PROJEKTPLAN. Utveckling och införande av ett intranät för Umeå universitet. Uppdragsgivare Rektor Lena Gustafsson

Storlek: px
Starta visningen från sidan:

Download "PROJEKTPLAN. Utveckling och införande av ett intranät för Umeå universitet. Uppdragsgivare Rektor Lena Gustafsson"

Transkript

1 Sid 1 (40) Utveckling och införande av ett intranät för Umeå universitet Projektledare Ulrika Bergfors Kriström Uppdragsgivare Rektor Lena Gustafsson Ansvarig organisatorisk enhet Org.kod: 7508 Namn: Enheten för kommunikation och internationella relationer Projekttid Start: Avslut: IT-projekt Ja Nej Projektwebb Granskad IT-chef (vid IT-projekt) Styrgrupp/uppdragsgivare Planeringsenheten Universitetsdirektör Version 1.0

2 Sid 2 (40) Versionshistorik Revidering av projektets syfte, tid, uppföljningsbara projektmål, budget, finansiering, byte av uppdragsgivare ska ske av rektorsmötet eller universitetsstyrelsen, instansen ska vara densamma som beslutade om projektplanen första gången. Förändringar utöver ovan nämnda, som byte av projektledare, ändrat genomförande samt milstolpar meddelar uppdragsgivaren skriftligt planeringsenheten som därmed äger rätten att lägga in den reviderade projektplan i diariet. Se Regler för universitetsgemensamma projekt och uppdrag dnr: för mer information kring ändringshanteringen. Version Datum Fastställd av Utförda ändringar Projektledaren Projektledaren levererar förslag till projektplan till projektkontoret vid planeringsenheten. Planen har dessförinnan granskats av styrgruppen och uppdragsgivaren Projektkontoret Projektkontoret via Henrik Stenwall gör justeringar efter granskning i budget, finansiering, projektmål och formalia Projektkontoret Uppdragsgivare blir rektor Lena Gustafsson. 1.0 Rektor Rektor fastställer version 1.0 av projektplanen.

3 Sid 3 (40) Innehåll 1. Direktiv Definitioner och förkortningar Beskrivning Syfte Redogörelse för förankring i kärnverksamheten Bakgrund Nuläge Ett intranät för Umeå universitet Projektmål Organisation Beskrivning av ansvar Bemanning Uppdragsgivare Styrgrupp Projektledare Projektgrupp Referensgrupp Uppföljning Genomförande Tidplan Beslutspunkter Projektövergripande arbete och delprojekt Projektövergripande arbete Delprojekt verksamhet Delprojekt teknik Etapper Etapp 1 Ny internwebb Etapp 2 Utveckling och lansering av ett personaliserat intranät bakom inloggning Etapp 3 Ytterligare funktionalitet Kommunikation Förvaltning av intranätet Milstolpar Resurser Ekonomi Ekonomihantering Budget Ansvarig projektekonom Projektkonton för kostnader Projektkonton för finansiering Kalkyl över framtida driftskostnader Kommunikationsplan Risk- och sårbarhetsanalys... 37

4 Sid 4 (40) 1. Direktiv Detta projekt syftar till att genomföra utveckling och införande av ett nytt universitetsgemensamt intranät för Umeå universitet i enlighet med den det förslag som presenterades i förstudien Ett intranät för Umeå universitet, dnr I detta arbete ingår formulering av krav, upphandling, utveckling, tester, utbildning, användarstöd, flytt av innehåll (migrering), kommunikation och lansering. Lansering mot användare ska ske stegvis. Den kravspecifikation som togs fram i förstudien behöver ses över och justeras. Projektet ska omfatta införandet av en intranätorganisation samt förvaltningsorganisation för intranätet. En teknisk projektplan ska upprättas inom ramen för projektet. Projektet ska vara avslutat senast och i samband med detta leverera en slutrapport. 1.2 Definitioner och förkortningar Ord Intranät Agil systemutveckling Förvaltningsorganisation Intranätorganisation Förklaring Ett intranät består för Umeå universitets del enligt lösningsförslaget i förstudien av en internwebb för anställda med basinformation som nås utan inloggning och skyddad basinformation som ligger bakom inloggning. I etapp 2 kommer dessutom ett personaliserat innehåll anpassat efter varje medarbetares plats i organisationen, roll, behov och intresse finnas bakom inloggning. Intranätet har funktionalitet som ger möjlighet för medarbetaren att hitta information, kommunicera, utföra vissa arbetsuppgifter, dela resurser och samarbeta med varandra. Agil systemutveckling är ett samlingsnamn för ett antal metoder som kan användas vid utveckling av IT-lösningar som ger en flexibilitet i arbetssättet. Tanken är att göra beställaren nöjd med det som utvecklas genom ett mycket nära samarbete under hela utvecklingstiden med täta och regelbundna möten mellan utvecklare och produktägare. Regelbundna mindre leveranser sker och möjliggör löpande utvärderingar och justeringar för att möta nya krav och önskemål. Förvaltningsorganisationen har till uppgift att se till att systemet uppfyller verksamhetens krav och önskemål under hela sin livscykel, från förvaltning och drift till avveckling. Förvaltningsorganisationen består av parter från såväl verksamheten som ITenheten. På budgetnivån finns systemägare och tekniskt ansvarig, på beslutsnivå (förvaltningsgrupp) finns systemförvaltare och teknisk förvaltare och på operativ nivå för respektive system definierade roller. Intranätorganisationens uppgift är att skapa, underhålla och utveckla intranätets innehåll och struktur. Intranätorganisationens medlemmar är viktiga parter i arbetet med att fånga upp behov av utveckling, det vill säga ge input till förvaltningsarbetet. Intranätorganisationen består enligt förslaget i förstudien av intranätansvarig (som också är systemförvaltare i förvaltningsorganisationen), innehållsansvarig,

5 Sid 5 (40) PL DPL KIR ITS Gästanvändare flikansvariga, innehållsansvariga för sidor med mixat innehåll, användarstöd, redaktörer, språkkonsult och översättare/språkgranskare. Används ibland av utrymmesskäl som förkortning för projektledare. Används ibland av utrymmesskäl som förkortning för delprojektledare Används ibland av utrymmesskäl för enheten för kommunikation och internationella relationer Förkortning för enheten för IT-stöd och systemutveckling Som beskrevs i förstudien så har många projekt, men även organisatoriska enheter, samarbeten med personer vid andra organisationer. Det kan vara personer som arbetar vid andra lärosäten i Sverige och utomlands, kommuner, myndigheter, organisationer och företag. Dessa personer behöver kunna få åtkomst till grupp- och enhetsytor inom intranätet för komma åt hela eller delar av innehållet, bidra med innehåll, samarbeta kring innehåll och ta del av funktionaliteten på berörda ytor. Gästanvändare är användare på grupp- och enhetsytor i intranätet som inte är anställda vid UmU, men som ges tillfällig behörighet på upp till ett år.

6 Sid 6 (40) 2. Beskrivning 2.1 Syfte Syftet med projektet är att utveckla och införa ett intranät för Umeå universitet som är mottagaranpassat, det vill säga anpassat efter användarnas behov och preferenser. Intranätet ska fungera som ett stöd för medarbetarna i deras arbetsvardag. Medarbetarna ska till exempel ges bättre möjlighet att hitta information, kommunicera sinsemellan, utföra vissa arbetsuppgifter, dela resurser och samarbeta med varandra. Vidare ska chefer, fakultets- och universitetsledningarna ges en förbättrad möjlighet att kommunicera med sina medarbetare. Intranätet ska sammanfattningsvis ge ett bättre sammanhållet digitalt stöd för kommunikation och för det dagliga arbetet för universitets medarbetare Redogörelse för förankring i kärnverksamheten Hela lösningsförslaget bygger på en grundlig behovsanalys som genomfördes i förstudien. För att förankra lösningsförslaget i verksamhetens behov och önskemål genomfördes intervjuar, workshoppar, en enkätundersökning och tester. En referensgrupp, som träffades ett flertal gånger, fanns också knuten till projektet. Förankring under införandeprojektet kommer att fortsätta i samma anda, eftersom en av grundtankarna med intranätet är att användarna ska uppleva att det ger nytta i deras arbetsvardag. Förankring kommer att ske genom: Representanterna i styrgruppen En eller flera referensgrupper med deltagare med olika roller och från olika delar av universitetet Öppna sprintdemonstrationer Tester med användare Arbete med pilotinstitutioner Möten med olika grupper En projekthemsida, projektblogg och andra kommunikationsinsatser 2.2 Bakgrund Nuläge Umeå universitet saknar en sammanhållen, gemensam digital lösning för kommunikation och samarbete. I dagsläget finns ett antal interna webbplatser på olika nivåer. Vissa av dessa är publika, andra ligger bakom inloggning. Dessa interna webbplatser domineras av enkelriktad information i form av webbsidor med basinformation, nyheter och dokument. Våra interna webbplatser stödjer inte kommunikation och dialog i någon större utsträckning. Det finns behov av ytor för institutions- /enhetsintern kommunikation och samarbete och det finns liknande behov för projekt, kommittéer och grupper av olika slag där man behöver samarbeta och dela innehåll.

7 Sid 7 (40) Det finns här få möjligheter för medarbetarna att själva bidra med innehåll i form av till exempel inlägg och kommentarer. De inslag av interaktion som finns är kopplat dels till forskarbloggarna och rektorernas bloggar, där kommentarsmöjligheter finns. Sedan hösten 2012 finns Aktum online med möjlighet att kommentera innehållet och med debattforumet Personalbloggen med möjlighet att skriva debattinlägg och kommentarer på dessa. Som ett komplement till de interna webbplatserna är nyhetsbrev vanliga informationskanaler. Dagens situation är splittrad med många olika ingångar och system. Den präglas också av ojämlikhet och ineffektivitet. Vissa institutioner har skapat egna lokala kommunikationslösningar. Alla institutioner har emellertid inte råd eller kompetens att bygga egna intranät. Lösningarna för kommunikation och samarbete på enhets- och projekt- eller gruppnivå är därför många och av skiftande kvalitet. Webbplatser, gemensam serveryta, SharePoint, någon av lärplattformarna och Box är exempel på sådana lösningar och som ofta bara löser en del av kommunikations- och samarbetsbehovet. Mycket av vår interna kommunikation sker idag via e-post. Det gäller även vår dokumenthantering, vilket är både ineffektivt och riskfyllt. Medarbetare är olika väl informerade beroende på vilken institution de tillhör. Chefer upplever sig ha begränsade möjligheter att effektivt informera och kommunicera med medarbetarna. Informationen är utspridd på många webbplatser, svår att hitta och inte alltid användaranpassad. Nuvarande kommunikationslösningar underlättar inte heller kommunikation och informationsspridning mellan olika yrkesgrupper inom det administrativa stödet, till exempel mellan ekonomer och HR-personal centralt och på fakultets- och institutionsnivå Ett intranät för Umeå universitet Behovsanalys Den behovsanalys som gjordes i förstudien visade att Umeå universitets medarbetare vill kunna: Arbeta i intranätet hemifrån/på distans Ha tillgång till ett intranät anpassat för olika skärmstorlekar Anpassa innehållet på intranätet så att det är relevant för den enskilda användaren Dela dokument, samarbeta och kommunicera ha tillgång till samarbetsytor för sin enhet och för projekt och grupper Genomföra vissa arbetsuppgifter i andra system direkt i intranätet, dvs. att intranätet har en del så kallade snabbverktyg Få meddelanden från andra system Lösningsförslag Målen för Umeå universitets intranät formulerades i förstudien på följande sätt. Umeå universitets intranät ska:

8 Sid 8 (40) Vara till nytta för medarbetarna Samla vår interna kommunikation Bidra till ökat samarbete och intern dialog Stödja universitetets visioner, mål och strategier Basinformation, som idag finns på Anställdawebben, kommer att flyttas över till intranätet men med en omarbetad struktur och mer mottagaranpassat innehåll. Merparten av basinformationen ska vara publik. Sidor och dokument i denna basinformation kommer dock att kunna skyddas bakom inloggning. Intranätet ska byggas mobilanpassat genom så kallad responsiv design, där vyn automatiskt anpassar sig efter olika skärmstorlekar. Bakom inloggning möter användaren en individanpassad personaliserad vy i form av Min sida, där innehåll som är relevant för respektive användare visas. Innehållet avgörs av organisatorisk tillhörighet, roll, språkversion samt användarens egna val. I ett aktivitetsflöde visas händelser och användaren får också aviseringar när något händer i intranätet. I ett nyhetsflöde visas nyheter som är relevanta för användaren. Utöver dessa flöden kan användaren själv välja bland ett antal moduler som är valbara, flyttbara, anpassningsbara och expanderbara. Ett exempel på en modul är Mina inloggningar, det vill säga länkar till de system som användaren oftast använder sig av. Vissa moduler är så kallade snabbverktyg, som innebär att användaren kan genomföra vissa arbetsuppgifter direkt på Min sida istället för att logga in i ett annat system. På Min sida finns åtkomst till de enheter och grupper man tillhör. Varje användare ska kunna skapa grupper för till exempel projekt, kommittéer och andra typer av samarbeten och aktiviteter. På dessa samarbetsytor finns möjlighet att kommunicera inom gruppen, dela dokument, ha gemensam kalender med mera. Projektet får i uppdrag att närmare ge förslag på hantering av dessa grupper, såsom eventuella begränsningar, underhåll och lagringsbehov. Annan funktionalitet som intranätet innehåller är möjlighet att kommentera, gilla och dela innehåll, följa personer, göra statusuppdateringar, göra inlägg i enhetsytor, grupper, bloggar, wikis samt möjlighet att skicka meddelanden. En kombination av verktygen EpiServer och SharePoint kommer att användas som plattform för intranätet. Exakt gränsdragning för respektive verktyg får avgöras under projektets gång. Intranätet kommer att lanseras mot användaren i tre steg under projekttiden. I etapp 1 kommer en ny och till största delen publik internwebb att lanseras med ny struktur, layout och mottagaranpassat innehåll. I etapp 2 lanseras den personaliserade vyn med Min sida, aktivitetsflöden, moduler, enhets- och gruppytor. På dessa enhets- och gruppytor ska gästanvändare kunna ges behörighet (se definition i början av planen). I etapp 3 kompletteras med ytterligare funktionalitet, moduler och snabbverktyg.

9 Sid 9 (40) Skiss över Min sida startsida i inloggat läge efter etapp 2.

10 Sid 10 (40) Intranätorganisation I avsnitt 4.5 framgår hur förvaltningsorganisationen för ett intranät skulle se ut. För att hantera frågor på verksamhetssidan i ett framtida intranät behöver en intranätorganisation också byggas upp med en intranätansvarig, som också är systemförvaltare (verksamhetens representant på beslutsnivå i förvaltningsgruppen), en innehållsansvarig som leder arbetet med behovsinventering, prioritering, gör uppföljningar och samordnar arbetet med ansvariga för respektive huvudingång i basinformationen samt med intranätansvariga/webbansvariga på enheter och institutioner. 2.3 Projektmål Effektmålen anger de övergripande mål för intranätet som togs fram i förstudien. Dessa beskriver vad intranätet ska leverera i form av nytta ett år efter projektets avslut. Produktmålen beskriver vad projektet under projekttiden kan bidra med för att bidra till att effektmålen ska uppfyllas. Det åligger verksamhetsmässig systemägare, det vill säga enheten för kommunikation och internationella relationer, att se till att följa upp effektmålen på sikt. Projektet ska i slutrapporten föreslå produktmål för att följa upp effektmålen ett år efter projektslut. Produktmålen ska följas upp exempelvis genom enkäter och statistik. En första så kallad nollmätning ger utgångsvärden som sedan kommande mätning/ar kan jämföras med. Effektmål för intranätet Nr. Mål 1. Vara till nytta för medarbetarna. 2. Samla vår interna kommunikation. 3. Bidra till ökat samarbete och intern dialog. 4. Stödja universitetets visioner, mål och strategier. Effektmål för projektet Nr. Mål Stöder effektmål Mäts genom 1. Medarbetarna upplever att basinformationen i intranätet blivit bättre än nuvarande anställdawebb. 2. Medarbetarna upplever att intranätet ger dem ett bättre stöd i deras 1. Vara till nytta för medarbetarna. 1. Vara till nytta för medarbetarna. Enkät till slumpmässigt urval medarbetare Enkät till slumpmässigt urval

11 Sid 11 (40) arbetsvardag och bättre möjligheter till samarbete än tidigare. 3. Antalet webbplatser med internt innehåll har minskat i antal. Innehållet på de webbplatser som försvinner har flyttats till intranätet % av institutionerna/enheterna använder vid projektavslutet intranätet för enhetsintern kommunikation och samarbete. 5. Antalet kommentarer, gilla- och delamarkeringar har ökat från lanseringen av denna funktion tills projektavslut. 6. Chefer och ledare på olika nivåer upplever att de fått bättre möjlighet att kommunicera med alla sina medarbetare och grupper av medarbetare. 7. Universitetsledningen upplever att de fått bättre möjlighet att kommunicera med alla medarbetare och grupper av medarbetare. 8. Anställda bedömer att de genom att använda intranätets kommunikationsfunktioner skickar färre interna mejl och färre interna dokument per e-post 3. Bidra till ökat samarbete och intern dialog. 2. Samla vår interna kommunikation. 2. Samla vår interna kommunikation. 3. Bidra till ökat samarbete och intern dialog. 3. Bidra till ökat samarbete och intern dialog. 3. Bidra till ökat samarbete och intern dialog. 4. Stödja universitetets visioner, mål och strategier. 1. Vara till nytta för medarbetarna. 3. Bidra till ökat samarbete och intern dialog. medarbetare Statistik före och vid projektavslut Statistik vid projektavslut Webbstatistik över tid Enkät till/intervju med chefer Enkät till/intervju med universitetsledningen Enkät till slumpmässigt urval medarbetare

12 Sid 12 (40) Produktmål för projektet Nr. Mål Tidpunkt för uppföljning 1. En ny internwebb som beskrivs i avsnitt är lanserad mot användarna (etapp 1) 2. Ett personaliseat intranät med de funktioner som beskrivs i avsnitt är lanserat mot användarna (etapp 2) 3. Ytterligare funktioner som beskrivs i avsnitt är lanserade mot användarna (etapp 3) Intranätet är överlämnat till förvaltning Organisation 3.1 Beskrivning av ansvar Enligt beslutat regelverk och Umeå universitets projektmodell. För ansvarsfördelningen mellan uppdragsgivare, styrgrupp och projektledare se Regler för universitetsgemensamma projekt och uppdrag dnr:

13 Sid 13 (40) 3.2 Bemanning Uppdragsgivare Namn Roll/Befattning Lena Gustafsson Rektor Styrgrupp Projektet har en styrgrupp

14 Sid 14 (40) Ja Nej Namn Org.enhet/motsv Roll/Befattning Anders Fällström (ordf.) Universitetsledningen Prorektor Chatarina Larson Universitetsförvaltningen T.f. förvaltningschef Ulrika Frick Lang Enheten för kommunikation Kommunikationschef och internationella relationer Sören Berglund IT-enheten IT-chef Yvonne Andersson Personalenheten Personalchef Per-Olof Erixon Humanistisk fakultet Dekan Annika Kjellsson Lind Lärarhögskolan Kanslichef Mikael Henningsson Institutionen för psykologi Prefekt Styrgruppen har ansvaret för projektets planering, kontroll och styrning då det gäller resurser och sakinnehåll. Den skall pröva och godkänna de planer som utarbetas av projektledaren/projektgruppen. Vidare skall den verka för att projektet genomförs på ett effektivt sätt och i enlighet med uppdragsgivarens intentioner Projektledare Roll Namn E-post Projektledare Ulrika Bergfors Kriström ulrika.bergfors@adm.umu.se Delprojektledare teknik Fredrik Hedlund fredrik.hedlund@umu.se Delprojektledare verksamhet och produktägare Olof Malmberg olof.malmberg@adm.umu.se Projektgrupp Projektet har en projektgrupp Ja Nej Roll Namn Org.enhet/motsv Projektledare Ulrika Bergfors Kriström Enheten för kommunikation och internationella relationer Delprojektledare teknik Fredrik Hedlund ITS Delprojektledare verksamhet Olof Malmberg Enheten för kommunikation och internationella relationer IT-samordnare Mattias Wallmark IT-enheten Utvecklingskonsult Maria Eskilsson Personalenheten Projektgruppen träffas för regelbundna avstämningar cirka varannan vecka. IT-samordnarens och

15 Sid 15 (40) utvecklingskonsultens roll är att bidra med expertkunskap inom sina områden och vara med att påverka krav och inriktning. Utöver denna projektgrupp finns arbetsgrupper inom ramen för respektive delprojekt, som utför det praktiska löpande arbetet. Till projektgruppen kan projektdeltagare från arbetsgrupperna adjungeras vid behov Referensgrupp Projektet har en referensgrupp Ja Nej En eller flera referensgrupper utses av projektledaren/delprojektledarna efter projektstart och kommer att bestå av personer från olika delar av universitetet, med olika roller och befattningar. Ledningsrådet ska, av projektledaren eller ordföranden i styrgruppen, informeras kontinuerligt och fungerar som remissinstans i alla steg av processen. Samråd ska även ske med budgetchefen. De fackliga organisationerna ska kontinuerligt informeras och beredas möjlighet att inlämna synpunkter och förslag genom Centrala Samverkansgruppen (CSG). För detta ansvarar universitetsdirektören Uppföljning Generell uppföljning Planeringsenheten ansvarar för uppföljning av projektet. Uppföljningen sker vid samordnade tidpunkter, tertialvis (jan, maj, sept). Uppdragsgivarens och styrgruppens uppföljning Projekts uppdragsgivare och styrgrupp har ansvar för att följa upp genomförandet av projektet (inkl milstolpar) mer specifikt, genom dialoger med projektledare och vid interna mötesfora inom projekten. Uppdragsgivaren ska vi dessa möten ge projektet ytterligare anvisningar och direktiv. Om projektet inte klarar av att nå uppsatta mål har uppdragsgivaren och eventuell styrgrupp ett särskilt ansvar att vidta åtgärder så att detta kan ske. Styrgruppen har möjlighet att utse speciell projektgranskare. Projektdialoger Universitetsledningen kallar vid valda tillfällen projektledaren till projektdialog. Vid en projektdialog redogör projektledaren för projektets allmänna status, måluppfyllelse, avvikelser, risker och förhållande till tidplan. Universitetsledningen ger vid dessa projektdialoger feedback. Övrigt För ytterligare information om uppföljningsprocessen se Regler för universitetsgemensamma projekt och uppdrag dnr: och

16 Sid 16 (40) 4. Genomförande 4.1 Tidplan Start: Planerat avslut: Beslutspunkter BP Beskrivning Datum BP1 Styrgruppen fastställer förslag till projektplan för rektorsbeslut BP2 Styrgruppen fastställer teknisk projektplan för etapp 1 (beslutet träder i kraft under förutsättning att rektor godkänner den övergripande projektplanen) BP3 Styrgruppen fastställer migreringsplan för etapp BP4 Rektor fastställer projektplanen BP5 Styrgruppen fastställer intranätorganisation för etapp 1 och teknisk projektplan etapp för 2 BP6 Styrgruppen fattar beslut om överlämning av slutlevererade delar av intranätet i etapp 1 till förvaltning BP7 Styrgruppen fastställer migreringsplan och intranätorganisation för etapp BP8 Styrgruppen fastställer teknisk projektplan för etapp 3 Mar 2014 BP9 Styrgruppen fattar beslut om överlämning av slutlevererade delar av Jun 2014 intranätet i etapp 2 till förvaltning BP10 Styrgruppen fattar beslut om överlämning av slutlevererade delar av Okt 2014 intranätet i etapp 3 till förvaltning BP11 Styrgruppen fastställer förslag till slutrapport Dec 2014 BP12 Rektor fastställer slutrapporten Projektövergripande arbete och delprojekt Projektövergripande arbete Projektledare: Ulrika Bergfors Kriström Projektledaren är direkt underställd styrgruppen och ansvarar för att projektet drivs och genomförs enligt angivna direktiv, mål, budget och tidsplan. Projektledaren skall vara arbetsledare, samordnare och kommunikatör. Huvuduppgiften är att ansvara för planering och styrning av tilldelade resurser så att projektuppdragets mål nås. Projektledaren har vidare ansvar för att samordna delprojekten och följa upp dessa. Projektledaren ansvarar för övergripande planering och för projektets ekonomi. Projektledaren arbetar med kommunikation och förankring i verksamheten, leder arbetet i projektgruppen och rapporterar till styrgruppen. Projektledaren deltar i eventuella projektdialoger och slutrapporterar projektet till

17 Sid 17 (40) rektor. Projektledaren ska ta fram förslag till mer detaljerad intranätorganisation, ansvar, befogenheter och hur organisationen ska förankras och sjösättas. Delprojekten har delprojektledare och arbetsgrupper som arbetar tätt ihop inom och mellan delprojekten och eventuellt delvis sitter tillsammans för att prioritera och fokusera på uppgiften, underlätta kommunikationen och bidra till flexibilitet i projektet. Projektledaren ansvarar för att bemanna arbetsgrupperna. Nedan beskrivs de roller som behövs i arbetsgrupperna. Delprojektledarna rapporterar till och stämmer löpande av med projektledaren och kan vid behov adjungeras som föredragande till styrgruppen Delprojekt verksamhet Delprojektledare: Olof Malmberg, KIR Delprojektledaren är direkt underställd projektledaren. Delprojektledaren leder och samordnar arbetet i delprojekt verksamhet, ansvarar för leveranser enligt plan samt att budget och tidsplan för delprojektet hålls. Delprojektledaren rapporterar till projektledaren om status i delprojektet vid regelbundna avstämningar. Delprojektet inrymmer arbete med struktur, innehåll, användarupplevelse, layout, navigationslösningar, kommunikation, användningstester och acceptanstester, förankring, migrering, utbildning och lanseringsaktiviteter mot användare. Delprojektledaren ska ta fram förslag på intranätorganisation, migreringsplan och lanseringsplan. Delprojekt verksamhet bemannas med personal från enheten för kommunikation och internationella relationer. I delprojektets arbetsgrupp ska följande roller finnas: Delprojektledare verksamhet Projektassistent/er Språkkonsult Engelskspråkig redaktör Art director Resurspersoner t.ex. avseende nyheter, kalendarium och redaktörskap Testpersoner acceptanstester I samband med att själva migreringen under etapp 1 äger rum behöver ytterligare personer avsätta timmar under en koncentrerad period för att genomföra grundarbetet i migreringen. Alla förvaltningsenheter kommer därefter att behöva avsätta tid för att arbeta klart innehållet i den nya strukturen och verktyget.

18 Sid 18 (40) Delprojekt teknik Delprojektledare: Fredrik Hedström, ITS Delprojektledaren är direkt underställd projektledaren. Delprojektledaren leder och samordnar arbetet i delprojekt teknik, ansvarar för leveranser enligt plan samt att budget och tidsplan för delprojektet hålls. Delprojektledaren rapporterar till projektledaren om status i delprojektet vid regelbundna avstämningar. Delprojekt teknik inrymmer arbete med utveckling, testning, driftsättning, teknisk support och dokumentation. Serveryta för utveckling ska sättas upp och nödvändiga licenser införskaffas. Delprojektet ska förbereda för överlämning till förvaltningsorganisation i samband med driftsättning i de olika etapperna. Delprojektledaren ska ta fram en teknisk projektplan samt ge förslag på vilken metod som bör användas för utvecklingsarbetet. Möjligheten att arbeta agilt ska undersökas. Ett intranät ska utvecklas i tre etapper i enlighet med den kravspecifikation som tagits fram i förstudien och av kompletteringar som levereras från delprojekt verksamhet. I delprojektet får avgöras var gränsdragningen mellan de valda verktygen EpiServer och SharePoint bör gå. Delprojekt teknik ska undersöka vilka integrationer som behöver/kan göras mot andra system som används vid Umeå universitet. Delprojekt teknik bemannas genom en kombination av personal från ITS och enheten för kommunikation och internationella relationer. ITS åtagande regleras i skriftligt avtal. ITS tar in kompetens och resurser via upphandlade underleverantörer i den mån det behövs. I delprojektets arbetsgrupp ska följande roller finnas: Delprojektledare teknik Utvecklare.net (EpiServer) IT-arkitekt Webbutvecklare interaktionsdesign Testare Integratörer (se teknisk projektplan för med detaljerad information) Resurspersoner (se teknisk projektplan för med detaljerad information)

19 Sid 19 (40) 4.4 Etapper Figur 4.1: Skiss över etapper, lanseringar och delprojekt Förvaltning av intranätet under projekttiden sker i en förvaltningsorganisation utanför projektet, men finansieras av projektet. Se avsnitt 4.5 för mer information om förvaltning av intranätet Etapp 1 Ny internwebb I etapp 1 ska en ny publik internwebb med basinformation utvecklas med ny struktur och design samt mottagaranpassat innehåll. Utgångspunkten är det lösningsförslag och den kravspecifikation som togs fram i förstudien med eventuella tillkommande revideringar. Innehållet på den gamla webbplatsen ska omarbetas och migreras. Den nya internwebben ska designas för att fungera för olika skärmupplösningar och med nödvändiga integrationer mot andra system i enlighet med lösningsförslag och kravspecifikation. Innehåll/sidor ska kunna skyddas genom att läggas bakom inloggning (accesskyddas). De olika aktiviteterna i etapperna får detaljplaneras och tidsättas inom ramen för projektet. Flera av aktiviteterna kommer att pågå parallellt, så numreringen ska inte kopplas till någon inbördes ordning.

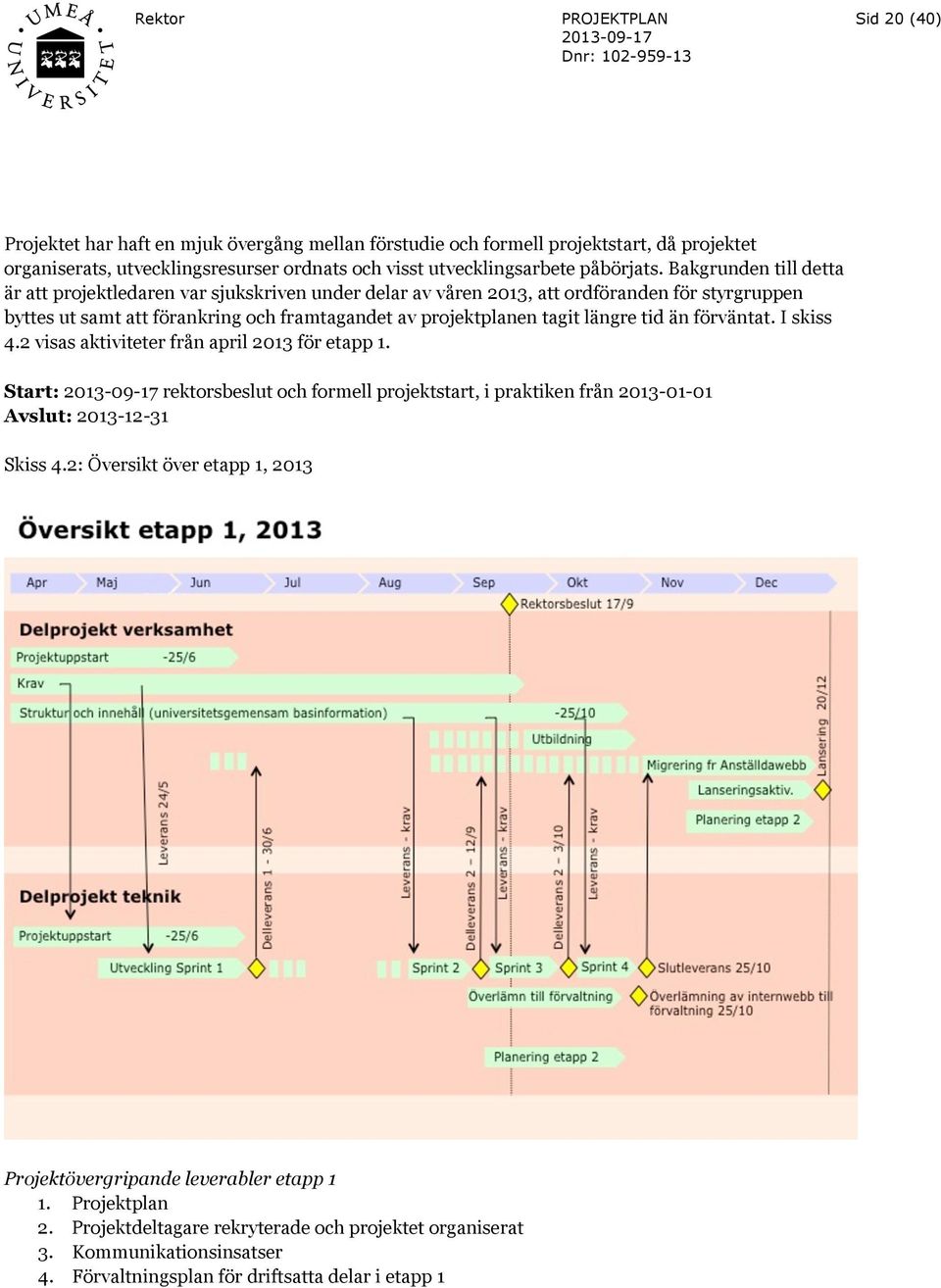

20 Sid 20 (40) Projektet har haft en mjuk övergång mellan förstudie och formell projektstart, då projektet organiserats, utvecklingsresurser ordnats och visst utvecklingsarbete påbörjats. Bakgrunden till detta är att projektledaren var sjukskriven under delar av våren 2013, att ordföranden för styrgruppen byttes ut samt att förankring och framtagandet av projektplanen tagit längre tid än förväntat. I skiss 4.2 visas aktiviteter från april 2013 för etapp 1. Start: rektorsbeslut och formell projektstart, i praktiken från Avslut: Skiss 4.2: Översikt över etapp 1, 2013 Projektövergripande leverabler etapp 1 1. Projektplan 2. Projektdeltagare rekryterade och projektet organiserat 3. Kommunikationsinsatser 4. Förvaltningsplan för driftsatta delar i etapp 1

21 Sid 21 (40) Delprojekt verksamhet etapp 1 Nr Beskrivning aktiviteter 1. Projektplanering, projektstart 2. Uppdatering av verksamhetskrav 3. Innehåll och innehållsstruktur: Ny struktur för UmU-gemensam basinformation på svenska och engelska, användningstester och förankring. Genomlysning och omarbetning av innehållet utifrån ett mottagarperspektiv på innehåll som ska flyttas från Anställdawebb till ny internwebb text, bild, rörlig media 4. Användningstester 5. Utbildning av redaktörer och skribenter: Utbildningsdel som rör innehåll texter, bilder, rörlig media, komposition av webbsidor för redaktörer och skribenter på förvaltningsenheterna 6. Migrering: Migreringsplan tas fram. Migrering av svensk och engelsk universitetsgemensamt innehåll på internwebben genomförs. 7. Lansering mot användare enligt plan 8. Planering av etapp 2 Leverabler för delprojekt verksamhet etapp 1 1. Verksamhetskrav för etapp 1 2. Migreringsplan för universitetsförvaltningen 3. Intranätorganisation för universitetsförvaltningen 4. Ny struktur för basinformationen på internwebben 5. Omarbetat och mottagaranpassat innehåll för basinformationen på internwebben 6. Användningstester och acceptanstester 7. Nollmätning av produktmål för projektet 8. Översättning och språkgranskning 9. Utbildning av universitetsförvaltningens webbansvariga/skribenter 10. Migrering av Anställdawebb till intranät 11. Layoutlösningar för utvecklade delar i etapp Lanseringsaktiviteter 13. Driftsatta delar har överlämnats till förvaltning Delprojekt teknik etapp 1 Nr Beskrivning aktiviteter 1. Projektuppstart: Projektplan, omfattningsanalys, projektorganisation 2. Implementation etapp 1: Implementation och test genomförs i ett antal iterationer Utbildning av projektmedarbetare i agila metoder Sprintplanering utifrån prioriterad kravlista, detaljera kraven Sprintar implementera och testa överenskomna krav

22 Sid 22 (40) Demonstrationer för projektets intressenter Retrospektiv utvärdering av senaste sprinten 3. Utformning av förvaltningsorganisation och förvaltningsplan 4. Stöd i arbetet med utbildning av redaktörer och skribenter 5. Leveranser till delprojekt verksamhet 6. Överlämning av etapp 1 till förvaltning 7. Planering av etapp 2, teknisk projektplan etapp 2 Leverablerna för delprojekt teknik etapp 1 specificeras i teknisk projektplan Etapp 2 Utveckling och lansering av ett personaliserat intranät bakom inloggning I etapp 2 ska ett personaliserat intranät bakom inloggning utvecklas i enlighet med det lösningsförslag och den kravspecifikation som togs fram i förstudien med eventuella tillkommande revideringar. Denna etapp omfattar utveckling och implementation av Min sida med individanpassat innehåll, personalisering kopplad till organisatorisk tillhörighet samt sidmallar för övriga sidtyper bakom inloggning. I denna etapp ingår interaktiva inslag såsom exempelvis statusuppdateringar, aktivitetsflöden, aviseringar, möjligheten att följa personer och grupper, kommenterafunktion och blogg. Andra inslag är mixade sidor med information från olika organisatoriska nivåer, profilsidor för anställda, hantering av skyddad identitet, ett antal fasta moduler samt samarbetsytor för organisatoriska enheter och för grupper med funktionalitet i form av till exempel aktivitetsflöden, kalender, dokumenthantering. Start: Avslut: Projektövergripande leverabler etapp 2 1. Tidsplan för etapp 2 2. Kommunikationsinsatser 3. Förvaltningsplan för driftsatta delar i etapp 2 Delprojekt verksamhet etapp 2 Nr Beskrivning aktiviteter 1. Uppdatering av verksamhetskrav 2. Innehåll och innehållsstruktur: Mixade sidor, enhetssidor, gruppsidor med flera. 3. Användningstester: Eventuella användningstester för ny funktionalitet 4. Migrering:

23 Sid 23 (40) Migreringsplan för etapp 2 tas fram, migrering på fakultets- och institutions/enhetsintern nivå. 5. Utbildning av redaktörer och skribenter: Utbildningsdel som rör innehåll texter, bilder, rörlig media, komposition av webbsidor för redaktörer och skribenter på fakultets- och institutionsnivå 6. Lansering mot användare enligt plan 7. Planering av etapp 3 Leverabler för delprojekt verksamhet etapp 2 1. Verksamhetskrav för etapp 2 2. Intranätorganisation för fakulteter och övriga enheter som berörs i etapp 2 3. Migreringsplan för fakulteter och övriga enheter 4. Utbildning av webbansvariga/skribenter som berörs i etapp 2 5. Layoutlösningar för utvecklade delar i etapp 2 6. Användningstester 7. Lanseringsaktiviteter 8. Driftsatta delar har överlämnats till förvaltning Delprojekt teknik etapp 2 Nr Beskrivning av aktiviteter 1. Etappuppstart: Projektplan, omfattningsanalys, projektorganisation 2. Implementation etapp 2: Implementation genomförs i ett antal iterationer Sprintplanering Sprintar Demonstrationer Retrospektiv 3. Stöd i arbetet med utbildning av redaktörer och skribenter 4. Leveranser till delprojekt verksamhet 5. Överlämning av etapp 2 till förvaltning 6. Planering av etapp 3, teknisk projektplan etapp 3 Leverablerna för delprojekt teknik etapp 2 specificeras i teknisk projektplan Etapp 3 Ytterligare funktionalitet I etapp 3 ska ytterligare funktionalitet utvecklas och implementeras i enlighet med det lösningsförslag och den kravspecifikation som togs fram i förstudien med eventuella tillkommande revideringar. I etapp 3 utvecklas bland annat meddelandefunktion, närvaromarkör, användargenererade kunskapssidor (liknande wikis) och fler moduler och snabbverktyg. I ett led att öka valbarhet och personalisering ska modulerna ska också göras anpassningsbara. Moduler ska gå att välja till och välja bort, placeras på valfritt ställe inom anvisat område, kunna fällas ut och fällas ihop. Innehållet är i

24 Sid 24 (40) vissa fall också möjligt att påverka. I samband med att etapp 3 lanseras mot användarna ska de ha möjlighet att välja mellan ett antal roller för att få förslag på urval av moduler. Start: Avslut: Projektövergripande leverabler etapp 3 1. Tidsplan för etapp 3 2. Kommunikationsinsatser 3. Förvaltningsplan för driftsatta delar i etapp 3 4. Slutrapport Delprojekt verksamhet etapp 3 Nr Beskrivning aktiviteter 1. Planering av etapp 3 2. Uppdatering av verksamhetskrav 3. Användningstester: Ev. användningstester på nya moduler och ny funktionalitet 4. Lansering mot användare enligt plan Leverabler för delprojekt verksamhet etapp 2 1. Layoutlösningar för utvecklade delar i etapp 3 2. Lanseringsaktiviteter 3. Användningstester 4. Driftsatta delar har överlämnats till förvaltning Delprojekt teknik etapp 3 Nr Beskrivning av aktiviteter 1. Etappuppstart: Projektplan, omfattningsanalys, projektorganisation 2. Implementation etapp 3: Sprintplanering Sprintar Demonstrationer Retrospektiv 3. Överlämning av etapp 3 till förvaltning Leverablerna för delprojekt teknik etapp 3 specificeras i teknisk projektplan Kommunikation Sker löpande under projektets gång i enlighet med kommunikationsplanen i avsnitt 7. En projekthemsida med grundläggande information och tillgång till relevanta dokument ska finnas.

25 Sid 25 (40) Möten, workshops, referensgrupper är viktiga inslag i arbetet med kommunikation och förankring. Utöver det kommer existerande kommunikationskanaler såsom Aktum och interna nyhetsbrev att användas i kommunikationen med verksamheten. Kommunikationen inom projektet sker i form av möten, avstämningar mellan huvud- och delprojektledare, e-post samt via projektets samarbetsyta i SharePoint, där också dokumenthanteringen sker. 4.5 Förvaltning av intranätet Driftsatta delar i respektive etapp överlämnas till förvaltning i enlighet med universitetets modell för förvaltning av IT-system, där IT-enheten har ett tekniskt ansvar och enheten för kommunikation och internationella relationer har verksamhetsansvaret. Styrgruppen beslutar om överlämning till förvaltningsorganisationen och ser till att det finns en mottagande part i samband med driftsättningen av etapp 1. IT-enheten och KIR ordnar förvaltningsorganisation och förvaltningsplan enligt ordinarie rutiner. Förvaltningsorganisation och projekt samarbetar i framtagandet av den första förvaltningsplanen. Förvaltningen av driftsatta delar av intranätet under projekttiden sker utanför projektet, men finansieras inom ramen för projektet. Driftsatta delar överlämnas efter varje etapp till förvaltningsorganisationen.

26 Sid 26 (40) Förvaltningsorganisation för intranätet Nivå Part Verksamhet IT Styrgrupp (budgetnivå) Systemägare Kommunikationschef, Enheten för kommunikation och internationella relationer Tekniskt ansvarig IT-chef, IT-enheten Förv.grupp (beslutsnivå) Systemförvaltare Intranätansvarig, Enheten för kommunikation och internationella relationer Teknisk förvaltare IT-enheten Operativ nivå Intranätsansvariga på olika nivåer, supportfunktionen och redaktörer på universitetsförvaltning och fakulteter ITS 4.6 Milstolpar Tidpunkterna förutom projektavslut är ungefärliga. Nr Leverans Datum 1. Förvaltningsorganisationen tar emot leverans av etapp 1 intern webb Lansering av etapp 1 mot användarna intern webb Förvaltningen tar emot leverans av etapp 2 personaliserat intranät bakom inloggning 4. Lansering av etapp 2 mot användarna personaliserat intranät bakom inloggning 5. Förvaltningen tar emot leverans av etapp 3 ytterligare funktionalitet Lansering av etapp 3 mot användarna ytterligare funktionalitet Slutrapport levererad till rektor, projektavslut Resurser Projektbudgeten täcker inte mötestid för styrgrupps-, projektgrupps- och referensgruppsdeltagare, vilken respektive enhet får bidra med. Timuppskattningen i etapp 1 gäller för hela 2013 även tid nedlagd före formell projektstart. Funktion/roll Namn eller Timmar Timmar Timmar enhet/kommentar etapp 1 etapp 2 etapp 3 Projektledare Ulrika Bergfors

27 Sid 27 (40) Kriström, KIR Delprojekt verksamhet Delprojektledare Olof Malmberg, KIR verksamhet Projektassistenter, Anna Svanbeck, KIR struktur, innehåll Andreas Borgström, KIR Utbildning och Anna Svanbeck, KIR verksamhetssupport Andreas Borgström, KIR Migrering Ejvår Falck, KIR Språkkonsult Magdalena Munther Obs: Finansieras inte av projektet Testpersoner Kommunikation och (acceptanstester) internationella relationer (KIR) Art director Extern resurs under etapp 1 Engelskspråkig Under rekrytering intranätredaktör (KIR) Resurspersoner Michael Nordvall, verksamhet, t.ex. avseende nyheter, kalendarium och redaktörskap Anette Olofsson, Camilla Nilsson, KIR Delprojekt teknik Delprojektledare teknik Fredrik Hedlund, ITS Webbutvecklare, Hugo Börjesson, KIR interaktionsdesign (KIR) Jonas Lampe Persson, KIR Senior IT-arkitekt ITS Utvecklare (ITS) ITS Scrum-master ITS Integrationer ITS IT-arkitekt Per Hörnblad, ITenheten SharePoint-utvecklare ITS Testledare ITS Resurspersoner ITS Övriga resurser Deltagare i ITS förvaltningsgrupp Deltagare i IT-enheten, KIR

28 Sid 28 (40) förvaltningsgrupp Ansvariga för huvudingångar Styrgrupps-, projektgrupps- och referensgruppsdeltagare Webbansvariga och webbskribenter migreringsarbete 5. Ekonomi Obs: Finansieras inte av projektet Obs: Finansieras inte av projektet Obs: Finansieras inte av projektet Ekonomihantering Godkända kostnader Godkända projektkostnader är kostnader som direkt går att hänföra till projektet, det vill säga tillkommande kostnader som inte existerade innan projektet startade. Stödverksamhetens kostnader Kostnader för stödverksamhet på universitets-, fakultets-, förvaltnings-, institutions- och enhetsnivå är inte godkända kostnader. Det innebär att automatiskt bokförda påslag medfinansieras av respektive nivå. Medfinansiering sker enligt fastställda rutiner. Särskilt projektkonto Ett projekts kostnader och intäkter ska redovisas på ett för projektet särskilt projektkonto inom den organisatoriska enhet som ansvarar för projektet. Projektledaren meddelar snarast efter att projektplanen beslutats projektkonto till uppföljningsansvarig vid planeringsenheten. Planeringsenheten uppdaterar projektplanen med information om aktuellt projektkonto. Fakturor som ska belasta ett projekt attesteras och betalattesteras i ansvarig organisatorisk enhets ordinarie fakturaflöde. Lönekostnader ska konteras med aktuellt projektkonto i personalsystemet. Kostnader och intäkter ska bokföras löpande. Utbetalningar tre gånger per år Medel motsvarande de bokförda kostnaderna kommer att överföras till aktuellt projektkonto tre gånger per år (30 april, 31 augusti och 31 december) och i samband med att projektet avslutas. Utbetalningar görs endast för de kostnader som är godkända i projektplanens budget. Saldo mellan åren Eventuellt saldo som är bokfört på projektkontot den 31 december, överförs till nästa budgetår så länge projektet pågår.

29 Sid 29 (40) Projektavslut Beviljat belopp får inte överskridas. Om ett projekts kostnader av någon anledning blir högre än beviljade medel får ansvarig organisatorisk enhet bära den överskjutande kostnaden. Om ett projekts kostnader av någon anledning blir lägre än beviljade medel får ansvarig organisatorisk enhet inte förfoga över den positiva differensen. 5.2 Budget TOTALT INTÄKTER Anslag UmU gemensamt Anslag universitetsförvaltn Bidrag Summa KOSTNADER TOTALT Personalkostnader Lokalkostnader Övriga driftskostnader Räntekostnader Avskrivningar Summa Projektet har två finansieringskällor. 7 mnkr finansieras universitetsgemesamt och 5,895 mnkr finansieras förvaltningsgemensamt. I avsnitt 3.5 Universitetsgemensamma funktioner, sidan 35, Verksamhetsplan år och budget år 2013 (dnr UmU ) ges universitetsförvaltningen en extra ram för att bland annat kunna bedriva intranätsprojektet. I samma avsnitt beskrivs även den universitetsgemensamma delen.

30 Sid 30 (40) 5.3 Ansvarig projektekonom Projektekonom Christina Granström-Saha E-post 5.4 Projektkonton för kostnader Projektkonton för kostnader Projektkonto Projektkonto V-het År Summa Intranät införande TOTALT Projektkonton för finansiering Projektkonton för finansiering Projektkonto Projektkonto V-het Kontotyp År Summa Ränta, kto, fördelning 91 Universitetsgemensamt Inst/motsv finansiering Extern finansiering TOTALT

31 Sid 31 (40) Projektkonton för finansiering Projektkont o Projektkonto V-het Kontotyp År Summa Ränta, kto, fördelning 91 Universitetsgemensam Inst/motsv finansiering Extern finansiering TOTALT

32 Sid 32 (40) 6. Kalkyl över framtida driftskostnader Liksom för alla IT-system som införs behövs en årlig driftsbudget för förvaltning och vidareutveckling av intranätet. Dessa kostnader behöver finansieras med nya medel och beslut om detta behöver fattas i samband med att projektet startas. Projektet får inte startas om inte beslutet innefattar ett åtagande av finansiering av framtida driftskostnader. Kalkylen över framtida driftskostnader är tentativa siffror som togs fram i förstudien och indikerar storleksordningen på framtida förvaltning och framtida utveckling. Siffrorna behöver ses över och revideras till slutrapporteringen av projektet. Kostnad för förvaltning av intranätet per år i tre år efter projektavslut. Tentativa siffror presenterade i förstudien. Kostnadsslag År 3 År 4 År 5 Teknik och utveckling Verksamhet Summa

33 Sid 33 (40) 7. Kommunikationsplan Målgrupp Alla anställda Universitetsledninge n Universitetsförvaltningen ledning och kansli Kommunikationsm ål Veta att projektet pågår och hur de kan bidra Veta vad ett intranät är och ger för nytta och möjligheter Känna att de haft möjlighet att bidra Tycka att ett intranät skulle kunna underlätta deras dagliga arbete Bidra med synpunkter och idéer Veta hur projektet fortskrider och vilka fördelar ett intranät kan ge Tycka att intranätet ger nytta för organisationen och stödjer visionen Vara föregångare i det nya intranätet, som användare och i att kommunicera Veta hur projektet fortskrider och vilka fördelar ett intranät kan ge Känna engagemang Vilja vara med i ett tidigt nästa skede Tala om projektet och tala väl om det Bidra med synpunkter och idéer samt att förankra projektet inom förvaltningen Aktivitet/kanal Tid Ansvarig Projektwebbplats Aug och löpande Projektledare Projektblogg Löpande Projektassistent Aktum nr 4/2013 Aktum nr 4 PL/DPL Inför lanseringen av Redaktör Aktum etapp 1 Sep Chefsnytt Redaktör för Nyheter för nyhetsbreven anställda Vicerektor/ordföran Vid behov Uppdragsgivare de och och kommunikationsche kommunikations f deltar i styrgrupp Enligt plan -chef och kan informera Projektledare och förankra mot Projektledare övriga ledningen Ev. projektdialoger Slutrapport 31 dec 2014 Dialog projektledare Vid behov Projektledare och och förvaltningsledning kommunikations Förvaltningschef -chef med i styrgruppen

34 Sid 34 (40) Vara föregångare i det nya intranätet, som användare och i att kommunicera Enhetschefer på förvaltningen Känna till att projektet startas/pågår och vad det får för konsekvenser för deras Informationsmöte 1 inför uppstart Ev. ytterligare information vid Maj Hösten 2013 Projektledare Kommunikation s-chef Projektledare enheter enhetschefsdagar Veta hur projektet fortskrider och vilka fördelar ett intranät kan ge Känna engagemang Tycka att ett intranät skulle kunna underlätta deras dagliga arbete och möjlighet att kommunicera med sina medarbetare Frigöra tid för medarbetare i migreringsarbetet Bidra med synpunkter och idéer Vara föregångare i det nya intranätet, som användare och i att kommunicera Intranätansvariga (webbansvariga) på förvaltningsenhetern a, UPC och Känna till att projektet startas/pågår och vad det får för konsekvenser för deras Informationsmöte Enskilda möten med respektive intranät- /webbansvarig Juni 2013 Apr-jun 2013 Projektledare Projektassistent och språkkonsult Planeringsenheten enheter Känna till vad som ingår i deras ansvar Veta hur projektet fortskrider och vilka Projektbloggen Utbildningar Verksamhetssupport Okt 2013 Sep-okt 2013 (etapp 1) Utbildningsansvariga Supportansvariga fördelar ett intranät kan ge Känna engagemang Delta i utbildning Arbeta aktivt i migreringsarbetet Bidra med synpunkter

35 Sid 35 (40) och idéer Vara föregångare i det nya intranätet, som användare och i att kommunicera Fakultetsledningarna Känna till att projektet startas/pågår Veta när fakulteterna kommer att beröras Information till dekaner Första information vid kanslichefsmöte Redan genomförts Redan genomförts Maj 2013 Kommunikationschef Kommunikationschef Veta hur projektet fortskrider och vilka Information vid kanslichefsmöte Projektledare fördelar ett intranät kan Ev. ytterligare ge informationstillfällen Känna engagemang Bidra med synpunkter och idéer Använda intranätet för fakultetsinternt kommunikation och samarbete Chefer Veta att projektet Chefsnytt Projekt-start Projektledare pågår och hur de kan Lansering etapp 1 bidra Lansering etapp 2 Veta vad ett intranät är Lansering etapp 3 och vilka fördelar ett intranät kan ge ur ett chefsperspektiv Känna att de haft möjlighet att bidra Tycka att det underlättar för enheten som helhet och dess verksamhet Tycka att ett intranät skulle kunna underlätta deras dagliga arbete och möjlighet att kommunicera med sina medarbetare Bidra med synpunkter och idéer Informatörer Veta att en förstudie Information vid Projektstart Projektledare pågår och hur de kan möte med fakultets- bidra informatörer Vid behov Veta vad ett intranät är Information på

Regler för universitetsgemensamma projekt och uppdrag

Regler för universitetsgemensamma projekt och uppdrag Umeå universitet, 901 87 Dokumenttyp: Regel Rektor Dnr: 100-733-10 Datum: 2010-04-13 Ansvarig enhet: Planeringsenheten Giltighetstid: Tillsvidare Sid 1 (9) Regler för universitetsgemensamma projekt och

Läs mer

SLUTRAPPORT. Utveckling och införande av ett intranät för Umeå universitet. Uppdragsgivare. Projektledare Ulrika Bergfors Kriström.

SLUTRAPPORT. Utveckling och införande av ett intranät för Umeå universitet. Uppdragsgivare. Projektledare Ulrika Bergfors Kriström. Sid 1 (16) SLUTRAPPORT Utveckling och införande av ett intranät för Umeå universitet Projektledare Ulrika Bergfors Kriström Uppdragsgivare Rektor Ansvarig organisatorisk enhet Org.kod: 7508 Namn: Kommunikationsenheten

Läs mer

PROJEKTPLAN. Förstudie intranät för Umeå universitet. Uppdragsgivare Prorektor Kjell Jonsson

PROJEKTPLAN. Förstudie intranät för Umeå universitet. Uppdragsgivare Prorektor Kjell Jonsson Sid 1 (25) Förstudie intranät för Umeå universitet Biträdande informationschef Ulrika Bergfors Kriström Uppdragsgivare Prorektor Kjell Jonsson Ansvarig organisatorisk enhet Org.kod: 7508 Namn: Informationsenheten

Läs mer

PROJEKTPLAN. Nysatsning på Moodle som kompletterande lärplattform vid Umeå universitet. Uppdragsgivare. Projektledare Jörgen Ivarsson.

PROJEKTPLAN. Nysatsning på Moodle som kompletterande lärplattform vid Umeå universitet. Uppdragsgivare. Projektledare Jörgen Ivarsson. Sid 1 (0) Nysatsning på Moodle som kompletterande lärplattform vid Umeå universitet Projektledare Jörgen Ivarsson Uppdragsgivare Rektor Ansvarig organisatorisk enhet Org.kod: 701 Namn: UPL Org.kod: 751

Läs mer

Inrättande av en gemensam - centraliserad stödorganisation - genomförandeplan

Inrättande av en gemensam - centraliserad stödorganisation - genomförandeplan 2018-08-2116 DNR:2018/1313 PROJEKTPLAN Inrättande av en gemensam - centraliserad stödorganisation - genomförandeplan Projektledare Beställare Delprojektledare redovisas under avsnitt 4 Lotten Glans organisation

Läs mer

PROJEKTPLAN. Införande av nya Ladok vid Umeå universitet. Uppdragsgivare Tf. bitr. universitetsdirektör Per Ragnarsson

PROJEKTPLAN. Införande av nya Ladok vid Umeå universitet. Uppdragsgivare Tf. bitr. universitetsdirektör Per Ragnarsson Sid 1 (18) Införande av nya Ladok vid Umeå universitet Projektledare Mikael Lindgren, Systemadministratör Uppdragsgivare Tf. bitr. universitetsdirektör Per Ragnarsson Ansvarig organisatorisk enhet Org.kod:

Läs mer

Hantering av forskningsinfrastruktur vid Umeå universitet. IT-projekt Ja Nej

Hantering av forskningsinfrastruktur vid Umeå universitet. IT-projekt Ja Nej Sid 1 (13) SLUTRAPPORT Hantering av vid Umeå universitet Projektledare Kristoffer Lindell, Planeringsenheten Uppdragsgivare Katrine Riklund, Prorektor Ansvarig organisatorisk enhet Org.kod: 7501 Namn:

Läs mer

Projekthandbok. administrativa utvecklingsprojekt

Projekthandbok. administrativa utvecklingsprojekt administrativa utvecklingsprojekt Dokumentet uppdaterat oktober 2018 Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte

Läs mer

Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet

Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet för administrativa utvecklingsprojekt vid Uppsala universitet Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte är

Läs mer

Projektplan: Internwebben

Projektplan: Internwebben 1 (5) Projektplan: Internwebben Uppdragsgivare: Ulf Heyman Projektledare Maria Hart Uppdaterad projektplan vid teknikbyte: 2009-10-26 Bakgrund och motiv Nuvarande intranät MittSLU - håller inte måttet,

Läs mer

Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet

Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet för administrativa utvecklingsprojekt vid Uppsala universitet Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte är

Läs mer

Ekonomiprojektet Översyn av ekonomimodell och förberedelse inför val av ekonomiadministrativa system

Ekonomiprojektet Översyn av ekonomimodell och förberedelse inför val av ekonomiadministrativa system 1 (6) Ekonomiavdelningen Bilaga 2 Karolina Pihlblad Utgåva 2.0 Projekt nr: 4965524 2018-09-17 Dnr SU FV-2.2.2-0397-18 Ekonomiprojektet Översyn av ekonomimodell och förberedelse inför val av ekonomiadministrativa

Läs mer

Uppföljning av universitetsgemensamma projekt 2015

Uppföljning av universitetsgemensamma projekt 2015 Rektor RAPPORT 2016-04-08 Dnr FS 1.6.2-671-16 Sid 1 (5) Uppföljning av universitetsgemensamma projekt 2015 Bakgrund Universitetets strategiska satsningar i projektform är av vikt för universitetets utveckling

Läs mer

PROJEKTPLAN. e-beställning. Uppdragsgivare Caroline Sjöberg, universitetsdirektör. Projektledare Christina Adolfsson

PROJEKTPLAN. e-beställning. Uppdragsgivare Caroline Sjöberg, universitetsdirektör. Projektledare Christina Adolfsson Sid 1 (23) e-beställning Projektledare Christina Adolfsson Uppdragsgivare Caroline Sjöberg, universitetsdirektör Ansvarig organisatorisk enhet Org.kod: 7504 Namn: Ekonomienheten Projekttid Start: 2017-01-01

Läs mer

Projektprocessen. Projektprocess

Projektprocessen. Projektprocess Projektkontoret 1 (av 8) Projektprocess Datum: Version: Dokumentansvarig: 16-10-17 2.5 Projektkontoret Stöddokument för det grafiska dokumentet Projektprocessen grafisk 2.5 Projektprocessen Projektprocessen

Läs mer

Projektmodell. 1. Riktlinjer projektmodell 1 (6) 2010-03-12

Projektmodell. 1. Riktlinjer projektmodell 1 (6) 2010-03-12 12 1 (6) Projektmodell Projektmodell Projektmodell... 1 1. Riktlinjer projektmodell... 1 2. Projektförutsättningar... 2 2.1 Uppdragsgivaren... 2 2.2 Direktiv... 2 2.3 Förstudie... 2 2.4 Beslut... 2 2.5

Läs mer

Projektplan. Förstudie - Förberedelser inför nya dataskyddförordningen. Versionshistorik. Uppdragsgivare Caroline Sjöberg

Projektplan. Förstudie - Förberedelser inför nya dataskyddförordningen. Versionshistorik. Uppdragsgivare Caroline Sjöberg Sid 1 (13) Projektplan Förstudie - Förberedelser inför nya dataskyddförordningen Projektledare Sara Vilhelmsson Caroline Sjöberg Ansvarig organisatorisk enhet Org.kod: 7103 Namn: Universitetsledningens

Läs mer

Delprojektdirektiv. Implementering av ny organisation Delprojekt Ekonomistyrning och redovisning HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)

Delprojektdirektiv. Implementering av ny organisation Delprojekt Ekonomistyrning och redovisning HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5) HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 043-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt

Läs mer

PROJEKTPLAN Delprojekt teknik Utveckling och införande av intranät för Umeå universitet, etapp 1

PROJEKTPLAN Delprojekt teknik Utveckling och införande av intranät för Umeå universitet, etapp 1 Sid 1 (17) PROJEKTPLAN Delprojekt teknik Utveckling och införande av intranät för Umeå universitet, etapp 1 Webbadress http://www.it.umu.se/ Projektnamn, delprojekt teknik Fastställt av Dokumentansvarig

Läs mer

Projekthandbok. Riktlinjer och förhållningssätt

Projekthandbok. Riktlinjer och förhållningssätt Riktlinjer och förhållningssätt 1 Innehållsförteckning 1. Syfte och bakgrund 3 2. Ramar - administrativa projekt 3 Vad är ett projekt och vad kan projektformen bidra med 3 3. Projektportföljen kriterier

Läs mer

Uppdragsgivare. Rektor. IT-projekt Ja Nej. Projektwebb

Uppdragsgivare. Rektor. IT-projekt Ja Nej. Projektwebb Sid () Digital salstentamen Jonas Lindholm Rektor Ansvarig organisatorisk enhet Org.kod: 70 Namn: Universitetspedagogik och lärandestöd Projekttid Start: 08-0-0 Avslut: 00-- IT-projekt Ja Nej Projektwebb

Läs mer

Uppdragsgivare Rektor. IT-projekt Ja Nej. Projektwebb Version 1.

Uppdragsgivare Rektor. IT-projekt Ja Nej. Projektwebb   Version 1. Sid 1 (18) PROJEKTPLAN Konstnärligt Campus Projektledare Prof. Mikael Wiberg, UmU Uppdragsgivare Ansvarig organisatorisk enhet Org.kod: 7101 Namn: Planeringsenheten Projekttid Start: 2018-08-20 Avslut:

Läs mer

PROJEKTDIREKTIV. Uppgradering av epostsystemet Exchange

PROJEKTDIREKTIV. Uppgradering av epostsystemet Exchange direktiv Sid 1 (6) PROJEKTDIREKTIV Uppgradering av epostsystemet Exchange Webbadress https://www.samarbetsyta.umu.se/adm/itenheten/projects/exchange2013/sitepages/start sida.aspx namn Uppgradering av epostsystemet

Läs mer

Ladok3 på GU. Rollbeskrivning i projektorganisationen

Ladok3 på GU. Rollbeskrivning i projektorganisationen Ladok3 på GU Rollbeskrivning i projektorganisationen och befogenheter Y2013/13 Projektorganisation, roller Filnamn: L3_roller i projektet_bilaga 4_20131022.docx Gemensamma förvaltningen Utgåva B Ladok3

Läs mer

Utveckling av gemensamma arbetsprocesser för högskolans verksamhetsstöd

Utveckling av gemensamma arbetsprocesser för högskolans verksamhetsstöd Dnr Mahr 19-2014/568 1 (av 10) Projektplan Beslutsdatum: Beslutande: Dokumentansvarig: 2015-03-27 Susanne Wallmark Jenny Wendle Revisionsinformation Version Datum Kommentar 1.0 150327 Slutgiltig projektplan

Läs mer

Projektdirektiv. Kravspecifikation för en högskolegemensam virtuell lärandemiljö

Projektdirektiv. Kravspecifikation för en högskolegemensam virtuell lärandemiljö Projektdirektiv Kravspecifikation för en högskolegemensam virtuell lärandemiljö Revisionsinformation Utgåva Datum Kommentar Projektdirektiv 1.0 130930 Ursprunglig version Projektdirektiv 1.1 131004 Möte

Läs mer

Bilaga 5 b Mall för projektplan

Bilaga 5 b Mall för projektplan Bilaga 5 b Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för hur en projektplan skrivs och vad den kan innehålla. De flesta organisationer har egna mallar för projektplaner

Läs mer

Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter

Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter 1 (6) Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter Förslagsställare: * Projektledare: Helen Alstergren * Uppdragsgivare: Ulf Heyman Datum: 1. Bakgrund och motiv Antalet

Läs mer

Delprojektdirektiv. Implementering av ny organisation Delprojekt Värdegrund och organisationskultur HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)

Delprojektdirektiv. Implementering av ny organisation Delprojekt Värdegrund och organisationskultur HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5) HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 050-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt

Läs mer

SLUTRAPPORT. Förstudie Campuskort. Uppdragsgivare Universitetsdirektör Lars Lustig. Projektledare Områdeschef Karin Lundström

SLUTRAPPORT. Förstudie Campuskort. Uppdragsgivare Universitetsdirektör Lars Lustig. Projektledare Områdeschef Karin Lundström Sid 1 (12) SLUTRAPPORT Förstudie Campuskort Projektledare Områdeschef Uppdragsgivare Universitetsdirektör Lars Lustig Ansvarig organisatorisk enhet Org.kod: 7600 Namn: Universitetsservice Ledning Projekttid

Läs mer

Riktlinjer Projektmodell fo r Kungä lvs kommun

Riktlinjer Projektmodell fo r Kungä lvs kommun Riktlinjer Projektmodell fo r Kungä lvs kommun Riktlinjerna är antagna av förvaltningsledningen 2013-01-28 och gäller tillsvidare. (Dnr KS2012/1542) Ansvarig för dokumentet är chefen för enheten Utveckling,

Läs mer

Delprojektdirektiv. Implementering av ny organisation Delprojekt Bemanning HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)

Delprojektdirektiv. Implementering av ny organisation Delprojekt Bemanning HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5) HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 042-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt

Läs mer

Delprojektdirektiv. Implementering av ny organisation Delprojekt Arbetsmiljö HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)

Delprojektdirektiv. Implementering av ny organisation Delprojekt Arbetsmiljö HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5) HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 039-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt

Läs mer

Universitetsgemensam ITverksamhet

Universitetsgemensam ITverksamhet Dnr UFV 2018/1682 Universitetsgemensam ITverksamhet vid Uppsala universitet Fastställt av rektor Beredning har gjorts med vicerektorerna, universitetsdirektören och överbibliotekarien. Innehållsförteckning

Läs mer

Bilaga 5 b: Mall för projektplan

Bilaga 5 b: Mall för projektplan Handbok för strategisk kommunal vattenplanering Bilaga 5 b: Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för en projektplan med exempel på vad den kan innehålla. De flesta

Läs mer

Delprojektdirektiv. Implementering av ny organisation Delprojekt Systemanpassningar HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)

Delprojektdirektiv. Implementering av ny organisation Delprojekt Systemanpassningar HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5) HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 048-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt

Läs mer

Projektdirektiv Lokalisering 2016 Version: 1.0. Dokumentansvarig: Anders Söderholm 2013-03-26. Projektdirektiv

Projektdirektiv Lokalisering 2016 Version: 1.0. Dokumentansvarig: Anders Söderholm 2013-03-26. Projektdirektiv Projektdirektiv Lokalisering 2016 Version: 1.0 Dokumentansvarig: Datum Anders Söderholm 2013-03-26 Projektdirektiv Lokalisering 2016 Innehåll 1 INLEDNING 1 1.1 BAKGRUND 1 1.2 SYFTE 1 1.3 PROJEKTMÅL /EFFEKTMÅL

Läs mer

Regionalt befolkningsnav Utgåva P 1.0.0 Anders Henriksson Sida: 1 (6) 2011-09-20. Projektdirektiv

Regionalt befolkningsnav Utgåva P 1.0.0 Anders Henriksson Sida: 1 (6) 2011-09-20. Projektdirektiv Anders Henriksson Sida: 1 (6) Projektdirektiv Regionala nav för identitetsuppgifter och hantering av autentiserings- och auktorisationsuppgifter Anders Henriksson Sida: 2 (6) 1 Projektnamn/identitet Regionala

Läs mer

PROJEKTPLAN. Upphandling Ekonomisystem DNR: 2018/887. Beställare Mikael Ward, Ekonomichef

PROJEKTPLAN. Upphandling Ekonomisystem DNR: 2018/887. Beställare Mikael Ward, Ekonomichef 2018-04-23 DNR: 2018/887 PROJEKTPLAN Upphandling Ekonomisystem -19 Projektledare Thomas Nilsson Ansvarig avdelning Namn:EKO Projekttid Beställare Mikael Ward, Ekonomichef Start: 2018-03-18 Avslut: 2018-12-31

Läs mer

Prioriterade nyckeltal

Prioriterade nyckeltal Dnr: MAHR 61-2014/600 1 (av 7) Projektplan Beslutsdatum: Beslutande: Dokumentansvarig: 2015-05-04 Styrgruppen Madeleine Hulting Revisionsinformation Version Datum Kommentar 1.1 2015-04-23 Utkast till projektgrupp

Läs mer

Ansökan om anslutning till European Charter for Researchers and The Code of Conduct for the Recruitment of Researchers via HRS4R.

Ansökan om anslutning till European Charter for Researchers and The Code of Conduct for the Recruitment of Researchers via HRS4R. Sid 1 (18) PROJEKTPLAN Ansökan om anslutning till European Charter for Researchers and The Code of Conduct for the Recruitment of Researchers via HRS4R Projektledare Docent Jessica Eriksson Uppdragsgivare

Läs mer

Projektplan Från antagning till välkomnande

Projektplan Från antagning till välkomnande Gotland 2018/21 Från antagning till välkomnande Delprojekt 1 inom huvudprojekt Stöd för internationalisering vid Campus Gotland Fastställt av Styrgruppen Innehållsförteckning 1 Bakgrund och syfte 3 2 Mål

Läs mer

RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY

RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY 1 (7) RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY Inledning Syftet med denna projektpolicy är att skapa en tydlig och enhetlig styrning och struktur för projektarbete i kommunen. Målet med projekt i Strömsunds

Läs mer

Projektplan: Administrativa roller

Projektplan: Administrativa roller 1 (6) Projektplan: Administrativa roller Projektledare: Linda Lundberg Uppdragsgivare: Ulf Heyman Datum: 2010-06-14 1. Bakgrund och motiv Vid institutionerna finns idag ett antal olika befattningar vilka

Läs mer

HELSINGBORG KONTAKTCENTER

HELSINGBORG KONTAKTCENTER STADSLEDNINGSFÖRVALTNINGEN K O N T A K T C E N T E R SID 1(5) HELSINGBORG KONTAKTCENTER OCH AKTIVITETSPLAN 2013 Rådhuset Postadress 251 89 Helsingborg Växel 042-10 50 00 helsingborg@helsingborg.se helsingborg.se

Läs mer

Projektkontrakt - Genomförande - Ny Studentportal

Projektkontrakt - Genomförande - Ny Studentportal Projektkontrakt Ny Studentportal Upprättad av: Version: Helen Holoch, STU 1.0 Anders Hallberg IT-avd Dokumentansvarig: Datum Malin Styrman, STU 2009-05-14 Projektkontrakt - Genomförande - Ny Studentportal

Läs mer

PROJEKTDIREKTIV Dokumentdatum Ev. diarienummer Skapat av Victor Forsberg. Version Datum Kommentar Skapat av

PROJEKTDIREKTIV Dokumentdatum Ev. diarienummer Skapat av Victor Forsberg. Version Datum Kommentar Skapat av PROJEKTDIREKTIV Dokumentdatum Ev. diarienummer 2014-12-10 Skapat av Projektdirektiv Införande av Ladok3 Version Datum Kommentar Skapat av 0.1 0.2 0.3 0.4 2014-10-06 2014-12-04 2014-12-10 2016-12-08 Ändring

Läs mer

PROJEKTPLAN. Detta dokument är avsett att användas som stöd vid framtagning av dokumentet Projektplan.

PROJEKTPLAN. Detta dokument är avsett att användas som stöd vid framtagning av dokumentet Projektplan. PROJEKTPLAN Projektnamn Användning Detta dokument är avsett att användas som stöd vid framtagning av dokumentet Projektplan. Kursiv röd text är råd, anvisningar och ev. exempel inom respektive avsnitt

Läs mer

Projektprocessen. Projektprocess

Projektprocessen. Projektprocess Dnr Mahr 19-2014/563 1 (av 6) Projektprocess Datum: Version: Dokumentansvarig: 150116 1.0 Jenny Wendle Stöddokument för det grafiska dokumentet Projektprocessen grafisk 1.0 Projektprocessen Projektprocessen

Läs mer

Regler för arvoden och ersättningar för ledamöter vid universitetets styrelser, kommittéer, råd och nämnder

Regler för arvoden och ersättningar för ledamöter vid universitetets styrelser, kommittéer, råd och nämnder Umeå universitet Rektor Beslut Sammanträdesdatum dnr: UmU 300-318-12 Sid 1 (2) för arvoden och ersättningar för ledamöter vid universitetets styrelser, kommittéer, råd och nämnder Närvarande Lena Gustafsson

Läs mer

Projektdirektiv kravspecifikation Intranät

Projektdirektiv kravspecifikation Intranät Projektdirektiv kravspecifikation Intranät Titel: Projektdirektiv kravspecifikation Intranät Projekt: Nytt Intranät Idnr: Siffor Delprojekt: Eget projekt Idnr: Siffor Beställare: Projektledare: Kommunchef,

Läs mer

Universitetsgemensamma administrativa stödroller på institutionsnivå/motsvarande Projektdirektiv Fas 1

Universitetsgemensamma administrativa stödroller på institutionsnivå/motsvarande Projektdirektiv Fas 1 Dnr UFV 2018/1645 Universitetsgemensamma administrativa stödroller på institutionsnivå/motsvarande Fas 1 Fastställt av universitetsdirektören 2018-09-17 Beredning har gjorts med styrgrupp 2018-05-04 1

Läs mer

Ramverk för projekt och uppdrag

Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 1 (9) Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 2 (9) BAKGRUND/MOTIV... 3 MÅL OCH SYFTE... 3 DEFINITIONER AV PROJEKT... 3 MODELL FÖR PROJEKTSTYRNING...

Läs mer

Det ska vara lätt att göra rätt! Språkvård vid Umeå universitet Ulla Nordlinder 131018

Det ska vara lätt att göra rätt! Språkvård vid Umeå universitet Ulla Nordlinder 131018 Det ska vara lätt att göra rätt! Språkvård vid Umeå universitet Ulla Nordlinder 131018 . 2014 Förvaltning i förvandling Ulla Nordlinder Utvecklingsledare, universitetsförvaltningen okt 2009 Informationschef

Läs mer

INFÖRANDE, AVSLUT OCH UPPFÖLJNING. Agneta Bränberg

INFÖRANDE, AVSLUT OCH UPPFÖLJNING. Agneta Bränberg INFÖRANDE, AVSLUT OCH UPPFÖLJNING Agneta Bränberg Projektet närmar sig sitt slut men vad händer sedan? INFÖRANDE Avslutande del av genomförandefasen? Inledande del av projektavslutet? Egen fas? -Viktigt

Läs mer

Projektplan. Kravspecifikation för virtuell lärandemiljö (vlm) på Malmö högskola

Projektplan. Kravspecifikation för virtuell lärandemiljö (vlm) på Malmö högskola Projektplan Kravspecifikation för virtuell lärandemiljö (vlm) på Malmö högskola Revisionsinformation Utgåva Datum Kommentar Projektplan 1.0 140123 Ursprunglig version Projektplan 1.1 140128 Gunilla Lilie

Läs mer

Ekonomistyrregler vid Umeå universitet

Ekonomistyrregler vid Umeå universitet Ekonomistyrregler vid Umeå universitet Föredragande Bitr. universitetsdirektör Per Ragnarsson och controller Carina Henningsson Sammanfattning Ekonomistyrregler vid Umeå universitet infördes och fastställdes

Läs mer

Vägledning projekt. Version:

Vägledning projekt. Version: Vägledning projekt Version: 2018.12.18 Innehåll Del 1 Grundläggande förutsättningar 3 Om projekt 3 Projektstyrning 3 Projektets mål 3 Del 2 Projektets faser 4 Del 3 Roller i projektet 5 Styrande roller

Läs mer

ORU 2018/ Projektdirektiv. Framtidens lärarutbildning

ORU 2018/ Projektdirektiv. Framtidens lärarutbildning ORU 2018/05417 Projektdirektiv Framtidens lärarutbildning 1 Allmän beskrivning av projektet 1.1 Bakgrund En förutsättning för en likvärdig undervisning med hög kvalitet är en välutbildad och motiverad

Läs mer

PROJEKTDIREKTIV. Ny webblösning för extern och intern kommunikation. 2014-01-20 / Uppdaterad 2014-04-24 Ann-Sofie Mårtensson

PROJEKTDIREKTIV. Ny webblösning för extern och intern kommunikation. 2014-01-20 / Uppdaterad 2014-04-24 Ann-Sofie Mårtensson PROJEKTDIREKTIV Ny webblösning för extern och intern 2014-01-20 / Uppdaterad 2014-04-24 Ann-Sofie Mårtensson Innehållsförteckning 1 Bakgrund och förutsättningar... 3 2 Syfte... 3 3 Projektets mål kopplade

Läs mer

PROJEKTPLAN. Införande av studieavgifter vid Umeå universitet. Webbadress http://www.planering.umu.se/verksamhet/studieavgifter/ Projektnamn

PROJEKTPLAN. Införande av studieavgifter vid Umeå universitet. Webbadress http://www.planering.umu.se/verksamhet/studieavgifter/ Projektnamn Sid 1 (10) PROJEKTPLAN vid Umeå universitet Webbadress http://www.planering.umu.se/verksamhet/studieavgifter/ Projektnamn vid Umeå universitet Fastställt av Rektor Dokumentansvarig Dokumentidentitet Projektplan

Läs mer

Universitetsgemensam förvaltningsmodell IT-avdelningen, Stockholms universitet

Universitetsgemensam förvaltningsmodell IT-avdelningen, Stockholms universitet Universitetsgemensam förvaltningsmodell 2016-02-21 IT-avdelningen, Stockholms universitet Syfte Förvaltningsmodellens syfte är att: säkerställa att IT-stöd ger avsedd nytta i verksamheten erhålla styrbarhet

Läs mer

Projektkontoret. Januari 2007. Kamilla.Petersson@gu.se Ylva.Wridell@gu.se

Projektkontoret. Januari 2007. Kamilla.Petersson@gu.se Ylva.Wridell@gu.se Projektkontoret Januari 2007 Kamilla.Petersson@gu.se Ylva.Wridell@gu.se Agenda 1. Projektkontoret bakgrund, syfte, vad gör vi och för vem 2. Vilka projekt ska samordnas inom projektkontoret? 3. Vad innebär

Läs mer

PLAN WEBBORGANISATION MIUN.SE

PLAN WEBBORGANISATION MIUN.SE MITTUNIVERSITETET Styrdokument PLAN WEBBORGANISATION MIUN.SE DNR MIUN 2013/1089 Publicerad: 2013-06-27 Beslutsfattare: Universitetsdirektör Yasmine Lindström Handläggare: Kicki Strandh Beslutsdatum: 2013-06-19

Läs mer

Ett intranät för Umeå universitet Förstudie

Ett intranät för Umeå universitet Förstudie Ett intranät för Umeå universitet Förstudie Informationsenheten Umeå universitet 2012-08-31 Dnr 102-22-96-11 Informationsenheten Intranät - förstudie Slutrapport 2012-08-31 Dnr 102-2296-11 Sid 1 (79)

Läs mer

STRATEGISKA RÅD VID UMEÅ UNIVERSITET

STRATEGISKA RÅD VID UMEÅ UNIVERSITET STRATEGISKA RÅD VID UMEÅ UNIVERSITET Typ av dokument: Regel Datum: 2018-02-20 Beslutad av: Giltighetstid: Tillsvidare Område: Organisation Ansvarig förvaltningsenhet: Planeringsenheten Ersätter dokument:

Läs mer

UFV 2015/1673. Gemensam service. Delprojektplan, Projekt Segerstedt. Fastställd av Therese Iveby Gardell

UFV 2015/1673. Gemensam service. Delprojektplan, Projekt Segerstedt. Fastställd av Therese Iveby Gardell UFV 2015/1673 Delprojektplan, Projekt Segerstedt Fastställd av Therese Iveby Gardell 2016-03-08 Innehållsförteckning 1 Bakgrund och förutsättningar 3 2 Mål för delprojektet 3 2.1 Effektmål 3 2.2 Delprojektmål

Läs mer

RESULTAT, AVSLUT OCH UPPFÖLJNING INFÖRANDET BYTE AV PROJEKTGRUPP/MEDLEMMAR? PLANERING INFÖR INFÖRANDET

RESULTAT, AVSLUT OCH UPPFÖLJNING INFÖRANDET BYTE AV PROJEKTGRUPP/MEDLEMMAR? PLANERING INFÖR INFÖRANDET Projektet närmar sig sitt slut men vad händer sedan? RESULTAT, AVSLUT OCH UPPFÖLJNING Stefan Berglund INFÖRANDET Avslutande del av genomförandefasen? Egen fas? Inledande del av projektavslutet? -Viktigt

Läs mer

Ladok3-införande. Projektorganisation, roller Ansvar och befogenheter

Ladok3-införande. Projektorganisation, roller Ansvar och befogenheter Projektorganisation, roller Ladok3-införande Sida: 1 (5) Ladok3-införande Projektorganisation, roller och befogenheter Ladok3-införande Sida: 2 (5) 1 Beställare Förvaltningschef Joakim Malmström Definiera

Läs mer

FÖRFATTNINGSSAMLING Flik Projektmodell för Vingåkers Kommun

FÖRFATTNINGSSAMLING Flik Projektmodell för Vingåkers Kommun FÖRFATTNINGSSAMLING Flik 6.45 Projektmodell för Vingåkers Kommun Dokumenttyp Riktlinje Giltighetstid Tills vidare Dokumentnamn Projektmodell för Vingåkers kommun Processägare Kommunchef Fastställd 2019-03-11,

Läs mer

Projektplan Utbildningsadministration och studentstöd

Projektplan Utbildningsadministration och studentstöd GOTLAND 2018/21 Utbildningsadministration och studentstöd Delprojekt 2 inom huvudprojekt Stöd för internationalisering vid Campus Gotland Fastställd av styrgruppen Innehållsförteckning 1 Bakgrund och syfte

Läs mer

Projektplan: Miljöledningsprojektet

Projektplan: Miljöledningsprojektet SLU Infra Miljö Projektplan: Miljöledningsprojektet Projektledare: Johanna Sennmark Uppdragsgivare: Martin Melkersson Datum:2014-05-15 1. Bakgrund och motiv Enligt rektorsbeslut 2013-09-02, DNr: SLU ua

Läs mer

Samordnad varudistribution. ett klimatprojekt

Samordnad varudistribution. ett klimatprojekt Samordnad varudistribution ett klimatprojekt Mål med samordnad varudistribution Bidra till ett klimateffektivt samhälle Minst halvera koldioxidutsläpp vid kommunernas transporter Oförändrade eller sänkta

Läs mer

Snabbguide - Region Skånes projektmodell webbplats:www.skane.se/projektmodell

Snabbguide - Region Skånes projektmodell webbplats:www.skane.se/projektmodell Snabbguide - Region Skånes projektmodell webbplats:www.skane.se/projektmodell BP = Beslutspunkt (Projektmodellen har fem beslutspunkter. Vid varje punkt tar beställare/styrgrupp beslut om stopp eller gå)

Läs mer

Ny E-tjänst för Nyps. Projektplan. Tillväxtverket. Utfärdare: Ulrica Morelid, Central Nypsförvaltning. Version 0.9 1(10)

Ny E-tjänst för Nyps. Projektplan. Tillväxtverket. Utfärdare: Ulrica Morelid, Central Nypsförvaltning. Version 0.9 1(10) Ny E-tjänst för Nyps Tillväxtverket Projektplan Utfärdare: Ulrica Morelid, Central Nypsförvaltning Version 0.9 1(10) INNEHÅLL 1 Basfakta 3 1.1 Godkännande 3 1.2 Revisionsinformation 3 1.3 Bilagor 3 2 Syfte

Läs mer

Projektplan Arbetsplatsens språk, kultur och identitet

Projektplan Arbetsplatsens språk, kultur och identitet Gotland 2018/21 Arbetsplatsens språk, kultur och identitet Delprojekt 3 inom huvudprojekt Stöd för internationalisering vid Campus Gotland Fastställd av Styrgruppen Innehållsförteckning 1 Bakgrund och

Läs mer

INSTRUKTION FÖR CURIOSUM

INSTRUKTION FÖR CURIOSUM INSTRUKTION FÖR CURIOSUM Typ av dokument: Instruktion Datum: 2019-04-02 Beslutad av: rektor Giltighetstid: 2019-04-02 2024-06-30 Område: Ansvarig förvaltningsenhet: Ersätter dokument: Organisation Planeringsenheten

Läs mer

Dokumenttyp: Projekt: Projektnummer: Utfärdat av: Utf datum: Godkänt av : Godk datum:

Dokumenttyp: Projekt: Projektnummer: Utfärdat av: Utf datum: Godkänt av : Godk datum: Dokument nr: Version: Status: Sida: 1.00 (1)6 Dokumenttyp: Projekt: Projektnummer: Projektbeskrivning etjänster inom socialtjänsten Dokumentbeskrivning: Anslutning till den sammansatta basttjänsten SSBTEK

Läs mer

Beskrivning av den universitetsgemensamma projektverksamheten

Beskrivning av den universitetsgemensamma projektverksamheten Projektkontoret Sida: 1 (8) Beskrivning av den universitetsgemensamma projektverksamheten Projektkontoret Sida: 2 (8) Innehåll 1 Syfte och bakgrund...3 1.1 Syfte...3 1.2 Bakgrund...3 2 Definitioner...3

Läs mer

Projektplan Kungsbacka uppföljningsmodell

Projektplan Kungsbacka uppföljningsmodell Projektplan Kungsbacka uppföljningsmodell Bakgrund Kungsbacka kommun har under ett antal år arbetat med utveckling av verksamhetsstyrningen och kvalitetsarbetet. Något som bland annat resulterat i att

Läs mer

Dokument: Objektägare-ITs placering. Författare Malin Zingmark, Förnyad förvaltning

Dokument: Objektägare-ITs placering. Författare Malin Zingmark, Förnyad förvaltning Dokument: Objektägare-ITs placering Författare Malin Zingmark, Förnyad förvaltning Version A Sida 1 av 9 Datum 2015-03-25 Bil p 820 : 1 Objektägare-ITs placering Innehåll Objektägare-ITs placering... 1

Läs mer

RESULTAT, AVSLUT OCH UPPFÖLJNING. Stefan Berglund

RESULTAT, AVSLUT OCH UPPFÖLJNING. Stefan Berglund RESULTAT, AVSLUT OCH UPPFÖLJNING Stefan Berglund Projektet närmar sig sitt slut men vad händer då? och sedan? INFÖRANDET Avslutande del av genomförandefasen? Egen fas? Inledande del av projektavslutet?

Läs mer

Förslag till ny kommunikationsplan till införandeprojektet av Ladok3 vid Lunds universitet

Förslag till ny kommunikationsplan till införandeprojektet av Ladok3 vid Lunds universitet KOMMUNIKATIONSPLAN 1 2015-12-03 Förslag till ny kommunikationsplan till införandeprojektet av Ladok3 vid Lunds universitet Nuläget En ny version av Ladoksystemet, Ladok3, kommer att införas vid varje lärosäte.

Läs mer

Projektdirektiv. Version: 1.0. Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund

Projektdirektiv. Version: 1.0. Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund Projektdirektiv Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund Dokument: Projektdirektiv Version: 20190114 Författare: Åda Ab Sida: 1 (10) författare: Åda Ab Sida: 2 (10) Innehåll

Läs mer

Stödstrukturer. Delprojekt i Trygg och säker vård och omsorg. Projektplan

Stödstrukturer. Delprojekt i Trygg och säker vård och omsorg. Projektplan 2017-04-16 1 1 (10) Stödstrukturer Delprojekt i Trygg och säker vård och omsorg Dokumentmall från ProjektStegen 2017-04-16 1 2 (10) Innehållsförteckning 1 Bakgrund och beställare... 3 1.1 Bakgrund till

Läs mer

Resultat, avslut och uppföljning

Resultat, avslut och uppföljning Resultat, avslut och uppföljning projektet närmar sig sitt slut, men vad händer sedan? Stefan Berglund Införandet Förvaltning - Avslutande del av genomförandefasen? - Egen fas? - Inledande del av projektavslutet?

Läs mer

Överlämning från projekt till e-förvaltning. Uppsala universitets e-förvaltningsmodell

Överlämning från projekt till e-förvaltning. Uppsala universitets e-förvaltningsmodell Överlämning från projekt till e-förvaltning Uppsala universitets 2017-05-15 1 Definition Större förändringar eller framtagande av nya produkter eller systemstöd görs oftast i projektform. För att resultatet

Läs mer

UPPDRAGSBESKRIVNING. PARAPLYPROJEKT FÖR MIUN:s PLANERINGSPROCESS. Fortsättningsprojekt; Implementering och Integration

UPPDRAGSBESKRIVNING. PARAPLYPROJEKT FÖR MIUN:s PLANERINGSPROCESS. Fortsättningsprojekt; Implementering och Integration UPPDRAGSBESKRIVNING PARAPLYPROJEKT FÖR MIUN:s PLANERINGSPROCESS Fortsättningsprojekt; Implementering och Integration 0 Innehåll Innehåll... 1 Förutsättningar... 2 Syfte och Mål... 2 Syfte... 2 Mål... 3

Läs mer

Handläggningsordning för förvaltning av IT-system vid Högskolan Dalarna

Handläggningsordning för förvaltning av IT-system vid Högskolan Dalarna Handläggningsordning för förvaltning av IT-system vid Högskolan Dalarna Beslut: Rektor 2012-01-16 Revidering: - Dnr: DUC 2012/63/10 Gäller fr o m: 2012-01-16 Ersätter: - Relaterade dokument: - Ansvarig

Läs mer

EKONOMISTYRREGLER VID UMEÅ UNIVERSITET

EKONOMISTYRREGLER VID UMEÅ UNIVERSITET EKONOMISTYRREGLER VID UMEÅ UNIVERSITET Typ av dokument: Datum: Beslutad av: Giltighetstid: Tills vidare Område: Ekonomi Ansvarig förvaltningsenhet: Planeringsenheten Ersätter dokument: Ekonomistyrregler

Läs mer

Projektplan för delprojekt B Ledningsstruktur, inom förändringsarbetet Framtidens SLU

Projektplan för delprojekt B Ledningsstruktur, inom förändringsarbetet Framtidens SLU Dnr SLU ua 2013.1.1.2-329 Prorektor Projektplan för delprojekt B Ledningsstruktur, inom förändringsarbetet Framtidens SLU Delprojektledare: Torbjörn von Schantz Uppdragsgivare: Rektor Datum: 2013-01-31

Läs mer

FÖRFATTNINGSSAMLING BESLUT GÄLLER FR FLIK SID Ks 69/01 2001-05-18 Ks14 1

FÖRFATTNINGSSAMLING BESLUT GÄLLER FR FLIK SID Ks 69/01 2001-05-18 Ks14 1 HÄRJEDALENS KOMMUN FÖRFATTNINGSSAMLING BESLUT GÄLLER FR FLIK SID Ks 69/01 2001-05-18 Ks14 1 PROJEKTPOLICY Denna projektpolicy syftar till att göra projektarbete som arbetsform effektivt samt att ange riktlinjer

Läs mer

Kommunikationsplan med aktivitetsplanering för Fakultetsnämnden ekonomi och design, FED

Kommunikationsplan med aktivitetsplanering för Fakultetsnämnden ekonomi och design, FED 1(5) ( Växjö och Kalmar 2012-08-23 Kommunikationsplan med aktivitetsplanering för Fakultetsnämnden ekonomi och design, FED Inledning Målet med upprättandet av kommunikationsplanen är att synliggöra kommunikationen

Läs mer

Projektdirektiv Dnr V 2011/182. Ann-Charlotte Schützer Sida: 1 (5) Projektdirektiv

Projektdirektiv Dnr V 2011/182. Ann-Charlotte Schützer Sida: 1 (5) Projektdirektiv Ann-Charlotte Schützer Sida: 1 (5) Projektdirektiv Ann-Charlotte Schützer Sida: 2

Läs mer

Projektregler Gemensamma förvaltningen Projektkontoret Sida: 1 (9) 2011-07-11. Projektregler. för den universitetsgemensamma projektverksamheten

Projektregler Gemensamma förvaltningen Projektkontoret Sida: 1 (9) 2011-07-11. Projektregler. för den universitetsgemensamma projektverksamheten Projektkontoret Sida: 1 (9) Projektregler för den universitetsgemensamma projektverksamheten Projektkontoret Sida: 2 (9) Innehåll Syfte och bakgrund...4 1.1 Syfte...4 1.2 Bakgrund...4 2 Regler för projekt...4

Läs mer

Projektplan, åtagandet

Projektplan, åtagandet Sida 1 Projektplanen utgör ett huvudresultat av förberedelserna och kan ses som kontraktet mellan projektledningen och projektägaren för projektets genomförande. Om projektplan, åtagandet Syftet med att

Läs mer

DoÄr E-arkivering. Projektplan

DoÄr E-arkivering. Projektplan Håkan Svensson Sida: 1 (6) DoÄr Projektplan Håkan Svensson Sida: 2 (6) Innehåll 1 Basfakta... 3 2 Projektidé och mål... 3 2.1 Bakgrund och projektidé... 3 2.2 Projektmål... 3 2.3 Avgränsningar... 4 3 Leverans

Läs mer

Projektorganisation. Tieto PPS AH003, 6.8.0, Sida 1

Projektorganisation. Tieto PPS AH003, 6.8.0, Sida 1 Sida 1 Om projektorganisation en beskriver fördelningen av ansvar och befogenheter mellan olika roller inom projektet. Här beskrivs även överenskommen fördelning av ansvar mellan projektet och basorganisationen.

Läs mer

Förnyad förvaltning. Presentation vid Ladok SWAMI dagarna 2012-03-26

Förnyad förvaltning. Presentation vid Ladok SWAMI dagarna 2012-03-26 Förnyad förvaltning Presentation vid Ladok SWAMI dagarna 2012-03-26 Förnya förvaltning Innehåll» Presentation av förslaget till förändringar i förvaltningsorganisationen (Extern konsult har avrapporterat

Läs mer

Modell för agil utveckling och förvaltning av produkter

Modell för agil utveckling och förvaltning av produkter Beslutsdatum: 2014-07-23 MDH 1.1-396/14 1 (4) Beslutande: Förvaltningschefen Ansvarig för tillämpning: Förvaltningschef Dokumentansvarig: Rektors kansli Dokumenttyp: Processbeskrivning Datum för ikraftträdande:

Läs mer
