ny 220 kv-ledning Snösätra högdalen

Storlek: px
Starta visningen från sidan:

Download "ny 220 kv-ledning Snösätra högdalen"

Transkript

1 ny 220 kv-ledning Snösätra högdalen samrådsunderlag över flera ledningsalternativ Underlag för samråd enligt 6 kap. miljöbalken för planerade ledningsåtgärder i Snösätra Högdalen, Stockholms kommun, Stockholms län Maj 2015

2 Projektorganisation Svenska kraftnät Projektledare Pär Ridderstolpe Tillstånd och MKB Dan Tiderman Markåtkomst Helene Riddarström enetjärn NATUR AB Uppdragsansvarig och kartor Martin Lagerkvist Utredare och texter Maja Hemph Westerfelt Kirsi Jokinen Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät. Kartmaterial har använts med tillstånd från Lantmäteriet: Lantmäteriet, Affärsverket svenska kraftnät Geodatasamverkan Svenska kraftnät Box Sundbyberg Sturegatan 1 Organisationsnummer Tel Fax Bilden på framsidan visar de befintliga ledningarna framför Högdalenverket.

3 Förord Svenska kraftnät planerar två parallellgående 220 kv-ledningar mellan en framtida transformatorstation i Snösätra och en befintlig station i Högdalen, Stockholms kommun. Detta dokument beskriver de olika alternativen för denna förbindelse och utgör underlag för samråd enligt 6 kap. 4 miljöbalken. Ledningssträckan är en del i projektet Stockholms Ström, som genom en ny struktur av kraftledningsnätet långsiktigt ska säkra Stockholmsregionens framtida elförsörjning. Målet med Stockholms Ström är att kunna uppfylla de krav på överföring, tillgänglighet, driftsäkerhet, miljö och markutnyttjande som följer med en växande stad. För mer information om projektet; Ryggraden i det föreslagna nätet, City link, är en ny 400 kv-förbindelse mellan Hagby i Upplands Väsby kommun och Ekudden i Västerhaninge kommun. Den nu aktuella sträckningen Snösätra-Högdalen är en mindre anknytande del av den tredje och södra etappen av City link. Svenska kraftnät Svenska kraftnät är ett statligt affärsverk med uppgift att förvalta Sveriges stamnät för elkraft, vilket omfattar ledningar för 400 kv och 220 kv med stationer och utlandsförbindelser. Vi har också systemansvaret för el. Svenska kraftnät utvecklar stamnätet och elmarknaden för att möta samhällets behov av en säker, miljövänlig och ekonomisk elförsörjning. Därmed har vi också en viktig roll i klimatpolitiken. Svenska kraftnät har cirka 500 medarbetare, de flesta vid huvudkontoret i Sundbyberg. Vi har även kontor i Sundsvall, Halmstad och Sollefteå. Ytterligare flera hundra personer sysselsätts på entreprenad för drift och underhåll av stamnätet runt om i landet. År 2013 var omsättningen drygt 10 miljarder kronor. Svenska kraftnät har tre dotterbolag och fem intressebolag, bland andra den nordiska elbörsen Nord Pool Spot. Mer information finns på vår webbplats

4 INNEHÅLL Projektorganisation 2 Förord 3 Svenska kraftnät 3 Sammanfattning 5 Bakgrund 5 Förordat alternativ Inledning Allmänt om Svenska kraftnät Syfte Beskrivning av åtgärderna Avgränsning Planeringsförutsättningar Planförhållanden och verksamheter TillståndsproceSS och tidplan Teknik Avfärdade Alternativ nollalternativ förutsedda miljökonsekvenser Bedömning och bedömningsgrunder Boendemiljö och bebyggelse Landskapsbild Naturmiljö Rekreation och friluftsliv Kulturmiljö Naturresurser och markanvändning Infrastruktur Byggskedet Skadeförebyggande åtgärder Samlad bedömning Ord- och begreppsförklaring Koncessionsansökan Samråd och information Förundersökning Ledningsrätt Tidplan Teknik Referenser 39 Digitala källor 39 Skriftliga källor 39 Övrigt Växelström Aktuella stationer Luftledning MarkKabel generell påverkan Boendemiljö och bebyggelse Landskapsbild Naturmiljö Rekreation och friluftsliv Kulturmiljö Naturresurser Infrastruktur Byggskede alternativ Lokalisering 23

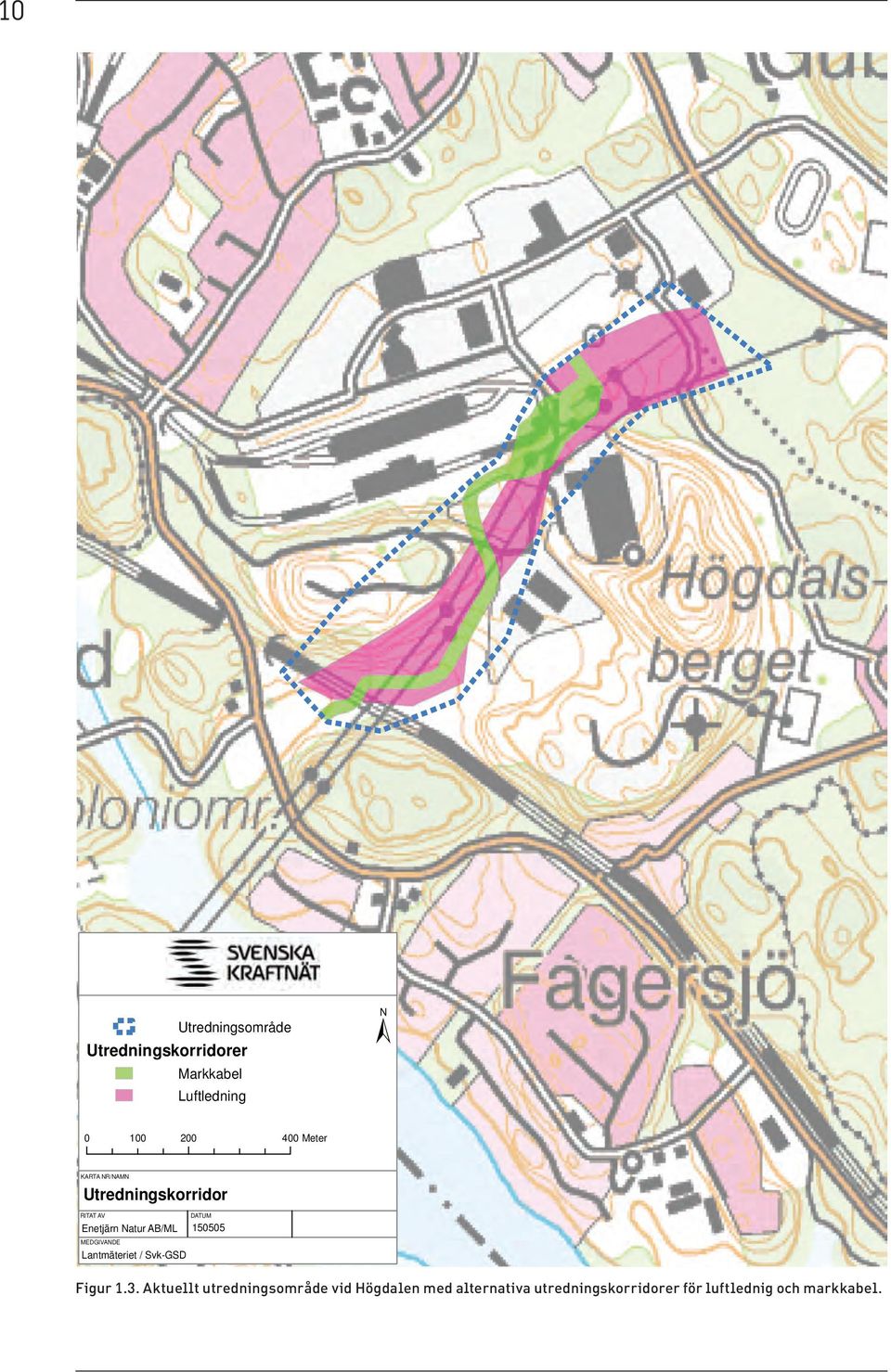

5 Sammanfattning 5 Bakgrund Detta dokument utgör underlag för samråd inför koncessionsansökan enligt ellagen för ledningsåtgärder i Högdalens industriområde. Bakgrunden till projektet är den stora ombyggnaden av Stockholms stamnät som just nu pågår inom projekt Stockholms Ström. De två nya parallellgående 220 kv-ledningarna ska knyta ihop, klara transformering och effektöverföring mellan en framtida 400 kv-station i Snösätra och den befintliga 220 kv-stationen i Högdalen. Konsekvensbedömning Svenska kraftnät gör idag ingen bedömning av vad som är det bästa alternativet utifrån nuvarande kunskap. Sammantaget bedöms den planerade ledningen oavsett teknik medföra i huvudsak små konsekvenser för motstående intressen. Ledningen planeras i ett område med hög grad av mänsklig påverkan och liten andel naturmiljö. Ledningen ligger på ett sådant avstånd från närmaste boende att inga överträdelser av Svenska kraftnäts magnetsfältspolicy eller bullerstörning förväntas uppstå. Projekten inom Stockholm Ström kommer innebära att antalet ledningar och stolpar minskar i och kring närområdet. Förordat alternativ Svenska kraftnät arbetar med alternativstudier för att finna ett alternativ som ger så liten samlad påverkan som möjligt på boendemiljöer, natur- och kulturmiljö, infrastruktur etc. De nödvändiga förstärkningarna i området kan antingen ske med luftledning eller med markkabel. Den aktuella ledningen är ca 800 m, vilket innebär att rimlig alternativa sträckningar utanför det avgränsande utredningsområdet inte har kunnat identifierats, se figur 1.

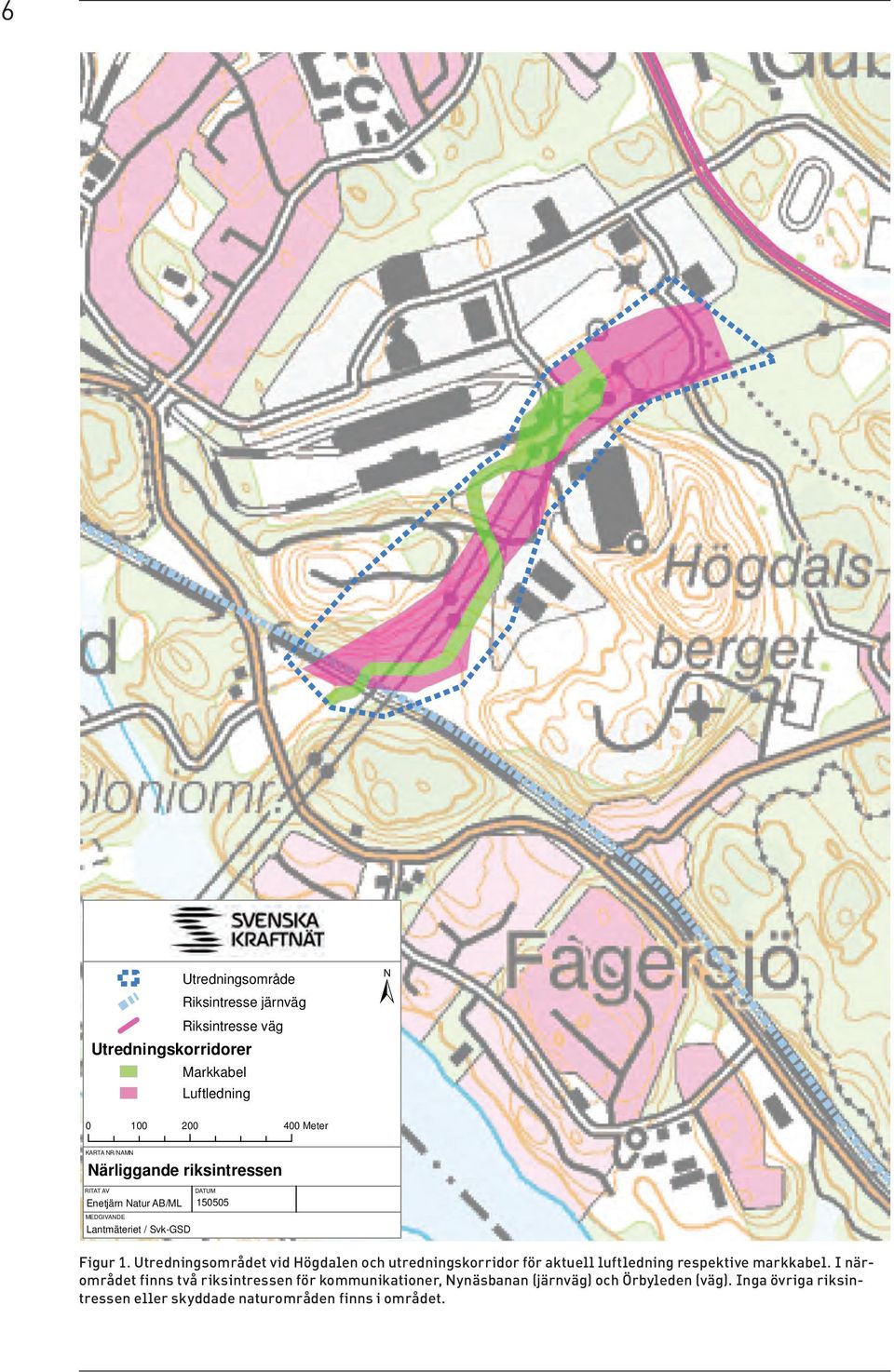

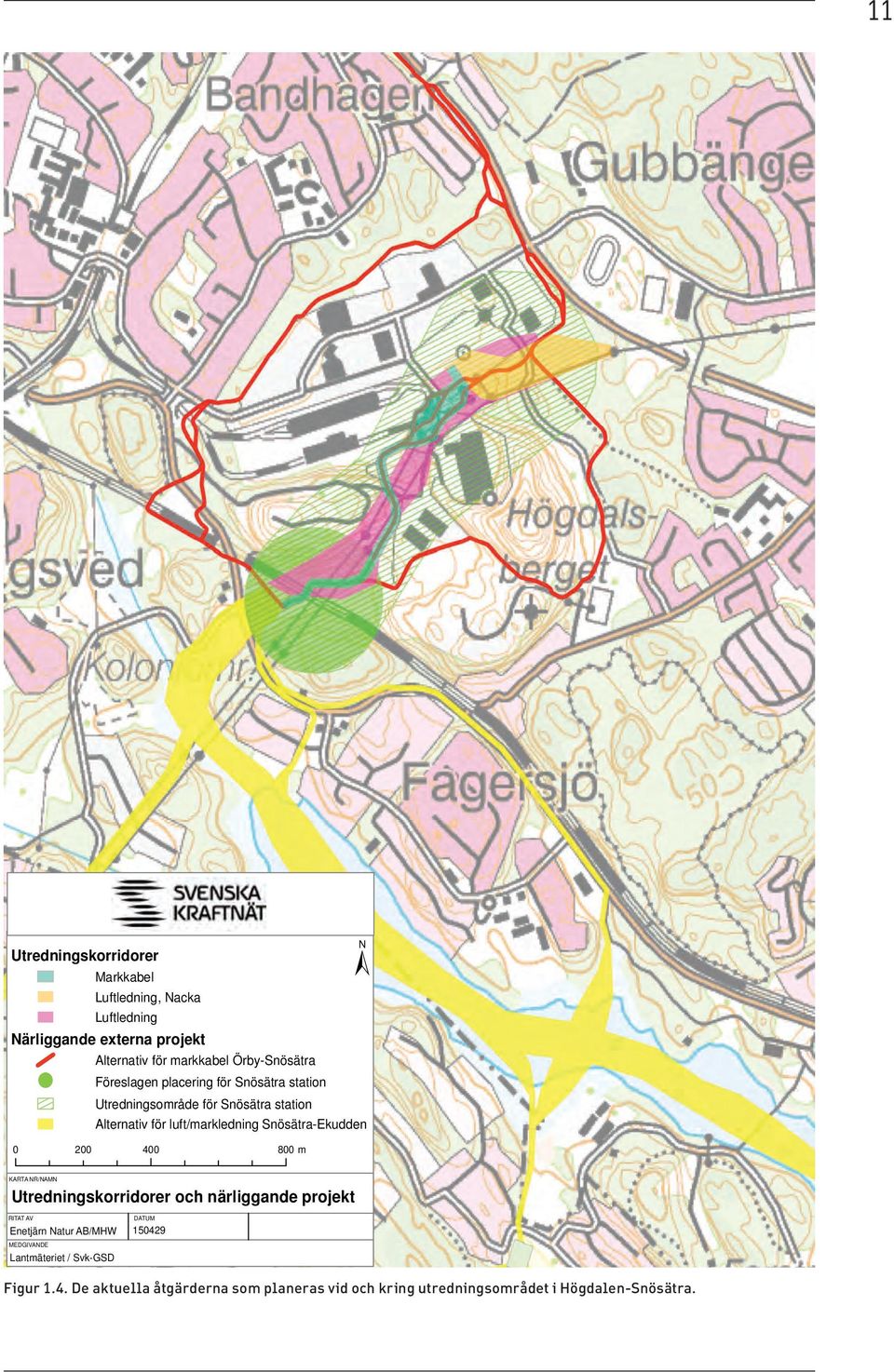

6 6 Utredningsområde Riksintresse järnväg Riksintresse väg Utredningskorridorer Markkabel Luftledning ± Meter KARTA NR/NAMN Närliggande riksintressen RITAT AV DATUM Enetjärn Natur AB/ML MEDGIVANDE Lantmäteriet / Svk-GSD Figur 1. Utredningsområdet vid Högdalen och utredningskorridor för aktuell luftledning respektive markkabel. I närområdet finns två riksintressen för kommunikationer, Nynäsbanan (järnväg) och Örbyleden (väg). Inga övriga riksintressen eller skyddade naturområden finns i området.

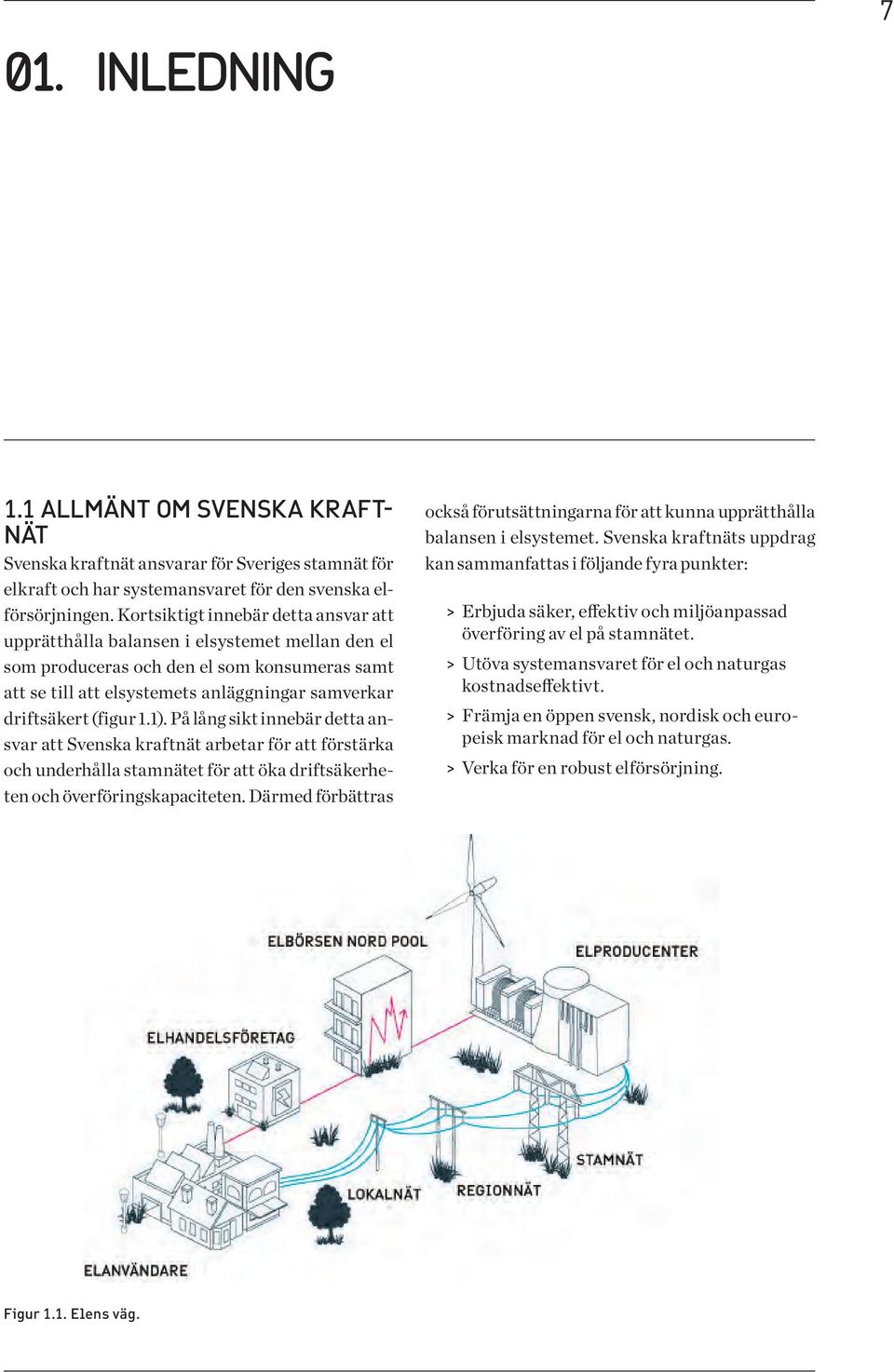

7 01. Inledning Allmänt om Svenska kraftnät Svenska kraftnät ansvarar för Sveriges stamnät för elkraft och har systemansvaret för den svenska elförsörjningen. Kortsiktigt innebär detta ansvar att upprätthålla balansen i elsystemet mellan den el som produceras och den el som konsumeras samt att se till att elsystemets anläggningar samverkar driftsäkert (figur 1.1). På lång sikt innebär detta ansvar att Svenska kraftnät arbetar för att förstärka och underhålla stamnätet för att öka driftsäkerheten och överföringskapaciteten. Därmed förbättras också förutsättningarna för att kunna upprätthålla balansen i elsystemet. Svenska kraftnäts uppdrag kan sammanfattas i följande fyra punkter: > > Erbjuda säker, effektiv och miljöanpassad överföring av el på stamnätet. > > Utöva systemansvaret för el och naturgas kostnadseffektivt. > > Främja en öppen svensk, nordisk och europeisk marknad för el och naturgas. > > Verka för en robust elförsörjning. Figur 1.1. Elens väg.

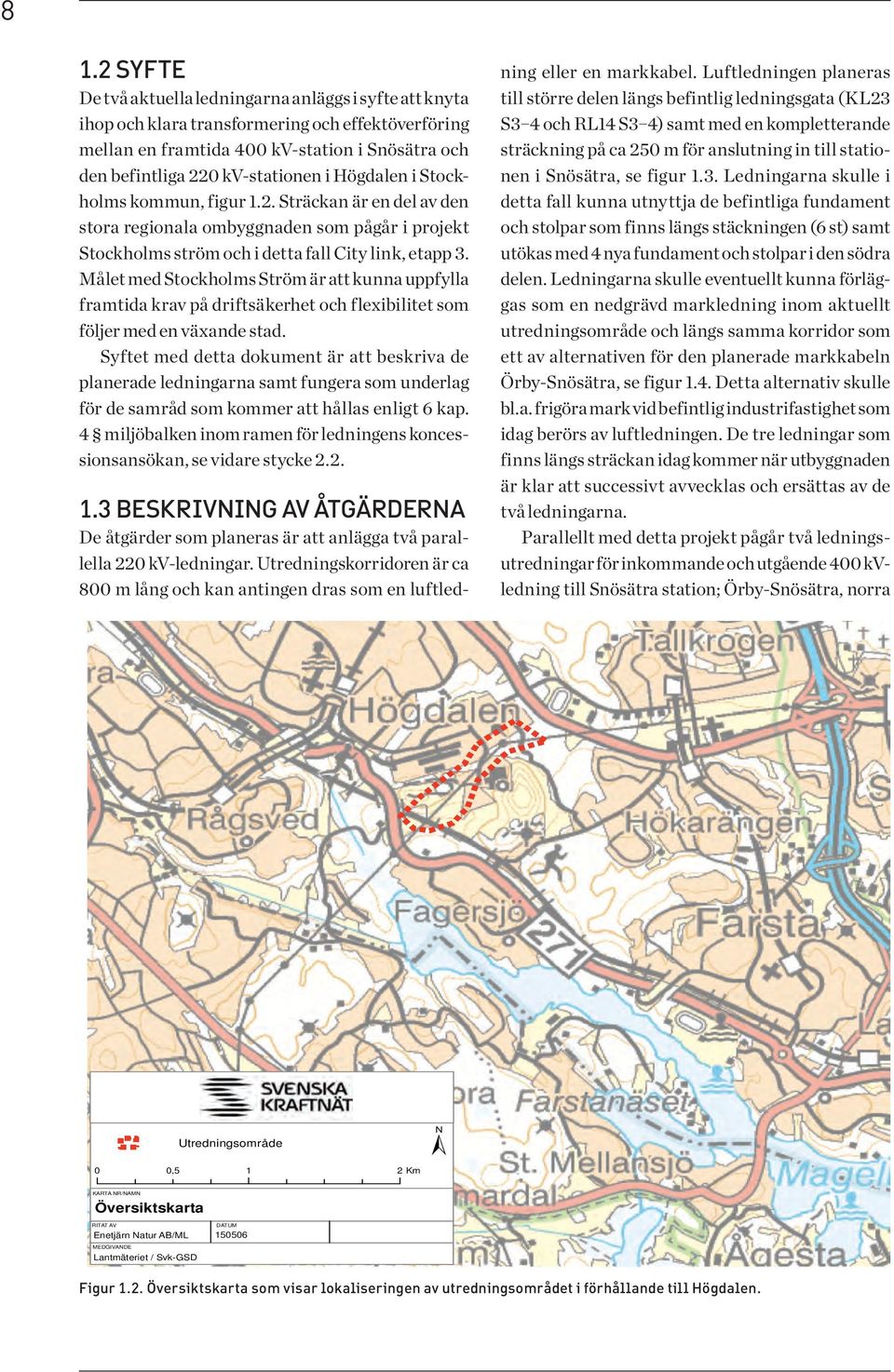

8 8 1.2 Syfte De två aktuella ledningarna anläggs i syfte att knyta ihop och klara transformering och effektöverföring mellan en framtida 400 kv-station i Snösätra och den befintliga 220 kv-stationen i Högdalen i Stockholms kommun, figur 1.2. Sträckan är en del av den stora regionala ombyggnaden som pågår i projekt Stockholms ström och i detta fall City link, etapp 3. Målet med Stockholms Ström är att kunna uppfylla framtida krav på driftsäkerhet och flexibilitet som följer med en växande stad. Syftet med detta dokument är att beskriva de planerade ledningarna samt fungera som underlag för de samråd som kommer att hållas enligt 6 kap. 4 miljöbalken inom ramen för ledningens koncessionsansökan, se vidare stycke Beskrivning av åtgärderna De åtgärder som planeras är att anlägga två parallella 220 kv-ledningar. Utredningskorridoren är ca 800 m lång och kan antingen dras som en luftledning eller en markkabel. Luftledningen planeras till större delen längs befintlig ledningsgata (KL23 S3-4 och RL14 S3-4) samt med en kompletterande sträckning på ca 250 m för anslutning in till stationen i Snösätra, se figur 1.3. Ledningarna skulle i detta fall kunna utnyttja de befintliga fundament och stolpar som finns längs stäckningen (6 st) samt utökas med 4 nya fundament och stolpar i den södra delen. Ledningarna skulle eventuellt kunna förläggas som en nedgrävd markledning inom aktuellt utredningsområde och längs samma korridor som ett av alternativen för den planerade markkabeln Örby-Snösätra, se figur 1.4. Detta alternativ skulle bl.a. frigöra mark vid befintlig industrifastighet som idag berörs av luftledningen. De tre ledningar som finns längs sträckan idag kommer när utbyggnaden är klar att successivt avvecklas och ersättas av de två ledningarna. Parallellt med detta projekt pågår två ledningsutredningar för inkommande och utgående 400 kvledning till Snösätra station; Örby-Snösätra, norra Utredningsområde 0 0,5 1 2 Km ± KARTA NR/NAMN Översiktskarta RITAT AV DATUM Enetjärn Natur AB/ML MEDGIVANDE Lantmäteriet / Svk-GSD Figur 1.2. Översiktskarta som visar lokaliseringen av utredningsområdet i förhållande till Högdalen.

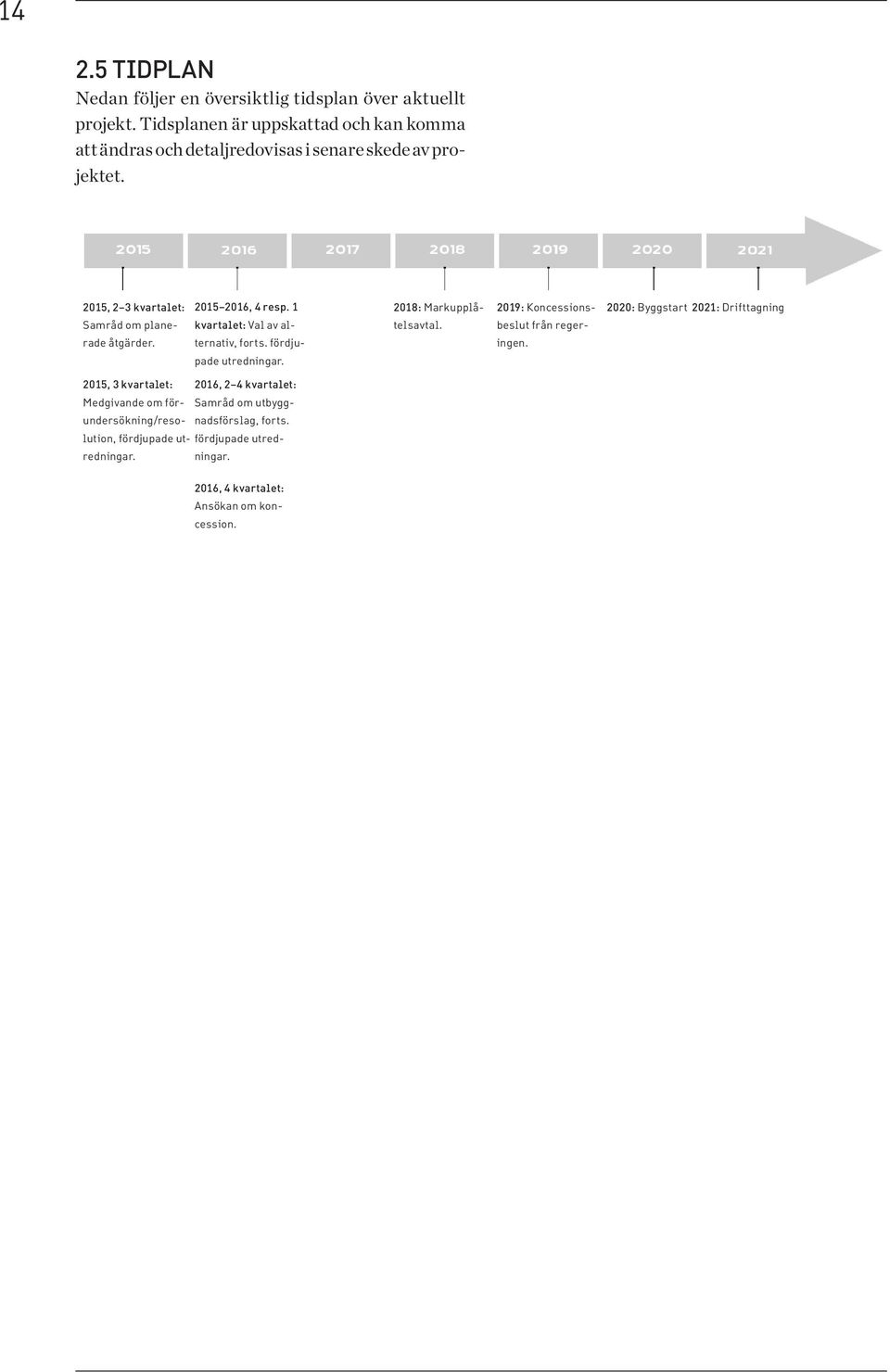

9 9 delen av etapp 3 och Snösätra-Ekudden, etapp 4, se figur 1.4. Samtidigt pågår det en mindre utredning av en 220kV luftledning (ny skarv till Nackaledningen) till Högdalenstationen. De tre projekten hanteras i separata koncessionsansökningar men bör beaktas även i denna process. Sammantaget kommer projekten innebära att antalet ledningar och stolpar minskar i och kring närområdet. 1.4 Avgränsning Samrådsunderlaget har avgränsats till de geografiska områden som åtgärderna kan påverka och till de miljöaspekter som har bedömts väsentliga med hänsyn till de planerade åtgärderna. De aspekter som behandlas är: bebyggelse och boendemiljö, landskapsbild, naturmiljö, kulturmiljö, naturresurser, infrastruktur, rekreation och friluftsliv. Samrådsunderlaget har tekniskt avgränsats så att alternativ likström valts bort, däremot kommer alternativ markkabel och luftledning att utredas. En nätkoncession för linje gäller normalt tills vidare men med en skyddstid på 40 år vartefter ledningen kan omprövas. Däremot kommer byggskedet att kunna avgränsas till ca 1 år. Högdalen och utbredningsområdet utgörs av industri och grönområde på ca 17 ha. Området avgränsas i öst och väst av Högdalstoppen och Högdalsberget samt befintlig industri. I nord och syd avgränsar transformatorstationen i Högdalen samt den planerade stationen Snösätra. Utredningskorridoren för denna sträckning är ca 100 m bred (se figur 1.3). 1.5 Planeringsförutsättningar Vid planering av en ny kraftledning är en viktig del att boendemiljöer ska påverkas så lite som möjligt. Som hjälpmedel för denna prioritering används bl.a. Svenska kraftnäts magnetfältspolicy, se avsnitt Hänsyn tas även till övriga intressen såsom landskapsbild, naturmiljö, kulturmiljö, planförhållanden, rekreation och friluftsliv. Arbetsprocessen för detta samrådsunderlag har följt följande steg: > > Genomgång av befintligt underlagsmaterial. > > GIS-underlag från länsstyrelsen. > > Översiktligt fältbesök. > > Genomförande av en mindre naturvärdes- bedömning från befintligt material inom utredningsområdet. > > Genomförande av en kulturmiljö- och arkeologisk utredning från befintligt material inom utredningsområdet. > > Beskrivning av förutsättningarna för den planerade ledningen. > > Översiktlig bedömning av den miljöpåverkan ledningen medför samt de miljökonsekvenser som den planerade ledningen antas medföra. 1.6 Planförhållanden och verksamheter Den planerade kraftledningen berör översiktsplanen för Stockholms stad (Promenadstaden Översiktsplan för Stockholm, antagen 15 mars 2010). Kring det aktuella området anges att sambanden mellan stadsdelar och grönområden ska stärkas och att entréerna till Högdalstopparna ska bli bättre. I kartan för pågående markanvändning anges att den planerade ledningen ligger vid; Verksamhetsområde, Större område för stadens tekniska försörjning samt Område och samband inom den gröna strukturen. Kommunen nämner även i Biologisk utveckling av Stockholm att Högdalstopparna är lämpat som ett naturutvecklingsområde i Stockholm. Utredningsområdet ligger delvis inom detaljplanerat område (Tippen 1 m.fl. Dp ). Planbestämmelserna längs befintlig ledningsgata anger att; Marken skall vara tillgänglig för luftledning och vid etablering av nya verksamheter eller ändring av befintliga verksamheter i anslutning till kraftledning ska de elektromagnetiska fälten belysas. Begränsningar som råder är att marken inte får bebyggas under ledningen. Högdalsverket är en närliggande anläggning för avfallsförbränning, fjärrvärme och elproduktion som samägs av Fortum Värme och Stockholm stad. Bolaget planerar att utöka sin verksamhet bl.a. genom att uppföra en ny avfallseldad panna. Stockholm Vatten planerar även att anlägga en ny matavfallsanläggning norr om verket. Projekten är i samrådsfasen och bör beaktas vid planeringen av den aktuella ledningen. Övriga större verksamheter i området är bl.a Vantörs återvinningscentral, Stockholm Gas gasstation, SITAs avfallshantering och TBTs tågdepå.

10 10 Utredningsområde Utredningskorridorer Markkabel Luftledning ± Meter KARTA NR/NAMN Utredningskorridor RITAT AV DATUM Enetjärn Natur AB/ML MEDGIVANDE Lantmäteriet / Svk-GSD Figur 1.3. Aktuellt utredningsområde vid Högdalen med alternativa utredningskorridorer för luftlednig och markkabel.

11 11 Utredningskorridorer Markkabel Luftledning, Nacka Luftledning Närliggande externa projekt Alternativ för markkabel Örby-Snösätra! Föreslagen placering för Snösätra station Utredningsområde för Snösätra station Alternativ för luft/markledning Snösätra-Ekudden m ± KARTA NR/NAMN Utredningskorridorer och närliggande projekt RITAT AV DATUM Enetjärn Natur AB/MHW MEDGIVANDE Lantmäteriet / Svk-GSD Figur 1.4. De aktuella åtgärderna som planeras vid och kring utredningsområdet i Högdalen-Snösätra.

12 tillståndsprocess och tidplan 2.1 Koncessionsansökan För att bygga eller använda elektriska starkströmsledningar i Sverige krävs enligt ellagen (1997:857) ett tillstånd, nätkoncession. En miljökonsekvensbeskrivning (MKB) biläggs ansökan om nätkoncession. MKB-dokumentet ska beskriva de direkta och indirekta effekter som den planerade anslutningsledningen och dess anläggande kan medföra på människor, djur, växter, mark, vatten, luft, klimat, landskap och kulturmiljö, hushållningen med mark, vatten och den fysiska miljön i övrigt samt annan hushållning med material, råvaror och energi. Ansökan innehåller även kartor och en teknisk beskrivning. Prövningsmyndigheten, Energimarknadsinspektionen, inhämtar därefter yttranden från bland annat länsstyrelse, kommun, fastighetsägare och andra som berörs av ansökan innan den slutligen avgör om koncession för ledningen i en viss sträckning medges eller inte. Vid eventuellt överklagande från någon sakägare, kommun eller statlig myndighet lämnar Energimarknadsinspektionen ärendet till regeringen för beslut. 2.2 Samråd och information Första steget i tillståndsprocessen (figur 2.1) är att ta fram ett samrådsunderlag som beskriver flera olika sträckningar som ska utredas för ledningen, en förstudie. Underlaget beskriver syftet med projektet, redovisar föreslagen lokalisering, omfattning och utformning av studerade alternativ (lokalisering och teknik) samt dess förutsedda miljöpåverkan. Materialet används i samrådsprocessen, enligt miljöbalkens regler, med länsstyrelser, kommuner, övriga sektorsmyndigheter, berörd allmänhet samt andra intressenter. Även annonsering sker i lokalpressen. Alla som vill har möjlighet att lämna synpunkter på förslaget. Efter samrådstiden upprättar Svenska kraftnät en samrådsredogörelse som skickas till berörd länsstyrelse. I redogörelsen redovisas de synpunkter som kommit in tillsammans med Svenska kraftnäts kommentarer. Med stöd av samrådsredogörelsen beslutar länsstyrelsen om den planerade ledningen kan antas medföra betydande miljöpåverkan eller inte. Om länsstyrelsen beslutar att åtgärden ska antas medföra en betydande miljöpåverkan (BMP) sker samråd med en vidare krets av allmänhet, statliga myndigheter och organisationer som kan antas bli berörda av den planerade ledningen. Efter att den första samrådsprocessen har genomförts upprättas ett nytt samrådsunderlag som beskriver ett eller några utbyggnadsförslag (dvs. förslag till sträckning för ledningen). Underlaget skickas ut till berörda fastighetsägare, berörda myndigheter och intresseorganisationer. Annonsering sker även här. Alla som vill har möjlighet att lämna synpunkter på förslaget. Inkomna synpunkter sammanställs tillsammans med Svenska kraftnäts kommentarer i en samrådsredogörelse som bifogas ansökan om koncession (tillstånd enligt ellagen).

13 Förundersökning För att komma fram till utbyggnadsförslag behöver vissa undersökningar göras på berörda fastigheter längs sträckningsalternativen. Det kan vara utredningar som gäller naturmiljö, kulturmiljö och förprojektering. Svenska kraftnät skickar ut en förfrågan om medgivande till förundersökning (MFÖ) till berörda fastighetsägare. Dessa förundersökningar handlar om mindre undersökningar som ingår i Svenska kraftnäts beslutsunderlag. De kan exempelvis ge svar på om det över huvud taget är möjligt att dra en ledning på fastigheten. Om fastighetsägaren lämnar sitt medgivande till förundersökningen innebär det inte att fastighetsägaren har godkänt ledningsdragningen på sin fastighet. Det är endast ett medgivande om att Svenska kraftnät får genomföra de undersökningar som anges i avtalet. Där fastighetsägaren inte godkänt att undersökningarna ska få genomföras kan Svenska kraftnät ansöka om resolution hos länsstyrelsen, dvs. länsstyrelsen kan besluta att ge Svenska kraftnät rätt att genomföra sina undersökningar. 2.4 Ledningsrätt För att få börja bygga ledningen krävs aktuella tillstånd även tillträde till berörda fastigheter. Detta sker vanligen genom tecknande av markupplåtelseavtal (MUA) mellan fastighetsägare och nätägare. Fastighetsägaren ersätts med ett engångsbelopp för intrång på den mark som tas i anspråk för ledningen. Ersättning ges även för de fall tillfälliga skador uppkommer i samband med anläggning eller dylikt. När koncession beviljats lämnas en ansökan om ledningsrätt in till Lantmäterimyndigheten för att säkerställa rätten till marken oavsett om berörda fastigheter byter ägare eller om fastighetsindelningen förändras. Ledningsrätten gäller på obegränsad tid. Figur 2.1. Tillståndsprocessen.

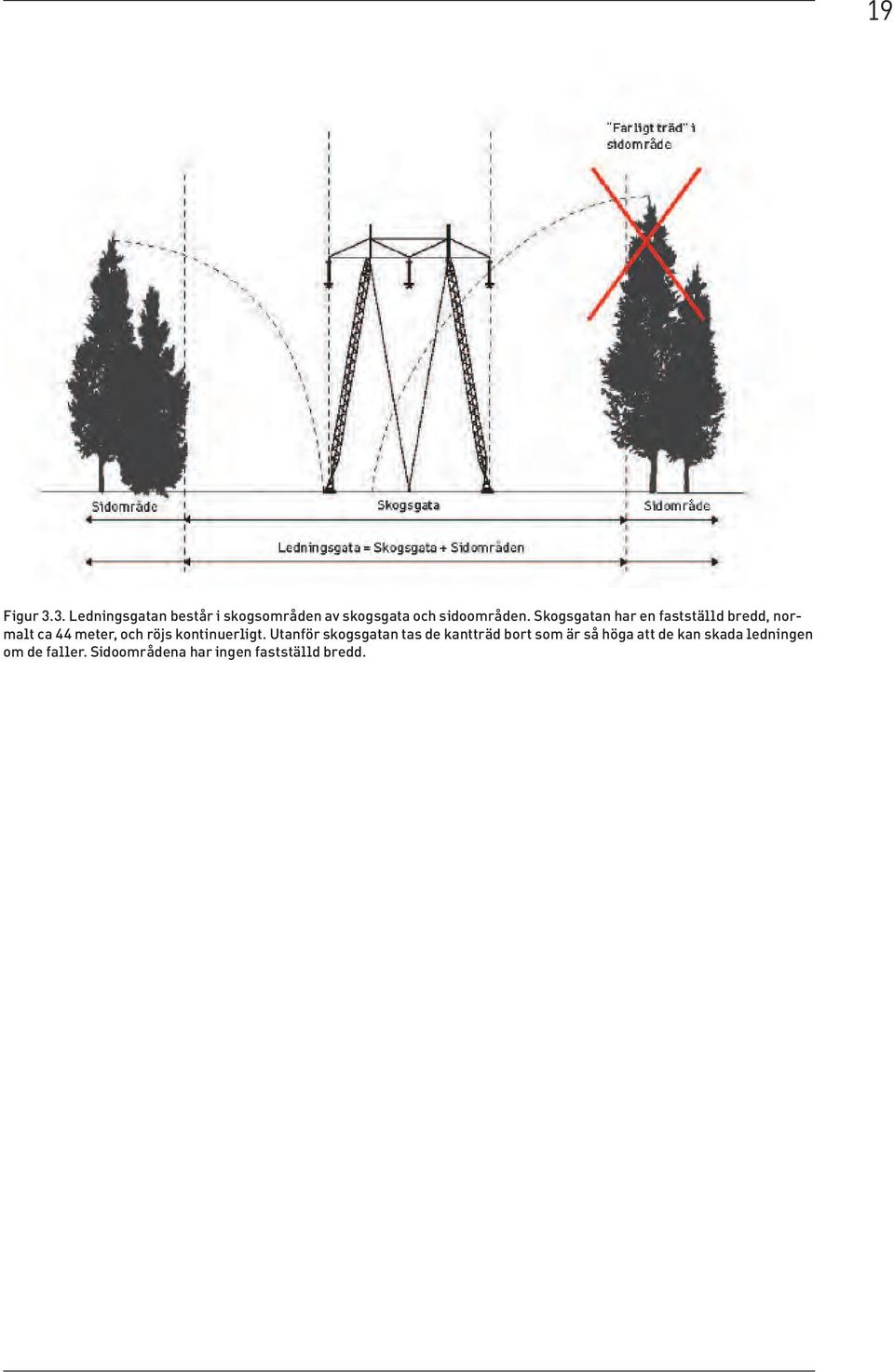

14 Tidplan Nedan följer en översiktlig tidsplan över aktuellt projekt. Tidsplanen är uppskattad och kan komma att ändras och detaljredovisas i senare skede av projektet. 2015, 2 3 kvartalet: Samråd om planerade åtgärder , 4 resp. 1 kvartalet: Val av alternativ, forts. fördjupade utredningar. 2018: Markupplåtelsavtal. 2019: Koncessionsbeslut från regeringen. 2020: Byggstart 2021: Drifttagning 2015, 3 kvartalet: 2016, 2 4 kvartalet: Medgivande om för- Samråd om utbyggnadsförslag, forts. undersökning/reso- lution, fördjupade utredningarningar. fördjupade utred- 2016, 4 kvartalet: Ansökan om koncession.

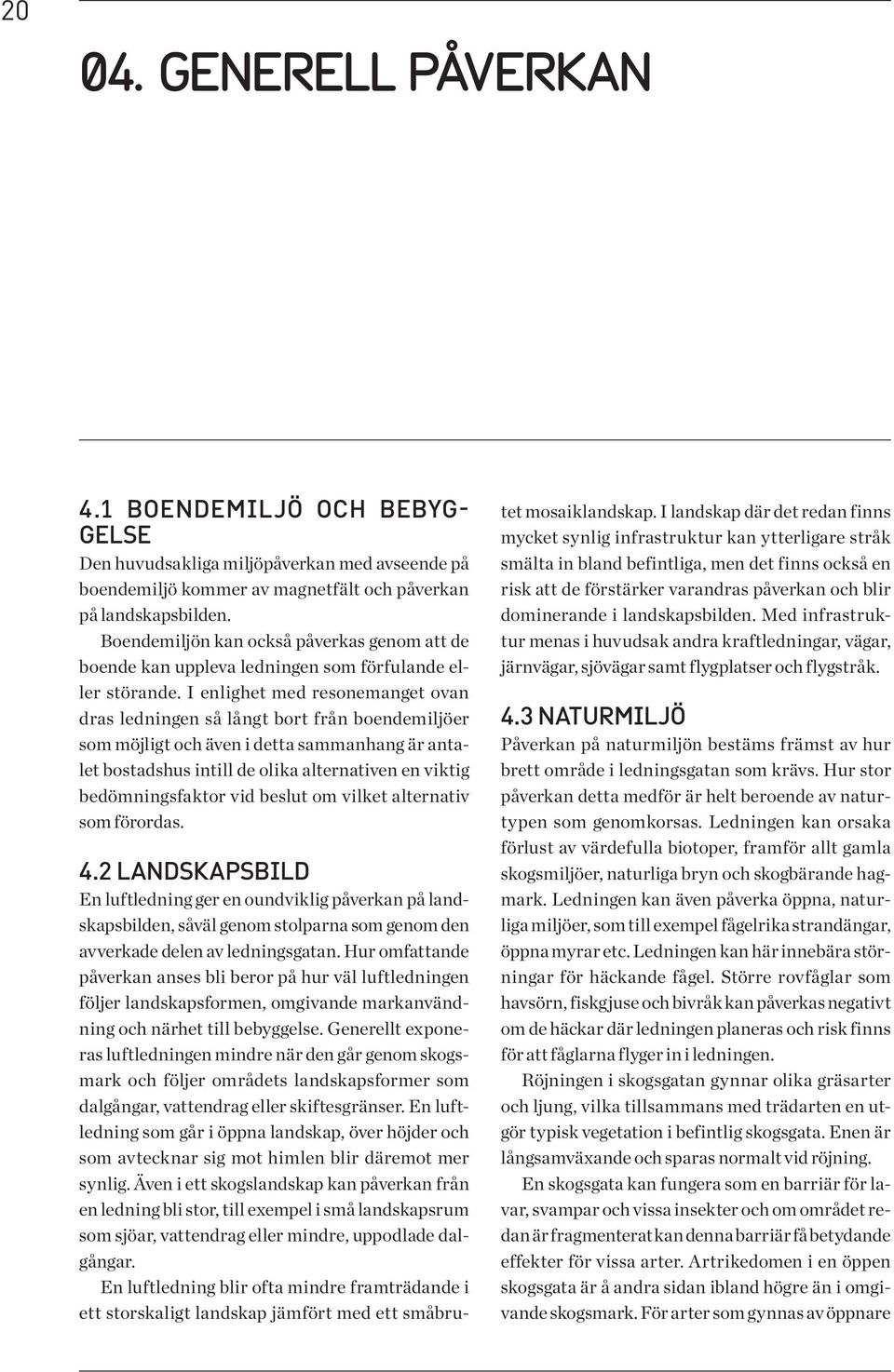

15 03. Teknik Växelström Växelström är en elektrisk ström som oupphörligen växlar riktning. Periodisk växelström ändrar riktning regelbundet. Den växelström som levereras av elverken i Europa är 50 periodig dvs. den ändrar riktning 100 ggr/s (antalet positiva och negativa maximivärden per sekund). Strömmens frekvens är 50 Hz. 3.2 Aktuella stationer De aktuella transformatorstationerna är den befintliga Högdalen och den planerade i Snösätra. Högdalen är en 220 kv-anläggning som ägs av Fortum och är lokaliserad vid Högdalsverket. Snösätra är en ny 220/400 kv transformatorstation som planeras kring Högdalen industriområde. Byggnationen är en av flera nödvändiga åtgärder som syftar till att skapa ett nytt överföringsställe för den nya högspänningslänken inom projekt Stockholms Ström samt för att transformera ned 400 kv till 220 kv i syfte att knyta ihop Snösätra-station med stationen i Högdalen. Drifttagning planeras till Utredning av lokalisering och utförande av den nya stationen i Snösätra kommer att genomföras i en separat process under kan befintliga stolpar användas, dels kommer nya stolpar anläggas. Ledningen har tre faser samt två topplinor. Faserna utförs som triplexledare, vilket innebär att varje fas består av tre ledare. Höjden på stolparna räknat från marken till stolptopp är ca 30 m. Höjden på stolparna kan vara både lägre och högre beroende på spannlängd (dvs. avståndet mellan stolparna). Avståndet mellan stolparna är ca m och varierar beroende på markförutsättningar m.m. Jordningen av stolparna sker genom att en jordlina grävs ned längs med hela ledningens längd. I undantagsfall sker punktjordning vid stolpen. I toppen av stolparna finns två topplinor som fungerar som åskledare. Den ena kommer att förses med op- 3.3 Luftledning Stolptyp De stolpar som planeras är av typen julgransstolpe samt portalstolpe i stål, se figur 3.1 och 3.2. Dels Figur 3.1. Befintlig ledningsgata i Högdalen med stagad portalstolpe och julgransstolpe. Den högra ledningen på julgransstolpen kommer efter utbyggnad att kunna avvecklas.

16 16 tofiber. Optofiber används bland annat för telekommunikation Fundament Stålstolpar grundläggs antingen på fundamentbockar och slipers, på platsgjutna eller fabrikstillverkade betongfundament. Fundamentbockar kan även förankras i berg. Fundamentens träslipers är impregnerade med kreosot som är en blandning av hundratals olika ämnen. Det skyddar träet från att angripas av till exempel röta och skadedjur vilket är angeläget eftersom fundamenten måste hålla i mer än ett halvt sekel. Kreosot är ett hälsofarligt ämne som regleras i nationell och Europeisk lagstiftning. Ämnet har utvärderats av Kemikalieinspektionen (KemI) inom ramen för EU:s granskningsprogram för biocider (ämnen som kan döda levande organismer). Med KemI:s utvärdering som underlag beslutade Europeiska kommissionen 2011 att kreosot får användas i ytterligare fem år från och med den 1 maj 2013 (enligt bilaga 1, direktiv 98/8/EG). Kreosotimpregnerade träslipers är godkända för användning vid byggnation av kraftledningar. Betong och stålbalkar är tänkbara alternativ. Användningen av dessa är dock inte heller problemfri och sett ur ett hållbarhets- och livscykelperspektiv leder dessa material till större miljöpåverkan än kreosotslipers. Inget alternativ kan därför ur miljösynpunkt anses vara bättre än kreosotslipers. Statens Geotekniska Instituts rapport av hur kreosotföroreningar uppträder i olika marktyper visar på låg rörlighet i samtliga undersökta fall. Dessutom innebär Svenska kraftnäts användning av kreosot sällan något problem för växtligheten då fundamenten ligger så djupt placerade att de inte kommer i kontakt med ovanliggande ytvatten eller växtrötter. I de fall fundament behöver byggas i närheten av vattenskyddsområden eller brunnar används alltid stål- eller betongslipers Ledningsgata Området intill en kraftledning kallas ledningsgata. Utseendet på ledningsgatan regleras i särskilda säkerhetsföreskrifter, främst Elsäkerhetsverkets starkströmsföreskrifter (ELSÄK-FS 2008:1). Enligt dessa ska bl.a. en kraftlednings faslinor hängas på en viss lägsta nivå ovan mark. För att undvika Figur 3.2. Stolpe innan anslutning till Högdalens transformatorstation. risk för skador på ledningar vid bränder i intilliggande byggnader finns dessutom bestämmelser om minimiavstånd mellan kraftledningar och byggnader. Hur stor markyta en kraftledning tar i anspråk beror på vilken typ av terräng ledningen löper genom. Då ledningen behöver vinklas blir ytan normalt sett större p.g.a. behovet av stag. I skogsmark krävs en skogsgata (normalt 44 m för en 400 kvledning) som är fri från högväxande träd- och buskvegetation (figur 3.3). I Elsäkerhetsverkets starkströmsföreskrifter finns regler om minsta avstånd mellan vegetation och ledning och detta medför att en skogsgata måste röjas med jämna mellanrum för att förhindra att vegetationen når upp till ledningen och därmed utgör en potentiell säkerhetsrisk. I det aktuella fallet är landskapet kuperat och stolparna längs den befintliga kraftledningen är placerade i dalen elektriska och magnetiska fält Allmänt Elektriska och magnetiska fält uppkommer bl.a. vid generering, överföring och slutanvändning av el. Fälten finns nästan överallt i vår miljö, kring kraftledningar och transformatorer men även vid elapparater, som till exempel hårtorkar och mikrovågsugnar. Kring en kraftledning finns ett elektriskt och ett magnetiskt fält. Det är spänningsskillnaden mellan de strömförande ledarna och marken som ger

17 17 upphov till det elektriska fältet, medan strömmen i ledarna alstrar det magnetiska fältet. Styrkan vid marknivå beror bl.a. på avståndet till ledningen, ledarnas inbördes läge och strömlasten. Både de elektriska och magnetiska fälten avtar med avståndet från ledningen. Elektriska fält Elektriska fält mäts i kilovolt per meter (kv/m). Fältet i marknivå är starkast där linorna hänger som lägst. Det elektriska fältet avtar kraftigt med avståndet. Vegetation och byggnader skärmar av fältet från luftledningar, vilket innebär att endast låga elektriska fält uppstår inomhus även om huset står nära en kraftledning. Magnetiska fält Magnetiska fält mäts i enheten mikrotesla (µt). Fälten alstras av strömmen i ledningen och varierar med strömlasten som i sin tur är beroende av variationerna i elproduktion och elkonsumtion. Ju mer ström som flödar i ledningen desto större blir magnetfältet. Magnetfältet avtar normalt med kvadraten på avståndet till ledningen. Magnetfält avskärmas inte av väggar eller tak. Vid beräkning av magnetfält används ett medelvärde av strömmarna för den aktuella förbindelsen benämnd årsmedelströmlasten. Det bör framhållas att årsmedelströmlasten är ett genomsnittligt värde. De faktiska strömlasterna kan variera mycket över året och även under ett enskilt dygn. Det förekommer perioder då det inte går någon ström alls i ledningen. Höglast kan förekomma under begränsad tid av året och vanligen under kalla vinterdagar då elförbrukningen är hög. Enstaka timmar under ett år kan strömlasten uppgå till det dubbla årsmedelvärdet. Genomsnittliga magnetfält i bostäder uppgår i storstäder till ungefär 0,1 µt och i mindre tätorter ungefär 0,05 µt. Magnetfält och hälsoeffekter Trots att forskning pågått under lång tid går det idag inte att ge ett säkert svar på om det finns några hälsoeffekter av exponering för låga nivåer av magnetfält. Ansvariga svenska myndigheter anser att det vetenskapliga underlaget inte är tillräckligt gediget för att man ska kunna sätta gränsvärden för magnetfält. I Sverige fördelas ansvaret för hälsofrågor med anknytning till magnetfält på fem myndigheter Arbetsmiljöverket, Boverket, Elsäkerhetsverket, Folkhälsomyndigheten och Strålsäkerhetsmyndigheten. Myndigheterna genomför mätningar, utvärderar forskning inom området, ger råd och rekommendationer samt tar fram föreskrifter. Eftersom hälsoeffekter från magnetfält på lång sikt inte kan uteslutas, har myndigheterna ovan valt att rekommendera en viss försiktighet, både för allmänheten och i arbetslivet. Myndigheterna ger följande rekommendationer vid samhällsplanering och byggande, om de kan genomföras till rimliga kostnader: > > Sträva efter att utforma eller placera nya kraftledningar och andra elektriska anläggningar så att exponering för magnetfält begränsas. > > Undvik att placera nya bostäder, skolor och förskolor nära elanläggningar som ger förhöjda magnetfält. > > Sträva efter att begränsa fält som starkt avviker från vad som kan anses normalt i hem, skolor, förskolor respektive aktuella arbetsmiljöer. I myndigheternas gemensamma broschyr Magnetfält och hälsorisker, som kan hämtas på finns mer information om hälsoaspekter. Svenska kraftnäts magnetfältspolicy Svenska kraftnät följer hela tiden forskningen och utvecklingen när det gäller lågfrekventa magnetiska och elektriska fält. Myndigheternas rekommendationer och miljöbalkens regler om försiktighet innebär att risker för människors hälsa och miljö ska undvikas så långt som det kan anses ekonomiskt rimligt. Svenska kraftnäts tolkning av myndigheternas rekommendationer har resulterat i den magnetfältspolicy som tillämpas i koncessionsärenden: Vid planering av nya kraftledningar ska Svenska kraftnät se till att magnetfälten normalt inte överstiger 0,4 µt där människor varaktigt vistas. Vid förnyelse av koncessioner för befintliga kraftledningar ska Svenska kraftnät överväga åtgärder som

18 18 minskar exponeringen för magnetfält. Åtgärder ska genomföras där människor varaktigt exponeras för magnetfält som avviker väsentligt från det normala. En förutsättning är att kostnaderna och konsekvenserna i övrigt är rimliga. Stora variationer i magnetfält förekommer även i miljöer som inte är i närheten av kraftledningar. Svenska kraftnät anser att detta bör beaktas vid bedömning av vad som är en väsentlig avvikelse från det normala. Mot denna bakgrund bedömer Svenska kraftnät att värdet ska uppgå till 10 gånger mer än vid planering av nya kraftledningar, dvs. 4,0 µt, innan nivån kan anses avvika väsentligt från vad som är normalt. Vid magnetfältsnivåer över 4,0 µt, där människor bor eller vistas varaktigt, är Svenska kraftnät beredd att vidta åtgärder för att minska magnetfälten eller erbjuda inlösen av byggnaden. Magnetfält för aktuell ledning I det aktuella projektet finns inga boende inom utredningsområdet. De människor som normalt rör sig i området är personal och besökare till intilliggande värmeverk och återvinningscentral. Två alternativa tekniska lösningar utreds med luft- eller markledning. När beslut om vald teknik gjorts kan en magnetfältsutredning komma att utföras LJUd Ljudeffekter från kraftledningar alstras främst vid fuktigt väder, till exempel vid dimma och regn. Ljudet kan vara sprakande till sin karaktär och kan sägas likna ljudet från ett brinnande tomtebloss. Ljudeffekter kan även uppträda i samband med trasiga eller onormalt nedsmutsade isolatorer. Vanligen mäts ljud i enheten db(a), vilken representerar det mänskliga örats sätt att uppfatta ljud. Vid regn och fuktig väderlek kan ljudnivåerna utomhus intill en 400 kv-ledning uppgå till ca 45 db(a) ca 20 m från ledningens mitt vid triplex (trelinor i varje fas) och ca 60 m från ledningens mitt vid duplex (två linor i varje fas). Avståndet till ledningen samt byggnader och andra föremål dämpar ljudet, som avtar med 3-4 db(a) för varje dubblering av avståndet från kraftledningen. Ljud från kraftledningar understigande db(a) är svåra att uppfatta och ljudnivåer av denna storleksordning bör inte ge upphov till några påtagliga störningar Drift och underhåll Underhållsarbeten sker kontinuerligt enligt ett fastställt program, och utförs av Svenska kraftnäts anlitade underhållsentreprenörer. Driftbesiktning av varje luftledning utförs från helikopter varje år. Underhållsbesiktning från marken sker vart åttonde år. Ett 44 m brett område under ledningen ska hållas fritt från höga träd, se figur 3.3. Träd och buskar som inte riskerar att nå ledningen tillåts. 3.4 MarkKabel För markkabeln krävs under anläggningstiden ett ca 17 m brett anläggningsområde med plats för kabelschakt och anläggningsväg. Under drifttiden behöver bara det 6-5 m breda området ovanför kablarna hållas fritt från större träd. När kabeldiket anläggs tillkommer överskottsmassor som kräver upplag och transporter magnetfält Storleken på magnetfältet från kablar är relativt lågt pga. ett litet avstånd mellan fasledarna i kablarna. Magnetfältet är störst rakt ovanför centrum på kabeldiket. Tio meter från centrum på kabeldiket är nivån i stort sett obefintlig Drift och underhåll Ledningsgatan inspekteras och röjs regelbundet. Röjning sker ca vart åttonde år för att inte riskera att större träd eller stora rotsystem skadar kablarna.

19 Figur 3.3. Ledningsgatan består i skogsområden av skogsgata och sidoområden. Skogsgatan har en fastställd bredd, normalt ca 44 meter, och röjs kontinuerligt. Utanför skogsgatan tas de kantträd bort som är så höga att de kan skada ledningen om de faller. Sidoområdena har ingen fastställd bredd. 19

20 generell påverkan 4.1 Boendemiljö och bebyggelse Den huvudsakliga miljöpåverkan med avseende på boendemiljö kommer av magnetfält och påverkan på landskapsbilden. Boendemiljön kan också påverkas genom att de boende kan uppleva ledningen som förfulande eller störande. I enlighet med resonemanget ovan dras ledningen så långt bort från boendemiljöer som möjligt och även i detta sammanhang är antalet bostadshus intill de olika alternativen en viktig bedömningsfaktor vid beslut om vilket alternativ som förordas. 4.2 Landskapsbild En luftledning ger en oundviklig påverkan på landskapsbilden, såväl genom stolparna som genom den avverkade delen av ledningsgatan. Hur omfattande påverkan anses bli beror på hur väl luftledningen följer landskapsformen, omgivande markanvändning och närhet till bebyggelse. Generellt exponeras luftledningen mindre när den går genom skogsmark och följer områdets landskapsformer som dalgångar, vattendrag eller skiftesgränser. En luftledning som går i öppna landskap, över höjder och som avtecknar sig mot himlen blir däremot mer synlig. Även i ett skogslandskap kan påverkan från en ledning bli stor, till exempel i små landskapsrum som sjöar, vattendrag eller mindre, uppodlade dalgångar. En luftledning blir ofta mindre framträdande i ett storskaligt landskap jämfört med ett småbrutet mosaiklandskap. I landskap där det redan finns mycket synlig infrastruktur kan ytterligare stråk smälta in bland befintliga, men det finns också en risk att de förstärker varandras påverkan och blir dominerande i landskapsbilden. Med infrastruktur menas i huvudsak andra kraftledningar, vägar, järnvägar, sjövägar samt flygplatser och flygstråk. 4.3 Naturmiljö Påverkan på naturmiljön bestäms främst av hur brett område i ledningsgatan som krävs. Hur stor påverkan detta medför är helt beroende av naturtypen som genomkorsas. Ledningen kan orsaka förlust av värdefulla biotoper, framför allt gamla skogsmiljöer, naturliga bryn och skogbärande hagmark. Ledningen kan även påverka öppna, naturliga miljöer, som till exempel fågelrika strandängar, öppna myrar etc. Ledningen kan här innebära störningar för häckande fågel. Större rovfåglar som havsörn, fiskgjuse och bivråk kan påverkas negativt om de häckar där ledningen planeras och risk finns för att fåglarna flyger in i ledningen. Röjningen i skogsgatan gynnar olika gräsarter och ljung, vilka tillsammans med trädarten en utgör typisk vegetation i befintlig skogsgata. Enen är långsamväxande och sparas normalt vid röjning. En skogsgata kan fungera som en barriär för lavar, svampar och vissa insekter och om området redan är fragmenterat kan denna barriär få betydande effekter för vissa arter. Artrikedomen i en öppen skogsgata är å andra sidan ibland högre än i omgivande skogsmark. För arter som gynnas av öppnare

21 21 områden, t.ex. fjärilar, kan skogsgator fungera som spridningsvägar. En skogsgata ger också uppkomst till kantzoner vilka generellt sett kan hysa många olika arter. Genom rätt skötsel kan också kraftledningsgatorna fungera som födostråk åt älg och annat vilt. På tidigare hävdade marker återupptas en slåtterliknande skötsel genom den regelbundna underhållsröjningen och på så sätt kan hävdgynnade arter bevaras. En skogsgata gör att skogen i anslutning till gatan blir mer vindutsatt och generellt sett torrare. Detta kan medföra risk för nedfallna kantträd i samband med stormar. Myrar, sankmarker och sumpskogar kan påverkas negativt om stolparnas placering påverkar hydrologin i dessa områden. Eftersom flora och fauna är beroende av de hydrologiska förhållandena kan även dessa påverkas. Vid sumpskogar kan den hydrologiska balansen påverkas även om inga stolpar är placerade i området. Påverkan på naturmiljön bör generellt bli mindre vid parallellförläggning med annan infrastruktur jämfört med om ledningen byggs genom obruten mark. 4.4 Rekreation och friluftsliv Generellt är all naturmark i närheten av tätorter av intresse för friluftslivet. Rekreation och friluftsliv påverkas främst visuellt av en luftledning. I skogsmark och över öppna strövområden eller landskap kan känslan av orördhet påverkas. En ledningsgata i skogsmark med tätväxande slyvegetation kan också vara svår att korsa. 4.5 Kulturmiljö Påverkan med avseende på kulturmiljö bedöms framför allt utgöras av luftledningens eventuella påverkan på kulturmiljöer där landskapsbilden är värdefull. Där ledningen kan parallellförläggas med andra ledningar kan en breddad skogsgata innebära ytterligare avskärmningar och att tidigare samband i landskapet bryts. Under byggskedet kan påverkan komma att ske på byggnader, lämningar och miljöer. Denna påverkan går att minimera, den är lokal och koncentrerad till byggskedet. Generellt kan också sägas att stolpplacering och anläggande av körvägar och upplagsplatser kommer att ha betydelse för i vilken grad kulturmiljön påverkas. För att minimera påverkan på fornlämningar utförs en särskild arkeologisk undersökning, till stor del i fält, för att lokalisera och dokumentera lämningarna. 4.6 Naturresurser Nya ledningar i skog medför att skogsmark tas i anspråk. Vid lokalisering av en ny ledning i anslutning till en ledningsgata blir åtgången av skogsmark mindre än vid anläggning av en helt ny ledningsgata. Även tillsynsvägar till en ny kraftledning kan minska arean av produktiv skogsmark. Dessa tillsynsvägar kan emellertid ha ett värde för skogsbruket då åtkomst till skogsområden kan underlättas. Även i jordbruksmark uppstår ett intrång även om påverkan är mindre än i skogsmark ur ett naturresursperspektiv. Intrånget begränsas till ytorna närmast stolparna vilket innebär att jordbruksverksamheten kan fortgå på övriga ytor under ledningen. 4.7 Infrastruktur Kraftledningar är en del av infrastrukturen. Vid anläggning av kraftledningar eftersträvas att påverkan på annan infrastruktur såsom vägar, järnvägar eller andra kraftledningar minimeras. Påverkan på infrastruktur bedöms i driftskedet i huvudsak endast ske i samband med drift- och underhållsarbeten. Påverkan på infrastruktur bedöms framför allt uppkomma under byggskedet. Information om infrastruktur som kan komma att påverkas samlas in löpande. 4.8 Byggskede Svenska kraftnät utför inte själva byggnationen utan lägger ut den på entreprenad. Entreprenören ska tillämpa Svenska kraftnäts Miljökrav i byggoch anläggningsentreprenader samt underhållsentreprenader (TR-13). I detta dokument anges de miljökrav som utöver gällande lagstiftning ska gälla för bygg- och anläggningsentreprenader som Svenska kraftnät handlar upp. Dessutom upprättas en särskild miljöåtgärdsplan för projektet. Denna beskriver alla de försiktighetsmått och skyddsåtgärder som ska vidtas. Den miljöpåverkan som kan uppstå under byggtiden är främst störningar genom fysiskt intrång, buller, utsläpp till vatten och luftföroreningar. Till kategorin fysiska intrång hör körvägar i ledningsgatan och uppställningsplatser för maskiner och material. Störningar i form av buller och luftföroreningar orsakas av den anläggningstrafik med tunga fordon som krävs för bygget. Ett visst hinder i framkomlighet längs stigar och leder kan förekomma

22 22 temporärt innan röjningsrester tas bort. En viss påverkan på marken utmed luftledningssträckningen kommer att ske på grund av arbetsmaskinerna vilka kan medföra kompaktering av marken. Marken påverkas även av själva anläggandet av tillfartsvägarna. Ytterligare påverkan på marken utmed ledningens sträckning uppstår vid arbete med att gräva ner jordlinan. Detta ingrepp är dock förhållandevis litet och bedöms inte ge upphov till betydande konsekvenser. Anläggande av markkabel påverkar naturligtvis marken, eftersom ett kabeldike grävs i vilket kabeln förläggs. Även borrning i och sprängning av berg kan bli aktuellt vid kabelförläggningen. Tillfälliga skador kan även uppkomma på diken, stängsel, vägar etc. i samband med anläggningsarbetet. Skadorna åtgärdas dock och återställning sker till samma skick som innan skadan. Vid anläggandet av stolparnas fundament kommer schaktning och gjutning att ske på stolpplatsen. Vid så kallade bergfundament kommer även borrning i och sprängning av berg att behövas för att förankra fundamentet i berget. Detta ger främst upphov till konsekvenser i form av buller. Extra varsamhet behöver iakttas vid de platser där ledningen passerar vattendrag för att undvika att arbetsmaskiner eller tillfälliga vägar påverkar vattendraget negativt. Svenska kraftnät ställer miljökrav med syfte att minimera risken för detta.

23 05. Alternativ Lokalisering De åtgärder som planeras är samtliga inom det redovisade utredningsområdet i Högdalen. Den sträckning som nu utreds löper till största delen längs befintlig ledningsgata med ett antal alternativa dragningar in till Snösätra station. För alternativet markkabel kan en samlokalisering med planerade 400 kv-kabeln från Örby vara aktuell. Exakt placering av sträckningen beslutas efter en sammanvägning av eventuella inkommande synpunkter och när lokaliseringen av stationen har fastställts. 5.2 Teknik De nödvändiga förstärkningarna i området mellan Snösätra och Högdalen kan antingen ske med luftledning eller med markkabel. Det svenska stamnätet är ett luftburet växelströmsnät. Till följd av Svenska kraftnäts uppdrag om ett robust, driftsäkert och kostnadseffektivt stamnät är luftledning i så stor utsträckning som möjligt det föredragna alternativet. Med en luftledning är det färre komponenter som kan orsaka ett avbrott och vid ett eventuellt fel går det snabbare att reparera. I detta fall när sträckningen inte är så lång skulle en markledning kunna vara ett fungerande alternativ framförallt i det fall att markkabel på sträckan Örby-Snösätra kommer att förläggas i utredningsområdet. kraftnät har tittat på alternativa sträckningar öster och väster om den aktuella sträckningen samt på de båda höjderna. Alla dessa alternativ resluterar i längre sträckning och ogynnsamma driftsförhållanden, delvis i tidigare opåverkat grönområde och har därför avfärdas som hållbara lokaliseringsalternativ. 5.4 nollalternativ Ett nollalternativ är enligt miljöbalken ett sätt att beskriva konsekvenserna av att en verksamhet eller åtgärd inte kommer till stånd. Det betyder inte nödvändigtvis att allting förblir som i nuläget, utan handlar om vilken utveckling som är trolig om det planerade projektet inte blir av. Om de planerade åtgärderna inte blir av kommer transformering och överföring mellan stationerna inte att klaras av, vilket innebär att elnätet inte har möjlighet att överföra den mängd el som krävs. Området är idag påverkat av tre befintliga ledningar som i nollalternativet kommer att stå kvar. 5.3 Avfärdade Alternativ Området kring Högdalen station har en tydlig avgränsning i öst och väst, med befintliga industrier och de två höjderna som finns i området. Svenska

24 förutsedda miljökonsekvenser I detta kapitel beskrivs de konsekvenser som de planerade åtgärderna förväntas medföra på de värden som finns i området. Även skadeförebyggande åtgärder beskrivs. Inom utredningsområdet har två alternativ med olika tekniska lösningar bedömts. Detta dokument är ett samrådsunderlag med syfte att informera samt inhämta synpunkter på de planerade åtgärderna. Konsekvenserna av verksamheten kommer därav att kunna kompletteras eller ändras i den slutgiltiga bedömningen. 6.1 Bedömning och bedömningsgrunder Bedömningen av konsekvenser har gjorts med utgångspunkt från Svenska kraftnäts bedömningsgrunder som används för att ge en så objektiv konsekvensbedömning av utredningsalternativen som möjligt. Svenska kraftnät använder sig av en trestegsmodell i vilken värdet på det berörda området bedöms (steg 1) och hur stor påverkan bedöms bli på området (steg 2). Fyra värdeklasser används (litet, måttligt, högt och mycket högt) och fyra påverkansklasser (ingen/obetydlig, liten, måttlig och stor), se matris t.h. I steg 3 vägs ett områdes antagna värde och den påverkan som antas ske på området ihop i en matris, i vilken en antagen konsekvens kan utläsas. Konsekvenserna är klassade i en 6-gradig skala (obetydliga, små, små måttliga, måttliga, stora och mycket stora). Ingen/obetydlig påverkan (0) Liten negativ påverkan (1) Måttlig negativ påverkan (2) Stor negativ påverkan (3) Litet värde (1) Måttligt värde (2) Högt värde (3) Mycket högt värde (4) VAL av nivåindelning på konsekvens: 0-1 = Obetydliga konsekvenser 2-3 = Små konsekvenser 4 = Små-måttliga konsekvenser 6 = Måttliga konsekvenser 8-9 = Stora konsekvenser 12 = Mycket stora konsekvenser 6.2 Boendemiljö och bebyggelse De planerade ledningarnas huvudsakliga miljöpåverkan med avseende på boendemiljö uppkommer av magnetfält, men också av ljudstörningar från ledningen, speciellt vid fuktig väderlek och visuellt av en förändrad landskapsbild (se även avsnitt 6.3 Landskapsbild). Påverkan av elektriska och magnetiska fält samt magnetfältets utbredning beskrivs i kapitel Enligt Svenska kraftnäts magnetfältspolicy vid nybyggnation av kraftledningar ska inga byggnader för varaktigt vistande utsättas för magnetfält som överstiger 0,4 µt.

25 25 Förutsättningar Närmaste enskilda bostäder (2 st) ligger ca 150 m syd-väst om den planerade ledningen och utredningsområdet. I övrigt ligger Fagersjö, en sammanhållen bebyggelse, ca 400 m syd-ost om utredningsområdet, se figur 6.1. Påverkan och konsekvenser Luftledning: Inga överträdelser av gränsvärdet för Svenska kraftnäts magnetfältspolicy eller störande ljud vid bostäder bedöms uppstå på det aktuella avståndet. Enstaka bostadshus kan visuellt komma att påverkas av ledningen, däremot tillkommer det inga nya ledningar vid befintlig ledningsgata. Byggnader för varaktigt vistande kommer att utsättas för en betydande påverkan. När beslut om vald sträckning gjorts kan en magnetfältsutredning komma att utföras med avseende på personal som arbetar i området för att säkerställa att magnetfältspolicyn innehålls. Konsekvenserna för boendemiljö och bebyggelse av en luftledning bedöms bli små. Markkabel: Inga bostäder eller byggnader för varaktigt vistande förväntas påverkas av magnetfält vid etablering av en markkabel. Visuellt kommer området påverkas positivt om dagens luftledningar avvecklas. Konsekvenserna för boendemiljö och bebyggelse av en markledning bedöms därmed bli obetydliga. 6.3 Landskapsbild En luftledning ger en oundviklig påverkan på landskapsbilden, såväl genom stolparna som genom den avverkade delen av ledningsgatan. Hur omfattande påverkan anses bli beror på hur väl luftledningen följer landskapsformen, omgivande markanvändning och närhet till bebyggelse. Högdalstopparna började anläggas som deponi på 60-talet. En av de tre topparna, Högdalsberget, räknas som Stockholms högsta (konstgjorda) punkt på 102 m ö.h. och har vidsträckt utsikt över Stockholm. Förutsättningar Det omgivande landskapet är starkt kuperat och präglas av pågående industriverksamhet. Högdalsverket, återvinningscentralen, kraftledningar och järnvägen omger utredningsområdet för den nya ledningen. Det kuperade landskapet begränsar sikten men längre utblickar finns uppe från Högdaltoppen, figur 6.2 och 6.3. Påverkan och konsekvenser Luftledning: De planerade kraftledningsstolparna är ca 30 m och den nya ledningen kommer att bli synlig i närområdet. Landskapsbilden vid Högdalen bedöms ha måttligt värde med tydlig industriell påverkan även om utblickarna från höjderna är av högre betydelse. Eftersom det redan finns kraftledningar vid den planerade luftledningen bedöms förändringen av landskapsbilden bli liten då den totala mängden kraftledningar inte kommer att öka. Konsekvenserna för landskapsbilden bedöms bli små. Markkabel: Landskapsbilden kommer att påverkas positivt av att anlägga en markkabel då dagens luftledningar kommer att nedmonteras. Konsekvenserna för landskapsbilden bedöms bli obetydliga. 6.4 Naturmiljö Någon naturvärdesinventering har inte genomförts inom det berörda utredningsområdet. Kunskap om området har inhämtats från observerande fältbesök, Skogsdataportalen, Länsstyrelsen i Stockholms län och Artportalen. Inga områden med tidigare kända högre naturvärden som sammanfaller med det berörda området har identifieras utifrån dessa källor. Två arter som ingår i Artskyddsförordningens bilaga 2, huggorm och kopparödla, har observerats i en skogsdunge intill befintlig kraftledningsgata. Inför planeringen av närliggande 400-kV ledning Snösätra-Ekudden utfördes en utredning och bedömning av fågellivet bl.a. i området kring Högdalstopparna. Där anges att värdena för fågellivet bedöms vara relativt låga och att inga rekommendationer eller vidare inventering för Högdalstoppen anses nödvändig (Enetjärn Natur 2015). Förutsättningar En stor del av området är påverkat av mänsklig verksamhet och har låg grad av naturkaraktär. Området omges av kraftledningsgator, järnväg, väg och industri. Naturmiljön kring den planerade ledningen består av kuperad stadsnära blandskog med skogspartier, busk- och gräsmarker. Området domineras av de två angränsande höjderna Högdalstoppen och Högdalsberget, se figur 6.8. När-

26 26 Utredningsområde Riksintresse järnväg Riksintresse väg Utredningskorridorer Markkabel Luftledning ± Meter KARTA NR/NAMN Närliggande riksintressen RITAT AV MEDGIVANDE DATUM Enetjärn Natur AB/ML Lantmäteriet / Svk-GSD Figur 6.1. Utredningsområdet vid Högdalen och utredningskorridor för aktuell luftledning och markkabel. I närområdet finns två riksintressen för kommunikationer, Nynäsbanan (järnväg) och Örbyleden (väg). Inga övriga riksintressen eller skyddade naturområden finns i området.

27 27 mast ställverket i Högdalen finns ett mindre område med hällmarksskog, se figur 6.3. Påverkan och konsekvenser Luftledning: Beroende av vald sträckning in till stationen kommer ett antal träd i den nya kabelgatan intill järnvägen att behöva avverkas, se figur 6.1. Värdet på den naturmiljö som berörs vid ny och befintlig ledningsgata bedöms vara litet och påverkan bedöms bli liten. Konsekvenserna av en ny luftledning bedöms därmed bli obetydliga. Markkabel: Vid anläggande av en markkabel kommer ett betydande markarbete att krävas i byggfasen. Efter ett antal år återfår området sin ursprungliga karaktär och påverkan kring dragningen anses måttlig. Sammantaget bedöms konsekvenserna för naturmiljön vid en ny markledning efter etablering bli obetydliga. 6.5 Rekreation och friluftsliv Allt sedan topparna anlades har området nyttjats för friluftsliv. Här fanns fram till 90-talet en slalombacke med liftar, en rodelbana (resterna av denna syns än idag) och toppen har varit populärt för snowboardåkning. Stockholm stad har ambitioner att förstärka stråket mellan Högdalen-Farsta genom bl.a. sammankoppling med infrastruktur, aktivering och tillgängliggörande av grönområden och att bygga ihop miljöer. Enligt gällande översiktsplan ingår utredningsområdet i område inom den regionala grönstrukturen, se vidare stycke 1.6. Generellt är all naturmark i närheten av tätorter av intresse för friluftslivet, där rekreation och fri- Figur 6.2. Sydvästlig utblick ifrån Högdalstoppen över Högdalsberget, befintlig kraftledning och järnvägen. Figur 6.3. Södergående befintlig kraftledning vid Högdalens transformatorstation och Högdalsverket t.v.

FÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA

FÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA FÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING SEPTEMBER 2010 Förlängning av koncession för 400

Läs mer

Förlängning av koncession 220 kv kraftledning stackbo - valbo

Förlängning av koncession 220 kv kraftledning stackbo - valbo Förlängning av koncession 220 kv kraftledning stackbo - valbo SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING NOVEMBER 2010 Förlängning av koncession för Svenska Kraftnäts 220 kv ledning mellan Stackbo och

Läs mer

Maj Dnr 2016/692

Maj Dnr 2016/692 Underlag för KOMPLETTERANDE SAMRÅD - Område/passage STARKEKLEV Maj 2016 Dnr 2016/692 Underlag för kompletterande samråd om val av sträckning förbi område/passage Starkeklev, inför upprättande av miljökonsekvensbeskrivning

Läs mer

Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar. Samrådsunderlag

Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar. Samrådsunderlag BILAGA A3 Samrådsunderlag Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar Ånge kommun, Västernorrlands län 2016-09-15 Samråd för 40 kv luftledning

Läs mer

Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län

Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län Oktober 2015 Bakgrund och syfte Befintliga 70 kv luftledningar

Läs mer

FÖRLÄNGNING AV KONCESSION 220 kv KRAFTLEDNING STADSFORSEN - HÖLLEFORSEN - UNTRA

FÖRLÄNGNING AV KONCESSION 220 kv KRAFTLEDNING STADSFORSEN - HÖLLEFORSEN - UNTRA FÖRLÄNGNING AV KONCESSION 220 kv KRAFTLEDNING STADSFORSEN - HÖLLEFORSEN - UNTRA SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING NOVEMBER 2010 Förlängning av koncession för Svenska Kraftnäts 220 kv ledning

Läs mer

Ansökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs. Samrådsunderlag

Ansökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs. Samrådsunderlag BILAGA A3 Samrådsunderlag Ansökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs Vindeln och Vännäs kommun Västerbottens län 2016-09-15 Samråd för

Läs mer

2 Kompletterande samrådsredogörelse

2 Kompletterande samrådsredogörelse Bilaga M4.b - Kompletterande samråd sida 2/17 1.2 Syfte Syftet med den nya ledningen mellan Dotorp och Täppan är att förstärka elnätet i området, samt att möjliggöra anslutning av vindkraftsanläggningar

Läs mer

Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun

Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun November 2017 Bg:

Läs mer

Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn

Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn Underlag för samråd enligt miljöbalken 6 kap 4 Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn Örnsköldsviks kommun, Västernorrlands län 2014-03-21 1 Inledning 1.1

Läs mer

Underlag för kompletterande samråd - passage norr om alsterbro

Underlag för kompletterande samråd - passage norr om alsterbro Underlag för kompletterande samråd - passage norr om alsterbro Maj 2016 dnr 2016/691 Underlag för kompletterande samråd om val av sträckning för passage norr om Alsterbro, inför upprättande av miljökonsekvensbeskrivning

Läs mer

Om elförbindelsen Överby-Beckomberga

Om elförbindelsen Överby-Beckomberga Fastighetsägare och remissinstanser enligt sändlista 2019-03-25 Dnr 2016/891 INFORMATION Val av utredningskorridor för fortsatt utredning av den planerade elförbindelsen Överby-Beckomberga Om elförbindelsen

Läs mer

FÖRLÄNGNING AV KONCESSION FÖR SVENSKA KRAFTNÄTS 400 kv-ledning HJÄLTA - HAMRA

FÖRLÄNGNING AV KONCESSION FÖR SVENSKA KRAFTNÄTS 400 kv-ledning HJÄLTA - HAMRA FÖRLÄNGNING AV KONCESSION FÖR SVENSKA KRAFTNÄTS 400 kv-ledning HJÄLTA - HAMRA SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING DECEMBER 2012 Ledningen Hjälta - Hamra är en 400 kvledning som nu är föremål för

Läs mer

Mätning av magnetiska växelfält: Kåbäcken 2013-03-14/20

Mätning av magnetiska växelfält: Kåbäcken 2013-03-14/20 reducerar magnetfält Mätning av magnetiska växelfält: Kåbäcken 2013-03-14/20 Projekt 11410 Uppdrag Att kartlägga lågfrekventa magnetfält från en kraftledning vid Kåbäcken, Partille. Uppdragsgivare Pär-Anders

Läs mer

Samrådsunderlag för ledningssträckning

Samrådsunderlag för ledningssträckning Samrådsunderlag för ledningssträckning 130 kv vindkraftanslutning i område väster om Hammarstrand 2011-09-05 Rapporten är framtagen av SWECO Energuide AB på uppdrag av E.ON Elnät Sverige AB 1 (8) Innehåll

Läs mer

Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län

Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Konc: 7082 Samrådsunderlag Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län Oktober 2018 Bg: 5967-4770

Läs mer

Förlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län

Förlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län Förlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län Samrådsunderlag September 2016 Ellevio AB avser förlänga nätkoncession för linje för två befintliga 40 kv markkablar

Läs mer

Underlag för samråd enl. MB 6 kap 4 Nätkoncession vid Täfteå, Umeå Kommun

Underlag för samråd enl. MB 6 kap 4 Nätkoncession vid Täfteå, Umeå Kommun Underlag för samråd enl. MB 6 kap 4 Nätkoncession vid Täfteå, Umeå Kommun 2015 Innehåll 1 BAKGRUND OCH SYFTE... 3 1.1 Koncessionsansökan... 3 1.2 Projektets omfattning... 3 1.3 Tidplan... 3 1.4 Samråd...

Läs mer

Samrådsunderlag. Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län. Ansökan om linjekoncession enligt ellagen

Samrådsunderlag. Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län. Ansökan om linjekoncession enligt ellagen Samrådsunderlag Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län Ansökan om linjekoncession enligt ellagen September 2015 PROJEKTORGANISATION Ellevio AB Box 2087 650 02 Karlstad

Läs mer

Den nya förbindelsen City Link etapp 1 från Hagby till Anneberg

Den nya förbindelsen City Link etapp 1 från Hagby till Anneberg SvK1000, v3.2, 2012-03-09 2014-02-12 FRÅGOR OCH SVAR Den nya förbindelsen City Link etapp 1 från Hagby till Anneberg Allmänna frågor Varför byggs City Link? En viktig del i projektet Stockholms Ström och

Läs mer

Anslutning av vindkraft och framtidssäkring av elnätet. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning

Anslutning av vindkraft och framtidssäkring av elnätet. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning Anslutning av vindkraft och framtidssäkring av elnätet Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning Innehåll Bakgrund 3 Tillståndsprocessen 4 Tillvägagångssätt 5 Projektbeskrivning

Läs mer

Samrådsunderlag. Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum. Januari 2018

Samrådsunderlag. Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum. Januari 2018 Nässjö Affärsverk Elnät AB Tullgatan 2 571 34 Nässjö Telefon: 0380-51 70 00 Samrådsunderlag Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum Januari 2018

Läs mer

Samråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs kommun, Örebro län

Samråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs kommun, Örebro län Datum: 2015-05-04 Kontakt: Viktoria Uski Telefon: 08 714 32 20 E-post: Viktoria.uski@sweco.se Samråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs

Läs mer

Samrådsunderlag gällande luftledning för anslutning av Markbygdens vindkraftpark, etapp 2

Samrådsunderlag gällande luftledning för anslutning av Markbygdens vindkraftpark, etapp 2 Samråd luftledning Dubblabergen - Trolltjärn, Markbygden etapp 2 2014-12-09 Samrådsunderlag gällande luftledning för anslutning av Markbygdens vindkraftpark, etapp 2 Följande är ett underlag för samråd,

Läs mer

NackaSKarv högdalen. samrådsunderlag för planerad ledningsdragning. Maj 2015

NackaSKarv högdalen. samrådsunderlag för planerad ledningsdragning. Maj 2015 Ny 220 kv-ledning NackaSKarv högdalen samrådsunderlag för planerad ledningsdragning Underlag för samråd enligt 6 kap. miljöbalken för planerade ledningsåtgärder i Nackaskarv Högdalen, Stockholms kommun,

Läs mer

Underlag för kompletterande samråd - passage vid Högerås

Underlag för kompletterande samråd - passage vid Högerås Underlag för kompletterande samråd - passage vid Högerås Maj 2016 dnr 2016/691 Underlag för kompletterande samråd om val av sträckning för passage vid Högerås, inför upprättande av miljökonsekvensbeskrivning

Läs mer

Underlag för kompletterande samråd - passage vid rudalunds naturreservat

Underlag för kompletterande samråd - passage vid rudalunds naturreservat Underlag för kompletterande samråd - passage vid rudalunds naturreservat Maj 2016 dnr 2016/691 Underlag för kompletterande samråd om val av sträckning för passage vid Rudalunds naturreservat, inför upprättande

Läs mer

Samrådsunderlag. Ansökan om linjekoncession enligt ellagen

Samrådsunderlag. Ansökan om linjekoncession enligt ellagen Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 10 kv-ledning mellan Fåglum och Bajaregården, Essunga kommun, Västra Götalands län Ansökan om linjekoncession enligt ellagen December

Läs mer

Projektorganisation. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät.

Projektorganisation. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät. Projektorganisation Svenska kraftnät Projektledare Tillstånd Markåtkomst enetjärn natur AB Uppdragsansvarig och kartor Utredare och texter Foton, illustrationer och kartor har tagits fram av Enetjärn Natur

Läs mer

PROJEKTORGANISATION. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät. Projektledare

PROJEKTORGANISATION. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät. Projektledare PROJEKTORGANISATION SVENSKA KRAFTNÄT Projektledare Tillstånd och MKB ENETJÄRN NATUR AB Uppdragsansvarig Kartor och texter Kvalitetsgranskning Foton, illustrationer och kartor har tagits fram av Enetjärn

Läs mer

Underlag för samråd. Ny 70 kv markkabel i Danderyds kommun. E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13

Underlag för samråd. Ny 70 kv markkabel i Danderyds kommun. E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13 Underlag för samråd Ny 70 kv markkabel i Danderyds kommun E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13 Titel Utfört av Underlag för samråd Ny 70 kv markkabel i Danderyds kommun Johanna Fransila, Sweco

Läs mer

FÖRLÄNGNING AV KONCESSION 400 KV KRAFTLEDNING MELLAN LIGGA OCH MESSAURE SAMT VARGFORS-BETÅSEN

FÖRLÄNGNING AV KONCESSION 400 KV KRAFTLEDNING MELLAN LIGGA OCH MESSAURE SAMT VARGFORS-BETÅSEN FÖRLÄNGNING AV KONCESSION 400 KV KRAFTLEDNING MELLAN LIGGA OCH MESSAURE SAMT VARGFORS-BETÅSEN SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING APRIL 2010 Förlängning av koncession för Svenska Kraftnäts 400

Läs mer

TIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG

TIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG Malmö, 2017-04-10 Vår referens TIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG Rejlers Sverige AB handlägger på uppdrag av Trelleborgs Tekniska

Läs mer

Ansökan om förlängd koncession för 40 kv-luftledningar mellan Lovikka och Junosuando. Samrådsredogörelse. Pajala kommun, Norrbottens län

Ansökan om förlängd koncession för 40 kv-luftledningar mellan Lovikka och Junosuando. Samrådsredogörelse. Pajala kommun, Norrbottens län Bilaga A. Samrådsredogörelse Ansökan om förlängd koncession för 40 kv-luftledningar mellan Lovikka och Junosuando Pajala kommun, Norrbottens län 2017-09-25 INNEHÅLLSFÖRTECKNING 1 INLEDNING... 3 2 SAMRÅDETS

Läs mer

Planerade 50 kv markkablar vid Djupafors i Ronneby kommun

Planerade 50 kv markkablar vid Djupafors i Ronneby kommun E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerade 50 kv markkablar vid Djupafors i Ronneby kommun December 2014 Bg: 5967-4770 Pg: 428797-2 Org. Nr: 556070-6060

Läs mer

Ansökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando

Ansökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando Bilaga 1. Inbjudan till samråd, samrådsunderlag. Inbjudan till samråd enligt Miljöbalken 6 kap 4 Ansökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando Pajala kommun Norrbottens

Läs mer

SVENSKA ^ KRAFTNÄT. Koncessioner och kommunikation Helene Boström Berörda samrådsparter

SVENSKA ^ KRAFTNÄT. Koncessioner och kommunikation Helene Boström Berörda samrådsparter SVENSKA ^ KRAFTNÄT Koncessioner och kommunikation Helene Boström 010-475 81 02 Helene.bostrom@svk.se Berörda samrådsparter 2014-04-15 2011/704 SAMRÅDSINBJUDAN Inbjudan till kompletterande samråd om planerad

Läs mer

Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun

Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun SAMRÅDSREDOGÖRELSE Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun UMEÅ 2015-02-03 INNEHÅLLSFÖRTECKNING 1 Inledning 3 2 Samrådets genomförande 3 3

Läs mer

Förlängning av koncession Harsprånget Porjus-Vietas Befintlig 400 kv ledning

Förlängning av koncession Harsprånget Porjus-Vietas Befintlig 400 kv ledning Förlängning av koncession Harsprånget Porjus-Vietas Befintlig 400 kv ledning Sammanfattning av miljökonsekvensbeskrivning april 2010 Förlängning av koncession för Svenska Kraftnäts 400 kv ledning i Norrbottens

Läs mer

Förlängd koncession för befintlig markkabel 130 kv. Koncession för 130 kv markkabel från Lugnvik till Östersund

Förlängd koncession för befintlig markkabel 130 kv. Koncession för 130 kv markkabel från Lugnvik till Östersund Förlängd koncession för befintlig markkabel 130 kv Koncession för 130 kv markkabel från Lugnvik till Östersund Innehåll Bakgrund 3 Tillståndsprocessen 3 Tillvägagångssätt 5 Projektbeskrivning 7 Nulägesbeskrivning

Läs mer

Förlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun

Förlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun November 2016

Läs mer

Förlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun

Förlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun November 2016 Bg:

Läs mer

Dockemåla. Maj Dnr 2016/692. Underlag för kompletterande samråd om val av sträckning förbi område/passage Dockemåla, inför upprättande av

Dockemåla. Maj Dnr 2016/692. Underlag för kompletterande samråd om val av sträckning förbi område/passage Dockemåla, inför upprättande av Underlag för KOMPLETTERANDE SAMRÅD - Område/passage Dockemåla Maj 2016 Dnr 2016/692 Underlag för kompletterande samråd om val av sträckning förbi område/passage Dockemåla, inför upprättande av miljökonsekvensbeskrivning

Läs mer

Framtidssäkring av elnätet. Vindkraftsanslutning Rätanklustret, 130/220 kv kraftledning

Framtidssäkring av elnätet. Vindkraftsanslutning Rätanklustret, 130/220 kv kraftledning Framtidssäkring av elnätet Vindkraftsanslutning Rätanklustret, 130/220 kv kraftledning Innehåll Bakgrund 3 Tillståndsprocessen 3 Tillvägagångssätt 4 Projektbeskrivning 5 Omgivningseffekter 7 Kommande arbete

Läs mer

Planerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun

Planerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun Maj 2015 Bg: 5967-4770 Pg: 428797-2

Läs mer

Sträckning och tekniskt utförande

Sträckning och tekniskt utförande SVENSKA. KRAFTNÄT Generaldirektören Energimarknadsinspektionen Box 155 631 03 Eskilstuna registrator@ei.se 2017-09-13 2017/497 ANSÖKAN Ansökan om nätkoncession för linje enligt ellagen för en 400 kvmarkkabelförbindelse

Läs mer

Augusti Dnr 2016/692

Augusti Dnr 2016/692 Underlag för KOMPLETTERANDE SAMRÅD - passage Mörrumsån Augusti 2016 Dnr 2016/692 Underlag för kompletterande samråd om val av sträckning förbi passage Mörrumsån, inför upprättande av miljökonsekvensbeskrivning

Läs mer

getasjön Maj 2016 Dnr 2016/692

getasjön Maj 2016 Dnr 2016/692 Underlag för KOMPLETTERANDE SAMRÅD - Område/passage getasjön Maj 2016 Dnr 2016/692 Underlag för kompletterande samråd om val av sträckning förbi område/passage Getasjön, inför upprättande av miljökonsekvensbeskrivning

Läs mer

Inbjudan till samråd enligt miljöbalken 6 kap 4

Inbjudan till samråd enligt miljöbalken 6 kap 4 1(22) Inbjudan till samråd enligt miljöbalken 6 kap 4 Anslutning av vindkraftsparkerna Fjällberg, Hornmyran och Vinliden med 52 kv luftledningar och ny station vid Västermyrriset, samt ny 170 kv luftledning

Läs mer

Samrådsunderlag. Befintlig 40 kv-kraftledning mellan Risa och Svenljunga, Svenljunga kommun, Västra Götalands län.

Samrådsunderlag. Befintlig 40 kv-kraftledning mellan Risa och Svenljunga, Svenljunga kommun, Västra Götalands län. Samrådsunderlag Befintlig 40 kv-kraftledning mellan Risa och Svenljunga, Svenljunga kommun, Västra Götalands län. Januari 2017 INNEHÅLL 1. BAKGRUND OCH SYFTE...5 2. TILLSTÅNDSPROCESSEN...6 2.1 GÄLLANDE

Läs mer

Alternativutredningens syfte är att den utgör en del av underlaget för beslut om vilket alternativ utredningen skall gå vidare med.

Alternativutredningens syfte är att den utgör en del av underlaget för beslut om vilket alternativ utredningen skall gå vidare med. Alternativutredning Jämtkraft Elnät AB har fått ett föreläggande från Energimarknadsinspektionen att inkomma med ansökan om nätkoncession för linje avseende befintlig ledning från Lugnvik till Östersund

Läs mer

Markbygden Etapp 2 - Elanslutning

Markbygden Etapp 2 - Elanslutning Bilaga A Markbygden Etapp 2 - Elanslutning Samrådsredogörelse 2015-03-19 Tidigare samråd Bolaget har tidigare genomfört samråd enligt 6 kap 4 miljöbalken för hela projektet Vindkraft i Markbygden i samband

Läs mer

2 Den reviderade sträckningen

2 Den reviderade sträckningen Koncessioner och kommunikation Enligt sändlista @svk.se 2017-04-24 2016/616 KOMPLETTERANDE SAMRÅD Inbjudan till kompletterande samråd enligt 6 kap. miljöbalken för 400 kv markkablar mellan Snösätra och

Läs mer

Ansökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad

Ansökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad Bilaga 1 Inbjudan till samråd enligt miljöbalken 6 kap 4 Ansökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad Luleå kommun Norrbottens län 2017-06-02

Läs mer

Planerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun

Planerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Underlag för kompletterande samråd Planerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun September

Läs mer

Underlag för samråd respektive

Underlag för samråd respektive Underlag för samråd respektive KOMPLETTERANDE SAMRÅD Område/passage öjasjön Augusti 2016 Dnr 2016/692 Underlag för samråd enligt 6 kapitlet miljöbalken E.ON Elnät Sverige AB för sambyggnad respektive underlag

Läs mer

Underlag för samråd. Ny 40 kv kraftledningen inom Jokkmokk tätort. enligt miljöbalken 6 kap 4. Jokkmokks kommun, Norrbottens län 2015 09 09

Underlag för samråd. Ny 40 kv kraftledningen inom Jokkmokk tätort. enligt miljöbalken 6 kap 4. Jokkmokks kommun, Norrbottens län 2015 09 09 Underlag för samråd enligt miljöbalken 6 kap 4 Ny 40 kv kraftledningen inom Jokkmokk tätort Jokkmokks kommun, Norrbottens län 2015 09 09 Administrativa uppgifter Vattenfall Eldistribution AB bedriver elnätsverksamhet

Läs mer

RAPPORT Ystad Stationshus RB DP, Ystad Magnetfältsmätning 2012-08-17

RAPPORT Ystad Stationshus RB DP, Ystad Magnetfältsmätning 2012-08-17 RAPPORT Ystad Stationshus RB DP, Ystad 2012-08-17 Upprättad av: Jimmy Bengtsson Granskad av: Mats Andersson Godkänd av: Mats Löfgren http://ams.se.wspgroup.com/projects/10166041/document/rapport//ra pport-.doc

Läs mer

Elanslutning av Markbygden Etapp 3B till Dubblabergen i Piteå kommun, Norrbottens län Avgränsningssamråd enligt 2 kap. 8 a ellagen och 6 kap.

Elanslutning av Markbygden Etapp 3B till Dubblabergen i Piteå kommun, Norrbottens län Avgränsningssamråd enligt 2 kap. 8 a ellagen och 6 kap. Elanslutning av Markbygden Etapp 3B till Dubblabergen i Piteå kommun, Norrbottens län Avgränsningssamråd enligt 2 kap. 8 a ellagen och 6 kap. 29 miljöbalken Samrådsmötet - Samrådets syfte - Lokalisering,

Läs mer

SAMRÅDSUNDERLAG FÖR PLANERAD 400 kv-ledning SKOGSSÄTER - STENKULLEN

SAMRÅDSUNDERLAG FÖR PLANERAD 400 kv-ledning SKOGSSÄTER - STENKULLEN SAMRÅDSUNDERLAG FÖR PLANERAD 400 kv-ledning SKOGSSÄTER - STENKULLEN FÖRSTUDIE ÖVER FLERA UTREDNINGSOMRÅDEN JANUARI 2013 Underlag för samråd enligt 6 kap miljöbalken för planerad 400 kvväxelströmsledning

Läs mer

Fortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n.

Fortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n. Samrådsredogörelse Ansökan om nätkoncession för linje för markförläggning av del av 40 kv-ledning L643 i ny sträckning mellan Norra Ormesta och Rynninge, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund

Läs mer

2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se

2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se Länsstyrelsen Västernorrland 871 86 HÄRNÖSAND 2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se Inbjudan till samråd Markförläggning av del av befintlig luftledning i området Näs Norrflärke -

Läs mer

Länsstyrelsernas roll i koncessionsprövning

Länsstyrelsernas roll i koncessionsprövning Länsstyrelsernas roll i koncessionsprövning Heldagsseminarium om miljöprövning av elledningar 3 februari 2016 Fredrik Styrlander & Jeanette Asp Energimarknadsinspektionens remiss Länsstyrelsen är obligatorisk

Läs mer

Bilaga 1. Samrådsredogörelse för alternativa sträckningar

Bilaga 1. Samrådsredogörelse för alternativa sträckningar Bilaga 1 Samrådsredogörelse för alternativa sträckningar Administrativa uppgifter Verksamhetsutövare Tekniska verken Nät AB Box 1500 581 15 Linköping Organisationsnummer: 556426-8588 Konsult ÅF Consulting

Läs mer

Samrådsunderlag. Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län.

Samrådsunderlag. Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län. Samrådsunderlag Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län. November 2016 Sökande Vattenfall Eldistribution AB Österlånggatan 60 461 88 Trollhättan Kontaktperson

Läs mer

Inledning och bakgrund

Inledning och bakgrund Innehåll Inledning och bakgrund... 2 Syfte... 2 Koncessionsansökan... 2 Lokalisering... 3 Alternativ, utformning och utförande... 3 Sträckningsalternativ... 4 Utförandealternativ... 5 Områdesbeskrivning...

Läs mer

Bakgrund och syfte AB PiteEnergi planerar att ansöka om linjekoncession för två 45 kv markkablar i anslutning till Pitholmens industriområde.

Bakgrund och syfte AB PiteEnergi planerar att ansöka om linjekoncession för två 45 kv markkablar i anslutning till Pitholmens industriområde. PM 2014-09-23 Samrådsredogörelse Inledning Detta är en redogörelse för hur samråden har genomförts, samt de åsikter och förslag som inkommit och hur AB PiteEnergi ställer sig till dessa. Samråden behandlar

Läs mer

Förlängd koncession för en 145 kv ledning vid Kyrkheden i Ekshärad i Hagfors kommun i Värmlands län

Förlängd koncession för en 145 kv ledning vid Kyrkheden i Ekshärad i Hagfors kommun i Värmlands län Förlängd koncession för en 145 kv ledning vid Kyrkheden i Ekshärad i Hagfors kommun i Värmlands län SAMRÅDSUNDERLAG Ansökan om förlängd nätkoncession för linje December 2017 Ellevio AB (publ). 115 77 Stockholm

Läs mer

RAPPORT. Barkåkra 55:1 Magnetfältsmätning / Upprättad av: Jimmy Bengtsson Granskad av: Mats Andersson Godkänd av: Mats Löfgren

RAPPORT. Barkåkra 55:1 Magnetfältsmätning / Upprättad av: Jimmy Bengtsson Granskad av: Mats Andersson Godkänd av: Mats Löfgren RAPPORT Barkåkra 55:1 2016-05-10/2016-05-17 Upprättad av: Jimmy Bengtsson Granskad av: Mats Andersson Godkänd av: Mats Löfgren RAPPORT Barkåkra 55:1 El- och Kund PEAB Bostad Att. Ola Magnusson Box 334

Läs mer

PROJEKTORGANISATION. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät.

PROJEKTORGANISATION. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät. PROJEKTORGANISATION SVENSKA KRAFTNÄT Projektledare Tillstånd och MKB ENETJÄRN NATUR AB Uppdragsansvarig Kartor och texter Kvalitetsgranskning Foton, illustrationer och kartor har tagits fram av Enetjärn

Läs mer

Underlag för samråd November 2011. E.ON Elnät Sverige AB Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se

Underlag för samråd November 2011. E.ON Elnät Sverige AB Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se E.ON Elnät Sverige AB Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se Planerad 40 kv markkabel/luftledning mellan Nässjö och Sävsjö E med avgreningarna från Bäckafall till Hallhult och från Gödeberg

Läs mer

"" SVENSKA ^ KRAFTNÄT

 SVENSKA ^ KRAFTNÄT "" SVENSKA ^ KRAFTNÄT Generaldirektören Energimarknadsinsp ektionen Box 155 63103 ESKILSTUNA 2010-11-08 2009/1298 ANSÖKAN Ansökan om förlängning av nätkoncession för dubbla 400 kv ledningar Ringhals -

Läs mer

Projektorganisation. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät.

Projektorganisation. Foton, illustrationer och kartor har tagits fram av Enetjärn Natur AB och Svenska kraftnät. Projektorganisation Svenska kraftnät Projektledare Tillstånd och MKB enetjärn natur AB Uppdragsansvarig och utredare Utredare Kartor Bilden på framsidan visar den befintliga ledningskorsningen vid Sollefteå

Läs mer

Ansökan om nätkoncession för linje för 400 kv-ledningen Snösätra Ekudden i Stockholms och Huddinge kommuner

Ansökan om nätkoncession för linje för 400 kv-ledningen Snösätra Ekudden i Stockholms och Huddinge kommuner SVENSKA KRAFTNÄT Generaldirektören Energimarknadsinspektionen Box 155 631 03 Eskilstuna registrator@ei.se 2016-12-20 2013/171 ANSÖKAN Ansökan om nätkoncession för linje för 400 kv-ledningen Snösätra Ekudden

Läs mer

Sökande. Kontaktperson. Samrådsunderlag upprättat av. Uddevalla Energi Elnät AB Uddevalla

Sökande. Kontaktperson. Samrådsunderlag upprättat av. Uddevalla Energi Elnät AB Uddevalla Samrådsunderlag Förnyelse av nätkoncession för befintlig 40 kv-kraftledning mellan Ramseröd och Uddevalla Norra, Uddevalla kommun, Västra Götalands län. Januari 2018 Sökande Uddevalla Energi Elnät AB 451

Läs mer

SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN

SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN OMBYGGNAD DELSTRÄCKA AV 40 KV LEDNING VID NYTT PLANOMRÅDE VÄG E20 KRISTINEHOLM - BÄLINGE OCH VERKSAMHETER I ALINGSÅS KOMMUN VATTENFALL ELDISTRIBUTION AB 2015-05-20 Denna

Läs mer

Samrådsunderlag. Ansökan om förlängning av nätkoncession för linje enligt ellagen

Samrådsunderlag. Ansökan om förlängning av nätkoncession för linje enligt ellagen Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 132 kv luftledning som utgör utledning ML86 S1 vid fördelningsstation BT34 Älberg, Hallsbergs kommun, Örebro län Ansökan om förlängning

Läs mer

Vindpark Boge. Sammanfattning av ansökan. 2012-07-19 Boge Vindbruk AB. Boge Vindbruk AB org nr: 556812-8796

Vindpark Boge. Sammanfattning av ansökan. 2012-07-19 Boge Vindbruk AB. Boge Vindbruk AB org nr: 556812-8796 Vindpark Boge Fotomontage. Utsikt från Kalbrottet i Slite. Vindkraftverket i förgrund är det befintliga verket Tornsvalan. De sju verken i Vindpark Boge syns i bakgrunden. Sammanfattning av ansökan 2012-07-19

Läs mer

Samrådsunderlag Anslutning Fjällboheden

Samrådsunderlag Anslutning Fjällboheden Samrådsunderlag Anslutning Fjällboheden UNDERLAG FÖR SAMRÅD ENLIGT MILJÖBALKEN 6 KAP 4 OM NÄTKONECESSION LINJE 36 kv AVSEENDE ANSLUTNING AV FJÄLLBOHEDENS VINDKRAFTSPARK (SKELLEFTEÅ KOMMUN) TILL ELNÄTET

Läs mer

Tillståndsprocessen. Vägen fram till en tillståndsansökan innehåller ett flertal steg. Förstudie med identifiering av alternativa stråk

Tillståndsprocessen. Vägen fram till en tillståndsansökan innehåller ett flertal steg. Förstudie med identifiering av alternativa stråk Tillståndsprocessen För att bygga och nyttja starkströmsledningar i Sverige krävs tillstånd enligt ellagen (1997:857), s.k. nätkoncession för linje. Ett beslut om nätkoncession för linje innebär att den

Läs mer

Ny 130 kv kraftledning mellan Sävsjöström Berg, Uppvidinge kommun, Kronobergs län

Ny 130 kv kraftledning mellan Sävsjöström Berg, Uppvidinge kommun, Kronobergs län E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag för kompletterande avgränsningssamråd Ny 130 kv kraftledning mellan Sävsjöström Berg, Uppvidinge kommun, Kronobergs

Läs mer

Underlag för kompletterande samråd - passage mellan hagaberg och baggetorpskvarn

Underlag för kompletterande samråd - passage mellan hagaberg och baggetorpskvarn Underlag för kompletterande samråd - passage mellan hagaberg och baggetorpskvarn september 2016 dnr 2016/691 Underlag för kompletterande samråd enligt 6 kapitlet miljöbalken - val av sträckning inför upprättande

Läs mer

RAPPORT. Kv. Kronan 8, Klippan Magnetfältsmätning. 2012-05-28 Reviderad. Upprättad av: Mats Löfgren Granskad av: Bengt-Åke Åkesson

RAPPORT. Kv. Kronan 8, Klippan Magnetfältsmätning. 2012-05-28 Reviderad. Upprättad av: Mats Löfgren Granskad av: Bengt-Åke Åkesson RAPPORT 2012-05-28 Reviderad Upprättad av: Mats Löfgren Granskad av: Bengt-Åke Åkesson Dokument/Rapport-Kv. Kronan, Klippan-.doc RAPPORT Kund Bygg Fast Projekt AB Joakim Lindahl Grynbodgatan 14 211 33

Läs mer

Samrådsunderlag. E.ON Elnät Sverige AB 205 09 Malmö 2012-01-03

Samrådsunderlag. E.ON Elnät Sverige AB 205 09 Malmö 2012-01-03 Samrådsunderlag Ny 130 kv kraftledning vid Ugglarp. Förstärkning av regionnätet till Ängelholm och Grevie inom Ängelholm och Klippans kommuner (Skåne län) E.ON Elnät Sverige AB 205 09 Malmö 2012-01-03

Läs mer

Kabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby

Kabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040 25 50 00 Samrådsunderlag Kabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby Januari 2013 Bg: 59674770 Pg: 4287972

Läs mer

/1442 ANSÖKAN. Ansökan om koncession för linje enligt ellagen i Staffanstorp kommun

/1442 ANSÖKAN. Ansökan om koncession för linje enligt ellagen i Staffanstorp kommun SVENSKA KRAFTNÄT Generaldirektören Energimarknadsinspektionen Box 155 631 03 Eskilstuna registrator@ei.se 2018-05-29 2016/1442 ANSÖKAN Ansökan om koncession för linje enligt ellagen i Staffanstorp kommun

Läs mer

Generaldirektören Energimarknadsinspektionen Box 155 631 03 Eskilstuna

Generaldirektören Energimarknadsinspektionen Box 155 631 03 Eskilstuna Generaldirektören Energimarknadsinspektionen Box 155 631 03 Eskilstuna 2010-02-05 2009/133 ANSÖKAN Ansökan om nätkoncession för ny 400 kv växelströmsförbindelse Hallsberg - Östansjö Barkeryd Ansökan Affärsverket

Läs mer

Varför behövs en ny ledning?

Varför behövs en ny ledning? Varför behövs en ny ledning? Orterna Grebbestad och Fjällbacka är inne i en positiv utvecklingsfas och båda orterna växer. Detta gör även att kraven på en säker och stabil elleverans ökar från såväl privatpersoner,

Läs mer

Koncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun

Koncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Koncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun Oktober 2017 Bg: 5967-4770 Pg: 428797-2

Läs mer

Förlängning av tillstånd för befintlig 40 kv luftledning mellan Turefors och Kvillsfors i Vetlanda kommun, Jönköpings län

Förlängning av tillstånd för befintlig 40 kv luftledning mellan Turefors och Kvillsfors i Vetlanda kommun, Jönköpings län E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Turefors och Kvillsfors i Vetlanda kommun, Jönköpings

Läs mer

PROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning

PROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning PROJEKTORGANISATION Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan 16 231 83 Trelleborg Miljökonsekvensbeskrivning MKB-handläggare:, Rejlers Sverige AB Foton, illustrationer och kartor har,

Läs mer

PROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning

PROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning PROJEKTORGANISATION Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan 16 231 83 Trelleborg Miljökonsekvensbeskrivning MKB-handläggare:, Rejlers Sverige AB Foton, illustrationer och kartor har,

Läs mer

Inför ansökan om tillstånd för ledningen genomförs nu samråd enligt miljöbalken med berörda fastighetsägare, myndigheter och andra intressenter.

Inför ansökan om tillstånd för ledningen genomförs nu samråd enligt miljöbalken med berörda fastighetsägare, myndigheter och andra intressenter. 1 (5) Hulda Pettersson, Sweco Energuide Tel. 08-714 32 33 2014-09-04 Enligt sändlista SAMRÅDSUNDERLAG GÄLLANDE PLANERAD NY KRAFTLEDNING FÖR ANSLUTING AV VINDKRAFTPARKEN HÖGKÖLEN TILL ELNÄTET Fortum Distribution

Läs mer

Denna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB

Denna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB Denna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB Innehållsförteckning Sammanfattning... 3 1. Inledning...

Läs mer

Samrådsunderlag Ledningsflytt Björkdal

Samrådsunderlag Ledningsflytt Björkdal Samrådsunderlag Ledningsflytt Björkdal UNDERLAG FÖR SAMRÅD ENLIGT MILJÖBALKEN 6 KAP 4 OM NÄTKONECESSION FÖR DEL AV LINJE 36 kv MELLAN GRAN OCH LILLKÅGETRÄSK VID BJÖRKDALSGRUVAN, SKELLEFTEÅ KOMMUN 2016-04-14

Läs mer

Ombyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad

Ombyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Ombyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad Underlag för samråd Mars 2014

Läs mer

Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå kommun)

Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå kommun) E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå

Läs mer

Samrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län

Samrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län Samrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län Mars 2015 Bakgrund och syfte Vattenfall Eldistribution AB (Vattenfall)

Läs mer

Samrådsredogörelse Ansökan om nätkoncession för linje för flytt av del av 40 kv-ledning L118 i ny sträckning vid Munkatorp, Örebro kommun, Örebro län

Samrådsredogörelse Ansökan om nätkoncession för linje för flytt av del av 40 kv-ledning L118 i ny sträckning vid Munkatorp, Örebro kommun, Örebro län Bilaga M2 Samrådsredogörelse Ansökan om nätkoncession för linje för flytt av del av 40 kv-ledning L118 i ny sträckning vid Munkatorp, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund Fortum Distribution

Läs mer

Samrådsunderlag. Januari Nässjö Affärsverk Elnät AB Tullgatan Nässjö Telefon:

Samrådsunderlag. Januari Nässjö Affärsverk Elnät AB Tullgatan Nässjö Telefon: Nässjö Affärsverk Elnät AB Tullgatan 2 571 34 Nässjö Telefon: 0380 51 70 00 Samrådsunderlag Ansökan om ny nätkoncession för ersättande av befintliga 45kV luftledningar med markkabel mellan avgreningspunkt

Läs mer
