1 SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN OMBYGGNAD DELSTRÄCKA AV 40 KV LEDNING VID NYTT PLANOMRÅDE VÄG E20 KRISTINEHOLM - BÄLINGE OCH VERKSAMHETER I ALINGSÅS KOMMUN VATTENFALL ELDISTRIBUTION AB

2 Denna samrådshandling är upprättad av personal på Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Rino Hulth, medhjälpare Jill Markström Beställare: Vattenfall Eldistribution AB Innehållsförteckning 1. Bakgrund och syfte Tillståndsprocessen Gällande lagstiftning Samråd och MKB Prövningen Markupplåtelse och ledningsrätt Övriga tillstånd eller dispenser 4 3. Ledningsområde Huvudalternativ 40 kv luftledning Alternativ sträckning 40 kv luftledning Alternativ sträckning 40 kv markkabel Material för ledningen Detaljplaner och Bostadshus Natur- och kulturvärden Samråd Tidig Konsekvensbedömning Påverkan vid byggnation och underhållsarbete Ledningens påverkan på landskap, natur- & kulturmiljö samt detaljplan Ledningens Driftsäkerhet Hälsa och säkerhet Teknisk & ekonomisk alternativbedömning 14 2(14)

3 1. Bakgrund och syfte Alingsås kommun planlägger ett nytt verksamhetsområde vid väg E20 sydväst om Bälinge. Över området passerar det idag en av Vattenfall Eldistribution ABs (Vattenfalls) 40 kv luftledningar vilken behöver flyttas. Vattenfall utreder därför en lämplig sträckning och samråder nu om detta. Aktuell del av ledningen som samrådet avser är belägen inom Alingsås kommun i Västra Götalands län och används för elförsörjning av nätkunder i området nordöst om Alingsås. Nätkoncession för området innehas av Alingsås Energi Nät AB. För ombyggnad aktuellt område Bild 1. Översiktskarta 2. Tillståndsprocessen 2.1. Gällande lagstiftning För att få bygga och nyttja en starkströmsledning krävs tillstånd enligt ellagen (1997:857), så kallad nätkoncession för linje. I en ansökan om nätkoncession ska enligt ellagen en miljökonsekvensbeskrivning (MKB) ingå. Samrådsförfarandet och kraven på MKB regleras i miljöbalken (1998:808), se vidare nedan. 3(14)

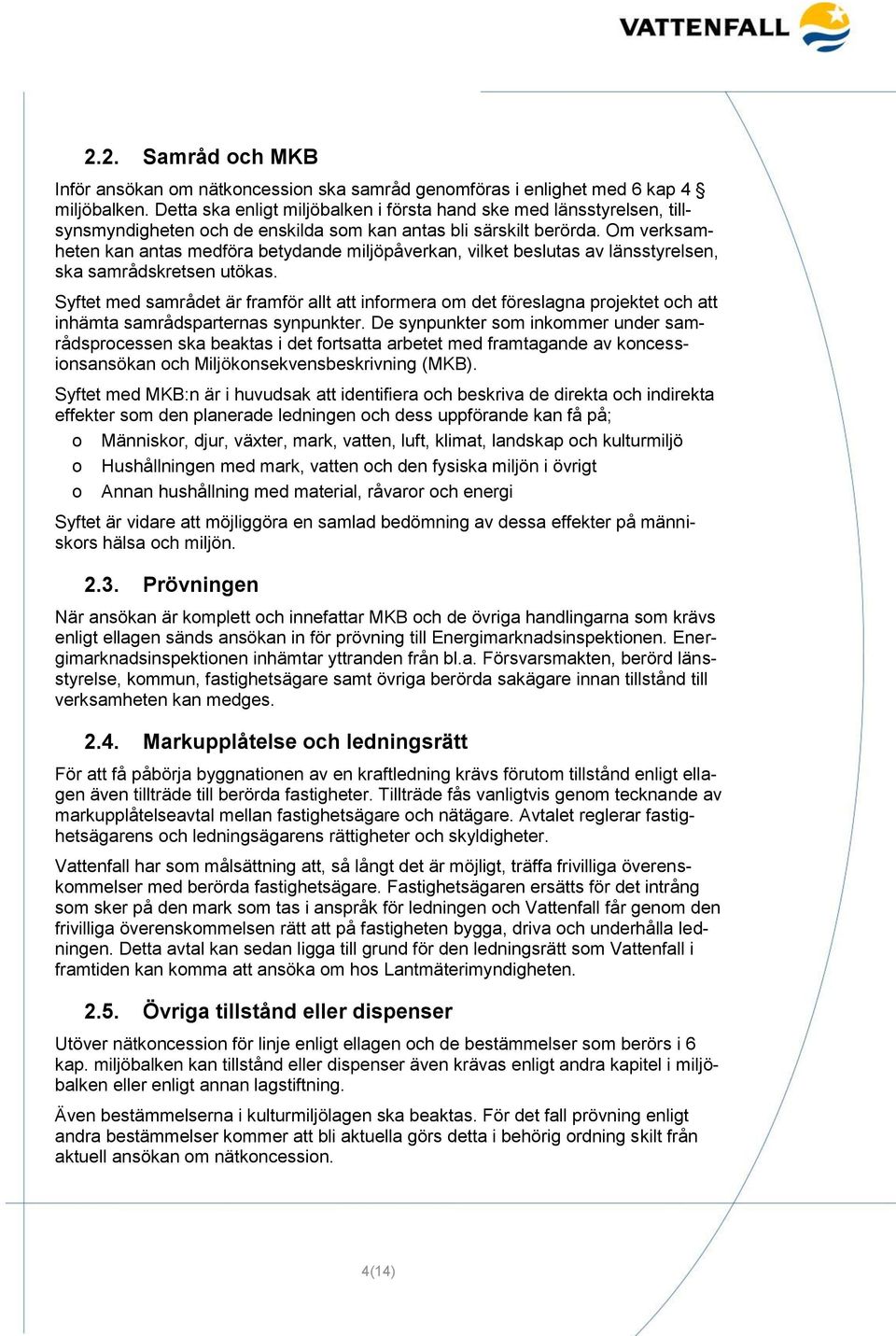

4 2.2. Samråd och MKB Inför ansökan om nätkoncession ska samråd genomföras i enlighet med 6 kap 4 miljöbalken. Detta ska enligt miljöbalken i första hand ske med länsstyrelsen, tillsynsmyndigheten och de enskilda som kan antas bli särskilt berörda. Om verksamheten kan antas medföra betydande miljöpåverkan, vilket beslutas av länsstyrelsen, ska samrådskretsen utökas. Syftet med samrådet är framför allt att informera om det föreslagna projektet och att inhämta samrådsparternas synpunkter. De synpunkter som inkommer under samrådsprocessen ska beaktas i det fortsatta arbetet med framtagande av koncessionsansökan och Miljökonsekvensbeskrivning (MKB). Syftet med MKB:n är i huvudsak att identifiera och beskriva de direkta och indirekta effekter som den planerade ledningen och dess uppförande kan få på; o Människor, djur, växter, mark, vatten, luft, klimat, landskap och kulturmiljö o Hushållningen med mark, vatten och den fysiska miljön i övrigt o Annan hushållning med material, råvaror och energi Syftet är vidare att möjliggöra en samlad bedömning av dessa effekter på människors hälsa och miljön Prövningen När ansökan är komplett och innefattar MKB och de övriga handlingarna som krävs enligt ellagen sänds ansökan in för prövning till Energimarknadsinspektionen. Energimarknadsinspektionen inhämtar yttranden från bl.a. Försvarsmakten, berörd länsstyrelse, kommun, fastighetsägare samt övriga berörda sakägare innan tillstånd till verksamheten kan medges Markupplåtelse och ledningsrätt För att få påbörja byggnationen av en kraftledning krävs förutom tillstånd enligt ellagen även tillträde till berörda fastigheter. Tillträde fås vanligtvis genom tecknande av markupplåtelseavtal mellan fastighetsägare och nätägare. Avtalet reglerar fastighetsägarens och ledningsägarens rättigheter och skyldigheter. Vattenfall har som målsättning att, så långt det är möjligt, träffa frivilliga överenskommelser med berörda fastighetsägare. Fastighetsägaren ersätts för det intrång som sker på den mark som tas i anspråk för ledningen och Vattenfall får genom den frivilliga överenskommelsen rätt att på fastigheten bygga, driva och underhålla ledningen. Detta avtal kan sedan ligga till grund för den ledningsrätt som Vattenfall i framtiden kan komma att ansöka om hos Lantmäterimyndigheten Övriga tillstånd eller dispenser Utöver nätkoncession för linje enligt ellagen och de bestämmelser som berörs i 6 kap. miljöbalken kan tillstånd eller dispenser även krävas enligt andra kapitel i miljöbalken eller enligt annan lagstiftning. Även bestämmelserna i kulturmiljölagen ska beaktas. För det fall prövning enligt andra bestämmelser kommer att bli aktuella görs detta i behörig ordning skilt från aktuell ansökan om nätkoncession. 4(14)

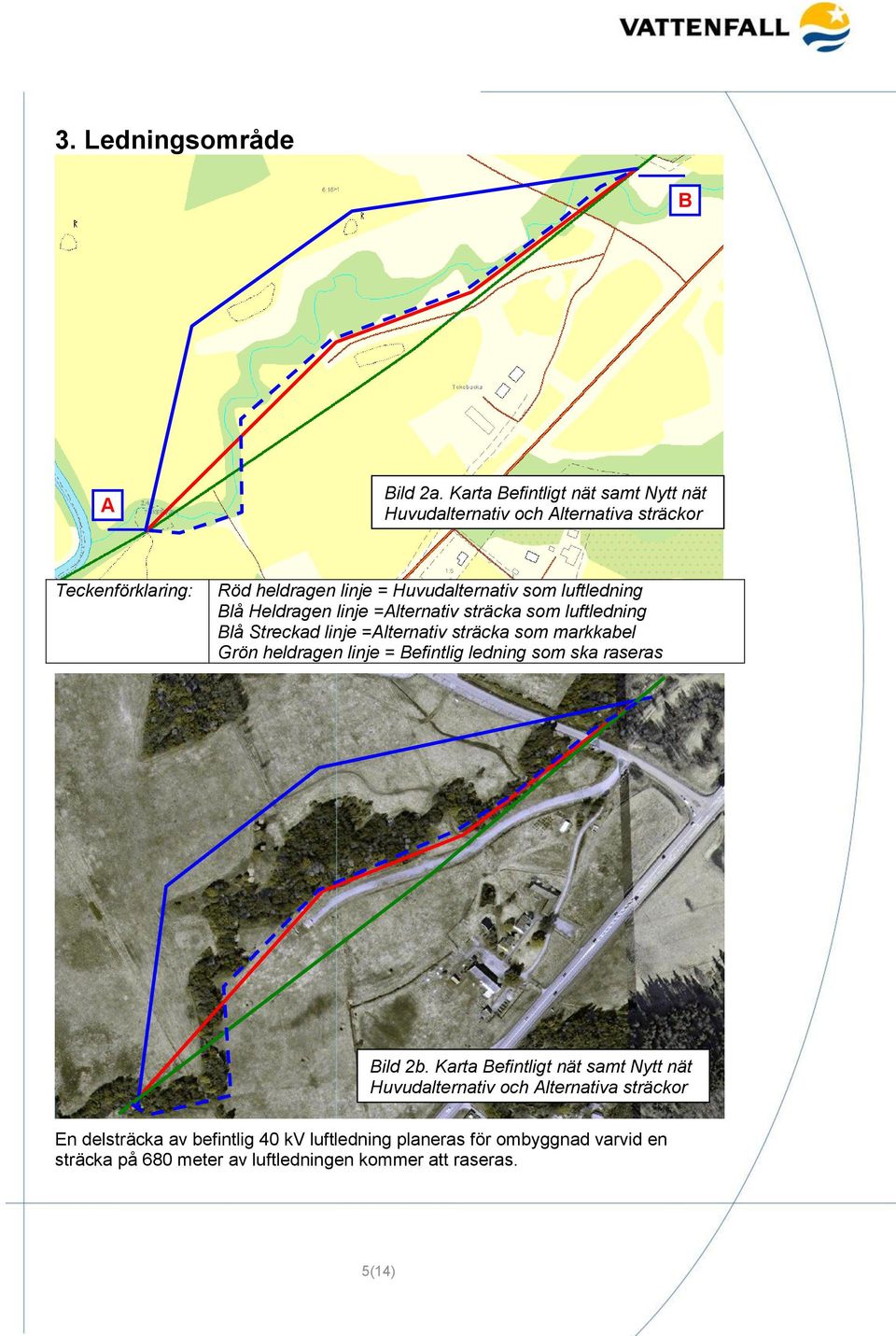

5 3. Ledningsområde B A Bild 2a. Karta Befintligt nät samt Nytt nät Huvudalternativ och Alternativa sträckor Teckenförklaring: Röd heldragen linje = Huvudalternativ som luftledning Blå Heldragen linje =Alternativ sträcka som luftledning Blå Streckad linje =Alternativ sträcka som markkabel Grön heldragen linje = Befintlig ledning som ska raseras Bild 2b. Karta Befintligt nät samt Nytt nät Huvudalternativ och Alternativa sträckor En delsträcka av befintlig 40 kv luftledning planeras för ombyggnad varvid en sträcka på 680 meter av luftledningen kommer att raseras. 5(14)

6 3.1. Huvudalternativ 40 kv luftledning Enligt framtaget huvudalternativ planeras ny delsträcka som luftledning på 700 meter, se röd heldragen linje i karta bild 2 på föregående sida. Bild 3. Korsning med en mindre å, biflöde till Säveån, foto från nordost Vid punkt A i karta på sidan 4, monteras en ny vinkelstolpe så att ny luftledning kommer att vinkla av mot nordost. Ny vinkelstolpe ska ersätta den vinkelstolpe som finns på plats idag. Ny luftledning kommer att korsa en mindre å, ett biflöde till Säveån, där det finns en del lövskog/lövsly. Luftledningen kommer att ge en 40 meter bred öppning vid korsning med ån, se röd linje i foto ovan. Nuvarande öppning kommer på sikt att växa igen. På längre sikt kommer inte den bestående påverkan på lövskogen/lövslyet invid ån att öka. Bild 4. Utmed ån, foto från nordost 6(14)

7 Luftledningen kommer att gå sydost om ån vilket medför att en del av den lövskog/lövsly som finns sydost om ån kommer att påverkas, se röd linje i foto nedan. Luftledningen kommer att korsa infartsväg till avfallsanläggningen strax väster om nuvarande vägkorsning. Bild 5. Utmed ån och korsning med väg, foto från nordost Ny luftledning kommer sedan att ansluta till nuvarande ledningssträcka 75 meter nordost om infartsvägen vid punkt B. Här korsas ån ytterligare en gång vilket medför en viss ökad påverkan på en del av den lövskog/lövsly som finns i området. Bild 6. Anslutning till befintlig ledningssträckning, foto från sydväst Vid punkt B kommer en ny vinkelstolpe att placeras och ersätta den raklinjestolpe som finns på plats idag. 7(14)

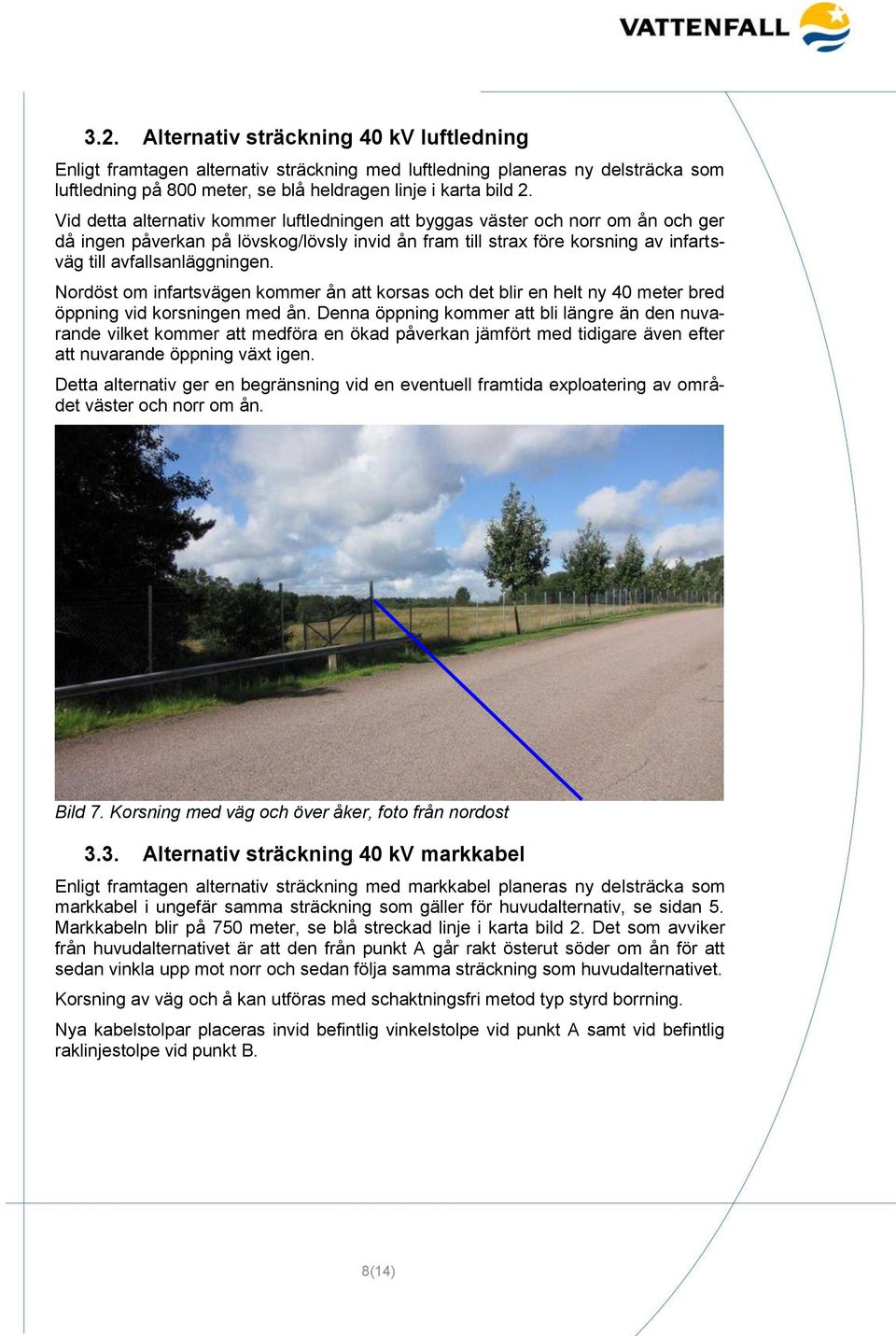

8 3.2. Alternativ sträckning 40 kv luftledning Enligt framtagen alternativ sträckning med luftledning planeras ny delsträcka som luftledning på 800 meter, se blå heldragen linje i karta bild 2. Vid detta alternativ kommer luftledningen att byggas väster och norr om ån och ger då ingen påverkan på lövskog/lövsly invid ån fram till strax före korsning av infartsväg till avfallsanläggningen. Nordöst om infartsvägen kommer ån att korsas och det blir en helt ny 40 meter bred öppning vid korsningen med ån. Denna öppning kommer att bli längre än den nuvarande vilket kommer att medföra en ökad påverkan jämfört med tidigare även efter att nuvarande öppning växt igen. Detta alternativ ger en begränsning vid en eventuell framtida exploatering av området väster och norr om ån. Bild 7. Korsning med väg och över åker, foto från nordost 3.3. Alternativ sträckning 40 kv markkabel Enligt framtagen alternativ sträckning med markkabel planeras ny delsträcka som markkabel i ungefär samma sträckning som gäller för huvudalternativ, se sidan 5. Markkabeln blir på 750 meter, se blå streckad linje i karta bild 2. Det som avviker från huvudalternativet är att den från punkt A går rakt österut söder om ån för att sedan vinkla upp mot norr och sedan följa samma sträckning som huvudalternativet. Korsning av väg och å kan utföras med schaktningsfri metod typ styrd borrning. Nya kabelstolpar placeras invid befintlig vinkelstolpe vid punkt A samt vid befintlig raklinjestolpe vid punkt B. 8(14)

9 3.4. Material för ledningen Luftledningsalternativen kommer att byggas i träportalstolputförande med ledare av aluminium och med en stolphöjd på ca 10 meter. Markkabelalternativet kommer att utföras med PEX-isolerad jordkabel med aluminiumkärna. Som kabelrör ska rör av plast att användas. Markkabel kommer att förläggas med ett kabeldjup på ca 0,9 meter. Vad gäller de tekniska aspekterna kommer luftledning, såväl som kabelalternativ, att utföras enligt EBR standard Detaljplaner och Bostadshus Vid val av huvudalternativ respektive alternativ med markkabel kommer dessa att byggas inom ny detaljplan benämnd Väg E20 Kristineholm - Bälinge och verksamheter. Planområdet ligger i norra utkanten av Alingsås tätort och omfattar utbyggnad av E20 till motorväg samt nytt verksamhetsområde. Bild 8. Detaljplan Väg E20 Kristineholm-Bälinge och verksamheter 9(14)

10 Framtagandet av ny detaljplan har skett parallellt med Trafikverkets framtagande av vägplan för den aktuella sträckan av väg E20. Detaljplanen är nyligen antagen och har vunnit laga kraft. Det finns inte utlagt något l-område eller u område i den nya detaljplanen. Vid framtagning av ny detaljplan har diskussion förts mellan Vattenfall och kommunen. Vid val av huvudalternativ respektive alternativ med markkabel kommer dessa att byggas inom Naturområde utanför prickmarkerat område. Det finns två befintligt bostadshus vid Tokebacka 90 meter från nuvarande luftledning. Vid planerad ombyggnad kommer detta avstånd att öka något Natur- och kulturvärden Inventering av kända natur- och kulturvårdsområden har skett i det underlag som finns tillgängligt i följande källor GIS Länsstyrelsen i Västra Götaland, Skogsstyrelsens Skogens Pärlor, Riksantikvarieämbetets fornminnesinventering FMIS och Naturvårdsverket Skyddad Natur Bild 9. Naturvärden De kända naturvårdsområden som finns inom närområdet till det område som berörs av planerad ombyggnad är: o Punkt 1 som utgörs av områden av lövskogsinventering. o Punkt 2 som utgörs av ängs- och betesmarksinventeringen. Av ovan beskrivna naturvårdsområden kommer de vid punkt 1 beskrivna värdena inte att beröras av något av föreslagna alternativa ledningssträckor medan det vid punkt 2 beskrivna värdet kan komma att beröras om utförande sker enligt alternativ kapitel (14)

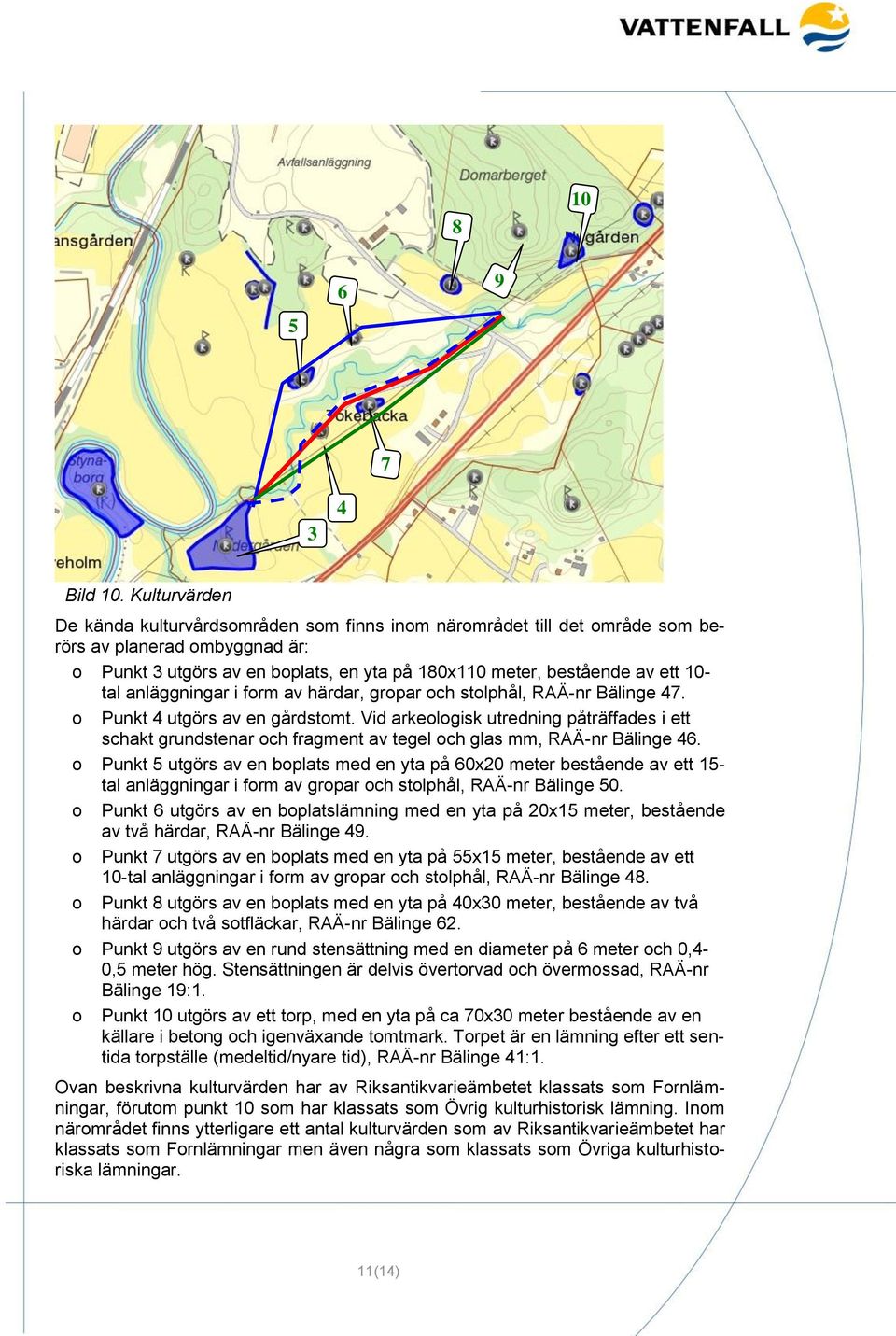

11 Bild 10. Kulturvärden De kända kulturvårdsområden som finns inom närområdet till det område som berörs av planerad ombyggnad är: o Punkt 3 utgörs av en boplats, en yta på 180x110 meter, bestående av ett 10- tal anläggningar i form av härdar, gropar och stolphål, RAÄ-nr Bälinge 47. o Punkt 4 utgörs av en gårdstomt. Vid arkeologisk utredning påträffades i ett schakt grundstenar och fragment av tegel och glas mm, RAÄ-nr Bälinge 46. o Punkt 5 utgörs av en boplats med en yta på 60x20 meter bestående av ett 15- tal anläggningar i form av gropar och stolphål, RAÄ-nr Bälinge 50. o Punkt 6 utgörs av en boplatslämning med en yta på 20x15 meter, bestående av två härdar, RAÄ-nr Bälinge 49. o Punkt 7 utgörs av en boplats med en yta på 55x15 meter, bestående av ett 10-tal anläggningar i form av gropar och stolphål, RAÄ-nr Bälinge 48. o Punkt 8 utgörs av en boplats med en yta på 40x30 meter, bestående av två härdar och två sotfläckar, RAÄ-nr Bälinge 62. o Punkt 9 utgörs av en rund stensättning med en diameter på 6 meter och 0,4-0,5 meter hög. Stensättningen är delvis övertorvad och övermossad, RAÄ-nr Bälinge 19:1. o Punkt 10 utgörs av ett torp, med en yta på ca 70x30 meter bestående av en källare i betong och igenväxande tomtmark. Torpet är en lämning efter ett sentida torpställe (medeltid/nyare tid), RAÄ-nr Bälinge 41:1. Ovan beskrivna kulturvärden har av Riksantikvarieämbetet klassats som Fornlämningar, förutom punkt 10 som har klassats som Övrig kulturhistorisk lämning. Inom närområdet finns ytterligare ett antal kulturvärden som av Riksantikvarieämbetet har klassats som Fornlämningar men även några som klassats som Övriga kulturhistoriska lämningar. 11(14)

12 Av ovan beskrivna kulturvärden kommer de vid punkt 3, 7, 8, 9 och 10 beskrivna kulturvärdena inte att beröras av något av föreslagna ledningssträckor. Kulturvärdet vid punkt 4 kan beröras av alternativ enligt kapitel 3.1 och kapitel 3.3. Kulturvärdet vid punkt 5 och 6 kan komma att beröras av alternativet enligt kapitel 3.2. Om något nytt kulturvärde skulle upptäckas i samband med planerad schakt kommer kontakt att tas med för dessa ärenden berörd myndighet. 4. Samråd Samråd kommer att hållas med Alingsås kommun, Länsstyrelsen i Västra Götaland, övriga myndigheter, ägare till berörda och närliggande fastigheter, innehavare till särskild rätt samt allmänheten. 5. Tidig Konsekvensbedömning 5.1. Påverkan vid byggnation och underhållsarbete Byggnation av ny ledning och framtida underhållsarbete kommer att ske med hänsyn taget till Vattenfalls miljöledningssystem. I detta anges de miljökrav som gäller vid arbete på eller invid Vattenfalls anläggningar varvid hänsyn skall tas till följande: o Att transporter i ledningsgata utförs med för uppgiften lämpliga maskiner och fordon och på ett sådant sätt att onödiga markskador undviks. o Att arbete i ledningsgata utförs så att biologisk mångfald gynnas. o Att utrustning som används skall vara i sådant skick att risken för oönskad miljöpåverkan minimeras. o Att avfall som uppstår i samband med nätåtgärder skall omhändertas enligt gällande lagstiftning återanvändning, återvinning och energiutvinning Ledningens påverkan på landskap, natur- & kulturmiljö samt detaljplan Luftledning medför en bestående påverkan på landskapsbilden. Med föreslagen sträckning enligt huvudalternativet kommer ledningsstolpar inte att bli ett brukningshinder då ledningen planeras inom naturmark. Den påverkan på landskapsbilden som är förknippad med byggtiden är eventuella visuella störningar i form av uppställda maskiner och upplag med byggmateriel. Vattenfall bedömer att effekterna av planerad åtgärd kommer att ge en mindre negativ påverkan på området kring ån då en del lövskog/lövsly måste tas bort för att ha en trädsäker ledningsgata. I övrigt är Vattenfalls bedömning att planerad åtgärd, om den utförs enligt alternativ kapitel 3.1 eller 3:3, kan komma att ge en negativ påverkan på ett kulturvärde beroende på hur ledningssträckningen i detalj utformas denna sträcka. Vattenfall bedömer att effekterna av planerad åtgärd, om den utförs enligt alternativ kapitel 3.2, kan komma att ge en negativ påverkan på ett naturvärde och på ett par kulturvärden beroende på hur ledningssträckningen i detalj utformas denna sträcka. Dessutom kommer detta alternativ att ge en begränsning vid en eventuell framtida exploatering av området väster och norr om ån. 12(14)

13 5.3. Ledningens Driftsäkerhet Följande gäller för driftsäkerheten för aktuell ledning: o Vattenfall anser att driftsäkerheten av ledningen kommer att förbli hög vid val av huvudalternativet. o Känsligheten för yttre påverkan på ledningen inom aktuellt område i form av extrem väderlek är enligt Vattenfalls bedömning liten Hälsa och säkerhet Det som normalt diskuteras när det gäller kraftledningars påverkan på människors hälsa är magnetfält och ljud. Ljud Kortvariga bullerstörningar kommer att ske från fordon och arbetsmaskiner vid byggnation av ny ledning. Om ny ledning utförs som luftledning används maskin vid schakt av stolpar och stag samt vid sättning av stolpar och vid lindragning. Om ny ledning utförs som markkabel används maskin vid schakt av kabelgrav, vid förläggning av markkabel och återfyllnad av kabelschakt. Elektriska och magnetiska fält Elektromagnetiska fält används som ett samlingsnamn för elektriska och magnetiska fält. Dessa fält uppkommer tex. vid generering, överföring och användning av el. Fälten finns överallt i vår miljö, både ute i samhället och i våra hem, och härstammar bl.a. från kraftledningar och elapparater. I Sverige är det Strålsäkerhetsmyndigheten, som är ansvarig myndighet för dessa frågor. Det vetenskapliga underlaget anses fortfarande inte tillräckligt gediget för att man ska kunna sätta ett gränsvärde. I stället har fem myndigheter Arbetsmiljöverket, Boverket, Elsäkerhetsverket, Socialstyrelsen och Strålsäkerhetsmyndigheten tagit fram en vägledning för beslutsfattare som rekommenderar följande: o Sträva efter att utforma eller placera nya kraftledningar och andra elektriska anläggningar så att exponering för magnetfält begränsas. o Undvika att placera nya bostäder, skolor och förskolor nära elanläggningar som ger förhöjda magnetfält. o Sträva efter att begränsa fält som starkt avviker från vad som kan anses normalt i hem, skolor, förskolor respektive aktuella arbetsmiljöer. Vattenfall skall i sitt agerande följa denna av myndigheterna formulerade försiktighetsprincip. I MKB kommer magnetfältskurvor att presenteras för det alternativ som slutligen väljs. 13(14)

14 5.5. Teknisk & ekonomisk alternativbedömning Fördelar och nackdelar med Huvudalternativ 40 kv luftledning : o Det är ekonomiskt sett fördelaktig att bygga 40 kv ledningen som luftledning detta alternativ, den kortaste byggsträckan. o Det är driftmässigt sett fördelaktigt att hela 40 kv ledningen är utförd som luftledning. Antal felkällor hade ökat om utförandet skett med en markkabel då det krävs ändavslut vid övergång från luft till mark vilket är en felkälla. o Det finns inte utlagt något l-område eller u område i den nya detaljplanen. Vid framtagning av ny detaljplan har diskussion förts mellan Vattenfall och kommunen. o Detta alternativ kan eventuellt ge en liten negativ påverkan på område med gammal gårdstomt, se punkt 4 i kapitel 3.6. o Budgetpris för detta alternativ är 1,2 miljoner kronor.. Fördelar och nackdelar med Alternativ sträckning 40 kv luftledning o Det är ekonomiskt dyrare att bygga 40 kv ledningen i den alternativa sträckningen då den är längre än huvudalternativet. o Det är driftmässigt sett fördelaktigt att hela 40 kv ledningen är utförd som luftledning. o Detta alternativ kommer inte att påverka ny detaljplan alls. Däremot ger det en negativ påverkan på en eventuell framtida detaljplaneläggning väster och norr om nu planerad detaljplan. o Detta alternativ kan ge en negativ påverkan på områden med boplatslämningar, se punkt 5 och 6 i kapitel 3.6. o Budgetpris för detta alternativ är 1,4 miljoner kronor. Fördelar och nackdelar med Alternativ sträckning 40 kv markkabel o Det är ekonomiskt sett dyrare att bygga 40 kv ledningen som markkabel. o Det är driftmässigt sett en nackdel att ha en kortare del av 40 kv ledningen är utförd som markkabel. Antalet felkällor ökar vid markkabel jämfört med luftledning. De felkällor som uppstår med markkabel är bland annat kabelavslut och kabelskarv. o Vid en driftstörning beroende på markkabelfel blir avbrottstiden avsevärt längre än vid ett luftledningsfel. o Detta alternativ kan ge en stor negativ påverkan på område med gammal gårdstomt, se punkt 4 i kapitel 3.6. o Budgetpris för detta alternativ är 2,3 miljoner kronor. 14(14)

Samrådsunderlag. Ansökan om linjekoncession enligt ellagen

Samrådsunderlag. Ansökan om linjekoncession enligt ellagen Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 10 kv-ledning mellan Fåglum och Bajaregården, Essunga kommun, Västra Götalands län Ansökan om linjekoncession enligt ellagen December

Läs mer

Energimarknadsinspektionen Box 155 631 03 ESKILSTUNA

Energimarknadsinspektionen Box 155 631 03 ESKILSTUNA Energimarknadsinspektionen Box 155 631 03 ESKILSTUNA Ansökan om nätkoncession för linje enligt ellagen (1997:857) för nybyggnad av 145 kv luftledningar till Skaftåsen resp. Hemberget vindkraftparker samt

Läs mer

Samrådsunderlag. Ansökan om förlängning av nätkoncession för linje enligt ellagen

Samrådsunderlag. Ansökan om förlängning av nätkoncession för linje enligt ellagen Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 132 kv luftledning som utgör utledning ML86 S1 vid fördelningsstation BT34 Älberg, Hallsbergs kommun, Örebro län Ansökan om förlängning

Läs mer

Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn

Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn Underlag för samråd enligt miljöbalken 6 kap 4 Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn Örnsköldsviks kommun, Västernorrlands län 2014-03-21 1 Inledning 1.1

Läs mer

Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun

Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun SAMRÅDSREDOGÖRELSE Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun UMEÅ 2015-02-03 INNEHÅLLSFÖRTECKNING 1 Inledning 3 2 Samrådets genomförande 3 3

Läs mer

E.ON Elnät Sverige AB (E.ON Elnät nedan) har lämnat rubricerad ansökan till Energimarknadsinspektionen (Ei) om ansökan om nätkoncession för linje.

E.ON Elnät Sverige AB (E.ON Elnät nedan) har lämnat rubricerad ansökan till Energimarknadsinspektionen (Ei) om ansökan om nätkoncession för linje. Energimarknadsinspektionen att. Box 155 631 03 Eskilstuna E.ON Elnät Sverige AB 205 09 Malmö www.eon.se Tel @eon.se Konc 6801 Malmö 2016-04-29 Dnr 2009-100435 Komplettering av ansökan om förlängning av

Läs mer

2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se

2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se Länsstyrelsen Västernorrland 871 86 HÄRNÖSAND 2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se Inbjudan till samråd Markförläggning av del av befintlig luftledning i området Näs Norrflärke -

Läs mer

MILJÖKONSEKVENSBESKRIVNING

MILJÖKONSEKVENSBESKRIVNING MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje avseende 30 kv ledning, Fagersta kommun, Västmanlands län Västerbergslagens Elnät AB 2015-04-09 Vattenfall Services Nordic AB Miljö&Tillstånd

Läs mer

Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå kommun)

Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå kommun) E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå

Läs mer

Bakgrund och syfte AB PiteEnergi planerar att ansöka om linjekoncession för två 45 kv markkablar i anslutning till Pitholmens industriområde.

Bakgrund och syfte AB PiteEnergi planerar att ansöka om linjekoncession för två 45 kv markkablar i anslutning till Pitholmens industriområde. PM 2014-09-23 Samrådsredogörelse Inledning Detta är en redogörelse för hur samråden har genomförts, samt de åsikter och förslag som inkommit och hur AB PiteEnergi ställer sig till dessa. Samråden behandlar

Läs mer

Underlag för samråd enl. MB 6 kap 4 Nätkoncession vid Täfteå, Umeå Kommun

Underlag för samråd enl. MB 6 kap 4 Nätkoncession vid Täfteå, Umeå Kommun Underlag för samråd enl. MB 6 kap 4 Nätkoncession vid Täfteå, Umeå Kommun 2015 Innehåll 1 BAKGRUND OCH SYFTE... 3 1.1 Koncessionsansökan... 3 1.2 Projektets omfattning... 3 1.3 Tidplan... 3 1.4 Samråd...

Läs mer

UNDERLAG FÖR SAMRÅD Planerad 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad

UNDERLAG FÖR SAMRÅD Planerad 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad UNDERLAG FÖR SAMRÅD Planerad 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad Foto: fördelningsstation RAPPORT 2015-11-03 Maria Liberg Kristiansson

Läs mer

Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län

Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län Oktober 2015 Bakgrund och syfte Befintliga 70 kv luftledningar

Läs mer

Ledningssträckning för 145 kv luftledning från Torpberget till

Ledningssträckning för 145 kv luftledning från Torpberget till Bilaga 3 Ledningssträckning för 145 kv luftledning från Torpberget till Hembergets vindkraftpark Arise Elnät AB (Arise Elnät) planerar för ny förbindelseledning mellan Torpberget söder om Kårböle och Hembergets

Läs mer

UNDERLAG FÖR FORTSATT SAMRÅD

UNDERLAG FÖR FORTSATT SAMRÅD UNDERLAG FÖR FORTSATT SAMRÅD avseende förstärkning av 130 kv-nätet till Borensnäs (Motala kommun, Östergötlands län) Befintlig ledning till Borensnäs 2015-10-20 Projektorganisation Vattenfall Eldistribution

Läs mer

Komplettering 2015-06-11 i ärende 2014 102368

Komplettering 2015-06-11 i ärende 2014 102368 1 (1) Komplettering 2015-06-11 i ärende 2014 102368 1. synpunkt från Ludvika Kommun 2. ny miljökonsekvensbeskrivning EI4000, W-4.0, 2014-01-31 Angående naturvärden efter 50 kv luftledning för anrikningsverk

Läs mer

Planerad 40 kv kraftledning vid Rala i Hallsbergs kommun

Planerad 40 kv kraftledning vid Rala i Hallsbergs kommun E.ON Elnät Sverige A Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se Planerad 40 kv kraftledning vid Rala i Hallsbergs kommun Underlag för samråd December 2011 ankgiro: 5967-4770 PlusGiro: 428794-2

Läs mer

Underlag för samråd. Ny 130 kv kabel - Förstärkning av elnätet mellan Fotevik och Skanör inom Vellinge kommun (Skåne län)

Underlag för samråd. Ny 130 kv kabel - Förstärkning av elnätet mellan Fotevik och Skanör inom Vellinge kommun (Skåne län) Underlag för samråd Ny 130 kv kabel - Förstärkning av elnätet mellan Fotevik och Skanör inom Vellinge kommun (Skåne län) E.ON Elnät Sverige AB 205 09 Malmö 2011-04-15 Projektorganisation E.ON Elnät Sverige

Läs mer

Samråds-/ informationsmöte har hållits med markägare i Hedekas Bygdegård i juni 2010.

Samråds-/ informationsmöte har hållits med markägare i Hedekas Bygdegård i juni 2010. SAMMANTRÄDESPROTOKOLL 35 KOMMUNSTYRELSEN 2010-09-15 Dnr KS 2010-53 Förstudie om ny likströmsförbindelse Nässjö-norska gränsen (Sydvästlänken) Handlingar rörande Sydvästlänken, förstudie maj 2010 har lämnats

Läs mer

1.2 Syfte Syftet med flytten av befintlig 40 kv- ledning är att ge plats åt bostäder och bebyggelse enligt framtagna detaljplaner.

1.2 Syfte Syftet med flytten av befintlig 40 kv- ledning är att ge plats åt bostäder och bebyggelse enligt framtagna detaljplaner. BILAGA M1 SAMRÅDSREDOGÖRELSE 1 INLEDNING 1.1 Bakgrund Göteborgsregionen växer samtidigt som det finns en stor brist på bostäder. För en fortsatt utveckling av Göteborg behövs fler bostäder och bebyggelser.

Läs mer

Preliminär Miljökonsekvensbeskrivning för cykel och gångled mellan

Preliminär Miljökonsekvensbeskrivning för cykel och gångled mellan Preliminär Miljökonsekvensbeskrivning för cykel och gångled mellan Kyrkesund och Rönnäng Sammanställd av Sofia Olsson & Jan Rydberg Tjörns kommun 2003 Icke teknisk sammanfattning Denna MKB tar upp effekter

Läs mer

Inbjudan till samråd enligt miljöbalken 6 kap 4

Inbjudan till samråd enligt miljöbalken 6 kap 4 1(22) Inbjudan till samråd enligt miljöbalken 6 kap 4 Anslutning av vindkraftsparkerna Fjällberg, Hornmyran och Vinliden med 52 kv luftledningar och ny station vid Västermyrriset, samt ny 170 kv luftledning

Läs mer

Planerad 130 kv kraftledning mellan Rydsgård och Ystad (Skurups och Ystads kommuner)

Planerad 130 kv kraftledning mellan Rydsgård och Ystad (Skurups och Ystads kommuner) .ON lnät Sverige B Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad 130 kv kraftledning mellan Rydsgård och Ystad (Skurups och Ystads kommuner) Juni 2013 Bg: 5967-4770 Pg: 428797-2

Läs mer

Förslag till yttrande planerad 400kV ledning mellan Nybro och Hemsjö

Förslag till yttrande planerad 400kV ledning mellan Nybro och Hemsjö TJÄNSTESKRIVELSE 1 Bygg- och miljönämnden 2014-08-28 Förslag till yttrande planerad 400kV ledning mellan Nybro och Hemsjö Bakgrund Svenska kraftnät har inkommit 2014-06-12 med en inbjudan till samråd för

Läs mer

Samråd enligt Miljöbalken kap 6 4

Samråd enligt Miljöbalken kap 6 4 Rabbalshede Elnät AB Samråd enligt Miljöbalken kap 6 4 Ny 36 kv- ledning för anslutning av vindkraftspark i Munkedals Kommun, Västra Götalands län Version 2014-11-06 INNEHÅLL 1 ADMINISTRATIVA UPPGIFTER...

Läs mer

VÄG 68 FÖRBI FORS, AVESTA KOMMUN VÄGUTREDNING 3 BEHOV AV FÖRÄNDRAD INFRASTRUKTUR. 3.1 Riksväg 68

VÄG 68 FÖRBI FORS, AVESTA KOMMUN VÄGUTREDNING 3 BEHOV AV FÖRÄNDRAD INFRASTRUKTUR. 3.1 Riksväg 68 3 BEHOV AV FÖRÄNDRAD INFRASTRUKTUR 3.1 Riksväg 68 Av alternativen från förstudien har tre korridorer valts att gå vidare att studeras närmare i den fortsatta planeringsprocessen. Alternativen Genom Fors

Läs mer

Akalla Barkarby, Dnr 2014-17962

Akalla Barkarby, Dnr 2014-17962 Stadsbyggnadskontoret Tjänsteutlåtande Stadsbyggnadskontoret Dnr 2014-17962 Dnr 2014-18097 Dnr 2014-18909 Dnr 2014-18962 Sida 1 (8) Handläggare Renoir Danyar Telefon 08-508 26 659 Elin Lundbäck Telefon:08-508

Läs mer

2.1 Myndigheter. 2.1.1. Länsstyrelsen Hallands län. 2.1.2. Varbergs kommun. 2.1.3. Trafikverket

2.1 Myndigheter. 2.1.1. Länsstyrelsen Hallands län. 2.1.2. Varbergs kommun. 2.1.3. Trafikverket 2.1 Myndigheter 2.1.1. Länsstyrelsen Hallands län Länsstyrelsen i Hallands län har 2015-02-12 kommit in med ett yttrande (d.nr. 407-209-15). Länsstyrelsen anser att det generellt innebär minst påverkan

Läs mer

MILJÖKONSEKVENSBESKRIVNING 2004-06-21

MILJÖKONSEKVENSBESKRIVNING 2004-06-21 VATTENFALL ~ ~ ----~--~-{~Q~ ~ MILJÖKONSEKVENSBESKRIVNING 2004-06-21 rörande 20 kv kraftledning mellan Vigelsjö transformatorstation och gräns mellan områdeskoncessioner i Norrtälje kommun, \ Stockholms

Läs mer

Rapport över Arkeologisk Förundersökning

Rapport över Arkeologisk Förundersökning Rapport över Arkeologisk Förundersökning Raä 92 och 297, Bro socken, Upplands-Bro kommun, Stockholms län ArkeoDok Rapport 2007:16 1 Inledning Upplands-Bro kommun har yttrat sig rörande fornlämningarna

Läs mer

Detaljplan för Härnö-Solum1:13

Detaljplan för Härnö-Solum1:13 PLANBESKRIVNING SAMRÅD DNR: SAM15-2624-214 2016-05-13 Detaljplan för Härnö-Solum1:13 Härnösands kommun, Västernorrlands län ALLMÄNT Planbeskrivningens uppgift är att underlätta förståelsen av planförslagets

Läs mer

Förstudie planerad 52 kv ledning Storflohöjden-Krångede Oktober 2012

Förstudie planerad 52 kv ledning Storflohöjden-Krångede Oktober 2012 Förstudie planerad 52 kv ledning Storflohöjden-Krångede Oktober 2012 Underlag för samråd inför anläggande av planerad 52 kv-ledning mellan transformatorstation Storflohöjden och Krångede fördelningsstation.

Läs mer

Hemställan om beslut angående betydande miljöpåverkan avseende 50kV-ledning, Östra Trelleborg Hamnen

Hemställan om beslut angående betydande miljöpåverkan avseende 50kV-ledning, Östra Trelleborg Hamnen Malmö, 2014-02-05 Länsstyrelsen Skåne Län Miljöenheten 205 15 Malmö Hemställan om beslut angående betydande miljöpåverkan avseende 50kV-ledning, Östra Trelleborg Hamnen Rejlers Sverige AB handlägger på

Läs mer

Arvidsjaurs kommun 1/11-2010

Arvidsjaurs kommun 1/11-2010 Datum Arvidsjaurs kommun 1/11-2010 Handläggare Per Lidström Direktval 0960-165 04 Detaljplan för del av Arvidsjaur Allmänningsskogen s:1 m.fl. i Arvidsjaurs kommun, Norrbottens län SAMRÅDSREDOGÖRELSE A.

Läs mer

Förlängning av koncession Harsprånget - Porjus-Vietas befintlig 400 kv ledning

Förlängning av koncession Harsprånget - Porjus-Vietas befintlig 400 kv ledning Förlängning av koncession Harsprånget - Porjus-Vietas befintlig 400 kv ledning MILJÖKONSEKVENSBESKRIVNING April 2010 Förlängning av koncession för Svenska Kraftnäts 400 kv ledning i Norrbottens län, mellan

Läs mer

Väg 1758 bro över Nolån

Väg 1758 bro över Nolån ARBETSPLAN BESKRIVNING Väg 1758 bro över Nolån 2012-04-18 Objektnr: 5815211 Objektdata Vägnr: 1758 Vägnamn: Objektnamn: Objektnr: 5815211 Kommun: Län: Dokumentdata Titel: Bollebygd Töllsjövägen Väg 1758

Läs mer

PROJEKTNYTT 2013 09 16 SVENSKA KRAFTNÄT NORDBALT

PROJEKTNYTT 2013 09 16 SVENSKA KRAFTNÄT NORDBALT PROJEKTNYTT 2013 09 16 SVENSKA KRAFTNÄT #7 NORDBALT NordBalt är en planerad likströmsförbindelse för 700 MW mellan Sverige och Litauen. När förbindelsen står klar blir de baltiska länderna integrerade

Läs mer

Del av Kungsbäck 2:10 mfl, Stora Vall

Del av Kungsbäck 2:10 mfl, Stora Vall MILJÖKONSEKVENSBESKRIVNING 2009-05-05 Dnr: 08KS542 Del av Kungsbäck 2:10 mfl, Stora Vall Miljökonsekvensbeskrivning tillhörande översiktlig utredning för Stora Vall Gävle kommun, Gävleborgs län FYSISK

Läs mer

Nytt elnät i Stockholmsregionen Nya markförlagda 130 kv ledningar i Nacka kommun med anslutning till Lidingö kommun via sjökabel

Nytt elnät i Stockholmsregionen Nya markförlagda 130 kv ledningar i Nacka kommun med anslutning till Lidingö kommun via sjökabel STOCKHOLMS STRÖM Nytt elnät i Stockholmsregionen Nya markförlagda 130 kv ledningar i Nacka kommun med anslutning till Lidingö kommun via sjökabel Samrådsunderlag enligt 6 kap. 4 och 11 kap. miljöbalken

Läs mer

Miljökonsekvensbeskrivning

Miljökonsekvensbeskrivning 1 (23) Miljökonsekvensbeskrivning För ansökan om förlängning av koncession för linje avseende 130 kv - ledningarna: VL 13 Borgvik Karlstad västra VL 14 Borgvik Dingelsundet med avgrening mot Orrby OL3S8

Läs mer

Särskild arkeologisk utredning söder om Sund i Säffle. RAÄ 375-377, By socken, Säffle Kommun, Värmlands län 2009:2

Särskild arkeologisk utredning söder om Sund i Säffle. RAÄ 375-377, By socken, Säffle Kommun, Värmlands län 2009:2 1 Särskild arkeologisk utredning söder om Sund i Säffle RAÄ 375-377, By socken, Säffle Kommun, Värmlands län 2009:2 VÄRMLANDS MUSEUM Enheten för kulturmiljö Box 335 651 08 Karlstad Tel: 054-701 19 00 Fax:

Läs mer

Kungsväg och gårdstomt i Hemsjö socken, Alingsås kommun

Kungsväg och gårdstomt i Hemsjö socken, Alingsås kommun Kungsväg och gårdstomt i Hemsjö socken, Alingsås kommun Arkeologisk förundersökning Inom Kärrbogärde 3:12 m.fl. Hemsjö socken Alingsås kommun Elinor Gustavsson Västarvet kulturmiljö/lödöse museum Rapport

Läs mer

JÄMTKRAFT ELNÄT AB Magnetfält från ledningar mellan Odensala och Brunflo

JÄMTKRAFT ELNÄT AB Magnetfält från ledningar mellan Odensala och Brunflo RAPPORT 4005000 2011-09-23 JÄMTKRAFT ELNÄT AB Magnetfält från ledningar mellan Odensala och Brunflo Anna Karin Renström 1 Dokumenttyp Dokumentidentitet Rev. nr. Rapportdatum Uppdragsnummer RAPPORT AE-WPS

Läs mer

701 86 ÖREBRO. 2012-02-14 Dnr 2011/660 SAMRÅDSREDOGÖRELSE

701 86 ÖREBRO. 2012-02-14 Dnr 2011/660 SAMRÅDSREDOGÖRELSE Koncessioner och kommunikation Länsstyrelsen i Örebro län 701 86 ÖREBRO 2012-02-14 Dnr 2011/660 SAMRÅDSREDOGÖRELSE Redogörelse för samråd jml. 6 kap. miljöbalken om planerad 400 kv elförbindelse Lindbacka

Läs mer

Detaljplan för Gällö samhälle

Detaljplan för Gällö samhälle Bräcke kommun, Jämtlands län Upprättad 2014-08-29 Samråd 2015-04-16 Granskning Antagen Laga kraft.. Planförfattare: Ulf Alexandersson Stadsarkitekt PLANBESKRIVNING HANDLINGAR Detaljplanen består av plankarta

Läs mer

BESLUT 1 (6) SÖKANDE YS Nät AB 556610-7198 c/o Vattenfall AB Vindkraft 162 87 STOCKHOLM

BESLUT 1 (6) SÖKANDE YS Nät AB 556610-7198 c/o Vattenfall AB Vindkraft 162 87 STOCKHOLM BESLUT 1 (6) Datum Anl nr 8203D SÖKANDE YS Nät AB 556610-7198 c/o Vattenfall AB Vindkraft 162 87 STOCKHOLM SAKEN Ansökan om nätkoncession för linje BESLUT YS Nät AB meddelas nätkoncession för linje och

Läs mer

Underlag för samråd. Nytt 30 kv markkabelnät till Putsered vindkraftpark öster om Knäred. 205 09 Malmö 2011-04-18

Underlag för samråd. Nytt 30 kv markkabelnät till Putsered vindkraftpark öster om Knäred. 205 09 Malmö 2011-04-18 Underlag för samråd Nytt 30 kv markkabelnät till Putsered vindkraftpark öster om Knäred 205 09 Malmö 2011-04-18 Projektorganisation E.ON Elnät Sverige AB 205 09 Malmö Webb: www.eon.se Vattenfall Services

Läs mer

del av Viksberg 3:1, Område B

del av Viksberg 3:1, Område B Samhällsbyggnadskontoret SAMRÅDSREDOGÖRELSE Detaljplan 2013-00033-214 Detaljplan för del av Viksberg 3:1, Område B i Södertälje kommun Upprättad 2015-12-08 Beslut Samhällsbyggnadskontoret fick 2013-02-19

Läs mer

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 11 lov- och tillståndsprövning

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 11 lov- och tillståndsprövning del 11 lov- och tillståndsprövning 93 11 LOV- OCH TILLSTÅNDSPRÖVNING 11.1 Lagstiftning För att förenkla prövningen av vindkraftverk har ändringar gjorts den första augusti 2009 i Plan- och bygglagen, Miljöbalken

Läs mer

I nollalternativet och alternativ A bedöms inte tillgängligheten påverkas längs sträckan.

I nollalternativet och alternativ A bedöms inte tillgängligheten påverkas längs sträckan. Tillgänglighet I nollalternativet och alternativ A bedöms inte tillgängligheten påverkas längs sträckan. De föreslagna åtgärderna i alternativ B och C ger överlag fortsatt god tillgänglighet till bostäder,

Läs mer

Miljökonsekvensbeskrivning

Miljökonsekvensbeskrivning Miljökonsekvensbeskrivning 2015-03-23 Miljökonsekvensbeskrivning Vallmon 11 m fl Knislinge, Östra Göinge kommun Område där strandskydd upphävs Ny byggrätt, industri Fri pa ssa ge - gån g vä g Inf iltra

Läs mer

SAMRÅDSREDOGÖRELSE tillhörande detaljplan för del av Brakmarsvägen samt bussvändplats i Raksta, Tyresö kommun

SAMRÅDSREDOGÖRELSE tillhörande detaljplan för del av Brakmarsvägen samt bussvändplats i Raksta, Tyresö kommun Stadsbyggnadskontoret oktober 2009 Karin Norlander SAMRÅDSREDOGÖRELSE tillhörande detaljplan för del av Brakmarsvägen samt bussvändplats i Raksta, Tyresö kommun Tyresös stadsbyggnadskontor upprättade juni

Läs mer

Bakgrund och syfte Lokalisering och tekniskt utförande

Bakgrund och syfte Lokalisering och tekniskt utförande Samråd, enligt miljöbalken 6 kap 4, med anledning av planerad förnyelse av koncession för befintlig 70 kv markkabel samt för ombyggnation av befintlig 70 kv luftledning vid Ullna strand i Arninge inom

Läs mer

Ur karta Lantmäteriverket Gävle 2007. Medgivande I 2007/0589. Miljökonsekvensbeskrivning. Ledning för naturgas från Norge till den svenska västkusten

Ur karta Lantmäteriverket Gävle 2007. Medgivande I 2007/0589. Miljökonsekvensbeskrivning. Ledning för naturgas från Norge till den svenska västkusten Ur karta Lantmäteriverket Gävle 2007. Medgivande I 2007/0589. Miljökonsekvensbeskrivning Ledning för naturgas från Norge till den svenska västkusten Januari 2008 Sammanfattning Bakgrund Skanled är ett

Läs mer

Eventuell bild eller karta

Eventuell bild eller karta S A M R Å D S H A N D L I N G Detaljplan för OLOFSBÄCK 1:11 Falkenbergs kommun Eventuell bild eller karta P L A N B E S K R I V N I N G Upprättad 2007-11-30 SAMRÅDSHANDLING Detaljplan för Olofsbäck 1:11

Läs mer

Behovsbedömning och identifiering av viktiga miljöaspekter. Detaljplan Dioriten1/Grönstenen 4, Storvreten. Tumba 2014-02-14

Behovsbedömning och identifiering av viktiga miljöaspekter. Detaljplan Dioriten1/Grönstenen 4, Storvreten. Tumba 2014-02-14 Behovsbedömning och identifiering av viktiga miljöaspekter Detaljplan Dioriten1/Grönstenen 4, Storvreten Tumba 2014-02-14 Förord Följande behovsbedömning av detaljplan för Dioriten1/Grönstenen 4 i Storvreten

Läs mer

Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län

Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Konc: 7082 Samrådsunderlag Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län Oktober 2018 Bg: 5967-4770

Läs mer

MILJÖKONSEKVENSBESKRIVNING. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors 130 kv kraftledning

MILJÖKONSEKVENSBESKRIVNING. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors 130 kv kraftledning 2014 MILJÖKONSEKVENSBESKRIVNING Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors 130 kv kraftledning Förord Jämtkraft Elnät planerar en ny 130 kv kraftledning för att ansluta vindkraftsområdet

Läs mer

2008-12-10 Dnr: 2007-0937-214 UTSTÄLLNINGSHANDSNDLING. DETALJPLAN för Örmo 3:3 m fl i Konga samhälle, Tingsryds kommun, Kronobergs län.

2008-12-10 Dnr: 2007-0937-214 UTSTÄLLNINGSHANDSNDLING. DETALJPLAN för Örmo 3:3 m fl i Konga samhälle, Tingsryds kommun, Kronobergs län. 2008-12-10 Dnr: 2007-0937-214 UTSTÄLLNINGSHANDSNDLING DETALJPLAN för Örmo 3:3 m fl i Konga samhälle, Tingsryds kommun, Kronobergs län. PLANBESKRIVNING HANDLINGAR SYFTE OCH HUVUDDRAG Plankarta med bestämmelser,

Läs mer

PLANPROGRAM UTÖKNING AV CONTAINERTERMINAL INSJÖN Leksands kommun, Dalarnas län

PLANPROGRAM UTÖKNING AV CONTAINERTERMINAL INSJÖN Leksands kommun, Dalarnas län Godkänt av BN 2007-11-26 255 PLANPROGRAM UTÖKNING AV CONTAINERTERMINAL INSJÖN Leksands kommun, Dalarnas län Maj 2007, kompletterat i november 2007 1(5) Planprogram UTÖKNING AV CONTAINERTERMINAL I INSJÖN

Läs mer

Detaljplan för dagvattendamm och serviceväg i Kronåsen, Tureberg, som berörs av Förbifart Stockholm

Detaljplan för dagvattendamm och serviceväg i Kronåsen, Tureberg, som berörs av Förbifart Stockholm Kommunledningskontoret Planbeskrivning Helena Johansson Sidan 1 av 10 Planarkitekt 08-579 216 57 Planbeskrivning Detaljplan för dagvattendamm och serviceväg i Kronåsen, Tureberg, som berörs av Förbifart

Läs mer

Arkeologi i Kv Rådstugan

Arkeologi i Kv Rådstugan Arkeologi i Kv Rådstugan Antikvarisk kontroll 2009 2011 Bent Syse RAÄ 88 Kv Rådstugan Uppsala Uppland 2 Upplandsmuseets rapporter 2011:12 Arkeologi i Kv Rådstugan Antikvarisk kontroll 2009 2011 Bent Syse

Läs mer

Samrådsunderlag för ledningssträckning

Samrådsunderlag för ledningssträckning Samrådsunderlag för ledningssträckning 130 kv vindkraftanslutning i område väster om Hammarstrand 2011-09-05 Rapporten är framtagen av SWECO Energuide AB på uppdrag av E.ON Elnät Sverige AB 1 (8) Innehåll

Läs mer

ÖSTERÅKERS KOMMUN GRANSKNINGSUTLÅTANDE 2 1(5) Samhällsbyggnadsförvaltningen 2016-02-24

ÖSTERÅKERS KOMMUN GRANSKNINGSUTLÅTANDE 2 1(5) Samhällsbyggnadsförvaltningen 2016-02-24 ÖSTERÅKERS KOMMUN GRANSKNINGSUTLÅTANDE 2 1(5) Detaljplan för BRÄNNBACKENS ARBETSOMRÅDE Österåkers kommun, Stockholms län. Ett förslag till detaljplan för Brännbackens arbetsområde har varit utställt på

Läs mer

PLANBESKRIVNING. Detaljplan för Urberget 2 och 19 inom Ronna i Södertälje. Samhällsbyggnadskontoret. Arkivnummer: 0181K-P1642A Dnr: 2010-01312-214

PLANBESKRIVNING. Detaljplan för Urberget 2 och 19 inom Ronna i Södertälje. Samhällsbyggnadskontoret. Arkivnummer: 0181K-P1642A Dnr: 2010-01312-214 Samhällsbyggnadskontoret PLANBESKRIVNING Detaljplan för Urberget 2 och 19 inom Ronna i Södertälje Arkivnummer: 0181K-P1642A Dnr: 2010-01312-214 Upprättad 2013-05-15 Laga Kraft 2013-07-09 LAGA KRAFTHANDLING

Läs mer

KUNGSBACKA KOMMUN. Duvehed Trafikutredning. Göteborg 2013-03-01

KUNGSBACKA KOMMUN. Duvehed Trafikutredning. Göteborg 2013-03-01 KUNGSBACKA KOMMUN Trafikutredning Göteborg 2013-03-01 Trafikutredning Datum 2013-03-01 Uppdragsnummer 61441255720 Utgåva/Status Slutleverans v:\44\12\61441255720\3_teknik\t\dokument\pm 2013-03-01.doc Kinell

Läs mer

Figur 1. Översiktskarta med områdesavgränsning vindpark Ödmården, riksintresseområde för vindbruk samt Bergvik Skog ABs markinnehav.

Figur 1. Översiktskarta med områdesavgränsning vindpark Ödmården, riksintresseområde för vindbruk samt Bergvik Skog ABs markinnehav. 2012-06-07 1(14) Samrådsunderlag enligt 6 kap 4 miljöbalken inför Bergvik Skog AB:s ansökan om tillstånd för uppförande och drift av vindkraftpark Ödmården inom Söderhamns kommun. Inledning Bergvik Skog

Läs mer

PLAN- OCH GENOMFÖRANDEBESKRIVNING

PLAN- OCH GENOMFÖRANDEBESKRIVNING DETALJPLAN FÖR AMBJÖRNARP 1:85 M FL AMBJÖRNARP, TRANEMO KOMMUN PLAN- OCH GENOMFÖRANDEBESKRIVNING INNEHÅLL I NNEHÅLL... 1 HANDLINGAR... 2 PLANENS SYFTE OCH HUVUDDRAG... 2 FÖRENLIGT MED 3 OCH 5 KAP I MB...

Läs mer

Bilaga 2 MKB Förstudie nätanslutning

Bilaga 2 MKB Förstudie nätanslutning Bilaga 2 MKB Förstudie nätanslutning Vindpark Kingebol 2011-09-02 PÖYRY SWEDPOWER AB 3116900 2011-08-22 rev 2 VINDPARK KINGEBOL Nätanslutningsutredning 1 Alla rättigheter förbehålles. Mångfaldigande av

Läs mer

NYA BOSTÄDER I MARKHEDEN

NYA BOSTÄDER I MARKHEDEN Rapport Länsmuseet Gävleborg 2014:06 NYA BOSTÄDER I MARKHEDEN Särskild utredning Markheden 4:2 Valbo socken Gävle kommun Gästrikland 2014 Maria Björck NYA BOSTÄDER I MARKHEDEN Särskild utredning Markheden

Läs mer

Planhandlingen utgörs av denna planbeskrivning samt en plankarta i skala 1:1 000 med tillhörande bestämmelser.

Planhandlingen utgörs av denna planbeskrivning samt en plankarta i skala 1:1 000 med tillhörande bestämmelser. Antagandehandling 2010-12-06 Dnr 2009/2094 Detaljplan för del av Gyljeryd 1:3 (Kärleksudden) Mullsjö Mullsjö kommun Godkännande: 2010-10-26, 77, BN Antagande: 2010-12-21, 152, KF Laga kraft: 2011-07-21

Läs mer

E18 Enköping-Stockholm,Tpl Kockbacka

E18 Enköping-Stockholm,Tpl Kockbacka E18 Enköping-Stockholm,Tpl Kockbacka Upplands-Bro kommun, Stockholms län UNDERLAG FÖR SAMRÅD: generella biotopskydd, artskydd och strandskydd, 2013-10-09 Projektnummer: 884258 Bakgrund om projektet Befintlig

Läs mer

SAMRÅDSUNDERLAG FÖR PLANERAD 400 kv-ledning SKOGSSÄTER - STENKULLEN

SAMRÅDSUNDERLAG FÖR PLANERAD 400 kv-ledning SKOGSSÄTER - STENKULLEN SAMRÅDSUNDERLAG FÖR PLANERAD 400 kv-ledning SKOGSSÄTER - STENKULLEN FÖRSTUDIE ÖVER FLERA UTREDNINGSOMRÅDEN JANUARI 2013 Underlag för samråd enligt 6 kap miljöbalken för planerad 400 kvväxelströmsledning

Läs mer

Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar. Samrådsunderlag

Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar. Samrådsunderlag BILAGA A3 Samrådsunderlag Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar Ånge kommun, Västernorrlands län 2016-09-15 Samråd för 40 kv luftledning

Läs mer

En el-ledning i Åkers Styckebruk

En el-ledning i Åkers Styckebruk Stiftelsen Kulturmiljövård Rapport 2013:28 En el-ledning i Åkers Styckebruk Schaktning vid ett järnåldersgravfält Arkeologisk förundersökning i form av schaktningsövervakning Fornlämning Åker 10:1 Åkers

Läs mer

Två stycken 132 kv kabelförband mellan Helsingborg (Sverige) och Helsingör (Danmark), svenska delen

Två stycken 132 kv kabelförband mellan Helsingborg (Sverige) och Helsingör (Danmark), svenska delen Miljökonsekvensbeskrivning Två stycken 132 kv kabelförband mellan Helsingborg (Sverige) och Helsingör (Danmark), svenska delen 2015-12-01 Projektorganisation E.ON Elnät Sverige AB 205 09 Malmö eon.se ÅF

Läs mer

Miljökonsekvensbeskrivning för detaljplan Eriksbergs verksamhetsområde del av Marstrand 6:7 m.fl., Kungälvs kommun

Miljökonsekvensbeskrivning för detaljplan Eriksbergs verksamhetsområde del av Marstrand 6:7 m.fl., Kungälvs kommun Miljökonsekvensbeskrivning för detaljplan Eriksbergs verksamhetsområde del av Marstrand 6:7 m.fl., Kungälvs kommun Datum 16 februari 2015 Beställare Kungälvs kommun (Kontaktperson: Mikaela Ranweg) Konsult

Läs mer

Syftet med åtgärden är att förlänga linjekoncessionen för hela 45 kv-ledningen mellan Bonäset och Pitholm, vilken har upphört att gälla.

Syftet med åtgärden är att förlänga linjekoncessionen för hela 45 kv-ledningen mellan Bonäset och Pitholm, vilken har upphört att gälla. PM 2015-09-17 Samrådsredogörelse avseende befintlig kraftledning, PL492 Inledning Detta är en redogörelse för hur samråden har genomförts samt de åsikter och förslag som inkommit och hur AB PiteEnergi

Läs mer

Välkomna till samråd och sakägarsammanträde!

Välkomna till samråd och sakägarsammanträde! E22 Linderöd - Vä E22 Förbi Linderöd Anders Stjernström E22 Sätaröd-Vä Kerstin Åklundh Samråd & Sakägarsammanträde Välkomna till samråd och sakägarsammanträde! 17 april 2012 19 april 2012 24 april 2012

Läs mer

SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN FÖRÄNDRING AV NÄTKONCESSION FÖR 24 KV LEDNING TL228 PÅ INSTÖN & KOÖN I KUNGÄLV KOMMUN

SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN FÖRÄNDRING AV NÄTKONCESSION FÖR 24 KV LEDNING TL228 PÅ INSTÖN & KOÖN I KUNGÄLV KOMMUN SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN FÖRÄNDRING AV NÄTKONCESSION FÖR 24 KV LEDNING TL228 PÅ INSTÖN & KOÖN I KUNGÄLV KOMMUN VATTENFALL ELDISTRIBUTION AB 2015-04-16 Denna samrådshandling är upprättad av personal

Läs mer

Ett gravröse i Vallentuna

Ett gravröse i Vallentuna Stiftelsen Kulturmiljövård Rapport 2014:40 Ett gravröse i Vallentuna Inför byggnation inom detaljplaneområde Haga 3 Arkeologisk förundersökning, etapp 1 Fornlämning Vallentuna 589 Ormsta 1:241 Vallentuna

Läs mer

FÖR ÖJE 2:28 M. FL. VILLATOMTER VID VALLMOVÄGEN I JÄRVSÖ. Järvzoo. Flygbild över Järvsö, planområdet vid Vallmovägen är markerat med en cirkel.

FÖR ÖJE 2:28 M. FL. VILLATOMTER VID VALLMOVÄGEN I JÄRVSÖ. Järvzoo. Flygbild över Järvsö, planområdet vid Vallmovägen är markerat med en cirkel. Datum Dnr: 2011-01-28 KS 25/11 Samhällsutvecklingsförvaltningen SAMRÅD ANTAGANDE LAGA KRAFT DETALJPLAN FÖR ÖJE 2:28 M. FL. VILLATOMTER VID VALLMOVÄGEN I JÄRVSÖ LJUSDALS KOMMUN GÄVLEBORGS LÄN PLANBESKRIVNING

Läs mer

PM TRAFIKUTREDNING SKUTHAMNEN

PM TRAFIKUTREDNING SKUTHAMNEN PM TRAFIKUTREDNING SKUTHAMNEN 2014-06-10 Innehållsförteckning 1 Inledning... 3 2 Nulägesbeskrivning... 3 2.1 Biltrafik... 4 2.2 Gång- och cykeltrafik... 5 2.3 Kollektivtrafik... 5 3 Planerad exploatering...

Läs mer

FÖRLÄNGNING AV KONCESSION 400kV KRAFTLEDNING KILFORSEN - HALLSBERG

FÖRLÄNGNING AV KONCESSION 400kV KRAFTLEDNING KILFORSEN - HALLSBERG FÖRLÄNGNING AV KONCESSION 400kV KRAFTLEDNING KILFORSEN - HALLSBERG MILJÖKONSEKVENSBESKRIVNING DALARNAS LÄN MAJ 2011 Ledningen Kilforsen - Hallsberg är en 400kV kraftledning som nu är föremål för ansökan

Läs mer

Boo Miljö- och Naturvänner

Boo Miljö- och Naturvänner 1 Boo Miljö- och Naturvänner 2015-07-17 Till Mark- och miljödomstolen i Nacka tingsrätt Sänt till Länsstyrelsen i Stockholms län Box 22 067 104 22 Stockholm Överklagan gällande Anmälan om miljöfarlig verksamhet,

Läs mer

UTSTÄLLNINGSHANDLING Utredning av infartsvägar till planområdet

UTSTÄLLNINGSHANDLING Utredning av infartsvägar till planområdet SOTENÄS KOMMUN Västra Götalands Län DETALJPLAN Del av Legene 1:2 m fl fastigheter Vägalternativ 1 UTSTÄLLNINGSHANDLING Utredning av infartsvägar till planområdet Antal sidor: : 54 50 Göteborg, augusti

Läs mer

Detaljplan för Dagvatten Norra Botkyrka. Del av Fittja III.

Detaljplan för Dagvatten Norra Botkyrka. Del av Fittja III. 1 [9] Stadsbyggnadsenheten 2014-02-19 Referens Lotta Kvist Samrådsredogörelse Detaljplan för Dagvatten Norra Botkyrka. Del av Fittja III. Beskrivning av samrådsförfarandet Samhällsbyggnadsnämnden uppdrog

Läs mer

2015-10-29 LAGA KRAFT

2015-10-29 LAGA KRAFT Sid 1 (8) Laga Krafthandling Enkelt planförfarande Dnr: 2006/194 Upprättad: Ändring av detaljplan för Stiby 14:1 m.fl. Grönslätt, Sölvesborgs kommun Syfte och huvuddrag Grönslättområdet regleras idag av

Läs mer

Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun

Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun November 2017 Bg:

Läs mer

PLANBESKRIVNING. Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp. Kvarntorp-Haninge kommun

PLANBESKRIVNING. Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp. Kvarntorp-Haninge kommun Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp Kvarntorp-Haninge kommun PLANBESKRIVNING Planområdet Enkelt planförfarande Laga kraft 2014-01-09 Dnr PLAN.2013.17 INNEHÅLLSFÖRTECKNING

Läs mer

Yttrande över Översiktsplan för Göteborg och Mölndal, fördjupad för Fässbergsdalen Samrådshandling april 2010

Yttrande över Översiktsplan för Göteborg och Mölndal, fördjupad för Fässbergsdalen Samrådshandling april 2010 Göteborg 2010-06-22 Byggnadsnämnden Box 2554 403 17 Göteborg Yttrande över Översiktsplan för Göteborg och Mölndal, fördjupad för Fässbergsdalen Samrådshandling april 2010 Historik och nutid Fässbergsdalens

Läs mer

4 MARKANVÄNDNING OCH BEBYGGELSEUTVECKLING 4.6 Ellenö

4 MARKANVÄNDNING OCH BEBYGGELSEUTVECKLING 4.6 Ellenö 4.6 ELLENÖ Utgångspunkter Om Ellenö Ellenö är kommunens sydligast belägna samhälle, cirka 6 kilometer söder om Färgelanda. Avståndet till Uddevalla är 2 mil. Samhället har vuxit upp kring en hållplats

Läs mer

Särskild utredning etapp 1 (arkeologi) för väg 57 Gnesta-E4, Södertälje kommun, Stockholms län Vårdinge och Överjärna socknar, Södermanland

Särskild utredning etapp 1 (arkeologi) för väg 57 Gnesta-E4, Södertälje kommun, Stockholms län Vårdinge och Överjärna socknar, Södermanland Särskild utredning etapp 1 (arkeologi) för väg 57 Gnesta-E4, Södertälje kommun, Stockholms län Vårdinge och Överjärna socknar, Södermanland KNATON AB Rapport Augusti 2013 Omslagsbild: Sydvästligaste delen

Läs mer

Uppdragsledare: Sophie Cronquist Sida: 1 av 12 2015-02-10 2015-02-23. Datum: Rev: Upprättad av: Sophie Cronquist Granskad av: Fredrik Johnson

Uppdragsledare: Sophie Cronquist Sida: 1 av 12 2015-02-10 2015-02-23. Datum: Rev: Upprättad av: Sophie Cronquist Granskad av: Fredrik Johnson PM angående utbyggnad av befintlig parkering för detaljplan Ändring av detaljplan för fastigheten Uddared 1:63 m fl, Oscarshöjd, Lerums kommun, Västra Götalands län. Uppdragsledare: Sophie Cronquist Sida:

Läs mer

SAMRÅDSREDOGÖRELSE FÖR PLANPROGRAM

SAMRÅDSREDOGÖRELSE FÖR PLANPROGRAM 2011-05-13 PROGRAM TILL DETALJPLAN FÖR GÅRÖ 1:334 M. FL. (NY ICA- BUTIK) I GNOSJÖ KOMMUN SAMRÅDSREDOGÖRELSE FÖR PLANPROGRAM ÄRENDEHANTERING Med anledning av planerad exploatering av fastigheten Gårö 1:334

Läs mer

E6 (574), gång- och cykelväg mellan Kärra och Rödbo

E6 (574), gång- och cykelväg mellan Kärra och Rödbo SAMRÅDSREDOGÖRELSE E6 (574), gång- och cykelväg mellan Kärra och Rödbo Göteborgs Stad, Västra Götalands län Vägplan 2014-12-17 Projektnummer: 109801 Dokumenttitel: Samrådsredogörelse, Vägplan, granskningshandling

Läs mer

Beslut om bildande av naturreservatet Ryrbäcken i Trollhättans kommun

Beslut om bildande av naturreservatet Ryrbäcken i Trollhättans kommun 1(9) Handläggning Jeanette Wadman Jörgen Olsson Datum 2009-05-13 Beslut om bildande av naturreservatet Ryrbäcken i Trollhättans kommun Innehåll Administrativa uppgifter Beslut om bildande m m Syfte Beslut

Läs mer

SOLNA STAD 1 (9) Stadsbyggnadsförvaltningen Caroline Novak 2013-03-06 SBN 2010:1430. inom stadsdelarna Skytteholm och Hagalund, upprättad i juni 2012

SOLNA STAD 1 (9) Stadsbyggnadsförvaltningen Caroline Novak 2013-03-06 SBN 2010:1430. inom stadsdelarna Skytteholm och Hagalund, upprättad i juni 2012 SOLNA STAD 1 (9) Stadsbyggnadsförvaltningen Caroline Novak 2013-03-06 SBN 2010:1430 Utställningshandling Planbeskrivning Spårområde vid kv Tegen inom stadsdelarna Skytteholm och Hagalund, upprättad i juni

Läs mer

Husgrund vid Södra Kulla gård

Husgrund vid Södra Kulla gård UV ÖST RAPPORT 2007:26 ARKEOLOGISK UTREDNING, ETAPP 1 OCH 2 Husgrund vid Södra Kulla gård Arkeologisk förundersökning med anledning av förläggning av jordkabel sträckan Södra Freberga Sjöhamra m fl, Västra

Läs mer

TÖRINGE 7:40 (f d Vinbygården) Falkenbergs kommun

TÖRINGE 7:40 (f d Vinbygården) Falkenbergs kommun S A M R Å D S H A N D L I N G Detaljplan för TÖRINGE 7:40 (f d Vinbygården) Falkenbergs kommun P L A N B E S K R I V N I N G Upprättad 2013-08-19 Reviderad 1 (9) INNEHÅLLSFÖRTECKNING 1 INLEDNING 3 2 PLANENS

Läs mer
