Övningsmaterial Byggprocessen VBEA01. Praktikfall. Byggproduktion, LTH 1

Storlek: px
Starta visningen från sidan:

Download "Övningsmaterial 08-11-10. Byggprocessen VBEA01. Praktikfall. Byggproduktion, LTH 1"

Transkript

1 Övningsmaterial Byggprocessen VBEA01 Praktikfall Byggproduktion, LTH 1

2 Scenario för övningsuppgifter AL System AB behöver expandera sin verksamhet med bakgrund av företagets bedömning att den nuvarande produktionskapaciteten inte räcker till för en framtida expanderande marknad. Därför har tankarna på att bygga nya tillverknings- och kontorslokaler väckts inom företaget. Ekonomiavdelningen har genomfört en idéstudie kring förslaget att initiera ett nytt byggprojekt och kan efter genomförda beräkningar presentera följande information: Underlag från idéstudie (aktuella siffror) Behov av utökad produktionskapacitet med utgångspunkt från dagens tillverkningsvolymer Kostnadsram för totalinvestering Ram för investering i byggnader Ram för investering i maskiner Ram för egen insats (Eget kapital) 100 % kr kr kr kr Ramen för investeringen omfattar alla kostnader för såväl nya byggnader, maskiner, projektering, kapitalkostnader osv. Ekonomiavdelningen har i sina beräkningar utgått från att den egna insatsen inte får överstiga 6 miljoner kronor. I beräkningen antas alltså att produktionsvolymen fördubblas utifrån nuvarande kapacitet. För lokalbehovet innebär detta, förutom att alla verkstadsutrymmen utökas med 100 %, att även verkstadspersonalens utrymmen behöver fördubblas. Storleken på kontorsutrymmena för företagets ledningsgrupp behålls oförändrade efter tillbyggnaden, men ledningsgruppen avser att flytta sitt nuvarande kontor till den nya byggnaden. Kontorslokalerna i den befintliga byggnaden kommer på sikt att göras om till rekreation, men utrymme för gym, dusch och bastu. Sedan tidigare har AL System AB ett avtal med Lunds Kommun om rätten att få köpa den fastighet som gränsar till den nuvarande anläggningen. En skiss över fastigheten finns i dokumentet om Praktikfallsföretaget. Ett aktuellt pris för fastigheten utgörs av 490 kr per m2 och tomten mäter 90*180 m. Du ingår i en projektgrupp (övningsgrupp) och har blivit anlitad av AL System AB för att driva projektet för företagets räkning, dvs. agera som företagets (byggherrens) representant. Projektgruppen rapporterar direkt till företagets ledningsgrupp (kursledningen).

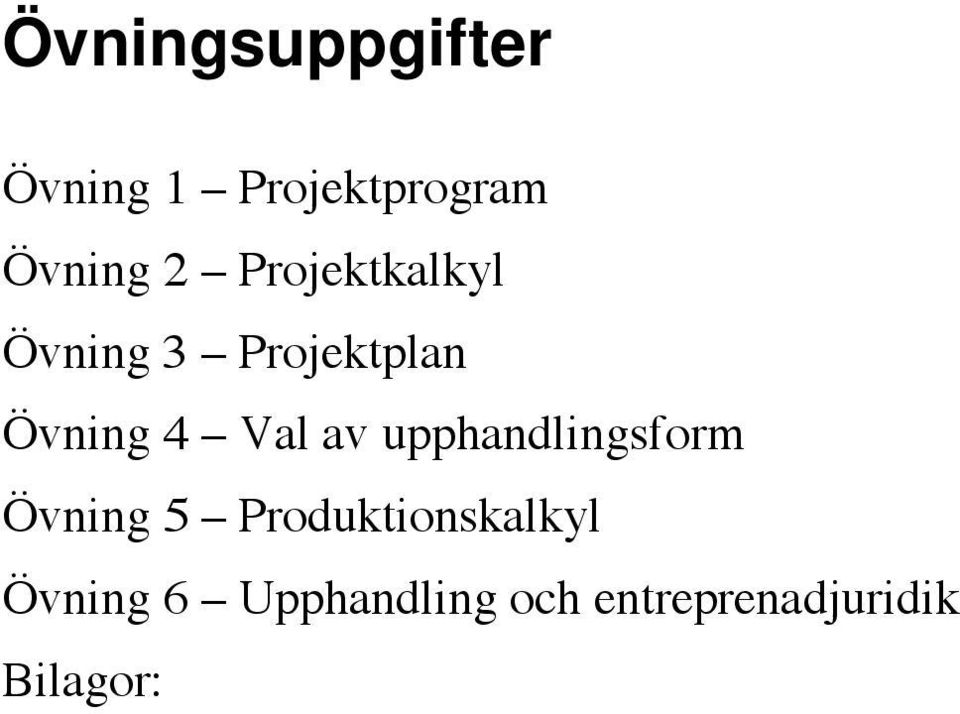

3 Övningsuppgifter Övning 1 Projektprogram Övning 2 Projektkalkyl Övning 3 Projektplan Övning 4 Val av upphandlingsform Övning 5 Produktionskalkyl Övning 6 Upphandling och entreprenadjuridik Bilagor:

4 Övning 1 Projektprogram Program Projektering Produktion Förvaltning Läshänvisningar Nordstrand, Byggprocessen Kap 1, 2 och 3 Syfte Övningen sätter fokus på det tidiga skedet i ett projekt. Övningen behandlar framtagandet upprättande ett första projektprogram, en tidig riskanalys. Bakgrund AL System AB s verksamhet behöver expandera sin verksamhet med bakgrund av att företaget bedömer att den nuvarande produktionskapaciteten inte räcker till för en framtida expanderande marknad. Därför har tankarna på att bygga nya tillverkningsoch kontorslokaler väckts inom företaget och med anledning av detta har en idéstudie genomförts av företagets ekonomiavdelning (se scenario för övningsuppgifterna tidigare i detta dokument). Uppgift Uppgiften består i att beskriva projektet och dess mål i form av ett projektprogram. Målgruppen för projektprogrammet utgörs av en framtida projekteringsgrupp (dvs. arkitekter och konstruktörer), men även av företagets ledningsgrupp. Projektprogrammet beskriver de grundläggande kraven på den nya byggnaden och ger svar på hur stora ytor som kan förväntas behövas avseende såväl verkstads- som kontorsdelen. Vidare ska projektprogrammet beskriva de förväntningar och risker som är förenade med projektets genomförande och den färdiga byggnaden. Material Blankett för riskanalys, se nedan.

5 Blankett för riskanalys VSrdering Nr Risk Sannolikhet Konsekvens RiskvSrde Sannolikhet Konsekvens RiskvSrde 5 Mycket hsg sannolikhet 5 Katastrofala konsekvenser RiskvSrde=sannolikhet*konsekv ens 4 Hsg sannolikhet 3 Viss sannolikhet 4 SvŒra konsekvenser 3 Vissa konsekvenser 2 LŒg sannolikhet 1 Osannolikt 2 Endast ringa inverkan 1 Fsrsumbara konsekvenser

6 Övning 2 Projektkalkyl Program Projektering Produktion Förvaltning Läshänvisningar Nordstrand, Byggprocessen, Kap 4 Hansson, Olander och Persson, Kalkylering, Kap 8 Syfte Övningen syftar till att skapa insikt i hur kostnaden för ett byggprojekt kan bedömas under programskedet, alltså innan byggnaden är projekterad (innan arkitekt- och konstruktionsritningar är färdigställda). Kostnadsberäkningen görs med underlag från ett referensobjekt. Vidare avser övningen att visa de kostnadsposter som kan ingå i en projektkalkyl i projektets tidiga skede. Bakgrund Ledningsgruppen är intresserad av att veta om projektets ekonomi kan hållas inom den givna ramen, med utgångspunkt från ert program. Din projektgrupp har en projektkalkyl från ett tidigare projekt, alltså från ett referensobjekt, och kommer att använda denna som stöd i era beräkningar, se dokumentet Referensobjekt. Sedan tidigare har AL System AB ett avtal med Lunds Kommun om rätten att få köpa den fastighet som gränsar till den nuvarande anläggningen, se Scenario för övningsuppgifter tidigare i detta övningsmaterial. En skiss över fastigheten finns i dokumentet om Praktikfallsföretaget. Uppgift Gör en första kalkyl för projektet. Ta fram verkliga kostnadsuppgifter för det aktuella projektet och använd referensobjektet som underlag för de poster i kalkylen som inte går att basera på verkliga uppgifter från den nya byggnaden. Lämna en kommentar till ledningsgruppen angående hur er projektkalkyl förhåller sig till de givna kostnadsramarna för byggnadsinvesteringen. Material Uppgifter om Entreprenadindex, se nästa sida. Uppgifter om avgifter för bygglov, se Taxan (fristående dokument). Referensobjekt (fristående dokument).

7 Entreprenadindex, E84 Index för industribyggnad med stomme av prefabricerade betongelement 2005 Jan Feb Mar Apr Maj Jun Jul Aug Sep Okt Nov Dec 229,1 228,9 229,5 229,7 230,1 231,9 234,3 235,0 235, Jan Feb Mar Apr Maj Jun Jul Aug Sep Okt Nov Dec 235,5 235,9 237,8 240,2 240,9 241,2 241,6 243,5 246,0 246,8 247,0 247, Jan Feb Mar Apr Maj Jun Jul Aug Sep Okt Nov Dec 247,7 248,4 248,8 250,8 253,3 254,1 254,4 254,8 254,3 254,2 254,2 254, Jan Feb Mar Apr Maj Jun Jul Aug Sep Okt Nov Dec 254,9 256,4 258,5 263,3 265,5 269,7 273,0 273,6 273,6 273,9 274,6 274,5 Kort om beräkning av index (Källa: Byggindex) Index är ett jämförelsetal. För att kunna räkna om ett belopp med hänsyn till indexutvecklingen mellan två tidpunkter krävs att indextalen omräknas till förändringstal eller procenttal. Man kan vid indexregleringen räkna fram antingen indextillägget (A) separat, eller slutligt belopp inkl indextillägg (B). Indextillägg (( i2 i1 ) / i1) * belopp Slutbelopp inkl indextillägg (i2 / i1) * belopp i1 = indextal vid bastidpunkten (tidpunkt 1) i2 = indextal vid jämförelsetidpunkten (tidpunkt 2) Förändringstalet som skall multipliceras med det belopp som skall regleras är ett uttryck för indexförändringen i procent. Exempel: Beloppet kr (vid tidpunkten i1) skall regleras med index till tidpunkten i2. Basmånadens indextal ( i1 ) är 115 och indextalet vid tidpunkten 2 ( i2 ) är 120. Indextillägg: ( ) / 115 = 0,0435; 0,0435 * 5000 = 217,50 Slutbelopp inkl indextillägg: 120 / 115 = 1,0435; 1,0435 * 5000 = 5217,50

8 Projekt: 1 Markförvärv 11 Köpeskilling 12 Lagfart 19 Övriga kostnader Summa markförvärvskostnader 0 2 Anslutningsavgifter 21 VA - anslutning (vatten, avlopp, dagvatten) 22 El-anslutning 23 Fjärrvärme 24 Naturgas 29 Övriga kostnader Summa anslutningsavgifter 0 3 Entreprenadkostnad 31 Markarbeten 32 Byggnadsarbeten 33 El 34 VVS 35 Målning 36 Plåt 37 Utsättning mm 39 Övriga kostnader Summa entreprenadkostnader 0 4 Projektering, konsulter 41 Utredningar 42 Projektering 43 Kommunala avg (bygglov, nybyggnadskarta) 44 Byggledning och kontroll 49 Övriga kostnader Summa projektering, konsulter 0 5 Övriga byggherrekostnader 51 Pantbrev 52 Mervärdesskatt (på 2, 3 och 4) 53 Byggnadkreditiv 59 Övriga kostnader Summa övriga byggherrekostnader 0 Total Produktionskostnad 0

9 Övning 3 Tidplanering Program Projektering Produktion Förvaltning Läshänvisningar Nordstrand, Byggprocessen, Kap 4.5, Syfte Övningen avser att introducera projektplanering och de grundläggande teorier och begrepp som är förenade med planering av projekt. Av övningen ska det också göras tydligt vilken funktion tidplanen har i projekt, alltså den användning och information som planen ger projektledningen och andra intressenter i projektet. Bakgrund Ledningsgruppen för företaget har nu gett dig och din projektgrupp klartecken att fortsätta arbeta med projektet och efterfrågar en tidplan för att skapa en översikt över projektets olika delar, dess deltider samt projektets sluttid. Ledningsgruppen behöver denna plan för att bland annat kunna samordna byggarbetet med det parallella arbetet med att köpa in maskiner till den nya fabriken. Företaget hoppas att fabriken ska kunna stå klar cirka tolv månader efter produktionsstart. Uppgift Skapa en tidplan för produktionsfasen. Upprätta en strukturplan med aktiviteter och deras inbördes kopplingar. För respektive aktivitet ska en bedömning av varaktighet, antal resursenheter och arbete (arbetstimmar) framgå. Utför tidsanalys på aktiviteterna i strukturplanen. Presentera sedan projektplanen i form av ett Gantt-schema och komplettera denna med ett resurshistogram. Lämna en kort kommentar till ledningsgruppen om vad projektplanen ger för information om projektet. Material Genomgång av aktiviteter (se nästa sida)

10 Aktiviteter, varaktighet och resurser. Aktivitet ptim lagtim Antal YE 1 Terrasering Schakt och återfyllning, grundfundament 49 6 Vägar och planer Trädgårdsarbeten Dagar Grundfundament Ytterväggar Markbjälklag Tak Bärverk pelare och balkar 74 9 Innerväggar Invändiga ytskikt Rumskompletteringar El VVS Målning Slutbesiktning YE lika med förkortning för yrkesarbetare

11 Övning 4 Val av upphandlingsform Program Projektering Produktion Förvaltning Läshänvisning Nordstrand, Byggprocessen, Kap 5 Syfte Övningen avser att stifta bekantskap med alternativa upphandlingsformer och dess för och nackdelar avseende ekonomiska, tidsmässiga och ansvarsmässiga förhållanden för byggherren och andra aktörer. I övningen ingår också att upprätta Administrativa Föreskrifter, AF, för projektet utifrån valet av upphandlingsform. Bakgrund Ledningsgruppen känner sig nu ha fått tillräckligt underlag från projektgruppen så att de är villiga och angelägna att komma igång med det fortsatta arbetet. De uppmanar därför dig och din projektgrupp att fundera kring hur projektets olika delar ska handlas upp. Ledningsgruppen passar också på att ge några riktlinjer inför det kommande skedet då externa aktörer involveras i projektet. Ledningen anser att det är viktigt för företaget att behålla en god insyn i projekteringsarbetet, dvs. att kunna föra en dialog och kunna påverka arkitektens och konstruktörernas utformning av byggnaden. Det är ledningsgruppens avsikt att denna kontakt sköts av dig och din projektgrupp. Vidare påminner ledningsgruppen om behovet att behålla kontrollen av att projektets budget hålls inom de sedan tidigare givna ramarna. Uppgift Föreslå en upphandlingsform för AL System AB s byggprojekt. Motivera valet utifrån ett perspektiv av ekonomi, tid och ansvar, samt ange vilka alternativa förslag som diskuterats. Visa, utifrån er föreslagna entreprenadform, hur projektets organisation ser ut. Upprätta, med utgångspunkt i ert förslag till upphandlingsform, de administrativa föreskrifterna, alltså AF, för projektet. Material Se kurslitteratur för information om upphandlingsformer Mall för upprättande av AF, se nedan. Se även AF för referensobjekt

12 ADMINISTRATIVA FÖRESKRIFTER (Mall från tidigare projekt) Denna beskrivning är upprättad i anslutning till AF AMA 98 AFA AFA.1 AFA.12 ALLMÄN ORIENTERING Personuppgifter Beställare AFA.121 Beställarens ombud under anbudstiden Samtliga förfrågningar under anbudstiden beträffande förfrågningsunderlaget skall ställas till AFA.2 AFA.21 AFA.22 AFB AFB.1 Orientering om objektet Objektets art Objektet utgörs av en. Objektets läge Byggnaden skall uppföras på fastigheten. UPPHANDLINGSFÖRESKRIFTER Entreprenad- och ersättningsform AFB.2 AFB.21 AFB.22 Förfrågningsunderlag Tillhandahållande av förfrågningsunderlag Förfrågningsunderlaget består av en omgång av samtliga handlingar. Extra handlingar kan erhållas från beställarens ombud. Förteckning över förfrågningsunderlag Anbud skall grunda sig på nedan angivna handlingar. Förekommer mot varandra stridande föreskrifter i handlingarna gäller de sinsemellan i följande ordning:

13 AFB AFB.2 AFB.23 UPPHANDLINGSFÖRESKRIFTER Förfrågningsunderlag Kompletterande förfrågningsunderlag AFB.3 AFB.33 Anbudsgivning Anbuds giltighetstid AFB.34 Adressering AFC AFC.1 AFC.131 AFC.2 AFC.21 AFC.24 AFC.3 AFC.321 AFC.3522 ENTREPRENADFÖRESKRIFTER Omfattning Entreprenaden omfattar Uppgifter om sidoentreprenader och andra arbeten Följande sidoentreprenader förekommer: XX XX UTFÖRANDE Kvalitetsangivelser Tillhandahållande av handlingar och uppgifter från beställaren under entreprenadtiden Beställaren erhåller erforderliga kopior av under AFB.22 angivna ritningar och beskrivningar samt eventuellt ändrade handlingar. ORGANISATION Kvalitetsansvarig enligt PBL Kvalitetsansvarig enligt PBL är civ. ing. XXXX XXXX. Entreprenörens kvalitetsplan AFC.36 AFC.361 Samordning Samordning av arbeten Entreprenören svarar för samordning av egna, beställarens, sidoentreprenörers och andras arbeten som redovisas under AFC.131.

14 AFC.37 AFC.371 AFC.38 AFC.382 AFC.4 AFC.42 AFC.43 AFC.44 AFC.461 AFC.5 AFC.51 AFH.611 AFJ AFJ.31 AFJ.721 AFJ.7521 Dagbok Av entreprenören förd dagbok Möten Byggmöten Byggmöten anordnas varannan vecka i genomsnitt. Tider Igångsättningstider Entreprenaden får påbörjas den XX-XX-XX. Deltider Entreprenaden skall vara klar för maskinmontage senast den XX-XX-XX. Färdigställandetider Kontraktsarbetena i sin helhet skall vara färdigställda och tillgängliga för slutbesiktning senast XX-XX-XX. Garantitid för entreprenaden Garantitiden för entreprenaden skall vara två år. Ansvar Vite För varje påbörjad vecka varmed färdigställandet av kontraktsarbetena i deras helhet blir fördröjt skall entreprenören som vite till beställaren betala 0,5 % av kontraktssumman. För varje påbörjad vecka varmed huvuddelen före maskinmontage blir fördröjd skall entreprenören som vite till beställaren betala 0,5 % av värdet för huvuddelen. Ställningar för sidoentreprenör ALLMÄNNA ARBETEN Samordning av ursparning, håltagning och igensättning Renhållning för sidoentreprenör Slutrengöring för sidoentreprenör

15 Övning 5 Produktionskalkyl Program Projektering Produktion Förvaltning Läshänvisning Nordstrand, Byggprocessen Kap 6 Syfte Övningen ska introducera upprättande av produktionskalkyl med underlag från ritningar, mängdförteckning och komponentregister. I övningen ingår även att tolka informationen i en ritning samt att belysa kopplingen mellan kalkyl och projektplan. Bakgrund Lednings- och projektgruppen har fått en uppsättning av de ritningar som projektörerna levererat. Ledningsgruppen undrar hur väl det presenterade materialet motsvarar företagets behov och frågar sig också om produktionskostnaden fortfarande kan hållas inom de givna ramarna för bygginvesteringen. Uppgift Stäm av och kommentera hur väl de presenterade ritningarna motsvarar de krav ni formulerade i ert projektprogram. Uppdatera projektkalkylen (entreprenadkostnaden och andra kostnadsposter som kan hämtas från det aktuella projektet) med underlag från de ritningar och mängdförteckningar som är framtagna. Jämför totalkostnaden i er uppdaterade projektkalkyl med den givna kostnadsramen.

16 Material Mall för beräkning av gemensamma kostnader, se nästa sida. Ritningar (utdelas under övningen) Mängdförteckning (se Bilaga 1) Tidplan (se Övning 3) Komponentregister Tabell med kompletterande uppgifter om byggnaden, se nedan. Tegel, yttervägg (kontor) Tegel, innervägg (kontor verkstad) Avtagning, matjord Takhöjd (kontor) Takhöjd (verkstad) Stängsel 120, rött, slätt 250, rött, slätt 0,2 m, arbetsområde (se ritning) 2,4 m 4,8 m H=100 cm

17 Mall för beräkning av byggdelskostnad och gemensamma kostnader Moment Mängd enhet ptim/enh ptim (h) spilltal mtrl-pris mtrl (kr) UE/enh UE (kr) Direkta kostnader: Summa direkta kostnader Arbetsplatsomkostnader (APO) Summa APO Entreprenörarvode (EA) Underentreprenörarvode (EAU) Summa EA, EAU Byggdelspris

18 Projekt: 1 Markförvärv 11 Köpeskilling 12 Lagfart 19 Övriga kostnader Summa markförvärvskostnader 0 2 Anslutningsavgifter 21 VA - anslutning (vatten, avlopp, dagvatten) 22 El-anslutning 23 Fjärrvärme 24 Naturgas 29 Övriga kostnader Summa anslutningsavgifter 0 3 Entreprenadkostnad 31 Markarbeten 32 Byggnadsarbeten 33 El 34 VVS 35 Målning 36 Plåt 37 Utsättning mm 39 Övriga kostnader Summa entreprenadkostnader 0 4 Projektering, konsulter 41 Utredningar 42 Projektering 43 Kommunala avg (bygglov, nybyggnadskarta) 44 Byggledning och kontroll 49 Övriga kostnader Summa projektering, konsulter 0 5 Övriga byggherrekostnader 51 Pantbrev 52 Mervärdesskatt (på 2, 3 och 4) 53 Byggnadkreditiv 59 Övriga kostnader Summa övriga byggherrekostnader 0 Total Produktionskostnad 0

19 Övning 6 Upphandling och entreprenadjuridik Program Projektering Produktion Förvaltning Läshänvisningar Nordstrand, Byggprocessen, Kap 5 Syfte Övningen omfattar upphandlingen mellan byggherre och entreprenör med betoning på värdering av anbud och kontraktsskrivning. Övningen behandlar även entreprenadjuridiska frågor genom tillämpning av AB 04, dvs. allmänna bestämmelser 04. Syftet med denna del av övningen är att visa exempel på ansvarsförhållanden mellan byggherre och entreprenör samt att visa strukturen och innehållet i AB 04. Del 1: Bakgrund och uppgift Mycket har nu hänt i projektet. Projektgruppen har sammanställt ett förfrågningsunderlag och begärt in anbud från intresserade entreprenörer. Två av de anbud som inkommit visar sig vara intressanta och kan behöva värderas närmare. Betrakta och kommentera de anbud som inkommit. Gör en värdering och välj den entreprenör som ni anser vara mest lämpad för uppdraget. Upprätta en beställning. Material, del 1 Administrativa föreskrifter för byggprojektet (se Övning 4 Val av upphandlingsform) Anbud från entreprenörer (för delad entreprenad se Bilaga 2 och Bilaga 3, för generalentreprenad se Bilaga 4 och Bilaga 5)

20 Del 2: Bakgrund och uppgift Efter förhandlingar har en entreprenör utsetts och produktionen har inletts. Arbetet har pågått så länge att byggnadsarbetena i princip är klara och det som återstår är delar av installationsarbetet. Allting har hittills gått mycket bra och ledningsgruppen är mycket nöjd med projektgruppens hantering av projektet. Det har kommit ett brev till er från entreprenören, se

21 Bilaga 7. Läs brevet och ta ställning till hur företaget ska bemöta kraven. Svara i form av ett brev till företagets ledningsgrupp. Material, del 2 AB 04, Allmänna Bestämmelser 04

22 Bilaga 1: Mängdlista AL System AB, Vårby 44:4 Lund Mängd Enhet ptim Spill Mtrl-pris Mtrl-kostn. UE UE MARKARBETEN (kr/enhet) (kr) (kr/enhet) (kr) Schakt Matjordsavtagning m2 Terrassering för byggnad - Vägar och planer Vägar och planer 3147 m2 Stängsel (rivning) 180 m Stängsel (uppsättning) 360 m Trädgårdsarbete m2 Schakter grundfundament Pelarfundament 636 m3 Sockelbalk 44 m3 Maskinfundament 59 m3 Kantbalk 67 m Kulvert Kulvert 42 m BYGGNADSARBETEN Husunderbyggnad Grundfundament Sockelbalk 168 m Kantbalk 67 m Betongplintar 2500* st 2500* st Maskinfundament 4 st Husbyggnad Ytterväggar Ytterväggar Verkstad 783 m2 Kontor 121 m2 Ytterdörrar Entrédörr 2 st Portar 2 st Branddörr 4 st

23 Fönster Fönster 33 st Fönsterband 110 st Blindelement 20 st Bjälklag Betonggolv på mark m2 Bjälklag över el-central 72 m2 640 Yttertak Verkstad m2 Kontorsdel 456 m2 Bärverk Verkstad Pelare L = st Takbalk L = st Kontor Takstolar 41 st Huskompletteringar Trappa vid el-central 1 st Entrétrappa 2 st Innerväggar Innerväggar Gips 280 m2 Tegel 197 m2 Innerdörrar Branddörr 4 st Branddörr, dubbel 1 st Gångdörr st Gångdörr st Gångdörr st Invändiga ytskikt Golv, plastmatta 240 m2 Golv, nålfiltsmatta 99 m2 Golv, kork och plast 117 m2 Väggkakel 98 m2 Rumskompletteringar El VVS Plåt Utsättning Målning

24 Bilaga 2: Delad entreprenad, anbud 1 AL System Karlsvägen Lund ANBUD Byggnadsentreprenad Vårby 44:4 Vi erbjuder oss härmed att utföra rubricerade entreprenad för ett fast pris av kronor (sjumiljonerniohundratusen) exkl. mervärdesskatt i enlighet med Förfrågningsunderlag, förtecknat i AFB.22 i Administrativa Föreskrifter upprättade av Byggledningsfirman XX Anbudet förutsätter följande: a) Bifogade reservation, Entreprenörföreningens 1/74 skall gälla. b) För anbudet gäller AB 92 utan ändringar Samordning av egna-, beställarens-, sidoentreprenörs och övriga arbeten sker genom vår försorg För vidare uppgifter om detta anbud står undertecknad gärna till tjänst. Skånska Byggnadsföreningen AB Jan Söderberg Bilaga 6: SBEF:s reservation 1/74

25 Bilaga 3: Delad entreprenad, anbud 2 AL System Karlsvägen Lund ANBUD Byggnadsentreprenad Vårby 44:4 Vi erbjuder oss härmed att utföra rubricerade entreprenad för ett fast pris av kronor (sjumiljonerfemhundratusen) exkl mervärdesskatt Omfattning Vårt erbjudande omfattar byggnadsarbeten med Industribyggnad med tillhörande kontor enligt förfrågningsunderlagets administrativa föreskrifter AFB.22 Anbudet förutsätter följande: 1. Bifogade reservation, Entreprenörföreningens 1/74 och 3/96 skall gälla. 2. För anbudet gäller AB 92 utan ändringar Normala grundläggningsförhållanden föreligger Kostnader för sanering av asbest och andra miljöfarliga material ersättes separat För vidare uppgifter om detta anbud står undertecknad gärna till tjänst. Skövde Bygg AB Inge Qvist Bilaga 6: SBEF:s reservation 1/74 och 3/96

26 Bilaga 4: Generalentreprenad, anbud 1 AL System Karlsvägen Lund ANBUD Generalentreprenad Vårby 44:4 Vi erbjuder oss härmed att utföra rubricerade entreprenad för ett fast pris av kronor (tiomiljonerniohundrafemtiotusen) exkl mervärdesskatt i enlighet med Förfrågningsunderlag, förtecknat i AFB.22 i Administrativa Föreskrifter upprättade av Byggledningsfirman XX Anbudet förutsätter följande: a) Bifogade reservation, Entreprenörföreningens 1/74 skall gälla. b) För anbudet gäller AB 92 utan ändringar Samordning av egna-, sidoentreprenörs och övriga arbeten sker genom beställarens försorg För vidare uppgifter om detta anbud står undertecknad gärna till tjänst. Skånska Byggnadsföreningen AB Jan Söderberg Bilaga 6: SBEF:s reservation 1/74

27 Bilaga 5: Generalentreprenad, anbud 2 AL System Karlsvägen Lund ANBUD Generalentreprenad Vårby 44:4 Vi erbjuder oss härmed att utföra rubricerade entreprenad för ett fast pris av kronor (elvamiljonertvåhundratusen) exkl mervärdesskatt Omfattning Vårt erbjudande omfattar arbeten med Industribyggnad med tillhörande kontor enligt förfrågningsunderlagets administrativa föreskrifter AFB.22 Anbudet förutsätter följande: 3. Bifogade reservation, Entreprenörföreningens 1/74 och 3/96 skall gälla. 4. För anbudet gäller AB 92 utan ändringar Normala grundläggningsförhållanden föreligger Kostnader för sanering av asbest och andra miljöfarliga material ersättes separat För vidare uppgifter om detta anbud står undertecknad gärna till tjänst. Skövde Bygg AB Inge Qvist Bilaga 6: SBEF:s reservation 1/74 och 3/96

28 Bilaga 6: Reservationer 1/74 och 3/96 Reservation 1/74 Anbudet är baserat på de löner och omkostnader samt priser på förnödenheter och tjänster, vilka gäller vid anbudets avgivande. Därefter inträffad kostnadsändring skall medföra reglering av entreprenadsumman. Reglering skall ske enligt tillämpligt entreprenadindex. Saknas sådant index skall reglering ske enligt ett för det enskilda fallet anpassat index. Reservation 3/96 Om inte annat särskilt anges i anbudet förutsättes: 1. Att beställaren löpande betalar mervärdesskatt på varje fakturerat belopp eller ställer bankgaranti eller motsvarande säkerhet för den mervärdesskatt som enligt lag belöper på entreprenadsumman, och 2. Att beställaren ställer betryggande säkerhet för rätta fullgörandet av sitt åtagande gäller inte stat och kommun.

29 Bilaga 7: Brev från entreprenören till AL System Till: AL System AB Karlsvägen Lund Bäste Byggherre, Vi är mycket glada för att ha fått ert förtroende att genomföra detta byggprojekt. Produktionen går nu in i slutfasen och även om arbetet hittills gått bra har det uppkommit några problem som alla helt och hållet ligger utanför vår kontroll och ansvarsområde. Vi är därför nödgade att framställa nedanstående krav om ersättning. Vi ber samtidigt att få framföra några klargörande vad det gäller de krav ni riktat mot oss och vår byggentreprenad. Våra krav gentemot AL System AB Punkt 1: Av arkitektritningen framgår att golvmaterialet i omklädningsrum och duschrum ska vara plastmatta. Vårt anbud har därför baserats på kostnaden för plastmattor. Då ni hänvisat till rumsbeskrivningen, där klinker specificerats som gällande golvmaterial, kräver vi extra ersättning för att lägga klinker i de aktuella utrymmena. Mellanprisskillnaden, inklusive extra arbete, uppgår till totalt kr. Även vad gäller golvlister har det blivit fel i de uppgifter vi fått tillhanda. Vi har monterat plastlister enligt uppgifter i rumsbeskrivningen. Efter er tillrättavisning hävdar ni att det istället skulle vara trälister, vilket förvisso stämmer med byggnadsbeskrivningen där det framgår att alla golvlister ska vara av trä. Vi har baserat vårt anbud på de billigare plastlisterna och avser därför inte att byta ut de redan monterade plastlisterna. Punkt 2: Vi kräver ersättning för uteblivet arvode, samt för störning i arbetet, med anledning av den tilläggsbeställning på ett kontorsutrymme inom verkstadsområdet som ni handlade upp av en annan byggentreprenör. Vi lämnade, i enlighet med gällande avtal, ett anbud till er på tilläggsarbetet av det lilla kontorsutrymmet inom verkstaden. Då ni istället valde en annan byggentreprenör, som vi antar gav er ett lägre anbud, anser vi oss alltså ha förlorat en rättmätig inkomst och samtidigt har vårt arbete försvårats på grund av störning från den andre byggentreprenören. För detta kräver vi ersättning på totalt kr.

30 Punkt 3: Vi kräver extra ersättning för inköp av programvaran Archi-Cad vilket har varit en förutsättning för att vi på ett fungerande sätt skulle kunna tillgodogöra oss och arbeta med de av er tillhandahållna ritningarna för projektet. Krav utgår med kr vilket utöver inköp av programvaran även inkluderar 2 dagars utbildning för vår entreprenadingenjör. Kommentar till de krav ni riktat mot oss som byggentreprenör Punkt 4: Vi avser inte att bemöta ert krav på ersättning för den takanslutning mellan verkstadsoch kontorsdelen där det visat sig läcka in vatten. Visst var det vi som byggentreprenör som föreslog en enklare konstruktionslösning för taket än den ni, genom era projektörer, tagit fram. Men eftersom ni som beställare godkände vår konstruktionslösning, och vidare har erhållit en kreditering på kr, anser vi oss inte vara skyldiga att åtgärda konstruktionen och ersätta er för eventuella vattenskador. Punkt 5: Ert krav gentemot oss om ersättning för de fem dagar som maskinentreprenaden blivit försenad kan vi inte acceptera. Det är ni som upphandlat och skrivit avtal med maskinentreprenören och eftersom de endast är en sidoentreprenad till oss fråntar vi oss ansvaret för dennes förseningar. Däremot har våra byggnadsarbeten också påverkats av maskinentreprenadens försening och vi kräver därför ersättning för den förlängning av entreprenaden som drabbat oss. Vi har beräknat de fasta kostnaderna för vår etablering på arbetsplatsen samt andra omständigheter föranledda av förseningen till kr, vilket alltså utgör vårt krav. Med hälsning från eder Byggentreprenör
