1 Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd Datum: (8)
2 1. Bakgrund Väg 44 är en del av det regionala vägnätet och utgör riksintresse för kommunikation. Åt väster förbinder vägen Lidköping med trestadsområdet och kustområdet i Bohuslän. Åt öster fungerar vägen som en länk till E20 mot Mariestad, Mälardalen och Stockholm. Vägen utgör tillsammans med E45 ett alternativ till E20 mot Göteborg. Mot Stockholm E20 Mariestad Mot Oslo E6 Uddevalla 44 Trollhättan Vänersborg E20 Grästorp Lidköping Vara 184 Skara Götene E6 45 Vårgårda Alingsås Göteborg E20 Mot Malmö Vägdelen är ca 11,1 km lång och vägbredden varierar mellan 7-8 meter, vilket inte motsvarar målstandarden på sträckan. Hastigheten är begränsad till 90 km/h med vissa hastighetssänkningar till 70/h. Framkomligheten och trafiksäkerheten är otillfredsställande. Trafikmängden på sträckan varierar från ett ÅDT (2006) på ca 3750 fordon till 4450 fordon. Av dessa är ca 16 % tunga fordon. Genom fyrstegsprincipen har man funnit att objektet bör utföras enligt steg 3 och 4. Detta innebär att sträckan till största delen kan behålla sin nuvarande sträckning, men att det på en delsträcka i öster behövs en ny sträckning för att nå målstandarden. Där åtgärderna går längs befintlig sträckning behövs bitvis breddning av vägen, ombyggnad av korsningar, broar och bullerskydd. 2(8)
3 2. Mål Målet med kostnadsberäkningen är att skapa underlag för beslut om fortsatt arbete med objektet samt göra en prioritering och åtgärdsplan för sträckan. 3. Förutsättningar och basfakta, kort beskrivning av objektet Ingen förstudie har ännu påbörjats för objektet. Förutsättningen för kalkylen är en utbyggnad av väg 44 mellan Tre Älgar och Håle Täng till mötesfri landsväg med mitträcke. Då breddning anses orimlig av bro över järnväg samt bro över Nossan, som båda idag har en fri bredd på 8 m, har uppehåll i mitträcke och bibehållen vägbredd på 8 m, mellan järnvägen och Ågården, kalkylerats. Sträckan är ca 11,1 km. Kalkylen är uppdelad för möjlig etapputbyggnad. Referenshastighet är satt till 100 km/h förutom den sträckan där mitträcke saknas. Här är referenshastigheten 80 km/h. Sträckan studeras utifrån åtgärden mittseparering; 1+1 på 10,5 meters vägbredd, 2+1 på 14 meters vägbredd samt 2+2 på 16 meters vägbredd. För att kunna få längre sträckor med genomgående mitträcke och samtidigt minska risken för farliga anslutningar föreslås, på vissa sträckor, en utfartssanering och/eller ombyggnad av vägskälen. I de fall det rör sig om utfartssanering så kommer de anslutningarna som utgår behöva bindas ihop med parallellvägar. Parallellvägarna föreslås få en bredd på 3,5-4 m. Om utfarterna bibehålls kommer de justeras i olika omfattning. Det kan röra sig om allt från höger in, höger ut, till ficka för vänstersväng, ögla, eller vägskäl med ficka för vänstersvängande trafik(c-vägskäl). I övrigt har följande förutsättningar gjorts i kalkylen: Nytt slitlager med tunnskikt läggs på befintlig vägyta. I övrigt anses den befintliga vägen ha tillräcklig bärighet. Belysning i de C-vägskäl som byggs. Har inkalkylerats i kontot C-vägskäl. 3(8)
4 Omisolering och nya vägräcken av den befintlig delen på bro som breddas. Ingår i brokostnad för breddad bro. Massajustering för flytt av bomberingsrygg. Har inkalkylerats i breddningskostnad för breddning från 7->14m Inga viltstängsel Vid kalkylering av bro vid Lilla Boberg anger minkostnaden en trumma och maxkostnaden en plattramsbro. Inlösen och rivning av en bostadsfastighet. Har inkalkylerats i marklösen Inga åtgärder som härrör sig till underhållsåtgärder Befintlig väg förutsätts vara 8 m fram till C-vägskälet vid Backgården. Befintlig väg som utgår vid nysträckning förutsätts ligga kvar som enskild väg. Fasta förutsättningar. Prisnivå Kalkylerna förutsätter att vi blir korrekt kompenserade för verkliga kostnadsökningar. Forcemajeure ingår inte i kalkylen. Moms ingår inte. Kalkylen avser anläggningskostnader, exklusive produktionsstöd, förstudie och vägutredning oavsett eventuell extern finansiering. Avgränsningar/Kalkylomfattning Objektet startar vid cirkulationsplatsen vid Tre älgar och avslutas vid Lyckhem, ca 1,5 km väster om infarten till Håle-Tängs kyrka Kalkylen grundar sig på åtgärder som redovisas på bilagda planritningar. Kalkylen är uppdelad på delarna Tre Älgar Guldsmedstomten och Guldsmedstomten Håle-Täng. Åtgärder som inte framgår av planritningar: 4(8)
5 Att sträckan från Järnvägsbron till Ågården inte breddas och förses inte med mitträcke. Alla åkeranslutningar. 4. Finansiering Objektet finns inte i någon nu gällande plan. Finansiering av objektet förutsätts ske till 100% av Vägverket. 5. Kalkylarbetet Kalkylen och analysen är genomförd som en kostnadsanalys med Successivprincipen. Denna rapport följer Successivprincipen och förutsätter att läsaren är införstådd med denna. Kalkylen och analysen är genomförd som en förenklad analys med intern moderator. Arbetet har skett vid ett möte dat Projektet har förutsatts ha ett okomplicerat genomförande och opinionen anses vara normalt Analysdag den 5 februari, på Vägverket i Mariestad, genomförandet enligt följande: introduktion av metoden och fastställande av analysförutsättningar presentation av projektet. bedömning av samtliga generella osäkerheter enligt beskrivna Generell osäkerhet - scenarios. brainstorming för att få med alla kalkyldelar i projektet kostnadsbedömning av varje kostnadspost i bilagd kostnadskalkyl. Beräkning och analys av slutresultatet 5(8)
6 Kalkylgruppen sammansättning Lars Sassner, Vectura (Intern moderator) Mats Bäck, Vägverket Sture Persson, Vägverket Ingemar Lans, Vägverket Lars Kling, Vägverket Mattias Andersson, Vägverket Referensobjekt/nyckeltal Priser från följande referensobjekt har använts: E20, Lundsbrunn-Holmestad Väg 49, Skara-Axvall E20, Vara-Jung Nyckeltal från tidigare utförda kalkyler Tidigare kostnadskalkyler Inga tidigare kostnadskalkyler har gjorts för objektet. Kalkylsäkerhet Kalkylen har säkrats genom: studier av liknande referens objekt bra sammansatt kalkylgrupp med erfarenhet från olika teknikområden flertalet gruppmedlemmar som varit med på 3-7 succesivobjekt 6. Kostnader och osäkerheter För beräknat alternativ och under givna förutsättningar visade analysen följande resultat efter korrekt avrundning: ett medelvärde för kostnaden på 117 MSEK en beräknad osäkerhet i form av en standardavvikelse på 6,5 MSEK. Det innebär att storleken på osäkerheten (en standardavvikelse) är 5,5 % av medelvärdet, vilken bedöms som en låg osäkerhet i detta läge av projektet. 6(8)

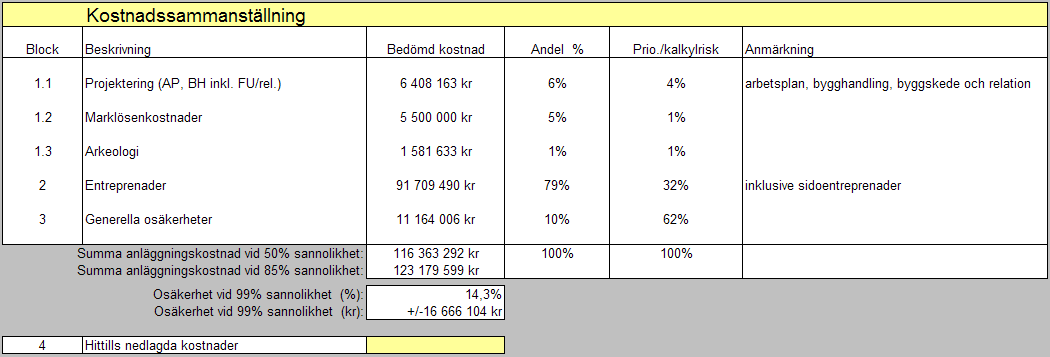

7 Resultatet är normalfördelat enligt beslutsdiagrammet och kalkylsammanställningen nedan, se bilagd kalkylbok. Diagrammet och sammanställningen innebär följande: 1. Med 90 % sannolikhet beräknas kostnaden till 125 MSEK eller mindre. 2. Med 50 % sannolikhet beräknas kostnaden till 117 MSEK eller mindre. 3. Med 10 % sannolikhet beräknas kostnaden till 108 MSEK eller mindre. Rekommenderad investeringsram för objektet är 117 MSEK 7(8)
8 Risker/osäkerheter (kalkylosäkerheter) Osäkerheter i kalkylen har försökt minimerats genom att ytterligare studera svåra och komplicerade områden. De största riskerna och osäkerheterna härrör sig till de generella osäkerheterna. De generella osäkerheterna har räknats fram genom %-beräkningar av entreprenad och byggherrekostnaderna. De tio största osäkerheterna i kalkylen är: 1. Konjunktur / marknadsläge 35,1% 2. Omvärld/opinion 17,5% 3. Breddning 7->14m Guldsmedstomten Håle Täng 9,1% 4. Vägverket 7,8% 5. Ny väg 14m Guldsmedstomten Håle Täng 7,0% 6. Breddning 8->16m Tre Älgar - Guldsmedstomten 6,5% 7. Projektering 3,9% 8. Ledningsarbeten (El, tele, bredband) 1,3% 9. Tillf trafikanordn. Guldsmedstomten Håle Täng 1,2% 10. Lagar och regelverk 1,1% De största osäkerheterna i analysen har allt eftersom brutits ner till mindre delar vilket inneburit en säkrare kalkyl med mindre osäkerheter. De generella osäkerheterna, som nu är störst, kommer att minskas i och med att projektet drivs fram i senare delar av vägprocessen och projektet närmar sig en byggstart. Bilagor Kalkylboken Planer 8(8)
Kalkyl PM. Väg 44 Lavad - Gillstad
Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2009-01-27 o 2009-02-05 Datum: 2009-02-06 1(9) 1. Bakgrund Väg 44 är en del av det regionala vägnätet och utgör riksintresse för kommunikation.
Läs merKalkyl PM. Kostnadsanalys med Successivprincipen projekt Väg 200 Björkulla - Hova alternativ tre broar bort
Kostnadsanalys med Successivprincipen projekt alternativ tre broar bort Kalkyl genomförd 2008-08-13 rev. 2008-09-19 Datum: 2008-08-13 rev. 2008-09-19 1(7) 1. Bakgrund Väg 200 är klassad som regional väg
Läs merKalkyl PM. E20 förbi Hova
Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2008-05-06, 2008-06-12 samt 2008-07-08 Datum: 2008-07-08 Rev 2008-10-26 1(10) 1. Bakgrund E 20 är en viktig kommunikationsled som ingår i
Läs merKalkyl PM Väg E6 Trelleborg-Vellinge
Väg E6 Trelleborg-Vellinge Objektnr: 881054 Datum: 2008-12-06 Rev: 2009-01-26 Rev: 2009-05-27 Kalkyl PM Väg E6 Trelleborg-Vellinge 1(6) Kalkyl-PM Datum: 2009-05-27 Beteckning: Väg E6 Trelleborg-Vellinge
Läs merKalkyl PM Väg 172 Skällsäter - Bäckefors
Kalkyl PM Väg 172 Skällsäter - Bäckefors Objektnummer: 85 54 04 32 Objektnamn: Skällsäter - Bäckefors Skede: Bygghandling december 2002 Datum: 2008-08-25 Rev. datum: 1(7) 1. Bakgrund Befintlig väg har
Läs merKalkyl PM Väg 161 Skår - Rotviksbro
Kalkyl PM Väg 161 Skår - Rotviksbro Objektnummer: 430180-0161 Objektnamn: Skår - Rotviksbro Skede: Genomförbarhetsstudie februari 2008 Datum: 2008-08-22 Rev. datum: 1(9) 1. Bakgrund Befintlig väg har idag
Läs merKalkyl PM E45 Syd Dykällan - Mellerud
Kalkyl PM E45 Syd Dykällan - Mellerud Objektnummer: 85 54 47 10 Objektnamn: E45 Syd Dykällan-Mellerud Skede: Förstudie/Beslutshandling december 2003 Datum: 2008-08-20 Rev. datum: 1(8) 1. Bakgrund Förstudie/beslutshandling
Läs merVÄG 63/763 TULLEN VÄG 63/826 BRATTFORS
KALKYL PM VÄG 63/763 TULLEN VÄG 63/826 BRATTFORS Objektnr: 85731485 Objektnamn: 63/763 Tullen 63/826 Brattfors Skede: Förstudie Datum: 2009-01-13 Rev datum: 1(5) 1 Bakgrund Vägverket avser att förbättra
Läs mer3. Förutsättningar och basfakta, kort beskrivning av objektet
Objektnr 85544655 Kalkyl-PM Datum: 2008-08-22 Beteckning: Version 1 1. Bakgrund Väg 2183 ingår i det lokala vägnätet och går mellan Ed och Nössemark i Dals Eds kommun, Västra Götaland. Vägen utgör enda
Läs merKalkyl PM. E18 delen Trafikplats Skutberget-Bergvik. Objekt nr: Skede: vägutredning
1(6) Kalkyl PM E18 delen Trafikplats Skutberget-Bergvik Objekt nr: 85 729 730 Skede: vägutredning 2008-10-0 2(6) 1. Bakgrund E18 ingår i det nationella stamvägnätet samt utgör en del av den Nordiska triangeln,
Läs merVäg 47 Förbifart Grästorp Objektnr Kalkyl-PM
Objektnr 856192 Kalkyl-PM Datum: 2008-09-12 Beteckning: Version 1 1. Bakgrund Väg 47 sträcker sig mellan Trollhättan och Jönköping och ingår i det regionala vägnätet. De trafik- och miljöproblem som råder
Läs merVäg 26, Halmstad (E6) - Oskarström KALKYL-PM
Datum: Reviderad: Objektnamn: Väg 26 Halmstad - Oskarström Objektnummer: 23180004 Planobjekt: Väg 26, Halmstad (E6) - Oskarström KALKYL-PM 1. Bakgrund Nuvarande väg omfattar ca 10,9 km väg och är ca 12
Läs merVäg 41, Järlöv - Länsgränsen KALKYL-PM
Datum: Reviderad: Objektnamn: Väg 41 Järlöv - länsgränsen Objektnummer: 23180004 Planobjekt: Väg 41, Järlöv - Länsgränsen KALKYL-PM 1. Bakgrund Väg 41 mellan Järlöv och länsgränsen mot Västergötland är
Läs merKalkyl PM Kostnadsanalys enligt Successivprincipen Väg E6.21 Lundbyleden, delen Eriksbergsmotet Ringömotet
Kalkyl PM Kostnadsanalys enligt Successivprincipen Väg E6.21 Lundbyleden, delen Eriksbergsmotet Ringömotet Objektnummer: 85 436 910 Objektnamn: Väg E6.21 Lundbyleden Skede: Förstudie Datum: 2008-10-01
Läs merKalkyl PM Kostnadsanalys med Successivprincipen projekt väg 49 Genomfart Karlsborg Kalkyl genomförd Objektnr: Datum:
Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2008-12-01 Datum: 2008-12-01 1(15) V:\_UPPDRAG\206446\T\Genomfart Karlsborg\49 Genomfart Karlsborg Kalkyl-PM 20081201.doc 2(15) 1. Bakgrund
Läs merKalkyl PM E45 BanaVäg i Väst, delen Agnesberg-Älvängen
Kalkyl PM E45 BanaVäg i Väst, delen Agnesberg-Älvängen Projekt väg E 45, delen Agnesberg Älvängen Objektnummer: 85542760 Skede: Bygghandling/Produktion Datum: 2009-05-28 1(5) 1. Bakgrund Vägverket Region
Läs merKalkyl - PM. 1. Bakgrund. 2. Mål. Projekt: VVÄ_009 E6.20 Vädermotet-Björlandavägen, etapp 1 Objektsnummer: 43 72 40 och 43 68 90
Vägverket Region Väst 14033 400 20 Göteborg www.vv.se Telefon: 0771-119 119 Henrik Erdalen henrik.erdalen@vv.se Direkt: 031-63 51 97 Mobil: 0733-58 62 00 Christer Claesson christer.claesson@vv.se Direkt:
Läs merUTREDNING AV VÄG 46/184
DRYPORT OCH LOGISTIKCENTRUM I FALKÖPING UTREDNING AV VÄG 46/184 Västra Götalands län 2010-05-19, reviderat 2010-09-28 Titel: Dryport och logistikcentrum i Falköping. Utredning av väg 46/184. Utgivningsdatum:
Läs merKalkyl-PM för väg 49 Skara-Skövde, delen Våmb-Annero
Kalkyl-PM Datum: 2008-08-22 Beteckning: Version 2 ( rev 2008.09.12) Kalkyl-PM för väg 49 Skara-Skövde, delen Våmb-Annero Objektnummer: 85630322 1. Bakgrund Väg 49 mellan Skara och Skövde är en viktig förbindelselänk
Läs merKalkyl PM VÄG E18 BJÖRKÅSMOTET - SKUTBERGET
Kalkyl PM VÄG E18 BJÖRKÅSMOTET - SKUTBERGET Objektnummer: 85 729 730 Objektnamn: E18 Björkåsmotet - Skutberget Skede: Arbetsplan Datum: 2008-08-21 Rev. datum: 2008-08-22 1(9) 1. Bakgrund Vägverket planerar
Läs merKalkyl PM. E45 BanaVäg i Väst, delen Älvängen-Trollhättan
Kalkyl PM Kostnadsanalys enligt Successivprincipen E45 BanaVäg i Väst, delen Älvängen-Trollhättan Objektnummer: 85 544 980 Objektnamn: E45 Älvängen-Trollhättan Skede: Arbetsplan/Bygghandling/Produktion
Läs merRemissvar från Sveriges MotorCyklister avseende Förslag till nationell plan för transportsystemet N2017/05430/TIF Region Nord
Till n.registrator@regeringskansliet.se n.nationellplan@regeringskansliet.se Remissvar från avseende Förslag till nationell plan för transportsystemet 2018 2029 N2017/05430/TIF Region Nord SMC har gått
Läs merVäg 153, Klastorp Rolfstorp. Etapp 2 (Väg 153 Gödestad-Rolfstorp) KALKYL-PM
Datum: 2008-08-22 Reviderad: Objektnamn: Väg 153 Klastorp - Rolfstorp Objektnummer: 23180004 Planobjekt: Väg 153, Klastorp Rolfstorp. Etapp 2 (Väg 153 Gödestad-Rolfstorp) KALKYL-PM 1. Bakgrund Väg 153
Läs merVäg 41, Derome - Veddige KALKYL-PM
Datum: 2008-12-12 Reviderad: Objektnamn: Väg 41 Derome - Veddige Objektnummer: 23180004 Planobjekt: Väg 41, Derome - Veddige KALKYL-PM 1. Bakgrund Väg 41 mellan Derome och Veddige är utifrån nuvarande
Läs merÅtgärdsvalsstudie, E20 Genom Västra Götaland
Åtgärdsvalsstudie, E20 Genom Västra Götaland Underlags-PM - Kostnadsbedömning 2012-09-17 Säffle Åmål Hallsberg Laxå ³± 26 E20³ ± Askersund Mellerud Mariestad Töreboda ³± 45 E20³ ± Munkedal Lidköping Götene
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
TEKNISKT PM TRAFIKANALYS E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands län Vägplan, 2016-11-03 Projektnummer: 128078 Trafikverket Postadress: Box 110, 54
Läs merVÄG 56 KVICKSUND - VÄSTJÄDRA. PM- Analys av ombyggnad till mötesfri landsväg
VÄG 56 KVICKSUND - VÄSTJÄDRA PM- Analys av ombyggnad till mötesfri landsväg PM 2015-11-20 Reviderad: 2015-11-24 Upprättad av: Karl Borgstrand/ Tomas Cederlöf Granskad av: Anders Nyström 2015-12-16 Uppdragsnr:
Läs merInnehållsförteckning. Inledning ÖVRIGA HANDLINGAR. 1. Sammanfattning av vägutredningen 2. Samråd 3. Beslut 4. Motiv för beslut 5.
Inledning Denna beslutshandling innehåller en sammanfattning av den vägutredning och miljökonsekvensbeskrivning som finns redovisad i rapporten "Samrådshandling 2006-12". För mer detaljerade beskrivningar
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2017-01-25 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
TEKNISKT PM TRAFIKANALYS E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands län Vägplan, val av lokalisering 2017-09-11 Trafikverket Postadress: Box 110, 54
Läs merKalkyl PM. E45/E20 Partihallsförbindelsen Göteborgs kommun. Partihallsförbindelsen (grön) ingår som första etapp i Marieholmsförbindelsen
Kalkyl PM E45/E20 Partihallsförbindelsen Göteborgs kommun Partihallsförbindelsen (grön) ingår som första etapp i Marieholmsförbindelsen Objektnummer: 85423611 Objektnamn: E45/E20 Partihallsförbindelsen
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2017-05-04 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merINLANDSVÄGEN SYD uppföljning av åtgärdsplaneringen för
INLANDSVÄGEN SYD uppföljning av åtgärdsplaneringen för 2004-2015 BAKGRUND OCH SYFTE Under planeringen för nu gällande planer fick ett gemensamt vägnummer, riksväg 26, som sträcker sig mellan Halmstad och
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2018-02-26 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merProjektbeskrivning Väg 222 Trafikplats Lugnet
Projektbeskrivning Väg 222 Trafikplats Lugnet Januari 2010 1(6) Innehållsförteckning 1. Bakgrund...3 2. Planerade åtgärder...3 3. Trafikflöden...5 4. Standard och vägsektion...5 5. Planeringsläge och tidplan...5
Läs mer2014-04-03. Utbyggnad av E20 genom Västra Götaland
2014-04-03 Utbyggnad av E20 genom Västra Götaland Utbyggnad av E20 genom Västra Götaland Regeringens främsta mål är full sysselsättning. En utbyggd och fungerande infrastruktur knyter ihop landet och är
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland
TMALL 0141 Presentation v 1.0 E20 utbyggnad till mötesfrihet i Västra Götaland 2018-09-18 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon St Petersburg)
Läs merOsäkerhetsanalys - en kostnadsanalys med Successivprincipen av projekt Klareberg-E20, delen Mellby-E20
Osäkerhetsanalys - en kostnadsanalys med Successivprincipen av projekt Klareberg-E20, delen Mellby-E20 JUKKA OLLI - THOMAS LILLSKOGEN MODERATORER VID URSPRUNGSANALYSEN -FUTURA Genomförd 23-24 september
Läs merE 20-projektet. Kommuner längs E 20 i samverkan
E 20-projektet Kommuner längs E 20 i samverkan Historisk trafikutveckling, E20 vid Alingsås 3500 3000 2500 2000 1500 1000 500 0 1992 1996 2000 2004 E20 norr Mariestad 3500 3000 2500 2000 1500 1000 500
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland Lång version
E20 utbyggnad till mötesfrihet i Västra Götaland 2016-08-25 Lång version TMALL 0141 Presentation v 1.0 Svante Jildenhed E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merSamrådsmöte Vägplan Väg 63, förbi Hjulsjö
Samrådsmöte 2014-06-03 Vägplan Väg 63, förbi Hjulsjö Presentation Magnus Persson Projektledare Trafikverket Eric Westerlund Markförhandlare Trafikverket Gustav Silverin Uppdragsledare ÅF Marie Holms Bitr.
Läs merVäg 77. Länsgränsen - Rösa förbi Rimbo Samrådsunderlag förstudie
Väg 77 Länsgränsen - Rösa förbi Rimbo Samrådsunderlag förstudie 1 Kort om väg 77 Vägen har ett körfält i vardera riktningen utan mitträcke. Vägbredden är ca 6,5m, respektive körfält 3m, vägrenar 0,25m.
Läs merE20 utbyggnad till mötesfrihet i Västra Götaland
E20 utbyggnad till mötesfrihet i Västra Götaland TMALL 0796 Presentation bilder vinter v 1.0 2019-05-28 Björn Elfström E20 ingår i nationella stamvägnätet E20 förbinder Helsingborg-Stockholm (del av Shannon
Läs merPM Väg status 2009
PM Väg 288 - status 2009 Uppdragsnummer: 2125280 2009/11/06 Titel: Väg 288 - status 2009 Uppdragsnummer: 2125280 Utgivningsdatum: 2009-11-06 Utgivare: Sweco Infrastructure AB Kontaktperson: Anders Schweitz
Läs merKarta. Bakgrund och målbild. Karta som visar aktuella sträckor, se bilaga 1.
Trafikverket Region Öst Stefan Tykesson Planering Besöksadress: Tullgatan 8 Telefon: 0771-921 921 www.trafikverket.se stefan.tykesson@trafikverket.se Direkt: 010-123 57 72 Beredningsunderlag till förslag
Läs merVäg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås. Samrådsmöte. 29 maj TMALL 0794 Presentation bilder sommar v 1.
Väg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås Samrådsmöte TMALL 0794 Presentation bilder sommar v 1.0 29 maj 2019 Presentation TRAFIKVERKET Patrick Svärd, projektledare
Läs merRegion Väst Erik Lööv, distriktschef
1 Region Väst Erik Lööv, distriktschef 2 Göteborg 2030 3 Region Väst växer så det knakar 4 Region Väst växer så det knakar Region Väst Affärsmöjligheter Göteborg Halmstad Väg 161 Väg 49 Falköping Karlstad
Läs merE20 Götene Mariestad. Planläggningsbeskrivning
Planläggningsbeskrivning 2019-04-10 E20 Götene Mariestad Med hjälp av denna planläggningsbeskrivning får du information om hur projektet kommer att planläggas, när du kan påverka samt vilka beslut som
Läs merAlternativ med avsmalning och gångbana. Rv70 Enköping - Simtuna 27 (33) Vårdcentral. Hållplatsslinga. Simtuna kyrka. Bensinstation
Genom Simtuna Den mötesfria landsvägen slutar i samband med korsningen med väg 254. Därefter sänks den högsta tillåtna hastigheten till 70 km/h, och fortsätter så genom Simtuna och förbi kyrkan. Framkomligheten
Läs merHandledning Successiv kalkylering. inkl lathund och anläggningskostnader. Vägverket
RAPPORT 1(14) Datum: 2009-08-12 Handledning Successiv kalkylering inkl lathund och anläggningskostnader Vägverket Underlagsrapport till Förslag till Nationell plan för transportsystemet Innehåll 1 Uppdraget...
Läs mer2.1.5 Kommunala planer, framtida markanvändning I områdets södra del planeras och projekteras
2.1.5 Kommunala planer, framtida markanvändning I områdets södra del planeras och projekteras Förbifart Katrineholm. Projektet drivs av Vägverket och ansluter till väg 52 öster om cirkulationsplatsen i
Läs merStråk 2 regional plan. Workshop
Stråk 2 regional plan Workshop 2014-12-12 Korta fakta om stråket Stråket är ganska heterogent vad gäller bredd och annan teknisk standard Väg 164 Vägen är genomgående smal, på sina håll mycket smal Vägrenar
Läs merVälkomna till samråd! Väg 131 Ramfall - Hestra Vägutredning
Information vid samråd 1 Välkomna till samråd! Väg 131 Ramfall - Hestra Vägutredning Information vid samråd 2 1. Samrådsmötet öppnas 2. Presentation av medverkande 3. Redogörelse för planprocessen 4. Presentation
Läs merVäg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås. Informationsmöte Gimsbärke 13 september 2018
TMALL 0794 Presentation bilder sommar v 1.0 Väg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås Informationsmöte Gimsbärke 13 september 2018 Presentation TRAFIKVERKET Åsa Bergqvist,
Läs merPM NORRA STÄKSÖN TRAFIK
PM NORRA STÄKSÖN TRAFIK KONCEPT 2014-08-25 1 Bakgrund Planering för ny etablering på norra delen av Stäksön pågår. Som ett led i arbetet studeras förutsättningarna för trafiken i området. För att etableringen
Läs mer1 Inledning PM KOSTNADSKALKYL. Kostnadskalkyl för ny bussgata inom detaljplan Asknäs Bussgata. Ekerö kommun. Robin Stillesjö, COWI A090353
PM KOSTNADSKALKYL TITEL Kostnadskalkyl för ny bussgata inom detaljplan Asknäs Bussgata DATUM 13 oktober 2016 TILL Ekerö kommun ADRESS COWI AB Solna Strandväg 78 171 54 Solna TEL 010 850 23 00 FAX 010 850
Läs merÄrendenr: TRV 2013/39703
Beredningsunderlag och Konsekvensutredning 2014-03-05 Trafikverket Region Väst Nikolaos Kapsimalis Samhälle Telefon: 0771-921 921 www.trafikverket.se e-post nikolaos.kapsimalis@trafikverket.se Beredningsunderlag
Läs merFörslag till nya föreskrifter för väg 180, Västra Götalands län
REMISS 2019-05-14 Ärendenr: Enligt sändlista TRV 2019/44464 Trafikverket Region Väst Henrik Lagerholm Trafikmiljö Besöksadress: Vikingsgatan 2-4, GÖTEBORG Telefon: 0771-921 921 www.trafikverket.se henrik.lagerholm@
Läs mer6. Tänkbara åtgärder. Exempel på utformning av mötesfri landsväg. Rv70 Enköping - Simtuna 15 (33)
6. Tänkbara åtgärder 6.1 Analys av tänkbara åtgärder Enligt fyrstegsprincipen ska åtgärder på identifierade problem prövas förutsättningslöst i fyra steg. I det aktuella projektet bedöms åtgärder motsvarande
Läs merMedia på andra språk än svenska Västra Götalands regionen 2005 Mediainköp
Mediainköp Borås Göteborg Ale Alingsås Bengtsfors Bollebygd 66 40 41 22 1 7 2 3 1 65 31 544 222 2 2 8 15 5 20 10 5 2 1 1 1 350 250 12 2 214 7 5 48 16 20 49 9 20 2 41 35 438 180 2 1 4 13 2 188 18 348 37
Läs merVäg 919, Vadstena-Motala Gång- och cykelväg
Tekniskt PM Avvattning och ledningar Väg 919, Vadstena-Motala Vadstena och Motala kommun, Östergötlands län Granskningshandling 2017-10-06 Dokumenttitel: Tekniskt PM Avvattning och ledningar Skapat av:
Läs merArbetsplan Väg 27, Ronneby-Växjö, delen Möllenäs-Backaryd
E SAMRÅDSREDOGÖRELSE 1 (7) Skapat av Dokumentdatum Beteckning Jessica Andersson 2012-05-21 106 432 Fastställt av Vägnummer Skede Daniel Andersson 27 Arbetsplan Projektnummer Projektnamn TRV 2011/48540
Läs merYttrande över samrådshandling - vägplan för riksväg 56 Bie-Alberga
Kommunstyrelsen 2018-05-03 Kommunledningskontoret Miljö och samhällsbyggnad KSKF 2018:217 Eva Lehto 016-710 54 51 1 (1) Kommunstyrelsen Yttrande över samrådshandling - vägplan för riksväg 56 Bie-Alberga
Läs merUnderlag för samråd VÄGUTREDNING. Uppgifter om projektet. E22, Karlskrona-Kalmar, delen Lösen Jämjö Objektnummer
Uppgifter om projektet Underlag för samråd VÄGUTREDNING E22, Karlskrona-Kalmar, delen Lösen Jämjö Objektnummer 87 914 002 2008-11-04 Bakgrund E22 ingår i det nationella vägnätet. Vägens funktion är att
Läs merE18 Norrtälje Kapellskär. Granskning av vägplan Information om större förändringar efter samråd
E8 Granskning av vägplan Information om större förändringar efter samråd E8 Trafikverket planerar för att bygga om E8 mellan och. Sträckan är cirka km lång, mycket olycksdrabbad och brister i såväl framkomlighet
Läs merInformationsmöte RV50, Nykyrka-Brattebro Backe
2014-06-24 Informationsmöte RV50, Nykyrka-Brattebro Backe Datum: 2014-06-17 Tid: kl. 17.30 Plats: Medevibrunn Närvarande från projektorganisationen: Jonas Danielsson Projektledare Trafikverket Eric Gustavsson
Läs merAktuella affärsmöjligheter i regionen Jörgen Simu, distriktschef
Aktuella affärsmöjligheter i regionen 2017 Jörgen Simu, distriktschef 1 Investering distrikt Nord 300 projekt fördelade på tre enheter; AC, BD samt nationell Nord 2 miljarder kronor i projekten Projekt
Läs merTRAFIKVERKETS INRIKTNING OCH REKOMMENDATION
TRAFIKVERKETS INRIKTNING OCH REKOMMENDATION Åtgärdsvalsstudie, E20 genom Västra Götaland Åtgärdsvalsstudie, E20 genom Västra Götaland SAMMANFATTNING E20 är en av de tre statliga infrastrukturella förbindelserna
Läs merRv. 50 Nykyrka Brattebro backe Indragning av del av Rv. 50 mellan Södra kärra Brattebrobacke
Rv. 50 Nykyrka Brattebro backe Indragning av del av Rv. 50 mellan Södra kärra Brattebrobacke TMALL 0141 Presentation v 1.0 Presentation av deltagare Jonas Danielsson, Projektledare Trafikverket Linnéa
Läs merTrafikutredning Ängens avloppsreningsverk, Lidköping
-14 UPPDRAG Lidköpings reningsverk UPPDRAGSNUMMER 1837475000 UPPDRAGSLEDARE Petter Gustafsson UPPRÄTTAD AV Daniel Henricson DATUM Trafikutredning Ängens avloppsreningsverk, Lidköping Bakgrund Lidköpings
Läs merUTREDNING BUSSTRAFIK TILL SKÄLSÄTRA
UTREDNING BUSSTRAFIK TILL SKÄLSÄTRA Juni 2008 Medverkande Uppdrag Bakgrund Denna rapport har utarbetats av WSP genom: Henrik Johansson Ann Bengter Bo Löfgren Helena Jeppsson WSP har av Tyresö Kommun erhållit
Läs merÅtgärdsplanering 2010-2020 - Anläggningskostnadskalkyler
Åtgärdsplanering 2010-2020 - Anläggningskostnadskalkyler Handledning för kalkylarbetet Lars Eriksson, BV ISSN/ISBN Version 1 Innehåll 1 Uppdraget 4 1.1 EFFEKTMÅL - ANLÄGGNINGSKOSTNADSKALKYLER...4 1.2 PROJEKTMÅL
Läs merUppdragsnummer: Trafikutredning Roxenbaden
Uppdragsnummer: 100909 Trafikutredning Roxenbaden 2 (25) Denna utredning har utförts mars-april 2009 med följanden projektorganisation: Beställare Namn: Linköpings Kommun Teknik och samhällsbyggnad Adress:
Läs merÅtgärder för systematisk anpassning av hastighetsgränserna till vägarnas trafiksäkerhetsstandard. Gotlands län
Åtgärder för systematisk anpassning av hastighetsgränserna till vägarnas trafiksäkerhetsstandard Gotlands län 2016-02-25 Dokumenttitel: Åtgärder för systematisk anpassning av hastighetsgränserna till vägarnas
Läs mer1. Bakgrund Ålands landskapsregering har beslutat att låta utreda förutsättningarna för ett förändrat trafiksystem.
Bilaga 17 KALKYL-PM Datum: 2013-10-24 Beteckning: KORTRUTTSPROJEKET Delprojektbeskrivning för geografiska delprojekten DP07-DP15 Skede: Tidigt skede Prisnivå: 2013 juli Kalkyl: Krister Löfgren Vectura
Läs merFinnshyttan Filipstads kommun. Trafikutredning till detaljplan
Finnshyttan Filipstads kommun Trafikutredning till detaljplan 2017-05-22 Beställare: Filipstads kommun Projektledare: Roger Danielsson Konsult: Wermlands Infrakonsult AB (Wikon) Verkstadsgatan 20A, 652
Läs merPM FÖRPROJEKTERING GÅNG- OCH CYKELVÄG
FÖRPROJEKTERING GÅNG-OCH CYKELVÄG, STRÄCKAN VERKEBÄCK - VÄSTERVIK Innehållsförteckning 1 Inledning 3 1.1 Bakgrund 3 1.2 Syfte 3 2 Förutsättningar 4 2.1 Gång- och cykelvägens standard 4 2.2 Grundläggningsförhållanden
Läs merVäg 76 förbi Norrtälje Arbetsplan
Arbetsplan Tekniskt PM Byggnadsverk Utställelsehandling Dokumentinformation Objektnummer VST 42710 Objektnamn Väg 76 förbi Norrtälje Filnamn 0K060001 Filtyp Textdokument Programversion Word Projekteringssteg
Läs merVad blev resultatet av åtgärdvalsstudie nationellt vägnät, Region Väst? Jenny Ekeblad 2015-03-27
Vad blev resultatet av åtgärdvalsstudie nationellt vägnät, Region Väst? Jenny Ekeblad 2015-03-27 Jag tänkte prata om: Kort om cykel i nationell plan Varför har vi genomfört studien? Presentation av genomförd
Läs merE14, Hålland Åre kommun. Samrådsmöte
E14, Hålland Åre kommun Samrådsmöte 2016-11-22 Presentation av medverkande Trafikverket: Majid Nasrollah Jörgen Näslund Stjärne Therese Svedberg Projektledare Projektingenjör Markförhandlare Sweco: Peter
Läs merPM Omledningsvägar för E22 Kalmar-Västervik, delen Gladhammar-Verkebäck Västerviks kommun, Kalmar län Projektnummer: V
PM Omledningsvägar för E22 Kalmar-Västervik, delen Gladhammar-Verkebäck Västerviks kommun, Kalmar län 2013-05-14 Projektnummer: V87 833 333 Dokumenttitel: PM Omledningsvägar Skapat av: Jens Thuresson Dokumentdatum:
Läs merFörprojektering, underlag till Detaljplan
Bostäder norr om Brottkärrsvägen Förprojektering, underlag till Detaljplan April 2013 Väg och Bana Väg- och järnvägsteknik Elisabeth Setterstig Uppdragsnummer: 990 280 662 Göteborgs kommun Bostäder norr
Läs merUmeåprojektet medför även ökade möjligheter för tillväxt och utveckling av Umeå stad. 3 2015-01-19
Umeåprojektet 2014 2 2015-01-19 Umeåprojektet är det enskilt största vägprojektet i Trafikverket Region Nord. Sedan 1980-talet har Umeå kommun och Vägverket/Trafikverket allt intensivare arbetat med att
Läs merTrafikutredning Sydöstra Hogstad Västanå 2:7 m.fl.
Trafikutredning Sydöstra Hogstad Västanå 2:7 m.fl. Namn: Joel Runn Datum: 2017-03-29 Service- och teknikförvaltningen Innehållsförteckning 1. Inledning... 1 1.1 Bakgrund... 1 1.2 Syfte och metod... 2 2.
Läs mer2012-06-04 Ärendenr: TRV 2012/23446
Beredningsunderlag och Konsekvensutredning 2012-06-04 Trafikverket Region Nord Richard Hultmar Samhällsbehov Sundsbacken 2-4, Luleå Telefon: 0771-921 921 www.trafikverket.se richard.hultmar@trafikverket.se
Läs merSamrådsmöte 22 september Väg 56, Kvicksund- Västjädra
Samrådsmöte 22 september 2016 Väg 56, Kvicksund- Västjädra Dagordning 1. Mötets öppnande 2. Redogörelse för dagordningen 3. Information formell handläggning 4. Allmänna frågor 5. Översiktlig presentation
Läs merBeslut BESLUT (6) Region Väst, Anders Mikaelsson, VY Äb 2002-07-02
Region Väst, Anders Mikaelsson, VY Äb PP 20-.N 99:3051 (6) Objekt: Vägutredning rör väg 168, Marstrand -Kungälv, delen vid Tjuvkil Kungälvs kommun, Västra Götalands län. Objekt nr: 4190 Beslut Bakgrund
Läs mer5.4 Ombyggnadsalternativet. Alternativstudier 33. Vapelnäs kopplas via parallellvägnätet till E4 via intilliggande trafikplatser.
Vapelnäs kopplas via parallellvägnätet till E4 via intilliggande trafikplatser. 5.4 Ombyggnadsalternativet Teknisk standard Akzo obels industriområde försörjs via en trafikplats. Här bör E4 höjas för att
Läs merÖppet hus 23 Mars E45 Vattnäs Trunna. Välkommen!
Öppet hus 23 Mars 2016 E45 Vattnäs Trunna Välkommen! Station 1. Samhällsplanering och åtgärdsbeställning Samhällsplanerare: Christina Hjorth Åtgärdsbeställare: Anna-Maria Montell Kontakta oss om frågor
Läs merFörenklad åtgärdsvalsstudie rekommenderad dokumentation
Förenklad åtgärdsvalsstudie rekommenderad dokumentation Namn på åtgärdsvalsstudien 8 : E18 Köping-Västjädra, TRV 2014/7828 Initiering Avgränsning Motiv till att en förenklad åtgärdsvalsstudie är tillräcklig
Läs merTrafikverkets synpunkter. Trafikverkets synpunkter. Boende i Vibble
Sammanställning av inkomna synpunkter över förslag till vägplan för Väg 140/627 ny cirkulationsplats samt förlängning av gång- och cykelväg mot Nygårds Visby. TRV 2010/50466 Detta är en webbanpassad version
Läs merÖversiktlig trafikutredning Brämhult. 1. Bakgrund och syfte. 2. Utredningsområde
8-04-06 Översiktlig trafikutredning Brämhult 1. Bakgrund och syfte Borås stad har tagit fram ett förslag till detaljplan som möjliggör utbyggnad av 100 bostäder samt utvidgning av befintlig förskoleverksamhet
Läs merSamrådsmöte Samrådshandling Väg 108, Staffanstorp- Lund, mötesfri landsväg. 15 juni Utformning och miljö
Samrådsmöte Samrådshandling Väg 108, Staffanstorp- Lund, mötesfri landsväg 15 juni 2016 Utformning och miljö Lokalisering Val av lokalisering genom breddning av befintlig väg på nordöstra sidan för att
Läs merFörslag till förändring av det kommunala vägnätet i Ulricehamns kommun del av Vistaforsvägen (Begäran om indragning)
2016-12-08 1 (6) PM, dnr 2016.741 Enligt fastighetsförteckning Förslag till förändring av det kommunala vägnätet i Ulricehamns kommun del av Vistaforsvägen (Begäran om indragning) 1. Kommunens förslag
Läs merUPPRÄTTAD AV. Petra Malmström UPPRÄTTAD AV. Petra Malmström
SAMRÅDSREDOGÖRELSE UPPDRAG Väg 23 Älmhult-Växjö delen Älmhult-Mölleryd OBJEKTNUMMER/DIARIENR 87 733341 och 104986/TRV 2011/33411 UPPRÄTTAD AV Petra Malmström UPPRÄTTAD AV Petra Malmström DATUM 2011-09-28
Läs merÖppet hus/samråd E4 Kongberget- Gnarp
TMALL 0141 Presentation v 1.0 Öppet hus/samråd E4 Kongberget- Gnarp 2016-05-26 Agenda 1 Inledning 2 Historik kring projektet 3 E4 genom Harmånger/vattentäkten 4 Omfattning av nya studier 5 Fältarbeten
Läs merStråk 1 Uddevalla Bengtsfors Årjäng Arvika
Stråk 1 Uddevalla Bengtsfors Årjäng Arvika Om kollektivtrafiken i stråket Resandet med kollektivtrafik har minskat i stråket de senaste åren. Orsakerna till minskningen är bl.a. personalneddragningar i
Läs merMedfinansieringsavtal väg 276 Rosenkälla - Åkersberga etapp 4, Margretelundsvägen- Söralidsvägen
Tjänsteutlåtande 0 Österåker Samhällsbyggnadsförvaltningen Anna Anderman Till Kommunstyrelsen Datum 2017-06-19 Dnr KS 2017/0158 O Medfinansieringsavtal väg 276 Rosenkälla - Åkersberga etapp 4, Margretelundsvägen-
Läs mer
