2 Innehållsförteckning Inledning... 2 Bakgrund och kraftkabelns syfte... 2 Berörd lagstiftning... 3 Metodik och avgränsning... 3 Samråd... 4 Planförhållanden... 4 Alternativ... 5 Utbyggnadsalternativet... 5 Nollalternativet... 7 Utredda och förkastade alternativ... 7 Miljökonsekvenser... 8 Stadsbild och markanvändning... 8 Naturmiljö... 8 Förorenad mark... 9 Planer och infrastruktur Byggtiden Hälsa och säkerhet Samlad bedömning Fortsatt arbete och uppföljning Referenser Bilagor Bilaga 1. Samrådsredogörelse Bilaga 2. Länsstyrelsens beslut om betydande miljöpåverkan Fel! Okänt namn på dokumentegenskap. MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning.docx
3 Icketeknisk sammanfattning Öresundskraft AB ansöker om nätkoncession för linje (tillstånd) för en ny 132 kv kraftkabel i centrala Helsingborg, Skåne län. Denna miljökonsekvensbeskrivning (MKB) ingår i ansökan. Kraftkabeln går från en fjärrvärmecentral vid namn Israel i västra Helsingborg. Härifrån går den söderut längs hamnens område till Strandbadsvägen där kabeln går österut, genom cirkulationsplatsen vid Industrigatan, till en fördelningsstation vid namn Hållplatsen. Den totala sträckan är cirka 2 kilometer. Kraftkabeln är viktig för att Öresundskraft AB ska kunna säkerställa en jämn och säker tillgång på fjärrvärme till sina kunder, även vid störningar på ordinarie elförsörjning till Fjärrvärmecentral Israel. Kraftkabeln kommer även göra det möjligt att öka elförsörjning till verksamheterna i hamnområdet. Den kabel som idag ser till så fjärrvärmecentralen har en jämn och säker tillgång på fjärrvärme kommer att tas bort år 2018 eftersom den del av kraftnätet som består av 6 kv kablar tas ur drift. Samråd har skett under november och december 2015 med länsstyrelsen, kommunen, tillsynsmyndigheten, hamnen, större industrier samt berörda fastighetsägare och allmänhet. Kraftkabeln bedöms medföra både positiva och negativa konsekvenser. Under byggtiden kommer grävarbetet att medföra en något förhöjd bullernivå i arbetets direkta närhet och framkomligheten längs vägarna kommer att begränsas. Positiva konsekvenser är den möjlighet kraftkabeln ger Helsingborgs Hamn med en ökad elförsörjning vilket gynnar det riksintresse som hamnen utgör. repo03.docx (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning.docx
4

5 Berörd lagstiftning För att få bygga och driftsätta en kraftkabel krävs ett tillstånd, s.k. nätkoncession för linje, enligt Ellagen. Koncessionsansökan inlämnas till Energimarknadsinspektionen som handlägger ärendet och efter remisshantering fattar beslut. Ansökan omfattar bland annat teknisk beskrivning, fastighetsägarförteckning, miljökonsekvensbeskrivning (MKB) och karta. Ett koncessionsbeslut är vanligtvis inte tidsbegränsat och ger rätt att bygga kabeln men inte rätt att ta mark i anspråk. Öresundskraft strävar efter att teckna frivilliga markupplåtelseavtal med berörda fastighetsägare (läs mer om berörda fastighetsägare under Utbyggnadsalternativet ). Vid ansökan om nätkoncession för linje tillämpas lagarna: ellagen (1997:857), elförordningen (2013:208), förordning om elektriska starkströmsanläggningar (2009:22), miljöbalken (1998:808) samt plan- och bygglagen (2010:900). Samrådsförfarandet och kraven på MKB sker i enlighet med vad som föreskrivs i 6 kap miljöbalken. Samråd har utförts med berörda myndigheter, organisationer, fastighetsägare samt övriga särskilt berörda. Länsstyrelsen har bedömt att kraftkabeln inte bedöms medföra någon betydande miljöpåverkan. Metodik och avgränsning I arbetet med att ta fram en sträckning av kraftkabeln som nu söks koncession för har flera alternativ studerats, varav tre har presenterats mer i detalj i det samrådsunderlag som utgjorde underlaget i samrådsprocessen. Utredda och förkastade alternativ presenteras närmare under rubriken Alternativ nedan. För att kontrollera att kabelsträckningen går att lägga i tänkt sträckning har studier gjorts av befintliga ledningar i området, av kommunala planer, länsstyrelsens karttjänst, Fornsök, MIFO samt genom fältstudier. Intressen inom utredningsområdet, som sträcker sig 50 meter på var sida om föreslagen sträckning, presenteras i kapitlet Miljökonsekvenser. I detta kapitel presenteras även eventuella effekter och konsekvenser på intressena. Avståndet till byggnader har kontrollerats mot fastighetskartan samt kompletterande kontroll i fält. En byggnadsfri zon på 4 meter från yttersta fasen på vardera sidan av kabeln hålls längs hela sträckan. Ingen bostadsbebyggelse finns inom 50 meter från sträckningen. Längs sträckningen passerar kraftkabeln Rönnowska skolan som räknas som ett särskilt känsligt objekt men inga aktiviteter eller gång- och cykelstråk finns på den sida om skolans byggnader som kraftkabeln kommer att ligga. Avståndet till skolans byggnader är längre än de 5 meter som gäller då försiktighetsprincipen används. Samråd har genomförts med länsstyrelsen, kommunen, tillsynsmyndigheten, hamnen, större industrier samt berörda fastighetsägare och allmänhet. Information från yttranden har arbetats in i denna MKB. De aspekter som bedömts vara mest relevanta för den planerade kraftkabeln är stadsbild och markanvändning, naturmiljö, förorenad mark, planer och infrastruktur, byggtiden samt hälsa och säkerhet. Drift och underhåll har inte bedömts kunna ge några konsekvenser och därför inte konsekvensbedömts men beskrivs i Kapitlet Utbyggnadsalternativ. Miljökonsekvenserna för de olika aspekterna har bedömts utifrån skalan i tabell 1. repo03.docx (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning.docx
6
7
8 Teknisk utformning De alternativa kabelsträckningarnas tekniska utförande utgörs i sin helhet av ett markförlagt kabelförband bestående av tre enledarkablar, se Figur 3. Kablarna som används är plastisolerade med ledare av aluminium och skärm av koppar. Kraftkablarna förläggas i tät triangel med kabelskydd enligt Markklass 2 i EBR KJ 41:15. Kabelschaktet blir totalt ca 1,3 meter djupt (Fyllnadsdjup 900 mm under färdig mark) och ca 0,5 meter brett. Runt kabelförbandet läggs en skydds-/kringfyllning fri från skarpa stenar i kabelgropen, resterande fyllning består av grövre grusmaterial, dock innehåller den ej mer än 10 % av kornstorlek mm och är fri från skarpa stenar. Mellan skyddsfyllning och resterande fyllning finns en geotextil (fiberduk). Vid svåra passager som större vägar, starkt trafikerade utfarter och järnvägar kommer schaktfria metoder att användas, till exempel styrd borrning. 132 kv kabelförband Optoslang (DB7x14/10) Figur 3. Skiss visande kabelschakt med ett 132 kv kabelförband. Ovanför kabeln och cirka 4 meter ut från kabelförbandet kommer en byggnads- och anläggningsfri zon att upprätthållas i syfte att skydda kablarna och hålla dem tillgängliga för reparation. Området närmast kablarna kommer dessutom att hållas fri från träd. Fel! Okänt namn på dokumentegenskap. 6 (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning docx
9 Drift och underhåll När kablarna är nerlagda, driftsatta och kabelschaktet återfyllt är påverkan på omgivningen mycket begränsad. Underhåll innefattar röjning av eventuella träd och buskar som etablerar sig närmre än 4 meter från kabeln för att rotsystem inte ska skada kabeln. Något behov av underhåll på själva kablarna finns normalt inte. Tillgång till kabelförbandet krävs endast vid ett eventuellt kabelfel. Nollalternativet Nollalternativet innebär att den planerade kabeln inte kommer till stånd, vilket innebär att miljöpåverkan till följd av den nya kraftkabeln uteblir. Nollalternativet innebär även att det inte finns någon reservmatning till FCI efter Detta medför konsekvenser vid främst störningar i drift hos FCI, då centralen inte kan förse Helsingborg med fjärrvärme/-kyla under den tid då centralen utsätts för störningar. Det medför även att hamnen inte kan få utökad elförsörjning genom kraftkabeln. Utredda och förkastade alternativ Flera alternativ har studerats men förkastats av olika anledningar, här följer en lista: Västra Sandgatan; i gatan går idag en gasledning som har restriktioner på avstånd till kraftkablar. Detta avstånd gör att kabeln inte kan förläggas längs denna gata. Bredgatan och Gasmästaregatan; längs gatan ligger idag en fjärrvärmeledning och ett antal andra ledningar. Ledningsgatan är full och tillräckligt utrymme för en kraftkabel av den aktuella storleken finns inte. Bredgatan; delen som ligger inom området för Rönnowska skolan har förkastats då gatan används regelbundet av barn och ungdomar, vilket gör den mindre lämplig för en kraftkabel. Bredgatan kantas av skolbyggnader på ena sidan och sporthall på andra. Industrigatan: längs gatan ligger Raus Planteringsskola och flera lägenhetsbyggnader vilket gör gatan mindre lämplig för denna typ av kraftkabel. Södergatsviadukten och Planteringsvägen; vägsträckan skall byggas om och planeras att ge plats för superbussar och allé. Längs gatan ligger dessutom flera ledningar varav en befintlig 130 kv ledning. Planerna för utbyggnad och befintliga ledningar gör gatan mindre lämplig för kraftkabeln. Två alternativ har studerats där delar av sträckningen var förlagda inom hamnens område. Då hamnen planerar för byggnationer inom området kommer en kraftkabel att försvåra dessa. repo03.docx (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning.docx
10 Miljökonsekvenser Stadsbild och markanvändning Förutsättningar De alternativa sträckningarna av kraftkabeln går främst igenom ett område med industrier och andra verksamheter där kabeln främst förläggs i industrimark eller i trottoar utanför industrifastighet. Utöver industrimark läggs kabeln, mellan Rönnowska skolan och järnvägen, i mark som utgörs av gräsmark med eftersatt skötsel och skräp som samlats här under en längre tid. Det ligger även en mindre talldunge, öster om järnvägen strax norr om Nygatan. Längs Strandbadsvägen, innan cirkulationsplatsen med Industrigatan, finns grönområden på båda sidor vägen, bland annat grönområdet Talldungen som fungerar som rekreationsområde. Konsekvensbedömning Nollalternativet I nollalternativet sker inga nämnvärda konsekvenser på stadsbild eller markanvändning. Utbyggnadsalternativet Det bedöms inte ske någon bestående påverkan på stadsbilden eller markanvändningen. Schaktet kommer att läggas igen efter byggtiden och marken återställas till sin ursprungliga markanvändning. Ett fåtal träd och buskar kommer att behöva avverkas längs sträckan men stadsbilden bedöms inte påverkas nämnvärt. Inga nämnvärda konsekvenser bedöms ske i utbyggnadsalternativet. Förslag på åtgärder Det föreslås inga åtgärder. Naturmiljö Förutsättningar Det ligger inga skyddade naturområden inom utredningsområdet. Den naturmiljö som finns består av överväxta gräsmarker och ruderatmark. Längs Strandbadsgatan finns två större skogsområden med tallskog, bland annat rekreationsområdet Talldungen. Samtliga naturområden fungerar som refuger och spridningskorridorer för vilda djur och växter i stadsmiljön. Söder om Västra Tallgatan finns rester kvar av bevarandesvärda strandängar. Konsekvensbedömning Nollalternativet I nollalternativet sker inga nämnvärda konsekvenser på naturmiljön. Utbyggnadsalternativet Naturmiljön kommer att påverkas i begränsad utsträckning då vegetation avlägsnas vid grävning av schaktet under byggtiden. De arter som växer på markerna idag är triviala arter som relativt snabbt kommer att etablera sig igen på det påverkade området. Ett fåtal träd kommer att avverkas längs järnvägen där det på ett par platser finns små skogsdungar. Då de flesta träd behålls i områdena så blir påverkan på upplevelsen i områdena och de arter som uppehåller sig där begränsade. Fel! Okänt namn på dokumentegenskap. 8 (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning docx

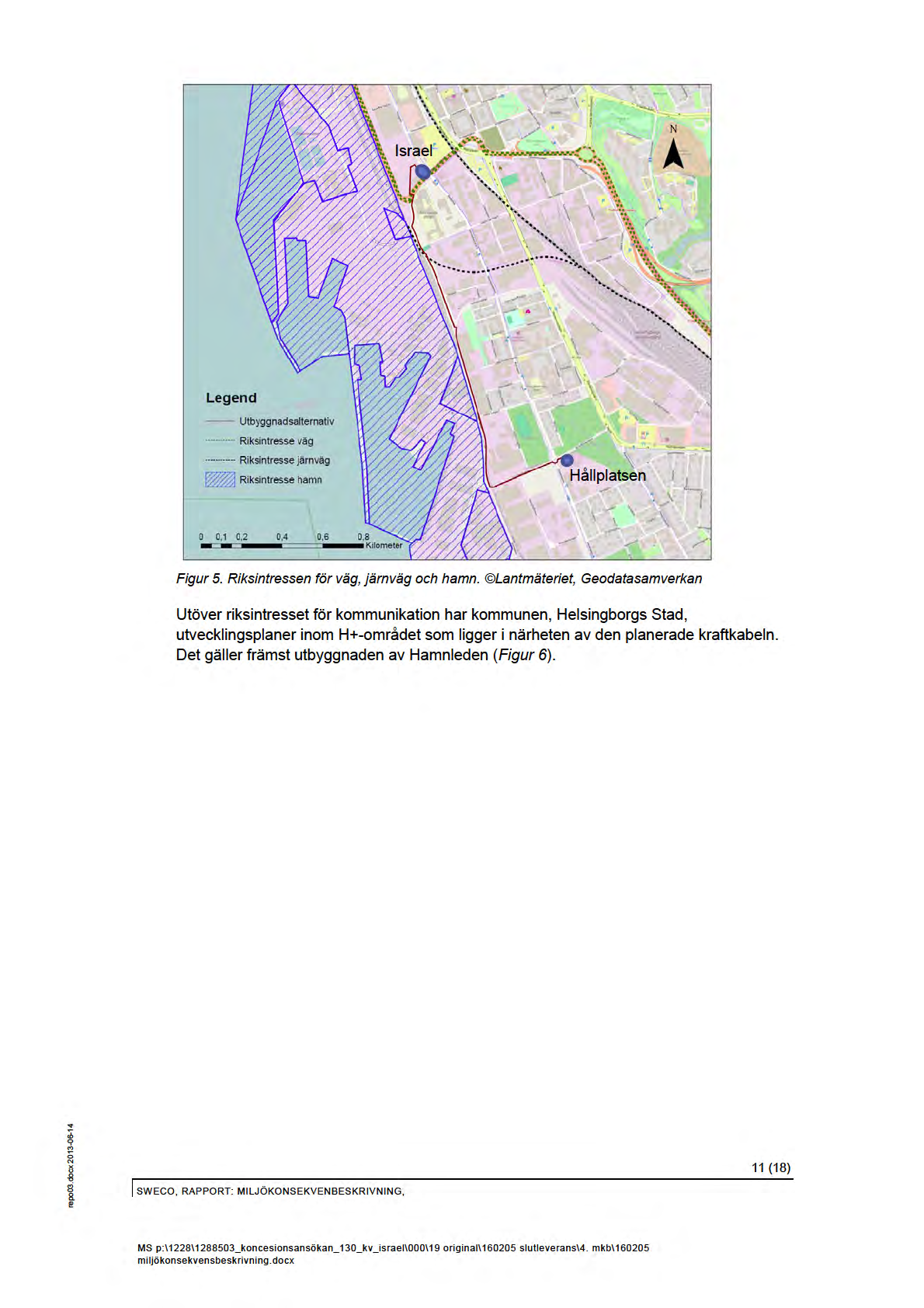

11

12 Då kraftkabeln grävs ner i bebyggd miljö där samtliga fastigheter utgörs av industrier och företag är det viktigt att vara observant under anläggningsfasen om jordar med färgförändringar påträffas, vilket kan indikera på en förorening. Prover ska tas på dessa jordmassor och om förorening påträffas ska dessa tas om hand. Konsekvensbedömning Nollalternativet I nollalternativet sker inga nämnvärda konsekvenser på förorenad mark. Utbyggnadsalternativet Kraftkabeln kommer att förläggas i trottoar eller gata utanför fastigheter. Det är möjligt att föroreningar inom utpekade potentiellt förorenade områden har spridit sig till omkringliggande mark. Potentiellt förorenade områden som kommer att passeras med kraftkabeln är sträckningen inom FC Israels fastighet som inte är riskklassificerad, Rönnowska skolan som är av riskklass 3 grafisk industri-verkstadsindustri med halogenerade lösningsmedel, fastigheten norr om Nygatan som är av riskklass 3 grafisk industri samt Bostik som inte är riskklassificerad övrig organisk kemisk industri. Kraftkabeln förläggs inom fastigheterna för FC Israel och Rönnowska skolan och utanför de andra två fastigheterna. Då kraftkabeln grävs ner utanför eller i utkanten av fastigheterna bedöms risken för spridning vara begränsad men försiktighetsåtgärder bör vidtas vid dessa fastigheter. Det bedöms inte ske några nämnvärda konsekvenser på förorenad mark. Förslag på åtgärder Inom fastigheter där potentiellt förorenade områden har identifierats informeras tillsynsmyndigheten innan arbetet påbörjas och extra försiktighetsmått vidtas vid förläggandet inom området. Schaktmassor ska okulärbesiktigas för att upptäcka färgskiftningar som indikerar på förorenade massor. Påträffas sådana massor ska dessa analyseras på föroreningar. I övrigt bör normal försiktighet vidtas vid förläggningsarbetet för att säkerställa att spridning av markföroreningar inte sker. Planer och infrastruktur Förutsättningar Det finns flera stora utvecklingsplaner inom Helsingborgs stad som utbyggnaden av H+området och hamnens verksamhet. Den planerade kraftkabeln går längs med men inte inom riksintresset för hamnen, se Figur 5. Fel! Okänt namn på dokumentegenskap. 10 (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning docx
13
14
15 Förslag på åtgärder Kontakt kommer tas med ledningsägare innan anläggandet av kraftkabeln för att försäkra att samtliga kan komma åt sina ledningar utan negativ påverkan på andra ledningsägare och att personsäkerhetskrav kan erhållas. Byggtiden Förutsättningar Kabelschaktet blir totalt ca 1,3 m djupt (Fyllnadsdjup 900 mm under färdig mark) och ca 0,5 m brett. Under större vägar, starkt trafikerade utfarter och järnvägar förläggs kabeln genom väg- och järnvägsbank för att inte påverka pågående transport på vägar och järnvägar. Den metod som då används är troligen styrd borrning. Konsekvensbedömning Nollalternativet I nollalternativet finns ingen byggtid och det sker då inga nämnvärda konsekvenser. Utbyggnadsalternativet Den största påverkan på miljön sker under byggtiden då schaktet för kraftkabeln grävs och kabeln anläggs. Kabeln förläggs i asfalterade ytor, trottoarer och längs parkeringsplatser utöver sträckningen längs järnvägen där kraftkabeln förläggs i gräsmarker och ruderatmark. Under förläggningen av kabeln kommer tillfälliga störningar uppkomma i form av buller från maskiner och transporter. Olägenheter i form av framkomlighetsproblem längs de berörda gatorna kommer även att uppstå under byggtiden men ingen trafik kommer att behöva ledas om. Transporter till och från företagen längs sträckningen bedöms inte försvåras nämnvärt. Arbetet ska följa Helsingborgs stads Anvisningar för markanvändning. Konsekvenserna under byggtiden bedöms bli negativa. Förslag på åtgärder Efter slutförda förläggningsarbeten återfylls kabelschaktet varefter marken återställs och/eller iordningsställs till sin ursprungliga markanvändning. Där förläggning sker i naturmark tillåts vegetation att återetableras efter att förläggningsarbeten avslutats. En bestående trädfri zon kommer dock att krävas närmast kabeln och en byggnads- och anläggningsfri zon kommer att upprätthållas utmed kabelstråket. Hälsa och säkerhet Förutsättningar De säkerhetsbestämmelser som måste iakttas regleras i de elektriska starkströmsföreskrifterna. Dessa bestämmelser avser uppförande och/eller anordnande av byggnader, upplag och annat i kabelns närhet samt verksamheter som får och kan bedrivas i kabelns närhet. repo03.docx (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning.docx

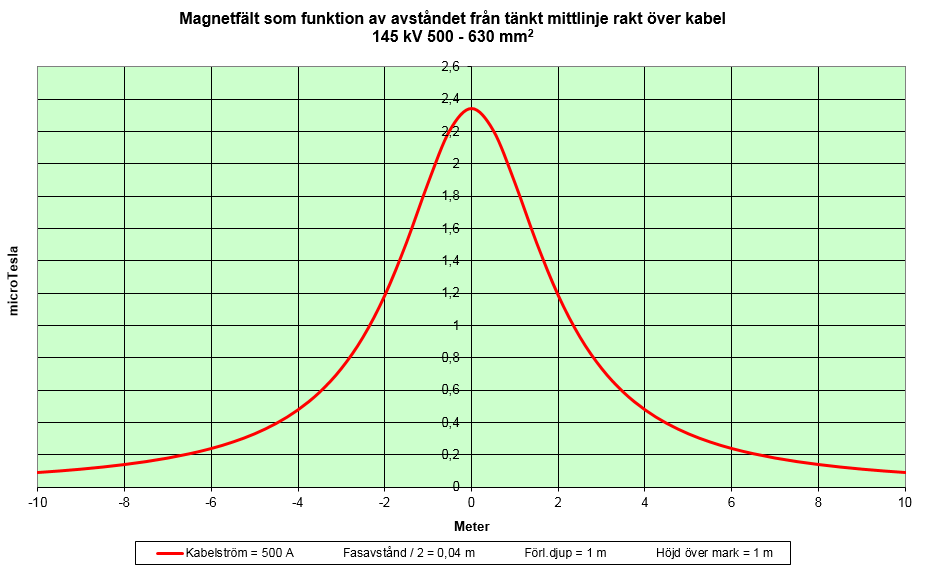

16 Kring kraftkablar alstras elektromagnetiska fält, elektromagnetiska fält är ett samlingsnamn för elektriska och magnetiska fält. De elektromagnetiska fälten uppkommer vid generering, överföring och distribution samt slutanvändning av el. Fälten påverkas av fasledarnas inbördes avstånd och strömmen i ledarna. Då kraftkabeln förläggs under mark avskärmas det elektriska fältet och blir närmare noll samt att kablarna är försedda med en jordad metallisk skärm som hindrar elektriskt fält från att sprida sig till omgivningen. Svenska myndigheter har arbetat fram en försiktighetsprincip som innebär att: Om åtgärder, som generellt minskar exponeringen, kan vidtas till rimliga kostnader och konsekvenser i övrigt bör man sträva efter att reducera fält som avviker starkt från vad som kan anses normalt i den aktuella miljön. När det gäller nya elanläggningar och byggnader bör man redan vid planeringen sträva efter att utforma och placera dessa så att exponeringen begränsas. Öresundskraft ställer sig bakom denna försiktighetsprincip. Den aktuella kabeln påverkar ingen boendemiljö då kraftkabeln ligger på ett sådant avstånd från bebyggelse att den inte ger upphov till någon påverkan på boendemiljön. Den genomförda magnetfältsutredningen visar att värdet för fältstyrkan enligt försiktighetsprincipen, 0.4 μt, nås vid ett avstånd på knappt 5 meter från kraftkabelns mitt. Inga bostäder finns inom detta avstånd se figur 7 nedan. Figur 7. Magnetfältskurvan visar att vid knappt 5 meters avstånd har styrkan på fältet minskat till 0,4 µt vilket är det värde som vanligtvis tillämpas vid försiktighetsprincipen. I dagsläget finns inga fastställda gränsvärden eller riktvärden för magnetiska fält eller skyddsavstånd till kablar på grund av hälsorisker. Öresundskraft tillämpar Helsingborgs stads policy för hantering av frågor rörande låg- och högfrekventa elektromagnetiska fält. Konsekvensbedömning Nollalternativet I nollalternativet sker inga nämnvärda konsekvenser på hälsa och säkerhet. Fel! Okänt namn på dokumentegenskap. 14 (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning docx
17

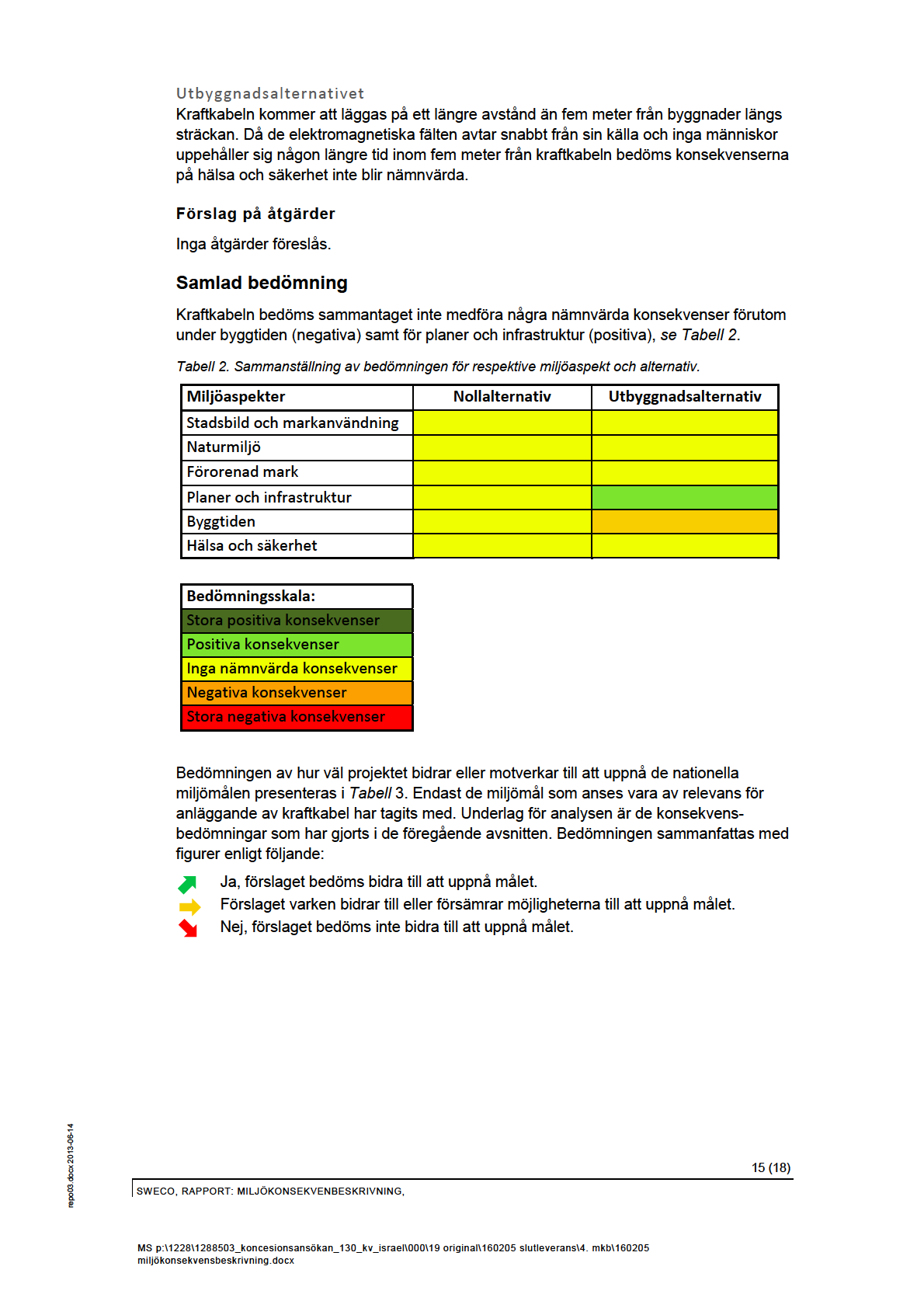

18 Tabell 3. Måluppfyllnad för respektive alternativ Miljömål Utbyggnads alternativ Nollalternativ Motivering Säker strålmiljö Kraftkabeln ger upphov till elektromagnetiska fält. Det bedöms dock inte uppkomma någon påverkan på människors hälsa eller miljön då människor endast uppehåller sig kortare perioder på ett kortare avstånd från kabeln än vad försiktighetsprincipen säger, dvs. 5 meter. Utbyggnadsalternativet eller nollalternativet inverkar inte på möjligheten att uppnå miljömålet. Den bebyggda miljön kommer främst att påverkas under byggtiden och då i begränsad utsträckning. Det är främst buller som kan orsaka störning och försvårar framkomligheten. Då kraftkabeln markförläggs kommer ökningen av elektromagnetiska fält vara liten och snabbt avta från kabeln. Då påverkan på den bebyggda miljön är mycket begränsad bedöms varken nollalternativet eller utbyggnadsalternativet inverka på möjligheten att uppnå miljömålet. I utbyggnadsalternativet kommer ett fåtal träd behöva tas ner för att inte rotsystemen ska riskera att skada kraftkabeln. Avverkningen bedöms inte att orsaka någon större förändring i stadsbilden. Varken utbyggnadsalternativet eller nollalternativet bedöms inverka på möjligheten att uppnå miljömålet. God bebyggd miljö Ett rikt växt- och djurliv I miljöbalkens andra kapitel beskrivs fem allmänna hänsynsregler som reglerar verksamhetsutövarens grundläggande ansvar och skyldigheter. Verksamhetsutövaren har även en skyldighet att visa hur hänsynsreglerna beaktats, vilket beskrivs nedan för projektet. Kunskapskravet: Öresundskraft anser att de, bland annat genom innehållet i denna MKB, har erforderlig kunskap att bedriva den aktuella verksamheten på ett sätt som skyddar människors hälsa och miljön mot skada eller olägenhet. Fel! Okänt namn på dokumentegenskap. 16 (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning docx
19 Erforderliga försiktighetsmått och krav på bästa möjliga teknik: Då kraftkabeln anläggs i tätbebyggt område markförläggs kabeln för att begränsa påverkan från kraftkabeln både på stadsbild och den nivå på det elektromagnetiska fältet som når omgivningen. Kraftkabeln ska hålla under lång tid och Öresundskraft är måna om att använda den bästa tekniken för att förhindra driftstörningar på kabeln. Produktvalsprincipen: Vid anläggandet av kraftkabeln kommer krav att ställas på de material som används och om alternativ finns kommer det miljövänligaste av dessa att väljas. Resurshushållning och kretsloppstänkande: Öresundskraft verkar för att hushållning sker med råvaror och energi vid anläggande av kraftkabeln. Lokaliseringsprincipen: Vid val av sträckning har flera alternativ studerats och det alternativ valts som är både genomförbart och lämpligast ur miljösynpunkt. Fortsatt arbete och uppföljning De bedömningar av miljöpåverkan som redovisas i en MKB innehåller alltid ett mått av osäkerhet. För att säkerställa att verksamhetens faktiska miljökonsekvenser inte avviker väsentligt från de miljökonsekvenser som redovisas i denna rapport bör verksamheten följas upp. Verksamhetsutövaren är även, enligt miljöbalken, skyldig att kontrollera sin verksamhet genom egenkontroll. Denna egenkontroll innebär bland annat att verksamhetsutövaren ska införskaffa sig kunskap om verksamhetens påverkan på människors hälsa och miljön. repo03.docx (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning.docx
20 Referenser 1. Arbetsmiljöverket, Boverket, Elsäkerhetsverket, Socialstyrelsen och Statens strålskyddsinstitut, Myndigheternas försiktighetsprincip om lågfrekventa elektriska och magnetiska fält en vägledning för beslutsfattare (ADI 477), Helsingborgs stad, Gällande detaljplaner: Helsingborgs stad, Översiktsplan 2010: Helsingborgs stad, Fördjupning av översiktsplan för H+, Antagandehandling 23 november Helsingborgs stad, Policy för låg- och högfrekventa elektromagnetiska fält, beslutat i kommunfullmäktige den 24 februari Helsingborgs stad, 2010, Anvisningar för markanvändning. 7. Ledningskollen, ledningskollen.se, Länsstyrelsen, karttjänster, Miljömålsportalen ( Riksantikvarieämbetet, Fornsök: Trafikverket, Riksintresse för kommunikationer, Fel! Okänt namn på dokumentegenskap. 18 (18) MS p:\1228\ _koncesionsansökan_130_kv_israel\000\19 original\ slutleverans\4. mkb\ miljökonsekvensbeskrivning docx
UNDERLAG FÖR SAMRÅD Planerad 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad
UNDERLAG FÖR SAMRÅD Planerad 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad Foto: fördelningsstation RAPPORT 2015-11-03 Maria Liberg Kristiansson
Läs merBakgrund och syfte Lokalisering och tekniskt utförande
Samråd, enligt miljöbalken 6 kap 4, med anledning av planerad förnyelse av koncession för befintlig 70 kv markkabel samt för ombyggnation av befintlig 70 kv luftledning vid Ullna strand i Arninge inom
Läs merPROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning
PROJEKTORGANISATION Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan 16 231 83 Trelleborg Miljökonsekvensbeskrivning MKB-handläggare:, Rejlers Sverige AB Foton, illustrationer och kartor har,
Läs merPROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning
PROJEKTORGANISATION Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan 16 231 83 Trelleborg Miljökonsekvensbeskrivning MKB-handläggare:, Rejlers Sverige AB Foton, illustrationer och kartor har,
Läs merSamrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län
Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län Oktober 2015 Bakgrund och syfte Befintliga 70 kv luftledningar
Läs merFörlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län
Förlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län Samrådsunderlag September 2016 Ellevio AB avser förlänga nätkoncession för linje för två befintliga 40 kv markkablar
Läs merBefintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Konc: 7082 Samrådsunderlag Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län Oktober 2018 Bg: 5967-4770
Läs merKontaktperson: Johanna Fransila Telefon: 08-714 32 13
Datum: Kontaktperson: Johanna Fransila Telefon: 08-714 32 13 2015-02-26 E-post: Johanna.fransila@sweco.se Samråd, enligt miljöbalken 6 kap 4, gällande markförläggning av en delsträcka av Vattenfalls 70
Läs merSamrådsunderlag. Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum. Januari 2018
Nässjö Affärsverk Elnät AB Tullgatan 2 571 34 Nässjö Telefon: 0380-51 70 00 Samrådsunderlag Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum Januari 2018
Läs merAnsökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar. Samrådsunderlag
BILAGA A3 Samrådsunderlag Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar Ånge kommun, Västernorrlands län 2016-09-15 Samråd för 40 kv luftledning
Läs merUnderlag för samråd. Ny 70 kv markkabel i Danderyds kommun. E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13
Underlag för samråd Ny 70 kv markkabel i Danderyds kommun E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13 Titel Utfört av Underlag för samråd Ny 70 kv markkabel i Danderyds kommun Johanna Fransila, Sweco
Läs merOmbyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Ombyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad Underlag för samråd Mars 2014
Läs merPlanerade 50 kv markkablar vid Djupafors i Ronneby kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerade 50 kv markkablar vid Djupafors i Ronneby kommun December 2014 Bg: 5967-4770 Pg: 428797-2 Org. Nr: 556070-6060
Läs merPlanerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Underlag för kompletterande samråd Planerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun September
Läs merBefintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun November 2017 Bg:
Läs merInledning och bakgrund
Innehåll Inledning och bakgrund... 2 Syfte... 2 Koncessionsansökan... 2 Lokalisering... 3 Alternativ, utformning och utförande... 3 Sträckningsalternativ... 4 Utförandealternativ... 5 Områdesbeskrivning...
Läs merKoncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Koncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun Oktober 2017 Bg: 5967-4770 Pg: 428797-2
Läs merAnsökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs. Samrådsunderlag
BILAGA A3 Samrådsunderlag Ansökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs Vindeln och Vännäs kommun Västerbottens län 2016-09-15 Samråd för
Läs merKabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040 25 50 00 Samrådsunderlag Kabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby Januari 2013 Bg: 59674770 Pg: 4287972
Läs merUnderlag för samråd November 2011. E.ON Elnät Sverige AB Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se
E.ON Elnät Sverige AB Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se Planerad 40 kv markkabel/luftledning mellan Nässjö och Sävsjö E med avgreningarna från Bäckafall till Hallhult och från Gödeberg
Läs merAnsökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando
Bilaga 1. Inbjudan till samråd, samrådsunderlag. Inbjudan till samråd enligt Miljöbalken 6 kap 4 Ansökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando Pajala kommun Norrbottens
Läs merFortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n.
Samrådsredogörelse Ansökan om nätkoncession för linje för markförläggning av del av 40 kv-ledning L643 i ny sträckning mellan Norra Ormesta och Rynninge, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund
Läs merFÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA
FÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING SEPTEMBER 2010 Förlängning av koncession för 400
Läs merTIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG
Malmö, 2017-04-10 Vår referens TIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG Rejlers Sverige AB handlägger på uppdrag av Trelleborgs Tekniska
Läs merSamrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län
Samrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län Mars 2015 Bakgrund och syfte Vattenfall Eldistribution AB (Vattenfall)
Läs merAlternativutredningens syfte är att den utgör en del av underlaget för beslut om vilket alternativ utredningen skall gå vidare med.
Alternativutredning Jämtkraft Elnät AB har fått ett föreläggande från Energimarknadsinspektionen att inkomma med ansökan om nätkoncession för linje avseende befintlig ledning från Lugnvik till Östersund
Läs merMätning av magnetiska växelfält: Kåbäcken 2013-03-14/20
reducerar magnetfält Mätning av magnetiska växelfält: Kåbäcken 2013-03-14/20 Projekt 11410 Uppdrag Att kartlägga lågfrekventa magnetfält från en kraftledning vid Kåbäcken, Partille. Uppdragsgivare Pär-Anders
Läs merPlanerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun Maj 2015 Bg: 5967-4770 Pg: 428797-2
Läs merSamråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs kommun, Örebro län
Datum: 2015-05-04 Kontakt: Viktoria Uski Telefon: 08 714 32 20 E-post: Viktoria.uski@sweco.se Samråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs
Läs merLITEN MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje
Nya 145 kv markförlagda ledningar mellan ny skarvpunkt vid Maria station och fördelningsstation Olympia samt mellan fördelningsstation Olympia och fördelningsstation Stattena i Helsingborgs stad LITEN
Läs merSamrådsunderlag. Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län. Ansökan om linjekoncession enligt ellagen
Samrådsunderlag Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län Ansökan om linjekoncession enligt ellagen September 2015 PROJEKTORGANISATION Ellevio AB Box 2087 650 02 Karlstad
Läs mer2 Kompletterande samrådsredogörelse
Bilaga M4.b - Kompletterande samråd sida 2/17 1.2 Syfte Syftet med den nya ledningen mellan Dotorp och Täppan är att förstärka elnätet i området, samt att möjliggöra anslutning av vindkraftsanläggningar
Läs merDenna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB
Denna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB Innehållsförteckning Sammanfattning... 3 1. Inledning...
Läs merSamrådsunderlag. Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län.
Samrådsunderlag Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län. November 2016 Sökande Vattenfall Eldistribution AB Österlånggatan 60 461 88 Trollhättan Kontaktperson
Läs merSamrådsredogörelse
Samrådsredogörelse Gällande Göteborg Energi Nät AB:s ansökan om linjekoncession för 130-kv markförlagd kabel på sträckan Brantingsmotet Brunnsbomotet, Göteborg stad, Västra Götalands län. 2015-09-14 INNEHÅLLSFÖRTECKNING
Läs merPlanerad 2x130 kv markkabel vid Flackarp i Staffanstorps kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad 2x130 kv markkabel vid Flackarp i Staffanstorps kommun Mars 2014 Bg: 5967-4770 Pg: 428797-2 Org. Nr: 556070-6060
Läs merFörlängd koncession för linje för befintliga markförlagda 145 kv ledningar i Rävekärr och Åbro i Mölndals kommun i Västra Götalands län
Förlängd koncession för linje för befintliga markförlagda 145 kv ledningar i Rävekärr och Åbro i Mölndals kommun i Västra Götalands län SAMRÅDSUNDERLAG Ansökan om förlängd nätkoncession för linje Oktober
Läs merFörlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun November 2016 Bg:
Läs merNy 145kV markförlagd ledning mellan fördelningsstation Ängelholm Östra och ny fördelningsstation Håve i Ängelholms kommun, Skåne län
Ny 145kV markförlagd ledning mellan fördelningsstation Ängelholm Östra och ny fördelningsstation Håve i Ängelholms kommun, Skåne län SAMRÅDSREDOGÖRELSE Ansökan om nätkoncession för linje Yttranden och
Läs merNy 145 kv markförlagd ledning mellan fördelningsstation Ängelholm Östra och ny fördelningsstation Håve i Ängelholms kommun, Skåne län
Ny 145 kv markförlagd ledning mellan fördelningsstation Ängelholm Östra och ny fördelningsstation Håve i Ängelholms kommun, Skåne län LITEN MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje
Läs merPå uppdrag av VB Elnät handlägger Sweco Energuide AB tillstånds- och samrådsfrågorna i ärendet.
Datum 2015-11-02 Samråd, enligt miljöbalken 6 kap 4, gällande befintlig 145 kv markkabel samt markförläggning av 145 kv kraftledning för att ersätta VB Elnäts 145 kv luftledning i Knutsbo, Ludvika kommun,
Läs merSamrådsunderlag avseende ny markförlagd 145 kv kraftledning mellan Umeå Universitet och Ålidhem i Umeå tätort, Västerbottens län
2016-12-02 Samrådsunderlag avseende ny markförlagd 145 kv kraftledning mellan Umeå Universitet och Ålidhem i Umeå tätort, Västerbottens län Bakgrund och syfte Umeå Energi Elnät AB (Umeå Energi) planerar
Läs merNy 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn
Underlag för samråd enligt miljöbalken 6 kap 4 Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn Örnsköldsviks kommun, Västernorrlands län 2014-03-21 1 Inledning 1.1
Läs merSAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN
SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN OMBYGGNAD DELSTRÄCKA AV 40 KV LEDNING VID NYTT PLANOMRÅDE VÄG E20 KRISTINEHOLM - BÄLINGE OCH VERKSAMHETER I ALINGSÅS KOMMUN VATTENFALL ELDISTRIBUTION AB 2015-05-20 Denna
Läs merINNEHÅLL. Allmänt 3. Förläggningsmetod 9. Restriktioner kring ledningen 10. Teknisk data mm 11
2 TEKNINSK BESKRIVNING TILLHÖRANDE ANSÖKAN OM NÄTKONCESSION FÖR NY MARKFÖRLAGD 130 KV-KRAFTLEDNING INNEHÅLL 1 Allmänt 3 2 Utformning och utförande 5 2.1 Samförläggning med överföringsledningar (Sobacken
Läs merFigur 1. Befintlig 145 kv luftledning vid Grågåsvägen i Marnäs, där en ny skola planeras att byggas till höger om ledningsgatan i bilden.
Datum 2016-07-06 Samråd, enligt miljöbalken 6 kap 4, gällande ombyggnation av befintlig 145 kv luftledning vid Marnäs till sjökabel och markkabel, Ludvika och Smedjebackens kommuner, Dalarnas län Bakgrund
Läs merAlternativbeskrivning ny sträckning
Alternativbeskrivning ny sträckning Allmänt Ny utredd sträckning för delprojekt Södra Solna utgår från transformatorstation Galoppvägen, se Figur 1 nedan. Samförläggning med ny ledning för delprojekt Järva
Läs merBakgrund och syfte AB PiteEnergi planerar att ansöka om linjekoncession för två 45 kv markkablar i anslutning till Pitholmens industriområde.
PM 2014-09-23 Samrådsredogörelse Inledning Detta är en redogörelse för hur samråden har genomförts, samt de åsikter och förslag som inkommit och hur AB PiteEnergi ställer sig till dessa. Samråden behandlar
Läs merAnsökan om förlängning av nätkoncession för linje för del av 12 kv markförlagd kabel L94625, i Fjugesta, Lekebergs kommun, Örebro län
Samrådsunderlag Ansökan om förlängning av nätkoncession för linje för del av 12 kv markförlagd kabel L94625, i Fjugesta, Lekebergs kommun, Örebro län Ansökan om förlängning av nätkoncession för delsträcka
Läs merLiten Miljökonsekvensbeskrivning
2018-102336-0001 2018-09-27 10 september 2018 GoogleStreetView Liten Miljökonsekvensbeskrivning Ansökan om nätkoncession för ny markförlagd kraftledning i Norrflärke, Örnsköldsvik kommun, Västernorrlands
Läs merSamrådsunderlag. Ansökan om nätkoncession för befintlig 130 kv-ledning mellan station Holmagärde XT 121 och station Varbergs Centrum XT 161
Varberg Energi AB Affärsområde Elnät Västkustvägen 50 43213 Varberg Samrådsunderlag Ansökan om nätkoncession för befintlig 130 kv-ledning mellan station Holmagärde XT 121 och station Varbergs Centrum XT
Läs merSamrådsunderlag. Ansökan om förlängning av nätkoncession för linje enligt ellagen
Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 132 kv luftledning som utgör utledning ML86 S1 vid fördelningsstation BT34 Älberg, Hallsbergs kommun, Örebro län Ansökan om förlängning
Läs merAnsökan om nätkoncession för 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad
SAMRÅDSREDOGÖRELSE 2015-12-15 Ansökan om nätkoncession för 132 kv kraftkabel mellan fördelningsstation Hållplatsen och Fjärrvärme Central Israel i Helsingborgs Stad Som en del i processen att ansöka om
Läs merAnslutning av vindkraft och framtidssäkring av elnätet. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning
Anslutning av vindkraft och framtidssäkring av elnätet Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning Innehåll Bakgrund 3 Tillståndsprocessen 4 Tillvägagångssätt 5 Projektbeskrivning
Läs merInnehållsförteckning. 1 Samråd 4
Innehållsförteckning 1 Samråd 4 2 Inkomna synpunkter och bemötanden 5 2.1 Länsstyrelsen i Blekinge län 5 2.2 Ronneby kommun 5 2.3 Försvarsmakten 5 2.4 Skanova 5 2.5 Riksantikvarieämbetet 5 2.6 Sveriges
Läs merTillägget till planbeskrivningen tar inte upp frågor som utretts i gällande detaljplan.
Samrådshandling Oktober 2013 Sektorn för samhällsbyggnad Ändring av detaljplan för del av Hindås 1:539 Återvinningsstation vid Hindås station Härryda kommun Planbeskrivning Planbeskrivningens uppgift är
Läs merNy 130 kv sjö- och markkabel i Kalmarsund mellan Revsudden, Kalmar kommun, och Stora Rör, Mörbylånga kommun, Kalmar län
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Ny 130 kv sjö- och markkabel i Kalmarsund mellan Revsudden, Kalmar kommun, och Stora Rör, Mörbylånga kommun, Kalmar
Läs merFörlängd koncession för 24 kv ledning mellan Kvarnåsen och Buås i Årjängs kommun, Värmlands län
Förlängd koncession för 24 kv ledning mellan Kvarnåsen och Buås i Årjängs kommun, Värmlands län SAMRÅDSUNDERLAG Ansökan om förlängd nätkoncession för linje Januari 2018 Ellevio AB (publ). 115 77 Stockholm
Läs merLITEN MILJÖKONSEKVENSBESKRIVNING
LITEN MILJÖKONSEKVENSBESKRIVNING NY 40 kv- MARKKABEL MELLAN KÄLLBY-SKEBY, GÖTENE KOMMUN, VÄSTRA GÖTALANDS LÄN 2018-09-14 SAMMANFATTNING Bakgrund och syfte Götene Elförening ekonomisk förening bygger, äger,
Läs merFörlängd koncession för befintlig 50 kv ledning mellan Sälsätern och Hidetäkten i Malung-Sälens kommun i Dalarnas län
Förlängd koncession för befintlig 50 kv ledning mellan Sälsätern och Hidetäkten i Malung-Sälens kommun i Dalarnas län SAMRÅDSUNDERLAG Ansökan om nätkoncession för linje Februari 2017 Ellevio AB (publ).
Läs merFörlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå kommun)
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för två 130 kv luftledningar mellan Hammarforsen och Bandsjö (Ragunda, Sundsvall och Timrå
Läs merBilaga M1 b. Projektorganisation. Ellevio AB Stockholm. Telefonväxel: Org.nr: Samordnare tillståndsfrågor
Samrådsredogörelse Bilaga M1 b Projektorganisation Ellevio AB 115 77 Stockholm Telefonväxel: 08-606 00 00 Org.nr: 556037-7326 Samordnare tillståndsfrågor Samråd och MKB NEKTAB Sågaregatan 22 46132 Trollhättan
Läs merHur påverkas respektive parameter av att planens genomförs? Detaljplanen kommer att möjliggöra att en sporthall byggs inom området.
Enligt plan- och bygglagen (PBL) och miljöbalken ska det till en detaljplan som bedöms medföra en betydande miljöpåverkan på miljön, hälsan och hushållningen med mark, vatten och andra resurser även genomföras
Läs merSamrådsunderlag för ledningssträckning
Samrådsunderlag för ledningssträckning 130 kv vindkraftanslutning i område väster om Hammarstrand 2011-09-05 Rapporten är framtagen av SWECO Energuide AB på uppdrag av E.ON Elnät Sverige AB 1 (8) Innehåll
Läs merSamrådsunderlag. Januari Nässjö Affärsverk Elnät AB Tullgatan Nässjö Telefon:
Nässjö Affärsverk Elnät AB Tullgatan 2 571 34 Nässjö Telefon: 0380 51 70 00 Samrådsunderlag Ansökan om ny nätkoncession för ersättande av befintliga 45kV luftledningar med markkabel mellan avgreningspunkt
Läs merBilaga 1. Samrådsredogörelse för alternativa sträckningar
Bilaga 1 Samrådsredogörelse för alternativa sträckningar Administrativa uppgifter Verksamhetsutövare Tekniska verken Nät AB Box 1500 581 15 Linköping Organisationsnummer: 556426-8588 Konsult ÅF Consulting
Läs merBehovsbedömning ANTAGANDEHANDLING 1(9) SPN 2015/ tillhörande detaljplan för fastigheten Mamre 2. inom Hageby i Norrköping.
Behovsbedömning 1(9) tillhörande detaljplan för fastigheten Mamre 2 inom Hageby i Norrköping den 21 mars 2018 ANTAGANDEHANDLING Antagen i SPN: 2018-05-15, 114 Laga kraft: 2018-06-18 Genomförandetidens
Läs merFörlängd koncession för befintlig markkabel 130 kv. Koncession för 130 kv markkabel från Lugnvik till Östersund
Förlängd koncession för befintlig markkabel 130 kv Koncession för 130 kv markkabel från Lugnvik till Östersund Innehåll Bakgrund 3 Tillståndsprocessen 3 Tillvägagångssätt 5 Projektbeskrivning 7 Nulägesbeskrivning
Läs merBedömning av miljöpåverkan för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun
Bedömning av för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun Antagen: åååå-mm-dd Laga kraft: åååå-mm-dd Genomförandetidens sista dag: åååå-mm-dd www.mjolby.se/planer Miljöar för planer och program Om en plan
Läs merBedömning av miljöpåverkan för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun
www.mjolby.se/planer Bedömning av för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun Antagen: åååå-mm-dd Laga kraft: åååå-mm-dd Genomförandetidens sista dag: åååå-mm-dd Miljöar för planer och program Om en plan
Läs merPlanerad 40 kv kraftledning vid Rala i Hallsbergs kommun
E.ON Elnät Sverige A Nobelvägen 66 205 09 MALMÖ Tel: 040 25 50 00 eon.se Planerad 40 kv kraftledning vid Rala i Hallsbergs kommun Underlag för samråd December 2011 ankgiro: 5967-4770 PlusGiro: 428794-2
Läs merLänsstyrelsen i Norrbottens län Luleå. Luleå
Luleå 2016-09-20 Länsstyrelsen i Norrbottens län 971 86 Luleå Begäran om beslut i fråga om betydande miljöpåverkan, Ansökan om koncession för befintlig 130 kv-markförlagd kraftledning söder om Yttervikens
Läs merUnderlag för samråd. Ny 40 kv kraftledningen inom Jokkmokk tätort. enligt miljöbalken 6 kap 4. Jokkmokks kommun, Norrbottens län 2015 09 09
Underlag för samråd enligt miljöbalken 6 kap 4 Ny 40 kv kraftledningen inom Jokkmokk tätort Jokkmokks kommun, Norrbottens län 2015 09 09 Administrativa uppgifter Vattenfall Eldistribution AB bedriver elnätsverksamhet
Läs merSAMRÅD ENLIGT MILJÖBALKEN KAP 6 4. FIGUR 5. Öster om tryckningen under väg 26, kommer kablarna att markförläggs längs med en skogsväg.
FIGUR 5. Öster om tryckningen under väg 26, kommer kablarna att markförläggs längs med en skogsväg. Från ställverket vid Skåningstorp planeras markkablarna att förläggas utanför Skövde kommuns planerade
Läs merAnsökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun
SAMRÅDSREDOGÖRELSE Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun UMEÅ 2015-02-03 INNEHÅLLSFÖRTECKNING 1 Inledning 3 2 Samrådets genomförande 3 3
Läs merBedömning av behovet att upprätta en miljökonsekvensbeskrivning enligt Plan- och bygglagen och enligt kriterierna i MKB-förordningens bilagor 2 o 4.
Handläggare Er beteckning Morgan Mattsson Datum Telefon Vår beteckning 2010-11-02 0455-30 33 75 PLAN.2010.1925 BEHOVSBEDÖMNING Bedömning av behovet att upprätta en miljökonsekvensbeskrivning enligt Plan-
Läs merPlanerad kabling av del av två befintliga 130 kv luftledningar i Norränga, i Lunds kommun, Skåne län
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad kabling av del av två befintliga 130 kv luftledningar i Norränga, i Lunds kommun, Skåne län November 2013
Läs merUpphävande av del av detaljplan för del av stadsäga 26 m.fl., Söderköpings kommun, Östergötlands län. 1(8) Dnr: SBF PLANBESKRIVNING DP XX
1(8) PLANBESKRIVNING DP XX Upphävande av del av detaljplan för del av stadsäga 26 m.fl., Söderköpings kommun, Östergötlands län Granskningshandling Upprättad: 2017-09-27 Reviderad: 2018-02-22 Godkänd för
Läs mer1. BAKGRUND OCH SYFTE TILLSTÅNDSPROCESSEN UTREDNINGSALTERNATIV BESKRIVNING AV BEFINTLIG LEDNING...8
Samrådsunderlag Befintlig markförlagd 40 kv-kraftledning mellan Marknadsplatsen och Gislaveds Energis transformatorstation, Gislaveds kommun, Jönköpings län. mars 2017 INNEHÅLL 1. BAKGRUND OCH SYFTE...5
Läs merFörlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun November 2016
Läs merMILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje för ny 138 kv markförlagd kraftledning mellan Måby och Rosersberg i Sigtuna kommun i Vattenfall Eldistribution AB Maj 2015 Projektorganisation
Läs merNya 30 kv markkablar för vindkraftsanslutning i Tvinnesheda, i Uppvidinge kommun, Kronobergs län
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Nya 30 kv markkablar för vindkraftsanslutning i Tvinnesheda, i Uppvidinge kommun, Kronobergs län November 2013 Bg:
Läs merNy 40 kv markkabel i Hamre, Sollefteå kommun
Samrådsunderlag Ny 40 kv markkabel i Hamre, Sollefteå kommun April 2018 E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Konc 7072 Bg: 5967-4770 Pg: 428797-2 Org. Nr: 556070-6060
Läs merPlanerad 20 kv markkabel mellan Lövestad och Björkhaga i Sjöbo kommun
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad 20 kv markkabel mellan Lövestad och Björkhaga i Sjöbo kommun Maj 2018 Bg: 5967-4770 Pg: 428797-2 Org.
Läs merAnsökan om nätkoncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen - Gammelstad. Samrådsredogörelse.
Bilaga A Samrådsredogörelse Ansökan om nätkoncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen - Gammelstad Luleå kommun, Norrbottens län 2017-08-29 INNEHÅLLSFÖRTECKNING 1 INLEDNING...
Läs mer395 Antagandehandling. Detaljplan för Granen 5 Ronneby kommun, Blekinge län PLANBESKRIVNING. HANDLINGAR Planen består av följande handlingar:
Ronneby kommun, Blekinge län Idrottsplats Gymnasieskola/ sporthall Blekan Fotbollsplan/ Brunnsparken Översiktskarta, planområdet markerat med rött PLANBESKRIVNING HANDLINGAR Planen består av följande handlingar:
Läs mer"" SVENSKA ^ KRAFTNÄT
"" SVENSKA ^ KRAFTNÄT Generaldirektören Energimarknadsinsp ektionen Box 155 63103 ESKILSTUNA 2010-11-08 2009/1298 ANSÖKAN Ansökan om förlängning av nätkoncession för dubbla 400 kv ledningar Ringhals -
Läs merDetaljplan för del av Nyland 5:19
Granskningshandling Detaljplan för del av Nyland 5:19 Ytterlännäs församling Kramfors kommun Nylands Hälsocentral Parkering Standardförfarande Dnr Mob-2017-1478 PLANBESKRIVNING Handlingar Till planen hör:
Läs merBedömning av miljöpåverkan för Planprogram, del av Fall-området, söder om järnvägen, Mantorp, Mjölby kommun
Bedömning av för Planprogram, del av Fall-området, söder om järnvägen, Mantorp, Mjölby kommun Antagen: Laga kraft: Genomförandetidens sista dag: www.mjolby.se/planer Miljöar för planer och program Om en
Läs merMILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje avseende 30 kv ledning, Fagersta kommun, Västmanlands län Västerbergslagens Elnät AB 2015-04-09 Vattenfall Services Nordic AB Miljö&Tillstånd
Läs merUNDERLAG FÖR PLANUPPDRAG
FASTIGHETEN BÖLJAN 3 CENTRUM, HELSINGBORGS STAD 1(5) Dnr 1146/2013 UNDERLAG FÖR PLANUPPDRAG SÖKANDE JM fastighets AB SYFTE Detaljplanen upprättat för att pröva möjligheten att uppföra två flerbostadshus
Läs merBagaren 10 m.fl. PLANBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR. Inom Tyresö kommun, Stockholms län. PLANOMRÅDE
Miljö- och stadsbyggnadsförvaltningen Sara Kopparberg, Ansvarig planarkitekt PLANBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Bagaren 10 m.fl. Inom Tyresö kommun, Stockholms län. PLANOMRÅDE PLANBESKRIVNING 2
Läs merProjektorganisation. E.ON Elnät Sverige AB 205 09 Malmö eon.se. ÅF Industry AB Box 585 201 25 Malmö www.afconsult.com. Rapporten har upprättats av
Projektorganisation E.ON Elnät Sverige AB 205 09 Malmö eon.se ÅF Industry AB Box 585 201 25 Malmö www.afconsult.com Rapporten har upprättats av För kartor i underlaget innehas rättighet: Lantmäteriet MS2006/02876
Läs merDetaljplan- Samrådshandling. För del av Björken 4, Götene tätort, Götene kommun, april 2018
Detaljplan- Samrådshandling För del av Björken 4, Götene tätort, Götene kommun, april 2018 Handlingar Planbeskrivning med genomförandebeskrivning Plankarta Bilagor Fasighetsförteckning Grundkarta Genomförandetid
Läs merSAMRÅDSUNDERLAG JUNI Karta över befintliga 70 kv och 12 kv kraftledningar vid Sandarne för vilka samrådet gäller. Ellevio AB Stockholm
Ellevio AB 115 77 Stockholm SAMRÅDSUNDERLAG FÖRNYAD NÄTKONCESSION FÖR LINJE FÖR BEFINTLIGA 70 KV KRAFTLEDNING L3-70 MELLAN KÄLLVATTSTJÄRNEN OCH SANDARNE TRANSFORMATORSTATION OCH INOM SANDARNE INDUSTRIOMRÅDE
Läs merAnsökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad
Bilaga 1 Inbjudan till samråd enligt miljöbalken 6 kap 4 Ansökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad Luleå kommun Norrbottens län 2017-06-02
Läs merMILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Bilaga till ansökan om nätkoncession för linje avseende två nya 130 kv kraftledningar mellan station Rosersberg Södra och Ericssons fastighet Rosersberg 11:131 i Sigtuna kommun,
Läs merUpphävande och ändring av detaljplan för del av Söderköping 2:1, Slussporten, Söderköpings kommun, Östergötlands län Samrådshandling
2017-03-06 1(8) PLANBESKRIVNING DP XX Upphävande och ändring av detaljplan för del av Söderköping 2:1, Slussporten, Söderköpings kommun, Östergötlands län Samrådshandling Upprättad: 2017-03-06 Godkänd
Läs merUNDERLAG FÖR PLANUPPDRAG
1(5) Dnr 518/2014 FASTIGHETEN KATTARP 13:67 KATTARP, HELSINGBORGS STAD UNDERLAG FÖR PLANUPPDRAG SÖKANDE Fastighetsägaren Ab Helsingborgshem inkom med ansökan om detaljplaneändring den 10 april 2014. SYFTE
Läs merDetaljplan för del av fastigheterna Hissmon 1:226, 1:278 och 1:231, Krokom, Krokoms kommun PLANBESKRIVNING. Granskningshandling
Datum 2013-10-14 1 (7) Detaljplan för del av fastigheterna Hissmon 1:226, 1:278 och 1:231, Krokom, Krokoms kommun PLANBESKRIVNING KROKOM1000, v1.0, 2012-10-09 Granskningshandling Krokoms kommun Postadress
Läs mer
