Projektplan Masken Sida 1 av 11 Projektplan Masken Projektnamn Masken Beställare Kemex AB Projektledare Markus Danielsson
|
|
- Karin Andreasson
- för 8 år sedan
- Visningar:
Transkript
1 Projektplan Masken Projektnamn Beställare Projektledare Masken Kemex AB Markus Danielsson
2 Innehåll 1. Bakgrund, syfte och mål... 3 Bakgrundsbeskrivning... 3 Syfte... 3 Mål... 3 Avgränsningar Kravspecifikation... 4 Produktkrav... 4 Projektkrav... 4 Förutsättningar Leverans och införande Nulägesanalys och intressenter... 5 SWOT-analys... 5 Intressentanalys Tidsplan... 7 Översiktslinje... 7 Framtidsplan... 7 Översiktsplan (Gantt-schema) Organisation och bemanning... 9 Roller, ansvar och befogenheter Budget och nyttovärdering Kommunikation och kvalitetssäkring... 9 Rapporter och dokumentation... 9 Informationsplan... 9 Kvalitetsplan Ändringshantering Riskanalys och riskhanteringsplan... 11
3 1. Bakgrund, syfte och mål Bakgrundsbeskrivning Industrin Kemex på Kemvägen 1 är i behov av att ha en tillförlitlig elförsörjning då man under detta år (läs 2015) kommer att införa en ny produkt vars process inte kan eller får avbrytas. Detta vill man undvika genom att skapa en elförsörjning som man kan lita på. Man vill bygga om från idag ett radiellt nät till ett maskat nät som kan matas både radiellt och maskat. Idag matas industrin av en 5 MVA 30/6.6 kv transformator med ett överliggande spänningsstyvt nät på 130 kv. Syfte Syftet med projektet är att gör produktionen hos Kemex AB tillförlitligare. Genom att göra detta kommer riskerna att drabbas av oförutsedda elavbrott minska vilket även skulle minska risken för personfara såväl som produktionsbortfall. Detta kommer i sin tur att leda till ökad produktion. Mål Komma fram till ett förslag som redogör hur man kan komplettera Kemex AB med ytterligare en matning mellan befintlig 130kV ledning mot företaget. Detta förslag innefattar en redogörelse för hur en nyinstallation av kabel, transformator och ställverk kan göras på ett tillfredställande sätt. I figuren nedan klargörs i grova drag hur Kemex AB vill att matningen ska se ut efter installation. Enligt information från Kemex AB kommer den blåa nya linjen att omfatta cirka 20 km samt att det är 30 km från fabriken till den andra transformatorn. Terrängen är öppen och plan och hela sträckan tillhör markklass A.
4 Avgränsningar Alla tillstånd för detta projekt har Kemex AB redan ordnat såsom tillstånd från markägare, allmänna bestämmelser, arbetsmiljölagen, AFS samt bygglov. Detta innebär att slutprodukten endast kommer att beröra arbetet med att ta fram ett förslag för den fysiska installationen. 2. Kravspecifikation Produktkrav Byggnationen får inte överskrida en budget på 30 miljoner kronor. Den nya transformatorn måste anpassas efter hur stor produktion fabriken har idag. Produktionen ligger effektmässigt på 5MVA och ska därmed anpassas därefter. Elförsörjningen inne i företagets anläggning är helt uteslutet från projektet, dvs. det är enbart kraftmatningen mellan 130kV nätet mot företagets transformator som är berört och ska säkerställas i projektet. Projektkrav Vid genomförande av installationen får produktionsbortfallet inte överstiga 30 % på en månad. Med produktionsbortfall menas arbetstiden och produktionen får stå still max 30 % av den totala produktionstiden vid ombyggnationen. Den totala produktionstiden är 8h per dag. Förutsättningar Alla tillstånd för byggnationen har Kemex AB redan ordnat såsom tillstånd från markägare, allmänna bestämmelser, arbetsmiljölagen, AFS samt bygglov. Detta innebär att slutprodukten endast kommer att beröra arbetet med att ta fram ett förslag för den fysiska installationen. 3. Leverans och införande Förslaget ska överlämnas i en rapport som sedan ligger till underlag för den kommande installationen.
5 4. Nulägesanalys och intressenter SWOT-analys Inom + - Styrkor Svagheter Stor budget Erfarenhet/Kunskap Stor personaltillgång Kommunikation med beställare Utom Möjligheter Säkra upp nätet Hot Markberedning/Terräng Tid
6 Intressentanalys Intressenter Beställare Företagsledning Personal på fabriken Underleverantörer Aktieägare Kunder till fabriken Hur påverkas intressenten av projektet Hur påverkar intressenten projektet Kärnintressenter - Beställare - Företagsledningen Beställare företagsledningen: ekonomisk vinning. och Genom beslutsfattande. Primärintressenter - Personal på fabriken - Underleverantörer Sekundärintressenter - Aktieägare - Kunder till fabriken Personal på fabriken: säkrare arbetsplats med mindre driftstopp. Underleverantörer: ekonomisk vinning Aktieägare effektivare produktion leder till bättre avkastning. Kunder effektivare produktion kan led till billigare produkt. Personal på fabriken påverkar inte projektet. Underleverantörer: de tillhandahåller varor och tjänster. Aktieägare och kunder till fabriken påverkar inte projektet.

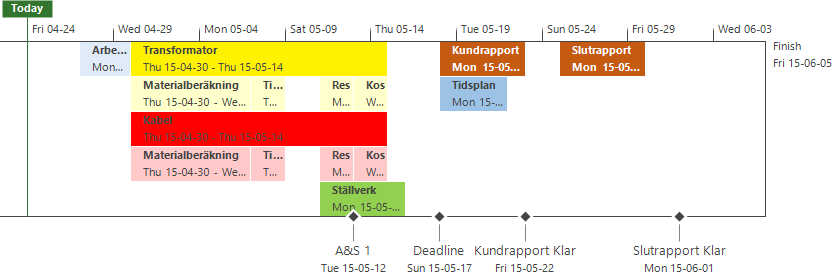

7 Sida 7 av Tidsplan Översiktslinje Framtidsplan
8 Sida 8 av 11 Översiktsplan (Gantt-schema)
9 6. Organisation och bemanning Roller, ansvar och befogenheter Malin Westman - Kabelexpert Nils Wiklund Beräkningsexpert Andreas Johansson - Transformatorexpert Markus Danielsson Personalexpert 7. Budget och nyttovärdering Projektet kommer inte att ha några kostnader, men budgeten för den framtida byggnationen ligger på 30 miljoner kronor. 8. Kommunikation och kvalitetssäkring Rapporter och dokumentation Alla rapporter och dokumentation ska läggas upp på projektwebben samt tas upp vid kommande projektmöten. Informationsplan Vem? Mottagare Projektledaren Projektmedlemmar Projektledaren Medlemmar i projektorganisationen Varför? Vad? Hur? När? Vem? Ansvarig För att kunna ta beslut Leda arbetet framåt Resultat Status Förstudie Projektplan Genomförande Ändringar Projektmöten Projektwebb Projektmöten Projektwebb Kontinuerligt Kontinuerligt Beställare Visa vad projektet åstadkommit Status Ändringar Rapporter Kontinuerligt Projektledaren
10 Kvalitetsplan Kvalitetsnivå Tiden 50 % Resurserna 20 % Kvaliteten 30 % Kvalitetsaktiveter Detta ska dokumenteras - förstudie - projektplan - kundrapport - slutrapport - mötesprotokoll - kommunikation med beställaren Uppföljning av aktiveter, dokumentation och resultat sker kontinuerligt under hela projektet och kommer att tas upp vid varje projektmöte. Ändringshantering - större förändringar som styr projektets tid, resurser och kvalitet ska föras upp till beställaren - alla förändringar som inte påverkar målet, leveranstiden eller budgeten godkänns av projektledaren - alla projektdokument som förändras ska ges ett nytt versionsnummer
11 9. Riskanalys och riskhanteringsplan Risk Sannolikhet 1-5 Konsekvens 1-5 Riskvärde S*K Uträknad kostnad för installation överskrider beställarens budget Åtgärd Meddela våra beställare i god tid att budgeten på 30 miljoner SEK inte kommer att räcka till. Uträknade tiden för installation överskrider projektkravet från beställare att produktionsbortfallet ej får överskrida 30 % på en månad Meddela våra beställare i god tid att tiden inte kommer att räcka till för installationen genom att endast jobba kvällstid och på helger. Att tillräckligt stort och specifikt underlag för en installation inte kommer att kunnas tas fram pga. brist på kompetens och tillgänglig information Datorhaveri Ta hjälp av sakkunniga inom området. Se till så att hela gruppen har dokumentet sparat på sina datorer.
En kort inledande sammanfattning av projektplanen. Bör vara på en egen sida och placeras först i projektplanen.
Projektplan Projektnamn Projektägare / Sponsor Projektledare 0. Sammanfattning En kort inledande sammanfattning av projektplanen. Bör vara på en egen sida och placeras först i projektplanen. 1. Bakgrund,
Läs merProjektplan. Mål Resultatet projektet ska leverera, dvs. vad som ska vara uppnått när projektet är genomfört, (se dokument Uppdragsbeskrivning ).
Projektnamn Projektägare / Sponsor Projektledare 1. Sammanfattning En kort inledande sammanfattning av projektplanen. 2. Bakgrund, syfte och mål Bakgrundsbeskrivning Beskrivning av bakgrunden till projektet,
Läs merProjectbase Projektplan
Projektnamn Projektägare / Sponsor Projektledare 1. Sammanfattning En kort inledande sammanfattning som lyfter fram det viktigaste i projektplanen. Maximalt en sida som skrivs när planen är klar och skall
Läs merBilaga A Projektmodell. Generell Projektmodell
Bilaga A Projektmodell Generell Projektmodell bilaga beställare/projektägare 355 356 bilaga beställare/projektägare Uppdragsbeskrivning bilaga beställare/projektägare 357 Direktiv projektförberedelser
Läs merRiktlinjer Projektmodell fo r Kungä lvs kommun
Riktlinjer Projektmodell fo r Kungä lvs kommun Riktlinjerna är antagna av förvaltningsledningen 2013-01-28 och gäller tillsvidare. (Dnr KS2012/1542) Ansvarig för dokumentet är chefen för enheten Utveckling,
Läs merProjektplan. 1 Sammanfattning. 2 Bakgrund, syfte och mål. 3 Kravspecifikation. 2.1 Bakgrundsbeskrivning. 2.2 Syfte. 2.3 Mål.
Projektplan Projektnamn Svensk industris framtida elförsörjning Projektägare Nils Lundgren/Talib Morad Projektledare Tobias Rörstam Projektgrupp 2 1 Sammanfattning Vi har mottagit en beställning från Svenskt
Läs merProjektstyrning - kortversionen. 2013-09-04 Jan-Åke Olofsson
Projektstyrning - kortversionen 2013-09-04 Jan-Åke Olofsson Projektstyrning är en hjälp att nå dit du vill Om det inte spelar någon roll vart du kommer, ja då kan du klara dig utan projektstyrning eller
Läs merINFÖRANDE, AVSLUT OCH UPPFÖLJNING. Agneta Bränberg
INFÖRANDE, AVSLUT OCH UPPFÖLJNING Agneta Bränberg Projektet närmar sig sitt slut men vad händer sedan? INFÖRANDE Avslutande del av genomförandefasen? Inledande del av projektavslutet? Egen fas? -Viktigt
Läs merBredband i Kinnared Projektplan Kinnared Fiber Ekonomisk Förening, Kinnared, Ulricehamns kommun Datum: Version: Kommentar: Reviderad av:
Bredband i Kinnared Projektplan Kinnared Fiber Ekonomisk Förening, Kinnared, Ulricehamns kommun Datum: Version: Kommentar: Reviderad av: 1 Kinnared Fiber Eknomisk Förening Organisationsnummer: c/o Mikael
Läs merProjektstyrning - kortversionen Jan-Åke Olofsson
Projektstyrning - kortversionen 2013-01-23 Jan-Åke Olofsson Projektstyrning är en hjälp att nå dit du vill Om det inte spelar någon roll vart du kommer, ja då kan du klara dig utan projektstyrning eller
Läs merIT-projektledning - introduktion 725G62
IEI Tommy Wedlund Läsanvisningar, IT-projektledning introduktion, 725G62 IT-projektledning - introduktion 725G62 Läsanvisningar tentamen inför tentamen I tentamen ingår följande kurslitteratur: The IBM
Läs merRESULTAT, AVSLUT OCH UPPFÖLJNING INFÖRANDET BYTE AV PROJEKTGRUPP/MEDLEMMAR? PLANERING INFÖR INFÖRANDET
Projektet närmar sig sitt slut men vad händer sedan? RESULTAT, AVSLUT OCH UPPFÖLJNING Stefan Berglund INFÖRANDET Avslutande del av genomförandefasen? Egen fas? Inledande del av projektavslutet? -Viktigt
Läs merFÖRSTUDIE NOVEMBER 24, 2014 VÄLGÖRENHETSKONSERT TILL FÖRMÅN AV LÄKARE UTAN GRÄNSER
NOVEMBER 24, 2014 FÖRSTUDIE VÄLGÖRENHETSKONSERT TILL FÖRMÅN AV LÄKARE UTAN GRÄNSER PROJEKTLEDARE : SOFIA NORDSTRÖM GRUPP 16 Projektledning 1 Campus, Umeå Universitet PROJEKTIDENTITET Projektgruppsnamn:
Läs merProjektplan. Bakgrund. Syfte & mål. Syfte. Mål
Projektnamn Projektägare Grupp 2 Projektgrupp 3 Förstudie om Toriumrektor (LFTR) Robin Nyberg Britta Jonasson Jonas Åkerdahl Johan Mattsson Råbbin Johansson Projektperiod 8/4-22/5 2015 Bakgrund Dagens
Läs merLUNDS UNIVERSITET. Projektledning
Projektledning 1 Vad är ett projekt?? 2 Vad är ett projekt? PMIs definition är: Ett projekt är en temporär satsning i syfte att skapa en unik produkt, tjänst eller resultat. Kännetecken Temporär Unik Successivt
Läs merRESULTAT, AVSLUT OCH UPPFÖLJNING. Stefan Berglund
RESULTAT, AVSLUT OCH UPPFÖLJNING Stefan Berglund Projektet närmar sig sitt slut men vad händer då? och sedan? INFÖRANDET Avslutande del av genomförandefasen? Egen fas? Inledande del av projektavslutet?
Läs merProjektplan för Vision 2025
Projektplan för Vision 2025 1(4) 1 Inledning Projektet innebär att via ett processarbete ta fram förslag till åtgärder och aktiviteter för att uppnå visionen 25 000 invånare år 2025. Faserna och målen
Läs merResultat, avslut och uppföljning
Resultat, avslut och uppföljning projektet närmar sig sitt slut, men vad händer sedan? Stefan Berglund Införandet Förvaltning - Avslutande del av genomförandefasen? - Egen fas? - Inledande del av projektavslutet?
Läs merPROJEKT DOKUMENT-ID VERSION
Styrande måldokument Plan PROJEKTiL Sida 1 (9) [Titel] Sida 2 (9) Innehållsförteckning 1 Grundläggande information... 4 1.1 Bakgrund... 4 1.2 Verksamhetsstrategi... 4 2 Mål och Verksamhetsnytta... 4 2.1
Läs merLUNDS UNIVERSITET. Projektorganisation, -integration och - omfattning
Projektorganisation, -integration och - omfattning 1 Kunskapsmål Efter föreläsningen skall ni: Kunna utarbeta en projektfullmakt. Ha kunskap om vad en projektplan är Ha kunskap om vad omfattning är i ett
Läs merAgenda Gruppavtal Normer och regler Projekt som arbetsform Kommunicera i projekt Marie Ahlqvist
Agenda 2015-08-27 Gruppavtal Normer och regler Projekt som arbetsform Kommunicera i projekt 1 Normer och regler Normer och regler Marie Ahlqvist Projekt som arbetsform Olika typer av projekt Ställer olika
Läs merUtsikt - Ett projekt kring missbruksproblematik och
Innehåll 1. Inledning 4 1.1 Projektets bakgrund... 4 2 Projektbeskrivning 4 2.1 Uppdragsbeskrivning... 4 2.2 Syfte... 4 2.3 Mål... 4 2.4 Avgränsningar... 4 2.5 Framgångsfaktorer... 4 2.6 Risker... 5 Utsikt
Läs merPROJEKTPLAN [PROJEKTNAMN]
STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (6) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(6) UTGÅVEHISTORIK FÖR DOKUMENTET
Läs merProjekt som arbetsform
Innehåll Olika slags projekt Projektmodeller Planeringsmodeller 1 En föränderlig värld Människor idag vill vara med och påverka sin situation Delaktighet i verksamheten Ökad konkurrens Osäkerhet på marknaden
Läs merProjektmodell. 1. Riktlinjer projektmodell 1 (6) 2010-03-12
12 1 (6) Projektmodell Projektmodell Projektmodell... 1 1. Riktlinjer projektmodell... 1 2. Projektförutsättningar... 2 2.1 Uppdragsgivaren... 2 2.2 Direktiv... 2 2.3 Förstudie... 2 2.4 Beslut... 2 2.5
Läs merProjectbase en generell projektmodell
Projectbase en generell projektmodell ProjectBase 2.0 anpassad för Projectplace Projectbase är en generell projektmodell som effektiviserar planering och styrning av projekt oavsett typ och storlek. Denna
Läs merVad är ett projekt??
Projektledning Vad är ett projekt?? Vad är ett projekt? En definition är: Ett projekt är en temporär satsning i syfte att skapa en unik produkt, tjänst eller resultat. Kännetecken Temporär Unik Successivt
Läs merProjektledning: Kommunikation och Risk
Projektledning: Kommunikation och Risk Kommunikation - Intressenter Samhälle Fack Kunder Marknad Media Leverantörer Opinion Operatörer Projekt Personal Bank Medarbetare Andra projekt Ägare Beställare Investerare
Läs merProjektprocessen. Projektprocess
Projektkontoret 1 (av 8) Projektprocess Datum: Version: Dokumentansvarig: 16-10-17 2.5 Projektkontoret Stöddokument för det grafiska dokumentet Projektprocessen grafisk 2.5 Projektprocessen Projektprocessen
Läs merDatorsalar Niagara och Orkanen
[DNR] 1 (av 8) Styr- och handledningsdokument Dokumenttyp: Beslutsdatum: Beslutande: Giltighetstid: Dokumentansvarig: Diarienummer: Projektplan Projekt datorsalar [DNR] Datorsalar Niagara och Orkanen Revisionsinformation
Läs merNätverket för ehälsa i Östergötland
Projektplan 1 av 8 Projektplan Projektets namn Kommunernas producentskap till NPÖ Beställare/finansiär Nätverket för ehälsa Projektledare Annika Pettersson, LKDATA Dokumenthistorik sion Kommentar Handläggare
Läs mertentaplugg.nu av studenter för studenter
tentaplugg.nu av studenter för studenter Kurskod Kursnamn G0008N Integrationsprojekt, företagsekonomi, logistik & kvalitet Datum Material Projektplan Kursexaminator Betygsgränser Poäng Betyg 5 Övrig kommentar
Läs merProjektledning. Botniabanan
2013 11 19 Projektledning Riskhantering Kommunikation Botniabanan Längd Antal spår Allmänt Sverige Nyland Umeå Ådalsbanan Järnvägslinjen Mellansel Örnsköldsvik Järnvägslinjen Vännäs Umeå Holmsund Organisation
Läs merFCAB KVALITETSSYSTEM. Projektledning och kvalitetssäkring
Projektledning och kvalitetssäkring KVALITETSSYSTEM Kvalitetssäkring ingår som en naturlig del i FC. AB:s arbetsmodell. FC. AB:s arbetsmodell är väl dokumenterad och används för alla delar av utvecklingskedjan.
Läs merRubrikförklaringar till projektmallar
Rubrikförklaringar till projektmallar 2010-02-25 Innehållsförteckning 1 Rubrikförklaringar... 3 2 (7) 1 Rubrikförklaringar Här finns förklaringar på vilket innehåll som ska finnas under de olika rubrikerna
Läs merRiktlinjer för projekt i Nacka kommun
Mats Bohman 2009-10-27 / 2012-10-04 Innehållsförteckning 1 Riktlinjer för projekt... 3 2 Projektmallar... 3 3 Projektarbete... 3 4 Beskrivning av faserna... 4 4.1 Beslutspunkter... 5 5 Roller och ansvar...
Läs mer10063 Nationella turistfiskeprojektet
Projektplan Projektnamn Beställare/Projektägare Projektledare Projekttid 10063 Nationella turistfiskeprojektet Leader Blekinge Johan Johansson 2010-12- 09 till 2013-12- 31 1. Sammanfattning Nationella
Läs merBergslagens digitala agenda! Bilaga 4. Projektplansmall
FIBERNÄT I BULLERBYN M A N B Y G G E R U T M Ö J L I G H E T E N T I L L A T T F Å T I L L G Å N G T I L L B R E D B A N D / F I B E R P Å L A N D S B Y G D E N I L I N D E S B E R G S K O M M U N, S K
Läs merSnabbguide - Region Skånes projektmodell webbplats:www.skane.se/projektmodell
Snabbguide - Region Skånes projektmodell webbplats:www.skane.se/projektmodell BP = Beslutspunkt (Projektmodellen har fem beslutspunkter. Vid varje punkt tar beställare/styrgrupp beslut om stopp eller gå)
Läs merBilaga 5 b: Mall för projektplan
Handbok för strategisk kommunal vattenplanering Bilaga 5 b: Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för en projektplan med exempel på vad den kan innehålla. De flesta
Läs merTentamen TEIO04 Projektledning 2010-03-09
Tentamen TEIO04 Projektledning 2010-03-09 RÄTTNINGSMALL Sidhänvisningar till Tonnquist: Projektledning, 3e upplagan A Faktafrågor I denna del finns totalt 8 huvudfrågor som maximalt ger 4 poäng per fråga.
Läs merProject Life Cycle. Tollgate-beslutspunkt. Projektets faser: förstudie, initering, planering. Vanliga faställda beslutspunkter i projekt.
Projektets faser: förstudie, initering, planering Project Life Cycle Concept Definition Planning Execution Closing Anneli Linde Define the problem Alternatives best solutions What must be done? By whom?
Läs merDigitala trygghetslarm i Sundbybergs stad
Sida 1 av 8 213-9-5 Digitala trygghetslarm i s stad Projektidé Namn Digitala trygghetslarm i s stad Område digitala trygghetslarm Projektidé skapad av Ida Bäckström Ansvarig kommun Beskrivning Trygghetslarm
Läs merGöran Forsling Sweco Energuide
Göran Forsling Sweco Energuide Foto av vindkraftverk nr 10 vid BLIEKEVARE VINDKRAFTPARK Sveriges nu största driftsatta landbaserade vindkraftpark Storlek: 18 verk, 36 MW, invigdes 2009-08-26. Fotograf:
Läs merJämställd jobbcoaching i Botkyrka Kommun
Projektplan för projektet Jämställd jobbcoaching i Botkyrka Kommun Lynn Olofsson, Jenny Oskarsson, Theres Gustafsson och Pernilla Karlsson IHM Business School; Affärsinriktad Projektledare 2008-2009 Handledare:
Läs merModell för projektledning
Sida 1 Om modell för projektledning PPS modell för projektledning beskriver de tre faserna; förberedelser, genomförande och avveckling. Syftet är att ge en övergripande bild av modellen, endast faser och
Läs merProjektförlängning 2018: Dataskyddsförordningen
Sid 1(12) KOMMUNLEDNINGSKONTORET Karlstad 2017-08-17 Stefan Johannesen, 054-540 12 60, 070-0016428 stefan.johannesen@karlstad.se Projektspecifikation Beskrivning av projektets krav, mål och omfattning,
Läs merBilaga 5 b Mall för projektplan
Bilaga 5 b Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för hur en projektplan skrivs och vad den kan innehålla. De flesta organisationer har egna mallar för projektplaner
Läs merEn föreslagen idé matchas mot tabell 1 och antalet fält i varje färg noteras.
Portföljstyrning och projekt i RUM Portföljstyrning Syfte Syftet med portföljstyrning är: 1. att identifiera vad som är ett projekt, en aktivitet och en arbetsuppgift samt i vilka fall ett projekt bör
Läs merProjektkunskap, företagande, entreprenörskap LS10a lektion 5 Dagens lektion Gruppdynamik Teambuilding Icke-agila projekt Presentationsteknik inför presentationen Maslow Behov av självförverkligande Behov
Läs merLiTH Autonom styrning av mobil robot 2007-02-15. Projektplan. Martin Elfstadius & Fredrik Danielsson. Version 1.0
Projektplan Martin Elfstadius & Fredrik Danielsson Version 1.0 Status Granskad Godkänd 1 PROJEKTIDENTITET Autonom styrning av mobil robot Vårterminen 2007 Linköpings Tekniska Högskola, ISY Namn Ansvar
Läs merProjekt Ny bibliotekssystemmiljö
DNR] 1 (av 9) Projektplan Beslutsdatum: Beslutande: Dokumentansvarig: 2015-06-12 Styrgrupp Projekt Ny bibliotekssystemmiljö Ib Lundgren Revisionsinformation Version Datum Kommentar 1.0 2015-05-25 Utkast
Läs merFÖRSTUDIE. 1. Bakgrund och nuläge. 2. Upplevt problem och mål Bakgrund Nuläge. FÖRSTUDIE Grupp
Projektnamn Svensk industris framtida elförsörjning Projektledare Tobias Rörstam Projektgrupp Tobias Rörstam, Jimmy Larsson, Johan Mikkelsen, Joakim Nilsson, Anton Strandberg, Marie-Louise Edlund Projektperiod
Läs merFU 2000 Generella systemkrav
Handling 13.1 Giltig från Versionsnummer Antal sidor 2004-11-01 Utgåva F 5 Diarienummer V04-2866/IN10 0 Antal bilagor Beslutsfattare CV Handläggande enhet, Handläggare V, Göran Reinestam Ersätter Utgåva
Läs merKvalitetsplan Projekt: Rönnebadet
Projekt: Rönnebadet Fastställd: 2014/12 Innehållsförteckning Kvalitetsplan Kvalitetsplan... 1 Innehållsförteckning Kvalitetsplan... 2... Error! Bookmark not defined. Kvalitets och miljöledning... 3 Organisation...
Läs merProjekt- och kvalitetsstyrning på Frontec
Projekt- och kvalitetsstyrning på Frontec Detta dokument beskriver hur Frontec bedriver utvecklingsprojekt med kvalitetssäkring FSAB_LS020_Projekt och kvalitetsstyrning A.doc Sida 1(6) Frontec kan projekt
Läs merProjektstyrningspolicy för Strängnäs kommun
1/5 Beslutad: Kommunfullmäktige 2014-03-24 7 Gäller fr o m: 2014-03-25 Myndighet: Diarienummer: Ersätter: Ansvarig: Kommunstyrelsen KS/2013:68-003 Ingen befintlig policy Utvecklingsavdelningen Projektstyrningspolicy
Läs merProjektprocessen. Projektprocess
Dnr Mahr 19-2014/563 1 (av 6) Projektprocess Datum: Version: Dokumentansvarig: 150116 1.0 Jenny Wendle Stöddokument för det grafiska dokumentet Projektprocessen grafisk 1.0 Projektprocessen Projektprocessen
Läs merVerksamhetsutvecklingsprojekt
Verksamhetsutvecklingsprojekt Habiliteringen Göteborg och Södra Bohuslän Projektplan för Organisering av gruppverksamheten Delprojekt i projektet Utveckling av Vuxenhabiliteringen Projektledare Malin Arby
Läs merÖversikt Projektilen version 2.0
Översikt Projektilen version 2.0 Förberedelsefasen Projektpolicy Initiera Förbereda inte initiera Protokollföra beslut Protokoll Förslag/idé Förändringsbehov hos verksamhet Analysera och strukturera förslag
Läs merProcessbeskrivning Projektstyrning
ProcIT-P-004 Processbeskrivning Projektstyrning Lednings- och kvalitetssystem Fastställt av Sven Arvidson 2012-06-20 Innehållsförteckning 1 Inledning 3 1.1 Symboler i processbeskrivningarna 3 2 Projektstyrningsprocessen
Läs merDokumenttyp Ver Sida Projektplan av 7 Upprättat av B Thunberg, S-H Olsson
Projektplan 1.0 1 av 7 Projektplan Projektets namn Beställare/sponsor Projektledare Förstudie sammanhållen ärendehantering Sambruk Johanna Fransson 2010-04-19 1. Sammanfattning Detta dokument är en plan
Läs merStyrning och ledning av program, projekt och uppdrag
Styrning och ledning av program, projekt och uppdrag Anvisning Diarienummer: KS 2016/0170 Dokumentansvarig: Utveckling, planering och uppföljning, Utvecklingsledare Beredande organ: Kommunledningssektorn
Läs merMoment 4 Projektmetodik. Daniel Nordström
Moment 4 Projektmetodik Daniel Nordström Presentationens innehåll Projekt Projektmetodik Projektets olika faser Dokumentation av projektet Nätverk och nätverkande Förstudie (Affärsplan del 1) Länkar Projekt
Läs merInformation om samhällsstöd på 1177.se
Information om samhällsstöd på 1177.se Stockholms läns delprojekt i projektet Socialtjänsten på 1177 Vårdguiden Projektplan Stockholm, 2014-05-06 Innehåll 1. Godkännande av projektplan...4 2. Grundläggande
Läs merDokument 1 till Kontrakt PROJEKTGENOMFÖRANDE
Dokument 1 till Kontrakt 2011-04-20 Sid 1 (7) Dokument 1 till Kontrakt PROJEKTGENOMFÖRANDE Unicon 2011 Dokument 1 till Kontrakt 2011-04-20 Sid 2 (7) Innehåll: 1. PROJEKTLEDNING... 3 1.1. Allmänt... 3 1.2.
Läs merProjektmodell - UPPDRAGiL
Styrande rutindokument Rutin Sida 1 (10) Projektmodell - UPPDRAGiL Bygger på version 1.0 av UPPDRAGiL (ARBGRP28-5-234) som tidigare administrerades av Länsteknik, Region Norrbotten. Uppdateringar: Inlagd
Läs merProjektil Projektstyrningsmodell med uppdragsdel. En handbok för Örebro kommun Version 1.1 2014-11-24
Projektil Projektstyrningsmodell med uppdragsdel En handbok för Örebro kommun Version 1.1 2014-11-24 Innehållsförteckning Gemensam projektstyrningsmodell för Örebro kommun... 3 Varför en gemensam projektstyrningsmodell
Läs merKompetensprojekt På det mänskliga planet
LÅT SLÅ LÅT SLÅ Kompetensprojekt På det mänskliga planet Projektledning: Jan Linné Ornella Nettelhed Nils Joelsson Administration: Susanne Kruuse Praktisk Projektledning Seminarium HLF Låt Hjärtat Slå
Läs merProjektplan för nytt bostadsförsörjningsprogram. KS
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsens arbetsutskott i Falkenberg 2015-06-23 200 för nytt bostadsförsörjningsprogram. KS 2015-221 KS Beslut Arbetsutskottet föreslår kommunstyrelsen
Läs merSpecifikt Mätbart Accepterat Realiserbart Tidssatt
Initiering av projekt, Förstudie och Skapa projektgruppen Initiering av projekt Definition av projekt Uppdragsbeskrivning - Mätbara mål - Avgränsad tid - Tillfälliga resurser - Temporär organisation -
Läs merProjektdirektiv. AD-Data
Projektdirektiv AD-Data 2013-09-04 Innehåll Revisionsinformation... 3 Målbeskrivning... 3 Bakgrund... 3 Projektidé... 3 Mål... 4 Avgränsningar... 4 Etapper... 5 Budget... 5 Organisation... 5 Projektorganisation...
Läs merExamensarbete Verklighetsbaserat utvecklings- och projektarbete - Automationsteknik med mekatronik
Examensarbete 2018 Mål och innehåll Kursen skall ge färdighet i och erfarenhet av utvecklings- och projektarbete. Kursen skall ge praktisk erfarenhet genom ett tekniskt utvecklingsprojekt som skall genomföras
Läs merGör jämlikt gör skillnad i Karlskoga och Degerfors 2017
Gör jämlikt gör skillnad i Karlskoga och Degerfors 2017 Projektplan Uppdragsgivare Folkhälsonämnden Godkänd Ulrika Lundgren Ansvarig för dokumentet Cecilia Ljung Diarienummer 2017.0092 Innehåll Sammanfattning...
Läs merStockholms läns landstings projektmodell. PROJEKTiL. Projekt modell 2.0
Stockholms läns landstings projektmodell PROJEKTiL 2.0 Innehåll 1 Inledning... 2 1.1 Vad är projekt?... 2 1.2 Syftet med projektmodellen... 2 1.3 Målgrupp SLLs projektmodell... 2 1.4 Ansvar SLLs projektmodell...
Läs mer[Titel] Redovisande dokument Rapport. Sida 1 (6) [Publiceringsdatum Quickpart] [AnsvarigQuickpart] [Upprättad av Quickpart]
Redovisande dokument Rapport PROJEKTiL Sida 1 (6) [Titel] Sida 2 (6) Innehållsförteckning 1 Grundläggande information... 3 1.1 Bakgrund... 3 1.2 Effekterna av projektets resultat/verksamhetsnytta... 3
Läs merInrättande av en gemensam - centraliserad stödorganisation - genomförandeplan
2018-08-2116 DNR:2018/1313 PROJEKTPLAN Inrättande av en gemensam - centraliserad stödorganisation - genomförandeplan Projektledare Beställare Delprojektledare redovisas under avsnitt 4 Lotten Glans organisation
Läs merProjektkontor V Thomas Persson
Projektkontor V1.0 2019-03-29 Thomas Persson Bakgrund IT-resurserna inom Sundsvalls kommun är en begränsad resurs och räcker inte till för alla behov. Prioritering via en projektportfölj är då ett måste.
Läs mer1. Etablera projektet
1. Etablera projektet 1.1 Definiera projektets intressenter 1.1.1 Kunden Kunden för vår produkt är alla som berörs av ett dagis utformning. Vid en kundundersökning är det rimligt att prata med personal
Läs merRINKEBY-KISTA STADSDELSFÖRVALTNING
RINKEBY-KISTA STADSDELSFÖRVALTNING EKONOMISKT BISTÅND OCH ARBETSMARKNADSÅT GÄRDER SLUTRAPPORT Barnperspektivet och ekonomiskt bistånd Projekt Författare Dnr: 007-425-2008 Annelie Sjöberg Förvaltning/avdelning
Läs merInnehåll (3) Innehåll (2) Innehåll (5) Innehåll (4) Innehåll (6) Innehåll (7) Dokumenthistorik. beställare, Översiktlig beskrivning av projektet
Bilden hämtad från http://www.liu.se/cul-resurser/lips/kartor/fore.htm Projektplanering Om inte projektet planeras noga, kommer det garanterat att misslyckas Projektplanen Krav på en projektplan Beskriver
Läs merTrafikkontorets krav
Trafikkontorets krav avseende kvalitetsledningssystem vid leverans av varor, tjänster och entreprenader 2(2) Innehållsförteckning sida Inledning 3 1. på leverantör 4 2. Kvalitetsledningssystem 5 3. Resurser
Läs merProjekt: Idrefiber Projektledare: Agne Fredriksson. Dokumenttyp: Projektplan Datum: 2014-10-22. (Sidan 2 av 9) Innehållsförteckning
(Sidan 1 av 9) PROJEKTPLAN Webbadress www.idrefiber.se Projektnamn Idrefiber Fastställt av Dokumentansvarig Agne Fredriksson Dokumentidentitet Version pa3 Datum 2014-10-22 Status Godkänd/ (Sidan 2 av 9)
Läs merBilaga B Uppdragsmodell
Biaga B Uppdragsmode Genere uppdragsmode Uppdragsföde Faser P R O J E K T L E D N I N G Förberedese Genomförande Effekthemtagning Besutspunkter Initiera uppdraget Starta genomförande Överämna resutat och
Läs merPROJEKTORGANISATION [PROJEKTNAMN]
STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (10) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(10) UTGÅVEHISTORIK FÖR DOKUMENTET
Läs merKravplan Projekt Datum Version. Författare KRAVPLAN. KravXperts i samarbete med Kunskapsresan Sida 1 av (7)
KRAVPLAN Sida 1 av (7) Revisionshistorik Datum Version Beskrivning Sida 2 av (7) Innehållsförteckning 1 INLEDNING... 4 1.1 BAKGRUND... 4 1.2 MÅL OCH SYFTE... 4 1.3 OMFATTNING OCH AVGRÄNSNING... 4 1.4 BEROENDEN
Läs merProjektplanering. Projektplanen. Om inte projektet planeras noga, kommer det garanterat att misslyckas
Bilden hämtad från http://www.liu.se/cul-resurser/lips/kartor/fore.htm Projektplanering Om inte projektet planeras noga, kommer det garanterat att misslyckas Projektplanen Beskriver hur projektet ska utföras
Läs merProjektstyrning, Uppföljning
Projektstyrning, Uppföljning och Resultat Dagens program: Olika Projektprocesser Projektplanering Projektstyrning, uppföljning, resultat Resultatvärdesmetoden = Earned Value Kvalitetsuppföljning Att införa
Läs merBilaga 4h Aktiviteter vid avtalets upphörande Dnr: /
Bilaga 4h Aktiviteter vid avtalets upphörande stockholm.se Stadsledningskontoret Avdelningen för digital utveckling Ragnar Östbergs Plan 1 105 35 Stockholm Växel 08-508 29 000 www.stockholm.se Innehåll
Läs merTeknisk fysik Institutionen för fysik Maria Hamrin Krister Wiklund. Hej,
008 01 5 Hej, I detta dokument finner du en anpassad modell för projektstyrning. Modellen kan ses som en sammanfattning av de viktigaste moment som ingår i de mer omfattande projektstyrningsmodeller som
Läs merProjektplansguide. Jag vill starta ett landsbygdsprojekt! Hur gör jag då? www.lansstyrelsen.se/skane
Projektplansguide Jag vill starta ett landsbygdsprojekt! Hur gör jag då? www.lansstyrelsen.se/skane Projektstödet inom landsbygdsprogrammet syftar till att stärka utvecklingen och konkurrenskraften på
Läs merExempel på verklig projektplan
Exempel på verklig projektplan Detta är ett exempel på en proffessionell projektplan hämtad ur verkliga livet. Den visas inte i sin fullständighet, det mesta är bortklippt, men strukturen och mycket av
Läs merProjektarbete med IT-verktyg - modulanpassat
Projektarbete är att arbeta på ett strukturerat sätt. Genom att kombinera projektmetodik, kunskap om och hur ett projekt fungerar, och ett planeringsverktyg, IT-stöd, kan Du få ett strukturerat och effektivt
Läs merProjektkunskap ledning och process
Projektkunskap ledning och process Athena & Atlas Universitets- och högskolerådet UHR Stockholm 31 januari 2013 Christel Bäckström, GR Utbildning Internationalisering som utvecklingskraft Internationalisering
Läs merAnido Projektstyrning Utbildningsmanual Projektmedarbetare
Utbildningsmanual Projektmedarbetare Innehåll 1 INTRODUKTION... 1 1.1 OM ANIDO... 1 1.2 BAKOMLIGGANDE PROJEKTMODELL OCH METODIK... 1 1.3 STANDARDDOKUMENT... 2 1.4 LOGGA IN... 3 1.5 LOGGA UT... 3 2 ÖVERGRIPANDE
Läs merStartbesked för genomförande av del av detaljplanen för Vannesta 1:21 m.fl.
TJÄNSTEUTLÅTANDE Mark- och exploateringsenheten Handläggare Stina Norrbom 0152-293 59 Kommunstyrelsen Dnr KS/2017:389-254 2017-05-29 1/3 Startbesked för genomförande av del av detaljplanen för Vannesta
Läs merDokumenttyp: Projekt: Projektnummer: Beskrivning av teknikprojekt inom kommunerna Strömstad och Tanum
Dokument nr: Version: Status: Sida: 1.00 Utkast/Utgåva (1)8 Dokumenttyp: Projekt: Projektnummer: Projektbeskrivning Teknikprojekt mobilitet 1 Dokumentbeskrivning: Beskrivning av teknikprojekt inom kommunerna
Läs merCRC:s styrelse möte Punkt 8 Ersättning och ombyggnad av säkerhetsanläggningar på Wallenberglaboratoriet, Malmö. Förslag till beslut
Förslag till beslut 1 2017-01-31 Clinical Research Centre Linus Jeppsson Driftledare CRC CRC:s styrelse möte 2017-03-09 Punkt 8 Ersättning och ombyggnad av säkerhetsanläggningar på Wallenberglaboratoriet,
Läs merProjektplan, åtagandet
Sida 1 Projektplanen utgör ett huvudresultat av förberedelserna och kan ses som kontraktet mellan projektledningen och projektägaren för projektets genomförande. Om projektplan, åtagandet Syftet med att
Läs merEtablera projektet. 1.1.1 Intressenter
tablera projektet 1.1.1 Intressenter För att definiera projektets intressenter används värdemodellen med tre olika intressentgrupper, beställare, kund och lag. Beställare är Cleanergy som vi utför uppdraget
Läs mer
