Exempel på verklig projektplan
|
|
- Tobias Falk
- för 9 år sedan
- Visningar:
Transkript

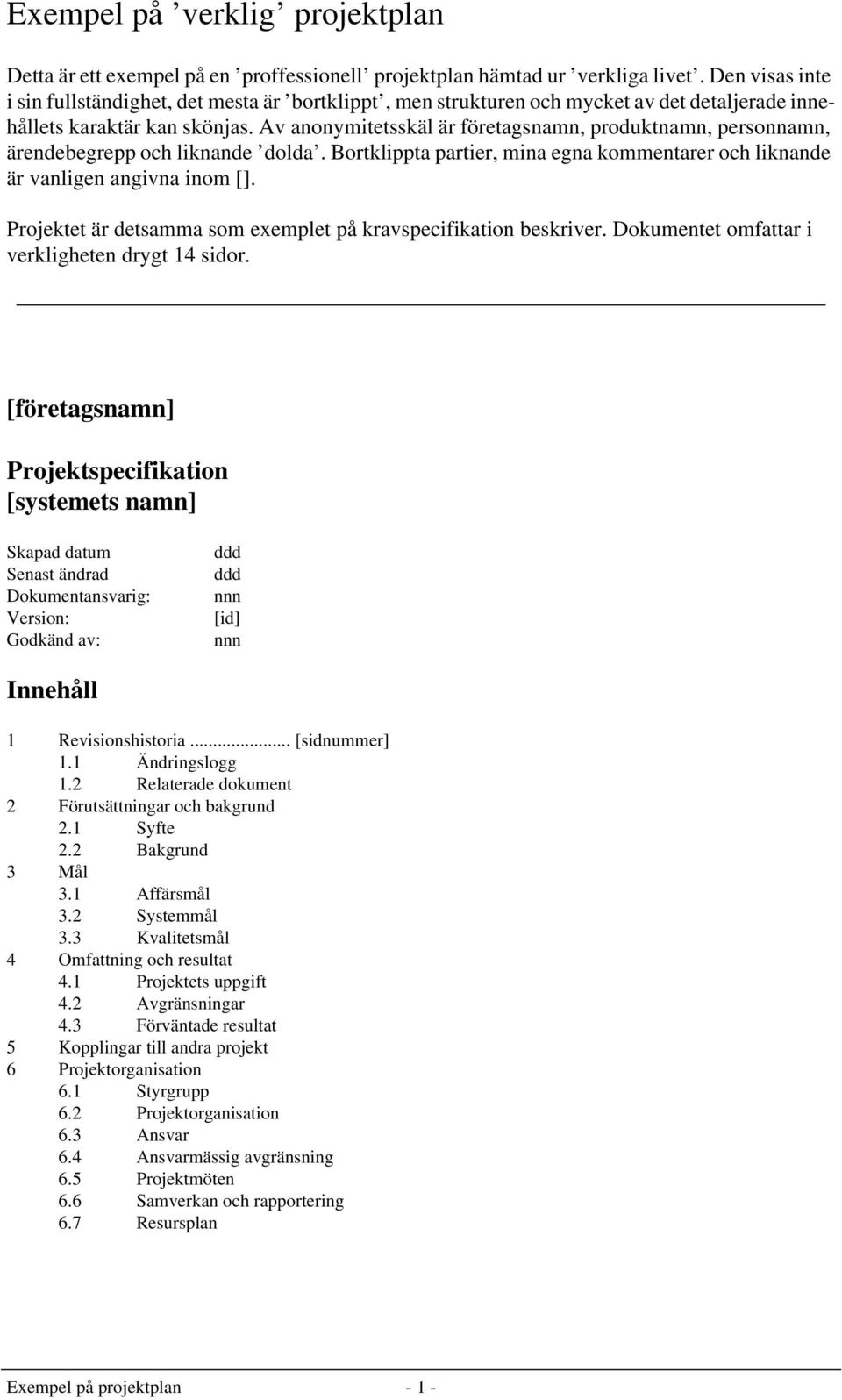

1 Exempel på verklig projektplan Detta är ett exempel på en proffessionell projektplan hämtad ur verkliga livet. Den visas inte i sin fullständighet, det mesta är bortklippt, men strukturen och mycket av det detaljerade innehållets karaktär kan skönjas. Av anonymitetsskäl är företagsnamn, produktnamn, personnamn, ärendebegrepp och liknande dolda. Bortklippta partier, mina egna kommentarer och liknande är vanligen angivna inom []. Projektet är detsamma som exemplet på kravspecifikation beskriver. Dokumentet omfattar i verkligheten drygt 14 sidor. [företagsnamn] Projektspecifikation [systemets namn] Skapad datum Senast ändrad Dokumentansvarig: Version: Godkänd av: ddd ddd nnn [id] nnn Innehåll 1 Revisionshistoria... [sidnummer] 1.1 Ändringslogg 1.2 Relaterade dokument 2 Förutsättningar och bakgrund 2.1 Syfte 2.2 Bakgrund 3 Mål 3.1 Affärsmål 3.2 Systemmål 3.3 Kvalitetsmål 4 Omfattning och resultat 4.1 Projektets uppgift 4.2 Avgränsningar 4.3 Förväntade resultat 5 Kopplingar till andra projekt 6 Projektorganisation 6.1 Styrgrupp 6.2 Projektorganisation 6.3 Ansvar 6.4 Ansvarmässig avgränsning 6.5 Projektmöten 6.6 Samverkan och rapportering 6.7 Resursplan Exempel på projektplan - 1 -

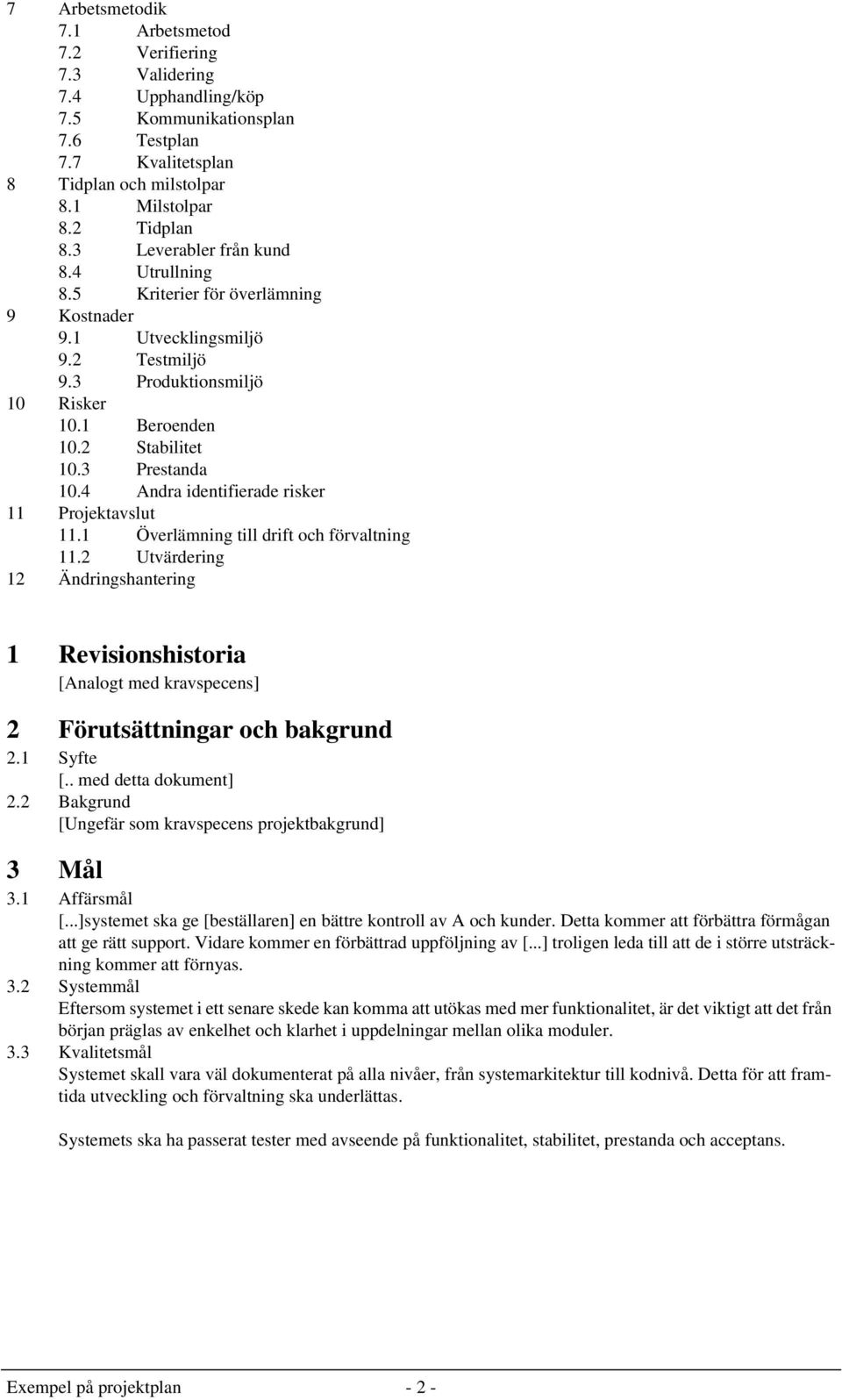

2 7 Arbetsmetodik 7.1 Arbetsmetod 7.2 Verifiering 7.3 Validering 7.4 Upphandling/köp 7.5 Kommunikationsplan 7.6 Testplan 7.7 Kvalitetsplan 8 Tidplan och milstolpar 8.1 Milstolpar 8.2 Tidplan 8.3 Leverabler från kund 8.4 Utrullning 8.5 Kriterier för överlämning 9 Kostnader 9.1 Utvecklingsmiljö 9.2 Testmiljö 9.3 Produktionsmiljö 10 Risker 10.1 Beroenden 10.2 Stabilitet 10.3 Prestanda 10.4 Andra identifierade risker 11 Projektavslut 11.1 Överlämning till drift och förvaltning 11.2 Utvärdering 12 Ändringshantering 1 Revisionshistoria [Analogt med kravspecens] 2 Förutsättningar och bakgrund 2.1 Syfte [.. med detta dokument] 2.2 Bakgrund [Ungefär som kravspecens projektbakgrund] 3 Mål 3.1 Affärsmål [...]systemet ska ge [beställaren] en bättre kontroll av A och kunder. Detta kommer att förbättra förmågan att ge rätt support. Vidare kommer en förbättrad uppföljning av [...] troligen leda till att de i större utsträckning kommer att förnyas. 3.2 Systemmål Eftersom systemet i ett senare skede kan komma att utökas med mer funktionalitet, är det viktigt att det från början präglas av enkelhet och klarhet i uppdelningar mellan olika moduler. 3.3 Kvalitetsmål Systemet skall vara väl dokumenterat på alla nivåer, från systemarkitektur till kodnivå. Detta för att framtida utveckling och förvaltning ska underlättas. Systemets ska ha passerat tester med avseende på funktionalitet, stabilitet, prestanda och acceptans. Exempel på projektplan - 2 -

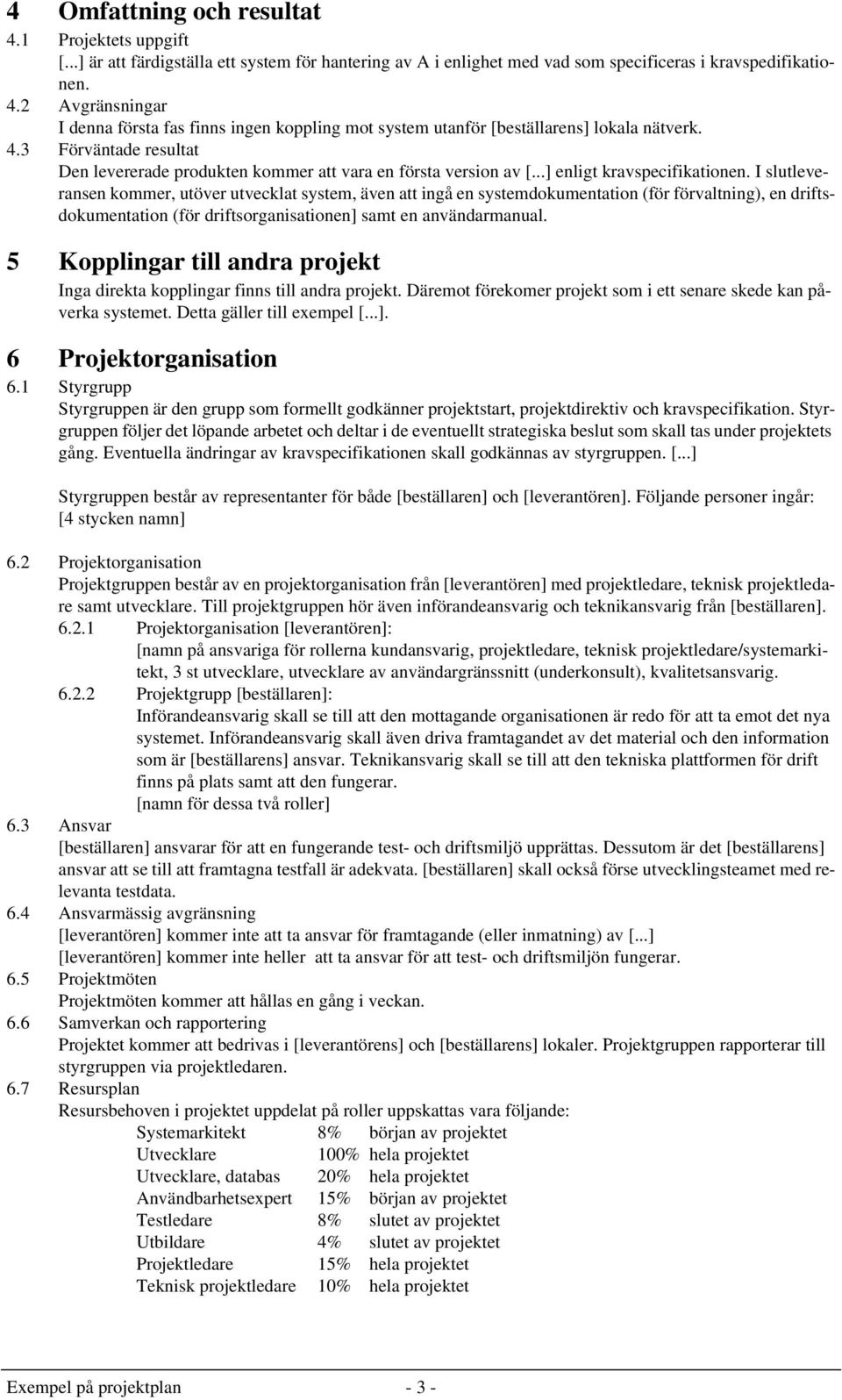

3 4 Omfattning och resultat 4.1 Projektets uppgift [...] är att färdigställa ett system för hantering av A i enlighet med vad som specificeras i kravspedifikationen. 4.2 Avgränsningar I denna första fas finns ingen koppling mot system utanför [beställarens] lokala nätverk. 4.3 Förväntade resultat Den levererade produkten kommer att vara en första version av [...] enligt kravspecifikationen. I slutleveransen kommer, utöver utvecklat system, även att ingå en systemdokumentation (för förvaltning), en driftsdokumentation (för driftsorganisationen] samt en användarmanual. 5 Kopplingar till andra projekt Inga direkta kopplingar finns till andra projekt. Däremot förekomer projekt som i ett senare skede kan påverka systemet. Detta gäller till exempel [...]. 6 Projektorganisation 6.1 Styrgrupp Styrgruppen är den grupp som formellt godkänner projektstart, projektdirektiv och kravspecifikation. Styrgruppen följer det löpande arbetet och deltar i de eventuellt strategiska beslut som skall tas under projektets gång. Eventuella ändringar av kravspecifikationen skall godkännas av styrgruppen. [...] Styrgruppen består av representanter för både [beställaren] och [leverantören]. Följande personer ingår: [4 stycken namn] 6.2 Projektorganisation Projektgruppen består av en projektorganisation från [leverantören] med projektledare, teknisk projektledare samt utvecklare. Till projektgruppen hör även införandeansvarig och teknikansvarig från [beställaren] Projektorganisation [leverantören]: [namn på ansvariga för rollerna kundansvarig, projektledare, teknisk projektledare/systemarkitekt, 3 st utvecklare, utvecklare av användargränssnitt (underkonsult), kvalitetsansvarig Projektgrupp [beställaren]: Införandeansvarig skall se till att den mottagande organisationen är redo för att ta emot det nya systemet. Införandeansvarig skall även driva framtagandet av det material och den information som är [beställarens] ansvar. Teknikansvarig skall se till att den tekniska plattformen för drift finns på plats samt att den fungerar. [namn för dessa två roller] 6.3 Ansvar [beställaren] ansvarar för att en fungerande test- och driftsmiljö upprättas. Dessutom är det [beställarens] ansvar att se till att framtagna testfall är adekvata. [beställaren] skall också förse utvecklingsteamet med relevanta testdata. 6.4 Ansvarmässig avgränsning [leverantören] kommer inte att ta ansvar för framtagande (eller inmatning) av [...] [leverantören] kommer inte heller att ta ansvar för att test- och driftsmiljön fungerar. 6.5 Projektmöten Projektmöten kommer att hållas en gång i veckan. 6.6 Samverkan och rapportering Projektet kommer att bedrivas i [leverantörens] och [beställarens] lokaler. Projektgruppen rapporterar till styrgruppen via projektledaren. 6.7 Resursplan Resursbehoven i projektet uppdelat på roller uppskattas vara följande: Systemarkitekt 8% början av projektet Utvecklare 100% hela projektet Utvecklare, databas 20% hela projektet Användbarhetsexpert 15% början av projektet Testledare 8% slutet av projektet Utbildare 4% slutet av projektet Projektledare 15% hela projektet Teknisk projektledare 10% hela projektet Exempel på projektplan - 3 -

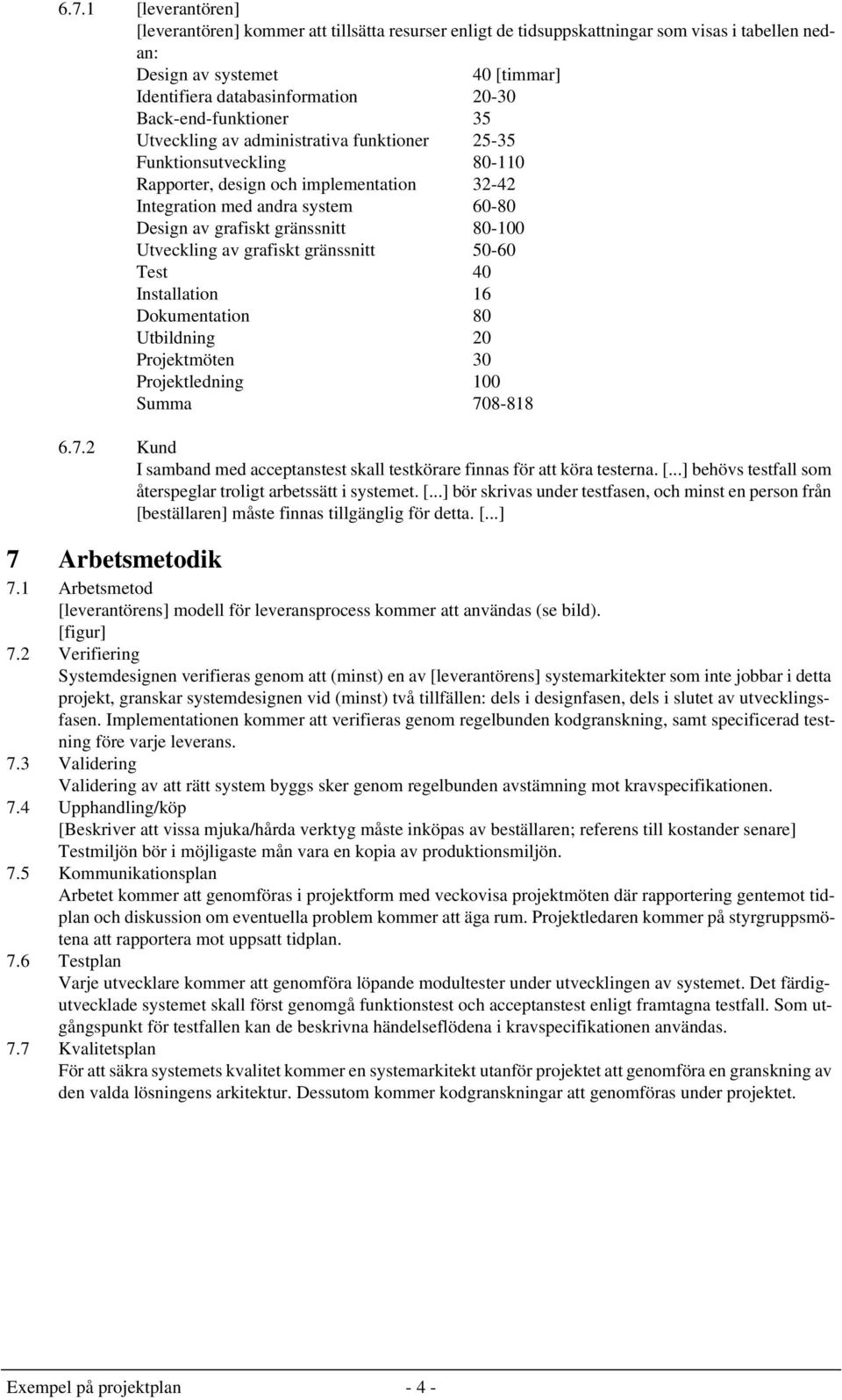

4 6.7.1 [leverantören] [leverantören] kommer att tillsätta resurser enligt de tidsuppskattningar som visas i tabellen nedan: Design av systemet 40 [timmar] Identifiera databasinformation Back-end-funktioner 35 Utveckling av administrativa funktioner Funktionsutveckling Rapporter, design och implementation Integration med andra system Design av grafiskt gränssnitt Utveckling av grafiskt gränssnitt Test 40 Installation 16 Dokumentation 80 Utbildning 20 Projektmöten 30 Projektledning 100 Summa Kund I samband med acceptanstest skall testkörare finnas för att köra testerna. [...] behövs testfall som återspeglar troligt arbetssätt i systemet. [...] bör skrivas under testfasen, och minst en person från [beställaren] måste finnas tillgänglig för detta. [...] 7 Arbetsmetodik 7.1 Arbetsmetod [leverantörens] modell för leveransprocess kommer att användas (se bild). [figur] 7.2 Verifiering Systemdesignen verifieras genom att (minst) en av [leverantörens] systemarkitekter som inte jobbar i detta projekt, granskar systemdesignen vid (minst) två tillfällen: dels i designfasen, dels i slutet av utvecklingsfasen. Implementationen kommer att verifieras genom regelbunden kodgranskning, samt specificerad testning före varje leverans. 7.3 Validering Validering av att rätt system byggs sker genom regelbunden avstämning mot kravspecifikationen. 7.4 Upphandling/köp [Beskriver att vissa mjuka/hårda verktyg måste inköpas av beställaren; referens till kostander senare] Testmiljön bör i möjligaste mån vara en kopia av produktionsmiljön. 7.5 Kommunikationsplan Arbetet kommer att genomföras i projektform med veckovisa projektmöten där rapportering gentemot tidplan och diskussion om eventuella problem kommer att äga rum. Projektledaren kommer på styrgruppsmötena att rapportera mot uppsatt tidplan. 7.6 Testplan Varje utvecklare kommer att genomföra löpande modultester under utvecklingen av systemet. Det färdigutvecklade systemet skall först genomgå funktionstest och acceptanstest enligt framtagna testfall. Som utgångspunkt för testfallen kan de beskrivna händelseflödena i kravspecifikationen användas. 7.7 Kvalitetsplan För att säkra systemets kvalitet kommer en systemarkitekt utanför projektet att genomföra en granskning av den valda lösningens arkitektur. Dessutom kommer kodgranskningar att genomföras under projektet. Exempel på projektplan - 4 -

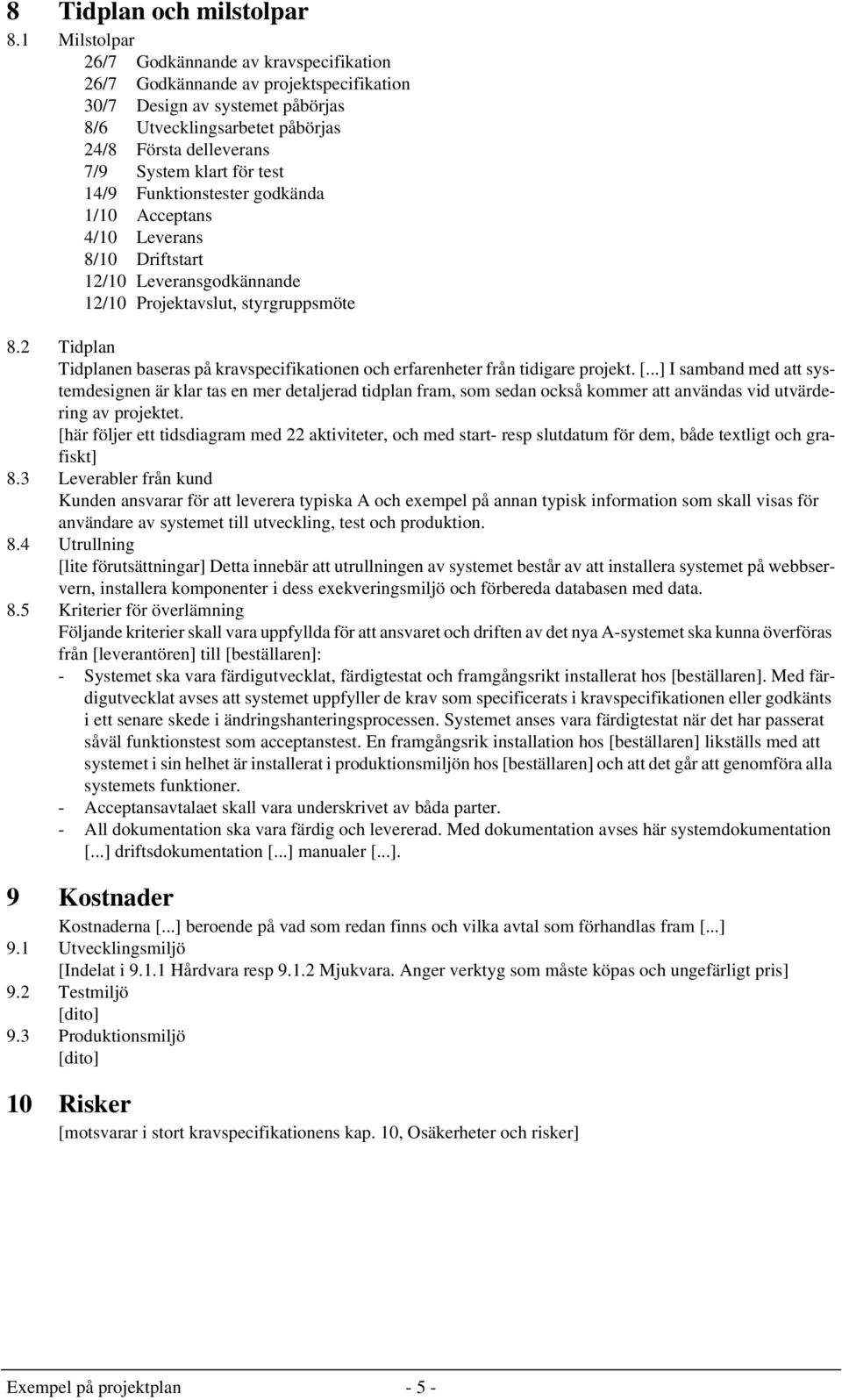

5 8 Tidplan och milstolpar 8.1 Milstolpar 26/7 Godkännande av kravspecifikation 26/7 Godkännande av projektspecifikation 30/7 Design av systemet påbörjas 8/6 Utvecklingsarbetet påbörjas 24/8 Första delleverans 7/9 System klart för test 14/9 Funktionstester godkända 1/10 Acceptans 4/10 Leverans 8/10 Driftstart 12/10 Leveransgodkännande 12/10 Projektavslut, styrgruppsmöte 8.2 Tidplan Tidplanen baseras på kravspecifikationen och erfarenheter från tidigare projekt. [...] I samband med att systemdesignen är klar tas en mer detaljerad tidplan fram, som sedan också kommer att användas vid utvärdering av projektet. [här följer ett tidsdiagram med 22 aktiviteter, och med start- resp slutdatum för dem, både textligt och grafiskt] 8.3 Leverabler från kund Kunden ansvarar för att leverera typiska A och exempel på annan typisk information som skall visas för användare av systemet till utveckling, test och produktion. 8.4 Utrullning [lite förutsättningar] Detta innebär att utrullningen av systemet består av att installera systemet på webbservern, installera komponenter i dess exekveringsmiljö och förbereda databasen med data. 8.5 Kriterier för överlämning Följande kriterier skall vara uppfyllda för att ansvaret och driften av det nya A-systemet ska kunna överföras från [leverantören] till [beställaren]: - Systemet ska vara färdigutvecklat, färdigtestat och framgångsrikt installerat hos [beställaren]. Med färdigutvecklat avses att systemet uppfyller de krav som specificerats i kravspecifikationen eller godkänts i ett senare skede i ändringshanteringsprocessen. Systemet anses vara färdigtestat när det har passerat såväl funktionstest som acceptanstest. En framgångsrik installation hos [beställaren] likställs med att systemet i sin helhet är installerat i produktionsmiljön hos [beställaren] och att det går att genomföra alla systemets funktioner. - Acceptansavtalaet skall vara underskrivet av båda parter. - All dokumentation ska vara färdig och levererad. Med dokumentation avses här systemdokumentation [...] driftsdokumentation [...] manualer [...]. 9 Kostnader Kostnaderna [...] beroende på vad som redan finns och vilka avtal som förhandlas fram [...] 9.1 Utvecklingsmiljö [Indelat i Hårdvara resp Mjukvara. Anger verktyg som måste köpas och ungefärligt pris] 9.2 Testmiljö [dito] 9.3 Produktionsmiljö [dito] 10 Risker [motsvarar i stort kravspecifikationens kap. 10, Osäkerheter och risker] Exempel på projektplan - 5 -
6 11 Projektavslut När kriterierna för överlämnandet är uppfyllda ska projektet avslutas. I samband [...] ska ett styrgruppsmöte hållas och en slutrapport ska lämnas av projektledaren Överlämning till drift och förvaltning I samband med att systemet levereras kommer även fullständig system- och driftsdokumentation att finnas att tillgå. [...] 11.2 Utvärdering Kundtillfredsställelse Tillsammans med [beställaren] kommer [leverantören] att utvärdera projektet med avseende på - tid/kostnad för projektet - samarbete med projektledningen - kompetens och arbetsinsats hos projektmedlemmarna och - det resulterande systemet Tidsuppskattning Tidsuppskattningarna utvärderas på funktionsnivå [...] Syftet [...] att ta reda på hur mycket tid som behövts för varje aktivitet i projektet Uppföljning En uppföljning [...] inom 3 månader efter projektslut. [...] ska följa upp kundens upplevelse av systemet och eventuella vidareutvecklingsbehov. 12 Ändringshantering Under projektets gång kan det inträffa att det framkommer önskemål om nya eller ändrade funktioner som inte finns beskrivna i kravspecifikationen. Om detta sker, måste konsekvenserna av dessa utredas med avseende på tid och kostnad, varefter ett beslut om tillägg kan fattas av styrgruppen. Konsekvensen av ett tilllägg kan även innebära att prioritering mot annan funktionalitet behöver göras. Exempel på projektplan - 6 -
Exempel på verklig kravspecifikation
Exempel på verklig kravspecifikation Detta är ett exempel på en proffessionell kravspecifikation hämtad ur verkliga livet. Den visas inte i sin fullständighet, det mesta är bortklippt, men strukturen och
TDDI02. Programmeringsprojekt. Föreläsning 2 Jonas Lindgren, Institutionen för Datavetenskap, LiU
TDDI02 Programmeringsprojekt. Föreläsning 2 Jonas Lindgren, Institutionen för Datavetenskap, LiU På denna föreläsning: Anatomin hos en projektplan Vad är klok design? Projektarbete kräver.. Fördelning
TDDI02. Programmeringsprojekt. Föreläsning 2 Jonas Lindgren, Institutionen för Datavetenskap, LiU
TDDI02 Programmeringsprojekt. Föreläsning 2 Jonas Lindgren, Institutionen för Datavetenskap, LiU På denna föreläsning: Anatomin hos en projektplan Vad är klok design? Tidsbokning Bokningslistor på Jonas
Projektplan. LiTH Reglering av Avgaser, Trottel och Turbo 2008-02-11. Fredrik Petersson Version 1.0. Status. Reglerteknisk Projektkurs RATT LIPs
Fredrik Petersson Version 1.0 Status Granskad 2008-02-11 NL, PA Godkänd 1 2 PROJEKTIDENTITET VT 2008, RATT-Gruppen Linköpings tekniska högskola, ISY- Fordonssystem Namn Ansvar Telefon E-post Daniel Ahlberg
Projektprocessen. Projektprocess
Dnr Mahr 19-2014/563 1 (av 6) Projektprocess Datum: Version: Dokumentansvarig: 150116 1.0 Jenny Wendle Stöddokument för det grafiska dokumentet Projektprocessen grafisk 1.0 Projektprocessen Projektprocessen
Innehåll (3) Innehåll (2) Innehåll (5) Innehåll (4) Innehåll (6) Innehåll (7) Dokumenthistorik. beställare, Översiktlig beskrivning av projektet
Bilden hämtad från http://www.liu.se/cul-resurser/lips/kartor/fore.htm Projektplanering Om inte projektet planeras noga, kommer det garanterat att misslyckas Projektplanen Krav på en projektplan Beskriver
Projektplan. LiTH Segmentering av MR-bilder med ITK Anders Eklund. Version 1.0. Status. Bilder och grafik projektkurs, CDIO MCIV LIPs
Segmentering av MR-bilder med ITK 2006-02-02 Projektplan Version 1.0 Status Granskad Godkänd Bilder och grafik projektkurs, CDIO MCIV LIPs 1 PROJEKTIDENTITET MCIV 2006 VT Linköpings Tekniska Högskola,
Projektplanering. Projektplanen. Om inte projektet planeras noga, kommer det garanterat att misslyckas
Bilden hämtad från http://www.liu.se/cul-resurser/lips/kartor/fore.htm Projektplanering Om inte projektet planeras noga, kommer det garanterat att misslyckas Projektplanen Beskriver hur projektet ska utföras
RUTIN FÖR DRIFTSÄTTNING
Styrande dokument Rutindokument Rutin Sida 1 (10) RUTIN FÖR DRIFTSÄTTNING Sida 2 (10) INNEHÅLLSFÖRTECKNING Rutin driftsättning... 3 Syfte... 3 Planera driftsättning... 3 Installera och testa... 5 Överföra
PROJEKTPLAN [PROJEKTNAMN]
STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (6) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(6) UTGÅVEHISTORIK FÖR DOKUMENTET
Projektprocessen. Projektprocess
Projektkontoret 1 (av 8) Projektprocess Datum: Version: Dokumentansvarig: 16-10-17 2.5 Projektkontoret Stöddokument för det grafiska dokumentet Projektprocessen grafisk 2.5 Projektprocessen Projektprocessen
LiTH Autonom styrning av mobil robot 2007-02-15. Projektplan. Martin Elfstadius & Fredrik Danielsson. Version 1.0
Projektplan Martin Elfstadius & Fredrik Danielsson Version 1.0 Status Granskad Godkänd 1 PROJEKTIDENTITET Autonom styrning av mobil robot Vårterminen 2007 Linköpings Tekniska Högskola, ISY Namn Ansvar
Projektplan. LiTH AMASE 2006-02-15 Accurate Multipoint Acquisition from Stereovision Equipment. Johan Hallenberg Version 1.0
AMASE 2006-02-15 Projektplan Johan Hallenberg Version 1.0 Granskad Godkänd 1 PROJEKTIDENTITET VT2006, AMASE Linköpings tekniska högskola, ISY Namn Ansvar Telefon E-post Mikael Karelid kundansvarig (KUN)
Processbeskrivning Test
ProcIT-P-017 Processbeskrivning Test Lednings- och kvalitetssystem Fastställt av Sven Arvidson 2012-06-20 Innehållsförteckning 1 Inledning 3 1.1 Symboler i processbeskrivningarna 3 2 Testprocessen 4 2.1
Bilaga 5 b Mall för projektplan
Bilaga 5 b Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för hur en projektplan skrivs och vad den kan innehålla. De flesta organisationer har egna mallar för projektplaner
Bilaga 5 b: Mall för projektplan
Handbok för strategisk kommunal vattenplanering Bilaga 5 b: Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för en projektplan med exempel på vad den kan innehålla. De flesta
Före Kravspecifikationen
projektidé BP0 förstudie BP1 förberedelse BP2 Kravspecifikationen Beskriver VAD som ska utföras i projektet? projektdirektiv beslutspunkter specifikationer planer kunddokument rapporter protokoll M beställarens
Konsultbolag1. Testplan för Europa version 2. Testplan Projekt Europa Sid 1 (av 9) 2009-05-14. Europa-projektet. Dokumenthistorik
Testplan Projekt Europa Sid 1 (av 9) Europa-projektet Testplan för Europa version 2 Dokumenthistorik Utgåva Datum Författare Kommentar 1 2008-12-16 Ulf Eriksson Ursprunglig version, utkast 2 2008-12-18
Projekt KA KA-system v1.0. Projekt KA Siw Bengtsson
Projekt KA KA-system v1.0 Styrgruppsmöte BP5 Projekt KA 020128 1) Föregående protokoll (JML) 2) Projektläget: (SB) Lägesrapport Restlista Uppföljning tid och kostnad 3) Referensgruppens uppdaterade rapport
Projekt KA KA-system v1.0. Projekt KA Siw Bengtsson
Projekt KA KA-system v1.0 Styrgruppsmöte BP5 Projekt KA 011105 1. Dagens agenda (JML) 2. Föregående mötesprotokoll (JML) 3. Projektläget (SB) 4. Diskussion och beslut avseende Införandeplan_P1.0 inklusive
LIPS 1, 2002 Lätt Interaktiv Projektstyrningsmodell
LIPS 1, 2002 Lätt Interaktiv Projektstyrningsmodell Christian Krysander Tomas Svensson Översikt av Lips Projektstyrningsmodell Utvecklingsmodell Vad är ett projekt? Definition av ett projekt: En grupp
Införande av Primula på Malmö högskola
2014-11-19 1 (7) Införande av Primula på Malmö högskola Projekt- och aktivitetsplan 2014-11-19 2 (7) Innehåll Införande av Primula på Malmö högskola... 1 1 Basfakta... 3 2 Beskrivning av projektet, mål
Avropsavtalsbilaga 5
Ramavtalsbilaga 8.5 1/5 Projektplan generell Kommentar: Denna bilaga presenterar en generell skiss över den projektplan Leverantören tillämpar i samband med införande av systemlösningen. I samband med
Projekt- och kvalitetsstyrning på Frontec
Projekt- och kvalitetsstyrning på Frontec Detta dokument beskriver hur Frontec bedriver utvecklingsprojekt med kvalitetssäkring FSAB_LS020_Projekt och kvalitetsstyrning A.doc Sida 1(6) Frontec kan projekt
Överlämning från projekt till e-förvaltning. Uppsala universitets e-förvaltningsmodell
Överlämning från projekt till e-förvaltning Uppsala universitets 2017-05-15 1 Definition Större förändringar eller framtagande av nya produkter eller systemstöd görs oftast i projektform. För att resultatet
Aktiviteter vid avtalets upphörande
SID 1 (10) Bilaga 4h Aktiviteter vid avtalets upphörande Förfrågningsunderlag Upphandling av ett helhetsåtagande avseende IT-stöd för pedagogiskt genomförande inom Skolplattform Stockholm Box 22049, 104
Talboken kommer till taltidningsläsare
Talboken kommer till taltidningsläsare Slutrapport Dokumentattribut Information Titel och undertitel Slutrapport TBK för taltidningsläsare Dokumentägare Ulf Wikman Dokumenttyp Slutrapport Version 1.0 Senaste
Riktlinjer Projektmodell fo r Kungä lvs kommun
Riktlinjer Projektmodell fo r Kungä lvs kommun Riktlinjerna är antagna av förvaltningsledningen 2013-01-28 och gäller tillsvidare. (Dnr KS2012/1542) Ansvarig för dokumentet är chefen för enheten Utveckling,
E-tjänst Särskilt boende Projektplan. 2014-09-16 Version 1.0
E-tjänst Särskilt boende Projektplan 2014-09-16 Version 1.0 Versionshantering Datum Version Beskrivning Ändrat av 2014-08-29 1.0 Godkänd Josephine Andersson Innehåll 1. Mål och ramar 3 1.1 Verksamhetsmål
Projektdirektiv. Kravspecifikation för en högskolegemensam virtuell lärandemiljö
Projektdirektiv Kravspecifikation för en högskolegemensam virtuell lärandemiljö Revisionsinformation Utgåva Datum Kommentar Projektdirektiv 1.0 130930 Ursprunglig version Projektdirektiv 1.1 131004 Möte
Projektplan. Mål Resultatet projektet ska leverera, dvs. vad som ska vara uppnått när projektet är genomfört, (se dokument Uppdragsbeskrivning ).
Projektnamn Projektägare / Sponsor Projektledare 1. Sammanfattning En kort inledande sammanfattning av projektplanen. 2. Bakgrund, syfte och mål Bakgrundsbeskrivning Beskrivning av bakgrunden till projektet,
Checklista för Driftsättning - Länsteknik
Styrande dokument Rutindokument Checklista Sida 1 (9) Checklista för Driftsättning - Länsteknik Sida 2 (9) Innehåll Checklista för Driftsättning - Länsteknik... 1 Syfte... 3 Omfattning... 3 Aktiviteter...
Projekthandbok. administrativa utvecklingsprojekt
administrativa utvecklingsprojekt Dokumentet uppdaterat oktober 2018 Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte
Innehåll. Projekt Greed. Projekt definition. Projekt Greed En introduktion till projektmodellen LIPs
Innehåll Projekt Greed En introduktion till projektmodellen LIPs Före-fasen Under-fasen Efter-fasen Projekt Greed Utveckla en applikation för mobiltelefoner av tärningsspelet Greed Löses i projektform
Bilaga 4h Aktiviteter vid avtalets upphörande Dnr: /
Bilaga 4h Aktiviteter vid avtalets upphörande stockholm.se Stadsledningskontoret Avdelningen för digital utveckling Ragnar Östbergs Plan 1 105 35 Stockholm Växel 08-508 29 000 www.stockholm.se Innehåll
Projektkontrakt - Genomförande - Ny Studentportal
Projektkontrakt Ny Studentportal Upprättad av: Version: Helen Holoch, STU 1.0 Anders Hallberg IT-avd Dokumentansvarig: Datum Malin Styrman, STU 2009-05-14 Projektkontrakt - Genomförande - Ny Studentportal
Systemdrift och Systemförvaltning Centrala verksamhetssystem Service Desk
SID 1 (9) Bilaga 6 Krav på införande Förfrågningsunderlag Systemdrift och Systemförvaltning Centrala verksamhetssystem Service Desk 105 35 STOCKHOLM. Telefon 08-508 29 000. Fax 08-508 29 036. Org. nr 212000-0142
LIPS Kravspecifikation. Institutionen för systemteknik Mattias Krysander
LIPS Kravspecifikation Institutionen för systemteknik Mattias Krysander Kandidatprojekt 2019 Antal Autonom taxibil (2, 5-personersgrupper) 3 Autonom eftersöksdrönare 2 Autonom undsättningsrobot 2 Autonom
Projektdirektiv. Verksamhet och Informatik (1)
(1)10 (2)10 Innehållsförteckning 1 DOKUMENTSTYRNING... 4 1.1 shistorik...4 1.2 Referenser...4 1.3 avvikelse och förändringshantering i projektet...4 2 BAKGRUND OCH BESLUT OM PROJEKT... 5 2.1 Bakgrund...5
Riktlinjer för projekt i Nacka kommun
Mats Bohman 2009-10-27 / 2012-10-04 Innehållsförteckning 1 Riktlinjer för projekt... 3 2 Projektmallar... 3 3 Projektarbete... 3 4 Beskrivning av faserna... 4 4.1 Beslutspunkter... 5 5 Roller och ansvar...
Projectbase Projektplan
Projektnamn Projektägare / Sponsor Projektledare 1. Sammanfattning En kort inledande sammanfattning som lyfter fram det viktigaste i projektplanen. Maximalt en sida som skrivs när planen är klar och skall
Bilaga 4c. Utveckling. Upphandling av IT-stöd för barn- och elevregister inom Skolplattform Stockholm UTBILDNINGSFÖRVALTNINGEN. Förfrågningsunderlag
UTBILDNINSFÖRVLTNINEN SID 1 (1) Bilaga 4c Utveckling Förfrågningsunderlag Upphandling av IT-stöd för barn- och elevregister inom Skolplattform Stockholm Box 049, 104 Stockholm. Besöksadress Hantverkargatan
PROJEKTORGANISATION [PROJEKTNAMN]
STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (10) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(10) UTGÅVEHISTORIK FÖR DOKUMENTET
Projektplan David Sandberg Version 1.0
Projektplan David Sandberg Version 1.0 Status Granskad Godkänd Projektidentitet Grupp 2, 2010/HT Linköpings Tekniska Högskola, ISY Namn Ansvar Telefon E-mail David Sandberg Projektledare 073-9504672 davsa746@student.liu.se
FCAB KVALITETSSYSTEM. Projektledning och kvalitetssäkring
Projektledning och kvalitetssäkring KVALITETSSYSTEM Kvalitetssäkring ingår som en naturlig del i FC. AB:s arbetsmodell. FC. AB:s arbetsmodell är väl dokumenterad och används för alla delar av utvecklingskedjan.
Sänk kostnaderna genom a/ ställa rä/ krav och testa effektivt
Sänk kostnaderna genom a/ ställa rä/ krav och testa effektivt Kravhantering / Testprocess - Agenda AGENDA Grundläggande kravhanteringsprocess. Insamling, dokumentation, prioritering, Test och förvaltning
HSA Schemauppdateringsprocess. Version 1.2.1
HSA Schemauppdateringsprocess Version 1.2.1 Innehåll Revisionshistorik... 2 1. Översikt schemauppdateringsprocess... 3 2. Planeringsfas... 3 2.1.1 Behovsanalys... 3 2.1.2 Interaktion med kravställare...
Projektplan för Vision 2025
Projektplan för Vision 2025 1(4) 1 Inledning Projektet innebär att via ett processarbete ta fram förslag till åtgärder och aktiviteter för att uppnå visionen 25 000 invånare år 2025. Faserna och målen
harmaceutical Automation
Presentation Ingvar Hedberg FPA Konsult AB - Food and Pharmaceutical harmaceutical Automation Mer än 30 års erfarenhet som konsult inom industriell El- och Automation samt Prod IT Sedan15 år egen konsulterande
SF Bio App. Repport. Test summary. 1- Syfte. 2. Produktöversikt. Författare: Zina Alhilfi Datum: Version: v1,0
Test summary SF Bio App. Repport Författare: Zina Alhilfi Datum: 2017-03-13 Version: v1,0 Granskad: Klar Ref: Test plan V1,0 Status: klar 1- Syfte Syftet med denna slutrapport är att redovisa vilka testaktiviteter
Projektkontor IT Thomas Persson
Projektkontor IT 2018-02-06 Thomas Persson Dokumentets syfte Detta dokument beskriver vad Projektkontor IT omfattar i nuläget, och vilken målbild som finns. IT-staben har idag ansvaret för Projektkontor
PROJEKTDIREKTIV Dokumentdatum Ev. diarienummer Skapat av Victor Forsberg. Version Datum Kommentar Skapat av
PROJEKTDIREKTIV Dokumentdatum Ev. diarienummer 2014-12-10 Skapat av Projektdirektiv Införande av Ladok3 Version Datum Kommentar Skapat av 0.1 0.2 0.3 0.4 2014-10-06 2014-12-04 2014-12-10 2016-12-08 Ändring
Metodstöd www.informationssäkerhet.se 2
Projektplanering www.informationssäkerhet.se 2 Upphovsrätt Tillåtelse ges att kopiera, distribuera, överföra samt skapa egna bearbetningar av detta dokument, även för kommersiellt bruk. Upphovsmannen måste
Ladok3 på GU. Rollbeskrivning i projektorganisationen
Ladok3 på GU Rollbeskrivning i projektorganisationen och befogenheter Y2013/13 Projektorganisation, roller Filnamn: L3_roller i projektet_bilaga 4_20131022.docx Gemensamma förvaltningen Utgåva B Ladok3
Utöver projektdirektivet ska en teknisk dokumentation för projektet arbetas fram.
Automationsingenjör mekatronik 400 yh-poäng Projektdirektiv Tillämpa med fördel rubriker under Förslag på projektdirektiv Du kan även ha andra rubriker än de som föreslås. Inhämta all data och information
Projektarbete. Johan Eliasson
Projektarbete Johan Eliasson Projekt Definition: En grupp av projektdeltagare utför under ledning av en projektledare en klart definierad uppgift, på en viss tid, med begränsade resurser Resurserna kan
Bilaga 4a. Införande. Upphandling av IT-stöd för hantering av frånvaro och närvaro inom Skolplattform Stockholm UTBILDNINGSFÖRVALTNINGEN
SID 1 (29) Bilaga 4a Införande Förfrågningsunderlag Upphandling av IT-stöd för hantering av frånvaro och närvaro inom Skolplattform Stockholm Box 22049, 104 22 Stockholm. Besöksadress Hantverkargatan 2
Bilaga 4a. Införande. Upphandling av ett helhetsåtagande avseende IT-stöd för pedagogiskt genomförande inom Skolplattform Stockholm
SID 1 (29) Bilaga 4a Införande Förfrågningsunderlag Upphandling av ett helhetsåtagande avseende IT-stöd för pedagogiskt genomförande inom Skolplattform Stockholm Box 22049, 104 22 Stockholm. Besöksadress
Några grundläggande begrepp
Några grundläggande begrepp Validering bygger vi rätt system? Uppfyller kravspecifikationen de verkliga behoven? Verifiering bygger vi systemet rätt? Uppfyller det färdiga systemet kravspecifikationen?
Regionalt befolkningsnav Utgåva P 1.0.0 Anders Henriksson Sida: 1 (6) 2011-09-20. Projektdirektiv
Anders Henriksson Sida: 1 (6) Projektdirektiv Regionala nav för identitetsuppgifter och hantering av autentiserings- och auktorisationsuppgifter Anders Henriksson Sida: 2 (6) 1 Projektnamn/identitet Regionala
RESULTAT, AVSLUT OCH UPPFÖLJNING INFÖRANDET BYTE AV PROJEKTGRUPP/MEDLEMMAR? PLANERING INFÖR INFÖRANDET
Projektet närmar sig sitt slut men vad händer sedan? RESULTAT, AVSLUT OCH UPPFÖLJNING Stefan Berglund INFÖRANDET Avslutande del av genomförandefasen? Egen fas? Inledande del av projektavslutet? -Viktigt
Projektplan GIS STADSMILJÖ- OCH SERVICEFÖRVALTNINGEN (9) Dnr STN-1121/2015
STADSMILJÖ- OCH SERVICEFÖRVALTNINGEN 2015-09-01 1 (9) Dnr STN-1121/2015 Projektplan GIS 1. Mål Staden ska ha ett väl fungerande GIS med lättillgänglig och logisk åtkomst till geografisk information. GIS
Kravplan Projekt Datum Version. Författare KRAVPLAN. KravXperts i samarbete med Kunskapsresan Sida 1 av (7)
KRAVPLAN Sida 1 av (7) Revisionshistorik Datum Version Beskrivning Sida 2 av (7) Innehållsförteckning 1 INLEDNING... 4 1.1 BAKGRUND... 4 1.2 MÅL OCH SYFTE... 4 1.3 OMFATTNING OCH AVGRÄNSNING... 4 1.4 BEROENDEN
Process IT-utveckling, översikt
Process IT-utveckling, översikt Producent Externt Producent SLU Beslutsfattare Kund Användare Ide-utveckling Kravspec Resursanalys Offert Offert Upphandling Beslut kravspeccifikation uppdragsspecifikat
Bilaga A Projektmodell. Generell Projektmodell
Bilaga A Projektmodell Generell Projektmodell bilaga beställare/projektägare 355 356 bilaga beställare/projektägare Uppdragsbeskrivning bilaga beställare/projektägare 357 Direktiv projektförberedelser
Rapportering som krävs utöver LIPS-dokumenten: poster föredrag där projektets genomförande och resultat beskrivs hemsida som beskriver projektet
Sida 1 Projektnamn Utveckling och implementering av regulator för styrning av gimbalmonterade sensorer i UAV:er Beställare Jon Kronander (ISY - Reglerteknik) Projektledare Student Projektbeslut Morgan
Projektplan. LIPs. Per Henriksson Version 1.0. LiTH 7 december Optimering av hjullastare. TSRT10 projektplan.pdf WHOPS 1
Projektplan Per Henriksson Version 1.0 1 Status Granskad JT, PD, JR Godkänd - 2 Projektidentitet Optimering av Hjullastare HT2011 Linköpings Tekniska Högskola, ISY Namn Ansvar Telefon E-post Per Henriksson
PROJEKTPLAN KURSDATABAS 1 nov 2003-30 jun 2005 PROJEKTANSVARIG: EINAR LAURITZEN PROJEKTLEDARE: ELISABETH LUNDBERG version 1 mars- 2004
PROJEKTPLAN KURSDATABAS 1 nov 2003-30 jun 2005 PROJEKTANSVARIG: EINAR LAURITZEN PROJEKTLEDARE: ELISABETH LUNDBERG version 1 mars- 2004 Beslutat av styrgruppen 040318 Kontaktinformation: Ordförande i styrgruppen:
Projektkontor V Thomas Persson
Projektkontor V1.0 2019-03-29 Thomas Persson Bakgrund IT-resurserna inom Sundsvalls kommun är en begränsad resurs och räcker inte till för alla behov. Prioritering via en projektportfölj är då ett måste.
Projektspecifikation
Handläggare Vårt diarienummer Datum Sidan 1(9) 2011-03-02 Projektspecifikation Projekt: Läkemedel projektnummer 2265 Beställare: Äldreomsorgsförvaltningen Skriven av: Eva Almén-Åström Datum: 100209 Godkänd
Projektstyrningspolicy för Strängnäs kommun
1/5 Beslutad: Kommunfullmäktige 2014-03-24 7 Gäller fr o m: 2014-03-25 Myndighet: Diarienummer: Ersätter: Ansvarig: Kommunstyrelsen KS/2013:68-003 Ingen befintlig policy Utvecklingsavdelningen Projektstyrningspolicy
Checklista för anslutningsarbete till e-arkiv Stockholm
Stockholms stadsarkiv Sida 1 (5) Informationsförsörjning och 2014-05-06 utveckling Checklista för anslutningsarbete till e-arkiv Stockholm Stockholms stadsarkiv Informationsförsörjning och utveckling Telefon
Leverantörsportalen. Låt leverantörerna göra jobbet och frigör tid till värdeskapande arbete.
Leverantörsportalen Leverantörsportalen Låt leverantörerna göra jobbet och frigör tid till värdeskapande arbete. Leverantörsportalen är en lösning som ger dig en gemensam kontaktyta med alla dina leverantörer.
Utfärdat av: Utf datum: Dokument nr: Utgåva - Issue: Ange för och efternamn 2002-08-14 Ange Dokumentnummer 001
Projekt: Ange projektnamn Preliminär Utfärdat av: Utf datum: Dokument nr: Utgåva - Issue: Ange för och efternamn 2002-08-14 Ange Dokumentnummer 001 Status: ANGE PROJEKTNAMN PROJEKTSPECIFIKATION Ange projektnamn
PROJEKTDIREKTIV Förstudie IP-hantering
MAH/ Bibliotek och IT 1(6) IT-ledningsgruppen 2012-06-26 Version 1.0 PROJEKTDIREKTIV Förstudie IP-hantering Postadress Besöksadress Tel Fax Internet E-post Malmö högskola Bibliotek och IT 205 06 Malmö
Översikt Projektilen version 2.0
Översikt Projektilen version 2.0 Förberedelsefasen Projektpolicy Initiera Förbereda inte initiera Protokollföra beslut Protokoll Förslag/idé Förändringsbehov hos verksamhet Analysera och strukturera förslag
Projektplan. Modellbaserad diagnos av motortestcell 07-05-10. Fredrik Johansson Version 1.0. Status. TSRT71 Modellbaserad diagnos av motortestcell IPs
07-05-10 Projektplan Version 1.0 Status Granskad Godkänd TSRT71 Modellbaserad diagnos av motortestcell IPs PPDiagnos10.odt 1 PROJEKTIDENTITET Linköpings Tekniska Högskola, ISY Namn Ansvar Telefon E-post
Arbeta i projekt. Anders Hessel ITP-projekt Uppsala Universitet
Arbeta i projekt Anders Hessel 2003-02-05 ITP-projekt Uppsala Universitet Varför Projekt? Vad är projekt? Varför projekt? Svårighet? Undervisning Bilda projektgrupp Formell grupp - har ledare Roller Konflikter
Användbarhet i sitt sammanhang
Användbarhet i sitt sammanhang Världsanvändbarhetsdagen 2009-11-12 Anders Hedberg, Guide Konsult Stockholm Innehåll En helikoptertur över ett projekts olika faser med belysning på användbarhet i förhållande
Projektgranskningsrapport. Projekt KA
Sidan: 1(12) Projekt KA KA-system Version 1.0 Filnamn: KA1.0 1.0.doc Sidan: 2(12) INNEHÅLL 1 Introduktion 3 1.1 Bakgrund 3 1.2 Metod 3 1.3 Läsanvisningar 3 2 Resultat från intervjuer 4 2.1 Allmänna frågor
Formulera målet, miniprojekt
Formulera målet, miniprojekt Tillämpning av PPS, översikt över färdigheterna PDI Initiera projekt Intressentanalys Leverans och överlämning Sida 1 Projektdirektiv mini, syfte Underlag för att starta ett
Ramverk för projekt och uppdrag
Peter Yngve IT-centrum 2011-02-10 1.0 1 (9) Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 2 (9) BAKGRUND/MOTIV... 3 MÅL OCH SYFTE... 3 DEFINITIONER AV PROJEKT... 3 MODELL FÖR PROJEKTSTYRNING...
Examensarbete Verklighetsbaserat utvecklings- och projektarbete - Automationsteknik med mekatronik
Examensarbete 2018 Mål och innehåll Kursen skall ge färdighet i och erfarenhet av utvecklings- och projektarbete. Kursen skall ge praktisk erfarenhet genom ett tekniskt utvecklingsprojekt som skall genomföras
Bilaga 4a Införande Dnr: /
stockholm.se Stadsledningskontoret vdelningen för digital utveckling Ragnar Östbergs Plan 1 105 35 Stockholm Växel 08-508 29 000 www.stockholm.se Innehåll 1 Inledning 3 2 Översikt av Skolplattformen 3
TDDI02. Programmeringsprojekt, Föreläsning 2. Filip Strömbäck. Med utgångspunkt i tidigare slides av Jonas Lindgren
TDDI02 Programmeringsprojekt, Föreläsning 2 Filip Strömbäck Med utgångspunkt i tidigare slides av Jonas Lindgren På denna föreläsning: Dokument - kravspecifikation, projektplan Vad är klok design? Projektarbete
RESULTAT, AVSLUT OCH UPPFÖLJNING. Stefan Berglund
RESULTAT, AVSLUT OCH UPPFÖLJNING Stefan Berglund Projektet närmar sig sitt slut men vad händer då? och sedan? INFÖRANDET Avslutande del av genomförandefasen? Egen fas? Inledande del av projektavslutet?
Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet
för administrativa utvecklingsprojekt vid Uppsala universitet Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte är
Utsikt - Ett projekt kring missbruksproblematik och
Innehåll 1. Inledning 4 1.1 Projektets bakgrund... 4 2 Projektbeskrivning 4 2.1 Uppdragsbeskrivning... 4 2.2 Syfte... 4 2.3 Mål... 4 2.4 Avgränsningar... 4 2.5 Framgångsfaktorer... 4 2.6 Risker... 5 Utsikt
Projektdirektiv. Version: 1.0. Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund
Projektdirektiv Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund Dokument: Projektdirektiv Version: 20190114 Författare: Åda Ab Sida: 1 (10) författare: Åda Ab Sida: 2 (10) Innehåll
Projektplan, åtagandet
Sida 1 Projektplanen utgör ett huvudresultat av förberedelserna och kan ses som kontraktet mellan projektledningen och projektägaren för projektets genomförande. Om projektplan, åtagandet Syftet med att
Projektspecifikation Malmö högskola konceptmiljö
2010-10-29 Page: 1 (13) Projektspecifikation Malmö högskola konceptmiljö VERSION 1.0 2010-10-29 Page: 2 (13) Innehållsförteckning 1 Generell Information... 4 1.1 Godkännande av Projektspecifikation...
Projektdirektiv Översiktsplan Katrineholm - Staden och landsbygden
Kommunstyrelsens handling nr 27/2012 Projektdirektiv Översiktsplan Katrineholm - Staden och landsbygden Godkänd av kommunstyrelsen, 100 2 (10) Innehållsförteckning Bakgrund... 3 Syfte och mål med projektet...
Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet
för administrativa utvecklingsprojekt vid Uppsala universitet Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte är
Agil Projektledning. En introduktion
Agil Projektledning En introduktion Agil Projektledning Förändringar sker alltid i projekt Agil projektledning handlar om att hantera dessa Kunden har dålig insyn i ett traditionellt projekt De ska vara
[Titel] Redovisande dokument Rapport. Sida 1 (6) [Publiceringsdatum Quickpart] [AnsvarigQuickpart] [Upprättad av Quickpart]
Redovisande dokument Rapport PROJEKTiL Sida 1 (6) [Titel] Sida 2 (6) Innehållsförteckning 1 Grundläggande information... 3 1.1 Bakgrund... 3 1.2 Effekterna av projektets resultat/verksamhetsnytta... 3
Helhetsåtagande underhåll och drift
SID (0) Bilaga b Helhetsåtagande underhåll och drift Förfrågningsunderlag Upphandling av ett helhetsåtagande avseende IT-stöd för pedagogiskt genomförande inom Skolplattform Stockholm Box 09, 0 Stockholm.
TSRT10 - Projektplan
TSRT10 - Projektplan Turbogruppen Version 0.2 22 september 2016 Status Granskad Dennis Åberg Skender 22 september 2016 Godkänd Namn Datum i Turbogruppen Projektidentitet Name Ansvar Telefon E-post (@student.liu.se)
Ny E-tjänst för Nyps. Projektplan. Tillväxtverket. Utfärdare: Ulrica Morelid, Central Nypsförvaltning. Version 0.9 1(10)
Ny E-tjänst för Nyps Tillväxtverket Projektplan Utfärdare: Ulrica Morelid, Central Nypsförvaltning Version 0.9 1(10) INNEHÅLL 1 Basfakta 3 1.1 Godkännande 3 1.2 Revisionsinformation 3 1.3 Bilagor 3 2 Syfte
PROJEKTPLAN. Införande av VO-plattformen Sakai
PROJEKTPLAN Införande av VO-plattformen Sakai webbadress http://www8.umu.se/it/umu_internt/voplattform/ Projektnamn Införande av VO-plattformen Sakai Fastställt av Dokumentansvarig Daniel Lind Dokumentidentitet
PROJEKTDIREKTIV. Uppgradering av epostsystemet Exchange
direktiv Sid 1 (6) PROJEKTDIREKTIV Uppgradering av epostsystemet Exchange Webbadress https://www.samarbetsyta.umu.se/adm/itenheten/projects/exchange2013/sitepages/start sida.aspx namn Uppgradering av epostsystemet
