Förbifart Stockholm Vinsta villaägareförening
|
|
- Stina Jonsson
- för 8 år sedan
- Visningar:
Transkript
1 Förbifart Stockholm Vinsta villaägareförening
2 Deltagare Trafikverket: Anna Rosenlind, projektledare tunnel Niclas Lindkvist, projektledare tunnel Vinsta Ola Landin, hydrogeolog Charlotte Geijer, markförhandlare Kicki Man, markförhandlare Helena Cho Györki, kommunikatör
3 Agenda Allmänt om Förbifart Stockholm Vad händer i Vinsta? - tidplan - trafikplats Vinsta - tunnlar Johannelund Hur påverkas din närmiljö? - buller - grundvatten - bergvärmebrunnar Lantmäteriförrättning Tidplan för fastighetsägare Frågor Kontakter
4 En växande storstadsregion 2 miljoner idag 2,5 miljoner år 2030 Stockholms län växer med cirka 100 personer per dag
5 En stad på vatten med ett sårbart trafiksystem
6 Förbifart Stockholm Längd: Tunnel: Restid: Antal körfält: Trafikplatser: sex drygt 21 km drygt 18 km ca 15 min tre i vardera riktning Trafik 2035: fordon/dygn Byggtid: Kostnad: ca 10 år 27,6 miljarder (2009 års pris)

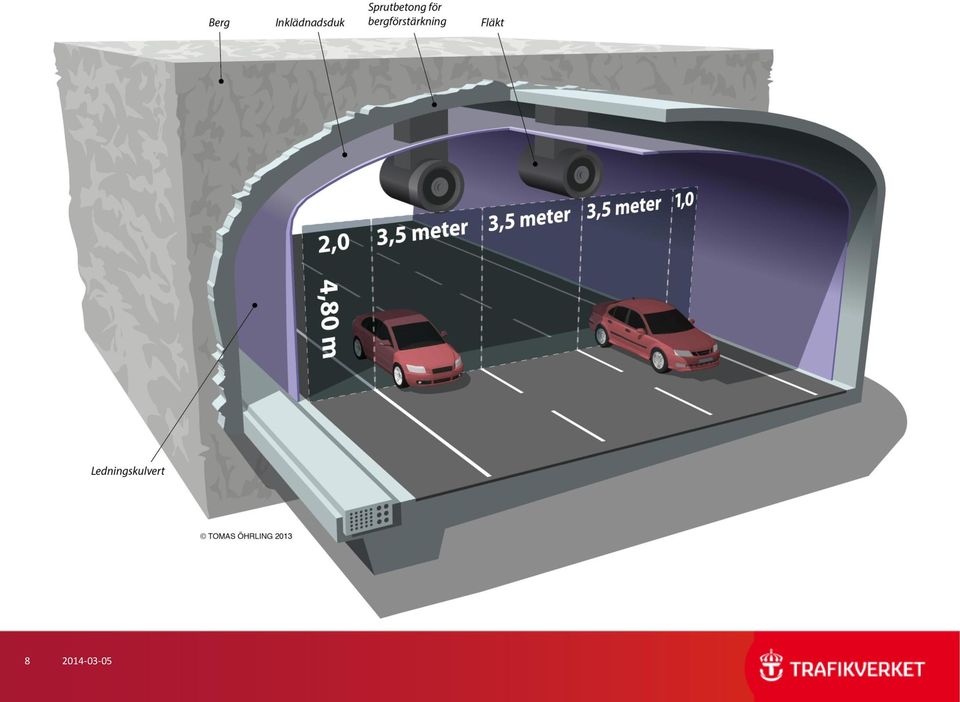

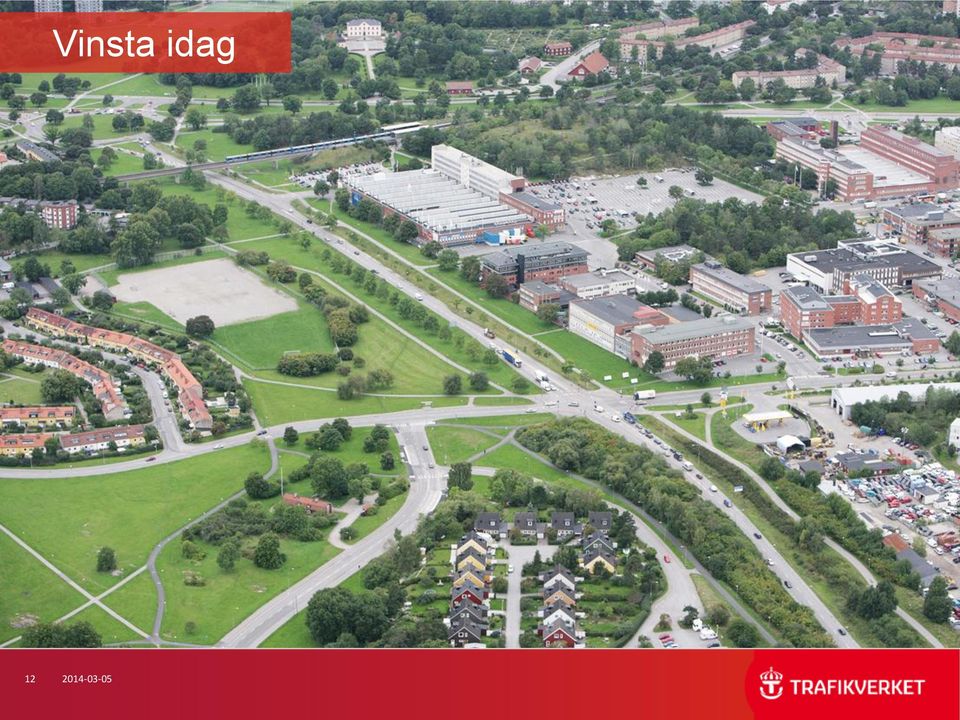

7 Förbifart Stockholm 18 av 21 km går i tunnel Grafik: Tomas Öhrling
8
9 REGERINGENS TILLÅTLIGHETS-PRÖVNING MKB, 2009 Förbifart Stockholm Processen ARBETSPLAN MKB ÖVRIGA PRÖVNINGAR (Natura 2000) (Natur- kulturreservat) KOMMUNALA DETALJPLANER MILJÖDOMAR PROJEKTERING BYGGHANDLINGAR BYGGANDE Tid
10 Förbifart Stockholm i Vinsta Arbeten med trafikplatser och anpassning av Bergslagsvägen 1 0 Delprojekt Lovö/Vinsta/Hjulsta Arbeten med tunnlar och luftschakt Delprojekt Tunnel

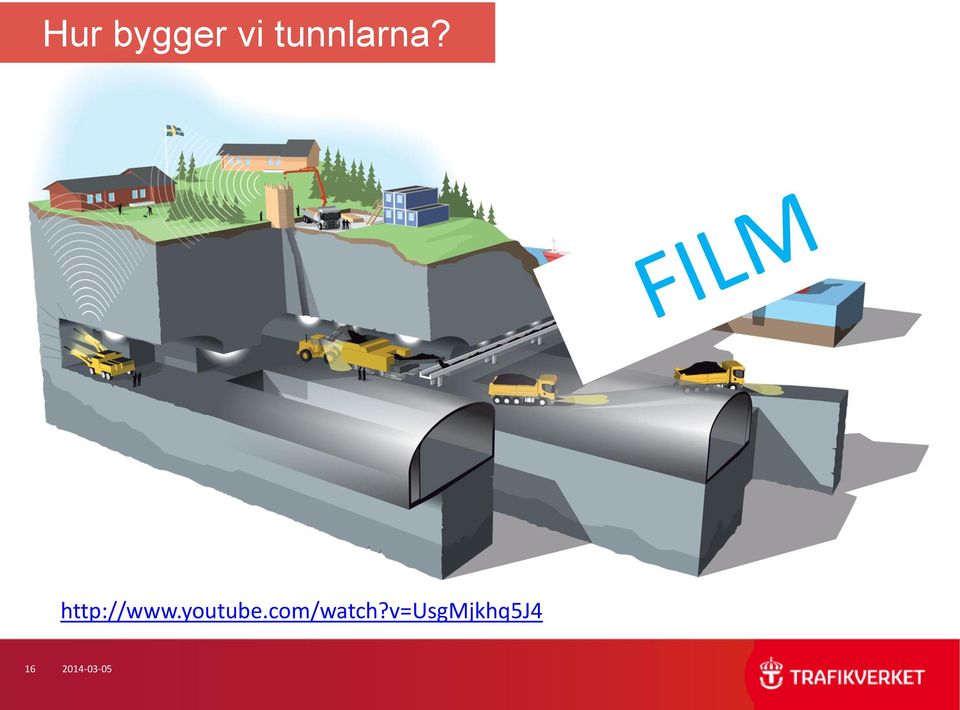

11 Preliminär tidplan Vinsta Tunnel Johannelund Cirkulationsplats vid Johannelunds t-banestation Trafikplats i Vinsta, som består av två cirkulationsplatser Förbifart Stockholm beräknas bli klar Cirkulationsplats vid korsningen Bergslagsvägen/Skattegårdsvägen Tunnel Lunda
12 Vinsta idag

13 Vinsta med Förbifart Stockholm Cirkulationsplats vid Johannelunds t-banestation Ny trafikplats Vinsta, som består av de två cirkulationsplatserna Cirkulationsplats vid korsningen Bergslagsvägen/Skattegårdsvägen
14 Etablering Skattegårdsvägen

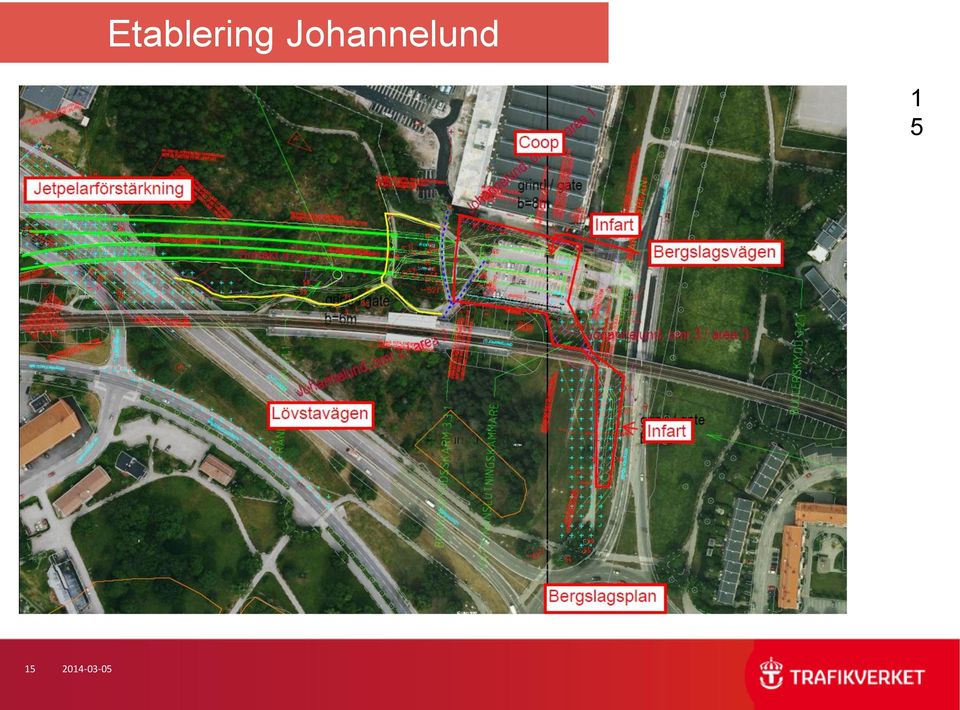

15 Etablering Johannelund
16 Hur bygger vi tunnlarna?

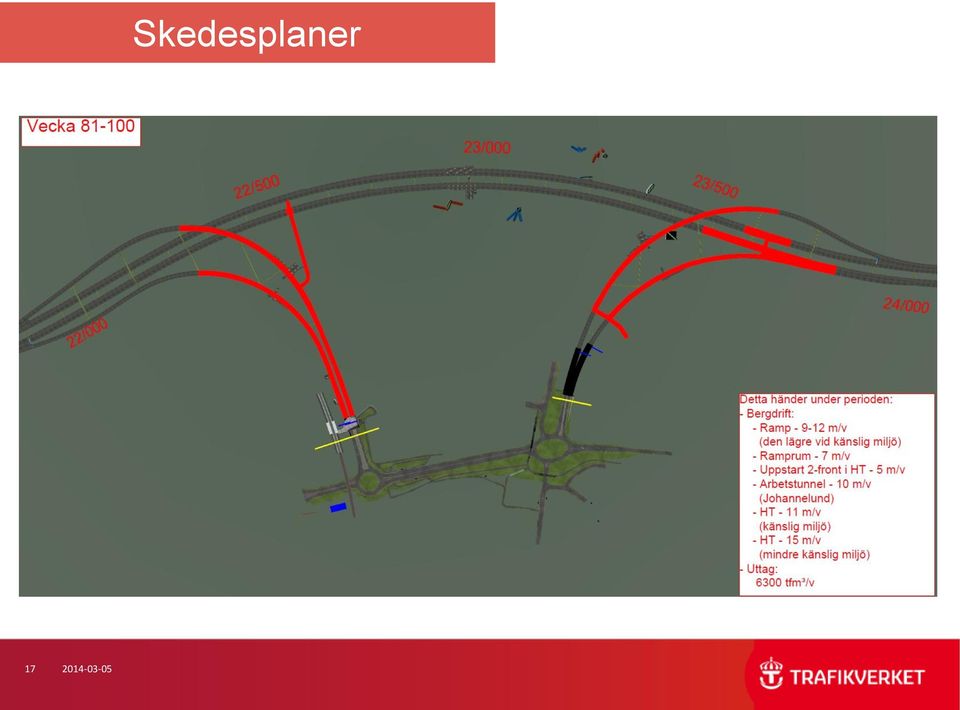

17 Skedesplaner

18 Hur påverkas din närmiljö?
19 Hur påverkas din närmiljö?
20 Hur påverkas din närmiljö?
21 Kontroll av omgivningspåverkan Grundvattennivå 12 ggr/år (nu 170 st platser) Sättningar 4 ggr/år Utökade kontrollprogram tas fram för flera bostadsområden. Nya mätpunkter installeras
22 Kontroll av omgivningspåverkan Installation i bergvärmebrunnar för kontroll. 25 st brunnar klara. Ytterligare tillkommer. Pejling 4 ggr/år. Samråd avseende beredskapsplan för enskild vattenförsörjning genomförd
23 Installation i bergvärmebrunnar
24 Påverkade bergvärmebrunnar Påverkade brunnar finns inom detta område Här är vi nu Här startar tunnelarbetena
25 Påverkan på bergvärmeanläggning under byggtiden
26 Alternativa lösningar ÅF:s expert på effektiv energianvändning håller på att utreda och presentera alternativa uppvärmningslösningar. Gör platsbesök Tar fram och presenterar förslag till lösningar (individuella eller gemensamma)
27 Lantmäteriförrättning 3D-fastighet Fastighet som avgränsas både horisontellt och vertikalt 3D-fastighetsbildning för tunnel (inklusive skyddszon) Lantmäterimyndigheten En opartisk myndighet Handlägger ansökan om fastighetsbildning i s.k. förrättning Prövning utifrån gällande lagregler, planer och bestämmelser Ersättning (värdering) hanteras i förrättningen Beslut om fastighetsbildning, tillträde och ersättning m.m. Möjlighet att överklaga beslut till mark- och miljödomstolen PROCESSEN ANSÖKAN UTREDNING SAMMANTRÄDE FÄLTARBETE VÄRDERING PRÖVNING BESLUT ÖVERKLAGANDE LAGA KRAFT REGISTRERING
28 Grov tidplan för dig som fastighetsägare År Kontroller i omgivningen Installationer i bergvärmepumpar Förhandling i Mark- och miljödomstolen Utredning av bullerskyddsåtgärder Besiktning byggnader och anläggningar Lantmäteriförättningar Besiktning drickvattenbrunnar Förhandling med fastighetsägare Möjligt att anmäla oförutsedd skada
29 Kontakter Förbifart Stockholm Projektledning tunnel Miljö Fastighet & avtal Kommunikation
Gör din vardag enklare
Förbifart Stockholm Fokusgrupp 2013-11-13 Johan Brantmark Lena Bergmark Gör din vardag enklare Ola Landin Roland Ekenberg Alexandra Stassais-Söderblom Louise Melander Program 18.00-19.00 Välkomna! Inledning,
Läs merFörbifart Stockholm. Fokusgruppsmöte 2010-04-14. Trafikverket ansvarar även för
Förbifart Stockholm Fokusgruppsmöte 2010-04-14 Trafikverket ansvarar för långsiktig planering av transportsystemet för vägtrafik, järnvägstrafik, sjöfart och luftfart. Trafikverket ansvarar även för byggande
Läs merGör din vardag enklare
Förbifart Stockholm Cementadagen 29 januari 2015 Projektchef Johan Brantmark Gör din vardag enklare En stad på vatten och en växande storstadsregion 2 miljoner idag 2,5 miljoner år 2030 Stockholms län
Läs merGör din vardag enklare
Leverantörsdag 6 februari 2013 Upphandling av entreprenader i Förbifart Stockholm Johan Brantmark, Projektchef Gör din vardag enklare Trafikverket Stora Projekt, 2013 3 2013-02-05 Trafikverket Verksamhetsidé,
Läs merFörbifart Stockholm. NVF Seminarie Effektiv tunneldrivning och dokumentation. Reykjavik september Kjell Windelhed Bergsingenjör
Förbifart Stockholm NVF Seminarie Effektiv tunneldrivning och dokumentation Reykjavik 12 13 september 2011 Kjell Windelhed Bergsingenjör Ett sårbart trafiksystem 2 2011-09-15 Regional Utvecklingsplan,
Läs merInformationsträff Tvärförbindelse Södertörn Ulrica Nilsson, Ove Strömberg, Karl Mattson, Fredrik Skogsjö
TMALL 0145 Presentation Widescreen v 1.0 Informationsträff Tvärförbindelse Södertörn 2019-06-18 Ulrica Nilsson, Ove Strömberg, Karl Mattson, Fredrik Skogsjö Agenda Kort om Tvärförbindelse Södertörn Kommande
Läs merFörbifart Stockholm. Fokusgrupp nr
Förbifart Stockholm Fokusgrupp nr 4 2011-12-07 Trafikverket ansvarar för långsiktig planering av transportsystemet för vägtrafik, järnvägstrafik, sjöfart och luftfart. Trafikverket ansvarar även för byggande
Läs merFörbifart Stockholm 2013 och framåt
Förbifart Stockholm 2013 och framåt Förstudie Vägutredning REGERINGENS TILLÅTLIGHETS-PRÖVNING MKB, 2009 ARBETSPLAN MKB ÖVRIGA PRÖVNINGAR (Natura 2000) (Natur- kulturreservat) KOMMUNALA DETALJPLANER MILJÖDOMAR
Läs merNu börjar tunnlarna byggas
Förbifart Stockholm Pressmöte 2016-01-21 Skärholmen Nu börjar tunnlarna byggas Trafikverket ansvarar för långsiktig planering av transportsystemet för vägtrafik, järnvägstrafik, sjöfart och luftfart. Trafikverket
Läs merFörbifart Stockholm Fokusgruppmöte
Förbifart Stockholm Fokusgruppmöte 2012-06-12 Fokusgrupp - Agenda Nuläget i projektet Johan Brantmark, projektchef Så startar bygget Roland Ekenberg, projektledare Tunnel Nytt från delprojekt: Akalla/Häggvik
Läs merInformation om Förbifart Stockholm på lättläst svenska
Information om Förbifart Stockholm på lättläst svenska 1 Detta är Förbifart Stockholm Den nya vägen Förbifart Stockholm kommer att gå från Kungens Kurva söder om Stockholm till Häggvik norr om Stockholm.
Läs merDärför blev miljöprövningen av Citytunneln framgångsrik
Miljöbalksdagarna 21 mars 2013 Därför blev miljöprövningen av Citytunneln framgångsrik Wollmar Hintze, VD, Tekn dr Hintze Miljöteknik AB (tidigare Miljöchef på Citytunnelprojektet i Malmö) Wollmar Hintze,
Läs merE22 förbi Söderköping, inkl. väg 210 Skärgårdslänken. Indragning av väg 801 och 844. Samrådshandling
E22 förbi Söderköping, inkl. väg 210 Skärgårdslänken Indragning av väg 801 och 844 Samrådshandling 2016-11-28 Presentation Jonas Danielsson, Projektledare Trafikverket Gabriella Strand, Projektingenjör
Läs merNäringslivslunch. 2 september. Anna Hamberg
Näringslivslunch 2 september Anna Hamberg Välkomna Anna-Lena Johansson, 1:e vice ordförande kommunstyrelsen Aktuellt avseende infrastruktursatsningar i Stockholmsregionen Tyra Wikström, enhetschef Samhällsplanering,
Läs merSvenskt lantmäteri och rollen som förrättningslantmätare. Elverum, 16 februar 2016
Svenskt lantmäteri och rollen som förrättningslantmätare Elverum, 16 februar 2016 Vem är jag? Civilingenjör Lantmäteri LTH Lantmätare norra Sverige 3 år Lantmätare, Nacka kommun 6 mån Lantmätare Stockholm
Läs merÖppet hus 29 Juni E45/70 genom Mora. Välkommen!
Öppet hus 29 Juni 2016 E45/70 genom Mora Välkommen! Vi som är här Planering tidiga skeden Christina Hjorth, Samhällsplanerare Trafikverket Per-Henrik Fräjdin, Planerare Trafikverket Projektledning - Uppdragsledning
Läs merFörbifart Stockholm. Hur påverkas vi i Västerort?
Förbifart Stockholm Hur påverkas vi i Västerort? Göran Bernefors Ledamot i Arbetsgrupp Förbifart Stockholm Ledamot i Vinsta Villaägare Förening http://vinsta.abc.villaagarforening.se Med tunnel under
Läs merBIM i projekt Förbifart Stockholm
BIM i projekt Förbifart Stockholm Jesper Niland Teknikchef TMALL 0794 Presentation bilder sommar v 1.0 Position 2030 BIM i Förbifart Stockholm - innehåll E4 Förbifart Stockholm Kort projektbeskrivning
Läs merVästlänken. Erik Lööv Josefin Larking Lennart Dage
Västlänken Erik Lööv Josefin Larking Lennart Dage 2 2015-01-23 Västlänken gör det enklare att resa - och bidrar till ett attraktivt, växande och hållbart Västsverige. 3 2015-01-23 4 2015-01-23 5 2015-01-23
Läs merRISK I MEGAPROJEKT - Förbifart Stockholm NICLAS CHRISTOFFERSSON
RISK I MEGAPROJEKT - Förbifart Stockholm NICLAS CHRISTOFFERSSON Vad är ett megaprojekt? Styrelse Generaldirektör GD Kansli Internrevision Ekonomi och styrning Inköp och logistik Strategisk utveckling Juridik
Läs merÖppet hus/samråd E4 Kongberget- Gnarp
TMALL 0141 Presentation v 1.0 Öppet hus/samråd E4 Kongberget- Gnarp 2016-05-26 Agenda 1 Inledning 2 Historik kring projektet 3 E4 genom Harmånger/vattentäkten 4 Omfattning av nya studier 5 Fältarbeten
Läs merD304. Detaljplan för Roslags-Näsby trafikplats, del av Tibble 10:33 m.fl., Roslags-Näsby
D304 STADSBYGGNADSKONTORET Laga kraft 2015-03-12 Jenny Lindgren/ Helena Purmonen Detaljplan för Roslags-Näsby trafikplats, del av Tibble 10:33 m.fl., Roslags-Näsby ALLMÄN INFORMATION Genomförandebeskrivningen
Läs merLaga kraft
GENOMFÖRANDEBESKRIVNING 1(5) Planavdelningen 2013-02-04 Dp 2009-18965-54 Elin Lundbäck Tfn 08-508 271 31 Detaljplan för Förbifart Stockholm Hanstamotet i stadsdelarna Akalla och Hansta i Stockholm Dp 2009-18965-54
Läs merSamrådshandling E20 förbi Mariestad
Samrådshandling E20 förbi Mariestad Samrådsmöte för väg 2968, 2970 och enskilda vägar Lyrestads församlingshem 2018-06-18 Välkomna till samrådsmöte avseende väg 2968, 2970 och enskilda vägar för pågående
Läs merInformationsmöte 28 maj E45/70 genom Mora. Välkommen!
Informationsmöte 28 maj 2015 E45/70 genom Mora Välkommen! Agenda 1. Mötets öppnande 2. Presentation 3. Redogörelse för planprocessen 4. Redogörelse för innehållet i en Vägplan 5. Presentation av projektet
Läs merNorrbotniabanan. Informationsmöte för särskilt berörda Bureå TMALL 0141 Presentation v 1.0
Norrbotniabanan Informationsmöte för särskilt berörda Bureå 2018-11-13 TMALL 0141 Presentation v 1.0 Informationsmöte särskilt berörda Bureå Ge information om vad som händer just nu Hur långt har vi kommit
Läs merYttrande till Trafikverket rörande Förbifart Stockholm
Yttrande till Trafikverket rörande Förbifart Stockholm Vinsta Villaägareförening tar inte ställning för eller emot Förbifart Stockholm, men om den byggs vill vi verka för att den skall bli så bra som möjligt
Läs merVäg 77 Uppsala länsgräns till trafikplats Rösa. 6 nov nov nov 2017
Väg 77 Uppsala länsgräns till trafikplats Rösa 6 nov 2017 7 nov 2017 15 nov 2017 Trafikverket ansvarar för långsiktig planering av transportsystemet för vägtrafik, järnvägstrafik, sjöfart och luftfart.
Läs merVA-utbyggnad Hägnen
VA-utbyggnad Hägnen 2018-10-25 Medverkande Skanska Anton Lundström, produktionschef Johannes Gustafsson, projektchef Marks kommun Karin Ahlgren, projektledare Per Mårtensson, byggledare Agenda Inledning
Läs merSamråd på orten 24 augusti Cirkulationsplats E45 /Svedjärnsvägen/ Malungsvägen. Välkommen!
Samråd på orten 24 augusti 2015 Cirkulationsplats E45 /Svedjärnsvägen/ Malungsvägen Välkommen! Agenda 1. Mötets öppnande 2. Presentation 3. Redogörelse för planprocessen 4. Redogörelse för innehållet i
Läs merUtbyggnad av E22. och Vä. Öppet hus: Linderöd 8 nov 2010 Tollarp 10 nov 2010 Linderöd 15 nov 2010 Tollarp 16 nov 2010
Utbyggnad av E22 mellan Linderöd och Vä. Öppet hus: Linderöd 8 nov 2010 Tollarp 10 nov 2010 Linderöd 15 nov 2010 Tollarp 16 nov 2010 2 2010-11-08 3 2010-11-08 Vägen föreslås gå söder om Linderöd och norr
Läs merSidan 1 Förvaltning för utbyggd tunnelbana. Nya tunnelbanan Emma Sahlman, presskommunikatör Kalle Persson, samordnare miljöprövning
Sidan 1 Nya tunnelbanan Emma Sahlman, presskommunikatör Kalle Persson, samordnare miljöprövning Sidan 2 Innehåll Bakgrund Vad ska vi bygga? Tid & pengar Byggtiden De fyra projekten Planläggning och miljöprövning
Läs merVäg 276 Rosenkälla-Åkersberga
ARBETSPLAN 2012-07-03 1C140004.docx Granskare Godkänd av Ort Datum Susanna Sandelius Peter Fors Uppsala 2012-07-03 Objektnamn Väg 276 Rosenkälla-Åkersberga Entreprenadnummer Entreprenadnamn Beskrivning
Läs merLaga kraft
GENOMFÖRANDEBESKRIVNING 1 (5) Planavdelningen 2012-11-09 Dp 2009-17149-54 Inge Almqvist Reviderad 2013-03-01 Tfn 08-508 273 82 Laga kraft 2015-09-16 Detaljplan för Förbifart Stockholm Norr om trafikplats
Läs merDigitalt flöde från 3D-modell till borrigg ger kostnadseffektiv tunneldrivning. Effektivare tunneldrivning NVF 9-10 April Jan Thorén
Digitalt flöde från 3D-modell till borrigg ger kostnadseffektiv tunneldrivning Effektivare tunneldrivning NVF 9-10 April Jan Thorén Presentation Jan Thorén Projektledare ÅF Väg och järnväg sedan 1990 J&W
Läs merNy väg 268 mellan Upplands Väsby och Vallentuna
Ny väg 268 mellan Upplands Väsby och Vallentuna Vägplan Samrådshandling oktober 2013 1 Ny väg 268 mellan Upplands Väsby och Vallentuna Väg 268 är en viktig tvärförbindelse mellan Upplands Väsby och Vallentuna/Åkersberga.
Läs merProjektbeskrivning Väg 222 Trafikplats Lugnet
Projektbeskrivning Väg 222 Trafikplats Lugnet Januari 2010 1(6) Innehållsförteckning 1. Bakgrund...3 2. Planerade åtgärder...3 3. Trafikflöden...5 4. Standard och vägsektion...5 5. Planeringsläge och tidplan...5
Läs merSamråd vägplan Väg 77 Uppsala länsgräns trafikplats Rösa. Etapp 1, Uppsala länsgräns Eknäs Norrtälje kommun, Stockholms län
Samråd vägplan 2018-10-02 Väg 77 Uppsala länsgräns trafikplats Rösa Etapp 1, Uppsala länsgräns Eknäs Norrtälje kommun, Stockholms län Åsa Eriksson, projektledare Dagordning Presentation av närvarande Trafikverket
Läs merE4 Förbifart Stockholm
E4 Förbifart Stockholm Projektstyrningsdokument TRV Kontrollprogram under byggtiden Bilaga 8 Kommunikation och tredje man BYGGHANDLING 2014-06-18 0N130008_Bilaga 8 Kommunikation och tredje man Handlingsbeteckning
Läs merKONTROLLPROGRAM 1 (7)
KONTROLLPROGRAM 1 (7) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Holmström Tomas E4FS 2015:0022 TRV 2015/56850 Fastställt av Dokumentdatum Version Anna Rosenlind 2015-07-03 1.0 Dokumenttitel
Läs merVarbergstunneln, Västkustbanan, Varberg-Hamra
Planläggningsbeskrivning 2015-04-01 Varbergstunneln, Västkustbanan, Varberg-Hamra Med hjälp av denna planläggningsbeskrivning får du information om hur planläggningsprocessen ser ut för utbyggnaden, när
Läs merMarkupplåtelseavtal- nyttjanderätt, ledningsrätt? Ingrid Öhlund Lantmäteriet Ingrid.ohlund@lm.se
Markupplåtelseavtal- nyttjanderätt, ledningsrätt? Ingrid Öhlund Lantmäteriet Ingrid.ohlund@lm.se Bredband på landsbygden Fastighet Marksamfällighet Fastighetsregister Lantmäteriförrättning Fastighet 1
Läs merProtokoll Tidigt samråd, Väg 49 delen Axvall-Varnhem
PROTOKOLL 1 (6) Protokoll Tidigt samråd, Väg 49 delen Axvall-Varnhem Tid: 18:30 ca 21:00 Datum: 2016-05-31 Plats: Varnhemsgården, Varnhem Föredragande deltagare: Trafikverket Mikael Rintala, Projektledare
Läs merE6.20 Hisingsleden, södra delen inkl Halvors länk. Samrådsmöte
E6.20 Hisingsleden, södra delen inkl Halvors länk. Samrådsmöte 2014-08-27 Dagordning Presentation Inledning Presentation av projektet Miljöfrågor i projektet Fortsatt arbete Marklösenfrågor Övriga frågor
Läs merFrågor till Trafikverket
Inför Vinsta Villaägares årsmöte 16 mars 2016: Frågor till Trafikverket Önskemål + fråga 1, 150-metersgränsen Önskemål: Karta över området med samtliga tunnlars sträckning + 150-metersgränsen, och där
Läs merTMALL 0141 Presentation v 1.0. Norrbotniabanan Välkommen till samrådsmöte
TMALL 0141 Presentation v 1.0 Norrbotniabanan Välkommen till samrådsmöte 2017-05-18 Samrådsmöte för Norrbotniabanan i Skellefteå 1. Om Norrbotniabanan 2. Pågående linjestudier och utredningar 3. Samrådsprocessen
Läs mer11:15 11.45 Massdisponering i Förbifart Stockholm
MASSHANTERING Förbifart Stockholm 11:15 11.45 Massdisponering i Förbifart Stockholm Presentationen behandlar på en övergripande nivå hur masshanteringen är tänkt att lösas i Förbifart Stockholm. Hinder
Läs merStenkoll på Göteborg. Uppföljningsmätning vid byggande av. Västlänken och Olskrokens planskildhet. Joakim Jonsson Trafikverket
Stenkoll på Göteborg Uppföljningsmätning vid byggande av Västlänken och Olskrokens planskildhet Joakim Jonsson Trafikverket Västlänken gör det enklare att resa - och bidrar till ett attraktivt, växande
Läs merÖppet hus/samråd E4 Kongberget- Gnarp /09
TMALL 0141 Presentation v 1.0 Öppet hus/samråd E4 Kongberget- Gnarp 2017-05-08/09 Agenda Inledning/presentation Historik kring projektet Projektmål Tidplan och samrådsprocess Studerade korridorer Samrådstid
Läs merProjekt Maland och Tunadalsspåret. Järnvägsplan Tunadal- Granskningshandling. Öppet hus i Sköns församlingsgård
Projekt Maland och Tunadalsspåret Järnvägsplan Tunadal- Granskningshandling Öppet hus i Sköns församlingsgård 2017-10-18 Hållpunkter för kvällen 17:00-18.30 Möjlighet att titta på samrådsmaterialet samt
Läs merTMALL 0141 Presentation v 1.0. Norrbotniabanan Välkommen till samrådsmöte i Robertsfors
TMALL 0141 Presentation v 1.0 Norrbotniabanan Välkommen till samrådsmöte i Robertsfors 2017-06-13 Dagens punkter 1. Om Norrbotniabanan 2. Pågående linjestudier och utredningar 3. Samrådsprocessen 4. Sammanfattning
Läs merGör din vardag enklare
EU-forskningsprojekt kring evakuering från enkelriktade tunnlar i Förbifart Stockholm 2015-05-20 Gör din vardag enklare TMALL 0145 Presentation Widescreen v 1.0 EU-forsknings-projekt kring evakuering från
Läs merVälkommen till öppet hus och samråd för Dingersjö - Sundsvall, dubbelspår 26/9 samt 5/
Välkommen till öppet hus och samråd för Dingersjö - Sundsvall, dubbelspår 26/9 samt 5/10 2017 Vi planerar att bygga dubbelspår mellan Dingersjö och Sundsvall. Syftet är att öka kapaciteten på Ostkustbanan.
Läs merFörbifart Stockholm mellan E4/E20 vid Kungens kurva och E4 vid Häggvik. Tillägg till GENOMFÖRANDEAVTAL. Åtgärder i Skärholmen och Sätra
Förbifart Stockholm mellan E4/E20 vid Kungens kurva och E4 vid Häggvik Tillägg till GENOMFÖRANDEAVTAL för de i Stockholms kommun belägna sträckorna Åtgärder i Skärholmen och Sätra Tilläggsavtal nummer
Läs merEXPLOATERINGSKONTORET TRAFIKKONTORET
EXPLOATERINGSKONTORET TRAFIKKONTORET 2013-04-03 Kontaktperson exploateringskontoret Niklas Karlsson Projektutveckling Telefon: 08-508 260 86 Niklas.karlsson@stockholm.se Till Trafik- och renhållningsnämnden
Läs merAtt bilda gemensamhetsanläggning för VA Steg för steg
Att bilda gemensamhetsanläggning för VA Steg för steg Göran Carlsson verksamhetsutvecklare Lantmäteriet Utbildningsdag om gemensamhetsanläggning för vatten och avlopp, Göteborg 2016-04-13 Innehåll Vad
Läs merSamrådsmöte. Vägplan. Väg 27 förbi Bor. Värnamo kommun Jönköpings län. 11 september 2018
Samrådsmöte Vägplan Väg 27 förbi Bor Värnamo kommun Jönköpings län 11 september 2018 Dagordning 1. Presentation av de närvarande 2. Bakgrund 3. Vad är en vägplan? 4. Miljö 5. Vägplanens förslag 6. Marklösen
Läs merÖppet hus 15:a mars E14/E45 Förbifart och genomfart Brunflo. Välkommen
Öppet hus 15:a mars 2017 E14/E45 Förbifart och genomfart Brunflo Välkommen Medverkande: Trafikverket: Ulrika Sundgren, projektledare Per-Olof Pehrsson, biträdande projektledare Sara Gidlund, projektingenjör
Läs merVäg 321 Gång- och cykelväg Gärdsta Åre kommun, Jämtlands län. Samrådsmöte
Väg 321 Gång- och cykelväg Gärdsta Åre kommun, Jämtlands län Samrådsmöte 2015-11-10 Presentation Jimmy Dahlbom, Projektledare, Trafikverket 010-123 31 09 Bertil Jansson, Markförhandlare, Trafikverket 010-123
Läs merSamråd på orten Rörbäcksnäs
Samråd på orten Rörbäcksnäs 2017-01-12 Projektet och projektmål 2 2017-01-13 Projektet Scandinavian Mountains Airport ska bygga ut och anpassa flygplatsen i Rörbäcksnäs i Malung-Sälens kommun. Eftersom
Läs merE4 Förbifart Stockholm
E4 Förbifart Stockholm Projektgemensamt Tillståndsprövning vattenverksamhet Grundvattenbortledning Åtgärdsplan för inläckage i berganläggningar under byggtiden BYGGHANDLING (Rev E2014-10-08) Handlingsbeteckning
Läs merÖppet hus 23 Mars E45 Vattnäs Trunna. Välkommen!
Öppet hus 23 Mars 2016 E45 Vattnäs Trunna Välkommen! Station 1. Samhällsplanering och åtgärdsbeställning Samhällsplanerare: Christina Hjorth Åtgärdsbeställare: Anna-Maria Montell Kontakta oss om frågor
Läs merPrövning av vindkraft enklare och snabbare handläggning (?) Carl-Philip Jönsson
Prövning av vindkraft enklare och snabbare handläggning (?) Carl-Philip Jönsson Tillstånds- och anmälningsplikt enligt 9 kap MB Tillståndsprövning hos Lst: 40.90 Två eller flera verk > 150 m + tillkommande
Läs merVÄLKOMNA TILL SAMRÅDSMÖTE! Järnvägsplan för dubbelspårsutbyggnad mellan Hemfosa och Tungelsta
VÄLKOMNA TILL SAMRÅDSMÖTE! 2012-09-27 Järnvägsplan för dubbelspårsutbyggnad mellan Hemfosa och Tungelsta En del av kapacitetsförstärkningen på Nynäsbanan AGENDA Presentation av deltagarna Historik och
Läs merDetaljplan för del av Kronotorparen 17 Inom kommundelen Segeltorp, Huddinge kommun
MILJÖ- OCH SAMHÄLLSBYGGNADSFÖRVALTNINGEN SBN 2013-973 0126K-15789 Antagandehandling Enkelt planförfarande Planbeskrivning Detaljplan för del av Kronotorparen 17 Inom kommundelen Segeltorp, Huddinge kommun
Läs merInformation om VA-utbyggnad på Renön/Nötön.
Information om VA-utbyggnad på Renön/Nötön Agenda Bakgrund För dig som är innanför verksamhetsområdet Avgifter För dig som är utanför verksamhetsområdet Teknik Tidplan Information Kontakt Bakgrund Riktlinjer
Läs merÖverföringsledningar Sätila Hyssna Information
Överföringsledningar Sätila Hyssna Information 2018-02-06 Agenda Ledningssträcka Hyssna Sätila Naturvärden på sträckan Gång- och cykelväg Hyssna Sätila Markavtal Återstående arbete och tidplan Etapp 1.3
Läs merSamråd på orten 14 juni Väg 50 Nykyrka- Brattebrobacke. Välkommen!
Samråd på orten 14 juni 2016 Väg 50 Nykyrka- Brattebrobacke Välkommen! Agenda 1. Mötets öppnande 2. Presentation 3. Redogörelse för planprocessen 4. Redogörelse för innehållet i en Vägplan 5. Presentation
Läs merSätila Överföringsledningar Sätila - Hyssna
Sätila 2019-01-29 Överföringsledningar Sätila - Hyssna Agenda Inledning Överföringsledningsprojektet Ledningssträcka Hyssna Sätila Gång- och cykelväg Entreprenadarbeten Medverkande Marks kommun
Läs merARB ETSPLAN trafikplats och Nordlänk, E6/Väg 161
ARBETSPLAN Ny trafikplats och Nordlänk, E6/Väg 161 Uddevalla kommun, Västra Götalands län BARNKONSEKVENSANALYS 2012-10-15 Objek ktnummer: 85 54 59 10 Omslagsfoto: Med tillstånd av Per Pixel Petersson 2011-12-19.
Läs merSamrådsmöte MaKS projektet. Väg E45 Viltstängsel och faunabro Jinchun Song/ Anders Lindmark Projektledare
Samrådsmöte MaKS projektet Väg E45 Viltstängsel och faunabro 2014-09-25 Jinchun Song/ Anders Lindmark Projektledare Dagordning Mötets öppnande Presentation av deltagarna Godkännande av dagordning Upprop
Läs merDetaljplan för dagvattendamm och serviceväg i Kronåsen, Tureberg, som berörs av Förbifart Stockholm
Kommunledningskontoret Planbeskrivning Helena Johansson Sidan 1 av 10 Planarkitekt 08-579 216 57 Planbeskrivning Detaljplan för dagvattendamm och serviceväg i Kronåsen, Tureberg, som berörs av Förbifart
Läs merPlanbeskrivning. Del av Brynäs 34:1, Kv Dockorna Detaljplan för teknisk anläggning Gävle kommun, Gävleborgslän
SAMHÄLLSBYGGNAD GÄVLE ANTAGEN AV BMN: 2013-02-20 LAGA KRAFT: 2013-03-21 2012-12-06, REVIDERAD 2013-01-17 HANDLÄGGARE: HENRY GREW Planbeskrivning Del av Brynäs 34:1, Kv Dockorna Detaljplan för teknisk anläggning
Läs merInbjudan till granskning av järnvägsplan för Mälarbanans utbyggnad, sträckan Spånga Barkarby
Inbjudan till granskning av järnvägsplan för Mälarbanans utbyggnad, sträckan Spånga Barkarby Granskning 26 januari 23 februari 2015 Öppet hus: tisdag den 10 februari 2015 kl. 17 20 Plats: Trafikverket,
Läs merTvärbanans förlängning till Sickla station Christina Gerremo, Nacka kommun och Ulf Westlund, Trafikförvaltningen
Tvärbanans förlängning till Sickla station Christina Gerremo, Nacka kommun och Ulf Westlund, Trafikförvaltningen 2 STOCK- HOLMS STAD NACKA KOMMUN 3 Stockholms stad Nacka kommun 4 Varför förlängs Tvärbanan
Läs merÖppet hus 30 augusti. E45, ny sträckning, Vattnäs-Trunna. Foto Länsstyrelsen Dalarna. Foto Länsstyrelsen Dalarna
Öppet hus 30 augusti E45, ny sträckning, Vattnäs-Trunna Foto Länsstyrelsen Dalarna Foto Länsstyrelsen Dalarna Öppet hus - Vad händer ikväll Trafikverket, konsulten ÅF och Orsa kommun finns på plats för
Läs merE4 Kongberget Gnarp. Samråd planutformning. Harmånger
E4 Kongberget Gnarp Samråd planutformning Harmånger 2015-02-18 Det här är vi Projektledare Kerstin Holmgren, Trafikverket 010-123 73 92 Markförhandlare Tomas Sundin, Trafikverket 010-123 74 40 Projekteringsledare
Läs merInformationsmöte 12-04-04. Lantmäterimyndigheten i Helsingborgs kommun
Informationsmöte 12-04-04 Ek för Rydebäcks Gård Definitioner Gemensamhetsanläggning = En anläggning som är gemensam för flera fastigheter och som tillgodoser ändamål av stadigvarande a betydelse e för
Läs merGenomförandebeskrivning
Planhandling Utställning Datum: 2018-08-28 FN Diarienummer: 5615/10 Exploateringsavdelningen Fredrik Olsson Telefon: 031-368 09 52 E-post: fredrik.olsson@fastighet.goteborg.se Detaljplan för bostäder vid
Läs merSprängningsarbeten inom eller i närhet av AB Storstockholms Lokaltrafik spåranläggningar
SSÄ-SÄK -0364 Fastställare i TF:s organisation: Chefen för sektion Trafik och Infrastruktur Sprängningsarbeten inom eller i närhet av AB Innehållsförteckning 0. Inledning 4 1. Skyddszon, trafik- och riskområde
Läs mer1.5 Konsekvenser av vägförslaget. 1.6 Fastställelseprövning. 1.7 Kostnader. 1.8 Fortsatt arbete (genomförande)
underhåll. Cykelvägen som idag är kommunal blir på de delar som ingår i arbetsplanen statlig. Vid trafikplats Hjulsta övergår den cirkulationsplats som byggs för att ansluta Akallalänken till från att
Läs merVäg 592, gång- och cykelväg Fillsta-Målsta, Östersunds kommun. Samrådsmöte
Väg 592, gång- och cykelväg Fillsta-Målsta, Östersunds kommun Samrådsmöte 2015-03-24 Presentation Björn Wedin, Projektledare, Trafikverket 010-124 28 23 Kerstin Holmgren, Trafikverket Bertil Jansson Markförhandlare,
Läs merJuridiskt bindande fastighetsgränser i Sverige. Kristin Land, Lantmäteriet
Juridiskt bindande fastighetsgränser i Sverige Kristin Land, Lantmäteriet GeoForum: Plan, bygg og geodata Lilleström 28 nov. 2017 Vem bestämmer? Förrättningslantmätaren = tjänsteman vid statlig eller kommunal
Läs merG E N O M F Ö R A N D E B E S K R I V N I N G
Miljö & Stadsbyggnad Dnr KFKS 2007/12 214 Projektnr 9214 G E N O M F Ö R A N D E B E S K R I V N I N G Detaljplan för del av Sicklaön 13:3 m.fl. - ny förbindelse mellan Kvarnholmen och Nacka centrum, Nacka
Läs merDetaljplan för Kalix veterinärstation (Kalix 9:47 m.fl.)
SAMRÅDSHANDLING Detaljplan för Kalix veterinärstation (Kalix 9:47 m.fl.) Kalix kommun, Norrbottens län PLANBESKRIVNING HANDLINGAR Planförslaget redovisas på följande handlingar: Plankarta med bestämmelser
Läs merGenomförandebeskrivning. Detaljplan för skola, kontor och bostad, Stenung 106:7, 3:84 och 105:7. Antagandehandling Stenungsunds kommun
STENUNGSUNDS KOMMUN Dnr: 0324/09 Genomförandebeskrivning Detaljplan för skola, kontor och bostad, Stenung 106:7, 3:84 och 105:7 Tillhör kommunfullmäktiges i Stenungsunds kommun beslut 2012-11-19 200...
Läs merSAMRÅDSREDOGÖRELSE. E18 Ekebykorset. Karlskoga Kommun, Örebro Län. Samrådsunderlag, ,rev Projektnummer:
SAMRÅDSREDOGÖRELSE E18 Ekebykorset Karlskoga Kommun, Örebro Län Samrådsunderlag, 2017-11-06,rev 180216 Projektnummer: 152644 Trafikverket Postadress: Box 1333, 701 13 Örebro E-post: trafikverket@trafikverket.se
Läs merVarbergstunneln, Västkustbanan, Varberg Hamra
Planläggningsbeskrivning 2016-03-30 Varbergstunneln, Västkustbanan, Varberg Hamra Med hjälp av denna planläggningsbeskrivning får du information om hur planläggningsprocessen ser ut för utbyggnaden, när
Läs merSamråd på orten Rämshyttetunneln, Bergslagsbanan. 22 februari Välkommen!
Samråd på orten Rämshyttetunneln, Bergslagsbanan 22 februari 2018 Välkommen! Presentation Mathias Johansson, Projektledare Trafikverket Maria Hellsten, Markförhandlare Trafikverket Maria Mellberg, Uppdragsledare
Läs merSamråd Vägplan. Väg 174 Norra Bovallstrand, ny gång- och cykelväg TMALL 0141 Presentation v 1.0
TMALL 0141 Presentation v 1.0 Samråd Vägplan Väg 174 Norra Bovallstrand, ny gång- och cykelväg 2017-10-03 Välkomna till samrådsmöte angående ny gång- och cykelväg utmed väg 174 i norra Bovallstrand! Folkets
Läs merVälkommen till samrådsmöte. Väg 953, Gamla Särövägen gång- och cykelväg
Välkommen till samrådsmöte Väg 953, Gamla Särövägen gång- och cykelväg 2014-09-09 Dagordning 1 Mötet öppnas 2 Presentation av medverkande 3 Redogörelse för vägplanens prövning 4 Presentation av det upprättade
Läs merPlanerade investeringsåtgärder
Planerade investeringsåtgärder Förbifart Yttermalung Dala-Järna Vansbro Cirkulationsplatser Falun Lönnemossa - Klingvägen Trafikplats Tuna Borlänge Djurås Cirkulationsplatser Borlänge Hofors genomfart
Läs merYrkanden och villkorsförslag i mål nr M , ver
Yrkanden och villkorsförslag i mål nr M 334611, ver 20140912 Sammanställning av yrkanden och villkorsförslag. Förändringar i förhållande till tidigare redovisning (avsnitt G i Trafikverkets inlaga 20140630)
Läs mer3 Syfte, mål och avgränsning
3 Syfte, mål och avgränsning 3.1 Arbetsplanens syfte Syftet med arbetsplanen är att erhålla tillstånd till byggande av allmän väg, att reglera vad som ska utgöra väganordning, att ge markåtkomst med vägrätt,
Läs merE14, Hålland Åre kommun. Samrådsmöte
E14, Hålland Åre kommun Samrådsmöte 2016-11-22 Presentation av medverkande Trafikverket: Majid Nasrollah Jörgen Näslund Stjärne Therese Svedberg Projektledare Projektingenjör Markförhandlare Sweco: Peter
Läs merStockholms Framtida Avloppsrening (SFA) Projektrapport Styrelse november 2014
Stockholms Framtida Avloppsrening (SFA) Projektrapport Styrelse november 2014 2014-09 2014-10-13 1 (6) 1 Allmänt i projektet Organisation. Hanna Langlet har i internrekrytering anställts för Hälsa Miljö
Läs merGenomförandebeskrivningen behandlar de organisatoriska, ekonomiska, tekniska och administrativa åtgärder som behövs för att genomföra detaljplanen.
Godkännande/antagandehandling Upprättad oktober 2010 Detaljplan för SIGMA i Vilunda i Upplands Väsby kommun GENOMFÖRANDEBESKRIVNING Genomförandebeskrivningen behandlar de organisatoriska, ekonomiska, tekniska
Läs merGenomförandebeskrivning
Planhandling Samråd Datum: 2015-08-26 FN Diarienummer: 5615/10 Exploateringsavdelningen Viktor Dalbert Telefon: 031-368 10 98 E-post: viktor.dalbert@fastighet.goteborg.se Detaljplan för bostäder vid kvarteret
Läs merPLANBESKRIVNING. Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp. Kvarntorp-Haninge kommun
Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp Kvarntorp-Haninge kommun PLANBESKRIVNING Planområdet Enkelt planförfarande Laga kraft 2014-01-09 Dnr PLAN.2013.17 INNEHÅLLSFÖRTECKNING
Läs mer
