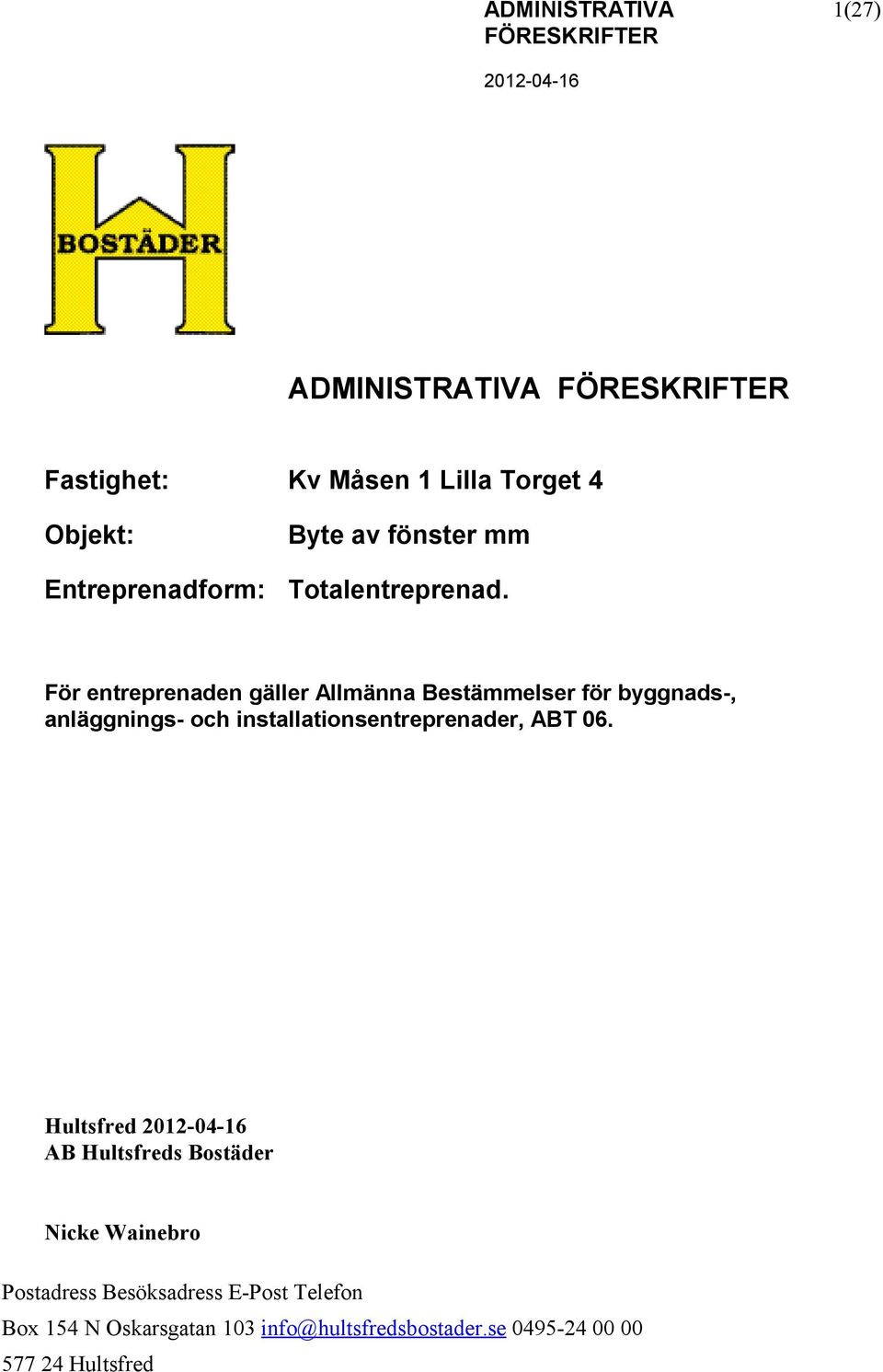

Fastighet: Kv Måsen 1 Lilla Torget 4. Byte av fönster mm 1(27) ADMINISTRATIVA FÖRESKRIFTER
|
|
- Erika Åberg
- för 9 år sedan
- Visningar:
Transkript

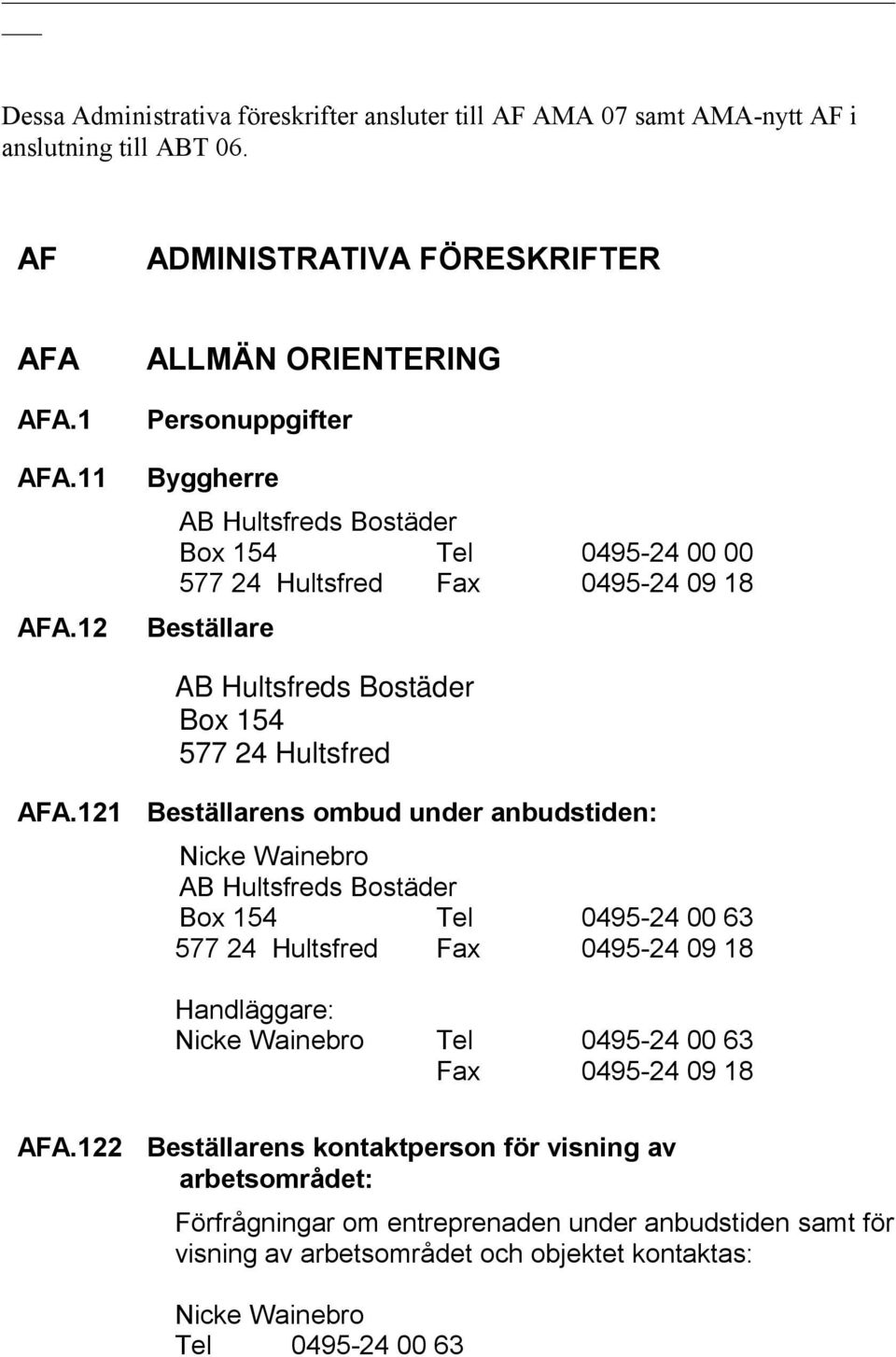

1 ADMINISTRATIVA FÖRESKRIFTER 1(27) ADMINISTRATIVA FÖRESKRIFTER Fastighet: Kv Måsen 1 Lilla Torget 4 Objekt: Entreprenadform: Byte av fönster mm Totalentreprenad. För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader, ABT 06. Hultsfred AB Hultsfreds Bostäder Nicke Wainebro Postadress Besöksadress E-Post Telefon Box 154 N Oskarsgatan 103 info@hultsfredsbostader.se Hultsfred Postgiro Bankgiro Telefax
2 Dessa Administrativa föreskrifter ansluter till AF AMA 07 samt AMA-nytt AF i anslutning till ABT 06. AF ADMINISTRATIVA FÖRESKRIFTER AFA AFA.1 AFA.11 AFA.12 ALLMÄN ORIENTERING Personuppgifter Byggherre AB Hultsfreds Bostäder Box 154 Tel Hultsfred Fax Beställare AB Hultsfreds Bostäder Box Hultsfred AFA.121 Beställarens ombud under anbudstiden: Nicke Wainebro AB Hultsfreds Bostäder Box 154 Tel Hultsfred Fax Handläggare: Nicke Wainebro Tel Fax AFA.122 Beställarens kontaktperson för visning av arbetsområdet: Förfrågningar om entreprenaden under anbudstiden samt för visning av arbetsområdet och objektet kontaktas: Nicke Wainebro Tel
3 AFA.2 AFA.21 Orientering om objektet Översiktlig information om objektet Objektet avser byte av ca 142 styck fönster, och balkongdörrar. Särskilt pris lämnas på montering av tak vid balkonger plan 3, 9 styck. Källarfönster byts ej. Totalentreprenaden omfattar fullt färdigt byte med tillhörande drevning, listning mm enligt förfrågningsunderlaget. AFA.22 Objektets läge Objektet är beläget i Hultsfred med adress Lilla Torget 4 A-D, Hultsfred. AFB UPPHANDLINGSFÖRESKRIFTER Lagen om offentlig upphandling tillämpas för upphandlingen. Entreprenadavtalets omfattning och innebörd skall regleras av förfrågningsunderlaget med tillhörande och åberopade handlingar, antaget anbud samt beställningsskrivelsen, som efter blivande entreprenörens godkännande kommer att gälla som kontrakt. AFB.1 AFB.11 Former mm för upphandling Upphandlingsförfarande Detta är en upphandling under de så kallade tröskelvärdena som anges i lagen om offentlig upphandling och är i lagen benämnd Förenklat förfarande. Denna upphandlingsform innebär rätt för beställaren att uppta förhandling med anbudsgivaren, men kan också innebära att anbud antas utan förhandling. AFB.12 Entreprenadform Entreprenadformen skall vara Totalentreprenad. AFB.13 Ersättningsform Fast pris utan indexreglering Mervärdeskatt skall redovisas separat.

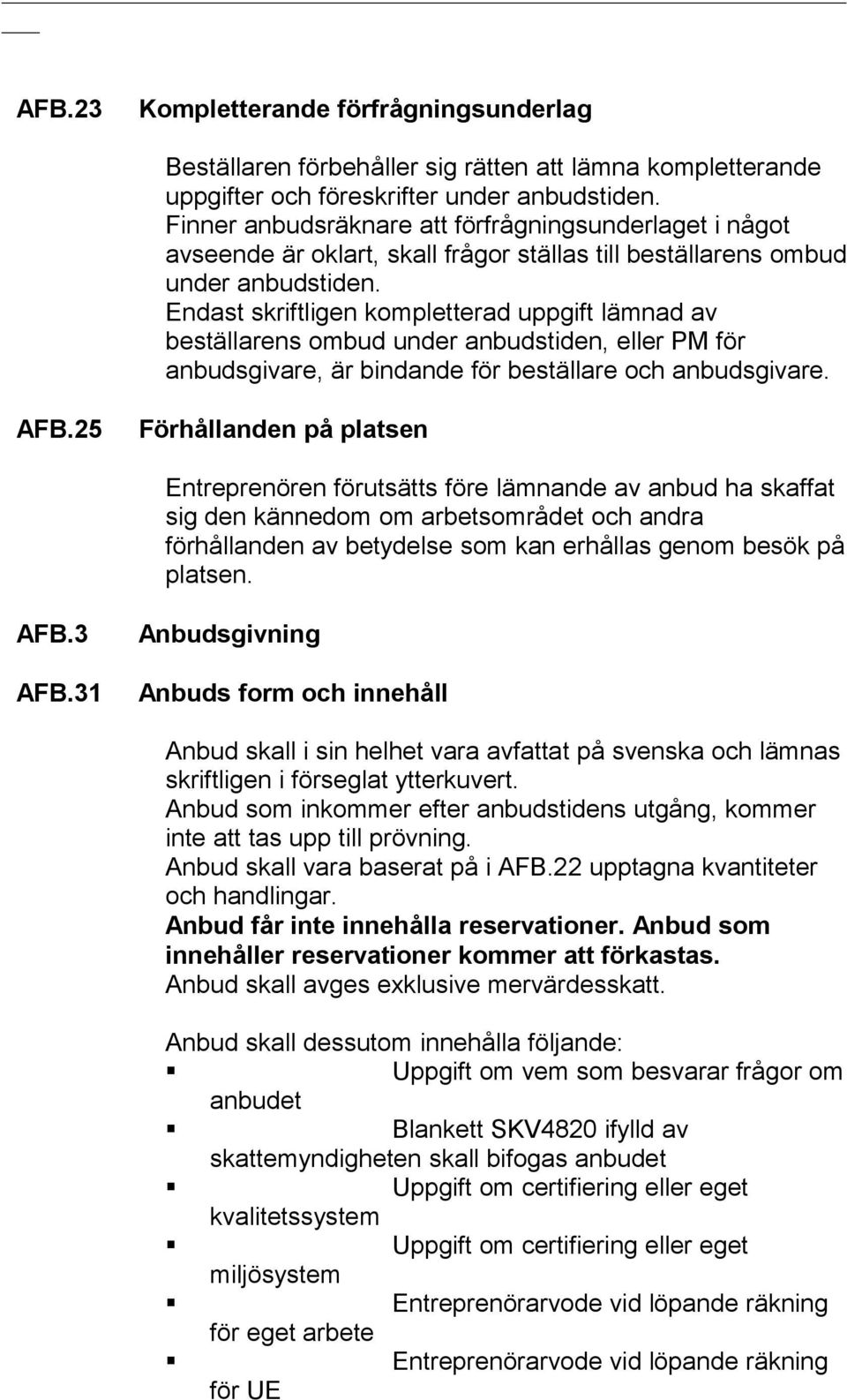

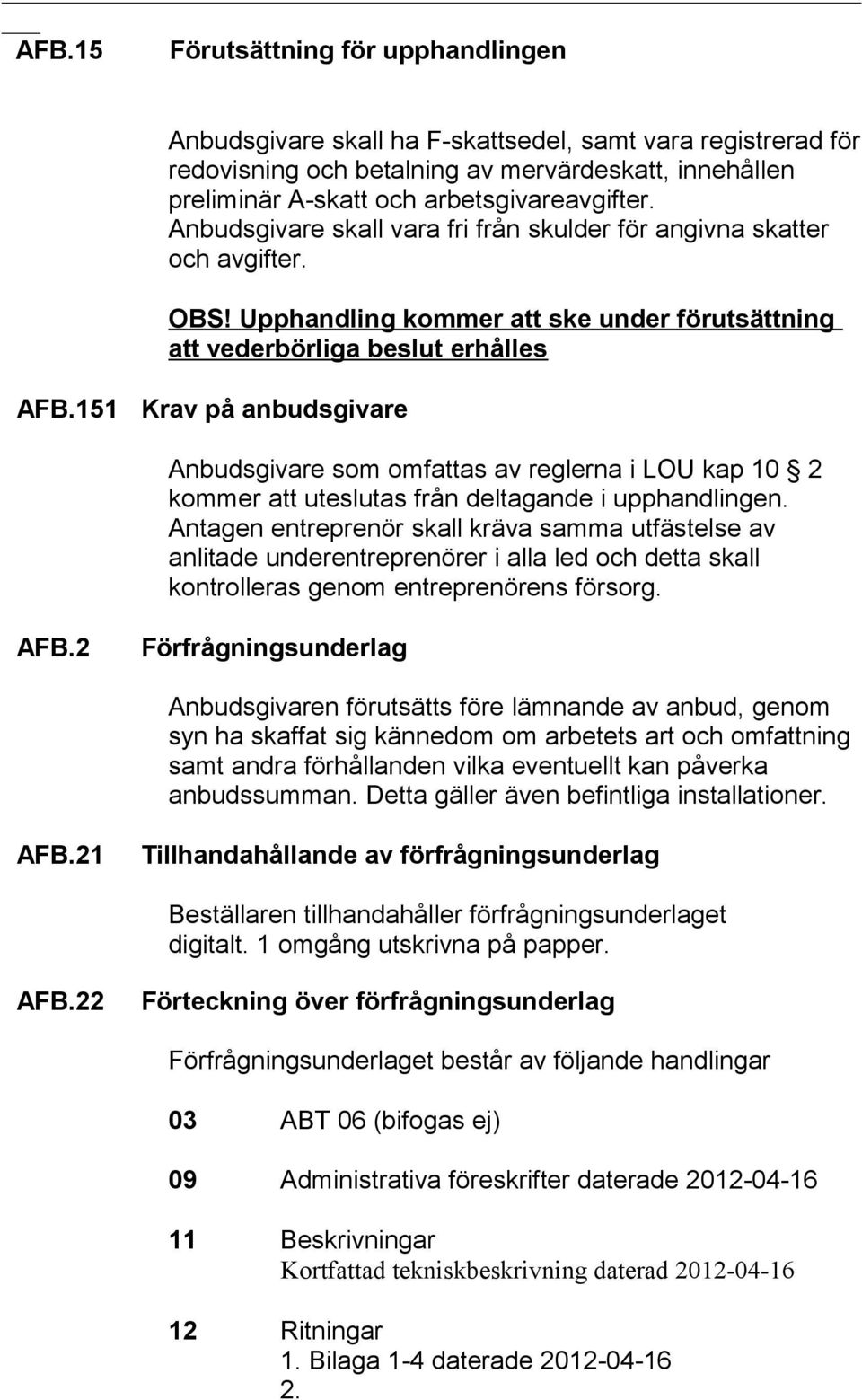

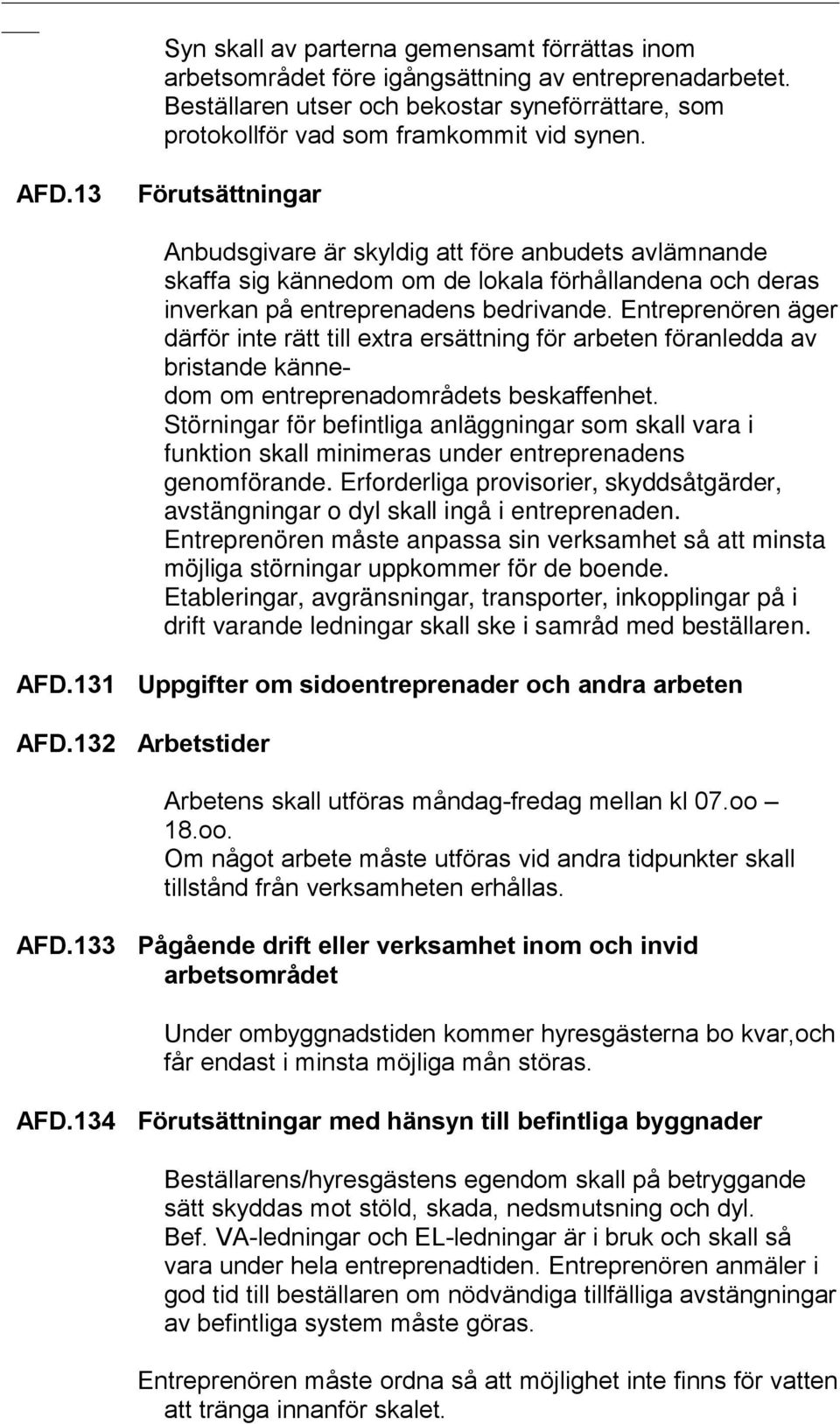

4 AFB.15 Förutsättning för upphandlingen Anbudsgivare skall ha F-skattsedel, samt vara registrerad för redovisning och betalning av mervärdeskatt, innehållen preliminär A-skatt och arbetsgivareavgifter. Anbudsgivare skall vara fri från skulder för angivna skatter och avgifter. OBS! Upphandling kommer att ske under förutsättning att vederbörliga beslut erhålles AFB.151 Krav på anbudsgivare Anbudsgivare som omfattas av reglerna i LOU kap 10 2 kommer att uteslutas från deltagande i upphandlingen. Antagen entreprenör skall kräva samma utfästelse av anlitade underentreprenörer i alla led och detta skall kontrolleras genom entreprenörens försorg. AFB.2 Förfrågningsunderlag Anbudsgivaren förutsätts före lämnande av anbud, genom syn ha skaffat sig kännedom om arbetets art och omfattning samt andra förhållanden vilka eventuellt kan påverka anbudssumman. Detta gäller även befintliga installationer. AFB.21 Tillhandahållande av förfrågningsunderlag Beställaren tillhandahåller förfrågningsunderlaget digitalt. 1 omgång utskrivna på papper. AFB.22 Förteckning över förfrågningsunderlag Förfrågningsunderlaget består av följande handlingar 03 ABT 06 (bifogas ej) 09 Administrativa föreskrifter daterade Beskrivningar Kortfattad tekniskbeskrivning daterad Ritningar 1. Bilaga 1-4 daterade

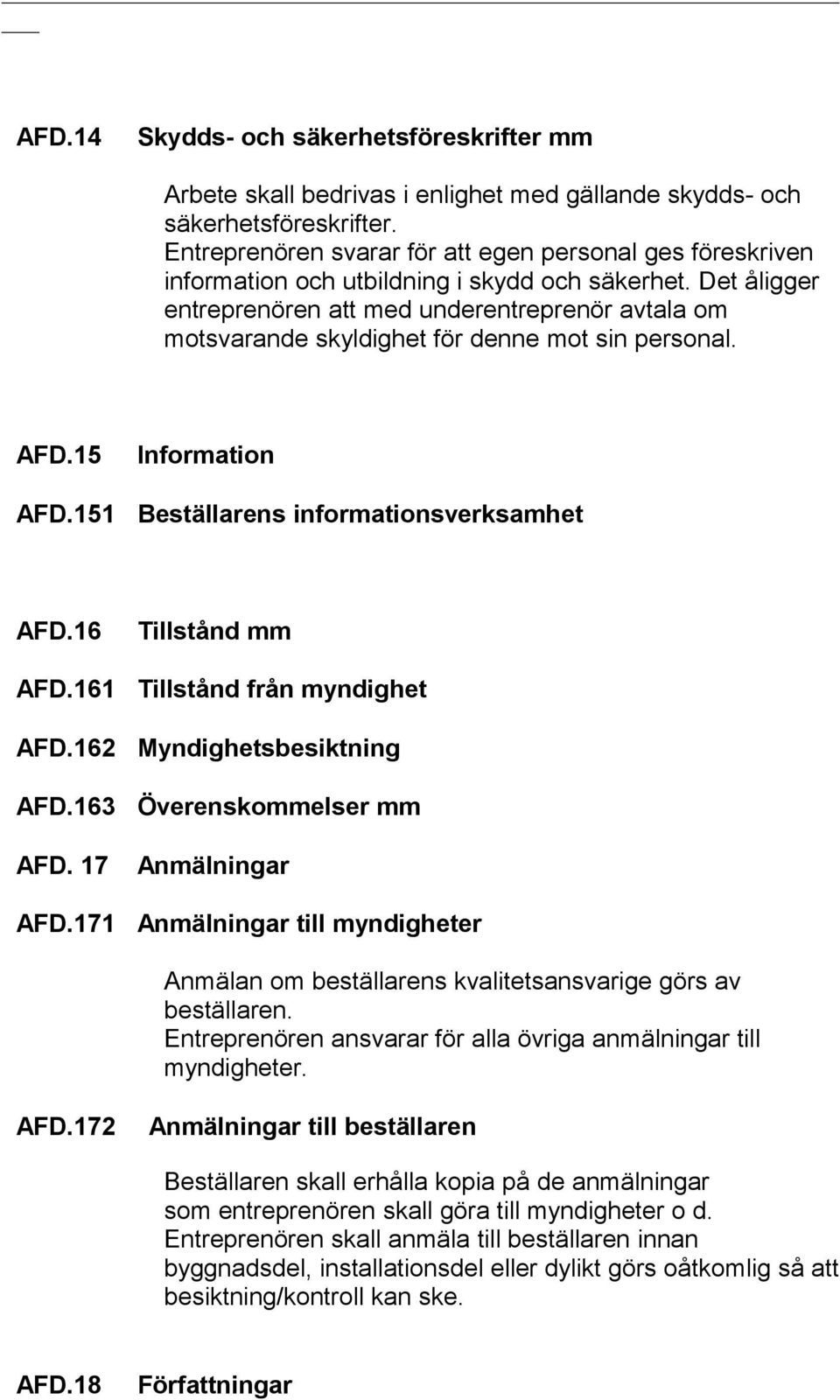

5 AFB.23 Kompletterande förfrågningsunderlag Beställaren förbehåller sig rätten att lämna kompletterande uppgifter och föreskrifter under anbudstiden. Finner anbudsräknare att förfrågningsunderlaget i något avseende är oklart, skall frågor ställas till beställarens ombud under anbudstiden. Endast skriftligen kompletterad uppgift lämnad av beställarens ombud under anbudstiden, eller PM för anbudsgivare, är bindande för beställare och anbudsgivare. AFB.25 Förhållanden på platsen Entreprenören förutsätts före lämnande av anbud ha skaffat sig den kännedom om arbetsområdet och andra förhållanden av betydelse som kan erhållas genom besök på platsen. AFB.3 AFB.31 Anbudsgivning Anbuds form och innehåll Anbud skall i sin helhet vara avfattat på svenska och lämnas skriftligen i förseglat ytterkuvert. Anbud som inkommer efter anbudstidens utgång, kommer inte att tas upp till prövning. Anbud skall vara baserat på i AFB.22 upptagna kvantiteter och handlingar. Anbud får inte innehålla reservationer. Anbud som innehåller reservationer kommer att förkastas. Anbud skall avges exklusive mervärdesskatt. Anbud skall dessutom innehålla följande: Uppgift om vem som besvarar frågor om anbudet Blankett SKV4820 ifylld av skattemyndigheten skall bifogas anbudet Uppgift om certifiering eller eget kvalitetssystem Uppgift om certifiering eller eget miljösystem Entreprenörarvode vid löpande räkning för eget arbete Entreprenörarvode vid löpande räkning för UE
6 Entreprenörarvode för av beställaren tillhandahållna varor/material Timkostnad för byggarbetare samt plåtslagare AFB.311 Huvudanbud Anbud skall avges med förfrågningsunderlaget som grund för att prövas. AFB.32 Anbudstidens utgång Anbud skall vara beställaren tillhanda senast AFB.33 Anbuds giltighetstid Anbudsgivare skall vara bunden av sitt anbud 90 dagar efter anbudstidens utgång. AFB.34 Adressering Anbudskuvertet skall på framsidan märkas med Anbud fönsterbyte Kv. Måsen Lilla Torget och ställas till: AB Hultsfreds Bostäder Box HULTSFRED AFB.4 Anbudsöppning Anbudsöppning sker enligt lagen om offentlig upphandling, LOU. AFB.5 Anbudsprövning Anbud kan antas utan föregående förhandling. AFB.51 Prövning av anbudsgivare Prövning av anbudsgivare kommer att ske utifrån följande kvalifikationskrav: Krav på leverantör enligt LOU kap SKV 4820 Lägst rating kod A enligt AAA Soliditet AB:s rating koder eller likvärdig nivå hos annat kreditvärderingsinstitut.

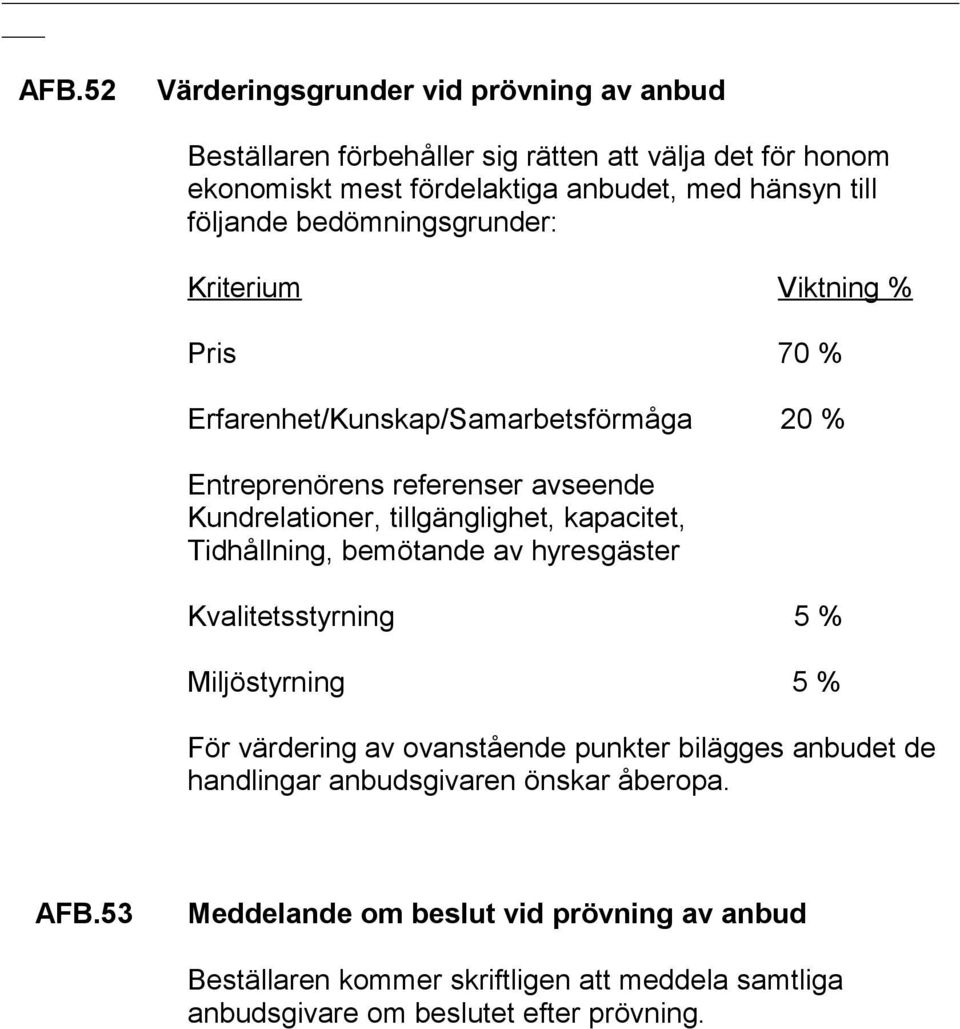

7 AFB.52 Värderingsgrunder vid prövning av anbud Beställaren förbehåller sig rätten att välja det för honom ekonomiskt mest fördelaktiga anbudet, med hänsyn till följande bedömningsgrunder: Kriterium Viktning % Pris 70 % Erfarenhet/Kunskap/Samarbetsförmåga 20 % Entreprenörens referenser avseende Kundrelationer, tillgänglighet, kapacitet, Tidhållning, bemötande av hyresgäster Kvalitetsstyrning 5 % Miljöstyrning 5 % För värdering av ovanstående punkter bilägges anbudet de handlingar anbudsgivaren önskar åberopa. AFB.53 Meddelande om beslut vid prövning av anbud Beställaren kommer skriftligen att meddela samtliga anbudsgivare om beslutet efter prövning.

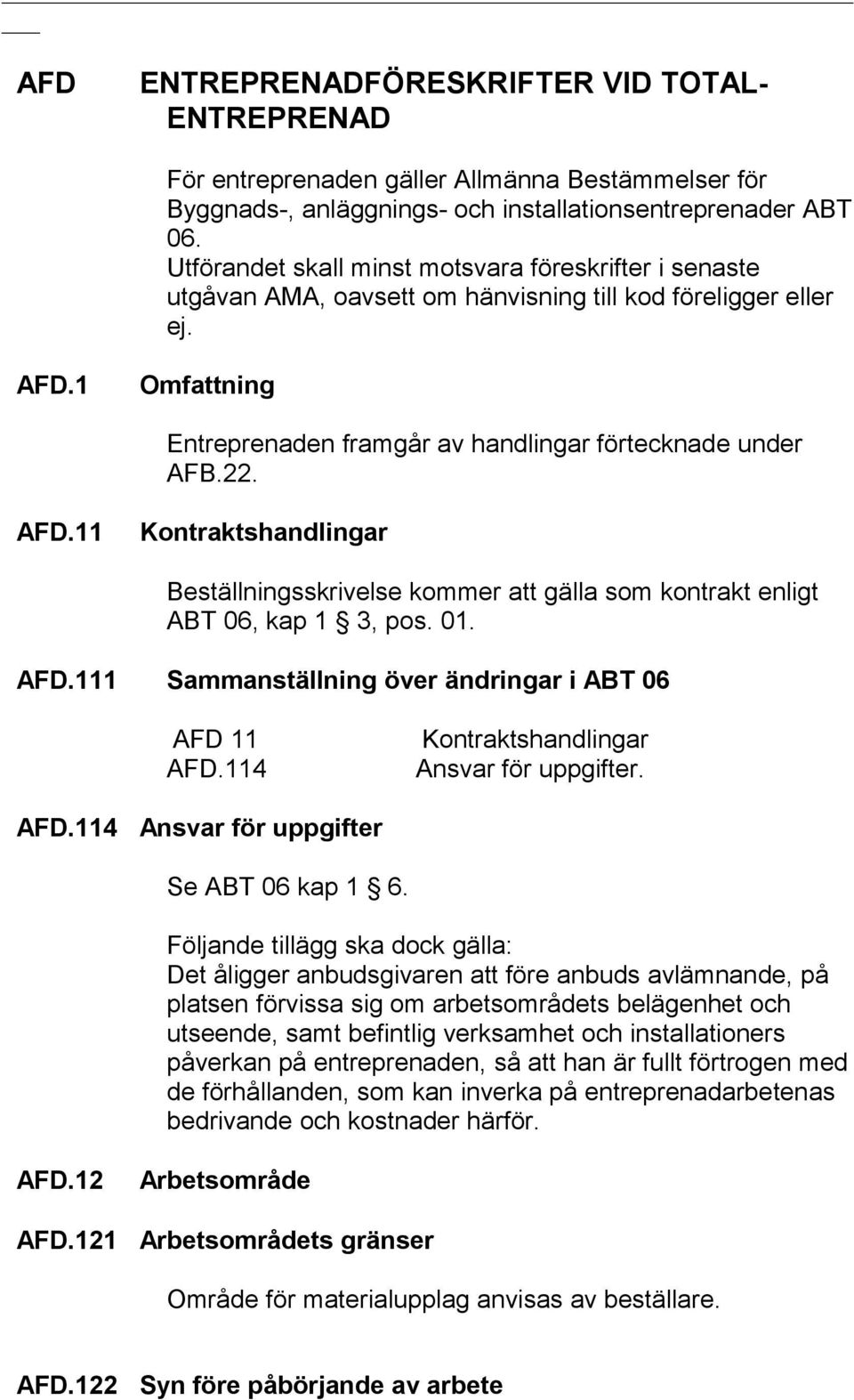

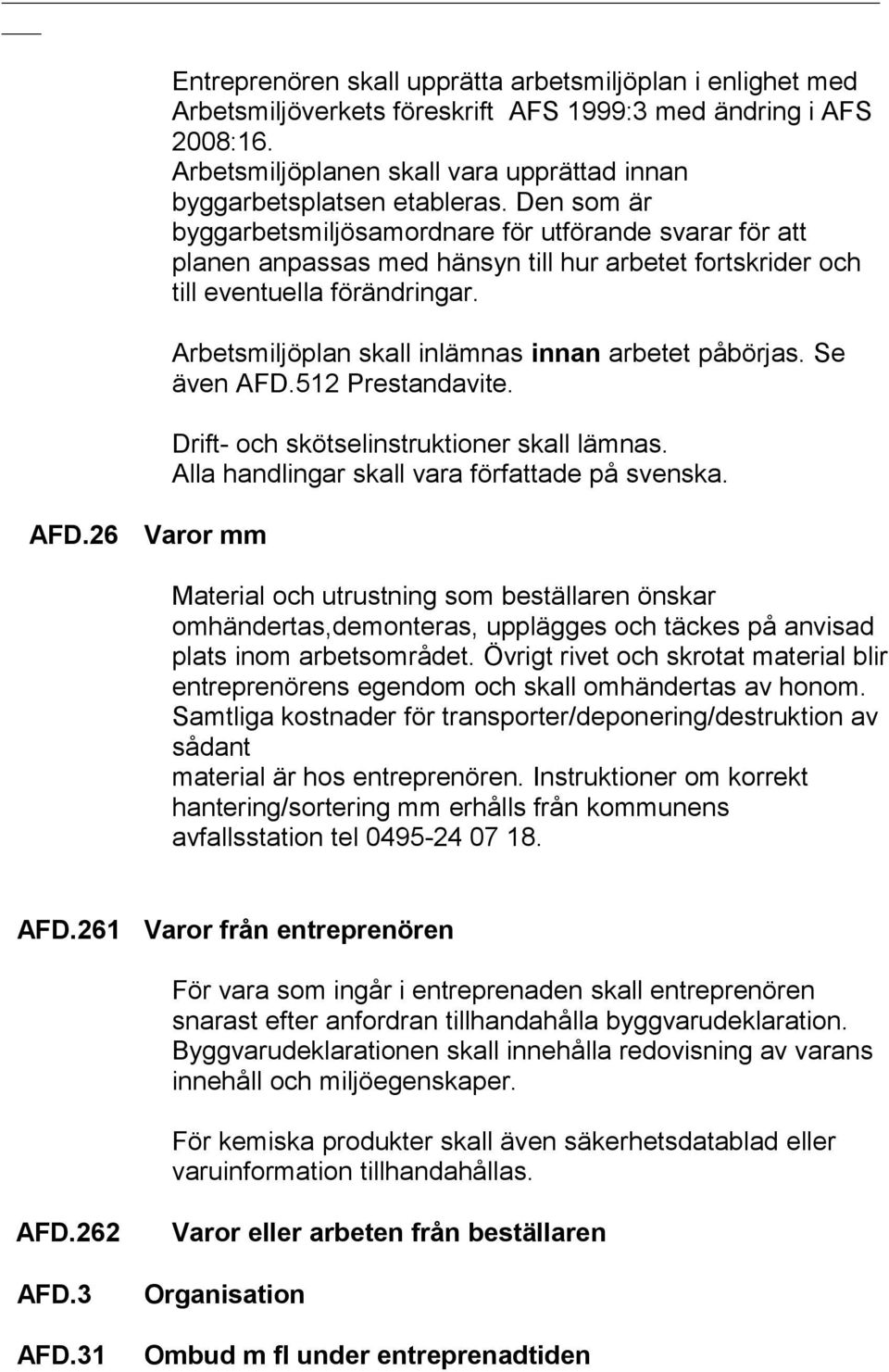

8 AFD ENTREPRENADFÖRESKRIFTER VID TOTAL- ENTREPRENAD För entreprenaden gäller Allmänna Bestämmelser för Byggnads-, anläggnings- och installationsentreprenader ABT 06. Utförandet skall minst motsvara föreskrifter i senaste utgåvan AMA, oavsett om hänvisning till kod föreligger eller ej. AFD.1 Omfattning Entreprenaden framgår av handlingar förtecknade under AFB.22. AFD.11 Kontraktshandlingar Beställningsskrivelse kommer att gälla som kontrakt enligt ABT 06, kap 1 3, pos. 01. AFD.111 Sammanställning över ändringar i ABT 06 AFD 11 AFD.114 Kontraktshandlingar Ansvar för uppgifter. AFD.114 Ansvar för uppgifter Se ABT 06 kap 1 6. Följande tillägg ska dock gälla: Det åligger anbudsgivaren att före anbuds avlämnande, på platsen förvissa sig om arbetsområdets belägenhet och utseende, samt befintlig verksamhet och installationers påverkan på entreprenaden, så att han är fullt förtrogen med de förhållanden, som kan inverka på entreprenadarbetenas bedrivande och kostnader härför. AFD.12 AFD.121 Arbetsområde Arbetsområdets gränser Område för materialupplag anvisas av beställare. AFD.122 Syn före påbörjande av arbete

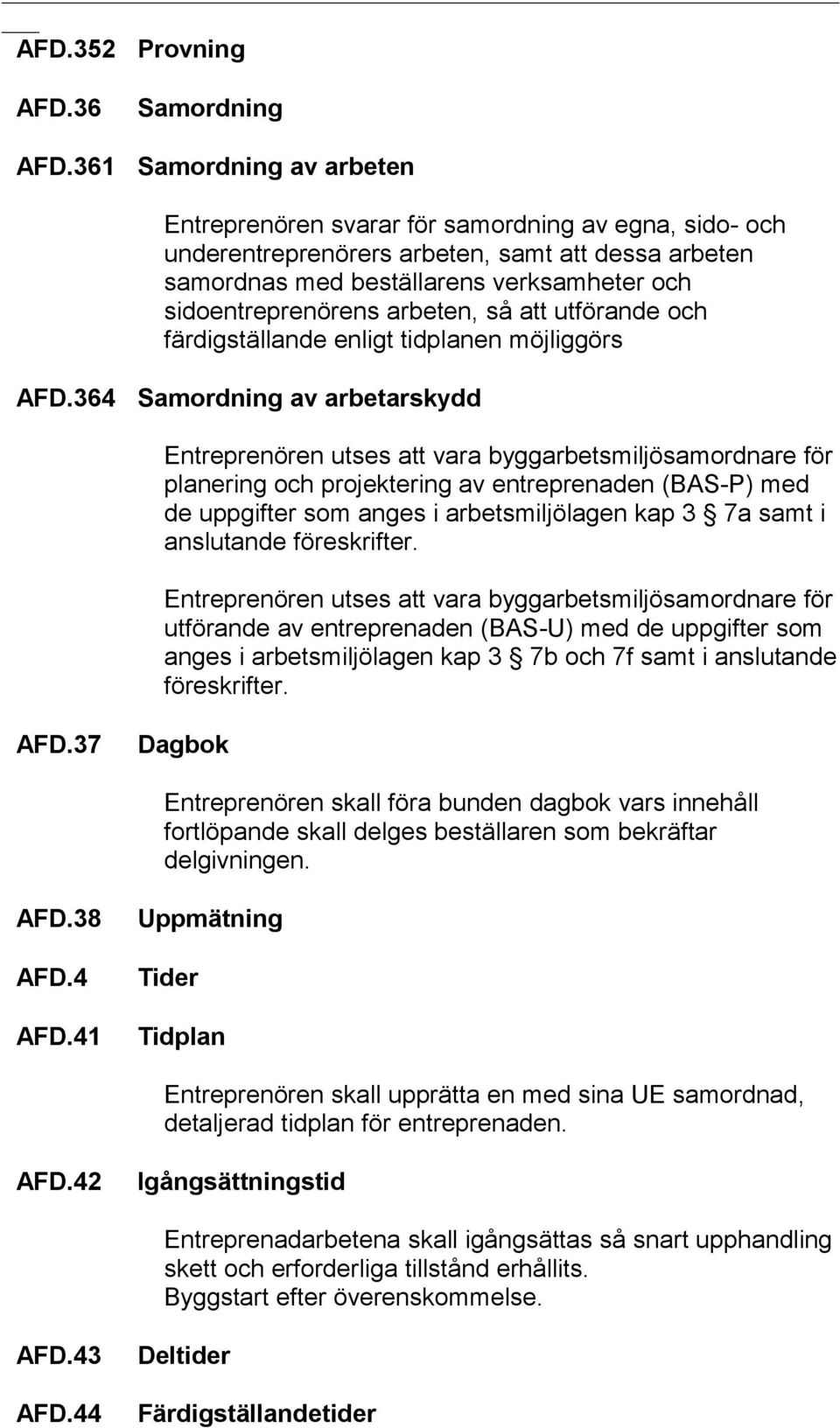

9 Syn skall av parterna gemensamt förrättas inom arbetsområdet före igångsättning av entreprenadarbetet. Beställaren utser och bekostar syneförrättare, som protokollför vad som framkommit vid synen. AFD.13 Förutsättningar Anbudsgivare är skyldig att före anbudets avlämnande skaffa sig kännedom om de lokala förhållandena och deras inverkan på entreprenadens bedrivande. Entreprenören äger därför inte rätt till extra ersättning för arbeten föranledda av bristande kännedom om entreprenadområdets beskaffenhet. Störningar för befintliga anläggningar som skall vara i funktion skall minimeras under entreprenadens genomförande. Erforderliga provisorier, skyddsåtgärder, avstängningar o dyl skall ingå i entreprenaden. Entreprenören måste anpassa sin verksamhet så att minsta möjliga störningar uppkommer för de boende. Etableringar, avgränsningar, transporter, inkopplingar på i drift varande ledningar skall ske i samråd med beställaren. AFD.131 AFD.132 Uppgifter om sidoentreprenader och andra arbeten Arbetstider Arbetens skall utföras måndag-fredag mellan kl 07.oo 18.oo. Om något arbete måste utföras vid andra tidpunkter skall tillstånd från verksamheten erhållas. AFD.133 Pågående drift eller verksamhet inom och invid arbetsområdet Under ombyggnadstiden kommer hyresgästerna bo kvar,och får endast i minsta möjliga mån störas. AFD.134 Förutsättningar med hänsyn till befintliga byggnader Beställarens/hyresgästens egendom skall på betryggande sätt skyddas mot stöld, skada, nedsmutsning och dyl. Bef. VA-ledningar och EL-ledningar är i bruk och skall så vara under hela entreprenadtiden. Entreprenören anmäler i god tid till beställaren om nödvändiga tillfälliga avstängningar av befintliga system måste göras. Entreprenören måste ordna så att möjlighet inte finns för vatten att tränga innanför skalet.
10 AFD.14 Skydds- och säkerhetsföreskrifter mm Arbete skall bedrivas i enlighet med gällande skydds- och säkerhetsföreskrifter. Entreprenören svarar för att egen personal ges föreskriven information och utbildning i skydd och säkerhet. Det åligger entreprenören att med underentreprenör avtala om motsvarande skyldighet för denne mot sin personal. AFD.15 AFD.151 Information Beställarens informationsverksamhet AFD.16 AFD.161 AFD.162 AFD.163 AFD. 17 AFD.171 Tillstånd mm Tillstånd från myndighet Myndighetsbesiktning Överenskommelser mm Anmälningar Anmälningar till myndigheter Anmälan om beställarens kvalitetsansvarige görs av beställaren. Entreprenören ansvarar för alla övriga anmälningar till myndigheter. AFD.172 Anmälningar till beställaren Beställaren skall erhålla kopia på de anmälningar som entreprenören skall göra till myndigheter o d. Entreprenören skall anmäla till beställaren innan byggnadsdel, installationsdel eller dylikt görs oåtkomlig så att besiktning/kontroll kan ske. AFD.18 Författningar

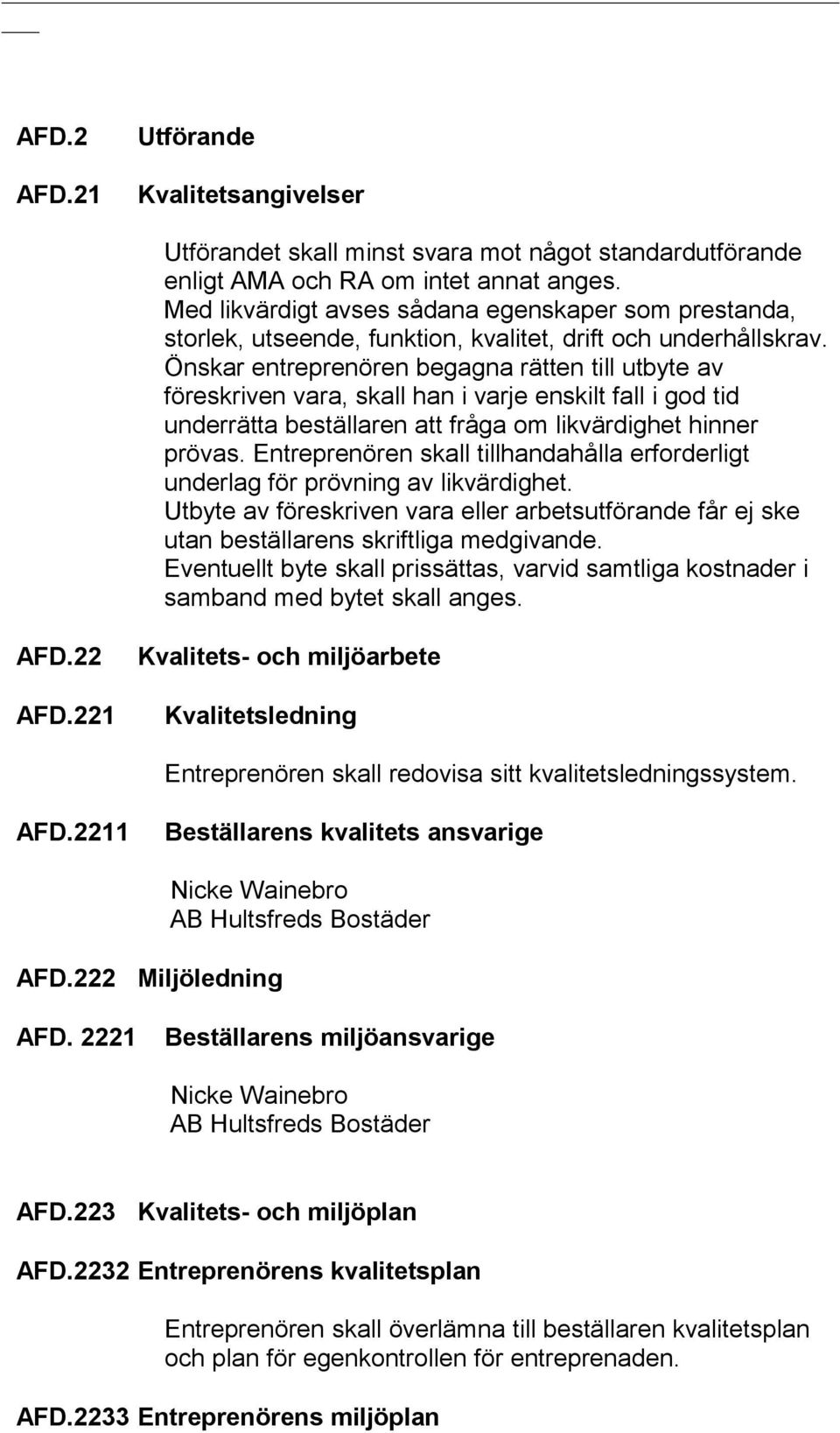

11 AFD.2 AFD.21 Utförande Kvalitetsangivelser Utförandet skall minst svara mot något standardutförande enligt AMA och RA om intet annat anges. Med likvärdigt avses sådana egenskaper som prestanda, storlek, utseende, funktion, kvalitet, drift och underhållskrav. Önskar entreprenören begagna rätten till utbyte av föreskriven vara, skall han i varje enskilt fall i god tid underrätta beställaren att fråga om likvärdighet hinner prövas. Entreprenören skall tillhandahålla erforderligt underlag för prövning av likvärdighet. Utbyte av föreskriven vara eller arbetsutförande får ej ske utan beställarens skriftliga medgivande. Eventuellt byte skall prissättas, varvid samtliga kostnader i samband med bytet skall anges. AFD.22 AFD.221 Kvalitets- och miljöarbete Kvalitetsledning Entreprenören skall redovisa sitt kvalitetsledningssystem. AFD.2211 Beställarens kvalitets ansvarige Nicke Wainebro AB Hultsfreds Bostäder AFD.222 AFD Miljöledning Beställarens miljöansvarige Nicke Wainebro AB Hultsfreds Bostäder AFD.223 Kvalitets- och miljöplan AFD.2232 Entreprenörens kvalitetsplan Entreprenören skall överlämna till beställaren kvalitetsplan och plan för egenkontrollen för entreprenaden. AFD.2233 Entreprenörens miljöplan

12 AFD.224 Kvalitets- och miljörevision AFD.2241 Kvalitetsrevision AFD.2242 Miljörevision Entreprenören skall tillhandahålla dokumentation samt medverka vid kvalitetsrevisioner som beställaren genomför. Entreprenören skall tillhandahålla dokumentation och medverka vid miljörevisioner som beställaren genomför. AFD.23 ÄTA-arbeten Innan ändrings- eller tilläggsarbeten påbörjas skall något av följande alternativ vara uppfyllt (oavsett om kontraktsumman påverkas eller ej); beställning av arbetet genom beställningssedel undertecknad av beställarens ombud eller byggledare. beslut i byggmötesprotokoll annan muntlig överenskommelse mellan entreprenören och beställare/byggledare, varvid överenskommelse noteras i dagbok. AFD.24 Tillhandahållande av handlingar AFD.241 Tillhandahållande av handlingar och uppgifter från beställaren under entreprenadtiden AFD.242 Tillhandahållande av handlingar och uppgifter från entreprenören under entreprenadtiden Entreprenören skall snarast efter anfordran tillhandahålla beställaren följande handlingar. bygghandlingar, gällande fönsteruppställningar arbetsmiljöplan rivningsplan detaljerad tidplan som skall samordnas med sidoentreprenörens kopior av tecknade objektanpassade försäkringar dispositionsplan för arbetsområdet kvalitetsplan med kontrollplan Senast vid slutbesiktning skall överlämnas: drift- och skötselinstruktioner relationshandlingar
13 Entreprenören skall upprätta arbetsmiljöplan i enlighet med Arbetsmiljöverkets föreskrift AFS 1999:3 med ändring i AFS 2008:16. Arbetsmiljöplanen skall vara upprättad innan byggarbetsplatsen etableras. Den som är byggarbetsmiljösamordnare för utförande svarar för att planen anpassas med hänsyn till hur arbetet fortskrider och till eventuella förändringar. Arbetsmiljöplan skall inlämnas innan arbetet påbörjas. Se även AFD.512 Prestandavite. Drift- och skötselinstruktioner skall lämnas. Alla handlingar skall vara författade på svenska. AFD.26 Varor mm Material och utrustning som beställaren önskar omhändertas,demonteras, upplägges och täckes på anvisad plats inom arbetsområdet. Övrigt rivet och skrotat material blir entreprenörens egendom och skall omhändertas av honom. Samtliga kostnader för transporter/deponering/destruktion av sådant material är hos entreprenören. Instruktioner om korrekt hantering/sortering mm erhålls från kommunens avfallsstation tel AFD.261 Varor från entreprenören För vara som ingår i entreprenaden skall entreprenören snarast efter anfordran tillhandahålla byggvarudeklaration. Byggvarudeklarationen skall innehålla redovisning av varans innehåll och miljöegenskaper. För kemiska produkter skall även säkerhetsdatablad eller varuinformation tillhandahållas. AFD.262 AFD.3 AFD.31 Varor eller arbeten från beställaren Organisation Ombud m fl under entreprenadtiden

14 AFD.311 Beställarens ombud Nicke Wainebro AB Hultsfreds Bostäder Box 154 Tel Hultsfred AFD.312 Beställarens kontrollant Beställaren kommer att utse kontrollant. AFD.313 Entreprenörens ombud Skall vara en namngiven fysisk person. AFD.32 AFD.321 Möten Startmöte Beställaren kallar till startmöte före entreprenaden påbörjas. AFD.322 Projekteringsmöten Entreprenören kallar till projekteringsmöte före entreprenaden påbörjas. AFD.323 Byggmöten Entreprenören skall närvara vid byggmöten själv, eller genom ombud eller annan person med fullmakt att företräda entreprenören AFD.33 AFD.331 Tillsyn och kontroll enligt PBL Kvalitetsansvarig enligt PBL Beställaren utser kvalitetsansvarig enligt PBL. AFD.34 AFD.35 AFD.351 Projekteringsledning, arbetsledning och anställda Kontroll och provning Kontroll
15 AFD.352 Provning AFD.36 AFD.361 Samordning Samordning av arbeten Entreprenören svarar för samordning av egna, sido- och underentreprenörers arbeten, samt att dessa arbeten samordnas med beställarens verksamheter och sidoentreprenörens arbeten, så att utförande och färdigställande enligt tidplanen möjliggörs AFD.364 Samordning av arbetarskydd Entreprenören utses att vara byggarbetsmiljösamordnare för planering och projektering av entreprenaden (BAS-P) med de uppgifter som anges i arbetsmiljölagen kap 3 7a samt i anslutande föreskrifter. Entreprenören utses att vara byggarbetsmiljösamordnare för utförande av entreprenaden (BAS-U) med de uppgifter som anges i arbetsmiljölagen kap 3 7b och 7f samt i anslutande föreskrifter. AFD.37 Dagbok Entreprenören skall föra bunden dagbok vars innehåll fortlöpande skall delges beställaren som bekräftar delgivningen. AFD.38 AFD.4 AFD.41 Uppmätning Tider Tidplan Entreprenören skall upprätta en med sina UE samordnad, detaljerad tidplan för entreprenaden. AFD.42 Igångsättningstid Entreprenadarbetena skall igångsättas så snart upphandling skett och erforderliga tillstånd erhållits. Byggstart efter överenskommelse. AFD.43 AFD.44 Deltider Färdigställandetider

16 Hela entreprenaden skall vara färdigställd och tillgänglig för slutbesiktning enligt överenskommelse AFD.45 AFD.46 AFD.461 Förändringar av kontraktstiden Garantitid Garantitid för entreprenaden Ansvarstid och garantitid enligt ABT 06 kap 4 7 skall gälla. AFD.462 Särskild varugaranti Bevis om särskild varu- och utförandegarantier skall överlåtas på beställaren i samband med slutbesiktning. Isolerglas ska ha en garantitid på 10 år. AFD.5 AFD.51 AFD.511 Ansvar och avhjälpande Vite Vite vid försening Vid försening av entreprenadens färdigställandetid, skall generalentreprenören utge vite till beställaren med 2 % av kontraktssumman för varje påbörjad vecka som entreprenaden blir försenad. Efterföljande entreprenörers kostnader p.g.a. förseningen skall dessutom ersättas av den entreprenör som förorsakat förseningen. AFD.512 Prestandavite Vid försenat erhållande av arbetsmiljöplan skall entreprenören utge vite till beställaren med kr för varje påbörjad vecka. AFD.53 AFD.531 Ansvar mot tredje man Syn inom närliggande område Syn skall förrättas inom byggnadsområdet och inom område som entreprenören anger, dels före igångsättning av arbete som kan orsaka skada inom området, dels efter arbetets färdigställande.
17 Beställaren utverkar tillstånd från ägare av berört område för tillträde vid syn och kallar till syn. Entreprenören skall underrätta beställaren om lämplig tid för syn. Syneförrättare skall utses av beställaren. Ersättning till syneförrättare betalas av beställaren. AFD.54 Försäkring Enligt ABT 06 kap AFD.541 Försäkringar under garantitiden AFD.5431 Försäkring avseende byggherrens befintliga egendom Entreprenören skall under entreprenadtiden och under två år efter entreprenadtidens godkännande ha allriskförsäkring, en s.k. ROT-försäkring, avseende beställarens befintliga egendom. Försäkringsbeloppet skall vara minst 5 miljoner kr. Beställaren skall inte ha något självriskansvar. AFD.55 Ansvar för brandskydd Vid heta arbeten gäller Svenska Brandförsvarsföreningens (SBF) säkerhetsregler för heta arbeten. Den personal hos entreprenören, underentreprenör och leverantör som skall ansvara för brandskyddet, utföra eller bevaka brandfarliga heta arbeten skall ha behörighetsutbildning och erfarenhet av brandskydd. Utbildningen skall vara genomförd enligt den plan som beslutats av försäkringsbolagens och Svenska Brandförsvarsföreningens (SBF) utbildningskommitté för heta arbeten. Entreprenören skall efter anfordran uppvisa intyg över av berörd personal genomgången utbildning. AFD.5512 Entreprenörens tillståndsansvarige Entreprenören skall tillhandahålla en namngiven fysisk person, som skall ansvara för brandskyddet i samband med entreprenaden. Till brandskyddsansvarig person får inte utses den som skall utföra brandfarliga heta arbeten. Entreprenören bekostar brandskyddsansvarig. AFD.5513 Samordning av tillståndsansvariga
18 Entreprenören skall tillhandahålla en namngiven fysisk person, som skall ansvara för samordning av samtliga brandskyddsansvarigas arbetsuppgifter samt för samordningen av brandskyddet på arbetsplatsen. Till ansvarig för samordningen av brandskyddet får inte utses den som skall utföra brandfarliga heta arbeten. AFD.6 AFD.61 Ekonomi Ersättning Kontraktssumman utgör ersättning för de arbeten och leveranser som enligt förfrågningsunderlaget ingår i entreprenaden. Ersättning för extra arbeten utöver kontraktssumman utgår endast om skriftlig beställning enligt AFD.23 föreligger. AFD.611 Ersättning för ÄTA-arbeten För ändringar eller tilläggsarbeten skall i första hand överenskommelse om fast pris träffas. I andra hand beräknas ersättningen enligt för arbetet avsedd á-prislista. Ev. ändringar kommer att redovisas i form av reviderade ritningar och PM. Mindre ändringar som beslutas på arbetsplatsen skall antecknas i dagbok. Á-pris skall lämnas enligt vad som begärs i anbudsförfrågan. Á-pris skall omfatta alla med arbetet förbundna kostnader för i kontraktshandlingarnas mening färdig enhet. Alla ändrings- och tilläggsarbeten skall utföras i priser utan indexreglering. Med ändring av ABT 06 kap. 6 7, skall ändrings- och tilläggsarbeten som utförs på löpande räkning faktureras enligt följande: 1. Verifierad självkostnad för material, varor och hjälpmedel. 2. Verifierad själkostnad för underentreprenader. 3. Entreprenadarvode angivet i % beräknat på pkt 1 ovn. 4. Entreprenörarvode angivet i % beräknat på pkt 2 ovan. 5. Entreprenörarvode angivet i % beräknat på kostnader för arbete, material, varor och hjälpmedel som tillhandahålls av beställaren. 6. Total timkostnad för arbete, inklusive sociala kostnader, försäkringar, semesterersättning, handverktyg, resor, traktamente, arbetsledning, administration och vinst mm.
19 AFD.613 Ersättning för rese- och traktamentskostnader Alla kostnader för arbetares och tjänstemäns resor och traktamenten skall vara inräknade i anbudet resp. á-priser. AFD.614 Ersättning för kostnadsändring (indexreglering) Kontraktsumma och á-priser skall ej indexregleras. AFD.615 AFD.62 Slutavräkning Betalning Se ABT 06 kap Faktura betalas inom 30 dagar från fakturans ankomst. AFD.623 Förskott Inget förskott kommer att beviljas. AFD.624 Fakturering Faktura ställs till beställaren. Fakturaadress: AB Hultsfreds Bostäder Box HULTSFRED Fakturan märkes: Lilla Torget 4 Fakturan skall innehålla uppgift om: 1 Kontraktssummans storlek 2 Tidigare fakturerat belopp 3 Aktuellt lyftningsbelopp 4 Resterande belopp av kontraktssumman AFD.63 AFD.631 för rätta på annat med särskilt för ett Säkerhet Säkerhet till byggherren TE skall i enlighet med ABT 06 kap 6 par 21 ställa säkerhet För sitt åtagande. Säkerheten får inte vara begränsad i tid Sätt än vad som följer av ABT 06 och inte heller försedd förbehåll av något slag. Säkerheten skall utställas att gälla
20 belopp om 10% av värdet av de kontraktsarbeten som entreprenören själv utför, men skall dock gälla till förmån för byggherren för hela entreprenadåttagandet. AFD.7 AFD.71 Besiktning Entreprenadbesiktning Besiktning skall förrättas enligt ABT 06, kap. 7. AFD.712 Förbesiktning AFD.713 Slutbesiktning Senast två veckor före slutbesiktning skall entreprenören till beställaren lämna relationsritningar i pärmar. Protokoll över utförda provningar samt drift- och skötselinstruktioner skall föreligga senast vid slutbesiktningen, viket är ett krav för att entreprenaden skall kunna godkännas. AFD.714 AFD.72 Tvåårsbesiktning Besiktningsman Besiktningsman utses av beställaren AFD.9 Tvistelösning ABT 06 kapitel 9 AFH ALLMÄNNA HJÄLPMEDEL Entreprenören skall på egen bekostnad anskaffa erforderliga allmänna hjälpmedel för den egna entreprenaden, där inte annat anges i detta avsnitt. AFH.1 Placering av allmänna hjälpmedel Placering av bodar, upplag och övriga allmänna hjälpmedel ska ske i samråd med beställaren. AFH.2 Bodar
21 AFH.21 Personalbod och toalett AFH.211 Personalbod och toalett för sidoentreprenör Entreprenören skall tillhandahålla sidoentreprenörer erforderliga platser för i personalbod och toalett, jämte drift och underhåll samt städning av dessa. AFH.24 Kontorsbod Entreprenören håller egen kontorsbod. AFH.25 Verkstadsbod AFH.26 AFH.3 Förrådsbod Tillfällig väg och plan Entreprenören ansvarar för de skador som hans trafik orsakar på befintliga brunnar, ledningar, gång- och körytor samt på vegetationsytor. AFH.31 AFH.4 Tillfällig väg och plan för sidoentreprenörer Tillfällig el- och va-försörjning mm Entreprenören får nyttja beställarens anläggning, men svarar själv för inkopplingar AFH.41 Tillfällig elförsörjning AFH.411 Tillfällig elförsörjning för sidoentreprenör Sidoentreprenören äger rätt att använda av entreprenör anordnad tillfällig elcentral. AFH.412 Tillfällig elförsörjning som tillhandahålls Beställaren tillhandahåller el i befintliga installationer. Alla härutöver erforderliga uttag och anordningar bekostas av entreprenören AFH.42 Tillfällig va-försörjning
22 AFH.421 Tillfällig va-försörjning för sidoentreprenör Sidoentreprenör äger rätt att använda av entreprenören anordnad tillfällig va-anläggning i den mån detta inte hindrar entreprenörens eget arbete. AFH.422 Tillfällig VA-försörjning som tillhandahålls Entreprenören får fritt utnyttja bef. installationer. Alla härutöver erforderliga uttag och anordningar bekostas av entreprenören. AFH.43 AFH.431 Utrustning för tele- och datakommunikation mm Telefon Entreprenören håller egen telefon. AFH.5 AFH.51 Skydd av arbete och egendom mm Skydd av arbete Arbete får inte utan betryggande skyddsåtgärder bedrivas under väder, som kan orsaka skada. Entreprenören skall skydda eget färdigt arbete om det kan skadas genom förslitning under entreprenadtiden. Entreprenören skall proppa eller skyddstäcka egna öppnade fönsteröppningar, till skydd mot damm eller främmande föremål. Entreprenören skall tillse att av honom upplagd vara eller uppställt hjälpmedel inte hindrar tillträde till eller döljer avstängnings- och inspektionsanordningar, brandpost, brandskåp, brunn, elcentral, mätpunkt o dyl. AFH.52 Skydd av ledning, mätpunkt mm Det åligger entreprenören att före arbetets igångsättande förvissa sig om befintliga ledningars och kablars exakta lägen. Entreprenören skall skydda angiven ledning, brunn, brandpost, mätpunkt o d mot skada till följd av eget arbete. Entreprenören skall begära av ägaren till angiven ledning att på platsen ange dess läge före arbete som kan skada ledningen och samråda om lämplig skyddsåtgärd. Om ledning e d som inte angetts påträffas, skall entreprenören rådgöra med beställaren och i förekommande
23 fall med vederbörande ägare till ledning om erforderlig åtgärd. AFH.53 Skydd av vegetation För undvikande av skada skall entreprenören skydda träd, buskar och andra växter som skall bibehållas. AFH.55 Skydd av egendom Entreprenören skall skydda bef. byggnad och byggnadsdelar mot skador, fukt och nedsmutsning. Entreprenören skall skydda brukarens inventarier mot skador, stöld och nedsmutsning. Inventarier täcks som skydd mot nedsmutsning. Byggnadens skalskydd skall vara intakt under hela entreprenadtiden AFH.56 Tillfällig inhägnad Erforderlig inhägnad av arbetsområdet skall utföras. AFH.6 AFH.61 Tillfälliga konstruktioner Ställningar mm Entreprenören håller med erforderliga ställningar och arbetsplattformar. Ställningar skall uppfylla de krav på säkerhet mm som ställs i Arbetsmiljöverkets anvisningar om byggnadsställningar. Entreprenören äger rätt att använda av annan uppförd ställning, landgång, lastbrygga o d i den mån detta inte hindrar dennes eget arbete. Entreprenören skall lämna motsvarande rätt vad gäller av honom uppförd fast ställning, landgång, lastbrygga o d. AFH.62 Arbetarskyddsanordningar Om entreprenör för in farliga ämnen på arbetsplatsen eller utför arbete som medför hälso- eller olycksrisk, skall denne i förväg in formera byggarbetsmiljösamordnaren om detta samt anordna erforderligt skydd. Om entreprenören på grund av eget arbete demonterar gemensam skyddsanordning eller del därav, skall denne; rapportera detta till byggarbetsmiljösamordnaren
24 vid behov se till att tillfällig skyddsanordning monteras återställa skydd omedelbart efter avslutat arbete. AFH.7 AFH.71 Transportanordningar Lyftanordningar Med lyftanordningar avses här permanent hiss som används under entreprenad tiden, spel, vinsch, eller motsvarande anordning, bygghiss, samt mobilkran. AFH.8 AFH.81 AFH.9 AFH.91 Redskap och verktyg Mätutrustning Övriga allmänna hjälpmedel Skyltställning och orienteringstavla AFJ ALLMÄNNA ARBETEN Entreprenören skall på egen bekostnad anskaffa erforderliga allmänna arbeten för den egna entreprenaden. AFJ.1 AFJ.11 AFJ.111 Transporter, hantlangning vid transporter Transporter Transportöppningar Entreprenören skall förvissa sig om befintliga intagsöppningar för intransport av material. Kostnad för upptagning och återställning av tillfälliga transportöppningar skall ingå i anbudssumman. AFJ.2 AFJ.21 Montering, hantlangning vid montering Montering av tillhandahållet infästningsgods mm AFJ.3 Ursparning, håltagning och igensättning
25 AFJ.31 Samordning av ursparning, håltagning och igensättning AFJ.33 Ursparning, håltagning och igensättning för sidoentreprenör
26 AFJ.4 Skyddsåtgärder Entreprenören tillser att krav på utförande och säkerhet motsvaras av vad som anges i Arbetarskyddsstyrelsens anvisningar. AFJ.43 Bullerskydd Bullerdämpande åtgärder skall vidtagas i den omfattning som krävs för att uppfylla övriga verksamheters krav på bullerstörningar i byggnaden. AFJ.44 Dammskydd Omgivningen skall skyddas mot dammspridning. Dammskydd uppsättes i erforderlig omfattning mot angränsande byggnader och byggnadsdelar samt installationer som ej berörs av entreprenaden. AFJ.5 AFJ.51 AFJ.52 AFJ.6 Uppvärmning mm Uppvärmning och uttorkning Värme som tillhandahålls mot ersättning Efterlagning Med efterlagning avses lagning efter skada. Entreprenören skall utföra efterlagning på den egna entreprenaden. Entreprenören skall före efterlagning, som kommer att dölja av annan utfört arbete, hos beställaren förvissa sig om att arbetet är färdigt. AFJ.7 AFJ.72 Länshållning, renhållning, rengöring mm Renhållning Entreprenören skall hålla byggnad, väg och plan rena från av honom orsakad nedskräpning, spill o d. OBS! Entreprenören skall källsortera avfall. AFJ.73 Snöröjning
27 AFJ.74 Ohyres- och insektsbekämpning Om ohyra eller trägnagande insekter påträffas under entreprenadtiden skall entreprenören vidta erforderliga åtgärder för utrotning och lämna intyg härom till beställaren. AFJ.75 AFJ.752 Städning och slutrengöring Slutrengöring Slutrengöring omfattar såväl invändig som utvändig rengöring. Vid slutrengöring skall anläggning och i den ingående delar rengöras. Tillfälliga anordningar skall tas bort. Entreprenörens kvarvarande varor och hjälpmedel skall föras bort i den mån de inte erfordras för slutbesiktning. AFJ.76 Återställande av mark Entreprenören skall återställa ianspråktagen mark. Tillfällig väg och plan skall tas bort. Entreprenören skall laga väg, plan eller annan anläggningsdel som han skadat genom åverkan. AFJ.8 Inmätning och utsättning Märkning och markering får inte utföras på sådant sätt och med sådant material att anläggning, byggnad, byggnadsdel, enskild komponent eller färdigt ytskikt skadas eller missfärgas. AFJ.82 Utsättning vid husbyggnad
ADMINISTRATIVA FÖRESKRIFTER
A 1(12) UNDERHÅLLS OCH SERVICEENTREPRENAD EL Stiftelsen Haparandabostäder och Haparanda Kommuns fastigheter Administrativa föreskrifter A 2(12) Dessa Administrativa föreskrifter ansluter till AF AMA 07
Läs merAdministrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6
Administrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6 AF-beskrivning För entreprenaden gäller Allmänna bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med de
Läs merAdministrativa föreskrifter AF AMA 07
Administrativa föreskrifter AF AMA 07 Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I
Läs merInglasning Balkonger Sparven 17 Luleå
Handling 6.4 Sidantal 21 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - BYGG Totalentreprenad Bygg Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER...
Läs merAskrike Segelsällskap ASS, Lidingö Sanering av klubbhus FÖRFRÅGNINGSUNDERLAG 2013-05-02. Administrativa föreskrifter (AF)
Askrike Segelsällskap ASS, FU 2013-05-02 1(6) Askrike Segelsällskap ASS, Lidingö Sanering av klubbhus Totalentreprenad FÖRFRÅGNINGSUNDERLAG 2013-05-02 Administrativa föreskrifter (AF) Askrike Segelsällskap
Läs merRoten 2, Säffle Tillbyggnad
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2010-10-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 98 Roten 2, Säffle Tillbyggnad
Läs merAdministrativa föreskrifter AF AMA
Administrativa föreskrifter AF AMA Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I AF
Läs merADMINISTRIVA FÖRESKRIFTER TOTALENTREPRENAD OMBYGGNAD GÖDSELVÅRDSANLÄGGNING HAMMERSTA GÅRD. Dnr
ADMINISTRIVA FÖRESKRIFTER TOTALENTREPRENAD OMBYGGNAD GÖDSELVÅRDSANLÄGGNING HAMMERSTA GÅRD Dnr 2015-08- 03 Skärgårdsstiftelsen i Stockholms Län Innehållsförteckning AFA Allmän orientering sid 2 AFB Upphandlingsföreskrifter
Läs merUpplanda Vattenverk Tillbyggnad av filterhall Totalentreprenad
Handling Sidantal 14 Totalentreprenad Administrativa föreskrifter Förfrågningsunderlag Upprättad av Byggnadsbyrån AB BET ÄNDRINGEN AVSER DATUM SIGN INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER...
Läs merAB CHRISTIAN FREDRIKSSON VERKSTAD OCH KONTOR ADMINISTRATIVA FÖRESKRIFTER. Vårby 44:4. Denna beskrivning ansluter till AF AMA 12
Vårby 44:4 AB CHRISTIAN FREDRIKSSON VERKSTAD OCH KONTOR ADMINISTRATIVA FÖRESKRIFTER Denna beskrivning ansluter till AF AMA 12 Andersson & Son 20xx-09-01 AFA AFA.1 AFA.11 ALLMÄN ORIENTERING Kontaktuppgifter
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD OMLÄGGNING TAK MONTE ROSE
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD OMLÄGGNING TAK MONTE ROSE 2013-08-14 Skärgårdsstiftelsen i Stockholms Län INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid
Läs merBrf Simba. Renovering/byte fönster FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD 2011-09-15 09.1 ADMINISTRATIVA FÖRESKRIFTER.
Brf Simba Renovering/byte fönster FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD 2011-09-15 09.1 ADMINISTRATIVA FÖRESKRIFTER Bruno Boström ADMINISTRATIVA FÖRESKRIFTER Sidan 2 av 13 INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(8) Upprättad av Anders Bjäringe Sjöfartsverket och Datum Ver.
Inköpsenheten Administrativa föreskrifter 1(8) Kanalcentral Trollhättan. LUFTBEHANDLING INKL STYR OCH REGLER Utförandeentreprenad. Nedanstående föreskrifter ansluter till AMA AF 07. Föreskrifter i AMA
Läs merADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa Föreskrifter ansluter till AF AMA 98
Samhällsbyggnadskontoret Bengt Marntell 0435-391 71 tekniskakontoret@perstorp.se Sida Administrativa föreskrifter 1(6) Datum Referens 2012-06-25 Beläggning 2012-2013 AF AFA AFA.12 ADMINISTRATIVA FÖRESKRIFTER
Läs merANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND
ANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND 2013-04-25 Norrköping Kommun inbjuder Er härmed att som totalentreprenör lämna anbud på skötsel och underhållsarbeten vid hamnområde i Arkösund. Ett
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD
Förstärkningsarbeten Svartviksvägen/Öbolandsvägen Öbolandets Samfällighetsförening 2014-11-19 1 Förstärkningsarbeten av vägar Öbolandet i Trosa kommun ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD Trosa
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD NY KÖRBRO HAMMERSTA
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD NY KÖRBRO HAMMERSTA 2014-12-03 Dnr: SSL 1.3:328/14 INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid 2-3 AFD Entreprenadföreskrifter
Läs merAdministrativa föreskrifter
Administrativa föreskrifter Allmän rättsorientering Huvudområden Privaträtt Reglerar rättsförhållanden mellan fysiska, juridiska och offentliga personer. Offentlig rätt Reglerar offentlig (statlig och
Läs merMASKINHYVLADE STICKSPÅN. Anpassade administrativa föreskrifter
MASKINHYVLADE STICKSPÅN Anpassade administrativa föreskrifter Bilaga II AF AFA AFA 1 ANPASSADE ADMINISTRATIVA FÖRESKRIFTER Allmän orientering Personuppgifter AFA.11 adress, e-post, telefon AFA.12 Beställare
Läs merEL. TEKNISKA ARB.NR. 09 1941 KONSULTBYRÅN 2009-12-04
1 (13) BILAGA 3 EL. TEKNISKA ARB.NR. 09 1941 KONSULTBYRÅN 2009-12-04 I NORRKÖPING AB Folkborgsvägen 1, Hus 24 603 80 NORRKÖPING Tel 011-18 51 61 HA ADMINISTRATIVA FÖRESKRIFTER SMHI, Kv Taktpinnen 1, Norrköping
Läs merMomentum Räfsan 3, Luleå
Handling 6.4 Sidantal 20, Luleå Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - LUFT Totalentreprenad LUFTBEHANDLING Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(9) Upprättad av Datum Ver.rev
Inköpsenheten Administrativa föreskrifter 1(9) UTFÖRANDE AV BERGVÄRMEANLÄGGNING SKELLEFTEÅ LOTSSTATION, TOTALENTREPRENAD Nedanstående föreskrifter ansluter till AF AMA 98. Föreskrifter i AF AMA 98 har
Läs merEL. TEKNISKA KONSULTBYRÅN 2010-05-28
EL. TEKNISKA KONSULTBYRÅN 2010-05-28 I NORRKÖPING AB Folkborgsvägen 1, Hus 24 603 80 NORRKÖPING Tel 011-18 51 61 1 (13) BILAGA 3 ARB.NR. 10 1962-DH HA ADMINISTRATIVA FÖRESKRIFTER SMHI, Kv Taktpinnen 1,
Läs merOmbyggnad av tak Pilagården
Ombyggnad av tak Pilagården Totalentreprenad Administrativa Föreskrifter 2010-06-11 1 (16) AF ADMINISTRATIVA FÖRESKRIFTER AFA ALLMÄN ORIENTERING AFA.1 Personuppgifter AFA.2 Orientering om objektet AFB
Läs merKv Vargen Lulsundsgatan 20 A, 20 B
Handling 6.4 Sidantal 21 Kv Vargen Lulsundsgatan 20 A, 20 B ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg Förfr Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING FÖRFR
Läs merSveavägen 16, Säffle Fasad och takrenovering Sveavägen 16
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2010-11-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 07 Sveavägen 16, Säffle Fasad
Läs merUtbyggnad lakvattendammar
VETAB Flishults avfallsanläggning Utbyggnad lakvattendammar ADMINISTRATIVA FÖRESKRIFTER Upprättade i anslutning till AMA AF 07 Linköping 2010-04-12 Weronica Andersson, Hifab AB, Envipro Tommy Vallmark,
Läs merSkolgatan 10, Säffle Yttertaks renovering Skolgatan 10 Säffle Kommun
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2011-04-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 07 och ABT 06 Skolgatan 10, Säffle
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Skephult Fiber Ekonomisk förening UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2014-03-10 1 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader
Läs merKyrkoladan 1:2 (Riseberga skola) KLIPPANS KOMMUN Rivningsentreprenad Totalentreprenad TE Administrativa Föreskrifter
Kyrkoladan 1:2 (Riseberga skola) KLIPPANS KOMMUN Rivningsentreprenad Totalentreprenad TE Administrativa Föreskrifter 2010-07-07 Sid 2(19) AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFA.1
Läs merADMINISTRATIVA FÖRESKRIFTER EL
Handling 6.4 Sidantal 18 Kv Vargen 4 Luleå Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER EL Totalentreprenad EL Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merKv Torsken 5, Luleå Trygghetsboende Etapp 2, hus A och A1. Administrativa föreskrifter - Bygg, Måla, Golv
Handling 6.1 Sidantal 21 Etapp 2, hus A och A1 6.1 Administrativa föreskrifter - Bygg, Måla, Golv Upprättad av Erika Sturk, Tyréns AB Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF
Läs merAllmänna bestämmelser
Allmänna bestämmelser AB 04 ABT 06 AF AMA 07 AFU 96 ABM 92 1. Omfattning Förutsätts att handlingarna är kalkylerbara Tidplan och betalningsplan saknas i rangordningslistan. (tas med i beställningsskrivelsen?)
Läs merEriksberg 18, HÖRBY KOMMUN. Rivning av enfamiljshus ADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD
Eriksberg 18, HÖRBY KOMMUN Rivning av enfamiljshus ADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD FÖRFRÅGNINGSUNDERLAG 2014-04-02 Dessa administrativa föreskrifter ansluter till AMA AF 07 AF AFA AFA.1
Läs merVändskivan 5E Butikslokal. Totalentreprenad
Handling 6.1 Sidantal 26 Vändskivan 5E Butikslokal Totalentreprenad Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg, Måla, Plåt Upprättad 2016-02-18 av Simon Sundström Projektanpassad
Läs merFörfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg
Handling 6.4 Sidantal 21 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg Upprättad av Magnus Bjuhr Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merUTBYGGNAD AV FIBERNÄT AF-BESKRIVNING
Sid.1(10) TOSSENE FIBERFÖRENING UTBYGGNAD AV FIBERNÄT AF-BESKRIVNING Hunnebostrand 2013 05 25 1(10) Sid.2(10) För entreprenaden gäller Allmänna Bestämmelser för byggnads, anläggnings och installationsentreprenader
Läs merKv Hägern 11, Luleå Sogeti
Handling 6.4 Sidantal 21 Kv Hägern 11, Luleå Sogeti Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Golv Totalentreprenad Golv Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING
Läs merEntreprenadföreskrifter
HANINGE KOMMUN Sid 1 (9) Förfrågningsunderlag Entreprenadföreskrifter GENERALENTREPRENAD Stadsbyggnadsförvaltningen Vatten och avlopp HANINGE KOMMUN Sid 2 (9) INNEHÅLLSFÖRTECKNING AFA ALLMÄN ORIENTERING
Läs merEntreprenadavtalets livscykel. Filip Funk
Entreprenadavtalets livscykel Filip Funk 2018 03 28 Översikt Entreprenadformer Standardavtal Byggnadens och byggprocessens olika skeden Anbudsförfrågan (administrativa föreskrifter) Närmare om AB 04 och
Läs merAdministrativa Föreskrifter. För underhåll 2007-12-21. Förbo AB
Administrativa Föreskrifter För underhåll 2007-12-21 Förbo AB 2007-12-21 AF/1 Dessa Administrativa föreskrifter ansluter till AF AMA 98. AF AFA AFA.11 ADMINISTRATIVA ALLMÄN ORIENTERING Byggherre Förbo
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Avtal Skriftligt avtal Allmänna bestämmelser AB (Allmänna bestämmelser) ABT (Allmänna bestämmelser totalentreprenad) ABK (Allmänna bestämmelser konsultuppdrag) ABM (Allmänna
Läs merUpphandling av entreprenader. Entreprenadjuridik och avtal. Construction Management
Upphandling av entreprenader Entreprenadjuridik och avtal Avtal Skriftligt avtal Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform Ansvarsformer Mycket delad entreprenad Delad entreprenad
Läs merEntreprenadrätt. Construction Management
Entreprenadrätt Entreprenad Verksamhet bestående i att en E på uppdrag av B utför bygg-, anläggnings- eller installationsarbeten. Arbetsbeting Tjänsteavtal där en uppdragstagare förpliktigar sig att prestera
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Standardavtal Avtal AB04 Utförandeentreprenad ABT06 Totalentreprenad ABK09 Konsultupphandling ABM07 Materialupphandling ABU07 Upphandling av underentreprenörer ABS09 Småhusentreprenader
Läs merAdministrativa föreskrifter komplettering 2014-10-31. Elinstallationer, Belysning Hagavägen 10, Ränneslöv 44:10, Ränneslöv Randerslund Laholms Kommun
LAHOLMSHEM AB Administrativa föreskrifter komplettering Utförandeentreprenad Elinstallationer, Belysning Hagavägen 10, Ränneslöv 44:10, Ränneslöv Randerslund Laholms Kommun Arbetsnamn på projektet är Randerslund
Läs mer1 ENTREPRENADKONTRAKT
1 ENTREPRENADKONTRAKT För utförande av Utbyte av gatubelysning i Ödeshögs kommun Beställare Entreprenör Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Org.nr: Datum: ENTREPRENADKONTRAKT 2(6) Innehållsförteckning
Läs merOrmen 7 Coor. Förfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg Måla Golv El VS Styr Ventilation
Handling 6.1 Sidantal 22 Ormen 7 Coor Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg Måla Golv El VS Styr Ventilation Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING
Läs merOmbyggnad av fasader Ljungbyheds Idrottshall
Ombyggnad av fasader Ljungbyheds Idrottshall Totalentreprenad Administrativa Föreskrifter 2010-09-01 1 (17) AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFA.1 Personuppgifter 3 AFA.2 Orientering
Läs merFÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA BESTÄMMELSER. Västra Sälen 7:178 Tillbyggnad fritidshus 1 (13) TOTALENTREPRENAD
1 (13) Inarbetade revideringar - Västra Sälen 7:178 Tillbyggnad fritidshus TOTALENTREPRENAD FÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA BESTÄMMELSER Kund/projekt nr: 2015-0020 Handläggare: Karl-Erik Sigfrids Datum:
Läs merKONTRAKT (kontraktsvillkor), 01EK
TN 2015/1090 2015-11-01 Entreprenadkontrakt KONTRAKT (kontraktsvillkor), 01EK Utförande av underhållsarbeten 2016 Objekten avser Arkelstorps Brandstation målning och omläggning av tak Smultronställets
Läs merUPPHANDLINGS FÖRESKRIFTER För upphandlingen gäller Lagen om offentlig upphandling (LOU 2007:1091).
AF AFA AFA. 1 AFA. 12 AFA. 121 AFA. 1211 AFA. 21 AFA. 2 AFB AFB. 1 AFB. 12 AFB. 13 AFB. 14 AFB. 15 ALLMÄN ORIENTERING Personuppgifter Beställare Beställarens ombud under anbudstiden Sofia Rosendahl Tfn:
Läs merRäven 20 ombyggnad av Savoy Hotell
Handling 6.1 Sidantal Räven 20 ombyggnad av Savoy Hotell Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad EL Upprättad 2012-02-14 av Magnus Bjuhr Reviderad av Hedström Galären i Luleå
Läs merSTORHEDEN 1:55. Förfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER - VENTILATION Totalentreprenad Ventilation. Handling 6.6.
Handling 6.6 Sidantal 22 STORHEDEN 1:55 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - VENTILATION Totalentreprenad Ventilation Upprättad av Reviderad av Erik Lundkvist Galären i Luleå AB Bet Ändringen
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Seglora fiber ek. för. UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2013-09-26 1 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med
Läs merADMINISTRATIVA FÖRESKRIFTER
HANDLING 06.1 ADMINISTRATIVA FÖRESKRIFTER avseende totalentreprenad för fasad- och takrenovering av flerbostadshus, Kv Gläntan 9, Gläntstigen 6, Säffle Kommun Dessa Administrativa Föreskrifter ansluter
Läs merVärdshuset, Klippan Tillbyggnad av Förskolan Totalentreprenad Administrativa Föreskrifter 2010-04-12
Värdshuset, Klippan Tillbyggnad av Förskolan Totalentreprenad Administrativa Föreskrifter 2010-04-12 1 (22) AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFA.1 Personuppgifter 3 AFA.2 Orientering
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD RÖRINSTALLATION STUGBYN UTÖ
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD RÖRINSTALLATION STUGBYN UTÖ 2013-08-20 Skärgårdsstiftelsen i Stockholms Län INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid
Läs merOrmen 7 Kommunals A-kassa
Handling 6.1 Sidantal 22 Ormen 7 Kommunals A-kassa Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad VENTILATION Upprättad av & Erik Lundkvist Reviderad 2013-00-00 Galären i Luleå AB Bet
Läs merRäven 20 ombyggnad av Savoy Hotell
Handling 6.1 Sidantal Räven 20 ombyggnad av Savoy Hotell Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad VS Upprättad 2012-02-14 av Magnus Bjuhr Reviderad av Hedström Galären i Luleå
Läs merByggandets Kontraktskommitté
Byggandets Kontraktskommitté Formulär 1/04 upprättat av Föreningen Byggandets Kontraktskommitté (BKK) och anpassat till AB 04 ENTREPRENADKONTRAKT (AB 04) FAST PRIS Detta formulär är avsett att användas
Läs merAFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 7
2016 03 31 2(16) I N N E H Å LL S F Ö R T E C K N I N G AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFB UPPHANDLINGSFÖRESKRIFTER 4 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 7 AFG
Läs merHörby Kommun Lindholmen 30 och Hörby 42:16 - Hörby PCB sanering
Lindholmen 30 Hörby 42:16 Hörby Kommun Lindholmen 30 och Hörby 42:16 - Hörby PCB sanering Förfrågningsunderlag dat: 2015-01-15 ADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa föreskrifter ansluter till
Läs merOnninen Presentation Juridik, del II. Håkan Hagström
Onninen 1-2-3 Presentation Juridik, del II Håkan Hagström 1 Konsumenttjänstlagen Tjänst i form av arbete på en vara samt på fast egendom och på byggnader och andra anläggningar på mark eller i vatten inklusive
Läs merANBUDSINBJUDAN Nya staket på Båtsmanstorpet, Mölnlycke
2008-04-08 Anbudsinbjudan ANBUDSINBJUDAN Nya staket på Båtsmanstorpet, Mölnlycke Härmed inbjuds Ni till förenklad anbudsräkning i enlighet med nedanstående förfrågningsunderlag: AFA.121 AFA.123 Beställarens
Läs merADMINISTRATIVA FÖRESKRIFTER, AF. Målning inom OHAB: s fastighetsbestånd som genomförs på. Totalentreprenad. Olofströmshus AB OLOFSTRÖM 2010-11-11
ADMINISTRATIVA FÖRESKRIFTER, AF inom OHAB: s fastighetsbestånd som genomförs på Totalentreprenad OLOFSTRÖM 2010-11-11 Olofströmshus AB OLOFSTRÖMSHUS AB Jämshögsvägen 1, Box 194, 29323 Olofström tel:0454-372
Läs merADMINISTRATIVA FÖRESKRIFTER BYGG
Handling 6.1 Sidantal Vändskivan 5 Hus E Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg Upprättad 2013-08-06 av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING
Läs merÖverenskommelse vid förhandling... att gälla om nedan undertecknad anbudsgivare blir antagen som...entreprenör för... för... beställare...
Datum...... Överenskommelse vid förhandling... att gälla om nedan undertecknad anbudsgivare blir antagen som...entreprenör för... Närvarande: för...... beställare...... för...... anbudsgivare...... 1 OMFATTNING
Läs mer6.1 ADMINISTRATIVA FÖRESKRIFTER
6.1 ADMINISTRATIVA FÖRESKRIFTER För utförande av utbyte av gatubelysning i Ödeshögs kommun Beställare Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Datum: 2012-03-09 FÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
AF-beskrivning 2013-04-03 Sid 1 (11) H Håbols Fibernet ek. för. UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2013-04-03 1 AF-beskrivning 2013-04-03 Sid 2 (11) För entreprenaden gäller Allmänna Bestämmelser
Läs merBRF Bolinderbyn 1. Dräneringsarbeten 2014-2015. Administrativa föreskrifter för totalentreprenad
BRF Bolinderbyn 1 Dräneringsarbeten 2014-2015 Administrativa föreskrifter för totalentreprenad Järfälla 2014-04-21 Sidan 1 av 23 INNEHÅLLSFÖRTECKNING AFA ALLMÄN ORIENTERING 1 AFB UPPHANDLINGSFÖRESKRIFTER
Läs merADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD ENLIGT ABT 06 FÖRFRÅGNINGSUNDERLAG
1(9) Projekt: Renovering av tak Pnr: 3207227 Objekt: Gullstrandsskolan i Landskrona Upprättad: OR Granskad: Beställare: Landskrona stad, Mattias Wallin Datum:2010-11-30 Rev: ADMINISTRATIVA FÖRESKRIFTER
Läs merUTBYGGNAD AV FIBERNÄT
Månstadfiber Ekonomisk Förening Sida 1 av 10 Månstadfiber Ekonomisk förening UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER Månstadfiber Ekonomisk Förening Sida 2 av 10 För entreprenaden gäller Allmänna
Läs merANBUDSFORMULÄR. Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder. Kod Text Rev. Begärda handlingar: Lämnas genom: Bilaga:
1 Titel / Kapitelrubrik ANBUDSFORMULÄR Handling 7 Handläggare Susanna Björklöf Status Förfrågningsunderlag Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder Projektnummer Datum 2012-01-23
Läs merALLMÄNNA FÖRUTSÄTTNINGAR ABS 09
BRF UTSIKTEN TORSBYFJÄRDEN, VÄRMDÖ ALLMÄNNA FÖRUTSÄTTNINGAR ABS 09 Tillbyggnad 20 radhus Ljung 1:4, Värmdö 2012-06-18 Upprättad av: Ingrid Westman 2012-06-18 ALLMÄN ORIENTERING Brf Utsikten Torsbyfjärden
Läs merSporthallen Tibro B-hallen
dat 13 01 02 sid 1(14) Sporthallen Tibro B-hallen Tibro Kommun Byte av sportgolv med ventilation ANSLUTER TILL AF AMA 12 ANTAL SIDOR (14) DAT 13 01 02 dat 13 01 02 sid 2(14) INNEHÅLLSFÖRTECKNING AF OCH
Läs merFörfrågningsunderlag, innehåll i korthet
Förfrågningsunderlag, innehåll i korthet Krav på leverantörens tekniska specifikationer Utvärderingsregler Kommersiella villkor Administrativa bestämmelser Sara Bäckström 2 Förfrågningsunderlag, krav Tillfrågade
Läs merINSTALLATION AV FLIS- OCH PELLETSPANNA, FLISFICKA, KULVERT MM
MÖRLUNDA 7:28, 7:39, 7:41 och 7:44, MÖRLUNDA Hultsfreds kommun INSTALLATION AV FLIS- OCH PELLETSPANNA, FLISFICKA, KULVERT MM Administrativa föreskrifter Förfrågningsunderlag 2012-05-03 Dessa administrativa
Läs merFÖRFRÅGNINGSUNDERLAG. Blockgatan 10 653 41 Karlstad Tel 054-15 65 45 Fax 054-18 99 26 www.vvsplan.se
Blockgatan 10 653 41 Karlstad Tel 054-15 65 45 Fax 054-18 99 26 www.vvsplan.se FÖRFRÅGNINGSUNDERLAG SÄFFLEBOSTÄDER AB OMBYGGNAD AV VÄRMESYSTEM BERGVÄRMEINSTALLATION SÄTERIVÄGEN 17 OCH 21 SÄFFLE ADMINISTRATIVA
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Finnekumla fiber Ekonomisk Förening 1 av 8 Finnekumla fiber Ekonomisk förening Org.nr: 769626-1358 UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER För entreprenaden gäller Allmänna Bestämmelser för byggnads-,
Läs merFörfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg, Måla, Golv, El
Handling 6.1 Sidantal 26 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg, Måla, Golv, El Upprättad 2016-02-18 av Simon Sundström Projektanpassad av Reviderad Galären i Luleå AB INNEHÅLLSFÖRTECKNING
Läs merÅRSENTREPRENAD PARKSKÖTSEL BODENS GARNISON OCH GRUBBNÄSUDDEN OCH LOMBENSLÄGER. ÅRSENTREPRENAD BROSKOTTNING/SOPNING BODENS GARNISON
Antal blad 9 Blad nr 1 REV ANT ÄNDRINGEN AVSER SIGN DATUM FASTST ÅRSENTREPRENAD PARKSKÖTSEL BODENS GARNISON OCH GRUBBNÄSUDDEN OCH LOMBENSLÄGER. ÅRSENTREPRENAD BROSKOTTNING/SOPNING BODENS GARNISON UPPHANDLINGSFÖRESKRIFTER
Läs merPAJALA 14:49 OMBYGGNAD PRÄSTGÅRDEN. 06.1 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad
AF/1 (26) 06.1 ADMINISTRATIVA FÖRESKRIFTER dat. 2015.09.17 BYGGHANDLING dat. Luleå Företagsnamn: Arkitekthuset Monarken Upprättad av: Hans Kohkoinen AF/2 (26) INNEHÅLLSFÖRTECKNING 3 AFA ALLMÄN ORIENTERING
Läs merINSTALLATION AV FLIS- OCH PELLETSPANNA, FLISFICKA MM
MÅLILLA 14:55 och MÅLILLA 14:4, MÅLILLA Hultsfreds kommun INSTALLATION AV FLIS- OCH PELLETSPANNA, FLISFICKA MM Administrativa föreskrifter Förfrågningsunderlag 2012-03-16 Dessa administrativa föreskrifter
Läs merTekniska Serviceförvaltningen Nässjö kommun
Kontrakt Sidantal 5 Röllekan 2, Nässjö. 06.6 Förslag till TOTALENTREPRENADKONTRAKT ABT06 INNEHÅLLSFÖRTECKNING 1. BESTÄLLARE... 3 2. ENTREPRENÖR... 3 3. OMFATTNING... 3 4. UTFÖRANDE... 3 5. ORGANISATION...
Läs merADMINISTRATIVA FÖRESKRIFTER UTFÖRANDEENTREPRENAD NY VENTILATION SOCITETSHUSET UTÖ Dnr: SSL 1.3:220/15
ADMINISTRATIVA FÖRESKRIFTER UTFÖRANDEENTREPRENAD NY VENTILATION SOCITETSHUSET UTÖ Dnr: SSL 1.3:220/15 2015-10-09 AB Utö Havsbad INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter
Läs merAdministrativa föreskrifter komplettering
LAHOLMSHEM AB Administrativa föreskrifter komplettering Utförandeentreprenad Rörinstallation, Värmepumpar Byvägen 44, Ränneslöv 23:16, Ränneslöv Perstorpsvägen 1, Ysby 10:1, Ysby Bredgatan 16, Vallberga
Läs merADMINISTRATIVA FÖRESKRIFTER
1 (16) ENÅNGERS SKOLA OMBYGGNAD STYR 20141126. DAT ANSLUTER TILL AF AMA 12 TOTALENTREPRENAD ENÅNGERS SKOLA, OMBYGGNAD STYR ENÅNGERS PRÄSTGÅRD 2:3, HUDIKSVALLS KOMMUN Hudiksvall 20141126 Tekniska förvaltningen
Läs merVändskivan 5B Svenska Kakel Totalentreprenad
Handling 6.4 Sidantal 26 Vändskivan 5B Svenska Kakel Totalentreprenad Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg, Måla, Golv, Tak, Plåt. Upprättad 2012-02-14 av Magnus Bjuhr
Läs merVår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m. Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3
UPPHANDLINGSFÖRESKRIFTER 1 (6) Vår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3 STOCKHOLM - ARLANDA AIRPORT Konsultuppdrag Bussdepå
Läs merAdministrativa föreskrifter
LAHOLMSHEM AB Utförandeentreprenad Rörinstallation, värmepump Rundvägen/Sluttningsvägen Hasslöv Hasslöv 1:40 Laholms Kommun Administrativa föreskrifter 1(6) AF ADMINISTRATIVA FÖRESKRIFTER Dessa administrativa
Läs merTysslingen, Örebro Renovering Transformatorstation Reclaim projekt LIFE11 NAT/SE848, enligt action E15
05.1 ADMINISTRATIVA FÖRESKRIFTER Dessa administrativa föreskrifter ansluter till AMA AF 12 Tysslingen, Örebro Reclaim projekt LIFE11 NAT/SE848, enligt action Fastighetsägare Naturvårdsverket Förvaltare
Läs merKv Dalsberg 3, Vänersborg Öxnereds skola. Skolpaviljong Objektnr: 2310 Projektnr: I-7200 Dnr: SBN 2014/79. Administrativa föreskrifter
Kv Dalsberg 3, Vänersborg Öxnereds skola Skolpaviljong Objektnr: 2310 Projektnr: I-7200 Dnr: SBN 2014/79 Administrativa föreskrifter Förfrågningsunderlag 2014-05-09 2 (25) AF ADMINISTRATIVA FÖRESKRIFTER
Läs merHörby Kommun Förvaltningsbyggnad Ringsjövägen 4 Installation av dörrautomatik
1 2013-03-13 Hörby Kommun Förvaltningsbyggnad Ringsjövägen 4 Installation av dörrautomatik 2 ADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa föreskrifter ansluter till AF AMA 98. AF AFA AFA.12 AFA.122
Läs merOmbyggnad av rörinstallationer Vinkelgården Veinge, Vessinge 3:86 Laholms Kommun. Administrativa föreskrifter
LAHOLMSHEM AB Ombyggnad av rörinstallationer Vinkelgården Veinge, Vessinge 3:86 Laholms Kommun Administrativa föreskrifter 1(6) AF ADMINISTRATIVA FÖRESKRIFTER/GE Dessa administrativa föreskrifter ansluter
Läs merADMINISTRATIVA FÖRESKRIFTER. Dessa Administrativa föreskrifter ansluter till AMA AF 07.
Förnyelse av vattenledning 1/ 25 AF ADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa föreskrifter ansluter till AMA AF 07. AFA ALLMÄN ORIENTERING AFA.1 Personuppgifter AFA.12 Beställare Trelleborgs kommun
Läs merKARLSKRONA KOMMUN TEKNISKA FÖRVALTNINGEN
Handling 09 KARLSKRONA KOMMUN TEKNISKA FÖRVALTNINGEN GULLBERNA PARK Gullbernahult 86 VATTEN- OCH AVLOPPSLEDNINGAR FÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA FÖRESKRIFTER Denna beskrivning ansluter till: AMA AF
Läs merEfter ett års arbete finns nu de nya administrativa föreskrifterna i AMA AF 12.
AF Nya administrativa föreskrifter AMA AF 12 Efter ett års arbete finns nu de nya administrativa föreskrifterna i AMA AF 12. TEXT: BO SAMUELSSON. FOTO: ANDERS WESTER, THORD SKÖLDEKRANS, HARALD HOLM Nyheterna
Läs merAF ADMINISTRATIVA FÖRESKRIFTER. Småbåtshamn Bondökanalen INNEHÅLLSFÖRTECKNING
AF ADMINISTRATIVA FÖRESKRIFTER Handling 06.1 Status Förfrågningsunderlag Småbåtshamn Bondökanalen Datum 2015-04-30 INNEHÅLLSFÖRTECKNING SIDA AFA Allmän orientering 2-3 AFB Upphandlingsföreskrifter 4-8
Läs merAnbudsförfrågan Renovering Flottningsmuseet, ref nr DU 2018/02. Vi önskar anbud på vara/tjänst enligt följande Upphandlande enhet Kontaktperson,
ANBUDSFÖRFRÅGAN DIREKTUPPHANDLING 1 (5) 2018-01-29 DU 2018/02 Anbudsförfrågan Renovering Flottningsmuseet, ref nr DU 2018/02 Vi önskar anbud på vara/tjänst enligt följande Upphandlande enhet Kontaktperson,
Läs mer
