PM Trafikprognos - Södra infarten
|
|
- Alexandra Berg
- för 5 år sedan
- Visningar:
Transkript
1 Halmstad kommun PM Trafikprognos - Södra infarten Helsingborg
2 PM Trafikprognos - Södra infarten Datum Uppdragsnummer Utgåva/Status 0.5 John Mcdaniel Uppdragsledare Kristoffer Persson Handläggare Ramböll Sverige AB Skeppsgatan Malmö Telefon Fax Unr Organisationsnummer
3 i
4 Innehållsförteckning 1. Bakgrund Metod Trafikräkningar Basmodell 2010/ Lastbilsmatris Kalibrering av modell Uppdatering av basmodell Prognosmodell Planerade exploateringar Uppräkning genomfartstrafik Trafikökning Modellflöde Scenarioanalyser Södra infarten Busskörfält + Södra infarten Södra infarten + bro Busskörfält + Södra infarten + bro Sammanställning Referenser Bilaga ii
5 1. Bakgrund Arbetet har pågått i två olika faser. Den första fasen omfattade uppbyggande av en ny stadsomfattande trafikmodell för Halmstad med trafikmodelleringssystem Contram. Sedan många år tillbaka har kommunen själv tillämpat sin egen stadsomfattande modell med hjälp av programmet Emme/2. Därför innehöll Rambölls uppdrag att titta närmare på kommunens Emme/2 modell och bedöma lämpligheten av materialet, kvalitet mm innan en ny modell togs fram. Trafikefterfrågematriser och nätverk konverterades från Emme/2 till Contram gällande personbilar och lastbilar separat. Både Emme/2 och Contram modellen hade för mycket trafik på exempelvis Slottsbron och matriserna justerades i efterhand. Trafikmodellen kalibrerades från början mot år 2010 men har i efterhand justerats för att avspegla år 2012 genom manuella justeringar i matriser och nätverk samt en s.k. matrisestimering har genomförts för att automatiskt justera modellens trafikflöden till kommunens trafikräkningar. En effekt av detta är att sambandet mellan demografiska indata per område och resandet i modellen inte längre erhålls. Utifrån trafikmodellen upprättades en prognosmodell för år Prognosmodellen har legat till grund för flera olika typer av analyser med olika efterfrågaförutsättningar och modellanalyser av ett flertal infrastrukturåtgärder. Rambölls arbete med trafik- och prognosmodell påbörjades under 2009 och modellerna har under årens lopp använts kontinuerligt och justerats i samband med att förutsättningar förändrats. Den senaste större justeringen utfördes under sommaren Metod För analysen har trafikmodelleringsprogrammet Contram använts. Contram är ett dynamiskt modelleringsprogram som kan beräkna trafikflödes-variationer över dygnets alla timmar. I detta projekt har främst trafikmängder på dygnsnivå använts. Först har en modell för dagens situation skapats (2012). Modellen är sedan grund för en framtids prognosmodell för 2030 där beslutade exploateringsplaner och infrastrukturåtgärder inkluderas som ett nollalternativ. Andra scenarier jämförs mot nollalternativet exempelvis med/utan Södra Infarten. 1 av 15

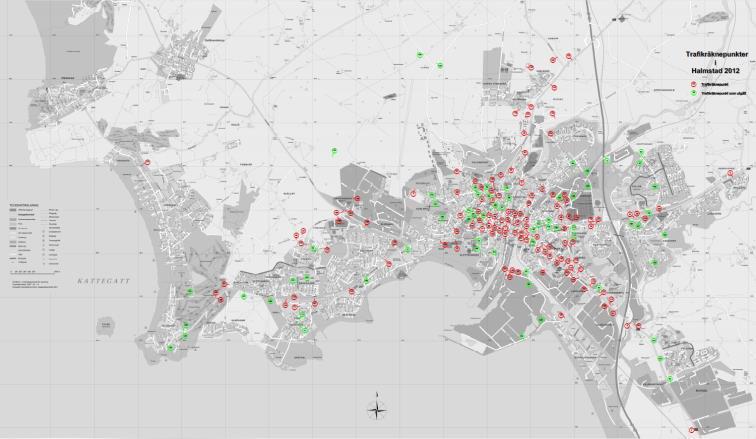

6 3. Trafikräkningar För att validera trafikmodellen är trafikräkningar ett viktigt underlag. Halmstad kommun har trafikräkningar från drygt 180 olika platser, trafikräkningarna görs återkommande och historiska räkningar finns från år År 2012 gjordes de senaste räkningarna och vid detta tillfälle räknades trafiken i 112 punkter. Trafikräkningarna anger ett totalflöde i varje punkt, information om riktningsuppdelning och andel tung trafik saknas. Trafikräkningarna beskriver flödet på ett vardagsdygn. Figur 1 Halmstad kommuns trafikräknepunkter. De senaste uppgifterna är från år Utöver kommunens regelbundna trafikräkningar utfördes under maj år 2014 detaljerade trafikräkningar i sju korsningar utmed Laholmsvägen, Viktoriagatan och Slottsbron. Trafikräkningarna innehåller svängandelar och andelen tung trafik. Korsningsräkningarna utfördes under en dag mellan kl 07:00-09:00 samt kl 16:00-18:00. Figur 2 Korsningspunkter med detaljerade trafikräkningar från år av 15
7 4. Basmodell 2010/2012 Contram-modellen har sitt ursprung i en EMME/2-modell som utvecklades av Evert Winnberg, trafikplanerare på Halmstad kommun. År 2009 tog Ramböll över ansvaret för ajourhållning av modellen och i samband med det konverterades modellen till Contram. Från kommunens Emme/2 modell för Halmstad har trafiknät, matris (för lastbil och personbil) samt zonindelning (delområden med demografiska uppgifter) konverterats till Contram. En basmodell för år 2010 och en prognosmodell för år 2030 byggdes upp i Contram. 4.1 Lastbilsmatris I rapport från KEWi Konsult 2010 beskrivs hur lastbilsmatrisen tagits fram och justerats över tid. Lastbilsmatriserna konverterades till Contram och har inte justerats eftersom trafikräkningar för endast lastbilstransporter saknas på det kommunala vägnätet. 4.2 Kalibrering av modell För att kalibrera modellen mot att återspegla verkligheten så bra som möjligt används ett par olika metoder, Kontroll mot enskilda trafikräknepunkter Snittlinjeanalyser Ruttvalsanalyser Kontroll av enskilda trafikräknepunkter har utförts mot 43 utvalda punkter i det övergripande vägnätet. Figur 3 Kalibreringspunkter. Ett övergripande mått på modellens kvalité är att studera viktiga snitt i modellområdet och utvärdera modellens beräknade flöden mot uppmätta flöden på samtliga vägar i det snittet. Intressanta snitt identifierades tillsammans med kommunen. 3 av 15
8 Figur 4 Snittlinjeanalyser. För att kontrollera vilka ruttval som trafiken väljer utförs select link analyser. Med metoden kan ruttval som inte speglar verkligheten identifieras och åtgärdas. Figur 5 Select link, exempel på ruttvalsanalys. Basmodellen har kalibrerats mot vardagsdygnsflöden. I samtliga tabeller och figurer där resultat från basmodellen och scenarioanalyser presenteras har flödena räknats om till årsdygnstrafik (ÅDT). 4 av 15
9 4.3 Uppdatering av basmodell Under 2015 utfördes en översyn och uppdatering av basmodellen för Modellen kalibrerades mot kommuns senaste trafikmätningar från år 2012 och detaljerade mätningar från år En översyn av vägnätet kring hamnen utfördes och tillåtet vägnät för tung trafik justerades. Arbetet resulterade i en ny basmodell för år 2012 enligt figur och tabell nedan. Figur 6 Bas Tabell 1 Modellflöden presenterade som ÅDT i utvalda punkter för basmodell av 15
10 5. Prognosmodell Planerade exploateringar För prognosmodellen har utbyggnader enligt kommunens översiktsplan Framtidsplan 2030 lagts in. Under vår och sommar 2015 justerades modellen utifrån justerad förteckning från Handlingsprogram för bostadsförsörjning (beslutad ). Sammantaget innefattar listan över bostadsbyggande drygt 8900 tillkommande lägenheter för hela kommunen. Listan enligt handlingsprogrammet finns i bilaga 1. I samband med översynen justerades också Kistinge industriområde enligt kommunens egen utredning Halmstad kommun Figur 7 Bostads- och verksamhetsområden enligt Framtidsplan Uppräkning genomfartstrafik Personbilstrafik och Lastbilstrafik som trafikerar genom Halmstad kommun utan att ha en målpunkt har räknats upp utifrån Trafikverkets uppräkningstal från Sampers prognosmodell (version 2015). För att undvika dubbelräkningar har först hänsyn tagits till kommunens planerade exploateringar. Uppräkningstalet från Trafikverkets Sampers/Samkalk visar en ökning i personbilar mellan 2010 och 2030 på 32 % och för lastbilstransporter på 73 %. Dessa har översatts till årliga tillväxttakter och räknats på 15 år (2015 till 2030) eftersom trafikflöden i princip varit oförändrade mellan 2010 och Därefter räknas trafikökningen på grund av exploateringar i Halmstad bort (14 % av personbilstrafiken och 5 % av lastbilstrafiken). Resterande är ökning på det statliga vägnätet som inte har med Halmstads exploateringar att göra. 6 av 15
11 5.3 Trafikökning Sammantaget innebär planerade exploateringar och Trafikverkets uppräkningstal en ökning på 20 % av antalet personbilsresor i modellen fram till år För lastbilar är motsvarande ökning 18 %. Tabell 2 Antal resor i modellen 2012 och Personbil Lastbil Andel lastbil Totalt % Tillskott % Totalt % Ökning till % 18 % 5.4 Modellflöde Figur och tabell nedan ger en sammanställning över resultatet för basmodellen för år Figur 8 Prognosmodell/Bas Tabell 3 Modellflöden presenterade som ÅDT i utvalda punkter för basmodell 2012 och av 15
12 6. Scenarioanalyser Södra infarten 2030 År 2030 med södra infarten byggd. Södra infarten ansluter till E6 med ny trafikplats. För samtliga scenario där Södra infarten ingår är tung trafik förbjuden på Larsfridsvägen och Västervallvägen söder om Laholmsvägen. Figur 9 Södra infarten av 15
13 6.2 Busskörfält + Södra infarten 2030 År 2030 med Södra infarten byggd samt busskörfält över Slottsbron. Busskörfälten sträcker sig mellan Slottsrondellen och Laholmsvägens korsning med Wrangelsgatan. Figur 10 Busskörfält + Södra infarten av 15
14 6.3 Södra infarten + bro 2030 År 2030 med Södra infarten byggd samt bro över Nissan i Södra infartens förlängning. Figur 11 Södra infarten + bro av 15
15 6.4 Busskörfält + Södra infarten + bro 2030 Scenario med samtliga åtgärder inlagda, Södra infarten med bro över Nissan och busskörfält över Slottsbron. Figur 12 Busskörfält + Södra infarten + bro Tabell 4 Trafikflöden på på- och avfartsramper. Påfart Avfart Södra infarten Norrut Söderut Norrifrån Söderifrån ÅDT Andel tung trafik 26 % 17 % 39 % 15 % Laholmsvägen Norrut Söderut Norrifrån Söderifrån ÅDT Andel tung trafik 7 % 8 % 9 % 6 % 11 av 15
16 6.5 Sammanställning Tabell nedan ger en sammanställning över samtliga modeller och scenarion som tagits fram inom arbetet med södra infarten. Tabell 5 Modellflöden presenterade som ÅDT i utvalda punkter för samtliga basmodeller och scenarion. 12 av 15
17 7. Referenser Halmstad kommun Teknik- och fritidsförvaltningen, (2015), Trafik, Kistinge enkel trafikutredning med anledning av planprogram för Kistinge industriområde. KEWi Konsult, (2010), Med trafiken i centrum, olika infrastrukturobjekts effekter på trafikmängder, miljö och samhällskostnader mm Trafikverket, (2015), Prognos för personresor2030 Trafikverkets basprognos 2015 Trafikverket, (2015), Underlagsrapport disaggregering av prognos för godstransporter 2030 till Bansek, EVA, Sampers/Samkalk och TEN tec Trafikverkets basprognos av 15
18 8. Bilaga 1 14 av 15
19 15 av 15
20 Bas 2012
21 Bas 2030
22 Södra infarten 2030
23 Södra infarten och bro 2030
24 Södra infarten och busskörfält 2030
25 Södra infarten, bro och busskörfält 2030
Halmstad kommun. Utredning väg 15. Helsingborg
Halmstad kommun Helsingborg 2016-07-06 Datum 2016-07-06 Uppdragsnummer 61450827962-008 Utgåva/Status Slutversion Kristoffer Persson John McDaniel Lars Nilsson John McDaniel Uppdragsledare Handläggare Granskare
Läs merFörvaltning av regional sampersmodell Skåne-TASS
Trafikverket Förvaltning av regional sampersmodell Skåne-TASS Validering av 2016-04-01 modellen Malmö Förvaltning av regional sampersmodell Skåne-TASS Validering av 2016-04-01 modellen Datum Uppdragsnummer
Läs merÅVS E4/E6/E20 Helsingborg
Arbetsrapport ÅVS E4/E6/E20 Helsingborg Kapacitetsstudie trafikplats Vasatorp utblick 2030 Malmö 2015-09-25 ÅVS E4/E6/E20 Helsingborg Kapacitetsstudie trafikplats Vasatorp utblick 2030 Arbetsrapport Datum
Läs merJönköpings kommun. PM Skeppsbron. Malmö
Jönköpings kommun Malmö 2016-01-08 Datum 2016-01-08 Uppdragsnummer 1320006609-001 Utgåva/Status 1 Johan Svensson Anna Persson Johan Jönsson Uppdragsledare Handläggare Granskare Ramböll Sverige AB Skeppsvägen
Läs merTrafikanalyser Halmstad
Handlingsprogram för hållbara transporter Transportplan för Halmstad 2030 Bilaga 1 Trafikanalyser Halmstad Den stora mängden trafik på bla Viktoriagatan bildar en barriär genom stadskärnan 2011-11-08 Ramböll
Läs merTrafikanalys, Tungelsta
PM Trafikanalys, Tungelsta 2017-12-15 1 (10) PM Trafikanalys, Tungelsta 1 Inledning och syfte M4Traffic AB har på uppdrag av Haninge kommun analyserat trafikkonsekvenser av planerad exploatering i Tungelsta
Läs merArbetsmaterial trafikanalys
memo02.docx 2012-03-2814 UPPDRAG Väg 84, Ljusdal UPPDRAGSNUMMER 2412668000 UPPDRAGSLEDARE Lars Bleckur UPPRÄTTAD AV Andrew Cunningham (Jennie Marklund, uppdatering). DATUM 2017-02-28 VERSION Arbetsmaterial
Läs merTrafikutredning detaljplan Gärestad 1:13 m.fl.
-14 UPPDRAG Detaljplan Gärestad 1:13 UPPDRAGSNUMMER 3840317000 UPPDRAGSLEDARE Anna Magnusson UPPRÄTTAD AV Daniel Henricson DATUM REVIDERAD 2018-02-13 Trafikutredning detaljplan Gärestad 1:13 m.fl. Bakgrund
Läs merSCENARIO VÄLSVIKEN. Karlstad trafikmodell
SCENARIO VÄLSVIKEN Karlstad trafikmodell 2017-05-16 SCENARIO VÄLSVIKEN Karlstad trafikmodell KUND Karlstads Kommun KONSULT WSP Analys & Strategi 121 88 Stockholm-Globen Besök: Arenavägen 7 Tel: +46 10
Läs merTrafikutredning Rankhus
Villamarken Exploatering i Stockholm AB Trafikutredning Rankhus Etapp A Uppsala 2017-10-02 Trafikutredning Rankhus Etapp A Datum 2017-10-02 Uppdragsnummer 1320021147 Utgåva/Status Granskningsversion Cecilia
Läs merTrafikutredning Alsike Nord etapp II
ALSIKE FASTIGHETSAKTIEBOLAG Trafikutredning Alsike Nord etapp II Version 1.0 Uppsala 2016-09-26 Datum 2016-09-26 Uppdragsnummer 1320021442-001 Utgåva/Status Version 1.0 Cecilia Friis Cecilia Friis Eva-Lena
Läs merTrafikanalys Luleå Kronan
Luleå kommun Malmö 2016-09-22 Datum 2016-09-22 Uppdragsnummer 1320021084 Utgåva/Status Anders Sjöholm Johan Jönsson Johannes Wolfmaier Uppdragsledare Handläggare Granskare Ramböll Sverige AB Skeppsgatan
Läs merTillägg till trafikutredning Sunnanå 1:2 m fl
Brinova Fastigheter AB Tillägg till trafikutredning Sunnanå 1:2 m fl Malmö 2012-01-17 Tillägg till trafikutredning Sunnanå 1:2 m fl Datum 2012-01-17 Uppdragsnummer 61660933566 Utgåva/Status Rev 1 HEDMAN
Läs merTrafikanalys Packhusgatan
Ramböll Sverige AB --- Karlstads kommun Trafikanalys (Koncept 1) Malmö 2008-09-09 Karlstad kommun Trafikanalys Datum 2008-09-09 Uppdragsnummer Utgåva/Status Koncept 1 Jan Hammarström Uppdragsledare Anna
Läs merKOCKBACKA, BRO Trafikprognos för 2010 vid exploatering
Uppdragsnr: 10033453 1 (10) KOCKBACKA, BRO Trafikprognos för 2010 vid exploatering 2003-04-07 WSP Samhällsbyggnad 121 88 Stockholm-Globen Besök: Arenavägen 7 Tel: 08-688 60 00 Fax: 08-688 69 10 WSP Sverige
Läs merTRAFIKUTREDNING BLÅSIPPAN
PM TRAFIKUTREDNING BLÅSIPPAN SLUTVERSION 2019-02-21 1 INLEDNING Tyréns har fått i uppdrag att genomföra en trafikutredning som syftar till att utreda vilka trafikomfördelningar föreslagna åtgärder kring
Läs merSiggbo detaljplan för bostadsändamål - trafik
Tierps kommun Siggbo detaljplan för bostadsändamål - trafik Uppsala Siggbo detaljplan för bostadsändamål - trafik Datum 2018-04-12 Uppdragsnummer 1320022572-004 Utgåva/Status Version 1.1 Cecilia Friis
Läs merTRAFIKANALYS I LJUNGBY CENTRUM SKÅNEGATAN OCH STATIONSGATANS TRAFIKBELASTNING
PM TRAFIKANALYS I LJUNGBY CENTRUM SKÅNEGATAN OCH STATIONSGATANS TRAFIKBELASTNING 19 MARS 2012 Titel: Trafikanalys i Ljungby centrum Status: Koncept Datum: 2012 03 19 Beställare: Ljungby kommun Kontaktperson:
Läs merTrafikomfördelning. E22 Fjälkinge - Gualöv Ärendenummer: TRV 2017/1732
PM Trafikomfördelning E22 Fjälkinge - Gualöv 2017-10-11 Ärendenummer: TRV 2017/1732 Trafikverket Postadress: Box 366, 201 23 Malmö E-post: trafikverket@trafikverket.se Telefon: 0771-921 921 TMALL 0004
Läs merUPPDRAGSLEDARE. Stefan Andersson UPPRÄTTAD AV. Stefan Andersson
14 UPPDRAG Trafikutredning Brämhult-Kyrkvägen UPPDRAGSNUMMER 12602343 UPPDRAGSLEDARE Stefan Andersson UPPRÄTTAD AV Stefan Andersson DATUM Trafkutredning, avstängning av Kyrkvägen Bakgrund och syfte Samghällsbyggnadsförvaltningen
Läs merTrafikutredning Måby Hotell
Peab Fastighetsutveckling Sverige AB Stockholm 2018-08-10 Datum 2018-08-10 Uppdragsnummer 1320035340 Utgåva/Status 1.0 Svante Nyberg Svante Nyberg Andreas Samuelsson Anna-Karin Ekman Uppdragsledare Handläggare
Läs merTrafikering
Huddinge kommun planerar för en utbyggnad av Gräsvretens industriområde och en ny in-och utfart till området. Kommunen behöver stöd med att bedöma trafikmängder till och från det planerade området, få
Läs merPM Trafikprognos tillhörande vägplan Väg 601, delen Tiarpsallén-Kustvägen
PM Trafikprognos tillhörande vägplan Väg 601, delen Tiarpsallén-Kustvägen Halmstads kommun, Halland 2014-04-04 Objekt: 130 131 Titel: PM Trafikprognos Utgivningsdatum: 2014-04-04 Utgivare: Trafikverket
Läs merPM TRAFIKUTREDNING SUNNVÄRA, VARBERGS KOMMUN
PM TRAFIKUTREDNING SUNNVÄRA, VARBERGS KOMMUN ADRESS COWI AB Skärgårdsgatan 1 Box 12076 402 41 Göteborg TEL 010 850 10 00 FAX 010 850 10 10 WWW cowi.se PM TRAFIKUTREDNING SUNNVÄRA, VARBERGS KOMMUN PROJEKTNR.
Läs merBERÄKNING AV TRAFIKFLÖDEN INOM SVARTÅ STRAND, MJÖLBY
PM BERÄKNING AV TRAFIKFLÖDEN INOM SVARTÅ STRAND, MJÖLBY SLUTRAPPORT 2013-12-16 Sammanfattning Det centrala området Svartå strand i Mjölby planeras genomgå en omvandling från verksamhetsområde till ett
Läs merÖversiktlig trafikutredning Brämhult. 1. Bakgrund och syfte. 2. Utredningsområde
8-04-06 Översiktlig trafikutredning Brämhult 1. Bakgrund och syfte Borås stad har tagit fram ett förslag till detaljplan som möjliggör utbyggnad av 100 bostäder samt utvidgning av befintlig förskoleverksamhet
Läs merPM Trafikanalys Kanikegränd
UTKAST VERSION 1.2 2019-03-21 RAMBOLL NORRKÖPING Datum 2019-03-21 Uppdragsnummer 1320032854 Utgåva/Status Utkast version 1.2 Anna Persdotter, uppdragsledare Therése Ziedén, handläggare Lars Drageryd, handläggare
Läs merS we c o In fra s tru c tur e A B Org.nr Styrelsens säte: Stockholm
SOLLENTUNA KOMMUN Väsjö Trafikanalys Uppdragsnummer 2127109000 Version 0.95 Sweco Infrastructure AB Sthlm Trafikanalys Martin Holmstedt och Andrew Cunningham 1 (15) S w e co Skolgatan 2 B SE-891 33 Örnsköldsvik,
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
TEKNISKT PM TRAFIKANALYS E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands län Vägplan, 2016-11-03 Projektnummer: 128078 Trafikverket Postadress: Box 110, 54
Läs merBakgrund. Validering basprognos inför
Bakgrund Validering basprognos inför 160401 Sammanfattning Dalarna Gävleborg Sammanfattning Västernorrland Örnsköldsvik och Härnösand. Vid Ånge är trafiken skev och överskattas. Lastbilstrafiken med släp
Läs merTrafikutredning Tvetavägen
Telge Inköp AB Version 1 Stockholm 2018-08-17 Datum 2018-08-17 Uppdragsnummer 1320035759 Utgåva/Status Version 1 Svante Nyberg Malin Lagervall Andreas Samuelsson Uppdragsledare Handläggare Granskare Ramböll
Läs merKallebäck översiktlig trafikanalys
Kallebäck översiktlig trafikanalys Förutsättningar Kallebäcksområdet förutsätts i analysen vara utbyggt med: 3 860 bostäder 7 st förskolor med 38 avdelningar och 684 barn 2 st F-3 skolor med 600 barn 1
Läs merTrafikutredning Häradsvallen
MJÖLBY KOMMUN Norrköping Datum 17018 Uppdragsnummer 1320024641 Utgåva/Status Slutrapport v1.1 Johan Swärd Adeyemi Adedokun Varun Atluri Uppdragsledare Handläggare Granskare Ramböll Sverige AB Skeppsgatan
Läs merTrafikanalys Lisebergs utvidgning söderut
Göteborgs stad Trafikanalys Lisebergs utvidgning söderut Slutlig Malmö 2018-02-16 Trafikanalys Lisebergs utvidgning söderut Datum 2018-02-16 Uppdragsnummer 1320030106 Utgåva/Status Slutlig Johan Irvenå
Läs merTrafikutredning Planprogram Hentorp Södra
Skövde kommun Trafikutredning Planprogram Hentorp Södra Göteborg, 2011-01-19 Reviderat 2011-04-13 Trafikutredning Planprogram Hentorp Södra Datum 2011-01-19 Reviderat 2011-04-13 Uppdragsnummer 61441038924
Läs merTrafikutredning, handelsetablering i Sköndal
1 (5) PM Trafikutredning, handelsetablering i Sköndal Bakgrund En detaljplanerprocess pågår för en etablering av handelsaktörerna Plantagen och Willys i Sköndal, se figur 1 nedan. I ett tidigare skede
Läs merTRAFIKANALYS FANFAREN
KARLSTADS KOMMUN TRAFIKANALYS FANFAREN KARLSTAD 2017-06-22 TRAFIKANALYS FANFAREN Karlstad Karlstads Kommun KONSULT WSP Analys & Strategi 121 88 Stockholm-Globen Besök: Arenavägen 7 Tel: +46 10 7225000
Läs merE20 Vårgårda Vara, delen Vårgårda Ribbingsberg
TEKNISKT PM TRAFIKANALYS E20 Vårgårda Vara, delen Vårgårda Ribbingsberg Vårgårda och Essunga kommuner, Västra Götalands län Vägplan, val av lokalisering 2017-09-11 Trafikverket Postadress: Box 110, 54
Läs merPM: Trafikanalys Skra Bro
2016-04-28 Lina Svensson PM: Trafikanalys Skra Bro Med anledning av framtida exploateringar i området vid Skra Bro har en trafikanalys gjorts internt på Trafikkontoret för att säkerställa kapaciteten på
Läs merSammanställning av trafikfrågor för 4-6 stadsdelen. Arlandastad. Version 1. Stockholm
Sammanställning av trafikfrågor för 4-6 stadsdelen Version 1 Stockholm 2016-03-04 Datum 2016-03-04 Uppdragsnummer 61141145882 Utgåva/Status Version 1 Carl Chytraeus Carl Chytraeus Sajndra Sasu Uppdragsledare
Läs merPM TRAFIKUTREDNING E16 HANRÖLEDEN - VÄG 293 LEKSANDSVÄGEN STIGAREGATAN I FALUN
COOP FASTIGHETER AB PM TRAFIKUTREDNING E16 HANRÖLEDEN - VÄG 293 LEKSANDSVÄGEN STIGAREGATAN I FALUN Falun 2015-04-23 PM TRAFIKUTREDNING E16 HANRÖLEDEN VÄG 293 LEKSANDSVÄGEN STIGAREGATAN I FALUN Datum 2015-04-23
Läs merTrafikanalys, Jordbro
PM Trafikanalys, Jordbro 2017-08-08 1 (21) PM Trafikanalys, Jordbro 1 Inledning och syfte M4Traffic AB har på uppdrag av Haninge kommun analyserat trafikkonsekvenser av den förtätning av Jordbro som planeras
Läs merTrafikprognos Sparråsvägen
Trafikprognos Sparråsvägen 2014-04-02 2(10) Beställare Kontakt Kungälv Kommun Björn Carlsson Konsult ÅF Infrastructure AB Uppdragsledare Åsa Nyqvist Trafikprognos Carlos Moran Handläggare Emelie Heijmans
Läs merBILAGA 1 - TEKNISKT PM TRAFIKANALYS
UPPDRAG Trafikutredning Norra Gossagården UPPDRAGSNUMMER 7001439000 UPPDRAGSLEDARE Sofie Lundberg UPPRÄTTAD AV Erik Eidmar DATUM Trafikanalys Norra Gossagården Vid trafikanalysen har den framtida trafikalstringen
Läs merTrafikanalys: Utbyggnad av bostäder i Frösö Park och Söder om Vallsundsbron.
14 PM UPPDRAG Trafikanalys Östersund UPPDRAGSNUMMER 12601307 UPPDRAGSLEDARE Sara Johansson UPPRÄTTAD AV Sara Johansson DATUM 2018-03-25 VERSION 1.7 Trafikanalys: Utbyggnad av bostäder i Frösö Park och
Läs merFörstudie väg 42 förbifart Sjöbo
Ramböll Sverige AB Borås Stad Förstudie väg 42 förbifart Sjöbo Göteborg 2008 03 11, rev 2008 08 11 Borås Stad Datum 2008 03 11, rev 2008 08 11 Uppdragsnummer Utgåva/Status Slutrapport Peter Johansson Staffan
Läs merPM TRAFIKANALYS FÖR DETALJPLAN ÄPPLET 7
PM TRAFIKANALYS FÖR DETALJPLAN ÄPPLET 7 Stockholm-Globen 2017-09-25 WSP Sverige AB WSP Analys & Strategi 121 88 Stockholm-Globen Besök: Arenavägen 7 T: +46 10 7225000 WSP Sverige AB Org. nr: 556057-4880
Läs merMesosimulering -Dynameq
Mesosimulering -Dynameq LinSig Anders Bernhardsson Agenda Mesosimulering ett av flera verktyg för trafikanalys Arbetsmetodik Nyköping fallstudie Exempel på referensprojekt Sammanfattning av våra erfarenheter
Läs merPM TRAFIKANALYS BARKARÖ
14 UPPDRAG Barkarö Gestaltning UPPDRAGSNUMMER 3371051000 UPPDRAGSLEDARE Camilla Goliath UPPRÄTTAD AV Eva Axelsson DATUM 7 REVIDERAD 2017-08-15 Sammanfattning Fyra fastighetsägare planerar för bostadsbebyggelse
Läs merJÖNKÖPINGS KOMMUN. Trafikanalys Fagerslätt
JÖNKÖPINGS KOMMUN Malmö 05/12/2014 Datum 05/12/2014 Uppdragsnummer 1320006609-001 Utgåva/Status 1 Johan Svensson Johan Jönsson Anders Sjöholm Uppdragsledare Handläggare Granskare Ramböll Sverige AB Skeppsgatan
Läs merPM Kapacitetsanalys Dergårdsområdet, Lerums kommun
Handläggare Cecilia Norberg Tel +46 10 505 31 38 Mobil +46 73 066 92 80 E-post cecilia.norberg@afconsult.com Mottagare Lerums kommun Jakob Aldén Datum 2017-01-27 Projekt-ID 723019 PM Kapacitetsanalys Dergårdsområdet,
Läs merTrafikanalys detaljplan för vård och forskning vid Per Dubbsgatan
Göteborgs stad Trafikanalys detaljplan för vård och forskning vid Per Dubbsgatan Slutlig Malmö 2018-05-22 Trafikanalys detaljplan för vård och forskning vid Per Dubbsgatan Datum 2018-05-22 Uppdragsnummer
Läs merTrafikanalys av Dragonvägen - Odensalavägen, Märsta
SIGTUNA KOMMUN Trafikanalys av Dragonvägen - Odensalavägen, Märsta 2012-12-13 Uppsala Trafikanalys av Dragonvägen - Odensalavägen, Märsta Datum 2012-12-13 Uppdragsnummer 61381254612 Utgåva/Status Version
Läs merRAPPORT TRAFIKUTREDNING HJORTHAGEN, NORRA DJURGÅRDSSTADEN. Contram Hjorthagen SWECO TRANSPORTSYSTEM REGION ÖST
Contram Hjorthagen UPPDRAGSNUMMER 7000243000 TRAFIKUTREDNING HJORTHAGEN, NORRA DJURGÅRDSSTADEN repo001.docx 2012-03-2914 SWECO TRANSPORTSYSTEM REGION ÖST IDA KRISTOFFERSSON Innehållsförteckning 1 Bakgrund
Läs merTÄBY SIMHALL. Kapacitetsanalys Stora Marknadsvägen. Rapport Upprättad av: Frida Aspnäs, Tobias Thorsson
TÄBY SIMHALL Kapacitetsanalys Stora Marknadsvägen Rapport 2016-02-04 Upprättad av: Frida Aspnäs, Tobias Thorsson TÄBY SIMHALL Kapacitetsanalys Stora Marknadsvägen KUND Täby Kommun KONSULT WSP Analys &
Läs merTrafik, Kistinge. Enkel trafikutredning med anledning av planprogram för Kistinge industriområde, Halmstad Mars 2015 TEKNIK- OCH FRITIDSFÖRVALTNINGEN
Trafik, Kistinge Enkel trafikutredning med anledning av planprogram för Kistinge industriområde, Halmstad Mars 2015 TEKNIK- OCH FRITIDSFÖRVALTNINGEN Enkel trafikutredning med anledning av planprogram för
Läs merRamböll Sverige AB. PM för ny väglänk mellan Annero och Östra leden--- Skövde kommun. Trafikanalys Skövde. Koncept. Göteborg
Ramböll Sverige AB PM för ny väglänk mellan Annero och Östra leden--- Skövde kommun Koncept Göteborg 2009-04-07 Skövde kommun PM för ny väglänk mellan Annero och Östra leden. Datum 2009-04-07 Uppdragsnummer
Läs merTrafikutredning Tosterö
Svenska Hem Entreprenad Stockholm 2017-10-17 Datum 2017-10-17 Uppdragsnummer 1320022838 Utgåva/Status Version 1 Eva-Lena Nilsson Malin Lagervall Johan Wahlstedt Uppdragsledare Handläggare Granskare Ramböll
Läs merKapacitetsstudie kring Uppsala resecentrum - Mikrosimulering
STADSBYGGNADSFÖRVALTNINGEN KSN-2014-132 Underlag till arbetet med Översiktsplan för Uppsala kommun 2014-09-11 UNDERLAGSRAPPORT: Kapacitetsstudie kring Uppsala resecentrum - Mikrosimulering RAPPORTFÖRFATTARE
Läs merPM Trafik. NCC Property Development AB. Järva krog Kvarteret Startboxen 1. Version 3. Stockholm
PM Trafik NCC Property Development AB Järva krog Kvarteret Startboxen 1 Version 3 Stockholm 2016-03-18 Järva Krog Startboxen 1 PM Trafik Datum 2016-03-18 Uppdragsnummer 61141251840000 Utgåva/Status Version
Läs merTRAFIKANALYS. Utredningar till planprogram Kungsbäck
TRAFIKANALYS Utredningar till planprogram Kungsbäck 2016-11-11 TRAFIKANALYS Utredningar till planprogram Kungsbäck KUND Gävle Kommun KONSULT WSP Analys & Strategi 121 88 Stockholm-Globen Besök: Arenavägen
Läs merTrafikomfördelningar Henrik Carlsson
Trafikomfördelningar 2018-11-13 Henrik Carlsson Agenda Övergripande om trafikomfördelningar När gör man trafikomfördelningar Gå igenom hur trafikomfördelningar görs Exempel på underlagsmaterial och praktiska
Läs merSäfsen 2:78, utredningar
SÄFSEN FASTIGHETER Trafikutredning Uppsala 2014-11-14 Trafikutredning Datum 2014-11-14 Uppdragsnummer 1320010024 Utgåva/Status Michael Eriksson Cecilia Friis Carl Chytraeus Uppdragsledare Handläggare Granskare
Läs merÖSTRAND BIORAFFINADERI. Trafikutredning avseende ANSLUTNING TILL JÄRNVÄGSGATAN. 1 Bakgrund. 2 Förutsättningar, trafik. Innehåll:
ÖSTRAND BIORAFFINADERI Trafikutredning avseende ANSLUTNING TILL JÄRNVÄGSGATAN Innehåll: 1. Bakgrund 2. Förutsättningar, trafik 3. Bedömning av framkomlighet 1 Bakgrund SCA planerar för en utbyggnad av
Läs merValidering av Samgods i Skåne version 1804 v1
Trafikverket Validering av Samgods i Skåne version 1804 v1 Helsingborg 2017-08-31 Validering av Samgods i Skåne version 1804 v1 Datum 2017-08-31 Uppdragsnummer 1320027889 Utgåva/Status Utkast 1 John Mcdaniel
Läs merBullerberäkning Leran 3:219
) Datum Sida 2017-10-13 1 (10) Bullerberäkning Leran 3:219 Postadress Besöksadress Telefon Internet och fax Giro och org nr Sunne kommun Plan- och Bygglovsenheten växel 744-2684 bankgiro 1.Miljö,plan och
Läs merPM Trafikutredning, handelsetablering i
1 (5) PM Trafikutredning, handelsetablering i Sköndal Bakgrund En detaljplanerprocess pågår för en etablering av handelsaktörerna Plantagen och Willys i Sköndal, se figur 1 nedan. I ett tidigare skede
Läs merDetaljplaner för Gårvik och Bergsvik, Munkedals kommun
Munkedals kommun Detaljplaner för Gårvik och Bergsvik, Munkedals kommun Trafikutredning Göteborg 2014-10-31 Detaljplaner för Gårvik och Bergsvik, Munkedals kommun Trafikutredning Datum 2014-10-31 Uppdragsnummer
Läs merValdering Skåne-TASS och 2040
Trafikverket Valdering Skåne-TASS 1804 2014 och 2040 Utkast Malmö 2018-03-05 Valdering Skåne-TASS 1804 2014 och 2040 Datum 2018-03-05 Uppdragsnummer 1320023999 Utgåva/Status Utkast Johan Irvenå Johan Irvenå
Läs merTrafikanalys Björnängsvägen / Kraftleden
UPPDRAG Björnbro, Håbo - trafik UPPDRAGSNUMMER 3370757200 UPPDRAGSLEDARE Staffan Stenvall UPPRÄTTAD AV Martin Holmstedt DATUM Trafikanalys / Sammanfattning Sweco har på uppdrag av Håbo kommun utfört en
Läs merHårstorp 1:1 industri
Ramböll Sverige AB Trafikanalys -Korsningen Gronvägen--- Finspångs Tekniska Verk Linköping 2007-02-26 Finspångs Tekniska Verk Trafikanalys -Korsningen Gronvägen Datum 2007-02-26 Uppdragsnummer Utgåva/Status
Läs merDetaljplan för Hossaberget PM om trafikmängder på Nya Öjersjövägen
Detaljplan för Hossaberget Detaljplan för Hossaberget Beställare: Partille kommun 433 82 Partille Beställarens representant: Erika von Geijer Konsult: Uppdragsledare Norconsult AB Box 8774 402 76 Göteborg
Läs merTrafikutredning Tavelstället 13
Opsis AB Malmö 2011-11-21 Datum 2011-11-21 Uppdragsnummer 61661147231000 Utgåva/Status Erik Hedman Erik Björke Erik Hedman Johan Irvenå Uppdragsledare Handläggare Granskare Ramböll Sverige AB Skeppsgatan
Läs merDetaljplan för Vassara 10 - Trafikutredning
Gällivare kommun Detaljplan för Vassara 10 - Trafikutredning Malmö 2017-02-22 Detaljplan för Vassara 10 - Trafikutredning Datum 2017-02-22 Uppdragsnummer 1320022609 Utgåva/Status 1.0 Frida Svedin Catrin
Läs merS we c o In fra s tru c tur e A B Org.nr 556507-0868 Styrelsens säte: Stockholm
TÄBY KOMMUN Roslags Näsby trafikanalys UPPDRAGSNUMMER 2127106000 EN TRAFIKANALYSSTUDIE HAR UTFÖRTS FÖR OMRÅDET VÄSTRA ROSLAGS NÄSBY, FÖR ATT STUDERA HUR DEN REVIDERADE MARKANVÄNDNINGEN GER SKILLNADER I
Läs merTrafikutredning Storvreta
Trafikutredning Storvreta 2008.05.22 Resultat från trafikanalyser Projektorganisation Uppsala kommun Projektledare Pernilla Hessling, Stadsbyggnadskontoret Uppdragsansvarig Handläggare Trafiksimulering
Läs merTRAFIKUTREDNING BJÖRKLUNDA I HÄSSLEHOLM
RAPPORT TRAFIKUTREDNING BJÖRKLUNDA I HÄSSLEHOLM SLUTRAPPORT 2017-07-07 UPPDRAG 277661, Björklunda trafikutredning Titel på rapport: Trafikutredning Björklunda i Hässleholm Status: Datum: 2017-07-07 MEDVERKANDE
Läs merTrafikprognos Sisjön Teknisk PM. PM Version 1.0
Trafikprognos Sisjön Teknisk PM PM 2012-09-25 Version 1.0 1 Uppdrag: Konsult: Beställare: Projektledare: Trafikanalys Söderleden, tilläggsuppdrag Mats Tjernkvist, M4Traffic Göteborgs Stad, Trafikkontoret
Läs merPM Trafik. 1. Förutsättningar. Trafikutredning detaljplan ETERN 3, Umeå
Trafik Datum 2014-06-04 Uppdrag Planförfattare Från Till nummer Trafikutredning detaljplan ETERN 3, Umeå Planavdelningen Umeå kommun Mats Burström, Gustav Edvinsson, Ramböll Sv AB Anders Dieter Aubry,
Läs merM: Trafikprognoser i ÖP 2030 VÄXJÖ KOMMUN
M: Trafikprognoser i ÖP 2030 VÄXJÖ KOMMUN Oktober 2011 Denna utredning har utförts under dec 2010 till okt 2011 av följande projektorganisation: Konsult Tyréns AB Kungsgatan 6 252 21 HELSINGBORG Tel: 010-452
Läs merOsby kommun 25 augusti 2016
Trafikutredning korsning Lars Dufwa väg 23 Osby kommun 25 augusti 2016 Dokumenthistorik Projektnummer: 2012338 Version Dokumenttyp Författare Granskad Date Rev 0.8 Granskningshandling SN JO 20160512 Rev
Läs merUddvägen trafikutredning
ATRIUM LJUNGBERG AB Stockholm 2013-09-09 Datum 2013-09-09 Uppdragsnummer 61141250524000 Utgåva/Status Version 1 CHYTRAEUS CARL Carl Chytraeus Ragnar Oscarson Uppdragsledare Handläggare Granskare Ramböll
Läs merNya Öjersjövägen. Trafikutredning. Partille kommun
Trafikutredning Nya Öjersjövägen Partille kommun ÅF-Infrastructure AB, Grafiska vägen 2, Box 1551, SE-40151 Göteborg Sverige Telefon +46 10 505 00 00, Säte i Stockholm, www.afconsult.com Org.nr 556185-2103,
Läs merKompletterande Trafikutredning Planiaområdet
Nacka Kommun Kompletterande Trafikutredning Planiaområdet Version 5.2 Stockholm 2015-08-20 Kompletterande Trafikutredning Planiaområdet Datum 2015-08-20 Uppdragsnummer Utgåva/Status Version 5.2 Carl Chytraeus
Läs merPM Trafik Långflon 2 avseende detaljplan för del av Aspberget 1:127, 1:128 och 1:234
Bilaga 3 PM Trafik Author Gustav Silverin Phone +46 10 505 54 71 E-mail gustav.silverin@afconsult.com Date 2015-02-20 Project ID 704807 Client KLARA arkitektbyrå ab PM Trafik Långflon 2 avseende detaljplan
Läs merRapport HUDIKSVALLS KOMMUN HUDIKSVALL TRAFIKUTREDNING. Rapport. Eskilstuna
HUDIKSVALLS KOMMUN HUDIKSVALL TRAFIKUTREDNING Eskilstuna 2010-11-17 Datum 2010-11-17 Uppdragsnummer 613A1042069000 Utgåva/Status Slutrapport 2 Rev 2010-11-11 kkn 3 Rev 2010-11-15 kkn KNUTSSON KRISTINA
Läs merTrafikanalys. Alingsås Östra Ängabo
Trafikanalys Alingsås Östra Ängabo Sammanfattning Vectura har på uppdrag av Alingsås kommun fått i uppdrag att göra en översyn kring hur trafikflödet som genereras från planerad bebyggelse i Östra Ängabo
Läs merBullerutredning Torngatans förlängning
Älmhults kommun Bullerutredning Torngatans förlängning Förhandskopia Malmö 011-01-11 Bullerutredning Torngatans förlängning Datum 011-01-11 Uppdragsnummer 6166159 Utgåva/Status Förhandskopia Erik Hedman
Läs merTrafikanalys, öppnande av Gredbyvägen
1 (8) PM Trafikanalys, öppnande av Gredbyvägen 1 Inledning och syfte M4Traffic AB har på uppdrag av Eskilstuna kommun analyserat trafikkonsekvenser av att öppna Gredbyvägen för genomfartstrafik med ett
Läs merPM Trafik Förstudie Väg 222 Trafikplats Kvarnholmen Nacka kommun, Stockholms län. Projektnr:
PM Trafik Förstudie Väg 222 Trafikplats Kvarnholmen Nacka kommun, Stockholms län Projektnr: 88 39 33 2011-12-28 1 Dokumenttitel: PM Trafik Förstudie väg 222 Trafikplats Kvarnholmen Dokumentdatum:2011-12-28
Läs merRamböll Sverige AB. Trafik och gatustruktur--- Skövde kommun. Vägnät i Horsås. Granskningshandling. Göteborg
Ramböll Sverige AB Trafik och gatustruktur--- Skövde kommun Göteborg 2008-02-07 Skövde kommun Datum 2008-02-07 Uppdragsnummer Utgåva/Status Hans Wiktorsson Stephan Schumpp/Staffan Sandberg HW Uppdragsledare
Läs merTRAFIKMODELL ÖSTERSUND
UPPDRAGSNUMMER: 7001358 TRAFIKMODELL ÖSTERSUND KAPACITETSUTREDNING FÖR NYEXPLOATERING VID LILLÄNGE HANDELSOMRÅDE SWECO SOCIETY JOACIM THELIN SARA JOHANSSON repo002.docx 2013-06-14 Sweco 1 Inledning Bakgrund
Läs merGÄVLE KOMMUN TRAFIKANALYS HILLE GÄVLE
GÄVLE KOMMUN TRAFIKANALYS HILLE GÄVLE 2018-05-18 TRAFIKANALYS HILLE Gävle Gävle kommun KONSULT WSP Analys & Strategi 121 88 Stockholm-Globen Besök: Arenavägen 7 Tel: +46 10 7225000 WSP Sverige AB Org nr:
Läs merPM TRAFIKPROGNOS - RANAGÅRD
Author Johan Hallberg Cecilia Norberg Phone +46 10 505 30 75 Recipient Anna Winnberg Samhällsbyggnadskontoret, Halmstads kommun E-mail johan.hallberg@afconsult.com Date 22/01/2016 Trafikprognos Ranagård,
Läs merKapacitetsanalys Ekhagsmotet Jönköping
JÖNKÖPINGS KOMMUN Kapacitetsanalys Ekhagsmotet Jönköping Jönköping 2014-03-17 Kapacitetsanalys Ekhagsmotet Jönköping Datum 2014-03-17 Uppdragsnummer 1320005340 Utgåva/Status Granskningshandling Malin Ekman
Läs merAvstämning mot uppmätta trafikflöden Stockholms län 2006/2007 Innehållsförteckning
Uppdragsnr: 10118310 2009-09-07 Kerstin Pettersson, PM C:\Documents and Settings\seks11044\Desktop\Jmf-Sthlm06-090907-2.docver 1.0 Avstämning mot uppmätta trafikflöden Stockholms län 2006/2007 Innehållsförteckning
Läs merPM TRAFIKUTREDNING TOMTEBOVÄGEN
UPPDRAG Coop Tomtebo UPPDRAGSNUMMER 2433490000 UPPDRAGSLEDARE Krister Johansson, HIFAB UPPRÄTTAD AV Katarina Lindberg DATUM 10-05 Bakgrund och syfte Coop AB planerar att etablera en ny butik på en i dagsläget
Läs merInledning Planerade förändringar Detaljplan för del av Selleberga 17: Trafikflöden... 3
Trafikrapport Trafikrapport: Detaljplan för del av Selleberga 17:1 1 Inledning Bjuvs kommun har tagit fram ett förslag till detaljplan för del av Selleberga 17:1. Syftet med detaljplanen är att möjliggöra
Läs merTrafikutredning BROPORTEN. Tillhörande planprogram för Kärrängen Klöv, Upplands-Bro kommun. BROPORTEN Logistikcenter E18. Beställd av Structor
Tillhörande planprogram för Kärrängen Klöv, Upplands-Bro kommun. BROPORTEN Logistikcenter E18 Beställd av Structor BROPORTEN Version 2 Stockholm 2014-03-31 BROPORTEN Datum 2014-03-31 Uppdragsnummer Utgåva/Status
Läs merJakobsbergsplatsen. Trafikutredning. Hannes Englesson Trivector Traffic. Trivector Traffic Åldermansgatan 13 SE Lund / Sweden
1 PM 2015:103 Jesper Nordlund Hannes Englesson 2016-01-20 Jakobsbergsplatsen Trafikutredning Åldermansgatan 13 SE-227 64 Lund / Sweden Telefon +46 (0)10-456 56 Fax + 46 46 38 65 25 info@trivector.se 2
Läs mer
