Kommunikationsmodell för APD-plan vid användning av materialrutor och gångstråk
|
|
- Ellen Sundqvist
- för 7 år sedan
- Visningar:
Transkript
1 Kommunikationsmodell för APD-plan vid användning av materialrutor och gångstråk Model of communication for a construction site plan when using material zones and walking path Alfred Ahlander Pontus Ekroth EXAMENSARBETE 2017 Byggnadsteknik Postadress: Besöksadress: Telefon: Box 1026 Gjuterigatan (vx) Jönköping
2 Detta examensarbete är utfört vid Tekniska Högskolan i Jönköping inom området Byggnadsteknik. Författarna svarar själva för framförda åsikter, slutsatser och resultat. Författarna vill rikta ett stort tack till handledare på NCC Sverige AB, handledare och examinator på Jönköpings Tekniska Högskola samt respondenter som deltagit i studien. Examinator: Martin Lennartsson Handledare: Omfattning: Peter Karlsson 15 hp Datum:
3 Abstract Abstract Purpose: On-site construction is a complicated process. A temporary factory, with new zones for materials and workplace area must be established for each new project, which complicates the process further. Material management stands for a big saving opportunity in building projects and 40 % of the time lost on a construction site can be attributed to material management. To overcome this waste connected to material management a well-processed logistics planning, god communication as well as experience feedback from previous projects is required. The aim for this thesis is therefore to identify improvement measure regarding the use of material-dedicated buffer zones and walking paths, and as well as create a model of communication that supports experience feedback. Method The thesis is a case study on two projects within the organization of NCC. A qualitative data collection with literature review, interviews, document analysis and observation has been conducted. Semi-structured interviews have been conducted and includes seven respondents with different position within the construction industry. Findings: The thesis has produced factors that should be taken into consideration when material zones and walking paths are planned. The result shows that resources and structured processes are required if experience feedback should work during the construction project. To succeed with the use of material-dedicated buffer zones and walking paths, good communication of the construction site plan is needed. Furthermore, the thesis has resulted in a model of communication that supports experience feedback. Implications: It s during the purchase and delivery planning that the conditions for the material-dedicated buffer zones and walking paths are set, therefore the construction site planning should be involved more in this phase. A prerequisite for using dedicated material zones and walking paths are resources which supports the construction management with planning and performance. By using logistic resources within the organization facilitates planning and management of material at the construction site, enables that collected experience can be conveyed between projects. In the production there should be a responsible receiver of material deliveries, who is extra briefed in the constructions site plan and the material-dedicated buffer zones through continuous communication with the construction management and logistic resource. Limitations: Since the thesis only includes two building projects, there is a limitation of the factors and arguments that are treated. Although the result is based on two building projects the fundamental processes and course of events are similar and can therefore be applied on other building projects. Keywords: Lean Production, Lean Construction, 5S, construction site plan, experience feedback, model of communication. i
4 Sammanfattning Sammanfattning Syfte: Platsbyggd byggnadsproduktion är en komplicerad process. En tillfällig fabrik, med nya materialupplag och nytt arbetsplatsområde upprättas vid varje enskilt projekt, vilket komplicerar processen ytterligare. Materialhanteringen utgör en stor besparingsmöjlighet i byggnadsprojekt och 40 % av tiden som förloras på en byggarbetsplats kan tillskrivas materialhantering. För att få bukt med slöseri kopplat till materialhantering krävs en väl bearbetad logistikplanering, fungerande kommunikation samt kunskapsbeaktning från tidigare genomförda projekt. Studiens mål är därför att identifiera förbättringsåtgärder gällande användning av materialrutor och gångstråk, samt skapa en kommunikationsmodell för arbetsplatsdispositionsplanen (APD-planen) som stödjer erfarenhetsåterföring. Metod: Studien har utfört fallstudier på två projekt inom NCC:s organisation. Kvalitativ datainsamling i form av litteraturstudie, intervjuer, dokumentanalys och observation har använts. Semistrukturerade intervjuer har utförts och innefattar sju respondenter med olika befattningar inom byggbranschen. Resultat: Studien har tagit fram faktorer som bör beaktas vid planeringen av materialrutor och gångstråk. Vidare visar resultatet att det krävs resurser och strukturerade processer för att erfarenhetsåterföring i byggnadsprojekt skall fungera. För att lyckas med användningen av materialrutor och gångstråk krävs god kommunikation av APD-planen. I studien har även en kommunikationsmodell av APDplanen som stödjer erfarenhetsåterföring tagits fram. Konsekvenser: Det är under inköps- och leveransplaneringen som förutsättningarna för materialrutor och gångstråk sätts, därför bör APD-planen vara mer i fokus under detta skede. En förutsättning för att användningen av materialrutor och gångstråk skall fungera är att det finns resurser som stödjer platsledningen vid planering och utförandet. Genom att använda sig av logistikresurser inom organisationen underlättas planering och hantering av material på byggarbetsplatsen och insamlade erfarenheter kan förmedlas mellan projekt. Ute i produktionen bör det finnas en ansvarig godsmottagare som är extra insatt i APD-planen och materialrutor, genom kontinuerlig kommunikation med platsledning och logistikresurs. Begränsningar: Eftersom arbetet endast omfattar studie av två byggnadsprojekt finns det en begränsning i vilka faktorer och resonemang som lyfts fram. Även om resultatet grundas från två byggnadsprojekt är de grundläggande processerna och händelseförloppen vid uppförande av byggnader likartade och resultatet kan därför tillämpas på liknande byggnadsprojekt. Nyckelord: Lean Production, Lean Construction, 5S, APD-plan, erfarenhetsåterföring, kommunikationsmodell. ii
5 Innehållsförteckning Innehållsförteckning 1 Inledning... 1 BAKGRUND... 1 PROBLEMBESKRIVNING... 2 MÅL OCH FRÅGESTÄLLNINGAR... 3 AVGRÄNSNINGAR... 3 DISPOSITION Metod och genomförande... 5 UNDERSÖKNINGSSTRATEGI... 5 VALDA METODER FÖR DATAINSAMLING... 6 Litteraturstudie... 6 Intervjuer... 6 Observation... 6 Dokumentanalys... 6 ARBETSGÅNG... 6 Litteraturstudie... 7 Intervjuer... 7 Observation... 7 Dokumentanalys... 8 TROVÄRDIGHET... 8 Reliabilitet... 8 Validitet Teoretiskt ramverk... 9 KOPPLING MELLAN FRÅGESTÄLLNINGAR OCH TEORI... 9 MATERIALHANTERING... 9 Materialhantering kopplat till byggbranschen LEAN Slöseri enligt Lean Lean Construction iii
6 Innehållsförteckning 5S ERFARENHETSÅTERFÖRING KOMMUNIKATION Verktyg för kommunikation inom organisationen Hinder för kommunikation Kommunikationsmodell SAMMANFATTNING AV VALDA TEORIER Empiri VILKA FAKTORER SKALL BEAKTAS VID PLANERING AV MATERIALRUTOR OCH GÅNGSTRÅK? HUR KAN ERFARENHETER FRÅN TIDIGARE PROJEKT BIDRA TILL FÖRBÄTTRINGAR VID MATERIALPLANERINGEN? Grand Central, Södertälje Rotflyet, Norrköping VILKA FÖRBÄTTRINGSMÖJLIGHETER FINNS FÖR KOMMUNIKATIONEN AV APD-PLANEN? Grand Central, Södertälje Rotflyet, Norrköping Förbättringar SAMMANFATTNING AV INSAMLAD EMPIRI Analys och resultat ANALYS Vilka faktorer skall beaktas vid planering av materialrutor? Hur kan erfarenheter från tidigare projekt bidra till förbättringar vid materialplaneringen? Vilka förbättringsmöjligheter finns för kommunikationen av APD-planen? RESULTAT Vilka faktorer skall beaktas vid planering av materialrutor? Hur kan erfarenheter från tidigare projekt bidra till förbättringar vid planering och hantering av material? Vilka förbättringsmöjligheter finns för kommunikationen av APD-planen? KOMMUNIKATIONSMODELL KOPPLING TILL MÅLET... FEL! BOKMÄRKET ÄR INTE DEFINIERAT. iv
7 Innehållsförteckning 6 Diskussion och slutsats RESULTATDISKUSSION METODDISKUSSION BEGRÄNSNINGAR SLUTSATSER OCH REKOMMENDATIONER FÖRSLAG TILL VIDARE FORSKNING Referenser Bilagor v
8 Inledning 1 Inledning Examensarbetet är utfört vid Jönköping University, School of Engineering som en avslutande del av byggnadsingenjörsprogrammen Byggnadsteknik, inriktning Husbyggnadsteknik samt Byggnadsteknik, inriktning- Väg och Vattenbyggnadsteknik. Utbildningen omfattar totalt 180 högskolepoäng varav uppsatsen utgör 15 högskolepoäng. Studien har utförts i samarbete med NCC Construction AB. I detta kapitel presenteras bakgrund till studien, bakomliggande problem, mål och frågeställningar. Vidare beskrivs studiens avgränsningar och disposition. Bakgrund Under slutet av 1990-talet grundades Lean Construction Institute, där Lean Production applicerades på den mer projektorienterade byggbranschen. Allt eftersom, har begreppet "Lean Construction" spridit sig och nya nätverk och forum har skapats över hela världen. De övergripande målen för Lean Construction är: effektivare byggande, skapa mer värde för kunden, optimera resursanvändningen och ökad kvalitet (Hamon & Jarebrant, 2007). NCC har anammat Lean Construction i vissa delar av sin organisation. Ett Lean verktyg som har använts är 5S. De 5S:en står för Sortera, Strukturera, Systematisk städning, Standardisera och Självdisciplin. Metoden handlar om att skapa en välorganiserad och funktionell arbetsplats, samt att skapa rätt attityd, beteende och disciplin (Petersson et al. 2009). NCC:s Lean-arbete började 2012 i ett projekt som önskade arbeta med 5S. Därefter spred sig arbetssättet, för att 2013 bli en strategisk satsning inom NCC. Konkret har det bland annat inneburit att materialrutor och gångstråk ritas ut på byggarbetsplatsen och på arbetsplatsdispositionsplanen (APD- plan). Materialruta Gångstråk Figur 1. Exempel på materialrutor och gångstråk i produktionen hos NCC (Bilaga 3). 1
9 Inledning Enligt Nowotarski, Paslawski & Matyja (2016), kan 5S med fördel användas i byggnadsproduktionen på grund av dess låga investeringskostnader kopplat till implementeringen av verktyget. Salem et al. (2006) skriver att 5S kan användas för att identifiera slöseri i fabriksanläggningar. Vidare möjliggör 5S i byggnadsprojekt en arbetsplats där flödet för material mellan lager och specifika jobb blir mer förståeligt. Metoden bidrar även till ökad visualisering vid byggarbetsplatsens mobila arbetsstationer (Nowotarski, Pasławski & Matyja, 2016). Det är viktigt med god planering av arbetsplatsen för att undvika störningar i form av förflyttning, väntan och skador på material i produktionen. Planeringen av arbetsplatsen utmynnar i en APD-plan som redovisar hur arbetsplatsområdet skall utnyttjas och var kontor, bodar, förråd, materialupplag och större maskiner med mera skall placeras (Revai, 2013). Problembeskrivning Platsbyggd byggproduktion är en mer komplicerad process än den industriella tillverkningsindustrin. Varje nytt projekt kräver etablering av en tillfällig fabrik där lagring av material är ett av de viktigaste inslagen i processen. (Nowotarski, Paslawski & Matyja, 2016) Utförda studier visar att implementering av Lean har stor potential att förbättra byggbranschen med avseende till slöseri av tid (Aziz & Hafez, 2013). Figur 2 visar en jämförelse av slöseri av tid mellan tillverkningsindustrin och byggnadsindustrin. Figur 2. Slöseri av tid i tillverkningsindustrin och byggnadsindustrin (Aziz & Hafez, 2013). Enligt Pagar, Devalkar och Aher (2015) kan 40 % av tiden som förloras på en byggarbetsplats tillskrivas dålig materialhantering, dålig identifiering av material, brist på material vid behov och funktionsoduglig lagring av material. Marinelli et al. (2014) menar även de, att slöseri gällande material kan tillskrivas bland annat byggarbetsplatsfaktorer så som dålig materialhantering och skador på material. För att få bukt med problemet krävs att dessa punkter reduceras eller elimineras. Lange och Schilling (2015) menar att en väl bearbetad logistikplanering är en faktor som bidrar till att minska slöseri. 2
10 Inledning Samtliga led i byggproduktionen påverkas av ineffektiv materialhantering. Till exempel leder en försenad leverans till stillestånd hos byggnadsarbetarna, placering av material långt ifrån montageplats skapar slöseri i form av onödig förflyttning och material som skadas på grund av att de hanteras fel medför förseningar och kostnader i projektet (Emmitt, Pasquire & Mertia, 2012). Senaratne och Ruwanpura (2015) menar att kommunikationsprocessen är en betydande faktor om byggprojekt skall lyckas eller ej. Enligt Ceric (2014) är dålig kommunikation en av de vanligaste projektriskerna. Kommunikationen innebär delning av relevant information mellan projektdeltagarna. Det gäller att samarbeta och utbyta information för att tillsammans nå projektets mål (Ceric, 2014). Den tidiga fasen i ett projekt anses ha stor betydelse för hela projektet och byggnadsutförandet eftersom det är då förutsättningarna för effektivt arbete i produktionen bestäms. Därför bör projekteringsarbetet beakta kunskap och erfarenheter från andra processer i tidigare genomförda projekt, särskilt processer under produktionsfasen. (Gerth et al. 2013) Utifrån bakgrund och problembeskrivning skall examenarbetet identifiera förbättringsåtgärder gällande planering av materialrutor och gångstråk samt skapa en kommunikationsmodell för APD-planen som stödjer erfarenhetsåterföring. Mål och frågeställningar Målet med studien är att identifiera förbättringsåtgärder gällande användning av materialrutor och gångstråk samt skapa en kommunikationsmodell för APD-planen som stödjer erfarenhetsåterföring. Följande frågeställningar har tagits fram för att nå målet: 1. Vilka faktorer skall beaktas vid planering av materialrutor och gångstråk? 2. Hur kan erfarenheter från tidigare projekt bidra till förbättringar vid materialplaneringen? 3. Vilka förbättringsmöjligheter finns för kommunikationen av APD-planen? Avgränsningar Studien omfattar endast NCC:s organisation. Byggarbetsplatser innefattar uppförande av byggnader, anläggningsarbeten behandlas ej. Studien har begränsats till att undersöka produktionsplanering och produktion. APD-planering avgränsas till att behandla projekt som använder sig av materialrutor och gångstråk. Disposition Inledning: Kapitlet behandlar bakgrunden till det problem som arbetet avser behandla. Mål och frågeställningar formuleras för att svara på studiens målformulering. Avgränsningarna som arbetet förhåller sig till presenteras. Metod och genomförande: Kapitlet redogör tillvägagångssättet av studiens genomförande och arbetsgång. Kapitlet beskriver studiens undersökningsmetoder, samt hur dessa är kopplade till frågeställningarna. Slutligen ges en redogörelse för studiens trovärdighet. 3
11 Inledning Teoretiskt ramverk: Kapitlet beskriver teorierna som valts samt hur dessa är kopplade till frågeställningarna. De teorier som valts är materialhantering, lean-verktyget 5S, erfarenhetsåterföring och kommunikation. Slutligen sammanfattas studiens teorier. Empiri: Kapitlet redovisar de empiriska data som samlats in. Empirin består av intervjuer, dokumentanalys och observation. Analys och resultat: I kapitlet analyseras den insamlade empirin. Empirin analyseras i relation till det teoretiska ramverket för arbetet. Diskussion och slutsatser: Kapitlet behandlar diskussioner gällande resultat och metoder. Till sist presenteras de slutsatser som författarna kommit fram till, samt förslag till vidare forskning. 4
12 Metod och genomförande 2 Metod och genomförande I följande kapitel beskrivs tillvägagångssättet av studiens genomförande och arbetsgång. Kapitlet beskriver undersökningsmetoder, samt hur dessa är kopplade till studiens frågeställningar. Slutligen redogörs studiens trovärdighet. Undersökningsstrategi Studiens formulerade problem och frågeställningar besvaras genom kvalitativ datainsamling. En kvalitativ studie utmärker sig genom att problemformuleringen besvaras genom tolkning och förståelse, t.ex. vilka är de underliggande mönstren? (Davidson & Patel, 2011), och att data som samlas in, bestående av ord och beskrivningar, analyseras genom metoder som bygger på sortering och kategorisering (Höst, Regnell & Runesson, 2006). Kvalitativ forskningsmetod anses lämplig för den aktuella studien, då området är mindre utforskat och användbar kunskap kring ämnet anses vara svår att finna (Johannessen & Tufte, 2010). Utifrån arbetets mål krävs djupare förståelse för hur materialplanering, erfarenhetsåterföring samt kommunikation av APD-planen sker ute på arbetsplatsen. Då studien syftar till att studera händelseförlopp på två arbetsplatser utförs fallstudier. Fallstudiens styrka är att hantera många olika empiriska material ligger till grund för valet av undersökningsmetod (Merriam, 1994). Kvalitativ analys och bearbetning utförs av data som samlats in. De två byggnadsprojekten som studeras har rekommenderats av NCC på grund av de anses kommit längst inom företaget med hur de arbetar med 5S vid materialhanteringen. Organisationen i Norrköping tar hjälp utav en logistikgrupp. Gruppen är involverad i flera olika projekt och deras uppgift är att understödja platsledningen vid planering och praktiskt arbete gällande APD-plan samt materialrutor och gångstråk. I Södertälje använder sig projektet av metoden 5S. De arbetar också med andra verktyg och metoder kopplade till lean så som visuell planering, standardiserade arbetsberedningar, dagliga morgonmöten och förbättringsarbete. I figur 3 presenteras kopplingen mellan datainsamlingens metodval och studiens frågeställningar. Figur 3. Beskrivning av koppling mellan metoder och frågeställningar. 5
13 Metod och genomförande Valda metoder för datainsamling Valda metoder för datainsamlingen är litteraturstudie, intervjuer, observation och dokumentanalys. Litteraturstudie En allmän litteraturstudie är starten för all forskning. Litteraturstudien fungerar antingen som en beskrivning av det aktuella forskningsläget eller som en beskrivande bakgrund till en empirisk undersökning (Eriksson Barajas, Forsberg & Wengström, 2013). Intervjuer Intervjuer är en vanlig datainsamlingsmetod i den kvalitativa forskningsprocessen. Styrkan i en kvalitativ intervju ligger i att undersökningssituationen liknar en vardaglig situation, vilket leder till att det är den intervjuform där forskaren minst påverkar styrningen av respondenterna. Forskaren ger endast de teoretiska ramarna, men det är viktigt att försäkra sig om att få svar på de frågor som ska belysas (Holme & Solvang, 1996). Observation Holme och Solvang (1996) menar att observation innebär att vara tillsammans, eller i direkt anslutning med gruppen som undersöks. Justensen och Mik-Meyer (2011) menar att observationer ger en djupare förståelse för hur sammanhanget påverkar människors agerande. Dokumentanalys Dokumentanalys kategoriseras av olika typer av dokument som statistik, register, officiella handlingar eller bild- och ljud-dokument. Valet av dokument bör göras så att en så fullständig bild som möjligt erhålls. (Davidson & Patel, 2011) Arbetsgång Då studiens mål och frågeställningar formulerats påbörjades insamlingen av teori och empiri. Teorin och empirin utgjorde underlaget för analysen och utifrån analysen formades arbetets resultat, diskussion och slutsats. Under arbetet har en kontinuerlig återkoppling gjorts till tidigare delar. Arbetsgången illustreras i figur 4. Figur 4. Arbetsgång under projektet. 6
14 Metod och genomförande Litteraturstudie Vetenskapliga artiklar söktes via sökbaserna ScienceDirect, Scopus, Google Scholar och Diva-portal. Litteratur om teorier och forskningsmetoder söktes på bibliotek. Sökord som användes var Lean Production, Lean Construction, 5S, APD-plan, erfarenhetsåterföring, kommunikation och kommunikationsmodell. Intervjuer Studien använde sig av semistrukturerade intervjuer och författarna följde en intervjuguide. Guiden innehöll en rad temafrågor som grundade sig i den litteraturstudie som tidigare utförts. Det gavs plats för avvikelser från intervjuguiden om intressanta ämnen upptäcktes (Justesen & Mik-Meyer, 2011). Intervjuerna i studien utfördes direkt på plats eller via Skype. Båda författarna medverkade vid intervjuerna. Alla intervjuer spelades in för att minska risken att data gick förlorad. Respondenterna har varit delaktiga i två olika byggnadsprojekt, ett i Norrköping och ett i Södertälje. Tabell 1. Sammanställning av respondenter. Observation Observationen utfördes i Norrköping på projekt Rotflyet under en förmiddag den 4:e april 2017 och innebar att författarna under en kortare tid var tillsammans med gruppen som undersöktes. Från observationen har författarna fått en djupare förståelse för hur arbetet med materialrutor och gångstråk går till i praktiken. Kamera och anteckningar användes för att dokumentera observationen. 7
15 Metod och genomförande Dokumentanalys Analys har skett genom att studera checklistor, utbildningsunderlag för arbete med 5S, samt bilder och har pågått parallellt med de övriga datainsamlingsmetoderna. Trovärdighet Reliabilitet Reliabiliteten inom den kvalitativa forskningen kan vara något komplicerad att beskriva. Vanligtvis förknippas reliabilitet med att erhålla samma resultat vid upprepade mätningar. Detta gäller främst inom den kvantitativa forskningen (Starrin & Svensson, 1996). Inom den kvalitativa forskningen anser Starrin och Svensson (1996) att fokus istället bör ligga på om det finns något konstant objekt inom dess datainsamling. Starrin och Svensson (1996) menar att en intervjuperson kan ha olika sinnesstämningar vid olika intervjutillfällen och därför försvåras mätningen av reliabiliteten ur en kvalitativ synvinkel. En kvalitativ undersökning bör beskriva problemet utifrån de människor som berörs av studien och söka efter begrepp så som sammanhang när det gäller resultatet (Guba & Lincoln 1985). Studien har genomfört semistrukturerade intervjuer för att undvika ledande frågor och möjliggöra för diskussion utanför den ställda frågan. Därigenom har ett större sammanhang studerats vid intervjuerna. Intervjuerna spelades in, vilket bidrog till att analys och diskussion genomfördes på ett mer trovärdigt sätt då ingen data gick förlorad från intervjuerna. Validitet Begreppet validitet beskriver hur väl studien mäter det som avses mätas (Starrin & Svensson, 1996). Det finns flera olika typer av validitet. Inre validitet, som innefattar huruvida studiens resultat stämmer överens med verkligheten och yttre validitet som innefattar huruvida resultatet är generaliserbart till andra situationer. Metodologisk triangulering har använts för att höja validiteten i studien och har skett då datainsamling har utförts med två eller flera metoder (Höst, Regnell & Runesson, 2006). Eftersom insamlad empiri har bearbetats och analyserats är det viktigt att studiens tolkningar och analyser blivit korrekta och berör det som avsågs med intervjuerna (Holme & Solvang, 1997). Sammanställning av intervjuerna har skickats till respondenterna och de har getts möjlighet att kommentera eventuella felaktigheter. Studiens trovärdighet kräver att både reliabilitet och validitet är god (Arvidsson & Rosengren, 2002). 8

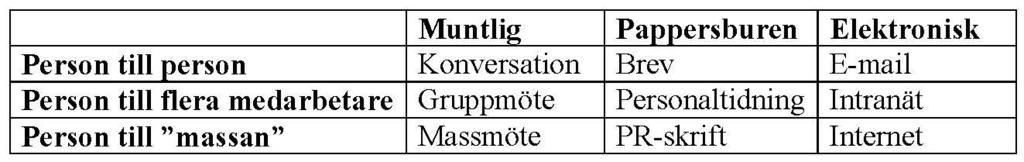

16 Teoretiskt ramverk 3 Teoretiskt ramverk I detta kapitel redovisas de teorier som är sammankopplade med ämnesområdet samt utifrån vilka teorier frågeställningarna har besvarats. Koppling mellan frågeställningar och teori Materialhantering i byggprojekt utgör den teoretiska referensramen för arbetet. I figuren nedan presenteras de teorier som tillsammans med empirin har besvarat frågeställningarna. Figur 5. Beskrivning av koppling mellan frågeställningar och teorier. Materialhantering Materialhantering syftar till hantering och förflyttning av material som sker på en arbetsplats. Inom industrier och mer logistikinriktade företag är materialhanteringen och dess utformning en central del av verksamheten. Utformningen av materialhanteringssystemet inom logistikinriktade företag beror på många olika parametrar så som antalet platser där material skall hämtas och lämnas, flödesfrekvens, hur lång sträcka materialet skall förflyttas och vilken materialtyp som avses (Jonsson & Mattsson, 2005). Inom industrin är logistiken välplanerad och anpassad efter produktionen. (Lumseden, 2012). 9
17 Teoretiskt ramverk Materialhantering kopplat till byggbranschen Den betydande delen av produktionskostnad och byggkostnad för ett byggnadsprojekt innefattar olika former av material. Andelen för materialkostnad har under de senaste åren ökat och stod år 2014 för 45 % av den totala byggkostnaden. (Sveriges byggindustrier, 2014). Figur 6. Produktionskostnad kopplad till byggkostnad (Sveriges byggindustrier, 2014). Tre viktiga delar som berör materialhanteringen är inköpsarbete, leveransplanering och planering av material. Alla tre har ett samband och påverkar varandra på ett eller annat sätt beroende på de val som görs under ett byggprojekt (Revai, 2013). Enligt Emmit, Mertia & Pasquire (2012) har det visat sig att två av de tre största orsakerna som bidrar till att yrkesarbetare blir stoppade i produktionen är kopplade till materialhantering. De två orsakerna är: Brist på material eller att fel material levererats. Brist på utrymme där två eller fler arbetsmoment utförs. Lean Lean Production är ett system för att effektivisera och förbättra kvalitet i produktionsskedet. Systemet skapades av företaget Toyota i Japan (Petersson et al. 2009). Kärnan i systemet är att stödja och uppmuntra människor till ständiga förbättringar i de processer som de arbetar med (Liker, 2004). Slöseri enligt Lean Alla aktiviteter som inte skapar något värde för slutkunden definieras inom lean som slöseri. Slöseriet delas in i 8 olika kategorier: överproduktion, väntan, transport, överarbete, lager, rörelse, produktion av defekta produkter och outnyttjad kompetens (Liker, 2004). Följande slöseri är kopplade till materialhanteringen inom ett byggföretag (Petersson et al. 2009): 10
18 Teoretiskt ramverk Väntan på nödvändiga resurser är slöseri som definieras av outnyttjad tid. Det kan t.ex. vara att vänta på material som inte anlänt i tid eller vänta på människor som kommer sent till ett möte. Transport är något som aldrig tillför värde. Den enda transport som kunden brukar vara beredd att betala för är när produkten skickas till kunden. Interna transporter kan däremot ses som rent slöseri. Lager är ofta en nödvändighet eftersom levererande processer inte alltid håller vad de lovar eller då inköpsavdelningen fick ett bättre pris om de beställde en större mängd. Dock kan stora lager medföra onödig förflyttning av material och skador på material. Dessutom innebär stora lager större risk om t.ex. kvalitetsproblem upptäcks. Rörelser som inte tillför något värde är slöseri. Det kan t.ex. vara att gå en sträcka för att hämta material eller verktyg. Det kan också handla om att verktyg är placerade så att användaren måste böja sig eller sträcka sig efter dem. Outnyttjad kompetens innebär att inte fullt använda sig av den kunskap som finns hos medarbetarna. Dessutom finns risk att organisationen går miste om förbättringar som annars skulle kunna genomförts. Genom att verksamheten är utformad så att slöseri blir synligt, går det att effektivisera genom att eliminera eller åtminstone reducera slöseriet. (Petersson et al. 2009) Lean Construction Efter framgångarna inom tillverkningsindustrin, har Lean tillämpats i olika branscher, inklusive byggbranschen där det benämns som Lean Construction (Nahmens, Ikuma, James, 2011). Salem et al. (2006) lyfter fram tre faktorer som skiljer industriell produktion från byggproduktion. Faktorer som nämns är arbetet på plats, unika byggprojekt och de temporära organisationerna som bildas runt varje byggnadsprojekt. Faktorerna gör byggproduktionen svårare och mer komplicerad att kontrollera än den industriella produktionen. Detta belyser Salem et al. (2006) som ett skäl till varför byggbranschen inte lyckats utnyttja Lean- verktygen lika framgångsrikt som inom den industriella tillverkningen. 5S Verktyget 5S är ofta starten när verksamheter påbörjar sin Lean- satsning. 5S anses vara enkel att förstå, samtidigt som det bidrar till ordning och reda på arbetsplatsen. Många gånger förknippas 5S med olika städaktiviteter vilket dock ger en missvisande bild. Metoden handlar om att skapa en välorganiserad och funktionell arbetsplats, samt att skapa rätt attityd, beteende och disciplin (Petersson et al. 2009). Dessutom stärker verktyget lagsammanhållningen (Liker, 2004). En funktionell och välorganiserad arbetsplats är grunden till att kunna standardisera det arbete som utförs på arbetsplatsen, vilket leder till att slöseri kan upptäckas och minimeras (Petersson et al. 2009). Mlkva et al. (2016) menar att 5S bygger på följande principer: En funktionell och organiserad arbetsplats bidrar till att problem kan identifieras snabbare. 11
19 Teoretiskt ramverk En funktionell och organiserad arbetsplats är mer säker. En funktionell och organiserad arbetsplats är mer förutsägbar. Standardisering och en organiserad arbetsplats möjliggör snabbare svar. Kommunikationen om läget i tillverkningen blir lättare. De 5S:en står för Sortera, Strukturera, Systematisk städning, Standardisera och Självdisciplin. De fem beståndsdelarna syftar till att eliminera slöseri som bidrar till fel och skador (Liker, 2004). Rätt sak på rätt plats och färdigt att använda är ledord för 5S (Petersson et al. 2009). Sortera Första S:et är att sortera de material och verktyg som finns inom arbetsområdet, de föremål som inte behövs skall avlägsnas (Liker, 2004). En grundläggande princip är att placera föremål där de används (Petersson et al. 2009). Strukturera Det andra S:et står för ordning, allt skall ha sin plats och allt skall vara på sin specifika plats (Liker, 2004). Verktyg skall vara placerade där de används. Dokument skall vara placerade på ett sådant sätt att medarbetare slipper leta, vilket kräver en välorganiserad filstruktur och standardiserad namngivning. Det är viktigt att snabbt kunna avgöra om föremål saknas för att kunna identifiera avvikelser (Petersson et al. 2009). Systematisk städning Systematisk städning fungerar som en kontroll över att allt är i ordning och fungerar som det skall (Liker, 2004). Det är inte renheten som är ändamålet, utan ett bra upplägg medför att städmomentet blir kort och att den mesta tiden läggs på att se till att allt fungerar och är i ordning. Likaså är orsaken till nedsmutsning viktig att stoppa (Petersson et al. 2009). Standardisera Standardisera handlar om att utveckla system och rutiner för att upprätthålla de tre första S:en (Liker, 2004). Standardiseringen kan ses som en överenskommelse om att det nya upplägg som medarbetarna utformat på arbetsområdet gäller. Det kan handla om att ange var material skall placeras, vilka verktyg som skall finnas på de olika arbetsstationerna, hur städrutinerna skall se ut etc. Det krävs att standarderna är enkla att förstå och lätta att uppdatera. Då standarden kräver mycket administration blir den svår att upprätthålla (Petersson et al. 2009). Självdisciplin Det sista S:et som handlar om att upprätthålla alla de fyra tidigare S:en och är tveklöst det svåraste steget. För att lyckas krävs en kombination av en engagerad ledning, rätt utbildning och en kultur där kontinuerligt förbättrande är ett bestående beteende från yrkesarbetare till ledningen (Liker, 2004). Genom att skapa rätt förutsättningar eller strukturer går det att motivera till Självdisciplin och upprätthållande av de 5S:en (Hirano, 1996): Medvetenhet. Medarbetare måste förstå de fem S:en och hur viktigt det är att upprätthålla dem. Tid. Det måste finnas tillräcklig tid avsatt i arbetsschemat för genomförandet av 5S. 12
20 Teoretiskt ramverk Struktur. Det måste finnas rutiner för när och hur de olika 5S- aktiviteter skall utföras. Stöd. Det måste finnas uppbackning från ledningen, i form av bekräftelse, ledarförmåga och resurser. Belöningar och erkännande. Ansträngningar måste belönas. Tillfredställelse och spänning. Det måste vara roligt och tillfredställande att implementera de 5S:en. Erfarenhetsåterföring Lundkvist (2015) beskriver erfarenhetsåterföring som en strukturerad process för att skapa kunskap genom analys av en positiv eller negativ händelse och sedan utnyttja eller återanvända denna nya kunskap. Erfarenhetsåterföring handlar alltså om att skapa kunskap och dela den vidare. Grundläggande faktorer för att erfarenheter skall bli till kunskap är enligt Meiling, Lundkvist och Magnusson (2011) följande: Ett systemtänkande kring förbättringsarbete. Grundläggande kunskaper om variation och statistik. Insikt om skillnad mellan kunskap och information. Insikt om hur människor tänker och arbetar. Nonaka och Takeuchi (1995) delar upp kunskap som antingen tyst eller explicit. Tyst kunskap är mer kompetensbaserad, och överförs därmed genom social interaktion och genom att människor träffas. Skall tyst kunskap överföras, vilket är nödvändigt vid problemlösning, måste social interaktion ske (Meiling et al., 2011). Explicit kunskap kan däremot uttryckas eller skrivas ner och kan därför till exempel överföras via ITsystem (Nonaka & Takeuchi, 1995). Vanliga rutiner för erfarenhetsåterföring på företag beskrivs som erfarenhetsmöten och avvikelserapporter. Dock saknas ofta en tydlig strategi och systematiserad hantering för hur erfarenheter skall vara tillgängliga samt återföras som kunskap. Utan strategi och systematiserad hantering blir insamlade erfarenheter endast en lagring av outnyttjad information. Lean Production som präglas av en stark systemsyn kan ligga till grund för förbättringar av processer, produkter och tjänster. (Meiling et al., 2011) Kommunikation Kommunikation kan ses som en kanal där information överförs från en person till en annan. Kommunikation är absolut nödvändig för alla system där interaktion mellan människor finns. Likväl är det svårt att definiera kommunikation då begreppet kan ha en mängd betydelser, former, effekter och kan innebära olika saker för olika personer i varierande situationer. (Dainty, Moore & Murray, 2006) Kommunikation kan delas in i, muntlig kommunikation, skriftlig kommunikation och elektronisk kommunikation (Shohet & Frydman, 2003). Verktyg för kommunikation inom organisationen En organisation definieras som en grupp individer med fördelade arbetsuppgifter som på ett organiserat sätt driver sin verksamhet mot ett gemensamt mål. Inom organisationer sker dagligen olika former av kommunikation (Larsson, 2014). 13
21 Teoretiskt ramverk För att nå ut med sitt meddelande krävs olika former av medier och metoder. Inom den interna kommunikationen finns det i huvudsak fem olika metoder för att nå ut med organisationens meddelande (Strid, 1999): Muntlig kommunikation, vid möten och samtal (t.ex. medarbetarsamtal och telefonkontakt) Skriftlig kommunikation ( , sms, personaltidning, chefsbrev etc.) Webb-kommunikation (intranät, portaler etc.) Anslags och utställningsinformation (meddelande på anslagstavlor, skärmar etc.) Interna profilmaterial (temadagar etc.) Tabell. 2. Budskap och överföringssätt. Hinder för kommunikation Oavsett hur kommunikationen sker är den varken entydig eller något som bara kan uppfattas och förstås på ett enda sätt (McQuail & Windal, 1978). Det finns flera faktorer som hindrar det avsedda budskapet att komma fram till mottagaren. Ett grundläggande kommunikationshinder kan vara av teknisk art. Hindret kan även vara av mer mänsklig art i form av att budskapet misstolkas, inte observeras eller försvinner bland störningar och brus. Vidare kan hinder i kommunikationen bestå av att meddelandet är oförståeligt, av fel språk eller att meddelandet har gått genom flera personer innan det kommer fram till rätt mottagare. (Larsson, 2014). Fiske (1990) beskriver detta som "brus. Brus kan både vara av teknisk art, i form av brus i ett samtal, eller av semantisk art, t.ex. i form av otydligt språk (Fiske, 1990). Kommunikationsmodell För att förhindra ovanstående hinder som försvårar kommunikationen har flera olika kommunikationsmodeller tagits fram för att organisera och synliggöra eventuella problem i kommunikationskedjan (McQuail & Windal, 1978). En kommunikationsmodell kan beskrivas verbalt, grafiskt eller via matematiska formler. Grundläggande kommunikationsmodeller är uppbyggda av fyra baselement enligt följande (McQuail & Windal, 1978). Kommunikatören kommunicerar ut ett meddelande via en vald kanal, som sedan går vidare till mottagaren. Kommunikatör Meddelande Kanal Mottagare Figur 7. Illustration av kommunikationens basmodell. 14
22 Teoretiskt ramverk Från denna enkla modell har andra kommunikationsmodeller utvecklats och omarbetats. Harold Laswell, ett välkänt namn inom kommunikationsforskningen ställde upp fem frågefraser som är välkända inom området och de bestod av: Who? Says what? In which channel? To whom? With what effect? Till fraserna adderades återföringsfaktor, brus, kodning och avkodning. Följden blev en utvecklad modell som illustreras i figur 8 (Larsson, 2014). Kodning Avkodning Sändare Budskap Medium Mottagare Effekt Brus Feedback Figur 8. Illustration av utveckling av basmodell. 15
23 Teoretiskt ramverk Sammanfattning av valda teorier Material och dess hantering står för en betydande del av produktionskostnaderna för ett byggnadsprojekt (Sveriges byggindustrier, 2014). Därför är det av stor betydelse att materialplanering och hantering är väl strukturerad. Dålig materialhantering orsakar stopp i byggproduktionen och bidrar till slöseri Ett system som används för att effektivisera och förbättra kvalitén i produktionsskedet är Lean Production. Systemet skapades av företaget Toyota och kärnan i systemet bygger på att stödja och uppmuntra till förbättring inom de aktuella processerna (Liker, 2004). 5S är det vanligaste verktyget för att starta en organisations Lean-satsning. Metoden syftar till att skapa en välorganiserad och funktionell arbetsplats, samt skapa rätt attityd, beteende och disciplin hos medarbetarna (Petersson et al. 2009). NCC har använt 5S i verktygs-/materialcontainrar samt för planering och placering av materialupplag och gångstråk. För att möjliggöra förbättringsarbete av 5S och andra Lean-verktyg krävs någon form av erfarenhetsåterföring. Lundkvist (2015) beskriver erfarenhetsåterföring som en strukturerad process för att skapa kunskap genom analys av en positiv eller negativ händelse och sedan utnyttja eller återanvända denna nya kunskap. Händelseförlopp som planering och hantering av material samt erfarenhetsåterföring kräver kommunikation. Dainty et al. (2006) beskriver att utan kommunikation skulle inga meningsfulla eller sammanhängande aktiviteter kunna genomföras. Kommunikationen sker via olika typer av medier. Exempel på medier kan vara möten telefonkontakt och (Strid, 1999). Det finns en rad hinder som motverkar att budskapet når sin mottagare i korrekt form. Kommunikationsmodeller skall organisera och synliggöra eventuella problem i kommunikationskedjan (McQuail & Windal, 1978). 16
24 Empiri 4 Empiri Empirin som presenteras i detta kapitel har samlats in genom kvalitativa och semistrukturerade intervjuer, observation och dokumentanalys. Kapitlet är uppdelat efter studiens frågeställningar. Vilka faktorer skall beaktas vid planering av materialrutor och gångstråk? Platsledning i Norrköping och Södertälje anser att de faktorer som bör beaktas vid placering av materialrutor utomhus framförallt är tillgång till väderskydd, möjlighet för kranen att hantera materialet, lossningszoner, transportvägar för intern transport av material, leveransplan, tidplan, materialrutans yta, samt möjlighet till städning och snöröjning vid upplagen. Respondenterna understryker även att det är av stor vikt att materialet inte hamnar i vägen för andra arbetsmoment på arbetsplatsen, flödet skall inte störas av att materialrutor hamnar i vägen. Logistikansvarig anser att man även bör beakta hur man tänker när placering av materialruta skall ske vid platser där säkerhetsriskerna är större än vanligt. Logistikansvarig menar att intill en husfasad kan det vara fördelaktigt att placera en materialruta istället för ett gångstråk. Det är bättre att fallande föremål hamnar i materialrutan istället för på ett gångstråk. En annan faktor som bör beaktas gällande materialzoner är ytdispositionen, utifrån underentreprenörens (UE) och egna yrkesarbetares behov av upplagsyta. Projektchef menar att Det absolut viktigaste är att ge dem så liten yta som möjligt och fortsätter Säger de att de behöver 200m 2 så ger vi dem 100m 2, annars har materialet en tendens att ta onödigt mycket plats då de inte behöver organisera sin yta. Logistikansvarig beskriver att just inom en stor materialruta bör det ske intern uppdelning över vart materialet skall placeras. Små rutor inom den stora rutan bidrar till att strukturen upprätthållas och det blir lättare att se vart materialet är placerat. Vid observationen på Rotflyet i Norrköping noterades användningen av materialrutor och gångstråk samt hur materialet var strukturerat. Vidare observerades APD-planens utformning och dess koppling ut till produktionen (Bilaga 6, samt figur 9). Figur 9. Koppling mellan APD-plan och materialrutor och gångstråk i produktionen 17
25 Empiri Respondenterna från de båda projekten anser att många av de faktorer som bör beaktas vid planering av APD-planen utomhus även bör beaktas vid planering inomhus. Dock finns det faktorer som skall beaktas särskilt för planering av upplag och gångstråk inomhus. Sådana faktorer är exempelvis att material så som kök är uppmärkt vid leverans, närhet från materialrutan till arbetsmomentet, transportvägar inomhus och fri yta intill väggar som möjliggör att elektrikern och målaren kan utföra sitt arbete utan att materialrutan behöver flyttas. NCC:s checklista understryker maxbelastning, bjälklag som en faktor som bör beaktas vid planering och utformning av materialrutor. Respondenterna beskrev ytterligare faktorer som de ansåg bör beaktas vid planeringen av materialrutor och gångstråk inomhus och utomhus. Följande faktorer är av mer mjuk karaktär och kommer ur intervjuer och dokumentanalys. En faktor som beskrivs som viktig för att materialplaneringen skall fungera bra är kommunikation ute i produktionen. Kommunikation med UE angående vart deras stråk kommer gå i taket bör kommuniceras enligt platsledningen från Norrköping. På så vis kan platsledningen sedan utgå från UE:s underlag och placera materialrutor som inte hamnar i vägen för elektrikerns arbete i taket. Kommunikationen sker regelbundet genom morgonmöten alternativt veckomöten och den levande APD-planen används då som hjälpmedel för att kommunicera och diskutera materialhanteringen på arbetsplatsen. En av respondenterna från Södertälje beskriver att följderna av den goda kommunikationen bidrar till att uppmärkning av materialrutor inte alltid krävs ute på byggarbetsplatsen. Respondenten beskriver att kommunikation av APD-planen sker på morgonmötena och att det upplevs som tillräcklig för att projektets medarbetare skall förstå och respektera vart materialet får och inte får förvaras under dagen., det blir så tydligt att ingen gör anspråk på dessa ytor under dagen. Logistikansvarig i Norrköping anser att kontinuitet bör beaktas som en faktor när man utformar materialrutor och gångstråk i projekt där våningsplanen ser likadana ut. På så vis krävs mindre arbete när APD-planen skall uppdateras. Till sist beskriver respondenterna i Norrköping hur arbetet med materialhanteringen via rutor och gångstråk förenklats via arbetet med en logistikgrupp. De beskriver att gruppen med sin kunskap, kompetens och tid är en av förutsättningarna för att arbetet fungerar så bra som det gör. Att dessutom en person från logistikgruppen gör veckobesök på arbetsplatsen anses vara väldigt bra för att minska arbetsbelastningen på platsledningen. Logistikansvarig beskriver att det blir engagemanget från projektets platsorganisation som blir avgörande för hur materialhanteringen skall fungera om inte en logistikgrupp medverkar i projektet. I Södertälje beskriver respondenterna att anledningen till projektets framgång har varit platsledningen och yrkesarbetarnas engagemang. Det som hindrar att material placeras på rätt plats direkt efter leverans upplevs vara följande faktorer: Kostnad: Det upplevs som billigare att ta hem större leveranser, vilket gör att material måste mellanlagras på arbetsplatsen. Leveranser: Leveransens exakthet ses som dålig. Leveransen kan komma både på för- och eftermiddagen. Det är svårt att få det att fungera med kontakten gentemot transporten. Komplex arbetsyta: Arbetsplatsens utformning förändras under olika skeden i byggprocessen. 18
26 Empiri Tid: Tidsbrist vid planeringen av materialrutor, under produktionen i det dagliga arbetet upplevs det svårt att hinna med. Inaktuell APD-plan: Uppdateras inte APD-plan så försvinner dess funktion. Dålig planering: Moment är inte färdigställda när materialet levereras, projektet ligger inte i fas med tidplanen. Dålig kommunikation: Dålig kommunikation av APD-plan, leveransplan och tidplan hindrar att materialet placeras rätt direkt. Hur kan erfarenheter från tidigare projekt bidra till förbättringar vid materialplaneringen? De två studerade fallens erfarenhetsåterföring skiljer sig. Därför redovisas projektens erfarenhetsåterföring var för sig, för att senare i arbetet kunna analysera fram hur erfarenhetsåterföring mellan projekt kan förbättras. Empirin i delkapitlet är framtagen utifrån intervjuer. Grand Central, Södertälje Platsledningen i projektet upplever att erfarenhetsåterföring inte fungerar så bra mellan personer i företaget och även generellt i byggbranschen. Lagbasen menar att det är mycket som ramlar mellan stolarna. De tar främst lärdom av sina egna erfarenheter och tar med sig kunskap från projekt de själva varit delaktiga i tidigare. De upplever att det inte finns något bra system för att ta emot och dela erfarenheter i nuläget. Däremot är ett system för generella förbättringsförslag inom NCC under uppbyggnad. Enligt arbetsledaren finns riktlinjer för att det skall genomföras ett erfarenhetsmöte när projekt avslutas, men beskrev att det brukar rinna ut i sanden och även om det genomförs så fungerar det oftast inte bra. Arbetsledaren beskriver det som svårt eftersom det gäller att dokumentera problemet när problemet uppstår, det går inte sitta ett halvår senare när man glömt bort det. Inköparen använder sig av en digital inköpsportal för att dela och ta emot erfarenheter. I inköpsportalen används ett verktyg för erfarenhetsåterföring där återkoppling sker tillsammans med arbetsplatsen och berörda. I verktyget samlas t.ex. sammanfattade erfarenheter från leverantörerna in. Inköparen beskriver detta som ett bra verktyg och något som används flitigare och flitigare. Platsledningen anser att praktiska erfarenheter från produktionen är viktiga att ha med sig vid materialplanering. Platschefen menar att projekteringen inte tänker så mycket på materialhanteringen och att det därför ofta blir tidspress och svårt att hinna med materialplaneringen när produktionen väl dragit igång. Erfarenheter som inköparen anser som viktiga att ha med sig vid inköp- och leveransplanering är främst hur UE och leverantörer har fungerat under produktionen. Platschefen beskriver att de jobbar med standardiserade arbetsberedningar och menar att relevanta erfarenheter från materialhanteringen skulle kunna användas för att förbättra dessa. Vidare menar platschefen att även en standard för utformningen av APD-plan i etableringsskedet skulle kunna skapas utifrån relevanta erfarenheter i produktionen, något som inte finns tillgängligt i dagsläget men är under uppbyggnad. Rotflyet, Norrköping I projektet upplever platsledningen att erfarenhetsåterföringen fungerar bra. De beskriver att praktisk återföring sker genom logistikgruppen. Via kontinuerlig 19
27 Empiri kommunikation med logistikgruppen sker erfarenhetsåterföring som sedan kan spridas till liknande projekt inom organisationen i Östergötland. Logistikansvarig beskriver fördelarna med återföringen genom logistikgruppen: vi tar med oss erfarenheterna från ett projekt till ett annat. Traditionellt så tillsätts en projektgrupp som jobbar med projektet, men när projektet avslutas så splittras gruppen och erfarenheterna likaså. Vi får med oss erfarenheterna mellan de olika projekten och kan återanvända dem igen. Logistikansvarig anser inte att de är så bra på den strukturerade erfarenhetsåterföringen. Vidare beskriver logistikansvarig att de har en formell erfarenhetsåterföring som skall ske efter avslutat projekt, men menar att det är svårt att utvärdera ett helt projekt under endast ett tillfälle. Användbara erfarenheter från produktionen sammanställs av logistikgruppen i standardiserade arbetssätt och rutiner. Platsledningen beskriver en egen lösning på erfarenhetsåterföring i aktuellt projekt. Projektchefen har upprättat ett online-dokument, dit alla i projektgruppen kan föra in erfarenheter som uppkommit under projektet. Platschefen beskriver systemet ett levande dokument finns på Office 365, där alla i projektgruppen kan lägga till erfarenheter från olika projekt. Projektchefen beskriver systemet som: en egen portal [ ] där ligger lite bra att ha saker, så som APD-planer och sådana saker. Vilka förbättringsmöjligheter finns för kommunikationen av APD-planen? Arbetsgången för användningen av 5S är relativt lika mellan de båda projekten. Utifrån dokumentanalys av en presentation (Bilaga 3) för hur NCC använder sig av 5S via materialzoner och gångstråk har följande arbetsgång tagits fram: Figur 10. Illustration av arbetsgång för materialupplag med 5S hos NCC. Konkret har användningen av 5S inneburit att materialzoner och gångstråk ritats ut på den yttre och inre APD-planen. Därefter har även rutorna och gångvägarna märkts upp ute på arbetsplatsen. Kontroller för upprätthållande har utförts i form av skyddsrond, veckomöte och revisioner. Södertälje har ytterligare kontroll i form av daglig rutin på fem till tio minuter för att upprätthålla 5S (Se bilaga 5, s. 61). APD-planen är i studerade projekt ett verktyg för planering och kommunikation av materialrutor i produktionen. 20
28 Empiri Grand Central, Södertälje Vid projektets produktionsplanering skapas en grundläggande utvändig APD-plan av platsledningen. Platsledningen ser svårigheter med att i ett tidigt skede upprätta en utförlig APD-plan med information om hela projektet. Då det i ett tidigt skede är svårt att förutse alla faktorer som berör arbetsplatsen under produktionen. Då platsledningen skapar både APD-plan och leveransplan så sker det endast intern kommunikation mellan arbetsledare och platschef. De stora inköpen sköts av inköparen i projektet. Inköparen tar hänsyn till APD-planen vid planeringen av framkomligheten för leveranser. Diskussion om framkomlighet och lagringsutrymme sker i samråd mellan platsledning och inköparen. Enligt inköparen sker kommunikation mellan APD-, inköps- och leveransplan i den mån det krävs. Kommunikationen mellan platsledning och inköpare sker via inköpsmöten, mail eller telefonkontakt. Vidare sker ingen större kommunikation av APD-planen under produktionsplaneringen. Under produktionen förmedlas APD-planen först via en fasplanering, där det framgår hur upplägget av arbetsplatsen är för den specifika fasen. Vidare kommuniceras APDplanen varje dag via morgonmöten. Där kommuniceras de förändringar av materialrutor som sker under dagen eller som skett under gårdagen. APD-planen visas visuellt bakom en glasskiva, vilket möjliggör att planen enkelt kan förändras då man kan rita och justera med sin white-board penna. Under morgonmötet är aktuella underentreprenörer samt yrkesarbetare delaktiga. Ute i produktionen finns ingen som är ansvarig för materialplaceringen och godsmottagningen. Arbetsledaren önskar att det skulle finnas en person som är lite mer insatt. Den kontinuerliga kommunikationen och att APD-planen samt leveransplanen uppdateras fortlöpande beskrivs som viktiga faktorer för att materialhanteringen fungerar bra. Lagbas menar att så bra det fungerar här, har jag aldrig upplevt tidigare. och vidare menar lagbasen att det fungerar bra för att leveransplan och APD-plan uppdateras varje dag och är mer i fokus. Rotflyet, Norrköping Vid projektets produktionsplanering tas en första APD-plan fram i samråd mellan platsledning och logistikresurs. Innan etablering sker skapas en APD-plan med materialupplag och entreprenadgränser. Alla UE har då sina materialzoner och de gemensamma lossningszonernas placering uppmärkta. Det är logistikresursen som utformar och presenterar APD-planen, men det är platschefens ansvar att APD-planen tas fram oavsett skede i byggprocessen. Under hela projektet sker möten varje vecka mellan platsledning och logistikresurs på byggarbetsplatsen tills planen är färdig. Kommunikationen sker i mötesform, tillsammans skissas en plan upp på papper som logistikresursen sedan själv modellerar upp. Vid inköp så bifogas en APD-plan, annars menar platschefen att vid planeringen av inköp och leveranser så sitter man inte och tänker på APD-planen. Under produktionen måste platschefen bli underrättad av inköparen i fall nya inköp görs. I avtalen med UE så finns regler för hur arbetsplatsen jobbar med logistik och 5S 21
29 Empiri specificerade. Under startmöte med UE kommuniceras rutiner och regler angående 5S, APD-plan och logistik. Under produktionen finns APD-planen uppsatt vid entrén till byggarbetsplatsen. APDplanen visas även via TV-skärmar i personalbodarna. Vid varje entré till byggnaden finns vik-skärmar som innehåller bl.a. APD-planen. Vidare kommuniceras APD-planen kontinuerligt via samordningsmöte som sker varje måndag. Medverkande på mötet är platsledningen, lagbas och en representant från varje enskild UE som skall arbeta på arbetsplatsen under veckan. En gång i veckan går logistikresursen en 5S-rond och ser till att materialrutor och gångstråk upprätthålls. Feedback från ronden förmedlas via TV-skärmarna i personalbodarna och vid möte med platsledningen. Logistikansvarig menar att en förutsättning för att materialet skall placeras på rätt plats direkt efter leverans är en utsedd godsmottagare. Vidare menar logistikansvarig att godsmottagaren skall vara införstådd i och uppdaterad på APD-planen. Lämpligast är enligt logistikansvarig om godsmottagaren är en av yrkesarbetarna som är ute i produktionen. APD-planen är levande under hela projektet, det ser platsledningen som en nödvändighet, Projektchef menar att om den inte är aktuell är det ingen idé att ha den. Det är främst den invändiga APD-planen som förändras under projektets gång, men även den utvändiga APD-planen kan förändras. Förbättringar Av respondenterna tycker sex av sju att deras sätt att jobba med materialhantering fungerar bättre än i tidigare projekt de varit delaktiga i, där de jobbat mer traditionellt. Inköparen tycker inte att han kan uttala sig i frågan, eftersom han inte är delaktig i produktionen. Alla de tillfrågade i Norrköping ser fördelar med en logistikgrupp. Det ses av alla som en viktig faktor för att materialhanteringen fungerar bra i deras projekt. Under intervjuerna ställdes frågan: Vad anser du kan förbättras i materialplaneringen? Tabell 3 visar en sammanställning av respondenternas svar. 22
30 Empiri Tabell 3. Intervjufråga, förbättringar i materialhanteringen. Sammanfattning av insamlad empiri Intervjuer och dokumentanalys har utförts på två projekt inom NCC och en observation har utförts på Projekt Rotflyet i Norrköping. Åsikterna om vilka faktorer som bör beaktas vid planering av materialrutor och gångstråk, inomhus respektive utomhus är likartade mellan de båda projekten. Respondenterna berör i de båda fallen, vikten av att ha tillgång till en speciell resurs som sköter om projektets arbete med materialrutor och gångstråk. 23
31 Empiri Den enda formella och strukturerade erfarenhetsåterföringen sker i båda fallen efter avslutat projekt. Respondenter menar att det är svårt att bearbeta erfarenheter från ett helt projekt vid endast ett tillfälle. Respondenter från projekt Grand Central, Södertälje saknar ett bra system för erfarenhetsåterföring i dagsläget. Platsledningen i Rotflyet, Norrköping tycker att den praktiska erfarenhetsåterföringen fungerar bra, tack vare logistikresursen. De saknar dock ett strukturerat system för erfarenhetsåterföring. De två projektens sätt att kommunicera APD-planen skiljer sig till viss del åt. Majoriteten av kommunikation sker dock under produktionen i de båda projekten. Båda projekten ser den levande APD-planen som en nödvändighet för att planen skall vara användbar. Sex av sju tillfrågade tycker att nuvarande arbetssätt kopplat till materialhantering fungerar bättre än i tidigare projektet de varit delaktiga. 24
32 Analys och resultat 5 Analys och resultat I detta kapitel kopplas empiri och teori samman, för att analysera och besvara studiens frågeställningar. Analys Vilka faktorer skall beaktas vid planering av materialrutor? Genomgående för alla intervjuer är hur respondenterna beskriver svårigheterna med att överföra ett lean-verktyg direkt från tillverkningsindustrin. Arbetet på plats, unika byggprojekt och de temporära organisationerna som bildas runt varje byggnadsprojekt är faktorer som gör byggproduktionen svårare och mer komplicerad än tillverkningsindustrin (Salem et al. 2006). Nedan analyseras den insamlade empirin utifrån 5S i det teoretiska ramverket. Sortera Enligt Petersson et.al (2009) är en av de grundläggande principerna av det första S:et att placera föremål där de används. Svaren från empirin pekar mot att sortering sker på de båda arbetsplatserna genom att de arbetar med faktorer som att packa leveranser våningsvis och att de tänker igenom vart materialrutorna skall placeras i förhållande till det moment som skall utföras. Detta är i enlighet med hur Petersson et.al (2009) beskriver den grundläggande principen gällande sortera. En av respondenterna nämnder även vikten av att sortera materialrutor och gångstråk utefter ett säkerhetstänk. intill husväggar exempelvis, att man där väljer att placera sin materialruta istället för gångstråket. Det är bättre att fallande föremål hamnar i rutan istället för på gångstråket! (Logistikansvarig, Norrköping) Detta stärker bilden av att de på arbetsplatsen har kunskap om vikten av att sortera materialrutor och gångstråk kopplat till materialhanteringen. Strukturera Liker (2004) beskriver att strukturera innebär att allt material alternativt verktyg skall ha sin specifika plats och att det skall vara placerat på sin uppmärkta plats när det inte används. I Norrköping beskrivs strukturen på arbetsplatsen som god. Alla vet vart ens saker är, var sak har sin plats, jag vet att jag har mina spiror där, för jag får bara ha dem där, man behöver aldrig gå runt och leta. (Platschef, Norrköping) Respondenterna förklarade att det krävs en hel del arbete för att situationen skall fungera som citatet ovan. Projektchef förklarade att det är viktigt att begränsa storleken på materialrutan, då materialet inom rutan har en tendens att svälla ut om den tillåts vara allt för stor. Dela hellre in en stor materialruta i mindre zoner och bestäm vad som ska få finnas inom området. Annars har materialet en tendens att ta mycket mer plats än vad som krävs (Logistikansvarig, Norrköping) 25
33 Analys och resultat Det är dock svårt att göra en generell slutsats kring hur strukturerat de arbetar på de båda arbetsplatserna. När en respondent från Södertälje beskriver hur strukturen av materialrutorna fungerar så framkommer det att de inte nödvändigtvis målar ut rutan på marken eller golvet. Beskrivningen från respondenten går i motsatt riktning mot den checklista som skall användas vid upprättandet av materialrutor och i motsatt riktning mot hur Liker (2004) beskriver struktur. Systematisk städning Liker (2004) framhäver att städning skall fungera som en kontroll för att allt är i ordning och reda på den aktuella arbetsplatsen. I intervjuer framkommer en faktor som bör beaktas vid planering av materialrutor och det handlar om att möjliggöra för städning och snöröjning. I Norrköping hanteras materialrutorna och gångstråken av en person ur logistikgruppen som besöker arbetsplatsen en gång i veckan. Arbetet som utförs är kopplat till att upprätthålla ordningen gällande materialrutor och gångstråk. Personen ritar ut och fyller i linjer som syns dåligt och antecknar om det är något som inte sköts på ett bra sätt ute på arbetsplatsen kopplat till materialhanteringen. I Södertälje finns inte samma systematiska städning i form av en speciell resurs, utan där upprätthålls ordningen via de morgonmöten som hålls varje dag av platsledningen. Utifrån dokumentanalysen har det även framkommit att platschef, arbetsledare, yrkesarbetare och UE skall utföra en daglig rutin på fem till tio minuter för att se att allt är i ordning. Standardisera Liker (2004) beskriver att det fjärde S:et handlar om att utveckla system och rutiner för att upprätthålla de tre första S:en. Rent konkret innebär standardisera att det finns rutiner för vilket material som skall finnas inom den specifika rutan, vilka verktyg som ska finnas tillgängliga vid arbetsmomenten och hur städrutiner skall se ut. I de undersökta fallen beskriver respondenterna att det finns viss grad av standardisering gällande materialplaneringen. Gällande APD-planen beskriver logistikresursen att de strävar efter att göra APD-planerna så standardiserade som möjligt. En respondent beskriver att materialplaneringen ingår i checklistan som behandlas vid arbetsberedningen. En annan respondent beskriver att standardiseringen av materialplanering består av ett veckomöte där materialplaneringen diskuteras med UE och övriga inblandade. Dock menar respondenterna att det inte finns någon checklista för vilket material och vilka verktyg som skall finnas tillgängliga när en materialruta skall ritas ut kopplat till när ett specifikt moment skall utföras och det går emot hur Liker (2004) beskriver det fjärde S:et. Självdisciplin Självdisciplin beskrivs som det svåraste steget av de 5S:en och kräver en kombination av engagerad ledning, rätt utbildning och kultur som strävar efter kontinuerlig förbättring (Liker, 2004). I Norrköping beskriver respondenterna vikten av att logistikgruppen gör mycket av det praktiska arbetet kopplat till att upprätthålla materialrutornas ordning och struktur. Platsledningen behöver därför inte lägga tid på att exempelvis måla ut rutor och gångstråk eller gå ronder för att se hur ordningen efterföljs. Logistikgruppen anses av respondenterna i Norrköping vara ett av framgångsrecepten för att projektet lyckats så bra med materialhanteringen. 26
34 Analys och resultat Att använda sig av en logistikgrupp, som arbetar med materialplanering, stöds av respondenterna från Södertälje. Det måste finnas en resurs som kan ta hand om detta för att det skall fungera. Det måste följas upp och det finns inga genvägar. (Platschef, Södertälje) I Södertälje menar istället respondenterna att det är engagemanget från platsledningen och yrkesarbetarna som har gjort att projektet kommit så långt i materialhanteringen och 5S- arbetet. Hur kan erfarenheter från tidigare projekt bidra till förbättringar vid materialplaneringen? Lundkvist (2015) beskriver erfarenhetsåterföring som en strukturerad process för att skapa kunskap genom analys av en positiv eller negativ händelse och sedan utnyttja eller återanvända denna nya kunskap. Den samlade bilden från respondenterna i Södertälje är att de i dagsläget inte har något bra system för erfarenhetsåterföring i produktionen. Vi har inte haft något bra system, det är mer att man lär upp sig själv efter egna erfarenheter. (Platschef, Södertälje) En process som används i både Södertälje och Norrköping för erfarenhetsåterföring är ett avslutningsmöte efter projektets slut. Under hela produktionen samlas erfarenheter, men med endast ett möte som sker efter projektets slut finns risk att erfarenheter går till spillo. Båda projekten ser brister i att endast ha ett system med endast ett erfarenhetsåterföringsmöte efter projektets slut. Arbetsledaren i Södertälje beskriver det så här: Det är svårt för man måste dokumentera problemet när det uppstår, för det går inte att sitta ett halvår senare när man glömt bort det. Som stämmer väl överens med hur logistikansvarig i Norrköping beskriver det: Vi har en formell erfarenhetsåterföring som skall ske efter varje avslutat projekt, men detta kan vara svårt när ett projekt har pågått i 3 år. Det blir fel att utvärdera vad som skedde år 1. Utan strategi och systematiserad hantering, blir insamlade erfarenheter endast en lagring av outnyttjad information (Meiling et al., 2011). För att de erfarenheter som samlas in skall bli användbara måste det finnas en strategi samt tillräckligt med resurser för att bearbeta informationen. I Norrköping upplever platsledningen att erfarenhetsåterföringen gällande materialhanteringen fungerar bra. En faktor till detta kan vara logistikresursen som en gång i veckan samlar in data från arbetsplatsen, analyserar insamlad data och ger feedback och förbättringspunkter tillbaka till arbetsplatsen. Logistikresursgruppen är även delaktig i alla projekt i regionens organisation och kan på så vis dela erfarenheter mellan olika projekt. Logistikresursen verkar vara viktig i processen för erfarenhetsåterföring. Salem et al. (2006) lyfter fram temporära organisationer som en faktor till varför byggbranschen inte kunnat utnyttja Lean lika framgångsrikt som den industriella tillverkningen. Genom att logistikgruppen som är delaktig i alla projekt blir organisationen lite mindre temporär. Projektchefen i Norrköping beskriver erfarenhetsåterföringen och logistikgruppens funktion i den: I och med att vi har logistikgruppen så fungerar det bra. Innan satt platschefen och höll på sina erfarenheter. Nu går erfarenhetsåterföringen till logistikgruppen som är med i alla projekt. Även Logistikansvarig i Norrköping menar att logistikgruppen kan fördela 27
35 Analys och resultat erfarenheter mellan projekt och göra organisationen mindre temporär. Vi justerar våra lösningar efter erfarenheter som uppkommer ute i produktionen. Det byggs upp ett kunskapskapital bland de som medverkar i logistikgruppen som finns med när nya projekt startar. Projektchefen i Norrköping har även skapat en egen portal för projektgruppen för att samla och dela användbara erfarenheter. Detta visar att platsledningen förstår vikten av erfarenhetsåterföring och tidigare upplevde ett behov av ett system för att överföra det Nonaka och Takeuchi (1995) benämner som explicit kunskap. Tyst kunskap som är komptensbaserad och som är nödvändig vid problemlösning måste överföras genom att människor möts (Meiling et al., 2011). Genom regelbundna möten med yrkesarbetare och UE under produktionen skapas förutsättningar för problemlösning och spridning av kompetensbaserade kunskaper. Vilka förbättringsmöjligheter finns för kommunikationen av APDplanen? Tre viktiga delar som berör materialhanteringen är inköpsarbeten, leveransplanering och planering av materialhantering (Revai, 2013). Platsledningarna ser inte något hinder för kommunikationen av APD-planen mellan inköpsplanering och leveransplanering. Det är få som ser något samband däremellan. Trots att Revai (2013) menar att alla dessa delar har ett samband och beroende på de val som görs påverkar varandra. Projektchef i Norrköping menar att Det behöver inte finnas någon koppling däremellan. Saknaden av upplevda hinder kan dels bero på att platsledningen är delaktig i upprättandet av alla planer och att inköpsplaneringen samt leveransplaneringen innefattar mycket av den tidiga planeringen av materialhanteringen. Information förmedlas i hög grad direkt från person till person via möten och inte igenom olika medier, vilket minskar risken att budskapet misstolkas eller förvrängs. APD-planen har en tydlig koppling till materialplaneringen på byggarbetsplatsen, men APD-planen ses främst som ett verktyg för produktionen. APD-planen är ett verktyg för oss här ute i produktionen. (Platschef, Norrköping). Logistikansvarig i Norrköping ser fördelar med att en logistiker är involverad redan i leveransplaneringen och att APD-planen samt materialrutor involveras redan i den planeringen. Det är viktigt att tidigt planera materialhanteringen under olika skeden i byggprocessen. Traditionellt sitter arbetsledare på egen kammare och tar inte hänsyn till hur bygget ser ut om två månader då leveransen kommer. (Logistikansvarig, Norrköping). Faktorer som gör att planering och kommunikation av APD-planen samt materialrutor främst sker under produktionen: En grundläggande förutsättning för att APD-planen skall vara ett användbart verktyg i produktionen är att planen är aktuell och levande. Det är svårt att i ett tidigt skede planera för allt, på grund av byggproduktionens komplexitet. Det är fördelaktigt om de som skall utföra arbetsmomenten kan vara delaktiga i planeringen av materialupplagen. Outnyttjad kompetens är ett av åtta slöseri enligt Lean (Liker, 2004). Genom att yrkesarbetarna är delaktiga i planeringen av materialrutorna används deras kompetens och erfarenheter. 28
36 Analys och resultat Tid och resurser för att hinna med att planera materialrutor redan i ett tidigt skede saknas och det prioriteras därför bort. I Norrköping som har en resurs för logistik, tycker respondenterna att tillräckligt med tid avsetts för planeringen av materialrutor i ett tidigt skede. I Södertälje tycker platsledningen att det kan behövas avsättas mer tid för materialplaneringen: Materialplaneringen är något vi i produktionen sköter. Det är ofta att det blir tidspress och när produktion drar igång är det svårt att hinna med planeringen. (Platschef, Södertälje) Faktorer som styrker att kommunikation av APD-planen samt materialrutor borde ske mer vid planering av inköp och leveranser: Det är vid inköp- och leveransplanering förutsättningarna för materialhanteringen sätts. APD-planer måste vara färdiga innan material levereras och ska lyftas in. Därför är det viktigt att materialhanteringen är genomtänkt redan i produktionsplaneringen. Viktiga aktörer att kommunicera och diskutera APD-planen med förutom platsledning är: Kommunikation med markentreprenör för information om deras planer gällande grävning och schakt är viktigt vid upprättande av den yttre APD-planen. De borde få ge synpunkter på utformningen av APD-planen. Kommunikation med UE. Genom att låta UE rita ut var de har sina installationsstråk skapas underlag för var materialrutor kan ritas in på den inre APD-planen som minskar risken för att material behöver flyttas. Det bör finnas en ansvarig godsmottagare som lämpligast är en yrkesarbetare som då finns ute i produktionen. Logistikansvarig i Norrköping menar att ett problem med att ha en yrkesarbetare som godsmottagare är att de inte är lika engagerade i APD-planen. Hirano (1996) menar att det genom förutsättningar och strukturer går att motivera till självdisciplin och upprätthållande. Exempelvis genom tid, stöd, belöningar och erkännande. Därför borde den ansvarige godsmottagaren bland annat inte ha för hög arbetsbelastning vid sidan av sin roll som godsmottagare. Godsmottagaren måste vara införstådd och uppdaterad i APD-planen. Detta måste ske genom kontinuerlig kommunikation med platsledning och logistikresurs. Det är viktigt med kontinuerlig kommunikation av APD-planen under produktionen, så alla känner sig delaktiga och medvetna i APD-planen, vilket leder till bättre disciplin för att upprätthålla materialrutorna. Hinder för kommunikation i produktionen kan vara att UE inte förstår syftet eller vinsten med att jobba med dessa delar. Underentreprenörerna behöver komma in i detta tänk. De är kvar i hur byggbranschen såg ut för 15 år sedan. De måste få se fördelarna för att förstå. (Projektchef, Norrköping). 29
37 Analys och resultat Resultat Vilka faktorer skall beaktas vid planering av materialrutor? Nedan redovisas de fysiska faktorer som skall beaktas vid planering av materialrutor. Resultatet redovisas för placering utomhus, inomhus samt de faktorer som är gemensamma för både inomhus och utomhus på arbetsplatsen. Faktorerna är viktiga att ha med sig vid planering och när APD-planen skall kommuniceras. Tabell 3. Resultat, faktorer som skall beaktas vid planering av materialrutor. 30
38 Analys och resultat Nedan redovisas de förutsättningar som krävs för att ovanstående faktorers skall kunna planeras på ett bra vis. Resultatet kommer ur intervjuer och dokumentanalys. Tabell 4. Resultat, faktorer som skall beaktas vid planering av materialrutor. Hur kan erfarenheter från tidigare projekt bidra till förbättringar vid planering och hantering av material? Nedan redovisas hur erfarenhetsåterföring från tidigare projekt kan bidra till förbättrad materialhantering: Genom strukturerade processer för insamling och analysering av erfarenheter. Insamling och dokumentering av erfarenheter bör ske kontinuerligt under byggprocessen och när problem uppstår. Det måste finnas resurser för insamling och analysering av erfarenheter. De analyserade erfarenheterna kan föras tillbaka till produktionen genom rutiner, standardiserade arbetsmetoder, standardiserade arbetsberedningar och checklistor. Det bör finnas ett IT-system där relevanta dokument är sorterade samt lättillgängliga och kan delas mellan liknande projekt. Vilka förbättringsmöjligheter finns för kommunikationen av APDplanen? Nedan redovisas förbättringsförslag för kommunikationen av APD-planen, vid tillämpning av Lean-verktyget 5S i form av materialrutor och gångstråk. Mer fokus på kommunikation av APD-planen redan vid inköp- och leveransplanering då förutsättningarna för materialrutor och gångstråk sätts. Resurs med kompetens inom logistik som är delaktig i produktionsplaneringen. Utan resurs riskerar planering av materialrutor och gångstråk att utebli då tidspress gör att platsledningen prioriterar annat. I fall resurs för detta saknas, hänger allt på platsledningens engagemang om användandet av materialrutor, 31
39 Analys och resultat gångstråk samt 5S-verktyget skall bli lyckosamt. Kommunikationen av APDplan, materialrutor och gångstråk underlättas med en resurs. Respondenter i båda projekten lyfte fram den kontinuerliga kommunikationen av APD-planen med UE och yrkesarbetare som en viktig faktor. De upplevde därför att materialhanteringen fungerat bättre än tidigare projekt de varit involverade i. Det är viktigt att APD-plan och leveransplan diskuteras och är i fokus under produktionen. Mer standardisering vid planeringen av materialrutor. Det bör till exempel framgå vilka verktyg och material som behövs vid olika arbetsmoment när planeringen av rutorna sker. Standarderna kan underlätta vad som behöver kommuniceras och när. Kommunikation till produktionen via en ansvarig godsmottagare. En person som är extra insatt i leveranser och APD-planens materialrutor och gångstråk. Det skapar förutsättning för att materialet placeras på rätt plats direkt efter leverans. Godsmottagaren bör finnas ute i produktionen och får inte ha för hög arbetsbelastning utöver rollen som godsmottagare. Koppling till målet Rapportens mål var att identifiera förbättringsåtgärder gällande användandet av materialrutor och gångstråk samt skapa en kommunikationsmodell för APD-planen som stödjer erfarenhetsåterföring. För att lyckas med att uppnå målet ställdes tre frågeställningar. Den första frågeställning svarade mer generellt på vilka faktorer som berörs vid planering av materialrutor och gångstråk. Faktorerna behöver kommuniceras under planeringen av arbetsplatsen. Den andra frågeställning svarade på hur erfarenheter om materialrutor och gångstråk kan överföras mellan byggnadsprojekt. Den tredje frågeställningen mynnade ut i förbättringsförslag gällande kommunikation av APD-planen, vid användning av materialrutor och gångstråk. Resultatet från frågeställningarna utgör grunden till en kommunikationsmodell av APD-plan vid användning av materialrutor och gångstråk (figur 11). Modellen visar att APD-planen skapas utifrån bygghandlingar från projekteringen, men att det borde finnas en webb-portal med standarder och relevanta dokumentet som kan underlätta bland annat utformningen av APD-planen. Under produktionsplaneringen är det viktigt att Leverans-, inköp- och APD-planeringen och att det där för sker kontinuerliga möten mellan platsledning, inköpare och logistikresurs. Under produktionen är det också viktigt att dessa delar samverkar genom kontinuerlig kommunikation mellan platsledning, logistikresurs och godsmottagare. Erfarenhetsåterföring sker under produktionen med hjälp utav logistikgruppen som samlar in erfarenheter kontinuerligt genom att en logistikresurs varje vecka besöker byggarbetsplatsen. Logistikgruppen bearbetar erfarenheter angående materialhantering som förs tillbaka till webb-portalen som standarder och relevanta dokument. 32
40 Analys och resultat Figur 11. Kommunikationsmodell för APD vid användning av materialrutor och gångstråk 33
41 6 Diskussion och slutsats I detta kapitel redovisas slutsatser och diskussion om studiens resultat relaterat till metodval och begränsningar. Avslutningsvis ges förslag på vidare forskning inom området. Resultatdiskussion Under intervjuer, dokumentanalyser och observation samlades tillräckligt med empiri in för att genom analys svara på studiens frågeställningar och mål. Därför kan validiteten anses som god. Högre validitet skulle kunnat uppnås genom bättre avgränsning och undersökning av ett mindre händelseförlopp. Den inre validiteten styrktes genom att flera personer med olika befattningar intervjuades i projekten, vilket ledde till att olika perspektiv lyftes fram. Den yttre validiteten blev bättre av att två projekt undersöktes i olika regioner inom NCC:s organisation. Reliabiliteten styrktes genom att sammanfattning av intervjuerna skickades tillbaka till respondenterna. Respondenterna ombads läsa igenom och komma med synpunkter på sammanställningen. Genom att intervjuer har bandats så har granskning, jämförelse och analys av svaren möjliggjorts, vilket bidrar till högre reliabilitet. Flera metoder för insamling av data har använts och den insamlade empirin har varit tämligen entydig stärker också reliabiliteten samt ger bra förutsättningar för att kunna dra trovärdiga slutsatser. Metoddiskussion Arbetet har präglats av ett kvalitativt förhållningssätt där fallstudie har varit ett metodval. Det kvalitativa förhållningsättet har möjliggjort att ett händelseförlopp kunnat analyseras, vilket var nödvändigt för att uppnå arbetets mål. Kvalitativa intervjuer gjorde det möjligt att få mer utvecklade svar och resonemang. Fallstudie gjordes på två projekt inom NCC:s organisation, vilket möjliggjorde att studera deras arbetssätt närmare. En avgränsning till enbart två projekt var nödvändigt med tanke på tidsaspekten. Litteraturstudien som låg till grund för det teoretiska ramverket, hjälpte författarna att få en bättre förståelse angående teorier kopplade till ämnet. Detta var användbart vid utformandet av en intervjuguide med relevanta frågor. Semistrukturerade intervjuer ledde till diskussioner också utanför den intervjuguide som användes. Det bidrog till bredare förståelse av händelseförlopp och problem. Intervjuguiden skickades ut till respondenterna i förväg vilket bidrog till svar som var genomtänkta på förhand. Observationen gjordes endast under ett tillfälle och det är därför svårt att dra slutsatser utifrån den. Däremot gav observationen en bättre bild och förståelse som låg till grund för analys av intervjuer och dokument. Under observationen fördes dokumentation i form av anteckningar och foton. Observationen bekräftade även trovärdigheten i respondenternas svar under intervjuerna i Norrköping. Dokumentanalysen gav insikt ytterligare i arbetssätt och bättre förståelse för intervjusvar. De bekräftade också resonemang och svar som respondenterna gav under intervjuerna. 34
42 Begränsningar Då arbetet endast omfattar studie av två byggprojekt finns det en begränsning i vilka faktorer och resonemang som lyfts fram. Arbetssätt och förutsättningar kan skilja mellan byggprojekt, inom samma organisation och mellan olika företag. Grundläggande processer och händelseförlopp vid uppförande av byggnader är likartade, därför kan resultatet även ses som tillämpbart generellt. Slutsatser och rekommendationer Byggindustrins slöseri beträffande tid uppgår till 57% och att 40% av den slösade tiden kan kopplas till materialhanteringen. Vidare belystes att dålig kommunikation är en av de vanligaste projektriskerna. Lean-verktyget 5S bidrar till en funktionell och välorganiserad arbetsplats som är grunden för att kunna standardisera det arbete som utförs på arbetsplatsen, vilket leder till att slöseri kan upptäckas och drivas ut. Materialrutor och gångstråk är ett sätt att använda sig av 5S i byggproduktionen. APD-planen kan användas som ett verktyg för att kommunicera användandet av materialrutor och gångstråk. Förbättringsförslag för användning av materialrutor och gångstråk samt en kommunikationsmodell för APDplanen har tagits fram. Det finns många faktorer att beakta vid planering av materialrutor och gångstråk. Därför bör det upprättas en standard som underlättar planering och möjliggör att alla faktorer beaktas gällande materialrutor och gångstråk. En förutsättning för att användningen av materialrutor och gångstråk skall fungera är att det finns en tillsatt resurs med rätt kompetens, som arbetar med logistikarbetet på byggarbetsplatsen. Resurs med kompetens inom logistik kan stötta platsledningen i arbetet med planering och kommunikationen av materialrutor och gångstråk. Vid avsaknad av en resurs beror resultatet helt och hållet på platsledningens engagemang. Erfarenheter från tidigare projekt bidrar till förbättringar i materialhanteringen genom strukturerade processer för insamling och analysering. Bearbetning av erfarenheter bör ske kontinuerligt under ett projekt. Det måste finnas resurser för insamling och analysering av erfarenhetsåterföringen gällande materialhantering. Rekommendation är att en logistikgrupp sköter kontinuerlig erfarenhetsåterföringen angående materialhanteringen under ett projekt. Genom att logistikgruppen är involverade i alla organisationens projekt sker erfarenhetsåterföring däremellan. De analyserade erfarenheterna angående materialhanteringen kan föras tillbaka till produktionen genom rutiner, standardiserade arbetsmetoder, standardiserade arbetsberedningar och checklistor. Det bör finnas ett IT-system där relevanta dokument är sorterade samt lättillgängliga och kan delas mellan liknande projekt. APD-planen bör vara mer i fokus vid inköp- och leveransplaneringen då det är då förutsättningarna för materialrutor och gångstråk sätts. 35
43 Det bör finnas en ansvarig godsmottagare. Den ansvarige skall vara extra insatt i leveranser och APD-planens materialrutor och gångstråk. Det skapar förutsättning för att materialet placeras på rätt plats direkt efter leverans. Godsmottagaren bör finnas ute i produktionen och får inte ha för hög arbetsbelastning utöver rollen som godsmottagare Förslag till vidare forskning Då studien har tagit fram en kommunikationsmodell samt identifierat förbättringsåtgärder gällande APD-planering i teorin skulle ett förslag till fortsatt forskning vara att realisera kommunikationsmodellen och förbättringsförslagen i praktiken. Vidare studier skulle kunna innefatta att undersöka de ekonomiska konsekvenserna som kommunikationsmodellen och förbättringsförslagen eventuellt bidrar till. 36
44 Referenser Referenser Arvidsson, P., & Rosengren, K-E. (2002). Sociologisk metodik. Liber AB Aziz, R. F., & Hafez, S. M. (2013). Applying lean thinking in construction and performance improvement. Alexandria Engineering Journal, 52(4). Ceric, A. (2014). Minimizing communication risk in construction: a Delphi study of the key role of project managers. Journal of Civil Engineering And Management Vol. 20. Iss. 6. Dainty, A., Moore, D., & Michael, M. (2006). Communication in Construction: Theory and Practice. Taylor and Francis, Oxon. Davidson, B., & Patel, R. (2011). Forskningsmetodikens grunder: att planera, genomföra och rapportera en undersökning. Lund: Studentlitteratur. Emmit, S., Mertia, B., Pasquire C. (2012). Is good enough Making Do? An investigation of inappropriate processing in a small design and building company. Construction Innovation: Information, Process, Management, 12 (3), pp Eriksson Barajas, K., Forsberg C,. Wengström, Y. (2013). Systematiska litteraturstudier i utbildningsvetenskap. 1. uppl. Stockholm, Natur och Kultur. Fiske, J. (1990). Kommunikationsteorier en introduktion. Stockholm: Wahlström & Widstrand. Gerth, R., Boqvist, A., Bjelkemyr, M,. & Lindberg, B. (2013). Design for construction: utilizing production experiences in development. Construction Management and Economics, 31:2, Guba, E., & Lincoln, Y. S. (1985). Naturalistic Inquiry. Beverly Hills, Kalifornien, USA: Sage Publishing. Hamon, E., Jarebrant, C. (2007). Effektivt byggande Utmana dina processer!. IVF Industriforsknng och utveckling AB. Hirano, H. (1996). 5S for operators : 5 pillars of the visual workplace / Hiroyuki Hirano ; instructional design by Melanie Rubin. Portland: Productivity Press. Holme, I.M,. & Solvang, B.K. (1996). Forskningsmetodik Om kvalitativa och kvantitativa metoder. Lund: Studentlitteratur. Höst, M., Regnell, B., & Runeson, P. (2006). Att genomföra examensarbete. Lund: Studentlitteratur. Johannessen, A., & Tufte, P-A. (2010). Introduktion till samhällsvetenskaplig metod. Linköping: FOG. Jonsson, P., & Mattsson, S-A. (2005). Logistik- Läran om Effektiva materialflöden. Studentlitteratur. Lund. 37
45 Referenser Justensen, L., & Mik-Meyer, N. (2011). Kvalitativa metoder: Från vetenskapsteori till praktik. Lund: Studentlitteratur AB. Larsson, L. (2014). Tillämpad kommunikationsvetenskap (4 uppl.) Lund: Studentlitteratur. Lange, S., & Schilling, D. (2015). Reasons for an optimized construction logistics. Group for Lean Construction: Global Knowledge pp Liker, J.K. (2004). The Toyota Way Lean för världsklass. Malmö: Liber. Lumseden, K. (2012). Logistikens grunder. Lund: Studentlitteratur. Lundkvist, R. (2015). Experience feedback in industrialised house-building the impact of production strategies. Luleå: Division of Structural and Construction Engineering, Department of Civil, Environmental and Natural Resources Engineering, Luleå University of Technology. Marinelli, M., Dolan, M., Spillane, J., & Konanahalli, A. (2014). Material waste in the northern ireland construction industry: On-site management causes and methods of prevention. Proceedings 30th Annual Association of Researchers in Construction Management Conference, ARCOM 2014, pp McQuail, D., & Windahl, S. (1978). Kommunikationsmodeller Lund: Studentlitteratur. Meiling, J., Lundkvist, R., & Magnusson, R. (2011). Erfarenhetsåterföring: Dags för klargörande, omtag och nya nivåer! Samhällsbyggaren nr Merriam, S. B. (1994). Fallstudien som forskningsmetod. Lund: Studentlitteratur. Mĺkva, M., Prajová, V., Yakimovich, B., Korshunov, A., Tyurin, I. (2016). Standardization One of the Tools of Continuous Improvement, Procedia Engineering, Volume 149, 2, Pages , ISSN Nahmens, I., Ikuma, L., & James, J. Use of safety and Lean integrated Kaizen to improve performance in modular homebuilding. (2011). Journal of Construction Engineering & Management, 137(7), pp Nonaka, I., & Takeuchi, H. (1995). The knowledge-creating company - How Japanese companies create the dynamics of innovation. New York, New York, USA: Oxford University Press. Nowotarski, P., Pasławski, J., & Matyja, J. (2016). Improving construction processes using lean management methodologies - cost case study. Procedia Engineering, 161. Pagar, S.J., Devalkar, R.V., Aher, M.C. (2015). To Study The Effective Material Management On Small Construction Projects. International Journal of Modern Trends in Engineering And Research Petersson, P., Johansson O., Broman, M., Blucher, D., & Alsterman, H. (2009). Lean Gör avvikelser till framgång!. Bromma: Part Media. 38

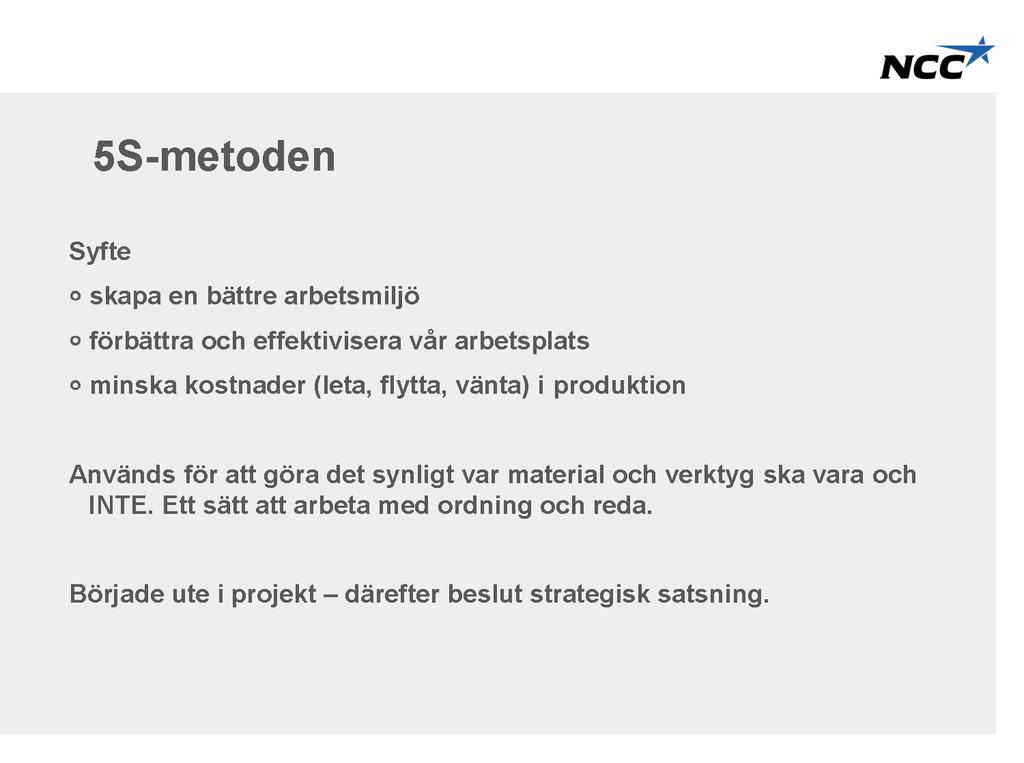

46 Referenser Revai, E. (2013). Byggstyrning. Liber AB, Stockholm. Salem, O., Solomon, J., Genaidy, A., & Minkarah, I. (2006). Lean Construction: From Theory to Implementation. Journal of management in engineering. Senaratne, S., & Ruwanpura, M. (2015). Communication in construction: a management perspective through case studies in Sri Lanka. Architectural Engineering And Design Management, 12(1), Shohet, I., & Frydman, S. (2003). Communication patterns in construction at construction manager level. Journal of Construction Engineering and Management- Asce; J.Constr.Eng.Manage.-ASCE, 129 (5), Strid, J., (1999). Intern kommunikation inom organisationer, företag och myndigheter, Lund: Studentlitteratur. Starrin, B., & Svensson, P-G. (1996). Kvalitativa studier i teori och praktik. Lund: Studentlitteratur. Sveriges byggindustrier. (2014). Kostnader. Hämtad 6 mars, 2017 från
47 Bilagor Bilagor Bilaga 1 Bilaga 2 Bilaga 3 Bilaga 4 Bilaga 5 Bilaga 6 Intervjufrågor till platsledning Intervjuer till inköpare och logistikansvarig Utbildningsunderlag för 5S inom NCC Checklista för APD-planering Utbildningsunderlag NCC Bostad Stockholm Vårt sätt att arbeta Observation, Rotflyet Norrköping 40
48 Bilagor Intervjufrågor till platsledning Bilaga 1 1. Är du med och utformar APD-planen, eller har du tidigare varit med och utformat APDplanen? 2. Hur kommuniceras APD-planen mellan inköp- och leveransplan? 3. Hur tycker du kommunikationen fungerar? 4. Följs någon standard/struktur/checklista vid planeringen? 5. Vilken information från projekteringsskedet anser du är viktigast att ha tillgång till vid upprättande av APD-plan? 6. Vilka hinder för effektiv kommunikationen anser du finns mellan APD-plan, leveransplan och inköpsplan? 7. Vilka verktyg/hjälpmedel använder du dig av vid överförande av informationen? 8. Hur vill du helst ta emot information, skriftligt eller muntligt? 9. Hur förmedlas APD-planen från projektering till produktionen? 10. Hur förmedlas APD-planen ute på arbetsplatsen? 11. Brukar ni utforma APD-planer som uppdateras kontinuerligt under byggprocessen? 12. Ser du några för- och/eller nackdelar med dynamiska APD-planer? 13. Hur förmedlas leveransplanen ute på arbetsplatsen? 14. Vem ansvarar för att förmedla leveransplanen? 15. Vad anser du är viktigt att tänka när man placerar materialzoner utomhus? 16. Vad anser du är viktigt att tänka när man placerar materialzoner inomhus? 17. Vilken information anser du är viktig att ha tillgång till vid planering av materialzoner? 18. Systematisk/standardiserad arbetsgång vid placering av materialzoner? 19. Placeras materialet utifrån närhet till arbetsstation eller ligger fokus på att materialrutorna skall minska antalet förflyttningar? 20. Vilka förutsättningar krävs för att material skall placeras på rätt plats direkt efter leverans 21. Vilka hinder motverkar att materialet placeras på rätt plats direkt efter leverans? 22. Avsetts tillräckligt mycket tid i planeringsstadiet kopplat till materialzoner? 23. Vad innebär erfarenhetsåterföring för dig? 24. Hur anser du erfarenhetsåterföringen fungerar angående materialhanteringen? 25. Vilka system använder du för att dela samt ta emot erfarenheter? 41
49 Bilagor 26. Vilka erfarenheter från produktionen anser du är viktiga att ha med sig vid materialplanering? 27. Hur dokumenteras erfarenheter från produktionen som kan vara användbara vid planeringen av materialzoner? 28. Hur dokumenteras erfarenheter från planeringen av materialzoner för att tas tillvara på i kommande projekt? 29. Vad anser du kan förbättras i materialplaneringen? 30. I projekt där materialzoner /5S använts vad tycker du har fungerat bra? 31. I projekt där materialzoner /5S använts vad tycker du har fungerat mindre bra? 32. Vad är dina erfarenheter av lagring på arbetsplatsen utan 5S? 33. Vad är dina erfarenheter av lagring på arbetsplatsen där 5S används? 34. Kommuniceras syftet av 5S- användningen ut till produktionen? Bilaga 1 42
50 Bilagor Intervjufrågor till inköpare och logistikansvarig Bilaga 2 1. Hur kommunicerar logistikgruppen APD-planen? 2. Hur förmedlas APD-planen i produktionen? 3. Vilka verktyg/hjälpmedel använder du dig av vid överförande av informationen? 4. Hur vill du helst ta emot information, skriftligt eller muntligt? 5. Hur tycker du kommunikationen fungerar? 6. Följs någon standard/struktur/checklista vid planeringen av APD-planen? 7. Vilken information från projekteringsskedet anser du är viktig att ha tillgång till vid upprättande av APD-plan? 8. Vad anser du är viktigt att tänka när man planerar materialzoner utomhus? 9. Vad anser du är viktigt att tänka när man planerar materialzoner inomhus? 10. Vilken information anser du är viktig att ha tillgång till vid planering av materialzoner? 11. Systematisk/standardiserad arbetsgång vid planering av materialzoner? 12. Vilka förutsättningar krävs för att material skall placeras på rätt plats direkt efter leverans? 13. Vilka hinder motverkar att materialet placeras på rätt plats direkt efter leverans? 14. Avsetts tillräckligt mycket tid i planeringsstadiet kopplat till materialzoner? 15. Vad innebär erfarenhetsåterföring för dig? 16. Hur anser du erfarenhetsåterföringen fungerar angående materialhanteringen? 17. Vilka system använder du för att dela samt ta emot erfarenheter? 18. Vilka erfarenheter från produktionen anser du är viktiga att ha med sig vid materialplanering? 19. Hur dokumenteras erfarenheter från produktionen som kan vara användbara vid planeringen av materialzoner? 20. Använder ni något system för att återföra erfarenheter? 21. Vad anser du kan förbättras i materialplaneringen? 22. I projekt där materialzoner /5S använts vad tycker du har fungerat bra? 23. I projekt där materialzoner /5S använts vad tycker du har fungerat mindre bra? 43
51 Bilagor Utbildningsunderlag för 5S inom NCC Bilaga 3 44
52 Bilagor Bilaga 3 45
53 Bilagor Bilaga 3 46
54 Bilagor Bilaga 3 47
55 Bilagor Bilaga 3 48
56 Bilagor Bilaga 3 49
57 Bilagor Bilaga 3 50
58 Bilagor Bilaga 3 51
59 Bilagor Bilaga 3 52
60 Bilagor Checklista för APD-planering Bilaga 4 53
61 Bilagor Bilaga 4 54
62 Bilagor Utbildningsunderlag, NCC Bostad Stockholm Bilaga 5 55
63 Bilagor Bilaga 5 56
64 Bilagor Bilaga 5 57

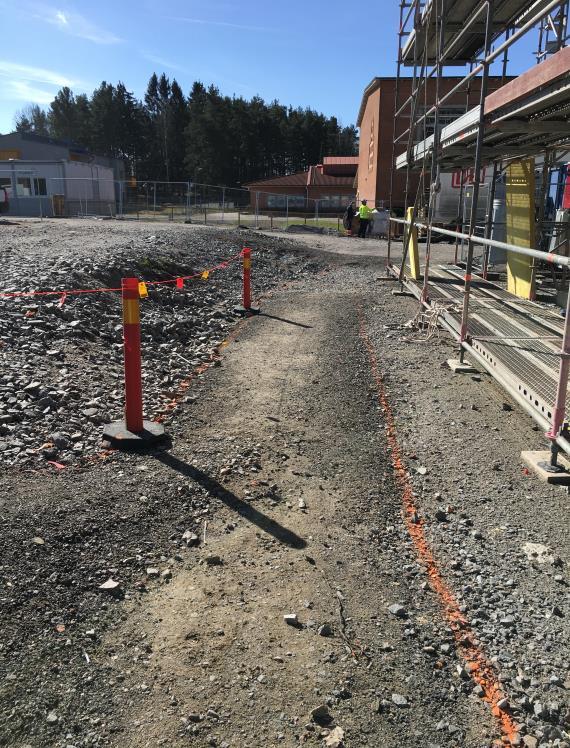

65 Bilagor Bilaga 5 58
66 Bilagor Bilaga 5 59
67 Bilagor Bilaga 5 60
68 Bilagor Bilaga 5 61
69 Bilagor Bilaga 5 62
70 Bilagor Observation, Rotflyet Norrköping Bilaga 6 63
Framsida Titelsida ii Trycksida iii Abstract iv Sammanfattning v Förord vi Tom vii Innehållsförteckning 1 Introduktion... 1 1.1 Bakgrund... 1 1.2 Inledning... 1 1.2.1 Kaprifolen... 2 1.3 Syfte... 2 1.4
Kommunikation vid bygg- och anläggningsproduktion
EXAMENSARBETE 2006:019 HIP Kommunikation vid bygg- och anläggningsproduktion Arbetsplatsplanering MONIKA JOHANSSON LINNÉA LUNDBERG HÖGSKOLEINGENJÖRSPROGRAMMET Projektingenjör Luleå tekniska universitet
Titel på examensarbetet. Dittnamn Efternamn. Examensarbete 2013 Programmet
Titel på examensarbetet på två rader Dittnamn Efternamn Examensarbete 2013 Programmet Titel på examensarbetet på två rader English title on one row Dittnamn Efternamn Detta examensarbete är utfört vid
Litteraturstudie. Utarbetat av Johan Korhonen, Kajsa Lindström, Tanja Östman och Anna Widlund
Litteraturstudie Utarbetat av Johan Korhonen, Kajsa Lindström, Tanja Östman och Anna Widlund Vad är en litteraturstudie? Till skillnad från empiriska studier söker man i litteraturstudier svar på syftet
Att planera bort störningar
ISRN-UTH-INGUTB-EX-B-2014/08-SE Examensarbete 15 hp Juni 2014 Att planera bort störningar Verktyg för smartare tidplanering inom grundläggning Louise Johansson ATT PLANERA BORT STÖRNINGAR Verktyg för smartare
Rutiner för opposition
Rutiner för opposition Utdrag ur Rutiner för utförande av examensarbete vid Avdelningen för kvalitetsteknik och statistik, Luleå tekniska universitet Fjärde upplagan, gäller examensarbeten påbörjade efter
Effektivare materialhantering från leveransmottagning till materialanvändning på en byggarbetsplats
Effektivare materialhantering från leveransmottagning till materialanvändning på en byggarbetsplats Make the material management on a construction site more efficient from delivery to usage Mattias Hallman
Social innovation - en potentiell möjliggörare
Social innovation - en potentiell möjliggörare En studie om Piteå kommuns sociala innovationsarbete Julia Zeidlitz Sociologi, kandidat 2018 Luleå tekniska universitet Institutionen för ekonomi, teknik
Projektmodell med kunskapshantering anpassad för Svenska Mässan Koncernen
Examensarbete Projektmodell med kunskapshantering anpassad för Svenska Mässan Koncernen Malin Carlström, Sandra Mårtensson 2010-05-21 Ämne: Informationslogistik Nivå: Kandidat Kurskod: 2IL00E Projektmodell
Li#eratur och empiriska studier kap 12, Rienecker & Jørgensson kap 8-9, 11-12, Robson STEFAN HRASTINSKI STEFANHR@KTH.SE
Li#eratur och empiriska studier kap 12, Rienecker & Jørgensson kap 8-9, 11-12, Robson STEFAN HRASTINSKI STEFANHR@KTH.SE Innehåll Vad är en bra uppsats? Söka, använda och refera till litteratur Insamling
Ökat personligt engagemang En studie om coachande förhållningssätt
Lärarutbildningen Fakulteten för lärande och samhälle Individ och samhälle Uppsats 7,5 högskolepoäng Ökat personligt engagemang En studie om coachande förhållningssätt Increased personal involvement A
Syns du, finns du? Examensarbete 15 hp kandidatnivå Medie- och kommunikationsvetenskap
Examensarbete 15 hp kandidatnivå Medie- och kommunikationsvetenskap Syns du, finns du? - En studie över användningen av SEO, PPC och sociala medier som strategiska kommunikationsverktyg i svenska företag
SÄKERHET! TIDER MED MERA UPPLÄGG KURSINNEHÅLL. Tider: Regler
Introduktion till Lean, dag1 AU117G PARKERING På studentparkering gäller studentparkeringstillstånd märkt med Student. På personalparkering det står Personal på skylten gäller inte studentparkeringstillstånd.
Föreläsning 6: Analys och tolkning från insamling till insikt
Föreläsning 6: Analys och tolkning från insamling till insikt FSR: 1, 5, 6, 7 Rogers et al. Kapitel 8 Översikt Kvalitativ och kvantitativ analys Enkel kvantitativ analys Enkel kvalitativ analys Presentera
Föreläsning 5: Analys och tolkning från insamling till insikt. Rogers et al. Kapitel 8
Föreläsning 5: Analys och tolkning från insamling till insikt Rogers et al. Kapitel 8 Översikt Kvalitativ och kvantitativ analys Enkel kvantitativ analys Enkel kvalitativ analys Presentera resultat: noggrann
KOMMUNIKATIVT LEDARSKAP
KOMMUNIKATIVT LEDARSKAP EN ANALYS AV INTERVJUER MED CHEFER OCH MEDARBETARE I FEM FÖRETAG NORRMEJERIER SAAB SANDVIK SPENDRUPS VOLVO Mittuniversitetet Avdelningen för medieoch kommunikationsvetenskap Catrin
Introduktion till Lean, dag1 AU117G
Introduktion till Lean, dag1 AU117G SÄKERHET! TIDER MED MERA Tider: 08.00-ca15.45 09.30-09.50 Kaffe 12.00-13.00 Lunch 14.30-14.50 Regler Telefoner Passa tider Diskutera Namnskyltar? KURSINNEHÅLL Dag 1
Kvalitativa metoder. Amy Rankin amy.rankin@liu.se
Kvalitativa metoder Amy Rankin amy.rankin@liu.se Vad händer i dag? Validitet och reliabilitet Metodfördjupning: observation, intervju Diskussion av artikel Exploring the Openness of Cognitive Artifacts
SMART. Lean på kulturförvaltningen. Ökat kundvärde. Lärandet. Nytänkande och utveckling - Samarbete Erfarenhetsutbyte - Ständiga förbättringar
SMART Lean på kulturförvaltningen Ökat kundvärde Tillsammans - Öppet klimat - Omtanke - Respekt Demokrati Lika värde Hållbar utveckling KULTURFÖRVALTNINGEN SMART Lean på kulturförvaltningen 1 www.halmstad.se
Att designa en vetenskaplig studie
Att designa en vetenskaplig studie B-uppsats i hållbar utveckling Jakob Grandin våren 2015 @ CEMUS www.cemusstudent.se Vetenskap (lågtyska wetenskap, egentligen kännedom, kunskap ), organiserad kunskap;
EXPERTEN PÅ INDUSTRIARBETSPLATSEN.
EXPERTEN PÅ INDUSTRIARBETSPLATSEN 5S www.gigant.se EXPERTEN PÅ 5S EXPERTEN PÅ 5S KUNSKAPEN SOM GER EN BÄTTRE ARBETSPLATS Med 20 års erfarenhet vet vi på Gigant vad som gör en bra arbetsplats ännu bättre.
Betygskriterier för Examensarbete, 15hp Franska C1/C3, Italienska C, Spanska C/C3
Uppsala universitet Institutionen för moderna språk VT11 Betygskriterier för Examensarbete, 15hp Franska C1/C3, Italienska C, Spanska C/C3 För betyget G skall samtliga betygskriterier för G uppfyllas.
Business research methods, Bryman & Bell 2007
Business research methods, Bryman & Bell 2007 Introduktion Kapitlet behandlar analys av kvalitativ data och analysen beskrivs som komplex då kvalitativ data ofta består av en stor mängd ostrukturerad data
Examensarbete, Högskoleingenjör energiteknik, 15 hp Grundnivå
Examensarbete, Högskoleingenjör energiteknik, 15 hp Grundnivå Studenten ska tillämpa kunskaper och färdigheter förvärvade inom utbildningsprogrammet genom att på ett självständigt och vetenskapligt sätt
BUSR31 är en kurs i företagsekonomi som ges på avancerad nivå. A1N, Avancerad nivå, har endast kurs/er på grundnivå som förkunskapskrav
Ekonomihögskolan BUSR31, Företagsekonomi: Kvalitativa metoder, 5 högskolepoäng Business Administration: Qualitative Research Methods, 5 credits Avancerad nivå / Second Cycle Fastställande Kursplanen är
Kvalitativa metoder II
Kvalitativa metoder II Tillförlitlighet, trovärdighet, generalisering och etik Gunilla Eklund Rum F 625, e-mail: geklund@abo.fi/tel. 3247354 http://www.vasa.abo.fi/users/geklund Disposition för ett vetenskapligt
Att intervjua och observera
Att intervjua och observera (Även känt som Fältstudier ) Thomas Lind Institutionen för informationsteknologi Visuell information och interaktion 2014-01-27 Påminnelser från högre ort Gruppindelning! Välj/Hitta
för att komma fram till resultat och slutsatser
för att komma fram till resultat och slutsatser Bearbetning & kvalitetssäkring 6:1 E. Bearbetning av materialet Analys och tolkning inleds med sortering och kodning av materialet 1) Kvalitativ hermeneutisk
EXAMENSARBETE. Ledning och planering. Skillnader mellan militär och entreprenadledning. Robin Boqvist Högskoleexamen Bygg och anläggning
EXAMENSARBETE Skillnader mellan militär och entreprenadledning 2014 Högskoleexamen Bygg och anläggning Luleå tekniska universitet Institutionen för samhällsbyggnad och naturresurser Skillnader mellan militär
Systematisk gemensam riskhantering i byggprojekt. Ekaterina Osipova Byggproduktion Luleå tekniska universitet
Systematisk gemensam riskhantering i byggprojekt Ekaterina Osipova Byggproduktion Luleå tekniska universitet Bakgrund och syfte Riskhantering blir allt viktigare i dagens byggbransch. Snabba förändringar
Handbok Produktionssystem NPS
Handbok Produktionssystem KUNDFOKUS INDIVID PRODUKTIVITET LEDARSKAP ORGANISATION Affärsidé Nimo förser marknaden med högkvalitativa, energieffektiva och innovativa produkter för klädvårdsrummet. Vision
Lätt att göra rätt med målstyrningstavla! Linda Carlsson
Lätt att göra rätt med målstyrningstavla! Linda Carlsson Bakgrund Nationella jämförelser har under flera år indikerat att Örebro har en lägre andel brukartid än andra kommuner och därmed en högre kostnad
EXAMENSARBETE. Från kalkyl och inköp till platschef. Robin Antfolk 2014. Högskoleexamen Bygg och anläggning
EXAMENSARBETE Från kalkyl och inköp till platschef Robin Antfolk 2014 Högskoleexamen Bygg och anläggning Luleå tekniska universitet Institutionen för samhällsbyggnad och naturresurser Från kalkyl och inköp
Vad ska vi göra idag?
LeanLir Vad ska vi göra idag? Gå igenom lite teorier kring lean varvat med att Prova teorierna i praktiken genom LeanLir Vi tar små små steg framåt under dagen LeanLir Vad är Lean? Tanke och arbetssätt
Lean. att göra mer med mindre. Lean 2011-01-13. 2011 Prolog www.prolog.se. 2011-01-142011-01-13 Prolog 2011
1 Lean att göra mer med mdre Lean 2011-01-13 2 Vad är Lean? Grundtanken med Lean är att mska kostnaderna genom att reducera slöserier i verksamheten Förändrgsledng Utbildng Projektledng Lean en långsiktig
IBSE Ett självreflekterande(självkritiskt) verktyg för lärare. Riktlinjer för lärare
Fibonacci / översättning från engelska IBSE Ett självreflekterande(självkritiskt) verktyg för lärare Riktlinjer för lärare Vad är det? Detta verktyg för självutvärdering sätter upp kriterier som gör det
LEAN I KOMMUNAL VERKSAMHET MÖJLIGHETER ATT OPTIMERA VERKSAMHETEN MED HJÄLP AV LEAN
LEAN I KOMMUNAL VERKSAMHET MÖJLIGHETER ATT OPTIMERA VERKSAMHETEN MED HJÄLP AV LEAN JOHAN MOBERG RAMBÖLL MANAGEMENT AGENDA 01 Vad är Lean för något och passar det oss? 02 Arbete med Lean i praktiken ett
Anvisningar till rapporter i psykologi på B-nivå
Anvisningar till rapporter i psykologi på B-nivå En rapport i psykologi är det enklaste formatet för att rapportera en vetenskaplig undersökning inom psykologins forskningsfält. Något som kännetecknar
Effektiv Bygglogistik
Effektiv Bygglogistik Harald Sundin Samuel Lindén Stockholm 2011-05-27 Synliga kostnader Allt som genererar en faktura Fokusinom branschen Dolda kostnader Interntransporter Skador, spill och svinn Bundet
Kursintroduktion. B-uppsats i hållbar utveckling vårterminen 2017
Kursintroduktion B-uppsats i hållbar utveckling vårterminen 2017 People build up a thick layer of fact but cannot apply it to the real world. They forget that science is about huge, burning questions crying
NOLATO MEDITECH. Vi skapar en verksamhet i världsklass
NOLATO MEDITECH Vi skapar en verksamhet i världsklass Kunden i fokus Medical Excellence utgår från Nolatos vision: Hållbar utveckling Design av processer Minska slöserier Miljöhänsyn Kundvärde Kompetens
Nästa steg. LEAN Production 1 dag. Norrköping Nov 2014. 1 Introduktion 2 Bakgrund och Teorier 3 5S, Std arbete, VSM 4 LEAN Spel 5 Ekonomi, Extra
Nästa steg LEAN Production 1 dag 1 Introduktion 2 Bakgrund och Teorier 3 5S, Std arbete, VSM 4 LEAN Spel 5 Ekonomi, Extra Norrköping Nov 2014 Några vanliga Verktyg 5S HUR UPPLEVER VI ORDNING? 5S HUR FUNGERAR
Nästa steg. Några vanliga Verktyg 5S HUR UPPLEVER VI ORDNING? LEAN Production 1 dag. Norrköping Nov 2015
Nästa steg LEAN Production 1 dag 1 Introduktion 2 Bakgrund och Teorier 3, Std arbete, VSM 4 LEAN Spel 5 Ekonomi, Extra Norrköping Nov 2015 Några vanliga Verktyg HUR UPPLEVER VI ORDNING? 1 HUR FUNGERAR
Hinder och drivkrafter för BIM i medelstora entreprenadföretag
Hinder och drivkrafter för BIM i medelstora entreprenadföretag Genomförd av: Petra Bosch och Anders Isaksson, Chalmers Martin Lennartsson och Henrik Linderoth, JTH Finansierad av: SBUF, Centrum för Management
Titel Mall för Examensarbeten (Arial 28/30 point size, bold)
Titel Mall för Examensarbeten (Arial 28/30 point size, bold) SUBTITLE - Arial 16 / 19 pt FÖRFATTARE FÖRNAMN OCH EFTERNAMN - Arial 16 / 19 pt KTH ROYAL INSTITUTE OF TECHNOLOGY ELEKTROTEKNIK OCH DATAVETENSKAP
Presentation vid nordisk byggträff 2013 Baltzar Karlsson, Leancoach
Presentation vid nordisk byggträff 2013 Baltzar Karlsson, Leancoach Målbild LEAN I LANTBRUKET ska leda till en kraftigt ÖKAD TILLVÄXT bland SVENSKA LANDSBYGDSSFÖRETAG Hur gör de mest framgångsrika industriföretagen?
Tid till förbättring ger tid till förbättring
Tid till förbättring ger tid till förbättring Kort presentation av Vara kommuns arbete kring systematiska förbättringar utifrån Lean tanke- och arbetssätt Mer att läsa Det finns idag inte så jättemånga
Minska den icke värdeskapande tiden på en byggarbetsplats
Minska den icke värdeskapande tiden på en byggarbetsplats Examensarbete inom högskoleingenjörsprogrammet Ekonomi och produktionsteknik SANDRA WALLGREN EKSTRÖM Teknikens ekonomi och organisation Chalmers
Metoduppgift 4 - PM. Barnfattigdom i Linköpings kommun. 2013-03-01 Pernilla Asp, 910119-3184 Statsvetenskapliga metoder: 733G02 Linköpings universitet
Metoduppgift 4 - PM Barnfattigdom i Linköpings kommun 2013-03-01 Pernilla Asp, 910119-3184 Statsvetenskapliga metoder: 733G02 Linköpings universitet Problem Barnfattigdom är ett allvarligt socialt problem
Vetenskapsmetod och teori. Kursintroduktion
Vetenskapsmetod och teori Kursintroduktion Creswell Exempel Vetenskapsideal Worldview Positivism Konstruktivism/Tolkningslära Kritiskt (Samhällskritiskt/ Deltagande) Pragmatism (problemorienterat) Ansats
VALLA Coach. Överenskommelse
VALLA Coach Överenskommelse Introduktion VALLA Coach där VALLA står för VirtuAL LAboratory for industrialized construction är en centrumbildning vid Luleå tekniska universitet (LTU) som leds av en styrelse
Demokratiskt ledarskap kontra låt-gå-ledarskap
www.byggledarskap.se Ledarskapsmodeller 1(5) Ledarskapsmodeller Kravet på ledarskapet varierar mellan olika organisationer. Kraven kan också variera över tid inom ett och samma företag. Ledarskapet i en
ATT BYGGA FÖRTROENDE
ATT BYGGA FÖRTROENDE Vissa saker är svårare att skapa än andra, även för oss specialister. I byggindustrin är ett starkt förtroende en av de allra svåraste sakerna att bygga upp. Det kräver en ärlighet,
openbim Stockholm 22 april 2013 Kraven på BIM är här
openbim Stockholm 22 april 2013 Kraven på BIM är här Vi fick några frågor Kan gemensamma, formella och neutrala krav formuleras? Hur kommer sådana krav att påverka och befästa arbetssätt, processer, informations-
Vara Lean Christina Dahlberg
Vara Lean Christina Dahlberg 2010-04 04-0707 Lean vad är det? Tanke- och arbetssätt kring systematiskt förbättringsarbete Kundens behov i fokus Utgår från medarbetarnas delaktighet och engagemang i sitt
MEDIEKOMMUNIKATION. Ämnets syfte
MEDIEKOMMUNIKATION Ämnet mediekommunikation behandlar journalistikens, informationens och reklamens innehåll, villkor och roll i samhället. Inom ämnet studeras kommunikationsprocessens olika steg utifrån
Företagspresentation 2014
Företagspresentation 2014 Affärsidé Hitta bygget Sverige AB s affärsidé är en mobilapp med tillhörande hemsida som förenklar kommunikationen och förmedlar förutsättningar mellan leverantörers chaufförer
Collaborative Product Development:
Collaborative Product Development: a Purchasing Strategy for Small Industrialized House-building Companies Opponent: Erik Sandberg, LiU Institutionen för ekonomisk och industriell utveckling Vad är egentligen
VaraLean Förbättringsarbete i vardagen
VaraLean Förbättringsarbete i vardagen Maria Viidas, Kvalitetschef Kort om mig Pedagogen Göteborg Högskolan Väst Högskolan i Borås Karlstads Universitet Upplägg på dagen Vad är lean? Varför nu? (Hur) hänger
Implementering - teori och tillämpning inom hälso- och sjukvård
Implementering - teori och tillämpning inom hälso- och sjukvård Siw Carlfjord Leg sjukgymnast, Med dr IMH, Linköpings universitet There are not two sciences There is only one science and the application
Industriellt betongbyggande leder till ökad produktivitet. Peter Simonsson
Industriellt betongbyggande leder till ökad produktivitet Peter Simonsson 1 Agenda Snabbare Produktivitetsökning Forskning LTU Innovationer Arbetsmiljö Byggbarhet och Lean Standardisering IT 2 Implementering
KOMMUNIKATION ATT SKAPA ETT BRA SAMTAL
KOMMUNIKATION Detta dokument tar upp kommunikation, feeback och SMART:a mål, som ska verka som ett stöd under utvecklingssamtalet. Kommunikation är konsten att förmedla tankegångar, information och känslor
Utformning av resultatdiskussion
Utformning av resultatdiskussion Den vetenskapliga textens retorik Argumentera i text utforma diskussionskapitlet En praktisk argumentationsmodell Avdelningen för fackspråk och kommunikation God professionell
Denna bok tillhör: Namn:
Vägen framåt! 2 Denna bok tillhör: Namn: 3 Innehåll Introduktion sid 4 Vår affärsidé sid 5 Vår vision sid 6 Syftet med vår verksamhet sid 7 Lärande organisation sid 8 Våra värderingar sid 9 Våra 8 principer
En arbetsplats för både kropp och knopp Kontorsmiljöns betydelse för prestation och hälsa
En arbetsplats för både kropp och knopp Kontorsmiljöns betydelse för prestation och hälsa Helena Jahncke Docent arbetshälsovetenskap 2018-10-16 1 Bättre kommunikation? Medarbetare i öppna kontorslandskap
Vision. Vision. Vision. Framgångsrikt förändringsarbete med OBM
Framgångsrikt förändringsarbete med OBM SWABAs höstträff 2018!1 Varför är det viktigt att förändra? Vad skall uppnås med förändringen? Hur kommer förändringen att påverka de berörda? Hur uppfattas/begrips
Vad motiverar personer till att jobba inom traditionella hantverksyrken?
Högskolan i Halmstad Sektionen för Hälsa Och Samhälle Arbetsvetenskapligt Program 120 p Sociologi C 41-60 p Vad motiverar personer till att jobba inom traditionella hantverksyrken? En studie om snickare
Foto: Johan Eriksson
Foto: Johan Eriksson VAD ÄR LEAN? Det är definitivt inte något nytt en snabblösning en rationaliseringsmetod något konstigt eller krångligt Överordnat begrepp Förhållningssätt / strategi Inbegriper delar
Kursens syfte. En introduktion till uppsatsskrivande och forskningsmetodik. Metodkurs. Egen uppsats. Seminariebehandling
Kursens syfte En introduktion till uppsatsskrivande och forskningsmetodik Metodkurs kurslitteratur, granska tidigare uppsatser Egen uppsats samla in, bearbeta och analysera litteratur och eget empiriskt
UTVECKLING AV INTERN KOMMUNIKATION MELLAN BYGG OCH ANLÄGGNING INOM ENTREPRENADFÖRETAG
UTVECKLING AV INTERN KOMMUNIKATION MELLAN BYGG OCH ANLÄGGNING INOM ENTREPRENADFÖRETAG DEVELOPMENT OF INTERNAL COMMUNICATION BETWEEN BUILDING AND PLANT WORKS WITHIN CONSTRUCTION COMPANIES Adam Johansson
Fallstudier. ü Ett teoretiskt ramverk kan vägleda i datainsamligen och analysen
Fallstudier Fallstudier Studieobjekt: Samtida fenomen/företeelser i deras verkliga miljö Djupgående undersökning Exempel på forskningsfrågor: Hur? Varför? Forskaren styr eller kontrollerar inte studieobjektet
Lean hur kan det användas i jordbruksföretaget. Elenore Wallin, Lean coach, Hushållningssällskapet
Lean hur kan det användas i jordbruksföretaget Elenore Wallin, Lean coach, Hushållningssällskapet Nationell satsning ca 70 större företag deltar Vad är Lean? Kundfokus det kunden vill ha Ta bort slöseri
Projekt L4U Lean Life Long Learning Ungdom Enköping Kommun
Projekt: L4U Lean Life Long Learning Ungdom ESF Diarie.Nr: 2009-3020122 VOK AB Förhandsutvärdering & Utvärderingsupplägg ESF-Socialfonden, programområde 2 Ökat arbetskraftutbud Projekt L4U Lean Life Long
Koppling mellan styrdokumenten på naturvetenskapsprogrammet och sju programövergripande förmågor
Koppling mellan styrdokumenten på naturvetenskapsprogrammet och sju programövergripande förmågor Förmåga att Citat från examensmålen för NA-programmet Citat från kommentarerna till målen för gymnasiearbetet
Interaktionsdesign som profession. Föreläsning Del 2
Interaktionsdesign som profession Föreläsning Del 2 Vikten av att göra research Varför behöver vi göra research? En produkt blir aldrig bättre än den data som denna baseras på Men Vi har redan gjort en
Hur kan man uppnå tillståndet där Lean/Verksamhetsutveckling är en naturlig del av tillvaron?
Hur kan man uppnå tillståndet där Lean/Verksamhetsutveckling är en naturlig del av tillvaron? Av Ronny Brandqvist Sida 1 av 19 Lean är INTE ett statiskt tillstånd Sida 2 av 19 Hur kan det se ut? Attityder,
Vad är lean management. Fredrik Trossö Kvalitetsledare Laboratoriemedicinska länskliniken, USÖ och leancoach på USÖ
Vad är lean management Fredrik Trossö Kvalitetsledare Laboratoriemedicinska länskliniken, USÖ och leancoach på USÖ SKL Ekonomi och framtid Framtida utmaningar Modell för dynamiska system Kvalitetsbristkostnader
Aristi Fernandes Examensarbete T6, Biomedicinska analytiker programmet
Kursens mål Efter avslutad kurs skall studenten kunna planera, genomföra, sammanställa och försvara ett eget projekt samt kunna granska och opponera på annan students projekt. Studenten ska även kunna
På kommande sidor kan du läsa mer om CFI, dess innehåll och uppbyggnad.
Undrar du hur cheferna fungerar? Genom att mäta det kommer ni att veta. Vill ni vässa styrningen av verksamheten? Det är cheferna som gör jobbet. Behöver ni förstärka den gemensamma chefskulturen? Kulturen
Kvalitativa metoder. Amy Rankin
Kvalitativa metoder Amy Rankin amy.rankin@liu.se Vad händer i dag? Validitet och reliabilitet Metodfördjupning: observation, intervju Vi diskuterar artikeln Exploring the Openness of Cognitive Artifacts
Grunderna i Lean. Mirella Westpil, Michael Lundstedt 2013-11-05
Grunderna i Lean Mirella Westpil, Michael Lundstedt 2013-11-05 Några ord om oss Michael Mirella Agenda 13.15 Presentation Michael & Mirella 13.20 Vad är Lean Bikupor 13.30 Överblick (historia, värderingar,
Bygglogistik Ett modeord eller en lösning?
Bygglogistik Ett modeord eller en lösning? Micael Thunberg Teknologie Doktor i bygglogistik Agenda Vad är logistik? Kopplingen logistik och planering Kort om förutsättningarna för effektiv bygglogistik
Nej. Arbetsgång i en processförbättring. Processägare beslutar att inleda ett förbättringsarbete. Föranalysens resultat:
Arbetsgång i en processförbättring Signaler från Kund, VP, medarbetare eller på andra sätt om att ett förbättringsarbete behövs Processägare beslutar att inleda ett förbättringsarbete och utser processledare
Nyckeln till framgång
Nyckeln till framgång 1 2 En liten bok om Industrilås värderingar att bära nära hjärtat. 3 När vi på Industrilås ville formulera vilka vi är och vad vi står för skapade vi begreppet En filosofi, många
FÖR FÖRETAG/ORGANISATIONER I SAMBAND MED EXAMENSARBETE. Vägledning
FÖR FÖRETAG/ORGANISATIONER I SAMBAND MED EXAMENSARBETE Vägledning INNEHÅLLSFÖRTECKNING Inledning... 3 Beskriv rätt problem eller utvecklingsidé... 3 Vad är ett examensarbete... 3 Vad är en handledares
Att utveckla en Leankultur. Bozena Poksinska & Erik Drotz
Att utveckla en Leankultur Bozena Poksinska & Erik Drotz Agenda Leanverktyg vs. Leankultur Viktiga beståndsdelar av Leankultur Självvärderingsverktyg för Leankultur 2 Lean verktygslåda Just in Time (JIT)
Kvalitativ metodik. Varför. Vad är det? Vad är det? Varför och när använda? Hur gör man? För- och nackdelar?
Kvalitativ metodik Vad är det? Varför och när använda? Hur gör man? För- och nackdelar? Mats Foldevi 2009 Varför Komplement ej konkurrent Överbrygga klyftan mellan vetenskaplig upptäckt och realiserande
CHEFENS KOMMUNIKATIONSVERKTYG VERSION 2.2
CHEFENS KOMMUNIKATIONSVERKTYG VERSION 2.2 Nordisk Kommunikation AB Olof Palmes gata 13 SE 111 37 Stockholm T +46 8 612 5550 F +46 8 612 5559 info@nordisk-kommunikation.com www.nordisk-kommunikation.se
Min syn på Optimal kommunikation i en PU-process
Min syn på Optimal kommunikation i en PU-process En essä i kursen Produktutveckling med formgivning, KN3060 Patrick Larsson, Mälardalens högskola, 2007-04-26 Inledning Kommunikation definieras som överföring
Utvärdering av Norrbussamverkan
Till Länsstyrgruppen i Norrbotten 2016-11-09 FÖRSLAG: Utvärdering av Norrbussamverkan Sedan år 2008 har Norrbottens läns landsting och länets 14 kommuner en överenskommelse för samverkan kring barn och
ENGELSKA. Ämnets syfte. Kurser i ämnet
ENGELSKA Det engelska språket omger oss i vardagen och används inom skilda områden som kultur, politik, utbildning och ekonomi. Kunskaper i engelska ökar individens möjligheter att ingå i olika sociala
Vår vägvisare är framtagen genom ett samarbete mellan KMAB:s ledningsgrupp och representanter från IF Metall.
Vår vägvisare är framtagen genom ett samarbete mellan KMAB:s ledningsgrupp och representanter från IF Metall. Utgåva 4 Tryckt av CopyGraf AB, Bräkne-Hoby 2018 Förord KMAB:s fyrklöver är en nyckelfaktor
Ämne - Engelska. Ämnets syfte
Ämne - Engelska Det engelska språket omger oss i vardagen och används inom skilda områden som kultur, politik, utbildning och ekonomi. Kunskaper i engelska ökar individens möjligheter att ingå i olika
Gymnasiearbetet. Daniel Nordström
Gymnasiearbetet Daniel Nordström Presentationens innehåll Film gymnasiearbetet Gymnasiearbetet i korthet Gymnasiearbetet mot högskoleförberedelse Planering-genomförande och utvärdering Planeringen för
Effektivare byggprocess med plattformar
Effektivare byggprocess med plattformar Skanska Xchange, personliga tankar och lärdomar Sverker Andreasson Innehåll 1) Skanska och plattformar 2) Personliga tankar om plattformsstrategier Produkter vs
5S i korthet. Detta är en kort sammanfattning av vad innehållet i 5S är, vilka effekter det kan ge och hur man kan starta.
5S i korthet Endast detaljer som används! En plats för varje detalj! Varje detalj på sin specifika plats! Allt är rent! Allt är klart för användning! Bild 1 2004-11-23 Bild 1 2005-02-02 Detta är en kort
Resursplanering av byggproduktion. Planering av byggprojekt
Resursplanering av byggproduktion Resursanalys Resurser allokeras till respektive aktivitet Resursbehovet visas i resurshistogram Resource Analysis Resource Analysis - Time Critical Resource Analysis -
Välkommen till en dag om förbättringsarbete och lärande i vardagen
Plats för bild Välkommen till en dag om förbättringsarbete och lärande i vardagen Twittra gärna @EstherNtverk Dagens erbjudande Lära känna varandra Träna förbättringsarbete, verktyg och kommunikation i
