1 Så här gör vi Norrköping Förberedelser inför projekt och byggstart Leif Lindberg Teknisk chef Norrköpings Kommun

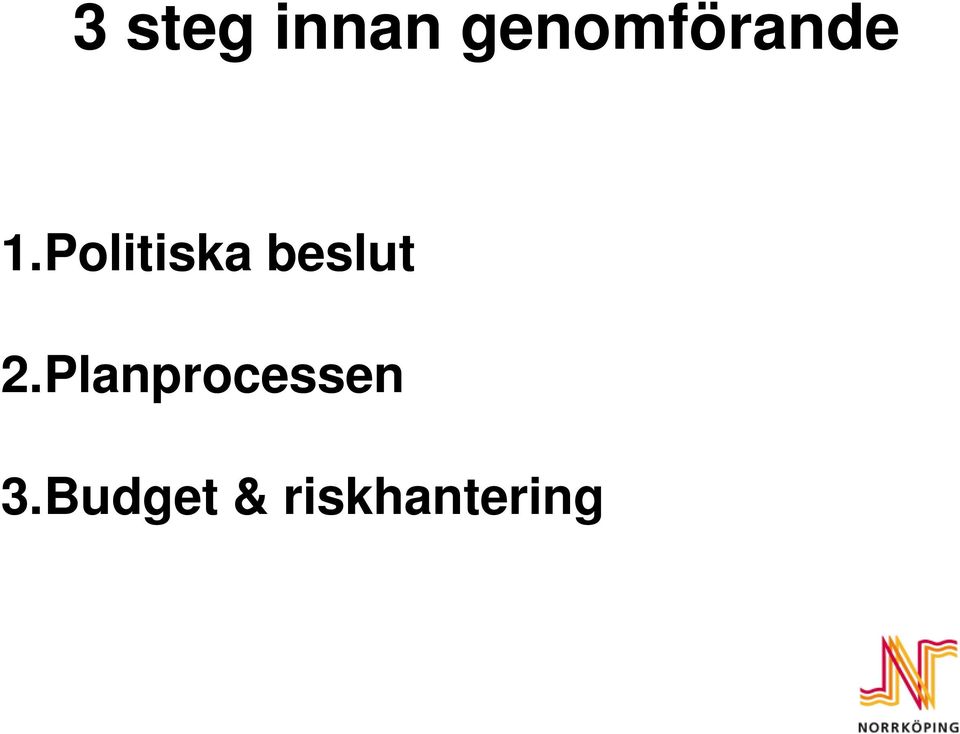

2 3 steg innan genomförande 1.Politiska beslut 2.Planprocessen 3.Budget & riskhantering

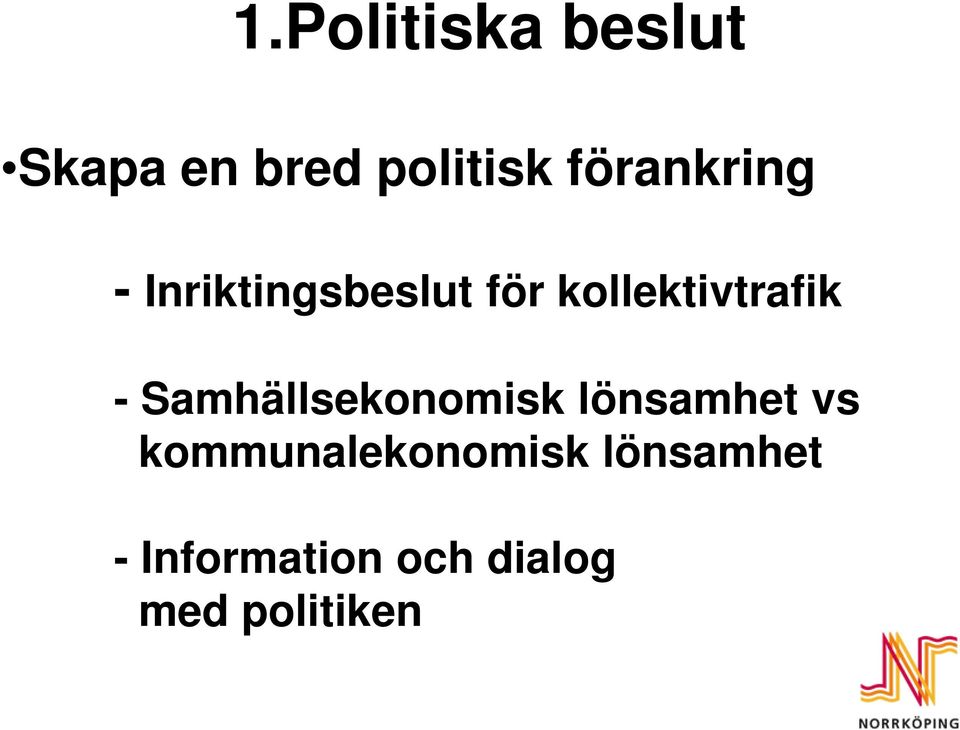

3 1.Politiska beslut Skapa en bred politisk förankring - Inriktingsbeslut för kollektivtrafik - Samhällsekonomisk lönsamhet vs kommunalekonomisk lönsamhet - Information och dialog med politiken

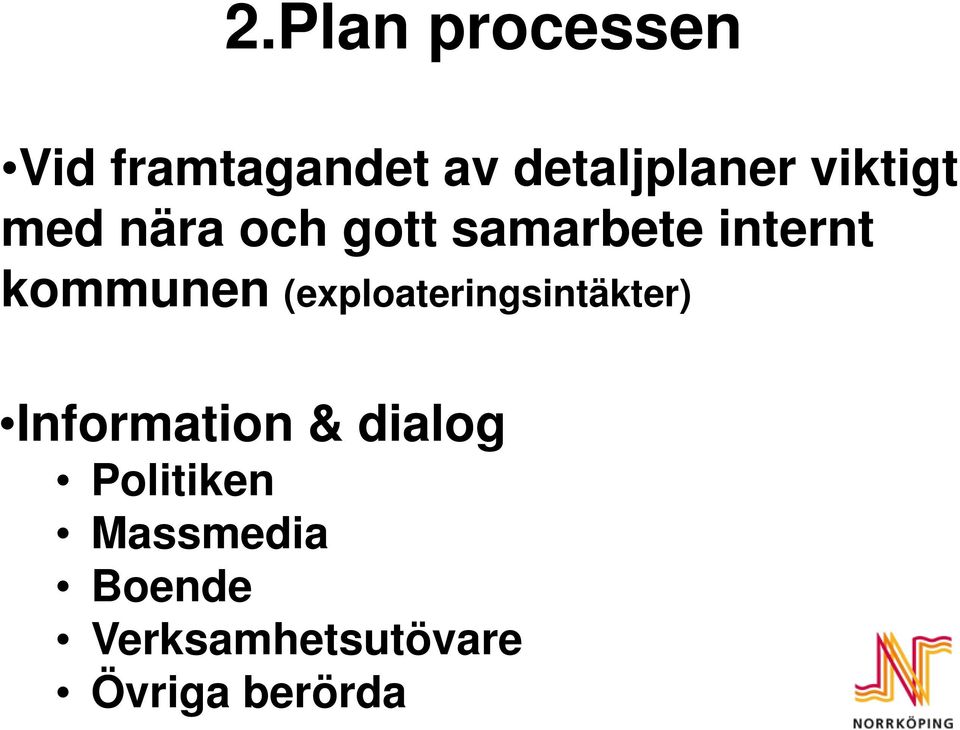

4 2.Plan processen Vid framtagandet av detaljplaner viktigt med nära och gott samarbete internt kommunen (exploateringsintäkter) Information & dialog Politiken Massmedia Boende Verksamhetsutövare Övriga berörda

5 3.Budget & Riskhantering Successivprincipen

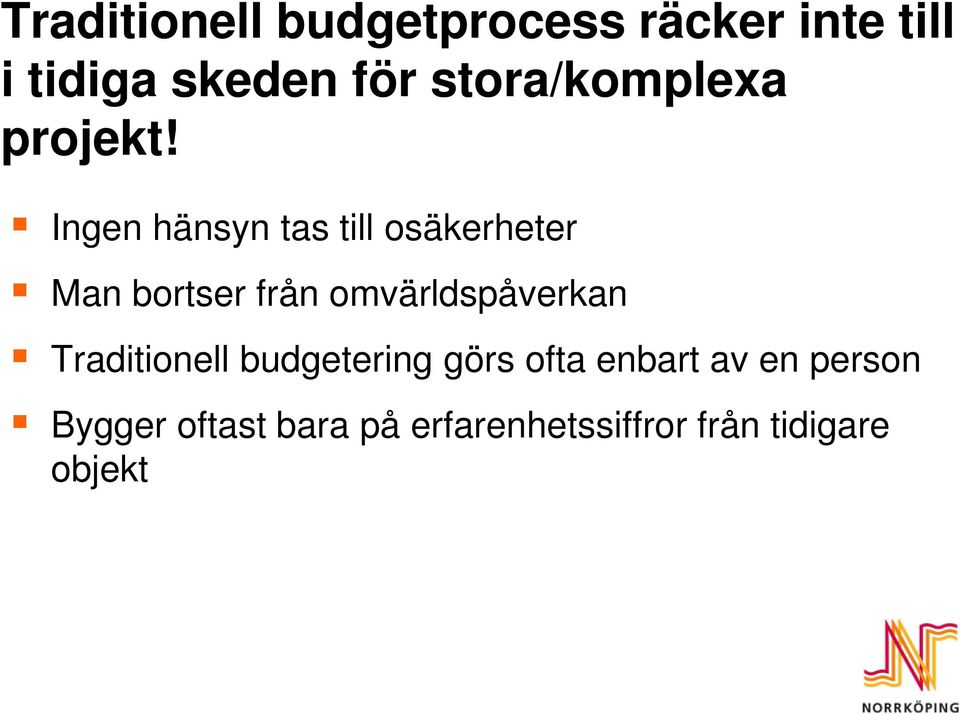

6 Traditionell budgetprocess räcker inte till i tidiga skeden för stora/komplexa projekt! Ingen hänsyn tas till osäkerheter Man bortser från omvärldspåverkan Traditionell budgetering görs ofta enbart av en person Bygger oftast bara på erfarenhetssiffror från tidigare objekt

7 Hur gör man en realistisk budget i ett tidigt, osäkert skede? Successivprincipen Hur håller vi kostnaden?

8 Syftet med metoden 1. Få ett bättre underlag för att fastställa budget/kalkyl för projektet 2. Tydliggöra osäkerheterna så att vi bättre kan hantera risker och få bättre kontroll på kostnaderna

9 Skillnad mot traditionell kalkylering Acceptera osäkerhet Bedömningsteknik Top down Generella villkor

10 Är omvärlden stabil? 1. Entreprenadmarknaden är gynnsam och stabil 2. Alla parter uppträder på för projektet ett friktionsfritt sätt Projektet 3. Priserna är samma under hela projekttiden 4. Inga överraskningar under byggtiden 5. Projektstyrningen är fullt fungerande 6. Resurstillgången är oändlig 7. osv

11 Vad menar vi med begreppet Osäkerhet? Möjligheter Bättre Risker Sämre

12 Bättre ungefärligt och rätt än exakt och fel! Säkerhet X Osäkerhet?

13 Att tydliggöra osäkerheten det gör man inte ensam Personlig uppfattning SPECIALIST Faktisk osäkerhet Personlig uppfattning DJÄVULENS ADVOKAT Personlig uppfattning OPTIMIST Personlig uppfattning PESSIMIST Personlig uppfattning GENERALIST Tvärsammansatt grupp med mix av olika kompetenser, erfarenheter och personligheter pers

14 Gaffla in kostnaden! Min Troligt Max Kostnad

15 Överblick innan djupdykning!! Top Down Detaljvärlden

16 Grundkalkyl på helikopternivå!!!

17 Generella villkor - exempel Angränsande projekt Projektstyrning Projekteringens kvalitet Grundkalkylen Överraskningar i byggskedet Opinion/Politik Ändringar i lagar och regler Entreprenadmarknaden

18 Metoden ger budget och riskreserv Budget= Medelvärdet= 62 MSEK Riskreserv= standardavvikelse =11,6 MSEK

19 Osäkerhetsprofilen är ett underlag för projektstyrning

20 Projektstyrning Stadsutveckling Ljura/Hageby/Ringdansen

21 Osäkerhetsanalys genomförd augusti 2008 hela sträckan För dyrt och alltför tekniskt komplicerat => billigare mindre osäker lösning projekterades ingen omanalys gjordes av hela sträckan

22 Åtgärder för att minimera kostnaderna och osäkerheterna Neddragning av kvalitetsnivå gatumiljö Kostnadseffektivare byggskede med partnering Kompletterande finansiering av helhetsprojektet Etablering av en total projektorganisation för gemensam stark styrning Etapp 2 fick en ny sträckning

23 Nuläge Norrköpings Kommun/ Tekniska kontoret och Stadsbyggnadskontoret Vi använder Successivprincipen i budgetprocessen som projektstyrningsverktyg Metoden används i dialog med politiken

24 Frågor??

25 TL

26 LL

27 För tre år sedan beräknades gångbron, kostnad mellan 6 och 7 miljoner. Nu står det klart att den kommer att kosta närmare 18 miljoner. LL

28 Budget vs Kalkyl Kalkyl= En uppskattning av kostnaden Budget= Avsatta medel för t.ex. en investering LL

29 Hur undviks dessa överraskningar? Svar: 1. Lägg mer arbete i början på projekten!!! I budgetprocessen!! 2. Tydlig projektstyrning och uppföljning! LL

30 Exempel på användare C O R P O R A T IO N TL

31 Budgetprocessen Infrastruktur Malmölandet LL

32 Infrastruktur Malmölandet Finansierat LL

33 Resultat av kalkylen och åtgärder Vi konstaterade att högre kostnader än tidigare kalkylerat Större omfattning Större komplexitet Tids- och funktionsberoende i byggskedet Projektet lagt på is pga bristande finansiering LL

34 Hur gör man budgeten bättre? Acceptera att framtiden är osäker! Kalkylera med osäkerhet! Hur ska vi göra för att hålla kostnaderna? Fokusera på de osäkra delarna i kalkylen och hantera riskerna! TL

KOSTNADSBEDÖMNING. Västlänken. Göteborgs Stad och Mölndals Stad, Västra Götalands län. December 2014

KOSTNADSBEDÖMNING. Västlänken. Göteborgs Stad och Mölndals Stad, Västra Götalands län. December 2014 KOSTNADSBEDÖMNING Västlänken Göteborgs Stad och Mölndals Stad, Västra Götalands län December 2014 Dokumenttitel: Kostnadsbedömning Västlänken Skapat av: Trafikverket Dokumentdatum: 2014-12-09 Dokumenttyp:

Läs mer

Osäkerhetsanalys - en kostnadsanalys med Successivprincipen av projekt Klareberg-E20, delen Mellby-E20

Osäkerhetsanalys - en kostnadsanalys med Successivprincipen av projekt Klareberg-E20, delen Mellby-E20 Osäkerhetsanalys - en kostnadsanalys med Successivprincipen av projekt Klareberg-E20, delen Mellby-E20 JUKKA OLLI - THOMAS LILLSKOGEN MODERATORER VID URSPRUNGSANALYSEN -FUTURA Genomförd 23-24 september

Läs mer

Kalkyl PM Väg E6 Trelleborg-Vellinge

Kalkyl PM Väg E6 Trelleborg-Vellinge Väg E6 Trelleborg-Vellinge Objektnr: 881054 Datum: 2008-12-06 Rev: 2009-01-26 Rev: 2009-05-27 Kalkyl PM Väg E6 Trelleborg-Vellinge 1(6) Kalkyl-PM Datum: 2009-05-27 Beteckning: Väg E6 Trelleborg-Vellinge

Läs mer

Finansiell riskhantering i stora projekt - Från exakta antaganden till insikt om osäkerheternas påverkan.

Finansiell riskhantering i stora projekt - Från exakta antaganden till insikt om osäkerheternas påverkan. Finansiell riskhantering i stora projekt - Från exakta antaganden till insikt om osäkerheternas påverkan. Lars Eriksson, Kalkylstrateg Trafikverket VO Investering Upphandling och kalkyl 2 10-12-09 Dagens

Läs mer

Kalkyl PM. E20 förbi Hova

Kalkyl PM. E20 förbi Hova Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2008-05-06, 2008-06-12 samt 2008-07-08 Datum: 2008-07-08 Rev 2008-10-26 1(10) 1. Bakgrund E 20 är en viktig kommunikationsled som ingår i

Läs mer

Kalkyl PM Väg 172 Skällsäter - Bäckefors

Kalkyl PM Väg 172 Skällsäter - Bäckefors Kalkyl PM Väg 172 Skällsäter - Bäckefors Objektnummer: 85 54 04 32 Objektnamn: Skällsäter - Bäckefors Skede: Bygghandling december 2002 Datum: 2008-08-25 Rev. datum: 1(7) 1. Bakgrund Befintlig väg har

Läs mer

Allmänna fasta förutsättningar (Gäller för alla kalkyler som utgör underlag för åtgärdsplaneringen) 1. Fasta förutsättningar

Allmänna fasta förutsättningar (Gäller för alla kalkyler som utgör underlag för åtgärdsplaneringen) 1. Fasta förutsättningar Allmänna fasta förutsättningar (Gäller för alla kalkyler som utgör underlag för åtgärdsplaneringen) 1. Fasta förutsättningar - Projektets totalkostnad ska uttrycktas i prisnivå 2008-06. - För objekt i

Läs mer

Kalkylmall för Åtgärdsplaneringen

Kalkylmall för Åtgärdsplaneringen Kalkylmall för Åtgärdsplaneringen 2010-2020 Objektnamn: Väg AAA Prisnivå: jun-08 Sektion: VVXXX Objektnr: 12345 Datum: 2008-03-12 Projetledare: Pelle Skede: SSSS Rev datum: 2008-03-12 Upprättad av: Nisse

Läs mer

HANDLINGSPLAN HÅLLBART RESANDE ÅTGÄRDER FÖR GÅNG, CYKEL OCH KOLLEKTIVTRAFIK

HANDLINGSPLAN HÅLLBART RESANDE ÅTGÄRDER FÖR GÅNG, CYKEL OCH KOLLEKTIVTRAFIK HANDLINGSPLAN HÅLLBART RESANDE ÅTGÄRDER FÖR GÅNG, CYKEL OCH KOLLEKTIVTRAFIK KARLSTADS KOMMUN Beslutad i: Teknik- och fastighetsnämnden Ansvarig samt giltighetstid: Sara Hesse, trafikingenjör, 2016-2018

Läs mer

Framtidsplan för Skrylle

Framtidsplan för Skrylle Kommunkontoret Tjänsteskrivelse 1 (7) Ekonomiavdelningen Gunilla Welander Kommunstyrelsen gunilla.welander@lund.se Framtidsplan för Skrylle Sammanfattning Skrylleområdet är Lunds största natur- och fritidsområde.

Läs mer

3. Förutsättningar och basfakta, kort beskrivning av objektet

3. Förutsättningar och basfakta, kort beskrivning av objektet Objektnr 85544655 Kalkyl-PM Datum: 2008-08-22 Beteckning: Version 1 1. Bakgrund Väg 2183 ingår i det lokala vägnätet och går mellan Ed och Nössemark i Dals Eds kommun, Västra Götaland. Vägen utgör enda

Läs mer

Revisionsrapport. Operationslokaler. Landstinget Gävleborg. David Boman Leif Karlsson

Revisionsrapport. Operationslokaler. Landstinget Gävleborg. David Boman Leif Karlsson Revisionsrapport Operationslokaler Landstinget Gävleborg David Boman Leif Karlsson September 2013 Operationslokaler Innehållsförteckning 1. Inledning... 1 1.1 Bakgrund och syfte... 1 1.2 Revisionsfråga...

Läs mer

Finansieringskalkyl, fast förbindelse Fårö

Finansieringskalkyl, fast förbindelse Fårö PM Finansieringskalkyl, fast förbindelse Fårö 1 Inledning 1.1 Bakgrund En förstudie för en fast förbindelse mellan Fårö och Fårösund har tagits fram av Atkins under 212/213. En fast förbindelse med bro

Läs mer

Riskhantering för administrativa projekt inom Karolinska Institutet

Riskhantering för administrativa projekt inom Karolinska Institutet Riskhantering för administrativa projekt inom Karolinska Institutet Riskhantering Identifiera Värdera/prioritera Åtgärda Fastställd 2002-06-24 1 Innehållsförteckning OM RISKHANTERING... 3 ALLMÄNT... 3

Läs mer

Partnering Erfarenheter av byggbransch i förändring. Anne-Christine Ehn, Upphandlingskonsult

Partnering Erfarenheter av byggbransch i förändring. Anne-Christine Ehn, Upphandlingskonsult Partnering Erfarenheter av byggbransch i förändring Anne-Christine Ehn, Upphandlingskonsult Definition Partnering = strukturerad samarbetsform (genomförandeform) i byggbranschen, där byggherren, konsulterna,

Läs mer

Markanvisning för bostäder i östra Gårdsten del av Jubileumssatsningen

Markanvisning för bostäder i östra Gårdsten del av Jubileumssatsningen Tjänsteutlåtande till Fastighetsnämnden 2015-10-19 diarienummer 4940/15 Strategisk planering Kristin Cadier telefon 031-368 10 66 e-post: kristin.cadier@fastighet.goteborg.se Markanvisning för bostäder

Läs mer

Genomförandeavtal med SLL - Planskild korsning Enebybergs station

Genomförandeavtal med SLL - Planskild korsning Enebybergs station DANDERYDS KOMMUN Tjänsteutlåtande 1 (5) Klicka här för att ange text. Genomförandeavtal med SLL - Planskild korsning Enebybergs station Ärende Trafikförvaltningen på Stockholms läns landsting, SLL, har

Läs mer

Varför Organisation? Informell organisation

Varför Organisation? Informell organisation Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar g (synergieffekt) Organisation Ett

Läs mer

3. Samråda om och inhämta underlag kring kommunens långsiktiga behov av större investeringar.

3. Samråda om och inhämta underlag kring kommunens långsiktiga behov av större investeringar. 1 (5) Överenskommelse om lokaler Beredningsprocess A. Tillsättande av lokalberedning under KS Majoriteten och alliansen är överens om att inrätta en investeringsberedning direkt under kommunstyrelsen.

Läs mer

Projekt: Prisnivå: 2013 Juli Prissättning: EURO/ Kalkylframtagning: Krister Löfgren Vectura. Bilaga Kalkyl PM DP07 - DP15

Projekt: Prisnivå: 2013 Juli Prissättning: EURO/ Kalkylframtagning: Krister Löfgren Vectura. Bilaga Kalkyl PM DP07 - DP15 Kalkylsammanställning Datum: 2013-10-22 Projekt: Kortruttsprojektet - Åland DP15 UA 3b Kumlinge - Lappo A-B-C-D Prisnivå: 2013 Juli Prissättning: EURO/ Kalkylframtagning: Krister Löfgren Vectura Anders

Läs mer

Västlänken. Erik Lööv Josefin Larking Lennart Dage

Västlänken. Erik Lööv Josefin Larking Lennart Dage Västlänken Erik Lööv Josefin Larking Lennart Dage 2 2015-01-23 Västlänken gör det enklare att resa - och bidrar till ett attraktivt, växande och hållbart Västsverige. 3 2015-01-23 4 2015-01-23 5 2015-01-23

Läs mer

Ny årlig planeringsprocess för genomförande av länsplanen i Värmland. Bilaga 1. Grums Kommun

Ny årlig planeringsprocess för genomförande av länsplanen i Värmland. Bilaga 1. Grums Kommun Grums Kommun Plan för investeringar i infrastruktur och kollektivtrafikåtgärder 1 Innehåll 1 Kommunens förutsättningar för planering och investeringar i transportinfrastruktur... 3 1.1 Kommunala mål och

Läs mer

Analys och åtgärder med anledning av kommunrevisionens webbenkät; Intern styrning och kontroll Vård- och omsorgsnämnden

Analys och åtgärder med anledning av kommunrevisionens webbenkät; Intern styrning och kontroll Vård- och omsorgsnämnden Analys och åtgärder med anledning av kommunrevisionens webbenkät; Intern styrning och kontroll Vård- och omsorgsnämnden Frågeområde Underområden Hur har man svarat Analys Förslag till åtgärder Mål- och

Läs mer

Kalkyl - PM. 1. Bakgrund. 2. Mål. Projekt: VVÄ_009 E6.20 Vädermotet-Björlandavägen, etapp 1 Objektsnummer: 43 72 40 och 43 68 90

Kalkyl - PM. 1. Bakgrund. 2. Mål. Projekt: VVÄ_009 E6.20 Vädermotet-Björlandavägen, etapp 1 Objektsnummer: 43 72 40 och 43 68 90 Vägverket Region Väst 14033 400 20 Göteborg www.vv.se Telefon: 0771-119 119 Henrik Erdalen henrik.erdalen@vv.se Direkt: 031-63 51 97 Mobil: 0733-58 62 00 Christer Claesson christer.claesson@vv.se Direkt:

Läs mer

Förslag till lokalresursplan 2015-2019

Förslag till lokalresursplan 2015-2019 uniform KUB101 v 1.0, 2005-11-25 TJÄNSTESKRIVELSE Nämnden för Service Förslag till lokalresursplan 2015-2019 Enligt Kungsbacka Kommuns styrmodell ska nämnder och styrelser fatta beslut om lokalplan senast

Läs mer

Använd kompetensen rätt breddad kompetensförsörjning. Förändrat arbetssätt inom Örebro kommun 14 mars 2018

Använd kompetensen rätt breddad kompetensförsörjning. Förändrat arbetssätt inom Örebro kommun 14 mars 2018 Använd kompetensen rätt breddad kompetensförsörjning Förändrat arbetssätt inom Örebro kommun 14 mars 2018 Presentation av mig & bakgrund till projektet Utmaningarna Tre chefer funderar (2015) o o Demografisk

Läs mer

Kalkyl PM Väg 161 Skår - Rotviksbro

Kalkyl PM Väg 161 Skår - Rotviksbro Kalkyl PM Väg 161 Skår - Rotviksbro Objektnummer: 430180-0161 Objektnamn: Skår - Rotviksbro Skede: Genomförbarhetsstudie februari 2008 Datum: 2008-08-22 Rev. datum: 1(9) 1. Bakgrund Befintlig väg har idag

Läs mer

Västlänken. En pulsåder för det moderna Göteborg

Västlänken. En pulsåder för det moderna Göteborg Västlänken En pulsåder för det moderna Göteborg HÅLLBAR STAD ÖPPEN FÖR VÄRLDEN 2 Morgondagens Göteborg Regionen beräknas växa med en och en halv miljon invånare till 2035 Enligt prognoser är vi år 2035

Läs mer

Rubrikförklaringar till projektmallar

Rubrikförklaringar till projektmallar Rubrikförklaringar till projektmallar 2010-02-25 Innehållsförteckning 1 Rubrikförklaringar... 3 2 (7) 1 Rubrikförklaringar Här finns förklaringar på vilket innehåll som ska finnas under de olika rubrikerna

Läs mer

1(7) Digitaliseringsstrategi. Styrdokument

1(7) Digitaliseringsstrategi. Styrdokument 1(7) Styrdokument 2(7) Styrdokument Dokumenttyp Strategi Beslutad av Kommunfullmäktige 2018-02-21 20 Dokumentansvarig IT-chef Reviderad av 3(7) Innehållsförteckning 1 Inledning...4 2 Övergripande mål och

Läs mer

Ny ekonomisk redovisning av exploateringsprojekt Fastighetskontoret

Ny ekonomisk redovisning av exploateringsprojekt Fastighetskontoret Ny ekonomisk redovisning av exploateringsprojekt Fastighetskontoret 90 medarbetare Fastighetsförvaltning och exploatering Intäkter 2011, drygt 1 miljard kr Peter Olmårs,chef mark-och exploatering, fastighetskontoret,

Läs mer

Genomförandebeslut avseende o m- och tillbyggnad av Tensta sim- och idrottshall

Genomförandebeslut avseende o m- och tillbyggnad av Tensta sim- och idrottshall IDROTTSFÖRVALTNINGEN FASTIGHETSAVDELNINGE N Handläggare: Roger Svenson Telefon: 08-508 27 922 Stefan Båmstedt, tel 08 508 27 908 Till Idrottsnämnden 2009-06-09 Nr 12 TJÄNSTEUTLÅTANDE SID 1 (6) 2009-05-27

Läs mer

Styrelseutbildning del 2, Stockholms Stadshus AB

Styrelseutbildning del 2, Stockholms Stadshus AB Styrelseutbildning del 2, Stockholms Stadshus AB Inger Kjaerboe (ekonomidirektör) Susanna Höglund (koncernkontroller) Andreas Jaeger (koncernkontroller) 15 september 2015 Styrelsearbete i Stockholms Stadshus

Läs mer

Kalkyl PM E45 BanaVäg i Väst, delen Agnesberg-Älvängen

Kalkyl PM E45 BanaVäg i Väst, delen Agnesberg-Älvängen Kalkyl PM E45 BanaVäg i Väst, delen Agnesberg-Älvängen Projekt väg E 45, delen Agnesberg Älvängen Objektnummer: 85542760 Skede: Bygghandling/Produktion Datum: 2009-05-28 1(5) 1. Bakgrund Vägverket Region

Läs mer

Översiktsmatris 56 Exempel på enkel anbudsförfrågan 58 Exempel på administrativa föreskrifter med AMA AF som grund 59 Exempel på administrativ och

Översiktsmatris 56 Exempel på enkel anbudsförfrågan 58 Exempel på administrativa föreskrifter med AMA AF som grund 59 Exempel på administrativ och INNEHÅLL Förord 5 Allmänt om att driva projekt 6 Olika slags byggprojekt 8 Marknadssituationer 10 Standardkontrakt 12 Upphandlingsalternativ 14 Strategier vid olika förutsättningar 16 Ansvarsfrågor 21

Läs mer

Projektbolagen. Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik

Projektbolagen. Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik Projektbolagen Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik Ett företag som vill bygga om, bygga nytt eller investera i ett projekt Ny byggnad på egen

Läs mer

Fas tre i projektet kommer att omfatta själva genomförandet av projektet och förutsätter lagakraftvunna detaljplaner och godkända avtal.

Fas tre i projektet kommer att omfatta själva genomförandet av projektet och förutsätter lagakraftvunna detaljplaner och godkända avtal. Tjänsteutlåtande Projektledare 2014-03-04 Anne-Sophie Arbegard 08-590 976 29 Dnr: Anne-Sophie.Arbegard@upplandsvasby.se KS/2011:239 Kommunstyrelsen Arbetsupplägg för projektet Väsby Entré och projektbudget

Läs mer

Anförande: Claes Norgren i trafikutskottets seminarium om hållbarhetsperspektivet i samhällsekonomiska analyser

Anförande: Claes Norgren i trafikutskottets seminarium om hållbarhetsperspektivet i samhällsekonomiska analyser Anförande: Claes Norgren i trafikutskottets seminarium om hållbarhetsperspektivet i samhällsekonomiska analyser Riksrevisor Claes Norgren medverkade i ett öppet seminarium i riksdagen den 12 februari och

Läs mer

Kalkyl PM. Väg 44 Tre Älgar Håle Täng

Kalkyl PM. Väg 44 Tre Älgar Håle Täng Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2009-02-05 Datum: 2009-02-06 1(8) 1. Bakgrund Väg 44 är en del av det regionala vägnätet och utgör riksintresse för kommunikation. Åt väster

Läs mer

Lekmannarevisionsrapport, Orsa Vatten och Avfall AB, långsiktig finansiell analys

Lekmannarevisionsrapport, Orsa Vatten och Avfall AB, långsiktig finansiell analys Lekmannarevisionsrapport, Orsa Vatten och Avfall AB, långsiktig finansiell analys Orsa kommun 2018-04-17 Linnéa Grönvold och Anneth Nyqvist, PwC Sammanfattning Lekmannarevisorerna i Orsa Vatten och Avfall

Läs mer

PM Väg status 2009

PM Väg status 2009 PM Väg 288 - status 2009 Uppdragsnummer: 2125280 2009/11/06 Titel: Väg 288 - status 2009 Uppdragsnummer: 2125280 Utgivningsdatum: 2009-11-06 Utgivare: Sweco Infrastructure AB Kontaktperson: Anders Schweitz

Läs mer

Mobility Management i byggskedet Smarte reisevalg, Oslo, Bert Svensson Trafikverket

Mobility Management i byggskedet Smarte reisevalg, Oslo, Bert Svensson Trafikverket Mobility Management i byggskedet Smarte reisevalg, Oslo, 2012-11-21 Bert Svensson Trafikverket Handbok om MM i byggskedet Vad är MM i bygg Process Ansvar och roller Utmaningar och möjligheter Samverkan

Läs mer

Dokumentnamn: Projektdirektiv för utredning av ett nytt eventuellt kulturhus Skapad av: Kommunledningsförvaltningen Kommunstyrelsen PROJEKTDIREKTIV

Dokumentnamn: Projektdirektiv för utredning av ett nytt eventuellt kulturhus Skapad av: Kommunledningsförvaltningen Kommunstyrelsen PROJEKTDIREKTIV Sida: 1 (5) PROJEKTDIREKTIV UTREDNING/FÖRSTUDIE AV ALTERNATIVA FÖRUTSÄTTNINGAR FÖR ETT NYTT EVENTUELLT KULTURHUS 1 BAKGRUND Kommunstyrelsen beslutade den 27 november 2012 dels att godkänna rapport 2012-11-23

Läs mer

Motion om byggande av en ny tunnelbanelinje Alvik-Hässelby via Bromma flygplats. (KS 2018/1801) Svar på remiss

Motion om byggande av en ny tunnelbanelinje Alvik-Hässelby via Bromma flygplats. (KS 2018/1801) Svar på remiss Dnr Sida 1 (6) 2019-03-22 Handläggare Niklas Karlsson 08-508 260 86 Till Exploateringsnämnden 2019-04-25 Motion om byggande av en ny tunnelbanelinje Alvik-Hässelby via Bromma flygplats. (KS 2018/1801)

Läs mer

Framställan om initiering av förstudie för GIS-samordning

Framställan om initiering av förstudie för GIS-samordning 1(5) KS 2011/0243 Framställan om initiering av förstudie för GIS-samordning Sammanfattning Kommunfullmäktige beslutade i budget 2011 att ge kommunstyrelsen i uppdrag att utreda hur kommunens GIS-verksamhet

Läs mer

Sociala investeringar. Mikael Falk 2014-01-17 Tel 0303 33 07 82 mikaeel.falk@ale.se

Sociala investeringar. Mikael Falk 2014-01-17 Tel 0303 33 07 82 mikaeel.falk@ale.se Sociala investeringar Mikael Falk 2014-01-17 Tel 0303 33 07 82 mikaeel.falk@ale.se Vad är sociala investeringar? Nya metoder i socialt arbete Kalkyl för förebyggande insatser Ett sätt att motivera mer

Läs mer

Revisionsrapport Granskning av investeringsverksamheten.

Revisionsrapport Granskning av investeringsverksamheten. Revisionsrapport Granskning av investeringsverksamheten. Östersunds Kommun 16 Maj 2013 Marianne Harr certifierad kommunal revisor Veronica Blank revisor Innehåll Sammanfattning... 1 Inledning... 2 Rutinbeskrivning...

Läs mer

ISO 31000, ny standard i Trafikverket? Lennart Romin

ISO 31000, ny standard i Trafikverket? Lennart Romin ISO 31000, ny standard i Trafikverket? Lennart Romin Strateg Risk och Säkerhet Banverket Projektledare för gemensamt arbetssätt för riskhantering för investeringsprojekt Arbetspaketansvarig för inrättande

Läs mer

Infrastruktur för IT i Knivsta kommun

Infrastruktur för IT i Knivsta kommun Göran Nilsson Ordförandens förslag Diarienummer Kommunstyrelsens ordförande Datum KS-2013/166 2013-02-18 Kommunstyrelsen Infrastruktur för IT i Knivsta kommun KS-2013/166 Förslag till beslut Kommunstyrelsen

Läs mer

Samarbete och samverkan

Samarbete och samverkan Samarbete och samverkan Amy Rader Olsson Uthållig Kommun Seminarium om utvecklingsprocesser för en hållbar stadsplanering 2014-09-24 amy.olsson@abe.kth.se Tre typiska fallgropar...som ofta går hand i hand

Läs mer

Om- och tillbyggnad av Fribergaskolan, Mörbyberget 1

Om- och tillbyggnad av Fribergaskolan, Mörbyberget 1 1(5) KS 2009/0134 Om- och tillbyggnad av Fribergaskolan, Mörbyberget 1 Ärendet Genomförd programutredning med revideringsdatum 2010-05-11 visar på omfattande insatser gällande Fribergaskolan. Förutom de

Läs mer

Det jag hör glömmer jag det jag ser minns jag det jag gör kan jag. Kinesiskt ordspråk

Det jag hör glömmer jag det jag ser minns jag det jag gör kan jag. Kinesiskt ordspråk Det jag hör glömmer jag det jag ser minns jag det jag gör kan jag. Kinesiskt ordspråk 1 Diskutera i Bi-kupa följande frågeställning i 2 minuter. Vad är viktigt i ledarskapet? 2 Att vara ledare innebär

Läs mer

PROTOKOLL. Claes Rydberg, kommunchef Nicklas Bremefors, ekonomichef Inger Bengtsson, markhandläggare, 155 Ulrica Swärd Bütikofer, nämndsekreterare

PROTOKOLL. Claes Rydberg, kommunchef Nicklas Bremefors, ekonomichef Inger Bengtsson, markhandläggare, 155 Ulrica Swärd Bütikofer, nämndsekreterare Plats och tid Enåsenrummet, Förvaltningshuset, Ljusdal, klockan 08:30-10:30 Beslutande: Övriga deltagande Utses att justera Roland Bäckman (S) Yvonne Oscarsson (V) Leif Hansen (SRD) Lars Molin (M) Helena

Läs mer

Övergripande ekonomi

Övergripande ekonomi Omvärlden fortsatt osäker men förväntningar om en bättre utveckling under hösten och nästa år Helhetsbedömningarna för stadens ekonomiska situation både i år och nästa år är i huvudsak enligt vad vi sa

Läs mer

Aktivitetsbudgetering spår 4C

Aktivitetsbudgetering spår 4C Aktivitetsbudgetering spår 4C Stratsys användarkonferens 2015-05-29 Vegard Hölaas MUCF Fredrik Sjöholm Stratsys Agenda Vad är aktivitetsbudgetering? Exempel från MUCF Frågor Ny funktionalitet - exempel

Läs mer

Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform. Construction Management

Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform. Construction Management Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform Disposition Ansvarsformer Ersättningsformer Funktionsentreprenader Vilken upphandlingsform? Faktorer som styr valet av upphandlingsform

Läs mer

Västlänken Bo Larsson, Leif Jendeby, Jennie Midler, Lennart Dage

Västlänken Bo Larsson, Leif Jendeby, Jennie Midler, Lennart Dage Västlänken Bo Larsson, Leif Jendeby, Jennie Midler, Lennart Dage 2 2015-02-19 3 2015-02-19 Västlänkens sträckning Cirka 8 km dubbelspårig järnväg. Drygt 6 km i tunnel genom centrala Göteborg. Tre nya stationer

Läs mer

Kalkyl PM. E45 BanaVäg i Väst, delen Älvängen-Trollhättan

Kalkyl PM. E45 BanaVäg i Väst, delen Älvängen-Trollhättan Kalkyl PM Kostnadsanalys enligt Successivprincipen E45 BanaVäg i Väst, delen Älvängen-Trollhättan Objektnummer: 85 544 980 Objektnamn: E45 Älvängen-Trollhättan Skede: Arbetsplan/Bygghandling/Produktion

Läs mer

Bakgrund. Göteborg växer 2035 beräknas: det bo ytterligare människor i Göteborg regionen ha växt med 1,5 miljoner invånare

Bakgrund. Göteborg växer 2035 beräknas: det bo ytterligare människor i Göteborg regionen ha växt med 1,5 miljoner invånare 2014-07-01 Bakgrund Göteborg växer 2035 beräknas: det bo ytterligare 150 000 människor i Göteborg regionen ha växt med 1,5 miljoner invånare Älvstaden - ca 4,6 milj m² - 25 000 bostäder - 45 000 arbetsplatser

Läs mer

Skriv här en benämning på det tänkta projektet eller förslag till projektnamn.

Skriv här en benämning på det tänkta projektet eller förslag till projektnamn. PROJEKDIREKTIV 1 (7) Projektnamn: Skriv här en benämning på det tänkta projektet eller förslag till projektnamn. Delprojekt: transport av medier Planen för transport av medier är ett av sex delprojekt

Läs mer

Verksamhetsplanering

Verksamhetsplanering Verksamhetsplanering Verksamhetsplanering 1/1 1/3 1/5 1/7 1/9 1/11 VO-planering Respektive VO VO-plan Prel. Budget Konsoliderad DSF-planering Danssporten vill Styrande dokument Verksamhetsinriktning Ekonomiansvarig

Läs mer

FASTIGHETSÄGARNAS SVERIGEBAROMETER APRIL 2014 FORTSATT KÖPLÄGE

FASTIGHETSÄGARNAS SVERIGEBAROMETER APRIL 2014 FORTSATT KÖPLÄGE FASTIGHETSÄGARNAS SVERIGEBAROMETER APRIL 2014 FORTSATT KÖPLÄGE Sammanfattning Landets fastighetsägare delar ekonomkårens förväntan om att den svenska ekonomin är inne i en återhämtningsfas. Förutsättningarna

Läs mer

1. Avsiktsförklaring och överenskommelse om fastighetsreglering mellan Velamsund 1:17 samt Velamsund 1.113.

1. Avsiktsförklaring och överenskommelse om fastighetsreglering mellan Velamsund 1:17 samt Velamsund 1.113. Sommarbo Tegelö vägsamfällighetsförening Information om VS projektet, status oktober 2011 1. Avsiktsförklaring och överenskommelse om fastighetsreglering mellan Velamsund 1:17 samt Velamsund 1.113. Styrelserna

Läs mer

Handledning Successiv kalkylering. inkl lathund och anläggningskostnader. Vägverket

Handledning Successiv kalkylering. inkl lathund och anläggningskostnader. Vägverket RAPPORT 1(14) Datum: 2009-08-12 Handledning Successiv kalkylering inkl lathund och anläggningskostnader Vägverket Underlagsrapport till Förslag till Nationell plan för transportsystemet Innehåll 1 Uppdraget...

Läs mer

Emma Gren Planarkitekt. Erik Skagerlund Exploateringsstrateg

Emma Gren Planarkitekt. Erik Skagerlund Exploateringsstrateg Emma Gren Planarkitekt Erik Skagerlund Exploateringsstrateg Örebro i ett sammanhang STRATEGISKT LÄGE Avståndstabell i tidszoner från centrala Örebro: Demografiskt omfång inom 300 km i antal miljoner invånare:

Läs mer

Stadsbyggnadskontoret framtid.norrkoping.se

Stadsbyggnadskontoret framtid.norrkoping.se Sammanställning av resultatet från workshopparna i Framtidens Norrköping på C Stadsbyggnadskontoret framtid.norrkoping.se Framtidens Norrköping på C Framtidens Norrköping på C var en aktivitet för alla

Läs mer

Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs 2:1, Södra Stadsskogen

Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs 2:1, Södra Stadsskogen TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2015:653-251 Mark- och exploateringsenheten 2018-10-04 1/4 Handläggare Jörgen Altin Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs

Läs mer

Kalkyl PM. Väg 44 Lavad - Gillstad

Kalkyl PM. Väg 44 Lavad - Gillstad Kostnadsanalys med Successivprincipen projekt Kalkyl genomförd 2009-01-27 o 2009-02-05 Datum: 2009-02-06 1(9) 1. Bakgrund Väg 44 är en del av det regionala vägnätet och utgör riksintresse för kommunikation.

Läs mer

Medfinansieringsavtal väg 276 Rosenkälla - Åkersberga etapp 4, Margretelundsvägen- Söralidsvägen

Medfinansieringsavtal väg 276 Rosenkälla - Åkersberga etapp 4, Margretelundsvägen- Söralidsvägen Tjänsteutlåtande 0 Österåker Samhällsbyggnadsförvaltningen Anna Anderman Till Kommunstyrelsen Datum 2017-06-19 Dnr KS 2017/0158 O Medfinansieringsavtal väg 276 Rosenkälla - Åkersberga etapp 4, Margretelundsvägen-

Läs mer

Exploateringskontoret Avdelningen för Projektutveckling. Handläggare Maria Jansson 08-508 265 16. Emma Nilsson 08-508 264 68. Förslag till beslut

Exploateringskontoret Avdelningen för Projektutveckling. Handläggare Maria Jansson 08-508 265 16. Emma Nilsson 08-508 264 68. Förslag till beslut Dnr Sida 1 (11) 2015-09-03 Handläggare Maria Jansson 08-508 265 16 Till Exploateringsnämnden 2015-09-24 Emma Nilsson 08-508 264 68 Markanvisning för bostäder inom fastigheten Skärholmen 2:1 i Vårberg till

Läs mer

Genomförandebeslut avseende bussdepå Ekerö

Genomförandebeslut avseende bussdepå Ekerö Stockholms läns landsting 1 (2) Landstingsstyrelsens förvaltning SLL Styrning och ekonomi 2016-04-28 LS 2016-0528 Landstingsstyrelsens fastighets- och investeringsberedning Ankom Stockholms läns landsting

Läs mer

Upphandling av byggprojekt. Varför Organisation? Organisation

Upphandling av byggprojekt. Varför Organisation? Organisation Upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal individer som

Läs mer

Medborgarkontor i Sala kommun

Medborgarkontor i Sala kommun ~ SALA Bilaga KS 2011/61/1 ~ KOMMUN KOMMUNSTYRELSENS FÖRVALTNING SALA KOMMUN Kommunstvrelsens förvaltning Ink 2011-03- 1 6 Dj

Läs mer

Vad är Strategisk Planering

Vad är Strategisk Planering Vad är Strategisk Planering Varför behöver man strategisk planering? Vem eller vilka skall vara involverade? Hur gör man? i Strategisk Planering är sjökortet Ett företag i tillväxt behöver en karta att

Läs mer

Organisation och upphandling av byggprojekt. Construction Management

Organisation och upphandling av byggprojekt. Construction Management Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal

Läs mer

Kalkyl PM VÄG E18 BJÖRKÅSMOTET - SKUTBERGET

Kalkyl PM VÄG E18 BJÖRKÅSMOTET - SKUTBERGET Kalkyl PM VÄG E18 BJÖRKÅSMOTET - SKUTBERGET Objektnummer: 85 729 730 Objektnamn: E18 Björkåsmotet - Skutberget Skede: Arbetsplan Datum: 2008-08-21 Rev. datum: 2008-08-22 1(9) 1. Bakgrund Vägverket planerar

Läs mer

Finansiering av infrastruktur - Riksgälden lånar alltid billigast

Finansiering av infrastruktur - Riksgälden lånar alltid billigast Finansiering av infrastruktur - Riksgälden lånar alltid billigast Riksgäldsdirektör Hans Lindblad Byggstart Sverige Malmö den 2 februari 2018 Riksgäldens uppdrag Statens finansförvaltning Statens betalningar

Läs mer

RAMAVTAL 6 STORSTAD STOCKHOLM

RAMAVTAL 6 STORSTAD STOCKHOLM RAMAVTAL 6 STORSTAD STOCKHOLM RAMAVTAL OM FINANSIERING OCH MEDFINANSIERING AVSEENDE ÖKAD TILLGÄNGLIGHET I STORSTÄDERNA SAMT ÖKAT BOSTADSBYGGANDE STORSTAD STOCKHOLM Innehållsförteckning 1. Parter 2. Inledning

Läs mer

SKRIVELSE 2014-02-19 LS 1312-1593. Handlingsplan för att säkra en positiv utveckling inom landstingets trafikverksamhet

SKRIVELSE 2014-02-19 LS 1312-1593. Handlingsplan för att säkra en positiv utveckling inom landstingets trafikverksamhet Stockholms läns landsti ing 1 (2) Landstingsradsberedningen SKRIVELSE 2014-02-19 LS 1312-1593 Landstingsstyrelsen LANDSTIG GSSTYRc LSEM 14-03- 0 < C G G G 7 Handlingsplan för att säkra en positiv utveckling

Läs mer

Styrning av projektet Nya Slussen. Svar på remiss från Stadsrevisionen

Styrning av projektet Nya Slussen. Svar på remiss från Stadsrevisionen Dnr Sida 1 (6) 2016-05-18 Handläggare Ann-Charlotte Bergqvist 08-508 271 25 Till Exploateringsnämnden 2016-06-09 Styrning av projektet Nya Slussen. Svar på remiss från Stadsrevisionen Förslag till beslut

Läs mer

NCC Partnering. - det framgångsrika lagbygget

NCC Partnering. - det framgångsrika lagbygget NCC Partnering - det framgångsrika lagbygget I ett partneringprojekt befinner vi oss alla i samma lag. Vi spelar tillsammans mot ett gemensamt mål. Alla våra olika kompetenser och positioner är viktiga

Läs mer

Projektstyrning av stora investeringsprojekt i Stockholms stad. Svar på remiss

Projektstyrning av stora investeringsprojekt i Stockholms stad. Svar på remiss Ann-Charlotte Nilsson Administrativa avdelningen Telefon: 08-508 271 25 ann-charlotte.nilsson@expl.stockholm.se Till Exploateringsnämnden 2009-09-17 Projektstyrning av stora investeringsprojekt i Stockholms

Läs mer

Konkurrenskraftig mjölkproduktion - finansiering Skara och Vrigstad 19/1 20/ Per Hansson

Konkurrenskraftig mjölkproduktion - finansiering Skara och Vrigstad 19/1 20/ Per Hansson Konkurrenskraftig mjölkproduktion - finansiering Skara och Vrigstad 19/1 20/1 2016 Per Hansson Bakgrund Företagande Banken 2 3 En annan skillnad nu mot tidigare är att bankerna efter finanskrisen bland

Läs mer

Information om projekt Riksväg 50/66, genomfart Ludvika, Bergslagsdiagonalen, Ludvika kommun

Information om projekt Riksväg 50/66, genomfart Ludvika, Bergslagsdiagonalen, Ludvika kommun Information om projekt Riksväg 50/66, genomfart Ludvika, Bergslagsdiagonalen, Ludvika kommun Informationsblad, juni 2014 Trafikverket och Ludvika kommun vill informera er om att beslut fattats om att genomföra

Läs mer

Alliansen o Miljöpartiets förslag till Budget 2016 samt Utblick 2017-2020. Värnamo, den mänskliga tillväxtkommunen 40 000 invånare år 2035

Alliansen o Miljöpartiets förslag till Budget 2016 samt Utblick 2017-2020. Värnamo, den mänskliga tillväxtkommunen 40 000 invånare år 2035 Alliansen o Miljöpartiets förslag till Budget 2016 samt Utblick 2017-2020 Värnamo, den mänskliga tillväxtkommunen 40 000 invånare år 2035 Kommunens vision och övergripande mål Efter valet startade ett

Läs mer

Tjänsteutlåtande 2011-05-06. DANDERYDS KOMMUN Kommunledningskontoret Cecilia von Sydow

Tjänsteutlåtande 2011-05-06. DANDERYDS KOMMUN Kommunledningskontoret Cecilia von Sydow 1(5) KS 2009/0115 Programarbete avseende investering gällande Skogsgläntans förskola, Fastigheten Djursholm 2:371 Sammanfattning Fastighetsnämnden har i beslut april 2011 föreslagit kommunstyrelsen att

Läs mer

Frågor och svar från kvällen vid Södra Viken 9 april 2013

Frågor och svar från kvällen vid Södra Viken 9 april 2013 Frågor och svar från kvällen vid Södra Viken 9 april 2013 Om Climate Arena 1. När tror ni att anläggningen kan stå klar? Planerad byggtid är 4-5 år från beslut om byggnation 2. Blir anläggningen ovan eller

Läs mer

Projekt som ledningsutmaning. Läran om projektledning (1) Läran om projektledning (2) Anna Jerbrant

Projekt som ledningsutmaning. Läran om projektledning (1) Läran om projektledning (2) Anna Jerbrant Projekt som ledningsutmaning Läran om projektledning (1) 1942-45: Manhattanprojektet (USA). 2 miljarder dollar i omsättning, som mest 120.000 anställda. Målstyrning, parallella aktiviteter. 1950-talet:

Läs mer

Medfinansieringsavtal objekt xxx. Följande definitioner och begrepp används i detta medfinansieringsavtal:

Medfinansieringsavtal objekt xxx. Följande definitioner och begrepp används i detta medfinansieringsavtal: Medfinansieringsavtal objekt xxx 1 Parter Trafikverket, region xx, org.nr. 202100-6297, 781 89 Borlänge kommun x, org.nr., Adress, Postadress/ xx AB, org.nr., Adress, Postadress Mellan parterna har följande

Läs mer

PM Kostnadskalkyl Borstahusens hamn

PM Kostnadskalkyl Borstahusens hamn Sid 1(4) Daterad 2016-11-14 Er ref: Gesa Hildebrand Vår ref: Lars Hammar Uppdragsnr: 7016_1007 PM Kostnadskalkyl Borstahusens hamn Structor Mark Malmö AB Org nr 556794-1132 Rundelsgatan 16 Tel: 040-20

Läs mer

Workshop om medfinansiering. Sveriges Kommuner och Landsting 20 november Thomas Eriksson Planeringsavdelningen

Workshop om medfinansiering. Sveriges Kommuner och Landsting 20 november Thomas Eriksson Planeringsavdelningen Workshop om medfinansiering Sveriges Kommuner och Landsting 20 november 2014 Thomas Eriksson Planeringsavdelningen Utgångspunkter för medfinansiering Medfinansieringen syftar till att åstadkomma effektiva

Läs mer

Ramverk för projekt och uppdrag

Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 1 (9) Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 2 (9) BAKGRUND/MOTIV... 3 MÅL OCH SYFTE... 3 DEFINITIONER AV PROJEKT... 3 MODELL FÖR PROJEKTSTYRNING...

Läs mer

Vad är affärsplanering?

Vad är affärsplanering? Vad är affärsplanering? Det spelar ingen roll hur fort man springer om man springer åt fel håll. Hmm vilken väg ska jag gå? -Beror på vart du ska! Hmm det vet jag inte - Då spelar det ingen roll vilken

Läs mer

Markanvisning för bostäder inom del av fastigheten Kälvesta 1:3 m.fl. i Kälvesta till Veidekke Villatomter AB

Markanvisning för bostäder inom del av fastigheten Kälvesta 1:3 m.fl. i Kälvesta till Veidekke Villatomter AB Dnr Sida 1 (8) 2014-11-11 Handläggare Anna Savås 08-508 265 27 Till Exploateringsnämnden 2014-12-11 Markanvisning för bostäder inom del av fastigheten Kälvesta 1:3 m.fl. i Kälvesta till Veidekke Villatomter

Läs mer

40 000 påbörjade lägenheter fram till 2018

40 000 påbörjade lägenheter fram till 2018 40 000 påbörjade lägenheter fram till 2018 Nya byggförslag i Folkpartiet liberalernas förslag till budget för Stockholms stad 2016 40 000 påbörjade lägenheter fram till 2018 Folkpartiet liberalerna står

Läs mer

Planeringsförutsättning för budget och verksamhetsplan 2015 med plan för åren 2016 till 2017

Planeringsförutsättning för budget och verksamhetsplan 2015 med plan för åren 2016 till 2017 Koncernkontoret Koncernstaben för ekonomistyrning Enheten för budget, redovisning och finansiering Datum 2014-09-16 Anna Benemark Planeringsförutsättning för budget och verksamhetsplan 2015 med plan för

Läs mer

Ekonomi- och verksamhetsstyrning i Sala kommun.

Ekonomi- och verksamhetsstyrning i Sala kommun. Ekonomi- och verksamhetsstyrning i Sala kommun. Ekonomi- och verksamhetsstyrningen definieras som en målmedveten styrprocess vars syfte är att utifrån kända styrprinciper och spelregler påverka organisationens

Läs mer

Huvudman efterbehandling av förorenade områden 1

Huvudman efterbehandling av förorenade områden 1 . Huvudman efterbehandling av förorenade områden 1 Rapporten är framtagen av länsstyrelserna inom den nationella tillsynsvägledningsgruppen Titel: Huvudman efterbehandling av förorenade områden Utgivare:

Läs mer
