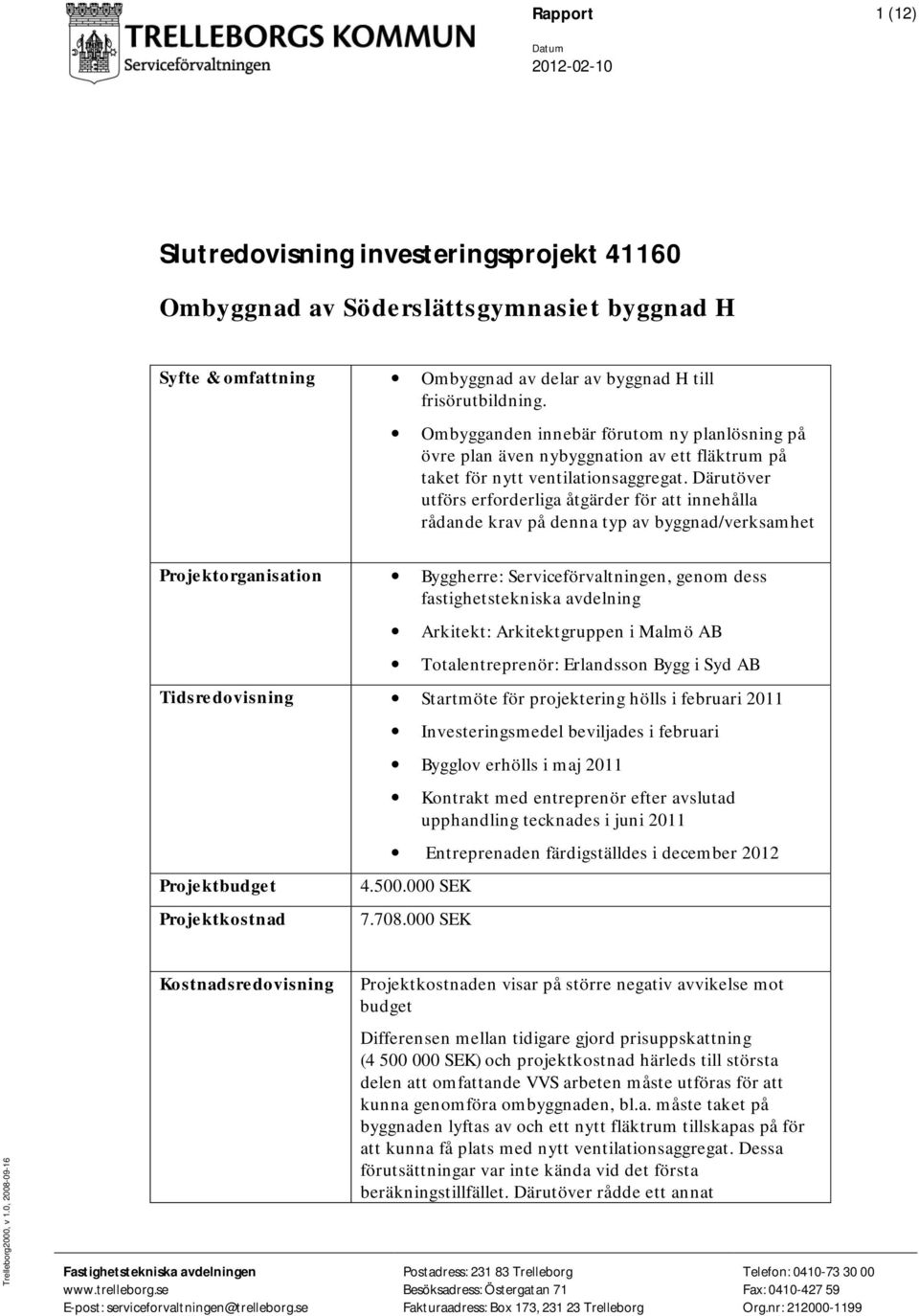

1 Rapport 1 (12) Datum Slutredovisning investeringsprojekt Ombyggnad av Söderslättsgymnasiet byggnad H Syfte & omfattning Ombyggnad av delar av byggnad H till frisörutbildning. Ombygganden innebär förutom ny planlösning på övre plan även nybyggnation av ett fläktrum på taket för nytt ventilationsaggregat. Därutöver utförs erforderliga åtgärder för att innehålla rådande krav på denna typ av byggnad/verksamhet organisation Byggherre: Serviceförvaltningen, genom dess fastighetstekniska avdelning Arkitekt: Arkitektgruppen i Malmö AB Totalentreprenör: Erlandsson Bygg i Syd AB Tidsredovisning Startmöte för projektering hölls i februari 2011 budget kostnad Investeringsmedel beviljades i februari Bygglov erhölls i maj 2011 Kontrakt med entreprenör efter avslutad upphandling tecknades i juni 2011 Entreprenaden färdigställdes i december SEK SEK Trelleborg2000, v 1.0, Kostnadsredovisning kostnaden visar på större negativ avvikelse mot budget Differensen mellan tidigare gjord prisuppskattning ( SEK) och projektkostnad härleds till största delen att omfattande VVS arbeten måste utföras för att kunna genomföra ombyggnaden, bl.a. måste taket på byggnaden lyftas av och ett nytt fläktrum tillskapas på för att kunna få plats med nytt ventilationsaggregat. Dessa förutsättningar var inte kända vid det första beräkningstillfället. Därutöver rådde ett annat Fastighetstekniska avdelningen Postadress: Trelleborg Telefon: Besöksadress: Östergatan 71 Fax: E-post: serviceforvaltningen@trelleborg.se Fakturaadress: Box 173, Trelleborg Org.nr:

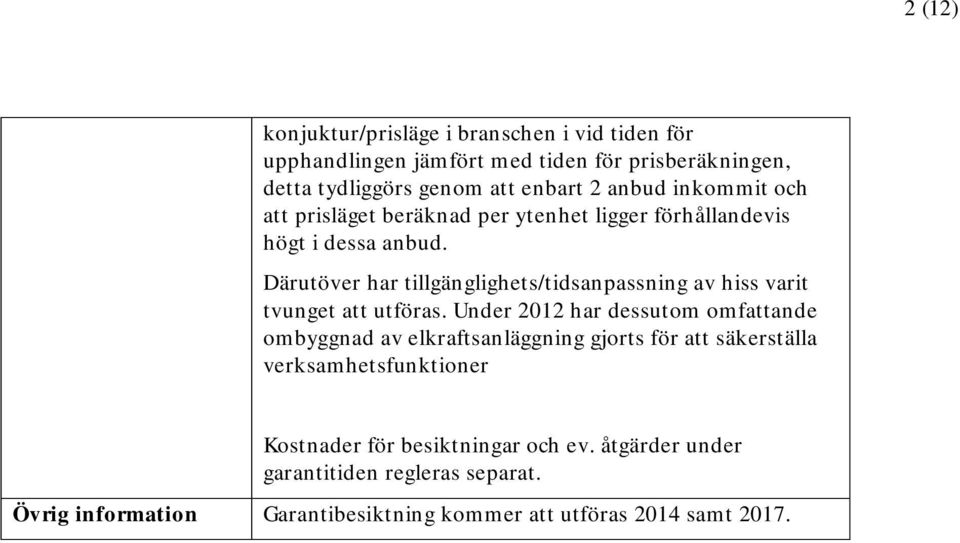

2 2 (12) konjuktur/prisläge i branschen i vid tiden för upphandlingen jämfört med tiden för prisberäkningen, detta tydliggörs genom att enbart 2 anbud inkommit och att prisläget beräknad per ytenhet ligger förhållandevis högt i dessa anbud. Därutöver har tillgänglighets/tidsanpassning av hiss varit tvunget att utföras. Under 2012 har dessutom omfattande ombyggnad av elkraftsanläggning gjorts för att säkerställa verksamhetsfunktioner Kostnader för besiktningar och ev. åtgärder under garantitiden regleras separat. Övrig information Garantibesiktning kommer att utföras 2014 samt 2017.

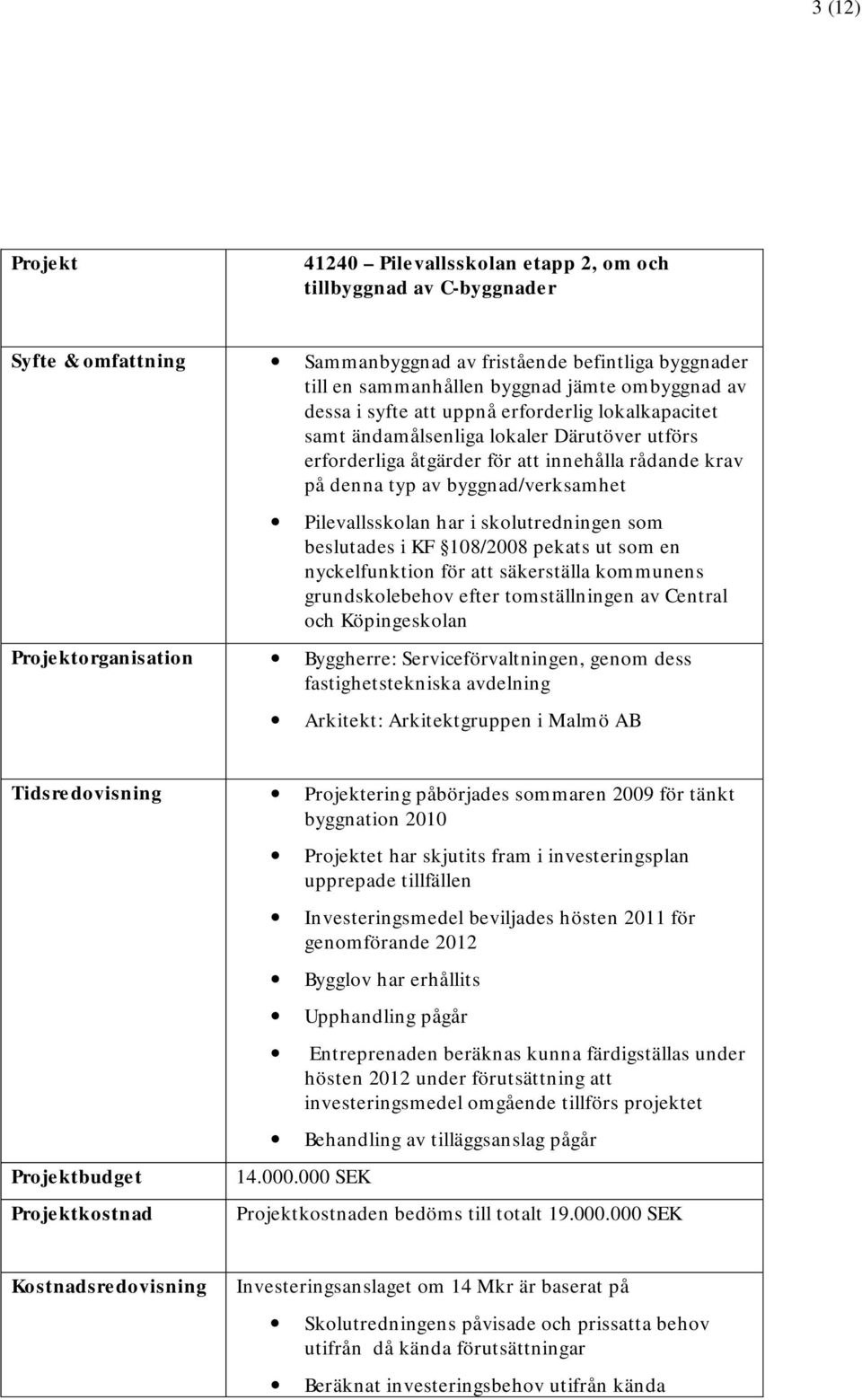

3 3 (12) Pilevallsskolan etapp 2, om och tillbyggnad av C-byggnader Syfte & omfattning Sammanbyggnad av fristående befintliga byggnader till en sammanhållen byggnad jämte ombyggnad av dessa i syfte att uppnå erforderlig lokalkapacitet samt ändamålsenliga lokaler Därutöver utförs erforderliga åtgärder för att innehålla rådande krav på denna typ av byggnad/verksamhet Pilevallsskolan har i skolutredningen som beslutades i KF 108/2008 pekats ut som en nyckelfunktion för att säkerställa kommunens grundskolebehov efter tomställningen av Central och Köpingeskolan organisation Byggherre: Serviceförvaltningen, genom dess fastighetstekniska avdelning Arkitekt: Arkitektgruppen i Malmö AB Tidsredovisning ering påbörjades sommaren 2009 för tänkt byggnation 2010 budget kostnad et har skjutits fram i investeringsplan upprepade tillfällen Investeringsmedel beviljades hösten 2011 för genomförande 2012 Bygglov har erhållits Upphandling pågår Entreprenaden beräknas kunna färdigställas under hösten 2012 under förutsättning att investeringsmedel omgående tillförs projektet Behandling av tilläggsanslag pågår SEK kostnaden bedöms till totalt SEK Kostnadsredovisning Investeringsanslaget om 14 Mkr är baserat på Skolutredningens påvisade och prissatta behov utifrån då kända förutsättningar Beräknat investeringsbehov utifrån kända

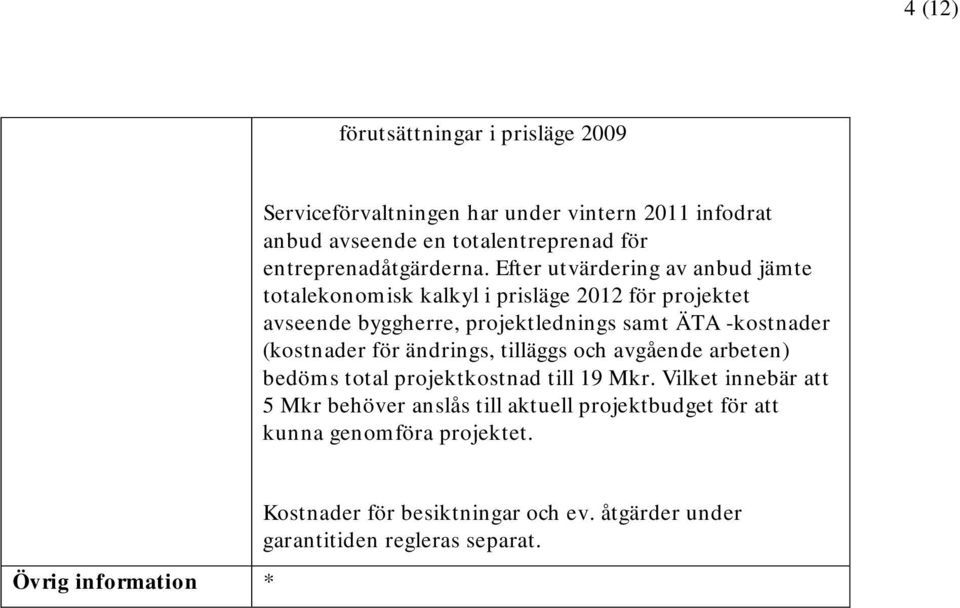

4 4 (12) förutsättningar i prisläge 2009 Serviceförvaltningen har under vintern 2011 infodrat anbud avseende en totalentreprenad för entreprenadåtgärderna. Efter utvärdering av anbud jämte totalekonomisk kalkyl i prisläge 2012 för projektet avseende byggherre, projektlednings samt ÄTA -kostnader (kostnader för ändrings, tilläggs och avgående arbeten) bedöms total projektkostnad till 19 Mkr. Vilket innebär att 5 Mkr behöver anslås till aktuell projektbudget för att kunna genomföra projektet. Övrig information * Kostnader för besiktningar och ev. åtgärder under garantitiden regleras separat.

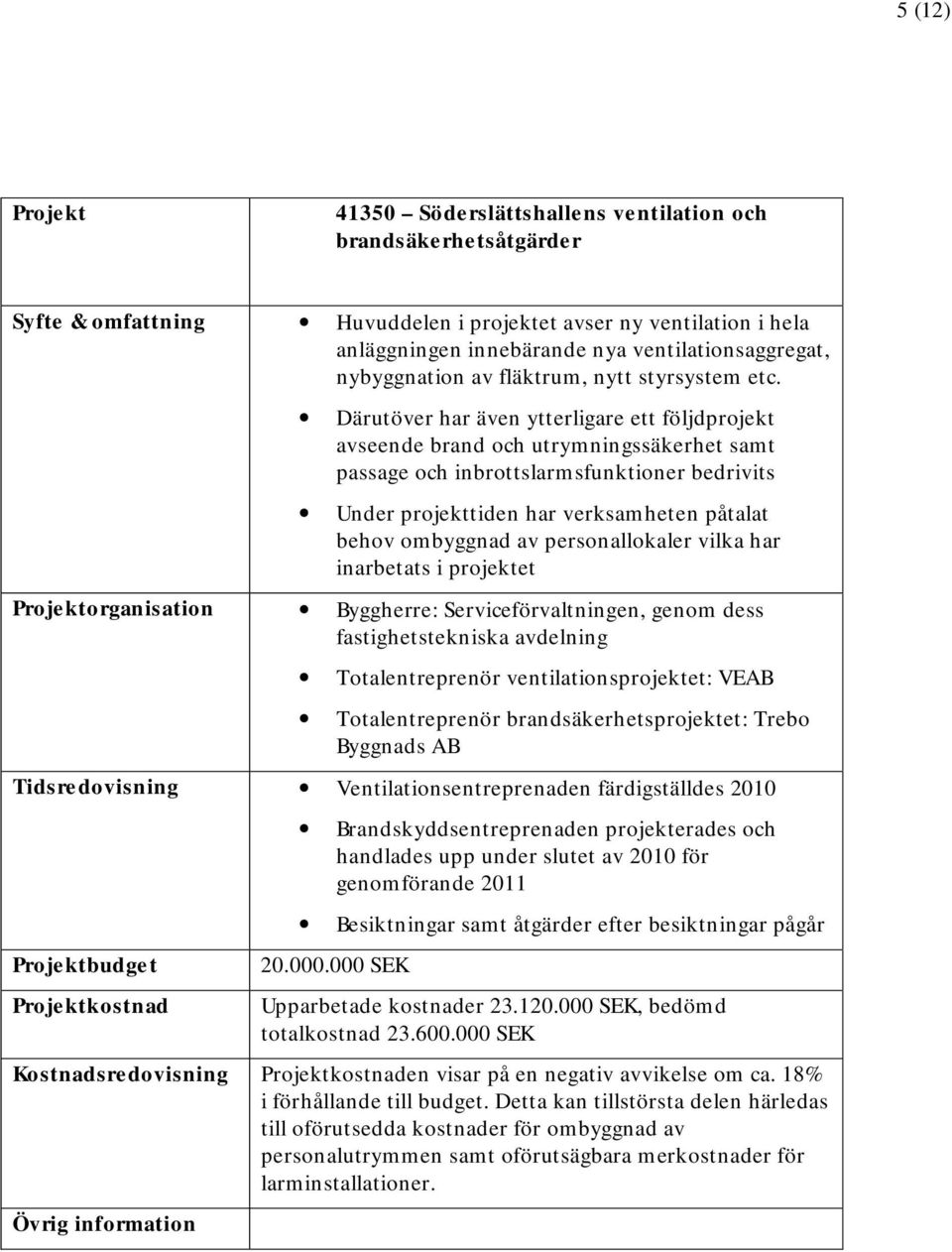

5 5 (12) Söderslättshallens ventilation och brandsäkerhetsåtgärder Syfte & omfattning Huvuddelen i projektet avser ny ventilation i hela anläggningen innebärande nya ventilationsaggregat, nybyggnation av fläktrum, nytt styrsystem etc. Därutöver har även ytterligare ett följdprojekt avseende brand och utrymningssäkerhet samt passage och inbrottslarmsfunktioner bedrivits Under projekttiden har verksamheten påtalat behov ombyggnad av personallokaler vilka har inarbetats i projektet organisation Byggherre: Serviceförvaltningen, genom dess fastighetstekniska avdelning Totalentreprenör ventilationsprojektet: VEAB Totalentreprenör brandsäkerhetsprojektet: Trebo Byggnads AB Tidsredovisning Ventilationsentreprenaden färdigställdes 2010 budget kostnad Brandskyddsentreprenaden projekterades och handlades upp under slutet av 2010 för genomförande 2011 Besiktningar samt åtgärder efter besiktningar pågår SEK Upparbetade kostnader SEK, bedömd totalkostnad SEK Kostnadsredovisning kostnaden visar på en negativ avvikelse om ca. 18% i förhållande till budget. Detta kan tillstörsta delen härledas till oförutsedda kostnader för ombyggnad av personalutrymmen samt oförutsägbara merkostnader för larminstallationer. Övrig information

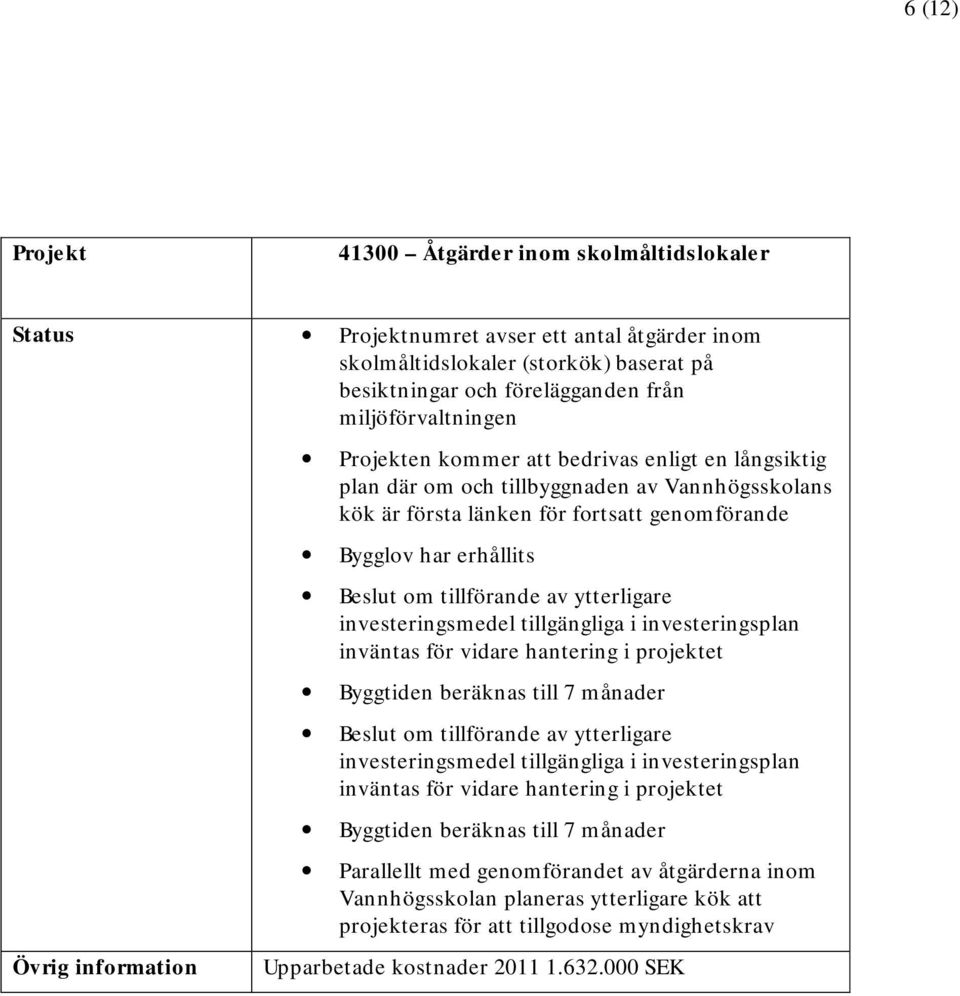

6 6 (12) Åtgärder inom skolmåltidslokaler Status numret avser ett antal åtgärder inom skolmåltidslokaler (storkök) baserat på besiktningar och förelägganden från miljöförvaltningen Övrig information en kommer att bedrivas enligt en långsiktig plan där om och tillbyggnaden av Vannhögsskolans kök är första länken för fortsatt genomförande Bygglov har erhållits Beslut om tillförande av ytterligare investeringsmedel tillgängliga i investeringsplan inväntas för vidare hantering i projektet Byggtiden beräknas till 7 månader Beslut om tillförande av ytterligare investeringsmedel tillgängliga i investeringsplan inväntas för vidare hantering i projektet Byggtiden beräknas till 7 månader Parallellt med genomförandet av åtgärderna inom Vannhögsskolan planeras ytterligare kök att projekteras för att tillgodose myndighetskrav Upparbetade kostnader SEK
7 7 (12) Rådhusets ombyggnad Status ering för ombyggnad av bottenplan samt översta plan jämte nödvändiga åtgärder för att tillgodose rådande krav på denna typ av verksamhet/åtgärd. Detta avser bl.a. installation av ny ventilation i rådhusets alla 3 huskroppar Åtgärdande av upplevda byggtekniska arbetsmiljöproblem ering har genomförts et har från kommunledningen givits en ny inriktning efter avslutad projektering avseende framför allt övergripande analys av vilka funktioner som ska finnas i rådhuset samt hur man bäst nyttjar lokalerna. Dessutom ska övriga tillgängliga lokaler inom kommunens fastighetsbestånd beaktas. Övrig information Upparbetade kostnader SEK Om och tillbyggnad av Klagstorps skola Status ering för om och tillbyggnad av Klagstorps skola avseende tillbyggnad av 3 avdelningar förskola, kök, matsal samt ombyggnad för främst slöjdsalar (kök och matsal finns ej idag på skolan) pågår för kommande upphandling Inhyrda mindre förskolelokaler i Södra Åby och Klagstorp kommer ersättas med de nya förskoleavdelningarna Kök, matsal och slöjdsalar i Klagstorps kommunhus ersätts med nya lokaler inom skolan Omdisponering av mark/lekytor inom skolan krävs Befintlig oljepanna bytes mot värmepumpslösning Bygglov har erhållits Övrig information Upparbetade kostnader SEK

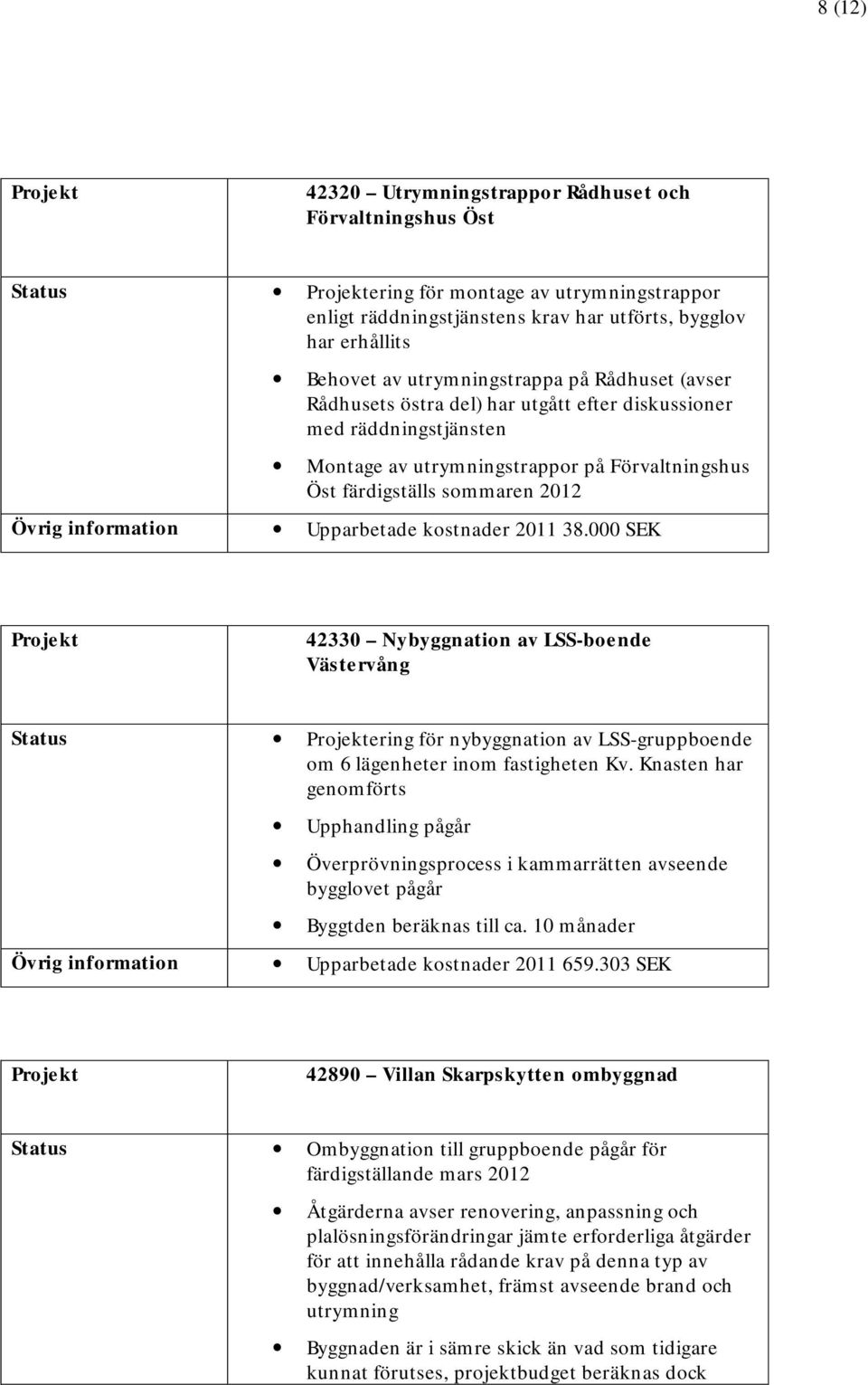

8 8 (12) Utrymningstrappor Rådhuset och Förvaltningshus Öst Status ering för montage av utrymningstrappor enligt räddningstjänstens krav har utförts, bygglov har erhållits Behovet av utrymningstrappa på Rådhuset (avser Rådhusets östra del) har utgått efter diskussioner med räddningstjänsten Montage av utrymningstrappor på Förvaltningshus Öst färdigställs sommaren 2012 Övrig information Upparbetade kostnader SEK Nybyggnation av LSS-boende Västervång Status ering för nybyggnation av LSS-gruppboende om 6 lägenheter inom fastigheten Kv. Knasten har genomförts Upphandling pågår Överprövningsprocess i kammarrätten avseende bygglovet pågår Byggtden beräknas till ca. 10 månader Övrig information Upparbetade kostnader SEK Villan Skarpskytten ombyggnad Status Ombyggnation till gruppboende pågår för färdigställande mars 2012 Åtgärderna avser renovering, anpassning och plalösningsförändringar jämte erforderliga åtgärder för att innehålla rådande krav på denna typ av byggnad/verksamhet, främst avseende brand och utrymning Byggnaden är i sämre skick än vad som tidigare kunnat förutses, projektbudget beräknas dock

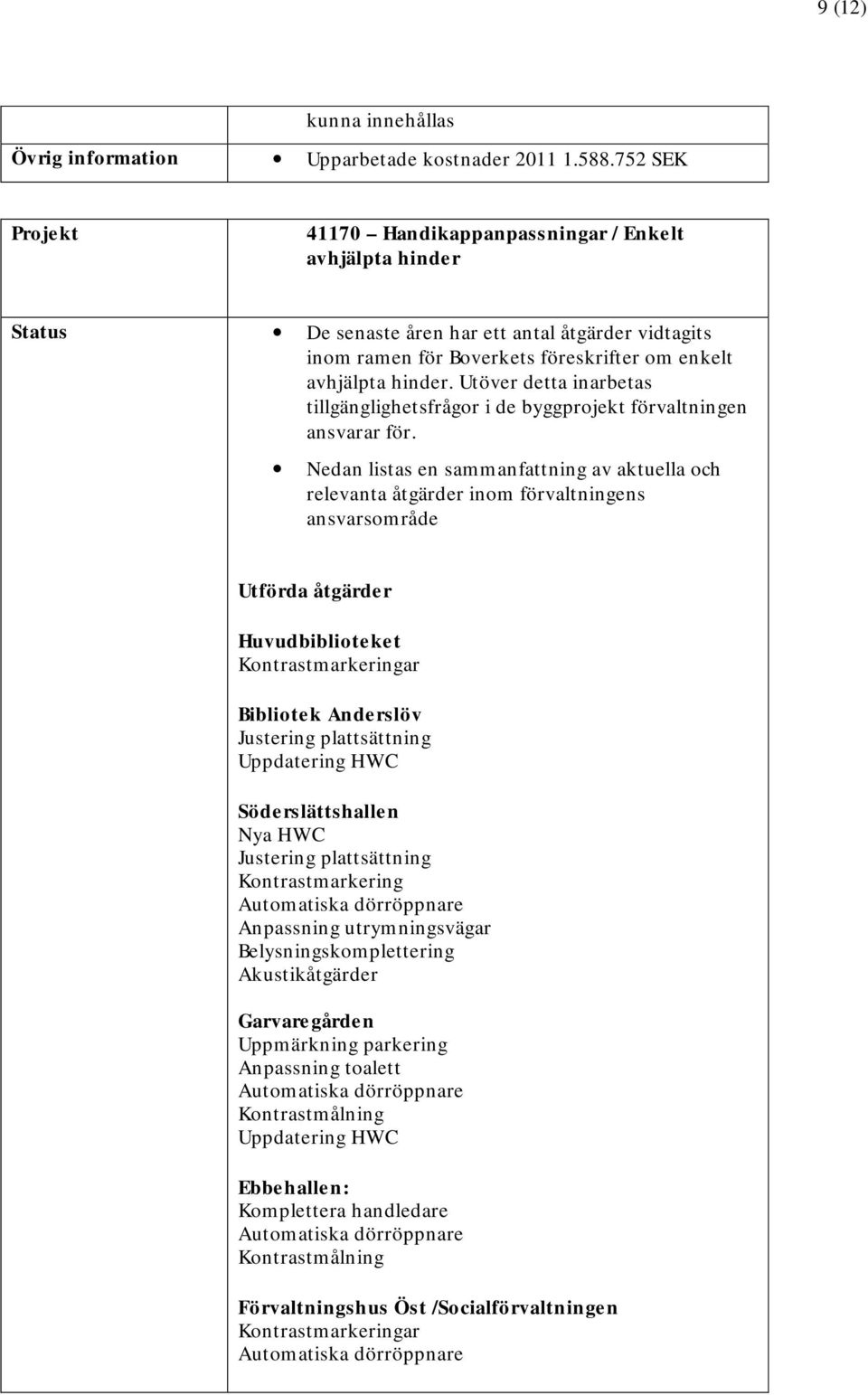

9 9 (12) kunna innehållas Övrig information Upparbetade kostnader SEK Handikappanpassningar / Enkelt avhjälpta hinder Status De senaste åren har ett antal åtgärder vidtagits inom ramen för Boverkets föreskrifter om enkelt avhjälpta hinder. Utöver detta inarbetas tillgänglighetsfrågor i de byggprojekt förvaltningen ansvarar för. Nedan listas en sammanfattning av aktuella och relevanta åtgärder inom förvaltningens ansvarsområde Utförda åtgärder Huvudbiblioteket Kontrastmarkeringar Bibliotek Anderslöv Justering plattsättning Uppdatering HWC Söderslättshallen Nya HWC Justering plattsättning Kontrastmarkering Anpassning utrymningsvägar Belysningskomplettering Garvaregården Uppmärkning parkering Anpassning toalett Kontrastmålning Uppdatering HWC Ebbehallen: Komplettera handledare Kontrastmålning Förvaltningshus Öst /Socialförvaltningen Kontrastmarkeringar

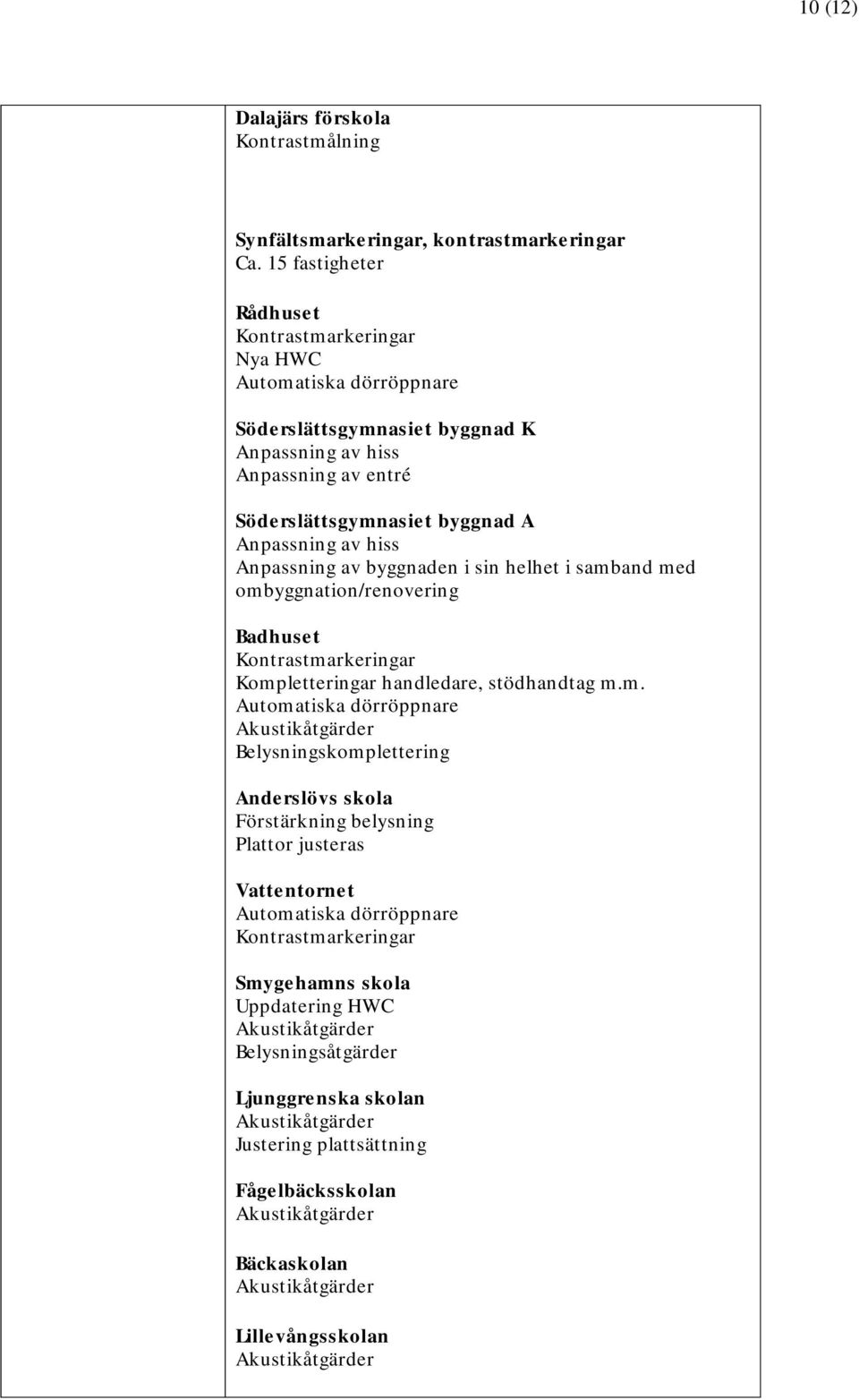

10 10 (12) Dalajärs förskola Kontrastmålning Synfältsmarkeringar, kontrastmarkeringar Ca. 15 fastigheter Rådhuset Kontrastmarkeringar Nya HWC Söderslättsgymnasiet byggnad K Anpassning av hiss Anpassning av entré Söderslättsgymnasiet byggnad A Anpassning av hiss Anpassning av byggnaden i sin helhet i samband med ombyggnation/renovering Badhuset Kontrastmarkeringar Kompletteringar handledare, stödhandtag m.m. Belysningskomplettering Anderslövs skola Förstärkning belysning Plattor justeras Vattentornet Kontrastmarkeringar Smygehamns skola Uppdatering HWC Belysningsåtgärder Ljunggrenska skolan Justering plattsättning Fågelbäcksskolan Bäckaskolan Lillevångsskolan

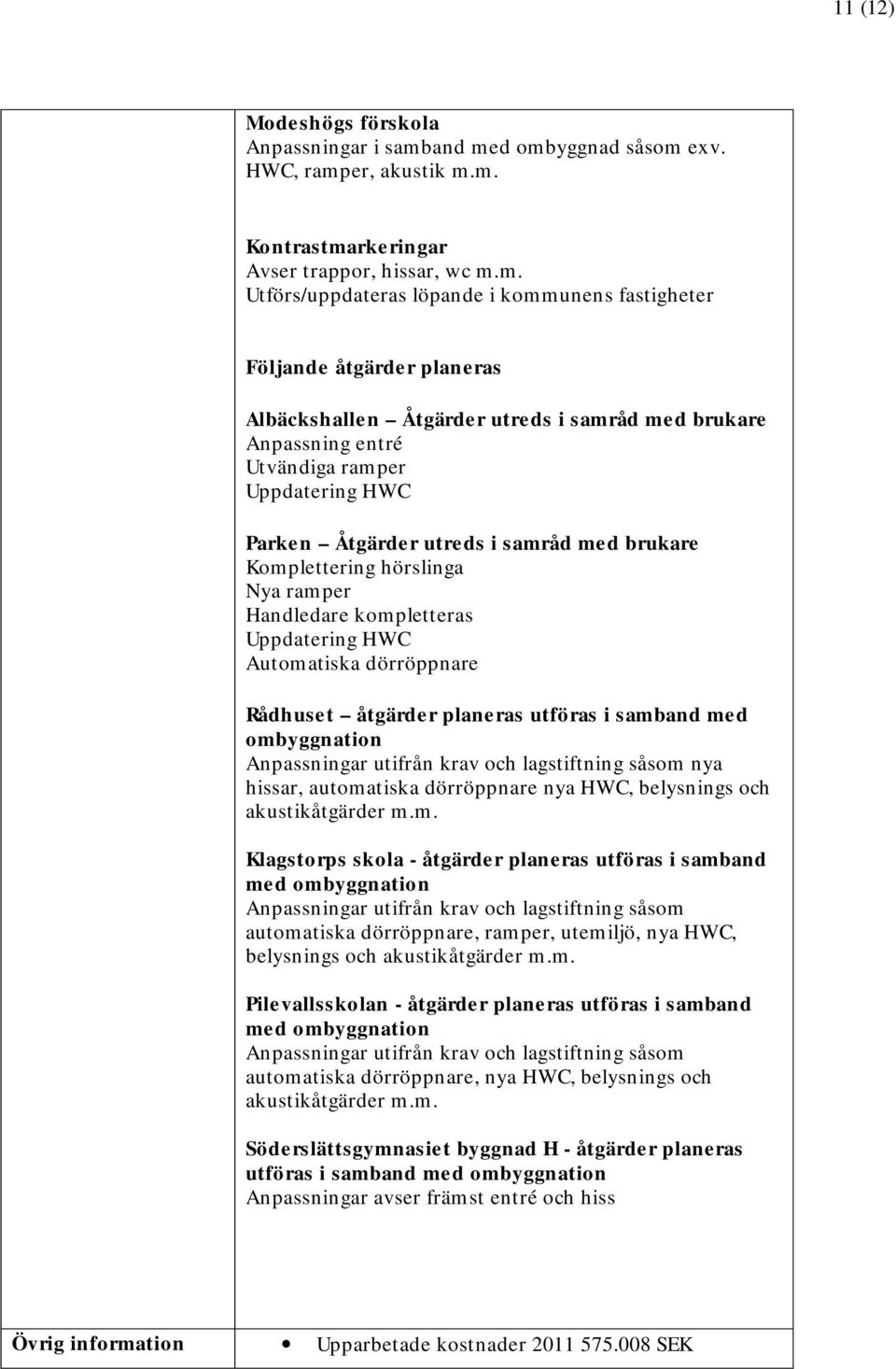

11 11 (12) Modeshögs förskola Anpassningar i samband med ombyggnad såsom exv. HWC, ramper, akustik m.m. Kontrastmarkeringar Avser trappor, hissar, wc m.m. Utförs/uppdateras löpande i kommunens fastigheter Följande åtgärder planeras Albäckshallen Åtgärder utreds i samråd med brukare Anpassning entré Utvändiga ramper Uppdatering HWC Parken Åtgärder utreds i samråd med brukare Komplettering hörslinga Nya ramper Handledare kompletteras Uppdatering HWC Rådhuset åtgärder planeras utföras i samband med ombyggnation Anpassningar utifrån krav och lagstiftning såsom nya hissar, automatiska dörröppnare nya HWC, belysnings och akustikåtgärder m.m. Klagstorps skola - åtgärder planeras utföras i samband med ombyggnation Anpassningar utifrån krav och lagstiftning såsom automatiska dörröppnare, ramper, utemiljö, nya HWC, belysnings och akustikåtgärder m.m. Pilevallsskolan - åtgärder planeras utföras i samband med ombyggnation Anpassningar utifrån krav och lagstiftning såsom automatiska dörröppnare, nya HWC, belysnings och akustikåtgärder m.m. Söderslättsgymnasiet byggnad H - åtgärder planeras utföras i samband med ombyggnation Anpassningar avser främst entré och hiss Övrig information Upparbetade kostnader SEK

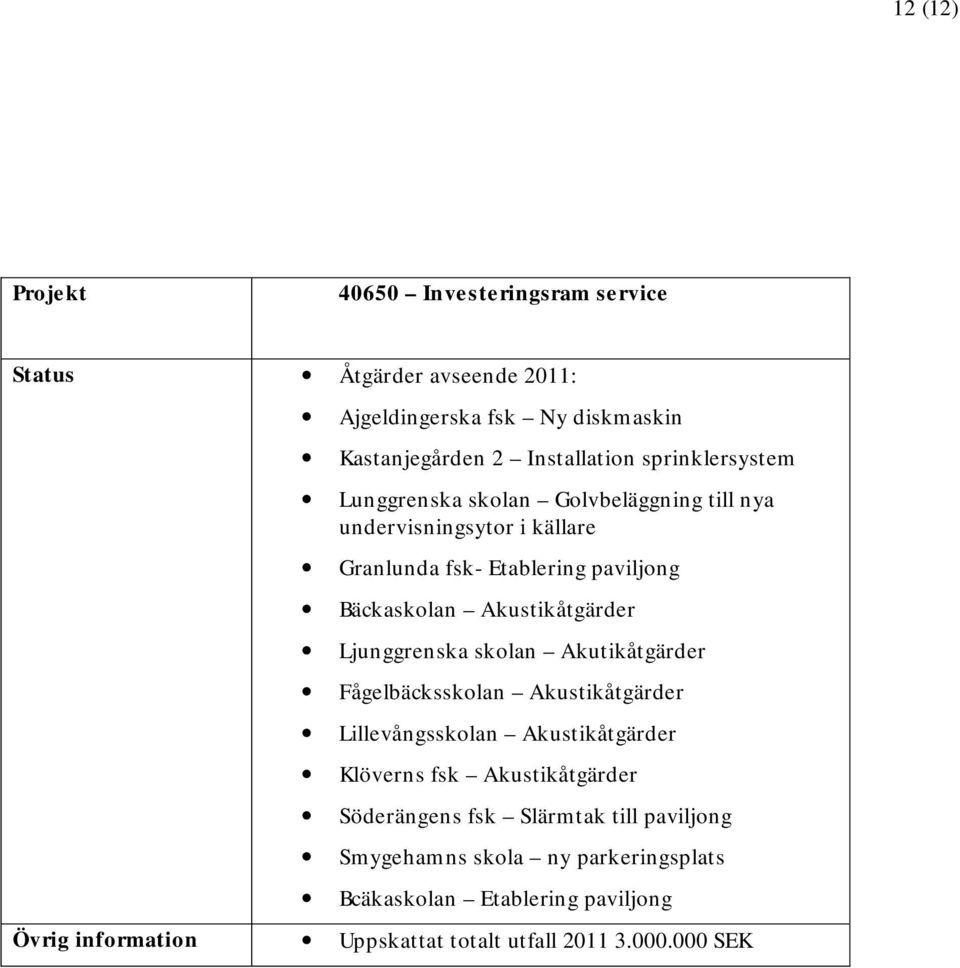

12 12 (12) Investeringsram service Status Åtgärder avseende 2011: Ajgeldingerska fsk Ny diskmaskin Kastanjegården 2 Installation sprinklersystem Lunggrenska skolan Golvbeläggning till nya undervisningsytor i källare Granlunda fsk- Etablering paviljong Bäckaskolan Ljunggrenska skolan Akutikåtgärder Fågelbäcksskolan Lillevångsskolan Klöverns fsk Söderängens fsk Slärmtak till paviljong Smygehamns skola ny parkeringsplats Bcäkaskolan Etablering paviljong Övrig information Uppskattat totalt utfall SEK
PROJEKT NETTO NETTO ÅTERSTÅR FÖRSLAG TILL UTFALL BUDGET 2011 2011 ÅR 2011 OMBUDGET 2012 41180 Inv fastigheten RN -40 657-850 000 809 343-800 000 40650 Investeringsram - Service -2 073 942-5 670 000 3 596
Reinvesteringar fastigheter
Tjänsteskrivelse 1 (2) 2016-03-07 Reinvesteringar fastigheter Bakgrund och syfte Reinvesteringar i fastighetsbeståndet syftar till att långsiktigt bevara värdet av kommunens fastighetstillgångar. Till
Delårsrapport 2013-08-31
1 (10) Datum 2013-09-24 Delårsrapport 2013-08-31 Sammanfattning Nämndstotal (tkr) Delår 130831 Årsbudget 2013 Prognos 2013 Avvikelse Verksamhetens intäkter 253 257 385 225 385 225 0 varav - bidrag 1 414
Investeringsplan bildningsnämnden 2017-2021
Tjänsteskrivelse 1 (6) Datum Diarienummer 2015-09-23 BIN 2015/804 Administrativ chef Calle Karlsson 0410-73 39 35 calle.karlsson@trelleborg.se Investeringsplan bildningsnämnden 2017-2021 Bakgrund Den 22
BILAGA: Årsredovisning, 2014, måluppfyllelse 1 (7) Datum 2015-02-26 Servicenämnden 1 Effektmål och indikatorer Servicenämnden redovisar de fem effektmål som gäller för 2014 med tillhörande indikatorer.
ESLÖVS KOMMUN -04-- 23
Servicenämnden Sammanträdesprotokoll Sida 4 (5) 2015-04-22-04-- 23 dibf 34 SOT.2015.0059 Igångsättningstillstånd Om- och tillbyggnad av Marieskolan för bibliotek, investeringsprojekt 91658 Ärendebeskrivning
Aktiviteter i utredningen
Aktiviteter i utredningen 1. Diskussion kring elevutvecklingen i Infjärden/markbygden. 2. Det totala behovet av skolytori området på lång sikt. 3. Genomgång av nuläge skolstruktur i Infjärden. 4. Diskussion
Reviderad budget 2016 (ombudgeteringar från 2015) Fastighetsnämnd
Reviderad budget 2016 (ombudgeteringar från 2015) Fastighetsnämnd Innehållsförteckning 1 Ombudgeteringar och tilläggsanslag... 3 2 Reviderad budget... 4 2.1 Reviderad budget drift... 4 2.2 Reviderad budget
Utbyggnad av gymnasieskolan, NTC-hus (hus 12) samt ombyggnad särskola (hus 5) utökad investeringsbudget. (AU 254) Dnr KS 2011-310
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsen i Falkenberg 2011-09-06 FALKENBERG 250 Utbyggnad av gymnasieskolan, NTC-hus (hus 12) samt ombyggnad särskola (hus 5) utökad investeringsbudget.
Projekteringsanvisning Tillgänglighet
Projekteringsanvisning Tillgänglighet Inom- och utomhus FÖR PROJEKTÖRER OCH ENTREPRENÖRER UTGÅVA 14 24 APRIL 2018 6 SIDOR PROJEKTERINGSANVISNING - Tillgänglighet - Utgåva 14 Läs detta först viktig information
1 (8) Datum 2012-05-10 Delårsrapport 2012-04-30 Sammanfattning Nämndstotal (tkr) Delår 120430 Årsbudget 2012 Prognos 2012 Avvikelse Verksamhetens intäkter 135 013 443 180 443 180 0 varav - bidrag 515 871
SAMMANTRÄDESPROTOKOLL. Bo-Anders Thornberg (m) ordf Lars Olsson (c) v ordf Tommy Nilsson (s)
2007-05-16 1 Plats och tid Stadshuset, rum 1, kl 13.00-14.00 Beslutande Bo-Anders Thornberg (m) ordf Lars Olsson (c) v ordf Tommy Nilsson (s) Övriga deltagande Kommunchef Johan Eriksson Kommunsekreterare
Projekteringsanvisning Tillgänglighet Inom- och utomhus FÖR PROJEKTÖRER OCH ENTREPRENÖRER UTGÅVA 12 6 DECEMBER SIDOR
Projekteringsanvisning Tillgänglighet Inom- och utomhus FÖR PROJEKTÖRER OCH ENTREPRENÖRER UTGÅVA 12 6 DECEMBER 2016 6 SIDOR Läs detta först viktig information För att skapa bestående värden i SISAB:s fastigheter
Genomförandebeslut ombyggnad av Lugnets skola, Hus A i kv. Innanhavet 2, Södermalm
Tjänsteutlåtande SISAB:s styrelse 2018-12-04 Ärende 9.2 DNR: 2018-00609 2018-10-16 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Granskning av investeringsprocessen. Kommun
Granskning av investeringsprocessen i Jönköpings Kommun Jönköping december 2004 Björn Lindblad (1) 1 Sammanfattning... 3 2 Inledning... 3 2.1 Bakgrund... 3 2.2 Syfte... 4 2.3 Metod... 4 2.4 Avgränsning...
Checklista avseende fysisk tillgänglighet: Specialiserad palliativ slutenvård
1 (5) Avdelningen för nsjukvård Geriatrikenheten Checklista fysisk tillgänglighet Checklista avseende fysisk tillgänglighet: Specialiserad palliativ slutenvård Företagsnamn Organisationsnummer Verksamhetens
Slutredovisning av investeringsprojekt Hjortsbergsskolans kök och matsal. KS
kommunstyrelsen i Falkenberg 2018-01-16 26 Slutredovisning av investeringsprojekt Hjortsbergsskolans kök och matsal. KS 2013-313 KF Beslut Kommunstyrelsen beslutar enligt arbetsutskottets förslag. Arbetsutskottets
KS Teknik & Service arbetar i nuläget med att projektera gata, VA och bilda tomter för både en- och flerbostadshus uppe på Årbol, ovanför Orrvägen.
VD Roland Kindslätt Tjänsteskrivelse 2015-03-05 Bakgrund Sedan sekelskiftet så har behovet av bostäder sakta men säkert ökat. Främst Edshus AB hade då betydande vakanser men kurvan har över tid ständigt
Nybyggnad. Bygglovshandling 2014-08-22. Brandkonsulten Kjell Fallqvist AB Gävlegatan 12 B 113 30 Stockholm
Barents Center Nybyggnad Övergripande brandskyddsbeskrivning Bygglovshandling Magnus Lindström Brandingenjör Handläggare Kjell Fallqvist Brandingenjör Internkontrollerande Brandkonsulten Kjell Fallqvist
Fastighetskontoret Fastighetsavdelningen
Sida 2 (6) Versionshistorik Ansvarig för denna anvisning: David Vazquez Rico Version Upprättad Ändringar avser 1.0 2015-11-10 1.1 2015-12-04 2.0 2019-03-06 Div. mindre justeringar. Godkänd av LG. Sida
Återrapportering av uppdrag om ombyggnation av Udden (Skogsbo 2)
2018-05-03 Handläggare Annica Lempke Kansli- och utredningsavdelningen 2017KS/0900 Kommunstyrelsen Återrapportering av uppdrag om ombyggnation av Udden (Skogsbo 2) Förslag till beslut 1. Kommundirektören
Statligt stöd till bostäder för äldre
Statligt stöd till bostäder för äldre Syfte Syftet med stödet är att främja en ökning av antalet bostäder för äldre Det ska byggas fler bostäder för äldre, både traditionella särskilda boendeformer men
Information Ombyggnation av Tillbergaskolan
Roland Axelsson - KNRA01 E-post: roland.axelsson@vasteras.se Kopia till TJÄNSTESKRIVELSE 1 (2) 2013-09-17 Dnr: 2013/2540-BaUN- 285 Barn- och ungdomsnämnden Information Ombyggnation av Tillbergaskolan Förslag
INVESTERINGSBILAGA, Bilaga 1
2015-04-23 1(7) INVESTERINGSBILAGA, Bilaga 1 Till tjänsteutlåtande avseende Projekt: Nya Hallsta förskola Om- och tillbyggnad av fastighet på Magistervägen i Hallstavik till en förskola med 6 avdelningar.
Projekteringsanvisning Tillgänglighet Inom och utomhus FÖR PROJEKTÖRER OCH ENTREPRENÖRER UTGÅVA JUNI SIDOR
Projekteringsanvisning Tillgänglighet Inom och utomhus FÖR PROJEKTÖRER OCH ENTREPRENÖRER UTGÅVA JUNI SIDOR Innehåll Läs detta först viktig information... 2 Inledning:... 3 Syfte:... 3 Att tänka på:......
Nybyggnad av förskola inom Södra Gränstorp
Tjänsteskrivelse 1 (5) Datum Diarienummer 2018-10-04 BIN 2018/3222:4 Calle Karlsson Stabschef calle.karlsson@trelleborg.se 0410-73 39 35 Nybyggnad av förskola inom Södra Gränstorp Ärendebeskrivning I december
Genomförandebeslut avseende o m- och tillbyggnad av Tensta sim- och idrottshall
IDROTTSFÖRVALTNINGEN FASTIGHETSAVDELNINGE N Handläggare: Roger Svenson Telefon: 08-508 27 922 Stefan Båmstedt, tel 08 508 27 908 Till Idrottsnämnden 2009-06-09 Nr 12 TJÄNSTEUTLÅTANDE SID 1 (6) 2009-05-27
I skälig omfattning. utdrag av erfarenheter
I skälig omfattning utdrag av erfarenheter Serviceboende i kv. Skruven, Ronneby kommun Bakgrund I Ronneby finns ett serviceboende i kv. Skruven som består av två separata byggnader i tre hela våningsplan
Alternativ lösning - ombyggnation av huvudentrén Clinical Research Centre. Grontmij AB. Bygg & Samhällsbyggnad
Alternativ lösning - ombyggnation av huvudentrén Clinical Research Centre Grontmij AB Bygg & Samhällsbyggnad Vår referens Mattias Hellström (PL) Ingrid Johansson (A) Rapport 10003681 Namnteckning Granskad
Trelleborgs kommun - Förskolor Barnantal
Trelleborgs kommun - Förskolor Barnantal Förskolor, kommunala Uddens förskola jan 88 95 90 93 feb 90 96 92 92 mars 91 98 92 92 apr 91 100 95 maj 93 103 95 juni 91 102 95 juli 82 94 84 aug 83 84 82 sept
Tekniska Serviceförvaltningen Nässjö kommun
Kontrakt Sidantal 5 Röllekan 2, Nässjö. 06.6 Förslag till TOTALENTREPRENADKONTRAKT ABT06 INNEHÅLLSFÖRTECKNING 1. BESTÄLLARE... 3 2. ENTREPRENÖR... 3 3. OMFATTNING... 3 4. UTFÖRANDE... 3 5. ORGANISATION...
Beställning avseende ombyggnad av hus H vid Tallgårdens äldrecentrum i Stuvsta
SOCIAL- OCH ÄLDREOMSORGSFÖRVALTNINGEN TJÄNSTEUTLÅTANDE DATUM DIARIENR SIDA 2012-12-12 AN-2012/758.339 1 (6) HANDLÄGGARE Elisabeth Bern 08-535 378 70 elisabeth.bern@huddinge.se Äldreomsorgsnämnden Beställning
Äskande om medel till lokaler för förskoleverksamheten
DALS-EDS KOMMUN KS Teknik & Service Claes Hellberg TJÄNSTESKRIVELSE Datum:2015-11-20 D.nr: Äskande om medel till lokaler för förskoleverksamheten Bakgrund Fokusförvaltningen ser ett akut behov av att Kommunen
Inger Olsson-Blomberg (m) ordf. Carina Erlandsson (m) Benkt Lindström (m) Anita Jansson (c) Sven Stjärne (fp)
Sammanträdesdatum 1(7) Plats och tid Tekniska kontoret, kl. 09.00 11.30 Paragrafer 11-15 Beslutande Inger Olsson-Blomberg (m) ordf. Carina Erlandsson (m) Benkt Lindström (m) Anita Jansson (c) Sven Stjärne
FÖRSLAG TILL KONTROLLPLAN ENLIGT PBL 10 KAP. 6
Uppdrag Klippans förskola Uppdragsnummer 102306 Handläggare Roger Thorstensson Datum 2015-04-29 Senast ändrad FÖRSLAG TILL KONTROLLPLAN ENLIGT PBL 10 KAP. 6 Fastighetsbeteckning Kv. Klippan 21 Ort Sundbyberg
Hans Johansson Avtalscontroller, Jennie Åkerström SBK 70, Lars Gustavsson SBK 70 Heléne Allanson, sekreterare. Agneta Ängsås.
1 (6) Plats och tid Egnellska vån 4 Boman, kl. 13:15 14:30 Beslutande S MP C S S Krister Johansson, ordförande Erik Eriksson, 1:e vice ordf. Agneta Ängsås, 2:e vice ordf. Lena Johnsson Margareta Källgren
HVB (hem för vård eller boende) i Gamleby för ensamkommande flyktingbarn hyresavtal Dnr 2012/429-133
SAMMANTRÄDESPROTOKOLL Kommunfullmäktige 14 (25) 2015-12-14 Kf Ks 372 HVB (hem för vård eller boende) i Gamleby för ensamkommande flyktingbarn hyresavtal Dnr 2012/429-133 Västerviks kommun tecknade 2008
Att beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn
Att beställa byggnadsarbeten Kursledare Peder Halling Per Lilliehorn Peder.halling@bostadsratterna.se per.lilliehorn@bostadsratterna.se Kursinnehåll De olika stegen i projektet Planering och förberedelser
Ormen 7 Sidan 1 av 12 COOR Förfrågningsunderlag Luleå 2013-12-02
Ormen 7 Sidan 1 av 12 Ormen 7 Lokalanpassning Coor 6.2. RUMSBESKRIVNING Datum: 2013-12-02 Senast ändrad: - PRIMINÄRHANDLING Upprättad av: Simon Sundström Uppdragsansvarig: Simon Sundström INNEHÅLLSFÖRTECKNING
SAMMANTRÄDESPROTOKOLL Sammanträdesdatum s. 1 (9)
Plats Lomma kommunhus, Stora sessionssalen Tid 2019-04-15, kl. 17:00-17:32 Sammanträdesdatum s. 1 (9) Beslutande Övriga deltagare Lennart Månsson (M) Bert Larsson (M) Emma Köster (M) Gun Larsson (L) Rune
4.1 LOKALFÖRSÖRJNINGSAVDELNINGEN
sid 1 (6) 4.1 LOKALFÖRSÖRJNINGSAVDELNINGEN Viktigare händelser 2012 Många stora projekt har genomförts under året, exempel är badhuset etapp 1, Lerinmuséet, Mariebergsskolan, Infanteribrigadmuséet, energieffektiviseringsprojektet
Ombyggnad av Bokelundskolan till ny förskola i Centrumområdet Fortsatt projektering och anbudsförfrågan
Dnr 2013-08-12 Marie Hallsten-Eriksson fastighetskoordinator Tel. 0470-415 43 Kommunstyrelsens arbetsutskott Ombyggnad av Bokelundskolan till ny förskola i Centrumområdet Fortsatt projektering och anbudsförfrågan
30 månader mot Miljöer värdiga våra barn
30 månader mot Miljöer värdiga våra barn Bakgrund Huvuddelen av beståndet från 1950-1970 talen med stora brister vilka kräver stora reinvesteringar Ett fastighetsbestånd som förlorar i värde Tydlig ansvarsfördelning
Omfördelning och utökning av investering för ökad kapacitet för återvinning av avfall
2014-04-16 1 (5) TJÄNSTESKRIVELSE TN 2013/163-044 Tekniska nämnden Omfördelning och utökning av investering för ökad kapacitet för återvinning av avfall Förslag till beslut Tekniska nämnden beslutar att
Reviderat uppdrag, LSS-boende Stationsvägen
DANDERYDS KOMMUN Tjänsteutlåtande 1 (7) Fastighetsnämnden Reviderat uppdrag, LSS-boende Stationsvägen Ärende I mars 2015 beslutade kommunstyrelsen att ge fastighetsnämnden i uppdrag att påbörja projektering
Uppdragsgivare: Fastighetsnämnden. Beslutad 2009-12-16 Fastighetsavdelningen Tekniska kontoret
1(9) PROJEKTPLAN SPORTHALL Fastighet: Danderyd 3:165 Uppdragsgivare: Fastighetsnämnden AVSLUTSSKEDE (Underlag till förvaltning) Beslutad 2009-12-16 Upprättad 2014-04-28 Reviderad Tel 08-568 910 00 Box
Genomförandebeslut för verksamhetsanpassningar i kök och matsal vid Sjöängsskolan
Somar18 Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2018-10-10 Handläggare Monica Strandgren Telefon: 08-508 33 426 Till Utbildningsnämnden 2018-11-22 vid
Studiekonferens för ordförande Ystad Saltsjöbad 15-16 okt. 2015. Rolf Ekstrand 2015-10-15
Studiekonferens för ordförande Ystad Saltsjöbad 15-16 okt. 2015 Rolf Ekstrand 2015-10-15 Underhåll och Ombyggnad Rolf Ekstrand Projektledare Ombyggnad 040-10 94 48 rolf.ekstrand@riksbyggen.se Helhetsansvar
Inriktningsbeslut avseende om- och nybyggnation i kv. Portklappen 1, Ripsavägen 33, Enskede-Årsta-Vantör
Handläggare: Anders Eklund Telefon 08-508 460 67 Tjänsteutlåtande SISAB:s styrelse 2018-10-23 Ärende 4.3 DNR: 2018-00572 2018-09-27 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Inriktningsbeslut
Medfinansieringsavtal avseende byggande av plattform med tågstopp i Smedby, Kalmar kommun
TJÄNSTESKRIVELSE Handläggare Datum Ärendebeteckning Mikael Kalin 2013-11-07 KS 2013/0824 Kommunfullmäktige Medfinansieringsavtal avseende byggande av plattform med tågstopp i Smedby, Kalmar kommun Förslag
RONNEBY KOMMUN SAMMANTRÄDESPROTOKOLL 1 (7) TEKNISKA NÄMNDEN
RONNEBY KOMMUN SAMMANTRÄDESPROTOKOLL 1 (7) Plats och tid Hoby-salen, Stadshuset kl 13 30 14 30. Beslutande Nils-Olov Olofsson S Ordförande Tommy Arvidsson S Bengt Backe S Lars Peter Karlsson S Judith Skörsemo
Ombyggnad av häststall och ridhus samt installation av biobränslepanna på Ågesta gård. Genomförandebeslut
FASTIGHETSKONTORET 2009-01-08 Kontaktperson Fastighetskontoret Henrik Schmiterlöw Fastighetstavdelningen Telefon: 08-508 270 44 henrik.schmiterlow@fsk.stockholm.se Till Fastighetsnämnden 2009-02-03 Ombyggnad
Hortlaxskolan åk 7-9 Version rev 10 dat 2012-11-05
Hortlaxskolan åk 7-9 Version rev 10 dat 2012-11-05 Kortfakta Verksamhetsyta per elev Totalkostnad per elev 16,4 m²/elev 74 184 kr/elev Beskrivning nuvarande verksamhet I huvudbyggnaden finns verksamhet
Verksamhetsanalys Västerhejde skola
Barn- och utbildningsförvaltningen Handläggare Mats Hanell Telefon +46 (0)498 26 9803 E-post mats.hanell@gotland.se Diarienr BUN 2013/250 Datum 2013-09-11 Tjänsteskrivelse Expediering till: BUN Bilaga:
1 Val av justerare. Tid Måndagen den 15 februari 2016 kl 13.00 15.00 Plats Sessionssal B, Tekniska Nämndhuset Justerat
Råd för funktionshinderfrågor vid fastighetsnämnden och miljö- och hälsoskyddsnämnden PROTOKOLL 1/2016 PROTOKOLL 1/2016 Tid Måndagen den 15 februari 2016 kl 13.00 15.00 Plats Sessionssal B, Tekniska Nämndhuset
Hela byggprocessen. verktyg för att säkerställa att byggprojekten utförs så. effektivt som möjligt och uppfyller samtliga ställda mål.
Byggprocessen På Higabgruppen värderar vi kundnytta och långsiktighet högt och vi vill bygga och förvalta fastigheter som erbjuder god kvalitet och god funktion för kunden. Hela byggprocessen Kostnader
BRANDSKYDD RÄTT UTFÖRT Från projektering till färdig byggnad. Malin T. Vester Bengt Dahlgren AB
BRANDSKYDD RÄTT UTFÖRT Från projektering till färdig byggnad Malin T. Vester Bengt Dahlgren AB Målsättning Minska antalet fel under byggtid Minska kostnader för åtgärdande av fel Bättre möjlighet att hålla
Revisionsrapport Granskning av investeringsverksamheten.
Revisionsrapport Granskning av investeringsverksamheten. Östersunds Kommun 16 Maj 2013 Marianne Harr certifierad kommunal revisor Veronica Blank revisor Innehåll Sammanfattning... 1 Inledning... 2 Rutinbeskrivning...
Projektbeställning Tillbyggnad och ombyggnad F-6 skola i Lilla Alby. 1. Bakgrund
Projektbeställning Tillbyggnad och ombyggnad F6 skola i Lilla Alby 1. Bakgrund Barn och utbildningsförvaltningen har med hjälp från Stadsbyggnads och miljöförvaltningen utarbetat ett program för tilloch
Förstudie Förekomsten ändrings
www.pwc.se Caroline Liljebjörn Certifierad kommunal revisor 30 oktober 2014 Förstudie Förekomsten ändrings och tilläggsarbeten (ÄTA) Kalmar kommun Innehållsförteckning 1. Inledning... 1 1.1. Bakgrund...
Genomförandeärende: Rivning och uppbyggnad av förskolan Torpgläntan 8 i Vårberg.
SKÄRHOLMENS STADSDELSFÖRVALTNING SAMHÄLLSSERVICE TJÄNSTEUTLÅTANDE SID 1 (6) 2012-10-02 Handläggare: Rune Ney Telefon: 08-508 24 060 Till Skärholmen stadsdelsnämnd Sophie Dahlberg Telefon: 08-508 24 016
SAMMANTRÄDESPROTOKOLL 1 (13) Plats Folkets Hus, vån 7 Dag och tid Onsdag den 18 juni 2014 kl. 14.00 14.50
SAMMANTRÄDESPROTOKOLL 1 (13) Plats Folkets Hus, vån 7 Dag och tid Onsdag den 18 juni 2014 kl. 14.00 14.50 Beslutande Övriga Sören Finnström (S) Maino Wohlfeil (S) Brittsiw Åsberg (S) Jan Larsson (V), tjänstgörande
PM - Kostnadsbedömning 1 (7)
PM - Kostnadsbedömning 1 (7) ABadABACUMBygg+&Fastighetsadministration Kaptensgatan3,70365ÖREBRO Tel0199307330 Mobil07096651918 Rev. Ljusnarshallen, Kopparberg Kostnadsbedömning för om och tillbyggnader
Bostads- och markförsörjningsprogram 2013-2026 för Lomma kommun
Sidan 1 av 7 Södra kommundelen Vinstorp Utbyggnadsprogram/tidplan/kommmentar/förslag Vinstorpskolan kommer inte att behövas för skoländamål när Karstorpskolan är helt utbyggd, och kan därför komma att
Beslut om investeringar kring för- och grundskolelokaler
Pressmeddelande från Umeå kommuns intranät 2012-11-08 Beslut om investeringar kring för- och grundskolelokaler De renoveringar och tillbyggnader på skollokaler som ska ske de närmaste tre åren är nu ade.
Framtida tilläggs- ombyggnads- och nyinvesteringar (Stavsborgsskolan)
Framtida tilläggs- ombyggnads- och nyinvesteringar (Stavsborgsskolan) till hyresavtal nr xxx ( Hyresavtalet ) mellan Hemsö Cullberg Holding AB, org. nr. 556932-8080 ( Hyresvärden ) och Nacka kommun, org.
Sociala nämndernas förvaltning 2015-10-12 Dnr: 2015/160-ÄN-753 Helena Duske - bo183 E-post: helena.duske@vasteras.se. Äldrenämnden
TJÄNSTESKRIVELSE 1 (1) Sociala nämndernas förvaltning 2015-10-12 Dnr: 2015/160-ÄN-753 Helena Duske - bo183 E-post: helena.duske@vasteras.se Kopia till Fastighetskontoret Äldrenämnden Förstudie till ombyggnad/tillbyggnad
Slutredovisning investeringsprojekt Björkhaga äldreboende. KS 2011-321
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsens arbetsutskott i Falkenberg 2016-01-19 12 Slutredovisning investeringsprojekt Björkhaga äldreboende. KS 2011-321 KS, KF Beslut Arbetsutskottet
Genomförandeförslag för ombyggnad av Östra Reals gymnasium i samband med ombyggnaden av ventilationssystemet
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2017-06-13 Handläggare Maria Holdo Telefon: 08-508 33 888 Till Utbildningsnämnden 2017-08-24 Genomförandeförslag
VALLENTUNA KOMMUN Sammanträdesprotokoll 13 (15)
Sammanträdesprotokoll 13 (15) Kommunstyrelsens teknik- och fastighetsutskott 2013-12-11 108 för trafiksäkerhetsåtgärder 2013 (KS 2013.364) Beslut Teknik- och fastighetsutskottet föreslår att Kommunstyrelsen
Investeringsplan inför budgetåret Helsingborgs lasarett
Investeringsplan inför budgetåret 2020-2022 Helsingborgs lasarett Övergripande för kommande planperiod och resumé beslut 2018 1. Bygginvesteringar 2018 - Sammanfattning I Helsingborg är det som tidigare
Godkännande av externt hyresavtal för Oxhagshemmet
TJÄNSTESKRIVELSE Handläggare Datum Ärendebeteckning 2018-01-03 KS 2018/0016 Kommunfullmäktige Godkännande av externt hyresavtal för Oxhagshemmet Förslag till beslut Kommunfullmäktige godkänner att servicenämnden
Komplettering till tidigare utskick
KOMMUNFULLMÄKTGE Kallelse/underrättelse Tid Måndag 18 mars 2013 kl. 18:00 Plats S~erneskolans matsal Gruppmöten: Rum finns reserverade från 16.00 Rum 263 (S) Rum 260 (Borgerliga gruppen) Rum 258 (V) Rum
Upphandling av entreprenadkontrakt avseende anläggningsarbeten vid befintlig station Gullmarsplan som förberedelse för anslutning av nya tunnelbanan
1 (6) Förvaltning för utbyggd tunnelbana Infosäkerhetsklass K1 (öppen) Trafiknämnden 2018-11-06, punkt 10 Upphandling av entreprenadkontrakt avseende anläggningsarbeten vid befintlig station Gullmarsplan
Om- och tillbyggnad av Edboskolans kök och lastkaj. Beställning av produktion.
KOMMUNSTYRELSENS FÖRVALTNING TJÄNSTEUTLÅTANDE DATUM DIARIENR SIDA 2014-08-12 KS-2013/1567.252 1 (3) HANDLÄGGARE Söderquist, Mari 08-535 364 97 Mari.Soderquist@huddinge.se Kommunstyrelsen Om- och tillbyggnad
Protokoll. Styrgrupp för projektmodell Nolhaga 2009-03-12
Styrgrupp för projektmodell Nolhaga Styrgrupp för projektmodell Nolhaga Sida 1 Plats och tid Sammanträdesrummet, Nolhagahallen, Alingsås kl 10.00-11.30 Beslutande Stefan Svensson(kd), ordf Thorsten Larsson(m)
Slutredovisning av investeringsprojekt 2018 KS2019/90/03
TJÄNSTESKRIVELSE Sida 2019-01-30 1 (2) Kommunstyrelsen Slutredovisning av investeringsprojekt 2018 KS2019/90/03 Förslag till beslut Slutredovisningarna godkänns. Sammanfattning av ärendet I kommunens riktlinjer
Tjänsteskrivelse Beställning temporär lösning förskoleplatser i Karby
VALLENTUNA KOMMUN TJÄNSTESKRIVELSE FÖRVALTING 2015-03-16 DNR BUN 2014.318 ANDERS FORSBERG SID 1/2 ANDERS.FORSBERG@VALLENTUNA.SE BARN- OCH UNGDOMSNÄMNDEN Tjänsteskrivelse Beställning temporär lösning förskoleplatser
Genomförandebeslut för ombyggnad av fastigheten Torkan 17, Norrmalm
Handläggare Per Andrén Tel 08-737 21 85 Styrelseärende 2013-10-01 Ärende nr 12 Dnr 2013/1768-3.2.4 Genomförandebeslut för ombyggnad av fastigheten Torkan 17, Norrmalm Förslag till beslut Styrelsen för
RAMBESKRIVNING BYGG OCH MARK
Eva Hebbel-Åslin ida 1 (8) Direkttel och mobil: 0490-25 72 25 E-post: eva.hebbel@vastervik.se ästervik 2011-10-21 Kv. juren 2 i ästervik Om-/till-/påbyggnad av Rosavilla rygghetsbostäder. RAMBEKRINING
Rådhusets ombyggnad samt framtida användning av Köpingeskolan
Tjänsteskrivelse 1 (5) Datum 2013-02-28 Förvaltningschef Krister Clerselius 0410 73 32 10, 0734 42 25 25 krister.clerselius@trelleborg.se Bilaga 3 Servicenämndens sammanträde 2013-03-12 Rådhusets ombyggnad
Investeringsbidrag till föreningsägda anläggningar 2014
2013-11-05 Till Kultur- och fritidsnämnden Dnr KFN 2013/0011 Investeringsbidrag till föreningsägda anläggningar 2014 Förslag till beslut 1. Kultur- och fritidsnämnden beslutar att bevilja totalt 999 934
Investeringsbeslut och startbesked byggnation av ny förskola med åtta avdelningar på Lots- Galärvägen och provisorisk gång- och cykelväg, sydöstra Boo
2013-09-12 1 (5) TJÄNSTESKRIVELSE KFKS 2013/269-224 Kommunstyrelsens stadsutvecklingsutskott Investeringsbeslut och startbesked byggnation av ny förskola med åtta avdelningar på Lots- Galärvägen och provisorisk
Christer Carlsson. Heléne Allanson. Christer Carlsson. Bevis
1 (11) Plats och tid Folkets Hus, kl. 08:30 12:20 ande S MP C M S Krister Johansson, ordförande Erik Eriksson, 1:e vice ordf. Agneta Ängsås, 2:e vice ordf. Christer Carlsson Margareta Källgren Övriga deltagare
_A6IW BYGGSUPPORTEN AB
_A6IW BYGGSUPPORTEN AB KONTROLLPLAN ENLIGT 10 kap 6 plan & bygglagen Samhai!sby2c,n.'.r4mnden FOUANDE INGAR I TJANSTEN: 2016-02- 0 :3 Uppratta kontrollplan Medverka vid tekniskt samrad Besok pa arbetsplatsen
Fastighets- och servicenämnden
Fastighets- och servicenämnden Regionservice Anders Forsell FM-chef 040-675 35 80 anders.forsell@skane.se BESLUTSFÖRSLAG Datum 2013-05-13 1 (5) Investeringsmedel för anpassning mottagningskök/ avdelningskök
Förskolor i Trelleborgs kommun. Uppdatering av tidigare Fakta och förslag till strategi till ARKITEKT GRUPPEN
1 (15) Förskolor i Trelleborgs kommun Fakta och förslag till strategi 2016-2022 Uppdatering av tidigare Fakta och förslag till strategi 2015-2021 till 2016-2022 Slättens förskola, Skegrie 16 09 02 Lars
Fastighetsinvesteringar Primärvården Boden Dnr
ÄRENDE TILL SAMMANTRÄDESDATUM Regionstyrelsen 2019-02-27 Sida 1 (5) Fastighetsinvesteringar Primärvården Boden Dnr 05166-2018 Förslag till beslut Regionstyrelsen fattar följande beslut: 1. Fastighetsinvesteringar
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010. Haninge kommun. Granskning rörande kostnader Ungdomens hus
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010 Haninge kommun Granskning rörande kostnader Ungdomens hus Innehåll 1. Inledning...2 1.1. Syfte och avgränsning...2 2. Bakgrund och
Reviderad budget 2017 (ombudgeteringar från 2016) Fastighetsnämnd
Reviderad budget 2017 (ombudgeteringar från 2016) Fastighetsnämnd Innehållsförteckning 1 Ombudgeteringar och tilläggsanslag... 3 2 Reviderad budget... 4 2.1 Reviderad budget drift... 4 2.2 Reviderad budget
Genomförandebeslut ombyggnad av hus A och B i kv. Skolörten 1, Hässelby Villastads skola, Hässelby- Vällingby
Tjänsteutlåtande SISAB:s styrelse 2019-03-11 Ärende 7.1 DNR: 2019-00096 2019-02-15 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Ulrika Falk (S), ordf Ander Olander (C) Ingrid Landin (MP) Kjell Jansson (M) Lotta Lindblad Söderman (M), tjänstgörande ersättare
1(9) Plats och tid Måndagen den 19 juni 2017 kl 15.00-15:43 ande Ledamöter Ulrika Falk (S), ordf Ander Olander (C) Ingrid Landin (MP) Kjell Jansson (M) Lotta Lindblad Söderman (M), tjänstgörande ersättare
FOKUS-förvaltningen Datum: Björn Lindeberg D.nr:
DALS-EDS KOMMUN TJÄNSTESKRIVELSE FOKUS-förvaltningen Datum: 2016-02-01 Björn Lindeberg D.nr: 2014-000118 Lokalplanering förskola Sammanfattning Vid nämndens sammanträde 2015-11-11 beslutade FOKUS-nämnden
Projektbeställning Tillbyggnad och ombyggnad F-6 skola i Lilla Alby. 1. Bakgrund
Projektbeställning Tillbyggnad och ombyggnad F6 skola i Lilla Alby 1. Bakgrund Barn och utbildningsförvaltningen har med hjälp från Stadsbyggnads och miljöförvaltningen utarbetat ett program för tilloch
TILLGÄNGLIGHETSUTREDNING FÖRSKOLAN VIKDALENS BARN SICKLAÖN 380:6, NACKA 2013-03-11. Uppdragsnummer: NAKO-0052
Tengbomgruppen ab Box 1230, Katarinavägen 15 SE 111 82 Stockholm tel 08-412 52 00 fax 08-412 53 03 www.tengbom.se FÖRSKOLAN VIKDALENS BARN SICKLAÖN 380:6, NACKA TILLGÄNGLIGHETSUTREDNING 2013-03-11 Uppdragsnummer:
HSB Brf Tanto Stambyte 2015 11 17. Vanliga frågor från medlemsmöten okt nov 2015
Vanliga frågor från medlemsmöten okt nov 2015 Informationsbroschyren I informationsbroschyren redovisas generella lösningar för tänkt utförande av stambyte. Andra lösningar kommer att behöva anpassas framförallt
Tjänsteutlåtande 2011-05-06. DANDERYDS KOMMUN Kommunledningskontoret Cecilia von Sydow
1(5) KS 2009/0115 Programarbete avseende investering gällande Skogsgläntans förskola, Fastigheten Djursholm 2:371 Sammanfattning Fastighetsnämnden har i beslut april 2011 föreslagit kommunstyrelsen att
Ombudgetering av investeringsanslag 2018
DANDERYDS KOMMUN Tjänsteutlåtande 1 (5) Ombudgetering av investeringsanslag 2018 Ärende Av tilldelade investeringsmedel 2018 begär nämnderna ombudgetering om totalt 88,2 miljoner kronor. Orsaken är att
Produktion av driftavdelningen lokaler
LANDSTINGET I UPPSALA LÄN Föredragningspromemoria Sammanträdesdatum Sida Produktionsstyrelsen 2013-04-26 37 Produktion av driftavdelningen lokaler Förslag till beslut Produktionsstyrelsen beslutar Dnr
LANDSTINGET SÖRMLAND FM-enheten, Fastighet
1(12) LANDSTINGET SÖRMLAND, Fastighet Brandskydd - Sprinkler 2(12) Innehållsförteckning 1 Förord...3 2 Nomenklatur / Begrepp...4 3 Dimensionering av brandskydd...4 4 Vårdanläggningar - Sjukhus...4 4.1
