1 RAPPORT Trafikverkets förbättringsarbete med att åtgärda inrapporterade fel Version 1.0 Ärendenummer: TRV 2013/92996

2 TMALL 0004 Rapport generell v 1.0 Trafikverket Postadress: Borlänge. Besöksadress: Röda Vägen 1 E-post: trafikverket@trafikverket.se Telefon: Dokumenttitel: Trafikverkets förbättringsarbete med att åtgärda inrapporterade fel Författare: Anders Gustafsson, UHpla Dokumentdatum: Ärendenummer: TRV 2013/92996 Version: 1.0 2

3 Sammanfattning I december gjordes en ändring i regleringsbrevet och Trafikverket gavs i uppdrag att redovisa hur myndigheten ska förbättra arbetet med att åtgärda inrapporterade fel i den järnvägsinfrastruktur som myndigheten ansvarar för. I denna rapport redogör Trafikverket för hur arbetet med att åtgärda inrapporterade fel sker, vilka förbättringsområden som identifierats samt hur Trafikverket arbetar med dessa förbättringsområden. Situationen för det svenska järnvägsnätet är ansträngd. I ett flertal rapporter alltifrån Kapacitetsutredningen 2010 till det inlämnade förslaget till Nationell plan för transportsystemet finns utmaningar och behov av åtgärder beskrivet. Med utgångspunkt för utmaningarna inom järnvägen har Trafikverket lagt en helt ny strategi, och arbetar enligt ett nytt arbetssätt med fokus på användandet av systemet för resande och godstransporter. Upprustningen av järnvägen har påbörjats men det tar tid att genomföra strategin då kundernas behov av ökad kapacitet måste ställas i relation till behovet av tider i spår för att genomföra underhåll. Trafikverket prioriterar alltid säkerheten främst. Detta gäller för både resenärer, godskunder, järnvägsföretag och de som arbetar i spåret. Trafikverket har idag god kontroll på järnvägsanläggningens tillstånd genom ständiga besiktningar och kontroller. Upptäcker Trafikverket fel vidtas alltid åtgärder. I första hand åtgärdas felet och i andra hand vidtas trafikala åtgärder i form av att sänka hastigheten, begränsa lastvikten eller i sista hand stängs banan av för trafik. Ett kontinuerligt förbättringsarbete för att åtgärda inrapporterade fel pågår. Trafikverket kan dock konstatera att Trafikverket vid vissa händelser inte vidtagit rätt eller tillräckliga åtgärder. Kartläggning av läget med till synes ej hanterade inrapporterade fel har genomförts. I denna rapport omfattas samtliga inrapporterade fel, både de fel som registreras i besiktningsverksamheten och de fel som anmäls direkt till trafikledningscentral. Trafikverket har efter bedömning av orsaker och risker identifierat förbättringsområden, förbättringspotentialen bedöms störst för besiktningsverksamheten varvid flertalet förbättringsområden rör den verksamheten. Förbättringsområdena kan sammanfattas med; IT-systemförbättringar, dokumentation och spårbarhet, uppföljning samt roller och resurser. Till respektive förbättringsområde finns framtagna aktiviteter som finns sammanfattade i en handlingsplan. Föreslagna åtgärder kommer att leda till att uppföljningen och transparensen i redovisningen av spårrelaterade fel förbättras. Tydliggörande av roller och arbetssätt samt ITsystemförbättringar kommer att förstärka det systematiska arbetssättet för inrapporterade fel. Trafikverkets bedömning är att detta systematiska arbete leder till ökad spårbarhet och bättre hanteringen av inrapporterade fel. Samtliga aktiviteter i handlingsplanen planeras att vara färdigställda i slutet av Trafikverket har en god säkerhetstyrning och Trafikverkets bedömning är att en säker tågtrafik garanteras samtidigt som förbättringsarbetet pågår. Trafikverket har en verksamhet som dagligen hanterar eventuella fel och brister både i anläggning och drift för att säkerheten inte skall äventyras. 3

4 Innehåll 1. UPPDRAGETS BAKGRUND 6 2. UPPRUSTNING, TRAFIKUTVECKLING OCH TRAFIKVERKETS SÄKERHETSARBETE Upprustning av den svenska järnvägen Trafiken har ökat sedan Säkerheten kommer alltid främst Trafikverkets besiktningsverksamhet Typer av fel som uppstår i spår IDENTIFIERADE FÖRBÄTTRINGSOMRÅDEN HANDLINGSPLAN FÖR ATT FÖRBÄTTRA ÅTGÄRDER AV INRAPPORTERADE FEL Trafikverkets förbättringsarbete Handlingsplan med sex förbättringsområden Förbättringsområde: Kartläggning Förbättringsområde: Korrekt och komplett information i system Förbättringsområde: Förbättrad dokumentation och spårbarhet Förbättringsområde: Uppföljning av genomförda besiktningar och inrapporterade fel Förbättringsområde: Tydliga roller Förbättringsområde: Redovisning av avvikelsehantering SAMMANFATTANDE SLUTSATS 25 4

5 5

6 1. Uppdragets bakgrund Regeringskansliet har beslutat om Ändring av regleringsbrev för budgetåret 2013 avseende Trafikverket inom utgiftsområde 22 Kommunikationer N2013/5431/TE. I beslutet, gällande punkt 7, ges Trafikverket i uppdrag att redovisa hur myndigheten ska förbättra arbetet med att åtgärda inrapporterade fel i den järnvägsinfrastruktur som myndigheten ansvarar för. Uppdraget ska redovisas till Regeringskansliet (Näringsdepartementet) senast den 31 december I denna rapport och handlingsplan som Trafikverket tagit fram omfattar samtliga inrapporterade fel, både de fel som registreras i besiktningsverksamheten och de fel som anmäls direkt till trafikledningscentral. Rapporten redogör för hur Trafikverket arbetar med att åtgärda inrapporterade fel sker samt vilka förbättringsområden som identifierats. Vidare beskrivs i en handlingsplan aktiviteter som ska genomföras inom respektive förbättringsområde. 6

7 2. Upprustning, trafikutveckling och Trafikverkets säkerhetsarbete Avsnittet presenterar situationen i järnvägsnätet med en gammal anläggning och ökad trafikutveckling där Trafikverket har påbörjat arbetet med att rusta upp järnvägen. Vidare presenteras Trafikverkets trafiksäkerhetsarbete, besiktningsverksamhet och typer av fel som uppstår i anläggningen med fokus på spår och spårväxlar. 2.1 Upprustning av den svenska järnvägen Situationen för det svenska järnvägsnätet är ansträngd. I ett flertal rapporter alltifrån Kapacitetsutredningen 2010 till det i somras inlämnade förslaget till Nationell plan för transportsystemet finns de grundläggande utmaningarna och behovet av åtgärder beskrivet. Med utgångspunkt för utmaningarna inom järnvägen har Trafikverket lagt en helt ny strategi, och arbetar enligt ett nytt arbetssätt, för underhållet av järnvägen. Medlen till underhåll av järnvägen har ökat de senaste åren. Figur 1 beskriver järnvägens ekonomiska utrymme för drift, underhåll, reinvesteringar och trafikledning från samt jämn upprustningstakt som föreslagits i Nationell plan för transportsystemet År 2013 uppgår det ekonomiska utrymmet för drift, underhåll och trafikledning på järnvägen, inklusive reinvesteringar, till 9 miljarder kronor. Av dessa 9 miljarder går ungefär 85 % till direkta åtgärder i järnvägen. Trafikverket har en klar strategi för på vilket sätt underhållsfrågorna ska bedrivas och upprustningen av järnvägssystemet har påbörjats. Men det tar tid att genomföra strategin då kundernas behov av ökad kapacitet måste ställas i relation till behovet av tider i spår för att genomföra underhåll. Figur 1: Ekonomiskt utrymme för drift, underhåll, reinvesteringar och trafikledning järnväg 7

8 Underhållets syfte är att bibehålla eller återställa krävd funktion. Underhållet bidrar därmed till att målen för beslutade leveranskvaliteter uppnås. I analys och styrning av underhållet skiljer Trafikverket mellan förebyggande och avhjälpande underhåll. Det förebyggande underhållet ska präglas av att bibehålla anläggningens funktion med god framförhållning som gör att åtgärder kan genomföras med minsta möjliga påverkan på trafiken samt på ett över tid kostnadseffektivt sätt. Det avhjälpande underhållet består i princip av justering, rengöring, reparation eller utbyte av komponenter som går sönder, skadas eller slits ut. Avhjälpande underhåll måste ofta genomföras med kort varsel och anpassas till trafiken eller i värsta fall innebära att trafiken påverkas i väntan på att åtgärden återställer anläggningens krävda funktion. Trafikverket sköter underhållet i Sverige genom att prioritera åtgärder som ger störst effekt i systemet. Trafikverket har en tydlig underhållsstrategi som syftar till att utföra mer förebyggande underhåll för att på så vis minska det avhjälpande underhållet som är dyrare och orsakar mer störningar. Balansen mellan förebyggande och avhjälpande underhåll styrs av prioritering mellan olika banor utifrån den samhällsnytta de bidrar med. Storstadsområden och de banor som är viktiga pulsådror för persontrafik och gods prioriteras emedan Trafikverket satsar mindre på lågtrafikerade banor, vilket följer vår strategi. Trots att de lågtrafikerade banorna är lägre prioriterade enligt Trafikverkets strategi kompromissar Trafikverket aldrig med säkerheten utan genomför säkerhetsåtgärder där det behövs. Det kan t.ex. röra sig om att sänka hastigheten, vilket gör att transporterna kan ske på ett säkert sätt. 2.2 Trafiken har ökat sedan 1988 Det är en pressad situation för järnvägsnätet idag på grund av att den är hårt utnyttjad. Trafikverket har en klar strategi för på vilket sätt underhållsfrågorna ska bedrivas och upprustningen av järnvägssystemet har påbörjats. Det tar dock tid att genomföra strategin bland annat beroende av att trafikmängden har ökat kraftigt de senaste åren, se Figur 2. Mätt i personkilometer har ökningen sedan 1988 varit 77 % och för godstrafiken 18 % samtidigt som den trafikerade banlängden minskat med 4 %. Trafikökningen, mätt i tågkilometer, har sedan 1988 varit 42 %. Det körs idag snabbare, tyngre och bredare, tåg, vilket direkt påverkar behovet av underhåll. Som en följd av den ökade trafikmängden blir spåren också mer svårtillgängliga för underhållsarbete. 8

9 Trafikutveckling Trafik- och kapacitetsutveckling 1988=Index Trafikerad banlängd Transportarbete godstrafik Transportarbete persontrafik Figur 2: Trafikutveckling Källa: Trafikanalys statistik Säkerheten kommer alltid främst Trafikverket prioriterar alltid säkerheten främst, detta gäller både för resenärer, godskunder, järnvägsföretag och för de som arbetar i spåret. Trafikverket har idag god kontroll på järnvägsanläggningen genom ständiga besiktningar och kontroller. Upptäcker Trafikverket fel vidtas alltid åtgärder genom att åtgärda akuta fel, men bedöms inte felet som akut arbetar Trafikverket med åtgärder såsom att t.ex. sänka hastigheten, begränsa lastvikter, göra tätare besiktningar och i sista hand stängs banan för trafik. Järnvägen är idag det säkraste transportslaget, vid sidan av linjeflyget. 9

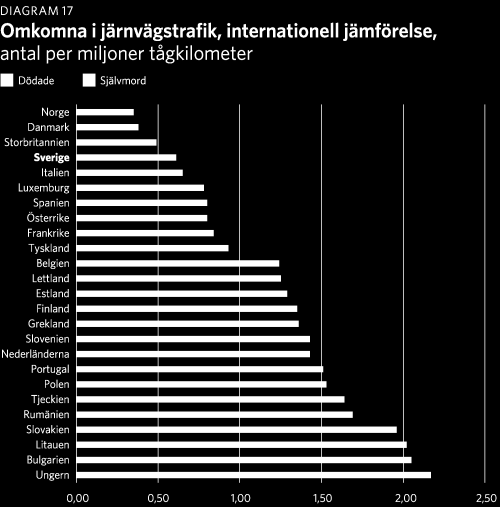

10 I regeringens proposition 1996/97:137 Nollvisionen och det trafiksäkra samhället gjordes en jämförelse mellan trafiksäkerheten inom olika trafikslag, se Figur 3. Järnvägen uppvisade en jämförelsevis hög trafiksäkerhet. Järnvägens siffror har heller inte nämnvärt förändrats över tid. Trafiksäkerhet Dödade per miljard personkilometer under 1990-talet 7,0 6,0 5,0 4,0 3,0 5,8 2,0 3,6 1,0 0,0 Personbil, förare Personbil, passagerare 0,1 0,07 0 Buss, Tåg Flyg, linjefart landsväg Källa: Nollvisionen Figur 3: Jämförelse av trafiksäkerheten mellan olika trafikslag I en europeisk jämförelse, se Figur 4, är säkerhetsnivån på Sveriges järnvägar relativt god, uttryckt i totala antalet dödade per miljoner tågkilometer Figur 4: Antalet omkomna i järnvägstrafik i Europa 10

11 Figur 5 tyder på att urspårningsolyckor minskar. En urspårning kan i huvudsak bero på fyra orsaker: fordonsfel, handhavandefel (den mänskliga faktorn), fel i anläggningen eller väderomständigheter. Vidare klassas urspårningsolyckor i två grupper - klass 1 och klass 2. Klass 1 är den allvarligaste graden och definieras som materiella skador av större omfattning och/eller allvarliga personskador och/eller omkomna. Klass 2 beskrivs som materiella skador av måttlig omfattning och/eller lindriga personskador. Flertalet av klass 2 urspårningarna sker på bangårdar och där vid låga hastigheter. Exempelvis klassas en urspårning av en godsvagn, som vid rangering går ur med ett hjulpar, som en klass 2 urspårning Urspårningsolyckor per klass, period: åren YTD Klass 1 Klass 2 Figur 5: Urspårningsolyckor per klass Trafikverkets besiktningsverksamhet Trafikverket har idag god kontroll på järnvägsanläggningen genom ständiga besiktningar och kontroller. Trafikverket utför inga besiktningar i egen regi utan alla besiktningar utförs av kontrakterade entreprenörer som ska uppfylla ställda krav i Trafikverkets regelverk. Det åligger alltså entreprenörens besiktningsman att vid besiktningen göra en bedömning, utifrån regelverk 2, av anläggningens olika ingående enheter och registrera eventuella avvikelser som besiktningsanmärkningar. Trafikverkets regelverk beskriver vad som ska besiktigas och hur ofta. I regelverken ges utrymme för att öka antalet besiktningar om det är befogat. Besiktningar har för avsikt att hitta fel mot fastställda normer i regelverk. Besiktningen kan ha olika innebörd. Underhållsbesiktning avser att identifiera avvikelser i tidigt skede för att efter analys i god tid kunna planera och genomföra åtgärder som innebär att anläggningen underhålls på ett över tid kostnadseffektivt sätt (LCC) och med minsta påverkan på trafiken. Ett sådant förfarande motverkar även att fel fortsätter att utvecklas till driftstörande och/eller trafiksäkerhetsfarliga fel. Som en ytterligare barriär mot trafiksäkerhetsfarliga fel så genomförs säkerhetsbesiktning som ger ett underlag för expertbedömning av de avvikelser som hittas. Viktigt att notera är att expertbedömningen som genomförs av Trafikverket kan påverka hur besiktningsanmärkningen ska hanteras utan att säkerheten sätts på undantag. Före 2005 så var regelverket för både underhållsbesiktningen och säkerhetsbesiktningen av föreskrivande karaktär. Därefter så ändrades underhållsbesiktningen till en handbok. En del av de besiktningspunkter som ansågs ha en starkt driftstörande påverkan lyftes dock med från avser utfall 16 november 2 BVF Säkerhetsbesiktning av fasta anläggningar 11

12 underhållsbesiktningen in i dokumentet för säkerhetsbesiktningen trots att besiktningspunkterna inte har med trafiksäkerhet att göra. Syftet var att föra ut mer av besluten och prioriteringar till de som har mest anläggningskännedom, dvs. de lokala förvaltarna, och att behovet av underhållsbesiktningar skulle kopplas mer till anläggningens tillstånd. Det finns dock tecken på att resultatet har inneburit att färre underhållsbesiktning genomförts och därmed att åtgärder inte genomförts i tidiga skeden i rimlig omfattning. I takt med att åren gått så har istället anmärkningarna övergått till att dyka upp i säkerhetsbesiktningen. Det innebär att tiden mellan anmärkning och åtgärd är kort och därmed inte medger samma åtgärdstid som vid underhållsbesiktningar, där möjlighet finns till att samla ihop anmärkningar i paket, som sedan kan åtgärdas med minsta störning för trafiken. Besiktningen anpassas till de egenskaper som finns inbyggd i anläggningen och dess komponenter. Vissa komponenter bryts ned långsamt och andra har ett snabbare förlopp, Vissa anläggningar (t.ex. inom signalområdet) innehåller komponenter (t.ex. lampor och elektronikkort) som plötsligt förlorar sin funktion och kan därmed inte besiktas för att förhindra fel. Istället konstrueras berörda anläggningar på ett sådant sätt att fel som uppstår inte leder till trafiksäkerhetsfarliga situationer (failsafe). För att förhindra att fel uppstår och stör trafiken kan förutbestämt underhåll genomföras, exempelvis kan lampor bytas ut innan de går sönder. Besiktningsverksamheten förbättras kontinuerligt och har blivit effektivare exempelvis när det gäller maskinell mätning av spår (t.ex. oförstörande provning (OFP) för att hitta sprickor i rälsen eller periodisk mätning (maskinell spårlägesmätning)). Detta innebär bättre kvalitet i mätningarna och ger en förbättrad möjlighet att förebygga fel som kan innebära risk för tillbud och olyckor. Trafikverket förändrar också intervaller av besiktningar vid behov. Om Trafikverket bedömer att det finns en ökad risk för t.ex. vertikalsprickor som kan generera rälsbrott, utökas besiktningen och blir tätare för att upptäcka en avvikelse innan den hinner utvecklas till ett fel som är trafiksäkerhetsfarligt. Trafikverket besiktigar idag mer än vad som tidigare har gjorts och har mycket data kring tillståndet på spåret. Årligen görs cirka 1 miljon besiktningar av järnvägsanläggningen. Säkerhetsbesiktningen genererar anmärkningar som har olika prioritet, beroende på allvarlighetsgrad, såsom Akut (A), Vecka (V), Månad (M) och Besiktning (B). Prioriteten avgör åtgärdstid. För anmärkningar med prioritet A (omedelbar åtgärd) och V (åtgärd inom två veckor) åligger det entreprenören att åtgärda inom bestämd tid beroende på anmärkning. Till dessa finns viten kopplade om inte dessa utförs inom föreskriven tid och uppföljning tillsammans med entreprenör sker på Trafikverkets byggmöten. När det gäller hantering av anmärkningar med prioritet M (åtgärd inom 3 månader) och B (åtgärd innan nästa besiktningstillfälle) finns olika upplägg som framgår av respektive kontrakt. I vissa kontrakt ingår det att entreprenören ska åtgärda M-anmärkningar utan beställning emedan i andra så ska Trafikverket prioritera vilka åtgärder som ska utföras av entreprenören. Om av någon anledning anmärkning inte kan åtgärdas inom föreskriven tid så ska alltid en riskbedömning göras varvid vid behov olika typer av riskreducerande åtgärder kan vidtas. Riskreducering kan innebära extra besiktning, provisorisk lagning, trafikala åtgärder som nedsättning av hastighet, trafikstopp eller begränsning av axellast (STAX). 12

13 2.5 Typer av fel som uppstår i spår Spår och spårväxlar är anläggningstyper som vid fordons framförande måste kunna ta emot de stora krafter som alstras av fordon. För att säkerställa spårets krävda funktion så måste dess tillstånd besiktas kontinuerligt. Besiktning sker dels genom maskinella mätningar dels genom manuella besiktningar. Hur ofta besiktningar utförs regleras av Trafikverkets regelverk och är beroende på vilken hastighet och axellast som respektive bana är godkänd för. Beroende på anläggningens tillstånd kan det beslutas om utökade besiktningar. Ett degraderat spår, som ur ett tekniskt perspektiv borde ha varit utbytt men som kan hållas vid liv genom förstärkt underhåll, har en mycket snabbare nedbrytning än ett spår i gott tillstånd. Svårigheten att kunna beräkna denna snabba nedbrytning är också anledningen till att Trafikverket ibland tvingas ta beslut med kort framförhållning om mer permanenta restriktioner för trafiken i avvaktan på åtgärd. En bana har en naturlig nedbrytning som beror på den miljö och trafikering den utsätts för, där även banans geometri och materialval hos ingående komponenter är av betydelse. Nedbrytningen, eller egentligen nedbrytningshastigheten, påverkas av negativt av underhåll som inte utförs, vilket leder till en mer onaturlig nedbrytning. Med ett obefintligt eller bristfälligt förebyggande underhåll kommer nedbrytningen att ske snabbare och därmed förkorta förväntad livslängd. Vilka rutiner som gäller för hur inrapporterade trafiksäkerhetsfarliga fel som upptäcks vid säkerhetsbesiktning samt vid akut felavhjälpning ska hanteras framgår av Trafikverkets regelverk 3. Av det totala antalet spårfel som rapporteras är det en mindre del som har fel som betraktas som trafiksäkerhetsfarliga då de överskridit fastställda toleranser, vilket inneburit att felen måste åtgärdas som akuta trafiksäkerhetsfarliga fel vilket framgår av tabell 1. Tabell 1 visar dels totalt antal fel 4 som registrerats på anläggningstyp spår i felavhjälpningssystemet Ofelia, dels efter analys hur många av dessa registrerade fel som kan anses ha påverkan på trafiksäkerhet och ofta leder till en temporär trafikal åtgärd i väntan på felet kontrollerats och eventuellt åtgärd behövs. En avgörande förklaring till de skillnader som finns, är att många fel som registreras på anläggningstypen spår enbart har en driftstörande påverkan och inte är trafiksäkerhetsrelaterade. Siffrorna visar en positiv utveckling under de senaste åren och tyder på att Trafikverket har ett systematiskt säkerhetsarbete som kontinuerligt utvärderas och förbättras för att minska risk för tillbud och olyckor. 3 BVF Säkerhetsbesiktning respektive TDOK 2013:0143 Underhåll järnväg felrapportering. 4 Här avses verkligt fel, d.v.s. fel registreras först på symptom för att sedan registreras på verkligt fel. 13

14 Tabell 1: Inrapporterade fel som registrerats som verkliga fel på anläggningstyp spår, totalt och de med påverkan på trafiksäkerhet, källa Ofelia År Summa antal registrerade fel spår utan analys Uppskattning av antal fel som har direkt påverkan på trafiksäkerhet Totalsumma De för spår och spårväxlars allvarligaste trafiksäkerhetsfarliga fel som måste hanteras för att undvika risk för tillbud och urspårningar är följande: solkurva urspårningsfarliga spårlägesfel rälsbrott säkerhetsfel i spårväxlar Nedan beskrivs kortfattat de olika trafiksäkerhetsfarliga felen, dess orsak, vilka åtgärder som vidtas vid upptäckt samt hur de åtgärdas. Solkurvor Solkurvor är en allvarlig störning eftersom det innebär risk för urspårning. Grundorsaken till solkurvor beror på rälsens temperaturutvidgande egenskaper. Enbart solvärmen är sällan den enda orsaken till att solkurvor inträffar. Solkurvor orsakas nästan uteslutande av eftersatt underhåll eller avvikelser i spårets konstruktion samtidigt som stora tryckkrafter råder i spåret p.g.a. solvärme. Solkurvor kan i många fall härledas till arbeten, utförda i eller bredvid spåret, som har försämrat ballastens packning och stabilitet. Solkurvor kan inte detekteras i säkerhetsbesiktningar. För att undvika en solkurva är det viktigt att bygga och underhålla spåret enligt gällande normer. Specifika underhållsåtgärder kan vara komplettering av ballast, utbyte av rälsbefästningar, slipersbyte och neutralisering 5. Det är viktigt att hålla sig uppdaterad med väderprognoser tills spåret återfått rätt stabilitet eftersom hög värme kan leda till solkurvor. Vid risk för hög värme ska beslut fattas om eventuella hastighetsnedsättningar eller att trafiken ska stoppas. Urspårningsfarliga spårlägesfel Urspårningsfarliga spårlägesfel är som benämningen antyder fel i spårläge som kan leda till att tåg spårar ur. Spårläget på en bana är aldrig helt perfekt utan det finns alltid avvikelser. Dessa bedöms efter en skala från toleranser för nyskick, över underhållstoleranser och slutligen till s.k. C-fel, vilka är på gränsen till säkerhetsfarliga fel, och därefter som urspårningsfarliga felnivåer. 5 Innebär att rälsen kan utvidgas vid värme utan att solkurva uppstår. 14

15 De parametrar som enligt gällande spårlägesnormer klassas som urspårningsfarliga är stora skevningsfel och stora spårviddsfel. Skevningsfel är fel som gör att den ena rälsen ligger i fel höjd jämfört med den motstående rälsen vilket kan leda till att fordonens hjul riskerar att avlastas, dvs. få för lite tryck på rälsen så att hjulet kan hoppa över rälsen. Vid stora spårviddsfel riskerar hjulen att ramla ner från rälsen och hamna mellan de båda rälerna. Brister i spår ska upptäckas innan det leder till urspårningsfarliga spårlägesfel. Spårlägesfel upptäcks genom de säkerhetsbesiktningar av spårläget som görs kontinuerligt upp till sex gånger per år, beroende på besiktningsklass enligt regelverk 6. Från mätningarna tas fellistor ut som är underlag till en bedömning var åtgärder ska genomföras för att förhindra att felet utvecklas och blir urspårningsfarligt. Från och med 1 januari kommer en reviderad rutin att börja gälla som skärper kraven på hur kontroll ska genomföras av rapporterade fel. Då kommer också anmärkningar att börja registreras i besiktningssystemet och innebär en förbättring avseende att åtgärda och följa upp anmärkningar. Avsikten är att detta ska leda till att minska risken för att spårlägesfelen ska utvecklas till att bli urspårningsfarliga. Någon exakt vetenskaplig modell för hur effektsambanden ser ut som påverkar spårets nedbrytning finns inte. Spårlägesförändringar är dock till stor del förutsägbara och är en följd av trafikens påverkan på spåret. Nedbrytningshastigheten för spårläget beror av vilken typ och mängd av trafik som passerar samt på spårets konstruktion och tillstånd. Utvecklingen av spårläget kan följas i de återkommande mätningarna. Urspårningsfarliga spårlägesfel utvecklas ofta från tidigare uppmätta så kallade C-fel och kan därför till stor del förutses och förhindras genom att åtgärda C-fel. När urspårningsfarliga spårlägesfel upptäcks ska dessa fel alltid åtgärdas enligt vad som föreskrivs i Trafikverket regelverk. Under tiden för kontroll och åtgärd i spåret ska trafikala åtgärder i form av trafikstopp eller hanstighetsnedsättning vidtas. För att åtgärda spårlägesfel kan spårriktning genomföras innan spåret har degraderats till en nivå där risken för att urspårningsfarliga spårlägesfel uppstår. Rälsbrott De dynamiska krafterna från trafiken leder till utmattning hos rälsen, vilket i sin tur leder till rälssprickor, att bitar faller ur rälsen eller i värsta fall att rälsbrott inträffar. Rälssprickor som uppkommer efter utmattning är ett tecken på att rälsen uppnått sin tekniska livslängd. Ett dåligt spårläge och utmattning av för rälsen viktiga omgivande komponenter medför en ytterligare nedbrytning av rälsen. Rälsskador är vanligare på skarvspår (ofta förekommande på s.k. lågtrafikerade banor) än på helsvetsat spår och det beror på att spårets ingående komponenter (skarvar, befästning, sliper, ballast, banunderbyggnaden) är nära att uppnå eller har uppnått den tekniska livslängden. Rälssprickor kan även uppstå från fordon med skadade hjul, så kallade hjulplattor. För att upptäcka utmattningsskador (OFP-fel) i rälsen innan de leder till rälsbrott används oförstörande provning (OFP) vilket är en metod baserad på ultraljud. Mätningen utförs med ultraljudståg samt genom manuell mätning. När och hur mätningen genomförs styrs av 6 BVF Säkerhetsbesiktning av fasta anläggningar 15

16 Trafikverkets regelverk 7. Beroende på allvarlighetsgrad så registreras OFP-fel som besiktningsanmärkningar med olika prioritet och därtill tillhörande åtgärdstid. Om felet upptäcks akut eller att åtgärd i spår inte hinns med inom föreskriven tid (exempelvis i väntan på material eller tid i spår) vidtas relevanta åtgärder som kan bestå av provisorisk felavhjälpning, ökad besiktning eller trafikal reducering. Om OFP-felen ökar kan beslutas om förtätade mätningar. Vissa typer av utmattningsdefekter kan minimeras om de avlägsnas i ett tidigt skede. Vanligast görs detta genom en planerad slipning/fräsning av rälsen. Andra åtgärder är rälsbyte i kurvor och utbyte av räls på de ställen där allvarliga OFP-fel upptäckts. När banans tillstånd avseende utmattningsskador i räls blir allt för dåligt, och det inte längre är ekonomiskt försvarbart med partiella rälsbyten, återstår inget annat än att byta rälsen. Spårväxelfel Spårväxlarnas funktion att leda om tåg mellan olika spår gör spårväxeln mer komplex än spår, då den innehåller fler detaljer och rörliga delar. En spårväxels komponenter som kan påverka trafiksäkerheten består av räls, slipers, befästningar, växeltungor, växelkorsning, omläggningsanordning samt kontrollanordning. Spårväxlar kan ha samma trafiksäkerhetsfel som spår, bl.a. sprickor i räls som kan leda till rälsbrott, urspårningsfarliga skevningsfel och spårviddsfel, fel och skador i sliprar och befästningar, fel och skador i underbyggnad m.m. Utöver detta kan andra typer av fel uppstå. För växeltungor så kan fel uppstå i funktionen som hindrar växeltungornas rörelse vid omläggning samt att de inte sluter tätt mot räls efter omläggning. Att detta inte blir trafiksäkerhetsfarligt kontrolleras av omläggningsanordningen samt av tungkontrollkontakter. För växeltungan utgörs trafiksäkerhetsfarliga fel av följande två orsaker; att något hindrar tungornas rörelse samt att inte tungan sluter tätt mot räls (ett problem på vintern när snö och is hamnar mellan tunga och räl). Trafiksäkerheten säkerställs av att växeltungornas läge kontrolleras av omläggningsanordningen samt av tungkontrollkontakter. Om kontrollen av växeltungornas läge indikerar en avvikelse säkerställs att ingen trafik kan passera innan åtgärd vidtagits. Vidare kan tungan slitas så att den inte längre förmår att leda fordonens hjulflänsar rätt. Att så inte sker kontrolleras vid säkerhetsbesiktningar och kontroll av eventuellt ej synliga sprickor med ultraljudsprovning. Ytterligare en säkerhetsaspekt är att korsningen i spårväxeln utsätts för tunga dynamiska belastningar av trafiken. Slitage uppstår som kan leda till hårda slag mot korsningen när fordon passerar varvid sprickor kan uppstå och eventuellt materialbrott med urspårning som effekt. Detta förhindras av korsningen kontrolleras för att se att inga slag mot korsningen genererats och att korsningen inte har några synliga sprickor. Vidare kontrolleras korsningen för att säkerställa att fordonets hjulflänsar vid passage hamnar på rätt sida om växelkorsningens korsningsspets. Hur ofta en spårväxel normalt besiktas regleras i Trafikverkets regelverk 8 och beror på hastighet och axellast. Beroende på spårväxelns tillstånd så kan beslut tas att öka antalet säkerhetsbesiktningar. Avvikelser registreras beroende på allvarlighetsgrad som 7 BVF Säkerhetsbesiktning av fasta anläggningar samt BVS Oförstörande provning (OFP) av räler och rälskomponenter 8 BVF Säkerhetsbesiktning av fasta anläggningar 16

17 besiktningsanmärkningar med olika prioritet. Om felet upptäcks akut ska relevanta åtgärder vidtas som kan bestå av provisorisk felavhjälpning, ökad besiktning eller trafikal reducering. Underhåll för att åtgärda fel i spårväxel kan vara justering av säkerhetsmått, utbyten av komponenter samt regelbunden slipning för att avlägsna metallskägg och utvalsningar som kan initiera sprickor. Innan för stort slitage föreligger ska slitaget motverkas med påsvetsning. 17

18 3. Identifierade förbättringsområden Som presenterats i föregående avsnitt kan järnvägen över tid relativt jämförelse med andra trafikslag uppvisa en hög trafiksäkerhet. Vidare har beskrivits att Trafikverket har ett kontinuerligt förbättringsarbete för att åtgärda inrapporterade fel. Trots detta kan Trafikverket konstatera att vid vissa händelser har inte rätt eller tillräckliga åtgärder vidtagits. En kartläggning av läget med till synes ej hanterade inrapporterade fel har genomförts. Med inrapporterade fel avses både de fel som registreras i besiktningsverksamheten och de fel som anmäls direkt till trafikledningscentral. Förbättringspotentialen bedöms störst för besiktningsverksamheten varav flertalet förbättringsområden rör den verksamheten. Trafikverket har efter bedömning av orsaker och risker identifierat några förbättringsområden som presenteras i Tabell 2 tillsammans med en beskrivning av respektive område. Förbättringsområden avser system, arbetssätt, arkiveringsrutiner och avvikelsehantering. Tabell 2: Identifierade förbättringsområden Förbättringsområde 1. Kartläggning Beskrivning Kartläggning av inrapporterade fel samt besiktningsverksamheten har genomförts. Resultatet av kartläggningen redovisas i form av förbättringsområden nedan. 2. Korrekt och komplett information i system Trafikverket arbetar systematiskt med förslag på förbättringar för att erhålla en bättre balans mellan Trafikverkets regelverk och förutsättningar att bedriva en effektiv underhållsverksamhet. Det finns dock förbättringspotential i hur dessa förslag ska omhändertas, utredas samt i relevanta fall implementeras och följas upp. Det finns även förbättringspotential i statushanteringen av besiktningsanmärkningar som ej avslutats fastän åtgärder har vidtagits av Trafikverket. 3. Förbättrad dokumentation och spårbarhet Trafikverket har påvisat en diskrepans hur data som tas ur Trafikverkets system redovisas som offentlig statistik och hur samma data används i styrningen av entreprenader. Därför finns behov av förbättrad spårbarhet av vilka åtgärder som genomförts främst utifrån varje besiktningsanmärkning. 4. Uppföljning av genomförda besiktningar och inrapporterade fel 5. Tydliga roller Trafikverket har identifierat ytterligare behov av förbättrad avvikelsehantering i berörda underhållsentreprenader Behov av en förbättrad systematisering av ansvarsfördelning och beslutsfattande som rör åtgärder i anläggningen samt säkerställer att beslut tas på samma grunder. 6. Redovisning av avvikelsehantering Trafikverket har identifierat behov av förbättringar i uppföljning och redovisning av resultaten för besiktningsverksamheten samt hanteringen av inrapporterade fel. 18

19 4. Handlingsplan för att förbättra åtgärder av inrapporterade fel I detta avsnitt presenteras Trafikverkets förbättringsarbete samt handlingsplan för att förbättra åtgärder av inrapporterade fel. Förbättringspotentialen bedöms störst för besiktningsverksamheten varvid flertalet förbättringsaktiviteter avser den verksamheten. Handlingsplanen är uppdelad i sex förbättringsområden med tillhörande aktiviteter. 4.1 Trafikverkets förbättringsarbete Trafikverket bedriver sedan bildandet 2010 ett omfattande förbättringsarbete. Inom underhåll har fokus framförallt inneburit att förbättra prioriteringsunderlagen, öka systematiken i styrning, planering och kapacitetstilldelning samt förbättra upphandlingsförfarande och utveckla affärsformerna. Trafikverket har tagit fram förslag till nationell plan för transportsystemet samt interna strategier och planer. Näringsdepartementet har tillsammans med Trafikverket tagit fram ett gemensamt styrramverk som ska fungera som en gemensam plattform för planering och prioritering av olika insatser, se Figur 6. Planering Tillstånd Åtgärder Effekter Pol. inriktning Samhällsfunktioner Strategisk planering (kapacitetsutredning) (>20 år) Önskat tillstånd på sikt Brister i systemet Åtgärdsstudier Beskrivningar Leveranskvaliteter Väg- och bantyper Åtgärdsplanering (-15 år) Taktisk planering för att uppnå önskat tillstånd Åtgärdsval i systemet Prioriteringar Uppskattningar Nytta/kostnad Anläggningstyper Verksamhets-Prioriterinplanering tillstånds- av (~ 3 år) förändringar i systemet Prioriterade åtgärder i olika trafikslag Optimering mellan alternativ och konsekvenser för maximala systemeffekter Avtal Anläggningsindivider Genomförande (årets verksamhet) Tillhandahålla tillstånd för säker användning Tillståndsförbättring Verkställa prioriterade åtgärder Optimering av tekniska lösningar för maxeffekt Figur 6: Ramverket för styrning av drift- och underhållsverksamheten Styrramverkets viktigaste funktion är att med utgångspunkt i tillstånd, åtgärder och förväntade effekter planera för exempelvis rätt underhållsåtgärder på strategisk nivå, som åtföljs av taktisk åtgärdsplanering, detaljerad verksamhetsplanering och därefter genomförande. Dessa sekvenser av planering anser Trafikverket som avgörande för att utifrån dagens tillstånd definiera en balanserad åtgärdsmix som bidrar till rätt effekter till rimliga kostnader för att möta behov av järnvägstransporter med god kvalitet på lång sikt. Trafikverket har utarbetat strategier och planer inom en rad områden med sikte på att förbättra förutsättningarna inom järnvägssystemet. Vidare utarbetade Trafikverket en ny drift och underhållsstrategi under Underhållsprogram för spår är ett annat exempel på ett projekt med syfte att optimera underhållet på spåranläggningen för att arbeta mer 19

20 förebyggande än idag. Trafikverket arbetar med att utveckla en mer långsiktigt syn på sitt förebyggande underhåll för att hitta det mest kostnadseffektiva arbetssättet. Trafikverket kraftsamlar även kring sin roll som beställare och driver ett antal initiativ för att förbättra både den egna verksamhetens produktivitet och produktiviteten i hela anläggningsbranschen. Exempel på initiativ som pågår är optimerad banarbetshantering, produktivitet i anläggningsbranschen, samt arbetssätt med förbättrad styrning av underhållsentreprenader. Trafikverket arbetar även med att förtydliga beräkningsunderlagen, förbättra riskfördelningen och incitamenten i kontrakten samt förbättra rutiner för upphandling. 4.2 Handlingsplan med sex förbättringsområden Trafikverket driver ett kontinuerligt förbättringsarbete kring att åtgärda inrapporterade fel. Tabell 3 nedan visar en sammanställning av handlingsplanen för att förbättra åtgärder av inrapporterade fel och visar på samtliga aktiviteter som ska genomföras inom respektive förbättringsområde. Förbättringspotentialen bedöms störst för besiktningsverksamheten varvid flertalet aktiviteter avser den verksamheten. 20

21 Tabell 3: Handlingsplan med aktiviteter per förbättringsområde Förbättringsområde Aktivitet Tidplan 1. Kartläggning 1a. Kartläggning av inrapporterade fel samt besiktningsverksamhet, orsaksutredning och åtgärdsförslag. 1b. Kartläggning utifrån lagkrav och Trafikverkets regelverk. Klart Klart 2a. Förbättrad ärendehantering vid avvikelser mellan regelverk och besiktning Korrekt och komplett information i system 2b. Ytterligare kvalitetssäkrad hantering av besiktningsanmärkningar (förbättrat bedömningsstöd, arkiveringsregler för städning av inaktuella uppgifter) Förbättrad dokumentation och spårbarhet 4. Uppföljning av genomförda besiktningar och inrapporterade fel 3. Förbättrad åtgärdsregistrering i besiktningssystemet, dvs. bättre spårbarhet mellan anmärkning och åtgärd i anläggning. 4. Systematisk uppföljning av avvikelser tillsammans med entreprenören av genomförda och registrerade besiktningar samt inrapporterade fel Tydliga roller 5. Förtydliga ansvar och befogenhet för besiktningsverksamheten och dess genomförande Redovisning av avvikelsehantering 6a. Tertialvis redovisning av besiktningar och fel i anläggningen. Pågår löpande 6b. Utveckla metoder och mått för redovisning och uppföljning Nedan följer en mer detaljerad beskrivning av aktiviteterna som ska genomföras inom respektive förbättringsområde Förbättringsområde: Kartläggning Aktivitet 1a: Kartläggning av inrapporterade fel samt besiktningsverksamhet, orsaksutredning och åtgärdsförslag. Hanteringen av åtgärder vid inrapporteringen av fel har kartlagts. Baserat på identifierade förbättringsområden har Trafikverket reviderat en rutin för hantering av urspårningsfarliga 21

22 fel 9 som kommer att gälla från I samband med ovanstående revidering har de planerade åtgärder som beskrevs i Trafikverkets svar till Transportstyrelsen den 27 juni 2013 med ärendenummer TRV 2013/32865 (TSJ ) genomförts. Gällande besiktningsverksamheten har en omfattande kartläggning genomförts av hur besiktningsanmärkningar av prioritet M (månadsanmärkning) hanterats. Kartläggningen visar att det vid statistikuttag från besiktningssystemet finns ett stort antal M-anmärkningar som har status Åtgärdas ej eller Ej behandlad. Kartläggningen har bidragit till ökad förståelse för de bakomliggande orsakerna till att besiktningsanmärkningar inte åtgärdas eller att åtgärder överskrider föreskriven tid. I samband med kartläggningen har det framkommit ett antal synpunkter som omhändertagits som åtgärdsförslag vilka redovisas i aktiviteterna två till sex nedan. Aktivitet 1b: Kartläggning utifrån lagkrav och Trafikverkets regelverk. En kartläggning utifrån lagkrav och Trafikverkets regelverk har genomförts. Trafikverket har med avseende på kartläggningen tagit fram ett förbättringsprogram med aktiviteterna nedan Förbättringsområde: Korrekt och komplett information i system Aktivitet 2a: Förbättrad ärendehantering vid avvikelser mellan regelverk och besiktning. En synpunkt som påtalas i kartläggningen är att det anses finnas en diskrepans mellan regelverk på vilken besiktningsmannens bedömning vilar och möjligheten att åtgärda anmärkningen. Ett exempel är att vissa mått i spårväxlar med betongslipers är i princip omöjliga att åtgärda då de är inbyggda vid tillverkningsprocessen. För att säkerställa att regelverk överensstämmer med de faktiska förutsättningarna vid besiktning ska en rutin införas för att enklare kunna påtala dessa brister, utreda samt vid behov åtgärda dem. Aktivitet 2b: Ytterligare kvalitetssäkrad hantering av besiktningsanmärkningar (förbättrat bedömningsstöd, arkiveringsregler för städning av inaktuella uppgifter). Aktiviteten avser förbättrad kvalitetssäkrad hantering av säkerhetsrelaterade besiktningsanmärkningar. Här ingår översyn av regelverk så att prioriteten av besiktningspunkten står i proportion till risken. Det innebär att klassningen av anmärkningar kan förändras dvs. klassningen av anmärkningar som idag hanteras som M-anmärkningar i fortsättningen kan hanteras med större framförhållning utan risk för försämrad trafiksäkerhet, exempelvis som årsanmärkning. Ett exempel är hanteringen av anmärkningar på trummor, där vegetation börjar begränsa trummans funktion att leda vatten. Detta sätt att förändra klassningen av anmärkningar medför att ökad planerbarhet erhålls vilket förväntas öka kostnadseffektiviteten samt att antalet besiktningsanmärkningar som kan sägas ingå i avhjälpande underhåll minskar och bidrar i sig själv till en förbättrad riskreducering. Statushanteringen av besiktningsverksamheten har brister. Det innebär att det finns besiktningsanmärkningar som i systemet inte är avslutade fastän åtgärder har vidtagits av 9 Rutin BVR som nu är en rutinbeskrivning och har dokument-id TDOK 2013:0658 "Urspårningsfarliga spårlägesfel - Anmälan och trafikal åtgärd". 22

23 Trafikverket. Det är därför av vikt att ta fram tydliga arbetssätt för hur dessa avvikelser ska hanteras Förbättringsområde: Förbättrad dokumentation och spårbarhet Aktivitet 3: Förbättrad åtgärdsregistrering i besiktningssystemet, dvs. bättre spårbarhet mellan anmärkning och åtgärd i anläggning. Ett av de mest påtagliga områdena för förbättring är Trafikverkets förmåga att genom kvalitetssäkrad dokumentation skapa spårbarhet avseende de beslut Trafikverket tar som avviker från regelverk, men som inte bedöms påverka säkerheten. Statistikuttag ur besiktningssystemet kan inte idag på ett systematiskt sätt visa vilka expertbedömningar som ligger bakom. Detta är en utvecklingspotential som förbättras genom föreslagen aktivitet. Rutiner för dokumentation måste tas fram och implementeras samt ITstödet anpassas. Aktiviteten leder till en transparant uppföljning av besiktningsverksamheten Förbättringsområde: Uppföljning av genomförda besiktningar och inrapporterade fel Aktivitet 4: Systematisk uppföljning av avvikelser tillsammans med entreprenören av genomförda och registrerade besiktningar samt inrapporterade fel. Denna aktivitet syftar till att inom entreprenaden skapa en förbättrad systematisk uppföljning av avvikelser tillsammans med entreprenören av genomförda och registrerade besiktningar, besiktningarnas prioritet samt genomförandet av åtgärder. Avvikelser kan exempelvis avse ofullständiga besiktningar, beställda anmärkningar som inte åtgärdats, anmärkningar som inte åtgärdats inom föreskriven tid, åtgärder som inte åtgärdats etc. Avvikelser ska dokumenteras och vara spårbara. 23

24 4.2.5 Förbättringsområde: Tydliga roller Aktivitet 5: Förtydliga ansvar och befogenhet för besiktningsverksamheten och dess genomförande. Aktiviteten syftar till att tydliggöra vilka befogenheter som inblandade parter hos Trafikverket (projektledare, projektingenjör samt underhållsområdeschef) har att ta beslut om hastighetsnedsättningar samt att prioritera bort eller senarelägga åtgärder som är föreskrivna i regelverk. Att ansvara för en underhållsentreprenad innebär dagliga beslut där riskbedömningar ska hanteras samtidigt som budget förväntas hållas. Kontrakten innehåller både fast pris och löpande ersättning. Hanteringen av anmärkningar som inte ingår i entreprenaden utan måste tilläggs beställas påverkar direkt den budget som projektledaren förväntas hålla. Det gör att projektledaren kontinuerligt gör bedömningar och prioriterar vilka anmärkningar som är mest väsentliga. Projektledaren prioriterar alltid säkerheten främst vilket innebär att mindre kritiska anmärkningar för säkerheten prioriteras ner. Utmaningen är att systematisera bedömningen så att den görs på samma sätt oberoende av vem som fattar besluten Förbättringsområde: Redovisning av avvikelsehantering Aktivitet 6a: Tertialvis redovisning av besiktningar och fel i anläggningen. Denna aktivitet är införd och innebär en återkommande tertialvis redovisning från och med 2014 av hur anmärkningar och fel i anläggningen har hanterats. Redovisning ska ske per underhållsområde samt sammantaget för hela verksamhetsområdet. Aktivitet 6b: Utveckla metoder och mått för redovisning och uppföljning. I takt med att vi inför en dokumenterad och spårbar hantering av anmärkningar så ska metoder och mått utvecklas för förbättrad redovisning och uppföljning. 24

25 5. Sammanfattande slutsats Föreslagna åtgärder ger en förbättrad uppföljning och transparens av hanteringen av inrapporterade fel Ett kontinuerligt förbättringsarbete för att åtgärda inrapporterade fel pågår. Trafikverket kan dock konstatera att vid vissa händelser har inte rätt eller tillräckliga åtgärder vidtagits. I denna rapport omfattas samtliga inrapporterade fel, både de fel som registreras i besiktningsverksamheten och de fel som anmäls direkt till trafikledningscentral. Kartläggning av läget med till synes ej hanterade inrapporterade fel har genomförts. Trafikverket har efter bedömning av orsaker och risker identifierat några förbättringsområden, förbättringspotentialen bedöms störst för besiktningsverksamheten varvid flertalet förbättringsområden rör den verksamheten. Förbättringsområdena kan sammanfattas med; IT-systemförbättringar, dokumentation och spårbarhet, uppföljning samt roller och resurser. Till respektive förbättringsområde finns framtagna aktiviteter som finns sammanfattade i en handlingsplan. Samtliga aktiviteter till förbättringsområdena planeras att vara färdigställda i slutet av Föreslagna åtgärder kommer att leda till att uppföljningen och transparensen i redovisningen av säkerhetsrelaterade fel förbättras. Tydliggörande av roller och arbetssätt samt ITsystemförbättringar kommer att förstärka det systematiska arbetssättet för åtgärder av inrapporterade fel. Trafikverkets bedömning är att detta systematiska arbete leder till ökad spårbarhet och bättre hantering av inrapporterade fel. Trafikverket prioriteras alltid säkerheten främst och har ett systematiskt säkerhetsarbete Trafikverket prioriterar alltid säkerheten främst. Detta gäller för både resenärer, godskunder, järnvägsföretag och de som arbetar i spåret. Trafikverket har idag god kontroll på järnvägsanläggningen genom kontinuerligt återkommande besiktningar och kontroller. Upptäcker Trafikverket fel vidtas alltid åtgärder. I första hand åtgärdas felet eller vidtas trafikala åtgärder i form av att sänka hastigheten, begränsa lastvikten och i andra hand stängs banan av för trafik. Trafikverket har en systematisk hantering av säkerhetsstyrningen och arbetar bland annat med att förbättra och förtydliga säkerhetsstyrningen som även har kopplingar till ansökan om nytt säkerhetstillstånd under år Tågtrafiken är säker även när förbättringsarbeten pågår Trafikverket har en god säkerhetstyrning och Trafikverkets bedömning är att en säker tågtrafik garanteras samtidigt som förbättringsarbetena pågår. Trafikverket har en verksamhet som varje dag i sina grunder både i regelverk såväl som praktiska och handgripliga åtgärder genast reagerar på fel och brister både i anläggning och drift för att säkerheten inte skall äventyras. 25

26

27 Trafikverket Postadress: Borlänge. Besöksadress: Röda Vägen 1 E-post: trafikverket@trafikverket.se Telefon:

Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor

Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor REDOVISNING AV FRAMDRIFIT Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor Regeringsuppdrag N2017/00208/TIF, N2016/06825/TIF Trafikverket E-post: trafikverket@trafikverket.se Telefon:

Läs mer

RUTINBESKRIVNING 1 (8) Skapat av (Efternamn Förnamn, org) DokumentID Ev. ärendenummer

RUTINBESKRIVNING 1 (8) Skapat av (Efternamn Förnamn, org) DokumentID Ev. ärendenummer RUTINBESKRIVNING 1 (8) Skapat av (Efternamn Förnamn, org) DokumentID Ev. ärendenummer Hiltunen Timo, UHass TDOK 2013:0601 Fastställt av Dokumentdatum Chef VO Samhälle 2014-05-01 1.0 Dokumenttitel Växlar-manövrering

Läs mer

Konsekvensbeskrivning av ny plannivå för drift och underhåll av järnväg

Konsekvensbeskrivning av ny plannivå för drift och underhåll av järnväg PM Till: Näringsdepartementet Trafikverket Från: Trafikverket 2010-10-29 Konsekvensbeskrivning av ny plannivå för drift och underhåll av järnväg Inledning Den plannivå som låg till grund för drift- och

Läs mer

Tillsynsrapport med anledning av Trafikverkets avstängning av bandel 662 Mellerud Billingsfors

Tillsynsrapport med anledning av Trafikverkets avstängning av bandel 662 Mellerud Billingsfors 1 (6) Datum Dnr/Beteckning kopia: Dal-Västra Värmlands Järnväg Trafikverket 781 89 Borlänge Tillsynsrapport med anledning av Trafikverkets avstängning av bandel 662 Mellerud Billingsfors Sammanfattning

Läs mer

RUTINER OCH SYSTEMREVISION

RUTINER OCH SYSTEMREVISION Utgåva 5 Datum 2019-04-15 Sida 1 (7) RUTINER OCH SYSTEMREVISION GENOMFÖRANDE AV SYSTEMREVISIONER... 1 ÖVERSYN OCH BESIKTNINGAR AV DE FASTA BANANLÄGGNINGARNA... 21 KONTROLL AV ARBETE OCH FORDON I SPÅR OCH

Läs mer

Samhällsekonomisk analys och underhåll förklarat på ett enklare sätt

Samhällsekonomisk analys och underhåll förklarat på ett enklare sätt Samhällsekonomisk analys och underhåll förklarat på ett enklare sätt I den här broschyren får du en inblick i hur Trafikverket arbetar med samhällsekonomiska analyser på underhållsområdet och hur vi arbetar

Läs mer

Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor

Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor REDOVISNING AV FRAMDRIFIT, DELREDOVISNING 2, 2017-12-15 Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor Regeringsuppdrag N2017/00208/TIF, N2016/06825/TIF Trafikverket E-post: trafikverket@trafikverket.se

Läs mer

Vikten av väl utformade baskontrakt på järnväg Konkreta exempel Underhåll Tony Persson, enhetschef

Vikten av väl utformade baskontrakt på järnväg Konkreta exempel Underhåll Tony Persson, enhetschef 1 2014-02-21 Vikten av väl utformade baskontrakt på järnväg Konkreta exempel Underhåll Tony Persson, enhetschef Trafikverkets underhållsstrategi Trafikverkets mål för drift- och underhållsverksamheten

Läs mer

Solkurvor rapportering

Solkurvor rapportering Ansvarig enhet: Trafik Teknik Ban och vägteknik Fastställd av: Annika Renfors, Ttb Doktyp: Rutin Giltig från: 2011-06 -15 DokID: BVR 1586.12 Dnr: TRV 2011/11171 Version: 3.0 Sida: 1(6) Handläggare: Johan

Läs mer

RIKTLINJE 1 (6) Detta dokument ingår i Trafikverkets säkerhetsstyrningssystem för järnväg. Se särskilda regler för förvaltning av säkerhetstillstånd.

RIKTLINJE 1 (6) Detta dokument ingår i Trafikverkets säkerhetsstyrningssystem för järnväg. Se särskilda regler för förvaltning av säkerhetstillstånd. RIKTLINJE 1 (6) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Anders Gustafsson UHpla TDOK 2014:0162 [Ärendenummer] Fastställt av Dokumentdatum Version Chef VO Underhåll 2014-06-01 1.0

Läs mer

Skapat av (Efternamn, Förnamn, org) Dokumentdatum Ev. ärendenummer Birgitta Törne, ITfj Version 3

Skapat av (Efternamn, Förnamn, org) Dokumentdatum Ev. ärendenummer Birgitta Törne, ITfj Version 3 Skapat av (Efternamn, Förnamn, org) Dokumentdatum Ev. ärendenummer Birgitta Törne, ITfj2-2 2010-09-03 Dokumenttitel Handledning Ofelia - Återrapportering Version 3 Historik: Ändring sid 4 är markerad i

Läs mer

Konsekvensutredning Transportstyrelsens föreskrifter om ändring av bilaga 6 avsnitt 1.2 till Järnvägsstyrelsens trafikföreskrifter (JvSFS 2008:7)

Konsekvensutredning Transportstyrelsens föreskrifter om ändring av bilaga 6 avsnitt 1.2 till Järnvägsstyrelsens trafikföreskrifter (JvSFS 2008:7) TSJ 2012-188 Konsekvensutredning 1(7) Konsekvensutredning Transportstyrelsens föreskrifter om ändring av bilaga 6 avsnitt 1.2 till Järnvägsstyrelsens trafikföreskrifter (JvSFS 2008:7) 1. Vad är problemet

Läs mer

Framkomliga och användbara vägar och järnvägar Nu vässar vi oss för framtiden

Framkomliga och användbara vägar och järnvägar Nu vässar vi oss för framtiden Framkomliga och användbara vägar och järnvägar Nu vässar vi oss för framtiden 1 2 En tydlig inriktning för framtiden. Vår uppgift är att hålla vägar och järnvägar framkomliga och säkra, oavsett årstid.

Läs mer

Trafikverkets strategi för drift och underhåll

Trafikverkets strategi för drift och underhåll Trafikverkets strategi för drift och underhåll Lite fakta Gunnar Malm efterfrågade en Trafikverksstrategi för drift och underhåll i april 2010 Björn Östlund har varit den direkt styrande i arbetet Projektgrupp

Läs mer

av 7 Kursens namn Kurskod - Rapporteras till ps-reg. Kurslängd (tim/normtid) Stabilitetspåverkande arbete i spår och spårområde

av 7 Kursens namn Kurskod - Rapporteras till ps-reg. Kurslängd (tim/normtid) Stabilitetspåverkande arbete i spår och spårområde KURSPLAN Datum 1 av 7 Kursens namn Kurskod - Rapporteras till ps-reg. Kurslängd (tim/normtid) Stabilitetspåverkande arbete i spår och spårområde Kursmål och syfte ÖJK-BASTAB 12 Antal deltagare Deltagarna

Läs mer

Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor

Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor REDOVISNING AV FRAMDRIFT, SLUTREDOVISNING, 2018-06-29 Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor Regeringsuppdrag N2017/00208/TIF, N2016/06825/TIF Trafikverket E-post: trafikverket@trafikverket.se

Läs mer

2015-02-23. Järnvägsnätsbeskrivning. Ånge Kommun spåranläggning. Ånge Kommun 2013-05-10

2015-02-23. Järnvägsnätsbeskrivning. Ånge Kommun spåranläggning. Ånge Kommun 2013-05-10 Järnvägsnätsbeskrivning Ånge Kommun spåranläggning Ånge Kommun 2013-05-10 Innehållsförteckning Allmän information 4 1.1...INLEDNING 4 1.2...JURIDISK STATUS 4 1.2.1... ANSVAR 4 1.3...GILTIGHETSTID OCH ÄNDRINGAR

Läs mer

Snabbaste vägen till ökad produktivitet i anläggningsbranschen

Snabbaste vägen till ökad produktivitet i anläggningsbranschen Snabbaste vägen till ökad produktivitet i anläggningsbranschen Så ska vi öka produktiviteten i anläggningsbranschen Trafikverket gör varje år affärer på anläggningsmarknaden för mer än 35 miljarder kronor.

Läs mer

Trafikverket PIA Produktivitets- och Innovationsutveckling i Anläggningsbranschen

Trafikverket PIA Produktivitets- och Innovationsutveckling i Anläggningsbranschen Trafikverket PIA Produktivitets- och Innovationsutveckling i Anläggningsbranschen Produktivitetsprogram Underhållskontrakt Järnväg Sammanfattning Produktivitetsprogram för underhållskontrakt järnväg Basentreprenaderna

Läs mer

GHJF 14 BAN/SIGNALUNDERHÅLL OCH - BESIKTNING

GHJF 14 BAN/SIGNALUNDERHÅLL OCH - BESIKTNING GOTLANDS HESSELBY JERNVÄG FÖRENINGEN GOTLANDSTÅGET GHJF 14 BAN/SIGNALUNDERHÅLL OCH - BESIKTNING Föreskrift Utgåva 4 Dokumentansvarig: GHJ Banchef Omfattar 9 sidor Gäller fr.o.m. 2015-05-01 0. Innehållsförteckning

Läs mer

EuroMaint Rail järnvägsinfrastruktur

EuroMaint Rail järnvägsinfrastruktur Dokumentnamn Process Sida EuroMaint Rail järnvägsinfrastruktur 1(5) Dokumentbeteckning Version Giltig fr o m Giltig t o m Ersätter C-03-00-51 7.0 2017-02-06 EM 44-001 Författare Ansvarig utgivare Säkerhetsstyrning

Läs mer

Urspårning Smedjebacken Söderbärke 2011-06-09

Urspårning Smedjebacken Söderbärke 2011-06-09 Utredningsrapport 2011-09-01 Ärendenr: TRV 2011/60014 Synerginr: 45284 Trafikverket Telefon: 0771-921 921 www.trafikverket.se registrator@trafikverket.se Urspårning Smedjebacken Söderbärke 2011-06-09 Mats

Läs mer

Styrning av Underhåll Väst Jvg

Styrning av Underhåll Väst Jvg Revisionsrapport Styrning av Underhåll Väst Jvg Internrevisionen 2012-02-14 TRV 2011/79397 Revisorer Distribution IR, Mats Olsson, Jan Pettersson *) IR, Erica Dahlin IR, Lars Vikström GD, Gunnar Malm ce,

Läs mer

Järnvägsnätsbeskrivning

Järnvägsnätsbeskrivning 2013-10-18 Järnvägsnätsbeskrivning Piteå Kommun spåranläggning Piteå Kommun 2013-10-18 2013-10-18 Innehållsförteckning 1 Allmän information 5 1.1... INLEDNING 1.2... JURIDISK STATUS 1.2.1... ANSVAR...

Läs mer

eunderhåll för Trafikverkets spårväxlar Utmaningar och möjligheter Bertrand Gryspeert, Vossloh Nordic Switch Systems

eunderhåll för Trafikverkets spårväxlar Utmaningar och möjligheter Bertrand Gryspeert, Vossloh Nordic Switch Systems 1 eunderhåll för Trafikverkets spårväxlar Utmaningar och möjligheter Bertrand Gryspeert, Vossloh Nordic Switch Systems Var är vi? En trafikerad spårväxel har en livslängd på ca 40 år. Underhållet styrs

Läs mer

Informationsmaterial BASkontrakt. Leverans och hantering av förvaltningsdata. Målgrupp: - Trafikverkets Entreprenörer

Informationsmaterial BASkontrakt. Leverans och hantering av förvaltningsdata. Målgrupp: - Trafikverkets Entreprenörer TMALL 0145 Presentation Widescreen v 1.0 Informationsmaterial BASkontrakt järnväg Leverans och hantering av förvaltningsdata Målgrupp: - Trafikverkets Entreprenörer Syfte med utbildningsmaterialet Informationsmaterialet

Läs mer

2011-08-30. 5 miljarder kronor till järnväg och väg

2011-08-30. 5 miljarder kronor till järnväg och väg 2011-08-30 5 miljarder kronor till järnväg och väg Den globala skuldkrisen påverkar också Sverige. Tillväxten dämpas och arbetsmarknaden försämras. En stor osäkerhet kring den ekonomiska utvecklingen ställer

Läs mer

Föreskrifter om besiktning, funktionskontroll och underhåll av fordon med kommentarer

Föreskrifter om besiktning, funktionskontroll och underhåll av fordon med kommentarer Föreskrifter om besiktning, funktionskontroll och underhåll av fordon med kommentarer BV-FS 2000:1 Järnvägsinspektionens föreskrifter (BV-FS 2000:1) om besiktning, funk tionskontroll och underhåll av fordon

Läs mer

Effektsamband för transportsystemet. Fyrstegsprincipen Version 2012-10-30 Steg 2. Drift och underhåll. Kapitel 6 Drift och underhåll av järnväg

Effektsamband för transportsystemet. Fyrstegsprincipen Version 2012-10-30 Steg 2. Drift och underhåll. Kapitel 6 Drift och underhåll av järnväg Effektsamband för transportsystemet Fyrstegsprincipen Version 2012-10-30 Steg 2 Drift och underhåll Kapitel 6 Drift och underhåll av järnväg 1 Översiktlig beskrivning av förändringar och uppdateringar

Läs mer

Växlar - Underhålls strategi slipning av växlar - Med eller utan rörlig korsnings spets?

Växlar - Underhålls strategi slipning av växlar - Med eller utan rörlig korsnings spets? Växlar - Underhålls strategi slipning av växlar - Med eller utan rörlig korsnings spets? Varför Växel slipning? -Växlar genererar en störning i tåg gången => Utmattnings skador, RCF -Dynamisk belastnings

Läs mer

Utredningsrapport. Urspårning vid Gamleby 2010-05-20. Utredare: Linda Åhlén Vectura, på uppdrag av Tjpo. 2010-10-11 Diarienummer: TRV 2010/66396

Utredningsrapport. Urspårning vid Gamleby 2010-05-20. Utredare: Linda Åhlén Vectura, på uppdrag av Tjpo. 2010-10-11 Diarienummer: TRV 2010/66396 Utredningsrapport 2010-10-11 Diarienummer: TRV 2010/66396 Synerginr: 38307 Trafikverket Telefon: 0771-921 921 www.trafikverket.se registrator@trafikverket.se Urspårning vid Gamleby 2010-05-20 Utredare:

Läs mer

Transportstyrelsens föreskrifter om godkännande av spåranläggning eller fordon för tunnelbana och spårväg;

Transportstyrelsens föreskrifter om godkännande av spåranläggning eller fordon för tunnelbana och spårväg; Transportstyrelsens föreskrifter om godkännande av spåranläggning eller fordon för tunnelbana och spårväg; beslutade den 30 juni 2010. Transportstyrelsen föreskriver med stöd av 7 och 8 förordningen (1990:1165)

Läs mer

SMoKD 44.001 Besiktning, funktionskontroll och underhåll av fordon

SMoKD 44.001 Besiktning, funktionskontroll och underhåll av fordon Giltig från: 2011-01-01 Giltig till: Tillsvidare Version Datum Beskrivning Handläggare 01 2010-03-30 Ruta att infogas i dokumenthuvudet i SMoKF Björn Fura 02 2010-07-18 Reviderad version enligt Transportstyrelsens

Läs mer

Kommittédirektiv. Tilläggsdirektiv till Utredningen om järnvägens organisation (N 2013:02) Dir. 2014:160

Kommittédirektiv. Tilläggsdirektiv till Utredningen om järnvägens organisation (N 2013:02) Dir. 2014:160 Kommittédirektiv Tilläggsdirektiv till Utredningen om järnvägens organisation (N 2013:02) Dir. 2014:160 Beslut vid regeringssammanträde den 19 december 2014 Ändring av och förlängd tid för uppdraget Regeringen

Läs mer

KOMMISSIONENS FÖRORDNING (EU)

KOMMISSIONENS FÖRORDNING (EU) L 320/8 Europeiska unionens officiella tidning 17.11.2012 KOMMISSIONENS FÖRORDNING (EU) nr 1078/2012 av den 16 november 2012 om en gemensam säkerhetsmetod för övervakning som ska tillämpas av järnvägsföretag

Läs mer

Effektiv planering av järnvägsunderhåll

Effektiv planering av järnvägsunderhåll Effektiv planering av järnvägsunderhåll KAJT-dagar, Dala Storsund, 2014-05-07 Tomas Lidén ITN / KTS 2 PROJEKTET, ÖVERSIKT Bakgrund och mål Behov av underhåll ökar Järnvägstrafiken ökar Hur planerar man

Läs mer

Utredningen om järnvägens organisation

Utredningen om järnvägens organisation Utredningen om järnvägens organisation Gunnar Alexandersson Särskild utredare Presentation av delbetänkande 16 april 2015 En utredning i två steg 1. En nulägesbeskrivning av järnvägens organisation Klar

Läs mer

Underhållsutveckling hos infrastrukturägaren

Underhållsutveckling hos infrastrukturägaren Underhållsutveckling hos infrastrukturägaren P-O Larsson-Kråik Trafikverket Pålitliga järnvägar genom smart teknik och samverkan En dag på jobbet Teknik, Systemavdelningar, Planering Projektledare underhåll

Läs mer

För kvalitet, klimat och tillväxt

För kvalitet, klimat och tillväxt För kvalitet, klimat och tillväxt SEKO:s järnvägspolitiska program, kortversion april 2012 SEKOs krav för en fungerande järnväg: Mer kontroll av marknaden Den svenska järnvägen har under de senast 20

Läs mer

Utveckling av samhällsekonomiska metoder och verktyg, effektsamband och effektmodeller inom transportområdet - Trafikslagsövergripande plan

Utveckling av samhällsekonomiska metoder och verktyg, effektsamband och effektmodeller inom transportområdet - Trafikslagsövergripande plan Utvecklingsplan för drift, underhåll- och reinvestering. Bilaga till Utveckling av samhällsekonomiska metoder och verktyg, effektsamband och effektmodeller inom transportområdet - Trafikslagsövergripande

Läs mer

Grundvattenbortledning M Bilaga 12. Arbete utanför ordinarie arbetstid

Grundvattenbortledning M Bilaga 12. Arbete utanför ordinarie arbetstid Grundvattenbortledning M 3346-11 Bilaga 12. RUTINBESKRIVNING 1 (5) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Marie Westin E4FS 2013:0008 Fastställt av Dokumentdatum Version 2013-02-21

Läs mer

BVS Riskanalys för signaltekniska anläggningsprojekt

BVS Riskanalys för signaltekniska anläggningsprojekt BVDOK 1 (5) Skapat av (Efternamn, Förnamn, org) Dokumentdatum Eriksson Ulf TDOK 2014:0475 2015-04-01 Fastställt av Gäller från Chef VO Underhåll 2009-01-19 Ersätter Ersatt av BVS 1544.94006 [Ersatt av]

Läs mer

Besiktning av spårkomponenter i plankorsningar

Besiktning av spårkomponenter i plankorsningar Gäller för Version Standard Trafikverket Koncern 1.0 BVS 1525.100 Giltigt från Giltigt till Antal bilagor 2013-01-01 Tills vidare Diarienummer Ansvarig enhet Fastställd av TRV 2011/76571 UHab/Ban- och

Läs mer

Dokumentdatum Sidor 1(5)

Dokumentdatum Sidor 1(5) 1(5) Redovisning av regeringsuppdrag att redogöra för åtgärder som syftar till att stärka möjligheterna till kollektivt resande på landsbygden samt föreslå underhållsåtgärder för järnväg på landsbygden

Läs mer

Effektområde Operativ trafikering Malin Jutenfäldt, MTR

Effektområde Operativ trafikering Malin Jutenfäldt, MTR Effektområde Operativ trafikering Malin Jutenfäldt, MTR Effektområde: Operativ trafikering Effektområdet hanterar trafiklednings verksamhet och omfattar styrning och hantering i det operativa rummet. Målet

Läs mer

Moderna höghastighetståg

Moderna höghastighetståg Moderna höghastighetståg Samverkan med infrastruktur och klimat Evert Andersson Professor emeritus, järnvägsteknik KTH Seminarium höghastighetsbanor - 25 maj 2016 Järnvägsgruppen KTH Höghastighetståg Tåg

Läs mer

Remissvar Upphörande av underhåll på järnvägssträckan Snyten Kärrgruvan, bandel 334 i Norbergs kommun, Västmanlands län (TRV 2013/66625).

Remissvar Upphörande av underhåll på järnvägssträckan Snyten Kärrgruvan, bandel 334 i Norbergs kommun, Västmanlands län (TRV 2013/66625). 1(5) Trafikverket Ärendemottagningen Fredrik Brokvist, Söp Box 810 78128 Borlänge Remissvar Upphörande av underhåll på järnvägssträckan Snyten Kärrgruvan, bandel 334 i Norbergs kommun, Västmanlands län

Läs mer

2014-04-03. Utbyggnad av E20 genom Västra Götaland

2014-04-03. Utbyggnad av E20 genom Västra Götaland 2014-04-03 Utbyggnad av E20 genom Västra Götaland Utbyggnad av E20 genom Västra Götaland Regeringens främsta mål är full sysselsättning. En utbyggd och fungerande infrastruktur knyter ihop landet och är

Läs mer

Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h

Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h PM Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h Handläggare: Hans Thorselius, DANIELSONDOSK AB Telefon: 0733-96

Läs mer

RAPPORT Solkurvor 2013 och 2012 Statistik, analys och förslag på åtgärder Nationell arbetsgrupp Solkurvor

RAPPORT Solkurvor 2013 och 2012 Statistik, analys och förslag på åtgärder Nationell arbetsgrupp Solkurvor RAPPORT Solkurvor 2013 och 2012 Statistik, analys och förslag på åtgärder 2014-02-06 Nationell arbetsgrupp Solkurvor Fakta Nationell arbetsgrupp Solkurvor tillhör nätverk Ban- och spårteknik, inkl. banutrustning.

Läs mer

Nulägesanalys och branschgemensamma nyckeltal. Pålitliga järnvägar genom smart teknik och samverkan

Nulägesanalys och branschgemensamma nyckeltal. Pålitliga järnvägar genom smart teknik och samverkan Nulägesanalys och branschgemensamma nyckeltal Pålitliga järnvägar genom smart teknik och samverkan Nulägesanalys 1 Trafikutveckling Kapacitetsuttag Tekniska system fordon-bana Informationssystem Problembild

Läs mer

Handledning. Förhållningssätt till funktionellt prioriterat vägnät

Handledning. Förhållningssätt till funktionellt prioriterat vägnät Handledning Förhållningssätt till funktionellt prioriterat vägnät Trafikverket Postadress: 781 89 Borlänge E-post: trafikverket@trafikverket.se Telefon: 0771-921 921 TMALL 0004 Rapport generell v 2.0 Dokumenttitel:

Läs mer

motorc för åren 2010-2020, version 1.0

motorc för åren 2010-2020, version 1.0 tning t a f n a m m a S å p t e h r e k ä s d a Ök d e p o m h c o l e k y motorc för åren 2010-2020, version 1.0 trategi s Gemensam Samverkan för gemensam strategi Både motorcyklar och mopeder fyller

Läs mer

Järnvägsstyrelsens författningssamling

Järnvägsstyrelsens författningssamling Järnvägsstyrelsens författningssamling Järnvägsstyrelsens föreskrifter om olycks- och säkerhetsrapportering för järnväg; JvSFS 2008:1 Utkom från trycket den 26 maj 2008 beslutade den 9 maj 2008. Järnvägsstyrelsen

Läs mer

Gemensam säkerhetsmetod för övervakning, EU 1078/2012. Claes Elgemyr, för GNS järnväg

Gemensam säkerhetsmetod för övervakning, EU 1078/2012. Claes Elgemyr, för GNS järnväg Gemensam säkerhetsmetod för övervakning, EU 1078/2012 Claes Elgemyr, för GNS järnväg Giltighet Utgavs 2012-11-16 Gäller från 2013-06-07 Gäller för: Järnvägsföretagare Infrastrukturförvaltare Enheter som

Läs mer

6.5 Verksamhetsstyrning med kvalitetsavgifter. Ny lydelse av text i avsnitt 6.5 och underrubrikerna 6.5.1 6.5.6 tillagda.

6.5 Verksamhetsstyrning med kvalitetsavgifter. Ny lydelse av text i avsnitt 6.5 och underrubrikerna 6.5.1 6.5.6 tillagda. Kapitel 6 er 6.5 Verksamhetsstyrning med kvalitetsavgifter Ny lydelse av text i avsnitt 6.5 och underrubrikerna 6.5.1 6.5.6 tillagda. Trafikverket tillämpar verksamhetsstyrning med kvalitetsavgifter i

Läs mer

Järnvägsnätsbeskrivning. Sundsvall Kommuns Järnvägsinfrastruktur. Sundsvalls Kommun

Järnvägsnätsbeskrivning. Sundsvall Kommuns Järnvägsinfrastruktur. Sundsvalls Kommun Järnvägsnätsbeskrivning Sundsvall Kommuns Järnvägsinfrastruktur Sundsvalls Kommun 2012-06-30 Innehållsförteckning 1 Allmän information 5 1.1... INLEDNING 1.2... JURIDISK STATUS 1.2.1... ANSVAR... 5 1.3...

Läs mer

Forum för hantering av gemensamma trafiksäkerhetsrisker järnväg, FRI. Överenskommelse

Forum för hantering av gemensamma trafiksäkerhetsrisker järnväg, FRI. Överenskommelse Forum för hantering av gemensamma trafiksäkerhetsrisker järnväg, FRI Överenskommelse TMALL 0004 Rapport generell v 2.0 Dokumenttitel: Forum för hantering av gemensamma trafiksäkerhetsrisker järnväg, FRI

Läs mer

Jobb- och tillväxtsatsningar: 55 miljarder till järnväg

Jobb- och tillväxtsatsningar: 55 miljarder till järnväg Jobb- och tillväxtsatsningar: 55 miljarder till järnväg 55 miljarder till Ostlänken, Göteborg-Borås samt investeringar i drift och underhåll som del i investeringssatsning för jobb och tillväxt Regeringen

Läs mer

Trafikbestämmelser för järnväg. Modul 6 Fara och Olycka

Trafikbestämmelser för järnväg. Modul 6 Fara och Olycka Trafikbestämmelser för järnväg Modul 6 Fara och Olycka TDOK 2015:0309 Giltig från och med 1 mars 2016 2 6 Fara och Olycka TDOK 2016:0044-6 Fara och olycka 3 Detta är modul 6 Fara och olycka i Trafikverkets

Läs mer

Trafikverkets beredskapsplan för sommar 2015, järnväg

Trafikverkets beredskapsplan för sommar 2015, järnväg [ NY] 1(17) Entreprenörer Järnvägsföretag Trafikverket Kopia till: Diariet Trafikverkets beredskapsplan för sommar 2015, järnväg Trafikverket har sammanställt denna nationella beredskapsplan för sommaren

Läs mer

Utredningen om järnvägens organisation

Utredningen om järnvägens organisation Utredningen om järnvägens organisation Gunnar Alexandersson Särskild utredare Järnvägsgruppens vårseminarium 26 maj 2015 En utredning i två steg 1. En nulägesbeskrivning av järnvägens organisation Klar

Läs mer

Agenda. 1. Introduktion och presentation av deltagarna. 2. Produktivitet. 3. Arbetsmiljö. 4. Trafikpåverkan

Agenda. 1. Introduktion och presentation av deltagarna. 2. Produktivitet. 3. Arbetsmiljö. 4. Trafikpåverkan 1 2014-08-28 Agenda 1. Introduktion och presentation av deltagarna 2. Produktivitet 3. Arbetsmiljö 4. Trafikpåverkan 5. Medskick till nationellt Anläggningsforum 6. Sammanfattning och avslutning 2 2014-08-28

Läs mer

Trafikverkets beredskapsplan

Trafikverkets beredskapsplan Trafikverkets beredskapsplan Nationell Vinter 2015-2016 Trafikverket E-post: trafikverket@trafikverket.se Telefon: 0771-921 921 Dokumenttitel: Trafikverkets nationella beredskapsplan vinter 2015-2016 Författare:

Läs mer

Trafikbestämmelser för järnväg. Modul 6 Fara och Olycka

Trafikbestämmelser för järnväg. Modul 6 Fara och Olycka Trafikbestämmelser för järnväg Modul 6 Fara och Olycka Modul till TDOK 2015:0309 Giltig från och med 1 juni 2019 2 6 Fara och Olycka TDOK 2016:0044 - Modul 6 Fara och olycka 6 Fara och Olycka 3 Innehåll

Läs mer

Nyhetsbrev Mars #1 2017

Nyhetsbrev Mars #1 2017 Nyhetsbrev Mars #1 2017 Generell information Nyheter om specificerade dokument TDOK Release 1 den 8 mars innehåll: * Bessy - Rälsförhöjningsskyltar och RV-skyltar - Portalhöjd i plankorsning - Mätning

Läs mer

Kommittédirektiv. Överförande av basunderhåll från Infranord AB till Trafikverket. Dir. 2018:24. Beslut vid regeringssammanträde den 21 mars 2018

Kommittédirektiv. Överförande av basunderhåll från Infranord AB till Trafikverket. Dir. 2018:24. Beslut vid regeringssammanträde den 21 mars 2018 Kommittédirektiv Överförande av basunderhåll från Infranord AB till Trafikverket Dir. 2018:24 Beslut vid regeringssammanträde den 21 mars 2018 Sammanfattning En särskild utredare ska utreda hur ett överförande

Läs mer

Bilaga 1: Handlingsplan för värdegrundsarbete. Här läggs aktuell värdegrund in.

Bilaga 1: Handlingsplan för värdegrundsarbete. Här läggs aktuell värdegrund in. Bilaga 1: Handlingsplan för värdegrundsarbete Datum: Verksamhet: Här läggs aktuell värdegrund in. Steg 1: Bakvänd brainstorming För att bättre leva upp till värdegrunden, vad behöver vi sluta göra eller

Läs mer

Trafikverket och tjälforskning. Per Andersson. Enhetschef Geo-, bergöverbyggnadsteknik

Trafikverket och tjälforskning. Per Andersson. Enhetschef Geo-, bergöverbyggnadsteknik 2012-03-29 Trafikverket och tjälforskning Per Andersson Enhetschef Geo-, bergöverbyggnadsteknik Från infrastrukturförvaltare till samhällsutvecklare 2 2012-04-24 Varför bildades Trafikverket? Ett trafikslagsövergripande

Läs mer

Effektivisering av det förebyggande underhållet

Effektivisering av det förebyggande underhållet Effektivisering av det förebyggande underhållet Vi har härmed nöjet att presentera följande beskrivning av utbildningsinsatser i Effektivisering av det förebyggande underhållet. Bakgrund Utbildningen är

Läs mer

Redovisning av regeringsuppdrag att vidta åtgärder för att öka säkerheten vid plankorsningar på den statliga järnvägen

Redovisning av regeringsuppdrag att vidta åtgärder för att öka säkerheten vid plankorsningar på den statliga järnvägen 1(7) n.registrator@regeringskansliet.se Kopia till: diariet Redovisning av regeringsuppdrag att vidta åtgärder för att öka säkerheten vid plankorsningar på den statliga järnvägen Sammanfattning Trafikverket

Läs mer

TRVR ÖVERDÄCKNING 12 1 (10) Arbetsversion. Skapat av (namn och organisatorisk enhet) Dokument-ID Ärendenummer

TRVR ÖVERDÄCKNING 12 1 (10) Arbetsversion. Skapat av (namn och organisatorisk enhet) Dokument-ID Ärendenummer TRVR ÖVERDÄCKNING 12 1 (10) Arbetsversion Skapat av (namn och organisatorisk enhet) Dokument-ID Ärendenummer Rydén Clas-Göran, Spls TDOK 2012:1219 TRV 2013/67619 Fastställt av Dokumentdatum Version [Fastställt

Läs mer

Effektredovisning för BVLu_015 Malmbanan, ökad kapacitet (Gällivare)

Effektredovisning för BVLu_015 Malmbanan, ökad kapacitet (Gällivare) PM Effektredovisning för BVLu_015 Malmbanan, ökad kapacitet (Gällivare) Handläggare: Telefon: e-post: Innehåll 1 Effektbeskrivning av åtgärd...3 1.1 Allmänt...3 1.2 Trafikering...3 1.3 Restider/transporttider/avstånd...3

Läs mer

Göteborgs universitet Intern miljörevision. Exempel på frågor vid platsbesök

Göteborgs universitet Intern miljörevision. Exempel på frågor vid platsbesök Göteborgs universitet 2007-06-26 Intern miljörevision Exempel på frågor vid platsbesök Nedan finns exempel på frågor som kan ställas vid platsbesök inom den interna miljörevisionen. Ytterligare följdfrågor

Läs mer

Järnvägsnätsbeskrivning Ystads kommun Innehållsförteckning Bilagor

Järnvägsnätsbeskrivning Ystads kommun Innehållsförteckning Bilagor Järnvägsnätsbeskrivning Rev: 2015-12-13 Innehållsförteckning 1. Allmän information 2. Villkor för tillträde och trafikering 3. Infrastruktur 4. Kapacitetstilldelning 5. Tjänster 6. Avgifter Bilagor Översiktskarta.

Läs mer

SÄKERHETSKULTUR. Transportstyrelsens definition och beskrivning av viktiga aspekter för god säkerhetskultur

SÄKERHETSKULTUR. Transportstyrelsens definition och beskrivning av viktiga aspekter för god säkerhetskultur SÄKERHETSKULTUR Transportstyrelsens definition och beskrivning av viktiga aspekter för god säkerhetskultur 2 3 Begreppet säkerhetskultur började diskuteras på allvar i samband med utredningen av kärnkraftsolyckan

Läs mer

Avvikelsehantering, hälso- och sjukvård rutin

Avvikelsehantering, hälso- och sjukvård rutin Avvikelsehantering, hälso- och sjukvård rutin Inledning Förvaltningens rutin för avvikelser utgår ifrån Avvikelsehantering- hälso- och sjukvård riktlinje, som i sin tur utgår ifrån lagar och föreskrifter.

Läs mer

Reglemente för internkontroll

Reglemente för internkontroll Kommunstyrelseförvaltningen REGLEMENTE Reglemente för internkontroll "Dubbelklicka - Infoga bild 6x6 cm" Dokumentnamn Fastställd/upprättad av Dokumentansvarig/processägare Reglemente för internkontroll

Läs mer

Förklarande text till revisionsrapport Sid 1 (5)

Förklarande text till revisionsrapport Sid 1 (5) Förklarande text till revisionsrapport Sid 1 (5) Kravelementen enligt standarden ISO 14001:2004 Kap 4 Krav på miljöledningssystem 4.1 Generella krav Organisationen skall upprätta, dokumentera, införa,

Läs mer

Trafikbestämmelser för järnväg. Modul 6 Fara och Olycka

Trafikbestämmelser för järnväg. Modul 6 Fara och Olycka Trafikbestämmelser för järnväg Modul 6 Fara och Olycka Modul till TDOK 2015:0309 Giltig från och med 1 juni 2018 2 6 Fara och Olycka TDOK 2016:0044 - Modul 6 Fara och olycka 3 5 Innehåll Inledning 7 1

Läs mer

Konsekvensutredning - Transportstyrelsens föreskrifter om uppgiftsskyldighet för uppföljning och utvärdering av kollektivtrafikmarknaden.

Konsekvensutredning - Transportstyrelsens föreskrifter om uppgiftsskyldighet för uppföljning och utvärdering av kollektivtrafikmarknaden. TSJ 2012-560 Konsekvensutredning 1(9) Konsekvensutredning - Transportstyrelsens föreskrifter om uppgiftsskyldighet för uppföljning och utvärdering av kollektivtrafikmarknaden. 1. Vad är problemet och vad

Läs mer

Infrastrukturpolitik för den här mandatperioden och för framtiden. Jan-Eric Nilsson

Infrastrukturpolitik för den här mandatperioden och för framtiden. Jan-Eric Nilsson Infrastrukturpolitik för den här mandatperioden och för framtiden Jan-Eric Nilsson Transportsektorns problem och lösningar i den dagliga debatten Problem Trängsel på spåren Trängsel på vägar, i synnerhet

Läs mer

Uppgiftsfördelning och kunskaper

Uppgiftsfördelning och kunskaper 5 Det skall finnas en arbetsmiljöpolicy som beskriver hur arbetsförhållandena i arbetsgivarens verksamhet skall vara för att ohälsa och olycksfall i arbetet skall förebyggas och en tillfredsställande arbetsmiljö

Läs mer

Workshop om medfinansiering. Sveriges Kommuner och Landsting 20 november Thomas Eriksson Planeringsavdelningen

Workshop om medfinansiering. Sveriges Kommuner och Landsting 20 november Thomas Eriksson Planeringsavdelningen Workshop om medfinansiering Sveriges Kommuner och Landsting 20 november 2014 Thomas Eriksson Planeringsavdelningen Utgångspunkter för medfinansiering Medfinansieringen syftar till att åstadkomma effektiva

Läs mer

Arbetsmiljöprocess. Dokumenttyp: Riktlinje Beslutad av: Kommunstyrelsen ( )

Arbetsmiljöprocess. Dokumenttyp: Riktlinje Beslutad av: Kommunstyrelsen ( ) Arbetsmiljöprocess Dokumenttyp: Riktlinje Beslutad av: Kommunstyrelsen (2015-08-24) Gäller för: Alla kommunens verksamheter Giltig fr.o.m.: 2015-08-24 Dokumentansvarig: HR-avdelningen Senast reviderad:

Läs mer

Stadsledningskontorets system för intern kontroll

Stadsledningskontorets system för intern kontroll Bilaga Stadsledningskontorets system för intern kontroll Inledning I dokumentet redovisas de grundläggande lagarna och reglerna som styr den interna kontrollen samt en definition av begreppet intern kontroll

Läs mer

SYSTEMATISK KVALITETSSÄKRING

SYSTEMATISK KVALITETSSÄKRING SYSTEMATISK KVALITETSSÄKRING Frihetsförmedlingens föreskrifter för systematisk kvalitetssäkring av frihetsverksamhet, samt allmänna råd om tillämpningen av föreskrifterna 1 FRF 2015:1 Föreskrifter för

Läs mer

Solkurvor rapportering

Solkurvor rapportering Ansvarig enhet: Leveransdivisionen/Anläggning Fastställd av: Tomas Ramstedt, LABa Doktyp: Rutin Giltig från: 2009-05-13 DokID: BVR 1586.12 Dnr: F08-4352/BA10 Version: 2.0 Sida: 1(5) Handläggare: Jan Lundin,

Läs mer

Besiktning och underhåll av fordon

Besiktning och underhåll av fordon Dokumentnummer Utgåva Giltig fr o m Ersätter Sida ÖSlJF 222 3 2016-04-27 ÖSlJF 222 utg 2 1(5) Författare Fastställare Mats Furukrona Krister Wedin Besiktning och underhåll av fordon Innehållsförteckning

Läs mer

Hazard Analysis and Critical Control Points HACCP

Hazard Analysis and Critical Control Points HACCP Hazard Analysis and Critical Control Points HACCP Många i branschen undrar vad HACCP egentligen står för och vad det innebär. HACCP är en förkortning av "Hazard Analysis and Critical Control Points" och

Läs mer

Procedur. SP 7-03 Säkerhetsprocedur. Registrering och rapportering av olyckor och tillbud till olycka. Rev.: 5. Datum: 30 november 2016

Procedur. SP 7-03 Säkerhetsprocedur. Registrering och rapportering av olyckor och tillbud till olycka. Rev.: 5. Datum: 30 november 2016 Procedur SP 7-03 Säkerhetsprocedur Registrering och rapportering av olyckor och tillbud till olycka Rev.: 5 Datum: 30 november 2016 Utarbetad av: Torben Landler Kvalitetssäkrad av: Rolf Sundqvist Godkänd

Läs mer

Trafiksäkerhetsinstruktion (TRI)

Trafiksäkerhetsinstruktion (TRI) Utgåva: 8 Gällande fr.o.m.: 2017-03-01 Handläggare: Stefan Åhman SWECO RAIL AB Utgivare: Johan Eriksson Uddevalla Hamn AB Trafiksäkerhetsinstruktion (TRI) För sidospår Uddevalla Hamnterminal AB Sida 1

Läs mer

Transportstyrelsens föreskrifter och allmänna råd om tillträde till tjänster och järnvägsinfrastruktur

Transportstyrelsens föreskrifter och allmänna råd om tillträde till tjänster och järnvägsinfrastruktur JÄRNVÄG Transportstyrelsens föreskrifter och allmänna råd om tillträde till tjänster och järnvägsinfrastruktur Innehåll 1 kap. Inledande bestämmelser... 1 Tillämpningsområde... 1 Definitioner... 1 Infrastrukturförvaltare

Läs mer

Järnvägsnätsbeskrivning

Järnvägsnätsbeskrivning STADSBYGGNADSFÖRVALTNINGEN DRIFT- OCH UNDERHÅLLSAVDELNINGEN Järnvägsnätsbeskrivning Version 2.0 Giltig från: 2014-07-01 Stadsbyggnadsförvaltningen Postadress 251 89 Helsingborg Telefon 042-10 50 00 stadsbyggnadsnamnden@helsingborg.se

Läs mer

Remissvar Förslag till plan för införande av ERTMS på korridor B i Sverige, TRV 2012/87263

Remissvar Förslag till plan för införande av ERTMS på korridor B i Sverige, TRV 2012/87263 Remissvar TRV 2012/87263 ERTMS Korridor B Trafikverket Anders Strandberg Att: Monica Nilsson 781 89 Borlänge trafikverket@trafikverket.se SWEDTRAINs styrelse genom Magnus Davidsson Remissvar Förslag till

Läs mer

Riskhantering i processen Investera och reinvestera transportsystemet

Riskhantering i processen Investera och reinvestera transportsystemet RUTINBESKRIVNING 1 (6) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Håkansson, Mats TDOK 2011:12 [Ärendenummer] Fastställt av Dokumentdatum Version Chef VO Investering 2011-04-01 1.0

Läs mer

Effektredovisning för BVLu_007 Malmbanan, ökad kapacitet (Harrå)

Effektredovisning för BVLu_007 Malmbanan, ökad kapacitet (Harrå) PM Effektredovisning för BVLu_007 Malmbanan, ökad kapacitet (Harrå) Handläggare: Telefon: e-post: Innehåll 1 Effektbeskrivning av åtgärd...3 1.1 Allmänt...3 1.2 Trafikering...3 1.3 Restider/transporttider/avstånd...3

Läs mer

Ledningssystem för god kvalitet

Ledningssystem för god kvalitet RIKTLINJE Ledningssystem för god kvalitet Dokumentet gäller för Socialnämnden och Äldrenämnden Dokumentets syfte och mål Säkerställa att medborgare inom socialnämnden och äldrenämndens ansvarsområden får

Läs mer

Järnvägsnätsbeskrivning Gäller från 2012-07-01

Järnvägsnätsbeskrivning Gäller från 2012-07-01 Järnvägsnätsbeskrivning Gäller från 2012-07-01 G:\Claes W\Järnvägsnätsbeskrivning 2012-07-01.doc Sida 1 av 6 Järnvägsnätbeskrivning för Oskarshamns Hamn AB Datum 2012-07-01 Innehållsförteckning 1. Allmän

Läs mer

Checklista för utvärdering av miljöledningssystem enligt ISO 14001:2004

Checklista för utvärdering av miljöledningssystem enligt ISO 14001:2004 Checklista för utvärdering av miljöledningssystem enligt ISO 14001:2004 I checklistan gäller det att instämma med de påståenden som anges i listan för att vara säker på att verksamhetens miljöledningssystem

Läs mer
