Nytt operationsblock Gävle sjukhus
|
|
- Johanna Lundberg
- för 9 år sedan
- Visningar:
Transkript
1 Revisionsrapport Landstinget Gävleborg Nytt operationsblock Gävle sjukhus September 2010 Lars-Åke Ullström David Emanuelsson

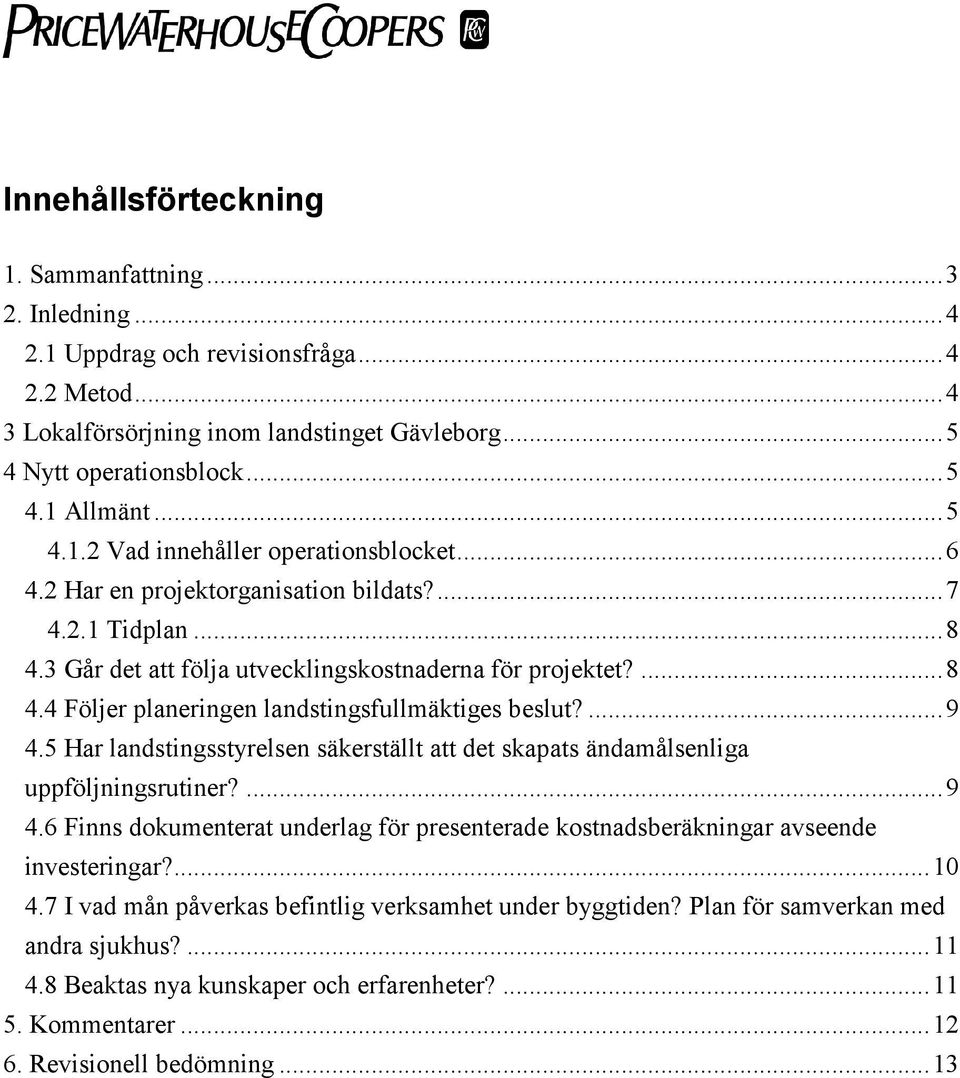

2 Innehållsförteckning 1. Sammanfattning Inledning Uppdrag och revisionsfråga Metod Lokalförsörjning inom landstinget Gävleborg Nytt operationsblock Allmänt Vad innehåller operationsblocket Har en projektorganisation bildats? Tidplan Går det att följa utvecklingskostnaderna för projektet? Följer planeringen landstingsfullmäktiges beslut? Har landstingsstyrelsen säkerställt att det skapats ändamålsenliga uppföljningsrutiner? Finns dokumenterat underlag för presenterade kostnadsberäkningar avseende investeringar? I vad mån påverkas befintlig verksamhet under byggtiden? Plan för samverkan med andra sjukhus? Beaktas nya kunskaper och erfarenheter? Kommentarer Revisionell bedömning...13

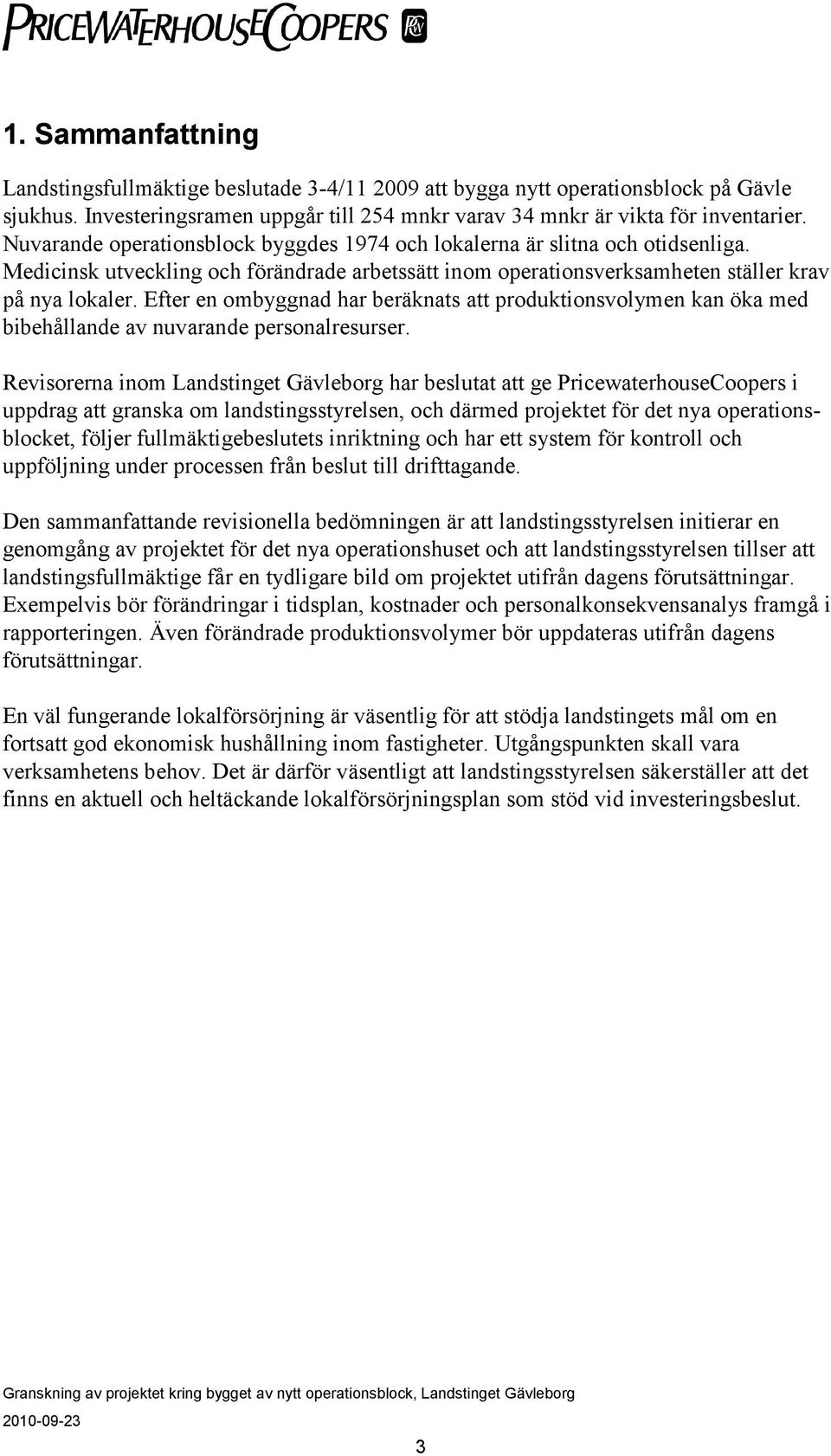

3 1. Sammanfattning Landstingsfullmäktige beslutade 3-4/ att bygga nytt operationsblock på Gävle sjukhus. Investeringsramen uppgår till 254 mnkr varav 34 mnkr är vikta för inventarier. Nuvarande operationsblock byggdes 1974 och lokalerna är slitna och otidsenliga. Medicinsk utveckling och förändrade arbetssätt inom operationsverksamheten ställer krav på nya lokaler. Efter en ombyggnad har beräknats att produktionsvolymen kan öka med bibehållande av nuvarande personalresurser. Revisorerna inom Landstinget Gävleborg har beslutat att ge PricewaterhouseCoopers i uppdrag att granska om landstingsstyrelsen, och därmed projektet för det nya operationsblocket, följer fullmäktigebeslutets inriktning och har ett system för kontroll och uppföljning under processen från beslut till drifttagande. Den sammanfattande revisionella bedömningen är att landstingsstyrelsen initierar en genomgång av projektet för det nya operationshuset och att landstingsstyrelsen tillser att landstingsfullmäktige får en tydligare bild om projektet utifrån dagens förutsättningar. Exempelvis bör förändringar i tidsplan, kostnader och personalkonsekvensanalys framgå i rapporteringen. Även förändrade produktionsvolymer bör uppdateras utifrån dagens förutsättningar. En väl fungerande lokalförsörjning är väsentlig för att stödja landstingets mål om en fortsatt god ekonomisk hushållning inom fastigheter. Utgångspunkten skall vara verksamhetens behov. Det är därför väsentligt att landstingsstyrelsen säkerställer att det finns en aktuell och heltäckande lokalförsörjningsplan som stöd vid investeringsbeslut. 3

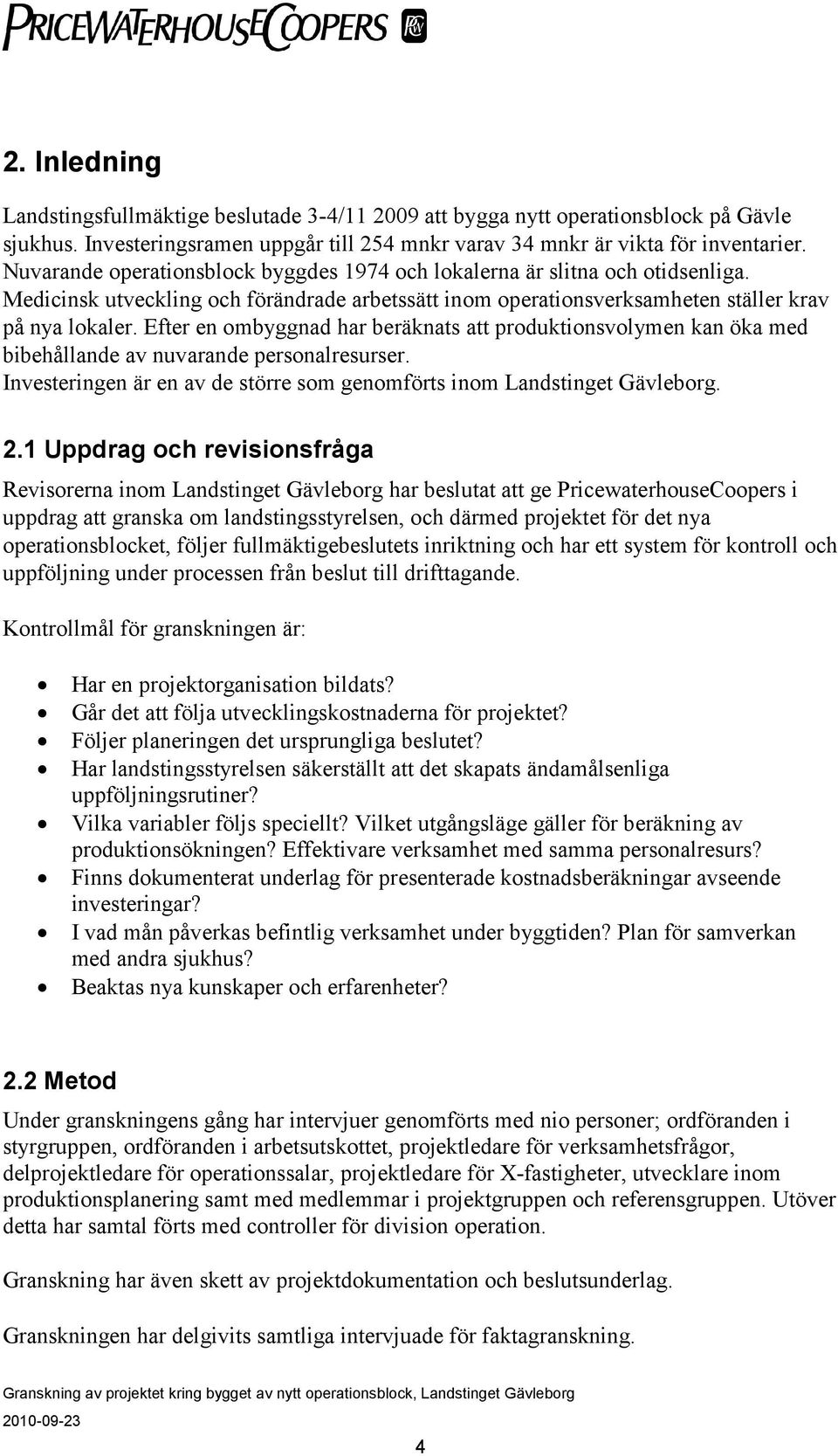

4 2. Inledning Landstingsfullmäktige beslutade 3-4/ att bygga nytt operationsblock på Gävle sjukhus. Investeringsramen uppgår till 254 mnkr varav 34 mnkr är vikta för inventarier. Nuvarande operationsblock byggdes 1974 och lokalerna är slitna och otidsenliga. Medicinsk utveckling och förändrade arbetssätt inom operationsverksamheten ställer krav på nya lokaler. Efter en ombyggnad har beräknats att produktionsvolymen kan öka med bibehållande av nuvarande personalresurser. Investeringen är en av de större som genomförts inom Landstinget Gävleborg. 2.1 Uppdrag och revisionsfråga Revisorerna inom Landstinget Gävleborg har beslutat att ge PricewaterhouseCoopers i uppdrag att granska om landstingsstyrelsen, och därmed projektet för det nya operationsblocket, följer fullmäktigebeslutets inriktning och har ett system för kontroll och uppföljning under processen från beslut till drifttagande. Kontrollmål för granskningen är: Har en projektorganisation bildats? Går det att följa utvecklingskostnaderna för projektet? Följer planeringen det ursprungliga beslutet? Har landstingsstyrelsen säkerställt att det skapats ändamålsenliga uppföljningsrutiner? Vilka variabler följs speciellt? Vilket utgångsläge gäller för beräkning av produktionsökningen? Effektivare verksamhet med samma personalresurs? Finns dokumenterat underlag för presenterade kostnadsberäkningar avseende investeringar? I vad mån påverkas befintlig verksamhet under byggtiden? Plan för samverkan med andra sjukhus? Beaktas nya kunskaper och erfarenheter? 2.2 Metod Under granskningens gång har intervjuer genomförts med nio personer; ordföranden i styrgruppen, ordföranden i arbetsutskottet, projektledare för verksamhetsfrågor, delprojektledare för operationssalar, projektledare för X-fastigheter, utvecklare inom produktionsplanering samt med medlemmar i projektgruppen och referensgruppen. Utöver detta har samtal förts med controller för division operation. Granskning har även skett av projektdokumentation och beslutsunderlag. Granskningen har delgivits samtliga intervjuade för faktagranskning. 4

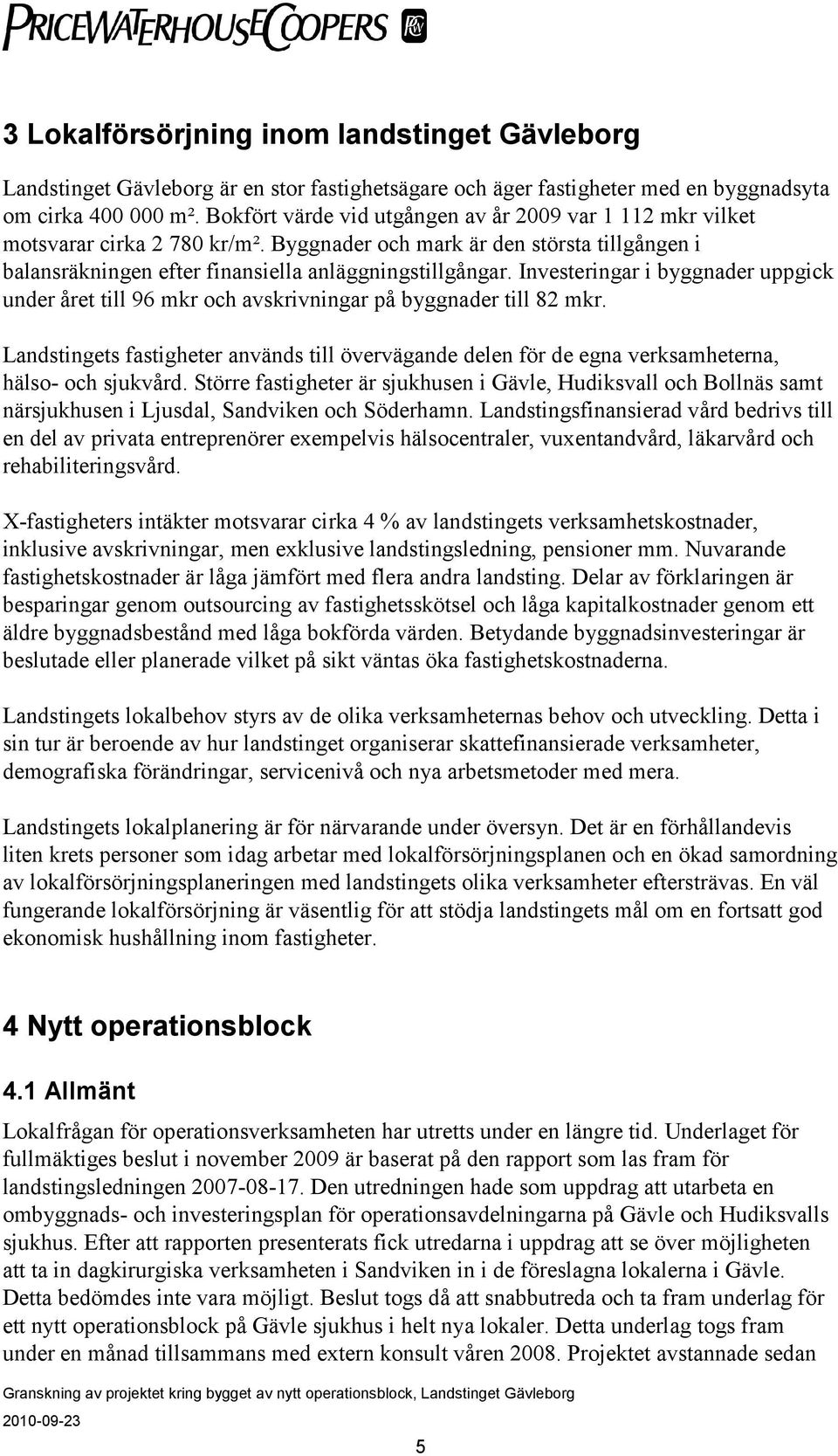

5 3 Lokalförsörjning inom landstinget Gävleborg Landstinget Gävleborg är en stor fastighetsägare och äger fastigheter med en byggnadsyta om cirka m². Bokfört värde vid utgången av år 2009 var mkr vilket motsvarar cirka kr/m². Byggnader och mark är den största tillgången i balansräkningen efter finansiella anläggningstillgångar. Investeringar i byggnader uppgick under året till 96 mkr och avskrivningar på byggnader till 82 mkr. Landstingets fastigheter används till övervägande delen för de egna verksamheterna, hälso- och sjukvård. Större fastigheter är sjukhusen i Gävle, Hudiksvall och Bollnäs samt närsjukhusen i Ljusdal, Sandviken och Söderhamn. Landstingsfinansierad vård bedrivs till en del av privata entreprenörer exempelvis hälsocentraler, vuxentandvård, läkarvård och rehabiliteringsvård. X-fastigheters intäkter motsvarar cirka 4 % av landstingets verksamhetskostnader, inklusive avskrivningar, men exklusive landstingsledning, pensioner mm. Nuvarande fastighetskostnader är låga jämfört med flera andra landsting. Delar av förklaringen är besparingar genom outsourcing av fastighetsskötsel och låga kapitalkostnader genom ett äldre byggnadsbestånd med låga bokförda värden. Betydande byggnadsinvesteringar är beslutade eller planerade vilket på sikt väntas öka fastighetskostnaderna. Landstingets lokalbehov styrs av de olika verksamheternas behov och utveckling. Detta i sin tur är beroende av hur landstinget organiserar skattefinansierade verksamheter, demografiska förändringar, servicenivå och nya arbetsmetoder med mera. Landstingets lokalplanering är för närvarande under översyn. Det är en förhållandevis liten krets personer som idag arbetar med lokalförsörjningsplanen och en ökad samordning av lokalförsörjningsplaneringen med landstingets olika verksamheter eftersträvas. En väl fungerande lokalförsörjning är väsentlig för att stödja landstingets mål om en fortsatt god ekonomisk hushållning inom fastigheter. 4 Nytt operationsblock 4.1 Allmänt Lokalfrågan för operationsverksamheten har utretts under en längre tid. Underlaget för fullmäktiges beslut i november 2009 är baserat på den rapport som las fram för landstingsledningen Den utredningen hade som uppdrag att utarbeta en ombyggnads- och investeringsplan för operationsavdelningarna på Gävle och Hudiksvalls sjukhus. Efter att rapporten presenterats fick utredarna i uppdrag att se över möjligheten att ta in dagkirurgiska verksamheten i Sandviken in i de föreslagna lokalerna i Gävle. Detta bedömdes inte vara möjligt. Beslut togs då att snabbutreda och ta fram underlag för ett nytt operationsblock på Gävle sjukhus i helt nya lokaler. Detta underlag togs fram under en månad tillsammans med extern konsult våren Projektet avstannade sedan 5
6 för att återupptas med nuvarande representanter från verksamheten, officiellt från januari 2010, med ett mindre omfång och en bantad budget. Det är med detta förslag till beslut som fullmäktige fattat beslut om att bygga det nya operationsblocket. Beslutet innebar att fullmäktige medgav en investeringsram om 220 miljoner kronor för ett nytt operationsblock vid Gävle sjukhus och investering om max 34 miljoner för inventarier. Det nya operationsblocket skulle kännetecknas av - en genomtänkt logistik utifrån effektiva flöden och vårdkedjor - separerade flöden i både en akut fil och en elektiv fil samt i en för dagkirurgiska patienter och en fil för inneliggande patienter - högre produktivitet (+ 15 %) Byggtiden angavs till ca 1,5 år med inflyttning hösten 2011 om byggstart hade skett våren I och med att ett nytt operationsblock byggs kan operationsverksamheten fortgå i befintliga lokaler under byggtiden Vad innehåller operationsblocket Det nya operationsblocket kommer att anslutas till befintliga byggnader på sjukhusområdet. Lokalerna kommer att disponeras enligt följande; Plan 2 Förråd, omklädningsrum samt en del teknik Plan 3 Sterilcentral samt sterilförråd för instrument och sterila förbrukningsartiklar och omklädningsrum Plan 4 Tomt plan, möjligt att nyttja för varierande verksamhet utifrån behov samt för framtida behov och utveckling. Idag planeringsmässigt förberett med tekniska försörjningsschakt för sex operationssalar med tillhörande uppdukningsrum Plan 5 Centraloperation samt preoperativa lokaler för centraloperations verksamhet Plan 6 Administrativa lokaler för anestesin och opererande verksamheter, personalutrymmen samt fläktrum. Det är möjligt att bygga administrativa lokaler till kirurgin på taket till hus tre. 6

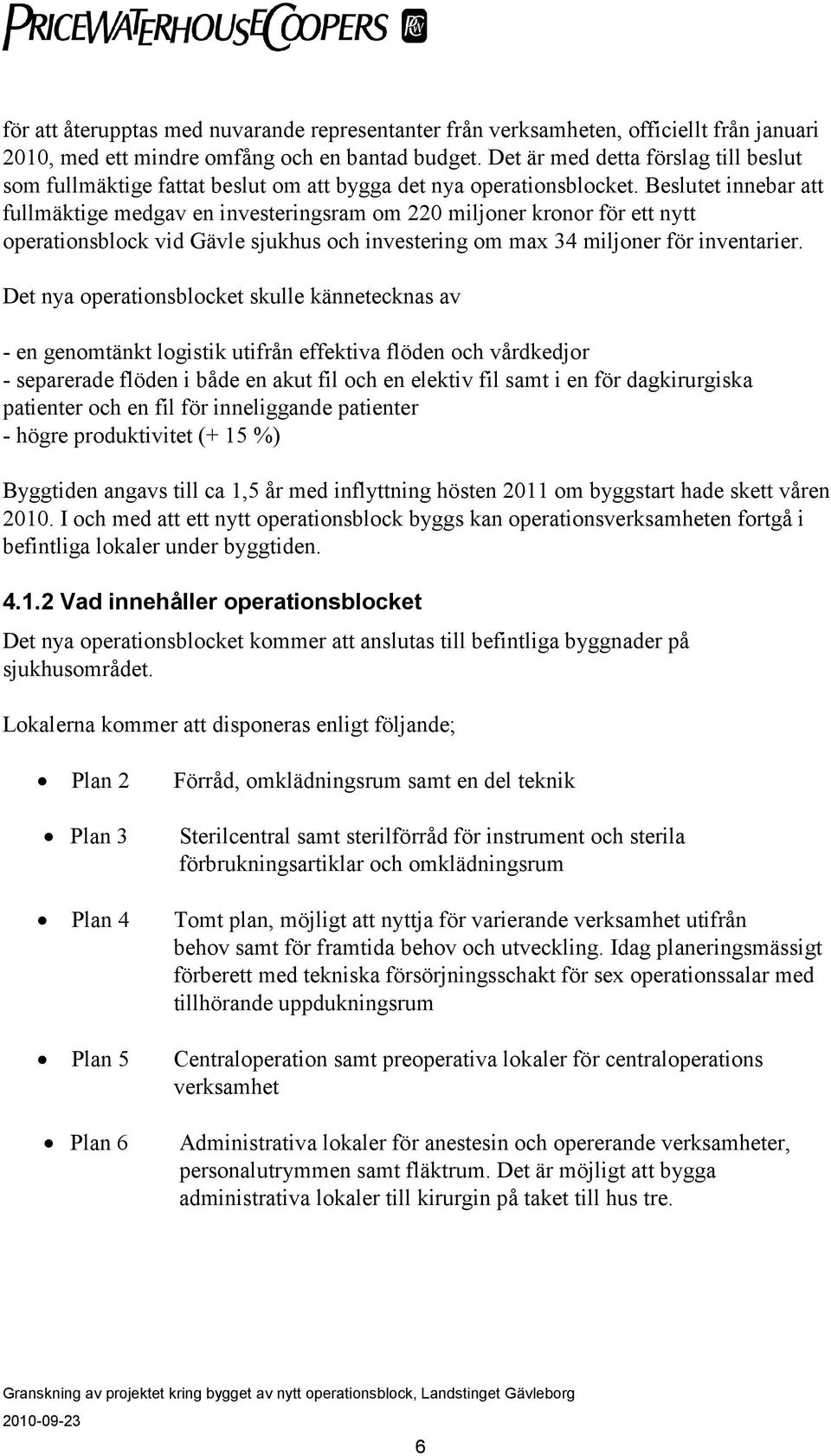

7 Projektet är indelat i tre etapper; Etapp 1 Nytt operationsblock med bland annat centraloperation och sterilcentral Etapp 2 Ombyggnation av uppvakningsavdelning (UVA), klart samtidigt med etapp 1. Etapp 3 Ombyggnation av nuvarande centraloperation - ytterligare operationssalar för centraloperation, slussar etc. Operationssalar Sjukhuset har i dagsläget 14 operationssalar fördelade enligt följande; Centraloperation 10 salar Öronoperation 3 salar Ögonoperation 1 sal Inom den nya enheten kommer kirurgi, ortopedi, gynekologi, öron och kärlkirurgi att bedriva sin verksamhet. Därutöver kommer att finnas sal för accessverksamhet (pacemaker, kateterinläggning med mera). Ögon kommer att bli kvar i befintliga lokaler på annan plats på sjukhuset. I beslutsunderlaget anges ett behov om 13 operationssalar. I den första etappen byggs 10 operationssalar. I etapp 3 (ombyggnation av nuvarande centraloperation) tillkommer de 3 kvarvarande operationssalarna. I projektet diskuteras att dessa tre salar ska bestå av hybridsal, sal för akutsnitt samt en traumasal. Det framgår inte i fullmäktiges beslut hur behovet av antalet operationssalar beräknats. Ett resonemang kring hur många salar som krävs för att täcka in dåtidens behov presenterades i fullmäktiges beslut 2009, där det framkommer att de 13 nya salar som planeras anses täcka det behov som finns bättre än de 14 som finns idag. En beräkning om hur behovet av antalet operationssalar påverkas av att en ökad andel ingrepp förflyttas från sluten vård till dagkirurgi har efterfrågats under de intervjuer som genomförts. 4.2 Har en projektorganisation bildats? För projektet för det nya operationsblocket har det bildats en omfattande organisation. Från X-fastigheter har det tillsatts en projektledare och en projektgrupp bestående av fem personer inklusive externa arkitekter/konsulter. Inom verksamheten har styrgrupp med arbetsutskott utsetts för ett övergripande ansvar och överblick. Divisionschef operation är ordförande i styrgruppen. En projektgrupp bestående av delprojektledare för de olika delprojekten har satts samman för att samordna 7

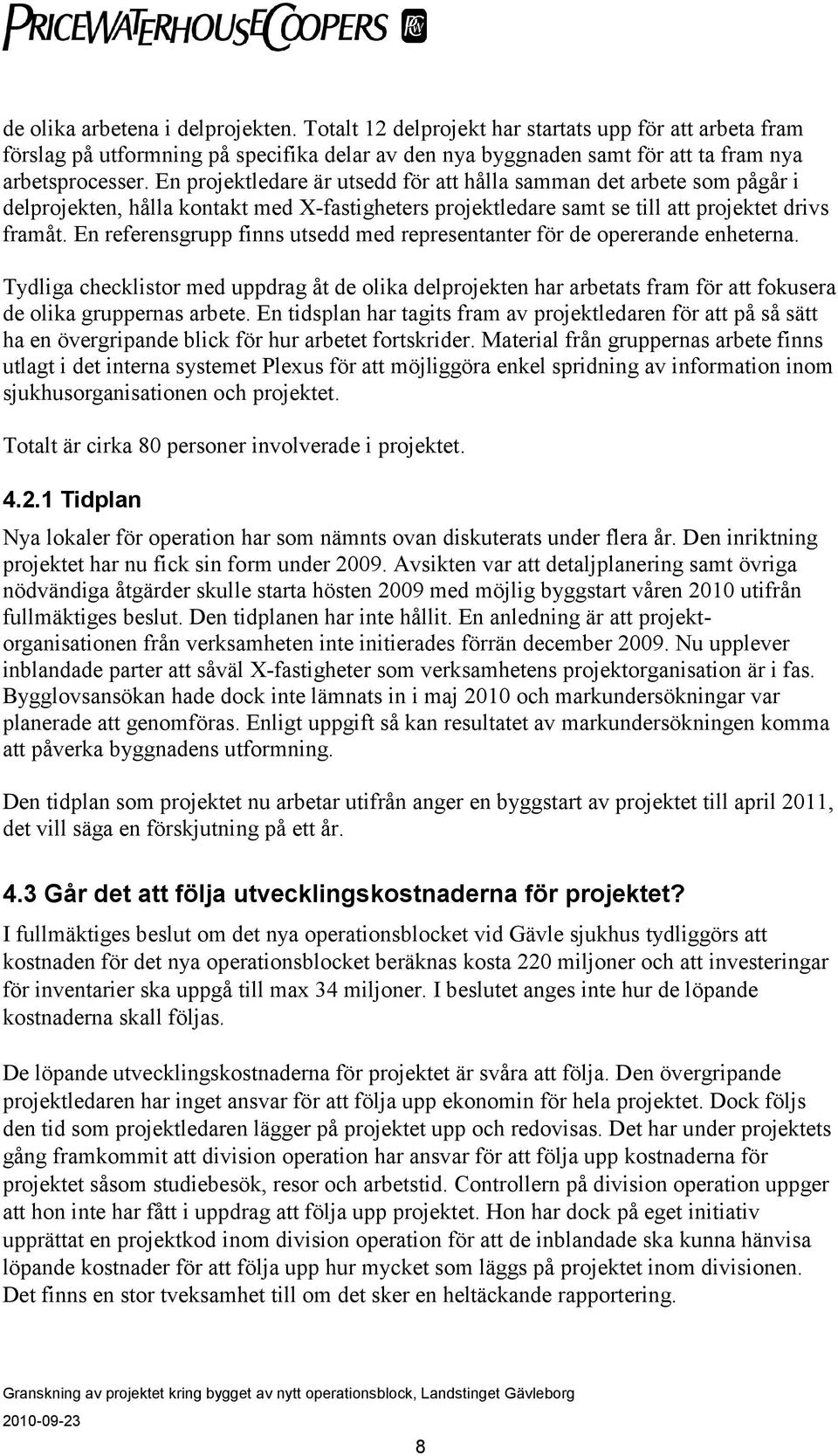

8 de olika arbetena i delprojekten. Totalt 12 delprojekt har startats upp för att arbeta fram förslag på utformning på specifika delar av den nya byggnaden samt för att ta fram nya arbetsprocesser. En projektledare är utsedd för att hålla samman det arbete som pågår i delprojekten, hålla kontakt med X-fastigheters projektledare samt se till att projektet drivs framåt. En referensgrupp finns utsedd med representanter för de opererande enheterna. Tydliga checklistor med uppdrag åt de olika delprojekten har arbetats fram för att fokusera de olika gruppernas arbete. En tidsplan har tagits fram av projektledaren för att på så sätt ha en övergripande blick för hur arbetet fortskrider. Material från gruppernas arbete finns utlagt i det interna systemet Plexus för att möjliggöra enkel spridning av information inom sjukhusorganisationen och projektet. Totalt är cirka 80 personer involverade i projektet Tidplan Nya lokaler för operation har som nämnts ovan diskuterats under flera år. Den inriktning projektet har nu fick sin form under Avsikten var att detaljplanering samt övriga nödvändiga åtgärder skulle starta hösten 2009 med möjlig byggstart våren 2010 utifrån fullmäktiges beslut. Den tidplanen har inte hållit. En anledning är att projektorganisationen från verksamheten inte initierades förrän december Nu upplever inblandade parter att såväl X-fastigheter som verksamhetens projektorganisation är i fas. Bygglovsansökan hade dock inte lämnats in i maj 2010 och markundersökningar var planerade att genomföras. Enligt uppgift så kan resultatet av markundersökningen komma att påverka byggnadens utformning. Den tidplan som projektet nu arbetar utifrån anger en byggstart av projektet till april 2011, det vill säga en förskjutning på ett år. 4.3 Går det att följa utvecklingskostnaderna för projektet? I fullmäktiges beslut om det nya operationsblocket vid Gävle sjukhus tydliggörs att kostnaden för det nya operationsblocket beräknas kosta 220 miljoner och att investeringar för inventarier ska uppgå till max 34 miljoner. I beslutet anges inte hur de löpande kostnaderna skall följas. De löpande utvecklingskostnaderna för projektet är svåra att följa. Den övergripande projektledaren har inget ansvar för att följa upp ekonomin för hela projektet. Dock följs den tid som projektledaren lägger på projektet upp och redovisas. Det har under projektets gång framkommit att division operation har ansvar för att följa upp kostnaderna för projektet såsom studiebesök, resor och arbetstid. Controllern på division operation uppger att hon inte har fått i uppdrag att följa upp projektet. Hon har dock på eget initiativ upprättat en projektkod inom division operation för att de inblandade ska kunna hänvisa löpande kostnader för att följa upp hur mycket som läggs på projektet inom divisionen. Det finns en stor tveksamhet till om det sker en heltäckande rapportering. 8

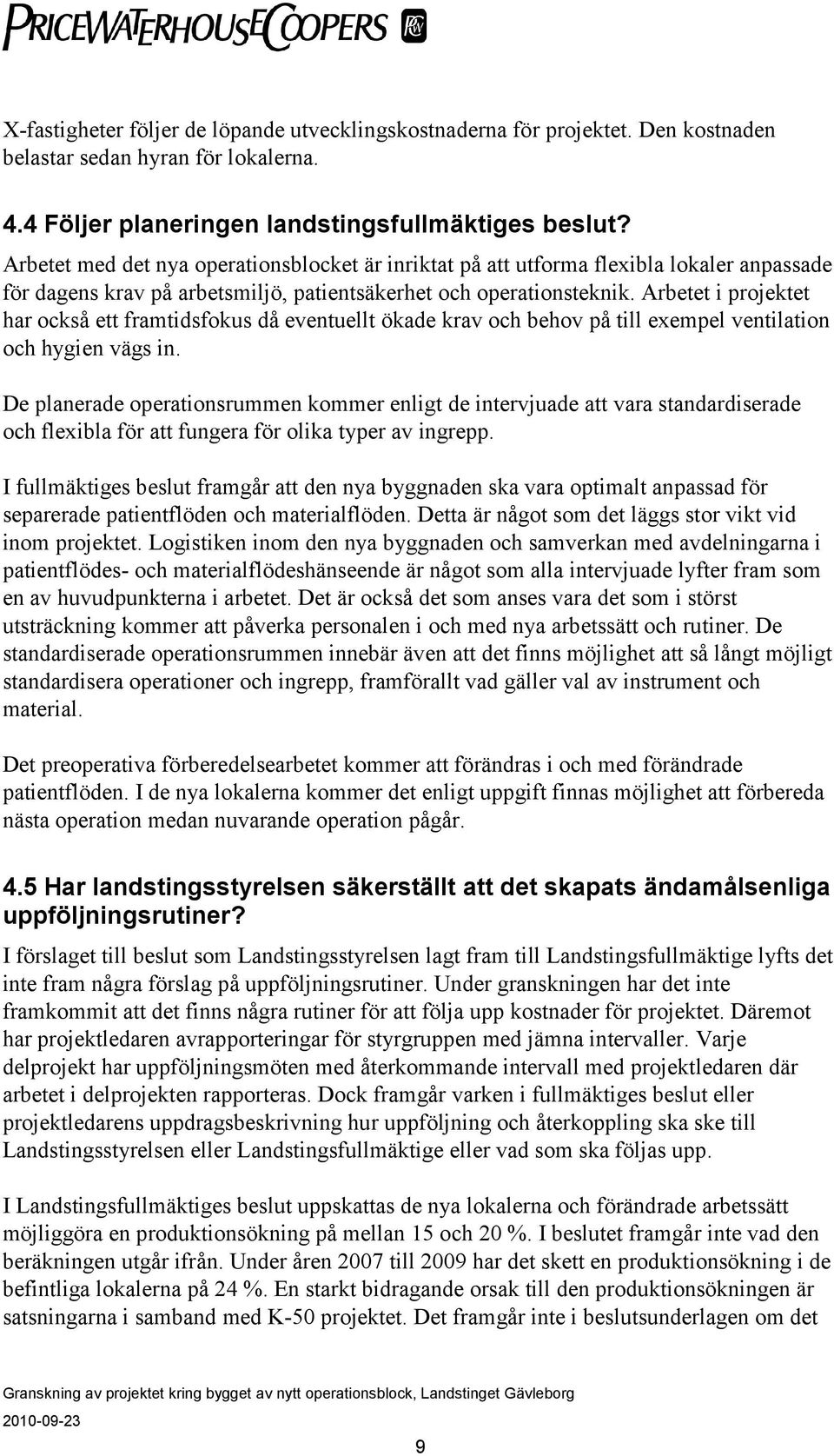

9 X-fastigheter följer de löpande utvecklingskostnaderna för projektet. Den kostnaden belastar sedan hyran för lokalerna. 4.4 Följer planeringen landstingsfullmäktiges beslut? Arbetet med det nya operationsblocket är inriktat på att utforma flexibla lokaler anpassade för dagens krav på arbetsmiljö, patientsäkerhet och operationsteknik. Arbetet i projektet har också ett framtidsfokus då eventuellt ökade krav och behov på till exempel ventilation och hygien vägs in. De planerade operationsrummen kommer enligt de intervjuade att vara standardiserade och flexibla för att fungera för olika typer av ingrepp. I fullmäktiges beslut framgår att den nya byggnaden ska vara optimalt anpassad för separerade patientflöden och materialflöden. Detta är något som det läggs stor vikt vid inom projektet. Logistiken inom den nya byggnaden och samverkan med avdelningarna i patientflödes- och materialflödeshänseende är något som alla intervjuade lyfter fram som en av huvudpunkterna i arbetet. Det är också det som anses vara det som i störst utsträckning kommer att påverka personalen i och med nya arbetssätt och rutiner. De standardiserade operationsrummen innebär även att det finns möjlighet att så långt möjligt standardisera operationer och ingrepp, framförallt vad gäller val av instrument och material. Det preoperativa förberedelsearbetet kommer att förändras i och med förändrade patientflöden. I de nya lokalerna kommer det enligt uppgift finnas möjlighet att förbereda nästa operation medan nuvarande operation pågår. 4.5 Har landstingsstyrelsen säkerställt att det skapats ändamålsenliga uppföljningsrutiner? I förslaget till beslut som Landstingsstyrelsen lagt fram till Landstingsfullmäktige lyfts det inte fram några förslag på uppföljningsrutiner. Under granskningen har det inte framkommit att det finns några rutiner för att följa upp kostnader för projektet. Däremot har projektledaren avrapporteringar för styrgruppen med jämna intervaller. Varje delprojekt har uppföljningsmöten med återkommande intervall med projektledaren där arbetet i delprojekten rapporteras. Dock framgår varken i fullmäktiges beslut eller projektledarens uppdragsbeskrivning hur uppföljning och återkoppling ska ske till Landstingsstyrelsen eller Landstingsfullmäktige eller vad som ska följas upp. I Landstingsfullmäktiges beslut uppskattas de nya lokalerna och förändrade arbetssätt möjliggöra en produktionsökning på mellan 15 och 20 %. I beslutet framgår inte vad den beräkningen utgår ifrån. Under åren 2007 till 2009 har det skett en produktionsökning i de befintliga lokalerna på 24 %. En starkt bidragande orsak till den produktionsökningen är satsningarna i samband med K-50 projektet. Det framgår inte i beslutsunderlagen om det 9
10 finns planer att genomföra effektivitetsmätningar för att kunna se effekten av de nya lokalerna och arbetssätten. Intervjuerna under granskningens gång bekräftar det. De nya lokalerna kommer att utrustas med toppmodern ventilationsutrustning. En god ventilation är nödvändig bland annat ur patientsäkerhetssynpunkt för att reducera risken för infektioner i samband med operation. I samband med granskningen framkommer att det inte planeras att göras mätningar av exempelvis antal infektioner/vårdrelaterade infektioner för att kunna mäta effekten av planerade investeringar. Mätningar av detta slag kan dock, enligt uppgift, vara svåra att genomföra, då flera faktorer påverkar resultatet. Beslutsunderlaget till fullmäktige innehåller inget personalavsnitt eller personalkonsekvensbeskrivning. Under intervjuerna i denna granskning framgår att det sannolikt utgåtts från att befintlig bemanning skall klara verksamheten i de nya lokalerna med den operationsvolym som angetts. Förändrat arbetssätt och förändrade processer påverkar dock personalbehov. I intervjuer framgår att det kan krävas förstärkningar på vissa funktioner medan bemanningen på andra funktioner kan reduceras då arbetssätt förändras. 4.6 Finns dokumenterat underlag för presenterade kostnadsberäkningar avseende investeringar? Under granskningen har det framkommit underlag med beräkningar för kostnaderna för ombyggnationer av befintliga lokaler samt nybyggnation av operationslokaler. Det slutgiltiga beslutsunderlaget som presenterades för Landstingsfullmäktige visar på en kostnad på 254 miljoner för nybyggnation av operationsblocket och det är den summan som fullmäktige tagit beslut om. Det har dock inte framkommit några dokument över de beräkningar som ligger till grund för den slutgiltiga summan. De beräkningar som framkommit under granskningen är framtagna 2007 och 2008 och skiljer sig från summan som Landstingsfullmäktige tagit beslut om. Beräkningarna för investeringarna i inventarier var i den ursprungliga slutrapporten 2007 beräknade att bli 49,1 miljoner. Då var även nödvändiga inventarier till Hudiksvalls sjukhus med i beräkningen. En uppdelning av kostnaderna på 34 miljoner, som finns med i landstingsfullmäktiges beslut 2009, mellan de delar som ingår i det nya operationsblocket för den nuvarande summan presenteras i beslutet. Dock har inte någon bakomliggande beräkning för vilka inventarier som ingår kommit fram i granskningen. Någon revidering av inventariekostnaderna förefaller inte ha gjorts sedan Kostnaden för inventarierna har, enligt de intervjuade, sannolikt förändrats sedan 2007 då utrustning ständigt utvecklas och priset förändras. Inom division operation har det enligt uppgift kalkylerats med en driftkostnadsökning om 34 miljoner då den nya anläggningen tas i drift. Den kostnaden har inte redovisats i något beslutsunderlag. 10

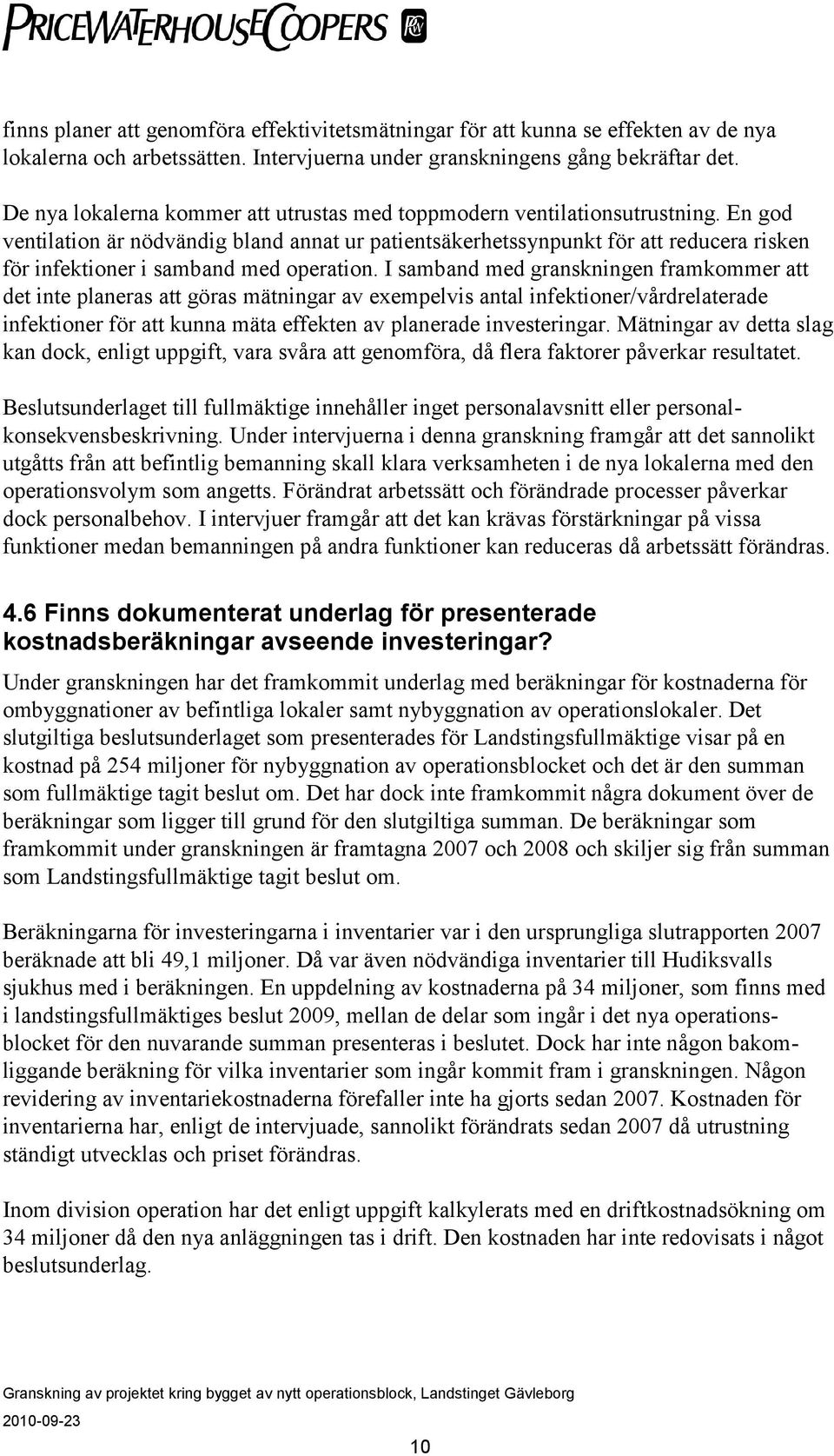

11 4.7 I vad mån påverkas befintlig verksamhet under byggtiden? Plan för samverkan med andra sjukhus? Under nybyggnationen förväntas, enligt de intervjuade personerna samt dokument, ingen störning ske av befintlig verksamhet. Under inflyttningen i de nya lokalerna kommer självfallet viss påverkan ske då befintlig utrustning och verksamhet som ska behållas ska flyttas till nya lokaler. Viss påverkan på arbetssätt och rutiner kommer att ske under byggtiden då en anpassning till nya arbetssätt sker successivt för att vänja personalen in i arbetet. Det uppges inte finnas behov för någon samverkan med andra sjukhus under byggtiden för att klara av verksamheten. 4.8 Beaktas nya kunskaper och erfarenheter? Inför projektet uppges Locumkonceptet från Stockholms läns landsting varit en stor inspirationskälla. Inblandade i projektet med det nya operationshuset har studerat konceptet genom studiebesök, dialog med ansvariga personer i Stockholms läns landsting och rapportstudier. I Locumkonceptet fokuseras på flöden och då framförallt patientflöden och materialflöden. Korsande patient- och materialflöden ska undvikas för att minimera risken för infektioner och för att öka effektiviteten. För att ytterligare höja patientsäkerheten är det även viktigt att ha skilda sterilflöden. Vad det gäller personalen så trycker konceptet på vikten av att alla ska göra det man är bäst på. Det nya operationsblocket i Gävle ska enligt uppgift stödja det arbetssättet. Under intervjuer har framkommit att inom projektet för det nya operationshuset i Gävle ligger fokus på patientflöden och materialflöden. Patientflödena blir enligt de intervjuade horisontella på plan 4 och 5 i det nya huset. Materialflödena blir vertikala där elektroniskt dokumenterande processer med spårbarhet planeras. Förrådslogistiken blir enligt uppgift helt ny på plan 3 där den nya sterilcentralen planeras. Det är patient- och materialflöden som styr funktionerna för operationsrummen. Parallella flöden skall enligt uppgift möjliggöras då kringutrymmen kring själva operationssalen kommer att byggas där patienten och material förbereds under tiden en annan operation pågår. Vid ett preoperativt torg kommer narkossköterskorna att finnas för förberedelser av patienten. Ett arbetsmoment som tidigare i hög grad utfördes i förberedelserummet till operationssalen. En positiv effekt av detta är att det blir färre passager genom dörrar in och ut ur operationssalarna. I uppdukningsrummen, som ligger i anslutning till operationssalen, finns även möjlighet att samtidigt förbereda nästa operations instrument och material. I och med uppdukningsrummet finns det även förutsättningar att förbättra sterilhanteringen. De nya operationssalarna är större än de nuvarande vilket ger förutsättningar för bättre hygien och arbetsmiljö. Alla operationssalar ska, enligt de intervjuade, vara lika utrustade i grunden men viss apparatur som är för stor eller känslig för att flyttas runt kan dock komma att stå kvar i samma rum. Under granskningen framkommer att ventilationen i det nya operationshuset kommer att vara högklassig. Vid dimensioneringen av den ventilationen har speciell hänsyn tagits till framtida krav på partikelnivåer i luften. Därför uppges kraven på ventilationen i 11

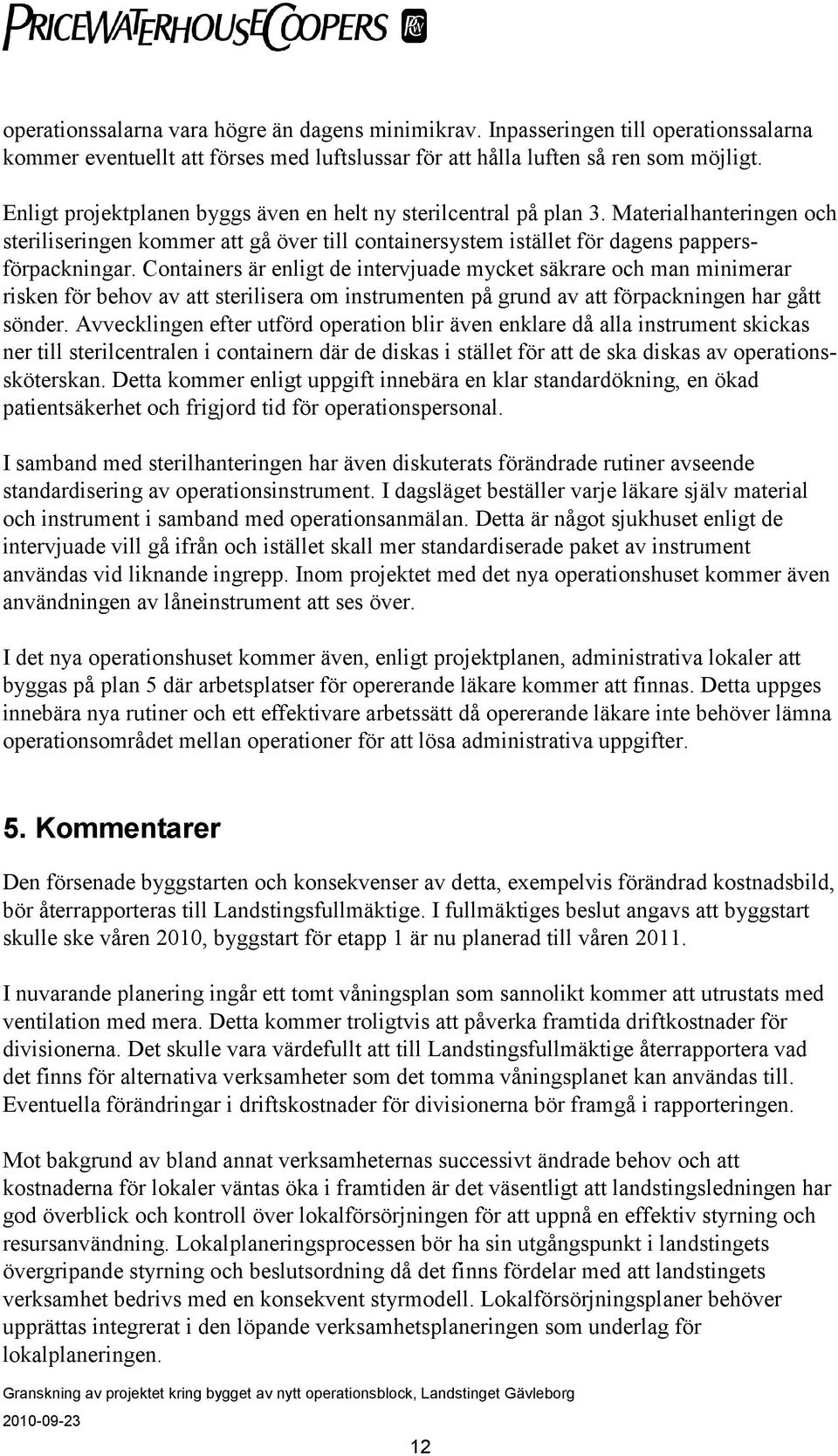

12 operationssalarna vara högre än dagens minimikrav. Inpasseringen till operationssalarna kommer eventuellt att förses med luftslussar för att hålla luften så ren som möjligt. Enligt projektplanen byggs även en helt ny sterilcentral på plan 3. Materialhanteringen och steriliseringen kommer att gå över till containersystem istället för dagens pappersförpackningar. Containers är enligt de intervjuade mycket säkrare och man minimerar risken för behov av att sterilisera om instrumenten på grund av att förpackningen har gått sönder. Avvecklingen efter utförd operation blir även enklare då alla instrument skickas ner till sterilcentralen i containern där de diskas i stället för att de ska diskas av operationssköterskan. Detta kommer enligt uppgift innebära en klar standardökning, en ökad patientsäkerhet och frigjord tid för operationspersonal. I samband med sterilhanteringen har även diskuterats förändrade rutiner avseende standardisering av operationsinstrument. I dagsläget beställer varje läkare själv material och instrument i samband med operationsanmälan. Detta är något sjukhuset enligt de intervjuade vill gå ifrån och istället skall mer standardiserade paket av instrument användas vid liknande ingrepp. Inom projektet med det nya operationshuset kommer även användningen av låneinstrument att ses över. I det nya operationshuset kommer även, enligt projektplanen, administrativa lokaler att byggas på plan 5 där arbetsplatser för opererande läkare kommer att finnas. Detta uppges innebära nya rutiner och ett effektivare arbetssätt då opererande läkare inte behöver lämna operationsområdet mellan operationer för att lösa administrativa uppgifter. 5. Kommentarer Den försenade byggstarten och konsekvenser av detta, exempelvis förändrad kostnadsbild, bör återrapporteras till Landstingsfullmäktige. I fullmäktiges beslut angavs att byggstart skulle ske våren 2010, byggstart för etapp 1 är nu planerad till våren I nuvarande planering ingår ett tomt våningsplan som sannolikt kommer att utrustats med ventilation med mera. Detta kommer troligtvis att påverka framtida driftkostnader för divisionerna. Det skulle vara värdefullt att till Landstingsfullmäktige återrapportera vad det finns för alternativa verksamheter som det tomma våningsplanet kan användas till. Eventuella förändringar i driftskostnader för divisionerna bör framgå i rapporteringen. Mot bakgrund av bland annat verksamheternas successivt ändrade behov och att kostnaderna för lokaler väntas öka i framtiden är det väsentligt att landstingsledningen har god överblick och kontroll över lokalförsörjningen för att uppnå en effektiv styrning och resursanvändning. Lokalplaneringsprocessen bör ha sin utgångspunkt i landstingets övergripande styrning och beslutsordning då det finns fördelar med att landstingets verksamhet bedrivs med en konsekvent styrmodell. Lokalförsörjningsplaner behöver upprättas integrerat i den löpande verksamhetsplaneringen som underlag för lokalplaneringen. 12
13 Själva bygginvesteringen om 220 mnkr bör preciseras så att Landstingsfullmäktige kan skapa sig en tydligare bild över investeringskostnaden för olika delar i projektet. Det bör förtydligas om beräkningarna avser samtliga etapper samt om till exempel ombyggnationer för röntgen ingår i summan. Beräknade kostnader för inventarier och utrustning bör även uppdateras utifrån nuvarande förutsättningar. En personalkonsekvensanalys saknas i det beslutsunderlag som Landstingsstyrelsen presenterat för fullmäktige. I intervjuer och samtal framgår att inriktningen är att nuvarande bemanning skall gälla även i de nya lokalerna. Detta bör dock analyseras och dokumenteras i den process som nu pågår. Styrelsen bör snarast ta fram en bemanningsplan för det framtida operationshuset. Landstingsstyrelsen bör snarast utveckla uppföljningsrutiner utifrån en risk och väsentlighetsanalys. En tydlig projektorganisation har bildats och det finns en klar struktur för hur arbetet drivs framåt. Dock bör rutiner för en heltäckande uppföljning av utvecklingskostnaderna upprättas. Projektet med det nya operationsblocket har starkt bidragit till att sätta fokus på att förändra och utveckla arbetssätt och logistik med patienten i fokus, vilket bedöms vara mycket positivt. Det vore värdefullt om mätningar i effektivitet och produktion samt infektioner berördes i projektet då satsningen på nya arbetssätt och logistik samt toppmodern och dyr ventilationsutrustning bland annat syftar till att förbättra effektiviteten samt hygien och i slutändan infektionsförekomst. 6. Revisionell bedömning Den sammanfattande revisionella bedömningen är att landstingsstyrelsen initierar en genomgång av projektet för det nya operationshuset och att landstingsstyrelsen tillser att landstingsfullmäktige får en tydligare bild om projektet utifrån dagens förutsättningar. Exempelvis bör förändringar i tidsplan, kostnader och personalkonsekvensanalys framgå i rapporteringen. 13
Revisionsrapport Uppföljning nytt operationsblock Gävle sjukhus
Revisionsrapport Uppföljning nytt operationsblock Gävle sjukhus December 2011 David Emanuelsson Innehåll 1. Sammanfattning... 3 2. Resultat av uppföljningen... 4 2 av 7 1. Sammanfattning Under sommaren
Revisionsrapport. Operationslokaler. Landstinget Gävleborg. David Boman Leif Karlsson
Revisionsrapport Operationslokaler Landstinget Gävleborg David Boman Leif Karlsson September 2013 Operationslokaler Innehållsförteckning 1. Inledning... 1 1.1 Bakgrund och syfte... 1 1.2 Revisionsfråga...
Utveckling Dagkirurgi. Informationsärende Landstingsstyrelsen
Utveckling Dagkirurgi Informationsärende Landstingsstyrelsen 2012-11-28 Vi måste anpassa oss till nya förutsättningar och ha verksamhet som kan utvecklas och vara hållbar över tid! Framtiden.? Vad står
Inriktningsbeslut, tillbyggnad Sunderby sjukhus
Inriktningsbeslut, tillbyggnad Sunderby sjukhus Bilaga 1 Bakgrund I nuläget arbetar projektgruppen med planeringsarbete inom etapperna D/E (Akuten, BFM, IVA, DKE och Sterilcentralen) och B (Psykiatrin).
Lokalförsörjningplan/ investeringsplan
Revisionsrapport Lokalförsörjningplan/ investeringsplan Landstinget Gävleborg Lars-Åke Ullström Rolf Hammar Augusti 2013 Innehållsförteckning Innehållsförteckning Sammanfattning och revisionell bedömning
Nytt operationshus vid Gävle sjukhus
Nytt operationshus vid Gävle sjukhus Presentation 2014-11-11 Peter Åberg, arkitekt MSA White arkitekter AB Hans-Erik Staaf White Åsa Carlestam White Peter Åberg White Operationssal Verksamhetens projektmål
Integrerat ledningssystem. Landstinget Gävleborg. Revisionsrapport. Mars 2011 Lars-Åke Ullström David Emanuelsson
Integrerat ledningssystem Landstinget Gävleborg Revisionsrapport Mars 2011 Lars-Åke Ullström David Emanuelsson Innehållsförteckning 1. Sammanfattning......3 2. Inledning...4 2.1 Uppdrag och revisionsfråga......4
Nybyggnation av hus 37 (etapp 4-5) Höglandssjukhuset
Nybyggnation av hus 37 (etapp 4-5) Höglandssjukhuset Handlingar i ärendet: Landstingsstyrelsens skrivelse till landstingsfullmäktige inkl bilagor Protokollsutdrag från landstingsstyrelsen 2013-10-22 MISSIV
Nybyggnation av hus 37 (etapp 4-5) Höglandssjukhuset
1(5) 2013-08-29 LJ2013/425 Förvaltningsnamn Avsändare Landstingsstyrelsen Nybyggnation av hus 37 (etapp 4-5) Höglandssjukhuset Bakgrund Behovet av investeringar för Höglandssjukhuset är stort. De delar
Förslag att utforma program för nybyggnation vid Karolinska Universitetssjukhuset Huddinge
+ TJÄNSTEUTLÅTANDE 2008-04-01 Landstingsstyrelsens förvaltning Landstingsdirektören 1(6) LS 0804-0345 Landstingsstyrelsens Strategiska utskott Förslag utforma program för nybyggnation vid Karolinska Universitetssjukhuset
Innehåll. Sahlgrenska Universitetssjukhuset, Mölndal Ombyggnad MS/By 4422 för Operation 1 Förstudie september 2013 2
KONCEPT 13-10-14 Ombyggnad MS/ By 4422 för Operation 1 Förstudie oktober 2013 Innehåll 1. Sammanfattning... 3 2. Regionövergripande planering... 3 3. Förutsättningar... 3 4. Förslag... 3 5. Fastighet...
Löpande granskning av intern kontroll Utveckling av styrkort
Revisionsrapport Löpande granskning av intern kontroll Utveckling av styrkort Landstinget Gävleborg Lars-Åke Ullström Hanna Franck Oktober 2011 Innehållsförteckning Sammanfattning... 3 1. Inledning...
Granskning av budgetprocessen. Landstinget Värmland. Landstinget Värmland
www.pwc.se Revisionsrapport Inger Andersson Christina Olsson Februari 2016 Granskning av budgetprocessen inom Budgetprocessen inom Innehåll Sammanfattning... 2 1. Inledning... 5 1.1. Bakgrund... 5 1.2.
REVISIONSRAPPORT. Landstinget Halland. Granskning av projektredovisning. styrning och uppföljning 2004-05-18. Leif Johansson
REVISIONSRAPPORT Granskning av projektredovisning styrning och uppföljning Landstinget Halland 2004-05-18 Leif Johansson INNEHÅLLSFÖRTECKNING INNEHÅLLSFÖRTECKNING...1 1. Uppdrag...2 2. Syfte och metod...2
Om- och tillbyggnad av operations- och intensivvårdskliniken, Värnamo sjukhus
Om- och tillbyggnad av operations- och intensivvårdskliniken, Värnamo sjukhus Handlingar i ärendet: Landstingsstyrelsens skrivelse till landstingsfullmäktige inkl bilagor Protokollsutdrag från landstingsstyrelsen
Process Faktaägare Godkänd av Upprättad av [Process] Om- och tillbyggnadsprojektet Sunderby sjukhus
2014-11-19 1(8) PROJEKTPLAN Om- och tillbyggnadsprojektet 2014-11-19 2(8) Innehållsförteckning 1. Grundläggande information... 3 1.1. Bakgrund... 3 1.2. Verksamhetsstrategi... 3 2. Mål och Verksamhetsnytta...
Karolinska Universitetssjukhuset, Huddinge
Karolinska Universitetssjukhuset, Huddinge Juni 2016 Karolinska Huddinge på väg mot framtidens vård Stockholm är en region i snabb utveckling. Antalet invånare ökar i stadig takt och andelen äldre blir
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010. Haninge kommun. Granskning rörande kostnader Ungdomens hus
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010 Haninge kommun Granskning rörande kostnader Ungdomens hus Innehåll 1. Inledning...2 1.1. Syfte och avgränsning...2 2. Bakgrund och
Åtgärder för en ekonomi i balans
Revisionsrapport Åtgärder för en ekonomi i balans Landstinget Gävleborg Bengt Andersson Hanna Franck Mars 2012 Innehållsförteckning 1 Sammanfattning 1 2 Inledning 3 2.1 Bakgrund 3 2.2 Revisionsfråga och
Löpande granskning av intern kontroll Läkemedelshantering (PM3)
Revisionsrapport Löpande granskning av intern kontroll Läkemedelshantering (PM3) Landstinget Gävleborg Lars-Åke Ullström Hanna Franck Emil Ring Februari 2012 Innehållsförteckning Sammanfattning... 3 1.
Revisionsrapport. Landstinget Gävleborg. Uppföljning höftfrakturer, efterlevnad av nationella riktlinjer. Lars-Åke Ullström
Revisionsrapport Uppföljning höftfrakturer, efterlevnad av nationella riktlinjer Landstinget Gävleborg Lars-Åke Ullström Oktober 2012 1 Innehållsförteckning Sammanfattning och revisionell bedömning...
Yttrande över förslag till genomförandebeslut för nyoch ombyggnation av behandlingsbyggnad vid Södersjukhuset
Hälso- och sjukvårdsförvaltningen TJÄNSTEUTLÅTANDE 2014-04-16 1 (7) HSN 1403-0418 Handläggare: Anders Olsson Hälso- och sjukvårdsnämnden 2014-05-20, p 10 Yttrande över förslag till genomförandebeslut för
Städning av vårdlokaler
www.pwc.se Revisionsrapport David Boman December 2013 Städning av vårdlokaler Revisorerna landstinget Gävleborg Innehållsförteckning 1. Sammanfattning och revisonell bedömning... 3 2. Inledning... 4 2.1.
Löpande granskning av intern kontroll Omställningsarbetet inom Division Primärvård (PM2)
Revisionsrapport Löpande granskning av intern kontroll Omställningsarbetet inom Division Primärvård (PM2) Landstinget Gävleborg Lars-Åke Ullström Hanna Franck Larsson Emil Ring Oktober 2012 Innehållsförteckning
Revisionsrapport Granskning av investeringsverksamheten.
Revisionsrapport Granskning av investeringsverksamheten. Östersunds Kommun 16 Maj 2013 Marianne Harr certifierad kommunal revisor Veronica Blank revisor Innehåll Sammanfattning... 1 Inledning... 2 Rutinbeskrivning...
Revisionsrapport Landstinget Gävleborg
Revisionsrapport Löpande granskning av intern kontroll - Projektredovisning PM 5 Lars-Åke Ullström Hanna Franck Larsson Landstinget Gävleborg Mars 2013 Löpande granskning av intern kontroll - Projektredovisning
Landstingsstyrelsens förslag till beslut
FÖRSLAG 2004:37 1 (12) LS 0402-0437 Landstingsstyrelsens förslag till beslut Investering för iordningsställande av lokal åt Astra Zeneca på Karolinska Universitetssjukhuset i Huddinge, byggnad C2.2 Föredragande
Löpande granskning av intern kontroll Omhändertagande och väntetider inom akutmottagningarna (PM 5) Landstinget Gävleborg
Revisionsrapport Löpande granskning av intern kontroll Omhändertagande och väntetider inom akutmottagningarna (PM 5) Landstinget Gävleborg Karin Magnusson Margaretha Larsson Mars 2012 Löpande granskning
Dnr 2012/0448 2014-05-12 Rev 2014-05-17 2014-05-21 Landstingsdirektörens stab Landstingsdirektör Peter Lilja
Dnr 2012/0448 2014-05-12 Rev 2014-05-17 2014-05-21 Landstingsdirektörens stab Landstingsdirektör Peter Lilja Till landstingsstyrelsen Angående återremitterat ärende investeringar de kommande 10 åren Bakgrund
Arboga kommun. Granskning av investeringsprocessen. Projektplan KPMG AB Antal sidor: 5
Granskning av investeringsprocessen Projektplan KPMG AB Antal sidor: 5 firms affiliated with KPMG International, a Swiss cooperative. All Innehåll 1. Bakgrund 1 2. Syfte och revisionsfråga 1 3. Avgränsning
Revisionsrapport. Styrning EU-projekt. Krokoms kommun. 2009-03-04 Anneth Nyqvist
Revisionsrapport Styrning EU-projekt Krokoms kommun 2009-03-04 Anneth Nyqvist 2009-03-04 Maj-Britt Åkerström Anneth Nyqvist Namnförtydligande Namnförtydligande Innehållsförteckning 1 Inledning...1 1.1
Landstingsstyrelsens förslag till beslut. Genomförandebeslut ny- och ombyggnation av Södertälje sjukhus
1 (2) FÖRSLAG 2013:18 LS 1208-1023 Landstingsstyrelsens förslag till beslut Genomförandebeslut ny- och ombyggnation av Södertälje sjukhus Föredragande landstingsråd: Torbjörn Rosdahl Ärendebeskrivning
Granskning av hur väl stödet av ekonomitjänster fungerar
Revisionsrapport Granskning av hur väl stödet av ekonomitjänster fungerar Söderhamns kommun Rolf Hammar David Boman December 13 Innehållsförteckning 1. Inledning... 3 1.1 Bakgrund och syfte... 3 1. Revisionsfråga...
Granskning av aktiverade utvecklingskostnader
Granskning av aktiverade utvecklingskostnader inom ITT Genomförd på uppdrag av revisorerna i Region Skåne Oktober 2008 Innehållsförteckning 1 INLEDNING...2 1.1 Bakgrund...2 1.2 Syfte och metod...2 2 FÖREKOMSTEN
Slutrapport Stroke/Neurologi
1.0 Utgåva (1)9 Dokumenttyp: Projekt: Projeknr: Slutrapport Vård 2010- genomförandeprojektet Utfärdat av: Utf datum: Godkänt av : Godk datum: Torbjörn Berglund 2010-05-19 Styrgrupp 2010-09-14 Dnr NU 63:160/2010
Palliativ vård, uppföljning. Landstinget i Halland. Revisionsrapport. Mars 2011. Christel Eriksson, certifierad kommunal revisor
Palliativ vård, uppföljning Landstinget i Halland Revisionsrapport Mars 2011 Christel Eriksson, certifierad kommunal revisor Innehåll Sammanfattning... 3 Bakgrund... 4 Metod och genomförande... 4 Granskningsresultat...
Landstingets ärende- och beslutsprocess
LANDSTINGET I VÄRMLAND REVISIONSRAPPORT Revisorerna AM/JM 2012-12-18 Rev/12017 Landstingets ärende- och beslutsprocess Sammanfattning Denna granskning har omfattat hantering enligt riktlinjen för landstingets
Tillgänglighet i vården Rapport 12-10
LANDSTINGET I VÄRMLAND 2011-03-22 Rev/10049 Revisorerna Johan Magnusson Tillgänglighet i vården Rapport 12-10 Tillgänglighet i vården Bakgrund Landstingets revisorer ansvarar för att genomföra årlig granskning
Beredning av beslutat investeringsutrymme
PROMEMORIA Beredning av beslutat investeringsutrymme JANUARI 2016 Jonas Hansson, revisionskontoret Västerbottens läns landsting Diarienr: REV 52:2-2015 Sidan 1 av 7 INNEHÅLLSFÖRTECKNING 1. SAMMANFATTNING...
Datum 2015-04-09 Dnr 1500767
Regionstyrelsen Lars Blixt Verksamhetscontroller 040-675 36 38 Lars.Blixt@skane.se BESLUTSFÖRSLAG Datum 2015-04-09 Dnr 1500767 1 (6) Regionstyrelsen Investeringar 2015 Ordförandens förslag 1. Regionstyrelsen
Förstudie ekonomistyrning investeringar Oxelösunds kommun
Linköping 2007-11-21 Kommunens revisorer Förstudie ekonomistyrning investeringar Oxelösunds kommun Inledning och bakgrund Om anläggningstillgångar ska bibehålla sitt värde och funktionalitet krävs omfattande
Revisionsrapport. Norrbottens läns landsting. Granskning av Patientnämnden. Februari Ellinor Nybom Granskning av ansvarsutövande 2003
Revisionsrapport Februari 2004 Granskning av Patientnämnden Ellinor Nybom Granskning av ansvarsutövande 2003 Norrbottens läns landsting Innehållsförteckning 1. Uppdrag, revisionsfråga och metod... 1 2.
Revisionsrapport Budgetprocessen Pajala kommun Anna Carlénius Revisonskonsult
www.pwc.se Revisionsrapport Anna Carlénius Revisonskonsult Budgetprocessen Pajala kommun September 2017 Budgetprocessen Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Inledning...
Granskning av landstingsstyrelsens styrning och uppföljning av planerat fastighetsunderhåll
Granskning av landstingsstyrelsens styrning och uppföljning av planerat fastighetsunderhåll Rapport nr 14/2013 December 2013 Susanne Hellqvist, revisor, revisionskontoret Innehåll 1. SAMMANFATTNING...
Vård- och omsorgsnämndens verksamhetsplanering
Revisionsrapport Vård- och omsorgsnämndens verksamhetsplanering Östersund kommun 2 oktober 29 Erik Palmgren Revisionskonsult Maj-Britt Åkerström Certifierad kommunal revisor Anneth Nyqvist Maj-Britt Åkerström
Granskning av robotassisterad kirurgi samt dagkirurgi, förstudie
Revisionsrapport Granskning av robotassisterad kirurgi samt dagkirurgi, förstudie Landstinget Halland Mars 2010 Christel Eriksson Carl-Magnus Stensson 2010-03-10 Namnförtydligande Namnförtydligande Innehållsförteckning
Investeringsplan inför budgetåret Helsingborgs lasarett
Investeringsplan inför budgetåret 2020-2022 Helsingborgs lasarett Övergripande för kommande planperiod och resumé beslut 2018 1. Bygginvesteringar 2018 - Sammanfattning I Helsingborg är det som tidigare
Riktlinjer för investeringar
Ärendenummer KS2014/405 Riktlinjer för investeringar Antagen av Kommunfullmäktige den 21 oktober 2014, 127 2014-11-10 2 (13) Innehållsförteckning 1. Bakgrund och syfte... 3 1.1. Bakgrund... 3 1.2. Syfte...
Hemsjukvård. Ljusdals kommun i samverkan med Landstinget Gävleborg, Hudiksvall, Ockelbo och Söderhamns kommuner. Revisionsrapport
Revisionsrapport Hemsjukvård Margaretha Larsson Malou Olsson Ljusdals kommun i samverkan med Landstinget Gävleborg, Hudiksvall, Ockelbo och Söderhamns kommuner November 2014 Innehållsförteckning 1. Sammanfattning...
Utvecklingsprojekt i Lund
Utvecklingsprojekt i Lund Johan Lundberg Medicinsk Enhetschef, Centraloperation Verksamhetsområde Intensiv- och Perioperativ vård SUS - Lund 1 Suboptimal perioperativ sjukvård Röntgen Kö Avdelning Kö Kö
Revisionsplan 2014 Landstinget Dalarna
Revisionsplan 2014 Landstinget Dalarna Landstingets revisorer Antaget 2013-12-09 Innehållsförteckning Innehållsförteckning 2 Inledning 3 Avsikten med revisionsplanen 3 Vårt Arbetssätt 3 - Riskanalys 3
Projektdirektiv. Uppdrag på toppen av sin kompetens 2015-10-09
Projektdirektiv Uppdrag på toppen av sin 2015-10-09 Projektdirektiv Datum 2015-10-09 Dnr 2015/0293 Version 4.0 Projektnamn: Uppdrag på toppen av sin Projektägare: Jonas Kullberg, Rosa Nilsson,. Checklista
Miljö- och hälsoskyddsarbetet
Revisionsrapport Miljö- och hälsoskyddsarbetet Östersunds kommun Kjell Pettersson Cert. kommunal revisor 7 oktober 2011 Innehållsförteckning 1 Sammanfattning 1 2 Inledning 2 2.1 Bakgrund 2 2.2 Revisionsfråga
Framtidsplan för hälso- och sjukvården
Landstingsstyrelsens förvaltning Hälso- och sjukvårdsnämndens förvaltning 1 (6) HSN 0910-1366 Handläggare: Henrik Gaunitz Landstingsstyrelsen Hälso- och sjukvårdsnämnden Framtidsplan för hälso- och sjukvården
Granskning av Samordningsförbundet i Kramfors Revisionsrapport. LANDSTINGETS REVISORER Revisionskontoret
Granskning av Samordningsförbundet i Kramfors 2016 Revisionsrapport LANDSTINGETS REVISORER 2017 04 28 17REV37 2(7) Innehållsförteckning 1 Bakgrund... 3 2 Syfte och övergripande revisionsfrågor... 3 3 Revisionskriterier...
Kommunstyrelsens hyressättning av kommunens fastigheter
Revisionsrapport Kommunstyrelsens hyressättning av kommunens fastigheter Alf Wahlgren, uppdragsledare Bengt-Åke Hägg, projektledare Fredrik Anderberg, projektmedarbetare Klippans kommun Innehållsförteckning
Årsrapport NU-sjukvården Diarienummer REV
Årsrapport NU-sjukvården 2017 Diarienummer REV 2017 00067 Behandlad av revisorskollegiet den 14 mars 2018 Årsrapport NU-sjukvården, 2018-02-23 2 (6) Innehåll Årets granskning... 3 Styrelsens ansvar...
Kartläggning - undersökning
Kartläggning - undersökning Hur ser det ut i Sverige idag? Har ni genomfört någon ny- om- eller tillbyggnad av operation och/eller IVA? Planeras ny- om- eller tillbyggnad av operation och/eller IVA? OP-salar
Igångsättningsbeslut för investeringar överstigande 1 mnkr för fastigheter och 500 tkr för övriga investeringar
Landstingsservice 2014-05-06 Dnr LTS 2011/0573 Landstingsstyrelsens investerings service och miljöberedning Igångsättningsbeslut för investeringar överstigande 1 mnkr för fastigheter och 500 tkr för övriga
av samhällsbyggnadsnämndens ansvarsutövning Sandvikens kommun
www.pwc.se Revisionsrapport Louise Cedemar Niklas Eriksson Översiktlig granskning av samhällsbyggnadsnämndens ansvarsutövning Sandvikens kommun Översiktlig granskning av samhällsbyggnadsnämndens ansvarsutövande
Förstudie Förekomsten ändrings
www.pwc.se Caroline Liljebjörn Certifierad kommunal revisor 30 oktober 2014 Förstudie Förekomsten ändrings och tilläggsarbeten (ÄTA) Kalmar kommun Innehållsförteckning 1. Inledning... 1 1.1. Bakgrund...
Barnperspektiv, förstudie
LANDSTINGET I VÄRMLAND Revisionskontoret 2015-09-07 Karin Selander Rev/15022 Barnperspektiv, förstudie Rapport 3-15 Barnperspektiv, förstudie Bakgrund Landstingets revisorer ansvarar för att genomföra
Granskning av delårsrapport
Revisionsrapport Granskning av delårsrapport 2012-04-30 Landstinget Dalarna Emil Forsling Auktoriserad revisor Fredrik Winter Revisor 25 maj 2012 Innehållsförteckning Sammanfattande bedömning 1 1 Inledning
Revisionsrapport Landstinget Gävleborg
Revisionsrapport Operationsverksamheten i landstinget Gävleborg Landstinget Gävleborg Lars-Åke Ullström David Emanuelsson Operationsverksamhet Innehållsförteckning Sammanfattning 1 1. Inledning 3 1.1 Bakgrund
Revisionsrapport Marie Lindblad Certifierad kommunal revisor ErikJansen Revisionskonsult mars 2017 pwc
www.pwc.se Revisionsrapport Marie Lindblad Certifierad kommunal revisor ErikJansen Revisionskonsult mars 2017 pwc Innehåll 1. Inlediting... 2 1.1. Inledande information om organisationsförändring... 2
Nämnden för Folkhälsa och sjukvård 19-28
PROTOKOLL UTDRAG Nämnden för Folkhälsa och sjukvård 19-28 Tid: 2015-03-10 13:00-16:20 Plats: Sal A, Regionens hus 24 Dnr LJ 2014/ 1807 Yttrande över granskning av landstingets styrning av tillgänglighet-dnr
Modernisering av vårdplatser vid Södersjukhuset
Hälso- och sjukvårdsförvaltningen TJÄNSTEUTLÅTANDE 2017-05-16 1 (5) HSN 2017-0889 Handläggare: Thomas Österberg Hälso- och sjukvårdsnämnden 2017-06-20 Modernisering av vårdplatser vid Södersjukhuset Ärendebeskrivning
Per Johansson Förvaltningschef
Landstingsservice Stab Per Johansson 2014-06-23 Dnr 2011/0573 Till Hälso- och sjukvårdsnämnden Kompletterande information gällande igångsättningsbeslut för investeringar överstigande 1 mnkr för fastigheter
till Landstingsstyrelsen överlämna förvaltningens förslag till yttrande.
JUL Hälso- och sjukvårdsnämnden ^ S^^S STOCKHOLMS LÄNS LANDSTING HÄLSO- OCH 1 (5) SJUKVÅRDSNÄMNDEN 2012-04-24 p 16 Hälso- och sjukvårdsförvaltningen TJÄNSTEUTLÅTÄNDE Handläggare: Yvonne Lettermark Ankom
Framtidsplan för Skrylle
Kommunkontoret Tjänsteskrivelse 1 (7) Ekonomiavdelningen Gunilla Welander Kommunstyrelsen gunilla.welander@lund.se Framtidsplan för Skrylle Sammanfattning Skrylleområdet är Lunds största natur- och fritidsområde.
Landstingets revisorer
1 (5) Datum Vår beteckning Ekonomistaben 2016-05-31 LK/160509 Handläggare och telefon Ert datum Er beteckning Veronica Hedlund Lundgren, 054-61 41 38 2016-02-18 Rev/15019 Landstingets revisorer Svar på
Informations- och kommunikationsteknologi. Smedjebackens kommun
www.pwc.se Revisionsrapport Informations- och kommunikationsteknologi inom undervisningen Johanna Kemppainen Januari 2016 Smedjebackens kommun Innehåll Sammanfattning... 2 1. Inledning... 3 1.1. Bakgrund...
Yttrande över revisorernas granskning av landstingets budgetprocess
Landstingsdirektörens stab Ekonomienheten TJÄNSTESKRIVELSE Sida 1 (1) Datum 2018-01-22 Diarienummer 170267 Landstingsfullmäktige Yttrande över revisorernas granskning av landstingets budgetprocess Förslag
Granskning av kontroller i investeringsprocessen. Trosa kommun
Revisionsrapport Granskning av kontroller i investeringsprocessen Matti Leskelä Februari 2013 Innehållsförteckning 1 Sammanfattande bedömning 1 2 Vårt uppdrag 2 2.1 Bakgrund 2 2.2 Syfte 2 2.3 Metod 2 3
FM centrum. Så här driver LiÖ byggprojekt. www.lio.se
FM centrum Så här driver LiÖ byggprojekt www.lio.se INLEDNING FM centrum (Facility Management) är det centrum inom Landstinget i Östergötland som har i uppdrag att ta ett landstingsövergripande helhetsansvar
Granskning av ändrad organisation avseende nämndernas ekonomfunktion Nynäshamns kommun Revisionsrapport
Granskning av ändrad organisation avseende nämndernas ekonomfunktion Nynäshamns kommun Revisionsrapport Percy Carlsbrand Februari 2011 Innehållsförteckning 1 Sammanfattande bedömning och rekommendationer...
Emil Forsling Auktoriserad revisor. Revisionsrapport Övergripande granskning av intern kontroll inom Landstinget Dalarna 2014
Emil Forsling Auktoriserad revisor Revisionsrapport Övergripande granskning av intern kontroll inom Landstinget Dalarna 2014 Innehållsförteckning 1. Inledning... 3 1.1 Uppdrag och revisionsfråga... 3 1.2
Granskning av delårsrapport 2008
Revisionsrapport Granskning av delårsrapport 2008 Smedjebackens kommun September 2008 Robert Heed Innehållsförteckning 1. Inledning... 2 1.1 Uppdrag och ansvarsfördelning... 2 1.2 Kommunfullmäktiges mål
Bokslutskommuniké 2012
Bokslutskommuniké 2012 Året i korthet Vårdval inom den specialiserade vården Under 2012 har tre vårdvalssystem enligt lagen om valfrihetssystem införts inom specialistvården. De tre vårdvalen gäller för
Översiktlig projektplan Ny kommunal styrmodell och organisation Godkänd av finansutskottet 2008-06-10
Översiktlig projektplan Ny kommunal styrmodell och organisation Godkänd av finansutskottet 2008-06-10 1. Bakgrund Stora delar av de kommunala verksamheterna är organiserade i en beställar-utförarmodell,
Västerviks kommuns revisorer. Granskning av projektverksamheten. Granskningsrapport. Audit KPMG AB 15 februari 2013 Göran Lindberg Antal sidor: 8
Granskning av projektverksamheten Granskningsrapport Audit KPMG AB 15 februari 2013 Göran Lindberg Antal sidor: 8 Innehåll 1. Sammanfattning 1 2. Bakgrund 1 3. Uppdraget 1 4. Metod och avgränsning 2 5.
UaFS Blad 1. Antagen av kommunfullmäktige den 9 november 2011, 226.
Blad 1 INVESTERINGSPOLICY Antagen av kommunfullmäktige den 9 november 2011, 226. 1. Vad är en investering? Med investering avses anskaffning av tillgångar för stadigvarande bruk eller innehav. Anläggningstillgångar
Alingsås lasarett - om- och tillbyggnad, framtidens närsjukhus
1 (3) Tjänsteutlåtande Datum 2015-03-20 Diarienummer RS 11-2015 Västra Götalandsregionen Regionkansliet/ekonomiavdelningen Handläggare: Emil Gisslow Telefon: 070-082 57 26 E-post: emil.gisslow@vgregion.se
Riktlinjer för fastighetsförvaltning
Riktlinjer för fastighetsförvaltning Landstingsservice Augusti 2017 1 (6) Dokumentnamn: Dokumentidentifikation: Riktlinjer för fastighetsförvaltning 2017/01067 Arbetsmaterial/förslag Godkänt datum: För
Reviderat: Svar på skrivelse av Håkan Jörnehed (V) om inställda operationer
Hälso- och sjukvårdsförvaltningen TJÄNSTEUTLÅTANDE 2017-02-20 1 (7) HSN 2016-4774 Handläggare: Mikaela Lingvall Hälso- och sjukvårdsnämnden 2017-02-21 Reviderat: Svar på skrivelse av Håkan Jörnehed (V)
Ärendehanteringssystemets funktionalitet och användarvänlighet
Ärendehanteringssystemets funktionalitet och användarvänlighet Landstinget Gävleborg Revisionsrapport Oktober 2010 Ove Axelsson Tove Färje Innehållsförteckning SAMMANFATTNING.........3 INLEDNING......4
Samverkan mellan kommun och landsting avseende vården av psykiskt funktionshindrade
Revisionsrapport* Uppföljning avseende granskning av Samverkan mellan kommun och landsting avseende vården av psykiskt funktionshindrade Bollnäs Kommun Februari 2007 Margaretha Larsson *connectedthinking
Prioritering av landstingets verksamheter. Pressinformation 7 februari 2008
Prioritering av landstingets verksamheter Pressinformation 7 februari 2008 1 Deltagare Svante Lönnbark, landstingsdirektör, 070-559 28 19 Berit Fredricsson, chef Division Primärvård, 070-655 94 31 Gunnar
Landstingsservice 2014-05-06 Dnr: Landstingsstyrelsens investerings, service- och miljöberedning
Landstingsservice 2014-05-06 Dnr: Landstingsstyrelsens investerings, service- och miljöberedning Svar beträffande Granskning av landstingets fastighetsförvaltning Med anledning av revisorernas granskning
Projekt för översyn av det administrativa stödet till den nya utbildningsorganisationen
1(3) DNR: SLU ua 2014.1.1.1-3240 Exp. den: 2014-08-26/IA 1(3) DNR: SLU ua 2014.1.1.1-3240 Exp. den: 2014-08-26/IA Universitetsdirektören BESLUT Enligt sändlista Projekt för översyn av det administrativa
Revisionsrapport. Mjölby Kommun. Kommunens investeringsplanering. Matti Leskelä. 19 juni 2013
Revisionsrapport Kommunens investeringsplanering Mjölby Kommun Matti Leskelä 19 juni 2013 Innehållsförteckning 1 Sammanfattning och revisionell bedömning 1 2 Inledning 2 2.1 Bakgrund 2 2.2 Revisionsfråga
Revisionsplan 2013 Landstinget Dalarna
Revisionsplan 2013 Landstinget Dalarna Landstingets revisorer Antaget 2012-11-19 Innehållsförteckning Innehållsförteckning 2 Inledning 3 Avsikten med revisionsplanen 3 Vårt Arbetssätt 3 - Risk och väsentlighetsanalys
Kommunens investeringsverksamhet
www.pwc.se Revisionsrapport Clas-Bertil Söderlund Cert. kommunal revisor Maj 2013 Kommunens investeringsverksamhet Strömsunds kommun Innehållsförteckning 1. Sammanfattning... 1 2. Inledning... 2 2.1. Bakgrund...
Landstingsstyrelsens förslag till beslut. Genomförandebeslut för investeringsobjektet Ny behandlingsbyggnad vid Danderyds sjukhus
1 (3) FÖRSLAG 2014:45 Landstingsstyrelsens förslag till beslut Genomförandebeslut för investeringsobjektet Ny behandlingsbyggnad vid Danderyds sjukhus Föredragande landstingsråd: Charlotte Broberg Ärendebeskrivning
Granskning av sjukresor
Granskning av sjukresor Rapport nr 21/2012 februari 2013 Jonas Hansson, Revisor, revisionskontoret Innehåll Innehåll... 2 Sammanfattning... 3 Bakgrund... 3 Granskningens resultat... 3 2 Inledning... 5
Uppföljning av revisionsrapport Kommunala aktivitetsansvaret i Lysekils kommun januari 2019
www.pwc.se Uppföljning av revisionsrapport Kommunala aktivitetsansvaret i Lysekils kommun januari 2019 Inledning Från och med 1 januari 2015 skärptes skollagen och det blev tydligare att en kommun löpande
Privata vårdgivare förstudie
Revisionskontoret AM/KS Rev/15021 Privata vårdgivare förstudie Rapport 5-15 Privata vårdgivare, förstudie Bakgrund Landstingets revisorer har ansvar för att genomföra årlig granskning av landstingets samtliga
Riktlinjer för upprättande av avtal avseende kliniska läkemedelsprövningar. Finns ingen skrivning kring detta. Finns ingen skrivning kring detta
6. Finns resonemang kring hur direkta, indirekta och/eller overheadkostnader ska beräknas? 7. Finns krav på att ekonom ska vara involverad vid framtagande av kalkyl/budget? Nej, inte mer än att samtliga
Några bilder med sikte på den närmaste framtiden för hälso och sjukvården i SLL med särskilt fokus på Nya Karolinska
Några bilder med sikte på den närmaste framtiden för hälso och sjukvården i SLL med särskilt fokus på Nya Karolinska med Stig Nyman 2012 09 06 Det här hade jag tänkt hinna med: Bakgrund och beslutet om
Investeringspolicy Version
FÖRFATTNINGSSAMLING Flik 6.46 Investeringspolicy Version 190212 Dokumenttyp Policy Dokumentnamn Investeringspolicy Fastställd 2019-03-25, 17 Beslutande Kommunfullmäktige Giltighetstid Tills vidare Processägare
