1 Produktionsplanering

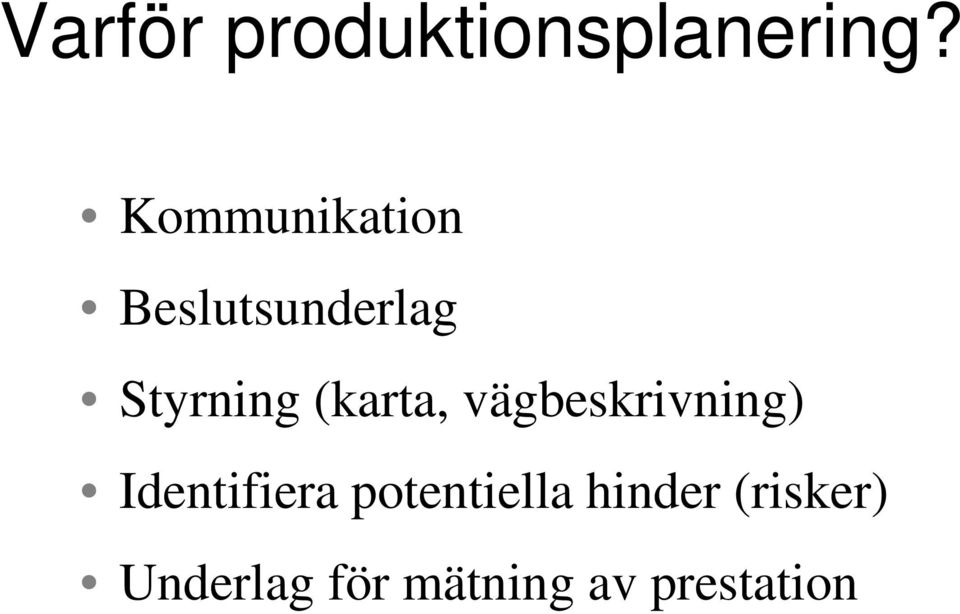

2 Varför produktionsplanering? Kommunikation Beslutsunderlag Styrning (karta, vägbeskrivning) Identifiera potentiella hinder (risker) Underlag för mätning av prestation
3 Några planeringsbegrepp... Aktivitet Händelse Koppling Resurs Arbetsuppgift som kräver tid och resurser för att genomföras Inträffar momentant, dvs. har ingen utbredning i tiden. Kräver inga resurser. Anger aktiviteternas / händelsernas inbördes beroenden. Det som behövs för att genomföra aktiviteten (arbetskraft, maskiner..)

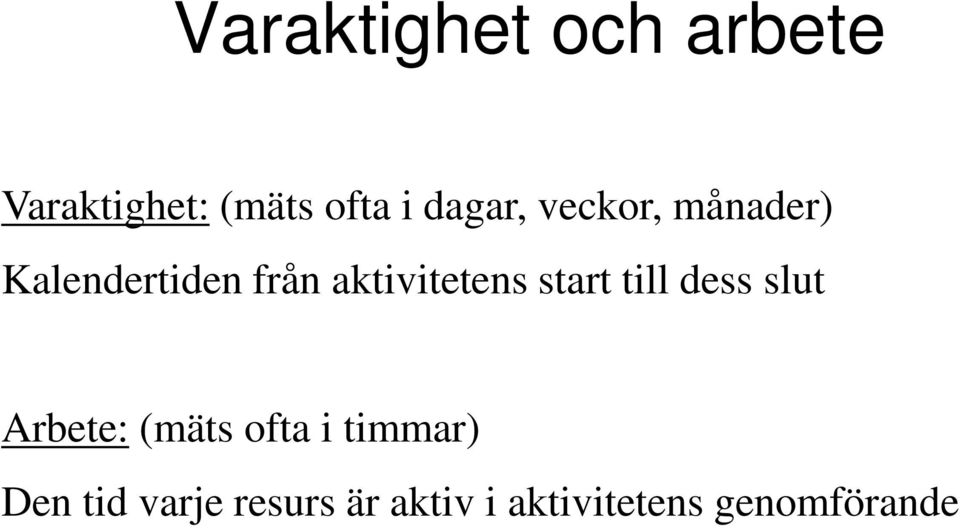

4 Varaktighet och arbete Varaktighet: (mäts ofta i dagar, veckor, månader) Kalendertiden från aktivitetens start till dess slut Arbete: (mäts ofta i timmar) Den tid varje resurs är aktiv i aktivitetens genomförande

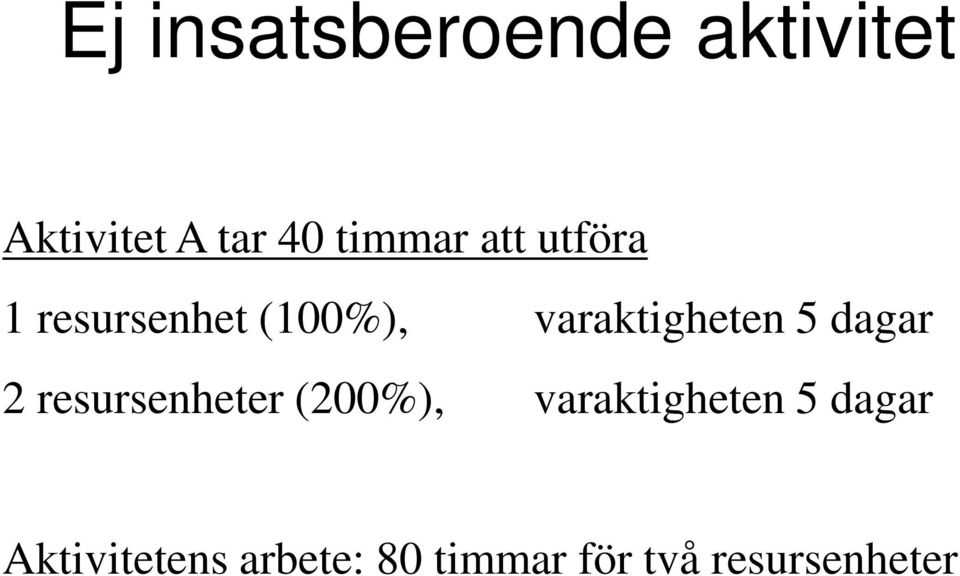

5 Ej insatsberoende aktivitet Aktivitet A tar 40 timmar att utföra 1 resursenhet (100%), varaktigheten 5 dagar 2 resursenheter (200%), varaktigheten 5 dagar Aktivitetens arbete: 80 timmar för två resursenheter

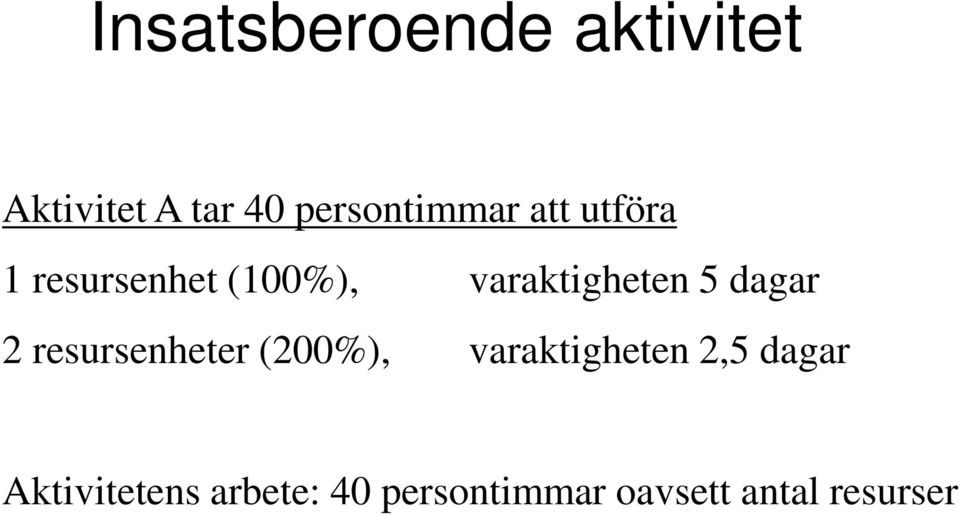

6 Insatsberoende aktivitet Aktivitet A tar 40 persontimmar att utföra 1 resursenhet (100%), varaktigheten 5 dagar 2 resursenheter (200%), varaktigheten 2,5 dagar Aktivitetens arbete: 40 persontimmar oavsett antal resurser

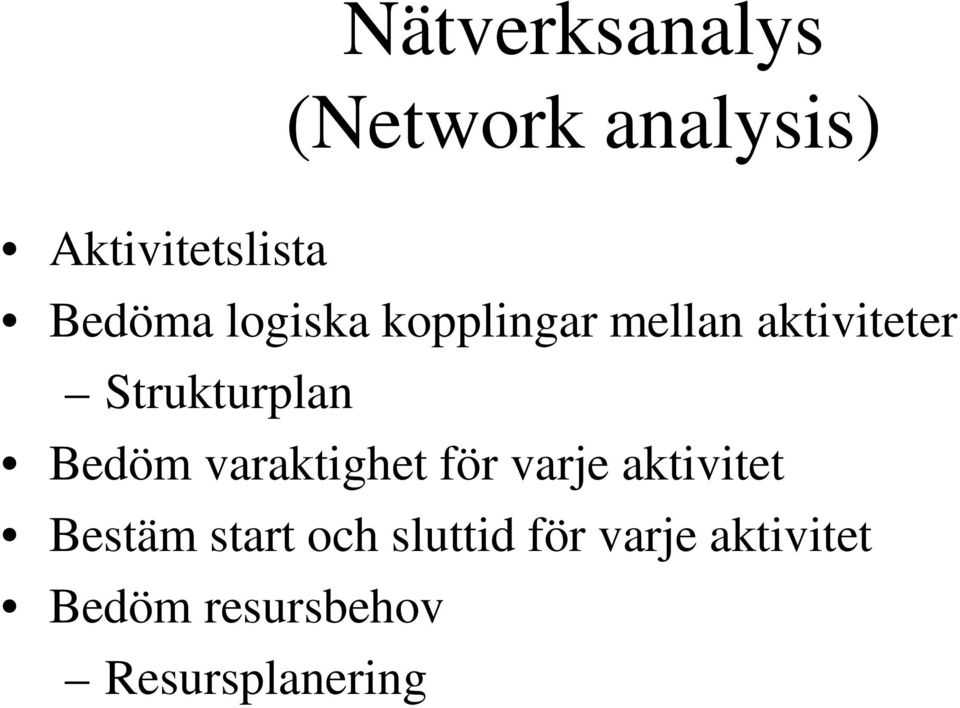

7 Nätverksanalys (Network analysis) Aktivitetslista Bedöma logiska kopplingar mellan aktiviteter Strukturplan Bedöm varaktighet för varje aktivitet Bestäm start och sluttid för varje aktivitet Bedöm resursbehov Resursplanering

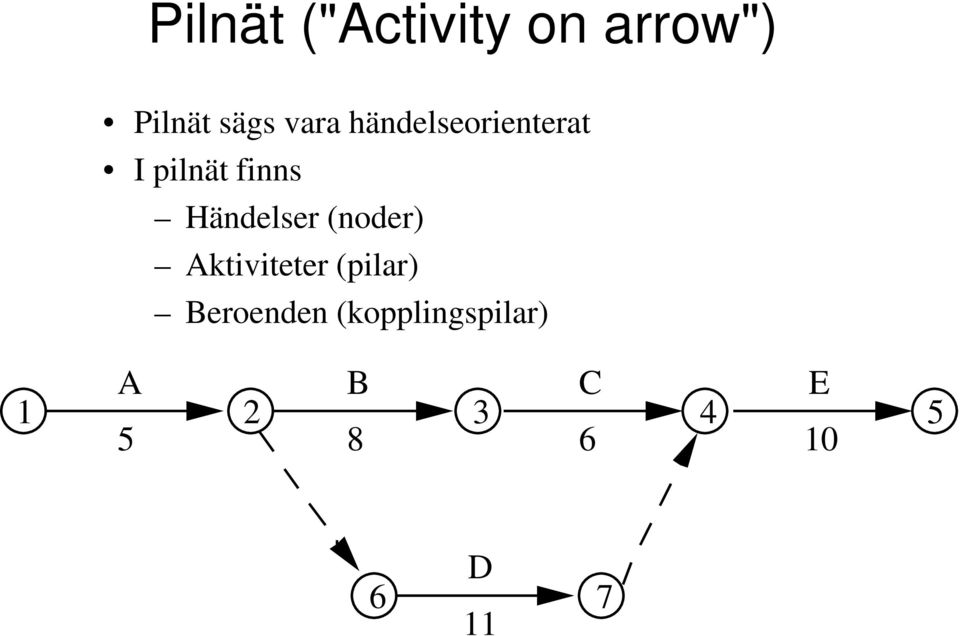

8 Pilnät ("Activity on arrow") Pilnät sägs vara händelseorienterat I pilnät finns Händelser (noder) Aktiviteter (pilar) Beroenden (kopplingspilar) 1 A B C E D

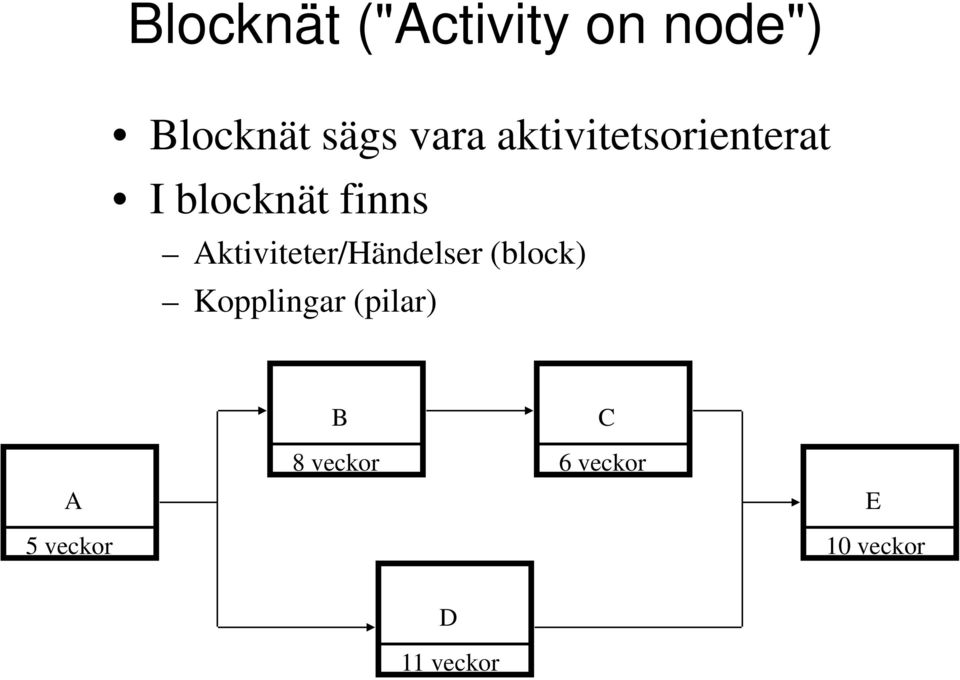

9 Blocknät ("Activity on node") Blocknät sägs vara aktivitetsorienterat I blocknät finns Aktiviteter/Händelser (block) Kopplingar (pilar) A 5 veckor B 8 veckor C 6 veckor E 10 veckor D 11 veckor

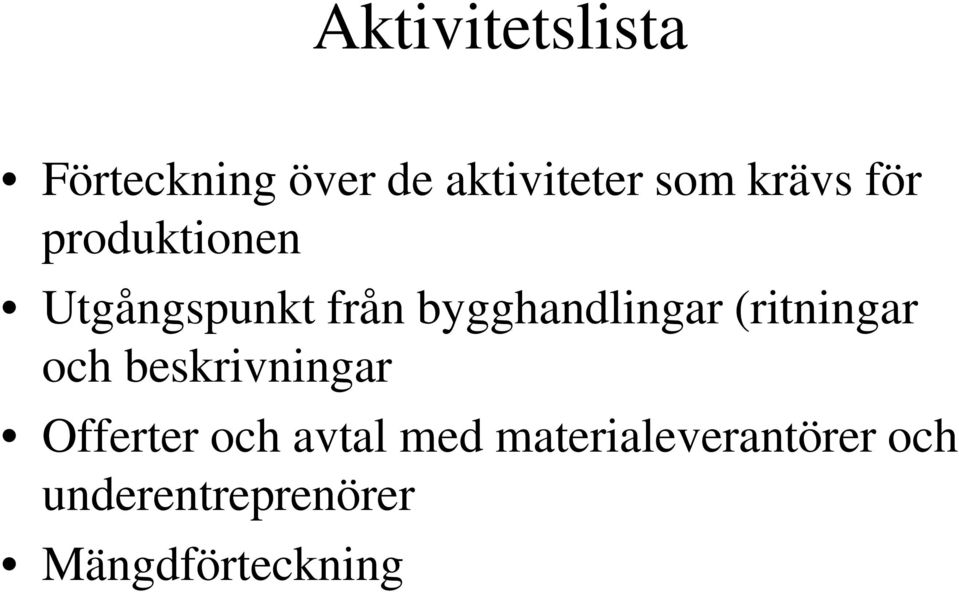

10 Aktivitetslista Förteckning över de aktiviteter som krävs för produktionen Utgångspunkt från bygghandlingar (ritningar och beskrivningar Offerter och avtal med materialeverantörer och underentreprenörer Mängdförteckning
11 Strukturplan Bedöm för varje aktivitet Vilka aktiviteter måste vara klara innan denna aktivitet kan starta Vilka aktiviteter kan inte påbörjas innan denna aktivitet är färdig Vilka aktiviteter kan utföras parallellt med denna aktivitet, logisk koppling saknas

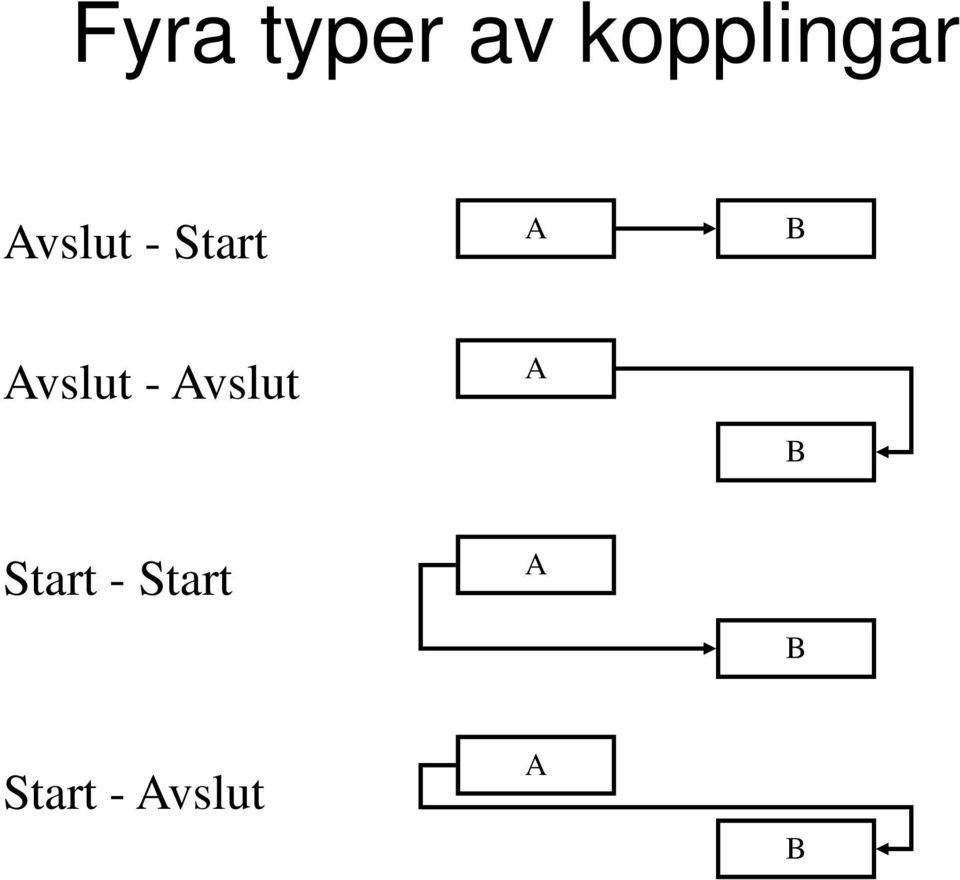

12 Fyra typer av kopplingar Avslut - Start A B Avslut - Avslut A B Start - Start A B Start - Avslut A B

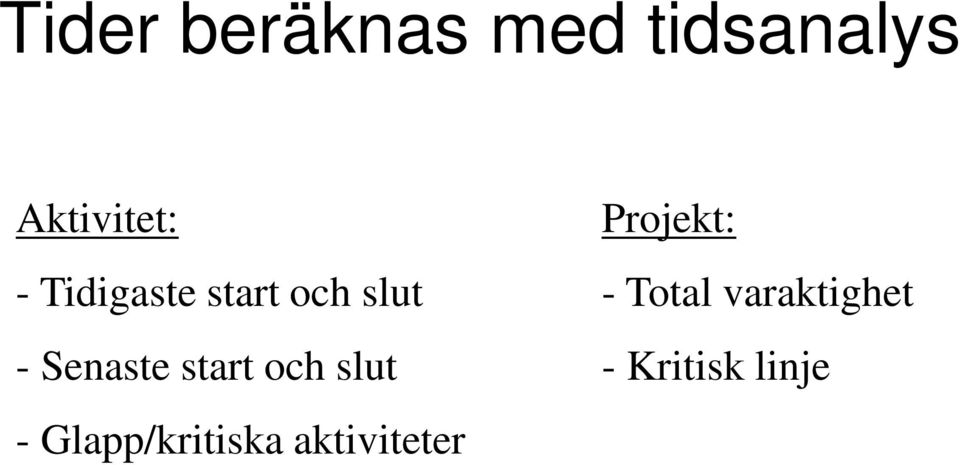

13 Tider beräknas med tidsanalys Aktivitet: Projekt: - Tidigaste start och slut - Total varaktighet - Senaste start och slut - Kritisk linje - Glapp/kritiska aktiviteter

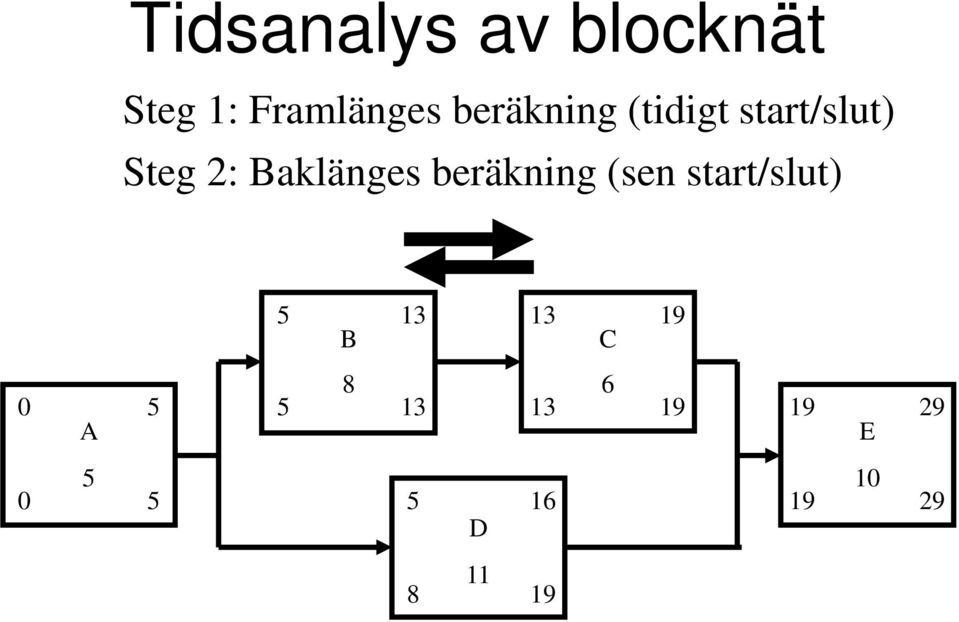

14 Tidsanalys av blocknät Steg 1: Framlänges beräkning (tidigt start/slut) Steg 2: Baklänges beräkning (sen start/slut) 5 B C 0 A E D
15 Definition av glapp Totalt glapp: Den tid en aktivitet kan förskjutas utan att projektets sluttid förskjuts Fritt glapp: Den tid en aktivitet kan förskjutas utan att annan aktivitet förskjuts

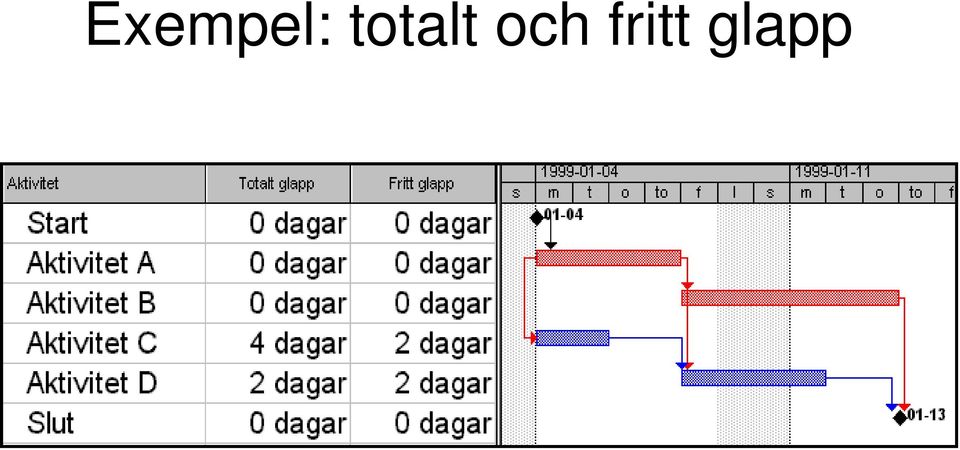

16 Exempel: totalt och fritt glapp

17 Kritiska aktiviteter - Kritisk linje Kritisk aktivitet: Aktivitet utan glapp Kritisk linje: En kedja av kritiska aktiviteter från projektets start till slut Anmärkning: Om en kritisk aktivitet försenas, försenas även projektets sluttid Alla projekt har en, eller flera, kritiska linjer
18 Gantt-diagram

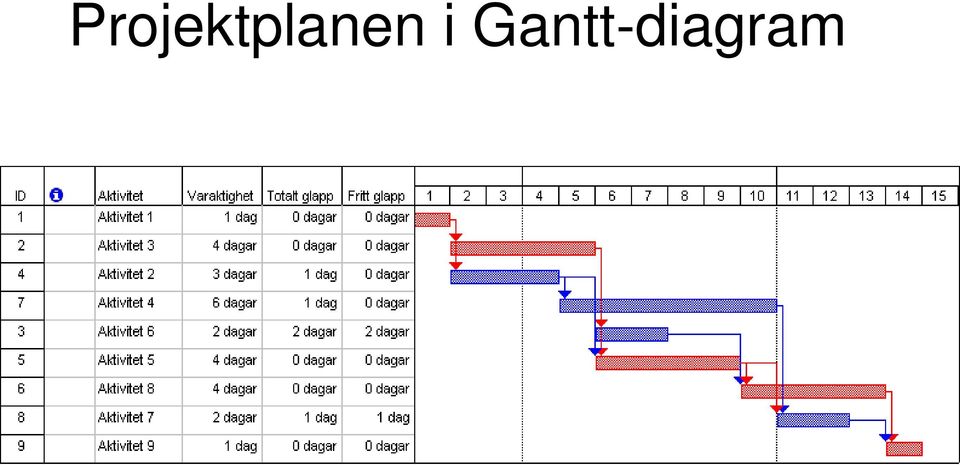

19 Projektplanen i Gantt-diagram

20 Datorstödd planering (1) Förbered en plan av aktiviteter Aktivitetsnummer Beskrivning Varaktighet Logiska kopplingar till andra aktiviteter Resursplanering Tillgängliga resurser Beskrivning
21 Datorstödd planering (2) Avstämning och kontroll Förändrat startdatum Förändrad varaktighet Förändrat slutdatum Förändrat resursbehov Kan i vissa fall kopplas till produktionskalkylen
22 Datorstödd planering (3) Risker och möjligheter What if analys Testa olika riskscenarier
23 Övning: Produktionsplanering Syftet med övningen att få en förståelse för de ingående momenten i ett planeringsarbete utifrån ett entreprenörsperspektiv. Alla bedömningar och beräkningar ska noga redovisas. Uppgiften kan göras för hand eller med hjälp av ett planeringsprogram, förslagsvis MS Project.
24 Deluppgift 1: Strukturplan Gör en strukturplan, utifrån aktivitetslista, enligt ett nätverksschema där det tydligt framgår de olika aktiviteterna inbördes beroenden av varandra.
25 Deluppgift 2: Tidplanering Med utgångspunkt från framtagna och givna enhetstider i kalkyleringsövningen sätts resurser och varaktighet på varje aktivitet. Utgångspunkten är att sluttider och deltider som angetts i de administrativa föreskrifterna (AF AMA) ska uppnås
26 Deluppgift 3: Sammanställning Sammanställ tidplanen i ett gantt-schema och ett resurshistogram, den kritiska linjen ska vara tydligt redovisad.
Produktionsplanering
Produktionsplanering Varför produktionsplanering? Kommunikation Beslutsunderlag Styrning (karta, vägbeskrivning) Identifiera potentiella hinder (risker) Underlag för mätning av prestation Tidplanering
Läs merProjektplanering. Vad är planering?! Vad är projektplanering?! Sidan 1!
Projektplanering Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering Vad är planering?! Att tänka igenom och beskriva
Läs merVad är planering? 14 Torsdag Fredag 349. Att tänka igenom och beskriva ett framtida skeende. OBS! Ring Gullfiber Svensson kompledig
Projektplanering Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering Vad är planering? Att tänka igenom och beskriva
Läs merProjektplanering. Vad är ett projekt? Ett projekt är en temporär satsning i syfte att skapa en unik produkt, tjänst eller resultat.
Projektplanering Vad är ett projekt? En definition är: Ett projekt är en temporär satsning i syfte att skapa en unik produkt, tjänst eller resultat. Kännetecken Temporär Unik Successivt utarbetande Sidan
Läs merProjektplanering. Vad är planering?
Projektplanering Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering Vad är planering? Att tänka igenom och beskriva
Läs merVad är ett projekt? Ett projekt är en temporär satsning i syfte att skapa en unik produkt, tjänst eller resultat. Temporär Unik Successivt utarbetande
Projektplanering Vad är ett projekt? En definition är: Ett projekt är en temporär satsning i syfte att skapa en unik produkt, tjänst eller resultat. Kännetecken Temporär Unik Successivt utarbetande Exempel
Läs merSidan 1! Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering
Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering Att tänka igenom och beskriva ett framtida skeende Kommunikation
Läs merVad är planering? 14 Torsdag 348. 15 Fredag 349. Att tänka igenom och beskriva ett framtida skeende. OBS! Ring Gullfiber 042-12345 Svensson kompledig
Projektplanering Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering Vad är planering? Att tänka igenom och beskriva
Läs merVad är planering? 14 Torsdag Fredag 349. Att tänka igenom och beskriva ett framtida skeende. OBS! Ring Gullfiber Svensson kompledig
Projektplanering Vad är projektplanering? Syfte med planering Även projektstyrning! Grundläggande planeringsteori Nätplanering Tidsanalys Resursplanering Vad är planering? Att tänka igenom och beskriva
Läs merPlanering och styrning av tider i projekt
Planering och styrning av tider i projekt 1 Processer - Planering och hantering av tider i projekt efiniera aktiviteter: att identifiera specifika tidplansaktiviteter som måste utföras för att producera
Läs merTids- och kostnadsstyrning
Tids- och kostnadsstyrning Kalkylsammanställning Konto 1 Markförvärv 11 Köpeskilling 12 Lagf artskostnad 19 Öv riga kostnader 2 Anslutningsavgifter 21 VA 22 El 23 Fjärrv ärme 29 Öv riga kostnader 3 Entreprenadkostnad
Läs merKostnadsuppskattning (miljoner AUD)
Kalkylering Kostnadsuppskattning (miljoner AUD) Planerad sluttid Januari 1957 7,20 Januari 1963 Januari 1959 9,76 Oktober 1961 17,94 Augusti 1962 25,00 Tidigt 1965 Juni 1964 34,80 Mars 1967 Augusti 1965
Läs merProjektplan. Mål Resultatet projektet ska leverera, dvs. vad som ska vara uppnått när projektet är genomfört, (se dokument Uppdragsbeskrivning ).
Projektnamn Projektägare / Sponsor Projektledare 1. Sammanfattning En kort inledande sammanfattning av projektplanen. 2. Bakgrund, syfte och mål Bakgrundsbeskrivning Beskrivning av bakgrunden till projektet,
Läs merPlaneringsteknik, Systematisk planering & Ekonomisk styrning
Planeringsteknik, Systematisk planering & Ekonomisk styrning IDAG: ~ Utifrån kapitel 2, 3 och 7, Byggstyrning ~ Planeringsteknik en genomgång av nätplanering med CPMmetoden Systematisk planering en sammanfattning
Läs merByggprocessen VBEA10. Lycka till! Sid 1. Tentamenstid: 5 timmar. Tentamen omfattar 54 poäng.
160315 Sid 1 Byggprocessen VBEA10 Tentamenstid: 5 timmar Tentamen omfattar 54 poäng. Tillåtna hjälpmedel: Penna, räknedosa (formelsamling bifogas tentan) Teorifrågor är av beskrivande karaktär och ger
Läs merKostnadsuppskattning (miljoner AUD)
Kalkylering Kostnadsuppskattning (miljoner AUD) Planerad sluttid Januari 1957 7,20 Januari 1963 Januari 1959 9,76 Oktober 1961 17,94 Augusti 1962 25,00 Tidigt 1965 Juni 1964 34,80 Mars 1967 Augusti 1965
Läs merKostnadsuppskattning (miljoner AUD)
Kalkylering Kostnadsuppskattning (miljoner AUD) Planerad sluttid Januari 1957 7,20 Januari 1963 Januari 1959 9,76 Oktober 1961 17,94 Augusti 1962 25,00 Tidigt 1965 Juni 1964 34,80 Mars 1967 Augusti 1965
Läs merStyr mot målet! Flik 7 Tidsstyrning. Beträffande AT-kurvan se flik 8 punkt 5 hur denna beräknas innan Du går vidare.
6.5 Styr mot målet! Flik 7 Mål: Att hantera de störningar som uppstår. Indata: Tidsmål, tid- och resursplaner, lägesrapporter. Utdata: Uppdaterade planer, korrigerande åtgärder, kunskap. 1. Avstämningar
Läs merRäkneuppgifter som också ger maximalt 5 poäng ska vara fullständigt lösta med alla beräkningssteg och svar tydligt redovisade.
150605 Sid 1 Byggprocessen VBEF05 Tentamenstid: 5 timmar Tentamen omfattar 50 poäng. Tillåtna hjälpmedel: Penna, räknedosa Teorifrågor är av beskrivande karaktär och ger maximalt 5 poäng. En fylligt och
Läs merProjektarbete med IT-verktyg - modulanpassat
Projektarbete är att arbeta på ett strukturerat sätt. Genom att kombinera projektmetodik, kunskap om och hur ett projekt fungerar, och ett planeringsverktyg, IT-stöd, kan Du få ett strukturerat och effektivt
Läs merAnbudsskede, Byggstart och Byggskede
Anbudsskede, Byggstart och Byggskede IDAG: ~ Utifrån kapitel 4, 5 och 6, Byggstyrning ~ Anbudsskede Om anbudsarbete och anbudskalkylering Byggstart Produktionsplanering inför byggstarten Byggskede Produktionsplanering
Läs merAnbudsskede, Byggstart och Byggskede
Anbudsskede, Byggstart och Byggskede IDAG: ~ Utifrån kapitel 4, 5 och 6, Byggstyrning ~ Anbudsskede Om anbudsarbete och anbudskalkylering Byggstart Produktionsplanering inför byggstarten Byggskede Produktionsplanering
Läs merRäkneuppgifter som också ger maximalt 5 poäng ska vara fullständigt lösta med alla beräkningssteg och svar tydligt redovisade.
150821 Sid 1 Byggprocessen VBEF05 Tentamenstid: 5 timmar Tentamen omfattar 50 poäng. Tillåtna hjälpmedel: Penna, räknedosa Teorifrågor är av beskrivande karaktär och ger maximalt 5 poäng. En fylligt och
Läs merGenomförandeprocessen
Genomförandeprocessen Produktionsledningens arbetsuppgifter Genomförande och uppföljning av planer Tidplaner Produktionskalkyler Kvalitet, miljö och arbetsmiljö Samordning Teknisk ledning Arbetsmiljö Beställarkontakter
Läs merProjectbase Projektplan
Projektnamn Projektägare / Sponsor Projektledare 1. Sammanfattning En kort inledande sammanfattning som lyfter fram det viktigaste i projektplanen. Maximalt en sida som skrivs när planen är klar och skall
Läs merPlanering av projekt. Stig Byström
Planering av projekt Stig Byström Varför planera? - Behövs en tidplan? - Planera tar ju bara en massa tid? - Resursplan? Vi har ju både tid och utrustning? - Ett underlag för kommunikation och förankring
Läs merTidsplanering. Tieto PPS AH151, 1.0.1, Sida 1
Sida 1 , syfte Påverka produktionsarbetet genom att tydliggöra disposition av tillgänglig kalendertid samordna berörda och beskriva vägval skapa beredskap hos berörda möjliggöra mätning av progress Sida
Läs merByggprocessen VBEA01. Introduktion. Stefan Olander Avd för Byggproduktion Institutionen för Byggvetenskaper Lunds Tekniska Högskola
Byggprocessen VBEA01 Introduktion Stefan Olander Avd för Byggproduktion Institutionen för Byggvetenskaper Lunds Tekniska Högskola 1 - Allmän information Introduktion - Kurslitteratur/kurskompendium - Grupper
Läs merNy kvartalsuppdatering, vi rekommenderar alla att göra denna uppdatering.
KVARTAL 4 Vad är nytt i Easy Planning Ny kvartalsuppdatering, vi rekommenderar alla att göra denna uppdatering. Uppdateringen gäller även för er som använder Access då versionen stöder både Access och
Läs merAnbudsprocessen (Estimating and tendering)
Anbudsprocessen (Estimating and tendering) Anbudsförfrågan (Invitation to tender) Utse kalkylchef (Assign Proposals Manager/Operations Director) Kalkylbeslut (Decision to tender) Kalkylbeslut (Decision
Läs merPlanera och följa upp projekt: resurs, kvalitet, risk
Planera och följa upp projekt: resurs, kvalitet, risk Anneli Linde 0702-282875, Projektdirektiv Projektplan Slutrapport TG0 TG1 TG2 TG3 TG4 Beslut att starta initieringsfasen Beslut att genomföra planeringsfasen
Läs merProjektledarutbildning
1(6) 2014-10-20 Inbjudan till Projektledarutbildning 6 dagar: 12-14 oktober samt 2-4 november 2015 Kurs och Konferens erbjuder en 6-dagars projektledarutbildning med hjälp av CANEA Consulting Group som
Läs merByggproduktion VBEF15
Tentamen 121025 Sid 1 (9) Byggproduktion VBEF15 Tentamenstid: 5 timmar Tentamen omfattar 60 poäng. Namn: Personnummer: Resultat Uppnådda poäng på tentamen: Betyg: Tillåtna hjälpmedel: Miniräknare Tentamen
Läs merhos beställare, projektdeltagare mfl!
Stig Byström - Behövs en tidplan? - Planera tar ju bara en massa tid? - Resursplan? Vi har ju både tid och utrustning? - Ett underlag för kommunikation och förankring hos beställare, projektdeltagare mfl!
Läs merAnbudsförfrågan. Utse kalkylchef Kalkylbeslut
Anbudsprocessen Anbudsförfrågan Utse kalkylchef Kalkylbeslut Kalkylbeslut Företagets arbetsbelastning, omsättning, overheadkostnader Företagets finansiella resurser Tillgängliga resurser Typ av projekt
Läs merRubrikförklaringar till projektmallar
Rubrikförklaringar till projektmallar 2010-02-25 Innehållsförteckning 1 Rubrikförklaringar... 3 2 (7) 1 Rubrikförklaringar Här finns förklaringar på vilket innehåll som ska finnas under de olika rubrikerna
Läs merVBKN20 BIM-baserad projektering Inlämningsuppgift 2. Niclas Andersson
Inlämningsuppgift 2 Niclas Andersson Introduktion Denna övningsuppgift handlar om BIM-baserad mängdavtagning, kostnadskalkylering samt tidsplanering. Utgångspunkten för projektuppgiften är en förberedd
Läs merMed vilka resurser? Flik 8 Planering och styrning av resurser
Resursplanering 7.1 Mål: Att bestämma erforderliga resurser för projektets genomförande. Indata: Tidplan och arbetskraftsdiagram Utdata: Resursplaner Innehåll 1. Allmänt 2. Arbetskraft 3. Beräkning av
Läs merAvtal. Avtalslagen. Var är leveransen specificerad? Ritningar Beskrivningar Hus AMA (Anläggnings AMA) Produktens utformning
Entreprenadupphandling Avtal Avtalslagen AB 04 Utförandeentreprenad ABT06 Totalentreprenad AF AMA 98 Administrativa föreskrifter AB04-U Underentreprenader ABM 92 Materialleveranser 6 Vad skall vi leverera
Läs merIDAG. Handläggande under byggtid Besiktning Repetition. 15 januari 2015 Sara Bäckström 2
IDAG Handläggande under byggtid Besiktning Repetition 15 januari 2015 Sara Bäckström 2 Byggherrens handläggning under byggtid Viktigt med kommunikation!!! God projektstyrning Effektiv organisation-beror
Läs merPROJEKTPLAN [PROJEKTNAMN]
STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (6) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(6) UTGÅVEHISTORIK FÖR DOKUMENTET
Läs merEntreprenadavtalets livscykel. Filip Funk
Entreprenadavtalets livscykel Filip Funk 2018 03 28 Översikt Entreprenadformer Standardavtal Byggnadens och byggprocessens olika skeden Anbudsförfrågan (administrativa föreskrifter) Närmare om AB 04 och
Läs merModell för portföljledning
Sida 1 Om modell för portföljledning PPS modell för portföljledning beskriver hur styrningen av en projektportfölj delas in i faserna planera och styra. Mellan planeringsfasen och styrningsfasen finns
Läs merTeknisk handbok Projektering
Teknisk handbok Projektering Teknisk handbok Projektering... 1 Läsanvisningar... 2 1. Lagar, bestämmelser och riktlinjer... 2 1.1. Handlingar som åberopas... 2 2. Projektledning... 2 2.1. Projektstart...
Läs merOmfattning och storlek. Planering av tid. WBS för planeringen av Kick off projektet.
Planering av tid Omfattning och storlek Arbetspaketens avgränsningar, omfattning och storlek definierades i planeringssteget. Det är viktigt att man har en tydlig uppfattning om vad som ska åstadkommas
Läs merKostnadsuppskattning (miljoner AUD)
Kalkylering Kostnadsuppskattning (miljoner AUD) Planerad sluttid Januari 1957 7,20 Januari 1963 Januari 1959 9,76 Oktober 1961 17,94 Augusti 1962 25,00 Tidigt 1965 Juni 1964 34,80 Mars 1967 Augusti 1965
Läs merPROJEKTLEDNING. Vad är ett PROJEKT? Ett projekt:
PROJEKTLEDNING Page: 1 Vad är ett PROJEKT? Ett projekt: är unikt ej återkommande har definierad budget är tidsbegränsat har väldefinierade mål har en temporär organisation Page: 2 Page 1 Projektets omgivning
Läs merSyfte med föreläsning:
Planering och styrning av tider i projekt Syfte med föreläsning: Att få förståelse hur man uppskattar tiden och resurs. Att kunna planera s ordningsföljd och beroende Att planera för hur schemastyrningsplan
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Standardavtal Avtal AB04 Utförandeentreprenad ABT06 Totalentreprenad ABK09 Konsultupphandling ABM07 Materialupphandling ABU07 Upphandling av underentreprenörer ABS09 Småhusentreprenader
Läs merProjektledarutbildning
1(5) 2016-11-10 Inbjudan till Projektledarutbildning 6 dagar: 8-10 maj samt 29-31 maj 2017 Region Halland erbjuder en 6-dagars projektledarutbildning med hjälp av CANEA Consulting Group som är upphandlade
Läs merPlaneringsprocessen. Varför är planering viktig? Planering och styrning av tider i projekt. Syfte med föreläsning: Projekt framgång
Varför är planering viktig? Planering och styrning av tider i projekt Projektplaneringen lägger grunden för hela projektet. Därför är det viktigt att man lägger ordentligt med tid på att planera projektets
Läs merMänniska- datorinteraktion, MDI, vt 2012, Anvisningar för projekt- /grupparbete
Människa- datorinteraktion, MDI, vt 2012 Anvisningar för projekt- /grupparbete Kursens projektuppgift består av att genomföra ett projektarbete i grupper om 3-4 personer. Uppgiften ska sedan presenteras
Läs merKalkylprocessen i praktiken
Kalkylprocessen i praktiken Roller i kalkylprocessen Installationsledare/samordnare Anbudsingenjör Marknad Projekteringsledare Inköpare Miljö Entreprenadingenjör 3D-projektör Partneringledare Projektchef
Läs merBilaga A Projektmodell. Generell Projektmodell
Bilaga A Projektmodell Generell Projektmodell bilaga beställare/projektägare 355 356 bilaga beställare/projektägare Uppdragsbeskrivning bilaga beställare/projektägare 357 Direktiv projektförberedelser
Läs merBild (träd) för avsnittet. Projektplanering. Sida 1. Tieto PPS AH010, ,
Bild (träd) för avsnittet. Sida 1 en ska övergripande tydliggöra hur projektet ska genomföras. Resultaten från projektplaneringen är projekttidsplanen, projektets resursbehovsplan och kalkyl. Resultaten
Läs merAgenda. Varför beställa - mål
Hantering av tvister i byggprojekt Agenda Vad köps och hur dokumenteras köpet? Spelregler för hantering av fel? Entreprenörens ansvar Beställaren driftstyrning Spelregler för hantering av tvister? Exempel
Läs merAtt ta fram en tidsplan
Att ta fram en tidsplan KAMP Företagsutveckling Tidplaner GANTT-schema När det gäller att ta fram tidsplaner för ett projekt är en av de vanligaste och också mest användbara metoderna det så kallade GANTT-schemat.
Läs merBeräkna överförbrukning ( spill ), uttryckt som dels spill (procent) dels som åtgångstal
Övning kalkyl 1 Anbudskalkylering ver 1.3 1(5) 1 - Betongplatta på mark 1 Enligt mängdförteckningen till en industribyggnad innehåller en betongplatta på mark 282 m3 betong. Efter gjutning summeras levererade
Läs merMarcus Andersson MICROSOFT PROJECT
Marcus Andersson MICROSOFT PROJECT 007 Del 1 SKAPA PROJEKTPLAN. Skapa och arbeta med ett projekt... 1 3. Aktiviteter, Milstolpar och Faser... 1 . SKAPA OCH ARBETA MED ETT PROJEKT I det här avsnittet ska
Läs merPlanlegging for en bedre vedlikeholdshverdag og Økt OEE.
Planlegging for en bedre vedlikeholdshverdag og Økt OEE. The nicest thing about not planning is that failure comes as a complete surprise, not proceeded by any period of worry and depression John Preston
Läs merProjektplanering. Planering - Subjektivitet. Projektplanen Early planning is important! Varför är defintion av mål och planering så viktigt?
Planering - Subjektivitet Projektplanering Anneli Linde Projektplanen Early planning is important! Avgör: vad som måste göras vem som skall göra det hur långt tid det kommer att ta samt hur mycket det
Läs mer1(55) Sveriges Byggindustrier i samarbete med FoU Väst. La Sagrada Familia i Barcelona projektet som aldrig blir klart
Planering i byggproduktion Sveriges Byggindustrier i samarbete med FoU Väst La Sagrada Familia i Barcelona projektet som aldrig blir klart 1(55) 2(55) Förord Planering i svensk byggproduktion har uppmärksammats
Läs merProjektledare Malin Claesson, Funktionschef Myndighet/HR-chef Höglandets Räddningstjänstförbund
Datum 2016-03-01 Handläggare Malin Claesson Direkttelefon 076-130 71 65 E-postadress malin.claesson@raddningstjansten.com Projektbeskrivning Projektnamn SFI med räddningstjänstinriktning Beställare Direktionen,
Läs merInför Karolinska Institutets fördjupade riskanalyser 2012
Bilaga 4 Inför Karolinska Institutets fördjupade riskanalyser 2012 Universitetsförvaltningen Ledningskansliet Fastställd av rektor Dnr 1977/2012-010 INNEHÅLL 1 Inledning... 1 2 Metodbeskrivning... 1 2.1
Läs merTEKNISKA SYSTEM VVS. Ämnets syfte
TEKNISKA SYSTEM VVS Ämnet tekniska system VVS behandlar den arbetsprocess där man projekterar och dokumenterar tekniska system och anläggningar inom teknikområdet VVS-installation. I projektering ingår
Läs merKursplan för VA-projektör, 300 Yh-poäng Yrkeshögskolan i Eslövs Kommun
Kursplan 2014-2015 Utbildningsnummer: 201312720-1 VA-projektör, Yrkeshögskolan i Eslövs kommun Kursplan för VA-projektör, 300 Yh-poäng Yrkeshögskolan i Eslövs Kommun Översikt över ingående kurser i utbildningen
Läs merIT-projektledning - introduktion 725G62
IEI Tommy Wedlund Läsanvisningar, IT-projektledning introduktion, 725G62 IT-projektledning - introduktion 725G62 Läsanvisningar tentamen inför tentamen I tentamen ingår följande kurslitteratur: The IBM
Läs merKANDIDATUPPSATS. Critical Path & Line of Balance. Olika byggprojekt kräver olika planeringsmetoder. Malin Axelsson och Nina Svanberg
Byggingenjör 180hp KANDIDATUPPSATS Critical Path & Line of Balance Olika byggprojekt kräver olika planeringsmetoder Malin Axelsson och Nina Svanberg Byggteknik 15hp Halmstad 2017-05-11 Byggingenjör 180hp
Läs merProjektledarutbildning för kommunanställda
1(5) 2013-10-07 Inbjudan till Projektledarutbildning för kommunanställda 6 dagar: 3-5 mars samt 24-26 mars 2014 Kurs och Konferens erbjuder en 6-dagars projektledarutbildning med hjälp av Canea Consulting
Läs merAtt beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn
Att beställa byggnadsarbeten Kursledare Peder Halling Per Lilliehorn Peder.halling@bostadsratterna.se per.lilliehorn@bostadsratterna.se Kursinnehåll De olika stegen i projektet Planering och förberedelser
Läs merEn kort inledande sammanfattning av projektplanen. Bör vara på en egen sida och placeras först i projektplanen.
Projektplan Projektnamn Projektägare / Sponsor Projektledare 0. Sammanfattning En kort inledande sammanfattning av projektplanen. Bör vara på en egen sida och placeras först i projektplanen. 1. Bakgrund,
Läs merÖvningsmaterial 08-11-10. Byggprocessen VBEA01. Praktikfall. Byggproduktion, LTH 1
Övningsmaterial 08-11-10 Byggprocessen VBEA01 Praktikfall Byggproduktion, LTH 1 Scenario för övningsuppgifter AL System AB behöver expandera sin verksamhet med bakgrund av företagets bedömning att den
Läs merUtöver projektdirektivet ska en teknisk dokumentation för projektet arbetas fram.
Automationsingenjör mekatronik 400 yh-poäng Projektdirektiv Tillämpa med fördel rubriker under Förslag på projektdirektiv Du kan även ha andra rubriker än de som föreslås. Inhämta all data och information
Läs merTentamen VBEA05 Byggprocessen
Tentamen VBEA05 Byggprocessen 2014-02-22 kl. 8.00-12.00 Namn: Personnummer:...... Resultat Uppnådda poäng på tentamen: Betyg: Tillåtna hjälpmedel: penna, suddgummi och räknedosa (formelsamling bifogas
Läs merMänniska- datorinteraktion, MDI, ht 2011, anvisningar för projekt- /grupparbete
Människa- datorinteraktion, MDI, ht 2011 Anvisningar för projekt- /grupparbete Kursens projektuppgift består av att genomföra ett projektarbete i grupper om 3-4 personer. Uppgiften ska sedan presenteras
Läs merAllmänna bestämmelser
Allmänna bestämmelser AB 04 ABT 06 AF AMA 07 AFU 96 ABM 92 1. Omfattning Förutsätts att handlingarna är kalkylerbara Tidplan och betalningsplan saknas i rangordningslistan. (tas med i beställningsskrivelsen?)
Läs merProjekt Livs Glädje Ett Mål 3 Projekt i Stockholms län 1
Projekt Livs Glädje Våren 2002 Information för handläggare på AF Projekt Livs Glädje Ett Mål 3 Projekt i Stockholms län 1 Projekt Livs Glädje Våren 2002 Fortsättning på den under hösten 2001 genomförda
Läs mer1 Inledning. 1.1 Syfte. 1.2 Mål. 2.1 Scenario. 2.2 Roller. 1.3 Genomförande. Byggledning VBEN15
Byggledning VBEN15 HT-2014 1 Inledning 1.1 Syfte Kursens syfte är att belysa helhetsbilden av byggprocessen och kopplingen mellan dess olika skeden, samt ge kunskaper om det arbete som utförs av en byggledare.
Läs merFöreläsning 5. Fast position Projektplanering (CPM och PERT)
Föreläsning 5 Fast position Projektplanering (CPM och PERT) Kursstruktur Innehåll Föreläsning Lektion Laboration Introduktion, produktionsekonomiska Fö 1 grunder, produktegenskaper, ABC klassificering
Läs merProjektkontor V Thomas Persson
Projektkontor V1.0 2019-03-29 Thomas Persson Bakgrund IT-resurserna inom Sundsvalls kommun är en begränsad resurs och räcker inte till för alla behov. Prioritering via en projektportfölj är då ett måste.
Läs merGenerell tillämpning av mät- och ersättningsregler MER
Generell tillämpning av mät- och ersättningsregler MER ALLMÄNT Mät- och ersättningsregler MER är anpassade till AMA och är avsedda att användas vid förteckning av mängder och vid mätning och ersättning
Läs merINNEHÅLL. Förord 9 Läsanvisning 11 Författarpresentationer 13
3 INNEHÅLL Förord 9 Läsanvisning 11 Författarpresentationer 13 1 BYGG- OCH FÖRVALTNINGS PROCESSERNA 15 1.1 Övergripande processbeskrivning 17 1.2 Projekteringsprocessen 20 1.3 Produktionsprocessen 23 1.4
Läs merNya föreskrifter och allmänna råd
Nya föreskrifter och allmänna råd om ledningssystem för det systematiska kvalitetsarbetet beslutade och publicerade träder i kraft den 1 januari 2012 Bakgrund Varför behövde de nuvarande föreskrifterna
Läs merPlanera och följa upp projekt: del 3, resurs, kvalitet, eko, risk. Breakdown Structures. Benefits of the WBS. Gantt-schema PBS WBS OBS WBS
Planera och följa upp projekt: del 3, resurs, kvalitet, eko, risk Anneli Linde 0702-28287, Resursdiagram Risk kvalitet Ekonomisk planering/ uppföljning Breakdown Structures WHAT? HOW? WHO? PBS WBS OBS
Läs merEntreprenadföreskrifter
HANINGE KOMMUN Sid 1 (9) Förfrågningsunderlag Entreprenadföreskrifter GENERALENTREPRENAD Stadsbyggnadsförvaltningen Vatten och avlopp HANINGE KOMMUN Sid 2 (9) INNEHÅLLSFÖRTECKNING AFA ALLMÄN ORIENTERING
Läs mer2015-03-11 GR Utbildning Anne-Li Drath
Projekt IT-stöd en förstudie som syftar till att inventera och analysera behoven av och inom ett administrativt verktyg för vuxenutbildning inom Göteborgregionen. 2015-03-11 GR Utbildning Anne-Li Drath
Läs merTrots denna brist var GANTT-schema-tekniken den mest använda fram till mitten av 1950- talet,
Tidplaner GANTT-schema När det gäller att ta fram tidsplaner för ett projekt är en av de vanligaste och också mest användbara metoderna det så kallade GANTT-schemat. Det är ett stapeldiagram som representerar
Läs merProjekt som arbetsform
Innehåll Olika slags projekt Projektmodeller Planeringsmodeller 1 En föränderlig värld Människor idag vill vara med och påverka sin situation Delaktighet i verksamheten Ökad konkurrens Osäkerhet på marknaden
Läs merByggandets Kontraktskommitté
Byggandets Kontraktskommitté Formulär 1/04 upprättat av Föreningen Byggandets Kontraktskommitté (BKK) och anpassat till AB 04 ENTREPRENADKONTRAKT (AB 04) FAST PRIS Detta formulär är avsett att användas
Läs merFörslag till AF-texter avseende avfallshantering i en rivningsentreprenad
Bilaga 7 Förslag till AF-texter avseende avfallshantering i en rivningsentreprenad Denna bilaga innehåller förslag till AF-texter för att uppfylla branschnorm. Föreslagna AF-texter ska anpassas till det
Läs merExamensarbete Verklighetsbaserat utvecklings- och projektarbete - Automationsteknik med mekatronik
Examensarbete 2018 Mål och innehåll Kursen skall ge färdighet i och erfarenhet av utvecklings- och projektarbete. Kursen skall ge praktisk erfarenhet genom ett tekniskt utvecklingsprojekt som skall genomföras
Läs merLektion 3 Projektplanering (PP) Fast position Projektplanering
Lektion 3 Projektplanering (PP) Rev. 201510-06 HL Fast position Projektplanering Innehåll Nivå 1: Grundbegrepp (PP1.1) Aktivitetsnätverk (kritisk väg) (PP1.2)* Nivå 2: Planering av produktlansering (deterministiska
Läs merProjekteringsprocessen
Skapat av (org) Dokumentdatum Version Vectura 2010-09-14 0.1 Ev. dokumentid Antal sidor Antal bilagor 13 3 Fastställt av, (org) Trafikverket Dokumenttitel Projekteringsprocessen Toppdokument Projekteringsprocessen
Läs merResursplanering. Tieto PPS AH152, 2.0.0, Sida 1
Sida 1 , syfte Att balansera kalkylerat behov av resurser mot tillgång på resurser över tiden belägga projektets resurser optimalt minimera flaskhalsar och/eller obelagda resurser Under förberedelsefasen
Läs merAdministrativa föreskrifter AF AMA
Administrativa föreskrifter AF AMA Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I AF
Läs merUppföljning, portfölj
Sida 1 Uppföljning, syfte En samlad bild av portföljstatus ger underlag för portföljprioritering möjlighet att optimera resursallokeringen framförhållning när det gäller framtida resursbehov tidiga varningar
Läs mer
