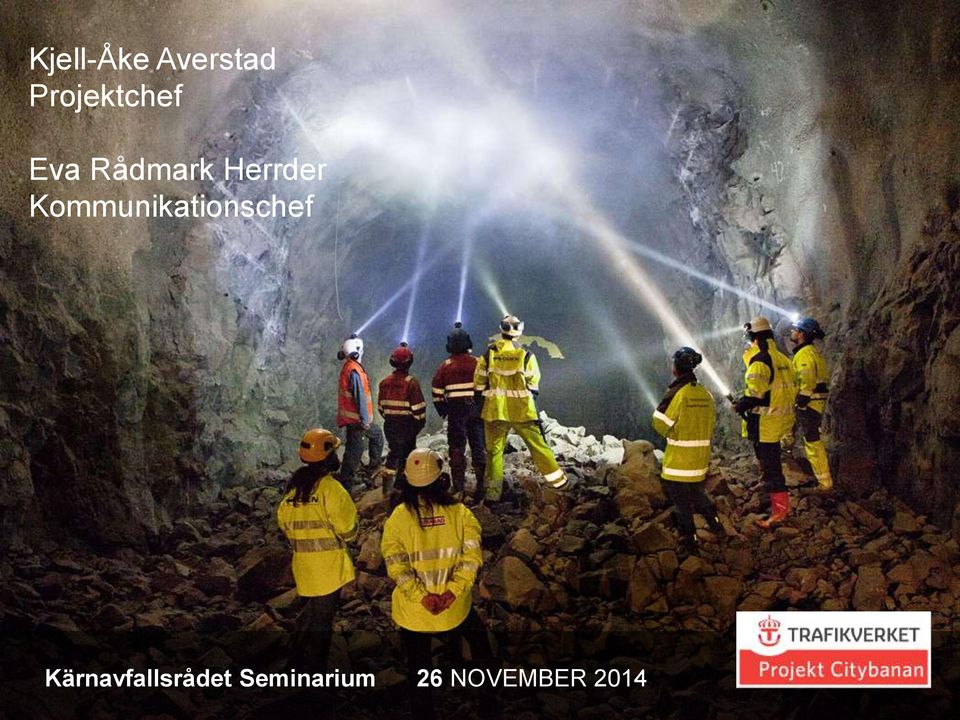

1 Kjell-Åke Averstad Projektchef Eva Rådmark Herrder Kommunikationschef Kärnavfallsrådet Seminarium 26 NOVEMBER 2014
2 Agenda Varför Citybanan Vad är Citybanan Hur leder o styr vi projektet Kommunikation Nuläget Utmaningar Framgångsfaktorer, organisation Några reflektioner
3 1871
4
5

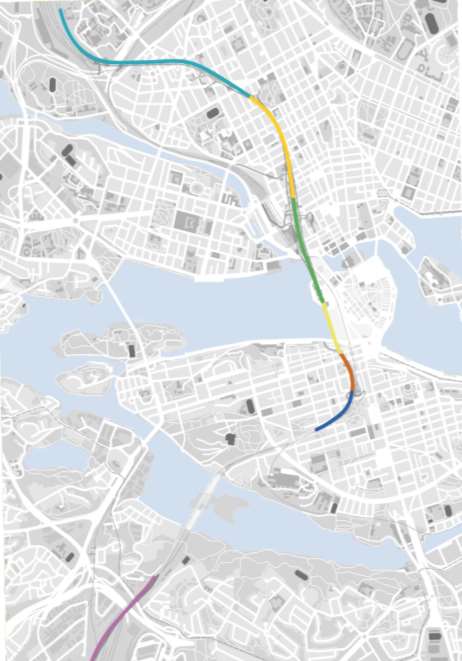

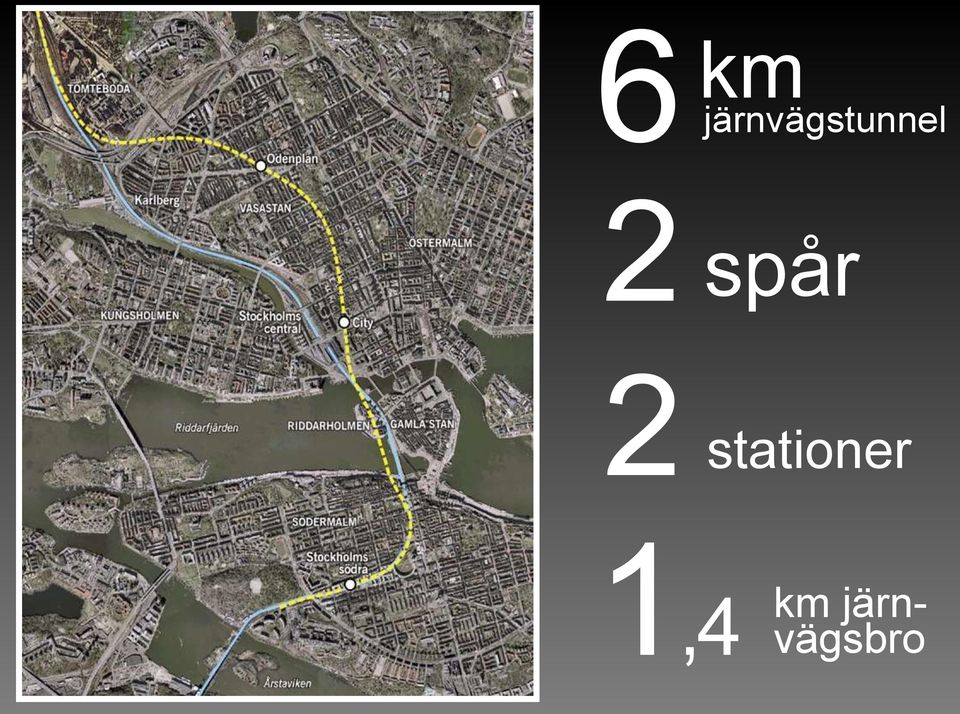

6 6 km järnvägstunnel 2 spår 2 stationer 1,4 km järnvägsbro
7

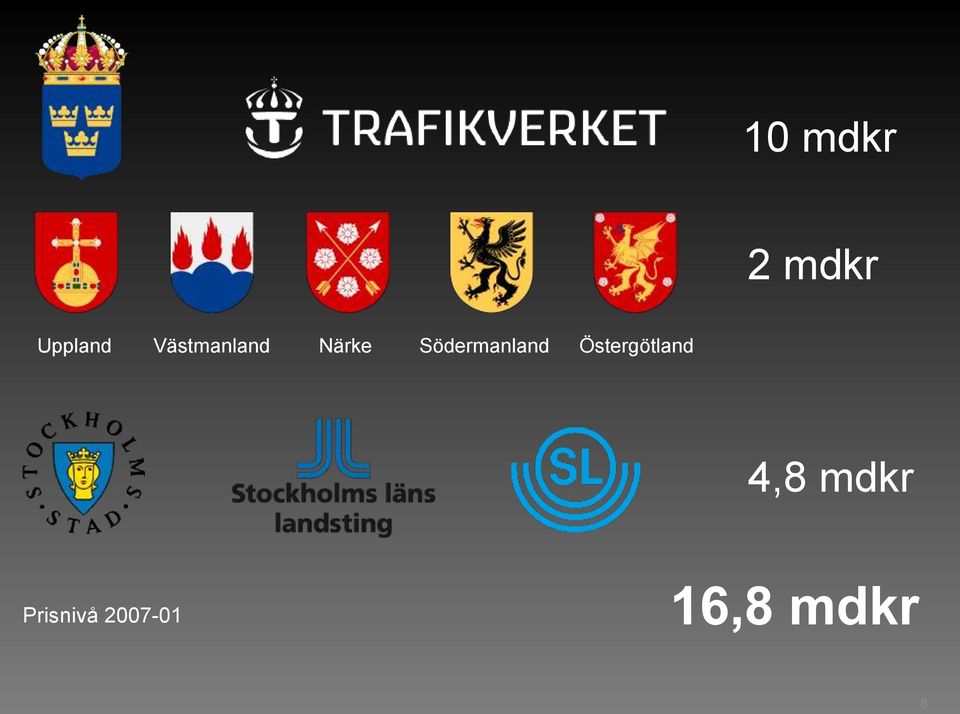

8 10 mdkr 2 mdkr Uppland Västmanland Närke Södermanland Östergötland 4,8 mdkr Prisnivå ,8 mdkr 8

9 Projektplan Budget o Tidplan Idag
10
11 PROJEKT- PLAN PROJEKTHANDBOK GENOMFÖRANDEPLANER DELPROJEKT STATIONER DRIFTSÄTTNING SÖDER JÄRNVÄG
12

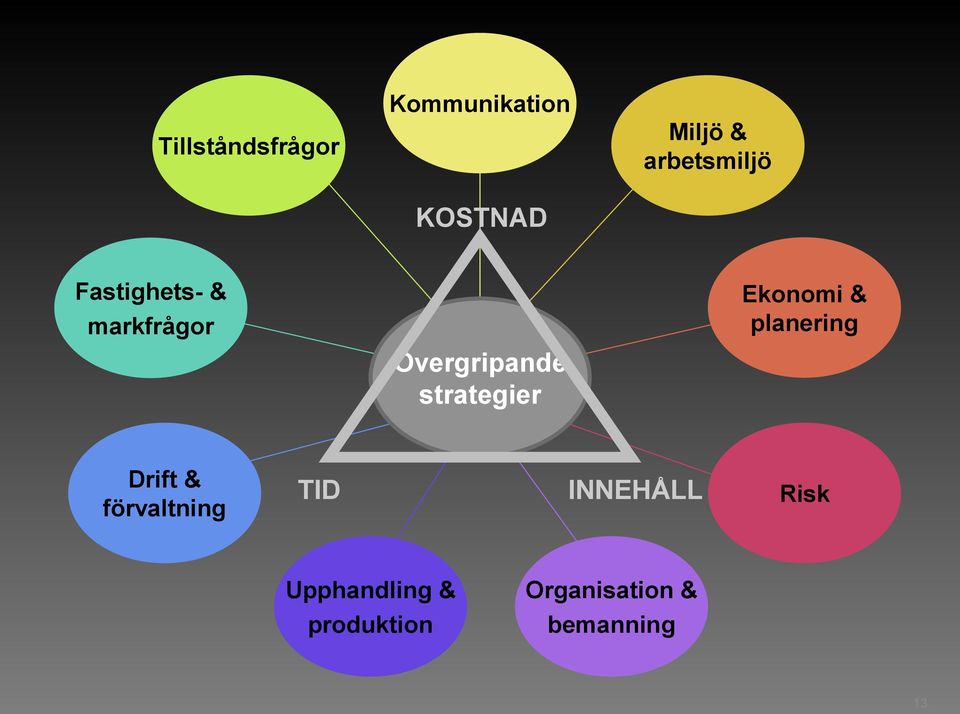

13 Tillståndsfrågor Kommunikation KOSTNAD Miljö & arbetsmiljö Fastighets- & markfrågor Övergripande strategier Ekonomi & planering Drift & förvaltning TID INNEHÅLL Risk Upphandling & Organisation & produktion bemanning 13
14 Projekt är människor
15

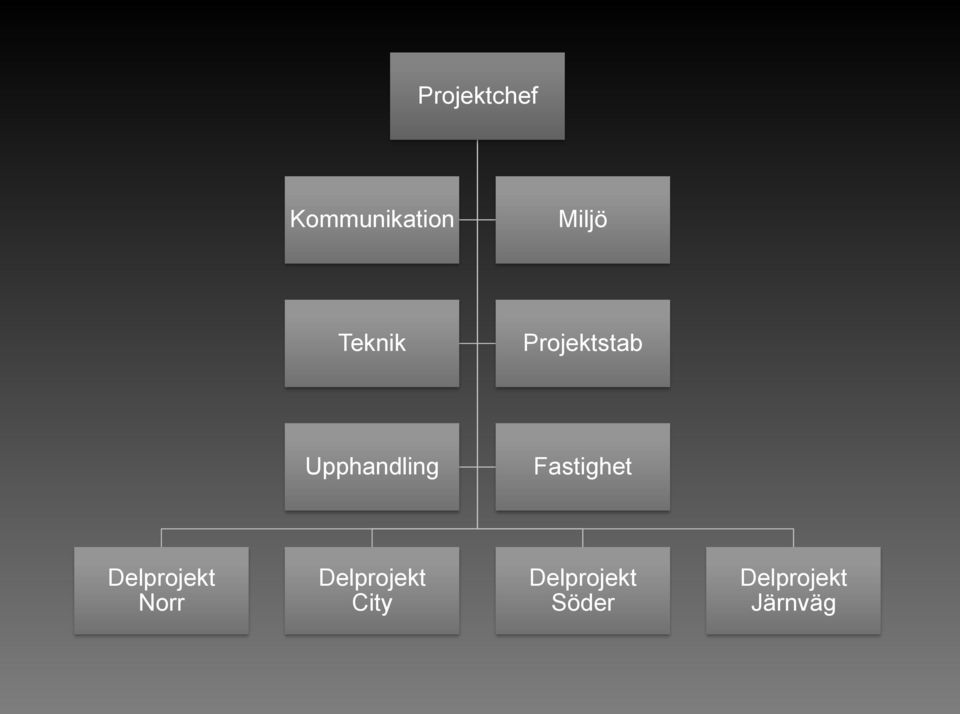

16 Projektchef Kommunikation Miljö Teknik Projektstab Upphandling Fastighet Delprojekt Norr Delprojekt City Delprojekt Söder Delprojekt Järnväg

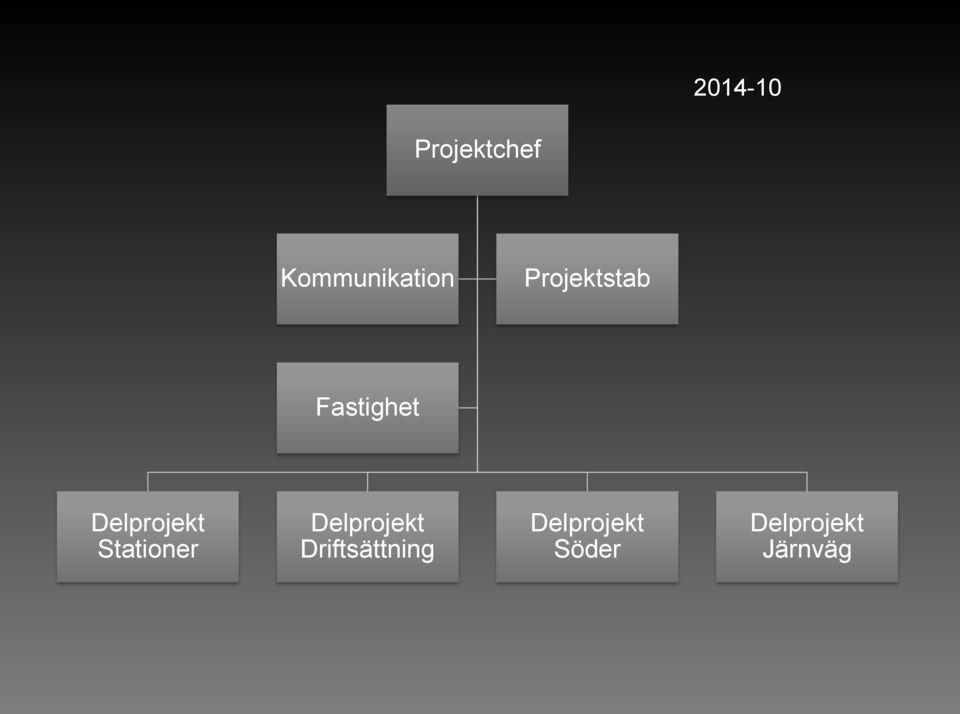

17 Projektchef Kommunikation Projektstab Fastighet Delprojekt Stationer Delprojekt Driftsättning Delprojekt Söder Delprojekt Järnväg
18

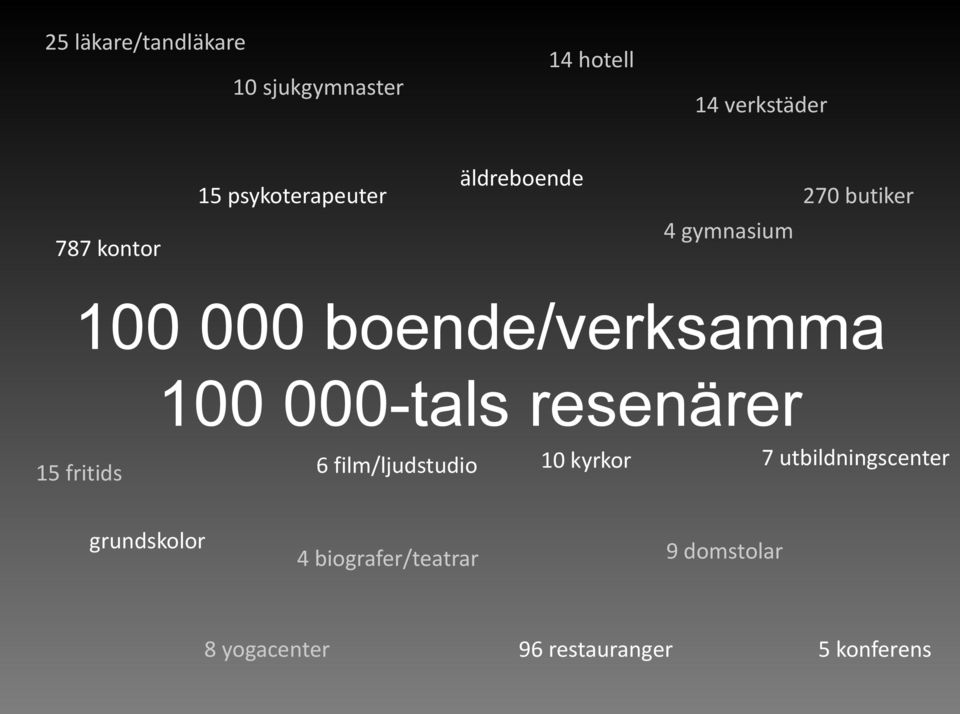

19 25 läkare/tandläkare 10 sjukgymnaster 14 hotell 14 verkstäder 15 psykoterapeuter äldreboende 270 butiker 787 kontor 4 gymnasium boende/verksamma tals resenärer 15 fritids 6 film/ljudstudio 10 kyrkor 7 utbildningscenter grundskolor 4 biografer/teatrar 9 domstolar 8 yogacenter 96 restauranger 5 konferens
20
21 21
22 22
23 Kommunikation i Citybanan Kommunikationschef Eva Rådmark Herrder
24 25 läkare/tandläkare 10 sjukgymnaster 14 hotell 14 verkstäder 15 psykoterapeuter äldreboende 270 butiker 787 kontor 4 gymnasium tals boende, verksamma och resenärer 15 fritids 6 film/ljudstudio 10 kyrkor 7 utbildningscenter grundskolor 4 biografer/teatrar 9 domstolar 8 yogacenter 96 restauranger 5 konferens
25 Acceptans hos boende och verksamma
26 KOMMUNIKATIVA UTMANINGAR Få acceptans hos närboende och verksamma Att vara i rätt tid med informationen i samarbete med våra entreprenörer Att hålla politiker lugna och nöjda Se till att samarbetet med SL, staden och landstinget ska fungera Klara att arbeta i närheten av SLs trafik utan att resenärerna klagar 26
27 KOMMUNIKATIVA FÖRUTSÄTTNINGAR Förståelsen och intresset för kommunikationens betydelse i organisationen är stor Som flest har 11 personer jobbat med bara kommunikationsfrågor Kommunikationsfrågorna är reglerade i våra avtal med entreprenörerna Projektchefen lyfter hela tiden fram kommunikationen som en viktig framgångsfaktor för projektet 27
28 HUR VI VILL UPPFATTAS Vi ska vara nära och personliga Vi ska vara professionella Vi ska ge rätt information i rätt tid Vi ska vara proaktiva 28
29
30
31

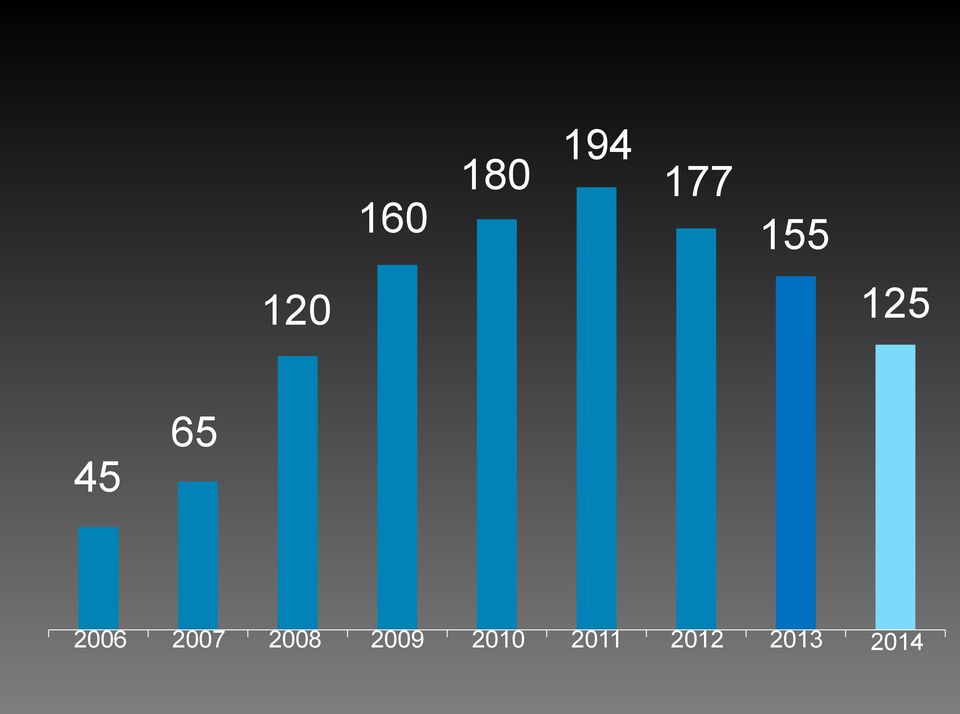

32 Olyckor som lett till minst en dags frånvaro

33 Stockholm Odenplan
34
35

36 Stockholm City
37 Sommarstoppet 25 juni 22 oktober 2012
38 Ny permanent spårbro för Blå linjen

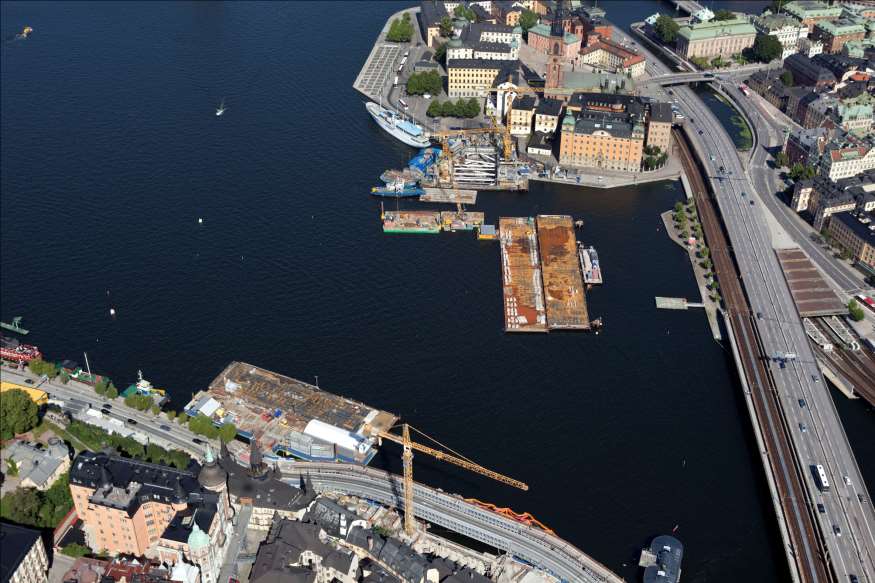

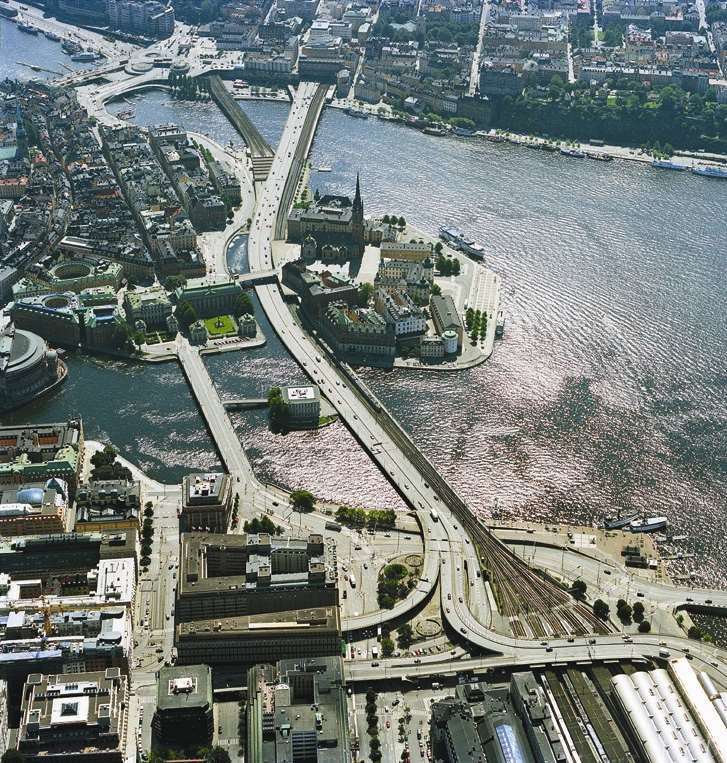

39 Riddarholmen
40
41

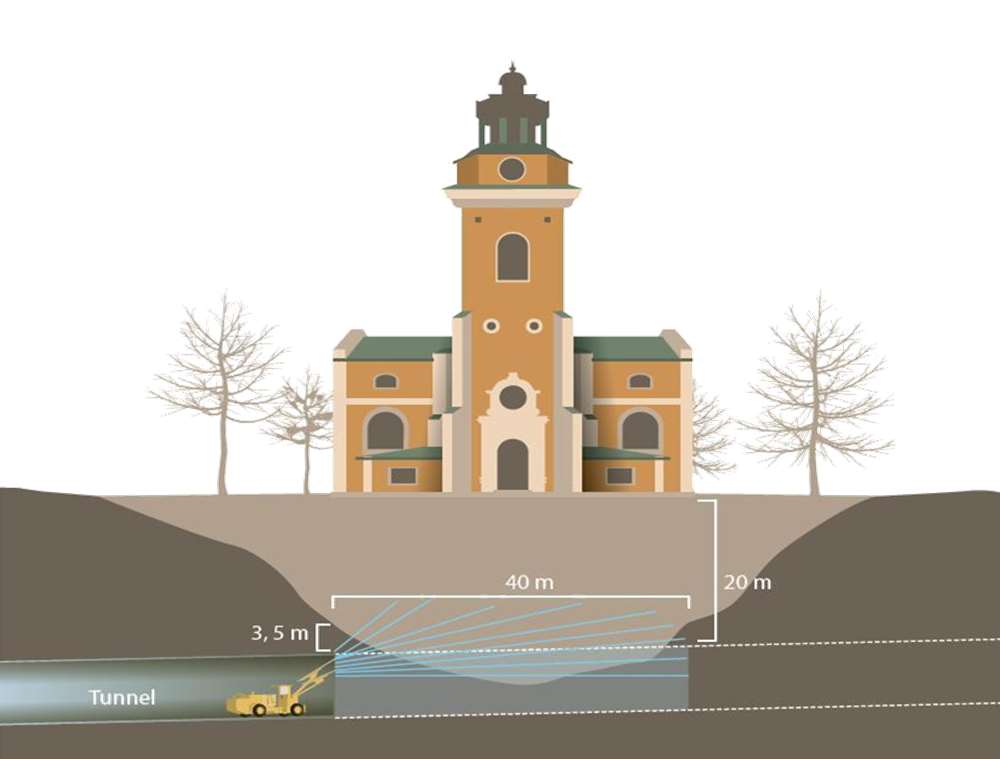

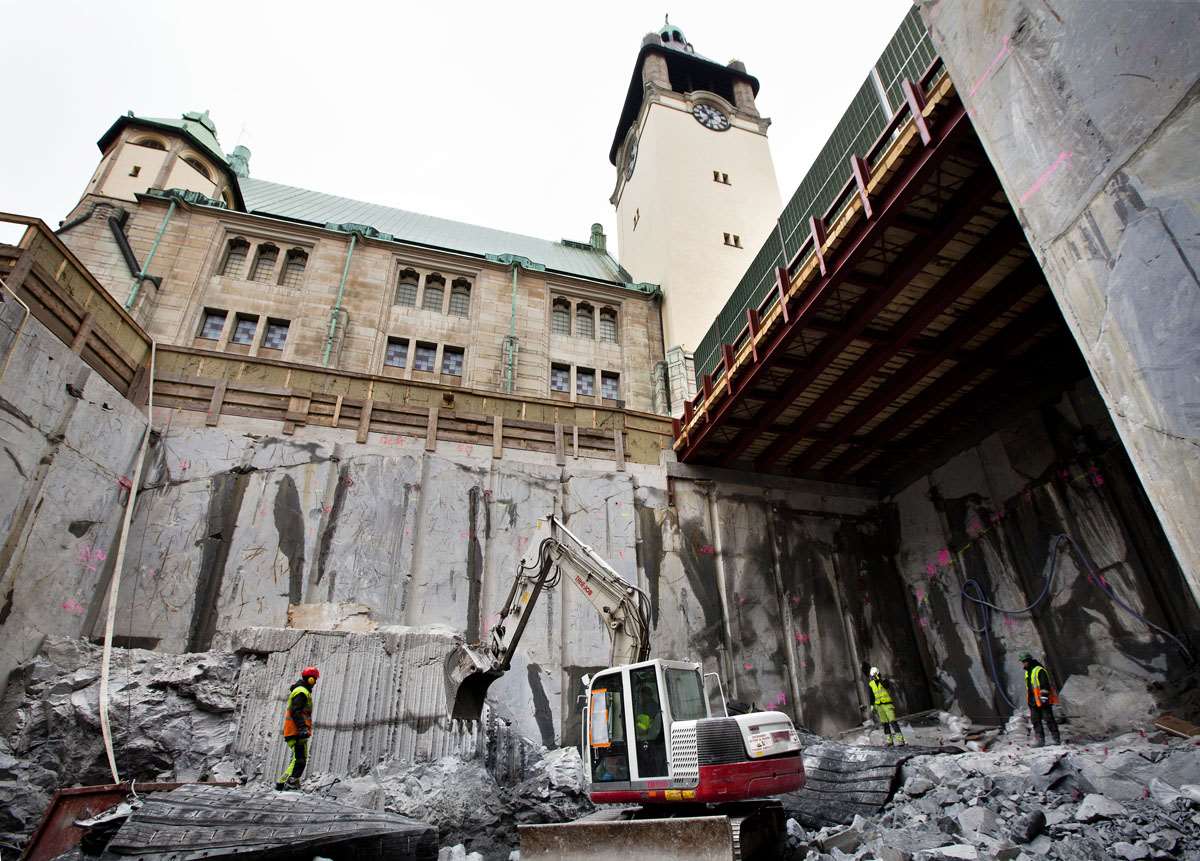

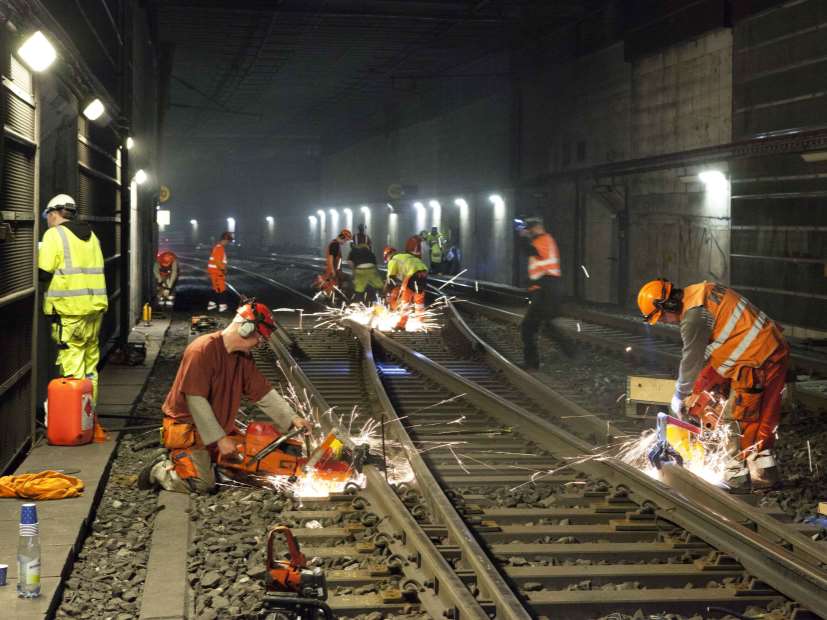

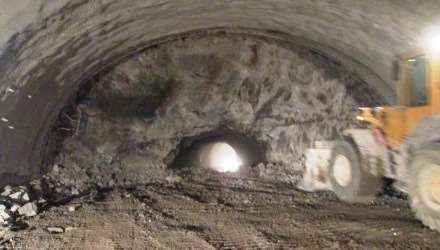

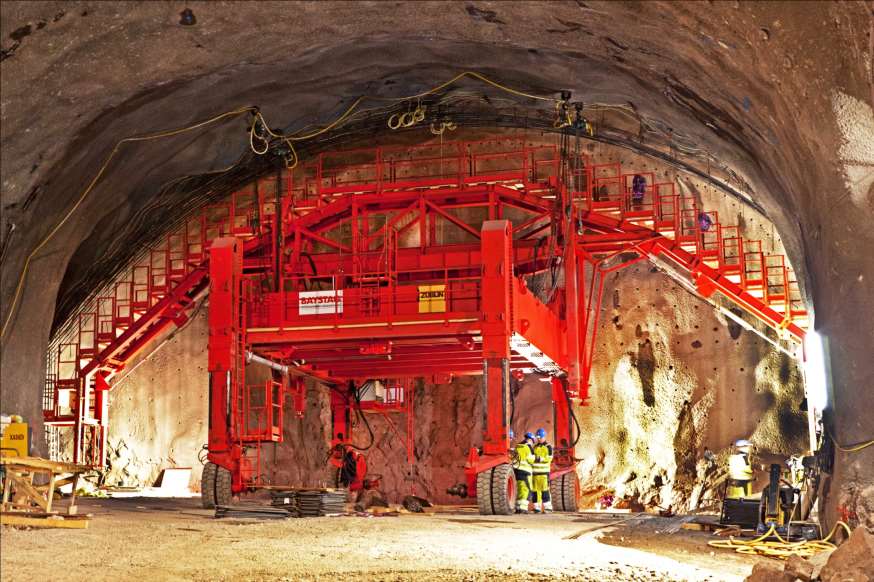

42 Avloppstunneln Hornsgatan Tunnelinslag Mariaberget Maria Magdalena kyrka Liten bergtäckning Tunnelinslag hyreshus Sänktunneln Tekniktunnel Tunnelbanan
43 43
44
45
46
47 BERGUTTAG [m 3 ] 99,9%
48 BETONGGJUTNING [m 3 ] 92%
49 INSTALLATIONER 50%
50 JÄRNVÄG 60%
51 TOTALT PRODUCERAT [SEK] 80%
52 DISPOSITION AV PROJEKTRESERVEN [SEK] 75%
53 Kvartalsfilm maj-augusti 2014
54
55
56
57
58 Det går bra
59 8. Kvalitet 9. Personal 7. Kostnader 10. Kommunikation 6. Tider 11. Risker 5. Omfattning 12. Upphandling 4. Integration 59
60 Några viktiga frågor Behålla den tillräckliga acceptansen Hålla ihop projektledningsorganisationen Kulturhistoriska byggnaderna De tekniska utmaningarna Samarbetet med parterna Installationsentreprenaderna Logistiken Arbetsmiljön o säkerheten Driftsättningen Färdigställandet och Överlämnandet Slutdokumentationen. Bibehålla engagemanget, ha kul
61 3 projektmilstolpar 97 delprojektmilstolpar 95 kontraktsmilstolpar december Överlämnande juni klart för driftsättning Tester och provning provdrift reservtid
62 Några områden med utmaningar och några reflektioner
63 Förstudie/JU/JP har gått bra Miljödomarna stora överraskningar, nu under kontroll Kulturhistoriska byggnaderna mycket arbete & dialog, sätter standard 3D fastighetsbildning gått bra, ersättningsfrågan viktig Skador stora förberedelser, ser bra ut Entreprenader lyckade strategier, stora utmaningar, kräver närhet Säkerheten, Arbetsmiljön vi gör väldigt mycket bra, men ändå har vi drabbats hårt
64 Generellt Stora projekt kräver stort engagemang över lång tid Viktigt att ha kontinuitet Projektarbetsformen är effektiv En tydlig uppdragsgivare Ett tydligt projektuppdrag
65 Olika skeden kräver olika kompetens Tidiga skeden, Planeringsskede Byggskedet Driftsättning, Överlämnande Kan vara olika uppdrag, tydligt i varje skede
66 Uppdragsgivaren, Huvudmannens intressen och förmåga Har huvudmannen tillräcklig erfarenhet Med många stora projekt så finns viljan/möjligheten till administrativ samordning Undvik komplexa matrisorganisationer Ta inte kål på projektarbetsformen
67 Projektledningen Det är ett team Med en tydlig och närvarande ledning Fullt fokus på uppdraget Måste ha mandat Behöver stöttning
68 Organisation, mer än struktur Hur ska vi arbeta i projektet Kommer från många (företags-)kulturer Bygg upp ett gemensamt arbetssätt Implementera det Certifiera gärna projektet Kommunikationen, internt och externt Fokus på uppdraget, tydlig målstyrning, resultat Tydligt ledarskap, men också med stor flexibilitet
69 Citybanan som exempel Tydligt genomförandeansvar för delprojekten Annan organisationsstruktur i tidigare skede Strukturen förändras efter behov, för optimal framdrift Bemanning med rätt kompetens, en blandning av anställda och konsulter Alla projektmedarbetare ska känna stor tillhörighet och lojalitet Anlitade stödfunktioner ska ha tydliga uppdrag Avvecklingsplan upprättas i god tid Säkra kompetensen ända till projektavslutet

70 STUVA priset Berlin december 2011
71
72
Välkommen till projekt Citybanan. 16 april 2015 Eva Rådmark Herrder Kommunikationschef
Välkommen till projekt Citybanan 16 april 2015 Eva Rådmark Herrder Kommunikationschef 1871 Två spår 1871 10 tåg/dygn 2015 550 tåg/dygn Pendeltågstrafiken Citybanan Två Dubbel nya stationer: kapacitet
Läs merAtt skapa öppenhet, förtroende och engagemang genom partnering
Att skapa öppenhet, förtroende och engagemang genom partnering Norrströmstunneln, Citybanan Stockholm Lena Furuhovde, Kristian Hallin 2011-03-04 NCC Construction Sverige AB 1 Vilka effekter har partnering
Läs merDärför blev miljöprövningen av Citytunneln framgångsrik
Miljöbalksdagarna 21 mars 2013 Därför blev miljöprövningen av Citytunneln framgångsrik Wollmar Hintze, VD, Tekn dr Hintze Miljöteknik AB (tidigare Miljöchef på Citytunnelprojektet i Malmö) Wollmar Hintze,
Läs merProjekt Citybanan. Jesper Niland, projekteringsledare
Projekt Citybanan Jesper Niland, projekteringsledare 1871 2 2010-11-16 Två spår 1871 10 tåg/dygn 2010 550 tåg/dygn 3 2010-11-16 4 2010-11-16 Citybanan 6 km lång tunnel för pendeltågstrafik Dubblerar spårkapaciteten
Läs merBaneseminar Multiconsult 2014-01-30. Upphandling Entreprenaden Samverkan Kontraktet Erfarenheter. Björn Kruse Upphandlingschef Projekt Citybanan
Baneseminar Multiconsult 2014-01-30 Upphandling Entreprenaden Samverkan Kontraktet Erfarenheter Björn Kruse Upphandlingschef Projekt Citybanan 6 km railway tunnel 2 tracks 2 stations 1,4 km railway bridge
Läs merAtt bygga ett kraftvärmeverk i ett kraftvärmeverk. Miljardprojektet Förnyelsen Block 6 Magnus Eriksson och Fredrik Ölvebo
Att bygga ett kraftvärmeverk i ett kraftvärmeverk. Miljardprojektet Förnyelsen Block 6 Magnus Eriksson och Fredrik Ölvebo AO Värme AO Vatten AO Service AO Elhandel AO Kraft AO Energitjänster Support Elnät
Läs merTre minuter om Citybanan. pendeltågstunneln som gör livet enklare och grönare
Tre minuter om Citybanan pendeltågstunneln som gör livet enklare och grönare 1. Bra för dig Din genväg i vardagen Förseningar och trängsel i tågtrafiken beror på att dagens järnvägsspår i Stockholm inte
Läs merUFV 2014/1186. Arbetssätt Projektplan. Fastställd av universitetsdirektören Reviderad
UFV 2014/1186 Arbetssätt 2020 Fastställd av universitetsdirektören 2014-10-17 Reviderad 2014-12-18 Innehållsförteckning Bakgrund 3 Mål för projektet 3 Övergripande mål 3 Projektmål 3 Initiering 3 Genomförande
Läs merLäkarbemanning psykiatri oberoende av hyrläkare
Läkarbemanning psykiatri oberoende av hyrläkare Martin Rödholm Överläkare psykiatri, Med.Dr. SKL, Uppdrag Psykisk Hälsa 2015 2015-05-20 SR Ekot 2015-01-07 Varför läkarbemanning oberoende av hyrläkare?
Läs merVem ska man välja som byggpartner?
DET ÄR VI SOM BYGGER. Vem ska man välja som byggpartner? En medelstor aktör i Stockholm. Ett alternativ på din lista. I Sverige fanns det 2010 enligt svenskt Näringslivs Ekonomifakta 81 449 företag inom
Läs merTrafikkontoret Bilaga 11 Sida 1 (12) Strategi för hantering av projekt på trafikkontoret
Sida 1 (12) Strategi för hantering av projekt på trafikkontoret Sida 2 (12) Innehållsförteckning Strategi för hantering av projekt på trafikkontoret... 1 1. Varför behövs det en strategi för hur projekten
Läs merA. Genomförande- och anskaffiiingsbeslut för SL:s investeringar i projekt Citybanan
Stockholms läns landsting Trafiknämnden Handläggare: Johan von Schantz 08-686 3788 TJÄNSTEUTLÅTANDE Datum Identitet 1 ( 4 ) 2012-10-02 TN 1210-0206 STYRELSESAMMANTRÄDE ÄRENDE NR 201JHO- 16 A. Genomförande-
Läs merKontaktuppgifter E_post: lars.sandholm@prokomp-projekt.se Mobil: 0703 78 43 75 Adress: Bennebolsgatan 34, 163 50 Spånga
CURRICULUM VITAE Namn Lars Sandholm Kontaktuppgifter E_post: lars.sandholm@prokomp-projekt.se Mobil: 0703 78 43 75 Adress: Bennebolsgatan 34, 163 50 Spånga Nationalitet Svensk Födelseår 1960 Utbildning
Läs merPlan för kommunikation
Bilaga 2 Sida 1 (9) Dokumentnamn P0-SD-5011 Ansvarig part Konstruktör Eva Rosman Version 1.0 Versionsdatum 2016-02-29 Plan för kommunikation Projektledning/Kommunikation Fördjupande dokument GODKÄND 2016-02-29
Läs merBilaga A Uppdragsavtal tillika ägardirektiv
Bilaga A Uppdragsavtal tillika ägardirektiv Uppdragsavtal träffat mellan å ena sidan de regionala kollektivtrafikmyndigheterna i Stockholm, Södermanland, Uppsala, Västmanland, Örebro och Östergötlands
Läs merProjektplan för avfallsplanearbete SÖRAB
Vårt datum 2007-05-30 Vår referens Leif Lundin Projektplan för avfallsplanearbete SÖRAB Innehållsförteckning 1 Mål och förutsättningar...2 1 Mål och förutsättningar...2 2 Organisation...2 2.1 Inledning...2
Läs merFairtrade City. Jönköping är en PROGRAM FÖR FAIRTRADE CITY JÖNKÖPING 2015 2018
Jönköping är en Fairtrade City PROGRAM FÖR FAIRTRADE CITY JÖNKÖPING 2015 2018 Antaget av kommunstyrelsen 2015- Fairtrade City är en diplomering till kommuner som engagerar sig för rättvis handel och etisk
Läs merVästlänken Sammanträde med Samhällsbyggnadsrådet. SGU Hydrogeologi
Västlänken Sammanträde med Samhällsbyggnadsrådet SGU Hydrogeologi 2017-03-22 Cirka 8 km dubbelspårig järnväg. Drygt 6 km i tunnel genom centrala Göteborg. För pendeltåg och regiontåg. Tre nya stationer
Läs merProjekt Göteborg Borås Sara Distner, projektchef
Projekt Göteborg Borås Sara Distner, projektchef 1 Höghastighetsjärnväg mellan Västsveriges två största städer 2 En ny generation järnväg Stora behov av att öka kapaciteten på järnvägen i södra Sverige
Läs merVi bygger fyra spår mellan Lund och Arlöv
Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.
Läs merMagnus Lundberg Projektchef, E4 Sundsvall
Magnus Lundberg Projektchef, E4 Sundsvall E4 Sundsvall En ny väg. 1000 nya möjligheter. Struktur Innehåll: a. E4 Sundsvall nya affärsformer b. Upphandling c. Granskning d. Verifiering e. Godkännande f.
Läs merHela byggprocessen. verktyg för att säkerställa att byggprojekten utförs så. effektivt som möjligt och uppfyller samtliga ställda mål.
Byggprocessen På Higabgruppen värderar vi kundnytta och långsiktighet högt och vi vill bygga och förvalta fastigheter som erbjuder god kvalitet och god funktion för kunden. Hela byggprocessen Kostnader
Läs merAgenda 2030-arbetet i Härryda
Agenda 2030-arbetet i Härryda Uppdrag - Agenda 2030 För oss i den politiska majoriteten är Agenda 2030 Globala mål för hållbar utvecklig viktigt. För att nå bästa möjliga måluppfyllelse i detta arbete
Läs merOmbyggnad av Brodepån Start hösten 2013 Klar hösten 2015
Foto: Olof Thiel Ombyggnad av Brodepån Start hösten 2013 Klar hösten 2015 Foto: SL Stockholm växer och fler behöver åka kollektivt ETT STEG PÅ VÄGEN ÄR ATT BYGGA UT PENDELTÅGSTRAFIKEN Arbetet med att förstärka
Läs merVi bygger fyra spår mellan Lund och Arlöv
Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.
Läs merCirka 8 km dubbelspårig järnväg, drygt 6 km i tunnel, genom centrala Göteborg. Tre nya stationer i staden vid Göteborg central, Haga och Korsvägen.
. 1 2014-05-22 9.00 Välkommen. Västlänken vad är det? Vad gör vi nu? Ledning och styrning av uppdragen. Förfrågningsunderlagen. Så här går upphandlingen till. Frågor? Ca 11.00 Avslut. 2 2014-05-22 3 2014-05-22
Läs merVår tillämpning av renodlad beställarroll
Vår tillämpning av renodlad beställarroll Vi värderar, utvärderar och gör aktiva val och vi använder våra affärsformer på ett proffsigt sätt. Grunden i våra affärer är entreprenader och konsultupphandlingar
Läs merSlutrapport för projekt Etablering av Servicecenter Sörmland
SLUTRAPPORT 1 (7) Slutrapport för projekt Etablering av Servicecenter Sörmland Innehåll Sammanfattning beskrivning värde (uppnått jämfört med förväntat) resultat jämfört med projektmål Erfarenheter och
Läs merINCOORDS RESULTATGARANTI. Incoords arbetsmodell INFUTURE ger dig säkerhet i tid, funktion och kostnad.
INCOORDS RESULTATGARANTI Incoords arbetsmodell INFUTURE ger dig säkerhet i tid, funktion och kostnad. INFUTURE: Projektorienterad och unik arbetsmodell som ger dig resultatgaranti. Det som gör arbetsmodellen
Läs merStyrande dokument beslutat av GD. Kulturarv STATENS FASTIGHETSVERK
Styrande dokument beslutat av GD 2(11) Styrande dokument innehåller: Policy spolicy Krav och råd Vårdprogram Slottsarkitekt spolicy (11) spolicy SFV:s kulturarvspolicy beskriver hur vi ser på vårt uppdrag
Läs merMöjliga åtgärder för ekonomi i balans
Möjliga åtgärder för ekonomi i balans Projekt 20 miljoner kronor Utifrån uppdraget från kommunfullmäktige i juni 2018 April 2019 Dagens agenda Inledning och bakgrund Vad är projekt 20 miljoner kronor?
Läs merDialog ger bättre offentliga affärer! Sebastian Nordgren Inköpschef
Dialog ger bättre offentliga affärer! Sebastian Nordgren Inköpschef Nackabor: Arbetsplatser: Arbetslöshet: Bostäder: Företag: Kommunbudget: Politisk majoritet: Kommunyta: Kustlinje: Grönyta: 101 220 36
Läs merVi bygger fyra spår mellan Lund och Arlöv
Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.
Läs merInnovationssluss 2.0. Resultat av projektet
Innovationssluss 2.0 Resultat av projektet 1. Bakgrund Projektet Innovationssluss 2.0 startade 2016 som ett samverkansprojekt mellan Region Örebro län, Almi företagspartner Mälardalen, Region Västmanland
Läs merUtvecklingsprojekt Värtan
Till Styrelsen för Stockholms Hamn AB Utvecklingsprojekt Värtan Projektrapport 2015, T0 2015-02-10 1 Projektchefens sammanfattning 1.1 Väsentligt gällande projektverksamheten sedan föregående rapport (september
Läs meromfattar byggnader, kontor, bostäder, andra hus, industrianläggningar vägar, broar, järnvägar.
Entreprenad Vad menas med entreprenad? åtagande av ett företag (entreprenören), till ett i förväg uppgjort pris, att för beställare utföra visst större arbete eller leverans, särskilt avseende byggnad
Läs merKUM-projektet. Kvalitetsnätverket GR 2010-05-07
KUM-projektet Kvalitetsnätverket GR 2010-05-07 Kungsbackamodellen P O L I T I K KF/ KS N Ä M N D MÅLKEDJAN Anger vad som ska uppnås Vision Kommunfullmäktiges prioriterade mål Ca 30 Nämndens resultatmål
Läs mer1(6) Titel: Projektdirektiv. Projekt: fastighetsbolag Idnr: Siffor. Delprojekt: Idnr: Siffor Beställare: Jan Darrell, kommunchef.
1(6) Titel: Projektdirektiv Projekt: fastighetsbolag Idnr: Siffor Delprojekt: Idnr: Siffor Beställare: Jan Darrell, kommunchef Projektledare: Extern. Version: 0.3 Skriven av: Jan Darrell, kommunchef Datum:
Läs merMetodstöd www.informationssäkerhet.se 2
Projektplanering www.informationssäkerhet.se 2 Upphovsrätt Tillåtelse ges att kopiera, distribuera, överföra samt skapa egna bearbetningar av detta dokument, även för kommersiellt bruk. Upphovsmannen måste
Läs merProjektledning inom bygg
Projektledning inom bygg kunskap utveckling inspiration Så förbättrar du ekonomistyrningen i byggprojekten! Hur kan du bättre effektivisera din projektledning? Entreprenadrätt för projektledare AB 04 och
Läs merVISST GÅR DET ATT FÖRBÄTTRA PLAN- OCH TILLSTÅNDSPROCESSEN FÖR INFRASTRUKTURPROJEKT
ID: 13115 VISST GÅR DET ATT FÖRBÄTTRA PLAN- OCH TILLSTÅNDSPROCESSEN FÖR INFRASTRUKTURPROJEKT Sammanfattning Therese Vestin och Torkel Öste 2016-11-14 SAMMANFATTNING Det tar alltför lång tid från idé till
Läs merTjänsteskrivelse Styrgrupp för projektet intensivstöd för ökad självständighet
VALLENTUNA KOMMUN TJÄNSTESKRIVELSE FÖRVALTING 2015-01-22 DNR SN 2015.011 TORBJÖRN NYQVIST SID 1/1 TORBJORN.NYQVIST@VALLENTUNA.SE SOCIALNÄMNDEN Tjänsteskrivelse Styrgrupp för projektet intensivstöd för
Läs merProjektplan e-beställning delprojekt 5. Projekt: Införande av e-beställning Delprojekt 5: Införande av nya beställningsrutiner och beställarstruktur
IT-avdelningen/systemenheten 2013-10-11 Projektplan e-beställning delprojekt 5 Projekt: Införande av e-beställning Delprojekt 5: Införande av nya beställningsrutiner och beställarstruktur Projektledare:
Läs merFörslag till organisation av kommunstyrelseförvaltningen
1 (9) Förslag till organisation av kommunstyrelseförvaltningen 2011-02-21 (ändrad 2011-03-09 punkt 5.2 och 5.3) Innehållsförteckning 1 Sammanfattning...3 2 Bakgrund...3 3 Kommunstyreselförvaltningens uppdrag
Läs merÅrsrapport för 2015. Februari 2016 TRV 2015/41258
Årsrapport för 2015 Beträffande avtal om finansiering och medfinansiering av utbyggnad av tunnelbanan samt ökad bostadsbebyggelse i Stockholms län enligt 2013 års Stockholmsförhandling. Rapport 2015:3
Läs merSTRATEGISK PÅVERKAN. Bilaga 3. Grunden. Tre delar leder till målet. Sidan 1 av 6
Sidan 1 av 6 Bilaga 3 STRATEGISK PÅVERKAN Grunden Tillsynsutveckling i Väst har med hjälp av bland annat projektets referensgrupp identifierat ett antal viktiga faktorer för strategiskt påverkansarbete.
Läs merRAMAVTAL 6 STORSTAD STOCKHOLM BILAGA 2 SPECIFIKATION INKLUSIVE TIDPLAN
RAMAVTAL 6 STORSTAD STOCKHOLM BILAGA 2 SPECIFIKATION INKLUSIVE TIDPLAN RAMAVTAL 6 STORSTAD STOCKHOLM BILAGA 2 SPECIFIKATION INKLUSIVE TIDPLAN 1 Storstad Stockholm De objekt som ger nyttor till Stockholms
Läs merVästlänken - en del av Göteborgs framtid
- en del av Göteborgs framtid Bakgrund Göteborgs lokala arbetsmarknad ska växa med över en halv miljon människor till år 2020 Göteborgs centrala delar, regionens kärna, stärks med fler arbetsplatser, fler
Läs merRapport Ekokompetens för beslutsfattare Diarienummer: /11 Projektnummer: 384
Rapport 2011 Ekokompetens för beslutsfattare Diarienummer: 19-13901/11 Projektnummer: 384 Ekokompetens för beslutsfattare Diarienummer: 19-13901/11 Projektnummer: 384 Rapport för stöd till insatser på
Läs merEnergi- och MiljöcenterTM
Energi- och MiljöcenterTM S O B A C K E MÅNADSRAPPORT December 2018 N 1 Projektstatus för månaden Manstyrkan på site har varit ca 200. Bemanningen kommer att minska successivt. En arbetsplatsolycka har
Läs merStockholms låns Förvaltning för utbyggd tunnelbana
Stockholms låns Förvaltning för utbyggd tunnelbana g Ankom Stockholms läns landsting 2015-10- 2 6 Dnr. TJÄNSTEUTLÅTANDE FUT 1506-0086 Landstingsstyrelsens arbetsutskott Månadsrapport 2015 september månad
Läs merEtt konsultbolag i elkraftbranschen
Ett konsultbolag i elkraftbranschen är ett framåtsträvande konsultföretag med inriktning på elnätsbyggnation. Vårt mål är att vara den naturliga samarbetspartnern och att kunden känner ett mervärde i att
Läs merRevisorerna i Skurups kommun. Revisionsstrategi. November 2011 Anmäld kommunfullmäktige 2011-12-12 290
Revisorerna i Skurups kommun Revisionsstrategi November 2011 Anmäld kommunfullmäktige 2011-12-12 290 Innehållsförteckning INLEDNING... 2 REVISORERNAS UPPGIFTER ENLIGT LAGSTIFTNINGEN... 3 ARBETSFORMER...
Läs merProjektkontoret. Januari 2007. Kamilla.Petersson@gu.se Ylva.Wridell@gu.se
Projektkontoret Januari 2007 Kamilla.Petersson@gu.se Ylva.Wridell@gu.se Agenda 1. Projektkontoret bakgrund, syfte, vad gör vi och för vem 2. Vilka projekt ska samordnas inom projektkontoret? 3. Vad innebär
Läs merFrån idé till drift. Erfarenheter från att bygga och driva en ny förbehandlingsanläggning för matavfall. Åsa B Rensvik SRV återvinning AB
Från idé till drift Erfarenheter från att bygga och driva en ny förbehandlingsanläggning för matavfall Åsa B Rensvik SRV återvinning AB Innehåll Vad är SRV? Studier Varför en förbehandlingsanläggning?
Läs merUPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016
UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 Upphandling av projektörer Administrativa föreskrifter Informationsleveranser Checklista Bilagor September 2016 ADMINISTRATIVA FÖRESKRIFTER Det som anges
Läs merLägesrapport 2009 - Sanering av Klippans Läderfabrik avseende Rivning av byggnader
Lägesrapport 2009 - Sanering av Klippans Läderfabrik avseende Rivning av byggnader Lägesrapport 2009 Rivning av byggnader sidan 2 (5) Inledning Rivning och sanering av fd Klippans Läderfabrik finansieras
Läs merEkonomistyrning på skolan
Ekonomistyrning på skolan Ulrika Munkby 20170921 Agenda Att utgöra effektivt chefsstöd för rektor i bygget av den inre organisationen från budget till bemanning Hantera det faktum att skolans budgetår
Läs merHållbara och trygga lösningar. För miljön, våra kunder och framtida generationer
Hållbara och trygga lösningar. För miljön, våra kunder och framtida generationer Vi siktar högt. Men arbetar jordnära. Sandström erbjuder kvalificerade konsulttjänster inom Mark & Miljö, Bygg & Anläggning
Läs merrörande utveckling av fastigheten Orgelpipan 6 i samband med anläggande av Citybanan
Mellan svenska staten genom Banverket, nedan kallat Banverket, såsom företrädare för projekt Citybanan, Stockholms läns landsting, nedan kallat SLL, såsom blivande förvaltare av Citybanans stationer, Stockholms
Läs merMEDARBETAR- OCH LEDARPOLICY Medarbetare och ledare i samspel
JAG SAMSPELAR JAG VILL LYCKAS JAG SKAPAR VÄRDE JAG LEDER MIG SJÄLV MEDARBETAR- OCH LEDARPOLICY Medarbetare och ledare i samspel sid 1 av 8 Medarbetar- och ledarpolicy Medarbetare och ledare i samspel Syfte
Läs merHandbok för fullmäktiges beredningar
Handbok för fullmäktiges beredningar Antaget av kommunfullmäktige 2014-08-27 162 Handbok för fullmäktiges beredningar Finspångs kommun 612 80 Finspång Telefon 0122-85 000 Fax 0122-850 33 E-post: kommun@finspang.se
Läs merNya lösningar för laboratoriemedicin i Skåne. Laboratoriemedicinprojektet i Region Skåne en del av förnyelsearbetet
Nya lösningar för laboratoriemedicin i Skåne Laboratoriemedicinprojektet i Region Skåne en del av förnyelsearbetet 1 Laboratoriemedicinprojekt - en del av förnyelsearbetet Detta är inte en ny utredning
Läs merKompetensförsörjningsstrategi för Försäkringskassan.
STRATEGI 1 (6) Kompetensförsörjningsstrategi för Försäkringskassan. Inledning Försäkringskassan mål är att vara en organisation som har medborgarnas fulla förtroende när det gäller service, bemötande och
Läs merÅrsbudget 2002 och strategisk långtidsplan 2002-2004
05-08-01 Adm-2001-00016 1 Landstingsstyrelsen Årsbudget 2002 och strategisk långtidsplan 2002-2004 Inledning Under år 2001 har arbetet med att utveckla AdmTjänst pågått utifrån de fem perspektiv som fastställts
Läs merUpphandling av entreprenadkontrakt avseende arbetstunnlar inför utbyggnad av tunnelbana från Odenplan till Arenastaden
1 (5) Förvaltning för utbyggd tunnelbana Handläggare: Camilla Ahlström Trafiknämnden 2018-05-22, punkt 18 Upphandling av entreprenadkontrakt avseende arbetstunnlar inför utbyggnad av tunnelbana från Odenplan
Läs merFramtidsbild Västsverige
01054 1(2) TJÄNSTESKRIVELSE Datum Diarienummer Regionkontoret 2014-02-13 RS140084 Linn Berntsson, Projektledare och kommunikatör Regional samhällsplanering 035-179879 Regionstyrelsen Framtidsbild Västsverige
Läs merEtablering av Lean inom logistik / distribution
Etablering av Lean inom logistik / distribution Stefan Johansson Lean-coach Axstores Mjölby, 13 april 2011 Version 1.0 Ägs av Axel Johnson AB Omsätter ca 6,7 miljarder 389 varuhus och butiker i Sverige,
Läs merFacilities Management
Facilities Management Fastighetsförvaltning Med fastigheten som utgångspunkt Mål att utveckla fastighetens lönsamhet Fastighetsförvaltning är en kärnverksamhet FM definition Att få fastigheter, byggnader,
Läs merBYGG UT TUNNELBANAN TILL NYA KAROLINSKA
Socialdemokraterna i Stockholms läns landsting Stockholm 2010-09-02 BYGG UT TUNNELBANAN TILL NYA KAROLINSKA Socialdemokraterna i Stockholms läns landsting Stockholm T: 08-737 44 11 www.socialdemokraterna.se/stockholm
Läs merSamverkansprojektet Svensk geoprocess
2015-06-26 Sida: 1 (9) Kommunikationsplan Reviderad upplaga för hösten 2015 våren 2016 Samverkansprojektet Svensk geoprocess 2015-06-26 Sida: 2 (9) Innehåll 1 INFORMATIONSSPRIDNING 3 2 MÅLGRUPPER 3 2.1
Läs merProjekt Slussens val av upphandlingsform baserat på risker och möjligheter. Mats Ricknäs 2014-04-11
Projekt Slussens val av upphandlingsform baserat på risker och möjligheter Mats Ricknäs 2014-04-11 Agenda Kort presentation av projektet Beskrivning av projektets förutsättningar Entreprenader inom delområden
Läs merSocialstyrelsen 2013-04-22 1(6)
(4) 9.5-235ZO/zut-s Socialstyrelsen 2013-04-22 1(6) Projektplanför kadläggning av medicinskt ansvarig sjuksköterska(mas), medicinskt ansvarig för rehabilitering(mar), socialt ansvarig samordnare ochtillsynsansvarig
Läs merSKLS CHECKLISTA FÖR CHEFENS ARBETSMILJÖ
2017-05-23 1 (7) SKLS CHECKLISTA FÖR CHEFENS ARBETSMILJÖ Här hittar du en checklista som fokuserar särskilt på chefens arbetsmiljö. Den bygger på Arbetsmiljöverkets föreskrifter om organisatorisk och social
Läs merVöfabs uppförandekod
Vöfabs uppförandekod Vöfabs uppförandekod Vår vision Vi ska vara ledande på verksamhetsmiljöer med offentligt uppdrag genom: Framgångsrika verksamhetsmiljöer Optimal leverans Unik kompetens Starkt varumärke
Läs merStockholms läns landsting
Stockholms läns landsting Förvaltning för utbyggd tunnelbana TJÄNSTEUTLÅTANDE LS -0518-03-16 Landstingsstyrelsens arbetsutskott Månadsrapport per februari för förvaltning för utbyggd tunnelbana Ärendebeskriviiing
Läs merInnovationsarbete inom Landstinget i Östergötland
1 (5) Landstingsstyrelsen Innovationsarbete inom Landstinget i Östergötland Bakgrund Innovationer har fått ett allt större politiskt utrymme under de senaste åren. Utgångspunkten är EUs vision om Innovationsunionen
Läs merDemokratiskt ledarskap kontra låt-gå-ledarskap
www.byggledarskap.se Ledarskapsmodeller 1(5) Ledarskapsmodeller Kravet på ledarskapet varierar mellan olika organisationer. Kraven kan också variera över tid inom ett och samma företag. Ledarskapet i en
Läs merUtöver projektdirektivet ska en teknisk dokumentation för projektet arbetas fram.
Automationsingenjör mekatronik 400 yh-poäng Projektdirektiv Tillämpa med fördel rubriker under Förslag på projektdirektiv Du kan även ha andra rubriker än de som föreslås. Inhämta all data och information
Läs merProjekt Slussen Kommunikationsplan
Bilaga 2 Sida 1 (11) 2015-07-15 Handläggare Eva Rosman 08-508 264 43 Projekt Slussen Kommunikationsplan 2015-16 Innehåll Syfte med kommunikationsplanen... 2 Nuläge... 2 Kommunikationsmål... 3 Kommunikationsstrategier...
Läs merMålen för Västsvenska paketet
Ann Bergermark Rintala Åke Wessman Målen för Västsvenska paketet Större arbetsmarknadsregioner. En attraktiv kärna och utveckling längs huvudstråken. En konkurrenskraftig kollektivtrafik. En god livsmiljö.
Läs merFörbifart Stockholm Vinsta villaägareförening
Förbifart Stockholm Vinsta villaägareförening 2014-03-05 Deltagare Trafikverket: Anna Rosenlind, projektledare tunnel Niclas Lindkvist, projektledare tunnel Vinsta Ola Landin, hydrogeolog Charlotte Geijer,
Läs merAgenda. 1. Introduktion och presentation av deltagarna. 2. Produktivitet. 3. Arbetsmiljö. 4. Trafikpåverkan
1 2014-08-28 Agenda 1. Introduktion och presentation av deltagarna 2. Produktivitet 3. Arbetsmiljö 4. Trafikpåverkan 5. Medskick till nationellt Anläggningsforum 6. Sammanfattning och avslutning 2 2014-08-28
Läs merEtablering av nya arbetssätt och affärsmodeller för energieffektivisering och förnybar energi i små och medelstora företag.
1 Etablering av nya arbetssätt och affärsmodeller för energieffektivisering och förnybar energi i små och medelstora företag. En pågående förstudie: Energieffektiva företag i Östra Mellansverige Syfte
Läs mer2014-04-07. lång Stockholm pendeltågstunnel. Grunden för offentlig upphandling. Grundläggande principer för all offentlig upphandling
PortInfra Västerås 2014-04-02 Björn Kruse Upphandlingschef Projekt Citybanan i Stockholm Pendeltågstrafiken Citybanan Två Dubbel nya stationer: kapacitet 6 för kilometer idag både lång Stockholm pendeltågstunnel
Läs merFastighetsförvaltning i myndighetsform
Fastighetsförvaltning i myndighetsform Statens fastighetsverk (SFV) är en myndighet vars uppdrag är att förvalta en viss del av statens fasta egendom med god resurshushållning och hög ekonomisk effektivitet.
Läs merBidragsfinansiering av Stockholm Science City/Stiftelsen Vetenskapsstaden
PM 2007: RI (Dnr 301-3152/2007) Bidragsfinansiering av Stockholm Science City/Stiftelsen Vetenskapsstaden Borgarrådsberedningen föreslår kommunstyrelsen besluta följande Stiftelsen Vetenskapsstaden medges
Läs merGnosjö kommuns Kvalitetsredovisning 2004
Gnosjö kommuns Kvalitetsredovisning 2004 Gnosjöanda i skolan - samverkan för elevens bästa med inriktning mot en lärande organisation. Vart är organisationen på väg? VISION VERKSAMHETSIDÉ Hur kommer vi
Läs merFramgångsfaktorer för samverkan
Framgångsfaktorer för samverkan Helhetssyn på patienters och klienters behov som utgångspunkt för samverkan. Kompetens att arbeta och kommunicera över professionella och organisatoriska gränser ( samverkanskompetens
Läs merVägen till framgång Rv 50
Vägen till framgång Rv 50 Thomas Lidberg Chef NCC Infra 1 Rv 50: TE med funktionsansvar o 14 km 2+1 väg o 14 km 2+2 väg o 8 trafikplatser o 37 vägbroar o 620 m Vätterbron o D&U 20 år o Volym 1,5 Mdr 2
Läs merDe statliga beställarfunktionerna och. anläggningsmarknaden. i möten den 18 februari 2009 Trafikverksutredningen. Trafikverksutredningen
De statliga beställarfunktionerna och anläggningsmarknaden i möten den 18 februari 2009 Modell för att förklara marknadsresultat Marknadsstruktur Marknadsagerande Marknadsresultat Koncentrationsgrad, Etableringshinder,
Läs merÖrebro växer så det knakar Utveckling för snabbare processer och ökat samarbete
Örebro växer så det knakar Utveckling för snabbare processer och ökat samarbete Ulrika K Jansson Planeringschef Peder Hallkvist Stadsarkitekt orebro.se Snabbare och smartare samhällsbyggnadsprocess Örebro
Läs merRAMAVTAL 6 STORSTAD STOCKHOLM OBJEKTAVTAL ROSLAGSBANAN TILL STOCKHOLM CITY
RAMAVTAL 6 STORSTAD STOCKHOLM OBJEKTAVTAL ROSLAGSBANAN TILL STOCKHOLM CITY RAMAVTAL 6 STORSTAD STOCKHOLM OBJEKTAVTAL FÖR ROSLAGSBANAN TILL STOCKHOLM CITY Innehållsförteckning 1. Parter 2. Inledning 3.
Läs merKompletterande beskrivning av planerade utvecklingsinsatser i Spånga-Tensta 2013
SPÅNGA-TENSTA STADSDELSFÖRVALTNING STRATEGISKA STABEN TJÄNSTEUTLÅTANDE SID 1 (5) 2013-05-06 Handläggare: Eva-Britt Leander Telefon: 08-508 03 000 Till Spånga-Tensta stadsdelsnämnd Kompletterande beskrivning
Läs merBilaga 3. Specifika ägardirektiv för AB Storstockholms Lokaltrafik. Nuvarande lydelse. Föreslagen lydelse
Bilaga 3 Specifika ägardirektiv för AB Storstockholms Lokaltrafik Nuvarande lydelse AB Storstockholms Lokaltrafik (SL) ägs av Stockholms läns landsting. Syftet med bolagsformen är att skapa förutsättningar
Läs merRekommendation Tidig marknadsdialog
Till Medlemmarna i Anläggningsforum Föreslagna aktiviteter i denna Rekommendation är omhändertagna genom att de är införda i Trafikverkets Verksamhetssystem. Uppföljning genomförd 2019-02-12 Rekommendation
Läs merOffshoring av konsultuppdrag, - den nya trenden. Henrik Öhrnell 2014-04-10
Offshoring av konsultuppdrag, - den nya trenden Henrik Öhrnell 2014-04-10 Bakgrund: 20 års erfarenhet av ledning av projekt och uppdrag hos beställare entreprenör konsult - projektledning Konsult - projektering
Läs merHAGASTADEN, 516 KVM HÄLSINGEGATAN 43 INDUSTRIELL KARAKTÄR
HAGASTADEN, 516 KVM 43 INDUSTRIELL KARAKTÄR INDUSTRIELL CHARM OCH KREATIV ARBETSMILJÖ Atrium Ljungbergs lokaler i Hagastaden ligger i den del av ockholm som utvecklas mest under de kommande 15 åren. I
Läs merVarje mötesplats är unik. SISU Idrottsutbildarna, en resurs och samarbetspartner vid planering och genomförande
Varje mötesplats är unik. SISU Idrottsutbildarna, en resurs och samarbetspartner vid planering och genomförande av konferenser. Konferensadministration är kul Varför ska jag ta hjälp av SISU Idrottsutbildarnas
Läs merRegionalt befolkningsnav Utgåva P 1.0.0 Anders Henriksson Sida: 1 (6) 2011-09-20. Projektdirektiv
Anders Henriksson Sida: 1 (6) Projektdirektiv Regionala nav för identitetsuppgifter och hantering av autentiserings- och auktorisationsuppgifter Anders Henriksson Sida: 2 (6) 1 Projektnamn/identitet Regionala
Läs mer
