1 Månadsrapport tågtrafik september 2008 XQ Torgny Johansson , LVOp Stefan Rolander F /TR00
2 Kommentarer till utfall för tågtrafiken Ankomstpunktlighet Punktligheten totalt uppgick tom. september till 90,0 %, vilket är högre än för helåret För persontrafiken uppgick punktligheten till 92,1 % och för godstrafiken till 76,6 %. Tågförseningar Förseningarna under månaden uppgick till 7987 timmar, vilket är högsta nivån för en septembermånad under en tioårsperiod. Förseningsnivån ackumulerat september sammantaget i år är 7,0 % lägre än förra året. Riksledningen-händelser under månaden V36-Perioden inleddes med sensommarväder och temperaturer som på vissa håll närmade sig 20-gradersstrecket. Höstens antågande bekräftas dock av att väglagsproblemen ökar och i norr börjar också frosten bli allt vanligare vilket indikerar att växelvärmen snart ska slås på. Under måndagsnatten kunde sträckan mellan Avesta/Krylbo Storvik öppnas för trafik, efter den svåra urspårningen vid Morshyttan. Under tisdagen fick anpassningar i trafiken ske vid Örebro station, då ett dåligt spårläge över en bro norr om stationen medförde begränsad kapacitet. Malmtrafiken drabbades på söndagen av nedrasad kontaktledning mellan Svappavaara och Kiruna under drygt 4 tim. V37-På tisdagen medförde ett spårfel på banan mellan Göteborg och Trollhättan nedsatt hastighet och förseningar för tågen under drygt 11 tim. P.g.a. en skadad telekabel uppstod trafikstyrningsstörningar (transmissionsfel) på sträckan Göteborg Borås under onsdagen. Felet tog en längre tid att åtgärda. Under onsdagen uppstod även ett rälsbrott vid Rensjön söder om Torneträsk, som orsakade trafikstopp och bussersättning under drygt 4 tim. Ett ställverksbyte vid Vännäs medförde vissa friktioner i trafiken. V38-Spänningslös kontaktledning söder om Sundsvall p.g.a. sabotage orsakade trafikstopp från midnatt till lunch på lördagen. (det tog 5,5 tim innan felavhjälpare var på plats). Bussersättningar och omledningar av trafiken uppstod. Morgontrafiken mellan Eskilstuna och Södertälje 2 (8)
3 stördes på tisdagen av att ett Banverksfordon kört upp två växlar vilket föranledde tågstopp och bussersättningar. Under onsdagseftermiddagen så grävdes en kabel sönder mellan Motala och Mjölby, vilket föranledde viss omledning av gods och förseningar. Problemet tog lång tid att åtgärda och sträckan öppnades för normaltrafik först efter 18 tim. På fredagen avslutades arbetet med de första åtgärderna i Graversforstunnlarna. Hastigheten förbi platsen är begränsad då ytterligare åtgärder måste vidtas innan full hastighet kan tillåtas. V39-På onsdagen uppstod en akut hastighetsnedsättning på Norra Stambanan mellan Mogrindar och Ockelbo under nästan 4 tim, vilket genererade störningar i trafiken. Samma dag spårade ett godståg ur på norra delen av Uddevalla station vilket medförde tågstopp. En godsvagn måste lyftas bort med kran och två växlar blev sönderkörda. Under torsdagen uppstod störningar i körordersystemet, vilket föranledde ökad andel ordergivning och förseningar. Under torsdagen påkallade SMHI förhöjd risk för kraftiga vindbyar till helgen, främst i fjälltrakterna och runt norra kustbandet. Situationen kunde hanteras utan större störningar. Trafikvolym Trafikvolymen totalt, mätt i tågkilometer, har ökat med 4,6 procent i år jämfört med motsvarande period Regularitet Redovisningen av regularitet avser här uppföljning av tågplan-regularitet hel sträcka och visar andelen tåg, producerat jämfört med planerat, per tågslag som framförts hela sin planerade sträcka. Regulariteten uppgår hittills i år till 96,3 %. Regularitet beräknas enligt: -utgångsvärde är antal tåg i tidtabellen/tågplan -reducering sker med tåg som blivit inställda hel el. del av sträckan -tillägg sker med extratåg utöver plan för hel sträcka -resultatet av detta divideras med antal tåg i tidtabell/tågplan Järnvägsföretag: SJ AB, Green Cargo AB, Tågkompaniet AB, A-Train AB, Veolia transport Sverige AB, Stockholmståg AB, Inlandsbanan, Malmtrafik AB, Cargo Net AS, Cargo Net AB, TGOJ AB, Tågåkeriet i Bergslagen AB, Hector Rail AB, Östgötatrafiken AB, Railion Denmark A/S, Ofotenbanen AS, TX Logistik AB, EuroMaint AB, BV Produktion, Tågfrakt, Stena Recycling AB, Banverket, Ahlstrom, Balfour Beatty Rail AB, Bantåg Nordic AB, Billeruds AB Gruvöns Bruk, Bombardier Transportation, Frövi Bruk, ISS Trafficare, Line CNM AB, Midcargo AB, Midwaggon AB, Motala Verkstad, Musiföreningar, Netrail AB, Nordic Haulage AB, Nordic Paper i Säffle AB, Peterson Rail AB, Sandvic Materials Tecnologi AB, Skånetrafiken, Spark Trade, SPL Powerlines Sverige AB, Stora Enso Skoghall AB, Structon Rail AB, STT, Swedtrac, Swedmaint AB 3 (8)
4 Totalt rapporterade tågförseningar 2008 jämfört med 2007 och 10 år Tot tågförsening, timmar Jan Feb Mar Apr Maj Jun Jul Aug Sep Okt Nov Dec Medelvärde(10 år) ack Ack utfall 07 Ack utfall Tågförseningar 2008 per månad jämfört med föreg. år, medel-, max- och minutfall för aktuell månad under 10 år( ) Tot tågförsening, tim Jan Feb Mar Apr Maj Jun Jul Aug Sep Okt Nov Dec Månadsvärde 08 Månadsvärde 07 Medel 10 år denna månad Max 10 år denna månad Min 10 år denna månad Nedan visas tre bilder över orsaker per problemägare: För problemägaren Trafikledning redovisas endast sådana orsaker som Trafikledningen kan påverka. I orsaksdiagrammen finns en stapel, Exogent, som består av ej påverkbara förseningar såsom påkörd 4 (8)
5 person, urspårningar, plankorsningsolyckor, obehörig nödbroms, mm. Även sabotage, polis/sjukdom, okänd orsak etc. ingår. Förseningstimmar Totalt-Tågförseningar fördelade per problemägare Ack sept 07 ack sept Planerade arbeten Trafikledning, T påverkbart Infrastruktur Operatörer Fordon Exogent Ej orsaksrapp. Staplarna i diagrammet avser primärt rapporterade och härledda följdförseningar. Förseningar som ej kunnat härledas i systemet har sedan utfördelats proportionellt på problemägarna. Exogent= Tågförseningar ej påverkbara av problemägarna som olyckor, urspårningar, sabotage mm Förseningstimmar Persontåg-Tågförseningar fördelade per problemägare Ack sept 07 ack sept Planerade arbeten Trafikledning, T påverkbart Infrastruktur Operatörer Fordon Exogent Ej orsaksrapp. Staplarna i diagrammet avser primärt rapporterade och sekundära följdförseningar. Förseningar som ej kunnat härledas i systemet har utfördelats proportionellt på problemägarna. Exogent= Tågförseningar ej påverkbara av problemägarna som olyckor, urspårningar, sabotage mm 5 (8)

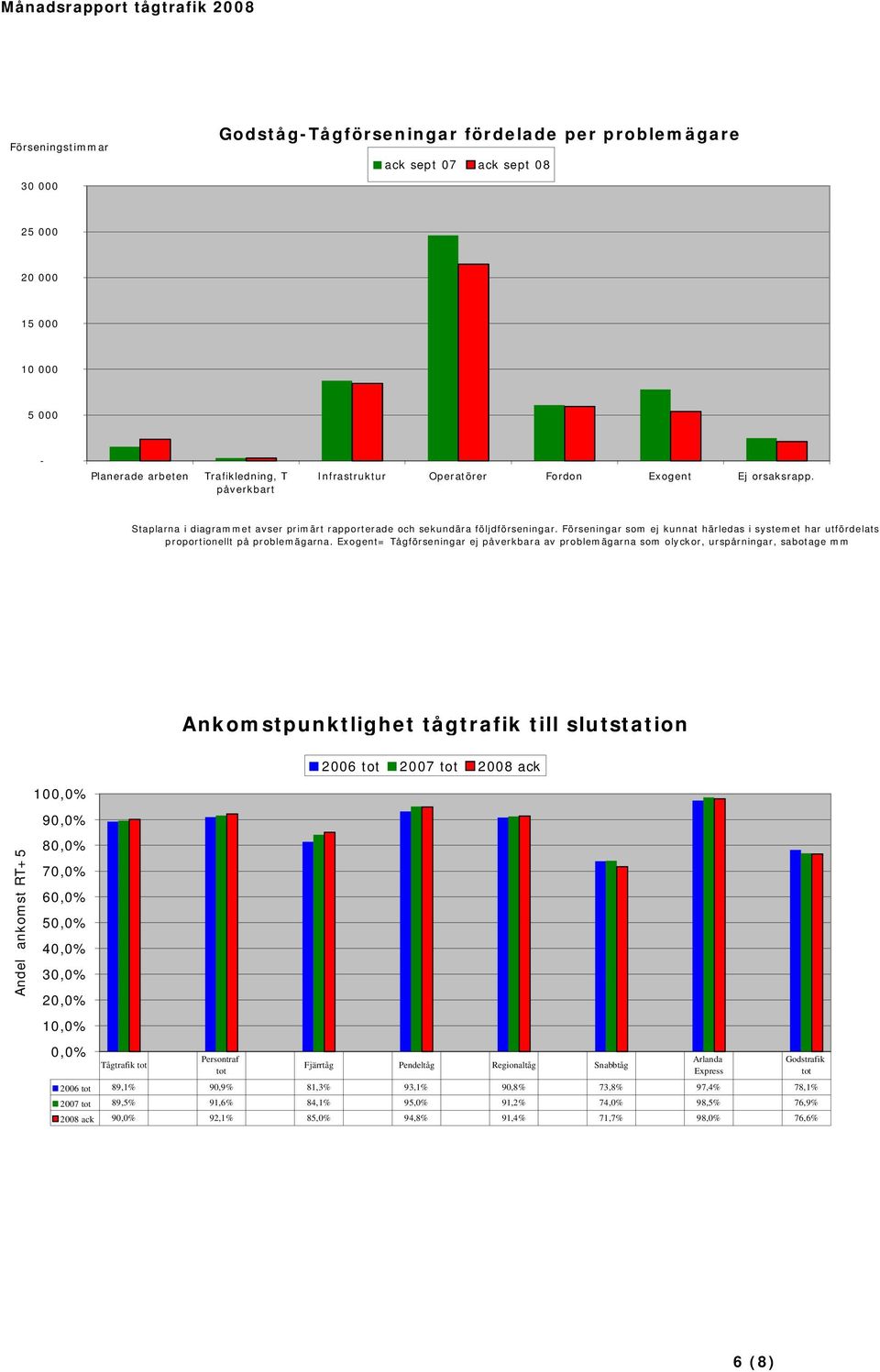

6 Förseningstimmar Godståg-Tågförseningar fördelade per problemägare ack sept 07 ack sept Planerade arbeten Trafikledning, T påverkbart Infrastruktur Operatörer Fordon Exogent Ej orsaksrapp. Staplarna i diagrammet avser primärt rapporterade och sekundära följdförseningar. Förseningar som ej kunnat härledas i systemet har utfördelats proportionellt på problemägarna. Exogent= Tågförseningar ej påverkbara av problemägarna som olyckor, urspårningar, sabotage mm Ankomstpunktlighet tågtrafik till slutstation 2006 tot 2007 tot 2008 ack 100,0% 90,0% Andel ankomst RT+5 80,0% 70,0% 60,0% 50,0% 40,0% 30,0% 20,0% 10,0% 0,0% Tågtrafik tot Persontraf tot Fjärrtåg Pendeltåg Regionaltåg Snabbtåg 2006 tot 89,1% 90,9% 81,3% 93,1% 90,8% 73,8% 97,4% 78,1% 2007 tot 89,5% 91,6% 84,1% 95,0% 91,2% 74,0% 98,5% 76,9% 2008 ack 90,0% 92,1% 85,0% 94,8% 91,4% 71,7% 98,0% 76,6% Arlanda Express Godstrafik tot 6 (8)
7 Andel RT+5 100,0% Ankomstpunktlighet tågtrafik per månad senaste 13 månader Persontrafik Godstrafik 95,0% 90,0% 85,0% 80,0% 75,0% 70,0% 65,0% 60,0% 55,0% 50,0% sept-07 okt-07 nov-07 dec-07 jan-08 feb-08 mars-08 april-08 maj-08 juni-08 juli-08 aug-08 sept-08 Andel ankomster inom RT+5 Ankomstpunktlighet inom 5 min Snabbtåg till slutstation 2007 tot jan 08 feb 08 mars 08 april 08 maj 08 juni 08 juli 08 aug 08 sept ,0% 90,0% 80,0% 70,0% 60,0% 50,0% 40,0% 30,0% 20,0% 10,0% 0,0% Stockholm- Göteborg(t.o.r) Stockholm- Malmö(t.o.r) Stockholm- Sundsvall(t.o.r) 7 (8)
8 Trafikvolym tågtrafik 2008 och 2007 Tågkilometer Januari Februari Mars April Maj Juni Juli Augusti September Oktober November December Tot ack utfall 07 Godståg ack tågkm 07 Tot ack utfall 08 Persontåg ack tågkm 08 Persontåg ack tågkm 07 Godståg ack tågkm 08 Uppföljning av tågplan-regularitet hel sträcka BERÄKNING: -Utgångspunkten är antal planerade tåg i tidtabell/tågplan -reducering sker med tåg som blivit inställda hel el. del av sträckan -tillägg sker med extratåg för hel sträcka utöver plan -resultatet av detta divideras med antal tåg i tidtabell/tågplan Andel av tågen som framförts hela sin planerade sträcka 110,0% 100,0% 90,0% 80,0% 70,0% 60,0% 96,3% 95,5% 97,2% 97,7% 93,1% 93,0% 99,2% 97,9% 97,8% 96,1% 96,3% 96,9% 95,5% 91,8% 91,2% 91,9% 50,0% Tågtrafik tot Persontrafik tot Fjärrtåg Arlanda express Pendeltåg Regiontåg Snabbtåg Godstrafik År 2007 ack sept 08 8 (8)
Månadsrapport tågtrafik
Månadsrapport tågtrafik Mars 2008 XQ Torgny Johansson 965 5517, LVOp Stefan Rolander 965 6641 2008-04-08 F08-1574/TR00 Kommentarer till utfall för tågtrafiken Ankomstpunktlighet Punktligheten totalt uppgick
Läs merMånadsrapport tågtrafik
Månadsrapport tågtrafik Juni-Juli 2008 XQ Torgny Johansson 965 5517, LVOp Stefan Rolander 965 6641 2008-08-11 F08-1574/TR00 Kommentarer till utfall för tågtrafiken Ankomstpunktlighet Punktligheten totalt
Läs merNorrtågs kvalitetsredovisning År 2017 Kvartal 4
Norrtågs kvalitetsredovisning År Kvartal 4 1 Kvalitetsrapport kvartal 4 7 % Resandeökning Vi är glada över att närmare 1,5 miljoner resenärer väljer att resa med Norrtåg. Jämfört med trafikstarten 212
Läs merNorrtågs kvalitetsredovisning År 2017 Ack oktober 2017
Norrtågs kvalitetsredovisning År Ack oktober Sid 1 Innehållsförteckning En positiv resandeutveckling + 7 %... 3 Punktlighet 88 %... 4 Var orsakar förseningarna?... 6 Regulariteten 92 %... 7 Resandeutveckling
Läs merPågatåg punktlighetssammanställning februari 2009. Sammanställd 2009-03-12 av Banverket Expert och Utveckling HMSQ L.W
Pågatåg punktlighetssammanställning februari 2009 1 Sammanställd 2009-03-12 av Banverket Expert och Utveckling HMSQ L.W Innehåll i sammanställning Pågatåg 1. Presentation 2. Innehållsförteckning 3. Historik
Läs merNorrtågs kvalitetsredovisning År 2015 Kvartal 4
Norrtågs kvalitetsredovisning År 215 Kvartal 4 1 Innehållsförteckning Bra resande 215... 3 Ett förbättrat järnvägsunderhåll bidrar till bättre punktlighet... 8 96 % regularitet 215... 1 2 Bra resande 215
Läs merNorrtågs kvalitetsredovisning År 2017 Kvartal 1
1 Norrtågs kvalitetsredovisning År 217 Kvartal 1 2 Innehållsförteckning Resandeutveckling... 4 Punktlighet andel tåg som kommer i rätt tid... 9 Orsak till försenade tåg... 1 Regularitet andel avgångar
Läs merFörslag Tågplan 2010 2009-12-13 2010-12-11. Planering. Leveransdivisionen Rapport 090629
Förslag Tågplan 2010 2009-12-13 2010-12-11 Planering Innehåll 1 Inledning 3 1.1 ALLMÄNT... 3 1.1.1 TIDSPERIOD SOM BESLUTAT OMFATTAR... 3 1.1.2 LÄSANVISNINGAR... 3 1.1.3 INNEHÅLL I TÅGPLAN... 3 1.2 INKOMNA
Läs merJärnvägens avreglering i Sverige Erfarenheter och framtidsutsikter
Järnvägens avreglering i Sverige Erfarenheter och framtidsutsikter Gunnar Alexandersson Senior Adviser Konference om jernbanestrategien, Odense, 31. maj 2010 Outline Branschföreningen Tågoperatörerna Den
Läs merKort historia. Norrtåg
Kort historia Norrtåg 1999 Processen runt tågtrafiken i Norrland startar 2001 Intresseföreningen Norrtåg startar ett politiskt samarbete kring tågutvecklingen i Norrland Stråkmöte inför tågplan 2016 2004
Läs merNorrtågs kvalitetsredovisning År 2014 Kvartal 4
Norrtågs kvalitetsredovisning År Kvartal 4 1 Innehållsförteckning Satsningar ger ökat resande... 3 Instabil infrastruktur skapar problem för kvalitet i trafiken 8 % av orsakerna ligger utanför Norrtågs
Läs merKvalitetsrapport Norrtågstrafiken
Kvalitetsrapport Norrtågstrafiken Innehåll Hög tillförlitlighet och de flesta tågen i tid sett över en längre period... 2 Regularitet kvartal 2-2018 uppgår till 96 %... 3 Punktligheten förbättras men vi
Läs merFastställd Tågplan 2010 (T10)
Fastställd Tågplan 2010 (T10) 2009-12-13 2010-12-11 Planering Innehåll 1 Inledning 3 1.1 ALLMÄNT...3 1.1.1 TIDSPERIOD SOM BESLUTAT OMFATTAR...3 1.1.2 LÄSANVISNINGAR...3 1.2 INKOMNA ANSÖKNINGAR...3 2 Tilldelade
Läs merNorrtågs kvalitetsredovisning År 2015 Kvartal 2
Norrtågs kvalitetsredovisning År 215 Kvartal 2 1 Innehållsförteckning Stabilt resande... 3 8 % av alla förseningar är direkt kopplade till infrastrukturen... 8 Regulariteten var 98 % kvartal 2... 1 2 Stabilt
Läs merKvalitetsrapport Norrtågstrafiken
Kvalitetsrapport Norrtågstrafiken Innehåll Hög tillförlitlighet och de flesta tågen i tid sett över en längre period... 2 Regularitet kvartal 3-218 uppgår till 94 %... 3 Punktligheten förbättras men vi
Läs mer2016, Arbetslösa samt arbetslösa i program i GR i åldrarna år
216, Arbetslösa samt arbetslösa i program i GR i åldrarna 16-64 år Öppet arbetslösa i GR (16-64år) Göteborg Totalt Göteborg Totalt jan 328 514 13 351 418 743 372 351 169 762 422 31 155 93 17 988 jan 342
Läs merPreliminär elmarknadsstatistik per månad för Sverige 2014
jan feb mar apr maj jun GWh GWh GWh GWh GWh GWh 6 859,6 6 342,1 6 814,5 5 965,4 5 706,5 5 382,4 1 213,7 872,3 1 200,3 902,0 681,7 611,8 6 374,9 5 876,2 6 247,9 4 875,8 3 487,7 3 395,2 529,2 496,2 557,8
Läs merStörningar i tågtrafiken /ver2
Störningar i tågtrafiken 212-1 -- 217-7 217-8-28/ver2 Innehåll Sammanfattning Punktlighet och störningsorsaker under perioden från januari 212 t o m juli 217 i Skånetrafikens tågtrafik Aktuella prestandanyckeltal
Läs merNorrtågs kvalitetsredovisning År 2014 Kvartal 3
Norrtågs kvalitetsredovisning År 214 Kvartal 3 1 Kvalitetsrapport kvartal 3 214 Innehållsförteckning Resandeutveckling + 18 %... 3 Spår och växel, banarbete och signal - väger tyngst när det punktlighet...
Läs merNorrtågs kvalitetsredovisning År 2015 Kvartal 1
Norrtågs kvalitetsredovisning År 2015 Kvartal 1 Innehållsförteckning Våren är på väg! 3 Resandeutveckling 4 Information en del av resande 7 Punktlighet - andel tåg som kommer i rätt tid 11 Orsaken till
Läs merPågatåg punktlighetssammanställning september Sammanställd av Banverket Expertstöd HMSQ L.Wärlstam
Pågatåg punktlighetssammanställning september 2008 Sammanställd 2008-10-07 av Banverket Expertstöd HMSQ L.Wärlstam Innehåll i sammanställning Pågatåg 1. Presentation 2. Innehållsförteckning 3. Historik
Läs merPågatåg punktlighetssammanställning januari Sammanställd av Banverket Expert & Utveckling L.Wärlstam
Pågatåg punktlighetssammanställning januari 2009 1 Sammanställd 2009-02-11 av Banverket Expert & Utveckling L.Wärlstam Innehåll i sammanställning Pågatåg 1. Presentation 2. Innehållsförteckning 3. Historik
Läs merHur ökar vi punktligheten för resenärer?
Hur ökar vi punktligheten för resenärer? Crister Fritzson, VD SJ AB Stockholm, 2014-05-15 Punktlighetens byggstenar Infrastrukturensstandard Tågplan/Kapacitet Kapacitet Tåglägen Banarbeten Tågoperatörerna
Läs merErfarenheter från konkurrensutsättning. Sverige. Gunnar Alexandersson. Jernbaneforum, Oslo 18 mars 2014. Utredningen om järnvägens organisation
Erfarenheter från konkurrensutsättning av järnvägstrafik i Sverige Gunnar Alexandersson Jernbaneforum, Oslo 18 mars 2014 Upplägg på presentation 1. Översikt över organisatoriska förändringar 2. Det stegvisa
Läs merErfarenheter från konkurrensutsättning
Erfarenheter från konkurrensutsättning av järnvägstrafik i Sverige Gunnar Alexandersson Jernbaneforum, Oslo 18 mars 2014 Upplägg på presentation 1. Översikt över organisatoriska förändringar 2. Det stegvisa
Läs merSändlista järnvägsföretag 2014-01-09 Företag Postadress Postnummer
Sändlista järnvägsföretag 2014-01-09 Företag Postadress Postnummer AB Sandvik Materials Technology 811 81 AB Storstockholms Lokaltrafik Lindhagensgatan 100 105 73 AB Östgötatrafiken Box 1550 581 15 ABB
Läs merGodståg genom. Bergslagen. Idéstudie. framtidens godstågsvolymer från norra Sverige till destinationer i Bergslagen
Idéstudie Godståg genom Bergslagen av Banverket 2007-2009 ÄNDAMÅL: Ta fram en framtidsstrategi för att i framtiden på ett effektivt sätt med förbättrad framkomlighet möta framtidens godstågsvolymer från
Läs merPreliminär elmarknadsstatistik per månad för Sverige 2014
jan feb mar apr maj jun GWh GWh GWh GWh GWh GWh 6 859,6 6 342,1 6 814,5 0,0 0,0 0,0 1 213,7 872,3 1 200,3 0,0 0,0 0,0 6 374,9 5 876,2 6 247,9 0,0 0,0 0,0 529,2 496,2 557,8 0,0 0,0 0,0 5,5 4,3 6,3 0,0 0,0
Läs merSamrådsmöte Tågplan / Solna Strand. TMALL 0145 Presentation Widescreen v 1.0
TMALL 0145 Presentation Widescreen v 1.0 Samrådsmöte Tågplan 2020 10-12/6 2019 Solna Strand Agenda samrådsmöte Tågplan 2020, 10 juni (del 1) Inledning 12:00-12:30 2066 Alla Kapacitetsbrist på Hamnbanan
Läs merNorrtågs kvalitetsredovisning År 2014 Kvartal 1
Norrtågs kvalitetsredovisning År 214 Kvartal 1 1 Innehållsförteckning Resandet håller i sig!... 3 Resandeutveckling... 4 Punktlighet andel tåg som kommer i rätt tid... 1 Regularitet andel avgångar som
Läs merJärnvägen och marknaden
Järnvägen och marknaden Gunnar Alexandersson Presentation i Visby, 3 juli 2013 Regeringsbeslut 8 maj 2013 En särskild utredare ska göra en översyn av järnvägens organisation Syfte: föreslå förbättringar
Läs mer2008:5. Nyckeltalsanalys järnvägsföretag 2007
28: Nyckeltalsanalys järnvägsföretag 27 INNEHÅLLSFÖRTECKNING Sammanfattning...4 2 Inledning... 2. Bakgrund... 2.2 Avgränsning... 2.3 Syfte... 2.4 Mål... 2. Metod... 2.. Nyckeltalsanalysen... 3 Nyckeltalsanalys...7
Läs merKvalitetsrapport 2018 Kvartal 4
Kvalitetsrapport 2018 Kvartal 4 1 Innehållsförteckning 2018 Ett tufft år för Norrtåg, men nu går vi mot ständiga förbättringar... 3 Robust infrastruktur En förutsättning för ökat resande... 4 Linje för
Läs merBlandad trafikering. Roger Nordefors Banverket Leveransdivision
Blandad trafikering Roger Nordefors Banverket Leveransdivision Disposition Svårigheter med blandad trafik Kapacitetssituationen 2008 Planeringsförutsättningar Fördefinierad trafikstruktur Kapacitetssituation
Läs merNorrtågs kvalitetsredovisning År 2014 Kvartal 2
Norrtågs kvalitetsredovisning År 214 Kvartal 2 1 Innehållsförteckning Resandeutveckling + 28 %... 4 Vad tycker våra resenärer?... 9 Banarbete, signalfel och nedrivna kontaktledningar... 11 Regularitet
Läs merMånadsrapport Buss: Nobina. Februari Sammanfattning av alla avtalsområden. Den här rapporten avser mätningar till och med Februari 2018.
Månadsrapport Buss: Nobina Sammanfattning av alla avtalsområden Februari 218 SL Den här rapporten avser mätningar till och med Februari 218. Följande källor används som underlag för rapporten: - Entreprenörens
Läs merNot 1: Förändrad redovisning av tunnelbanans punktlighet
1 2 3 Sammanfattning Den enskilt största orsaken till inställda avgångar i Tunnelbanetrafiken i februari var ett strömavbrott på Grön linje. Ett längre stopp på Röd linje uppstod i samband med en personolycka.
Läs merRemiss utredningen Rätt funktion på rätt plats
1(5) Remissinstanser enligt bifogad sändlista Kopia till: Diariet GD Remiss utredningen Rätt funktion på rätt plats Inom ramen för utredningen Rätt funktion på rätt plats har och verksamhetsområde genomlyst
Läs merNorrtågs kvalitetsredovisning År 2016 Kvartal 2
Norrtågs kvalitetsredovisning År 216 Kvartal 2 Sid 1 Innehållsförteckning Ny tågoperatör... 3 Resandeutveckling per sträcka... 6 Tåg i Tid... 9 Regulariteten 95 %... 1 Sid 2 Ny tågoperatör Norrtågstrafiken
Läs merSpelschema för årets fotbollsmästerskap! island tyskland Söndag 14/7 Växjö Arena, Växjö. Söndag 14/7 Kalmar Arena, Kalmar
! Onsdagen 10/7 Onsdagen 10/7 Torsdag 11/7 Torsdag 11/7, Fredag 12/7 Fredag 12/7 Lördag 13/7 Lördag 13/7 Söndag 14/7 Söndag 14/7 Måndag 15/7 Måndag 15/7 Tisdag 16/7 Tisdag 16/7 Onsdag 17/7 Onsdag 17/7
Läs merFastställd Tågplan 2015
Dokumenttyp: Brev Dokumentdatum: 2014-09-26 Ert datum: Ert ärendenummer: Trafikverket Telefon: 0771-921 921 trafikverket@trafikverket.se www.trafikverket.se Fastställd Tågplan 2015 2014-12-14 2015-12-12
Läs merMånadsrapport tågtrafik
Månadsrapport tågtrafik december 2008 Sammanfattning 2008 XQ Torgny Johansson 965 5517, LVOp Stefan Rolander 965 6641 2009-01-12 F08-1574/TR00 Kommentarer till utfall för tågtrafiken Ankomstpunktlighet
Läs merPreliminär elmarknadsstatistik per månad för Sverige 2013
jan feb mar apr maj jun GWh GWh GWh GWh GWh GWh 7 272,1 6 462,7 6 116,8 4 575,2 5 211,6 3 621,7 764,6 561,7 889,7 889,4 696,7 541,5 6 319,3 5 844,7 6 405,3 6 241,9 4 070,0 4 686,4 608,1 545,0 617,1 534,3
Läs merKort historia. Norrtågstrafiken
Kort historia Norrtågstrafiken 1999 Processen runt tågtrafiken i Norrland startar 2001 Intresseföreningen Norrtåg startar ett politiskt samarbete kring tågutvecklingen i Norrland utmaningar och möjligheter
Läs merMånadsrapport för Swebus
Månadsrapport för Swebus Avtalsområde: Ekerö Mars 25 SL-Kontrakt ß Innehåll 1. Kommentarer 1 2. Utförd och inställd trafik 2 3. Punktlighet 3 4. Antal påstigande 4 5. Kundsynpunkter 5 Den här rapporten
Läs merÖkad kapacitet på Västkustbanan för en bättre tågtrafik
Ökad kapacitet på Västkustbanan för en bättre tågtrafik Vilka är MTR? Ett av världens största globala järnvägsföretag med mer än 11 miljoner resor varje vardag MTR driver, utvecklar och bygger tunnelbana,
Läs merUppföljning av nya konstruktionsregler på Värmlandsbanan
Uppföljning av nya konstruktionsregler på Värmlandsbanan Trafikverket Postadress: Adress, Post nr Ort E-post: trafikverket@trafikverket.se Telefon: 0771-921 921 Dokumenttitel: Uppföljning av nya konstruktionsregler
Läs merSödra Stambanan 2015
Södra Stambanan 2015 1 Södra Stambanan 2015 En fördjupning i grundhändelser och störningstid Exempel på möjligheter till jämförelser fokus på utförare 2 Vad är intressant att jämföra? Utlagt material på
Läs merRapport punktlighet. Nyckeltal för pendeltågens utveckling av punktlighet. Huvudrapport med utfall för maj 2019 TN
1 Rapport punktlighet Nyckeltal för pendeltågens utveckling av punktlighet. Huvudrapport med utfall för maj 2019 2 Punktlighet pendeltågen Redovisning av punktlighet månadsvis Punklighetsrapporten är framtagen
Läs merPunktlighet i SL-trafiken. Månadsrapport för oktober 2009
Punktlighet i SL-trafiken Månadsrapport för oktober 2009 Innehållsförteckning 1 Sammanfattning... 3 2 Tunnelbanan... 4 Orsaker till avvikelser... 4 Utförd trafik... 5 Orsaker till stopp i tunnelbanetrafiken...
Läs merEffektredovisning för BVSt_012 Svartbäcken- Samnan, dubbelspår genom Gamla Uppsala
2008-11-05 x PM Effektredovisning för BVSt_012 Svartbäcken- Samnan, dubbelspår genom Gamla Uppsala Handläggare: Håkan Berell Telefon: 070-307 04 43 e-post:hakan.berell@wspgroup.se 2008-11-05 Innehåll 1
Läs merDen här rapporten avser mätningar till och med Januari 2019.
SL Den här rapporten avser mätningar till och med Januari 219. Földe källor används som underlag för rapporten: - Entreprenörens avvikelserapporter - MTS-material - Kundtjänststatistik 1. Kommentarer Teknik
Läs merStatus for udbud af Öresundstågstrafik. Mats Sjölin, Öresundståg AB
Status for udbud af Öresundstågstrafik Mats Sjölin, Öresundståg AB Regeringsöverenskommelse 1991 Fast förbindelse över Öresund Förstärkt kulturellt och ekonomiskt samarbete Gemensam arbets- och bostadsmarknad
Läs merSamlad effektbedömning för tidigare beslutade objekt i åtgärdsplanen 2010-2020 ( låsningar )
Samlad effektbedömning 1(8) Samlad effektbedömning för tidigare beslutade objekt i åtgärdsplanen 2010-2020 ( låsningar ) OBJEKT: BVGb_006 Kraftsamling Göteborg, ofördelat Datum för upprättande: 2009-10-09
Läs merSimulering T15 Årstabron Avstängd Mälarbanan Enkelspår
Simulering T15 Årstabron Avstängd Mälarbanan Enkelspår 2 214-11-11 Railsys mikrosimulering Railsys bakgrund Forskningssamarbete Trafikverket - KTH sedan 1999 Trafikverket upphandling trafiksimuleringssystem,
Läs merTågplaneprocessen 2014 2013-12-05
Tågplaneprocessen 2014 2013-12-05 Arbetet med Tågplan 2014 2012 2013 2014 dec apr juni sep dec dec Tågplan 2014 gäller Löpande samverkan Samrådsmöten Möten: Skandinaviska Jernbanor, SJ AB, MTR Nordic AB
Läs merFastställd primär Tågplan 2019
Dokumenttyp: Brev Dokumentdatum: 2018-09-21 Ert datum: Ert ärendenummer: Trafikverket Telefon: 0771-921 921 trafikverket@trafikverket.se www.trafikverket.se Fastställd primär Tågplan 2019 2018-12-09 2019-12-14
Läs merKvalitetsrapport 2019 Kvartal 1
Kvalitetsrapport 2019 Kvartal 1 1 Innehållsförteckning Norrtågstrafiken har fått tillökning pendeltågstrafiken mellan Luleå-Boden har startat... 3 Svenska Tågkompaniet blir VY... 4 En återgång till en
Läs merMånadsrapport april 2018
Månadsrapport april 2018 KORT OM MÅNADSRAPPORT Pyramiden visar Hallandstrafikens målbild med visionen Bästa resvalet med koppling till regionala styrdokument. Prioriterat mål är ökad marknadsandel samt
Läs merPendeltågstrafiken uppvisade relativt goda resultat i maj och punktligheten har förbättrats.
1 2 3 Sammanfattning Denna automatgenererade månadsrapport är ett arbetsmaterial som fr.o.m. rapporteringen av januari 2011 ersätter den version av "Punktlighet i SL-trafiken" som tidigare beslutades av
Läs merSÄNDLISTA. Järnvägsstyrelsen. Skellefteå Kommun. Skånetrafiken. Malmtrafik i Kiruna AB. Tågkompaniet AB. Green Cargo. Östgötatrafiken SJ AB
SÄNDLISTA Järnvägsstyrelsen Skellefteå Kommun Skånetrafiken Malmtrafik i Kiruna AB Tågkompaniet AB Green Cargo Östgötatrafiken SJ AB Banverkets webbplats 2/12 INNEHÅLLSFÖRTECKNING Samråd 1, JNB 2009...
Läs merMånadsrapport augusti 2018
Månadsrapport augusti KORT OM MÅNADSRAPPORT Pyramiden visar Hallandstrafikens målbild med visionen Bästa resvalet med koppling till regionala styrdokument. Prioriterat mål är ökad marknadsandel samt med
Läs merUtkast Tågplan (9) TDOK 2010:26 Mall_Brev v.1.0
Utkast Tågplan 2015 2014-12-14 2015-12-12 1(9) Innehåll Utkast Tågplan 2015 1 1. Inledning 3 1.1 ALLMÄNT... 3 1.1.1 TIDSPERIOD SOM UTKASTET OMFATTAR... 3 1.1.2 LÄSANVISNINGAR... 3 1.1.3 INNEHÅLL I TÅGPLAN...
Läs merMånadsrapport Buss: Keolis. Januari Sammanfattning av alla avtalsområden. Den här rapporten avser mätningar till och med Januari 2018.
Månadsrapport Buss: Keolis Sammanfattning av alla avtalsområden Januari 218 SL Den här rapporten avser mätningar till och med Januari 218. Földe källor används som underlag för rapporten: - Entreprenörens
Läs merSamhällsekonomiska kostnader för störningar i järnvägssystemet
Rapport 2007:6 Samhällsekonomiska kostnader för störningar i järnvägssystemet Monica Lundin E-post: info@tfk.se ISBN-10: 91-85665-08-8 Internet: www.tfk.se ISBN-13: 978-91-85665-08-2 Förord I samband
Läs merSödra stambanan Ekonomiskt lönsam, energieffek2vt och miljövänligt. Göran Svärd
Södra stambanan Ekonomiskt lönsam, energieffek2vt och miljövänligt Göran Svärd Transportkapacitet Ökad kapacitet leder 2ll punktligare, säkrare och snabbare transporter 2ll lägre kostnad Minskad kapacitet
Läs merHur påverkas luften i centrala Göteborg om trängselavgifter införs? Scenarier. Emissionsberäkning. Tre scenarier Nu-scenarie: 2006
Hur påverkas luften i centrala Göteborg om trängselavgifter införs? Marie Haeger-Eugensson Jenny Westerdahl Karin Sjöberg Lin Tang IVL Svenska Miljöinstitutet Scenarier Tre scenarier Nu-scenarie: 26 Framtidsscenarie
Läs merHur kan vi utveckla regionaltrafiken?
Hur kan vi utveckla regionaltrafiken? Dec Jan feb mars april maj juni juli aug sept okt nov dec jan feb Regionpolitik: KTN 22/3 KTN 25/4 KTN 26/6 BHU 3/9 KTN 18/10 KTN Nulägesfas Dagens situation: Boende
Läs merFastställd Tågplan 2018
Dokumenttyp: Brev Dokumentdatum: 2017-09-22 Ert datum: Ert ärendenummer: Trafikverket Telefon: 0771-921 921 trafikverket@trafikverket.se www.trafikverket.se Fastställd Tågplan 2018 2017-12-10 2018-12-08
Läs merFri etableringsrätt för tåg och buss erfarenheter från Sverige
Fri etableringsrätt för tåg och buss erfarenheter från Sverige Gunnar Alexandersson Kollektivtransportforums årskonferens, Oslo 3 februari 2014 Upplägg på presentation 1. Svenska reformer i buss-och tågtrafiken
Läs merPunktlighet i SL-trafiken. Månadsrapport för september 2009
Punktlighet i SL-trafiken Månadsrapport för september 2009 Innehållsförteckning 1 Sammanfattning... 3 2 Tunnelbanan... 4 Orsaker till avvikelser... 4 Utförd trafik... 5 Orsaker till stopp i tunnelbanetrafiken...
Läs merNypunkt Indikatorer för ökad punktlighet på järnväg Ida Kristoffersson, VTI
Nypunkt Indikatorer för ökad punktlighet på järnväg Ida Kristoffersson, VTI Agenda Projektet Nypunkt Bakgrund Syfte Metod/Arbetssätt Resultat Effektområdesanalys gruppering, status för punktlighetsarbetet,
Läs merKvalitetsrapport järnvägstrafiken 2014 Svenska Tågkompaniet AB
Kvalitetsrapport järnvägstrafiken 2014 Svenska Tågkompaniet AB Innehåll Allmän information om vår järnvägstrafik 2014 3 Information och biljetter 3 Punktlighet, hantering av trafikstörningar samt krissituationer
Läs merÅgärdsvalsstudie E6 genom Skåne. Unr
i Ågärdsvalsstudie E6 genom Skåne Unr ii Ågärdsvalsstudie E6 genom Skåne Unr 1 av 35 Tabell 1 Respondenterna i djupintervjuer o o 2 av 35 o o o o o o o o o o o o o o o o 3 av 35 4 av 35 5 av 35 6 av 35
Läs merJärnvägens framtid - Vad betyder liberaliseringen för utvecklingen? Ole Kjörrefjord KTH, 2013-05-30
Järnvägens framtid - Vad betyder liberaliseringen för utvecklingen? Ole Kjörrefjord KTH, 2013-05-30 Järnvägens framtid På väg in i järnvägens andra storhetstid Liberaliseringen bidrar till utvecklingen
Läs merMånadsrapport juni/juli 2018
Månadsrapport juni/juli 2018 KORT OM MÅNADSRAPPORT Pyramiden visar Hallandstrafikens målbild med visionen Bästa resvalet med koppling till regionala styrdokument. Prioriterat mål är ökad marknadsandel
Läs merKapacitetsanalys Frövi Krampen, Godsstråket genom Bergslagen 2010-02-05 F09-14329/TR50
Ert datum Er beteckning Banverket Leveransdivsionen LPnTu SE-781 85 BORLÄNGE Sweden Besöksadress: Jussi Björlings väg 2 Kapacitetsanalys Frövi Krampen, Godsstråket genom Bergslagen Överbelastning under
Läs merTillsammans för Tåg i Tid - Punktlighet och punktlighetsarbete VSB
Tillsammans för Tåg i Tid - Punktlighet och punktlighetsarbete VSB Cornelis Harders, Infrastrukturchef MTR Nordic 2017-11-17 Sid 1 Något kort om MTR Vad är TTT TTT hittills Stråkansvar 2017-11-17 Sid 2
Läs merVad har avregleringen inneburit för tågtrafiken i Sverige?
Vad har avregleringen inneburit för tågtrafiken i Sverige? Gunnar Alexandersson Samtrafikens planeringskonferens, Stockholm 4 februari 2014 Upplägg på presentation Utredningens syfte och bakgrund Direktiven
Läs merEffektredovisning för BVGb_009 Göteborg - Skövde, ökad kapacitet samt Sävenäs, ny infart och utformning (rangerbangårdsombyggnad)
Effektredovisning för BVGb_009 Göteborg - kövde, ökad kapacitet samt ävenäs, ny infart och utformning (rangerbangårdsombyggnad) Handläggare: Maria Zachariadis, ZG Telefon: 031-103405 e-post:: maria.zachariadis@banverket.se
Läs merKompletta underhållslösningar för tåg som alltid ska gå
EuroMaint Rail Kompletta underhållslösningar för tåg som alltid ska gå EuroMaint Rail stärker kundernas konkurrenskraft genom tjänster och produkter som ökar tillgängligheten, tillförlitligheten och livslängden
Läs merFordonsgas Sveriges klimatsmartaste drivmedel. Roland Nilsson E.ON Gas Sverige AB
Fordonsgas Sveriges klimatsmartaste drivmedel Roland Nilsson E.ON Gas Sverige AB Det jobbiga först Vi människor släpper ut för mycket koldioxid i atmosfären därför har EU formulerat klimatmålen 20/20/20
Läs mer60 Stockholm-Göteborg
60 Stockholm-Göteborg Alla tåg Stockholm-Katrineholm-Hallsberg tab 61, Hallsberg-Laxå tab 64, Skövde-Göteborg tab 62, Alingsås-Göteborg tab 131, Övriga tåg Flen-Katrineholm tab 56/61 26 aug-14 dec 2013
Läs merNorrtågs kvalitetsredovisning År 2016 Kvartal 4
Norrtågs kvalitetsredovisning År Kvartal 4 1 Innehållsförteckning Stabilt resande... 3 Marknadsaktiviteter... 8 Ett förbättrat järnvägsunderhåll bidrar till bättre kvalitet... 9 97 % regularitet... 11
Läs merJärnvägsklustret Kompetens & Utbildning Behov av skapandet av en industrins Operativa utvecklingsgrupp
170622 Järnvägsklustret Kompetens & Utbildning Behov av skapandet av en industrins Operativa utvecklingsgrupp Peter Östman Verksamhetsledare Järnvägsklustret Järnvägssektorn i Sverige - översikt Infrastructure
Läs merLäsvecka Mål för veckan Måndag Tisdag Onsdag Torsdag Fredag Lördag Söndag 31 aug 1 sep 2 sep 3 sep 4 sep 5 sep 6 sep
aug sep sep sep sep sep sep sep sep 9 sep 0 sep sep sep sep sep sep sep sep sep 9 sep 0 sep sep sep sep sep sep sep sep sep 9 sep 0 sep okt okt okt okt okt okt okt okt 9 okt 0 okt okt okt okt okt okt okt
Läs mer20PPmkdfjgffff08:3PJPJ PVJ Nyckeltalsanalys av järnvägsföretag
PPmkdfjgffff8:PJPJ PVJ Nyckeltalsanalys av järnvägsföretag Transportstyrelsens nyckeltalsanalys av järnvägsföretag för räkenskapsåret Förord Transportstyrelsen ska särskilt ansvara för frågor om villkor
Läs merPågatåg punktlighetssammanställning november 2009. Sammanställd 2009-12-11 av Banverket Expert och Utveckling HMSQ L.W
Pågatåg punktlighetssammanställning november 2009 1 Sammanställd 2009-12-11 av Banverket Expert och Utveckling HMSQ L.W Innehållsförteckning 1. Presentation 2. Innehållsförteckning 3. Historik punktlighet
Läs merForskningsprogram för. Vid Trafik och Logistik KTH
Forskningsprogram för kapacitetsanalys och simulering Vid Trafik och Logistik KTH KTH Järnvägsgruppen Bo-Lennart Nelldal Adj. professor 2011-02-04 KTH Järnvägsgruppen - Systemsyn Intäkt Lönsamhet Konkurrens/
Läs merTävling Kalender 2017
datum veckodag tävling arrangör plats Januari 01-jan söndag 02-jan måndag 03-jan tisdag 04-jan onsdag Swedish cup 05-jan torsdag Swedish cup 06-jan fredag Swedish cup 07-jan lördag Swedish cup 08-jan söndag
Läs merNovember Att skapa tidtabeller för tåg nu och i framtiden
November 2014 Att skapa tidtabeller för tåg nu och i framtiden Från dialog och ansökan till samordnad tågplan Version 2, november 2014 1 Innehåll Tågplanen tidtabell för tåg och banarbeten... 4 Fler väljer
Läs merFRAMTIDEN PÅ SPÅREN. Kontakta oss gärna så kan vi berätta mer!
Verklighetsbilder FRAMTIDEN PÅ SPÅREN Det finns en optimism och gemensamma visioner kring hur vi ska få en järnväg som bygger framtidens Sverige. Det presenteras innovativa lösningar för byggandet av höghastighetsbanor
Läs mer20PPmkdfjgffff08:3PJPJ PVJ Nyckeltalsanalys av järnvägsföretag 2009
2PPmkdfjgffff8:3PJPJ PVJ Nyckeltalsanalys av järnvägsföretag 29 Transportstyrelsens nyckeltalsanalys av järnvägsföretag för räkenskapsåret 29 Förord Transportstyrelsen ska särskilt ansvara för frågor
Läs merOmbyggnad av Brodepån Start hösten 2013 Klar hösten 2015
Foto: Olof Thiel Ombyggnad av Brodepån Start hösten 2013 Klar hösten 2015 Foto: SL Stockholm växer och fler behöver åka kollektivt ETT STEG PÅ VÄGEN ÄR ATT BYGGA UT PENDELTÅGSTRAFIKEN Arbetet med att förstärka
Läs merPunktlighet i SL-trafiken. Månadsrapport för maj 2009
Punktlighet i SL-trafiken Månadsrapport för maj 2009 Innehållsförteckning 1 Sammanfattning... 3 2 Tunnelbanan... 4 Orsaker till avvikelser... 4 Utförd trafik... 5 Orsaker till stopp i tunnelbanetrafiken...
Läs merJobb- och tillväxtsatsningar: 55 miljarder till järnväg
Jobb- och tillväxtsatsningar: 55 miljarder till järnväg 55 miljarder till Ostlänken, Göteborg-Borås samt investeringar i drift och underhåll som del i investeringssatsning för jobb och tillväxt Regeringen
Läs merFastställd Tågplan 2017
Dokumenttyp: Brev Dokumentdatum: 2016-09-23 Ert datum: Ert ärendenummer: Trafikverket Telefon: 0771-921 921 trafikverket@trafikverket.se www.trafikverket.se Fastställd Tågplan 2017 2016-12-11 2017-12-09
Läs merIndikatorer för styrning och uppföljning av verksamheten 2019
Vård- och omsorgsnämnden Indikatorer för styrning och uppföljning av verksamheten 2019 Mars Utifrån kommunfullmäktiges uppdrag har vård- och omsorgsnämnden beslutat om indikatorer för styrning och uppföljning
Läs merYttrande över Trafikverkets rapport Järnvägens behov av ökad kapacitet - förslag på lösningar för åren 2012-2021, TRV ärendenummer 2011/17304
2011-08-04 Kommunstyrelsen Yttrande över Trafikverkets rapport Järnvägens behov av ökad kapacitet - förslag på lösningar för åren 2012-2021, TRV ärendenummer 2011/17304 Trafikverket har fått i uppdrag
Läs merPunktlighet i SL-trafiken. Månadsrapport för december 2009
Punktlighet i SL-trafiken Månadsrapport för december 2009 Innehållsförteckning 1 Sammanfattning... 3 2 Tunnelbanan... 4 Orsaker till avvikelser... 4 Utförd trafik... 5 Orsaker till stopp i tunnelbanetrafiken...
Läs mer
