Behovsanalys, E34 Roslagsbanan

Storlek: px
Starta visningen från sidan:

Download "Behovsanalys, E34 Roslagsbanan"

Transkript

1 1(58) Handläggare Christian Löf och Björn Söderberg Behovsanalys, Roslagsbanan

2 2(58) Innehållsförteckning Sammanfattning Syfte och mål trafikaffärer Resande och trafik Infrastruktur och fordon Nuvarande avtal och förvaltning Marknadssituation Preliminära rekommendationer Inledning Behovsanalysens bakgrund och förutsättningar Behovsanalysens syfte Behovsanalysens mål Tidplan inför trafikaffären Studiespecifika omvärldsförutsättningar Upplägg av studiearbete Nulägesbeskrivning Roslagsbanans funktion i Stockholmsregionen Beskrivning av banan Resandeunderlag och resande Kundnöjdhet, punktlighet, trafikutbud och kostnader Säkerhet och trygghet Hållbar utveckling Tillgångar Affärsmodell Affärsmodell för trafikaffärer Affärens specifika förutsättningar Mål för den aktuella trafikaffären Ekonomiska drivkrafter Omfattning och ansvarsfördelning... 43

3 3(58) 5.6 Avtalstid Förkalkyl Riskhantering Projektrisker Genomföranderisker Frågor för fortsatt arbete Frågor och områden att hantera eller belysa inom ramen för och under planeringsstudier -E Frågor och områden att hantera för Trafikförvaltningens linjeorganisation... 56

4 4(58) Sammanfattning 1.1 Syfte och mål trafikaffärer Nuvarande trafikavtal för Roslagsbanan (RB) löper ut i april 2021 och behöver därför upphandlas på nytt. Denna rapport utgör resultatet av behovsanalysen inför ett nytt trafikavtal med trafikstart under april, Syftet med behovsanalysen är att utarbeta preliminära affärsprinciper inför de kommande upphandlingarna. Behovsanalysen utgör grundarbetet för att åstadkomma en kostnadseffektiv och förvaltningsbar spårverksamhet som svarar mot resenärernas behov genom en affär som är attraktiv under hela kontraktsperioden. Det regionala trafikförsörjningsprogrammet för Stockholms län (TFP) utgör tillsammans med trafikförvaltningens strategiska karta de viktigaste styrande måldokumenten för trafikaffärerna ur ett långsiktigt perspektiv. Utöver dessa finns det uttalade behov från den politiska ledningen inom SLL som behöver säkerställas i trafikaffärerna: Säkra resor för alla Säkra styrning av trafikförändringar Säkra styrning av ekonomin Säkra bra trafikstarter Säkra innovation och utveckling Analys görs av nuläge, mål för kollektivtrafiken i Stockholms län, resenärernas behov och marknadens förutsättningar. Under den efterföljande planeringsstudien kommer analysen att fördjupas, detaljeras och vid behov justeras inför kommande upphandling. 1.2 Resande och trafik Idag reser cirka resenärer med RB vilket motsvarar cirka 5 procent av resandet i länet. Resandet hämtar sig från tidigare perioder av avstängningar med ersättningstrafik, och förväntas fortsätta öka under den kommande avtalsperioden. Större ökningar kommer möjliggöras av pågående och planerad utbyggnad. Nöjdheten på RB är cirka 85 procent, vilket är i linje med andra lokalbanor. Punktligheten pendlar runt 95 procent, och har tidvis påverkats av driftstörningar och banutbyggnader. Roslagsbanan är på grund av sin utformning med flertalet enkelspårsträckor känsligare för driftstörningar än andra lokalbanor. 1.3 Infrastruktur och fordon Roslagsbanan genomgår för tillfället ett stort uppgraderingsprogram inkluderande dubbelspårsutbyggnad, en ny depå, en ny station och nya fordon.

5 5(58) Roslagsbanan påverkas därmed inför och under avtalsperioden av stora förändringar med syfte att åstadkomma en rad kapacitets- och kvalitetshöjande effekter, inkluderande bland annat punktlighet, säkerhet, buller och miljö. Implementeringen av dessa förändringar medför samtidigt utmaningar för den löpande verksamheten, och de kommer därför ges särskild uppmärksamhet både i förberedande studier, under upphandling, samt inför och efter trafikstart. 1.4 Nuvarande avtal och förvaltning Inventeringar av erfarenheter har genomförts både från det nuvarande trafikavtalet för RB (E20 Block 2) samt från trafikavtalen för pendeltågen (E24) och tunnelbanan (E17). Dessa erfarenheter är beaktade i studiens analyser, och är således närvarande i studiens slutsatser och rekommendationer. Det nuvarande trafikavtalet för RB har både delar som fungerat bra, och delar som kan förbättras. 1.5 Marknadssituation Främst baserat på marknadsdialogen bedöms att marknadsintresset för det kommande avtalet är betydande, och att konkurrenssituationen inför den kommande upphandlingen därmed bedöms vara god. 1.6 Preliminära rekommendationer Behovsanalysen har resulterat i följande preliminära rekommendationer: För att Roslagsbanan ska bidra maximalt till TFP-målen rörande marknadsandel och kostnadseffektivitet samt få en hög avkastning på de kapacitetshöjande investeringarna, blir de viktigaste målen för att optimera kapacitetsutnyttjandet och vidmakthålla funktion och värde på spårfordon och fastigheter. För att undvika att utslutande får ett produktionsfokus bör möjligheterna att införa resandeincitament undersökas, som skulle kunna tillämpas när RBU-programmets kapacitetshöjande åtgärder är fullt implementerade. Det bör noteras att kommande upphandling av underhåll för BEST-infrastruktur behöver innehålla incitament baserade på faktisk kvalitet i trafikleveransen i. Mål diskuteras i kapitel 5. RB föreslås separeras från busstrafiken i övriga E20-paketet för att därmed utgöra en separat trafikaffär, då det nuvarande avtalet över två trafikslag inte realiserat förväntade positiva effekter och synergier.

6

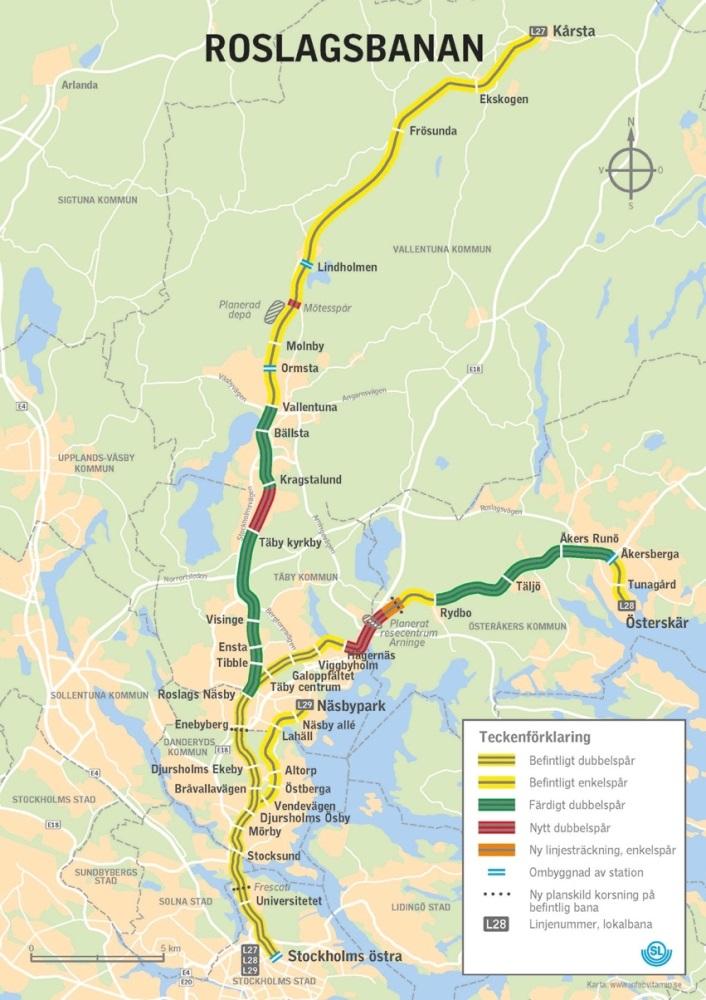

7 7(58) 2 Inledning Trafikförvaltningen står inför stora utmaningar när den under en period av mindre än tre år ska upphandla 40 procent av busstrafiken inom Stockholms län, under samma period ska även Roslagsbanan upphandlas och studierna inför upphandlingen av ett nytt tunnelbaneavtal inledas. Samtidigt med detta pågår under 2018 och 2019 upphandlingar och kontraktsstart av två andra busstrafikavtal samt färdtjänstverksamheten och sjötrafik för mellersta skärgården. Även underhållsavtal för trafikförvaltningens spåranläggning ska upphandlas. Det samlade värdet av dessa affärer motsvarar långt mer än hälften av driftbudgeten för trafikförvaltningen. Omfattningen av denna utmaning har föranlett att trafikförvaltningen har skapat en ny process för hur trafikaffärer hanteras och en särskild styrgrupp har tillsats. Denna styrgrupp har ansvar för samtliga trafikaffärer och består av cheferna för trafikavdelningen, verksamhetsstyrning & ekonomi, inköp & upphandling samt strategisk utveckling. Vidare hanteras de affärer som nu ligger i studiefas av en gemensam projektledning samt projektorganisation för att säkerställa en effektiv och välförankrad framdrift av alla affärer. Inom projekt trafikaffärer inryms: (Spår) Roslagsbanan E35 (Buss) Norrort (Täby, Vaxholm, Åkersberga, Danderyd) E36 (Buss) Nacka och Värmdö E37 (Buss) Huddinge, Botkyrka och Söderort E38 (Buss) Norrtälje Projekt trafikaffärer kommer från och med hösten 2018 också inkludera E40 (tunnelbanan). Projektet hanterar dessa inom en gemensam struktur men som separata projekt/uppdrag. Flödet följer den av trafikförvaltningen fastslagna processen om behovsanalys, planeringsstudie, upphandling, uppstart och drift. Den fas som samtliga projekt nu befinner sig i nu är behovsanalys, vilken fokuserar på vad medan nästa fas fokuserar på hur. Detta innebär att detaljeringsgraden för dessa analyser är övergripande och belyser samt lägger fram förslag på vad som ska genomföras samt vara drivande för de olika affärerna. Hur detta ska genomföras kommer att utredas och detaljeras under planeringsstudien. I arbetet med behovsanalysen har ett antal olika områden som är i behov av att utredas vidare identifierats, endera vad gäller detaljeringsgrad eller genom att

8 8(58) ett tidigare okänt behov. Dessa hanteras nu genom att de blir kravställda och resursskattade inför att planeringsstudien initieras. Det kommer i sin tur innebära att resursbehovet kommer att öka till planeringsstudierna kontra det behov som funnits under behovsanalysen. Behovsanalyserna -E38 har i sitt arbete engagerat ett stort antal individer på trafikförvaltningen, gissningsvis 150 personer. Utan det intresse och kunnande som visats hade resultatet som nu finns att läsa inte funnits. Projektledningen vill rikta ett stort tack till alla som bidragit till att dessa behovsanalyser, utan er hade vi inte kommit i mål!

9 9(58) 3 Behovsanalysens bakgrund och förutsättningar 3.1 Behovsanalysens syfte Denna rapport utgör resultatet av behovsanalysen inför ett nytt trafikavtal för Roslagsbanan med trafikstart i april Behovsanalysen utgör grundarbetet för att åstadkomma en kostnadseffektiv och förvaltningsbar spårverksamhet som svarar mot resenärernas behov genom en affär som är attraktiv under hela kontraktsperioden. Syftet med behovsanalysen är att utarbeta preliminära affärsprinciper inför den kommande upphandlingen. TFP utgör tillsammans med trafikförvaltningens strategiska karta de viktigaste styrande måldokumenten för trafikaffärerna ur ett långsiktigt perspektiv. Utöver dessa finns det uttalade behov från den politiska ledningen inom SLL som behöver säkerställas i trafikaffärerna: Säkra resor för alla Säkra styrning av trafikförändringar Säkra styrning av ekonomin Säkra bra trafikstarter Säkra innovation och utveckling 3.2 Behovsanalysens mål Målet med behovsanalysen är att med utgångspunkt i trafikförvaltningens strategiska ramverk skapa inriktning för den fortsatta processen mot ett nytt trafikavtal för RB. Detta ska göras genom att identifiera primära huvudfrågor och bärande komponenter i affären, identifiera nyckeltal, mål och vägval framåt samt besluta om inriktning för ersättningsmodell och incitamentsstruktur. Identifierade områden blir vidare föremål för djupare analys under planeringsstudien. Analys görs av nuläge, erfarenheter från nuvarande avtal, mål för kollektivtrafiken i Stockholms län, resenärernas behov och marknadens förutsättningar. Under den efterföljande planeringsstudien kommer analysen att fördjupas, detaljeras och vid behov justeras inför kommande upphandling. Genom att under behovsanalys och planeringsstudie avgränsa och fastslå ramverk och inriktning för affären, skapas utrymme för fokuserat arbete med relevanta och välgrundade analyser under de kommande faserna i trafikaffärsprocessen.

10 10(58) 3.3 Tidplan inför trafikaffären Den övergripande processen inför den nya trafikaffären planeras ske enligt nedan. 1. Behovsanalys sker huvudsakligen under kvartal ett och två, 2018, med beslut i juni, Planeringsstudien inleds under slutet av kvartal två, 2018 och slutförs under kvartal ett, Upphandlingen annonseras under kvartal ett, PUD annonseras under kvartal ett eller två, Tilldelning planeras under kvartal två, Trafikavtalet startas under april, 2021, med uppstartsperiod både innan och efter trafikstarten. 3.4 Studiespecifika omvärldsförutsättningar Behovsanalysen har i synnerhet präglats av att den sker parallellt med studier inför flera nya busstrafikavtal med tidsmässigt närliggande trafikstart. Befolkningen väntas öka med total 36 procent under perioden eller i genomsnitt 2,4 procent per år enligt RUFS scenario Bas. Roslagsbanan genomgår ett stort förändringsprogram (Roslagsbanans Utbyggnad, RBU) för tillgodose dagens och ett prognosticerat ökat behov av en utökad trafikkapacitet. RBU inkluderar nya fordon, en ny depå, en ny station och dubbelspårsutbyggnad. Roslagsbanan går därmed inför och under avtalsperioden igenom mycket stora förändringar, vilka således syftar till att ge en rad kapacitets- och kvalitetshöjande effekter. Förändringarna medför också betydande systemrisker. Studien och dess förutsättningar har präglats av dessa stora förändringar. Studien har samtidigt gynnats av att förändringarna föregåtts av och föranlett andra studier som utrett Roslagsbanans situation. Ett nytt underhållsavtal för BES (bana, el, signal) ska upphandlas med driftstart , således en kort tid efter det nya trafikavtalets driftstart. Under planeringsstudien behöver gränsdragningen mellan det nya trafikavtalet och ett nytt underhållsavtal samordnas. Ett underhållsavtal för tele upphandlas separat (UH Tele 2019) med start Upplägg av studiearbete Behovsanalysen har inventerat erfarenheter både från Roslagsbanans nuvarande trafikavtal (E20 Block 2) och från andra spåravtal (i synnerhet E24 och E17), och identifierat områden där justeringar av utformningen av det nuvarande trafikavtalet är motiverade, samt områden där ytterligare

11 11(58) utredningar krävs. Mål, krav, incitament, förvaltningsaspekter, uppföljning, risker och liknande har behandlats; fördjupning sker i planeringsstudien. Arbete med preliminära mål samt inriktning och konsekvenser för affären har bedrivits i samverkan med delprojekt Affärsmodell och affärsområdesansvarig. Ett flertal workshopar och möten avseende risk har genomförts, både specifikt för Roslagsbanan och sammantaget över samtliga samtida affärer. Under behovsanalysen har dialoger med marknadens aktörer inför trafikupphandlingarna genomförts. Ett möte med en arbetstagarorganisation har genomförts. Analysen är således baserad på ett stort antal intervjuer och diskussioner med sakkunniga med insyn i det nuvarande trafikavtalet, samt i andra relevanta avtal och sakfrågor. Analysen baseras också på fakta som sammanställts i andra utredningar rörande Roslagsbanan. Fördjupning och ytterligare detaljering samt bearbetning av frågeställningar sker under efterföljande planeringsstudie. Utredning inom delprojekt Roslagsbanan leds av Christian Löf (SU) och Björn Söderberg (konsult).

12 12(58) 4 Nulägesbeskrivning 4.1 Roslagsbanans funktion i Stockholmsregionen En av Roslagsbanans funktioner är att knyta ihop nordostsektorn med övriga delar av Stockholmsregionen. Banan utgör en viktig del av stomtrafiken i nordostsektorn, och är en viktig del av det större system som regionens kollektivtrafik utgör. Roslagsbanan fungerar som en avlastning för riksintresset väg E18, då huvuddelen av trafiken på det statliga vägnätet i Stockholmsregionen utgörs av inomregional trafik. Roslagsbanans kapacitet är viktig för nordostsektorns framtida befolkningstillväxt. Förutom att vara en viktig förutsättning för den ekonomiska aktiviteten i regionen och därmed i Sverige som helhet, är kollektivtrafiksystemet i Stockholm av stor betydelse för att nå de nationella miljömålen om minskad klimatpåverkan Beskrivning av banan Roslagsbanan utgår från Stockholms Östra station och delar sig i tre grenar mot Kårsta, Österskär och Näsbypark genom sex kommuner: Vallentuna, Täby, Österåker, Danderyd, Solna (utan stopp) samt Stockholm. Figur 1. Karta över Roslagsbanan. Banan omfattar idag 38 stationer och två depåer. En ny depå (Molnby) och en ny station (Arninge) planeras att tas i drift år 2020/2021. Den totala linjelängden idag är 65 kilometer varav drygt 36 km kommer att utgöras av dubbelspår från år Se Trafikverkets skrift Roslagsbanan precisering av riksintresse Roslagsbanan-precisering-riksintresse.pdf

13 13(58)

14 14(58) Tabell 1. Roslagsbanas grenar. Gren Längd Antal stationer Stockholms Östra Kårsta ca 42 km 22 Roslags Näsby Österskär ca 18,5 km 10 Djursholms O sby - Na sby Park ca 5 km 6 Banan är anlagd på huvudsakligen avskärmat område och trafikeras av lokaltåg, fordon som svarar mot flertalet av järnvägens standarder. Transportstyrelsen definierar Roslagsbanan som ett funktionellt avskilt järnvägsnät. Roslagsbanans järnvägsinfrastruktur och dess fordon ägs av SL och förvaltas av trafikförvaltningen. Arriva driver i dag Roslagsbanans spårtrafik och busstrafiken i Norrort inom E20 Block 2. Som ett resultat av Sverigeförhandlingen från mars 2017 planeras att Roslagsbanan ska förlängas cirka 4 km i en tunnel från Universitetet till city via Odenplan, samt att Stockholms Östra avvecklas. Preliminär projektstart är 2026 med trafikstart 2038, men ett tidigareläggande har diskuterats. Projektet har påverkan, möjligen betydande sådan, på det kommande trafikavtalet. Inte minst kan förlängningen av Roslagsbanan ha påverkan på trafikavtalets längd, för att medge en trafikutövare bästa möjliga förutsättningar att minimera driftstörningar under projektet.

15 15(58) 4.3 Resandeunderlag och resande Resandet på Roslagsbanan påverkas i första hand av befolkningsutvecklingen i Danderyd, Täby, Vallentuna och Österåker. Enligt SL Fakta om länet 2016 har Roslagsbanan totalt cirka påstigande resenärer per dygn, vilket motsvarar cirka 5 procent av resandet i länet. Som jämförelse har SJ:s trafik cirka resenärer per dygn. Producerade personkilometrar per dygn (avser vinterdag) var Senare statistik visar på en liknande volym. Resandet återhämtar sig efter perioder av avstängningar med ersättningstrafik. Genomsnittligt antal påstigande för Roslagsbanan under maxtimmen ( ) är Stationer med flest påstigande resenärer per dygn är Stockholms östra (14 200), Täby Figur 2. Befolkningsprognos. Källa: RUFS. centrum (3 500) samt Roslags Näsby (3 200). Ett stort antal bostäder planeras i Roslagsbanans upptagningsområde inom ramarna för Sverigeförhandlingen. Befolkningen väntas öka med 36 procent under perioden , eller i genomsnitt 2,4 procent per år enligt RUFS scenario Bas. Befolkningsökningen mellan 2000 och 2015 var 17 procent. Befolkningen väntas sedan öka med totalt 21 procent under , eller i genomsnitt 1 procent per år enligt scenario Bas. Det ska betonas att detta är prognoser behäftade med osäkerhet. 4.4 Kundnöjdhet, punktlighet, trafikutbud och kostnader Cirka 85 procent av resenärerna är nöjda med trafiken på Roslagsbanan. Det är en indikator som förbättrats gradvis under de senaste åren; 2015 var kundnöjdheten 80 procent, 2016 var den 81 procent, samt 2017 ökade den till 85 procent. Nöjdheten har dock minskat betydligt under perioder av driftstörningar. Kundnöjdheten ligger i linje med andra jämförbara lokalbanor; genomsnittet för alla lokalbanor var 87 procent år Exempel på kundnöjdhet på övriga jämförbara lokalbanor 2017 är Saltsjöbanan (72 procent), Lidingöbanan (88 procent), Tvärbanan/Sickla Udde (88 procent) samt Tvärbanan/Solna (92 procent).

16 16(58) Tabell 2. Nyckeltal för Roslagsbanan. Nyckeltal Utfall 2017 Avtalskostnad (exkl. index) Kostnad per personkilometer Data saknas Kostnad per utbudskilometer Beläggningsgrad Data saknas Punktlighet 95 % Upplevd kvalitet övergripande betyg 85 % - Turtäthet 56 % - Tidhållning 76 % - Störningsinformation 64 % - Invändig städning 90 % - Hållplats städning 87 % - Trängsel 67 % - Svara på frågor 87 % - Personalens bemötande 88 % - Förares körsätt 93 % Kollektivtrafikens andel av motoriserade resor ; Restidskvot kollektivt/bil Täby: 28 % ; 2,2 Vaxholm: 34 % ; 2,2 Danderyd: 38 % ; 2,1 Österåker: 22 % ; 2 Roslagsbanans punktlighet pendlar runt 95 procent, vilket är i linje med andra lokalbanors punktlighet. Under senare år har Roslagsbanans punktlighet varit 95 procent (2017), 91 procent (2016) samt 94 procent (2015). Som jämförelse var punktligheten på Lidingöbanan 98 procent 2017, Saltsjöbanans punktlighet 2017 var 96 procent 2, och motsvarande för Tvärbanan/Sickla var 92 procent 3. Punktligheten har tidvis påverkats negativt av driftstörningar orsakade av banproblem och banutbyggnader. Roslagsbanan är på grund av sin konfiguration känsligare för driftstörningar än andra lokalbanor. En analys av kapacitet och stegvis upptrappning av trafikutbudet på kort sikt (fram till år 2023/24) pågår. Innan resultatet av utredningen är klar går det inte att göra någon detaljerad bedömning av Roslagsbanans kapacitetssituation på kort sikt, inte heller för det eventuella åtgärdsbehovet. Under högtrafik är dock 2 Endast mätt över 9 månader till följd av avstängning. 3 Endast mätt över 6 månader till följd av avstängning.

17 17(58) belastningen på trafikutbudet hög. Idag bedrivs dessutom en omfattande busstrafik parallellt med Roslagsbanans trafik. Analys av samspelet mellan parallellgående busstrafik och Roslagsbanans kapacitet föreslås utredas vidare i planeringsstudien. År 2024 planeras utbyggnader och fordonsleveranser ha möjliggjort att ett trafikupplägg som benämns 4+4S ska vara fullt infört på Roslagsbanan. 4+4S innebär en blandning av korta stopptåg som stannar på samtliga stationer på respektive gren, och långa snabbtåg som endast stannar på de större stationerna. En så kallad skip stop-lösning har i diskussioner med affärsområdesansvarig inte bedömts utgöra någon större risk, då det redan använts utan problem på Roslagsbanan. Detta trafikupplägg innebär att under en högtrafiktimme trafikeras Kårstagrenen till Ormsta av fyra stopptåg och fyra snabbtåg per riktning. På samma sätt trafikeras Österskärsgrenen till Åkersberga av fyra stopptåg och fyra snabbtåg per riktning. Näsbyparksgrenen trafikeras med fyra stopptåg som stannar på samtliga stationer. På Kårsta- och Österskärsgrenen innebär det här trafikupplägget förenklat att mindre stationer får 15-minuterstrafik och de större stationerna trafikeras med 6- till 9- minuterstrafik. Näsbyparksgrenen får 15-minuterstrafik. Detta innebär att totalt ankommer 20 tåg/h till Stockholms Östra under högtrafik, i genomsnitt 3- minuterstrafik. Samtliga snabbtåg till Kårsta samt stopptågen till Åkersberga måste vara av typen X15p för att klara sina respektive omlopp. 4.5 Säkerhet och trygghet Fokusområde Säkerhet i trafikförsörjningsprogrammet följs upp genom en indikator över antalet döda och allvarligt skadade i spårtrafiken. Det långsiktiga målet för säkerheten i kollektivtrafiken är att ingen ska dödas eller skadas allvarligt. Inom ramen för program RBU har omfattande säkerhetshöjande åtgärder genomförts. Ett antal korsningar i plan stängs och ersätts med planskilda korsningar alternativt parallellvägar till planskilda korsningar eller säkrare korsningar i plan. Vid kvarvarande korsningar i plan har säkerhetshöjande åtgärder vidtagits som att t.ex. bygga om till helbomsanläggningar, anordna signaler eller bommar samt att sätta upp hinderdetektorer. Hinderdetektorer har installerats vid nästan samtliga plankorsningar med biltrafik, och systemet har förhindrat flera olyckor. Avseende trygghet har Roslagsbanan idag trygghetskameror på både befintliga och kommande fordon, men inte på plattformar. Huruvida trygghetskameror bör installeras på plattformar och i korsningar för ökad säkerhet och trygghet bör utredas, liksom ansvarsfördelning avseende videoövervakningen.

18 18(58) Stationerna är obemannade. X10p bemannas med konduktör, medan X15p sannolikt kommer ha möjlighet att trafikera Roslagsbanan utan konduktör. Huruvida X15p ska bemannas med konduktör behöver beslutas. Hur skadegörelse påverkar trafiken, samt vilka åtgärder som kan sättas in för att motverka skadegörelse bör analyseras. 4.6 Hållbar utveckling Miljömål 9.1 i SLL:s miljöprogram avser energianvändningen för kollektivtrafik per personkilometer. Målet är att energianvändningen ska ha minskat med 10 procent år 2021 och med 15 procent år 2030, i jämförelse med år All el till Roslagsbanan kommer från förnyelsebara energikällor. Enligt nuvarande elleveransavtal kommer även elen till stationer, depåer och övriga lokaler från förnyelsebara energikällor, medan uppvärmning av byggnader inte enbart kommer från förnyelsebara energikällor. Mörby Verkstäder är för närvarande oljeuppvärmt, men övergång till fjärrvärme planeras genom RBU-programmet. Roslagsbanans klimatpåverkan är tätt sammankopplat med banans attraktivitet. Genom att få fler att välja tåget framför bilen så minskar koldioxidutsläpp från transportsektorn vilket kommer medföra positiva konsekvenser avseende klimatpåverkan. En inventering av mängden utfasningskemikalier som används för drift och underhåll av fordon, fastigheter och depåer hos trafikutövarna ska genomföras under Den uppmätta mängden ska utgöra basår för målet. De aktuella utfasningskemikalierna definieras i Stockholms läns landstings utfasningslista för miljö- och hälsofarliga kemikalier. För driften av Roslagsbanan används ett flertal olika kemikalier, exempelvis i underhållsarbetet, för klotterborttagning, vid smörjning, isbortagning och tvätt. 4.7 Tillgångar Ett flertal synpunkter och erfarenheter har framförts till både behovsanalysen för RB och parallella behovsanalysprojekt som relaterar till förvaltning av trafikförvaltningens tillgångar både fastigheter, fordon och infrastruktur. Inom flera av dessa områden planeras för bättre strukturella förutsättningar för förvaltningen av tillgångarna, kopplade till exempelvis dokumentation, rapportering, uppföljning och systemstöd. Ett förvaltningsövergripande ramverk och förhållningssätt till förvaltning av Trafikförvaltningens tillgångar, är mycket viktigt ur ett värdebevarandeperspektiv. Genomgående har önskemål om tydligare krav och processer omgärdande dokumentation, rapportering, och uppföljning framförts. Förvaltningsaspekter och värdebevarande av

19

20 20(58) Genom RBU pågår anskaffning av 22 nya fordon X15p i syfte att öka kapaciteten. Det finns option för ytterligare fordon, och den kommer behöva utnyttjas både för att upprätthålla nuvarande trafik och för att åstadkomma den utökade trafiken som planeras. Den eventuella förlängningen av Roslagsbanan till T-Centralen kräver ytterligare fordon. X10p och X15p ska gå i trafik parallellt till X10p når slutet av sin tekniska livslängd. Beslut om hur länge X10p ska behållas i drift och om X15p option ska utlösas som ersättare är därför angeläget, även för att frågan är relaterad till kapaciteten i Molnbydepån. Som en komponent i fordonsförsörjningen bör också undersökas om det kan vara ekonomiskt lämpligt att livstidsförlänga ett antal X10p som ett komplement till nya X15p. Driftsättning och testkörning av X15p utgör ett omfattande åtagande. Fordonsleverantören planeras ha en flerårig närvaro vid Roslagsbanan, och omfattande testkörning av samtliga fordonsindivider planeras även delvis nattetid. Detta kommer kräva en separat organisation av fordonsförare, sannolikt kräva förstärkning av trafikledningsfunktionen, samt ha påverkan på banunderhållet som också sker nattetid. Trafikförvaltningen planerar att beställa rekrytering och utbildning av förare från nuvarande trafikoperatör för att det ska vara möjligt att bemanna testkörningsorganisationen. Det kommer vara möjligt att följa upp X15p ur tekniska hänseenden genom automatiskt genererad information, exempelvis avseende underhållsaspekter eller energiförbrukning på individnivå. Beslut avseende hur denna möjlighet ska hanteras, samt ansvarsfördelning och kravställning behövs under planeringsstudien Arbetsfordon Roslagsbanans arbetsfordon behövs för banans drift och underhåll, och fordonen är på grund av banans spårvidd unika. På Roslagsbanan finns därför flera äldre arbetsfordon kvar i bruk parallellt med nya arbetsfordon som köpts in under senare år. Utmaningar för arbetsfordonen är att vissa är mycket gamla, och dessutom att de framledes kommer sakna plats för uppställning. På sikt kan behovet av Roslagsbanas arbetsfordon delvis komma att ändras. RBU kapacitetsförstärkning kommer innebära ökad trafik med både ökat slitage och mer järnväg som måste underhållas. Samtidigt kan teknikutvecklingen leda till att vissa dragfordon och aggregatvagnar kan komma att bytas ut över tid då

21 21(58) multifordon kan ta över vissa funktioner. Det börjar även bli vanligt med arbetsfordon med variabel spårvidd. Detta gör att behovet av unika smalspåriga arbetsfordon kan minska. Underhåll av Roslagsbanans arbetsfordon omfattas idag av det avtal som benämns Avtal avseende Underhåll av spårgående arbetsfordon och sammanhängande tjänster (SLAFUH2015) och sträcker sig till januari Dagens lösning för arbetsfordon är komplex med många gränsytor och intressenter. Hur den framtida lösningen för arbetsfordonen ska lösas behöver detaljeras under planeringsstudien Museifordon Trafikförvaltningen Spårvägsmuseet äger ett museitåg uppställt vid Stockholms Östra. Det omfattar ett lok, tre motorvagnar, två passagerarvagnar och en resgodsfinka. Museifordonen vårdas av Roslagsbanans veterantågsförening Depåer Depåverksamheten är för närvarande uppdelad på två depåer, Stockholms Östra för tillsyn och uppställning, samt Mörby Verkstad för reparationer och tyngre underhåll av X10p. En ny depå är under uppförande i Molnby genom RBU, och planeras vara färdigställd årsskiftet 2020/2021. År 2013 beslutades att Molnby etapp 1 ska ha kapacitet för att underhålla de 22 X15p som är under anskaffning, samt uppställning av 18 fordon. Det finns behov av ytterligare en depå när Stockholms Östra avvecklas eftersom Molnby inte kan rymma alla X15p, samt att kapaciteten i Roslags Näsby inte räcker till för alla fordonsrörelser som krävs för trafikutsättning för Österskärslinjen. Enligt Sverigeförhandlingens utredning föreslås en ny depå få 24 uppställningsplatser. Sverigeförhandlingens studier visar att den nya depån bör anläggas längs Österskärsgrenen på grund av de tidtabellskrav som det nya trafikupplägget 4+4S+I innebär 4. Depån behöver vara färdig senast när spårförbindelsen till Stockholms Östra bryts, detta kan komma att ske tidigare än trafikstart till T-Centralen beroende på hur omkopplingen vid Universitet sker. Den nya depån skulle eventuellt behöva omhänderta Roslagsbanans arbetsfordon och/eller museifordon om Mörby Verkstad avvecklas. För närvarande saknas beslut för den nya depån. Nedan redogörs kort för respektive depå S+I innebär en utökning av det tidigare diskuterade trafikupplägget 4+4S, där 4+4S också kompletteras med extra insatsfordon under högtrafik.

22 22(58) Stockholms Östra Uppställning av trafiktåg, tvätt, städning, klottersanering och det allra lättaste underhållet sker idag på Stockholms Östra. Depån är väl placerad i nätet och statusen på depåanläggningen är relativt god, tvätthallen byggdes Mindre upprustningar och modifieringar har vidtagits fortlöpande. Vid Stockholms Östra finns Roslagsbanans trafikledningscentral (TLC) placerad, pauslokaler för all ombordpersonal och i fastigheten finns även externa hyresgäster. Under den nya avtalsperioden kommer både X10p och X15p använda Stockholms Östra för nattuppställning (endast 4 X15p-fordon) och tvätt. Eventuellt behöver tvätten modifieras för att klara kapaciteten av fler fordon. Detta gör att tvätt kan ske dagtid utan att fordonen behöver köras tomma från Stockholms Östra till Molnby. När X10p avvecklas kan X15p överta X10p uppställningsplatser på Stockholms Östra. Senast vid tidpunkten för den planerade omläggningen av RB till T-Centralen upphör lokaliteter kring Stockholms Östra att användas för trafikförvaltningens ändamål, varpå ägandet av fastigheten bör utvärderas. Inför att Stockholms Östra avvecklas behöver en modell för trafikutövarens kontor och personallokaler tas fram, inklusive ansvar för dessa Mörby Verkstad Vid Mörby Verkstäder utförs reparationer och tyngre underhåll (månadsunderhåll) av Roslagsbanans befintliga trafikfordon (X10p) och arbetsfordon. Mörby kan i princip inte användas för X15p. För uppställning har depån kapacitet för Roslagsbanans arbetsfordon och enstaka tågsätt. Depåanläggningen omfattar även en mindre verkstadshall och en verkstadsbyggnad för arbetsfordon. I en verkstadsbyggnad disponerar underhållsentreprenören verkstäder (bana, el, signal) samt kontor och personallokaler. Depåanläggningen som helhet är sliten, men genom RBU genomförs reinvesteringsåtgärder med målet att depåverksamheten ska kunna fortsätta under kvarvarande livslängden för X10p. Parallellt med upprustningen installeras en mobil hjulsvarv i Mörbydepån som senare ska flyttas till Molnbydepån. Den nya hjulsvarven kommer kraftigt minska tidsåtgången för svarvning av Roslagsbanans fordon vilket kan öka antalet tillgängliga fordon och minska risker för driftstörningar i tågtrafiken. Eventuell avveckling av Mörbydepån behöver utredas Depå Molnby Molnby etapp 1 planeras vara färdigställd vid årsskiftet 2020/2021, och byggs för att kunna underhålla 22 fordon. Uppställningskapaciteten är 18 fordon, resterande fyra X15p nattuppställs på Stockholms Östra.

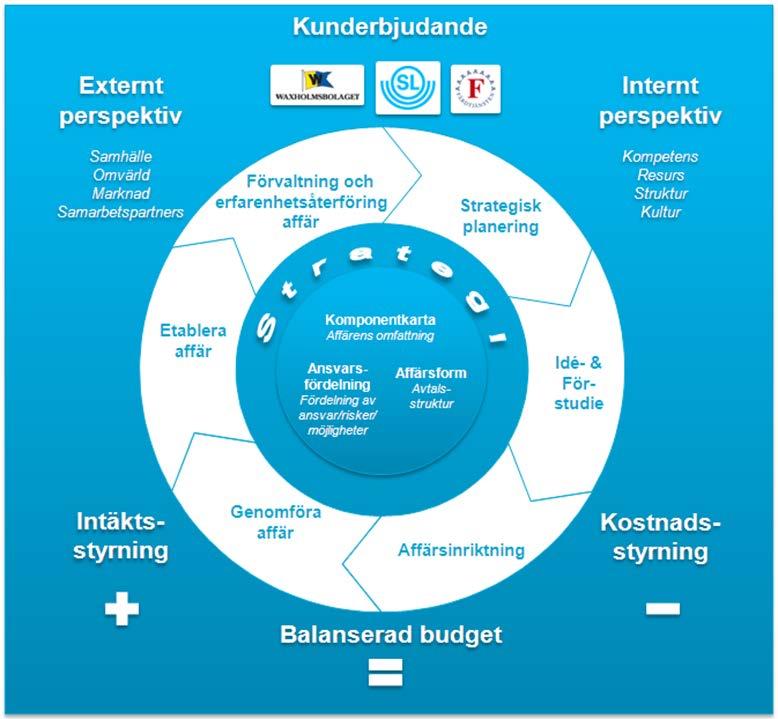

23 23(58) Provspår ingår inte i Molnby etapp 1. Provkörningar får istället göras på trafikspåret och inom depåområdet. När X10p avvecklas och ersätts av X15p option behöver Molnbydepåns verkstadskapacitet byggas ut för att hantera allt verkstadsunderhåll för alla X15p. Om/när depå Mörby avvecklas kan Molnby eventuellt byggas ut genom att anskaffa mer mark västerut för att kunna omhänderta Roslagsbanans arbetsfordon, detta skulle dock kräva ny detaljplan. Ytterligare utbyggnadsetapper av Molnbydepån är inte beslutade. Beslut avseende detta är dock av stor vikt, då dessa etapper avser utökad kapacitet för ytterligare X15p (som bedöms vara nödvändiga) samt hemvist för arbetsfordon. Hur Molnbydepån ska utrustas vid leverans utreds för närvarande mobila hjulsvarven kommer överföras från Mörby till Molnby. Den Ny depå på Österskärsgrenen För förlängningen till T-Centralen behöver ytterligare 10 till 12 X15p-fordon anskaffas. Depå Molnby kan då byggas ut med ytterligare verkstadsplatser för att kunna hantera allt verkstadsunderhåll för alla X15p på lång sikt. Fullt utbyggd finns dock bara utrymme för uppställning och städning av drygt hälften (cirka 38 40) av hela fordonsflottan (67). Dessutom kommer utsättning av trafik när trafiken utökas efter 4+4S kräva en depå på Österskärsgrenen till följd av kapacitetsbrist vid Roslags Näsby. Av kapacitetsskäl och trafikala skäl kommer Molnbydepån därför behöva kompletteras med ny depå längs Österskärsgrenen. Beslut om anskaffning av fler fordon och avveckling av Stockholms Östra kräver således beslut om utbyggnad av depå Molnby samt en ny depå längs Österskärsgrenen. Ny depå Österskärsgrenen behöver vara färdig senast när spårförbindelsen till Stockholms Östra bryts Stationsanläggningar och hållplatser Det finns för närvarande 38 stationer och hållplatser på Roslagsbanan. Trafikverket, trafikförvaltningen och Täby kommun genomför tillsammans projektet Arninge resecentrum som enligt kommunen planeras stå klart Syftet är att Resecentrum i Arninge ska bli en knutpunkt där byten mellan olika kollektiva färdmedel kan ske snabbt och enkelt. Ett antal stationer har rustats upp och tillgänglighetsanpassats inom RBU. Förutom några smärre undantag kan Roslagsbanan idag anses uppfylla tillgänglighetsmålet för För vissa stationer och hållplatser som inte åtgärdas inom RBU finns dock behov av mindre åtgärder.

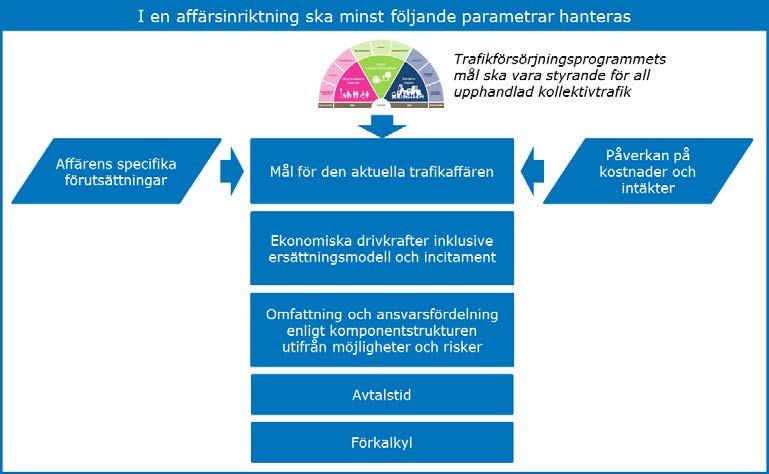

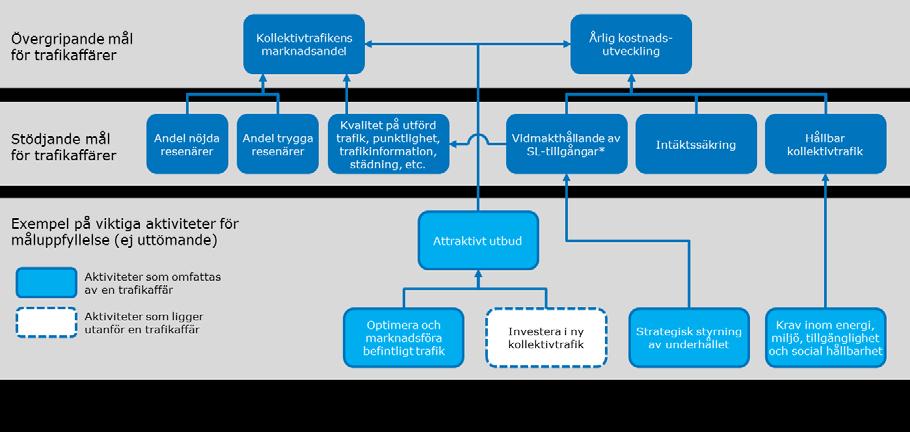

24 24(58) Som ett resultat av Sverigeförhandlingen planeras nya stationer vid T-Centralen och Odenplan att öppna och Stockholms Östra att avvecklas senast Stationen vid Odenplan planeras att utformas med två spår och T-Centralen med fyra spår och 190-meters plattformar för att möjliggöra 180-meters tåg BEST (infrastrukturanläggningen bana, el, signal och tele) För de sträckor som rustats upp inom RBU utgör Roslagsbanan idag en modern järnvägsanläggning. För övriga sträckor hanteras reinvesteringsåtgärder genom den så kallade förvaltningsbar bana -listan (RBU TSG PM 40). RBU och TAinfra (bana, el signal) tillsammans med sin kontrakterade underhållsentreprenör samarbetar genom att tillsammans identifiera frågor som kräver gemensam hantering Bana Nuvarande underhållsavtal som omfattar bana, el och signal löper ut tidigt 2022, således en kort tid in på det nya trafikavtalet. Gränsytor mellan trafikavtal och underhållsavtal samt övergångslösningar behöver detaljeras under planeringsstudien. Underhållsavtal avseende tele kommer under 2020 att tilldelas ny entreprenör (Tele UH 2019). Baserat på utredning från RBU genomförs inventering samt inmätning för bangeometri, längdmätning samt stomnät. Vidare genomförs en broutredning under med fokus på broarnas utmattningshållsfasthet och eventuella åtgärdsbehov El Roslagbanans tåg får sin kraftmatning genom kontaktledning placerad över spåret. Elkraft för tågdrift för Roslagsbanan (1500 VDC) behöver förstärkas när ytterligare minst 19 tågsätt sätts i trafik. De nya X15p-fordonen har större installerad effekt än dagens fordon. Därmed följer en ökning av effektbehovet och fler likriktarstationer. En utredning behövs avseende kraftförsörjningen inför förestående effektbehov, inklusive antal och placering av likriktarstationer

25 25(58) samt en kontroll av status på kontaktledningar och eventuella behov av justering av trådläget. För kraftförsörjning av Roslagsbanas övriga elektriska anläggningar används hushållsel ; 400 V växelström (AC). En utredning pågår på uppdrag av TA Infra BEST i syfte att kartlägga nätets status samt utarbeta en strategisk plan för 400 VAC försörjning Signal Övervakning och styrning av tågtrafiken sker med hjälp av ett trafikstyrningssystem som består av manöversystem och signalsäkerhetssystem. Sedan 1998 pågår en utfasning av äldre tekniska lösningar och införande av i grunden en enhetlig teknisk standard. Roslagsbanans trafikledning sköts från en TLC med ett centralt fjärrmanöversystem. Därutöver finns möjlighet till lokal manövrering på respektive station. Utöver detta finns i TLC olika stödsystem för informationsgivning, el-styrning samt operatörsrelaterad administration. Roslagsbanans TLC är placerad vid Stockholms Östra. Inför en flytt av TLC måsta trafikförvaltningen beakta den strategiska aspekten, inklusive rådighet över lokalerna och att TLC:s lokalisering sannolikt kan består över flera trafikavtal. Situationen gällande supportavtal för signalsystemet behöver ses över under planeringsstudien Tele För muntlig kommunikation (radio) mellan trafikledningen och tågen har SL inklusive Roslagsbanan ett tågradiosystem som bygger på Tetra. Digitala informationsskyltar finns på Roslagsbanans större stationer/hållplatser för att informera resenärer om nästa tågs avgång, etc. Störningsinformation matas in manuellt i störningshanteraren av trafikoperatören i trafikledningscentral. Högtalarsystem finns på Roslagsbanans samtliga plattformar. Högtalarsystemet är uppbyggt av stationsdatorer, där ljudinformationen i trafikförvaltningens datanät kan adresseras enskilt eller i grupp. Installation av nytt högtalarsystem pågår. I telesystemet ingår olika fysiska transmissionsmedium för överföring av datatrafik. Ett av Roslagsbanans tele- och IT-system är ett övervakningssystem kopplat till driftledningscentralen för övervakning av anläggningen. Det finns behov av att åtgärda stationernas informationsskyltning. Digitala informationsskyltar finns i nuläget bara på de större stationerna och behöver

26 26(58) anskaffas till övriga stationer med mer än 125 påstigande per dygn. Ett arbete för att åtgärda detta har påbörjats och drivs av trafikförvaltningens ITavdelning. Roslagsbanans digitala informationsskyltar saknar i nuläget så kallade pratorer. Pratorer läser upp meddelanden med vad som står på informationsskyltar och är viktiga för bland andra synskadade. De nya fordonen, X15p, kommer att levereras med digitala informationsskärmar inom ramen för ett system för utökad passagerarinformation (Extended PIS), vilket innebär förbättrad möjlighet till utvecklad trafikinformation samt styrning av resenärsflöden. Inför leveransen behöver trafikförvaltningen säkerställa tekniska så väl som funktionella krav avseende systemlösning samt kopplingar till övrig infrastruktur och system. Utöver detta behöver trafikförvaltningen tydliggöra ansvarsförhållanden kopplat till utveckling, drift, underhåll samt styrning och distribution av innehåll i kanalen Behov av förtydligad och justerad ansvarsfördelning inom spårnära underhåll Baserat på erfarenheter från E20-avtalet har ansvarsfördelning mellan trafikutövare och underhållsentreprenör gällande spårnära underhåll setts över. Genom att undvika att dela på ansvarsområden kan tvister mellan underhållsentreprenör och trafikutövare minimeras. Detta behöver synkroniseras med nytt UH-avtal. Följande föreslås gällande ansvarsfördelning, baserat på insamling av erfarenheter från nuvarande avtal: Vegetationsbekämpning bör flyttas i sin helhet till underhållsavtalet, då nuvarande gränsdragningar har varit svåra att tillämpa. Felanmälan bör dock fortfarande åligga trafikutövaren då det är trafikutövaren som upptäcker när sikten börjar bli dålig på banan. Ansvar för allt smörjarbete (inklusive stödsmörjning, tvättning och sandning) bör flyttas till trafikavtalet då det är trafikutövaren som främst påverkas av arbetet samt att det är de som vet när det är halt eller torrt på banan. Det skulle förenkla gränsdragningen och ha en harmoniserande inverkan på incitamentet att minimera trafikstörningar. Snöröjning av spår och stationer ligger för närvarande i trafikavtalet. Detta fungerar bra och bör därför fortsätta att vara så. Trafikutövaren har ansvar för borttagning av frost på kontaktledningar, vilket har fungerat bra och därmed föreslås fortsätta att vara så. För trafikavtalet kan det tänkas vara fördelaktigt att ändra tidsspannet som trafikutövaren har företräde till multifordon med en månad så att trafikutövaren har företräde på fordonen från oktober-april istället för november-april. Syftet med en sådan förändring skulle vara att

27 27(58) minimera behov av särskilda förhandlingar mellan parterna, samt att möjliggöra en effektivare användning av arbetsfordonen. Dock har framförts att det även inom underhållsavtalet önskas tillgång till multifordon under oktober. Frågan behöver utredas under planeringsstudien. Klotter längs banan (på exempelvis teknikhus och bullerplank) bör flyttas från trafikavtalet till underhållsavtalet. Trafikutövaren bör dock fortfarande ha ansvar för att felanmälan av klotter längs banan. I dag uppstår onödiga diskussioner till följd av otydlig gränsdragning. Ansvarsfördelningen gällande grus i makadamen behöver analyseras i planeringsstudien. Preliminärt bör underhållsansvar för plattformsbelysning flyttas till underhållsavtalet; underhållsentreprenören får då ett helhetsansvar för elanläggningen. Den nuvarande ansvarsfördelningen har medfört onödiga jourutryckningar och irritation. Frågan behöver analyseras under planeringsstudien. Ansvaret för att laga staket längs banan bör åligga underhållsentreprenören då de har mest kunskap och bäst förutsättningar att hantera staket. Trafikutövaren bör dock ha ansvar för felanmälan. Hantering av skyltar längs banan måste utredas och förtydligas i planeringsstudien inför kommande avtal. Det finns ett stort antal skyltar längs banan där det för närvarande är otydligt vem som bär ansvaret. 5 Affärsmodell 5.1 Affärsmodell för trafikaffärer Trafikförvaltningen har en affärsmodell som beskrivs i trafikförvaltningens affärsstrategi (SL ). Affärsmodellen är ett ramverk som visar strukturen i de affärer som planeras, genomförs och följs upp av Trafiknämnden genom Trafikförvaltningen. Nedan presenteras affärsmodellen.

28 28(58) Figur 4. Trafikförvaltningens affärsmodell. Affärsmodellen, som ska tillämpas under affärens livscykel, sätter kunderbjudandet högst via de varumärken som möter resenären. Genom att arbeta strategiskt i tidiga skeden, utveckla affärerna, vara en kompetent och effektiv beställare samt förvaltare av affären säkerställer trafikförvaltningen kvalitet och effektivitet i kollektivtrafiken. Modellen visar även att målet med en ekonomi i balans uppnås genom en aktiv styrning av verksamhetens intäkter och kostnader. Riktlinjer trafikaffärer (SL-S ) ger praktisk vägledning för arbetet med att utforma en trafikaffär. Omfattningen och innehållet beskrivs i form av en inriktning för trafikaffären enligt nedanstående figur vars delar utgör rubrikindelning i avsnittet affärsmodell.

29 29(58) Figur 5. Omfattning och inriktning i en trafikaffär. 5.2 Affärens specifika förutsättningar Både dagens trafik och den planerade utökningen är förhållandevis rigid, då den begränsas av infrastrukturfaktorer i Roslagsbanesystemet. Trafikutövaren bedöms ha mycket litet utrymme för justeringar i det framtida trafikupplägget 4+4S. Vidare har Roslagsbanan öppna spärrlinjer, och från och med hösten 2018 sker självvalidering vid plattformen. Ombordvalidering planeras inte. Resandet är under maxtimmen så pass högt att en resandeökning under den här tiden knappast bedöms möjlig innan utbudet ökats. Den planerade utökade trafiken kommer leda till ökade driftskostnader. Roslagsbanan är föremål för mycket stora förändringar till följd av kapacitetshöjande åtgärder, vilket inkluderar en ny depå och driftsättning av nya fordon, trafik med två fordonstyper. De nya fordonen ska delvis testköras nattetid, vilket då behöver samordnas med spårunderhåll och liknande. Förändringarna medför riskexponering, och det kommer vara av yttersta vikt för trafikförvaltningens möjligheter till att få attraktiva anbud att trafikförvaltningen endast delegerar risker vars sannolikhet och påverkan trafikutövaren har rimliga förutsättningar att påverka. Avtalslängden föreslås medge en period som i högre grad är präglad av ordinarie drift efter avtalsperiodens händelserika första del. Trafikförvaltningen bör eftersträva att avtalslängden också beaktar den eventuella förlängningen av Roslagsbanan till

30 30(58) T-Centralen (riksdagsbeslut avseende Sverigeförhandlingen väntas våren 2018). 5.3 Mål för den aktuella trafikaffären Generell målmodell för trafikaffärer Baserat på en analys av de målsatta indikatorerna i TFP samt trafikförvaltningens uppdrag och mål enligt trafikförvaltningens strategiska karta samt med utgångspunkt från trafikförvaltningens strategier har åtta mål identifierats som möjliga och relevanta för en trafikaffär. Två av målen kan även betraktas som övergripande mål i relation till de sex övriga målen. Målen om kollektivtrafikens marknadsandel och årlig kostnadsutveckling betraktas som övergripande, eftersom de representerar det som ytterst ska uppnås och samtidigt inbördes måste balanseras, då marknadsandelar kräver insatser i form av ett bättre och större utbud av kollektivtrafik, vilket i sin tur är förknippat med kostnader. De stödjande målen representerar områden som är viktiga att målsätta, då prestationen inom dessa områden har en direkt inverkan på de övergripande målen och möjligheten att nå dessa.

31

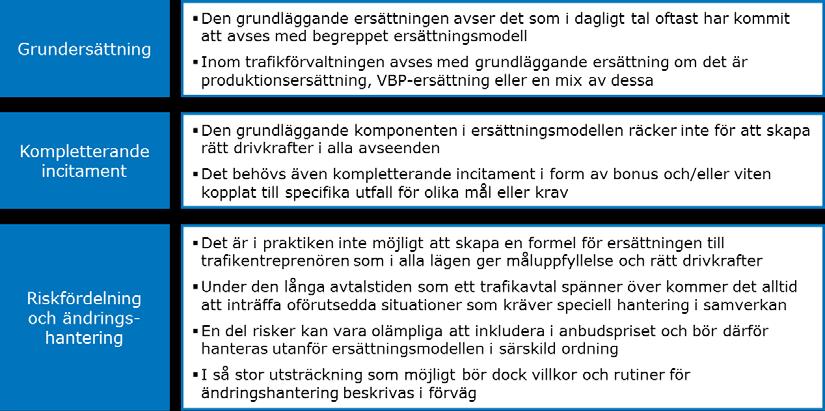

32

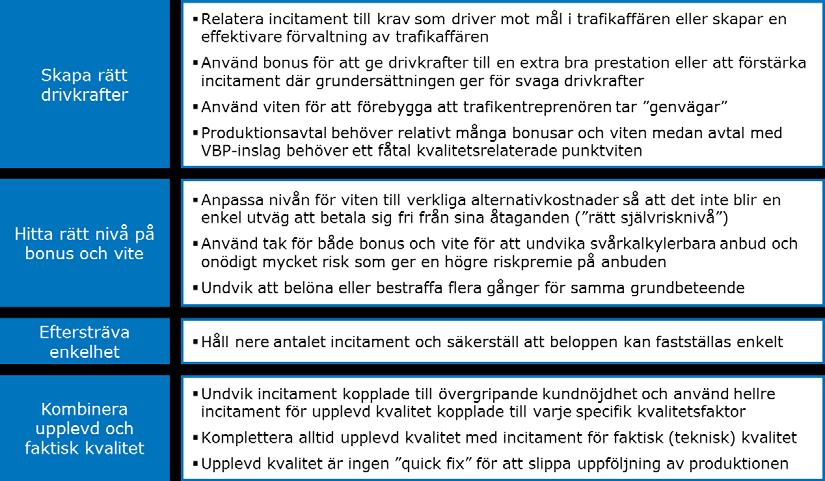

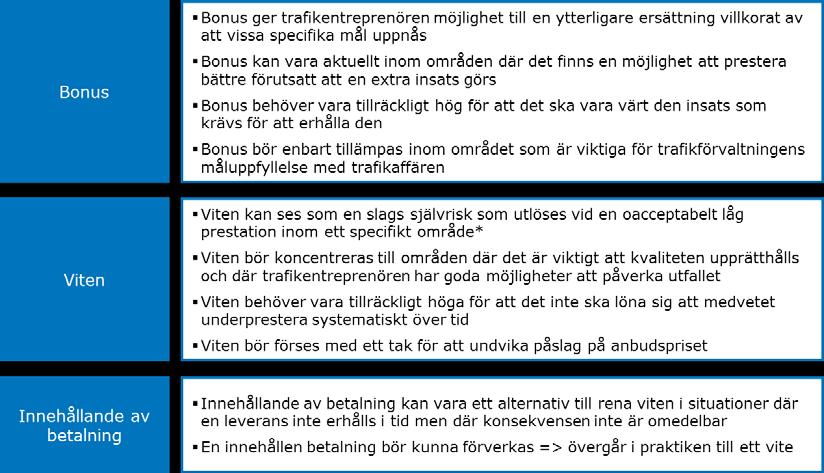

33

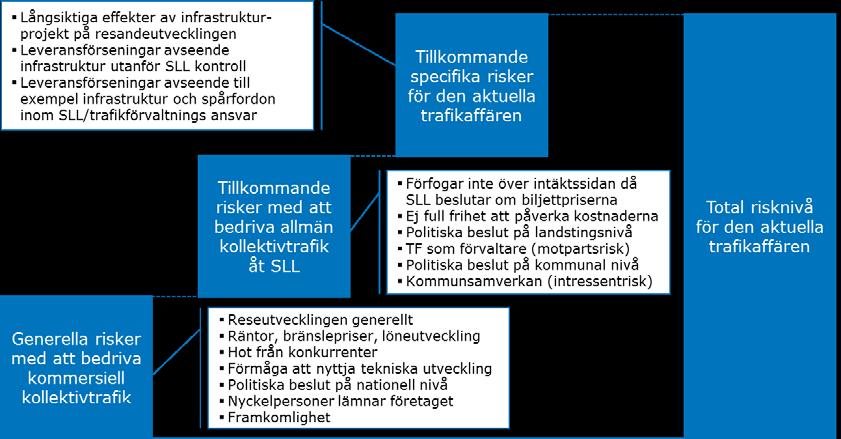

34

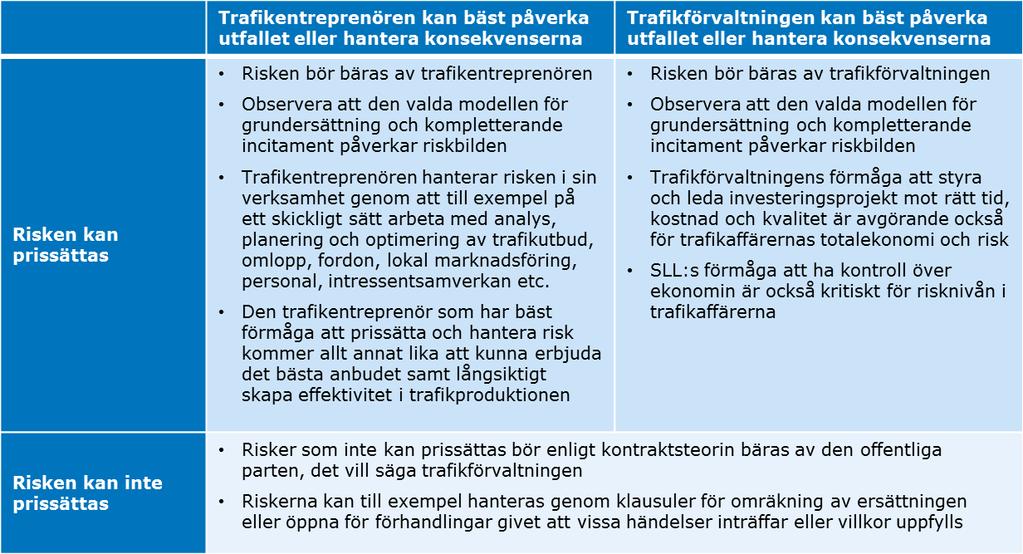

35

36

37 37(58) Figur 6. Ersättningsmodellen kan delas in i de tre huvudkomponenterna grundersättning, kompletterande incitament samt riskfördelning och ändringshantering Generellt om val av grundersättning Den generella analys av ersättningsmodeller som genomförts inom ramen för behovsanalysen samt tidigare utredningar av ersättningsmodeller visar att en grundersättning som kombinerar produktionsersättning med VBP är den som bäst uppfyller en trafikaffärs generella målbild, ger en balanserad riskfördelning och möjliggör styrbarhet av trafikvolym och utbetald grundersättning. Tidigare utredningar och utvecklad branschpraxis indikerar att ett VBP-inslag på 30 procent är en tillräcklig nivå för att behålla de drivkrafter som en ren VBPmodell ger samtidigt som det ger en mer balanserad risknivå för bägge parter. I de fall ett resandeincitament i form av VBP-ersättning inte är möjligt bör andra sätt att skapa resandeincitament övervägas, då ren produktionsersättning inte ger naturliga drivkrafter i linje med de generella målen för en trafikaffär Generellt om val av kompletterande incitament Med kompletterande incitament avses bonusar, viten och innehållande av betalning.

38 38(58) Figur 7. Kompletterande incitament avser bonus, viten och innehållande av betalning. Kompletterande incitament behövs alltid eftersom grundersättningen inte klarar av att ge en komplett uppsättning drivkrafter. Följande principer ger vägledning för val av kompletterande incitament. Figur 8. Vägledning för val av kompletterande incitament.

39 39(58) Generellt om riskfördelning och ändringshantering Risker för en trafikentreprenör i en trafikaffär med SLL kan delas upp i tre övergripande komponenter: generella kommersiella risker att utföra kollektivtrafik, politisk risk samt specifika risker för den aktuella trafikaffären. Figur 9. Risker för en trafikentreprenörkan delas upp i tre övergripande kompontenter. För att kunna fördela riskerna måste de identifieras och klassificeras systematiskt för respektive trafikaffär. Grundprincipen enligt trafikförvaltningens affärsstrategi är att Trafikförvaltningen ska fördela risker i varje specifik affär på den part som bäst kan förutse, förebygga och hantera risken, i syfte att minska kostnader. Ur det perspektivet är det viktigt att risker som läggs på trafikentreprenören verkligen kan prissättas, förebyggas och hanteras av trafikentreprenören. Annars kommer anbudspriset att beläggas med en extra riskpremie och kalkylförutsättningarna blir generellt otydliga, vilket är negativt för bägge parter både i själva upphandlingsskedet och under förvaltningsfasen. Affärsriskerna bör fördelas enligt principerna i nedanstående ramverk. Att en risk kan prissättas innebär att den ska vara möjlig att kvantifiera i termer av sannolikhet, omfattning och tidpunkt.

40 40(58) Tabell 6. Affärsrisker bör fördelas enligt principerna i ramverket Grundersättningsmodell för Roslagsbanan För Roslagsbanan fungerar inte en grundersättning med VBP-inslag givet dagens förutsättningar och kända förändringar. En huvudanledning är att öppna spärrlinjer, validering på plattformarna i kombination med att validering av periodbiljetter sker på frivillig basis medför att förutsättningar för VBP saknas. En annan viktig faktor är att tidtabellen inte kommer medge någon större möjlighet för trafikutövaren att påverka utbudet. Vidare är någon större resandeökning på grund av nuvarande resursutnyttjande inte möjlig innan utbudet ökats. Det vore dock teoretiskt möjligt att en andel av grundersättningen ändå utgår från resandevolymen genom att använda antal påstigande som grund för avräkning. Det sker i dagens avtal (E20) baserat på ATR som finns installerat på knappt 20 procent av dagens X10p-fordon. Givet att beläggningsgraden (trängseln) redan i dag är hög på Roslagsbanan är möjligheten att öka resandet inom ramen för dagens kapacitet och tidtabell starkt begränsad. Dessutom är precisionen i påstigandedata ur dagens ATR-system inte fullt tillfredsställande vilket gör att den ekonomiska avräkningen kompliceras. Data på till exempel årsbasis är tillfredsställande för hela Roslagsbanesystemet, men så snart nedbrytningar görs i tid eller per linje ökar den statistiska osäkerheten. De nya

41 41(58) fordonen X15p kommer dock att vara försedda med utrustning för påstiganderäkning vid varje dörr, vilket öppnar nya möjligheter när en tillräckligt stor andel X15p har introducerats. En annan anledning att vara återhållsam med grundersättning baserad på antal påstigande är den pågående utbyggnaden av Roslagsbanan som för med sig perioder av planerad ersättningstrafik med buss. Erfarenhetsmässigt minskar antalet resenärer under och delvis efter sådana perioder. Det medför ökad komplexitet och risknivå tills kapaciteten är fullt utbyggd och större renoveringar av BEST-infrastrukturen som kräver trafikavstängningar är genomförda. Grundersättningen för Roslagsbanan bör därför vara 100 procent produktionsbaserad. Planeringsstudien bör analysera möjligheten att senare under avtalsperioden införa ett resandeincitament. Detta kan bli aktuellt när andelen nya fordon X15p blir tillräckligt stor och det nya tidtabellkonceptet 4+4S är implementerat, för att skapa drivkrafter att utnyttja kapaciteten optimalt Kompletterande incitament för Roslagsbanan Tillämpning av de generella principerna för kompletterande incitament beskrivna ovan samt erfarenheter av bland annat E24 (pendeltåg) föreslås följande incitamentskatalog i tillägg till grundersättningen. Detaljutformning avseende till exempel definitioner, beräkningsformler och nivåer behöver adresseras i planeringsstudien.

42

43

44

45

46

47

48

49 49(58) Trafikentreprenören bäst Trafikförvaltningen bäst lämpad lämpad att hantera risken att hantera risken Polisinsatser som stänger trafiken 5.6 Avtalstid Avtalstiden behöver i synnerhet beakta att hänsyn tas till andra trafikaffärer för att undvika framtida ansamlingar av samtidiga upphandlingar, samt att trafikförvaltningen har manöverutrymme att hantera förlängningen av Roslagsbanan till T-Centralen. Ett riksdagsbeslut väntas våren 2018 avseende Sverigeförhandlingen, som både behandlar en eventuell utbyggnad av Roslagsbanan till T-Centralen samt ett eventuellt tidigareläggande av projektet. anpassas och, under planeringsstudien. Vidare bör för affärens attraktivitet avtaleslängden medge en period utan större förändringar, som i hög grad är präglad av normal drift. I riktlinje trafikaffärer rekommenderas spårtrafikaffärer löpa mellan 10 och 15 år. Behovsanalysen har bedömt detta vara ett rimligt intervall för RB. Beaktande det ovanstående föreslås beslut avseende avtalslängden hänskjutas till efter riksdagsbeslutet. 5.7 Förkalkyl Syftet med analysen är i detta skede att ge en kvalitativ förståelse för den övergripande utvecklingen hos kostnaderna snarare än att resultera i mer kvantitativa prognoser. Sådana tas fram under planeringsstudien inför beslut om att inleda upphandling, när mer information om kostnadspåverkande förändringar är tillgängliga och förslag om lämplig avtalslängd finns framlagt.

50

51

Information om trafikaffärer spår (E34) och buss (E35-E38)

Information om trafikaffärer spår (E34) och buss (E35-E38) 1(21) Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2018-09-25, punkt 16 Information om trafikaffärer spår (E34) och buss (E35-E38) beskrivning Med start under 2017 och ökad intensitet under

Läs mer

Information om trafikaffär E40 Tunnelbanan

Information om trafikaffär E40 Tunnelbanan 1(12) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se 2019-06-05 Trafiknämnden 2019-06-18, punkt 24 Information om trafikaffär E40 Tunnelbanan beskrivning Med start under 2018 och ökad intensitet

Läs mer

Information avseende program Roslagsbanans utbyggnad

Information avseende program Roslagsbanans utbyggnad 1(6) Handläggare Havin Nyqvist 08-6861636 havin.duzgun-nyqvist@sll.se Trafiknämnden 2014-06-03, info punkt 16 SL 2013-4100 Information avseende program Roslagsbanans utbyggnad Detta ärende är en lägesrapport

Läs mer

Roslagsbanans utbyggnad

Roslagsbanans utbyggnad Roslagsbanans utbyggnad Trafikförvaltningen/SL satsar på en omfattande kapacitetsförstärkning, som påbörjades redan 2008. Roslagsbanan har genomgått moderniseringar i flera steg och delar av banan har

Läs mer

Trafikaffärer inom Stockholms läns landsting

Trafikaffärer inom Stockholms läns landsting Trafikaffärer inom Stockholms läns landsting 1 Stockholms läns landsting Stockholms läns landsting är en demokratiskt styrd organisation. Landstingsfullmäktige är landstingets högsta beslutande organ och

Läs mer

Roslagsbanan informerar. Ny depå i Molnby.

Roslagsbanan informerar. Ny depå i Molnby. Roslagsbanan informerar. Ny depå i Molnby. ROSLAGSBANAN L27 Kårsta Arlanda Ekskogen Frösunda N V Ö SIGTUNA KOMMUN S Lindholmen VALLENTUNA KOMMUN Planerad depå Mötesspår Väsbyvägen Molnby Ormsta E18 E4

Läs mer

Information avseende upphandling av spårtrafik Lidingöbanan samt Spårväg City under utbyggnad (E21)

Information avseende upphandling av spårtrafik Lidingöbanan samt Spårväg City under utbyggnad (E21) 1(6) Handläggare Iveta Jirgensone 08-686 16 84 iveta.jirgensone@sll.se Trafiknämnden 2014-03-11, info punkt 23 Information avseende upphandling av spårtrafik Lidingöbanan samt Spårväg City under utbyggnad

Läs mer

Roslagsbanan informerar. Ny depå i Molnby.

Roslagsbanan informerar. Ny depå i Molnby. Roslagsbanan informerar. Ny depå i Molnby. Arlanda ROSLAGSBANAN Ekskogen Frösunda L27 Kårsta N V Ö SIGTUNA KOMMUN S Lindholmen VALLENTUNA KOMMUN Planerad depå Mötesspår Molnby SOLLENTUNA KOMMUN E18 STOCKHOLMS

Läs mer

Bygginformation: Det här bygger vi på Kårstalinjen

Bygginformation: Det här bygger vi på Kårstalinjen Bygginformation: Det här bygger vi på Kårstalinjen Planerade arbeten Under våren 2016 har SL påbörjat förberedande arbeten med ombyggnad av stationen i Roslags Näsby och utbyggnad av dubbelspår på sträckan

Läs mer

Bygginformation: Det här bygger vi på Kårstalinjen

Bygginformation: Det här bygger vi på Kårstalinjen Bygginformation: Det här bygger vi på Kårstalinjen Planerade arbeten Under våren 2016 har SL påbörjat förberedande arbeten med ombyggnad av stationen i Roslags Näsby och utbyggnad av dubbelspår på sträckan

Läs mer

Beslut om allmän trafikplikt för spårtrafik på Roslagsbanan i Stockholms län

Beslut om allmän trafikplikt för spårtrafik på Roslagsbanan i Stockholms län 1(7) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2019-02-19, punkt 9 Beslut om allmän trafikplikt för spårtrafik på Roslagsbanan i Stockholms län beskrivning Trafiknämnden

Läs mer

Bygginformation: Det här bygger vi på Österskärslinjen

Bygginformation: Det här bygger vi på Österskärslinjen Bygginformation: Det här bygger vi på Österskärslinjen Planerade arbeten Under våren 2017 startade förberedelserna för utbyggnaden av 3,2 km dubbelspår på sträckan Hägernäs Ullna kvarnväg. Tidigare har

Läs mer

Inbjudan till dialog och samverkan kring spår- och busstrafik i kommande trafikaffärer med trafikstart 2021

Inbjudan till dialog och samverkan kring spår- och busstrafik i kommande trafikaffärer med trafikstart 2021 1(11) Handläggare Christian Arntzen 08-6863640 christian.arntzen@sll.se 111464 Inbjudan till dialog och samverkan kring spår- och busstrafik i kommande trafikaffärer med trafikstart 2021 Under hösten 2018

Läs mer

FÖRVALTNINGSCHEFSINFORMATION

FÖRVALTNINGSCHEFSINFORMATION Trafiknämnden 19 juni 2018 FÖRVALTNINGSCHEFSINFORMATION Caroline Ottosson 1 AGENDA 2 Trafikförvaltningen allmänt Avstängningar vid Skärmarbrink och Gullmarsplan Slussen Trafikaffärer Försök med SL-taxa

Läs mer

VALLENTUNA KOMMUN Sammanträdesprotokoll 5 (25)

VALLENTUNA KOMMUN Sammanträdesprotokoll 5 (25) VALLENTUNA KOMMUN Sammanträdesprotokoll 5 (25) Kommunstyrelsens näringslivs- och planutskott 2014-02-13 3 Yttrande, ersättningstrafik 2014 (KS 2014.029) Beslut Näringslivs- och planutskottet beslutar att

Läs mer

Roslagsbanans utbyggnad

Roslagsbanans utbyggnad Informationsmöte 21 mars 2017 Roslagsbanans utbyggnad Tågdepå Molnby Roslagsbanans utbyggnad Vi som är här i dag: Projektledare, Trafik- och tekniksamordnare, Produktionsledare, Bullerexpert, Miljösamordnare,

Läs mer

Information om tidplanen för Roslagsbanans kapacitetsförstärkning

Information om tidplanen för Roslagsbanans kapacitetsförstärkning 1(4) Karin Svingby 08-686 3033 karin.svingby@sll.se Trafiknämnden 2017-11-21, punkt 26 Information om tidplanen för Roslagsbanans kapacitetsförstärkning beskrivning Detta ärende avser information om huvudtidplanen

Läs mer

Trafikförändringar i SL-trafiken svar på remiss från trafikförvaltningen Stockholms läns landsting

Trafikförändringar i SL-trafiken svar på remiss från trafikförvaltningen Stockholms läns landsting Kungsholmens stadsdelsförvaltning Parkmiljöavdelningen Tjänsteutlåtande 1.5.3-099-2014 Sida 1 (5) 2014-03-24 Handläggare Monica Fredriksson Telefon: 08-508 090 32 Till Kungsholmens stadsdelsnämnd Trafikförändringar

Läs mer

Plan för SLs upphandling av buss- och spårtrafik

Plan för SLs upphandling av buss- och spårtrafik 1(5) 2009-05-06 Dokumenttyp Bilaga 1 Plan för SLs upphandling av buss- och spårtrafik 2010-2013 1. Sammanfattning Förslaget till trafikupphandlingsplan för 2010 2013 innebär att avtalsområdena Huddinge/Botkyrka,

Läs mer

Beslut om allmän trafikplikt för busstrafik i Vallentuna

Beslut om allmän trafikplikt för busstrafik i Vallentuna 1(5) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2016-09-27, punkt 14 Beslut om allmän trafikplikt för busstrafik i Vallentuna beskrivning Trafiknämnden föreslås besluta om

Läs mer

Österåker. Överenskommelse förskottering Roslagsbanan Sverigeförhandlingen. Tjänsteutlåtande. Sammanfattning. Bakgrund

Österåker. Överenskommelse förskottering Roslagsbanan Sverigeförhandlingen. Tjänsteutlåtande. Sammanfattning. Bakgrund I84 Fax kommun@osteraker.se Tjänsteutlåtande Österåker Samhällsbyggandsförvaltningen Till kommunstyrelsen Datum 20 I 90930 Dnr KS 20 5/0277 Överenskommelse förskottering Roslagsbanan Sverigeförhandlingen

Läs mer

Informationsmöte april 2018

Informationsmöte april 2018 Informationsmöte april 2018 Roslagsbanans utbyggnad Åkersberga Roslagsbanans utbyggnad Vi vill informera er! Vad ska vi göra? Varför gör vi detta? Var gör vi det? När händer det? Roslagsbanans utbyggnad

Läs mer

Information avseende arbetet Förstudie inför nya trafikavtal innerstaden buss och Lidingö buss

Information avseende arbetet Förstudie inför nya trafikavtal innerstaden buss och Lidingö buss Trafiknämnden TJÄNSTEUTLÅTANDE Datum 2012-05-25 1 (1) Identitet TN 1206-0144 Handläggare: Jens Plambeck 08-686 1651 Information avseende arbetet Förstudie inför nya trafikavtal innerstaden buss och Lidingö

Läs mer

Informationsmöte om SL:s utbyggnad av Roslagsbanan 16 maj

Informationsmöte om SL:s utbyggnad av Roslagsbanan 16 maj Informationsmöte om SL:s utbyggnad av Roslagsbanan 16 maj 2011 2011-05-16 1 Deltagare från SL Johan von Schantz Teknisk Direktör/ Programsponsor Ulf Brandt Sektionschef Fastighetsutveckling Stefan Wallin

Läs mer

Information om pågående för- och programstudie inför nya trafikaffärer pendelbåtar (E30)

Information om pågående för- och programstudie inför nya trafikaffärer pendelbåtar (E30) 1(6) Handläggare Jens Plambeck +46 8 686 16 51 jens.plambeck@sll.se Trafiknämnden 2015-06-02, info punkt 15 Information om pågående för- och programstudie inför nya trafikaffärer pendelbåtar (E30) Ärendebeskrivning

Läs mer

Genom kollektivtrafiken bidrar SL till att Stockholm är Europas mest attraktiva storstadsregion. Så ska SL klara tillväxten 2013-02-20

Genom kollektivtrafiken bidrar SL till att Stockholm är Europas mest attraktiva storstadsregion. Så ska SL klara tillväxten 2013-02-20 1 Genom kollektivtrafiken bidrar SL till att Stockholm är Europas mest attraktiva storstadsregion. Så ska SL klara tillväxten 2013-02-20 2013-01-14 2 Anders Lindström Förvaltningschef i Trafikförvaltningen

Läs mer

Utvärdering av Nynäshamn

Utvärdering av Nynäshamn 1 (2) Datum 2011-05-05 Identitet TN 1105-119 SL 2011-04033 Trafiknämnden Utvärdering av Nynäshamn Bakgrund AB Storstockholms Lokaltrafik ( SL ) har efter genomförd upphandling, (den s.k. E15-upphandlingen),

Läs mer

Beslut om allmän trafikplikt för busstrafik inom Stockholms innerstad samt inom Lidingö stad

Beslut om allmän trafikplikt för busstrafik inom Stockholms innerstad samt inom Lidingö stad Stockholms läns landsting t j ä n s t e t j t i ATANDE Trafiknämnden Datum Identitet 1 (5) 2012-11-16 TN 1211-0253 Handläggare: Jens Plambeck 08-686 1651 [STYRELSESAMMANTRÄDE ÄRENDE Nit 2011-12- 11 b Beslut

Läs mer

Landstingets arbete inför. Sverigeförhandlingen

Landstingets arbete inför. Sverigeförhandlingen 1 Landstingets arbete inför Sverigeförhandlingen 3 december 2015 2 Sverigeförhandlingens uppdrag Höghastighetsjärnvägar Åtgärder i storstäderna 100 000 nya bostäder Järnväg i norr Cykelåtgärder Finansiering

Läs mer

Behovsanalys Buss (E35-E38)

Behovsanalys Buss (E35-E38) 1(71) Handläggare Christian Arntzen 070-786 3640 christian.arntzen@sll.se Behovsanalys Buss () 2(71) Innehållsförteckning Sammanfattning... 4 Syfte och mål trafikaffärer... 4 1.2 Resande och trafik...

Läs mer

Ombyggnad av Brodepån Start hösten 2013 Klar hösten 2015

Ombyggnad av Brodepån Start hösten 2013 Klar hösten 2015 Foto: Olof Thiel Ombyggnad av Brodepån Start hösten 2013 Klar hösten 2015 Foto: SL Stockholm växer och fler behöver åka kollektivt ETT STEG PÅ VÄGEN ÄR ATT BYGGA UT PENDELTÅGSTRAFIKEN Arbetet med att förstärka

Läs mer

SL:s strategiska karta

SL:s strategiska karta 1 (8) Datum 2011-05-04 Identitet TN 1105-132 SL 2011-04030 Trafiknämnden SL:s strategiska karta Bakgrund SL:s ansvar för kollektivtrafiken omfattar allt fler resenärer och kraven på fungerande och miljöanpassad

Läs mer

Rapport om den allmänna trafikplikten för kollektivtrafiken i Stockholms län 2017

Rapport om den allmänna trafikplikten för kollektivtrafiken i Stockholms län 2017 trafikplikten för län 2017 län 2017 2(11) Vision En attraktiv, hållbar och växande Stockholmsregion med frihet för invånarna att själva forma sina liv och fatta avgörande beslut. 2018 Trafikförvaltningen

Läs mer

Beslut om allmän trafikplikt för busstrafik inom Ekerö

Beslut om allmän trafikplikt för busstrafik inom Ekerö 1(5) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2016-09-27, punkt 13 Beslut om allmän trafikplikt för busstrafik inom Ekerö beskrivning Trafiknämnden föreslås besluta om allmän

Läs mer

Regionalt trafikförsörjningsprogram

Regionalt trafikförsörjningsprogram Hela resan ska vara smidig för alla. Var får bussarna ta plats? Vi behöver samarbeta för framtidens kollektivtrafik! Vi måste ha hållbarhet i ekonomin också. Hållbarhet ska genomsyra allt! Samarbete på

Läs mer

Beslut om att förlänga uppdragsavtal avseende busstrafik i Norrtälje (E19B)

Beslut om att förlänga uppdragsavtal avseende busstrafik i Norrtälje (E19B) 1(4) Handläggare Sara Catoni 08-686 1937 sara.catoni@sll.se TJÄNSTEUTLÅTANDE Trafiknämnden 2016-09-27, punkt 11 Ärende Infosäkerhetsklass Beslut om att förlänga uppdragsavtal avseende busstrafik i Norrtälje

Läs mer

Trafikförvaltningen Analyssektionen

Trafikförvaltningen Analyssektionen Trafikförvaltningen Analyssektionen Upplevd kvalitet i SL-trafiken Våren 14 1 2 Sammanfattning Trafikförvaltningen har det övergripande ansvaret för att alla som bor i, eller besöker, Stockholms län ska

Läs mer

Utkast till Regionalt trafikförsörjningsprogram för Gävleborgs län. Remissversion maj 2012

Utkast till Regionalt trafikförsörjningsprogram för Gävleborgs län. Remissversion maj 2012 Utkast till Regionalt trafikförsörjningsprogram för Gävleborgs län Remissversion maj 2012 1. Inledning Ny kollektivtrafiklag Begreppsförklaring Beslut om allmän trafikplikt Trafikförsörjningsprogram Organisation

Läs mer

Yttrande över landstingsrevisorernas projektrapport nr Återföring av erfarenheter inom kollektivtrafikens avtal

Yttrande över landstingsrevisorernas projektrapport nr Återföring av erfarenheter inom kollektivtrafikens avtal 1(7) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2016-02-23, punkt 12 Yttrande över landstingsrevisorernas projektrapport nr 2 2015 Återföring av erfarenheter inom kollektivtrafikens

Läs mer

Verkställighet avseende tillbyggnad inom spårdepå Högdalen, etapp 1.

Verkställighet avseende tillbyggnad inom spårdepå Högdalen, etapp 1. 1(5) Program och Upphandling Handläggare Peter Torndal 08-6863627 peter.torndal@sll.se TJÄNSTEUTLÅTANDE 2014-04-24 Trafiknämnden 2014-05-13, punkt 8 Diarienummer SL 2014-0453 Infosäk. klass K2 (Känslig)

Läs mer

Hur pendeltågstrafiken fungerar idag och hur SL vill utveckla den i framtiden

Hur pendeltågstrafiken fungerar idag och hur SL vill utveckla den i framtiden Trafikenheten 1(14) Vår referens Helena Sundberg 08 686 1480 helena.sundberg@sl.se Hur pendeltågstrafiken fungerar idag och hur SL vill utveckla den i framtiden Trafikenheten 2(14) Sammanfattning Stockholmsregionen

Läs mer

Beslut om fortsatt arbete med behovsanalys och åtgärdsvalsstudie för förbättrad framkomlighet i stomnätet samt information om det pågående arbetet

Beslut om fortsatt arbete med behovsanalys och åtgärdsvalsstudie för förbättrad framkomlighet i stomnätet samt information om det pågående arbetet 1(5) Handläggare Jens Plambeck +46 8 686 16 51 jens.plambeck@sll.se Trafiknämnden 2015-06-04, punkt 7 Beslut om fortsatt arbete med behovsanalys och åtgärdsvalsstudie för förbättrad framkomlighet i stomnätet

Läs mer

Genomförandeavtal med SLL - Planskild korsning Enebybergs station

Genomförandeavtal med SLL - Planskild korsning Enebybergs station DANDERYDS KOMMUN Tjänsteutlåtande 1 (5) Klicka här för att ange text. Genomförandeavtal med SLL - Planskild korsning Enebybergs station Ärende Trafikförvaltningen på Stockholms läns landsting, SLL, har

Läs mer

Svar på skrivelse från (SD) angående nattrafik med buss under helger

Svar på skrivelse från (SD) angående nattrafik med buss under helger 1(4) Handläggare Sara Catoni 08-686 1937 sara.catoni@sll.se Trafiknämnden 2015-06-02, punkt 13 Svar på skrivelse från (SD) angående nattrafik med buss under helger Ärendebeskrivning Sverigedemokraterna

Läs mer

Medfinansiering och samverkansavtal Ombyggnad Simrishamns station

Medfinansiering och samverkansavtal Ombyggnad Simrishamns station 1 (5) Ärendenummer Trafikverket TRV 2019/ Medfinansiering och samverkansavtal Ombyggnad Simrishamns station Detta avtal avser byggande och genomförande av åtgärder och innefattar medfinansiering från annan

Läs mer

Genomlysning av SL:s ekonomi Stockholms läns landsting

Genomlysning av SL:s ekonomi Stockholms läns landsting Genomlysning av SL:s ekonomi 2006-2010 Bakgrund till projektet att uppdra åt landstingsstyrelsen att i samråd med AB SL utreda AB SL:s långsiktiga ekonomiska situation bland annat utifrån av SL presenterade

Läs mer

PM DANDERYDS KOMMUN Kommunledningskontoret Regina Kevius. Förstudie Roslagsbanan, etapp 2 KS 2009/0121

PM DANDERYDS KOMMUN Kommunledningskontoret Regina Kevius. Förstudie Roslagsbanan, etapp 2 KS 2009/0121 1(6) KS 2009/0121 Förstudie Roslagsbanan, etapp 2 Sammanfattning Parallellt med den ökande befolkningen i Nordostsektorn erfodras att kollektivtrafiken byggs ut. Stora delar av Roslagsbanan är enkelspårig

Läs mer

Utvärdering och förslag till förlängning av trafikavtal i områdena Vallentuna/Sigtuna/Upplands Väsby samt Ekerö

Utvärdering och förslag till förlängning av trafikavtal i områdena Vallentuna/Sigtuna/Upplands Väsby samt Ekerö Trafiknämnden TJÄNSTEUTLÅTANDE Datum 2012-03-22 1 (6) Identitet TN xxxx-xxx Handläggare Ragna Forslund 08-686 1959 Utvärdering och förslag till förlängning av trafikavtal i områdena Vallentuna/Sigtuna/Upplands

Läs mer

Thomas Sträng Grundläggningsonsdag 2010-04-07

Thomas Sträng Grundläggningsonsdag 2010-04-07 Thomas Sträng Grundläggningsonsdag 2010-04-07 Ställer SL speciella krav vid byggnation? Beställare, kravställare och förvaltare Vad är SL? Vilka krav har SL? Vilka krav ställer SL vid byggnation? 2010-04-07

Läs mer

AB Storstockholms Lokaltrafik Marknadsanalys. Upplevd kvalitet i SL-trafiken

AB Storstockholms Lokaltrafik Marknadsanalys. Upplevd kvalitet i SL-trafiken AB Storstockholms Lokaltrafik Marknadsanalys Upplevd kvalitet i SL-trafiken Hösten 1 1 2 Sammanfattning De senaste tio åren har kundnöjdheten i SL-trafiken haft en mycket positiv utveckling och nöjdheten

Läs mer

Anskaffningsbeslut avseende upphandling av trygghetsresurser innefattande ordningsvakts- och trygghetsvärdstjänster

Anskaffningsbeslut avseende upphandling av trygghetsresurser innefattande ordningsvakts- och trygghetsvärdstjänster 1(5) Handläggare Sara Catoni 08-686 1937 Trafiknämnden 2014-06-03, punkt 5 Anskaffningsbeslut avseende upphandling av trygghetsresurser innefattande ordningsvakts- och trygghetsvärdstjänster Ärendebeskrivning

Läs mer

Regionalt trafikförsörjningsprogram för Stockholms län Remiss från Trafiknämnden i Stockholms läns landsting

Regionalt trafikförsörjningsprogram för Stockholms län Remiss från Trafiknämnden i Stockholms läns landsting 1(5) Handläggare: Mikael Engström Mobil: 076 643 96 70 Shula Gladnikoff Mobil: 076 643 96 73 Trafiknämnden Stockholms läns landsting Regionalt trafikförsörjningsprogram för Stockholms län Remiss från Trafiknämnden

Läs mer

FÖRVALTNINGSCHEFSINFORMATION

FÖRVALTNINGSCHEFSINFORMATION Trafiknämnden 22 maj 2018 FÖRVALTNINGSCHEFSINFORMATION Caroline Ottosson 1 AGENDA 2 Trafikförvaltningen allmänt Avgiftsfria resor för ungdom Uppföljning av ISS-avtalet Slussen Ansaldo Remisshantering Trafikpåverkande

Läs mer

Trafikförvaltningen Analyssektionen

Trafikförvaltningen Analyssektionen Trafikförvaltningen Analyssektionen Upplevd kvalitet i SL-trafiken Hösten 12 1 2 Sammanfattning Den 1 januari 13 omorganiserades verksamheten i AB SL till den nyinrättade Trafikförvaltningen inom Stockholms

Läs mer

Ärendebeskrivning. Beslutsunderlag. Förslag till beslut

Ärendebeskrivning. Beslutsunderlag. Förslag till beslut 1(3) Sara Catoni 08-686 1937 sara.catoni@sll.se Trafiknämnden 2018-02-20, punkt 16 Svar på skrivelse från S och MP - Kostnader för automatiserad drift på röda linjen samt skrivelse från MP Ny upphandling

Läs mer

Remiss: Trafikförändringar i SL-trafiken 2017/2018 (T18)

Remiss: Trafikförändringar i SL-trafiken 2017/2018 (T18) 25 april 2017 Dnr 2017/114 Samhällsutveckling Helene Olofsson Mirja Thårlin Kommunstyrelsen Remiss: Trafikförändringar i SL-trafiken 2017/2018 (T18) Inledning Trafikförvaltningen inom Stockholms läns landsting

Läs mer

Beslut om att inleda upphandling av drift och underhåll för biogasanläggningar

Beslut om att inleda upphandling av drift och underhåll för biogasanläggningar 1(4) Handläggare Sara Catoni 08-686 1937 sara.catoni@sll.se Trafiknämnden 2016-10-25, punkt 8 Beslut om att inleda upphandling av drift och underhåll för biogasanläggningar beskrivning Upphandling av drift

Läs mer

Beslut om genomförande av anskaffning av tjänst för systemintegration

Beslut om genomförande av anskaffning av tjänst för systemintegration 1(5) Johan von Schantz 08-686 3877 johan.vonschantz@sll.se Trafiknämnden 2017-06-20, punkt 14 Beslut om genomförande av anskaffning av tjänst för systemintegration beskrivning Beslut om genomförande av

Läs mer

Österåkers Kommuns remissvar inför trafikförändringar i SL trafiken 2015/2016

Österåkers Kommuns remissvar inför trafikförändringar i SL trafiken 2015/2016 Tjänsteutlåtande 0 Österåke Samhällsbyggnadsförvaltningen Till Kommunstyrelsen Datum 2015-03-09 Dnr KS 2015/0088 Österåkers Kommuns remissvar inför trafikförändringar i SL trafiken 2015/2016 Sammanfattning

Läs mer

VALLENTUNA KOMMUN Sammanträdesprotokoll 12 (18)

VALLENTUNA KOMMUN Sammanträdesprotokoll 12 (18) VALLENTUNA KOMMUN Sammanträdesprotokoll 12 (18) Kommunstyrelsens näringslivs- och planutskott 2013-08-22 89 Stomnätsstrategi etapp 2 yttrande (KS 2013.080) Beslut Näringslivs- och planutskottet föreslår

Läs mer

MED NYA TUNNELBANAN MOT FRAMTIDEN

MED NYA TUNNELBANAN MOT FRAMTIDEN MED NYA TUNNELBANAN MOT FRAMTIDEN För att Stockholmsregionen ska kunna fortsätta växa och utvecklas på ett långsiktigt hållbart sätt behövs mer kapacitet i kollektivtrafiksystemet. STOCKHOLM BLAND DE SNABBAST

Läs mer

Förändringar i SL-trafiken 2015/2016

Förändringar i SL-trafiken 2015/2016 Älvsjö stadsdelsförvaltning Kansli- och serviceavdelningen Tjänsteutlåtande Sida 1 (5) 2015-03-05 Handläggare Kajsa Pärke Telefon: 08-508 21 083 Till Älvsjö stadsdelsnämnd 26 mars 2015 Förändringar i SL-trafiken

Läs mer

Hej och välkommen till ännu mer Tvärbana!

Hej och välkommen till ännu mer Tvärbana! Hej och välkommen till ännu mer Tvärbana! Fram till 2030 växer Stockholm med runt 500 000 invånare. Det ställer krav, bland annat på möjligheterna att resa smart, både för människor och miljön. En viktig

Läs mer

Trafikförvaltningen Analyssektionen

Trafikförvaltningen Analyssektionen Trafikförvaltningen Analyssektionen Upplevd kvalitet i SL-trafiken Hösten 14 1 2 Sammanfattning Trafikförvaltningen har det övergripande ansvaret för att alla som bor i, eller besöker, Stockholms län ska

Läs mer

AB Storstockholms Lokaltrafik Analyssektionen. Upplevd kvalitet i SL-trafiken

AB Storstockholms Lokaltrafik Analyssektionen. Upplevd kvalitet i SL-trafiken AB Storstockholms Lokaltrafik Analyssektionen Upplevd kvalitet i SL-trafiken Våren 11 1 2 Sammanfattning De senaste tio åren har kundnöjdheten i SL-trafiken haft en mycket positiv utveckling och nöjdheten

Läs mer

Information om trafikutredning avseende pendel- och regionaltåg

Information om trafikutredning avseende pendel- och regionaltåg 1(10) Handläggare Jens Plambeck +4686861651 Jens.plambeck@sll.se Trafiknämnden 2015-02-03, info punkt 15 Information om trafikutredning avseende pendel- och regionaltåg Ärendebeskrivning Informationsärende

Läs mer

Förvaltningschefens tjänsteutlåtande samt nedanstående underlag;

Förvaltningschefens tjänsteutlåtande samt nedanstående underlag; 1(3) Strategisk utveckling Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se TJÄNSTEUTLÅTANDE 2018-10-23 Trafiknämnden 2018-12-04, punkt 9 Ärende TN 2018-1298 Infosäkerhetsklass K1 (Öppen) Överenskommelse

Läs mer

Temperatur sommartid i kollektivtrafiken

Temperatur sommartid i kollektivtrafiken 1(6) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2014-09-23, info punkt 13 Temperatur sommartid i kollektivtrafiken Sammanfattning Under perioder med hög utetemperatur får

Läs mer

Kollektivtrafiken i Östergötland. En kunskapsöversikt

Kollektivtrafiken i Östergötland. En kunskapsöversikt Kollektivtrafiken i Östergötland En kunskapsöversikt 2017-11-16 Östgötatrafiken Varför har vi kollektivtrafik? Minska människans påverkan på miljö och klimat Förbättra framkomligheten i städerna genom

Läs mer

TJÄNSTEUTLÅTANDE. Datum 2012-11-04. Beslut avseende Program Roslagsbanans fortsatta utbyggnad

TJÄNSTEUTLÅTANDE. Datum 2012-11-04. Beslut avseende Program Roslagsbanans fortsatta utbyggnad Stockholms läns landsting Trafiknämnden Handläggare: Johan von Schantz 08-686 3877 TJÄNSTEUTLÅTANDE Datum 2012-11-04 1(10) Identitet TN 1211-0231 i STYKClSESAMMANfKÄDE ÄlifilDf (JK 2012-11- 13 IX Beslut

Läs mer

Regional inriktning för transportsystemet i Stockholms län. Remissvar

Regional inriktning för transportsystemet i Stockholms län. Remissvar 2012-10-26 Stockholm Nordost Mikael Engström Länsstyrelsen i Stockholms län tel. dir: 076 643 96 70 Analysenheten, Robert Örtegren Shula Gladnikoff Box 220 67 tel. dir. 076 643 96 73 104 22 Stockholm Regional

Läs mer

PM 14 maj 2012. Skattning av resande, kostnader och intäkter för Trafikplan 2017

PM 14 maj 2012. Skattning av resande, kostnader och intäkter för Trafikplan 2017 PM 14 maj 2012 Skattning av resande, kostnader och intäkter för I detta pm redovisas resonemang kring resande, intäkter och kostnader för trafik i ett storregionalt stomnät i enlighet med. Antagandena

Läs mer

Samrad ÖDD för rafoficff räod gae a i SL:s busstrafik from januari 2016

Samrad ÖDD för rafoficff räod gae a i SL:s busstrafik from januari 2016 Trafikförvaltningen STOCKHOLMS LÄNS LANDSTING 1(14) Trafikavdelningen PM Diarienummer Buss 2015-09-09 SL 2015-0883 Handläggare Sara Catoni Sändlista T,..., _.,, Danderyds kommun K 1 ( ö p p e p ) Samrad

Läs mer

Kommersiell kollektivtrafik i Skåne. Ett samlat erbjudande

Kommersiell kollektivtrafik i Skåne. Ett samlat erbjudande Kommersiell kollektivtrafik i Skåne Ett samlat erbjudande Oktober 2013 Tillsammans för en växande kollektivtrafik Det ska vara grönt, lönt och skönt att åka kollektivt i Skåne. Alla goda krafter måste

Läs mer

Finansiering av miljöbussar

Finansiering av miljöbussar 1(5) 2009-08-18 Vår referens Gunnel Forsberg 08 686 1418 Styrelsen Dokumenttyp Finansiering av miljöbussar Bakgrund SLs inriktning har, alltsedan upphandling av busstrafiken inleddes i början på 1990-talet,

Läs mer

Förslag till beslut Trafiknämnden föreslås besluta

Förslag till beslut Trafiknämnden föreslås besluta 1(3) Strategisk utveckling Jens Plambeck 08-686 1651 jens.plambeck@sll.se TJÄNSTEUTLÅTANDE 2017-09-15 Trafiknämnden 2017-10-24, punkt 8 Ärende TN 2017-1165 Infosäkerhetsklass K1 (Öppen) Överenskommelse

Läs mer

Kommersiell kollektivtrafik i Skåne. Ett samlat erbjudande

Kommersiell kollektivtrafik i Skåne. Ett samlat erbjudande Kommersiell kollektivtrafik i Skåne Ett samlat erbjudande Kommersiellt erbjudande Region Skåne riktar detta erbjudande till trafikföretag som vill bedriva kommersiell regional kollektivtrafik i Skåne enligt

Läs mer

1. Kommunalförbundet Sörmlands Kollektivtrafikmyndighet 2. Stockholms läns landsting,

1. Kommunalförbundet Sörmlands Kollektivtrafikmyndighet 2. Stockholms läns landsting, 1 (10) Överenskommelse avseende behörighet för Kommunalförbundet Sörmlands Kollektivtrafikmyndighet att fatta beslut om allmän trafikplikt gällande busstrafik i Stockholms län Denna överenskommelse avseende

Läs mer

Trafikförvaltningen Analyssektionen

Trafikförvaltningen Analyssektionen Trafikförvaltningen Analyssektionen Upplevd kvalitet i SL-trafiken Våren 13 1 2 Sammanfattning Den 1 januari 13 omorganiserades verksamheten i AB SL till den nyinrättade Trafikförvaltningen inom Stockholms

Läs mer

Årlig rapport om den allmänna trafikplikten för kollektivtrafiken i Stockholms län 2016

Årlig rapport om den allmänna trafikplikten för kollektivtrafiken i Stockholms län 2016 1(2) Jens Plambeck 08-686 1651 jens.plambeck@sll.se TJÄNSTEUTLÅTANDE Trafiknämnden 2017-11-21, punkt 8 Infosäkerhetsklass Årlig rapport om den allmänna trafikplikten för kollektivtrafiken i Stockholms

Läs mer

Svar på skrivelse (S) om Arriva, viten och avtalsuppföljning

Svar på skrivelse (S) om Arriva, viten och avtalsuppföljning 1(3) Handläggare Ragna Forslund 08-686 1959 Trafiknämnden 2014-02-11, punkt 19 Svar på skrivelse (S) om Arriva, viten och avtalsuppföljning Ärendebeskrivning I en skrivelse om Arriva, viten och avtalsuppföljning

Läs mer

Skrivelse från Socialdemokraterna och Vänsterpartiet angående information om arbetet med Trafikplan 2050.

Skrivelse från Socialdemokraterna och Vänsterpartiet angående information om arbetet med Trafikplan 2050. 1(2) Strategisk utveckling Jens Plambeck 08-686 1651 jens.plambeck@sll.se TJÄNSTEUTLÅTANDE 2018-05-08 Trafiknämnden 2018-06-19, punkt 16 Ärende TN 2014-0777 Infosäkerhetsklass K1 (Öppen) Skrivelse från

Läs mer

Beslut om allmän trafikplikt för busstrafik i områdena

Beslut om allmän trafikplikt för busstrafik i områdena 1(5) Handläggare Jens Plambeck 08-6861651 Jens.plambeck@sll.se Trafiknämnden 2014-04-29, punkt 11 Beslut om allmän trafikplikt för busstrafik i områdena Järfälla och Upplands-Bro Ärendebeskrivning Trafiknämnden

Läs mer

Pendeltågstrafiken uppvisade relativt goda resultat i maj och punktligheten har förbättrats.

Pendeltågstrafiken uppvisade relativt goda resultat i maj och punktligheten har förbättrats. 1 2 3 Sammanfattning Denna automatgenererade månadsrapport är ett arbetsmaterial som fr.o.m. rapporteringen av januari 2011 ersätter den version av "Punktlighet i SL-trafiken" som tidigare beslutades av

Läs mer

Samlad effektbedömning

Samlad effektbedömning Samlad effektbedömning 1(6) Samlad effektbedömning OBJEKT: BYTESPUNKTER FÖR BUSS DATUM FÖR UPPRÄTTANDE: 2008-08-31 UPPRÄTTAD AV: ANDERS BJÖRLINGER SAMMANFATTANDE KOMMENTAR Upprustningsåtgärder av bytespunkter

Läs mer

Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län

Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län Stadsledningskontoret Trafikkontoret Sida 1 (7) 2014-04-14 Kontaktpersoner Stadsledningskontoret Anton Västberg Telefon: 08-508 293 05 Till Kommunstyrelsen Trafik- och renhållningsnämnden 2014-05-21 Trafikkontoret

Läs mer

Förstudie för Spårväg syd

Förstudie för Spårväg syd SKARPNÄCKS STADSDELSFÖRVALTNING DNR: 1.5.3.-414/11 SID 1 (5) 2011-10-19 Handläggare: Inger Bogne Telefon: 508 15450 Till Skarpnäcks stadsdelsnämnd 2011-11-10 Förstudie för Spårväg syd Svar på remiss från

Läs mer

RUFS 2010 - aktualitet och användbarhet Remissvar från Stockholm Nordost

RUFS 2010 - aktualitet och användbarhet Remissvar från Stockholm Nordost 2013-12-06 Handläggare: Mikael Engström Stockholms läns landsting tel. dir: 076 643 96 70 registrator.lsf@sll.se Shula Gladnikoff Diarienummer LS 1304-0578 tel. dir. 076 643 96 73 RUFS 2010 - aktualitet

Läs mer

Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län. Utökad styrgrupp

Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län. Utökad styrgrupp Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län Utökad styrgrupp 2013-09-27 2 Agenda 1. Läget i korthet information från projektet 2. Resultat

Läs mer

Reviderad plan för buss- och spårtrafikupphandling

Reviderad plan för buss- och spårtrafikupphandling 1 (6) Datum 2011-05-31 Identitet TN 1106-147 Trafiknämnden Reviderad plan för buss- och spårtrafikupphandling 2011-2014 Enligt SL:s styrelses beslut 2004-08-31 skall styrelsen årligen ta ställning till

Läs mer

Lundalänken en genväg för kollektivtrafiken

Lundalänken en genväg för kollektivtrafiken Lundalänken en genväg för kollektivtrafiken 109 000 invånare i kommunen (12:a i landet efter folkmängd) tillväxt i befolkning ca 1% per år tillväxt i arbetsplatser ca 2% per år (5 nya jobb varje arbetsdag)

Läs mer

Tyresö kommun saknar en snabb och gen koppling till en pendeltågstation.

Tyresö kommun saknar en snabb och gen koppling till en pendeltågstation. 2 (7) Syftet med strategin är att: Tydliggöra och fastställa principer för stomtrafik i Stockholms län, utanför de centrala delarna Identifiera lämpliga stråk för ny stomtrafik, särskilt tvärgående sådana

Läs mer

Göteborgs Stad Norra Hisingen, tjänsteutlåtande 2(5) 1 PM från Västtrafik 2012-09-24 2 TU 2011-08-23, Dnr 1380/11

Göteborgs Stad Norra Hisingen, tjänsteutlåtande 2(5) 1 PM från Västtrafik 2012-09-24 2 TU 2011-08-23, Dnr 1380/11 Tjänsteutlåtande Utfärdat 2013-09-16 Diarienummer N140-0361/13 Utvecklingsavdelningen Birgitta Flärdh Telefon: 031-366 83 55 E-post: birgitta.flardh@norrahisingen.goteborg.se Yttrande till kommunstyrelsen

Läs mer

Information om trafikförvaltningens arbete med trafik och transportsystem i arbetet med kommande RUFS

Information om trafikförvaltningens arbete med trafik och transportsystem i arbetet med kommande RUFS 1(5) Handläggare Jens Plambeck +46 8 686 16 51 jens.plambeck@sll.se Trafiknämnden 2015-06-02, info punkt 18 Information om trafikförvaltningens arbete med trafik och transportsystem i arbetet med kommande

Läs mer

Revidering av Regionalt trafikförsörjningsprogram för Stockholms län

Revidering av Regionalt trafikförsörjningsprogram för Stockholms län 1(5) Handläggare: Mikael Engström Mobil: 076 643 96 70 Shula Gladnikoff Mobil: 076 643 96 73 registrator.tf@sll.se Trafikförvaltningen 105 73 Stockholm Revidering av Regionalt trafikförsörjningsprogram

Läs mer

Yttrande över remiss Regionalt trafikförsörjningsprogram

Yttrande över remiss Regionalt trafikförsörjningsprogram 1 (7) Datum 2015-11-17 Diarienummer KS 2015-270 Handläggare Stina Granberg Direkttelefon 0380-51 81 78 E-postadress stina.granberg@nassjo.se Jönköpings Länstrafik Region Jönköpings län Yttrande över remiss

Läs mer

Behovsanalys: E40 Tunnelbanan

Behovsanalys: E40 Tunnelbanan 1(94) Handläggare Christian Löf +46 8 6863769 christian.lof@sll.se TN 2019-0189 Behovsanalys: E40 Tunnelbanan 2(94) Innehållsförteckning Definitioner... 5 Sammanfattning... 7 1 Inledning... 11 2 Behovsanalysens

Läs mer

Trafikförvaltningens arbete med underlag och utredningar inför och under Sverigeförhandlingen

Trafikförvaltningens arbete med underlag och utredningar inför och under Sverigeförhandlingen 1(6) Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se Trafiknämnden 2015-06-02, punkt 27 Trafikförvaltningens arbete med underlag och utredningar inför och under Sverigeförhandlingen Ärendebeskrivning

Läs mer

Information om den allmänna trafikplikten för kollektivtrafiken i Stockholms län 2017

Information om den allmänna trafikplikten för kollektivtrafiken i Stockholms län 2017 1(2) Strategisk utveckling Handläggare Jens Plambeck 08-686 1651 jens.plambeck@sll.se INFORMATIONSÄRENDE 2018-10-25 Trafiknämnden 2018-12-04, punkt 22 Ärende SL 2018-0378 Infosäkerhetsklass K1 (Öppen)

Läs mer

Bilaga 15 till Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län

Bilaga 15 till Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län 1(56) Handläggare Carl Silfverhielm 08-686 40 41 Carl.Silfverhielm@sll.se Bilaga 15 till Åtgärdsvals- och idéstudie av regional kapacitetsstark kollektivtrafik till Nordostsektorn i Stockholms län PM Framtida

Läs mer
