1 Handling Sidantal 2012/ Nybyggnad av Högreservoar och tryckstegring i Sjunnen Vetlanda kommun FÖRFRÅGNINGSUNDERLAG Administrativa Föreskrifter för utförandeentreprenad byggnadsarbeten Upprättad av Peter Nilsson Rev datum

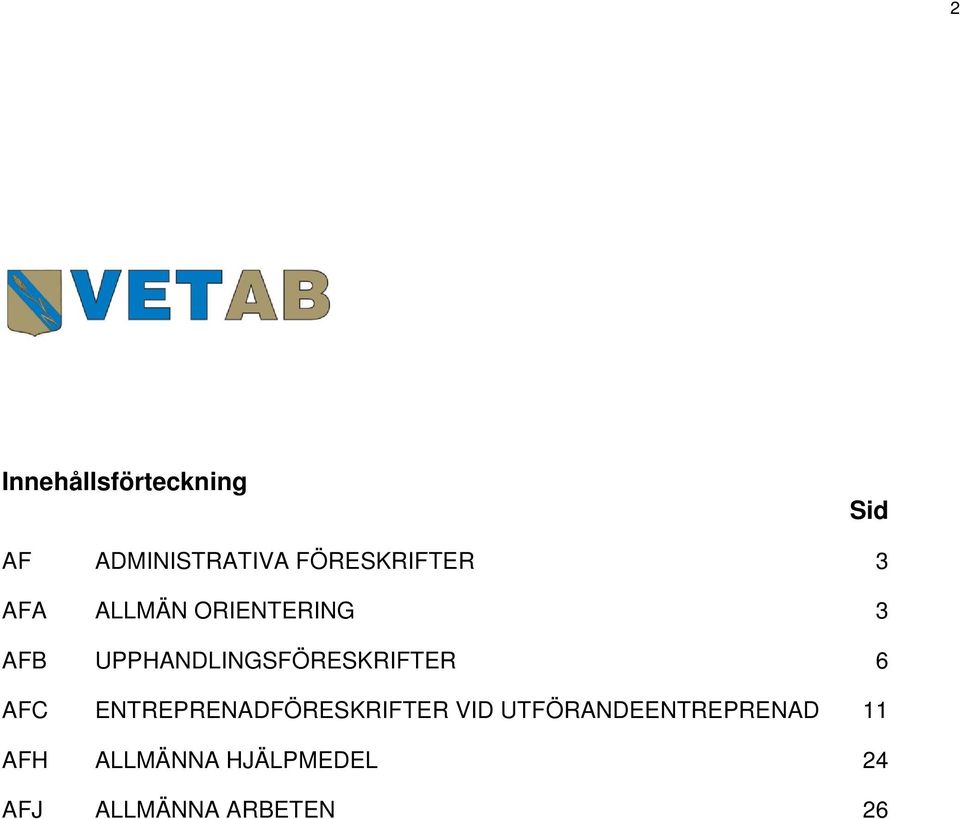

2 2 Innehållsförteckning Sid AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFB UPPHANDLINGSFÖRESKRIFTER 6 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 11 AFH ALLMÄNNA HJÄLPMEDEL 24 AFJ ALLMÄNNA ARBETEN 26

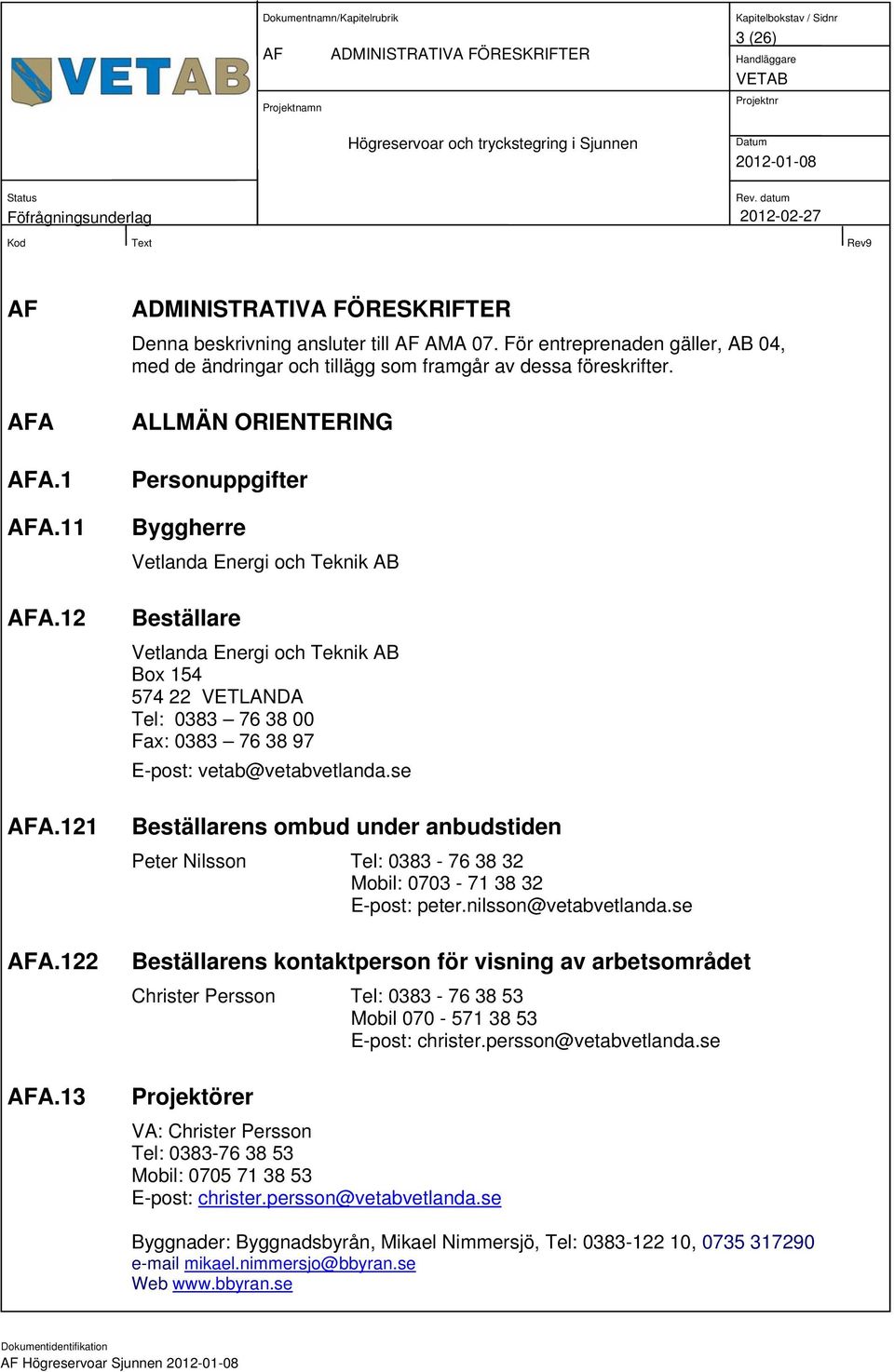

3 AF ADMINISTRATIVA FÖRESKRIFTER 3 (26) AF AFA AFA.1 AFA.11 AFA.12 AFA.121 AFA.122 AFA.13 ADMINISTRATIVA FÖRESKRIFTER Denna beskrivning ansluter till AF AMA 07. För entreprenaden gäller, AB 04, med de ändringar och tillägg som framgår av dessa föreskrifter. ALLMÄN ORIENTERING Personuppgifter Byggherre Vetlanda Energi och Teknik AB Beställare Vetlanda Energi och Teknik AB Box VETLANDA Tel: Fax: E-post: vetab@vetabvetlanda.se Beställarens ombud under anbudstiden Peter Nilsson Tel: Mobil: E-post: peter.nilsson@vetabvetlanda.se Beställarens kontaktperson för visning av arbetsområdet Christer Persson Tel: Mobil E-post: christer.persson@vetabvetlanda.se Projektörer VA: Christer Persson Tel: Mobil: E-post: christer.persson@vetabvetlanda.se Byggnader: Byggnadsbyrån, Mikael Nimmersjö, Tel: , mikael.nimmersjo@bbyran.se Web AF Högreservoar Sjunnen

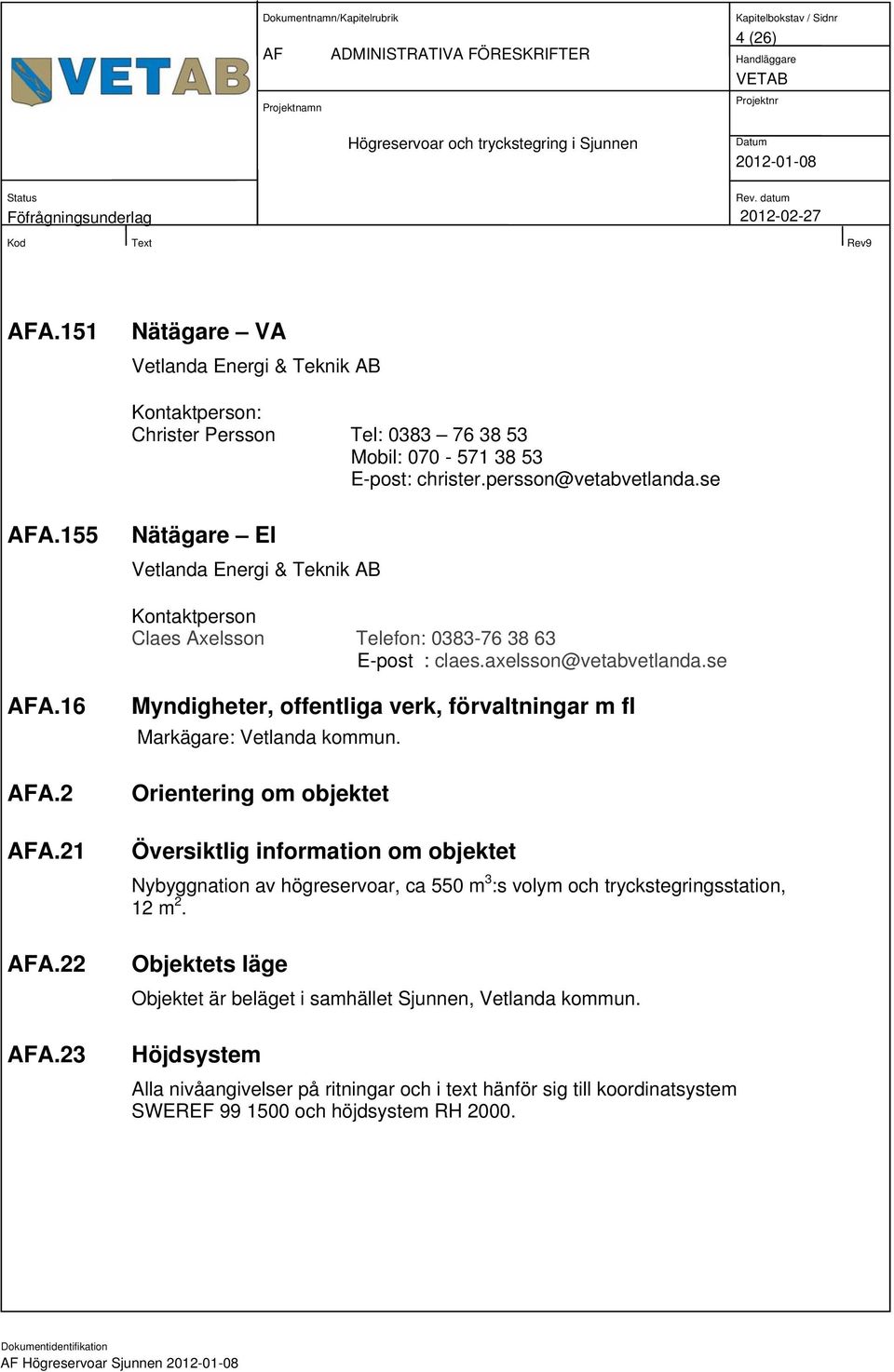

4 AF ADMINISTRATIVA FÖRESKRIFTER 4 (26) AFA.151 Nätägare VA Vetlanda Energi & Teknik AB Kontaktperson: Christer Persson Tel: Mobil: E-post: christer.persson@vetabvetlanda.se AFA.155 Nätägare El Vetlanda Energi & Teknik AB Kontaktperson Claes Axelsson Telefon: E-post : claes.axelsson@vetabvetlanda.se AFA.16 AFA.2 AFA.21 AFA.22 AFA.23 Myndigheter, offentliga verk, förvaltningar m fl Markägare: Vetlanda kommun. Orientering om objektet Översiktlig information om objektet Nybyggnation av högreservoar, ca 550 m 3 :s volym och tryckstegringsstation, 12 m 2. Objektets läge Objektet är beläget i samhället Sjunnen, Vetlanda kommun. Höjdsystem Alla nivåangivelser på ritningar och i text hänför sig till koordinatsystem SWEREF och höjdsystem RH AF Högreservoar Sjunnen
5 AF ADMINISTRATIVA FÖRESKRIFTER 5 (26) AFA.24 Inmätning och Utsättning Beställaren ansvarar för all utsättning och inmätning AFA.3 Förkortningar I dessa Administrativa föreskrifter används följande förkortningar: AF = Administrativa föreskrifter AB 04 = Allmänna bestämmelser för byggnads-, anläggningsoch installationsarbeten BS = Beställaren BE = Utförandeentreprenör FFU = Förfrågningsunderlag TB = Beskrivning AFS = Arbetsmiljöverkets författningssamling MER 2007 = Mät- och ersättningsregler anläggningsarbeten LUF = Lag (SFS 2007:1092) om upphandling inom områdena vatten, energi, transporter och posttjänster AFA.4 Begreppsförklaringar Arbetsområde = Område som står till entreprenörens disposition för utförande av dennes åtaganden. AF Högreservoar Sjunnen

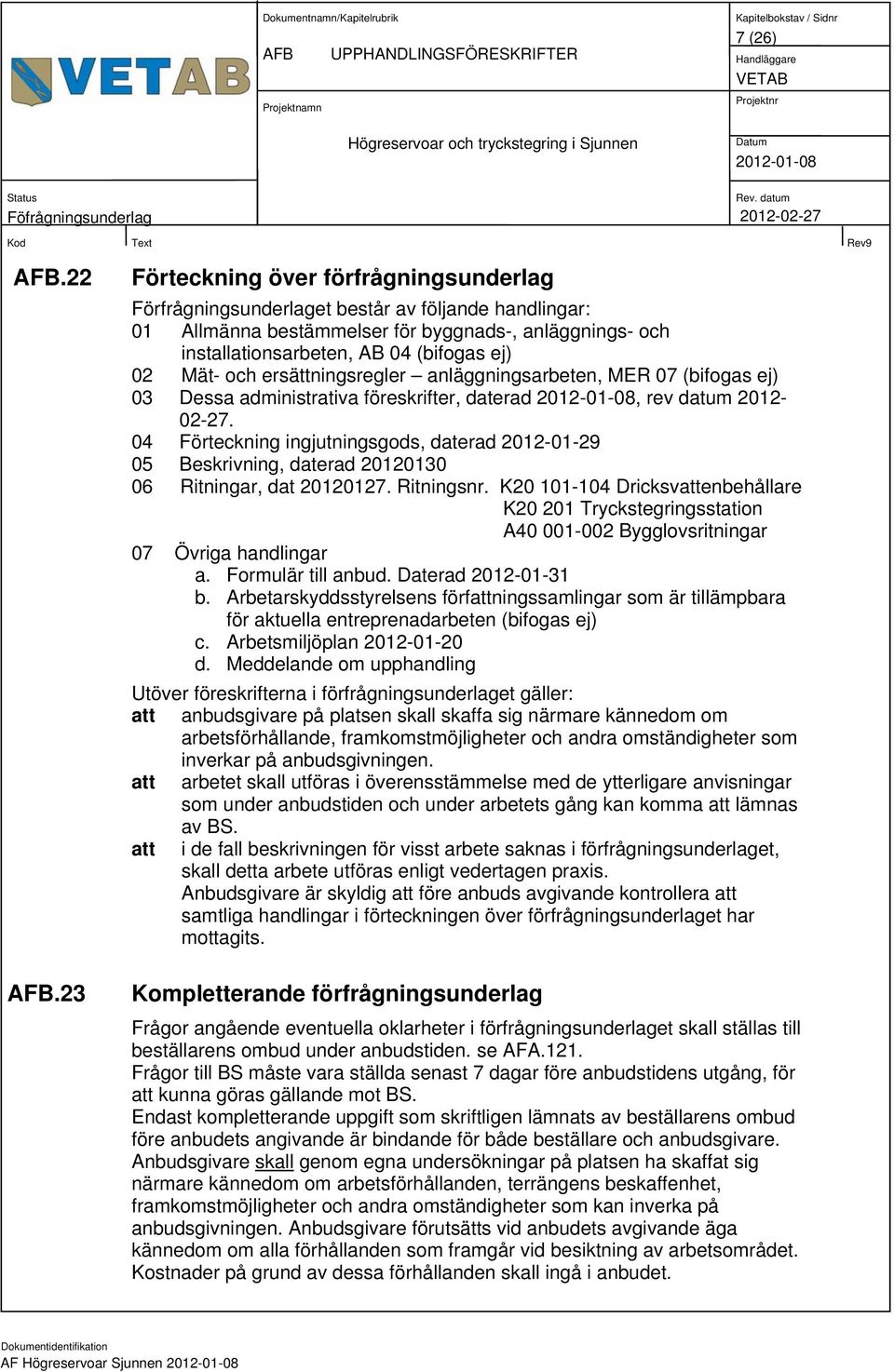

6 AFB UPPHANDLINGSFÖRESKRIFTER 6 (26) AFB AFB.1 AFB.11 AFB.12 AFB.13 AFB.15 AFB.2 AFB.21 UPPHANDLINGSFÖRESKRIFTER Lagen om upphandling inom områdena vatten, energi, transporter och posttjänster (LUF, SFS 2007:1092)), kapitel 15, tillämpas för upphandlingen. Anbud kan antas utan föregående förhandling. Kontraktsspråk skall vara svenska. Muntliga och skriftliga kontakter med BS skall ske på svenska. Likaså skall dagböcker, rapporter, relationshandlingar och all övrig dokumentation som sammanhänger med arbetenas genomförande skrivas på svenska. Former mm för upphandling Upphandlingsförfarande Entreprenaden upphandlas genom förenklat förfarande.. Entreprenadform Utförandeentreprenad i enlighet med AB 04. Ersättningsform Fast pris utan indexreglering. Förutsättningar för upphandlingen Följande förutsättning(ar) gäller för upphandlingen: - att anbud erhålls inom ramen för tillgängliga medel. - att erforderliga tillstånd erhålls. - att anbudsgivningen visar att konkurrensen varit tillräcklig. I annat fall har B rätt att förkasta samtliga anbud. Förfrågningsunderlag Förfrågningsunderlaget är beställarens egendom och får ej användas för andra arbeten. Tillhandahållande av förfrågningsunderlag BS tillhandahåller anbudsgivare förfrågningsunderlag som elektroniskt dokument avgiftsfritt samt om så önskas en omgång av förfrågningsunderlaget i pappersform. AF Högreservoar Sjunnen
7 AFB UPPHANDLINGSFÖRESKRIFTER 7 (26) AFB.22 AFB.23 Förteckning över förfrågningsunderlag Förfrågningsunderlaget består av följande handlingar: 01 Allmänna bestämmelser för byggnads-, anläggnings- och installationsarbeten, AB 04 (bifogas ej) 02 Mät- och ersättningsregler anläggningsarbeten, MER 07 (bifogas ej) 03 Dessa administrativa föreskrifter, daterad, rev datum Förteckning ingjutningsgods, daterad Beskrivning, daterad Ritningar, dat Ritningsnr. K Dricksvattenbehållare K Tryckstegringsstation A Bygglovsritningar 07 Övriga handlingar a. Formulär till anbud. Daterad b. Arbetarskyddsstyrelsens författningssamlingar som är tillämpbara för aktuella entreprenadarbeten (bifogas ej) c. Arbetsmiljöplan d. Meddelande om upphandling Utöver föreskrifterna i förfrågningsunderlaget gäller: att anbudsgivare på platsen skall skaffa sig närmare kännedom om arbetsförhållande, framkomstmöjligheter och andra omständigheter som inverkar på anbudsgivningen. att arbetet skall utföras i överensstämmelse med de ytterligare anvisningar som under anbudstiden och under arbetets gång kan komma att lämnas av BS. att i de fall beskrivningen för visst arbete saknas i förfrågningsunderlaget, skall detta arbete utföras enligt vedertagen praxis. Anbudsgivare är skyldig att före anbuds avgivande kontrollera att samtliga handlingar i förteckningen över förfrågningsunderlaget har mottagits. Kompletterande förfrågningsunderlag Frågor angående eventuella oklarheter i förfrågningsunderlaget skall ställas till beställarens ombud under anbudstiden. se AFA.121. Frågor till BS måste vara ställda senast 7 dagar före anbudstidens utgång, för att kunna göras gällande mot BS. Endast kompletterande uppgift som skriftligen lämnats av beställarens ombud före anbudets angivande är bindande för både beställare och anbudsgivare. Anbudsgivare skall genom egna undersökningar på platsen ha skaffat sig närmare kännedom om arbetsförhållanden, terrängens beskaffenhet, framkomstmöjligheter och andra omständigheter som kan inverka på anbudsgivningen. Anbudsgivare förutsätts vid anbudets avgivande äga kännedom om alla förhållanden som framgår vid besiktning av arbetsområdet. Kostnader på grund av dessa förhållanden skall ingå i anbudet. AF Högreservoar Sjunnen

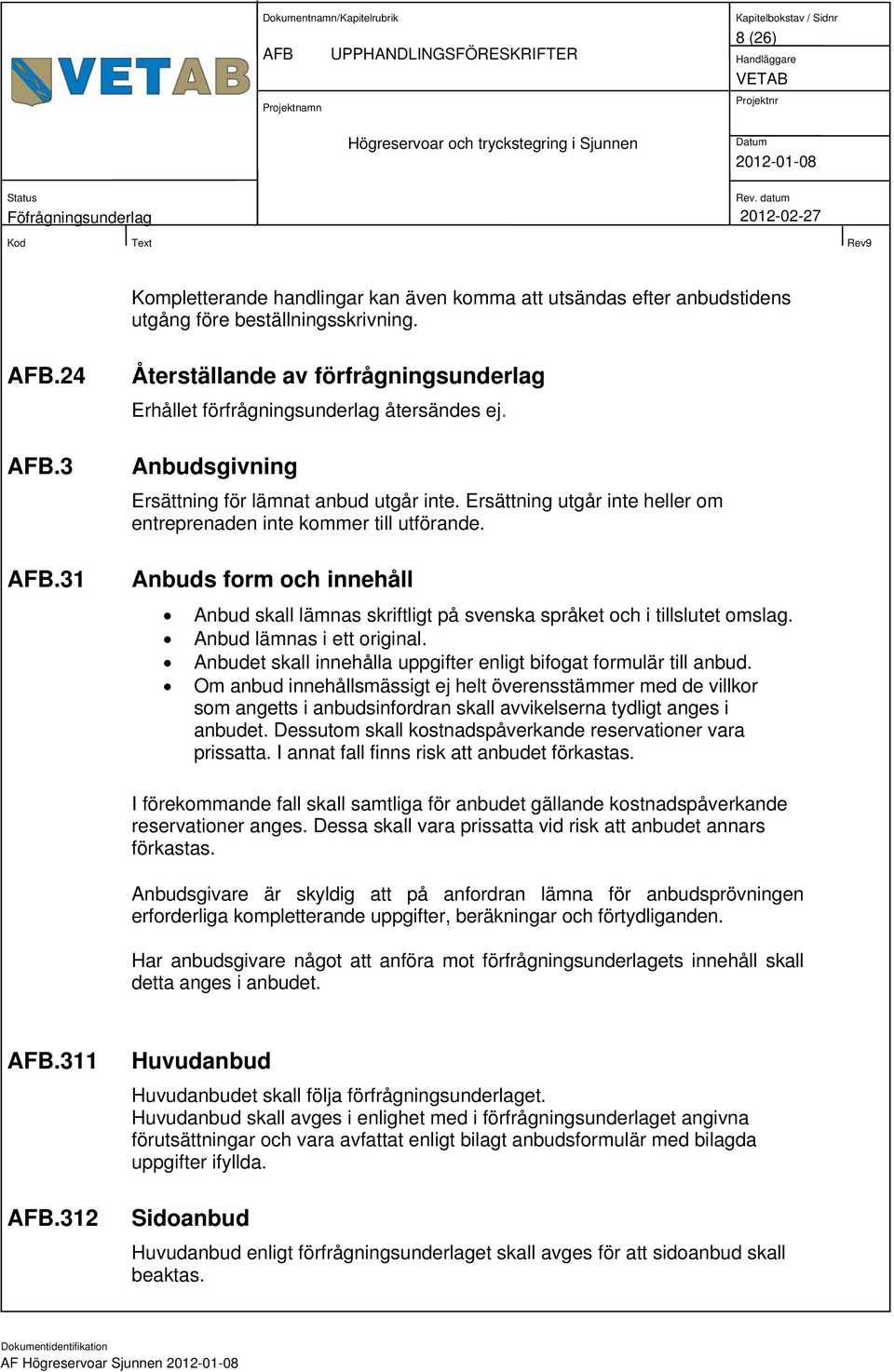

8 AFB UPPHANDLINGSFÖRESKRIFTER 8 (26) Kompletterande handlingar kan även komma att utsändas efter anbudstidens utgång före beställningsskrivning. AFB.24 AFB.3 AFB.31 Återställande av förfrågningsunderlag Erhållet förfrågningsunderlag återsändes ej. Anbudsgivning Ersättning för lämnat anbud utgår inte. Ersättning utgår inte heller om entreprenaden inte kommer till utförande. Anbuds form och innehåll Anbud skall lämnas skriftligt på svenska språket och i tillslutet omslag. Anbud lämnas i ett original. Anbudet skall innehålla uppgifter enligt bifogat formulär till anbud. Om anbud innehållsmässigt ej helt överensstämmer med de villkor som angetts i anbudsinfordran skall avvikelserna tydligt anges i anbudet. Dessutom skall kostnadspåverkande reservationer vara prissatta. I annat fall finns risk att anbudet förkastas. I förekommande fall skall samtliga för anbudet gällande kostnadspåverkande reservationer anges. Dessa skall vara prissatta vid risk att anbudet annars förkastas. Anbudsgivare är skyldig att på anfordran lämna för anbudsprövningen erforderliga kompletterande uppgifter, beräkningar och förtydliganden. Har anbudsgivare något att anföra mot förfrågningsunderlagets innehåll skall detta anges i anbudet. AFB.311 AFB.312 Huvudanbud Huvudanbudet skall följa förfrågningsunderlaget. Huvudanbud skall avges i enlighet med i förfrågningsunderlaget angivna förutsättningar och vara avfattat enligt bilagt anbudsformulär med bilagda uppgifter ifyllda. Sidoanbud Huvudanbud enligt förfrågningsunderlaget skall avges för att sidoanbud skall beaktas. AF Högreservoar Sjunnen

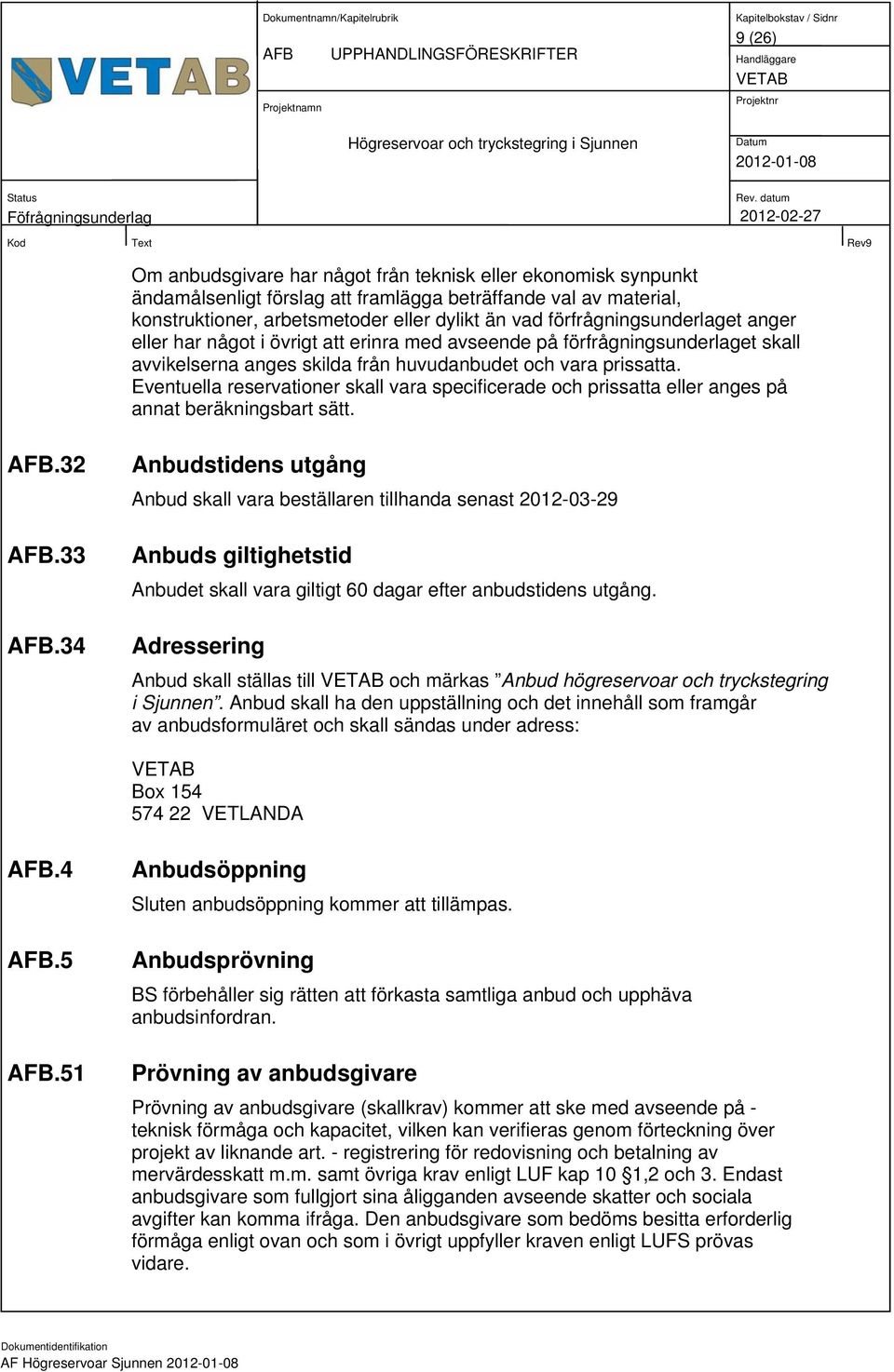

9 AFB UPPHANDLINGSFÖRESKRIFTER 9 (26) Om anbudsgivare har något från teknisk eller ekonomisk synpunkt ändamålsenligt förslag att framlägga beträffande val av material, konstruktioner, arbetsmetoder eller dylikt än vad förfrågningsunderlaget anger eller har något i övrigt att erinra med avseende på förfrågningsunderlaget skall avvikelserna anges skilda från huvudanbudet och vara prissatta. Eventuella reservationer skall vara specificerade och prissatta eller anges på annat beräkningsbart sätt. AFB.32 AFB.33 AFB.34 Anbudstidens utgång Anbud skall vara beställaren tillhanda senast Anbuds giltighetstid Anbudet skall vara giltigt 60 dagar efter anbudstidens utgång. Adressering Anbud skall ställas till och märkas Anbud högreservoar och tryckstegring i Sjunnen. Anbud skall ha den uppställning och det innehåll som framgår av anbudsformuläret och skall sändas under adress: Box VETLANDA AFB.4 AFB.5 AFB.51 Anbudsöppning Sluten anbudsöppning kommer att tillämpas. Anbudsprövning BS förbehåller sig rätten att förkasta samtliga anbud och upphäva anbudsinfordran. Prövning av anbudsgivare Prövning av anbudsgivare (skallkrav) kommer att ske med avseende på - teknisk förmåga och kapacitet, vilken kan verifieras genom förteckning över projekt av liknande art. - registrering för redovisning och betalning av mervärdesskatt m.m. samt övriga krav enligt LUF kap 10 1,2 och 3. Endast anbudsgivare som fullgjort sina åligganden avseende skatter och sociala avgifter kan komma ifråga. Den anbudsgivare som bedöms besitta erforderlig förmåga enligt ovan och som i övrigt uppfyller kraven enligt LUFS prövas vidare. AF Högreservoar Sjunnen

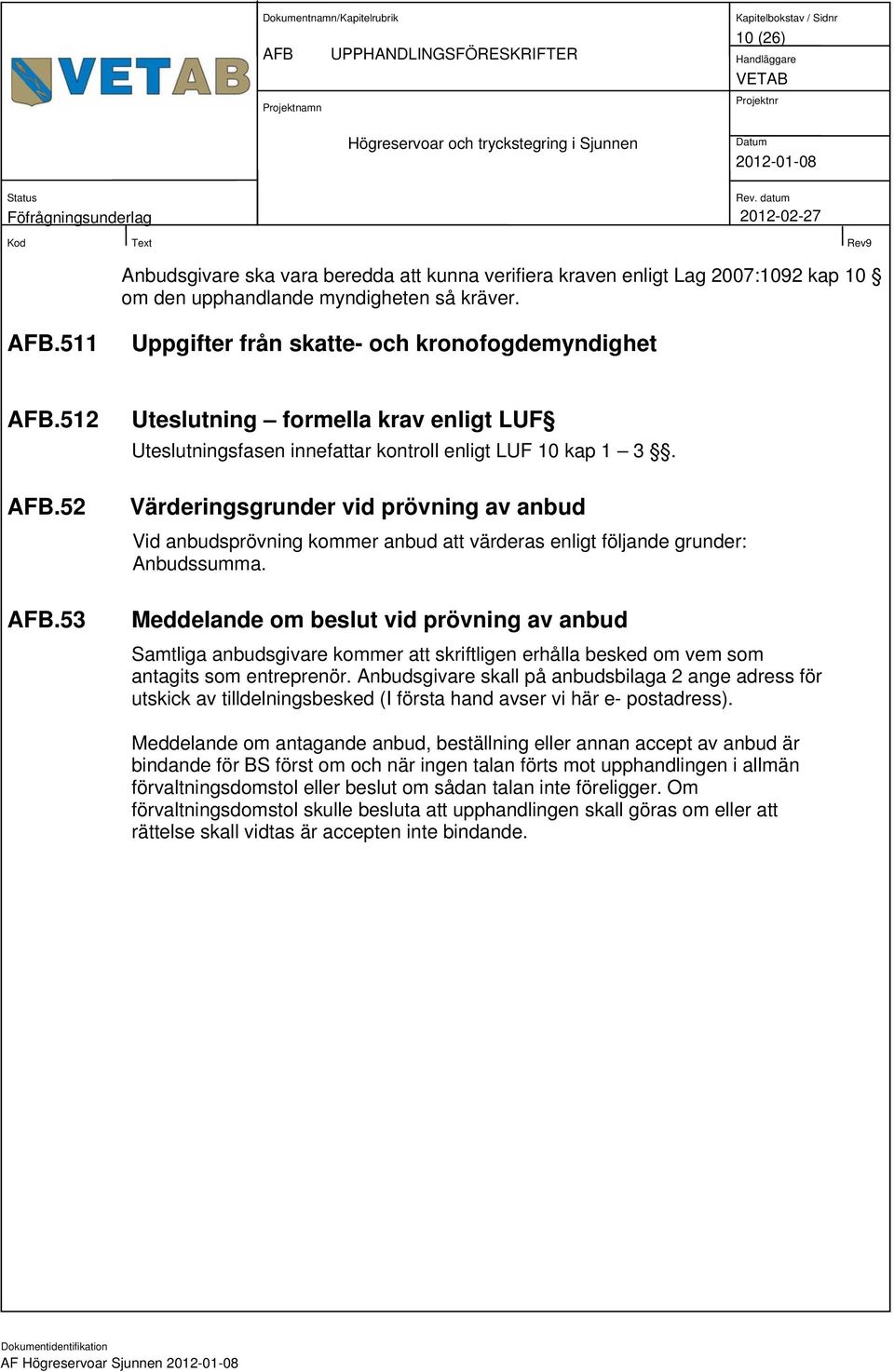

10 AFB UPPHANDLINGSFÖRESKRIFTER 10 (26) Anbudsgivare ska vara beredda att kunna verifiera kraven enligt Lag 2007:1092 kap 10 om den upphandlande myndigheten så kräver. AFB.511 Uppgifter från skatte- och kronofogdemyndighet AFB.512 AFB.52 AFB.53 Uteslutning formella krav enligt LUF Uteslutningsfasen innefattar kontroll enligt LUF 10 kap 1 3. Värderingsgrunder vid prövning av anbud Vid anbudsprövning kommer anbud att värderas enligt följande grunder: Anbudssumma. Meddelande om beslut vid prövning av anbud Samtliga anbudsgivare kommer att skriftligen erhålla besked om vem som antagits som entreprenör. Anbudsgivare skall på anbudsbilaga 2 ange adress för utskick av tilldelningsbesked (I första hand avser vi här e- postadress). Meddelande om antagande anbud, beställning eller annan accept av anbud är bindande för BS först om och när ingen talan förts mot upphandlingen i allmän förvaltningsdomstol eller beslut om sådan talan inte föreligger. Om förvaltningsdomstol skulle besluta att upphandlingen skall göras om eller att rättelse skall vidtas är accepten inte bindande. AF Högreservoar Sjunnen

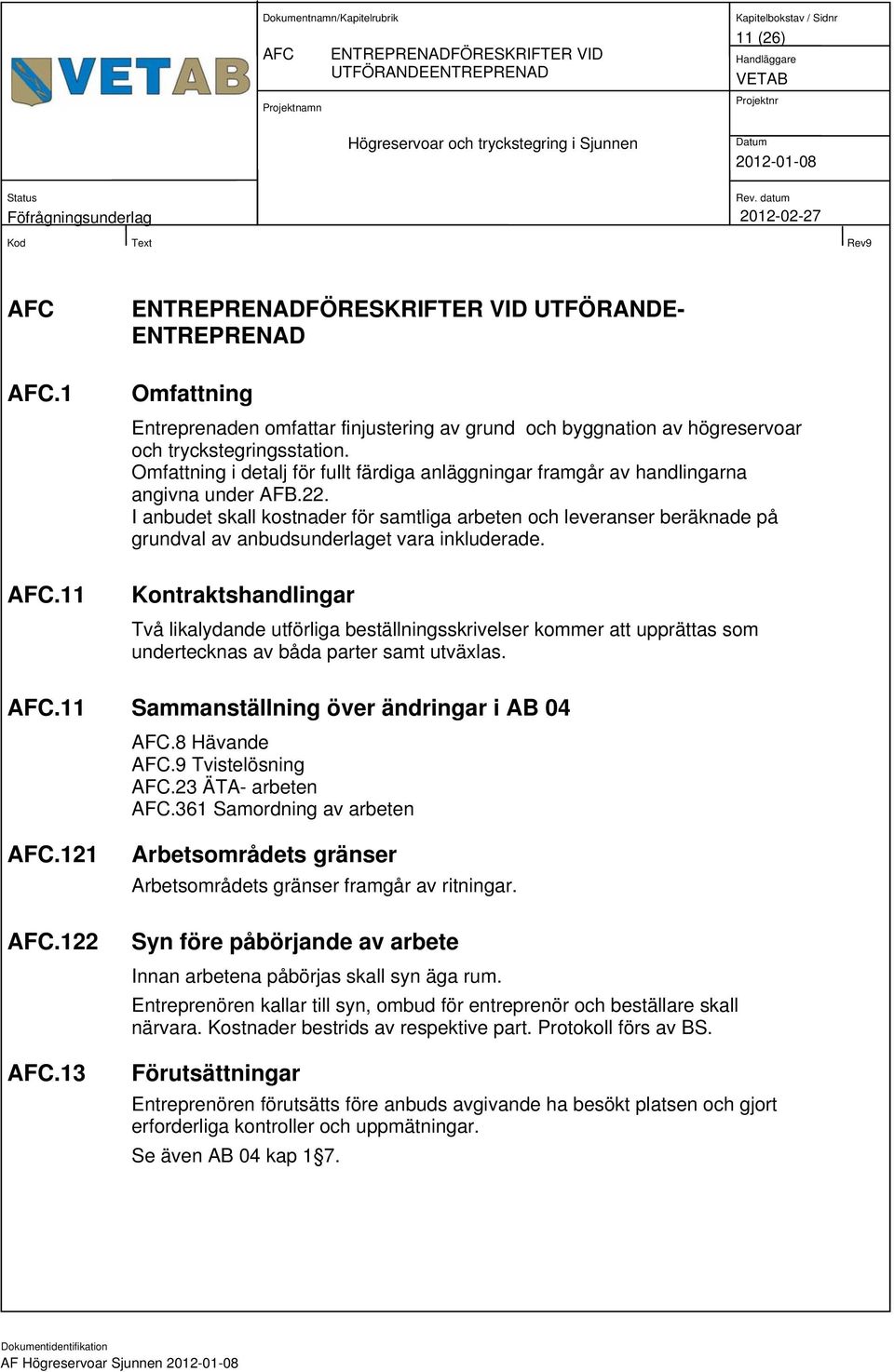

11 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 11 (26) AFC AFC.1 AFC.11 ENTREPRENADFÖRESKRIFTER VID UTFÖRANDE- ENTREPRENAD Omfattning Entreprenaden omfattar finjustering av grund och byggnation av högreservoar och tryckstegringsstation. Omfattning i detalj för fullt färdiga anläggningar framgår av handlingarna angivna under AFB.22. I anbudet skall kostnader för samtliga arbeten och leveranser beräknade på grundval av anbudsunderlaget vara inkluderade. Kontraktshandlingar Två likalydande utförliga beställningsskrivelser kommer att upprättas som undertecknas av båda parter samt utväxlas. AFC.11 Sammanställning över ändringar i AB 04 AFC.8 Hävande AFC.9 Tvistelösning AFC.23 ÄTA- arbeten AFC.361 Samordning av arbeten AFC.121 AFC.122 AFC.13 Arbetsområdets gränser Arbetsområdets gränser framgår av ritningar. Syn före påbörjande av arbete Innan arbetena påbörjas skall syn äga rum. Entreprenören kallar till syn, ombud för entreprenör och beställare skall närvara. Kostnader bestrids av respektive part. Protokoll förs av BS. Förutsättningar Entreprenören förutsätts före anbuds avgivande ha besökt platsen och gjort erforderliga kontroller och uppmätningar. Se även AB 04 kap 1 7. AF Högreservoar Sjunnen

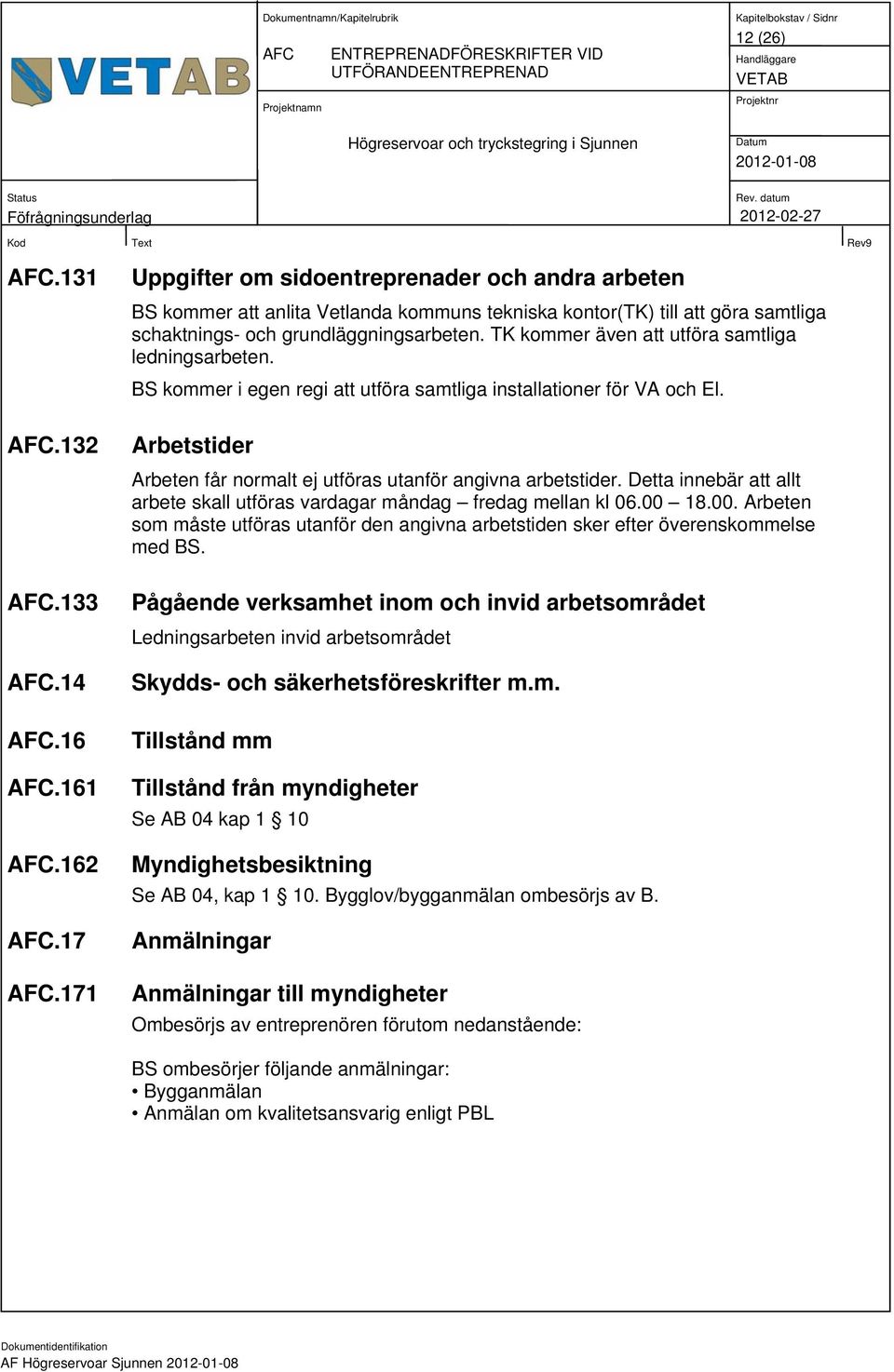

12 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 12 (26) AFC.131 AFC.132 AFC.133 AFC.14 AFC.16 AFC.161 AFC.162 AFC.17 AFC.171 Uppgifter om sidoentreprenader och andra arbeten BS kommer att anlita Vetlanda kommuns tekniska kontor(tk) till att göra samtliga schaktnings- och grundläggningsarbeten. TK kommer även att utföra samtliga ledningsarbeten. BS kommer i egen regi att utföra samtliga installationer för VA och El. Arbetstider Arbeten får normalt ej utföras utanför angivna arbetstider. Detta innebär att allt arbete skall utföras vardagar måndag fredag mellan kl Arbeten som måste utföras utanför den angivna arbetstiden sker efter överenskommelse med BS. Pågående verksamhet inom och invid arbetsområdet Ledningsarbeten invid arbetsområdet Skydds- och säkerhetsföreskrifter m.m. Tillstånd mm Tillstånd från myndigheter Se AB 04 kap 1 10 Myndighetsbesiktning Se AB 04, kap Bygglov/bygganmälan ombesörjs av B. Anmälningar Anmälningar till myndigheter Ombesörjs av entreprenören förutom nedanstående: BS ombesörjer följande anmälningar: Bygganmälan Anmälan om kvalitetsansvarig enligt PBL AF Högreservoar Sjunnen
13 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 13 (26) AFC.172 Anmälningar till beställaren Till BS ska skriftligen anmälas: Entreprenören är skyldig att, utan dröjsmål, anmäla om givna förutsättningar icke överensstämmer med verkliga förhållanden eller om motstridiga uppgifter påträffats i handlingarna. Kontaktlista med telefonnummer till ansvariga för entreprenaden, där de även kan nås utanför arbetstid. AFC.2 AFC.21 Utförande Om entreprenören under arbetets gång har något, enligt hans mening, från teknisk eller ekonomisk synpunkt ändamålsenligare förslag att framlägga beträffande val av material, konstruktioner, arbetsmetoder o.d. än vad ritningar och övriga handlingar anger, ska beställarens skriftliga godkännande inhämtas innan alternativa arbetsutförande, arbetsmetoder och material får tillämpas. Kvalitetsangivelser Varudeklaration lämnas till BS på dennes begäran eller då så särskilt anges. Om det till föreskrifter om arbetsutförande eller vara i handlingarna fogats eller likvärdigt avgör BS ensam likvärdigheten. Angivna fabrikat får ej bytas utan BS skriftliga medgivande. Om entreprenör begagnar sig av denna rätt till förändring av arbetsutförande eller vara efter godkännande av beställaren, svarar entreprenören för alla därmed sammanhängande kostnader för arbeten och installationer samt projektering. Varudeklaration som bifogas vara skall överlämnas till BS senast vid slutbesiktningen. Beträffande provning för konstaterande av varas likvärdighet, se även AB 04, kap AFC.22 AFC.2212 Kvalitets- och miljöarbete Entreprenörens kvalitetsansvarige Namnuppgift på entreprenörens kvalitetsansvarige för entreprenaden anges i anbud. AFD.2222 Entreprenörens miljöansvarige Namnuppgift på entreprenörens miljöansvarige för entreprenaden anges i anbud. AF Högreservoar Sjunnen

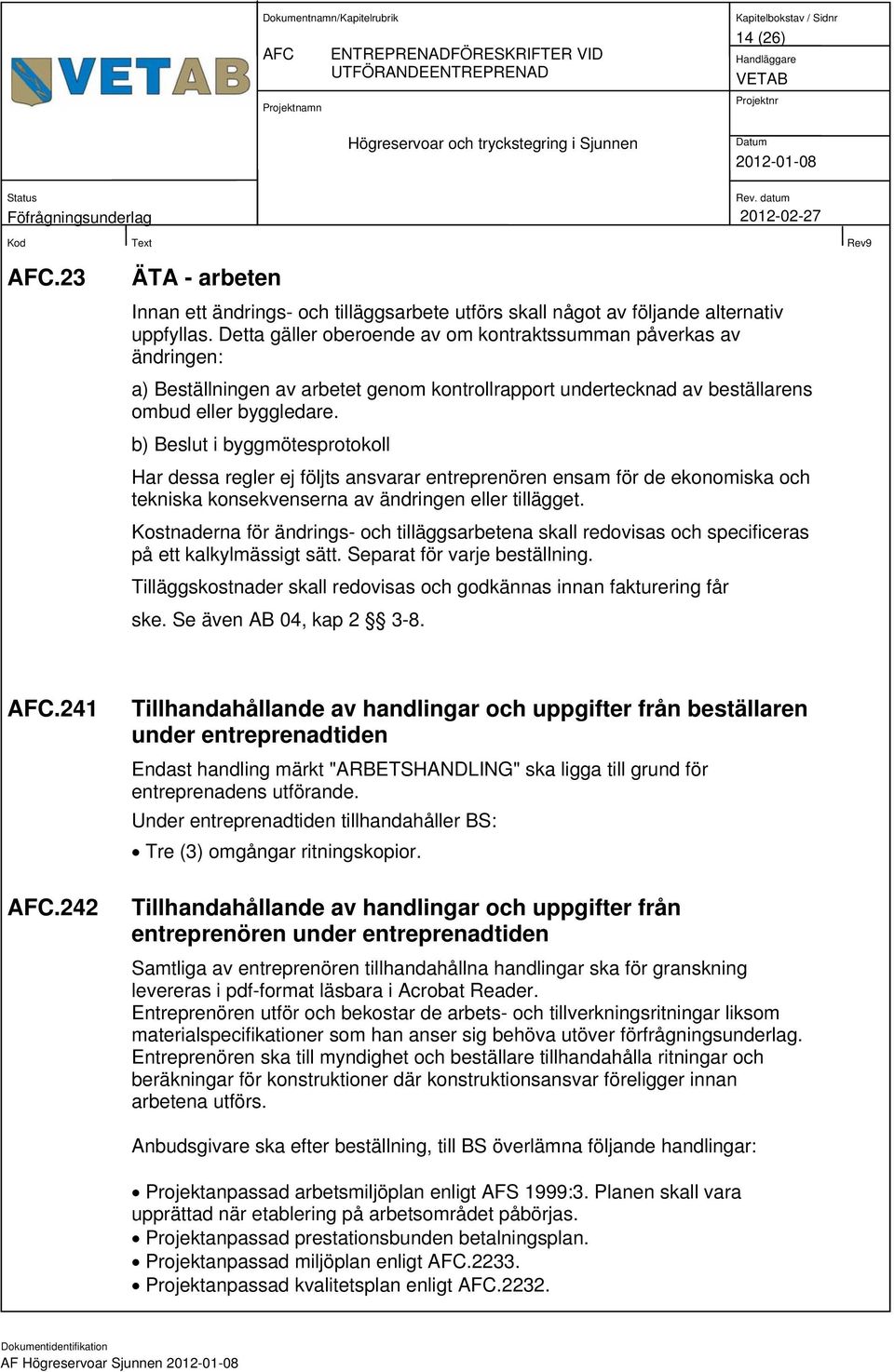

14 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 14 (26) AFC.23 ÄTA - arbeten Innan ett ändrings- och tilläggsarbete utförs skall något av följande alternativ uppfyllas. Detta gäller oberoende av om kontraktssumman påverkas av ändringen: a) Beställningen av arbetet genom kontrollrapport undertecknad av beställarens ombud eller byggledare. b) Beslut i byggmötesprotokoll Har dessa regler ej följts ansvarar entreprenören ensam för de ekonomiska och tekniska konsekvenserna av ändringen eller tillägget. Kostnaderna för ändrings- och tilläggsarbetena skall redovisas och specificeras på ett kalkylmässigt sätt. Separat för varje beställning. Tilläggskostnader skall redovisas och godkännas innan fakturering får ske. Se även AB 04, kap AFC.241 AFC.242 Tillhandahållande av handlingar och uppgifter från beställaren under entreprenadtiden Endast handling märkt "ARBETSHANDLING" ska ligga till grund för entreprenadens utförande. Under entreprenadtiden tillhandahåller BS: Tre (3) omgångar ritningskopior. Tillhandahållande av handlingar och uppgifter från entreprenören under entreprenadtiden Samtliga av entreprenören tillhandahållna handlingar ska för granskning levereras i pdf-format läsbara i Acrobat Reader. Entreprenören utför och bekostar de arbets- och tillverkningsritningar liksom materialspecifikationer som han anser sig behöva utöver förfrågningsunderlag. Entreprenören ska till myndighet och beställare tillhandahålla ritningar och beräkningar för konstruktioner där konstruktionsansvar föreligger innan arbetena utförs. Anbudsgivare ska efter beställning, till BS överlämna följande handlingar: Projektanpassad arbetsmiljöplan enligt AFS 1999:3. Planen skall vara upprättad när etablering på arbetsområdet påbörjas. Projektanpassad prestationsbunden betalningsplan. Projektanpassad miljöplan enligt AFC Projektanpassad kvalitetsplan enligt AFC AF Högreservoar Sjunnen

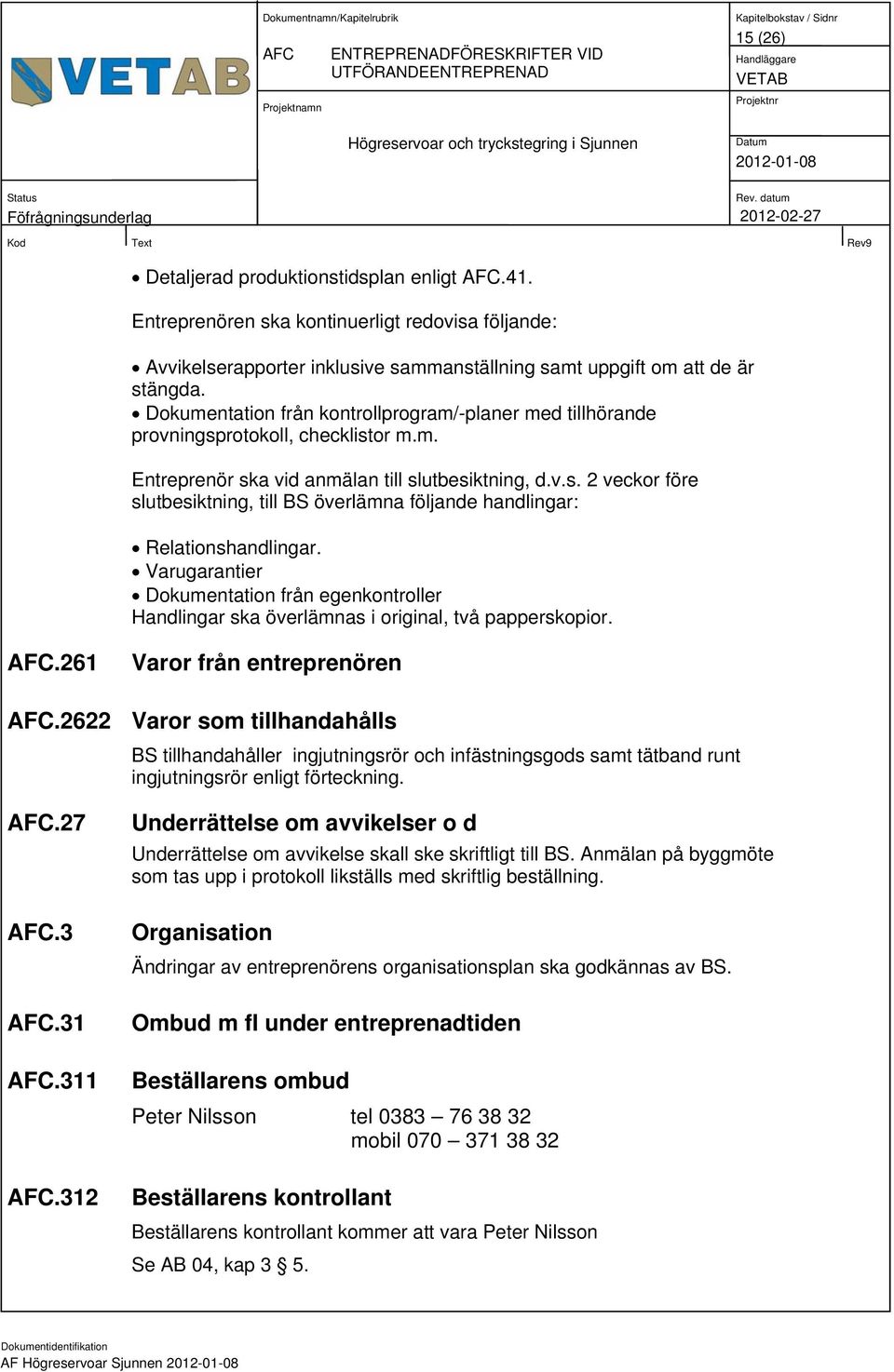

15 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 15 (26) Detaljerad produktionstidsplan enligt AFC.41. Entreprenören ska kontinuerligt redovisa följande: Avvikelserapporter inklusive sammanställning samt uppgift om att de är stängda. Dokumentation från kontrollprogram/-planer med tillhörande provningsprotokoll, checklistor m.m. Entreprenör ska vid anmälan till slutbesiktning, d.v.s. 2 veckor före slutbesiktning, till BS överlämna följande handlingar: Relationshandlingar. Varugarantier Dokumentation från egenkontroller Handlingar ska överlämnas i original, två papperskopior. AFC.261 Varor från entreprenören AFC.2622 Varor som tillhandahålls BS tillhandahåller ingjutningsrör och infästningsgods samt tätband runt ingjutningsrör enligt förteckning. AFC.27 AFC.3 AFC.31 AFC.311 AFC.312 Underrättelse om avvikelser o d Underrättelse om avvikelse skall ske skriftligt till BS. Anmälan på byggmöte som tas upp i protokoll likställs med skriftlig beställning. Organisation Ändringar av entreprenörens organisationsplan ska godkännas av BS. Ombud m fl under entreprenadtiden Beställarens ombud Peter Nilsson tel mobil Beställarens kontrollant Beställarens kontrollant kommer att vara Peter Nilsson Se AB 04, kap 3 5. AF Högreservoar Sjunnen

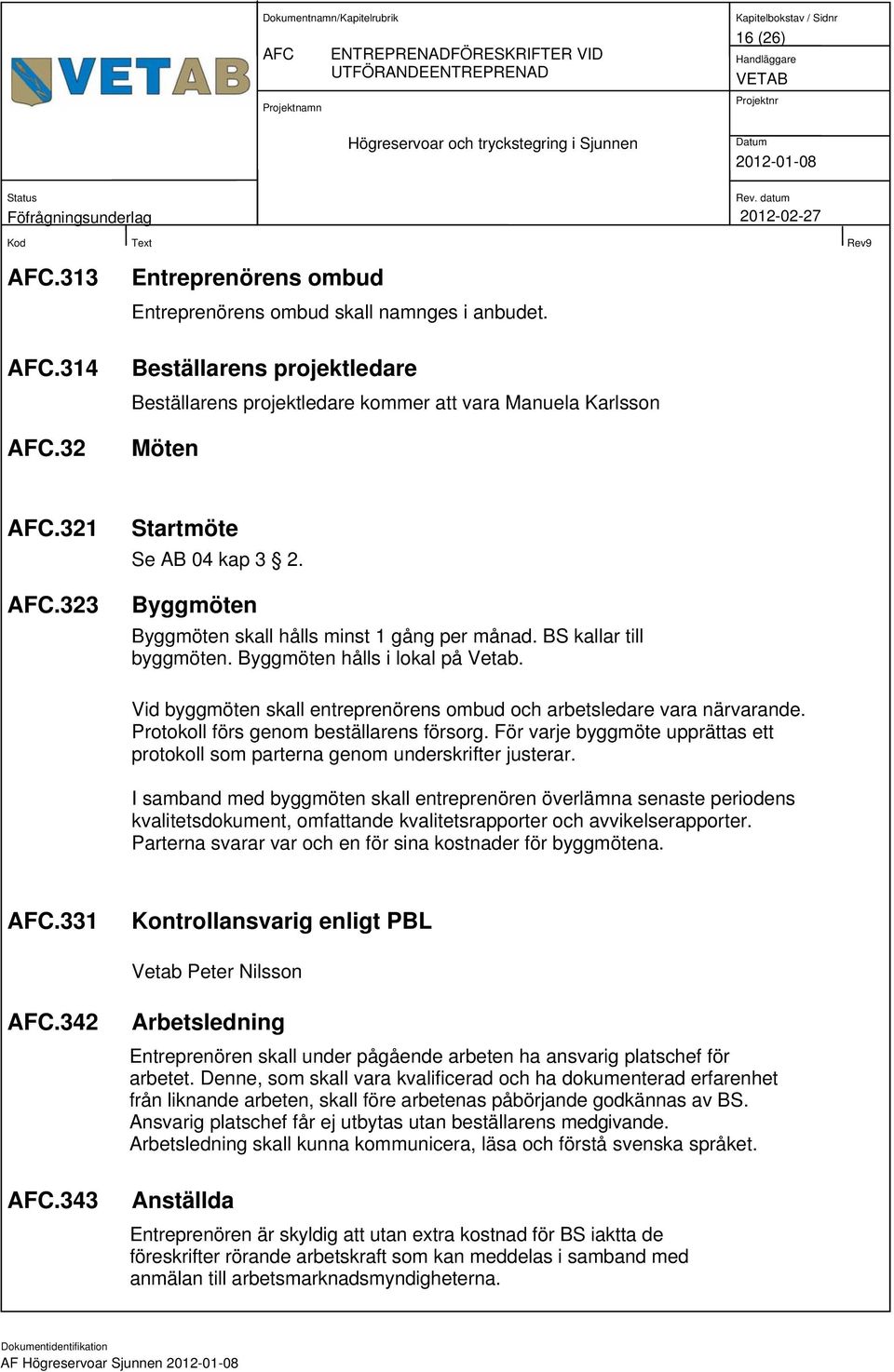

16 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 16 (26) AFC.313 AFC.314 AFC.32 Entreprenörens ombud Entreprenörens ombud skall namnges i anbudet. Beställarens projektledare Beställarens projektledare kommer att vara Manuela Karlsson Möten AFC.321 AFC.323 Startmöte Se AB 04 kap 3 2. Byggmöten Byggmöten skall hålls minst 1 gång per månad. BS kallar till byggmöten. Byggmöten hålls i lokal på Vetab. Vid byggmöten skall entreprenörens ombud och arbetsledare vara närvarande. Protokoll förs genom beställarens försorg. För varje byggmöte upprättas ett protokoll som parterna genom underskrifter justerar. I samband med byggmöten skall entreprenören överlämna senaste periodens kvalitetsdokument, omfattande kvalitetsrapporter och avvikelserapporter. Parterna svarar var och en för sina kostnader för byggmötena. AFC.331 Kontrollansvarig enligt PBL Vetab Peter Nilsson AFC.342 AFC.343 Arbetsledning Entreprenören skall under pågående arbeten ha ansvarig platschef för arbetet. Denne, som skall vara kvalificerad och ha dokumenterad erfarenhet från liknande arbeten, skall före arbetenas påbörjande godkännas av BS. Ansvarig platschef får ej utbytas utan beställarens medgivande. Arbetsledning skall kunna kommunicera, läsa och förstå svenska språket. Anställda Entreprenören är skyldig att utan extra kostnad för BS iaktta de föreskrifter rörande arbetskraft som kan meddelas i samband med anmälan till arbetsmarknadsmyndigheterna. AF Högreservoar Sjunnen

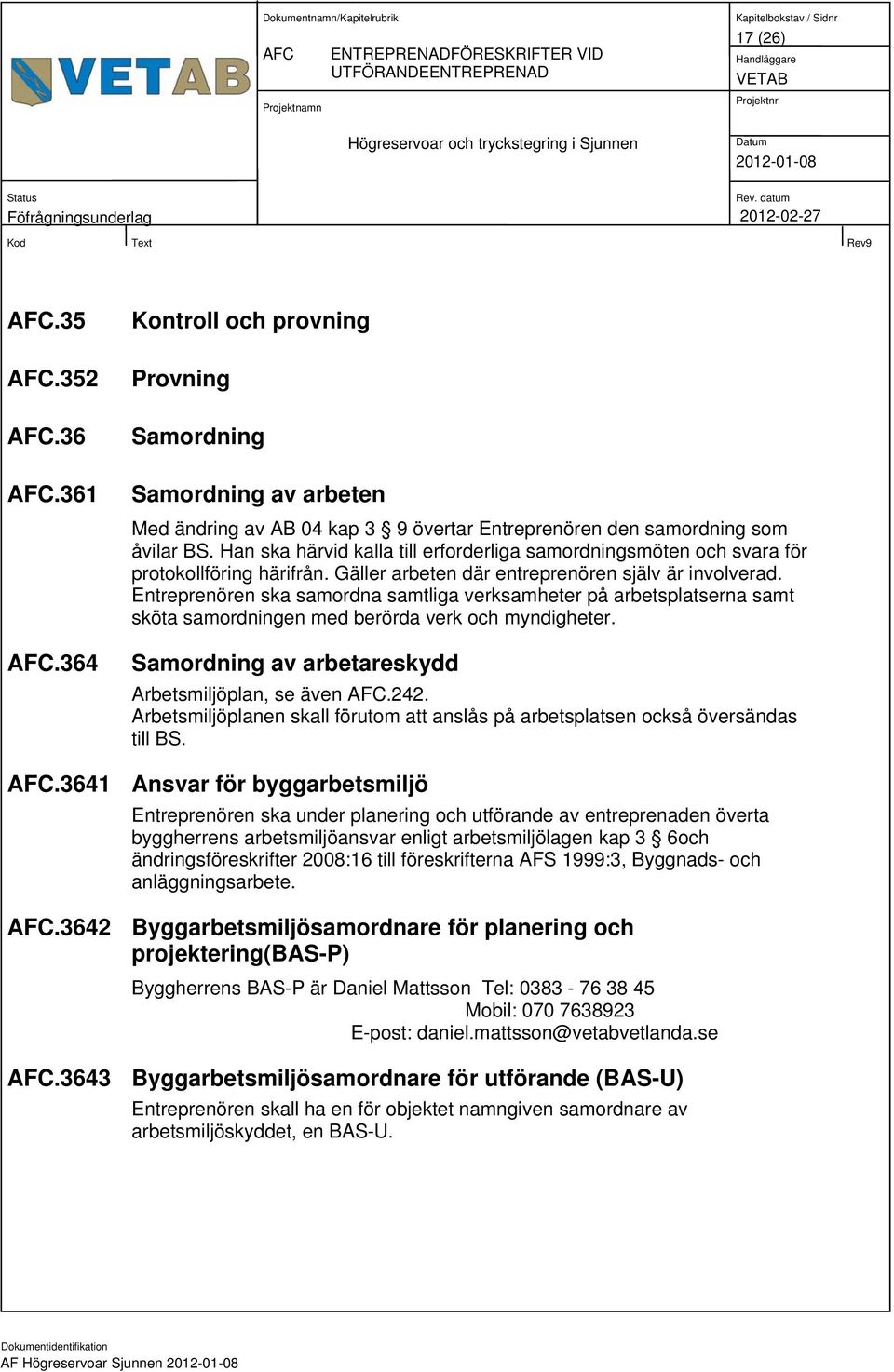

17 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 17 (26) AFC.35 AFC.352 AFC.36 AFC.361 AFC.364 Kontroll och provning Provning Samordning Samordning av arbeten Med ändring av AB 04 kap 3 9 övertar Entreprenören den samordning som åvilar BS. Han ska härvid kalla till erforderliga samordningsmöten och svara för protokollföring härifrån. Gäller arbeten där entreprenören själv är involverad. Entreprenören ska samordna samtliga verksamheter på arbetsplatserna samt sköta samordningen med berörda verk och myndigheter. Samordning av arbetareskydd Arbetsmiljöplan, se även AFC.242. Arbetsmiljöplanen skall förutom att anslås på arbetsplatsen också översändas till BS. AFC.3641 Ansvar för byggarbetsmiljö Entreprenören ska under planering och utförande av entreprenaden överta byggherrens arbetsmiljöansvar enligt arbetsmiljölagen kap 3 6och ändringsföreskrifter 2008:16 till föreskrifterna AFS 1999:3, Byggnads- och anläggningsarbete. AFC.3642 Byggarbetsmiljösamordnare för planering och projektering(bas-p) Byggherrens BAS-P är Daniel Mattsson Tel: Mobil: E-post: daniel.mattsson@vetabvetlanda.se AFC.3643 Byggarbetsmiljösamordnare för utförande (BAS-U) Entreprenören skall ha en för objektet namngiven samordnare av arbetsmiljöskyddet, en BAS-U. AF Högreservoar Sjunnen

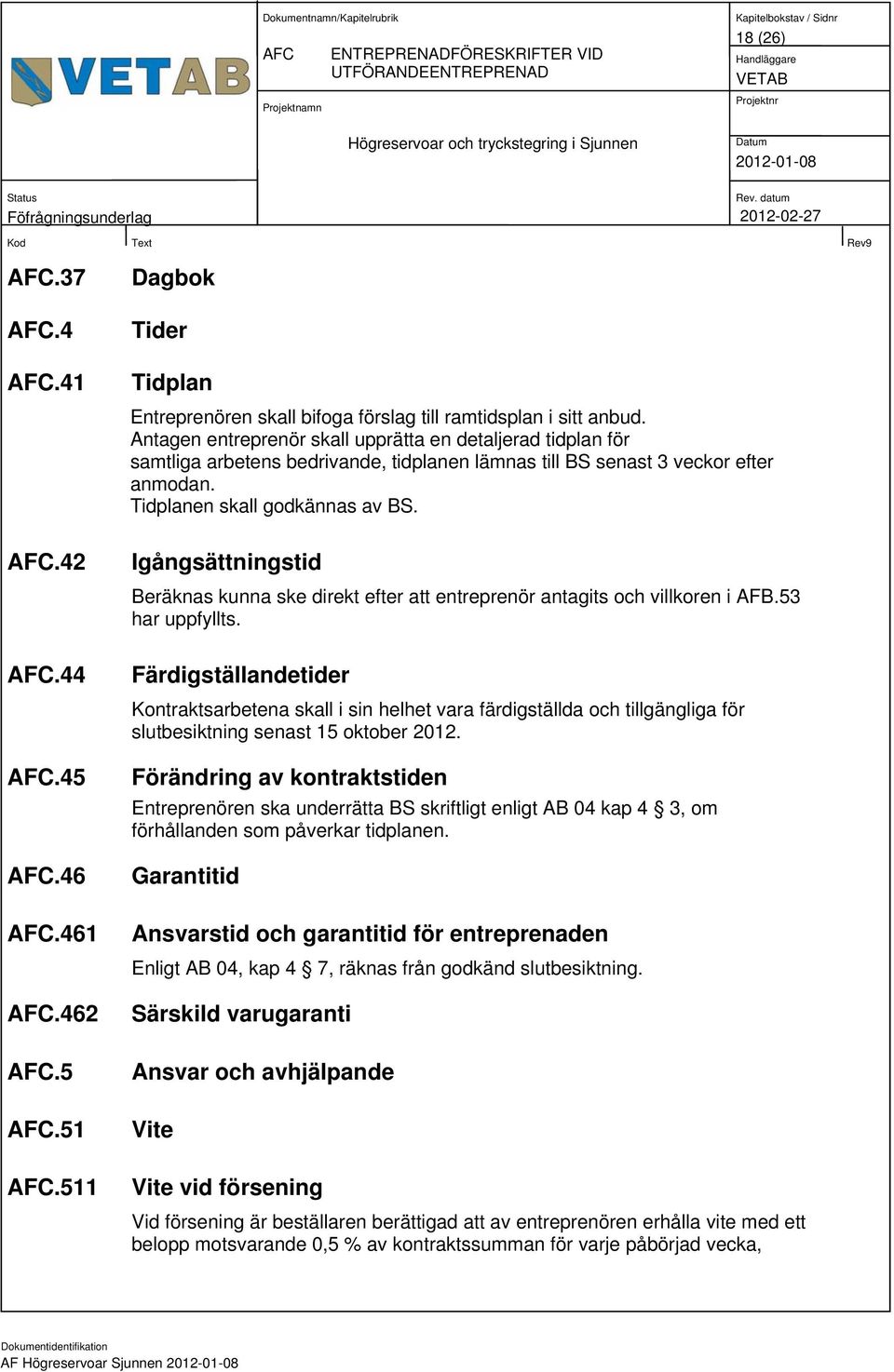

18 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 18 (26) AFC.37 AFC.4 AFC.41 AFC.42 AFC.44 AFC.45 AFC.46 AFC.461 AFC.462 AFC.5 AFC.51 AFC.511 Dagbok Tider Tidplan Entreprenören skall bifoga förslag till ramtidsplan i sitt anbud. Antagen entreprenör skall upprätta en detaljerad tidplan för samtliga arbetens bedrivande, tidplanen lämnas till BS senast 3 veckor efter anmodan. Tidplanen skall godkännas av BS. Igångsättningstid Beräknas kunna ske direkt efter att entreprenör antagits och villkoren i AFB.53 har uppfyllts. Färdigställandetider Kontraktsarbetena skall i sin helhet vara färdigställda och tillgängliga för slutbesiktning senast 15 oktober Förändring av kontraktstiden Entreprenören ska underrätta BS skriftligt enligt AB 04 kap 4 3, om förhållanden som påverkar tidplanen. Garantitid Ansvarstid och garantitid för entreprenaden Enligt AB 04, kap 4 7, räknas från godkänd slutbesiktning. Särskild varugaranti Ansvar och avhjälpande Vite Vite vid försening Vid försening är beställaren berättigad att av entreprenören erhålla vite med ett belopp motsvarande 0,5 % av kontraktssumman för varje påbörjad vecka, AF Högreservoar Sjunnen

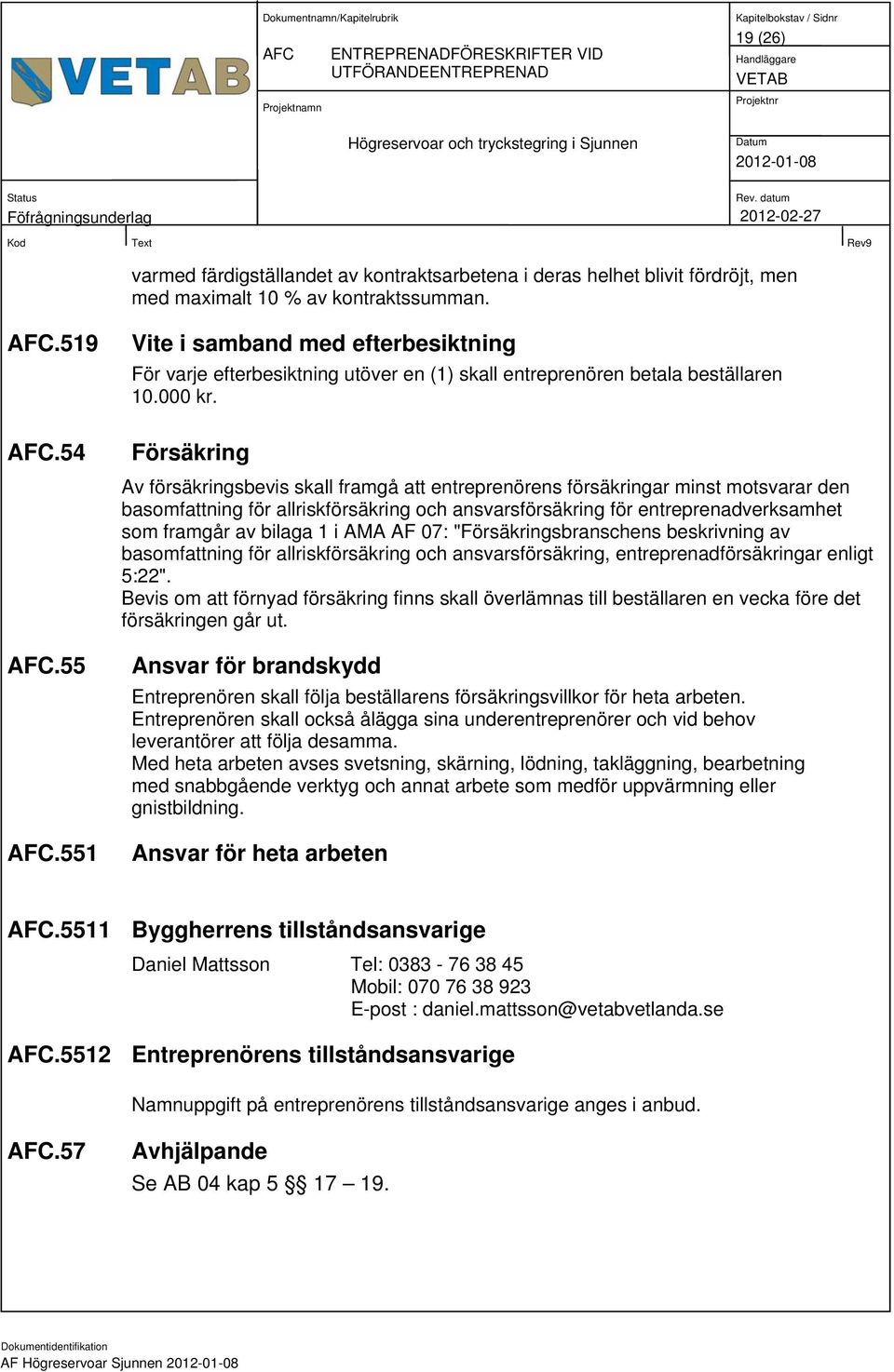

19 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 19 (26) varmed färdigställandet av kontraktsarbetena i deras helhet blivit fördröjt, men med maximalt 10 % av kontraktssumman. AFC.519 AFC.54 AFC.55 AFC.551 Vite i samband med efterbesiktning För varje efterbesiktning utöver en (1) skall entreprenören betala beställaren kr. Försäkring Av försäkringsbevis skall framgå att entreprenörens försäkringar minst motsvarar den basomfattning för allriskförsäkring och ansvarsförsäkring för entreprenadverksamhet som framgår av bilaga 1 i AMA AF 07: "Försäkringsbranschens beskrivning av basomfattning för allriskförsäkring och ansvarsförsäkring, entreprenadförsäkringar enligt 5:22". Bevis om att förnyad försäkring finns skall överlämnas till beställaren en vecka före det försäkringen går ut. Ansvar för brandskydd Entreprenören skall följa beställarens försäkringsvillkor för heta arbeten. Entreprenören skall också ålägga sina underentreprenörer och vid behov leverantörer att följa desamma. Med heta arbeten avses svetsning, skärning, lödning, takläggning, bearbetning med snabbgående verktyg och annat arbete som medför uppvärmning eller gnistbildning. Ansvar för heta arbeten AFC.5511 Byggherrens tillståndsansvarige Daniel Mattsson Tel: Mobil: E-post : daniel.mattsson@vetabvetlanda.se AFC.5512 Entreprenörens tillståndsansvarige Namnuppgift på entreprenörens tillståndsansvarige anges i anbud. AFC.57 Avhjälpande Se AB 04 kap AF Högreservoar Sjunnen

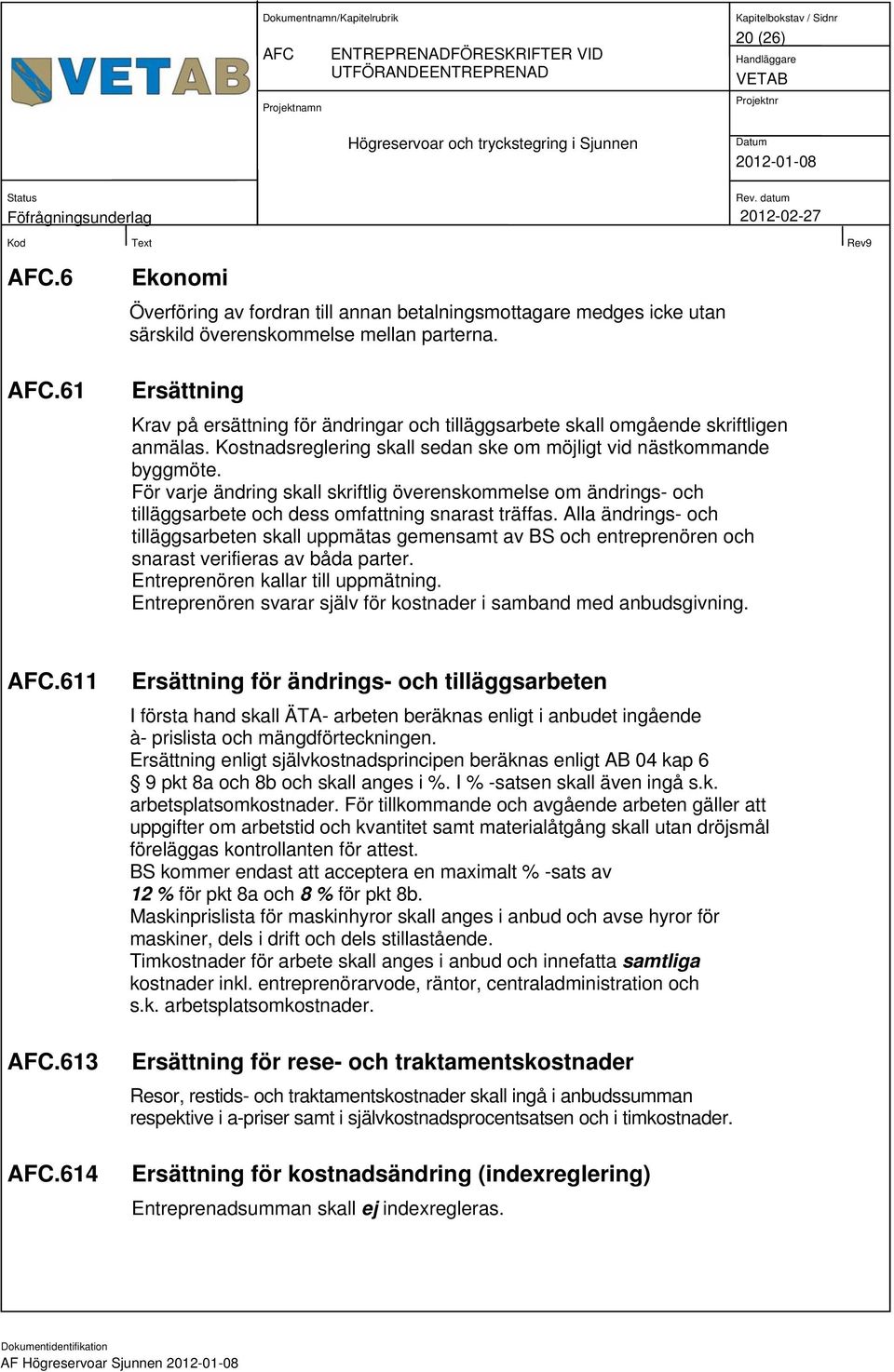

20 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 20 (26) AFC.6 AFC.61 Ekonomi Överföring av fordran till annan betalningsmottagare medges icke utan särskild överenskommelse mellan parterna. Ersättning Krav på ersättning för ändringar och tilläggsarbete skall omgående skriftligen anmälas. Kostnadsreglering skall sedan ske om möjligt vid nästkommande byggmöte. För varje ändring skall skriftlig överenskommelse om ändrings- och tilläggsarbete och dess omfattning snarast träffas. Alla ändrings- och tilläggsarbeten skall uppmätas gemensamt av BS och entreprenören och snarast verifieras av båda parter. Entreprenören kallar till uppmätning. Entreprenören svarar själv för kostnader i samband med anbudsgivning. AFC.611 AFC.613 AFC.614 Ersättning för ändrings- och tilläggsarbeten I första hand skall ÄTA- arbeten beräknas enligt i anbudet ingående à- prislista och mängdförteckningen. Ersättning enligt självkostnadsprincipen beräknas enligt AB 04 kap 6 9 pkt 8a och 8b och skall anges i %. I % -satsen skall även ingå s.k. arbetsplatsomkostnader. För tillkommande och avgående arbeten gäller att uppgifter om arbetstid och kvantitet samt materialåtgång skall utan dröjsmål föreläggas kontrollanten för attest. BS kommer endast att acceptera en maximalt % -sats av 12 % för pkt 8a och 8 % för pkt 8b. Maskinprislista för maskinhyror skall anges i anbud och avse hyror för maskiner, dels i drift och dels stillastående. Timkostnader för arbete skall anges i anbud och innefatta samtliga kostnader inkl. entreprenörarvode, räntor, centraladministration och s.k. arbetsplatsomkostnader. Ersättning för rese- och traktamentskostnader Resor, restids- och traktamentskostnader skall ingå i anbudssumman respektive i a-priser samt i självkostnadsprocentsatsen och i timkostnader. Ersättning för kostnadsändring (indexreglering) Entreprenadsumman skall ej indexregleras. AF Högreservoar Sjunnen
21 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 21 (26) AFC.622 AFC.62 AFC.623 AFC.624 Betalning Betalningsplan Betalningsplan upprättas av entreprenören i samråd med BS. Varje utbetalningspost skall utgöra 90 % av värdet utförda arbeten. När innehållet belopp uppgår till 5 % av kontraktssumman sker inte ytterligare innehållande. Återstoden utbetalas sedan kontraktsarbetena slutbesiktigats och godkänts utan brister och fel. För avhjälpande av eventuella brister och fel från slutbesiktningen kommer ett betryggande belopp att innehållas till dess bristerna och felen åtgärdats. Betalningsplan skall vara prestationsanpassad. Betalningsplanen skall omedelbart revideras vid försening. Förskott Förskott beviljas ej. Fakturering Kontraktssumman skall faktureras enligt betalningsplan som skall vara baserad på prestationsbunden tidplan. Betalning erlägges endast mot faktura och högst en gång i månaden. 5 % av entreprenadersättningen innehålls tills slutbesiktning skett. Faktura förfaller inte till betalning förrän entreprenören överlämnat de handlingar som byggherren (BS) begärt enligt administrativa föreskrifter och beställningsskrivelse. Betalningstid är 30 dagar efter ankomststämpling av godkänd faktura. Fakturering får ej ske innan säkerhet överlämnats och godkänts av BS.. Fakturor utställs i ett original till: Box VETLANDA Samtliga fakturor märks med objektets namn Högreservoar Sjunnen, referens ZZ Dessutom skall det totala faktureringsbeloppet tom faktureringsdagen anges. Ändrings- och tilläggsarbeten som ersätts enligt à-prislista, tilläggsanbud eller efter självkostnader skall upptas i särskilda, väl specificerade fakturor. Fakturering av ändrings och tillkommande arbeten utan beställningsskrivelse godtas ej. Fakturering får tidigast ske då aktuellt arbete är utfört, uppmätt och egenkontroller finns dokumenterade för aktuella arbeten. Faktura skall åtföljas av bilagor som redovisar utfört arbete. Faktureringsavgifter får ej tas ut. AF Högreservoar Sjunnen
22 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 22 (26) AFC.625 AFC.63 AFC.631 AFC.7 AFC.713 AFC.72 Dröjsmålsränta Se AB 04 kap Säkerhet Se AB 04 kap Säkerhet till beställaren Entreprenören skall ställa säkerhet enligt AB 04 kap 6 21, 22 och 23. Säkerheten skall utgöras av bankgaranti utfärdad av svensk bank. Kostnaden för säkerhet skall ingå i anbudssumman. Säkerheten får ej begränsas av kalenderdatum. Besiktning Enligt AB 04 kap 7. Slutbesiktning AB 04 kap 7 2. Entreprenören anmäler till BS klart för slutbesiktning senast 2 veckor före avsedd slutbesiktning. BS kallar till slutbesiktning. Protokoll över utförda provningar, underlag för relationshandlingar, drift- och skötselinstruktioner skall föreligga minst 5 arbetsdagar före slutbesiktning. Besiktningsman Besiktningsman utses av BS enligt AB 04 kap 7 7 och 7 8, men skall godkännas av BE. AFC.8 Hävande Med tillägg till AB 04 kap 8 gäller, att entreprenören är skyldig att icke vidtaga åtgärd, som kan antagas medföra åsidosättande av lag eller kollektivavtal för arbetet, godtaget inom entreprenörens kollektivavtalsområde samt att avkräva samma utfästelse av den som entreprenören ev. ämnar anlita på grund av de i anbudet angivna uppgifterna. Skulle entreprenören brista i fullgörandet av detta åtagande äger BS rätt att häva avtalet. AF Högreservoar Sjunnen
23 23 (26) AFC.9 AFC.91 Tvistelösning Med ändring av AB 04 kap 9 1, gäller att tvist på grund av entreprenadkontraktet och alla därur härflytande rättsförhållanden skall enligt beställarens val avgöras av svensk domstol, med Eksjö Tingsrätt som första instans. Förenklad tvistelösning Se AB 04 kap 10 1 AF Högreservoar Sjunnen
24 AFH ALLMÄNNA HJÄLPMEDEL 24 (26) AFH AFH.1 AFH.2 AFH.4 AFH.41 ALLMÄNNA HJÄLPMEDEL Se även AB 04 kap 1 9. Placering av allmänna hjälpmedel Tillfälliga upplag får inte anordnas utanför arbetsområdet. Placering av bodar, upplagsplaner och dylikt utförs i samråd med BS. Platserna skall under entreprenadtiden hållas i god ordning och skall efter användandet återställas i ursprungligt skick. Bodar Tillfällig el- och VA - försörjning mm Inkoppling av installationsanordning får endast ske efter tillstånd av vederbörande el- eller va-leverantör. Nätägare anges under AFA.15 Entreprenören ansvarar för att eluttag hålls låsta samt att eventuella spänningsförande kablar, som matas från uttagen och som ligger kvar efter arbetstidens slut är förlagda på ett reglementsenligt sätt. Tillfällig elförsörjning Entreprenören bekostar erforderlig ledningsdragning och uppsättande av mätare och betalar förbrukning enligt gällande taxa. Kostnader skall ingå i anbud och á-priser. AFH.42 AFH.431 AFH.5 Tillfällig VA - försörjning Provisorisk anslutning till vatten och avlopp få utföras av BE på egen bekostnad.. Entreprenören tar själv kontakt med Vetabs driftchef för anvisning av lämplig förbindelsepunkt. Vatten tillhandahålls av BS. Telefon Arbetsledare skall vara utrustade med bärbar telefon. Skydd av arbete och egendom mm Entreprenören skall ombesörja bevakning av arbetsplatsen i erforderlig grad och vara ansvarig för att åverkan eller obehörigt ingrepp på utförda anläggningsdelar icke förekommer. Detta gäller även om färdigställda delar av entreprenaden tagits i drift av BS. AF Högreservoar Sjunnen
25 AFH ALLMÄNNA HJÄLPMEDEL 25 (26) AFH.51 Skydd av arbete AFH.56 AFH.6 AFH.61 AFH.62 AFH.7 AFH.91 Tillfällig inhägnad Inhägnader och avstängningar får utföras där entreprenören så finner erforderligt, med hänsyn till hans ansvar enligt AB 04 eller om han finner det erforderligt för skydd av egendom etc. Tillfälliga konstruktioner Ställningar m.m. Arbetsskyddsanordningar Transportanordningar Entreprenör tillhandahåller själv erforderliga transport- och lyftanordningar. Skyltställning och orienteringstavla Entreprenören svarar för alla kostnader för skyltställning. Om bygglov erfordras ombesörjs och bekostas detta av entreprenören. Placering av skylt skall ske i samråd med BS och vara godkänd av väghållaren. Annonsering eller reklam som blivande entreprenör eller hans underentreprenörer avser att genomföra för detta projekt får inte ske utan beställarens medgivande. Ansökan om byggnadslov görs av entreprenören. AF Högreservoar Sjunnen
26 AFJ ALLMÄNNA ARBETEN 26 (26) AFJ AFJ.11 AFJ.2 AFJ.21 AFJ.4 AFJ.51 AFJ.6 AFJ.7 AFJ.72 ALLMÄNNA ARBETEN Transporter Montering, hantlangning vid montering Montering av tillhandahållet infästningsgods m.m. BS tillhandahåller: Manlucka till högreservoar. Infästningsgods för skyddsräcke runt manlucka samt för plattform. Ingjutningsdelar för anslutningsrör för vatten i tryckstegringsstation och högreservoar, totalt 12 st. och 1st för elektrisk utrustning samt 1 st. för ventilation. Skyddsåtgärder Skyddsåtgärder gentemot tredje man i samband med entreprenadens genomförande ska utföras av entreprenören i omfattning som krävs från myndighetens sida och för arbetets utförande.. Uppvärmning och uttorkning Efterlagning Länshållning, renhållning, rengöring mm Renhållning Entreprenören skall hålla arbetsområdet i städat skick samt bortskaffa spill, källsortera restprodukter (avfall) och skräp. Entreprenören svarar för och bekostar renhållning av honom utnyttjade vägar, planer etc. Tjänsten kan köpas av BS. AF Högreservoar Sjunnen
Administrativa föreskrifter AF AMA 07
Administrativa föreskrifter AF AMA 07 Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I
Läs merUpplanda Vattenverk Tillbyggnad av filterhall Totalentreprenad
Handling Sidantal 14 Totalentreprenad Administrativa föreskrifter Förfrågningsunderlag Upprättad av Byggnadsbyrån AB BET ÄNDRINGEN AVSER DATUM SIGN INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER...
Läs merAdministrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6
Administrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6 AF-beskrivning För entreprenaden gäller Allmänna bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med de
Läs merAdministrativa föreskrifter AF AMA
Administrativa föreskrifter AF AMA Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I AF
Läs merAdministrativa föreskrifter
Administrativa föreskrifter Allmän rättsorientering Huvudområden Privaträtt Reglerar rättsförhållanden mellan fysiska, juridiska och offentliga personer. Offentlig rätt Reglerar offentlig (statlig och
Läs merADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa Föreskrifter ansluter till AF AMA 98
Samhällsbyggnadskontoret Bengt Marntell 0435-391 71 tekniskakontoret@perstorp.se Sida Administrativa föreskrifter 1(6) Datum Referens 2012-06-25 Beläggning 2012-2013 AF AFA AFA.12 ADMINISTRATIVA FÖRESKRIFTER
Läs merADMINISTRATIVA FÖRESKRIFTER
A 1(12) UNDERHÅLLS OCH SERVICEENTREPRENAD EL Stiftelsen Haparandabostäder och Haparanda Kommuns fastigheter Administrativa föreskrifter A 2(12) Dessa Administrativa föreskrifter ansluter till AF AMA 07
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(8) Upprättad av Anders Bjäringe Sjöfartsverket och Datum Ver.
Inköpsenheten Administrativa föreskrifter 1(8) Kanalcentral Trollhättan. LUFTBEHANDLING INKL STYR OCH REGLER Utförandeentreprenad. Nedanstående föreskrifter ansluter till AMA AF 07. Föreskrifter i AMA
Läs merUtbyggnad lakvattendammar
VETAB Flishults avfallsanläggning Utbyggnad lakvattendammar ADMINISTRATIVA FÖRESKRIFTER Upprättade i anslutning till AMA AF 07 Linköping 2010-04-12 Weronica Andersson, Hifab AB, Envipro Tommy Vallmark,
Läs merADMINISTRIVA FÖRESKRIFTER TOTALENTREPRENAD OMBYGGNAD GÖDSELVÅRDSANLÄGGNING HAMMERSTA GÅRD. Dnr
ADMINISTRIVA FÖRESKRIFTER TOTALENTREPRENAD OMBYGGNAD GÖDSELVÅRDSANLÄGGNING HAMMERSTA GÅRD Dnr 2015-08- 03 Skärgårdsstiftelsen i Stockholms Län Innehållsförteckning AFA Allmän orientering sid 2 AFB Upphandlingsföreskrifter
Läs merRoten 2, Säffle Tillbyggnad
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2010-10-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 98 Roten 2, Säffle Tillbyggnad
Läs merInglasning Balkonger Sparven 17 Luleå
Handling 6.4 Sidantal 21 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - BYGG Totalentreprenad Bygg Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER...
Läs merEntreprenadföreskrifter
HANINGE KOMMUN Sid 1 (9) Förfrågningsunderlag Entreprenadföreskrifter GENERALENTREPRENAD Stadsbyggnadsförvaltningen Vatten och avlopp HANINGE KOMMUN Sid 2 (9) INNEHÅLLSFÖRTECKNING AFA ALLMÄN ORIENTERING
Läs merAB CHRISTIAN FREDRIKSSON VERKSTAD OCH KONTOR ADMINISTRATIVA FÖRESKRIFTER. Vårby 44:4. Denna beskrivning ansluter till AF AMA 12
Vårby 44:4 AB CHRISTIAN FREDRIKSSON VERKSTAD OCH KONTOR ADMINISTRATIVA FÖRESKRIFTER Denna beskrivning ansluter till AF AMA 12 Andersson & Son 20xx-09-01 AFA AFA.1 AFA.11 ALLMÄN ORIENTERING Kontaktuppgifter
Läs merANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND
ANBUDSFÖRFRÅGAN SKÖTSEL OCH UNDERHÅLLSARBETEN ARKÖSUND 2013-04-25 Norrköping Kommun inbjuder Er härmed att som totalentreprenör lämna anbud på skötsel och underhållsarbeten vid hamnområde i Arkösund. Ett
Läs merMASKINHYVLADE STICKSPÅN. Anpassade administrativa föreskrifter
MASKINHYVLADE STICKSPÅN Anpassade administrativa föreskrifter Bilaga II AF AFA AFA 1 ANPASSADE ADMINISTRATIVA FÖRESKRIFTER Allmän orientering Personuppgifter AFA.11 adress, e-post, telefon AFA.12 Beställare
Läs merAskrike Segelsällskap ASS, Lidingö Sanering av klubbhus FÖRFRÅGNINGSUNDERLAG 2013-05-02. Administrativa föreskrifter (AF)
Askrike Segelsällskap ASS, FU 2013-05-02 1(6) Askrike Segelsällskap ASS, Lidingö Sanering av klubbhus Totalentreprenad FÖRFRÅGNINGSUNDERLAG 2013-05-02 Administrativa föreskrifter (AF) Askrike Segelsällskap
Läs merAllmänna bestämmelser
Allmänna bestämmelser AB 04 ABT 06 AF AMA 07 AFU 96 ABM 92 1. Omfattning Förutsätts att handlingarna är kalkylerbara Tidplan och betalningsplan saknas i rangordningslistan. (tas med i beställningsskrivelsen?)
Läs merKONTRAKT (kontraktsvillkor), 01EK
TN 2015/1090 2015-11-01 Entreprenadkontrakt KONTRAKT (kontraktsvillkor), 01EK Utförande av underhållsarbeten 2016 Objekten avser Arkelstorps Brandstation målning och omläggning av tak Smultronställets
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD
Förstärkningsarbeten Svartviksvägen/Öbolandsvägen Öbolandets Samfällighetsförening 2014-11-19 1 Förstärkningsarbeten av vägar Öbolandet i Trosa kommun ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD Trosa
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD OMLÄGGNING TAK MONTE ROSE
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD OMLÄGGNING TAK MONTE ROSE 2013-08-14 Skärgårdsstiftelsen i Stockholms Län INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid
Läs merEriksberg 18, HÖRBY KOMMUN. Rivning av enfamiljshus ADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD
Eriksberg 18, HÖRBY KOMMUN Rivning av enfamiljshus ADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD FÖRFRÅGNINGSUNDERLAG 2014-04-02 Dessa administrativa föreskrifter ansluter till AMA AF 07 AF AFA AFA.1
Läs merTEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN
2014-01-21 TEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN BILAGA 3 AF AMA REV ÄNDRINGEN AVSER DATUM SIGN A Allm 14-01-21 INNEHÅLLSFÖRTECKNING UTFÖRANDEENTREPRENAD... 4 INLEDNING Denna skrift ansluter till
Läs merEntreprenadrätt. Construction Management
Entreprenadrätt Entreprenad Verksamhet bestående i att en E på uppdrag av B utför bygg-, anläggnings- eller installationsarbeten. Arbetsbeting Tjänsteavtal där en uppdragstagare förpliktigar sig att prestera
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Skephult Fiber Ekonomisk förening UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2014-03-10 1 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD NY KÖRBRO HAMMERSTA
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD NY KÖRBRO HAMMERSTA 2014-12-03 Dnr: SSL 1.3:328/14 INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid 2-3 AFD Entreprenadföreskrifter
Läs merUTBYGGNAD AV FIBERNÄT AF-BESKRIVNING
Sid.1(10) TOSSENE FIBERFÖRENING UTBYGGNAD AV FIBERNÄT AF-BESKRIVNING Hunnebostrand 2013 05 25 1(10) Sid.2(10) För entreprenaden gäller Allmänna Bestämmelser för byggnads, anläggnings och installationsentreprenader
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Standardavtal Avtal AB04 Utförandeentreprenad ABT06 Totalentreprenad ABK09 Konsultupphandling ABM07 Materialupphandling ABU07 Upphandling av underentreprenörer ABS09 Småhusentreprenader
Läs merAdministrativa föreskrifter komplettering 2014-10-31. Elinstallationer, Belysning Hagavägen 10, Ränneslöv 44:10, Ränneslöv Randerslund Laholms Kommun
LAHOLMSHEM AB Administrativa föreskrifter komplettering Utförandeentreprenad Elinstallationer, Belysning Hagavägen 10, Ränneslöv 44:10, Ränneslöv Randerslund Laholms Kommun Arbetsnamn på projektet är Randerslund
Läs merBrf Simba. Renovering/byte fönster FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD 2011-09-15 09.1 ADMINISTRATIVA FÖRESKRIFTER.
Brf Simba Renovering/byte fönster FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD 2011-09-15 09.1 ADMINISTRATIVA FÖRESKRIFTER Bruno Boström ADMINISTRATIVA FÖRESKRIFTER Sidan 2 av 13 INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Avtal Skriftligt avtal Allmänna bestämmelser AB (Allmänna bestämmelser) ABT (Allmänna bestämmelser totalentreprenad) ABK (Allmänna bestämmelser konsultuppdrag) ABM (Allmänna
Läs mer1 ENTREPRENADKONTRAKT
1 ENTREPRENADKONTRAKT För utförande av Utbyte av gatubelysning i Ödeshögs kommun Beställare Entreprenör Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Org.nr: Datum: ENTREPRENADKONTRAKT 2(6) Innehållsförteckning
Läs merMomentum Räfsan 3, Luleå
Handling 6.4 Sidantal 20, Luleå Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - LUFT Totalentreprenad LUFTBEHANDLING Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF
Läs merOmbyggnad av tak Pilagården
Ombyggnad av tak Pilagården Totalentreprenad Administrativa Föreskrifter 2010-06-11 1 (16) AF ADMINISTRATIVA FÖRESKRIFTER AFA ALLMÄN ORIENTERING AFA.1 Personuppgifter AFA.2 Orientering om objektet AFB
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(9) Upprättad av Datum Ver.rev
Inköpsenheten Administrativa föreskrifter 1(9) UTFÖRANDE AV BERGVÄRMEANLÄGGNING SKELLEFTEÅ LOTSSTATION, TOTALENTREPRENAD Nedanstående föreskrifter ansluter till AF AMA 98. Föreskrifter i AF AMA 98 har
Läs merUpphandling av entreprenader. Entreprenadjuridik och avtal. Construction Management
Upphandling av entreprenader Entreprenadjuridik och avtal Avtal Skriftligt avtal Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform Ansvarsformer Mycket delad entreprenad Delad entreprenad
Läs merEL. TEKNISKA ARB.NR. 09 1941 KONSULTBYRÅN 2009-12-04
1 (13) BILAGA 3 EL. TEKNISKA ARB.NR. 09 1941 KONSULTBYRÅN 2009-12-04 I NORRKÖPING AB Folkborgsvägen 1, Hus 24 603 80 NORRKÖPING Tel 011-18 51 61 HA ADMINISTRATIVA FÖRESKRIFTER SMHI, Kv Taktpinnen 1, Norrköping
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Seglora fiber ek. för. UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2013-09-26 1 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med
Läs merANBUDSFORMULÄR. Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder. Kod Text Rev. Begärda handlingar: Lämnas genom: Bilaga:
1 Titel / Kapitelrubrik ANBUDSFORMULÄR Handling 7 Handläggare Susanna Björklöf Status Förfrågningsunderlag Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder Projektnummer Datum 2012-01-23
Läs merKyrkoladan 1:2 (Riseberga skola) KLIPPANS KOMMUN Rivningsentreprenad Totalentreprenad TE Administrativa Föreskrifter
Kyrkoladan 1:2 (Riseberga skola) KLIPPANS KOMMUN Rivningsentreprenad Totalentreprenad TE Administrativa Föreskrifter 2010-07-07 Sid 2(19) AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFA.1
Läs merByggandets Kontraktskommitté
Byggandets Kontraktskommitté Formulär 1/04 upprättat av Föreningen Byggandets Kontraktskommitté (BKK) och anpassat till AB 04 ENTREPRENADKONTRAKT (AB 04) FAST PRIS Detta formulär är avsett att användas
Läs merEL. TEKNISKA KONSULTBYRÅN 2010-05-28
EL. TEKNISKA KONSULTBYRÅN 2010-05-28 I NORRKÖPING AB Folkborgsvägen 1, Hus 24 603 80 NORRKÖPING Tel 011-18 51 61 1 (13) BILAGA 3 ARB.NR. 10 1962-DH HA ADMINISTRATIVA FÖRESKRIFTER SMHI, Kv Taktpinnen 1,
Läs merÖverenskommelse vid förhandling... att gälla om nedan undertecknad anbudsgivare blir antagen som...entreprenör för... för... beställare...
Datum...... Överenskommelse vid förhandling... att gälla om nedan undertecknad anbudsgivare blir antagen som...entreprenör för... Närvarande: för...... beställare...... för...... anbudsgivare...... 1 OMFATTNING
Läs merSveavägen 16, Säffle Fasad och takrenovering Sveavägen 16
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2010-11-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 07 Sveavägen 16, Säffle Fasad
Läs merKv Torsken 5, Luleå Trygghetsboende Etapp 2, hus A och A1. Administrativa föreskrifter - Bygg, Måla, Golv
Handling 6.1 Sidantal 21 Etapp 2, hus A och A1 6.1 Administrativa föreskrifter - Bygg, Måla, Golv Upprättad av Erika Sturk, Tyréns AB Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF
Läs merKv Vargen Lulsundsgatan 20 A, 20 B
Handling 6.4 Sidantal 21 Kv Vargen Lulsundsgatan 20 A, 20 B ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg Förfr Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING FÖRFR
Läs merOnninen Presentation Juridik, del II. Håkan Hagström
Onninen 1-2-3 Presentation Juridik, del II Håkan Hagström 1 Konsumenttjänstlagen Tjänst i form av arbete på en vara samt på fast egendom och på byggnader och andra anläggningar på mark eller i vatten inklusive
Läs merFÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA BESTÄMMELSER. Västra Sälen 7:178 Tillbyggnad fritidshus 1 (13) TOTALENTREPRENAD
1 (13) Inarbetade revideringar - Västra Sälen 7:178 Tillbyggnad fritidshus TOTALENTREPRENAD FÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA BESTÄMMELSER Kund/projekt nr: 2015-0020 Handläggare: Karl-Erik Sigfrids Datum:
Läs merVändskivan 5E Butikslokal. Totalentreprenad
Handling 6.1 Sidantal 26 Vändskivan 5E Butikslokal Totalentreprenad Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg, Måla, Plåt Upprättad 2016-02-18 av Simon Sundström Projektanpassad
Läs merAdministrativa föreskrifter
LAHOLMSHEM AB Utförandeentreprenad Rörinstallation, värmepump Rundvägen/Sluttningsvägen Hasslöv Hasslöv 1:40 Laholms Kommun Administrativa föreskrifter 1(6) AF ADMINISTRATIVA FÖRESKRIFTER Dessa administrativa
Läs merAdministrativa föreskrifter komplettering
LAHOLMSHEM AB Administrativa föreskrifter komplettering Utförandeentreprenad Rörinstallation, Värmepumpar Byvägen 44, Ränneslöv 23:16, Ränneslöv Perstorpsvägen 1, Ysby 10:1, Ysby Bredgatan 16, Vallberga
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
AF-beskrivning 2013-04-03 Sid 1 (11) H Håbols Fibernet ek. för. UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2013-04-03 1 AF-beskrivning 2013-04-03 Sid 2 (11) För entreprenaden gäller Allmänna Bestämmelser
Läs merADMINISTRATIVA FÖRESKRIFTER EL
Handling 6.4 Sidantal 18 Kv Vargen 4 Luleå Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER EL Totalentreprenad EL Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merUPPHANDLINGS FÖRESKRIFTER För upphandlingen gäller Lagen om offentlig upphandling (LOU 2007:1091).
AF AFA AFA. 1 AFA. 12 AFA. 121 AFA. 1211 AFA. 21 AFA. 2 AFB AFB. 1 AFB. 12 AFB. 13 AFB. 14 AFB. 15 ALLMÄN ORIENTERING Personuppgifter Beställare Beställarens ombud under anbudstiden Sofia Rosendahl Tfn:
Läs merFörfrågningsunderlag, innehåll i korthet
Förfrågningsunderlag, innehåll i korthet Krav på leverantörens tekniska specifikationer Utvärderingsregler Kommersiella villkor Administrativa bestämmelser Sara Bäckström 2 Förfrågningsunderlag, krav Tillfrågade
Läs merFörfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg
Handling 6.4 Sidantal 21 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER BYGG Totalentreprenad Bygg Upprättad av Magnus Bjuhr Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merKARLSKRONA KOMMUN TEKNISKA FÖRVALTNINGEN
Handling 09 KARLSKRONA KOMMUN TEKNISKA FÖRVALTNINGEN GULLBERNA PARK Gullbernahult 86 VATTEN- OCH AVLOPPSLEDNINGAR FÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA FÖRESKRIFTER Denna beskrivning ansluter till: AMA AF
Läs merEntreprenadavtalets livscykel. Filip Funk
Entreprenadavtalets livscykel Filip Funk 2018 03 28 Översikt Entreprenadformer Standardavtal Byggnadens och byggprocessens olika skeden Anbudsförfrågan (administrativa föreskrifter) Närmare om AB 04 och
Läs merAdministrativa Föreskrifter. För underhåll 2007-12-21. Förbo AB
Administrativa Föreskrifter För underhåll 2007-12-21 Förbo AB 2007-12-21 AF/1 Dessa Administrativa föreskrifter ansluter till AF AMA 98. AF AFA AFA.11 ADMINISTRATIVA ALLMÄN ORIENTERING Byggherre Förbo
Läs merAFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 7
2016 03 31 2(16) I N N E H Å LL S F Ö R T E C K N I N G AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFB UPPHANDLINGSFÖRESKRIFTER 4 AFC ENTREPRENADFÖRESKRIFTER VID UTFÖRANDEENTREPRENAD 7 AFG
Läs merKv Hägern 11, Luleå Sogeti
Handling 6.4 Sidantal 21 Kv Hägern 11, Luleå Sogeti Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Golv Totalentreprenad Golv Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING
Läs merSäffle kommun Säffle avloppsreningsverk Ombyggnad
Handling Sidantal 20 Förfrågningsunderlag Säffle kommun Säffle avloppsreningsverk Ombyggnad Förfrågningsunderlag 9.1 Administrativa föreskrifter Maskin och process BET ÄNDRINGEN AVSER DATUM SIGN INNEHÅLLSFÖRTECKNING
Läs merVår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m. Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3
UPPHANDLINGSFÖRESKRIFTER 1 (6) Vår referens Anbud ska vara inkommet senast Anbud ska vara bindande t o m Robert Eriksson, 08-797 64 76 Se U3.2 Se U3.3 STOCKHOLM - ARLANDA AIRPORT Konsultuppdrag Bussdepå
Läs merOmbyggnad av rörinstallationer Vinkelgården Veinge, Vessinge 3:86 Laholms Kommun. Administrativa föreskrifter
LAHOLMSHEM AB Ombyggnad av rörinstallationer Vinkelgården Veinge, Vessinge 3:86 Laholms Kommun Administrativa föreskrifter 1(6) AF ADMINISTRATIVA FÖRESKRIFTER/GE Dessa administrativa föreskrifter ansluter
Läs merENTREPRENADKONTRAKT (ABS 18)
ENTREPRENADKONTRAKT (ABS 18) Detta formulär är avsett att användas som bilaga till Entreprenadkontrakt (ABS 18) vid uppförande och tillbyggnad av en- eller tvåbostadshus, inklusive fritidshus som en näringsidkare
Läs merOmbyggnad av fasader Ljungbyheds Idrottshall
Ombyggnad av fasader Ljungbyheds Idrottshall Totalentreprenad Administrativa Föreskrifter 2010-09-01 1 (17) AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFA.1 Personuppgifter 3 AFA.2 Orientering
Läs merAnbudsförfrågan Renovering Flottningsmuseet, ref nr DU 2018/02. Vi önskar anbud på vara/tjänst enligt följande Upphandlande enhet Kontaktperson,
ANBUDSFÖRFRÅGAN DIREKTUPPHANDLING 1 (5) 2018-01-29 DU 2018/02 Anbudsförfrågan Renovering Flottningsmuseet, ref nr DU 2018/02 Vi önskar anbud på vara/tjänst enligt följande Upphandlande enhet Kontaktperson,
Läs merADMINISTRATIVA FÖRESKRIFTER
1 (16) ENÅNGERS SKOLA OMBYGGNAD STYR 20141126. DAT ANSLUTER TILL AF AMA 12 TOTALENTREPRENAD ENÅNGERS SKOLA, OMBYGGNAD STYR ENÅNGERS PRÄSTGÅRD 2:3, HUDIKSVALLS KOMMUN Hudiksvall 20141126 Tekniska förvaltningen
Läs merSporthallen Tibro B-hallen
dat 13 01 02 sid 1(14) Sporthallen Tibro B-hallen Tibro Kommun Byte av sportgolv med ventilation ANSLUTER TILL AF AMA 12 ANTAL SIDOR (14) DAT 13 01 02 dat 13 01 02 sid 2(14) INNEHÅLLSFÖRTECKNING AF OCH
Läs merFÖRFRÅGNINGSUNDERLAG. Blockgatan 10 653 41 Karlstad Tel 054-15 65 45 Fax 054-18 99 26 www.vvsplan.se
Blockgatan 10 653 41 Karlstad Tel 054-15 65 45 Fax 054-18 99 26 www.vvsplan.se FÖRFRÅGNINGSUNDERLAG SÄFFLEBOSTÄDER AB OMBYGGNAD AV VÄRMESYSTEM BERGVÄRMEINSTALLATION SÄTERIVÄGEN 17 OCH 21 SÄFFLE ADMINISTRATIVA
Läs merADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD ENLIGT ABT 06 FÖRFRÅGNINGSUNDERLAG
1(9) Projekt: Renovering av tak Pnr: 3207227 Objekt: Gullstrandsskolan i Landskrona Upprättad: OR Granskad: Beställare: Landskrona stad, Mattias Wallin Datum:2010-11-30 Rev: ADMINISTRATIVA FÖRESKRIFTER
Läs merADMINISTRATIVA FÖRESKRIFTER, AF. Målning inom OHAB: s fastighetsbestånd som genomförs på. Totalentreprenad. Olofströmshus AB OLOFSTRÖM 2010-11-11
ADMINISTRATIVA FÖRESKRIFTER, AF inom OHAB: s fastighetsbestånd som genomförs på Totalentreprenad OLOFSTRÖM 2010-11-11 Olofströmshus AB OLOFSTRÖMSHUS AB Jämshögsvägen 1, Box 194, 29323 Olofström tel:0454-372
Läs merAgenda. Varför beställa - mål
Hantering av tvister i byggprojekt Agenda Vad köps och hur dokumenteras köpet? Spelregler för hantering av fel? Entreprenörens ansvar Beställaren driftstyrning Spelregler för hantering av tvister? Exempel
Läs merENTREPRENADKONTRAKT (ABS 18)
Sida 1(5) ENTREPRENADKONTRAKT (ABS 18) För- och efternamn Personnummer För- och efternamn Personnummer Gata/Box Ort Ort Telefon Mobiltelefon E-postadress Entreprenör Företagsnamn Organisationsnummer person
Läs merHörby Kommun Förvaltningsbyggnad Ringsjövägen 4 Installation av dörrautomatik
1 2013-03-13 Hörby Kommun Förvaltningsbyggnad Ringsjövägen 4 Installation av dörrautomatik 2 ADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa föreskrifter ansluter till AF AMA 98. AF AFA AFA.12 AFA.122
Läs merAF ADMINISTRATIVA FÖRESKRIFTER. Småbåtshamn Bondökanalen INNEHÅLLSFÖRTECKNING
AF ADMINISTRATIVA FÖRESKRIFTER Handling 06.1 Status Förfrågningsunderlag Småbåtshamn Bondökanalen Datum 2015-04-30 INNEHÅLLSFÖRTECKNING SIDA AFA Allmän orientering 2-3 AFB Upphandlingsföreskrifter 4-8
Läs merKv BÅTSMANNEN STÖRRE 3 Kocksgatan - Södermannagatan. Ombyggnad av gården
Kv BÅTSMANNEN STÖRRE 3 Kocksgatan - Södermannagatan Ombyggnad av gården Administrativa föreskrifter för utförandeentreprenad Mark FÖRFRÅGNINGSUNDERLAG 2009-2-07 SVEN A HERMELIN AB TRÄDGÅRDS- OCH LANDSKAPSARKITEKTER
Läs merOrmen 7 Coor. Förfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg Måla Golv El VS Styr Ventilation
Handling 6.1 Sidantal 22 Ormen 7 Coor Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg Måla Golv El VS Styr Ventilation Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING
Läs merSkolgatan 10, Säffle Yttertaks renovering Skolgatan 10 Säffle Kommun
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2011-04-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 07 och ABT 06 Skolgatan 10, Säffle
Läs merSTORHEDEN 1:55. Förfrågningsunderlag. ADMINISTRATIVA FÖRESKRIFTER - VENTILATION Totalentreprenad Ventilation. Handling 6.6.
Handling 6.6 Sidantal 22 STORHEDEN 1:55 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - VENTILATION Totalentreprenad Ventilation Upprättad av Reviderad av Erik Lundkvist Galären i Luleå AB Bet Ändringen
Läs merLänghem Landsbygd Fiber UTBYGGNAD AV FIBERNÄT AF-BESKRIVNING. Länghem 2015-03-14
Länghem Landsbygd Fiber UTBYGGNAD AV FIBERNÄT AF-BESKRIVNING Länghem 2015-03-14 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med de ändringar
Läs merTekniska Serviceförvaltningen Nässjö kommun
Kontrakt Sidantal 5 Röllekan 2, Nässjö. 06.6 Förslag till TOTALENTREPRENADKONTRAKT ABT06 INNEHÅLLSFÖRTECKNING 1. BESTÄLLARE... 3 2. ENTREPRENÖR... 3 3. OMFATTNING... 3 4. UTFÖRANDE... 3 5. ORGANISATION...
Läs mer1 ENTREPRENADKONTRAKT
1 ENTREPRENADKONTRAKT För utförande skötsel av väg- och gatubelysningsanläggningen i Ödeshögs kommun Beställare Entreprenör Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Org.nr: Datum: ENTREPRENADKONTRAKT
Läs mer6.1 ADMINISTRATIVA FÖRESKRIFTER
6.1 ADMINISTRATIVA FÖRESKRIFTER För utförande av utbyte av gatubelysning i Ödeshögs kommun Beställare Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Datum: 2012-03-09 FÖRFRÅGNINGSUNDERLAG ADMINISTRATIVA
Läs merALLMÄNNA FÖRUTSÄTTNINGAR ABS 09
BRF UTSIKTEN TORSBYFJÄRDEN, VÄRMDÖ ALLMÄNNA FÖRUTSÄTTNINGAR ABS 09 Tillbyggnad 20 radhus Ljung 1:4, Värmdö 2012-06-18 Upprättad av: Ingrid Westman 2012-06-18 ALLMÄN ORIENTERING Brf Utsikten Torsbyfjärden
Läs merADMINISTRATIVA FÖRESKRIFTER. Dessa Administrativa föreskrifter ansluter till AMA AF 07.
Förnyelse av vattenledning 1/ 25 AF ADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa föreskrifter ansluter till AMA AF 07. AFA ALLMÄN ORIENTERING AFA.1 Personuppgifter AFA.12 Beställare Trelleborgs kommun
Läs merVärdshuset, Klippan Tillbyggnad av Förskolan Totalentreprenad Administrativa Föreskrifter 2010-04-12
Värdshuset, Klippan Tillbyggnad av Förskolan Totalentreprenad Administrativa Föreskrifter 2010-04-12 1 (22) AF ADMINISTRATIVA FÖRESKRIFTER 3 AFA ALLMÄN ORIENTERING 3 AFA.1 Personuppgifter 3 AFA.2 Orientering
Läs merUTBYGGNAD AV FIBERNÄT
Månstadfiber Ekonomisk Förening Sida 1 av 10 Månstadfiber Ekonomisk förening UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER Månstadfiber Ekonomisk Förening Sida 2 av 10 För entreprenaden gäller Allmänna
Läs merENTREPRENADKONTRAKT (ABS 05)
ENTREPRENADKONTRAKT (ABS 05) Detta formulär jämte bilagor avseende ändringar och tilläggsarbeten är avsett att användas vid uppförande och tillbyggnad av en- eller tvåbostadshus, inklusive fritidshus som
Läs merAB PiteBo och Piteå Näringsfastigheter AB (PnF)
Administrativa föreskrifter 1 (12) AB PiteBo och Piteå Näringsfastigheter AB (PnF) Administrativa föreskrifter för årsavtal gällande ventilations-arbeten. Avtalet avser perioden 2014-02-01 2017-01-31 med
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Finnekumla fiber Ekonomisk Förening 1 av 8 Finnekumla fiber Ekonomisk förening Org.nr: 769626-1358 UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER För entreprenaden gäller Allmänna Bestämmelser för byggnads-,
Läs merADMINISTRATIVA FÖRESKRIFTER
HANDLING 06.1 ADMINISTRATIVA FÖRESKRIFTER avseende totalentreprenad för fasad- och takrenovering av flerbostadshus, Kv Gläntan 9, Gläntstigen 6, Säffle Kommun Dessa Administrativa Föreskrifter ansluter
Läs merENTREPRENADKONTRAKT (ABS09)
Sida 1(5) ENTREPRENADKONTRAKT (ABS09) För- och efternamn Personnummer För- och efternamn Personnummer E-post Entreprenör Företagsnamn Organisationsnummer person E-post Innehar F-skattsedel Övriga Av beställaren
Läs merAdministrativa föreskrifter
namn 1 (11) Administrativa föreskrifter HEMMET 1, OMBYGGNAD, VENTILATION BLOMSTERVÄGENS DEMENSCENTRUM, GISLAVED namn 2 (11) Dessa Administrativa föreskrifter ansluter till AF AMA 12. AF AFA AFA.11 AFA.12
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD RÖRINSTALLATION STUGBYN UTÖ
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD RÖRINSTALLATION STUGBYN UTÖ 2013-08-20 Skärgårdsstiftelsen i Stockholms Län INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid
Läs merENTREPRENADKONTRAKT (ABS 09)
ENTREPRENADKONTRAKT (ABS 09) Detta formulär jämte bilagor avseende ändringar och tilläggsarbeten är avsett att användas vid uppförande och tillbyggnad av en- eller tvåbostadshus, inklusive fritidshus som
Läs merAtt beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn
Att beställa byggnadsarbeten Kursledare Peder Halling Per Lilliehorn Peder.halling@bostadsratterna.se per.lilliehorn@bostadsratterna.se Kursinnehåll De olika stegen i projektet Planering och förberedelser
Läs merAvtal. Avtalslagen. Var är leveransen specificerad? Ritningar Beskrivningar Hus AMA (Anläggnings AMA) Produktens utformning
Entreprenadupphandling Avtal Avtalslagen AB 04 Utförandeentreprenad ABT06 Totalentreprenad AF AMA 98 Administrativa föreskrifter AB04-U Underentreprenader ABM 92 Materialleveranser 6 Vad skall vi leverera
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER Grövelsjön 2014-02-25 AF-beskrivning 2014-02-25 sida 1 av 11 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader
Läs merStällningsbyggnad i samband med restaurering av Eksjöhovgårds slottsruin
Sidantal 20 Administrativa Föreskrifter slottsruin Upprättad Länsstyrelsen i Jönköpings län Handläggare: Tomas Areslätt Innehållsförteckning AF Administrativa Föreskrifter 3 AFA Allmän Orientering 3 AFB
Läs mer
