FÖRBÄTTRINGSFÖRSLAG AV VPP ett verktyg för planering och kommunikation mellan platsledning och yrkesarbetare
|
|
- Astrid Bengtsson
- för 6 år sedan
- Visningar:
Transkript
1 FÖRBÄTTRINGSFÖRSLAG AV VPP ett verktyg för planering och kommunikation mellan platsledning och yrkesarbetare A proposal of improvement of VPP - a tool for planning and communication in construction sites Ebba Sjöström Anton Winström EXAMENSARBETE 2018 Byggnadsteknik
2 Detta examensarbete är utfört vid Tekniska Högskolan i Jönköping inom Byggnadsteknik. Författarna svarar själva för framförda åsikter, slutsatser och resultat. Examinator: Martin Lennartsson Handledare: Omfattning: Henrik Linderoth 15 hp Datum:
3 Abstract Abstract Purpose: Visual tools can help reduce the human errors that occur in the workplace and create a shorter information time. The information is obtained significantly faster and more accurately by visualizing the information channel where photos, schedules, posters, graphics and color coding are visual tools that are used. To make their workplaces more effective, a construction company has developed a visual tool named Visual Planning Production (VPP). VPP aims to visualize the project and its workflows with various kinds of boards for easier communication between the management and workers. The aim of this study is to investigate how planning and communication between management and craftsmen in production can be improved with the support of VPP. Three questions has been created: 1. What is the main purpose of using VPP? 2. How does the daily planning and communication work today? 3. How can VPP be improved to become a more useful tool to apply for the site management in production? Method: Three methods were selected to answer the three questions. Qualitative interviews with site management and craftsmen leader, document analysis and observations on projects. Findings: Planning and communication between site management and craftsmen can be improved with the help of VPP. This only applies if the site management is given the education they need to use the tool properly. It is also important that the site management can adapt the tool to its project needs. VPP will then provide the transparency and foresight that the project needs to work. Implications: The tool with its boards and meetings currently has potential of improvement. Three examples of difficulties with the tool is: There is no information and education for the site management The new way of working is not seen as more positive than the current one There isn t space enough in the rooms to hang the boards The findings from the analysis tells us what about the tool that can be improved. Some of these points are: A more thorough education for the site management and accessible information A thorough explanation of the use of the tool and its benefits To be able to customize equipment and meetings as needed in the projects Limitations: The theoretical framework could include concepts like Lean, where VPP has its roots. A general verging of reality is not applicable to this report as the report only concerns two projects in the same geographical area. Interviewers lacked some experience and knowledge about VPP, and this may reflect on a more general reality about the subject. Keywords: Visible planning, project management, construction, production, communication, leadership, innovation i
4 Sammanfattning Sammanfattning Syfte: Visuella verktyg kan hjälpa till att minska de mänskliga fel som sker på arbetsplatsen samt skapa en kortare informationstid. Informationen erhålls betydligt snabbare och mer korrekt genom att visualisera informationskanalen där foton, scheman, posters, grafiska bilder och färgkodning är fungerande visuella verktyg. Byggföretagen har, för att effektivisera sina arbetsplatser, tagit fram visuella verktyg, bland annat Visuell Planering Produktion (VPP). Målet med detta examensarbete är att undersöka hur planering och kommunikation mellan platsledning och yrkesarbetare ute i produktionen kan förbättras med stöttning av VPP. För att få svar på det har tre frågeställningar tagits fram: 1. Vad är det huvudsakliga syftet med användning av VPP? 2. Hur fungerar den dagliga planeringen och kommunikationen idag? 3. Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? Metod: Tre metoder är valda för att kunna svara på de tre frågeställningarna. Kvalitativa intervjuer med platschef, arbetsledare och lagbas, dokumentanalys och observationer i samband med intervjuer. Resultat: Planeringen och kommunikation mellan platsledning och yrkesarbetare kan förbättras med hjälp av VPP, dock endast om platsledningen får den utbildning de behöver för att använda verktyget på rätt sätt. Det är även viktigt att platsledningen får anpassa verktyget efter sina behov. Konsekvenser: Verktyget med sina tavlor och möten har i dagsläget förbättringspotential, tre brister med verktyget är: Det saknas information och utbildning till platsledningen på arbetsplatserna Det nya arbetssättet ses inte som mer positivt än det nuvarande Nuvarande utformning på bodarna innefattar platsbrist För att verktyget ska bli bättre finns det vissa punkter som är extra tydliga i resultatet där empirin och analysen ligger till grund för förbättringsförslaget. Förbättringen bör innehålla: Mer ingående utbildningar till platsledningen och mer lättillgänglig information En grundlig förklaring till verktygets användning och dess fördelar Varje projekt ska kunna anpassa VPP för det aktuella projektet Begränsningar: Det teoretiska ramverket kunde inkluderat begrepp som Lean, där VPP har sin grundtanke. Intervjurespondenterna saknade i viss mån erfarenhet och kunskap kring VPP och detta kan spegla en mer generell verklighet kring ämnet. Nyckelord: Visuell planering, kommunikation, ledarskap, VPP, platsledning ii
5 Ordlista Ordlista AL - Arbetsledare APD - Dispositionsplan för Arbetsplatsen LB Lagbas (Yrkesarbetarnas ledare) LM - Ledande Montör PC - Platschef PL Platsledning (Arbetsledare och Platschefer) UE - Underentreprenör VP - Visuell planering (projekteringsverktyg) VPP - Visuell planering produktion YA - Yrkesarbetare iii
6 Innehållsförteckning Innehållsförteckning 1 Inledning BAKGRUND PROBLEMBESKRIVNING MÅL OCH FRÅGESTÄLLNINGAR AVGRÄNSNINGAR DISPOSITION Metod och genomförande UNDERSÖKNINGSSTRATEGI KOPPLING MELLAN FRÅGESTÄLLNINGAR OCH METODER FÖR DATAINSAMLING Frågeställning 1: Vad är det huvudsakliga syftet med användningen av VPP? Frågeställning 2: Hur fungerar den dagliga planeringen och kommunikationen idag? Frågeställning 3: Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? LITTERATURSÖKNING VALDA METODER FÖR DATAINSAMLING Dokumentanalys Intervjuer Deltagande observationer ARBETSGÅNG TROVÄRDIGHET Teoretiskt ramverk KOPPLING MELLAN FRÅGESTÄLLNINGAR OCH TEORI LEDARSKAP OCH KOMMUNIKATION Ledarskap Kommunikation INNOVATIONSSPRIDNING SAMMANFATTNING AV VALDA TEORIER Empiri iv
7 Innehållsförteckning 4.1 VAD ÄR DET HUVUDSAKLIGA SYFTET MED ANVÄNDNING AV VPP? Beskrivning av VPP Uppbyggnaden av VPP HUR FUNGERAR DEN DAGLIGA PLANERING OCH KOMMUNIKATIONEN IDAG? Platschef Arbetsledare Lagbas HUR KAN VPP FÖRBÄTTRAS FÖR ATT BLI ETT MER ANVÄNDBART VERKTYG ATT TILLÄMPA FÖR PLATSLEDNINGEN I PRODUKTIONEN? Platschef Arbetsledare Lagbas OBSERVATIONER I SAMBAND MED INTERVJUER Platsbesök Platsbesök SAMMANFATTNING AV INSAMLAD EMPIRI Analys och resultat ANALYS VAD ÄR DET HUVUDSAKLIGA SYFTET MED ANVÄNDNINGEN AV VPP? HUR FUNGERAR DEN DAGLIGA PLANERINGEN OCH KOMMUNIKATIONEN IDAG? HUR KAN VPP FÖRBÄTTRAS FÖR ATT BLI ETT MER ANVÄNDBART VERKTYG ATT TILLÄMPA FÖR PLATSLEDNINGEN I PRODUKTIONEN? KOPPLING TILL MÅLET Diskussion och slutsatser RESULTATDISKUSSION METODDISKUSSION BEGRÄNSNINGAR SLUTSATSER OCH REKOMMENDATIONER FÖRSLAG TILL VIDARE FORSKNING Referenser Bilagor v
8 Inledning 1 Inledning Under det inledande kapitlet presenteras bakgrunden till problemet och ämnets problembeskrivning. Arbetets mål och frågeställningar redovisas också under denna rubrik samt arbetets avgränsningar. Slutligen presenteras en kort disposition av rapporten. 1.1 Bakgrund Enligt Brady (2014) har byggföretag svårt att motivera och inspirera sina arbetstagare till att utföra ett effektivare och säkrare jobb, delvis p.g.a. för få visuella verktyg. Även Industrifakta (2014) menar att det finns problem vad gäller hur informationen flödar i projekt. Via en studie, som Industrifakta (2014) gjort, kan det utläsas att det kan röra sig om skiftande information som ges till de inblandade, bristande underlag som kan leda till sena ändringar och missförstånd mellan de inblandade. 1.2 Problembeskrivning Med tanke på effektiviteten hos byggbranschen finns det förbättringspotential, där aktörerna är ansvariga för att förbättringen ska ske (Statskontoret, 2009). Enligt Statskontoret (2009) har antalet byggfel inte minskat. Rapporten "Sega gubbar?" (Statskontoret, 2009) menar att byggfelen hör ihop med entreprenören och byggherrens organisation och ledning. I jämförelse med andra branscher presterar inte byggsektorn som den ska, om man t.ex. tittar på produktiviteten och förändringarna som inte sker i den takt den borde göra (Löwstedt, 2017). Ledare och chefer inom byggbranschen är sällan rekryterade utifrån byggindustrin, utan de utvecklas inom samma industri och tankemönster (Löwstedt & Räisänen, 2014a). Detta leder till att utveckling av branschen vad gäller nya idéer, innovationer och arbetssätt uteblir (Löwstedt & Räisänen, 2014a). Enligt Wu, Zheng och Xie (2017) ses ledarskap som den viktigaste delen för att lyckas med innovationer inom organisationsstrategin. Ledarskap anses som den kritiska faktorn till användandet av nya innovationer inom byggbranschen. Som tidigare nämnts sker inte förändringar i byggbranschen tillräckligt snabbt, vilket leder till ett oproduktivt byggande (Löwstedt, 2017). En undersökning som Löwstedt och Räisänen (2014a) gjort beskriver att merparten av aktörerna inom byggbranschen är handlingskraftiga personer, bland annat platschefen (PC). PC är den som ansvarar för att planeringen fortgår och som löser de problem som uppkommer i projektet (Löwstedt, Raiden, Räisänen, & Sandberg, 2016). PC är unika och måldrivna i sitt arbetssätt (Löwstedt & Räisänen, 2014b). Styhre (2011) menar att erfarenheten är mer attraktiv än nya strategier. Löwstedt och Räisänen (2014b) förklarar att detta kan bidra till att nya innovationer och kunskap från andra branscher inte appliceras eller tas emot av PC. Rogers (2003) styrker branschens beteende genom förklaringen att människan inte är villig till förändring utan att först testa den och utvärdera resultatet. Eftersom PC sitter mellan organisationen och projektet kan PC anses vara en nyckelspelare för att projektet ska applicera nya metoder eller anses framgångsrika (Löwstedt, 2017). Brady (2004) menar att de visuella verktygen kan hjälpa till att skapa en kortare informationstid. De visuella verktygen bygger på att människan tar in information visuellt via ögonen. Barry (2004) styrker att informationen erhålls betydligt snabbare och mer korrekt genom att visualisera informationskanalen, ögat är en direkt 6
9 Inledning förlängning av nervsystemet. Parry och Turner (2006) menar att exempelvis foton, posters, grafiska bilder och färgkodning är fungerande visuella verktyg. Enligt Wu (2010) finns det inga begränsningar för användningen av visuella kommunikationssystem, de hjälper individen att utför arbetsuppgifterna på ett smidigare sätt, med hänsyn till bland annat kvalitet och effektivitet. Inom den svenska byggbranschen har det tagits fram olika verktyg för att öka produktivitet och utveckla branschen (KPMG, 2017). Byggföretagen i Sverige har tagit fram visuella verktyg bl.a. Visuell Planering Produktion (VPP). VPP går ut på att visualisera projektet och dess arbetsgångar med olika tavlor för en lättare kommunikation mellan platsledning (PL) och yrkesarbetare (YA). 1.3 Mål och frågeställningar Målet med detta examensarbete är att undersöka hur planering och kommunikation mellan platsledning och yrkesarbetare ute i produktionen kan förbättras med stöttning av VPP. Tre frågeställningar har tagits fram för att uppfylla målet med arbetet: 1. Vad är det huvudsakliga syftet med användning av VPP? 2. Hur fungerar den dagliga planeringen och kommunikationen idag? 3. Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? 1.4 Avgränsningar Intervjuer med PL och YA sker endast med individer vid Peab Jönköping. Underentreprenörer (UE) kommer inte behandlas i detta arbete. De projekt som studeras befinner sig i olika skeden av produktionen vilket ger detta arbete begränsningar vad gäller jämförelse mellan de olika projekten. Det är endast VPP som granskas och inte Visuell Planering (VP) under projekteringen. Implementering av VPP sker ej i arbetet. Arbetet behandlar inte begrepp som "Lean Production" eller "Lean Construction". Effekter som påverkar, positivt som negativt, ekonomin, arbetsmiljö eller miljö behandlas inte i arbetet. 1.5 Disposition I kapitel två presenteras de metoder som valts baserade på reliabilitet och validitet för det aktuella ämnet. Kapitel tre innefattar den teori som kommer kopplas mot insamlad empiri. Under kapitel fyra presenteras intervjuerna, observationerna och den dokumentanalys som ligger till grund för att besvara frågorna. Resultatet av denna studie presenteras och analyseras under kapitel fem. Avslutningsvis kommer en diskussion och slutsats att redogöras under kapitel sex. 7
10 Metod och genomförande 2 Metod och genomförande I denna del av rapporten redovisas arbetets undersökningsstrategi och de metoder för datainsamling som valts. En koppling mellan metodvalen och frågeställningarna för rapporten presenteras även i ett delkapitel samt trovärdigheten för valda metoder. 2.1 Undersökningsstrategi För att uppnå målet kan arbetet använda olika typer av metoder. Detta arbete applicerar en kvalitativ ansats då människors syn och åsikter ligger till grund för resultatet. I början av arbetet hade författarna tankar om att utföra aktionsforskning för att få ut ett resultat som besvarar frågorna. Efter samtal med personer från ingående projekt uppkom uppgifter om att de inte har den förkunskap som skulle krävas för att kunna genomföra aktionsforskning. Tiden var även en kritisk faktor till val av metod eftersom arbetet har en begränsad tidslinje. Metodvalet föll på att den enskilda individens åsikter och agerande är av stor vikt för resultatet av denna undersökning. Detta betyder att projektet stöds av kvalitativa metoder enligt Nationalencyklopedin (u.å). Utöver intervjuer kommer observationer och dokumentanalys genomföras. 2.2 Koppling mellan frågeställningar och metoder för datainsamling Frågeställningarna kan studeras som olika faser som denna rapport hanterar. I figur 2.1 kan kopplingen mellan de tre frågeställningar och metoderna utläsas. Vad är det huvudsakliga syftet med användningen av VPP? Intervjuer Hur fungerar den dagliga planeringen och kommunikationen idag? Dokumentanalys Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? Deltagande observationer Figur 2.1 Koppling mellan de tre frågeställningarna och vilka metoder som används för att besvara dem Frågeställning 1: Vad är det huvudsakliga syftet med användningen av VPP? Inledningsvis skedde en analys av Peabs interna dokument för att få en förståelse för varför VPP skapats och bör användas. Intervju med projektledaren för VPP genomfördes för att förstå varför verktyget har skapats och hur implementeringen bör ske. 8
11 Metod och genomförande Frågeställning 2: Hur fungerar den dagliga planeringen och kommunikationen idag? Denna frågeställning besvaras genom nio intervjuer som genomfördes på två projekt i Jönköping. Frågeställningen besvaras även med hjälp av deltagande observationer vid projekten Frågeställning 3: Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? För att besvara denna frågeställning intervjuas projektmedlemmarna. Dessa intervjuer ligger till grund för de förändringar och förbättringar som kan göras vad gäller VPP. För att besvara frågan skedde även observationer och analys av Peabs interna dokument. 2.3 Litteratursökning Litteraturstudien som gjorts i denna rapport genomfördes till det teoretiska ramverket och som stöd till författarna. Det är via litteratursökningen som idéer och ansatser för arbetet grundas (Blomkvist & Hallin, 2015). Genom att författarna valde att studera litteratur, kring ämnet och mer där till, inbringades en djupare förståelse kring verkligheten och människan. Sökningarna genomfördes bland tryckta och elektroniska källor. Till de elektroniska källorna användes mestadels engelska sökord för att få en större spridning på sökningarna. De sökord som användes var bland annat: Project management Leadership Construction Construction management Construction site Visual planning 2.4 Valda metoder för datainsamling Studien genomfördes genom en kvalitativ metod eftersom den sociala praktiken studerades och analyserades ute på företaget (Nationalencyklopedin, u.å). Empirin för arbetet består av dokumentanalys, intervjuer med PL och lagbas (LB) samt observationer som gjorts under platsbesöken Dokumentanalys För att bl.a. förklara VPP och dess uppbyggnad skedde en dokumentanalys på interna dokument från Peab. Det var bl.a. foton, handböcker samt virtuella produkter som studerades genom dokumentanalysen (Blomkvist & Hallin, 2015). Denna del är till stor hjälp för att besvara samtliga frågeställningar i rapporten Intervjuer Då den enskilda individen besitter kunskap kring de valda frågeställningarna valdes semistrukturerade intervjuer som huvudmetod. De intervjuer som genomförts är kvalitativa och baseras på De 10 bildreglerna, se tabell 2.1. En kvalitativ intervju består av intervjufrågor som ger den svarande en chans att besvara frågorna med sina egna ord. Syftet med denna typ av intervjumetod är att hitta och urskilja individens uppfattning om VPP och dess förbättringspotential (Patel & Davidsson, 2011). Med hjälp av intervjuerna genereras ett resultat som speglar verkligheten. 9
12 Metod och genomförande Tabell 2.1. De 10 Bildreglerna ur Intervjuteknik (Häger, 2007). 1 Var överens om premisserna för frågan. 2 Tvätta bort laddade ord. 3 Lägg undan skjutjärnen. 4 Håll fast vid huvudfrågan. 5 Koppla frågan till någon annan. 6 Tramsa inte. 7 Tvätta bort slask från frågorna. 8 Akta dig för motfrågor. 9 Läs på. 10 Säg att du inte förstår och be om en förklaring Deltagande observationer Observationerna skedde för att observera aktiviteterna som utförs av individerna på platsen (Bryman, 1989). Observationerna gav även en indikation över trovärdigheten och acceptansen för nya innovationer hos PL (Fangen, 2005). Syftet med observationerna var att kunna stärka validiteten för intervjuerna. 2.5 Arbetsgång Till en början studerades forskning som gjorts på ämnet och interna dokument vid entreprenadföretaget. De interna dokumenten innehöll texter, handböcker och andra hjälpmedel. Dessa dokument hjälpte författarna att konstruera intervjufrågor samt att besvara den första frågeställningen. Den systematiska genomgången av de interna dokumenten genererade i en större förståelse kring hur systemet planerats och används. Möten med specialister inom området genomfördes och dessa gav ytterligare förståelse och infallsvinklar. Mötena med specialisterna spelades inte in eftersom de inte skulle ligga till grund för resultatet i undersökningen utan endast agera som en guide inom ämnet. När tillräcklig kunskap inhämtats valde författarna att sammanställa ett antal intervjufrågor som besvarar frågeställning två och tre, se bilaga 1. Frågeställningarna konstruerades olika för PL och LB. Till PL togs elva frågor fram för att besvara hur planering och kommunikation fungerar i dagsläget och sju frågor som rörde VPP och dess användning. Fem frågor om planering och kommunikation konstruerades till LB att svara på, samt fyra frågor om VPP. Intervjufrågorna konstruerades som kvalitativa frågor för intervjupersonerna att svara fritt på. Intervjuerna skedde ute på arbetsplatsen med totalt tre PC, tre arbetsledare (AL) och två LB. Även två samtal genomfördes via telefon, där en AL som arbetat med VPP 10
13 Metod och genomförande responderade och projektledaren som var delaktig i VPP:s uppkomst, se tabell 4.1. Dessa samtal innefattade inte samma frågor som för övriga respondenter. På projekten som besöktes kunde åtta intervjuer genomföras. På det första projektet intervjuades en PC, två AL och en LB. Det andra projektet gav intervjuer med två PC, en AL samt en LB. Intervjupersonerna godkände först att samtalet spelades in, med hjälp av en smartphone. Innan intervjun började presenterades upplägget för intervjun samt frågeställningarna. Intervjuerna varierade i längd, allt från cirka tolv till fyrtio minuter. De genomfördes genom att de intervjuade svarade på de frågor som ställdes, vid enstaka tillfällen valde intervjuaren gå in med en följdfråga för att förtydliga svaret eller åsikten. Generellt kom ingen följdfråga, detta för att respondenten svarat tydligt och dels för att inte färga respondenten inför resterande intervju. Efter intervjuerna gjordes observationer, som dokumenterades, utifrån fem punkter som presenteras i tabell 4.3. Intervjuerna transkriberades sedan för att lättare kunna användas som empiri. Alla intervjuer skickades sedan ut till vederbörande för korrekturläsning. Genom korrekturen kunde eventuella missförstånd strykas och respondent har fått chans att få kommentera och utveckla sina svar igen. Slutligen analyserades empirin gentemot det teoretiska ramverket och därefter skedde en diskussion kring bl.a. tillvägagångssättet och trovärdigheten för arbetet. 2.6 Trovärdighet Studien använder tre olika metoder: dokumentanalys, intervjuer och observationer. Trianguleringen av metoderna ger arbetet ökad validiteten och reliabiliteten. Intervjuerna får en hög validitet genom att det som ska mätas i hög grad mäts (Ejvegård, 2009). Intervjuaren och respondenten är med och skapar ett samtal i en kvalitativ intervju (Patel & Davidsson, 2011). De intervjuer som genomfördes bygger på "De 10 Bildreglerna", se tabell 2.1, baserade på Häger (2007). Då intervjuerna struktureras efter dessa regler ökar validiteten av resultatet. Trovärdigheten stärks genom att de transkriberade intervjuerna skickas till respektive respondent för korrekturläsning men även genom att det är fyra olika yrkesgrupper som intervjuas. Datainsamlingen i form av dokumentanalys studerades källkritiskt. Äkthetskrav, oberoendekrav, färskhetskrav samt samtidighetskrav låg till grund för insamlingen av data vilket ger stark validitet i empirin och resultatet (Ejvegård, 2009). Eftersom författarna är pålästa inom området leder det till att validiteten styrks för intervjuerna eftersom relevant kontext kan ligga i fokus. De deltagande observationerna utfördes på de två aktuella projekten. Observationerna styrker respondenternas pålitlighet och ger ett trovärdigt resultat. Reliabiliteten är svag när det kommer till observationer för att det är svårt att mäta samma händelse flera gånger. Observatörer ser även saker från olika perspektiv, därför är reliabiliteten svår att mäta (Fangen, 2005). Validiteten på observationerna är dock högre eftersom de mäter det som ska mätas (Fangen, 2005). 11
14 Teoretiskt ramverk 3 Teoretiskt ramverk Från problembeskrivningen kan det utläsas att ett starkt ledarskap och kommunikationen i ett projekt är faktorer som spelar stor roll. Det starka ledarskapet blir ännu starkare genom att en bra och tydlig kommunikation med övriga medlemmar i projektet fungerar. För att kunna hjälpa PL med ledarskapet och kommunikationen kan verktyget VPP användas i projektet. Eftersom byggbranschen är en bransch som förändras långsamt kommer förmågan att anta nya innovationer vara avgörande för om VPP kommer antas eller ej. 3.1 Koppling mellan frågeställningar och teori Frågeställning ett besvaras genom att studera kommunikation inom projekt för att få en bild på hur planering och kommunikation bör fungera. Ledarskap studeras för att koppla till frågeställning två som även inkluderar kommunikation. Frågeställning tre besvaras med hjälp av innovationsspridning och kommunikation i projekt. En schematisk bild över kopplingen mellan frågeställningarna och teorier kan läsas i figur 3.1. Figur 3.1 Koppling mellan de tre frågeställningarna och arbetets valda teorier. Vad är det huvudsakliga syftet med användningen av VPP? Kommunikation Hur fungerar den dagliga planeringen och kommunikationen idag? Ledarskap Innovationsspridning Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? 3.2 Ledarskap och kommunikation En PC bör kunna anpassa sitt sätt att leda utifrån situationen de befinner sig i, förstå relationen mellan sig själv och de övriga i projektet samt hur individerna naturligt kliver in i olika roller (Hallin & Karrbom Gustavsson, 2012). Kommunikation är en viktig del i ledarskapet, både informell och formell kommunikation mellan deltagarna i projektet (Hallin & Karrbom Gustavsson, 2012) Ledarskap Det är bevisat att arbeta och lösa problem tillsammans är till stor fördel i projekt. Att våga visa sina svagheter, visa respekt och ödmjukhet mot varandra är viktiga faktorer i ett projekt (Backström, Döös, & Wilhelmson, 2013). Hallin och Karrbom Gustavsson (2012) beskriver att ju mer kännedom ledaren har om sina medarbetare desto bättre förutsättningar för ett lyckat projekt. 12
15 Teoretiskt ramverk Deltagande ledarskap leder till att övriga medlemmar deltar med egna idéer och erfarenheter vilket har bevisats vara ett effektivt verktyg för framgångsrika byggprojekt (Hallin & Karrbom Gustavsson 2012; Larsson & Vinberg, 2010; Wu et al., 2017). Ledare som applicerar arbetslagets åsikter och erfarenheter kan applicera ny information och nya tankar i processen vilket leder till ett effektivt ledarskap (Larsson & Mikaelsson, 2017). Att involvera yrkesarbetarna i planerings- och beslutsprocessen gör att de tar ett större ansvar för hela processen (Deming, 1986). I dagsläget anses den deltagande ledarstilen vara för tidskrävande för den hårt tidspressade byggbranschen och det leder till att det mer traditionella arbetssättet kommer tillbaka (Wu et al., 2017). Samosudova (2017) menar att byggbranschens ledare borde utbildas i ledarskap och hur handlingen tas emot av omgivningen Kommunikation Enligt Hallin och Karrbom Gustavsson (2012) är kommunikation en viktig del i projekt där planerad, formell och digital kommunikation spelar stor roll för projektet. Att lyssna effektivt och aktivt är en viktig faktor till god kommunikation (Bennett & Ho, 2014). Med god kommunikation kan missuppfattningar och konflikter till största mån undvikas, eller åtminstone tonas ned. För att få till en bra kommunikation krävs det att alla lyssnar och tar till sig informationen som ges, från både PL och YA (Hallin & Karrbom Gustavsson, 2012). Brady (2014) skriver att kommunikationsproblem är vanligt i de äldre planerings- och kommunikationsstrategierna som används i produktionen. För att lättare lyckas med kommunikationen och förståelsen i ett projekt går det att använda olika visuella verktyg, som illustrationer och tabeller i samband med en god muntlig kommunikation (Barry, 2004; Hallin & Karrbom Gustavsson, 2012; Brady, 2014). Genom att planera och kommunicera med hjälp av visuella verktyg ökar förståelsen, transparensen och deltagandet i processen avsevärt menar Deming (1986), Brady (2014) samt Parry och Turner (2006). Transparens leder till att problem går att hitta samt att kommunikationen mellan de olika aktörerna i processen förbättras (Brady, 2014). Det är PC som avgör vem som ska göra vad på arbetsplatsen, baserat på YA:s färdigheter och kunskaper (Hallin & Karrbom Gustavsson, 2012). Enligt Bennett och Ho (2014) är kommunikation ett samspel mellan avsändare och mottagare där det finns vissa färdigheter och krav som bidrar till en god kommunikation. Avsändaren bör se till att informationen är tydlig, fullständig och att mottagaren förstår informationen. Mottagaren har i sin tur en skyldighet att se till att informationen tagits emot korrekt och att den är förstådd (Bennett & Ho, 2014). 3.3 Innovationsspridning Innovation handlar om en idé som för en individ är en nyhet, vare sig den är gammal eller ny för andra. Innovationen kan vara känd sedan tidigare men individen har då ingen specifik åsikt om den. Kännedom, övertygelse och valet att anpassa sig beskriver en innovations nyhetsvärde (Rogers, 2003). En ny idé kan tas emot på olika sätt av olika individer, vissa väljer att anpassa sig på en gång medan andra är mer avvaktande. Innovationens fördelar och dess möjlighet att anpassa sig till situationen påverkar hur snabbt innovationen kan införas. En innovation kan ses som positiv eller negativ för olika individer, beroende på i vilken situation de befinner sig i (Rogers, 2003). Det finns fem delar i innovationens egenskap för att bli adopterad enligt Rogers (2003). Rogers (2003) menar på att alla mer eller mindre går igenom dessa steg vid adoptionen. 13
16 Teoretiskt ramverk 1. Det ska föreligga en relativ fördel med det nya arbetssättet, det ska frambringa något som är bättre än föregångaren. 2. Det ska även vara kompatibelt med det nuvarande arbetssättet, kunskapen som redan finns ska fortfarande vara aktuell. 3. Hur komplext det nya anses vara gentemot det gamla spelar stor roll för innovationen. 4. Har arbetssättet någon prövbarhet innan adoption ökar chanserna för antagande av innovationen. 5. Finns det observerbarhet från andra projekt som applicerat innovationen kan den snabbare accepteras av mottagaren. För att innovationer ska kunna accepteras och utvecklas krävs en deltagande ledarstil (Wu et al., 2017). Enligt Deming (1986) kan en förändring av arbetssättet eller tillvägagångssättet inte ske med endast ny teknik, utan människan måste kunna hantera och acceptera förändringen, med hjälp av bl.a. god kommunikation. Rogers (2003) beskriver att en innovation måste accepteras av organisationen innan individen kan acceptera den. Rogers (2003) säger att innovationen ska kommuniceras i ett tidigt skede av förändringsprocessen. Deming (1986) skriver att frasen "alla gör sitt bästa" inte fungerar vid förändringar. Ledningen måste se till att alla vet varför de ska göra förändringen, genom en bra kommunikation kan detta problem minimeras. När alla förstått varför förändringen sker kommer YA göra förändringen utifrån bästa förmåga av den kunskap och information som tillhandahållits menar Deming (1986) samt Hallin och Karrbom Gustavsson (2012). Genom att tidigarelägga medvetenheten och kommunikationen kring förändringen kommer YA kunna motiveras och reagera över förändringen samt kunna bidra till att effektivisera förändringen än mer (Rogers, 2003). 3.4 Sammanfattning av valda teorier Deltagande ledarskap är en viktig del för att ett projekt ska bli framgångsrikt. Genom att alla berörda i projektet är med vid beslut och planering kan en effektivare produktion uppnås. Det är främst rollen som PC som är styrande vad gäller ledarskap i ett projekt. Eftersom PC deltar aktivt genom sin ledarstil leder det till att medarbetarna i projektet blir mer engagerade och slutprodukten förbättras. Ett byggprojekt kräver en god kommunikation mellan berörda, eftersom alla medlemmar bidrar till projektets utveckling. Den visuella kommunikationen kan anses vara en utveckling av den traditionella metoden för kommunikation. Forskning visar att visualisering av kommunikationen leder till transparens i projektet. Genom transparens kommer planering och problem att lösas gemensamt mellan personerna i projektet, vilket leder till en utvecklad produkt. Ny teknik och kunskap kan tas i anspråk genom spridning av innovationer. Det är mottagarens acceptans av innovationen som genererar i ett resultat av innovationen. Då det är PC som bestämmer i projektet är det av stor vikt att denna accepterar innovationer för att kunna sprida dem vidare. Att kommunicera förändringar är en mycket viktig del i innovationsprocessen. 14
17 Empiri 4 Empiri Den empiri som samlats in under arbetets gång presenteras i detta kapitel. Först presenteras empiri som samlats in under dokumentanalysen och telefonsamtal med projektledaren. Sedan svaren från intervjuerna med PC, AL och LB. Därefter observationerna från de platsbesök som genomförts på de olika projekten. Intervjuerna har skett med projektledare, PC, AL och LB, se tabell 4.1. Tabell 4.1. Genomförda intervjuer, sorterade efter datum och befattning på projekten. Datum Företag Roll Typ Metod Plats Tid Peab Platschef Fysiskt möte Semistrukturerad Jönköping 22min 56s Peab Arbetsledare Fysiskt möte Semistrukturerad Jönköping 36min 18s Peab Arbetsledare Fysiskt möte Semistrukturerad Jönköping 12min 10s Peab Lagbas Fysiskt möte Semistrukturerad Jönköping 13min 24s Peab Platschef Fysiskt möte Semistrukturerad Jönköping 22min 18s Peab Platschef Fysiskt möte Semistrukturerad Jönköping 13min 53s Peab Arbetsledare Fysiskt möte Semistrukturerad Jönköping 18min 32s Peab Lagbas Fysiskt möte Semistrukturerad Jönköping 13min 25s Peab Arbetsledare Telefon Semistrukturerad Peab Projektledare Telefon Semistrukturerad 20min 15s 30min 27s 15
18 Empiri 4.1 Vad är det huvudsakliga syftet med användning av VPP? Under denna del kommer VPP att först beskrivas, sedan redovisas resultat från intervjun med den projektledare som var delaktig i framtagandet av VPP Beskrivning av VPP All information i denna underrubrik är hämtad från "VPP - Handbok Produktion" (Dalman, 2015). VPP är ett visuellt styrverktyg som används ute i produktionen på projekt inom Peab. Inom VPP ingår en del hjälpmedel som ska föra projektet framåt, bland annat: Tavlor Tabeller Mötesformer med tillhörande dagordningar Målbeskrivningar Mer ingående information om VPP finns att hitta i bilaga 2 där ett urval av hjälpmedel beskrivs mer grundligt. För att tillämpa VPP på bästa sätt finns det åtta grundprinciper, se tabell 4.2, att följa i de moment som redovisas i bilaga 2. Grundprinciperna ska ligga till grund för hur projektmedlemmarna dagligen ska tänka och agera i situationer som uppstår. Tabell 4.2 Åtta grundprinciper för bästa tillämpning av VPP enligt Dalman (2015). 1 Ha fokus på människan, lyft fram individen 2 Delaktighet ger engagemang och ansvarstagande 3 Sätt tydliga delmål 4 Lyft fram frågor och problem tidigt 5 Stäm av ofta 6 Ha effektiva möten 7 Repetera besked och beslut 8 Visualisera Uppbyggnaden av VPP Under 2005 kom en projektrapport där Peab redovisade ett nytt sätt att styra sina projekt på, där ett pilotprojekt genomförts inom produktionen (Dalman, 2005). I projektet hade olika visuella verktyg, i form av tavlor, utformats som ett hjälpmedel för PL. Syftet med projektet var att se om byggbranschen gick att förbättra och effektivisera med VP, där den då anpassats efter branschens behov. De studerade projekten blev inte mer tidseffektivt men det upplevdes som mer sansat att hinna med tidplanen samt att problem och störningar kunde identifieras tidigare. Efter pilotprojektet 2005 har Peab fortsatt sitt arbete för att framställa ett visuellt verktyg som kan användas inom 16
19 Empiri produktionen, VPP. VPP startade sedan som ett utvecklingsprojekt 2012 och har sedan dess utvecklats och förbättras varje år med ändringar och tillägg kontinuerligt. Enligt intervjun med Dalman berättar han att grundtanken med VPP härstammar från bilföretaget Toyotas arbetssätt. Detta arbetssätt kom sedan bli mer känt som Lean, eftersom denna rapport har avgränsats att inte behandla begreppet Lean hänvisas studier kring begreppet till annan litteratur. Dalman berättar att byggbranschen skulle industrialiseras och Lean ansågs vara en metod som fungerade bra. Det som främst var likvärdigt Lean är projekteringen i processen, då en ny produkt ska plockas fram. I och med appliceringen i projekteringen utvecklas VP. Genom att testa arbetssättet på olika projektgrupper växer VP och väl implementerat i projekteringen påbörjas arbetet med VPP. Med hjälp av VPP får medlemmarna i projektet en tydlig målbild för deras deltagande och beslutsvägarna kortas ner markant menar Dalman (2005). Dalman berättar under intervjun att VPP ska vara ett hjälpmedel för produktionen och anpassas utifrån varje enskilt projekt. Genom samarbete via möten och tavlor kan problem upptäckas och lösas snabbt (Dalman, 2005). Någon markant effektivisering av produktionen kan ännu inte ses, men användningen kunde däremot leda till mindre akuta problemlösningar (Dalman, 2005). Dalman förklarar i intervjun att själva VPP är enkelt att framställa, men att se användningen eller acceptera den nya arbetsmetoden är desto svårare. 4.2 Hur fungerar den dagliga planering och kommunikationen idag? Planering och kommunikation är en viktig del i den dagliga styrningen i ett byggprojekt. För att få en klarare bild i hur PL arbetar med detta har intervjuer genomförts. För att förstå och jämföra svaren delades svaren upp från intervjuerna i tre delar. En del där svar och tankar från PC redovisas, en med AL och en sista del där LB åsikter framförs Platschef PC på de projekt som denna rapport berör arbetade på liknande sätt. Alla PC börjar veckan med ett veckoplaneringsmöte på måndagen där PC, AL, LB och ledande montör (LM) för UE medverkar. På detta möte går PC igenom de kommande veckornas planering, med fokus på nästkommande veckan. Leveranser som ska ske diskuteras och alla problem tas upp på mötet. Det är PC som protokollför där en mall från Peab följs med en specificerad dagordning. Punkt för punkt diskuteras bland deltagarna. Protokollet renskrivs sedan av PC som även uppdaterar tidplanen därefter. Dessa två dokument skrivs sedan ut och läggs ut på borden i fikarummet för alla att ta del av. Inga formella morgonmöten genomfördes hos de PC som intervjuades. Här beskrev alla tre PC mötena som mer informella informationsmöten under raster eller innan arbetet startade på morgonen. Kommunikationen till yrkesarbetarna sker löpande i projekten och PC ansåg att det därför inte behövs några möten där alla ska medverka på morgonen. Problem, störningar och frågor tas upp på veckoplaneringsmöten hos alla PC då varje grupp finns representerad. Om det dyker upp ett akut problem under veckan tas det dock upp direkt med de som är berörda, men de mindre akuta ärendena får tas upp på veckoplaneringsmötet. 17
20 Empiri På projekten fanns det en Whiteboardtavla där varje arbetsdag representerade en ruta och som sträckte sig fyra veckor fram i tiden, se figur 4.1 samt figur 4.2. På denna tavla redovisas de viktigaste momenten, oftast kommande leveranser. Tavlan är placerad i fikarummet så att den kan uppfylla sin funktion som ett informationsverktyg till YA och UE. Figur 4.1. Planeringstavla i projekt ett, en Whiteboard används i dagsläget och den var placerade i fikarummet (Foto: Ebba Sjöström, 2018). Figur 4.2. Planeringstavla i projekt två, en Whiteboard används i dagsläget och var placerade i fikarummet (Foto: Ebba Sjöström, 2018). 18
21 Empiri Alla PC är nöjda med hur planeringen och kommunikationen fungerar i dagsläget i de projekt de är med i Arbetsledare Arbetsledarna redovisar samma svar när det gäller veckoplaneringsmöten. Gällande kommunikationen på arbetsplatsen menar de att, eftersom de är med i så pass små projekt med exempelvis femton YA och UE, går det bra att kommunicera med YA på raster. AL i ena projektet poängterar att kommunikationen mellan PL och YA fungerar bra eftersom de ofta är ute på bygget och pratar med alla samt att alla sitter och äter i samma fikarum. En av AL menar att leveranser kommuniceras genom Whiteboardtavlan men även genom informella morgonmöten där AL eller PC snabbt går igenom vad som levereras under dagen för att undvika missförstånd. YA inkluderas i den dagliga planeringen genom veckomötena, men även genom muntliga dialoger under dagarna. Att alla är lättillgängliga vid problem eller frågor är en stor tillgång i den dagliga kommunikationen och planeringen enligt AL Lagbas Enligt LB på det första projektet är YA och speciellt LB medverkande i planeringen i ganska stor grad. LB får chans att säga sitt under veckoplaneringsmötena och frågor tas emot bra. Arbetsmoment planeras i samverkan mellan YA och PL. LB styrker även att kommunikationen sker löpande under dagarna eftersom alla inblandade finns nära till hands. 4.3 Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? När kommunikationen och planeringen har avhandlats fokuserade intervjuerna mer på VPP och dess användning. PC tankar och åsikter redovisas först sedan AL och sist LB. En generell dragning är att kunskapen om VPP är mindre än väntat Platschef Under denna frågeställning kunde endast två av de tre PC kommentera verktyget VPP och dess användbarhet i projektet, eftersom den tredje inte hade den förkunskap som krävdes. PC var eniga kring att det saknas information om hur verktyget ska användas. De var även eniga i att det är viktigt med det visuella i ett projekt för att kunna driva det framåt med hög kvalité. Vidare menar de att positiva effekter är att engagemanget stärks i gruppen. De är eniga om att en negativ aspekt kan vara den upplevda mängden möten som sker inom VPP. Att sitta i möten anses inte bidra till förbättring utan snarare till ökad stress. Vad som är den optimala kommunikations- och planeringsstrategin svarade PC olika. Den ena menade att engagemang från LM och YA är viktigt, fungerar engagemanget löser det många problem. Men andra syftade på engagemanget ska vara kort och effektivt. För att VPP ska kunna användas måste det vara enkelt och inte kräva tid, för då kommer ingen använda det. Fördelar och nackdelar med VPP ger skilda meningar, där den ena PC ser nyttan i en viss typ av tavlor och det är då tavlor som främst riktar sig mot YA. Som exempel nämns tavlan Frågor/Problem/Störningar, se bilaga 2. Den andra PC kände att möten kommer kunna bli ett problem, men även en tillgång. Det är främst vid morgonmötena 19
22 Empiri som fördelar och nackdelar kunde förutspås. Mötena kan leda till mer engagemang men även att LM och UE kan gå miste om information eftersom de inte alltid är på plats på morgonen. En PC upplevde att platsen för tavlorna var problematisk och ville använda verktyget på en mer digitaliserad basis, för att slippa pappersarbete innan och efter aktiviteterna Arbetsledare AL enades om att kunskapen för hur verktyget ska användas saknas, därför används inte verktyget. Majoriteten av AL kommenterade att de arbetar på ett liknande sätt men inte genom de tavlor och de tillvägagångssätt som finns. Storleken på projektet har betydelse för hur bra VPP kan appliceras och användas. Ett genomgående problem är platsbristen. Var tavlorna ska sitta är något samtliga AL nämnt som ett bekymmer eftersom bodarna har små förändringsmöjligheter. AL var inte enade kring vilken del som anses vara den mest användbara delen i VPP. Tavlor som tar upp problem eller händelser var viktiga för att fysiskt kunna se verkligheten i efterhand. De var inne på samma spår vad gäller den minst användbara delen, någon tyckte morgonmötena var meningslösa, en annan upplevde att Olyckor/Tillbudstavlan kändes överflödig Lagbas LB uppfattning av VPP är att det är ett bra verktyg, men troligtvis bättre i ett stort projekt där det är mer komplicerat med planering och kommunikation. Enligt LB krävs det inte på samma sätt i mindre projekt. En LB tror dock att det alltid finns en positiv vinning med VPP då planering är en grundläggande del i projekt. Det positiva som de bägge LB lyfter fram är att framförhållningen kan bli bättre om man använder sig av VPP och de tavlor som sträcker sig långt fram i tiden. Enligt LB på ena projektet får inte möten ta för mycket tid från det dagliga arbetet, det administrativa får inte ta överhanden. Mer koll på leveranser önskas av LB där det går att använda VPP:s tavlor. LB i det andra projektet vill också gärna se att fler tavlor används, för lättare planering och kommunikation. En kombination mellan muntlig och skriftlig/visuell kommunikation hade varit det optimala. 4.4 Observationer i samband med intervjuer Under denna rubrik redogörs de observationer som gjordes under platsbesöken. De platsbesök som gjordes var på de två projekt som intervjuerna utfördes på. Till hjälp för dessa observationer togs ett antal frågor fram som skulle besvaras genom observationen. En sammanställning av svaren presenteras i tabell
23 Empiri Tabell 4.3 Översiktlig bild över de observationer som utfördes i projekten. Fråga Projekt 1 Projekt 2 Har projektet utrustning för att kunna använda VPP? Har projektet annan utrustning än det som finns angivet i handboken? Är utrustningen uppdaterad och används den? Hur fungerar/sker kommunikationen berörande mindre ärenden som inte berör hela gruppen? Vilka är delaktiga i mötena på arbetsplatsen? Finns veckoplaneringsschema som inkluderar arbetsmomenten? Ej enligt handbok Ja, veckoplanering på whiteboard för kommande fyra veckor Ja Bra, ofta på stående fot eller på rasten. Samt veckomöten. PL, LB, LM Nej, endast veckoplanering Delvis enligt handboken, utrustningen används minimalt Ja, veckoplanering på whiteboard för kommande fyra veckor Ja, endast Whiteboard Bra, ofta på stående fot eller på rasten. Samt veckomöten. PL, LB, LM Nej, endast veckoplanering Platsbesök 1 På projekt ett fanns utrustning i form en Whiteboard, även arbetsplatsdispositionen (APD) med viktig information. Tavlorna var placerade i fikarummet för en enklare översikt eftersom det är där alla befinner sig under dagen. En större tidplan var utskriven och upphängd i fikarummet och på borden låg kopior från senaste veckomötet. Projektet hade ett mötesrum i anslutning till fikarummet. Inga tavlor var upphängda i mötesrummet, där veckomötena ägde rum, då fönster upptog majoriteten av väggarna Platsbesök 2 Platskontoret fanns på våning två i detta projekt. I fikarummet var en Whiteboard och APD-tavla placerad för att yrkesarbetarna lättare skulle se vad som pågick. Där var kommande leveranser ifyllda. En större tidplan fanns uppspikad på väggen och på borden fanns även ett par kopior från veckomöten. 4.5 Sammanfattning av insamlad empiri Kommunikationen och planeringen sker näst intill identiskt i projekten. Det upplevs från alla yrkesgrupper att kommunikationen fungerar bra i dagsläget. Genom veckomötena kan planering för kommande två veckor ske, även problem och störningar tas upp. Under rasterna tas frågor och problem upp om så krävs. Det är främst under rasterna som den gemensamma kommunikationen sker, formell som informell. Det är under rasterna som alla inkluderas och har chans till att delta och uttrycka sina åsikter. Som många intervjuer resulterat i är den optimala kommunikationen när alla får komma till tals. 21
24 Empiri Den allmänna åsikten om VPP är att information saknas och att ingen berörd har fått den utbildning de behöver för att kunna använda verktyget. Genom att informationen saknas har individerna svårt att se fördelarna med verktyget som tanken är att det ska generera. VPP ses som ett positivt verktyg av merparten, men svårt att hantera i mindre projekt. Större projekt anses vara mer passande till appliceringen. Vad gäller möten, som ingår i VPP, går åsikterna ihop om att de kan upplevas som tidsödande och onödiga eftersom kommunikationen fungerar bra som den gör i dagsläget. 22
25 Analys och resultat 5 Analys och resultat Den insamlade empirin analyseras under denna rubrik. Analysen kopplas till det teoretiska ramverket och besvarar de frågeställningar som framställts. 5.1 Analys En del av analysen för detta arbete presenteras i en tabell, se tabell 5.1, som illustrerar respondenternas svar på intervjufrågorna. Grön ruta betyder ja/genomförs, röd ruta visar på nej/genomförs ej. Vidare kommer varje frågeställning analyseras djupare genom egna rubriker. Tabell 5.1 Översiktlig analys som gjorts med grund i de genomförda intervjuerna. Grön ruta betyder ja/genomförs och röd ruta betyder nej/genomförs ej. Veckomöten Veckoplanering Inofficiella morgonmöten Respondent Platschef Arbetsledare Lagbas VPP involverade är Har kunskap kring VPP Har positiv inst. till VPP överlag Ser fördelar med nya arbetssätt 5.2 Vad är det huvudsakliga syftet med användningen av VPP? Den dokumentanalys som genomfördes i samband med att empirin samlades in koncentrerades till interna dokument på entreprenadföretaget. De interna dokumenten behandlar hur VPP fungerar i praktiken, där intervjun med Dalman gav likvärdiga svar. VPP har utvecklats under många år för att bli ett så bra verktyg som möjligt. VPP fokuserar på människan, där det är viktigt att lyfta fram individen. Delaktighet är även viktigt för att generera engagemang. Engagemang genererar framgångsrika byggprojekt där individerna får komma med egna idéer (Hallin & Karrbom Gustavsson, 2012; Larsson & Vinberg, 2010; Wu et al., 2017). VPP ska hjälpa till att se problem i ett 23
26 Analys och resultat tidigt skede i produktionen, något som även Brady (2014) anser är viktigt i ett byggprojekt. Att ha effektiva möten är en viktig del inom VPP där kommunikation är väsentligt ihop med de visuella tavlorna. Kommunikation med hjälp av visuella tavlor och muntlig kommunikation anses som en fördel för att lyckas med förståelsen (Barry, 2004; Hallin & Karrbom Gustavsson, 2012; Brady, 2014). Visualisering är den viktigaste delen i VPP, det ska hjälpa medlemmarna att se målet i projektet. Att se ett gemensamt mål är enligt Backström et al. (2013) viktigt för projektet. Dalman nämnde i intervjun att VPP ska vara ett hjälpmedel i produktionen och att visuella verktyg är hjälpmedel styrker även bl.a. Parry och Turner (2006). VPP ska hjälpa till att effektivisera arbetsplatsen, tanken är att man ska spara tid och samtidigt få en bättre slutprodukt. Om YA involveras i planeringen, vilket de görs inom VPP, kommer slutprodukten automatiskt bli bättre enligt Deming (1986). 5.3 Hur fungerar den dagliga planeringen och kommunikationen idag? Under intervjuerna som genomförts fanns det en och samma åsikt: den planering och kommunikation som sker i dagsläget fungerar bra. Att det uppfattas som bra i dagsläget kan bero på att personerna i fråga är bekväma med det nuvarande arbetssättet och att de inte upplever större störningar som är värda att nämna. Ett fåtal formella möten sker varje vecka där det är viktigt att alla får säga sitt och lägga fram sina synpunkter, enligt PC. Detta går i linje med det Bennet och Ho (2014) skriver om god kommunikation, som leder till minskat antal missuppfattningar. Formell kommunikation, som sker på veckomöten varje vecka, är en viktig faktor för att projektet ska fungera (Hallin & Karrbom Gustavsson, 2012). PC sammanställer AL:s, LB:s och UE:s åsikter efter veckoplaneringsmötet i protokollet och uppdaterar tidplanen därefter. Det leder till ett effektivt ledarskap enligt Larsson och Mikaelsson (2017). I dagsläget används olika tavlor för att kommunicera ut viktig information till alla berörda på arbetsplatsen. Detta för att alla medverkande ska ha koll på när viktiga händelser sker, exempelvis leveranser. Enligt AL, på det ena projektet, meddelas leveranserna även muntligt för att ingen ska missa den viktiga informationen. Detta styrks av teorin som säger att visuella verktyg fungerar bäst tillsammans med god muntlig kommunikation (Barry, 2004; Hallin & Karrbom Gustavsson, 2012; Brady, 2014). Brady (2014) menar att deltagandet och insikten ökar med hjälp av visuella verktyg. Detta är även något som PC och AL vittnar om, de uppfattar att viss kommunikation inte krävs på samma sätt eftersom YA kan läsa information som finns på tavlan. Protokollen och tidplanerna som skapas från veckoplaneringsmötet finns tillgängliga i pappersformat på fikaborden enligt PC och AL. Problem brukar oftast lösas under veckoplaneringsmötena enligt PC, AL och YA. Om det dyker upp akuta problem under veckan, som inte kan vänta till mötet på att bli lösta, tas det upp med dem som berörs av problemet. Att hitta problem och hantera dem för att ständigt förbättras är en viktig del i ledarskapet enligt Deming (1986). Vid problemlösning menar PC att YA får vara med att planera hur lösningen ska gå till. Det leder, enligt Deming (1986), till att YA tar på sig större ansvar för hela processen där lojaliteten i gruppen stärks. LB, på det ena projektet, menar även att YA och LB får vara med och planera arbetsmomenten vilket gör dem mer delaktiga i projektet. 24
27 Analys och resultat PL pekar på att det mesta av all kommunikation sker ute på arbetsplatsen eller i fikarummet på rasterna. Informationen är mer informell i deras ögon eftersom det inte sker under ett riktigt möte. De flesta menar på att fler möten än ett veckoplaneringsmöte inte är nödvändigt eftersom kommunikation mellan alla parter är lättillgänglig på andra sätt. Den informella kommunikationen är minst lika viktig som den formella, vilket styrker PL:s sätt att arbeta på (Hallin & Karrbom Gustavsson, 2012). 5.4 Hur kan VPP förbättras för att bli ett mer användbart verktyg att tillämpa för platsledningen i produktionen? Enligt Rogers (2003) tas innovationer emot på olika sätt av olika individer. Vissa kan anpassa sig snabbt, medan det för andra tar längre tid då de är mer avvaktande till innovationen. VPP kan vara en sådan innovation som är mottaglig för vissa PC men inte för andra. De PC som antagit innovationen har sett en förbättring av det nuvarande arbetssättet, i enigheten med Rogers (2003) fem steg för adoption av innovation. Tanken med det visuella verktyget VPP sågs som en positiv fördel för två av PC, de menar att engagemanget troligtvis kommer öka. De ser dock nackdelar med verktyget eftersom en stor del av VPP går ut på att möten genomförs med hjälp av de tavlor som finns, se bilaga 2. PC menar att möten inte alltid är den bästa vägen att gå, mötena upplevs som tidskrävande och bidrar till stress. Då PC och YA är handlingskraftiga personer anses det vara till mer nytta att arbeta fysiskt än att kommunicera och planera för framtiden. Rogers (2003) menar vidare att om innovationen har tillräckligt med fördelar bör den kunna införas snabbare. Detta kan vara en bidragande faktor till att VPP inte används i den utsträckning den borde i projekten eftersom PC, AL och LB anser att det finns en del nackdelar med verktyget jämfört med det nuvarande arbetssättet. PC och även AL upplever att de inte fått den information och grund som krävs när det kommer till VPP och att det därför blir svårt att använda sig av verktyget. Det ligger i linje med det Deming (1986) säger om att förändringen måste kunna hanteras av de som ska arbeta med den. Vidare säger Deming (1986) att ledningen måste berätta varför förändringen ska genomföras för att förändringen ska kunna ske. PC, AL och LB menar på att de inte har blivit övertygade om varför VPP skulle vara bättre än det arbetssätt de använder nu. Rogers (2003) menar att förändringen måste visa någon relativ fördel för att innovationen ska adopteras i produktionen. Verktyget kan, för personer som inte är pålästa, vara något komplext och svårt att förstå. Det kan vara en bidragande faktor till att VPP inte används inom produktionen, grad av komplexitet bidrar till hur innovationer tas emot (Rogers, 2003). För att förbättra VPP som verktyg inom produktionen går det att göra en analys på de för och nackdelar som PC, AL och LB lagt fram om VPP och även om hur deras optimala verktyg ser ut. En av PC menar att engagemanget från YA och LM är viktigt eftersom det blir lättare att lösa problem och att det då går att ta hjälp av Frågor/Problem/Störningstavlan som ingår i VPP. Den tavlan tyckte även AL var viktig eftersom det går att se problem tidigt. Transparensen som bildas med hjälp av tavlan är viktig i ett projekt enligt Parry och Turner (2006) där kommunikationen i processen förbättras (Brady, 2014). Den andra PC menade på att verktyget måste vara enkelt att förstå och inte kräva mycket tid. Tidsåtgången med VPP såg en av AL som negativ, det upplevs att uppdateringen av tavlorna kommer ta tid eftersom ändringar sker frekvent i ett projekt. Tiden var även något som LB såg som negativt, möten och administrativt arbete får inte ta tid från det dagliga arbetet. Det anses vara viktigare att göra synliga 25
28 Analys och resultat framsteg än planera för framsteg. Morgonmöten, som i dagsläget ingår i VPP, sågs både som en tillgång för projektet men även som en tidstjuv enligt PC. Morgonmötena kan leda till mer engagemang hos YA och LM, men även vara negativt om inte alla är på plats enligt PC. Mötena blir, på så vis, meningslösa om inte alla inblandade är på plats och kan ta del av informationen som ges. Det är viktigt att alla deltar för att VPP ska ge en positiv effekt till projektet. En negativ aspekt som PC, AL och LB nämner är platsbristen på arbetsplatsen. Tavlorna som VPP består av anses för klumpiga och stora för att få plats i de arbetsbodar som platskontoret består av. Att få plats med alla i t.ex. fikarummet eller mötesrummet är problematiskt eftersom det inte finns tillräckligt med plats på väggarna. Detta gör att användningen av VPP blir mer komplicerad eftersom syftet med att använda tavlorna vid varje möte försvinner. Enligt Rogers (2003) ska nya arbetssätt vara kompatibelt med det nuvarande arbetssättet. Då platsen inte finns i arbetsbodarna försvinner grundtanken med hela VPP, verktyget är inte kompatibelt med hur bodarna är utformade. Observationen som genomförts på projekten visar att platsbristen är ett faktum. Platsbristen är en stor bidragande faktor till att PC och AL är avvaktande till att använda VPP, vilket enligt Rogers (2003) är rimligt eftersom man måste se fördelar för att lättare ta emot en förändring. Om tavlorna placeras där de anställda inte befinner sig anses de meningslösa menar PC och AL, det är även något Deming (1986) och Brady (2014) diskuterar. LB och AL på alla projekt anser att VPP troligtvis skulle vara mer användbart på ett större projekt än deras aktuella, där cirka femton YA är inblandade, eftersom de större projekten kräver mer planering och kommunikation. AL och LB menade även att kommunikation i små projekt redan är lätt att hantera då alla personer som är inblandade finns tillgängliga. En LB ansåg dock att det alltid borde finnas en vinning i att använda sig av VPP eftersom planering är en grundläggande del i projekt. Den ena LB:s förslag på hur VPP kan förbättras är att ha en planering som sträcker sig längre fram i tiden, för att lättare ha koll på när alla moment ska starta. Genom att planera för framtiden kan fem minuters möte generera i tjugo minuters mindre arbetsbelastning i framtiden (Jacobsson, Linderoth, & Rowlinsson, 2017). Den andra LB ville att VPP skulle användas mer och inte förändras drastiskt, en kombination mellan visuell- och muntlig kommunikation hade varit det optimala. En PC ansåg att en förbättring kunde vara att digitalisera verktygen eftersom tavlorna i dagsläget inte får plats i arbetsbodarna. AL önskade att möteskraven inom VPP plockades bort, likaså ett antal tavlor då dessa ansågs överflödiga. Största nackdelen som hittades var informationsbristen från de som instiftat användningen av VPP. Att utbildningen av hur användningen ska gå till inte är tillräcklig som den är utformad just nu. Detta leder till att det första steget som Rogers (2003) listar inte uppfylls och på så vis kommer inte innovationen accepteras. Rogers (2003) beskriver sedan att det krävs tid och utbildning för att adoptera en innovation. 26
29 Analys och resultat Sammanfattningsvis går det att se att VPP kan förbättras för att bli ett mer användbart verktyg att tillämpa för PL i produktionen. Förbättringen listas nedan: 1. Administrativa arbetsuppgifter måste bort 2. Val av möten anpassas efter projektets behov 3. Förändring, förslagsvis digitalisering, av tavlorna för att minska platsbristen 4. Mer utbildning av användandet av VPP 5. Bättre information och förståelse om vad VPP kan ge för fördelar 5.5 Koppling till målet Målet med arbetet är att undersöka hur planering och kommunikation mellan platsledning och yrkesarbetare ute i produktionen kan förbättras med stöttning av VPP. Syftet med användningen av VPP är att få en bättre kommunikation mellan PL och YA och att det ska hjälpa till att engagera alla medarbetare. Detta för att få en bättre slutprodukt än om VPP inte hade använts som hjälpmedel. Att visualisera ett mål, för att få ett bättre projekt där alla är delaktiga är en av fördelarna. Med hjälp av VPP ska det även gå att se problem i ett tidigare skede, som ger transparens i projektet. Den dagliga planeringen och kommunikationen består av ett antal möten varje vecka, där PL, YA och LM får vara med och framföra sina åsikter kring planeringen på arbetsplatsen. Vissa visuella verktyg används på projekten, tavlorna överensstämmer dock inte med tavlorna inom VPP. Muntlig och visuell kommunikation kombineras för att lyckas med förståelsen hos alla på projekten. Problem löses oftast under veckoplaneringsmötena där PL, LB och LM medverkar men även ute i produktionen om det är ett akut problem. Det mesta av den kommunikation som sker på arbetsplatsen är informell eftersom den antingen sker ute i produktionen eller inne i fikarummet under en rast. PL och YA är nöjda med hur planeringen och kommunikationen sker i dagsläget. VPP är ett relativt nytt verktyg som inte fått fäste inom produktionen än, PL anser att informationen kring verktyget inte varit tillräcklig. På så sätt blir det svårt att tillämpa verktyget, PL har inte en grund att stå på. I det stora hela är PL ändå relativt positiva till VPP och hur det fungerar idag. Det som PL lyfter som extra positivt är Problem/Frågor/Störningar-tavlan som går att använda. Att ha morgonmöten tycker de flesta medverkade är överflödigt i små projekt, PL ansåg att kommunikationen fungerar bra ändå. Tavlornas placering på arbetsplatsen sågs som ett bekymmer, det påpekades att tavlorna inte skulle få plats p.g.a. bodarnas utformning. Digitalisering av VPP tycker en av PC borde ske, det blir troligtvis lättare att använda verktyget då även problemet med platsen försvinner. De flesta tror att VPP hade fungerat bättre i stora projekt där fler personer är involverade. VPP behöver inte tillämpas i samma utsträckning i små projekt där planering och kommunikation inte är lika krävande som i större projekt. Genom analys av empiri går det urskilja att VPP är ett verktyg som ska fungera som ett hjälpmedel i produktionen. Hjälpmedlet förbättrar kommunikation och planering för att därigenom effektivisera produktionen. Planeringen och kommunikationen med de tavlor som används idag är en del av vad VPP går ut på. Med hjälp av VPP kan det i vissa fall bli en förbättrad planering och kommunikation med hänsyn på tavlor och möten som ingår. Det går att se problem lättare än i dagsläget och mer engagemang kan skapas hos alla medverkande om de vet vad som sker på arbetsplatsen. Planeringen och 27
30 Analys och resultat kommunikationen mellan PL och YA kan förbättras med hjälp av VPP, men endast om PL får den utbildning de behöver i hur de ska använda verktyget. Det är även viktigt att PL får anpassa verktyget efter sina behov och plocka bort de delar de tycker är överflödiga och använda de delar de ser vinning i. VPP kommer då ge den transparens och framförhållning som projektet behöver för att fungera. 28
31 Diskussion och slutsatser 6 Diskussion och slutsatser I detta kapitel redovisas en resultatdiskussion. Metoderna för arbetet diskuteras även där författarna granskar valda metoder och utvärderar arbetet. Begränsningar för arbetet nämns även här samt slutsatser och rekommendationer baserade på resultatet. Slutligen presenteras förslag till vidare forskning. 6.1 Resultatdiskussion Resultatet för arbetet har tagits fram genom olika metodval där empiri samlats in och analyserats. Validiteten och reliabiliteten av resultatet är goda eftersom författarna följt de steg som nämns under kapitel 2.6. Då det som ska studeras faktiskt studeras stärks validiteten av resultatet. Resultatet av arbetet anses trovärdigt, bland annat då PC, AL, LB och projektledare inkluderades i studien. De hade även möjlighet att säkerställa sina svar, detta genom att transkriberingen skickades till intervjupersonerna för att ge dem en chans till att korrigera något om så önskades, detta skedde endast i en intervju. Empirin och det teoretiska ramverket stämmer i många fall överens med varandra vilket gör arbetet mer trovärdigt. De datainsamlingsmetoder som använts har i varje enskilt fall bidragit till att målet uppnåtts och att frågeställningarna fått sina svar. Reliabiliteten av resultatet är hög eftersom båda författarna var med under intervjutillfällena samt vid observationerna. Validiteten stärks genom att författarna genomfört en litteraturstudie inför intervjuerna och därigenom ställdes relevanta frågor. Resultatet från dokumentanalysen och litteraturstudien har även stark validitet då författarna kontrollerat äkthetskrav, oberoendekrav, samtidighetskrav och färskhetskrav. Färskhetskravet gick dock inte att tillämpa på alla referenser, de ansågs dock relevanta för projektet och kunde på så vis användas. Trovärdigheten på resultatet hade stärkts ytterligare om Rogers alla fem punkter om innovationer hade använts under insamlingen av empirin, eftersom fler slutsatser kring VPP hade kunnat dras i analysen. Resultatets trovärdighet hade stärkts ytterligare om arbetet täckt fler projekt än de två projekten i Jönköping. Frågeställningarna har utvecklats under arbetets gång. Frågeställning två och tre har sett liknande ut från arbetets start. Frågeställning ett har ändrats från en mer generell fråga om planering och kommunikation, till att fokusera mer på syftet med VPP. Detta för att få en djupare förståelse för verktyget. Frågeställningarna är i dagsläget utformade så att de gemensamt svarar på målet för arbetet. Målet har varit detsamma under hela arbetet. VPP är ett verktyg som i dagsläget endast används hos Peab, men det finns liknande verktyg hos andra företag. Detta leder till att fler företag än Peab kan använda sig av resultatet för att förbättra sina produktionsprocesser. Om fler verktyg från andra företag undersökts hade ett pålitligare förbättringsförslag erhållits. 6.2 Metoddiskussion Intervjuerna som genomfördes på projekten ledde till svar på hur PL arbetar och hur de ser på VPP. Intervjuerna i sig genomfördes genom att låta respondenten tala fritt kring de frågor som ställdes. Om fler följdfrågor hade ställts, hade mer information kunnat samlas in och tydligare förbättringsmöjligheter presenteras. Dock anses det att de 10 bildreglerna följdes genom att inte ställa följdfrågorna, för att minimera risken till att 29
32 Diskussion och slutsatser leda de intervjuade åt något håll. Intervjuerna skedde i vissa fall med personer som inte hade någon form av kunskap om VPP och de kunde därför endast svara på hur arbetet ser ut idag. För att få djupare svar i hur VPP kan förbättras hade det varit fördelaktigt att intervjua personer med mer erfarenhet av VPP än vad som skedde i detta arbete. Observationen fokuserade främst på hur den visuella kommunikationen såg ut och inte hur den fungerade. Om författarna hade haft möjlighet att ha varit med på ett möte hade en större förståelse kring hur kommunikationen fungerade uppnåtts, men det som observerades styrker respondenternas åsikter. Litteraturstudien hade kunnat genomföras på ett mer strukturerat sätt, sökningarna skulle ha antecknats under arbetets gång. Dock har författarna valt att studera referenslistor på avhandlingar och rapporter som hittats, för att hitta nya källor och infallsvinklar. En hel del böcker har använts för att få fram data till det teoretiska ramverket. Även om böckerna är relevanta, kan ny forskning ha förbisetts eftersom böckerna publicerats för mer än fem år sedan. Dokumentanalysen gjordes på interna dokument som fanns tillgängliga. Eftersom det var svårt att få tag på ytterligare dokument från företaget kan viktiga dokument gått förlorade. De metoder som valts för att utföra undersökningen har varit genomtänkta. Utan litteraturstudien hade rapporten möjligtvis inte blivit lika djup, då ingen bakgrundsinformation funnits. Intervjuerna krävdes för att få reda på hur produktionsledningen jobbar i dagsläget och vad de ser för förbättring inom VPP. Utan dokumentanalysen hade inte frågeställning ett kunnat besvaras eftersom ingen information funnits om VPP och hur arbetssättet fungerar. Observationerna hjälpte till att stärka respondenternas svar och gav en klarare bild över hur de arbetar idag. Förbättring av arbetet innebär saker som författarna borde tänkt på innan genomförandet. De borde haft mer erfarenhet av att hålla i intervjuer och i att skriva informationsrika intervjufrågor. Litteraturstudien borde skett i ett tidigare skede. Dokumentanalysen borde även skett på fler interna dokument för att få en säkrare bild om vad VPP är. 6.3 Begränsningar De begränsningar som valdes i början av arbetet har inte ansetts bidra till huvudbry. Dock hade det teoretiska ramverket kunnat inkludera information kring begreppet Lean, där VPP har sin grundtanke. En generell dragning av verkligheten är inte applicerbart eftersom denna rapport endast speglar två projekt i samma geografiska område. De intervjuade saknade erfarenhet och kunskap kring VPP och detta kan spegla en mer generell verklighet. 30
33 Diskussion och slutsatser 6.4 Slutsatser och rekommendationer Inom byggbranschen finns det förbättringspotential när det kommer till effektiviteten inom produktionen. Byggfel minskar inte i den takt som krävs och felen kan direkt kopplas till företagens organisation och ledning där PC är ansvariga för resultatet av projektet. För att bli mer produktiva har visuella verktyg tagits fram inom branschen där de ska hjälpa till med kommunikation och planering inom produktionen. Verktyget med sina tavlor och möten, har i dagsläget förbättringspotential, det som går att se från resultatet av undersökningen är att: Det saknas information och utbildning till PL på arbetsplatserna Det nya arbetssättet ses inte som mer positivt än det nuvarande PL anser att möteskraven inom verktyget är för hårda Tavlorna som ska användas får inte plats i de rum de ska hänga För att verktyget ska bli bättre finns det vissa punkter som är extra tydliga i resultatet. Förbättringen bör innehålla: Mer ingående utbildningar till PL och mer lättillgänglig information En grundlig förklaring till verktygets användning och dess fördelar Utveckling av tavlor till digitala tavlor för att öka tillgänglighet och minska tidsåtgång Anpassa utrustning och möten efter behov på projekten Slutsatsen av arbetet är att branschen har nytta av visuella verktyg inom produktionen men att det är viktigt att tänka på att alla projekt ser olika ut. Det är viktigt att projekten får fria tyglar så att verktyget anpassas till behovet som finns. Utan en grundlig utbildning blir det dock ett problem med att använda visuella verktyg på ett korrekt vis. Utbildning och information är a och o för att tillämpa verktyget i produktionen. 6.5 Förslag till vidare forskning För vidare forskning kan en jämförelse ske mellan hur en digitaliserad och traditionell kommunikations- och planeringsstrategi accepteras hos företag. Ett annat förslag är att jämföra olika entreprenadföretags strategier kring planering och kommunikation, för att kunna presentera den optimala strategin som resultat. Att även jämföra strategierna för olika stora entreprenadföretag kan vara av intresse. Ytterligare förslag kan vara att jämföra två projekt i ungefär samma storlek där ett projekt använder sig av VPP medan det andra inte gör det. Detta för att se om VPP är ett hjälpmedel eller ej. 31
34 Referenser Referenser Backström, T., Döös, M., & Wilhelmson, L. (2013). Delat Ledarskap - Om chefer i samarbete (Vol. 2). Stockholm: Liber. Barry, A. M. (2004). Perception Theory from: Handbook of Visual Communication Theory. Journal of Visual Literacy, 22:1,91-106, DOI: / Bennett, J. M., & Ho, D. S. (2014). Project Management for Engineers. Singapore: World Scientific Publishing. Blomkvist, P., & Hallin, A. (2015). Metod för teknologer - Examensarbete enligt 4- fasmodellen. Lund: Studentlitteratur. Brady, D. (2014). Using visual management to improve transcperancy in planning and control in construction. (Doktorsavhandling, University of Salford, Department of Philosophy). Bryman, A. (1989). Research Methods and Organization Studies. London: Routledge. Dalman, C. (2005). Peab Projektrapport Visuell Planering. Stockholm: Peab. Dalman, C. (2015). VPP-Handbok Produktion. Stockholm: Peab AB. Deming, W. E. (1986). Out of the crisis. Cambridge, MA: MIT Press. Ejvegård, R. (2009). Vetenskaplig metod. Lund: Studentlitteratur. Fangen, K. (2005). Deltagande observation. Malmö: Liber. Hallin, A., & Karrbom Gustavsson, T. (2012). Project Management. Malmö: Liber. Häger, B. (2007). Intervjuteknik. Stockholm: Liber. Industrifakta. (2014). Besparingsmöjligheter genom effektivare kommunikation. Hämtat från den 31 januari 2018 Jacobsson, M., Linderoth, H. C., & Rowlinsson, S. (2017). The role of industry. An analytical framework to understand ICT transformation within the AEC industry. Construction Management and Economics, 35:10, DOI: / KPMG. (2017). Make it, or break it. International: KPMG. Larsson, J., & Mikaelsson, L. (2017). Integrated planning for stustainable building production - an evolution over three decades. Journal of Civil Engineering and Management, 23:2, doi: / Larsson, J., & Vinberg, S. (2010). Leadership behaviour in successful organisations: Universal or situation-dependent? Total Quality Management, 21:3, doi: /

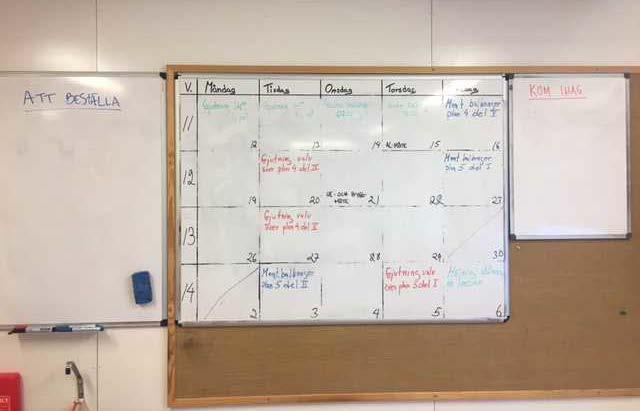

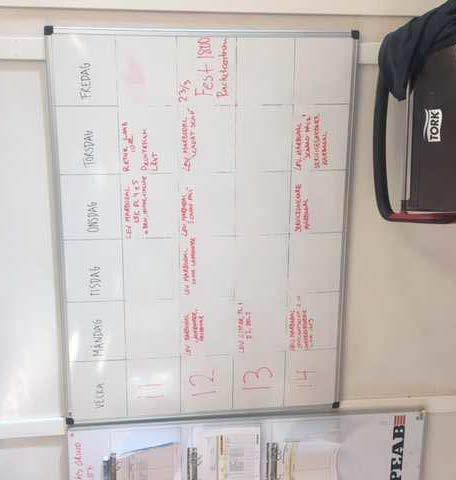

35 Referenser Löwstedt, M. (2017). Hur sker förändring inom svensk byggbransch?en studie om initiativ, logiker och roller. Svenska Byggbranschens Utvecklingsfond (SBUF) (Report no ). Hämtad från Löwstedt, M., Raiden, A., Räisänen, C., & Sandberg, R. (2016). Exploring the work practices of site managers as processes of embodiment. Proceedings of the 32nd annual ACROM conference, 2, Löwstedt, M., & Räisänen, C. (2014a). Social identity in construction: enactments and outcomes. Construction, managment and economics, 32:11, DOI: / Löwstedt, M., & Räisänen, C. (2014b). Stakes and struggles in liminal spaces: construction practitioners interacting with management-consultant. Engineering Project Organization Journal, 4, doi: / Nationalencyklopedin. (u.å). kvalitativ metod. Hämtat från Nationalencyklopedin: den 22 januari 2018 Parry, G. C., & Turner, C. E. (2006). Application of lean visual process managment tools. Production Planning & Control, 17:1, doi: / Patel, R., & Davidsson, B. (2011). Forkningsmetodikens grunder. Lund: Studentlitteratur. Rogers, M. E. (2003). Diffusion of Innovations (Vol. 5). New York: Free Press. Samosudova, N. (2017). Modern leadership and management methods for development organizations. MATEC Web of Conferences, 106. doi: /matecconf/ SBUF. (2005). Visuell Planering - En ny planeringsmodell för byggbranschen. Stockholm: SBUF. Statskontoret. (2009). Sega Gubbar? Hämtat från den 23 januari 2018 Styhre, A. (2011). In the circuit of credibility: construction workers and the norms of a good job. Construction Management and Economics, 29:2, doi: / Wu, N. (2010). Productive Visual planning, schedualing and control with calendar load charts. New Dehli: Productivity. Hämtat från Two case Implementations. Wu, G., Zheng, J., & Xie, H. (2017). Impacts of leadership on project-based organizational innovation performance: The mediator of knowledge sharing and moderator of social capital. Sustainability, 9 (10). doi: /su
36 Bilagor Bilagor Bilaga 1 Intervjufrågor Bilaga 2 VPP Handbok 34
37 Bilagor Bilaga 1 - Intervjufrågor Frågeställning 2: Hur fungerar den dagliga planeringen och kommunikationen idag? Exempelfrågor att ta upp på intervju till platsledning: Hur ser en vecka ut oss er, med hänsyn på planering och kommunikation? Hur planerar ni era arbetsmoment? Hur kommunicerar ni ut viktig information om t.ex. leveranser som ska ske under veckan till alla berörda på arbetsplatsen? Hur kommunicerar ni problem och störningar? Finns det några hjälpmedel ni använder till detta? Visualiseras några av era planeringar för alla att ta del av? Hur inkluderar ni yrkesarbetarna i den dagliga planeringen? Hur ser en "vanlig" måndag ut hos er? Vilka möten hålls hos er? Håller ni i alla möten? Har ni några mötesregler? Hur upplever ni delaktigheten på möten? Exempelfrågor att ta upp på intervju med yrkesarbetare: Hur ser en vecka ut hos er, med hänsyn på planering och kommunikation? Hur mycket är du inkluderad i den dagliga planeringen (kommande leveranser etc.)? Är ni med på möten under veckan? Hur delaktig är du i de mötena? Hur ser en "vanlig" måndag ut för er? Hur planerar ni arbetsmomenten? Planerar ni tillsammans eller är det så kallad envägs planering? Frågeställning 3: Hur kan VPP förbättras för att bli ett mer användbart) verktyg att tillämpa för platsledningen i produktionen? Exempelfrågor att ta upp på intervju till platsledning: Hur skulle VPP kunna utvecklas för att bli mer användbart i de projekt du är involverad i? Ta bort/lägga till något? Tror du att VPP kan bidra till det positiva för dig i något hänseende för din medverkan i projektet? Tror du att VPP kan bidra till det negativa för dig i något hänseende för din medverkan i projektet? Hur ser den optimala kommunikations- och planeringstrategin ut enligt dig? Vilken del i VPP tycker du är mest användbar? Vilken del i VPP tycker du är minst användbar? Hur skulle VPP se ut om du fick konstruera verktyget som du ville? Exempelfrågor att ta upp på intervju med yrkesarbetare: Hur skulle VPP utvecklas idag för att bli mer användbart i de projekt du är involverad i? Tror du att VPP kan bidra till det positiva för dig i något hänseende för din medverkan i projektet? Tror du att VPP kan bidra till det negativa för dig i något hänseende för din medverkan i projektet? Hur ser den optimala kommunikations- och planeringstrategin ut enligt dig? 35
38 Bilagor Bilaga 2 VPP Handbok All information i denna Bilaga är hämtat ur "VPP-Handbok Produktion" (Dalman, 2015), om inget annat anges. Information & Måltavla En av de tavlorna som är standardiserade inom VPP är Information & Måltavlan. På denna tavla redovisas allmän information om projektet, t.ex. kommande besök och artiklar där projektet nämns. Sammanställningslistan, som är en störningslogg, hängs även upp här och uppdateras frekvent. En målbild, se figur 1, som visar hur projektet ska se ut sätts upp och projektets mål beskrivs. Figur 1. En variant på hur en Information & Måltavla kan se ut. 36
39 Bilagor Frågor/problem/störningstavla Frågor/problem/störningstavla är en tavla som används för att lättare kunna redovisa vilka som är ansvariga för att problem och störningar åtgärdas, se figur 2. Det kan t.ex. vara PC, AL eller LB som ska åtgärda problemen och en bild på dem sätts upp under den del de är ansvariga för. När problemet är löst förs det in i störningsloggen tillsammans med lösningen. Figur 2. En variant på hur en Frågor/Problem/Störningstavla kan se ut. 37
40 Bilagor Veckoplaneringstavla På veckoplaneringstavlan, se figur 3, redovisas aktiviteterna som finns med i tidplanen. Till varje aktivitet på tavlan sätts även ett fotografi upp på den som är ansvarig att utföra arbetsmomentet. Det kan t.ex. vara ventilation, gipssättning eller något annat arbetsmoment som ska utföras. För att markera vilka moment som ska göras används post-it lappar, på dessa nämns även aktivitetens läge i projektet. Med läge menas t.ex. vilket plan, lägenhet eller yta aktiviteten ska utföras på. Post-it lapparna fylls i av de som är ansvariga för momenten och redovisas under veckoplaneringsmötet. Leveranser som ska ske redovisas även i nedre delen av veckoplaneringstavlan. Figur 3. Veckoplaneringstavla hjälper till att visualisera och planera kommande vecka. 38
41 Bilagor Gröna korset, Målbild laganda, Uppföljning laganda Gröna Korset, se figur 4, är en tavla som redovisar alla dagar i månaden där tillbud, varningar och olyckor målas in med olika färger. Det finns även en tavla där målbilden för lagandan beskrivs och en tavla som komplement till denna för uppföljningen av lagandan. Figur 4. Gröna korset tavlans utförande kan se olika ut men en variant visas ovan. 39

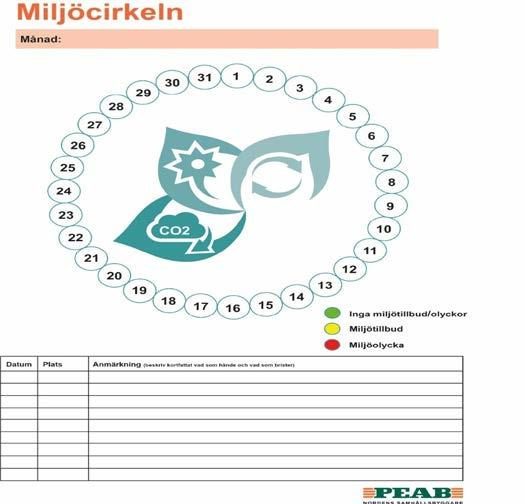

42 Bilagor Miljöcirkeln För att kunna följa upp vad som händer på plats med hänsyn till miljö används miljöcirkeln, se figur 5. Denna cirkel fylls i dagligen och representerar den aktuella månaden. Tre olika färger används för att fylla i hur dagen varit med tanke på miljön. Figur 5. Miljöcirkeln kan utformas på olika sätt, i figuren ovan kan det även göra kommentarer om något händer. Morgonmöte Ett morgonmöte sker varje dag, direkt på morgonen. Problem/störningar och frågor tas upp, samt inrapporterade olyckor eller tillbud. Även viktiga händelser och leveranser för dagen diskuteras. Det är PC eller AL som håller i mötena där alla i projektet på arbetsplatsen medverkar. Till hjälp finns Gröna korset, Veckoplaneringstavlan och Frågor/problem/störningstavlan. Veckoplaneringsmöte En gång varje vecka hålls ett möte på en timme med PC, AL, LB och LM. Detta möte kallas för veckoplaneringsmöte, då syftet med mötet är att följa upp produktionstidplanen, uppföljningstavlan samt bestämma de planerade aktiviteterna för de kommande två veckorna. Under mötet används Informations- och Måltavlan, Veckoplaneringstavlan samt Frågor/problem/störningstavla. Inför mötet ska LB och LM antecknat sina aktiviteter på Postit lappar som under mötet sätts upp på veckoplaneringstavlan. Platsledningsmöte Platsledningsmöte sker en gång i veckan. Här medverkar interna parter från Peab, exempelvis PC, AL, Inköp och Kalkyl. Syftet med mötet är att stämma av om projektet fungerar som det ska och att redovisa beslut och besked så att alla inblandade har en översikt av projektet. Här diskuteras bland annat tidplanen, inköpsplanen och hur alla i projektet upplever arbetsbelastning, trivsel och arbetsmiljö. 40
Att planera bort störningar
ISRN-UTH-INGUTB-EX-B-2014/08-SE Examensarbete 15 hp Juni 2014 Att planera bort störningar Verktyg för smartare tidplanering inom grundläggning Louise Johansson ATT PLANERA BORT STÖRNINGAR Verktyg för smartare
Kommunikation vid bygg- och anläggningsproduktion
EXAMENSARBETE 2006:019 HIP Kommunikation vid bygg- och anläggningsproduktion Arbetsplatsplanering MONIKA JOHANSSON LINNÉA LUNDBERG HÖGSKOLEINGENJÖRSPROGRAMMET Projektingenjör Luleå tekniska universitet
Ökat personligt engagemang En studie om coachande förhållningssätt
Lärarutbildningen Fakulteten för lärande och samhälle Individ och samhälle Uppsats 7,5 högskolepoäng Ökat personligt engagemang En studie om coachande förhållningssätt Increased personal involvement A
Syns du, finns du? Examensarbete 15 hp kandidatnivå Medie- och kommunikationsvetenskap
Examensarbete 15 hp kandidatnivå Medie- och kommunikationsvetenskap Syns du, finns du? - En studie över användningen av SEO, PPC och sociala medier som strategiska kommunikationsverktyg i svenska företag
Framsida Titelsida ii Trycksida iii Abstract iv Sammanfattning v Förord vi Tom vii Innehållsförteckning 1 Introduktion... 1 1.1 Bakgrund... 1 1.2 Inledning... 1 1.2.1 Kaprifolen... 2 1.3 Syfte... 2 1.4
Titel på examensarbetet. Dittnamn Efternamn. Examensarbete 2013 Programmet
Titel på examensarbetet på två rader Dittnamn Efternamn Examensarbete 2013 Programmet Titel på examensarbetet på två rader English title on one row Dittnamn Efternamn Detta examensarbete är utfört vid
Rutiner för opposition
Rutiner för opposition Utdrag ur Rutiner för utförande av examensarbete vid Avdelningen för kvalitetsteknik och statistik, Luleå tekniska universitet Fjärde upplagan, gäller examensarbeten påbörjade efter
Att intervjua och observera
Att intervjua och observera (Även känt som Fältstudier ) Thomas Lind Institutionen för informationsteknologi Visuell information och interaktion 2014-01-27 Påminnelser från högre ort Gruppindelning! Välj/Hitta
Projektmodell med kunskapshantering anpassad för Svenska Mässan Koncernen
Examensarbete Projektmodell med kunskapshantering anpassad för Svenska Mässan Koncernen Malin Carlström, Sandra Mårtensson 2010-05-21 Ämne: Informationslogistik Nivå: Kandidat Kurskod: 2IL00E Projektmodell
EXAMENSARBETE. Ledning och planering. Skillnader mellan militär och entreprenadledning. Robin Boqvist Högskoleexamen Bygg och anläggning
EXAMENSARBETE Skillnader mellan militär och entreprenadledning 2014 Högskoleexamen Bygg och anläggning Luleå tekniska universitet Institutionen för samhällsbyggnad och naturresurser Skillnader mellan militär
Visuell Planering En ny planeringsmodell för byggbranschen
SBUF INFORMERAR NR 06:08 Visuell Planering En ny planeringsmodell för byggbranschen Under 2005 genomförde Peab tre pilotprojekt där man använde sig av metoden Visuell Planering för att utröna om det gick
Kritisk reflektion av använd teori för införande av digitala teknologier, Tidsläckage Teorin.
Examensarbete Magisterprogrammet Digital Affärsutveckling, kurs uppgift 3 teori-reflektion. Kritisk reflektion av använd teori för införande av digitala teknologier, Tidsläckage Teorin. Författare: Magnus
Oppositionsprotokoll-DD143x
Oppositionsprotokoll-DD143x Datum: 2011-04-26 Rapportförfattare Sara Sjödin Rapportens titel En jämförelse av två webbsidor ur ett MDI perspektiv Opponent Sebastian Remnerud Var det lätt att förstå vad
Titel Mall för Examensarbeten (Arial 28/30 point size, bold)
Titel Mall för Examensarbeten (Arial 28/30 point size, bold) SUBTITLE - Arial 16 / 19 pt FÖRFATTARE FÖRNAMN OCH EFTERNAMN - Arial 16 / 19 pt KTH ROYAL INSTITUTE OF TECHNOLOGY ELEKTROTEKNIK OCH DATAVETENSKAP
Li#eratur och empiriska studier kap 12, Rienecker & Jørgensson kap 8-9, 11-12, Robson STEFAN HRASTINSKI STEFANHR@KTH.SE
Li#eratur och empiriska studier kap 12, Rienecker & Jørgensson kap 8-9, 11-12, Robson STEFAN HRASTINSKI STEFANHR@KTH.SE Innehåll Vad är en bra uppsats? Söka, använda och refera till litteratur Insamling
Systematisk byggledning
Systematisk byggledning vid Sweco Management Nord grupp 6363 Jozefine Boman Samhällsbyggnad, högskoleexamen 2018 Luleå tekniska universitet Institutionen för samhällsbyggnad och naturresurser Förord Under
KOMMUNIKATIVT LEDARSKAP
KOMMUNIKATIVT LEDARSKAP EN ANALYS AV INTERVJUER MED CHEFER OCH MEDARBETARE I FEM FÖRETAG NORRMEJERIER SAAB SANDVIK SPENDRUPS VOLVO Mittuniversitetet Avdelningen för medieoch kommunikationsvetenskap Catrin
Boomerang 360 ID: 2. Ensize International AB (dev) Henrik Wigh Sofielundsvägen Sollentuna
Boomerang 360 ID: 2 Totalt har 5 av 5 slutfört analysen (100 %) Analysdatum: 2010-08-11 Utskriftsdatum: 2017-01-24 Ensize International AB (dev) Henrik Wigh Sofielundsvägen 4 191 47 Sollentuna +46-8-791
Interaktionsdesign som profession. Föreläsning Del 2
Interaktionsdesign som profession Föreläsning Del 2 Vikten av att göra research Varför behöver vi göra research? En produkt blir aldrig bättre än den data som denna baseras på Men Vi har redan gjort en
Implementering - teori och tillämpning inom hälso- och sjukvård
Implementering - teori och tillämpning inom hälso- och sjukvård Siw Carlfjord Leg sjukgymnast, Med dr IMH, Linköpings universitet There are not two sciences There is only one science and the application
Agneta Lantz 2014-01-23
Hur skapar vi optimala förutsättningar för ett lärandestyrt förbättringsarbete och en kvalitetsdriven verksamhetsutveckling i en värld full av utmaningar? Agneta Lantz 2014-01-23 Bakgrunden Det finns idag
Collaborative Product Development:
Collaborative Product Development: a Purchasing Strategy for Small Industrialized House-building Companies Opponent: Erik Sandberg, LiU Institutionen för ekonomisk och industriell utveckling Vad är egentligen
NÄRHET ELLER DISTANS
NÄRHET ELLER DISTANS Konsekvenser av digital internkommunikation Sveriges Kommuner och Landsting 2014-11-25 Catrin Johansson Professor i organisationers kommunikation Mittuniversitetet SOCIALA MEDIER
BUMERANG 360 ID: visar om din uppfattning stämmer med kollegornas
BUMERANG 360 visar om din uppfattning stämmer med kollegornas ID: 65572 Totalt har 6 av 6 slutfört analysen (100 %) Analysdatum: 2013-02-26 Utskriftsdatum: 2013-03-22 Ensize International AB Martin Jansson
Boomerang 360 ID: Demo. Ensize AB Peter Karlsson
Boomerang 360 Demo Totalt har 17 av 20 slutfört analysen (85 %) Analysdatum: 2012-11-15 Utskriftsdatum: 2018-10-30 +46 735 220370 Innehållsförteckning 3 Introduktion 4 Översikt 5 Mål 9 Kommunikation 13
Demokratiskt ledarskap kontra låt-gå-ledarskap
www.byggledarskap.se Ledarskapsmodeller 1(5) Ledarskapsmodeller Kravet på ledarskapet varierar mellan olika organisationer. Kraven kan också variera över tid inom ett och samma företag. Ledarskapet i en
CHANGE WITH THE BRAIN IN MIND. Frukostseminarium 11 oktober 2018
CHANGE WITH THE BRAIN IN MIND Frukostseminarium 11 oktober 2018 EGNA FÖRÄNDRINGAR ü Fundera på ett par förändringar du drivit eller varit del av ü De som gått bra och det som gått dåligt. Vi pratar om
Kvalitativ design. Jenny Ericson Medicine doktor och barnsjuksköterska Centrum för klinisk forskning Dalarna
Kvalitativ design Jenny Ericson Medicine doktor och barnsjuksköterska Centrum för klinisk forskning Dalarna Kvalitativ forskning Svara på frågor som hur och vad Syftet är att Identifiera Beskriva Karaktärisera
IBSE Ett självreflekterande(självkritiskt) verktyg för lärare. Riktlinjer för lärare
Fibonacci / översättning från engelska IBSE Ett självreflekterande(självkritiskt) verktyg för lärare Riktlinjer för lärare Vad är det? Detta verktyg för självutvärdering sätter upp kriterier som gör det
!"#$ $ % &'(')*+* +, 012/( 3-0$ (4 (5 /& 0- -(4 (5 /& 06/7*)).)*+* 8 09
!!"#$ $ % &'(')*+* +, -./& 012/( 3-0$ (4 (5 /& 0- -(4 (5 /& 06/7*)).)*+* 8 0 Organisation/ Organization Linnéuniversitetet Institutionen för teknik Linnaeus University School of Engineering Författare/Author(s)
Kursintroduktion. B-uppsats i hållbar utveckling vårterminen 2017
Kursintroduktion B-uppsats i hållbar utveckling vårterminen 2017 People build up a thick layer of fact but cannot apply it to the real world. They forget that science is about huge, burning questions crying
BUMERANG 360 ID: visar om din uppfattning stämmer med kollegornas
BUMERANG 360 visar om din uppfattning stämmer med kollegornas ID: 65190 Totalt har 5 av 5 slutfört analysen (100 %) Analysdatum: 2013-02-22 Utskriftsdatum: 2013-03-22 Ensize International AB Martin Jansson
Boomerang 360 ID: Ensize International AB (dev) Henrik Wigh Sofielundsvägen Sollentuna
Boomerang 360 ID: 1972 Totalt har 6 av 9 slutfört analysen (67 %) Analysdatum: 2008-11-05 Utskriftsdatum: 2017-01-24 Ensize International AB (dev) Henrik Wigh Sofielundsvägen 4 191 47 Sollentuna +46-8-791
Utvärdera din kommunikation
Utvärdera din kommunikation Detta är ett verktyg för dig som: Vill ha feedback på ditt sätt att kommunicera som ledare Vill stämma av dina medarbetares förväntningar på hur du kommunicerar med dem Vill
PROJEKTLEDNING inom produktutveckling. Individuell inlämningsuppgift KPP039 Produktutvekling 3 Boris Mrden 2010-01-10
PROJEKTLEDNING inom produktutveckling Individuell inlämningsuppgift KPP039 Produktutvekling 3 Boris Mrden 2010-01-10 Innehållsförteckning Inledning... 3 Projektarbete... 4 Projektledning & Ledarskap...
Kvalitativa metoder II
Kvalitativa metoder II Tillförlitlighet, trovärdighet, generalisering och etik Gunilla Eklund Rum F 625, e-mail: geklund@abo.fi/tel. 3247354 http://www.vasa.abo.fi/users/geklund Disposition för ett vetenskapligt
Hinder och drivkrafter för BIM i medelstora entreprenadföretag
Hinder och drivkrafter för BIM i medelstora entreprenadföretag Genomförd av: Petra Bosch och Anders Isaksson, Chalmers Martin Lennartsson och Henrik Linderoth, JTH Finansierad av: SBUF, Centrum för Management
Constanta Olteanu, Linnéuniversitetet och Anna-Lena Ekdahl, Högskolan i Jönköping
Modul: Algebra Del 3: Bedömning för utveckling av undervisningen i algebra Intervju Constanta Olteanu, Linnéuniversitetet och Anna-Lena Ekdahl, Högskolan i Jönköping I en undervisning kan olika former
Kvalitativ design. Jenny Ericson Doktorand och barnsjuksköterska Uppsala universitet Centrum för klinisk forskning Dalarna
Kvalitativ design Jenny Ericson Doktorand och barnsjuksköterska Uppsala universitet Centrum för klinisk forskning Dalarna Skillnad mellan kvalitativ och kvantitativ design Kvalitativ metod Ord, texter
Prestation Resultat Potential
Arbetsblad Prestation Resultat Potential Ett arbetsblad för att bedöma och skapa dialog om prestation, resultat och potential. Arbetsblad Prestation, resultat och potential För att bedöma prestation och
Att bygga en säkerhetskultur Håll Nollan juni 2018
1 Att bygga en säkerhetskultur Håll Nollan juni 2018 2 Vilka är Behaviour Design Group? Behaviour Design Group är specialister inom beteendeanalytisk organisationsutveckling och arbetsmiljö. Behaviour
Boomerang 360 ID: 2. Ensize International AB (dev) Henrik Wigh Sofielundsvägen Sollentuna
Boomerang 360 ID: 2 Totalt har 5 av 5 slutfört analysen (100 %) Analysdatum: 2010-08-11 Utskriftsdatum: 2017-01-25 Ensize International AB (dev) Henrik Wigh Sofielundsvägen 4 191 47 Sollentuna +46-8-791
Vi ser många positiva resultat
Business Excellence - ett framgångsrikt arbetssätt på SKF Med Business Excellence kan SKF se till att leverera ytterligare värde till sina kunder. Arbetssättet har på ett framgångsrikt sätt införts vid
Så tar du ledningsgruppen från idé till resultat
Guide Så tar du ledningsgruppen från idé till resultat Förord Många VD:ar kämpar med engagemanget i ledningsgruppen och att få alla lika entusiastiska som hen själv inför förändringar och nya ideer. I
Vad motiverar personer till att jobba inom traditionella hantverksyrken?
Högskolan i Halmstad Sektionen för Hälsa Och Samhälle Arbetsvetenskapligt Program 120 p Sociologi C 41-60 p Vad motiverar personer till att jobba inom traditionella hantverksyrken? En studie om snickare
Kvalitetsarbete I Landstinget i Kalmar län. 24 oktober 2007 Eva Arvidsson
Kvalitetsarbete I Landstinget i Kalmar län 24 oktober 2007 Eva Arvidsson Bakgrund Sammanhållen primärvård 2005 Nytt ekonomiskt system Olika tradition och förutsättningar Olika pågående projekt Get the
http://marvel.com/games/play/31/create_your_own_superhero http://www.heromachine.com/
Name: Year 9 w. 4-7 The leading comic book publisher, Marvel Comics, is starting a new comic, which it hopes will become as popular as its classics Spiderman, Superman and The Incredible Hulk. Your job
Metoduppgift 4 - PM. Barnfattigdom i Linköpings kommun. 2013-03-01 Pernilla Asp, 910119-3184 Statsvetenskapliga metoder: 733G02 Linköpings universitet
Metoduppgift 4 - PM Barnfattigdom i Linköpings kommun 2013-03-01 Pernilla Asp, 910119-3184 Statsvetenskapliga metoder: 733G02 Linköpings universitet Problem Barnfattigdom är ett allvarligt socialt problem
Arbetsplan för examenstillfälle. - Hur förenkla för examinanden
Arbetsplan för examenstillfälle - Hur förenkla för examinanden Innehållsförteckning Arbetsplan inför examenstillfälle - Hur förenkla för examinanden... 1 1. Inledning... 3 2. Syfte... 3 3. Målsättning...
PDP som redskap för karriärutveckling i utbildning. Ola Tostrup
PDP som redskap för karriärutveckling i utbildning Ola Tostrup - 16, 4, 47, 3 Dagens föreställning Vad innebär PDP och varför PDP Hur vi designat det inom utbildningen Kompetensbegreppet och vilka kompetenser
Business research methods, Bryman & Bell 2007
Business research methods, Bryman & Bell 2007 Introduktion Kapitlet behandlar analys av kvalitativ data och analysen beskrivs som komplex då kvalitativ data ofta består av en stor mängd ostrukturerad data
Tid till förbättring ger tid till förbättring
Tid till förbättring ger tid till förbättring Kort presentation av Vara kommuns arbete kring systematiska förbättringar utifrån Lean tanke- och arbetssätt Mer att läsa Det finns idag inte så jättemånga
Litteraturstudie. Utarbetat av Johan Korhonen, Kajsa Lindström, Tanja Östman och Anna Widlund
Litteraturstudie Utarbetat av Johan Korhonen, Kajsa Lindström, Tanja Östman och Anna Widlund Vad är en litteraturstudie? Till skillnad från empiriska studier söker man i litteraturstudier svar på syftet
Information technology Open Document Format for Office Applications (OpenDocument) v1.0 (ISO/IEC 26300:2006, IDT) SWEDISH STANDARDS INSTITUTE
SVENSK STANDARD SS-ISO/IEC 26300:2008 Fastställd/Approved: 2008-06-17 Publicerad/Published: 2008-08-04 Utgåva/Edition: 1 Språk/Language: engelska/english ICS: 35.240.30 Information technology Open Document
Stiftelsen Allmänna Barnhuset KARLSTADS UNIVERSITET
Stiftelsen Allmänna Barnhuset KARLSTADS UNIVERSITET National Swedish parental studies using the same methodology have been performed in 1980, 2000, 2006 and 2011 (current study). In 1980 and 2000 the studies
Social innovation - en potentiell möjliggörare
Social innovation - en potentiell möjliggörare En studie om Piteå kommuns sociala innovationsarbete Julia Zeidlitz Sociologi, kandidat 2018 Luleå tekniska universitet Institutionen för ekonomi, teknik
Examensarbete, Högskoleingenjör energiteknik, 15 hp Grundnivå
Examensarbete, Högskoleingenjör energiteknik, 15 hp Grundnivå Studenten ska tillämpa kunskaper och färdigheter förvärvade inom utbildningsprogrammet genom att på ett självständigt och vetenskapligt sätt
BUSR31 är en kurs i företagsekonomi som ges på avancerad nivå. A1N, Avancerad nivå, har endast kurs/er på grundnivå som förkunskapskrav
Ekonomihögskolan BUSR31, Företagsekonomi: Kvalitativa metoder, 5 högskolepoäng Business Administration: Qualitative Research Methods, 5 credits Avancerad nivå / Second Cycle Fastställande Kursplanen är
ATT MÄTA FRAMGÅNG I MATEMATIKPROJEKT MARTIN GRANDER MALMÖ HÖGSKOLA
ATT MÄTA FRAMGÅNG I MATEMATIKPROJEKT MARTIN GRANDER 2012-05-08 martin.grander@mah.se HUR VET DU ATT DU HAR LYCKATS MED DITT PROJEKT? Hur kan du kontinuerligt arbeta för att mäta framgång när det gäller
Protokoll Föreningsutskottet 2013-10-22
Protokoll Föreningsutskottet 2013-10-22 Närvarande: Oliver Stenbom, Andreas Estmark, Henrik Almén, Ellinor Ugland, Oliver Jonstoij Berg. 1. Mötets öppnande. Ordförande Oliver Stenbom öppnade mötet. 2.
Revisionsrapport. Översiktlig granskning av den interna styrningen och kontrollen * Sammanfattande resultat. Ljusdals kommun
www.pwc.se Revisionsrapport Översiktlig granskning av den interna styrningen och kontrollen * Sammanfattande resultat Göran Persson-Lingman Certifierad kommunal revisor Hanna Franck Larsson Certifierad
Rapportmall för Skogsmästarskolan 2018
SKOGSMÄSTARPROGRAMMET Examensarbete 2018:xx Rapportmall för Skogsmästarskolan 2018 Report template School of Forest Management 2018 Back Tomas Ersson Johan Törnblom Examensarbete i skogshushållning, 15
DIGITALA VERKTYG I BYGGPRODUKTION - HUR ANVÄNDANDET KAN ÖKA -
DIGITALA VERKTYG I BYGGPRODUKTION - HUR ANVÄNDANDET KAN ÖKA - DIGITAL TOOLS AT THE CONSTRUCTION SITE - HOW THE USE CAN INCREASE - Viktor Eriksson Rebecca Hansson EXAMENSARBETE 2017 Byggnadsteknik Postadress:
Supplemental Instruction (SI) - An effective tool to increase student success in your course
Supplemental Instruction (SI) - An effective tool to increase student success in your course Lassana Ouattara National Resource Center for Physics Education, Lund University SI-coordinator and instructor
MO8007 VT2017. Antal svar: 4
MO8007 VT07 Antal :. Vad var bäst med kursen? Vad var bäst med kursen? Aitors engagemang som labassistent The tight connection between the course literature, lectures and laboratories. Innehållet och upplägget!
IHM FÖRÄNDRINGS- LEDNING. Träning för ledare i att driva förändring som når affärsmålen.
IHM FÖRÄNDRINGS- LEDNING Träning för ledare i att driva förändring som når affärsmålen. ATT LEDA I FÖRÄNDRING FÖRÄNDRING ETT NORMALTILLSTÅND PÅ DE FLESTA ARBETSPLATSER Ständig förändring är en del av vardagen
Extended DISC Coachande ledarskap
Utbildningen sträcker sig totalt över 8 utbildningsdagar och riktar sig till chefer som vill utveckla sitt ledarskap och lära sig och stärka sitt coachande förhållningssätt. Grunderna i utbildningen är
Projektledning del 2 Driva projekt och förändring 31 januari 2018
Projektledning del 2 Driva projekt och förändring 31 januari 2018 Johan Frisack Ekan Management Agenda Återblick Rollen som projektledare Att leda en projektgrupp Ekonomi, förändringar och förseningar
Bilaga 1. Undersökning Hantverkare. Bild 1: Exempel på arbete för hantverkare med ackordslön. Källa: Peabs interna bildarkiv.
Bilaga Undersökning Hantverkare Bild : Exempel på arbete för hantverkare med ackordslön. Källa: Peabs interna bildarkiv. Inledning Syftet med undersökningen var att ta reda på vad de hantverkare som nu
LEAN I KOMMUNAL VERKSAMHET MÖJLIGHETER ATT OPTIMERA VERKSAMHETEN MED HJÄLP AV LEAN
LEAN I KOMMUNAL VERKSAMHET MÖJLIGHETER ATT OPTIMERA VERKSAMHETEN MED HJÄLP AV LEAN JOHAN MOBERG RAMBÖLL MANAGEMENT AGENDA 01 Vad är Lean för något och passar det oss? 02 Arbete med Lean i praktiken ett
Kursplan. AB1030 Att arbeta i projekt. 7,5 högskolepoäng, Grundnivå 1. Working in projects
Kursplan AB1030 Att arbeta i projekt 7,5 högskolepoäng, Grundnivå 1 Working in projects 7.5 Higher Education Credits *), First Cycle Level 1 Mål Kursens övergripande mål är att den studerande ska tillägna
Framtidens projektering
Framtidens projektering metoder för mer produktionsanpassad projektering Petra Bosch-Sijtsema, Chalmers Kortrapport om forskning 2013: nr 2 1 CMB stödjer managementforskning Inom CMB Centrum för Management
EU:s ministerkonferens för e-förvaltning under det svenska ordförandeskapet
EU:s ministerkonferens för e-förvaltning under det svenska ordförandeskapet Seminarium 1:6 Föreläsare Urban Funered, urban.funered@finance.ministry.se Offentliga Rummet, Norrköping, 26 Maj 2009 Urban Funered
Michal Drechsler Karlstad University SMEER Science Mathematics Engineering Education Research
Michal Drechsler Karlstad University michal.drechsler@kau.se SMEER Science Mathematics Engineering Education Research PCK PCK is involved in knowing what knowledge is relevant, Re-constructing the knowledge
Sara Skärhem Martin Jansson Dalarna Science Park
Sara Skärhem Martin Jansson Dalarna Science Park Sara Skärhem Martin Jansson Vad är innovation? På Wikipedia hittar man: En innovation är en ny idé, till exempel i form av en produkt, lösning, affärsidé,
Från extern till intern på tre dagar Erfarenheter från externa lärares pedagogiska kompetensutveckling
Från extern till intern på tre dagar Erfarenheter från externa lärares pedagogiska kompetensutveckling Maria Göransdotter, Designhögskolan, Umeå Universitet Margareta Erhardsson, Universitetspedagogiskt
Min syn på optimal kommunikation i en PU-process
Min syn på optimal kommunikation i en PU-process KN3060 Produktutveckling med formgivning Mälardalens högskola Anders Lindin Inledning Denna essä beskriver min syn på optimal kommunikation i en produktutvecklingsprocess.
Gymnasiearbetet. Daniel Nordström
Gymnasiearbetet Daniel Nordström Presentationens innehåll Film gymnasiearbetet Gymnasiearbetet i korthet Gymnasiearbetet mot högskoleförberedelse Planering-genomförande och utvärdering Planeringen för
Kvalitativ metodik. Varför. Vad är det? Vad är det? Varför och när använda? Hur gör man? För- och nackdelar?
Kvalitativ metodik Vad är det? Varför och när använda? Hur gör man? För- och nackdelar? Mats Foldevi 2009 Varför Komplement ej konkurrent Överbrygga klyftan mellan vetenskaplig upptäckt och realiserande
Nyckeln till framgång
Nyckeln till framgång 1 2 En liten bok om Industrilås värderingar att bära nära hjärtat. 3 När vi på Industrilås ville formulera vilka vi är och vad vi står för skapade vi begreppet En filosofi, många
Vision. Vision. Vision. Framgångsrikt förändringsarbete med OBM
Framgångsrikt förändringsarbete med OBM SWABAs höstträff 2018!1 Varför är det viktigt att förändra? Vad skall uppnås med förändringen? Hur kommer förändringen att påverka de berörda? Hur uppfattas/begrips
Handbok för att genomföra OR-processen (Ordning & Reda)
Handbok för att genomföra (Ordning & Reda) Processmöte genomförandet Börja med att berätta om bakgrunden till. Tuttava är en arbetsmetod utarbetad av Institutet för Arbetshygien i Helsingfors och som anpassats
Teamarbete med patienten i centrum 3863
1 (10) Landstingsstyrelsens förvaltning Södersjukhuset, medicin Projektledare Stina Petersson E-post stina.petersson@sll.se Teamarbete med patienten i centrum 3863 2 (10) Sammanfattning av satsningen Med
Materialplanering och styrning på grundnivå. 7,5 högskolepoäng
Materialplanering och styrning på grundnivå Provmoment: Ladokkod: Tentamen ges för: Skriftlig tentamen TI6612 Af3-Ma, Al3, Log3,IBE3 7,5 högskolepoäng Namn: (Ifylles av student) Personnummer: (Ifylles
TIPS & TRIX. Praktiska tips för att träna dig själv och andra i ett motiverande ledarskap
TIPS & TRIX Praktiska tips för att träna dig själv och andra i ett motiverande ledarskap 1 mod subst. ~et ORDLED: mod-et 1 förmåga att handla utan fruktan för följder vanl. för ett gott syfte och med insikt
EXAMENSARBETE. Analys av produktionseffektiviteten inom byggservicen. Simon Lundstig 2013. Högskoleexamen Bygg och anläggning
EXAMENSARBETE Analys av produktionseffektiviteten inom byggservicen Simon Lundstig 2013 Högskoleexamen Bygg och anläggning Luleå tekniska universitet Institutionen för samhällsbyggnad och naturresurser
Fältstudier och analys
Fältstudier och analys Jan Gulliksen Människa-datorinteraktion IT-institutionen Uppsala universitet http://www.it.uu.se Övningsuppgift I grupper om tre personer Låna ut en mobiltelefon till den som sitter
Gymnasiearbete/ Naturvetenskaplig specialisering NA AGY. Redovisning
Gymnasiearbete/ Naturvetenskaplig specialisering NA AGY Redovisning Redovisning av projekten Skriftligt i form av en slutrapport ( till handledaren via Urkund senast 11/4 (veckan innan påsklovet) Alla
Module 6: Integrals and applications
Department of Mathematics SF65 Calculus Year 5/6 Module 6: Integrals and applications Sections 6. and 6.5 and Chapter 7 in Calculus by Adams and Essex. Three lectures, two tutorials and one seminar. Important
KVALITATIV DESIGN C A R I T A H Å K A N S S O N
KVALITATIV DESIGN C A R I T A H Å K A N S S O N KVALITATIV DESIGN Svarar på frågor som börjar med Hur? Vad? Syftet är att Identifiera Beskriva Karaktärisera Förstå EXEMPEL 1. Beskriva hälsofrämjande faktorer
Enterprise App Store. Sammi Khayer. Igor Stevstedt. Konsultchef mobila lösningar. Teknisk Lead mobila lösningar
Enterprise App Store KC TL Sammi Khayer Konsultchef mobila lösningar Familjen håller mig jordnära. Arbetar med ledarskap, mobila strategier och kreativitet. Fotbollen ger energi och fokus. Apple fanboy
Sammanfattning av Workshop om validering 15 november
2011-11-22 2011 Sammanfattning av Workshop om validering 15 november Susanna Carling Palmér Fastighetsbranschens Utbildningsnämnd 2011-11-21 1 Sammanfattning av konferens om validering den 15 november
Presentationen Projektledning i tidiga skeden Hur startar t ett projekt, finns det en formaliserad process? Göran Lindahl Stefan Ziegler.
Presentationen Projektledning i tidiga skeden Hur startar t ett projekt, finns det en formaliserad process? Göran Lindahl Stefan Ziegler Göran Lindahl Presentation Docent, Arkitekt, Construction Management,
Hur chefer kommunicerar
Hur chefer kommunicerar Undersökning BY& KRY BYLANDER KRYLANDER 1 Indikativ undersökning Syfte att öka förståelsen för organisationers utveckling av chefer till kommunikativa ledare Utförd oktober november
Ditt professionella rykte är din främsta tillgång
Ditt professionella rykte är din främsta tillgång Namn: Erik Fors-Andrée Ditt professionella rykte Erik är en driven visionär, inspirerande ledare och genomförare som med sitt brinnande engagemang får
Kursplan. AB1029 Introduktion till Professionell kommunikation - mer än bara samtal. 7,5 högskolepoäng, Grundnivå 1
Kursplan AB1029 Introduktion till Professionell kommunikation - mer än bara samtal 7,5 högskolepoäng, Grundnivå 1 Introduction to Professional Communication - more than just conversation 7.5 Higher Education
GÖRA SKILLNAD. om vikten av hållbar produktion och om hur den kan skapas. Bengt Savén Södertälje Science Park, 2014-11-07
GÖRA SKILLNAD om vikten av hållbar produktion och om hur den kan skapas Bengt Savén Södertälje Science Park, 2014-11-07 KORT OM MITT YRKESLIV ABB (trainee Melbourne, chef NC-programmering, produktionsteknisk
Time Cares tjänsteerbjudande
Time Cares tjänsteerbjudande Time Cares tjänsteerbjudande Time Care tjänsteerbjudande Hur utbildar och stöttar vi våra chefer att leda verksamheter där varje krona har en berättelse och varje minut ett
