UNDERLAG FÖR BESLUT OM ETAPPORDNING
|
|
- Leif Lindqvist
- för 9 år sedan
- Visningar:
Transkript
1 23 april 2014, uppdaterat 11 juni Uppdateringar markerade med rött. Detaljplan för Norrby norra etappen, Vendelsö 3:126 m.fl., Norrby UNDERLAG FÖR BESLUT OM ETAPPORDNING Inledning: I planprogrammet för Norrby från 2010 föreslogs att Norrbyvägen upprustas till huvudväg för hela Norrby och att VA-ledningar läggs i vägen. Området delades in i etapper. När planprogrammet för Norrby togs fram och norra etappen föreslogs byggas ut först, förutsattes att VA-försörjning till norra etappen kunde göras via Vendelsö. I VA-förstudien har vi kunnat konstatera att kapaciteten för detta inte är tillräcklig och att all VAförsörjning måste ske söderifrån, varför ett nytt ställningstagande kring etappordningen för VA-utbyggnaden är nödvändigt. En rad olika alternativ har studerats och grova kalkyler har tagits fram. Här följer en presentation av tre av alternativen med kalkyler, projektgruppens ställningstagande samt förslag till beslut. Översiktskarta Norrby med etappindelning 1
2 Alternativ VA-utbyggnad Norrby. Pilarna visar utbyggnadsordning. Alternativ 1 innebär att Norrbyvägen måste grävas upp två gånger, en gång vid rörläggning och en gång vid gatuutbyggnad. Alternativ 1. VA i Norrbyvägen, norra etappen först Alternativ 1 innebär att VA-ledningar som ska försörja hela Norrby förläggs i Norrbyvägen från Norrby gärde, där huvudledningar finns. För denna etappordning finns många komplikationer. Norrbyvägen kan inte byggas ut förrän marken är planlagd. Det innebär att man i alternativ 1 måste gräva och lägga VA-ledningar i hela Norrbyvägen från söder till norr, men att gatan endast kan byggas ut för den norra etappen. I praktiken betyder detta att man kommer att schakta i Norrbyvägen två gånger inom södra och mitten- etappen. Utöver ökade kostnader, kommer detta också innebära besvär för alla boende i hela Norrby, men framför allt för boende i den södra och mitten- etappen. Förfarandet riskerar att framstå som obegripligt och irrationellt för allmänheten. Vid schaktningsarbeten för vatten och avloppsledningar i Norrbyvägen måste kommunen säkerställa att nuvarande kollektivtrafik fungerar under hela byggnationen. Förmodligen måste Norrbyvägen breddas in på privata fastigheter. En detaljplan ger kommunen rätt att lösa in marken. Saknas plan finns inte denna möjlighet. Alternativ 1 innebär att utbyggnad av VA/uppgrävning av Norrbyvägen måste ske utan stöd av detaljplan. Förhandlingar riskerar att försvåras och kan i värsta fall omöjliggöra byggnation. 2 (5)
3 Alternativ 1 innebär vidare att VA-kollektivet kommer behöva ligga ute med kostnad för hela VA-utbyggnaden för Norrbyvägen samt dess återställande efter grävningen men att vi endast kommer att kunna ta ut avgifter från den norra etappen, som innehåller relativt få byggrätter. Osäkerheten kring när övriga etapper kommer att planläggas innebär att bara kapitalkostnaderna för detta kan bli betydande. VA-utbyggnaden i Norrbyvägen enligt alternativ 1 förutsätter en överenskommelse med Skanska som äger marken där ledningarna ska dras. Skanskas position i relation till kommunens kommer vara stark då marken ännu inte kommer att vara planlagd som allmän platsmark, vilket kan fördyra/försvåra ledningsdragningen. Detta kan också komma att gälla fler fastighetsägare längs Norrbyvägen. Alternativ 2. Sjöledning för VA i Drevviken Alternativ 2 innebär en sjöförläggning av vatten- och spillvattenledningar i Drevviken för att försörja endast den norra etappen. Mitten och södra etappens VA-utbyggnad sker via Norrbyvägen från Norrby gärde. För denna etappordning finns en stor osäkerhet gällande anslutning av vattenledningen från Drevviken. Anslutningen av vattenledningen från Drevvikens västra spets till huvudvattenledning är över huvud taget inte studerad, men kan komma att utgöra en stor komplikation och merkostnad då den närmaste anslutningspunkten är väster om 73:an och i konflikt med aktuella planer på att anlägga en fotbollsplan i samma läge. Alternativ 2 innebär att VA-kollektivet kommer behöva ligga ute med kostnad för VA-utbyggnaden i Drevviken men att vi endast kommer att kunna ta ut avgifter från den norra etappen, som innehåller relativt få byggrätter. Osäkerheten kring när övriga etapper kommer att planläggas innebär att bara kapitalkostnaderna för detta kan bli betydande. Alternativ 3. VA i Norrbyvägen, södra etappen först Alternativ 3 innebär att planläggning, VA-utbyggnad och utbyggnad av gata kan göras samordnat och etappvis från söder till norr. Gatukostnader och VA-kostnader för utbyggnad inom respektive etapp kan debiteras fastighetsägarna när etappen är färdig. 3 (5)

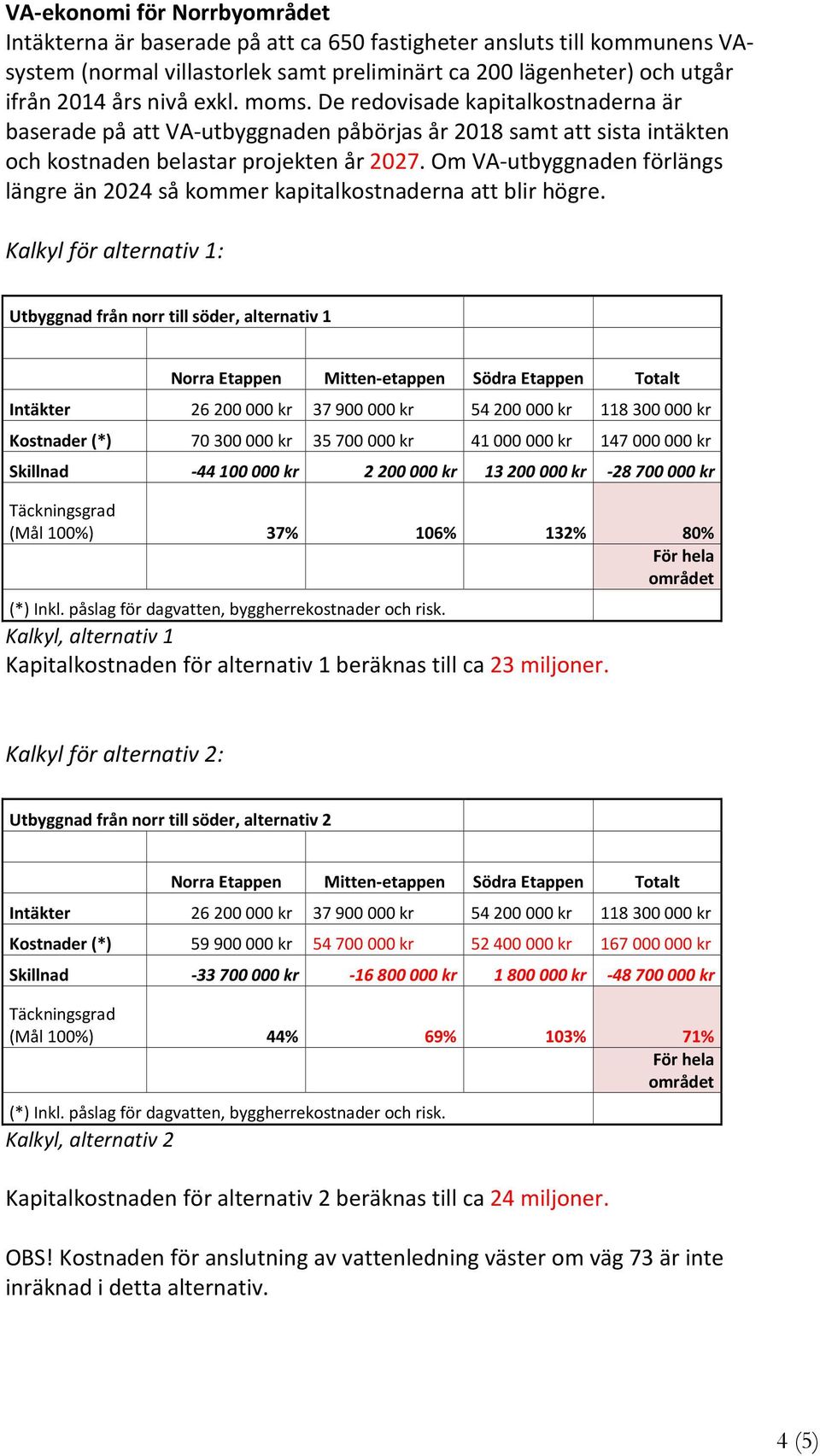

4 VA-ekonomi för Norrby Intäkterna är baserade på att ca 650 fastigheter ansluts till kommunens VAsystem (normal villastorlek samt preliminärt ca 200 lägenheter) och utgår ifrån 2014 års nivå exkl. moms. De redovisade kapitalkostnaderna är baserade på att VA-utbyggnaden påbörjas år 2018 samt att sista intäkten och kostnaden belastar projekten år Om VA-utbyggnaden förlängs längre än 2024 så kommer kapitalkostnaderna att blir högre. Kalkyl för alternativ 1: Utbyggnad från norr till söder, alternativ 1 Kostnader (*) kr kr kr kr Skillnad kr kr kr kr (Mål 100%) 37% 106% 132% 80% Kalkyl, alternativ 1 Kapitalkostnaden för alternativ 1 beräknas till ca 23 miljoner. Kalkyl för alternativ 2: Utbyggnad från norr till söder, alternativ 2 Kostnader (*) kr kr kr kr Skillnad kr kr kr kr (Mål 100%) 44% 69% 103% 71% Kalkyl, alternativ 2 Kapitalkostnaden för alternativ 2 beräknas till ca 24 miljoner. OBS! Kostnaden för anslutning av vattenledning väster om väg 73 är inte inräknad i detta alternativ. 4 (5)
5 Kalkyl för alternativ 3: Utbyggnad från söder till norr, alternativ 3 Kostnader (*) kr kr kr kr Skillnad kr kr kr kr (Mål 100%) 76% 93% 80% 83% Kalkyl alternativ 3 Kapitalkostnaden för alternativ 3 beräknas till ca 11 miljoner. Närliggande projekt VA-utbyggnaden i Norrby förutsätter en utbyggnad av avloppspumpstation och VA-ledningar på Norrby gärde. Denna avses utföras inom projektet Trafikplats Vega, där Trafikverket ska lägga om VA-ledningarna så att dessa i framtiden inte hindrar/försvårar en exploatering. I det projektet ingår också uppförande av en pumpstation. Kostnaden för denna är inräknad i kalkylerna ovan. Dock kommer troligtvis kostnaden för pumpstationen bäras av projektet Trafikplats Vega. Projektgruppens bedömning: Projektgruppen förordar att södra etappen byggs ut först (alternativ 3) eftersom detta ger en rättvisare kostnadsfördelning mellan etapperna med hänsyn till intäkterna, lägre kapitalkostnader och blir mer begripligt för allmänheten. Förslag till beslut: Samordningsgruppen föreslår att utbyggnad av väg och VA i Norrby inleds med södra etappen. Projektgruppen: Christian Bascunan, VA Ida Karlsén Hultman, MEX Karin Österdahl, MEX Karolina Embring, plan 5 (5)
GENOMFÖRANDEBESKRIVNING
Utställningshandling Kommunstyrelseförvaltningen Mark och exploatering Detaljplan Vendelsö Östra Strandvägen Upprättad 2005-05-09 Ulla Christiansson exploateringsingenjör GENOMFÖRANDEBESKRIVNING Denna
Genomförandestrategi för Ekängen
1 (6) 2013-05-14 2013-243 Miljö och samhällsbyggnadsförvaltningen Teknik- och samhällsbyggnadskontoret Håkan Sylvan, detaljplanering Anna Call, mark- och exploatering Samhällsbyggnadsnämnden Genomförandestrategi
Riktlinjer för huvudmannaskap för allmän platsmark inom planlagda områden
Riktlinjer för huvudmannaskap för allmän platsmark inom planlagda områden Fastställda av kommunstyrelsen den 13 november 2013 Riktlinjer för huvudmannaskap i Enköpings kommun 1. Nya bostads- och verksamhetsområden
VA-utbyggnaden på Skarpö påbörjas
DATUM: 2016-12-01 VA-utbyggnaden på Skarpö påbörjas Vi bygger nu ut vatten- och avloppsledningar för att säkerställa att fastigheter i området får en säker dricksvattenförsörjning samt för att minska övergödningen
DETALJPLAN FÖR DEL AV LANDVETTER 4:45 M.FL. LANDVETTERS-BACKA VÄSTRA I LANDVETTER, HÄRRYDA KOMMUN
Sektorn för Samhällsbyggnad Utställningshandling 3 November 2015 DETALJPLAN FÖR DEL AV LANDVETTER 4:45 M.FL. LANDVETTERS-BACKA VÄSTRA I LANDVETTER, HÄRRYDA KOMMUN Genomförandebeskrivning ORGANISATORISKA
GENOMFÖRANDEBESKRIVNING
Kommunstyrelseförvaltni ngen Mark och exploatering Detaljplan Ålstavägen, Tungelsta Ålsta 3:98 m fl Upprättad 2005-09-20, reviderad 2006-01-16. Kjell Flygelholm exploateringschef GENOMFÖRANDEBESKRIVNING
Frågor från startmöte för södra etappen,
Frågor från startmöte för södra etappen, 2015-06-03 Vad är syftet med planläggningen? Borde inte beslutet komma från fastighetsägarna? Kommunen ser ett ökat intresse för att bosätta sig i Norrby permanent.
Pelles väg Näsby 4:1057 m fl, område för villabebyggelse
November 2007 Stadsbyggnadskontoret Camilla Klarin, Exploateringsingenjör GENOMFÖRANDEBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Pelles väg Näsby 4:1057 m fl, område för villabebyggelse Inom Tyresö kommun,
Detaljplan för bostäder inom NOL 13:1 m fl Ale kommun, Västra Götalands län
Detaljplan för bostäder inom NOL 13:1 m fl Ale kommun, Västra Götalands län GENOMFÖRANDEBESKRIVNING ANTAGANDEHANDLING ENKELT PLANFÖRFARANDE 2009-04-02 Rev. 2009-10-20 Diarienummer: MBN0063/08 Specifikationsnummer:
Frågor och svar vid möte i Östernäs 2010-10-24
Frågor och svar vid möte i Östernäs 2010-10-24 K = Kommunen S = Samfälligheten E = Entreprenör 1. Varför bygger Norrtälje kommun ut ledningsnätet i Räfsnäs men inte i Östernäs? K svarar: Området mellan
GENOMFÖRANDEBESKRIVNING
SAMRÅDSFÖRSLAG 2008-09-09 UTSTÄLLNINGSFÖRSLAG 2009-01-28, rev 2009-07-06 ANTAGANDEHANDLING Detaljplan för verksamhetsområdet Storsten- Vingelebacke, fastigheterna Tälje 2:45-48 m fl i Norrtälje-Malsta
Bostäder vid Kvarnfallsvägen/Kvarnstensvägen
2007-10-22 Handläggare Kristina Bodin Tel: 031-792 12 62 UTSTÄLLNINGSHANDLING Diarienummer KS/2007:09 Detaljplan för Bostäder vid Kvarnfallsvägen/Kvarnstensvägen Partille kommun Västra Götalands län GENOMFÖRANDEBESKRIVNING
Informationsmöte ang. VA-utbyggnad inom Binnerbäck - Vedbormområdet. Tisdag 28/7 2009 kl. 19:00 Löttorps Byggdegård
Informationsmöte ang. VA-utbyggnad inom Binnerbäck - Vedbormområdet Tisdag 28/7 2009 kl. 19:00 Löttorps Byggdegård Borgholm Energi VA- och renhållningschef Bo Persson Tel: 0485-880 55 Mail: bo.persson@borgholm.se
VA-utbyggnad Hägnen
VA-utbyggnad Hägnen 2018-10-25 Medverkande Skanska Anton Lundström, produktionschef Johannes Gustafsson, projektchef Marks kommun Karin Ahlgren, projektledare Per Mårtensson, byggledare Agenda Inledning
HALLERNA ETAPP II GENOMFÖRANDEBESKRIVNING. Antagandehandling. Detaljplan för. Stenungsunds kommun, Västra Götaland
Antagandehandling Detaljplan för HALLERNA ETAPP II Stenungsunds kommun, Västra Götaland GENOMFÖRANDEBESKRIVNING GF Konsult AB, Mark och exploatering Uppdragsnummer: 215 550 2 1 INLEDNING En genomförandebeskrivning
Område vid Peppargränd
Miljö- och stadsbyggnadsförvaltningen Karin Persson, Exploateringsingenjör GENOMFÖRANDEBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Område vid Peppargränd Fastigheterna Näsby 4:882 och 4:870 samt Odlingslotten
SAMRÅDSMÖTE FÖR NORRBY, SÖDRA ETAPPEN. Detaljplan och gatukostnadsutredning
SAMRÅDSMÖTE FÖR NORRBY, SÖDRA ETAPPEN Detaljplan och gatukostnadsutredning VI SOM JOBBAR MED PROJEKTET Ida Karlsén Hultman fastighet och gatukostnader 08-606 92 93 ida.hultmankarlsen@haninge.se Camilla
SAMRÅDSMÖTE HERMANSTORP För detaljplan samt gatukostnadsutredning
SAMRÅDSMÖTE HERMANSTORP För detaljplan samt gatukostnadsutredning Dagordning 1. Planprocessen 2. Bakgrund 3. Planförslag 4. Översvämningsproblematik 5. Vatten och avlopp 6. Gatuombyggnad 7. Gatukostnad
Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Svansjo sommarby
Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Svansjo sommarby Under år 2016 påbörjar kommunen utbyggnaden av vatten- och avloppsledningsnät i Svansjö sommarby. Möjlighet att ansluta
Byggnation pågår av ledningsnät på västra sidan av väg 158. Tanken är att området Torred sedan ska kunna anslutas hit.
Presentation Mikael Lindgren Projektledare VA Michael Johansson Arbetsledare, VA-planering Byggnation pågår av ledningsnät på västra sidan av väg 158. Tanken är att området Torred sedan ska kunna anslutas
VÄLKOMNA! Informationsmöte VA-sanering 2011-11-28. Lannekulla
VÄLKOMNA! Informationsmöte VA-sanering 2011-11-28 Lannekulla Presentation Christer Adlerborn Byggledare Mikael Fellman Projektansvarig Lennart Torgelsson Stadsnät Michael Johansson VA-plan Informationsmöte
Genomförandebeskrivningen behandlar de organisatoriska, ekonomiska och tekniska åtgärder som behövs för att genomföra detaljplanen för Eds Allé.
Antagandehandling enligt PBL 1987:10 uppr. aug 2012 rev. maj 2013 Detaljplan för Eds Allé GENOMFÖRANDEBESKRIVNING Genomförandebeskrivningen behandlar de organisatoriska, ekonomiska och tekniska åtgärder
Detaljplan för Gamla Salteriet Del av fastigheten Rönnäng 1:153 m.fl. Tjörns kommun
Detaljplan för Gamla Salteriet Del av fastigheten Rönnäng m.fl. Tjörns kommun Principer för vatten- och avloppsanläggningar, dagvattenhantering. Detaljplan för Gamla Salteriet Del av fastigheten Rönnäng
Bäverbäcken OMRÅDE FÖR FLERBOSTADSHUS OCH GOLFVERKSAMHET
STADSBYGGNADSKONTORET Björn Edén, exploateringsingenjör Maj 2010 Samrådshandling GENOMFÖRANDEBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Bäverbäcken OMRÅDE FÖR FLERBOSTADSHUS OCH GOLFVERKSAMHET Fastigheterna
Björklunden. Utbyggnad av allmänt vatten och avlopp
Björklunden Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
GENOMFÖRANDEBESKRIVNING
ANTAGANDEHANDLING 1 [9] Mark- och exploateringsenheten 2009-01-20 rev 2009-09-17 Plannummer: 45-33 Referens Agneta Engver Lindquist DETALJPLAN FÖR Tullinge Trädgårdsstad, etapp 3 Tullinge Villastad, Botkyrka
2012-10-08. Karta 1. Karta över Järfälla kommun. Det kommunala VA-verksamhetsområdet för vatten och spillvatten är markerat med röd heldragen linje.
2012-10-08 4 Karta 1. Karta över Järfälla kommun. Det kommunala VA-verksamhetsområdet för vatten och spillvatten är markerat med röd heldragen linje. 3. Åtgärder 2012-10-08 5 Planerad åtgärd Tidplan Anvarig
VAXHOLMS UTSTÄLLNINGSHANDLING STAD
VAXHOLMS STAD UTSTÄLLNINGSHANDLING Upprättad 2014-01-15 Förslag till Detaljplan för Skarpö etapp 3, Skarpö 1:13 m.fl. Vaxholms stad, Stockholms län, Dp 403 Genomförandebeskrivning Genomförandebeskrivningen
GENOMFÖRANDEBESKRIVNING
1 [7] Plannummer: 10-38x Referens Åsa Hansson LAGA KRAFT den 2015-07-16 Botkyrka kommun Stadsbyggnadsenheten DETALJPLAN FÖR Yrkesskolan 2 och del av 3 m.fl. Tumba, Botkyrka kommun... GENOMFÖRANDEBESKRIVNING
Konsekvensbeskrivning för utbyggnad av VA i Sandviken
2017-12-18 Konsekvensbeskrivning för utbyggnad av VA i Sandviken Karta från Fördjupad översiktsplan för Ytterhörna, s, 22. INNEHÅLLSFÖRTECKNING Sammanfattning... 3 1 Inledning... 4 2 Bakgrund... 4 3 Utbyggnadsalternativ...
Gemensamhetsanläggningar för Vatten, Avlopp och Bredband i Sönnerbergen (SVAB) Informationsmöte 2015-10-01
Gemensamhetsanläggningar för Vatten, Avlopp och Bredband i Sönnerbergen (SVAB) Informationsmöte 2015-10-01 Agenda Avgränsning Bakgrund och historik Presentation av föreslagen lösning Presentation av Statistikläget
Ändring och tillägg till exploateringsavtal Biskopskvarn
TJÄNSTEUTLÅTANDE Dnr KS/2016:690-251 Mark- och exploateringsenheten 2017-04-03 1/2 Ämdr Handläggare Jörgen Altin 0152-293 03 Ändring och tillägg till exploateringsavtal Biskopskvarn Förslag till beslut
Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Sjo bo sommarby
Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Sjo bo sommarby Under år 2015 påbörjar kommunen utbyggnaden av vatten- och avloppsledningsnät i Sjöbo Sommarby. Samtidigt kommer Sjöbo
Uppdrag nr. 54842. VA-utredning. Skogsdungen Storvreta. www.bjerking.se
VA-utredning Skogsdungen Storvreta www.bjerking.se Sida 2 (6) VA-utredning Uppdragsnamn Skogsdungen Storvreta Uppsala kommun VA-utredning HSB Uppsala Hans Johansson Box 1103 75141 Uppsala Uppdragsgivare
SPILLVATTENUTREDNING GÖKEGÅRD
SPILLVATTENUTREDNING GÖKEGÅRD UPPRÄTTAD -- GODKÄND -- UPPRÄTTAD AV SERTAC UMAS VA-INGENJÖR SOFIA GUNNARSSON SOLTON VA-INGENJÖR GRANSKAD AV HERMAN ANDERSSON NORCONSULT AB GODKÄND AV PER SÖDERQVIST TEKNISK
VA-utbyggnaden fortsätter mot Nolsjö
DATUM: 2017-05-16 VA-utbyggnaden fortsätter mot Nolsjö 2017-05-18 Vi bygger ut vatten- och avloppsledningar för att säkerställa att fastigheter i området får en säker dricksvattenförsörjning samt för att
Information om utbyggnaden
2019-04-10 Information om utbyggnaden av Vidja Det här brevet får du som äger en fastighet i Vidja. Huddinge kommun och Stockholm Vatten och Avfall förbereder och planerar för utbyggnaden av gator och
Uppdaterad Info om Sjölanda omvandlingsområde
Uppdaterad 20170531 Info om Sjölanda omvandlingsområde Sjölanda omvandlingsområde Vad och varför? Sjölanda är klassat som ett av de högst prioriterade områdena för en VAutbyggnad i Trollhättans kommun.
TEKNISKT PM Gata och VA
2018-05-16 TEKNISKT PM Gata och VA Förprojektering till detaljplan för VÄGGA 2:408 Handläggare: Lars Björk 1 (6) 1.1 Uppdrag Sotenäsbostäder AB upprättar en detaljplan för del av fastigheten Vägga 2:408.
Svartskär/Lisselbo. Utbyggnad av allmänt vatten och avlopp
Svartskär/Lisselbo Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING...
Genomförandebeskrivning
Samrådshandling Januari 2011 Sektorn för samhällsbyggnad Detaljplan för del av Landvetter 4:45 m fl OMVANDLING AV LANDVETTERS BACKA, VÄSTRA i Landvetter, Härryda kommun Genomförandebeskrivning En genomförandebeskrivning
GENOMFÖRANDEBESKRIVNING
Byggnadsnämnden Detaljplan för Område norr om Torvemyr Skaftö-Backa 3:193 m.fl. Grundsund Upprättad 2006-11-01, justerad 2007-03-23 ANTAGANDEHANDLING GENOMFÖRANDEBESKRIVNING ORGANISATORISKA FRÅGOR Allmänt
Bergsgården. Utbyggnad av allmänt vatten och avlopp
Bergsgården Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
Detaljplan för del av Habo Bränninge 1:2 m fl Västra Solhöjden och Södra Bränninge
Detaljplan för del av Habo Bränninge 1:2 m fl Västra Solhöjden och Södra Bränninge - genomförandebeskrivning Antagandehandling Antagen 2012-09-27 September 2012 Laga kraft 2012-10-22 Genomförandetid utgår
GENOMFÖRANDEBESKRIVNING
GENOMFÖRANDEBESKRIVNING Detaljplan för Getabrohult 1:9 m fl GRÖNKULLEN Bollebygds Kommun, Västra Götalands län Antagandehandling 2006-08-29 Detaljplan för Getabrohult 1:9 m fl, GRÖNKULLEN GENOMFÖRANDEBESKRIVNING
Skola och förskola i Nytorp
Februari 2004 Miljö- och stadsbyggnadsförvaltningen Gustav Thörnqvist, Exploateringsingenjör GENOMFÖRANDEBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Skola och förskola i Nytorp Del av fastigheten Trinntorp
Säfsen ski resort, utredningar
SÄFSEN FASTIGHETER Falun Datum 2014-11-24 Uppdragsnummer 1320010024 Utgåva/Status Michael Eriksson Lars Jansson Sara Scott Uppdragsledare Handläggare Granskare i Sammanfattning För att lösa VA-försörjningen
GENOMFÖRANDEBESKRIVNING. Antagandehandling Förslag till Detaljplan för Västra Hallerna III Bostäder inom Äggestorp 11:55 m fl
Antagandehandling 2006-11-06 Förslag till Detaljplan för Västra Hallerna III Bostäder inom Äggestorp 11:55 m fl Stenungsunds kommun, Västra Götaland GENOMFÖRANDEBESKRIVNING GF Konsult AB, Mark och exploatering
Detaljplan för Dalarö etapp 1 - Schweizerdalen/Vadviken. Samrådsmöten november 2013. www.haninge.se/schweizerdalen
Detaljplan för Dalarö etapp 1 - Schweizerdalen/Vadviken Samrådsmöten november 2013 www.haninge.se/schweizerdalen 2010-12-14 1 Dagordning Presentation av projektgrupp Planens handlingar Förslagets innebörd
Stora Källviken. Utbyggnad av allmänt vatten och avlopp
Stora Källviken Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING...
Från informationsmötet om kommunalt vatten och avlopp i Enviken
Datum 2013-08-20 Ärendenummer 2012-000854 Sida 1 av 9 Till fastighetsägare i Envikens verksamhetsområde för vatten och avlopp Från informationsmötet om kommunalt vatten och avlopp i Enviken Här kommer
Projekt för omvandlingsområdet Norrby- södra etappen. Startmöte 2015-06-03, 17:30-19:00
Projekt för omvandlingsområdet Norrby- södra etappen Startmöte 2015-06-03, 17:30-19:00 Dagordning 1. Presentation av projektgruppen och kvällens deltagare 2. Projektets syfte 3. Projektets process 4. Rumslig
Frågor och svar kring kommunalt VA på Norrlandet
Datum 2010-08-24 Frågor och svar kring kommunalt VA på Norrlandet Frågor som har ställts vid Öppet-Hus i samband med utställning av översiktsplan för Norrlandet under maj och juni 2010. Gästrike Vatten
GENOMFÖRANDEBESKRIVNING
GENOMFÖRANDEBESKRIVNING tillhörande detaljplan för fastigheten Östra Eneby 1:1 med närområde (Östra Ryssnäs) inom Svärtinge i Norrköpings kommun, Fysisk planering den 24 mars 2011 reviderad den 13 september
Frågor och Svar? Detaljplanefrågor
Frågor och Svar? Detaljplanefrågor Till vilken adress skickas inbjudningar och handlingar ut? Alla handlingar skickas till den adress där man är skriven. Kommunen tar alltid ut en fastighetsägarförteckning
VÄRMDÖ KOMMUN. Start-PM för Kolvik, Delområde K3. Start-PM 2014-03-26. Bakgrund. Dnr 11SPN/0304. Handläggare: Soroor Notash Tel: 08-570 476 74
VÄRMDÖ KOMMUN Start-PM 2014-03-26 Dnr 11SPN/0304 Handläggare: Soroor Notash Tel: 08-570 476 74 Start-PM för Kolvik, Delområde K3 Karta- utbyggnadsordning Översiktsplanen Figur 1. Översiktskarta. Bakgrund
Utbyggnad av allmänt dricksvatten och spillvatten på Skarpö
Utbyggnad av allmänt dricksvatten och spillvatten på Skarpö Agenda Presentation av projektmedlemmar Kort om Roslagsvatten Bakgrund Vad är gjort hittills? Vad händer? Hur påverkas du? Frågestund Projekt
GENOMFÖRANDEBESKRIVNING
Utställningshandling Kommunledningskontoret Samhällsbyggnad Detaljplan Gudö-Tutviken Åvägen-Bälgvägen m fl Upprättad 2002-08-01 Ulla Christiansson exploateringsingenjör GENOMFÖRANDEBESKRIVNING Denna genomförandebeskrivning
Genomförandebeskrivning Detaljplan för del av fastigheten Burmanstorp 1, (del av kv Våldö) i stadsdelen Farsta, Dp
STADSBYGGNADSKONTORET PLANAVDELNINGEN Torbjörn Johansson 2013-04-24 Tfn 08-508 27 352 1(5) Laga kraft: 2014-01-11 Genomförandebeskrivning Detaljplan för del av fastigheten Burmanstorp 1, (del av kv Våldö)
Detaljplan för Kontor Uddvägen, fastigheten Sicklaön 346:1 m.fl. på Västra Sicklaön
2014-01-09 1 (5) TJÄNSTESKRIVELSE Dnr KFKS 2012/148-214 Projekt nr 9218 Kommunstyrelsens stadsutvecklingsutskott Detaljplan för Kontor Uddvägen, fastigheten Sicklaön 346:1 m.fl. på Västra Sicklaön Yttrande
SOLBRINKEN - GRUNDET (9434) UTBYGGNAD VA & GATA SAMT LANDSKAP NACKA KOMMUN, EXPLOATERINGSENHETEN FÖRFRÅGNINSUNDERLAG
PM VA SOLBRINKEN - GRUNDET (9434) UTBYGGNAD VA & GATA SAMT LANDSKAP NACKA KOMMUN, EXPLOATERINGSENHETEN 2018-04-26 FÖRFRÅGNINSUNDERLAG 2018-04-26 Upprättad av Granskad av Godkänd av Gunnar Croon Lars Nilsson
(Norrboda-Brunna handels- och verksamhetsområde) Genomförandebeskrivning. Organisatoriska frågor. Fastighetsrättsliga frågor
Tillväxtkontoret 2014-02-12 2010-000133 UTSTÄLLNINGSHANDLING Detaljplan för Kungsängens-Tibble 1:331 m.fl. nr 1301 (Norrboda-Brunna handels- och verksamhetsområde) Kungsängen Upplands-Bro kommun Normalt
PLANBESKRIVNING. Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp. Kvarntorp-Haninge kommun
Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp Kvarntorp-Haninge kommun PLANBESKRIVNING Planområdet Enkelt planförfarande Laga kraft 2014-01-09 Dnr PLAN.2013.17 INNEHÅLLSFÖRTECKNING
Bostäder vid Kvarnfallsvägen/Kvarnstensvägen
2008-02-04 Handläggare Kristina Bodin Tel: 031-792 12 62 ANTAGANDEHANDLING Diarienummer KS/2007:09 Antagen av kommunfullmäktige 2008-04-01 Laga kraft 2008-05-05 Detaljplan för Bostäder vid Kvarnfallsvägen/Kvarnstensvägen
Hedgårdarna. Utbyggnad av allmänt vatten och avlopp
Hedgårdarna Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
Ny och ombyggnad av bostäder på skoltomten Åstol 1:43 Tjörns kommun
Uddevalla den 7 juni 01 Ny och ombyggnad av bostäder på skoltomten Åstol 1: Tjörns kommun Vatten- och avloppsanläggningar Utredning Gamla skolan Åstol 1 Allmänt Den gamla skolan på Åstol skall byggas om
S T ART-PM. Kristineberg, etapp 2 PLANERING 2015 OMFATTANDE DEL AV BÄLLSTA 2:19 I VALLENTUNA KOMMUN, STOCKHOLMS LÄN. Sida 1 KS
KS 2015.024 2015.01.19 S T ART-PM PLANERING 2015 Kristineberg, etapp 2 OMFATTANDE DEL AV BÄLLSTA 2:19 I VALLENTUNA KOMMUN, STOCKHOLMS LÄN. EXPLOATERING SAMHÄLLSBYGGNADSFÖRVALTNINGEN VALLENTUNA KOMMUN 186
GENOMFÖRANDEBESKRIVNING Detaljplan för del av Tanumshede 1:43 m.fl. TANUMSHEDE CENTRUM DEL 2 Diarienummer: MBN 2014/
Upprättad 2014-05-13, justerad 2015-03-25 Antagen av KF 2015-06-15 69 Laga kraft 2015-07-14 GENOMFÖRANDEBESKRIVNING Detaljplan för del av Tanumshede 1:43 m.fl. TANUMSHEDE CENTRUM DEL 2 Diarienummer: MBN
B I L A G A 1 O M F A T T N I N G S B E S K R I V N I N G
KS 204.353 204-09-25 B I L A G A O M F A T T N I N G S B E S K R I V N I N G FÖR GATUKOSTNADSUTREDNING FÖR KÅRSTA-RICKEBY GATUKOSTNADSUTREDNINGEN OMFATTAR FASTIGHETERNA KÅRSTA-RICKEBY 2:64-2:84 SAMT KÅRSTABY
VÄLKOMMEN TILL INFORMATIONSMÖTE OM VA-UTBYGGNAD I ÖJA
1 www.ystad.se VÄLKOMMEN TILL INFORMATIONSMÖTE OM VA-UTBYGGNAD I ÖJA Lars Mellberg, VA-ingenjör, Ystads kommun Christina Molin, VA-chef,Ystads kommun Tony Gunnemar, VA-ingenjör, Ystads kommun Helene Jeppsson,
Riktlinjer för exploateringsavtal Gävle kommun
KOMMUNLEDNINGSKONTORET Riktlinjer för exploateringsavtal Gävle kommun Revidering 2018. 17KS465. Antagandehandling Riktlinjer för exploateringsavtal Revidering 2018. Antagandehandling 17KS465 Övergripande
GENOMFÖRANDEBESKRIVNING Detaljplan för del av Ryland 3:2 m.fl. TANUMSHEDE CENTRUM DEL 1
ANTAGANDEHANDLING Upprättad 2014-05-13, justerad 2015-03-25 GENOMFÖRANDEBESKRIVNING Detaljplan för del av Ryland 3:2 m.fl. TANUMSHEDE CENTRUM DEL 1 Tanums kommun, Västra Götalands Län Ditrix AB INNEHÅLLSFÖRTECKNING
BILAGA 3 Underlagsmaterial, antaganden och metodik för dagvatten
Uppdragsnr: 10165917 1 (5) BILAGA 3 Underlagsmaterial, antaganden och metodik för dagvatten APH 1. Anläggningsavgifter Vårt förslag bygger på att en allmän platsmarkhållare (APH) ska betala lika mycket
Detaljplan för, BACKSIPPEVÄGEN, OMRÅDE FÖR VILLABEBYGGELSE inom Tyresö kommun Stockholms län. Upprättad i augusti 2002.
TYRESÖ KOMMUN Miljö- och stadsbyggnadsförvaltningen Detaljplan för, BACKSIPPEVÄGEN, OMRÅDE FÖR VILLABEBYGGELSE inom Tyresö kommun Stockholms län. Upprättad i augusti 2002. GENOMFÖRANDEBESKRIVNING TIDSPLAN
Upplands Väsby kommun äger fastigheten Harva 1:3. I övrigt är det främst enskilda markägare. Fastigheten Harva 1:6 har 13 delägare.
Samrådshandling Detaljplan för Harva GENOMFÖRANDEBESKRIVNING Genomförandebeskrivningen behandlar de organisatoriska, ekonomiska, tekniska och administrativa åtgärder som behövs för att genomföra detaljplanen
Policy för exploateringsavtal Utgör kommunens riktlinjer för exploateringsavtal enligt lag
2017-04-19 5(6) Policy för exploateringsavtal Utgör kommunens riktlinjer för exploateringsavtal enligt lag Antagen av kommunfullmäktige 2017 Antagen av: Kommunfullmäktige Dokumentägare: Tillväxtchef Ersätter
SVINNINGE PARTNERING
SVINNINGE PARTNERING Vi bygger vägar, vatten och avlopp Informationsmöte för fastighetsägare Skåvsjöholm 2012-11-12 Kvällens program Allmänt Svinningeprojektet VA-projektering och anslutning Vad sker under
Förstudierapport för Pilstugetomten Västra etapp 2 (Del av Hagby 1:5)
Förstudierapport för Pilstugetomten Västra etapp 2 (Del av Hagby 1:5) Projektbeställare Projektledare David Lanthén Amanda Docherty Datum 2016-06-01 Version 1 Projekt-, ärendenr. KS 2016/0215 Innehållsförteckning
Projektavslut för stadsbyggnadsprojekt 9620 Stensö udde
BILAGA 2 SLUTRAPPORT Projektavslut för stadsbyggnadsprojekt 9620 Stensö udde 2015-10-06 Susanne Skoglund/Daniel Jakobsson KFKS 2009/657-251 Sammanfattning Projektets syfte var att omvandla Stensö udde
Bostäder vid Bollmora allé OMRÅDE FÖR FLERBOSTADSHUS
STADSBYGGNADSKONTORET Samrådshandling Martin Larsson, exploateringsingenjör Februari 2011 Diarienr. 2008 KSM 0026 GENOMFÖRANDEBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Bostäder vid Bollmora allé OMRÅDE FÖR
STADSBYGGNADSKONTORET
STADSBYGGNADSKONTORET GENOMFÖRANDEBESKRIVNING PLANAVDELNINGEN SID 1 (5) 2015-03-10 Helena Persson Tfn 08-508 237 27 FÖRSLAG TILL DETALJPLAN FÖR KV TORA M FL I STADSDELEN BROMSTEN I STOCKHOLM HANDLINGAR
avseende planläggning och exploatering av fastigheten Älta 37:19 i Nacka kommun.
1 (5) Mellan Nacka kommun, org nr 212000-0167, nedan kallad Kommunen, och Nisseshus nr 1 HB, org nr 916587-3424, helägt dotterbolag till Vasakronan AB, nedan kallad Bolaget har träffats följande RAMAVTAL
Utbyggnad av infrastruktur samt tecknande av va-avtal som berör Smedjeholms industriområde. KS 2014-69
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsens arbetsutskott i Falkenberg 2014-02-11 37 Utbyggnad av infrastruktur samt tecknande av va-avtal som berör Smedjeholms industriområde. KS 2014-69
Oskarshamns kommun. VA-utredning för detaljplan. Glabo 1:45, Saltvik. Kalmar den 2 februari 2015 VATTEN OCH SAMHÄLLSTEKNIK AB
Oskarshamns kommun VA-utredning för detaljplan Glabo 1:45, Saltvik Kalmar den 2 februari 2015 VATTEN OCH SAMHÄLLSTEKNIK AB Uppdrag VA-utredningen utbyggnad vatten och avlopp på Saltvik. Samordnas med pågående
GENOMFÖRANDEBESKRIVNING
GENOMFÖRANDEBESKRIVNING Detaljplan för Flässjum 3:140 m fl BOSTÄDER VID HEMBYGDSVÄGEN Bollebygds Kommun, Västra Götalands län Antagandehandling 2006-09-07 Detaljplan för Flässjum 3:140 m fl. BOSTÄDER
Riktlinjer för exploateringsavtal
Riktlinjer för exploateringsavtal KLK.2018.618 Riktlinjer för exploateringsavtal antogs av kommunfullmäktige den 28 januari 2019. Riktlinjer för exploateringsavtal tydliggör hur kommunen arbetar med exploateringsavtal.
Projektbeskrivning Program Björnkulla
Projektbeskrivning Program Björnkulla Syfte med planläggning är att utreda möjligheterna till utveckling och förtätning inom Björnkulla. Tidiga volymstudier indikera att området skulle kunna rymma ca 2
Wira Bruk 2009-09-08
Wira Bruk 2009-09-08 Nulägesrapport av projektet Kort om Roslagsvatten Fattade beslut Samråd om placering av förbindelsepunkt Frisprängning Aktuella va-ledningskartor Va-anslutning av fastighet Tidplan
Genomförandetid Genomförandetiden är tio år räknat från det datum då planen vunnit laga kraft.
Datum Diarienummer Sida 2013-05-15 1/5 Samrådshandling Detaljplan för Ulvesunds Marina Ulvesund 1:206 m fl i Ljungskile Uddevalla kommun, Västra Götalands län GENOMFÖRANDEBESKRIVNING INLEDNING En genomförandebeskrivning
GENOMFÖRANDEBESKRIVNING
ANTAGANDEHANDLING 2008-09-04 Dnr: KS 2006.0884 MSB 2007.1728 1 (5) Detaljplan för del av Vist 10:2 industriområde etapp 3 i Ulricehamns stad, Ulricehamns kommun, Västra Götalands län GENOMFÖRANDEBESKRIVNING
VA-utbyggnad Sjödal
VA-utbyggnad Sjödal 2017-10-23 Informationsmöte - Agenda Presentation Övergripande om projektet Tidplan Eget arbete LTA-pumpar Kaffepaus Anslutning till kommunalt VA varför, vem, hur, vad kostar det? Medverkande
INFORMATIONSMÖTE FÖR MALMTORPSVÄGEN för berörda fastighetsägare och övriga intresserade
INFORMATIONSMÖTE FÖR MALMTORPSVÄGEN för berörda fastighetsägare och övriga intresserade Nyläggning av Huvudvatten- och Spillvattenledning i området Malmtorpsvägen, Poppelvägen, Videvägen och Prinsens väg
GENOMFÖRANDEBESKRIVNING ORGANISATORISKA FRÅGOR. Utställningshandling. Allmänt. Planprocessen. Centrala Staden. Detaljplan för SPIKÖN M FL ÖAR
1 (5) Detaljplan för SPIKÖN M FL ÖAR Centrala Staden Dnr: 0004/2008 Utställningshandling Upprättad mars 2014 GENOMFÖRANDEBESKRIVNING ORGANISATORISKA FRÅGOR Allmänt en redovisar de organisatoriska, tekniska,
VA-UTREDNING VÄSTRA SUND
PM VA-UTREDNING VÄSTRA SUND Karlstad 2008-05-15 Uppdragsnummer 133056 Innehållsförteckning Inledning... 3 Bakgrund och syfte... 3 Avgränsning... 3 Nuvarande förhållanden... 4 Områdesbeskrivning... 4 Anslutningsmöjligheter...
Överenskommelse med fastighetsägare i samband med ombyggnad av Kvarnholmsvägen på Finnbodasidan
2014-05-12 1 (5) TJÄNSTESKRIVELSE TN 2013/478-052 (KFKS 2013/742-040) Tekniska nämnden Överenskommelse med fastighetsägare i samband med ombyggnad av Kvarnholmsvägen på Finnbodasidan Förslag till beslut
Fortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n.
Samrådsredogörelse Ansökan om nätkoncession för linje för markförläggning av del av 40 kv-ledning L643 i ny sträckning mellan Norra Ormesta och Rynninge, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund
Datum att godkänna exploateringsutgifter om 15 miljoner kronor vid genomförande av exploatering i Norra Kvarngärdet.
KS 8 5 FEBRUARI 2014 KOMMUNLEDNINGSKONTORET Handläggare Åström Susanna Datum 2013-12-19 Diarienummer KSN-2013-0760 Kommunstyrelsen Exploateringsavtal för Norra Kvarngärdet Förslag till beslut Kommunstyrelsen
Byggarbetsplats Norrlandet
Byggarbetsplats Norrlandet Välkommen Informationsmöte för fastighetsägare i Utvalnäs och Harkskär Ta lite fika innan du sätter dig! Kontaktpersoner Gästrike Vatten Stefan Hedström, Projektledare VA Jessica
Makarna M yrkade förpliktande för kommunen att till dem betala 42 165 kr.
19 Ersättning har inte medgivits för avloppspump på villatomt eftersom kommunens avloppsnät inte var trycksatt (s.k. LTA-system) och avloppsnätet inte kunde anses vara olämpligt utfört Makarna M äger sedan
Genomförandebeskrivning
1(15) Genomförandebeskrivning tillhörande detaljplan för del av fastigheten 1:171 med närområde inom Norsholm i Norrköpings kommun den 28 oktober 2014 SAMRÅDSHANDLING 2(15) Innehållsförteckning 1. Allmänt...
