MILJÖKONSEKVENSBESKRIVNING
|
|
- Johan Öberg
- för 6 år sedan
- Visningar:
Transkript
1 MILJÖKONSEKVENSBESKRIVNING Bilaga till ansökan om nätkoncession för linje avseende två nya 130 kv kraftledningar mellan station Rosersberg Södra och Ericssons fastighet Rosersberg 11:131 i Sigtuna kommun, Stockholms län Vattenfall Eldistribution AB Juni 2017
2 Projektorganisation Vattenfall Eldistribution AB Stockholm Besöksadress: Evenemangsgatan 13, Solna Projektledare: Mark- och tillståndsfrågor: Miljökonsekvensbeskrivning SWECO Energuide AB Box Stockholm Uppdragsledare: Ansvarig projektering: Handläggare MKB:, SWECO Energuide AB, Rejlers Sverige AB, SWECO Energuide AB Foton, kartor och illustrationer har tagits fram av SWECO Energuide AB, Rejlers Sverige AB och Vattenfall Eldistribution AB om inte annat anges. För kartor i rapporten innehas rättighet: Lantmäteriet MS2013/04895 För intressen hämtade från Länsstyrelsen gäller: Länsstyrelsen
3 Innehållsförteckning Sammanfattning Inledning Bakgrund och syfte Projektets omfattning Gällande lagstiftning Miljöbalkens allmänna hänsynsregler Kunskapskravet Försiktighetsprincipen Produktvalsprincipen Hushållnings- och kretsloppsprincipen Lokaliseringsprincipen Skälighetsprincipen Företagets miljöarbete Alternativ Arbetsmetodik Nollalternativ Föreslaget alternativ Ledningssträckning Tekniskt utförande Samrådsredogörelse Samrådets genomförande Länsstyrelsens beslut om betydande miljöpåverkan Synpunkter framkomna i samrådet Konsekvensbedömning Markanvändning och gällande planer Infrastruktur Boendemiljö Kulturmiljö Landskapsbild Naturmiljö, friluftsliv och rekreation Elektriska och magnetiska fält Byggnation, drift och underhåll Buller och vibration Utsläpp till luft Utsläpp till mark och vatten Samlad bedömning Kostnad Sammanfattning av konsekvensbedömning Referenser Bilagor Bilaga 1 Bilaga 2 Länsstyrelsens beslut om betydande miljöpåverkan Magnetfältsberäkningar

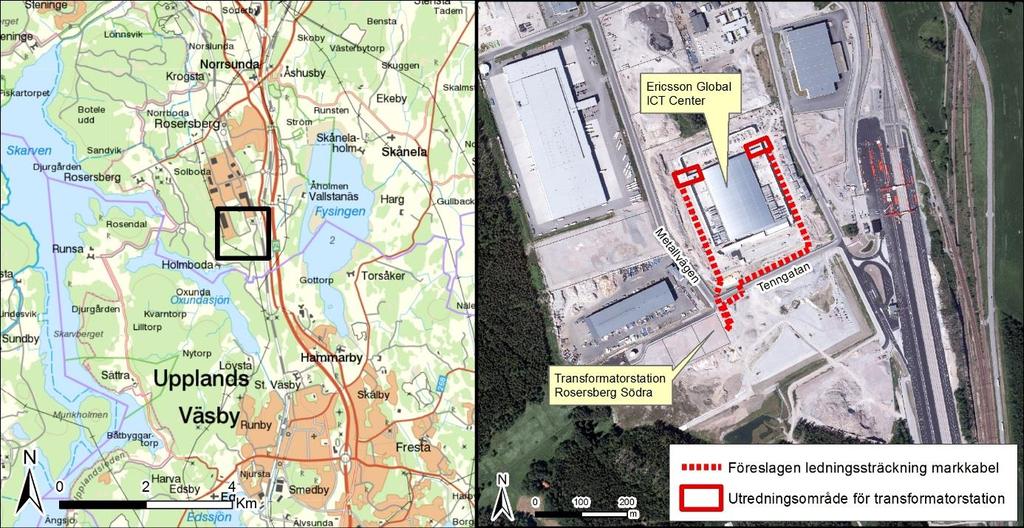

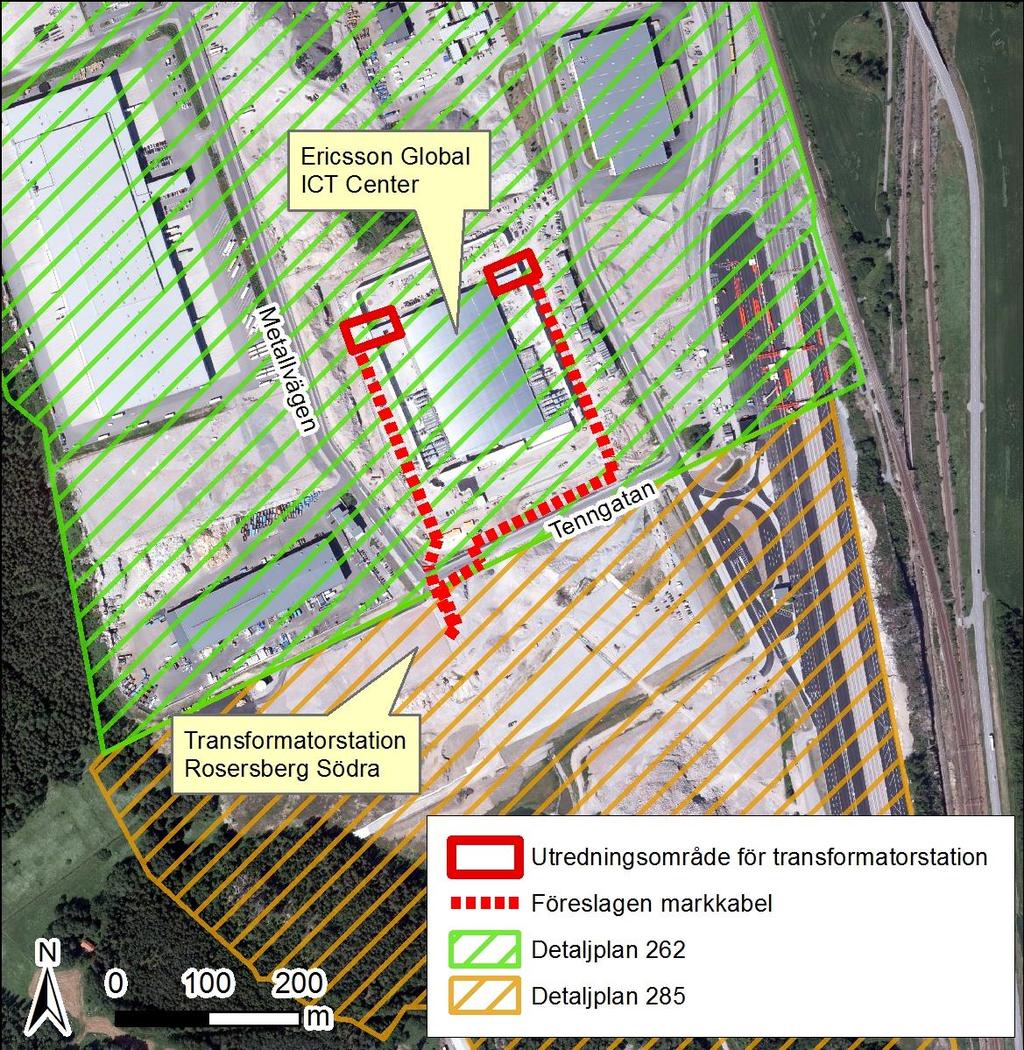

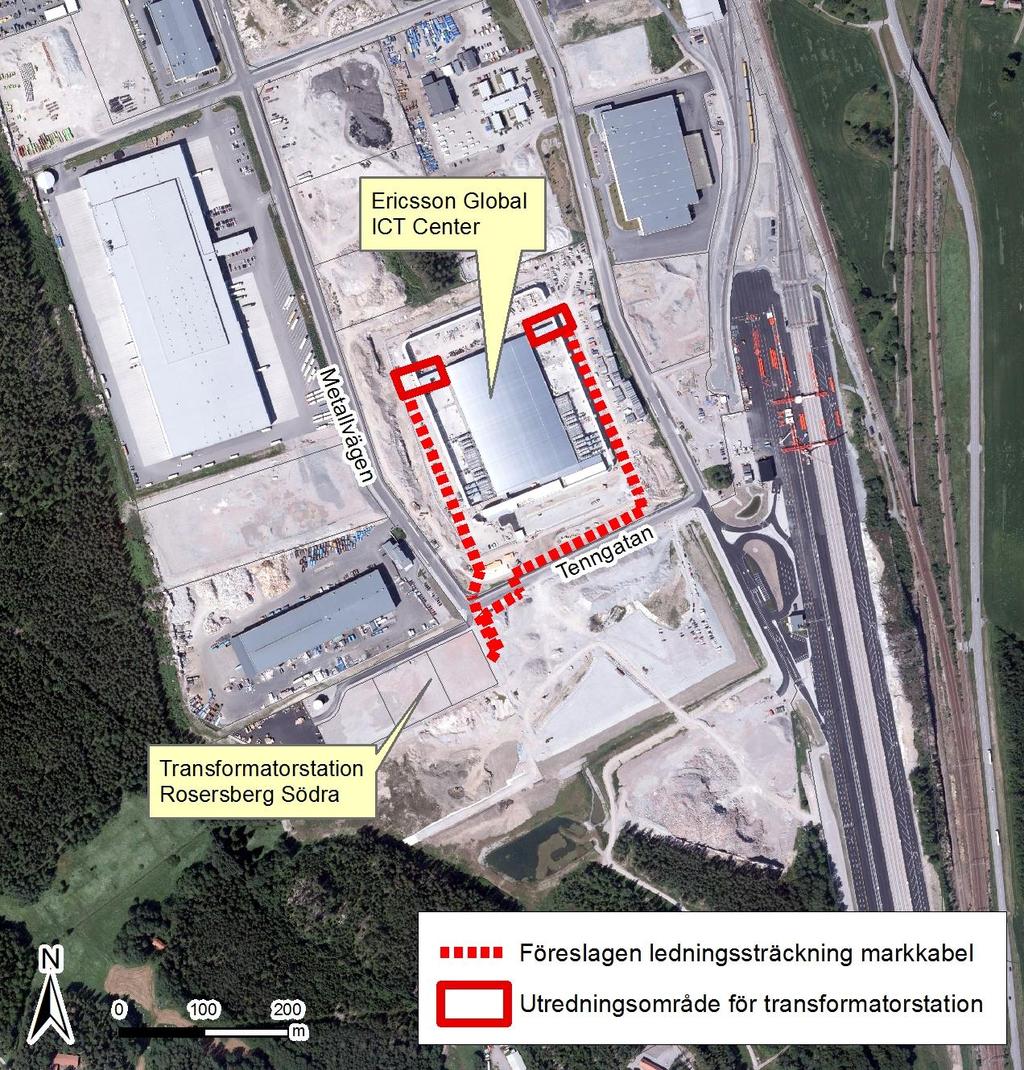

4 Sammanfattning Inledning och bakgrund Vattenfall planerar att anlägga två nya markförlagda kraftledningar mellan transformatorstation Rosersberg Södra och telekombolaget Ericssons fastighet Rosersberg 11:131 i Sigtuna kommun, Stockholms län. Syftet med de nya ledningarna är att ansluta Ericssons anläggning direkt till regionnätet. Vattenfall har under våren 2017 erhållit nätkoncession för linje mellan befintlig stamnätsstation vid Måby och transformatorstationen Rosersberg södra i Rosersbergs industriområde. Samråd Samråd enligt 6 kap. 4 miljöbalken gällande tillstånd att anlägga och driva de planerade ledningarna genomfördes under våren Samrådet genomfördes skriftligt med berörd kommun, länsstyrelse, berörda fastighetsägare och andra berörda parter. Länsstyrelsen i Stockholms län meddelade att projektet inte kan antas medföra betydande miljöpåverkan enligt 6 kap 5 miljöbalken. Konsekvensbedömning I föreliggande miljökonsekvensbeskrivning redogörs för ledningarnas konsekvenser för miljön. De aspekter som utretts är markanvändning, gällande planer, infrastruktur, boendemiljö, kulturmiljö, landskapsbild, naturmiljö, friluftsliv och rekreation. Ledningarna bedöms vara förenliga med gällande planer i området och kan anses medföra positiva konsekvenser för markanvändning i området genom att de avlastar lokalnätet i området vilket underlättar industriområdets fortsatta utveckling. Infrastrukturen i området bedöms påverkas lite och kortvarigt under anläggningsskedet och vid eventuella underhållsarbeten. Det finns inga bostäder i området men däremot kontorslokaler där människor vistas stadigvarande. De markförlagda ledningarna medför ingen visuell påverkan på miljön och bedöms inte ha någon påverkan på människors hälsa. Vad gäller magnetfält som alstras av ledningarna avklingar dessa till mycket låga nivåer innan de når befintliga kontorslokaler eller byggrätter för nya lokaler. Ledningarna medför ingen påverkan på kulturmiljön då det inte finns några intressen för kulturmiljö i området och inte heller några kända kulturhistoriska lämningar. Landskapsbilden påverkas inte heller då ledningarna är markförlagda. Det finns inga intressen för naturmiljö, friluftsliv och rekreation i anslutning till planerade ledningssträckningar och därmed bedöms de inte ha någon påverkan på detta. Samlad bedömning Sammantaget bedöms de planerade ledningarna innebära obetydliga konsekvenser för omgivningen och miljön. Den påverkan som kan förväntas uppstå är främst koncentrerad till anläggningsskedet. 1
5 1. Inledning 1.1 Bakgrund och syfte Vattenfall har tidigare ansökt om nätkoncession för linje mellan befintlig stamnätsstation vid Måby och Rosersbergs industriområde (transformatorstation Rosersberg Södra), i Sigtuna kommun. Elnätet i aktuellt område är överbelastat och behöver förstärkas, till stor del på grund av de effektkrävande verksamheter som har etablerat sig i industriområdet. Vattenfall planerar nu att anlägga två nya markförlagda kraftledningar mellan transformatorstation Rosersberg Södra och Ericssons fastighet Rosersberg 11:131 i Sigtuna kommun, Stockholms län (se figur 1). Syftet med de nya ledningarna är att Ericssons anläggning ansluts direkt till regionnätet. Ledningarna kommer inledningsvis att drivas med 77 kv som är aktuell spänning för regionnätet i området. Ledningarna kommer dock att utföras med en konstruktionsspänning på 145 kv och avses framöver att drivas med 138 kv, i samband med att hela regionnätet spänningshöjs. I vardagligt tal benämns ledningar på denna spänningsnivå med 130 kv, vilket är den benämning som genomgående används i denna MKB. Figur 1. Ansökt sträckning för planerad ny ledning mellan transformatorstation Rosersberg Södra och Ericssons fastighet Rosersberg 11:131 i Sigtuna kommun, Stockholms län På uppdrag av Vattenfall handlägger SWECO Energuide AB tillståndsfrågorna i ärendet och upprättar handlingar för ansökan om nätkoncession för linje för kraftledningen. 1.2 Projektets omfattning Projektet omfattar två markförlagda 130 kv kraftledningar (se skiss i Figur 1 ovan). Ledningarna sträcker sig mellan transformatorstation Rosersberg Södra och Ericssons fastighet med en längd om ca 350 respektive 550 meter. Denna MKB utgör beslutsunderlag för Energimarknadsinspektionen (Ei) och beskriver de miljökonsekvenser som de planerade ledningarna bedöms medföra under anläggningsskedet och driftskedet. Anläggningsskedet avser perioden mellan byggstart och drifttagning av den nya ledningen. Driftskedet tar vid då byggnation slutförts och ledningen tas i drift. 1.3 Gällande lagstiftning För att bygga och/eller driva elektriska starkströmsledningar i Sverige krävs enligt ellagen (1997:857) ett tillstånd; så kallad nätkoncession. Ei är den myndighet som prövar ansökningar om nätkoncession. 2

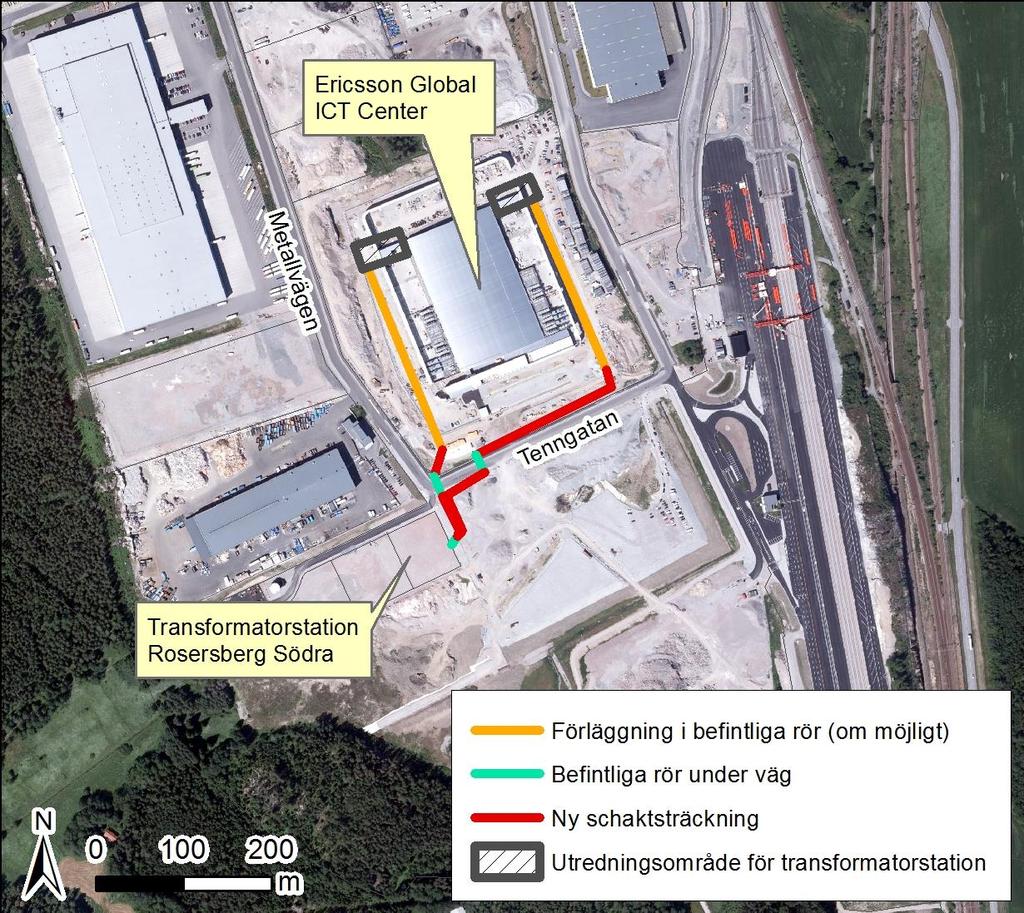

6 Till ansökan bifogas en MKB, i detta fall denna skrift. Ei inhämtar yttranden från bland annat länsstyrelse, kommun, fastighetsägare och andra som berörs av projektet innan beslut fattas i ärendet. Den lagstiftning som koncessionsansökan berör är främst: Ellagen (1997:857) - Bestämmelser om nätkoncession såsom när nätkoncession får meddelas, under vilka villkor samt giltighetstid. Elförordningen (2013:208) - Reglerar hur en koncessionsansökan skall se ut samt hur prövningen av koncessionsärenden skall gå till. Starkströmsförordningen (2009:22) - Innehåller regler för utförande och skötsel av starkströmsanläggningar samt vilken myndighet som utövar tillsyn över dessa anläggningar. Miljöbalken (1998:808) o 2 kap. Allmänna hänsynsregler o 3 kap. Grundläggande bestämmelser för hushållning med mark och vattenområden. o 4 kap. 5 Särskilda bestämmelser för hushållning med mark och vatten för vissa områden. o 6 kap. Miljökonsekvensbeskrivningar och annat beslutsunderlag. o 7 kap. Tillstånd att bedriva verksamhet/vidta åtgärder inom särskilt skydds- och bevarandeområde (ex strandskydd). Kulturmiljölagen (1998:950) 2 kap. Bestämmelser om fornlämningar. 1.4 Miljöbalkens allmänna hänsynsregler Som verksamhetsutövare är Vattenfall skyldig att visa att de allmänna hänsynsreglerna i 2 kap miljöbalken iakttas för projektet Kunskapskravet Vattenfall är ett etablerat nätbolag med gedigen erfarenhet av att bygga och driva kraftledningar. Företaget har i genomfört samråd inhämtat information om det aktuella området och de konsekvenser som projektet kan komma att medföra. Vattenfall anser sig således ha den kunskap som krävs för att bedriva verksamheten på ett sätt som skyddar människors hälsa och miljön mot skada och olägenheter Försiktighetsprincipen Vattenfall arbetar aktivt med att förebygga, hindra och motverka att företagets verksamheter medför skador eller olägenheter för människors hälsa och miljön. Vattenfall följer gängse normer och regler för skyddsåtgärder, skyddsavstånd och liknande Produktvalsprincipen Vattenfall strävar efter att minska mängden kemikalier och tillämpar produktvalsprincipen vid val av kemiska produkter och varor. Vattenfall för också en dialog med entreprenörer och underhållsleverantörer att produktvalsprincipen gäller på eller intill bolagets befintliga anläggningar samt i projekt Hushållnings- och kretsloppsprincipen Hushållning med råvaror och energi samt hantering av avfall för återvinning, ingår som ett fokusområde i Vattenfalls miljöarbete. Vattenfalls rutiner inom området kommer att gälla även för det aktuella projektet. 3
7 1.4.5 Lokaliseringsprincipen I arbetet med att ta fram föreliggande MKB och de ansökta sträckningarna har studier genomförts för att hitta den mest lämpliga placeringen av ledningarna. Vattenfall anser att ansökt sträckning är lokaliserad så att de allmänna hänsynsreglerna uppfylls Skälighetsprincipen Konsekvenserna av projektet bedöms som skäliga i förhållande till den nytta som den nya ledningen innebär. Vattenfall anser att man har föreslagit tillräckliga skyddsåtgärder och försiktighetsmått för att uppfylla de allmänna hänsynsreglerna Skadeansvar I det fall skada eller olägenhet skulle uppkomma i samband med projektets genomförande kommer Vattenfall vidta de åtgärder som erfordras i enlighet med gällande lagstiftning. 1.5 Företagets miljöarbete Vattenfall har en miljöpolicy och en vision att vara ett av de företag som leder utvecklingen mot en miljömässigt hållbar energiproduktion. Vattenfall Eldistribution AB arbetar utifrån ett certifierat miljöledningssystem enligt ISO14001:2004. Bolaget verkar för en ekonomisk, social och miljömässigt hållbar utveckling i sin verksamhet. Det övergripande miljömålet för Vattenfall Eldistribution AB är att arbeta för ständiga förbättringar så att vi minskar riskerna för utsläpp och läckage till luft, mark och vatten från våra anläggningar. Miljöfrågor ska ingå som en naturlig del vid utredning, projektering, arbetssätt och upphandling. 4
8 2. Alternativ Miljöbalken ställer krav på att alternativa sträckningar och utföranden ska utredas om sådana är möjliga (6 kap. 7 MB). Vattenfall har i aktuellt fall endast tagit fram ett sträckningsförslag för de planerade ledningarna och inte studerat alternativa sträckningar då det rör sig om en så pass begränsad sträcka att det inte finns några realistiska alternativa vägar att komma fram på. 2.1 Arbetsmetodik För att ta fram ett förslag på sträckning och utformning för de planerade ledningarna har Vattenfall studerat det aktuella området utifrån pågående och planerad markanvändning, motstående intressen samt faktisk framkomlighet. Som underlag för dessa studier har Vattenfall använt sig av Lantmäteriets fastighetskarta, kommunala planer för området, digitalt underlagsmaterial från myndigheter samt information om befintliga ledningar och rör i marken. 2.2 Nollalternativ Nollalternativet innebär att Ericsson inte kan anslutas direkt till regionnätet och att elförsörjningen till anläggningen även fortsättningsvis kommer att ske via lokalnätet. Det skulle innebära att elförsörjningen till Ericssons fastighet behöver kompletteras med ett antal 20 kv ledningar från Rosersberg Södra transformatorstation. Därmed innebär även nollalternativet konsekvenser i form av tillfällig påverkan från exempelvis schaktning under byggtiden och bestående markintrång i driftskedet, motsvarande de konsekvenser som uppstår till följd av planerad ny 130 kv ledning. 2.3 Föreslaget alternativ Ledningssträckning De planerade ledningarna sträcker sig genom industriområdet Rosersberg. Förordade sträckningar kan studeras i Figur 2. 5
9 Figur 2. Föreslagen sträckning för 130 kv markkablar mellan transformatorstation Rosersberg Södra och Ericssons fastighet samt utredningsområden för transformatorstationer inom Ericssons fastighet. Sträckningen för båda ledningarna utgår i östlig riktning från transformatorstation Rosersberg Södra på Vattenfalls fastighet Rosersberg 11:125. Efter ca 20 meter viker ledningarna av norrut och sträcker sig ca 50 meter fram till Tenngatan. Därifrån går de två kabelförbanden i olika riktningar, ett i västlig riktning och ett i östlig riktning. En av ledningarna passerar vidare norrut under Tenngatan för att därefter sträcka sig i nordöstlig riktning 30 meter och sedan vika av något västerut fram till området för den västra transformatorstationen ca 220 meter bort. Den östra kabelsträckningen går först parallellt med Tenngatan på dess södra sida i omkring 45 meter innan den passerar under gatan. Ledningssträckningen fortsätter österut längs gatans norra sida i ca 170 meter. Därefter sträcker den sig i nordvästlig riktning i ca 230 meter fram till det östra transformatorstationsområdet. 6
10 2.3.2 Tekniskt utförande Vattenfall planerar att de nya ledningarna ska utföras som markkabel. I det aktuella området är det ont om utrymme och luftledning är därmed inte ett rimligt alternativ. På de två delsträckorna kommer det att bli aktuellt med ett kabelförband vardera, innehållande tre 1200 mm 2 enledarkablar. Ledningarnas spänningsnivå benämns 130 kv men konstruktionsspänningen är 145 kv och driftspänningen 138 kv. Ledningarna kommer tills vidare att drivas med 77 kv som idag är spänningsnivån i regionnätet i området. För större delar av de föreslagna sträckningarna finns redan rör nedlagda i marken, i vilka det förmodligen går att komma fram med de nya 130 kv kablarna. Under Tenngatan har Vattenfall säkerställt att det finns plats för de nya ledningarna i befintliga rör viket gör att schaktarbeten i vägen kan undvikas. Inom stora delar av Ericssons fastighet finns befintliga rör men det är ännu inte säkerställt att det finns utrymme för de nya ledningarna. Om det inte finns plats kommer den nya ledningen att förläggas intill befintliga rör och då krävs schaktarbeten och eventuellt sprängning. I Figur 3 kan delsträckorna med olika förutsättningar studeras och i Figur 4 och Figur 5 finns skisser som visar på hur avsnitten med nya schakt kommer se ut. Figur 3. Föreslagen ledningssträckning med förutsättningar på olika delsträckor 7
11 Figur 4. Skiss över typschakt för de sträckor där de två 130 kv kablarna går i samma sträcka. Figur 5. Skiss över typschakt för de sträckor där de två 130 kv kablarna går åtskilda. Ovanför ledningarna och ca 5 m ut från respektive kabelförband kommer en byggnads- och anläggningsfri zon att upprätthållas, i syfte att skydda kablarna och hålla dem tillgängliga för reparation. Vissa anläggningar, t.ex. parkeringar, kan tillåtas närmare men inte direkt ovanpå kablarna. Området närmast kablarna kommer dessutom att hållas trädfritt. Inne på Ericssons fastighet finns två befintliga transformatorstationer, som eventuellt kan användas för anslutning av de nya ledningarna efter ombyggnation med bland annat nya transformatorer. Om det inte finns plats för de nya transformatorerna kommer nya transformatorstationer att uppföras i anslutning till de befintliga, därför har större områden för stationerna avgränsats i detta skede. 8
12 3. Samrådsredogörelse 3.1 Samrådets genomförande Samråd enligt 6 kap 4 miljöbalken gällande de nya planerade markförlagda kraftledningarna i Rosersberg har genomförts huvudsakligen under januari-februari I samrådskretsen ingick fastighetsägare, myndigheter och organisationer samt verksamhetsutövare i området utmed studerade sträckningar. Kompletterande samrådskontakter har tagits under mars-april Samrådet genomfördes skriftligen genom att information om projektet skickades per e-post eller brev till berörda parter den 12 januari Samtliga berörda ombads inkomma med eventuella synpunkter på projektet senast 10 februari I Tabell 1 listas de parter med vilka samråd hållits. Tabell 1. Förteckning över parter med vilka samråd hållits. Länsstyrelsen i Stockholms län Skanova Elskyddsärenden Kommunalförbundet Norrvatten Stokab AB Berörda företag Sigtuna kommun Trafikverket Sigtuna Vatten och Renhållning AB Berörda fastighetsägare Fortum Värme AB Utgångspunkten för avgränsning av samrådskretsen har varit att inkludera samtliga fastighetsägare, särskilt berörda och innehavare till särskild rätt som kan komma att beröras av ledningen. Det innebär i detta fall berörda fastighetsägare, ägare till intilliggande fastigheter samt verksamhetsutövare vars verksamheter angränsar till ledningssträckningen. 3.2 Länsstyrelsens beslut om betydande miljöpåverkan Länsstyrelsen i Stockholms län har i enlighet med 6 kap. 5 miljöbalken beslutat att den planerade ledningen inte kan antas medföra betydande miljöpåverkan. Se hela beslutet i bilaga Synpunkter framkomna i samrådet Länsstyrelsen i Stockholms län Länsstyrelsen meddelar i sitt yttrande att de inte har något att erinra mot vad som föreslås. Sigtuna kommun Sigtuna kommun meddelar följande i sitt yttrande : Sigtuna kommun konstaterar att kommunens gata och gång/cykelväg berörs men så länge utförandet sker utan att påverka dessa anläggningar har vi inget att erinra om förslaget. Enligt sändlistan har inte Fortum värme kontaktats men enligt den information vi har så finns deras fjärrvärmeledningar i Tenngatan. Ledningsägarens kommentar: Vattenfall noterar Sigtuna kommuns synpunkter. Fortum Värme har informerats under samrådet och därefter lämnat information om anläggningar i det aktuella området. 9
13 Skanova Skanova meddelar följande i sitt yttrande : Vi har kablar utmed Tenngatan på samma sida som den föreslagna ledningssträckan och intill vägkorset Metallvägen/Tenngatan. (Visas på bifogad fil i yttrandet.) Skanova önskar att så långt som möjligt behålla befintliga teleanläggningar i nuvarande läge för att undvika olägenheter och kostnader som uppkommer i samband med flyttning. Denna ståndpunkt skall noteras i planhandlingarna. Tvingas Skanova vidta undanflyttningsåtgärder eller skydda telekablar för att möjliggöra exploatering förutsätter Skanova att den part som initierar åtgärden även bekostar den. Skanova har i sitt yttrande angivit var ytterligare information kan inhämtas och hänvisat till en kontaktperson för ledningssamordning. Ledningsägarens kommentar: Vattenfall noterar Skanovas synpunkter. Vattenfall kommer att följa de säkerhetsavstånd och liknande som krävs mellan olika ledningar. I största möjliga mån kommer Vattenfall att anpassa de nya ledningarna så att inga åtgärder behöver vidtas på befintliga teleledningar i området. Om det bli aktuellt att flytta eller vidta andra skyddsåtgärder på teleledningar kommer Vattenfall att stå för kostnaderna. Trafikverket Trafikverket meddelar i sitt yttrande att de inte har några synpunkter i ärendet. Kommunalförbundet Norrvatten Norrvatten meddelade i sitt yttrande att de inte har några huvudvattenledningar eller anläggningar inom det aktuella planområdet och har därför inga synpunkter i ärendet. Sigtuna Vatten och Renhållning AB Sigtuna Vatten och Renhållning AB meddelar per e-post att de inte ser några konflikter när det gäller den aktuella dragningen. Där det finns korsande ledningsstråk finns redan tomrör nedlagda. Kilenkrysset Kilenkrysset meddelar följande i sitt yttrande : Yttrandet är gemensamt för fastigheterna Sigtuna Rosersberg 11:112 och Sigtuna Spångs Soldattorp 1:1, som ingår i Kilenkryssetkoncernen, samt fastigheten Sigtuna Rosersberg 11:15. När det gäller Tenngatan så är den i detaljplanerna för Rosersberg Södra industriområde utlagd som allmän plats och kommer enligt exploateringsavtal att överföras till Sigtuna kommun. För frågor kring ledningsförläggning i denna mark hänvisas därför till, Sigtuna kommun. Vägen som gränsar mot Sigtuna Rosersberg 11:125 kommer troligtvis att bli en gemensamhetsanläggning. Vi förutsätter att ledningarna placeras på ett sådant sätt att våra byggrätter på Sigtuna Rosersberg 11:15 begränsas så lite som möjligt. 10
14 Vi skulle vilja ta del av utredning avseende magnetfält och dess påverkan på våra fastigheter. Dels för att kunna informera våra hyresgäster, men även för att få en uppfattning av hur det skulle kunna komma att påverka en framtida etablering. I dagsläget har vi både bebyggda och obebyggda fastigheter i nära anslutning till de planerade ledningarna. Ledningsägarens kommentar: Ledningarna kommer att hamna ca m från fastighetsgränsen på Vattenfalls stationsfastighet, alltså i utkanten av fastighet Rosersberg 11:15, innan ledningen passerar Tenngatan. Schaktet blir ca 2 m brett och från ledningen strävar Vattenfall efter att ha ett avstånd på minst 5 meter till fast anläggning som fundament och byggnader som kräver grundläggning. Träd och buskar kan tillåtas närmare. Det innebär att det blir en begränsning av markanvändningen på ca 25 m i detta hörn av Kilenkryssets fastighet, på en sträcka på ca 45 m. Vad gäller magnetfält så har Vattenfall gjort beräkningar utifrån framtida strömlast på ledningen och magnetfälten är nere på under 0,2 µt på mindre än 5 meters avstånd. Detta är en nivå som betraktas som normal i boendemiljöer. När ledningen spänningshöjs i framtiden minskar magnetfältets utbredning ytterligare. Magnetfälten innebär således ingen begränsning av framtida verksamheter då säkerhetsavstånden för byggnader i anslutning till ledningen innebär en större begränsning. Fortum Värme Fortum Värme meddelar per e-post att de har befintliga fjärrvärmeledningar i området. Vidare informerar de om att det pågår nybyggnation av byggnad samt ledningar för fjärrvärme och kyla på östra sidan om Ericssons fastighet. Ledningsägarens kommentar: De planerade ledningarna kommer inte att innebära någon konflikt med befintliga fjärrvärmeledningar då de planerade ledningarna kommer förläggas i befintliga rör. Inte heller den byggnad eller de ledningar som är under byggnation kommer påverkas då den planerade östra ledningen kommer förläggas inom Ericssons fastighet. 11
15 4. Konsekvensbedömning 4.1 Markanvändning och gällande planer Planerad ledningssträckning sträcker sig genom Rosersbergs industriområde. Området består av redan exploaterad mark som används för industri och andra verksamheter. Ett flertal företag finns i området och ytterligare exploatering pågår. Ledningsförslaget berör två gällande detaljplaner, detaljplan 262 (Detaljplan för Rosersbergs södra industriområde) och detaljplan 285 (Detaljplan för Rosersbergs södra industriområde, del II). Se Figur 6. Figur 6. Aktuella planer i anslutning till föreslagna markkablar. De områden som de planerade markkablarna sträcker sig genom är planlagda för industri, lager, handel och kontor samt lokalgata. Där sträckningen går längs med Tenngatan på dess norra sida är ett ca 10 m brett område planlagt som trädplanterat skyddsområde där marken inte får användas till upplag eller parkering. 12
16 Sammantaget bedöms planerade ledningar vara förenliga med aktuella planer i området. De bedöms innebära vissa positiva konsekvenser för markanvändningen i området då det gynnar Ericssons verksamhet och avlastar lokalnätet vilket är bra för hela industriområdets fortsatta utveckling. 4.2 Infrastruktur På två ställen passerar föreslagna ledningsträckningar under lokalgatan Tenngatan och under vissa partier följer sträckningarna längs med Tenngatan och Metallvägen, dock inom Ericssons fastighet. Den påverkan som kan komma att uppstå på dessa gator är främst under anläggningsskedet. Då det för största delen av sträckan redan finns rör nedlagda kommer även påverkan under anläggningsskedet vara begränsad. Vissa sträckor behöver dock schaktas och transporter med material mm. kommer att behövas utföras. Efter att ledningarna är tagna i drift bedöms påverkan på infrastrukturen vara obefintlig, med undantag för eventuellt underhållsarbete. Sammantaget bedöms ledningen inte innebära några konsekvenser för infrastrukturen när ledningen är tagen i drift. Under anläggningsskedet bedöms konsekvenserna bli små. 4.3 Boendemiljö Det finns inga bostäder i området. Dock finns det på kontorslokaler och andra verksamhetslokaler där människor kan förmodas vistas stadigvarande. Då ledningarna är markförlagda har de ingen visuell påverkan på miljön. Beräkningar av magnetfält för aktuell ledning har gjorts och redovisas i avsnitt 5. Sammantaget bedöms planerad ledning inte innebära några konsekvenser för människors hälsa. 4.4 Kulturmiljö Det finns inga intressen för kulturmiljö och inga kulturhistoriska lämningar i området där ledningarna ska förläggas enligt Riksantikvarieämbetets fornminnesregister FMIS. Utredning av förekomst av kulturhistoriska lämningar gjordes i samband med detaljplanering av området. Vid det tillfället påträffades två kulturhistoriska lämningar i närheten av de planerade ledningssträckningarna, Norrsunda 290 (boplats) och Norrsunda 288 (fossil åker). Båda dessa har antikvarisk bedömning undersökt och borttagen vilket innebär att lämningarna är helt borttagna och inget skydd enligt kulturmiljölagen kvarstår. Ledningssträckningarna berör huvudsakligen mark som redan bearbetats för exploatering. Sammantaget bedöms planerad ledning inte innebära några konsekvenser för kulturmiljön. 4.5 Landskapsbild Det finns inga utpekade intressen för landskapsbild i området. Vidare medför en markförlagd ledning inga konsekvenser för landskapsbilden då den är under jord. Sammantaget bedöms ledningen inte innebära några konsekvenser för landskapsbilden. 4.6 Naturmiljö, friluftsliv och rekreation Ledningarnas lokalisering är inom avrinningsområdet för Oxundaån samt inom skyddsområde för flodkräfta. Det bedöms inte blir någon påverkan på vattendrag eller övrig vattenmiljö och därmed inte heller på flodkräfta. Utöver det finns det inga intressen för naturmiljö, friluftsliv eller rekreation i området. 13
17 5. Elektriska och magnetiska fält Elektromagnetiska fält används som ett samlingsnamn för elektriska och magnetiska fält. Dessa fält uppkommer t.ex. vid generering, överföring och användning av el. Fälten finns överallt i vår miljö, både ute i samhället och i våra hem, och härstammar bl.a. från kraftledningar och elapparater. För kraftledningar är det spänningsskillnaden mellan fasledare och mark som ger upphov till det elektriska fältet kring ledningen. Det elektriska fältet brukar mätas i enheten kilovolt per meter (kv/m). Elektriska fält av någon storlek finns praktiskt taget bara kring högspänningsanläggningar. Fältet avskärmas lätt av t.ex. växter och byggnadsmaterial. Av det skälet fås i princip inget elektriskt fält inomhus härstammande från elanläggningar utanför huset. Markförlagda kablar orsakar normalt över huvud taget inga elektriska fält i omgivningen. Det elektriska fältet anses därför inte vara relevant att redovisa och diskutera i denna MKB. Magnetiska fält mäts i enheten mikrotesla (µt). Fälten alstras av den ström som flyter i ledningen och varierar med strömmens variation. Den resulterande fältstyrkan beror förutom på strömmens storlek även på ledningarnas inbördes placering och avståndet emellan dem. Magnetfältet avtar normalt med kvadraten på avståndet till ledningen men avskärmas inte av normala byggnadsmaterial. I hus nära kraftledningar är mot den bakgrunden ofta magnetfälten högre än vad som är vanligt i övrigt. Människan är anpassad till att leva med jordens magnetfält, vilket är ett statiskt fält dvs. det varierar inte över tiden. De magnetfält som skapas kring elektriska anläggningar avsedda för växelström alstrar däremot ett fält som varierar med samma frekvens som strömmen. Så vitt man vet påverkas inte människan av statiska fält i nivå med jordens. Däremot skapar ett varierande magnetfält svaga elektriska strömmar i kroppen. I Sverige är det Strålsäkerhetsmyndigheten, som är ansvarig myndighet för dessa frågor. På deras hemsida finns bl.a. deras allmänna råd om begränsning av allmänhetens exponering för elektromagnetiska fält, Strålsäkerhetsmyndigheten rekommenderar att myndigheter tillämpar försiktighetsprincipen i fråga om lågfrekventa och magnetiska fält vid samhällsplanering. Det är särskilt viktigt att platser där barn vistas under längre tid inte har onödigt starka magnetfält. Onödig exponering för magnetfält bör begränsas om det kan göras till rimliga kostnader och konsekvenser. Trots mångårig forskning runt om i världen finns ännu inga säkra, entydiga resultat som visar om växlande magnetfält påverkar oss människor negativt. Det vetenskapliga underlaget anses fortfarande inte tillräckligt gediget för att man ska kunna sätta ett gränsvärde. Arbetsmiljöverket, Boverket, Elsäkerhetsverket, Socialstyrelsen och Strålsäkerhetsmyndigheten har tagit fram en vägledning för beslutsfattare som rekommenderar följande: Sträva efter att utforma eller placera nya kraftledningar och andra elektriska anläggningar så att exponering för magnetfält begränsas. Undvika att placera nya bostäder, skolor och förskolor nära elanläggningar som ger förhöjda magnetfält. Sträva efter att begränsa fält som starkt avviker från vad som kan anses normalt i hem, skolor, förskolor respektive aktuella arbetsmiljöer. Vattenfall skall i sitt agerande följa denna av myndigheterna formulerade försiktighetsprincip. För de båda aktuella ledningarna har teoretiska magnetfältsvärden 1,5 meter över mark beräknats utifrån förväntad årsmedelström genom ledningarna vid drift med 77 respektive 138 kv spänning. Beräkningarna har gjorts på de tre förekommande förläggningsvarianterna; typschakt 1 med dubbla kabelförband, typschakt 2 med enkla kabelförband samt kabelkanaler med enkla kabelförband. Magnetfältets utbredning i sidled från centrum av respektive ledning redovisas i diagrammen i bilaga 2. De resulterande magnetfälten kommer inte att ge upphov till förhöjda magnetfält i byggnader där människor vistas stadigvarande. 14
18 6. Byggnation, drift och underhåll 6.1 Buller och vibration Arbetet med anläggning av de nya ledningarna kommer att generera en viss mängd buller och vibrationer. Normalschakt bedöms generera högst begränsade störningar och för de största delarna av föreslagning sträckning finns redan färdiga rör nedlagda. Det aktuella området utgörs av ett industriområde där verksamheter och transporter som alstrar buller förekommer. Planerade arbeten bedöms inte överskrida de rekommendationer som framgår av Naturvårdsverkets allmänna råd om buller från byggplatser (NFS 2004:15). Buller och vibrationer är begränsade till anläggningsskedet och bedöms medföra en liten påverkan på omgivningen i aktuellt område. 6.2 Utsläpp till luft Vattenfall Eldistribution är certifierade enligt miljöledningssystem ISO Inom ramen för miljöledningssystemet anges de miljökrav som ska gälla för entreprenader på eller invid Vattenfall Eldistributions anläggningar. Utsläpp av avgaser till luft kommer att förekomma från arbetsmaskiner och fordon som är kopplade till anläggningsarbetet. Vid denna typ av arbeten används normalt grävmaskiner samt transportfordon för material och schaktmassor. De avgaser som kommer att bli aktuella är huvudsakligen kolväten, kväveoxider och partiklar. Utsläppen är högst tillfälliga och de kommer att utgöra en mycket liten del av de totala luftföroreningarna i området. Påverkan bedöms vara obetydlig. Under driftskedet kan det bli aktuellt med utsläpp från arbetsmaskiner och fordon kopplat till eventuella reparations- och underhållsarbeten. Dessa arbeten kommer att vara tillfälliga och utsläppen försumbara i förhållande till övriga utsläpp i området. 6.3 Utsläpp till mark och vatten Vid anläggningsarbeten föreligger normalt inte någon risk för utsläpp till mark och vatten. Vid eventuellt maskinhaveri, oljespill eller annan olycka kan det dock finnas risk för oförutsedda utsläpp. Vid upphandling av entreprenör ställs krav på att arbetsmaskiner ska använda miljöanpassade, biologiskt nedbrytbara smörj- och hydrauloljor samt propylenglykol. Lastbilar ska köras på miljöklass 1 diesel. Uppställning av bränsletankar och dylikt ska ske på plats som valts med hänsyn till att begränsa de miljöskador som kan uppstå vid läckor /utsläpp. Hänsyn ska också tas till risk för påkörning, närhet till avlopp mm. Entreprenören ska ha dokumenterade rutiner för hantering av miljöolyckor. Givet de skyddsåtgärder som kommer att vidtas bedöms påverkan bli obetydlig under anläggningsskedet. Vid eventuella reparations- och underhållsarbeten under driftskedet kan det finnas en risk för oförutsedda utsläpp vid maskinhaveri, oljespill eller liknande. De skyddsåtgärder som beskrivits för anläggningsskedet gäller även för driftskedet och påverkan bedöms därmed bli obetydlig även under driftskedet. 15
19
20 Referenser Länsstyrelser Länsstyrelsen i Stockholms län Digitalt RUM-material, Kommuner Sigtuna kommun Översiktsplan 2014 Sigtuna kommun Detaljplan 262 Detaljplan 285 Övriga Riksantikvarieämbetet FMIS, digitalt underlagsmaterial, Skogsstyrelsen Skogsdataportalen, Svenska Kraftnät och Svensk Energi Elnät i fysisk planering, 2014 Arbetsmiljöverket, Boverket, Strålsäkerhetsmyndigheten, Socialstyrelsen och Elsäkerhetsverket Magnetfält och hälsorisker Informationsbroschyr, 2009 Strålsäkerhetsmyndigheten Rapport 2012:69 Magnetfält i bostäder 17
Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Befintlig 130 kv anslutande luftledning in till Fänestad transformatorstation, Värnamo kommun November 2017 Bg:
Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län
Samrådsunderlag avseende ändrad sträckning och tekniskt utförande av befintliga 70 kv kraftledningar vid Tollare i Nacka kommun, Stockholms län Oktober 2015 Bakgrund och syfte Befintliga 70 kv luftledningar
Förlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län
Förlängning av nätkoncession för linje för två befintliga markkablar, Laxå kommun, Örebro län Samrådsunderlag September 2016 Ellevio AB avser förlänga nätkoncession för linje för två befintliga 40 kv markkablar
Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Konc: 7082 Samrådsunderlag Befintlig 20 kv markkabel längs riksväg 21 i Hässleholms kommun i Skåne län Oktober 2018 Bg: 5967-4770
Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar. Samrådsunderlag
BILAGA A3 Samrådsunderlag Ansökan om nätkoncession för linje avseende befintlig 40 kv luftledning 3450Ao Leringsforsen-Torpshammar Ånge kommun, Västernorrlands län 2016-09-15 Samråd för 40 kv luftledning
Samråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs kommun, Örebro län
Datum: 2015-05-04 Kontakt: Viktoria Uski Telefon: 08 714 32 20 E-post: Viktoria.uski@sweco.se Samråd, enligt miljöbalken 6 kap. 4, gällande planerad ombyggnation av två kraftledningar vid Frövifors i Lindesbergs
Samrådsunderlag. Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum. Januari 2018
Nässjö Affärsverk Elnät AB Tullgatan 2 571 34 Nässjö Telefon: 0380-51 70 00 Samrådsunderlag Förnyelse av koncession för befintliga 45kV-ledningar mellan station Svarven och station Centrum Januari 2018
Samrådsunderlag. Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län.
Samrådsunderlag Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län. November 2016 Sökande Vattenfall Eldistribution AB Österlånggatan 60 461 88 Trollhättan Kontaktperson
Ansökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs. Samrådsunderlag
BILAGA A3 Samrådsunderlag Ansökan om förlängning av nätkoncession för linje avseende befintlig 130 kv luftledning 714Uz Yttersjön-Vännäs Vindeln och Vännäs kommun Västerbottens län 2016-09-15 Samråd för
Denna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB
Denna Miljökonsekvensbeskrivning är upprättad av Vattenfall Services Nordic AB Miljö & Tillstånd Uppdragsledare: Beställare: Stora Enso Paper AB Innehållsförteckning Sammanfattning... 3 1. Inledning...
Fortum har anlitat Pöyry SwedPower AB för att genomföra samråd och upprätta MKB:n.
Samrådsredogörelse Ansökan om nätkoncession för linje för markförläggning av del av 40 kv-ledning L643 i ny sträckning mellan Norra Ormesta och Rynninge, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund
Bakgrund och syfte Lokalisering och tekniskt utförande
Samråd, enligt miljöbalken 6 kap 4, med anledning av planerad förnyelse av koncession för befintlig 70 kv markkabel samt för ombyggnation av befintlig 70 kv luftledning vid Ullna strand i Arninge inom
Samrådsunderlag. Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län. Ansökan om linjekoncession enligt ellagen
Samrådsunderlag Planerade 36 kv-ledningar vid Bäckhammar, Kristinehamn kommun, Värmlands län Ansökan om linjekoncession enligt ellagen September 2015 PROJEKTORGANISATION Ellevio AB Box 2087 650 02 Karlstad
TIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG
Malmö, 2017-04-10 Vår referens TIDIGT SAMRÅD ENL. MILJÖBALKEN KAP 6 AVSEENDE BYGGNATION 130kV LEDNING, VÄSTRA TRELLEBORG SÖDRA TRELLEBORG Rejlers Sverige AB handlägger på uppdrag av Trelleborgs Tekniska
Samrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län
Samrådsunderlag avseende ny kraftledning nordost om Norberg för anslutning av vindkraftpark Målarberget i Norbergs kommun, Västmanlands län Mars 2015 Bakgrund och syfte Vattenfall Eldistribution AB (Vattenfall)
Underlag för samråd. Ny 70 kv markkabel i Danderyds kommun. E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13
Underlag för samråd Ny 70 kv markkabel i Danderyds kommun E.ON Elnät Sverige AB 205 09 Malmö 2010-09-13 Titel Utfört av Underlag för samråd Ny 70 kv markkabel i Danderyds kommun Johanna Fransila, Sweco
Kontaktperson: Johanna Fransila Telefon: 08-714 32 13
Datum: Kontaktperson: Johanna Fransila Telefon: 08-714 32 13 2015-02-26 E-post: Johanna.fransila@sweco.se Samråd, enligt miljöbalken 6 kap 4, gällande markförläggning av en delsträcka av Vattenfalls 70
Kabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040 25 50 00 Samrådsunderlag Kabling av befintliga luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby Januari 2013 Bg: 59674770 Pg: 4287972
FÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA
FÖRLÄNGNING AV KONCESSION FÖR 400 kv-ledningarna MELLAN RINGHALS OCH HORRED SAMT MELLAN RINGHALS OCH STRÖMMA SAMMANFATTNING AV MILJÖKONSEKVENSBESKRIVNING SEPTEMBER 2010 Förlängning av koncession för 400
Ny 145kV markförlagd ledning mellan fördelningsstation Ängelholm Östra och ny fördelningsstation Håve i Ängelholms kommun, Skåne län
Ny 145kV markförlagd ledning mellan fördelningsstation Ängelholm Östra och ny fördelningsstation Håve i Ängelholms kommun, Skåne län SAMRÅDSREDOGÖRELSE Ansökan om nätkoncession för linje Yttranden och
MILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje för ny 138 kv markförlagd kraftledning mellan Måby och Rosersberg i Sigtuna kommun i Vattenfall Eldistribution AB Maj 2015 Projektorganisation
SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN
SAMRÅD ENLIGT 6 4 KAP MILJÖBALKEN OMBYGGNAD DELSTRÄCKA AV 40 KV LEDNING VID NYTT PLANOMRÅDE VÄG E20 KRISTINEHOLM - BÄLINGE OCH VERKSAMHETER I ALINGSÅS KOMMUN VATTENFALL ELDISTRIBUTION AB 2015-05-20 Denna
Förlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Gyesjön och Eksjö i Eksjö kommun November 2016 Bg:
Bilaga 1. Samrådsredogörelse för alternativa sträckningar
Bilaga 1 Samrådsredogörelse för alternativa sträckningar Administrativa uppgifter Verksamhetsutövare Tekniska verken Nät AB Box 1500 581 15 Linköping Organisationsnummer: 556426-8588 Konsult ÅF Consulting
Planerade 50 kv markkablar vid Djupafors i Ronneby kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerade 50 kv markkablar vid Djupafors i Ronneby kommun December 2014 Bg: 5967-4770 Pg: 428797-2 Org. Nr: 556070-6060
Koncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Koncession för befintligt 40 kv markkabelförband vid Landsbro,Vetlanda kommun Oktober 2017 Bg: 5967-4770 Pg: 428797-2
Planerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Underlag för kompletterande samråd Planerad förläggning av 130 kv kabel mellan Askome station och Abild, Falkenbergs kommun September
Mätning av magnetiska växelfält: Kåbäcken 2013-03-14/20
reducerar magnetfält Mätning av magnetiska växelfält: Kåbäcken 2013-03-14/20 Projekt 11410 Uppdrag Att kartlägga lågfrekventa magnetfält från en kraftledning vid Kåbäcken, Partille. Uppdragsgivare Pär-Anders
Förlängd koncession för linje för befintliga markförlagda 145 kv ledningar i Rävekärr och Åbro i Mölndals kommun i Västra Götalands län
Förlängd koncession för linje för befintliga markförlagda 145 kv ledningar i Rävekärr och Åbro i Mölndals kommun i Västra Götalands län SAMRÅDSUNDERLAG Ansökan om förlängd nätkoncession för linje Oktober
Sökande. Kontaktperson. Samrådsunderlag upprättat av. Uddevalla Energi Elnät AB Uddevalla
Samrådsunderlag Förnyelse av nätkoncession för befintlig 40 kv-kraftledning mellan Ramseröd och Uddevalla Norra, Uddevalla kommun, Västra Götalands län. Januari 2018 Sökande Uddevalla Energi Elnät AB 451
Samrådsunderlag. Ansökan om linjekoncession enligt ellagen
Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 10 kv-ledning mellan Fåglum och Bajaregården, Essunga kommun, Västra Götalands län Ansökan om linjekoncession enligt ellagen December
1. BAKGRUND OCH SYFTE TILLSTÅNDSPROCESSEN UTREDNINGSALTERNATIV BESKRIVNING AV BEFINTLIG LEDNING...8
Samrådsunderlag Befintlig markförlagd 40 kv-kraftledning mellan Marknadsplatsen och Gislaveds Energis transformatorstation, Gislaveds kommun, Jönköpings län. mars 2017 INNEHÅLL 1. BAKGRUND OCH SYFTE...5
2 Kompletterande samrådsredogörelse
Bilaga M4.b - Kompletterande samråd sida 2/17 1.2 Syfte Syftet med den nya ledningen mellan Dotorp och Täppan är att förstärka elnätet i området, samt att möjliggöra anslutning av vindkraftsanläggningar
SAMRÅD ENLIGT MILJÖBALKEN KAP 6 4. FIGUR 5. Öster om tryckningen under väg 26, kommer kablarna att markförläggs längs med en skogsväg.
FIGUR 5. Öster om tryckningen under väg 26, kommer kablarna att markförläggs längs med en skogsväg. Från ställverket vid Skåningstorp planeras markkablarna att förläggas utanför Skövde kommuns planerade
PROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning
PROJEKTORGANISATION Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan 16 231 83 Trelleborg Miljökonsekvensbeskrivning MKB-handläggare:, Rejlers Sverige AB Foton, illustrationer och kartor har,
Förlängd koncession för 24 kv ledning mellan Kvarnåsen och Buås i Årjängs kommun, Värmlands län
Förlängd koncession för 24 kv ledning mellan Kvarnåsen och Buås i Årjängs kommun, Värmlands län SAMRÅDSUNDERLAG Ansökan om förlängd nätkoncession för linje Januari 2018 Ellevio AB (publ). 115 77 Stockholm
PROJEKTORGANISATION. Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan Trelleborg. Miljökonsekvensbeskrivning
PROJEKTORGANISATION Trelleborgs kommun Tekniska förvaltningen Energi Skyttsgatan 16 231 83 Trelleborg Miljökonsekvensbeskrivning MKB-handläggare:, Rejlers Sverige AB Foton, illustrationer och kartor har,
Ombyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Ombyggnation av 130 kv markkabel mellan Möllebogatan och transformatorstationen i Gullängen, Malmö stad Underlag för samråd Mars 2014
Liten miljökonsekvensbeskrivning Bilaga 3 till ansökan om nätkoncession för linje för ny markförlagd 145 kv kraftledning mellan transformatorstation Klockarbäcken och befintlig luftledning Stornorrfors-Backen
Förlängning av tillstånd för befintlig 40 kv luftledning mellan Brunnshult och Sjunnen i Vetlanda kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsredogörelse Förlängning av tillstånd för befintlig 40 kv luftledning mellan Brunnshult och Sjunnen i Vetlanda kommun September
Alternativutredningens syfte är att den utgör en del av underlaget för beslut om vilket alternativ utredningen skall gå vidare med.
Alternativutredning Jämtkraft Elnät AB har fått ett föreläggande från Energimarknadsinspektionen att inkomma med ansökan om nätkoncession för linje avseende befintlig ledning från Lugnvik till Östersund
Förlängd koncession för befintlig markkabel 130 kv. Koncession för 130 kv markkabel från Lugnvik till Östersund
Förlängd koncession för befintlig markkabel 130 kv Koncession för 130 kv markkabel från Lugnvik till Östersund Innehåll Bakgrund 3 Tillståndsprocessen 3 Tillvägagångssätt 5 Projektbeskrivning 7 Nulägesbeskrivning
Förlängd koncession för befintlig 50 kv ledning mellan Sälsätern och Hidetäkten i Malung-Sälens kommun i Dalarnas län
Förlängd koncession för befintlig 50 kv ledning mellan Sälsätern och Hidetäkten i Malung-Sälens kommun i Dalarnas län SAMRÅDSUNDERLAG Ansökan om nätkoncession för linje Februari 2017 Ellevio AB (publ).
Anslutning av vindkraft och framtidssäkring av elnätet. Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning
Anslutning av vindkraft och framtidssäkring av elnätet Vindkraftsanslutning vid Kopperaa, Norge via Storlien till Enafors, 130 kv ledning Innehåll Bakgrund 3 Tillståndsprocessen 4 Tillvägagångssätt 5 Projektbeskrivning
Inledning och bakgrund
Innehåll Inledning och bakgrund... 2 Syfte... 2 Koncessionsansökan... 2 Lokalisering... 3 Alternativ, utformning och utförande... 3 Sträckningsalternativ... 4 Utförandealternativ... 5 Områdesbeskrivning...
Liten Miljökonsekvensbeskrivning
2018-102336-0001 2018-09-27 10 september 2018 GoogleStreetView Liten Miljökonsekvensbeskrivning Ansökan om nätkoncession för ny markförlagd kraftledning i Norrflärke, Örnsköldsvik kommun, Västernorrlands
Samrådsunderlag. Januari Nässjö Affärsverk Elnät AB Tullgatan Nässjö Telefon:
Nässjö Affärsverk Elnät AB Tullgatan 2 571 34 Nässjö Telefon: 0380 51 70 00 Samrådsunderlag Ansökan om ny nätkoncession för ersättande av befintliga 45kV luftledningar med markkabel mellan avgreningspunkt
MILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje avseende 30 kv ledning, Fagersta kommun, Västmanlands län Västerbergslagens Elnät AB 2015-04-09 Vattenfall Services Nordic AB Miljö&Tillstånd
Underlag för samråd. Ny 40 kv kraftledningen inom Jokkmokk tätort. enligt miljöbalken 6 kap 4. Jokkmokks kommun, Norrbottens län 2015 09 09
Underlag för samråd enligt miljöbalken 6 kap 4 Ny 40 kv kraftledningen inom Jokkmokk tätort Jokkmokks kommun, Norrbottens län 2015 09 09 Administrativa uppgifter Vattenfall Eldistribution AB bedriver elnätsverksamhet
Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn
Underlag för samråd enligt miljöbalken 6 kap 4 Ny 150 kv kraftledning från vindkraftparken Blodrotberget till ställverk vid Norrtjärn Örnsköldsviks kommun, Västernorrlands län 2014-03-21 1 Inledning 1.1
Förlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Förlängning av tillstånd för befintlig 40 kv luftledning mellan Hunseberg och Muggebo i Nässjö kommun November 2016
Ansökan om förlängning av nätkoncession för linje för del av 12 kv markförlagd kabel L94625, i Fjugesta, Lekebergs kommun, Örebro län
Samrådsunderlag Ansökan om förlängning av nätkoncession för linje för del av 12 kv markförlagd kabel L94625, i Fjugesta, Lekebergs kommun, Örebro län Ansökan om förlängning av nätkoncession för delsträcka
SAMRÅDSUNDERLAG JUNI Karta över befintliga 70 kv och 12 kv kraftledningar vid Sandarne för vilka samrådet gäller. Ellevio AB Stockholm
Ellevio AB 115 77 Stockholm SAMRÅDSUNDERLAG FÖRNYAD NÄTKONCESSION FÖR LINJE FÖR BEFINTLIGA 70 KV KRAFTLEDNING L3-70 MELLAN KÄLLVATTSTJÄRNEN OCH SANDARNE TRANSFORMATORSTATION OCH INOM SANDARNE INDUSTRIOMRÅDE
Samrådsunderlag. Ansökan om nätkoncession för befintlig 130 kv-ledning mellan station Holmagärde XT 121 och station Varbergs Centrum XT 161
Varberg Energi AB Affärsområde Elnät Västkustvägen 50 43213 Varberg Samrådsunderlag Ansökan om nätkoncession för befintlig 130 kv-ledning mellan station Holmagärde XT 121 och station Varbergs Centrum XT
2 Den reviderade sträckningen
Koncessioner och kommunikation Enligt sändlista @svk.se 2017-04-24 2016/616 KOMPLETTERANDE SAMRÅD Inbjudan till kompletterande samråd enligt 6 kap. miljöbalken för 400 kv markkablar mellan Snösätra och
Miljökonsekvensbeskrivning. Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län.
Miljökonsekvensbeskrivning Befintlig 50 kv-kraftledning mellan Säffle och Billeruds bruk, Säffle kommun, Värmlands län. Maj 2017 1 SAMMANFATTNING Vattenfall Eldistribution AB (Vattenfall) ska ansöka om
Samrådsredogörelse Ansökan om nätkoncession för linje för flytt av del av 40 kv-ledning L118 i ny sträckning vid Munkatorp, Örebro kommun, Örebro län
Bilaga M2 Samrådsredogörelse Ansökan om nätkoncession för linje för flytt av del av 40 kv-ledning L118 i ny sträckning vid Munkatorp, Örebro kommun, Örebro län 1. Inledning 1.1 Bakgrund Fortum Distribution
Befintlig 50 kv ledning mellan Väsa och Blyberg i Älvdalens kommun i Dalarnas län
MKB-bilaga 2 Befintlig 50 kv ledning mellan Väsa och Blyberg i Älvdalens kommun i Dalarnas län SAMRÅDSREDOGÖRELSE Ansökan om nätkoncession för linje April 2017 Ellevio AB (publ). 115 77 Stockholm Säte
Ansökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando
Bilaga 1. Inbjudan till samråd, samrådsunderlag. Inbjudan till samråd enligt Miljöbalken 6 kap 4 Ansökan om förlängd koncession för 40 kv-luftledning mellan Lovikka och Junosuando Pajala kommun Norrbottens
Samrådsunderlag avseende ny markförlagd 145 kv kraftledning mellan Umeå Universitet och Ålidhem i Umeå tätort, Västerbottens län
2016-12-02 Samrådsunderlag avseende ny markförlagd 145 kv kraftledning mellan Umeå Universitet och Ålidhem i Umeå tätort, Västerbottens län Bakgrund och syfte Umeå Energi Elnät AB (Umeå Energi) planerar
Samrådsredogörelse - Koskullskulle
2017-10-06 Bild: Hitta.se Samrådsredogörelse - Koskullskulle Ansökan om nätkoncession för 40 kv kraftledning vid Koskullskulle, Gällivare kommun, Norrbottens län Bilaga 1 till SR [Kommun, Länsstyrelse,
KOMPLETTERING TVÅ AV KONCESSIONSANSÖKAN
KOMPLETTERING TVÅ AV KONCESSIONSANSÖKAN Komplettering två av ansökan efter begäran från Energimarknadsinspektionen Diarienr: 2008-100230, daterat: 2017-10-04 avseende koncessionsansökan för linje för delar
Samrådsredogörelse Påljungshage Dnr
2018-01-08 Samrådsredogörelse Påljungshage Dnr. 2017-100730 Ansökan om förlängd nätkoncession för 130 kv kraftledning vid Påljungshage, Nyköpings kommun, Södermanlands län Samrådsredogörelse- Påljungshage
LITEN MILJÖKONSEKVENSBESKRIVNING
LITEN MILJÖKONSEKVENSBESKRIVNING NY 40 kv- MARKKABEL MELLAN KÄLLBY-SKEBY, GÖTENE KOMMUN, VÄSTRA GÖTALANDS LÄN 2018-09-14 SAMMANFATTNING Bakgrund och syfte Götene Elförening ekonomisk förening bygger, äger,
Planerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad flytt av fyra 130 kv luftledningar vid station Ekhyddan i Oskarshamns kommun Maj 2015 Bg: 5967-4770 Pg: 428797-2
Samrådsunderlag för ledningssträckning
Samrådsunderlag för ledningssträckning 130 kv vindkraftanslutning i område väster om Hammarstrand 2011-09-05 Rapporten är framtagen av SWECO Energuide AB på uppdrag av E.ON Elnät Sverige AB 1 (8) Innehåll
Samrådsunderlag. Ansökan om förlängning av nätkoncession för linje enligt ellagen
Samrådsunderlag Förlängning av nätkoncession för linje för befintlig 132 kv luftledning som utgör utledning ML86 S1 vid fördelningsstation BT34 Älberg, Hallsbergs kommun, Örebro län Ansökan om förlängning
2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se
Länsstyrelsen Västernorrland 871 86 HÄRNÖSAND 2014-10-07 Kontakt: Telefon: E-post: @nektab.se @nekatba.se Inbjudan till samråd Markförläggning av del av befintlig luftledning i området Näs Norrflärke -
Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun
SAMRÅDSREDOGÖRELSE Ansökan om ändring av nätkoncession för befintliga 40 kv-kraftledningar vid Stornorrfors, Umeå kommun UMEÅ 2015-02-03 INNEHÅLLSFÖRTECKNING 1 Inledning 3 2 Samrådets genomförande 3 3
Stadsledningskontoret Dnr /2017 Exploateringskontoret. Dnr Trafikkontoret. Stadsledningskontoret
Bilaga 2 Gemensamt tjänsteutlåtande Sida 1 (6) 2017-03-20 Stadsledningskontoret Dnr 133-329/2017 Exploateringskontoret Dnr E2017-00467 Stadsbyggnadskontoret Dnr 2017-02599 Miljöförvaltningen Dnr 2017-4176
Samrådsunderlag Flytt av markkablar i Skövde tätort, Skövde kommun, Västra Götalands län
2017-03-31 Samrådsunderlag Flytt av markkablar i Skövde tätort, Skövde kommun, Västra Götalands län Samrådsunderlag Flytt av markablar i Skövde tätort, Skövde kommun, Västra Götalands län INNEHÅLLSFÖRTECKNING
MILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för del av f.d. linje 118GB, avseende en delvis luftledning, delvis markkabel på 10 kv, L60L8, vid Flatenberg i Smedjebackens kommun Bild tagen av från
Planerad 20 kv markkabel mellan Lövestad och Björkhaga i Sjöbo kommun
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad 20 kv markkabel mellan Lövestad och Björkhaga i Sjöbo kommun Maj 2018 Bg: 5967-4770 Pg: 428797-2 Org.
Befintlig 130 kv luftledning mellan Öråker och Birsta i Sundsvalls kommun
E.ON Energidistribution AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Komplettering av ansökan för Befintlig 130 kv luftledning mellan Öråker och Birsta i Sundsvalls kommun December 2017 Bg: 5967-4770
Bakgrund och syfte AB PiteEnergi planerar att ansöka om linjekoncession för två 45 kv markkablar i anslutning till Pitholmens industriområde.
PM 2014-09-23 Samrådsredogörelse Inledning Detta är en redogörelse för hur samråden har genomförts, samt de åsikter och förslag som inkommit och hur AB PiteEnergi ställer sig till dessa. Samråden behandlar
RAPPORT. Barkåkra 55:1 Magnetfältsmätning / Upprättad av: Jimmy Bengtsson Granskad av: Mats Andersson Godkänd av: Mats Löfgren
RAPPORT Barkåkra 55:1 2016-05-10/2016-05-17 Upprättad av: Jimmy Bengtsson Granskad av: Mats Andersson Godkänd av: Mats Löfgren RAPPORT Barkåkra 55:1 El- och Kund PEAB Bostad Att. Ola Magnusson Box 334
Förlängd koncession för befintlig 145 kv markförlagd ledning vid Lackarebäck i Mölndals kommun i Västra Götalands län
Förlängd koncession för befintlig 145 kv markförlagd ledning vid Lackarebäck i Mölndals kommun i Västra Götalands län MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje Mars 2018 Ellevio AB
Detaljplan för del av fastigheterna Hissmon 1:226, 1:278 och 1:231, Krokom, Krokoms kommun PLANBESKRIVNING. Granskningshandling
Datum 2013-10-14 1 (7) Detaljplan för del av fastigheterna Hissmon 1:226, 1:278 och 1:231, Krokom, Krokoms kommun PLANBESKRIVNING KROKOM1000, v1.0, 2012-10-09 Granskningshandling Krokoms kommun Postadress
SAMRÅDSREDOGÖRELSE. Detaljplan för Fjugesta 2:74 m.fl. Lekebergs kommun, Örebro län
Sydnärkes byggförvaltning Ulrika Åberg Planarkitekt SAMRÅDSREDOGÖRELSE Detaljplan för Fjugesta 2:74 m.fl. Lekebergs kommun, Örebro län Enligt PBL 2011 (Plan- och bygglagen 2011) 5 kap. 17 har Detaljplan
Stråksamråd avseende kraftledningar mellan vindkraftpark Norrberget och Sala samt mellan Sala och Finnslätten
Stråksamråd avseende kraftledningar mellan vindkraftpark Norrberget och Sala samt mellan Sala och Finnslätten Maj 2015 Bakgrund Vattenfall Eldistribution AB (Vattenfall) planerar att utföra åtgärder kopplade
MILJÖKONSEKVENSBESKRIVNING
Handläggare Tel Mobil Datum 2017-10-13 Projekt-ID 6120031 E-post @afconsult.com Kund Smurfit Kappa Kraftliner Piteå Aktiebolag MILJÖKONSEKVENSBESKRIVNING Avseende fortsatt tillstånd för befintlig 6 kv
Samrådsredogörelse och begäran om beslut om betydande miljöpåverkan enligt miljöbalken 6 kap 5 1 Inledning
Länsstyrelsen i Västra Götalands län samby.vastragotaland@lansstyrelsen.se Ert Diarienr: 407-12178-2017 Datum: Kopia till: 2017-05-19 Miljösamverkan Östra Skaraborg Sökande: Kontaktperson sökanden: Tel:
Samrådsunderlag. Befintlig 40 kv-kraftledning mellan Risa och Svenljunga, Svenljunga kommun, Västra Götalands län.
Samrådsunderlag Befintlig 40 kv-kraftledning mellan Risa och Svenljunga, Svenljunga kommun, Västra Götalands län. Januari 2017 INNEHÅLL 1. BAKGRUND OCH SYFTE...5 2. TILLSTÅNDSPROCESSEN...6 2.1 GÄLLANDE
MILJÖKONSEKVENSBESKRIVNING
BILAGA 3 MILJÖKONSEKVENSBESKRIVNING Avseende förnyelse av nätkoncession för linje för befintlig 130 kv kraftledning i Väster Hacksta, Västerås Stad, Västmanlands län. Vattenfall Eldistribution AB Februari
Detaljplan för del av Knislinge 43:1 FREJAGATAN
Upprättad 2016-02-17 Dnr: KS 2015/00884 Samrådshandling Planbeskrivning Detaljplan för del av Knislinge 43:1 FREJAGATAN Utskrift från Tekis-GI Knislinge, Östra Göinge kommun, Skåne län www.ostragoinge.se
Om elförbindelsen Överby-Beckomberga
Fastighetsägare och remissinstanser enligt sändlista 2019-03-25 Dnr 2016/891 INFORMATION Val av utredningskorridor för fortsatt utredning av den planerade elförbindelsen Överby-Beckomberga Om elförbindelsen
Förlängning av tillstånd för befintlig 20 kv markkabel och luftledning vid Klippans bruk, Klippans kommun, Skåne län
E.ON Energidistribution Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Miljökonsekvensbeskrivning Förlängning av tillstånd för befintlig 20 kv markkabel och luftledning vid Klippans bruk,
Sökande. Kontaktperson. Samrådsunderlag upprättat av. Vattenfall Eldistribution AB Österlånggatan Trollhättan
Samrådsunderlag Förnyelse av nätkoncession för delar av befintlig 40 kv-kraftledning mellan Uddevalla-Edshultshall, Uddevalla kommun, Västra Götalands län. Januari 2018 Sökande Vattenfall Eldistribution
Ansökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad
Bilaga 1 Inbjudan till samråd enligt miljöbalken 6 kap 4 Ansökan om förlängd koncession för linje för befintlig 150 kv-luftledning 714MF(3) Tjärnholmen- Gammelstad Luleå kommun Norrbottens län 2017-06-02
Planerad 10 kv kraftledning för vindkraftanslutning mellan Fjelie och Furulund inom Kävlinge, Lund och Lomma kommuner, Skåne län
E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040-25 50 00 Samrådsunderlag Planerad 10 kv kraftledning för vindkraftanslutning mellan Fjelie och Furulund inom Kävlinge, Lund och Lomma kommuner,
Förlängd koncession för befintlig 145 kv ledning mellan Källtjärn och Nora i Karlskoga och Nora kommun, Örebro län
Bilaga M1 Förlängd koncession för befintlig 145 kv ledning mellan Källtjärn och Nora i Karlskoga och Nora kommun, Örebro län SAMRÅDSREDOGÖRELSE Ansökan om förlängd nätkoncession för linje Ellevio AB (publ).
MILJÖKONSEKVENSBESKRIVNING
MILJÖKONSEKVENSBESKRIVNING Ansökan om nätkoncession för linje 118FP avseende 50 kv ledning, Lomberg Grängesberg (GT8 Malmen), Ludvika kommun Västerbergslagens Elnät AB 2015-06-01 Vattenfall Services Nordic
MILJÖKONSEKVENSBESKRIVNING
BILAGA 3 MILJÖKONSEKVENSBESKRIVNING Avseende förnyelse av nätkoncession för linje för befintlig 130 kv kraftledning sträckan Brottsta Gredby, Eskilstuna kommun, Södermanlands län. Vattenfall Eldistribution
Komplettering av ansökan om koncession för ny 130 kv kraftledning från Västerås Kraftvärmeverk Block 7 i Västerås till transformatorstation VM
Komplettering av ansökan om koncession för ny 130 kv kraftledning från Västerås Kraftvärmeverk Block 7 i Västerås till transformatorstation VM Inledning Mälarenergi Elnät AB har ansökt om koncession för
Detaljplan för fördelningsstation för eldistribution i Barkarbystaden. Kommunstyrelseförvaltningens förslag till kommunstyrelsen
T J Ä N S T E S K R I V E L S E 1 (5) 2016-03-18 Kommunstyrelsen Dnr Kst 2016/104 Detaljplan för fördelningsstation för eldistribution i Barkarbystaden Förslag till beslut Kommunstyrelseförvaltningens
Kabling av två luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby
Bilaga 1 E.ON Elnät Sverige AB Nobelvägen 66 205 09 Malmö eon.se T 040 25 50 00 Samrådsredogörelse Kabling av två luftledningssträckor vid Astrid Lindgrens Värld, Vimmerby Mars 2013 Bg: 59674770 Pg: 4287972
MILJÖKONSEKVENSBESKRIVNING Ansökan om ledningsflytt för 77 kv markkabel i området Sätra i Gävle kommun, Gävleborgs län.
MILJÖKONSEKVENSBESKRIVNING Ansökan om ledningsflytt för 77 kv markkabel i området Sätra i Gävle kommun, Gävleborgs län. Gävle Energi 2016-05-16 Projektorganisation Gävle Energi AB Box 783 801 29 Gävle
Befintlig 145 kv ledning Västansjö-Hybo- Edeforsen samt Ljusdal-Hybo i Hudiksvall och Ljusdals kommun, Gävleborgs län
Befintlig 145 kv ledning Västansjö-Hybo- Edeforsen samt Ljusdal-Hybo i Hudiksvall och Ljusdals kommun, Gävleborgs län SAMRÅDSREDOGÖRELSE Ansökan om nätkoncession för linje Maj 2017 Ellevio AB (publ). 115
Bilaga M1 b. Projektorganisation. Ellevio AB Stockholm. Telefonväxel: Org.nr: Samordnare tillståndsfrågor
Samrådsredogörelse Bilaga M1 b Projektorganisation Ellevio AB 115 77 Stockholm Telefonväxel: 08-606 00 00 Org.nr: 556037-7326 Samordnare tillståndsfrågor Samråd och MKB NEKTAB Sågaregatan 22 46132 Trollhättan
Förslag till handbok Elnät i fysisk planering behandling av. av ledningar och stationer i fysisk planering och i tillståndsärenden
PM 2013:101 RIII (Dnr 315-596/2013) Förslag till handbok Elnät i fysisk planering behandling av ledningar och stationer i fysisk planering och i tillståndsärenden Remiss från Svensk Energi Remisstid den
