1 Dal Västra Värmlands Järnväg Den pionjäranda som rådde inom järnvägsetableringarna i början av 1900-talet gjorde att det inte var någon brist på förslag. Hade alla planer realiserats så hade de flesta byarna fått egen järnväg. För Arvikas del kom frågan om anslutningen till den planerade järnvägslinjen från sydväst att bli den viktigaste. Det blev också den som till sist blev verklighet. Hur direkt förbindelsen skulle bli var länge ovisst. Banan som hade alternativa sträckningar enligt olika förslag hade kunnat få anslutning i Ottebol, Åmotfors eller Gilserud. 1 Sedan utredare våren 1911 kommit fram till att Åmotfors var den bästa anslutningspunkten så började de styrande i Arvika att agera för att få den nya järnvägen till Arvika istället. 2 I juli 1911 bestämdes det att stadsfullmäktige aktivt skulle gå in med ansökning om att få anslutningen dragen till staden. Med dagens vokabulär utfördes också ett visst lobbyingarbete när generaldirektören vid järnvägen, Pagelow var i Arvika i tjänsteärende. Stadens företrädare påpekade då att ett godkännande för anslutning till Åmotfors skulle gynna norsk handel mer än den svenska. Från Åmotfors skulle export och importvaror lätt dirigeras via Oslo, bättre då att transporterna gick på båt via Arvika. 3 När koncessionsansökan lämnades in lördagen den 20 december 1912 framgick det att Göteborgs stad och Bergslagernas Järnvägar var de största intressenterna. 4 Nu ansågs det vara hög tid att agera om Arvika skulle bli slutstation för banan. En stor annons i Arvika Nyheter kallade i november till möte i logen Anders Fryxells lokaler vid Magasinsgatan. Att intresset var stort för frågan insåg arrangörerna från början men att det var så stort att mötet fick flyttas till den nybyggda kyrkan blev ändå en överraskning. Till och med kyrkan blev fullsatt. Det stora antalet deltagare, faktiskt så många som runt 1000 stycken var i stort sett eniga om att Arvika var att föredra framför Åmotfors. Stadsborna och lantbrukarnas företrädare förespråkade bestämt en sådan lösning. De enda som var motståndare var ett mindre antal bruksägare ifrån Järnskog, Köla och Eda. Därmed gick mötesledningen vidare enligt mötets vilja 5. Arvika Nyheter AN och AN AN AN och AN och

2 Själva byggstarten blev något rörig. I september 1914 fanns det massor av arbetslösa som statsmakterna gärna ville ha placerade, särskilt riktade man sig till DVVJ-byggarna. Entreprenadfirman Gunnarsson som då avslutade sin verksamhet vid Fryksdalsbanan hade utrustning för man som omgående kunde användas. 6 Trots detta så togs inte ens slutgiltigt beslut om byggandet förrän senare samma månad. I maj 1915 så var bandelen Arvika-Årjäng inte ens färdigstakad och i december beklagade sig byggherrarna att en beräknad kostnadsökning på en miljon försenade byggstarten. 7 I mars 1916 gladde sig allmänheten åt en utlovad byggstart till hösten. Men när hösten kom så begärdes ett längre uppskov som av statsmakterna beviljades till den 1 januari 1917, men inte längre. 8 I Arvika började man bli lite otåliga, lån till stadens aktier i DVVJ hade beviljats och det kanske kändes trevligare att börja amortera på en skuld till ett pågående projekt. 9 Bygget började med minsta möjliga marginal till givna förutsättningar någon dag före årsskiftet 1916/1917. Skånska cementaktiebolaget som ansvarade för bygget Årjäng-Arvika började så smått i trakten av Jössefors AN AN , och AN och AN AN

3 Visserligen så var bygget efterlängtat, men en del klagomål på verksamheten började komma in redan under sommaren På sträckan Hovdane-Jössefors hade sten och schaktningsarbeten medfört onödig åverkan på åkermarken med följd att flera hundra kilo råg förstördes. Skribenten påpekade att det var ett rent slöseri i tider när mattillgången var så knapp att potatisen fick kokas oskalad. Den klagande redovisar ändå ett gott förhållande till de ryktesvis tidigare så fruktade rallarna. De främmande arbetarna uppföra sig städat och mönstergillt och man har kommit underfund med att rallare icke äro busar utan helt vanliga skötsamma arbetare hette det. 11 Anslutningen till DVVJ hamnade till sist i Arvika. Ett litet lokalt problem uppstod i samband med detta, ett problem som mycket väl kunnat uppstå i Grönköping. De höga beslutsfattarna inom järnvägsstyrelsen verkade dock inte ha skrattat åt eländet, åtminstone inte offentligt. Den statliga järnvägen kunde inte till en början tänka sig att släppa in någon privatbana på sina linjer. Tanken och den verkliga planeringen förutsatte av den anledningen till en början att slutstation för DVVJ skulle bli Gilserud. Någon insåg antagligen att vagnuttagning in till stambanan från Gilserud, bara någon kilometer från Arvika skulle bli ganska opraktiskt. Den självklara lösningen blev då istället parallellspår in till Arvika från Gilserud. Nu var det så att Kyrkbron som redan då existerade var betydligt kortare än nu och inte hade plats för något dubbelspår. Nya broar går att bygga och gamla går att bygga om så ansökan lämnades in. I september 1918 beviljade ombyggnad och renovering för att få plats med spåren. Framtida underhåll skulle delas lika mellan DVVJ och SJ. Efter en lång tystnad togs planeringen upp på nytt de sista dagarna av år 1926, frågan var då om bangården i Arvika behövde utökas för DVVJ:s behov. Tre månader senare verkade det vara helt klart att inget parallellspår skulle dras från Gilserud in till Arvika, men förhandlingar pågick fortfarande i augusti. Trots det så fanns fortfarande en mindre skiljestation vid Gilserud med som alternativ i planeringen. Officiellt beslut om att Arvika skulle var slutstation för DVVJ och att infarten skulle ske på SJ spår via en växel i Gilserud kom först i slutet av Det märkliga är att då var spåret redan anslutet och provisorisk trafik hade redan sedan ett par månader pågått mellan Beted och Arvika. 12 Gilseruds växel, anslutningen från stambanan till DVVJ. Spårplan från Anders Hjerpe. Bygget fortsatte med stor tröghet. I september 1919 motsatte sig väg och vattenbyggnadsstyrelsen att DVVJ skulle få något uppskov med arbetet. Det gavs istället direktiv att arbetsinsatser skulle koncentreras till bron över Jösseälven och tunneln norr om Sulvik AN AN , , , och AN

4 Kostnadsläget för projektet förblev ett problem. I början av 1920 ansågs det att aktiekapitalet behövde fördubblas för att fortsätta med bygget. Samtidigt så framfördes från experthåll betänkligheter mot banans klena konstruktion. En major i väg och vattenbyggnadskåren påpekade att högs tio lastade vagnar kunde tas med i varje godståg. Ledningen för DVVJ redovisade då att den använda rälsvikten klarade 18-tons vagnar viket för bantypen var fullt tillräckligt. 14 Arbetet fortsatte med liten arbetsstyrka och under våren drabbades arbetsplatsen på delen upp mot Arvika av lockout. Den bröts så småningom men det verkar ha tagit tid att komma igång med arbetet. 15 Först sent under nästa år togs beslut att DVVJ skulle tilldelas nödhjälpsarbetare. En arbetsstyrka bestående av 400 man sattes in vid månadsskiftet september/oktober 1921, av dessa kom knappt hälften från Arvika. 16 Användningen av nödhjälpsarbetare ställde omgående till en del problem. Kommuner och enskilda blev oense med myndigheterna om uttagningen av arbetarna skedde på ett rättvist sätt. Protester kom också från Arvika arbetares samarbetsutskott som ville ha bort nödhjälpsarbetet. Protesten avslogs med motiveringen att järnvägsbygget knappast av egen kraft klarade de fulla arbetskraftsutgifterna. Även från nödhjälpsarbetarna framfördes klagomål genom ombud, lönerna ansågs inte vara de utlovade, mathanteringen var bristfällig, ledningen inte alltid kompetent och logementen var dåliga. 17 Åren 1922 till 1925 domineras sedan nyheterna från DVVJ- bygget av strejker, lockouter och avstängning av arbetare. 18 Arbetet fortsatte, men med låg bemanning. 19 Samtidigt så skärptes kraven från staten att banan skulle bli klar. I juli 1922 krävdes det att banan skulle vara färdig för drift den 1 oktober I samband med det så beviljades ett statligt bidrag på drygt tre miljoner kronor för bandelen Skillingsfors-Arvika. 20 Märkligt nog så verkar järnvägsbolaget inte ha favoriserat sin egen typ av verksamhet, eller om de missunnade SJ transportintäkterna på järnvägsslipers. Vilken nu än orsaken var så kom en stor del av DVVJ:s slipersbehov till Arvika med båtar och pråmar för omlastning till Skånska Cementgjuteriets arbetståg. En av leveranspråmarna var Skoghall IV. 21 Tidtabellen för bygget kunde fortfarande inte hållas och i juli 1926 ansöktes om vidare anstånd med slutförandet av banbygget. 22 Efter alla svårigheter så var rälsläggningen Gilserud-Koppom klar i slutet av september Den 28 september 1926 tilläts provisorisk trafik på sträckan Gilserud - Årjäng med Skånska Cementgjuteriets arbetslok nummer 11, som tidigare varit SJ littera Pa nummer 89. Hastigheten fick inte överstiga 30 km/t, det var då fortfarande enbart anläggningstrafik som pågick. 24 Provisorisk godstrafik för allmänheten, till en början enbart i hela vagnslaster inleddes i början av oktober Persontrafik var helt förbjuden, ingen fick åka med, inte ens på egen risk. I samband med den inledande trafiken bemannades också en del järnvägsövergångar och varningskryssmärken var uppsatta vid alla övergångar AN Forsaeus Svante och Johannesson Gösta. Dal.Västra Värmlands järnväg. Stenvalls Förlag AN och AN , 0601, 0822, 0905 och AN , 0511, 0629, 0704, , 0219, 0430, AN AN och AN , 0627, och AN AN Järnvägsdata. Svenska Järnvägsklubbes skriftserie Forsaeus Svante och Johannesson Gösta. Dal.Västra Värmlands järnväg. Stenvalls Förlag Sid AN , 0930, 1016, och

5 En kort tid innan DVVJ-projektet var klart avvecklade järnvägsbolaget en investering som hade visat sig vara onödig. Under år 1920 hade tomterna 295 A och 295 B köps för att bygga tjänstebostäder åt personal som stationerades i Arvika. En stor bostadsbrist i stan gjorde att byggandet av egna bostäder verkade vara den enda möjligheten att få tak över huvudet för de anställda. Nybyggen och ändrade förhållanden löste efter några år problemet och utbudet av vanliga hyresbostäder ökade. Så i februari 1928 söktes tillstånd från statligt håll att sälja tomterna, tillstånd gavs antagligen för några tjänstebostäder verkar inte ha byggts 26. Det som kom att synas mest i Arvika kopplat till den nya järnvägen var lokstationen. Som i statens ägo var brukbar till Dessförinnan hade kolbryggan tagits bort för länge sedan. Lokstationen i april Foto S Johansson. Ytterligare ett uppskov till den 1 mars 1928 beviljades innan DVVJ kom att öppnas för allmän trafik. I mitten av februari beviljade väg och vattenbyggnadsstyrelsen tillstånd för allmän trafik på banan. Någon höghastighetsjärnväg var det inte fråga om, högsta hastigheten 60 km/t beviljades för största delen av sträckan Blomskog-Arvika. Dagen före den officiella trafikstarten så kördes ett extra inspektionståg med många inbjudna gäster från Mellerud till Arvika. Längs linjen hade mycket folk samlats vid stationerna och anhalterna. Flaggning och sånguppträdanden förekom allmänt. I Arvika hade stationen pyntats med girlanger av granris och det flaggades både på offentliga byggnader och privata. Vid stationsingången hade sköldar med landskapsvapnet placerats. Alla affärer var stängda för att alla skulle kunna få möjlighet att närvara vid invigningen. Någon invigningsfestlighet i egentlig mening hade DVVJ inte avsett att specialtåget skulle ha varit. Men efter resan till Arvika konstaterades det att turen blivit ett riktigt triumftåg. Bland vanliga arvikabor fanns också ett hyfsat intresse för den nya trafiken. Ett tusental människor hade mött upp för att se premiären när tåget kom till Arvika. 26 AN

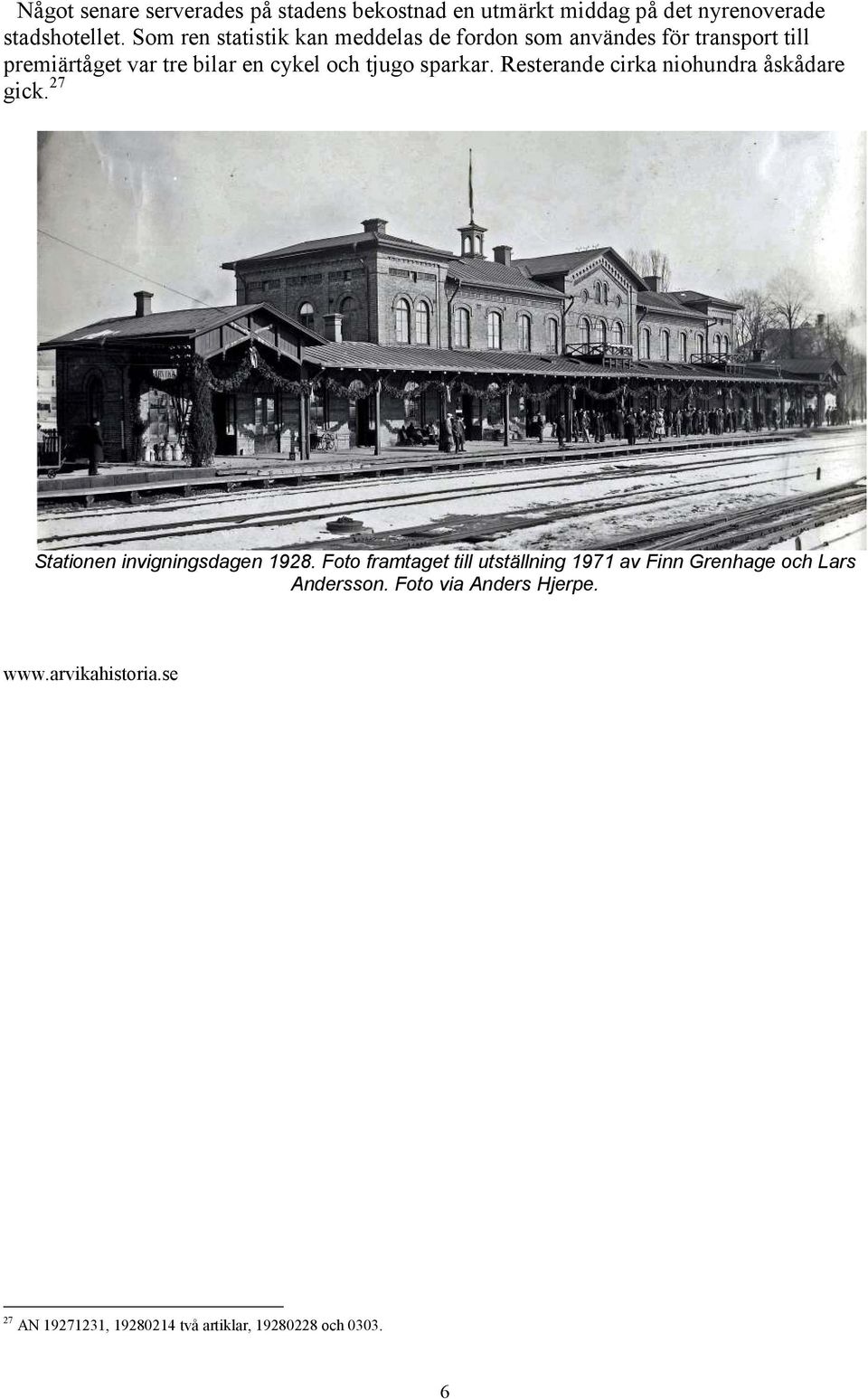

6 Något senare serverades på stadens bekostnad en utmärkt middag på det nyrenoverade stadshotellet. Som ren statistik kan meddelas de fordon som användes för transport till premiärtåget var tre bilar en cykel och tjugo sparkar. Resterande cirka niohundra åskådare gick. 27 Stationen invigningsdagen Foto framtaget till utställning 1971 av Finn Grenhage och Lars Andersson. Foto via Anders Hjerpe AN , två artiklar, och

D. V. V. J. Loktrafiken

D. V. V. J. Loktrafiken D. V. V. J. Loktrafiken 1928-1985 Torsdagen den 1 mars 1928 när trafiken officiellt började på Dal Västra Värmlands Järnväg beskrevs som en stor dag för bygden. Det påpekades att trots stora motigheter

Läs mer

Stambanetrafiken under mellankrigstiden

Stambanetrafiken under mellankrigstiden Stambanetrafiken under mellankrigstiden I mars 1919 började fredens framtidshopp att börja påverka järnvägsplaneringen. Förbindelsen Stockholm Kristiania skulle graderas upp till en standard som helst

Läs mer

Brunlokstiden 1937-1990-talet

Brunlokstiden 1937-1990-talet Brunlokstiden 1937-1990-talet När eldriften infördes på stambanan så ändrades inte den tunga trafiken i sig så mycket, den stora skillnaden var dragarna. Över ett dygn så började den så kallade brunloksepoken

Läs mer

Järnvägens elektrifiering 1934-1937

Järnvägens elektrifiering 1934-1937 Järnvägens elektrifiering 1934-1937 Elektricitetens användning som drivkälla vid järnvägen började faktiskt påverka trafiken i Arvika långt innan nymodigheten kom hit. Under våren 1927 ändrades det friskt

Läs mer

Tåg i tid. Nu tar vi första steget mot framtidens tågtrafik

Tåg i tid. Nu tar vi första steget mot framtidens tågtrafik Tåg i tid Nu tar vi första steget mot framtidens tågtrafik Sedan våren 2011 har Region Värmland och Karlstads kommun tillsammans med Trafikverket drivit projektet Tåg i tid. Aktörerna har arbetat fram

Läs mer

Referat från kommundelsstämma i Mölnlycke 2013-10-15

Referat från kommundelsstämma i Mölnlycke 2013-10-15 Referat från kommundelsstämma i Mölnlycke 2013-10-15 Vid höstens kommundelsstämma i Mölnlycke informerade Trafikverket om planeringsprocessen för utbyggnaden av sträckan Göteborg-Borås. Vid mötet fanns

Läs mer

Ohs starten på resan

Ohs starten på resan Ohs starten på resan Snart ska vi börja vår resa på Ohsabanan, men innan vi kliver på tåget gör vi en liten rundvandring i dagens Ohs bruk. Museijärnvägens anläggningar ligger huvudsakligen utanför det

Läs mer

Detta är Västsvenska paketet

Detta är Västsvenska paketet Västsvenska paketet en satsning som öppnar för framtiden Detta är Västsvenska paketet Foto: Folio Bildbyrå Vi vill skapa ett attraktivt, hållbart och växande Västsverige Västsverige växer, utvecklas och

Läs mer

Bilstationen 1928. Foto Arvika kommun.

Bilstationen 1928. Foto Arvika kommun. Busstrafik 1922-1991 Den första busslinjen i Arvika startades 1922 till Gunnarskog. Den följdes ganska snart av linjer till Töcksfors och Bogen. Standarden på bussar ökade snabbt och redan 1924 annonserades

Läs mer

Månadsrapport tågtrafik

Månadsrapport tågtrafik Månadsrapport tågtrafik Mars 2008 XQ Torgny Johansson 965 5517, LVOp Stefan Rolander 965 6641 2008-04-08 F08-1574/TR00 Kommentarer till utfall för tågtrafiken Ankomstpunktlighet Punktligheten totalt uppgick

Läs mer

Västlänken. En pulsåder för det moderna Göteborg

Västlänken. En pulsåder för det moderna Göteborg Västlänken En pulsåder för det moderna Göteborg HÅLLBAR STAD ÖPPEN FÖR VÄRLDEN 2 Morgondagens Göteborg Regionen beräknas växa med en och en halv miljon invånare till 2035 Enligt prognoser är vi år 2035

Läs mer

Järnvägsnätbeskrivning. för. Norrköpings kommuns. Hamn- och industrispår. Sidan 1 av 13

Järnvägsnätbeskrivning. för. Norrköpings kommuns. Hamn- och industrispår. Sidan 1 av 13 Sidan 1 av 13 Gällande fr. o m: 2006-12-10 Ändrad: 2013-05-29 Handläggare: lexander Johansson Utgivare: Leif Lindberg Järnvägsnätbeskrivning för Norrköpings kommuns Hamn- och industrispår Sidan 2 av 13

Läs mer

Trafikverkets kommande affärsmöjligheter i regionen. Tillsammans gör vi smarta och ansvarsfulla affärer

Trafikverkets kommande affärsmöjligheter i regionen. Tillsammans gör vi smarta och ansvarsfulla affärer Trafikverkets kommande affärsmöjligheter i regionen Tillsammans gör vi smarta och ansvarsfulla affärer 1 Trafikverkets arbete med höghastighetsjärnväg nuläge och framtida affärer Andreas Hult, projektchef

Läs mer

Genomförandeavtal med SLL - Planskild korsning Enebybergs station

Genomförandeavtal med SLL - Planskild korsning Enebybergs station DANDERYDS KOMMUN Tjänsteutlåtande 1 (5) Klicka här för att ange text. Genomförandeavtal med SLL - Planskild korsning Enebybergs station Ärende Trafikförvaltningen på Stockholms läns landsting, SLL, har

Läs mer

Nybro kommun Sammanträdesprotokoll Blad Sammanträdesdatum Kommunfullmäktige

Nybro kommun Sammanträdesprotokoll Blad Sammanträdesdatum Kommunfullmäktige Sammanträdesdatum C:\Users\PKO0107\AppData\Local\Microsoft\Windows\Temporary Internet Files\Content.Outlook\TU2K05FY\N2016-00179-TIF Nybro kommun.doc Sammanträdesdatum 98 59 Dnr KSF 2015-97 Yttrande över

Läs mer

Inbjudan till samråd om Mälarbanans utbyggnad

Inbjudan till samråd om Mälarbanans utbyggnad Inbjudan till samråd om Mälarbanans utbyggnad Sträckan Huvudsta Duvbo genom Solna, Sundbyberg och Stockholm Välkommen! Mälarbanan ska byggas ut från två till fyra spår mellan Tomteboda och Kallhäll för

Läs mer

Remiss - Förslag till nationell plan för transportsystemet 2014-2025

Remiss - Förslag till nationell plan för transportsystemet 2014-2025 Dnr KS-2013-328 Dpl 05 sid 1 (7) KOMMUNLEDNINGSKONTORET Remissvar 2013-08-14 Peter Thörn, peter.thorn@karlstad.se Remiss - Förslag till nationell plan för transportsystemet 2014-2025 Dnr KS-2013-328 Dpl

Läs mer

Banverkets planering Behov, Idé, efterfrågan När vi planerar nya järn vägar sker det i flera steg. Först analyseras brister och Idéskede Förstudie lösningar i ett idéskede. Idéer som inte bedöms genomför

Läs mer

Bakgrund. Göteborg växer 2035 beräknas: det bo ytterligare människor i Göteborg regionen ha växt med 1,5 miljoner invånare

Bakgrund. Göteborg växer 2035 beräknas: det bo ytterligare människor i Göteborg regionen ha växt med 1,5 miljoner invånare 2014-07-01 Bakgrund Göteborg växer 2035 beräknas: det bo ytterligare 150 000 människor i Göteborg regionen ha växt med 1,5 miljoner invånare Älvstaden - ca 4,6 milj m² - 25 000 bostäder - 45 000 arbetsplatser

Läs mer

Här börjar framtiden. Ostlänken den nya tidens järnväg JÄRNA VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING

Här börjar framtiden. Ostlänken den nya tidens järnväg JÄRNA VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING Här börjar framtiden Ostlänken den nya tidens järnväg JÄRNA VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING En del av Sveriges första höghastighetsjärnväg Sverige växer, storstadsregionerna expanderar

Läs mer

Borås-Göteborg. Företag. Avtalsnummer: TRV 2013/45076 Datum: Markör

Borås-Göteborg. Företag. Avtalsnummer: TRV 2013/45076 Datum: Markör Borås-Göteborg Företag Avtalsnummer: TRV 213/4576 Datum: 216-12-2 Markör Sammanfattning Kännedom Kännedomen har ökat sedan förra mätningen (214). Drygt åtta av tio (82%) känner till projektet vilket är

Läs mer

Gullringen. Gullringens stationshus. Gullringens Bibliotek o Bygdekontor En sammanställning av Renée Levin 2010

Gullringen. Gullringens stationshus. Gullringens Bibliotek o Bygdekontor En sammanställning av Renée Levin 2010 Östra Centralbanan Gullringen Gullringens stationshus Gullringens Bibliotek o Bygdekontor En sammanställning av Renée Levin 2010 Tryckta källor: Östra Centralbanan Linköping Hultsfred - De första hundra

Läs mer

Projekt Göteborg-Borås. Stefan Paterson Projektledare Bollebygd-Borås. Film om projektet

Projekt Göteborg-Borås. Stefan Paterson Projektledare Bollebygd-Borås. Film om projektet Projekt Göteborg-Borås Stefan Paterson Projektledare Bollebygd-Borås Sex mil dubbelspårig höghastighetsjärnväg mellan Västsveriges två största städer. Film om projektet VAR: Göteborg Borås VAD: 6 mil dubbelspårig

Läs mer

Godsstråket genom Skåne för både persontrafik och godstrafik

Godsstråket genom Skåne för både persontrafik och godstrafik Bilaga PLG 47/12 2012-06-13, rev 2012-08-29 (FP, AN och DM) Godsstråket genom Skåne för både persontrafik och godstrafik Kommunerna längs Godsstråket genom Skåne ser stora möjligheter och potential för

Läs mer

ÖBlJ Tågsammansättning vid Östra Blekinge Järnväg

ÖBlJ Tågsammansättning vid Östra Blekinge Järnväg ÖBlJ Tågsammansättning vid Östra Blekinge Järnväg Blandat tåg från Bergkvara mot Torsås någon gång på 1940-talet. Foto Bengt Åstedt För järnvägen fanns speciella tjänstetågtidtabeller som tog upp alla

Läs mer

Rapport: Investering i höghastighetsjärnväg. Rapport: Uppgradering av Södra och Västra stambanorna. Lena Erixon Generaldirektör

Rapport: Investering i höghastighetsjärnväg. Rapport: Uppgradering av Södra och Västra stambanorna. Lena Erixon Generaldirektör TMALL 0145 Presentation Widescreen v 1.0 Rapport: Investering i höghastighetsjärnväg Rapport: Uppgradering av Södra och Västra stambanorna Lena Erixon Generaldirektör 2016-05-31 Agenda Bakgrund: Kapacitetsbrist

Läs mer

Därför behöver vi Götalandsbanan

Därför behöver vi Götalandsbanan Därför behöver vi Götalandsbanan Mindre tid till resan. Mer tid till annat. De nya höghastighetsjärnvägarna kretsar mycket kring tid: 320 km/h, 45 minuter dit, en timme hit, Stockholm Göteborg inom loppet

Läs mer

Lägesrapport för Arenastaden och Friends Arena

Lägesrapport för Arenastaden och Friends Arena Lägesrapport för Arenastaden och Friends Arena Juli December 2012 Arenastaden med Friends Arena i Solna är ett av Sveriges största stadsutvecklingsprojekt. De tre bolag som utvecklar stadsdelen Arenabolaget

Läs mer

Inbjudan till samråd för Mälarbanans utbyggnad, sträckan Tomteboda-Huvudsta

Inbjudan till samråd för Mälarbanans utbyggnad, sträckan Tomteboda-Huvudsta Inbjudan till samråd för Mälarbanans utbyggnad, sträckan Tomteboda-Huvudsta Trafikverkets järnvägsplan Solna stads detaljplan, Spårområde vid kv Tegen Samrådstid: 8 augusti 19 september 2012 Öppet hus:

Läs mer

Borås-Göteborg. Allmänhet. Avtalsnummer: TRV 2013/45076 Datum: Markör

Borås-Göteborg. Allmänhet. Avtalsnummer: TRV 2013/45076 Datum: Markör Borås-Göteborg Allmänhet Avtalsnummer: TRV 1/5 Datum: 1-1- Markör Sammanfattning Kännedom Kännedomen har ökat något sedan 1. Sju av tio känner idag till projektet. Kännedomen är högst i Härryda (8%) och

Läs mer

FRAMTIDEN PÅ SPÅREN. Kontakta oss gärna så kan vi berätta mer!

FRAMTIDEN PÅ SPÅREN. Kontakta oss gärna så kan vi berätta mer! Verklighetsbilder FRAMTIDEN PÅ SPÅREN Det finns en optimism och gemensamma visioner kring hur vi ska få en järnväg som bygger framtidens Sverige. Det presenteras innovativa lösningar för byggandet av höghastighetsbanor

Läs mer

Kustjärnväg förbi Oskarshamn PM 2011-10-31

Kustjärnväg förbi Oskarshamn PM 2011-10-31 Kustjärnväg förbi Oskarshamn PM 2011-10-31 Bjerkemo Konsult 1 Kustjärnväg förbi Oskarshamn Framsidesbild från Rydebäcks station PM 2011-10-31 Bakgrund Regionförbundet i Kalmar har tagit initiativ till

Läs mer

Rätt spår 2 FULL TRIM!

Rätt spår 2 FULL TRIM! Rätt spår 2 FULL TRIM! Sammanfattning av rapport om trimning av befintlig bansträckning Karlstad-Örebro Februari 2009 Sammanfattning av rapport om trimning av befintlig bansträckning Karlstad-Örebro 1

Läs mer

SUNDSVALL. Stationen öppnades för allmän trafik år hade år 1874 ett invånarantal av 6541 och år 1937 ett antal av 18484,

SUNDSVALL. Stationen öppnades för allmän trafik år hade år 1874 ett invånarantal av 6541 och år 1937 ett antal av 18484, SUNDSVALL u den Stationen öppnades för allmän trafik år 1875. Staden hade år 1874 ett invånarantal av 6541 och år 1937 ett antal av 18484, ursprungliga år 1871 upprättade planen för statsbanorna norr om

Läs mer

Effektredovisning för BVGb_009 Göteborg - Skövde, ökad kapacitet samt Sävenäs, ny infart och utformning (rangerbangårdsombyggnad)

Effektredovisning för BVGb_009 Göteborg - Skövde, ökad kapacitet samt Sävenäs, ny infart och utformning (rangerbangårdsombyggnad) Effektredovisning för BVGb_009 Göteborg - kövde, ökad kapacitet samt ävenäs, ny infart och utformning (rangerbangårdsombyggnad) Handläggare: Maria Zachariadis, ZG Telefon: 031-103405 e-post:: maria.zachariadis@banverket.se

Läs mer

Den otillgängliga malmen

Den otillgängliga malmen Den otillgängliga malmen Att få ut den malm som finns i de nästan obebodda fjälltrakterna i Lappland, har varit ett problem sedan början på 1600-talet. Namn på platser som Nasafjäll, Svappavaara och Sjangeli

Läs mer

Kapitel - 27 - NKLJ Nordmark-Klarälvens järnvägar Från pråmdragare och rallare till motionscykling och inlines

Kapitel - 27 - NKLJ Nordmark-Klarälvens järnvägar Från pråmdragare och rallare till motionscykling och inlines Kapitel - 27 - NKLJ Nordmark-Klarälvens järnvägar Från pråmdragare och rallare till motionscykling och inlines I nära 300 år transporterades stora mängder gods på Klarälven med hjälp av enkla pråmar och

Läs mer

Ådalsbanan. - den viktiga länken

Ådalsbanan. - den viktiga länken Ådalsbanan - den viktiga länken Tunnelborrning i Svedjetunneln, norr om Härnösand. Länken mellan norr och söder När Ådalsbanan nyinvigs 2011 skapas helt nya förutsättningar för järnvägstrafiken i regionen.

Läs mer

Tillsynsrapport med anledning av Trafikverkets avstängning av bandel 662 Mellerud Billingsfors

Tillsynsrapport med anledning av Trafikverkets avstängning av bandel 662 Mellerud Billingsfors 1 (6) Datum Dnr/Beteckning kopia: Dal-Västra Värmlands Järnväg Trafikverket 781 89 Borlänge Tillsynsrapport med anledning av Trafikverkets avstängning av bandel 662 Mellerud Billingsfors Sammanfattning

Läs mer

Ny framsida ska komma Marco! Inbjudan till samråd 22 februari Järnvägsplan utbyggnad till dubbelspår på Roslagsbanan sträckan Tibble Visinge

Ny framsida ska komma Marco! Inbjudan till samråd 22 februari Järnvägsplan utbyggnad till dubbelspår på Roslagsbanan sträckan Tibble Visinge Ny framsida ska komma Marco! Inbjudan till samråd 22 februari 2012 Järnvägsplan utbyggnad till dubbelspår på Roslagsbanan sträckan Tibble Visinge Bakgrund Roslagsbanan är en smalspårig järnväg för persontrafik

Läs mer

SAMMANFATTNING SKOGSINDUSTRIERNAS YTTRANDE

SAMMANFATTNING SKOGSINDUSTRIERNAS YTTRANDE 2013-11-15 Er ref: Boel Olin Diarienr: TRV 2013/66526 Karolina Boholm karolina.boholm@skogsindustrierna.org 08-762 72 30 070-202 98 69 Yttrande över samråd för upphörande av underhåll på järnvägssträckan

Läs mer

frågor om höghastighetståg

frågor om höghastighetståg 12 frågor om höghastighetståg N Vad är Europakorridoren? är vi inom Europakorridoren möter människor och talar om höghastighetståg, är det några frågor som ofta återkommer. Dessa frågor handlar i hög grad

Läs mer

Ostlänken - En del av Sveriges första höghastighetsjärnväg

Ostlänken - En del av Sveriges första höghastighetsjärnväg Ostlänken - En del av Sveriges första höghastighetsjärnväg En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt Vad är Ostlänken? 15 mil ny dubbelspårig järnväg mellan

Läs mer

Statligt stöd till bostäder för äldre

Statligt stöd till bostäder för äldre Statligt stöd till bostäder för äldre Syfte Syftet med stödet är att främja en ökning av antalet bostäder för äldre Det ska byggas fler bostäder för äldre, både traditionella särskilda boendeformer men

Läs mer

Bilaga 1 - Problemen. Kollektivet ett spel om inflytande

Bilaga 1 - Problemen. Kollektivet ett spel om inflytande Bilaga 1 - Problemen Kollektivet ett spel om inflytande 1. Rökning Hosta har på senare tid drabbat några av er, och ni tror att det beror på att det finns medlemmar i kollektivet som röker inomhus. Inga

Läs mer

Tjänsteskrivelse. Ansökan om hyreskompensation Ribersborgs kallbadhus

Tjänsteskrivelse. Ansökan om hyreskompensation Ribersborgs kallbadhus Malmö stad Fritidsförvaltningen 1 (2) Datum 2013-10-03 Vår referens Per-Olov Bergqvist Avdelningschef Tjänsteskrivelse per-olov.bergqvist@malmo.se Ansökan om hyreskompensation Ribersborgs kallbadhus FRI-2013-2303

Läs mer

Bild: Stiliserad bandragning. Lommabanan.

Bild: Stiliserad bandragning. Lommabanan. Bild: Stiliserad bandragning Lommabanan. » Lommabanan behöver byggas ut nu Planerna för att bygga ut Lommabanan för persontrafik har funnits länge, och de flesta utredningar som krävs har också genomförts.

Läs mer

Protokoll fört vid extra medlemsmöte med Vitemölle Lejeförening den 17 november 2013

Protokoll fört vid extra medlemsmöte med Vitemölle Lejeförening den 17 november 2013 Protokoll fört vid extra medlemsmöte med Vitemölle Lejeförening den 17 november 2013 30 av Lejeföreningens medlemmar hade den 17 november samlats i Badhotellets Annex. Det extra medlemsmötet handlade om

Läs mer

BYGGSTART SKÅNE INFRASTRUKTUR FÖR SVERIGES UTVECKLING

BYGGSTART SKÅNE INFRASTRUKTUR FÖR SVERIGES UTVECKLING BYGGSTART SKÅNE INFRASTRUKTUR FÖR SVERIGES UTVECKLING EN SATSNING PÅ SKÅNE ÄR EN SATSNING PÅ SVERIGE I slutet av mars 2017 fick Trafikverket i uppdrag av regeringen att ta fram ett förslag på ny nationell

Läs mer

Ostlänken - Sveriges första höghastighetsjärnväg. En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt

Ostlänken - Sveriges första höghastighetsjärnväg. En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt Ostlänken - Sveriges första höghastighetsjärnväg En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt Vad är Ostlänken? 15 mil ny dubbelspårig järnväg mellan Järna

Läs mer

Spännande sidospår: Hästholmen. Järnväg i Hästholmen. Historisk bakgrund

Spännande sidospår: Hästholmen. Järnväg i Hästholmen. Historisk bakgrund Spännande sidospår: Hästholmen Hästholmen är idag ett pittoreskt mindre hamnsamhälle mellan Vadstena och Ödeshög. Under medeltiden hade man, trots dagens blygsamma storlek, en tid stadsprivilegier (1300-talet)

Läs mer

Järnvägens behov av ökad kapacitet förslag på lösningar för åren

Järnvägens behov av ökad kapacitet förslag på lösningar för åren Enheten för strategi och analys Marcus Smedman, +46(0)54-701 10 34 marcus.smedman@regionvarmland.se REMISSVAR Sida Datum 2011-08-30 Dnr RV2011-339 Ert ärendenr: TRV2011/17304 Trafikverket 781 89 BORLÄNGE

Läs mer

För kvalitet, klimat och tillväxt

För kvalitet, klimat och tillväxt För kvalitet, klimat och tillväxt SEKO:s järnvägspolitiska program, kortversion april 2012 SEKOs krav för en fungerande järnväg: Mer kontroll av marknaden Den svenska järnvägen har under de senast 20

Läs mer

Olovligt byggande och bygglov i efterhand

Olovligt byggande och bygglov i efterhand TJÄNSTESKRIVELSE Tyresö kommun 2013-05-17 Samhällsbyggnadsförvaltningen 1 (6) Dnr: 2012BNS0398 Byggnadsnämnden Olovligt byggande och bygglov i efterhand Förslag till beslut 1. Med stöd av 11 kap. 51 plan-

Läs mer

Tågtrafikledningen föreskriver med stöd av 25 förordningen (1996:734) om statens spåranläggningar följande och beslutar följande allmänna råd.

Tågtrafikledningen föreskriver med stöd av 25 förordningen (1996:734) om statens spåranläggningar följande och beslutar följande allmänna råd. %9)6 %$19(5.(76 8WNRPIUnQWU\FNHW GHQ )g5)$771,1*66$0/,1* ISSN 1102-1314 7nJWUDILNOHGQLQJHQVI UHVNULIWHURFK DOOPlQQDUnGRPDQV NDQRPWLOOGHOQLQJ DYWnJOlJH Beslutade den 21 februari 2001 BBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBBB

Läs mer

Samverkan inför förändringar i JNB 2018 efter Transportstyrelsens marknadstillsyn. Möte Huvudpresentation

Samverkan inför förändringar i JNB 2018 efter Transportstyrelsens marknadstillsyn. Möte Huvudpresentation TMALL 0141 Presentation v 1.0 Samverkan inför förändringar i JNB 2018 efter Transportstyrelsens marknadstillsyn Möte 170322 Huvudpresentation Ver 1.0 Publicerad Hans Stenbacka Göran Styhr Agenda 1300 Inledning

Läs mer

Järnvägsnätbeskrivning

Järnvägsnätbeskrivning Gällande fr. o m: 2006-2-0 Ändrad: 2009-02- Handläggare: Alexander Johansson Utgivare: Mathias Kronberg Sidan av 3 Järnvägsnätbeskrivning för Norrköpings kommuns Hamn- och industrispår Sidan 2 av 3 Innehållsförteckning

Läs mer

S verige internationaliserades tidigt

S verige internationaliserades tidigt Forbonden och det Nordiska kallblodet Historisk bakgrund S verige internationaliserades tidigt i historien. Ett ursprung var nog Vikingarna som trots ryktet som krigare mest var handelsmän med stor reslust.

Läs mer

REMISSVAR ANGÅENDE FÖRSLAG TILL NATIONELL PLAN FÖR TRANSPORTSYSTEMET (N2017/05430/TIF)

REMISSVAR ANGÅENDE FÖRSLAG TILL NATIONELL PLAN FÖR TRANSPORTSYSTEMET (N2017/05430/TIF) REMISSVAR ANGÅENDE FÖRSLAG TILL NATIONELL PLAN FÖR TRANSPORTSYSTEMET 2018-2029 (N2017/05430/TIF) Västsvenska Handelskammaren har tagit del av Trafikverkets förslag till nationell plan för 2018-2029. Förslaget

Läs mer

Samhällsbyggnadsprocessen

Samhällsbyggnadsprocessen Tidtabellsplanering Samhällsbyggnadsprocessen 1 Det är trångt på den svenska järnvägen 2 Det svenska järnvägsnätet 3 Kapacitetsproblem på det svenska järnvägsnätet 4 Tidtabellskonstruktion på en enkelspårig

Läs mer

Månadsmöte januari 2015

Månadsmöte januari 2015 Månadsmöte januari 2015 Månadsmötet den 28 januari kunde vi åter hålla i våra "nygamla" lokaler i församlingshuset och Birgitta Jähnke hälsade alla välkomna och konstaterade att vi var många deltagare

Läs mer

Protokoll bomöte 2014-11-05

Protokoll bomöte 2014-11-05 Protokoll bomöte 2014-11-05 1. Mötets öppnande Ordförande välkomnade alla grannar till höstens bomöte och förklarade mötet öppnat. 2. Hänt sedan förra bomötet. Ordförande berättade om aktiviteter och vad

Läs mer

Borås HH-bana genom staden

Borås HH-bana genom staden Borås HH-bana genom staden Trafikverket planerar en höghastighetsbana Göteborg-Borås med olika möjliga korridorer, se Youtube-film. Två av dessa korridorer leder till en station 5-10 km från Borås stadscentrum.

Läs mer

Rättelse/komplettering

Rättelse/komplettering HÖGSTA DOMSTOLEN Enhet 1 JS 04 Mål nr B 3480-14 Rättelse/komplettering Dom, 2015-12-14 Rättelse, 2015-12-16 Beslutat av: justitierådet Ella Nyström Högsta domstolen har rättat ordet straffminimum till

Läs mer

Jobb- och tillväxtsatsningar: 55 miljarder till järnväg

Jobb- och tillväxtsatsningar: 55 miljarder till järnväg Jobb- och tillväxtsatsningar: 55 miljarder till järnväg 55 miljarder till Ostlänken, Göteborg-Borås samt investeringar i drift och underhåll som del i investeringssatsning för jobb och tillväxt Regeringen

Läs mer

Här börjar framtiden. Ostlänken den nya tidens järnväg VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING STOCKHOLM

Här börjar framtiden. Ostlänken den nya tidens järnväg VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING STOCKHOLM Här börjar framtiden Ostlänken den nya tidens järnväg STOCKHOLM VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING En del av Sveriges första höghastighetsjärnväg Sverige växer, storstadsregionerna expanderar

Läs mer

Vändspår Floda/Lerum. Samrådsmöte Järnvägsplan, JP TRV 2017/43687

Vändspår Floda/Lerum. Samrådsmöte Järnvägsplan, JP TRV 2017/43687 Vändspår Floda/Lerum Samrådsmöte 2018-05-16 Järnvägsplan, JP TRV 2017/43687 Agenda samrådsmöte 1. Välkommen 2. Information från Lerums kommun 3. Presentation av Trafikverkets projekt i Lerum och Floda

Läs mer

JÄRNVÄGSSÄLLSKAPET ÅMÅL ÅRJÄNGs JÄRNVÄG

JÄRNVÄGSSÄLLSKAPET ÅMÅL ÅRJÄNGs JÄRNVÄG 1 JÄRNVÄGSSÄLLSKAPET ÅMÅL ÅRJÄNGs JÄRNVÄG Foto: David Sohlberg Verksamhetsberättelse 2016 JÅÅJ VERKSAMHETSBERÄTTELSE 2016 1 2 Inledning Verksamhetsberättelsen har utformats utifrån de eventuella tänkta

Läs mer

MILJÖPARTIETS VALMANIFEST 2002

MILJÖPARTIETS VALMANIFEST 2002 LÄTT SVENSKA MILJÖPARTIETS VALMANIFEST 2002 FÖR ATT JORDEN SKA GÅ ATT LEVA PÅ ÄVEN I FRAMTIDEN Foto: Per-Olof Eriksson/N, Naturfotograferna Det här tycker Miljöpartiet är allra viktigast: Vi måste bry

Läs mer

Svenska folket säger Nej till TV-licens på jobbdatorer

Svenska folket säger Nej till TV-licens på jobbdatorer Svenska folket säger Nej till TV-licens på jobbdatorer mars 2009 TV-licens på jobbdatorer - Berättelsen om en dålig idé Vad handlar det här om? Under februari har vi i fackpressen kunnat läsa att Radiotjänst

Läs mer

Norrtågs kvalitetsredovisning År 2017 Kvartal 4

Norrtågs kvalitetsredovisning År 2017 Kvartal 4 Norrtågs kvalitetsredovisning År Kvartal 4 1 Kvalitetsrapport kvartal 4 7 % Resandeökning Vi är glada över att närmare 1,5 miljoner resenärer väljer att resa med Norrtåg. Jämfört med trafikstarten 212

Läs mer

Vi bygger fyra spår mellan Lund och Arlöv

Vi bygger fyra spår mellan Lund och Arlöv Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.

Läs mer

Kollektivtrafiknämnden

Kollektivtrafiknämnden Kollektivtrafiknämnden Johan Gomér Enhetschef 0451-29 89 79 johan.gomer@skanetrafiken.se BESLUTSFÖRSLAG Datum 2017-05-29 Dnr 1500318 1 (6) Kollektivtrafiknämnden Avsiktsförklaring Malmö med koppling Sverigeförhandlingen

Läs mer

Verksamhetsberättelse

Verksamhetsberättelse Verksamhetsberättelse 2018 Gösta Linderholm spelade och sjöng för oss vid ett besök i Strängnäs 4 september. Styrelsen under verksamhetsåret 2018 Ulla Sjöberg Tommy Thörnqvist Ingela Sjöblom Ing-Marie

Läs mer

runt innan vi blev körda till vårt boende. I Kessel blev vi mötta av Emile Hendrix och hans fru Hilda som hälsade och var jättetrevliga.

runt innan vi blev körda till vårt boende. I Kessel blev vi mötta av Emile Hendrix och hans fru Hilda som hälsade och var jättetrevliga. STAL HENDRIX När jag blev uppkallad bland de andra tjejerna för att höra om vi fått utlandspraktik eller inte var jag väldigt förhoppningsfull men samtidigt nervös. Så fort vi klivit in i rummet fick vi

Läs mer

Boden kommuns järnvägsanläggning:

Boden kommuns järnvägsanläggning: Bodens kommun Järnvägsnätsbeskrivning 070101 Boden kommuns järnvägsanläggning: Moråsen Torpgärdan Avdelningschef Gatuavdelningen: Mats Elgcrona mats.elgcrona@boden.se 0921-62326 Bodens kommun, 961 86 Boden.

Läs mer

Uppsala Spårväg. för en framtida hållbar kollektivtrafik

Uppsala Spårväg. för en framtida hållbar kollektivtrafik Uppsala Spårväg för en framtida hållbar kollektivtrafik Uppsala växer Uppsala växer och är en av Europas mest expansiva regioner. År 2050 förväntas vi bli 340 000 invånare. Vi ser positivt på denna utveckling.

Läs mer

Regionala utvecklingsnämnden

Regionala utvecklingsnämnden Regionala utvecklingsnämnden Stina Nilsson Projektledare 040-675 32 58 Stina.J.Nilsson@skane.se BESLUTSFÖRSLAG Datum 2017-05-17 Dnr 1500318 1 (6) Regionala utvecklingsnämnden Avsiktsförklaring storstadsåtgärder

Läs mer

Projekt Göteborg Borås Sara Distner, projektchef

Projekt Göteborg Borås Sara Distner, projektchef Projekt Göteborg Borås Sara Distner, projektchef 1 Höghastighetsjärnväg mellan Västsveriges två största städer 2 En ny generation järnväg Stora behov av att öka kapaciteten på järnvägen i södra Sverige

Läs mer

KOMMUNALFÖRBUNDET GR. GR prioriterar

KOMMUNALFÖRBUNDET GR. GR prioriterar Dnr: 09-154.20 Tjänsteutlåtande 2009-09-14 Georgia Larsson Förslag till yttrande över Nationell plan för transportsystemet 2010-2021 Göteborgsregionens kommunalförbund (GR) har i skrivelse från Västra

Läs mer

Förslag Tågplan 2010 2009-12-13 2010-12-11. Planering. Leveransdivisionen Rapport 090629

Förslag Tågplan 2010 2009-12-13 2010-12-11. Planering. Leveransdivisionen Rapport 090629 Förslag Tågplan 2010 2009-12-13 2010-12-11 Planering Innehåll 1 Inledning 3 1.1 ALLMÄNT... 3 1.1.1 TIDSPERIOD SOM BESLUTAT OMFATTAR... 3 1.1.2 LÄSANVISNINGAR... 3 1.1.3 INNEHÅLL I TÅGPLAN... 3 1.2 INKOMNA

Läs mer

Information om Mälarbanans utbyggnad

Information om Mälarbanans utbyggnad Information om Mälarbanans utbyggnad Sträckan Huvudsta Duvbo, lägesrapport december Hej! Mälarbanan ska byggas ut från två till fyra spår mellan Tomteboda och Kallhäll för att möta den ökade efterfrågan

Läs mer

Information inför upphandling av entreprenad. Projekt Hamnbanan, delsträcka Eriksberg-Pölsebo

Information inför upphandling av entreprenad. Projekt Hamnbanan, delsträcka Eriksberg-Pölsebo Information inför upphandling av entreprenad Projekt Hamnbanan, delsträcka Eriksberg-Pölsebo 1(4) 2018-01-15 1 Bakgrund och syfte Göteborgs Hamn, som utgörs av Skandiahamnen, Älvsborgshamnen och Oljehamnen.

Läs mer

Hej och välkommen till ännu mer Tvärbana!

Hej och välkommen till ännu mer Tvärbana! Hej och välkommen till ännu mer Tvärbana! Fram till 2030 växer Stockholm med runt 500 000 invånare. Det ställer krav, bland annat på möjligheterna att resa smart, både för människor och miljön. En viktig

Läs mer

Varför handla ekologiskt?

Varför handla ekologiskt? 100519 Varför handla ekologiskt? Ida Wreifält, 9B Handledare: Fredrik Alven Innehållsförteckning: Inledning sid 1 Bakgrund sid 1-2 Syfte sid 2 Metod sid 2 Resultat sid 2-4 Slutsats sid 4 Felkällor sid

Läs mer

Göteborg-Kornsjö Förslag till minskad restid

Göteborg-Kornsjö Förslag till minskad restid Tågförbindelsen mellan Göteborg och Oslo är i dagens läge mycket långsam och därmed knappast attraktiv, gäller främst person- men även godsstrafik. IC-förbindelsen Oslo-Göteborg är till och med långsammare

Läs mer

Mer människor, mindre trafik

Mer människor, mindre trafik Mer människor, mindre trafik Nyckeln till ett större och mer hållbart Göteborg Västlänken En storstad med trivsel och nära till det mesta Året är 2026 och Göteborgsregionen beräknas ha 1,6 miljoner invånare,

Läs mer

Vi bygger fyra spår mellan Lund och Arlöv

Vi bygger fyra spår mellan Lund och Arlöv Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.

Läs mer

FÖRETAGSBESÖK. GENOMFÖRT AV M I EDA Partiföreningen på G MODERATERNA I EDA BESÖKER VARJE MÅNAD FÖRETAG, VERKSAMHETER OCH ÖVRIGA

FÖRETAGSBESÖK. GENOMFÖRT AV M I EDA Partiföreningen på G MODERATERNA I EDA BESÖKER VARJE MÅNAD FÖRETAG, VERKSAMHETER OCH ÖVRIGA FÖRETAGSBESÖK GENOMFÖRT AV M I EDA Partiföreningen på G MODERATERNA I EDA BESÖKER VARJE MÅNAD FÖRETAG, VERKSAMHETER OCH ÖVRIGA FÖRETAGSBESÖK 2013-11 - 13. PREEM CHARLOTTENBERG Moderaterna i Eda Besök vår

Läs mer

Vi bygger fyra spår mellan Lund och Arlöv

Vi bygger fyra spår mellan Lund och Arlöv Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.

Läs mer

Hälsingborg efter Dagen H så kunde det blivit

Hälsingborg efter Dagen H så kunde det blivit Hälsingborg efter Dagen H så kunde det blivit Av Claes-Göran Waborg Hälsingborg före Dagen H Jag växte upp i Sundets Pärla på 1950-talet. Sveriges största städer var då i storleksordning Stockholm, Göteborg,

Läs mer

! / » det finns en frustration. Trots. blivit något.« : : : /

! / » det finns en frustration. Trots. blivit något.« : : : / Det saknas 1 4 läkare på Sveriges vårdcentraler. Skillnaderna är stora mellan olika landsting, men inte ett enda av dem lever upp till målet: att det ska finnas en fast allmänläkare per 1 5 invånare. Det

Läs mer

Ny framsida ska komma Marco! Inbjudan till samråd 7 mars Järnvägsplan utbyggnad till dubbelspår på Roslagsbanan sträckan Täby kyrkby Kragstalund

Ny framsida ska komma Marco! Inbjudan till samråd 7 mars Järnvägsplan utbyggnad till dubbelspår på Roslagsbanan sträckan Täby kyrkby Kragstalund Ny framsida ska komma Marco! Inbjudan till samråd 7 mars 2012 Järnvägsplan utbyggnad till dubbelspår på Roslagsbanan sträckan Täby kyrkby Kragstalund Bakgrund Roslagsbanan är en smalspårig järnväg för

Läs mer

a) vilka affärer vill du helst ha i det nya centrumet?

a) vilka affärer vill du helst ha i det nya centrumet? Milstensområdet I början av 1960-talet var jag ordförande för vår fastighetsägareförening och blev en dag kallad till arkitekt Erik Lindholm på Tingsvägen i centrala Huddinge. När jag kom dit berättade

Läs mer

RAPPORT. Simrishamnsbanan Trafikverket Attitydundersökning. Projektnummer: TRV 2010/21715

RAPPORT. Simrishamnsbanan Trafikverket Attitydundersökning. Projektnummer: TRV 2010/21715 RAPPORT Simrishamnsbanan 213 Trafikverket Attitydundersökning Simrishamnsbanan 213 Projektnummer: TRV 21/21715 Bakgrund Syfte Det primära syftet med undersökningen är att ta reda på vilken inställning

Läs mer

KTH Järnvägsgruppen Centrum för forskning och utbildning inom Järnvägsteknik Utveckling av järnvägen - var står vi i Sverige?

KTH Järnvägsgruppen Centrum för forskning och utbildning inom Järnvägsteknik Utveckling av järnvägen - var står vi i Sverige? KTH Järnvägsgruppen Centrum för forskning och utbildning inom Järnvägsteknik Utveckling av järnvägen - var står vi i Sverige? Bo-Lennart Nelldal, professor emeritus, KTH JBS resultatkonferens, Stockholm,

Läs mer

Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h

Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h PM Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h Handläggare: Hans Thorselius, DANIELSONDOSK AB Telefon: 0733-96

Läs mer

Tidplan, mängder och kostnader

Tidplan, mängder och kostnader SLUSSEN plan B En förnyelse av Slussen genom etappvis rivning och återuppbyggnad, i stort så som Slussen ser ut och fungerar idag, men helt moderniserad. Tidplan, mängder och kostnader Projektgruppen SLUSSEN

Läs mer
