1 Revisionsrapport Granskning av ombyggnation av förskolan Midgård avseende projektstyrning och uppföljning Leif Karlsson, Fredrik Birkeland
2 Midgård förskola Innehåll Sammanfattning 1 1 Inledning Revisionsfråga Avgränsning och metod 3 Styrning och uppföljning Politiska beslut Utrednings-/programskede Förkalkyler och beslut Upphandling Bygg- och ekonomimöten Slutkostnadsprognos Uppföljning Ekonomistöd Revisionell bedömning och rekommendation Bilaga 1 Utvärdering av upphandling 11 14
3 Sammanfattning PwC har på uppdrag av de förtroendevalda revisorerna i genomfört en granskning av förskolan Midgård avseende projektstyrning och uppföljning. Revisionsfrågan: Har Miljö- och samhällsbyggnadsnämndens styrning och kontroll av upprustningen av förskolan Midgård varit tillräcklig? Vår samlade bedömning är att Miljö- och samhällsbyggnadsnämndens styrning och kontroll av ombyggnationen av förskolan Midgård inte har varit tillräcklig. Vi rekommenderar nämnden att: - Säkerställa och kvalitetssäkra att total investeringsbudget fastställs innan projektstart. Upprätta rutinmallar för hur det ska hanteras tillsammans med kommunens ekonomichef. - Dokumentera och fastställ ekonomiska styrprinciper för att tydliggöra ansvars- och rollfördelning i projektorganisationen. - Uppföljning och återrapportering sker vid varje nämndsammanträde. Det ska vara avtalade tidpunkter där fastighetschefen föredrar väsentlig information för projektet. - En översyn görs av fastighetsorganisationen. Utifrån vår bedömning finns det en otydlighet i projektet, vilket har skapat brister både avseende ledning och ekonomisk styrning i samband med ombyggnad av förskolan Midgård.. 1 av 14
4 1 Inledning Miljö- och samhällsbyggnadsförvaltningen har genomfört en miljöinventering av förskolan Midgård där fuktskador i byggnaden konstaterades. Byggnaden som är från 1981 ansågs även vara i behov av verksamhetsanpassning för att motsvara dagens verksamhetskrav. Miljö- och samhällsbyggnadsnämnden beslutade i april 2014 att genomföra upprustning av förskolan. Finansiering skulle ske genom ianspråktagande av 6,6 mnkr av nämndens investeringsram. Nämnden hemställde även till kommunstyrelsens att bereda hur resterande medel kunde tillskjutas. Förskolan evakuerades till Södra flygeln och åtgärder planerades att starta sommaren Av tertialuppföljning framgår att upprustningen är klar och förskolan invigd. Ur ett risk- och väsentlighetsperspektiv har kommunens revisorer valt att granska investeringen av den färdigställda förskolan Midgård som har betydelse för kommunens ekonomi och verksamhet. Total investering har uppgått till 12,7 mnkr och planerat underhåll till 7,6 mnkr. Mot den bakgrunden har revisorerna prioriterat att granska hur beslut, styrning och uppföljning av projektet genomförts. Nyttoinvesteringskalkyl Investeringar påverkar kommunens ekonomi på både kort och lång sikt. När ett beslut fattas om att investera i en ny- eller ombyggnad så skapar utgiften för grundinvesteringen långsiktiga driftskostnader. Med hänsyn till driftpåverkan över tid så är det väsentligt att säkerställa totalekonomiska konsekvenser i samtliga led från planeringsstadiet tills att byggnaden är färdigställd och slutbesiktad. En tydlig projektledning och ekonomistyrning i investeringsprojektet är betydelsefull för fastighetens driftskostnader. Med totalekonomiska konsekvenser avses investeringens kostnader under hela dess livslängd (investeringsutgift i förhållande till t ex drifts-, underhålls- och energikostnader). 1.1 Revisionsfråga Granskningen avser att besvara följande revisionsfråga: Har Miljö- och samhällsbyggnadsnämndens styrning och kontroll av upprustningen av förskolan Midgård varit tillräcklig? Kontrollmål Det finns fastställda riktlinjer och rutinbeskrivningar för investerings/ombyggnadsprojekt. Investeringsprocessen tydliggör ansvar och 2 av 14
5 befogenheter avseende initiering, planering, beslut och genomförande av investeringar. Nämnden/förvaltningen har haft en god följsamhet till förekommande riktlinjer och fastställd process enligt ovan. Beslutsunderlagen inkluderar kalkyler och är utformade på ett sådant sätt att nämnden getts rimliga möjligheter att kunna prioritera, styra och kontrollera projektet. Uppföljning och återrapportering har skett så att nämndens kontroll av projektet kunnat säkerställas. Slutredovisning av projekt har skett för att säkerställa nämndens helhetsbild och för att återföra erfarenheter till kommande projekt. 1.2 Avgränsning och metod Granskningsobjekt är Miljö- och samhällsbyggnadsnämnd. Granskningen avgränsas till ombyggnationen av förskolan Midgård. Vi har tagit del av för granskningen relevant dokumentation som kalkyler, entreprenadavtal, slutrapport, mötesprotokoll, beslut och underliggande dokument samt e-postkonversationer. En okulärbesiktning av förskolan har också genomförts. Intervjuer har genomförts med: Fastighetschef på miljö- och samhällsbyggnadsförvaltningen Kommunens projektledare för projektet förskolan Midgård Extern projektsamordnare från Skyhill AB Rapporten har varit föremål för sakgranskning. 3 av 14
6 2 Styrning och uppföljning 2.1 Politiska beslut Förskolan var i behov av en totalrenovering. Den bedömning som gjordes var att det var ekonomiskt lönsamt att renovera och göra en ombyggnad istället för att bygga nytt. I förstudien togs tre alternativ fram: 1) Enbart genomföra sanering 2) Genomföra sanering samt verksamhetsanpassning av lokalerna 3) Genomföra sanering, verksamhetsanpassning samt utbyggnad Alternativ 2) valdes på beställning från barn- och utbildningsförvaltningen. I beslut från Miljö- och samhällsbyggnadsnämnden anges att; Miljö- och samhällsbyggnadsnämnden uppdrar till förvaltningen att åtgärda inneklimatproblem och samtidigt vidta nödvändig verksamhetsanpassning i förskolan Midgård. Finansiering sker genom att ta i anspråk kronor av fastighet- och serviceavdelningens investeringsram för år Miljö- och samhällsbyggnadsnämnden hemställer hos kommunstyrelsen att bereda hur resterande medel kan tillskjutas för att genomföra de erforderliga åtgärderna. Kommunfullmäktige beslutar att godkänna en förändring av investeringsbudgeten genom ianspråktagande av 6 mkr, som avsatts för gymnasiets aula, till att åtgärda fuktskador och vidta nödvändiga verksamhetsanpassningar i Midgårds förskola. Fastighetsavdelningen har dessutom bedömt att 7,6 mnkr kan anses som eftersatt underhåll i fastigheten, vilket också har tagits från underhållsbudgeten och använts för att kunna färdigställa ombyggnationen. Miljö- och samhällsbyggnadsnämnden beslutade att: ur avdelningen Fastighet och service ram för underhåll 2015 flytta kronor till investeringen, inklusive kronor som redan överförts till T1. Det finns således politiska beslut på att åtgärda fuktproblem samt göra verksamhetsanpassning om 20,3 miljoner kronor. Investering 12,7 mnkr Planerat underhåll1 7,6 mnkr Total 20,3 mnkr Det som har skapat otydlighet, argumentation och olika uppfattning i Midgårdprojektet är bedömning i ett sent skede om att använda 7,6 mnkr som planerat underhåll. Eftersom byggnaden stomrevs så kunde ombyggnationen av Midgård förskola bedömts som en investering. 1 4 av 14

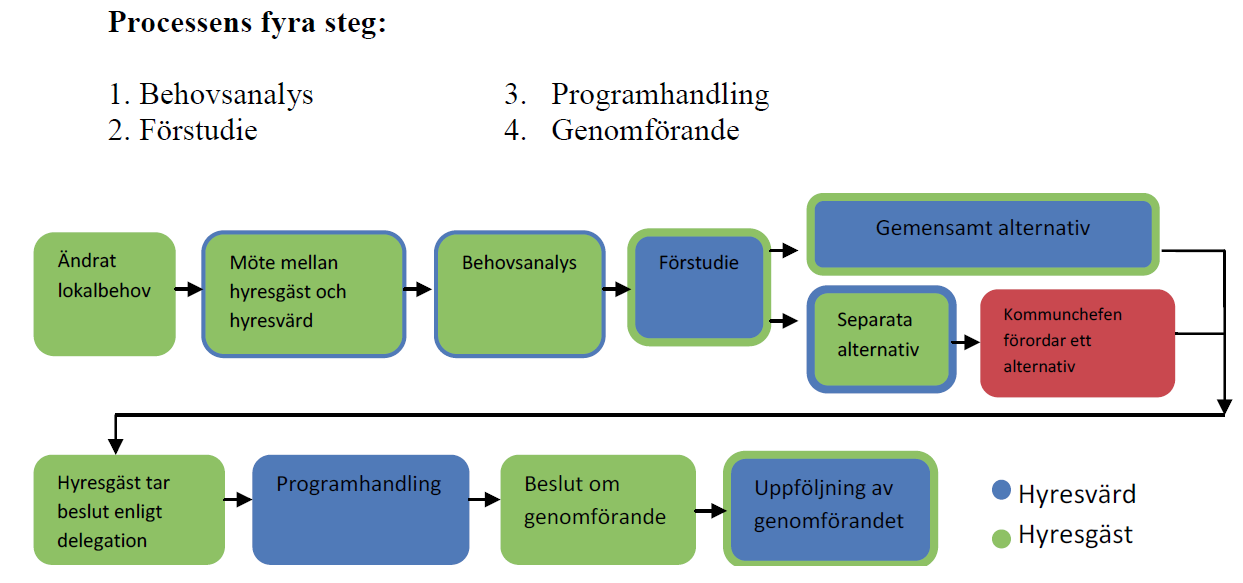

7 2.2 Utrednings-/programskede I internhyresavtalet finns rutiner och rutinbeskrivningar kopplade till investerings/ombyggnadsprocessen. I bilaga 11 till internhyresavtalet finns till exempel rutinbeskrivning för hur verksamhetsanpassning av lokaler ska ske samt vem som ansvarar för vilken del. Processen illustreras nedan: När vi var på plats i Nynäshamn och intervjuade fastighetschef, kommunens projektledare och inhyrd extern projektsamordnare, så var vi ute och okulärbesiktade nya Midgård. Kort beskrivet så är vår bedömning att det idag är en ny förskola. Det enda som finns kvar av den gamla förskolan är grundstommen. Barn- och utbildningsnämndens uppfattning är att de har beställt en ombyggnation av Midgård som inte skulle överstiga 12,7 mnkr, vilket det också finns politiskt fattade beslut på vid två tillfällen (miljö- och samhällsbyggnadsnämnd samt i kommunstyrelsen). Vi redogör i vår granskningsrapport kring hantering och redovisning av investeringen och tillägget (eftersatt underhåll) för planerat underhåll om 7,6 mnkr. Det planerades, i ett första läge, som vi har uppfattat, för en mögelsanering där fasaden skulle kapas av ca 0,5 m runt om, som sedermera efter nytt beslut blev en nygammal förskola, slutkostnadsprognos ca 20,2 mnkr. I intervjuerna framkommer att ombyggnation till en verksamhetsanpassad förskola, med mer ändamålsenliga lokaler bidrar till driftsamordningsvinster i flera avseenden. Det som bland annat lyfts fram beträffande förskoleverksamheten är att pedagogik och logistik för barn och personal förbättras med en genomtänkt och verksamhetsanpassad lokalutformning. 5 av 14
8 2.3 Förkalkyler och beslut Vid vår granskning så saknar vi en preliminär förkalkyl för total ombyggnation av förskolan Midgård. När det fattas beslut tidsmässigt i efterhand som i det här fallet så ökar riskerna avseende otydlighet och kvalitetsbrister i projektuppföljning. Det finns från början ett beslut om investering om 6,7 mnkr tillsammans med överlämnandet från Miljö- och samhällsbyggnadsnämnden till kommunstyrelsen att hitta finansiering till resterande investeringsbehov. Beslut i olika nämnder tillsammans med finansieringslösning av ombyggnaden av Midgård har skapat problem som påverkat tillit och trygghet i projektet. Ett beslut fattades så sent som vid Miljö- och byggnadsnämndens sammanträde 17 december 2015: Överföring av underhållsmedel från ram underhåll 2015 till investeringsprojekt , Midgårds förskola Miljö- och samhällsbyggnadsnämndens beslut Miljö- och samhällsbyggnadsnämnden beslutar att: Ur avdelningen Fastighet och Service ram för underhåll 2015 flytta kronor till investeringen, inklusive kronor som redan överförts i T1. För upprustningen av Midgårds förskola anslogs alltså investeringsmedel om kronor. Därutöver beslutades att genomföra utvändigt underhåll av byggnationer och gård om kronor. Projektets samlade kostnader ligger idag bokförda på projektet. Midgårds förskola är taget i bruk av verksamheten och för närvarande pågår mindre injusteringar för att säkerställa funktioner. Projektet beräknas avslutas och stängas senast till bokslut Slutrapport för återrapporteringen till nämnden biläggs detta beslutsunderlag. Midgård förskola är 674 kvm BTA (bruttoarea). Slutkostnadsprognos för ombyggnaden är 20,2 mnkr, vilket motsvarar produktionskostnad/kvm på ca kronor (inklusive åtgärder kring tomt och lekgården 2,3 mkr). 2.4 Upphandling Förfrågan som gick ut var en totalentreprenad i samverkan. Det inkom fem anbud varav ett diskvalificerades. Entreprenadavtalet som tecknades efter stomrivning (avtalades separat, kostnad ca 0,7 mnkr) var en samverkansentreprenad (partnering) med ett riktpris som parterna var överens om, 13,6 mnkr. I ett senare skede tillkom även utvändig schaktning med ny gård och utemiljö (2,3 mnkr) samt lekutrustning, totalt 2,7 mnkr. Totalt var ombyggnationen kalkylerad till 17,6 mnkr. Arbetet i tidigt skede bestod av projektering (1,7 mnkr) och byggherrekostnader (0,5 mnkr), totalt 2,2 mnkr. Dessutom tillkom projekteringskostnader som entreprenören bekostade om 0,9 mnkr. Inkomna anbud var utvärderade i slutet av juni 2014, vilket redovisas i separat bilaga (se bilaga 1). Efter utvärdering och diskvalificering av entreprenören Esterand AB, som hade lägsta anbud, så vann Hantverksjouren Sverige AB. 6 av 14
9 Samverkansentreprenaden har varit uppdelad i två avtal: FAS 1 Samarbetsavtal (ABK 09)2: Entreprenörens ersättning är löpande debitering (självkostnad) under FAS 1, se AFB.143. Projektchef 650 kr/tim., Platschef 650 kr/tim., Kalkylator 650 kr/tim. samt Arbetsledare 650 kr/tim. Arvode är 8 % påslag på ovanstående timkostnader. FAS 2 Totalentreprenadkontrakt (ABT 06)4: Ersättning för arvode utgår med 8 % påslag på redovisade kostnader. Timkostnad för yrkesarbetare är 370 kr/tim. Riktkostnad för projektet är inte preciserad, ÄTA (ändrings-, tilläggs- och avgående arbeten ska i första hand överenskommas om fast pris). Om inte överenskommelse kan träffas så ersätts entreprenören enligt självkostnadsprincipen enligt ABT 06 kap Fastighetschef Projektledare Extern/ inhyrd projektsamordnare Hantverksjouren AB Skyhill AB Projektorganisation vid samverkansentreprenaden 2.5 Bygg- och ekonomimöten Under projektets genomförande har det enligt uppgift varit 13 byggmöten. Vi har tagit del av byggmötesprotokoll från de 13 byggmötena, vilka bedöms som tillräckliga. Alla byggmötesprotokoll förutom protokoll 13 har underskrift. Allmänna bestämmelser för konsultuppdrag inom arkitekt- och ingenjörsverksamhet. Reglerar vilken ersättningsform som gäller för utförandet (fast pris utan indexreglering etc.). 4 Allmänna bestämmelser för totalentreprenader avseende byggnads-anläggnings- och installationsarbeten av 14
10 Enligt uppgift har det också hållits tre stycken ekonomimöten. I byggmötesprotokoll från byggmöte 4 ( ) anges i punkt att kommunens projektledare omnämner att avstämningar av ekonomin ska utföras vid varje byggmöte, Hantverksjouren AB ska presentera underlag i form av ÄTA liggare och en bedömning på framtida kostnader, viktigt att /Skyhill AB får ta del av kostnader i tidigt skede, Hantverksjouren AB tar fram underlag. I byggmötesprotokoll 5 anges att ekonomimöte är inbokat till I byggmötesprotokoll 6 anges att ekonomimöte är utfört. Vidare inbokades ett ekonomimöte till enligt byggmötesprotokoll 9, men det blev inställt och framflyttat till då det också utfördes enligt byggmötesprotokoll 11. I det sista protokollet, byggmötesprotokoll 13, anges att ekonomimöte är inbokat till Enligt byggmötesprotokollen har ekonomimöten skett eller planerats vid följande datum: (planerat och genomfört) (planerat och genomfört) (planerat) Vad gäller ekonomimötena har revisionen efterfrågat men inte erhållit några protokoll från dessa, däremot har revisionen tagit del av ekonomiska sammanställningar som i mejlkonversation med revisionen beskrivs vara den dokumentation som använts vid dessa ekonomimöten. De ekonomiska sammanställningarna är daterade till följande datum: Trots att det enligt uppgift hållits tre ekonomimöten finns det alltså fyra ekonomiska sammanställningar som sägs härröra från dessa ekonomimöten. Samtidigt har det enligt byggmötesprotokollen hållits ett ekonomimöte samt planerats för ett ekonomimöte Det är således oklart hur många ekonomimöten som faktiskt har hållits och revisionen har inte kunnat verifiera om det har hållits tre eller fler möten. Dokumentationen från de ekonomimöten som hållits under projektgenomförandet bedöms som undermålig, vi har till exempel inte kunnat verifiera eller säkerställa när i tiden man enades om slutkostnadsprognosen. 2.6 Slutkostnadsprognos Enligt slutrapporten framgår att fakturerade kostnader hänförliga till Hantverksjouren Sverige AB uppgår till 17,6 mnkr (13,6 mnkr var anbudssumma för byggdel invändigt och utvändigt) medan anbudspriset som lämnades var 5,3 mnkr. I och med att det uppdagats betydligt mer fukt- och mögelangrepp än vad 8 av 14
11 som förväntades så har ombyggnaden blivit dyrare tillsammans med att ambitionsnivån succesivt har höjts under projektets gång. Entreprenören har utöver byggdel om 13,6 mnkr haft kostnader för projektering och rivning om 1,6 mnkr. Dessutom så tillkom iordningställande av gård och lekområden om 2,3 mnkr. Vår uppfattning är att det är svårt att följa upp projektet från start till mål eftersom vi inte kan verifiera att det tidigt i projektet fanns en total slutkostnadsprognos för ombyggnaden av Midgård. Då de faktiskt fakturerade kostnaderna från Hantverksjouren Sverige AB uppgick till 17,6 mnkr samtidigt som det överenskomna riktpriset uppgick till 13,6 mnkr bedömer vi att slutkostnadsprognosen är 4 mnkr högre än förväntat. Det som bland annat har påverkat är att kommunen som beställare hade projekteringskostnader i tidigt skede av projektet om 1,7 mnkr. 2.7 Uppföljning Vi uppfattar att uppföljningen har fungerat tillfredsställande i samverkansentreprenaden med kontinuerliga byggmöten, men vi har som tidigare nämnt inte kunnat följa ekonomimötena. Vad gäller kommunens egna interna uppföljning i Miljö- och samhällsbyggnadsnämnden finns det brister. Det framkommer vid intervjuer att det under hösten 2015, enligt uppgift vid ett nämndsammanträde, inte redovisades förväntad ekonomisk slutkostnadsprognos för ombyggnationen. Vi har inte fått en rimlig förklaring till orsaken till att punkten, enligt uppgift, togs bort på dagordningen. I den här typen av samverkansentreprenad med gemensam slutkostnadsprognos för projektet, så är det mycket viktigt att det görs avrapportering och uppföljning för ansvariga politiker i ansvarig nämnd och kommunstyrelsen. Förskolan har slutbesiktats, det finns ett åtgärdsprotokoll som betas av. En slutrapport har tagits fram för projektet beträffande bland annat ekonomisk avvikelse. Miljö- och samhällsbyggnadsnämnden godkände slutrapporten för projektet Midgård förskola samt överlämnade rapporten till kommunfullmäktige på nämndssammanträdet , vilket är samma slutrapport som vi tagit del av i denna granskning. Vi bedömer att det funnits brister beträffande strukturerade rutiner för uppföljning av projektet. Vidare framgår det av intervjuer att kontrollmoment och rutiner för återrapportering har brustit på alla nivåer i kommunens organisation. 2.8 Ekonomistöd Fastighetsavdelningen har stöd av en ekonom och en controller som är anställda på ekonomiavdelningen, men som stödjer Miljö- och samhällsbyggnadsförvaltningen. Ekonomen jobbar främst med löpande drift, redovisning med mera, men inte med investeringsprojekt. Controllern arbetar förvaltningsövergripande med både drift och investeringar. Fastighetsavdelningen har även tillgång till annat centralt ekonomistöd. 9 av 14
12 På grund av sjukskrivning och bristande ekonomistöd från centralt håll fanns inget ekonomistöd i Midgårdsprojektet. Fastighetschefen menar att ekonomifunktionen inte kunde bidra med ekonomistöd gällande fastighetsekonomi, och menar samtidigt att fastighetsavdelningen är i stort behov av ytterligare resurser gällande ekonomistödet. Fastighetschefen menar att det behövs en fastighets- eller investeringsekonom med kunskap om fastigheter då flera av projekten numera är samverkansentreprenader som kräver en ekonom som är delaktig i projekten. Projektet Midgård förskola är ett exempel på en samverkansentreprenad. 10 av 14
13 3 Revisionell bedömning och rekommendation Kontrollfrågor Det finns fastställda riktlinjer och rutinbeskrivningar för investerings/ombyggnadsprojekt. Investeringsprocessen tydliggör ansvar och befogenheter avseende initiering, planering, beslut och genomförande av investeringar? Vi bedömer att det finns fastställda riktlinjer och rutinbeskrivningar för investerings-/ombyggnadsprojekt samt att investeringsprocessen tydliggör ansvar och befogenheter. Internhyresavtalet innefattar grunden för riktlinjer och rutinbeskrivningar och kompletteras även med material på intranätet i form av handböcker, checklistor med mera. Nämnden/förvaltningen har haft en god följsamhet till förekommande riktlinjer och fastställd process enligt ovan? Vår bedömning är att det finns brister avseende följsamhet till gällande riktlinjer beträffande investeringsbudget och ekonomisk uppföljning. Beslutsunderlagen inkluderar kalkyler och är utformade på ett sådant sätt att nämnden getts rimliga möjligheter att kunna prioritera, styra och kontrollera projektet? Det finns omständigheter och otydlig hantering av kalkylen för projektet som påverkat kvaliteten i uppföljningen till nämnder/styrelse. Sammanblandning med planerat underhåll 7,6 mnkr och beviljad investering 12,7 mnkr har skapat trovärdighetsproblem för fastighetsavdelningen. Vår bedömning är att det hade kunnat undvikas om allt hade redovisats öppet vid projektstart för Barn- och utbildningsnämnden, total investering 20,3 mnkr. Uppföljning och återrapportering har skett så att nämndens kontroll av projektet kunnat säkerställas? Vi bedömer att återrapporteringen har varit bristfällig och otydlig. Det är till och med så att förvaltningen vid ett kritiskt tillfälle, enligt uppgift, inte har återrapporterats slutkostnadsprognos för Midgård. Slutredovisning av projekt har skett för att säkerställa nämndens helhetsbild och för att återföra erfarenheter till kommande projekt? Slutrapport är framtagen och redovisades i decembernämnden till Miljö- och samhällsbyggnadsnämnden. Vår bedömning är att slutrapporten ger nämnden en helhetsbild av Midgårdprojektet, och förhoppningen är att slutrapporten används som erfarenhetsbank och lärdom inför liknande investeringsprojekt. 11 av 14
14 Sammanfattande revisionsbedömning Har Miljö- och samhällsbyggnadsnämndens styrning och kontroll av upprustningen av förskolan Midgård varit tillräcklig? Vår samlade bedömning är att Miljö- och samhällsbyggnadsnämndens styrning och kontroll av ombyggnationen av förskolan Midgård inte har varit tillräcklig. Vi rekommenderar nämnden att: - Säkerställer och kvalitetssäkrar att total investeringsbudget fastställs innan projektstart. Upprätta rutinmallar för hur det ska hanteras tillsammans med kommunens ekonomichef. - Dokumentera och fastställ ekonomiska styrprinciper för att tydliggöra ansvars- och rollfördelning i förvaltning och projektorganisation. - Uppföljning och återrapportering sker vid varje nämndsammanträde. Det ska vara avtalade tidpunkter där fastighetschefen föredrar väsentlig information för projektet. - En översyn görs av fastighetsorganisationen. Utifrån vår bedömning finns det en otydlighet i projektet, vilket har skapat brister både avseende ledning och ekonomisk styrning i samband med ombyggnad av förskolan Midgård. 12 av 14
15 Leif Karlsson Anders Hägg Projektledare Uppdragsledare 13 av 14
16 Bilaga 1 Utvärdering av upphandling Utvärderingsprotokoll Midgårds förskola, totalentreprenad i samverkan: Bygg- & Anläggning, Entreprenader och enstaka köp Utvärdering Helt anbud Avtalsform Avtal/Ramavtal/Enstaka köp Diarienummer SUN 60/2014 Namn Midgårds förskola, totalentreprenad i samverkan. Ansvarig upphandlare Björn Collin Alla anbud är inkomna i tid och öppning av anbuden gjordes Inkomna anbud Anbudslämnare Esterand AB Hantverksjouren Sverige AB M3 Bygg AB NCC Construction Sverige Aktiebolag Nynäs Bygg & Takservice AB Diskvalificerat anbud Esterand AB Organisationsnummer Orsak Anbudsgivaren har inte påvisat några samverkansprojekt varken för organisationen/nyckelpersonerna eller referenserna. Godkända anbud Hantverksjouren Sverige AB Pris ,00 SEK Jämförelsetal Rang Antagen ,00 1. Ja M3 Bygg AB ,00 SEK ,00 NCC Construction Sverige Aktiebolag ,00 SEK ,00 Nynäs Bygg & Takservice AB ,00 SEK ,00 14 av 14
Rapporten överlämnas härmed till kommunfullmäktige för vidare handläggning
Leksands kommun Kommunrevisionen Kommunfullmäktige Revisionsrapport På uppdrag av kommunfullmäktiges presidium har kommunrevisionen genom PwC granskat nybyggnation av förskolan Källbacken avseende projektstyrning
Revisionsrapport Granskning av investeringsverksamheten.
Revisionsrapport Granskning av investeringsverksamheten. Östersunds Kommun 16 Maj 2013 Marianne Harr certifierad kommunal revisor Veronica Blank revisor Innehåll Sammanfattning... 1 Inledning... 2 Rutinbeskrivning...
Matarengivägsprojektet
www.pwc.se Revisionsrapport Robert Bergman, revisionskonsult Matarengivägsprojektet Övertorneå kommun Mars 2013 Innehållsförteckning 1. Sammanfattning... 1 2. Inledning...3 2.1. Bakgrund...3 2.2. Revisionsfråga...3
Förstudie Förekomsten ändrings
www.pwc.se Caroline Liljebjörn Certifierad kommunal revisor 30 oktober 2014 Förstudie Förekomsten ändrings och tilläggsarbeten (ÄTA) Kalmar kommun Innehållsförteckning 1. Inledning... 1 1.1. Bakgrund...
Granskning av investeringsprocessen. Kommun
Granskning av investeringsprocessen i Jönköpings Kommun Jönköping december 2004 Björn Lindblad (1) 1 Sammanfattning... 3 2 Inledning... 3 2.1 Bakgrund... 3 2.2 Syfte... 4 2.3 Metod... 4 2.4 Avgränsning...
Förslag till beslut Landstingsstyrelsen föreslås besluta MISSIV 2012-05-21 LJ2012/518
MISSIV 2012-05-21 LJ2012/518 Landstingsstyrelsen Projektavstämning kulturhuset Spira - rapport från landstingsrevisionen Landstingets revisorer har granskat projektet med kulturhuset Spiras ekonomiska
Granskning av kontroller i investeringsprocessen. Trosa kommun
Revisionsrapport Granskning av kontroller i investeringsprocessen Matti Leskelä Februari 2013 Innehållsförteckning 1 Sammanfattande bedömning 1 2 Vårt uppdrag 2 2.1 Bakgrund 2 2.2 Syfte 2 2.3 Metod 2 3
Hofors kommun. Intern kontroll. Revisionsrapport. KPMG AB Mars 2011 Antal sidor: 10
Revisionsrapport KPMG AB Antal sidor: 10 Innehåll 1. Sammanfattning 1 2. Bakgrund 3 3. Syfte 3 4. Avgränsning 3 5. Revisionskriterier 4 6. Ansvarig styrelse/nämnd 4 7. Metod 4 8. Projektorganisation 4
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010. Haninge kommun. Granskning rörande kostnader Ungdomens hus
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010 Haninge kommun Granskning rörande kostnader Ungdomens hus Innehåll 1. Inledning...2 1.1. Syfte och avgränsning...2 2. Bakgrund och
Eslövs kommuns revisorer
s revisorer Granskning av Projektledning vid större investeringar Revisionsrapport Juni 2016 KPMG AB Antal sidor: 12 2016 KPMG AB, a Swedish limited liability company and a member firm of the KPMG network
Projektavstämning kulturhuset
Revisionsrapport Projektavstämning kulturhuset Spira Lena Härelind, Lars Edgren 23 mars 2012 Innehållsförteckning Sammanfattning 1 Bakgrund 2 Revisionsfråga och kontrollmål 2 Avgränsning 2 Revisionsmetod
Kommunens investeringsverksamhet
www.pwc.se Revisionsrapport Clas-Bertil Söderlund Cert. kommunal revisor Maj 2013 Kommunens investeringsverksamhet Strömsunds kommun Innehållsförteckning 1. Sammanfattning... 1 2. Inledning... 2 2.1. Bakgrund...
Investeringsprocessen
Dokumentnamn Dokumenttyp Fastställd/upprättad Beslutsinstans Anvisning 2016-06- Kommunchef Dokumentansvarig/processägare Version Senast reviderad Giltig till Kommunstyrelsen/fastighetoch servicenämnden
Informations- och kommunikationsteknologi. Smedjebackens kommun
www.pwc.se Revisionsrapport Informations- och kommunikationsteknologi inom undervisningen Johanna Kemppainen Januari 2016 Smedjebackens kommun Innehåll Sammanfattning... 2 1. Inledning... 3 1.1. Bakgrund...
Revisionsrapport Oxelösunds kommun
Revisionsrapport Granskning av investeringsprojekt Ramdalen simhallen etapp III Lars Edgren 2013-01-14 Oxelösunds kommun Innehållsförteckning 1 Sammanfattning 1 2 Inledning 2 2.1 Bakgrund och revisionsfrågor
Granskning av klassificering drift/investering
Revisionsrapport Granskning av klassificering drift/investering Botkyrka kommun 2010-05-31 Anders Petersson Jonas Eriksson Innehållsförteckning 1. Sammanfattning...1 2. Inledning...2 2.1 Bakgrund/syfte,
Granskning av ombyggnad Västervik Södra Strand
ARBETSMATERIAL Granskning av ombyggnad Västervik Södra Strand Revisionsrapport Hans Stark, certifierad kommunal revisor Erik Palmgren, revisionskonsult Innehållsförteckning 1 Sammanfattning... 3 2 Bakgrund
Projektbolagen. Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik
Projektbolagen Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik Ett företag som vill bygga om, bygga nytt eller investera i ett projekt Ny byggnad på egen
Tekniska Serviceförvaltningen Nässjö kommun
Kontrakt Sidantal 5 Röllekan 2, Nässjö. 06.6 Förslag till TOTALENTREPRENADKONTRAKT ABT06 INNEHÅLLSFÖRTECKNING 1. BESTÄLLARE... 3 2. ENTREPRENÖR... 3 3. OMFATTNING... 3 4. UTFÖRANDE... 3 5. ORGANISATION...
Kommunstyrelsens hyressättning av kommunens fastigheter
Revisionsrapport Kommunstyrelsens hyressättning av kommunens fastigheter Alf Wahlgren, uppdragsledare Bengt-Åke Hägg, projektledare Fredrik Anderberg, projektmedarbetare Klippans kommun Innehållsförteckning
Granskning av nämndernas beredningsrutiner
Revisionsrapport Granskning av nämndernas beredningsrutiner Marks kommun 2010-06-23 Hans Gåsste Innehållsförteckning 1 Bakgrund... 3 1.1 Uppdrag och syfte... 3 1.2 Revisionsfråga... 3 1.3 Kontrollmål...
Revisionsrapport. Granskning av efterarbetes- och uppföljningsprocessen efter avslutad upphandling inom Båstad Kommun.
Revisionsrapport Granskning av efterarbetes- och uppföljningsprocessen efter avslutad upphandling inom Båstad Kommun. Januari 2012 Fredrik Andrén, Jur. Kand. Innehåll 1 Sammanfattning... 3 2 Inledning...
Revisionsrapport Granskning av SBN - Fastighetsunderhåll. Härjedalens Kommun
Revisionsrapport Granskning av SBN - Fastighetsunderhåll Härjedalens Kommun 30 augusti 2013 Innehåll Sammanfattning... 1 1. Inledning... 2 2. Resultat... 3 3. Revisionell bedömning... 6 Sammanfattning
Intern kontroll: Gränsdragning mellan drift/underhåll och investeringar
www.pwc.se Revisionsrapport Anna Carlénius Revisionskonsult Intern kontroll: Gränsdragning mellan drift/underhåll och investeringar Pajala kommun Innehållsförteckning 1. Sammanfattning... 1 2. Inledning...
Granskning av beslutsgång och kontrollfunktion gällande investering i ny gymnasieskola, Bildningen.
Tjänsteskrivelse 1 (1) Handläggare Datum Beteckning Kommunrevisionen 2015-12-16 MISSIVSKRIVELSE Kommunstyrelsen Kommunfullmäktige (f.k.) Granskning av beslutsgång och kontrollfunktion gällande investering
Intern kontroll Revisionsrapport. Vänersborgs kommun. Intern kontroll år 2o16. Henrik Bergh Mars 2017 PWC
Intern kontroll 2016 Revisionsrapport Vänersborgs kommun Henrik Bergh Mars 2017 Intern kontroll år 2o16 PWC Innehållsförteckning 1. Sammanfattning 3 1.1. Sammanfattande bedömning 3 1.2. Förslag till åtgärd
Revisionsrapport Budgetprocessen Pajala kommun Anna Carlénius Revisonskonsult
www.pwc.se Revisionsrapport Anna Carlénius Revisonskonsult Budgetprocessen Pajala kommun September 2017 Budgetprocessen Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Inledning...
Projekt inom utvecklingsenheten
www.pwc.se Revisionsrapport Projekt inom utvecklingsenheten Johan Lidström Januari 2016 Innehåll 1. Sammanfattning... 2 2. Inledning... 3 2.1. Bakgrund... 3 2.2. Syfte och revisionsfrågor... 3 2.3. Revisionskriterier...
Revisionsrapport Avtalstrohet
www.pwc.se Revisionsrapport Helena Carlson Avtalstrohet Ljusdal Energi AB Innehållsförteckning 1. Bakgrund och uppdrag... 1 1.1. Syfte och revisionsfråga... 1 1.2. Avgränsning...2 1.2.1. Kommunala bolag...2
Åstorps kommuns revisorer. Granskning av resurser för projektledning och bevakning av. Granskningsrapport Nr 2015-07
Nr 2015-07 s revisorer Granskning av resurser för projektledning och bevakning av projekt, BFAB och KvB. Granskningsrapport Nr 2015-07 Granskningsrapporten är beställd av revisionen i genom: Bengt Sebring
Uppföljning av granskningar 2010 Krokoms kommuns revisorer
www.pwc.com/se Uppföljning av granskningar 2010 s revisorer Plats för ev. klientlogo eller bildtext Agenda 1. Mindre granskning/eu-projekt 2. Tillväxt- Och näringslivsutveckling 3. Investeringsprojekt
Uppföljning avseende granskning kring Avtalstrohet
www.pwc.se Revisionsrapport Uppföljning avseende granskning kring Avtalstrohet Simon Lindskog Hanna Franck Larsson December 2017 Innehåll Sammanfattning... 2 1. Inledning... 3 1.1. Bakgrund... 3 1.2. Syfte
Revisionsrapport Granskning av projektredovisning
Revisionsrapport Granskning av projektredovisning Anna Hilmarsson, Certifierad kommunal revisor Emelie Lönnblad, Revisionskonsult Kristianstads kommun Januari 2012 Innehållsförteckning 1 Sammanfattning
Förstudie förekomsten ändrings- och tilläggsarbeten
TJÄNSTESKRIVELSE Handläggare Datum Ärendebeteckning Gunilla Svensson 2014-11-26 SFN 2014/0901 0480-450513 Servicenämnden Förstudie förekomsten ändrings- och tilläggsarbeten (ÄTA) Förslag till beslut Servicenämnden
Anläggningsredovisning
Revisionsrapport Anläggningsredovisning Stefan Fredriksson Cert. kommunal revisor Hammarö kommuns revisorer Anläggningsredovisning Innehållsförteckning 1. Sammanfattande bedömning 1 2. Inledning 1 2.1
Revisionsrapport Bokslutsprocessen
www.pwc.se Revisionsrapport Per Ståhlberg Cert. kommunal revisor Bokslutsprocessen Skellefteå kommun Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Inledning...2 2.1. Bakgrund...2
Uppföljning av revisionsrapporten "Investeringsprocessen Bollnäs Kommun
www.pwc.se Revisionsrapport Malin Liljeblad Uppföljning av revisionsrapporten "Investeringsprocessen Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Bakgrund, uppdrag och metod...3
Arboga kommun. Granskning av investeringsprocessen. Projektplan KPMG AB Antal sidor: 5
Granskning av investeringsprocessen Projektplan KPMG AB Antal sidor: 5 firms affiliated with KPMG International, a Swiss cooperative. All Innehåll 1. Bakgrund 1 2. Syfte och revisionsfråga 1 3. Avgränsning
Revisionsrapport Uppföljning av granskning förtroendevaldas anspråk på förlorad arbetsförtjänst
www.pwc.se Revisionsrapport Helena Steffansson Carlson September 2016 Innehåll Sammanfattning...2 1. Inledning...3 1.1. Bakgrund...3 1.2. Syfte och revisionsfråga...3 1.3. Kontrollmål...3 1.4. Avgränsning...3
Sammanträdesprotokoll Blad 1 (6) Kommunstyrelsen 2011-06-15
Sammanträdesprotokoll Blad 1 (6) Kommunstyrelsen 2011-06-15 Plats och tid kommunhuset rum 292 kl 15.00-17.20 Beslutande Olov Zakrisson (S) Catharina Fredriksson (S) Dag Bergentoft (M) Patrik Renfors (V)
Förstudie ekonomistyrning investeringar Oxelösunds kommun
Linköping 2007-11-21 Kommunens revisorer Förstudie ekonomistyrning investeringar Oxelösunds kommun Inledning och bakgrund Om anläggningstillgångar ska bibehålla sitt värde och funktionalitet krävs omfattande
Kommunstyrelsen och nämnder har ett särskilt ansvar för intern kontroll enligt kommunallagen (kap 6:1, 6:7).
Arvidsjaurs kommlln Revisorerna Datum 2014-03-13 DO/St- '.J.tJ/'1 2014-03- i j ",. ' För kännedom: Socialnämnden Bam- och utbildningsnämnden Miljö-, bygg- och hälsoskyddsnämnden Fullmäktiges presidium
Uppdragsgivare: Fastighetsnämnden. Beslutad 2009-12-16 Fastighetsavdelningen Tekniska kontoret
1(9) PROJEKTPLAN SPORTHALL Fastighet: Danderyd 3:165 Uppdragsgivare: Fastighetsnämnden AVSLUTSSKEDE (Underlag till förvaltning) Beslutad 2009-12-16 Upprättad 2014-04-28 Reviderad Tel 08-568 910 00 Box
Kommunstyrelsen Svar på revisionens granskning av exploateringsverksamheten (KS )
Sammanträdesprotokoll Kommunstyrelsen 2017-10-23 193 Svar på revisionens granskning av exploateringsverksamheten (KS 2017.076) Beslut Kommunstyrelsen antar föreslaget yttrande och överlämnar det till kommunfullmäktige.
GNESTA KOMMUN Revisorerna
Gnesta kommun Ink: 2017-05- 03 Dnr. För handläggning GNESTA KOMMUN 2017-05-03 Revisorerna Till Kommunfullmäktige i Gnesta kommun Org.nr. 212000-2965 Revisionsberättelse för år 2016 Revisorerna har granskat
Kalmar kommun Uppföljande granskning Förekomsten ändrings- och tilläggsarbeten (ÄTA)
2016-10-20 Kalmar kommun Uppföljande granskning Förekomsten ändrings- och tilläggsarbeten (ÄTA) Innehåll 1. Sammanfattning... 3 2. Bakgrund... 4 2.1. Syfte och avgränsning... 4 2.2. Revisionsfrågor...
Revisionsrapport Ledning och styrning av externa projekt. Krokoms kommun
Revisionsrapport Ledning och styrning av externa projekt. Krokoms kommun 16 december 2013 Innehåll Sammanfattning... 1 1. Inledning... 2 2. Resultat... 3 3. Revisionell bedömning... 6 Sammanfattning På
Styrprinciper interndebitering i kommunen samt dess bolag
www.pwc.se Revisionsrapport Styrprinciper interndebitering i kommunen samt dess bolag Christel Modin Magdalena Bergfors Pontus Hagman Vingåker kommun September 2016 Innehåll Sammanfattning... 2 Inledning...
Granskning av projekt för anläggning av ny skytteanläggning
Revisionsrapport Granskning av projekt för anläggning av ny skytteanläggning Januari 2011 Anna Henriksson Fredrik Markstedt Innehållsförteckning 1 Sammanfattning och revisionell bedömning... 1 2 Inledning...
Mörbyberget 1, Fribergaskolan etapp 3-6, Slutredovisning
1(5) Mörbyberget 1, Fribergaskolan etapp 3-6, Slutredovisning Ärendet Fastighetsnämnden har efter beslut 2016-12-08 72 lämnat en slutredovisning av Fribergaskolans ombyggnation av etapp 3-6. Denna visar
Revisionsrapport. Operationslokaler. Landstinget Gävleborg. David Boman Leif Karlsson
Revisionsrapport Operationslokaler Landstinget Gävleborg David Boman Leif Karlsson September 2013 Operationslokaler Innehållsförteckning 1. Inledning... 1 1.1 Bakgrund och syfte... 1 1.2 Revisionsfråga...
Riktlinjer för investeringar
Ärendenummer KS2014/405 Riktlinjer för investeringar Antagen av Kommunfullmäktige den 21 oktober 2014, 127 2014-11-10 2 (13) Innehållsförteckning 1. Bakgrund och syfte... 3 1.1. Bakgrund... 3 1.2. Syfte...
Yttrande över revisorernas granskningsrapport om intern kontroll avseende investeringsprojekt. Ärendebeskrivning LULEÅ KOMMUN
Tekniska nämnden 2012 05 24 58 164 Tekniska nämndens arbetsutskott 2012 05 11 73 174 Dnr 2011/945.04 Yttrande över revisorernas granskningsrapport om intern kontroll avseende investeringsprojekt Bilaga:
KUNGSBACKA KOMMUN Nämnden för Teknik
Nämnden för Teknik PROTOKOLLSUTDRAG 2017-03-22 40 Svar till kommunrevisionen - Granskning av VA-försörjning TE/2016:433 1.2.2 Beslut Nämnden för Teknik tar förvaltningens förslag till svar enligt tjänsteskrivelse
Ägarstyrning och uppsikt. Skellefteå Stadshus AB
www.pwc.se Granskningsredogörelse Ägarstyrning och uppsikt Martin Gandal Skellefteå Stadshus AB Mars 2016 Innehåll 1. Sammanfattning...2 2. Inledning...3 2.1. Bakgrund...3 2.2. Syfte och revisionsfrågor...3
Kommunstyrelsens ekonomistyrning
www.pwc.se Revisionsrapport Kommunstyrelsens ekonomistyrning Per Stålberg Certifierad kommunal revisor Jenny Krispinsson Certifierad kommunal revisor Januari 2018 Innehåll Sammanfattning... 2 1. Inledning...
Projekt med extern finansiering styrning och kontroll
www.pwc.se Revisionsrapport Bo Rehnberg Cert. kommunal revisor Johan Lidström Revisor Projekt med extern finansiering styrning och kontroll Sollefteå kommun Innehållsförteckning 1. Sammanfattning... 1
Utbyggnad av gymnasieskolan, NTC-hus (hus 12) samt ombyggnad särskola (hus 5) utökad investeringsbudget. (AU 254) Dnr KS 2011-310
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsen i Falkenberg 2011-09-06 FALKENBERG 250 Utbyggnad av gymnasieskolan, NTC-hus (hus 12) samt ombyggnad särskola (hus 5) utökad investeringsbudget.
Uppföljning av intern kontroll
Revisionsrapport Uppföljning av intern kontroll Lekebergs kommun Fredrik Alm Cert. kommunal revisor Innehållsförteckning 1 Bakgrund 1 2 Uppdrag och revisionsfråga 2 2.1 Revisionsfråga 2 2.2 Revisionsmetod
Växjö Kommun. Intern kontroll 2008 Projektredovisning Tekniska nämnden
e Växjö Kommun Intern kontroll 2008 Projektredovisning Tekniska nämnden Revisionsrapport 2008 Genomförd på uppdrag av revisionen i Växjö Kommun Kristina Lindstedt Åke Andersson Innehållsförteckning 1 INLEDNING...5
Granskning av rutiner för intern kontroll år Nynäshamns kommun
Revisionsrapport Granskning av rutiner för intern kontroll år 2016 Henrik Bergh, certifierad kommunal revisor Projektledare Februari 2017 Nynäshamns kommun Innehåll 1. Sammanfattning...2 1.1. Revisionell
Halmstad Arena utvärdering av projektet
Halmstad Arena utvärdering av projektet Januari 2011 Bo Thörn Certifierad kommunal revisor Innehållsförteckning INLEDNING 1 PARTNERINGSDEKLARATIONEN 1 RESULTAT 2 PRODUKT 2 PROCESS 2 EKONOMI 3 UPPFÖLJNING
Externt finansierade projekt
Revisionsrapport Externt finansierade projekt Gällivare kommun Mars 2010 Hans Forsström, certifierad kommunal revisor Rolf Särkimukka, revisionskonsult 2010-03-11 Hans Forsström Rolf Särkimukka Innehållsförteckning
Granskning av lönesystem
www.pwc.se Revisionsrapport Anna Gröndahl Granskning av lönesystem Vingåker kommun Innehållsförteckning 1. Sammanfattande revisionell bedömning... 1 2. Inledning... 2 2.1. Bakgrund... 2 2.2. Uppdrag...
Granskning av delårsrapport Rättviks kommun
www.pwc.se KLK 2017/747 2017.1458 2017-11-07 Revisionsrapport Granskning av delårsrapport 2017 Emil Forsling, auktoriserad revisor Oktober 2017 Innehåll 1. Sammanfattning... 2 2. Inledning... 3 2.1. Bakgrund...
www.pwc.se Revisionsrapport PerÅke Brunström Certifierad kommunal revisor Augusti månad 2014 pwc
www.pwc.se Revisionsrapport PerÅke Brunström Certifierad kommunal revisor Augusti månad 2014 pwc f Innehållsförteckning i. Sammanfattning... i a. Inledning... 2 2.1. Bakgrund... 2 2.2. Syfte, revisionsfråga
Styrning och kontroll av större investeringar. Sollentuna kommun
www.pwc.se Revisionsrapport Styrning och kontroll av större investeringar Fredrik Jehrèn Gabriel Uhlin Januari 2018 Innehåll Sammanfattning... 2 1. Inledning... 4 1.1. Bakgrund... 4 1.2. Revisionsfråga
2014-06-26 1 (8) Anders Wiklund
Samhällsbyggnadnämndens 2014-06-26 1 (8) Plats Konf.rum Gatukontoret, Nygatan 76, Kommunhuset Tid Torsdagen den 26 juni, 2014 kl: 08:00 08:35 Beslutande Enligt närvarolista, sid 2 Övriga deltagande Enligt
Granskning av delårsrapport 2014
Granskningsrapport Anna Carlénius Revisionskonsult Conny Erkheikki Auktoriserad revisor Granskning av delårsrapport 2014 Övertorneå kommun Innehållsförteckning 1 Sammanfattande bedömning 1 2 Inledning
Granskning av drifts- och servicenämnden. Karlstads kommun
www.pwc.se Revisionsrapport Granskning av drifts- och servicenämnden Remmi Gimborn Nina Törling Karlstads kommun Mars 2017 Innehåll Sammanfattning... 2 1. Inledning... 3 1.1. Bakgrund... 3 1.2. Syfte och
Uppföljning av tidigare granskning av kommunens fordon
www.pwc.se Revisionsrapport Fredrik Ottosson Cert. kommunal revisor Sandra Marcusson Oktober 2014 Uppföljning av tidigare granskning av kommunens fordon Karlshamn kommun Uppföljning av tidigare granskning
Granskning av intern kontroll avseende ÄTA och omfattningsförändringar i investeringsprojekt
Revisionsrapport 2/2017 Genomförd på uppdrag av kommunens revisorer Mars-april 2017 Granskning av intern kontroll avseende ÄTA och omfattningsförändringar i investeringsprojekt Nacka kommun Innehållsförteckning
Övergripande ledning av projektet, projektledning, byggherreombud mm. är: Niras Sweden AB (tidigare TP Group Sweden AB).
Uppdragsnr: 10161899 1 (8) RAPPORT KV. KLÄDESFABRIKEN 1, NORRKÖPING 1 Parter och projektets organisation 1.1 Beställare Beställare för projektet är: Etablering i Norrköping AB (ENAB) 1.2 Konsulter Övergripande
av samhällsbyggnadsnämndens ansvarsutövning Sandvikens kommun
www.pwc.se Revisionsrapport Louise Cedemar Niklas Eriksson Översiktlig granskning av samhällsbyggnadsnämndens ansvarsutövning Sandvikens kommun Översiktlig granskning av samhällsbyggnadsnämndens ansvarsutövande
Askersunds kommun. Projektredovisning vid investeringar. Audit KPMG Bohlins AB 11 december 2007 Antal sidor: 7
Audit KPMG Bohlins AB 11 december 2007 Antal sidor: 7 Innehåll 1. Sammanfattning 1 2. Inledning 2 3. Metod 2 4. Resultat av granskningen 2 4.1 Rutin för investeringar 2 4.1.1 Uppföljning 2 4.1.2 Budgetöverskridande
Om- och tillbyggnad av Fribergaskolan, Mörbyberget 1
1(5) KS 2009/0134 Om- och tillbyggnad av Fribergaskolan, Mörbyberget 1 Ärendet Genomförd programutredning med revideringsdatum 2010-05-11 visar på omfattande insatser gällande Fribergaskolan. Förutom de
Revisionsrapport Ledning och styrning av externa projekt. Härjedalens kommun
Revisionsrapport Ledning och styrning av externa projekt. Härjedalens kommun 13 November 2013 Innehåll Sammanfattning... 1 1. Inledning... 2 2. Resultat... 3 3. Revisionell bedömning... 6 Sammanfattning
Granskning av delårsrapport 2017
www.pwc.se Revisionsrapport Granskning av delårsrapport 2017 Inger Andersson Certifierad kommunal revisor Elinore Fahlgren September 2017 Innehåll 1. Sammanfattning... 2 2. Inledning... 3 2.1. Bakgrund...
Mikael Jonsson. Tekniska nämnden. Sammanträdesprotokoll Sammanträdesdatum Sida 0 2012-04-24. Beslutande organ
Sammanträdesdatum Sida 0 Beslutande organ Plats och tid Stadshuset i Mariestad, sammanträdesrum Vänersalen kl 17.00-19.45 Beslutande Ulf Andersson (S) Ordförande Evert Eklind (MAP) 2:e vice ordförande
Intern kontroll och riskbedömningar. Strömsunds kommun
www.pwc.se Revisionsrapport Intern kontroll och riskbedömningar Anneth Nyqvist Mars 2017 Innehåll Sammanfattning... 2 1. Inledning... 3 1.1. Bakgrund... 3 1.2. Syfte och Revisionsfråga... 3 1.3. Kontrollmål
Reviderade principer för investeringsprocessen med anledning av bildandet av kost- och städservice. KS
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsens arbetsutskott i Falkenberg 2014-06-10 189 Reviderade principer för investeringsprocessen med anledning av bildandet av kost- och städservice.
Granskning av intern kontroll
Revisionsrapport Granskning av intern kontroll Hallsbergs kommun Lars Wigström Cert. kommunal revisor Innehållsförteckning Inledning... 1 Uppdrag och bakgrund... 1 Revisionsfråga... 1 Metod... 1 Intern
www.pwc.se Revisionsrapport Granskning av intern kontroll Joanna Hägg Tilda Lindell Tierps kommun September 2014 pwc
www.pwc.se Revisionsrapport Joanna Hägg Tilda Lindell Granskning av intern kontroll Tierps kommun pwc Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Inledning... 2 2.1. Granskningsbakgrund...
Revisionsrapport. Investeringsprojekt. Krokoms kommun Anneth Nyqvist
Revisionsrapport Investeringsprojekt Krokoms kommun 2011-04-06 Anneth Nyqvist Innehållsförteckning 1 Sammanfattning... 3 2 Inledning... 4 2.1 Bakgrund... 4 2.2 Revisionskriterier... 4 2.3 Avgränsning...
Granskningspromemoria. S:t Erik Markutveckling AB
Granskningspromemoria 2017 S:t Erik Markutveckling AB Granskningspromemoria från Stadsrevisionen Nr 17, 2018 Dnr: 3.1-2-18/2018 Den kommunala revisionen är fullmäktiges kontrollinstrument för att granska
DANDERYDS KOMMUN Tekniska kontoret Datum Diarienummer Daniel Feyli FN 2016/0162
Tjänsteutlåtande 1 (5) Fastighetsnämnden Ombyggnad storkök - Vasaskolan Ärende Utvärdering för upphandling av entreprenad och delegation för tilldelning. Bakgrund Kommunstyrelsen har vid sammanträde 2016-09-05
SAMMANTRÄDESPROTOKOLL Sammanträdesdatum s. 1 (9)
Plats Lomma kommunhus, Stora sessionssalen Tid 2019-04-15, kl. 17:00-17:32 Sammanträdesdatum s. 1 (9) Beslutande Övriga deltagare Lennart Månsson (M) Bert Larsson (M) Emma Köster (M) Gun Larsson (L) Rune
Övergripande granskning av kommunstyrelsens styrning och uppföljning av ekonomi och verksamhet (styrmodell)
www.pwc.se Revisionsrapport Louise Cedemar Linnea Grönvold December/2017 Övergripande granskning av kommunstyrelsens styrning och uppföljning av ekonomi och verksamhet (styrmodell) Innehåll Sammanfattning...2
INVESTERINGSBILAGA, Bilaga 1
2015-04-23 1(7) INVESTERINGSBILAGA, Bilaga 1 Till tjänsteutlåtande avseende Projekt: Nya Hallsta förskola Om- och tillbyggnad av fastighet på Magistervägen i Hallstavik till en förskola med 6 avdelningar.
Kungsörs kommun. Uppföljning av intern kontroll Revisionsrapport. KPMG AB Antal sidor: 8
Revisionsrapport KPMG AB Antal sidor: 8 KPMG network of independent member firms affiliated with KPMG International Cooperative Innehåll 1. Sammanfattning 1 1.1 Svar på revisionsfrågorna 1 1.2 Bedömning
Revisionsrapport Granskning av arvoden till förtroendevalda. Härnösand Kommun
Revisionsrapport Granskning av arvoden till förtroendevalda. Härnösand Kommun 7 Juni 2012 Innehåll Sammanfattning... 1 1. Inledning... 3 2. Rutinbeskrivning... 4 3. Granskningsresultat... 6 Sammanfattning
Revisionsrapport 2012 Genomförd på uppdrag av revisorerna januari 2013. Vellinge kommun. Fastighetsunderhåll
Revisionsrapport 2012 Genomförd på uppdrag av revisorerna januari 2013 Vellinge kommun Fastighetsunderhåll Innehåll 1. Sammanfattning...3 2. Inledning...4 2.1. Bakgrund...4 2.2. Syfte och revisionsfrågor...4
Riktlinjer för upprättande av avtal avseende kliniska läkemedelsprövningar. Finns ingen skrivning kring detta. Finns ingen skrivning kring detta
6. Finns resonemang kring hur direkta, indirekta och/eller overheadkostnader ska beräknas? 7. Finns krav på att ekonom ska vara involverad vid framtagande av kalkyl/budget? Nej, inte mer än att samtliga
Ärende- och dokumenthantering
www.pwc.se Revisionsrapport Ärende- och dokumenthantering Robert Bergman Projektledare 2016 Christer Marklund Kvalitetssäkrare Mars/2017 Innehåll Sammanfattning... 2 1. Inledning... 3 1.1. Bakgrund...
Ovanåkers kommun. Ansvarsgranskning av kommunstyrelsen och nämnderna med inriktning mot intern kontroll. Revisionsrapport
Ansvarsgranskning av kommunstyrelsen och nämnderna med inriktning mot intern kontroll Revisionsrapport KPMG AB Antal sidor: 9 Innehåll 1. Sammanfattning och kommentarer/rekommendationer 1 2. Uppdrag 2
Intern kontroll i kommunen och dess företag. Sollefteå kommun
Revisionsrapport Intern kontroll i kommunen och dess företag Anita Agefjäll December/2015 Innehåll 1. Sammanfattning... 2 2. Inledning... 3 2.1. Bakgrund... 3 2.2. Syfte och Revisionsfrågor... 3 2.3. Revisionskriterier...
Granskning av delårsrapport 2018
www.pwc.se Revisionsrapport Granskning av delårsrapport 2018 Sofia Nylund Certifierad kommunal revisor Solna stad Anders Rabb Certifierad kommunal revisor Auktoriserad revisor Ebba Lind Gustav Näslund
Sammanträdesdatum 2014-02-20. Kommunhuset, lokal Nedre Fryken, torsdag 20 februari 2014, kl. 15.00
TEKNISKA NÄMNDEN KALLELSE Sammanträdesdatum 2014-02-20 PLATS OCH TID Kommunhuset, lokal Nedre Fryken, torsdag 20 februari 2014, kl. 15.00 FÖREDRAGNINGSLISTA ÄRENDE DNR 1 Godkännande av dagordning 2 Föregående
Utredning avseende tre projekt inom tekniska nämnden Oktober Slutredovisning
www.pwc.com/se Utredning avseende tre projekt inom tekniska nämnden Oktober 2012 Slutredovisning 2012-10-08 Lars-Åke Claesson Lotta Ricklander Uppdrag Utreda beslut och händelser inom tre projekt inom
Granskning av delårsrapport 2017
www.pwc.se Revisionsrapport Granskning av delårsrapport 2017 Anna Carlénius Revisionskonsult September 2017 Innehåll 1. Sammanfattning... 2 2. Inledning... 3 2.1. Bakgrund... 3 2.2. Syfte och revisionsfrågor...
