1 DIARIENUMMER KS R A PPORT SAMHÄLLSBYGGNADSFÖRVALTNINGEN Förstudie Kårsta skolans lokaleffektivisering Författare Mikael Albertsson SBF
2 Innehåll 1. Inledning Sammanfattning Förstudiens förutsättningar Uppdraget Förutsättningar Verksamheten Tomten Tekniken Förstudiearbetet Alternativa lösningar Planlösning samt alternativ 3 utomhusmiljö Planlösning samt Alternativ 2 Utomhusmiljö Planlösning samt alternativ 1 Utomhusmiljö Utvärdering av alternativ Förordat alternativ Fortsatt arbete Process och organisation Tider Risker Förslag till beslut SAMHÄLLSBYGGNADSFÖRVALTNINGEN VALLENTUNA BESÖK: TUNA TORG 2, 2 TR TFN: SBF@VALLENTUNA.SE
3 1. Inledning Tidigare studier har fokuserat på att omvandla den västra flygeln till förskola. Aktuell studie syftar till att även studera möjligheten att nyttja skolans lokaler på ett bättre sätt med avseende på erforderlig kapacitetsökning samt då även ekonomiska och organisatoriska samordningar Skolan skall inrymma sju klassrum för minst 120 elever med integrerad heldagsomsorg, dvs fritidsverksamhet skall kunna bedrivas i lokalerna. Byggnaden skall också inrymma förskolebarn. Denna kapacitet inkluderar nuvarande förskoleverksamhets kapacitet på skolan och utgörs idag av förskole avdelningen Ugglebo samt en 4 - års grupp. Planeringen förutsätter att nuvarande Kårsta förskola (tidigare kallad Äppellunden) finns kvar i området. I studien skall Bibliotekets yta omfördelas för att flera klassrum skall kunna bli till. Biblioteket i skolans nord östra hörna skall i fortsättningen även fungera för allmänheten men storleken på Biblioteket och dess placering skall undersökas. Det är viktigt att lokalerna får en flexibel utformning för att i framtiden kunna skifta användning mellan förskola och skola. Krav 10 kvm/barn i innemiljö skall eftersträvas Anpassning av lek gård för fler förskolebarn skall inkluderas i projektet. Krav 40 kvm/barn i utemiljö skall eftersträvas. Projektet finns med i Kommunplanen Sammanfattning Befolkningsprognosen visar på en stark befolkningsutveckling i området de kommande åren och antalet skol- och förskole-platser kommer därför att behöva utökas. Det pågår idag ett Detaljplanearbete i angränsning till skolan för villatomter. Barn- och ungdomsnämnden har uppdragit åt samhällsbyggnadsförvaltningen att genomföra en förstudie avseende Kårsta-skolans Lokaleffektivisering. Förstudiearbetet har bedrivits under ledning av kommunens Fastighetsavdelning under våren Arbetet har involverat representanter från Barn- och Ungdomsförvaltningen, Samhällsbyggnadsförvaltningen och Kårsta skolan samt arkitekter, landskapsarkitekter och andra specialister. Under arbetet har det framkommit olika tekniska problem vilket medför att endast ett alternativ har kunna utarbetas och utvärderats och förordas för det fortsatta arbetet. Det förordade alternativet, inrymmer alla de funktioner som behövs för en F-6 skola om 140 elever samt en förskola för 70 barn, totalt 210 barn. En kapacitetsökning med ca 70 barn mot idag. Förskole ytan inkl. gemensam del i matsal inomhus =704kvm. Vilket motsvarar 704/10=70 barn inom intervallet barn som var målsättningen. 3
4 För skolans ytor inomhus blir det 1250+del i matsal 152=1402 Kvm. Vilket motsvarar 1402/10= 140 barn. De tekniska svårigheterna är att den tilluft som levereras till rummen är ingjutna i botten plattan så där kan man inte dimensionera upp kanaldimensionerna för att få fram mer luft, vidare kan man konstatera att det år 2000 gjordes ett ventilerat övergolv i lokaler för att då ta hand om de förhöjda radonhalterna. Den luft som finnes att tillgå för förskolan och skolan är således inte tillräcklig för denna lokaleffektivisering utan kräver kapacitetsökning på aggregat och kompletteringar med nya ventilationskanaler ovan befintliga undertak. Wc grupper måste då också kompletteras, dessa är dock begränsade i läge till befintliga WC grupper då avloppen är dragna under plattan och dessa voter med ingjutna ventilationskanaler. Schakt djup på runt metern är att konstatera som orealistiskt. Då stora golvytor då måste bilas ut för att skapa arbetsutrymme att göra inskärningar på befintliga avlopp. Vi har därför valt att använda befintliga uppstick och ansluter då fler toaletter på samma rör. Det är dessa tekniska förutsättningar som påverkar utseendet av lokaleffektiviseringen. Den nuvarande förskolegården har endast kapacitet för 25 barn vilket medför omfattande åtgärder på utemiljön. 4
5 3. Förstudiens förutsättningar 3.1 Uppdraget Barn- och ungdomsnämnden har uppdragit åt samhällsbyggnadsförvaltningen att genomföra en förstudie avseende Kårsta-skolans Lokaleffektivisering. I studien skall Bibliotekets yta omfördelas för att flera klassrum skall kunna bli till. 3.2 Förutsättningar Verksamheten Skolan skall inrymma sju klassrum för 120 elever med integrerad heldagsomsorg, dvs fritidsverksamhet skall kunna bedrivas i lokalerna. Byggnaden skall också inrymma förskolebarn. Biblioteket i skolans nord östra hörna skall i fortsättningen även fungera för allmänheten men storleken på Biblioteket och dess placering skall undersökas. Det är viktigt att lokalerna får en flexibel utformning för att i framtiden kunna skifta användning mellan förskola och skola. Krav 10 kvm/barn i innemiljö skall eftersträvas Anpassning av lek gård för fler förskolebarn skall inkluderas i projektet. Krav 40 kvm/barn i utemiljö skall eftersträvas Tomten Tomten är mycket kuperad i öster och en anslutande väg till skolans kök och norra infart samt Fotbollsplan i söder begränsar idag möjligheten att bygga ut förskolegården. En utbyggnad av förskolegården åt norr, vilket är att föredra medför en sammanhängande förskolegård, detta redovisas i Alternativ 3. Detta förslag medför en planändring för att möjliggöra en utfart norrut. Inte på grund av utfartsförbud utan man måste anlägga väg över en smal kil av Parkmark. Samtidigt samlas parkeringarna i sydväst. Där har man en tomt remsa Kårsta-Rickeby 2:64 som idag har varit på samråd för att kunna bebyggas med Villor. Vi ser det som olyckligt om denna yta närmast skolan inte kan nyttjas till skolans framtida utveckling i form av P-platser i alternativ 3 så rymmes det 52 st och behov idag ca 42 st P-platser med hjälp av denna yta. Skolbyggnaden har därmed potential att i framtiden låta bygga ut den östra flygeln med ca 300 m2. Vi har därför begärt av plan att de antingen avvaktar beslut eller låter denna lilla del utgå från kommande Detaljplan Kårsta- Rickeby 1. 5
6 3.2.3 Tekniken De tekniska svårigheterna är att den tilluft som levereras till rummen är ingjutna i botten plattan så där kan man inte dimensionera upp kanaldimensionerna för att få fram mer luft, vidare kan man konstatera att det år 2000 gjordes ett ventilerat övergolv i lokaler för att då ta hand om de förhöjda radonhalterna. Den luft som finnes att tillgå för förskolan och skolan är således inte tillräcklig för denna lokaleffektivisering utan kräver kapacitetsökning på aggregat och kompletteringar med nya ventilationskanaler ovan befintliga undertak. Wc grupper måste då också kompletteras, dessa är dock begränsade i läge till befintliga WC grupper då avloppen är dragna under plattan och dessa voter med ingjutna ventilationskanaler. Schakt djup på runt metern är att konstatera som orealistiskt. Då stora golvytor då måste bilas ut för att skapa arbetsutrymme att göra inskärningar på befintliga avlopp. Vi har därför valt att använda befintliga uppstick och ansluter då fler toaletter på samma rör. Det är dessa tekniska förutsättningar som påverkar utseendet av lokaleffektiviseringen. 4. Förstudiearbetet Förstudiearbetet har bedrivits under ledning av kommunens Fastighetsavdelning under våren Arbetet har involverat representanter från Barn- och Ungdomsförvaltningen, Samhällsbyggnadsförvaltningen och Kårsta skolans ledning samt arkitekter, landskapsarkitekter och andra specialisteer. 5. Alternativa lösningar Under arbetet har det framkommit olika tekniska problem vilket medför att endast ett alternativ av planlösning uppfyller alla krav ställda i dokument Uppdragsgenomgång Förstudie Kårstaskolan lokaleffektivisering och 3 alternativa skolgårdmiljöer har utarbetas och utvärderats. Lite kort om Planlösningen. 4 avdelningar med sammantaget barn har projekterats fram detta medför en utökning med ytterligare en WC. Nyckel tal Förskola ink. Gemensamma ytor med skolan =678m2 70 barn ger då 9,7 m2/ barn inomhus yta och målet var att eftersträva 10m2/barn. Skolan med 7 klassrum för 120 elever har projekterats fram. Nyckeltal Skola inkl. gemensamma ytor med förskolan = 1402 m2 fördelat på 120 elever ger då 11,7 m2/ elev inomhusyta och det satta målet var att eftersträva 10 m2/ elev. Utomhusmiljön förskolegård 2800 /70=40 vilket skulle eftersträvas. Och uppnås i alla förslag för utomhus miljö. Biblioteket har minskats ned från 174,6 m2 till en effektivare yta på 130 m2. Bibliotekets tidigare entré kan dock bibehållas. 6

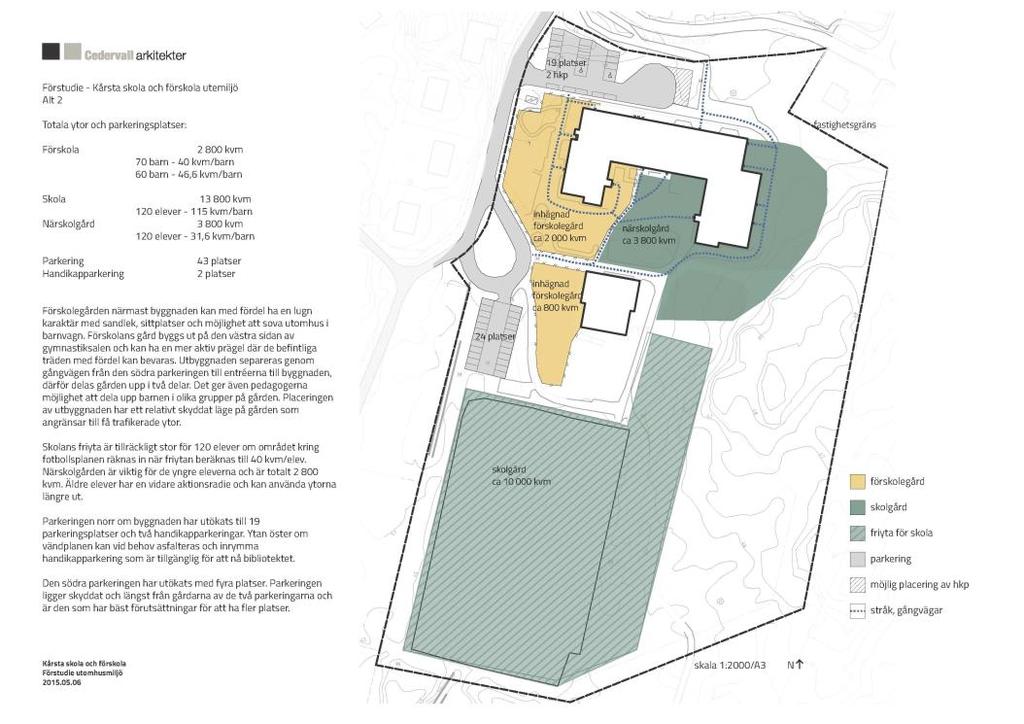

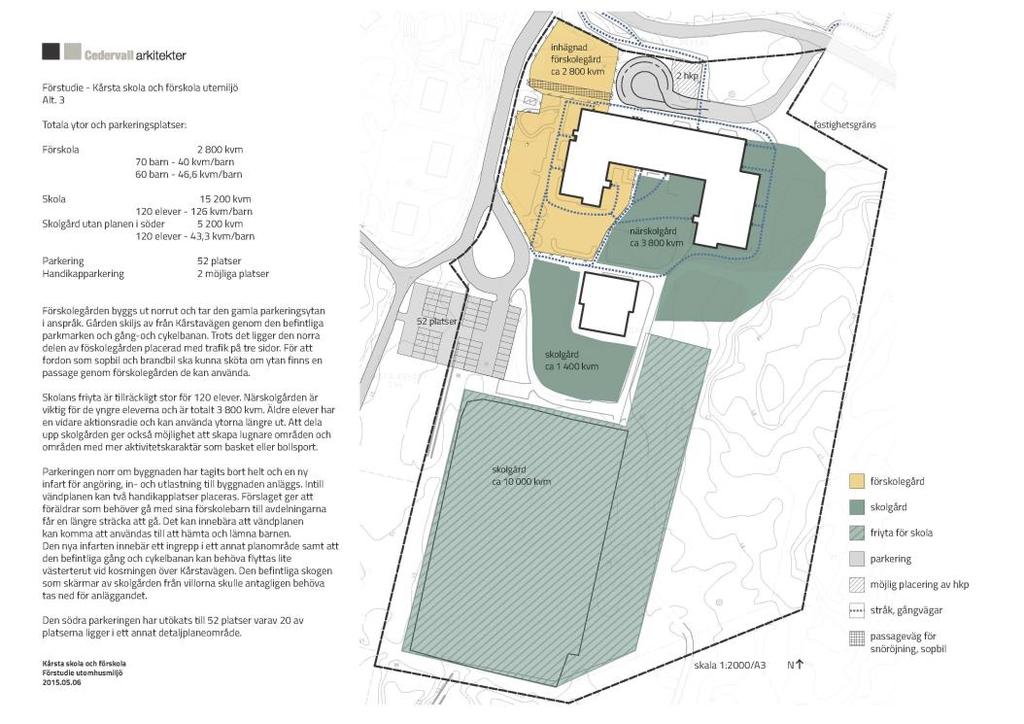

7 5.1 Planlösning samt alternativ 3 utomhusmiljö Alternativ 3 Förordat alternativ Tomten är mycket kuperad i öster och en anslutande väg till skolans kök och norra infart samt Fotbollsplan i söder begränsar idag möjligheten att bygga ut förskolegården. En utbyggnad av förskolegården åt norr, vilket är att föredra medför en sammanhängande förskolegård, detta redovisas i Alternativ 3. Detta förslag medför en planändring för att möjliggöra en utfart norrut. Inte på grund av utfartsförbud utan man måste anlägga väg över en smal kil av Parkmark. Samtidigt 7

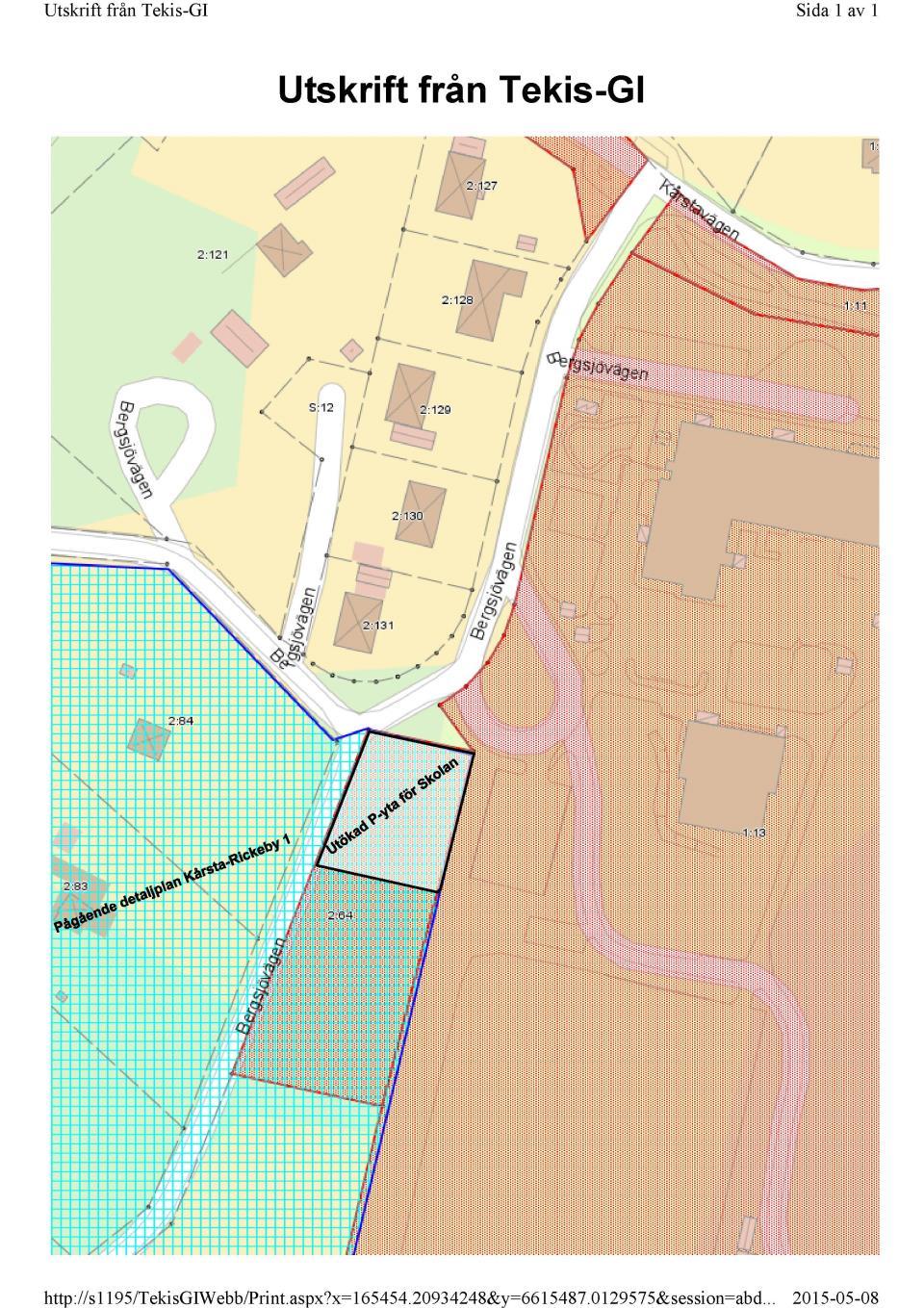

8 samlas parkeringarna i sydväst. Där har man en tomt remsa Kårsta-Rickeby 2:64 som idag har varit på samråd för att kunna bebyggas med Villor. Vi ser det som olyckligt om denna yta närmast skolan inte kan nyttjas till skolans framtida utveckling i form av P-platser i alternativ 3 så rymmes det 52 st och behov idag ca 42 st P-platser med hjälp av denna yta. Skolbyggnaden har därmed potential att i framtiden låta bygga ut den östra flygeln med ca 300 m2. Vi har därför begärt av plan att de antingen avvaktar beslut eller låter denna lilla del utgå från kommande Detaljplan Kårsta Rickeby 1. 8

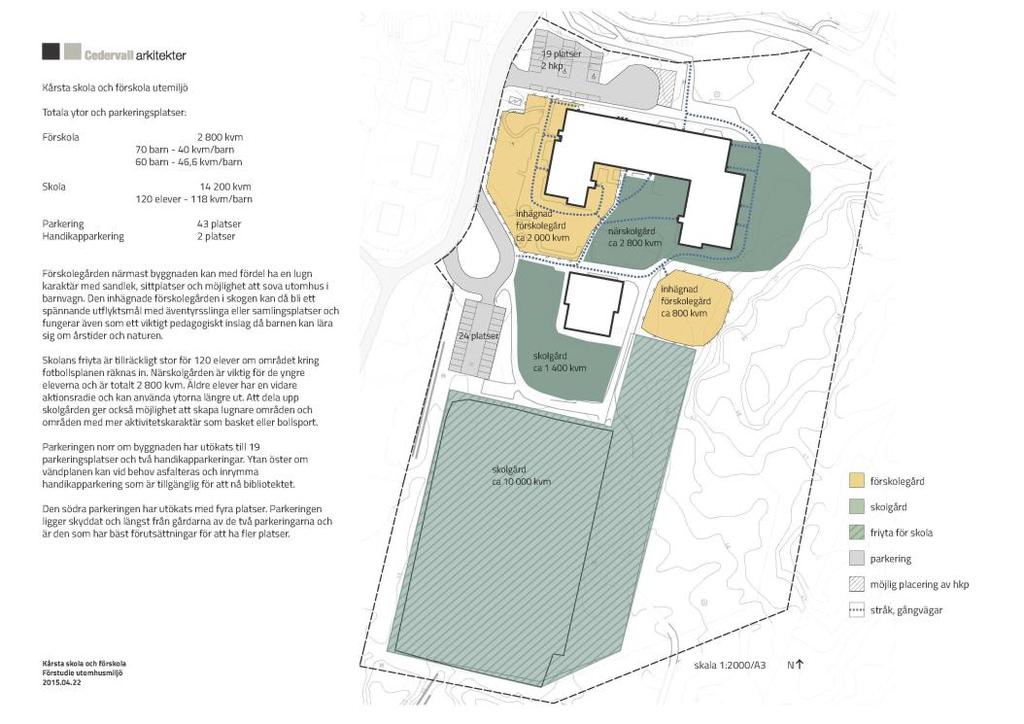

9 5.2 Planlösning samt Alternativ 2 Utomhusmiljö Alternativ 2 Redovisar den förutsättningen att beslut ovan inte tas om ny infart i norra änden. Detta medför då att Förskolegården kommer att delas av för kommunikationsled till skolan från Busshållplatser och parkering. Detta förslag kräver då häller ingen åtgärd av gällande och kommande Detaljplan men medför också att skolans framtida potential för utbyggnad kommer att vara starkt begränsad om ens möjlig. 9
10 5.3 Planlösning samt alternativ 1 Utomhusmiljö Alternativ 1 I detta alternativ har man lagt den del av förskolegården som inte ryms i direkt närheten av förskolan som en satelit. Detta förslag inskränker på skolbarnens sammanhängande aktivitetsyta och ligger avsides från förskolan. 10

11 6. Utvärdering av alternativ Vi förordar Planlösning med alternativ 3 för utomhusmiljö då man då kan erhålla en sammanhängande förskolegård utan att göra ingrepp på skolgården. Och för att man då har möjligheten att bygga ut östra flygeln med upp till 300 m2 och biltrafiken hämta lämna hänvisas till den utökade parkeringsytan i syd öst. 6.1 Förordat alternativ Alternativ 3 En utbyggnad av förskolegården åt norr, vilket är att föredra medför en sammanhängande förskolegård, detta redovisas i Alternativ 3. Detta förslag medför en planändring för att möjliggöra en utfart norrut. Inte på grund av utfartsförbud utan man måste anlägga väg över en smal kil av Parkmark. Samtidigt samlas parkeringarna i sydväst. Där har man en tomt remsa Kårsta-Rickeby 2:64 som idag har varit på samråd för att kunna bebyggas med Villor. Vi ser det som olyckligt om denna yta närmast skolan inte kan nyttjas till skolans framtida utveckling i form av P- platser i alternativ 3 så rymmes det 52 st och behov idag ca 42 st P-platser med hjälp av denna yta. Skolbyggnaden har därmed potential att i framtiden låta bygga ut den östra flygeln med ca 300 m2. Vi har därför begärt av plan att de antingen avvaktar beslut eller låter denna lilla del utgå från kommande Detaljplan Kårsta-Rickeby 1 Nackdelen med detta förslag är att det kommer att bli administrativa insatser för Plan arkitekter och att vi blir tvungna tidsmässigt att avvakta Plan beskedet för den nya parkeringen och infartsvägen i norr vilket medför att de sista 800 m2 Lekgård färdigställs efter dessa har trätt i laga kraft. Övrig ombyggnad kan ske tidigare. Dessa tillägg i form av Parkering och väg ytor beräknas kosta projektet ca 1 mkr men ingår i redovisad budget. 7. Fortsatt arbete 7.1 Process och organisation Efter beslut Startar Projektering med ram-avtalade konsulter. Samtidigt då startar Plan arbetet för att så snart som möjligt kunna bygga ut förskolegården Norrut och då även bygga ut erforderlig mängd parkeringar i syd väst. 7.2 Tider 11
12 7.3 Risker Påträffande av fukt och mögel samt att arbetet är relativt omfattande så arbetena måste bedrivas parallellt med verksamheten. 8. Förslag till beslut 1. Att föreslagen Planlösning med Alternativ 3 på utemiljö beslutas att utföras. 12
Socialnämndens arbetsutskott
VALLENTUNA KOMMUN Sammanträdesprotokoll Socialnämndens arbetsutskott 2017-02-07 16 Byggnation av gruppboende enligt LSS (SN 2016.103) Beslut Arbetsutskottet beslutar att föreslå att: Socialnämnden beslutar
Tjänsteskrivelse Beställning temporär lösning förskoleplatser i Karby
VALLENTUNA KOMMUN TJÄNSTESKRIVELSE FÖRVALTING 2015-03-16 DNR BUN 2014.318 ANDERS FORSBERG SID 1/2 ANDERS.FORSBERG@VALLENTUNA.SE BARN- OCH UNGDOMSNÄMNDEN Tjänsteskrivelse Beställning temporär lösning förskoleplatser
Tjänsteskrivelse Projektrapportering- Hagaskolan
VALLENTUNA KOMMUN TJÄNSTESKRIVELSE BARN- OCH UNGDOMSFÖRVALTNINGEN 2015-03-13 DNR BUN 2015.115 ANDERS FORSBERG SID 1/2 ANDERS.FORSBERG@VALLENTUNA.SE BARN- OCH UNGDOMSNÄMNDEN Tjänsteskrivelse Projektrapportering-
DIARIENUMMER RAPPORT SAMHÄLLSBYGGNADSFÖRVALTNINGEN Förstudie Hagaskolan
DIARIENUMMER 2013.444 RAPPORT SAMHÄLLSBYGGNADSFÖRVALTNINGEN 2014 Förstudie Hagaskolan Innehåll 1. Inledning... 3 2. Sammanfattning... 3 3. Förstudiens förutsättningar... 4 3.1 Uppdraget... 4 3.2 Förutsättningar...
FORNUDDENS SKOLA
FORNUDDENS SKOLA 2016-03-15 Volymskiss 3 förslag 1 1 Alternativ 1, två volymer: En sammahängande skola längs Gärdesvägen, samt fristående idrottshall. Förslaget tar avstamp i att behålla platsens kvalitéer
7. Utökade lokaler för förskolan i Västerviks centralort Dnr 2017/
SAMMANTRÄDESPROTOKOLL Kommunfullmäktige 13 (45) 2017-06-19 Kf Ks 208 7. Utökade lokaler för förskolan i Västerviks centralort Dnr 2017/217-290 Barn- och utbildningsförvaltningen redovisar i skrivelse 24
Kv. Björkängen Utredning inför exploatering av kv. Björkängen
Diarienummer: Miljöreda: 13/0911 Upprättad: Kv. Björkängen Utredning inför exploatering av kv. Björkängen 1(8) Utredningens huvuddrag Bakgrund och syfte Riktlinjer för bostadsförsörjningen Vårgårda kommun
Samrådsyttrande över detaljplan för del av Gammelstad, Öhemmanet 1:250 och del av Öhemmanet 1:11, förskola i Ektjärn, SBF 2015/616
LULEÅ KOMMUN SAMMANTRÄDESPROTOKOLL 35 143 Samrådsyttrande över detaljplan för del av Gammelstad, Öhemmanet 1:250 och del av Öhemmanet 1:11, förskola i Ektjärn, SBF 2015/616 Dnr 2015 M2350 Miljö och byggnadsnämndens
Förslag till nya tomter för förskolor och skolor i Katrineholms stad. Handläggare: Sara Eresund och Lisa Ganestam Upprättad:
Förslag till nya tomter för förskolor och skolor i Katrineholms stad Handläggare: Sara Eresund och Lisa Ganestam Upprättad: 2015-03-11 1 INLEDNING Skolan och förskolan är en av de viktigaste platser som
Bostads- och markförsörjningsprogram 2013-2026 för Lomma kommun
Sidan 1 av 7 Södra kommundelen Vinstorp Utbyggnadsprogram/tidplan/kommmentar/förslag Vinstorpskolan kommer inte att behövas för skoländamål när Karstorpskolan är helt utbyggd, och kan därför komma att
Inriktningsbeslut avseende om- och nybyggnation i kv. Portklappen 1, Ripsavägen 33, Enskede-Årsta-Vantör
Handläggare: Anders Eklund Telefon 08-508 460 67 Tjänsteutlåtande SISAB:s styrelse 2018-10-23 Ärende 4.3 DNR: 2018-00572 2018-09-27 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Inriktningsbeslut
KONSEKVENSER FÖR FASTIGHETER
Handläggare Direkttelefon Vår beteckning Er beteckning Anna Steinwandt 0455-06 PLAN 09/ 05-0-6 Datum Detaljplan för GÄNGLETORP 5:0 M FL., KARLSKRONA KOMMUN, BLEKINGE LÄN Granskningshandling 05-0-6 KONSEKVENSER
Barn- och ungdomsnämndens arbetsutskott
Sammanträdesprotokoll Barn- och ungdomsnämndens arbetsutskott 2017-05-02 46 Beställning, lokalanpassning Lovisedalsskolan (BUN 2017.176) Beslut Arbetsutskottet föreslår att: Barn- och ungdomsnämnden beslutar
Medborgardialog ang. placering av Marnässkolan
2015-04-30 MEDBORGARDIALOG - SAMRÅDSHANDLING Medborgardialog ang. placering av Marnässkolan Samrådshandlingen upprättad i april 2015 Postadress Besöksadress Telefon Telefax Bankgiro Postgiro 771 82 LUDVIKA
Planbesked Dnr: 2016:314. Tahe 1:102. Tahe, Jönköpings kommun. Underlag för Planbesked
Planbesked 2017-02-07 Dnr: 2016:314 Tahe 1:102 Tahe, Jönköpings kommun Underlag för Planbesked Planbesked Den som vill göra en åtgärd som kan innebära att en detaljplan behöver antas, upphävas eller förändras
Tjänsteutlåtande 2011-05-06. DANDERYDS KOMMUN Kommunledningskontoret Cecilia von Sydow
1(5) KS 2009/0115 Programarbete avseende investering gällande Skogsgläntans förskola, Fastigheten Djursholm 2:371 Sammanfattning Fastighetsnämnden har i beslut april 2011 föreslagit kommunstyrelsen att
2014-05-05. Ny förskola i Bureå
2014-05-05 Ny förskola i Bureå VARFÖR GÖR VI DET HÄR Förändrat uppdrag för förskolorna Jämnare kvalitet Samordningsvinster Strukturarbete Vision 2030 DAGENS FÖRSKOLOR I BUREÅ Arbetssätt Bureås förskolor
Reviderat yttrande över ansökan om godkännande från Lära i Norrort AB 3 BUN
Reviderat yttrande över ansökan om godkännande från Lära i Norrort AB 3 BUN 2016.084 5 VALLENTUNA KOMMUN TJÄNSTESKRIVELSE 2016-03-18 DNR BUN 2016.084 HENRIK LENNERMARK SID 1/2 UTBILDNINGSCHEF HENRIK.LENNERMARK@VALLENTUNA.SE
Tillägg till plan- och genomförandebeskrivning. Detaljplan för Del av Västra Industriområdet del av kv. Skrapan
Samhällsbyggnadskontoret Tillägg till plan- och genomförandebeskrivning Detaljplan för Del av Västra Industriområdet del av kv. Skrapan Småindustri, Handel Kiruna kommun Norrbottens län Upprättad i december
Bilaga Uppföljning av lokalbehovsplan
Sidan 1 av 7 Bilaga Uppföljning av lokalbehovsplan Kultur Kulturskolan Kulturskolans lokalbehov önskas tillgodoses, med inriktning på samverkan och gemensam utveckling med skolverksamheten och andra aktörer
PM 2011-03-03. DANDERYDS KOMMUN Kommunledningskontoret Christer Mörk. Utredning gällande behov av fastigheter för särskilda boenden och gruppboenden
1(5) KS 2011/0056 Utredning gällande behov av fastigheter för särskilda boenden och gruppboenden Kommunstyrelsens arbetsutskott har 2011-02-14 uppdragit åt kommunledningskontoret att, i samråd med socialförvaltningen,
Startpromemoria för planläggning av Akalla 4:1 i stadsdelen Tensta (förskola)
Stadsbyggnadskontoret Tjänsteutlåtande Planavdelningen Sida 1 (6) 2014-10-29 Handläggare Torbjörn Johansson Telefon 08-508 273 52 Till Stadsbyggnadsnämnden Startpromemoria för planläggning av Akalla 4:1
Påbyggnad av Högåsskolan med ytterligare en våning UN-2013/341
Utbildningsnämnden Ordförandeförslag Diarienummer Göran Nilsson (M) 2014-02-08 UN-2013/341 Utbildningsnämnden Påbyggnad av Högåsskolan med ytterligare en våning UN-2013/341 Förslag till beslut Utbildningsnämnden
Nybyggnation av förskolan Skogsgläntan, Enebyberg, Djursholm 2:371 - Slutredovisning
1(5) Nybyggnation av förskolan Skogsgläntan, Enebyberg, Djursholm 2:371 - Slutredovisning Ärendet Vid kommunfullmäktiges sammanträde den 13 juni 2011 73 (KS 2009/0115) tilldelade kommunfullmäktige fastighetsnämnden
PM Skolutbyggnad Sanduddens skola Dnr BUN18/ Jacob Holm Utvecklingsledare Barn- och utbildningsförvaltningen
2018-11-05 Jacob Holm Utvecklingsledare Barn- och utbildningsförvaltningen jacob.holm@ekero.se Skolutbyggnad Sanduddens skola Dnr BUN18/162-403 Bakgrund Antalet invånare i Ekerö kommun kommer under de
Grundskola/förskola Braxen 2
Ärende 5 Utbildningskontoret PM 2018-11-26 Grundskola/förskola Braxen 2 - Beskrivning av byggprojektet Handläggare: Lotta Eklund, Utbildningskontoret /konsult Lille-Vie Eklind, Utbildningskontoret Diarienummer:
OLOF MARKUSGÅRDEN. Detaljplan för. Del av fastigheten Mark Näktergalen 1. Kinna, Marks kommun, Västra Götalands län. Diarienummer BN 2005/
Diarienummer BN 2005/0279 214 Detaljplan för OLOF MARKUSGÅRDEN Del av fastigheten Mark Näktergalen 1 Kinna, Marks kommun, Västra Götalands län Upprättad 2005-06-03 LAGA KRAFT 2005-10-21 1 (8) ANTAGNA PLANHANDLINGAR
Förstudie. SDN Angered. Östra Björredsvägen BmSS. Förstudie. Östra Björredsvägen BmSS. LS Projektnr: Datum: (6)
Förstudie SDN Angered 1(6) Innehållsförteckning 1. Inledning... 3 2. Verksamhetsbeskrivning... 3 3. Behov... 3 4. Utrymmesbehov... 3 5. Tillgängliga handlingsalternativ... 5 6. Fastigheten... 5 7. Samhällsservice...
Tranås kommun Detaljplan för Hästen 5 Tranås stad Upprättad i juli 2010 av Plan- och byggavdelningen, Samhällsbyggnadsförvaltningen Dnr 65/10
Tranås kommun Detaljplan för Hästen 5 Tranås stad Upprättad i juli 2010 av Plan- och byggavdelningen, Samhällsbyggnadsförvaltningen Dnr 65/10 Planområde Antagen av byggnadsnämnden 2010-10-21 Laga kraft
DETALJPLAN FÖR DEL AV TUREBERG 29:52, EDSBERGS BÅTKLUBB. Antagandehandling Dnr 2013/0357 KS.203
DETALJPLAN FÖR DEL AV TUREBERG 29:52, EDSBERGS BÅTKLUBB Antagandehandling 2014-05-15 Dnr 2013/0357 KS.203 INNEHÅLL: PLANBESKRIVNING: Handlingar 3 Syfte 3 Planområdet 3 Bakgrund 3 GÄLLANDE PLANER OCH BESLUT
Dnr KS/2013/812 PLANUTREDNING ELESHULT 8:40, NYHAMNSLÄGE, HÖGANÄS KOMMUN, SKÅNE LÄN. ICA Nyhamnsläge, från sydväst
Dnr KS/2013/812 PLANUTREDNING ELESHULT 8:40, NYHAMNSLÄGE, HÖGANÄS KOMMUN, SKÅNE LÄN ICA Nyhamnsläge, från sydväst 2013-12-05 FÖRSLAG TILL BESLUT Planavdelningen får i uppdrag att genomföra planändring
Markanvisning för förskola och studentbostäder vid Kungsladugårdsskolan i stadsdelen Kungsladugård
Fastighetskontoret Tjänsteutlåtande Utfärdat 2018-09-03 Diarienummer 3173/14 Handläggare Fredrik Olsson Telefon: 031 368 09 52 E-post: fredrik.olsson@fastighet.goteborg.se Markanvisning för förskola och
ANTAGANDEHANDLING 03-06-16
Detaljplan för del av Ving 10:48 m fl Skolan Upprättad den 23 april 2003 ANTAGANDEHANDLING 03-06-16 ANTAGANDEHANDLING 2003-04-23 2 Detaljplan för del av VING 10:48 m fl Skolan PLANBESKRIVNING HANDLINGAR
DETALJPLAN OMFATTANDE FASTIGHETERNA ORMSTA 1:715, 1:845 OCH 1:846 I VALLENTUNA KOMMUN, STOCKHOLMS LÄN
VERSION 2011-11-24 DIARIENUMMER SBN 2011.275 KVARTERSGÅRD VID BLÅBÄRSVÄGEN DETALJPLAN OMFATTANDE FASTIGHETERNA ORMSTA 1:715, 1:845 OCH 1:846 I VALLENTUNA KOMMUN, STOCKHOLMS LÄN Planbeskrivning Samrådshandling
B I L A G A 1 O M F A T T N I N G S B E S K R I V N I N G
KS 204.353 206-0- B I L A G A O M F A T T N I N G S B E S K R I V N I N G FÖR GATUKOSTNADSUTREDNING FÖR KÅRSTA-RICKEBY GATUKOSTNADSUTREDNINGEN OMFATTAR FASTIGHETERNA KÅRSTA-RICKEBY 2:64-2:84 SAMT KÅRSTABY
Begäran om planbesked för fastigheten Sicklaön 207:8, Bävervägen 2
2013-09-20 1 (6) TJÄNSTESKRIVELSE MSN 2013/66-214 Miljö- och stadsbyggnadsnämnden Begäran om planbesked för fastigheten Sicklaön 207:8, Bävervägen 2 Förslag till beslut Miljö- och stadsbyggnadsnämnden
SAMMANTRÄDESPROTOKOLL. PU 2/17 Begäran om pjanuppdrag för ny Västerbergsskola mmm. inom fastigheten Västerberget 1 m.fl.
- Kommunstyrelsens N D S TF\V SAMMANTRÄDESPROTOKOLL planeringsutskott Sammanträdesdatum 2017-03-14 28 PU 2/17 Begäran om pjanuppdrag för ny Västerbergsskola mmm. inom fastigheten Västerberget 1 m.fl. Beslut
Behovsbedömning av detaljplan för förskolan Aspen, Norsborg
Behovsbedömning av detaljplan för förskolan Aspen, Norsborg Tumba, februari 2018 Behovsbedömningen av detaljplan för förskolan Aspen är framtagen som ett underlag inför plansamrådet. Ett syfte med behovsbedömningen
Bilaga Uppföljning av lokalbehovsplan
Barn- och utbildningsnämndens lokalbehovsplan Södra kommundelen Vinstorp Avveckling av Vinstorpskolan, när utbyggnaden av skollokaler i södra kommundelen är klar. Bilaga Uppföljning av lokalbehovsplan
detaljplan för Pentagonen 1 m.fl.
MILJÖ- OCH SAMHÄLLSBYGGNADSFÖRVALTNINGEN SBN PL 2011-109 Antagandehandling Tillägg till plankarta med bestämmelser Tillägg till planbeskrivning Särskilt utlåtande efter samråd och granskning Ändring av
Planera friyta för barn praktiska erfarenheter från Malmö. Anna Sohlberg enhetschef Malmö Stadsbyggnadskontor anna.sohlberg@malmo.
Planera friyta för barn praktiska erfarenheter från Malmö Anna Sohlberg enhetschef Malmö Stadsbyggnadskontor anna.sohlberg@malmo.se Riktlinjer utemiljö vid förskolor Lekvärdesfaktor Malmös översiktsplan
DETALJPLAN för Dyrtorp 1:129, Håvestensgården, Färgelanda. A n t a ga n d e h a n d l i n g. Dnr 2011.F0088
A n t a ga n d e h a n d l i n g DETALJPLAN för Dyrtorp 1:129, Håvestensgården, Färgelanda Dnr 2011.F0088 Framtaget av plan- och byggkontoret Färgelanda kommun april 2011 Antagen: KS 2011-05-27 289 Laga
Detaljplan Fjugesta 1:2 del av (Ändring av detaljplan 18 FJU-93) Knista församling i Lekebergs kommun
Lekebergs kommun Kommunstyrelsen Detaljplan Fjugesta 1:2 del av (Ändring av detaljplan 18 FJU-93) Knista församling i Lekebergs kommun 1814-P23 18-FJU-93 18-FJU-123 Planområde 18-FJU-231 P 35 m Samråd:
Begäran om planbesked för fastigheten Sicklaön 151:14, Värmdövägen 211A, Sicklaön, Nacka kommun
2012-12-19 Rev 2013-01-15 1 (6) TJÄNSTESKRIVELSE MSN 2011/182-214 Miljö- och stadsbyggnadsnämnden Begäran om planbesked för fastigheten Sicklaön 151:14, Värmdövägen 211A, Sicklaön, Nacka kommun Förslag
KS Teknik & Service arbetar i nuläget med att projektera gata, VA och bilda tomter för både en- och flerbostadshus uppe på Årbol, ovanför Orrvägen.
VD Roland Kindslätt Tjänsteskrivelse 2015-03-05 Bakgrund Sedan sekelskiftet så har behovet av bostäder sakta men säkert ökat. Främst Edshus AB hade då betydande vakanser men kurvan har över tid ständigt
Ny skola och sporthall Alsike Nord KS-2015/715
Sida 1 av 5 Handläggare Tjänsteskrivelse Diarienummer Eva Mårtensson Datum KS-2015/715 Lokalförsörjningschef 2015-01-21 Lena Larsson Kultur- och fritidschef Kommunstyrelsen Ny skola och sporthall Alsike
KONSEKVENSER FÖR FASTIGHETER
Handläggare Direkttelefon Vår beteckning Er beteckning Datum Anna Steinwandt 0455-06 PLAN 09/ 04-09- Detaljplan för GÄNGLETORP 5:0 M FL., KARLSKRONA KOMMUN, BLEKINGE LÄN Samrådshandling 04-09- KONSEKVENSER
Förslag till detaljplan för Äppelbos förskola, Tullen 11 med flera, stadsdelen Brevik
2014-05-22 Dnr MSN/2013:1416 Planutskottet Start-PM Förslag till detaljplan för Äppelbos förskola, Tullen 11 med flera, stadsdelen Brevik Ärendet Lidingö stads fastighetskontor har ansökt om planbesked
DETALJPLAN FÖR GULMÅRAN 2-4, TÖRNSKOGEN, VAXMORA. Laga kraft 2013-10-04 Dnr 2012/0748 KS.203 Nr 632
DETALJPLAN FÖR GULMÅRAN 2-4, TÖRNSKOGEN, VAXMORA Laga kraft 2013-10-04 Dnr 2012/0748 KS.203 Nr 632 INNEHÅLL: PLANBESKRIVNING: Handlingar 3 Syfte 3 Planområdet 3 Bakgrund 4 GÄLLANDE PLANER OCH BESLUT 4
Kulturnämndens arbetsutskott Lovisa Kronsporre (C) (ordförande), Pär Elfström (S)
Plats och tid Stora mötesrummet kl 15:10-16:10 ande närvarande Lovisa Kronsporre (C) (ordförande), Pär Elfström (S) Övriga närvarande Marie Gustavsson (Bibliotekschef), Therese Nilsson (Controller) 29-32,
Tjänsteskrivelse Justering av budget avseende nyproduktion av förskola Karlavägen
KOMMUNLEDNINGSKONTORET 2013-05-02 DNR KS 2013.213 KRISTINA DAHL SID 1/2 CONTROLLER KRISTINA.DAHL@VALLENTUNA.SE KOMMUNSTYRELSEN Tjänsteskrivelse Justering av budget avseende nyproduktion av förskola Karlavägen
Antagandehandling 2015-02-10 Dnr: 2014:84. Utlåtande. Detaljplan för förskola på del av Hisingstorp 1:2 m.fl. Hisingstorp Jönköpings kommun
Antagandehandling 2015-02-10 Dnr: 2014:84 Utlåtande Detaljplan för förskola på del av Hisingstorp 1:2 m.fl. Hisingstorp Jönköpings kommun 1 Hur samrådet har bedrivits Samråd Ett planförslag har upprättats
DAGORDNING. Förskola och Bostäder vid studentlägenheter Norra Fiskebäcksvägen vid Gibraltargatan. Välkomna till informationsmöte!
DAGORDNING Välkomna till informationsmöte! Medverkande: Karin Harlin, SBK Per Osvalds, SBK SYFTE Syftet med mötet: beskriva och förtydliga förslaget till detaljplan ge möjlighet att ställa frågor och lämna
Förstudie Nya Slottsbergskolan, nybyggnad. SDN Askim-Frölunda-Högsbo. Förstudie. Slottsbergsskolan nybyggnad. PA-LS Projektnr: Datum:
Förstudie Nya Slottsbergskolan, nybyggnad SDN Askim-Frölunda-Högsbo 1(7) Innehållsförteckning 1. Inledning... 3 1.1 Innehåll... 3 1.2 Bakgrund... 3 1.3 Syftet med förstudien... 3 1.4 Medverkade i förstudien...
Stora Skedvi förskola och skola
Stora Skedvi förskola och skola Frågor ställda vid det allmänna mötet i skolans gymnastiksal den 17 februari: Kommunens svar är i kursiv stil. Vissa frågor är påståenden som lämnats okommenterade Vad kostar
Förlag till inriktningsbeslut om byggnation av ny skola på Årstafältet
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Sida 1 (5) 2017-11-09 Handläggare Maria Holdo Telefon: 08-508 33 888 Till Utbildningsnämnd Förlag till inriktningsbeslut om byggnation av ny
Johan Skog (M) Ordförande Martin From Sekreterare Tfn:
KALLELSE BARN- OCH UNGDOMSNÄMNDEN 2017-05-16 Tid och plats 19:00 Bällstarummet Övriga kallade Henrik Lennermark, Utbildningschef, facklig representant Lärarförbundet, facklig representant Lärarnas riksförbund,
Ny skolorganisation i Falköpings kommun
Ny skolorganisation i Falköpings kommun BARN- & UTBILDNINGSFÖRVALTNINGEN Upplägg - Ny skolorganisation Uppdrag till Barn- och utbildningsförvaltningen Vad innebär de beslut som tagits? - (ink. frågor inför
Tillägg till planbeskrivning och bestämmelser. Ändringens syfte och huvuddrag. Sammanfattning av ändringarna inom planområdet:
SAMRÅDSHANDLING Planbeskrivning Ändring av detaljplan för Stanstorp 1:168 Valhallavägen i Staffanstorp, Staffanstorps kommun TILLÄGG till PLANBESKRIVNING och BESTÄMMELSER Staffanstorps kommun Tillägg till
Tomtval för nyproduktion av förskola. Kommunstyrelsens beslut enligt protokoll från
Tomtval för nyproduktion av förskola Kommunstyrelsens beslut enligt protokoll från 150908 Att Samhällsbyggnadskontoret får i uppdrag att projektera nybyggnation av en sjuavdelningsförskola som förbereds
Konsekvensbeskrivning Duvboskolan skolgård Bakgrund. Utformning
Bakgrund I samband med en tillkommande skolbyggnad vid Duvboskolan upprustas skolgården. Den nya skolbyggnaden placeras på kyrkans nuvarande mark och tar därför inte av skolgårdens befintliga yta. Däremot
PLANBESKRIVNING. Samrådshandling (1-5) Enkelt planförfarande
Samrådshandling (1-5) Enkelt planförfarande 2015-02-15 PLANBESKRIVNING Förslag till detaljplan för delar av fastigheterna FOSS 12:8 och FOSS 13:1 Munkedals Centrum Munkedals kommun PLANBESKRIVNING Handlingar
Kv. KOPPARN m.fl. Kristinehamns kommun, Värmlands län
Miljö- och Stadsbyggnadsförvaltningen Ulrika Ljung, 0550-88543 ulrika.ljung@kristinehamn.se Sida Antagandehandling 1(9) Datum 2007-10-17 Detaljplan för Kv. KOPPARN m.fl. Kristinehamns kommun, Värmlands
Justerande... KALLELSE. Barn- och ungdomsnämnden 5 februari 2002
KALLELSE Barn- och ungdomsnämnden 5 februari 2002 Plats och tid för sammanträdet Kallade tjänstemän Bällstarummet, Tuna torg 1, 2 tr, Vallentuna Tisdag 5 februari 2002 kl 19.00 Göran Nydahl, förvaltningschef
Förstudierapport för Österåkers gymnasium (Berga 6:162 m.fl.)
Förstudierapport för Österåkers gymnasium (Berga 6:162 m.fl.) Projektbeställare Projektledare Fredrik Nestor Jessica Aoun Datum 2017-08-30 Version I Projekt-, ärendenr. KS 2017/0250 Innehållsförteckning
Detaljplan för Hissmoböle 2:281, 2:334 och 2:20, Krokom, Krokoms kommun
D 1 (9) Datum 18-08-16 Detaljplan för Hissmoböle 2:281, 2:334 och 2:20, Krokom, Krokoms kommun PLANBESKRIVNING Granskningshandling Reviderad 2018-08-16 (ändringar är i granskningshandlingen markerade i
VALLENTUNA KOMMUN Sammanträdesprotokoll
VALLENTUNA KOMMUN Sammanträdesprotokoll 18 (26) Socialnämndens arbetsutskott 2016-05-31 100 Hemställan om investeringsanslag till gemensamhetslokal Alléns stödboende (SN 2014.189) Beslut Arbetsutskottet
Gråberget Trafikförslag och parkeringsutredning
Gråberget Trafikförslag och parkeringsutredning Dnr: 1721/10 2014-02-12 Gråberget Trafikförslag och parkeringsutredning Dnr: 1721/10 Medverkande: Beställare: Trafikkontoret Göteborgs Stad Box 2403 403
A 4993 PLANBESKRIVNING. Detaljplan för del av Kolberga 2:69 Centralorten, Oskarshamns kommun Upprättad av samhällsbyggnadskontoret 2009-08-30
A 4993 Detaljplan för del av Kolberga 2:69 Centralorten, Oskarshamns kommun Upprättad av samhällsbyggnadskontoret 2009-08-30 Uppdragsbeslut 2009-06-17 Samrådsbeslut 2009-10-14 Utställningsbeslut 2010-02-10
Information Ombyggnation av Tillbergaskolan
Roland Axelsson - KNRA01 E-post: roland.axelsson@vasteras.se Kopia till TJÄNSTESKRIVELSE 1 (2) 2013-09-17 Dnr: 2013/2540-BaUN- 285 Barn- och ungdomsnämnden Information Ombyggnation av Tillbergaskolan Förslag
Louise Heimler. HANDLINGAR Planen består av plankarta med bestämmelser. Till planen hör denna planbeskrivning samt genomförandebeskrivning.
1(8) PLANBESKRIVNING Planavdelningen Louise Heimler Tfn 08-508 273 68 2010-02-01 Dp 2009-14922-54 Laga kraft 2011-12-01 Detaljplan för del av Innanhavet 2 m.m. i stadsdelen Södra Hammarbyhamnen i Stockholm
RAPPORT. Bullerutredning, Krutviken SVENSK BOSTADSUTVECKLING AB UPPDRAGSNUMMER SWECO CIVIL AB ÖREBRO INFRA
SVENSK BOSTADSUTVECKLING AB Bullerutredning, Krutviken UPPDRAGSNUMMER 2175423000 SWECO CIVIL AB ÖREBRO INFRA ANDREAS PERSSON NICKLAS BERGKVIST Uppdragsledare, Akustiker Granskare, Akustiker repo001.docx
FÖRVALTNINGEN FÖR UTBILDNING, KOST, KULTUR OCH FRITID
s. 1 (6) FÖRVALTNINGEN FÖR UTBILDNING, KOST, KULTUR OCH FRITID 2018-03-14 Vår referens: Staffan Friberg Direkttel: 040-641 13 07 E-post: Staffan.Friberg@lomma.se Diarienr: BUN/2018:46 Er referens: Lokalbehovsplan
Ny förskola i kv. Rosteriet, Liljeholmen
Hägersten-Liljeholmens stadsdelsförvaltning Samhällsplanering Tjänsteutlåtande Sida 1 (6) 2014-01-13 Handläggare Helén Örtegren Telefon: 08-508 23 051 Till Hägersten-Liljeholmens stadsdelsnämnd 2014-01-30
Kommunstyrelsen Hemställan om investeringsanslag för ombyggnation av del av Karbyskolan för förskola (KS )
Kommunstyrelsen 2019-05-27 77 Hemställan om investeringsanslag för ombyggnation av del av Karbyskolan för förskola (KS 2017.366) Beslut Kommunstyrelsen föreslår kommunfullmäktige att fastställa investeringsanslag
Fastighetsutvecklingsplan US
Fastighetsutvecklingsplan US Fastighetsutvecklingsplan US Problemområden Ingen plan för utvecklingen av US på ett övergripande plan Alltför många kortsiktiga och dyra fastighetslösningar Områdets långsiktiga
Uppdragsledare: Sophie Cronquist Sida: 1 av 12 2015-02-10 2015-02-23. Datum: Rev: Upprättad av: Sophie Cronquist Granskad av: Fredrik Johnson
PM angående utbyggnad av befintlig parkering för detaljplan Ändring av detaljplan för fastigheten Uddared 1:63 m fl, Oscarshöjd, Lerums kommun, Västra Götalands län. Uppdragsledare: Sophie Cronquist Sida:
Hemställan om investeringsanslag till gemensamhetslokal på Alléns stödboende 12 KS
Hemställan om investeringsanslag till gemensamhetslokal på Alléns stödboende 12 KS 2016.314 3 VALLENTUNA KOMMUN Sammanträdesprotokoll Kommunstyrelsen 2016-10-03 173 Hemställan om investeringsanslag till
Startpromemoria för planläggning av Borrsvängen 11 i stadsdelen Gubbängen
STADSBYGGNADSKONTORET PLANAVDELNINGEN SID 1 (6) 2013-11-21 Handläggare: Rebecca Kihlman Tfn: 08-508 27 519 Till Stadsbyggnadsnämnden Startpromemoria för planläggning av Borrsvängen 11 i stadsdelen Gubbängen
CIK flytt av huvudentré samt tidigarelagd produktion av vissa funktionsytor KS-2016/344
Sida 1 av 5 Handläggare Tjänsteskrivelse Diarienummer Martin Wetterstedt Datum KS-2016/344 Energiansvarig 2016-06-09 Kommunstyrelsen CIK flytt av huvudentré samt tidigarelagd produktion av vissa funktionsytor
DANDERYDS KOMMUN Tekniska kontoret Johan Ejbe PM 0614 2009-05-28 TN 2007/0275
1(6) Tekniska nämnden Förstudie för renovering och tillbyggnad av Fribergaskolan, Mörbyberget 1 Bakgrund Tekniska nämnden har i sammanträde 2007-05-31 62 uppdragit åt Tekniska kontoret att genomföra en
Kulturförvaltningen, Tuna torg 11, 1tr, Vallentuna tisdagen den 14 maj 2002 kl 16.00 19.00
Kulturnämndens arbetsutskott 14 maj 2002 Plats och tid för sammanträdet Beslutande Övriga deltagare Utses att justera Justeringens plats och tid Kulturförvaltningen, Tuna torg 11, 1tr, Vallentuna tisdagen
Bilagor Utredning av skollokaler på Vallby
Roland Axelsson - KNRA01 E-post: roland.axelsson@vasteras.se Kopia till TJÄNSTESKRIVELSE 1 (1) 2016-03-03 Dnr: 2015/2347-GSN-291 Grundskolenämnden Översyn av skollokaler på Vallbyområdet Förslag till beslut
GATUKOST NADS- UTREDNING
202-03-5 GATUKOST NADS- UTREDNING SAMRÅDSREDOGÖRELSE HAGA 3 Utställningshandling . Innehåll. Innehåll... 2 Samrådsredogörelse... 3 2. Samrådsinstanser... 3 3. Samrådets upplägg... 3 4. Yttranden... 4 4.
Lokalprogram. Skogsgläntans förskola Nybyggnad PROGRAMHANDLING. Datum: 2011-03-11 Rev. datum:
Skogsgläntans förskola Nybyggnad Datum: 2011-03-11 Rev. datum: Upprättad av: Åsa Lundberg, Tema arkitekter Kristin Åberg Nilsson, Tema miljö & energi Sid 2 (8) Innehållsförteckning Skogsgläntans förskola
-&cet/_ 1 (6) Barn- och utbildningskontoret, Utsikten 1, , kl. 8:30-12:00
SA:MMANTRÄDESPROTOKOll 1 (6) s Plats och tid: Beslutande Ledamöter Tjänstgörande ersättare Övriga närvarande Ersättare Tjänstemän Utses att justera Ersättare ens plats, tid: Barn- och utbildningskontoret,
Byleskolan - Ny skolbyggnad
1(5) KOMMUNLEDNINGSKONTORET Kommunfastigheter Maria Östholm Byleskolan - Ny skolbyggnad Sammanfattning Täby kyrkby och området Byle har en kraftig befolkningstillväxt bland annat till följd av omfattande
Enbacka skola (Enbacka 13:1 mm), Gustafs
Detaljplan för Enbacka skola (Enbacka 13:1 mm), Gustafs i Säters kommun, Dalarnas län ANTAGANDEHANDLING Laga kraft 2010-12-07 PLANBESKRIVNING HANDLINGAR Detaljplanen består av en plankarta i skala 1:1000,
HANDLINGAR Planbeskrivning med genomförandebeskrivning Plankarta och Illustration Samrådsredogörelse
HANDLINGAR Planbeskrivning med genomförandebeskrivning Plankarta och Illustration Samrådsredogörelse Bilagor Fastighetsförteckning oktober 2011 Grundkarta DETALJPLAN - UTSTÄLLNINGSHANDLING för Hällekis
Tjänsteskrivelse Trafiklösning Hagaskolan
VALLENTUNA KOMMUN TJÄNSTESKRIVELSE BARN- OCH UNGDOMSFÖRVALTNINGEN 3-18 DNR BUN 2013.239 ANDERS FORSBERG SID 1/2 ANDERS.FORSBERG@VALLENTUNA.SE BARN- OCH UNGDOMSNÄMNDEN Tjänsteskrivelse Trafiklösning Hagaskolan
Förslag Detaljplan för Del av kv Fader Bergström mfl och överdäckningningar i Axelsberg i stadsdelen Hägersten i Stockholm
GENOMFÖRANDEBESKRIVNING Ytterstadsavdelningen Bengt Andrén Tfn 08-508 27 232 2005-09-30 1 (6) S-Dp 2003-11512-54 Förslag Detaljplan för Del av kv Fader Bergström mfl och överdäckningningar i Axelsberg
Hortlaxskolan åk 7-9 Version rev 10 dat 2012-11-05
Hortlaxskolan åk 7-9 Version rev 10 dat 2012-11-05 Kortfakta Verksamhetsyta per elev Totalkostnad per elev 16,4 m²/elev 74 184 kr/elev Beskrivning nuvarande verksamhet I huvudbyggnaden finns verksamhet
DETALJPLAN FÖR RÖDLUVAN 11, ROTEBRO. Laga kraft Dnr 2012/0180 KS.203 Nr 635
DETALJPLAN FÖR RÖDLUVAN 11, ROTEBRO Laga kraft 2013-11-19 Dnr 2012/0180 KS.203 Nr 635 INNEHÅLL: PLANBESKRIVNING: Handlingar 3 Syfte 3 Planområdet 3 Bakgrund 4 GÄLLANDE PLANER OCH BESLUT 4 Översiktsplaner
Detaljplan för Floda 3:43 m.fl., Ricklehöjden
Planens syfte och huvuddrag att möjliggöra utbyggnad av fastigheten Floda 3:43 och delar av 3:742 till större delen med friliggande villor för helårsboende i ett naturnära läge; att förbättra vägstandarden
Lomma investerar för framtiden
Utbyggnadsprogram för förskolor, skolor och vårdboenden m.m. i Lomma kommun Lomma investerar för framtiden Lomma kommun är den kommun i landet som har vuxit mest under de senaste fem åren. Inte minst har
PLANERING, UTFORMNING OCH FÖRVALTNING SOM UTVECKLAR KVALITÉER 2015-06-04 Exemplet Hagaskolan, Vallentuna
PLANERING, UTFORMNING OCH FÖRVALTNING SOM UTVECKLAR KVALITÉER 2015-06-04 Exemplet Hagaskolan, Vallentuna Innehåll Förutsättningar Processen Förstudieskedet Programskedet 2 Förutsättningar Behov Växande
2013-05-20 Lokalutredning grundskola/grundsärskola i Hallstahammars tätort
2013-05- 2013-05-20 Lokalutredning grundskola/grundsärskola i Hallstahammars tätort Tekniska förvaltningen har från Kommunstyrelsen fått i uppdrag att utreda vilka ytor som friställs i de olika alternativen,
Bullerutredning till detaljplan Kämpetorps skola, Älvsjö, Stockholm. Januari stockholm.se
Bullerutredning till detaljplan Kämpetorps skola, Älvsjö, Stockholm Januari 2015 stockholm.se Bullerutredning till detaljplan Kämpetorps skola, Älvsjö, Stockholm Januari 2015 Dnr: Utgivningsdatum: 2014-01-22
Yttrande till byggnadsnämnden över förslag till detaljplan samråd för bostäder samt förskola vid Björkhöjdsskolan inom stadsdelen Tynnered
1(5) Tjänsteutlåtande Utfärdat 2016-01-19 Diarienummer 0228/13 Verksamhetsområde/avdelning Helen Svenstam Telefon 365 57 87 E-post: helen.svenstam@ponf.goteborg.se Yttrande till byggnadsnämnden över förslag
PLANBESKRIVNING SAMRÅDSFÖRSLAG 2009-11-09 ANTAGANDEHANDLING
SAMRÅDSFÖRSLAG 2009-11-09 ANTAGANDEHANDLING ENKELT PLANFÖRFARANDE enligt ÄPBL 5:28 Detaljplan för del av fastigheten Häverö-Norrby 26:4 i Häverö-Edebo-Singö församling Dnr 07-10155.214 Ks 07-1026 PLANBESKRIVNING
