Projektstyrgruppsmöte 25, V-husprojektet
|
|
- Malin Gustafsson
- för 8 år sedan
- Visningar:
Transkript

1 1 PROTOOLL Projektstyrgruppsmöte 25, V-husprojektet Tid: 11 mars 2014 Plats: onferensrum Smörlyckan, århuset Närvarande: Annika Mårtensson (AM), Gerhard Barmen, arin Landström (L), Gerd Olsson (GO), Jesper Arfvidsson, Adam Andersson (V-ordf). Protokollet skickas till: de närvarande samt till Johan Nilsson, Göran Sandberg, Sigfrid Lindén Johansson, Håkan Frantzich (HF), Christina Glans, Rolf Larsson, Eva Leire, Sebastian Olivecrona (fd V-ordf) x_y.z = mötesnummer (avser rubrik 2 och 3), rubrik, löpnummer under rubrik. Punkt utan mötesnummer avser innevarande möte. ursiv text är från tidigare möte. = klart Nr Beskrivning Status 1 Administration 1.1 Rapport från möten Rapport från A-möte 4/3: tillkommande i evakueringsbudgeten är fler golvmattor som bytts på C4 för att slippa alltför lappade golv. vittas mot att endast byggstädning görs på C4 (ej fönsterputs)och gör att etapp 2 ombyggnad C4 troligen håller sig inom den kalkylerade summan. Ca totalt 6 st skjutdörrar (på plan 2 och 3) etapp 1 kommer att hålla 35 db som är normalt för kontorsdörrar (men inte 40 db som är inskrivet i FFU) Gick inte att åstadkomma med skjutdörrar. Detta godkändes. (alternativet hade varit slagdörrar men dåligt med plats för detta) limatrumsmöte, se pkt 19_3.7 onstmöte. Som meddelats tidigare har konstnär nu utsetts, Tiril Hasselknippe, som kommer att presentera dom första skisserna på nästa styrgruppsmöte den ¼ då också dom som varit med på V-husets konstmöten är inbjudna. Nästa avstämningstillfälle för konstskisser blir i juni. Tiril H önskar arbeta fram det färdiga konstverket under 1 månad nästa vår och på plats i V-huset. Plats kan ordnas i labbhallen med mobilt punktutsug. Yta som Tiril behöver är ca 20 kvm. Datamöte, genomgång av tillkommande kostnader, mötesprotokoll biläggs detta protokoll. Samordningsmöten: Samarbetet mellan TAB och labbhallen/stefan Back fungerar bra. Styrgruppen tryckte på att info från mötet måste nå ut till berörda. Förvirring har rått angående vad som skulle flyttas från labbhallen innan den 10/3. Beskedet är att så mycket av saker som bara förvaras ska plockas bort från hallen för att underlätta för bygget. 1.2 Mötestider för styrgruppen

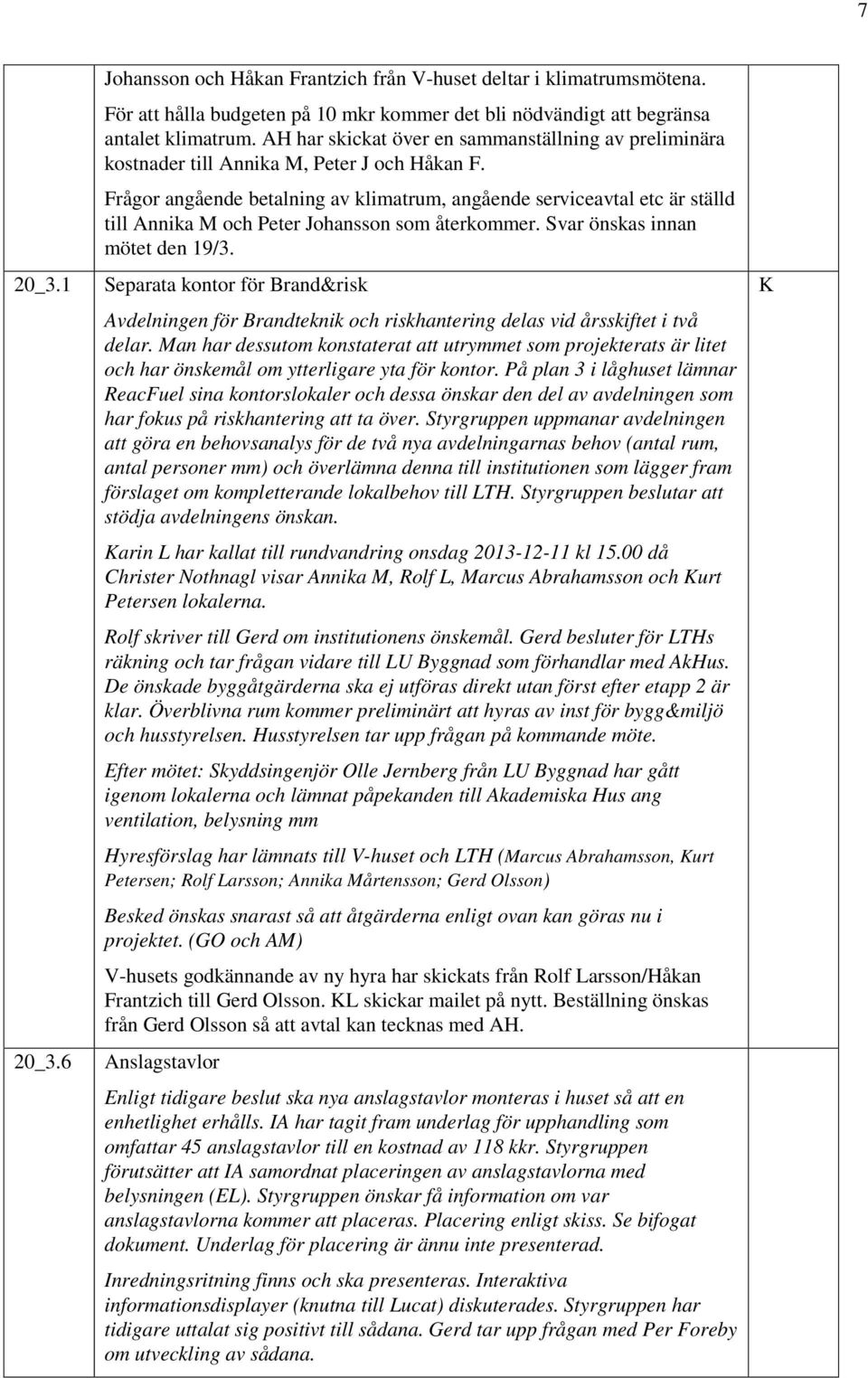

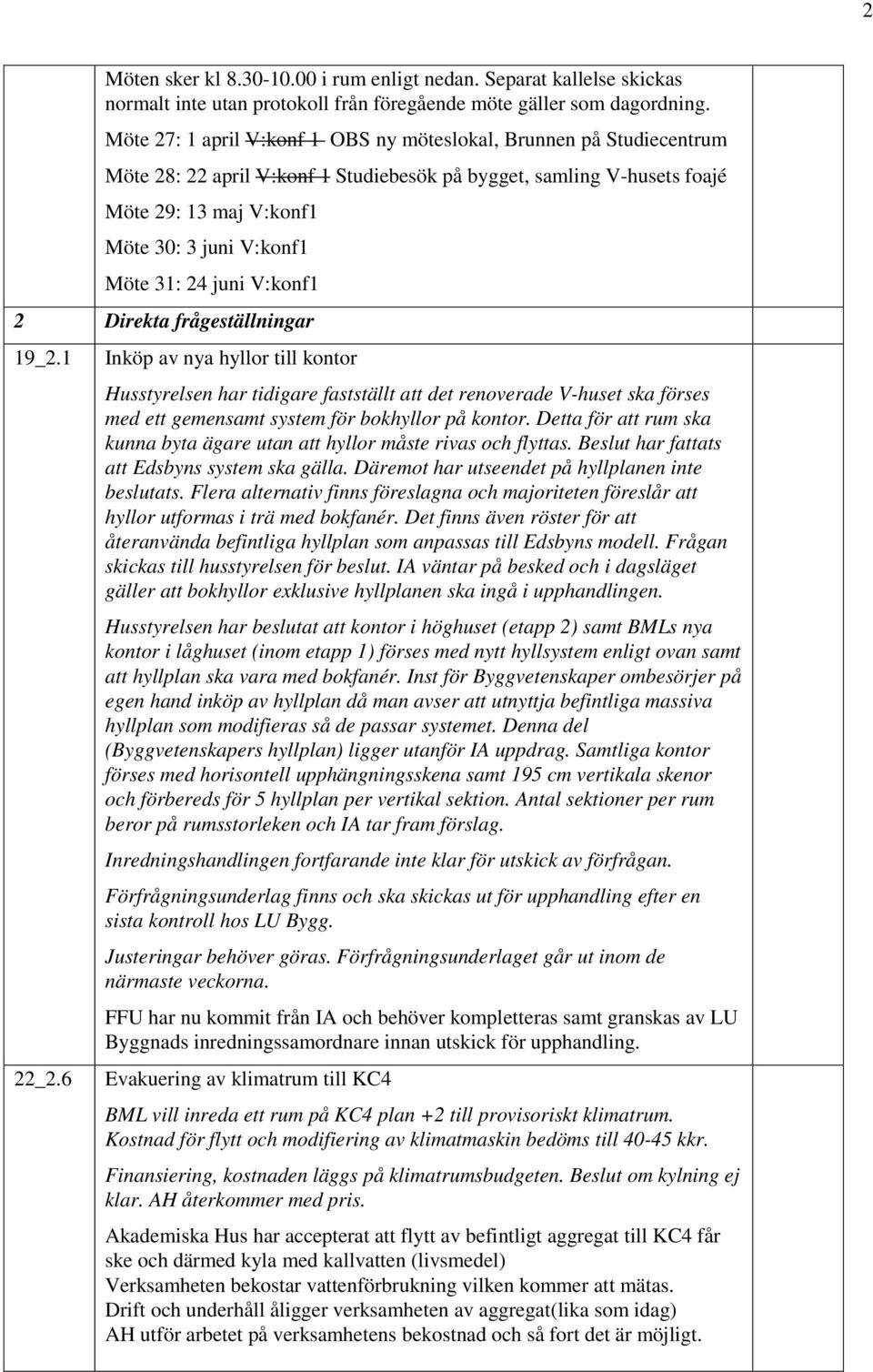

2 2 Möten sker kl i rum enligt nedan. Separat kallelse skickas normalt inte utan protokoll från föregående möte gäller som dagordning. Möte 27: 1 april V:konf 1 OBS ny möteslokal, Brunnen på Studiecentrum Möte 28: 22 april V:konf 1 Studiebesök på bygget, samling V-husets foajé Möte 29: 13 maj V:konf1 Möte 30: 3 juni V:konf1 Möte 31: 24 juni V:konf1 2 Direkta frågeställningar 19_2.1 22_2.6 Inköp av nya hyllor till kontor Husstyrelsen har tidigare fastställt att det renoverade V-huset ska förses med ett gemensamt system för bokhyllor på kontor. Detta för att rum ska kunna byta ägare utan att hyllor måste rivas och flyttas. Beslut har fattats att Edsbyns system ska gälla. Däremot har utseendet på hyllplanen inte beslutats. Flera alternativ finns föreslagna och majoriteten föreslår att hyllor utformas i trä med bokfanér. Det finns även röster för att återanvända befintliga hyllplan som anpassas till Edsbyns modell. Frågan skickas till husstyrelsen för beslut. IA väntar på besked och i dagsläget gäller att bokhyllor exklusive hyllplanen ska ingå i upphandlingen. Husstyrelsen har beslutat att kontor i höghuset (etapp 2) samt BMLs nya kontor i låghuset (inom etapp 1) förses med nytt hyllsystem enligt ovan samt att hyllplan ska vara med bokfanér. Inst för Byggvetenskaper ombesörjer på egen hand inköp av hyllplan då man avser att utnyttja befintliga massiva hyllplan som modifieras så de passar systemet. Denna del (Byggvetenskapers hyllplan) ligger utanför IA uppdrag. Samtliga kontor förses med horisontell upphängningsskena samt 195 cm vertikala skenor och förbereds för 5 hyllplan per vertikal sektion. Antal sektioner per rum beror på rumsstorleken och IA tar fram förslag. Inredningshandlingen fortfarande inte klar för utskick av förfrågan. Förfrågningsunderlag finns och ska skickas ut för upphandling efter en sista kontroll hos LU Bygg. Justeringar behöver göras. Förfrågningsunderlaget går ut inom de närmaste veckorna. FFU har nu kommit från IA och behöver kompletteras samt granskas av LU Byggnads inredningssamordnare innan utskick för upphandling. Evakuering av klimatrum till C4 BML vill inreda ett rum på C4 plan +2 till provisoriskt klimatrum. ostnad för flytt och modifiering av klimatmaskin bedöms till kkr. Finansiering, kostnaden läggs på klimatrumsbudgeten. Beslut om kylning ej klar. AH återkommer med pris. Akademiska Hus har accepterat att flytt av befintligt aggregat till C4 får ske och därmed kyla med kallvatten (livsmedel) Verksamheten bekostar vattenförbrukning vilken kommer att mätas. Drift och underhåll åligger verksamheten av aggregat(lika som idag) AH utför arbetet på verksamhetens bekostnad och så fort det är möjligt.
3 3 22_2.7 24_2.1 24_2.2 Ekonomi Evakueringsbudgeten med en del oklara poster tex löpande arbeten för provisorier, uppgår nu till ca 6,5 mkr. Oklart är tex hur stor kostnaden för ombyggnaden för C4 etapp 2 är och vilka försök som ska prioriteras. Önskvärt är att få en slutlig bild över vilka försök som behöver provisorier fram till etapp 1 är färdig. Prioritering för provisorier och evakueringsåtgärder är önskvärd. Beslut fattas fortsättningsvis av Annika M efter samråd med arin om vilka åtgärder som ska bekostas med evakueringsbudgetens pengar. Hittills har först till kvarn gällt vilket inte är ett rimligt förhållningssätt. PTA-Lista på tillkommande kostnader i projektet som ska betalas av LTH ligger för närvarande på ca 2,54 mkr. Till detta kommer saker som tex fönsterbänkar i kontorsrum, nya hörsalsdörrar mm. Listorna skickas över till Gerd O. Listan är kompletterad med BMLs tält men beslut ej taget. lart se pkt 22_2.6 En del löpande kostnader har lagts till pga TAB extra arbeten åt LU. ostnaden för dessa ej klar. Det som återstår i evakueringsbudgeten behövs som reserv för den återstående byggtiden. Därmed är det totalt stopp för finansiering av ytterligare provisorier mm från denna budget. Bygget håller på till juni 2016 och en beredskap behövs för den återstående tiden. Budget för tillkommande byggkostnader samt evakueringsbudget bifogas. Tillkommande dörrpartier i trappa D AkHus har frågat om de också ska byta dörrparti mot Vattenhallen, plan 0. ostnad beräknas till 135 kkr som engångshyra. Dessutom tillkommer kostnader för anpassning av övriga dörrpartiers kanalisation för passersystem och automatik (partier i samma trapphus). arin ber Torbjörn F om en utökad specifikation på omfattningen av förslaget. Efter mötet har vi fått klarlagt att kostnaden kr gäller ett parti. LTH ledning samt Vattenhallen har meddelat att man inte vill satsa på nya partier. Akademiska Hus har fått frågan om det går att komplettera befintliga partier med bibehållen typgodkännande samt så att partierna uppfyller brandkrav (brandcellsgräns) AH återkommer. Dubbla onlineläsare mellan V-huset och Vattenhallen kanske kan lösas enklare. HF undersöker med Gustaf Scheja. Svar har ej kommit ännu från Gustaf eller från Akademiska Hus. Utökad kapacitet på datanätverk samt kostnader data i projektet. LDC har ställt frågan om V-huset önskar att datanätet ska projekteras för Cat6a i stället för som planerat Cat6. Skillnaden är att Cat6a har ca 10 gånger högre kapacitet (hastighet) men det kostar också ca 10 % mer dvs ca 240 kkr ytterligare. I LUX-projektet projekteras för Cat6a. Styrgruppen
4 4 25_2.1 25_2.2 25_2.3 25_2.4 25_2.5 25_2.6 beslutar att ta upp frågan på kommande möte till vilket Gunnar nutsson, Peter Valeur, Peter Jonsson (TekniskGeo) och representanter från Luranc bjuds in för att konkretisera frågeställningen. Gerd O har pratat med Per Foreby som anser att en uppgradering till Cat 6A i V-huset är lämplig. Rolf och Göran har meddelat att de också önskar en uppgradering till 6a. Styrgruppen beslutade att stöda förslaget att välja Cat6A. Stefan Larsson- LDC s konsult från Ramböll har gjort en kostnadssammanställning som bifogas protokollet. Vi ber LDC förklara bakgrunden till tillkommande kostnader vid möte dit Håkan F, Gerd Olsson, Per Foreby kallas (L kallar till mötet) Mötet blir 6/3 kl i konferensrum plan 1Se bifogat dataprotokoll Arbetsmiljö Det är viktigt att riskanalyser, arbetsinstruktioner, arbetsberedning är uförda för kvarvarande verksamhet. TAB har det övergripande arbetsmiljöansvaret. Verksamheten ansvarar för sin personal samt utrustning. Institutionen ser över rutiner för användning av maskiner, truck samt arbetsområden, skyddsavstånd som markeras, arbeten med truck och truckvägar. Var och en yrkeskategori städar efter sig. Traversen- information från labbhallen till bygget när den kommer att köras. Viktigt att denna information sprids till alla berörda. Säkerhetsdatablad Alla material som förs in på byggområdet ska ha säkerhetsdatablad. Om möjligt är det lämpligt att inte tillföra nytt materiel till hallen. Information om dammskydd Dammskydd samt flytt av befintlig utrustning åvilar verksamheten tills annat är beställt, vilket medför kostnad för verksamheten. Tidplanen Tider som verksamheten har ansvar för eller på något sätt påverkar måste respekteras. Detta gäller tex utflyttningstider, hantering av material och leveranser som kommuniceras med TAB enligt gällande tidplan. Talarstol Förslag på talarstol har kommit från Gustaf Scheja. Bifogas HF tar en diskussion med Gustaf om ökning av vissa mått av längdmått och ev minskning av djupmått. Viktigt att talarstolen inte sväller på djupet pga utrymmesbristen på denna plats. Originalmöbler i V-huset Avdelningarna ansvarar själva för att dom flyttas med till C4. Vissa av möblerna kommer att renoveras.
5 5 25_2.7 25_2.8 För nedmontering och flytt av originalfönsterbrädor ansvarar avdelningarna själva (och dom flyttas med till C4 om dom ska sparas) Originalmöblerna som behöver renoveras skickas iväg för renovering först efter tillbakaflytt till V-huset juni Någon i V-huset är missnöjd med omfattningen av renoveringsbehovet. Återkom i så fall till Maya Robert i denna fråga! C4, belysning och lås Belysning kontorsrum : Christina menar att vissa rum kommer att bemannas med två personer. Frågan måste omedelbart fram till AH. Önskemålet har inte funnits tidigare. Christina återkommer till arin om vilka rum detta gäller. Lås. Avdelningarna skruvar själva ner lås, trycken mm i V-huset och tar med till C4. Behövs hjälp med detta kan vaktmästaren kontaktas. Saknas cylindrar för C4 bekostar avdelningen själv detta. Trafikteknik som idag har Saltolås kontaktar LTH SoT för demontering och förvaring. Övriga Saltolås (gemensamma och teknologytor) hanteras genom HF tillsammans med LTH SoT. Studenterna behöver tillgång skyddsrummet och får i så fall kontakta HF. Studenterna önskar också förråd på C4, kontkatar CG. Hotboxen behöver flyttas för att väggbyggnationer och golvslipning ska kunna göras. HF tar frågan till samordningsmötet på fredag 21/3 samt pratar med Johan Stein. 3 Övriga frågor 19_3.5 Flytt till C våren 2013 Christina har skrivit en sammanställning kring erfarenheterna av flytten i våras. Skickar utkast till Håkan. Sammanställningen är skickad. Christina och Håkan har kontakt med AH för att får tidplanen för åtgärder på C så snart den är klar. Målsättningen med vår planering ska vara att minimera det som ska flyttas under december Sådant som kan flyttas tidigare ska flyttas före december En erfarenhet från flytten av etapp 1 är att hissar är kritiska punkter. I C4 finns endast en hiss och det bör övervägas att placera en extern bygghiss på utsidan av C4. Frågan har lyfts till Akademiska Hus och ställs igen. Akademiska Hus tittar på möjlig placering av bygghiss ihop med Byggsystem i Skåne och tar fram en kostnad på detta. Bygghissen bedöms bli mycket dyr och kräver anpassningar i byggnaden och utanför. Byggsystem gissar att hissen kostar ca 300 kkr + 30 kk/månad. Styrgruppen ansåg att AkHus istället borde renovera den befintliga hissen i C4 då funktionen i dagsläget är tveksam i ett flyttsammanhang. arin tar upp frågan med Torbjörn Fischbeck om renovering alternativt utbyte av befintliga hissen. AH undersöker möjligheten att ha beredskap med en extra motor som

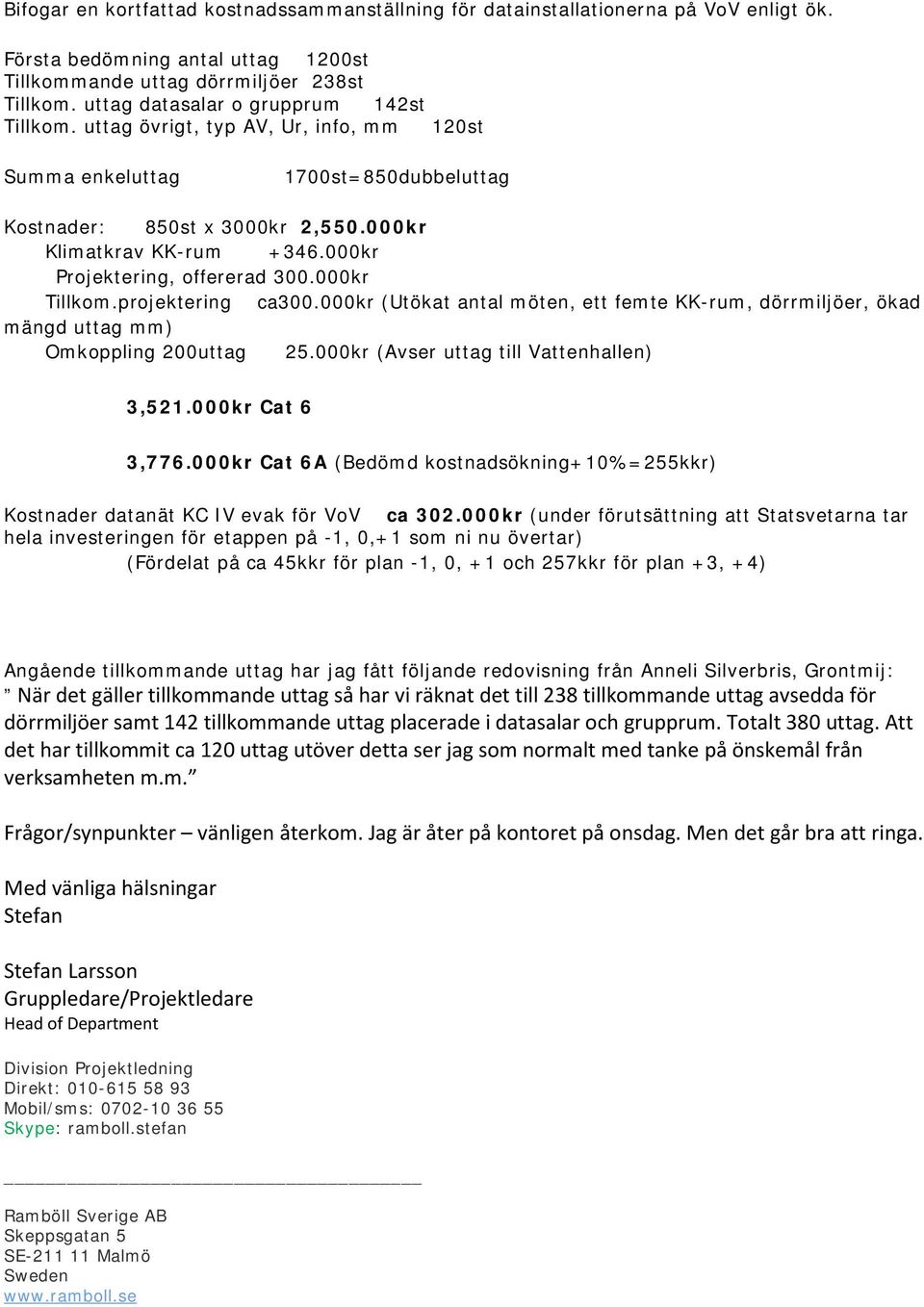

6 6 19_3.7 snabbt kan sättas in. Datorn som styr hissen byttes i höstas. Utvärdering efter inflyttningen i juni. Ordningsregler för inlastning måste sättas upp så att inte sensorerna triggas vilket sliter på hissen så att den stannar. CG tar fram sådana anslag. limatrummen i V-huset Annika och Peter Johansson har tillsammans med AH i detalj gått igenom kraven som ska gälla för projekteringen av klimatrummen. I denna genomgång finns även en prioritering gjord. Peter J ska dock komplettera med detaljer kring bl a rumsstorlek. AH återkommer med ett komplett underlag som ska användas för upphandlingen och Annika och Peter J måste noga granska underlaget så att det stämmer med satta förutsättningar. Diskussioner pågår för att bestämma utformning och ta fram ett förfrågningsunderlag. Nytt möte är inplanerat till den 6 november. FFU klimatrum är granskat av Annika Mårtensson och Peter Johansson och godkänt. Torbjörn Fischbeck om klimatrummen på möte nr 22: AF-delen kommer att skickas över till Annika och Peter för godkännande innan FFU skickas ut på förfrågan innan jul Svar snarast till Torbjörn. ontrollera tex om rätt garantitid är inskriven. OBS att detta är en kostnadsdrivande punkt. limatrumsprojektet ska in som sidoentreprenad. Förslag kom från Torbjörn att starta installationerna för klimatrummen 1 dec Detta ger bäst kostnadskontroll. Om det ska in tidigare i projektet kostar samordning av provisorier extra. Detta har inte diskuterats tidigare och frågan hur klimatrumsbehovet under byggtiden fram till färdiga klimatrum måste diskuteras och beslutas. Frågor kring klimatrummen diskuteras på separat möte tisdagen kl till i konferensrum 1. Håkan F kallar till mötet. 1. hur tidplanen ser ut för klimatrummen? 2. vilka som kan vara i drift och hur länge? 3. hantering av behov under tid då klimatrum eventuellt saknas Peter J bör till mötet ha en uppfattning om klimatbehov från 1 juni 2014 och framåt. Upphandling kommer att ske under våren. Schema för hantering av inkomna anbud är beslutat och från V-huset deltar Annika och Peter Johansson i hanteringen. Viktigt att kontrollera att önskade krav uppfylls. Målsättningen med valt anbud ska även vara att få igång de nya klimatrummen så snart som möjligt. Alla befintliga klimatrum i V-huset kommer att stängas senast den 31 maj. Anbudsöppning hos Akademiska Hus em. Därefter sker utvärderingen av anbuden nästa vecka (v 9) limatrumsmöte har hållits med öppnande av anbud. Frågor till ev entreprenör har ställts. Nästa möte hålls den 19/3 då svar på frågor och utvärdering hur detta löper vidare bestäms. Annika Mårtensson, Peter
7 7 20_3.1 20_3.6 Johansson och Håkan Frantzich från V-huset deltar i klimatrumsmötena. För att hålla budgeten på 10 mkr kommer det bli nödvändigt att begränsa antalet klimatrum. AH har skickat över en sammanställning av preliminära kostnader till Annika M, Peter J och Håkan F. Frågor angående betalning av klimatrum, angående serviceavtal etc är ställd till Annika M och Peter Johansson som återkommer. Svar önskas innan mötet den 19/3. Separata kontor för Brand&risk Avdelningen för Brandteknik och riskhantering delas vid årsskiftet i två delar. Man har dessutom konstaterat att utrymmet som projekterats är litet och har önskemål om ytterligare yta för kontor. På plan 3 i låghuset lämnar ReacFuel sina kontorslokaler och dessa önskar den del av avdelningen som har fokus på riskhantering att ta över. Styrgruppen uppmanar avdelningen att göra en behovsanalys för de två nya avdelningarnas behov (antal rum, antal personer mm) och överlämna denna till institutionen som lägger fram förslaget om kompletterande lokalbehov till LTH. Styrgruppen beslutar att stödja avdelningens önskan. arin L har kallat till rundvandring onsdag kl då Christer Nothnagl visar Annika M, Rolf L, Marcus Abrahamsson och urt Petersen lokalerna. Rolf skriver till Gerd om institutionens önskemål. Gerd besluter för LTHs räkning och tar frågan vidare till LU Byggnad som förhandlar med AkHus. De önskade byggåtgärderna ska ej utföras direkt utan först efter etapp 2 är klar. Överblivna rum kommer preliminärt att hyras av inst för bygg&miljö och husstyrelsen. Husstyrelsen tar upp frågan på kommande möte. Efter mötet: Skyddsingenjör Olle Jernberg från LU Byggnad har gått igenom lokalerna och lämnat påpekanden till Akademiska Hus ang ventilation, belysning mm Hyresförslag har lämnats till V-huset och LTH (Marcus Abrahamsson, urt Petersen; Rolf Larsson; Annika Mårtensson; Gerd Olsson) Besked önskas snarast så att åtgärderna enligt ovan kan göras nu i projektet. (GO och AM) V-husets godkännande av ny hyra har skickats från Rolf Larsson/Håkan Frantzich till Gerd Olsson. L skickar mailet på nytt. Beställning önskas från Gerd Olsson så att avtal kan tecknas med AH. Anslagstavlor Enligt tidigare beslut ska nya anslagstavlor monteras i huset så att en enhetlighet erhålls. IA har tagit fram underlag för upphandling som omfattar 45 anslagstavlor till en kostnad av 118 kkr. Styrgruppen förutsätter att IA samordnat placeringen av anslagstavlorna med belysningen (EL). Styrgruppen önskar få information om var anslagstavlorna kommer att placeras. Placering enligt skiss. Se bifogat dokument. Underlag för placering är ännu inte presenterad. Inredningsritning finns och ska presenteras. Interaktiva informationsdisplayer (knutna till Lucat) diskuterades. Styrgruppen har tidigare uttalat sig positivt till sådana. Gerd tar upp frågan med Per Foreby om utveckling av sådana.
8 8 22_3.2 24_3.1 V-huset ber Per Foreby att ta fram ett förslag för V-huset. (HF) Styrgruppen eniga om att intresse för detta finns. Studiebesök på bygget för styrgruppen och övrig personal Möjlighet finns att följa bygget tex med studiebesök några gånger. Styrgruppen är intresserad att göra detta och arin L återkommer med förslag på tider. Efter mötet: Tid för första studiebesöket: tisdag den 7/ innan styrgruppsmötet. Samling i V-husets foajé kl 8.30 (vi går och hämtar skyddsutrustning intill vaktmästeriet innan vi går in på byggområdet). Styrgruppsmöte 23 genomfördes som studiebesök. Ytterligare studiebesök kommer att planeras in när fler installationer kommit på plats. Nytt studiebesök för styrgruppen blir den 22 april. Samling i V-husets foajé 8.30 Inredning i V-huset Maya Robert beskrev läget kring upphandlingen av möbler och annan inredning. Delar av upphandlingen är klar, se bilaga. Gerd meddelar att hon vill ta del av protokoll från upphandlingsbesluten. Tilläggsuppdragen är inte färdigt att skickas ut för anbud, men inte mycket återstår. 24_3.2 Tvättstuga i V-huset under etapp 2 25_3.1 26_3.1 26_3.2 LU Service ställer sig bakom att en provisorisk tvättstuga ordnas i aggregatrum LU Service flyttar befintliga maskiner i samband med flytt från höghuset i december. Nya maskiner installeras i nya tvättstugan. Ett nytt ställe för tillfällig tvättstuga behövs så det inte krockar med ev klimatrumsplacering. anske kan förrådet intill städs pausrum användas? Frågan ställs till AH (L) Plats på plan 0 är utsedd nära städ-pausrummet. Information om forskningsprojekt i samarbete med Akademiska Hus Forskningsprojekten ravdriven renovering och projekt avseende Toleranser avvikelser, kostnader drivs med Akademiska Hus medverkan. Travers i betonglabbet BML önskar att en travers kan monteras i betonglabbet. Den markerade traversbanan som finns med i FFU verkar inte stämma med BML s önskemål. AH har lämnat besked att detta inte går att få in i tidplanen nu utan får ske i efterhand om vi ska kunna hålla tiderna. arnevalsområdet norr om C4 Info om ett karnevalsområde norr om C4 är överskickat till Håkan Frantzich. Noterat, arin Landström
9 PROTOOLL LU Byggnad arin Landström M18: , V-huset, LTH Anteckningar från datamöte 4, ombyggnad Redovisning tillkommande kostnader data Tid: Plats : V-huset konferensrum 1 plan 1 Närvarande: Gerd Olsson Per Foreby Gustaf Scheja Håkan Frantzich Stefan Larsson arin Landström LTH, kansli LTH, DDG LTH, SOT LTH, V-huset LDC/Ramböll LU Byggnad Protokoll skickas också till: Peter Valeur LTH, DDG 1. Bakgrund till mötet LDC har genom Stefan Larsson skickat över en kostnadssamanställning. Mail Se bifogat mail samt bifogad Redogörelse kostnader i dataprojekt för V-huset De redovisade kostnaderna har kraftigt överstigit de siffror som lämnades från LDC i september 2012 för projektet och som finns redovisade i genomförandebeslut BY2012/404 daterad och där kostnader LDC ligger på 2,5 Mkr samt en reserv på 0,15 Mkr. 2. Ökade kostnader Stefan Larsson redogjorde för de tillkommande kostnaderna. Orsakerna är behovet av tillkommande möten för konsulten som projekterar, att LU dörren har reviderats i nya versioner samt att det tillkommit behovet av ytterligare ett kk-rum under projekteringen. Det nya kravet på 2 dubbeluttag /dörr (LU dörren version 4) ger fler uttag än kalkylen från Etappindelningen har en viss- inte så stor påverkan. Budgeterad kostnad ligger i dagsläget på ca 3,8 Mkr inklusive en uppgradering av datanätet till Cat 6A som ger förbättrad kapacitet. Till denna kostnad kommer datainstallation för evakueringslokaler C4 på ca 0,3 Mkr. Postadress Box117 Besöksadress Paradisg 5 Telefon, E-post karin.landstrom@bygg.lu.se Webbadress
10 3. CFL Detta är första gången kostnaden ligger separat limatrummen Skiss på vilka klimatrum, mätrum, kompressorrum som är aktuella i projektet skickas till Stefan Larsson. Anslutningspunkter för data utanför dessa rum önskas för vidare koppling med patchkabel in i rummen. ablar för data till klimatrum ska kopplas in i kk-rum på samma sätt som övriga dataanslutningar. LU Byggnad arin Landström
11 Redogörelse kostnader i dataprojekt för V-huset Juni 2012 blev Grontmij AB ombedda av LDC att inkomma med pris för projektering av FFU, förfrågningsunderlag, för datanät på V-huset i Lund, anbud daterat Grontmij lämnade ett budgetpris på kr och ca 240 timmar för detta. Omfattningen var vid detta tillfälle ca 1200 uttag enligt informationsritning tillhandahållen av beställaren. Vid denna tidpunkt har Grontmij och Christian redan varit engagerade i framtagande av PH, programhandling, för detta projekt. Detta har pågått sedan mars 2012 till en kostnad av ca kr. I samband med att man lämnade programhandlingsskedet valde man från beställarens sida att fortsätta engagera Grontmij och Christian över sommarperioden till en kostnad av ca kr skickar arin Landström ett mail till Gunnar nutsson där hon meddelar att man nu går in i SH, systemhandlingsskedet och samtidigt frågar vem hon skall kalla till möten. Svaret från Gunnar är Christian Persson från Grontmij samt Stefan Larsson från Ramböll. Under hela hösten 2012 är Christian sedan behjälplig med diverse frågor och utredningar angående datanät på V-huset. Under perioden fram till årsskiftet 2012/2013 är Grontmij och Christian engagerade i projektet till en kostnad av ca kr. Någonstans här påbörjar man projekteringen av FFU för datanät på V-huset och det är detta vi har offererat från början. När det gäller antalet tillkommande uttag i projektet beror detta med största sannolikhet på att antalet uttag inte har räknats efterhand som RFP har blivit uppdaterad. Tillkommande uttag för dörrmiljöer är en konsekvens av att LU dörren version 3 har kommit, nämns bla i protokoll Möte dörrmiljöer Uttag för dörrmiljöer ökar på antalet uttag med ca 200st. Utöver ökat antal uttag har det även tillkommit ett femte -rum under projekteringstiden. Detta medför självklart ökade kostnader för vår del då det var projektet en del redan. Vilket även påpekades i mail från Stefan Larsson till arin Landström I anbud har vi angett att 3 st möten ingår totalt, jag uppskattar att Christian hr deltagit, enligt beställarens önskemål, på ca 10 st möten under projektets gång. All tid som Grontmij har lagt ner i detta projekt ligger under samma uppdragsnummer, där av att totala summan är betydligt högre än de kr vilka är avsedda för framtagandet av förfrågningsunderlaget.
12 Bifogar en kortfattad kostnadssammanställning för datainstallationerna på VoV enligt ök. Första bedömning antal uttag 1200st Tillkommande uttag dörrmiljöer 238st Tillkom. uttag datasalar o grupprum 142st Tillkom. uttag övrigt, typ AV, Ur, info, mm 120st Summa enkeluttag 1700st=850dubbeluttag ostnader: 850st x 3000kr 2, kr limatkrav -rum kr Projektering, offererad kr Tillkom.projektering ca kr (Utökat antal möten, ett femte -rum, dörrmiljöer, ökad mängd uttag mm) Omkoppling 200uttag kr (Avser uttag till Vattenhallen) 3, kr Cat 6 3, kr Cat 6A (Bedömd kostnadsökning+10%=255kkr) ostnader datanät C IV evak för VoV ca kr (under förutsättning att Statsvetarna tar hela investeringen för etappen på -1, 0,+1 som ni nu övertar) (Fördelat på ca 45kkr för plan -1, 0, +1 och 257kkr för plan +3, +4) Angående tillkommande uttag har jag fått följande redovisning från Anneli Silverbris, Grontmij: När det gäller tillkommande uttag så har vi räknat det till 238 tillkommande uttag avsedda för dörrmiljöer samt 142 tillkommande uttag placerade i datasalar och grupprum. Totalt 380 uttag. Att det har tillkommit ca 120 uttag utöver detta ser jag som normalt med tanke på önskemål från verksamheten m.m. Frågor/synpunkter vänligen återkom. Jag är åter på kontoret på onsdag. Men det går bra att ringa. Med vänliga hälsningar Stefan Stefan Larsson Gruppledare/Projektledare Head of Department Division Projektledning Direkt: Mobil/sms: Skype: ramboll.stefan Ramböll Sverige AB Skeppsgatan 5 SE Malmö Sweden
VÄRBYÄNGENS SAMFÄLLIGHETSFÖRENING
VÄRBYÄNGENS SAMFÄLLIGHETSFÖRENING PROTOKOLL 2015-07 Protokoll 07 fört vid styrelsemöte i hus 117 den 22/6 2015 Närvarande: Mikael Rydell (MR), Kent Larsson (KL), Henrik Ohlsson (HO), Björn Johansson (BJ),
Läs merSammanställning Programändringar Tillägg Avvikelser V-huset 105 07 20 V-huset PTA 2014-02-05_A-möte.xlsx * ) Pris Fördelning Sep Nr Datum anmälan Datum beslut Beskrivning engångshyra långsiktig hyra engångshyra
Läs merLaboration och forskning i V- husets labhall mm under renoveringen - ver 3
2013-12-06/Håkan Frantzich, husprefekt Laboration och forskning i V- husets labhall mm under renoveringen - ver 3 Informationen i detta dokument gäller nu. De laborationer som är kända ska kunna genomföras,
Läs merProtokoll för M-husets projektstyrgrupp utredning Möte 10,
Protokoll för M-husets projektstyrgrupp utredning Möte 10, 2017-08-25 Beslut beskriv så tydligt som möjligt och förs över i en beslutliggare där det skall framgå när beslutet togs, i.e. datum och styrgruppsmöte.
Läs merSödra Näs och Nygårds Vägförening ÅRSMÖTE 2013 VERKSAMHETSÅRET 2012-05-01 2013-04-30
Södra Näs och Nygårds Vägförening ÅRSMÖTE 2013 VERKSAMHETSÅRET 2012-05-01 2013-04-30 Söndagen den 7 juli 2013 kl 14.00 (registrering från 13.30) Ankarskolans matsal, Träslövsläge Södra Näs och Nygårds
Läs merSAMMANTRÄDESPROTOKOLL Sida 1 Samhällsbyggnadsnämnden. Sammanträdesdatum 2013-09-10. Lars Wingerup (S) Berth Karlsson (S) Hans Glawing (M)
Plats och tid Oskarshamnssalen, kl. 9:00-12:15 SAMMANTRÄDESPROTOKOLL Sida 1 Beslutande Mathias R Karlsson (S) Ordförande Gunilla C Johansson (M) 1:e vice ordförande Matti Wahlström (V) 2:e vice ordförande
Läs mer29. Protokoll fört vid styrelsemöte i Fiber i Ljung ekonomisk förening Möte den 3: juni 2014 hos Raymond Andersson Olstorp, kl.
29. Protokoll fört vid styrelsemöte i Fiber i Ljung ekonomisk förening Möte den 3: juni hos Raymond Andersson Olstorp, kl. 19:30 Närvarande: Olof Samuelsson, ordförande Johan Sköld, Kassör Raymond Andersson,
Läs merHSB Brf Tanto Stambyte 2015 11 17. Vanliga frågor från medlemsmöten okt nov 2015
Vanliga frågor från medlemsmöten okt nov 2015 Informationsbroschyren I informationsbroschyren redovisas generella lösningar för tänkt utförande av stambyte. Andra lösningar kommer att behöva anpassas framförallt
Läs merInvesteringsplan bildningsnämnden 2017-2021
Tjänsteskrivelse 1 (6) Datum Diarienummer 2015-09-23 BIN 2015/804 Administrativ chef Calle Karlsson 0410-73 39 35 calle.karlsson@trelleborg.se Investeringsplan bildningsnämnden 2017-2021 Bakgrund Den 22
Läs merBeställning avseende ombyggnad av hus H vid Tallgårdens äldrecentrum i Stuvsta
SOCIAL- OCH ÄLDREOMSORGSFÖRVALTNINGEN TJÄNSTEUTLÅTANDE DATUM DIARIENR SIDA 2012-12-12 AN-2012/758.339 1 (6) HANDLÄGGARE Elisabeth Bern 08-535 378 70 elisabeth.bern@huddinge.se Äldreomsorgsnämnden Beställning
Läs merGenomförandebeslut avseende o m- och tillbyggnad av Tensta sim- och idrottshall
IDROTTSFÖRVALTNINGEN FASTIGHETSAVDELNINGE N Handläggare: Roger Svenson Telefon: 08-508 27 922 Stefan Båmstedt, tel 08 508 27 908 Till Idrottsnämnden 2009-06-09 Nr 12 TJÄNSTEUTLÅTANDE SID 1 (6) 2009-05-27
Läs merSÅGSTUVÄGEN 4-30 INFORMATION OM RENOVERING AV DITT HUS
SÅGSTUVÄGEN 4-30 INFORMATION OM RENOVERING AV DITT HUS SNART ÄR DET DAGS FÖR RENOVERING DÄR DU BOR Husen på Sågstuvägen 4-30 byggdes 1964-1966. Med lite fantasi kan man föreställa sig hur husen och lägenheterna
Läs merBESLUTSUNDERLAG. Socialnämnden 2015-11-04. 47 Sammanträdesdagar för socialnämnden 2016 Beslutsunderlag
BESLUTSUNDERLAG 2015-11-04 Socialnämnden Ärende Beslutsunderlag 47 Sammanträdesdagar för socialnämnden 2016 Beslutsunderlag 48 Vägledning, boende för ensamkommande flyktingbarn Beslutsunderlag Tjänsteskrivelse
Läs merMinnesanteckningar för telefonmöte med samverkansgruppen för leaderordföranden och Leaders verksamhetsledargrupp den 10 juni 2011
Minnesanteckningar för telefonmöte med samverkansgruppen för leaderordföranden och Leaders verksamhetsledargrupp den 10 juni 2011 Närvarande: Annika Andersson, Leader Sjuhärad Maria Gustafsson, Landsbygdsnätverkets
Läs merMÅNADSINFORMATION MAJ 2014
www.skogalundsklippan.com Information från Nya grannar MÅNADSINFORMATION MAJ 2014 Sommarvärme,, piingst Vi kan hälsa följande nya grannar välkomna och hoppas ni ska trivas: (om vi missat någon sedan förra
Läs merProtokoll för M-husets projektstyrgrupp utredning Möte 12,
Mikael Hörndahl 2017-09-22 Protokoll för M-husets projektstyrgrupp utredning Möte 12, 2017-09-22 Beslut beskriv så tydligt som möjligt och förs över i en beslutliggare där det skall framgå när beslutet
Läs merPolicy för hållbar utveckling, miljömål och handlingsplan LUNDS UNIVERSITET
Policy för hållbar utveckling, miljömål och handlingsplan LUNDS UNIVERSITET Lunds universitets policy för hållbar utveckling Lunds universitet ska förstå, förklara och förbättra vår värld och människors
Läs merANSLAG/BEVIS Protokollet är justerat. Justeringen har tillkännagivits genom anslag
Sammanträdesdatum Kommunala pensionärsrådet 2013-10-28 1(10) Sida Plats och tid Kommunhuset i Åsele, 2013-10-28, kl 10 00-11 30 Beslutande Thord Dahlberg ordförande Anna-Stina Uddeby Evert Vestberg Birgitta
Läs merUBit arbetsmöte 14 december 2015 kl 09:30 16:00 Landstinget, Stora Badhusgatan 2, Göteborg UBit, Utveckling av Bredband och IT-infrastruktur Page 1
UBit arbetsmöte 14 december 2015 kl 09:30 16:00 Landstinget, Stora Badhusgatan 2, Göteborg UBit, Utveckling av Bredband och IT-infrastruktur Page 1 Agenda 14 december 2015, förmiddag Jordbruksverkets föreskrifter
Läs merEnergikartläggning Värmbols FC
Energikartläggning Värmbols FC 1 Innehållsförteckning Energikartläggning Värmbols FC... 1 Indata och metod... 2 Fördelning... 3 Osäkra värden som kan påverka resultatet... 3 Områden att prioritera... 5
Läs merDags att renovera. Frågor och svar för dig som bor på Odlingsvägen 20-34
Dags att renovera Frågor och svar för dig som bor på Odlingsvägen 20-34 Nu är det dags för dig som bor på Odlingsvägen 20-34 att få renoverat i huset, på gården och inne i lägenheten. Det är mycket som
Läs merPlacering av nytt J-hus
LANDSTINGET I UPPSALA LÄN Föredragningspromemoria Sammanträdesdatum Sida Produktionsstyrelsen 2012-10-25 145 Placering av nytt J-hus Förslag till beslut Dnr PS 2011-0032 Produktionsstyrelsen beslutar att
Läs merBeredning av ärenden till landstingsstyrelsen
Protokoll 1 (5) Teknikutskottet Susanne Jangentorp 2012-08-28 LK/120094 Plats Vårdcentralen i Kristinehamn, sammanträdesrum Hallonet Beslutande Ersättare Eva Hallström (MP), ordförande Birgitta Kringlund
Läs merGÖTGATAN 14-18. Frågor & svar om renoveringen. Inför den planerade renoveringen TIDPLAN VALMÖJLIGHETER NYTT I LÄGENHETEN. Beatrice Graalheim
GÖTGATAN 14-18 Inför den planerade renoveringen TIDPLAN VALMÖJLIGHETER NYTT I LÄGENHETEN Frågor & svar om renoveringen Beatrice Graalheim Christer Carlson Exempelbilder från renoverad lägenhet. Snart dags
Läs merOmbyggnad av Bokelundskolan till ny förskola i Centrumområdet Fortsatt projektering och anbudsförfrågan
Dnr 2013-08-12 Marie Hallsten-Eriksson fastighetskoordinator Tel. 0470-415 43 Kommunstyrelsens arbetsutskott Ombyggnad av Bokelundskolan till ny förskola i Centrumområdet Fortsatt projektering och anbudsförfrågan
Läs merMÅNADSINFORMATION MAJ 2015
www.skogalundsklippan.com Information från Nya grannar MÅNADSINFORMATION MAJ 2015 Tiiden mellllan hägg och syren är här Vi kan hälsa följande nya grannar välkomna och hoppas ni ska trivas: (om vi missat
Läs merSAMMANTRÄDESPROTOKOLL
1 (12) Plats och tid Nordinskolan i Smålandsstenar, kl 08.00 10.30 Beslutande Clas Ebbeson (M) ordförande Marcus Ingelsbo (M) Lisbeth Åkestrand (M) Lars-Erik Nyström (C) Kenth Johansson (C) Agne Sahlin
Läs merA-plan arkitektkontor AB - Arkivgatan 16, Lund - tel: 046 / fax: 046 /
arkitektkontor AB - Arkivgatan 16, 223 59 Lund - tel: 046 / 13 07 47 - fax: 046 / 12 07 47 - e-mail: ark.kont@a-plan.se - www.a-plan.se Plats Konferensrum 1, V-huset Närvarande Torbjörn Fischbeck (TF)
Läs merKniva. Utbyggnad av allmänt vatten och avlopp
Kniva Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
Läs merTjänsteutlåtande 2011-05-06. DANDERYDS KOMMUN Kommunledningskontoret Cecilia von Sydow
1(5) KS 2009/0115 Programarbete avseende investering gällande Skogsgläntans förskola, Fastigheten Djursholm 2:371 Sammanfattning Fastighetsnämnden har i beslut april 2011 föreslagit kommunstyrelsen att
Läs merKallelse till Föreningsstämma
Kallelse till Föreningsstämma Härmed kallas medlemmarna i Brf Sjömannen 7 till ordinarie föreningsstämma. Tid och plats: Onsdagen den 14 juni 2007 klockan 19:00 Hotell Riddargatan, Riddargatan 14 Ordinarie
Läs merb) Fastställande av röstlängd
a) Stämmans öppnande b) Fastställande av röstlängd 49 st c) Val av stämmoordförande Björn Eriksson d) Val av stämmosekreterare Ann-Louise Johansson e) Val av en person som har att jämte ordföranden justera
Läs merProjektarbete Belysning
Projektarbete Belysning Av: Victor Karlsson, Fredrik Patriksson Stjernspetz, Henrik Byström Handledare: Jörgen Lantz HT/VT -06/-07 1 Innehållsförteckning Projektarbete Belysning... 1 1 Inledning... 4 2
Läs merAnslag/bevis Protokollet är justerat. Justeringen har tillkännagivits genom anslag.
Sammanträdesdatum 1(15) Plats och tid Stadshuset, Vetlanda kl. 13.15-15.45 Beslutande Tommy Bohman, ordförande Klas Håkanson Gunilla Hjelm Jan Johansson Ingemar Sturesson Agneta Lindberg, ersättare Ritva
Läs merVälkomna till informationsmöte kring vår fiberutbyggnad i Rostorp. Ger dig lite mer.
Välkomna till informationsmöte kring vår fiberutbyggnad i Rostorp 1. Ger dig lite mer. Kort inledning Information från nätägare Malmö stad Information från entreprenör FNC kring infrastruktur Information
Läs merBrogårdsbladet. Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås
Nr 23 maj 2010 Brogårdsbladet Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås Hyror och lediga lägenheter i hus 31 Huset är det första med fyra
Läs merESLÖVS KOMMUN -04-- 23
Servicenämnden Sammanträdesprotokoll Sida 4 (5) 2015-04-22-04-- 23 dibf 34 SOT.2015.0059 Igångsättningstillstånd Om- och tillbyggnad av Marieskolan för bibliotek, investeringsprojekt 91658 Ärendebeskrivning
Läs merLedningsgruppen för vattenfrågor (LeVa) 2012-02-23
MÖTESANTECKNINGAR 1(5) 2012-03-07 Handläggare, titel, telefon Magnus Gullstrand, fysisk planerare 011-15 19 66 Ledningsgruppen för vattenfrågor (LeVa) 2012-02-23 Närvarande: Mårten Arnberg, Karin Jonsson,
Läs merBilaga 8. Pilotkommunernas egna erfarenheter
Bilaga 8 Pilotkommunernas egna erfarenheter 95 Erfarenheter från Luleå kommuns deltagande i IESN-projektet 2009-2011 Miljökontoret i Luleå har deltagit i projektet med sammanlagt elva personer + miljöchefen
Läs merAlternativ lösning - ombyggnation av huvudentrén Clinical Research Centre. Grontmij AB. Bygg & Samhällsbyggnad
Alternativ lösning - ombyggnation av huvudentrén Clinical Research Centre Grontmij AB Bygg & Samhällsbyggnad Vår referens Mattias Hellström (PL) Ingrid Johansson (A) Rapport 10003681 Namnteckning Granskad
Läs merBrf Reveljen 1 & 11. Hedinsgatan 11, Kallskärsgatan 3, Kallskärsgatan 5-115 33 Stockholm Hemsida: www.brfreveljen.se E-mail: brfreveljen@gmail.
Brf Reveljen 1 & 11 Hedinsgatan 11, Kallskärsgatan 3, Kallskärsgatan 5-115 33 Stockholm Hemsida: www.brfreveljen.se E-mail: brfreveljen@gmail.com Mäklarinformation version 151218 På föreningens hemsida
Läs merStyrgrupp och Projektledningsgrupp. Minnesanteckningar, möte Styrgruppen och Projektledningsgruppen Miljösamverkan Skåne
Styrgrupp och Projektledningsgrupp Vår referens / tel.nr: Göran Jansson / 010-224 13 96 göran.n.jansson@lansstyrelsen.se Elin Ulander / 0728-85 47 56 elin.ulander@kfsk.se Minnesanteckningar, möte Styrgruppen
Läs merOch detta ska göras utan väntan på beslut om väg 111:ans flytt.
Till Planutskottet i Höganäs kommun Planavdelningen, Jakob von Post UTVECKLINGEN AV NYHAMNSLÄGE Sammanfattning Med stor oro ser Nyhamns Byförening på den avsaknad av utveckling som nu tycks gälla för vår
Läs merUNDERHÅLLSPLAN / STATUSBEDÖMNING 2012-06-23
Fastighet Visningen Brf Visningen Visningsgatan 10 i Stockholm UNDERHÅLLSPLAN / STATUSBEDÖMNING 2012-06-23 Brf Visningen Kv Visningen Visningsgatan 10 117 99 Stockholm Fastighetsägarna Stockholm AB Box
Läs merFoto: Magnus Magnusson, Ulf Blomberg. www.diligentia.se 341 376
Foto: Magnus Magnusson, Ulf Blomberg MILJÖMÄRKT TRYCKSAK www.diligentia.se 341 376 Gustafsvägen 11 A B Södra Långgatan 25 Solna Renovering och modernisering dat 2013-09-12 Helkaklat badrum med möjlighet
Läs merRolf Engström, ordförande Bengt Levin, 1:e vice ordförande Stina Kajsa Melin, 2:e vice ordförande
Tid 2005-09-27 klockan.00 21.10 2005-09-27 1 (6) Plats Närvarande Presidium: Bohus Servicehus Rolf Engström, ordförande Bengt Levin, 1:e vice ordförande Stina Kajsa Melin, 2:e vice ordförande Sekreterare:
Läs merTEKNISK INFORMATION BYGGMÄSSAN Öresund 2013 VVS MÄSSAN Öresund 2013 Malmö 23 24 april
TEKNISK INFORMATION BYGGMÄSSAN Öresund 2013 VVS MÄSSAN Öresund 2013 Malmö 23 24 april Mässgatan 6 215 32 Malmö och easyfairs hälsar Er välkomna hit och hoppas att ni ska få två givande mässdagar! Nedan
Läs merTEKNISK INFORMATION Malmö 18-19 april 2012 INDUSTRIMÄSSOR Öresund
TEKNISK INFORMATION Malmö 18-19 april 2012 INDUSTRIMÄSSOR Öresund PACK & EMBALLAGE, DISTRIBUTION & LOGISTIK, PROCESS & ANALYSTEKNIK, FOODTECH Öresund MalmöMässan och easyfairs hälsar Er välkomna hit och
Läs merUBit arbetsmöte. 5 oktober 2015. Länsstyrelsen, Södra Hamngatan 3. UBit, Utveckling av Bredband och IT-infrastruktur. Page 1
UBit arbetsmöte 5 oktober 2015 Länsstyrelsen, Södra Hamngatan 3 UBit, Utveckling av Bredband och IT-infrastruktur Page 1 Agenda 5 oktober 2015, förmiddag 09:30 Status runt bordet. 11:00 Uppföljning från
Läs merProjektledningsgruppen
sid 1(6) Vår referens / tel.nr Göran Jansson / 040-25 22 61 goran.n.jansson@lansstyrelsen.se Bo Persson / 0435-71 99 15 bo.persson@kfsk.se Projektledningsgruppen Minnesanteckningar, möte med projektledningsgruppen
Läs mer2. Får jag bestämma var ni ska gräva? Ja, om det finns något känsligt i vägen vid grävning kan ni påverka var grävning ska ske.
Vanliga frågor Anslutning 1. Ska ni gräva på min tomt eller gör jag det själv? Om det finns behov av grävning så gör vi det. Grävning och återställning ingår i kampanjerbjudandet. Finns det tomrör som
Läs merPreliminär hyresoffert skogvaktartorpets förskola, om- och tillbyggnad
~huge 2013-03-20 HF2013-125 l (2) Huddinge kommun Förskalenämnden 141 85 HUDDINGE Preliminär hyresoffert skogvaktartorpets förskola, om- och tillbyggnad Huge Fastigheter AB har efter beställning utfått
Läs merHantering av konst. Gotlands kommun. Revisionsrapport 2010-12-16. Ramona Numelin
Hantering av konst Gotlands kommun Revisionsrapport 2010-12-16 Ramona Numelin Innehållsförteckning 1. Sammanfattning... 3 2. Bakgrund och revisionsfråga... 3 Revisionsfråga... 3 3. Metod... 3 4. Kommunfullmäktiges
Läs merI detta nr: Styrelsen informerar
nr 1/2013 jan - maj I detta nr: Styrelsen informerar Balkongrenoveringen Vicevärden informerar Nästa nummer beräknas komma ut i slutet av maj 2013. Lämna in annonser eller annat material senast den 20
Läs merProtokoll för M-husets projektstyrgrupp utredning Möte 10,
Mikael Hörndahl 2017-06-02 Protokoll för M-husets projektstyrgrupp utredning Möte 10, 2017-06-02 Beslut beskriv så tydligt som möjligt och förs över i en beslutliggare där det skall framgå när beslutet
Läs merVåren har äntligen kommit och jag hoppas ni har haft en skön påskhelg med god mat och härligt väder!
Datum 2015-04-09 Månadsbrev mars 2015 Våren har äntligen kommit och jag hoppas ni har haft en skön påskhelg med god mat och härligt väder! Under mars månad har jag träffat Olle Persson och Stefan Persson
Läs merBRF URNAN 1 ORG.NR. 716419-5294 BIRKASTAN VASASTAN SÄKERHETSDÖRRAR. Utredning samt beslut för fortsatt arbete Obs. ett förslag avser ändring av stadga
SÄKERHETSDÖRRAR Utredning samt beslut för fortsatt arbete Obs. ett förslag avser ändring av stadga 0 Ska dörrbyte finansieras av föreningen eller enskild medlem? Styrelsen önskar att medlemmarna avgör
Läs merPROTOKOLL. Styrgruppsmöte 18 april 2002. 18 april 2002. Miljökontoret, Trollhättan 10.00-12.20
18 april 2002 PROTOKOLL Styrgruppsmöte 18 april 2002 Miljökontoret, Trollhättan 10.00-12.20 ande Håkan Falck, Trollhättan, mötesordförande (i Peter Holmbergs frånvaro) Ulrika Samuelsson, Länsstyrelsen
Läs mer2015-09-23 Sida 1 (6)
2015-09-23 Sida 1 (6) Åtgärdslistan SFG RT Träd i Karlskrona 2011-02-07 SMHI har uppmärksammat störningar från uppväxande träd och inväntar underlag från VG. 2011-03-07 Daniel Jonsson lämnar underlag för
Läs merStyrelsemöte i Lambda Studentförening 2015-03- 17
Styrelsemöte i Lambda Studentförening 2015-03- 17 Klockan 17:00 i Skeppet, 4e våningen, Sjöfartshögskolan, Kalmar. Närvarande: Camilla Carlén, Agnes Olsson, Lucas Hallgren, Daniel Regnér, Tina Wendpaap,
Läs merStyrelsemöte protokoll
Sidan 1 Plats: Geoexpen, Tid: måndag den 31 mars 2014 kl. 12.00 Styrelsemöte protokoll Närvarande: Josef Persson, Jesper Dalgren, Emelie Hedlund Nilsson, Albin Nilsson, Melinda Winninge, Axel Flodin Vacher,
Läs merBredbandsprojekt: Fiber för bredband: Mötesanteckningar: Möte nr. 2 Nordansjö & Svensbodarne och Norshyttan (NSN)
Bredbandsprojekt: Fiber för bredband: Mötesanteckningar: Möte nr. 2 Nordansjö & Svensbodarne och Norshyttan (NSN) Datum: 12 februari 2015 Plats: Hemma hos Esbjörn Andersson Deltagande: Nordansjö Svensbodarne
Läs merKallelse till årsstämma i FREJA SAMFÄLLIGHETSFÖRENING
Kallelse till årsstämma i FREJA SAMFÄLLIGHETSFÖRENING Härmed kallas samtliga medlemmar till ordinarie stämma söndagen den 8 mars 2009 kl. 16.00 på Stenåsavägen 36 Dagordning 1. Stämman öppnas 2. Stämmans
Läs merÖvriga ledamöter: Oklart om dessa har fått kallelse på grund av strul med e-postadresser. ÖPPNANDE, DAGORDNING, NÄRVARO, TIDIGARE PROTOKOLL
Sid 1 av 8 Sammanträde med styrelsen på: Pepparvägen 9B, Hökarängen. Tisdagen den 11 Maj 2010 mellan klockan 18:30 och 21:00 Närvarande ledamöter; Stig Hägerstrand, ordförande Ola Janfjäll, ekonomiansvarig
Läs merBiologibibliotekets styrgrupp
Protokoll NR 12 Biologibibliotekets styrgrupp Protokoll den 3 december 2003 Biologibiblioteket Närvarande: Wilhelm Granéli ordf. Pertti Malkki (doktorand) Jan-Åke Nilsson (zooekol) Åse Paulsson (bibl.)
Läs merLars-Erik Granholm (KOSA), ordf. Sven-Inge Persson (S) Bengt Andersson (S) Gunnar Östberg (KOSA) Håkan Forslind (C) Erik Bergman (M) Peter Vogt (M)
Tekniska nämnden 2015-06-11 1 (12) Plats och tid Tekniska kontoret Djurås, kl. 13.00-14.00 Beslutande Ledamöter Lars-Erik Granholm (KOSA), ordf. Sven-Inge Persson (S) Bengt Andersson (S) Gunnar Östberg
Läs merKommunkontoret i Bergsjö. Tisdag 3 juli 2007 kl. 08:00-11:35.
NORDANSTIGS KOMMUN SAMMANTRÄDESPROTOKOLL Sammanträdesdatum 1 (12) Sida Plats och tid Kommunkontoret i Bergsjö. Tisdag 3 juli 2007 kl. 08:00-11:35. Beslutande Stig Eng (c) Ordförande Sven-Åke Eriksson Ove
Läs merKOMMUNALA PENSIONÄRSRÅDETS SAMMANTRÄDE 2014-06-02
VÄSTERVIKS KOMMUN Socialförvaltningen Box 22 593 21 Västervik PROTOKOLL KOMMUNALA PENSIONÄRSRÅDETS SAMMANTRÄDE 2014-06-02 Tjustsalen, kl. 09.00-11.45 Ledamöter: Angelica Katsanidou SN, ordf. Leif Aringstam
Läs merJulinfo från Brf Järnåldern
Årsavgift Julinfo från Brf Järnåldern Styrelsen har beslutat att det inte blir någon höjning av årsavgiften vid årsskiftet 2013-2014. Utedagar 2014 Klipp ner och packa ihop så mycket som möjligt. Förpacka
Läs mer2014-01-01 1 (10) Vägledning för tillämpning av Kulturmiljölagen. Byggnadsminnen. Ändring och hävande (3 kap 14-15 )
2014-01-01 1 (10) Vägledning för tillämpning av Kulturmiljölagen Byggnadsminnen Ändring och hävande (3 kap 14-15 ) 2014-01-01 2 (10) Riksantikvarieämbetet Box 5405 114 84 Stockholm www.raa.se 2014-01-01
Läs merDags för kompletterande STAMBYTE. Mamsellstigen 4
Dags för kompletterande STAMBYTE Mamsellstigen 4 Hej! Huset som du bor i stambyttes för cirka 10 år sedan. Efter vattenskada samt avloppsproblem har vi filmat stammarna och upptäckt att vissa inte blivit
Läs merStyrelsemötesprotokoll 2014-11-10. 1. Mötets öppnande Ordförande, Ulf Lundell, hälsade samtliga välkomna och förklarade mötet för öppnat.
Styrelsemötesprotokoll 2014-11-10 Närvarande: Ulf Lundell, Kjell Larsson, Susanne Bergqvist, Anders Ahlström, Jennie Noren och Arri Hirvasniemi samt Mikael Brandfors och Johanna Skog som lämnade efter
Läs merBYGGA FIBERNÄT ALLT DU BEHÖVER VETA OM ATT BYGGA FIBERNÄT MED VÖKBY BREDBAND
BYGGA FIBERNÄT ALLT DU BEHÖVER VETA OM ATT BYGGA FIBERNÄT MED VÖKBY BREDBAND Fibernät med EU-stöd Fibernät Tillgång till bredband och Internet är idag lika självklart som tillgång till elektricitet och
Läs merTEKNISK INFORMATION. Food Chain Nordic & Easyfairs Food Ingredients Nordic. Malmö 6 & 7 april 2016. MalmöMässan Mässgatan 6 215 32 Malmö
TEKNISK INFORMATION Food Chain Nordic & Easyfairs Food Ingredients Nordic Malmö 6 & 7 april 2016 MalmöMässan Mässgatan 6 215 32 Malmö MalmöMässan och Food Chain Nordic / Easyfairs Food Ingredients Nordic
Läs merFÄLTLOKALEN FÖR EKA-PROJEKTET I BENGTSFORS
FÄLTLOKALEN FÖR EKA-PROJEKTET I BENGTSFORS Bakgrund och framtida behov av lokalen i projektet Rapport nr EKA 2003:11 2003-10-03 Författad av Åsa Svensson, Bengtsfors Kommun 1 1 Miljökontroll INNEHÅLLSFÖRTECKNING
Läs merViksäters samfällighetsförening
Viksäters samfällighetsförening Vi i styrelsen vill hälsa nya medlemmar inflyttade under 2007 välkomna och till samtliga medlemmar vill vi lämna aktuell information. Vi bifogar kontaktuppgifter för Viksäters
Läs merProtokoll fört på Årsmötet med Berghemsvänner den 2 mars 2014.
Protokoll fört på Årsmötet med Berghemsvänner den 2 mars 2014. Närvarande: 13 föreningsmedlemmar. 1. Kassören hälsade alla välkomna och förklarade mötet öppnat. 2. Mötet var med behörighet kallat 3. Till
Läs merAVTAL AVSEENDE FASTIGHETSANSLUTNING TILL STADSNÄT
AVTAL AVSEENDE FASTIGHETSANSLUTNING TILL STADSNÄT Öresundskraft AB, org nr 556089-7851 ( Öresundskraft ) och nedan angiven fastighetsägare ( Fastighetsägaren ) har ingått avtal på de villkor som framgår
Läs merPROTOKOLL STYRELSEMÖTE FÖR ALBIN 25 KLUBBEN
PROTOKOLL STYRELSEMÖTE FÖR ALBIN 25 KLUBBEN Tid: 4 september 2008 kl 19.00 Plats: Hemma hos ordförande Ove Paulusson i Mölndal Närvarande: Ordförande Ove Paulusson () IT-ansvarig Morgan Fredberg () via
Läs mer1. OM ALLMÄN AKTSAMHET
Brf BoKlok Färsna hage Ordningsregler 2013-07-03 Ordningsregler Dessa ordningsregler har beslutats av styrelsen den 2 juni 2013 att gälla tills styrelsen fattar nya beslut. Utöver dessa ordningsregler
Läs merRAMBESKRIVNING BYGG OCH MARK
Eva Hebbel-Åslin ida 1 (8) Direkttel och mobil: 0490-25 72 25 E-post: eva.hebbel@vastervik.se ästervik 2011-10-21 Kv. juren 2 i ästervik Om-/till-/påbyggnad av Rosavilla rygghetsbostäder. RAMBEKRINING
Läs merSTYRELSEMÖTESPROTOKOLL TEV Sida 1 (5)
STYRELSEMÖTESPROTOKOLL TEV Sida 1 (5) Datum: 2013-06-14 Ort: Stockholm Protokoll nummer: 6 Ordförande: Sekreterare: Justerare: Övriga närvarande: Peter Franzén Madelene Lundin Peter Schulz Gunilla Brattström-Cronqvist,
Läs merBrf Safiren 11 Styrelsens arbetsordning mandatperioden 2013/2014
Brf Safiren 11 Styrelsens arbetsordning mandatperioden 2013/2014 Arbetsordning antagen vid konstituerande styrelsemöte den 10 juni 2013 Denna arbetsordning skall uppdateras varje år. Styrelsens ordförande
Läs merA-plan arkitektkontor AB - Arkivgatan 16, 223 59 Lund - tel: 046 / 13 07 47 - fax: 046 / 12 07 47 - e-mail: ark.kont@a-plan.se - www.a-plan.
A-plan A-plan arkitektkontor AB - Arkivgatan 16, 223 59 Lund - tel: 046 / 13 07 47 - fax: 046 / 12 07 47 - e-mail: ark.kont@a-plan.se - www.a-plan.se AKADEMISKA HUS SYD AB V-HUSET Minnesanteckningar Ombyggnad/renovering
Läs merSAMMANTRÄDESPROTOKOLL. Bo Bergman, s Jonny Bengtsson, s Per-Inge Pettersson, c Åke Nilsson, kd Tommy Ejnarsson,v 465-478
1(17) Plats och tid Sessionssalen, kommunhuset, Hultsfred kl. 08.30-15.00 Beslutande Bo Bergman, s Jonny Bengtsson, s Per-Inge Pettersson, c Åke Nilsson, kd Tommy Ejnarsson,v 465-478 Övriga deltagande
Läs merSamhällsbyggnadsförvaltningen, Vallentuna 2002-08-29. BEVIS Justeringen har tillkännagivits genom anslag. Samhällsbyggnadsnämnden
Samhällsbyggnadsnämnden 29 augusti 2002 Plats och tid för sammanträdet Beslutande Ersättare Övriga deltagare Utses att justera Justeringens plats och tid Angarnsrummet, Tunahuset, Tuna torg 2, Vallentuna
Läs merProtokoll. fört vid styrelsemöte #6 som ägde rum. Närvarande: Roller: Underskrifter:
Protokoll fört vid styrelsemöte #6 som ägde rum 2015 11 3 Närvarande: Roller: Underskrifter: Styrelsen: Rasmus Johansson(Ordförande) Annie Riström (Sekreterare) Viktor Andersson (Informationsansvarig)
Läs merMÅNADSINFORMATION JUNI 2015
www.skogalundsklippan.com Information från Nya grannar MÅNADSINFORMATION JUNI 2015 Natiionalldag,, miidsommar semester Vi kan hälsa följande nya grannar välkomna och hoppas ni ska trivas: (om vi missat
Läs merROT-Seminarium 2016. Onsdagen den 23 mars 2016
ROT-Seminarium 2016 Onsdagen den 23 mars 2016 HEBA Fastighets AB Äger, förvaltar och utvecklar hyresbostäder och samhällsfastigheter i Stockholmsområdet. Förvaltar fastigheterna med egen personal Börsnoterat
Läs merMötesanteckningar 2014-11-19. Sortimentsgrupp Konferenslokal 1. Frånvarande: Kristina Nilsson USÖ
Möte avsåg Mötesanteckningar Plats Mötesdatum 2014-11-19 Sortimentsgrupp Konferenslokal 1 Mötesledare Sekreterare Torbjörn Persson Elisabeth Bergström Utskriftsdatum -Närvarande Marie Gamerov, Örebro kommun
Läs merLojoNytt april 2012 Små och Stora Nyheter från Rudboda brf
Lojo LojoNytt april 2012 Små och Stora Nyheter från Rudboda brf Summeringens tid är inne! Bokslutet har kommit och vi tittar som bäst på utfallet från föregående år, stämman närmar sig med stormsteg! Det
Läs merDagordning Årsmöte 2010
DAGORDNING Kårhuset Lund, 12 november 2010 Christian Nilsson, ordförande Dagordning Årsmöte 2010 Tid: Torsdag 2 december 2010 klockan 18.00 Plats: Fakultetsklubben, Kårhuset Ärende Åtgärd Kom Bilaga 1
Läs merByastämma i Skånes värsjö
Byastämma i Skånes värsjö Tid: 10 april 2012, kl 19.00 21.10 Plats: Medborgarhuset i Skånes Värsjö Närvaro: 29 personer totalt Från kommunstyrelsens arbetsutskott: Carina Zachau, Tomas Nilsson, Gunnar
Läs merProtokoll: EFFs möte 3 november 2009
Protokoll: EFFs möte 3 november 2009 Tid:19.00-21.00 Plats: Personalrummet, Ellagårdsskolan Närvarande: Paul Klinkert, (Ordförande) 1-3d Sofia Bennet, 2c och 5c Gary Sundell (Rektor) Jessica Lundahl, 2c
Läs merSchlytersvägen 35 39 Aspudden
Foto: Patrik Engström Schlytersvägen 35 39 Aspudden MI www.diligentia.se L JÖ MÄRKT TR YCKSAK 341 376 Renovering och modernisering dat 2013-02-05 Spis med häll och inbyggd ugn. Integrerad kyl och frys.
Läs merSAMMANTRÄDESPROTOKOLL Sida 1(14) Teknik- och servicenämndens arbetsutskott 2014-02-06
SAMMANTRÄDESPROTOKOLL Sida 1(14) Tid Kl 13.30 15.40 Plats Vävsalen, Kinnaström Beslutande M Pär-Erik Johansson FP Ulf Eriksson MP Robert Krook, tjänstgör för Håkan Bergeld (KD) S Bo Petersson S Margrethe
Läs merProtokoll från Ålands Skärgårdsnämnds möte 2-2012
Protokoll från Ålands Skärgårdsnämnds möte 2-2012 Tidpunkt: måndagen den 04.06.2012, kl.12.00-15.00 Plats: Ålands lagting, mötesrum Rödhamn i entréplanet Närvarande: Minister Fredrik Karlström ordförande
Läs merMinnesanteckningar från möte i kommunala pensionärsrådet
KOMMUNLEDNINGSFÖRVALTNINGEN Cecilia Hurtig, 0554-191 01 cecilia.hurtig@kil.se MINNESANTECKNINGAR 2012-05-14 Kommunala pensionärsrådet Minnesanteckningar från möte i kommunala pensionärsrådet TID: Måndagen
Läs merSammanträdesprotokoll Servicenämnden 2015-10-22 1-10
Servicenämnden 2015-10-22 1-10 Plats och tid Neden, kl. 13:30 16:00 Beslutande Ersättare ej tjänstgörande Övriga deltagare Utses att justera Harald Lagerstedt (C) Lennart Johansson (S) Göran Dahl (M) Jan
Läs merMedlemsinformation om renovering av badrum och byte av rörstammar
BRF Leporiden 1 Medlemsinformation om renovering av badrum och byte av rörstammar Information inför extra föreningsstämma 2/12 i Frälsningsarmens lokaler på Hornsgatan 96. Våra hus är 50 år gamla, byggda
Läs mer
