Förutsättningar för en snabbare utbyggnad av en ny stambana
|
|
- Karin Karlsson
- för 6 år sedan
- Visningar:
Transkript

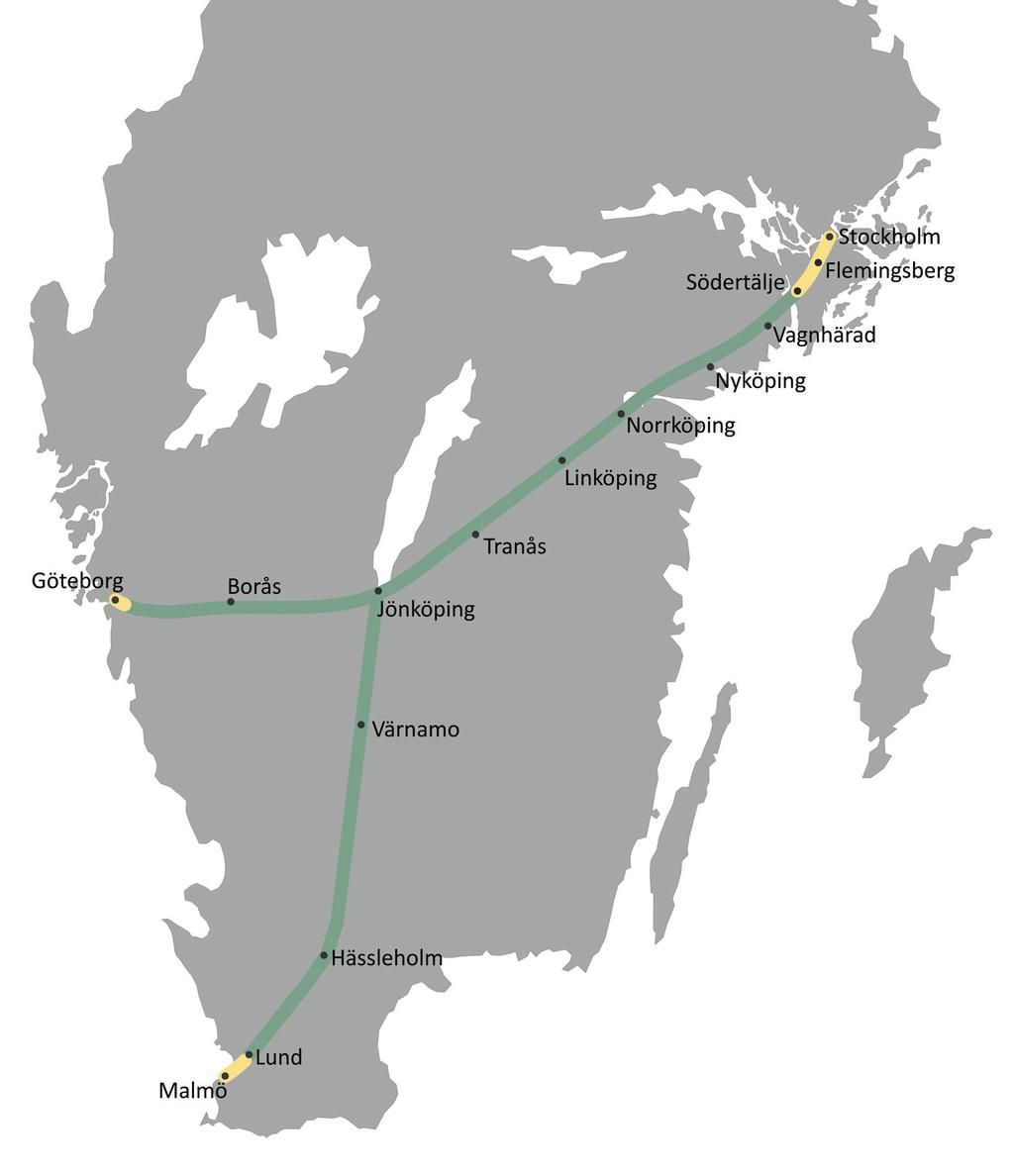

1 Förutsättningar för en snabbare utbyggnad av en ny stambana juni 2018
2 På uppdrag av Stambanan.com Lund den 2 maj Sven Landelius Civ.ing., Tekn.Dr.h.c.
3 1.Bakgrund 1.1 Sverigeförhandlingen Sverigeförhandlingen har lämnat sin slutrapport avseende utbyggnad av nya stambanor samt åtgärder för bostäder och ökad tillgänglighet i storstäderna. Under arbetet har en värdeskapande förhandlingsmodell använts och de resultat som slutrapporten redovisar tycks vara väl förankrade i berörda kommuner och regioner. Rapporten är gedigen och kan vad gäller utbyggnaden av stambanorna kortfattat sammanfattas sålunda: Chatarina Håkansson Boman, Sverigeförhandlingen överlämnar slutrapporten till infrastrukturminister Tomas Eneroth. Sverigeförhandlingen föreslår att en ny höghastighetsjärnväg ska byggas mellan Järna och Lund samt mellan Järna och en kopplingspunkt på Västkustbanan med totalt elva markförlagda stationslägen. Syftet med höghastighetsjärnvägen ska vara att knyta Stockholm, Göteborg och Malmö närmare varandra samt att mellanliggande regioner kan utvecklas. Restiderna ska kunna vara två timmar Stockholm Göteborg och två och en halv timmar Stockholm Malmö. Höghastighetsjärnvägen ska därför byggas så att tåg kan köras i 320 km/h. Även snabba storregionala tåg som kan köras i 250 km/h ska tillåtas på banan. Sverigeförhandlingen föreslår att höghastighetsjärnvägen byggs ut snabbt och att båda sträckorna byggs i huvudsak samtidigt, så att de kan öppnas för trafik 2035 eller så fort det är möjligt med avseende på teknik och den legala planeringsprocessen. Sverigeförhandlingen hänvisar vad gäller investeringskostnaden till av Trafikverket senast publicerade uppgifter och enligt dessa uppgår kostnaden till 230 miljarder kronor i prisnivå med ett osäkerhetsintervall som uppgår till +/- 30 miljarder kronor. Kostnadsberäkningen bygger på att utbyggnaden kan ske sammanhållet och inte bli utsträckt i tiden. Sverigeförhandlingen föreslår att byggandet av höghastighetsjärnvägen ska finansieras via eget anslag. Finansiering ska ske med lån i Riksgälden, statligt anslag och kommunal medfinansiering. Den totala räntekostnaden för ett lån, som bedöms behöva uppgå till högst ca 191 miljarder kronor år 2034, är beroende av räntesatser och återbetalningstider och har i två olika typfall (TF 2055 och TF 2065) beräknats och uppskattats till 140 miljarder kronor respektive 175 miljarder kronor. Sverigeförhandlingen har ingått avtal med kommuner och regionala företrädare om finansiering och medfinansiering av höghastighetsjärnväg, byggande av bostäder utmed sträckningen, spridning av nyttorna i en större geografi m.fl. åtaganden. Avtalen, som omfattar 1 241,5 miljoner kronor i kommunal medfinansiering och ca bostäder, är villkorade av parternas, bl.a. regeringens, godkännande och bygger på att beslut tas om en snabb utbyggnadstakt och på att spår byggs för 320 km/h för att nå restidsmålen.
4 Förslaget ovan att höghastighetsjärnvägen ska planeras utifrån ett helhetsperspektiv och byggas ut i snabb takt, grundas på att man inom rimlig tid ska kunna dra nytta av gjorda investeringar. Vidare på att en snabb utbyggnad i stor skala ger ökade möjligheter att skapa effektiva byggmetoder, att skapa en synergipotential för bättre landskapsanpassning och hållbar masshantering, att skapa potential för kommersiell trafik samt att skapa klimatneutralitet. Statens huvudregel vad gäller finansiering av infrastruktur är att denna ska ske via anslag. Sverigeförhandlingen föreslår alltså avsteg från denna huvudregel med motiveringen att höghastighetsjärnvägen är en ny generation järnväg med stora kostnader som ger nyttor långt in i framtiden och dessa nyttor är i stor utsträckning beroende av en snabb utbyggnad av systemet som helhet. Sverigeförhandlingens hela förslag vad gäller utbyggnaden av höghastighetsjärnvägen bygger således på en viktig förutsättning lånefinansiering. En sådan kommer att betyda att statsbudgeten och statens framtida handlingsutrymme belastas. Skulle en sådan lånefinansiering inte vara möjlig utan utbyggnaden istället ska finansieras via årliga anslag i den takt utrymme finns, är höghastighetsjärnvägen utbyggd tidigast 2064 men sannolikt först Härvid är de nyttor som höghastighetsjärnvägen kan bidra till högst osäkra liksom kostnaden för densamma. Förslag till linjedragning och stationsorter
5 1.2 Trafikverkets Nationella Plan Trafikverket redovisar i Förslag till Nationell Plan för transportsystemet åtgärder för att underhålla statlig infrastruktur och utveckla vägar och järnvägar samt sjöfart och luftfart. Den total ekonomiska ramen för uppgår till 622,5 miljarder kronor vartill kommer ca 90 miljarder kronor i form av trängselskatt, banavgifter och medfinansieringar. Denna plan har ökats med 100 miljarder kronor jämfört med befintlig plan och omfattar en mycket stor mängd åtgärder som ska bidra till att skapa ett effektivt och hållbart transportsystem i dag och för framtiden. Det handlar om åtgärder för utveckling av transportsystemet, för drift, underhåll och reinvesteringar av statliga järnvägar och vägar med flera åtgärder, bland annat Sverigeförhandlingens Storstadsavtal omfattande kollektivtrafiksatsningar i Skåne, Stockholmsområdet och Göteborg samt åtaganden av storstadslänen att färdigställa bostäder till år Vad gäller nya stambanor så kan det konstateras att även om ramen utökats kraftigt så räcker inte anslagna medel för ett genomförande i enlighet med Sverigeförhandlingens förslag. Trafikverket föreslår istället följande strategi för utbyggnaden av stambanorna en strategi som utgår ifrån att utbyggnaden huvudsakligen ska finansieras med anslag, att lösa kapacitetsproblem för befintlig trafik, att minska restider på sträckor med stor efterfrågan och långa restider samt att göra utbyggnaden på ett kostnadseffektivt sätt: en etappvis utbyggnad som sker över relativt lång period järnvägen dimensioneras för 250 km/h och byggs med ballasterat spår Sträckan Järna Linköping (Ostlänken) planeras för byggstart i början av planperioden. Total kostnad är bedömd till ca 54 miljarder kronor varav ca 35 miljarder ingår i plan Sträckan Lund Hässleholm planeras för byggstart i planperioden. Total kostnad är bedömd till ca 16,2 miljarder varav 2 miljarder ingår i plan Sträckor som prioriteras efter planperioden är Linköping Tranås/Aneby samt Göteborg Borås. Som nästkommande del i nätet utpekas sträckan Tranås/Aneby Jönköping och därefter sträckorna Jönköping Borås och Jönköping Hässleholm, oklart med vilken prioritering. Trafikverket konstaterar att med genomförda investeringar enligt förslag kommer det att vara väsentligt bättre kapacitet på sträckorna Järna Linköping och Hässleholm Lund samt att kapacitet kan frigöras för delar av det befintliga nätet. Detta förutsätter dock att dessa projekt, som under planperioden påbörjats, har färdigställts något som kräver finansiering i kommande plan. Kan så ske är bedömningen att sträckan Järna Linköping är klar i början av 2030-talet och sträckan Lund - Hässleholm någon gång efter Vad gäller nästkommande sträckor anges endast att byggstart sker efter år 2029 men ett färdigställande av dessa sträckor är beroende av och hänskjuts till kommande nationella planer.
6 Trafikverkets förslag till nationell plan ny stambana Trafikverket föreslår i enlighet med regeringens direktiv, att utbyggnad av Ostlänken och fyrspår Malmö-Lund: <60%, små begränsningar 60-80%, medelstora begränsningar 80+%, stora begränsningar 1. Ostlänken (Linköping-Järna) 2. Lund-Hässleholm skall påbörjas under planperioden. Detta blir de två första etapperna på den nya stambanan. I förslaget anges att banan skall byggas för 250 km/t. STOCKHOLM C Trafikverket föreslår att följande etapper skall planeras för en fortsatt utbyggnad av den nya stambanan, 3. Linköping Gripenberg (Tranås) 4. Göteborg-Borås KATRINEHOLM C NORRKÖPING C 1 NYKÖPING Ostlänken GÖTEBORG 4 BORÅS JÖNKÖPING 3 TRANÅS LINKÖPING C Linköping- Gripenberg VÄRNAMO C ALVESTA ÄLMHULT C NÄSSJÖ C Hastighetsoptimeras med ERTMS-projekt 2 HÄSSLEHOLM C Lund- Hässleholm LUND C MALMÖ C Malmö- Lund
7 1.3 Stambanan.com Genom Stambanan. com samverkar 29 kommuner, fem regioner och näringslivet med syfte att bidra till utvecklingen av södra stambanan och har med denna utgångspunkt studerat såväl Sverigeförhandlingens slutrapport SOU 2017:107 som Trafikverkets förslag till nationell plan , dokument 2017:165. Följande konstateranden har gjorts: Det förslag Sverigeförhandlingen lagt fram är väl genomlyst och underbyggt. Det vilar dock på en viktig förutsättning byggandet av höghastighetsjärnvägen måste finansieras med hjälp av lånade medel som senare betalas tillbaka via kommande anslag. Skulle statsmakten komma fram till att detta inte är möjligt faller förslaget inklusive ingångna villkorade avtal om bostadsbyggande mm. 29 kommuner, fem regioner och näringslivet i samverkan Kvar står i en sådan situation förslag enligt Trafikverkets nationella plan som ju bygger på huvudsakligen anslagsfinansiering. Vid antagen plan kommer utbyggnaden av såväl Ostlänken som sträckan Lund Hässleholm att påbörjats men kan inte färdigställas under planperioden med där anslagna medel. Likaså är utbyggnaden av övriga etapper osäker såväl vad avser tider som finansiering och de är helt beroende av kommande nationella planer. Stambanan.com har uppmärksammat detta och finner det ytterst olyckligt att det finns en risk för att utbyggnaden av stambanorna, i ett läge då förutsättningarna för Sverigeförhandlingens förslag inte kan uppfyllas, skjuts upp för att gå en osäker framtid till mötes. Att föreslå omdisponeringar i Trafikverkets förslag till gagn för stambanan skulle vara orimligt och kontraproduktivt; Trafikverkets förslag ger ett synnerligen gott intryck och har på ett föredömligt sätt sammanvägt identifierade brister, samhällsekonomisk effektivitet, nationell och regional prioritering och fördelning över hela landet. Men Sverige är i stort behov av nya stambanor! Som Sverigeförhandlingen noterar handlar det om att knyta landets tre storstadsregioner tidsmässigt närmare varandra, om att utveckla mellanliggande regioner och om att öka kapaciteten på befintliga Västra och Södra stambanan. Om bedömningen görs att Sverige inte har råd att bygga en höghastighetsjärnväg i snabb takt så måste det också konstateras att Sverige inte heller har råd att skjuta upp byggandet av nya stambanor i en osäker framtid. Mot denna bakgrund presenteras Snabbspåret Trafikverkets Nationella Plan med en högre växel.
8 2. Snabbspåret 2.0 Bakgrund Stambanan.com har som sagts ovan ställt sig mycket positiv till såväl Sverigeförhandlingens förslag till nya stambanor som till Trafikverkets förslag till Nationell Plan och kan bara hoppas att statsmakten finner det möjligt att fatta beslut i enlighet med båda dessa förslag. Dock har konstaterats att en politisk majoritet för Sverigeförhandlingens förslag, som alltså förutsätter ett snabbt, lånefinansierat genomförande och en bana för 320 km/h, för närvarande inte är tydlig. Stambanan.com har också studerat hur höghastighetsjärnvägar byggts ut i Europa och kan konstatera följande: de Europeiska höghastighetsjärnvägarna har alltid byggts ut i etapper tiden mellan utbyggnaden för olika etapper har varierat mellan olika stråk och länder det normala är att först bygga delar som ger störst nytta (kapacitet, restid och koppling till det övriga järnvägssystemet) trafikering med höghastighetståg inleds så snart en första etapp färdigställts någon samstämmig bild av val av hastighet finns inte och exempel på såväl ballastfritt som ballasterat spår finns, i det senare fallet finns banor för hastigheter upp till km/h. I ett läge då den snabba utbyggnaden av Sveriges höghastighetsjärnväg är oklar har alltså Stambanan.com studerat vad en etapputbyggnad av Södra Stambanan skulle innebära och det är mot denna bakgrund nedanstående redovisning ska ses. Teknik och hastighet på ny stambana Höghastighetslinjer i Europa Etappvis utbyggnad och trafikering januari 2018 april 2018 Rapporter som vi tagit fram om utbyggnaden av snabbtåg i Europa. Läs mer på vår hemsida stambanan.com
9 2.1 Lösning och målbild Målet är att snabbt uppnå förbättringar på Södra Stambanans högt belastade sträckor där det är många hastighetsnedsättningar och därför, precis som Trafikverket gör i sitt förslag till Nationell Plan, prioriteras en utbyggnad i etapper som ger stora tidsvinster för befintliga tåg redan från start och som samtidigt avlastar befintliga banor och som möjliggör goda kopplingar till det befintliga och anslutande järnvägssystemet. Skillnaden är en tydligare och en snabbare genomförandeplan, visserligen med större resursbehov men med positiva effekter i form av en stambana som inom kort och under lång tid framöver, har möjlighet att bidra till moderna och hållbara kommunikationer med korta restider. Målet är alltså att senast år 2035, och om möjligt tidigare, ska följande delar av en framtida Södra Stambana vara utbyggda och tagna i drift: Järna Linköping (Ostlänken) Lund Hässleholm Linköping Tranås/Aneby Snabbspåret 1. Järna-Linköping (Ostlänken) 2. Lund-Hässleholm utbyggnad av Ostlänken och fyrspår Malmö-Lund: <60%, små begränsningar 60-80%, medelstora begränsningar 80+%, stora begränsningar 3. Linköping-Tranås/Aneby Påbörja planering 4. Göteborg- Borås STOCKHOLM C KATRINEHOLM C NORRKÖPING C 1 NYKÖPING Ostlänken GÖTEBORG 4 BORÅS JÖNKÖPING 3 TRANÅS LINKÖPING C Linköping- Gripenberg VÄRNAMO C ALVESTA ÄLMHULT C NÄSSJÖ C Hastighetsoptimeras med ERTMS-projekt 2 HÄSSLEHOLM C Lund- Hässleholm LUND C MALMÖ C Malmö- Lund
10 Vad gäller Västra Stambanan så ligger denna utanför föremålet för verksamheten inom Stambanan.com. I sammanhanget vill dock understrykas att Trafikverkets förslag till Nationell Plan innehåller nödvändiga satsningar på kapacitetsförbättringar för denna del. Ytterligare medel bör dock avsättas för att kunna påbörja planeringen av sträckan Göteborg Borås för senare beslut vad avser utformning, genomförande och finansiering. Denna sträcka är en del i en blivande ny stambana och har stor betydelse för den regionala trafiken och för en anslutning av järnväg till Landvetters flygplats. Övriga sträckor som ingår i Sverigeförhandlingens förslag till ny stambana, Aneby Jönköping och Jönköping Borås/Hässleholm, uppskjuts till senare tillfälle. 2.2 Hastighet Sverigeförhandlingen förespråkar hastigheten 320 km/h för att uppnå de mål som preciserats för restiden. Trafikverket har utrett skillnaden vad gäller hastigheten 320 kontra 250 km/h och konstaterar att den senare lösningen har begränsad negativ effekt på restiden men byggande av ballasterat spår medger en lägre kostnad ca 11 miljarder kronor lägre för Ostkustbanan och 20 till 30 miljarder kronor för hela nätet. En hastighet på 250 km/h ger dock en högre underhållskostnad men ger också möjlighet att optimera linjesträckning med en väsentligt mindre radie. I en konkurrens om tillgängliga medel måste en noggrann avvägning göras om vilken teknik och vilka dimensionerande hastigheter som ska väljas för höghastighetsjärnvägens olika etapper. Detta bör uppdras åt kommande organisation för ett genomförande (se nedan) att arbeta fram ett underlag för detta viktiga beslut. Härvid bör följande aspekter vägas in: investeringskostnader och finansiering underhållskostnader banans intrång i landskapet buller restider trafikering kopplingar till angränsande järnvägssystem inverkan på genomförandet operatörernas fordonsinvesteringar
11 2.3 Genomförande kostnad och finansiering Kostnaderna för etapperna Järna Linköping och Lund Hässleholm har av Trafikverket bedömts till cirka 54 respektive 16 miljarder kronor i prisläge Kostnaden för etappen Linköping Tranås bedöms här till cirka 20 miljarder kronor. Etapp Kostnad I förslaget till Att finansiera nationell plan Järna Linköping 54 mdr 25 mdr 19 mdr Lund Hässleholm 16 mdr 2 mdr 14 mdr Linköping Tranås 20 mdr 20 mdr Summa 90 mdr 37 mdr 53 mdr Genom nu liggande Förslag till Nationell Plan är 35 respektive 2 miljarder kronor avsatt för de båda förstnämnda etapperna. För att säkerställa genomförandet av alla tre etapper måste således ytterligare 53 miljarder tillföras delvis under planperioden men i huvudsak för perioden Det ska understrykas att av dessa 53 miljarder avser 33 miljarder kostnaden att slutföra de båda sträckor som påbörjats under planperioden medan 20 miljarder är ett nytillkommet behov. De sålunda behövda 53 miljarderna måste, för att möjliggöra en tydlig start och säkra ett genomförande av Snabbspåret, ställas till förfogande genom uttalanden om framtida anslag och/ eller utfärdande av lånelöfte. Ett sätt skulle kunna vara att ge den juridiska person, som kommer att ansvara för genomförandet (se nedan), ett bemyndigande att genom Riksgälden lyfta ett så kallat brygglån. Sådan bryggfinansiering har framgångsrikt använts i till exempel ESS-projektet för att säkra ett effektivt genomförande trots att ägarländernas avtalade finansiella bidrag kommer senare och skulle framtvinga ett längre och mindre effektivt genomförande. Med antaganden om en årlig ränta på 4 procent efter år 2029 och en årlig möjlig anslagstilldelning om 3,5 miljarder kronor för Snabbspåret även efter år 2029, skulle i detta fall lånebehovet överslagsmässigt uppgå till cirka 30 miljarder kronor och lånet skulle vara amorterat efter cirka 10 år till en räntekostnad om cirka 10 miljarder kronor. En sådan lånefinansiering skulle fortfarande utgöra en belastning på statens budget och framtida handlingsutrymme men till belopp som är avsevärt mycket lägre än vad som är fallet enligt Sverigeförhandlingens förslag. Lånebehov med bryggfinansiering 30 miljarder kr Amorterat efter 10 år
12 2.4 Organisation Sverigeförhandlingen gjorde bedömningen att ett projekt som höghastighetsjärnväg kräver en egen projektorganisation för att skapa förutsättningar för en effektiv framdrift med goda möjligheter att följa och följa upp arbetet. Organisationsformen måste väljas så att den har förutsättningar att vara stabil under lång tid och den måste ges resurser för att snabbt bygga upp en lämplig organisation och för att hantera uppdraget över tid. Förutom tydlighet och transparens vad gäller den organisatoriska lösningen och möjligheten till löpande uppföljning av framdrift och ekonomi är det även viktigt med tydlighet och transparens rörande finansieringen varför höghastighetsjärnvägen bör finansieras via eget anslag. Då beslut en gång togs om genomförandet av Öresundsförbindelsen konstaterades att detta var ett mycket stort och tekniskt, ekonomiskt och miljömässigt komplicerat projekt varför det bedömdes angeläget att skapa en särskild organisation för detsamma. Vidare ansågs det viktigt att denna särskilda organisation, ett statligt bolag, gavs hög kompetens och tillgång till erforderliga finansiella resurser. Erfarenheter från detta projekt och från många andra stora infrastrukturprojekt stödjer starkt denna bedömning och detta förslag förutsätter ett genomförande i en gemensam organisation, antingen som ett separat statligt bolag eller som en egen enhet inom en större organisation. Trafikverkets kunnande, bland annat det som utvecklats inom programmet En ny generation järnväg, måste naturligtvis i båda upplägg tillvaratas. En sådan organisation skulle garantera ett snabbt och effektivt genomförande genom såväl planerings-, tillstånds- som byggskedena och ge möjlighet till ett industriellt synsätt syftande till minsta möjliga kostnad och genomförande tid. 2.5 Uppnådda effekter kapacitet och restider Enligt den målbild som förslag Snabbspåret redovisar skulle alltså år 2035 förutom genomförda kapacitetsförbättringar enligt Trafikverkets förslag till Nationell Plan, också sträckorna Järna Tranås/Aneby och Lund Hässleholm vara utbyggda och tagna i drift år För Södra Stambanans vidkommande är därmed kapaciteten avsevärt förbättrad och bedöms vara tillräcklig för lång tid framöver. I det fall godstågstrafiken skulle öka kraftigare än dagens prognoser kan dock vissa kapacitetsproblem uppstå på sträckan Hässleholm Tranås från år 2040 och framåt. Restiden Stockholm Malmö är idag 4 timmar och 30 minuter. Med ovanstående förslag reduceras denna restid till 3 timmar och 25 minuter med möjlighet att ytterligare pressa denna tid till ner mot 3 timmar genom att kunna tillåta hastigheter upp mot 300 km/h på delar av sträckningen. Restiden Stockholm Göteborg är idag 3 timmar och 10 minuter. Efter genomförande av Trafikverkets förslag till Nationell Plan är denna istället 2 timmar och 45 minuter.
13 2.6 Behov av beslut i närtid Den framtida utbyggnaden av nya stambanor för höghastighetståg i Sverige är helt beroende av vilka medel som kommer att kunna ställas till förfogande för ett genomförande. De förslag som redovisats ovan behöver för ett genomförande följande säkerställda finansiering, belopp i prisläge : Sverigeförhandlingens lånefinansierade, snabba förslag omfattande 230 +/- 30 miljarder plus lånekostnad grovt uppskattad till miljarder Trafikverkets anslagsfinansierade förslag omfattande 37 av totalt behövda 70 miljarder Snabbspåret enligt ovan omfattande 90 miljarder plus lånekostnad grovt uppskattad till 10 miljarder I den politiska debatt som nyligen nått offentlighetens ljus, har Regeringen genom ansvarig minister Thomas Eneroth, redovisat ett förslag innebärande en utbyggnad av höghastighetsjärnvägen för maximalt 205 miljarder kronor under åren fram till år Vad gäller den diskuterade hastighetsstandarden skjuts denna fråga upp till ett senare avgörande. Detta Regeringens förslag kommer under den närmaste tiden att vara föremål för förhandling i syfte att om möjligt uppnå en bred politisk överenskommelse om hur, när och till vilken kostnad höghastighetsjärnvägen ska byggas ut. Det sålunda angivna kostnadstaket om 205 miljarder kommer dock inte att räcka för att bygga ut Sveriges höghastighetsjärnväg enligt Sverigeförhandlingens förslag. Men det räcker långt - betydligt längre än det förslag som Trafikverket med sin förutsättning lagt i förslag till Nationell Plan och också betydligt längre än vad Snabbspåret innebär. Hur långt de räcker är givetvis beroende av hur mycket, när och i vilken takt medel kan ställas till förfogande. De etapper som med ett ökat anslag, helt eller delvis, kommer att kunna byggas utöver Snabbspåret och sträckan Borås-Göteborg, är någon eller några av: Tranås/Aneby Jönköping Jönköping Hässleholm Jönköping Borås
14 I ljuset av denna den senaste diskussionen om kostnadstak för utbyggnaden av Sveriges framtida stambanor, är några punkter som diskuterats ovan viktiga och värda att upprepas: Ett så stort och omfattande projekt som nya stambanor för Sveriges höghastighetsjärnväg, byggs lämpligen ut i etapper; de som ger bäst resultat i form av effektivitet, kapacitetsförstärkning och restidsvinster byggs först En särskild organisation med hög kompetens bör ges uppdraget att förverkliga projektet Projektet måste få tillgång till de finansiella resurser som kommer att krävas för ett effektivt genomförande. Det gäller såväl totala belopp som tillgången till medel i den takt ett effektivt byggande kräver. Avslutningsvis kan konstateras att följande överordnade beslut vore önskvärda: antagande av Trafikverkets förslag till Nationell Plan målbild för utbyggnaden av nya stambanor för höghastighetståg, det vill säga ett beslut om genomförande av Sverigeförhandlingens förslag, helt eller delvis åtagande i form av ram för finansiering utpekande av organisation för utbyggnaden
15 Kontakt Göran Svärd, samordnare
16 29 kommuner, fem regioner och näringslivet i samverkan
Malmö-Stockholm. En effektiv etapputbyggnad
Malmö-Stockholm En effektiv etapputbyggnad Maj 2017 Utbyggnaden ska ske i den takt ekonomin tillåter * * Infrastruktur för framtiden Prop. 2016/17:21, kap. 6.3.3 Regeringen Utbyggnaden kommer att ske etappvis
Finansiering av en ny stambana. Etapperna Linköping Stockholm och Lund Hässleholm
Finansiering av en ny stambana Etapperna Linköping Stockholm och Januari 08 Regeringens direktiv Utbyggnaden ska ske i den takt ekonomin tillåter * * Infrastruktur för framtiden Prop. 06/7:, kap. 6.3.3
Trafikverkets kommande affärsmöjligheter i regionen. Tillsammans gör vi smarta och ansvarsfulla affärer
Trafikverkets kommande affärsmöjligheter i regionen Tillsammans gör vi smarta och ansvarsfulla affärer 1 Trafikverkets arbete med höghastighetsjärnväg nuläge och framtida affärer Andreas Hult, projektchef
Yttrande över - Förslag till nationell plan för transportsystemet
Yttrande 1 (5) Kommunstyrelsen 2017-11-21 Dnr KS 2017-649 Ert Dnr: N2017/05430/TIF Näringsdepartementet n.registrator@regeringskansliet.se n.nationellplan@regeringskansliet.se Yttrande över - Förslag till
En ny generation järnväg
En ny generation järnväg Aktuellt om höghastighetsjärnväg TMALL 0145 Presentation Widescreen v 1.0 Nordic Rail 2017-10-12 Peter Uneklint Programchef Dagens presentation En ny generation järnväg Varför
Nya stambanor mellan Stockholm Göteborg/Malmö
Nya stambanor mellan Stockholm Göteborg/Malmö 2 2014-04-22 Det är det här det handlar om! Beställning från Näringsdepartementet Beställning: PM 2014-01-08 från Näringsdepartementet, Transportenheten Ett
En ny generation järnväg
TMALL 0145 Presentation Widescreen v 1.0 En ny generation järnväg Trafikverkets arbete med höghastighetsjärnväg Peter Uneklint Programchef, En ny generation järnväg 2016 Infrastrukturpropositionen 11 oktober
Remissvar angående Trafikverkets förslag till nationell plan för transportsystemet
Sverigeförhandlingen N2014:04 2017-09-21 Remissvar angående Trafikverkets förslag till nationell plan för transportsystemet 2018 2029 BAKGRUND Regeringen gav den 23 mars 2017 Trafikverket i uppdrag att
SVERIGEFÖRHANDLINGEN. Utbyggnadsstrategi för höghastighetsjärnvägen
SVERIGEFÖRHANDLINGEN Utbyggnadsstrategi för höghastighetsjärnvägen INNEHÅLLSFÖRTECKNING 1 SAMMANFATTNING... 2 2 BAKGRUND... 4 3 TIDIGARE REDOVISAT OM UTBYGGNADSSTRATEGIN... 4 4 UTBYGGNADSORDNING... 6 4.1
Regionala utvecklingsnämnden
Regionala utvecklingsnämnden Stina Nilsson Projektledare 040-675 32 58 Stina.J.Nilsson@skane.se BESLUTSFÖRSLAG Datum 2017-11-16 Dnr 1500318 1 (5) Regionala utvecklingsnämnden Överenskommelse om utbyggnad
UPPDRAGET. Höghastighetsjärnvägar Åtgärder i storstäderna 100 000 nya bostäder Järnväg i norr
UPPDRAGET Höghastighetsjärnvägar Åtgärder i storstäderna 100 000 nya bostäder Järnväg i norr Lagförslag om värdeåterföring Cykelåtgärder Östlig förbindelse Danmarksförbindelse ARBETSSÄTT Ett snabbare färdigställande,
En ny generation järnväg. Åtgärdsvalsstudier Linköping Borås Jönköping Malmö. Publicering av förhandskopior. Andreas Hult
TMALL 0145 Presentation Widescreen v 1.0 En ny generation järnväg Åtgärdsvalsstudier Linköping Borås Jönköping Malmö Publicering av förhandskopior Andreas Hult 2017-03-01 Dagens presentation Bakgrund Trafikverkets
Genomgång av Nationell plan. Region syd TMALL 0141 Presentation v 1.0
Genomgång av Nationell plan Region syd TMALL 0141 Presentation v 1.0 2018-09-28 Nationell planering för region syd Agenda Modernt, effektivt och hållbart transportsystem Uppdrag och utgångspunkter Förändringar
Påverkan av Nationell Plan (NP) Södra stambanan. Möte stambanan.com
Påverkan av Nationell Plan (NP) 2018-2029 Södra stambanan Möte stambanan.com 2018-10-26 Agenda Investeringar järnväg NP 2018-2029 Sydsverige Brister (Trafikverket) Utveckling höghastighetsbanan Vad tänker
Protokoll - medlemsmöte. Tid 31 mars 2017 kl Hotell Rådmannen, Alvesta
2 april 2017 Protokoll - medlemsmöte Tid 31 mars 2017 kl. 10-12 Plats Hotell Rådmannen, Alvesta Närvarande Alvesta Hässleholm Kalmar Lund Nässjö Tranås Växjö Älmhult Ola Agermark Lena Wallentheim, ordförande
Projekt Göteborg Borås
TMALL 0145 Presentation Widescreen v 1.0 Projekt Göteborg Borås Malin Odenstedt Lindhe Projektledare Roland Mårtensson Inköpsansvarig Maria Hermansson Projekteringsansvarig Lisa Ronstad Projektingenjör
Remissvar: Höghastighetsjärnvägens finansiering och kommersiella förutsättningar SOU 2016:3. Dnr N2016/00179/TIF
Yttrande 2016-03-31 Kommunstyrelseförvaltningen Stadsbyggnadskontoret Josefin Selander Remissvar: Höghastighetsjärnvägens finansiering och kommersiella förutsättningar SOU 2016:3. Dnr N2016/00179/TIF Inledning
Trosa kommun har tagit del av remissmaterialet och kommunens synpunkter framgår av detta brev.
Hans-Erik Eriksson Koordinator för Ostlänken 0156-520 35 hans-erik.eriksson@trosa.se Datum 2016-03-11 Diarienummer KS 2016/14 Näringsdepartementet n.registrator@regeringskansliet.se peter.kalliopuro@regeringskansliet.se
Yttrande. Yttrande över Höghastighetsjärnvägens finansiering och kommersiella förutsättningar
Yttrande 2016-03-29 l} 1 (5) -4 G3 VARBERGs KOMMUN Näringsdepartementet Dnr N2016/00179/TIF H!:GERIN-GSi
Jobb- och tillväxtsatsningar: 55 miljarder till järnväg
Jobb- och tillväxtsatsningar: 55 miljarder till järnväg 55 miljarder till Ostlänken, Göteborg-Borås samt investeringar i drift och underhåll som del i investeringssatsning för jobb och tillväxt Regeringen
Nybro kommun Sammanträdesprotokoll Blad Sammanträdesdatum Kommunfullmäktige
Sammanträdesdatum C:\Users\PKO0107\AppData\Local\Microsoft\Windows\Temporary Internet Files\Content.Outlook\TU2K05FY\N2016-00179-TIF Nybro kommun.doc Sammanträdesdatum 98 59 Dnr KSF 2015-97 Yttrande över
Status. Södra Stambanan efter Nationell plan
Status Södra Stambanan efter Nationell plan 2018-2029 januari 2019 Nationell plan, Järnvägsobjekt >100 Mkr Södra stambanan med förbindelsebanor BORLÄNGE GÄVLE OSLO UPPSALA KARLSTAD ÖREBRO Kardonbanan ny
2 kommuner, fem regioner och näringslivet i samverkan
2 kommuner, fem regioner och näringslivet i samverkan Antal tåg i Sverige per år / 2015 Trafikering 958 000 tåg/år Stockholm Malmö 508 000 tåg/år 52% Övriga banor 450 000 tåg/år 48% 1. Underhållet-dagens
SVERIGEFÖRHANDLINGEN MISSAR SINA MÅL
SVERIGEFÖRHANDLINGEN MISSAR SINA MÅL En sammanfattning av Nätverket Höghastighetsbanans analys av urvalskriterier och beslutsunderlag för vägvalet genom Småland SAMMANFATTNING Den 1 februari 2016 presenterade
2014-04-03. Utbyggnad av E20 genom Västra Götaland
2014-04-03 Utbyggnad av E20 genom Västra Götaland Utbyggnad av E20 genom Västra Götaland Regeringens främsta mål är full sysselsättning. En utbyggd och fungerande infrastruktur knyter ihop landet och är
Remiss - Delrapport från Sverigeförhandlingen: Höghastighetsjärnvägens finansiering och kommersiella förutsättningar (SOU 2016:3)
Datum 2016-03-30 Diarienummer KS/2016:24 Remiss - Delrapport från Sverigeförhandlingen: Höghastighetsjärnvägens finansiering och kommersiella förutsättningar (SOU 2016:3) Information om remissvaret Region
Rapport: Investering i höghastighetsjärnväg. Rapport: Uppgradering av Södra och Västra stambanorna. Lena Erixon Generaldirektör
TMALL 0145 Presentation Widescreen v 1.0 Rapport: Investering i höghastighetsjärnväg Rapport: Uppgradering av Södra och Västra stambanorna Lena Erixon Generaldirektör 2016-05-31 Agenda Bakgrund: Kapacitetsbrist
Protokoll - medlemsmöte. Tid 23 mars 2018 kl Hotell Högland, Nässjö
29 mars 2018 Protokoll - medlemsmöte Tid 23 mars 2018 kl. 10-12 Plats Hotell Högland, Nässjö Närvarande Hässleholm Nässjö Växjö Karlskrona Helsingborg Malmö Älmhult Tranås Vetlanda Aneby Karlshamn Lena
VIKTIGA UTGÅNGSPUNKTER
SYFTET Knyta de tre storstadsregionerna närmare varandra Bidra till utveckling i mellanliggande regioner och i övriga Sverige Bidra till mindre koldioxidutsläpp från traaiken Bidra till ett ökat bostadsbyggande
Regionala utvecklingsnämnden
Regionala utvecklingsnämnden Stina Nilsson Projektledare 040-675 32 58 Stina.J.Nilsson@skane.se BESLUTSFÖRSLAG Datum 2017-10-25 Dnr 1500318 1 (5) Regionala utvecklingsnämnden Avtal för höghastighetsjärnväg
SverigeFÖRHANDLINGEN Vad bör uppmärksammas? Cecilia Mårtensson
SverigeFÖRHANDLINGEN Vad bör uppmärksammas? Cecilia Mårtensson SKL tycker om Sverigeförhandlingen Höghastighetsbanor är positivt och ska finansieras med statliga medel. Det är ny infrastruktur av stort
Höghastighetsjärnvägens finansiering och kommersiella förutsättningar (SOU 2016:3)
YTTRANDE Vårt dnr: 2016-03-11 Ekonomi och styrning Peter Sjöquist Näringsdepartementet 103 33 Stockholm Höghastighetsjärnvägens finansiering och kommersiella förutsättningar (SOU 2016:3) Sammanfattning
Här börjar framtiden. Ostlänken den nya tidens järnväg JÄRNA VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING
Här börjar framtiden Ostlänken den nya tidens järnväg JÄRNA VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING En del av Sveriges första höghastighetsjärnväg Sverige växer, storstadsregionerna expanderar
YTTRANDE. Datum 2016-04-07 Dnr 1600335
Regionstyrelsen YTTRANDE Datum 2016-04-07 Dnr 1600335 1 (7) Näringsdepartementet n.registrator@regeringskansliet.se Remiss. Delrapport från Sverigeförhandlingen: Höghastighetsjärnvägens finansiering och
Sverigeförhandlingen. Höghastighetsbanor Linköping-Borås Jönköping-Malmö. Kommunförbundet Skåne 2016-05-18. TMALL 0143 Presentation engelsk v 1.
TMALL 0143 Presentation engelsk v 1.0 Sverigeförhandlingen Höghastighetsbanor Linköping-Borås Jönköping-Malmö Kommunförbundet Skåne 2016-05-18 SVERIGEFÖRHANDLINGEN Detta är det största sammanhållna samhällsutvecklingsprojektet
Infrastruktur för framtiden
Foto: Mostphotos Infrastruktur för framtiden Innovativa lösningar för stärkt konkurrenskraft och hållbar utveckling Prop. 2016/17:21 Anna Johansson Isabella Lövin Ny nationell plan 2018 2029 Regeringsuppdrag
Välkomna! Andreas Hult Projektchef, Trafikverket
Välkomna! Andreas Hult Projektchef, Trafikverket Program 09.00 Välkomna & introduktion Resultat & slutsatser Branschens medverkan, bidrag & erfarenheter Ytterligare medskick diskutera + mingla Summering
Förslag till nationell plan för transportsystemet Ägarens mål och krav Långsiktig styrning Operativ styrning
Förslag till nationell plan för transportsystemet 2018-2029 Transportpolitiska mål Inriktningsplanering Infrastrukturproposition 12 års sikt Åtgärdsplanering Nationell plan Regionala planer 12 års sikt
Förslag till nationell plan för transportsystemet
TMALL 0145 Presentation Widescreen v 1.0 Förslag till nationell plan för transportsystemet 2018-2029 Kompl. med bilder Uppdrag och utgångspunkter Transportpolitiska mål, infrastrukturproposition och direktiv
Förslag till nationell plan för transportsystemet
TMALL 0145 Presentation Widescreen v 1.0 Förslag till nationell plan för transportsystemet 2018-2029 Kompl. med bilder Hur blev det och vad händer? Peter Bernström Trafikverket Region Syd Uppdrag och utgångspunkter
Trafikverkets arbete med Nationell Transportplan och ny plan för åren Christian Mineur. Strategisk planering, Trafikverket region Öst
Trafikverkets arbete med Nationell Transportplan och ny plan för åren 2018-2029 Christian Mineur Strategisk planering, Trafikverket region Öst 2 3 Storregionala samband i Stockholm-Öst 4 Pågående projekt
Projekt Göteborg Borås
TMALL 0141 Presentation v 1.0 Projekt Göteborg Borås Informationsmöte Almedal Mölnlycke Fokus Mölndal och Göteborg Kulturhuset Möllan 6 december 2016 Inledning Åsa Lindell, moderator Göteborg Borås, en
JÄRNVÄGS- INVESTERINGAR
JÄRNVÄGS- INVESTERINGAR Rolf Haraldsson Strategisk planerare, projektledare Joel Sultan Nationell planerare Från ägarens mål till genomförande Transportpolitiska mål Inriktnings-planering Infrastrukturproposition
Förslag till nationell plan för transportsystemet
TMALL 0145 Presentation Widescreen v 1.0 Förslag till nationell plan för transportsystemet 2018-2029 Kompl. med bilder Sven Hunhammar KNEG, 20170918 Uppdrag och utgångspunkter Transportpolitiska mål, infrastrukturproposition
Höghastighetsbanor och regional tågtrafik
Höghastighetsbanor och regional tågtrafik Trafikverket 21 november 2016 Mårten Levin Vd MÄLAB marten.levin@malab.se 070-7861463 Varför regionaltågstrafik? Befolkningsutveckling i Eskilstuna kommun 105
Yttrande över Trafikverkets rapport Järnvägens behov av ökad kapacitet - förslag på lösningar för åren 2012-2021, TRV ärendenummer 2011/17304
2011-08-04 Kommunstyrelsen Yttrande över Trafikverkets rapport Järnvägens behov av ökad kapacitet - förslag på lösningar för åren 2012-2021, TRV ärendenummer 2011/17304 Trafikverket har fått i uppdrag
Yttrande över remiss Förslag till nationell plan för transportsystemet
Rasmus L Persson, 0322-600 658 rasmus.persson@vargarda.se YTTRANDE 1(5) Er referens N2017/05430/TIF Regeringskansliet Näringsdepartementet 105 33 Stockholm n.regestrator@regeringskansliet.se n.nationellplan@regeringskansliet.se
Regionala utvecklingsnämnden
Regionala utvecklingsnämnden Stina Nilsson Projektledare 040-675 32 58 Stina.J.Nilsson@skane.se YTTRANDE Datum 2016-03-18 Dnr 1600335 1 (7) Näringsdepartementet n.registrator@regeringskansliet.se Remiss.
Här börjar framtiden. Ostlänken den nya tidens järnväg VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING STOCKHOLM
Här börjar framtiden Ostlänken den nya tidens järnväg STOCKHOLM VAGNHÄRAD SKAVSTA NYKÖPING NORRKÖPING LINKÖPING En del av Sveriges första höghastighetsjärnväg Sverige växer, storstadsregionerna expanderar
Ostlänken och trafikutvecklingen. Jan Forsberg Vd SJ AB 2006-03-10
Ostlänken och trafikutvecklingen Jan Forsberg Vd SJ AB 2006-03-10 1 SJ AB:s resultat 2005 +566 Mkr Snabbtåg 2 SJ:s goda resultat beror på Kraftigt minskade kostnader Ökade intäkter trots Kraftigt ökad
Koncernkontoret Området för samhällsplanering
Området för samhällsplanering Datum 2015-11-06 Dnr 1500321 1 (6) Sverigeförhandlingen Förtydligande avseende s nyttoanalys till Sverigeförhandlingen Sverigeförhandlingen har den 23 oktober 2015 skickat
Projekt Göteborg Borås Sara Distner, projektchef
Projekt Göteborg Borås Sara Distner, projektchef 1 Höghastighetsjärnväg mellan Västsveriges två största städer 2 En ny generation järnväg Stora behov av att öka kapaciteten på järnvägen i södra Sverige
Ny stambana Stockholm - Malmö 2:28 Stockholm - Göteborg 2:00
oktober 2015 Ny stambana - 2:28-2:00 STOCKHOLM NYKÖPING/SKAVSTA GÖTEBORG LANDVETTER BORÅS LINKÖPING NORRKÖPING JÖNKÖPING VÄXJÖ ÄLMHULT HÄSSLEHOLM LUND MALMÖ KÖPENHAMN/CPH KASTRUP läs mer om vårt förslag
Europakorridoren AB lämnar härmed följande remissvar till Förslag till nationell plan för transportsystemet 2014-2025, ärendenummer TRV 2012/38626.
Europakorridoren AB lämnar härmed följande remissvar till Förslag till nationell plan för transportsystemet 2014-2025, ärendenummer TRV 2012/38626. Sammanfattning: Förslaget till nationell plan är väl
Kommunledningskontoret
Om Sverigeförhandlingen FAH oktober 2016 Uppdraget Framtidens järnvägsnät för fler bostäder, bättre arbetsmarknad och för ett hållbart resande En tolkning av uppdraget Den nya stambanan ska dras där den
Seminarium Översiktlig landskapskaraktärsanalys
TMALL 0141 Presentation v 1.0 En ny generation järnväg Sverigeförhandlingen och nya höghastighetsjärnvägar i Sverige Seminarium Översiktlig landskapskaraktärsanalys Trafikverket Peter Uneklint Andreas
K2020 Tågtrafik och järnvägsinvesteringar
K2020 Tågtrafik och järnvägsinvesteringar 2007-09-11 Innehållsförteckning 1. Uppdrag och bakgrund 2 2. Syfte 2 3. Förutsättningar 3 4. Metod 4 5. Resultat 4 5.1 Västra stambanan 5 5.2 Västkustbanan 6 5.3
Regionala utvecklingsnämnden
Regionala utvecklingsnämnden Stina Nilsson Projektledare 040-675 32 58 Stina.J.Nilsson@skane.se BESLUTSFÖRSLAG Datum 2017-03-06 Dnr 1500318 1 (5) Regionala utvecklingsnämnden Avsiktsförklaring för Malmöpendeln
Yttrande över remiss: Höghastighetsjärnvägens finansiering och kommersiella förutsättningar (SOU 2016:3)
STADSBYGGNADSFÖRVALTNINGEN Handläggare Kahlström Ola Datum 2016-03-02 Diarienummer KSN-2016-0190 Kommunstyrelsen Yttrande över remiss: Höghastighetsjärnvägens finansiering och kommersiella förutsättningar
Uppdrag och struktur. Samverkansformer och Överenskommelser. Avtal och finansieringsprinciper
Uppdrag och struktur Samverkansformer och Överenskommelser Avtal och finansieringsprinciper Sverigeförhandlingens roll och betydelse för finansieringsfrågor Vårt övergripande uppdrag Fyra transportslag
Yttrande avseende Nationell plan för transportsystemet för perioden
TJÄNSTEUTLÅTANDE 1 (7) Kommunledningskontoret 2017-11-06 Avdelningen för tillväxt och hållbar utveckling Patrik Möller 044-135178 patrik.moller@kristianstad.se Kommunstyrelsens arbetsutskott Yttrande avseende
Kollektivtrafiknämnden
Kollektivtrafiknämnden Johan Gomér Planeringschef 0451-29 89 79 johan.gomer@skanetrafiken.se BESLUTSFÖRSLAG Datum 2017-04-10 Dnr 1500318 1 (5) Kollektivtrafiknämnden Malmöpendeln och avtal om Malmöringen
Sammanfattnin: Bilaga
Bilaga Sammanfattnin: Uppdraget Mitt uppdrag har varit att utreda förutsättningarna för en utbyggnad av höghastighetsbanor för järnväg i Sverige. Jag har i enlighet med mitt direktiv analyserat om en eventuell
Hur går det för järnvägen? Cecilia Mårtensson
Hur går det för järnvägen? Cecilia Mårtensson Järnväg hur svårt kan det vara? Järnväg hur svårt kan det vara? Tidskriften Kupé Nr 01/02 2015 Vad är det som är så svårt? Trafik Avreglerad tågtrafik RKM
Sammanfattning. Uppdraget
Sammanfattning Uppdraget Vi har i uppdrag att möjliggöra ett snabbt genomförande av Sveriges första höghastighetsjärnväg, som ska gå mellan Stockholm och Göteborg/Malmö. Den nya järnvägen kommer att knyta
Näringsdepartementet Mäster Samuelsgatan 70 103 33 Stockholm
2016-03-18 Näringsdepartementet Mäster Samuelsgatan 70 103 33 Stockholm Dnr N2016/00179/TIF Handläggare: Lars Sandberg Utkast: Remissyttrande Delrapport från Sverigeförhandlingen: Höghastigjärnvägens finansiering
Avtal om medfinansiering av åtgärdsvalsstudie för kust till kustbanan
TJÄNSTESKRIVELSE Handläggare Datum Ärendebeteckning 2015-02-24 KS 2015/0165 Kommunstyrelsen Avtal om medfinansiering av åtgärdsvalsstudie för kust till kustbanan Förslag till beslut Kommunstyrelsen godkänner
Frågor och svar om E20 genom Västra Götaland
Uppdaterad: 5 juni 2013 Frågor och svar om E20 genom Västra Götaland Vägstandarden på E20 Vilka sträckor på E20 är fortfarande ännu inte utbyggda? Totalt handlar det om fem etapper eller ungefär 80 kilometer
Protokoll - medlemsmöte. Tid 5 mars 2013 kl IKEA Värdshus, Älmhult
14 augusti 2013 Protokoll - medlemsmöte Tid 5 mars 2013 kl. 13-15.30 Plats IKEA Värdshus, Älmhult Närvarande Alvesta Helsingborg Hässleholm Malmö Nässjö Osby Perstorp Tranås Älmhult Regionförbundet södra
Datum Dnr Ändrade regler gällande förskottering av infrastrukturinvesteringar. Beskrivning av ärendet och skälen för förslaget
Regionstyrelsen Therese Andersson Enhetschef 040-675 32 44 therese.m.andersson@skane.se BESLUTSFÖRSLAG Datum 2016-09-19 Dnr 1601227 1 (5) Regionstyrelsen Ändrade regler gällande förskottering av infrastrukturinvesteringar
Kollektivtrafiknämnden
Kollektivtrafiknämnden Johan Gomér Enhetschef 0451-29 89 79 johan.gomer@skanetrafiken.se BESLUTSFÖRSLAG Datum 2017-05-29 Dnr 1500318 1 (6) Kollektivtrafiknämnden Avsiktsförklaring Malmö med koppling Sverigeförhandlingen
Tranås stationsläge på HH
11 mars 2016 Tranås stationsläge på HH En knutpunkt mellan Södra stambanan och Götalandsbanan anders.rosen@tranas.se 1 Sverigeförhandlingens bud I budet ingår även medfinansiering 300 mkr, förskottering
Ostlänken - Sveriges första höghastighetsjärnväg. En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt
Ostlänken - Sveriges första höghastighetsjärnväg En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt Vad är Ostlänken? 15 mil ny dubbelspårig järnväg mellan Järna
rtl KARLSKRONA ~KOMMUN
Va\V rtl KARLSKRONA 12 april 2016 Sammanträdesprotokoll 26 Näringsdepartementet Kommunledningsförvaltningen stabschef Akten 129 förutsättningar (SOU 2016:3) Efter tillstyrkan av allmänna utskottet beslutar
Regionala utvecklingsnämnden
Regionala utvecklingsnämnden Stina Nilsson Projektledare 040-675 32 58 Stina.J.Nilsson@skane.se BESLUTSFÖRSLAG Datum 2017-05-17 Dnr 1500318 1 (6) Regionala utvecklingsnämnden Avsiktsförklaring storstadsåtgärder
Remissyttrande över förslag till nationell plan för transportsystemet 2014-2025
1(8) Till Diarienr: N2013/2942/TE Näringsdepartementet 103 33 Stockholm Förslag: Remissyttrande över förslag till nationell plan för transportsystemet 2014-2025 Regionförbundet och Landstinget i Jönköpings
Lena Erixon generaldirektör Trafikverket
Lena Erixon generaldirektör Trafikverket 1 Modernt, effektivt och hållbart transportsystem 2 Från ägarens mål till genomförande Strategisk dialog banarbeten Tidig dialog banarbeten Fastställd tågplan Transportpolitiska
Höghastighetsbanor Stockholm-Göteborg respektive Stockholm-Malmö
RAPPORT 2017:133 Höghastighetsbanor Stockholm-Göteborg respektive Stockholm-Malmö Översiktlig sammanställning av effekter Trafikverket 781 89 Borlänge E-post: trafikverket@trafikverket.se Telefon: 0771-921
Förslag till nationell plan för transportsystemet Ert diarienummer N2017/05430/TIF
YTTRANDE 1(6) Näringsdepartementet 103 33 STOCKHOLM n.registrator@regeringskansliet.se n.nationellplan@regeringskansliet.se Förslag till nationell plan för transportsystemet 2018-2029 Ert diarienummer
Sammanfattning av delrapport från SVERIGEFÖRHANDLINGEN. Höghastighetsjärnvägens finansiering och kommersiella förutsättningar
Sammanfattning av delrapport från SVERIGEFÖRHANDLINGEN Höghastighetsjärnvägens finansiering och kommersiella förutsättningar UPPSALA VÄSTERÅS KARLSTAD ÖREBRO ESKILSTUNA STOCKHOLM SÖDERTÄLJE JÄRNA TROLLHÄTTAN
Hässleholm-Lund. Samrådsgruppsmöte #3
Hässleholm-Lund Samrådsgruppsmöte #3 1 Dagordning 1. Regiondirektör Lennart Andersson hälsar välkommen, inkl. presentationsrunda 2. Föregående minnesanteckningar (Lennart Andersson) 3. Regeringens beslut
Trafikverket och spårväg
Spårvagnsstädernas årsmöte 2014 i Lund Trafikverket och spårväg Lennart Andersson Trafikverket och spårväg Trafikverkets svar (I) Regeringen bör i sin instruktion ge Trafikverket erforderliga resurser
Södra stambanan Ekonomiskt lönsam, energieffek2vt och miljövänligt. Göran Svärd
Södra stambanan Ekonomiskt lönsam, energieffek2vt och miljövänligt Göran Svärd Transportkapacitet Ökad kapacitet leder 2ll punktligare, säkrare och snabbare transporter 2ll lägre kostnad Minskad kapacitet
Kommittédirektiv. Höghastighetsbanor. Dir. 2008:156. Beslut vid regeringssammanträde den 18 december 2008.
Kommittédirektiv Höghastighetsbanor Dir. 2008:156 Beslut vid regeringssammanträde den 18 december 2008. Sammanfattning av uppdraget En särskild utredare ska utreda förutsättningarna för en utbyggnad av
Presentation den 14 november 2013 vid Spårvagnsstädernas höstmöte. Gösta Ahlberg
Presentation den 14 november 2013 vid Spårvagnsstädernas höstmöte Gösta Ahlberg Presentation den 14 november 2013 vid Spårvagnsstädernas höstmöte Utfall för objekt i Sverige förslaget Om processen för
En ny generation järnväg. Sverigeförhandlingen och nya höghastighetsjärnvägar i Sverige. Åtgärdsvalsstudier Linköping-Borås, Jönköping-Malmö
TMALL 0141 Presentation v 1.0 En ny generation järnväg Sverigeförhandlingen och nya höghastighetsjärnvägar i Sverige Åtgärdsvalsstudier Linköping-Borås, Jönköping-Malmö Översiktlig landskapskaraktärsanalys
Stambanan.com. En ny generation järnväg. Sverigeförhandlingen och nya höghastighetsjärnvägar i Sverige. Trafikverket Peter Uneklint
En ny generation järnväg Sverigeförhandlingen och nya höghastighetsjärnvägar i Sverige Stambanan.com TMALL 0141 Presentation v 1.0 Trafikverket Peter Uneklint 2015-10-23 Knyter samman storstadsregionerna
Skåne år 2030 är öppet. Öppet i sinnet, öppet för alla och med ett öppet landskap. Vi välkomnar nya människor och nya influenser med öppna armar.
Skåne år 2030 är öppet. Öppet i sinnet, öppet för alla och med ett öppet landskap. Vi välkomnar nya människor och nya influenser med öppna armar. Vi är porten till Sverige och ut i världen. Skåne ska dra
Ostlänken/Götalandsbanan. Höghastighetsbana med blandad persontrafik
Ostlänken/Götalandsbanan Höghastighetsbana med blandad persontrafik Ostlänken Planeringsprocess med funktionen i fokus Marknad Trafik Infrastruktur Var i processen dimensioneras kapaciteten? Götalandsbanans
Storstadspaket för infrastruktur i Skåne
Storstadspaket för infrastruktur i Skåne MalmöLundregionens elva kommuner har en gemensam syn på de mest prioriterade infrastruktursatsningarna i Skåne. Med anledning av Region Skånes arbete med ett paket
Sverigeförhandlingen Skånes Energiting 14 juni Kommunledningskontoret
Sverigeförhandlingen Skånes Energiting 14 juni 2016 Uppdraget Framtidens järnvägsnät för fler bostäder, bättre arbetsmarknad och för ett hållbart resande Viktiga utgångspunkter Höghastighetsjärnvägen ska
Aktuellt om höghastighetsbanor
Aktuellt om höghastighetsbanor Stadskontoret Foto Bombardier Upprättad Datum: Version: Ansvarig: Förvaltning: Enhet: 2008-09-15 1.0 Anna Bjärenlöv Stadskontoret Strategisk utveckling 1. Inledning Idag
En ny generation järnväg Trafikverkets arbete med nya höghastighetsjärnvägar i Sverige. Peter Uneklint
En ny generation järnväg Trafikverkets arbete med nya höghastighetsjärnvägar i Sverige Peter Uneklint 1 Agenda Bakgrund: Kapacitetsbrist i den svenska järnvägen Rapport: Investering i höghastighetsjärnväg
Kommittédirektiv 2014:106 Utbyggnad av nya stambanor samt åtgärder för bostäder o... Sida 1 av 10
Kommittédirektiv 2014:106 Utbyggnad av nya stambanor samt åtgärder för bostäder o... Sida 1 av 10 Startsidan / Dokument & lagar / Utredningar / Kommittédirektiv / Utbyggnad av nya stambanor samt åtgärder
4 Mälarstäder
4 Mälarstäders yttrande gällande Nationell transportplan 2018-2029 Som fjärde största storstadsregion har 4 Mälarstäder idag en befolkning på fler än 320 000 invånare och växer mer än riket i genomsnitt.
En Bättre Sits. Kristoffer Tamsons (M), ordförande Bertil Kinnunen (S), vice ordförande
En Bättre Sits Kristoffer Tamsons (M), ordförande Bertil Kinnunen (S), vice ordförande Patrik Åhnberg, Länsstyrelsen Stockholm Jenny Lundström (MP), Region Uppsala Monica Johansson (S), Landstinget Sörmland
Remissvar Höghastighetsjärnvägens finansiering och kommersiella förutsättningar
Näringsdepartementet Branschföreningen Tågoperatörerna 103 33 Stockholm Box 555 45 n.registrator@regeringskansliet.se 102 04 Stockholm peter.kalliopuro@regeringskansliet.se SWEDTRAIN Diarienummer N2016-00179-TIF
Ostlänken - En del av Sveriges första höghastighetsjärnväg
Ostlänken - En del av Sveriges första höghastighetsjärnväg En länk i ett hållbart transportsystem för att fler ska komma fram smidigt grönt och tryggt Vad är Ostlänken? 15 mil ny dubbelspårig järnväg mellan
Motion om byggande av en ny tunnelbanelinje Alvik-Hässelby via Bromma flygplats. (KS 2018/1801) Svar på remiss
Dnr Sida 1 (6) 2019-03-22 Handläggare Niklas Karlsson 08-508 260 86 Till Exploateringsnämnden 2019-04-25 Motion om byggande av en ny tunnelbanelinje Alvik-Hässelby via Bromma flygplats. (KS 2018/1801)
