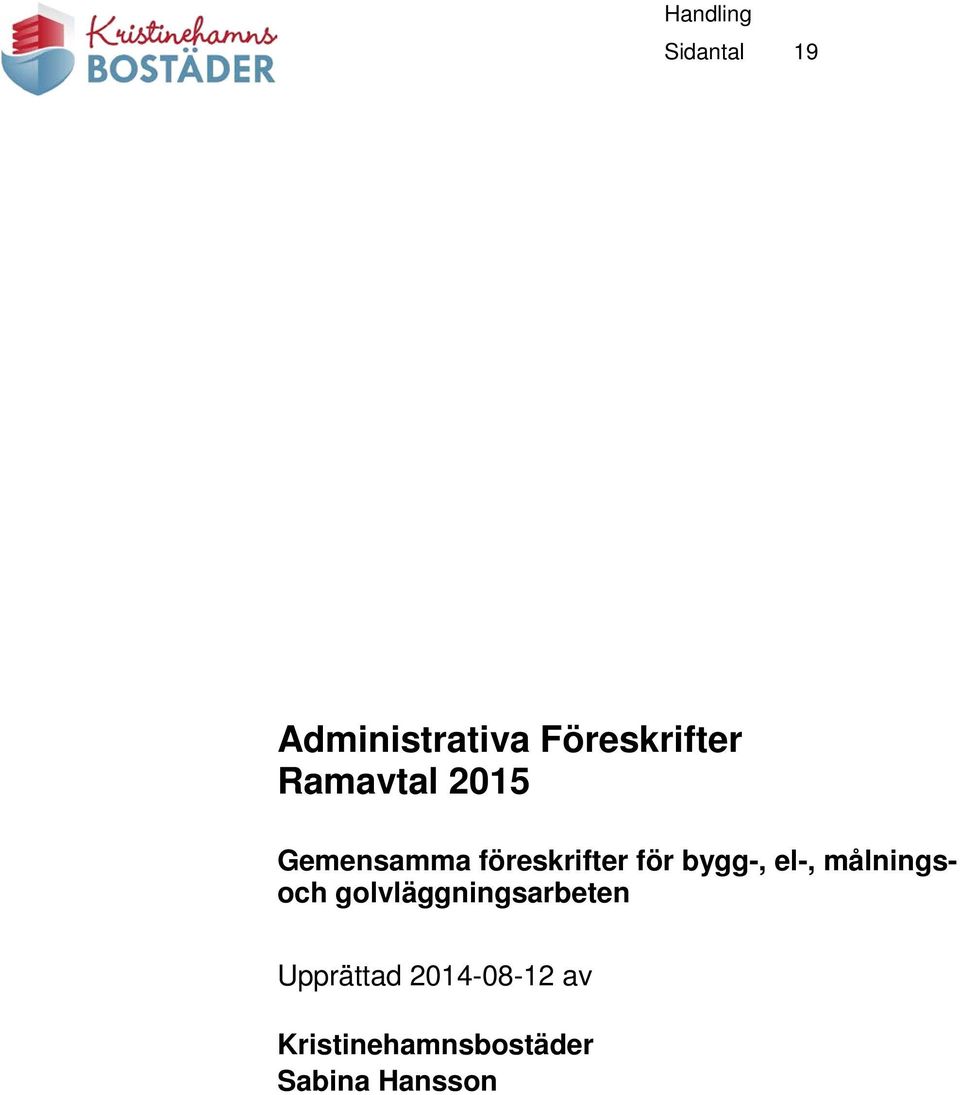

Administrativa Föreskrifter Ramavtal 2015

Storlek: px
Starta visningen från sidan:

Download "Administrativa Föreskrifter Ramavtal 2015"

Transkript

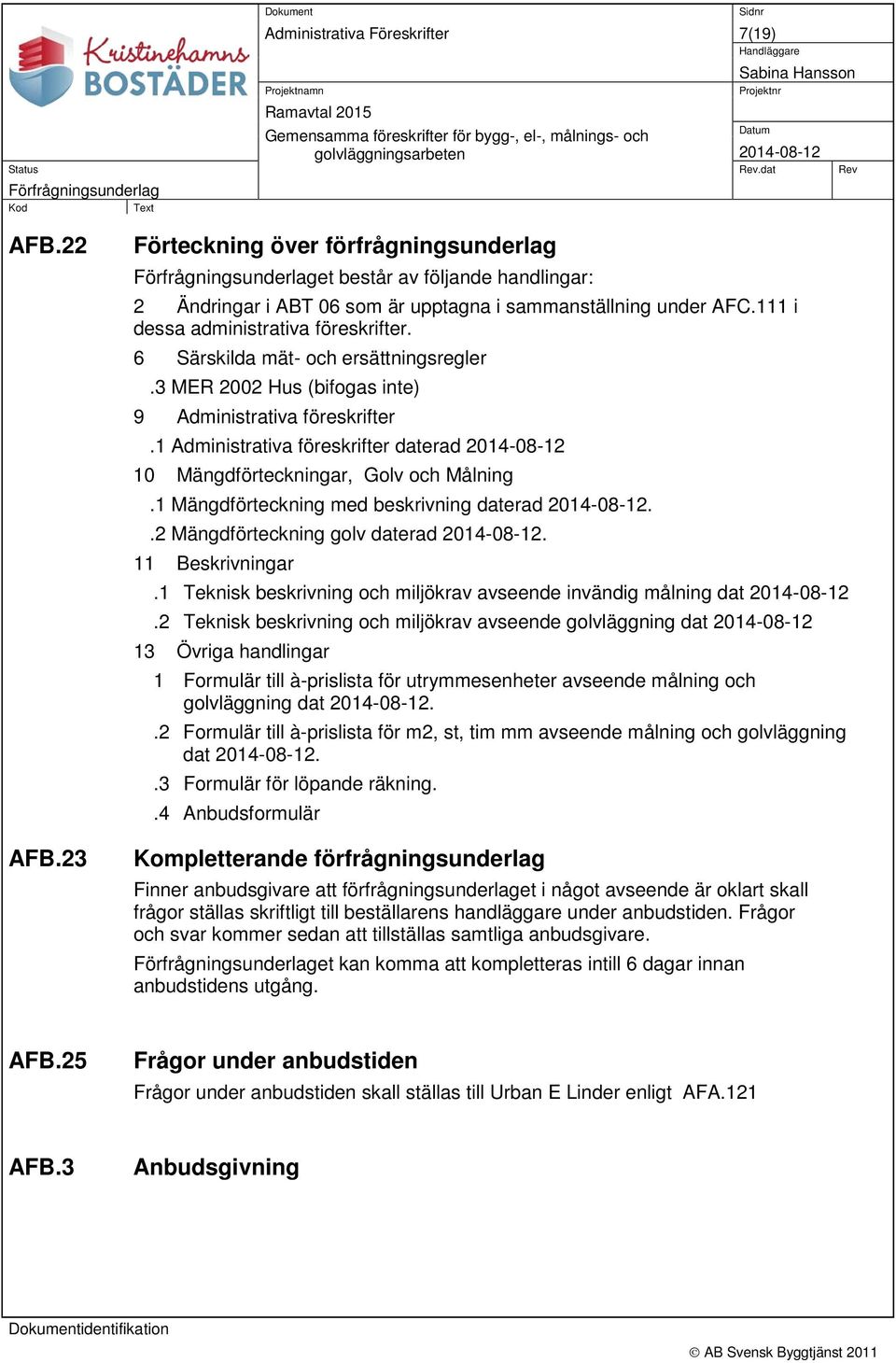

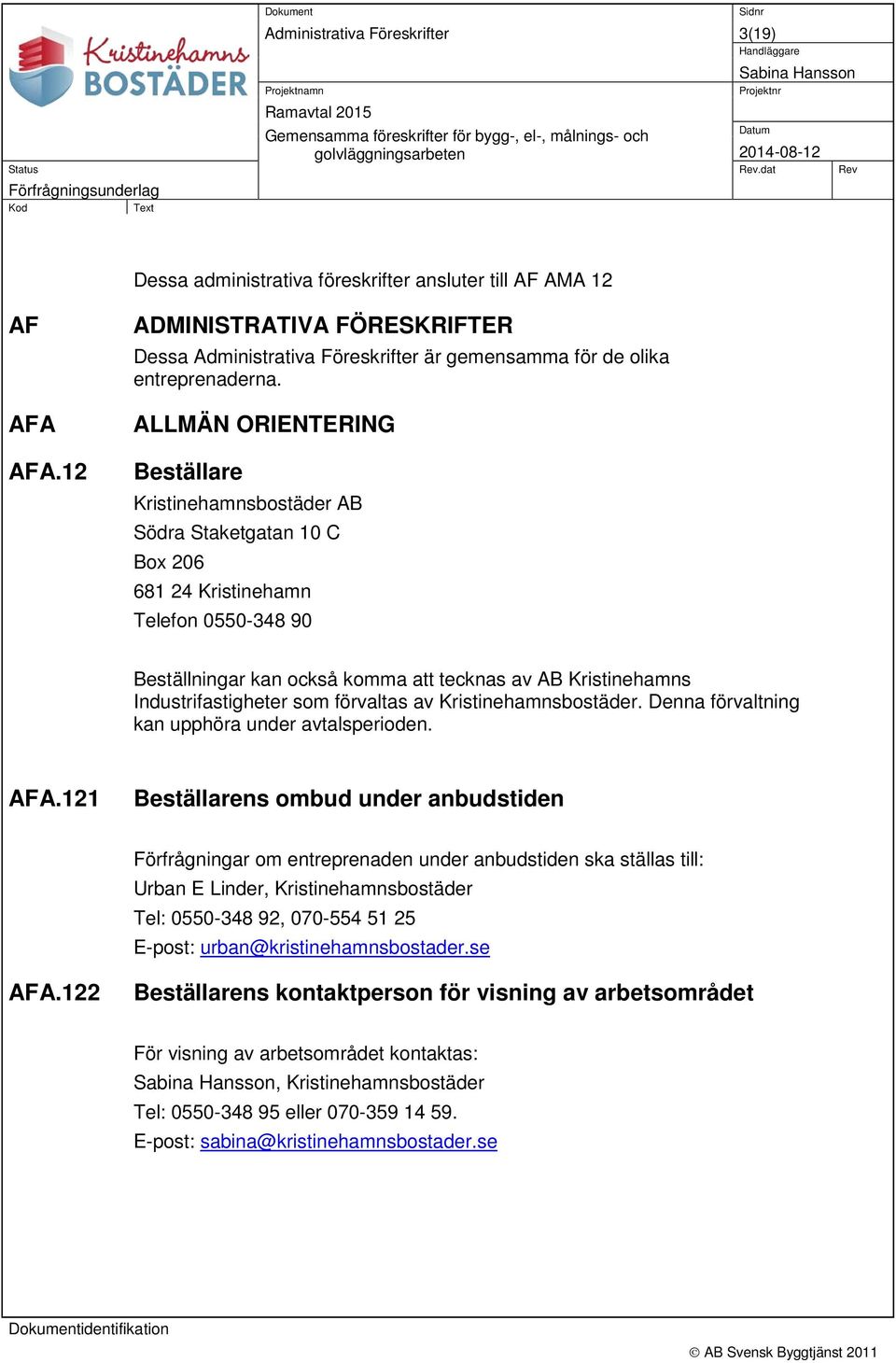

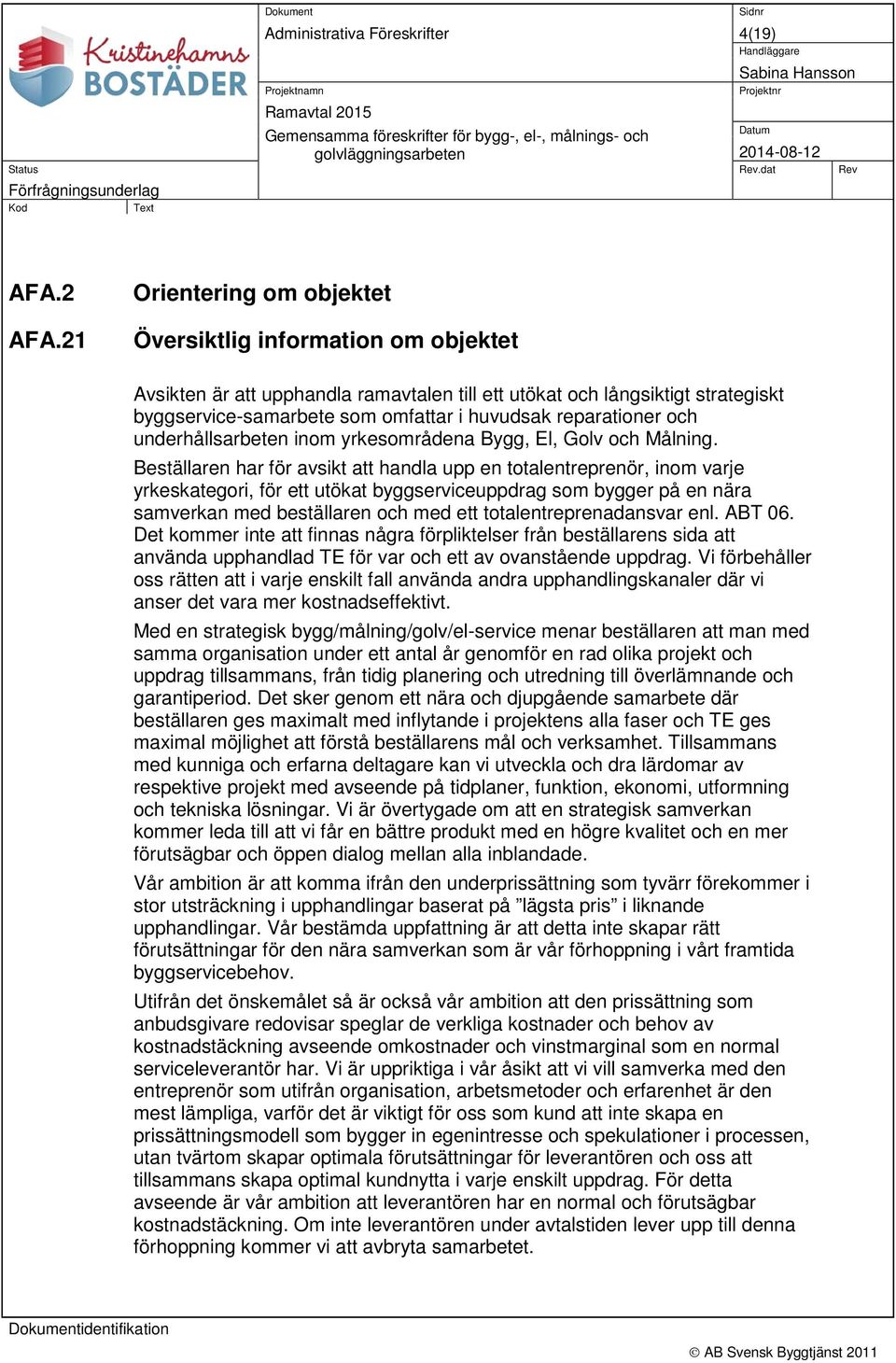

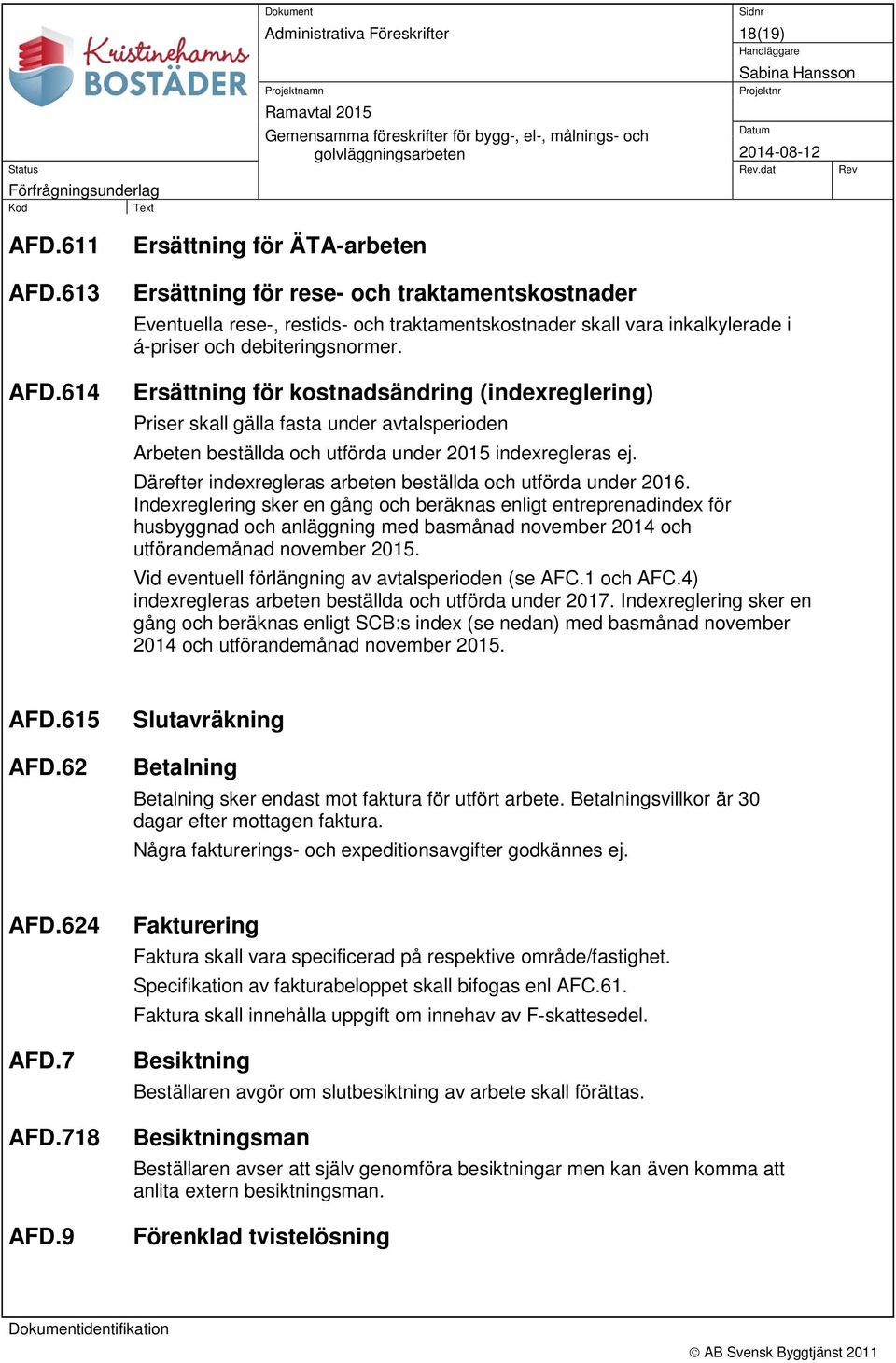

1 Handling Sidantal 19 Administrativa Föreskrifter Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målningsoch golvläggningsarbeten Upprättad av Kristinehamnsbostäder Sabina Hansson

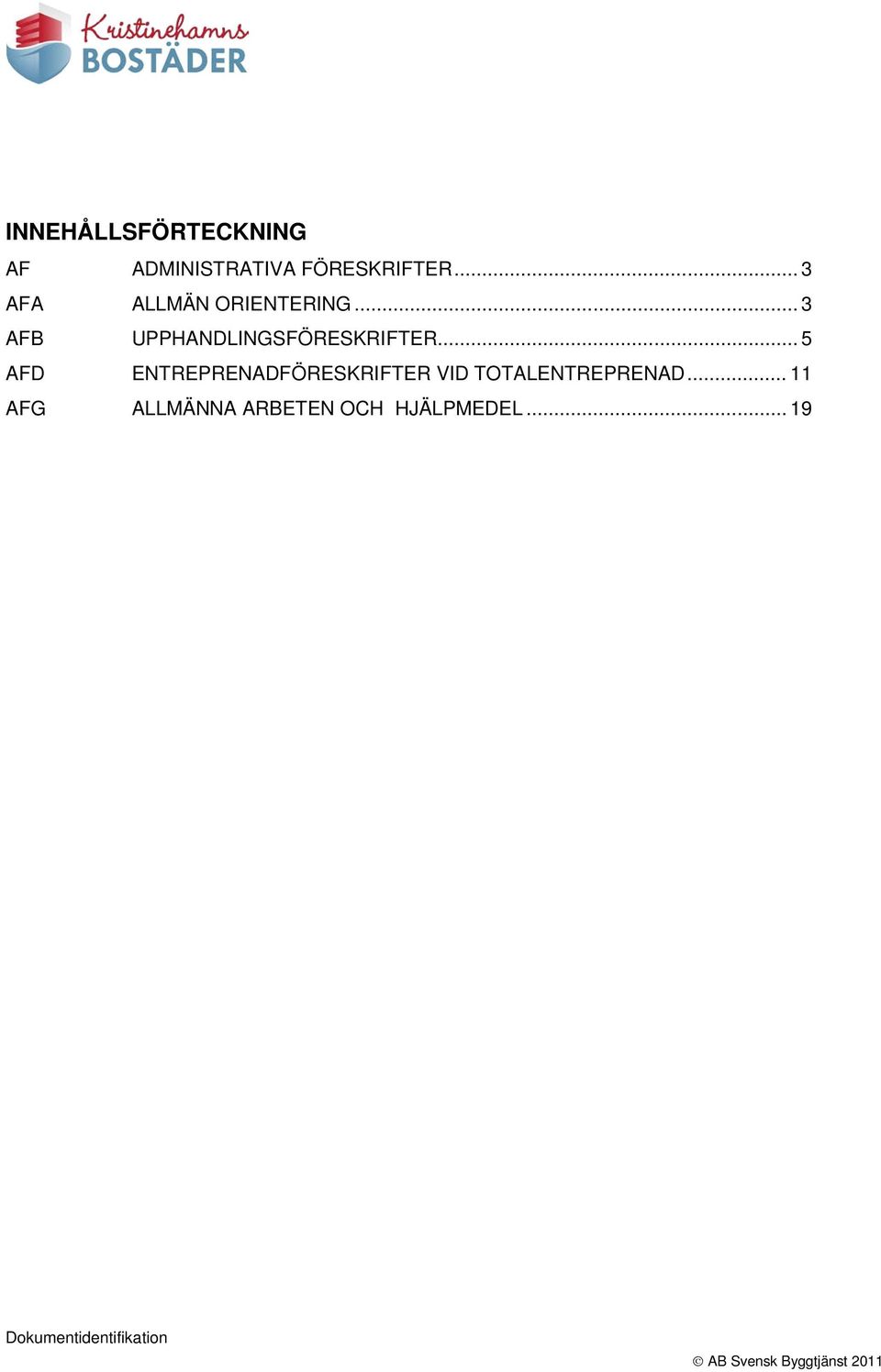

2 INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER... 3 AFA ALLMÄN ORIENTERING... 3 AFB UPPHANDLINGSFÖRESKRIFTER... 5 AFD ENTREPRENADFÖRESKRIFTER VID TOTALENTREPRENAD AFG ALLMÄNNA ARBETEN OCH HJÄLPMEDEL Dokumentidentifikation AB Svensk Byggtjänst 2011

3 Dokument Sidnr Administrativa Föreskrifter 3(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text Dessa administrativa föreskrifter ansluter till AF AMA 12 AF AFA AFA.12 ADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa Föreskrifter är gemensamma för de olika entreprenaderna. ALLMÄN ORIENTERING Beställare Kristinehamnsbostäder AB Södra Staketgatan 10 C Box Kristinehamn Telefon Beställningar kan också komma att tecknas av AB Kristinehamns Industrifastigheter som förvaltas av Kristinehamnsbostäder. Denna förvaltning kan upphöra under avtalsperioden. AFA.121 Beställarens ombud under anbudstiden Förfrågningar om entreprenaden under anbudstiden ska ställas till: Urban E Linder, Kristinehamnsbostäder Tel: , E-post: urban@kristinehamnsbostader.se AFA.122 Beställarens kontaktperson för visning av arbetsområdet För visning av arbetsområdet kontaktas: Sabina Hansson, Kristinehamnsbostäder Tel: eller E-post: sabina@kristinehamnsbostader.se Dokumentidentifikation AB Svensk Byggtjänst 2011

4 Dokument Sidnr Administrativa Föreskrifter 4(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFA.2 AFA.21 Orientering om objektet Översiktlig information om objektet Avsikten är att upphandla ramavtalen till ett utökat och långsiktigt strategiskt byggservice-samarbete som omfattar i huvudsak reparationer och underhållsarbeten inom yrkesområdena Bygg, El, Golv och Målning. Beställaren har för avsikt att handla upp en totalentreprenör, inom varje yrkeskategori, för ett utökat byggserviceuppdrag som bygger på en nära samverkan med beställaren och med ett totalentreprenadansvar enl. ABT 06. Det kommer inte att finnas några förpliktelser från beställarens sida att använda upphandlad TE för var och ett av ovanstående uppdrag. Vi förbehåller oss rätten att i varje enskilt fall använda andra upphandlingskanaler där vi anser det vara mer kostnadseffektivt. Med en strategisk bygg/målning/golv/el-service menar beställaren att man med samma organisation under ett antal år genomför en rad olika projekt och uppdrag tillsammans, från tidig planering och utredning till överlämnande och garantiperiod. Det sker genom ett nära och djupgående samarbete där beställaren ges maximalt med inflytande i projektens alla faser och TE ges maximal möjlighet att förstå beställarens mål och verksamhet. Tillsammans med kunniga och erfarna deltagare kan vi utveckla och dra lärdomar av respektive projekt med avseende på tidplaner, funktion, ekonomi, utformning och tekniska lösningar. Vi är övertygade om att en strategisk samverkan kommer leda till att vi får en bättre produkt med en högre kvalitet och en mer förutsägbar och öppen dialog mellan alla inblandade. Vår ambition är att komma ifrån den underprissättning som tyvärr förekommer i stor utsträckning i upphandlingar baserat på lägsta pris i liknande upphandlingar. Vår bestämda uppfattning är att detta inte skapar rätt förutsättningar för den nära samverkan som är vår förhoppning i vårt framtida byggservicebehov. Utifrån det önskemålet så är också vår ambition att den prissättning som anbudsgivare redovisar speglar de verkliga kostnader och behov av kostnadstäckning avseende omkostnader och vinstmarginal som en normal serviceleverantör har. Vi är uppriktiga i vår åsikt att vi vill samverka med den entreprenör som utifrån organisation, arbetsmetoder och erfarenhet är den mest lämpliga, varför det är viktigt för oss som kund att inte skapa en prissättningsmodell som bygger in egenintresse och spekulationer i processen, utan tvärtom skapar optimala förutsättningar för leverantören och oss att tillsammans skapa optimal kundnytta i varje enskilt uppdrag. För detta avseende är vår ambition att leverantören har en normal och förutsägbar kostnadstäckning. Om inte leverantören under avtalstiden lever upp till denna förhoppning kommer vi att avbryta samarbetet. Dokumentidentifikation AB Svensk Byggtjänst 2011

5 Dokument Sidnr Administrativa Föreskrifter 5(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text Omfattning Kristinehamnsbostäder förvaltar ca bostadslägenheter samt ett mindre antal lokaler. Arbeten kan också förkomma i AB Kristinehamns Industrifastigheter (se AFA.12) AB Kristinehamns Industrifastigheter omfattar ca m² industrilokaler i Gustaviks industriområde. Bolagens ledning, administrativ och ekonomisk förvaltning är samordnad och sker med egen personal placerad hos Kristinehamnsbostäder. Fastighetsskötsel och teknisk förvaltning är upphandlade i särskilda förvaltningsentreprenader. Detaljerade uppgifter redovisas i förfrågningsunderlaget i övrigt. AFA.22 Objektets läge Kristinehamnsbostäders fastigheter är belägna inom tätorten med undantag för ett särskilt boende i Björneborg (20 platser) AB Kristinehamns Industrifastigheter är verksamt i fastigheten Kroksvik 3:3 belägen väster om tätorten. AFA.4 Begreppsförklaringar I dessa administrativa föreskrifter används nedanstående begrepp med angiven betydelse: Ramavtal Avtal som ingås mellan en upphandlande enhet och en eller flera leverantörer i syfte att fastställa samtliga villkor för avrop som görs under en viss period. Avrop Entreprenören erhåller uppdrag via avrop. AFB AFB.1 AFB.12 UPPHANDLINGSFÖRESKRIFTER Lagen (2007:1091) om offentlig upphandling tillämpas för upphandlingen Upphandlingen sker enligt reglerna under tröskelvärdet. Former m m för upphandling Upphandlingsförfarande Entreprenaden upphandlas med förenklad upphandling. Anbud kan komma att antas utan föregående förhandling. Dokumentidentifikation AB Svensk Byggtjänst 2011

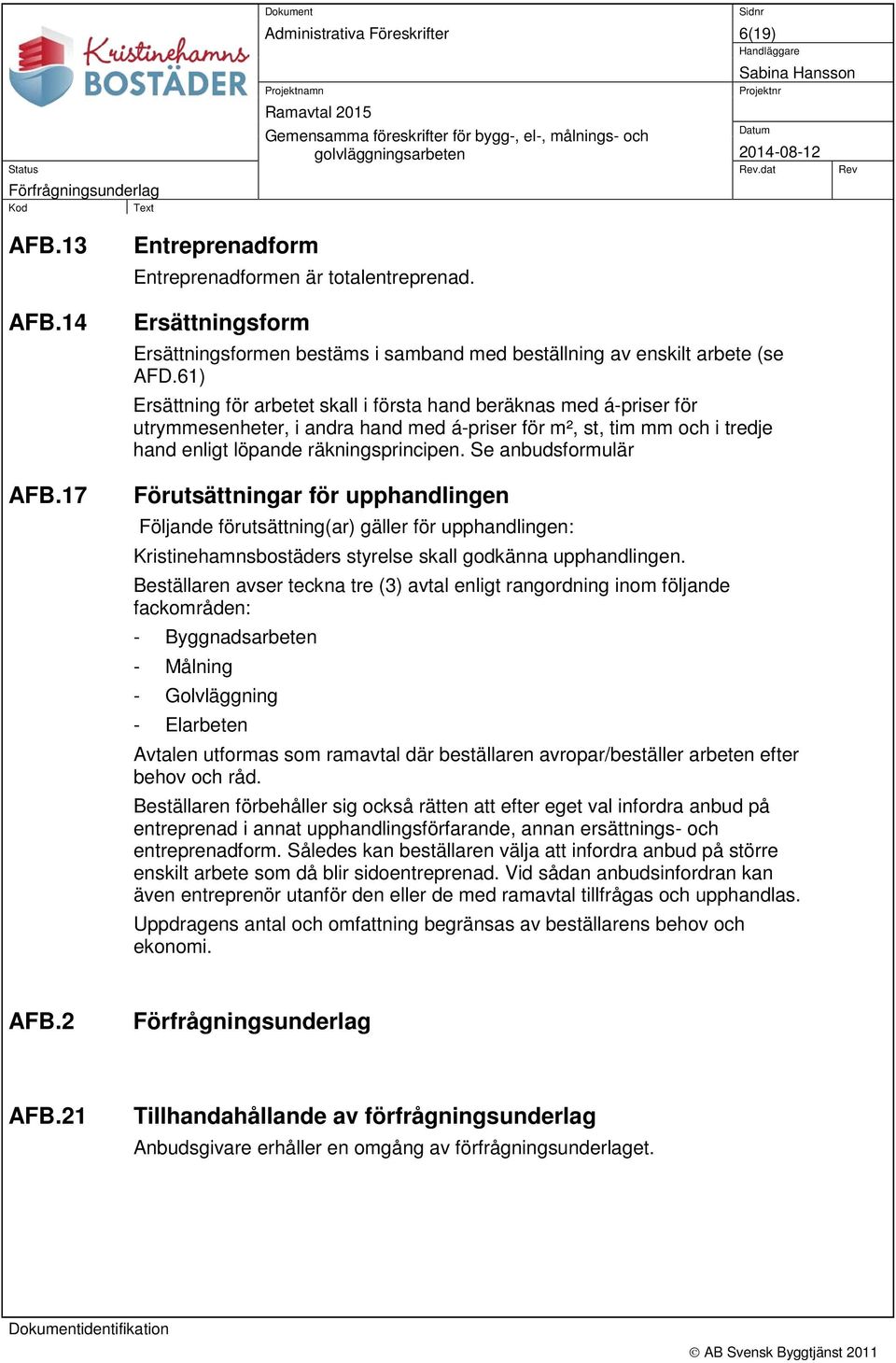

6 Dokument Sidnr Administrativa Föreskrifter 6(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFB.13 AFB.14 AFB.17 Entreprenadform Entreprenadformen är totalentreprenad. Ersättningsform Ersättningsformen bestäms i samband med beställning av enskilt arbete (se AFD.61) Ersättning för arbetet skall i första hand beräknas med á-priser för utrymmesenheter, i andra hand med á-priser för m², st, tim mm och i tredje hand enligt löpande räkningsprincipen. Se anbudsformulär Förutsättningar för upphandlingen Följande förutsättning(ar) gäller för upphandlingen: Kristinehamnsbostäders styrelse skall godkänna upphandlingen. Beställaren avser teckna tre (3) avtal enligt rangordning inom följande fackområden: - Byggnadsarbeten - Målning - Golvläggning - Elarbeten Avtalen utformas som ramavtal där beställaren avropar/beställer arbeten efter behov och råd. Beställaren förbehåller sig också rätten att efter eget val infordra anbud på entreprenad i annat upphandlingsförfarande, annan ersättnings- och entreprenadform. Således kan beställaren välja att infordra anbud på större enskilt arbete som då blir sidoentreprenad. Vid sådan anbudsinfordran kan även entreprenör utanför den eller de med ramavtal tillfrågas och upphandlas. Uppdragens antal och omfattning begränsas av beställarens behov och ekonomi. AFB.2 Förfrågningsunderlag AFB.21 Tillhandahållande av förfrågningsunderlag Anbudsgivare erhåller en omgång av förfrågningsunderlaget. Dokumentidentifikation AB Svensk Byggtjänst 2011

7 Dokument Sidnr Administrativa Föreskrifter 7(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFB.22 AFB.23 Förteckning över förfrågningsunderlag Förfrågningsunderlaget består av följande handlingar: 2 Ändringar i ABT 06 som är upptagna i sammanställning under AFC.111 i dessa administrativa föreskrifter. 6 Särskilda mät- och ersättningsregler.3 MER 2002 Hus (bifogas inte) 9 Administrativa föreskrifter.1 Administrativa föreskrifter daterad Mängdförteckningar, Golv och Målning.1 Mängdförteckning med beskrivning daterad Mängdförteckning golv daterad Beskrivningar.1 Teknisk beskrivning och miljökrav avseende invändig målning dat Teknisk beskrivning och miljökrav avseende golvläggning dat Övriga handlingar 1 Formulär till à-prislista för utrymmesenheter avseende målning och golvläggning dat Formulär till à-prislista för m2, st, tim mm avseende målning och golvläggning dat Formulär för löpande räkning..4 Anbudsformulär Kompletterande förfrågningsunderlag Finner anbudsgivare att förfrågningsunderlaget i något avseende är oklart skall frågor ställas skriftligt till beställarens handläggare under anbudstiden. Frågor och svar kommer sedan att tillställas samtliga anbudsgivare. Förfrågningsunderlaget kan komma att kompletteras intill 6 dagar innan anbudstidens utgång. AFB.25 Frågor under anbudstiden Frågor under anbudstiden skall ställas till Urban E Linder enligt AFA.121 AFB.3 Anbudsgivning Dokumentidentifikation AB Svensk Byggtjänst 2011

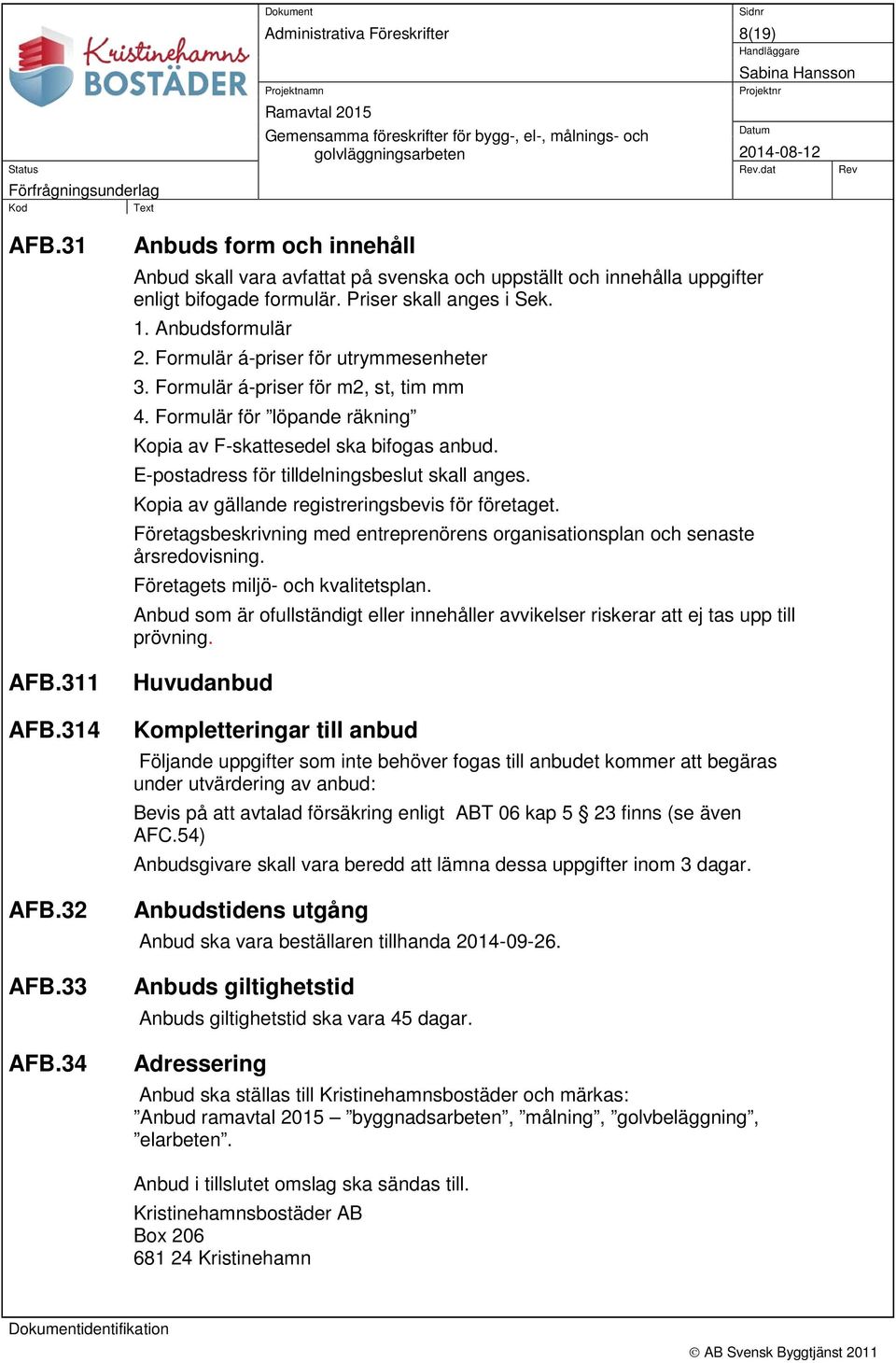

8 Dokument Sidnr Administrativa Föreskrifter 8(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFB.31 AFB.311 AFB.314 AFB.32 AFB.33 AFB.34 Anbuds form och innehåll Anbud skall vara avfattat på svenska och uppställt och innehålla uppgifter enligt bifogade formulär. Priser skall anges i Sek. 1. Anbudsformulär 2. Formulär á-priser för utrymmesenheter 3. Formulär á-priser för m2, st, tim mm 4. Formulär för löpande räkning Kopia av F-skattesedel ska bifogas anbud. E-postadress för tilldelningsbeslut skall anges. Kopia av gällande registreringsbevis för företaget. Företagsbeskrivning med entreprenörens organisationsplan och senaste årsredovisning. Företagets miljö- och kvalitetsplan. Anbud som är ofullständigt eller innehåller avvikelser riskerar att ej tas upp till prövning. Huvudanbud Kompletteringar till anbud Följande uppgifter som inte behöver fogas till anbudet kommer att begäras under utvärdering av anbud: Bevis på att avtalad försäkring enligt ABT 06 kap 5 23 finns (se även AFC.54) Anbudsgivare skall vara beredd att lämna dessa uppgifter inom 3 dagar. Anbudstidens utgång Anbud ska vara beställaren tillhanda Anbuds giltighetstid Anbuds giltighetstid ska vara 45 dagar. Adressering Anbud ska ställas till Kristinehamnsbostäder och märkas: Anbud ramavtal 2015 byggnadsarbeten, målning, golvbeläggning, elarbeten. Anbud i tillslutet omslag ska sändas till. Kristinehamnsbostäder AB Box Kristinehamn Dokumentidentifikation AB Svensk Byggtjänst 2011

9 Dokument Sidnr Administrativa Föreskrifter 9(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text Anbud som avlämnas genom bud skall lämnas till: Kristinehamnsbostäder AB Södra Staketgatan 10 C Kristinehamn AFB.4 AFB.5 AFB.511 AFB.52 AFB.53 Anbudsöppning Samtliga anbud kommer att öppnas vid protokollfört sammanträde snarast efter anbudstidens utgång. Prövningar av anbudsgivare och anbud Uppgifter från skatte- och kronofogdemyndighet Prövning av anbudsgivares lämplighet Prövning av anbudsgivare kommer att ske med avseende på Personalresurs med för uppdraget rätt kompetens Tekniska resurser Ansvarsförsäkring Hinderfrihet Endast anbudsgivare som betalat skatter och övriga lagstadgade avgifter kan komma i fråga. Anbudsgivare ska vara registrerad för redovisning och betalning av mervärdesskatt, innehållen preliminär A-skatt och arbetsgivareavgifter. Företaget ska inneha F-skattsedel Prövning av anbud Beställaren förbehåller sig rätten att förkasta samtliga anbud. Anbud som avviker från anbudsformulär, ej är komplett, eller innehåller ej prissatta reservationer riskerar att ej tas upp till prövning. Värdering av kvalificerade anbudsgivare. För att anbud skall tas upp till prövning skall anbud klara kraven i AFB.51/.52 Prövning av anbud sker enligt nedan. Detaljerade krav för erhållande av anbudspoäng anges ej utan det åligger anbudslämnare att med sin entreprenad- och samverkans-erfarenhet lyfta fram och tydliggöra efterfrågade uppgifter. Beställaren kommer även att beakta egna referensuppgifter på av anbudsgivares avslutade eller pågående liknande uppdrag. Kompletterande uppgifter vid en eventuell muntlig anbudspresentation beaktas. Med hänsyn till vald samarbetsform kan anbudsutvärderingen i vissa delar komma att vara subjektiv. Följande kriterier, med angiven vikt, kommer att ingå vid bedömningen för antagande av anbud: Dokumentidentifikation AB Svensk Byggtjänst 2011

10 Dokument Sidnr Administrativa Föreskrifter 10(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text Pris: 30% Anbudssumma, á-priser och debiteringsnormer Anbudsgivaren skall i bifogad bilaga 13.5 redovisa timarvodets uppbyggnad. Anbud som inte uppvisar trovärdig redovisning av uppbyggnaden av timarvodet kan komma att förkastas. Den anbudsgivare som avgett lägst pris erhåller max poäng. För varje procent nästkommande anbud överstiger det lägsta priset minskas maximala poängen med 0,6 poäng Organisationens kvalitet 30 % Bedömning av hur anbudsgivaren avser att bemanna projektet samt dennes förslag till översiktlig resursplanering. Vi ser gärna att entreprenören utförligt beskriver varje deltagare i sin föreslagna organisation och varför dessa personer var för sig och tillsammans med övriga kommer att bidra till största möjliga värde för beställarens investering. Denna beskrivning kommer att ligga till underlag för bedömning av hur anbudsgivaren uppfattat uppdraget och trovärdigheten i organisationens förmåga att leverera ett optimalt resultat. Bedömningen avser dels de personer som kommer att arbeta i det dagliga samarbetet och dels de personer som entreprenören har tillgång till via relevanta expertfunktioner och som kan komma att tillföra värde i samarbetet. Referensprojekt och erfarenhet 15 % Bedömning görs genom att anbudsgivaren redogör för liknande uppdrag och samarbeten som givit anbudsgivaren och dennes organisation kunskap och erfarenhet. Det åligger anbudsgivaren att beskriva varför dessa referensprojekt är relevanta och på viket sätt de i detta samarbete bidrar till att projektmål och därtill kopplade förväntningar kommer att uppnås i projektet. Ange tre referenser (namn, e-postadress och telefon) som har kännedom om föreslagen organistation. Referensen kommer att få betygsätta i en skala1-5 följande frågor: A. Hur väl uppdragen har utförts? B. Hur väl har anbudsgivaren klarat överenskomna tider? System och arbetsmetoder 25 % Bedömning görs genom att anbudsgivaren redogör för sina system och sina arbetsmetoder utifrån följande frågeställningar. a.beskriv ert företags strategi för byggserviceverksamhet b.beskriv hur ni kvalitetssäkrar ett deluppdrag, från erhållen bekräftelse till avslutning c.beskriv hur ni säkerställer ett trevligt och informativt hyresgästbemötande d.beskriv hur ni arbetar med miljöfrågor i företaget och i uppdraget Dokumentidentifikation AB Svensk Byggtjänst 2011

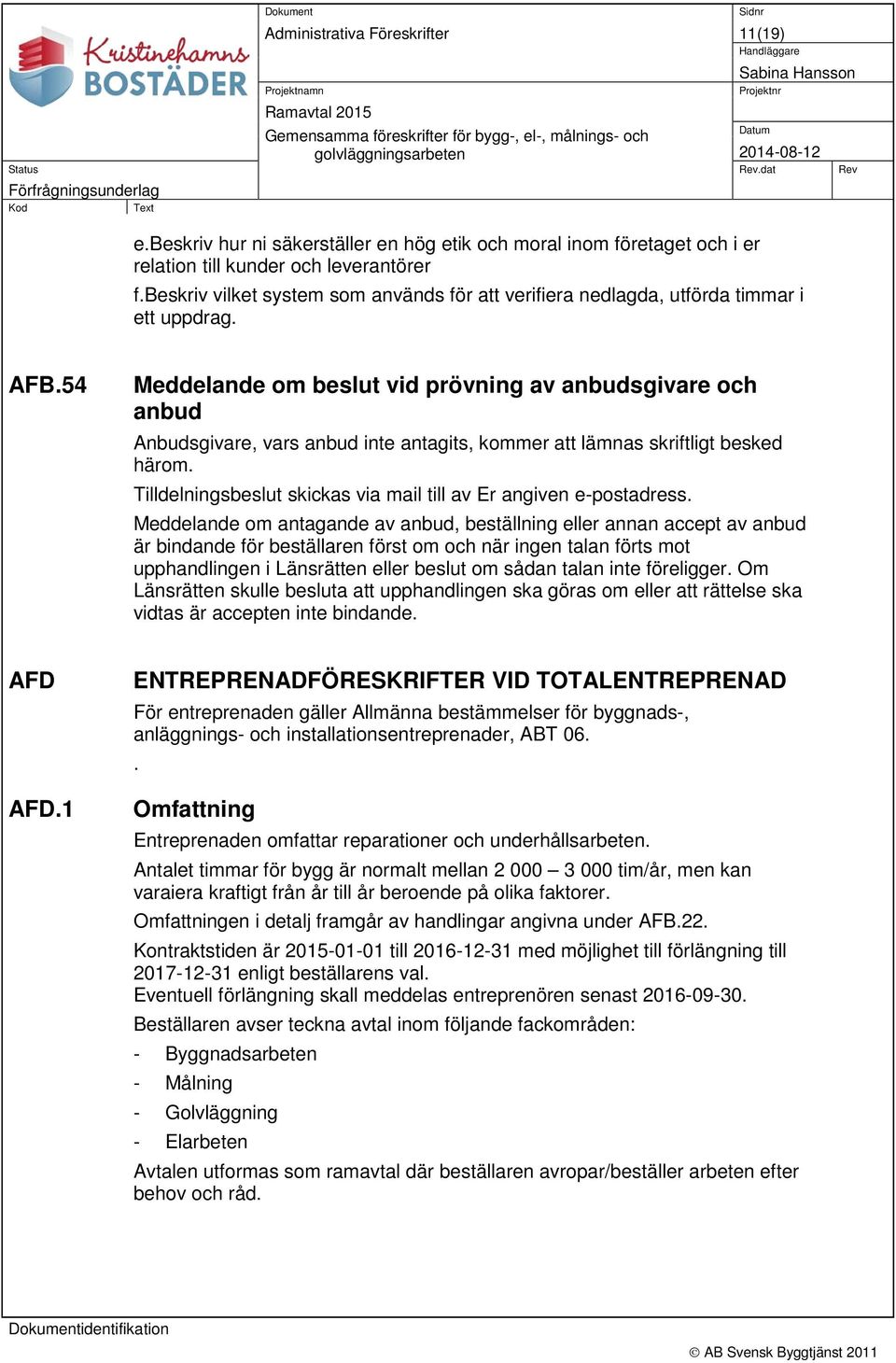

11 Dokument Sidnr Administrativa Föreskrifter 11(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text e.beskriv hur ni säkerställer en hög etik och moral inom företaget och i er relation till kunder och leverantörer f.beskriv vilket system som används för att verifiera nedlagda, utförda timmar i ett uppdrag. AFB.54 Meddelande om beslut vid prövning av anbudsgivare och anbud Anbudsgivare, vars anbud inte antagits, kommer att lämnas skriftligt besked härom. Tilldelningsbeslut skickas via mail till av Er angiven e-postadress. Meddelande om antagande av anbud, beställning eller annan accept av anbud är bindande för beställaren först om och när ingen talan förts mot upphandlingen i Länsrätten eller beslut om sådan talan inte föreligger. Om Länsrätten skulle besluta att upphandlingen ska göras om eller att rättelse ska vidtas är accepten inte bindande. AFD AFD.1 ENTREPRENADFÖRESKRIFTER VID TOTALENTREPRENAD För entreprenaden gäller Allmänna bestämmelser för byggnads-, anläggnings- och installationsentreprenader, ABT 06.. Omfattning Entreprenaden omfattar reparationer och underhållsarbeten. Antalet timmar för bygg är normalt mellan tim/år, men kan varaiera kraftigt från år till år beroende på olika faktorer. Omfattningen i detalj framgår av handlingar angivna under AFB.22. Kontraktstiden är till med möjlighet till förlängning till enligt beställarens val. Eventuell förlängning skall meddelas entreprenören senast Beställaren avser teckna avtal inom följande fackområden: - Byggnadsarbeten - Målning - Golvläggning - Elarbeten Avtalen utformas som ramavtal där beställaren avropar/beställer arbeten efter behov och råd. Dokumentidentifikation AB Svensk Byggtjänst 2011

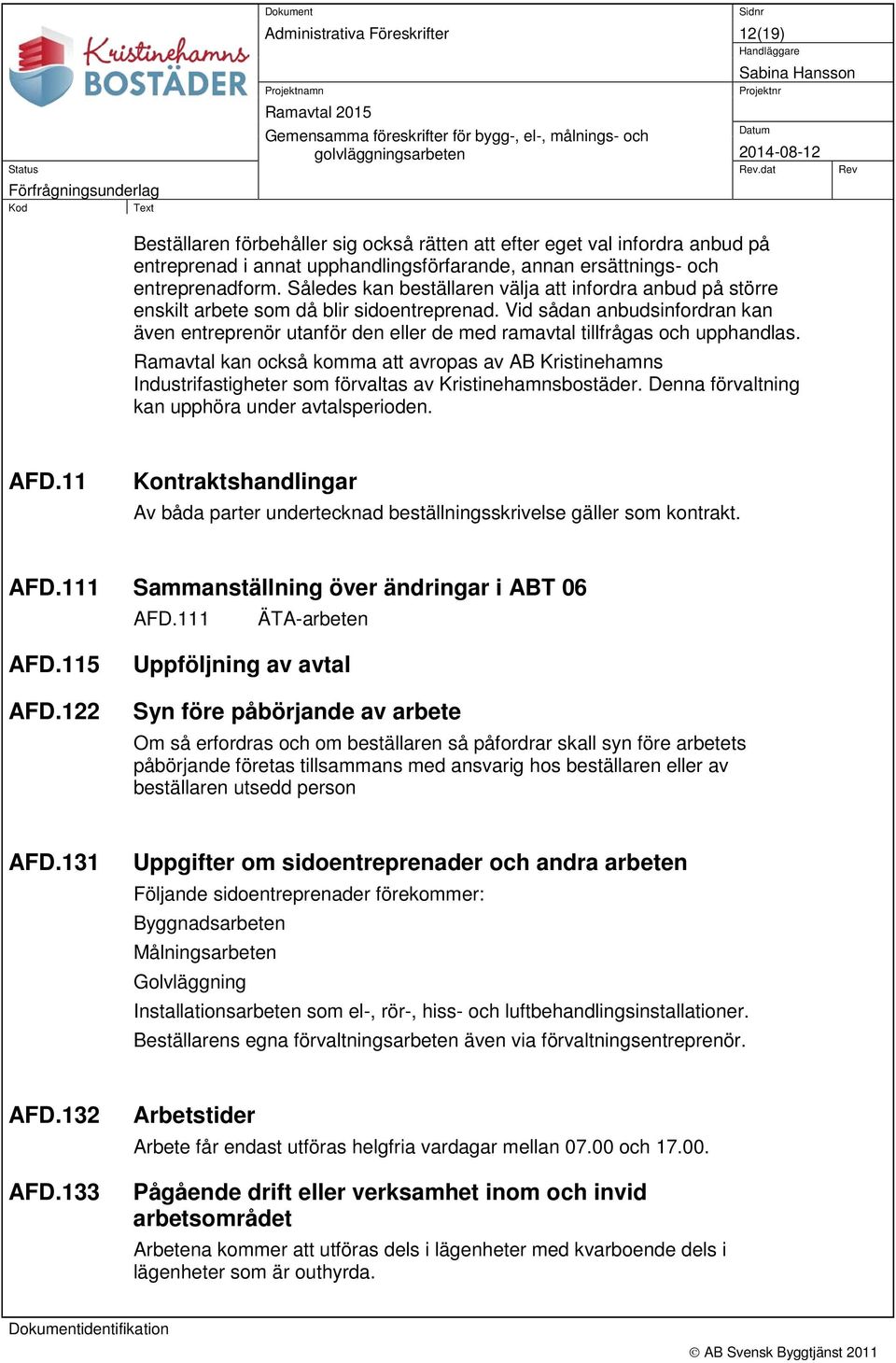

12 Dokument Sidnr Administrativa Föreskrifter 12(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text Beställaren förbehåller sig också rätten att efter eget val infordra anbud på entreprenad i annat upphandlingsförfarande, annan ersättnings- och entreprenadform. Således kan beställaren välja att infordra anbud på större enskilt arbete som då blir sidoentreprenad. Vid sådan anbudsinfordran kan även entreprenör utanför den eller de med ramavtal tillfrågas och upphandlas. Ramavtal kan också komma att avropas av AB Kristinehamns Industrifastigheter som förvaltas av Kristinehamnsbostäder. Denna förvaltning kan upphöra under avtalsperioden. AFD.11 Kontraktshandlingar Av båda parter undertecknad beställningsskrivelse gäller som kontrakt. AFD.111 Sammanställning över ändringar i ABT 06 AFD.111 ÄTA-arbeten AFD.115 AFD.122 Uppföljning av avtal Syn före påbörjande av arbete Om så erfordras och om beställaren så påfordrar skall syn före arbetets påbörjande företas tillsammans med ansvarig hos beställaren eller av beställaren utsedd person AFD.131 Uppgifter om sidoentreprenader och andra arbeten Följande sidoentreprenader förekommer: Byggnadsarbeten Målningsarbeten Golvläggning Installationsarbeten som el-, rör-, hiss- och luftbehandlingsinstallationer. Beställarens egna förvaltningsarbeten även via förvaltningsentreprenör. AFD.132 AFD.133 Arbetstider Arbete får endast utföras helgfria vardagar mellan och Pågående drift eller verksamhet inom och invid arbetsområdet Arbetena kommer att utföras dels i lägenheter med kvarboende dels i lägenheter som är outhyrda. Dokumentidentifikation AB Svensk Byggtjänst 2011

13 Dokument Sidnr Administrativa Föreskrifter 13(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text Vid lägenhetsunderhåll där det finns kvarboende skall entreprenören i god tid planera och informera berörda hyresgäster om arbetenas genomförande och tidsåtgång mm. Eventuella avbrott i byggnadernas försörjningssystem typ el, vatten mm får endast ske under mycket begränsad tid och samtliga berörda hyresgäster skall i god tid informeras. AFD.135 AFD.15 AFD.16 AFD.17 AFD.172 Förutsättningar med hänsyn till vägtrafik Bostadsområdena är ofta utformade som bilfria. Det är därför angeläget att entreprenören beaktar förekommande ordningsregler vad gäller parkering låsning av bommar mm. Varor m m Beställaren har avtal med en egen inköpsorganisation HBV som ska utnyttjas för beställning av varor och tjänster där detta är förmånligare än entreprenörens inköpsställen och lämpligt utifrån leveranstider. Tillstånd m m Anmälningar Anmälningar till beställaren Entreprenören skall skriftligen anmäla till beställaren när enskilt arbete är slutfört och omfattningen av detsamma. Entreprenören skall också, om så anges i beställning av enskilt arbete, anmäla till sidoentreprenör eller annan entreprenör då denne kan påbörja sina arbeten. AFD.1832 Byggarbetsmiljösamordnare för planering och projektering Entreprenören utses att vara byggarbetsmiljösamordnare för utförande av entreprenaden med de uppgifter som anges i arbetsmiljölagen kap 3 7b och 7f samt i anslutande föreskrifter. AFD.1833 Byggarbetsmiljösamordnare för utförande (BAS-U) Entreprenören utses att vara byggarbetsmiljösamordnare för utförande av entreprenaden med de uppgifter som anges i arbetsmiljölagen kap 3 7b och 7f samt i anslutande föreskrifter. AFD.2 Utförande Entreprenadarbetena skall bedrivas rationellt och på sådant sätt att hyresgäster störs i minsta möjliga utsträckning. När arbete påbörjats i en lägenhet skall arbetet bedrivas utan avbrott till färdigställande. Dokumentidentifikation AB Svensk Byggtjänst 2011

14 Dokument Sidnr Administrativa Föreskrifter 14(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFD.21 Kvalitetsangivelser I förfrågningsunderlaget namngiven vara eller beskrivet arbetssätt kan utbytas mot likvärdigt efter beställarens medgivande. Likvärdigheten skall prövas bl a avseende: funktion drifts- och underhållskostnader utseende och kulör miljöpåverkande faktorer Det åligger entreprenören att påvisa likvärdigheten för beställaren. AFD.22 AFD.221 AFD.222 Kvalitets- och miljöarbete Kvalitetsledning Entreprenören ska ha ett kvalitetsledningssystem som i sin uppbyggnad och struktur följer ISO 9001:2008, entreprenören behöver dock inte vara certifierad. Miljöledning Entreprenören ska ha ett miljöledningssystem som Entreprenören ska ha ett kvalitetsledningssystem som i sin uppbyggnad och struktur följer ISO 14001:2004 AFD.23 AFD.24 AFD.241 AFD.26 ÄTA-arbeten Med ändring av ABT 06 kap 2 6 föreskrivs ÄTA-arbeten får endast ske efter skriftlig beställning från B:s ombud. Tillhandahållande av handlingar Tillhandahållande av handlingar och uppgifter från beställaren under entreprenadtiden Under avtalstiden kan förändringar av föreskrifter meddelas gällande kulörer, färgval med hänsyn till miljö, tapeter mm. Information Dokumentidentifikation AB Svensk Byggtjänst 2011

15 Dokument Sidnr Administrativa Föreskrifter 15(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFD.263 AFD.3 AFD.31 AFD.311 AFD.313 Information till fastighetsägare, boende m fl Entreprenörens personal skall kunna uppvisa identitetshandlingar från företaget. Entreprenören ska efter överenskommelse med beställaren upprätthålla kontakt med hyresgäst vad gäller entreprenadåtagandet. Organisation Beställarens organisation Beställarens ombud Beställarens ombud under entreprenadtiden är för belopp intill (inkl moms): :- Björn Carlén :- Marie Mattsson :- Sabina Hansson :- Urban E Linder Beställarens kontrollant Kontrollant utses och meddelas löpande för olika arbeten. AFD.314 AFD.315 AFD.316 Beställarens kvalitetsansvarige Beställarens kvalitetsansvarige för projektet är: Sabina Hansson Tel: , E-post: sabina@kristinehamnsbostader.se Beställarens miljöansvarige Beställarens miljöansvarige är: Marie Mattsson Tel: , E-post: marie@kristinehamnsbostader.se Beställarens informationsansvarige Beställarens ansvarige för kontakter med massmedia är: Urban E Linder VD Tel: , E-post: urban@kristinehamnsbostader.se Dokumentidentifikation AB Svensk Byggtjänst 2011

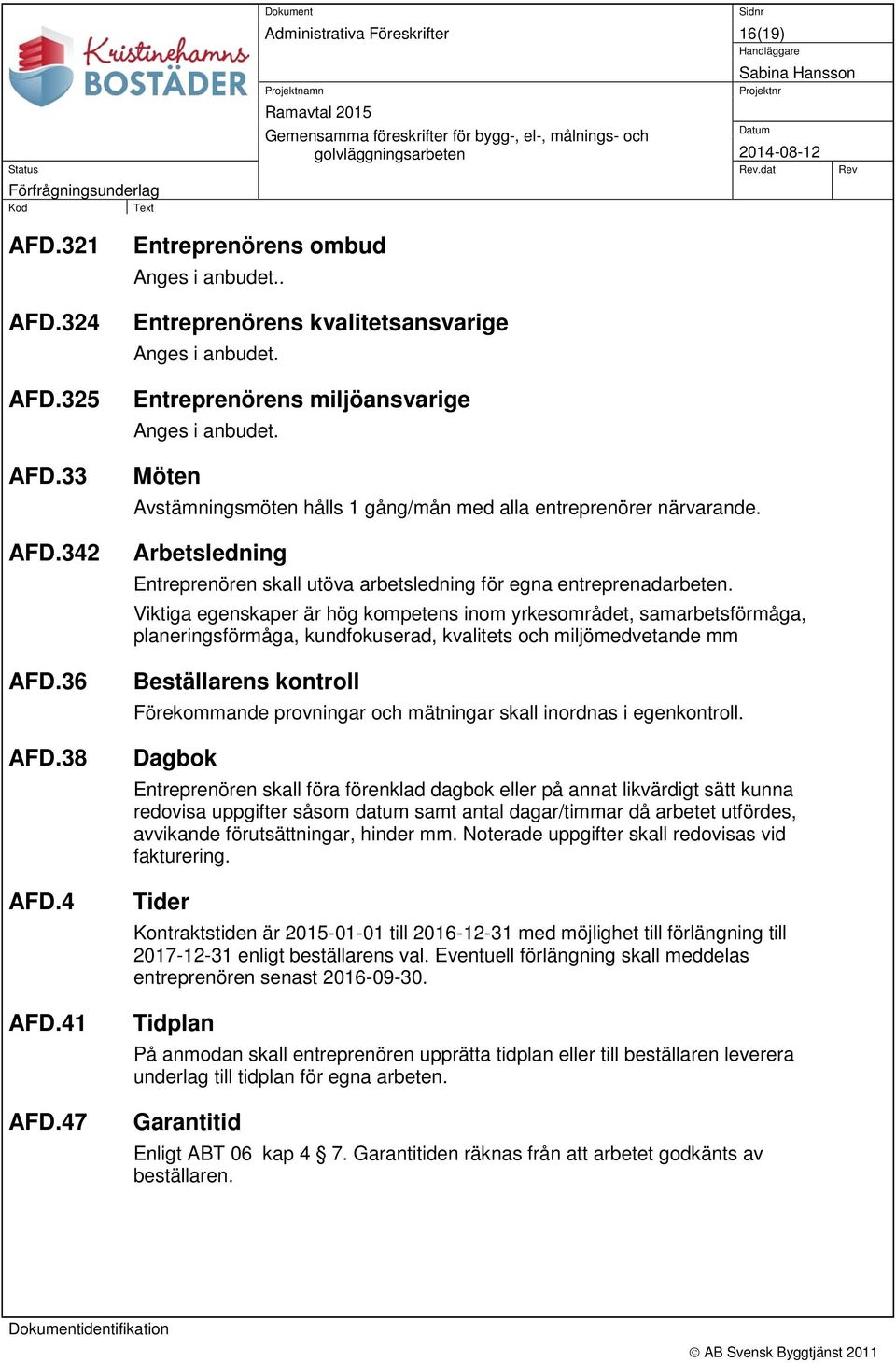

16 Dokument Sidnr Administrativa Föreskrifter 16(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFD.321 AFD.324 AFD.325 AFD.33 AFD.342 AFD.36 AFD.38 AFD.4 AFD.41 AFD.47 Entreprenörens ombud Anges i anbudet.. Entreprenörens kvalitetsansvarige Anges i anbudet. Entreprenörens miljöansvarige Anges i anbudet. Möten Avstämningsmöten hålls 1 gång/mån med alla entreprenörer närvarande. Arbetsledning Entreprenören skall utöva arbetsledning för egna entreprenadarbeten. Viktiga egenskaper är hög kompetens inom yrkesområdet, samarbetsförmåga, planeringsförmåga, kundfokuserad, kvalitets och miljömedvetande mm Beställarens kontroll Förekommande provningar och mätningar skall inordnas i egenkontroll. Dagbok Entreprenören skall föra förenklad dagbok eller på annat likvärdigt sätt kunna redovisa uppgifter såsom datum samt antal dagar/timmar då arbetet utfördes, avvikande förutsättningar, hinder mm. Noterade uppgifter skall redovisas vid fakturering. Tider Kontraktstiden är till med möjlighet till förlängning till enligt beställarens val. Eventuell förlängning skall meddelas entreprenören senast Tidplan På anmodan skall entreprenören upprätta tidplan eller till beställaren leverera underlag till tidplan för egna arbeten. Garantitid Enligt ABT 06 kap 4 7. Garantitiden räknas från att arbetet godkänts av beställaren. Dokumentidentifikation AB Svensk Byggtjänst 2011

17 Dokument Sidnr Administrativa Föreskrifter 17(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFD.472 AFD.5 AFD.51 AFC.511 AFD.54 AFD.55 AFD.551 Särskild varugaranti Förekommer särskilda varugarantier enligt branschpraxis mm skall dessa utställas på beställaren och överlämnas löpande. Ansvar och avhjälpande Vite Vite vid försening Vid försening är beställaren berättigad att av entreprenören erhålla vite för varje påbörjad vecka, varmed färdigställandet av beställt arbete blivit fördröjt. Försäkring Av försäkringsbevis ska framgå att entreprenörens försäkringar minst motsvarar den basomfattning för allriskförsäkring och ansvarsförsäkring för entreprenadverksamhet som framgår av bilaga 1 i AF AMA 12: "Försäkringsbranschens beskrivning av basomfattning för allriskförsäkring och ansvarsförsäkring, entreprenadförsäkringar enligt 5:22". Bevis om att förnyad försäkring finns ska överlämnas till beställaren en vecka före det försäkringen går ut. Ansvar för brandskydd Ansvar för heta arbeten AFD.5511 Beställarens tillståndsansvarige Beställarens tillståndsansvarige är: Sabina Hansson, Patrik Karlsson och Mikael Pettersson. AFD.6 AFD.61 Ekonomi Ersättning Ersättning för arbetena utgår enligt nedan: - överenskomna á-priser för utrymmesenheter. - överenskomna á-priser för m2, st, tim mm. - på löpande räkning enligt överenskomna debiteringsgrunder. Ersättningsformen bestäms vid beställning av arbete. Dokumentidentifikation AB Svensk Byggtjänst 2011

18 Dokument Sidnr Administrativa Föreskrifter 18(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFD.611 AFD.613 AFD.614 Ersättning för ÄTA-arbeten Ersättning för rese- och traktamentskostnader Eventuella rese-, restids- och traktamentskostnader skall vara inkalkylerade i á-priser och debiteringsnormer. Ersättning för kostnadsändring (indexreglering) Priser skall gälla fasta under avtalsperioden Arbeten beställda och utförda under 2015 indexregleras ej. Därefter indexregleras arbeten beställda och utförda under Indexreglering sker en gång och beräknas enligt entreprenadindex för husbyggnad och anläggning med basmånad november 2014 och utförandemånad november Vid eventuell förlängning av avtalsperioden (se AFC.1 och AFC.4) indexregleras arbeten beställda och utförda under Indexreglering sker en gång och beräknas enligt SCB:s index (se nedan) med basmånad november 2014 och utförandemånad november AFD.615 AFD.62 Slutavräkning Betalning Betalning sker endast mot faktura för utfört arbete. Betalningsvillkor är 30 dagar efter mottagen faktura. Några fakturerings- och expeditionsavgifter godkännes ej. AFD.624 AFD.7 AFD.718 AFD.9 Fakturering Faktura skall vara specificerad på respektive område/fastighet. Specifikation av fakturabeloppet skall bifogas enl AFC.61. Faktura skall innehålla uppgift om innehav av F-skattesedel. Besiktning Beställaren avgör om slutbesiktning av arbete skall förättas. Besiktningsman Beställaren avser att själv genomföra besiktningar men kan även komma att anlita extern besiktningsman. Förenklad tvistelösning Dokumentidentifikation AB Svensk Byggtjänst 2011

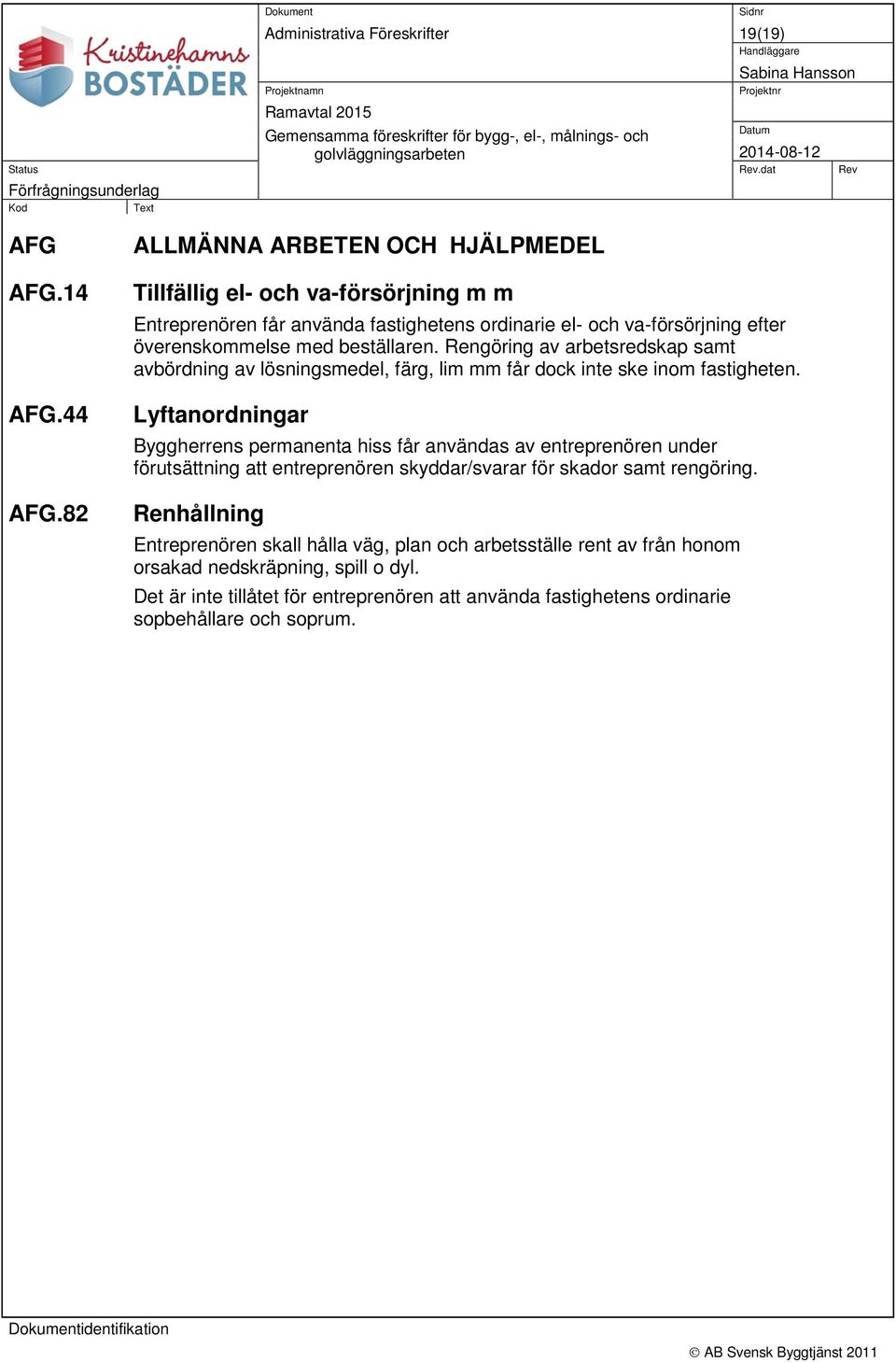

19 Dokument Sidnr Administrativa Föreskrifter 19(19) Handläggare Projektnamn Ramavtal 2015 Gemensamma föreskrifter för bygg-, el-, målnings- och golvläggningsarbeten Sabina Hansson Projektnr Datum Status Rev.dat Rev Förfrågningsunderlag Kod Text AFG AFG.14 AFG.44 AFG.82 ALLMÄNNA ARBETEN OCH HJÄLPMEDEL Tillfällig el- och va-försörjning m m Entreprenören får använda fastighetens ordinarie el- och va-försörjning efter överenskommelse med beställaren. Rengöring av arbetsredskap samt avbördning av lösningsmedel, färg, lim mm får dock inte ske inom fastigheten. Lyftanordningar Byggherrens permanenta hiss får användas av entreprenören under förutsättning att entreprenören skyddar/svarar för skador samt rengöring. Renhållning Entreprenören skall hålla väg, plan och arbetsställe rent av från honom orsakad nedskräpning, spill o dyl. Det är inte tillåtet för entreprenören att använda fastighetens ordinarie sopbehållare och soprum. Dokumentidentifikation AB Svensk Byggtjänst 2011

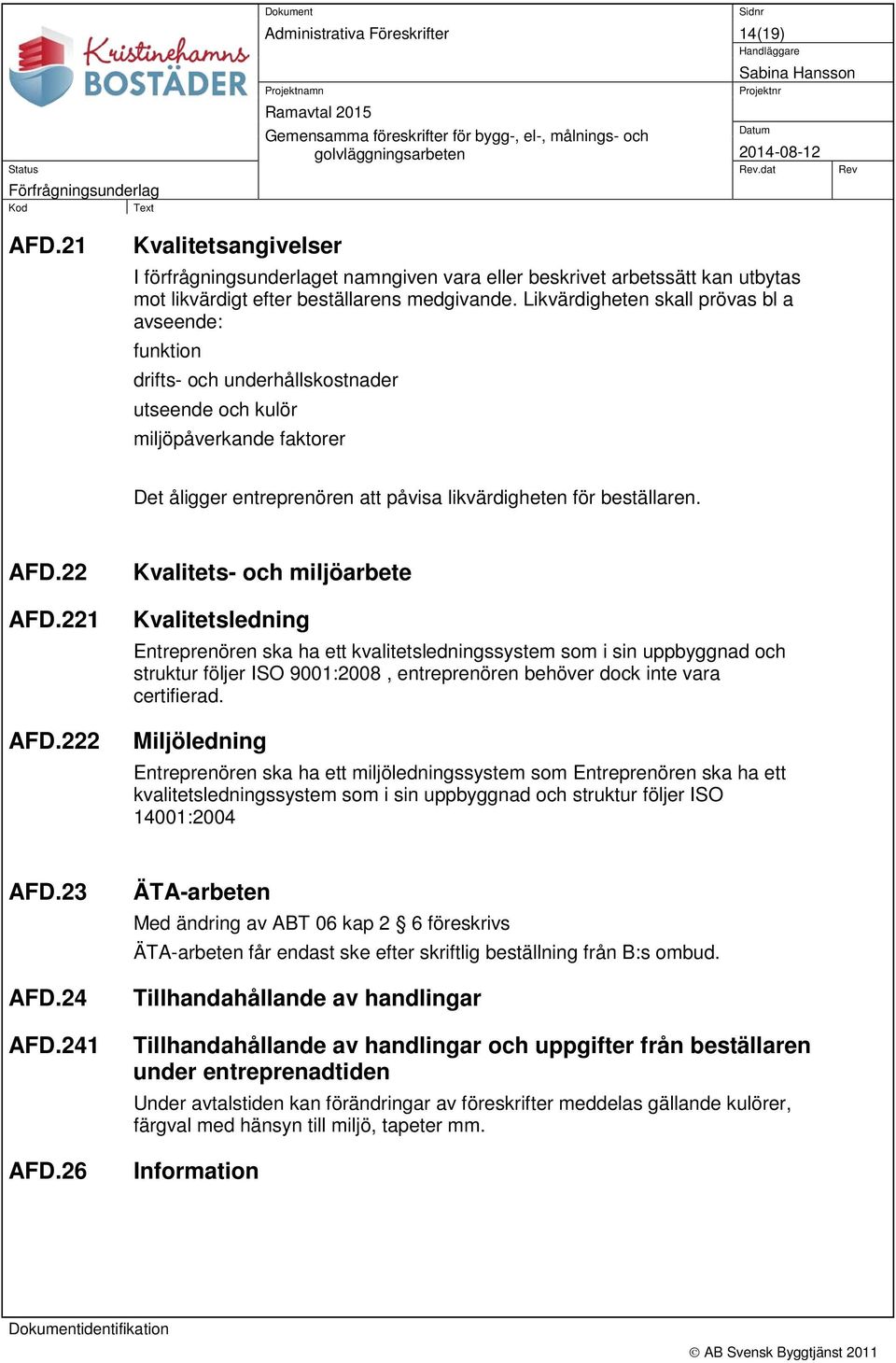

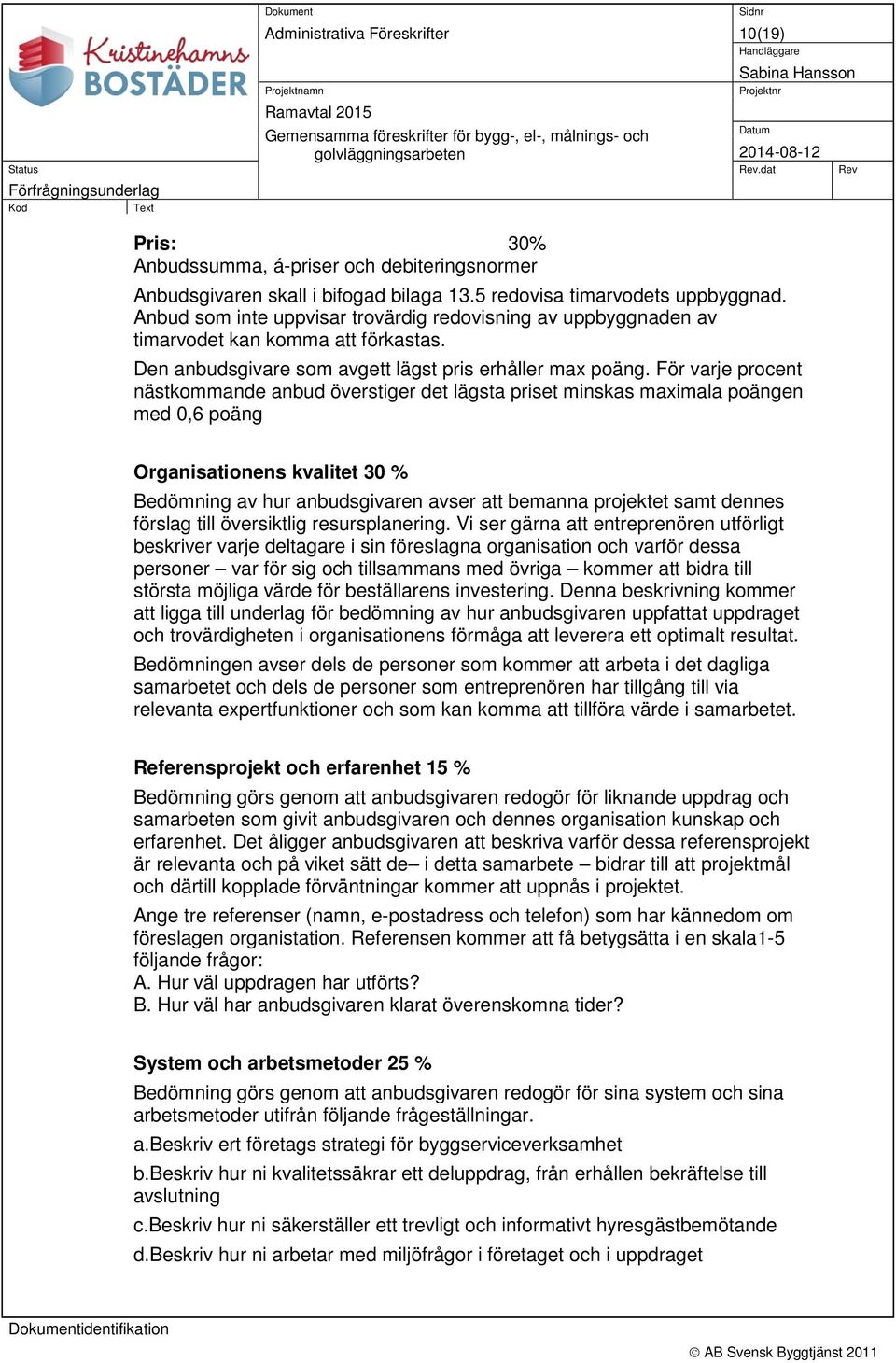

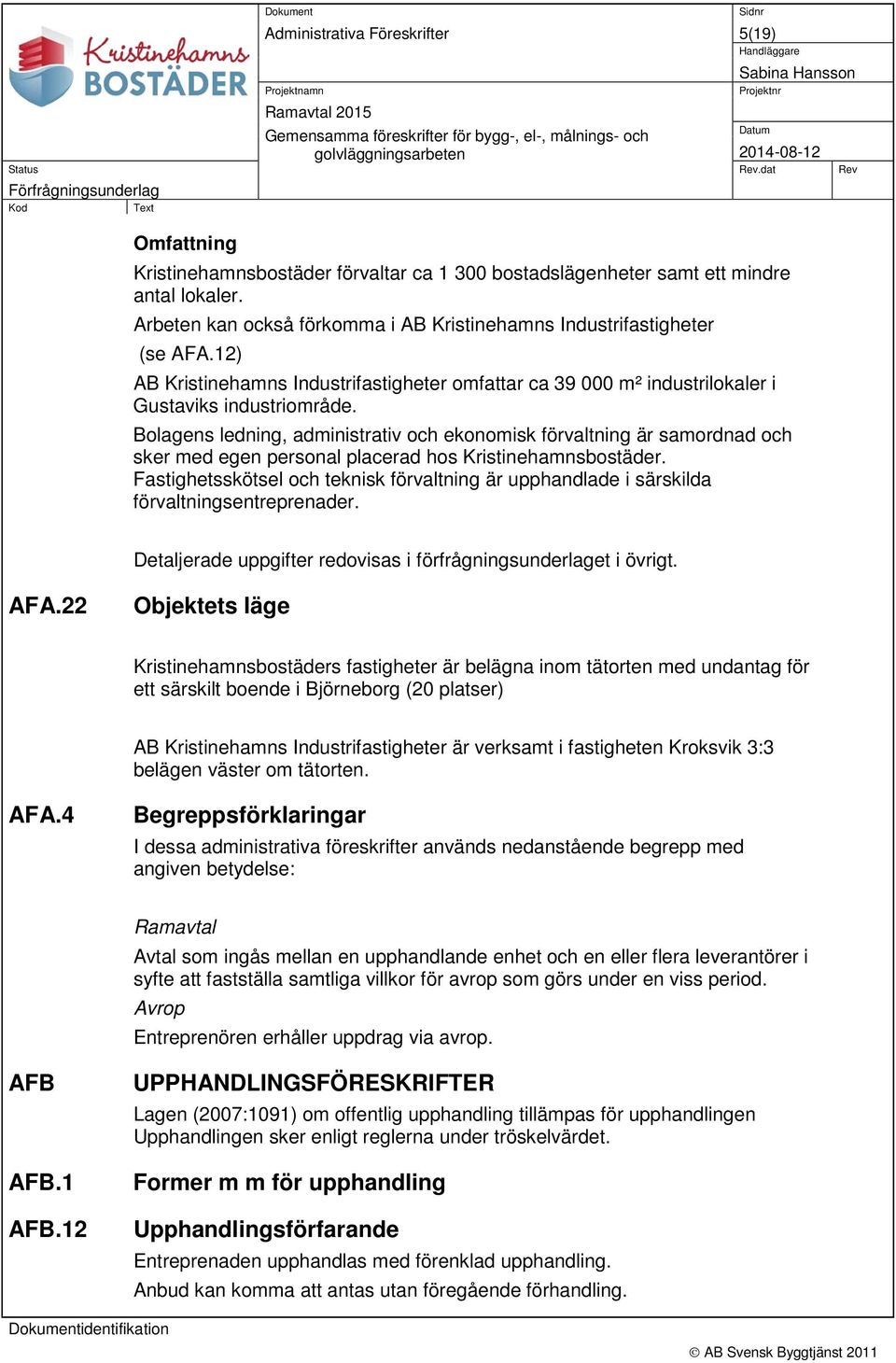

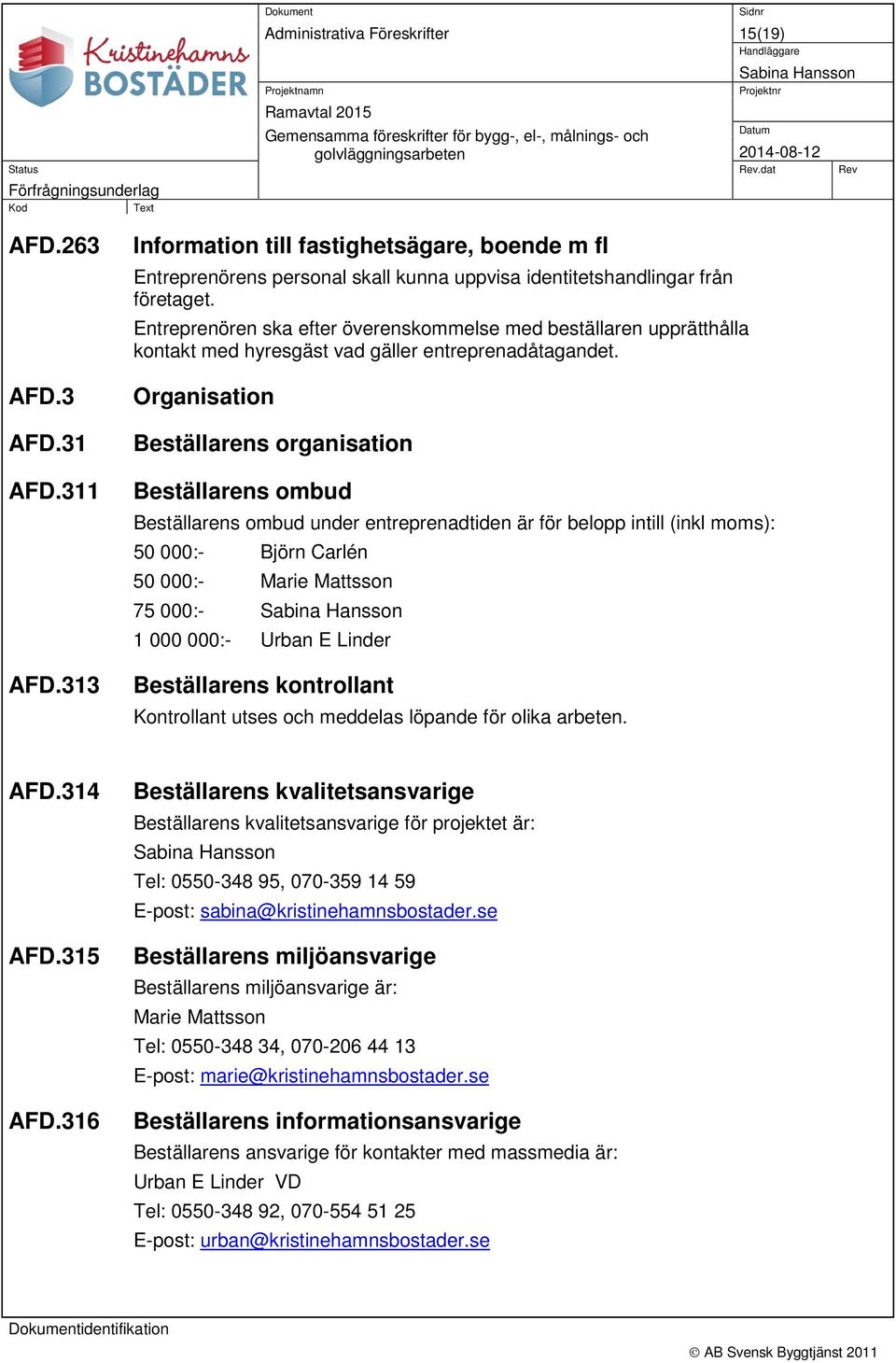

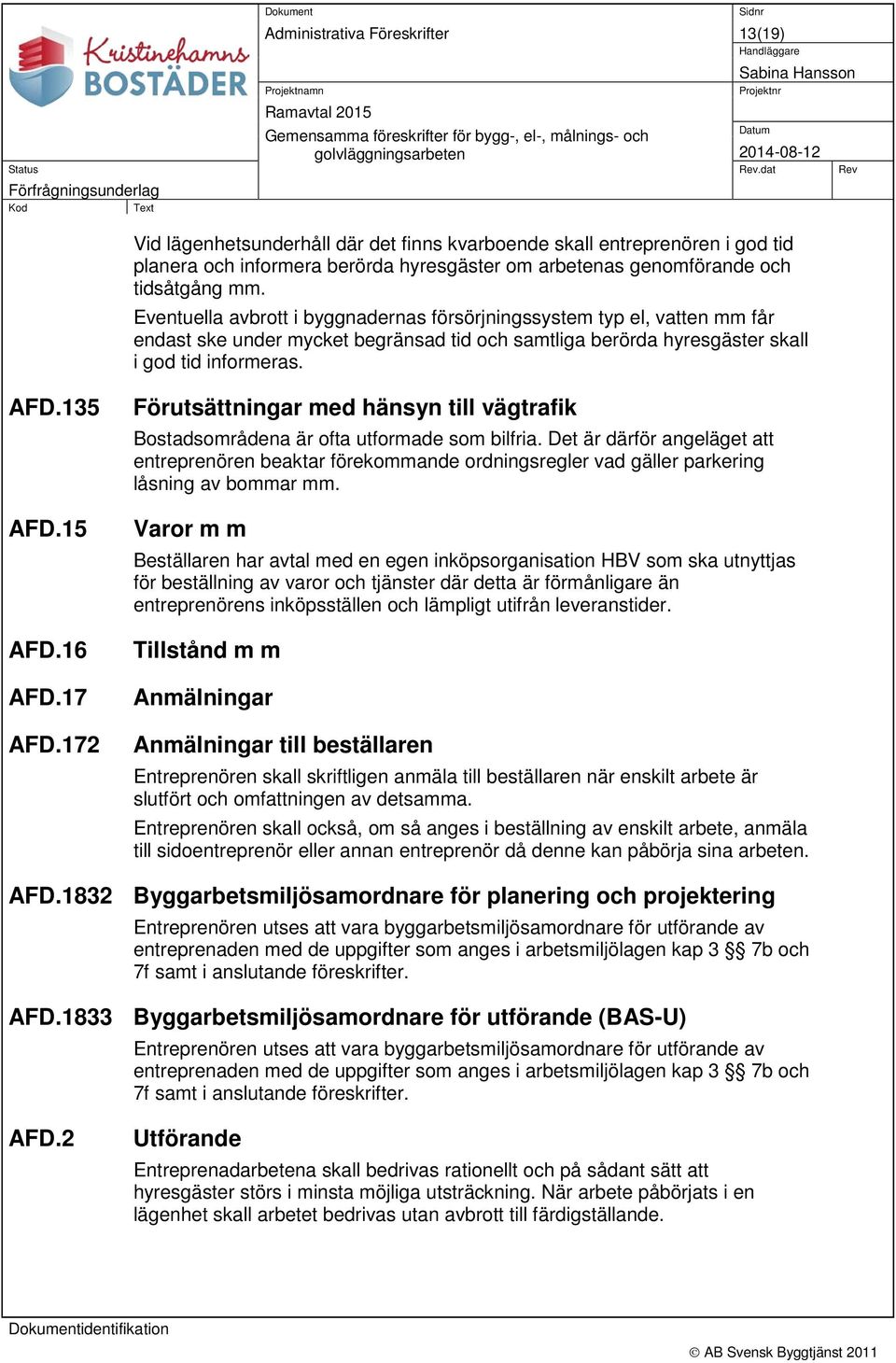

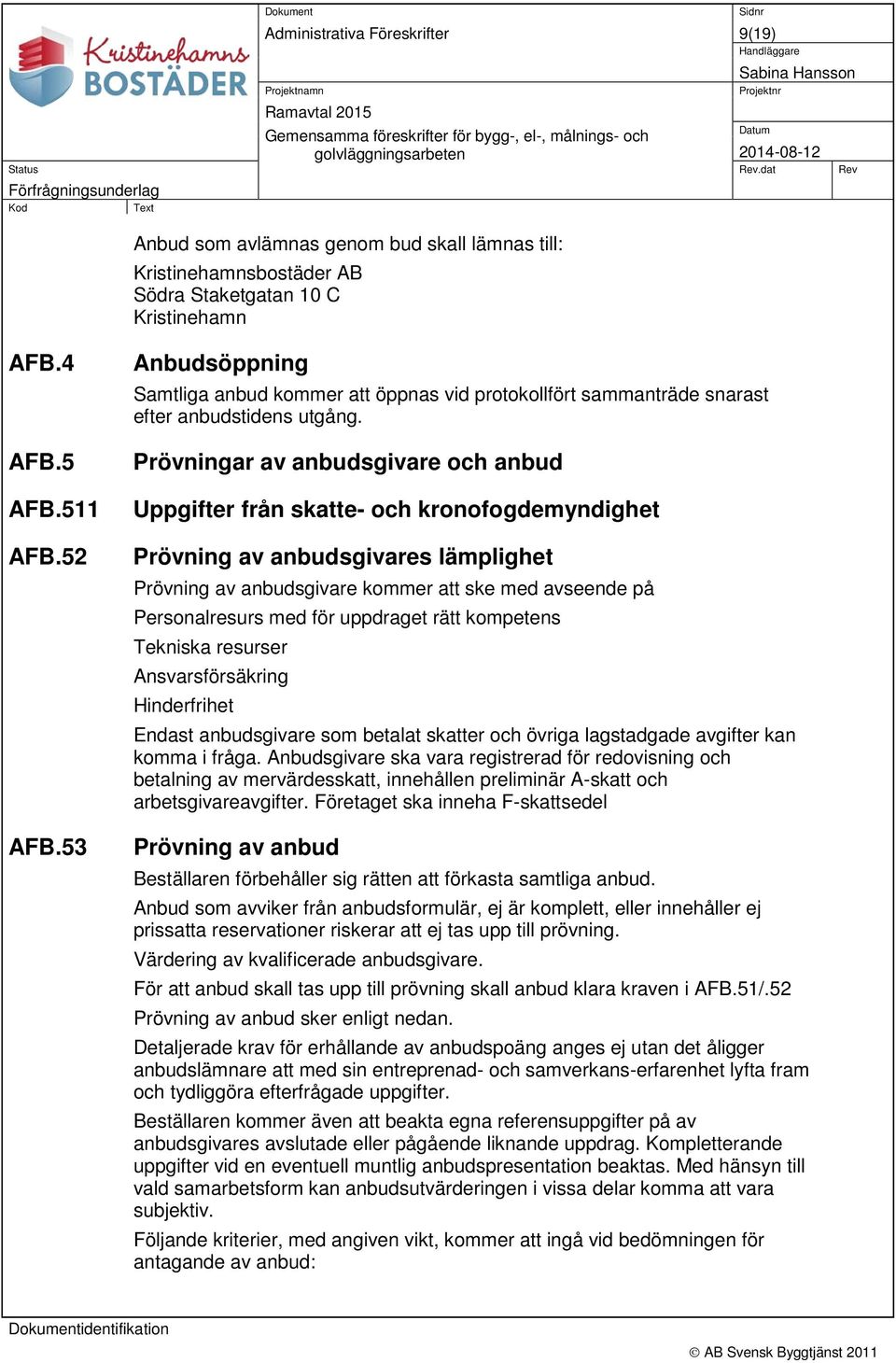

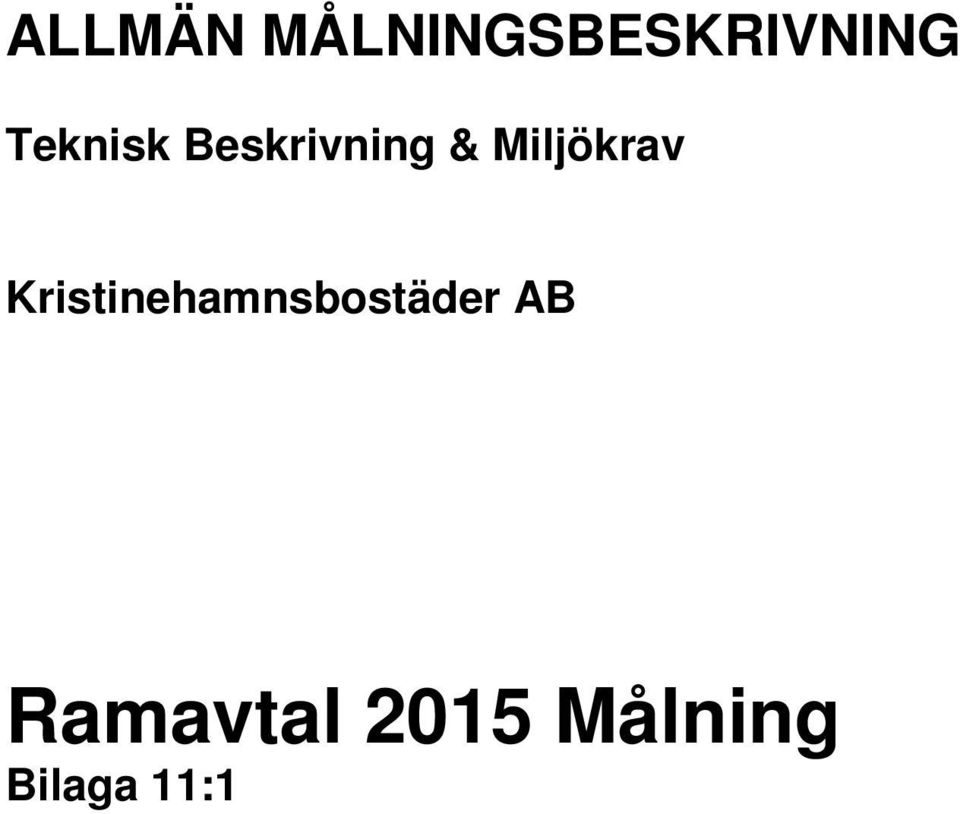

20 ALLMÄN MÅLNINGSBESKRIVNING Teknisk Beskrivning & Miljökrav Kristinehamnsbostäder AB Ramavtal 2015 Målning Bilaga 11:1

21 Allmän målningsbeskrivning 2 (7) MÅLNING Föreskrifter i HusAMA skall gälla med nedanstående kompletteringar. Behandlingar är angivna enl. det senaste kollektivavtalet och ej enl. HusAMA. Samtliga färger skall vara brytbara enl. NCS-skalan. Angående samordning av andra arbeten se AFC.361, i de Administrativa Föreskrifterna. Vilka man samordnar med skall framgå av resp. avrop från beställaren. En objektspecifik beskrivning gäller alltid före denna allmänna beskrivning, om det saknas något i den objektspecifika beskrivningen gäller den allmänna beskrivningen för detta. Den objektspecifika beskrivningen för lägenheter utgörs oftast av en sk. Krysslista och i denna anges vissa typer av rum som 1, 2, 3 osv. (exempelvis sovrum). Sovrum 1 är då första sovrummet till vänster om lägenhetsytterdörr när man går in i lägenheten. Sovrum 2 är då nästa sovrum i vänstervarv i lägenheten osv. MATERIAL OCH VARUFÖRESKRIFTER Föreskrivet material får endast utbytas vid beställarens skriftliga medgivande. Rengöringsmedel Tvättning invändigt (tvättbara ytor) ej våtrum Tvättning invändigt i våtrum Målartvätt (alkaliskt) 1:a tvättning med ett surt tvättmedel typ Kalcinex eller likv. 2:a tvättningen med Målartvätt. Tapeter, väv mm Tapetkollektioner, Bårder Borosan och Decorama Prisgrupp 7 Glasfiberväv, väggar (torra utrymmen) G100 eller likv Glasfiberväv, väggar (våta utrymmen) Glasfiberväv, tak (torra utrymmen) Glasfiberväv, tak (våta utrymmen) Armeringsremsor till väggsprickor G135V eller likv. G100 eller likv. G135V eller likv. Fiberremsa 50 mm bred Lim, klister Lim för uppsättning av tapeter Lim för uppsättning av väv Enl. tapetleverantörens rekom. Enl. vävleverantörens rekom. Spackelmassa Spackelmassa för väggar och tak i torra utrymmen Spackelmassa för väggar och tak i våta utrymmen Väl bundet sandspackel, högst 0,3 mm kornstorlek. Våtstarkt spackel typ Nordsjö våt eller likv.

22 Allmän målningsbeskrivning 3 (7) Sandspackelmassa för snickerier Spackel för metallytor Lackfärg Grund- och färdigstrykningsfärg till fönster invändigt samt bågars mellansidor Latexbaserat snickerispackel 2-komponents spackel för metallytor. alkydbaserad Latexfärg Latexfärg för väggar och tak i torra utrymmen Latexfärg för väggar och tak i våta utrymmen Latexfärg för radiatorer och rör Grundfärg för latexmålning vägg och tak Grund- och färdigstrykningsfärg till snickerier Tvättbar, lägst 2000 slag enl. SIS Godkänd av måleribranschens standard för våtrum, klass VT. Av färgtillverkaren rekom. färg Av färgtillverkaren rekom. färg Akryllatex för snickerier Klarlack Klarlack till socklar o dyl invändigt Vattenbaserad panellack matt + blank Övrigt material Fogmassa för tätning runt rör, fästen o dyl i våtrum För tätspckling av takvinkel i torra utrymmen Fogmassa godkänd för våtrum Latexbaserad övermålningsbar fogmassa

23 Allmän målningsbeskrivning 4 (7) UTFÖRANDEFÖRESKRIFTER Målningsbehandling utförs på alla ytor som kan härledas via objektspecifik beskrivning, saknas objektspecifik beskrivning skall alla ytor utföras. Mindre ytor som saknas i objektspecifik beskrivning skall utföras till samma kvalité som omgivande yta. Vävytor avslipas efter första behandlingen Skyddsanordningar Entreprenören utför för eget arbete såväl skyddstäckning som avtäckning samt borttransport av allt sitt överblivna material och emballage. Täckningen omfattar golv, beslag, möbler, porslin, kakel, fönster, arbetsbänkar, o dyl samt alla övriga ytor som ej skall målningsbehandlas. Rengöring Tvättning invändigt utförs. Tvättning i våtrum utförs med 2 st olika rengöringsmedel, ett surt och ett alkaliskt (basiskt) Spackling I- eller/och påspackling på bef. sandgrängad yta, skall utföras så lika omgivande yta som möjligt. Redskap Tak- och väggytor stöpplas så att en jämn och tät gräng erhålls. Snickerier penselmålas om ej annat är angivet. Målning av golv, väggar och tak inomhus Till väggar räknas: Pelare, nischer, smygar, bröstningar och liknande. Till tak räknas: Trummor, balkar, taklister, takrosetter och liknande samt snedtak. Ovanstående gäller om inte annat anges i en objektspecifik beskrivning. Eventuella läckfläckar, klotter, nikotin- eller rostgenomslag, isoleras före fortsatt behandling. Bef. badrums/wc-inredning (ex.vis toalettpappershållare, handdukshängare, torkhissar, duschstång, speglar, badrumsskåp utan elanslutning mm) skall demonteras före målningsbehandling och återmonteras efter densamma. Ledningar, galler o dyl. målas i kulör med omgivande yta.

24 Allmän målningsbeskrivning 5 (7) Målning av portar, fönster, inredning o dyl. Till snickerier räknas också nischer, smygar, bröstningar, fönsterbänkar och liknande. Vid målningsarbeten på luckor, innerdörrblad, fönster, med knoppar, handtag och tryckesbeslag skall dessa demonteras och återmonteras. Vid ommålning av lgh-ytterdörrar skall ej beslag demonteras utan maskeras / täckas före målningsarbetena och återställas efter arbetena I lägenheter där utbyte av skåpluckor skall eller har utförts, skall utlagning efter gamla gångjärn utföras. Uppsättning av väv, tapet o dyl. Tapet får ej sättas upp på el- eller teleledningar. Erforderliga underarbeten skall ingå med hänsyn taget till i förfrågningsunderlaget vald tapetkollektion. Skärning mot tak skall utföras som snobbkant cigarettkant Skärning i anslutning till smyg, nisch skall utföras med snobbkant cigarettkant Vid skärning mot lister, socklar, foder etc. skall väven/tapeten gå ut max 3 mm på snickerienheten

25 Allmän målningsbeskrivning 6 (7) KVALITETSFORDRINGAR PÅ FÄRG- OCH LACKSKIKT Glans, kulörer, färg Följande glansvärden skall gälla om inget annat anges Följande kulörer skall gälla om inget annat anges. Kulörer är angivna för Nordsjö:s färger eller i NCS-skalan. Angivna färgbeteckningar är Nordsjö:s färger Målningsobjekt Färg Glans kulör Tak i rum, grängade och ogrängade målade tidigare Bindoplast 3 Vit Tak och väggar i kök och Wc Bindoplast 20 Gråton Väggar i badrum (våtrum) Robust Våtrum 40 Gråton Tak i våtrum Robust Våtrum 40 Gråton Snickerier Blankett v 70 Gråton Täckmålade fönster/fönsterdörrbåge, karm, emellan och karmfals Tinova fönsterfärg 45 Gråton Fönster/fönsterdörr - båge, karm, emellan och karmfals som är laserade eller av ädelträ, laseras Celco möbel o panellack + Celco möbel o panellack Likvärdig kulör Klarlack Fönster/fönsterdörr - båge, karm, emellan och karmfals som är laserade eller av ädelträ, som enbart klarlackas Celco möbel o panellack 20 Klarlack Täckmålade luckor och innerdörrar som ej sprutmålas Blankett v Ready v (tidigare vita) - Gråton. (tidigare grå - Ncs 2005-Y30R Socklar, lister, innerdörrar, lghytterdörrar med laserad yta eller av ädelträ som laseras Celco panellack v + Celco panellack v Likvärdig kulör Klarlack Socklar, lister, innerdörrar, lghytterdörrar med laserad yta eller av ädelträ som enbart lackas Celco panellack v 70 Klarlack Rörledningar och Radiatorer Elementfärg v Gråton

26 Allmän målningsbeskrivning 7 (7) GENERELLA MÅLNINGSBEHANDLINGAR Behandlingspunkterna är enl. kollektivavtalet för måleriyrken daterad april 2008 Objekt Behandlingspunkter Tak i rum, grängade och tidigare målade 105M, 123M, 151M, 302M, 303M Tapetväggar i kök och övriga rum 105M, 123M, 125Mx2, 201 Tak och väggar i rum som tidigare är målade med blankare färg 101M, 105M, 123M, 151M, 302M, 303M Väggar i badrum, vävsättning 101M, 105M, 123M, 151M, 206M, 302x2, 303M Väggar i badrum ommålas 101Mx2, 105M, 123M, 151M, 302M, 303M Snickerier täckmålade (skåpstommar, fönster invändigt, socklar, karmar, foder, lister, dörrblad, smygar / nischer, fönsterbänkar) Täckmålad fönsterbåge emellan och karmfals Laserade fönstersnickerier- karm, fönsterbåge emellan och karmfals Klarlackade fönstersnickerier- karm, fönsterbåge emellan och karmfals Målade luckor som ej sprutmålas (garderobsluckor) Socklar lister och dörrar av trä/ädelträ som enbart lackas Socklar lister och dörrar av trä/ädelträ som laseras och lackas 101T, 105T, 123T, 151T, 302T, 304T 101T, 105T, 301T, 304T 101T, 105T, 302T, 304T 101T, 105T, 301T, 304T 101T, 105T, 123T, 151T, 302T, 304T 101T, 151T, 301T, 304T 101T, 151T, 302T, 304T Rörledningar 411 Radiator 432 Vent.kanaler av plåt 402 Golv och inventarier (täckning / avtäckning) 165

27 Datum RAMAVTAL 2015 Målning BILAGA 10.1 Mängdförteckning Antal utförda omtapets/målning Målning bef väv badrum 21 st 17 st Omtapets entréer (mindre) 13 st 7 st Omtapets hall: 55 st 53 st Omtapets kök: 54 st 61 st Omtapets sovrum: 92 st 94 st Omtapets v-rum: 63 st 59 st 1

28 Datum RAMAVTAL MÅLNING BILAGA 13.1 Formulär á-priser utrymmesenheter Arbeten som utförs enligt principen med á-priser för utrymmesenheter. Målningsunderhållet i lägenheter kommer i huvudsak att upphandlas och beställas med á-priser för utrymmesenheter. Á-priser för utrymmesenheter kommer att gälla för vårt normala lägenhetsunderhåll. Anbud skall lämnas på detta formulär. Beträffande ytangivelser avser dessa ytor utrymme begränsat av omslutande väggar. Utrymmesenhet Kök mindre än 10m2 Ursprunglig vägg tapetserad/målad, uppsättning väv väggar, smygar målning d:o Luckor ingår ej Målning tak Målning skåpstomme väggskåp, bänkskåp och högskåp(framsida, insida och skåpsida) Målning synlig del radiator, vägg bakom samt värmerör. Målning alt lasering fönster inkl. list (Insida, emellan glas samt falsar) Helrenovering kök, luckor ingår ej Helrenovering kök, inkl. luckor Kök 10m2 och större Ursprunglig vägg tapetserad/målad, uppsättning väv väggar, smygar målning d:o. Luckor ingår ej Målning tak Målning skåpstomme väggskåp, bänkskåp och högskåp(framsida, insida och skåpsida). á-pris 1

29 Datum Målning synlig del radiator,samt värmerör vägg bakom samt värmerör. Målning alt lasering fönster inkl. list (Insida,emellan glas samt falsar) Helrenovering kök, luckor ingår ej Helrenovering kök, inkl. luckor Kokvrå Ursprunglig vägg tapetserad/målad, uppsättning väv väggar, smygar målning d:o Luckor ingår ej Målning tak Målning skåpstomme väggskåp, bänkskåp och högskåp. (framsida, insida och skåpsida). Målning synlig del radiator, vägg bakom samt värmerör. Målning alt lasering fönster inkl. list (Insida,emellan glas samt falsar) Helrenovering kokvrå, luckor ingår ej Helrenovering kokvrå, inkl. luckor Matrum Ursprunglig vägg tapetserad/målad, uppsättning väv väggar, smygar målning d:o. Målning tak Målning synlig del radiator, vägg bakom samt värmerör. Målning alt lasering fönster inkl. list, smyg (Insida,emellan glas samt falsar) Helrenovering matrum Hall mindre än 6m2 2

30 Datum Tapetsering väggar Målning tak Helrenovering hall Hall 6m2 och större Tapetsering väggar Målning tak Helrenovering hall Grovkök Målning vägg över bef. kakel Målning tak Sovrum mindre än 10m2 Tapetsering väggar Målning tak Målning synlig del radiator, vägg bakom samt värmerör. Målning alt lasering fönster inkl. list, smyg (Insida,emellan glas samt falsar) Helrenovering sovrum Sovrum större än 10m2 Tapetsering väggar Målning tak Målning synlig del radiator, vägg bakom samt värmerör. Målning alt lasering fönster inkl. list, smyg (Insida,emellan glas samt falsar) Helrenovering sovrum Vardagsrum mindre än 20m2 Tapetsering väggar 3

31 Datum Målning tak Målning synlig del radiator, vägg bakom samt värmerör Målning alt lasering fönster inkl. list, smyg (Insida,emellan glas samt falsar) Helrenovering vardagsrum Vardagsrum större än 20m2 Tapetsering väggar Målning tak Målning synlig del radiator, vägg bakom samt värmerör. Målning alt. lasering fönster inkl. list, smyg (Insida,emellan glas samt falsar) Helrenovering vardagsrum Klädkammare Målning väggar Målning tak Helrenovering WC separat Målning väggar Målning tak Helrenovering Fönster målning invändigt Fönster målning emellan..kr/st..kr/st Med helrenovering avses fullständig målning och tapetsering. 4

32 Datum Á-priserna skall vara fasta, inkl. arbete, material, personalutrymme, resor, uppgörelse med hyresgäster om ankomsttid, hämtning och återlämning av nycklar, avrapportering, fullt färdigt enligt vad som framgår av AF-delen mm. Priserna gäller fasta under i AF-delen angiven avtalstid. Gällande mervärdesskatt tillkommer. 5

33 Datum RAMAVTAL MÅLNING BILAGA 13.2 Formulär á-priser m2, tim, st mm Arbeten som utförs enligt principen med á-priser för m2, tim, st mm Målningsunderhållet i lägenheter kommer i huvudsak att upphandlas och beställas med á-priser för utrymmesenheter (bilaga 13.2). Á-priser för utrymmesenheter kommer att gälla för vårt normala lägenhetsunderhåll. För annat fastighetsunderhåll och i undantagsfall för lägenheter kommer á-priser för m2, tim, st mm att tillämpas. Anbud skall lämnas på detta formulär. Arbete Tapetsering Tapetsering enligt föreskrivet i Teknisk beskrivning och miljökrav målning. Á-pris..kr/m2 väggyta Uppsättning glasfiberväv Glasfiberväv enligt föreskrivet i Teknisk beskrivning och miljökrav målning...kr/m2 väggyta Målning Vägg till färdigbehandlad yta..kr/m2 väggyta Målning Vägg till färdigbehandlad yta Badrum..kr/m2 väggyta Målning Schablon/bård vägg..kr/m Målning Tak i kök..kr/m2 takyta Målning Tak i badrum..kr/m2 takyta Målning Tak i sovrum, v-rum, hall..kr/m2 takyta Målning Skåpstomme väggskåp..kr/m2 framsida Målning Skåpstomme väggskåp..kr/m2 insida Målning Skåpstomme väggskåp..kr/m2 skåpsida Målning Skåpstomme bänkskåp..kr/m2 framsida Målning Skåpstomme bänkskåp..kr/m2 insida 1

34 Datum Målning Skåpstomme bänkskåp..kr/m2 skåpsida Målning Skåpstomme högskåp..kr/m2 framsida Målning Skåpstomme högskåp..kr/m2 insida Målning Skåpstomme högskåp..kr/m2 skåpsida Borttagning tapet vägg..kr/m2 väggyta Borttagning tapet Högskåpluckor..kr/st Uppsättning väv Högskåpluckor..kr/st Målning väv Högskåpluckor..kr/st Sprutmålning Högskåpluckor..kr/st Sprutmålning Väggskåpluckor..kr/st Sprutmålning Bänkskåpluckor..kr/st Sprutmålning Lådframstycken..kr/st Sprutmålning Överskåpluckor..kr/st Sprutmålning Innerdörrar..kr/st Sprutmålning Tamburdörrar..kr/st Lackering Innerdörrar..kr/st Målnig Målning Målning Målning Lasering Lasering Fönster/ fönsterpartier inkl. list (insida, emellan glas, samtliga falsar). Fönster/ fönsterpartier inkl. list och smyg(insida, emellan glas, samtliga falsar). Dörrkarm inkl. foder och/ eller Smyglist. Dörrkarm inkl. foder och/ eller smyglist samt smyg. Dörrkarm inkl. foder och/ eller smyglist. Dörrkarm inkl. foder och/ eller..kr/m2 karmyttermått..kr/m2 karmyttermått..kr/st..kr/st..kr/st 2

35 Datum Lackering smyglist samt målning av dörrsmyg. Tröskel (avslipning, bättring, 1ggr strykning)...kr/st..kr/st Målning Golvlist..kr/m list Målning Taklist..kr/m list Lasering Golvlist..kr/m list Målning Radiator mindre än 3m2...kr/st Yta=längd x höjd Målning Radiator större än 3m2...kr/st Yta=längd x höjd Helrenovering Kök..kr/m2 golvyta Helrenovering Sovrum..kr/m2 golvyta Helrenovering Vardagsrum..kr/m2 golvyta Helrenovering Hall..kr/m2 golvyta Med helrenovering avses fullständig målning och tapetsering. Med golvyta avses synlig golvyta. Härvid skall golvyta under spis och kylenheter räknas in. Sprutmålning med pris/st skall avse fullt färdigt arbete och skall inkludera samtliga kringkostnader såsom avisering, nermontering, hämtning, transport, borttagning av beslag, igensättning av hål eller gamla beslag, grundning, sprutmålning, montering av beslag, återmontering, mm. Á-priserna skall vara fasta, inkl. arbete, material, personalutrymme, resor, uppgörelse med hyresgäster om ankomsttid, hämtning och återlämning av nycklar, avrapportering, fullt färdigt enligt vad som framgår av AF-delen mm. Priserna gäller fasta under i AF-delen angiven avtalstid. Gällande mervärdesskatt tillkommer. 3

36 Datum RAMAVTAL 2015 Målning BILAGA 13.3 Formulär Löpande räkning Uppdrag avropas skriftligt. Arbetena ersättes enligt självkostnadsprincipen i AB 04, 6:9, varvid förenklat förfarande tillämpas enligt följande: Kostnad Ersättning 1a.Material och varor Verifierad självkostnad med pålägg % 1b.Material och varor som beställaren tillhandahåller Entreprenörens pålägg % 4. Större hjälpmedel Verifierad självkostnad med pålägg % 5. Underentreprenader Verifierad självkostnad med pålägg % 3. Arbetare fullt utbildade med yrkesbevis Målare mm à-pris. Kr/tim Ersättning enligt punkterna 1, 3, 4, och 5 ovan utgör ersättning för samtliga kostnader inklusive entreprenörarvode. Således skall mom 2, 4, 6, 7 och 8 ingå i pålägg och á-priser. Till större hjälpmedel räknas skylift, saxlift, ställningar mm. Tillkommande kostnader för övertid debiteras enligt avtal. A- pris för lärlingar skall anpassas till lärlingens utbildningsnivå. Inköps- och handelsrabatter skall tillgodoräknas beställaren. Priserna gäller fasta under i AF-delen angiven avtalstid men indexregleras enligt AFC.614. Gällande mervärdesskatt tillkommer. 1

37 FÖRFRÅGNINGSUNDERLAG Bilaga 13.4 anbudsformulär Ramavtal målning Kristinehamnsbostäder AB 1 (2) Kristinehamnsbostäder AB Box KRISTINEHAMN Anbud märkes Anbud ramavtal målning ANBUD RAMAVTAL målning, Kristinehamnsbostäder AB Vi erbjuder oss att i enlighet med förfrågningsunderlag, punkt AFB.22 i Administrativa föreskrifter, daterade utföra rubricerade entreprenadarbeten till nedanstående ersättningar och förutsättningar. Priser mm enligt ifyllda bilagor Formulär á-priser utrymmesenheter bilaga 13.1 Formulär á-priser m2, tim, st mm bilaga 13.2 Formulär Löpande räkning bilaga 13.3 Lagstadgad mervärdesskatt tillkommer. Entreprenörens ombud AFC Vi avser använda oss av underentreprenörer för nedanstående arbeten. Arbete. Namngiven underentreprenör.. Bilaga 13.4 Anbudsformulär ramavtal målning

38 FÖRFRÅGNINGSUNDERLAG Bilaga 13.4 anbudsformulär Ramavtal målning Kristinehamnsbostäder AB 2 (2) Entreprenören ska ha ett fungerande kvalitetssystem vilket skall bifogas anbud tillsammans med namnuppgift på kvalitetsansvarig. Bilaga. Har entreprenören ett fungerande miljöledningssystem skall detta och namnuppgift på miljöansvarig inom företaget redovisas i bilaga anbud. Bilaga. Följande redovisas i bilagor som bifogas anbudet Kopia av F-skattesedel. Till anbud skall fogas gällande registreringsbevis för företaget. Företagsbeskrivning med entreprenörens organisationsplan och senaste årsredovisning Redovisning av produkter (typ och fabrikat) med innehållsdeklaration. Anbuds giltighetstid Detta anbud är bindande t o m Förfrågningar beträffande detta anbud besvaras av.. Telefon.. Telefax Mobiltelefon E-postadress för tilldelningsbeslut: Ort Datum Företag.. Underskrift av firmatecknare.. Namnförtydligande Bilaga 13.4 Anbudsformulär ramavtal målning
