Upphandling av biogasanläggning
|
|
- Malin Karlsson
- för 8 år sedan
- Visningar:
Transkript
1 Upphandling av biogasanläggning
2 Första frågan vid upphandling Vad vill jag upphandla? Förbehandlingsutrustning Biogasanläggning Pannanläggning Kraftvärmeanläggning Uppgraderingsanläggning Tankstation För att svara på frågorna, måste förutsättningar gås igenom

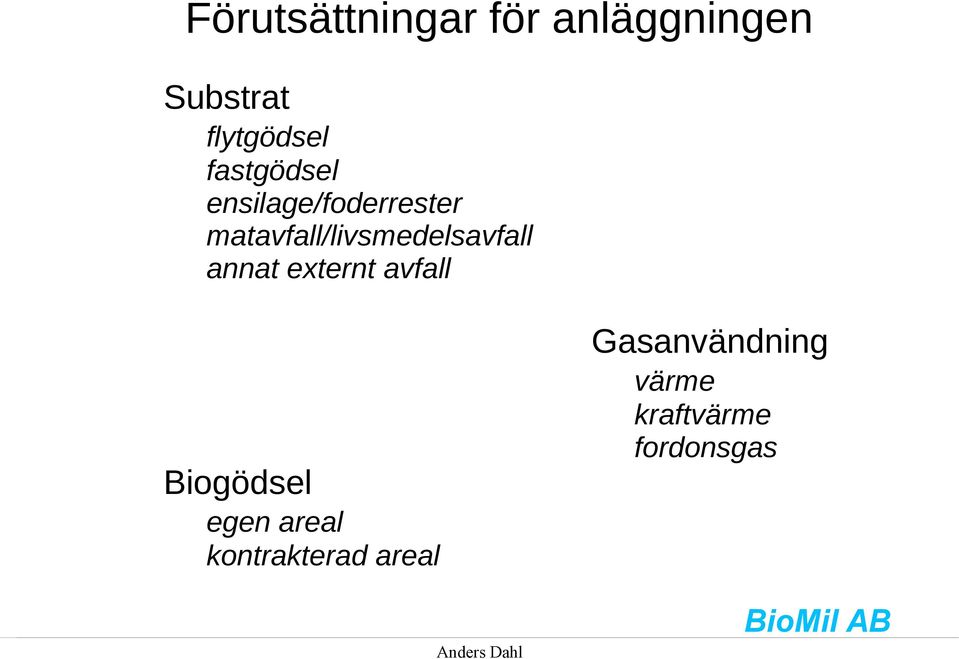

3 Förutsättningar för anläggningen Substrat flytgödsel fastgödsel ensilage/foderrester matavfall/livsmedelsavfall annat externt avfall Gasanvändning värme kraftvärme fordonsgas Biogödsel egen areal kontrakterad areal
4 Andra frågan vid upphandling Hur skall anläggningen upphandlas? Bygga helt i egen regi (NLX) Ta fram fullständigt underlag till entreprenör (AB) Funktionsupphandling (ABA, ABT)
5
6 Bygga i egen regi Ställer krav på att man kan dimensionera processen och anläggningen i övrigt själv, eller med extern hjälp Maskiner och andra större komponenter kan handlas upp enligt dokumenten NL eller NLM. Mängdvaror kan handlas upp enligt NLS Man har själv fullt processansvar och övriga funktionsansvar Man ansvarar själv för att alla erforderliga tillstånd söks, bl a miljötillstånd, bygglov, tillstånd enligt LBE Likaså ansvarar man själv för att nödvändiga besiktningar utförs, bl a installation och elsäkerhet

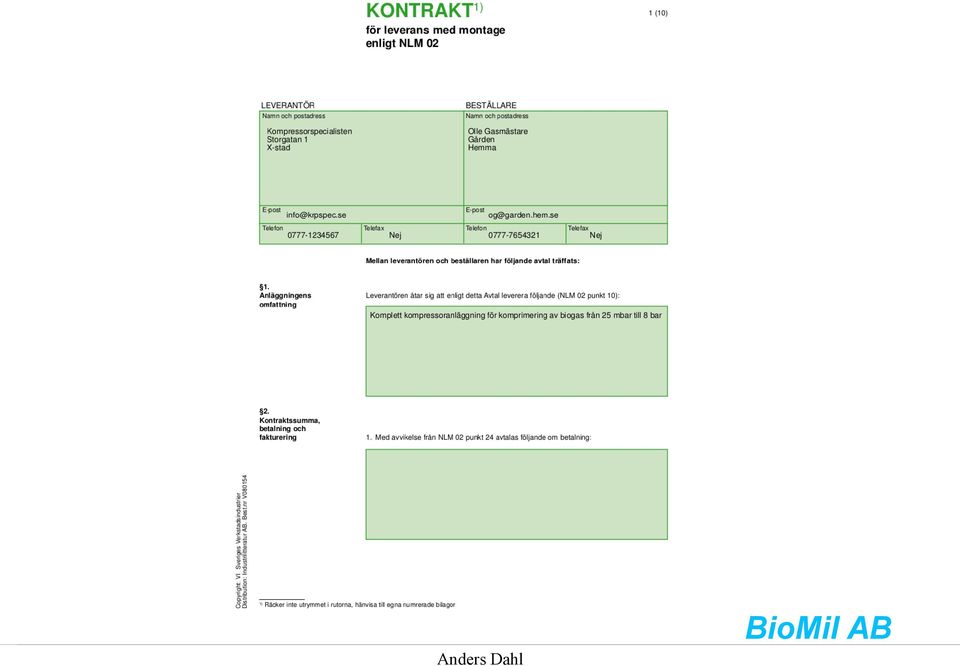

7

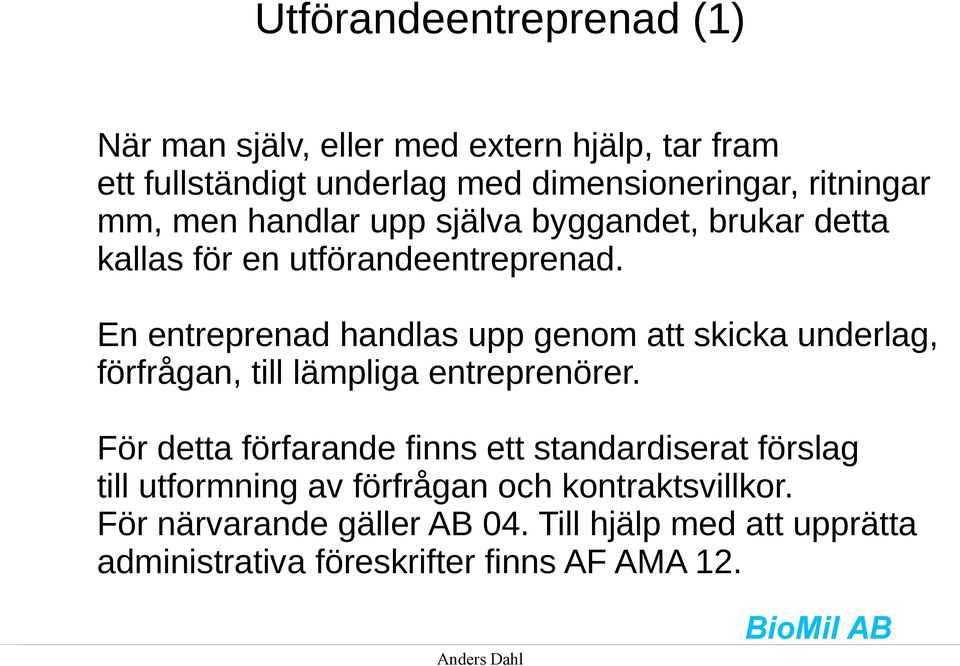

8 Utförandeentreprenad (1) När man själv, eller med extern hjälp, tar fram ett fullständigt underlag med dimensioneringar, ritningar mm, men handlar upp själva byggandet, brukar detta kallas för en utförandeentreprenad. En entreprenad handlas upp genom att skicka underlag, förfrågan, till lämpliga entreprenörer. För detta förfarande finns ett standardiserat förslag till utformning av förfrågan och kontraktsvillkor. För närvarande gäller AB 04. Till hjälp med att upprätta administrativa föreskrifter finns AF AMA 12.
9
10
11 Utförandeentreprenad (2) Vid en utförandeentreprenad ansvarar man själv för processen och olika anläggningsdelars funktion. Entreprenören ansvarar för att anläggningen byggs i enlighet med underlaget (projekteringen), samt för funktionen hos ingående komponenter. I vissa fall kan entreprenören projektera delsystem (t ex komplett rötkammare) och ansvarar då för funktionen hos dessa delsystem. Det är möjligt att delegera ansvaret för att tillstånd söks, men man ansvarar själv för tillstånden.
12 Funktionsupphandling (1) Funktionsupphandling innebär att man handlar upp både projektering av anläggningen och själva anläggningen. Man handlar upp den funktion man vill ha utifrån svaret på den första frågan man ställde sig. I princip handlar man upp en anläggning som producerar gas enligt specifikation, utifrån de råvaror man specificerar. Entreprenören ansvarar för helheten.
13 Funktionsupphandling (2) För utformning av kontraktsvillkor finns antingen ABA 99 eller ABT 06 (med AF AMA 12 även här) till hjälp. ABA 99 är att föredra för en anläggning, då ABT 06 i huvudsak är avsedd för byggprojekt. Det är möjligt att delegera ansvaret för att tillstånd söks, men man ansvarar själv för tillstånden.
14
15

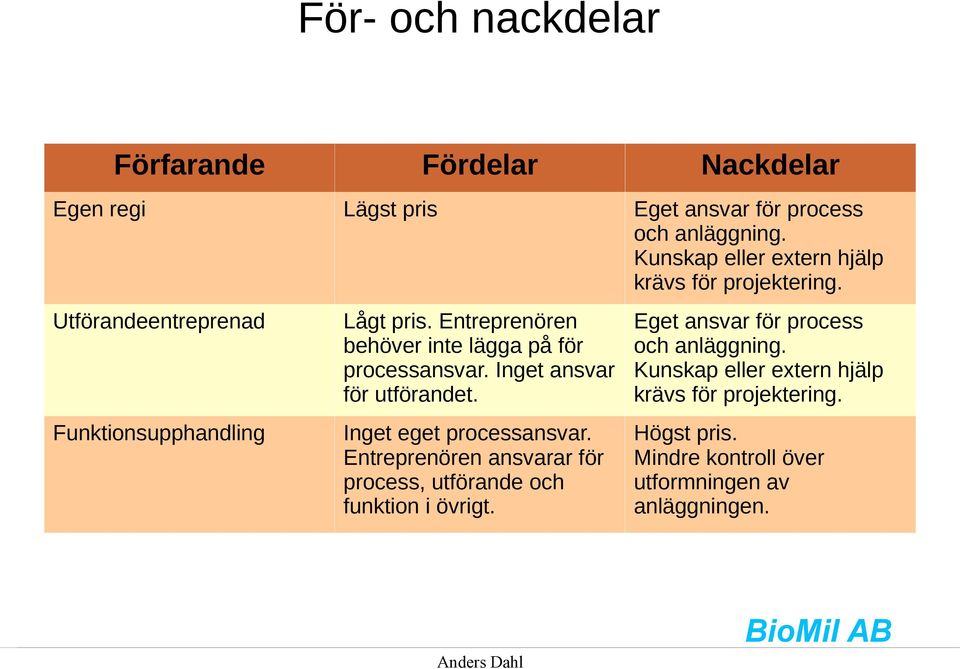

16 För- och nackdelar Förfarande Fördelar Nackdelar Egen regi Lägst pris Eget ansvar för process och anläggning. Kunskap eller extern hjälp krävs för projektering. Utförandeentreprenad Lågt pris. Entreprenören behöver inte lägga på för processansvar. Inget ansvar för utförandet. Eget ansvar för process och anläggning. Kunskap eller extern hjälp krävs för projektering. Funktionsupphandling Inget eget processansvar. Entreprenören ansvarar för process, utförande och funktion i övrigt. Högst pris. Mindre kontroll över utformningen av anläggningen.

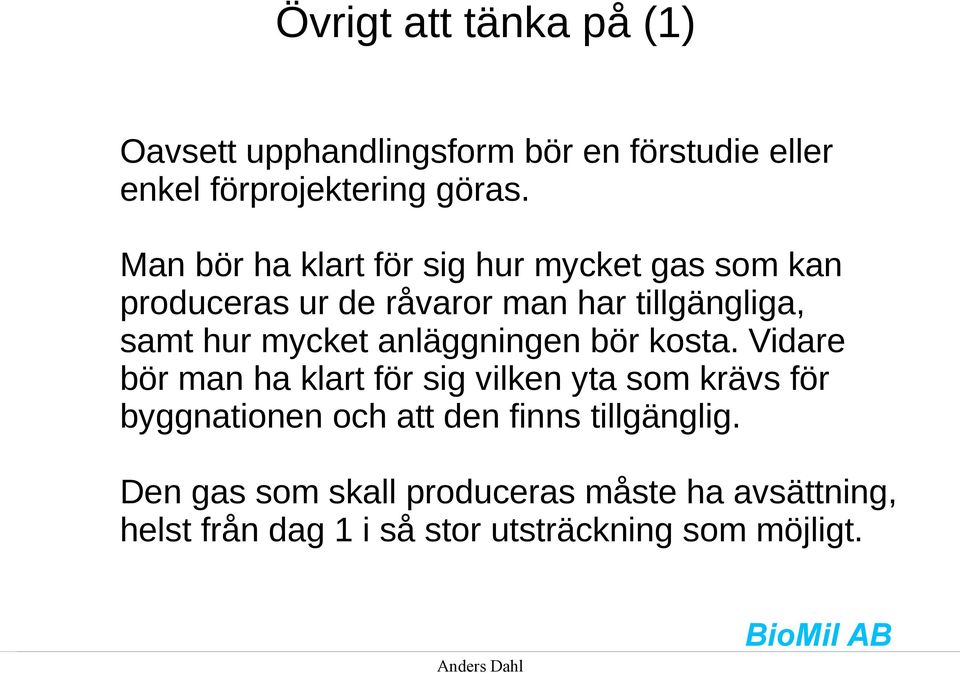

17 Övrigt att tänka på (1) Oavsett upphandlingsform bör en förstudie eller enkel förprojektering göras. Man bör ha klart för sig hur mycket gas som kan produceras ur de råvaror man har tillgängliga, samt hur mycket anläggningen bör kosta. Vidare bör man ha klart för sig vilken yta som krävs för byggnationen och att den finns tillgänglig. Den gas som skall produceras måste ha avsättning, helst från dag 1 i så stor utsträckning som möjligt.
18 Övrigt att tänka på (2) Både vid utförandeentreprenad och funktionsupphandling krävs, att utförandet kontrolleras. Även om entreprenören har ett ansvar enligt det kontrakt man upprättat så kan det vara både svårt och kostsamt att ändra på saker som blivit fel. Entreprenörer är experter på tillägg!!!
19 ???? Frågor??? Upphandling är komplext - tack för er uppmärksamhet!
Hur påverkar valet av ansvarsform resultatet? Hur påverkar valet av ansvarsform resultat
Hur påverkar valet av ansvarsform resultatet? Bengt Hansson Professor, projektledare, besiktningsman, byggledare Agenda Bakgrund Utgångspunkt för upphandling Mål med upphandling Vad vill beställaren ha?
Läs merBra att veta. Vad menas med entreprenad? Vilka former finns? Hur uppkommer ett entreprenadavtal? Vilka regler gäller? Vad kan gå fel?
Entreprenadrätt Bra att veta Vad menas med entreprenad? Vilka former finns? Hur uppkommer ett entreprenadavtal? Vilka regler gäller? Vad kan gå fel? Hur undviker man fel? Vad är en entreprenad? Med entreprenad
Läs merLagar (Riksdag) Förordningar (Regering) Föreskrifter (Övervakande myndighet)
Entreprenadjuridik Rättssystemet Straffrätt Lagar (Riksdag) Förordningar (Regering) Föreskrifter (Övervakande myndighet) Civilrätt Överenskommelser ingångna via avtal Vid upphandling reglera leveransomfattning
Läs merUpphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform. Construction Management
Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform Disposition Ansvarsformer Ersättningsformer Funktionsentreprenader Vilken upphandlingsform? Faktorer som styr valet av upphandlingsform
Läs merUpphandling av byggprojekt. Varför Organisation? Organisation
Upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal individer som
Läs merOrganisation och upphandling av byggprojekt. Construction Management
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal
Läs merDet är vanligt i dag att antalet underleverantörer ökar till en ganska lång kedja vilket medför svårigheter med uppföljning inom projektet.
Sida 1 (7) Föreläsningsanteckningar Må970929 Upphandling (Gunnar Selin) Upphandling har i dag delegerats ner till en låg nivå inom stora företag. Tidigare hade -före tagen staber som skötte upphandlingen
Läs merVarför Organisation? Informell organisation
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar g (synergieffekt) Organisation Ett
Läs merOrganisation och upphandling av byggprojekt
Organisation och upphandling av byggprojekt En avancerad shoppingtur! Välkomna! Anne Landin den 30:e januari 2014 Varför Organisation?» Att mål kan uppnås effektivare genom samarbete mellan individer än
Läs merAtt beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn
Att beställa byggnadsarbeten Kursledare Peder Halling Per Lilliehorn Peder.halling@bostadsratterna.se per.lilliehorn@bostadsratterna.se Kursinnehåll De olika stegen i projektet Planering och förberedelser
Läs merTEKNISK RIKTLINJE TR utg 1
SvK4005, v4.0, 2016-04-27 ENHET, VERKSAMHETSOMRÅDE VÅR BETECKNING HM TR 13-02-02 DATUM SAMRÅD 2016-09-13 N, A, F, S, K, H TEKNISK RIKTLINJE UTGÅVA 1 TD FASTSTÄLLD Arbetsmiljökrav Totalentreprenad Uppdragstagare
Läs merSvensk Byggtjänst är ett kunskapsföretag.
Svensk Byggtjänst är ett kunskapsföretag. Vi ägs av ett trettiotal organisationer som representerar hela byggbranschen, och hela byggprocessen. Vår bransch står inför stora utmaningar med ökade krav på
Läs merHur tydlig ska en beskrivning vara? Renare Mark - Upphandling inom förorenade områden , Gustaf Sjölund, Umeå
Hur tydlig ska en beskrivning vara? Renare Mark - Upphandling inom förorenade områden 2013-02-13, Gustaf Sjölund, Umeå Beskrivning = handling med föreskrifter om och/eller krav på utförande av och kvalitet
Läs merÄr biogas något för mig/ min gård?
Är biogas något för mig/ min gård? Erfarenheter Saker att tänka på Framtidsspaning/ vad är på gång! Ekonomisk analys av biogasanläggningar År 2015 kr 12 000 Nyckeltal investering i biogas produktion (rågas)
Läs merBiogas till Dalarna. Torsten Gustafsson Spikgårdarnas Lantbruk
Biogas till Dalarna Torsten Gustafsson Spikgårdarnas Lantbruk Kort historia om Dala BioGas LRF tittar på förutsättningarna att göra en biogasanläggning i södra Dalarna. En förundersökning utförs av SBI
Läs merKlara Gas Ekonomisk Förening Vännäsprojektet Grönskördad rörflen till biogas?
Klara Gas Ekonomisk Förening Vännäsprojektet Grönskördad rörflen till biogas? Konferens Lycksele 12 februari 2014 Torbjörn Wennebro Några viktiga begrepp Klara Gas Ekonomisk Förening Sammanslutning av
Läs merSå får du som användare de produkter/tjänster du behöver vid upphandling av VA-verksamhet
Så får du som användare de produkter/tjänster du behöver vid upphandling av VA-verksamhet VARIMs snabbguide till upphandlingsprocessen och hur du som användare ställer krav vid upphandling av VA-verksamhet.
Läs merKVMI Kvalitets- och miljöstyrning, 10 YH-poäng APPL Affärskompetens, ledarskap, ekonomi och lagar/regelverk, 30 YH-poäng
Kurs 11: Kvalitets- och miljöstyrning (KVMI), 10 YH-poäng Mål och innehåll: Att ge den studerande kunskap om verksamhetsprocesser, kvalitetsledningssystem och kvalitetsstandarder, miljöledningssystem och
Läs merFörfrågningsunderlag (anbudsförfrågan)
Förfrågningsunderlag (anbudsförfrågan) Koppla tillbaka till rollerna. och händelseförloppet Förstudie Behovsanalys Projektering Beslutsunderlag Upphandling Förfrågningsunderlag Upphandlingsförfarande Entreprenadform
Läs merOrganisation och upphandling av byggprojekt. Construction Management
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal
Läs merPyromanen från Öland
TEMADAG & ÅRSMÖTE - KVÄNUM Pyromanen från Öland Anders Adolfsson Suricata Energi & Miljö AB www.suricata.se Nya skatteregler för tillverkande industri Hur påverkar detta företagens ekonomi Finns det ekonomiska
Läs merFrån idé till drift. Erfarenheter från att bygga och driva en ny förbehandlingsanläggning för matavfall. Åsa B Rensvik SRV återvinning AB
Från idé till drift Erfarenheter från att bygga och driva en ny förbehandlingsanläggning för matavfall Åsa B Rensvik SRV återvinning AB Innehåll Vad är SRV? Studier Varför en förbehandlingsanläggning?
Läs merEntreprenadavtalets livscykel. Filip Funk
Entreprenadavtalets livscykel Filip Funk 2018 03 28 Översikt Entreprenadformer Standardavtal Byggnadens och byggprocessens olika skeden Anbudsförfrågan (administrativa föreskrifter) Närmare om AB 04 och
Läs merOrganisation och upphandling av byggprojekt. Construction Management
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal
Läs merAllmänna bestämmelser för totalentreprenader avseende byggnads-, anläggningsoch installationsarbeten ABT 06 PDF LÄSA ladda ner
Allmänna bestämmelser för totalentreprenader avseende byggnads-, anläggningsoch installationsarbeten ABT 06 PDF LÄSA ladda ner LADDA NER LÄSA Beskrivning Författare: Byggandets Kontraktskommitté. ABT 06
Läs merOrganisation och upphandling av byggprojekt. Construction Management
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal
Läs merByggprocessen VBEA01. Introduktion. Stefan Olander Avd för Byggproduktion Institutionen för Byggvetenskaper Lunds Tekniska Högskola
Byggprocessen VBEA01 Introduktion Stefan Olander Avd för Byggproduktion Institutionen för Byggvetenskaper Lunds Tekniska Högskola 1 - Allmän information Introduktion - Kurslitteratur/kurskompendium - Grupper
Läs merAdministrativa föreskrifter AF AMA
Administrativa föreskrifter AF AMA Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I AF
Läs merSkeden i ett VA-Projekt
Skeden i ett VA-Projekt VA-PROJEKT 2006-04 04-27 Dan Fujii, SWECO VIAK AB Region VA-Projekt, Stockholm Förstudie Förprojektering (Principförslag) (Val av entreprenadform) Detaljprojektering (vid General
Läs mer1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35
Innehåll Inledning 5 1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35 2 Genomförande av konsultuppdrag och utförande av entreprenad 39 Uppstart 41 Startmöte 46 Kartläggning
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Standardavtal Avtal AB04 Utförandeentreprenad ABT06 Totalentreprenad ABK09 Konsultupphandling ABM07 Materialupphandling ABU07 Upphandling av underentreprenörer ABS09 Småhusentreprenader
Läs merUPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 CHECKLISTA
UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 Upphandling av projektörer Administrativa föreskrifter Informationsleveranser Checklista Bilagor September 2016 CHECKLISTA Underlag för vilka krav som
Läs meromfattar byggnader, kontor, bostäder, andra hus, industrianläggningar vägar, broar, järnvägar.
Entreprenad Vad menas med entreprenad? åtagande av ett företag (entreprenören), till ett i förväg uppgjort pris, att för beställare utföra visst större arbete eller leverans, särskilt avseende byggnad
Läs merSäkerhetsupphandling Frukostseminarium hos SSF 2013-10-30
Säkerhetsupphandling Frukostseminarium hos SSF 2013-10-30 SÄKERHETSUPPHANDLING INTE BARA FÖR STAT OCH KOMMUN Skapa förutsättningar för anbud på samma villkor Utforma efter den egna säkerhetsorganisationens
Läs merAnna Ulfsdotter Forssell, advokat och delägare Kristian Pedersen, advokat. Innovativa upphandlingar
Anna Ulfsdotter Forssell, advokat och delägare Kristian Pedersen, advokat Innovativa upphandlingar Upphandling24 konferens Stockholm den 4 november 2009 Innovativa upphandlingar nya möjligheter till goda
Läs merBergvärme o. värmepumpar erfarenheter från fältet. Geo Power KTH Energiteknik 20/9 2011
Bergvärme o. värmepumpar erfarenheter från fältet Geo Power KTH Energiteknik 20/9 2011 INGET ÄR SÅ BRA ATT DET INTE GÅR ATT GÖRA BÄTTRE Bergvärme förr och nu Marknaden för bergvärme har förändrats genom
Läs merAvtalshandlingar. AB 04 är avsedd att användas för sk. utförandeentreprenader ex: Delad entreprenad Generalentreprenad
Avtalshandlingar AB 04 är avsedd att användas för sk. utförandeentreprenader ex: Delad entreprenad Generalentreprenad AB 04 är avsedd att användas för byggnadsentreprenader anläggningsentreprenader installationsentreprenader
Läs merPiteå Biogas AB Bild:BioMil AB
Piteå Biogas AB Bild:BioMil AB Piteå Biogas AB Piteå Biogas AB (PBAB) är ett privat bolag bildat av ett flertal lantbruksföretag med målsättning att etablera en biogasanläggning inom Piteå kommun för produktion
Läs merBiogas. en del av framtidens energilösning. Anna Säfvestad Albinsson Projektledare Biogas Norr, BioFuel Region
Biogas en del av framtidens energilösning Anna Säfvestad Albinsson Projektledare Biogas Norr, BioFuel Region Minimiljöskolan Länk till Skellefteå kommuns minimiljöskola www.skelleftea.se/minimiljoskola
Läs merOrganisation och upphandling av byggprojekt. Construction Management
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal
Läs merUPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016
UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 Upphandling av projektörer Administrativa föreskrifter Informationsleveranser Checklista Bilagor September 2016 ADMINISTRATIVA FÖRESKRIFTER Det som anges
Läs mervid biogasproduktion Samhälle och näringsliv stödjer Kjell Christensson Biogas Syd www.biogassyd.se Biogasanläggningar i Skåne
Lönsamhetspotential vid biogasproduktion Kjell Christensson Biogas Syd www.biogassyd.se -Biogas Syd är ett regionalt samverkansprojekt för biogasintressenter i södra Sverige - Projektet har som mål att
Läs merALLMÄNT RÄTTSFALLSANALYS Litteraturen. Uppgiften
Litteraturen L O Liman m. fl. Entreprenad och konsulträtt, 9 uppl. H. Lindelöw m.fl. Industriellt husbyggande N. Arvidsson & P. Samuelsson, Entreprenadavtal mellan näringsidkare och konsument, Work in
Läs merTEKNISKA SYSTEM VVS. Ämnets syfte
TEKNISKA SYSTEM VVS Ämnet tekniska system VVS behandlar den arbetsprocess där man projekterar och dokumenterar tekniska system och anläggningar inom teknikområdet VVS-installation. I projektering ingår
Läs merAtt beställa byggnadsarbeten. Kursinnehåll GENOMFÖRANDET 2015-09-18
Att beställa byggnadsarbeten Kursinnehåll Sammanställning av genomförandet Planering och förberedelser, stämmobeslut, hyresnämnden, bygglov/bygganmälan Entreprenadformer; avtal; anbudsförfrågan; kontrakt
Läs merKap1 ANVISNINGAR OCH RUTINER
Kap1 ANVISNINGAR OCH RUTINER 1.1 LEDANDE DOKUMENT 1.2 PLEXMAN 1.3 RUTIN GENOMFÖRANDEPROCESSEN 1.4 RUTIN PLANPROCESSEN 1.5 RAMAVTAL 1.6 RELATIONSHANDLINGAR 1.7 RELATION MELLAN GATUAVDELNINGARNA 1.8 UPPFÖLJNING
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(9) Upprättad av Datum Ver.rev
Inköpsenheten Administrativa föreskrifter 1(9) UTFÖRANDE AV BERGVÄRMEANLÄGGNING SKELLEFTEÅ LOTSSTATION, TOTALENTREPRENAD Nedanstående föreskrifter ansluter till AF AMA 98. Föreskrifter i AF AMA 98 har
Läs merGenerell tillämpning av mät- och ersättningsregler MER
Generell tillämpning av mät- och ersättningsregler MER ALLMÄNT Mät- och ersättningsregler MER är anpassade till AMA och är avsedda att användas vid förteckning av mängder och vid mätning och ersättning
Läs merBilaga 1 Alternativ utbyggnadsmodell för VA
Bilaga 1 Alternativ utbyggnadsmodell för VA Exempel på avtal Diarienummer: KS 2013/1902-32 Dokumentansvarig: Samhällsbyggnad/VA-teknik/Enhetschef Beredande politiskt organ: SU/KS Beslutad av: Kommunfullmäktige
Läs merAnna Ulfsdotter Forssell, advokat och delägare. Innovativa upphandlingar. Upphandling24:s konferens i Stockholm den 25 september 2008
Anna Ulfsdotter Forssell, advokat och delägare Innovativa upphandlingar Upphandling24:s konferens i Stockholm den 25 september 2008 Innovativa upphandlingar det är möjligt! 2008-09-26 Company presentation
Läs merI Tabell 11 frågar jag efter både värde och antal. I båda fallen ska procentandelarna summera till 100:
BILAGA 2 Följande förtydligande, från Bengt Jäderholm, har beaktats: I Tabell 8 har jag efterfrågat där beställaren anger bestämda starttid och sluttid i entreprenaderna. Det verkar som att beställaren
Läs merDu får vad du köper. 27 maj 2014 maria.losman@ecoplan.se På uppdrag av Biogas Väst
Du får vad du köper 27 maj 2014 maria.losman@ecoplan.se På uppdrag av Biogas Väst Succépusslet Policy Upphandling Uppföljning internt av avrop/inköp Uppföljning externt hos leverantörer Policy 1. Sitt
Läs merStandardavtal för industrin köpar- eller säljarvänliga?
Standardavtal för industrin köpar- eller säljarvänliga? Inspecta Gruv 2013 1 Upphandlingskontrakt för industrin www.ssg.se Anna-Karin Bohman Inspecta Gruv 2013 3 SSG HUR VI ARBETAR Inspecta Gruv 2013 4
Läs merOrganisation och upphandling av byggprojekt. Construction Management
Organisation och upphandling av byggprojekt Varför Organisation? Att mål kan uppnås effektivare genom samarbete mellan individer än genom individuella ansträngningar (synergieffekt) Organisation Ett antal
Läs merFÖRFRÅGNINGSUNDERLAG UPPHANDLING AV MARKENTREPRENAD BRATTEBERGSSKOLAN ETAPP 4. Öckerö Fastighets AB Peter Albinsson
FÖRFRÅGNINGSUNDERLAG UPPHANDLING AV MARKENTREPRENAD BRATTEBERGSSKOLAN ETAPP 4 Öckerö Fastighets AB Peter Albinsson 2017-08-28 1 Innehåll 1 Anbudsinbjudan... 3 1.1 Upphandlingsform... 3 1.2 Upphandlande
Läs merOffensiva satsningar och nya konstellationer bygger ny grön marknad. Peter Undén, SBI
Offensiva satsningar och nya konstellationer bygger ny grön marknad Peter Undén, SBI Swedish Biogas International AB projekterar, äger och driver biogasanläggningar som produktionspartner åt ledande distributörer
Läs merAdministrativa föreskrifter AF AMA 07
Administrativa föreskrifter AF AMA 07 Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I
Läs merRiktlinje Medicinska gaser
Riktlinje Upprättad av: Berit Larsson Ansvarig: Nicklas Boström Datum: 2018-03-28 Revidering: [Revideringsbeteckning] Revideringsdatum: [Revideringsdatum] Status: FASTSTÄLLD Fastställd av: Helena Ribacke,
Läs merDialog och samverkan för att utveckla bygg- och anläggningsupphandlingar. framgångsrecept?
Dialog och samverkan för att utveckla bygg- och anläggningsupphandlingar är det ett framgångsrecept? 2018-10-16 OLOF JOHNSSON, CHEFSJURIST, SVERIGES BYGGINDUSTRIER Probleminventering Lite tid för anbudsräkning,
Läs merFörstudie avfallsrötning i Karlstadregionen Presentation den 24 september 2008 av Gunnar Settergren
Förstudie avfallsrötning i Karlstadregionen Presentation den 24 september 2008 av Gunnar Settergren Huvudansvarig för studien: Katarina Starberg, WSP Förstudie Karlstad - bakgrund Målen i avfallsplan 2004
Läs merEkonomisk analys av biogasanläggningar. Lars-Erik Jansson Energi- och Affärsutveckling
Ekonomisk analys av biogasanläggningar Ekonomisk analys av biogasanläggningar Begränsa antalet variabler Avskrivning 15 år och 10 år Ränta 5% på hela investeringen Elpris försäljning inkl. certifikat 0,50
Läs merKap1 ANVISNINGAR OCH RUTINER
Kap1 ANVISNINGAR OCH RUTINER 1.1 LEDANDE DOKUMENT 1.2 PLEXMAN 1.3 RUTIN GENOMFÖRANDEPROCESSEN 1.4 RUTIN PLANPROCESSEN 1.5 RAMAVTAL 1.6 RELATIONSHANDLINGAR 1.7 RELATION MELLAN GATUAVDELNINGARNA 1.8 UPPFÖLJNING
Läs merAllmänna bestämmelser
Allmänna bestämmelser AB 04 ABT 06 AF AMA 07 AFU 96 ABM 92 1. Omfattning Förutsätts att handlingarna är kalkylerbara Tidplan och betalningsplan saknas i rangordningslistan. (tas med i beställningsskrivelsen?)
Läs merMark och Anläggning. Ledarskap och Management TIPS!
AMA Anläggning 17 I denna utbildning får du lära dig regler för användning och samband mellan beskrivning och AMA. AMA Anläggning 17 är avsedd att tjäna som ett underlag vid upprättande av tekniska beskrivningar
Läs merLänsvattenhantering och upphandling
Länsvattenhantering och upphandling Johan Magnusson NCC Teknik 1 Hantering av länsvatten Recipient Halter Funktionskrav Metoder att skydda recipienten Erosionsskydd, sedimentationsdammar, oljeavskiljare,
Läs merUtbildningar inom ENTREPRENADJURIDIK för dig, ditt företag och för framtiden
Höstens utbildningskatalog 2018 Utbildningar inom ENTREPRENADJURIDIK för dig, ditt företag och för framtiden n Entreprenadjuridik och standardavtal n AMA n Mark och anläggning n Ledarskap och Management
Läs merAdministrativa föreskrifter
Administrativa föreskrifter Allmän rättsorientering Huvudområden Privaträtt Reglerar rättsförhållanden mellan fysiska, juridiska och offentliga personer. Offentlig rätt Reglerar offentlig (statlig och
Läs merTEKNISKA SYSTEM EL. Ämnets syfte
TEKNISKA SYSTEM EL Ämnet tekniska system el behandlar den arbetsprocess där man projekterar och dokumenterar tekniska system och anläggningar inom teknikområdet elinstallation. I projektering ingår utrednings-
Läs merUmeå kommun Samhällsbyggnadskontoret Fastighet Teknik
Umeå kommun Samhällsbyggnadskontoret Fastighet Teknik Idag Samhällsbyggnadskontoret Byggprojekt Miljö, Kvalité, Energi Kalkyler Övning Färdiga arbetsplatser Upphandling mm Sammanfattning Fastighet Projektledare
Läs merFörfrågningsunderlag, innehåll i korthet
Förfrågningsunderlag, innehåll i korthet Krav på leverantörens tekniska specifikationer Utvärderingsregler Kommersiella villkor Administrativa bestämmelser Sara Bäckström 2 Förfrågningsunderlag, krav Tillfrågade
Läs mer... till tillämpning
Rötning av avfall från jordbruk och samhälle Värmeforskdagen 27 januari 2011 Mats Edström JTI Institutet för jordbruks- och miljöteknik Från forskning...... till tillämpning 1 Biogasforskning vid JTI -
Läs merInformation om Byggprocessen i Sverige & Konsultupphandling
Information om Byggprocessen i Sverige & Konsultupphandling Syfte Den här presentationen syftar till att ge en övergripande bild av den juridiska ramen som reglerar byggprocessen i Sverige. Från lag till
Läs merVäg 50 Motala-Mjölby. en del av. BanaVäg Motala-Mjölby
Väg 50 Motala-Mjölby en del av BanaVäg Motala-Mjölby Väg 50 Mjölby Motala Projektet omfattar ca 28 km ny riksväg 50 varav: 14 km 2+1 väg med bredden 14 meter 14 km fyrfältsväg med bredden16,5-18,5 m Ca
Läs merFördjupningskurs i gårdsbaserad biogasproduktion
Fördjupningskurs i gårdsbaserad biogasproduktion Kursen vänder sig till dig som vill ha fördjupade kunskaper för att bygga och driva en biogasanläggning på gårdsnivå. Förkunskapskrav är grundkurs eller
Läs merArbetsmiljökrav - Totalentreprenad
SVENSKA KRAFTNÄT ENHET, VERKSAMHETSOMRÅDE GSH VAR BETECKNING TR.13-02-02 DATUM 2019-04-30 Jhi/KlÄxlL. GF, GI, GS,m, NL, NP, NS, NT, SD, SK TEKNISK RIKTLINJE UTGÅVA 2 FASTSTÄLLD Arbetsmiljökrav - Totalentreprenad
Läs merÅlands hälso- och sjukvård
BLAD NR 1 (5) ANBUDSFÖRFRÅGAN OCH ENTREPRENADPROGRAM. inbegär av Er kostnadsanbud över de entreprenadåtagande som ingår i detta program och bifogade handlingar. Byggnadsobjekt: Byggherre/beställare: Byggplats:
Läs merByggproduktion inledning
Byggproduktion inledning Byggproduktion historisk tillbakablick Tiden före 1850 Skråverksamhet från bondesamhället Fortifikationsingenjörer/arkitekterförsvarsanläggningar och statliga anläggningarmilitärteknologi
Läs merÖversiktsmatris 56 Exempel på enkel anbudsförfrågan 58 Exempel på administrativa föreskrifter med AMA AF som grund 59 Exempel på administrativ och
INNEHÅLL Förord 5 Allmänt om att driva projekt 6 Olika slags byggprojekt 8 Marknadssituationer 10 Standardkontrakt 12 Upphandlingsalternativ 14 Strategier vid olika förutsättningar 16 Ansvarsfrågor 21
Läs merKravspecifikation för upphandling av Upphandlingskonsulter, SLL1608
Sida 0 av 5 Landstingsstyrelsens förvaltning Kravspecifikation SLL Juridik och upphandling Upphandlingsavdelningen Kravspecifikation för upphandling av Upphandlingskonsulter, Sida 1 av 5 Innehållsförteckning
Läs merBIOGAS I TORNEDALEN. Projektets resultat, slutsatser och beslutsförslag
BIOGAS I TORNEDALEN Projektets resultat, slutsatser och beslutsförslag 2017-04-12 Innehåll Projektet... 2 Bakgrund... 2 Resultat - Kommunal biogasanläggning... 3 Resultat - Gårdsbaserad biogasanläggning...
Läs merEntreprenadrätt. Construction Management
Entreprenadrätt Entreprenad Verksamhet bestående i att en E på uppdrag av B utför bygg-, anläggnings- eller installationsarbeten. Arbetsbeting Tjänsteavtal där en uppdragstagare förpliktigar sig att prestera
Läs merFörstudie om ICT på NKS
Förstudie om ICT på NKS - Sammanfattning Förstudie ICT Executive Summary Förstudiens innehåll Målbild/strategi för ICT på NKS Behovsanalys/önskad funktionalitet ICT på NKS Strategi och struktur för kontrakt
Läs merChecklista för upphandling av väghållningstjänster
Checklista för upphandling av väghållningstjänster Upphandling Måste vi som väghållare göra upphandlingar, är en berättigad och återkommande fråga till REV. Generellt så skall man nog i görligaste mån
Läs merUtsläpp till luft vid biogasproduktion
Utsläpp till luft vid biogasproduktion Anders Hjort Projektpartners och organisation Biogas Öst: övergripande projektledningen samt information och seminarier. Sammankallande i referensgruppen. Projektledare:
Läs merTillstånd och tillsyn -en överblick. Daniel Aulik Energigas Sverige
Tillstånd och tillsyn -en överblick Daniel Aulik Energigas Sverige Energigas Sverige En medlemsfinansierad branschorganisation som arbetar för en ökad användning av energigaser. Biogas, Fordonsgas, Gasol,
Läs merFukt och luktfria ventilerade golv.
Fukt och luktfria ventilerade golv. Optivent stoppar effektivt farliga ångor och giftiga gaser från att komma ut i rumsluften och gör att Du kommer att må mycket bättre på din arbetsplats eller i ditt
Läs merLathund för entreprenadupphandling
Lathund för entreprenadupphandling Så lyckas ni med projekteringen Större renoveringar, ombyggnationer och underhållsarbeten skapar ofta problem för bostadsrättsföreningar, genom att det saknas rutiner
Läs merPrognoser för sysselsättningsfrämjande åtgärder och krav i Trafikverkets kontrakt November TMALL 0142 Presentation stående v 1.
Prognoser för sysselsättningsfrämjande åtgärder och krav i Trafikverkets kontrakt 2017-2020 November 2017 TMALL 0142 Presentation stående v 1.0 Innehållsförteckning sid Inledning 3 Vad är en plats 4 Långsiktig
Läs merFörslag till AF-texter avseende avfallshantering i en byggentreprenad
Bilaga 9 Förslag till AF-texter avseende avfallshantering i en byggentreprenad Denna bilaga innehåller förslag till AF-texter för att uppfylla branschnorm. Föreslagna AF-texter ska anpassas till det aktuella
Läs merentreprenad en översikt Innehåll
entreprenad en översikt Innehåll 1 Entreprenader industriella tjänster... 2 2 Entreprenadformer... 2 3 Ett avtal blir till så säger lagen... 3 4 Allmänna Bestämmelser... 4 5 Anbudsupphandlingens grunder...
Läs merAB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VENTILATIONSKONSULTTJÄNSTER STOCKHOLM
AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE STOCKHOLM 2011-07-08 INLEDNING Detta dokument kompletterar bilaga 1- Administrativa föreskrifter avseende Ventilationskonsulttjänster, och anger
Läs merSYVAB. Energiprojektet Ökad biogasproduktion på SYVAB. Sara Stridh 2013-01-17 2013-01-17
20 Energiprojektet Ökad biogasproduktion på SYVAB Sara Stridh 20 09-05-29 SYVAB SYVAB äger och driver Himmerfjärdsverket Ligger 40 km sydväst om Stockholm Ägs av kommunerna Botkyrka, Salem, Ekerö, Nykvarn
Läs merAvtal. Avtalslagen. Var är leveransen specificerad? Ritningar Beskrivningar Hus AMA (Anläggnings AMA) Produktens utformning
Entreprenadupphandling Avtal Avtalslagen AB 04 Utförandeentreprenad ABT06 Totalentreprenad AF AMA 98 Administrativa föreskrifter AB04-U Underentreprenader ABM 92 Materialleveranser 6 Vad skall vi leverera
Läs merVÄLKOMNA. Deltagare Thomas Hvitfeldt, Ytterman Projekt AB Kjell Inggårde, Relleco AB. Christer Johansson, Deloitte
VÄLKOMNA Deltagare Thomas Hvitfeldt, Ytterman Projekt AB Kjell Inggårde, Relleco AB Christer Johansson, Deloitte Vi i styrelsen som tillsammans med Thomas och Christer arbetat med att förslaget är Marie
Läs merOm roller i EBH-entreprenader Att svara för eller ansvara för, det är frågan. Berith Juvonen ringde och sa: Avgränsningar mm
Om roller i EBH-entreprenader Att svara för eller ansvara för, det är frågan Björn Lindbom, SGU 2010-02-08 Berith Juvonen ringde och sa: SGU rekommenderar att entreprenören ska ta ett större ansvar, till
Läs merGranskning av investeringsprocessen och driftmässiga konsekvenser avseende biogasanläggningar
Revisionsrapport* Stadsrevisionen i Örebro Granskning av investeringsprocessen och driftmässiga konsekvenser avseende biogasanläggningar Örebro kommun 2008-02-08 Martin Gavelius *connectedthinking Innehållsförteckning
Läs merBelysningskrav och kompetens i byggpr ocessen
Belysningskrav och kompetens i byggpr ocessen Projektet genomförs vid avd Byggnadsteknik och belysning Tekniska Högskolan i Jönköping med projektledare Roy Holmberg, professor i installationsteknik Preliminär
Läs merAB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VVS- KONSULTTJÄNSTER STOCKHOLM
AB FAMILJEBOSTÄDER BILAGA 2 - PM FÖR ANBUDSGIVARE AVSEENDE VVS- STOCKHOLM 2011-07-08 INLEDNING Detta dokument kompletterar bilaga 1- Administrativa föreskrifter avseende VVS-konsulttjänster, och anger
Läs mer
