1 Vindkraftsanläggning Gunnarsbo, Kalmar Miljöanmälan om uppförande av vindkraftpark enligt 9 Kap. Miljöbalken November, 2012 Anmälande bolag: GreenExtreme AB Östra Larmgatan Göteborg Kontaktperson: Anton Svensson Telefon: E-Post: anton@greenextreme.se

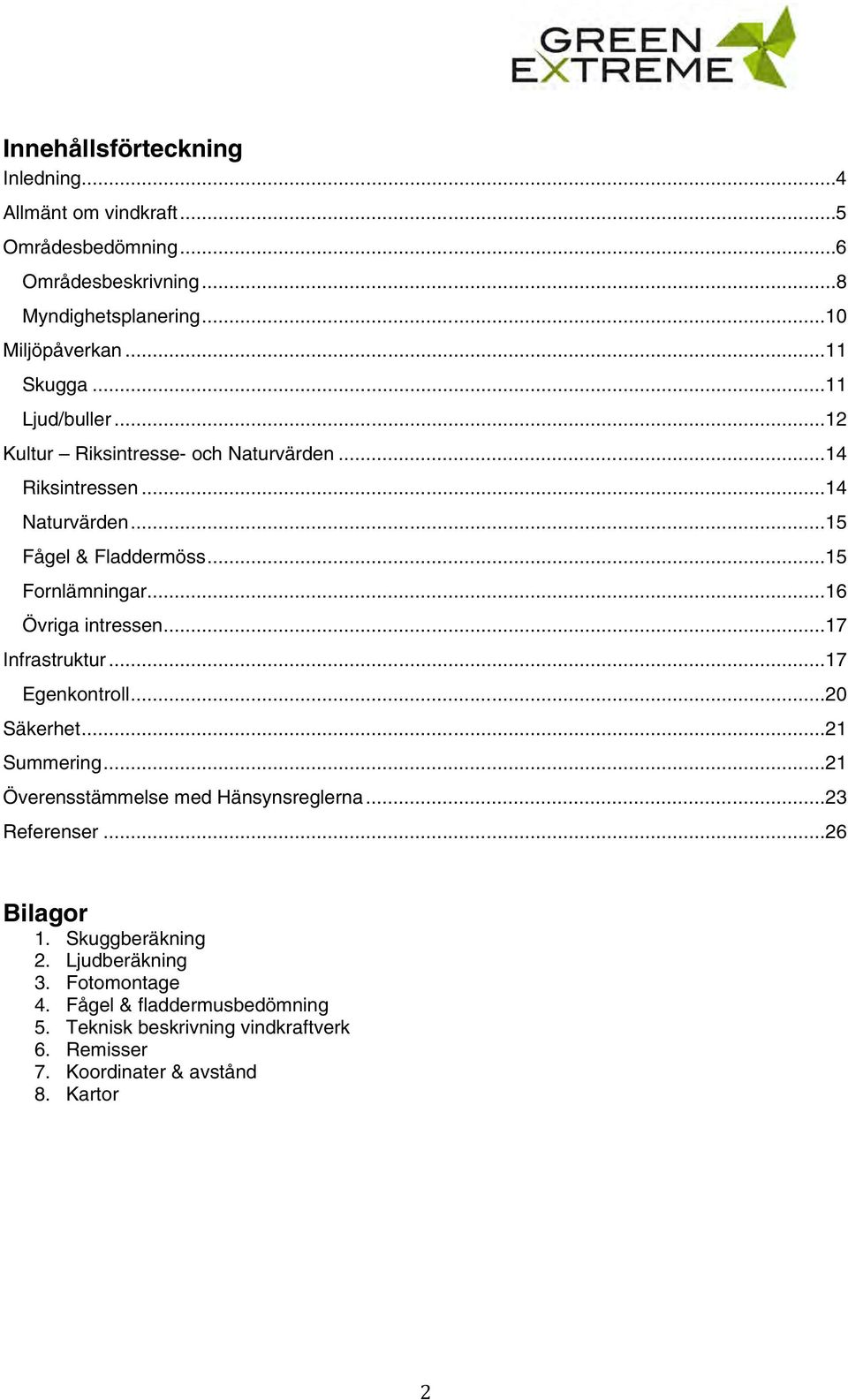

2 Innehållsförteckning Inledning... 4 Allmänt om vindkraft... 5 Områdesbedömning... 6 Områdesbeskrivning... 8 Myndighetsplanering Miljöpåverkan Skugga Ljud/buller Kultur Riksintresse- och Naturvärden Riksintressen Naturvärden Fågel & Fladdermöss Fornlämningar Övriga intressen Infrastruktur Egenkontroll Säkerhet Summering Överensstämmelse med Hänsynsreglerna Referenser Bilagor 1. Skuggberäkning 2. Ljudberäkning 3. Fotomontage 4. Fågel & fladdermusbedömning 5. Teknisk beskrivning vindkraftverk 6. Remisser 7. Koordinater & avstånd 8. Kartor 2

3 Detta dokument utgör underlag för Miljöanmälan avseende upprättande av vindkraftverk i Gunnarsbo, Kalmar kommun och beskriver miljöaspekterna samt innehåller en teknisk beskrivning. Dokumentet har tagits fram av Anton Svensson på GreenExtreme AB och projektägare är GreenExtreme AB. ORT DATUM... Claes Lund Projektledare GreenExtreme AB Anmälande GreenExtreme AB org Östra Larmgatan Göteborg Kontaktperson: Anton Svensson Tel: E-post: anton@greenextreme.se FMH Verksamhetskod:

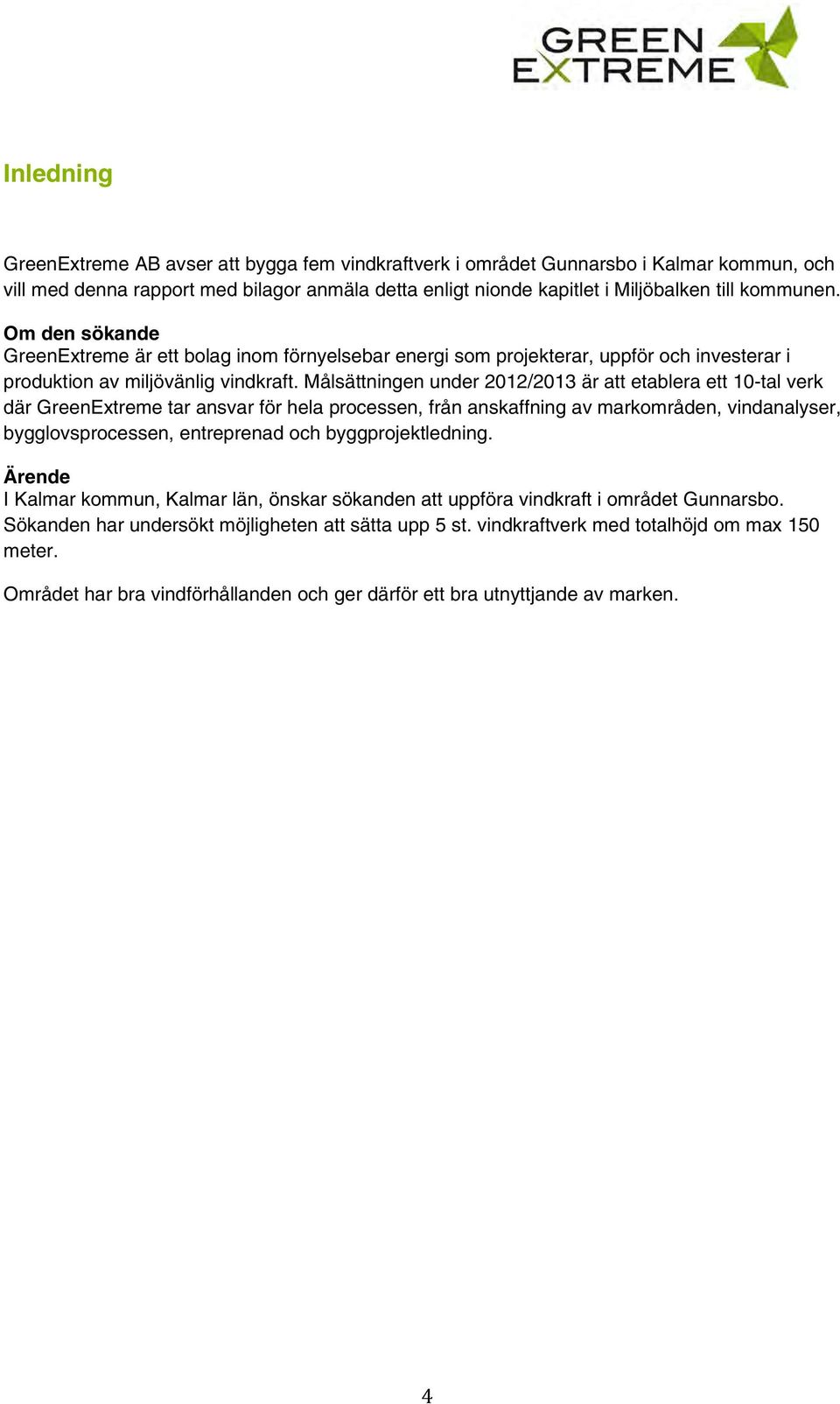

4 Inledning GreenExtreme AB avser att bygga fem vindkraftverk i området Gunnarsbo i Kalmar kommun, och vill med denna rapport med bilagor anmäla detta enligt nionde kapitlet i Miljöbalken till kommunen. Om den sökande GreenExtreme är ett bolag inom förnyelsebar energi som projekterar, uppför och investerar i produktion av miljövänlig vindkraft. Målsättningen under 2012/2013 är att etablera ett 10-tal verk där GreenExtreme tar ansvar för hela processen, från anskaffning av markområden, vindanalyser, bygglovsprocessen, entreprenad och byggprojektledning. Ärende I Kalmar kommun, Kalmar län, önskar sökanden att uppföra vindkraft i området Gunnarsbo. Sökanden har undersökt möjligheten att sätta upp 5 st. vindkraftverk med totalhöjd om max 150 meter. Området har bra vindförhållanden och ger därför ett bra utnyttjande av marken. 4

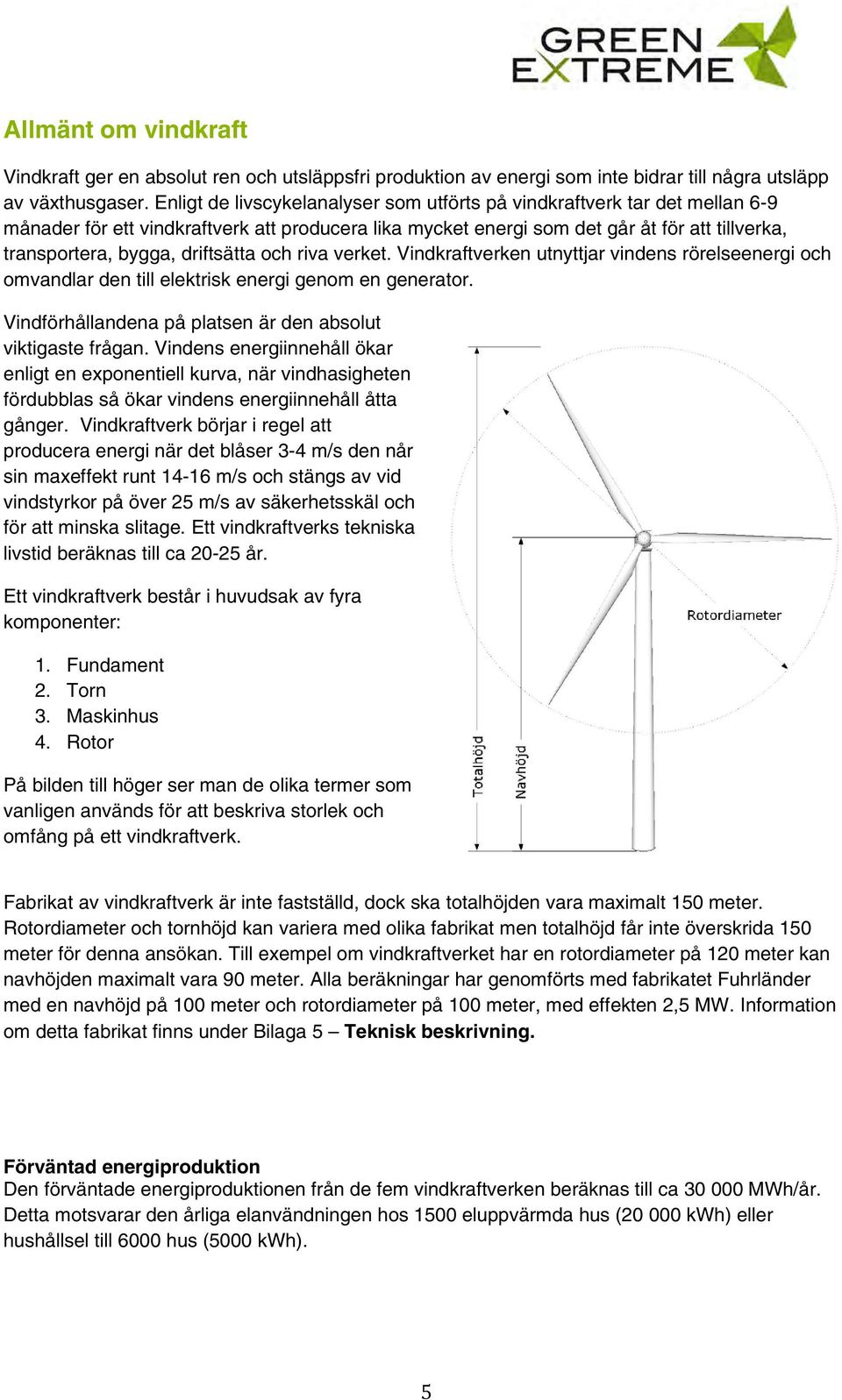

5 Allmänt om vindkraft Vindkraft ger en absolut ren och utsläppsfri produktion av energi som inte bidrar till några utsläpp av växthusgaser. Enligt de livscykelanalyser som utförts på vindkraftverk tar det mellan 6-9 månader för ett vindkraftverk att producera lika mycket energi som det går åt för att tillverka, transportera, bygga, driftsätta och riva verket. Vindkraftverken utnyttjar vindens rörelseenergi och omvandlar den till elektrisk energi genom en generator. Vindförhållandena på platsen är den absolut viktigaste frågan. Vindens energiinnehåll ökar enligt en exponentiell kurva, när vindhasigheten fördubblas så ökar vindens energiinnehåll åtta gånger. Vindkraftverk börjar i regel att producera energi när det blåser 3-4 m/s den når sin maxeffekt runt m/s och stängs av vid vindstyrkor på över 25 m/s av säkerhetsskäl och för att minska slitage. Ett vindkraftverks tekniska livstid beräknas till ca år. Ett vindkraftverk består i huvudsak av fyra komponenter: 1. Fundament 2. Torn 3. Maskinhus 4. Rotor På bilden till höger ser man de olika termer som vanligen används för att beskriva storlek och omfång på ett vindkraftverk. Fabrikat av vindkraftverk är inte fastställd, dock ska totalhöjden vara maximalt 150 meter. Rotordiameter och tornhöjd kan variera med olika fabrikat men totalhöjd får inte överskrida 150 meter för denna ansökan. Till exempel om vindkraftverket har en rotordiameter på 120 meter kan navhöjden maximalt vara 90 meter. Alla beräkningar har genomförts med fabrikatet Fuhrländer med en navhöjd på 100 meter och rotordiameter på 100 meter, med effekten 2,5 MW. Information om detta fabrikat finns under Bilaga 5 Teknisk beskrivning. Förväntad energiproduktion Den förväntade energiproduktionen från de fem vindkraftverken beräknas till ca MWh/år. Detta motsvarar den årliga elanvändningen hos 1500 eluppvärmda hus ( kwh) eller hushållsel till 6000 hus (5000 kwh). 5

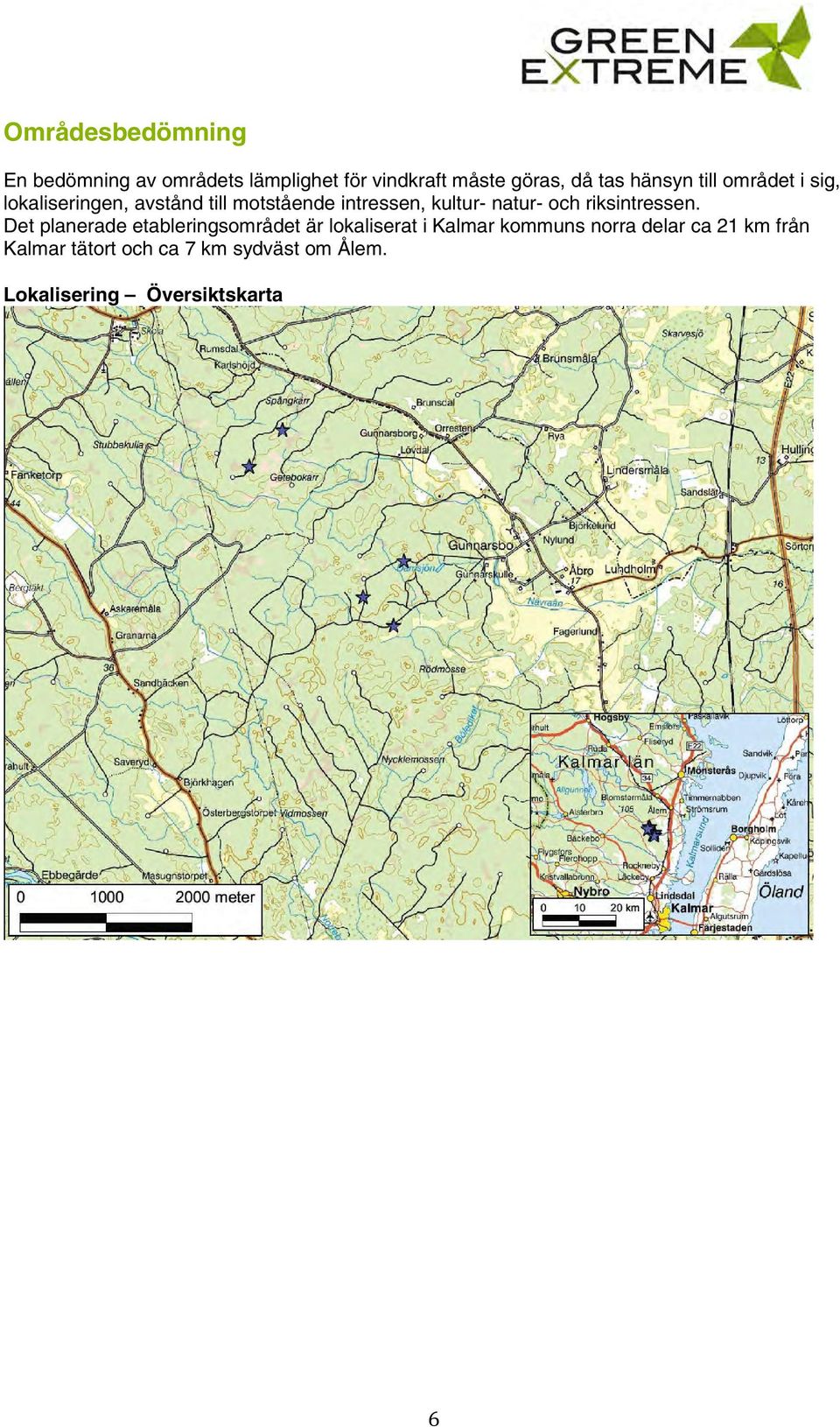

6 Områdesbedömning En bedömning av områdets lämplighet för vindkraft måste göras, då tas hänsyn till området i sig, lokaliseringen, avstånd till motstående intressen, kultur- natur- och riksintressen. Det planerade etableringsområdet är lokaliserat i Kalmar kommuns norra delar ca 21 km från Kalmar tätort och ca 7 km sydväst om Ålem. Lokalisering Översiktskarta 6

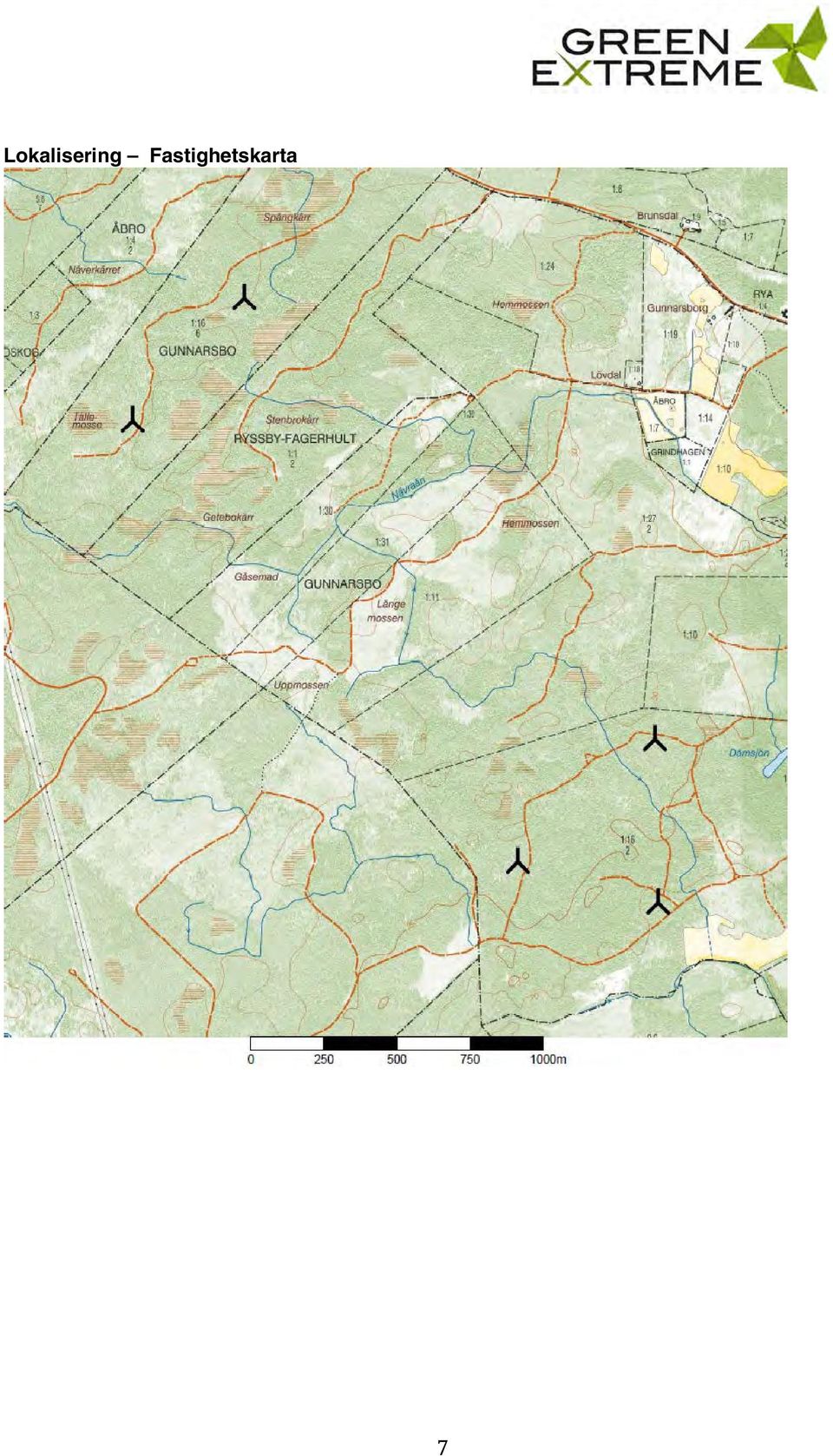

7 Lokalisering Fastighetskarta 7

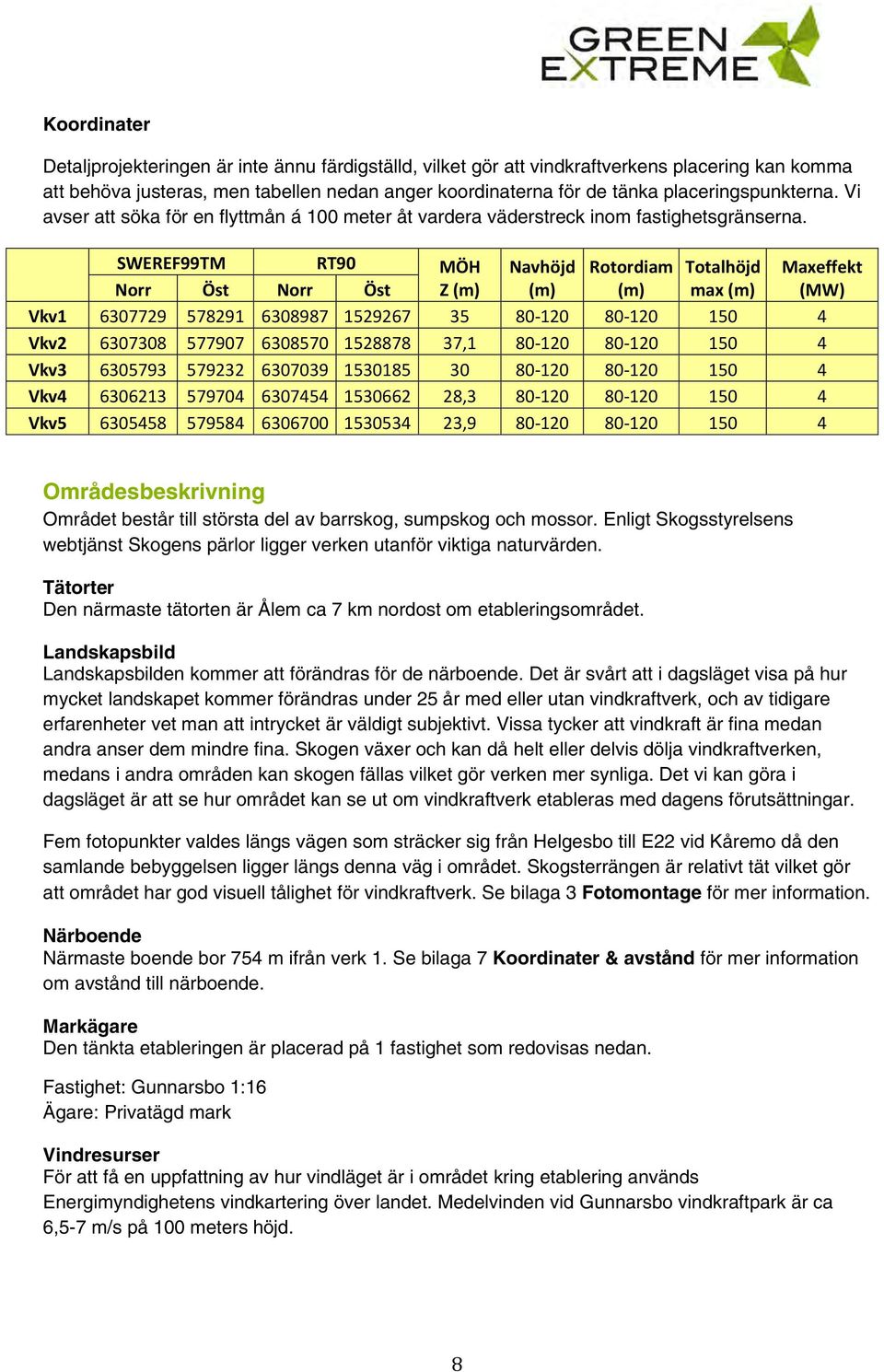

8 Koordinater Detaljprojekteringen är inte ännu färdigställd, vilket gör att vindkraftverkens placering kan komma att behöva justeras, men tabellen nedan anger koordinaterna för de tänka placeringspunkterna. Vi avser att söka för en flyttmån á 100 meter åt vardera väderstreck inom fastighetsgränserna. SWEREF99TM RT90 MÖH Norr Öst Norr Öst Z (m) Navhöjd (m) Rotordiam (m) Totalhöjd max (m) Maxeffekt (MW) Vkv Vkv , Vkv Vkv , Vkv , Områdesbeskrivning Området består till största del av barrskog, sumpskog och mossor. Enligt Skogsstyrelsens webtjänst Skogens pärlor ligger verken utanför viktiga naturvärden. Tätorter Den närmaste tätorten är Ålem ca 7 km nordost om etableringsområdet. Landskapsbild Landskapsbilden kommer att förändras för de närboende. Det är svårt att i dagsläget visa på hur mycket landskapet kommer förändras under 25 år med eller utan vindkraftverk, och av tidigare erfarenheter vet man att intrycket är väldigt subjektivt. Vissa tycker att vindkraft är fina medan andra anser dem mindre fina. Skogen växer och kan då helt eller delvis dölja vindkraftverken, medans i andra områden kan skogen fällas vilket gör verken mer synliga. Det vi kan göra i dagsläget är att se hur området kan se ut om vindkraftverk etableras med dagens förutsättningar. Fem fotopunkter valdes längs vägen som sträcker sig från Helgesbo till E22 vid Kåremo då den samlande bebyggelsen ligger längs denna väg i området. Skogsterrängen är relativt tät vilket gör att området har god visuell tålighet för vindkraftverk. Se bilaga 3 Fotomontage för mer information. Närboende Närmaste boende bor 754 m ifrån verk 1. Se bilaga 7 Koordinater & avstånd för mer information om avstånd till närboende. Markägare Den tänkta etableringen är placerad på 1 fastighet som redovisas nedan. Fastighet: Gunnarsbo 1:16 Ägare: Privatägd mark Vindresurser För att få en uppfattning av hur vindläget är i området kring etablering används Energimyndighetens vindkartering över landet. Medelvinden vid Gunnarsbo vindkraftpark är ca 6,5-7 m/s på 100 meters höjd. 8

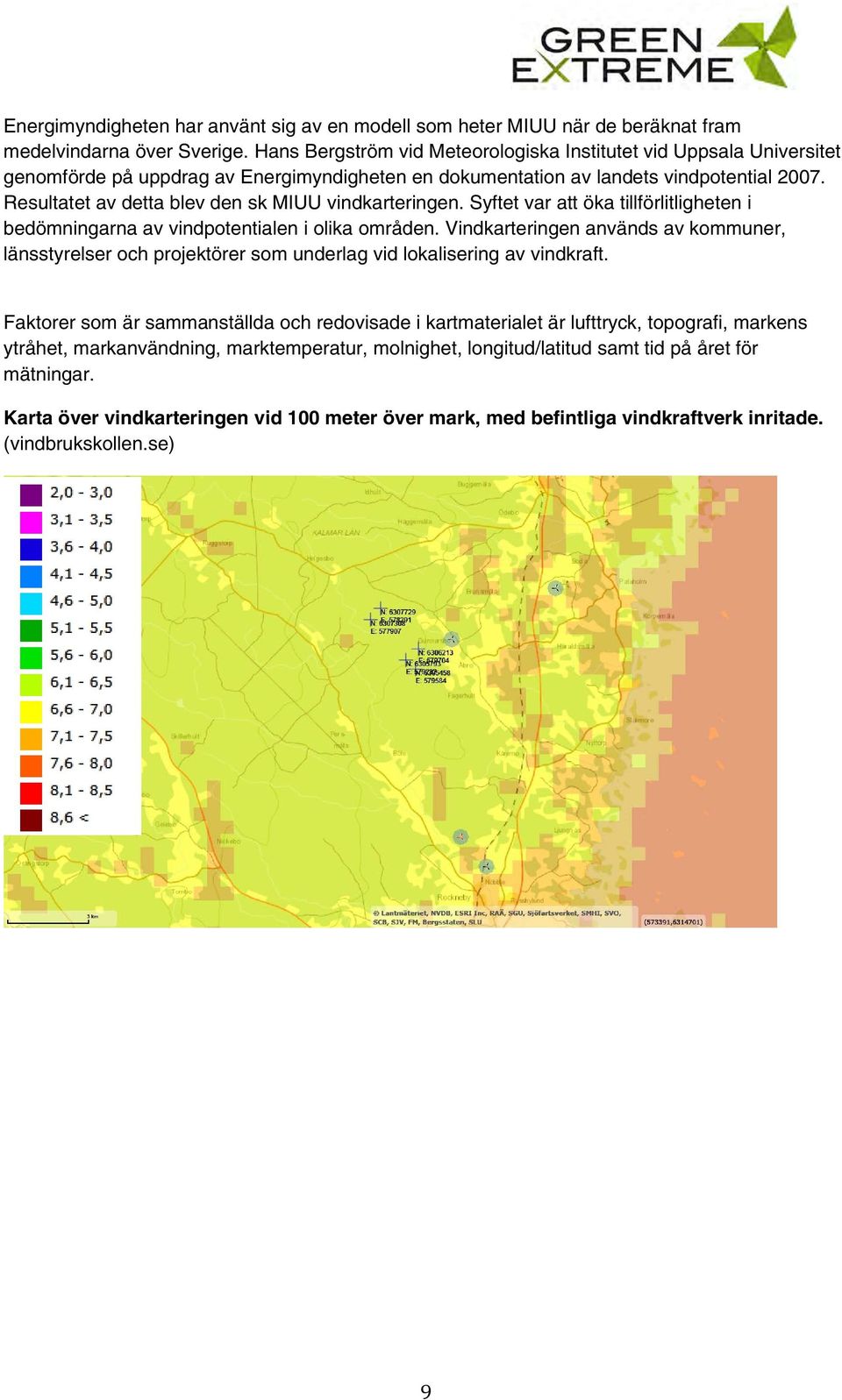

9 Energimyndigheten har använt sig av en modell som heter MIUU när de beräknat fram medelvindarna över Sverige. Hans Bergström vid Meteorologiska Institutet vid Uppsala Universitet genomförde på uppdrag av Energimyndigheten en dokumentation av landets vindpotential Resultatet av detta blev den sk MIUU vindkarteringen. Syftet var att öka tillförlitligheten i bedömningarna av vindpotentialen i olika områden. Vindkarteringen används av kommuner, länsstyrelser och projektörer som underlag vid lokalisering av vindkraft. Faktorer som är sammanställda och redovisade i kartmaterialet är lufttryck, topografi, markens ytråhet, markanvändning, marktemperatur, molnighet, longitud/latitud samt tid på året för mätningar. Karta över vindkarteringen vid 100 meter över mark, med befintliga vindkraftverk inritade. (vindbrukskollen.se) 9

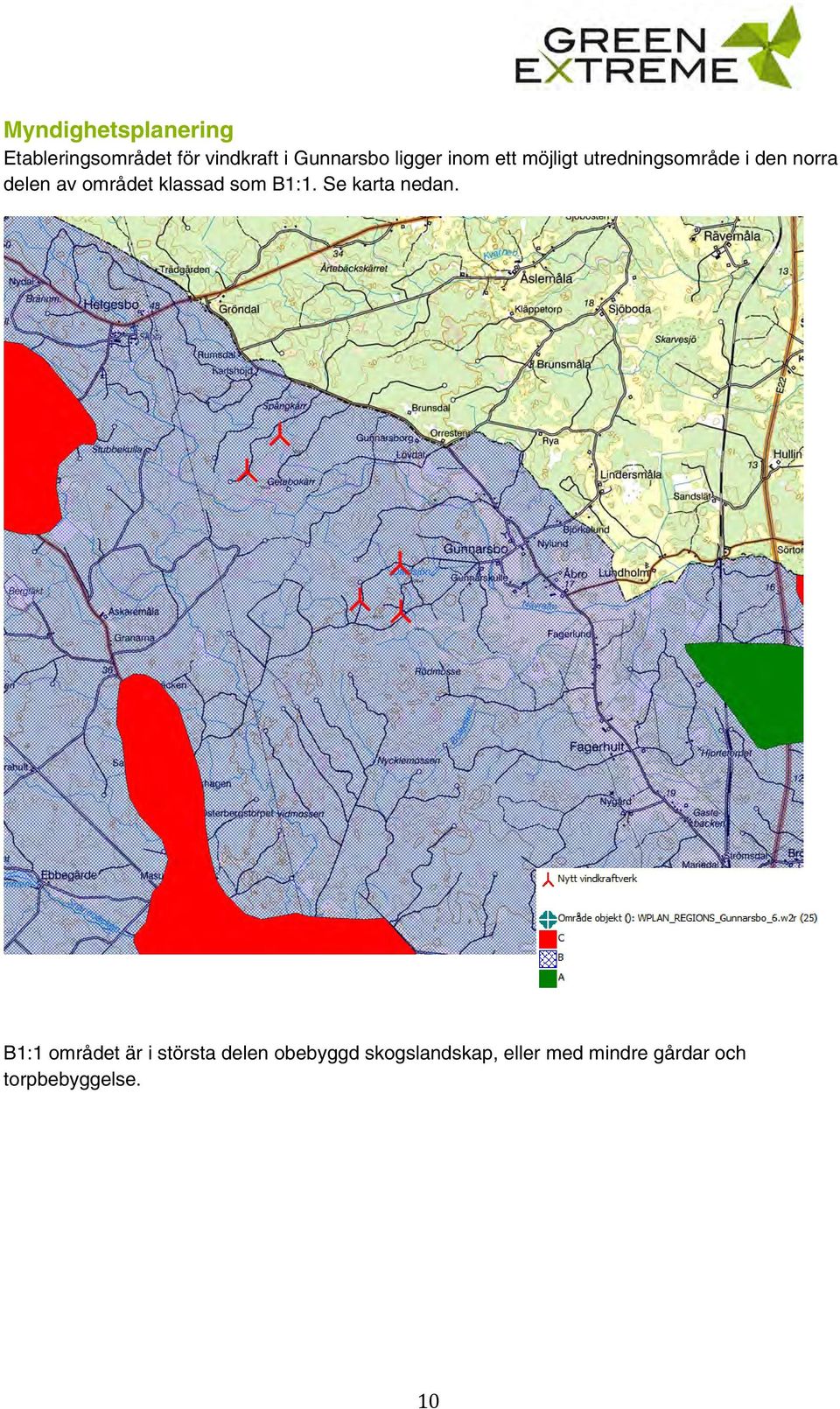

10 Myndighetsplanering Etableringsområdet för vindkraft i Gunnarsbo ligger inom ett möjligt utredningsområde i den norra delen av området klassad som B1:1. Se karta nedan. B1:1 området är i största delen obebyggd skogslandskap, eller med mindre gårdar och torpbebyggelse. 10

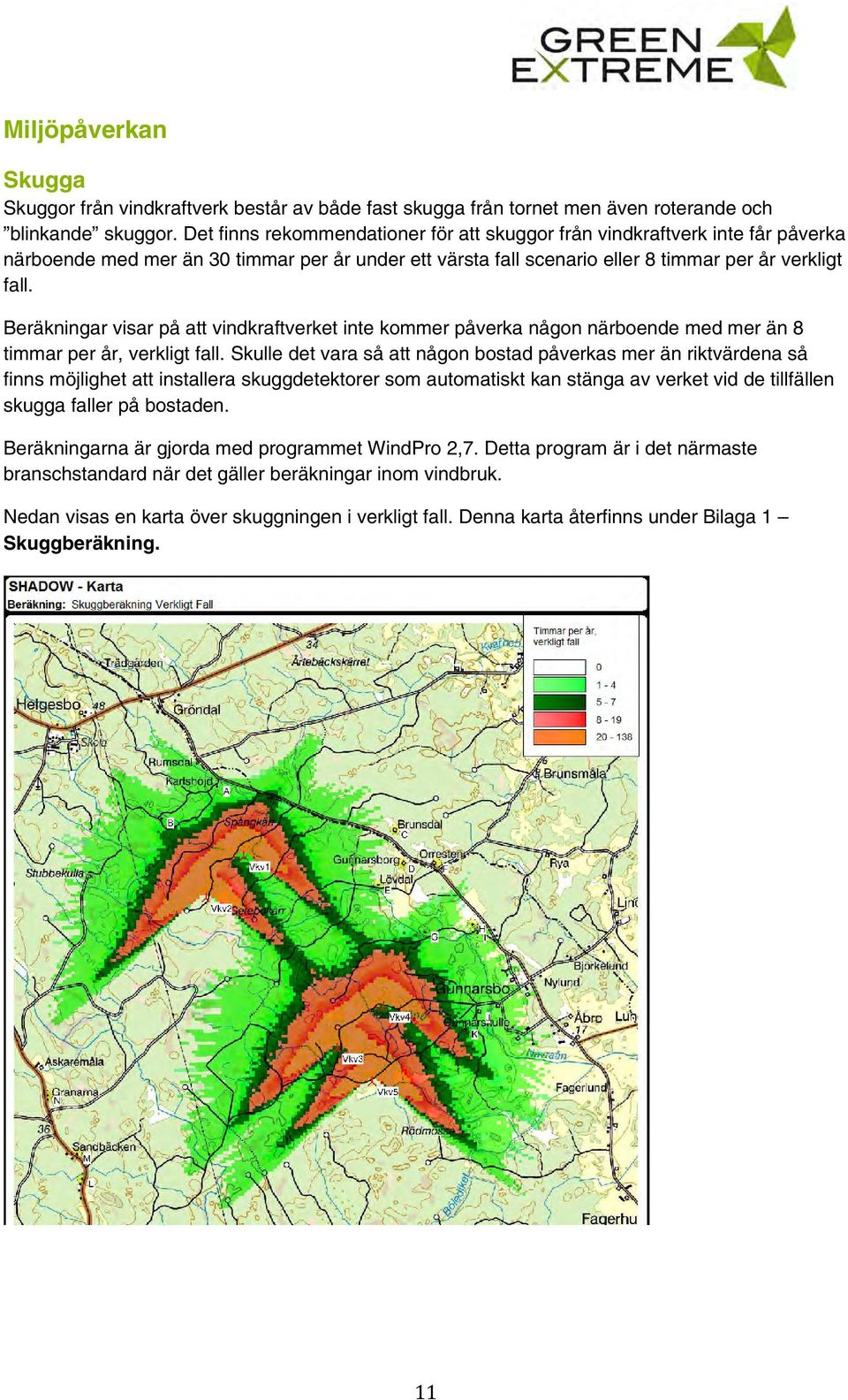

11 Miljöpåverkan Skugga Skuggor från vindkraftverk består av både fast skugga från tornet men även roterande och blinkande skuggor. Det finns rekommendationer för att skuggor från vindkraftverk inte får påverka närboende med mer än 30 timmar per år under ett värsta fall scenario eller 8 timmar per år verkligt fall. Beräkningar visar på att vindkraftverket inte kommer påverka någon närboende med mer än 8 timmar per år, verkligt fall. Skulle det vara så att någon bostad påverkas mer än riktvärdena så finns möjlighet att installera skuggdetektorer som automatiskt kan stänga av verket vid de tillfällen skugga faller på bostaden. Beräkningarna är gjorda med programmet WindPro 2,7. Detta program är i det närmaste branschstandard när det gäller beräkningar inom vindbruk. Nedan visas en karta över skuggningen i verkligt fall. Denna karta återfinns under Bilaga 1 Skuggberäkning. 11

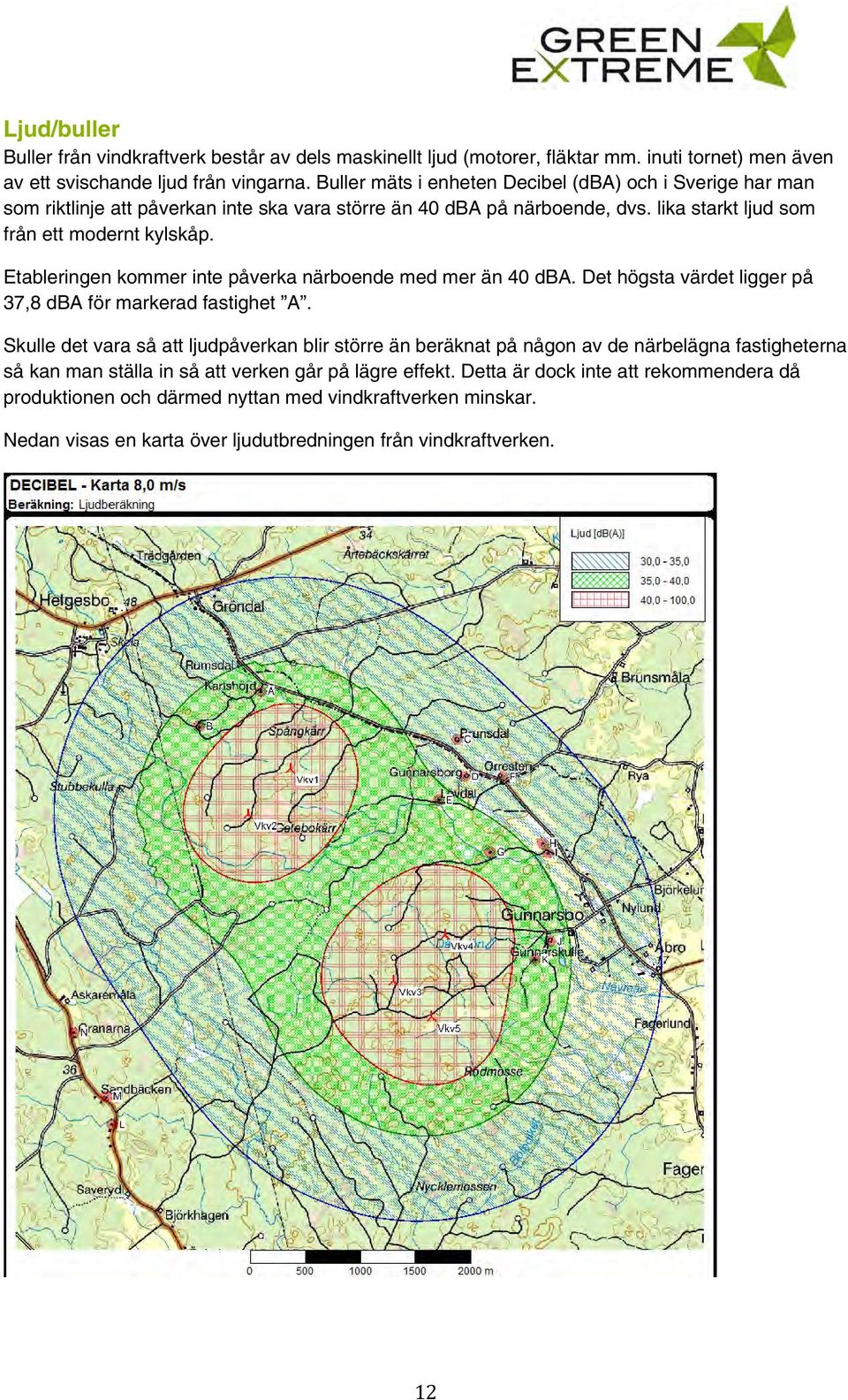

12 Ljud/buller Buller från vindkraftverk består av dels maskinellt ljud (motorer, fläktar mm. inuti tornet) men även av ett svischande ljud från vingarna. Buller mäts i enheten Decibel (dba) och i Sverige har man som riktlinje att påverkan inte ska vara större än 40 dba på närboende, dvs. lika starkt ljud som från ett modernt kylskåp. Etableringen kommer inte påverka närboende med mer än 40 dba. Det högsta värdet ligger på 37,8 dba för markerad fastighet A. Skulle det vara så att ljudpåverkan blir större än beräknat på någon av de närbelägna fastigheterna så kan man ställa in så att verken går på lägre effekt. Detta är dock inte att rekommendera då produktionen och därmed nyttan med vindkraftverken minskar. Nedan visas en karta över ljudutbredningen från vindkraftverken. 12

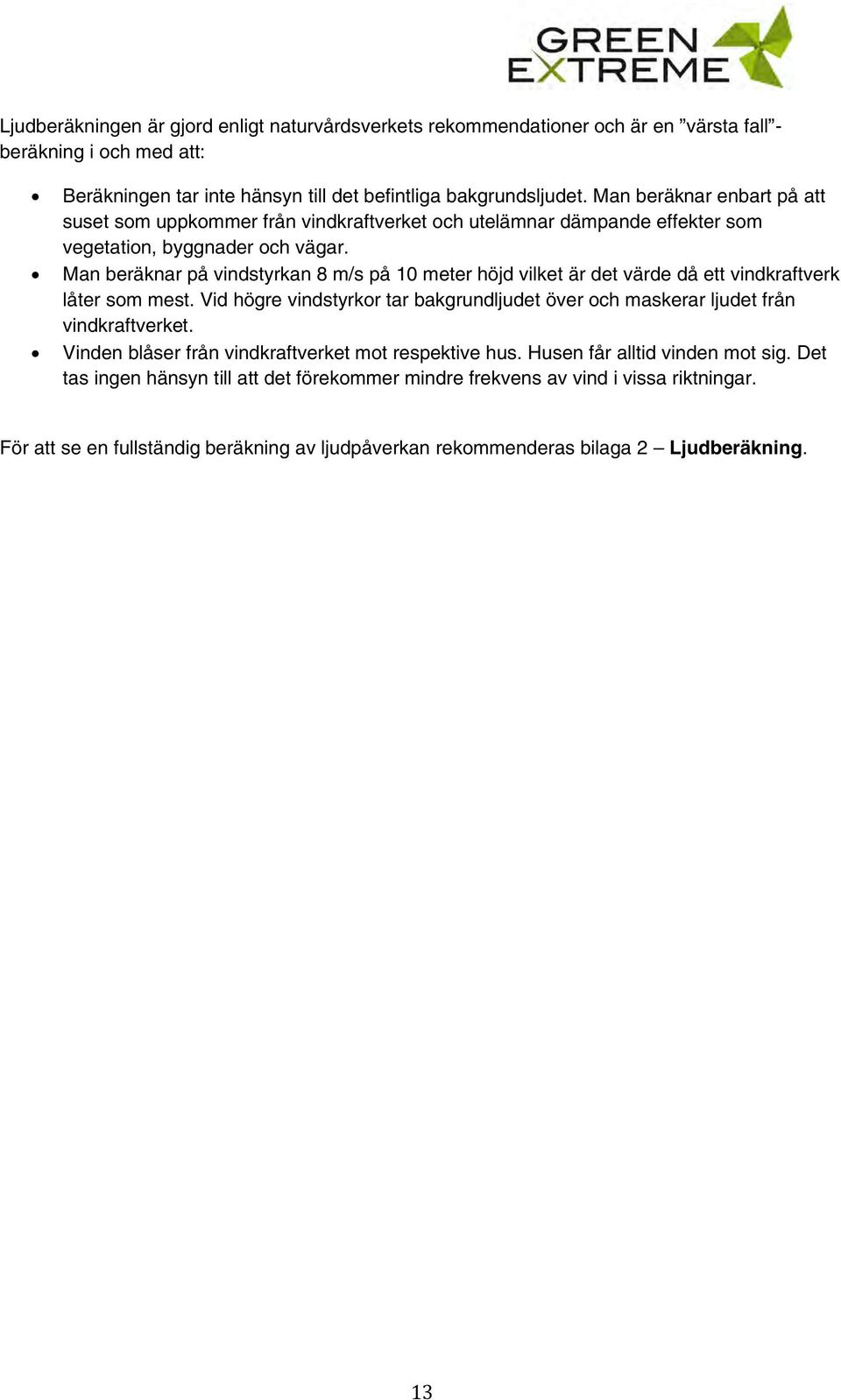

13 Ljudberäkningen är gjord enligt naturvårdsverkets rekommendationer och är en värsta fall - beräkning i och med att: Beräkningen tar inte hänsyn till det befintliga bakgrundsljudet. Man beräknar enbart på att suset som uppkommer från vindkraftverket och utelämnar dämpande effekter som vegetation, byggnader och vägar. Man beräknar på vindstyrkan 8 m/s på 10 meter höjd vilket är det värde då ett vindkraftverk låter som mest. Vid högre vindstyrkor tar bakgrundljudet över och maskerar ljudet från vindkraftverket. Vinden blåser från vindkraftverket mot respektive hus. Husen får alltid vinden mot sig. Det tas ingen hänsyn till att det förekommer mindre frekvens av vind i vissa riktningar. För att se en fullständig beräkning av ljudpåverkan rekommenderas bilaga 2 Ljudberäkning. 13

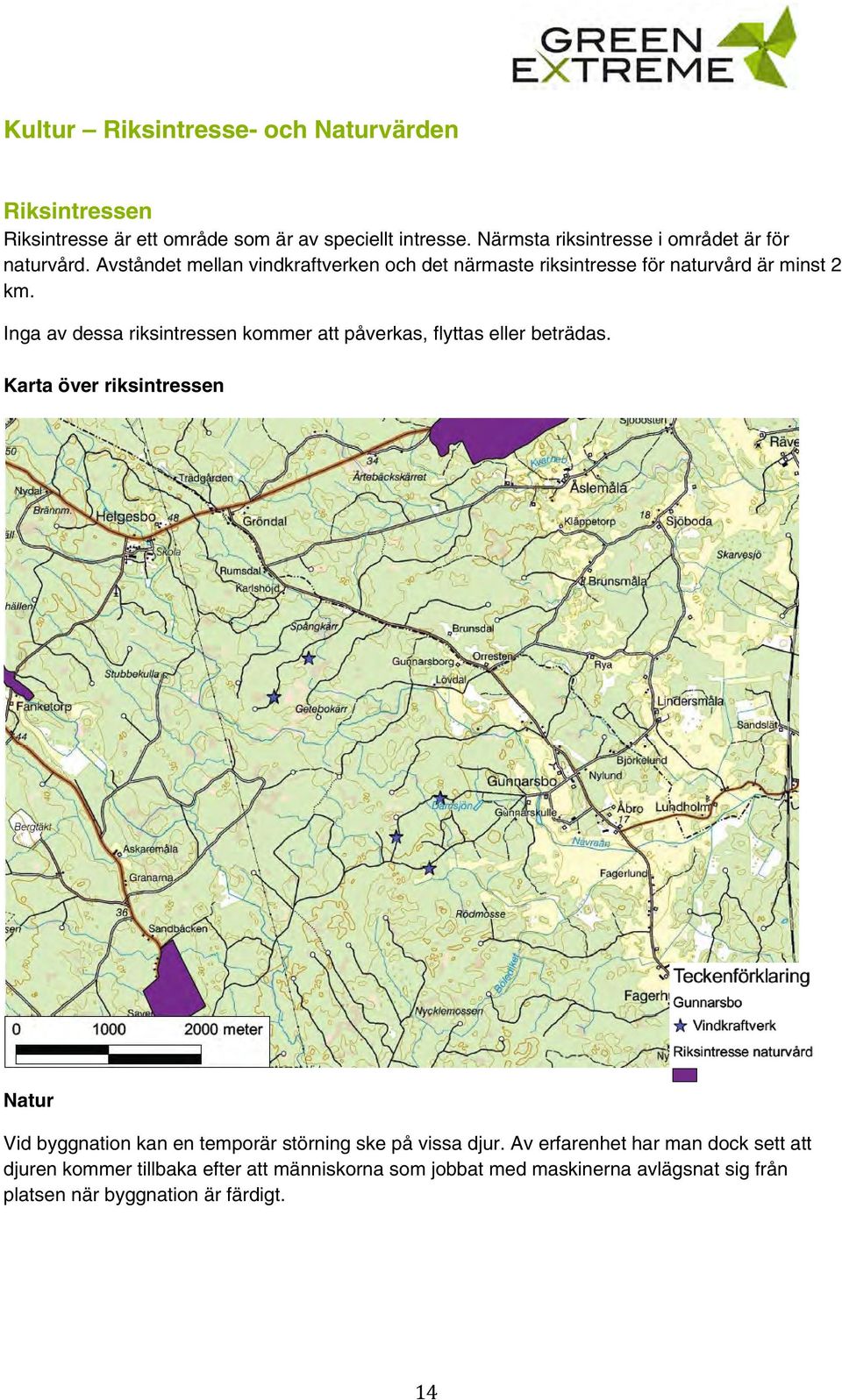

14 Kultur Riksintresse- och Naturvärden Riksintressen Riksintresse är ett område som är av speciellt intresse. Närmsta riksintresse i området är för naturvård. Avståndet mellan vindkraftverken och det närmaste riksintresse för naturvård är minst 2 km. Inga av dessa riksintressen kommer att påverkas, flyttas eller beträdas. Karta över riksintressen Natur Vid byggnation kan en temporär störning ske på vissa djur. Av erfarenhet har man dock sett att djuren kommer tillbaka efter att människorna som jobbat med maskinerna avlägsnat sig från platsen när byggnation är färdigt. 14

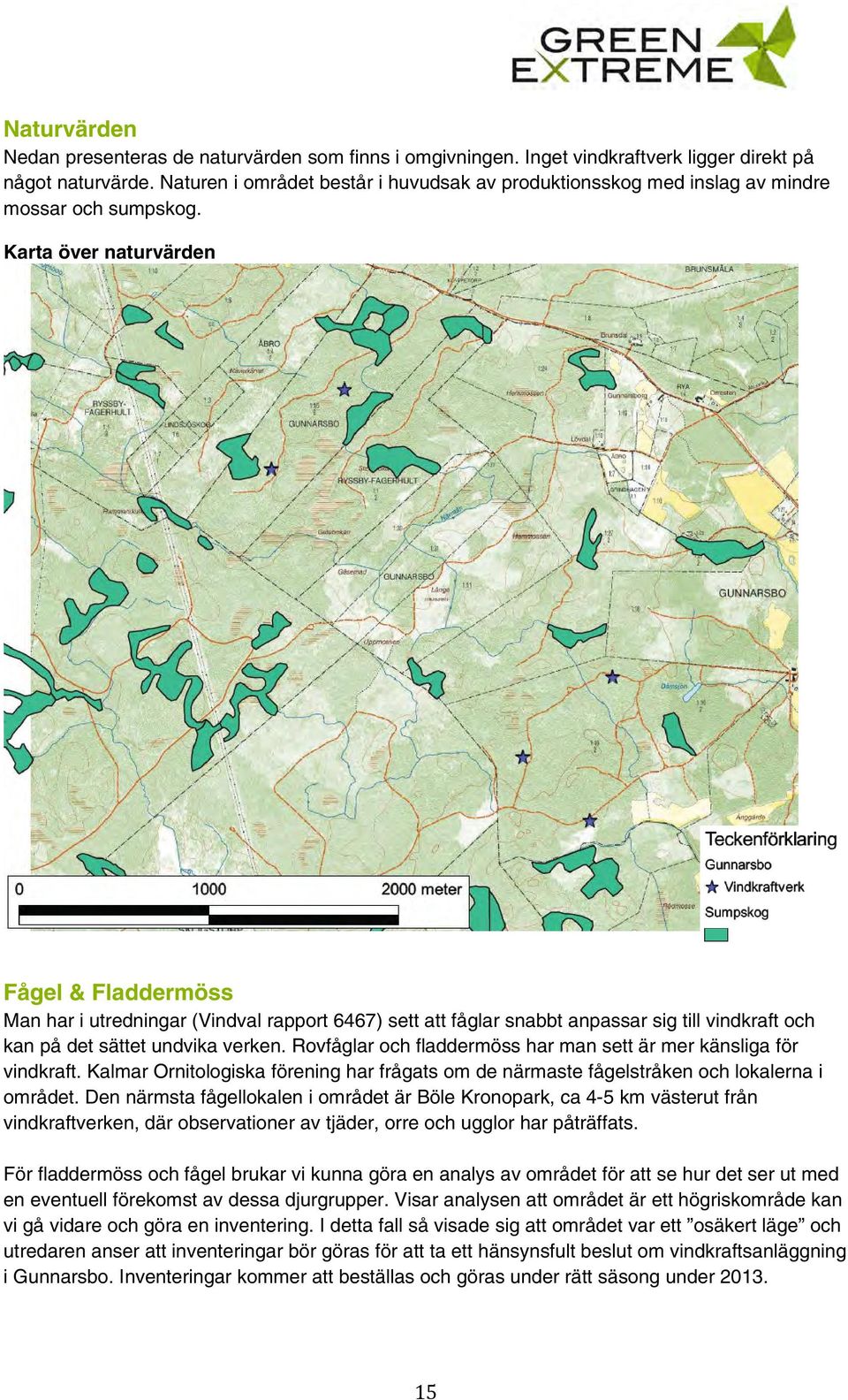

15 Naturvärden Nedan presenteras de naturvärden som finns i omgivningen. Inget vindkraftverk ligger direkt på något naturvärde. Naturen i området består i huvudsak av produktionsskog med inslag av mindre mossar och sumpskog. Karta över naturvärden Fågel & Fladdermöss Man har i utredningar (Vindval rapport 6467) sett att fåglar snabbt anpassar sig till vindkraft och kan på det sättet undvika verken. Rovfåglar och fladdermöss har man sett är mer känsliga för vindkraft. Kalmar Ornitologiska förening har frågats om de närmaste fågelstråken och lokalerna i området. Den närmsta fågellokalen i området är Böle Kronopark, ca 4-5 km västerut från vindkraftverken, där observationer av tjäder, orre och ugglor har påträffats. För fladdermöss och fågel brukar vi kunna göra en analys av området för att se hur det ser ut med en eventuell förekomst av dessa djurgrupper. Visar analysen att området är ett högriskområde kan vi gå vidare och göra en inventering. I detta fall så visade sig att området var ett osäkert läge och utredaren anser att inventeringar bör göras för att ta ett hänsynsfult beslut om vindkraftsanläggning i Gunnarsbo. Inventeringar kommer att beställas och göras under rätt säsong under

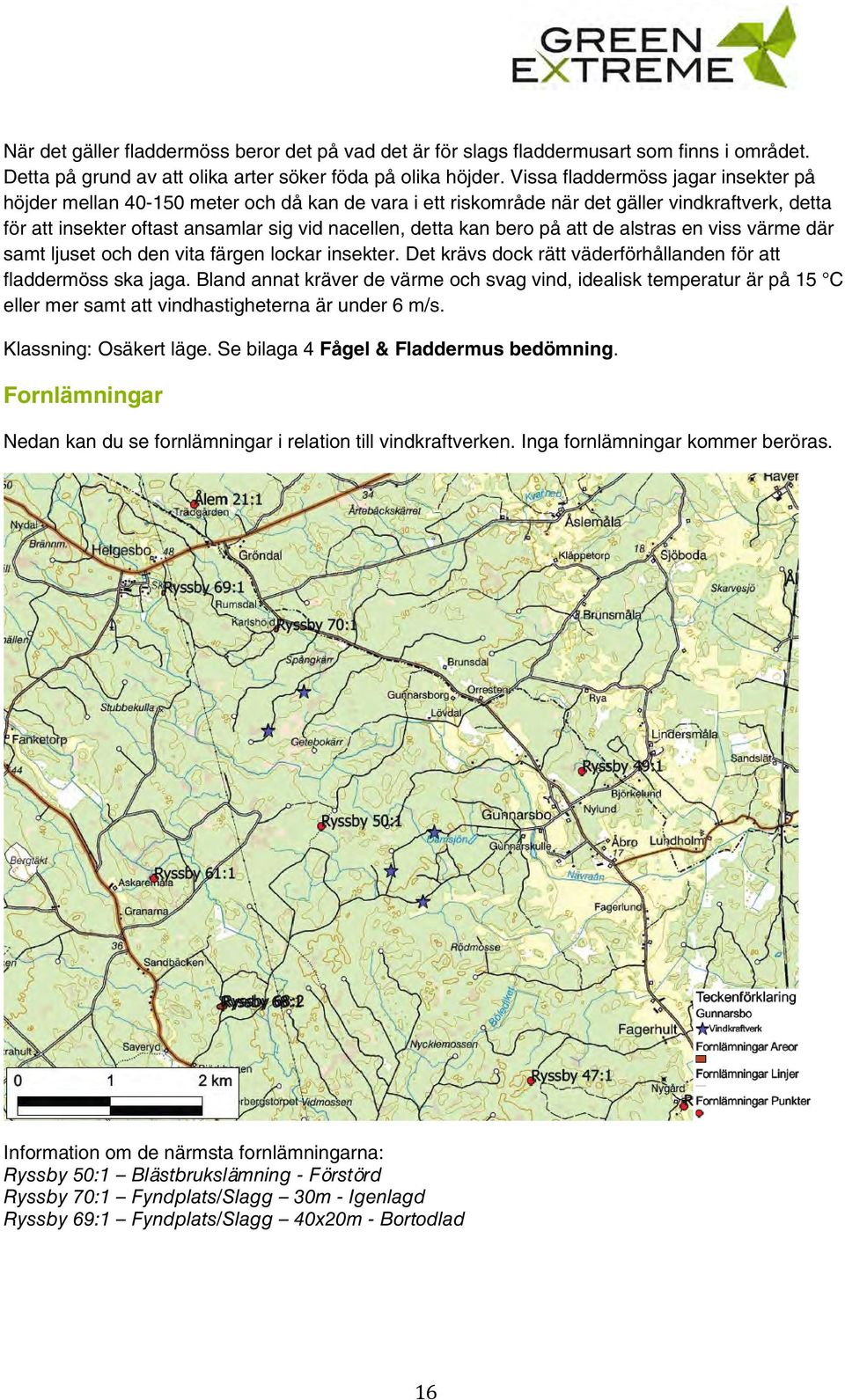

16 När det gäller fladdermöss beror det på vad det är för slags fladdermusart som finns i området. Detta på grund av att olika arter söker föda på olika höjder. Vissa fladdermöss jagar insekter på höjder mellan meter och då kan de vara i ett riskområde när det gäller vindkraftverk, detta för att insekter oftast ansamlar sig vid nacellen, detta kan bero på att de alstras en viss värme där samt ljuset och den vita färgen lockar insekter. Det krävs dock rätt väderförhållanden för att fladdermöss ska jaga. Bland annat kräver de värme och svag vind, idealisk temperatur är på 15 C eller mer samt att vindhastigheterna är under 6 m/s. Klassning: Osäkert läge. Se bilaga 4 Fågel & Fladdermus bedömning. Fornlämningar Nedan kan du se fornlämningar i relation till vindkraftverken. Inga fornlämningar kommer beröras. Information om de närmsta fornlämningarna: Ryssby 50:1 Blästbrukslämning - Förstörd Ryssby 70:1 Fyndplats/Slagg 30m - Igenlagd Ryssby 69:1 Fyndplats/Slagg 40x20m - Bortodlad 16

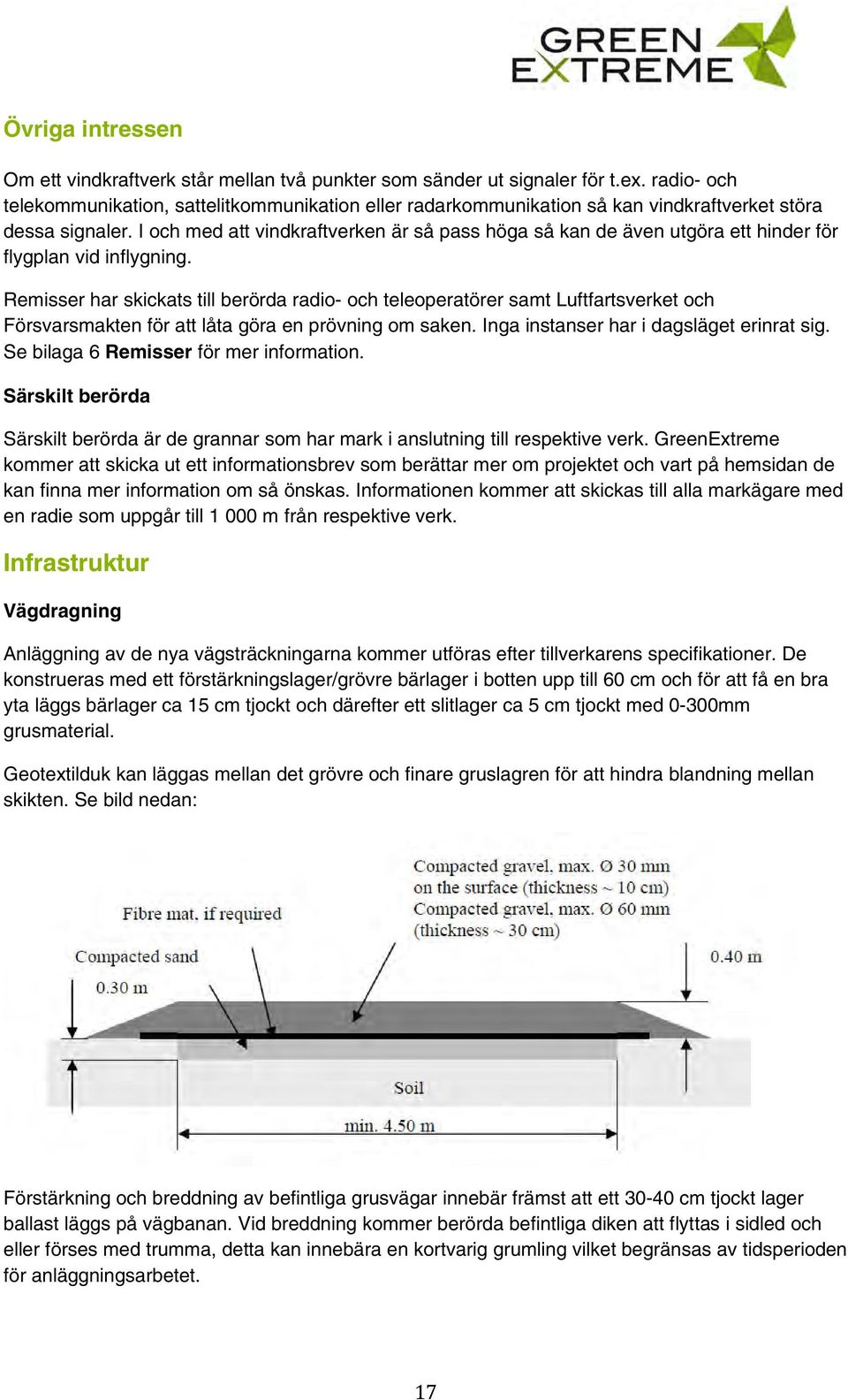

17 Övriga intressen Om ett vindkraftverk står mellan två punkter som sänder ut signaler för t.ex. radio- och telekommunikation, sattelitkommunikation eller radarkommunikation så kan vindkraftverket störa dessa signaler. I och med att vindkraftverken är så pass höga så kan de även utgöra ett hinder för flygplan vid inflygning. Remisser har skickats till berörda radio- och teleoperatörer samt Luftfartsverket och Försvarsmakten för att låta göra en prövning om saken. Inga instanser har i dagsläget erinrat sig. Se bilaga 6 Remisser för mer information. Särskilt berörda Särskilt berörda är de grannar som har mark i anslutning till respektive verk. GreenExtreme kommer att skicka ut ett informationsbrev som berättar mer om projektet och vart på hemsidan de kan finna mer information om så önskas. Informationen kommer att skickas till alla markägare med en radie som uppgår till m från respektive verk. Infrastruktur Vägdragning Anläggning av de nya vägsträckningarna kommer utföras efter tillverkarens specifikationer. De konstrueras med ett förstärkningslager/grövre bärlager i botten upp till 60 cm och för att få en bra yta läggs bärlager ca 15 cm tjockt och därefter ett slitlager ca 5 cm tjockt med 0-300mm grusmaterial. Geotextilduk kan läggas mellan det grövre och finare gruslagren för att hindra blandning mellan skikten. Se bild nedan: Förstärkning och breddning av befintliga grusvägar innebär främst att ett cm tjockt lager ballast läggs på vägbanan. Vid breddning kommer berörda befintliga diken att flyttas i sidled och eller förses med trumma, detta kan innebära en kortvarig grumling vilket begränsas av tidsperioden för anläggningsarbetet. 17

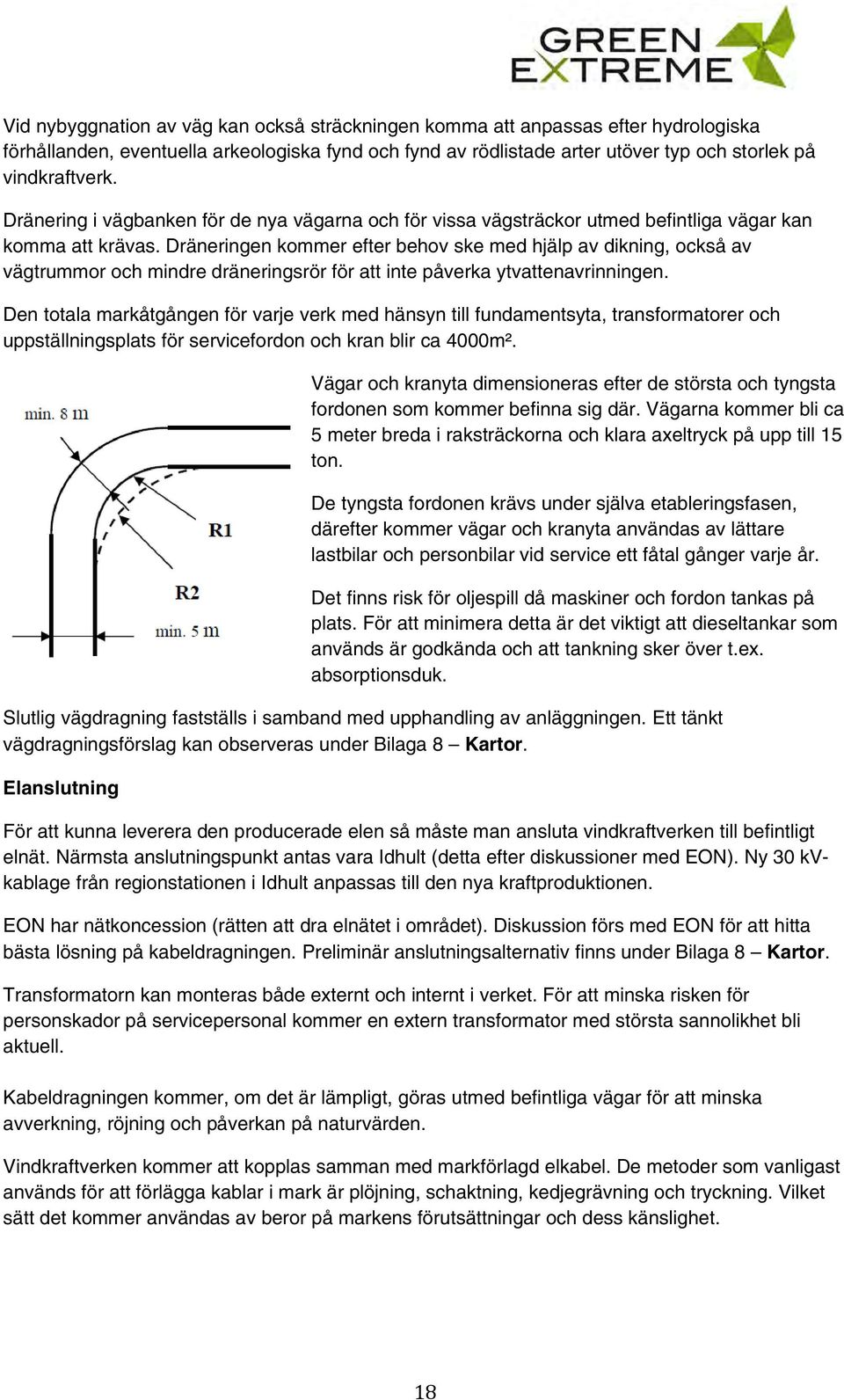

18 Vid nybyggnation av väg kan också sträckningen komma att anpassas efter hydrologiska förhållanden, eventuella arkeologiska fynd och fynd av rödlistade arter utöver typ och storlek på vindkraftverk. Dränering i vägbanken för de nya vägarna och för vissa vägsträckor utmed befintliga vägar kan komma att krävas. Dräneringen kommer efter behov ske med hjälp av dikning, också av vägtrummor och mindre dräneringsrör för att inte påverka ytvattenavrinningen. Den totala markåtgången för varje verk med hänsyn till fundamentsyta, transformatorer och uppställningsplats för servicefordon och kran blir ca 4000m². Vägar och kranyta dimensioneras efter de största och tyngsta fordonen som kommer befinna sig där. Vägarna kommer bli ca 5 meter breda i raksträckorna och klara axeltryck på upp till 15 ton. De tyngsta fordonen krävs under själva etableringsfasen, därefter kommer vägar och kranyta användas av lättare lastbilar och personbilar vid service ett fåtal gånger varje år. Det finns risk för oljespill då maskiner och fordon tankas på plats. För att minimera detta är det viktigt att dieseltankar som används är godkända och att tankning sker över t.ex. absorptionsduk. Slutlig vägdragning fastställs i samband med upphandling av anläggningen. Ett tänkt vägdragningsförslag kan observeras under Bilaga 8 Kartor. Elanslutning För att kunna leverera den producerade elen så måste man ansluta vindkraftverken till befintligt elnät. Närmsta anslutningspunkt antas vara Idhult (detta efter diskussioner med EON). Ny 30 kvkablage från regionstationen i Idhult anpassas till den nya kraftproduktionen. EON har nätkoncession (rätten att dra elnätet i området). Diskussion förs med EON för att hitta bästa lösning på kabeldragningen. Preliminär anslutningsalternativ finns under Bilaga 8 Kartor. Transformatorn kan monteras både externt och internt i verket. För att minska risken för personskador på servicepersonal kommer en extern transformator med största sannolikhet bli aktuell. Kabeldragningen kommer, om det är lämpligt, göras utmed befintliga vägar för att minska avverkning, röjning och påverkan på naturvärden. Vindkraftverken kommer att kopplas samman med markförlagd elkabel. De metoder som vanligast används för att förlägga kablar i mark är plöjning, schaktning, kedjegrävning och tryckning. Vilket sätt det kommer användas av beror på markens förutsättningar och dess känslighet. 18

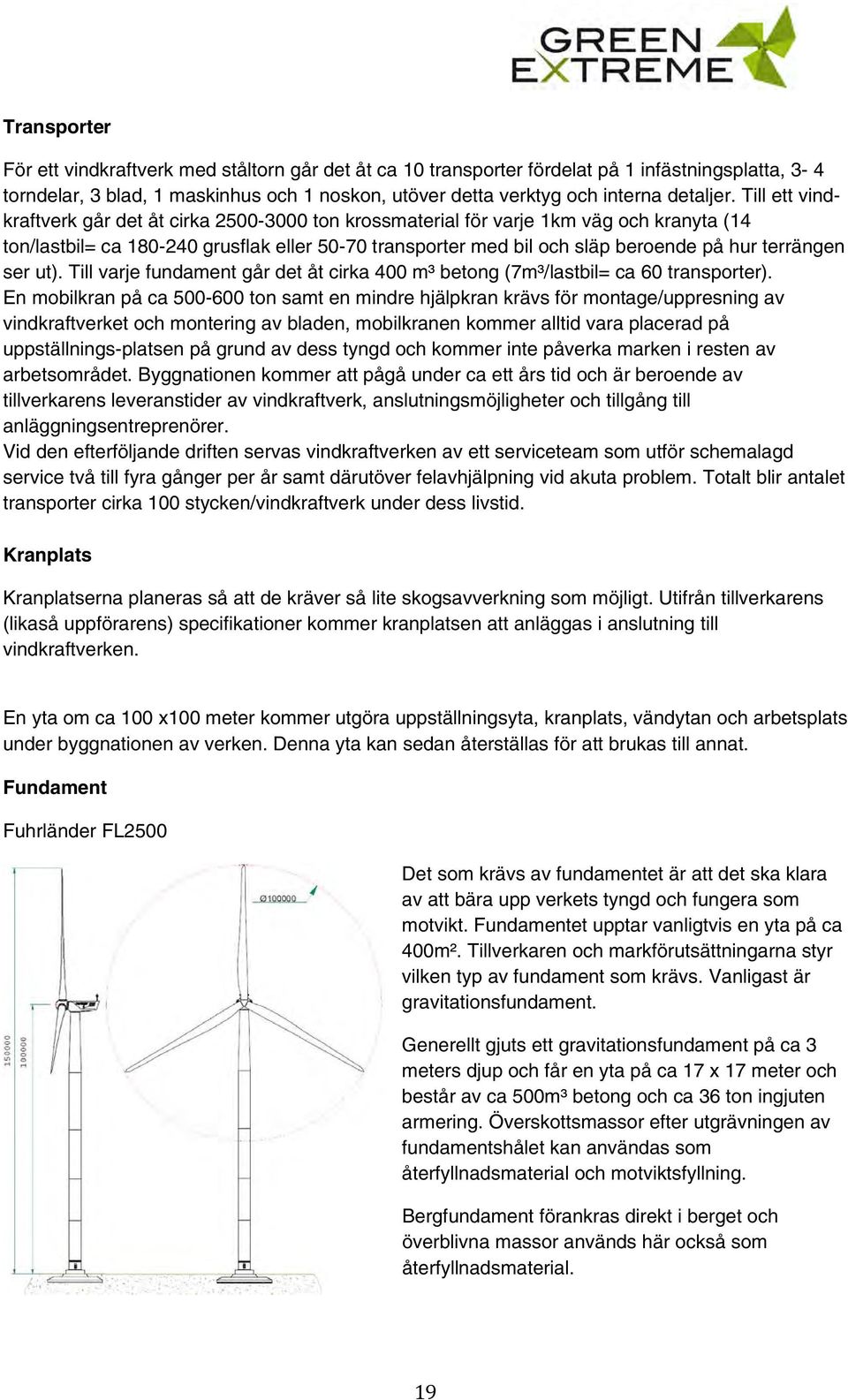

19 Transporter För ett vindkraftverk med ståltorn går det åt ca 10 transporter fördelat på 1 infästningsplatta, 3-4 torndelar, 3 blad, 1 maskinhus och 1 noskon, utöver detta verktyg och interna detaljer. Till ett vindkraftverk går det åt cirka ton krossmaterial för varje 1km väg och kranyta (14 ton/lastbil= ca grusflak eller transporter med bil och släp beroende på hur terrängen ser ut). Till varje fundament går det åt cirka 400 m³ betong (7m³/lastbil= ca 60 transporter). En mobilkran på ca ton samt en mindre hjälpkran krävs för montage/uppresning av vindkraftverket och montering av bladen, mobilkranen kommer alltid vara placerad på uppställnings-platsen på grund av dess tyngd och kommer inte påverka marken i resten av arbetsområdet. Byggnationen kommer att pågå under ca ett års tid och är beroende av tillverkarens leveranstider av vindkraftverk, anslutningsmöjligheter och tillgång till anläggningsentreprenörer. Vid den efterföljande driften servas vindkraftverken av ett serviceteam som utför schemalagd service två till fyra gånger per år samt därutöver felavhjälpning vid akuta problem. Totalt blir antalet transporter cirka 100 stycken/vindkraftverk under dess livstid. Kranplats Kranplatserna planeras så att de kräver så lite skogsavverkning som möjligt. Utifrån tillverkarens (likaså uppförarens) specifikationer kommer kranplatsen att anläggas i anslutning till vindkraftverken. En yta om ca 100 x100 meter kommer utgöra uppställningsyta, kranplats, vändytan och arbetsplats under byggnationen av verken. Denna yta kan sedan återställas för att brukas till annat. Fundament Fuhrländer FL2500 Det som krävs av fundamentet är att det ska klara av att bära upp verkets tyngd och fungera som motvikt. Fundamentet upptar vanligtvis en yta på ca 400m². Tillverkaren och markförutsättningarna styr vilken typ av fundament som krävs. Vanligast är gravitationsfundament. Generellt gjuts ett gravitationsfundament på ca 3 meters djup och får en yta på ca 17 x 17 meter och består av ca 500m³ betong och ca 36 ton ingjuten armering. Överskottsmassor efter utgrävningen av fundamentshålet kan användas som återfyllnadsmaterial och motviktsfyllning. Bergfundament förankras direkt i berget och överblivna massor används här också som återfyllnadsmaterial. 19

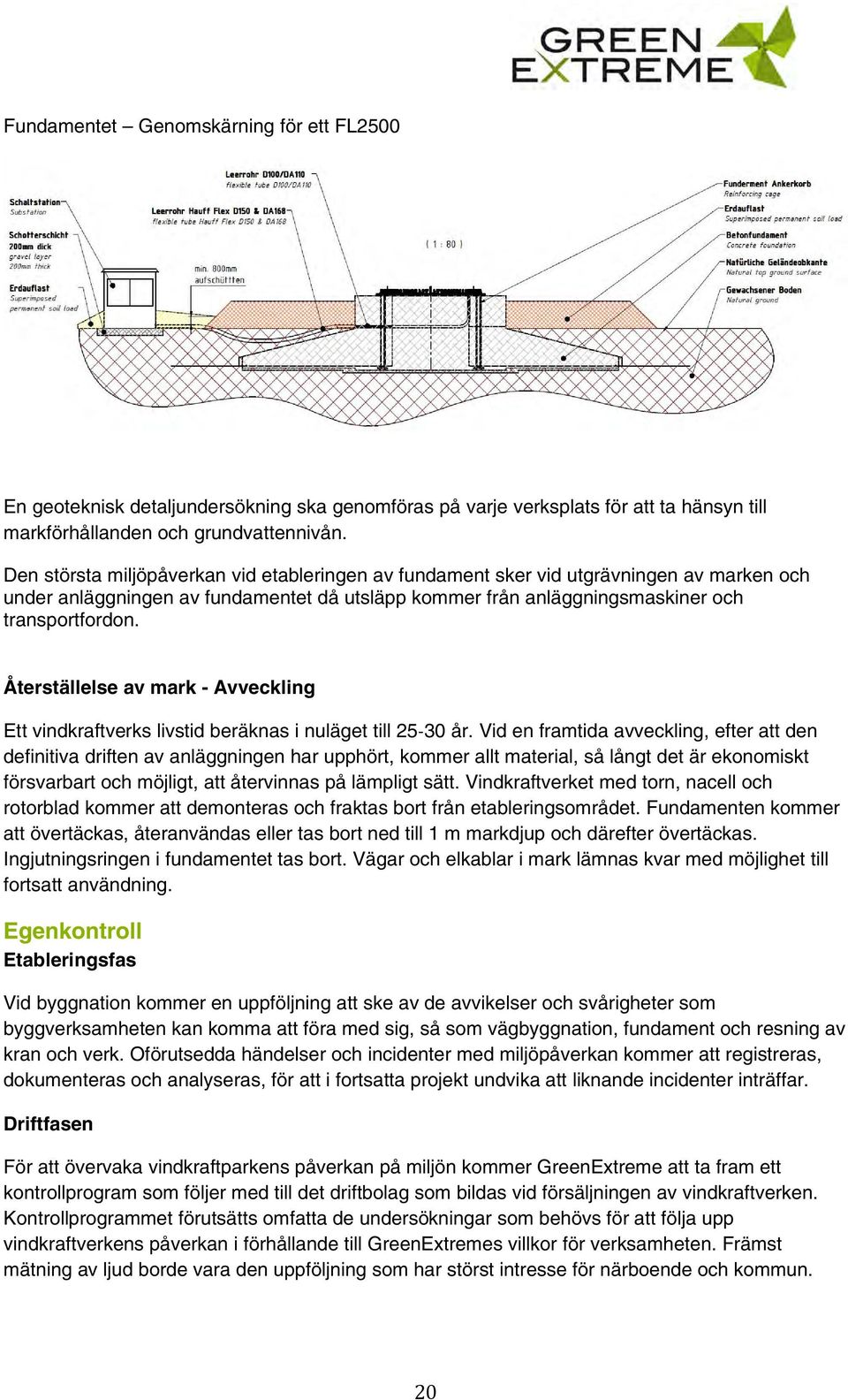

20 Fundamentet Genomskärning för ett FL2500 En geoteknisk detaljundersökning ska genomföras på varje verksplats för att ta hänsyn till markförhållanden och grundvattennivån. Den största miljöpåverkan vid etableringen av fundament sker vid utgrävningen av marken och under anläggningen av fundamentet då utsläpp kommer från anläggningsmaskiner och transportfordon. Återställelse av mark - Avveckling Ett vindkraftverks livstid beräknas i nuläget till år. Vid en framtida avveckling, efter att den definitiva driften av anläggningen har upphört, kommer allt material, så långt det är ekonomiskt försvarbart och möjligt, att återvinnas på lämpligt sätt. Vindkraftverket med torn, nacell och rotorblad kommer att demonteras och fraktas bort från etableringsområdet. Fundamenten kommer att övertäckas, återanvändas eller tas bort ned till 1 m markdjup och därefter övertäckas. Ingjutningsringen i fundamentet tas bort. Vägar och elkablar i mark lämnas kvar med möjlighet till fortsatt användning. Egenkontroll Etableringsfas Vid byggnation kommer en uppföljning att ske av de avvikelser och svårigheter som byggverksamheten kan komma att föra med sig, så som vägbyggnation, fundament och resning av kran och verk. Oförutsedda händelser och incidenter med miljöpåverkan kommer att registreras, dokumenteras och analyseras, för att i fortsatta projekt undvika att liknande incidenter inträffar. Driftfasen För att övervaka vindkraftparkens påverkan på miljön kommer GreenExtreme att ta fram ett kontrollprogram som följer med till det driftbolag som bildas vid försäljningen av vindkraftverken. Kontrollprogrammet förutsätts omfatta de undersökningar som behövs för att följa upp vindkraftverkens påverkan i förhållande till GreenExtremes villkor för verksamheten. Främst mätning av ljud borde vara den uppföljning som har störst intresse för närboende och kommun. 20

21 Elledning Kraftledningar måste prövas och få tillstånd innan byggnation enligt ellagen (1997:857). Prövningen för kraftledningen drivs av EON och ingår inte i denna miljöanmälan. Säkerhet Vindkraftverk av ovan typ är utrustade med en mängd säkerhetsfunktioner. Dels för personal som arbetar i verket men även för människor runtomkring. Generella säkerhetsåtgärder är: Varningsskyltar som upplyser om vindkraftverken sätts upp i närområdet. Vid höga vindar (över 25 m/s) stängs verken av automatiskt. Åskledare finns installerat. Service sker regelbundet (flera gånger per år). Dörr in till vindkraftverken är låsta. Hindermarkering Vindkraftverken kommer bli maximalt 150 meter höga och kommer att hindermarkeras enligt Luftfartsstyrelsens föreskrifter. Det medför att de ska vara försedda med blinkande medelintensivt rött ljus (20-60 blinkningar/minut) under skymning, gryning och mörker. Ljusmarkeringen ska placeras på vindkraftverkets högsta fasta punkt, vilket innebär att ljusmarkeringen placeras på taket till maskinhuset. Vindkraftverken skall vara vita i färgen. Isbildning Under speciella väderförhållanden kan is bildas på vindkraftverkets blad och torn. Isbildningen sker då regn och dimma följs av kraftig kyla samtidigt som det blir vindstilla, och åtföljt av en snabb upptining samtidigt som vinden tilltar. Isskikten är normalt några få mm tjocka och täcker mindre ytor. När rotorn börjar rotera faller isen av inom en radie på ca meter. Bortsett från risken för isbildning och issläpp finns inga hinder att vistas under eller i närheten av vindkraftverken. Varningsskyltar för issläpp kommer att monteras i anslutning till vindkraftverken. Brand GreenExtreme har vid etableringen ett byggsamråd med Brandmyndigheten för att gå igenom de restriktioner som gäller i dagsläget. Brandsläckare finns på plats inne i verken, säkerhetsföreskrifter gällande brand uppfylls av leverantör. Summering Kalmar kommun har ett tematiskt tillägg till översiktsplanen från Kommunens vision är att länet skall vara fossilbränslefritt 2030 med tanke på all energianvändning. Kalmar län är det enda län i Sverige där alla kommuner ingår i projektet Uthållig kommun. Enligt Kalmar kommuns 21

22 vindkraftsplan anser kommunen att vindkraften är en viktig förnyelsebar energiresurs och kommunen vill ge uttryck för en generös syn på utbyggnaden av den. Tabellen nedan visar påverkan på miljömålen vi har i Sverige. Ett + visar en positiv inverkan på miljömålen. Ett visar en negativ påverkan. Parantes runt bedömningen betyder att påverkan eller inverkan är mycket liten. +/- betyder att påverkan gör ingen skillnad.? betyder att bedömning inte kan ges ännu. Aktivitet Miljömål Begränsad klimatpåverkan Friskt luft Bara naturlig försurning Giftfri miljö Skyddande ozonskikt Säker strålmiljö Ingen övergödning Levande sjöar och vattendrag Grundvatten av god kvalitet Hav i balans samt levande kust och skärgård Myllrande våtmarker Levande skogar Ett rikt odlingslandskap Storslagen fjällmiljö God bebyggd miljö Ett rikt växt- och djurliv Nollalternativ Exploatering Kommentarer +/- + Förnyelsebar energiproduktion +/- (+) +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- +/- (-) +/- (-) +/- +/- +/- +/- +/- (-)?? Förnyelsebar energi skulle kunna ersätta energi som är baserad på icke förnyelsebara råvaror Marginell påverkan på närheten till mindre sumpskogar En ny lokal verksamhet i skogen som genererar ljud och skuggor Minimal påverkan pga. avstånd till närboende. Osäkert läge för fågel och fladdermus. Inventeringar måste göras. 22

23 Överensstämmelse med Hänsynsreglerna Nedan följer en redogörelse för hur den planerade verksamheten kommer följa de allmänna hänsynsreglerna i 2 kapitlet i Miljöbalken. 1 Tillämpning och Bevisbörda När frågor prövas om tillåtlighet, tillstånd, godkännande och dispens och när sådana villkor prövas som inte avser ersättning samt vid tillsyn enligt denna balk är alla som bedriver eller avser att bedriva en verksamhet eller vidta en åtgärd skyldiga att visa att de förpliktelser som följer av detta kapitel iakttas. Detta gäller även den som har bedrivit verksamhet som kan antas ha orsakat skada eller olägenhet för miljön. I detta kapitel avses med åtgärd en sådan åtgärd som inte är av försumbar betydelse i det enskilda fallet. Ovanstående paragrafs krav bör anses uppfyllt då sökanden gjort denna miljöanmälan. Anmälan granskar på ett objektivt sätt projektet och dess påverkan på omgivningen. Detta gör att de negativa aspekterna minskar till ett minimum. 2 Kunskapskrav Alla som bedriver eller avser att bedriva en verksamhet eller vidta en åtgärd skall skaffa sig den kunskap som behövs med hänsyn till verksamhetens eller åtgärdens art och omfattning för att skydda människors hälsa och miljön mot skada eller olägenhet. Ovanstående paragrafs krav bör anses uppfyllt då sökanden har gjort denna miljöanmälan. Sökanden har även tidigare uppföra verk och har personal som genomgått relevant utbildning. Då kunskapen inte finns hos sökanden används externa konsulter. 3 Försiktighetsprincip Alla som bedriver eller avser att bedriva en verksamhet eller vidta en åtgärd skall utföra de skyddsåtgärder, iaktta de begränsningar och vidta de försiktighetsmått i övrigt som behövs för att förebygga, hindra eller motverka att verksamheten eller åtgärden medför skada eller olägenhet för människors hälsa eller miljön. I samma syfte skall vid yrkesmässig verksamhet användas bästa möjliga teknik. Dessa försiktighetsmått skall vidtas så snart det finns skäl att anta att en verksamhet eller åtgärd kan medföra skada eller olägenhet för människors hälsa eller miljön. Ovanstående paragrafs krav bör anses uppfyllda då sökanden gjort beräkningar och undersökningar för att minska påverkan på närboende och närmiljö. Sökanden har kontinuerlig kontakt med den kvalitetssäkrade tillverkaren i Tyskland för att utreda vilket verk som för stunden lämpar sig bäst. Sökanden innehar även försäkringar som täcker eventuella skador. 4 Kemiska Produkter Alla som bedriver eller avser att bedriva en verksamhet eller vidta en åtgärd skall undvika att använda eller sälja sådana kemiska produkter eller biotekniska organismer som kan befaras medföra risker för människors hälsa eller miljön, om de kan ersättas med sådana produkter eller 23

24 organismer som kan antas vara mindre farliga. Motsvarande krav gäller i fråga om varor som innehåller eller har behandlats med en kemisk produkt eller bioteknisk organism. Lag (2006:1014). Ovanstående paragrafs krav bör anses uppfyllda då de verk som sökanden tittat på har uppsamlingskärl för de kemikalier som verket innehar. Vid val av kemikalier skall sökanden välja de mest miljövänliga alternativen som fungerar. 5 Hushållningsprincipen Alla som bedriver en verksamhet eller vidtar en åtgärd skall hushålla med råvaror och energi samt utnyttja möjligheterna till återanvändning och återvinning. I första hand skall förnybara energikällor användas. Ovanstående paragrafs krav bör anses uppfyllda då vindkraft i sig är en förnyelsebar energikälla och bidrar till att hushålla med andra ändliga energislags råvaror. Ett vindkraftverk producerar under 6-12 månader sin egen tillverkningsenergi, efter detta producerar verket ren energi i ca år till. Verket kan vid avvevckling återvinnas i stor utsträckning då verket till största del består av metaller. 6 Lokaliseringsprincipen För en verksamhet eller åtgärd som tar i anspråk ett mark- eller vattenområde ska det väljas en plats som är lämplig med hänsyn till att ändamålet ska kunna uppnås med minsta intrång och olägenhet för människors hälsa och miljön. Vid prövning av frågor enligt 7 kap., tillståndsprövning enligt 9 och 11 kap., regeringens tillåtlighetsprövning enligt 17 kap. och prövning av verksamheter enligt 9 kap. 6, 11 kap. 9 a och 12 kap. 6 ska bestämmelserna i 3 och 4 kap. tillämpas endast i de fall som gäller ändrad användning av mark- eller vattenområden. Ett tillstånd eller en dispens får inte ges i strid med en detaljplan eller områdesbestämmelser enligt plan- och bygglagen (2010:900). Små avvikelser får dock göras, om syftet med planen eller bestämmelserna inte motverkas. Lag (2010:902). Ovanstående paragrafs krav bör anses uppfyllda då verken är placerad på säkert avstånd från närboende och viktiga naturvärden. Verket använder sig av den senaste tekniken som gör att utnyttjandet av marken blir så effektivt som möjligt. 7 Rimlighetsavvägning Kraven i 2-5 och 6 första stycket gäller i den utsträckning det inte kan anses orimligt att uppfylla dem. Vid denna bedömning ska särskild hänsyn tas till nyttan av skyddsåtgärder och andra försiktighetsmått jämfört med kostnaderna för sådana åtgärder. När det är fråga om en totalförsvarsverksamhet eller en åtgärd som behövs för totalförsvaret, ska vid avvägningen hänsyn tas även till detta förhållande. Trots första stycket ska de krav ställas som behövs för att följa en miljökvalitetsnorm som avses i 5 kap. 2 första stycket 1. Om det finns ett åtgärdsprogram som har fastställts för att följa normen, ska det vara vägledande för bedömningen av behovet. 24

25 Vid prövning av tillåtlighet, tillstånd, godkännande eller dispens för en verksamhet eller åtgärd som ger en ökad förorening eller störning och kan antas på ett inte obetydligt sätt bidra till att en miljökvalitetsnorm som avses i 5 kap. 2 första stycket 1 inte följs, får verksamheten eller åtgärden vid avvägningen enligt första och andra styckena tillåtas om den 1. är förenlig med ett åtgärdsprogram som har fastställts för att följa normen, 2. förenas med villkor om att vidta eller bekosta kompenserande åtgärder som ökar möjligheterna att följa normen i en utsträckning som inte är obetydlig, eller 3. trots att den försvårar möjligheterna att följa miljökvalitetsnormen på kort sikt eller i ett litet geografiskt område, kan antas ge väsentligt ökade förutsättningar att följa normen på längre sikt eller i ett större geografiskt område. Lag (2010:882). Ovanstående paragrafs krav bör anses uppfyllda då sökanden tecknar försäkringar som täcker sådana oförutsedda händelser som paragrafen hänvisar till. Sökanden ihop med leverantörer och konsulter kommer upprätta kontrollprogram som minimerar risken för att olägenheter uppstår. 8 Ansvar för skadad miljö Alla som bedriver eller har bedrivit en verksamhet eller vidtagit en åtgärd som medfört skada eller olägenhet för miljön ansvarar till dess skadan eller olägenheten har upphört för att denna avhjälps i den omfattning det kan anses skäligt enligt 10 kap. I den mån det föreskrivs i denna balk kan i stället skyldighet att ersätta skadan eller olägenheten uppkomma. Ovanstående paragrafs krav bör anses uppfyllda då sökanden tecknar försäkringar som täcker sådana oförutsedda händelser som paragrafen hänvisar till. Sökanden ihop med leverantörer och konsulter kommer upprätta kontrollprogram som minimerar risken för att olägenheter uppstår. 9 Slutavvägning Kan en verksamhet eller åtgärd befaras föranleda skada eller olägenhet av väsentlig betydelse för människors hälsa eller miljön, även om sådana skyddsåtgärder och andra försiktighetsmått vidtas som kan krävas enligt denna balk, får verksamheten bedrivas eller åtgärden vidtas endast om regeringen finner att det finns särskilda skäl. En verksamhet eller åtgärd får inte bedrivas eller vidtas om den medför risk för att ett stort antal människor får sina levnadsförhållanden väsentligt försämrade eller miljön försämras avsevärt. Vad som sägs i första och andra stycket gäller inte, om regeringen har tillåtit verksamheten enligt 17 kap. 1, 3 eller 4. Lag (2002:175). Ovanstående paragrafs krav bör anses uppfyllda då sökanden är införstådd i dess betydelse. Om oväntade händelser skulle göra att beräkningar visar sig helt fel finns alltid möjligheten till att återställa platsen till dess ursprungliga skick. 25

26 Referenser Vindval rapport Vindkraftens effekter på fåglar och fladdermöss. Internetsidor Artportalen Energimyndigheten Eniro Fuhrländer Kalmar kommun Lantmäteriet Miljömålsportal Naturvårdsverket Riksantikvarieämbetet Skogens källa Skogstyrelsen Vindlov

Vindkraft i Gunnarsbo Kalmar kommun

Vindkraft i Gunnarsbo Kalmar kommun Göteborg den 23 november 2012 Vindkraft i Gunnarsbo Kalmar kommun GreenExtreme AB avser att bygga fem vindkraftverk i Kalmar kommun i området Gunnarsbo, och vill med detta brev informera er närboende eller

Läs mer

Vindkraftsanläggning Gisselås Strömsund kommun

Vindkraftsanläggning Gisselås Strömsund kommun Vindkraftsanläggning Gisselås Strömsund kommun Miljöanmälan om uppförande av vindkraftpark enligt 9 Kap. Miljöbalken September, 2013 FMH verksamhetskod: 40.100 Föreliggande dokument utgör underlag för

Läs mer

Vindkraftsanläggning Skederids-Boda Norrtälje kommun

Vindkraftsanläggning Skederids-Boda Norrtälje kommun Vindkraftsanläggning Skederids-Boda Norrtälje kommun Miljöanmälan om uppförande av vindkraftpark enligt 9 Kap. Miljöbalken Augusti, 2013 FMH verksamhetskod: 40.100 Föreliggande dokument utgör underlag

Läs mer

Miljöbalkens hänsynsregler

Miljöbalkens hänsynsregler Miljöbalkens hänsynsregler Hänsynsreglerna är själva kärnan i Miljöbalken, de grundläggande principerna. De ska efterlevas av alla, både företag, privatpersoner, kommuner och ideella organisationer. Miljökontoret

Läs mer

Förstudie. Siene Vindkraftspark

Förstudie. Siene Vindkraftspark Förstudie Siene Vindkraftspark Augusti 2011 2 INNEHÅLLSFÖRTECKNING Sammanfattning... 4 Miljöanmälan... Fel! Bokmärket är inte definierat. Sökande... 4 Upplägg... 4 Projektdata... 5 Projektör... 5 Placering

Läs mer

Samråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge. Anders Wallin, E.ON Vind Sverige AB 2012-01-17

Samråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge. Anders Wallin, E.ON Vind Sverige AB 2012-01-17 Samråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge Anders Wallin, E.ON Vind Sverige AB 2012-01-17 Agenda Varför är vi här idag? Tillståndsprocessen Presentation av Gröningeprojektet Närliggande

Läs mer

SAMRÅDSSMÖTE LARSBO/VALPARBO VINDKRAFTSPARK 2013-05-15

SAMRÅDSSMÖTE LARSBO/VALPARBO VINDKRAFTSPARK 2013-05-15 SAMRÅDSSMÖTE LARSBO/VALPARBO VINDKRAFTSPARK 2013-05-15 Innehåll GreenExtreme AB Samrådsmöte Vindkraft i Sverige Projektet Larsbo/Valparbo Vindkraftspark GreenExtreme AB Startades 2007 Kontor i Göteborg

Läs mer

Storflohöjden Bräcke kommun. Projektbeskrivning för etablering av vindkraftverk. Bygglovshandlingar

Storflohöjden Bräcke kommun. Projektbeskrivning för etablering av vindkraftverk. Bygglovshandlingar Storflohöjden Bräcke kommun Projektbeskrivning för etablering av vindkraftverk Bygglovshandlingar Mars 2011 www.jamtvind.se 1 Innehållsförteckning Innehåll Inledning 3 Lokalisering 3 Vägar 4 Vindförutsättningar

Läs mer

Bilaga 3. Teknisk beskrivning

Bilaga 3. Teknisk beskrivning Bilaga 3 Teknisk beskrivning Teknisk Beskrivning Teknisk Data Den planerade vindparken kommer att bestå av maximalt 6 stycken vindkraftverk med en enskild effekt om cirka 2,0 3,5 MW. Vindkraftverkens navhöjd

Läs mer

Uppgifter i denna broschyr kan inte åberopas i enskilda fall. G:\Mbn\Arkiv\Vindkraft\Vindkraft, broschyr.doc TEL VÄXEL 0512-310 00

Uppgifter i denna broschyr kan inte åberopas i enskilda fall. G:\Mbn\Arkiv\Vindkraft\Vindkraft, broschyr.doc TEL VÄXEL 0512-310 00 Bygga vindkraftverk I den här broschyren finns kortfattad information om hur Vara kommun handlägger vindkraftverksärenden och vilka uppgifter som krävs för prövningen. Uppgifter i denna broschyr kan inte

Läs mer

Mänsklig påverkan Landskap/fotomontage Ljud Skugga Säkerhet

Mänsklig påverkan Landskap/fotomontage Ljud Skugga Säkerhet Välkomna Utformning Lokalisering och placering Vindförutsättningar Vindkraftverk Fundament, väg och elnät Områdesbeskrivning Naturområden Djur och växter Inventeringar Kultur Mänsklig påverkan Landskap/fotomontage

Läs mer

Ansökan om bygglov för vindkraftverk på Upplo 1:1 i Alingsås kommun

Ansökan om bygglov för vindkraftverk på Upplo 1:1 i Alingsås kommun Vårgårda 2011-10-10 Alingsås kommun Samhällsbyggnadskontoret Bygglovavdelningen 441 81 Alingsås Ansökan om bygglov för vindkraftverk på Upplo 1:1 i Alingsås kommun Sökanden Eolus Vind AB (publ) Huvudkontor

Läs mer

SAMRÅDSSMÖTE KULLBOARP VINDKRAFTSPARK

SAMRÅDSSMÖTE KULLBOARP VINDKRAFTSPARK SAMRÅDSSMÖTE KULLBOARP VINDKRAFTSPARK 2013-09-05 Innehåll GreenExtreme AB Samrådsmöte Vindkraft i Sverige Projektet Kullboarp Vindkraftspark GreenExtreme AB Startades 2007 Kontor i Göteborg 5 anställda

Läs mer

Samrådsunderlag. För vindkraft vid Kronoberget Lekebergs kommun, Örebro län. Vindkraftanläggning på Fjällberget i Dalarnas län 2010-06-17

Samrådsunderlag. För vindkraft vid Kronoberget Lekebergs kommun, Örebro län. Vindkraftanläggning på Fjällberget i Dalarnas län 2010-06-17 För vindkraft vid Lekebergs kommun, Örebro län Vindkraftanläggning på Fjällberget i Dalarnas län 21-6-17 Vindkraft - Lekebergs kommun Medverkande Verksamhetsutövare Stena Renewable AB Box 7123 42 33 Göteborg

Läs mer

Tillståndsprocessen. Allmänt om vindkraft 2009-11-02. Vindkraft Sätila

Tillståndsprocessen. Allmänt om vindkraft 2009-11-02. Vindkraft Sätila Vindkraft Sätila - samråd enligt Miljöbalken med anledning av planerad vindkraftpark på fastigheterna Lygnersvider 1:31, Svansjökulle 1:9, 1:5, Ryda 1:32, Sätila 3:3, 4:2, 5:1 och Sätila Hede 1:5, 1:10,

Läs mer

Bilaga 5. Miljökonsekvensbeskrivning Översiktsplan för vindkraft

Bilaga 5. Miljökonsekvensbeskrivning Översiktsplan för vindkraft Bilaga 5. Miljökonsekvensbeskrivning Översiktsplan för vindkraft Tillägg till Översiktsplan för Kungsbacka kommun, ÖP06. Antagen av kommunfullmäktige 2012-04-10, 89 Sammanfattning Översiktsplan för vindkraft

Läs mer

Teknisk beskrivning Vestas V112. Foto Vestas

Teknisk beskrivning Vestas V112. Foto Vestas Teknisk beskrivning Vestas V112 Foto Vestas Vestas V112 Driftdata Märkeffekt 3 000 kw Inkopplingsvind 3 m/s Märkvind 12 m/s Urkopplingsvind 25 m/s Ljudnivå 7 m/s 100 db(a) 8 m/s 102,8 db(a) 10 m/s 106,5

Läs mer

Vindpark Boge. Sammanfattning av ansökan. 2012-07-19 Boge Vindbruk AB. Boge Vindbruk AB org nr: 556812-8796

Vindpark Boge. Sammanfattning av ansökan. 2012-07-19 Boge Vindbruk AB. Boge Vindbruk AB org nr: 556812-8796 Vindpark Boge Fotomontage. Utsikt från Kalbrottet i Slite. Vindkraftverket i förgrund är det befintliga verket Tornsvalan. De sju verken i Vindpark Boge syns i bakgrunden. Sammanfattning av ansökan 2012-07-19

Läs mer

Båtmiljökonferens - Juridiken som verktyg. Anna Isberg och Pendar Behnood

Båtmiljökonferens - Juridiken som verktyg. Anna Isberg och Pendar Behnood Båtmiljökonferens - Juridiken som verktyg Anna Isberg och Pendar Behnood Översiktlig genomgång av miljöbalkens krav och vilka juridiska verktyg tillsynsmyndigheten har för sitt arbete Verksamhetsutövare

Läs mer

Elanslutning Inom parkområdet: Markförlagda kablar Längs väg Anslutning till regionala elnätet Utreds

Elanslutning Inom parkområdet: Markförlagda kablar Längs väg Anslutning till regionala elnätet Utreds Transporter till vindparken Stora/långa/tunga transporter: Rotorblad upp till 60 m långa Maskinhus upp emot 100 ton Torndelar över 4 m diameter Transport från hamn på allmänna vägar med följebil Nära till

Läs mer

Bröcklingbergets Vindkraftpark. Samråd med myndigheter 2009-12-16

Bröcklingbergets Vindkraftpark. Samråd med myndigheter 2009-12-16 Bröcklingbergets Vindkraftpark Samråd med myndigheter 2009-12-16 Ownpower Projects Projekteringsbolag för vindkraft Utvecklar projekt för egen portfölj, för andra och tillsammans med partner Konsultuppdrag

Läs mer

Vindkraft Solberg Örnsköldsvik och Åsele kommun

Vindkraft Solberg Örnsköldsvik och Åsele kommun Vindkraft Solberg Örnsköldsvik och Åsele kommun Projektbeskrivning Maj 2009 Innehåll Innehåll... 2 Sökande... 3 Inledning... 4 Presentation av projektet... 5 Lokalisering... 5 Karta Solbergs vindkraftpark

Läs mer

Samrådsunderlag - allmänheten. Hössna Vindkraftverk

Samrådsunderlag - allmänheten. Hössna Vindkraftverk Samrådsunderlag - allmänheten Hössna Vindkraftverk December 2010 2 Greenextreme AB planerar att bygga ett vindkraftverk vid Hössna i Ulricehamns kommun. Greenextreme AB kommer i den här informationsbroschyren

Läs mer

Vindkraftprojekt Äskåsen. Samrådsunderlag

Vindkraftprojekt Äskåsen. Samrådsunderlag Vindkraftprojekt Äskåsen Samrådsunderlag 2010-08-31 Innehåll 1 INLEDNING...3 1.1 Bakgrund... 3 2 BESKRIVNING AV VINDKRAFTPROJEKT ÄSKÅSEN...4 2.1 Lokalisering... 4 2.2 Utformning... 5 2.3 Byggnation...

Läs mer

Miljöbalken är en ramlag som trädde i kraft den 1 jan 1999. Balken innehåller 33 kapitel.

Miljöbalken är en ramlag som trädde i kraft den 1 jan 1999. Balken innehåller 33 kapitel. 1 Miljöbalken SFS 1998:808 Tillämpning på tandklinikers verksamhet. Miljöbalken är en ramlag som trädde i kraft den 1 jan 1999. Balken innehåller 33 kapitel. 1 kap. Miljöbalkens mål Miljöbalken syftar

Läs mer

SAMRÅDSHANDLING. Samrådsmöte 2011-07-05 Vindkraftetablering i. MÖRTELEK med omnejd. i Uppvidinge kommun

SAMRÅDSHANDLING. Samrådsmöte 2011-07-05 Vindkraftetablering i. MÖRTELEK med omnejd. i Uppvidinge kommun SAMRÅDSHANDLING Samrådsmöte 2011-07-05 Vindkraftetablering i MÖRTELEK med omnejd i Uppvidinge kommun ADMINISTRATIVA UPPGIFTER Sökande: Billyvind AB Adress: Pistolvägen 10 226 49 LUND Telefon: 046-188 432

Läs mer

Miljöanmälan. Stickninge vindkraftverk

Miljöanmälan. Stickninge vindkraftverk Miljöanmälan Stickninge vindkraftverk september 2012 2 FÖRORD Föreliggande dokument utgör underlag för Miljöanmälan avseende upprättande av ett vindkraftverk i Stickninge, Lekebergs kommun och beskriver

Läs mer

Vindkraftsprojektet. Vindkraftprojekt. Dals Ed. Midsommarberget. Samrådsunderlag - myndighetssamråd Samrådsunderlag V

Vindkraftsprojektet. Vindkraftprojekt. Dals Ed. Midsommarberget. Samrådsunderlag - myndighetssamråd Samrådsunderlag V Vindkraftsprojektet Vindkraftprojekt Dals Ed Midsommarberget Samrådsunderlag - myndighetssamråd 2011-09-20 Samrådsunderlag 2010-08-14 V-1109-13 Innehåll 1 INLEDNING... 3 2 PROJEKTBESKRIVNING... 3 3 UTFORMNING...

Läs mer

Exempel på vad en tillståndsansökan och miljökonsekvensbeskrivning för vindkraft på land minst ska innehålla

Exempel på vad en tillståndsansökan och miljökonsekvensbeskrivning för vindkraft på land minst ska innehålla Datum 2009-09-10 1 (6) Exempel på vad en tillståndsansökan och miljökonsekvensbeskrivning för vindkraft på land minst ska innehålla Följande råd när det gäller vad en tillståndsansökan enligt 9 kap Miljöbalken

Läs mer

Kompletterande samråd med särskilt berörda i samband med förprojektering av vindkraftverk vid Skäftesfall i Vetlanda kommun

Kompletterande samråd med särskilt berörda i samband med förprojektering av vindkraftverk vid Skäftesfall i Vetlanda kommun Tjänsteställe, handläggare Datum Beteckning Södra Statkraft Vindkraft Utveckling AB Ted Kransby 2010-05-10 Kompletterande samråd Till berörda fastighetsägare och boende i närområdet till Skäftesfall vindbruksanläggning

Läs mer

BYGGLOVSANSÖKAN ENLIGT PBL FÖR UPPFÖRANDE OCH DRIFTEN AV 2 VINDKRAFTVERK PÅ FASTIGHETERNA Lungsjön 2:20, Lungsjön 1:6/2:20 i Sollefteå kommun

BYGGLOVSANSÖKAN ENLIGT PBL FÖR UPPFÖRANDE OCH DRIFTEN AV 2 VINDKRAFTVERK PÅ FASTIGHETERNA Lungsjön 2:20, Lungsjön 1:6/2:20 i Sollefteå kommun 2013-01-16 Samhällsbyggnadskontoret Sollefteå kommun Djupövägen 3 881 80 Sollefteå BYGGLOVSANSÖKAN ENLIGT PBL FÖR UPPFÖRANDE OCH DRIFTEN AV 2 VINDKRAFTVERK PÅ FASTIGHETERNA Lungsjön 2:20, Lungsjön 1:6/2:20

Läs mer

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 8 störningar och risker

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 8 störningar och risker del 8 störningar och risker 63 8 STÖRNINGAR OCH RISKER Etablering av vindkraftverk kan medföra störningar och risker. Många problem kan begränsas tack vare ny teknik och ökad kunskap om vindkraftens påverkan

Läs mer

Miljöanmälan. Gölhult Vindkraftpark

Miljöanmälan. Gölhult Vindkraftpark Miljöanmälan Gölhult Vindkraftpark Januari 2012 Revidering januari 2013 2 FÖRORD Föreliggande dokument utgör underlag för Miljöanmälan avseende upprättande av två vindkraftverk i Gölhult, Habo kommun och

Läs mer

Miljöanmälan. Södra Vibäck vindkraftverk

Miljöanmälan. Södra Vibäck vindkraftverk Miljöanmälan Södra Vibäck vindkraftverk November 2012 Revidering januari 2013 2 FÖRORD Föreliggande dokument utgör underlag för Miljöanmälan avseende upprättande av ett vindkraftverk i Södra Vibäck, Nässjö

Läs mer

Bygglovsansökan för vindkraftanläggning Jonsbo

Bygglovsansökan för vindkraftanläggning Jonsbo Hylte kommun Samhällsbyggnadskontoret Storgatan 8 314 80 Hyltebruk Bygglovsansökan för vindkraftanläggning Jonsbo 1 Administrativa uppgifter Fastighetsbeteckningar: Sökande och byggherre: Kontaktperson:

Läs mer

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 2 inledning

Tillägg till översiktsplanen för Tingsryds kommun, antagandehandling 2011. del 2 inledning del 2 inledning 11 2. INLEDNING 2.1 Bakgrund Vind är en förnybar energikälla som inte bidrar till växthuseffekten. Däremot kan vindkraftverken påverka exempelvis landskapsbilden på ett negativt sätt, eftersom

Läs mer

Tönsen vindpark. Projektbeskrivning

Tönsen vindpark. Projektbeskrivning Tönsen vindpark Projektbeskrivning PROJEKTBESKRIVNING TÖNSEN 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen mot

Läs mer

Projektbeskrivning för uppförande av vindkraftverk i Härjedalens kommun

Projektbeskrivning för uppförande av vindkraftverk i Härjedalens kommun Sida 2 av 14 Stentjärnåsen Vindkraft AB avser att, enligt miljöbalken och plan- och bygglagen, anmäla, respektive söka bygglov för uppförande av 3 vindkraftverk på fastigheterna Funäsdalen 70:8 och Tännäs

Läs mer

E.ON Vind Sverige AB Vindkraftprojekt Gröninge

E.ON Vind Sverige AB Vindkraftprojekt Gröninge E.ON Vind Sverige AB Vindkraftprojekt Gröninge Underlag till samrådsmöte 17/1 2012 enligt miljöbalken 6 kap 4 2011-12-09 Dnr: V-1112-04 Innehåll 1 INLEDNING... 3 1.1 Bakgrund... 4 2 BESKRIVNING AV VINDKRAFTPROJEKT

Läs mer

VINDKRAFT i Eskilstuna kommun

VINDKRAFT i Eskilstuna kommun VINDKRAFT i Eskilstuna kommun RIKTLINJER för placering av vindkraftverk Version 2012-12-04 Målsättning för vindkraft i Eskilstuna Eskilstuna kommun har som mål att kraftigt reducera utsläppen av växthusgaser,

Läs mer

ANMÄLAN OM SAMRÅD ENLIGT 12 KAP. 6 MILJÖBALKEN Anmälan om samråd för om- och nybyggnation av ledningar görs på särskild blankett.

ANMÄLAN OM SAMRÅD ENLIGT 12 KAP. 6 MILJÖBALKEN Anmälan om samråd för om- och nybyggnation av ledningar görs på särskild blankett. ANMÄLAN OM SAMRÅD ENLIGT 12 KAP. 6 MILJÖBALKEN Anmälan om samråd för om- och nybyggnation av ledningar görs på särskild blankett Länsstyrelsens noteringar Ankomststämpel Diarienummer Allmänna uppgifter

Läs mer

Projektbeskrivning Vindkraft vid Fjällberg

Projektbeskrivning Vindkraft vid Fjällberg Projektbeskrivning Vindkraft vid Fjällberg Fjällberg Fjällberg ligger i den mellersta delen av Västerbottens län. Fjällberg ligger ca 40 km sydväst om Lycksele stad och 43 km nordnordost om Åsele stad.

Läs mer

Tönsen vindpark. Projektbeskrivning

Tönsen vindpark. Projektbeskrivning Tönsen vindpark Projektbeskrivning PROJEKTBESKRIVNING TÖNSEN 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen mot

Läs mer

Orrbergets vindpark. Projektbeskrivning

Orrbergets vindpark. Projektbeskrivning Orrbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING ORRBERGET 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen

Läs mer

Vindkraftprojekt Högklippen. Samrådsunderlag 2009-10-14

Vindkraftprojekt Högklippen. Samrådsunderlag 2009-10-14 Vindkraftprojekt Högklippen Samrådsunderlag 2009-10-14 Innehåll 1 INLEDNING...3 1.1 Bakgrund... 3 2 BESKRIVNING AV VINDKRAFTPROJEKT HÖGKLIPPEN...4 2.1 Lokalisering... 4 2.2 Utformning... 5 2.3 Byggnation...

Läs mer

Vad en anmälan enligt Miljöbalken samt ansökan om bygglov för vindkraftverk bör innehålla

Vad en anmälan enligt Miljöbalken samt ansökan om bygglov för vindkraftverk bör innehålla Vad en anmälan enligt Miljöbalken samt ansökan om bygglov för vindkraftverk bör innehålla En anmälan/ansökan som är så komplett som möjligt kan förkorta handläggningstiden om miljökontoret/plan- och byggkontoret

Läs mer

Information om vilka regler som gäller vid ansökan om att bygga vindkraftverk.

Information om vilka regler som gäller vid ansökan om att bygga vindkraftverk. VINDKRAFT Information om vilka regler som gäller vid ansökan om att bygga vindkraftverk. Informationen är framtagen i maj 2012. Foto: Filippa Einarsson. I Kristianstads kommun inns det goda förutsättningar

Läs mer

ANMÄLAN ENLIGT MILJÖBALKEN 21 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd

ANMÄLAN ENLIGT MILJÖBALKEN 21 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd ANMÄLAN ENLIGT MILJÖBALKEN 21 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd Skickas till: Samhällsenheten Box 100 796 22 Älvdalen Tel: 0251-313 00 e-post: kommun@alvdalen.se Administrativa

Läs mer

2014-06-16 Samhällsbyggnadskontoret Sollefteå kommun Djupövägen 3 881 80 Sollefteå

2014-06-16 Samhällsbyggnadskontoret Sollefteå kommun Djupövägen 3 881 80 Sollefteå 2014-06-16 Samhällsbyggnadskontoret Sollefteå kommun Djupövägen 3 881 80 Sollefteå BYGGLOVSANSÖKAN ENLIGT PBL FÖR UPPFÖRANDE OCH DRIFTEN AV 4 VINDKRAFTVERK PÅ FASTIGHETERNA Lungsjön 2:20, Lungsjön 2:4

Läs mer

Projektbeskrivning. Vindkraft Täfteå Umeå kommun

Projektbeskrivning. Vindkraft Täfteå Umeå kommun Projektbeskrivning Vindkraft Täfteå Umeå kommun Innehållsförteckning Innehållsförteckning... 1 Inledning... 2 Sökanden... 2 Presentation av projektet... 3 Produktion och miljönytta... 4 Lokal nytta...

Läs mer

Vindkraft. Sara Fogelström 2011-05-04

Vindkraft. Sara Fogelström 2011-05-04 Vindkraft Sara Fogelström 2011-05-04 Historik Vindkraft i världen (MW) 200 000 180 000 160 000 140 000 120 000 100 000 MW 80 000 60 000 40 000 20 000 0 1980 1985 1990 1995 2000 2005 2010 I slutet på 2010

Läs mer

Jacob Bennet ägare av marken där verken ska placeras vill att vi avvaktar tills ett nytt markavtal med Sydax AB är på plats.

Jacob Bennet ägare av marken där verken ska placeras vill att vi avvaktar tills ett nytt markavtal med Sydax AB är på plats. 2015-03-30 Mi 2015-48 Kenneth Kallin 0413-620 85 Miljö- och Samhällsbyggnadsnämnden Förslag till beslut avseende miljöanmälan med verksamhetkod 40.100 enligt förordning (2013:251) om utbyte av två vindkraftverk

Läs mer

Degerhamn Stenbrottet vindpark. Projektbeskrivning

Degerhamn Stenbrottet vindpark. Projektbeskrivning Degerhamn Stenbrottet vindpark Projektbeskrivning PROJEKTBESKRIVNING DEGERHAMN STENBROTTET 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa.

Läs mer

Landskapets känslighet för vindkraft i Norra Gullabo - Torsås

Landskapets känslighet för vindkraft i Norra Gullabo - Torsås Landskapets känslighet för vindkraft i Norra Gullabo - Torsås En generell beskrivning av området med tanke på en framtida vindkraftsetablering lyder som följande: Mestadels produktionsskog av tall och

Läs mer

Sveriges målsättning. Elcertifikatsystemet. Miljönytta

Sveriges målsättning. Elcertifikatsystemet. Miljönytta Sveriges målsättning 50 % av Sveriges totala energianvändning ska komma från förnybara energikällor till år 2020. Produktionen från förnyelsebara energikällor ska år 2020 vara 25 TWh. Det ska finnas planeringsförutsättningar

Läs mer

Anmälan enligt miljöbalken (21 förordningen om miljöfarlig verksamhet och hälsoskydd)

Anmälan enligt miljöbalken (21 förordningen om miljöfarlig verksamhet och hälsoskydd) BROMÖLLA KOMMUN Miljökontoret 1 (12) Anmälan enligt miljöbalken (21 förordningen om miljöfarlig verksamhet och hälsoskydd) ver. 040122 Administrativa uppgifter Anläggningens namn Besöksadress Utdelningsadress

Läs mer

Samrådsunderlag enligt MB och PBL inför samråd med allmänheten

Samrådsunderlag enligt MB och PBL inför samråd med allmänheten Samrådsunderlag enligt MB och PBL inför samråd med allmänheten Uppförande av vindkraftverk på fastigheten Dal 1:1 Gåsevadsholm Fideikommiss AB avser att ansöka om tillstånd enligt miljöbalken och planoch

Läs mer

Vindpark Marviken. Vindpark Marviken. Projektbeskrivning. ReWind Offshore AB, Köpmannagatan 2, 652 26 Karlstad info@rewindenergy.

Vindpark Marviken. Vindpark Marviken. Projektbeskrivning. ReWind Offshore AB, Köpmannagatan 2, 652 26 Karlstad info@rewindenergy. Vindpark Marviken Vindpark Marviken Projektbeskrivning ReWind Offshore AB, Köpmannagatan 2, 652 26 Karlstad info@rewindenergy.se Vindpark Marviken Projektet drivs av ett konsortium som består av: Kolmårdsvind

Läs mer

Bilaga 1 Författningstext avseende miljökvalitetsnormer

Bilaga 1 Författningstext avseende miljökvalitetsnormer Bilaga 1 Yttrande SOU 2005:59 1 Bilaga 1 Författningstext avseende miljökvalitetsnormer 2 kap. 7 Kraven på hänsyn enligt 2-6 gäller i den utsträckning det inte kan anses orimligt att uppfylla dem. Vid

Läs mer

Vindpark Össjöhult. Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12

Vindpark Össjöhult. Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12 Vindpark Össjöhult Samråd enligt 6 kap 4 Miljöbalken Sakägare, allmänheten, organisationer och föreningar 2009-05-12 2 (16) Förprojektering av vindkraftverk söder om Vrå, Vrå församling, Ljungby kommun

Läs mer

TILLSTÅNDSANSÖKAN. Org. nr 556543-8701

TILLSTÅNDSANSÖKAN. Org. nr 556543-8701 TILLSTÅNDSANSÖKAN Ansökan om tillstånd enligt miljöbalken avseende uppförande och drift av gruppstation för vindkraft vid Fredriksdal i Nässjö kommun, Jönköpings län Sökande: Höglandsvind AB Org. nr 556543-8701

Läs mer

Samrådsunderlag. Fortsatt drift av vindkraftverk pa fastigheterna Nedra Vannborga 1:1 och Ö vra Vannborga 13:1, Borgholms kommun

Samrådsunderlag. Fortsatt drift av vindkraftverk pa fastigheterna Nedra Vannborga 1:1 och Ö vra Vannborga 13:1, Borgholms kommun Samrådsunderlag Fortsatt drift av vindkraftverk pa fastigheterna Nedra Vannborga 1:1 och Ö vra Vannborga 13:1, Borgholms kommun Ärende Kalmarsund Vind driver två vindkraftverk på fastigheterna Nedra Vannborga

Läs mer

Stigshöjdens vindpark. Projektbeskrivning

Stigshöjdens vindpark. Projektbeskrivning Stigshöjdens vindpark Projektbeskrivning 2 3 Om projektet OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen mot en hållbar

Läs mer

Säliträdbergets vindpark. Projektbeskrivning

Säliträdbergets vindpark. Projektbeskrivning Säliträdbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING SÄLITRÄDBERGET 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver

Läs mer

Vindkraftprojektet Kettstaka

Vindkraftprojektet Kettstaka Vindkraftprojektet Kettstaka Miljökonsekvensbeskrivning Juni 2010 Kettstaka Vind AB www.kettstakavind.se Innehållsförteckning 1 Icke-teknisk sammanfattning sid 2 2 Redovisning av verksamhetens omfattning

Läs mer

Stigshöjdens vindpark. Projektbeskrivning

Stigshöjdens vindpark. Projektbeskrivning Stigshöjdens vindpark Projektbeskrivning PROJEKTBESKRIVNING STIGSHÖJDEN 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen

Läs mer

1. Nybyggnadskarta och situationsritning

1. Nybyggnadskarta och situationsritning Tidaholms kommun Miljö- och byggkontoret 522 83 Tidaholm Dnr 2011-0336-4 Datum: 2011-11-04 KOMPLETTERING AV ANSÖKAN OM BYGGLOV OCH ANMÄLAN ENLIGT MILJÖBALKEN Miljö- och byggkontoret har den 24 oktober

Läs mer

Ljud från vindkraftverk

Ljud från vindkraftverk Ljud från vindkraftverk Naturvårdsverkets arbete Forskning om miljöeffekter 2012-10-17 Miljöbalken 1 Värdefulla natur- och kulturmiljöer ska skyddas Mark, vatten och fysisk miljö ska användas så att en

Läs mer

Fiktiv nybyggnad av vindpark Töftedalsfjället

Fiktiv nybyggnad av vindpark Töftedalsfjället Fiktiv nybyggnad av vindpark Töftedalsfjället En utredning utförd av Rabbalshede Kraft på uppdrag av Power Väst 2016-11-22 Fiktiv nybyggnad av vindpark Töftedalsfjället 1 (12) Fiktiv nybyggnad av vindpark

Läs mer

Vindkraftpark Galtryggen Karlstad kommun

Vindkraftpark Galtryggen Karlstad kommun Vindkraftpark Galtryggen Karlstad kommun Samrådsunderlag: tidigt utkast till miljökonsekvensbeskrivning (MKB) 2013-10-21 Samrådsunderlag Detta dokument är ett samrådsunderlag till allmänheten inför samråd

Läs mer

Svensk författningssamling

Svensk författningssamling Svensk författningssamling Lag om ändring i miljöbalken; SFS 2010:882 Utkom från trycket den 13 juli 2010 utfärdad den 1 juli 2010. Enligt riksdagens beslut 1 föreskrivs i fråga om miljöbalken dels att

Läs mer

Vindpark Gottenvik. Vindpark Gottenvik

Vindpark Gottenvik. Vindpark Gottenvik Vindpark Gottenvik Vindpark Gottenvik Projektbeskrivning för samråd med Norrköpings kommun 2013-04-11 ReWind Energy AB, Lantvärnsgatan 8, 652 21 Karlstad info@rewindenergy.se Vindpark Gottenvik Projektet

Läs mer

Vindpark Marvikens öar

Vindpark Marvikens öar Vindpark Marvikens öar Samrådsunderlag Figur 1. Vindpark Marvikens öar består av 8-12 stora vindkraftverk placerade på stränder, öar och skär i Marviken. 652 21 Karlstad Sida 1 Vindpark Marviken Konsortiet

Läs mer

Detaljplan för fastigheten Skruv 15:13 m.fl

Detaljplan för fastigheten Skruv 15:13 m.fl 1(6) 2018-09-25 Granskningshandling version 2 Behovsbedömning för miljökonsekvensbeskrivning Detaljplan för fastigheten Skruv 15:13 m.fl Gåsamålavägen, Skruvs camping Skruvs samhälle Lessebo kommun Kronobergs

Läs mer

Kommunens yta delas in i tre typer av områden vad gäller kommunens vision om vindbrukets lokalisering. De tre kategorierna är enligt följande:

Kommunens yta delas in i tre typer av områden vad gäller kommunens vision om vindbrukets lokalisering. De tre kategorierna är enligt följande: 7. PLANFÖRSLAG 7.1 Planförslagets huvuddrag Planförslaget anger vilka områden i kommunen som är lämpliga och olämpliga för vindbruk i den större skalan. Med vindbruk i den större skalan menas verk i grupper

Läs mer

Handläggare Datum Ärendebeteckning Tomas Burén 2015-09-08 2015-3403 0480-45 03 42. Motion om etablering av skyddsavstånd för vindkraftverk

Handläggare Datum Ärendebeteckning Tomas Burén 2015-09-08 2015-3403 0480-45 03 42. Motion om etablering av skyddsavstånd för vindkraftverk Handläggare Datum Ärendebeteckning Tomas Burén 2015-09-08 2015-3403 0480-45 03 42 Samhällsbyggnadsnämnden YTTRANDE Ärende: Motion om etablering av skyddsavstånd för vindkraftverk Förslag till beslut Samhällsbyggnadsnämnden

Läs mer

Samrådsunderlag Vindkraft Rågåkra

Samrådsunderlag Vindkraft Rågåkra Samrådsunderlag Vindkraft Rågåkra Samrådsunderlag 2010-11-23 Innehållsförteckning 1 Administrativa uppgifter... 3 1.1 Sökande... 3 1.2 Kontaktuppgifter... 3 1.3 Konsult...3 1.4 Verksamhetsuppgifter...

Läs mer

Vindkraft. Sara Fogelström 2013-10-25

Vindkraft. Sara Fogelström 2013-10-25 Vindkraft Sara Fogelström 2013-10-25 Historik Vindkraft i världen (MW) I slutet på 2012 var totalt cirka 280 000 MW installerat världen över. Källa: EWEA och GWEC Vindkraft i världen Totalt installerad

Läs mer

Behovsbedömning för miljökonsekvensbeskrivning

Behovsbedömning för miljökonsekvensbeskrivning 1(6) 2018-11-29 Granskningshandling Behovsbedömning för miljökonsekvensbeskrivning Detaljplan för fastigheten Kosta 13:20 - Stenstugan Kosta samhälle Lessebo kommun Kronobergs län Denna checklista utgör

Läs mer

Vindpark Töftedalsfjället

Vindpark Töftedalsfjället Vindpark Töftedalsfjället En förnybar energikälla På Töftedalsfjället omvandlas vindenergi till el. Genom att utnyttja en av jordens förnybara energikällor kan vi ta ytterligare ett steg bort från användandet

Läs mer

Bygglovsansökan. Sökande bolag NordanVind vindkraft AB Rö Älandsbro

Bygglovsansökan. Sökande bolag NordanVind vindkraft AB Rö Älandsbro Bygglovsansökan enligt Plan- och Bygglagen för uppförande och driften och avveckling av två vindkraftverk på fastigheten Skedom 3:10 i Härnösands kommun. Sökande bolag NordanVind vindkraft AB Rö Älandsbro

Läs mer

MILJÖKONSEKVENSBESKRIVNING ÄNDRINGS- TILLSTÅND FÖR MUNKFLOHÖGEN VINDKRAFTPARK, ÖSTERSUNDS KOMMUN

MILJÖKONSEKVENSBESKRIVNING ÄNDRINGS- TILLSTÅND FÖR MUNKFLOHÖGEN VINDKRAFTPARK, ÖSTERSUNDS KOMMUN MILJÖKONSEKVENSBESKRIVNING ÄNDRINGS- TILLSTÅND FÖR VINDKRAFTPARK, ÖSTERSUNDS KOMMUN Munkflohögen AB 2013-10-10 1 (12) INNEHÅLLSFÖRTECKNING 1 INLEDNING OCH BAKGRUND 3 2 ADMINISTRATIVA UPPGIFTER 3 3 TILLSTÅND

Läs mer

Projektidé Vindkraft Tokeryd

Projektidé Vindkraft Tokeryd Vindkraft Bakgrund O2 är ledande inom storskalig landbaserad vindkraft i Norden. Företaget utvecklar, bygger, finansierar, förvaltar och äger vindkraftsanläggningar. Dessutom pågår affärsutveckling inom

Läs mer

Vindkraftprojektet Skyttmon

Vindkraftprojektet Skyttmon Vindkraftprojektet Skyttmon Projektpresentation, april 2010 1 Projektägare JP Vind AB är projektägare till Vindkraftprojektet Skyttmon. JP Vind AB bygger och driver förnybar elproduktion i form av vindkraftanläggningar.

Läs mer

6 kap. Miljökonsekvensbeskrivningar och annat beslutsunderlag

6 kap. Miljökonsekvensbeskrivningar och annat beslutsunderlag [Denna lydelse var gällande fram till 2018-01-01.] 6 kap. Miljökonsekvensbeskrivningar och annat beslutsunderlag När det krävs en miljökonsekvensbeskrivning 6 kap. 1 En miljökonsekvensbeskrivning ska ingå

Läs mer

Brännlidens vindpark. Projektbeskrivning

Brännlidens vindpark. Projektbeskrivning Brännlidens vindpark Projektbeskrivning PROJEKTBESKRIVNING BRÄNNLIDEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen

Läs mer

Ansökan om ändringstillstånd enligt miljöbalken

Ansökan om ändringstillstånd enligt miljöbalken Till: Länsstyrelsen i Västerbottens län Miljöprövningsdelegationen Ansökan om ändringstillstånd enligt miljöbalken Sökande: Kontaktperson: Saken: Fred. Olsen Renewables AB Västra Norrlandsgatan 29 903

Läs mer

Anmälan enligt miljöbalken 21 förordningen om miljöfarlig verksamhet och hälsoskydd

Anmälan enligt miljöbalken 21 förordningen om miljöfarlig verksamhet och hälsoskydd Tillsynsnämnden Anmälan enligt miljöbalken 21 förordningen om miljöfarlig verksamhet och hälsoskydd Administrativa uppgifter Anläggningens namn Fastighetsbeteckning Besöksadress Utdelningsadress Postnummer

Läs mer

Detaljplan för Hamre 3:5 m.fl.

Detaljplan för Hamre 3:5 m.fl. Behovsbedömning Datum 2017-04-04 1 (6) Detaljplan för Hamre 3:5 m.fl. VERKSAMHETSOMRÅDE 2 (6) Behovsbedömning Allmänt För alla planer som tas fram inom plan och bygglagen ska kommunen bedöma om förslaget

Läs mer

Högkölens vindpark. Projektbeskrivning

Högkölens vindpark. Projektbeskrivning Högkölens vindpark Projektbeskrivning PROJEKTBESKRIVNING HÖGKÖLEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen

Läs mer

Åmot-Lingbo vindpark. Projektbeskrivning

Åmot-Lingbo vindpark. Projektbeskrivning Åmot-Lingbo vindpark Projektbeskrivning PROJEKTBESKRIVNING ÅMOT-LINGBO 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen

Läs mer

Checklista som beslutsunderlag för prövning enligt plan- och bygglagen 4 kap 34, om detaljplanen kan antas få betydande miljöpåverkan.

Checklista som beslutsunderlag för prövning enligt plan- och bygglagen 4 kap 34, om detaljplanen kan antas få betydande miljöpåverkan. Checklista som beslutsunderlag för prövning enligt plan- och bygglagen 4 kap 34, om detaljplanen kan antas få betydande miljöpåverkan. BEDÖMNINGSOBJEKT: DETALJPLAN FÖR GAMLA RUNEMO SKOLA, RUNEMO 7:1 MFL.

Läs mer

1 (6) Dnr: Antagandehandling ANTAGEN LAGAKRAFT Behovsbedömning för miljökonsekvensbeskrivning

1 (6) Dnr: Antagandehandling ANTAGEN LAGAKRAFT Behovsbedömning för miljökonsekvensbeskrivning 1 (6) 2018-04-10 Antagandehandling ANTAGEN 2018-06-18 LAGAKRAFT 2018-07-18 Behovsbedömning för miljökonsekvensbeskrivning Detaljplan för kv. Sofielund och Nordslund Trädgårdsgatan Lessebo samhälle Lessebo

Läs mer

Samråd om vindpark Sögårdsfjället

Samråd om vindpark Sögårdsfjället Till Fastighetsägare och föreningar i närområdet kring Vindpark Sögårdsfjället Rabbalshede 2014-01-14 Samråd om vindpark Sögårdsfjället Rabbalshede Kraft med dotterbolaget Sögårdsfjällets Vind AB erhöll

Läs mer

Vindkraft. Peter Ardö, Länsstyrelsen i Halland. Halmstad

Vindkraft. Peter Ardö, Länsstyrelsen i Halland. Halmstad Vindkraft Peter Ardö, Länsstyrelsen i Halland Halmstad 2009-11-17 1 Nytt om vindkraft Nya regler den 1 augusti 2009 SOU 2008:86 Prop 2008/09:146 Tillstånds- och villkorsskrivning 2 Slopad dubbelprövning

Läs mer

Samrådsunderlag enligt miljöbalken inför samråd den 7 oktober 2008

Samrådsunderlag enligt miljöbalken inför samråd den 7 oktober 2008 Samrådsunderlag enligt miljöbalken inför samråd den 7 oktober 2008 Uppförande av vindkraftverk vid Blädingeås 2:3, Äspetuna 1:7, Äspetuna 1:2, Ryamon 1:3, Spånhult 1:11 och Fallen 1:27 1 i Alvesta kommun

Läs mer

söndag den 11 maj 2014 Vindkraftverk

söndag den 11 maj 2014 Vindkraftverk Vindkraftverk Vad är ursprungskällan? Hur fångar man in energi från vindkraftverk? Ett vindkraftverk består utav ett högt torn, högst upp på tornet sitter en vindturbin. På den vindturbinen sitter det

Läs mer

Samrådsunderlag om vindkraft på Broboberget

Samrådsunderlag om vindkraft på Broboberget Samrådsunderlag om vindkraft på Broboberget wpd Onshore Broboberget AB planerar för en vindkraftsanläggning längs en höjdrygg på gränsen mellan Rättviks kommun i Dalarnas län och Ovanåkers kommun i Gävleborgs

Läs mer

Högkölens vindpark. Projektbeskrivning

Högkölens vindpark. Projektbeskrivning Högkölens vindpark Projektbeskrivning PROJEKTBESKRIVNING HÖGKÖLEN 2/5 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen

Läs mer
