Riksbankens e kronapilot Handlingsplan för 2019
|
|
- Björn Olofsson
- för 6 år sedan
- Visningar:
Transkript
1 Protokollsbilaga A6 Direktionens protokoll Riksbankens e kronapilot Handlingsplan för 2019 December 2018
2
3 Innehållsförteckning 1. Inledning Enhetens arbete Arbetets olika faser Utgångspunkter för arbetet under Delprojekt inom enheten Riskhantering Övergripande resursbehov Organisation av arbetet... 8 BILAGA 1: DELPROJEKTEN Teknik Regelverk BILAGA 2: RESURSER FÖR PILOTEN [13]
4 1. Inledning Denna handlingsplan beskriver e kronapilotens arbete under 2019, bland annat tidplaner, utgångspunkter, riskhantering, resursbehov samt projektorganisation. I vissa delar beskrivs även arbete som planeras för Riksbankens e kronaprojekt startades i mars 2017 för att undersöka möjligheten att ge ut ett allmänt elektroniskt betalningsmedel, e kronor, som ett komplement till kontanter. Bakgrunden är bland annat att kontantanvändningen under en längre period stadigt minskat i Sverige. Samtidigt som Riksbanken enligt lag har i uppdrag att försörja landet med sedlar och mynt använder hushållen kontanter i allt mindre omfattning. Utöver Riksbankens skyldighet att tillhandahålla kontanter har arbetet bedrivits med utgångspunkt I Riksbankens uppdrag att upprätthålla ett fast penningvärde och främja ett säkert och effektivt betalningsväsende i en ny digital omgivning. I september 2017 publicerade projektet en delrapport 2 med ett konceptuellt förslag på hur en e krona kan se ut och därefter har Riksbanken initierat en dialog med aktörer i samhället för att diskutera det koncept som tagits fram. Dialogen har fortsatt under fas 2 av projektet utifrån projektets prioriteringar och med hänsyn till aktörernas önskemål. I oktober 2018 publicerades delrapport 2. Under hösten 2018 omorganiserades Riksbankens e kronaarbete. En enhet för Riksbankens arbete med att ta fram en teknisk lösning och ett regelverk för en e krona (Enheten för e kronapilot, EEP) etablerades på stabsavdelningen medan ansvaret för samordning av de övergripande policyfrågorna kring CBDC:er mer generellt, som e kronaprojektet hittills hanterat, överlämnades till avdelningen för betalningar, AFB. Därmed hanteras generellapolicyfrågor kopplade till e kronan och förslag till lagändringar med anledning av en e krona inte av e kronapiloten. Denna handlingsplan för e kronapiloten ingår som en del i Riksbankens verksamhetsplan och budget för Mål Projektets mål är att utarbeta ett förslag på en värdebaserad e krona för att bredda bankens kunskap om e kronans tekniska möjligheter och ge direktionen kompletterande underlag för ett framtida beslut om att ge ut e kronor eller inte. Projektet ska utifrån e kronakonceptet i delrapport 1 och 2 ta fram förslag på en teknisk lösning och ett regelverk för en värdebaserad e krona i ett samlat e kronasystem. Denna e krona ska ha flexibilitet att kunna utvecklas till att även fungera i ett kontobaserat system. Projektet kommer också under arbetets gång ha löpande kontakter med andra centralbanker och aktörer på betalmarknaden för att följa och lära av den utveckling som sker inom området betalningar nationellt och internationellt. I dagsläget pågår arbete med att lära och utveckla och testa tekniska lösningar för centralbankspengar bl.a. I Uruguay, Canada, Kina och inom ECB 3. 1 Se tidplan i projektplan mars Riksbankens e kronaprojekt delrapport 1 sep Projektet har ingen specifik information om vilka kostnader och resurser olika centralbanker har lagt ner på tekniska CBDC projekt eller vilka satsningar som kommer att ske i närtid. Dessa uppgifter finns inte offentligt publicerade. 4 [13]
5 2. Enhetens arbete 2.1 Arbetets olika faser Arbetet med att ta fram en e krona kommer att ta tid. Under 2019 kommer arbetet på enheten att fokuseras på att konkretisera det e kronakoncept som tagits fram i det tidigare projektarbetet till en kravspecifikation för en teknisk framställning, upphandla leverantörer till att utveckla denna e krona och starta arbetet med att bygga en e krona. I detta steg påbörjas även arbetet med att ta fram förslag på hur regelverk och avtal ska utformas och behandlas. Under 2020 kommer arbetet med den tekniska lösningen och regelverken att fortsätta. Under detta år blir även tester, utvärderingar och säkerhetsgranskningar viktiga att genomföra för att försäkra sig om att lösningarna fungerar tillfredsställande. Eventuellt behöver arbetet även pågå en bit in på 2021, beroende av hur snabbt arbetet kan startas upp under Figur 1. Årsplaner Medarbetare börjar anställning Ta fram kravspecifikationer och upphandla teknisk leverantör och juridiskt stöd Påbörja arbete med teknisk lösning och regelverk Dialog med externa parter Tester, utvärdering och säkerhetsgranskningar Fortsatt arbete med teknisk lösning och regelverk Dialog med externa parter Tester, utvärdering och säkerhetsgranskningar Ev fortsatt arbete med teknisk lösning och regelverk Tester, utvärdering och säkerhetsgranskningar Dialog med externa parter Rapport som underlag för beslut Beslut om att fortsätta med utveckling och implementering av en e krona eller avsluta piloten 5 [13]
6 Se figur 2 nedan för en övergripande tidplan för Under första halvåret kommer bemanningen på enheten att etableras. En upphandling av de leverantörer som ska ta fram den tekniska lösningen för e kronan och de konsulter som ska arbeta med regelverk ska utföras under första halvåret. Under andra halvåret påbörjas det gemensamma arbetet av de anställda och konsulterna. Detta är en övergripande tidplan som kommer att specificeras under första kvartalet Figur 2. Övergripande tidplan för 2019 Dialog med externa parter, exempelvis andra myndigheter, centralbanker och leverantörer Rekrytering och etablering av anställda Utvärdering av anbud och tecknande av avtal jan feb mar apr maj jun jul aug sep okt nov dec Kravspecifikation och förfrågningsunderlag arbetas fram och annonseras Arbete med teknisk lösning och regelverk påbörjas Löpande utvärdering, testning och säkerhetsgranskning 2.2 Utgångspunkter för arbetet under 2019 Utgångspunkten är att arbetet ska baseras på de slutsatser som dragits av e kronaprojektet, bland annat att en introduktion av en e krona skulle kunna motverka några av de problem som kan uppstå på en framtida betalmarknad. Om e kronan erbjuder en alternativ plattform eller infrastruktur kan den också fungera fristående från den privata infrastrukturen och därmed bidra till att betalningssystemen bättre kan klara både tekniska störningar och situationer med finansiell oro. E kronan skulle dessutom kunna bidra till ökad konkurrens genom att underlätta för nya aktörer att etablera sig och tillhandahålla allmänheten betaltjänster baserade på e kronan. Riksbankens roll är att ha den helhetssyn för betalningsmarknadens funktion som enskilda marknadsaktörer av naturliga skäl inte kan förväntas ha. Den investering Riksbanken eventuellt gör i en e krona måste därför baseras på ett långsiktigt och strategiskt mål, inte en kortsiktig kostnads och intäktsanalys. I e kronapilotens arbete under 2019 ska slutsatserna från e kronaprojektet ligga som grund: E kronan ska inte ersätta kontanter eller andra betalningslösningar, utan är tänkt att vara ett komplement. E kronan syftar till att säkerställa allmänhetens tillgång till centralbankspengar En e krona är avsedd att fungera som ett betalningsmedel och kan likt kontanter sparas. 6 [13]
7 En e krona är avsedd för betalningar mellan konsumenter, företag och myndigheter. Den är inte avsedd för stora betalningar som avvecklas i RIX och inte heller i första hand som ett penningpolitiskt instrument. En e krona ska vara en fordran på Riksbanken angiven i svenska kronor och den kan innehas av finansiella institut, företag, myndigheter och allmänheten. E kronan ska vara elektroniskt tillgänglig 24 timmar per dygn, varje veckodag i realtid 365 dagar om året. Utbudet av e kronor ska finnas allmänt tillgängliga. En e krona ska vara möjlig att använda för betalningar på små belopp offline. E kronan ska inte bära ränta initialt, men bör ha en inbyggd funktion som tekniskt möjliggör ränta. Riksbanken ansvarar för utgivning, inlösen och avveckling av e kronor. Interaktionen med användarna av e kronor sker helt eller delvis genom privata eller offentliga aktörer med tillstånd för betalningsförmedling. Ett förslag där e kronan kan ha en funktion som under vissa omständigheter, i enlighet med penningtvättsregelverket, tillåter delvis anonyma betalningar ska presenteras. De tekniska förslag på en e krona som tas fram ska vara flexibla så att lösningarna kan anpassas till ny teknik som utvecklas över tiden. Även dess funktioner och egenskaper ska kunna ändras över tid. 2.3 Delprojekt inom enheten 2019 Arbetet kommer att bedrivas inom två områden, teknik samt regelverksfrågor. Delprojektet för teknik kommer att ta fram ett konkret förslag på lösning för en värdebaserad e krona och en konceptuell beskrivning på hur denna krona kan fungera i ett kontobaserat e kronasystem. Delprojektet regelverk kommer att ta fram ett regelverk för det värdebaserade e kronasystemet. Delprojektens arbete genomförs inom ramen för de utgångspunkter som redogörs för i avsnitt 2.2. Delprojekten kommer i sitt arbete att ha en omfattande dialog med externa parter så som exempelvis myndigheter, andra centralbanker och betaltjänstleverantörer. För en mer detaljerad beskrivning av delprojektens arbete se bilaga Riskhantering Enhetschefen ansvarar för att ta fram en övergripande riskbild. Riskhantering är en viktig del i alla delar av e kronapilotens arbete. Delprojektledarna ansvarar för ändamålsenlig riskhantering inom sitt respektive delprojekt och för att analysera och bedöma risker med de föreslagna åtgärderna. Överlag är riskbedömningar, sårbarhets och säkerhetsfrågor mycket viktiga i alla delar av arbetet. Det kommer även att genomföras löpande riskanalyser, säkerhetsgranskningar och penetrationstester under framtagande av den tekniska lösningen för e kronan. 7 [13]
8 Under 2019 ser vi förseningar i att få tillgång till kompetens och resurser samt överklagande av upphandlingar som de främsta riskerna. Enheten kommer att utföra en riskanalys samt identifiera eventuella åtgärder kopplade till riskerna. Risker som kan vara aktuella att bevaka är risker som styrning, kompetensbrist, kostnadsökningar och förseningar. 2.5 Övergripande resursbehov Övergripande resursbehov för projektet 2019 beräknas till ca 7 årsarbetare. Se bilaga 1 för en sammanställning av projektets efterfrågade resurser under Kostnader för konsultstöd tillkommer för expertis inom juridik, teknik och infrastruktur. Dessa kostnader beräknas till ca 19,5 mkr. Därutöver tillkommer lön för anställda och övriga administrativa kostnader så som resor, möten och konferenser. Total budget för 2019 uppgår till ca 28,5 mkr. 2.6 Organisation av arbetet Stora delar av enhetens arbete kommer utföras i projektform. Projektorganisationen består av en styrgrupp, projektledare och projektdeltagare. Därtill finns även referensgrupper och referenspersoner utsedda. Deltagare i respektive funktion, dess roll och styrning beskrivs nedan. Projektorganisationen kan komma att ändras över tid. Styrgrupp Ordförande: Eva Julin, STA Styrgruppsdeltagare: Mats Wallinder, AFB och Sinisa Cicovic, AVS Projektledare: Mithra Sundberg, enhetschef för STA/EEP Projektkoordinator: Maria Svalfors, STA/EEP Styrgruppens roll är att: Ordförande fattar beslut i projektet Besluta om prioriteringar av projektets resurser Följa upp projektets resultat och vid behov besluta om omprioriteringar Följa upp projektets risker och vid behov besluta om åtgärder Ytterst inför direktionen ansvara för projektet Projektledaren Projektledarens roll är att: Driva projektet framåt Ta fram beslutsunderlag till styrgruppen Till styrgruppen föreslå prioriteringar av projektets resurser Följa upp och informera styrgruppen om projektets resultat och vid behov föreslå omprioriteringar Följa upp och informera styrgruppen om projektets risker och vid behov föreslå åtgärder 8 [13]
9 Informera direktionen och fullmäktige om projektets utveckling efter avstämning i styrgruppen Projektgrupp Projektgruppen består av projektledaren samt delprojektledare för regelverk och teknisk lösning, projektkoordinator samt övriga projektdeltagare, det vill säga anställda på enheten och konsulter. Projektgruppens roll är att: Driva ingående delprojekt under ansvar av delprojektledarna och rapportera status till projektledaren. Stämma av sinsemellan så att delprojekten är väl samordnade. Följa upp och informera projektledaren om projektets risker och vid behov föreslå åtgärder. I de fall inte projektledaren gör det, informera styrgruppen och direktionen om respektive delprojekts utveckling. Referensgrupper/referenspersoner AFB:s e kronaprojekt är referensgrupp för projektet och tillfrågas samt informeras vid behov. Projektledaren från AFB och projektledaren från piloten har regelbundna avstämningsmöten. Även Ulrika Pilestål och Ann Landelius från Riksbankens IT organisation ska vara referenspersoner och tillfrågas samt informeras vid behov. Projektstyrning Projektgruppen träffas veckovis för att stämma av status i de olika delprojekten och informera varandra om pågående aktiviteter, externa kontakter, resursåtgång, leveransförmåga och måluppfyllelse. Projektledaren träffar regelbundet delprojektledarna bilateralt för statusuppdatering. Styrgruppen träffas regelbundet och vid behov. Ordförande i styrgruppen beslutar om förslag till handlingsplaner och budget för projektet, som direktionen ställer sig bakom inom den årliga processen för budgetarbetet i banken. Direktionen och fullmäktige informeras regelbundet om projektets arbete. 9 [13]
10 BILAGA 1: DELPROJEKTEN I denna bilaga beskrivs delprojektens arbete mer ingående. 1. Teknik Syfte Syftet med delprojektet är att ta fram konkret förslag på teknisk lösning för en värdebaserad e krona. Vidare ska delprojektet ge en konceptuell beskrivning på hur denna krona kan fungera i ett kontobaserat e kronasystem. Mål Målet är att ta fram ett förslag på en värdebaserad lösning som ska innehålla en beskrivning av funktionell lösning, tekniska förutsättningar och en övergripande resurs och kostnadsuppskattning för implementering. Förslaget ska även innehålla en indikation på storleken för kostnader och resurser för drift och underhåll. En kontobaserade e krona bör kunna anslutas till det e kronasystem som projektet tar fram. Detta bör beskrivas på ett konceptuellt plan. Beskrivning av delprojektet Arbetet med att ta fram möjliga tekniska lösningar för en värdebaserad e krona kommer att utgå ifrån Riksbankens nuvarande gällande IT strategi, det vill säga att Riksbanken i största möjliga mån ska upphandla system och IT drift av externa leverantörer. Delprojektet kommer att samverka med både myndigheter och den privata sektorn för att undersöka och utvärdera olika alternativ. Detta kan avse tekniska lösningar, infrastruktur, avtalsfrågor med mera. De förslag på lösningar som tas fram och presenteras ska innehålla beskrivningar på hur utveckling och implementering av en värdebaserad lösning kan ske. Frågor som ska beaktas Nedan ges exempel på ett antal områden som ska analyseras och beaktas i arbetet. Robusthet och effektivitet Hur ska tjänsteutbudet för en e krona se ut (i vilka sammanhang ska det vara möjligt att använda en e krona)? Hur viktigt är det med parallellitet (ökad robusthet) för betalningsinfrastrukturen och i sådana fall för vilka delar? Vilka aktörer från den offentliga och privata sektorn bör samverkan etableras med? Engagemang Vilken roll/engagemang ska Riksbanken ta utifrån ett styrningsperspektiv? 10 [13]
11 Vilka tjänster bör Riksbanken tillhandahålla respektive vilka tjänster bör externa aktörer ges möjlighet att tillhandahålla på uppdrag av Riksbanken? Till vilken grad ska lösningarna tillhandahålla en e krona för utsatta grupper? Tekniska frågeställningar Undersöka och utvärdera vilka tekniska lösningar som är möjliga att utgå ifrån vid framtagande av en värdebaserad lösning. Utvärderingen ska beakta följande förutsättningar offline lösningar, identifiering, säkerhetsaspekter (till exempel cyberrisker), användbarhet, anonymitet/spårbarhet, standardiserade gränssnitt, prestanda, tillgänglighet, interoperabillitet, robusthet och redundans samt skalbarhet. Budget Delprojektet kommer att ha 2 riksbanksanställda årsarbetskrafter (teknisk projektledare samt expert inom betalningsinfrastruktur). Därutöver kommer leverantörer/konsulter att anlitas för maximalt 13,5 mkr år Övriga administrativa kostnader delas med projektet som helhet, se budgetspecifikation nedan. Tidplan Under första halvåret 2019 ska bemanning komma på plats och kravspecifikationer inför en upphandling av leverantörer ska tas fram. Upphandling ska också genomföras. Under andra halvåret 2019 slutförs upphandlingen och delprojektet kommer att börja ta fram ett lösningsförslag för en värdebaserad e krona som tar i beaktande en möjlig kontobaserad lösning för en e krona. En förfinad tidplan kommer att tas fram under Q Riskhantering Delprojektledaren vänder sig i första hand till projektledaren när risker identifieras och redovisar dessa löpande. Övriga uppgifter Delprojektet har till uppgift att samverka med övriga delar av projektet i arbetet mot projektmålen. 11 [13]
12 2. Regelverk Syfte Syftet med delprojektet är att ta fram ett e kronaregelverk för den e krona som utvecklas. Mål Målet är att ta fram ett förslag på ett övergripande e kronaregelverk innehållande bland annat regel och avtalsstruktur för e kronasystemet. De lagar och regelverk som bedöms ha betydelse i arbetet är framför allt: Riksbankslagen Lagen om elektroniska betalningar Betaltjänstlagen Föreskrifter och regler i anslutning till lagarna nämnda ovan Frågeställningar som ska beaktas Nedan ges exempel på ett antal områden som ska analyseras och beaktas i arbetet. Regel och avtalsstruktur. Hur ska relationen mellan Riksbanken och dess samarbetspartners för en e krona se ut legalt? Vilken regel och avtalsstruktur behövs? Konsekvenser av obestånd, konkurs och dödsfall för innehavare av e kronor. Vilka konsekvenser får obestånd, konkurs och dödsfall för innehavare av e kronor? Tillgång till e kronor. Vem ska ges tillgång till e kronor? Hur ska förvärv, överlåtelser, växlingar och inlösen av e kronor fungera? Regler för offlinebetalningar och säkerhetsaspekter? Anonymitet. Fastställa grad av anonymitet/spårbarhet. Konkurrensfrågor. Vilken betydelse har betalningsdirektivet (PSD2) och dataskyddsförordningen (GDPR) för e kronan? Compliance. Beaktande av frågor kopplat till penningtvätt (ALM), knowyour customer (KYC) och compliance i övrigt. Beaktande av relevant internationell lagstiftning. Budget Delprojektet kommer att ha 1 riksbanksanställdårsarbetskraft (projektledare för regelverksarbetet). Därutöver kommer konsulter att anlitas för maximalt 6 mkr år Övriga administrativa kostnader delas med projektet som helhet, se budgetspecifikation nedan. Tidplan Under första halvåret 2019 ska bemanning komma på plats och upphandling/avrop av konsulter ska ske. 12 [13]
13 Senast under andra halvåret 2019 kommer delprojektet att börja ta fram ett regelverk enligt ovan. En förfinad tidplan kommer att tas fram under Q Riskhantering Delprojektledaren vänder sig i första hand till projektledaren när risker identifieras och redovisar dessa löpande. Övriga uppgifter Delprojektet har till uppgift att samverka med övriga delar av projekt i arbetet mot projektmålen. 13 [13]

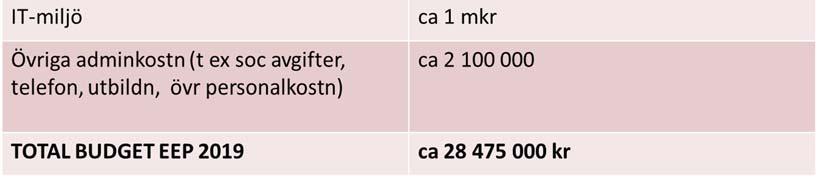

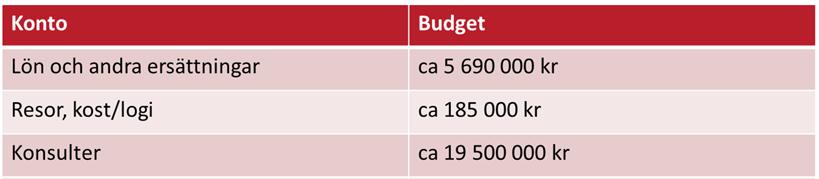

14 BILAGA 2: RESURSER FÖR PILOTEN I tabellerna nedan presenteras resursuppskattning och budget för Enhetens anställda Mithra Sundberg, EC 1 Koordinering 1 Risk/säkerhet/beredskap 1 Ekonom 1 Projektledare teknik (lösningsarkitekt) 1 Projektledare regelverk (jurist) 1 Expert inom betalningsinfrastruktur 1 Totalt ÅA 7ÅA Nedan visas även en grov uppskattning för budget för nästkommande år, [13]
Riksbankens e- kronaprojekt Handlingsplan för 2018
Riksbankens e- kronaprojekt Handlingsplan för 2018 December 2017 Innehållsförteckning 1. Inledning... 2 2. Projektarbetet... 3 2.1 Projektets faser... 3 2.2 Utgångspunkter för projektarbetet under fas
Riksbankens e-krona Projektplan. Fas 1
Riksbankens e-krona 170314 Projektplan Fas 1 mars 2017 Innehållsförteckning Innehållsförteckning... 1 1. Inledning... 2 2. Projektarbetet... 4 2.1 Delprojekten under fas 1, 2017... 6 2.2 Avgränsningar
Pengar och betalningar: vart är vi på väg? Nationalekonomiska föreningen Handelshögskolan i Stockholm 4 juni 2018
Pengar och betalningar: vart är vi på väg? Nationalekonomiska föreningen Handelshögskolan i Stockholm 4 juni 2018 Stefan Ingves Riksbankschef Snabbt minskande användning av kontanter 120 Nominellt värde
Centralbankspengars roll på morgondagens betalmarknad
Centralbankspengars roll på morgondagens betalmarknad Kerstin af Jochnick Förste vice riksbankschef Morgonmöte Riksbanken 24 augusti 2018 Det ekonomiska läget sedan PPR juli Vad har hänt i omvärlden i
Protokollsbilaga B2 Direktionens protokoll
Protokollsbilaga B2 Direktionens protokoll 2017-12-14 4 PM DATUM: 2017-12-14 AVDELNING: Stabsavdelningen HANDLÄGGARE: Anna Wilbe SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg 11) Tel +46 8 787
Complianceplan Löpande aktiviteter. 1. Övergripande uppgifter
20 Protokollsbilaga B2 Direktionens protokoll 2018-12-13 4 PM DATUM: 2018-12-13 AVDELNING: Stabsavdelningen HANDLÄGGARE: Anna Wilbe HANTERINGSKLASS BEGRÄNSAD SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg
Inrättande av en gemensam - centraliserad stödorganisation - genomförandeplan
2018-08-2116 DNR:2018/1313 PROJEKTPLAN Inrättande av en gemensam - centraliserad stödorganisation - genomförandeplan Projektledare Beställare Delprojektledare redovisas under avsnitt 4 Lotten Glans organisation
Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet
för administrativa utvecklingsprojekt vid Uppsala universitet Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte är
Projekthandbok. för administrativa utvecklingsprojekt vid Uppsala universitet
för administrativa utvecklingsprojekt vid Uppsala universitet Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte är
Svensk e-legitimation. Internetdagarna Eva Ekenberg 2013-11-25
Svensk e-legitimation Internetdagarna Eva Ekenberg 2013-11-25 Offentlig sektors er 2 2001 2012 Upphandling via ramavtal Upphandlar: Möjligheten att ställa spärrkontrollfrågor vid verifiering av e- legitimationen
Utveckling av gemensamma arbetsprocesser för högskolans verksamhetsstöd
Dnr Mahr 19-2014/568 1 (av 10) Projektplan Beslutsdatum: Beslutande: Dokumentansvarig: 2015-03-27 Susanne Wallmark Jenny Wendle Revisionsinformation Version Datum Kommentar 1.0 150327 Slutgiltig projektplan
Preliminär elmarknadsstatistik per månad för Sverige 2014
jan feb mar apr maj jun GWh GWh GWh GWh GWh GWh 6 859,6 6 342,1 6 814,5 5 965,4 5 706,5 5 382,4 1 213,7 872,3 1 200,3 902,0 681,7 611,8 6 374,9 5 876,2 6 247,9 4 875,8 3 487,7 3 395,2 529,2 496,2 557,8
Internbudget och uppföljningsplan
Protokollsbilaga A-4 Direktionens protokoll 151211, 3 Internbudget och uppföljningsplan DATUM: -12-11 AVDELNING: Avdelningen för verksamhetssupport SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg
Instruktion för Sveriges riksbank Bilaga 2
Instruktion för Sveriges riksbank Bilaga 2 Inledning 1 Fullmäktige i Riksbanken har beslutat om arbetsordningen i Riksbanken. Arbetsordningen anger Riksbankens övergripande organisation och reglerar vissa
Idrottsnämndens system för internkontroll
Idrottsförvaltningen Avdelningen för lednings- och verksamhetsstöd Sida 1 (7) 2016-11-30 IDN 2016-12-20 Handläggare Sara Östling Telefon: 08-508 27 918 Till Idrottsnämnden Idrottsnämndens system för internkontroll
Protokollsbilaga C Direktionens protokoll 110207, 6 c)
Protokollsbilaga C Direktionens protokoll 110207, 6 c) PM DATUM: 2011-02-07 AVDELNING: Stabsavdelningen HANDLÄGGARE: Sigvard Ahlzén SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg 11) Tel +46 8
Riksbankens e- krona Projektplan. Fas 1
Riksbankens e- krona 170308 Projektplan Fas 1 mars 2017 Innehållsförteckning 1. Inledning... 2 2. Projektarbetet... 4 2.1 Delprojekten under fas 1, 2017... 6 2.2 Avgränsningar i projektet... 6 2.3 Riskhantering
Svenskt Näringsliv Confederation of Swedish Enterprise
Riksbanken Stabsavdelningen Eva Julin Riksbanken Vår referens/dnr: SN Dnr 177/2018 Er referens/dnr: 103 37 Stockholm DNR 2018-01005 2019-02-05 Remissvar Riksbankens e-kronaprojekt, rapport 2 Sammanfattning
Projekthandbok. administrativa utvecklingsprojekt
administrativa utvecklingsprojekt Dokumentet uppdaterat oktober 2018 Innehållsförteckning 1. Syfte och bakgrund 3 2. Projekt som arbetsform 3 3. Projektportföljen kriterier och funktion 3 Projekt som inte
Projekt: Dataskyddsförordningen
Sid 1(13) KOMMUNLEDNINGSKONTORET Karlstad 2017-01-17 Stefan Johannesen, 054-540 12 60, 070-0016428 stefan.johannesen@karlstad.se Projektspecifikation Beskrivning av projektets krav, mål och omfattning,
Arbetsordning och Instruktion för Sveriges riksbank
Arbetsordning och Instruktion för Sveriges riksbank R I K S B A N K E N MARS 2014 PRODUKTION: SVERIGES RIKSBANK TRYCK: WEST STUDIOS n Innehåll n Arbetsordning för Sveriges riksbank 5 Inledning 5 Riksbankens
Projektplan. Kravspecifikation för virtuell lärandemiljö (vlm) på Malmö högskola
Projektplan Kravspecifikation för virtuell lärandemiljö (vlm) på Malmö högskola Revisionsinformation Utgåva Datum Kommentar Projektplan 1.0 140123 Ursprunglig version Projektplan 1.1 140128 Gunilla Lilie
Stadsledningskontorets system för intern kontroll
Bilaga Stadsledningskontorets system för intern kontroll Inledning I dokumentet redovisas de grundläggande lagarna och reglerna som styr den interna kontrollen samt en definition av begreppet intern kontroll
Slutrapport för projekt Etablering av Servicecenter Sörmland
SLUTRAPPORT 1 (7) Slutrapport för projekt Etablering av Servicecenter Sörmland Innehåll Sammanfattning beskrivning värde (uppnått jämfört med förväntat) resultat jämfört med projektmål Erfarenheter och
Framställning om vissa utredningsbehov med anledning av Panaxias konkurs
Framställning till riksdagen 2011/12: RBX Framställning om vissa utredningsbehov med anledning av Panaxias konkurs Sammanfattning I framställningen föreslås att en eller flera utredningar snarast påbörjas
Projektplan Från antagning till välkomnande
Gotland 2018/21 Från antagning till välkomnande Delprojekt 1 inom huvudprojekt Stöd för internationalisering vid Campus Gotland Fastställt av Styrgruppen Innehållsförteckning 1 Bakgrund och syfte 3 2 Mål
UFV 2014/1186. Arbetssätt Projektplan. Fastställd av universitetsdirektören Reviderad
UFV 2014/1186 Arbetssätt 2020 Fastställd av universitetsdirektören 2014-10-17 Reviderad 2014-12-18 Innehållsförteckning Bakgrund 3 Mål för projektet 3 Övergripande mål 3 Projektmål 3 Initiering 3 Genomförande
Projekthandbok. Riktlinjer och förhållningssätt
Riktlinjer och förhållningssätt 1 Innehållsförteckning 1. Syfte och bakgrund 3 2. Ramar - administrativa projekt 3 Vad är ett projekt och vad kan projektformen bidra med 3 3. Projektportföljen kriterier
Riktlinjer för internkontroll i Kalix kommun
Riktlinjer för internkontroll i Kalix kommun Antaget av kommunfullmäktige 2012-11-26--27, 182 Innehållsförteckning Riktlinjer för internkontroll i Kalix kommun...1 Inledning...1 Internkontroll...1 Organisation
Ladok3 Översikt Ladok3-projektet
Ladok3 Översikt Ladok3-projektet Wilhelm Arndt, Huvudprojektledare Ladok3 Ladok-SWAMI KTH 2010-12-07 Ladok3 Översikt Ladok3-projektet Karl Solnestam Projektledarstöd Ladok3 Ladok-SWAMI KTH 2010-12-07 Agenda
Delprojektdirektiv. Implementering av ny organisation Delprojekt Värdegrund och organisationskultur HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)
HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 050-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt
Projektplan Utbildningsadministration och studentstöd
GOTLAND 2018/21 Utbildningsadministration och studentstöd Delprojekt 2 inom huvudprojekt Stöd för internationalisering vid Campus Gotland Fastställd av styrgruppen Innehållsförteckning 1 Bakgrund och syfte
Skriv här en benämning på det tänkta projektet eller förslag till projektnamn.
PROJEKDIREKTIV 1 (7) Projektnamn: Skriv här en benämning på det tänkta projektet eller förslag till projektnamn. Delprojekt: transport av medier Planen för transport av medier är ett av sex delprojekt
Bilaga 5 b Mall för projektplan
Bilaga 5 b Mall för projektplan Hur ska bilagan användas? Detta är ett exempel på en mall för hur en projektplan skrivs och vad den kan innehålla. De flesta organisationer har egna mallar för projektplaner
Världens äldsta centralbank firar 350 år
Världens äldsta centralbank firar 350 år Så bidrar Riksbanken till finansiell stabilitet Kerstin af Jochnick Förste vice riksbankschef Sveriges riksbank 29 januari 2018 Tema: finansiell stabilitet Aktuellt
Lokala regler och anvisningar för intern kontroll
Kulturförvaltningen TJÄNSTEUTLÅTANDE Diarienummer: Avdelningen för verksamhets- och ledningsstöd 2019-03-27 KN 2019/364 Handläggare: Harald Lindkvist Lokala regler och anvisningar för intern kontroll Ärendebeskrivning
Revisorerna. Revisionsstrategi. Antagen
Revisorerna Revisionsstrategi 2017 2018 Antagen 2017-06-15 Innehållsförteckning 1 BAKGRUND... 3 1.1 Den kommunala revisionens uppgift utgår från fullmäktige... 3 1.2 Skillnader mellan privat och kommunal
Behöver vi en e-krona?
ANFÖRANDE DATUM: 2017-12-08 TALARE: Riksbankschef Stefan Ingves PLATS: Swedish House of Finance, Stockholm SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg 11) Tel +46 8 787 00 00 Fax +46 8 21 05
Ramavtalsupphandling 2011/2012 Stockholms läns kommuner. Geodatasamverkan på hög nivå!
Ramavtalsupphandling 2011/2012 Stockholms läns kommuner Geodatasamverkan på hög nivå! Peter Lundin Maria Roslund Innehåll 1. Bakgrund 2. Planering 3. Genomförande 4. 5. Erfarenheter Bakgrund Samverkan
B-samordningsprojektet och behovsanalysprocessen
B-samordningsprojektet och behovsanalysprocessen 2016-01-19 Ingrid Nilsson ingrid.nilsson@folkhalsomyndigheten.se Bakgrund Varför ett projekt om B-samordning Samordningen är komplicerad inom B- pga av
Delprojektdirektiv. Implementering av ny organisation Delprojekt Systemanpassningar HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)
HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 048-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt
Nuläge i arbetet med Svensk e-legitimation. E-legitimationsnämnden Eva Ekenberg 2012-02-15.SE erfarenhetsseminarium
Nuläge i arbetet med Svensk e-legitimation E-legitimationsnämnden Eva Ekenberg 2012-02-15.SE erfarenhetsseminarium Historik 1998 Ramavtal kring upphandling av X.509 certifikat på fil eller smart kort 2001
Budget. Budget för Riksbanken 2016. Protokollsbilaga A-3 Direktionens protokoll 151211, 3. 1. Inledning. 2. Sammanfattning. 3.
Protokollsbilaga A-3 Direktionens protokoll 151211, 3 DATUM: -12-11 AVDELNING: Stabsavdelningen SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg 11) Tel +46 8 787 00 00 Fax +46 8 21 05 31 registratorn@riksbank.se
2016, Arbetslösa samt arbetslösa i program i GR i åldrarna år
216, Arbetslösa samt arbetslösa i program i GR i åldrarna 16-64 år Öppet arbetslösa i GR (16-64år) Göteborg Totalt Göteborg Totalt jan 328 514 13 351 418 743 372 351 169 762 422 31 155 93 17 988 jan 342
Delprojektdirektiv. Implementering av ny organisation Delprojekt Ekonomistyrning och redovisning HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)
HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 043-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt
Internrevisionen Förslag till revisionsplan för år 2009 Jan Sandvall Dnr B5 269/09 REVISIONSPLAN FÖR ÅR 2009
Internrevisionen Förslag till revisionsplan för år 2009 Jan Sandvall 2009-02-18 Dnr B5 269/09 REVISIONSPLAN FÖR ÅR 2009 1 Inledning Internrevisionen vid Göteborgs universitet bedrivs i enlighet med internrevisionsförordningen
Preliminär elmarknadsstatistik per månad för Sverige 2014
jan feb mar apr maj jun GWh GWh GWh GWh GWh GWh 6 859,6 6 342,1 6 814,5 0,0 0,0 0,0 1 213,7 872,3 1 200,3 0,0 0,0 0,0 6 374,9 5 876,2 6 247,9 0,0 0,0 0,0 529,2 496,2 557,8 0,0 0,0 0,0 5,5 4,3 6,3 0,0 0,0
Projektspecifikation
Handläggare Vårt diarienummer Datum Sidan 1(9) 2011-03-02 Projektspecifikation Projekt: Läkemedel projektnummer 2265 Beställare: Äldreomsorgsförvaltningen Skriven av: Eva Almén-Åström Datum: 100209 Godkänd
Svensk e-legitimation. Nu kör vi! 2013-10-10
Svensk e-legitimation Nu kör vi! 2013-10-10 Dagens lösning aktörer och roller eleverantörer Privata aktörer Kortbolag Apoteket Banker Myndigheter Kommun X Skatteverket Försäkringskassan Telia Telia i rollen
Vad gör Riksbanken? S V E R I G E S R I K S B A N K
Vad gör Riksbanken? S V E R I G E S R I K S B A N K Tillägg den 7 september 2017 KPIF målvariabel för penningpolitiken Sedan september 2017 använder Riksbanken KPIF, konsumentprisindex med fast ränta,
2015-03-11 GR Utbildning Anne-Li Drath
Projekt IT-stöd en förstudie som syftar till att inventera och analysera behoven av och inom ett administrativt verktyg för vuxenutbildning inom Göteborgregionen. 2015-03-11 GR Utbildning Anne-Li Drath
Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter
1 (6) Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter Förslagsställare: * Projektledare: Helen Alstergren * Uppdragsgivare: Ulf Heyman Datum: 1. Bakgrund och motiv Antalet
Länsplan Västmanland. Presentation för VKL s utökade presidium 2011-11-03
Länsplan Västmanland Presentation för VKL s utökade presidium 2011-11-03 Projektorganisation Projektägare Kommunerna, Landstinget, VKL och Länsstyrelsen Styrgrupp (VKL:s utökade presidium och Länsledningen)
Projektnamn: Nyanlända barn och elevers utbildning. Checklista inför beslut, BP1 JA NEJ
1(7) Projektnamn: Nyanlända barn och elevers utbildning Projektägare: Björn Axén Checklista inför beslut, BP1 JA NEJ Projektorganisationen är fastställd (styrgrupp, projektgrupp, eventuell referensgrupp)
INFÖRANDE, AVSLUT OCH UPPFÖLJNING. Agneta Bränberg
INFÖRANDE, AVSLUT OCH UPPFÖLJNING Agneta Bränberg Projektet närmar sig sitt slut men vad händer sedan? INFÖRANDE Avslutande del av genomförandefasen? Inledande del av projektavslutet? Egen fas? -Viktigt
Ny dataskyddsförordning (GDPR) - Projektdirektiv för anpassning i
Ny dataskyddsförordning (GDPR) - Projektdirektiv för anpassning i Region Skåne Innehåll Grundläggande information... 3 Sammanfattning... 3 Bakgrund... 3 Syfte och mål... 4 Syfte... 4 Mål... 4 Intressenter...
Arbetsprogram för Betalningsrådet
Arbetsprgram för Betalningsrådet 2017-2019 DATUM: 2017-10-04 Organisatin av arbetet Detta arbetsprgram mfattar periden ktber 2017 till ktber 2019 ch är baserat på de förslag på aktiviteter sm deltagarna
Plan för intern kontroll 2017
Plan för intern kontroll 2017 Innehåll 1. Plan för intern kontroll 2017... 3 1.1. Inledning... 3 1.2. Sammanfattning av plan för intern kontroll 2017... 3 1.3. Ansvarsfördelning mellan nämnd och förvaltning...
Utvecklingsplan 2050
Utvecklingsplan 2050 Fastställt av rektor 2018-01-16 Innehållsförteckning 1 Bakgrund och syfte 3 2 Mål 3 2.1 Effektmål 3 2.2 Övergripande projektmål 4 3 Projektorganisation 4 4 Förutsättningar och avgränsningar
Bilaga 3 Projektplan
Bilaga 3 Projektplan Projektplan 1(6) Framtida akutsjukvård vid S:t Görans sjukhus S:t Göransprojektet Projektplan Projektplan 2(6) 1. Bakgrund och syfte 1.1. Bakgrund Avtalet mellan Stockholms läns landsting
Checklista inför beslut, BP1 JA NEJ
1(6) Projektnamn: Ersättningsmodeller (delprojekt i Ett lärande i Väsby) Projektledare:, ekonomistrateg Checklista inför beslut, BP1 JA NEJ Projektorganisationen är fastställd (styrgrupp, projektgrupp,
Rubrikförklaringar till projektmallar
Rubrikförklaringar till projektmallar 2010-02-25 Innehållsförteckning 1 Rubrikförklaringar... 3 2 (7) 1 Rubrikförklaringar Här finns förklaringar på vilket innehåll som ska finnas under de olika rubrikerna
Lednings- och styrdokument STYRNING OCH ORGANISATION. Styrdokument antaget av kommunfullmäktige den 20 juni 2011
Lednings- och styrdokument STYRNING OCH ORGANISATION Styrdokument antaget av kommunfullmäktige den 20 juni 2011 2012-2015 sidan 1 av 12 Grundläggande värden... 2 Kund/Brukarorientering... 2 Engagerat ledarskap...
Program för uppföljning och insyn av verksamhet som bedrivs av privata utförare
Program för uppföljning och insyn av verksamhet som bedrivs av privata utförare Krokoms kommuns styrdokument STRATEGI avgörande vägval för att nå målen PROGRAM verksamheter och metoder i riktning mot målen
Modernisering av föreningsstödet i Norrköpings kommun
PROJEKTPLAN 1(8) 2016-06-02 KS 2015/0490 Handläggare, titel, telefon Per Grundtman, projektledare 011-15 19 69 Projektplan Modernisering av föreningsstödet i Norrköpings kommun Ändringshantering Version
Projektmodell. 1. Riktlinjer projektmodell 1 (6) 2010-03-12
12 1 (6) Projektmodell Projektmodell Projektmodell... 1 1. Riktlinjer projektmodell... 1 2. Projektförutsättningar... 2 2.1 Uppdragsgivaren... 2 2.2 Direktiv... 2 2.3 Förstudie... 2 2.4 Beslut... 2 2.5
Projektdirektiv. Version: 1.0. Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund
Projektdirektiv Projekt: Förstudie Ekonomisystem Ålands kommuner och kommunalförbund Dokument: Projektdirektiv Version: 20190114 Författare: Åda Ab Sida: 1 (10) författare: Åda Ab Sida: 2 (10) Innehåll
Grundläggande betaltjänster- nya förutsättningar. Den 15 juni 2011
Grundläggande betaltjänster- nya förutsättningar Den 15 juni 2011 Bakgrund Staten har sedan länge tagit stort ansvar för att det ska finnas möjligheter att betala räkningar ta emot betalningar tillgången
LANDSTINGETS REVISORER Norrbottens läns landsting. Revisionsstrategi. Fastställd
LANDSTINGETS REVISORER Norrbottens läns landsting Revisionsstrategi 2011 2014 Fastställd 2011-04-27 Innehållsförteckning 1 BAKGRUND... 3 1.1 Den kommunala revisionens uppgift utgår från fullmäktige...
Projekt earkiv
Projekt earkiv 2012-10-01 Agenda - Bakgrund till projektet - Status Vad har hänt hittills? - Checklista - Vad händer närmast? - Delprojekt Upphandling - Frågor SKL har beslutat om Strategi för esamhället
Översiktlig projektplan Ny kommunal styrmodell och organisation Godkänd av finansutskottet 2008-06-10
Översiktlig projektplan Ny kommunal styrmodell och organisation Godkänd av finansutskottet 2008-06-10 1. Bakgrund Stora delar av de kommunala verksamheterna är organiserade i en beställar-utförarmodell,
SOLLENTUNA FÖRFATTNINGSSAMLING
Program för mål och uppföljning av privata utförare för mandatperioden 2015-2108 Antaget av fullmäktige 2016-09-15, 104, Dnr 2016/0042 KS.103 Innehållsförteckning 1. Lagstiftningen samt dess syfte och
Kravspecifikation - Boknings- och bidragssystem. för kultur och fritidsverksamheten. Förberedelse av upphandling
Daniel Antonsson Sida: 1 (5) Kravspecifikation - för kultur och fritidsverksamheten Förberedelse av upphandling Projektdirektiv Daniel Antonsson Sida: 2 (5) Godkännande av projektdirektiv och bilagor Beställare/Projektägare:
REVISIONSPLAN FÖR ÅR 2012
Internrevisionen Till styrelsen vid Göteborgs universitet Jan Sandvall 2012-02-20 Dnr V 2012/89 REVISIONSPLAN FÖR ÅR 2012 Styrelsesammanträde 2012-02-20, punkt 8 1 Inledning Internrevisionen vid Göteborgs
Riskhantering. Tieto PPS AH006, , Sida 1
Riskhantering Sida 1 Om riskhantering Risker i projekt är händelser som äventyrar vår möjlighet att nå projektets mål. Riskhantering innefattar att göra analyser där risker och åtgärder identifieras, men
Bilaga 1 COMPLIANCEPLAN
201 Protokollsbilaga E Direktionens protokoll 121206, 9 Bilaga 1 COMPLIANCEPLAN DATUM: 2012-11-20 AVDELNING: HANDLÄGGARE: HANTERINGSKLASS STA/Riskenheten Anja Marletta ÖPPEN Aktiviteter för complianceplan
Program för uppföljning av privata utförare, remissvar
Bilaga 7:1 TJÄNSTEUTLÅTANDE Teknik- och servicekontoret Dnr TSN/2018:120-003 2018-04-03 1/2 Handläggare Josefine Ericsson 0152-292 24 Program för uppföljning av privata utförare, remissvar Förslag till
Ladok3 på GU. Rollbeskrivning i projektorganisationen
Ladok3 på GU Rollbeskrivning i projektorganisationen och befogenheter Y2013/13 Projektorganisation, roller Filnamn: L3_roller i projektet_bilaga 4_20131022.docx Gemensamma förvaltningen Utgåva B Ladok3
Klarspråk värt. Pernilla Meyersson Riksbanken
Klarspråk värt en ki kristall Pernilla Meyersson Riksbanken Varför är det viktigt med klarspråk? Stefan Ingves, riksbankschef Vårt jobb är att tala och skriva på ett sådant sätt att alla kan förstå. Det
Framställning om vissa utredningsbehov med anledning av Panaxias konkurs
Framställning till riksdagen Framställning om vissa utredningsbehov med anledning av Panaxias konkurs Sammanfattning I framställningen föreslås att en eller flera utredningar snarast påbörjas för att se
Reviderad projektplan för framtagande av Trafikplan KS-2012/400
Göran Nilsson Ordförandens förslag Diarienummer Kommunstyrelsens ordförande Datum KS-2012/400 2012-12-03 Kommunstyrelsen Reviderad projektplan för framtagande av Trafikplan KS-2012/400 Förslag till beslut
Ändringar i Riksbankens arbetsordning samt instruktion med bilaga
Protokollsbilaga C Direktionens protokoll 2018-01-26 5 BESLUTSUNDERLAG DATUM: 2018-01-22 AVDELNING: Stabsavdelningen HANDLÄGGARE: Åsa Sydén SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg 11) Tel
PROJEKT DOKUMENT-ID VERSION
Styrande måldokument Plan PROJEKTiL Sida 1 (9) [Titel] Sida 2 (9) Innehållsförteckning 1 Grundläggande information... 4 1.1 Bakgrund... 4 1.2 Verksamhetsstrategi... 4 2 Mål och Verksamhetsnytta... 4 2.1
RAPPORT. Årsrapport Internrevision Sammanfattning. 2. Aktiviteter under 2017
RAPPORT DATUM: 2018-01-19 AVDELNING: Internrevisionsavdelningen HANDLÄGGARE: Simon Rörborn SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg 11) Tel +46 8 787 00 00 Fax +46 8 21 05 31 registratorn@riksbank.se
Överlämning från projekt till e-förvaltning. Uppsala universitets e-förvaltningsmodell
Överlämning från projekt till e-förvaltning Uppsala universitets 2017-05-15 1 Definition Större förändringar eller framtagande av nya produkter eller systemstöd görs oftast i projektform. För att resultatet
Projektdirektiv. Kravspecifikation för en högskolegemensam virtuell lärandemiljö
Projektdirektiv Kravspecifikation för en högskolegemensam virtuell lärandemiljö Revisionsinformation Utgåva Datum Kommentar Projektdirektiv 1.0 130930 Ursprunglig version Projektdirektiv 1.1 131004 Möte
Riksbankens e-kronaprojekt. Rapport 2
Riksbankens e-kronaprojekt Rapport 2 Oktober 2018 Innehållsförteckning FÖRORD... 1 SAMMANFATTNING... 2 1. BEHOVET AV EN E-KRONA... 5 1.1 Kontantanvändningen minskar i Sverige... 5 1.2 Många centralbanker
Policy. Riksbankens kommunikationspolicy. Kommunikationsmål, syfte och målgrupper. Riksbankens kommunikation förhållningssätt
Policy BESLUTSDATUM: 2016-01-27 BESLUT AV: Direktionen ANSVARIG AVDELNING: Stabsavdelningen FÖRVALTNINGSANSVARIG: Ann-Leena Mikiver, Kommunikationschef SVERIGES RIKSBANK SE-103 37 Stockholm (Brunkebergstorg
Reglemente för intern kontroll för Älmhults kommun Antaget av kommunfullmäktige , 119.
Reglemente för intern kontroll för Älmhults kommun Antaget av kommunfullmäktige 2015-06-22, 119. Detta reglemente fastställer ansvaret för den interna kontrollen, med utgångspunkt i kommunallagen och den
beredning av direktionens penning- och valutapolitiska beslut, genomförande av direktionens penning- och valutapolitiska beslut,
Protokollsbilaga G Direktionens protokoll 121206, 11 Bilaga Riksbankens avdelningar Avdelningen för penningpolitik (APP) APP ansvarar för beredning av direktionens penning- och valutapolitiska beslut,
Medfinansiering av transportinfrastruktur
Medfinansiering av Förslag till nytt system för den långsiktiga planeringen av samt riktlinjer och processer för medfinansiering SOU 2011:49 Utvärdering av förhandlingsarbetet i den senaste åtgärdsplaneringen
Riktlinjer för projekt i Nacka kommun
Mats Bohman 2009-10-27 / 2012-10-04 Innehållsförteckning 1 Riktlinjer för projekt... 3 2 Projektmallar... 3 3 Projektarbete... 3 4 Beskrivning av faserna... 4 4.1 Beslutspunkter... 5 5 Roller och ansvar...
Emanuel P Bramfors 2013-11-01 Sidan 1 IT-student, Projektledare Distansmöten
(1)9 Emanuel P Bramfors 2013-11-01 Sidan 1 (2)9 Projektidé 140104-eTjänster Distansmöten Syftet med projektet är att minska resorna som görs i jobbrelaterade ärenden och möten. Finansiering (Uppskattad)
Ramverk för projekt och uppdrag
Peter Yngve IT-centrum 2011-02-10 1.0 1 (9) Ramverk för projekt och uppdrag Peter Yngve IT-centrum 2011-02-10 1.0 2 (9) BAKGRUND/MOTIV... 3 MÅL OCH SYFTE... 3 DEFINITIONER AV PROJEKT... 3 MODELL FÖR PROJEKTSTYRNING...
Projektplan Arbetsplatsens språk, kultur och identitet
Gotland 2018/21 Arbetsplatsens språk, kultur och identitet Delprojekt 3 inom huvudprojekt Stöd för internationalisering vid Campus Gotland Fastställd av Styrgruppen Innehållsförteckning 1 Bakgrund och
GEMENSAMT ÄGARDIREKTIV FÖR SAMTLIGA KOMMUNÄGDA BOLAG I KONCERNEN VELLINGE KONCERN AB PRINCIPER FÖR STYRNING AV BOLAGEN
2016-12-01 1 (6) GEMENSAMT ÄGARDIREKTIV FÖR SAMTLIGA KOMMUNÄGDA BOLAG I KONCERNEN VELLINGE KONCERN AB Detta ägardirektiv fastställdes av kommunfullmäktige i Vellinge kommun den 28 september 2016 131. Bolagen
Uppdraget. Mål. Syfte. Omfattning Dnr 7270/2009
1 Projektplan för regeringsuppdrag om att intensifiera utvecklingen av öppna jämförelser och ta fram en handlingsplan för ökad tillgång till data av god kvalitet inom socialtjänsten Uppdraget Regeringen
Delprojektdirektiv. Implementering av ny organisation Delprojekt Arbetsmiljö HÖGSKOLAN I BORÅS DELPROJEKTDIREKTIV 1 (5)
HÖGSKOLAN I BORÅS Projekt för implementering av ny organisation Linda Sörensen, projektledare DELPROJEKTDIREKTIV 2014-02-03 Dnr 039-14 1 (5) Delprojektdirektiv Implementering av ny organisation Delprojekt
Program för mål och uppföljning av privata utförare
Program för mål och uppföljning av privata utförare Dokumenttyp Dokumentansvarig Utvecklingsenheten Dokumentnamn Program för mål och uppföljning av privata utförare Fastställd/Upprättad Kommunfullmäktige
Program för uppföljning och insyn av verksamhet som utförs av privata utförare på uppdrag av Åtvidabergs kommun
Program för uppföljning och insyn av verksamhet som utförs av privata utförare på uppdrag av Fastställt av: : 2016-09-28, 96 Dnr: ATVKS 2015-00650 003 För revidering ansvarar: Kommunledningsförvaltningen
