Nya Slussen. - från trafiklösning till mötesplats. Eva Rosman. The Capital of Scandinavia
|
|
- Vilhelm Forsberg
- för 6 år sedan
- Visningar:

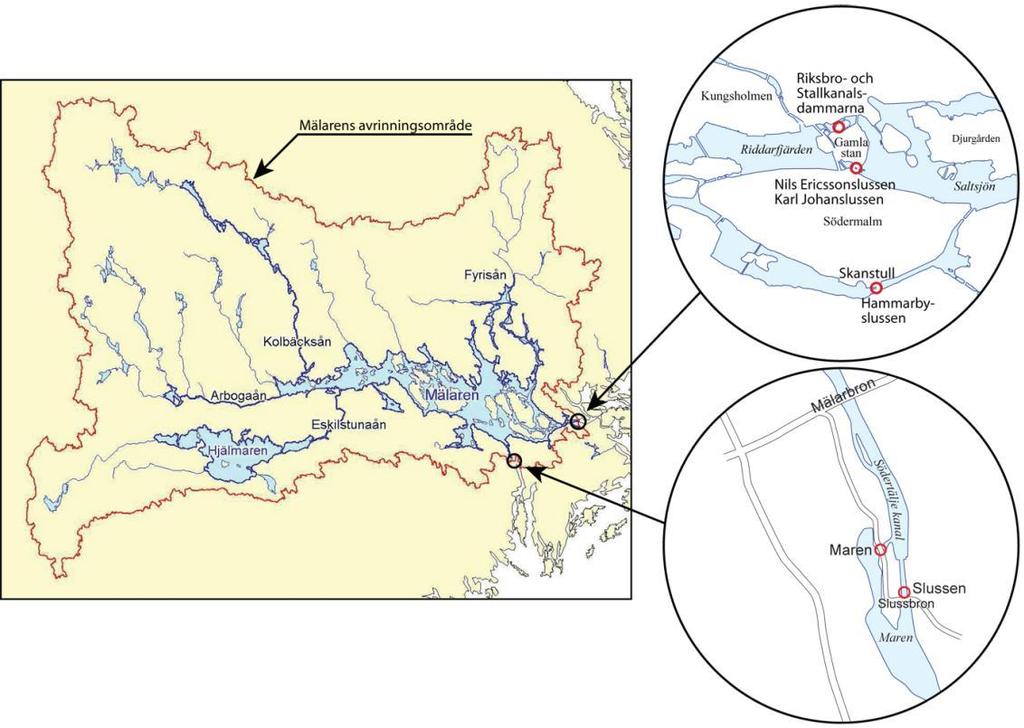

Transkript
1 Nya Slussen - från trafiklösning till mötesplats Eva Rosman The Capital of Scandinavia

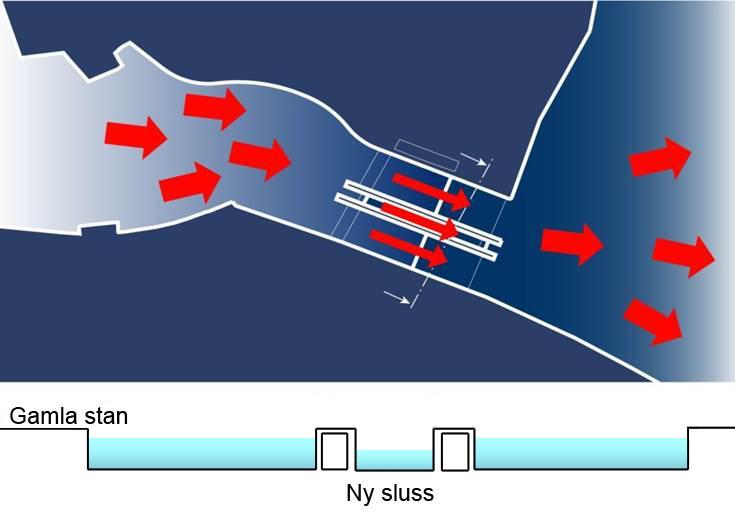

2 DROTTNING KRISTINAS SLUSS 1642 POLHEMSLUSSEN 1755 NILS ERICSON-SLUSSEN 1850 KARL JOHAN-SLUSSEN 1935 The Capital of Scandinavia
3 Varför ska Slussen byggas om? Dålig teknisk status Risken för översvämningar Regionen och staden växer Sid 3

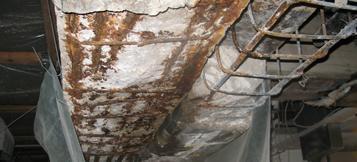

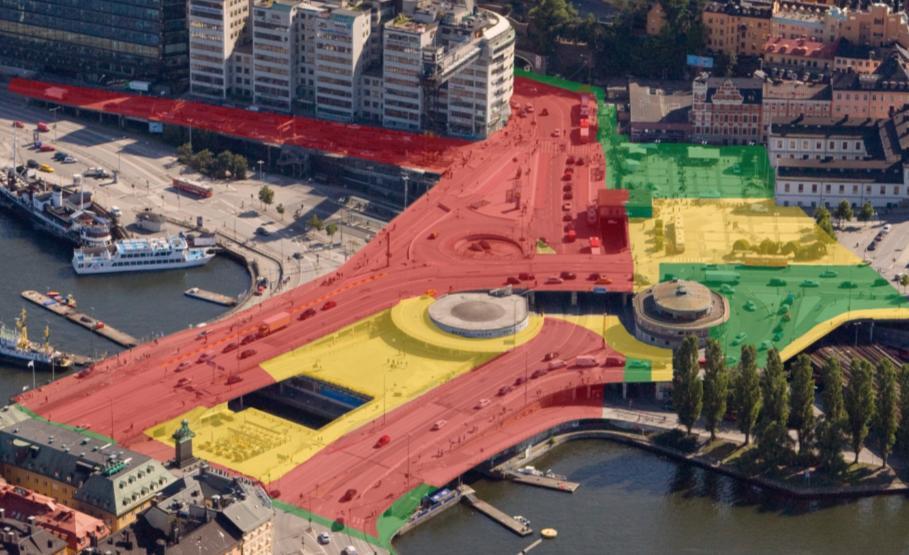

4 Dålig teknisk status Röda ytor Uttjänt konstruktion Gula ytor Dålig status Gröna ytor Relativt god kondition Hög årlig underhållskostnad
5 Mälaren är en reglerad sjö

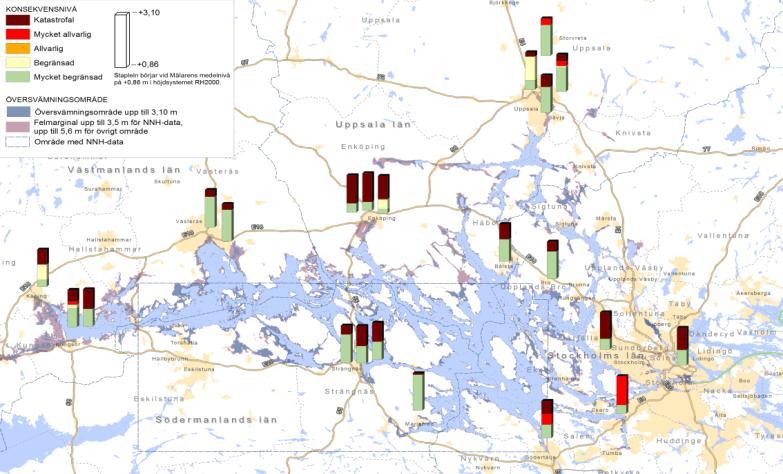

6 Konsekvenser för samhällsviktiga funktioner i Mälaren Källa: Myndigheten för Samhällskydd och Beredskap Sida 6
7 Mälarens avtappningskapacitet (totalt från 800 till 2000 m3/s) Nuvarande anläggning ca 300 m3/s Ny anläggning ca 1400 m3/s

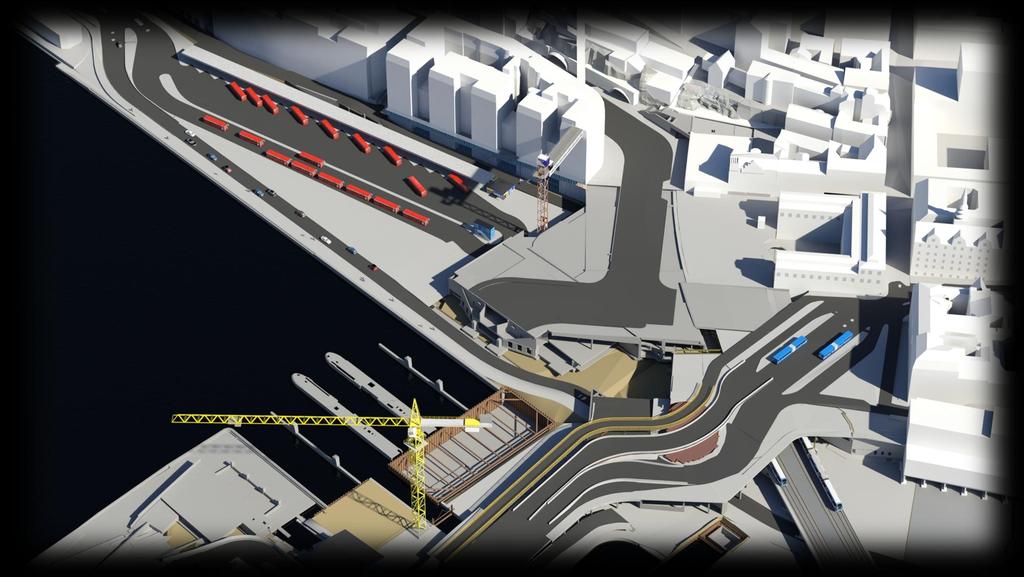

8 Stockholm växer rekordsnabbt Befolkning, antal Stockholms län Stockholms stad

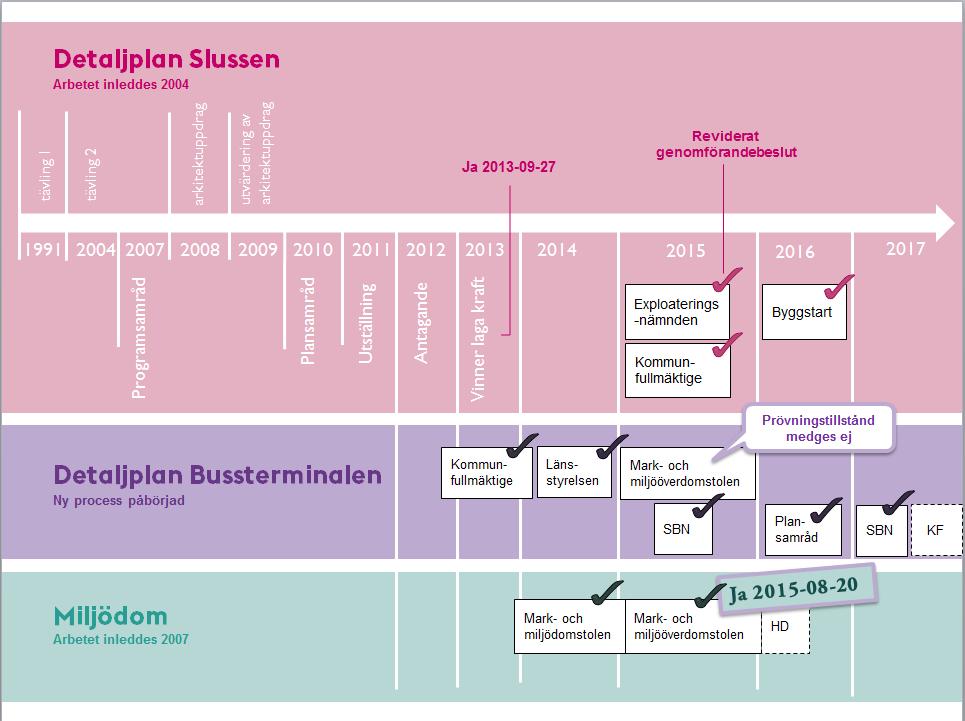

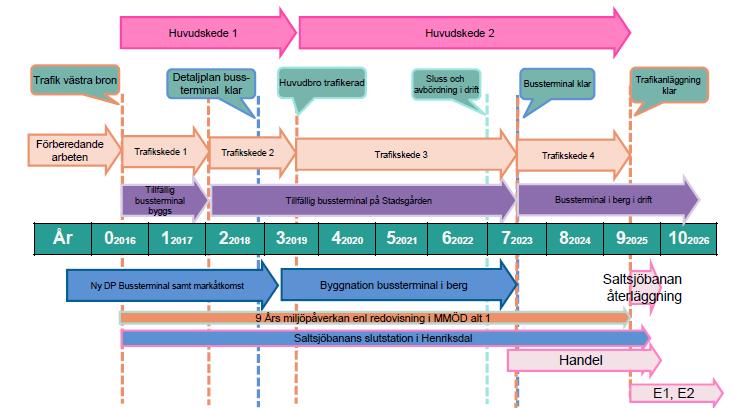

9 Nya Slussen Vatten: Trygga bebyggelse och dricksvatten för hela Mälardalen Trafik: Smidigare möjligheter att resa, bo och mötas Stadsliv: Attraktiv, trygg och levande del av Stockholm
10 Sida 11

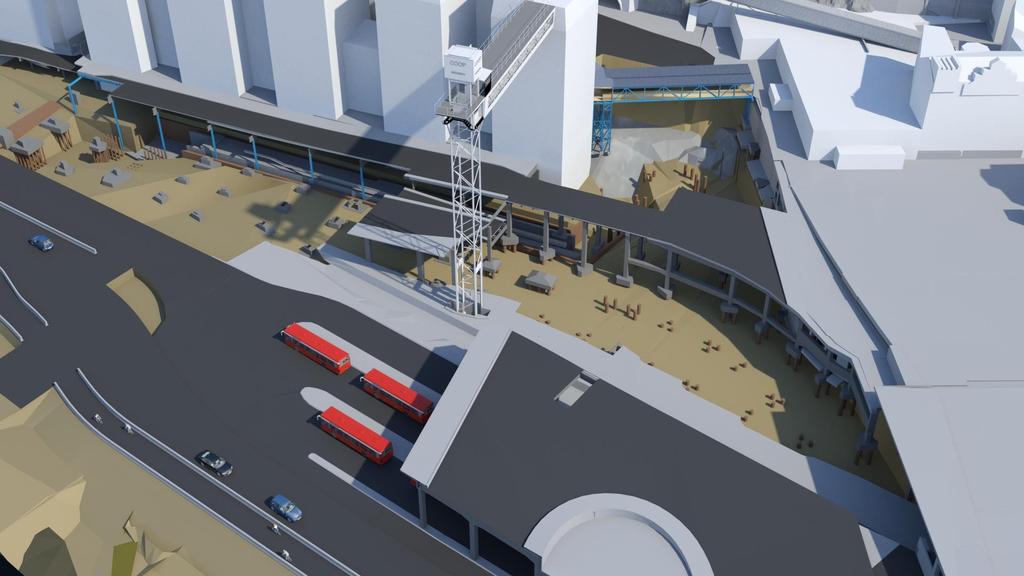

11 Formella processen hur tog vi oss hit? Capital of Scandinavia
12 Sida 13
13 Byggtiden Capital of Scandinavia
14 Styrande tider enligt reviderat genomförandebeslut Sida 15
15 Genomförandets två huvudskeden Skede 1: Trafik över västra bron Skede 2: Trafik över ny bro

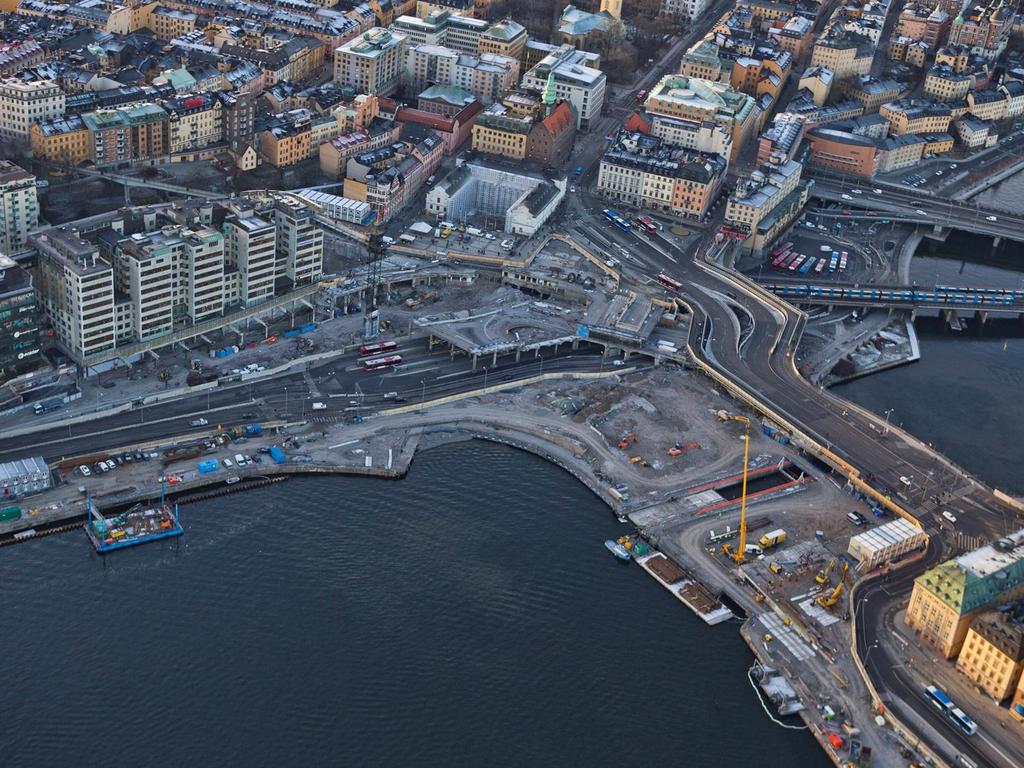

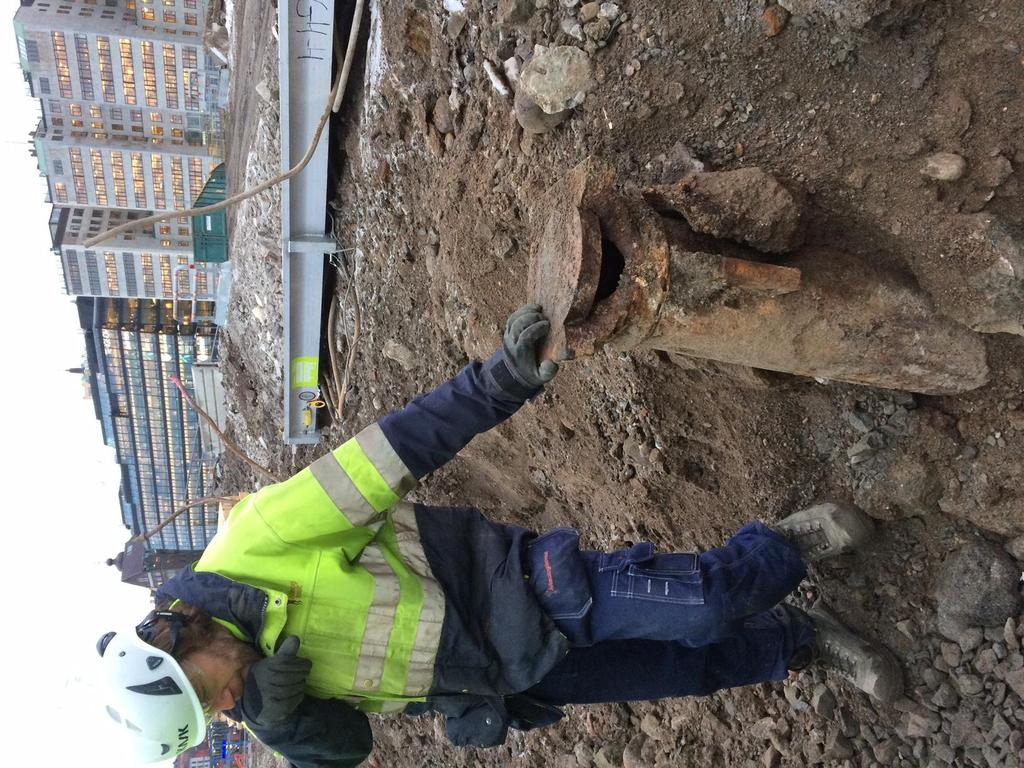

16 Vad gör vi nu och i närtid? Katarinavägen Sprängningsarbeten Breddning av Stadsgårdskajen Muddring, spont, stag & pålar Norra landfästet Pålning Spont Schakt & Arkeologi Sjöbergs plan Arbete med sjökulvert Sida 17
17

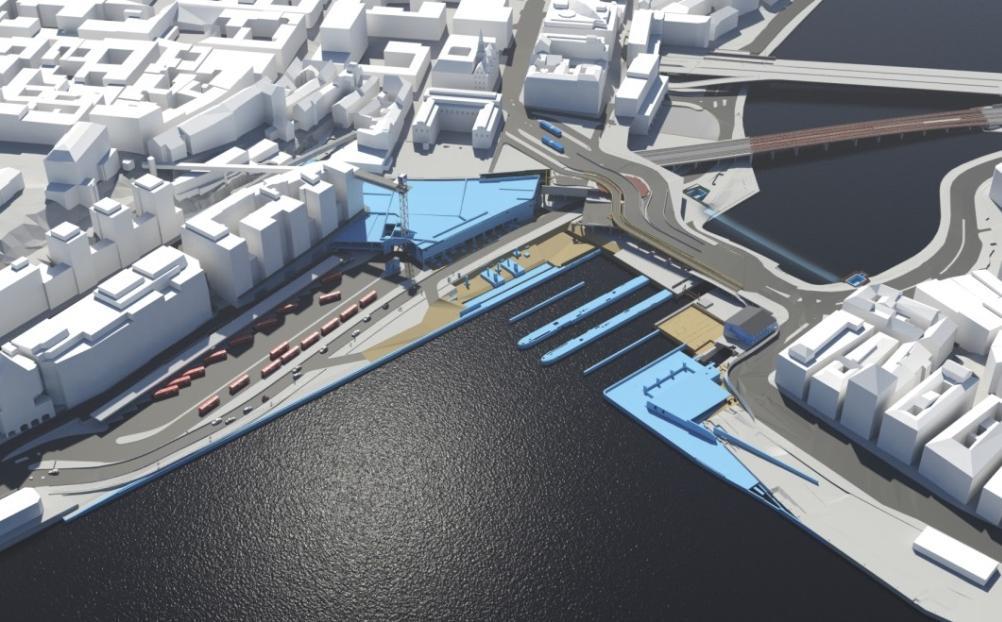

18
19
20 Sida 21
21 Sida 22
22 Schakt till nivå +0.5 Rivning befintliga fundament KML arbeten Dragning träpålar
23 Kaj (Södra Slusskajen) Rivning och Schakt för Slusskanalen mm Pålning och FAB Norra Landfästet och pålning Norra Slusskajen del
24 Förschakt, spontning, pålning och FAB Södra Landfästet Pålning, kasun och tätplatta för mellanstöden Pålning Slusskanalen del 1 + fundament FAB Norra Slusskajen del
25 FAB Södra Slusskajen Omledning trafik södermalmssidan Montering Slusskanalen del 1 (och senare montering Slusskanalen del 2 samt sammanfogning del 1 och del 2) Montering östra slussluckan
26 Sida 27
27 Gatuanslutning till huvudbron och omledning av trafik från västra bron till huvudbron
28 Övergripande förutsättningar Trafiken ska fungera genom arbetsområdet Avbördning måste vara möjlig under hela byggtiden Bussterminal för Nacka/Värmdö ska fungera tills nya är klar Stadsgårdsleden måste vara öppen under hela byggtiden Attraktiva lösningar under byggtiden
29 800 arbetsställen gående t-baneresenärer resenärer med stadsbussar 75 Fastighetsägare cyklister resenärer med Nacka- och Värmdöbussar boende bilister Sida 30
30 Ny framkomlighetsstrategi vi måste dela på det begränsade utrymmet Slussen är näst största kollektivtrafikknutpunkten Resenärer Prioritering av kollektiv-trafik, gående och cyklister Sida 31
31 Stadsliv: Attraktiv, trygg och levande del av Stockholm Nya Slussen ska vara en attraktiv del av staden där vattenrummet är tillgängligt och det finns trygga platser att vistas på. Vatten: Trygga bebyggelse och dricksvatten för hela Mälardalen Nya Slussen ska minska risken för översvämningar runt Mälaren Nya Slussen ska minska risken för låga vattenstånd i Mälaren och förhindra saltvatteninträngning Trafik: Smidigare möjligheter att resa, bo och mötas Nya Slussen ska vara en framkomlig, tillgänglig och säker anläggning för alla trafikslag Platsen ska även vara en modern, funktionell och effektiv knutpunkt för kollektivtrafiken The Capital of Scandinavia Sida 32
32 Håll koll på vad som händer stockholm.se/slussen här hittar du senaste informationen Nyhetsbrev - de senaste nyheterna direkt i din mejl anmäl dig på stockholm.se/slussen/prenumerera Infolokalen Stadsgården 8: Öppen tis tor kl och lör kl The Capital of Scandinavia Sida 33
Din resa via Slussen
Din resa via 2025 s 2 har varit i bruk i 80 år och behöver göras om från grunden. Nya kommer att få ökad kapacitet att släppa ut vatten från Mälaren till Saltsjön. Det minskar risken för översvämningar
Upphandling av Slussens entreprenader. Mats Ricknäs 2014-03-26
Upphandling av Slussens entreprenader Mats Ricknäs 2014-03-26 The Capital of Scandinavia Agenda Kort presentation av projektet Entreprenader inom delområde Vatten Entreprenader inom delområde Land Entreprenader
Projekt Slussens val av upphandlingsform baserat på risker och möjligheter. Mats Ricknäs 2014-04-11
Projekt Slussens val av upphandlingsform baserat på risker och möjligheter Mats Ricknäs 2014-04-11 Agenda Kort presentation av projektet Beskrivning av projektets förutsättningar Entreprenader inom delområden
Projekt Slussen PROJEKT SLUSSEN
Projekt Slussen Marianne Dunér, kommunikationsansvarig Mats Johansson, samordnande byggledare Elin Cederberg, informatör Pia Ström-Sjöberg, projekledare exploatering Skicket på dagens anläggning Slussen
Nya Slussen. Fler mötesplatser Mer plats för gående, cyklister och kollektiv trafik Rent dricksvatten och minskad översvämningsrisk
Nya Slussen Fler mötesplatser Mer plats för gående, cyklister och kollektiv trafik Rent dricksvatten och minskad översvämningsrisk Drottning Kristinas sluss Den allra första Slussen, Drottning Kristinas
Vi bygger den femte Slussen. Jan Udén, projektchef Skanska
Vi bygger den femte Slussen Drottning Kristinas sluss 1642 Polhemsslussen 1755 Nils Ericson-slussen 1850 Karl Johan-slussen 1935 Jan Udén, projektchef Skanska 1 Slussen en mötesplats för många Södermalm
Nya Slussen. Fler mötesplatser Mer plats för gående, cyklister och kollektiv trafik Rent dricksvatten och minskad översvämningsrisk
Nya Slussen Fler mötesplatser Mer plats för gående, cyklister och kollektiv trafik Rent dricksvatten och minskad översvämningsrisk drottning kristinas sluss Den allra första Slussen, Drottning Kristinas
SLUSSEN - en jämförelse mellan plan A och plan B
SLUSSEN - en jämförelse mellan plan A och plan B Faktakällor: Stockholm stads information på www.stockholm.se/slussen för plan A och plan B s information på www.slussenplanb.nu från november 2014. Riksintresse
SLUSSEN. -Från Trafikplats till mötesplats -Ritningslös projektering och produktion. Johan Stribeck, Tikab/ELU BIM/VDC-Ansvarig delområde Land/Vatten
SLUSSEN -Från Trafikplats till mötesplats -Ritningslös projektering och produktion Johan Stribeck, Tikab/ELU BIM/VDC-Ansvarig delområde Land/Vatten SLUSSEN Generalkonsult Slussen Land/Vatten BIM/VDC-Ansvar
Tidplan, mängder och kostnader
SLUSSEN plan B En förnyelse av Slussen genom etappvis rivning och återuppbyggnad, i stort så som Slussen ser ut och fungerar idag, men helt moderniserad. Tidplan, mängder och kostnader Projektgruppen SLUSSEN
Nya Slussen Hantering av brand och olyckslaster. Lisa Jacobsson, Bitr. projektchef Bo Wahlström, Teknisk specialist Brandskydd
Nya Slussen Hantering av brand och olyckslaster Lisa Jacobsson, Bitr. projektchef Bo Wahlström, Teknisk specialist Brandskydd Innehåll Presentation av projektet Stadsgårdsledstunneln Bussterminalen i Katarinaberget
Nästa Slussen. Fler mötesplatser Mer plats för gående, cyklister och kollektiv trafik Rent dricksvatten
Nästa Slussen Fler mötesplatser Mer plats för gående, cyklister och kollektiv trafik Rent dricksvatten Nästa Slussen nu börjar det Efter 80 år är Slussen i mycket dåligt skick. Stora problem med grundläggningen,
Jämförelse av de samhällsekonomiska kostnaderna för. SLUSSEN plan B och Stadens förslag. Richard Murray SLUSSEN plan B
Jämförelse av de samhällsekonomiska kostnaderna för och Stadens Richard Murray Presentation 12 december 2012 jämfört med Stadens Byggtid 4½ år istället för 8 år Byggkostnad 5 mdr istället för 8 mdr + bussterminalen
N Y R É N S T Y R É N S E L U K A J P L A N A L T. B Ö J D B R E D B R O J U N I N Y A S L U S S E N
N Y R É N S T Y R É N S E L U K A J P L A N A L T. B Ö J D B R E D B R O 11 Mälarsidan. Den breda rampen från Sjöbergsplan leder till mellannivån och vidare upp till torgnivån. Gallerian/Terminalen Endast
Projekt Slussen Kommunikationsplan
Bilaga 2 Sida 1 (11) 2015-07-15 Handläggare Eva Rosman 08-508 264 43 Projekt Slussen Kommunikationsplan 2015-16 Innehåll Syfte med kommunikationsplanen... 2 Nuläge... 2 Kommunikationsmål... 3 Kommunikationsstrategier...
Attitydmätning Slussen Hösten 2017
Attitydmätning Slussen Hösten 2017 Innehåll Sammanfattning s 3 Om undersökningen s 4 Respondentprofil s 6 Resultat s 10 Slutsatser s 47 Bilagor Tabeller i Excel (levereras separat) Öppna svar i Word (levereras
Information avseende Slussen - lägesredovisning november 2012
Stockholms läns landsting Trafiknämnden TJÄNSTEUTLÅTANDE Datum 2012-11-02 1(5) Identitet TN 1211-0235 Handläggare: Johan von Schantz 08-686 3877 STYRELSESAMMANTRÄDE 2011-11- 1 3 Information avseende Slussen
Jämförelse av de samhällsekonomiska kostnaderna för. SLUSSEN plan B och Stadens förslag. Richard Murray SLUSSEN plan B
Jämförelse av de samhällsekonomiska kostnaderna för och Stadens Richard Murray Presentation 6 februari 2013 jämfört med Stadens Byggtid 4½ år istället för 8 år Byggkostnad 5 mdr istället för 8 mdr + bussterminalen
Nya Slussen. på väg mot ett Stockholm i världsklass. www.stockholm.se/slussen
Nya Slussen på väg mot ett Stockholm i världsklass www.stockholm.se/slussen Nu bygger vi framtidens Slussen Varför bygga nytt? Efter 75 år behöver Slussen byggas om. Dagens konstruktion är i så dåligt
Information om kollektivtrafiken under Slussens ombyggnad
1(1) Handläggare Malin Ingemarson 08-686 3746 malin.ingemarson@sll.se TJÄNSTEUTLÅTANDE Trafiknämnden 2014-10-07, info punkt 19 SL 2014-2176 Information om kollektivtrafiken under Slussens ombyggnad Ärendebeskrivning
Kulturhistoriska lämningar
FÖRTECKNING 1(7) Kulturhistoriska ar Kulturhistoriska ar avgränsas enligt följande: Rester av byggnader och anläggningar som tillkommit före 1935 års slussanläggning och som är varaktigt övergivna. Skeppsvrak

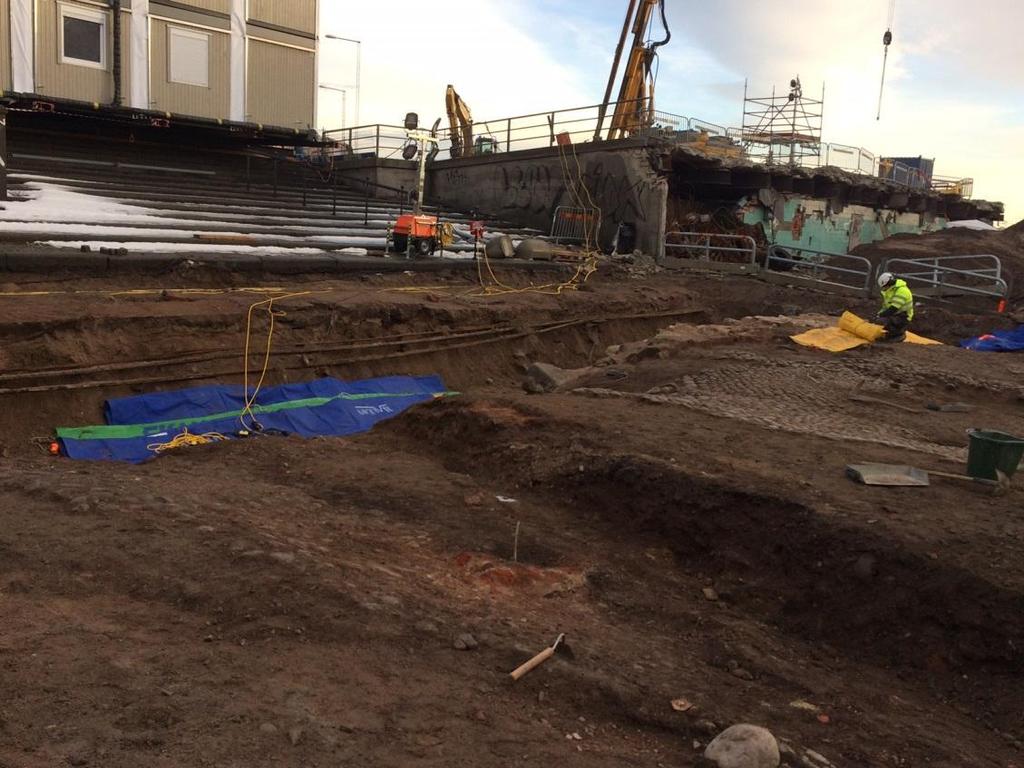

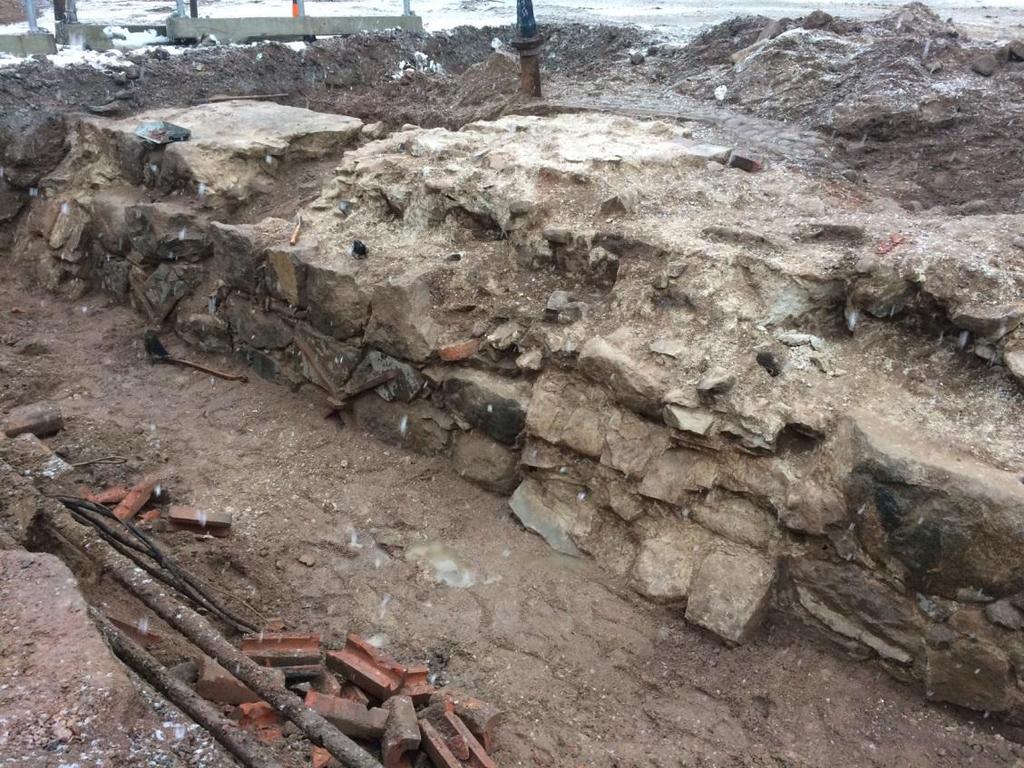

Schaktövervakning vid Katarinahissen
SLUSSENPROJEKTET SCHAKTÖVERVAKNING PM 9 Schaktövervakning vid Katarinahissen UTFYLLNADSMASSOR FRÅN TIDIGMODERN TID Arkeologikonsult Optimusvägen 14 194 34 Upplands Väsby Tel: 08-590 840 41 www.arkeologikonsult.se
Risker för översvämning vid ombyggnaden av Slussen i Stockholm
1 Risker för översvämning vid ombyggnaden av Slussen i Stockholm 2 Slussens historia Vikingatid Medeltiden Strömtröskeln bildas Två rännor i Söderström: - Lilleström för sjöfarten - Kvarnströmmen för energi
DEN NYA BUSSTERMINALEN I SLUSSEN: UTMANINGAR OCH LÖSNINGAR
BERGTEKNIKDAGEN 21 MARS DEN NYA BUSSTERMINALEN I SLUSSEN: UTMANINGAR OCH LÖSNINGAR Muaz Alzouby, WSP Sverige AB Andreas Ehlis, WSP Sverige AB Abstrakt För att möta Stockholms kontinuerliga utveckling kommer
Projekt Slussen. Reviderat Genomförandebeslut. BILAGA 1, Lägesredovisning
Sida 1 (9) 2015-06-02 Reviderat Genomförandebeslut., Lägesredovisning Kort historik Slussen i Stockholm har byggts om vart hundrade år sedan 1600-talet. Vid varje ombyggnad har Slussen anpassats till stadens
Vissa frågor jämförda med hösten 2011j 1
Vissa frågor jämförda med hösten 2011j 1 Innehåll sid Om undersökningen 3 Urval 4 Resultatredovisning 5 Följer händelserna kring ombyggnaden Känner till ombyggnadsplaner 7 Inställningen till ombyggnaden
Information om driftsättningen av den tillfälliga bussterminalen vid Slussen
1(6) Karin Svingby 08-6863033 karin.svingby@sll.se Trafiknämnden 2018-04-10, punkt 21 Information om driftsättningen av den tillfälliga bussterminalen vid Slussen beskrivning Under våren 2018 driftsätts
Minskade översvämningsrisker, Mälardalen Monica Granberg Projektledare miljö
21 september 2010 Minskade översvämningsrisker, Mälardalen Monica Granberg Projektledare miljö Slussen är i dåligt skick Nuvarande slussen måste rivas Nya Slussen Anpassas till vår tids förutsättningar
Remiss, skrivelse om att anpassa nya Slussen efter minskade trafikmängder
STADSBYGGNADSKONTORET PLANAVDELNINGEN SID 1 (5) 2011-11-03 Handläggare: Martin Schröder Tfn 08-508 266 28 Till Stadsbyggnadsnämnden Remiss, skrivelse om att anpassa nya Slussen efter minskade trafikmängder
Yttrande över utställd detaljplan för ny bussterminal för Nacka- och Värmdöbussarna vid Slussen
1 (2) Trafiknämnden TJÄNSTEUTLÅTANDE 2012-01-31 TN 1202- Handläggare: Jens Plambeck 08-686 1651 Yttrande över utställd detaljplan för ny bussterminal för Nacka- och Värmdöbussarna vid Slussen Bakgrund
falun.se/resecentrum Samhällsinformation Resecentrum Falun Följ med på resan! Ett viktigt steg mot en större stad
falun.se/resecentrum Samhällsinformation Resecentrum Falun Ett viktigt steg mot en större stad Följ med på resan! Nu bygger vi framtidens Falun En satsning för dig och morgondagens falubor! I en modern
att bygga mycket och trångt i Stadsmiljö
Överblick nya Slussen. Nya Slussen att bygga mycket och trångt i Stadsmiljö Slussen är en central plats i Stockholm, som har dominerat stadens infrastruktur ända sedan staden grundades på senmedeltiden.
Stockholm 2011-06-19. Till Stadsbyggnadskontoret Registraturen Box 8314 104 20 Stockholm
Stockholm 2011-06-19 Till Stadsbyggnadskontoret Registraturen Box 8314 104 20 Stockholm Yttrande från Naturskyddsföreningen i Stockholms län, Stockholms Naturskyddsförening, Naturskyddsföreningen i Nacka,
KARLSTADSSTRÅKET SNABBUSSLINJE
Webbversion KARLSTADSSTRÅKET SNABBUSSLINJE Karlstads kommun oktober 2018 Nyhetsbrev nummer 20 HAGA Full fart med stenläggning Just nu är det många stenläggare som arbetar med att sätta all sten som ska
Slussen. Slussen okt 2005 Bilaga Jämförelse mellan Slussen idag, Nybyggt bevarande och Nya Slussen
Slussen 1 (6) Anders Roman Innerstad Telefon: 508 28 520 2005-10-06 Slussen okt 2005 Bilaga 5 Jämförelse mellan Slussen idag, Nybyggt bevarande och Nya Slussen Med de kriterier som använts vid granskning
Utbyggnad av Stadsgårdshissen Motion (2015:18) av Joakim Larsson (M)
Utlåtande 2015:123 RI (Dnr 106-634/2015) Utbyggnad av Stadsgårdshissen Motion (2015:18) av Joakim Larsson (M) Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande. 1. Motion (2015:18) av Joakim
Trafikförbättrande åtgärder Stockholms största trafikförbättrande åtgärder som medför påverkan under 2016
Trafikförbättrande åtgärder 2016 Stockholms största trafikförbättrande åtgärder som medför påverkan under 2016 Koordinering i Stockholm TSA-bild Skärmdump ur det s.k. TSA-verktyget Regional trafikgrupp
KARLSTADSSTRÅKET SNABBUSSLINJE
Webbversion KARLSTADSSTRÅKET SNABBUSSLINJE Karlstads kommun oktober 2018 Nyhetsbrev nummer 19 HAGA Extra resurser till Hagatorget Vi har lyckats få tag på fler stenläggare som kan hjälpa till att sätta
Projekt Slussen Reviderat genomförandebeslut
Bilaga 2 Dnr Sida 1 (38) 2015-06-01 Handläggare Pia Ström Sjöberg 08-508 264 16 Till Exploateringsnämnden 2015-06-11 Förslag till beslut 1. Exploateringsnämnden godkänner för sin del det fortsatta genomförandet
SLUSSEN PLANBESKRIVNING. Plansamrådshandling S-Dp
SLUSSEN PLANBESKRIVNING Plansamrådshandling 2010-01-18 S-Dp 2005-08976-54 PLANBESKRIVNING 1 (33) Planavdelningen 2010-01-18 S-Dp 2005-08976-54 Martin Schröder Tfn 08-508 266 28 martin.schroder@sbk.stockholm.se
KARLSTADSSTRÅKET SNABBUSSLINJE
Webbversion KARLSTADSSTRÅKET SNABBUSSLINJE Karlstads kommun september 2018 Nyhetsbrev nummer 17 HAGA I Haga pågår arbetet för fullt. Senare under hösten kommer framkomligheten genom Haga att vara återställd.
Mer människor, mindre trafik
Mer människor, mindre trafik Nyckeln till ett större och mer hållbart Göteborg Västlänken En storstad med trivsel och nära till det mesta Året är 2026 och Göteborgsregionen beräknas ha 1,6 miljoner invånare,
OPTIMASS. Stockholms stads utmaningar och arbete med masshanteringsfrågor. Michael Erman, Stadsbyggnadskontoret michael.erman@stockholm.
OPTIMASS Stockholms stads utmaningar och arbete med masshanteringsfrågor 2013-09-20 The Capital of Scandinavia Michael Erman, Stadsbyggnadskontoret michael.erman@stockholm.se Två aspekter Översiktligt
Tunnelbana till Nacka, yttrande över förstudie
1 Stockholm Trafikförvaltningen YTTRANDE 105 73 Stockholm Tunnelbana till Nacka Dnr: SL 2012-03562 tbanannacka@sl.se 2013-04-24 Tunnelbana till Nacka, yttrande över förstudie noterar att förstudien samt
ANSÖKAN OM TILLSTÅND ENLIGT MILJÖBALKEN
Nacka tingsrätt Mark- och miljödomstolen Box 1104 131 26 Nacka strand ANSÖKAN OM TILLSTÅND ENLIGT MILJÖBALKEN Sökande: Stockholms kommun, org. nr. 212000-0142 Exploateringsnämnden Box 8189, 104 20 Stockholm
planbeskrivning STADSBYGGNADSKONTORET DNR DETALJPLAN FÖR SLUSSEN INNEHÅLLSFÖRTECKNING Laga kraft:
STADSBYGGNADSKONTORET DNR 2005-08976-54 PLANAVDELNINGEN SID 1 (35) 2011-04-15 rev. 2011-09-02 Martin Schröder Tfn 08-508 266 28 planbeskrivning Laga kraft: 2013-09-27 DETALJPLAN FÖR SLUSSEN DEL AV FASTIGHETEN
INTRESSENTER I BYGGSKEDET
SWEPOMM 2 014-11- 20 MINNESANTECKNINGAR F RÅN W ORKSHOP INTRESSENTER I BYGGSKEDET 1 1. VILKEN KVALITET VILL VI UPPNÅ I BYGGSKEDET? Upprätthåll samma framkomlighet som före byggstart. Öka upplevelsen om
Svar på skrivelse från (MP) om Slussenterminalen
1(4) Slussen Handläggare Malin Ingemarson 08-686 3746 malin.ingemarson@sll.se TJÄNSTEUTLÅTANDE Trafiknämnden 2013-12-10, punkt 10 0577 Svar på skrivelse från (MP) om Slussenterminalen Bakgrund Miljöpartiet
Lägesredovisning Slussen
Dnr Sida 1 (30) 2014-10-08 Handläggare Pia Ström Sjöberg 08-508 264 16 Till Exploateringsnämnden 2014-10-16 Lägesredovisning Slussen Förslag till beslut Exploateringsnämnden godkänner lägesredovisningen
Nackas insatser i samband med Slussens ombyggnad
2014-02-03 1 (6) TJÄNSTESKRIVELSE KFKS 2014/104-510 Kommunstyrelsen Nackas insatser i samband med Slussens ombyggnad Förslag till beslut Kommunstyrelsen noterar informationen till protokollet. Sammanfattning
Utredning om en permanent koppling för gående mellan Katarinavägen och Stadsgårdskajen. Svar på uppdrag från kommunstyrelsen (Tk + Explk + Sbk)
Exploateringskontoret Stadsbyggnadskontoret Trafikkontoret Handläggare Exploateringskontoret Pia Ström Sjöberg Stora Projekt 08-508 264 84 Stadsbyggnadskontoret Fredrik Meurling Planavdelningen 08-508
Återbruk av pappersbruk. En ny stadsdel på 24 hektar skall utvecklas ur ett äldre industriområde!
Vision 2.1 Denna Vision är ett levande dokument och ett arbetsredskap för att utveckla en ny attraktiv stadsdel. Det innebär att Visionen kommer uppdateras allt eftersom utvecklingsprocessen fortsätter.
Tunnelbana till Nacka löser inte, åtminstone inte ensam, Nacka och Värmdös behov av snabbare och bättre kollektivtrafik
1 Stockholms läns landsting, Traikförvaltningen 105 73 Stockholm Synpunkter från Naturskyddsföreningen i Stockholms län, Stockholms Naturskyddsförening, Naturskyddsföreningen i Nacka, Saltsjöbadens Naturskyddsförening
Trafikförbättrande åtgärder 2015. Presentation av de största trafikförbättrande åtgärderna som medför trafikstörningar under 2015
Trafikförbättrande åtgärder 2015 Presentation av de största trafikförbättrande åtgärderna som medför trafikstörningar under 2015 Trafikförbättrande åtgärder i Stockholm 2015 Projekt med trafik och resenärspåverkan
Byggdagbok augusti 2012
Trafikverket E4 Sundsvall Telefon: 060-13 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok augusti 2012 17 augusti Det råder full aktivitet vid båda brofästena samt på Sundsvallsfjärden.
KULTURFÖRVALTNINGEN. Förslag till beslut. Sammanfattning. Till Kulturnämnden. Handläggare: Anna-Karin Ericson Telefon:
KULTURFÖRVALTNINGEN STOCKHOLMS STADSMUSE UM MED MEDELTIDSMUSEE T OCH STOCKHOLMSFORSKNINGE N SID 1 (5) 2011-06-01 Handläggare: Anna-Karin Ericson Telefon: 08-508 31 569 Till Kulturnämnden KuN 2011-06-14
SLUSSEN MILJÖKONSEKVENSBESKRIVNING FÖR DETALJPLAN. Dp 2005-08976-54 2011-04-15
SLUSSEN MILJÖKONSEKVENSBESKRIVNING FÖR DETALJPLAN 2011-04-15 Dp 2005-08976-54 MKB för utställning, version 2011-04-15 2 INNEHÅLL SAMMANFATTNING... 4 1 INLEDNING... 5 1.1 BAKGRUND... 5 1.2 PLANOMRÅDET IDAG...
Nya Slussen bryter mot Plan- och bygglagen (PBL)? Skrivelse från kommunstyrelsens, stadsbyggnads- och exploateringsnämndens,
PM 2011: RIII (Dnr 326-1452/2011) Nya Slussen bryter mot Plan- och bygglagen (PBL)? Skrivelse från kommunstyrelsens, stadsbyggnads- och exploateringsnämndens, trafik- och renhållningsnämndens samt stadsdelsnämnden
I huvudet på en. stockholmare. Frågor & svar från 1500 stockholmare om citykärnan och utvecklingen av Centralstationsområdet.
I huvudet på en stockholmare Frågor & svar från 1500 stockholmare om citykärnan och utvecklingen av Centralstationsområdet. 2 Utvecklingen av en station och området runt omkring både påverkar och berör
Avsnitt A, HELHETEN. Avsnitt C, EKONOMI
Avsnitt A, HELHETEN A 1. Beskrivning 1 A 2. Illustrationer 3 Avsnitt B, TEKNISKA LÖSNINGAR B 1. Trafik 15 B 2. Konstbyggnader och byggnadskonstruktioner 21 B 3. Ny sluss och avbördning av Mälaren 25 B
Väg 222 Skurubron. Nya Skurubron. Om Projektet. Bakgrund. Renovering av befintliga broar över Skurusundet. Ombyggnad av Trafikplats Skuru
Väg 222 Skurubron Ombyggnad av Trafikplats Skuru Skurusundsvägen Ny gångväg Nya dagvattendammar Värmdövägen Renovering av befintliga broar Ombyggnad av Trafikplats Björknäs Ny vägbro Skuruparken Ny sträckning
Så påverkas du av Getingmidjan. Järnvägssträckan mellan Stockholm Central och Stockholms södra
Så påverkas du av Getingmidjan Järnvägssträckan mellan Stockholm Central och Stockholms södra VI RUSTAR GETINGMIDJAN. SVERIGES VIKTIGASTE FÖRBINDELSE. Sveriges viktigaste förbindelse. Visste du att alla
Framkomlighetsstrategin Sammanfattning
Framkomlighetsstrategin Sammanfattning stockholm.se/trafiken 1 2 Varför behövs en framkomlighetsstrategi? Stockholm fortsätter att växa. År 2030 kommer Stockholms stads befolkning att ha ökat med cirka
KARLSTADSSTRÅKET SNABBUSSLINJE
Webbversion KARLSTADSSTRÅKET SNABBUSSLINJE Karlstads kommun september 2018 Nyhetsbrev nummer 18 ÖSTRA KANALGATAN STÄNGS AV FÖR STENLÄGGNING Omkring 550 m2 smågatsten ska läggas på Östra Kanalgatan som
Så påverkas du av projekt Getingmidjan. Järnvägssträckan mellan Stockholm Central och Stockholms södra
Så påverkas du av projekt Getingmidjan Järnvägssträckan mellan Stockholm Central och Stockholms södra VI RUSTAR GETINGMIDJAN. SVERIGES VIKTIGASTE FÖRBINDELSE. Sveriges viktigaste förbindelse. Visste du
Genom kollektivtrafiken bidrar SL till att Stockholm är Europas mest attraktiva storstadsregion. Så ska SL klara tillväxten 2013-02-20
1 Genom kollektivtrafiken bidrar SL till att Stockholm är Europas mest attraktiva storstadsregion. Så ska SL klara tillväxten 2013-02-20 2013-01-14 2 Anders Lindström Förvaltningschef i Trafikförvaltningen
Remiss från Stadsbyggnadskontoret, S-Dp Förklara beslutet omedelbar justerat.
MILJÖFÖRVALTNINGEN PLAN OCH MILJÖ TJÄNSTEUTLÅTANDE SID 1 (8) 2011-05-30 Handläggare: Anette Jansson Telefon: 08-508 28 820 Till Miljö- och hälsoskyddsnämnden MHN 2011-06-14 p. 25 Inbjudan till samråd om
Godkännande av förslag till detaljplan för Slussen i stadsdelarna Södermalm och Gamla stan
STADSBYGGNADSKONTORET TJÄNSTEUTLÅTANDE PLANAVDELNINGEN SID 1 (22) 2011-09-13 Handläggare: Martin Schröder Tfn 08-50826628 Till Stadsbyggnadsnämnden Godkännande av förslag till detaljplan för Slussen i

Schaktövervakning vid Karl Johans Torg, Slussen, Stockholms stad
SLUSSENPROJEKTET SCHAKTÖVERVAKNING PM 10 Schaktövervakning vid Karl Johans Torg, Slussen, Stockholms stad BYGGNADSLÄMNINGAR EFTER SÖDRA SLAKTAREHUSET FRÅN 1700-TALETS ANDRA HÄLFT SAMT NILS ERICSONS SLUSSANLÄGGNING
Ny älvförbindelse, samråd för järnvägsplan och vattenverksamhet
Ny älvförbindelse, samråd för järnvägsplan och vattenverksamhet Samråd 22 november 2012 Patrik Fridh, projektledare Dagordning Presentation Bakgrund Ny bro över Göta älv; förslag och konsekvenser Prövningsprocesser
Mötesplats Skåne 2013 Så kan kollektivtrafiken utveckla Skåne två goda exempel
Mötesplats Skåne 2013 Så kan kollektivtrafiken utveckla Skåne två goda exempel Malmö 16 augusti 2013 Så kan kollektivtrafiken utveckla Skåne Skåne en region med stora möjligheter men också med betydande
Västsvenska paketet och kollektivtrafiken
Västsvenska paketet och kollektivtrafiken Enkel, bekväm och pålitlig. Västsvenska paketet lägger grunden för en Om du har rest i Göteborgstrakten på sistone kanske du har märkt att det är mycket som händer
Startpromemoria för planläggning av ny bussterminal för Nacka- och Värmdöbussarna vid Slussen, del av fastigheten Södermalm 7:87 m fl.
STADSBYGGNADSKONTORET TJÄNSTEUTLÅTANDE PLANAVDELNINGEN SID 1 (13) 2011-03-17 Handläggare: Martin Schröder Tfn 08-50826628 Till Stadsbyggnadsnämnden Startpromemoria för planläggning av ny bussterminal för
Justerat den 12 april 2011 Anslaget den 14 april 2011
PROTOKOLLSUTDRAG 4/2011 Sammanträdesdag 2011-03-31 Kl 16:00 17.30 Justerat den 12 april 2011 Anslaget den 14 april 2011 Regina Kevius Tomas Rudin Närvarande Ordföranden Vice ordföranden Ledamöterna Regina
Projekt Slussen. Förslag till kontrollprogram för grundvatten. Bergab Berggeologiska Undersökningar AB. Linda Flodmark, Karl Persson
Beställare: Stockholms stad Projekt Slussen Förslag till kontrollprogram för grundvatten Bergab Berggeologiska Undersökningar AB Uppdragsansvarig Karl Persson Författare Linda Flodmark, Karl Persson 1
Ett rökfritt Slussen Motion av Åsa Hagelstedt (v) (2009:4)
Utlåtande 2010: RII (Dnr 303-161/2009) Ett rökfritt Slussen Motion av Åsa Hagelstedt (v) (2009:4) Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande Motion (2009:4) av Åsa Hagelstedt (v)
Reflektion från seminarium 1. Jonas Borglund Projektledare för GOS-projektet
Reflektion från seminarium 1 Jonas Borglund Projektledare för GOS-projektet Viktiga budskap - Peter Uneklint, Trafikverket Det skarpa arbetet med ny nationell plan sker under 2016 och då gäller det för
Huvudbron SN72 Slussen Stockholm Stad
Huvudbron SN72 Slussen Stockholm Stad Markus Glaas Skanska Bitr. projektchef/teknisk chef stål Tore Lundmark Ramböll 2017-10-26 Stålbyggnadsdagen Skanska-Ramböll 1 Entreprenad SN72 Projekt Slussen är indelad
PM Omfattning av ny bussterminal i Katarinaberget
Dokumentnamn Projekteringsskede Delområde omfattning_ver 5160707 SYSTEMHANDLING Övergripande Entreprenad - Ansvarig part Konstruktör Pia Ström Sjöberg Upprättad datum PM Omfattning av ny bussterminal i
Sammanställning av Charette 1 Väg 288, delen Gimo - Börstil. Vägutredning
Sammanställning av Charette 1 Väg 288, delen Gimo - Börstil Vägutredning GRUPP 21 54 Sammanställning av alla förslag B C A Bredda? Bredda Kortaste väg-alternativ 2 Sammanfattning av charette 1 i projektet
Yttrande: Förslag till nationell plan för transportsystemet
Remissyttrande Datum 2017-11-21 Diarienummer: N2017/05430/TIF Näringsdepartementet 103 33 Stockholm Regeringskansliet per e-post: n.registrator@regeringskansliet.se, n.nationellplan@regeringskansliet.se
KARLSTADSSTRÅKET SNABBUSSLINJE
Webbversion KARLSTADSSTRÅKET SNABBUSSLINJE Karlstads kommun augusti 2018 Nyhetsbrev nummer 16 TINGVALLAGATAN AVSTÄNGD Sedan våren har Tingvallagatan byggts om mellan Östra Torggatan och Södra Kyrkogatan.
Remiss från Trafikverket - Samråd vägplan E45 Slakthusmotet
Utdrag ur protokoll Sammanträdesdatum 2016-05-04 317, Dnr 0410/16 Remiss från Trafikverket - Samråd vägplan E45 Slakthusmotet Tidigare behandling Bordlagt den 20 april 2016, 274. Handlingar Stadsledningskontorets
BanaVäg Flemingsberg
BanaVäg Flemingsberg Vi bygger ett nytt järnvägsspår för att förbättra och utveckla järnvägen Du kanske redan märkt att det är stökigt, rörigt och bullrigt i området runt Flemingsbergs station. I september
Cykelstaden. Cykelsatsningar för en attraktiv stadskärna. Malin Månsson, trafikkontoret
Cykelstaden Cykelsatsningar för en attraktiv stadskärna Malin Månsson, trafikkontoret Om Göteborg blev en mer cykelanpassad stad tycker jag att det skulle bli en mer attraktiv stad än idag? 59 % Ja 0%
KULTURFÖRVALTNINGEN. Förslag till beslut. Sammanfattning. Till Kulturnämnden. Handläggare: Anna-Karin Ericson Telefon:
KULTURFÖRVALTNINGEN STOCKHOLMS STADSMUSE UM MED MEDELTIDSMUSEE T OCH STOCKHOLMSFORSKNINGE N TJÄNSTEUTLÅTANDE SID 1 (8) 2011-06-01 Handläggare: Anna-Karin Ericson Telefon: 08-508 31 569 Till Kulturnämnden
Trafikpolicy för Sollentuna kommun
Trafikpolicy för Sollentuna kommun www.sollentuna.se Trafik är inte bara bilar! För att bättre kunna möta framtidens utmaningar måste både cykel,- gång,- och kollektivtrafik utvecklas och göras mer attraktiva
TRAFIKEN I SLUSSEN. Projekt Nya Slussen jämförd med moderniserad återuppbyggnad Kronborg Trafikkonsult AB
TRAFIKEN I SLUSSEN Projekt Nya Slussen jämförd med moderniserad återuppbyggnad 2015-05-26 Kronborg Trafikkonsult AB Projekt Nya Slussen samlar trafiken till en bro. Det blir tre plankorsningar, varav en
Miljökonsekvenser av Nya Slussen
Miljökonsekvenser av Nya Slussen En studie av miljökonsekvenserna, i synnerhet de trafikrelaterade, av ombyggnadsförslaget av Slussen som vunnit laga kraft Anna-Karin Söderström Handledare: Nils Brandt
Sammanfattning. 1. Ansvar och handlingsfrihet. 3. Tunnelbanebron över Söderström. 4. Tunnelbanestation Gamla stan. 5. Tunnelbanestation Gamla stan
Sammanfattning 1. Ansvar och handlingsfrihet Det är mer ansvarsfullt och ger större handlingsfrihet att bygga ut Mälarens avbördning vid Södertälje än vid Slussen. Vid Slussen målar man in sig i ett hörn
2007-01-04 10083754. Rev. A 2007-06-20. Stugsund, fd impregnering Söderhamns kommun. Geoteknisk undersökning. PM. Handläggare: Mats Granström
Stugsund, fd impregnering Söderhamns kommun Geoteknisk undersökning. PM Handläggare: Mats Granström WSP Samhällsbyggnad Norra Skeppargatan 11 803 20 Gävle Tel: 026-66 35 50 Fax: 026-66 35 60 WSP Sverige
Bättre och snabbare - till en lägre kostnad
SLUSSEN plan B Bättre och snabbare - till en lägre kostnad En beskrivning om möjligheter och konsekvenser av en förnyelse av Slussens konstruktion, i stort så som Slussen ser ut och fungerar idag men helt
HANDLINGAR Planen består av plankarta med tilläggsbestämmelser. Till planen hör denna planbeskrivning samt en genomförandebeskrivning.
PLANBESKRIVNING 1(7) Planavdelningen 2010-10-19 S-TDp 2010-08953-54 Johan Filipsson Tfn 08-508 272 52 Förslag Tillägg till detaljplan för del av Södermalm 10:34 m.fl. i stadsdelen Södermalm i Stockholm
ANALYS B20 B21 B22. vatten vs stad - ett bebyggelseförslag till Norra Munksjön, Jönköping. Lynch, K.,
vatten vs stad - ett bebyggelseförslag till Norra Munksjön, Jönköping I d e n t i t e t - H e l h e t - R ö r e l s e ANALYS B20 B21 B22 För att få en förståelse av Norra Munksjö-området och dess karaktär
Tvärbanans förlängning till Sickla station Christina Gerremo, Nacka kommun och Ulf Westlund, Trafikförvaltningen
Tvärbanans förlängning till Sickla station Christina Gerremo, Nacka kommun och Ulf Westlund, Trafikförvaltningen 2 STOCK- HOLMS STAD NACKA KOMMUN 3 Stockholms stad Nacka kommun 4 Varför förlängs Tvärbanan
Cykelplan - utbyggnad av pendlingsstråk. Inriktningsbeslut 2
Dnr Sida 1 (13) 2013-12-17 Handläggare Johanna Salén 08-508 260 32 Till Trafik- och renhållningsnämnden 2014-02-07 Cykelplan - utbyggnad av pendlingsstråk. Inriktningsbeslut 2 Förslag till beslut 1. Trafik-
Projekt Slussen. Reviderat genomförandebeslut. Utlåtande 2015:90 RI (Dnr /2015)
Utlåtande 2015:90 RI (Dnr 1231103/2015) Projekt Slussen Reviderat genomförandebeslut Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande. 1. Exploateringsnämnden medges rätt att fortsätta
Studiebesök TÖI måndag 24 oktober. Västsvenska paketet och projektet KomFram Göteborg
Studiebesök TÖI måndag 24 oktober Västsvenska paketet och projektet KomFram Göteborg Punkter Göteborgsområdet Västsvenska paketet lite kort Långsiktiga ambitionen Satsningar inför trängselskatten 2013
falun.se/resecentrum Samhällsinformation Resecentrum Falun Följ med på resan! Byggstart juni 2013
falun.se/resecentrum Samhällsinformation Resecentrum Falun Byggstart juni 0 Följ med på resan! Byggstart för Resecentrum Falun Nu bygger vi framtidens Falun En satsning för dig och morgondagens falubor!
Slussen Gestaltningsprogram 2.0
Slussen Gestaltningsprogram 2.0 Förutsättningar för fortsatt projektering April 2016 P1-PM-7032 Innehållsförteckning Inledning 5 Sammanfattning 6 1. Bakgrund 9 Slussen omdanas en gång per sekel 10 Tidigare
