Teknisk handbok för mark-, gatu- och va-arbeten inom Trosa kommun
|
|
- Bernt Hedlund
- för 8 år sedan
- Visningar:
Transkript
1 Teknisk handbok för mark-, gatu- och va-arbeten inom Trosa kommun Huvudbok

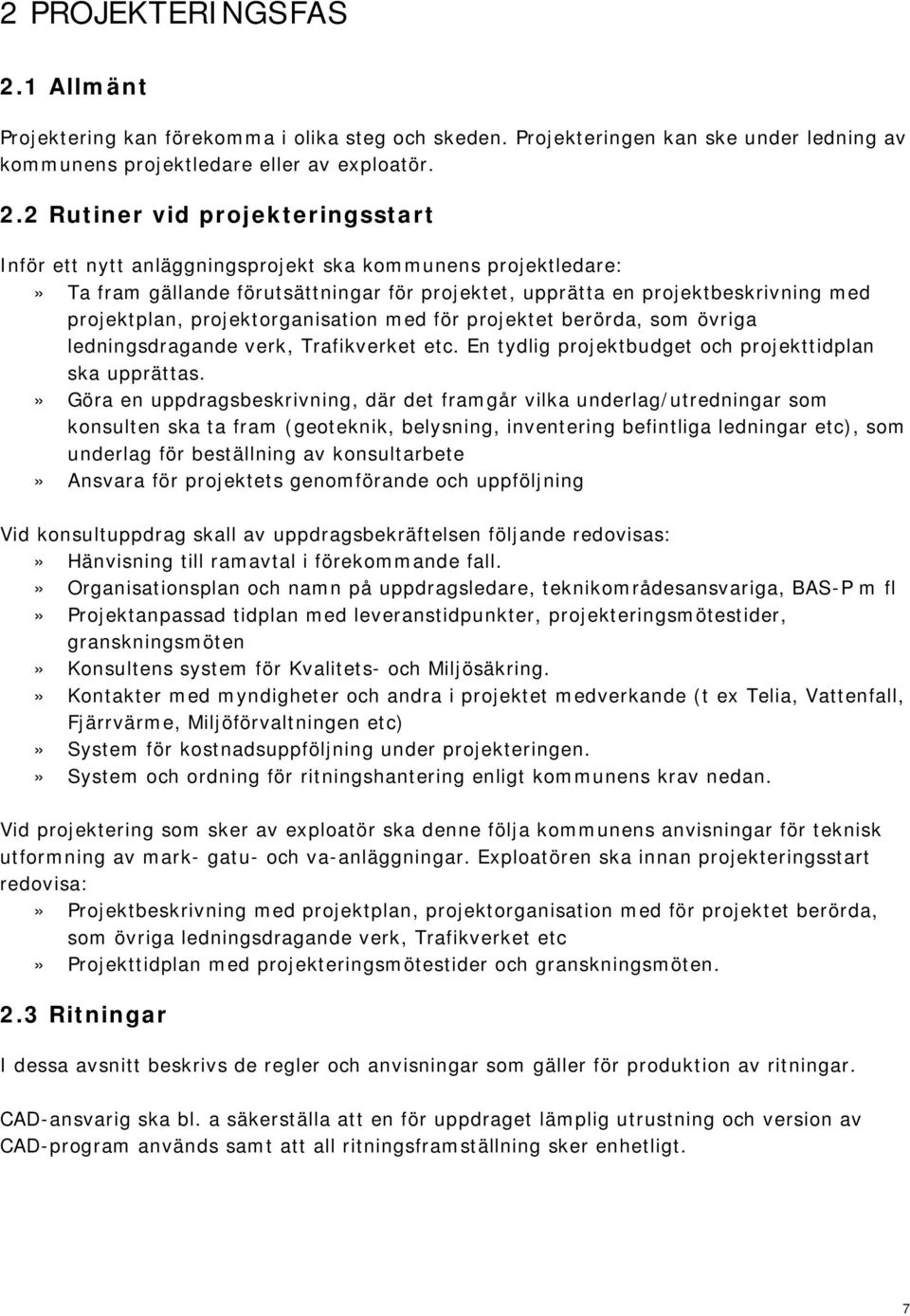

2 Innehållsförteckning INLEDNING... 4 Bestämmelser... 4 Struktur och status... 4 Uppdatering UTREDNINGSFAS Allmänt Mark- gatuanläggningar VA- anläggningar PROJEKTERINGSFAS Allmänt Rutiner vid projekteringsstart Ritningar Preliminära ritningar Ändra fastställda ritningar Ändra beskrivningar Notera i ändrings-pm Fältmätningar, geotekniska undersökningar Fältmätningar Geotekniska undersökningar Mark- och gatuanläggningar VA-anläggningar Förfrågningsunderlag (FU) Upphandling Entreprenadform FU innehåll BYGGFAS Igångsättning av entreprenader Startmöten Grävning i allmän mark Kontroll Kontroll- och kvalitetsplaner Arbetsmiljöplan Entreprenadbesiktningar

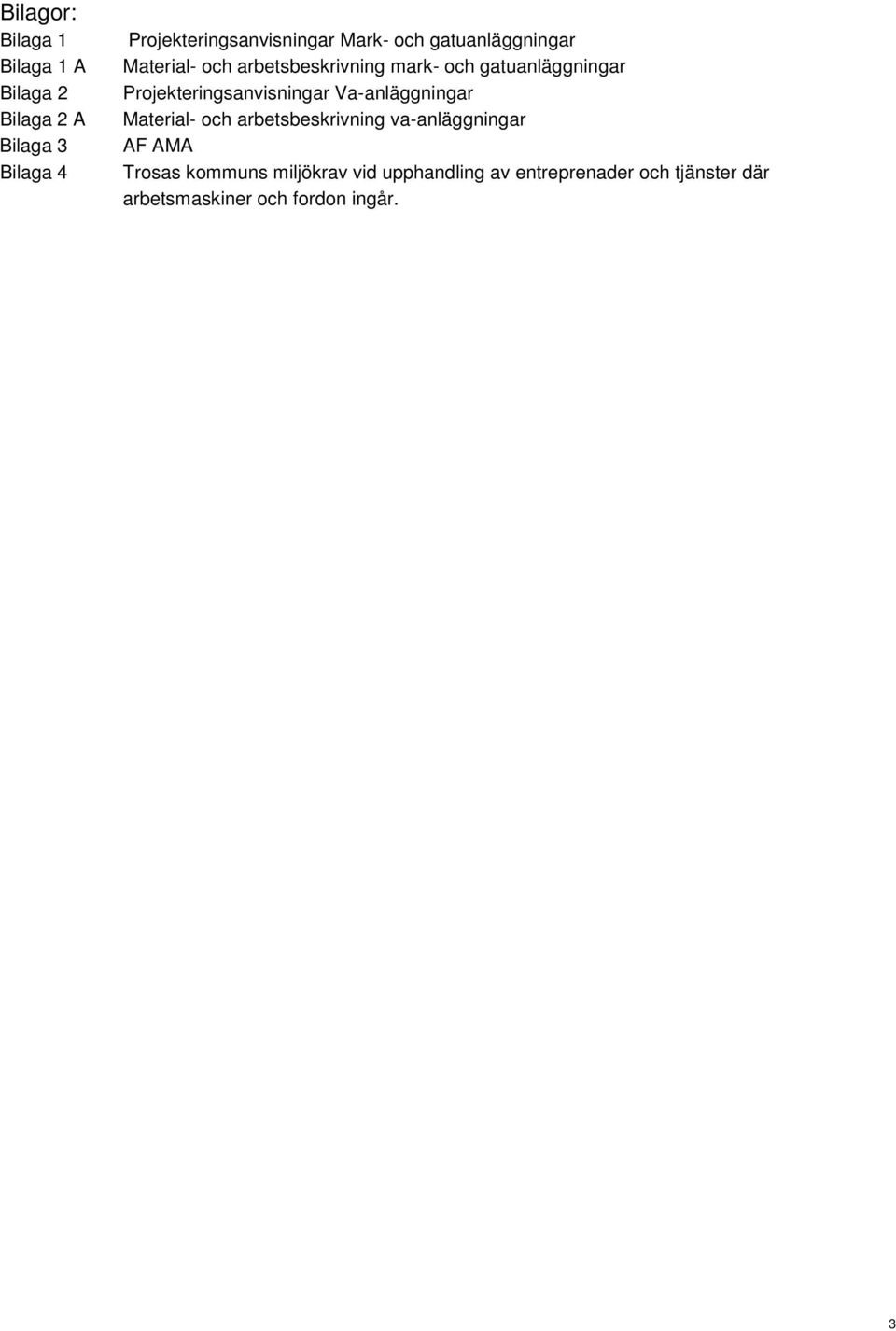

3 Bilagor: Bilaga 1 Bilaga 1 A Bilaga 2 Bilaga 2 A Bilaga 3 Bilaga 4 Projekteringsanvisningar Mark- och gatuanläggningar Material- och arbetsbeskrivning mark- och gatuanläggningar Projekteringsanvisningar Va-anläggningar Material- och arbetsbeskrivning va-anläggningar AF AMA Trosas kommuns miljökrav vid upphandling av entreprenader och tjänster där arbetsmaskiner och fordon ingår. 3
4 INLEDNING Handboken reglerar utformningen av de mark- gatu- och va-arbeten, som utförs av kommunen, exploatörer och entreprenörer och ligger till grund för både utredning, projektering, upphandling och genomförande. Textavsnitten skall fungera dels som underlag till utredningar, systemhandlingar, projekteringar, exploateringskontrakt, dels som kravspecifikationer till entreprenörer, dels som instruktioner till kontrollanter. Textavsnitten är strukturerade efter allmänt kända branschöverenskomna krav och utförande. Teknisk handbok kompletterar i vissa fall dessa med uppgifter som är specifika för kommunens behov. Bestämmelser Det finns flera olika regelsamlingar för hur handlingar skall upprättas och arbeten skall utföras:» Lagar, förordningar och föreskrifter (vattentjänstlagen t ex)» Anläggnings AMA» AF AMA» MER» Branschöverenskomna anvisningar och handböcker (Svenskt Vattens publikationer m fl).» VGU, Publikation 2004:8» Ribuss 08 Stockholms Lokaltrafik.» EBR 41:09 Kabelförläggning, utgiven av Svensk Energi.» Branschledande beställares regler» Kommunens egna regler enligt anvisningarna och bilagor till Tekniska handboken. Struktur och status Trosa kommuns Tekniska handbok består av tre delar: 1. UTREDNINGSFAS, 2. PROJEKTERINGSFAS och 3. BYGGFAS. Strukturen varierar dem emellan. Material- och arbetsbeskrivning samt AF enligt AMA, redovisas som bilaga 1 resp. bilaga 2. Aktuella lagar, krav, publikationer, typblad m.m., gäller, om handboken hänvisar till material som har utgått eller ej längre, gäller. Uppdatering Aktuell utgåva finns på Trosa kommuns hemsida 4
5 1 UTREDNINGSFAS 1.1 Allmänt I de tidiga planeringsskedena görs normalt inventeringar, som klarlägger förutsättningar (befintliga anläggningar, verksamhetsområde, översikts- och detaljplaner mm) och mål för projektet, s.k. Behovsutredning. Skisser och program för utformning av mark (gata, park, belysning mm), va-system och övriga tekniska försörjningssystem upprättas. Vid detaljplaneskedet upprättas med stöd av behovsutredningen en Systemhandling som dokumenterar krav och önskemål och kartlägger förutsättningar och villkor för projektet. Systemhandlingen ligger sedan till grund för detaljprojekteringen av aktuella anläggningar. 1.2 Mark- gatuanläggningar Behovsutredning skall minst innehålla:» Trafikflöden, bussar, bilar och gc.» Typsektion, gator ev separerad gc. Bestämning av vägområdet.» Preliminära vägprofiler.» Anpassning till naturtopografin och geotekniska förhållanden med hänsyn till tillåtna lutningar på gator och möjlighet att angöra angränsande planerade fastigheter samt i möjligaste mån få massbalans i planen.» Vid av bestämning av plannivåer skall också planeras för en optimal VSD-lösning.» Behov av gatubelysning.» Handikappanpassning ska beaktas.» Planhöjder anges i strategiska punkter där höjden ska hållas cm SYSTEMHANDLING skall minst innehålla:» Trafikdesign, utformning gator, gc-vägar i plan.» Bestämning av gatans normalsektion.» Eventuell gatubelysning» Preliminär bestämning av gatans och gatumarkens ytskikt» Översiktlig höjdsättning, vägprofiler.» Preliminär mängdning som underlag till kostnadskalkyl.» Kostnadskalkyl 1.3 VA- anläggningar Behovsutredning skall minst innehålla:» Inventering av befintliga vatten-, spillvatten- och dagvattenanläggningar» Tryck, kapaciteter och ev uppdämningar, tidigare källaröversvämningar i befintligt system.» Va-system, tex självfall, LTA.» Markförhållanden, geohydrologi» En särskild dagvattenutredning ska genomföras tidigt i planskedet. Dagvattenutredningen ska visa att planerad bebyggelse vilket inkluderar byggnader, infrastruktur och samhällsfunktioner, kan hantera extrem nederbörd med dagens och 5
6 även i framtiden förändrat klimat med mer intensiva regn. Svenskt vattens publikation Hållbar dag- och dränvattenhantering, publikation P 105 ska följas vid planering och utformning.» SYSTEMHANDLING skall minst innehålla:» Övergripande VA-plan, profiler» Eventuella förstärkningar i befintligt va- system» Brandvattenförsörjning» Översiktlig geoteknik (bergnivå, jordlager, grundförstärkningar etc)» Geohydrologi (grundvattenförhållanden etc) Dagvattenutredning innehållande: (Se Svenskt vattens publ P 105)» Grundläggande krav (dagvattenpolicy, strategi)» Lokala förutsättningar (avrinningsområde, ytvattendelare, vegetation, geohydrologi innehållande grundvattennivåer, geoteknik innehållande bergnivåer, fasta och lösa jordlager, genomsläpplighet. )» Recipient (behov av rening)» Uppdämningsnivåer» Beräkning av dagvattenflöden före och efter exploatering» Behov av fördröjning, maximerad hårdgörning» Redovisning av dagvattenanläggningar med ledningar och ev fördröjningsmagasin» Höjdsättning av byggnader och mark» Ansvarsförhållanden för de olika anläggningarna» Kostnadskalkyl 6

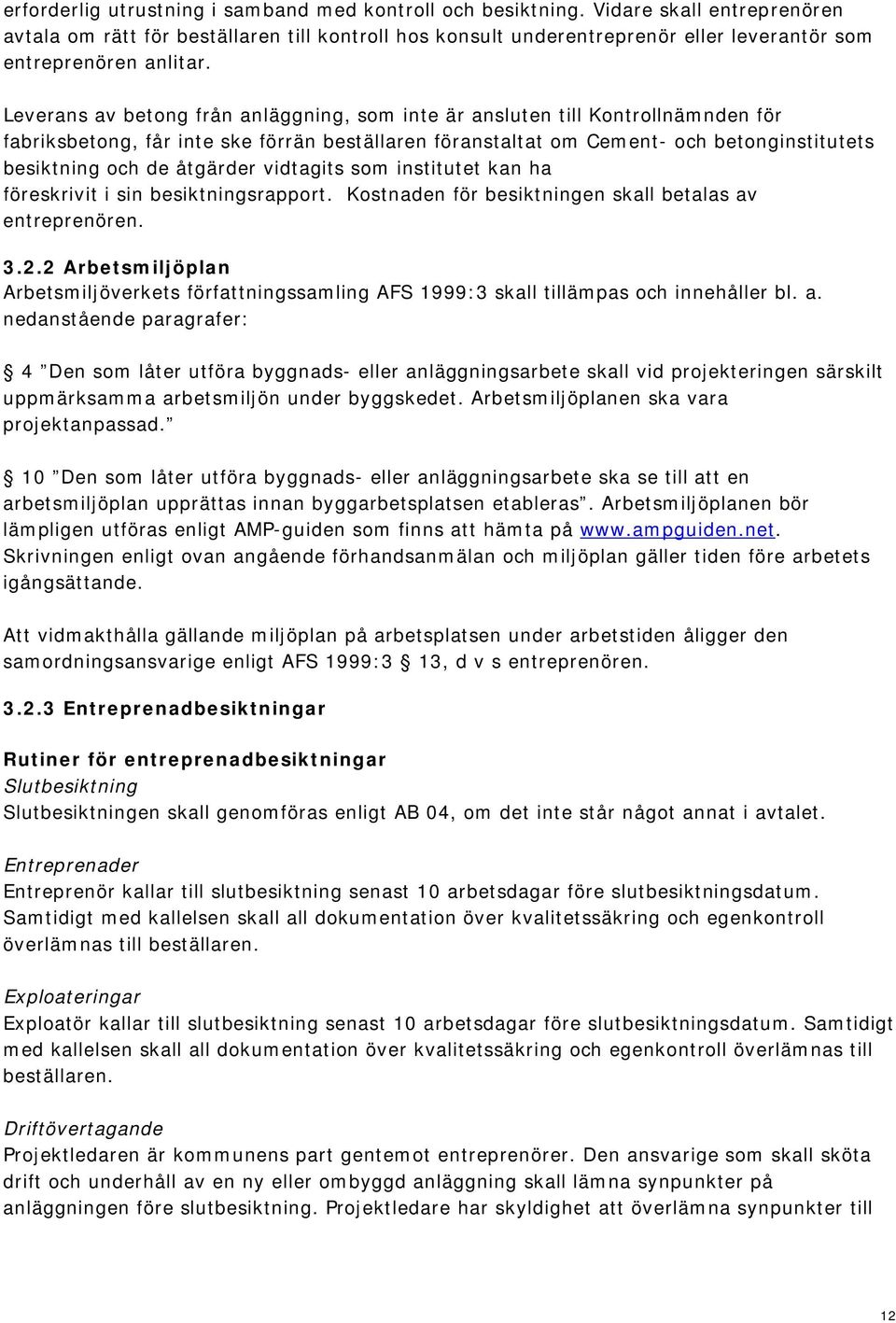

7 2 PROJEKTERINGSFAS 2.1 Allmänt Projektering kan förekomma i olika steg och skeden. Projekteringen kan ske under ledning av kommunens projektledare eller av exploatör. 2.2 Rutiner vid projekteringsstart Inför ett nytt anläggningsprojekt ska kommunens projektledare:» Ta fram gällande förutsättningar för projektet, upprätta en projektbeskrivning med projektplan, projektorganisation med för projektet berörda, som övriga ledningsdragande verk, Trafikverket etc. En tydlig projektbudget och projekttidplan ska upprättas.» Göra en uppdragsbeskrivning, där det framgår vilka underlag/utredningar som konsulten ska ta fram (geoteknik, belysning, inventering befintliga ledningar etc), som underlag för beställning av konsultarbete» Ansvara för projektets genomförande och uppföljning Vid konsultuppdrag skall av uppdragsbekräftelsen följande redovisas:» Hänvisning till ramavtal i förekommande fall.» Organisationsplan och namn på uppdragsledare, teknikområdesansvariga, BAS-P m fl» Projektanpassad tidplan med leveranstidpunkter, projekteringsmötestider, granskningsmöten» Konsultens system för Kvalitets- och Miljösäkring.» Kontakter med myndigheter och andra i projektet medverkande (t ex Telia, Vattenfall, Fjärrvärme, Miljöförvaltningen etc)» System för kostnadsuppföljning under projekteringen.» System och ordning för ritningshantering enligt kommunens krav nedan. Vid projektering som sker av exploatör ska denne följa kommunens anvisningar för teknisk utformning av mark- gatu- och va-anläggningar. Exploatören ska innan projekteringsstart redovisa:» Projektbeskrivning med projektplan, projektorganisation med för projektet berörda, som övriga ledningsdragande verk, Trafikverket etc» Projekttidplan med projekteringsmötestider och granskningsmöten. 2.3 Ritningar I dessa avsnitt beskrivs de regler och anvisningar som gäller för produktion av ritningar. CAD-ansvarig ska bl. a säkerställa att en för uppdraget lämplig utrustning och version av CAD-program används samt att all ritningsframställning sker enhetligt. 7

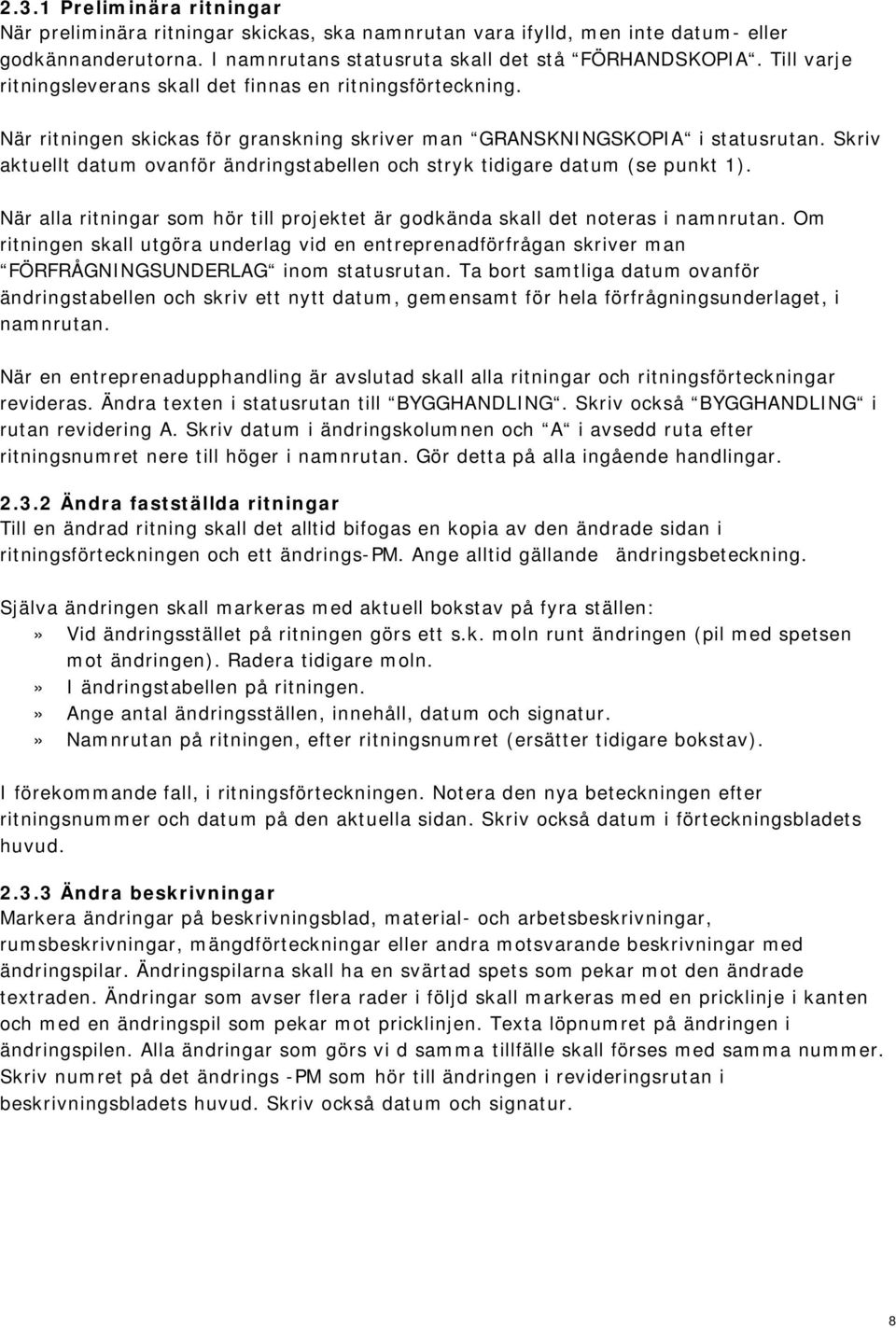

8 2.3.1 Preliminära ritningar När preliminära ritningar skickas, ska namnrutan vara ifylld, men inte datum- eller godkännanderutorna. I namnrutans statusruta skall det stå FÖRHANDSKOPIA. Till varje ritningsleverans skall det finnas en ritningsförteckning. När ritningen skickas för granskning skriver man GRANSKNINGSKOPIA i statusrutan. Skriv aktuellt datum ovanför ändringstabellen och stryk tidigare datum (se punkt 1). När alla ritningar som hör till projektet är godkända skall det noteras i namnrutan. Om ritningen skall utgöra underlag vid en entreprenadförfrågan skriver man FÖRFRÅGNINGSUNDERLAG inom statusrutan. Ta bort samtliga datum ovanför ändringstabellen och skriv ett nytt datum, gemensamt för hela förfrågningsunderlaget, i namnrutan. När en entreprenadupphandling är avslutad skall alla ritningar och ritningsförteckningar revideras. Ändra texten i statusrutan till BYGGHANDLING. Skriv också BYGGHANDLING i rutan revidering A. Skriv datum i ändringskolumnen och A i avsedd ruta efter ritningsnumret nere till höger i namnrutan. Gör detta på alla ingående handlingar Ändra fastställda ritningar Till en ändrad ritning skall det alltid bifogas en kopia av den ändrade sidan i ritningsförteckningen och ett ändrings-pm. Ange alltid gällande ändringsbeteckning. Själva ändringen skall markeras med aktuell bokstav på fyra ställen:» Vid ändringsstället på ritningen görs ett s.k. moln runt ändringen (pil med spetsen mot ändringen). Radera tidigare moln.» I ändringstabellen på ritningen.» Ange antal ändringsställen, innehåll, datum och signatur.» Namnrutan på ritningen, efter ritningsnumret (ersätter tidigare bokstav). I förekommande fall, i ritningsförteckningen. Notera den nya beteckningen efter ritningsnummer och datum på den aktuella sidan. Skriv också datum i förteckningsbladets huvud Ändra beskrivningar Markera ändringar på beskrivningsblad, material- och arbetsbeskrivningar, rumsbeskrivningar, mängdförteckningar eller andra motsvarande beskrivningar med ändringspilar. Ändringspilarna skall ha en svärtad spets som pekar mot den ändrade textraden. Ändringar som avser flera rader i följd skall markeras med en pricklinje i kanten och med en ändringspil som pekar mot pricklinjen. Texta löpnumret på ändringen i ändringspilen. Alla ändringar som görs vi d samma tillfälle skall förses med samma nummer. Skriv numret på det ändrings -PM som hör till ändringen i revideringsrutan i beskrivningsbladets huvud. Skriv också datum och signatur. 8
9 2.3.4 Notera i ändrings-pm Om en ritning eller beskrivning ändras, skall ändringen specificeras i ett ändrings-pm. Det utgör underlag för kostnadsregleringar. Alla ändrings-pm skall förses med ett löpnummer och en uppgift om vilken konsult som utfört ändringen. När en ändrad ritning eller beskrivning distribueras skall aktuellt ändrings-pm följa med. I ett ändrings-pm för en ritning skall ritningens nummer och ändringens beteckning och innehåll finnas med. I ett ändrings-pm för en beskrivning skall den ändrade sidans nummer, AMA-kod eller motsvarande samt ändringens löpnummer och innehåll finnas med. Ändrings-PM skall redovisas på närmast följande byggmöte. 2.4 Fältmätningar, geotekniska undersökningar Fältmätningar Undersökningsprogram för resp. projekt tas fram och bestäms i samråd med projektledare. Alla mätnings - och utsättningsarbeten skall ske med utgångspunkt från SWEREF , höjdsystem RH Geotekniska undersökningar Geotekniskt undersökningsprogram tas fram för resp. projekt och bestäms i samråd med projektledare. Alla utredningar ska genomföras och redovisas enligt Sveriges Geotekniska Förenings (SGF:s) beteckningsblad. 2.5 Mark- och gatuanläggningar Se bilaga 1 och 1A 2.6 VA-anläggningar Se bilaga 2 och 2A 2.7 Förfrågningsunderlag (FU) Upphandling» LOU och LUF samt kommunens upphandlingspolicy tillämpas vid all upphandling.» Upphandlingar som överstiger tröskelvärdena enligt LOU sker som s.k. EUupphandling med annonsering via Publikationskontoret i Luxemburg för publicering i Europeiska gemenskapernas officiella tidning (EGT) samt i AnbudsJournalen.» En upphandling får inte delas upp i syfte att tröskelvärdet skall underskridas. Om ett kontrakt delas upp i flera mindre delar, ska varje delvärde ingå i beräkningen av upphandlingens värde.» När det gäller förenklade upphandlingar, det vill säga under tröskelvärdena, skall annonsering ske via offentlig databas, för närvarande Tendsign Opic Entreprenadform Entreprenadform bestäms av kommunen och avgörs beroende på projekt, så tidigt som möjligt i projektet. För utförandeentreprenader i delad entreprenad eller generalentreprenad gäller AB 04 som grund. Vid entreprenadformen totalentreprenad gäller ABT 06 som grund. 9
10 2.7.3 FU innehåll För utförandeentreprenaden utgör bygghandlingen (ritningar och teknisk beskrivning) den tekniska delen av förfrågningsunderlaget, medan den administrativa delen består av Allmänna Bestämmelser (AB), Mätningsregler (MER) samt Administrativa Föreskrifter, (AF). Därutöver tillkommer övriga handlingar. Exakt vad som ska ingå bestäms i projekteringsfasen. Det samlade innehållet i FU består normalt av följande handlingar:» Förteckning över ändringar i AB enligt AF AMA. Se bilaga 3» AB 04 (bifogas ej)» MER Anläggning (bifogas ej)» Mängdbeskrivning enligt Anläggnings AMA och MER.» Kompletterande á-prislista» Eventuella kompletterande föreskrifter för entreprenaden som lämnas under anbudstiden» Administrativa föreskrifter AF AMA» Ritningar med ritningsförteckning» Geotekniska handlingar. Övriga handlingar:» Trosa kommuns miljökrav. Se bilaga 3.» Utvärderingsmall. Utvärderingsgrunder bestäms av kommunen från fall till fall.» Anbudsformulär» SKV 4820» Eventuell riskanalys» Arbetsmiljöplan (BAS-P)» Anbudsinbjudan (upprättas av kommunen) Totalentreprenader Normalt sker ingen mängdreglering vid totalentreprenad. Den administrativa delen av förfrågningsunderlaget består då av:» Allmänna Bestämmelser (ABT)» Administrativa Föreskrifter (AF). Därutöver tillkommer övriga handlingar, se utförandeentreprenader. För totalentreprenad består förfrågningsunderlagets tekniska del normalt av:» Arbetsplan eller liknande, som visar linjeföring och erforderligt vägutrymme för byggande av vägar, eller liknande underlag för andra discipliner som t.ex. utbyggnad av vatten och avlopp.» Teknisk beskrivning, där kraven så långt det är möjligt uttrycks i funktionstermer.» Förslagsskisser eller förslagsritningar. 10
11 3 BYGGFAS 3.1 Igångsättning av entreprenader Startmöten Innan entreprenadarbetena påbörjas, efter kontraktets upprättande, ska ett startmöte hållas med entreprenören. På mötet hålls en genomgång av de förutsättningar för entreprenaden som preciserats i arbetshandlingen. Nedan redovisas några av de viktigare punkterna:» Arbetshandlingar» Ritningar och beskrivningar ska vara stämplade Bygghandling innan arbetena får påbörjas. Information till allmänheten (entreprenören svarar normalt för detta)» Etableringsytor» Detaljerad tidplan för entreprenaden» Betalplan» Hantering av fråga-svar samt Äta-arbeten» Information till berörda (fastighetsägare, myndigheter)» Objektsanpassad Arbetsmiljöplan» Objektsanpassad Kontroll-, Kvalitets- och Miljöplan» Trafik och övriga förhållanden på arbetsplatsen under kontraktstiden» Trafikanordningsplaner myndighetskontakter och tillstånd» Syn av vägar, anläggningar» Säkerhet, bankgarantibevis» Försäkringsbrev Grävning i allmän mark Schaktarbeten i allmän mark utförs enligt kommunens regler Anvisningar för grävning i allmän mark. Ansökan och anvisningarna finns på kommunens hemsida/ blankettarkiv. 3.2 Kontroll Kontroll- och kvalitetsplaner Entreprenören skall senast 10 arbetsdagar efter erhållen beställning lämna en för projektet anpassad beskrivning, lämpligen enligt SS-EN ISO 9001, över den kvalitetssäkring och egenkontroll som kommer att tillämpas. Den skall minst innehålla:» Platsorganisation» Namnuppgift på kvalitetsansvarig» Kontrollplan för kvalitetssäkring (innehåll se bilaga 1, Material- & arbetsbeskrivning kap Y)» Kontrollplan för egenkontroll innehåll se bilaga 1, Material- & arbetsbeskrivning kap Y)» Omfattning och tidplan för övrig dokumentation» Hantering av handlingar» Hantering av avvikelser och korrigerade handlingar Entreprenören skall påvisa att egenkontrollen fungerar. Beställare skall kunna följa kontrollen genom stickprov. Entreprenören skall utan särskild ersättning tillhandahålla hantlangning och 11
12 erforderlig utrustning i samband med kontroll och besiktning. Vidare skall entreprenören avtala om rätt för beställaren till kontroll hos konsult underentreprenör eller leverantör som entreprenören anlitar. Leverans av betong från anläggning, som inte är ansluten till Kontrollnämnden för fabriksbetong, får inte ske förrän beställaren föranstaltat om Cement- och betonginstitutets besiktning och de åtgärder vidtagits som institutet kan ha föreskrivit i sin besiktningsrapport. Kostnaden för besiktningen skall betalas av entreprenören Arbetsmiljöplan Arbetsmiljöverkets författningssamling AFS 1999:3 skall tillämpas och innehåller bl. a. nedanstående paragrafer: 4 Den som låter utföra byggnads- eller anläggningsarbete skall vid projekteringen särskilt uppmärksamma arbetsmiljön under byggskedet. Arbetsmiljöplanen ska vara projektanpassad. 10 Den som låter utföra byggnads- eller anläggningsarbete ska se till att en arbetsmiljöplan upprättas innan byggarbetsplatsen etableras. Arbetsmiljöplanen bör lämpligen utföras enligt AMP-guiden som finns att hämta på Skrivningen enligt ovan angående förhandsanmälan och miljöplan gäller tiden före arbetets igångsättande. Att vidmakthålla gällande miljöplan på arbetsplatsen under arbetstiden åligger den samordningsansvarige enligt AFS 1999:3 13, d v s entreprenören Entreprenadbesiktningar Rutiner för entreprenadbesiktningar Slutbesiktning Slutbesiktningen skall genomföras enligt AB 04, om det inte står något annat i avtalet. Entreprenader Entreprenör kallar till slutbesiktning senast 10 arbetsdagar före slutbesiktningsdatum. Samtidigt med kallelsen skall all dokumentation över kvalitetssäkring och egenkontroll överlämnas till beställaren. Exploateringar Exploatör kallar till slutbesiktning senast 10 arbetsdagar före slutbesiktningsdatum. Samtidigt med kallelsen skall all dokumentation över kvalitetssäkring och egenkontroll överlämnas till beställaren. Driftövertagande Projektledaren är kommunens part gentemot entreprenörer. Den ansvarige som skall sköta drift och underhåll av en ny eller ombyggd anläggning skall lämna synpunkter på anläggningen före slutbesiktning. Projektledare har skyldighet att överlämna synpunkter till 12
13 besiktningsman från funktionskontroll utförd av driftansvarig. Driftövertagande sker endast efter godkänd slutbesiktning. Rutiner under garantitiden Det är viktigt att projektansvarig hos beställaren tar del av synpunkter från de driftansvariga innan en garantibesiktning genomförs med entreprenören. Garanti- och ansvarstider gäller enligt AB 04 kap Kommunens projektledare för respektive entreprenad ser till att erforderliga uppgifter om garantitider m.m. dokumenteras. Bevakning av garantitidens slutdatum åligger projektledaren. Garantibesiktningar Om entreprenören efter slutbesiktning dröjer avsevärt med att avhjälpa fel, som inte är oväsentligt, äger besiktningsmannen vid efterbesiktning förlänga garantitiden för berört arbete med en tid som motsvarar tiden mellan slutbesiktningen och efterbesiktningen. För arbete till avhjälpande av fel som framträtt under garantitiden äger besiktningsmannen, om särskilda skäl föreligger, föreskriva förlängd garantitid innebärande sammanlagt högst en fördubbling av garantitiden. Entreprenader Trosa kommun kallar till garantibesiktningar för entreprenader inom sitt verksamhetsområde. Exploateringar Trosa kommun kallar till garantibesiktning av allmänna anläggningar som vid slutbesiktningen har övergått i kommunal ägo. Exploatören ska närvara. Samtliga självfallsledningar skall filmas inför garantibesiktning. Kommunen svarar för att detta utförs. Exploatören bekostar filmningen. 13
Teknisk handbok för mark-, gatu- och va-arbeten inom Trosa kommun
2014-01-21 Teknisk handbok för mark-, gatu- och va-arbeten inom Trosa kommun Huvudbok www.trosa.se Innehållsförteckning INLEDNING... 4 Bestämmelser... 4 Struktur och status... 4 Uppdatering... 4 1 UTREDNINGSFAS...
Läs merAdministrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6
Administrativa föreskrifter markentreprenad, MÖ Fiber Sida 1 av 6 AF-beskrivning För entreprenaden gäller Allmänna bestämmelser för byggnads-, anläggnings- och installationsentreprenader AB 04, med de
Läs merAllmänna bestämmelser
Allmänna bestämmelser AB 04 ABT 06 AF AMA 07 AFU 96 ABM 92 1. Omfattning Förutsätts att handlingarna är kalkylerbara Tidplan och betalningsplan saknas i rangordningslistan. (tas med i beställningsskrivelsen?)
Läs merAvtalshandlingar. AB 04 är avsedd att användas för sk. utförandeentreprenader ex: Delad entreprenad Generalentreprenad
Avtalshandlingar AB 04 är avsedd att användas för sk. utförandeentreprenader ex: Delad entreprenad Generalentreprenad AB 04 är avsedd att användas för byggnadsentreprenader anläggningsentreprenader installationsentreprenader
Läs merTEKNISK HANDBOK. Del 0 - Inledning
TEKNISK HANDBOK Del 0 - Inledning 2015-04-22 Sidan 2 (8) Innehållsförteckning Sidan 0 Inledning... 3 00. Praktisk tillämpning... 3 00.1 Allmänt... 3 00.2 Bestämmelser... 3 01 Teknisk handboks plats i TK:
Läs merTeknisk handbok Projektering
Teknisk handbok Projektering Teknisk handbok Projektering... 1 Läsanvisningar... 2 1. Lagar, bestämmelser och riktlinjer... 2 1.1. Handlingar som åberopas... 2 2. Projektledning... 2 2.1. Projektstart...
Läs merEntreprenadföreskrifter
HANINGE KOMMUN Sid 1 (9) Förfrågningsunderlag Entreprenadföreskrifter GENERALENTREPRENAD Stadsbyggnadsförvaltningen Vatten och avlopp HANINGE KOMMUN Sid 2 (9) INNEHÅLLSFÖRTECKNING AFA ALLMÄN ORIENTERING
Läs merBra att veta. Vad menas med entreprenad? Vilka former finns? Hur uppkommer ett entreprenadavtal? Vilka regler gäller? Vad kan gå fel?
Entreprenadrätt Bra att veta Vad menas med entreprenad? Vilka former finns? Hur uppkommer ett entreprenadavtal? Vilka regler gäller? Vad kan gå fel? Hur undviker man fel? Vad är en entreprenad? Med entreprenad
Läs mer1 ENTREPRENADKONTRAKT
1 ENTREPRENADKONTRAKT För utförande av Utbyte av gatubelysning i Ödeshögs kommun Beställare Entreprenör Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Org.nr: Datum: ENTREPRENADKONTRAKT 2(6) Innehållsförteckning
Läs merAtt beställa byggnadsarbeten. Kursledare. Kursinnehåll Peder Halling Per Lilliehorn
Att beställa byggnadsarbeten Kursledare Peder Halling Per Lilliehorn Peder.halling@bostadsratterna.se per.lilliehorn@bostadsratterna.se Kursinnehåll De olika stegen i projektet Planering och förberedelser
Läs merTEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN
2014-01-21 TEKNISK HANDBOK FÖR MARK- GATU- OCH VA-ARBETEN BILAGA 3 AF AMA REV ÄNDRINGEN AVSER DATUM SIGN A Allm 14-01-21 INNEHÅLLSFÖRTECKNING UTFÖRANDEENTREPRENAD... 4 INLEDNING Denna skrift ansluter till
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Standardavtal Avtal AB04 Utförandeentreprenad ABT06 Totalentreprenad ABK09 Konsultupphandling ABM07 Materialupphandling ABU07 Upphandling av underentreprenörer ABS09 Småhusentreprenader
Läs merByggandets Kontraktskommitté
Byggandets Kontraktskommitté Formulär 1/04 upprättat av Föreningen Byggandets Kontraktskommitté (BKK) och anpassat till AB 04 ENTREPRENADKONTRAKT (AB 04) FAST PRIS Detta formulär är avsett att användas
Läs merAgenda. Varför beställa - mål
Hantering av tvister i byggprojekt Agenda Vad köps och hur dokumenteras köpet? Spelregler för hantering av fel? Entreprenörens ansvar Beställaren driftstyrning Spelregler för hantering av tvister? Exempel
Läs merEntreprenadavtalets livscykel. Filip Funk
Entreprenadavtalets livscykel Filip Funk 2018 03 28 Översikt Entreprenadformer Standardavtal Byggnadens och byggprocessens olika skeden Anbudsförfrågan (administrativa föreskrifter) Närmare om AB 04 och
Läs merEntreprenadrätt. Construction Management
Entreprenadrätt Entreprenad Verksamhet bestående i att en E på uppdrag av B utför bygg-, anläggnings- eller installationsarbeten. Arbetsbeting Tjänsteavtal där en uppdragstagare förpliktigar sig att prestera
Läs merAB CHRISTIAN FREDRIKSSON VERKSTAD OCH KONTOR ADMINISTRATIVA FÖRESKRIFTER. Vårby 44:4. Denna beskrivning ansluter till AF AMA 12
Vårby 44:4 AB CHRISTIAN FREDRIKSSON VERKSTAD OCH KONTOR ADMINISTRATIVA FÖRESKRIFTER Denna beskrivning ansluter till AF AMA 12 Andersson & Son 20xx-09-01 AFA AFA.1 AFA.11 ALLMÄN ORIENTERING Kontaktuppgifter
Läs merADMINISTRATIVA FÖRESKRIFTER
A 1(12) UNDERHÅLLS OCH SERVICEENTREPRENAD EL Stiftelsen Haparandabostäder och Haparanda Kommuns fastigheter Administrativa föreskrifter A 2(12) Dessa Administrativa föreskrifter ansluter till AF AMA 07
Läs merEntreprenadjuridik och avtal. Construction Management
Entreprenadjuridik och avtal Avtal Skriftligt avtal Allmänna bestämmelser AB (Allmänna bestämmelser) ABT (Allmänna bestämmelser totalentreprenad) ABK (Allmänna bestämmelser konsultuppdrag) ABM (Allmänna
Läs merAnvisningar för robust fiber
Anvisningar för robust fiber Bilaga 7 Fiberanläggningsprojekt Ver 1.2 2 INNEHÅLLSFÖRTECKNING 1.1 Planera 3 1.1.1 Bestämma område 3 1.1.2 Kontrollera framtidsplaner 3 1.1.3 Undersöka samförläggning 3 1.1.4
Läs merAnvisningar för robust fiber
Anvisningar för robust fiber Bilaga 7 Fiberanläggningsprojekt Ver 1.3 1 2 INNEHÅLL 1.1 Planera... 5 1.1.1 Bestämma område... 5 1.1.2 Kontrollera framtidsplaner... 5 1.1.3 Undersöka samförläggning... 5
Läs merByggledning checklista nr 1 Rev: 2009-05-11. Kategorisering av projekt. Ja Nej Kommentar. Har intern entreprenör utsetts för litet projekt
Byggledning checklista nr 1 Rev: 2009-05-11 Kategorisering av projekt Har extern entreprenör utsetts Har intern entreprenör utsetts för stort projekt Har intern entreprenör utsetts för litet projekt Utses
Läs merAdministrativa föreskrifter AF AMA 07
Administrativa föreskrifter AF AMA 07 Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I
Läs merUPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016
UPPHANDLING FÖR INSTALLATIONER I BIM-PROJEKT 2016 Upphandling av projektörer Administrativa föreskrifter Informationsleveranser Checklista Bilagor September 2016 ADMINISTRATIVA FÖRESKRIFTER Det som anges
Läs merIDAG. Handläggande under byggtid Besiktning Repetition. 15 januari 2015 Sara Bäckström 2
IDAG Handläggande under byggtid Besiktning Repetition 15 januari 2015 Sara Bäckström 2 Byggherrens handläggning under byggtid Viktigt med kommunikation!!! God projektstyrning Effektiv organisation-beror
Läs merUtbyggnad lakvattendammar
VETAB Flishults avfallsanläggning Utbyggnad lakvattendammar ADMINISTRATIVA FÖRESKRIFTER Upprättade i anslutning till AMA AF 07 Linköping 2010-04-12 Weronica Andersson, Hifab AB, Envipro Tommy Vallmark,
Läs merTekniska Serviceförvaltningen Nässjö kommun
Kontrakt Sidantal 5 Röllekan 2, Nässjö. 06.6 Förslag till TOTALENTREPRENADKONTRAKT ABT06 INNEHÅLLSFÖRTECKNING 1. BESTÄLLARE... 3 2. ENTREPRENÖR... 3 3. OMFATTNING... 3 4. UTFÖRANDE... 3 5. ORGANISATION...
Läs merAvtal. Avtalslagen. Var är leveransen specificerad? Ritningar Beskrivningar Hus AMA (Anläggnings AMA) Produktens utformning
Entreprenadupphandling Avtal Avtalslagen AB 04 Utförandeentreprenad ABT06 Totalentreprenad AF AMA 98 Administrativa föreskrifter AB04-U Underentreprenader ABM 92 Materialleveranser 6 Vad skall vi leverera
Läs merBilaga 7: Fiberanläggningsprojekt Ver. 1.1
Anvisningar för robust fiber Bilaga 7: Fiberanläggningsprojekt Ver. 1.1 Innehållsförteckning 1. BESKRIVNING AV FIBERANLÄGGNINGSPROJEKT... 4 1.1 Planera... 4 1.1.1 Bestämma område... 4 1.1.2 Kontrollera
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD
Förstärkningsarbeten Svartviksvägen/Öbolandsvägen Öbolandets Samfällighetsförening 2014-11-19 1 Förstärkningsarbeten av vägar Öbolandet i Trosa kommun ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD Trosa
Läs merBrf Simba. Renovering/byte fönster FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD 2011-09-15 09.1 ADMINISTRATIVA FÖRESKRIFTER.
Brf Simba Renovering/byte fönster FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD 2011-09-15 09.1 ADMINISTRATIVA FÖRESKRIFTER Bruno Boström ADMINISTRATIVA FÖRESKRIFTER Sidan 2 av 13 INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA
Läs merKvalitets- och miljöplan SolTech Energy
SolTech Energy Sara Klingberg 441 88 51 2013-11-18 A 2 (7) nnehållsförteckning 1 Policy... 3 1.1 Mål... 3 1.2 Befogenheter och ansvar... 3 1.3 Miljöinriktning... 3 1.4 Miljöpolicy... 3 2 Organisation...
Läs merFörslag till AF-texter avseende avfallshantering i en byggentreprenad
Bilaga 9 Förslag till AF-texter avseende avfallshantering i en byggentreprenad Denna bilaga innehåller förslag till AF-texter för att uppfylla branschnorm. Föreslagna AF-texter ska anpassas till det aktuella
Läs merKap1 ANVISNINGAR OCH RUTINER
Kap1 ANVISNINGAR OCH RUTINER 1.1 LEDANDE DOKUMENT 1.2 PLEXMAN 1.3 RUTIN GENOMFÖRANDEPROCESSEN 1.4 RUTIN PLANPROCESSEN 1.5 RAMAVTAL 1.6 RELATIONSHANDLINGAR 1.7 RELATION MELLAN GATUAVDELNINGARNA 1.8 UPPFÖLJNING
Läs merAllmänna bestämmelser för totalentreprenader avseende byggnads-, anläggningsoch installationsarbeten ABT 06 PDF LÄSA ladda ner
Allmänna bestämmelser för totalentreprenader avseende byggnads-, anläggningsoch installationsarbeten ABT 06 PDF LÄSA ladda ner LADDA NER LÄSA Beskrivning Författare: Byggandets Kontraktskommitté. ABT 06
Läs mer1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35
Innehåll Inledning 5 1 Upphandling av konsult eller entreprenör 7 Anbudsförfrågan 8 Anbud 28 Avtal 35 2 Genomförande av konsultuppdrag och utförande av entreprenad 39 Uppstart 41 Startmöte 46 Kartläggning
Läs merBilaga 1 Alternativ utbyggnadsmodell för VA
Bilaga 1 Alternativ utbyggnadsmodell för VA Exempel på avtal Diarienummer: KS 2013/1902-32 Dokumentansvarig: Samhällsbyggnad/VA-teknik/Enhetschef Beredande politiskt organ: SU/KS Beslutad av: Kommunfullmäktige
Läs merInglasning Balkonger Sparven 17 Luleå
Handling 6.4 Sidantal 21 Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER - BYGG Totalentreprenad Bygg Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER...
Läs merFörslag till AF-texter avseende avfallshantering i en rivningsentreprenad
Bilaga 7 Förslag till AF-texter avseende avfallshantering i en rivningsentreprenad Denna bilaga innehåller förslag till AF-texter för att uppfylla branschnorm. Föreslagna AF-texter ska anpassas till det
Läs merBerteco AB 2009. Kvalitetsplan för uppdraget: Installation av idrottsgolv. Generella kvalitetspunkter. Uppdragsbeskrivning
Berteco AB 2009 Kvalitetsplan Kvalitetsplan för uppdraget: Installation av idrottsgolv Generella kvalitetspunkter Uppdragsbeskrivning Uppdraget innebär installation av idrottsgolv och innefattar: -Leverans
Läs merAtt beställa byggnadsarbeten. Kursinnehåll GENOMFÖRANDET 2015-09-18
Att beställa byggnadsarbeten Kursinnehåll Sammanställning av genomförandet Planering och förberedelser, stämmobeslut, hyresnämnden, bygglov/bygganmälan Entreprenadformer; avtal; anbudsförfrågan; kontrakt
Läs merRoten 2, Säffle Tillbyggnad
Säfflebostäder Hamngatan 4B Thomas Carlson 0533-68 17 55 0706-18 17 74 Datum 2010-10-29 ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Denna beskrivning ansluter till AF AMA 98 Roten 2, Säffle Tillbyggnad
Läs merUpphandlingsinstruktion Avser leverans av teknisk information till fastighetsföretag Version: 080903 Ändrad:
ICT Upphandlingsinstruktion Upphandlingsinstruktion Version: 080903 Ändrad: ICT- Industrigruppen för informations- och kommunikationsteknologi i bygg och fastighet 3 (10) FÖRORD Den tekniska utvecklingen
Läs merUpphandling av entreprenader. Entreprenadjuridik och avtal. Construction Management
Upphandling av entreprenader Entreprenadjuridik och avtal Avtal Skriftligt avtal Upphandlingsform = Ansvarsform (entreprenadform) + Ersättningsform Ansvarsformer Mycket delad entreprenad Delad entreprenad
Läs merTrafikkontorets krav
Trafikkontorets krav avseende kvalitetsledningssystem vid leverans av varor, tjänster och entreprenader 2(2) Innehållsförteckning sida Inledning 3 1. på leverantör 4 2. Kvalitetsledningssystem 5 3. Resurser
Läs merAdministrativa föreskrifter AF AMA
Administrativa föreskrifter AF AMA Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I AF
Läs merALLMÄNT RÄTTSFALLSANALYS Litteraturen. Uppgiften
Litteraturen L O Liman m. fl. Entreprenad och konsulträtt, 9 uppl. H. Lindelöw m.fl. Industriellt husbyggande N. Arvidsson & P. Samuelsson, Entreprenadavtal mellan näringsidkare och konsument, Work in
Läs merTEKNISK RIKTLINJE TR utg 1
SvK4005, v4.0, 2016-04-27 ENHET, VERKSAMHETSOMRÅDE VÅR BETECKNING HM TR 13-02-02 DATUM SAMRÅD 2016-09-13 N, A, F, S, K, H TEKNISK RIKTLINJE UTGÅVA 1 TD FASTSTÄLLD Arbetsmiljökrav Totalentreprenad Uppdragstagare
Läs merUppdragsgivare: Fastighetsnämnden. Beslutad 2009-12-16 Fastighetsavdelningen Tekniska kontoret
1(9) PROJEKTPLAN SPORTHALL Fastighet: Danderyd 3:165 Uppdragsgivare: Fastighetsnämnden AVSLUTSSKEDE (Underlag till förvaltning) Beslutad 2009-12-16 Upprättad 2014-04-28 Reviderad Tel 08-568 910 00 Box
Läs merADMINISTRATIVA FÖRESKRIFTER Dessa Administrativa Föreskrifter ansluter till AF AMA 98
Samhällsbyggnadskontoret Bengt Marntell 0435-391 71 tekniskakontoret@perstorp.se Sida Administrativa föreskrifter 1(6) Datum Referens 2012-06-25 Beläggning 2012-2013 AF AFA AFA.12 ADMINISTRATIVA FÖRESKRIFTER
Läs merIDAG. Handläggande under byggtid Besiktning Genomgång case ABK december Sara Bäckström 2
IDAG Handläggande under byggtid Besiktning Genomgång case ABK09 Sara Bäckström 2 Byggherrens handläggning under byggtid God projektstyrning Vattentätt kontrakt Effektiv organisation-beror på komplexitet
Läs merTeknisk anläggningsdokumentation för anläggningar i stamnätet
SVENSKA KRAFTNÄT ENHET, VERKSAMHETSOMRÅDE AD, Anläggningsdokumentation VAR BETECKNING TR08-01 DATUM 2018-05-15 samrad TEKNISK RIKTLINJE utgava 3 fastställd TD Teknisk anläggningsdokumentation för anläggningar
Läs merVäg 50 Motala-Mjölby. en del av. BanaVäg Motala-Mjölby
Väg 50 Motala-Mjölby en del av BanaVäg Motala-Mjölby Väg 50 Mjölby Motala Projektet omfattar ca 28 km ny riksväg 50 varav: 14 km 2+1 väg med bredden 14 meter 14 km fyrfältsväg med bredden16,5-18,5 m Ca
Läs mer1 ENTREPRENADKONTRAKT
1 ENTREPRENADKONTRAKT För utförande skötsel av väg- och gatubelysningsanläggningen i Ödeshögs kommun Beställare Entreprenör Ödeshögs kommun 599 80 Ödeshög Org.nr: 21 20 00-0373 Org.nr: Datum: ENTREPRENADKONTRAKT
Läs merBILAGA FUKT KÄRNFASTIGHETERS PROJEKTERINGSANVISNINGAR
Version: 1a 2014-10-01 1 INNEHÅLLSFÖRTECKNING BEHOVSANALYS... 3 KRAVSPECIFIKATIONER... 3 Lokal- och funktionsprogram... 3 Lokal- Fastighets- tomtutredning och plananalys... 3 Byggnadsprogram... 4 BESLUTSUNDERLAG
Läs merTillägg till exploateringsavtal för Strängnäs-Lundby 7:79
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2018:466-251 Mark- och exploateringsenheten 2018-10-05 1/3 Handläggare Jörgen Altin Tillägg till exploateringsavtal för Strängnäs-Lundby 7:79 Förslag till
Läs merEriksberg 18, HÖRBY KOMMUN. Rivning av enfamiljshus ADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD
Eriksberg 18, HÖRBY KOMMUN Rivning av enfamiljshus ADMINISTRATIVA FÖRESKRIFTER FÖR TOTALENTREPRENAD FÖRFRÅGNINGSUNDERLAG 2014-04-02 Dessa administrativa föreskrifter ansluter till AMA AF 07 AF AFA AFA.1
Läs merUpprättad: Dat Rev KVALITETS- & MILJÖPLAN
KVALITETS- & MILJÖPLAN 2 KVALITETSPLANEN BESTÅR AV: 1. POLICY 1.1 MÅL 1.2 BEFOGENHETER OCH ANSVAR 1.3 MILJÖINRIKTNING 1.4 MILJÖPOLICY 2. ORGANISATION 2.1 HANDLÄGGNING 2.2 DOKUMENTSTYRNING 3. KVALITETSSÄKRING
Läs merKap1 ANVISNINGAR OCH RUTINER
Kap1 ANVISNINGAR OCH RUTINER 1.1 LEDANDE DOKUMENT 1.2 PLEXMAN 1.3 RUTIN GENOMFÖRANDEPROCESSEN 1.4 RUTIN PLANPROCESSEN 1.5 RAMAVTAL 1.6 RELATIONSHANDLINGAR 1.7 RELATION MELLAN GATUAVDELNINGARNA 1.8 UPPFÖLJNING
Läs merUppdatering EIO Q Ledningssystem
Uppdatering EIO Q Ledningssystem December 2017 Följande dokument har uppdaterats: - Startsida - Strategiprocessen - Årsplan - Nödläge - Organisationsplan - Presentation Ledningssystemet - Försäljning -
Läs merKap1 ANVISNINGAR OCH RUTINER
Kap1 ANVISNINGAR OCH RUTINER 1.1 LEDANDE DOKUMENT 1.2 PLEXMAN 1.3 RUTIN GENOMFÖRANDEPROCESSEN 1.4 RUTIN PLANPROCESSEN 1.5 RAMAVTAL 1.6 RELATIONSHANDLINGAR 1.7 RELATION MELLAN GATUAVDELNINGARNA 1.8 UPPFÖLJNING
Läs merOnninen Presentation Juridik, del II. Håkan Hagström
Onninen 1-2-3 Presentation Juridik, del II Håkan Hagström 1 Konsumenttjänstlagen Tjänst i form av arbete på en vara samt på fast egendom och på byggnader och andra anläggningar på mark eller i vatten inklusive
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(8) Upprättad av Anders Bjäringe Sjöfartsverket och Datum Ver.
Inköpsenheten Administrativa föreskrifter 1(8) Kanalcentral Trollhättan. LUFTBEHANDLING INKL STYR OCH REGLER Utförandeentreprenad. Nedanstående föreskrifter ansluter till AMA AF 07. Föreskrifter i AMA
Läs merALLMÄNNA FÖRUTSÄTTNINGAR ABS 09
BRF UTSIKTEN TORSBYFJÄRDEN, VÄRMDÖ ALLMÄNNA FÖRUTSÄTTNINGAR ABS 09 Tillbyggnad 20 radhus Ljung 1:4, Värmdö 2012-06-18 Upprättad av: Ingrid Westman 2012-06-18 ALLMÄN ORIENTERING Brf Utsikten Torsbyfjärden
Läs merMILJÖPLAN. Servicegruppen i Europa AB. Uppdrag: Beställning/ Förfrågningsunderlag. Entreprenad entreprenad entreprenad entreprenad entreprenad
Uppdrag: Servicegruppen i Europa AB MILJÖPLAN Beställning/ Förfrågningsunderlag Total- General- Under- Utförande- Entreprenad entreprenad entreprenad entreprenad entreprenad Beställarens Ombud j Beställarens
Läs mer2015-10-13. att ge förvaltningen i uppdrag att projektera utbyggnationen av vatten- och avloppsledningar i Stensättra tomtområde.
TJÄNSTESKRIVELSE 2015-10-13 Kommunstyrelsen Mikael Tjulin Projektledare Telefon 08 555 010 88 mikael.tjulin@nykvarn.se avlopp Stensättra KS/2014:357 Förvaltningens förslag till beslut Kommunstyrelsen beslutar
Läs merADMINISTRIVA FÖRESKRIFTER TOTALENTREPRENAD OMBYGGNAD GÖDSELVÅRDSANLÄGGNING HAMMERSTA GÅRD. Dnr
ADMINISTRIVA FÖRESKRIFTER TOTALENTREPRENAD OMBYGGNAD GÖDSELVÅRDSANLÄGGNING HAMMERSTA GÅRD Dnr 2015-08- 03 Skärgårdsstiftelsen i Stockholms Län Innehållsförteckning AFA Allmän orientering sid 2 AFB Upphandlingsföreskrifter
Läs merInvesteringsprocessen
Dokumentnamn Dokumenttyp Fastställd/upprättad Beslutsinstans Anvisning 2016-06- Kommunchef Dokumentansvarig/processägare Version Senast reviderad Giltig till Kommunstyrelsen/fastighetoch servicenämnden
Läs merADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD NY KÖRBRO HAMMERSTA
ADMINISTRATIVA FÖRESKRIFTER TOTALENTREPRENAD NY KÖRBRO HAMMERSTA 2014-12-03 Dnr: SSL 1.3:328/14 INNEHÅLLSFÖRTECKNING AFA Allmän orientering Sid 2 AFB Upphandlingsföreskrifter Sid 2-3 AFD Entreprenadföreskrifter
Läs merVändskivan 5E Butikslokal. Totalentreprenad
Handling 6.1 Sidantal 26 Vändskivan 5E Butikslokal Totalentreprenad Förfrågningsunderlag ADMINISTRATIVA FÖRESKRIFTER Totalentreprenad Bygg, Måla, Plåt Upprättad 2016-02-18 av Simon Sundström Projektanpassad
Läs merMASKINHYVLADE STICKSPÅN. Anpassade administrativa föreskrifter
MASKINHYVLADE STICKSPÅN Anpassade administrativa föreskrifter Bilaga II AF AFA AFA 1 ANPASSADE ADMINISTRATIVA FÖRESKRIFTER Allmän orientering Personuppgifter AFA.11 adress, e-post, telefon AFA.12 Beställare
Läs merFörstudie Förekomsten ändrings
www.pwc.se Caroline Liljebjörn Certifierad kommunal revisor 30 oktober 2014 Förstudie Förekomsten ändrings och tilläggsarbeten (ÄTA) Kalmar kommun Innehållsförteckning 1. Inledning... 1 1.1. Bakgrund...
Läs merUtgåva Ändringsnot Datum. 2 Denna riktlinje är omarbetad och ersätter den gamla TR08:01 version A med publiceringsdatum 2008-06-30.
Uppdateringar Utgåva Ändringsnot Datum 2 Denna riktlinje är omarbetad och ersätter den gamla TR08:01 version A med publiceringsdatum 2008-06-30. 2012-06-20 2/12 Innehåll 1 Allmänt... 4 1.1 Bakgrund...
Läs merMILJÖPLAN FÖR. Projektör: Entreprenör: Beställare: Mall Miljöplan (6)
MILJÖPLAN FÖR Projektör: Entreprenör: Beställare: Mall Miljöplan 2018-05-25 1 (6) Innehållsförteckning Sidan 1. Orientering om projektet... 3 2. Miljöorganisation och miljöarbetet... 4 Ev. Bilagor: Revisionshistorik
Läs merUTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER
Skephult Fiber Ekonomisk förening UTBYGGNAD AV FIBERNÄT ADMINISTRATIVA FÖRESKRIFTER 2014-03-10 1 För entreprenaden gäller Allmänna Bestämmelser för byggnads-, anläggnings- och installationsentreprenader
Läs merArbetsmiljökrav - Totalentreprenad
SVENSKA KRAFTNÄT ENHET, VERKSAMHETSOMRÅDE GSH VAR BETECKNING TR.13-02-02 DATUM 2019-04-30 Jhi/KlÄxlL. GF, GI, GS,m, NL, NP, NS, NT, SD, SK TEKNISK RIKTLINJE UTGÅVA 2 FASTSTÄLLD Arbetsmiljökrav - Totalentreprenad
Läs merKvalitetsplan Projekt: Rönnebadet
Projekt: Rönnebadet Fastställd: 2014/12 Innehållsförteckning Kvalitetsplan Kvalitetsplan... 1 Innehållsförteckning Kvalitetsplan... 2... Error! Bookmark not defined. Kvalitets och miljöledning... 3 Organisation...
Läs merAnvisningar för robust fiber
Anvisningar för robust fiber Bilaga 6 Besiktning Ver 1.2 2 INNEHÅLLSFÖRTECKNING 1. Inledning 3 2. Besiktningsprocessen 3 3. Besiktning 4 3.1 Genomgång med beställaren före genomförande 5 3.2 Genomgång
Läs merProjekteringsanvisningar för kommunala vattenoch avloppsanläggningar i Kungälvs kommun
Version 2015-10-01 Projekteringsanvisningar för kommunala vattenoch avloppsanläggningar i Kungälvs kommun VA-VERKET SAMHÄLLSBYGGNAD ADRESS Postadress: 442 81 Kungälv Besöksadress: Filaregatan 15 TELEFON
Läs merSå får du som användare de produkter/tjänster du behöver vid upphandling av VA-verksamhet
Så får du som användare de produkter/tjänster du behöver vid upphandling av VA-verksamhet VARIMs snabbguide till upphandlingsprocessen och hur du som användare ställer krav vid upphandling av VA-verksamhet.
Läs merFörfrågningsunderlag (anbudsförfrågan)
Förfrågningsunderlag (anbudsförfrågan) Koppla tillbaka till rollerna. och händelseförloppet Förstudie Behovsanalys Projektering Beslutsunderlag Upphandling Förfrågningsunderlag Upphandlingsförfarande Entreprenadform
Läs merKvalitetsplan. med integrerad miljöplan. Företag GARANTILÅS I STHLM AB Upprättad av KENT JARME NIKLAS LARSSON Datum
Kvalitetsplan med integrerad miljöplan Företag GARANTILÅS I STHLM AB Upprättad av KENT JARME NIKLAS LARSSON Datum 2 Innehåll. Sid. Projektinformation 3 Projektbeskrivning 3 Platsorganisation 4 Underentreprenörer
Läs merHela byggprocessen. verktyg för att säkerställa att byggprojekten utförs så. effektivt som möjligt och uppfyller samtliga ställda mål.
Byggprocessen På Higabgruppen värderar vi kundnytta och långsiktighet högt och vi vill bygga och förvalta fastigheter som erbjuder god kvalitet och god funktion för kunden. Hela byggprocessen Kostnader
Läs merKVALITETSPLAN. Servicegruppen i Europa AB. Projektorganisation. Uppdrag: Beställning/ Förfrågningsunderlag
KVALITETSPLAN Uppdrag: Beställning/ Förfrågningsunderlag Total- Generai- Under- Utförande- Entreprenad 1 entreprenad j entreprenad entreprenad entreprenad Beställarens Ombud Beställarens Platschef Projektorganisation
Läs merAnbudsförfrågan. Utse kalkylchef Kalkylbeslut
Anbudsprocessen Anbudsförfrågan Utse kalkylchef Kalkylbeslut Kalkylbeslut Företagets arbetsbelastning, omsättning, overheadkostnader Företagets finansiella resurser Tillgängliga resurser Typ av projekt
Läs merInmätning för projektering 2016:1. Anvisningar från Stadsbyggnadsförvaltningen
Inmätning för projektering 2016:1 Anvisningar från LULEÅ KOMMUN PM Dnr 1 (3) 2016-09-20 Utgåva 2016:1 Anvisningar för utförande och leverans av inmätning för projektering Allmänt Alla handlingar som tas
Läs merSkeden i ett VA-Projekt
Skeden i ett VA-Projekt VA-PROJEKT 2006-04 04-27 Dan Fujii, SWECO VIAK AB Region VA-Projekt, Stockholm Förstudie Förprojektering (Principförslag) (Val av entreprenadform) Detaljprojektering (vid General
Läs merAnvisningar för robust fiber
Anvisningar för robust fiber Bilaga 6 Besiktning Ver 1.3 1 INNEHÅLLSFÖRTECKNING 1. Inledning... 4 2. Besiktningsprocessen... 5 3. Besiktning... 6 3.1 Genomgång med beställaren före genomförande... 6 3.2
Läs merUpplanda Vattenverk Tillbyggnad av filterhall Totalentreprenad
Handling Sidantal 14 Totalentreprenad Administrativa föreskrifter Förfrågningsunderlag Upprättad av Byggnadsbyrån AB BET ÄNDRINGEN AVSER DATUM SIGN INNEHÅLLSFÖRTECKNING AF ADMINISTRATIVA FÖRESKRIFTER...
Läs merFCAB KVALITETSSYSTEM. Projektledning och kvalitetssäkring
Projektledning och kvalitetssäkring KVALITETSSYSTEM Kvalitetssäkring ingår som en naturlig del i FC. AB:s arbetsmodell. FC. AB:s arbetsmodell är väl dokumenterad och används för alla delar av utvecklingskedjan.
Läs merProjekteringsprocessen
Skapat av (org) Dokumentdatum Version Vectura 2010-09-14 0.1 Ev. dokumentid Antal sidor Antal bilagor 13 3 Fastställt av, (org) Trafikverket Dokumenttitel Projekteringsprocessen Toppdokument Projekteringsprocessen
Läs merANBUDSFORMULÄR. Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder. Kod Text Rev. Begärda handlingar: Lämnas genom: Bilaga:
1 Titel / Kapitelrubrik ANBUDSFORMULÄR Handling 7 Handläggare Susanna Björklöf Status Förfrågningsunderlag Projektnamn Säterprojektet 1b Segenässätern Byggnadsvårdåtgärder Projektnummer Datum 2012-01-23
Läs merAdministrativa föreskrifter
Administrativa föreskrifter Allmän rättsorientering Huvudområden Privaträtt Reglerar rättsförhållanden mellan fysiska, juridiska och offentliga personer. Offentlig rätt Reglerar offentlig (statlig och
Läs merCirka 8 km dubbelspårig järnväg, drygt 6 km i tunnel, genom centrala Göteborg. Tre nya stationer i staden vid Göteborg central, Haga och Korsvägen.
. 1 2014-05-22 9.00 Välkommen. Västlänken vad är det? Vad gör vi nu? Ledning och styrning av uppdragen. Förfrågningsunderlagen. Så här går upphandlingen till. Frågor? Ca 11.00 Avslut. 2 2014-05-22 3 2014-05-22
Läs merUTBYGGNAD AV FIBERNÄT AF-BESKRIVNING
Sid.1(10) TOSSENE FIBERFÖRENING UTBYGGNAD AV FIBERNÄT AF-BESKRIVNING Hunnebostrand 2013 05 25 1(10) Sid.2(10) För entreprenaden gäller Allmänna Bestämmelser för byggnads, anläggnings och installationsentreprenader
Läs merLeveransprodukter vid upphandling och genomförande av projekteringsuppdrag Trafikverkets branschdagar 2015
Leveransprodukter vid upphandling och genomförande av projekteringsuppdrag Trafikverkets branschdagar 2015 Mats Karlsson, IVt Bakgrund och syfte Sedan 2012 pågår ett arbete att förändra beställarrollen
Läs merLeveransprodukter vid upphandling och genomförande av projekteringsuppdrag. Mats Karlsson, IVt
Leveransprodukter vid upphandling och genomförande av projekteringsuppdrag Mats Karlsson, IVt Bakgrund och syfte Sedan 2012 pågår ett arbete att förändra beställarrollen Fokus i projekteringsuppdragens
Läs merSjöfartsverket Dokument Sida Inköpsenheten Administrativa föreskrifter 1(9) Upprättad av Datum Ver.rev
Inköpsenheten Administrativa föreskrifter 1(9) UTFÖRANDE AV BERGVÄRMEANLÄGGNING SKELLEFTEÅ LOTSSTATION, TOTALENTREPRENAD Nedanstående föreskrifter ansluter till AF AMA 98. Föreskrifter i AF AMA 98 har
Läs merEntreprenad Besiktning
1 Presentatör Anders Buss anders@dkonsult.nu 070 277 26 22 2 Vad är det, och hur går det till? När man anlitar en opartisk besiktningsman lämplig för uppgiften att undersöka och bedöma i vad mån en entreprenad
Läs mer
