1 FASTSTÄLLELSEHANDLING Väg 226, Dalvägen, gång- och cykelväg Botkyrka kommun, Stockholms län Vägplan, Uppdragsnummer: Diarienummer: TRV 2015/50833
2 TMALL 0094 Mal samrådshandling val av lokaliseringsalternativ v.2.0 Trafikverket Dokumenttitel: Väg 226, Dalvägen, gång- och cykelväg, Botkyrka kommun Dokumentdatum: Dokumenttyp: Fastställelsehandling Diarienummer: TRV 2015/50833 Uppdragsnummer: Utgivare: Trafikverket Kontaktperson: Åsa Eriksson Uppdragsansvarig: Linda Wahlman, ÅF Författare: Emma Klashed/Anna K Eriksson, ÅF Distributör: Trafikverket, Solna; Besöksadress: Solna Strandväg 98, Telefon:
3 Innehåll SAMMANFATTNING 5 1. BESKRIVNING AV PROJEKTET Planläggningsprocessen Bakgrund Åtgärdsvalsstudie Ändamål och projektmål Avgränsningar MILJÖBESKRIVNING FÖRUTSÄTTNINGAR Befintlig vägs funktion och standard Trafik och användargrupper Lokalsamhälle och regional utveckling Landskapet och staden Miljö och hälsa Hälsa och säkerhet Mark- och vattenmiljö Riksintressen, friluftsliv och natur- och kulturmiljö Byggnadstekniska förutsättningar PLANERAD ÅTGÄRD Utformning av gång- och cykelväg Ytvatten och befintligt VA Belysning Miljö EFFEKTER OCH KONSEKVENSER 22 3
4 5.1. Trafik och användargruppen Konsekvenser för lokalsamhället och regional utveckling Landskapet och staden Miljöeffekter och miljökonsekvenser Hälsa och säkerhet Mark- och vattenmiljö Påverkan under byggskedet Samhällsekonomisk bedömning SAMLAD BEDÖMNING Överensstämmelse med de transportpolitiska målen Överensstämmelse med upprättade projektmål ÖVERENSSTÄMMELSE MED MILJÖBALKENS ALLMÄNNA HÄNSYNSREGLER, MILJÖKVALITETSNORMER OCH BESTÄMMELSER OM HUSHÅLLNING MED MARK OCH VATTENOMRÅDEN MARKANSPRÅK OCH PÅGÅENDE MARKANVÄNDNING Vägområde för allmän väg Vägområde inom detaljplan Område med tillfällig nyttjanderätt FORTSATT ARBETE Tillstånd och dispenser GENOMFÖRANDE OCH FINANSIERING Formell hantering Genomförande Finansiering KÄLLOR 32 4
5 Sammanfattning Längs stora delar av väg 226 (Dalvägen) mellan Vårsta och Tumba, finns en separat gångoch cykelväg. På en delsträcka om cirka 800 meter sker dock cykling i blandtrafik. Delsträckan är lokaliserad från korsning med Björkvägen och 800 meter norrut. Hastigheten på den studerade sträckan variera mellan 50 och 70 km/h. Förutsättningarna med relativt hög hastighet, en trafikmängd på fordon/dygn (ÅDT) och cykling i blandtrafik gör att trafiksäkerheten för cyklister är låg. Trafikverket upprättar en vägplan för den planerade gång- och cykelvägen längs väg 226 mellan Dalvägen Björkvägen och ST1-macken. Gång- och cykelvägen föreslås ligga på östra sidan av Dalvägen och ansluta till befintlig gång- och cykelväg i båda ändar. Samrådsunderlag har tagits fram för föreslagen gång- och cykelväg och har varit ute på samråd. Länsstyrelsen i Stockholm har beslutat att projektet inte medför betydande miljöpåverkan. Samrådshandling har tagits fram och samråd hölls i maj Befintligt vägområde kommer till stor del inrymma gång- och cykelvägen. Delar av sträckan går genom ett vattenskyddsområde vilket kräver aktsamhet i byggskedet. Effekten av gång- och cykelvägen förväntas bli ökade resor med cykel samt ökad framkomlighet och trafiksäkerhet för gång- och cykeltrafikanter. 5

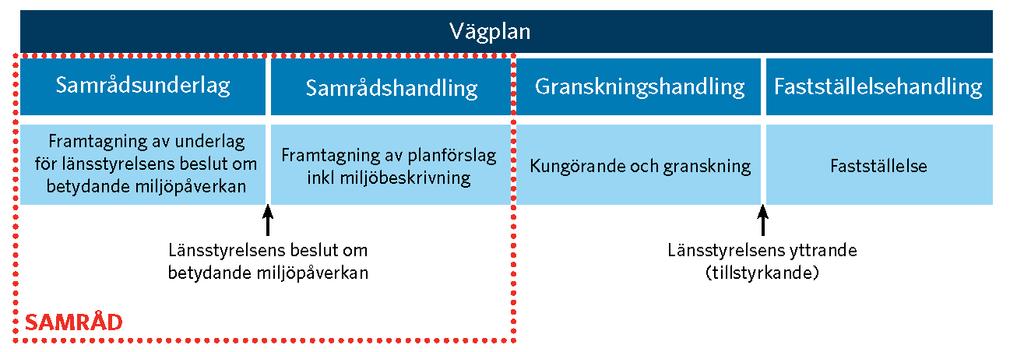

6 1. Beskrivning av projektet 1.1. Planläggningsprocessen Ett vägprojekt ska planeras enligt en särskild planläggningsprocess som styrs av lagar och som slutligen leder fram till en fastställd vägplan. I planläggningsprocessen utreds var och hur vägen ska byggas. Hur lång tid det tar att få fram svaren beror på projektets storlek, hur många undersökningar som krävs, om det finns alternativa sträckningar och vad de berörda tycker. I början av planläggningen tar Trafikverket fram ett underlag som beskriver hur projektet kan påverka miljön. Länsstyrelsen beslutar sedan om projektet kan antas medföra en betydande miljöpåverkan. I så fall ska en miljökonsekvensbeskrivning tas fram till vägplanen, där Trafikverket beskriver projektets miljöpåverkan och föreslår försiktighetsoch skyddsåtgärder. I annat fall ska en miljöbeskrivning tas fram. Planen hålls tillgänglig för granskning så att de som berörs kan lämna synpunkter innan Trafikverket gör den färdig. När planen är fastställd följer en överklagandetid innan planen vinner laga kraft. Först efter detta kan Trafikverket sätta spaden i jorden. Processen beskrivs i Figur 1. Samråd är viktigt under hela planläggningen. Det innebär att Trafikverket tar kontakt och för dialoger med andra myndigheter, organisationer och berörd allmänhet för att Trafikverket ska få deras synpunkter och kunskap. Synpunkterna som kommer in under samråd sammanställs i en samrådsredogörelse. Figur 1 Planläggningsprocessen 6

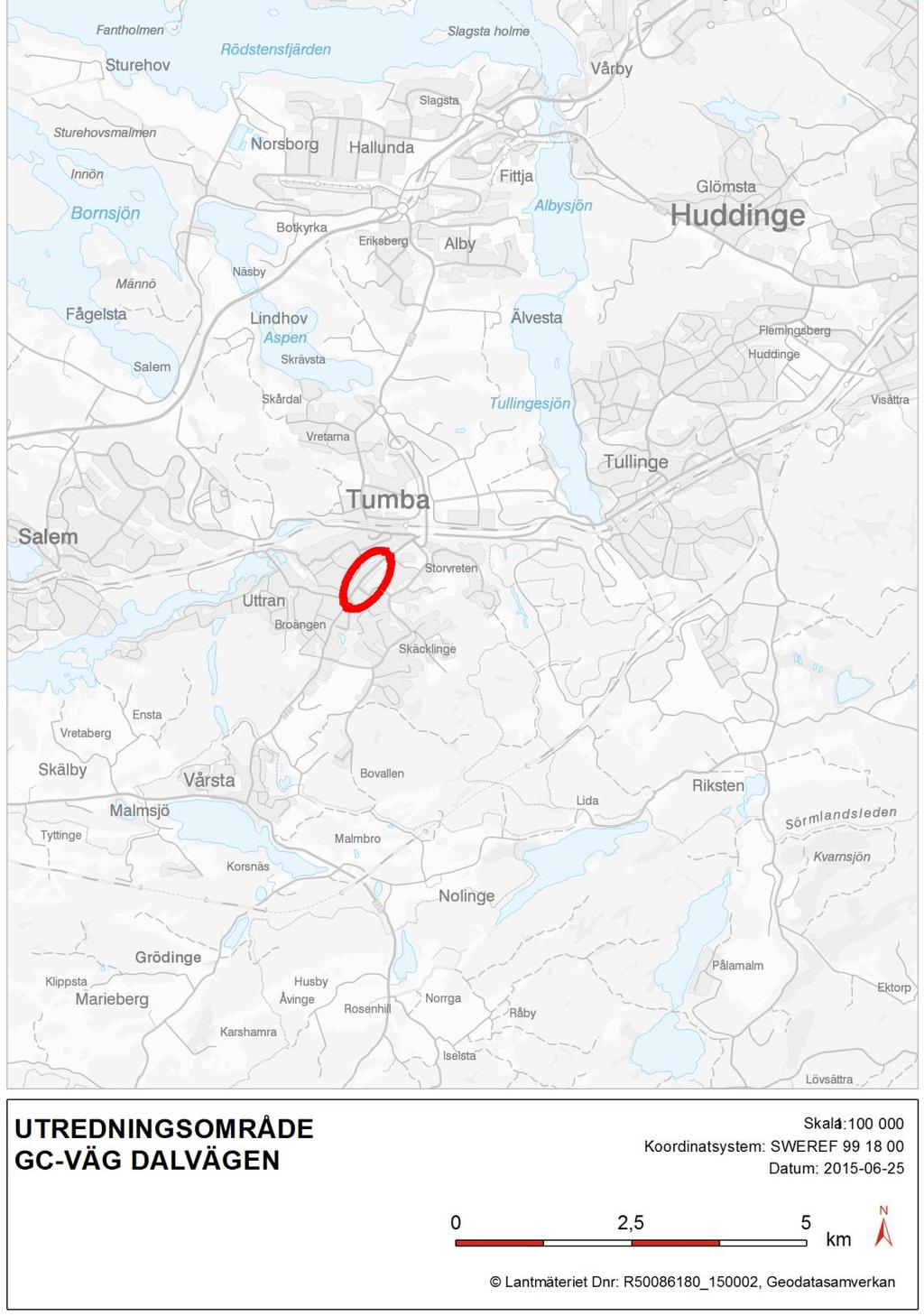

7 1.2. Bakgrund Den planerade gång- och cykelvägen ligger inom Botkyrka kommun, se Figur 2 översiktskarta. Figur 2. Översiktskarta Längs Dalvägens östra sida mellan Tumba och Vårsta i Botkyrka kommun finns en separat gång- och cykelväg. På en delsträcka om cirka 800 meter sker dock cykling i blandtrafik, alternativt utmed parallell lokalgata, Olvonvägen/Bergfotsvägen. Delsträckan är lokaliserad från korsning med Björkvägen och cirka 800 meter norrut (till och med ST-1 macken), se 7

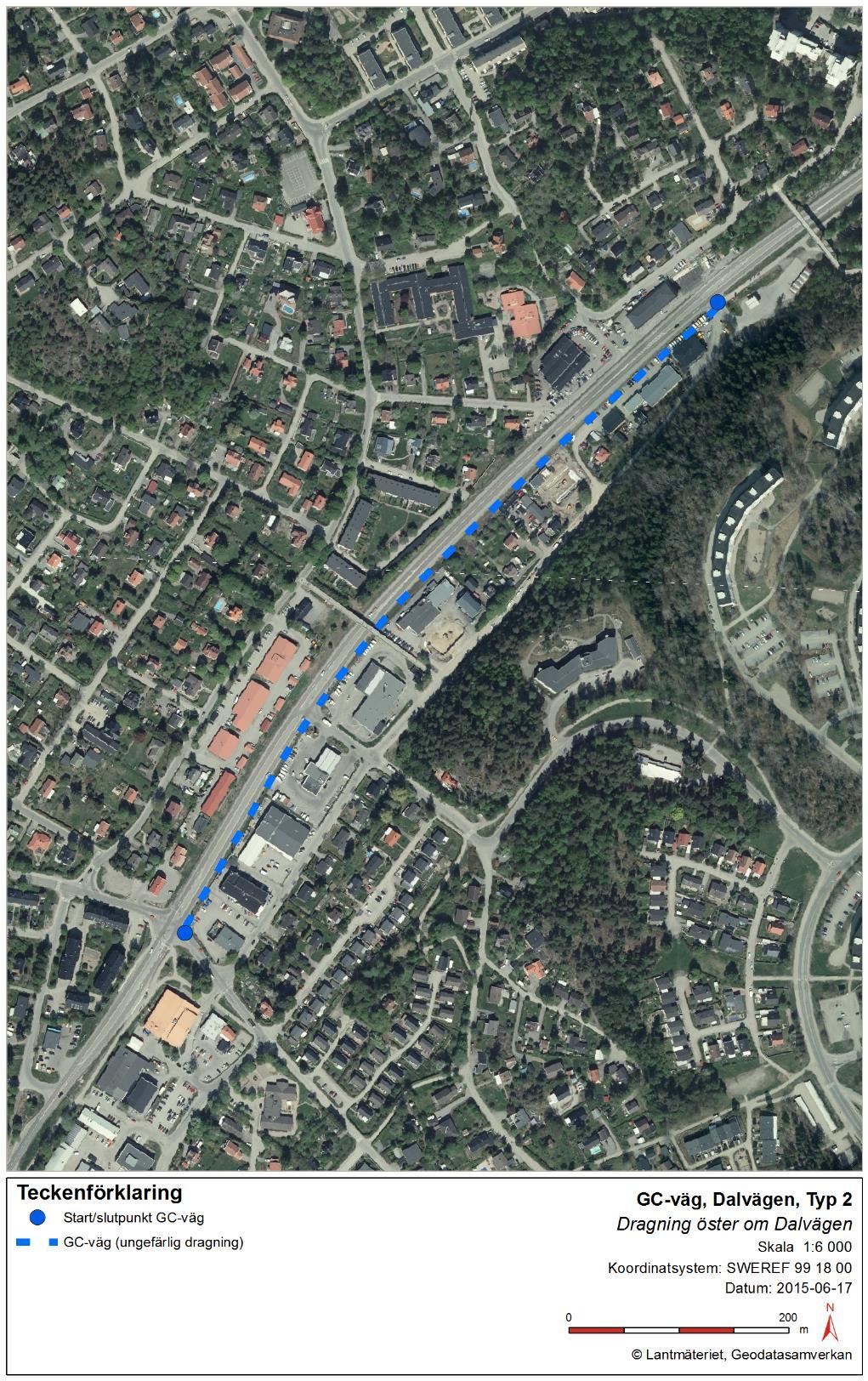

8 Figur 3. Korsningen Dalvägen - Björkvägen är signalreglerad. Det är svårt för oskyddade trafikanter att passera Dalvägen, det bedöms dock inte finnas några större behov av att korsa väg 226 på sträckan. Gång- och cykelstråket används av pendlingscyklister och det finns därmed ett behov att bygga en separat gång- och cykelväg längs delsträckan, för att skapa ett sammanhängande stråk. Figur 3. Planerad sträckning för gång- och cykelväg längs Dalvägen, väg
9 1.3. Åtgärdsvalsstudie I inledningen av ett projekt ska möjliga lösningar utredas förutsättningslöst. I det arbetet tillämpas fyrstegsprincipen. Fyrstegsprincipen innebär att åtgärder utreds i fyra steg, se nedan. Utgångspunkten är att de två första stegen ska övervägas i första hand, för att på så sätt söka lösningar som inte nödvändigtvis innebär investeringar i nya anläggningar. Först om möjliga åtgärder inom dessa steg inte uppfyller målen så övervägs åtgärder inom steg 3 och Tänk om Det första steget handlar om att först och främst överväga åtgärder som kan påverka behovet av transporter och resor samt valet av transportsätt. 2. Optimera Det andra steget innebär att genomföra åtgärder som medför ett mer effektivt utnyttjande av den befintliga infrastrukturen. 3. Bygg om Vid behov genomförs det tredje steget som innebär begränsade ombyggnationer. 4. Bygg nytt Det fjärde steget genomförs om behovet inte kan tillgodoses i de tre tidigare stegen. Det betyder nyinvesteringar och/eller större ombyggnadsåtgärder. Anläggandet av en gång- och cykelväg längs Dalvägen mellan Björkvägen och ST 1 macken bedöms som en kombination av steg 1 och 3. Utbyggnaden ger förutsättningar för att välja cykel som transportsätt istället för bil vilket bidrar till ett mer hållbart resande (steg 1). Genom att en ny gång- och cykelväg byggs innebär det också att den faller inom steg 3, begränsade ombyggnationer. I genomförd förenklad åtgärdsvalsstudie (Trafikverket 2012) konstateras att steg 1- och steg 2-åtgärder inte uppfyller målen om ökad tillgänglighet och trafiksäkerhet för cyklister. Den förenklade åtgärdsvalsstudien föreslår att gång- och cykelväg anläggs längs Dalvägen, från korsning med Björkvägen till ST1-macken Ändamål och projektmål Projektets övergripande mål är att länka samman de befintliga gång- och cykelstråken så att de bildar ett sammanhängande gång- och cykelvägnät och därmed skapar bättre förutsättningar för gående och cyklister i Botkyrka kommun. Det ska bli säkrare för pendlande cyklister i kommunen att transportera sig längs väg 226. Gång- och cykelvägen ska utformas så att den: ger förbättrade förutsättningar för hållbara resor i framtiden och bättre förutsättningarna för att välja kollektivtrafik, gång och cykel medför förbättrad framkomlighet och tillgänglighet för gående och cyklister samt skapar god säkerhet, tillgänglighet och trygghet för alla trafikantgrupper ökar möjligheten till vardagscykling, dvs. resor mellan hem och arbete, skola och kollektivtrafik, rekreations- och fritidsaktiviteter 9
10 Sammanlänkar viktiga målpunkter med ett sammanhängande gång- och cykelvägnät för gående och cyklister har en standard som medger god framkomlighet för oskyddade trafikanter samt möjliggör en effektiv drift av väganläggningen är inbjudande och trevlig för såväl vardagstrafikanter som turister samt bidra till att öka barn och ungdomars rörlighet Avgränsningar Trafikverket har beslutat att låta sammanlänka befintliga gång- och cykelvägar längs Dalvägen genom att bygga en ny gång- och cykelväg på en delsträcka. Förutsättningen för gång- och cykelvägen är att den går i anslutning till befintlig väg. Utredningen har avgränsats till det område som direkt kan komma att beröras av anläggningsarbeten i projektet. Detta bedöms omfatta det nuvarande vägområdet och dess omedelbara närhet. Gång- och cykelvägen kommer att ta nuvarande vägren och dike i anspråk. Påverkan som kan beröra ett större influensområde beskrivs också inom ramen för utredningen. De miljöaspekter som beskrivs har avgränsats med utgångspunkt från lagar och förordningar, kunskap om befintlig miljö och projektets tänkbara påverkan. I projektet bedöms påverkan på vatten och mark vara av intresse. Geotekniska och miljötekniska undersökningar av mark och vatten har genomförts längs sträckan. 10
11 2. Miljöbeskrivning Under arbetet med samrådsunderlaget hölls ett tidigt samråd mellan Trafikverket och Länsstyrelsen Stockholm. Vid samrådet bedömdes att det i anslutning till den planerade gång- och cykelvägen inte förekommer några kultur- eller naturvärden av intresse. Södra delen av sträckningen går genom ett vattenskyddsområde. Gång- och cykelvägens sträckning går längs ett mindre industriområde. Flera verksamheter vilka kan ha orsakat föroreningar i mark och grundvatten finns identifierade inom detta område. I samrådsunderlaget beskrevs de miljöförhållande som är aktuella i anslutning till gång- och cykelvägens sträckning. Vattenmiljön - Sträckningen ligger inom Tullingesjöns avrinningsområde och Uttrans vattenförekomstområde. Sträckningen berör yttre skyddszonen av Segersjö vattenskyddsområde. Markmiljö Potentiellt förorenade område förekommer i anslutning till utredningsområdet. Hälsa och säkerhet Gång- och cykelvägen bedöms medföra en ökad säkerhet för gångtrafikanter och cyklister. Inga förändringar av bullernivån eller luftföroreningar i området förväntas. Trafiken på sträckan bedöms inte ge upphov till överskridanden av gällande miljökvalitetsnormer. Länsstyrelsen i Stockholm beslutade 27 oktober 2015 att projektet inte antas medföra någon betydande miljöpåverkan. Bedömningen utgår från kriterierna i MKB-förordningen, bilaga 2. Länsstyrelsen motiverar beslutet med att undersökningsområdet är geografiskt beläget inom ett tätbebyggt område. Gång- och cykelvägen anläggs i anslutning till befintlig vägsträckning, vilket innebär att relativt lite mark tas i anspråk. Den nya gång- och cykelvägen bedöms ha begränsad påverkan på mark, vatten-, buller- och luftkvalitet i omgivningen. Vid fortsatt arbete ska Trafikverket enligt Länsstyrelsens beslut ta hänsyn till att gång- och cykelvägens sträckning går genom Tullingesjöns avrinningsområde vilket inrymmer grundvattenförekomsten Uttran, Segersjöns vattenskyddsområde samt Tumba Hågelbys markavvattningsföretag. Hänsyn ska även tas till potentiellt förorenade områden längs sträckningen. Dalvägen är rekommenderad transportled för farligt gods. (Länsstyrelsen Stockholm, 2015) Eftersom projektet inte innebär någon betydande miljöpåverkan upprättas ingen miljökonsekvensbeskrivning. Miljöbeskrivning genomförs som en del av planbeskrivningen. I kapitel 3 Förutsättningar beskrivs de befintliga förhållanden, i kapitel 4 Planerad gångoch cykelväg beskrivs hur miljöfrågor hanteras relaterat till föreslagen gång- och cykelväg och under kapitel 5 Effekter och konsekvenser beskrivs de miljökonsekvenser som förslaget innebär. 11
12 3. Förutsättningar 3.1. Befintlig vägs funktion och standard Väg 226 mellan Vårsta och Tumba går genom ett område med bostäder och mindre industriområde. Vägen har ett körfält i vardera riktningen. För den del av sträckan som är aktuell för ny gång- och cykelväg är de mötande körfälten delvis avgränsade av en refug. Korsningen Dalvägen - Björkvägen är signalreglerad. Det finns en korsning ca 200 m norr om korsning Dalvägen Björkvägen, Däldvägen. Sträckan korsas ca 250 meter norr om korsningen Björkvägen - Dalvägen av en gång- och cykelbro. Den bedöms inte påverkas av projektet. Vägsträckan är belyst, på västra sidan finns vägbelysning längs hela sträckan och på den östra finns belysning från korsningen Dalvägen - Björkvägen fram till den planskilda cykelbron. Det finns även en belysningsstolpe i anslutning till avfarten vid ST1 macken. I Figur 4 redovisas planerad sträckning för gång- och cykelvägen samt intilliggande vägar och gång- och cykelstråk. 12

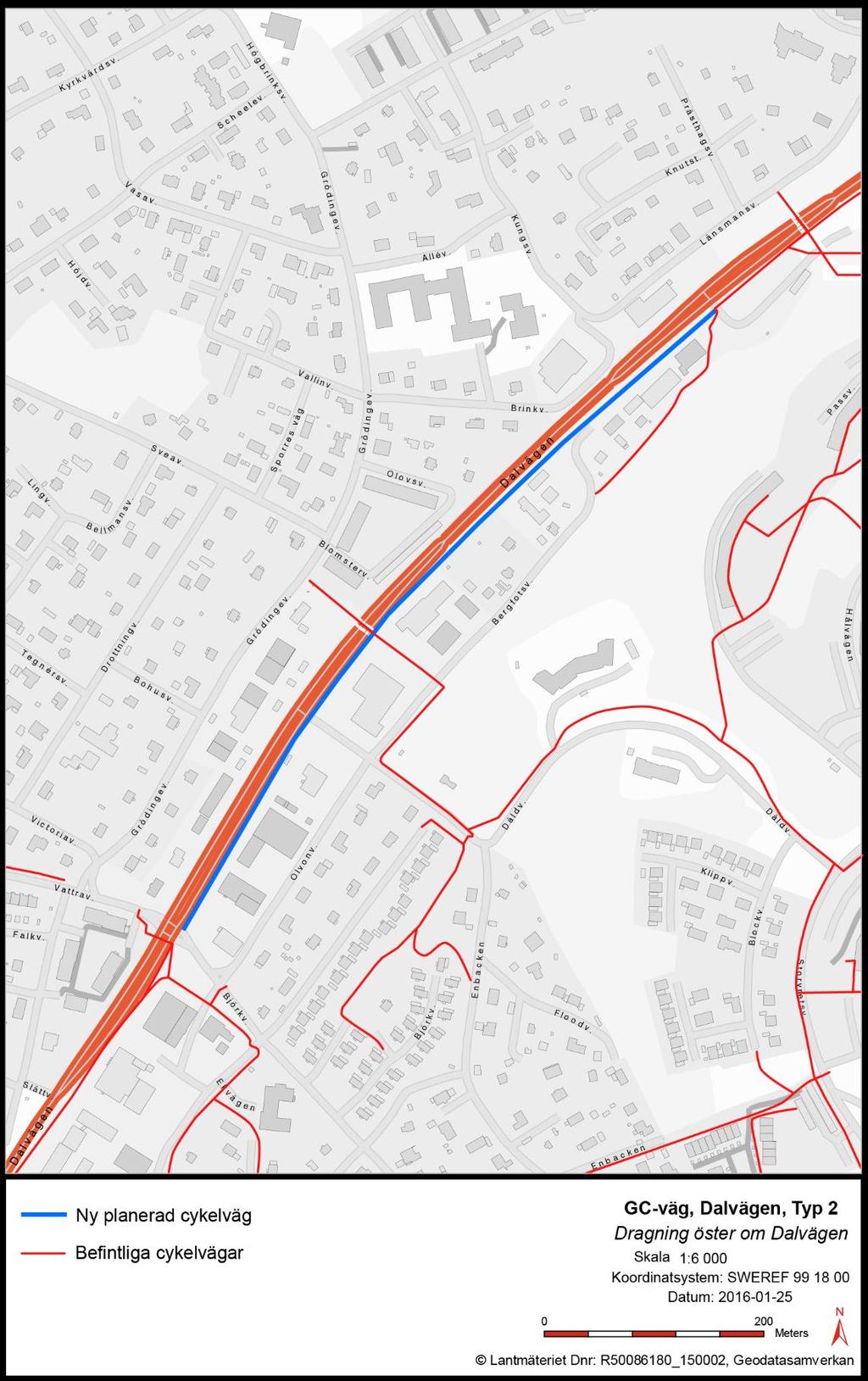

13 Figur 4. Planerad sträckning av gång- och cykelväg, samt befintliga gång- och cykelvägar i närområdet. Vägdagvatten som uppkommer inom utredningsområdet leds generellt till omkringliggande naturmark, alternativt via dike eller bäckfåra till kupolbrunnar vilka ansluts till det 13
14 kommunala dagvattennätet. På delar av befintlig väg finns idag anlagt avvattningssystem med kupolbrunnar i befintligt dike. Diket ansluter till det kommunala dagvattensystemet Trafik och användargrupper Trafikmängden uppmättes under 2013 till fordon/dygn (ÅDT) varav andelen tung trafik var 8 procent. Hastigheten är begränsad till 50 km/h från korsningen Björkvägen Dalvägen fram till gång- och cykelbron. Efter gång- och cykelbron höjs hastighetsbegränsningen till 70 km/h. Det finns inga busshållplatser på den berörda sträckan, den trafikeras av linjerna 717, 727, 729 och 795. Gång- och cykeltrafikanter är idag hänvisade till vägrenen, alternativt Olvonvägen och Bergfotsvägen som går parallellt med Dalvägen, se Figur 4. Bergfotsvägen ansluter till gångoch cykelväg parallellt med Dalvägen vid ST1-macken. Dalvägen är i kommunens cykelplan redovisad som huvudstråk. Dalvägens stråk ansluter till det regionala cykelstråket i Tumba och är därför viktigt för framförallt pendlingscyklister. I Botkyrka kommuns hastighetsplan föreslås 60 km/h som ny hastighetsgräns för sträckan. Väg 226 är idag rekommenderad väg för farligt gods. Arbete pågår med att se över om andra stråk kan vara möjliga alternativ som rekommenderad väg för farligt gods. Botkyrka kommun har som mål att väg 225 ska ta över denna funktion och att väg 226 ska kunna utvecklas till en stadsgata. Under de senaste fem åren har följande olyckor noterats längs den aktuella sträckan: en allvarlig olycka - cykel-moped/motorfordon två måttligt allvarliga olyckor - upphinnande motorfordon - fotgängare singel 14 lindriga olyckor - 5 upphinnande motorfordon - 1 avsvängande motorfordon - 1 korsande motorfordon - 2 cykel/moped motorfordon - 2 fotgängare/motorfordon - 1 fotgängare singel - 1 cykel singel - 1 övrigt 14
15 Olyckor har inträffat längs hela sträckan, men flertalet i korsningen Björkvägen Väg 226 (Dalvägen). Sträckan är idag otillgänglig för cyklister och gångtrafikanter. Barn och ungdomar, som ofta går och cyklar för att förflytta sig, berörs särskilt av sträckans otillgänglighet. En barnkonsekvensanalys för sträckan har identifierat ett flertal konfliktpunkter, som de korsningarna och gång- och cykelbron som löper över Dalvägen, bullernivåerna är höga, utrymmet för den planerade gång- och cykelvägen är litet och höga staket längs sträckan ger ett instängt intryck, se vidare avsnitt Lokalsamhälle och regional utveckling Botkyrka kommun är belägen på Södertörn och är en del av Storstockholm. Centralort är Tumba. Ca invånare bor i kommunen, varav i centralorten (2010). Vårsta, som ligger 7 km söder om Tumba, har ett invånarantal på ca Botkyrka kommun expanderar. Bostadsbebyggelse och arbetstillfällena ökar. Bebyggelseutvecklingen är koncentrerad till befintliga centrumområden i bland annat Tumba och Vårsta. Kommunens målsättning är att utveckla Tumba till tät stadsbygd och Vårsta som högst medeltät stadsbygd. Öster om Dalvägen finns ett antal mindre industrier, exempelvis verkstäder, bensinstationer, byggvaruhus och garage. Bakom dem finns en höjd med bostäder som är omgivna av naturmark. På vägens västra sida är bostadsbebyggelsen den huvudsakliga markanvändningen, se Figur 3 för karta. Botkyrka kommun har en kommunal cykelplan som syftar till att skapa bättre förutsättningar för cykeltrafiken, underlätta för kommunens invånare att välja cykeln, samt vara ett redskap och stöd för beslutsfattare vid cykelfrågor i kommunen. Den aktuella sträckan är utpekat som en del av kommunens huvudcykelnät. Enligt cykelplanen ska cykling i blandtrafik undvikas då hastigheten är 50 km/h eller högre. Den befintliga gångoch cykelvägen intill väg 226 används både av cykelpendlare och av skolbarn. Trafikverket, Botkyrka kommun, Huddinge kommun, Stockholm stad och Trafikförvaltningen (SLL) har genomfört en Åtgärdsvalsstudie för väg 226 mellan Vårsta och Södra Länken. Målsättningen med studien var att ta fram gemensamma planeringsförutsättningar för hela sträckan. Dessa ska sedan ligga till grund för fortsatt arbete med vägens utformning samt exploatering i anslutning till vägen. Botkyrka kommun arbetar med planläggning för studentbostäder omedelbart öster om Bergfotsvägen. I samband med planarbetet studeras Bergfotsvägens sektion och behov av gång- och cykelväg utreds. Den planerade gång- och cykelvägen är helt i linje med Översiktsplanen för Botkyrka kommun som antogs 22 maj I översiktsplanen lyfts klimatsmarta transporter fram och gång- och cykelvägar ska prioriteras. I Botkyrka kommuns cykelplan (2010) är en gång- och cykelväg längs Dalvägen beskriven som högsta prioritet. 15
16 Den planerade gång- och cykelvägen ligger inom detaljplanelagt område och det är en stadsplan som berörs, Dalvägen 01-BOT Laga kraft Vägplanegränsen samt påverkan på detaljplanen visas på plankartan 404T0201. Större delen av området som påverkas är allmän platsmark med kommunen som huvudman. En del av den föreslagna gång- och cykelvägen och dess slänt går in på kvartersmark med egenskapen slänt i detaljplan. Intrånget i kvartersmark är 33 m². Figur 5. Bild på hur detaljplanen berörs. Botkyrka kommun arbetar med att ta fram en ny detaljplan med en anpassning till behov av vägområde. I den nya detaljplanen kommer anpassningar göras för gång- och cykelbanan som påverkar fastigheten Kidet 3. Beslut rörande upprättande av den nya detaljplanen över berört område togs av Botkyrka kommun Detaljplanen för kv Igelkotten (0127-P95/0221, ) ligger alldeles intill Dalvägen men berörs inte Landskapet och staden Den övergripande landskapsbilden består av bostäder och mindre industribyggnader. Fastigheterna längs Dalvägen är avgränsade med staket eller garage. Längs delar av vägen växer buskage, barr- och lövträd. Dikesslänterna är gräsbevuxna Miljö och hälsa Hälsa och säkerhet Buller från trafik förekommer längs den planerade sträckan. Bullerplank finns på delar av sträckan på västra sidan vägen. Luftföroreningarna i området ligger under de miljökvalitetsmål som upprättats av regeringen. (Trafikverket, 2015) 16
17 Trafiksäkerheten för gång- och cykeltrafikanter på den aktuella sträckan är låg, eftersom de samsas om vägutrymmet med motordrivna fordon Mark- och vattenmiljö Det flacka landskapet, vilket i vägsträckningens närområde till större delen utgörs av lera, ger upphov till relativt långsamma flöden av vägdagvatten över gräsbeklädda ytor och diken. Topografi och markförhållanden bedöms ge dåliga förutsättningar för erforderlig infiltration i längsgående diken. Olika lösningar finns för detta och en del av dem beskrivs i I bygghandlingen kommer detta att utredas mer i detalj. Projektet utförs i område där det tekniska avrinningsområdet är Tullingesjön. Vilket innebär att recipient för projektets vägdagvatten kommer att vara Tullingesjön vid påkoppling till det kommunal dagvattensystemet. Det finns ett antal verksamheter (pågående eller avvecklade) längs den planerade sträckan vilka kan ha genererat föroreningar i mark och vatten, se Figur 5. En miljöteknisk markundersökning i området har genomförts. Inga halter över Naturvårdsverkets generella riktlinjer för förorenad mark, mindre känslig markanvändning, har påträffats. I grundvattnet har PAHer och alifatiska kolväten påträffats i halter över Svenska Petroleuminstitutets förslag på riktvärden för dricksvatten. 17

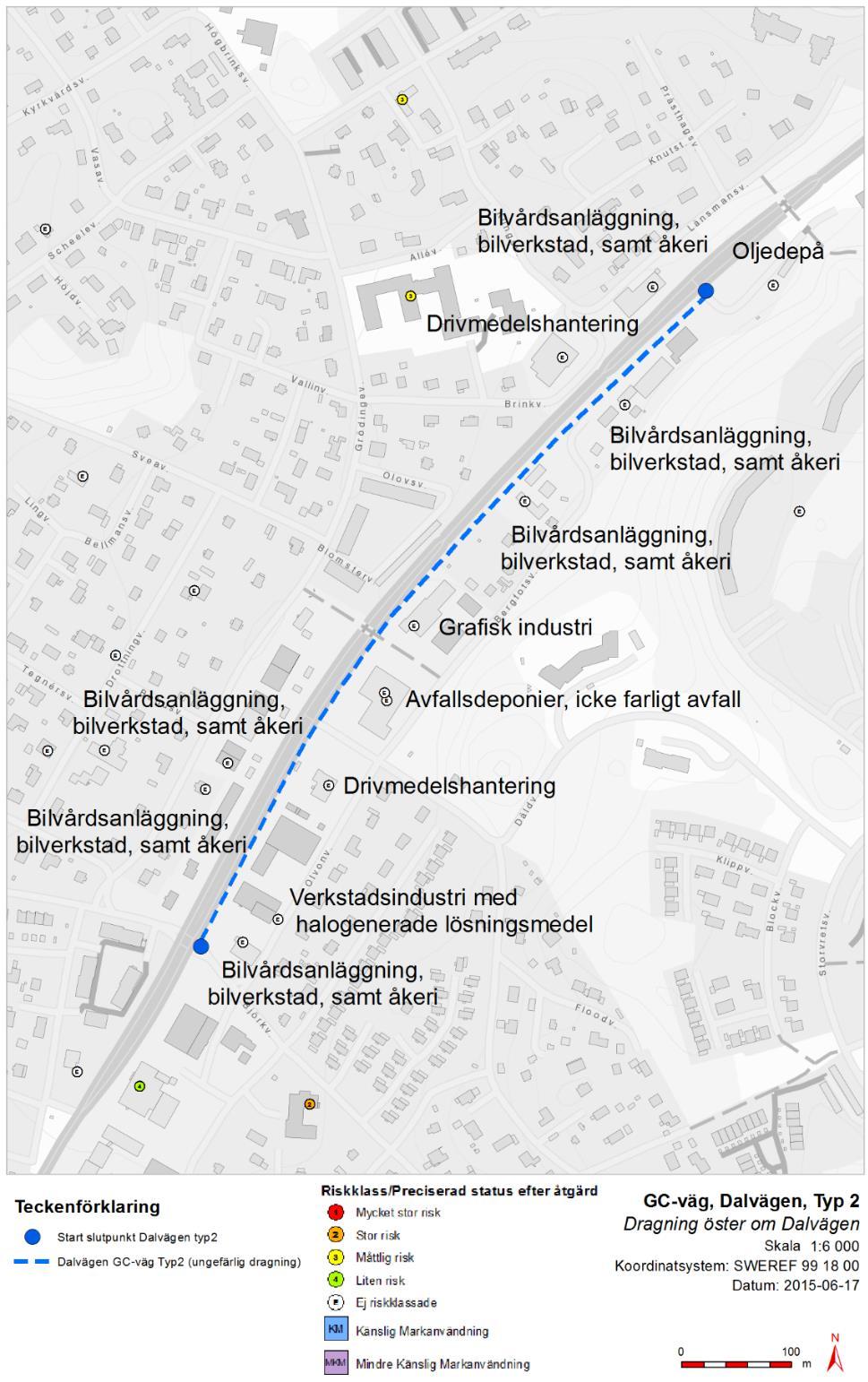

18 Figur 5. Verksamheter vilka kan ha genererat föroreningar i mark och vatten. 18
19 Den aktuella sträckningen ligger inom Tullingesjöns avrinningsområde och Uttrans vattenförekomstområde. Den södra delen av sträckningen går genom Segersjö vattenskyddsområde. Vägdagvatten avleds till omkringliggande grönområde eller diken, brunnar och ledningssystem. Enligt SGU finns troligen ett grundvattenmagasin under leran längs hela sträckan och det är viktigt att den kvalitativa och kvantitativa statusen inte försämras Riksintressen, friluftsliv och natur- och kulturmiljö Det finns inga riksintressen som berörs av den planerade sträckningen för gång- och cykelvägen. Längs sträckan finns heller inga utpekade värden rörande rekreation, friluftsliv och natur- eller kulturmiljö Byggnadstekniska förutsättningar Undergrunden i området utgörs av över 15 m mäktiga jordlager av lösa till halvfasta finkorniga sediment. Under förekommande fyllningar för hårdgjorda ytor utgörs den naturligt lagrade jorden överst av lös lera med siltskikt ner till ett djup av ca 6 m. Övre delen av lerlagret utgörs ofta av torrskorpa som är något fastare och ej så sättningsbenägen. Grundvattenytan har uppmäts på ett djup av ca 1,5 m under markytan. Inga särskilda stabilitetsproblem har identifierats. Sättningarna som uppkommer p.g.a. nya bankfyllningar för GC-vägen bedöms bli små och bör kunna tas ut i byggskedet, i varje fall om vägbankarna ges tillräcklig liggtid innan de färdigställs med beläggning. 19
20 4. Planerad åtgärd 4.1. Utformning av gång- och cykelväg Den nya gång- och cykelvägen dras längs östra sidan Dalvägen, från Björkvägen i söder till ST1 macken i norr. Genom ny sträckning binds befintliga gång- och cykelvägar i norr och söder samman. Sektionen utformas med ett kantstöd som placeras 0,5 m från målad linje, mellan kantstödet och gång- och cykelvägen anläggs en skiljeremsa av gräs, se figur 6.. Delar av vägen stödremsa kommer att användas för gång- och cykelvägen. Särskild omsorg läggs vid utformning av passage till de anslutande gatorna. Där gång- och cykelvägen passerar Däldvägen placeras överfarten upphöjd och en bit in på Däldvägen för att öka trafiksäkerheten för cyklister och skyddade trafikanter samt underlätta för de bilister som ska ut på Dalvägen. Befintlig signalanläggning i korsningen Dalvägen Björkvägen anpassas till den nya gång- och cykelvägen. Den nya gång- och cykelvägen får en längd av ca 800 meter. I ritning 404C0201 och 404C0202 illustreras gång- och cykelvägens sträckning. Figur 6. Gång- och cykelvägens sektion längs Dalvägen. Den befintliga gång- och cykelbron över Dalvägen berörs ej av den planerade sträckningen Ytvatten och befintligt VA Etableringen av gång- och cykelvägen innebär att gräsbeklädda ytor och längsgående diken försvinner längs vägens östra sida på stora delar av den berörda sträckan. Avvattning av de sträckor som saknar längsgående diken planeras ske med hjälp av brunnar och ledningssystem, vilka ansluts till kommunens dagvattensystem. Under gång- och cykelvägens terrass placeras dränering för att avvattna vägterrasserna vilken ansluts till det kommunala dagvattennätet. Befintliga korsande trummor förlängs vid nyanläggning av gång- och cykelväg. 20
21 Föreslagen gång- och cykelväg korsar och angränsar mot längsgående, befintliga kommunala VA-ledningar längs hela sträckan. Befintliga kupolbrunnar föreslås ersättas med gallerbrunnar, vilka kopplas på dräneringsledningen Belysning För sträckor där befintlig vägbelysning finns, flyttas befintliga belysningsstolpar, se figur 6 ovan. Generellt monteras stolpar i gräsremsa mellan väg och gång- och cykelväg, ca 1 meter från väg och 0,5 meter från gång- och cykelväg. I Samrådshandlingen redovisades belysning längs hela sträckan det var en felaktighet, belysning utöver befintlig är inte aktuellt inom ramen för detta projekt Miljö Marken längs den planerade sträckningen för gång- och cykelvägen bedöms inte förorenad utifrån markanvändningen i området. Om det av byggtekniska skäl behöver schaktas i området och omhändertagande av överskottsmassor blir aktuellt, kan massorna användas inom liknande område, vägar och platser för kontors- och industrilokaler. Ytliga massor (0-0,5 m) samt massor i anslutning till bensinstationerna ska ej hanteras i områden avsatta för bostäder, parkmark eller förskolor. I grundvattnet har halter av alifatiska kolväten och PAH påträffats. Om det blir aktuellt med länshållning av schakt vid etableringen av gång- och cykelvägen ska försiktighetsåtgärder vidtas. Länsvattnet ska ej släppas på dagvattenledning utan tillstånd från ledningsägare och vattenanalys avseende alifatiska kolväten och PAH rekommenderas innan det omhändertas på tillbörligt sätt. 21
22 5. Effekter och konsekvenser 5.1. Trafik och användargrupper I detaljutformningen av gång- och cykelvägen har stor vikt lagts på att skapa ett prioriterat och kontinuerligt stråk. Projektet strävar efter en så trafiksäker lösning som möjligt. Gångoch cykelvägen följer till större del samma plan- och profilgeometri som väg 226. Den ger en förbättrad framkomlighet och tillgänglighet för oskyddade trafikanter. Gång- och cykelvägen bedöms ge ökad kapacitet för pendling med cykel mellan Vårsta och Tumba samt intilliggande bebyggelseområden. Trafiksäkerheten för oskyddade trafikanter kommer att förbättras väsentligt när gående och cyklister får en separat gång- och cykelväg, till skillnad från idag då de är hänvisade till körbana som även används av motortrafiken. Kollektivtrafiken i närområdet bedöms inte påverkas av den färdigställda gång- och cykelvägen. I byggskedet kan mindre störningar förekomma. Barn är en särskilt utsatt grupp i trafiken som inte har samma möjligheter som vuxna att klara av komplicerade trafiksituationer. För att belysa hur barn påverkas av gång- och cykelvägen har en barnkonsekvensanalys upprättats. I analysen belyses vilka konfliktpunkter som finns idag och hur de kan bemötas i utformningen av gång- och cykelvägen. Den planerade gång- och cykelvägen kommer att öka säkerheten, tillgängligheten och framkomligheten för barn och ungdomar längs sträckan. Nedan sammanfattas föreslagna åtgärder i barnkonsekvensbeskrivningen samt att dessa kommenteras hur de föreslås hanteras i denna vägplan. Där gång- och cykelvägen passerar Björkvägen och Däldvägen föreslås den att placeras indragen från Dalvägen för att öka synbarheten för de oskyddade trafikanterna. En sådan lösning föreslås i vägplanen. I korsningen med Björkvägen föreslås att gång- och cykelvägen ska omfattas av befintlig signalregleringen. För att tydliggöra korsningarna vid Björkvägen, Däldvägen och vid bensinstationen St1 bör avvikande belysning i form av lägre belysningsstolpar med ett skarpare ljus sättas upp som gör att barnens (oskyddade trafikanter) reflexer syns bättre. Trafikverket belyser generellt inte gång- och cykelbanor. Vid korsningen vid Däldvägen finns ett flertal olika reklamskyltar (för bensinbolagen) och flaggor samt hastighetskamera som kan begränsa sikten i korsningen. Korsningen bör få en ändrad utformning för att få en mindre stökig trafikmiljö. Korsningens utformning ingår inte i detta projekt. De ovan beskrivna skyltarna mm står inte inom vägområdet och frågan föreslås därför hanteras av kommunen. I korsning med Däldvägen föreslås en ramp för att markera passagen ytterligare samt fungerar som fartdämpande åtgärd. En sådan lösning föreslås i vägplanen. En avgränsning mellan Dalvägen och gång- och cykelbanan bör utformas antingen med en gräsyta på minst 2 m alternativt med ett staket. Trafikverket väljer här att 22
23 göra en grön skiljeremsa istället för staket då ett staket skulle försvåra driften t.ex. snöröjning. Det bör finnas en tydlig koppling mellan gång- och cykelvägen och den befintliga gång- och cykelbron. Åtgärder för att länka samman dem bör genomföras. Den bästa åtgärd för barn är att leda om cykeltrafiken och bygga en ny anslutning där de inte behöver befinna sig i blandtrafik. Anslutningen till befintlig gång- och cykelbro är en kommunal fråga och ingår inte i detta projekt. Dalvägen (väg 226) är i dagsläget utpekad som väg för farligt gods. Kommunen planerar att ansöka hos Länsstyrelsen om att väg 225 istället ska pekas ut för detta. Enligt barnkonsekvensanalysen vore detta att föredra Konsekvenser för lokalsamhället och regional utveckling Den nya gång- och cykelvägen har ingen påverkan på den regionala utvecklingen. Däremot påverkas den lokala utvecklingen positivt för oskyddade trafikanter då en brist i huvudcykelnätet åtgärdas. Under byggskedet kan störningar i trafiken förekomma. Störningar kan bestå av sänkt hastighet, buller och tillfälligt avstängda körfält med växelvis trafikering av det körbara körfältet Landskapet och staden Den planerade gång- och cykelvägen är avsedd att placeras utmed väg 226 och bedöms inte medföra någon påverkan av betydelse på landskapsbilden Miljöeffekter och miljökonsekvenser Hälsa och säkerhet Bra gång- och cykelvägar leder till att fler människor kan känna sig lockade att ställa bilen hemma och antingen gå eller cykla dit de ska. Det i sin tur leder till mindre utsläpp av luftföroreningar och klimatpåverkande avgaser, minskat trafikbuller samt till ökad motion som bidrar till en bättre allmän hälsa. Risken för olyckor för de oskyddade trafikanterna minskar. Säkerheten och tryggheten ökar för gång- och cykeltrafikanter längs den studerade sträckningen. Ingen betydande förändring av bullersituationen i området kommer ske. Eventuellt kan ljudbilden i området temporärt förändras i samband med byggnation av gång- och cykelvägen. Inga bullerskyddsåtgärder bedöms som aktuella inom ramen för detta projekt Mark- och vattenmiljö Fysiska förutsättningar omöjliggör traditionella längsgående diken vilket innebär att fördröjningskapaciteten (trög avledning) för vägdagvattnet till stor del går förlorad. Gångbar lösning innebär att vägdagvatten leds via rännstensbrunnar och ledningar till det kommunala dagvattensystemet. Botkyrka kommun har informerats om tillskott av dagvatten till deras system och accepterar lösningen. Föreslagen gång- och cykelväg innebär en 15 procentig ökning av dagvattenflödet till befintligt dagvattennät. 23
24 Färdigställd gång- och cykelväg bedöms inte medföra några negativa konsekvenser rörande förhöjda halter av markföroreningar. Föroreningar som påträffas i anläggningsskedet ska omhändertas. Länsvattnet ska ej släppas på dagvattenledning utan tillstånd från ledningsägare och vattenanalys avseende alifatiska kolväten och PAH rekommenderas innan det omhändertas på tillbörligt sätt. Projektets förenlighet med miljökvalitetsnormen för vatten Nedan beskrivs föroreningsbelastning och påverkan på möjligheten att följa gällande miljökvalitetsnormer för vatten. Föroreningsbelastning för nyetablerad gång- och cykelväg samt befintligt norrgående körfält beräknas översiktligt med schablonvärden hämtade ur Stormtac (2015) och årsmedelnederbörden 539 mm/år (SMHI ). Föroreningsbelastningen redovisas i kg/år i tabell 1. Uppmätta, bidragande ytor för Dalvägen: Norrgående körfält: 3330 m 2 vid avrinningskoefficient 0,9. GC-väg: 2070 m 2 vid avrinningskoefficient 0,9. Grönyta: 114 m 2 vid avrinningskoefficient 0,1. Tabell1. Fosfor kg/år Kväve kg/år Bly kg/år Koppar kg/år Zink kg/år Kadmium kg/år Krom kg/år Nickel kg/år Kvicks kg/år SS kg/år Olja kg/år Grönyta 0,02 0,16 0,00 0,00 0,01 0,00 0,00 0,00 0,00 6,57 0,03 Norrgående körfält, ÅDT 0,36 4,31 0,03 0,08 0,41 0,00 0,02 0,02 0,00 176,68 1,50 GC-väg 0,17 2,23 0,00 0,03 0,04 0,00 0,01 0,00 0,00 8,26 0,86 SUMMA 0,52 6,54 0,03 0,11 0,45 0,00 0,03 0,02 0,00 184,94 2,36 För att möjliggöra avskiljning av beräknade föroreningar föreslås att gallerbrunnar, längs med vägsträckningen, förses med filterinsats (filterbrunnar). Skötselplan för filterbrunnarna kommer att tas fram av Trafikverkets entreprenör i samband med byggnation. Beräknad, generell reningseffekt (%) i brunnsfilter hämtade ur Stormtac (2015). Jämförelse mellan föroreningsbelastning för dagens situation respektive efter utbyggnad och uppnådd reningseffekt i filterbrunnar redovisas i tabell 1B. 24
25 Tabell 1B Fosfor Kväve Bly Koppar Zink Kadmium Krom Nickel Kvicks SS Olja Dagens situation kg/år Efter utbyggnad kg/år Reningseffekt i filterbrunn % Efter utbyggnad då vägdagvattnet leds från filterbrunnar kg/år 0,52 6,23 0,04 0,12 0,57 0,00 0,03 0,02 0,00 255,48 2,11 0,52 6,54 0,03 0,11 0,45 0,00 0,03 0,02 0,00 184,94 2, ,31 5,89 0,012 0,05 0,20 0,00 0,014 0,009 0,00 133,16 1,65 Sammanfattningsvis kan konstateras av ovanstående nivåer av föroreningar ligger i nivå med dagens situation eller något lägre. Dessa nivåer bedöms inte påverka recipienten Tullingesjön i någon större utsträckning jämfört med dagens situation. Miljökvalitetsnormerna (MKN) är för Tullingesjön god ekologisk status samt god kemisk ytvattenstatus exklusive kvicksilver, kvicksilverföreningar och bromerade difenyleter. Tidsfrist för tributyltenn föreningar gäller till De ekologiska kvalitetsfaktorerna påverkas inte av åtgärderna i vägplanen och därmed sker inte någon försämring av möjligheten att uppnå MKN för vatten med anledning av föreslagen utbyggnad. Risken att den kvalitativa och kvantitativa statusen i ett undre grundvattenmagasin försämras är liten då dagvattnet kommer att ledas i det kommunala dagvattennätet samt att ovanliggande lerlager kommer att fungera som en barriär. Den föreslagna lösningen med gallerbrunnar och dagvattenledning istället för diken och brunnar/dagvattenledning bedöms inte försämra situationen vid en olycka med farligt gods nämnvärt Påverkan under byggskedet Under det kommande byggskedet kan störningar uppkomma som orsakar olägenheter för människors hälsa och miljön, t.ex. buller, vibrationer och damning. Föroreningar kan spridas till mark, yt- och grundvatten. I byggskedet kommer krav att ställas på entreprenören avseende skyddsåtgärder och försiktighetsmått för att minimera risken för påverkan på människors hälsa och miljön. Bland annat gäller att entreprenören ska upprätta en miljöplan som redovisar den miljöanpassning som genomförs och de skydds- och kontrollåtgärder som vidtas. Nedan redovisas förslag till skyddsåtgärder och försiktighetsmått för att minimera påverkan: 25
26 Allmän aktsamhet ska iakttas i byggskedet. Om markföroreningar eller stenkolstjära påträffas ska arbetet omedelbart avbrytas och berörda myndigheter kontaktas. Om befintlig vägbeläggning rivs bör förekomsten av tjära bevakas under schaktarbeten. Eventuella föroreningar som påträffas hanteras på föreskrivet sätt. Om det under arbetets gång upptäcks att marken är förorenad ska tillsynsmyndigheten underrättas. Inga kända kulturlämning finns i området idag men om sådan skulle påträffas skall myndigheter kontaktas. Naturvårdsverkets allmänna råd om byggbuller ska följas och om olägenheter uppstår ska åtgärder vidtas. Arbeten i närheten av bostäder ska i möjligaste mån utföras dagtid. Information bör ges till närboende och övriga berörda när störande arbeten är på gång. Bränslen och kemikalier ska förvaras på ett säkert sätt. I det fall läckage uppstår ska åtgärder vidtas och material finnas till hands för att ta hand om föroreningen. Uppställningsplatser för maskiner och förvaring av petroleumprodukter och andra kemiska produkter ska inte ske i närheten av vattendrag, brunnar eller andra vattenresurser. Förvaring och hantering skall ej ske i anslutning till dagvattenbrunnar Samhällsekonomisk bedömning Det har inte gjorts någon samhällsekonomisk kalkyl. En översiktlig bedömning har dock gjorts och den samhällsekonomiska nyttan bedöms större än anläggningskostnaden för gång- och cykelvägen. Hälsoeffekterna samt trafiksäkerheten för oskyddade trafikanter är de största nyttorna. 26
27 6. Samlad bedömning 6.1. Överensstämmelse med de transportpolitiska målen Det övergripande målet för svensk transportpolitik är att säkerställa en samhällsekonomiskt effektiv och långsiktigt hållbar transportförsörjning för medborgare och näringsliv i hela landet. Det övergripande målet stöds av två huvudmål, funktionsmål och hänsynsmål. Funktionsmålet Funktionsmålet handlar om att skapa tillgänglighet för resor och transporter. Transportsystemets utformning, funktion och användning ska medverka till att ge alla en grundläggande tillgänglighet med god kvalitet och användbarhet samt bidra till utvecklingskraft i hela landet. Samtidigt ska transportsystemet vara jämställt, det vill säga likvärdigt svara mot kvinnors respektive mäns transportbehov. Hänsynsmålet Hänsynsmålet handlar om säkerhet, miljö och hälsa. De är viktiga aspekter som ett hållbart transportsystem måste ta hänsyn till. Transportsystemets utformning, funktion och användning ska anpassas till att ingen ska dödas eller skadas allvarligt. Det ska också bidra till att miljökvalitetsmålen uppnås och till ökad hälsa. Projektet bedöms väl uppfylla de transportpolitiska målen. Gång- och cykelvägen bidrar till att ge även oskyddade trafikanter god tillgänglighet till vägnätet utmed den aktuella sträckan. Gång- och cykelvägen ger förutsättningar för att fler ska välja att cykla istället för att ta bilen eller andra motordrivna färdmedel, vilket leder till mindre belastning på miljön och ökad folkhälsa Överensstämmelse med upprättade projektmål Gång- och cykelvägen knyter samman två befintliga gång- och cykelvägar och bidrar på så sätt till ett sammanhängande gång- och cykelnät mellan Vårsta och Tumba. Detta ger bättre förutsättningar för framförallt pendlingscyklister men även för gångtrafikanter och andra cyklister i Botkyrka kommun. Den färdigställda gång- och cykelvägen bidrar till ökade förutsättning för ett hållbart resande då förutsättningarna för att välja gång och cykel förbättras. Framkomligheten, säkerheten och tillgängligheten för gående och cyklister ökar. Förutsättningarna för vardagscyklingen (resor mellan hem och arbete, skola och kollektivtrafik) förbättras i och med sammanlänkandet av de befintliga gång- och cykelvägarna längs väg 226. Även tillgängligheten till service, handel och fritidsaktiviteter ökar. Gång- och cykelvägen ger barn och ungdomar större möjlighet att på egen hand transportera sig. 27
28 7. Överensstämmelse med miljöbalkens allmänna hänsynsregler, miljökvalitetsnormer och bestämmelser om hushållning med mark och vattenområden När en verksamhet ska bedrivas som kan ha inverkan på miljön eller människors hälsa ska hänsynsreglerna i 2 kap miljöbalken följas. Genom att ta hänsyn till dessa vid planering kan negativa effekter förebyggas och miljöhänsynen öka. Trafikverket har som nationell väghållare en mycket god kunskap som garanterar skydd för människors hälsa och miljön mot skador och olägenheter i det aktuella fallet. Syftet med projektet är vidare bland annat att öka trafiksäkerheten för både fordonstrafikanter och oskyddade trafikanter. Projektet motverkar således skada och olägenhet för människors hälsa och miljön samt förbättrar möjligheten till miljövänliga transportmedel, motion och rekreation. Genom att befintlig infrastruktur förbättras anses projektet också följa både hushållningsprincipen och lokaliseringsprincipen. De krav som ställs i de allmänna hänsynsreglerna bedöms vara uppfyllda i projektet. Miljökvalitetsnormer för luft, buller samt särskild skydd rörande hushållning av mark och vatten är inte berörda av projektet. 28
29 8. Markanspråk och pågående markanvändning 8.1. Vägområde för allmän väg Vägrätt uppkommer genom att väghållaren tar i anspråk mark eller annat utrymme för väg med stöd av en fastställd vägplan. Vägrätten ger väghållaren rätt att nyttja mark eller annat utrymme som behövs för vägen. Väghållaren får rätt att i fastighetsägarens ställe bestämma över marken eller utrymmets användning under den tid vägrätten består. Vidare får väghållaren tillgodogöra sig jord och bergmassor och andra tillgångar som kan utvinnas ur marken eller utrymmet. Vägrätten upphör när vägen dras in. Byggandet av vägen kan starta när väghållaren har fått vägrätt även om man inte har träffat någon ekonomisk uppgörelse för intrång och annan skada. Värdetidpunkten för intrånget är den dag då marken togs i anspråk. Den slutliga ersättningen räknas upp från dagen för ianspråktagandet med ränta och index tills ersättningen betalas. Eventuella tvister om ersättningen avgörs i domstol. Vägområdet för allmän väg i vägplanen omfattar ny gång- och cykelväg utmed väg 226. Exakt angivelse av antal kvadratmeter som tas i anspråk inom berörda fastigheter med ny vägrätt finns redovisade i fastighetsförteckningen. Utbredningen av vägrätten redovisas på plankartor Vägområde inom detaljplan Den studerade sträckan ligger inom detaljplanelagt område. Markanvändningen är till största del allmän platsmark. En del av den föreslagna gång- och cykelvägen går in på kvartersmark med egenskapen slänt i detaljplan. Området som påverkas ingår i fastigheten Kidet 3. För att vägplanen ska kunna fastställas och för att gång- och cykelbanan ska kunna byggas måste detaljplanen överensstämma med det planerade projektet. Området omfattar 33 m² kvartersmark, fördelat på 26 m² slänt och 6 m² gång- och cykelväg. En ny detaljplan för det aktuella området är under uppförande, den genomförs enligt standardförfarande. Beslut angående start av detaljplanen togs och detaljplanen bedöms vara klar efter sommaren Inom detaljplanelagt område uppkommer ingen vägrätt. Istället ska kommunen tillhandahålla det område som krävs för väganläggningen. Kommunen är ansvarig för markförhandling och ersättningshandlingar med fastighetsägare inom detaljplanelagt område Område med tillfällig nyttjanderätt Områden med tillfällig nyttjanderätt bedöms inte aktuellt i detta projekt. 29
30 9. Fortsatt arbete 9.1. Tillstånd och dispenser För etableringsplatser eller uppläggning av massor i naturmark på annan plats än angivet på plankartorna krävs samråd med länsstyrelsen enligt 12 kap 6 miljöbalken och 2 kap 10 kulturmiljölagen. Gång- och cykelvägen dras i anslutning till verksamheter vilka kan ha orsakat föroreningar i mark och vatten. Påträffas massor i vilka misstanke om förorening (lukt- och synintryck) föreligger ska arbetet stoppas och kontakt med Trafikverket tas. Trafikverket ombesörjer provtagning och analyser. Påträffas okänd kulturhistorisk lämning ska arbetet stoppas och Länsstyrelsen kontaktas för beslut om vidare åtgärd. För arbete i vattenskyddsområde krävs anmälan till tillsynsmyndighet samt att arbetet utförs enligt gällande skyddsföreskrifter för Segersjöns vattenskyddsområde. 10. Genomförande och finansiering Formell hantering Trafikverket kommer att kungöra att förslaget till vägplan och underlaget till den hålls tillgängligt för granskning. Av kungörelsen ska framgå vilken vägplan med underlag som hålls tillgänglig för granskning, var planen och underlaget finns tillgängligt, inom vilken tid som planen och underlaget finns tillgängligt för granskning och inom vilken tid skriftliga synpunkter kan lämnas och vart dessa ska skickas. Efter granskningen ska Trafikverket region Stockholm sammanställa och kommentera alla skriftliga granskningssynpunkter i ett granskningsutlåtande. Där ska det redogöras för vilka synpunkter som Trafikverket har beaktat och hur dessa synpunkter har påverkat utformningen och valet av åtgärder. Trafikverket ska även motivera varför vissa synpunkter inte har beaktats och vilka skyddsåtgärder som inte har bedömts vara motiverade. Därefter ska Trafikverket inhämta länsstyrelsens yttrande över vägplanen med underlag. Efter genomförd granskning, eventuella ändringar och länsstyrelsens yttrande ska så kallad kommunikation enligt förvaltningslagen ske. Det innebär att de som har lämnat synpunkter under granskningen och efter eventuella revideringar får ta del av det som tillförts ärendet efter granskning. Kommunikationstiden är normalt tre veckor. Trafikverket region Stockholm begär sedan fastställelse av planen (fastställelseprövning) hos Trafikverkets centrala funktion Juridik och Planprövning. Fastställelseprövningen innebär en helhetsbedömning av vägens samtliga konsekvenser och en prövning av hur de planmässiga avvägningarna mellan olika allmänna och enskilda intressen har gjorts. Även den formella hanteringen av vägplanen granskas. 30
31 Om beslut tas att fastställa vägplanen (fastställelsebeslut) kommer detta att kungöras. Beslutet kan överklagas till Regeringen. Ett beslut att fastställa en vägplan upphör att gälla fem år efter det år då beslutet fick laga kraft om inte vägens sträckning blivit tydligt utmärkt på marken och vägbygget har påbörjats. Fastställelsebeslut som vinner laga kraft ger följande rättsverkningar: Väghållaren får tillstånd att bygga allmän väg i enlighet med fastställelsebeslutet och de villkor som anges i beslutet. Väghållaren får rätt att ta mark eller annat utrymme i anspråk med vägrätt. Om behov av tillfällig nyttjanderätt redovisats i vägplanen Väghållaren erhåller också en tidsbegränsad nyttjanderätt (tillfällig nyttjanderätt) till mark eller utrymme i samband med byggandet av vägen för t.ex. tillfälliga upplagsplatser. För den mark eller utrymme som tas i anspråk erhåller berörda fastighetsägare ersättning. Vad som utgör allmän väg och väganordning läggs fast Genomförande Byggstart planeras till 2018/ Finansiering Projektet finansieras av Trafikverket och ingår i den regionala planen. Projektets entreprenadkostnad är beräknad till ca 6 Mkr (exklusive marklösen). 31
32 11. Källor Botkyrka kommun (2012). Cykelplan för Botkyrka kommun Länsstyrelsen Stockholm (2015). Beslut, Miljöpåverkan väg 226, Dalvägen, gång- och cykelväg, Botkyrka kommun, Stockholms län Länsstyrelsen Stockholm (2015). Digitalt planeringsunderlag Trafikverket (2012). Väg 226 Förenklad åtgärdsvalsstudie GC-väg Trafikverket (2015). Åtgärdsvalsstudie väg 226, Stockholms län 32
33 Denna sida har avsiktligt lämnats tom 33
34 Trafikverket, Solna. Besöksadress: Solna Strandväg 98. Telefon: , Texttelefon:
Väg 226, Dalvägen, gång- och cykelväg
SAMRÅDSHANDLING Väg 226, Dalvägen, gång- och cykelväg Botkyrka kommun, Stockholms län Vägplan, 2016-04-15 Uppdragsnummer: 138439 Diarienummer: TRV 2015/50833 TMALL 0094 Mal samrådshandling val av lokaliseringsalternativ
Väg 560, Årsta havsbad, gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 560, Årsta havsbad, gång- och cykelväg Haninge kommun, Stockholms län Vägplan, 2015-09-30 Uppdragsnummer: 137860 Diarienummer: TRV 2015/50829 TMALL 0096 Mall Samrådsredogörelsev
Vägplan: Gång- och cykelväg utmed Ryggebolvägen och Skallsjövägen. Samråd 2 september 2016
Vägplan: Gång- och cykelväg utmed Ryggebolvägen och Skallsjövägen Samråd 2 september 2016 Innehåll 1. Planeringsprocess enligt väglagen 2. Planeringsprocessen för gång- och cykelväg i Ryggebol 3. Syfte
Väg 560, Årsta havsbad, gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 560, Årsta havsbad, gång- och cykelväg Haninge kommun, Stockholms län Vägplan, 2016-12-09 Uppdragsnummer: 137860 Diarienummer: TRV 2015/50829 TMALL 0096 Mall Samrådsredogörelsev
Väg 226, Dalvägen, gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 226, Dalvägen, gång- och cykelväg Botkyrka kommun, Stockholms län Vägplan, 2017-02-03 Uppdragsnummer: 138439 Diarienummer: TRV 2015/50833 TMALL 0096 Mall Samrådsredogörelsev 1.0
E20 Götene Mariestad. Planläggningsbeskrivning
Planläggningsbeskrivning 2019-04-10 E20 Götene Mariestad Med hjälp av denna planläggningsbeskrivning får du information om hur projektet kommer att planläggas, när du kan påverka samt vilka beslut som
Detaljplan för del av Knislinge 43:1 FREJAGATAN
Upprättad 2016-02-17 Dnr: KS 2015/00884 Samrådshandling Planbeskrivning Detaljplan för del av Knislinge 43:1 FREJAGATAN Utskrift från Tekis-GI Knislinge, Östra Göinge kommun, Skåne län www.ostragoinge.se
E22 Karlskrona Kalmar Delen förbi Rinkabyholm. Plan- och miljöbeskrivning ÄNDRING AV VÄGPLAN. Uppdragsnummer: Granskningshandling
VÄG 136 BORGHOLM OTTENBY, DELEN KORSNING EKERUM SAMRÅDSHANDLING 2015-04-27 ÄNDRING AV VÄGPLAN E22 Karlskrona Kalmar Delen förbi Rinkabyholm Uppdragsnummer: 108396 Plan- och miljöbeskrivning 1 (9) Ändring
Informationsmöte. 16 december GC-väg Uppsala- Lövstalöt- Björklinge
Informationsmöte 16 december 2014 GC-väg Uppsala- Lövstalöt- Björklinge Dagordning 1. Mötet öppnas 2. Presentation av medverkande 3. Närvarolista 4. Redogörelse för vägplanens prövning 5. Presentation
Tumba, augusti Behovsbedömning av detaljplan för Hästen 19, Tumba
Tumba, augusti 2017 Behovsbedömning av detaljplan för Hästen 19, Tumba Behovsbedömningen av detaljplan för Hästen 19 är framtagen som ett underlag inför plansamrådet. Ett syfte med behovsbedömningen är
DP377. DETALJPLAN för Guttorp 1:163 mm (Ledsjövägen) Götene kommun, juni 2014
HANDLINGAR Planbeskrivning med genomförande beskrivning Plankartamed bestämmelser Samrådsredogörelse Bilaga Fastighetsförteckning dat 2014-04-11 DETALJPLAN för Guttorp 1:163 mm (Ledsjövägen) Götene kommun,
TMALL 0794 Presentation bilder sommar v 1.0
1 TMALL 0794 Presentation bilder sommar v 1.0 Dagordning Mötet öppnas Presentation av medverkande Närvarolista Redogörelse för vägplanens prövning Presentation av det upprättade förslaget inklusive hur
VÄGPLAN Väg 63 Förbi Hjulsjö. Möte på orten. 2 juni 2015
VÄGPLAN Väg 63 Förbi Hjulsjö Möte på orten 2 juni 2015 Presentation Mattias Broberg Projektledare Trafikverket Fredrik Sunnhed Biträdande projektledare Trafikverket Eric Westerlund Markförhandlare Trafikverket
Väg 576, Turinge kyrka, gång- och cykelväg
SAMRÅDSUNDERLAG Väg 576, Turinge kyrka, gång- och cykelväg Nykvarns kommun, Stockholms län Vägplan, 2015-08-03 Uppdragsnummer: 138441 Diarienummer: TRV 2015/4326 1 TMALL 0095 Mall samrådsunderlag v.2.0
Väg 576, Turinge kyrka, gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 576, Turinge kyrka, gång- och cykelväg Nykvarns kommun, Stockholms län Vägplan, 2015-09-17 Uppdragsnummer: 138441 Diarienummer: TRV 2015/4326 TMALL 0096 Mall Samrådsredogörelsev
Trafikverkets synpunkter. Trafikverkets synpunkter. Boende i Vibble
Sammanställning av inkomna synpunkter över förslag till vägplan för Väg 140/627 ny cirkulationsplats samt förlängning av gång- och cykelväg mot Nygårds Visby. TRV 2010/50466 Detta är en webbanpassad version
E18 Norrtälje Kapellskär. Granskning av vägplan Information om större förändringar efter samråd
E8 Granskning av vägplan Information om större förändringar efter samråd E8 Trafikverket planerar för att bygga om E8 mellan och. Sträckan är cirka km lång, mycket olycksdrabbad och brister i såväl framkomlighet
Behovsbedömning detaljplan för Späckhuggaren 1
1 [5] Referens David Ekberg detaljplan för Späckhuggaren 1 Orenteringskarta över området en av detaljplan för Späckhuggaren 1 är framtagen som ett underlag inför plansamrådet. Ett syfte med behovsbedömningen
Syfte med plan: Att möjliggöra ombyggnation på genomfarten, väg 45/70 genom Mora, för att öka kapaciteten
Samrådshandling 2017-05-05 Dnr: MK BN 2017/00186 Behovsbedömning Handläggare: Andrea Andersson Förvaltning: Stadsbyggnadsförvaltningen Mora Orsa Plan: Detaljplan för genomfart Mora Läge för plan: se karta
Väg 23 och väg 119, vid Hässleholm Kollektivtrafikåtgärd vid Stoby
SAMRÅDSREDOGÖRELSE Väg 23 och väg 119, vid Hässleholm Kollektivtrafikåtgärd vid Stoby Hässleholms kommun, Skåne län Plan- och miljöbeskrivning, 2017-03-24 Trafikverket Postadress: Box 543, 291 25 Skåne
Öppet hus Tvärförbindelse Södertörn
Öppet hus Tvärförbindelse Södertörn Läs mer om projektet! www.trafikverket.se/tvarforbindelsesodertorn Teckenförklaring Utredningsområde 0 1 2 3 4 km Lantmäteriet, Geodatasamverkan Så jobbar vi med Utredningsområdet
ANTAGANDEHANDLING SAMRÅDSFÖRSLAG , rev
ANTAGANDEHANDLING SAMRÅDSFÖRSLAG 2015-05-25, rev. 2016-01-12 ENKELT PLANFÖRFARANDE enligt PBL 5:7 Upphävande av del av byggnadsplan för Håtö 2:4 berörande Håtö 2:1, 2:4, 2:79, 2:80, 2:81, 2:85 och 2:86
E6 Kungälvsmotet (Öst)
VÄGPLAN GRANSKNINGSHANDLING E6 Kungälvsmotet (Öst) Kungälvs kommun, Västra Götalands län PM Avvattning och ledningar, 2014-07-04 Projektnummer: 102131 Dokumenttitel: Granskningshandling E6 Kungälvsmotet
Behovsbedömning detaljplan för vård- och ett äldreboende samt förskola på fastigheten Ensta 1:65.
1 [6] Referens David Ekberg detaljplan för vård- och ett äldreboende samt förskola på fastigheten Ensta 1:65. Orenteringskarta över området en av detaljplan för vård- och ett äldreboende samt förskola
Bedömning av miljöpåverkan Detaljplan i Hogstad
Bedömning av Detaljplan i Hogstad för Västanå 2:7 m.fl. Bedömning av 2(7) Miljöar för planer och program Om en plan eller ett program kan innebära en betydande ska den miljöbedömas och en miljökonsekvensbeskrivning
SAMLAD EFFEKTBEDÖMNING Vägplan, samrådshandling Väg 919, Vadstena Motala Gång- och cykelväg Ärendenummer: TRV 2016/104544
-14 Vägplan, samrådshandling Väg 919, Vadstena Motala Gång- och cykelväg Ärendenummer: TRV 2016/104544 Upprättad av: Martina Olgemar, Sweco Kontaktperson: Malin Skyman, Trafikverket Effektbedömning Väg
Väg 829, Lövberga -Alanäs, Strömsunds kommun. Samrådsmöte
Väg 829, Lövberga -Alanäs, Strömsunds kommun Samrådsmöte 2018-12-11 Presentation Björn Wedin, Projektledare, Trafikverket 010-124 28 23 David Ring, Markförhandlare, Trafikverket 010-123 43 36 Niklas Dahlström,
Samrådsmöte. Vägplan. Väg 2879 Gång- och cykelväg Högaliden-Hjo. Hjo kommun Västra Götalands län. 3 september 2013
Samrådsmöte Vägplan Väg 2879 Gång- och cykelväg Högaliden-Hjo Hjo kommun Västra Götalands län 3 september 2013 Medverkande Trafikverket Marita Karlsson, projektledare Vectura Pär-Anders Emanuelsson, ansvarig
Underlag för planuppdrag
Detaljplan för del av fastigheten Pysslingen 1 m fl Helsingborgs stad Underlag för planuppdrag Syfte och process Detaljplanens syfte Syftet med detaljplanen är att möjliggöra för bostadsändamål samt att
Samråd väg 562 Nolby- Resecentrum samt Information Dubbelspår Dingersjö- Sundsvall. november 2016
Samråd väg 562 Nolby- Resecentrum samt Information Dubbelspår Dingersjö- Sundsvall november 2016 Dagordning 1. Inledning 2. Presentation av medverkande 3. Redogörelse för vägplanens och järnvägsplanens
Upphävande av del av detaljplan för del av stadsäga 26 m.fl., Söderköpings kommun, Östergötlands län. 1(8) Dnr: SBF PLANBESKRIVNING DP XX
1(8) PLANBESKRIVNING DP XX Upphävande av del av detaljplan för del av stadsäga 26 m.fl., Söderköpings kommun, Östergötlands län Granskningshandling Upprättad: 2017-09-27 Reviderad: 2018-02-22 Godkänd för
Samråd. Väg E22/118, Trafikplats Hammar
Samråd Väg E22/118, Trafikplats Hammar Fyrstegsprincipen 1 Tänk om 2 Optimera 3 Bygg om 4 Bygg nytt Åtgärder som kan påverka behov av transporter och val av transportsätt Åtgärder som effektiviserar nyttjandet
Samrådsmöte på orten 9 november Väg 56, Bie- Alberga (St. Sundby)
Samrådsmöte på orten 9 november 2016 Väg 56, Bie- Alberga (St. Sundby) Dagordning 1. Mötets öppnande 2. Val av 2 justeringspersoner 3. Redogörelse för dagordningen 4. Information formell handläggning 5.
Vägplan för E10 vid Kiruna nya centrum
PM Detaljplan Vägplan för E10 vid Kiruna nya centrum Kiruna kommun, Norrbottens län TRV 2016/4236 Datum 2018-05-14 Trafikverket Postadress: Box 809, 971 25 Luleå E-post: trafikverket@trafikverket.se Telefon:
Upphävande av del av detaljplan för del av Mariehov 5:26 m.fl., Söderköpings kommun, Östergötlands län
1(8) PLANBESKRIVNING DP XX Upphävande av del av detaljplan för del av Mariehov 5:26 m.fl., Söderköpings kommun, Östergötlands län Granskningshandling Upprättad: 2017-09-27 Reviderad: 2018-02-23 Godkänd
Avsiktsförklaring trafiksäkerhetsåtgärder på del av Huddingevägen
GATU- OCH TRAFIKAVDELNINGEN TJÄNSTEUTLÅTANDE DATUM DIARIENR SIDA 3 mars 2015 KS-2015/375.351 1 (2) HANDLÄGGARE Annika Löfmark 08-535 365 52 annika.lofmark@huddinge.se Kommunstyrelsen Avsiktsförklaring
GRANSKNINGSHANDLING. E18 Köping-Västjädra. Köpings, Hallstahammars och Västerås kommun, Västmanlands län. PM Kommunal planering
GRANSKNINGSHANDLING E18 Köping-Västjädra Köpings, Hallstahammars och Västerås kommun, Västmanlands län PM Kommunal planering 2016-09-30 Dokumenttitel: PM Kommunal planering Skapat av: Mia Jameson Dokumentdatum:
stadsledningskontoret Exploateringskontoret Trafikkontoret stadsledningskontoret Anton Västberg Telefon:
Sida 1 (5) 2017-12-01 Exploateringskontoret Dnr 123-1872/2017 Dnr E2017-04507 Dnr T2017-03388-1 Handläggare Anton Västberg Telefon: 08-508 29 305 Till Kommunstyrelsen Exploateringskontoret Karl-Johan Dufmats
SAMHÄLLSBYGGNADSNÄMNDEN Upphävandet antagen av SBN laga kraft PLANBESKRIVNING
Upphävandet antagen av SBN 2016-12-19 133 laga kraft 2017 01-12 Tillhörande upphävande av del av detaljplan för Ludvika by 2:10 m.fl. i Ludvika Upprättad i augusti 2016, reviderad oktober 2016 Postadress
PM Ändringar av vägplan under fastställelseprövningen
PM Ändringar av vägplan under fastställelseprövningen E20 Vårgårda Norr Mariestad, etapp Förbi Skara, delen Vilan-Dalaån Skara kommun, Västra Götalands län 2018-04-06 Ärendenummer: TMALL 0093 PM ändringar
Samråd vägplan Väg 77 Uppsala länsgräns trafikplats Rösa. Etapp 1, Uppsala länsgräns Eknäs Norrtälje kommun, Stockholms län
Samråd vägplan 2018-10-02 Väg 77 Uppsala länsgräns trafikplats Rösa Etapp 1, Uppsala länsgräns Eknäs Norrtälje kommun, Stockholms län Åsa Eriksson, projektledare Dagordning Presentation av närvarande Trafikverket
Vägplan Samråd. Väg 1559/ 1534 Gång- och cykelväg i Mårdaklev, Svenljunga kommun
Vägplan Samråd Väg 1559/ 1534 Gång- och cykelväg i Mårdaklev, Svenljunga kommun 1 2014-04-01 1 2014-04-01 10 mil gång- och cykelväg 70 delprojekt - fyra områden Samverkansprojekt Västra Götalandsregionen,
Bedömning av miljöpåverkan för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun
Bedömning av för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun Antagen: åååå-mm-dd Laga kraft: åååå-mm-dd Genomförandetidens sista dag: åååå-mm-dd www.mjolby.se/planer Miljöar för planer och program Om en plan
Samrådsmöte Vägplan direktramper väg 40 E6. Samråd med allmänheten 21 Januari 2013
Samrådsmöte Vägplan direktramper väg 40 E6 Samråd med allmänheten 21 Januari 2013 Dagordning 1. Medverkande 2. Syfte med dagens möte 3. Planeringsprocessen enligt väglagen 4. Syfte med förstudien 5. Förutsättningar
Detaljplan för Kalix veterinärstation (Kalix 9:47 m.fl.)
SAMRÅDSHANDLING Detaljplan för Kalix veterinärstation (Kalix 9:47 m.fl.) Kalix kommun, Norrbottens län PLANBESKRIVNING HANDLINGAR Planförslaget redovisas på följande handlingar: Plankarta med bestämmelser
Behovsbedömning av miljöbedömning för detaljplan för del av Anden 3, Vårgårda tätort i Vårgårda kommun
1 SAMHÄLLSBYGGNAD Diarienr: Miljöreda 11/0246a Upprättad: 2012-02-01 Behovsbedömning av miljöbedömning för detaljplan för del av Anden 3, Vårgårda tätort i Vårgårda kommun I samband med upprättande av
Väg 121 Lönsboda - Loshult, delen Glimåkravägen Vallhallavägen i Lönsboda, ny gång- och cykelväg
VÄGPLAN, SAMRÅDSUNDERLAG Väg 121 Lönsboda - Loshult, delen Glimåkravägen Vallhallavägen i Lönsboda, ny gång- och cykelväg Osby kommun, Skåne län Vägplanbeskrivning med miljöbeskrivning 2014-05-25 Projektnummer:
i Mariestad Upphävande av detaljplan för kv. Sprinten samt stadsplan för del av Mariefors SAMRÅDSHANDLING Planbeskrivning juni 2018
Planbeskrivning SAMRÅDSHANDLING juni 2018 Upphävande av detaljplan för kv. Sprinten samt stadsplan för del av Mariefors i Mariestad PLANBESKRIVNING - Upphävande av detaljplan för Sprinten samt del av stadsplan
Behovsbedömning av detaljplan för Segersby 2
Behovsbedömning av detaljplan för Segersby 2 Tumba, mars 2017 Behovsbedömningen av detaljplan för Segersby 2 är framtagen som ett underlag inför plansamrådet. Ett syfte med behovsbedömningen är att avgöra
Väg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås. Informationsmöte Gimsbärke 13 september 2018
TMALL 0794 Presentation bilder sommar v 1.0 Väg E16 Borlänge Djurås Etapp 2 & 3 Norr Amsberg Sifferbo och Sifferbo Djurås Informationsmöte Gimsbärke 13 september 2018 Presentation TRAFIKVERKET Åsa Bergqvist,
Väg 841 utbyte av öppningsbar bro vid Almarestäket
SAMRÅDSREDOGÖRELSE Väg 841 utbyte av öppningsbar bro vid Almarestäket Järfälla och Upplands-Bro kommuner, Stockholms län Vägplan, 2016-03-24 Projektnummer: 152560 Samrådsredogörelse, Väg 841, öppningsbar
Väg 133 Gränna-Tranås, Gång- och cykelväg i Gripenberg
SAMRÅDSREDOGÖRELSE Väg 133 Gränna-Tranås, Gång- och cykelväg i Gripenberg Tranås kommun, Jönköpings län Vägplan, Granskningshandling, 2018-06-08 Projektnummer: 158 023 TMALL 0096 Mall Samrådsredogörelse
Undersökning för miljökonsekvensbeskrivning
1(6) 2019-04-17 Samrådshandling Undersökning för miljökonsekvensbeskrivning Detaljplan för del av fastigheterna Vega och Tor m.fl. Eriksgatan/Baldersgatan Hovmantorps samhälle Lessebo kommun Kronobergs
Väg 73 Trafikplats Handen
ARBETSPLAN - MILJÖKONSEKVENSBESKRIVNING Väg 73 Trafikplats Handen Haninge kommun, Stockholms län Utställelsehandling 2012-01-27 Revidering 1: 2012-09-10 Objektnummer:884232 Revidering 1: Kap. 2.1 sid 18
Referens Anders Forsberg. Behovsbedömning av detaljplan för del av Kv Rotemannen
Referens Anders Forsberg Behovsbedömning av detaljplan för del av Kv Rotemannen Tumba, februari 2011 Behovsbedömningen av detaljplan för del av kvarteret Rotemannen är framtagen som ett underlag inför
Upphävande och ändring av detaljplan för del av Söderköping 2:1, Slussporten, Söderköpings kommun, Östergötlands län Samrådshandling
2017-03-06 1(8) PLANBESKRIVNING DP XX Upphävande och ändring av detaljplan för del av Söderköping 2:1, Slussporten, Söderköpings kommun, Östergötlands län Samrådshandling Upprättad: 2017-03-06 Godkänd
Väg 919, Vadstena-Motala Gång- och cykelväg
PM TRAFIK OCH VÄGUTFORMNING Väg 919, Vadstena-Motala Gång- och cykelväg Vadstena och Motala kommun, Östergötlands län Vägplan, 2018-01-29 GRANSKNINGSHANDLING Innehåll Beslutsunderlag för val av övergripande
Behovsbedömning av detaljplan för Harbro backe
2017-11-30 reviderad 2018-07-26 1 [5] Referens David Ekberg Anders Forsberg av detaljplan för Harbro backe Orenteringskarta över området en av detaljplan för Harbro backe är framtagen som ett underlag
Samrådsmöte 22 september Väg 56, Kvicksund- Västjädra
Samrådsmöte 22 september 2016 Väg 56, Kvicksund- Västjädra Dagordning 1. Mötets öppnande 2. Redogörelse för dagordningen 3. Information formell handläggning 4. Allmänna frågor 5. Översiktlig presentation
Samråd på Folkets hus 18: Väg 174, nya gångoch cykelvägar vid Hunnebostrand och Bovallstrand
Samråd på Folkets hus 18:00 2015-03-24 Väg 174, nya gångoch cykelvägar vid Hunnebostrand och Bovallstrand Välkomna till samrådsmöte angående nya gång- och cykelvägar utmed väg 174 på delarna Bovallstrand
Miljökonsekvensbeskrivning
Upprättad av planeringskontoret 2014-10-22 Miljökonsekvensbeskrivning Bilaga till samrådshandlingen för Översiktsplan Växjö kommun, del Ingelstad 1 Innehållsförteckning: Bakgrund Icke-teknisk sammanfattning
Upphävande av del av detaljplan för del av Mariehov 5:26 m.fl., Söderköpings kommun, Östergötlands län
1(8) PLANBESKRIVNING DP XX Upphävande av del av detaljplan för del av Mariehov 5:26 m.fl., Söderköpings kommun, Östergötlands län Samrådshandling Upprättad: 2017-09-27 Godkänd för samråd: SBN 2016-11-29
BEDÖMNING AV BEHOVET ATT UPPRÄTTA EN MILJÖKONSEKVENSBESKRIVNING Enligt Plan- och Bygglagen och enligt kriterierna i MKB-förordningens bilagor 2 och 4
BEDÖMNING AV BEHOVET ATT UPPRÄTTA EN MILJÖKONSEKVENSBESKRIVNING Enligt Plan- och Bygglagen och enligt kriterierna i MKB-förordningens bilagor 2 och 4 Planens syfte är att i enlighet med Plan- och bygglagen
Samråd på orten 24 augusti Cirkulationsplats E45 /Svedjärnsvägen/ Malungsvägen. Välkommen!
Samråd på orten 24 augusti 2015 Cirkulationsplats E45 /Svedjärnsvägen/ Malungsvägen Välkommen! Agenda 1. Mötets öppnande 2. Presentation 3. Redogörelse för planprocessen 4. Redogörelse för innehållet i
SAMRÅDSREDOGÖRELSE. Detaljplan för Fjugesta 2:74 m.fl. Lekebergs kommun, Örebro län
Sydnärkes byggförvaltning Ulrika Åberg Planarkitekt SAMRÅDSREDOGÖRELSE Detaljplan för Fjugesta 2:74 m.fl. Lekebergs kommun, Örebro län Enligt PBL 2011 (Plan- och bygglagen 2011) 5 kap. 17 har Detaljplan
Väg 84 Hede gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 84 Hede gång- och cykelväg Härjedalens kommun, Jämtlands län Vägplan 2015-08-28 Projektnummer: 145074 TMALL 0096 Mall Samrådsredogörelsev 1.0 Trafikverket Postadress: Box 186, 871
Upphävande av del av detaljplan för del av Drothems-Broby 1:65 m.fl., Söderköpings kommun, Östergötlands län
1(8) PLANBESKRIVNING DP XX Upphävande av del av detaljplan för del av Drothems-Broby 1:65 m.fl., Söderköpings kommun, Östergötlands län Granskningshandling Upprättad: 2017-03-06 Reviderad: 2018-03-02 Godkänd
Ändring av detaljplan för del av Perstorp 23:4 m.fl., ICAs parkering, Perstorps kommun, Skåne län
1(7) Datum: Diarienummer: 2013-08-13 2013/124 Ändring av detaljplan för del av Perstorp 23:4 m.fl., ICAs parkering, Perstorps kommun, Skåne län SAMRÅDSHANDLING Detaljplanen har Upprättas: 2013-08-13 Antagits
Samrådshandling oktober 2013
Samrådshandling oktober 2013 Sektorn för samhällsbyggnad Ändring av detaljplan för del av Djupedalsäng 1:14 Återvinningsstation vid Råstensvägen Härryda kommun Planbeskrivning Planbeskrivningens uppgift
Vägplan Rastplats Kiruna. Kirunaprojektet
Vägplan Rastplats Kiruna Kirunaprojektet 2018-11-21 2 2018-11-21 Trafikverket Ellen Petäjävaara, delprojektledare Linda Lundqvist, projektingenjör Elise Kieri, markförhandlare Sweco Anna Keisu, uppdragsledare
Miljöbedömning; Steg 1 - Behovsbedömning
STADSBYGGNADSKONTORET Handläggare: Datum: Diarienummer: Ulla-Britt Wickström 2011-07-07 2010/20060-1 stadsbyggnadskontoret@uppsala.se Miljöbedömning; Steg 1 - Behovsbedömning Detaljplan Husbyborg 1:82
Samrådsmöte 5 och 6 mars E18 Köping-Västjädra
Samrådsmöte 5 och 6 mars 2019 E18 Köping-Västjädra Dagordning 1. Inledning 2. Information formell handläggning 3. Presentation av projektet och förändringar 4. Allmänna frågor 5. Fika 6. Stationssystem
Ny cirkulationsplats i korsningen Rinkebysvängen/Rinkebystråket. Genomförandebeslut.
Elenore Bjelke Trafikplanering 08-508 260 35 elenore.bjelke@stockholm.se Till Trafik- och renhållningsnämnden 2012-03-15 Ny cirkulationsplats i korsningen Rinkebysvängen/Rinkebystråket. Genomförandebeslut.
Väg 13, Ystad Ängelholm, delen Hedeskoga Sövestad, gång- och cykelväg
SAMRÅDSREDOGÖRELSE Väg 13, Ystad Ängelholm, delen Hedeskoga Sövestad, gång- och cykelväg Ystad kommun, Skåne län Vägplan 2016-05-24 Projektnummer: 144882 Trafikverket Postadress: Björkhemsvägen 17, 291
Planprogram för Hok 2:119 m.fl. Ny väg norr om Hok Vaggeryds kommun
Planprogram för Hok 2:119 m.fl. Vaggeryds kommun Programmet är utsänt på samråd under tiden 2010-06-07 t.o.m. 2010-08-27. Om ni har några synpunkter skall dessa framföras skriftligen till miljö- och byggnämnden
Väg 549, stabilitetshöjande åtgärder
ANALYSUNDERLAG Väg 549, stabilitetshöjande åtgärder Delen Slamby Charlottenlund, Härryda kn, Västra Götalands län Projektnummer: 145008 2015-10-26 Dokumenttitel: Analysunderlag Väg 549, stabilitetshöjande
Undersökning om BMP. Detaljplan Lövnäs förskola, Hammarö kommun
Undersökning om BMP Detaljplan Lövnäs förskola, Hammarö kommun Planens syfte Planen ska pröva möjligheten för byggnation av förskola/skolverksamhet. Planen innebär att förskola med tolv avdelningar kommer
Bedömning av miljöpåverkan för Planprogram, del av Fallområdet, söder om järnvägen, Mantorp
Bedömning av för Planprogram, del av Fallområdet, söder om järnvägen, Mantorp Beslut om Samråd: 2017-04-24 Godkännande: 2018-03-20 www.mjolby.se/planer Miljöar för planer och program Om en plan eller ett
DAGVATTENUTREDNING TILL DETALJPLAN FÖR KVARTERET RITAREN I VARA
VARA KOMMUN Kvarteret Ritaren, Vara, D-utr UPPDRAGSNUMMER 1354084000 DAGVATTENUTREDNING TILL DETALJPLAN FÖR KVARTERET RITAREN I VARA SWECO ENVIRONMENT AB MATTIAS SALOMONSSON MARIE LARSSON Innehållsförteckning
Planbeskrivning. Tillhörande upphävande av detaljplan Åsaka 3:12 del av. Essunga kommun Västra Götalands län. Dnr: Utökat förfarande
Dnr: 2018-000140 Utökat förfarande Planbeskrivning Tillhörande upphävande av detaljplan Åsaka 3:12 del av Essunga kommun Västra Götalands län Samrådshandling Samrådshandling 2019 2019 Upphävande av detaljplan
Bedömning av miljöpåverkan för Planprogram, del av Fall-området, söder om järnvägen, Mantorp, Mjölby kommun
Bedömning av för Planprogram, del av Fall-området, söder om järnvägen, Mantorp, Mjölby kommun Antagen: Laga kraft: Genomförandetidens sista dag: www.mjolby.se/planer Miljöar för planer och program Om en
Storumans kommun. Behovsbedömning Upprättande av detaljplan på del av fastigheten Joeström 2:24. Dnr: Upprättad:
Storumans kommun Behovsbedömning Upprättande av detaljplan på del av fastigheten Joeström 2:24 Dnr: Upprättad: 2013-01-15 2 (7) Upprättande av detaljplan på del av fastigheten Joeström 2:24 Samråd om miljöpåverkan
Tekniskt PM Detaljplan Vägplan för gång- och cykelvägar samt passage vid Ny E10, Kiruna Kiruna kommun, Norrbottens län Objektnummer:
Tekniskt PM Detaljplan Vägplan för gång- och cykelvägar samt passage vid Ny E10, Kiruna Kiruna kommun, Norrbottens län 2018-02-15 Objektnummer: 880865 TRV 2015/18810 Trafikverket Postadress: Trafikverket,
PLAN- OCH GENOMFÖRANDEBESKRIVNING
Detaljplan för Kv. RATTEN, m.fl i Bromölla, Bromölla kommun PLAN- OCH GENOMFÖRANDEBESKRIVNING ALLMÄNT Handlingar Plankarta med förslag till planbestämmelser Plan- och genomförandebeskrivning Fastighetsförteckning
Behovsbedömning av detaljplan för Norra industriområdet norr om Kv. Kättingen, Hjo stad i Hjo kommun Hjo stad i Hjo kommun
Hjo kommun Samhällsbyggnad Madeleine Turén (kompletterad av Louise Eriksson) Behovsbedömning av detaljplan för Norra industriområdet norr om Kv. Kättingen, Hjo stad i Hjo kommun Hjo stad i Hjo kommun Planens
PLAN- OCH GENOMFÖRANDEBESKRIVNING. Detaljplan för Kv. Oden 1, Sävstaskolan Vingåker, Vingåkers kommun, Södermanlands län
PLAN- OCH GENOMFÖRANDEBESKRIVNING Detaljplan för Kv. Oden 1, Sävstaskolan Vingåker, Vingåkers kommun, Södermanlands län SAMRÅDSHANDLING Upprättad i mars 2008 PLANBESKRIVNING Upprättad i mars 2008 HANDLINGAR
Bedömning av miljöpåverkan för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun
www.mjolby.se/planer Bedömning av för ÖSTRA OLOFSTORP i Mantorp, Mjölby kommun Antagen: åååå-mm-dd Laga kraft: åååå-mm-dd Genomförandetidens sista dag: åååå-mm-dd Miljöar för planer och program Om en plan
DETALJPLAN FÖR SÖDERKÖPING 3:65 M FL, SÖDERKÖPINGS KOMMUN, ÖSTERGÖTLANDS LÄN
1(6) BEHOVSBEDÖMNING DETALJPLAN FÖR SÖDERKÖPING 3:65 M FL, SÖDERKÖPINGS KOMMUN, ÖSTERGÖTLANDS LÄN DP XX Upprättad: 2018-02-09 Standardförfarande Samrådstid: 2017-05-31 2017-06-15 Antagen av SBN: 201x-xx-xx
Väg 557 Vekerum- Stilleryd, ny gc-väg delen väg 554-väg 558, Karlshamns kommun. Samråd Planutformning
Väg 557 Vekerum- Stilleryd, ny gc-väg delen väg 554-väg 558, Karlshamns kommun Samråd Planutformning 2017-07-06 Dagordning 1 Mötet öppnas 2 Presentation av medverkande 3 Närvarolista 5 Redogörelse för
Bedömning av miljöpåverkan för
Bedömning av för detaljplan HOGSTAD 13:1 m fl i Hogstad, Mjölby kommun Antagen: Laga kraft: Genomförandetidens sista dag: www.mjolby.se/planer Miljöar för planer och program Om en plan eller ett program
PLANBESKRIVNING. Detaljplan för Del av Gamla stan 2:26 (Hollendergatan/Lönnerbladsgatan) Falköpings stad
PLANBESKRIVNING Detaljplan för Del av Gamla stan 2:26 (Hollendergatan/Lönnerbladsgatan) Falköpings stad Antagandehandling Stadsbyggnadsavdelningen 2013-02-27 HANDLINGAR Planförslaget består av plankarta
E6.20 Hisingsleden, södra delen inkl Halvors länk. Samrådsmöte
E6.20 Hisingsleden, södra delen inkl Halvors länk. Samrådsmöte 2014-08-27 Dagordning Presentation Inledning Presentation av projektet Miljöfrågor i projektet Fortsatt arbete Marklösenfrågor Övriga frågor
Samråd Vägplan. Väg 174 Norra Bovallstrand, ny gång- och cykelväg TMALL 0141 Presentation v 1.0
TMALL 0141 Presentation v 1.0 Samråd Vägplan Väg 174 Norra Bovallstrand, ny gång- och cykelväg 2017-10-03 Välkomna till samrådsmöte angående ny gång- och cykelväg utmed väg 174 i norra Bovallstrand! Folkets
Planprocessen 3 Planbeskrivning... 3 Handlingar... 3. Planens syfte 3. Plandata 3. Förenligt med miljöbalkens 3, 4 och 5 kapitel 4
KS11.1017 Tillägg 1 (SLD 217) Ändring av detaljplan för del av fastigheten Hjällsnäs 36:1 och del av Lundby Prästgård 1:1, Bostäder vid Lundbyvägen (Ekdungen) i Gråbo tätort, Lerums kommun. Planbeskrivning
Upphävande av del av stadsplan för stadsäga 27 m.fl., Söderköpings kommun, Östergötlands län. 1(8) Dnr: SBF PLANBESKRIVNING DP XX
1(8) PLANBESKRIVNING DP XX Upphävande av del av stadsplan för stadsäga 27 m.fl., Söderköpings kommun, Östergötlands län Samrådshandling Upprättad: 2017-09-27 Godkänd för samråd: SBN 2016-11-29 109 Samrådstid:
Väg 77. Länsgränsen - Rösa förbi Rimbo Samrådsunderlag förstudie
Väg 77 Länsgränsen - Rösa förbi Rimbo Samrådsunderlag förstudie 1 Kort om väg 77 Vägen har ett körfält i vardera riktningen utan mitträcke. Vägbredden är ca 6,5m, respektive körfält 3m, vägrenar 0,25m.
Underlag för bedömning av betydande miljöpåverkan
VALLENTUNA KOMMUN 2016-06-28 SID 1/9 Underlag för bedömning av betydande miljöpåverkan Program för detaljplanering av Stensta-Ormsta i Vallentuna kommun, Stockholms län. Syftet med planläggningen är att
Behovsbedömning av detaljplan för Prinsens väg
Behovsbedömning av detaljplan för Prinsens väg Tumba maj 2017 Behovsbedömningen av detaljplan för Prinsens väg är framtagen som ett underlag inför plansamrådet. Ett syfte med behovsbedömningen är att avgöra
Väg 26 mellan Skövde och Mariestad, planskild gång- och cykelpassage vid Karleby
SAMRÅDSREDOGÖRELSE Väg 26 mellan Skövde och Mariestad, planskild gång- och cykelpassage vid Karleby Mariestads kommun, Västra Götalands län Vägplan, 2019-04-05 Projektnummer: 160226 Yta för bild TMALL
