Övergripande kontrollprogram under byggtiden
|
|
- Karin Hansson
- för 6 år sedan
- Visningar:
Transkript
1 Sida 1 (11) Exploateringskontoret Dokumentnamn Projekteringsskede Delområde BYGGHANDLING Övergripande Entreprenad - Ansvarig part Dokumenttyp Konstruktör KD - Kontrolldokument Maria Wessberg Upprättad datum Övergripande kontrollprogram under byggtiden Vattenverksamhet och miljöfarligverksamhet Miljöredovisning GODKÄND Ändring Ändring datum Ändring avser Ändring av Maria Wessberg Uppdragsansvarig
2 Sida 2 (11) Innehållsförteckning REFERENSER KONTROLLPROGRAM BAKGRUND MILJÖASPEKTER LUFTBURET LJUD, STOMLJUD OCH VIBRATIONER... 4 BULLER... 4 VIBRATIONER KULTURHISTORISKT VÄRDEFULL BEBYGGELSE YTVATTEN GRUNDVATTEN LUFTFÖRORENINGAR SCHAKTMASSOR, MUDDERMASSOR OCH SEDIMENT LÄNSHÅLLNINGSVATTEN KEMISKA PRODUKTER, INK HANTERING AV BRÄNSLEN AVFALL OCH NEDSMUTSNING REGLERING AV MÄLAREN GÄLLANDE TILLSTÅND MILJÖDOM KML-TILLSTÅND ENTREPRENADKRAV INFORMATION OCH DIALOG STÖRNINGSINFORMATION OCH KLAGOMÅLSMÅLSHANTERING RAPPORTERING TILL TILLSYNSMYNDIGHETEN KVARTALSRAPPORTER TILLSYNSMÖTEN... 11Referenser P6-KD-0002 P6-KD-0003 P6-KD-0005 P6-KD-0006 P6-KD-0007 P6-KD-0008 P6-KD-0009 P6-KD-0010 P6-KD-0011 P6-KD-0012 P6-MA-0018 Kontrollprogram för luftburet ljud, stomljud och vibrationer Kontrollprogram för kulturhistoriskt värdefulla byggnader Kontrollprogram för ytvatten Kontrollprogram för grundvatten och sättningar Kontrollprogram för utsläpp till luft Kontrollprogram för schaktmassor, muddermassor och sediment Kontrollprogram för länshållningsvatten Kontrollprogram för kemiska produkter Kontrollprogram för avfall och nedsmutsning Kontrollprogram för reglering av Mälaren Mall för kvartalsrapport
3 Sida 3 (11) 1 Kontrollprogram har i samråd med Stockholms Miljöförvaltning och Länsstyrelsen i Stockholms län upprättat ett övergripande kontrollprogram för de tillståndspliktiga verksamheterna under byggtiden för Slussenanläggningen och bussterminal. Kontrollprogrammet består av ett övergripande dokument (detta dokument) som beskriver kontrollprogrammets uppbyggnad. Till dokumentet hör ett antal referensdokument som specificerar hur olika miljöaspekter ska hanteras inom byggprojektet. Genom kontrollprogrammet säkerställs att projekt Slussen efterlever ställda krav och gällande miljölagar samt arbetar förebyggande med miljöfrågor. Till grund för kontrollprogrammet ligger domstolens beslut samt förslag till kontroller som har redovisats i ansökan om tillstånd enligt miljöbalken. För varje entreprenad upprättas dessutom specifika kontrollprogram av projektör och entreprenör för de kontroller som behövs för att styra produktionen. Projektet har också tagit fram en MEG (miljökrav i entreprenadens genomförande) som beskriver hur miljöarbetet bedrivs utifrån varje entreprenads förutsättning. Kontrollprogrammet omfattar följande: Luftburet ljud, stomljud och vibrationer (P6-KD-0002) Kulturhistoriskt värdefull bebyggelse (P6-KD-0003) Ytvatten (P6-KD-0005) Grundvatten och sättningar (P6-KD-0006) Utsläpp till luft (P6-KD-0007) Schaktmassor, muddermassor och sediment (P6-KD-0008) Länshållningsvatten (P6-KD-0009) Kemiska produkter (P6-KD-0010) Avfall och nedsmutsning (P6-KD-0011) Reglering av Mälaren (P6-KD-0012) I det övergripande kontrollprogrammet beskrivs hur dokumentation och kommunikation med tillsynsmyndigheterna hanteras. Länsstyrelsen i Stockholms län är tillsynsmyndighet för den tillståndspliktiga vattenverksamheten och verksamheter som är tillståndspliktiga enligt kulturminneslagen. Miljöförvaltningen i Stockholms län är tillsynsmyndighet för den miljöfarliga verksamheten. På grund av nya rön ocheller förändrad lagstiftning samt nya beslut från tillsynsmyndigheterna kan detta kontrollprogram komma att förändras under projektets gång. Förändringar av kontrollprogrammet kan initieras av eller tillsynsmyndigheten. Samråd skall alltid ske mellan parterna innan förändring sker.

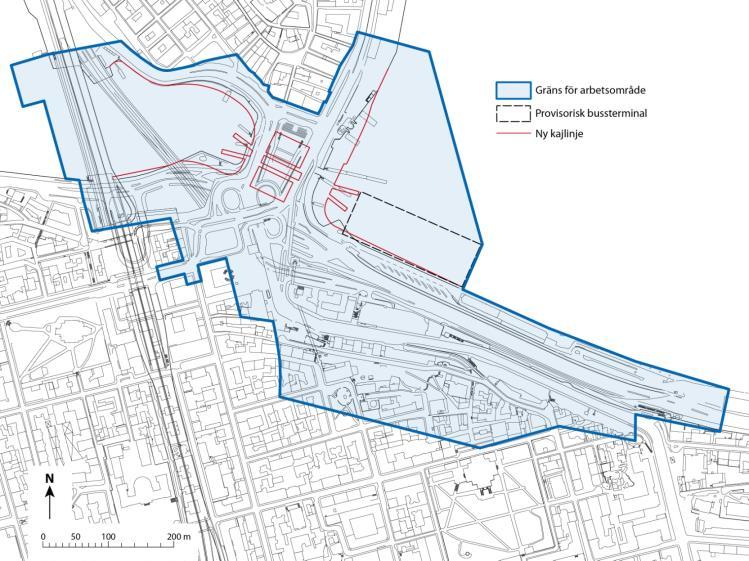

4 Sida 4 (11) 2 Bakgrund Slussen, en trafikanläggning och viktig knutpunkt i centrala Stockholm, är i dåligt skick med vittrande betong, rostande armering och stora sättningar. Reparationer räcker inte längre utan Slussen måste byggas om från grunden då anläggningen till stora delar enligt flera tekniska utredningar har nått sin tekniska livslängd. Slussen ska byggas om och anpassas till vår tids behov för tre viktiga funktioner på platsen; trafik, stadsliv och vatten. Nybyggnaden av Slussen innebär olika arbetsmoment inne i stadsmiljö och ger upphov till påverkan i form av uppkomst av massor, avfall, länshållningsvatten, luftföroreningar, vibrationer samt kemiska produkter. Arbetena innebär också bortledning av grundvatten, påverkan på ytvatten samt alstrar buller. För att uppfylla mark- och miljödomstolens villkor anges sker uppföljning och kontroll av den tillståndspliktiga verkasamheterna enligt detta kontrollprogram. 3 Miljöaspekter Nedan beskrivs de miljöfrågor som omfattas av kontrollprogrammet med krav och de åtgärder och uppföljningar som föreslås av Projekt slussen i bilagda kontrollprogram. 3.1 Luftburet ljud, stomljud och vibrationer Ombyggnaden av Slussen innebär olika arbetsmoment som ger upphov till buller och stomljud. Detta gäller såväl rivning av befintliga anläggningar som grundläggnings- och konstruktionsarbeten för nya anläggningar i vatten och på land. bullret kan medföra störningar för boende i delar av Gamla Stan och Södermalm. Störningar kan även uppstå i näraliggande kontorslokaler och andra arbetslokaler samt i ett museum. Framförallt kan ljudmiljön inomhus som kan påverkas negativt, utomhus är ljudmiljön redan i hög grad störd till följd av trafiken. Det ställer krav på hänsyn till boende och omgivande verksamheter. Övergripande bullermätning kommer att utföras av Beställaren. Buller Buller från byggverksamheten under byggtiden ska begränsas så att den ekvivalenta ljudnivån inomhus som riktvärde inte överskrider - 45 db(a) i bostäder och arbetslokaler samt 40 db(a) i skolor helgfri måndag-fredag kl db(a) i bostäder helgfri måndag-fredag kl db(a) i bostäder lördag, söndag och helgdag kl db(a) i bostäder lördag, söndag och helgdag kl db(a) i bostäder alla dagar kl Arbeten som genererar luftburet buller får endast utföras helgfri måndag-fredag kl Arbeten i berg som genererar stomljud får endast utföras helgfri måndag-fredag kl I samråd med tillsynsmyndigheten får arbeten som medför luftburet buller och överskridande av
5 Sida 5 (11) värdena i ovan ske helgfri måndag-fredag kl I samråd med tillsynsmyndigheten får arbeten som medför stomljud och överskridande av värdena i ovan ske helgfri måndag-fredag kl Andra avvikelser får, om det finns särskilda skäl, ske endast efter tillsynsmyndighetens godkännande. Vibrationer Sprängningar såväl ovan som under jord, samt pålnings- och spontningsarbeten är exempel på arbetsmoment under byggtiden som kan ge vibrationer som kan utgöra en störning i boendemiljön men även medföra skador på byggnader och anläggningar. Projektet använder svensk standard SS , Vibration och stöt Riktvärden för sprängningsinducerade vibrationer, för beräkning av tillämpliga riktvärden. Vibrationer under byggtiden kontrolleras i förhållande till skaderisker på berörda byggnader och anläggningar. Entreprenören utför vibrationsmätningar inom ramen för sin egenkontroll. Omfattning av kontroll av luftburet ljud, stomljud och vibrationer redovisas i P6-KD För ett urval av värdefulla kulturbyggnader (det vill säga grön- eller blåklassade byggnader enligt Stadsmuseets klassificering) kommer extra kontroll att utföras enligt kontrollprogram för kulturhistoriskt värdefull bebyggelse (P6-KD-0003). 3.2 Kulturhistoriskt värdefull bebyggelse Majoriteten av byggnaderna i Slussens närområde, inklusive Gamla stan, har enligt den översiktliga inventeringen bedömts ha betydande kulturvärden. Risken för skador på byggnader och anläggningar på grund av grundvattenförändringar och vibrationer från bygget ska därför minimeras. Riktvärden för vibrationer har beräknats för varje objekt (kulturhistorisk byggnad) beroende på grundläggningsförhållanden och skick. Omfattning av kontroll av kulturhistoriskt värdefull bebyggelse redovisas i P6-KD Ytvatten De olika byggverksamheterna inom projektet kommer att medföra grumlande arbeten i olika omfattning i vattenområdet kring arbetena. Villkor för tillståndet innefattar kontroll av omgivningspåverkan från de grumlande arbetena. Kontrollerna innebär mätningar av grumlighet och miljökemiska parametrar samt ph i vatten. Etablering av erosionsskydd i Hammarbyslussen kommer inte att utföras av projektet då Stockholmshamnar behöver förstärka bottnar pga skador orsakade av befintligt fartygstrafik innan nybyggnation av Slussen påbörjats. Dock kommer projektet, inför nybyggnationen av Slussen, i samarbete med Stockholmshamnar upprätta ett kontrollprogram för att kontrollera hur bottnarna utvecklas med avseende på fartygstrafik och ökad tappning när produktion pågår.
6 Sida 6 (11) Kapitel kan komma att revideras när omfattningen och villkoren för arbetena med Getingmidjan är fastställda. Omfattning av kontroll av ytvatten redovisas i P6-KD Grundvatten Stockholms stad har ansökt om tillstånd till bortledning och infiltration av grundvatten enligt Miljöbalken. Lokala avsänkningar av grundvattennivån inom det utökade influensområdet (bilaga 5) ned till som lägst 2 m (RH2000) under hela byggtiden och därunder, dock som lägst ner till nivån -6 m (RH2000), under en sammanlagd tid av högst 2 år under byggtiden. Under byggtiden infiltrera vatten i syfte att undvika eller minska risken för att grundvattenbortledningen medför att grundvattennivåerna varaktigt sjunker till nivåer som kan skada byggnader, anläggningar eller annan egendom. Under byggtiden bortleda vatten genom anordningar på fastigheter som ägs av Stockholms kommun. Beställaren kommer att utföra regelbundna mätningar i befintliga och nya grundvattenrör. I området finns flera befintliga mätpunkter för mätning av grundvattennivå samt definierat influensområdet och utökat influensområde. Parametrar inom grundvattenkontroll kommer kontinuerligt att analyseras som underlag för bedömning av grundvattenpåverkan till följd av projekt Slussens byggnationer. Analyserna kommer utgöra underlag för justering av tekniskt utförande vid byggnation samt behov av infiltration. Omfattning av kontroll av grundvatten redovisas i P6-KD Luftföroreningar Utsläpp till luft från verksamheten kommer främst från de tunga transporterna och arbetsmaskinerna i arbetsområdet. Generellt gäller att miljökvalitetsnormen inte får överskridas. Dessutom gäller Stockholm stads regler för miljözonen där bl.a. miljökrav ställs på tunga fordon som ska köra inom zonen. Omfattning av kontroll av luftföroreningar redovisas i P6-KD Schaktmassor, muddermassor och sediment De massor som i huvudsak kommer att hanteras i projektet är massor från jordschakt, bergschakt, muddermassor, rivningsmassor samt konstruktionsmaterial så som betong, armering, spont, stag, pålar, div bergbult mm. Total mängd schakt, rivnings- och muddermassor bedöms vara ca
7 Sida 7 (11) m³. Behovet av massor i projektet bedöms vara ca m³. Totalt kommer ca m3 massor att hanteras i projektet. Av dessa kan upp till ca m³ massor möjligt utgöras av från projektet återanvänt material. Återvunnet material från projektet kommer i huvudsak utgöras av berg och muddermassor. Landområdet vid Slussen är utfyllt och resultatet av utförda miljötekniska undersökningar (mark- och grundvatten) visar på lågt innehåll av föroreningar. På flera platser har blivande muddermassor ej kunnat kontrolleras i förväg, eftersom det inte med rimliga insatser går att komma åt massorna för provtagning. Därför krävs att kompletterande undersökningar utförs under produktionsskedet. Den mängd restmaterial som inte kan återanvändas inom arbetsområdet kring Slussen, kommer att transporteras bort. För att säkerställa rätt omhändertagande av massorna utförs provtagning. Omfattning av kontroll av schaktmassor, muddermassor och sediment redovisas i P6-KD Länshållningsvatten Allt vatten från arbets- och etableringsområden på land ska omhändertas och avledas. Länshållnings- avloppsvatten kan vara påverkat av pågående byggverksamhet och innehålla t.ex. suspenderat material, olja, kväve m.m. Vattnet kan beroende på föroreningsinnehåll infiltreras till mark, avledas till recipient eller till reningsverk. Lokal rening kan ske genom slamavskiljning och oljeavskiljning. Innan utsläpp av länshållnings-avloppsvatten sker kommer vattnet att genomgå rening, provtagning samt proportionell flödesmätning. Omfattning av kontroll av länshållningsvatten redovisas i P6-KD Kemiska produkter, ink hantering av bränslen Många olika kemiska produkter används under byggskedet. Under produktionen kommer diesel, hydraul- och smörjoljor samt kemiska produkter att hanteras på arbetsplatserna. Det finns risk för läckage från förråd och maskiner som behöver förebyggas. Vid val av byggvaror och kemiska produkter ska material som är återvunnet. eller förnyelsebart prioriteras och produkter som innehåller miljö- eller hälsoskadliga ämnen undvikas. Byggvaror som används i produktion rivning, nybyggnad, tillbyggnad samt ändringsarbete i Slussenanläggningen ska minst uppfylla BVB:s kriterier för accepterad avseende bedömning av innehåll. Rekommenderad byggvara ska väljas framför accepterad om möjligt. Kontroll av ställda miljökrav görs i huvudsak vid återkommande miljöronder då förvaring, märkning, hantering, dokumenterad produktvalsanalys m.m. kontrolleras. Omfattning av kontroll av kemiska produkter redovisas i P6-KD-0010.
8 Sida 8 (11) 3.9 Avfall och nedsmutsning De material, produkter och ämnen som används i byggverksamheten kommer också att återfinnas i avfallet. De olika kategorier som kan förväntas är bygg- och rivningsavfall, förorenade massor, farligt avfall och hushållsavfall. Regler om avfallshantering finns främst i 15 kapitlet miljöbalken och avfallsförordningen samt i Stockholms stads renhållningsordning. Alla behållare för avfall ska vara tydligt uppmärkta och uppkomna avfallsmängder redovisas till tillsynsmyndigheten. Omfattning av kontroll av avfall och nedsmutsning redovisas i P6-KD Reglering av Mälaren Tillståndet innebär att Mälaren kommer att regleras med en ny temporär reglering under tiden Slussen byggs om och fram tills dess de nya kanalerna och avtappningsanordningarna i Slussen har tagits i drift. Därefter kommer en ny permanent reglering av Mälaren att driftsättas. Övergripande syften för regleringen Minska risken för översvämningar runt Mälaren. Minska risken för låga vattennivåer i Mälaren Förhindra saltvatteninträngning Det är Trafikkontoret som Stockholms Hamn ansvarar för driften av regleringen i samtliga tappningspunkter i Stockholm och Södertälje. Hamnen ansvarar också för att sköta drift och underhåll av anläggningarna under hela tiden som Slussen byggs om. Omfattning av kontroll av reglering av Mälaren redovisas i P6-KD Gällande tillstånd 4.1 Miljödom Mark- och miljödomstolen har den 13 februari 2014, MMÖD beviljat tillstånd för anläggande av ny sluss och ny vattenreglering för Mälaren samt grundvattenbortledning m.m. i Stockholms kommun, Stockholms län. Tillståndet innebär i korthet att Staden får: utföras arbeten i vatten, nya vattenanläggningar, provisoriska anläggningar
9 Sida 9 (11) Grundvattenbortledning och infiltration under byggskede och drift Temporär avsänkning av grundvattennivån under byggskedet Större avtappningskapacitet och ny reglering av Mälaren Ny lucka i Maren i Södertälje Erosionsskydd på urval av broar, ledningar och kajer i Mälaren Bild 1. Karta över arbetsområde bilagd miljödomsansökan 4.2 KML-tillstånd Projektet inväntar besked från Länsstyrelsen rörande tillstånd för arbeten enligt KML. Kontrollprogrammet får revideras när tillståndet är klart. 5 Entreprenadkrav För varje entreprenad finns i Stadens förfrågningsunderlag miljökrav för entreprenadens genomförande (MEG). I MEG framgår vilka villkor och riktlinjer som entreprenören ska planera sitt genomförande efter. Miljökraven gäller maskiner, metoder och tider samt ljud- och vibrationsnivåer och krav på egenkontroll. har träffat och kommer att kontinuerligt ha en dialog med fastighetsägarna som påverkas av ombyggnationen för att se hur planeringen av genomförandet ska bli så optimalt som möjligt.
10 Sida 10 (11) 6 Information och dialog Under byggskedet ska boende, verksamma, resenärer och trafikanter förstå att byggs och veta på vilket sätt de påverkas. Det betyder att de ska ha tillgång till relevant information om tidplan, störningar, aktuella händelser, om varför vi bygger och hur man når oss. samordnar information om projektet till myndigheter, tredje man och företag. Projektet är aktiva med information via hemsidan, månatliga nyhetsbrev, öppethus för allmänheten samt via sociala medier tex Twitter. bedriver också informationsarbete till boende och näringsidkare inom influensområdet som bjuds in till boendemöteninformationsmöten 2 ggrår(vår och höst) När produktionen är i gång kommer boende och verksamhetsutövare i området i samband med arbeten utöver ordinarie arbetstid och vid sprängningar informeras. En telefontjänst dit boende och verksamma kan ansluta sig till för att bli uppringda inför sprängning finns också. Det åligger entreprenören att en vecka före start av störande arbete informera beställare, fastighetsägare, hyresgäster, näringsidkare och närboende om att arbete skall utföras, var de skall ske samt hur länge de beräknas pågå. Följande aktiviteter planeras: Berörda fastighetsägare informeras skriftligen om störande arbete planeras utföras närmare än 100 meter från fastigheten. Hyresgäster och boende i fastigheterna informeras om störande arbeten genom skriftliga anslag i berörda fastigheter. Aktuell information om hur arbetet fortskrider samt vad som planeras presenteras i informationsbroschyrer på projektets hemsida. Varningsskyltar sätts upp före sprängning. 7 Störningsinformation och klagomålsmålshantering Boende och arbetande inom området som upplever sig störda av byggnationen ska bemötas snabbt, professionellt och rättvist. För att underlätta detta kommer att handla enligt följande: s kommunikationsavdelning ska finnas anträffbar per telefon ( ) när arbeten pågår så att eventuella störningar kan rapporteras direkt. Övrig tid ska störningarklagomål kunna rapporteras till trafik Stockholm ( ) och Tjänsteman i beredskap (som förses med aktuella larmlistor). Slussen har en organisation för att kunna ta emot klagomål dygnet runt. När byggledning får in ett klagomål tas en snabb direktkontakt med den klagande, vid behov görs även en mätning av störningen. Bedöms klagomålet vara av den art att en åtgärd kan
11 Sida 11 (11) behöva sättas in kontaktas person inom s projektorganisation med behörighet att fatta beslut om åtgärd. Kontakt tas med den klagande och vid behov beslutas om åtgärd. I första hand vidtas åtgärder för att undanröja störningen t ex byte av arbetsmetod ocheller skärmning av bullerkällan alternativt skärmning av mottagaren. Vid bedömningen av om det krävs åtgärd eller inte används de riktvärden som anges i detta kontrollprogram, se bilagor med kontrollprogram, men även den klagandes sociala situation kan ha betydelse. Personer med nattarbete och hushåll med andra speciella omständigheter är exempel på grupper som kan vara särskilt utsatta och som exempelvis tillfälligt måste evakueras. 8 Rapportering till tillsynsmyndigheten Resultaten från genomförda mätningar och analyser rapporteras löpande till miljöansvarig inom och lagras i databas. Informationen kommer att användas som underlag för analys och presentation, samt för extern kontroll och redovisning i form av rapporter till tillsynsmyndighet. Tillsynsmyndigheten meddelas om analys-, mät- eller provresultat visat på överskridande eller avvikelser från detta kontrollprogram. Vid miljöolycka meddelas tillsynsmyndigheten och vid behov även räddningstjänsten omedelbart. 8.1 Kvartalsrapporter Varje kvartal produceras en sammanfattande gemensam rapport som beskriver arbetsläget och miljöaspekterna i projektet. Denna rapport innehåller de aspekter som återfinns i detta kontrollprogram. Mall för kvartalsrapport finns (P6-MA-0018). Driftsstörningar eller avvikelser som kan ha inverkan på miljö rapporteras till tillsynsmyndigheterna. 8.2 Tillsynsmöten Tillsynsmöten kommer att hållas med en frekvens som överenskommes med tillsynsmyndigheten.
Miljöprövning för tunnelbana till Arenastaden. Bilaga 1 Konsoliderad version av villkorsförslag
Miljöprövning för tunnelbana till Arenastaden Bilaga 1 Konsoliderad version av villkorsförslag Villkorsförslag, 2017-06-15 1. Villkorsförslag 1.1 Slutliga villkor Allmänt villkor 1. Verksamheten ska bedrivas
Kontrollprogram för länshållningsvatten under byggtiden
Sida 1 (7) Exploateringskontoret Dokumentnamn Projekteringsskede Delområde BYGGHANDLING Övergripande Entreprenad - Ansvarig part Dokumenttyp Konstruktör KD - Kontrolldokument Maria Wessberg Upprättad datum
Kontrollprogram kemiska produkter under byggtiden
Sida 1 (7) Exploateringskontoret Dokumentnamn Projekteringsskede Delområde BYGGHANDLING Övergripande Entreprenad - Ansvarig part Dokumenttyp Konstruktör KD - Kontrolldokument Maria Wessberg Upprättad datum
Yttrande i mål M
Yttrande i mål M1431-17 2018-09-24 Bilaga 1 Konsoliderade yrkanden och villkorsförslag Miljöprövning för tunnelbana från Kungsträdgården till Nacka och Söderort Konsoliderad version av yrkanden och villkorsförslag,
TMALL 0145 Presentation Widescreen v 1.0. Buller och vibrationer
TMALL 0145 Presentation Widescreen v 1.0 Buller och vibrationer Buller och vibrationer, disposition Buller - definitioner - befintlig bullersituation - luftburet buller, arbete för att begränsa bullerstörning
Miljö- och byggnadsförvaltningen. för omgivningspåverkan under byggtiden
Kontrollprogram för omgivningspåverkan under byggtiden Innan byggnationerna påbörjas i ett exploateringsområde ska ett kontrollprogram för omgivningspåverkan under byggtiden tas fram. Syftet med ett kontrollprogram
Miljö- och byggnadsförvaltningen. för omgivningspåverkan under byggtiden
Kontrollprogram för omgivningspåverkan under byggtiden Innan byggnationerna påbörjas i ett exploateringsområde ska ett kontrollprogram för omgivningspåverkan under byggtiden tas fram. Syftet med ett kontrollprogram
Uppföljning av betydande miljöpåverkan(pbl)
Uppföljning av betydande miljöpåverkan(pbl) Tunnelbana till Nacka och söderort Miljökonsekvensbeskrivning bilaga 7 2017-11-07 Titel: Uppföljning av betydande miljöpåverkan(pbl) Projektledare: Martin Hellgren
Citybanan i Stockholm, Övergripande kontrollprogram för byggskedet
MILJÖFÖRVALTNINGEN TJÄNSTEUTLÅTANDE DNR 2010-76 SID 1 (11) MHN 2011-01-18 P. 10 Handläggare: Åsa Hoffmann Telefon: 08-508 28 917 Till Miljö- och hälsoskyddsnämnden Citybanan i Stockholm, Övergripande kontrollprogram
Projekt Slussen. Förslag till kontrollprogram för grundvatten. Bergab Berggeologiska Undersökningar AB. Linda Flodmark, Karl Persson
Beställare: Stockholms stad Projekt Slussen Förslag till kontrollprogram för grundvatten Bergab Berggeologiska Undersökningar AB Uppdragsansvarig Karl Persson Författare Linda Flodmark, Karl Persson 1
Projekt Slussen Förslag till kontrollprogram för ny reglering av Mälaren och ombyggnad av Slussen
PM Stockholms Stads Exploateringskontor Slussen, miljöprövning Uppdragsnummer 1150640020 Projekt Slussen Förslag till kontrollprogram för ny reglering av Mälaren och ombyggnad av Slussen Stockholm 2011-12-21
Yttrande Datum: Diarienummer:
Yttrande Datum:2017-10-09 Diarienummer: 2016-02641 Vänersborg Tingsrätt Mark- och miljödomstolen mmd.vanersborg@dom.se VÄNERSBORGS TINGSRÄTT R4 INKOM: 2017-10-09 MÅLNR: M 638-16 AKTBIL: 675 Yttrande till
Datum Tel Fastighetskontoret Mobil Stockholm
RAPPORT C 1 (7) Handläggare Daniel Lindfors Datum 20150317 Tel +46 10 505 60 88 Fastighetskontoret Mobil +46 70 184 57 88 Box 8312 Fax +46 10 505 00 10 104 20 Stockholm Daniel.lindfors@afconsult.com Att:
Anmälan om avhjälpandeåtgärd med anledning av föroreningsskada enligt 28 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd
Anmälan om avhjälpandeåtgärd med anledning av föroreningsskada enligt 28 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd Administrativa uppgifter Plats där föroreningen finns (helst med
Projekt Slussen PROJEKT SLUSSEN
Projekt Slussen Marianne Dunér, kommunikationsansvarig Mats Johansson, samordnande byggledare Elin Cederberg, informatör Pia Ström-Sjöberg, projekledare exploatering Skicket på dagens anläggning Slussen
Bilaga 8E - Plan för återanvändning av restmaterial i Projekt Slussen
Dokumentnamn Projekteringsskede Ansvarig part Konstruktör TeknisktPM Tillståndsansökan M2 - Miljö/MKB Per Molander Upprättad datum 2011-12-21 Bilaga 8E - Plan för återanvändning av restmaterial i Projekt
Västlänken och Olskroken planskildhet Utsläpp av vatten
Västlänken och Olskroken planskildhet Utsläpp av vatten 1 Presentationer till huvudförhandling i Mark- och miljödomstolen 7 Utsläpp av vatten TMALL 0141 Presentation v 1.0 Avledning av vatten, disposition
Västlänken och Olskroken planskildhet Ytvatten
Västlänken och Olskroken planskildhet Ytvatten 1 Presentationer till huvudförhandling i Mark- och miljödomstolen 3 ARBETE I YTVATTEN TMALL 0141 Presentation v 1.0 Arbeten i ytvatten Översikt 2, disposition
Anmälan enligt 28 förordning (1998:899) om miljöfarlig verksamhet och hälsoskydd - efterbehandling av förorenat område
1 (5) Anmälan enligt 28 förordning (1998:899) om miljöfarlig verksamhet och hälsoskydd - efterbehandling av förorenat område Administrativa uppgifter Plats där föroreningen finns (helst med koordinater
Postadress Besöksadress Telefon E-postadress Internetadress Tanums kommun Miljöavdelningen TANUMSHEDE
Sida 1 av 5 Anmälan om avhjälpandeåtgärder efterbehandling av förorenat område - upplysning enligt 11 i 10 kap Miljöbalken anmälan enligt 28 i förordningen om miljöfarlig verksamhet och hälsoskydd Personuppgifter
TMALL 0145 Presentation Widescreen v 1.0. Natura 2000 och artskyddsfrågor
TMALL 0145 Presentation Widescreen v 1.0 Natura 2000 och artskyddsfrågor Natura 2000 och artskyddsfrågor, disposition Aktuella bilagor Aktuellt tillåtlighetsvillkor MKB-processen Översikt aktuellt arbetsområde
Hantering av miljön i byggskedet. NVF-seminarium Tomas Holmström Funktionsledare Miljö Förbifart Stockholm. TMALL 0141 Presentation v 1.
TMALL 0141 Presentation v 1.0 Hantering av miljön i byggskedet NVF-seminarium 2015-09-14 Tomas Holmström Funktionsledare Miljö Förbifart Stockholm Hantering av miljön i byggskedet Kontrollprogram Miljö
Hydrogeologisk PM. Tilläggsyrkande för grundvattennivåsänkning. Bergab Berggeologiska Undersökningar AB. Beställare: Stockholms stad
Beställare: Stockholms stad Hydrogeologisk PM Tilläggsyrkande för grundvattennivåsänkning Bergab Berggeologiska Undersökningar AB Uppdragsansvarig Karl Persson Författare Karl Persson C:\Users\karl.ADBERGAB\Desktop\Kalle\Slussen\_PM
PM Vibrationer. Västlänken och Olskroken planskildhet PM 2014/ Maria Olovsson & Annika Lindblad Påsse, MPU
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM 2014/98935 Skapad av Maria Olovsson & Annika Lindblad Påsse, Filnamn MPU02-00-025-00-0121 Godkänt av Godkänt datum Version
Robertshöjdsgatan ansökan om tillstånd för vattenverksamhet SAMRÅD
Robertshöjdsgatan ansökan om tillstånd för vattenverksamhet SAMRÅD 2018-11-12 Inledning och presentation Framtiden Byggutveckling AB, projektchef, Edward Berndtsson Advokatfirman Stangdell & Wennerqvist
Tunnelbana från Odenplan till Arenastaden. Samrådsunderlag inför prövning enligt miljöbalken- Bilaga 1 Gångtunneln vid Odenplan
Tunnelbana från Odenplan till Arenastaden Samrådsunderlag inför prövning enligt miljöbalken- Bilaga 1 Gångtunneln vid Odenplan Innehållsförteckning 1. Inledning... 3 2. Beskrivning av planerad byggnation...
Riktlinjer för utsläpp av förorenat vatten till ytvatten
Riktlinjer för utsläpp av förorenat vatten till ytvatten Förutsättningar, önskemål/förväntningar och problem Stina Thörnelöf Innehåll Olika typer av förorenat vatten SVOA:s riktlinjer för avledning till
Anmälan enligt 28 förordning (1998:899) om miljöfarlig verksamhet och hälsoskydd efterbehandling av förorenat område
1(5) Anmälan enligt 28 förordning (1998:899) om miljöfarlig verksamhet och hälsoskydd efterbehandling av förorenat område Administrativa uppgifter Plats där föroreningen finns (bifoga karta): Fastighet:
Samrådshandling: Stockholms stad planerar att sanera i Vinterviken
Samrådshandling: Stockholms stad planerar att sanera i Vinterviken Exploateringskontoret planerar att sanera förorenade massor i Vinterviken i Stockholm, med start 2017. Inför det behövs tillstånd sökas
Dnr 2011-1297 Tillstånd till grundvattenbortledning för Förbifart Stockholm, ert dnr M 3346-11. Bygg- och miljöförvaltningens förslag till beslut
TJÄNSTESKRIVELSE 1 (6) 2012-01-03 Miljö- och bygglovsnämnden Dnr 2011-1297 Tillstånd till grundvattenbortledning för Förbifart Stockholm, ert dnr M 3346-11 Förslag till beslut Bygg- och miljöförvaltningens
1. Administrativa uppgifter 1.1 Fastighetsbeteckning 1.2 Fastighetsägare. 1.3 Besöksadress 1.4 Verksamhetsutövare (anmälare)
1 (5) Anmälan om avhjälpandeåtgärder med anledning av föroreningsskada enligt 28 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd (efterbehandling av ett förorenat område) Länsstyrelsen
FU 2000 Generella miljökrav - entreprenader
Handling 7.3 Giltig från Versionsnummer Antal sidor 2010-03-31 Utgåva J 9 Diarienummer Utgivningsdatum Antal bilagor F10-3435/IN10 2010-03-31 0 Beslutsfattare Ulrika Wennergren Handläggande enhet, Handläggare
CHECKLISTA Projekt Sågverk och Hyvlerier 2015 Version
CHECKLISTA Projekt Sågverk och Hyvlerier 2015 Version 2015-04-07 Verksamhetsuppgifter: Verksamhetsnamn/anläggning: Kontaktperson: E-post: Organisations nr: Verksamhetskod: ABCU Miljöledningssystem, ange
Nacka. SÖKANDE Stockholms läns landsting, Förvaltning för utbyggd tunnelbana, Box Stockholm
Sid 1 (127) NACKA TINGSRÄTT DELDOM Mål nr M 1431-17 Mark- och miljödomstolen 2019-06-19 meddelad i Nacka SÖKANDE Stockholms läns landsting, Förvaltning för utbyggd tunnelbana, 232100-0016 Box 22550 104
DAGORDNING Muntlig förberedelse 17 18 oktober 2012 i Solna
NACKA TINGSRÄTT DAGORDNING Muntlig förberedelse 17 18 oktober 2012 i Solna Aktbilaga 462 Mål nr M 3346-11 Sid 1 (7) RÄTTEN Rådmannen Anders Lillienau, tekniska rådet Staffan Ljung samt de särskilda ledamöterna
Klass vätska (total volym)
Handledning miljöplan Detta är en handledning till Maskinentreprenörernas mall Miljöplan. Observera att detta är en mall för miljöplan och inte hanterar arbetsmiljöfrågor (se istället AMP-guiden). Detta
E4 Förbifart Stockholm
E4 Förbifart Stockholm Projektstyrningsdokument TRV Kontrollprogram under byggtiden Bilaga 8 Kommunikation och tredje man BYGGHANDLING 2014-06-18 0N130008_Bilaga 8 Kommunikation och tredje man Handlingsbeteckning
vattenanläggning är strikt underhållsansvarig för anläggningen.
1 Alla som bedriver vattenverksamhet ska fortlöpande planera och kontrollera sin verksamhet. Syftet med planeringen och kontrollen ska vara att motverka och/eller förebygga olägenhet för människors hälsa
CITYBANAN I STOCKHOLM, KONTROLLPLAN I BYGGSKEDET AKUSTIK, REVIDERING
SHMF101 v 1.0 2007-03-19, \\web02\inetpub\insyn.stockholm.se\work\miljo\2010-10-25\dagordning\tjänsteutlåtande\18.doc MILJÖFÖRVALTNINGEN TJÄNSTEUTLÅTANDE SID 1 (7) 2010-09-21 Åsa Hoffmann Miljö- och hälsoskyddsinspektör
Nya Östbergatunneln. En ny dagvattenledning mellan Sicklaanläggningen vid Hammarbybacken och Saltsjön
Nya Östbergatunneln En ny dagvattenledning mellan Sicklaanläggningen vid Hammarbybacken och Saltsjön Bild helsida Nya Östbergatunneln byggs från Sicklaanläggningen vid Hammarbybacken till Saltsjön vid
DELDOM 2014-02-13 meddelad i Nacka Strand
1 NACKA TINGSRÄTT DELDOM 2014-02-13 meddelad i Nacka Strand Mål nr M 1425-12 SÖKANDE Stockholms kommun, 212000-0142 Box 8189 104 20 Stockholm Ombud: Advokaterna Per Molander och Bo Hansson Mannheimer Swartling
MILJÖPLAN FÖR. Projektör: Entreprenör: Beställare: Mall Miljöplan (6)
MILJÖPLAN FÖR Projektör: Entreprenör: Beställare: Mall Miljöplan 2018-05-25 1 (6) Innehållsförteckning Sidan 1. Orientering om projektet... 3 2. Miljöorganisation och miljöarbetet... 4 Ev. Bilagor: Revisionshistorik
Tänk på det här innan du gräver
Tänk på det här innan du gräver Foto: Jönköpings kommun 2018 10 03 Du som är gräventreprenör, har åkeriverksamhet, är fastighetsförvaltare och som arbetar med schaktmassor kan på olika sätt bidra till
Tillståndsansökan för vattenverksamhet
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM TRV 2016/3151 Skapad av Filnamn Lina Grahm MPU02-01-036-KÄ5_0001 Godkänt av Godkänt datum Version Karl Persson 2017-09-14 Version_
Samrådsunderlag avseende anmälan om sanering samt anmälan om vattenverksamhet i samband med sanering. Kv. Ljuset (Alingsås gasverk) Alingsås kommun
Samrådsunderlag avseende anmälan om sanering samt anmälan om vattenverksamhet i samband med sanering Kv. Ljuset (Alingsås gasverk) Alingsås kommun 2010 05 27 Upprättad av: Ellen Samuelsson, WSP Environmental
Grundvattenbortledning M Bilaga 12. Arbete utanför ordinarie arbetstid
Grundvattenbortledning M 3346-11 Bilaga 12. RUTINBESKRIVNING 1 (5) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Marie Westin E4FS 2013:0008 Fastställt av Dokumentdatum Version 2013-02-21
Utblick buller. Jenny Nordvoll Miljöskyddshandläggare Länsstyrelsen Västerbotten
Utblick buller Jenny Nordvoll Miljöskyddshandläggare Länsstyrelsen Västerbotten jenny.nordvoll@lansstyrelsen.se Ljud är önskvärt, oljud är inte det Oönskat ljud är buller Bullrets störande verkan beror
PM Nobel Center, Stockholm Byggbuller
Uppdrag 10191409 1 (6) Handläggare: Tobias Gredenman, Stockholm 2015-02-06 PM 10191409 Nobel Center, Stockholm Byggbuller Bakgrund har fått i uppdrag att utföra en översiktlig beräkning och bedömning av
KONTROLLPROGRAM 1 (7)
KONTROLLPROGRAM 1 (7) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Holmström Tomas E4FS 2015:0022 TRV 2015/56850 Fastställt av Dokumentdatum Version Anna Rosenlind 2015-07-03 1.0 Dokumenttitel
FRAMTIDENS AVLOPPSRENING I STOCKHOLM NOVEMBER 2014.
FRAMTIDENS AVLOPPSRENING I STOCKHOLM NOVEMBER 2014. 2 MILJÖSATSNING FÖR FRAMTIDENS AVLOPPSRENING I STOCKHOLM EN MILJÖSATSNING FÖR FRAMTIDEN. Stockholm är en av Europas snabbast växande städer. Varje år
F Ö R H A N D L I N G S O R D N I N G
Nacka Tingsrätt, avd. 4 2013-08-28 Mål nr M 1425-12 Mark- och miljödomstolen F Ö R H A N D L I N G S O R D N I N G NACKA TINGSRÄTT Avdelning 4 INKOM: 2013-08-29 MÅLNR: M 1425-12 AKTBIL: 914 Huvudförhandling
Checklista för kontrollprogram
2017-09-22 1(5) Checklista för kontrollprogram Denna checklista är tänkt att underlätta arbetet med kontrollprogram för verksamheter som har tillstånd enligt miljöbalken och att ge kontrollprogrammen för
Länsstyrelsens arbete med slutförvarsansökan
Länsstyrelsens arbete med slutförvarsansökan Lars Johnsson, miljöskyddshandläggare Tillsyn och prövning av kärnteknisk verksamhet Hur arbetar länsstyrelsen idag med kärnteknisk verksamhet (KTV) Tillsyn
MILJÖFÖRVALTNINGEN. Handläggare: Leif Nilsson Telefon: Till Miljö- och hälsoskyddsnämnden MHN p 26
MILJÖFÖRVALTNINGEN PLAN OCH MILJÖ TJÄNSTEUTLÅTANDE SID 1 (23) 2012-08-14 Handläggare: Leif Nilsson Telefon: 08 508 28 700 Till Miljö- och hälsoskyddsnämnden MHN 2012-08-28 p 26 Ansökan om tillstånd enligt
Exempel på upplägg av egenkontroll och ansvar
Exempel på upplägg av egenkontroll och ansvar MILJÖBALKEN Hänsynsregler I miljöbalken är bevisbördan omvänd vilket innebär att det är verksamhetsutövaren, dvs. den som bedriver en verksamhet eller äger
Tillståndsansökan för vattenverksamhet
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM TRV 2016/3151 Skapad av Filnamn Hanna Wiborgh MPU02-01-036-GV13_0001 Godkänt av Godkänt datum Version Karl Persson 2017-08-07
Vilken klass som en miljöfarlig verksamhet ingår i står i miljöprövningsförordningen (2013:251)
enligt miljöbalken, miljöprövningsförordningen (2013:251) 1 (12) Behöver du göra en anmälan eller söka ett tillstånd? Verksamheter som är anmälnings- eller tillståndspliktiga listas i miljöprövningsförordningen
Anmälan av miljöfarlig verksamhet
Anmälan av miljöfarlig verksamhet Anmälan inklusive bilagor ska lämnas in i två exemplar senast sex veckor innan åtgärden påbörjas. Läs igenom bifogad information. Anmälan som inte är fullständigt ifylld
2009-08-27 3-0906-0414 2009-06-12 M 3980-09. Svea hovrätt Miljööverdomstolen Box 2290 103 17 Stockholm
Datum Beteckning 2009-08-27 3-0906-0414 Ert datum Er beteckning 2009-06-12 M 3980-09 Vår referens Bengt Rosén Svea hovrätt Miljööverdomstolen Box 2290 103 17 Stockholm Remissyttrande Mål rörande ansökan
Sammanställning av gällande villkor m.m.
Stockholm Exergi AB Bilaga D Sammanställning av gällande villkor m.m. Villkor Allmänt 1. Om inte annat framgår av villkoren nedan, skall verksamheten inklusive åtgärder för att minska luft och vattenföroreningar
Bergmaterialrådet 12 mars, Björn Holgersson och Kajsa Bovin SGU Enheten för Grundvatten. Vattenverksamhet?
Bergmaterialrådet 12 mars, 2014 Björn Holgersson och Kajsa Bovin SGU Enheten för Grundvatten Vattenverksamhet? Bergtäkt = Vattenverksamhet? Ja! Väldigt ofta! Men, är vattenverksamheten tillståndspliktig?
MILJÖDIREKTIV VID PROJEKTERING OCH BYGGANDE DIVISION STOCKHOLM
Division Stockholm DIREKTIV D-LFV 2005-1997 1(10) MILJÖDIREKTIV VID PROJEKTERING OCH BYGGANDE DIVISION STOCKHOLM Bilaga till Administrativa föreskrifter (AF) Division Stockholm DIREKTIV D-LFV 2005-1997
Östra Herrestad vindkraftpark
2010-03-30 Tlf. +46 (8) 739 50 00 Vår ref. Mapp nr. Sida 1 av 4 Godkänd: Antal bilagor: 3 Östra Herrestad vindkraftpark Program för egenkontroll under anläggningsfasen Innehållsförteckning 1. Bakgrund
FÖRHANDLINGSORDNING i mål M
Aktbilaga 720 Avdelning 4 FÖRHANDLINGSORDNING i mål M 1431-17 Huvudförhandling och syn i mål om tillstånd till bortledande av grundvatten med anledning av anläggande och drift av tunnelbana från Kungsträdgården
Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer. Holmström Tomas E4FS 2015:0018 TRV 2015/56850 Fastställt av Dokumentdatum Version
KONTROLLPROGRAM 1 (6) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Holmström Tomas E4FS 2015:0018 TRV 2015/56850 Fastställt av Dokumentdatum Version Anna Rosenlind 2015-07-03 1.0 Dokumenttitel
Grundvattenbortledning från Värtaverket, AB Fortum Värme
Grundvattenbortledning från Värtaverket, AB Fortum Värme Samrådsunderlag inför prövning enligt miljöbalken Innehållsförteckning 1 Administrativa uppgifter... 3 2 Bakgrund... 3 3 Hur går tillståndsprocessen
Miljöutredning för vår förening
04.1 Miljöutredning Miljöutredning för vår förening datum 2014-09-30 Sida 1 av 6 Introduktion I detta dokument redovisas ett antal frågor som är till för att hjälpa er i arbetet med att ta fram en miljöutredning.
Miljösatsning för framtidens avloppsrening i Stockholm
Miljösatsning för framtidens avloppsrening i Stockholm MILJÖSATSNING FÖR FRAMTIDENS AVLOPPSRENING 1 Mer information om projektet Stockholms framtida avloppsrening finns på: www.svoa.se/sfa Prenumerera
Yttrande över ansökan om tillstånd för miljöfarlig verksamhet
Miljönämnden 2007 09 20 59 1 Yttrande över ansökan om tillstånd för miljöfarlig verksamhet ABB AB Service har hos länsstyrelsen ansökt om tillstånd för befintlig verksamhet vid bolagets anläggning på fastigheten
Anmälan enligt miljöbalken 9 kap 6 samt 21 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd
Anmälan enligt miljöbalken 9 kap 6 samt 21 förordningen (1998:899) om miljöfarlig verksamhet och hälsoskydd Administrativa uppgifter Anläggningens namn: Besöksadress: Utdelningsadress: Postnummer och ort:
Stockholms framtida avloppsrening MB Inlagor November 2016
Stockholms framtida avloppsrening MB 3980-15 Inlagor November 2016 PM 15 SFAL Förebyggande kontrollarbete och skyddsåtgärder Stockholm 2016-12-30 30 december 2016 PM 15 Till: Avdelning Enhet Ang: Nacka
Allt svenskt använt kärnbränsle förvaras i Clab i Oskarshamns kommun
NACKA TINGSRÄTT Avdelning 4 Oskarshamn: Land: 1 200 km 2 Vatten: 1 200 km 2 Öar: 5 400 Invånare: 27 500 INKOM: 2017-10-03 MÅLNR: M 1333-11 AKTBIL: 711 1 Allt svenskt använt kärnbränsle förvaras i Clab
Tillståndsansökan för vattenverksamhet
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM TRV 2016/3151 Skapad av Filnamn Ingrid Olofsson MPU02-01-036-JB31_0001 Godkänt av Godkänt datum Version Karl Persson 2017-09-14
Generellt handlingsprogram för buller och vibrationer under byggskedet av Ådalsbanan
Projekt Ådalsbanan Handlingsprogram Fastställd av Antal sidor Bilagor Robert Pettersson 10+10 3 Handläggare Giltig från Katrin Olofsson, 060-183042 2005-02-10 Helena Dahlgren-Craig, 070-5274142 Generellt
PM - Vattenverksamhet vid efterbehandling
PM - Vattenverksamhet vid efterbehandling Vattenverksamhet, vad gäller? Vattenverksamheter, d.v.s. arbeten i vattenområden 1, regleras i miljöbalkens 11 kap (1998:808), lag med särskilda bestämmelser om
ANMÄLAN ENLIGT MILJÖBALKEN
1 ANMÄLAN ENLIGT MILJÖBALKEN Miljö- och stadsbyggnadsförvaltningen Enligt Miljöprövningsförordningen (SFS 2013:251). Avgift för handläggning av anmälan kommer att tas ut enligt fastställd taxa. Anmälan
Inledning. Utgångspunkter. Omfattning. Aktiviteter. Ansvar HANDLINGSPLAN 1 (2)
HANDLINGSPLAN 1 (2) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Johansson Andreas, PRvl Konsult [DokumentID] [Ärendenummer] Fastställt av Dokumentdatum Version [Fastställt av (person)]
Tillståndsansökan för vattenverksamhet
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM TRV 2016/3151 Skapad av Filnamn Samuel Brudefors MPU02-01-036-GV10_0001 Godkänt av Godkänt datum Version Karl Persson 2017-09-14
FRAMTIDENS AVLOPPSRENING I STOCKHOLM 1 MILJÖSATSNING FÖR FRAMTIDENS AVLOPPSRENING I STOCKHOLM
FRAMTIDENS AVLOPPSRENING I STOCKHOLM 1 MILJÖSATSNING FÖR FRAMTIDENS AVLOPPSRENING I STOCKHOLM 2 FRAMTIDENS AVLOPPSRENING I STOCKHOLM EN MILJÖSATSNING FÖR FRAMTIDEN Stockholm är en av Europas snabbast växande
Tillståndsansökan för vattenverksamhet
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM TRV 2016/3151 Skapad av Filnamn Ingrid Olofsson MPU02-01-036-HA27_0001 Godkänt av Godkänt datum Version Karl Persson 2017-08-07
Detta är en checklista för vad som behöver vara med i anmälan.
Regler om miljöfarlig verksamhet finns i 9 kap. miljöbalken. Vilka verksamheter som är anmälningspliktiga framgår av miljöprövningsförordningen (2013:251). Anmälan måste vara komplett för att miljöförvaltningen
Vattenförvaltning för företag. Hur berör vattenförvaltning företag med miljöfarlig verksamhet?
Vattenförvaltning för företag Hur berör vattenförvaltning företag med miljöfarlig verksamhet? Den 22 december 2009 fastställde de fem svenska Vattenmyndigheterna miljökvalitetsnormer och åtgärdsprogram
Utökad mellanlagring 1
Utökad mellanlagring 1 SVAFO SVAFO:s uppgift är att på ett säkert och miljömässigt ansvarsfullt sätt avveckla kärntekniska anläggningar, ta hand om kärnavfall från den tidiga svenska kärnforskningen samt
Miljöbalkens krav på Egenkontroll
Miljöbalkens krav på Egenkontroll - bättre rutiner i din verksamhet Väl fungerande rutiner ger bra förutsättningar för att fel på utrustning och felaktig hantering upptäcks innan allvarlig skada inträffar.
Vibrationsutredning Norskavägen, Gällivare
Uppdrag Norskavägen Beställare MAF Arkitekter Handläggare Jan Pons Rapportnr 1320030728 Datum 2017-12-19 Rev 2018-03-07 Ramböll Sverige AB Box 17009, Krukmakargatan 21 104 62 Stockholm T: +46-10-615 60
HANDLINGSPLAN BULLER, STOMLJUD OCH VIBRATIONER, BILAGA 2 TILL NORRA LÄNKENS KONTROLLPROGRAM UNDER BYGGTIDEN
MILJÖFÖRVALTNINGEN SID 1 (13) 2007-10-10 MHN 2007-10-23 p 13 Anna Mróz Miljö- och hälsoskyddsinspektör Telefon 08-508 28 917 anna.mroz@miljo.stockholm.se Till Miljö- och hälsoskyddsnämnden HANDLINGSPLAN
Innehåll. 1. Underlag. 2. Bakgrund
Innehåll 1. Underlag... 2 2. Bakgrund... 2 3. Riktvärden för ljud från industriverksamhet... 3 4. Riktvärden för ljud från trafik... 3 5. Riktvärden för byggbuller... 4 6. Förutsättningar... 5 6.1. Trafikuppgifter...
Grundvattensänkning för Vägport 1 inom västra länken, E9 Umeprojektet
Grundvattensänkning för Vägport 1 inom västra länken, E9 Umeprojektet Umeå kommun, Västerbotten Samrådsunderlag 2011-12-14 Projektnummer: 880872 Dokumenttitel: Vägport 1 inom E9, västra länken, Umeprojektet
Tillståndsansökan för vattenverksamhet
Projektnamn Västlänken och Olskroken planskildhet Dokumenttyp Ärendenummer PM TRV 2016/3151 Skapad av Filnamn Robin Borgström MPU02-01-036-GÅ16_0001 Godkänt av Godkänt datum Version Karl Persson ZZZZ-ZZ-ZZ
DOM meddelad i Nacka strand
1 NACKA TINGSRÄTT Mark- och miljödomstolen DOM 2018-02-21 meddelad i Nacka strand Mål nr M 1996-16 PARTER Sökande Staten genom Trafikverket, 202100-6297 Region Stockholm 172 90 Sundbyberg Ombud: Verksjuristen
Miljö- och byggnadsnämnden Miljö- och hälsoskyddsenheten Sollentuna Administrativa uppgifter
Anmälan om efterbehandling av förorenat område Denna blankett om efterbehandling av föroreningsskador ska användas om åtgärderna bedöms medföra en risk, som anses större än ringa, för ökad exponering eller
Riktlinjer för utsläpp från Fordonstvättar
C4 Teknik och Miljö- och samhällsbyggnadsförvaltningen Riktlinjer för utsläpp från Fordonstvättar Innehåll Bakgrund... 3 Vem gör vad?... 4 Definitioner... 4 Generella riktlinjer... 5 Riktlinjer för större
Skyddsområde och skyddsföreskrifter för Jungs vattentäkt, Vara kommun.
Skyddsområde och skyddsföreskrifter för Jungs vattentäkt, Vara kommun. BESLUT Med stöd av 7 kapitlet 21 och 22 miljöbalken beslutar Länsstyrelsen om vattenskyddsområde med skyddsföreskrifter för Jungs
Projekt Slussen: Kontrollprogram vattenverksamhet - ytvatten
Uppdragsnr: 10133309 1 (6) PM Projekt Slussen: Kontrollprogram vattenverksamhet - ytvatten John Sternbeck, WSP Inledning Slussen i Stockholm är uttjänt och behöver byggas om. Den nuvarande avtappningskapaciteten
BEDÖMNING AV RISK FÖR STOMLJUD SAMT STÖRANDE VIBRATIONSNIVÅER FRÅN TRAFIK, HARBROVÄGEN
PM 283787 BEDÖMNING AV RISK FÖR STOMLJUD SAMT STÖRANDE VIBRATIONSNIVÅER FRÅN TRAFIK, HARBROVÄGEN PM 2018-05-24 Uppdrag: 283787, Harbrovägen detaljplan Utredningar, Botkyrka Titel på rapport: Status: Bedömning
Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer. Fastställt av Dokumentdatum Version. Johan Brantmark 2015-10-16 1.
PLAN 1 (11) Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Stormark Maria E4FS 2014:0027 Fastställt av Dokumentdatum Version Johan Brantmark 2015-10-16 1.0 Dokumenttitel Påverkan och skydd
FORDONSVERKSTÄDER - SLUTRAPPORT. Augusti 2007
FORDONSVERKSTÄDER - SLUTRAPPORT Augusti 2007 Gärdhemsvägen 9 461 83 Trollhättan Telefon 0520-49 74 75 Fax 0520-49 79 94 miljo@trollhattan.se www.trollhattan.se Bankgiro 992-2352 SAMMANFATTNING Under vinterhalvåret
Kontaktperson Telefon Fax
MILJÖ- OCH HÄLSOSKYDDSNÄMNDEN hälsoskydd (1998:899) Anmälan enligt 9 kap 6 miljöbalken (1998:808) samt 21 förordningen om miljöfarlig verksamhet och Personuppgifter i ansökan behandlas i enlighet med Personuppgiftslagen.
Vattenverksamhet enligt 11 kapitlet miljöbalken. Verena Danielsson och Magdalena Lindberg Eklund
Vattenverksamhet enligt 11 kapitlet miljöbalken Verena Danielsson och Magdalena Lindberg Eklund 2013-04-24 Vad är vattenverksamhet? (11 kap 2 MB) 1. Uppförande, ändring, lagning och utrivning av dammar
MILJÖFÖRVALTNINGEN. Handläggare: Åsa Hoffmann Telefon: Till Miljö- och hälsoskyddsnämnden. Remiss från miljödomstolen, mål M
MILJÖFÖRVALTNINGEN TJÄNSTEUTLÅTANDE SID 1 (12) MHN 2010-12-07 P 22 Handläggare: Åsa Hoffmann Telefon: 08-508 28 917 Till Miljö- och hälsoskyddsnämnden Trafikverkets tillstånd till bortledande av grundvatten
