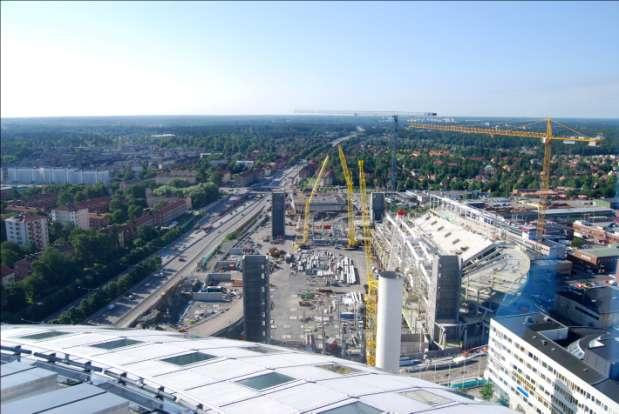

1 Projekt STOCKHOLMSARENAN En arena i världsklass Lägesrapport 3 per Bild från Arbetsplatsområdet Upprättad av: _ Susanne Tiderman Godkänd av: _ Mats Grönlund
2 Inledning Den 14 december 2009 beslöt Stockholms stads kommunfullmäktige bygga en ny arena, Stockholmsarenan, en arena i världsklass. Kommunfullmäktiges beslut omfattar (belopp exkl. indexuppräkningar): Investering i arena Investering i mark Försäljning byggrätter mnkr 35 mnkr (totalt tillsammans med tidigare beslut 360 mnkr) mnkr Denna tredje projektrapport fokuserar på händelser efter Lägesrapport 1 och 2, men för att läsaren ska få en helhetsbild återkommer en del information från tidigare lägesrapport. Inom ramen för projektet har två nya delprojekt skapats, projekt hyresgästanpassning och projekt försäljning byggrätter/uthyrning lokaler. Separata projektplaner för båda projekten har upprättats. Projekt hyresgästanpassning avser hyresgästens inventariebehov och har bäring på hyreskontraktet med AB Stockholm Globe Arenas. Kostnaderna för inventarierna finns med i projektets totalkalkyl, men investeringen skall i första hand ske hos hyresgästen om inte hyresvärden får bättre villkor vilket leder till lägre kostnader för hyresvärden. Projektet drivs gemensamt med hyresgästen. Försäljning av byggrätter omfattar försäljning av byggrätter söder om den nya arenan, Söderstadions mark, mark nordöst om arenan vilket avser utbyggnad av befintligt hotell samt kommersiella lokaler i gatuplan (12000 m2 i plan 2) i arenan. De m2 lokaler som uppförs i arenan kommer inte att säljas utan hyras ut, åtminstone i ett inledande skede, eftersom staden då delvis kan behålla rådigheten över innehållet i lokalerna. Samtidigt är det vår bestämda uppfattning att lokalerna uppnår sitt rätta värde först när arenan är i drift och planerna för hela området, dvs Söderstaden, har tagit form. Investering i arena omfattar produktion av Arena exkl. garage. Garage bekostas av Stockholms Stads Parkerings AB enligt separat beslut. Milstolpar Plan och byggprocessen I projektet har ett antal milstolpar identifierats på övergripande nivå. Utfallet är i vissa fall senare än ursprungligen beräknat men inga förseningar ska ha påverkan på utlovad tid till hyresgästen för första evenemang. Nr Milstolpe MÅL Justerad målsättning Dagsläge Prognos/utfall 1 Inriktningsbeslut utfall utfall Avtal tecknas med Totalentreprenör Okt Försenades 54 dagar pga överprövning enligt LOU utfall Genomförandebeslut Nov Förskjutet ca 1 månad utfall Beslutad detaljplan i SBN Feb 2010 Förskjutet ca 1 månad utfall Beslutad detaljplan i KF Maj 2010 Förskjutet ca 1 månad utfall Lägesrapport 3 per
3 6 Detaljplan, Laga kraft Maj 2010 Förskjutet ca 1 månad utfall a Bygglov stomme Maj 2010 Förskjutet ca 5 månader 7b Bygglov fasadmaterial och färgsättning utfall (SBN ) Utfall c Bygglov, utvändigt plan 2 Utfall d Ljuslov fasad Systemhandling klar Förskjutet ca 3 mån utfall Kostnadskontroll, avstegsklausul P sh Diskussion pågår Förtida upphörande enligt Totalentreprenadkontrakt 10 är ej längre aktuellt. 10 Yta för hotell överlämnas 11 Hyresgästanpassning bryts ur huvudprojektet och delprojekt skapas 12 Arbetet med försäljning av byggrätter/uthyrning av lokaler formaliseras och separat delprojekt skapas Yta färdigställd. Dock ej formellt överlämnad Tidigare arbete avseende hyresgästanpassning övergår i delprojektet Tidigare arbete avseende byggrätter övergår i delprojektet Kakelspecialisten avflyttar (senast) 14 Hg-anpassning av kommersiella lokaler i arenan påbörjas 15 Hg-anpassning av kommersiella lokaler i gatuplan påbörjas 16 Yta för garage tillgänglig för Hg -anpassning 17 Yta för södra byggrätten överlämnas 18 Slutbesiktning, dag för slutsammanträde Huvudsakligen Huvudsakligen Huvudsakligen Förskjutet 3 månader 19 Invigning December Slutredovisning :a evenemang Våren 2013 Överenskommelse tecknad i vilken Peab garanterar överlämnande Lägesrapport 3 per
4 Försäljning byggrätter/uthyrning lokaler Samtal om försäljning av mark till Home Properties för utbyggnad av befintligt hotell pågår och hanteras utom projektet. Detta beräknas vara färdigt Projekt Försäljning av byggrätter/uthyrning av lokaler omfattar tre områden vilka redovisas nedan var för sig. Söderstadion Nr Milstolpe MÅL Justerad målsättning 1 Planera och välja inriktning Dagsläge Programarbete pågår i staden för området 2 Planprocess Ej påbörjat 3 Försäljning byggrätter 2014 Ej påbörjat men intressenter finns Prognos/utfall m2 plan 2 i arenan Nr Milstolpe MÅL Justerad målsättning 1 Workshop, benchmarkstudie, målgruppsdefinition 2 Val av koncept, innehåll, design mm 3 Hyresgästlokalisering, detaljerat designförslag, varumärkesidentitet 4 Kalkylering, intäkter och kostnader Dagsläge Prognos/utfall Klart Klart Marknadsföring, lokalerna Kontraktsteckningar Detaljprojektering till Byggproduktion till Invigning Södra byggrätten Nr Milstolpe MÅL Justerad målsättning 1 Framtagande av prospekt för objektet 2 Reglering, delning av fastigheten 3 Förankra och påbörja processen med att sälja byggrätterna Senast till Försäljning byggrätter Dagsläge Pågår Prognos/utfall Lägesrapport 3 per
5 Avtal Avtal med totalentreprenör, Peab Sverige AB, tecknades hösten 2009 efter upphandling enligt LOU. Avtalet baseras på ett förfrågningsunderlag och omfattar byggnation av arenan. Kompletterande överenskommelse träffades avseende regleringar av systemhandling. Avtal med hyresgästen tecknades försommaren Hösten 2010 införskaffades den sista nödvändiga marken och all mark är nu i fastigheten Grishuvudet 2. Avtal med övriga intressenter, såsom ledningssägare och myndigheter sker fortlöpande enligt plan och diarieförs enligt bolagets rutiner. Evakuering Två hyresgäster kvarstår i bolaget. Systembolaget har flyttat till Slakthusgatan 5 och har ett hyresavtal med oss fram till Kakelspecialisten har hittat nya lokaler och flyttar preliminärt från befintliga lokaler. Rivningslov för Kakelspecialistens befintliga byggnad har erhållits i augusti Projektorganisation Den övergripande intressentmodellen för projektet har kompletterats och ser nu ut som följer: Ett separat dokument, Projektorganisation, med djupare information har upprättats per Lägesrapport 3 per
6 Projektledningen för Stockholmsarenan består per av: Namn Roll Rättigheter Ted Mattsson* Projektchef Attesträtt max 50 mnkr, Best. rätt 1 mnkr Per Ljunggren Projektledare Sakgranskning Jonas Living Projektledare Sakgranskning Stefan Westin Projektledare Sakgranskning Björne Sjölander Byggledare Sakgranskning Jan Malmquist Byggledare Sakgranskning Alf Ericsson Byggledare Sakgranskning Martin Karlsson Byggledare Sakgranskning Ulf Sjöström Installationsledare Sakgranskning Marko Viinikainen Installationsledare Sakgranskning Anders Hansson Hyresgästkoordinator Sakgranskning Nils Grundqvist Ekonomiansvarig Sakgranskning Mikael Alros Projektekonom Sakgranskning Helena Karlsson* Kommunikationschef Sakgranskning Lena Skogsberg* Projektkoordinator Sakgranskning Emelie Blomström* Projektadministratör Sakgranskning Stefan Prucha* Uppdragsansvarig Sakgranskning Direkt involverade i projektet är från byggherren därutöver: Namn Roll Rättigheter Mats Grönlund* VD Obegr. Att.rätt, Best. rätt upp till 10 mnkr Susanne Tiderman* Ekonomichef Attesträtt max 500 tkr *Egen anställd personal VD är tillika ombud gentemot Peab i kontraktsfrågor. Ekonomichefen är tillika projektets controller. Därtill bistår övrig personal vid SGA Fastigheter med expertkunskap i arenadrift. För evenemangsrelaterade frågor stöds projektet av personal från AB Stockholm Globe Arenas. Beslutsvägar Beslut att genomföra projektet har fattats av Stockholms Stads Kommunfullmäktige som även är beställare. VD ansvarar gentemot styrelsen i Stockholmsarenan AB, projektägaren, att fattade beslut verkställs inom fastslagen ram. SGA Fastigheter AB och Stockholms Stadshus AB ansvarar för att projektets följs upp och för finansieringen av projektet enligt de beslut som tas. Projektchefen och hans projektlednings befogenheter framgår av ovan redovisad tabell vad gäller attesträtt och inköpsrätt. Avtal och eller inköp utöver ovan beloppsgränser ska tecknas av två firmatecknare i förening, varav minst en ska vara styrelseledamot/styrelsesuppleant i det byggande bolaget, Stockholmsarenan AB. Miljöarbetet Målet för Stockholmsarenan är att bli en av väldens mest miljöanpassade arenor. Miljöklassning kommer att ske i enlighet med ByggaBo-dialogens Miljöklassad Byggnad Nivå Guld. Styrgruppen har utrett möjligheten att miljöklassa arenan enligt internationell LEED standard nivå Guld, men kommit fram till att LEED standarden idag inte är anpassad för europeiska arenor. En reviderad standard kan komma att tas fram och projektet följer denna utveckling för eventuellt senare omtag vad gäller denna miljöklassning. Lägesrapport 3 per
7 Styrdokument Projektet följer Stockholms Stads system för styrning av stora projekt vad gäller projektplan, projektrapporter och riskanalyser. Sedan Lägesrapport 1 har ett dokument, Projektorganisation, upprättats. Efter Lägesrapport 2 har två nya projektplaner upprättats, för delprojekt Försäljning byggrätter/uthyrning lokaler samt hyresgästanpassning. I projektet arbetar vi även med ett antal styrdokument, exempelvis planhandlingar, förfrågningsunderlag och underlaget för genomförandebeslutet, avtal, projektplan, mötesprotokoll och attestregler. För den interna uppföljningen och kontrollen finns följande dokument: o Projektplaner o Ekonomi-Administrativ manual (sk EA-manual) o Attestinstruktion o Projektrapport o Riskanalys Projektplanen beskriver övergripande projektet och är ursprungligen upprättad december Revidering har skett per För ekonomiarbetet, internt och gentemot vår totalentreprenör PEAB, finns en EA-manual upprättad, vilken är under revidering. EA-manualen är upprättad i syfte att säkerställa kontroll och uppföljning både internt och gentemot totalentreprenören och är överenskommen med totalentreprenören. Attestinstruktionen är beslutad av styrelsen i Stockholmsarenan AB ( ). VD ansvarar för denna delegationshandling. Systemstöd finns i vårt ekonomisystem för att attest inte ska kunna ske av icke behörig person. Vid varje ordinarie styrelsemöte i det byggande bolaget presenterar projektledningen en uppdaterad projektrapport (sekretessbeläggs) med utfall på övergripande nivå. Som en bilaga till projektrapporten upprättas en riskanalys där risker redovisas och värderas. Både riskanalysen och projektrapporten följer det av staden beslutade upplägg för projektrapportering. Ekonomi Investering Projektets investeringsram för Arenaproduktion exkl. garage omfattar mnkr. I Byggherrekostnader nedan ingår myndighetskostnader, besiktningar, projektledning, planarbete, ledningsomläggningar etc. Produktionskostnaden avser Peab s arbete vilket även omfattar det garage som byggs under arenan åt Stockholm Parkering. Kommunikation avser interna och externa kommunikationsinsatser inkl. informationscenter för Stockholmsarenan. Separat budget för Projekt Hyresgästanpassning och Projekt försäljning byggrätter/uthyrning lokaler har upprättats men ingår inte i nedan. Kostnader för hyresgästanpassning ska bäras av intäkter från arenadrift. Kostnader för Försäljning av byggrätter/uthyrning lokaler kommer räknas av mot intäkter och beräknas inte uppgå inte till större belopp. Lägesrapport 3 per
8 Sammanställning av utfall och slutkostnadsprognos för arenaproduktion. Alla belopp i tkr. Delprojekt Benämning Upparbetat per Slutkostnadsprognos Kvar av Slutkostnadsprognos Byggherrekostnad Produktion, Peab inkl garage Justering, Garageintäkt Kommunikation Kostn t o m Kapitalkostnader Summa (tkr) Kostnaderna följer plan. Ett projekt som detta, vilket löper från år , har periodiseringsproblem då vi vet att kostnader uppkommer men inte exakt i vilken period. Ersättningen till vår totalentreprenör baserad på betalda kostnader vilket innebär att de i sin tur är beroende av faktureringen från sina leverantörer. Vi väljer därför att inte göra en periodisering över åren i tabell ovan. Kommentarer till utfall och prognos lämnas nedan. Kommentarer till upparbetat I byggherrekostnaderna ingår kostnad för byggherreorganisation om 20,7 mnkr. Kostnaden för evakuering av hyresgäst med besittningsskydd till nya lokaler har uppgått till 17,2 Mnkr. Flyttkostnader för ledningar i mark har uppgått till 9,9 Mnkr. I kommunikation ingår bland annat kostnader för bemanning, utveckling och produktion av material till infocentret som är beläget på Globen-torget. Samtliga kostnader ligger i projektets budget och prognos. För Projekt Försäljning av byggrätter/uthyrning av lokaler uppskattas kostnaderna till 3,7 mnkr över en två års period, anpassning av lokaler exkluderat. Alla kostnader ska avräknas från de intäkter som uppkommer. Nedlagda kostnader per uppgår till ca 1,2 mnkr. Budget för Projekt Hyresgästanpassning ligger inom ramen för kalkylerad kostnad för projektet. Då investeringen ska bokföras hos hyresgästen sker uppföljning separat tillsammans med dem. Kommentar till slutkostnadsprognos Den bedömda slutkostnaden för arenaproduktion är fortsatt tkr. En samlad överenskommelse vilken omfattar kontraktstolkningar, rätt till tidsförlängning samt reglering av ÄTA-arbeten har tecknats per Tillkommande kostnader som reglerats i denna handling ryms inom projektets budgetreserv. Projektering pågår för projekt hyresgästanpassning och en bedömd kostnad har tagits fram. Kostnaden bedöms ligga inom ramen för projektkalkylen. Försäljningsintäkter Kostnaderna för intäkternas genererande, vilka uppkommer i projekt Försäljning byggrätter/uthyrning lokaler bedöms i dagsläget som förhållandevis små, och avser konsulttjänster, framtagning av detaljplan mm. Bedömda intäkter för byggrättsförsäljning eller motsvarande (uthyrning av lokaler) är fortfarande mnkr. En uppdatering av den intäktsanalys som låg till grund för genomförandebeslut är påbörjad och beräknas vara klar under andra halvåret Lägesrapport 3 per
9 Riskbedömning Projektledning sammanställer till varje styrelsemöte en riskanalys med riskvärden. Sedan föregående rapporter har bygglov erhållits för stomme varför denna risk, som identifierats i Lägesrapport 1, eliminerats. I Lägesrapport 2 pekade vi på risken med att riktprisjusteringarna inte skulle rymmas inom budgetramen men denna risk har strukits i och med överenskommelse daterad För närvarande kan de största riskerna sammanfattas enligt följande: Arenaproduktion Ekonomi: Byggprocess: Oförutsedda kostnader uppkommer. Senare färdigställande påverkar kostnader och löpande intäkter negativt. Intäkterna understiger kalkyl. Förseningar i byggprocess innebär senarelagd invigning vilket i sin tur innebär en risk för att vissa evenemang vi hoppats kunna genomföra inte kan realiseras. Avtalskonstruktionen, med ett takpris, påverkar kvalitén vid fördyrningar för entreprenör. Hyresgästanpassning Ekonomi: Kostnaderna ryms inte inom kalkylen. Byggprocess: Arenan blir inte tillgänglig i utsatt tid så arbeten med Hyresgästanpassningar försenas. Försäljning Byggrätter/Uthyrning lokaler Ekonomi: Lågkonjunktur med fallande fastighetspriser och låg efterfrågan på arenaevenemang. Arbete med att minska och eliminera risker pågår ständigt. Avslutning Arenan börjar ta form. Snart lyfts den första balken på plats och redan nu kan man skåda den västra läktarsektionen. I Lägesrapport 2 bedömde vi att projektets kostnadsram kommer att innehållas, men att sluttiden kan komma att förskjutas något. I och med tecknad överenskommelse med Peab har sluttiden för entreprenörens färdigställande flyttats fram till 1 februari Det innebär dock inte att tid för första evenemang har förskjutits. I hyresgästkontraktet framgår att överlämnande till hyresgäst sker under första halvåret Stockholm Mats Grönlund VD Lägesrapport 3 per
Projekt STOCKHOLMSARENAN
Projekt STOCKHOLMSARENAN En arena i världsklass Lägesrapport 2 per 2010-12-30 Bild från Arbetsplatsområdet 2010-12-29 Upprättad 2011-02-24 av: _ Susanne Tiderman Godkänd 2010-02-24 av: _ Mats Grönlund
Projekt Tele2 Arena (tidigare Stockholmsarenan)
Projekt Tele2 Arena (tidigare Stockholmsarenan) En arena i världsklass Lägesrapport 5 per 2012-06-30 Bild från arbetsplatsområdet 2012-06-29 Upprättad 2012-08-31 av: _ Susanne Tiderman Godkänd 2012-09-14
Projekt Tele2 Arena. En arena i världsklass. Lägesrapport 7 per Bild från arbetsplatsområdet
Projekt Tele2 Arena En arena i världsklass Lägesrapport 7 per 2013-06-30 Bild från arbetsplatsområdet 2013-06-26 Upprättad 2013-09-05 av: _ Susanne Tiderman Godkänd 2013-09-05 av: _ Mats Grönlund Inledning
Projekt Tele2 Arena. En arena i världsklass. Lägesrapport 6 per Bild från arbetsplatsområdet
Projekt Tele2 Arena En arena i världsklass Lägesrapport 6 per 2012-12-31 Bild från arbetsplatsområdet 2012-12-27 Upprättad 2013-02-25 av: _ Susanne Tiderman Godkänd 2013-02-25 av: _ Mats Grönlund Inledning
Upprustning av Stockholms stadsbibliotek, fastigheten Spelbomskan 16, ombyggnad, renovering och utveckling. Reviderat inriktningsbeslut. Lägesrapport.
Sida 1 (6) 2017-01-04 Handläggare Fastighetskontoret Lena Johanson Utvecklingsavdelningen Telefon: 08-508 269 28 lena.johanson@stockholm.se Handläggare Karin Bolin Stockholms stadsbibliotek Telefon: 08-508
Bostäder m.m. inom fastigheterna Djursätra 1, Djursätra 2 samt del av Sätra 2:1 i Sätra. Reviderat genomförandebeslut
Dnr Sida 1 (7) 2016-05-25 Handläggare Emma Nilsson 08-508 264 68 Till Exploateringsnämnden 2016-08-25 Bostäder m.m. inom fastigheterna Djursätra 1, Djursätra 2 samt del av Sätra 2:1 i Sätra. Reviderat
Förvärv av nybildade aktiebolag inom koncernen SGA Fastigheter AB
STADSLEDNINGSKONTORET TJÄNSTEUTLÅTANDE SLK DNR 022-1917/2011 SID 1 (6) Handläggare SLK: Katharina Gratschew, tfn 08-508 29 311 Handläggare Stockholms Stadshus AB: Andreas Jaeger tfn 08-508 29 269 Till
Slutredovisning kv. Lusten 1 och Välgången 1
Handläggare Ingvar Andreasson Styrelseärende 2012-11-06 Ärende nr 10 Dnr 2012/1899-3 Tel 08-737 20 91 Slutredovisning kv. Lusten 1 och Välgången 1 Förslag till beslut Styrelsen för Familjebostäder föreslås
Tecknande av avtal om ombyggnadstillägg till befintligt hyresavtal med Higab
2018-11-20 Styrelsehandling 17 Utfärdat 2018-11-13 Diarienummer 0276-18 VD-/utvecklingsstab Eivor Lindberg Telefon 031 774 37 65 E-post: eivor.lindberg@p-bolaget.goteborg.se Tecknande av avtal om ombyggnadstillägg
Granskningspromemoria 2012
STADSREVISIONEN www.stockholm.se/revision Nr 12 Februari 2013 DNR 375-15/2013 Granskningspromemoria 2012 STOCKHOLM GLOBE ARENA FASTIGHETER AB Den kommunala revisionen är fullmäktiges kontrollinstrument
Omfördelning och utökning av investering för ökad kapacitet för återvinning av avfall
2014-04-16 1 (5) TJÄNSTESKRIVELSE TN 2013/163-044 Tekniska nämnden Omfördelning och utökning av investering för ökad kapacitet för återvinning av avfall Förslag till beslut Tekniska nämnden beslutar att
Slutredovisning projekt Tele2 Arena
Tjänsteutlåtande Koncernstyrelsen 2015-01-26 Ärende 8 Dnr 2014/3.2.2/155 Sid 1 (9) 2014-11-25 Handläggare: Andreas Jaeger, tfn 08-508 29 269 Till Koncernstyrelsen Slutredovisning projekt Tele2 Arena Koncernledningens
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010. Haninge kommun. Granskning rörande kostnader Ungdomens hus
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010 Haninge kommun Granskning rörande kostnader Ungdomens hus Innehåll 1. Inledning...2 1.1. Syfte och avgränsning...2 2. Bakgrund och
Revisionsrapport Granskning av investeringsverksamheten.
Revisionsrapport Granskning av investeringsverksamheten. Östersunds Kommun 16 Maj 2013 Marianne Harr certifierad kommunal revisor Veronica Blank revisor Innehåll Sammanfattning... 1 Inledning... 2 Rutinbeskrivning...
Lusten & Välgången Bedömning av beslutsunderlag och risker
Lusten & Välgången Bedömning av beslutsunderlag och risker 7 april 2011 Advisory Innehållsförteckning Sida 1 Sammanfattning 4 2 Bakgrund 6 3 Projektet i korthet 9 4 Bedömning av projektrisker 11 Appendix
Bostäder inom Racketen 11 i Alvik. Reviderat genomförandebeslut.
Dnr Sida 1 (5) 2015-03-27 Handläggare Karl-Johan Dufmats 08-508 263 10 Till Exploateringsnämnden 2015-04-13 Bostäder inom Racketen 11 i Alvik. Reviderat genomförandebeslut. Förslag till beslut 1. Exploateringsnämnden
Matarengivägsprojektet
www.pwc.se Revisionsrapport Robert Bergman, revisionskonsult Matarengivägsprojektet Övertorneå kommun Mars 2013 Innehållsförteckning 1. Sammanfattning... 1 2. Inledning...3 2.1. Bakgrund...3 2.2. Revisionsfråga...3
Projektbeställning Tillbyggnad och ombyggnad F-6 skola i Lilla Alby. 1. Bakgrund
Projektbeställning Tillbyggnad och ombyggnad F6 skola i Lilla Alby 1. Bakgrund Barn och utbildningsförvaltningen har med hjälp från Stadsbyggnads och miljöförvaltningen utarbetat ett program för tilloch
Hotell vid Skanstull och sponsorsavtal för gångtunnel. Reviderat genomförandebeslut
s GATU- OCH FASTIGHETSKONTORET TJÄNSTEUTLÅTANDE GFN 2004-05-18 1(6) Handläggare: Monica Almquist Region Innerstad Markbyrån Tel: 508 262 52 e-mail: monica.almquist@gfk.stockholm.se Dnr: 04-511-1303 2004-05-04
Stockholm Globe Arena Fastigheter AB
Granskningspromemoria 2013 Stockholm Globe Arena Fastigheter AB Granskningspromemoria från Stadsrevisionen Nr 12, 2014 Dnr 3.1.2-13/2014 2014-02-06 Den kommunala revisionen är fullmäktiges kontrollinstrument
Genomförandebeslut gällande AB Familjebostäders nyproduktion av bostäder i kv. Drevvikshöjden, Farsta
Styrelseärende 2018-05-23 DATUM FÖR STYRELSEMÖTET 2018-06-05 DNR FB 2018/889 KONTAKT Björn Sjölander 08-737 24 58 bjorn.sjolander@familjebostader.com Genomförandebeslut gällande AB Familjebostäders nyproduktion
Halmstad Arena utvärdering av projektet
Halmstad Arena utvärdering av projektet Januari 2011 Bo Thörn Certifierad kommunal revisor Innehållsförteckning INLEDNING 1 PARTNERINGSDEKLARATIONEN 1 RESULTAT 2 PRODUKT 2 PROCESS 2 EKONOMI 3 UPPFÖLJNING
Information om tillkommande kostnader i anslutning till ombyggnadstillägg till befintligt avtal med Higab
Styrelsehandling Utfärdat 2019-09-04 Diarienummer 0276-18 Handläggare Davis Bergström Telefon: 031-774 3759 E-post: davis.bergstrom@p-bolaget.goteborg.se Information om tillkommande kostnader i anslutning
AB Stockholmshems nyproduktion av bostäder i kv. Hornslandet (tidigare kv. N15) i DP Norra 2 i Norra Djurgårdsstaden. Genomförandebeslut
Utlåtande 2014:88 RI+V (Dnr 023-555/2014) AB Stockholmshems nyproduktion av bostäder i kv. Hornslandet (tidigare kv. N15) i DP Norra 2 i Norra Djurgårdsstaden. Genomförandebeslut Kommunstyrelsen föreslår
Exploateringskontoret Avdelningen för Projektutveckling. Handläggare Daniel Linder Förslag till beslut. Håkan Falk Förvaltningschef
Dnr Sida 1 (6) 2016-10-27 Handläggare Daniel Linder 08-508 265 66 Till Exploateringsnämnden 2016-12-15 Slutredovisning av utbyggnad för bostäder och förskola inom fastigheterna Reket 1, del av Tallkrogen
för upprustning och modernisering av Farsta sim- och idrottshall
FASTIGHETSKONTORET IDROTTSFÖRVALTNINGEN 2012-06-01 Kontaktperson fastighetskontoret Jan Lind Projektavdelningen Telefon: 08-508 269 51 jan.lind@stockholm.se Till Fastighetsnämnden 2012-06-19 Idrottsnämnden
Inriktningsbeslut gällande AB Familjebostäders nyproduktion av bostäder i kv. Länsmannen, Gamla Enskede
ÄRENDE NR 19 DATUM FÖR STYRELSEMÖTET 2015-12-01 DNR2015/1644-1.2.1 2015-11-17 HANDLÄGGARE Anja Norman T.f. Projektledare Tfn 08-737 21 48 Anja.norman@familjebostader.com Inriktningsbeslut gällande AB Familjebostäders
Uppförande av kulturhus och bostadshus samt ianspråktagande av befintligt garage på Messingen jämte försäljning av Vilunda Parkering AB (KS/2013:364)
Kommunfullmäktige 2013-10-28 31 11 Uppförande av kulturhus och bostadshus samt ianspråktagande av befintligt garage på Messingen jämte försäljning av Vilunda Parkering AB (KS/2013:364) Ärendebeskrivning
Anpassning av stadens projektstyrningsmetod till bolagens verksamhet
Koncernstyrelsen 2012-10-16 1 (9) Anpassning av stadens projektstyrningsmetod till bolagens verksamhet Bakgrund För att få en god styrning och uppföljning av stadens investeringar och andra betydande projekt
Uppdragsgivare: Fastighetsnämnden. Beslutad 2009-12-16 Fastighetsavdelningen Tekniska kontoret
1(9) PROJEKTPLAN SPORTHALL Fastighet: Danderyd 3:165 Uppdragsgivare: Fastighetsnämnden AVSLUTSSKEDE (Underlag till förvaltning) Beslutad 2009-12-16 Upprättad 2014-04-28 Reviderad Tel 08-568 910 00 Box
Startbesked för genomförandefas för exploateringsprojekt Biskopskvarn
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2018:558-254 Mark- och exploateringsenheten 2018-11-23 1/2 Handläggare Jörgen Altin Startbesked för genomförandefas för exploateringsprojekt Biskopskvarn
Genomförandebeslut gällande Stockholm Parkerings nyproduktion av parkeringshus i Hagastaden
Stadsledningskontoret Stockholms Stadshus AB Sida 1 (6) 2017-08-22 Ärende 9 Handläggare SLK: Ebba Agerman Telefon: 08-508 29 790 Stadshus AB: Peter Dahlberg Telefon: 08-508 29 323 Till Koncernstyrelsen
Inriktningsbeslut för Stockholms Stads Parkerings AB avseende nytt parkeringsgarage i Hjorthagen
Stadsledningskontoret Stockholms Stadshus AB Tjänsteutlåtande Sida 1 (7) 2016-08-18 Ärende 7 Handläggare Stadshus AB: Susanna Höglund Telefon: 08-508 29 758 SLK: Ebba Agerman Telefon: 08-508 29 790 Till
Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs 2:1, Södra Stadsskogen
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2015:653-251 Mark- och exploateringsenheten 2018-10-04 1/4 Handläggare Jörgen Altin Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs
Utredning alternativ till Broby-Berga skolorna. Upprättad:
Utredning alternativ till Broby-Berga skolorna Upprättad: 2017-03-01 Upprättat av: Erika Johansson, projektledare Granskad av: Stefan Karlsson, projektchef Innehåll 1 Bakgrund... 1 2 Referenser... 1 3
Sammanträdesprotokoll
Plats och tid Sammanträde nr 6 Bryggaren, Västervik 25 augusti 2015, klockan 13.15 15.45 Beslutande Veikko Kärki, ordf. Eva Ahlström Björn Lansman Stefan Ågren Sharad Bhatt Hilma Bertilsson Jonas Jalkteg
Projektstyrning av stora investeringsprojekt i Stockholms stad. Svar på remiss
Ann-Charlotte Nilsson Administrativa avdelningen Telefon: 08-508 271 25 ann-charlotte.nilsson@expl.stockholm.se Till Exploateringsnämnden 2009-09-17 Projektstyrning av stora investeringsprojekt i Stockholms
Budget 2018 inkl. verksamhetsplan och limitbehov
Handläggare: Anders Ranefall Telefon: 08-508 353 52 Till styrelsen Budget 2018 inkl. verksamhetsplan och limitbehov FÖRSLAG TILL BESLUT: Styrelsen för SGA Fastigheter AB beslutar att: - godkänna budget
PROJEKTORGANISATION [PROJEKTNAMN]
STADSLEDNINGSKONTORET FINANSAVDELNINGEN SID 1 (10) 2008-12-16 [PROJEKTNAMN] Författare: Version: Författarens namn Versionsnummer SID 2(10) UTGÅVEHISTORIK FÖR DOKUMENTET
Projekt Stockholmshusen genomförandebeslut upphandling
Tjänsteutlåtande Stockholmshems styrelse 2015-08-27 Ärende nr 7 Sida 1 av 2 2015-09-20 Handläggare: Patrik Andersson E-post: patrik.andersson@stockholmshem.se Telefon: 08-508 39 201 Till Styrelsen för
Exploateringskontoret Avdelningen för Projektutveckling. Handläggare Maria Jansson 08-508 265 16. Emma Nilsson 08-508 264 68. Förslag till beslut
Dnr Sida 1 (11) 2015-09-03 Handläggare Maria Jansson 08-508 265 16 Till Exploateringsnämnden 2015-09-24 Emma Nilsson 08-508 264 68 Markanvisning för bostäder inom fastigheten Skärholmen 2:1 i Vårberg till
Bostäder m.m. inom Hässelby Strands centrum Reviderat genomförandebeslut
Utlåtande 2017: RI (Dnr 123-340/2017) Bostäder m.m. inom Hässelby Strands centrum Reviderat genomförandebeslut Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande. Exploateringsnämnden medges
AB Stockholmshems nyproduktion av bostäder i kv. Hornslandet (tidigare kv. N15) i DP Norra 2 i Norra Djurgårdsstaden. Genomförandebeslut
Utlåtande 2014: RI+V (Dnr 023-555/2014) AB Stockholmshems nyproduktion av bostäder i kv. Hornslandet (tidigare kv. N15) i DP Norra 2 i Norra Djurgårdsstaden. Genomförandebeslut Kommunstyrelsen föreslår
Ny ekonomisk redovisning av exploateringsprojekt Fastighetskontoret
Ny ekonomisk redovisning av exploateringsprojekt Fastighetskontoret 90 medarbetare Fastighetsförvaltning och exploatering Intäkter 2011, drygt 1 miljard kr Peter Olmårs,chef mark-och exploatering, fastighetskontoret,
Del av fastigheten Hammarbyhöjden 1:1 i Björkhagen. Reviderat genomförandebeslut.
Dnr Sida 1 (6) 2014-02-11 Handläggare Hanna Andersson 08-508 264 57 Till Exploateringsnämnden 2014-03-13 Del av fastigheten Hammarbyhöjden 1:1 i Björkhagen. Reviderat genomförandebeslut. Förslag till beslut
Slutredovisning av utbyggnad för bostäder inom fastigheten Glädjen 13 i Stadshagen med PEAB AB
Dnr Sida 1 (5) 2018-09-26 Handläggare Monica Almquist 08-508 262 52 Till Exploateringsnämnden 2018-10-18 Slutredovisning av utbyggnad för bostäder inom fastigheten Glädjen 13 i Stadshagen med PEAB AB Förslag
Ny simhall, godkännande av investerings- och hyreskostnadskalkyl
Tjänsteskrivelse 1 (5) Kommunledningsförvaltningen Madeleine Bergström 2019-06-05 Dnr KS 2017-763 Kommunstyrelsen Ny simhall, godkännande av investerings- och hyreskostnadskalkyl Förslag till kommunstyrelsens
Projektbeställning Tillbyggnad och ombyggnad F-6 skola i Lilla Alby. 1. Bakgrund
Projektbeställning Tillbyggnad och ombyggnad F6 skola i Lilla Alby 1. Bakgrund Barn och utbildningsförvaltningen har med hjälp från Stadsbyggnads och miljöförvaltningen utarbetat ett program för tilloch
Upprustning och utveckling av Östermalmshallen. Lägesrapport.
Sida 1 (5) 2017-01-10 Handläggare Olle Henriksson 08-508 269 21 olle.henriksson@stockholm.se Till Fastighetsnämnden 2017-01-31 Upprustning och utveckling av Östermalmshallen. Lägesrapport. Förslag till
Bernt Spetz, ordförande Göran Andersson S Ann-Christine Asp
Sammanträdesdatum Sida 1 (17) Plats och tid Mötesrum hos Marks Bostads AB, klockan 16.00 17.30 Beslutande M Ann Iberius-Orrvik kl. 16.15-17.30, beslutande: 48-58 M Rolf Skarin beslutande: 44-47 C Tommy
Stockholm Globe Arena Fastigheter AB
Granskningspromemoria 2014 Stockholm Globe Arena Fastigheter AB Granskningspromemoria från Stadsrevisionen Nr 12, 2015 Dnr 3.1.2-13/2015 2015-02-06 Den kommunala revisionen är fullmäktiges kontrollinstrument
Projektdirektiv Upprustning och ombyggnad av Eriksdalsbadet sim- och idrottshall.
Fastighetskontoret Idrottsförvaltningen 1 Projektdirektiv Dnr. FN FSK 2017/385 Sida 1 (6) 2017-11-24 Projektdirektiv Upprustning och ombyggnad av Eriksdalsbadet sim- och idrottshall. Författare: Mark Shafti
Startbesked för genomförande av etapp 2 för exploateringsprojekt Bresshammar 1:1, Stavlund
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2012:93-254 Mark- och exploateringsenheten 2018-10-02 1/4 Handläggare Jörgen Altin Startbesked för genomförande av etapp 2 för exploateringsprojekt Bresshammar
Upprustning av simhallen i Åkeshovs sim- och idrottshall. Lägesrapport.
Fastighetskontoret Tjänsteutlåtande Dnr 4.2-256/2016 Sida 1 (5) 2017-01-04 Handläggare Jan Lind 08-508 269 51 Till Fastighetsnämnden 2017-01-31 Upprustning av simhallen i Åkeshovs sim- och idrottshall.
VD- kommentarer avseende årsprognos 1 och tertialbokslut 1 2015. A: Sammanfattning av genomförandet av kommunfullmäktiges inriktningsmål
VD- kommentarer avseende årsprognos 1 och tertialbokslut 1 2015 A: Sammanfattning av genomförandet av kommunfullmäktiges inriktningsmål Ägardirektiv för 2015-2017 Genomföra bolagets investeringsplan om
Godkännande av ersättning för dödning av tomträtt för fastigheten Klockelund 1 i Farsta med Hortus AB (Plantagen Sverige AB). Genomförandebeslut
Dnr Sida 1 (8) 2017-11-15 Handläggare Mattias Sjöberg 08-508 266 92 Till Exploateringsnämnden 2017-12-07 Överenskommelse om exploatering med försäljning, för handel inom del av fastigheten Sköndal 2:1
260 Slutrapport Stiga Sports Arena Eskilstuna i Munktellstaden (KSKF/2018:315)
Kommunstyrelsen Protokollsutdrag Sammanträdesdatum 2018-11-27 Sida 1(1) 260 Slutrapport Stiga Sports Arena Eskilstuna i Munktellstaden (KSKF/2018:315) Beslut Förslag till kommunfullmäktige Slutrapporten
DELÅRSBOKSLUT PER AUGUSTI 2015
INNEHÅLL DELÅRSBOKSLUT PER AUGUSTI 2015 TEKNISKA NÄMNDEN Fastighet Dnr TEN 2015/518 ANSVARSOMRÅDE 2 KOMMENTAR TILL BUDGETUPPFÖLJNING PER AUGUSTI 2 PROGNOS DRIFTBUDGET 3 PROGNOS INVESTERINGSBUDGET 4 VIKTIGA
Framtidsplan för Skrylle
Kommunkontoret Tjänsteskrivelse 1 (7) Ekonomiavdelningen Gunilla Welander Kommunstyrelsen gunilla.welander@lund.se Framtidsplan för Skrylle Sammanfattning Skrylleområdet är Lunds största natur- och fritidsområde.
Granskningspromemoria. S:t Erik Markutveckling AB
Granskningspromemoria 2017 S:t Erik Markutveckling AB Granskningspromemoria från Stadsrevisionen Nr 17, 2018 Dnr: 3.1-2-18/2018 Den kommunala revisionen är fullmäktiges kontrollinstrument för att granska
Tjänsteutlåtande 2011-05-06. DANDERYDS KOMMUN Kommunledningskontoret Cecilia von Sydow
1(5) KS 2009/0115 Programarbete avseende investering gällande Skogsgläntans förskola, Fastigheten Djursholm 2:371 Sammanfattning Fastighetsnämnden har i beslut april 2011 föreslagit kommunstyrelsen att
Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter
1 (6) Projektplan: Standardiserad hantering av SLU:s användaridentiteter, SLU-identiteter Förslagsställare: * Projektledare: Helen Alstergren * Uppdragsgivare: Ulf Heyman Datum: 1. Bakgrund och motiv Antalet
Genomförandebeslut gällande AB Familjebostäders nyproduktion av bostäder i kv. Dalarö, Farsta
Styrelseärende ÄRENDE NR 10 DATUM FÖR STYRELSEMÖTET 2018-10-09 DNR FB 2018/1177 KONTAKT Björn Sjölander Projektutvecklingsavdelningen Tfn 08-737 24 58 Genomförandebeslut gällande AB Familjebostäders nyproduktion
A. Genomförande- och anskaffiiingsbeslut för SL:s investeringar i projekt Citybanan
Stockholms läns landsting Trafiknämnden Handläggare: Johan von Schantz 08-686 3788 TJÄNSTEUTLÅTANDE Datum Identitet 1 ( 4 ) 2012-10-02 TN 1210-0206 STYRELSESAMMANTRÄDE ÄRENDE NR 201JHO- 16 A. Genomförande-
Inriktningsbeslut gällande AB Svenska Bostäders nyproduktion av bostäder inom del av fastigheterna Familjen 1 och Årsta 1:1 i Östberga
Stadsledningskontoret Stockholms Stadshus AB Sida 1 (7) 2018-01-17 Ärende 5 Handläggare Stadshus AB: Krister Stralström Telefon: 08-508 29 758 SLK: Ebba Agerman Telefon: 08-508 29 790 Till Koncernstyrelsen
Bäckahagens bollplan, anläggande av en 7-manna konstgräs-fotbollsplan. Slutrapport
Ira Lagercrantz Fastighetsavdelningen 08-508 276 12 ira.lagercrantz@stockholm.se Till fastighetsnämnden 2011-12-12 Bäckahagens bollplan, anläggande av en 7-manna konstgräs-fotbollsplan. Slutrapport Förslag
Anläggande av ett 9-spels konstgräsfotbollsplan på Olovslunds BP
Sida 1 (5) FSK DNR 2.6.-012/2015 IDF DNR 08.03.01/286-2015 2015-03-24 Handläggare fastighetskontoret Tomas Lennartsson Projektavdelningen Telefon 08-508 26 957 tomas.lennartsson@stockholm.se Till Fastighetsnämnden
Verkställighetsbeslut avseende Vega Station
1(4) Projekt och Upphandling Programsektionen Pendeltåg Handläggare Ragna Forslund 08-686 1959 TJÄNSTEUTLÅTANDE 2014-05-22 Trafiknämnden 2014-06-03, punkt 23 Ärende/Dok. id. SL-2014-0538 Infosäk. klass
Projektbolagen. Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik
Projektbolagen Partnering i aktiebolagsform för entreprenader eller leveranser inom Byggteknik eller IT Teknik Ett företag som vill bygga om, bygga nytt eller investera i ett projekt Ny byggnad på egen
RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET
RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET 2 Riktlinjer för exploateringsverksamhet Daterad 2016-03-14 Fastställd Kommunfullmäktige 2016-03-14 26 Reviderad Produktion Kommunledningskontoret, Ekonomienheten
Anvisningar för hantering av ärenden, ny- och ombyggnationer vid SLU
1(14) Dnr SLU ua 2013.2.9-1191 Exp. den: 27/3-12/JL STYRANDE DOKUMENT Sakområde: Lokaler och fastigheter Dokumenttyp: Anvisning/Instruktion Beslutsfattare: Universitetsdirektör Avdelning/kansli: Avdelningen
Projektplan e-beställning delprojekt 5. Projekt: Införande av e-beställning Delprojekt 5: Införande av nya beställningsrutiner och beställarstruktur
IT-avdelningen/systemenheten 2013-10-11 Projektplan e-beställning delprojekt 5 Projekt: Införande av e-beställning Delprojekt 5: Införande av nya beställningsrutiner och beställarstruktur Projektledare:
Investeringspolicy Version
FÖRFATTNINGSSAMLING Flik 6.46 Investeringspolicy Version 190212 Dokumenttyp Policy Dokumentnamn Investeringspolicy Fastställd 2019-03-25, 17 Beslutande Kommunfullmäktige Giltighetstid Tills vidare Processägare
Gubbängens IP, uppförande av träningshall för skridsko och bandy.
Sida 1 (6) 2019-04-02 Handläggare Magnus Karlsson Telefon: 0850826979 Till Fastighetsnämnden 2019-04-23 Gubbängens IP, uppförande av träningshall för skridsko och bandy. Lägesrapport 2 Förslag till beslut
Nyproduktion av bostäder i Kv. Sävlången m.fl. i Årsta
Tjänsteutlåtande Stockholmshems styrelse 2015-12-03 Ärende nr 12 Sida 1 av 6 2015-11-26 Handläggare: Malin Key E-post: malin.key@stockholmshem.se Telefon: 08-508 39 295 Till Styrelsen för AB Stockholmshem
Uppföljning av revisionsrapporten "Investeringsprocessen Bollnäs Kommun
www.pwc.se Revisionsrapport Malin Liljeblad Uppföljning av revisionsrapporten "Investeringsprocessen Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Bakgrund, uppdrag och metod...3
RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY
1 (7) RIKTLINJER VID TILLÄMPNING AV PROJEKTPOLICY Inledning Syftet med denna projektpolicy är att skapa en tydlig och enhetlig styrning och struktur för projektarbete i kommunen. Målet med projekt i Strömsunds
Resultatprognos per april 2015 för Uppsala stadshuskoncern och moderbolag
UPPSALA STADSHUS AB ORG.NR. 556500-0642 Handläggare Datum Diarienummer Johan Lambe 2015-05-25 USAB-2015/19 Bisera Jusufbasic Maria Larsson Edberg Styrelsen för Uppsala Stadshus AB Resultatprognos per april
Sammanträdesprotokoll. Styrelsesammanträde för Sundsvall Logistikpark AB den 22 maj 2015 2015-05-22 6/2015. Sid nr
2015-05-22 6/2015 Styrelsesammanträde för Sundsvall Logistikpark AB den 22 maj 2015 Sid nr 63 Sammanträdets öppnande och justering... 2 64 Godkännande av dagordning... 2 65 Föregående protokoll... 2 66
Gubbängens IP, anläggande av ny ispist för bandy och skridsko med mera Inriktnings- och genomförandebeslut
2016-03-22 Sida 1 (5) Handläggare Fastighetskontoret Jan Lind Projektavdelningen Telefon: 08-508 269 51 jan.lind@stockholm.se Handläggare Hans Eriksson Utvecklingsavdelningen Telefon: 08-508 279 08 hans.eriksson@stockholm.se
Reviderat uppdrag, LSS-boende Stationsvägen
DANDERYDS KOMMUN Tjänsteutlåtande 1 (7) Fastighetsnämnden Reviderat uppdrag, LSS-boende Stationsvägen Ärende I mars 2015 beslutade kommunstyrelsen att ge fastighetsnämnden i uppdrag att påbörja projektering
Styrning av projektet Nya Slussen. Svar på remiss från Stadsrevisionen
Dnr Sida 1 (6) 2016-05-18 Handläggare Ann-Charlotte Bergqvist 08-508 271 25 Till Exploateringsnämnden 2016-06-09 Styrning av projektet Nya Slussen. Svar på remiss från Stadsrevisionen Förslag till beslut
Inriktningsbeslut gällande SGA Fastigheter AB:s modernisering av Ericsson Globe
Stadsledningskontoret Stockholms Stadshus AB Tjänsteutlåtande Sida 1 (7) 2017-11-22 Ärende 14 Handläggare SLK: Ebba Agerman Telefon: 08-508 29 790 Stadshus AB: Peter Dahlberg Telefon: 08-508 29 323 Till
Medfinansieringsavtal avseende byggande av plattform med tågstopp i Smedby, Kalmar kommun
TJÄNSTESKRIVELSE Handläggare Datum Ärendebeteckning Mikael Kalin 2013-11-07 KS 2013/0824 Kommunfullmäktige Medfinansieringsavtal avseende byggande av plattform med tågstopp i Smedby, Kalmar kommun Förslag
Slutrapport. Slutrapport Solberga, etapp
Slutrapport Slutrapport Solberga, etapp 7 2018-04-27 SLUTRAPPORT 2 (7) SLUTRAPPORT 3 (7) Innehåll 1 Sammanfattning...4 2 Inledning...4 3 Projektets resultat...4 4 Utvärdering av arbetet i projektet...5
Liljevalchs konsthall, fastigheten Konsthallen 1,3 och 4, till- och ombyggnad och renovering. Lägesrapport.
Dnr Sida 1 (5) 2016-04-26 Handläggare Daniel Sahlin 08-508 269 31 daniel.sahlin@stockholm.se Till Fastighetsnämnden 2016-05-17 Liljevalchs konsthall, fastigheten Konsthallen 1,3 och 4, till- och ombyggnad
PROTOKOLL Tekniska nämnden
sid 1 av 7 Plats och tid Årydssalen, klockan 13:15 - Beslutande: Mats Dahlbom Ordförande (C) Britt Kilsäter Ledamot (M) t.o.m 25 Lars Hasselgren Ledamot (M) Tor Billing Ledamot (SD) Stig Johansson Ledamot
Bygghandel inom fastigheten Sadeltaket 1 i Bällsta. Reviderat genomförandebeslut
Dnr Sida 1 (7) 2016-11-16 Handläggare Anna Savås 08-508 265 27 Till Exploateringsnämnden 2016-12-15 Bygghandel inom fastigheten Sadeltaket 1 i Bällsta. Reviderat genomförandebeslut Förslag till beslut
Revisionsrapport: Översiktlig granskning av delårsrapport per
Revisorerna 1 (1) Kommunstyrelsen För kännedom: Kommunfullmäktiges presidium Revisionsrapport: Översiktlig granskning av delårsrapport per 2018-08-31 Revisorerna har uppdragit till KPMG att genomföra en
Nyproduktion av bostäder inom Kv. Fjärdingsmannen 1
Tjänsteutlåtande Stockholmshems styrelse 2017-10-12 Ärende nr 9 2017-10-04 Sida 1 av 7 Handläggare: Patrik Andersson E-post: patrik.andersson@stockholmshem.se Telefon: 08-50839201 Till Styrelsen för AB
Granskning av intern kontroll avseende ÄTA och omfattningsförändringar i investeringsprojekt
Revisionsrapport 2/2017 Genomförd på uppdrag av kommunens revisorer Mars-april 2017 Granskning av intern kontroll avseende ÄTA och omfattningsförändringar i investeringsprojekt Nacka kommun Innehållsförteckning
Avtal om medfinansiering och samverkan objekt Gång- och cykelväg längs väg 728 Prästgårdsvägen, Torup, Hylte kommun
1 (6) Ärendenummer Trafikverket 2016/85583 Avtal om medfinansiering och samverkan objekt Gång- och cykelväg längs väg 728 Prästgårdsvägen, Torup, Hylte kommun 1 Parter Trafikverket, Region Väst, org.nr.
SAMHÄLLSBYGGNADSNÄMNDEN
1 SAMHÄLLSBYGGNADSNÄMNDEN Nämndansvarig tjänstemans kommentar Samhällsbyggnadsnämndens verksamhet för första tertialet följer plan. Uppföljningen för tertialet nämndens verksamhetsplan visar på att en
Projekt i hierarki. Tieto PPS AH135, 2.2.0, Sida 1
Sida 1 , syfte Koordinera och styra när projekt ingår i projekt Hantera samband mellan beslutspunkter styrdokument roller T Ä N K P Å Skilj på mega-projekt och program Sida 2 Identifiera en projekthierarki
Slutredovisning av detaljplaneområde Sjöstadsporten i Hammarby Sjöstad
TJÄNSTEUTLÅTANDE Dnr E2012-512-01026 2012-07-16 Kontaktperson Martin Skillbäck Stora Projekt Telefon 08-508 262 76 martin.skillback@stockholm.se Till Exploateringsnämnden 2012-08-23 Slutredovisning av
Startbesked för genomförande av del av detaljplanen för Vannesta 1:21 m.fl.
TJÄNSTEUTLÅTANDE Mark- och exploateringsenheten Handläggare Stina Norrbom 0152-293 59 Kommunstyrelsen Dnr KS/2017:389-254 2017-05-29 1/3 Startbesked för genomförande av del av detaljplanen för Vannesta
Kommunstyrelsens ekonomiska uppföljning per november för år 2012
Österåker Tjänsteutlåtande 5. Ekonomienheten Thomas Ärlig -12-19 Dnr KS /149-042 Till Kommunstyrelsen Kommunstyrelsens ekonomiska uppföljning per november för år Beslutsförslag Kommunstyrelsen beslutar
Nyproduktion av bostäder i Kv. Persikan, Södermalm.
Tjänsteutlåtande Stockholmshems styrelse 2016-11-03 Ärende nr 4 Sida 1 av 6 2016-10-25 Handläggare: Bertil Ekvall E-post: bertil.ekvall@stockholmshem.se Telefon: 08-50839298 Till Styrelsen för AB Stockholmshem
Genomförandebeslut gällande ombyggnad av Kv. Skarpa By 2, Skarpnäck
ÄRENDE 12 vid styrelsemöte 2012-06-14 Till Styrelsen för AB Stockholmshem Genomförandebeslut gällande ombyggnad av Kv. Skarpa By 2, Skarpnäck Bakgrund I Vision 2030 etablerade Stockholms stad ambitionen
Budgetoffert Uppställning paviljong Rödabergsskolan
[Offertmall, dat. 2014-11-04] Sida 1 av 5 074001-4739 381-2014 Utbildningsförvaltningen Grundskoleavdelningen Box 22049 104 22 Stockholm Vår referens: Kamran Lotfi Stockholm 2018-02-06 Er referens: Sara
