Byggdagbok Ny Foderfabrik på Tjärhovet Besök av Centern med Landsbygdsminister Eskil Erlandsson.

Storlek: px
Starta visningen från sidan:

Download "Byggdagbok Ny Foderfabrik på Tjärhovet Besök av Centern med Landsbygdsminister Eskil Erlandsson."

Transkript

1 Byggdagbok Ny Foderfabrik på Tjärhovet Besök av Centern med Landsbygdsminister Eskil Erlandsson.

2 Van Aarsen monterar robotarna vid utlastningen Kone har färdiginstallerat personhissen och montaget av godshissen startar.

3 Mörebyggen iordningställer marken inför asfaltering Slutmontage av maskinkomponeter såsom tex blandare.

4 Pannrum och råvarumottagning tar form Takhuvar för luftutsläpp

5 Byggdagbok Ny Foderfabrik på Tjärhovet Pannrum och råvarumottagning tar form Takhuvar för luftutsläpp

6 Fasad mot centrum är nästan klar. Trapphuset är glasat och klart. Fogning av fasaden pågår De sista fasadelementen kommer att monteras när all utrustning är på plats inne i fabriken. Silo som syns på bilden är råvarusilo. Öppning med plywood (under transportör) är fönster i operatörsrum. Öppning längst ner är råvaruintag av storsäck.

7 Flex Fasadia monterar fönster i trapphuset.

8 Lågspänningsställverken är inlyfta och montage pågår av SSE. Mitten av juni och montaget av intagshallen är till stor del klar. Pannan kommer vecka 25 för att lyftas på plats innan taket på pannhuset läggs.

9 Folke, Robban och Joel från Göteborgs elementmontage monterar väggar på intagshallen. Pannan inlyft av Kalmar VVS & El och Bjärgrims lägger tätskikt på intagshallen i slutet av juni.

10 Vätsketankar levereras från Nyköpings rostfria samtidigt som regnet öser ner veckan efter midsommar.

11 Hisschaktet för personhissen är färdigt för start montage av Kone

12 Vätsketankarna lyfta på plats av Novmar. Ställverksrum målade av Anderssons måleri och golven belagda med Peran av Kalmar Golvkonsult.

13 Den södra fasaden av högdelen har klätts med fasadelement sista veckan i maj.

14 Taklagsfest 15 maj med 100 personer. Byggnaden i början av maj 2013.

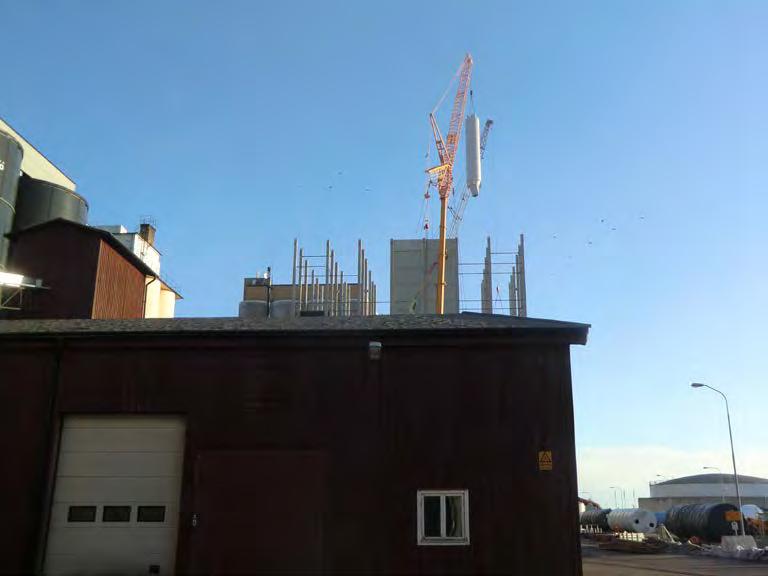

15 Personal från Novmar riktar upp elevatorer på översta plan + 55,60 m. Takelement läggs på högdelen + 60,0 m.

16 Fogning av fasadelement på södra fasaden.

17 Väggar till ställverk och transformatorrum är på väg upp Microbatteri färdigställs för att lyftas in

18 Fabriken har kommit upp i samma höjd som Högsilo

19 Våningsplan målas, golv färdigställs och maskin kommer in Håkan övervakar arbetet på plan 12

20

21 Färdigvarubehållare på plats Utlastningslinjen har tagit form

22 Göran besöker operatörsrummet Bosse och Linda inspekterar behållare för småflyt

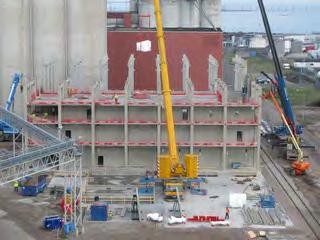

23 Blandarna har kommit på plats med plast. Arbetet fortskrider trots kylan

24 Snön bara vräker ner

25 Andra raden med pelare på plats Utlastning 1 och 2 växer fram

26 Målarna har börjat måla väggar och tak inne i fabriken Snöskottning på vån +15,6. I bakgrunden syns fabrik Redaren

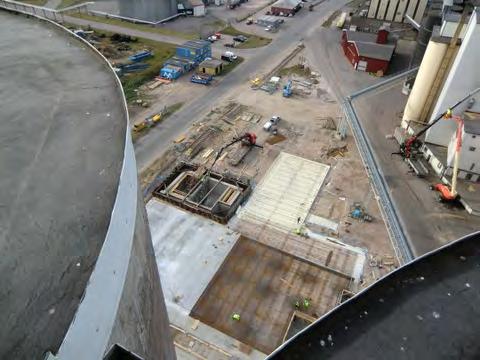

27 Niklas, Håkan, Sylvie och Pontus är klara för skyddsrond. Utsikt från våning + 15,5 m

28 Nedre fasadblock är monterade. Första pelletspressen lyfts in i fabriken. Åke är på plats och dokumenterar.

29 Flitens lampor lyser över Tjärhovet

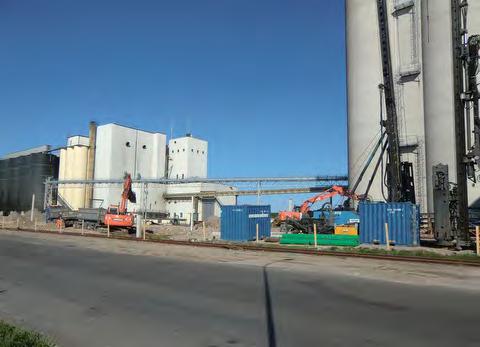

30 Arbetet fortskrider, bygget börjar få väggar som skall stabilisera betongstommen.

31 Första pelaren kommer på plats en regnig tisdagmorgon. Pelaren är 15 meter, totalt kommer det bli 4 pelare på varandra. Pelare nummer två dras fast Skogen av pelare växer fort

32 Intagsgrop för råvaror

33 Gjutning bottenplatta En av tre utlastningslinjer börjar ta form Mörebyggen justerar betongen vid infarten till utlastningen.

34 Pålning Totalt har ca 900 pålar slagits ned, största delen betongpålar, förutom i och runt intagsgrop där det är stålpålar. Spontningen klar för utgrävning av tippfickorna och fortsatt pålning.

35 Schaktning Full fart med att schakta och påla

36 Pålningen igång Huvuddelen av förorenade och icke förorenade massor har transporterats bort och pålning påbörjad.

37 Jan Danielsson, Håkan Persson, Staffan Axelsson från Mörebyggen och Åke Karlsson från Kalmar Lantmän Omläggning av högspänningskablar Personal från Kalmar Energi och Kalmar Lantmän lägger om högspänningskablarna som förser Kalmar Lantmäns fabriker med el.

38 Provpålning Provpålningen visar på relativt grunda pålningsdjup.

39 Provpålning Provpålning genomförs samtidigt som WSP utför provtagning för eventuellt förorenade massor.

40 Dragning av ledningar Dragning av gas, vatten, opto, el etc under järnvägen Fynd vid grävning Åke gör några fina fynd av glasflaskor som kommer fram vid grävningarna.

41 Manskapsbodar anländer Mörebyggen etablerar manskapsbodar för sin och kommande personal Projekteringsmöte avseende stomme På bilden Peter Ottosson, Magnus Jönsson, Johan Sjödin, Lars Svensson, Andre Ackermans, Jos Coenen och Peter Hoogland.

42 Första spadtaget Första spadtag tas av styrelsen ordförande Gunnar Pleijert samt Kalmar kommunstyrelses ordförande Johan Persson Bygglov Kalmar kommuns samhällsbyggnadsnämnd beviljar bygglov för Ny foderfabrik.

43 Avtal för mark- och grundläggningsarbeten Överenskommelse görs med Staffan Axelsson på Mörebyggen om att utföra mark- och grundläggningsarbeten för Ny fabrik Avtal för leverans av stomme, väggar och tak Avtal sluts med Abetong och Nybro Cementgjuteri om leverans av stomme, väggar och tak till Ny foderfabrik Rivning påbörjas Rivningen av befintliga byggnader påbörjas.

44 Avtal för leverans av maskinutrustning Kontrakt tecknas med Holländska bolaget Van Aarsen avseende leverans av maskinutrustning Styrelsen Kalmar Lantmän tar beslut Kalmar Lantmän styrelse tar beslut om att investera för att bygga en ny foderfabrik på Tjärhovet Rivningslov erhålls Rivningslov erhålls för befintliga byggnader såsom, verkstad, mötesrum Kajutan, limträladan, skärmtak och lagerbyggnad.

45 Detaljplan beslutas Samhällsbyggnadsnämnden tar beslut om ny detaljplan för fastigheten Kaptenen Miljötillstånd beslutas Länsstyrelsen tar beslut om nytt miljötillstånd för Kalmar Lantmäns verksamhet på Tjärhovet Miljöansökan lämnas Miljöansökan lämnas in avseende Ny Foderfabrik ?? Beslut om förprojektering Kalmar Lantmän styrelse tar beslut om att påbörja ett förprojekt för att utreda de tekniska, ekonomiska och miljömässiga förutsättningarna för en ny foderfabrik på Tjärhovet.

yproduktion av aktielägenheter vid Svärtesgränd 2 i Västernäs i Mariehamn

yproduktion av aktielägenheter vid Svärtesgränd 2 i Västernäs i Mariehamn N yproduktion av aktielägenheter vid Svärtesgränd 2 i Västernäs i Mariehamn 4 rum och kök, 89,5 m2 i markplan, utgångspris 242.000. 4 rum och kök, 97,0 m2 i våning II, utgångspris 262.000. BAB Svärtan

Läs mer

A-hallen. mer än en vanlig standardhall

A-hallen. mer än en vanlig standardhall A-hallen mer än en vanlig standardhall Lars-Erik Malmborg, Pugerups gods Vi ville ha en byggnad för planlagring av spannmål som var underhållsfri och som dessutom smälte väl in i gårdsmiljön. Därför byggde

Läs mer

Byggdagbok E4 Sundsvall, juni-juli, för Nolby

Byggdagbok E4 Sundsvall, juni-juli, för Nolby Byggdagbok E4 Sundsvall, juni-juli, för Nolby 4 juli - 5 augusti Den vattentub som förser Akzo Nobel med vatten kommer att läggas i en betongkulvert. Under veckan har en första del av armeringsarbetet

Läs mer

Förtydligande av ord och begrepp i detaljföreskrifter gällande Föreningen Årstafältets koloniområde

Förtydligande av ord och begrepp i detaljföreskrifter gällande Föreningen Årstafältets koloniområde Bilaga 2 Förtydligande av ord och begrepp i detaljföreskrifter gällande Föreningen Årstafältets koloniområde Altan På stuglott är det tillåtet att bebygga varje enskild lott med totalt 23 kvm, uppdelat

Läs mer

Byggdagbok augusti 2012

Byggdagbok augusti 2012 Trafikverket E4 Sundsvall Telefon: 060-13 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok augusti 2012 17 augusti Det råder full aktivitet vid båda brofästena samt på Sundsvallsfjärden.

Läs mer

Familjen Huss, Sollentuna Utbyggnad med balkong och diverse

Familjen Huss, Sollentuna Utbyggnad med balkong och diverse Familjen Huss, Sollentuna Utbyggnad med balkong och diverse Upprättad 2016-06-26, rev 2016-08-17 Adress och kontaktuppgifter Byggnadens adress Steijersväg 4 B 191 45 Sollentuna Magnus Huss Hem nr 08-631

Läs mer

Veckoblad nr 124. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 30 juni 2014 1 augusti 2014. Nästa veckoblad kommer igen v31.

Veckoblad nr 124. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 30 juni 2014 1 augusti 2014. Nästa veckoblad kommer igen v31. Veckoblad nr 124 Nybyggnad Bild- och interventionscentrum under perioden 30 juni 2014 1 augusti 2014 Nästa veckoblad kommer igen v31. Rivning på fasad hus 5032 våning 3,2 & 1 pågår tom v27. v 27-2014 Utförda

Läs mer

Risk och säkerhetsbedömning av Klippans läderfabrik

Risk och säkerhetsbedömning av Klippans läderfabrik Ramböll Sverige AB Klippans kommun Risk och säkerhetsbedömning av Klippans Rapport Lund 2009 03 05 1(27) Klippans kommun Risk och säkerhetsbedömning av Klippans Datum 2009 03 05 Uppdragsnummer Utgåva/Status

Läs mer

Byggdagbok för E4 Sundsvall december 2012, Bro över Sundsvallsfjärden

Byggdagbok för E4 Sundsvall december 2012, Bro över Sundsvallsfjärden Trafikverket E4 Sundsvall Telefon: 010-123 6150 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok för E4 Sundsvall december 2012, Bro över Sundsvallsfjärden 14 september På norra brofästet

Läs mer

INDUSTRIFASTIGHETEN VÄSTANSJÖ 2:28 I SMEDJEBACKEN

INDUSTRIFASTIGHETEN VÄSTANSJÖ 2:28 I SMEDJEBACKEN INDUSTRIFASTIGHETEN VÄSTANSJÖ 2:28 I SMEDJEBACKEN ATLASVÄGEN 1, VILMORENS INDUSTRIOMRÅDE 31714.doc Componenta, beskrivning.pdf VLMT Näringsfastigheter AB Tel 021-30 92 50 Box 2064 Mobil 070-212 92 50 720

Läs mer

MONTERINGSANVISNING. www.isotimber.se

MONTERINGSANVISNING. www.isotimber.se MONTERINGSANVISNING www.isotimber.se Isolerande och bärande väggsystem IsoTimber är ett väggsystem för ytterväggar och innerväggar. IsoTimber är trä och luft, inga andra material. IsoTimber väggsystem

Läs mer

Brogårdsbladet. Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås

Brogårdsbladet. Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås Nr 23 maj 2010 Brogårdsbladet Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås Hyror och lediga lägenheter i hus 31 Huset är det första med fyra

Läs mer

Huså Gammelvägen. Län Jämtland Typ Villa Kommun Åre Storlek 0 m2. enligt överenskommelse. tidigast. Gammelvägen

Huså Gammelvägen. Län Jämtland Typ Villa Kommun Åre Storlek 0 m2. enligt överenskommelse. tidigast. Gammelvägen Huså Gammelvägen Län Jämtland Typ Villa Kommun Åre Storlek 0 m2 Område Gatuadress Huså Gammelvägen Tillträde tidigast enligt överenskommelse Nybyggnation i fjällmiljö 600 meter från lift med "ski in" till

Läs mer

Nyhetsbrev Bygginformation, nr 3 2011-07-08

Nyhetsbrev Bygginformation, nr 3 2011-07-08 Nyhetsbrev Bygginformation, nr 3 2011-07-08 En ny skedeskarta finns att hämta på http://www.nyakarolinskasolna.se/sv/byggprojektet/markarbeten/kartor/ Arbeten kring höghuset i samband med rivningen Arbetena

Läs mer

Hållbara, funktionella och estetiska Industribyggnader

Hållbara, funktionella och estetiska Industribyggnader Hållbara, funktionella och estetiska Industribyggnader Gavelbalk Kan utföras som en enkel rektangulär balk med pelarstöd. Önskas en utbyggnadsbar lokal ersätts gavelbalken med en vanlig takbalk (SIB).

Läs mer

Byggdagbok maj 2012. 25 maj. Vid Solbergsbron fortsätter formrivningsarbeten. Flygbild över Åmon och framtida Njurunda trafikplats.

Byggdagbok maj 2012. 25 maj. Vid Solbergsbron fortsätter formrivningsarbeten. Flygbild över Åmon och framtida Njurunda trafikplats. Trafikverket E4 Sundsvall Telefon: 060-13 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok maj 2012 25 maj Vid Solbergsbron fortsätter formrivningsarbeten. Flygbild över Åmon

Läs mer

Veckoblad nr 181. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 26 oktober 2015 13 november 2015

Veckoblad nr 181. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 26 oktober 2015 13 november 2015 Veckoblad nr 181 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 26 oktober 2015 13 november 2015 Plan 01-03 - I hisshall 7 i det närmaste färdigt. Plan 01-02 I hisshall 8. Byggarbeten

Läs mer

Veckoblad nr 244 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 13 februari mars 2017

Veckoblad nr 244 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 13 februari mars 2017 v 07 Etapp 3 Hus 5071 Plan 01: Kompletteringar i MR rummen och på övriga ytor är det provning som gäller. Plan 2,3: Driftsättning/provning pågår och även åtgärder efter förbesiktning. Plan 04: Sista kompletteringarna

Läs mer

Situationsplan 1:500

Situationsplan 1:500 N 4:8 6:15 4:5 Altan Eventuell carport Söderås Klockargattu Situationsplan 1:500 Rev. 2009-03-24 Ändrad takvinkel, fönster DATUM 2008-12-01 Situationsplan 1:500 UPPDRAG NR RITAD/KONSTR AV HANDLÄGGARE FASTIGHET

Läs mer

BRANTHOVDAGATAN 27, VÄSTERÅS

BRANTHOVDAGATAN 27, VÄSTERÅS VIKINGATIDEN 2 BRANTHOVDAGATAN 27, VÄSTERÅS 31425.doc Vikingatiden 2, beskrivning.pdf VLMT Näringsfastigheter AB Tel 021-30 92 50 Box 2064 Mobil 070-212 92 50 720 02 VÄSTERÅS E-mail johnny@vlmt.se Hemsida

Läs mer

blir modernt spannmålslager

blir modernt spannmålslager blir modernt spannmålslager Det finns många dåliga och outnyttjade gårdar. Genom att bygga kan de bli till effektiva och i stället för att enbart vara en belastning ge en ny intäkt till rantbruket. - Forts

Läs mer

Byggdagbok november 2012

Byggdagbok november 2012 Trafikverket E4 Sundsvall Telefon: 010-123 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok november 2012 30 november Norra brofästet Julen har kommit till brobygget. Under

Läs mer

Län Västernorrland Gatuadress Östbyn 122 Kommun Sundsvall Storlek 5.0 rum (3 sovrum) / 165 m² Område Östbyn - Holm Tillträde tidigast

Län Västernorrland Gatuadress Östbyn 122 Kommun Sundsvall Storlek 5.0 rum (3 sovrum) / 165 m² Område Östbyn - Holm Tillträde tidigast Län Västernorrland Gatuadress Kommun Sundsvall Storlek 5.0 rum (3 sovrum) / 165 m² Område Östbyn - Holm Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Charmigt sekelskifteshus,

Läs mer

Veckoblad nr 246 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 27 februari mars 2017

Veckoblad nr 246 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 27 februari mars 2017 v 09 Etapp 3 Hus 5071 Plan 01: MR inlyft och arbeten från SU s leverantörer med instalaltion av systemen. Plan 2,3: Driftsättning/provning pågår. Plan 04: Det pågår driftsättning och provtryckning av lufttäthet

Läs mer

UMa 1/8 SITUATIONSPLAN 1:400. UMa

UMa 1/8 SITUATIONSPLAN 1:400. UMa UMa Sametinget fungerar som samesamhällets egen märkesbyggnad och som en viktig symbol för omvärlden. Byggnadens karaktär präglas av naturnärhet och mystik, samtidigt som den uppfyller kraven på funktionalitet

Läs mer

Planerad inflyttning sker under Multihus parkeringshus, bostäder, kontor, vårdcentral, handel NCC Property Development Byggtid:

Planerad inflyttning sker under Multihus parkeringshus, bostäder, kontor, vårdcentral, handel NCC Property Development Byggtid: Det här är det tredje informationsbrevet från - Projekt Multihuset. Här berättar vi mer om projektet och ger dig information om de aktiviteter som pågår under de närmsta månaderna. Multihuset Det nya Multihuset

Läs mer

Byggdagbok för E4 Sundsvall mars 2012, Skönsberg

Byggdagbok för E4 Sundsvall mars 2012, Skönsberg Trafikverket E4 Sundsvall Telefon: 060-13 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok för E4 Sundsvall mars 2012, Skönsberg 30 mars Nu ser man gjutformen för ett av totalt

Läs mer

Generell beskrivning Jörnträhus blockhusleverans

Generell beskrivning Jörnträhus blockhusleverans Generell beskrivning Jörnträhus blockhusleverans Leverans enligt leveransbeskrivning för just din husmodell. Grund: Utförs av kund. Betong platta förbereds för infästning av syll och pelare. Syll levereras

Läs mer

Byggnation av. Pär Lagerkvists skola

Byggnation av. Pär Lagerkvists skola Byggnation av Pär Lagerkvists skola Bakgrund Vi bygger en ny skola och en förskola med tio avdelningar i området Bergunda. Den nya skolan kommer att ersätta Bergundaskolan som ligger i området. Denna skola

Läs mer

Län Gatuadress Kommun Storlek Område Tillträde tidigast Stationsgatan 12

Län Gatuadress Kommun Storlek Område Tillträde tidigast Stationsgatan 12 Län Värmland Gatuadress Kommun Grums Storlek 3.0 rum (2 sovrum) / 110 m² Område Segmon Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Fint hus på en återvändsgata

Läs mer

Järnvägsstationen i Kopparberg

Järnvägsstationen i Kopparberg Järnvägsstationen i Kopparberg Herrhagen 1:33, Ljusnarsbergs socken och kommun, Västmanland Restaureringsarbeten 2008-2009 Charlott Torgén Charlotta Hagberg Örebro läns museum Rapport 2008:26 2 Innehållsförteckning

Läs mer

Hur påverkar sulfidjord en geoteknikers arbete? Vem är föreläsaren? Håkan Rosén, geotekniker och VD vid MRM Konsult AB I Luleå

Hur påverkar sulfidjord en geoteknikers arbete? Vem är föreläsaren? Håkan Rosén, geotekniker och VD vid MRM Konsult AB I Luleå Vem är föreläsaren? Håkan Rosén, geotekniker och VD vid MRM Konsult AB I Luleå - Umeåbo i förskingring sedan mer än 30 år - Civilingenjör Väg- och vattenbyggnad LTU, ex år 1986 - Ca 3 års entreprenaderfarenhet;

Läs mer

Källängs Kontrollhönseri

Källängs Kontrollhönseri Källängs Kontrollhönseri Särtryck ur tidningen Fjäderfä nr 4-2010. Denna tidning, och årsprenumerationer, kan beställas på: tel 018-34 62 54 e-post: elisabeth@secher.pp.se eller på www.fjaderfa.se/prenumerationer

Läs mer

Åvägen 4. Län Uppsala Gatuadress Åvägen 4 Kommun Heby Storlek 5.0 rum (3 sovrum) / 110 m² Område Heby Tillträde tidigast Enligt överenskommelse

Åvägen 4. Län Uppsala Gatuadress Åvägen 4 Kommun Heby Storlek 5.0 rum (3 sovrum) / 110 m² Område Heby Tillträde tidigast Enligt överenskommelse Län Uppsala Gatuadress Kommun Heby Storlek 5.0 rum (3 sovrum) / 110 m² Område Heby Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Villa med ogenerat läge som ligger

Läs mer

inom dessa områden. Vi på Lövångersbygg AB kan utföra så mycket mer än så dina önskemål, vår standard. BYGGLOV MARKARBETEN BETONGPLATTA

inom dessa områden. Vi på Lövångersbygg AB kan utföra så mycket mer än så dina önskemål, vår standard. BYGGLOV MARKARBETEN BETONGPLATTA Kom Har du kanske en idé om att bygga? Vi kan erbjuda alla möjliga typer av byggnader som kan utformas efter dina önskemål. De flesta förfrågningarna från våra kunder handlar om Garage, stugor, maskinhall

Läs mer

Handläggare Datum Ärendebeteckning Mikael Kaiser

Handläggare Datum Ärendebeteckning Mikael Kaiser Handläggare Datum Ärendebeteckning Mikael Kaiser 2018-02-26 2017-5429 Samhällsbyggnadsnämnden YTTRANDE Fastighet: Spånskavaren 5 Fastighetens adress: Tranbärsgränd 10 Sökande: Svensson, Niklas och Ann-Christin

Läs mer

Förundersökning Brand i lägenhet

Förundersökning Brand i lägenhet Förundersökning Brand i lägenhet 2016-12-12 Malmö Dan Persson DOKUMENTINFORMATION Ärende: Förundersökning Handläggare: Dan Persson Beställare: Bertil Nilsson Diarienummer: 1900.2016.06990 Händelse: Branden/olyckan

Läs mer

Joakim ÖDIK P år 1964 Övre raden från vänster: Nedre raden från vänster:

Joakim ÖDIK P år 1964 Övre raden från vänster: Nedre raden från vänster: Joakim ÖDIK P 49-50 år 1964 Övre raden från vänster: Lennart Adrian, Claes Lind, Jan Andersson, Roger Axelsson, Lennart Tobiasson, Torgny Tengvert, Björn Ullman trän. Nedre raden från vänster: Roger Andersson,

Läs mer

Vi skapar rymd, luft och möjligheter

Vi skapar rymd, luft och möjligheter Vi skapar rymd, luft och möjligheter Alla borde ha en riktig balkong På balkongen upplevs årstidernas skiftningar. Här finns ljus och luft som ger livskvalitet. Balkongen ger lägenheten en extra dimension

Läs mer

UNDERHÅLLSPLAN BOSTADSRÄTTSFÖRENINGEN BRIGGEN 1. 1. Objekt

UNDERHÅLLSPLAN BOSTADSRÄTTSFÖRENINGEN BRIGGEN 1. 1. Objekt 1 (5) BOSTADSRÄTTSFÖRENINGEN BRIGGEN 1 UNDERHÅLLSPLAN 1. Objekt Föreningen äger och förvaltar fastigheten Briggen 1, Lidingö Stad. Tomten har en areal av 1 920 kvadratmeter och har förutom byggnaden gräsmattor

Läs mer

Projektdata. Byggstart november 2009. F-btkn Sicklaön 83:22. Byggmånader 23. Uppgifterna nedan hämtas från Sverige Bygger

Projektdata. Byggstart november 2009. F-btkn Sicklaön 83:22. Byggmånader 23. Uppgifterna nedan hämtas från Sverige Bygger Nybyggnad av kontor vid fredellsrondellen i sickla Atlas Copco Strängbetong AB Projektdata Byggstart november 2009 Byggkostnad 350 mkr F-btkn Sicklaön 83:22 Byggmånader 23 Entr.form Delad entreprenad I

Läs mer

Datablad SDF00302SE Version 1.1 28/10/2015 Brandlarm. Standard Safe

Datablad SDF00302SE Version 1.1 28/10/2015 Brandlarm. Standard Safe CQ Standard Safe Produkter för branddörrar, t.ex. magneter och ankare. Samtliga magneter och deras tillbehör är EN1155-godkända. CQ-produkterna används främst till att hålla branddörrar öppna och för att

Läs mer

Byte av fönster: - Ett av de viktigaste stegen till energieffektivisering. Sven-Ove Östberg Svenska Fönster

Byte av fönster: - Ett av de viktigaste stegen till energieffektivisering. Sven-Ove Östberg Svenska Fönster Byte av fönster: - Ett av de viktigaste stegen till energieffektivisering Sven-Ove Östberg Svenska Fönster Nya fönster en lönsam investering! Detta ger det Dig: Lägre energikostnader. Bättre inomhusmiljö

Läs mer

Publ. Plats Fotodatum Titel Beskrivning Personer Fotograf

Publ. Plats Fotodatum Titel Beskrivning Personer Fotograf 1 (97) 2014-01-14 x A001-01 1960-10-16 Vägar under byggnad vid punkt D x A001-02 1961-01-19 Bäddar För pågjutning x A001-03 1961-01-19 Armering av pelarholk i linje 48 område 96. x A001-04 1961-01-19 Slagning

Läs mer

Bygg- och anläggningsprogrammet [BABET]

Bygg- och anläggningsprogrammet [BABET] Programfördjupning BETONG 500 Betong 1-lågform och platta på mark BETBET01 100 50 50 50 Betong 2-väggar och pelare BETBET02 100 50 50 50 Betong 3-bärlag BETBET03 100 50 50 50 Betong 4-golv BETBET04 100

Läs mer

1 (1) Kalmar Kommunbolag AB. Utdrag ur protokoll fört vid styrelsemöte den 19 september 2017

1 (1) Kalmar Kommunbolag AB. Utdrag ur protokoll fört vid styrelsemöte den 19 september 2017 1 (1) Kalmar Kommunbolag AB Utdrag ur protokoll fört vid styrelsemöte den 19 september 2017 69 Invallning och utfyllnad av Tjärhovsbågen och muddring av inre hamnbassäng Handlingar Tjänsteskrivelse om

Läs mer

1 (1) Kalmar Kommunbolag AB. Utdrag ur protokoll fört vid styrelsemöte den 19 september 2017

1 (1) Kalmar Kommunbolag AB. Utdrag ur protokoll fört vid styrelsemöte den 19 september 2017 1 (1) Kalmar Kommunbolag AB Utdrag ur protokoll fört vid styrelsemöte den 19 september 2017 69 Invallning och utfyllnad av Tjärhovsbågen och muddring av inre hamnbassäng Handlingar Tjänsteskrivelse om

Läs mer

Mellangatan Sida 1 av 6

Mellangatan Sida 1 av 6 Län Kalmar Gatuadress Kommun Hultsfred Storlek 4.0 rum (3 sovrum) / 84 m² Område Rosenfors Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Söt 1½-plansvilla med fin

Läs mer

T I L L B E H Ö R - K O N T O R. Förbättra din vardag med hjälp av Indus kompletta tillval

T I L L B E H Ö R - K O N T O R. Förbättra din vardag med hjälp av Indus kompletta tillval T I L L B E H Ö R - K O N T O R Förbättra din vardag med hjälp av Indus kompletta tillval F Ö R B E R E D A N D E A R B E T E N Bygglov Indus kan åta sig att sköta bygglovsansökan. Bygglovsritningar så

Läs mer

Män. GK=Godkänd. GK=Godkänd

Män. GK=Godkänd. GK=Godkänd Män 100m el 11,59 +0,6 Björn Johansson -80 Jönköping 2003-08-12 11,60 +1,2 Jonas Björk -71 Jönköping 1991-08-21 11,77 +0,6 Daniel Berggren -79 Boden 1994-08-05 11,79 GK Christian Melin -71 Jönköping 1996-08-13

Läs mer

Fast tak över altan och renovering av klubbhus

Fast tak över altan och renovering av klubbhus Fast tak över altan och renovering av klubbhus Varför gör vi det här: Bakgrund Vi har under många år köpt uppsättning av tillfälliga tak vid arrangemang och under senare tid haft egna tält med kort livslängd

Läs mer

Vi levererar helhetslösningar

Vi levererar helhetslösningar R TM Vi levererar helhetslösningar Ett badrum är en helhet. Vi levererar den. Ett nytt badrum ska du leva med under lång som vi alla tycker oss ha för lite av. Men tar du dig att läsa vår broschyr, får

Läs mer

Byggnadens beskrivning: Byggnadsår 1973. Byggnadens beskrivning: Byggnadsår 1999.

Byggnadens beskrivning: Byggnadsår 1973. Byggnadens beskrivning: Byggnadsår 1999. INDUSTRIFASTIGHET - HALMSTAD - WILHELMSFÄLT Fastighet Fastigheten Halmstad FILEN 6 Adress Beskrivning Tomt Byggnader Montörgatan 4, 302 60 Halmstad. Belägen i Halmstad kommun och Martin Luther församling.

Läs mer

DIMENSIONERING AV RÄDDNINGSHISSAR. Torkel Danielsson Brandskyddslaget AB

DIMENSIONERING AV RÄDDNINGSHISSAR. Torkel Danielsson Brandskyddslaget AB DIMENSIONERING AV RÄDDNINGSHISSAR Torkel Danielsson Brandskyddslaget AB 1 Kap 5:11 Olika typer av dimensionering Vanliga bostadshus under 16 våningar Begreppet alternativ utformning har utgått. Höga byggnader

Läs mer

Försäljning av Timmerbyggnad, Banken 1

Försäljning av Timmerbyggnad, Banken 1 Försäljning av Timmerbyggnad, Banken 1 Eksjö Förfrågningsunderlag Ark SAR/MSA Pål Dunér tel: 0381-146 80 ; 070-766 47 66 mail: p.duner@telia.com VATTENTORNET ARK.KONTOR Stora Torget 3 575 31 Eksjö tel:

Läs mer

KV HÄGERN 11, LULEÅ OMBYGGNAD AV KONTORSLOKALER 2012. BRANDSKYDDSDOKUMENTATION Utgåva 1, förfrågningsskede. Luleå 2012-02-15. WSP Byggprojektering

KV HÄGERN 11, LULEÅ OMBYGGNAD AV KONTORSLOKALER 2012. BRANDSKYDDSDOKUMENTATION Utgåva 1, förfrågningsskede. Luleå 2012-02-15. WSP Byggprojektering Utgåva 1, förfrågningsskede H:\LULEÅ\CENTRUM\HÄGERN\HÄGERN 2012\BD1\Hägern 2012 bdf1doc.doc Mall: Allmän - Stående - 2003.dot ver 1.0 Luleå 2012-02-15 WSP Byggprojektering Håkan Lantz WSP Byggprojektering

Läs mer

Första spadtaget tas av dagisbarnen i Agunnaryd. Krister Holmkvist från Liatorp hjälpte oss att rensa upp från gräs och

Första spadtaget tas av dagisbarnen i Agunnaryd. Krister Holmkvist från Liatorp hjälpte oss att rensa upp från gräs och Första spadtaget tas av dagisbarnen i Agunnaryd. Krister Holmkvist från Liatorp hjälpte oss att rensa upp från gräs och Under två dagar kördes och packades över 1200 m3 fullnadsmassor på affärstomten.

Läs mer

Väggsystem Cassette 900

Väggsystem Cassette 900 Väggsystem Cassette 900 CASSETTE 900 Vi bygger arbetsmiljöer som passar dig Väggsystem CASSETTE 900 är en flexibel, förändringsbar vägglösning för kontor, konferensrum, pausrum, lunchrum, renrum, svetsbås,

Läs mer

Första steget. Andra saker som du ska tänka på är hur ser tomten ut?

Första steget. Andra saker som du ska tänka på är hur ser tomten ut? Husköpet Att köpa hus En dröm om ett eget hus, ett hem som du vill leva i länge. Alla tankar om hur du vill ha det, hur du vill leva och bo kan bli verklighet. Stort eller litet, modernt eller gammaldags.

Läs mer

1.1 Teknik Gällande tekniska åtgärdsbehov utgör denna PM en nulägesbedömning av Sweco s tidigare statusutredning.

1.1 Teknik Gällande tekniska åtgärdsbehov utgör denna PM en nulägesbedömning av Sweco s tidigare statusutredning. 2011-01-31, sid 1(5) Byggnad 14 Inventeringsdatum 2010-05-03 1 Förutsättningar Nedanstående beskrivning är framtagen för att ge en översiktlig bild av byggnadens och de åtgärder som kan komma att behöva

Läs mer

Slättängsgatan 4. Län Kalmar Gatuadress Slättängsgatan 4 Kommun Hultsfred Storlek 4.0 rum (3 sovrum) / 150 m² Område Järnforsen - Hultsfred

Slättängsgatan 4. Län Kalmar Gatuadress Slättängsgatan 4 Kommun Hultsfred Storlek 4.0 rum (3 sovrum) / 150 m² Område Järnforsen - Hultsfred Län Kalmar Gatuadress Kommun Hultsfred Storlek 4.0 rum (3 sovrum) / 150 m² Område Järnforsen - Hultsfred Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Beläget i det

Läs mer

Långåsvägen 5. Län Västra Götaland Gatuadress Långåsvägen 5 Kommun Mölndal Storlek 1.0 rum / 32 m² Område. Tillträde tidigast

Långåsvägen 5. Län Västra Götaland Gatuadress Långåsvägen 5 Kommun Mölndal Storlek 1.0 rum / 32 m² Område. Tillträde tidigast Län Västra Götaland Gatuadress Kommun Mölndal Storlek 1.0 rum / 32 m² Område Sandsjöbacka Naturskyddsområde Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Husets yta

Läs mer

STALL JH VALDE BETONG

STALL JH VALDE BETONG STALL OCH RIDHUS STALL JH VALDE BETONG När Josefin Hansén Billberg byggde sitt stall valde hon väggar av betong. Fasadytan är vit marmor i vitcement. Hennes nybyggda anläggning, Stall JH, ligger i Munkedal

Läs mer

ostadshus i Godby, Finström.

ostadshus i Godby, Finström. B ostadshus i Godby, Finström. I-I½plans hus med 5 rum och kök.. Stort fristående garage. Renoveringar utförda från 1997-2007. 2250 m 2 tomt på promenadavstånd till butiker, skola, daghem och idrottsanläggningar

Läs mer

Sammanträdesprotokoll

Sammanträdesprotokoll 2014-05-12 34 (39) Plats och tid Kommunhuset Vingåker, måndagen den 12 maj 2014, kl. 08.00-09.00 Beslutande Håkan Persson (S) ordf Raul Sevefjord (M) Övriga deltagande Utses att justera Gunnar Karlsson,

Läs mer

Luckor av aluminiumprofiler

Luckor av aluminiumprofiler Luckor av aluminiumprofiler Självbärande luckenhet SFL Luckor Luckan förses med öppningshandtag och rostfria gångjärn och kan också erhållas med lås. Skyddsgaller Luckans öppning kan erhållas med ett löstagbart

Läs mer

Byggdagbok november 2012 Skönsberg

Byggdagbok november 2012 Skönsberg Trafikverket E4 Sundsvall Telefon: 010-123 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall Byggdagbok november 2012 Skönsberg 30 november Projekt E4 Sundsvall kommer att medverka vid

Läs mer

NORDIC PP inomhus avloppssystem

NORDIC PP inomhus avloppssystem NORDIC PP inomhus avloppssystem Denna produkt är anpassad till Branschregler Säker Vatteninstallation. Leverantören garanterar produktens funktion om branschreglerna och monteringsanvisning följs. Pipelife

Läs mer

Praktiska brandtekniska utmaningar vid underhållsåtgärder

Praktiska brandtekniska utmaningar vid underhållsåtgärder Praktiska brandtekniska utmaningar vid underhållsåtgärder Joel Wikström 2014-06-25 Praktiska brandtekniska utmaningar vid underhållsåtgärder - Hur går man tillväga för att beakta brandskyddet vid underhållsåtgärder?

Läs mer

ETT URVAL AV VÅRA SMÅHUS & BODAR

ETT URVAL AV VÅRA SMÅHUS & BODAR ETT URVAL AV VÅRA SMÅHUS & BODAR Attefallhuset FLEX design Med de nya byggreglerna har du möjlighet att placera en 25 kvm byggnad på din tomt utan bygglov. I samarbete med IKONHUS har vi utvecklat en flexibel

Läs mer

Plats och tid: Trosa kommunhus, kl. 14:00 15:10

Plats och tid: Trosa kommunhus, kl. 14:00 15:10 Samhällsbyggnadsnämnden Sammanträdesprotokoll Sammanträdesdatum 2018-10-23 Plats och tid: Trosa kommunhus, kl. 14:00 15:10 Beslutande ledamöter: Tomas Landskog (M), ordförande Monica Lindberg (M), 1:e

Läs mer

Projekt- och Teknisk beskrivning

Projekt- och Teknisk beskrivning Upprättad 2019-04-16 Fastighetsbeteckning 1/10 Projekt- och Teknisk beskrivning 2/10 INNEHÅLLSFÖRTECKNING INNEHÅLLSFÖRTECKNING 2 PROJEKTBESKRIVNING 3 ALLMÄN ORIENTERING 3 UTFORMNING 3 KONSTRUKTION 3 UPPVÄRMNING

Läs mer

Sparregatan 19. Län. Västra Gatuadress Sparregatan 19. Kommun Tranemo Storlek 5.0 rum (4 sovrum) / 120 m² Område Limmared Tillträde tidigast

Sparregatan 19. Län. Västra Gatuadress Sparregatan 19. Kommun Tranemo Storlek 5.0 rum (4 sovrum) / 120 m² Område Limmared Tillträde tidigast Län Västra Gatuadress Götaland Kommun Tranemo Storlek 5.0 rum (4 sovrum) / 120 m² Område Limmared Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Charmig 50-talsvilla

Läs mer

Rumsbeskrivning. Rums- & byggnadsbeskrivning. Generellt Typ villadörr, vit med runt fönster Dooria Addera vit, trycke i krom.

Rumsbeskrivning. Rums- & byggnadsbeskrivning. Generellt Typ villadörr, vit med runt fönster Dooria Addera vit, trycke i krom. Rumsbeskrivning Generellt Lägenhetsdörr Innerdörrar Sockel, karm, foder Skåpsnickerier Vitvaror Typ villadörr, vit med runt fönster Dooria Addera vit, trycke i krom Fabriksmålade vita Fabr Vedum Fabr Siemens

Läs mer

LÄGGNINGSANVISNINGAR FÖR BETONGRÖR OCH BRUNNAR MODERNT LEDNINGSBYGGE MED BETONGRÖR

LÄGGNINGSANVISNINGAR FÖR BETONGRÖR OCH BRUNNAR MODERNT LEDNINGSBYGGE MED BETONGRÖR LÄGGNINGSANVISNINGAR FÖR BETONGRÖR OCH BRUNNAR MODERNT LEDNINGSBYGGE MED BETONGRÖR 2 Inledning Detta häfte innehåller grundläggande information och beskriver kortfattat de viktigaste momenten kring rörläggning

Läs mer

Veckoblad nr 245 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 20 februari mars 2017

Veckoblad nr 245 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 20 februari mars 2017 v 08 Etapp 3 Hus 5071 Plan 01: Kompletteringar i MR rummen och på övriga ytor är det provning som gäller. Plan 2,3: Driftsättning/provning pågår och även åtgärder efter förbesiktning. Plan 04: Denna vecka

Läs mer

Takavvattning Armataksystem Fullflödessystem

Takavvattning Armataksystem Fullflödessystem Dimensionsområde PN Temperaturområde Material Rörsystem 40-315 Polyeten PE 80 Takbrunn 50 Fullflöde UV Rostfritt stål Användningsområde Ett komplett system för invändig avledning av regnvatten från tak

Läs mer

Parkeringshus TempoDeck. Sveriges ledande stombyggnadsföretag

Parkeringshus TempoDeck. Sveriges ledande stombyggnadsföretag Parkeringshus TempoDeck Sveriges ledande stombyggnadsföretag TempoDeck - Där kvalitet inte kostar TempoDeck är en rationell P-hus stomme som består av pelare, balk och TT-kasetter i betong. Stommen är

Läs mer

Kalmarsundsregionens Renhållare KSRR

Kalmarsundsregionens Renhållare KSRR Kalmarsundsregionens Renhållare KSRR Dagordning till möte i Förbundsfullmäktige Tid: Fredagen den 4 april 2014, kl 13.00 Plats: Sammanträdesrum Magistern Meddela eventuellt förhinder i god tid till undertecknad

Läs mer

LANTERNAN 3, HÄSTÖ. PM - Geoteknisk utredning KARLSKRONA KOMMUN

LANTERNAN 3, HÄSTÖ. PM - Geoteknisk utredning KARLSKRONA KOMMUN LANTERNAN 3, HÄSTÖ KARLSKRONA KOMMUN PM - Geoteknisk utredning 2017-04-12 LANTERNAN 3, HÄSTÖ KARLSKRONA KOMMUN PM Geoteknisk utredning KUND Resoli Aktiebolag KONSULT WSP Samhällsbyggnad Box 503 391 25

Läs mer

Flakeberg Dalby 1. Län. Västra Gatuadress Flakeberg Dalby 1. Kommun Grästorp Storlek 5.0 rum (3 sovrum) / 167 m² Område Flakeberg Tillträde tidigast

Flakeberg Dalby 1. Län. Västra Gatuadress Flakeberg Dalby 1. Kommun Grästorp Storlek 5.0 rum (3 sovrum) / 167 m² Område Flakeberg Tillträde tidigast Län Västra Gatuadress Götaland Kommun Grästorp Storlek 5.0 rum (3 sovrum) / 167 m² Område Flakeberg Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Här kan du njuta

Läs mer

Fönsterbyte på flerbostadshus i Sundsvall

Fönsterbyte på flerbostadshus i Sundsvall Fönsterbyte på flerbostadshus i Sundsvall SP Fönster Brf Bosvedjan Vid projektet med fönsterbyte på Brf Bosvedjan i Sundsvall, byttes över 4500 enheter ut. Fönster av typen Inåtgående 2+1 fönster samt

Läs mer

Här är några av frågorna som diskuterades på mötet och svaren på dessa.

Här är några av frågorna som diskuterades på mötet och svaren på dessa. Oktober 2013 Till dig som bor på Mariehemsvägen 7 E Frågor och svar från informationsmötet Tisdag 1 oktober hölls ett informationsmöte för dig som bor på Mariehemsvägen 7 E. På mötet deltog representanter

Läs mer

15 kvadratare. 3House Sweden AB Lye Bjärges Stånga Tel: Fax:

15 kvadratare. 3House Sweden AB Lye Bjärges Stånga Tel: Fax: 15 kvadratare Gotlandsboden 15 kvm..sid 4 Friggeboden 15 kvm.sid 6 Svarten 15 kvm..sid 8 Förrådsboden 15 kvm..sid 10 En friggebod är en mindre komplementbyggnad som inte kräver bygglov. Även om du inte

Läs mer

Den andra delen innehåller allmänna anvisningar som bl.a. kan användas vid planering av stommens montage och vid upprättande av bygghandlingar.

Den andra delen innehåller allmänna anvisningar som bl.a. kan användas vid planering av stommens montage och vid upprättande av bygghandlingar. SWT-ANVISNINGAR V2.2 INLEDNING SWT-systemet består av både stålpelare och stålbalkar för fasader och byggnaders inre och dess system är avsett för att bära vertikala laster. Systemets komponenter kan delas

Läs mer

DOM Stockholm

DOM Stockholm 1 SVEA HOVRÄTT Rotel 060207 DOM 2012-09-18 Stockholm Mål nr P 2076-12 ÖVERKLAGAT AVGÖRANDE Vänersborgs tingsrätts, mark- och miljödomstolen, dom 2012-01-30 i mål nr P 6927-11, se bilaga KLAGANDE R J MOTPART

Läs mer

Om- och tillbyggnad av Skogskapellet och krematoriet i Falun

Om- och tillbyggnad av Skogskapellet och krematoriet i Falun Om- och tillbyggnad av Skogskapellet och krematoriet i Falun Bakgrund Byggnaden Byggt år 1938 Tillbyggt i två omgångar, 1960-talet och 1980- talet Skyddat enligt Kulturmiljölagen (KML) På övre plan: 2

Läs mer

Mobäcken 11. Län. Västra Gatuadress Mobäcken 11. Kommun Mariestad Storlek 4.0 rum (3 sovrum) / 139 m² Område Sjötorp Tillträde tidigast

Mobäcken 11. Län. Västra Gatuadress Mobäcken 11. Kommun Mariestad Storlek 4.0 rum (3 sovrum) / 139 m² Område Sjötorp Tillträde tidigast Län Västra Gatuadress Götaland Kommun Mariestad Storlek 4.0 rum (3 sovrum) / 139 m² Område Sjötorp Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning Trivsamt hus med

Läs mer

Mjällby kyrka. Mjällby socken, Sölvesborgs kommun. Antikvarisk kontroll vid renovering av torn och spåntak

Mjällby kyrka. Mjällby socken, Sölvesborgs kommun. Antikvarisk kontroll vid renovering av torn och spåntak Mjällby kyrka Mjällby socken, Sölvesborgs kommun Antikvarisk kontroll vid renovering av torn och spåntak Blekinge museum rapport 2009:6 1:e antikvarie Thomas Persson Innehåll Inledning... 2 Byggnadshistoria...

Läs mer

Industrilokaler i Järna Tuna industriområde

Industrilokaler i Järna Tuna industriområde Industrilokaler i Järna Tuna industriområde 15 nyproducerade bostadsrättslokaler Att äga sin lokal lika självklart som att äga sin bostad Nyproduktion av industrilokaler i Järna Tuna industriområde Bostadsrättsföreningen

Läs mer

Datum Ert datum 1(5) Räddningstjänsten Handläggare, telefon Vår beteckning David Hultman,

Datum Ert datum 1(5) Räddningstjänsten Handläggare, telefon Vår beteckning David Hultman, Datum Ert datum 1(5) Räddningstjänsten 2013-09-03 Handläggare, telefon Vår beteckning David Hultman, 016-710 74 71 540.2013.00233.7729 Er beteckning BRANDUTREDNING Insatsrapport nr. 2013/00409 Larmtid

Läs mer

Län Gatuadress Kommun Storlek Område Tillträde tidigast Ringgatan 52

Län Gatuadress Kommun Storlek Område Tillträde tidigast Ringgatan 52 Län Skåne Gatuadress Kommun Östra Göinge Storlek 3.0 rum (2 sovrum) / 110 m² Område Sibbhult Tillträde tidigast Enligt överenskommelse www.hemverket.se - Sida 1 av 6 Beskrivning En trevlig 50-tals villa

Läs mer

Veckoblad nr 239 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 9 januari januari 2017

Veckoblad nr 239 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 9 januari januari 2017 v 02 Etapp 3 Hus 5071 Plan 01: I MR rummen pågår mattläggning och arbeten med gasinstallation. Elektrikern sätter upp vårdrumspaneler. Plan 2,3: Åtgärder efter förbesiktning pågår och i övrigt så pågår

Läs mer

LK Våtrumskassett, förberedd för kakel

LK Våtrumskassett, förberedd för kakel LK Våtrumskassett, förberedd för kakel Användningsområde LK Våtrumskassett är en prefabricerad enhet framtagen för snabba och säkra stambyten i badrum. Enheten innehåller vattenstammar, avloppsstam, spolcistern

Läs mer

Både golv och tak ska brytas upp så allt kan flyttas hur som helst. Det är "normal" höjd på fönsterna.

Både golv och tak ska brytas upp så allt kan flyttas hur som helst. Det är normal höjd på fönsterna. Förslag på kök Postad av Ronnie Lidström - 04 apr 2012 21:45 Förslag på nytt kök! Hur skulle ni placerat köksinredning/vitvaror osv i detta kök? Jag har medvetet inte ritat in hur placeringarna är nu för

Läs mer

Montage av Färdigkapad Halle Stomme.

Montage av Färdigkapad Halle Stomme. Montage av Färdigkapad Halle Stomme. Lite kompletterande bildinfo utöver monteringsanvisningen På följande sidor ges kompletterande förklaringar till hur Färdigkapade limträstommar från Halle är utförda

Läs mer

1 Val av justerare. Tid Måndagen den 15 februari 2016 kl 13.00 15.00 Plats Sessionssal B, Tekniska Nämndhuset Justerat

1 Val av justerare. Tid Måndagen den 15 februari 2016 kl 13.00 15.00 Plats Sessionssal B, Tekniska Nämndhuset Justerat Råd för funktionshinderfrågor vid fastighetsnämnden och miljö- och hälsoskyddsnämnden PROTOKOLL 1/2016 PROTOKOLL 1/2016 Tid Måndagen den 15 februari 2016 kl 13.00 15.00 Plats Sessionssal B, Tekniska Nämndhuset

Läs mer
