Energieffektivisering. Genomförandebeslut
|
|
- Karolina Fransson
- för 9 år sedan
- Visningar:
Transkript

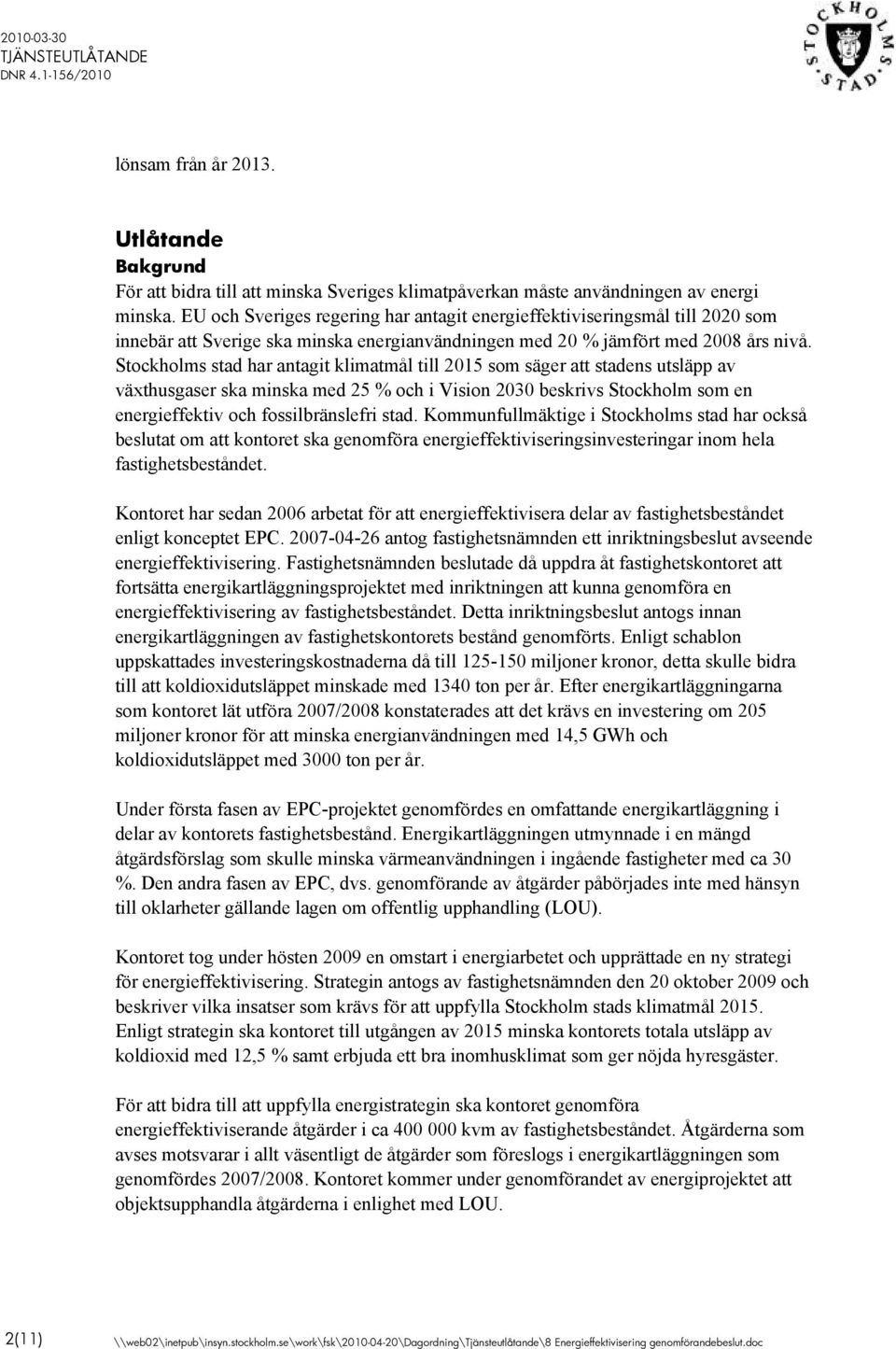

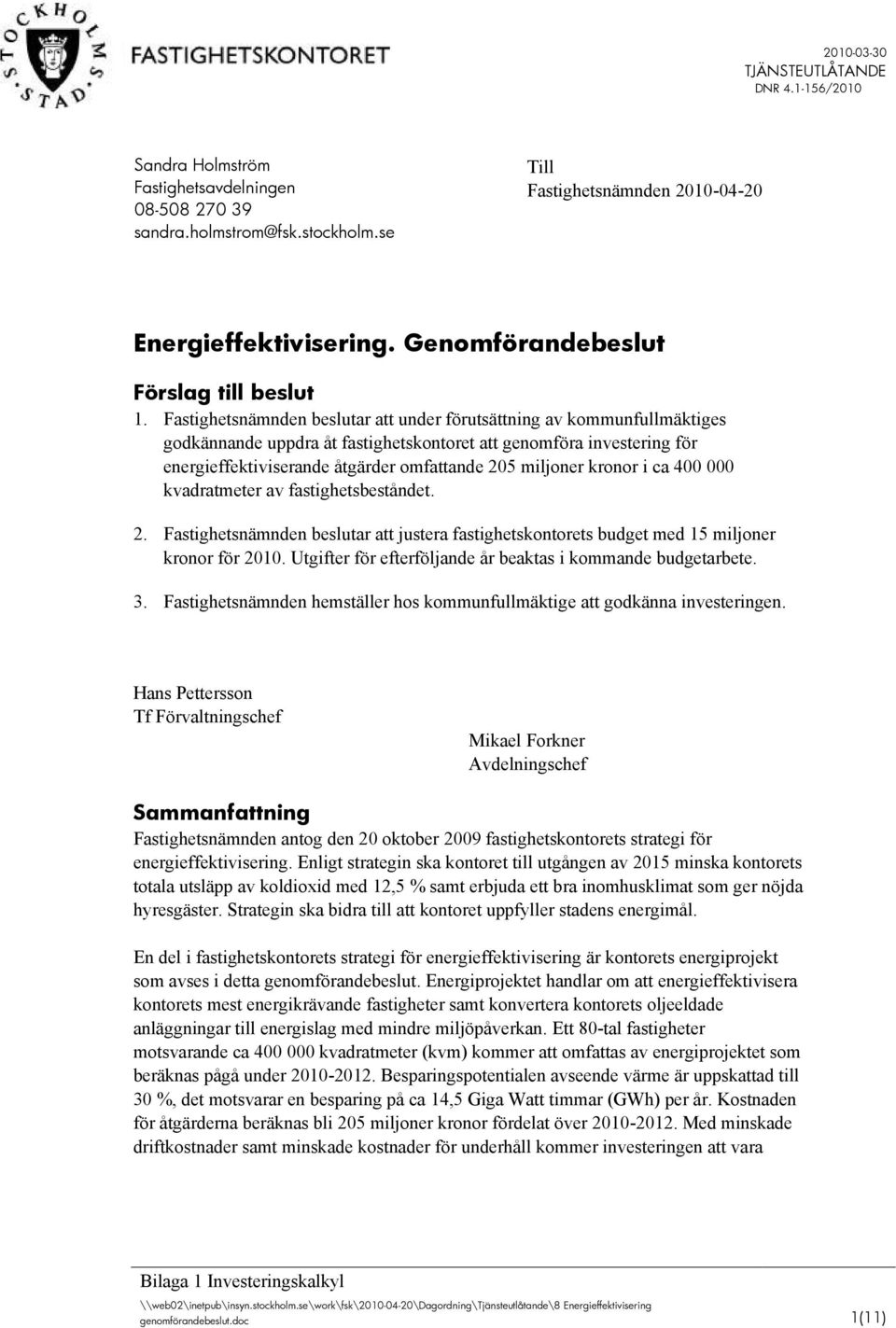

1 Sandra Holmström Fastighetsavdelningen Till Fastighetsnämnden Energieffektivisering. Genomförandebeslut Förslag till beslut 1. Fastighetsnämnden beslutar att under förutsättning av kommunfullmäktiges godkännande uppdra åt fastighetskontoret att genomföra investering för energieffektiviserande åtgärder omfattande 205 miljoner kronor i ca kvadratmeter av fastighetsbeståndet. 2. Fastighetsnämnden beslutar att justera fastighetskontorets budget med 15 miljoner kronor för Utgifter för efterföljande år beaktas i kommande budgetarbete. 3. Fastighetsnämnden hemställer hos kommunfullmäktige att godkänna investeringen. Hans Pettersson Tf Förvaltningschef Mikael Forkner Avdelningschef Sammanfattning Fastighetsnämnden antog den 20 oktober 2009 fastighetskontorets strategi för energieffektivisering. Enligt strategin ska kontoret till utgången av 2015 minska kontorets totala utsläpp av koldioxid med 12,5 % samt erbjuda ett bra inomhusklimat som ger nöjda hyresgäster. Strategin ska bidra till att kontoret uppfyller stadens energimål. En del i fastighetskontorets strategi för energieffektivisering är kontorets energiprojekt som avses i detta genomförandebeslut. Energiprojektet handlar om att energieffektivisera kontorets mest energikrävande fastigheter samt konvertera kontorets oljeeldade anläggningar till energislag med mindre miljöpåverkan. Ett 80-tal fastigheter motsvarande ca kvadratmeter (kvm) kommer att omfattas av energiprojektet som beräknas pågå under Besparingspotentialen avseende värme är uppskattad till 30 %, det motsvarar en besparing på ca 14,5 Giga Watt timmar (GWh) per år. Kostnaden för åtgärderna beräknas bli 205 miljoner kronor fördelat över Med minskade driftkostnader samt minskade kostnader för underhåll kommer investeringen att vara Bilaga 1 Investeringskalkyl genomförandebeslut.doc 1(11)
2 lönsam från år Utlåtande Bakgrund För att bidra till att minska Sveriges klimatpåverkan måste användningen av energi minska. EU och Sveriges regering har antagit energieffektiviseringsmål till 2020 som innebär att Sverige ska minska energianvändningen med 20 % jämfört med 2008 års nivå. Stockholms stad har antagit klimatmål till 2015 som säger att stadens utsläpp av växthusgaser ska minska med 25 % och i Vision 2030 beskrivs Stockholm som en energieffektiv och fossilbränslefri stad. Kommunfullmäktige i Stockholms stad har också beslutat om att kontoret ska genomföra energieffektiviseringsinvesteringar inom hela fastighetsbeståndet. Kontoret har sedan 2006 arbetat för att energieffektivisera delar av fastighetsbeståndet enligt konceptet EPC antog fastighetsnämnden ett inriktningsbeslut avseende energieffektivisering. Fastighetsnämnden beslutade då uppdra åt fastighetskontoret att fortsätta energikartläggningsprojektet med inriktningen att kunna genomföra en energieffektivisering av fastighetsbeståndet. Detta inriktningsbeslut antogs innan energikartläggningen av fastighetskontorets bestånd genomförts. Enligt schablon uppskattades investeringskostnaderna då till miljoner kronor, detta skulle bidra till att koldioxidutsläppet minskade med 1340 ton per år. Efter energikartläggningarna som kontoret lät utföra 2007/2008 konstaterades att det krävs en investering om 205 miljoner kronor för att minska energianvändningen med 14,5 GWh och koldioxidutsläppet med 3000 ton per år. Under första fasen av EPC-projektet genomfördes en omfattande energikartläggning i delar av kontorets fastighetsbestånd. Energikartläggningen utmynnade i en mängd åtgärdsförslag som skulle minska värmeanvändningen i ingående fastigheter med ca 30 %. Den andra fasen av EPC, dvs. genomförande av åtgärder påbörjades inte med hänsyn till oklarheter gällande lagen om offentlig upphandling (LOU). Kontoret tog under hösten 2009 en omstart i energiarbetet och upprättade en ny strategi för energieffektivisering. Strategin antogs av fastighetsnämnden den 20 oktober 2009 och beskriver vilka insatser som krävs för att uppfylla Stockholm stads klimatmål Enligt strategin ska kontoret till utgången av 2015 minska kontorets totala utsläpp av koldioxid med 12,5 % samt erbjuda ett bra inomhusklimat som ger nöjda hyresgäster. För att bidra till att uppfylla energistrategin ska kontoret genomföra energieffektiviserande åtgärder i ca kvm av fastighetsbeståndet. Åtgärderna som avses motsvarar i allt väsentligt de åtgärder som föreslogs i energikartläggningen som genomfördes 2007/2008. Kontoret kommer under genomförandet av energiprojektet att objektsupphandla åtgärderna i enlighet med LOU. 2(11) genomförandebeslut.doc

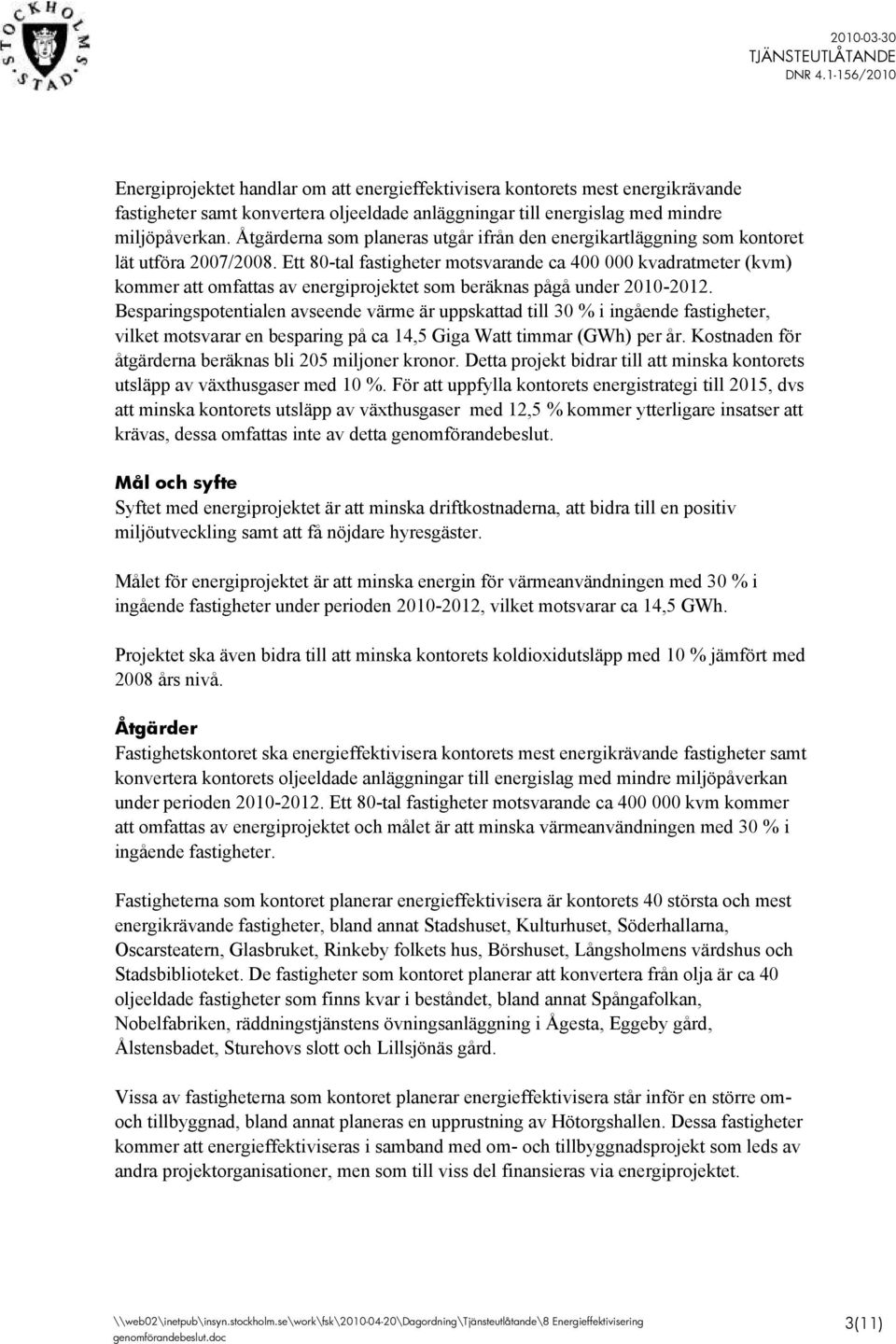

3 Energiprojektet handlar om att energieffektivisera kontorets mest energikrävande fastigheter samt konvertera oljeeldade anläggningar till energislag med mindre miljöpåverkan. Åtgärderna som planeras utgår ifrån den energikartläggning som kontoret lät utföra 2007/2008. Ett 80-tal fastigheter motsvarande ca kvadratmeter (kvm) kommer att omfattas av energiprojektet som beräknas pågå under Besparingspotentialen avseende värme är uppskattad till 30 % i ingående fastigheter, vilket motsvarar en besparing på ca 14,5 Giga Watt timmar (GWh) per år. Kostnaden för åtgärderna beräknas bli 205 miljoner kronor. Detta projekt bidrar till att minska kontorets utsläpp av växthusgaser med 10 %. För att uppfylla kontorets energistrategi till 2015, dvs att minska kontorets utsläpp av växthusgaser med 12,5 % kommer ytterligare insatser att krävas, dessa omfattas inte av detta genomförandebeslut. Mål och syfte Syftet med energiprojektet är att minska driftkostnaderna, att bidra till en positiv miljöutveckling samt att få nöjdare hyresgäster. Målet för energiprojektet är att minska energin för värmeanvändningen med 30 % i ingående fastigheter under perioden , vilket motsvarar ca 14,5 GWh. Projektet ska även bidra till att minska kontorets koldioxidutsläpp med 10 % jämfört med 2008 års nivå. Åtgärder Fastighetskontoret ska energieffektivisera kontorets mest energikrävande fastigheter samt konvertera kontorets oljeeldade anläggningar till energislag med mindre miljöpåverkan under perioden Ett 80-tal fastigheter motsvarande ca kvm kommer att omfattas av energiprojektet och målet är att minska värmeanvändningen med 30 % i ingående fastigheter. Fastigheterna som kontoret planerar energieffektivisera är kontorets 40 största och mest energikrävande fastigheter, bland annat Stadshuset, Kulturhuset, Söderhallarna, Oscarsteatern, Glasbruket, Rinkeby folkets hus, Börshuset, Långsholmens värdshus och Stadsbiblioteket. De fastigheter som kontoret planerar att konvertera från olja är ca 40 oljeeldade fastigheter som finns kvar i beståndet, bland annat Spångafolkan, Nobelfabriken, räddningstjänstens övningsanläggning i Ågesta, Eggeby gård, Ålstensbadet, Sturehovs slott och Lillsjönäs gård. Vissa av fastigheterna som kontoret planerar energieffektivisera står inför en större omoch tillbyggnad, bland annat planeras en upprustning av Hötorgshallen. Dessa fastigheter kommer att energieffektiviseras i samband med om- och tillbyggnadsprojekt som leds av andra projektorganisationer, men som till viss del finansieras via energiprojektet. genomförandebeslut.doc 3(11)

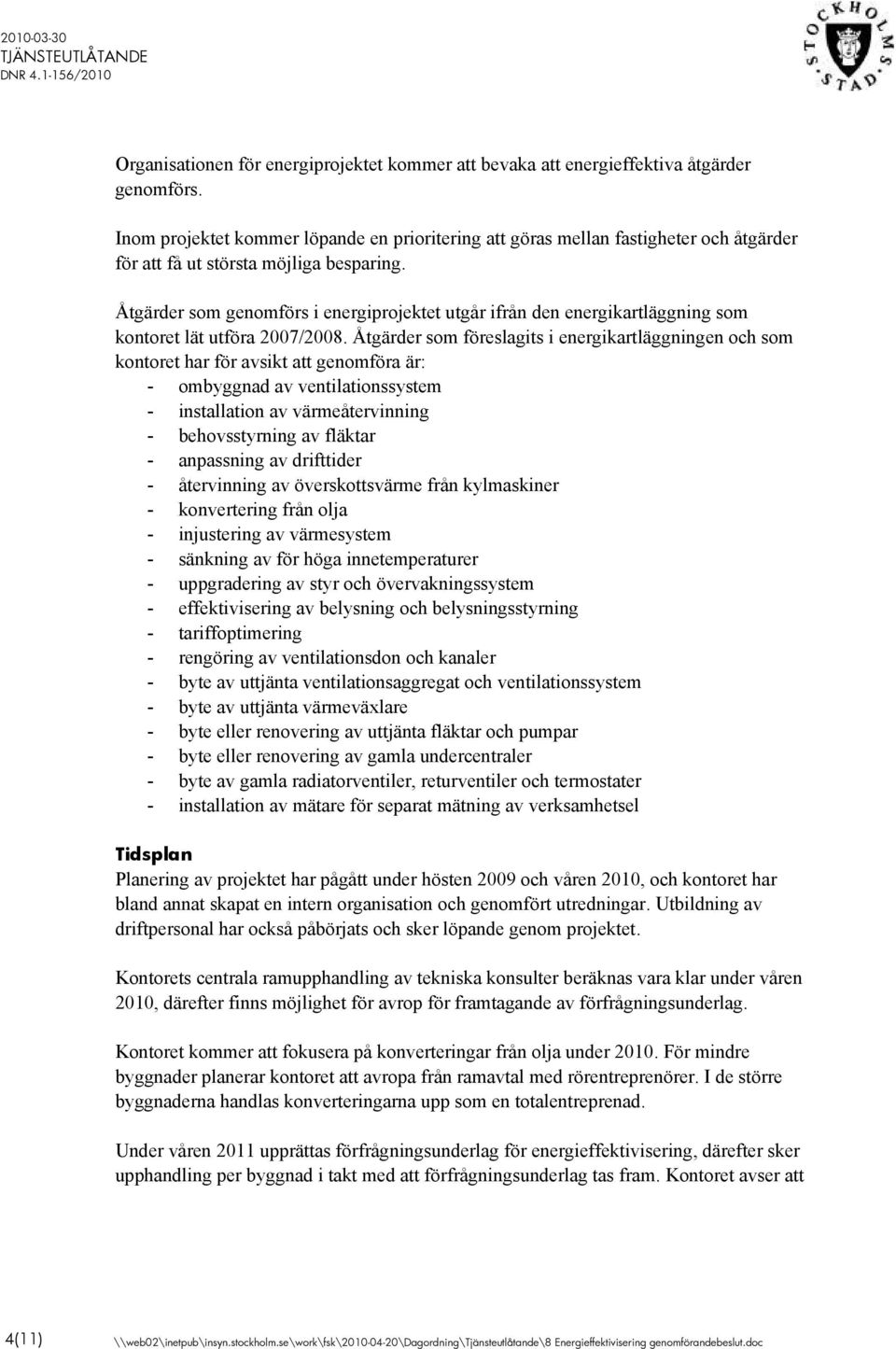

4 Organisationen för energiprojektet kommer att bevaka att energieffektiva åtgärder genomförs. Inom projektet kommer löpande en prioritering att göras mellan fastigheter och åtgärder för att få ut största möjliga besparing. Åtgärder som genomförs i energiprojektet utgår ifrån den energikartläggning som kontoret lät utföra 2007/2008. Åtgärder som föreslagits i energikartläggningen och som kontoret har för avsikt att genomföra är: - ombyggnad av ventilationssystem - installation av värmeåtervinning - behovsstyrning av fläktar - anpassning av drifttider - återvinning av överskottsvärme från kylmaskiner - konvertering från olja - injustering av värmesystem - sänkning av för höga innetemperaturer - uppgradering av styr och övervakningssystem - effektivisering av belysning och belysningsstyrning - tariffoptimering - rengöring av ventilationsdon och kanaler - byte av uttjänta ventilationsaggregat och ventilationssystem - byte av uttjänta värmeväxlare - byte eller renovering av uttjänta fläktar och pumpar - byte eller renovering av gamla undercentraler - byte av gamla radiatorventiler, returventiler och termostater - installation av mätare för separat mätning av verksamhetsel Tidsplan Planering av projektet har pågått under hösten 2009 och våren 2010, och kontoret har bland annat skapat en intern organisation och genomfört utredningar. Utbildning av driftpersonal har också påbörjats och sker löpande genom projektet. Kontorets centrala ramupphandling av tekniska konsulter beräknas vara klar under våren 2010, därefter finns möjlighet för avrop för framtagande av förfrågningsunderlag. Kontoret kommer att fokusera på konverteringar från olja under För mindre byggnader planerar kontoret att avropa från ramavtal med rörentreprenörer. I de större byggnaderna handlas konverteringarna upp som en totalentreprenad. Under våren 2011 upprättas förfrågningsunderlag för energieffektivisering, därefter sker upphandling per byggnad i takt med att förfrågningsunderlag tas fram. Kontoret avser att 4(11) genomförandebeslut.doc

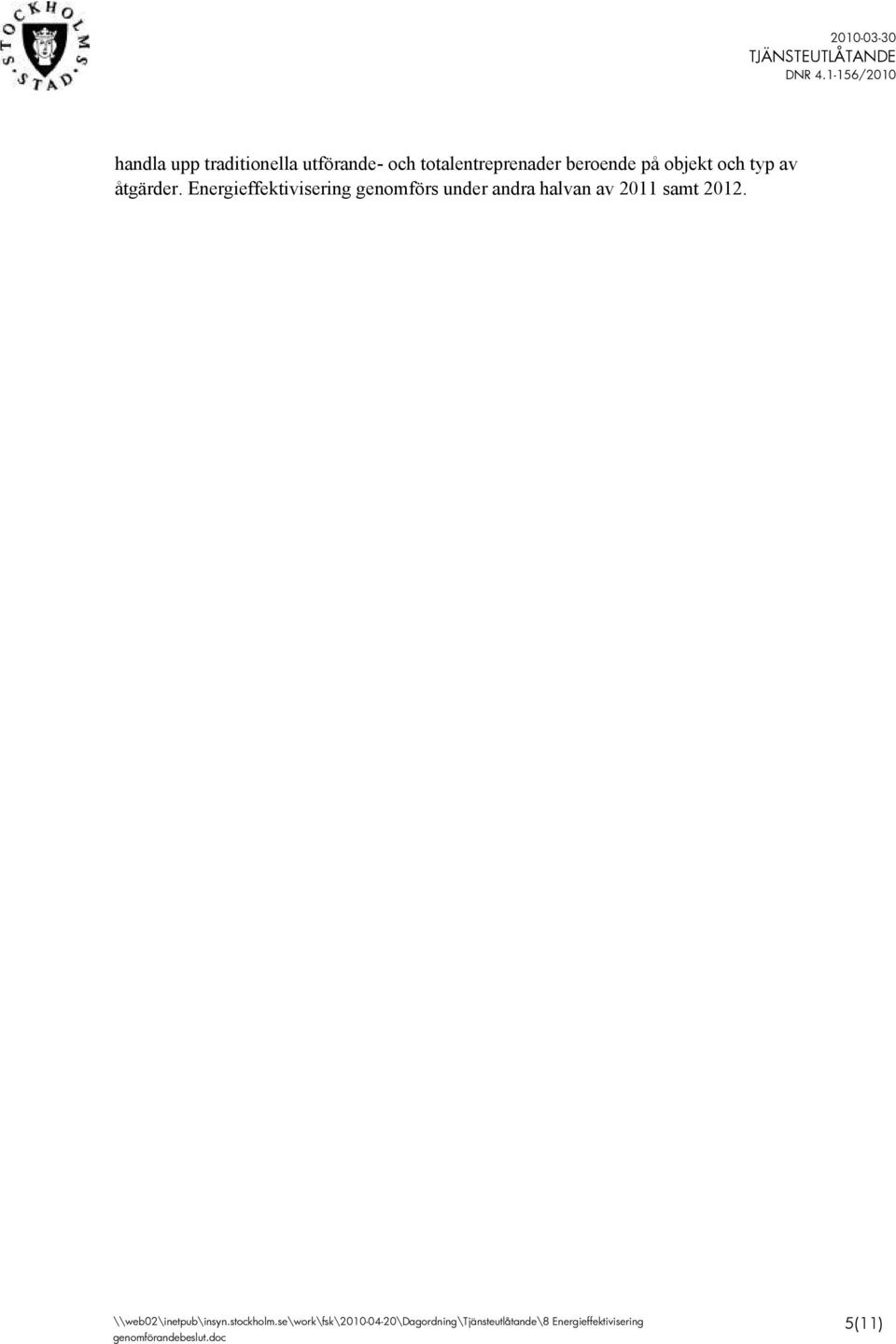

5 handla upp traditionella utförande- och totalentreprenader beroende på objekt och typ av åtgärder. Energieffektivisering genomförs under andra halvan av 2011 samt genomförandebeslut.doc 5(11)

6 6(11) genomförandebeslut.doc
7 Organisation Fastighetskontorets organisation för att genomföra energieffektivisering kommer att bestå av en projektgrupp som fortlöpande rapporterar till en styrgrupp. Projektgruppen består av projektansvarig, underhållschef, projektledare, energiingenjör och driftchef. Till projektgruppen knyts en teknikgrupp som består av teknikspecialister samt driftledare. Teknikgruppen har som uppgift att lämna synpunkter på projekterade handlingar. Då många fastigheter berörs av energiåtgärder kommer paketeringar att göras. Dessa paketeringar består av fastighetsblock. Inom respektive fastighetsblock ingår projektledaren, berörda förvaltare, berörda driftansvariga samt berörda fastighetstekniker. Styrgrupp Ledningsgrupp Projektgrupp Projektansvarig Projektledare (3 st) Underhållschef Energiingenjör Driftchef Teknikstöd Teknikspecialister (el, VVS, styr- och regler) Fastighetsblock Projektledare Förvaltare Driftansvarig Fastighetstekniker Fastighetsblock Projektledare Förvaltare Driftansvarig Fastighetstekniker Fastighetsblock Projektledare Förvaltare Driftansvarig Fastighetstekniker genomförandebeslut.doc 7(11)

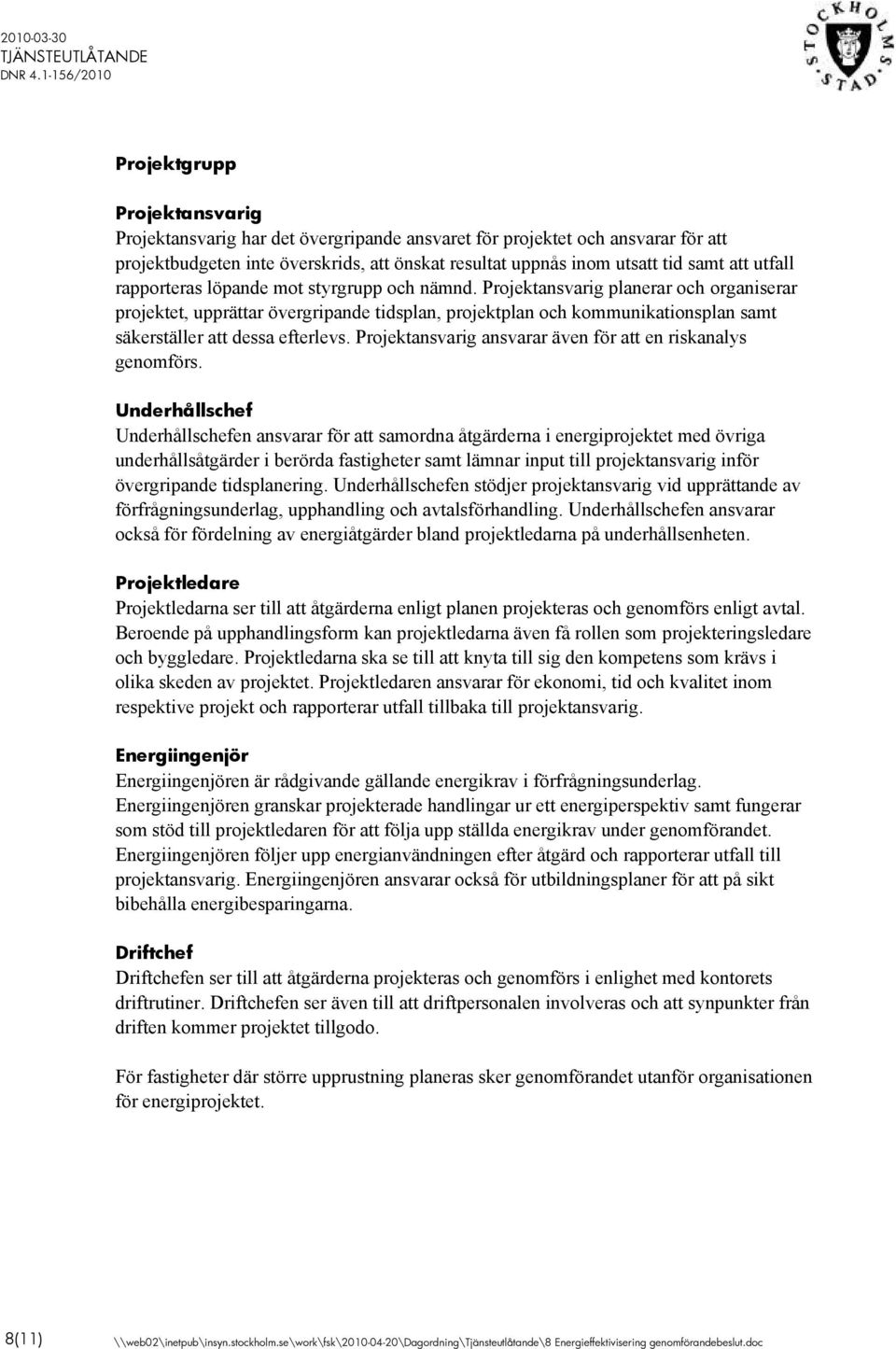

8 Projektgrupp Projektansvarig Projektansvarig har det övergripande ansvaret för projektet och ansvarar för att projektbudgeten inte överskrids, att önskat resultat uppnås inom utsatt tid samt att utfall rapporteras löpande mot styrgrupp och nämnd. Projektansvarig planerar och organiserar projektet, upprättar övergripande tidsplan, projektplan och kommunikationsplan samt säkerställer att dessa efterlevs. Projektansvarig ansvarar även för att en riskanalys genomförs. Underhållschef Underhållschefen ansvarar för att samordna åtgärderna i energiprojektet med övriga underhållsåtgärder i berörda fastigheter samt lämnar input till projektansvarig inför övergripande tidsplanering. Underhållschefen stödjer projektansvarig vid upprättande av förfrågningsunderlag, upphandling och avtalsförhandling. Underhållschefen ansvarar också för fördelning av energiåtgärder bland projektledarna på underhållsenheten. Projektledare Projektledarna ser till att åtgärderna enligt planen projekteras och genomförs enligt avtal. Beroende på upphandlingsform kan projektledarna även få rollen som projekteringsledare och byggledare. Projektledarna ska se till att knyta till sig den kompetens som krävs i olika skeden av projektet. Projektledaren ansvarar för ekonomi, tid och kvalitet inom respektive projekt och rapporterar utfall tillbaka till projektansvarig. Energiingenjör Energiingenjören är rådgivande gällande energikrav i förfrågningsunderlag. Energiingenjören granskar projekterade handlingar ur ett energiperspektiv samt fungerar som stöd till projektledaren för att följa upp ställda energikrav under genomförandet. Energiingenjören följer upp energianvändningen efter åtgärd och rapporterar utfall till projektansvarig. Energiingenjören ansvarar också för utbildningsplaner för att på sikt bibehålla energibesparingarna. Driftchef Driftchefen ser till att åtgärderna projekteras och genomförs i enlighet med kontorets driftrutiner. Driftchefen ser även till att driftpersonalen involveras och att synpunkter från driften kommer projektet tillgodo. För fastigheter där större upprustning planeras sker genomförandet utanför organisationen för energiprojektet. 8(11) genomförandebeslut.doc
9 Ekonomi Kostnader för energieffektivisering av kontorets mest energikrävande fastigheter samt konvertering av kontorets oljeeldade anläggningar till andra energislag med mindre miljöpåverkan, beräknas uppgå upp till 205 miljoner kronor fördelat över I denna kostnad ligger även kostnader för projektledning, oförutsedda kostnader samt kostnader för utbildning etc. Besparingspotentialen avseende värme uppskattas till 30 % för de ingående fastigheterna. Det motsvarar ca 14,5 GWh per år. Därtill minskar kostnader för underhåll i de fastigheter där åtgärder genomförs. Kontoret uppskattar att mediakostnaden minskar med 30 kr/kvm i ingående fastigheter och att framtida underhållskostnader minskar med 25 kr/kvm i ingående fastigheter efter åtgärder. Energiåtgärderna ska vara lönsamma ur ett livscykelperspektiv och om möjligt ska resultaträkningen bli positiv redan första året efter det att alla åtgärderna genomförts. Enligt bifogad investeringskalkyl kommer investeringen att vara lönsam från år 2013 om den beräknade besparingen uppnås. Projektavkastningen blir då drygt 17,5 % och payoff år är 2022 (se bilaga 1 investeringskalkyl). Kostnadsfördelning Kostnader för energiåtgärder beräknas uppgå till totalt 205 miljoner kronor, fördelat över I fastighetskontorets budget för 2010 finns 10 miljoner kronor avsatta för energieffektivisering. Kontoret avser justera budgeten 2010 med 15 miljoner kronor. Utgifter för efterföljande år ska beaktas i kommande budgetarbete. År Aktivitet Kostnad (sek) 2009 Planering, utredning Totalt Projektering Konvertering Energieffektivisering Totalt Energieffektivisering Totalt Energieffektivisering Totalt Summa genomförandebeslut.doc 9(11)

10 Miljökonsekvenser Bortsett från kostnadsbesparingarna ska energieffektiviseringen årligen generera ett minskat koldioxidutsläpp och därmed ett minskat bidrag till växthuseffekten. Projektet bidrar till uppfyllandet av stadens mål för minskade växthusgasutsläpp och hållbar energianvändning. Staden ska till 2015 minska utsläppet av växthusgaser med 25 %. Koldioxidutsläppen kommer efter genomförda åtgärder minskas med ca 3000 ton, vilket motsvarar utsläpp för uppvärmning av ca 560 oljeeldade villor under ett år eller utsläppet från ca 1000 bensindrivna personbilar under ett år. Detta motsvarar en minskning med ca 10 % av kontorets totala utsläpp av växthusgaser. För att uppfylla kontorets energistrategi till 2015, dvs att minska kontorets utsläpp av växthusgaser med 12,5 % kommer ytterligare insatser att krävas, dessa omfattas inte av detta genomförandebeslut. Risker Kontoret kommer under projektets gång att i avtal med entreprenörer förhandla fram lösningar som minimerar risker och oförutsedda kostnader. I projektets budget finns ca 20 miljoner kronor avsatta för att täcka byggherrekostnader samt till viss del oförutsedda kostnader. Oförutsedda kostnader bedöms kunna vara arbeten som tillkommer för hitintills okända förhållanden som uppdagas i samband med genomförandet. Det kan exempelvis vara kostnader för sprängning, asbestsanering och kulturskydd. Kontoret genomför energieffektivisering i egen regi och tar därmed hela risken för utfallet. De anlitade entreprenörerna garanterar inte besparingen och får därmed inte heller ta del av besparingen. För att på bästa sätt säkerställa att besparingen uppnås har kontoret tillsatt en intern organisation för styrning och uppföljning. Utfallet av energibesparingen kan påverkas av att hyresgästanpassningar och andra ombyggnadsprojekt sker under årens lopp eller att hyresgäster inte följer myndigheters rekommendationer avseende innetemperatur, vilka ligger som underlag för projektering. Om kontorets driftpersonal eller av kontoret anlitad driftentreprenör inte fullföljer sitt åtagande avseende tillsyn, skötsel och akut underhåll, finns en risk för att energibesparingarna minskar eller uteblir. Kontoret har förstärkt driftorganisationen och påbörjat rutinarbete och utbildning för att minimera denna risk. Det finns risk att genomförandetiden förlängs, dels på grund av antalet upphandlingar som ska genomföras, men också på grund av hyresgästernas verksamhet. Om tidsplanen förlängs försenas besparingen. En risk som kan försvåra uppföljningen av projektet är brist på tillgång till system för energiuppföljning eftersom kontoret i dagsläget är beroende av energileverantörernas system. För att avhjälpa denna risk pågår ett arbete inom kontoret för att bygga upp ett eget energisystem tillsammans med fastighetsdatabasen LEB. 10(11) genomförandebeslut.doc

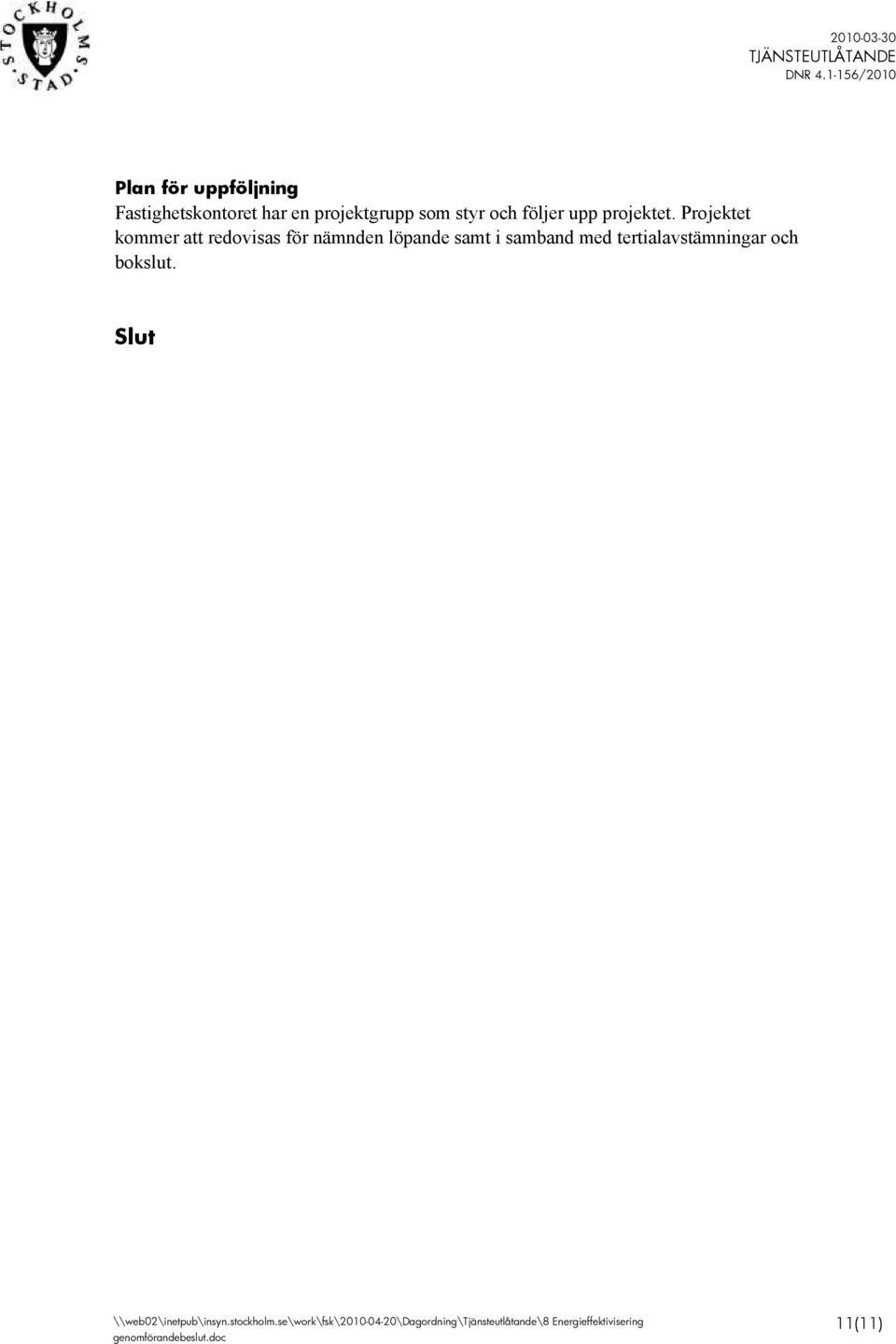

11 Plan för uppföljning Fastighetskontoret har en projektgrupp som styr och följer upp projektet. Projektet kommer att redovisas för nämnden löpande samt i samband med tertialavstämningar och bokslut. Slut genomförandebeslut.doc 11(11)
Fastighetskontorets strategi för energieffektivisering
Sandra Holmström Fastighetsavdelningen 08-508 270 39 Sandra.holmstrom@fsk.stockholm.se Till Fastighetsnämnden 2009-10-20 Fastighetskontorets strategi för energieffektivisering Förslag till beslut 1. Fastighetsnämnden
Fastighetskontorets strategi för energieffektivisering 2015
STRATEGI FÖR ENERGIEFFEKTIVISERING 2015 DNR 2009/111/348 Fastighetskontorets strategi för energieffektivisering 2015 1 (18) STRATEGI FÖR ENERGIEFFEKTIVISERING 2015 Innehållsförteckning FÖRORD... 3 FASTIGHETSKONTORETS
Energieffektivisering lägesrapport 4
Fastighetskontoret Tjänsteutlåtande Utvecklingsavdelningen DNR 4.1-069/2013 Sida 1 (6) 2013-05-15 Tommy Waldnert 08-508 275 30 tommy.waldnert@stockholm.se Till Fastighetsnämnden 2013-06-18 Energieffektivisering
Energieffektivisering. Slutrapport
Fastighetskontoret Tjänsteutlåtande Utvecklingsavdelningen DNR 4.1-069/2013 Sida 1 (6) 2014-02-20 Tommy Waldnert 08-508 275 30 tommy.waldnert@stockholm.se Till Fastighetsnämnden 2014-03-18 Energieffektivisering.
Analys/synpunkter. Målen. Energiproduktion
Sandra Rödin Fastighetsavdelningen 08-508 270 39 sandra.rodin@fsk.stockholm.se Till Fastighetsnämnden 2008-04-17 Minskade utsläpp av växthusgaser i Stockholms stad år 2015. Svar på remiss Förslag till
Stockholms stad ska återgå till EPC (Energy Performance Contracting) Skrivelse av Yvonne Ruwaida (mp)
PM 2010:13 RIII (Dnr 303-1662/2009) Stockholms stad ska återgå till EPC (Energy Performance Contracting) Skrivelse av Yvonne Ruwaida (mp) Borgarrådsberedningen föreslår att kommunstyrelsen beslutar följande
Energieffektivisering i lokaler Energy Performance Contracting
Energieffektivisering i lokaler Energy Performance Contracting Bakgrund Landstinget i Östergötland arbetar med energifrågan på många olika sätt. Dels genomförs energiprojekt, både stora och små, dels satsas
EPC. Presentationen av energiresultat vid Utskott 1, 20131001
EPC Presentationen av energiresultat vid Utskott 1, 20131001 Agenda Underlag Budgetmedel äskade av Tekniska Servicenämnden Summering om - varför fortsatt projekt Bakgrund Bakomliggande orsaker Arbetsmetodik
Energisparprojekt för bättre livsmiljö Gavlefastigheter AB 2008-2011
Energisparprojekt för bättre livsmiljö Gavlefastigheter AB 2008-2011 Gävle Stadshus AB AB Gavlegårdarna Gävle Energi AB Gavlefastigheter Gävle kommun AB Gävle/Sandviken Flygfält AB Lagerhus AB Gävle Hamn
EPC. Erfarenheter från Sverige
EPC Erfarenheter från Sverige Innehåll 1. Schneider-Electric 2. EPC - bakgrund 3. EPC - medlet att nå målen 2 Energiutmaningen Fakta Behov vs Dubblering av globala energibehovet fram till 2050 och av 2
Bilaga 9.2 Beräkning av lönsamhet och om att sätta mål
Bilaga 9.2 Beräkning av lönsamhet och om att sätta mål Om att sätta mål för energieffektivisering För att kunna uppnå uppsatta mål behöver normalt ett antal genomgripande åtgärder genomföras som fodrar
B 79 Utredning om teknik och lönsamhet för miljöanpassad och energieffektiv energiförsörjning av idrottsanläggningar
B 79 Utredning om teknik och lönsamhet för miljöanpassad och energieffektiv energiförsörjning av idrottsanläggningar Slutrapport för projekt inom Miljömiljarden, Stockholm stad Idrottsförvaltningen Elvy
Energieffektivisering och hållbara val vid renovering. Katarina Westerbjörk
Energieffektivisering och hållbara val vid renovering Katarina Westerbjörk Om mig WSP Teknikkonsultföretag inom hållbar samhällutveckling - Byggnader, Transporter, Industri, Stadsutveckling - Tidiga analyser
Energieffektivisering Hinder och möjligheter 2013-10-24
Energieffektivisering Hinder och möjligheter 2013-10-24 Vikten av att se helheten redan från början! Driftkostnad 90 % Byggkostnad 9 % Projekteringskostnad 1 % Nuläge energieffektivisering Energianvändningen
Energieffektivisering och Solceller. Katarina Westerbjörk och Mikaela Tarnawski
Energieffektivisering och Solceller Katarina Westerbjörk och Mikaela Tarnawski Om oss WSP Teknikkonsultföretag inom hållbar samhällutveckling - Byggnader, Transporter, Industri, Stadsutveckling - Tidiga
Energieffektivisering och hållbara val vid renovering. Katarina Westerbjörk
Energieffektivisering och hållbara val vid renovering Katarina Westerbjörk Tre dimensioner av hållbarhet Ekonomisk hållbarhet/lönsamhet/ekonomisk tillväxt BRF har inga vinstkrav Bästa investeringen för
Energitjänster - EPC Torsdag 15 april
Energitjänster - EPC Torsdag 15 april Magnus Kristiansson Sveriges Kommuner och Landsting 1 Disposition Vad är EPC? EPC - en balansakt EPC - ger gott resultat Energideklarationer 2 Energy performance contracting
Gubbängens IP, anläggande av ny ispist för bandy och skridsko med mera Inriktnings- och genomförandebeslut
2016-03-22 Sida 1 (5) Handläggare Fastighetskontoret Jan Lind Projektavdelningen Telefon: 08-508 269 51 jan.lind@stockholm.se Handläggare Hans Eriksson Utvecklingsavdelningen Telefon: 08-508 279 08 hans.eriksson@stockholm.se
Erfarenheter från n ett helhetsgrepp gällande g energi- och miljöå i fastigheter. Stefan Jansson Fastighetschef
Erfarenheter från n ett helhetsgrepp gällande g energi- och miljöå öåtgärder i fastigheter Stefan Jansson Fastighetschef Företaget KFAB Helägt kommunalt bolag KFAB:s verksamhet är uppdelad i två affärsområden,
Styrdirigenten skapar harmoni bland energiförbrukarna! Energibesparing med snabb lönsamhet
Styrdirigenten skapar harmoni bland energiförbrukarna! Energibesparing med snabb lönsamhet Vi är Lorentzons styr Företaget grundades 1998 av Anne-Marie Heder & Arne Lorentzon Styr- och övervakningsteknik
Reviderade principer för stadsintern hyressättning avseende bostadsrätter. Genomförandebeslut.
Sida 1 (5) Handläggare Nina Wahlman Fält 08-508 270 93 Nina.wahlman.falt@stockholm.se Till Fastighetsnämnden 2017-03-14 Reviderade principer för stadsintern hyressättning avseende bostadsrätter. Genomförandebeslut.
BESLUT 1 (4) Genomförandebeslut avseende teknisk upprustning av installationer för medicinska gaser på Sollentuna sjukhus
locum. 2015-09-24 - ÄRENDE 11 BESLUT 1 (4) VÄRDEN FÖR VARDEN 2015-09-14 LOC 1501-0295 Proj ektnr: 93102212 Styrelsen för Locum AB Genomförandebeslut avseende teknisk upprustning av installationer för medicinska
Staden ska vara en attraktiv plats för boende, företag och besök
Bilaga 4 Uppföljning av mål Staden ska vara en attraktiv plats för boende, företag och besök Staden ska vara en attraktiv plats för boende, företag och besök I största möjliga utsträckning tillhandahålla
Fastighetskontoret. Idrottsförvaltningen. Inriktningsbeslut. Fastighetskontorets förslag till beslut. Idrottsförvaltningens förslag till beslut
Fsk dnr 4.3-540/2016 Idf dnr 08.02.01/191/2016 Sida 1 (5) 2017-02-28 Handläggare Fastighetskontoret Åke Söderberg Projektavdelningen Telefon: 08-508 260 09 ake.soderberg@stockholm.se Till Fastighetsnämnden
Hotell vid Skanstull och sponsorsavtal för gångtunnel. Reviderat genomförandebeslut
s GATU- OCH FASTIGHETSKONTORET TJÄNSTEUTLÅTANDE GFN 2004-05-18 1(6) Handläggare: Monica Almquist Region Innerstad Markbyrån Tel: 508 262 52 e-mail: monica.almquist@gfk.stockholm.se Dnr: 04-511-1303 2004-05-04
Upprustning av Stockholms stadsbibliotek, fastigheten Spelbomskan 16, ombyggnad, renovering och utveckling. Reviderat inriktningsbeslut. Lägesrapport.
Sida 1 (6) 2017-01-04 Handläggare Fastighetskontoret Lena Johanson Utvecklingsavdelningen Telefon: 08-508 269 28 lena.johanson@stockholm.se Handläggare Karin Bolin Stockholms stadsbibliotek Telefon: 08-508
Tyresö kommuns energiplan Beslutsdel
Tyresö kommuns energiplan Beslutsdel WSP Environmental 30 september 2008 1 1 Bakgrund Enligt lagen om kommunal energiplanering (1977:439) ska det finnas en aktuell plan för tillförsel, distribution och
Ombyggnad av häststall och ridhus samt installation av biobränslepanna på Ågesta gård. Genomförandebeslut
FASTIGHETSKONTORET 2009-01-08 Kontaktperson Fastighetskontoret Henrik Schmiterlöw Fastighetstavdelningen Telefon: 08-508 270 44 henrik.schmiterlow@fsk.stockholm.se Till Fastighetsnämnden 2009-02-03 Ombyggnad
Handlingsplan Landstingsfastigheter Örebro 2013-01-01 Energi
Handlingsplan Landstingsfastigheter Örebro 2013-01-01 Energi Energiprojekt 2013-2015 2004 bildades energi grupp inom miljörådet. 2005 bildades två grupper inom Landstingsfastigheter: - Energi grupp förvaltare.
Energi- och klimatstrategi Stockholmshem 2013-2017. Flerbostadshus
Energi- och klimatstrategi Stockholmshem 2013-2017 Flerbostadshus 20141119 Befintligt bestånd Totalt ca 25 000 lgh 40-talsbestånd ca 4 000 lgh 50-talsbestånd ca 13 000 lgh Våra lägenheter Miljonprogrammet
BeBo-processen Ett verktyg för energieffektiviserande renovering Emma Karlsson, WSP
BeBo-processen Ett verktyg för energieffektiviserande renovering Emma Karlsson, WSP Mer info om BeBo: www.bebostad.se BeBo-Processen Bakgrund Hur genomförs en energieffektiviserande renovering på ett bra
Energitjänsteprojektet Fas 2 och Fas 3
Till Styrelsen 2014-09-04 Energitjänsteprojektet Fas 2 och Fas 3 Sammanfattning Leksandsbostäders styrelse fattade i september 2012 beslut om att starta ett energitjänsteprojekt vars syfte var att identifiera
Landstinget i Kalmar län Bygg och fastigheter. Hållbar energieffektivisering
Landstinget i Kalmar län Bygg och fastigheter Hållbar energieffektivisering Landstingets verksamhet Landstinget i Kalmar län, en av de största energianvändarna Äger ca 200 byggnader, 380 000 m2 lokalyta
Våra hem är vår borg. - Bra funktion och inomhusmiljö - Låga kostnader för energi. Margot Bratt, WSP
Våra hem är vår borg - Bra funktion och inomhusmiljö - Låga kostnader för energi Margot Bratt, WSP Hur mycket kan energianvändningen minska? Cirka 40 % av dagens bostadslägenheter ägs av bostadsrättsföreningar
Innovation by experience
Samarbete för lägre energikostnad Innovation by experience Det finns mycket som tyder på att energipriserna kommer att öka i framtiden. Oljeutvinningen närmar sig sitt kapacitetstak och konflikter i vår
Från energikartläggning till åtgärdsplan
1 Från energikartläggning till åtgärdsplan Energimyndighetens publikationer kan beställas eller laddas ner via www.energimyndigheten.se, eller beställas via e-post till energimyndigheten@arkitektkopia.se.
Energieffektivisera din bostadsrättsförening GODA EXEMPEL OCH EKONOMISKA STÖD
2017 Energieffektivisera din bostadsrättsförening GODA EXEMPEL OCH EKONOMISKA STÖD BRF Seglatsen hittade gömda besparingar på 485 000 kr/år Bostadsrättsföreningen Seglatsens fastigheter byggdes 2007. Ändå
/WA i i/wy. B 33. Björksätraskolan. Olja mot fjärrvärme. Slutrapport för projekt inom Miljömiljarden, Stockholm stad.
FASTIGHETSKONTORET 2007-08-29 B 33. Björksätraskolan. Olja mot fjärrvärme. Slutrapport för projekt inom Miljömiljarden, Stockholm stad. Fastighetskontoret Mats Mattsson 2007-08-29 /WA i i/wy 11., ni) Avtalsbilaga
Renovering och ombyggnad av fastigheten Beridarebanan 10, Hötorgshallen. Reviderat genomförandebeslut
Jan Lind projekavdelningen 08-508 269 51 Jan.lind@stockholm.se Till Fastighetsnämnden 2013-02-05 Renovering och ombyggnad av fastigheten Beridarebanan 10, Hötorgshallen. Reviderat genomförandebeslut Förslag
BESLUT 1 (4) Genomförandebeslut avseende teknisk upprustning av tak, fönster och fasader på Sollentuna sjukhus
locum. 2015-09-24 - ÄRENDE 10 BESLUT 1 (4) VÄRDEN FÖR VÄRDEN 2015-09-14 LOC 1501-0292 Projektnr: 93105426 Styrelsen för Locum AB Genomförandebeslut avseende teknisk upprustning av tak, fönster och fasader
Fjärrvärme i Renovering
Fjärrvärme i Renovering Exempel och möjligheter Magnus Stjerndahl, tekn lic Sammanfattning Värme- och elproduktion med låg miljöpåverkan Borås Energi med värme- och elproduktion baserad på biobränsle-
Skrivelse angående solfångare
Tjänsteutlåtande Koncernstyrelsen 2009-12-14 Ärende 8 Dnr 09/11/68 Sid. 1(2) 2009-11-13 Handläggare: Susanna Höglund Telefon: 08-508 29 758 Till Koncernstyrelsen Skrivelse angående solfångare Svar på skrivelse
Hur arbetar SFV med energieffektivisering. energideklarationer i skyddade byggnader?
Hur arbetar SFV med energieffektivisering och energideklarationer i skyddade byggnader? SFV, uppdrag och omvärld Miljövärdering energi Energimål och strategi Co 2 olbricks 130319 Mikael Gustafsson Energispecialist
Planutredning, fastighetsbildning och försäljning av del av fastigheten Äppelviken 1:7. Inriktningsbeslut
Jennifer von Hofsten Utvecklingsavdelningen 08-508 267 34 jennifer.vonhofsten@stockholm.se Till Fastighetsnämnden 2012-03-05 Planutredning, fastighetsbildning och försäljning av del av fastigheten Äppelviken
FASTIGHETSKONTORET EXPLOATERINGSKONTORET
FASTIGHETSKONTORET EXPLOATERINGSKONTORET 2010-05-20 Kontaktperson fastighetskontoret Peter Dahlberg Utvecklingsavdelningen Telefon: 08-508 270 23 peter.dahlberg@fsk.stockholm.se Kontaktperson exploateringskontoret
Energy Performance Contracting
Energy Performance Contracting Att ta investeringsbeslut baserat på kunskap om garanterad återbetalningstid Sammanfattning Många fastighetsägare brottas med att få budgeten att gå ihop. En av de största
Uppgradering av hissar enligt Boverkets föreskrift BFS 2006:26, H10. Redovisning
Karl Frisell Fastighetsavdelningen 08-508 270 16 karl.frisell@stockholm.se Till Fastighetsnämnden 2011-04-12 Uppgradering av hissar enligt Boverkets föreskrift BFS 2006:26, H10. Redovisning Förslag till
aff Energioptimering 10
aff Energioptimering 10 - en lönsam och miljövänlig möjlighet! Bakgrund till möjligheterna med lönsam energibesparing 1 Energiprisutvecklingen Ränteutvecklingen 2 Energiprisutvecklingen, KPI och räntor
Energipartnering. Per Sjöbom, VD för Rejlers Energiprojekt AB. Agenda
Energipartnering Per Sjöbom, VD för Rejlers Energiprojekt AB Agenda Vår idé om helhetstänk för energieffektivisering och UH. Vad är Energipartnering. Exempel på utmaningar man kan lösa med Energipartnering.
Regionala energieffektiviseringsmål och ett förändrat klimat Kalmar län
Regionala energieffektiviseringsmål och ett förändrat klimat Kalmar län Framtiden, nya förutsättningar Klimatanalys SMHI Mer kyla, mindre värme: enligt RCP8,5 kommer årsmedeltemperaturen runt 2100 vara
Planutredning, fastighetsbildning och försäljning av delar av fastigheterna Orhem 1:1 och Orhem 1:3. Inriktningsbeslut
Jennifer von Hofsten Utvecklingsavdelningen 08-508 267 34 jennifer.vonhofsten@stockholm.se Till Fastighetsnämnden 2012-03-05 Planutredning, fastighetsbildning och försäljning av delar av fastigheterna
Ta kontroll över energianvändningen
Ta kontroll över energianvändningen Transmissionsförluster Tappvarmvatten Ventilationsförluster Fjärrvärme alt. olja Elenergi Process- och Solinstrålning personvärme Vem är jag? EVU Energi & VVS utveckling
Uppföljning av strategi för minskad energianvändning 2014 samt förslag till reviderade mål
2015-03-11 1 (5) TJÄNSTESKRIVELSE KFKS 2010/460-409 Kommunstyrelsen Uppföljning av strategi för minskad energianvändning 2014 samt förslag till reviderade mål Förslag till beslut 1. Kommunstyrelsen godkänner
Energieffektivisering Praktiska erfarenheter hinder och möjligheter. Jonas Kristiansson 2014-05-20
Energieffektivisering Praktiska erfarenheter hinder och möjligheter Jonas Kristiansson 2014-05-20 Nuläge energieffektivisering Energianvändningen inom fastighetsbranschen är den mest betydande miljöaspekten
Klimatsmart lönsam energistrategi. Anna Jungmarker Processägare Ekologisk hållbarhet
Klimatsmart lönsam energistrategi Anna Jungmarker Processägare Ekologisk hållbarhet P R E S E N T A T I O N A V V Ä S T E R Å S FEMTE STÖRSTA TÄTORT SJÄTTE STÖRSTA KOMMUN 150 000 invånare 14 200 pendlare
Renovering av Bredängshallens simbassäng med mera
Fastighetskontoret Idrottsförvaltningen Sida 1 (6) 2014-12-18 Handläggare Kontaktperson fastighetskontoret Arne Karlsson Projektavdelningen Telefon: 08-508 26 529 arne.karlsson@stockholm.se Till fastighetsnämnden
Energikartläggning Mälarenergi
Dnr: 2016/145 Energikartläggning Mälarenergi Fastighetskontoret 721 87 Västerås 021-39 00 00 www.vasteras.se Eriksson, Morgan 021-392852 morgan.eriksson@vasteras.se Energikartläggning Mälarenergi Innehållsförteckning
INVESTERINGSBILAGA, Bilaga 1
2015-04-23 1(7) INVESTERINGSBILAGA, Bilaga 1 Till tjänsteutlåtande avseende Projekt: Nya Hallsta förskola Om- och tillbyggnad av fastighet på Magistervägen i Hallstavik till en förskola med 6 avdelningar.
Energieffektiva myndigheter Riktlinjer och uppföljning
Energieffektiva myndigheter Riktlinjer och uppföljning Dag Lundblad Energimyndigheten Övergripande om åtgärder valmöjligheter i ett kontinuerligt & systematiskt och strategiskt arbete genomförande under
Ystad kommun. Strategi för energieffektivisering enligt STEMFS 2010:5
Ystad kommun Strategi för energieffektivisering enligt STEMFS 2010:5 1 Innehållsförteckning Bakgrund... 3 Nationella mål... 3 Ystad kommun... 3 Nulägesanalys av energianvändning i Ystads kommuns verksamhet...
ENERGIDEKLARATION BRF Lagerkrantz
2009 ENERGIDEKLARATION BRF Lagerkrantz Magnus Lindh Riksbyggen 2009-10-14 Vad är en energideklaration? Energideklarationen beskriver en byggnads energianvändning. Lagen om energideklarationer bygger på
THE EUROPEAN GREEN BUILDING PROGRAMME. Riktlinjer för energiledning
Stockholm, 16 November 2006 THE EUROPEAN GREEN BUILDING PROGRAMME Riktlinjer för energiledning Innehåll 1. Introduktion... 1 2. Energipolicy... 2 3. Mål... 2 4. Energiansvarig... 3 5. Arbetssätt... 3 6.
BESIKTNINGSRAPPORT. Energideklaration. Ålsta 3:197
Utgåva 1:1 2013-04-11 BESIKTNINGSRAPPORT Energideklaration Ålsta 3:197 INDEPENDIA ENERGI AB SISJÖ KULLEGATA 8 421 32 VÄSTRA FRÖLUNDA TEL :031-712 98 00/08-446 22 00 FAX: 031-712 98 10 WWW.INDEPENDIA.SE
Umeå kommun, Samhällsbyggnadskontoret
Umeå kommun, Samhällsbyggnadskontoret Teknik (Byggservice, Projektledning, energi, kvalitet och miljö) Förvaltning (Driftorganisationen, Administration, Planering & Förvaltning) Fastighetschef Kjell-Arne
www.ljungby.se Energiinvesteringar = investeringar i ny utrustning för att minska energiförbrukningen TEKNISKA KONTORET
Energiinvesteringar = investeringar i ny utrustning för att minska energiförbrukningen Energiprojekt med statligt stöd på 30 procent genomförda under perioden 1maj 2005 till 31 december 2008 Olika typer
krav för energi 2010 och mål Övergripande miljömål för energieffektiva lösningar och val av förnybara energislag i nybyggnadsprojekt
krav för energi 2010 och mål Övergripande miljömål för energieffektiva lösningar och val av förnybara energislag i nybyggnadsprojekt Bakgrund Målsättningen med att tillämpa miljömål för energieffektiva
Svärtesgränd 2E, Mariehamn Mariehamn kommun
sammanfattning av ENERGIDEKLARATION Svärtesgränd 2E, 221 00 Mariehamn Mariehamn kommun Nybyggnadsår: 2015 Energideklarations-ID: 84 Energiprestanda: 121 /m² och år Krav vid uppförande av ny byggnad [mars
Anders Walter, Sweco. Konsekvenser av högt ställda politiska energimål
Anders Walter, Sweco Konsekvenser av högt ställda politiska energimål 1 2 Miljöpolitiskt program för Västra Götalandsregionens interna miljöarbete 2011-2013 Västra Götalandsregionen ska halvera sin energianvändning
Erfarenheter från EPCprojekt. drivkrafter, mål och resultat 2010-09-23
Erfarenheter från EPCprojekt drivkrafter, mål och resultat 2010-09-23 Drivkrafter Genomförande Resultat Lärdomar Avrundning Disposition av tid Drivkrafter - Förbo 2004 Införa ett samlat grepp Helhetstänkande
Utreda möjligheten att införa kallhyra
1(5) Fastighetsnämnden Utreda möjligheten att införa kallhyra Kommunstyrelsen beslutade den 14 januari år 2013 (KS 2012/0220) att ge fastighetsnämnden i uppdrag att utreda möjligheten att införa kallhyra
Värme & ventilation Brf Bågen
Värme & ventilation Studerat tidigare utredningar betr problem med ventilationen (1993 1995) Obligatorisk Ventilations Kontroll (OVK) genomförd. Samtliga anmärkningar dokumenterade i protokoll. Många anmärkningar
Djursholm 2:206, Gärdestorp, Om- och tillbyggnad av Djursholms ridhus
1(6) Fastighetsnämnden Djursholm 2:206, Gärdestorp, Om- och tillbyggnad av Djursholms ridhus Ärendet återredovisar härmed uppdraget Om- och tillbyggnad av Djursholms ridhus i enlighet med kommunstyrelsens
Lund. Staden i världen
Lund Staden i världen Presentation Jan-Christer Sandh Fastighetschef Mikael Jönsson Chef Teknik & Service Jan Larsson Driftingenjör Patrik Sjöstrand Energioptimerare Staden i världen Internationell stad
Byggnation av ny läktare med tillhörande servicelokaler på Grimsta IP
Fastighetskontoret Idrottsförvaltningen Tjänsteutlåtande Sida 1 (5) 2014-02-28 Handläggare Kontaktperson fastighetskontoret Jan Lind Fastighetsavdelningen Telefon: 08-508 26 951 jan.lind@stockholm.se Till
Energieffektivisering och energirevision kopplat till såväl kommunens ekonomi som Kommunallagen, Miljöbalken och PBL
Energieffektivisering och energirevision kopplat till såväl kommunens ekonomi som Kommunallagen, Miljöbalken och PBL Daniel Svensson ordf Miljtillsynsnämnden (m) 0768 911975, daniel.l.svensson@hoganas.se
- Att tänka på som Beställare -
Energitjänster med besparingsgaranti - Att tänka på som Beställare - Peter Karlsson, Energikonsult Aktea Energy Vad vill vi uppnå? Fokusera på slutresultatet: - Energi - Miljö - Inneklimat - Underhållsbehov
Ombyggnad och upprustning av Brännkyrkahallen.
Sida 1 (7) 2018-01-31 Handläggare Fastighetskontoret Erika Kenne Projekt- och upphandlingsavdelningen 08-508 269 38 erika.kenne@stockholm.se Handläggare Thomas Helland Utvecklingsavdelningen 08-508 279
Färdplan för ettfossilbränslefritt Stockholm 2050
DATUMKONTAKTPERSON 2013-08-15Helena DNR Ulfsparre VD Stab 2013/1257-1,5--08-737 22 42 Stockholms Stadshus AB Jennie Landegren 105 35 Stockholm Remiss 2013/1257 Färdplan för ettfossilbränslefritt Stockholm
BeBos process. för energieffektiviserande renovering. Utarbetad av Kristina Tegman Göran Werner Charlotta Winkler WSP
BeBos process för energieffektiviserande renovering Utarbetad av Kristina Tegman Göran Werner Charlotta Winkler WSP Stockholm, juni, 2013 Förord Beställargruppen för energieffektiva flerbostadshus, BeBo,
Strategi för Energieffektivisering 2010-2020. Ljusdals kommun
2010-2020 Ljusdals kommun Lennart Wing Bengt Gustafsson 2011-03-24 2 (14) Sammanfattning Denna strategi utgör kommunens övergripande riktlinjer för ett gemensamt strategiskt arbete med energieffektivisering
Encom2020 Energy investments för competive companies 2020
Encom2020 Energy investments för competive companies 2020 Klimatsynk, 24 april 2018 Marit Ragnarsson, Länsstyrelsen Dalarna Företagsstöd Regionala utvecklingsmedel, s k 1:1-medel för företagsstöd Särskilt
Energistrategier. Vision 2040
Vision 2040 Liv, lust och läge blir livskvalitet i Hjärtat av Bohuslän Energistrategier Strategier Strategisk plan 2010-2014 Strategi för energieffektivisering Uppdrag och planer Uppdrag i strategisk plan
Projektdirektiv Upprustning och ombyggnad av Eriksdalsbadet sim- och idrottshall.
Fastighetskontoret Idrottsförvaltningen 1 Projektdirektiv Dnr. FN FSK 2017/385 Sida 1 (6) 2017-11-24 Projektdirektiv Upprustning och ombyggnad av Eriksdalsbadet sim- och idrottshall. Författare: Mark Shafti
Startbesked för genomförandefas för exploateringsprojekt Biskopskvarn
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2018:558-254 Mark- och exploateringsenheten 2018-11-23 1/2 Handläggare Jörgen Altin Startbesked för genomförandefas för exploateringsprojekt Biskopskvarn
Tillsyn som motor för energieffektivisering. Jessica Berggren Miljöförvaltningen Stockholm Avd Plan & miljö
Tillsyn som motor för energieffektivisering Jessica Berggren Miljöförvaltningen Stockholm Avd Plan & miljö Energimyndigheten Energimyndigheten föreslår att energi utpekas som en övergripande miljömålsfråga
Strategi för minskad energianvändning i kommunala verksamheter 2012 samt förslag till reviderade mål Uppföljning
2013-08-29, rev 2013-09-17 1 (7) TJÄNSTESKRIVELSE KFKS 2010/460-409 Kommunstyrelsen Strategi för minskad energianvändning i kommunala verksamheter 2012 samt förslag till reviderade mål Uppföljning Förslag
Projektbeställning Tillbyggnad och ombyggnad F-6 skola i Lilla Alby. 1. Bakgrund
Projektbeställning Tillbyggnad och ombyggnad F6 skola i Lilla Alby 1. Bakgrund Barn och utbildningsförvaltningen har med hjälp från Stadsbyggnads och miljöförvaltningen utarbetat ett program för tilloch
Energieffektiva företag i samverkan. Bengt Linné, Bengt Dahlgren Syd AB
Energieffektiva företag i samverkan Bengt Linné, Bengt Dahlgren Syd AB Fosieby Företagsgrupp 180 medlemsföretag med olika verksamheter, från tillverkande industri till kontor Uppfört 1970-1980-talet Använder
Upprustning och modernisering av Stadion Lägesrapport
Lilian Rosell Utvecklingsavdelningen 08-508 276 03 lilian.rosell@stockholm.se Till Fastighetsnämnden 2011-10-25 Upprustning och modernisering av Stadion 2010-2014. Lägesrapport Förslag till beslut 1. Fastighetsnämnden
Energiarbetet i Västfastigheter. - tillbakablick, nuläge och framtiden
Energiarbetet i Västfastigheter - tillbakablick, nuläge och framtiden 2018-03-02 Här skriver du in sidfot Historik PRIORITERADE MÅL: Andelen ekologiska livsmedel ska öka och uppgå till mer än 30 procent
Angående förslag till färdplan för ett fossilbränslefritt Stockholm 2050 Remissvar
Dnr Sida 1 (5) 2013-08-08 Handläggare Daniel Edenborgh 08-508 270 91 daniel.edenborgh@stockholm.se Till Fastighetsnämnden 2013-08-27 Förslag till beslut Fastighetsnämnden beslutar att till kommunstyrelsens
BESIKTNINGSRAPPORT. Energideklaration. Fullblodet 42
Utgåva 1:1 2014-09-22 BESIKTNINGSRAPPORT Energideklaration Fullblodet 42 INDEPENDIA ENERGI AB SISJÖ KULLEGATA 8 421 32 VÄSTRA FRÖLUNDA TEL :031-712 98 00/08-446 22 00 FAX: 031-712 98 10 WWW.INDEPENDIA.SE
Energy Performance Contracting utvecklas i Sverige
Energy Performance Contracting utvecklas i Sverige Att spara energi sänker kostnad och utsläpp Utdrag ur rapport från Energimyndigheten Det har aldrig varit lönsammare att spara energi än idag och ändå
Miljömiljonerna Resultat av fastighetsåtgärder
Miljömiljonerna Resultat av fastighetsåtgärder TFN 2007-1013, Dpl 370 2014-08-11 Postadress: Teknik- och fastighetsförvaltningen, 651 84 Karlstad Besöksadress: Stadshuset, Drottninggatan 32, www.karlstad.se
Innovationskluster Målstyrd energiförvaltning
Margot Bratt, WSP Innovationskluster Målstyrd energiförvaltning Ett kluster inom Energimyndighetens beställargrupp för bostäder Projekttid: oktober 2015 till juni 2016 Stockholms stad är huvudman för projektet
Verksamhetsplan för Bostadsrättsföreningen Lingonet 2015-2017ff
Lingonets styrelse 2014-11-12 Verksamhetsplan för Bostadsrättsföreningen Lingonet 2015-2017ff Genom att fastställa en verksamhetsplan för tre år, 2015-2017ff, vill styrelsen förbättra förutsättningarna
Energisystem och installationer i långsiktigt ägande Föredrag vid Samhällsbyggarnas LCC-seminarium den 7 november 2013
Energisystem och installationer i långsiktigt ägande Föredrag vid Samhällsbyggarnas LCC-seminarium den 7 november 2013 1 Johan Tjernström, Energistrateg Akademiska Hus AB, Region Stockholm Om detta vill
BeBo-processen Ett verktyg för energieffektiviserande renovering Emma Karlsson, WSP
BeBo-processen Ett verktyg för energieffektiviserande renovering Emma Karlsson, WSP Mer info om BeBo: www.bebostad.se BeBo-Processen Bakgrund Hur genomförs en energieffektiviserande renovering på ett bra
Energieffektivisering med målet att minska energiförbrukning med 20%
Energieffektivisering med målet att minska energiförbrukning med 20% Flavio Santos Director Services and Projects Georg Lannge Sales Manager Industry Phone: +46(0)155 26 54 07 Mobile: +46(0) 70 612 6804
Husbybadet, upprustning och ombyggnad av vattenreningen.
Projekt- och upphandlingsavdelningen Tjänsteutlåtande Sida 1 (4) 2017-10-25 Handläggare Mark Shafti 0850826925 mark.shafti@ Till Fastighetsnämnden 2017-11-21 Husbybadet, upprustning och ombyggnad av vattenreningen.
