1 Region Uppsala Fastighets investeringsprocessen Beslutad i regionfullmäktige
2 Innehåll 1 Inledning Begreppsförklaring Investeringsram Fastighetsinvesteringsprocessen Fastighetsinvesteringsplan Faser i fastighetsinvesteringsprocessen Behov Förstudie Program Genomförande Leverans Uppföljning Roller och ansvar i processen Beställaren Fastighet och Service Investeringsrådet Ansvarig styrelse/nämnd Fastighets- och servicenämnden Regionstyrelsen Regionfullmäktige Beslut och beslutsnivåer i faserna Beslutsunderlag Förändringar i pågående investeringar Förutsättningar för prioriteringar Inhyrning Tidplan fastighetsinvesteringsprocess Utrustningsinvesteringar som innebär fastighetsinvesteringar Sida 2 av 17
3 1 Inledning För att skapa bra förutsättningar att förse invånarna med bland annat vård, trafik och kultur så krävs det att Region Uppsala har ändamålsenliga lokaler för respektive verksamhet. Investeringar i fastigheter tar stora resurser i anspråk och har en långsiktig påverkan på verksamheten. Investeringarna skapar goda förutsättningar för verksamheten genom förbättrade och mer rationella arbets- och vårdmiljöer samt lägre miljöpåverkan. Syftet med detta dokument är att beskriva och fastställa en regiongemensam process för investeringsbeslut för att ge framförhållning och förutsättningar för väl underbyggda investeringsbeslut bidra till öppenhet, transparens och möjlighet att prioritera och pröva förslagen få en tydlig och klar struktur för styrning, planering, beslut och uppföljning tydliggöra rollerna mellan förvaltningarna, regionkontoret och politiken skapa en helhetsbild kring regionens aktuella och kommande investeringsbehov På kort sikt påverkar investeringarna regionens likviditet och långsiktigt förmågan att bära de ekonomiska effekterna samt möjlighet att bedriva en bra verksamhet. För att fastställa vilka investeringar Region Uppsala ska satsa på behöver det finns fastställda prioriteringsriktlinjer för fastighetsinvesteringar och investeringsplanen behöver kopplas till regionens och förvaltningarnas strategier och långsiktiga mål. Detta dokument är en uppdatering av den fastighetsinvesteringsprocess som fullmäktige beslutade om i juni De huvudsakliga förändringarna är att rollerna förtydligats ytterligare, att processen för hur beslut fattats klargjorts, riktlinjer för prioritering har fastlagts samt att processen med att ta fram beslutsunderlag har preciserats ytterligare. 1.1 Begreppsförklaring De begrepp som förekommer i fastighetsinvesteringsprocessen klargörs nedan. Hyresgäst förvaltning som hyr en lokal. Beställare förvaltning som beställer en ombyggnation/nybyggnation. Fastighetsägare Region Uppsala Fastighet och Service förvaltning med uppdrag att förvalta och utveckla Region Uppsalas ägda och förhyrda fastigheter. Förvaltningen har det samlade ansvaret för planerings- och byggprocessen vid nyoch ombyggnationer i regionens fastigheter. Fastighetsinvesteringsplan Ingår som en del av Regionplan och budget (RPB). Fastighetsinvesteringsplanen uppdateras och beslutas årsvis och innehåller investeringsobjektoch nivåer för de kommande tio åren med fokus på de närmsta tre åren. Fastighetsutvecklingsplan strategisk plan som beskriver fysiska utvecklingsmöjligheter ur ett fastighetsägarperspektiv på kort och lång sikt. Sida 3 av 17
4 Lokalförsörjningsplan strategisk plan som beskriver det långsiktiga behovet av lokaler ur ett verksamhetsperspektiv. Fastighetsägarinitierad investering (FI-investering) investering för att bibehålla, förbättra, förnya och anpassa befintliga byggnader eller deras tekniska system. På uppdrag av fastighetsägaren identifierar Fastighet- och Service behovet. Hyresgästinitierad investering (HI-investering) åtgärder initierade och identifierade av hyresgästen som påverkar hyresgästens verksamhet. Projekthandbok för fastighetsinvesteringsprojekt Fastighet och Service handbok som beskriver faserna inom byggprojekt och är ett stöd för arbetet med investeringarna. 2 Investeringsram I samband med att Region Uppsalas budget- och planeringsprocess inleds görs en analys av det tillgängliga utrymmet för investeringar för den kommande planperioden, vilket ingår som en del av ett planeringsdirektiv. Planeringsdirektivet baseras på den analys som gjorts av de ekonomiska förutsättningar som finns och utmynnar i en investeringsram som Regionstyrelsen fattar beslut om. Ramen ska bygga på en investeringsnivå som för Regions Uppsala är ekonomisk hållbar över tid. Ramen styrs främst av regionens förmåga att långsiktigt bära drift- och kapitalkostnaderna samt vilken nyttoeffekt investeringarna ger. Utifrån ramen skapas regionens investeringsplan vilken specificerar vilka investeringar som planeras utföras de närmsta åren. Alla nya investeringsbehov ska baseras på långsiktiga strategiska planer och mål, exempelvis RPB, Fastighetsutvecklings och Lokalförsörjningsplaner samt vårdutvecklingsprojekt. Investeringarna kategoriseras i grupper baserat på var ansvaret ligger och hur beslut fattas. Investeringar med en investeringsutgift över 100 miljoner kronor. Investeringar med en investeringsutgift mellan 10 och 100 miljoner kronor. Investeringar med en investeringsutgift upp till 10 miljoner kronor mindre hyresgästinitierade investeringar (HI) som kan ingå i ram eller specificeras per objekt. Fastighetsägarinitierad investeringsram (FI ram) mindre åtgärder med en investeringsutgift upp till 10 miljoner kronor som kan ingå i ram och/eller specificeras per objekt. 3 Fastighetsinvesteringsprocessen Fastighetsinvesteringsprocessen består av sex faser - behov/behovsanalys, förstudie, program, genomförande, leverans respektive uppföljning. Beslutsprocessen för fastighetsinvesteringar, från identifierat behov till genomförande, är lång. Behoven ska fångas upp i ett tidigt skede för att Sida 4 av 17
5 regionen ska få en helhetsbild och kunna bedöma vilka verksamhetsmässiga och ekonomiska konsekvenser investeringsbesluten får för budget kommande år. 3.1 Fastighetsinvesteringsplan Fastighetsinvesteringsplanen uppdateras och beslutas årsvis och innehåller investeringsobjekt- och nivåer för de kommande tio åren med fokus på de närmsta tre åren enligt regionplan- och budget. Fastighetsinvesteringsplanen kan innehålla investeringsprojekt från flertalet faser dvs. behov/behovsanalys, förstudie, program och genomförande. Planen innehåller både projekt initierade av fastighetsägare och hyresgäst, för att uppnå samordningsvinster bör dessa projekt planeras att genomföras samtidigt. I arbetet med att ta fram den årliga investeringsplanen ska nya investeringsbehov föreslås till investeringsplanen. Förvaltningarna lyfter upp sina nya behov till styrelse/nämnd som prioriterar dem. Behoven som lyfts är inte med automatik föremål för en investering utan lokalbehovet kan även lösas med en extern förhyrning. För investeringsbehov som lyfts i den politiska prioriteringsprocessen är det ett krav att det finns en behovsanalys. För investeringar som pågår under flera år ska prognoser och likvidflöden uppdateras. Vid stora förändringar gällande investeringsnivåer och innehåll för pågående projekt ska förvaltningarna informera styrelse/nämnd om förändringarna i investeringsplanen. I alla fastighetsinvesteringsprojekt finns osäkerheter, ju tidigare fas desto större osäkerhet då projekten inte är definierade och till stor del bygger på övergripande idéer om hur ett problem kan lösas. Investeringsbehov i tidiga faser bör ha en marginal i kalkylerna för detaljeringspåslag (ex. val av lösning, omfattning, tekniska behov och tid). Ju mer definierat projektet blir desto mindre är behovet av marginaler i kalkylerna. Kalkyler till byggprojekt ska i alla faser upprättas av Fastighet och Service. En post för oförutsedda investeringar och programändringar i befintliga projekt bör inkluderas i investeringsplanen. Den oförutsedda posten hanteras av FSN och är till för oförutsedda/akuta behov och fördyringar av pågående och planerade projekt. En programändring avser ett nytillkommet behov inom ett investeringsprojekt och är en förändring av innehållet jämfört med vad som beslutats dvs. en ny funktion. En programändring ska beslutas enligt gällande delegationsordning. För alla investeringar som ingår i investeringsplanen ska det framgå hur framtida driftkostnaden tas om hand inom beställarens budget. Fokus ska ligga på de verksamhetsmässiga effekterna och förmågan att bära de långsiktiga ekonomiska konsekvenserna av investeringen. Oförutsedda investeringsbehov som uppkommer under löpande år ska i första hand tas om hand genom omprioriteringar inom befintlig investeringsplan. Sida 5 av 17

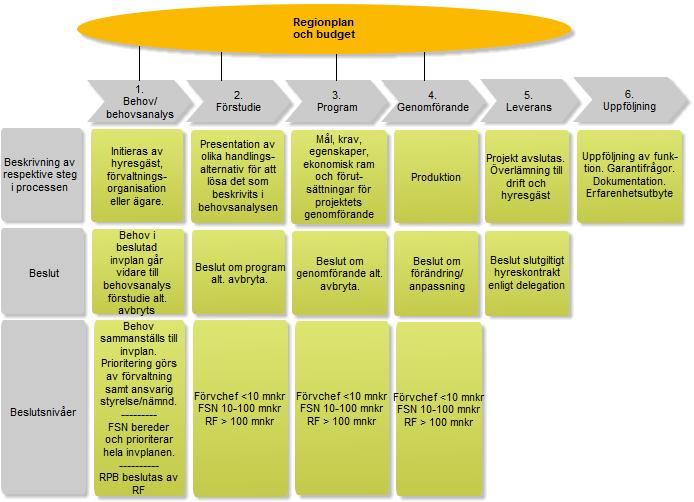

6 3.2 Faser i fastighetsinvesteringsprocessen Varje behov måste beredas och beslutas enligt investeringsprocessens faser. Alla investeringsprojekt har en projektorganisation. Projektorganisationens storlek och roll påverkas av hur omfattande och komplext projektet är. Vid projekt med en investeringsutgift som överstiger 10 miljoner kronor eller i projekt med särskilt behov tillsätts en styrgrupp för att leda projektet. Bild 1: fastighetsinvesteringsprocessen Behov Behov uppstår vid förändring av verksamhet, strategiska beslut, myndighetskrav, skador, åtgärder för att bibehålla fastighetens värde etc. Beroende på typ av åtgärd så initieras behovet av förvaltning, Fastighet och Service eller styrelse/nämnd. För att ett investeringsbehov ska kunna tas upp i investeringsplanen behöver en behovsanalys vara gjord där behovet är väl utrett och underbyggt genom att det finns dokumenterade underlag som visar på: o vilka alternativa lösningar som utretts (tänk om, optimera, bygg om, bygg nytt) o vilken underbyggd information som tagits fram för att motivera investeringsbehovet o vilken nytta som uppnås med investeringsbehovet, kvantitativ och kvalitativ nytta Sida 6 av 17
7 o identifierade sido- och följdprojekt och dess konsekvenser och kostnadseffekter o hur driftkostnadskonsekvenser ska hanteras inom beställarens budget (ex ökade personalkostnader, ny utrustning, hyreskostnad) o att erforderliga beslut finns inom beställarens verksamhet. Beställaren ansvarar för att ta fram en verksamhetsbeskrivning utifrån behovet. Fastighet och Service ansvarar för att ta fram behovsanalysen på uppdrag och i samarbete med beställaren. Behovsanalysen utmynnar i en rapport som beskriver behov, mål, tidplan, budget och organisation för nästa fas, förstudien Förstudie Förstudiearbetet innebär en presentation av olika handlingsalternativ för att lösa det som beskrivits i behovsanalysen såsom projektformulering, studier av projektets möjligheter, strategisk utformning, verksamhetsbeskrivning, utrustningsplanering, kartläggning av miljöaspekter av vital betydelse för projektet, tidplan och ekonomiska kalkyler. Fastighet och Service ansvarar för att ta fram förstudien på uppdrag och i samarbete med beställaren. I förstudien ska en total kostnad för projektet redovisas och beställaren redovisar hur de ska finansiera en ökad hyres- och driftkostnad Program Programarbetet ska definiera och redovisa mål, krav och egenskaper. Ekonomiska ramar tas fram och förutsättningar för projektets genomförande redovisas i programhandlingen. Fastighet och Service ansvarar för att ta fram ett programarbete på uppdrag och i samarbete med beställaren. Programarbetet är underlag för beslut om genomförande och upprättande av ett preliminärt hyresavtal. I programarbetet ska en total kostnad för projektet redovisas och beställaren redovisar hur de ska finansiera en ökad hyreskostnad Genomförande Avser produktion utifrån fastställd programhandling och beställning Beställningen omfattar fastställd ekonomisk ram och bygger på den överenskommelse som gjorts mellan Fastighet och Service och beställare. Fastighet och Service ansvarar för planering, styrning och uppföljning av entreprenadarbeten Leverans Avser överlämning av projekt till driftorganisation och hyresgäst. Sida 7 av 17
8 3.2.6 Uppföljning En uppföljning mellan beställare och Fastighet och Service ska ske efter att investering är färdigställd och tagen i bruk. Uppföljningen ska hantera garantifrågor, dokumentation och även innefatta ett erfarenhetsutbyte mellan parterna. 4. Roller och ansvar i processen 4.1 Beställaren Beställaren ansvarar för att: identifiera investeringsbehov och för att motivera dessa o behoven behöver vara väl underbyggda med en behovsanalys och förankrade/beslutade inom beställarens verksamhet o presentera investeringsbehoven i samband med att ansvarig styrelse/nämnd ska prioritera behoven. Skriva fram beslutsärenden med hjälp av Fastighet och Service enligt fastlagda mallar. Hantera de kostnadskonsekvenser som investeringen medför, o om det efter en behovsanalys visar sig att kostnaderna inte kan hanteras inom beställarens ekonomi måste beställaren gå vidare till styrelse/nämnd för begäran om finansiering av kostnadsökningarna. Detta görs när behoven anges i investeringsplanen så att de ekonomiska förutsättningarna är klarlagda i RPB o vid behov av programändring som inte ryms inom tilldelade medel ska beställaren motivera och redogöra för hur programändringen ska finansieras. Ansvarig styrelse/nämnd beslutar om programändringen o om det under pågående projekt visar sig att investeringen blir dyrare än vad som beslutats i tidigare faser ska beställaren redogöra för ansvarig styrelse/nämnd hur de ska hantera kostnadskonsekvenserna av fördyringen. Beställaren tillsammans med Fastighet och Service informerar FSN gällande pågående investeringsprojekt där överskridande av tilldelade medel beräknas ske och hur kostnadskonsekvenserna ska hanteras. FSN har därefter möjlighet att omdisponera inom investeringsramen upp till en investeringskostnad på 100 mnkr. 4.2 Fastighet och Service Fastighet och service ansvarar för att: Instruktioner, rutiner och mallar gällande underlag för fastighetsinvesteringar är uppdaterade och kända inom regionen. Gå ut med anvisningar till förvaltningarna inför framtagandet av investeringsplanen. Sida 8 av 17
9 Bistå förvaltningarna med att ta fram investeringsbehov samt att stämma av om behoven är relevanta. Identifiera långsiktiga behov i strategiska planer, (Fastighetsutvecklingsplaner). Identifiera FI-investeringsbehov på kort och långsikt och för att motivera dessa o behoven ska vara väl underbyggda med en behovsanalys och förankrade/beslutade inom beställarens verksamhet o presentera FI-investeringsbehoven i samband med att ansvarig styrelse/nämnd ska prioritera behoven. Skriva fram beslutsärenden för FI- investeringar enligt fastlagda mallar. Se till att de investeringar som är beslutade genomförs. Tillsammans med beställaren informera FSN gällande pågående investeringsprojekt där överskridande av tilldelade medel beräknas ske och hur kostnadskonsekvenserna ska hanteras. FSN har därefter möjlighet att omdisponera inom investeringsramen upp till en investeringskostnad på 100 mnkr. Vid behov omprioritera investeringsbehov efter att investeringsplanen har beslutats. Förvaltningsdirektören för Fastighet och Service får omprioritera inom investeringsplanen för aktuell styrelse/nämnds investeringsram efter samråd med aktuell förvaltning. Detta kan göras till en investeringskostnad upp till 10 mnkr. Besluta vilka faser som ska tillämpas för respektive investeringsprojekt. Förvaltningsdirektören för Fastighet och Service får fatta besluta om faser för investeringar upp till 10 mnkr. En individuell prövning ska alltid göras innan beslut fattas. 4.3 Investeringsrådet Investeringsrådet utgör tjänstemannaberedning för investeringsärenden till FSN och RS. Investeringsrådet är en kontrollfunktion för att fånga upp och värdera förvaltningarnas fastighetsinvesteringsbehov. Alla investeringsprojekt som drifts- eller investeringsmässigt förutsätter tillskott av medel, ska behandlas i investeringsrådet. Regiondirektören utser medlemmarna i investeringsrådet. När investeringsärenden hanteras i investeringsrådet ska beställaren vara föredragande av ärendet. Fastighet och Service bistår beställaren med byggteknisk kunskap och kalkylinformation. Investeringsrådet ansvarar för att: Bereda och kvalitetssäkra investeringsramen innan överlämning till FSN och RS. Investeringsrådets ställningstagande gällande ekonomiska konsekvenser utgår från det planeringsdirektiv som beslutats av Regionstyrelsen. Beskriva för FSN och RS de ekonomiska konsekvenserna av olika investeringsvolymer, kostnadskonsekvenser och påverkan på regionens totala ekonomi, likviditetspåverkan och eventuellt behov av lånefinansiering. Sida 9 av 17
10 Bereda prioriteringar utifrån styrelse/nämnds förslag. Bereda investeringsärenden innan beslut i FSN. Bereda utrangeringar och försäljningar av fastigheter. Bereda nya inhyrningar. Vara sista instans för beslut om tvingande flyttar. Vara sista instans i fastighetsetsrelaterade tvister. 4.4 Ansvarig styrelse/nämnd Ansvarig styrelse/nämnd ansvarar för att Värdera om förvaltningarnas behov ligger i linje med verksamhetsuppdrag och mål i verksamheten samt i linje med regionens långsiktiga mål och strategier. Prioritera de behov, utifrån fastlagda prioriteringsriktlinjer, som styrelsen/nämnden anser ska gå vidare till investeringsplanen. Besluta om programändringar, som inte ryms inom tilldelade medel. Beställare motiverar och redogör för hur programändringen ska finansieras. 4.5 Fastighets- och servicenämnden FSN ansvarar för att: Prioritera de FI-behov som, efter en behovsanalys, styrelsen/nämnden anser ska gå vidare till investeringsplanen. Göra en sammanfattad bedömning av regionens totala fastighetsinvesteringsbehov utifrån ett fastighetsägarperspektiv, när behov utvärderas så ska de ställas i relation till regionens ekonomiska utrymme, myndighetsåtgärder, verksamhetsplaner och strategiska mål. Utifrån den av fullmäktige beslutade investeringsplanen, och därmed beslutad finansiering av kostnadsökningar, tar FSN beslut om investeringar löpande utifrån fastställd investeringsprocess o Investeringsbehov kan uppstå efter att investeringsplanen har beslutats. FSN kan då undantagsvis omprioritera inom investeringsplanen för aktuell styrelse/nämnds verksamhetsområde. Detta kan göras till en maximal investeringskostnad på 100 mnkr. En förutsättning är även att hyreskostnadskonsekvensen kan hanteras inom beställarens ram. Sida 10 av 17
11 Ska godta Investeringsrådets yttrande över finansiering. Med Investeringsrådets godkännande om att finansiering finns ska FSN kunna fatta beslut om att bevilja investeringsmedel. Vid fördyringar inom en investering ska beställaren tillsammans med Fastighet och Service informera FSN gällande de investeringsprojekt där överskridande av tilldelade medel beräknas ske. FSN har därefter möjlighet att omdisponera inom investeringsramen upp till en investeringskostnad på 100 mnkr. Informera ansvarig styrelse/nämnd kring eventuella större förändringar som sker inom ramen för tilldelade medel, avseende inriktningen i ett investeringsprojekt. Vid större förändringar för FI investeringar, programändringar, ska FSN fatta beslut om programändringen och kostnadskonsekvenser. 4.6 Regionstyrelsen Regionstyrelsen ansvarar för: Att göra en slutlig prioritering av fastighetsinvesteringsplanen, inför beslut i regionfullmäktige. Vid behov ansvarar regionstyrelsen för att prioritera investeringsbehov mellan styrelser och nämnder Att bereda investeringar med ett investeringsbelopp över 100 mnkr inför beslut i regionfullmäktige Att bereda förändringar i investeringsramen dvs. förändringar av investeringsnivåer och kostnadseffekter utifrån förslag från FSN inför regionfullmäktige. 4.7 Regionfullmäktige Regionfullmäktige ansvarar för: Att utifrån Regionstyrelsen beredning av fastighetsinvesteringsplan besluta om att fastställa fastighetsinvesteringsplanen. Att utifrån Regionstyrelsens beredning besluta om investeringar med ett investeringsbelopp över 100 mnkr. Att besluta om förändringar i investeringsramen dvs. förändringar av investeringsnivåer och kostnadseffekter utifrån förslag från FSN och efter beredning av Regionstyrelsen. 5. Beslut och beslutsnivåer i faserna Region Uppsalas delegationsordning utgör grunden för hur beslut ska fattas i de olika faserna i investeringsprocessen. Sida 11 av 17
12 Alla behov med en behovsanalys sammanställs, prioriteras och förs in i investeringsplanen, som beslutas årligen i och med att RPB beslutas av fullmäktige i juni. Alla behov som enligt investeringsplanen ska starta år 1 i planperioden är godkända att gå vidare till behovsanalys- och förstudiefasen. o Behov som planeras starta år 2 och 3 i investeringsplanen beslutas i kommande investeringsplaner. Efter utförd förstudie ska beslut tas om att gå vidare till programfasen. Efter utfört program ska beslut tas om att gå vidare till genomförandefasen. Beslutsunderlag efter utförd förstudie och program skrivs fram av beställaren och beslutet tas för projektets totalkostnad och enligt beslutsnivåerna investeringsprocessen I besluten ska det alltid framgå den totala kostnaden och hur kostnadsökningen av en investering är finansierad. Beställaren kan aldrig fatta ett beslut som innebär att någon annan ska finansiera kostnadsökningen. Förvaltningschef får fatta beslut om förstudie, program respektive genomförandefas för investeringar upp till 10 mnkr o Avvikelser inom projektet, så länge totalsumman för projektet inte uppgår till mer än 10 mnkr, ska hanteras av förvaltningschef o Omprioriteringar mellan projekt upp till 10 mnkr inom sitt eget ansvarsområde ska göras av förvaltningschef o Ovan gäller under förutsättning att den av fullmäktige beslutade investeringsramen inte överskrids samt att investeringen finansieras av hyresgäst (HI) respektive via avkastningskrav (FI). FSN får fatta beslut om förstudie, program respektive genomförandefas för investeringar mellan 10 och 100 mnkr o Avvikelser inom projektet, så länge totalsumman för projektet inte uppgår till mer än 100 mnkr, ska hanteras av FSN o Omprioriteringar mellan projekt mellan 10 och 100 mnkr ska göras av FSN o Ovan gäller under förutsättning att den av fullmäktige beslutade investeringsramen inte överskrids samt att investeringen finansieras av hyresgäst (HI) respektive via avkastningskrav (FI). Fullmäktige fattar beslut när total investeringsutgift för investeringar är över 100 mnkr o Avvikelser och omprioriteringar som inte är finansierade, inte är inom beslutad ram eller är över 100 mnkr beslutas av fullmäktige. Ett projekt bekostas av beställaren om det i någon av faserna beslutas att inte genomföras. Undantag kan ske om FSN avbryter ett projekt. Bedömning av detta sker från fall till fall. I investeringsplanen anges vem som finansierar kostnadsökningen för investeringen. En kostnadsökning som en förvaltning inte kan finansiera själv kan FSN ta beslut om att den ska finansieras av ägaren förutsatt att det är angivet i investeringsplanen. Sida 12 av 17
13 5.1 Beslutsunderlag Särskild beslutsmall ska alltid användas vid framskrivande av beslut. Engångskostnader ska ingå i besluten (t ex evakuering, temporära kostnader, utrangering, nedskrivning) Finansiering av dessa ska framgå. Förändringar av driftskostnader (t ex ökade personalkostnader, utrustningsinvesteringar, media m.m.) ska ingå i besluten. Finansiering av dessa ska framgå. Kostnader för sido- och följdprojekt ska ingå i besluten. Finansiering av dessa ska framgå. 5.2 Förändringar i pågående investeringar Löpande beslut under genomförandefasen som beror på mindre förändringar/anpassningar fattas av projektorganisationen enligt delegationsordning inom ramen för tilldelade medel. Vid avvikelser såsom fördyringar av ett investeringsprojekt ska beställaren konsekvensbeskriva effekterna av fördyrningen. Beställaren ska tillsammans med Fastighet och Service informera FSN gällande de investeringsprojekt där överskridande av tilldelade medel beräknas ske. o Avvikelser inom ett projekt jämfört med tilldelade medel, så länge totalsumman för projektet inte uppgår till mer än 10 mnkr, ska hanteras av förvaltningschef o Avvikelser inom ett projekt jämfört med tilldelade medel, så länge totalsumman för projektet inte uppgår till mer än 100 mnkr, ska hanteras av FSN o Ovan gäller under förutsättning att den av fullmäktige beslutade investeringsramen inte överskrids samt att investeringen finansieras av hyresgäst (HI) respektive via avkastningskrav (FI). o Avvikelser inom ett projekt jämfört med tilldelade medel, där totalsumman för projektet uppgår till mer än 100 mnkr eller där den beslutade investeringsramen överskrids, ska hanteras av RF Vid behov av omprioriteringar ska beställaren och Fastighet och Service konsekvensbeskriva effekterna av omprioriteringen samt informera FSN gällande de investeringsprojekt där omprioritering beräknas ske. o Omprioriteringar mellan projekt upp till 10 mnkr inom sitt eget ansvarsområde ska göras av förvaltningschef o FSN har möjlighet att omdisponera inom investeringsramen upp till en investeringskostnad på 100 mnkr. o Fullmäktige omdisponerar inom investeringsramen för projekt över 100 mnkr Sida 13 av 17
14 Vid behov av programändring dvs behov av en förändring av innehållet i investeringsprojektet ska beställaren göra en konsekvensanalys av vad programändringen innebär för förvaltningen exempelvis i form av högre driftskostnader. Ansvarig styrelse/nämnd ska besluta om programändringen. 6. Förutsättningar för prioriteringar Regionen investerar årligen stora belopp i fastigheter och utrustning. Med tanke på beloppen måste prioriteringar kunna göras mellan olika investeringsbehov. För att ett investeringsbehov ska kunna prioriteras måste det finnas en behovsanalys. För att underlätta en jämförelse mellan olika typer av investeringar ska investeringarna klassificeras i kategorierna nedan inför prioritering: Arbetsmiljö och myndighetskrav Ersättningsinvestering Utökning av produktion Kvalitetshöjning Utgångspunkten i styrelse/nämnders prioriteringsarbete ska vara: investeringens följsamhet mot myndighetskrav investeringens betydelse att nå inriktning och strategiska mål i RPB investeringens betydelse att nå verksamhetsuppdrag och mål i verksamheten investeringens genomförbarhet Förvaltningarna tar fram sina investeringsbehov vilka de klassificerar och prioriterar. Förvaltningarna ska prioritera i rangordning från 1 och uppåt där 1 är viktigast att genomföra. Varje investeringsbehov får en unik rangordning. I januari ska förvaltningarna presentera sitt förslag på klassificering och prioritering för respektive styrelse/nämnd. Beroende på omfattningen och komplexiteten i de investeringsbehov som ska prioriteras har styrelse/nämnd möjlighet att diskutera detta mellan januari till mars då styrelse/nämnd ska besluta om prioritering av investeringsbehov för sin verksamhet. Utifrån respektive styrelse/nämnds prioritering ska FSN göra en sammanfattande bedömning av hela investeringsplanen utifrån ett fastighetsägarperspektiv. FSN lämnar förslag på fastighetsinvesteringsplan till regionstyrelsen. Regionstyrelsen gör den slutgiltiga prioriteringen av investeringsplanen. Regionfullmäktige beslutar om att fastställa fastighetsinvesteringsplanen. 7. Inhyrning De behov som kan vara föremål för en extern förhyrning, exempel nya externa lokalförhyrningar, utökningar eller anpassningar av befintliga externt förhyrda lokaler eller flyttning till dyrare externa ersättningslokaler, ska jämställas med investeringar och hanteras enligt investeringsprocessen med dess beslutsprocess och prioriteringsgrunder. Sida 14 av 17

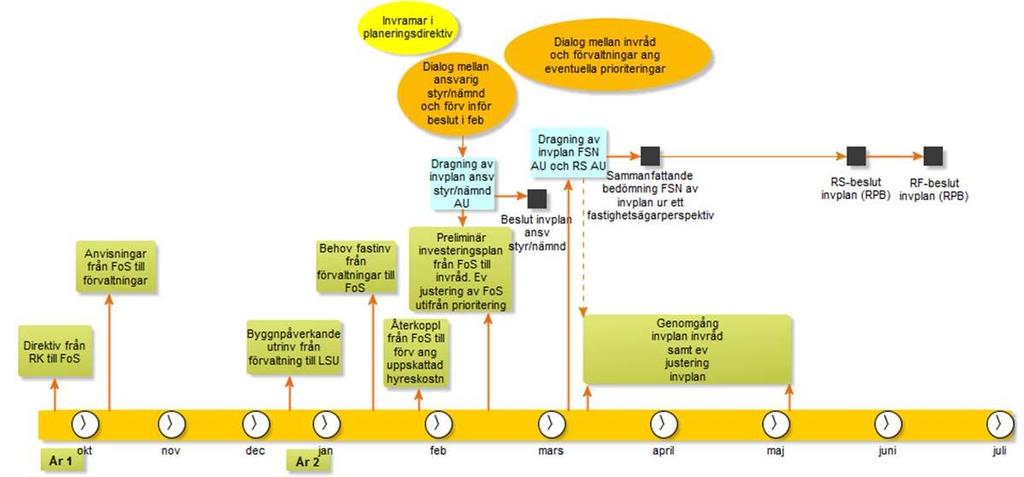

15 Förvaltningarna ska identifiera och motivera sina behov, detta görs utan att peka ut om behoven kan tillgodoses genom om- eller nybyggnation av egen ägda fastigheter eller en extern förhyrning. Hur behoven ska tillgodoses på bästa sätt för Region Uppsala tas upp till diskussion i investeringsplansarbetet. 8. Tidplan fastighetsinvesteringsprocess Arbetet med att ta fram fastighetsinvesteringsplan och utrustningsinvesteringar med byggnadspåverkan ska starta på hösten året innan genom att nya investeringsbehov identifieras. Bild 2: Tidplan och händelser i fastighetsinvesteringsprocessen Nedan följer en övergripande tidplan för processen: Regionkontoret går ut med direktiv till Fastighet och Service senast i september. Anvisningar från Fastighet och Service till förvaltningarna går ut i början av oktober. Byggnadspåverkande utrustningsinvesteringar lämnas in till Fastighet och Service i mitten av december. Planeringsdirektiv innehållande investeringsramar kommuniceras till styrelse och nämnd i början av året. Nya fastighetsinvesteringsbehov ska vara Fastighet och Service tillhanda senast i mitten av januari. Sida 15 av 17
16 Fastighet och Service återkopplar till beställaren angående en uppskattad hyreskostnad för nya behov i slutet av januari. Nya investeringsbehov presenteras av beställaren för ansvarig styrelse/nämnd i februari. o Beställaren föredrar sin del av investeringsplanen på respektive arbetsutskott o Ansvarig styrelse/nämnd bedömer, prioriterar och beslutar sina nya investeringsbehov i februari o Återkoppling prioritering till Fastighet och Service. Fastighet och Service sammanställer investeringsplan efter respektive styrelse/nämnds beslut om prioriteringar Fastighet och Service lämnar in investeringsplan till investeringsrådet i februari. o Dragning på investeringsråd i mitten av februari. Utifrån Investeringsrådets beredning justerar Fastighet och Service vid behov investeringsplanen inför återkoppling till ansvarig styrelse/nämnd och FSN. Fastighet och Service presenterar regionens nya investeringsbehov för FSN och RS i mars. FSN gör en sammanfattande bedömning av hela investeringsplanen utifrån ett fastighetsägarperspektiv i mars o Dragning av investeringsplan på arbetsutskott. o Fastighet och Service sammanställer investeringsplanen Utifrån Investeringsrådets beredning i slutet av mars justerar Fastighet och Service vid behov investeringsplanen inför överlämning till FSN och RS. Investeringsplanen lämnas till FSN och RS i april för beredning av investeringsplanen. Regionstyrelsen gör en slutlig prioritering av investeringsplanen och beslutar om RPB i slutet av maj. Fullmäktige beslutar om RPB i juni. 9. Utrustningsinvesteringar som innebär fastighetsinvesteringar Vissa typer av investeringar består av både investeringar i utrustning samt i själva fastigheten. Exempel på en sådan investering kan vara investering i en ny röntgenutrustning samt ombyggnation för anpassning av lokalen. Investeringar i utrustning som kan medföra byggnadsanpassning ska inkluderas i både investeringsprocessen för utrustning och i investeringsprocessen för fastighetsinvesteringar. Byggnadens tekniska möjligheter att inrymma den nya utrustningen måste först bedömas av Fastighet och Service. Sida 16 av 17
17 Utrustningsinvesteringar som bedöms vara fastighetspåverkande ska lämnas in till Fastighet och Service enligt tidplan. Fastighet och Service bedömer lokalens lämplighet gällande tekniska installationer osv. och lämnar ett första tekniskt utlåtande om lokalen samt en preliminär kostnadskalkyl för ombyggnationen. Fastighet och Service lägger in fastighetsinvesteringen i fastighetsinvesteringsplanen. Förvaltningen tar med utrustningsinvesteringen i den totala investeringsplanen för utrustning och immateriellt. Sida 17 av 17
Investeringsprocessen
Investeringsprocessen fastighets- och utrustningsinvesteringar beslutad i landstingsfullmäktige 2014-06-16--17 CK2014-0064 1 INLEDNING... 1 1.1 FÖRUTSÄTTNINGAR... 1 1.1.1 Förutsättningar för prioriteringar...
Läs merRIKTLINJE FÖR INVESTERINGSPROCESS OCH INVESTERINGSBESLUT
Landstinget Blekinge 2017-12-27 Ärendenr: 2017/01736 Landstingsdirektörens stab Dokumentnr: 2017/01736-1 Monica Magnusson Till landstingsfullmäktige RIKTLINJE FÖR INVESTERINGSPROCESS OCH INVESTERINGSBESLUT
Läs merFastighets- och servicenämndens delegationsordning
Fastighets- och delegationsordning Antagen av fastighets- och servicenämnden 2019-06-12 FSN2019-0018 2 (9) Fastighets- och delegationsordning Grunderna för delegering av beslut Enligt kommunallagen får
Läs merFörslag till Stockholms Läns Landsting - Investeringsprocess
BILAGA 1 Förslag till Stockholms Läns Landsting - Investeringsprocess 2002-06-27 Innehållsförteckning 1. INLEDNING... 3 2. INVESTERINGSPROCESS INOM SLL... 3 2.1. Plan och Löpande investeringsbeslut...
Läs merRiktlinjer för investeringar
Ärendenummer KS2014/405 Riktlinjer för investeringar Antagen av Kommunfullmäktige den 21 oktober 2014, 127 2014-11-10 2 (13) Innehållsförteckning 1. Bakgrund och syfte... 3 1.1. Bakgrund... 3 1.2. Syfte...
Läs merRiktlinje för investeringar i Botkyrka kommun
Riktlinje för investeringar i Botkyrka kommun Strategi Program Plan Policy Riktlinjer Regler Diarienummer: KS 2018:609 Dokumentet är beslutat av: Kommunfullmäktige Dokumentet beslutades den: 18 december
Läs merLandstinget i Uppsala län
Revisionsrapport 2014 Genomförd på uppdrag av revisorerna Landstinget i Uppsala län Granskning av landstingets process för stora investeringar Gunnar Uhlin Innehåll 1 Sammanfattning... 3 2 Inledning...
Läs merFörslag till investeringsprocess
PM Tyresö kommun 2013-05-14 1 (8) Sigbrith Martinsson Kommunstyrelsen Dnr 2013/KS 0177 10 Förslag till investeringsprocess Investeringsprocessen inom Tyresö Kommun har varit föremål för översyn. En utgångspunkt
Läs merRiktlinjer för lokalförsörjning. Antagna av kommunfullmäktige
Riktlinjer för lokalförsörjning Antagna av kommunfullmäktige 2017-02-23 18 Tyresö kommun / 2017-01-03 2 (8) Innehållsförteckning 1 Bakgrund... 3 2 Syfte... 3 3 Strategier... 3 4 Viktiga principer... 5
Läs merRevisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010. Haninge kommun. Granskning rörande kostnader Ungdomens hus
Revisionsrapport 1 / 2010 Genomförd på uppdrag av revisorerna juni 2010 Haninge kommun Granskning rörande kostnader Ungdomens hus Innehåll 1. Inledning...2 1.1. Syfte och avgränsning...2 2. Bakgrund och
Läs merFörstudie ekonomistyrning investeringar Oxelösunds kommun
Linköping 2007-11-21 Kommunens revisorer Förstudie ekonomistyrning investeringar Oxelösunds kommun Inledning och bakgrund Om anläggningstillgångar ska bibehålla sitt värde och funktionalitet krävs omfattande
Läs merGranskning av landstingsstyrelsens process för fastighetsinvesteringar
Granskning av landstingsstyrelsens process för fastighetsinvesteringar Rapport nr 23/2014 Februari 2015 Jonas Hansson, Revisor, revisionskontoret Diarienummer: Rev 59:2-2014 Innehåll 1. SAMMANFATTNING...
Läs merUpprustning av Stockholms stadsbibliotek, fastigheten Spelbomskan 16, ombyggnad, renovering och utveckling. Reviderat inriktningsbeslut. Lägesrapport.
Sida 1 (6) 2017-01-04 Handläggare Fastighetskontoret Lena Johanson Utvecklingsavdelningen Telefon: 08-508 269 28 lena.johanson@stockholm.se Handläggare Karin Bolin Stockholms stadsbibliotek Telefon: 08-508
Läs merAntagen av regionstyrelsen Regionstyrelsens delegationsordning
Antagen av regionstyrelsen 2019-02-26 delegationsordning 2 (9) delegationsordning Grunderna för delegering av beslut Enligt kommunallagen får styrelse/nämnd uppdra åt ett utskott, presidium, en ledamot
Läs merUppföljning av revisionsrapporten "Investeringsprocessen Bollnäs Kommun
www.pwc.se Revisionsrapport Malin Liljeblad Uppföljning av revisionsrapporten "Investeringsprocessen Innehållsförteckning 1. Sammanfattning och revisionell bedömning... 1 2. Bakgrund, uppdrag och metod...3
Läs merFörändrade processer för lokalförsörjning respektive investeringar i maskiner och inventarier
1(8) TJÄNSTESKRIVELSE Datum Diarienummer Regionkontoret 2012-01-02 RS110304 Lars-Anders Rothman, ekonomidirektör Ekonomi och Finans 035 13 47 55 Regionn Förändrade processer för lokalförsörjning respektive
Läs merInvesteringar Riktlinjer. Riktlinjer
2018-09-27 Investeringar Riktlinjer Dokumenttyp Riktlinjer Giltighetstid fr. o. m. t. o. m. 2018-10-24 - Gäller tills vidare Gäller för målgruppen Chefer och handläggare Antagen av Antagande dnr, beslutsparagraf
Läs mer14 Utrustningsinvestering av positronemissionstomograf (PET/CT) RS160402
14 Utrustningsinvestering av positronemissionstomograf (PET/CT) RS160402 Ärendet Region Halland köper PET/CT undersökningar idag via regionvård och regionkontoret har genomfört en behovsanalys där det
Läs merInvesteringsprocess. Region Gotland RIKTLINJER
RIKTLINJER Investeringsprocess Region Gotland Fastställd av Välj ett objekt Framtagen av regionstyrelseförvaltningen Datum 2018-10-25 Gäller 2018-2022 Ärendenr RS 2018/417 Version 2.0 Region Gotland Besöksadress
Läs merPolicy för investeringar och
Utgivare: Kommunledningsförvaltningen Kansli Gäller från: 2016-12-19 Antagen: KF 159, 2016-12-19 FÖRFATTNINGSSAMLI NG Policy för investeringar och leasing Policy för investeringar och leasing i Karlshamns
Läs merPOLICY. Policy för lokalförsörjning och byggnadsinvesteringar
POLICY Policy för lokalförsörjning och byggnadsinvesteringar Typ av styrdokument Policy Beslutsinstans Kommunfullmäktige Fastställd 2017-06-26 Diarienummer KS 2017/87 101 Giltighetstid Från och med den
Läs merAnsvars- och beslutsordning
0 Ansvars- och beslutsordning Investeringsstrategin Reviderad 2014 Landstingsstyrelsens förvaltning SLL Ekonomi och finans 1 INNEHÅLLSFÖRTECKNING 1. Inledning... 2 2. Definition av investeringsbegrepp...
Läs merLandstingsstyrelsens förslag till beslut
FÖRSLAG 2004:37 1 (12) LS 0402-0437 Landstingsstyrelsens förslag till beslut Investering för iordningsställande av lokal åt Astra Zeneca på Karolinska Universitetssjukhuset i Huddinge, byggnad C2.2 Föredragande
Läs merAskersunds kommun. Projektredovisning vid investeringar. Audit KPMG Bohlins AB 11 december 2007 Antal sidor: 7
Audit KPMG Bohlins AB 11 december 2007 Antal sidor: 7 Innehåll 1. Sammanfattning 1 2. Inledning 2 3. Metod 2 4. Resultat av granskningen 2 4.1 Rutin för investeringar 2 4.1.1 Uppföljning 2 4.1.2 Budgetöverskridande
Läs merRiktlinjer för investeringar
FÖRFATTNINGSSAMLING (8.1.28) Riktlinjer för investeringar Dokumenttyp Riktlinjer Ämnesområde Investeringar Ägare/ansvarig Ekonomienheten Antagen av Kommunstyrelsen 2014-10-30 284 Revisions datum Förvaltning
Läs merFastighetsinvesteringar Primärvården Boden Dnr
ÄRENDE TILL SAMMANTRÄDESDATUM Regionstyrelsen 2019-02-27 Sida 1 (5) Fastighetsinvesteringar Primärvården Boden Dnr 05166-2018 Förslag till beslut Regionstyrelsen fattar följande beslut: 1. Fastighetsinvesteringar
Läs merOm- och tillbyggnad av Fribergaskolan, Mörbyberget 1
1(5) KS 2009/0134 Om- och tillbyggnad av Fribergaskolan, Mörbyberget 1 Ärendet Genomförd programutredning med revideringsdatum 2010-05-11 visar på omfattande insatser gällande Fribergaskolan. Förutom de
Läs mertill Landstingsstyrelsen överlämna förvaltningens förslag till yttrande.
JUL Hälso- och sjukvårdsnämnden ^ S^^S STOCKHOLMS LÄNS LANDSTING HÄLSO- OCH 1 (5) SJUKVÅRDSNÄMNDEN 2012-04-24 p 16 Hälso- och sjukvårdsförvaltningen TJÄNSTEUTLÅTÄNDE Handläggare: Yvonne Lettermark Ankom
Läs merVårdstyrelsens delegationsordning
Vårdstyrelsens delegationsordning Antagen av vårdstyrelsen 2019-06-19 VS2019-0016 2 (8) Vårdstyrelsens delegationsordning Grunderna för delegering av beslut Enligt kommunallagen får styrelse/nämnd uppdra
Läs merReglemente för planering, styrning och uppföljning av verksamhet och ekonomi i Norrtälje kommun
2015-11-02 Reglemente för planering, styrning och uppföljning av verksamhet och ekonomi i Norrtälje kommun Antagen av kommunfullmäktige 2015-xx-xx. Ersätter reglemente för planering, styrning och uppföljning
Läs merInvesteringsstrategi. Reviderad Landstingsstyrelsens förvaltning SLL Ekonomi och finans
Investeringsstrategi Reviderad 2014 Landstingsstyrelsens förvaltning SLL Ekonomi och finans 1 1. Förutsättningar Stockholm är en växande region och det är viktigt att skapa förutsättningar för människor
Läs merAnsvars- och beslutsordning
1 Bilaga 1 Ansvars- och beslutsordning Investeringsstrategin s förvaltning SLL Ekonomi och finans 2 INNEHÅLLSFÖRTECKNING 1. Inledning... 3 2. Definition av investeringsbegrepp... 3 3. Definition av beslut...
Läs merLokalplaneringsprocess i Ale kommun
Lokalplaneringsprocess i Ale kommun Förslag 2016-03-08 1 Innehåll Vision... 3 Roller och ansvar inom lokalplanering... 3 Lokalplaneringsprocess 1 Lokalplaneringsprocess i Ale kommun 3 Vision 3 Roller och
Läs mer6 Lokalresursplan (LRP) februari 2017 RS170024
6 Lokalresursplan (LRP) februari 2017 RS170024 Ärendet Syftet med LRP är att: Ge en bild av behov/problem som behöver hanteras inom lokalområdet och som kan bli en investering större än 2 mnkr. Ge förslag
Läs merInvesteringsstrategi
Investeringsstrategi Landstingsstyrelsens förvaltning SLL Ekonomi och finans 1 1. Bakgrund I beslut om 2011 års budget gav landstingsfullmäktige landstingsstyrelsen i uppdrag att i samband med budget 2012
Läs merRevisionsrapport 8/2013 Genomförd på uppdrag av revisorerna Januari Mölndals stad. Granskning av investeringsprocesser
Revisionsrapport 8/2013 Genomförd på uppdrag av revisorerna Januari 2014 Mölndals stad Granskning av investeringsprocesser Innehåll 1. Sammanfattning... 2 2. Inledning... 3 2.1. Bakgrund... 3 2.2. Syfte
Läs merFörslag på ny ansvars- och beslutsordning avseende investeringsstrategi
Trafiknämnden TJÄNSTEUTLÅTANDE Datum 2012-04-19 1 (1) Identitet TN 1204-0100 Handläggare Björn Holmberg 08-686 1588 Förslag på ny ansvars- och beslutsordning avseende investeringsstrategi Trafiknämnden
Läs merFÖREDRAGNINGSLISTA. Landstingsstyrelsens sammanträde måndagen den 25 november 2013 kl. 13 Konferenscentrum, Slottsgränd 1, Uppsala
FÖREDRAGNINGSLISTA Landstingsstyrelsens sammanträde måndagen den 25 november 2013 kl. 13 Konferenscentrum, Slottsgränd 1, Uppsala Nr 209 210 Ärende Val av justerare. I tur: Börje Wennberg Tid för justering:
Läs merRIKTLINJER FÖR LOKALRESURSPLANERING, LOKALFÖRSÖRJNING OCH LOKALANVÄNDNING
Strategi Program Plan Policy Riktlinjer Regler Styrdokument RIKTLINJER FÖR LOKALRESURSPLANERING, LOKALFÖRSÖRJNING OCH LOKALANVÄNDNING ANTAGET AV: Kommunstyrelsen DATUM: 2016-02-04, 49 ANSVAR UPPFÖLJNING/UPPDATERING:
Läs merÄgardirektiv för Teater Halland AB
1(5) Datum Diarienummer 2013-02-06 RS130030 Ägardirektiv för Teater Halland AB Detta ägardirektiv ska antas av bolagsstämman i Teater Halland. Det ankommer på bolagets styrelse och verkställande direktör
Läs merYttrande angående laglighetsprövning enligt kommunallagen. Tony Mufic Utbildningsdirektör
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Dnr 1.8.1-547/2016 Sida 1 (5) 2016-03-23 Handläggare Josefin Ohlson Telefon: 08-508 33 874 Till Utbildningsnämnden 2016-04-14 Yttrande angående
Läs merProtokoll 1 (30) Sammanträdesdatum Fastighets- och servicenämnden
Protokoll 1 (30) Plats och tid: Fastighet och service, den 4 oktober 2017, kl. 11:00 14:50 Beslutande: Ersättare: Övriga deltagare: Plats och tid för justering: Johan Edstav (MP), ordförande Johan Sundman
Läs merProtokoll 1 (22) Sammanträdesdatum Fastighets- och servicenämnden
Protokoll 1 (22) Plats och tid: Fastighet och service, den 21 februari 2018, kl. 11:00 14:00 Beslutande: Ersättare: Övriga deltagare: Plats och tid för justering: Johan Edstav (MP), ordförande Johan Sundman
Läs merInvesteringspolicy Version
FÖRFATTNINGSSAMLING Flik 6.46 Investeringspolicy Version 190212 Dokumenttyp Policy Dokumentnamn Investeringspolicy Fastställd 2019-03-25, 17 Beslutande Kommunfullmäktige Giltighetstid Tills vidare Processägare
Läs merSkånes universitetssjukvård Förvaltningsledning BESLUT
Skånes universitetssjukvård Förvaltningsledning BESLUT Datum 2015-09-02 Dnr: 1500085 Version Ärende Beslut gällande rutin för ärenden i förvaltningens ledningsgrupp, mall för beslut, beslutsunderlag samt
Läs merÖversyn av Investeringsstrategin och Investeringsstrategins ansvars- och beslutsordning
Stockholms läns landsting 1 (6) Landstingsstyrelsens förvaltning SLL Ekonomi och finans TJÄNSTEUTLÅTANDE 2015-01-19 LS 1308-1033 LS 1407-0854 Handläggare: Peter Forsén Landstingsstyrelsens fastighets-
Läs merRiktlinje för organisation och finansiering av projekt
Riktlinje för organisation och finansiering av projekt tillhör Ett program för digital förnyelse The Capital of Scandinavia Innehåll 1 Inledning... 3 2 Styrning och ledning av projekt och portföljer...
Läs merRIKTLINJER FÖR LOKALFÖRSÖRJNING INOM VÄSTRA GÖTALANDSREGIONEN
1 2006-01-27 D:nr Fast 231-2006 RIKTLINJER FÖR LOKALFÖRSÖRJNING INOM VÄSTRA GÖTALANDSREGIONEN För styrning av lokalförsörjning inom Västra Götalandsregionen gäller följande riktlinjer. na omfattar ekonomisk
Läs merReviderade principer för investeringsprocessen med anledning av bildandet av kost- och städservice. KS
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsens arbetsutskott i Falkenberg 2014-06-10 189 Reviderade principer för investeringsprocessen med anledning av bildandet av kost- och städservice.
Läs merVä gl ed n i n g för n ä m n d er s och styr e l se r s a r b e te
Beslutad av: Regionstyrelsen, 2017-12 - 12 Diarienummer: RS 2017-04735 Giltighet: från 2018-01 - 02 till 2022-12 - 31 Vä gl ed n i n g för n ä m n d er s och styr e l se r s a r b e te G äller för: Vä
Läs merRegion Skåne Granskning Uppföljning av investeringsprocessen
Region Skåne Granskning Uppföljning av investeringsprocessen September 2009 Johan Rasmusson Auktoriserad revisor Certifierad kommunal yrkesrevisor Josefin Lundgren Permsjö Godkänd revisor Innehåll 1 Sammanfattning...
Läs merInvesteringsprocessen
Dokumentnamn Dokumenttyp Fastställd/upprättad Beslutsinstans Anvisning 2016-06- Kommunchef Dokumentansvarig/processägare Version Senast reviderad Giltig till Kommunstyrelsen/fastighetoch servicenämnden
Läs merStyrning av projekt Nya Slussen, projektrapport 5/2016 Begäran om yttrande från stadsrevisionen, revisorsgrupp 1 Svarstid den 2 juni 2016
PM 2016:106 RI (Dnr 183-627/2016) Styrning av projekt Nya Slussen, projektrapport 5/2016 Begäran om yttrande från stadsrevisionen, revisorsgrupp 1 Svarstid den 2 juni 2016 Borgarrådsberedningen föreslår
Läs merFastighets- och servicenämnden
Fastighets- och servicenämnden Regionservice Anders Forsell FM-chef 040-675 35 80 anders.forsell@skane.se BESLUTSFÖRSLAG Datum 2013-05-13 1 (5) Investeringsmedel för anpassning mottagningskök/ avdelningskök
Läs merInternbudget 2014 för verksamhet inom fastighetsprocessen
2013-11-14 1 (7) TJÄNSTESKRIVELSE KFKS 2013/512-040 Kommunstyrelsens stadsutvecklingsutskott Internbudget 2014 för verksamhet inom fastighetsprocessen Förslag till beslut Kommunstyrelsens stadsutvecklingsutskott
Läs merRIKTLINJER FÖR INVESTERINGAR I UDDEVALLA KOMMUN
Blad 1 RIKTLINJER FÖR INVESTERINGAR I UDDEVALLA KOMMUN Beslutade av kommunfullmäktige 14 februari 2018, 31 1. Övergripande Syftet med dessa riktlinjer är, tillsammans med upprättade tillämpningsanvisningar,
Läs merUaFS Blad 1. Antagen av kommunfullmäktige den 9 november 2011, 226.
Blad 1 INVESTERINGSPOLICY Antagen av kommunfullmäktige den 9 november 2011, 226. 1. Vad är en investering? Med investering avses anskaffning av tillgångar för stadigvarande bruk eller innehav. Anläggningstillgångar
Läs merAlingsås lasarett - om- och tillbyggnad, framtidens närsjukhus
1 (3) Tjänsteutlåtande Datum 2015-03-20 Diarienummer RS 11-2015 Västra Götalandsregionen Regionkansliet/ekonomiavdelningen Handläggare: Emil Gisslow Telefon: 070-082 57 26 E-post: emil.gisslow@vgregion.se
Läs merFastighets- och servicenämndens delegationsordning
Bilaga 18/18 Dnr FSN2018-0023 Fastighets- och delegationsordning Region Uppsala Fastställd av fastighets- och servicenämnden 2018-03-21. 2 (7) Fastighets- och delegationsordning Grunderna för delegering
Läs merRiktlinjer för lokalförsörjningstrategi, interna hyror samt tomställda lokaler
Ersätter Utbytt den Sign 1:5 Lokalförsörjningsstrategi Melleruds kommuns strategi för lokalförsörjning utgår från att kommunens lokaler ska svara upp mot behoven som finns i den kommunala verksamheten.
Läs merGenomförande tillbyggnad av Rudbecklaboratoriet
LANDSTINGET I UPPSALA LÄN Föredragningspromemoria Sammanträdesdatum Sida Produktionsstyrelsen 2013-06-25 71 Dnr PS 2012-0048 Genomförande tillbyggnad av Rudbecklaboratoriet Förslag till beslut Produktionsstyrelsen
Läs merBeredning av beslutat investeringsutrymme
PROMEMORIA Beredning av beslutat investeringsutrymme JANUARI 2016 Jonas Hansson, revisionskontoret Västerbottens läns landsting Diarienr: REV 52:2-2015 Sidan 1 av 7 INNEHÅLLSFÖRTECKNING 1. SAMMANFATTNING...
Läs merOrganisering, styrning och ledning av kommunala verksamhetslokaler
Tjänsteskrivelse 1 (6) Kommunledningsförvaltningen Jenny Bolander 2018-03-08 Dnr KS 2017-1040 Kommunstyrelsen Organisering, styrning och ledning av kommunala verksamhetslokaler Förslag till kommunstyrelsens
Läs merNy- och ombyggnation av lokaler för akutmottagning samt patologi och obduktion vid S:t Görans akutsjukhus
1 (5) Landstingsstyrelsens förvaltning Landstingsstyrelsens produktionsutskott Ny- och ombyggnation av lokaler för akutmottagning samt patologi och obduktion vid S:t Görans akutsjukhus Ärendet Locum AB:s
Läs merInriktningsbeslut avseende teknisk upprustning av vårdflyglar på Södersjukhuset
Stockholms läns landsting 1 (5) Landstingsstyrelsens förvaltning SLL Ekonomi och finans Ankom Stockholms läns landsting Landstingsstyrelsens arbetsutskott 2014-05- 0 9 Inriktningsbeslut avseende teknisk
Läs merIntern styrning och kontroll
Intern styrning och kontroll Reglemente och tillämpningsanvisningar Fastställs av regionfullmäktige 2015-06-17 Reglemente intern styrning och kontroll med Sida 1 av 6 Innehåll 1 Inledning...3 1.1 Region
Läs merAnpassning av stadens projektstyrningsmetod till bolagens verksamhet
Koncernstyrelsen 2012-10-16 1 (9) Anpassning av stadens projektstyrningsmetod till bolagens verksamhet Bakgrund För att få en god styrning och uppföljning av stadens investeringar och andra betydande projekt
Läs merInvesteringsforum Region Norrbotten
Styrande rutindokument Rutin Sida 1 (6) Investeringsforum Region Norrbotten Bakgrund De senaste årens tekniska utveckling har medfört en allt högre komplexitet avseende medicintekniska investeringar. De
Läs merLandstinget Blekinge
Förstudie 2015 Genomförd på uppdrag av revisorerna Landstinget Blekinge Förstudie av investeringsprocessen Gunnar Uhlin Innehåll 1 Sammanfattning... 3 2 Inledning... 5 2.1 Bakgrund...5 2.2 Syfte...5 2.3
Läs merGranskning av landstingets investeringsprocesser
KPMG Bohlins AB Antal sidor: 11 2008 KPMG Bohlins AB, a Swedish limited liability partnership and a member firm of the KPMG network of independent member firms affiliated with KPMG International, a Swiss
Läs merf ör Vä stra G öta l a n d sregi on en s h a n ter i n g a v i n vesteri n g a r
Besl utad av: Regionfullmäktige, 2018-04 - 10 Diarienummer: RS - 2017-05097 Giltighet: från 201 8-0 4-10 till 202 3-0 4-0 9 Policy f ör Vä stra G öta l a n d sregi on en s h a n ter i n g a v i n vesteri
Läs merPolicy för verksamhets- och ekonomistyrning. Policy för verksamhetsoch ekonomistyrning. för Falköpings kommun
Policy för verksamhetsoch ekonomistyrning för Falköpings kommun Innehållsförteckning 1. Inledning 3 2. Syfte 3 3. Styrmodellen 4 4. Anslagningsbindningsnivå 4 4.1 Kommunfullmäktige 5 4.2 Kommunstyrelse
Läs merBeslut om att avbryta stambyte i byggnad 06 på Sabbatsbergs sjukhusområde
1 (4) Fastighets- och servicenämnden TJÄNSTEUTLÅTANDE Dnr FSN 2019-0020 Fastighets- och servicenämnden Beslut om att avbryta stambyte i byggnad 06 på Sabbatsbergs sjukhusområde Ärendebeskrivning Styrelsen
Läs merAnvisningar för hantering av ärenden, ny- och ombyggnationer vid SLU
1(14) Dnr SLU ua 2013.2.9-1191 Exp. den: 27/3-12/JL STYRANDE DOKUMENT Sakområde: Lokaler och fastigheter Dokumenttyp: Anvisning/Instruktion Beslutsfattare: Universitetsdirektör Avdelning/kansli: Avdelningen
Läs merPolicy för verksamhet- och ekonomistyrning
Policy för verksamhet- och ekonomistyrning Mariestads kommun Antagen av kommunfullmäktige 2018-12-10 Mariestad Inledning... 3 Anslagsbindningsnivån... 4 Roller och ansvar... 5 Planeringsprocessen för ekonomi-
Läs merFörslag till ny investeringsmodell. För förvaltningarna inom Västra Götalandsregionen
Förslag till ny investeringsmodell För förvaltningarna inom Västra Götalandsregionen Ny investeringsmodell Uppdrag från ekonomiutskottet Baserad på antagande om överskottskrav ge förslag på investeringsmodell.
Läs merför Vä stra G öta l a n d s regi on en s h a n teri n g a v i n vesteri n ga r
Beslutad av: Regionstyrelsen, 2018-08 - 28 Diarienummer: RS - 2017-05097 Giltighet: från 201 8-0 8-2 8 till 20 2 3-0 8-2 7 Riktlinje för Vä stra G öta l a n d s regi on en s h a n teri n g a v i n vesteri
Läs merGranskning av landstingsstyrelsens investeringsprocess
Granskning av landstingsstyrelsens investeringsprocess Rapport nr 16/2013 Januari 2014 Jonas Hansson, revisor, revisionskontoret Innehåll 1. Sammanfattning... 3 1.1. Rekommendationer... 3 2. Inledning...
Läs merRiktlinje för organisation och finansiering av projekt
Riktlinje för organisation och finansiering av projekt tillhör Ett program för digital förnyelse The Capital of Scandinavia Innehåll 1 Inledning... 3 2 Styrning och ledning av projekt och portföljer...
Läs merLandstinget i Uppsala län Granskning av landstingets stora investeringar vid Akademiska sjukhuset
www.pwc.se Landstinget i Uppsala län Granskning av landstingets stora investeringar vid Akademiska sjukhuset Anita Agefjäll Fredrik Birkeland Fredrik Jehrén Gabriel Uhlin November 2016 Innehållsförteckning
Läs merRIKTLINJE Sandvikens kommuns Budget- och planeringsprocess - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - Styrdokumentets data Beslutad av: Kommunfullmäktige Beslutsdatum och paragraf: 2014-12-15,
Läs merStockholms läns landsting 4
Stockholms läns landsting 4 Landstingsstyrelsen Fastighets- och investeringsberedningen PROTOKOLL 2/2017 2017-03-16 LS 2017-0067 10 Avtal om finansiering och utbyggnad av en tunnelbanestation i Hagalund
Läs merLandstingsdirektörens tjänsteutlåtande den 6 mars 2017 Avtal om finansiering och utbyggnad av en tunnelbanestation i Hagalund på gula linjen
Ärende 2 Stockholms läns landsting 1 (5) Landstingsstyrelsens förvaltning TJÄNSTEUTLÅTANDE 2017-03-06 LS 2017-0389 Landstingsstyrelsens fastighets- och investeringsberedningen Landstingsstyrelsens beredning
Läs merRiktlinjer för fastighetsförvaltning
Riktlinjer för fastighetsförvaltning Landstingsservice Augusti 2017 1 (6) Dokumentnamn: Dokumentidentifikation: Riktlinjer för fastighetsförvaltning 2017/01067 Arbetsmaterial/förslag Godkänt datum: För
Läs merRiktlinjer för budget och redovisning
Riktlinjer för budget och redovisning Innehållsförteckning Inledning... 1 Grundläggande förutsättningar... 1 Budgetprocessen... 2 Fullmäktiges budget... 2 Verksamhetsplan... 2 Investeringar... 2 Rapportering
Läs merLokalresursplan (LRP) april Förslag till beslut Regionstyrelsen beslutar att
TJÄNSTESKRIVELSE Datum Diarienummer 2018-02-28 RS180012 Regionkontoret Ekonomi ledning Louise Lindstedt Tf ekonomidirektör Regionstyrelsen Lokalresursplan (LRP) april 2018 Förslag till beslut Regionstyrelsen
Läs merRiktlinjer för planering, genomförande och uppföljning av investeringar. Antagna av kommunfullmäktige 2012-05-29 Diarienummer 172/2012
Riktlinjer för planering, genomförande och uppföljning av investeringar Antagna av kommunfullmäktige 2012-05-29 Diarienummer 172/2012 LAHOLMS KOMMUN Riktlinjer för planering, genomförande och uppföljning
Läs merKommunal författningssamling för Smedjebackens kommun. Ekonomiska styrprinciper - styrmodell och ekonomistyrningsprinciper
Kommunal författningssamling för Smedjebackens kommun Fastställd av Kf 80 Den 2016-11-14 80 Dnr 2016/00327 Ekonomiska styrprinciper - styrmodell och ekonomistyrningsprinciper Kommunfullmäktiges beslut
Läs merKommunens investeringsverksamhet
www.pwc.se Revisionsrapport Clas-Bertil Söderlund Cert. kommunal revisor Maj 2013 Kommunens investeringsverksamhet Strömsunds kommun Innehållsförteckning 1. Sammanfattning... 1 2. Inledning... 2 2.1. Bakgrund...
Läs merFÖREDRAGNINGSLISTA. Landstingsstyrelsens sammanträde måndagen den 31 mars 2014 kl. 11 Konferenscentrum, Slottsgränd 1, Uppsala
FÖREDRAGNINGSLISTA Landstingsstyrelsens sammanträde måndagen den 31 mars 2014 kl. 11 Konferenscentrum, Slottsgränd 1, Uppsala Nr 36 37 Ärende Val av justerare. I tur: Sören Bergqvist Tid för justering:
Läs merGranskning av kontroller i investeringsprocessen. Trosa kommun
Revisionsrapport Granskning av kontroller i investeringsprocessen Matti Leskelä Februari 2013 Innehållsförteckning 1 Sammanfattande bedömning 1 2 Vårt uppdrag 2 2.1 Bakgrund 2 2.2 Syfte 2 2.3 Metod 2 3
Läs merFramtidsplan för Skrylle
Kommunkontoret Tjänsteskrivelse 1 (7) Ekonomiavdelningen Gunilla Welander Kommunstyrelsen gunilla.welander@lund.se Framtidsplan för Skrylle Sammanfattning Skrylleområdet är Lunds största natur- och fritidsområde.
Läs merEkonomi. Ekonomi. Regionplan- och budgetprocess Uppföljningsprocess Region Uppsalas ekonomi Tid för frågor.
Ekonomi emma.lennartsson@regionuppsala.se Ekonomi Regionplan- och budgetprocess Uppföljningsprocess Region Uppsalas ekonomi Tid för frågor 1 Regionplan- och budgetprocess Innehåll i Regionplan- och budget
Läs merStyrprinciper för Dals-Eds kommun.
Styrprinciper för Dals-Eds kommun. Inledning Styrprinciperna reglerar ansvarsfördelningen i Dals-Eds kommun. Utgångspunkt för arbetet utifrån styrprinciperna ska vara decentralisering, helhetssyn och god
Läs merPolicy för lokalförsörjning och interna hyror
Policy för lokalförsörjning och interna hyror Dokumenttyp: Policy Diarienummer: 319.2017 Beslutande: Kommunfullmäktige Senast reviderat: 2018-02-26 Giltighetstid: Tillsvidare Dokumentet gäller för: Samtliga
Läs merMedel för trygghetsskapande åtgärder
Medel för trygghetsskapande åtgärder I kommunfullmäktiges budget för 2018 har samtliga nämnder och styrelser i uppdrag att kartlägga och initiera investeringar i stadens fysiska miljö inom det egna ansvarsområdet
Läs merVästra Götal an dsregi on en s regi on gem en sam m a styran de doku m en t
Beslutad av: Regiondirektören, 2018-01 - 25 Diarienummer: RS 2017-06134 Giltighet: från 2018-01 - 29 till 2022-12 - 31 Riktlinje Västra Götal an dsregi on en s regi on gem en sam m a styran de doku m en
Läs merÅterrapportering av ungdomsverksamheten 5 FN
Återrapportering av ungdomsverksamheten 5 FN 2017.036 3 VALLENTUNA KOMMUN Sammanträdesprotokoll Fritidsnämndens arbetsutskott 2017-10-05 55 Återrapportering av ungdomsverksamheten (FN 2017.036) Beslut
Läs merFastställa den reviderade mål- och budgetprocessen
TJÄNSTESKRIVELSE 1(1) Regionkontoret Louise Lindstedt Budgetchef Datum Diarienummer 2015-08-11 RS140458 Regionstyrelsen Regionövergripande Mål- och budgetprocess Förslag till Beslut Regionstyrelsen beslutar
Läs merNybyggnad av förskola inom Södra Gränstorp
Tjänsteskrivelse 1 (5) Datum Diarienummer 2018-10-04 BIN 2018/3222:4 Calle Karlsson Stabschef calle.karlsson@trelleborg.se 0410-73 39 35 Nybyggnad av förskola inom Södra Gränstorp Ärendebeskrivning I december
Läs mer
