KALAX VINDKRAFTSPARK
|
|
- Anita Sandberg
- för 6 år sedan

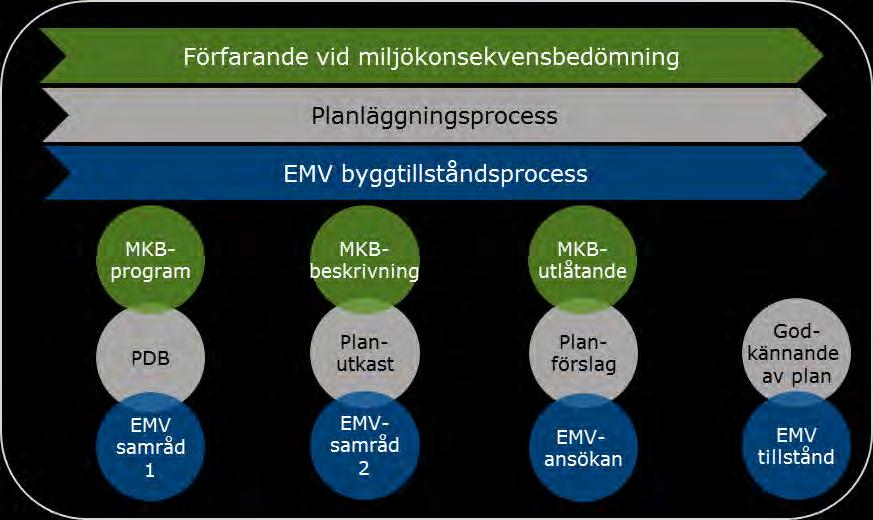

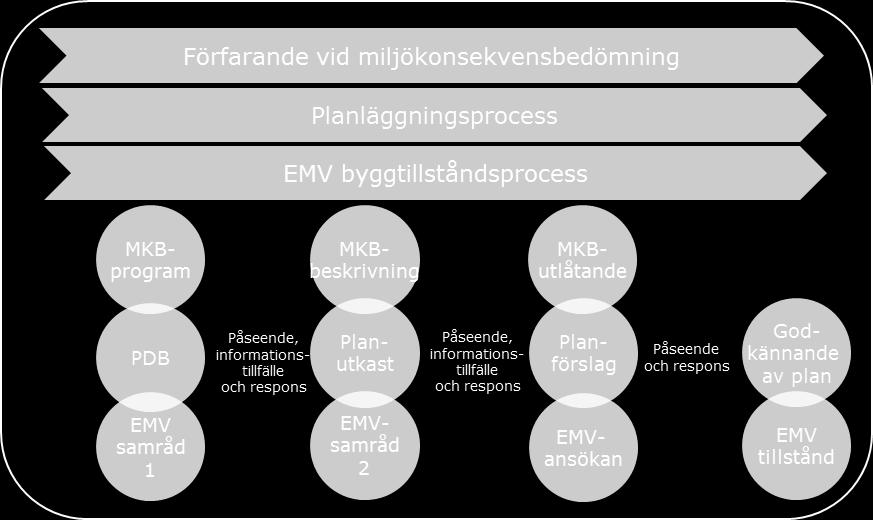

- Visningar:
Transkript
1 VINDIN AB OY KALAX VINDKRAFTSPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING OKTOBER 2013
2 Kalax vindkraftpark Program för miljökonsekvensbedömning FCG Design och planering Ab Layout FCG / Satu Taskinen Omslagsbild FCG Tryckort Vasa Multiprint
3

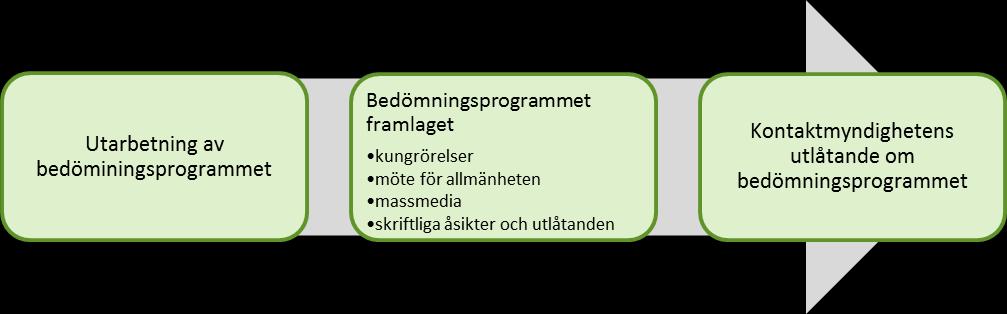

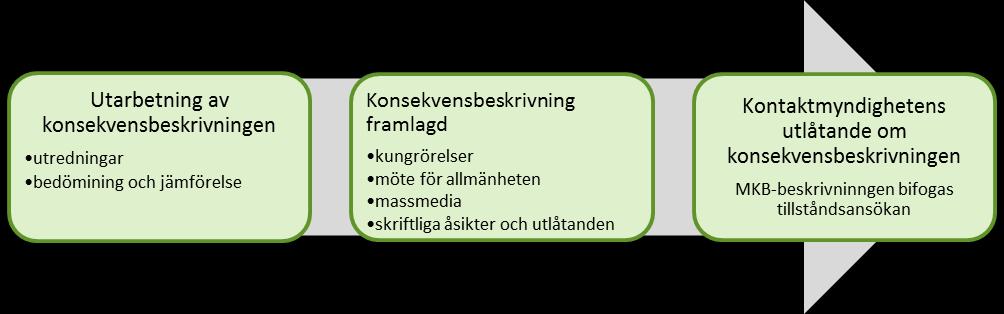

4 I INNEHÅLLSFÖRTECKNING 1 INLEDNING FÖRFARANDE VID MILJÖKONSEKVENSBEDÖMNING Behovet av och målen med ett bedömningsförfarande MKB-förfarandets skeden Bedömningsförfarandets parter Övrig information och hörande av myndigheter, organisationer och allmänheten Samordning av MKB-förfarandet med andra juridiska processer Tidsplan för bedömningsförfarandet KALAX VINDKRAFTSPROJEKT Projektets syfte och mål Vindförhållanden Projektområde Vindkraftsverkens placering Projektets tidsplan PROJEKTALTERNATIV SOM SKALL BEDÖMAS Utformning av projektalternativ som ska bedömas Noll-alternativet Projektalternativ Projektalternativ TEKNISK BESKRIVNING AV PROJEKTET Vindkraftverk Vindkraftverkets fundament Interna vägar och uppställningsytor Elöverföring inom vindkraftsparken Elöverföring utanför vindkraftsparken Anläggning av vindkraftsparken Drift och underhåll Säkerhet Radar- och kommunikationsteknologi ANKNYTNING TILL ANDRA PROJEKT Vindkraftparker i drift i näromgivningen Vindkraftsparker som planeras i näromgivningen Kraftledningar som planeras i näromgivningen Kalax 110 kv kraftledning Norrskogens 110 kv kraftledning TILLSTÅND OCH BESLUT SOM PROJEKTET FÖRUTSÄTTER Markanvändningsrättigheter och -avtal Förfarande vid miljökonsekvensbedömning Planläggning och bygglov... 24
5 II 7.4 Flyghindertillstånd Tillstånd enligt elmarknadslagen Tillstånd för undersökning av kraftledningsområdet Inlösningstillstånd för kraftledningsområdet Elanslutningsavtal Försvarsmaktens samtycke Tillstånd för anslutning till landsväg Tillstånd för specialtransporter Miljötillstånd Tillstånd enligt vattenlagen Undantagslov enligt naturvårdslagen Tillstånd att placera kablar och ledningar på allmänt vägområde Undantagslov från lagen om fornminnen MILJÖKONSEKVENSER SOM SKA BEDÖMAS OCH BEDÖMNINGSMETODER Konsekvenser som ska bedömas Konsekvensernas särdrag och betydelse Metoder för jämförelse av alternativen Granskningsområden ICKE LEVANDE MILJÖN Konsekvenser för ljudlandskapet Konsekvensmekanismer Utgångsdata och metoder Riktvärden för buller Nuläge Konsekvenser för ljusförhållanden Konsekvensmekanismer Utgångsdata och metoder Riktvärden för skuggbildning Nuläge Konsekvenser för luftkvalitet och klimat Konsekvensmekanismer Utgångsdata och metoder Konsekvenser för berggrund, jordmån och topografi Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för yt- och grundvatten Konsekvensmekanismer Utgångsdata och metoder Nuläge LEVANDE MILJÖN... 43

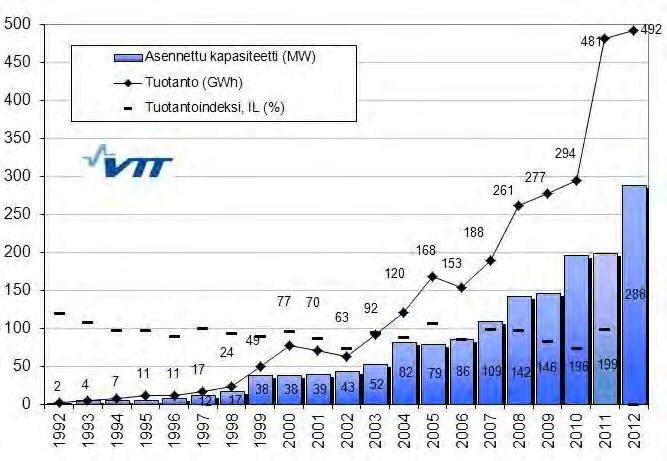

6 III 10.1 Konsekvenser för vegetationen Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för fågelbeståndet Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för övrig fauna Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för skyddsområden Konsekvensmekanismer Utgångsdata och metoder Nuläge MÄNNISKANS OMGIVNING Konsekvenser för nuvarande näringsverksamhet och markanvändning Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för vägtrafik samt radar- och kommunikation Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för landskap och kulturarv Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för fornlämningar Konsekvensmekanismer Utgångsdata och metoder Nuläge Konsekvenser för människors levnadsförhållanden och trivsel Konsekvensmekanismer Utgångsdata och metoder KONSEKVENSER EFTER NEDLÄGGNING BEDÖMNING AV DE SAMLADE KONSEKVENSERNA OSÄKERHETSFAKTORER OCH ANTAGANDEN MILJÖRISKBEDÖMNING METODER FÖR ATT MINSKA SKADLIGA KONSEKVENSER... 90
7 17 UPPFÖLJNING AV KONSEKVENSERNA LITTERATUR IV BILAGOR: Bilaga 1. Vindkraftsparkens tekniska plan Bilaga 2. Preliminära modellresultat av ljud, skugga och synlighet Bilaga 3. Fotomontage
8 V FÖRORD Detta program för miljökonsekvensbedömning (MKB-program) är en plan för hur miljökonsekvensbedömningen för Kalax vindkraftpark ska genomföras. Bedömningsprogrammet har uppgjorts av FCG Design och planering Ab på uppdrag av VindIn Ab Oy. Följande personer har deltagit i uppgörandet av programmet: Planeringschef, FM Mattias Järvinen (MKB-chef) Planerare, FM Satu Taskinen (projektkoordinator) Branschdirektör, AFD Jakob Kjellman (projektchef) Ingenjör, Ing. Janne Märsylä Lantmäteriingenjör, YH Pertti Malinen Biolog, FM, Paavo Sallinen I samband med MKB-förfarandet genomförs utredningar, varav följande personer är ansvariga för: Matematiska modelleringar av buller, skuggning samt synlighet Janne Märsylä, FCG Design och planering Ab Utredning av konsekvenser för människan Taina Ollikainen, FCG Design och planering Ab Taru Viitaniemi, FCG Design och planering Ab Trafik- och teleutredningar Tuukka Lammi, FCG Design och planering Ab Mauno Aho, FCG Design och planering Ab Utredning av konsekvenser för landskapet Riikka Ger, FCG Design och planering Ab Satu Taskinen, FCG Design och planering Ab Utredning av fornlämningar Jaana Itäpalo, Keski-Pohjanmaan Arkeologiapalvelu Fågel-, växt- och biotoputredningar Paavo Sallinen, FCG Design och planering Ab Janne Partanen, FCG Design och planering Ab Marja Nuottajärvi, FCG Design och planering Ab Harry Lillandt, Suupohjan Lintutieteellinen Yhdistys ry. Turo Tuomikoski, Suupohjan Lintutieteellinen Yhdistys ry. Fladdermusutredning Thomas Lilley, Åbo universitet Natura-utredning Marja Nuottajärvi, FCG Design och planering Ab Mattias Järvinen, FCG Design och planering Ab
9 VI KONTAKTUPPGIFTER Projektansvarig: VindIn Ab Oy Adress: c/o Accounting Services Tilimatic Mannerheimintie 16 A Helsingfors Finland Kontaktperson: Johan Berggren Telefon: E-post: johan.berggren@vindin.se Kontaktmyndighet: Närings-, trafik- och miljöcentralen i Södra Österbotten/ miljö och naturresurser Adress: PB Karleby Telefon: (växel) Kontaktperson: Esa Ojutkangas Telefon: E-post: esa.ojutkangas@ely-keskus.fi MKB-konsult: FCG Design och planering Ab Adress: Företagaregatan 13/PB Vasa Telefon: Fax: Kontaktperson: Mattias Järvinen Telefon: E-post: mattias.jarvinen@fcg.fi
10 VII Kartmaterial: Lantmäteriverket 2013 Fotografier: FCG Design och planering Ab Använda förkortningar och termer: db, decibel db (A) CO 2 NOx SO 2 EU ton/gwh GTK GWh km kv m m ö.h. MW MWh t ha h / a m / s v RD HH UHEX VTT TUKES Trafi Miljötillstånd MKB MKB-program MKB-beskrivning Enhet för ljudstyrka. Om bullernivån ökar med tio decibel innebär det att ljudenergin tiofaldigas. Genomsnittlig ljudnivå, även kallad ekvivalentnivå. Den genomsnittliga ljudnivån motsvarar den konstanta ljudnivån. koldioxid kväveoxid svaveldioxid Europeiska unionen gram koldioxid per producerad gigawattimme Geologiska forskningscentralen gigawattimme kilometer kilovolt meter meter över havet megawatt megawattimme ton hektar timmar / år meter / sekund hastighet rotordiameter tornens höjd databas för hotade arter Statens tekniska forskningscentral Säkerhets- och kemikalieverket Trafiksäkerhetsverket För verksamhet som medför risk för förorening av miljön behövs tillstånd enligt miljöskyddslagen. Miljökonsekvensbedömning är ett förfarande där de eventuella miljökonsekvenserna av ett projekt som är under planering och dess alternativ utreds innan det slutliga beslutet fattas. Den projektansvariges plan över hur projektets miljökonsekvenser ska bedömas. Efter utredningen av de konsekvenser som presenteras i bedömningsprogrammet sammanställs resultaten i en miljökonsekvensbeskrivning.
11 VIII SAMMANDRAG Projektet Bakgrunden till vindkraftsprojektet är de klimatpolitiska mål som Finland har förbundit sig till genom internationella avtal och som medlem av EU. En mångsidig energiproduktion har också lyfts fram som en central prioritet i Österbottens landskapsprogram för åren Dessutom ingår i Österbottens landskapsöversikt en vision om att Österbotten år 2040 ska vara känt som en verklig föregångare inom förnybar produktion och för sina stora vindkraftparker. VindIn Ab Oy planerar en vindkraftspark i ett skogsområde mellan Nämpnäs, Kalax, Norrnäs och Västra Yttermark. Projektområdets areal är cirka 3300 hektar. Enligt preliminära uppskattningar är vindförhållandena i området gynnsamma. Det finns ett omfattande skogsvägnät som kan utnyttjas vid byggandet och underhållandet av vindkraftsparken. VindIn Ab Oy har ingått arrendeavtal för området med markägarna. Vindkraftsparken kommer att bestå av maximalt 39 vindkraftverk. Beroende på kraftverkstyp kommer den sammanlagda kapaciteten att vara MW. Projektansvarig VindIn Ab Oy är ett dotterbolag till det svenska vindkraftföretaget VindIn AB. Företagets mål är att identifiera lämpliga platser samt utveckla, bygga och driva vindkraftverk i Skandinavien. VindIn Ab Oy utvecklar just nu flera vindkraftsparker i Finland, främst i Österbottens område. MKB-förfarande Före vindkraftsprojektet kan genomföras, måste ett förfarande vid miljökonsekvensbedömning genomföras (MKB). MKB är inget tillståndsförfarande och inga beslut fattas utifrån det. Huvudsakliga syftet med MKB-förfarandet är att generera relevant information om projektets miljökonsekvenser för berörda myndigheter, medborgare och projektansvarige. MKB-lagen tillämpas på vindkraftsprojekt med minst tio kraftverk eller en total kapacitet på minst 30 MW. Parallellt med MKB-förfarander genomförs en planläggningsprocess för projektet. En 110 kv kraftledning för den externa elöverföringen planeras i samband med en skild EMV process. Tidsplan MKB-förfarandet påbörjas med att kontaktmyndigheten sätter detta MKBprogram till offentligt påseende under hösten 2013 för en månads tid. Bedömningsförfarandet avslutas enligt preliminär uppskattning under våren Målsättningen är att därefter avsluta planläggningsprocessen och ansöka relevanta tillstånd för vindkraftsparken. Det torde vara möjligt att ta vindkraftsparken delvis i bruk före den blir helt klar före utgången av Alternativ som ska bedömas i MKBförfarandet För genomförandet av projektet granskas sammanlagt två projektalternativ som baserar sig på kraftverkstyper av olika storlek. Alternativen kommer att jämföras sinsemellan i avseende på sina miljökonsekvenser. Dessutom jämförs dessa med ett så kallat nollalternativ, alltså en situation där projektet inte genomförs. Vindkraftverken kopplas samman med kv jordkablar och en elstation kommer att byggas i den centrala delen av Kalax projektområde. Alternativ 1: En vindkraftspark med större kraftverk. I alternativ 1 består vindkraftsparken av 39 vindkraftverk med en total kapacitet på cirka 150 MW. Vindkraftverket har en navhöjd på 165 meter och rotorns diameter är 126 meter. Vindkraftverkens höjd är således totalt cirka 228 meter. Alternativ 2: En vindkraftspark med mindre kraftverk. I alternativ 2 består vindkraftsparken också av 39 vindkraftverk, men navhöjden är 137 meter och rotorns diameter är 126 meter. Vindkraftverkens totala höjd skulle därmed vara 200 meter. Eftersom kraft-

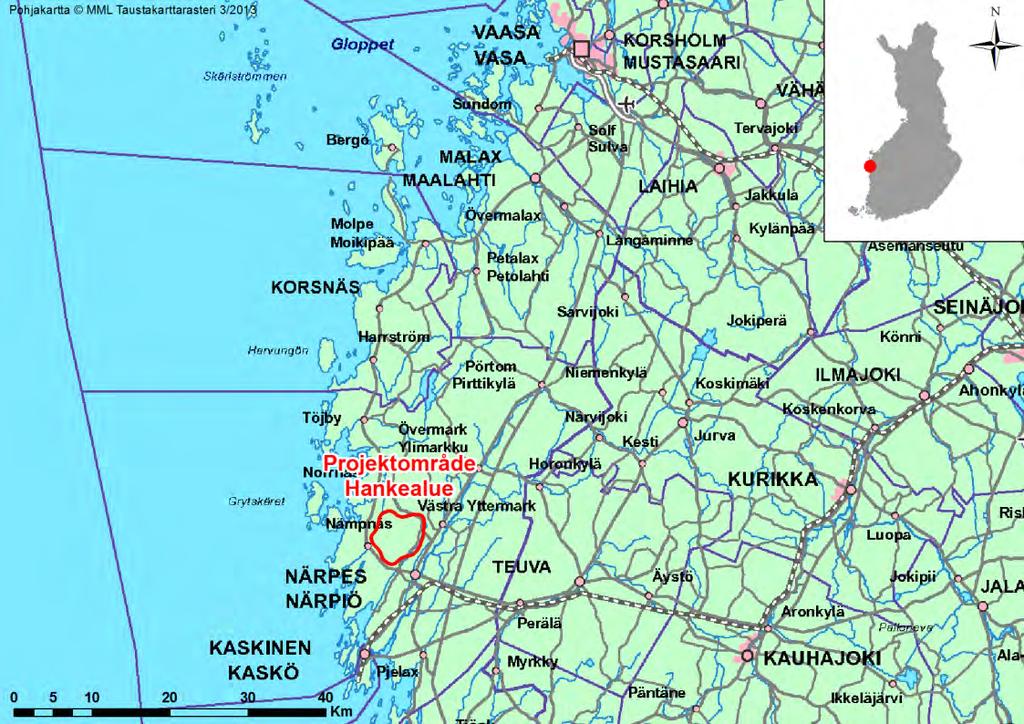

12 IX verken i alternativ 2 är mindre till storleken än kraftverken i alternativ 1 är parkens totala kapacitet cirka 136 MW. Alternativ 0: projektet genomförs inte. I det så kallade nollalternativet genomförs projektet inte, och motsvarande mängd el produceras på annat sätt. Miljöns nuläge Regionalt läge Den planerade vindkraftsparken är belägen som närmast cirka tre kilometer nordväst från Närpes centrum. Bottenvikens kuststrand är belägen på ca 2,5 kilometers avstånd väster om projektområdet. Mindre tätorter eller bebyggelser i omgivningen av vindparksområdet är Västra Yttermark, Nämpnäs, Kalax och Norrnäs. Jordmån och topografi Jordmånen i projektområdet består huvudsakligen av blandade fraktioner av sten. Terrängen i projektområdet är något högre än på de närliggande områdena. Höjdförhållandena i projektområdet varierar mellan 5 30 meter över havet. De lägsta områdena finns i projektområdets sydvästliga delar och de högsta områden finns i de centrala och nordliga delarna. Yt- och grundvatten Enligt nuvarande kännedom finns inga beaktansvärda brunnar, vattentäkter eller klassificerade grundvattenområden i projektområdet. Det finns ett objekt som är skyddat med stöd av vattenlagen. Inga kraftverk eller servicevägar har placerats på området. Vegetation Projektområdet är belägen i den sydboreala vegetationszonen på den Österbottniska kusten. På grund av aktivt skogsbruk är skogen i projektområdet huvudsakligen inte i naturtillstånd. Sålunda är skogsområden huvudsakligen i övergångstadium mellan busk- till barrskogsskede. Mest förekommande naturtypen i området är blandskog och barrskog. Ställvis förekommer klippområden samt sänkor med dikade kärrområden. Naturtyperna vid vindkraftverken utgörs i huvudsak av ung ekonomiskog. Enligt miljöförvaltningens databas har inga arter med skyddsstatus observerats i projektområdet. Fågelbestånd Enligt Finlands fågelatlas finns det sannolikt över 100 häckande fågelarter, varav huvudsakligen består av typiska skogsarter. Enligt uppgifter från ringmärkningsbyrån har vissa häckande arter som är upptagna i fågeldirektivet under senaste åren påträffats i projektområdet, såsom sparvuggla, bivråk, berguv och trana. Två aktiva fiksgjusebon har observerats i norra delen av projektområdet. De övriga närmaste fiskgjusebona är på mer än 2,5 kilometers avstånd. Inga havsörnsbon har observerats i projektområdet. De närmaste havsörnsbon koncentrerar sig närmare kustranden. Den närmaste finns i Nämpnäs, Närpes, på cirka 2,5 kilometer väster om Kalax projektområde. Övriga bon finns på över sju kilometers avstånd från projektområdet. Fåglarnas höstflyttning uppföljdes under totalt 14 observationsdagar, totalt 90 timmar i september och oktober Fåglarnas vårflyttning karterades under totalt 10 observationsdagar, totalt 150 timmar i mars-maj Flyttobservationerna som genomförts i vindkraftsprojektet bedöms ge tillräcklig information av det flyttfåglarnas flyttningsrutter och mängd. Fågelflyttningen observerades från åkrarna i Nixmossen och Lappnäset. En utredning av det häckande fågelbeståndet utfördes på området i maj-juni 2013 under 10 dagar, sammanlagt 75 timmar. Ytterligare karterades rovfåglar i juni och juli Noggrannare uppgifter av fågelutredningen kommer att presenteras i konsekvensbeskrivningen.
13 X Övrig fauna I projektområdet påträffas typiska däggdjursarter för Österbotten såsom älg, lo, räv, skogshare, fälthare, mårdhund och utter. Flygekorre karterades i projektområdet under cirka 40 timmar i projektområdet under sommaren år Karteringen koncentrerades på objekt som enligt kartanalys verkar vara potentiella flygekorrlivsmiljöer, såsom äldre gran- och blandskogar samt skogar längs bäckar. Enligt miljöförvaltningens databas har en flygekorre påträffats i Kalax projektområde. Mer omfattande bestånd av flygekorre förekommer söder om Kalax projektområde på 2-4 kilometers avstånd. Fladdermus karterades i projektområdet sommaren 2013 under sex dagars tid. Karteringens mål var att identifiera födoområden i närheten av de planerade turbinerna. Noggrannare uppgifter av fladdermus- och flygekorrutredningarna kommer att presenteras i konsekvensbeskrivningen. Skyddsområden Inga Naturaområden eller naturskyddsområden förekommer i projektområdet. Det närmaste Naturaområdet är Närpes skärgård (FI ) på cirka fem kilometers avstånd. I närheten av projektområdet finns flera skyddsområden på privat mark, och de flesta av de dessa ingår i Naturaområdet. Flera av dessa är också nationellt (FINIBA, Finnish Important Bird Area) viktiga fågelområden. Markanvändning och näringsverksamhet Projektområdet är präglat av skogsbruk och i mindre mån jordbruk. I området finns ett omfattande skogsbilsnätverk och i någon mån skogstigar. I projektområdets västliga del finns ett marktäktområde. En pälsfarm finns i närheten av ett planerat kraftverk i Lappnäset och två andra förekommer strax vid projektområdets södra gräns. Projektområdet används sporadiskt för rekreation och friluftsliv, bär- och svampplockning samt för jakt. I Kalax projektområde finns en jaktstuga som är i Kalax jaktförenings användning. Bebyggelse Det finns inga fasta bostadshus i projektområdet. Sammanlagt cirka 600 bostäder förekommer inom en två kilometers radie från projektområdet. De närmaste bostadshusen finns på drygt en kilometers avstånd från de planerade kraftverken. En fritidsbostad förekommer innanför projektområdet, på cirka 600 meters avstånd från närmaste vindkraftverk (31) österom Nixmossvägen i Lappnäset. Följande fritidsbostäder är belägna på över två kilometers avstånd. Planläggning I Österbottens landskapsplan finns några beteckningar på projektområdet; ett område som hör till utveckling av å- och älvdalarna, mera noggrant till Närpes ådals område (mk-2), en stomvattenledning (v) och ett område som är nationellt värdefullt med tanke på kulturmiljön eller landskapsvården (blå streckad raster). I landskapsplanen finns flera beteckningar i projektområdets omgivning, så som Närpes ådals område med turistattraktioner/utvecklingsområde för turism och rekreation (mv-3), cykelled, en kulturhistoriskt betydande vägsträckning, datakommunikationsförbindelse (tl), ett område som är särskilt viktigt med tanke på naturens mångfald som anger de viktigaste nationellt betydande fågelområdena utanför skyddsområden (luo) och skyddsområde på landskapsnivå som inte bildats med stöd av naturvårdslagen (S2). Kalax projektområde är delvis beläget innanför ett område som i planförslaget för Etapplan II markerats som ett område lämpligt som vindkraftpark. Kalax projektområde ligger delvis av sina sydvästligaste delar i området för delgeneralplanen över Nämpnäs by markanvändning som har godkänts av Närpes stadsfullmäktige Det finns inga detaljplaner i projektområdet.
14 XI En förutsättning för beviljandet av bygglov för Kalax vindkraftspark är uppgörandet av en lagenlig delgeneralplan för området. En delgeneralplaneprocess genomförs parallellt med MKB-förfarandet. Trafik och kommunikation Betydande landsvägar omkring projektområdet är Vasavägen (förbindelseväg 6760) öster om projektområdet, Nixmossvägen (förbindelseväg 17239) som löper genom projektområdets nordostliga delar, samt Strandvägen (regionalväg 673) väster om projektområdet. Riksväg 8 (vägen mellan Åbo och Uleåborg) löper i sydväst-nordostlig riktning som närmast på cirka sex kilometers avstånd öster om projektområdet. Den planerade vindkraftsparken nås bäst av sina sydliga delar via Riksväg 8 och Strandvägen som är specialtransportleder. Projektområdets nordliga delar nås bäst via Vasavägen och Nixmossvägen. I anläggningsskedet skulle enskilda vägar förbättras och helt nya förbindelsevägar byggas. Landskap och kulturarv Det finns inga nationellt värdefulla landskapsområden i närheten av projektområdet. Kalax projektområdets östra del är belägen i en byggd kulturmiljö av riksintresse, Kulturlandskapet vid Närpes å. Enligt Museiverkets uppgifter finns totalt 10 fornlämningsobjekt och -områden i projektområdet, men ingen av dessa förekommer vid projektets byggplatser. En ny inventering utfördes av Keski-Pohjanmaan Arkeologiapalvelut i augusti-september 2013 varvid inga nya fornlämningar kunde konstateras. Miljökonsekvenser som ska bedömas De miljökonsekvenser som projektet eventuellt medför har i MKB-programskedet identifierats genom att analysera de åtgärder som behövs för att genomförandet av projektet. Enligt bedömningen är de mest centrala konsekvenserna i detta projekt konsekvenserna för landskapet, naturen, människor samt buller och skuggbildning. Miljökonsekvenser som ska bedömas inom projektet är: Icke-levande miljö Konsekvenser för ljudlandskapet Konsekvenser för ljusförhållanden Konsekvenser för luftkvaliteten och klimatet Konsekvenser för mark, yt- och grundvatten Levande miljö Konsekvenser för växtlighet och värdefulla naturobjekt Konsekvenser för fåglar Konsekvenser för övriga fauna Konsekvenser för naturskyddsområden Människans miljö Konsekvenser för markanvändning och den byggda miljön Konsekvenser för trafik Konsekvenser för landskap och kulturmiljö Konsekvenser för fornminnen Konsekvenser för människans hälsa och levnadsförhållanden Bedömningen av konsekvensens betydelse görs som en expertbedömning, bland annat genom att beakta konsekvensens typ, art, reversibilitet, omfattning och varaktighet samt konsekvensobjektets värde och känslighet. Det bör observeras att definitionen av konsekvensens betydelse alltid är expertens egna subjektiva värdering. Synpunkterna bland de medborgare och intressentgrupper som deltar i MKB-förfarandet beaktas i bedömningen och har en väsentlig betydelse för bedömningens resultat. Plan för deltagande och information Vem som helst kan delta i MKB-förfarandet. Medan bedömningsprogrammet är till påseende kan man framföra sina åsikter till Södra Österbottens ELY-central om projektets konsekvenser och om huruvida de planer som presenteras i MKB-programmet är tillräckliga. På motsvarande sätt kan medborgarna senare i MKBbeskrivningsskedet framföra sina åsikter om huruvida de utförda utredningarna och bedömningarna är tillräckligt omfattande. Medan MKB-rapporterna är framlagda ordnas möten för allmänheten som är öppna för alla. På dessa möten presenteras uppgifter om projektet, MKB-förfarandet, plan-
15 läggningen och tillståndsförfaranden. Om mötena informeras separat i lokala tidningar och på Södra Österbottens ELY-centrals websida. Dessutom görs en brevenkät som en del av bedömningen av konsekvenserna för människorna. För att övervaka kvaliteten av bedömningsarbetet och det innehåll som skall behandlas i MKB-förfarandet och kontrollera innehållet har en så kallad uppföljningsgrupp tillsatts. Till gruppen har representanter för lokala organisationer och aktörer inbjudits. XII

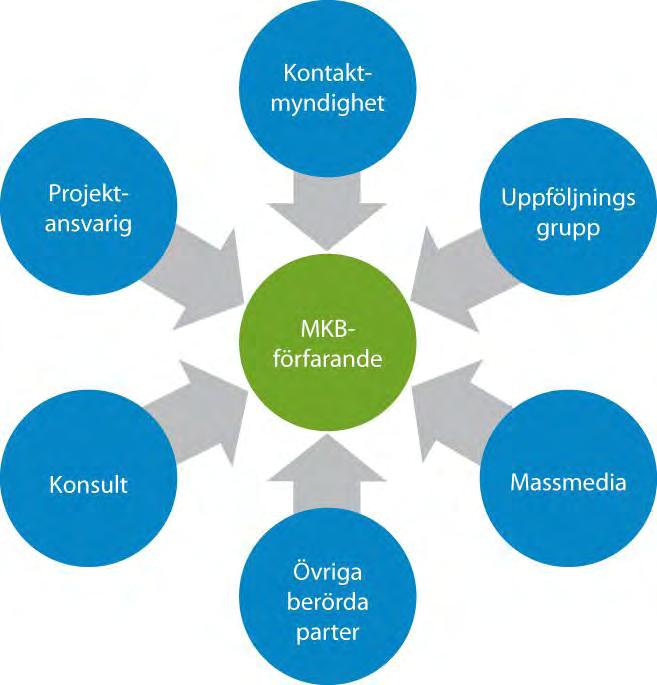

16 XIII YHTEENVETO Hankkeen tausta ja kuvaus Tuulivoimapuistohankkeen taustalla ovat ilmastopoliittiset tavoitteet, joihin Suomi on sitoutunut kansainvälisin sopimuksin ja EU:n jäsenvaltiona. Monipuolinen energiantuotanto on nostettu esiin keskeisenä tavoitteena myös Pohjanmaan vuosien maakuntaohjelmassa. Lisäksi Pohjanmaan maakuntakatsauksen visiona on, että Pohjanmaa tulee vuoteen 2040 mennessä tunnetuksi uusiutuvan energiantuotannon edelläkävijänä ja suurista tuulivoimapuistoistaan. VindIn Ab Oy:n suunnittelema tuulivoimapuisto sijaitsee Nämpnäsin, Kalaxin, Norrnäsin ja Västra Yttermarkin kylien välisellä metsätalousalueella. Hankealueen pintaala on noin 3300 hehtaaria. Alustavien arvioiden mukaan alueen tuuliolosuhteet ovat suotuisat. Alueella on laaja metsätieverkosto, jota voidaan hyödyntää tuulivoimapuiston rakennusvaiheessa ja huollon aikana. VindIn Ab Oy on sopinut alueen vuokraamisesta maanomistajien kanssa. Hankkeessa rakennetaan enintään 39 tuulivoimalaa. Kokonaiskapasiteetti tulee riippuen voimalatyypistä olemaan MW. Sähkönsiirto tuulivoimapuiston ulkopuolella määräytyy erillisessä energiamarkkinaviraston (EMV) prosessissa, jossa haetaan lupaa 110 kv:n sähkönsiirtolinjan rakentamiseen. Hankevastaava VindIn Ab Oy on ruotsalaisen tuulivoimayhtiön VindIn AB:n tytäryhtiö. Yhtiön tavoitteena on tunnistaa tuulivoimalle sopivat alueet ja kehittää, rakentaa ja käyttää tuulivoimaloita Pohjoismaissa. VindIn Ab Oy kehittää parhaillaan useita tuulivoimapuistoja Suomessa. Ympäristövaikutusten arviointimenettely Ennen kun tuulivoimapuistolle voidaan toteuttaa, hankkeesta vastaava on toteutettava ympäristövaikutusten arviointimenettely (YVA-menettely). YVA ei ole lupamenettely eikä sen pohjalta anneta päätöksiä. YVA-menettelyn pääasiallisena tarkoituksena on tuottaa lisätietoa hankkeen ympäristövaikutuksista viranomaisille, kansalaisille ja hankkeesta vastaavalle. YVA-lakia sovelletaan aina hankkeisiin, joissa voimaloiden määrä on vähintään 10 tai niiden yhteen laskettu kokonaisteho vähintään 30 MW. Aikataulu YVA-menettely käynnistetään yhteysviranomainen asettaessa YVA-ohjelman julkisesti nähtäville kuukauden ajaksi syksyllä Arviointimenettely päättyy arvioiden mukaan keväällä Tavoite on sen jälkeen saada kaavoitusprosessi päätökseen ja anoa tuulivoimahankkeelle tarvittavat luvat. Tuulivoimapuisto voitaneen ottaa osittain käyttöön ennen kuin se on kokonaan valmis viimeistään vuoden 2017 loppuun mennessä. YVA-menettelyssä arvioitavat vaihtoehdot YVA-menettelyssä tarkastellaan kahta toteutusvaihtoehtoa, jotka perustuvat erikokoisiin voimalatyyppeihin. Vaihtoehtoja verrataan toisiinsa ympäristövaikutusten suhteen. Lisäksi niitä verrataan niin sanottuun nollavaihtoehtoon eli tilanteeseen, jossa hanketta ei toteuteta. Tuulivoimalan lisäksi rakennetaan kv:n maakaapeliverkosto ja sähköasema Kalaxin hankealueen keskelle. Vaihtoehto 1: Tuulivoimapuisto suurilla tuulivoimaloilla. Vaihtoehdossa 1 tuulivoimapuistoon rakennetaan 39 tuulivoimalaa, joiden kokonaiskapasiteetti on noin 150 MW. Tässä vaihtoehdossa tuulivoimalan napakorkeus olisi 165 metriä ja roottorin halkaisija 126 metriä. Tuulivoimalan kokonaiskorkeus olisi siten 228 metriä. Vaihtoehto 2: Tuulivoimapuisto pienillä tuulivoimaloilla. Vaihtoehdossa 2 tuulivoimaloita on vaihtoehdon 1 tavoin yhteensä 39. Tässä vaihtoehdossa tuulivoimalan napakorkeus olisi 137 metriä ja roottorin halkaisija 126 metriä. Tuulivoimalan kokonaiskorkeus olisi siten 200 metriä. Tuulivoimalan kokonaiskapasiteetti olisi noin 136 MW.
17 XIV 0-vaihtoehto: Hanketta ei toteuteta Niin sanotussa nollavaihtoehdossa hanketta ei toteuteta, ja vastaava määrä sähköä tuotetaan jollakin muulla tavalla. Ympäristön nykytila Alueellinen sijainti Suunniteltu tuulivoimapuisto sijaitsee lyhimmillään noin kolme kilometriä luoteeseen Närpiön keskustasta. Etäisyys Perämeren rantaan on noin 2,5 kilometriä hankealueen länsiosasta. Pieniä tuulivoimapuiston lähellä olevia taajamia tai asutuksia ovat muun muassa Västra Yttermark, Nämpnäs, Kalax ja Norrnäs. Maaperä ja topografia Hankealueen maaperä muodostuu pääasiassa kivien muodostamista sekalaisista maalajitteista. Maasto on jonkin verran koholla ympäröiviin alueisiin verrattuna. Korkeus on 5 30 metriä merenpinnan yläpuolella. Matalimmat alueet sijaitsevat hankealueen lounaisosissa. Korkeimmat alueet sijaitsevat hankealueen keski- ja pohjoisosissa. Pinta- ja pohjavesi Nykytiedon mukaan hankealueella ei ole merkittäviä lähteitä, vedenottamoita tai pohjavesialueiksi luokiteltuja alueita. Hankealueella sijaitsee yksi vesilain nojalla suojeltu kohde, jonka alueelle ei ole sijoitettu tuulivoimaloita tai huoltoteitä. Kasvillisuus Hankealue sijaitsee eteläboreaalisella kasvillisuusvyöhykkeellä Pohjanmaan rannikolla. Aktiivisen metsänhoidon tuloksena hankealue ei pääosin ole luonnontilassa ja hankealueella on runsaasti alueita, jotka ovat siirtymävaiheessa pienpuumetsästä havupuumetsäksi. Yleisin luontotyyppi alueella on sekametsä, mutta myös havupuumetsää esiintyy jossain määrin. Paikoittain on kallioalueita sekä alavia alueita, joissa on ojitettuja suoalueita. Tuulivoimaloiden alueilla ympäristö on luontotyypiltään pääasiassa nuorta talousmetsää. Ympäristöhallinnon tietokannan mukaan hankealueella ei ole suojeltaviksi luokiteltavia kasvilajeja. Linnut Suomen lintuatlaksen mukaan hankealueella on todennäköisesti yli 100 pesivää lintulajia, joista suurin osa on tyypillisiä metsälintuja. Rengastustoimiston tietojen mukaan alueella on viime vuosina pesinyt lintudirektiivin mukaan suojeltavia lajeja, kuten varpuspöllö, mehiläishaukka, huuhkaja ja kurki. Kaksi asuttua kalasääksen pesää on havaittu Kalaxin hankealueen pohjoisosassa. Niistä seuraavat kalasääksien pesät ovat yli 2,5 kilometrin etäisyydellä. Merikotkan pesiä ei ole havaittu hankealueella. Lähimmät merikotkan pesät sijaitsevat lähempänä merenrantaa. Lähin pesä on Närpiön Nämpnäsissä noin 2,5 kilometriä Kalaxin hankealueesta länteen. Muut pesät sijaitsevat yli 7 kilometrin etäisyydellä hankealueesta. Lintujen syysmuuttoa seurattiin yhteensä 14 tarkkailupäivänä yhteensä 90 tuntia syys-lokakuussa Lintujen kevätmuuttoa seurattiin yhteensä 10 tarkkailupäivänä yhteensä 150 tuntia maalistoukokuussa Kalaxin tuulivoimahankkeen osana tehdyssä muuton tarkkailussa on arvion mukaan saatu riittävästi tietoa lintujen muuttoreiteistä ja lintujen määrästä. Lintujen muuttoa seurattiin Nixmossenin ja Lappnäsetin pelloilta. Pesivien lintujen tutkimus laadittiin alueella touko-kesäkuussa 2013 yhteensä 10 päivän ja 75 tunnin aikana. Lisäksi kartoitettiin petolintukanta kesä-heinäkuussa Tarkat tiedot lintututkimuksesta esitetään ympäristövaikutusten arviointiselostuksessa. Muu eläimistö Hankealueella on Pohjanmaalla tavallisia nisäkkäitä, kuten hirviä, ilveksiä, kettuja, metsäjäniksiä, rusakoita, supikoiria ja saukkoja.
18 XV Liito-oravan esiintymistä tutkittiin hankealueella noin 40 tunnin ajan kesällä Tutkimuksessa keskityttiin alueisiin, jotka kartta-analyysin perusteella vaikuttivat mahdollisilta liito-oravan elinympäristöiltä, kuten vanhoihin kuusi- ja sekametsiin sekä metsää kasvaviin rinteisiin. Ympäristöhallinnon tietokannan mukaan liitooravahavaintoja on tehty Kalaxin hankealueella. Laajempi liito-oravakanta elää 2 4 kilometriä etelään Kalaxin hankealueesta. Lepakoiden esiintymistä hankealueella tutkittiin kesällä 2013 kuuden päivän ajan. Tutkimuksen tavoitteena oli tunnistaa lepakoiden ruokailualueet suunniteltujen turbiinien läheisyydessä. Lepakko- ja liittooravatutkimusten tarkat tiedot tullaan esittämään YVA-selostuksessa. Suojelualueet Hankealueella ei sijaitse Natura-alueita tai luonnonsuojelualueita. Lähin Natura-alue on Närpes skärgård (FI ), joka sijaitsee noin viiden kilometrin etäisyydellä hankealueesta. Hankealueen lähellä on useita suojelualueita yksityisillä mailla. Niistä suurin osa kuuluu Natura-alueeseen. Näistä alueista moni on lisäksi kansallisesti tärkeä lintualue (FINIBA, Finnish Important Bird Area). Maankäyttö ja elinkeinoelämä Metsätalous on tärkein hankealueella harjoitettavista elinkeinoista ja maanviljelyn osuus hankealueella on pienempi. Hankealueella on laaja metsätieverkosto ja alueella on jonkin verran polkuja. Hankealueen länsiosassa sijaitsee maa-aineksen ottoalue. Hankealueella on yksi turkistila lähellä suunniteltua voimalaa Lappnäsetin alueella ja kaksi muuta hankealueen etelärajan tuntumassa. Hankealuetta käytetään satunnaisesti virkistys- ja ulkoilutarkoituksessa, marjojen ja sienten poimintaan sekä metsästykseen. Kalaxin hankealueella sijaitsee metsästysmaja, joka on Kalaxin metsästysyhdistyksen käytössä. Asutus Hankealueella ei ole asuintaloja. Kahden kilometrin säteellä hankealueesta sijaitsee yhteensä noin 600 asuntoa. Lähimmät asuinrakennukset sijaitsevat noin kilometrin etäisyydellä suunnitelluista tuulivoimaloista. Hankealueella on yksi vapaa-ajan asunto noin 600 metrin etäisyydellä lähimmästä voimalasta (31) lähimmät muut sijaitsevat jo ylin kahden kilometrin etäisyydellä hankealueesta. Kaavoitus Pohjanmaan maakuntasuunnitelmassa on joitakin merkintöjä hankealueesta: alue, joka kuuluu kehitettäviin jokilaaksoalueisiin, tarkemmin Närpiön jokilaakson alueeseen (mk-2), runkovesijohto (v) ja alue, joka on kansallisesti arvokas kulttuuriympäristö tai maisema (sininen katkoviivarasteri). Maakuntasuunnitelmassa on useita merkintöjä hankealuetta ympäröivistä alueista, kuten Närpiön jokilaakson alueesta, jolla sijaitsee turistinähtävyyksiä/kehitysalueita turismia ja virkistyskäyttöä varten (mv-3), pyöräilyreitti, kulttuurihistoriallisesti merkittävä tieosuus, tietoliikenneyhteys (tl), alue, joka on erityisen tärkeä luonnon monimuotoisuuden säilyttämisen kannalta ja johon sisältyvät tärkeimmät kansallisesti merkittävät lintualueet suojelualueiden ulkopuolella (luo), sekä maakunnallisesti merkittävä suojelualue, joka on luonnonsuojelulain (S2) perusteella rakentamaton. Vaihemaakuntakaavaehdotuksen II mukaan Kalaxin hankealue sijaitsee osittain tv-1-merkityllä alueella, joka soveltuu tuulivoimapuistojen rakentamiseen. Kalaxin hankealueen lounaisosat sijaitsevat osittain Nämpnäsin kylän maankäyttösuunnitelman osayleiskaavan alueella. Kaupunginvaltuusto hyväksyi maankäyttösuunnitelman Hankealueelle ei ole suunnitteilla asemakaavoja. Rakennusluvan saaminen Kalaxin tuulivoimapuistoa varten edellyttää lainmukaisen osayleiskaavan. Tuulivoimapuistolle toteu-
19 XVI tetaan rinnan YVA-menettelyn kanssa osayleiskaavaprosessi. Liikenne ja viestintä Merkittäviä teitä tuulivoimapuiston ympäristössä ovat Vaasantie (yhdystie 6760) hankealueen itäpuolella, Nixmossantie (yhdystie 17239), joka kulkee hankealueen koillisosien halki, ja Rantatie (seututie 673) hankealueen länsipuolella. Valtatie 8 (Turku Oulu) kulkee lounaskoillinen-suunnassa lyhimmillään noin kuuden kilometrin etäisyydellä itään hankealueesta. Suunnitellun tuulivoimapuiston alueelle pääsee helpoiten eteläpuolelta valtatietä 8 ja Strandvägen-tietä, joita käytetään erikoiskuljetuksissa. Hankealueen pohjoisosiin pääsee helpoiten Vaasantietä ja Nixmossantietä pitkin. Rakennusvaiheessa yksittäisiä teitä kunnostettaisiin ja täysin uusia yhdysteitä rakennettaisiin. Maisema ja kulttuuriympäristö Hankealueen lähettyvillä ei ole kansallisesti arvokkaita maisema-alueita. Kalaxin hankealueen itäosa sijaitsee kansallisesti merkittävässä rakennetussa kulttuuriympäristössä, Närpiönjoen kulttuurimaisemasssa. Hankealueella on Museoviraston aineiston perusteella 10 muinaismuistokohdetta ja aluetta, eikä yksikään sijoitu rakennusalueelle. Keski-Pohjanmaan Arkeologiapalvelut suoritti uuden inventoinnin alueella elosyyskuussa 2013, eikä uusia muinaismuistoja löytynyt. Arvioitavat ympäristövaikutukset Hankkeen mahdollisesti aiheuttamat ympäristövaikutukset on määritetty YVAohjelmavaiheessa analysoimalla toimet, joita hankkeen toteuttaminen vaatii. Arvion mukaan hankkeen keskeisimmät vaikutukset kohdistuvat maisemaan, luontoon ja ihmisiin sekä liittyvät meluun ja varjoihin. Hankkeessa arvioitavat ympäristövaikutukset ovat: Eloton ympäristö Vaikutukset äänimaisemaan Vaikutukset valo-olosuhteisiin Vaikutukset ilmanlaatuun ja ilmastoon Vaikutukset maaperään, pinta- ja pohjavesiin Elollinen ympäristö Vaikutukset kasvillisuuteen ja arvokkaisiin luontokohteisiin Vaikutukset linnustoon Vaikutukset muuhun eläimistöön Vaikutukset luonnonsuojelualueisiin Ihmisen ympäristö Vaikutukset maankäyttöön ja rakennettuun ympäristöön Vaikutukset liikenteeseen Vaikutukset maisemaan ja kulttuuriympäristöön Vaikutukset muinaisjäännöksiin Vaikutukset ihmisen terveyteen, elinoloihin ja viihtyvyyteen Vaikutusten merkitys arvioidaan asiantuntija-arvioina, ja arvioinneissa otetaan huomioon muun muassa vaikutuksen tyyppi, luonne, palautettavuus, laajuus ja kesto sekä vaikutuksen kohteen arvo ja herkkyys. On syytä ottaa huomioon, että vaikutuksen merkityksen määritelmä edustaa aina asiantuntijan subjektiivista käsitystä. Arvioinnissa otetaan huomioon YVA-menettelyyn osallistuvien kansalaisten ja sidosryhmien mielipiteet, ja niiden merkitys arvioinnin tulokseen on tärkeä. Osallistumis- ja tiedotussuunnitelma Kuka tahansa voi osallistua YVAmenettelyyn. Arviointiohjelman nähtävilläoloajan aikana mielipiteensä hankkeen vaikutuksista ja YVA-ohjelmassa esitettyjen suunnitelmien riittävyydestä voi esittää Etelä-Pohjanmaan ELY-keskukselle. Vastaavasti kansalaiset voivat myöhemmässä YVA-menettelyn vaiheessa esittää mielipiteitään siitä, ovatko tehdyt selvitykset ja arvioinnit riittävän kattavat. Kun YVAraportit julkaistaan, yleisölle järjestetään kaikille avoimia tiedotustilaisuuksia. Näissä tilaisuuksissa esitetään tietoja hankkeesta, YVA-menettelystä, kaavoituksesta ja lupamenettelyistä. Tilaisuuksista tiedotetaan erikseen paikallisissa sanoma-
20 lehdissä ja Etelä-Pohjanmaan ELYkeskuksen verkkosivuilla. Lisäksi tehdään kirjekyselytutkimus osana ihmisiin kohdistuvien vaikutusten arviointia. YVAmenettelyssä käsitellyn arviointityön ja sisällön laadun valvomiseksi sekä sisällön tarkastamiseksi on asetettu niin sanottu seurantaryhmä. Ryhmän jäseniksi on kutsuttu paikallisten organisaatioiden ja toimijoiden edustajia. XVII
21
22 VINDIN AB OY KALAX VINDKRAFTPARK 1 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM KALAX VINDKRAFTSPARK 1 INLEDNING VindIn Ab Oy planerar en vindskraftspark i Kalax i Närpes stad. Projektområdets areal är cirka 3300 hektar och den är beläget mellan Nämpnäs, Kalax, Norrnäs och Västra Yttermark byar (Bild 1.1). Området är beläget huvudsakligen på privat mark och VindIn Oy Ab har ingått avtal om arrende av området. Den planerade vindkraftsparken består av maximalt 39 vindkraftsenheter. Vindkraftsparkens sammanlagda effekt vore beroende på kraftverkstyp MW. Bild 1.1. Projektområdet är beläget i Närpes, nordväster om Närpes centrum. Kuva 1.1 Hankealue sijaitsee Närpiössä, Närpiön keskustasta luoteeseen. Före ansökan av de tillstånd som krävs för realiserandet av vindkraftsprojektet skall VindIn genomföra ett förfarande vid miljökonsekvensbedömning (härefter MKB-förfarande). Detta program för miljökonsekvensbedömning (härefter MKBprogram) är en plan i enlighet med MKB-lagen om de utredningar som behövs för att bedöma vindkraftsparkens miljökonsekvenser och om hur de ska utföras. Bedömningsprogrammet innehåller dessutom information om projektet och dess tekniska alternativ, planeringstidtabellen och en plan om hur deltagandet för allmänheten och myndigheter skall ordnas.
23 VINDIN AB OY KALAX VINDKRAFTPARK 2 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM 2 FÖRFARANDE VID MILJÖKONSEKVENSBEDÖMNING 2.1 Behovet av och målen med ett bedömningsförfarande Lagen om förfarandet vid miljökonsekvensbedömning (MKB) och ändringen av lagen (458/1994, 458/2006) tillämpas alltid på projekt som kan medföra betydande skadliga miljökonsekvenser. Vindkraftparker med minst tio kraftverk eller en total kapacitet på minst 30 MW tillhör de projekt vars miljökonsekvenser skall utredas i ett MKB-förfarande. Enligt MKB-lagen ska miljökonsekvenserna av ett projekt utredas vid ett bedömningsförfarande enligt lagen innan åtgärder med väsentliga miljökonsekvenser vidtas för genomförande av projektet. Bedömningsförfarandet ska vara slutfört senast innan ett beslut fattas i ett tillståndsförfarande gällande projektet. Inga beslut om projektet fattas i MKB-förfarandet, utan beslutet fattas efter MKB:n i samband med planläggningen och tillståndsförfarandena. 2.2 MKB-förfarandets skeden Syftet med MKB-förfarandet är att främja bedömningen och ett enhetligt beaktande av miljökonsekvenserna vid planering och beslutsfattande. Samtidigt är syftet att öka medborgarnas tillgång till information och deras möjligheter till delaktighet. Genom förfarandet får också den projektansvarige väsentlig information för att kunna välja det lämpligaste alternativet med tanke på miljön, och myndigheten får information om projektets förutsättningar och information för att definiera tillståndsvillkoren. MKB-förfarandet består av två skeden: i förfarandets första skede uppgörs ett program för miljökonsekvensbedömning (MKB-program), och därefter en miljökonsekvensbeskrivning (konsekvensbeskrivning). Bild 2.1. MKB-förfarandets skeden. Kuva 2.1. YVA-menettelyn vaiheet.
24 VINDIN AB OY KALAX VINDKRAFTPARK 3 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM I MKB-programmet som uppgörs i MKB-förfarandets första skede presenteras projektets genomförandealternativ samt planen om hur konsekvenserna ska bedömas. Officiellt börjar MKB-förfarandet då kontaktmyndigheten lägger fram MKB-programmet till påseende och ber berörda parter om utlåtanden och åsikter. Alla som kan påverkas av projektet får framföra åsikter om MKBprogrammet och om huruvida det är tillräckligt omfattande eller inte. Kontaktmyndigheten ger ett eget utlåtande om MKB-programmet utifrån de erhållna anmärkningarna och utlåtandena. I bedömningsprogrammet presenteras bland annat: beskrivning av projektet alternativa sätt att genomföra projektet tillstånd som förutsätts för att projektet ska kunna genomföras beskrivning av miljön utredningar som genomförts eller kommer att genomföras metoder som kommer att användas vid miljökonsekvensbedömningen projektets konsekvensområde plan av bedömning och deltagande tidsplan för projektet och MKB-förfarandet MKB-bedömningen görs utifrån MKB-programmet och utlåtandena om detta. Resultaten av bedömningsarbetet sammanställs i MKB-beskrivningen. I konsekvensbeskrivningen presenteras resultaten av miljökonsekvensbedömningen. I konsekvensbeskrivningen ska framgå preciseringar av uppgifterna i bedömningsprogrammet, och dessutom bland annat: källmaterial som använts vid bedömningen bedömning av miljökonsekvenserna av projektet och dess alternativ en utredning om projektets genomförbarhet eventuella brister i bedömningsarbetet lindring av skadliga miljökonsekvenser förslag till uppföljningsprogram en utredning om hur kontaktmyndighetens utlåtande om MKB-programmet har beaktats en lättfattig och åskådlig sammanfattning När projektansvarige levererat konsekvensbeskrivningen till kontaktmyndigheten sätter denne fram rapporten till allmänt påseende, på samma sätt som vind MKB-programskedet. MKB-förfarandet avslutas när kontaktmyndigheten har gett sitt utlåtande om MKB-beskrivningen. MKB-beskrivningen samt kontaktmyndighetens utlåtande inklusive ett sammandrag av utlåtanden och åsikter bifogas till dokumenten för ansökan om bygglov och andra till tillstånd, som förutsätts för att projektet ska kunna genomföras.
25 VINDIN AB OY KALAX VINDKRAFTPARK 4 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM 2.3 Bedömningsförfarandets parter Projektansvarig ansvarar för planeringen och genomförandet av projektet. VindIn Ab Oy är ett finskt dotterbolag till det svenska vindkraftsföretaget VindIn AB. Företagets mål är att identifiera lämpliga platser samt utveckla, bygga och driva vindkraftverk i Skandinavien. VindIn Ab Oy grundades år Företaget utvecklar just nu flera vindkraftparker i Finland. Ytterligare information om bolaget och dess verksamhet finns på webbplatsen Kontaktmyndighet är Södra Österbottens ELY-central. Kontaktmyndigheten ser till att förfarandet vid bedömning av projektets miljökonsekvenser ordnas i enlighet med MKB-lagen och -förordningen. Kontaktmyndigheten sköter bland annat tillkännagivanden och kungörelser samt ordnar nödvändiga offentliga samråd, samlar in utlåtanden och åsikter, granskar bedömningsprogrammet och konsekvensbeskrivningen och ger utlåtanden om dessa. Kontaktmyndigheten ordnar vid behov uppföljning av miljökonsekvenserna tillsammans med andra myndigheter och den projektansvarige. MKB-konsult är en extern och oberoende grupp av experter som på uppdrag av den projektansvarige genomför miljökonsekvensbedömningen. Gruppen består bland annat av experter inom markanvändning, naturvetenskap och teknisk planering. MKB-konsult för detta projekt är FCG Design och planering Ab. En uppföljningsgrupp tillsatts för att öka möjligheterna till växelverkan och delaktighet i MKB-förfarandet. Till uppföljningsgruppen har representanter för intressentgrupper inbjudits. Uppföljningsgruppen sammanträder en gång i varje utkastskede, varvid gruppens medlemmar ges möjlighet att ge kommentarer om rapportens innehåll. Bild 2.2. Aktörer som deltar eller beaktas i MKB-förfarandet. Kuva 2.2. YVA-menettelyyn osallistuvia tai huomioon otettavia tahoja.
26 VINDIN AB OY KALAX VINDKRAFTPARK 5 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM Tabell 2.1. Parter i projektets MKB-förfarande och de som deltagit i uppföljningsgruppmötet. Taulukko 2.1. Hankkeen YVA-menettelyn osapuolet sekä ne tahot, jotka ovat osallistuneet seurantaryhmän kokoukseen. Part Representant/instans Deltagit Projektansvarig VindIn Ab Oy * Kontaktmyndighet Närings-, trafik- och miljöcentralen i Södra Österbotten Konsult FCG Design och planering Ab * Uppföljningsgrupp (Förslag) VindIn Ab Oy Södra Österbottens ELY-central Markägargruppen Suupohjan lintutieteellinen yhdistys Österbottens naturskyddsdistrikt Skogsvårdsföreningen Österbotten Närpes Hembygdsförening Norrnäs Ungdomsförening Svenska Österbottens Pälsdjursodlarförening Kalax Jaktförening Nämpnäs Jaktförening Näsby Jaktförening Norrnäs Jaktförening Nämpnäs Samfälligheter Kalax Skifteslag Österbottens svenska producentförbund Österbottens förbund Österbottens museum Museiverket Vilt- och fiskeriforskningsinstitutet Forststyrelsen Närpes planläggnings- och miljösektioner Korsnäs, planläggnings- och miljösektioner Kaskö, planläggnings- och miljösektioner Finavia Oyj Fingrid Oyj Fortum Oyj EPV Alueverkko Oy * * * * * * * * * 2.4 Övrig information och hörande av myndigheter, organisationer och allmänheten I förfarandet vid miljökonsekvensbedömning kan, förutom ovan nämnda parter, alla de parter delta, vars förhållanden eller intressen kan påverkas av projektet. Medan bedömningsprogrammet och konsekvensbeskrivningen är framlagda kan parterna framföra sina åsikter till ELY-centralen om projektet och dess miljökonsekvenser samt om huruvida bedömningsarbetet är tillräckligt omfattande eller inte. I samband med miljökonsekvensbedömningen ordnas dessutom informationsmöten för allmänheten, där allmänheten ges information om projektet och planläggnings- och MKB-processerna, samt ges möjlighet att framföra sina
27 VINDIN AB OY KALAX VINDKRAFTPARK 6 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM åsikter om projektet. ELY-centralen informerar om mötena genom kungörelser i tidningarna och på webbplatsen. Kontaktmyndigheten kungör de platser där MKB-programmet och - beskrivningen finns till påseende i samband med kungörelserna. Samtidigt meddelas om platser och tidpunkter för allmänna möten. ELY-centralen meddelar om hur MKB-förfarandet framskrider på sin webbplats ( Från webbplatsen kan man dessutom ladda ned MKB-förfarandets rapporter och andra dokument. 2.5 Samordning av MKB-förfarandet med andra juridiska processer Eftersom andra juridiska processer genomförs samtidigt med MKB-förfarandet kombineras de i mån av möjlighet. Parallellt med MKB-processen genomförs planläggningen av vindkraftsområdet och byggnadstillstånd ansöks för den externa 110 kv kraftledningen i enlighet med Energimarknadsverket (EMV) i en så kallad EMV-process. I praktiken samordnas processerna så att det faktaunderlag om projektet och dess omgivning som förutsätts för de övriga juridiska processerna i huvudsak utarbetas inom ramen för MKB-förfarandet. För att man ska kunna utnyttja det material som produceras i förfarandet krävs ett nära samarbete mellan arbetsgrupperna. Processerna genomförs etappvis så att planläggningens centrala planeringsdokument läggs fram till påseende kort efter varje påseende av MKB-dokument och EMV-processens miljödokument samtidigt som MKB-dokumenten. De informationsmöten som arrangeras inom ramen av projektet kommer att ge möjlighet för deltagarna att få information från alla de juridiska processer som står i anknytning till projektet. Bild 2.3. MKB-förfarandets, delgeneralplaneringens och EMV byggtillståndsprocessens skeden. MKB: miljökonsekvensbedömning, PDB: plan för deltagande och bedömning, EMV: Energimarknadsverket. Kuva 2.3. YVA-menettelyn, osayleiskaavoituksen ja EMV rakennuslupaprosessin vaiheet. MKB: ympäristövaikutusten arviointi, PDB: osallistumis- ja arviointisuunnitelma, EMV: Energiamarkkinavirasto.
28 VINDIN AB OY KALAX VINDKRAFTPARK 7 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM 2.6 Tidsplan för bedömningsförfarandet Den preliminära tekniska planeringen av vindkraftsprojektet blev klar under våren Uppgörandet av MKB-programmet har påbörjats parallellt med tekniska planeringen. Kontaktmyndigheten lägger MKB-programmet fram till påseende under hösten 2013 för en månads tid. Bedömningsarbetet påbörjas direkt då MKB-programmet blivit klart. Då konsekvensbeskrivningen blivit klar, läggs den fram till påseende för två månaders tid. Bedömningsförfarandet avslutas med kontaktmyndighetens utlåtande under våren Delgeneralplanen som gäller projektet utarbetas samtidigt som MKB-förfarandet pågår. Planen för deltagande och bedömning gällande delgeneralplanen framläggs under hösten 2013 under en månads tid. I mån av möjlighet läggs planutkastet fram till påseende samtidigt som MKB-beskrivningen under våren Planen färdigställs utifrån den erhållna responsen och enligt den preliminära tidsplanen godkänns de på våren Byggtillståndsansökan för 110 kv kraftledningen ansöks från Energimarknadsverket. Ansökan respektive bedömningsarbete för kraftledningen genomförs parallellt med vindkraftsparkens MKB och målsättningen är att ansökan är i myndighetsbehandling efter att konsekvensbeskrivningen satts till påseende. Under MKB-förfarandet ordnas vid olika tillfällen möten för uppföljningsgruppen och för allmänheten i både program- och beskrivningsskedet.
29 VINDIN AB OY KALAX VINDKRAFTPARK 8 (94) FCG DESIGN OCH PLANERING AB MKB-PROGRAM 3 KALAX VINDKRAFTSPROJEKT 3.1 Projektets syfte och mål Syftet med vindkraftsparken är att producera el med vindkraft till det riksomfattande elnätet. Vindkraftsprojektet är en del av de klimatpolitiska mål som Finland har förbundit sig till genom internationella avtal och som medlem av EU. Målet med arbets- och näringsministeriets klimat- och energistrategi är att höja vindkraftens totala kapacitet i Finland till MW senast år De internationella och nationella klimat- och energistrategierna och målen som anknyter till vindkraftsprojektet presenteras nedan. Bild 3.1. Finlands vindkraftsproduktion (linje) och den installerade vindkraftskapaciteten (staplar) under åren (VTT 2013). Kuva 3.1. Suomen tuulivoimatuotanto (viiva) sekä asennettu tuulivoimakapasiteetti (pylväät) vuosina (VTT 2013). Tabell 3.1. Internationella on nationella klimat- och energipolitiska strategier i anknytning till projektet. Taulukko 3.1. Hankkeeseen liittyvät kansainväliset ja kansalliset ilmasto- ja energiapoliittiset strategiat. Strategi FN:s Klimatavtal (1992) Kyotoprotokollet (1997) EU:s klimat- och energipaket (2008) Finlands nationella plan (2001) Revidering av Finlands nationella plan (2005) Finlands klimat- och energistrategi (2008) Mål Stabilisera halterna växthusgaser i atmosfären som förhindrar farlig mänsklig påverkan på klimatsystemet. Begränsa industriländernas växthusgasutsläpp. Minska växthusgasutsläppen med 20% före år 2020 (jämförelseår 1990). Mångsidigare energianskaffning, främja användningen av förnybar energi. Utnyttja vindkraft, vattenkraft och biobränslen för att minska växthusgasutsläppen. Innehåller klimat- och energipolitiska åtgärder fram till 2020 och ett perspektiv fram till 2050.
O2 Finland Oy. Vindkraftspark i Rajamäenkylä, program för miljökonsekvensbedömning
O2 Finland Oy Vindkraftspark i Rajamäenkylä, program för miljökonsekvensbedömning O2 Finland Oy 1 / 4 SAMMANDRAG Bakgrund och beskrivning Elförbrukningen i Finland har ökat från år till år och den antas
VINDIN AB OY KALAX VINDKRAFTSPARK MILJÖKONSEKVENSBESKRIVNING
VINDIN AB OY KALAX VINDKRAFTSPARK MILJÖKONSEKVENSBESKRIVNING FCG DESIGN OCH PLANERING AB 26.6.2014 Kalax vindkraftspark Miljökonsekvensbeskrivning Layout FCG / Satu Taskinen Omslagsbild FCG Tryckort Vasa
SUUNNITTELU JA TEKNIIKKA VINDIN AB OY BÖLE VINDKRAFTPARK MILJÖKONSEKVENSBESKRIVNING JUNI 2015
SUUNNITTELU JA TEKNIIKKA VINDIN AB OY BÖLE VINDKRAFTPARK MILJÖKONSEKVENSBESKRIVNING JUNI 2015 Böle vindkraftpark Miljökonsekvensbeskrivning FCG Design och planering Ab Layout FCG / Heini Passoja Omslagsbild
SANDBACKA VINDKRAFTSPARK
SVEVIND OY AB SANDBACKA VINDKRAFTSPARK 27.6.2014 P19557 I Sandbacka vindkraftspark Miljökonsekvensbeskrivning FCG Design och planering Ab Layout FCG / Satu Taskinen Omslagsbild FCG / Hans Vadbäck Tryckort
MOLPE-PETALAX VIND- KRAFTSPARK
S U U N N IT T EL U JA T EK N IIK K A VINDIN AB OY MOLPE-PETALAX VIND- KRAFTSPARK PROGRAM FÖR MILJÖ Oktober 2013 Molpe-Petalax vindkraftspark Program för miljökonsekvensbedömning FCG Design och planering
PÖRTOM VINDKRAFTPARK
VINDIN AB OY, TRIVENTUS PÖRTOM VIND AB PÖRTOM VINDKRAFTPARK MILJÖKONSEKVENSBESKRIVNING OKTOBER 2013 Pörtom vindkraftpark Miljökonsekvensbeskrivning FCG Design och planering Ab Layout FCG / Satu Taskinen
Ändring av Lövö delgeneralplan (Täppo 43:0) Program för deltagande och bedömning (PDB) Plankod: Y5
Ändring av Lövö delgeneralplan (Täppo 43:0) Program för deltagande och bedömning (PDB) Plankod: 5994092016Y5 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR... 4 3. PLANERINGSSITUATION...
Delgeneralplaneändring för Kalax vindkraftpark
FORTUM Delgeneralplaneändring för Kalax vindkraftpark Stadsstyrelsen 7.11.2017 Rev. FCG SUUNNITTELU JA TEKNIIKKA OY Program för deltagande och bedömning I (I) Salomaa Kristina Innehållsförteckning 1 KONTAKTUPPGIFTER...
MISSKÄRRIN TUULIPUISTON OSAYLEISKAAVA VINDPARK DELGENERALPLAN FÖR MISSSKÄR
MISSKÄRRIN TUULIPUISTON OSAYLEISKAAVA VINDPARK DELGENERALPLAN FÖR MISSSKÄR OSALLISTUMIS- JA ARVIOINTISUUNNITELMA PROGRAMMET FÖR DELTAGANDE OCH BEDÖMNING Kemiö/Kimito, 5.8.2011 INNEHÅLLSFÖRTECKNING 1. LÄGE
BESLUT OM TILLÄMPNING AV ETT FÖRFARANDE VID MILJÖKONSEKVENSBEDÖMNING, VÄSTERVIK VINDKRAFTSPARK, KRISTINESTAD
BESLUT Dnr EPOELY/989/2018 17.4.2018 Ärende BESLUT OM TILLÄMPNING AV ETT FÖRFARANDE VID MILJÖKONSEKVENSBEDÖMNING, VÄSTERVIK VINDKRAFTSPARK, KRISTINESTAD Den projektansvarige Ramboll Hovrättsesplanaden
MKB-FÖRFARANDE FÖR SANDBACKA VINDKRAFTPARK
S U U N N IT T EL U JA T EK N IIK K A SVEVIND OY AB MKB-FÖRFARANDE FÖR SANDBACKA VINDKRAFTPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING FCG DESIGN OCH PLANERING AB 27.6.2013 P19557 Svevind Oy Ab Sandbacka
SANDBACKA VINDKRAFTSPARK
SVEVIND OY AB SANDBACKA VINDKRAFTSPARK MILJÖKONSEKVENSBESKRIVNING BILAGA 4. Synlighetsanalys och fotomontage FCG DESIGN OCH PLANERING AB P19557 FCG SUUNNITTELU JA TEKNIIKKA OY N131x 19 x HH144 1 (14) Sandbacka
Ändring av Forsby delgeneralplan (Dalkärr 12:25) Program för deltagande och bedömning (PDB) Plankod: Y1
Ändring av Forsby delgeneralplan (Dalkärr 12:25) Program för deltagande och bedömning (PDB) Plankod: 5994032017Y1 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR... 4 3.
Protokoll över avgränsningssammanträde
Mötesprotokoll Pöyry Management Consulting Oy Postbox 4 (Jaakkogatan 3) FI-01621 Vanda Finland Hemort Vanda, Finland FO-nummer 2302276-3 Tel. +358 10 3311 Fax +358 10 33 21031 http://www.poyry.com Datum
PROKON WIND ENERGY FINLAND OY MKB-FÖRFARANDE FÖR STORBÖTET VINDKRAFTPARK MILJÖKONSEKVENSBESKRIVNING FCG DESIGN OCH PLANERING AB
PROKON WIND ENERGY FINLAND OY MKB-FÖRFARANDE FÖR STORBÖTET VINDKRAFTPARK MILJÖKONSEKVENSBESKRIVNING FCG DESIGN OCH PLANERING AB 13.10.2014 P20973 Storbötet vindkraftpark Miljökonsekvensbeskrivning Layout
FCG Finnish Consulting Group Oy FORTUM POWER AND HEAT OY MKB-PROGRAM FÖR BERGÖ VINDKRAFTSPARK
FORTUM POWER AND HEAT OY MKB-PROGRAM FÖR BERGÖ VINDKRAFTSPARK MAJ 2010 Fortum Power and Heat Oy Bergö vindkraftspark I INNEHÅLLSFÖRTECKNING 1 INLEDNING... 1 2 PROJEKTANSVARIG... 2 3 FÖRFARANDE VID MILJÖKONSEKVENSBEDÖMNING...
MKB-FÖRFARANDE FÖR STORBÖTET VINDKRAFTPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING PROKON WIND ENERGY FINLAND OY
PROKON WIND ENERGY FINLAND OY MKB-FÖRFARANDE FÖR STORBÖTET VINDKRAFTPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING FCG DESIGN OCH PLANERING AB 14.6.2013 P20973 PROKON Wind Energy Finland Oy Storbötet Vindkraftpark
Delgeneralplan för Poikel vindkraftpark
S U U N N IT T EL U JA T EK N IIK K A VINDIN AB OY EDSVIK VINDKRAFTPARK AB Delgeneralplan för Poikel vindkraftpark FCG DESIGN OCH PLANERING AB Program för deltagande och bedömning I (I) Salomaa Kristina
FCG Finnish Consulting Group Oy. SABA Wind Oy Ab MKB-PROGRAM FÖR BRÄNNSTRÄSK VIND
SABA Wind Oy Ab MKB-PROGRAM FÖR BRÄNNSTRÄSK VIND MARS 2011 SABA Wind Oy Ab Brännsträsk vind VII SABA WIND OY AB MILJÖKONSEKVENSBEDÖMNING AV BRÄNNSTRÄSK VINDKRAFTSPARK FÖRORD Detta program för miljökonsekvensbedömning
SAMMANDRAG. Vindkraftspark Uttermossa, Kristinestad, MKB-program. Projektet och den projektansvarige
SAMMANDRAG Projektet och den projektansvarige Den projektansvarige är Oy Uttermossan Tuulivoimapuisto Vindkraftspark Ab, som planerar att bygga åtta vindkraftverk i Uttermossa i Kristinestad. Platserna
KORSNÄS KOMMUN PLANLÄGGNINGSÖVERSIKT
1 KORSNÄS KOMMUN PLANLÄGGNINGSÖVERSIKT 2016 2 Innehållsförteckning: INLEDNING 3 PLANLÄGGNINGSNIVÅER.... 3 LANDSKAPSPLANEN.... 3 GENERALPLANERNA... 4 STRANDGENERALPLANEN... 4 DETALJPLANERNA 4 KORSNÄS KOMMUNS
S U U N N IT T E L U JA T E K N IIK K A MÄRKENKALL VINDKRAFTSPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING
S U U N N IT T E L U JA T E K N IIK K A MÄRKENKALL VINDKRAFTSPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING JUNI 2014 Märkenkall vindkraftspark Program för miljökonsekvensbedömning FCG Design och planering
FCG Finnish Consulting Group Oy. SABA Wind Oy Ab MKB-PROGRAM FÖR BRÄNNSTRÄSK VIND
SABA Wind Oy Ab MKB-PROGRAM FÖR BRÄNNSTRÄSK VIND MARS 2011 SABA Wind Oy Ab Brännsträsk vind VII SABA WIND OY AB MILJÖKONSEKVENSBEDÖMNING AV BRÄNNSTRÄSK VINDKRAFTSPARK FÖRORD Detta program för miljökonsekvensbedömning
Märkenkall vindkraftspark
OX2 AB Märkenkall vindkraftspark Komplettering av utredning av vegetation och naturtyper 2016 FCG DESIGN OCH PLANERING AB P29646P004 Innehållsförteckning 1 Inledning... 1 2 Utgångsdata och metoder... 2
Ändring av del av strandgeneralplan för Överlappfors sjöar (Dal 5:50) Program för deltagande och bedömning (PDB) Plankod: Y6
Ändring av del av strandgeneralplan för Överlappfors sjöar (Dal 5:50) Program för deltagande och bedömning (PDB) Plankod: 5994162016Y6 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH
23.3.2010. Hangö stad. Detaljplan för utvidgningen av vindkraftpark Sandö Program för deltagande och bedömning (PDB)
23.3.2010 Hangö stad Detaljplan för utvidgningen av vindkraftpark Sandö Program för deltagande och bedömning (PDB) Innehåll 1 UTGÅNGSPUNKTER SOM MARKANVÄNDNINGS- OCH BYGGLAGEN STÄLLER FÖR DETALJPLANLÄGGNINGEN
Alternativ för avloppsvattenhanteriingen i Vichtis Program för miljökonsekvensbedömning, sammandrag
Alternativ för avloppsvattenhanteringen i Vichtis Program för miljökonsekvensbedömning, sammandrag 25.9.2013 Program för miljökonsekvensbedömning, sammandrag 25.9.2013 1 (57) Sammandrag Syftet med miljökonsekvensbedömningen
PROKON Wind Energy Finland Oy Storbötet vindkraftpark Vörå & Nykarleby
PROKON Wind Energy Finland Oy Storbötet vindkraftpark Vörå & Nykarleby Uppföljningsgruppens möte 11.9.2014 i Vörå 9.9.2014 Page 1 1 Öppning av möte Föredragningslista 2 Projektörens presentation / Michael
ÅTERVINNINGSANLÄGGNINGEN I VANDA SAMMANFATTNING AV MKB-PROGRAMMET
ÅTERVINNINGSANLÄGGNINGEN I VANDA SAMMANFATTNING AV MKB-PROGRAMMET 2.8.2018 1 INLEDNING Remeo Oy är ett miljövårdsföretag som främst är verksamt i Finland. Företaget omsätter över 80 miljoner euro och har
PJELAX VINDKRAFTSPARK
VINDIN AB OY MILJÖKONSEKVENSBESKRIVNING FCG DESIGN OCH PLANERING AB Pjelax vindkraftspark Miljökonsekvensbeskrivning Layout FCG Omslagsbild FCG / Hans Vadbäck Tryckort Vasa Multiprint II FÖRORD Syftet
Ändring av Edsevö detaljplan Edsevö trafikområde. Program för deltagande och bedömning (PDB) Plankod:
Ändring av Edsevö detaljplan Edsevö trafikområde Program för deltagande och bedömning (PDB) Plankod: 599402201608 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR... 4 3.
Ändring av Kållby delgeneralplan (Granlund ) Program för deltagande och bedömning (PDB) Plankod: Y1
Ändring av Kållby delgeneralplan (Granlund 599-407-9-112) Program för deltagande och bedömning (PDB) Plankod: 5994072018Y1 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR...
Utvidgning av Kållby industriområde detaljplan. Program för deltagande och bedömning (PDB) Plankod:
Utvidgning av Kållby industriområde detaljplan Program för deltagande och bedömning (PDB) Plankod: 599599404201606 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR... 4 3.
MOLPE-PETALAX VINDKRAFTPARK
VINDIN AB OY MOLPE-PETALAX VINDKRAFTPARK MILJÖKONSEKVENSBESKRIVNING DECEMBER 2014 FCG DESIGN OCH PLANERING AB P20392 Molpe-Petalax vindkraftspark Miljökonsekvensbeskrivning Layout FCG / Kristina Salomaa
Ändring av sydvästra Ytteresse delgeneralplan (Forsbacka 20:64 och Ragnvald 20:61)
Ändring av sydvästra Ytteresse delgeneralplan (Forsbacka 20:64 och Ragnvald 20:61) Program för deltagande och bedömning (PDB) Plankod: 5994142016Y3 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER
Ändring av Nederpurmo delgeneralplan, flyttning av byggrätt (Sexmans ) Program för deltagande och bedömning (PDB) Plankod: Y4
Ändring av Nederpurmo delgeneralplan, flyttning av byggrätt (Sexmans 599-417-4-10) Program för deltagande och bedömning (PDB) Plankod: 5994172016Y4 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER
Referens: Begäran om prövning för behovet av miljökonsekvensbedömning
BESLUT Dnr EPOELY/14/07.04/2012 Översättning Vasa 21.5.2012 Oy Uttermossan tuulivoimahanke Vindkraftspark Ab Sandviksvägen 180 64100 Kristinestad Referens: Begäran om prövning för behovet av miljökonsekvensbedömning
NORDANÅ-LÖVBÖLE VINDKRAFTPARK, KIMITOÖN
NORDANÅ-LÖVBÖLE VINDKRAFTPARK, KIMITOÖN Miljökonsekvensbeskrivning Egentliga Finlands Energi Ab (EFE) KONTAKTUPPGIFTER PROJEKTANSVARIG Egentliga Finlands Energi Ab Kontaktperson: Ansgar Hahn Tel. +358
VINDKRAFT, DISKUSSION OCH FAKTA , Villa Lande TUULIVOIMA YLEINEN KESKUSTELU. Lars Nummelin, Åke Lindeberg
VINDKRAFT, DISKUSSION OCH FAKTA 25.10.2011, Villa Lande TUULIVOIMA YLEINEN KESKUSTELU Lars Nummelin, Åke Lindeberg Innehåll - Sisältö Utgångsläge Lähtötilanne Nuläge Nykytilanne Planprocessen Kaavoitusprosessi
Ändring av del av Lepplax strandgeneralplan (Vikman 12:137) Program för deltagande och bedömning (PDB) Plankod: Y3
Ändring av del av Lepplax strandgeneralplan (Vikman 12:137) Program för deltagande och bedömning (PDB) Plankod: 5994082015Y3 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR...
PVO-Innopower Oy (Pohjolan Voima) Tölögatan 4 PB Helsingfors
BESLUT EPOELY/2/07.04/2010 ETELÄ-POHJANMAA SÖDRA ÖSTERBOTTEN 3.2.2010 PVO-Innopower Oy (Pohjolan Voima) Tölögatan 4 PB 40 00101 Helsingfors Översättning Gammal diarienummer LSU-2009-R-67(531) BESLUT OM
PROGRAM FÖR DELTAGANDE OCH BEDÖMNING (MBL 63 och 64 )
INGÅ KOMMUN DELGENERALPLAN FÖR BARÖSUND PROGRAM FÖR DELTAGANDE OCH BEDÖMNING (MBL 63 och 64 ) Planområde Planområdet omfattar Barösunds bycentrum med omnejd på Orslandet. Planområdet är avgränsat med rött.
Delgeneralplaneändring för Pjelax-Böle vindkraftpark
FORTUM Delgeneralplaneändring för Pjelax-Böle vindkraftpark Stadsstyrelsen 7.11.2017 rev. FCG SUUNNITTELU JA TEKNIIKKA OY Program för deltagande och bedömning I (I) Salomaa Kristina Innehållsförteckning
Ändring av Esse strandgeneralplan, flyttning av byggplats (Snellmans 7:249 och Snellman 7:245)
Ändring av Esse strandgeneralplan, flyttning av byggplats (Snellmans 7:249 och Snellman 7:245) Program för deltagande och bedömning (PDB) Plankod: 5994072016Y2 2 Innehållsförteckning: 1. PLANOMRÅDET...
BESLUT om tillämpning av ett förfarande vid miljökonsekvensbedömning (MKB) i ett projekt som gäller vindkraftsparken i Harrström, Korsnäs
Beslut Dnro EPOELY/37/07.04/2012 Vasa,13.03.2013 Österbottens Miljöenergi Ab Otto Werneskog Handelsesplanaden 12 B 21 65100 Vasa otto@smalandsmiljoenergi.se BESLUT om tillämpning av ett förfarande vid
BILAGA 1 LIITE 1. Program för deltagande och bedömning Osallistumis- ja arviointisuunnitelma
BILAGA 1 LIITE 1 Osallistumis- ja arviointisuunnitelma NÄRPES STAD Delgeneralplan för Kalax vindkraftpark rev. 6.2.2015 rev. 4.5.2015 FCG DESIGN OCH PLANERING AB Program för deltagande och bedömning 1
BILAGA 10 LIITE 10. Bemötanden till utlåtanden och anmärkningar över planförslaget Vastineet kaavaehdotuksen lausuntoihin ja muistutuksiin
BILAGA 10 LIITE 10 Bemötanden till över planförslaget Vastineet kaavaehdotuksen lausuntoihin ja muistutuksiin S U U N N IT T EL U JA T EK N IIK K A VÖRÅ KOMMUN utlåtanden och anmärkningar till delgeneralplan
Ändring av Östensö delgeneralplan (Norrgård ) Program för deltagande och bedömning (PDB) Plankod: Y2
Ändring av Östensö delgeneralplan (Norrgård 599-412-6-46) Program för deltagande och bedömning (PDB) Plankod: 5994122018Y2 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR...
Delgeneralplan för Pörtom vindkraftpark Pörtomin tuulivoimapuiston osayleiskaava
S U U N N IT T EL U JA T EK N IIK K A NÄRPES STAD Delgeneralplan för Pörtom vindkraftpark Pörtomin tuulivoimapuiston osayleiskaava Planförslag / Kaavaehdotus Bilaga 6 / Liite 6 Virtuell verklighet Virtuaalinen
CPC Finland Ab Verkställande direktör Erik Trast PB Helsingfors. Ärende. Beskrivning av projektet och miljön
BESLUT Dnr EPOELY/2080/2017 13.9.2017 CPC Finland Ab Verkställande direktör Erik Trast PB 533 00101 Helsingfors Ärende Beslut om tillämpning av ett förfarande vid miljökonsekvensbedömning i CPC Finland
MIKONKEIDAS VINDKRAFTSPARK
SUUNNITTELU JA TEKNIIKKA MIKONKEIDAS VINDKRAFTSPARK PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING JUNI 2013 Mikonkeidas vindkraftspark FCG Design och planering Ab Layout FCG / Heini Passoja Omslagsbild FCG / Hans
PROGRAM FÖR DELTAGANDE OCH BEDÖMNING
Plan nr 1086 LÅNGSKOGENS STORINDUSTRIOMRÅDE Detaljplan och detaljplaneändring PROGRAM FÖR DELTAGANDE OCH BEDÖMNING Vasa stads planläggning 29.8.2017 Föremål för planeringen Detaljplanen och detaljplaneändringen
Dokumenttyp MKB-program. Datum PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING AV VINDKRAFTSPROJEKTET I HEDET-BJÖRKLIDEN PROKON WIND ENERGY FINLAND OY
Dokumenttyp MKB-program Datum 4.11.2013 PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING AV VINDKRAFTSPROJEKTET I HEDET-BJÖRKLIDEN PROKON WIND ENERGY FINLAND OY PROGRAM FÖR MILJÖKONSEKVENSBEDÖMNING AV VINDKRAFTSPROJEKTET
Raasepori Inkoo merialueen tuulivoimalahanke Vindkraftsprojektet i sjöområdet utanför Raseborg Ingå
Raasepori Inkoo merialueen tuulivoimalahanke Vindkraftsprojektet i sjöområdet utanför Raseborg Ingå Inkoo, Ingå 18.8.2009 Ohjelma: Avaus: Puheenjohtaja Heikki Martela, Pro Barösundin saaristo yhdistys
SUUNNITTELU JA TEKNIIKKA. wpd Finland Oy. Palovaara Ahkiovaara VINDKRAFTSPROJEKT. Program för miljökonsekvensbedömning
SUUNNITTELU JA TEKNIIKKA Palovaara Ahkiovaara VINDKRAFTSPROJEKT April 2014 Vindkraftsprojektet i Palovaara-Ahkiovaara FCG Design och planering Ab Layout FCG/Leila Väyrynen Omslagsbild wpd Tryck Kopijyvä
NTM-centralen i Södra Österbotten, Korsholmsesplanaden 44, Vasa
PM 1 (7) Närhi Johanna 4.6.2013 UPM-Kymmene Oyj Storå kommun Kristinestad DELGENERALPLAN FÖR MIKONKEIDAS VINDKRAFTSPARK Myndighetssamråd i det inledande skedet Tidpunkt 3.6.2013 kl. 9.30 11.30 Plats Korsholmsesplanaden
Bilaga B: Frågeformulär social utredning
Bilaga B: Frågeformulär social utredning 1 (11) VÄSTERVIK VINDKRAFTSPROJEKT Miljökonsekvensbedömning INVÅNARENKÄT I VÄSTERVIK NÄROMRÅDE Ärade mottagare, Triventus Wind Power AB håller på att planera ett
Malax kommun DETALJPLANEÄNDRING FÖR S MARKETS HANDELSENHET KVARTER 151. Program för deltagande och bedömning 16.5.
Malax kommun DETALJPLANEÄNDRING FÖR S MARKETS HANDELSENHET KVARTER 151 Program för deltagande och bedömning 16.5.2015 MALAX KOMMUN 1 I programmet för deltagande och bedömning (PDB), som utarbetas som en
DELGENERALPLAN FÖR MOLPE- PETALAX VINDKRAFTPARK
MALAX KOMMUN DELGENERALPLAN FÖR MOLPE- PETALAX VINDKRAFTPARK PLANBESKRIVNING / FCG SUUNNITTELU JA TEKNIIKKA OY P20392 PLANBESKRIVNING / I Salomaa Kristina Innehållsförteckning 1 Inledning... 1 2 Planläggningens
Projektbeskrivning Vindkraft vid Fjällberg
Projektbeskrivning Vindkraft vid Fjällberg Fjällberg Fjällberg ligger i den mellersta delen av Västerbottens län. Fjällberg ligger ca 40 km sydväst om Lycksele stad och 43 km nordnordost om Åsele stad.
ENKÄT RIKTAD TILL BOENDE OCH FRITIDSBOENDE I NÄROMRÅDET
BILAGA 6 (1/12) MKB-förfaranden och delgeneralplanerna för Storbötet och Sandbacka vindkraftparker samt delgeneralplanerna för Storbacken och Lålax vindkraftparker ENKÄT RIKTAD TILL BOENDE OCH FRITIDSBOENDE
Ändring av Kyrkoby detaljplan, lättrafikled på Sandåkers. Program för deltagande och bedömning (PDB) Plankod:
Ändring av Kyrkoby detaljplan, lättrafikled på Sandåkers Program för deltagande och bedömning (PDB) Plankod: 599406201611 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH MÅLSÄTTNINGAR...
LANTMÄTARE AB ÖHMAN Sten Öhman Sunnanvägen 7 10900 Hangö 044-2530464 sten.ohman@netsten.fi 5.9.2014
LANTMÄTARE AB ÖHMAN Sten Öhman Sunnanvägen 7 10900 Hangö 044-2530464 sten.ohman@netsten.fi 5.9.2014 PARGAS KORPO-BJÖRKÖ, ÅNSÖREN ÄNDRING AV DELGENERALPLAN PROGRAM FÖR DELTAGANDE OCH BEDÖMNING 1. Planeringsområde
Ändring av Kållby detaljplan, kv och samt grönområde. Program för deltagande och bedömning (PDB) Plankod:
Ändring av Kållby detaljplan, kv. 210-211 och 221-229 samt grönområde Program för deltagande och bedömning (PDB) Plankod: 599407201606 2 Innehållsförteckning: 1. PLANOMRÅDET... 3 2. UTGÅNGSPUNKTER OCH
Regional planering och förankring
Regional planering och förankring överinspektör Minna Torkkeli, miljöministeriet NordVind seminar 11 oktober 2011 Vindkraft & lokal förankring Vindkraft i Finland Vindkraftskapaciteten i Finland (maj 2011)
DELGENERALPLAN FÖR KALAX VINDKRAFTPARK
NÄRPES STAD DELGENERALPLAN FÖR KALAX VINDKRAFTPARK PLANBESKRIVNING / FCG DESIGN OCH PLANERING AB PLANBESKRIVNING / 1 (85) Taskinen Satu & Salomaa Kristina Innehållsförteckning 1 INLEDNING... 5 2 PLANLÄGGNINGENS
VINDKRAFTSBYGGANDE MED AVSEENDE PÅ HÄLSOSKYDDET
VINDKRAFTSBYGGANDE MED AVSEENDE PÅ HÄLSOSKYDDET - I vilket skede och hur kan hälsoskyddet påverka? Överinspektör, Vesa Pekkola Vindkraft, en symbol för miljövänlighet eller en fågelhack? 2 Vindkraftverkens
Mottagare Kristinestad stad. Dokumenttyp Program för deltagande och bedömning. Datum KRISTINESTAD STAD ÄNDRING AV DEL AV ÅSÄNDAN DETALJPLAN
Mottagare Kristinestad stad Dokumenttyp Program för deltagande och bedömning Datum 12.4.2017 KRISTINESTAD STAD ÄNDRING AV DEL AV ÅSÄNDAN DETALJPLAN PROGRAM FÖR DELTAGANDE OCH BEDÖMNING Författare Christoffer
Korsholms vindkraftspark Miljökonsekvensbeskrivning Bilagor
Korsholms vindkraftspark Miljökonsekvensbeskrivning Bilagor BILAGOR Bilaga 1 Bilaga 2 Bilaga 3 Kontaktmyndighetens utlåtande om programmet för miljökonsekvensbedömning Rapport med resultaten av invånarenkäten
Miljökonsekvensbeskrivning för Lappfjärds och Lakiakangas vindkraftsparker
SUUNNITTELU JA TEKNIIKKA CPC FINLAND AB Miljökonsekvensbeskrivning för Lappfjärds och Lakiakangas vindkraftsparker FEBRUARI 2013 FCG DESIGN OCH PLANERING AB CPC Finland Ab Lappfjärds och Lakiakangas vindkraftsparker
DELGENERALPLAN FÖR SANDBACKA VINDKRAFTSPARK
S U U N N IT T EL U JA T EK N IIK K A VÖRÅ KOMMUN DELGENERALPLAN FÖR SANDBACKA VINDKRAFTSPARK PROGRAM FÖR DELTAGANDE OCH BEDÖMNING FCG SUUNNITTELU JA TEKNIIKKA OY 20.8.2014 25489-P19943P003 Eva Persson
Vindkraftpark Kristinestad Norr
Vindkraftpark 2013-05-28 MKB-program Program för bedömning av miljökonsekvenser för vindkraftpark, Kristinestad Förord Detta program för miljökonsekvensbedömning utgör en plan för genomförandet av kommande
Vindkaftsbyggande ur investerarens synvinkel
Vindkaftsbyggande ur investerarens synvinkel Myndigheternas möjligheter att främja investeringar i vindkraft i Finland Lauri Luopajärvi Vd PVO-Innopower Oy Nordvind, Örenäs Slott 1997 1998 1999 2000 2001
REVIDERING AV DE RIKSOMFATTANDE MÅLEN FÖR OMRÅDESANVÄNDNINGEN
MILJÖMINISTERIET 19.2.2016 REVIDERING AV DE RIKSOMFATTANDE MÅLEN FÖR OMRÅDESANVÄNDNINGEN Preliminär arbets- och bedömningsplan Miljöministeriet har börjat bereda en revidering av de riksomfattande målen
Mottagare Larsmo kommun. Dokumenttyp Program för deltagande och bedömning. Datum LARSMO KOMMUN BOSUND DELGENERALPLAN REVIDERING
Mottagare Larsmo kommun Dokumenttyp Program för deltagande och bedömning Datum 12.12.2017 LARSMO KOMMUN BOSUND DELGENERALPLAN REVIDERING LARSMO KOMMUN BOSUND DELGENERALPLAN REVIDERING Författare Jonas
Mottagare. Larsmo kommun. Dokument. Program för deltagande och bedömning. Datum LARSMO KOMMUN ÄNDRING AV DEL AV STORSTRÖMMEN DETALJPLAN
Mottagare Larsmo kommun Dokument Program för deltagande och bedömning Datum 2.11.2018 LARSMO KOMMUN ÄNDRING AV DEL AV STORSTRÖMMEN DETALJPLAN 1-2 PROGRAM FÖR DELTAGANDE OCH BEDÖMNING Författare Jonas Lindholm
Miljökonsekvensbedömning (MKB) 400 kv kraftledning Seinäjoki-Toby (Korsholm) KONTAKTMYNDIGHETENS UTLÅTANDE OM MILJÖKONSEKVENS- BESKRIVNINGEN
Paikka/Plats Vaasa/Vasa Päiväys Datum Dnro Dnr 7.11.2007 LSU-2006-R-35 (53) Fingrid Abp PB 530 00101 Helsingfors Översättning Viite Hänvisning Miljökonsekvensbedömning (MKB) 400 kv kraftledning Seinäjoki-Toby
BILAGA 5 LIITE 5. Bemötanden till respons över planförslag. Vastineet kaavaehdotuksesta saatuun palautteessen
BILAGA 5 LIITE 5 Bemötanden till respons över planförslag Vastineet kaavaehdotuksesta saatuun palautteessen VÖRÅ KOMMUN MÖRKNÄSSKOGENS WIND AB DELGENERALPLAN FÖR MÖRKNÄSSKOGENS VINDKRAFTPARK Bemötanden
Exempel på vad en tillståndsansökan och miljökonsekvensbeskrivning för vindkraft på land minst ska innehålla
Datum 2009-09-10 1 (6) Exempel på vad en tillståndsansökan och miljökonsekvensbeskrivning för vindkraft på land minst ska innehålla Följande råd när det gäller vad en tillståndsansökan enligt 9 kap Miljöbalken
LARSMO KOMMUN BOSUND DETALJPLAN - ÄNDRING OCH UTVIDGNING AV NORRA DELEN. Larsmo kommun. Program för deltagande och bedömning
Mottagare Larsmo kommun Dokument Program för deltagande och bedömning Datum 15.4.2019 LARSMO KOMMUN BOSUND DETALJPLAN - ÄNDRING OCH UTVIDGNING AV NORRA DELEN 1-2 PROGRAM FÖR DELTAGANDE OCH BEDÖMNING Författare
Ändring av Forsby delgeneralplan (Dalkärr 12:25) Planbeskrivning Plankod: Y2
Ändring av Forsby delgeneralplan (Dalkärr 12:25) Planbeskrivning Plankod: 5994032015Y2 2 Innehållsförteckning: 1. BAS- OCH IDENTIFIKATIONSUPPGIFTER... 4 1.1 IDENTIFIKATIONSUPPGIFTER... 4 1.2 PLANOMRÅDETS
DETALJPLANEÄNDRING del av 7:e stadsdelens kvarter 1052 PROGRAM FÖR DELTAGANDE OCH BEDÖMNING. Vad är ett program för deltagande och bedömning?
GRANKULLA STAD Markanvändningsenheten DETALJPLANEÄNDRING del av 7:e stadsdelens kvarter 1052 29.4.2011, uppdaterat 26.3.2012 PROGRAM FÖR DELTAGANDE OCH BEDÖMNING Vad är ett program för deltagande och bedömning?
Samråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge. Anders Wallin, E.ON Vind Sverige AB 2012-01-17
Samråd enligt miljöbalen kap 6 4 Vindkraftprojekt Gröninge Anders Wallin, E.ON Vind Sverige AB 2012-01-17 Agenda Varför är vi här idag? Tillståndsprocessen Presentation av Gröningeprojektet Närliggande
Så här byggdes Torkkola vindkraftspark
Så här byggdes Torkkola vindkraftspark Merikartvägen N Torkkola Lillkyro 7 Torkkola vindkraftspark finns i Vasa längs med Merikartvägen, söder om Kyrö älv. Yta: ca 1 000 hektar Skiften: över 200 Markägare:
INGÅ, ÄNGÖ STRANDDETALJPLAN
1 LANTMÄTARE ÖHMAN Sten Öhman Sunnanvägen 7 10900 Hangö 044-2530464 sten.ohman@netsten.fi 22.9.2016 INGÅ, ÄNGÖ STRANDDETALJPLAN PROGRAM FÖR DELTAGANDE OCH BEDÖMNING 1. Planeringsområde och -situation Området
KORSHOLMS KOMMUN ÄNDRING AV STRANDDETALJPLAN PÅ HEMLANDSSKATAN FÖR KVARTER 6. Program för deltagande och bedömning
KORSHOLMS KOMMUN ÄNDRING AV STRANDDETALJPLAN PÅ HEMLANDSSKATAN FÖR KVARTER 6 23.5.2017 INNEHÅLLSFÖRTECKNING 1 AVSIKTEN MED ETT DELTAGANDE OCH BEDÖMNINGSPROGRAM... 1 2 PLANEOMRÅDET... 1 3 INITIATIV OCH
Mottagare. Larsmo kommun. Dokument. Program för deltagande och bedömning. Datum LARSMO KOMMUN ÄNDRING AV DEL AV LILLA-FURUHOLMEN DETALJPLAN
Mottagare Larsmo kommun Dokument Program för deltagande och bedömning Datum 2.11.2018 LARSMO KOMMUN ÄNDRING AV DEL AV LILLA-FURUHOLMEN DETALJPLAN 1-2 PROGRAM FÖR DELTAGANDE OCH BEDÖMNING Författare Jonas
S U U N N IT T EL U JA T EK N IIK K A MÄRKENKALL VINDKRAFTSPARK MILJÖKONSEKVENSBESKRIVNING
S U U N N IT T EL U JA T EK N IIK K A MÄRKENKALL VINDKRAFTSPARK MARS 2015 Märkenkall vindkraftspark Miljökonsekvensbeskrivning FCG Design och planering Ab Layout FCG/Tuuli Aaltonen Omslagsbild FCG/Pertti
HANGÖ, KROGARS STRANDDETALJPLAN
1 LANTMÄTARE AB ÖHMAN Sten Öhman Sunnanvägen 7 10900 Hangö 044-2530464 sten.ohman@netsten.fi korrigerat 15.11.2014 HANGÖ, KROGARS STRANDDETALJPLAN PROGRAM FÖR DELTAGANDE OCH BEDÖMNING 1. Planeringsområde
DELGENERALPLAN FÖR LAPPFJÄRDS VIND- KRAFTSPARK
S U U N N IT T EL U JA T EK N IIK K A Kristinestad DELGENERALPLAN FÖR LAPPFJÄRDS VIND- KRAFTSPARK Bemötanden till utlåtanden och anmärkningar FCG SUUNNITTELU JA TEKNIIKKA OY P16589 1 (32) Innehåll 1 NTM-centralen
Samrådsunderlag. För vindkraft vid Kronoberget Lekebergs kommun, Örebro län. Vindkraftanläggning på Fjällberget i Dalarnas län 2010-06-17
För vindkraft vid Lekebergs kommun, Örebro län Vindkraftanläggning på Fjällberget i Dalarnas län 21-6-17 Vindkraft - Lekebergs kommun Medverkande Verksamhetsutövare Stena Renewable AB Box 7123 42 33 Göteborg
Mikonkeidas vindkraftpark
SUUNNITTELU JA TEKNIIKKA BILAGA 5 OTSOTUULI OY Mikonkeidas vindkraftpark Synlighetsanalys och fotomontage FCG DESIGN OCH PLANERING AB FCG SUUNNITTELU JA TEKNIIKKA OY N117 x 26 x HH141 1 (18) Mikonkeidas
Ingåstrand detaljplan
Ingåstrand detaljplan Program för deltagande och bedömning 25.9.2018 Planprocess och behandlingsskeden Planarbetet anhängigt och PDB Kungörelse Planens beredere Ingå kommun Aija Aunio tf. planläggningschef
Energi för framtiden Vindkraftparken Rödsand 2
Energi för framtiden Vindkraftparken Rödsand 2 Radie: 46,5 m Rotordiameter: 93 m Fakta Rotorn: 60 ton Nacellen (maskinhuset): 82 ton Torn: 100 ton Fundamentent: 1900 ton Startvind 4 m/s och stoppvind 25
Ändring av Ytteresse delgeneralplan (Rosengård )
Ändring av Ytteresse delgeneralplan (Rosengård 599-414-96-0) Planbeskrivning Plankod: 5994142017Y2 Innehållsförteckning: 1. BAS- OCH IDENTIFIKATIONSUPPGIFTER... 4 1.1 IDENTIFIKATIONSUPPGIFTER... 4 1.2
UPM-KYMMENE OYJ Vindkraftsprojektet vid Reväsvaara PROGRAM FÖR MILJÖKONSEKVENSBESKRIVNING. MKB-program för vindkraftsprojektet vid Reväsvaara
16X187607.B004 Augusti 2014 UPM-KYMMENE OYJ Vindkraftsprojektet vid Reväsvaara MKB-program för vindkraftsprojektet vid Reväsvaara COPYRIGHT PÖYRY FINLAND OY Eftertryck förbjuds. Detta dokument eller någon
wpd Finland Oy Palovaara Ahkiovaara VINDKRAFTSPROJEKT Program för miljökonsekvensbedömning
S U U N N IT T E L U JA T E K N IIK K A Palovaara Ahkiovaara VINDKRAFTSPROJEKT Sammanfattning April 2014 Vindkraftsprojektet i Palovaara-Ahkiovaara Layout FCG/Leila Väyrynen Omslagsbild wpd Tryck Kopijyvä
Orrbergets vindpark. Projektbeskrivning
Orrbergets vindpark Projektbeskrivning PROJEKTBESKRIVNING ORRBERGET 2/6 OX2 utvecklar, bygger, finansierar och förvaltar anläggningar som producerar förnybar energi i norra Europa. Vi driver omställningen
Välkomna till samråd angående Hån vindpark
Välkomna till samråd angående Hån vindpark Syftet med samrådsmötet är att delge aktuell information om det planerade projektet samt att samla in information och synpunkter. Skriv gärna upp er på deltagarförteckningen.
VINDIN AB OY EDSVIK VINDPARK AB POIKEL VINDKRAFTPARK. BILAGA 4. Synlighetsanalys och fotomontage
S U U N N IT T EL U JA T EK N IIK K A VINDIN AB OY EDSVIK VINDPARK AB POIKEL VINDKRAFTPARK BILAGA 4. Synlighetsanalys och fotomontage EIP/Paulina Kaivo-oja Synlighetsanalys Fotomontage Hur väl vindkraftverk
