Projektdirektiv Främre Boländerna KSN
|
|
- Roland Lundström
- för 6 år sedan
- Visningar:
Transkript
1 1 (1) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: Projektdirektiv Främre Boländerna KSN Beslut Kommunstyrelsens arbetsutskott föreslår kommunstyrelsen besluta att godkänna reviderat projektdirektiv för främre Boländerna, enligt ärendets bilaga 1, samt att ge stadsbyggnadsförvaltningen i uppdrag att i projektet Främre Boländerna göra justeringar till etapp 1 när så förvaltningen finner lämpligt. Särskilt yttrande Stefan Hanna (-) lämnar ett särskilt yttrande: Det är lämpligt att i Projektdirektivet lägga till att styrgruppen =KS/MEX-utskottet. Sammanfattning Stadsbyggnadsförvaltningen har tagit fram ett förslag till projektdirektiv för att i enlighet med kommunens samhällsbyggnadsprocess starta arbetet med att planera och därefter genomföra omvandlingen av Främre Boländerna. Efter färdigställandet av Resecentrum och Stationsgatan började många fastighetsutvecklare visa stort intresse för att utveckla Främre Boländerna. Ett översiktligt program för utvecklingen av Boländerna antogs 2014, varefter ett strukturprogram har tagits fram för området som antogs Enligt programmet ska området utnyttjas till kontorsetableringar eftersom närheten till Resecentrum skapar attraktivitet för verksamheter, särskilt företag med stort regionalt upptagningsområde av arbetskraft. Utbyggnaden längs Stationsgatan slutförs just nu med uppförandet av kontorshuset Juvelen. Samtidigt pågår en utbyggnad av området mellan Resecentrum och Kungsgatan. Efter att strukturprogrammet antogs har arbetet med att genomföra omvandlingen av Främre Boländerna fortsatt och ett förslag till etappindelning har tagits fram med en tillhörande tidsplan och en uppdaterad ekonomisk kalkyl för hela området. Detta hanteras i ett reviderat projektdirektiv där dessa delar tillkommer. Beslutsunderlag Förvaltningens skrivelse den 24 januari Justerandes sign Utdragsbestyrkande
2 STADSBYGGNADSFÖRVALTNINGEN Handläggare Hector Gustav Diarienummer KSN Kommunstyrelsen Projektdirektiv för Främre Boländerna Förslag till beslut Kommunstyrelsen föreslås besluta att godkänna reviderat projektdirektiv för främre Boländerna, enligt ärendets bilaga 1, samt att ge stadsbyggnadsförvaltningen i uppdrag att i projektet Främre Boländerna göra justeringar till etapp 1 när så förvaltningen finner lämpligt. Ärendet Stadsbyggnadsförvaltningen har tagit fram ett förslag till projektdirektiv för att i enlighet med kommunens samhällsbyggnadsprocess starta arbetet med att planera och därefter genomföra omvandlingen av Främre Boländerna. Efter färdigställandet av Resecentrum och Stationsgatan började många fastighetsutvecklare visa stort intresse för att utveckla Främre Boländerna. Ett översiktligt program för utvecklingen av Boländerna antogs 2014, varefter ett strukturprogram har tagits fram för området som antogs Enligt programmet ska området utnyttjas till kontorsetableringar eftersom närheten till Resecentrum skapar attraktivitet för verksamheter, särskilt företag med stort regionalt upptagningsområde av arbetskraft. Utbyggnaden längs Stationsgatan slutförs just nu med uppförandet av kontorshuset Juvelen. Samtidigt pågår en utbyggnad av området mellan Resecentrum och Kungsgatan. Efter att strukturprogrammet antogs har arbetet med att genomföra omvandlingen av Främre Boländerna fortsatt och ett förslag till etappindelning har tagits fram med en tillhörande tidsplan och en uppdaterad ekonomisk kalkyl för hela området. Detta hanteras i ett reviderat projektdirektiv där dessa delar tillkommer, se ärendets bilaga 1. Beredning Ärendet har beretts av stadsbyggnadsförvaltningen och kommunledningskontoret. Föredragning Postadress: Uppsala kommun, stadsbyggnadsförvaltningen, Uppsala Telefon: (växel) E-post: stadsbyggnadsforvaltningen@uppsala.se
3 Projektet avser att hantera stadsomvandling i Främre Boländerna i Uppsala. Stadsdelen ska omvandlas från ett glest industriområde till en aktiv och blandad del av Uppsalas innerstad med fokus på företag och verksamheter med ett blandat verksamhetsinnehåll och en struktur av kvarter, parker och gator. Med främre Boländerna avses området mellan Strandbodgatan, museijärnvägen, Björkgatan samt rangerbangården. Området är en del av Uppsalas innerstad enligt innerstadsstrategin och ska vara en plats med liv dygnet runt med bidrag från restauranger och hotell utöver områdets särprägel som kontors- och verksamhetsområde. Uppsalas innerstadstrategi pekar ut Bergsbrunnagatan, Säbygatan, Björkgatan och Strandbodgatan/Strandbodkilen som stadsstråk med plats för stadsliv. Projektet inbegriper även frågeställningar med anledning av trafikverkets planering för en utbyggnad av ökad spårkapacitet (fyrspår) längs Boländerna, av ett utvecklat Resecentrum i anslutning till Uppsala Centralstation och områdets relation till västra sidan om järnvägen. Planläggning och utbyggnad av allmän plats och kvartersmark beräknas ske under en längre tid och bedrivas etappvis. Vidare behöver områdets dagvattenhantering säkras samordnat med utbyggnaden av gatustruktur och vatten- och avloppsnätet. Arbetet med att projektleda och samordna utvecklingen för en exploatering av området innebär att tydligt driva Uppsala kommuns intressen i samband med områdets utveckling i stort samverkanspussel tillsammans med berörda fastighetsägare, näringsliv och intressenter. Projektet siktar mot flertalet mål i kommunens Mål och budget som exempelvis innerstadsutveckling, utbyggnad av fyra spår Uppsala-Arlanda-Stockholm och utvecklingen av Resecentrum. Projektets huvudsakliga inriktning är att genom innerstadsutveckling bidra till att skapa förutsättningar för nya jobb genom att planera för nya arbetsplatser och bereda områden i innerstaden för företag som behöver växa eller etablera sig i Uppsala. För att nå målen krävs att kommunen har ett utvecklat samarbete med fastighetsägarna och näringslivet. Ekonomiska konsekvenser Projektet ska hantera olika delar av samhällsbyggnadsprocessen för att genomföra projektet. Utbyggnad av allmän plats, detaljplanering, exploateringssamverkan, administration med mera, där alla delar bär olika kostnader. Kostnad för utbyggnad av allmänna platser och anläggningar exklusive vatten- och avlopp uppskattas i detta tidiga skede till cirka 160 miljoner kronor. En passage under stambanan finns med i planeringen som ska ersätta plankorsningen vid Vimpelgatan. Den totala kostnaden för en sådan passage bedöms till cirka 200 miljoner kronor. Hur kostnaden vidare ska fördelas mellan Trafikverket, kommunen och fastighetsägare och hur mycket som därmed ska belasta detta projekt är ett kommande arbete. Utgångspunkten för anläggningskostnaden för utbyggnad av allmän plats är att kommunens investeringsnetto ska vara noll kronor, där de som har nytta av utbyggnaden också ska bekosta densamma. Kostnad för detaljplanering hanteras genom planavtal och kostnader för övergripande åtgärder, exempelvis utredningar kommer att hanteras i exploateringsavtal. Kostnaden för
4 personella resurser vad avser utbyggnad av allmän plats och detaljplanering kan hanteras för respektive åtgärd. Däremot är det svårare att hitta kostnadsbärare för personella resurser för övriga nödvändiga åtgärder såsom övergripande projektledning, näringslivsfrämjande åtgärder under projektets livstid i hela området mm. De allmänna platserna bedöms att utökas något i enlighet med strukturprogrammet och får konsekvensen av att kommunens driftsbudget belastas något ytterligare när utbyggnaden är klar och överlämnad för förvaltning. Stadsbyggnadsförvaltningen Joachim Danielsson Stadsdirektör Mats Norrbom Stadsbyggnadsdirektör
5 Projektdirektiv 1(17) Främre Boländerna Projektdirektiv Kryssa i rutan för det alternativ som gäller Beslut att starta planeringsfasen (BP1) Beslut att bordlägga beslutet JA NEJ Kommentar: och underskrift av projektägaren Namnförtydligande
6 Projektdirektiv 2(17) 1 GRUNDLÄGGANDE INFORMATION BAKGRUND SYFTE PROJEKTÄGARE INTRESSENTER MÅL EFFEKTMÅL PROJEKTMÅL UNDERLAG FÖR PRIORITERING VID MÅLKONFLIKTER FÖRUTSÄTTNINGAR FINANSIERING OMFATTNING OCH LEVERANSER AVGRÄNSNINGAR ETAPPINDELNING Tidsplan Angränsande projekt - Resecentrum Angränsande projekt - Vimpelgatan Angränsande projekt - Stambanan och bangården Angränsande projekt - Lennakatten VA-kapacitet Bygglogistik Parkeringsutredning Dagvattenutredning KOPPLINGAR TILL ANDRA PROJEKT OCH VERKSAMHETER ORGANISATION RESURSER DELEGERING AV ANSVAR PROJEKTRUTINER RISKER OCH MÖJLIGHETER BUDGET Övergripande allmänna anläggningar Områdesspecifika anläggningar Kostnadstäckning Kassaflöde EKONOMISK UPPFÖLJNING OCH PROGNOSER AVVECKLING CHECKLISTA INFÖR BESLUT, BP1, GODKÄNNANDE AV DIREKTIV REFERENSER OCH BILAGOR... 17

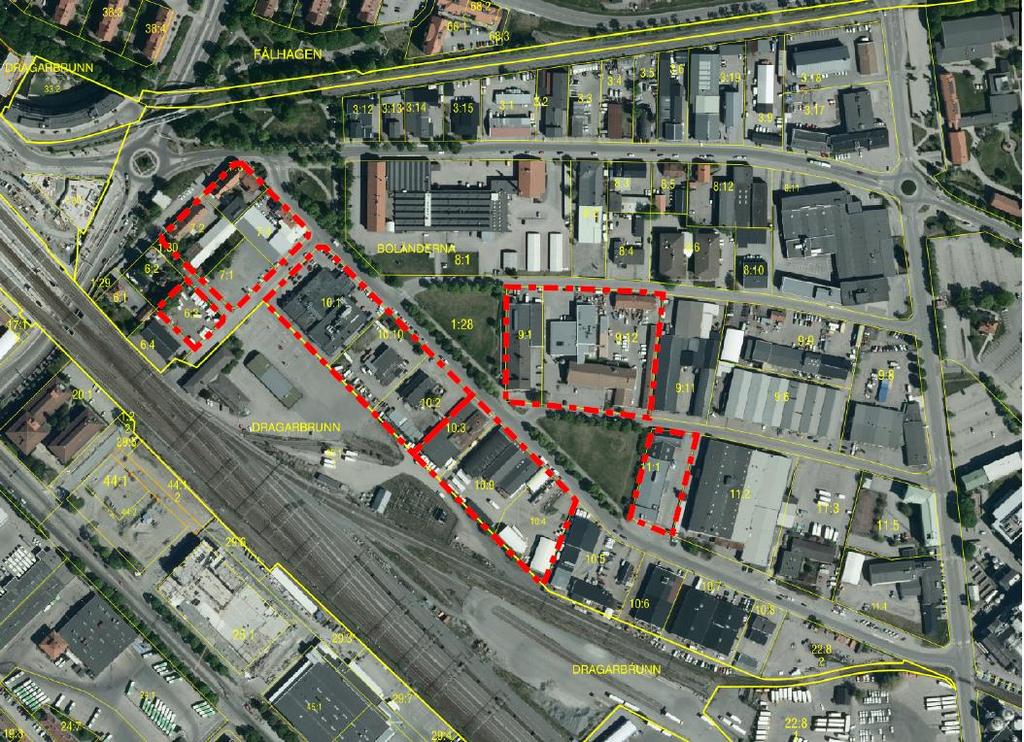

7 Projektdirektiv 3(17)
8 Projektdirektiv 4(17) 1 GRUNDLÄGGANDE INFORMATION 1.1 Bakgrund Projektet avser att hantera stadsomvandling i Främre Boländerna i Uppsala. Stadsdelen ska omvandlas från ett glest industriområde till en aktiv och blandad del av Uppsalas innerstad med fokus på företag och verksamheter med ett blandat verksamhetsinnehåll och en struktur av kvarter, parker, gator och platser. Med främre Boländerna avses området mellan Strandbodgatan, Museijärnvägen, Björkgatan samt rangerbangården. Området är en del av Uppsalas innerstad enligt innerstadsstrategin och ska vara en plats med liv dygnet runt med bidrag från restauranger och hotell utöver områdets särprägel som kontors och verksamhetsområde. Uppsalas innerstadstrategi pekar ut Bergsbrunnagatan, Säbygatan, Björkgatan och Strandbodgatan/Strandbodkilen som stadsstråk med plats för stadsliv. Projektet inbegriper även frågeställningar med anledning av trafikverkets planering för en utbyggnad av ökad spårkapacitet (fyrspår) längs Boländerna, av ett utvecklat Resecentrum i anslutning till Uppsala Centralstation och områdets relation till västra sidan om järnvägen. Efter färdigställandet av Resecentrum och Stationsgatan började många fastighetsutvecklare visa stort intresse för att utveckla Främre Boländerna. Ett översiktligt program för utvecklingen av Boländerna antogs 2014, varefter ett strukturprogram har tagits fram för området som antogs Enligt programmet ska området utnyttjas till kontorsetableringar eftersom närheten till Resecentrum skapar attraktivitet för verksamheter, särskilt företag med stort regionalt upptagningsområde av arbetskraft. Utbyggnaden längs Stationsgatan slutförs just nu med uppförandet av kontorshuset Juvelen. Samtidigt pågår en utbyggnad av området mellan Resecentrum och Kungsgatan. Parallellt med strukturprogrammet har Uppsala kommun, tillsammans med Handelskammaren i Uppsala och några av fastighetsägarna, drivit ett visionsarbete för stadsdelen. En folder har tagits fram där visionen bland annat formuleras så här: Den primära målbilden är en stadsdel för företag, både nya och etablerade. Området ska välkomna såväl Early Adopters som internationella kunder och företag. Det är dessutom en levande stadsdel med framåtanda och kunskapsutveckling. En stadsdel som kan främja Uppsala och dess invånare. Planläggning och utbyggnad av allmän plats och kvartersmark beräknas ske under en längre tid och bedrivas etappvis. Vidare behöver områdets dagvattenhantering säkras samordnat med utbyggnaden av gatustruktur och vatten- och avloppsnätet. Arbetet med att projektleda och samordna utvecklingen för en exploatering av området innebär att tydligt driva Uppsala kommuns intressen i samband med områdets utveckling i stort samverkanspussel tillsammans med berörda fastighetsägare, näringsliv och intressenter.
9 Projektdirektiv 5(17) 1.2 Syfte Stadsdelen Främre Boländerna ska omvandlas till en aktiv och blandad del av Uppsalas innerstad med fokus på företag och verksamheter med ett blandat verksamhetsinnehåll, kontaktoch kunskapsintensivt näringsliv och en struktur av kvarter, parker, gator och platser. Den primära målbilden är en stadsdel för företag, både nya och etablerade. Området ska välkomna såväl Early Adopters som internationella kunder och företag. Det är dessutom en levande stadsdel med framåtanda och kunskapsutveckling. En stadsdel som kan främja Uppsala och dess invånare. (Vision, Handelskammaren i Uppsala län och Uppsala kommun) 1.3 Projektägare Projektägare: Stadsbyggnadsdirektören Operativ projektägare: Elisabet Jonsson 1.4 Intressenter Huvudintressent är fastighetsägare i Främre Boländerna, Uppsala Vatten samt Region Uppsala i form av ansvarig för kollektivtrafik. Indirekt är även handelskammaren i Uppsala län, befintliga och framtida verksamhetsutövare, och medborgare i kommunen berörda, som nyttjare av allmän plats och besökare och boende i närområdet. Internt inom kommunen finns intressenter som näringslivsavdelningen med etableringsuppdrag och mottagare av allmän plats, Avdelning Gata Park Natur. För projektets framdrift finns intressenter i form av resursägare, styrgrupp, politiska nämnder och församlingar samt administrativa enheter och myndigheter som bygglov, lantmäteri, registrator mm. En intressentanalys kommer att genomföras med projektgruppen och kommer vara en del av projektplanen. 2 MÅL 2.1 Effektmål Skapa förutsättningar för nya jobb till 2050 genom att bidra till kommunens mål om 2000 nya arbetsplatser per år. Främre Boländerna omvandlas till en aktiv och blandad del av innerstaden med fokus på företagsamhet och verksamheter med en god bebyggd miljö. I samverkan med Region Uppsala verka för att utbyggnad av fyra spår Uppsala- Arlanda-Stockholm kan påbörjas före 2029.
10 Projektdirektiv 6(17) Bidra till ökad tillgång på mark och lokaler i Uppsalas innerstad för företag som behöver växa eller önskar etablera sig i Uppsala. Bidra till att Uppsala resecentrum kan utvecklas i enlighet med kommunens planer och beslut så att den utvecklingen kan bidra positivt till det strategiskt belägna innerstadsområdet Främre Boländerna. Bidra till att inom ramen för klimatprotokollet tillsammans med näringslivet, universiteten och organisationer utveckla arbetet för att nå klimatmålen fossilfritt 2030 och klimatpositivt Projektmål Möjliggöra för ny kontors- och verksamhetsbebyggelse i en struktur av kvarter, gator, parker och torg genom nya detaljplaner och utbyggd allmän plats. Bidra genom detaljplanering så att utbyggnad av fyra spår Uppsala-Arlanda-Stockholm inte förhindras. Skapa en gemensam plattform med fastighetsägarna i Främre Boländerna för samverkan och marknadsföring av området. Projektet ska medverka till omlokaliseringsstöd för befintliga företag och verksamheter inom Främre boländerna till andra platser. Möjliggöra för temporära etableringar inom Främre Boländerna för företag och verksamheter under områdets planläggning och utveckling utan att påverka projektets tid, kostnad eller kvalité. Genom samråd och granskning för samtliga detaljplaner genomföra medborgardialog så att SKL:s delaktighetstrappa uppfylls. Samverka med Uppsala klimatprotokoll i utvecklingen av Främre Boländerna i tre temaområden, Fastigheter, Hållbar stadsutveckling och Transporter. 2.3 Underlag för prioritering vid målkonflikter Områdets lokalisering och förutsättningar är unikt och kommer att komplettera Uppsalas innerstad med ett affärsdistrikt som har ambitionen att möjliggöra för internationella företagsetableringar. Utvecklingen av området ska möta behovet av kontorsmark och ska genom en hög kvalité på bebyggelse och allmänna ytor leva upp till områdets målbild. I området äger kommunen i princip ingen byggbar mark och kan således inte sälja mark för bebyggelse som annars kan väga upp stora investeringar i allmän plats, dock torde exploateringsersättning och avgifter kunna täcka upp för kommunens anläggningskostnader.
11 Projektdirektiv 7(17) Områdets lokalisering med anslutning till pågående projekt, så som resecentrum, järnvägen med utökning av spår, bangård, läkemedelsindustri i utveckling mm kommer att påverka projektet i olika riktningar och projektet behöver förhålla sig till dessa i tid. Med anledning av ovanstående sker prioritering i följande ordning tid kostnad resultat. 3 FÖRUTSÄTTNINGAR Icke förhandlingsbara förutsättningar som lagar, förordningar och myndighetskrav. Fastighetsägarna ska driva utvecklingen av området och kvartersbildning genom samverkan. Kommunen kommer inte tvinga fram lösningar genom inlösen eller expropriation. Projektet får inte förhindra eller motverka ett bibehållande och utvecklande av angränsande läkemedelsutveckling/produktion (GE Healthcare). Projektet ska förhålla sig till Uppsalapaketet, i synnerhet 4 spårsutbyggnaden och resecentrum samt de avtal som kommun därtill sluter med andra aktörer, exempelvis Trafikverket. Projektet är beroende av att strukturprogrammet för området är gällande. 3.1 Finansiering Projektet finansieras av Kommunstyrelsen genom mark- och exploateringsutskottet. 4 OMFATTNING OCH LEVERANSER Projektet följer samhällsbyggnadsprocessen för Uppsala stadsbyggnadsförvaltning och löper från planering till avveckling, projektdirektiv till godkänt avslut av projekt.
12 Projektdirektiv 8(17) 4.1 Avgränsningar Projektet omfattar inte några åtgärder i Uppsalapaketet mer än att projektet måste förhålla sig till beslut relaterade till Uppsalapaketet. Området som projektet omfattar är avgränsat i enlighet med strukturprogrammet. Projektet omfattar inte näringslivsfrågor utanför aktuellt område. Projektet ska inte utreda museijärnvägens lokalisering och utbredning. 4.2 Etappindelning Främre Boländerna ska planeras och omvandlas i etapper. Projektet kommer inledas med etapp 1. Etapp 1 anges nedan på kartan markerat med rött. I anslutning till de rödmarkerade områdena behöver också allmän platsmark planläggas. Vilken allmän platsmark som planläggs i vilken detaljplan eller etapp bestäms i anslutning till respektive planuppdrag Tidsplan Aktiviteter Planuppdrag i PBN Etappindelning beslutad
13 Projektdirektiv 9(17) Planstart Byggstart 2021 Inflyttning Angränsande projekt - Resecentrum Funktionsutredningar pågår, två vändspår kommer att krävas enligt Trafikverket vilket gör att resecentrum behöver byggas om. Olika alternativ finns till ombyggnation där ett alternativ är att förlänga resecentrum söderut. En förlängning av plattformen kräver en breddning av bron över Strandbodgatan. Bron över Strandbodgatan kan även bli ett lokaltrafikcentrum i framtiden. Avsiktsförklaring om en målbild för resecentrum finns (Regionen, kommunen, Trafikverket och Järnhusen). Påverkan på etappindelning Osäkerheterna kring resecentrum och en eventuell förlängning av resecentrum som i delar tränger in i Främre Boländerna har stor påverkan på utformning av området närmast resecentrum och stambanan. En första etapp bör inte innehålla de närmast belägna områdena vid stambanan. En eventuell första etapp nära Strandbodgatan och Alsikegatan behöver ta osäkerheten kring utveckling av resecentrum i beräkning Angränsande projekt - Vimpelgatan Trafikverket vill stänga järnvägsöverfarten på Vimpelgatan. Reservat finns i översiktsplanen i Främre Boländerna för en ny passage som kan ersätta Vimpelgatan. Området är dock inte utrett. Tänkt lösning är att Sofielundsgatan förlängs under järnvägen. Tidsplan för Vimpelgatan är att kommunen ska ha landat i ett förslag som ska presenteras för Trafikverket senast till sommaren -19. En konsult har handlats upp för att utreda alternativa trafiklösningar i ett större sammanhang där Vimpelgatan ingår men som även kan ge förslag på trafiklösningar i östra delarna av Främre Boländerna. Påverkan på etappindelning Osäkerheten kring eventuell ny passage innebär att en första etapp inte bör lokaliseras nära Stambanan och Sofielundsgatan Angränsande projekt - Stambanan och bangården En ny depå i Fullerö är på gång och då kan befintlig depå i Boländerna flyttas, vilket skulle frigöra bangården vid Främre Boländerna. Trafikverket kan då tänka sig att sälja marken till kommunen. Det är oklart hur Trafikverket tänker kring transformatorn som finns i området. Järnvägsplanen för 4-spår påbörjas 2019 och beräknas ta ca 5 år innan planeringen är klar, innan dess kommer Trafikverket inte att sälja någon mark. Förarprov Trafikverket som ligger inom bangården kan också bli aktuell att flytta. Påverkan på etappindelning Under pågående planarbete med järnvägsplanen bör Trafikverkets mark inte ingå i en detaljplan, därmed inte heller i en första etapp.
14 Projektdirektiv 10(17) Angränsande projekt - Lennakatten Spårområdet i norra delen av Boländerna arrenderas av Museiföreningen SRJmf. Det har framkommit under projektets gång att det är oklart vilket skyddsavstånd som ska gälla från spårområdet till ny bebyggelse. Projektgruppen har bedömt det som ogörligt att gå fram i enskilda detaljplaner eller kvarter längs med Lennakatten på grund av denna osäkerhet. Problematiken finns inte bara för detta område utan råder längs med hela spårsträckningen. Därför bör det tas ett helhetsgrepp om frågan för att fastslå skyddsavstånd längs med hela sträckan, inklusive Främre Boländerna. Frågan har tagits upp ovan i punkt 4.1 och frågan ska inte drivas i detta projekt. Påverkan på etappindelning En etapp bör inte lokaliseras längs med spårområdet i norr på grund av osäkerheter i risk förrän detta har hanterats i sin helhet på en kommunövergripande nivå VA-kapacitet Ledningsnätet är från 40-talet i stora delar av området. Det innebär att statusen troligtvis är i gott skick, men en filmning av ledningarna ska göras under sista kvartalet 2018 för att slutligen fastställa statusen. Ledningar ligger i fastighetsgräns i stora delar av området. Krav på förgårdsmark finns i strukturprogrammet så det kommer att vara möjligt att få in u-områden (markreservat för underjordiska ledningar) i nya detaljplaner i förgårdsmarken. Om filmningen av ledningarna visar att ledningar kommer att behövas byggas ut så kommer nya ledningar att läggas mitt i gatan istället. Det finns troligtvis kapacitet för att klara den planerade utbyggnaden. Kapaciteten är bäst närmast infarten i området från Strandbodkilen och vidare längs Säbygatan och Märstagatan. Dessa ledningar är från talet respektive Påverkan på etappindelning VA-kapaciteten i området bedöms preliminärt som bäst i västra delen av området och längs med Säbygatan vilket ger att en första etapp bör lokaliseras här Bygglogistik Främre Boländerna är relativt trångt med anvisade transportvägar. Det ska inte ske någon intensiv utbyggand på samma sätt som i exempelvis Rosendal. Lastnings/lossnings-zoner bör finnas i området för att styra transporterna. Wiklunds är upphandlade för att köra transporter. Alla transporter ska anmälas. Byggherrarna betalar för detta. En lastzon för respektive entreprenad. Långtradarvägen, där ska kommunen bygga en anläggning för att lasta o lossa så att Wiklunds kör transporter därifrån till respektive entreprenad. Hur påverkar denna verksamhet en etappindelning? Egentligen inget som projektet behöver tänka på, allt kan lösas. Däremot behöver det finnas en lösning för lastnings/lossnings-zoner. Det kan bli krav på att leveranser kan ske vissa tider på dygnet då det är mindre trafik, ej rusningstid vid morgon- och eftermiddag.
15 Projektdirektiv 11(17) Mycket trafik på vissa gator kan medföra avstängningar under vissa tider. Det kan vara värt att ha i åtanke så det alltid finns en alternativ väg att ta. Det är en fördel om man håller ihop en etappvis utbyggnad så det inte byggs i hela området samtidigt. Och att etapperna hänger samman och angränsar varandra längs med gatorna. Påverkan på etappindelning Bygglogistik påverkar inte etappindelningen i frågan var utbyggnaden ska börja. Däremot bör etapperna hållas ihop och avgränsas längs med gatorna Parkeringsutredning En parkeringsutredning är nödvändig i tidigt skede för att se hur parkering kan lösas i området. Förutsättningarna är att samtlig parkering på allmän plats tas bort och all parkering måste således ske på kvartersmark. För de små tomterna innebär det att fastighetsägarna ofta kommer behöva samarbeta för att hantera parkeringar. Påverkan på etappindelning Parkering eller en parkeringsutredning bedöms inte påverka etappindelningen Dagvattenutredning En dagvattenutredning är under framtagande men har vid denna handlings färdigställande ännu inte slutlevererats. Preliminärt visar dock utredningen på parkernas betydelse för dagvattenhantering och att det krävs ytterligare åtgärder för att hantera och styra dagvattnet. De förslag som lämnats visar inte heller på några drastiska åtgärder som skulle påverka planeringen av området. Påverkan på etappindelning Eftersom parkerna troligtvis har en avgörande roll i dagvattenhanteringen bör dessa finnas med i en första etapp. 5 KOPPLINGAR TILL ANDRA PROJEKT OCH VERKSAMHETER Projektet är beroende av att strukturprogrammet för området är gällande. Projektet är beroende av att arbetet med Uppsalapaketet fortskrider och genom beslut styr inriktningen på olika fysiska lösningar så att Främre Boländerna kan utvecklas i takt och kan anpassas efter de besluten. Motsatsvis bör inte Uppsalapaketet innebära en död hand över delar av Främre Boländerna så att projektet blir lidande. Projektet är eventuellt beroende av beslut och genomförande avseende utökad kapacitet i VA nätet. En utredning över VA-nätet och dess kapacitet behöver utföras i anslutning till projektet av Uppsala Vatten.
16 Projektdirektiv 12(17) Projektet är beroende av att Uppsala klimatprotokoll kan bidra till projektet, genom kunskap, information eller på annat sätt. Projektet är beroende av att kommunen har ett samarbete med GE Healthcare för att säkerställa att ett bibehållande och utvecklande av angränsande läkemedelsutveckling/produktion inte påverkas. 6 ORGANISATION Organisationen följer den generella fastställda modellen för stora projekt. Roller och ansvar definieras vidare i Projektil. 6.1 Resurser Till Projektägare utses Till Operativ projektägare utses Styrgrupp skall utgöras av Samhällsbyggnadsdirektören Plan- och byggchef eller annan som projektägaren utser Styrgrupp SBF Projektledare ansvarar för upprättande av resursplanering som del av projektplanen. Till arbetet med projektplanen ska följande kompetenser ingå i arbetet och ska vid projektdirektivets beslutande utses av styrgruppen: Planarkitekt Resurs inom gata och park Kommunikatör Näringslivsstrateg Uppsala Vatten, planering Projektledaren ansvarar för att hantera mark- och exploateringsfrågor i projektplanen. 6.2 Delegering av ansvar Ansvar framgår på generell nivå av dokument Roller och ansvar i stora projekt samt gällande delegationsordningar. 7 PROJEKTRUTINER Projektet skall genomföras i enlighet med beskrivning av Samhällsbyggnadsprocessen, Uppsala Stadsbyggnadsförvaltning med tillhörande dokument.
17 Projektdirektiv 13(17) 8 RISKER OCH MÖJLIGHETER En analys över risker och möjligheter görs till projektplanen gemensamt av de kompetenser som ska arbeta med projektplanen, se punkt 6.1 ovan. Tills vidare redovisas uppenbara risker för projektet enligt nedan. Området blir ej bebyggt Kommunen äger i princip ingen byggbar mark i området och har således på kort sikt ingen möjlighet att styra när eller om det ska byggas utan kan bara genom detaljplaner och avtal ge möjlighet för fastighetsägarna att bygga. Säkerhetsavstånd till spår påverkar möjligheter till bebyggelse i en stor utsträckning Området angränsar till spårområde i söder, stambanan, samt spårområde i norr, Lennakatten. Inom 150 meter från stambanan behöver risker utredas och säkerhetsavståndet till spårområdet i norr är inte klarlagt. Området blir svårt att sälja/hyra ut Området behöver marknadsföras och saluföras mot omvärlden i sin helhet för att bli det affärsdistrikt som kommunen avser. Detta behöver göras tillsammans med fastighetsägarna i ett medvetet riktat arbete. 8.1 Kalkyl och Budget En översiktlig kalkyl togs fram 2016 och utgjorde underlag till bedömning av kostnad för allmän plats. Kalkylen är uppräknad med aktuella värden men är fortfarande i ett tidigt skede och kalkylen är således grov. Anläggningskostnaden är beräknad till cirka 160 miljoner kronor. En passage under stambanan finns med i planeringen som ska ersätta plankorsningen vid Vimpelgatan. Den totala kostnaden för en sådan passage bedöms till cirka 200 miljoner kronor. Hur kostnaden vidare ska fördelas mellan Trafikverket, kommunen och fastighetsägare och hur mycket som därmed ska belasta detta projekt är ett kommande arbete. Kalkylen biläggs detta direktiv, se bilaga 1. Kostnad för personella resurser är utöver kostnader för allmän plats en betydande del av den totala kostnaden för genomförande av samhällsbyggnadsprojekt. Sådana resurser kan vara externa eller interna, vilka båda genererar en kostnad för projektet. Resursplanering tas fram till projektplanen i enlighet med kommunens stadsbyggnadsprocess. Nedan redovisas en budget på kort sikt (ca 2 år, ) för framdrivande av projektet, exklusive resurskostnader, externa och interna. Utredning/aktivitet Kostnad (tkr) Dagvatten 200 Miljöutredningar 200 (föroreningar/buller/luktemmision) Riskutredning 200
18 Projektdirektiv 14(17) Parkering 100 Marknadsföring 100 Samverkan 100 Teknisk plattform för 100 samverkan/marknadsföring Summa Fördelning av kostnader Utgångspunkten vid fördelning av kostnader är att den som erhåller nyttan, fastighetsägarna, ska stå för kostnaderna. Kommunen äger enbart gatu- och parkfastigheter i området vilka inte planeras att erhålla någon nytta och därmed ej heller några kostnader. Kostander för utredningar läggs till generalplankostnader då de tillför en nytta till hela området. Kostnaden kan då hämtas in, beroende på fördelning, men på längre sikt. Kostnader för allmän plats och generalplankostnader tas in genom exploateringsersättning i exploateringsavtal, alternativt genom gatukostnadsuttag. Vatten och avlopp hanteras av Uppsala vatten och ska genom taxa täcka sina kostnader. Planläggningskostnader betalas av de fastigheter som har nytta av detaljplanen genom planavtal Exploateringskalkyl Omvandling av Främre Boländerna innebär flera investeringar i allmän plats och andra allmänna anläggningar. För utveckling av området finns vissa anläggningar som kommer hela området till nytta, så kallade övergripande allmänna anläggningar. Det finns även sådana allmänna anläggningar som direkt är kopplad till utvecklingen av en viss fastighet eller ett visst kvarter, så kallade områdesspecifika anläggningar. Både övergripande och områdesspecifika anläggningar kommer att byggas ut ettappvis, således kan kostnaden för en byggherre relatera till en anläggning som kommer att byggas i framtiden eller en anläggning som redan byggts ut Övergripande allmänna anläggningar Strukturprogrammet samt dagvattenutredning visar på de övergripande allmänna anläggningar som behövs för Främre Boländerna. Angränsande projekt, planarbete eller framtida utredningar kan innebära att anläggningar tas bort eller tillkommer denna kategori. De övergripande anläggningarna i Främre Boländerna är: Passage mellan Boländerna och Kungsängen förbi stambanan (ersättning av plankorsning Vimpelgatan) Triangelparkerna, 3 stycken Dagvattenanläggningar Kostnaderna för övergripande allmänna anläggningar kommer att fördelas efter nytta inom hela omvandlingsområdet, exempelvis kommer samtliga byggherrar inom hela området att få
19 Projektdirektiv 15(17) bekosta en del av triangelparkerna, oavsett fastigheternas läge då nyttan av parken tillkommer hela området Områdesspecifika anläggningar De områdesspecifika anläggningarna är all annan allmän plats och andra allmänna anläggningar som behövs för omvandlingen av Främre Boländerna. Anläggningarna kan finnas inom eller utom detaljplan eller vara lokaliserad i annan detaljplan (än den fastighet som blir belastad av kostanden). Kostnaden för de områdesspecifika anläggningarna kommer att fördelas efter nytta. Den teoretiska utgångspunkten vid fördelning kommer vara uttag per gatudel. Det innebär att varje fastighet bekostar den delen av den allmänna anläggningen som ligger närmast fastigheten. Exempelvis delar fastigheterna i två kvarter på kostnaden för den avskiljande gatan. Det innebär vidare att i kostnaden för triangelparkerna, som är en övergripande anläggning kommer det ingå kostnader för halva gatan som angränsar parken Kostnadstäckning Det bedöms i nuläget att nyttan av en kommande omvandling totalt sett kan bära kostnaderna för de allmänna anläggningarna. Däremot bedöms utvecklingsmöjligheterna vara störst i de västra delarna av området samtidigt som de allmänna anläggningarna behöver byggas ut i hela området. Troligen kommer vissa fastigheter inte att utvecklas alls då de kanske inte är möjligt att utöka byggrätten i tillräckligt hög grad. De fastigheter som får liten eller ingen nytta kan heller inte vara med och bidra till de allmänna anläggningarna Kassaflöde Triangelparkerna kommer att ha flera viktiga funktioner, varav en är att hantera dagvatten. Det är troligt att parkerna därmed behöver byggas om tidigt i omvandlingen. Eftersom kostnaden ska fördelas över hela området kommer kommunen därmed tidigt i omvandlingen ta en större kostnad för dessa anläggningar samtidigt som de helt kommer att bli bekostade av byggherrar i slutet av omvandlingen. Uppsala vatten har också ett ansvar för dagvatten och kostanden behöver fördelas mellan kommun och Uppsala vatten, beroende på ansvarsavgränsning och typ av anläggning. Passage förbi stambanan är en stor kostnad i kalkylen och bedöms tidsmässigt falla ut mellan år Notera att aktuellt projekt (Främre Boländerna) bär hälften av kommunens kostnad för passagen och här redogörs således endast för denna del. Exploateringsbidrag för passagen föreslås hämtas ut succesivt av byggherrar i samma takt som detaljplanerna blir färdiga. Det innebär att fram till att kostnaden väl faller ut har kommunen medel innestående. Dessa medel kan fördelas exempelvis till triangelparkerna för att få ett bättre kassaflöde. Men på samma sätt som för parkerna så kan denna infrastruktur inte bli helt bekostad förrän i slutet av omvandlingen.
20 Projektdirektiv 16(17) Vissa allmänna anläggningar behöver byggas ut tidigt i omvandlingen pga. tekniska skäl vilket kommer att belasta kassaflödet. Om däremot andra tunga investeringar kan förläggas längre fram i tiden kan kassaflödet balanseras något. Avsaknaden av kommunal mark i området gör att det inte går att balansera intäkter mot utgifter på ett lika flexibelt sätt. Vidare är bästa ekonomiska utfallet att det går jämnt ut. Det finns därmed uppenbara risker att kommunen i slutändan kommer få bära vissa kostnader samt agera bank med hänvisning till kassaflödet Medfinansieringsersättning Beroende på vilken transportinfrastruktur som influerar området finns även möjligheter att förhandla om medfinansieringsersättning i exploateringsavtalen. Västra delarna av Främre Boländerna kan komma att hamna inom influensområdet för en stationsetablering där det då kan bli aktuellt att förhandla om medfinansieringsersättning. Att uttag av medfinansieringsersättning som ska genomföras i Främre Boländerna bör vara beslutat i god tid innan förhandlingarna med fastighetsägarna påbörjas för att kunna göra en helhetsbedömning av kostnader både för fastighetsägare och också kommunen. Medfinansieringsersättning bör behandlas i intentionsavtal mellan kommunen och byggherrarna under planprocessen. 8.2 Ekonomisk uppföljning och prognoser Projektkalkylen skall betraktas som ett levande dokument och uppdateras löpande. Enligt årshjulsrutinen kommer detta ske vid budget- samt prognosgenomgångar. 9 AVVECKLING I projektet ingående anläggningar inom allmän plats övergår till förvaltning inom Avd. Gata/Park/Natur Överlämning till förvaltning skall ske i enlighet med Samhällsbyggnadsprocessen, Uppsala Stadsbyggnadsförvaltning med tillhörande dokument. 10 CHECKLISTA INFÖR BESLUT, BP1, GODKÄNNANDE AV DIREKTIV Kryssa i rutan för det alternativ som gäller JA NEJ Projektägare är utsedd (finansiär) Projektledare, styrgrupp & mottagare är utsedda och införstådda med sitt åtagande Resurserna för planeringsfasen är säkrade Planeringsfasen är planerad och beskriven med kostnader, resurser, tid, leveranser och resultat Projektets mål är formulerat Det förväntade resultatet för planeringsfasen och projektet är dokumenterat och kopplat till verksamhetens mål och strategier
21 Projektdirektiv 17(17) Effektmålen för projektet är uppsatta Övergripande risker för projektets genomförande finns dokumenterat En ansvarig för diarieföring är utsedd och en akt är upprättad för projektet 11 REFERENSER OCH BILAGOR Referenser Mål och budget , Uppsala kommun Visionsdokument för Främre Boländerna, Uppsala kommun och Handelskammaren i Uppsala län Strukturprogram med samrådsredogörelse Främre Boländerna, Uppsala kommun Genomförandestrategi samt översiktlig exploateringskalkyl Främre Boländerna, Uppsala kommun Bilagor Bilaga 1 - Översiktlig kalkyl Främre Boländerna, Uppsala kommun
22 Översiktlig exploateringskalkyl FRÄMRE BOLÄNDERNA, Uppsala kommun Kostnader Belopp Exploateringskostnader Befintligt gatunät (inkl. gc-vägar) Nya kopplingar i gatunätet (inkl. gc-vägar) Parker, torg Kollektivtrafik Dagvatten Övrigt / oförutsätt (20%) Totalt kr kr kr kr kr kr kr Plan- och administrativa kostnader Planläggning, projektledning Utredningar Fastighetsbildning Övrigt, oförutsett (20%) Totalt Summa kostnader Passage stambanan Planskild korsning med järnvägen Övrigt / oförutsätt (20%) Totalt kr kr kr kr kr kr kr kr kr
Projektdirektiv för Främre Boländerna
STADSBYGGNADSFÖRVALTNINGEN Handläggare Berggren Johan Hector Gustav 2018-05-30 Diarienummer KSN-2018-1052 Kommunstyrelsen Projektdirektiv för Främre Boländerna Förslag till beslut Kommunstyrelsen föreslås
Projektdirektiv för södra Gunsta
STADSBYGGNADSFÖRVALTNINGEN Handläggare Karl Ingelstam Bäcklund Anna 2018-08-07 Diarienummer KSN-2018-2233 Kommunstyrelsen Projektdirektiv för södra Gunsta Förslag till beslut Kommunstyrelsen föreslås besluta
Beslut om avvikelse från direktiv för Rosendalprojektet
STADSBYGGNADSFÖRVALTNINGEN Handläggare Datum Diarienummer Sander Anna Andersson Elin 2018-06-07 KSN-2016-1720 Kommunstyrelsen Beslut om avvikelse från direktiv för Rosendalprojektet Förslag till beslut
Projektdirektiv för Utvecklingsplan Gränby KSN
1 (1) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-06-04 201 Projektdirektiv för Utvecklingsplan Gränby KSN-2019-1866 Beslut Kommunstyrelsens arbetsutskott föreslår kommunstyrelsen
Riktlinjer för exploateringsavtal i Uppsala kommun
Riktlinjer för exploateringsavtal i Uppsala kommun Beslutade av Kommunfullmäktige 17 september 2018 Dokumentnamn Riktlinjer för exploateringsavtal i Uppsala kommun Diarienummer Berörd verksamhet KSN-2018-1131
Riktlinjer för exploateringsavtal
Diarienr 2015/000864-FN nternati Riktlinjer för 2016-10-10 Beslutade av kommunfullmäktige den 2 februari 2017 program policy handlingsplan riktlinje program policy handlingsplan riktlinje uttrycker värdegrunder
Projektdirektiv för mobilitets- och trafikstrategi (MoTS)
STADSBYGGNADSFÖRVALTNINGEN Handläggare Mario Rivera 2017-09-07 Diarienummer KSN-2017-0695 Kommunstyrelsen Projektdirektiv för mobilitets- och trafikstrategi (MoTS) Förslag till beslut Kommunstyrelsen föreslås
Projektdirektiv för Uppsala central och Uppsala södra KSN
1 (2) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-04-02 94 Projektdirektiv för Uppsala central och Uppsala södra KSN-2019-0636 Beslut Kommunstyrelsens arbetsutskott föreslår
Prissättningsmodell för försäljning av mark inom Östra Fyrislund
STADSBYGGNADSFÖRVALTNINGEN Handläggare Monica Skoog Datum 2018-02-27 Diarienummer KSN-2018-0367 Kommunstyrelsen Prissättningsmodell för försäljning av mark inom Östra Fyrislund Förslag till beslut Kommunstyrelsen
Policy för exploateringsavtal Utgör kommunens riktlinjer för exploateringsavtal enligt lag
2017-04-19 5(6) Policy för exploateringsavtal Utgör kommunens riktlinjer för exploateringsavtal enligt lag Antagen av kommunfullmäktige 2017 Antagen av: Kommunfullmäktige Dokumentägare: Tillväxtchef Ersätter
Sammanträdesdatum Arbetsutskott (1) 8 KS/2013:695. Prissättning av småhustomter inom Östra Olofstorp etapp 2.
Mjölby Kommun PROTOKOLLSUTDRAG Sammanträdesdatum Arbetsutskott 2016-01-25 1 (1) Sida 8 KS/2013:695 Prissättning av småhustomter inom Östra Olofstorp etapp 2. För helt nya områden som kommunen planlägger
Samrådsyttrande strukturprogram för främre Boländerna, Uppsala kommun
KULTURFÖRVALTNINGEN Handläggare Datum Diarienummer Elfwendahl, Magnus 2017-04-27 KTN-2017-0139 Kulturnämnden Samrådsyttrande strukturprogram för främre Boländerna, Uppsala kommun Förslag till beslut Kulturnämnden
Plats och tid: Vattenhästen, Stationsgatan 12, Uppsala klockan 13:15-15:40 Beslutande:
1(14) upp,81.9 Plats och tid: Vattenhästen, Stationsgatan 12, Uppsala klockan 13:15-15:40 ande: Erik Pelling (S), Ordförande Maria Gardfjell (MP), 1:e vice ordförande 28-36 Fredrik Ahlstedt (M), 2:e vice
1(7) Riktlinjer för exploateringsavtal. Styrdokument
1(7) Styrdokument 2(7) Styrdokument Dokumenttyp Riktlinjer Beslutad av Kommunfullmäktige 2018-01-30 9 Dokumentansvarig Verksamhetschef Samhällsbyggnad Reviderad av 3(7) Innehållsförteckning 1 Inledning...4
uppledlut /1-ty.A}Uf7. Sammanträdesdatum:
1 (8) uppledlut Plats och tid: Vattenhästen, Stationsgatan 12, Uppsala klockan 12:00 12:55 ande: Erik Pelling (S), Ordförande Maria Gardfiell (MP), 1:e vice ordförande Fredrik Ahlstedt (M), 2:e vice ordförande
Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs 2:1, Södra Stadsskogen
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2015:653-251 Mark- och exploateringsenheten 2018-10-04 1/4 Handläggare Jörgen Altin Startbesked för genomförande av etapp 1 för exploateringsprojekt Strängnäs
Riktlinjer för exploateringsavtal Gävle kommun
KOMMUNLEDNINGSKONTORET Riktlinjer för exploateringsavtal Gävle kommun Revidering 2018. 17KS465. Antagandehandling Riktlinjer för exploateringsavtal Revidering 2018. Antagandehandling 17KS465 Övergripande
Detaljplan för Kontor Uddvägen, fastigheten Sicklaön 346:1 m.fl. på Västra Sicklaön
2014-01-09 1 (5) TJÄNSTESKRIVELSE Dnr KFKS 2012/148-214 Projekt nr 9218 Kommunstyrelsens stadsutvecklingsutskott Detaljplan för Kontor Uddvägen, fastigheten Sicklaön 346:1 m.fl. på Västra Sicklaön Yttrande
Startbesked för genomförande av etapp 2 för exploateringsprojekt Bresshammar 1:1, Stavlund
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2012:93-254 Mark- och exploateringsenheten 2018-10-02 1/4 Handläggare Jörgen Altin Startbesked för genomförande av etapp 2 för exploateringsprojekt Bresshammar
Motion av Simon Alm (SD) om tillämpning av bosättningslagen KSN
1 (1) KOMMUNSTYRELSEN SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-04-10 56 Beslut Kommunstyrelsen föreslår kommunfullmäktige besluta Reservation Stefan Hanna (-) reserverar sig mot beslutet till förmån
GENOMFÖRANDEBESKRIVNING
GENOMFÖRANDEBESKRIVNING tillhörande detaljplan för Sankt Johannes 2:1 med närområde (Södra Vrinnevi) inom Vrinnevi och Kårtorp i Norrköping, fysisk planering den 24 mars 2011 reviderad den 2 mars och den
Riktlinjer för exploateringsavtal
Riktlinjer för exploateringsavtal 1 Bakgrund 3 1.1 Syfte 3 1.2 Kommunens organisation 3 1.3 Kommunala avtal 3 2 Tillvägagångssätt 4 2.1 Detaljplaneläggning 4 2.2 Exploateringsavtal 4 3 Exploatering 4 3.1
Förvaltningens förslag till beslut Kommunstyrelsen beslutar att låta de framtagna riktlinjerna för exploateringsavtal gå ut på samråd.
TJÄNSTESKRIVELSE 2016-01-12 Kommunstyrelsen Oscar Olsson Samhällsplanerare 08-555 014 80 oscar.olsson@nykvarn.se exploateringsavtal KS/2015:450 Riktlinjer för Förvaltningens förslag till beslut Kommunstyrelsen
Motion av Mia Nordström och Stefan Hanna (båda C) om att konsekvensanalys behövs innan borttagande av parkeringsplatser
KOMMUNLEDNINGSKONTORET Handläggare Davidsson Per (KLK) Ådegren Ann-Britt (SBF) Datum 2016-12-21 Diarienummer KSN-2016-1049 Kommunstyrelsen Motion av Mia Nordström och Stefan Hanna (båda C) om att konsekvensanalys
Riktlinje för hantering av förorenade områden
STADSBYGGNADSFÖRVALTNINGEN Handläggare Stening Elin Datum 2017-10-12 Diarienummer KSN-2017-3504 Kommunstyrelsen Riktlinje för hantering av förorenade områden Förslag till beslut Kommunstyrelsen föreslås
KS 16 9 APRIL Exploateringsavtal, Södra Gunsta (etapp 1) Kommunstyrelsen. Förslag till beslut Kommunstyrelsen föreslås besluta
KS 16 9 APRIL 2014 KOMMUNSTYRELSEN Handläggare Germund Landqvist Datum 2014-02-25 Diarienummer KSN-2014-0067 Kommunstyrelsen Exploateringsavtal, Södra Gunsta (etapp 1) Förslag till beslut Kommunstyrelsen
PROJEKT DOKUMENT-ID VERSION
Styrande måldokument Direktiv PROJEKTiL Sida 1 (7) [Titel] Sida 2 (7) Innehållsförteckning Checklista inför BP1... 3 1 Grundläggande information... 5 1.1 Bakgrund... 5 1.2 Verksamhetsstrategi... 5 2 Mål
Köpeavtal för exploatering för del av Flogsta 11:11 och 11:6, Flogsta
STADSBYGGNADSFÖRVALTNINGEN Handläggare Robertsson Elin Datum 2017-11-28 Diarienummer KSN-2012-1220 Kommunstyrelsen Köpeavtal för exploatering för del av Flogsta 11:11 och 11:6, Flogsta Förslag till beslut
Projektdirektiv - Genomförandestrategi för Uppsalapaketet KSN
1 (1) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-04-02 95 Projektdirektiv - Genomförandestrategi för Uppsalapaketet KSN-2019-0874 Beslut Kommunstyrelsens arbetsutskott
Riktlinjer för exploateringsavtal i Ängelholms kommun
RIKTLINJER Riktlinjer för exploateringsavtal i Ängelholms kommun Dnr 2015/925. Antagna av kommunfullmäktige 2015-01-25. INNEHÅLL 1. Inledning Lagtext sid 2 2. Riktlinjerna Vad är ett exploateringsavtal?
Motion av Mia Nordström (C) om budget och årsredovisning över satsningar i kransorter och på landsbygden KSN
34 (56) uppnliki KOMMUNSTYRELSEN SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2018-12-12 251 Motion av Mia Nordström (C) om budget och årsredovisning över satsningar i kransorter och på landsbygden KSN-2017-1953
Detaljplan för Fabriken Förrådet i Storängen - beslut om planuppdrag
2017-08-01 KS-2017/1400 1 (5) HANDLÄGGARE Enqvist, Maud 08-535 313 74 Maud.Enqvist@huddinge.se Kommunstyrelsen Detaljplan för Fabriken Förrådet i Storängen - beslut om planuppdrag Förslag till beslut Kommunstyrelsens
Uppsala Spårväg. för en framtida hållbar kollektivtrafik
Uppsala Spårväg för en framtida hållbar kollektivtrafik Uppsala växer Uppsala växer och är en av Europas mest expansiva regioner. År 2050 förväntas vi bli 340 000 invånare. Vi ser positivt på denna utveckling.
Riktlinjer för exploateringsavtal i Mjölby kommun
Riktlinjer för exploateringsavtal i Mjölby kommun Antagen av Kommunfullmäktige 2016-12-20 143 Namn:Hanna Hammarlund Datum: 2016-11-02 Kommunstyrelsens förvaltning Utgångspunkter I Mjölby kommun tecknas
Riktlinjer för exploateringsavtal Fastställd av kommunfullmäktige , 60
Riktlinjer för exploateringsavtal Fastställd av kommunfullmäktige 2017-04-06, 60 SÄTERS KOMMUN 1 Innehållsförteckning Inledning... 3 Riktlinjer för exploateringsavtal... 4 Syfte... 4 Exploateringsavtal...
Riktlinjer för exploateringsavtal
1 Riktlinjer för exploateringsavtal Antagna av kommunfullmäktige 2019-05-23, 82 Ersätter tidigare antagna riktlinjer om exploateringsavtal 2015-05-18, 82 1 2 Innehållsförteckning Riktlinjer för exploateringsavtal
Datum Motion av Robert Damberg (MP) om en innerstad för gående och cyklister
KS 19 19 JUNI 2013 KOMMUNLEDNINGSKONTORET Handläggare Kihlberg Jenny Datum 2013-05-13 Diarienummer KSN-2012-1215 Kommunstyrelsen Motion av Robert Damberg (MP) om en innerstad för gående och cyklister Förslag
Motion av Jonas Segersam och Martin Wisell (båda KD) om skolskjuts i Uppsala kommun KSN
1 (1) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-03-26 83 Motion av Jonas Segersam och Martin Wisell (båda KD) om skolskjuts i Uppsala kommun KSN-2017-1768 Beslut Kommunstyrelsens
Utbyggnad av infrastruktur samt tecknande av va-avtal som berör Smedjeholms industriområde. KS 2014-69
Utdrag ur protokoll fört vid sammanträde med kommunstyrelsens arbetsutskott i Falkenberg 2014-02-11 37 Utbyggnad av infrastruktur samt tecknande av va-avtal som berör Smedjeholms industriområde. KS 2014-69
Riktlinjer för exploateringsavtal
Riktlinjer för 1 Riktlinjer för Utgångspunkter och mål Utgångspunkter I Söderköpings kommun tecknas och plankostnadsavtal mellan kommunen och en byggherre eller en fastighetsägare i samband med detaljplaneläggning
Förslag till riktlinjer för markanvisningar och exploateringsavtal Antagande
Kommunfullmäktige Utdrag ur SAMMANTRÄDESPROTOKOLL Sammanträdesdatum 2015-06-09 Sid 54 Dnr KS 2015-306 Dpl 23 Förslag till riktlinjer för markanvisningar och exploateringsavtal Antagande Enligt ny lagstiftning
Riktlinjer för exploateringsavtal
Riktlinjer för exploateringsavtal Dokumenttyp Riktlinjer Gäller för Kommunstyrelsens verksamheter Fastställd av Kommunfullmäktige 96.2017 Dokumentansvarig Mark och Exploateringsansvarig Diarienummer KS
Datum att godkänna exploateringsutgifter om 15 miljoner kronor vid genomförande av exploatering i Norra Kvarngärdet.
KS 8 5 FEBRUARI 2014 KOMMUNLEDNINGSKONTORET Handläggare Åström Susanna Datum 2013-12-19 Diarienummer KSN-2013-0760 Kommunstyrelsen Exploateringsavtal för Norra Kvarngärdet Förslag till beslut Kommunstyrelsen
Riktlinjer för markanvisningar och exploateringsavtal. Antagen av Kommunfullmäktige POLICY. Datum
Kommunledningskontoret, samhällsbyggnadsenheten POLICY Antagen av Kommunfullmäktige 1(6) Diarienummer 251 Foto: Marcus Reidevall Riktlinjer för markanvisningar och exploateringsavtal Antagen av Kommunfullmäktige
Yttrande över kommunrevisionens granskning av den långsiktiga finansiella planeringen KSN
1 (1) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-01-29 32 Yttrande över kommunrevisionens granskning av den långsiktiga finansiella planeringen KSN-2018-3300 Beslut Kommunstyrelsens
Genomförandestrategi för Ekängen
1 (6) 2013-05-14 2013-243 Miljö och samhällsbyggnadsförvaltningen Teknik- och samhällsbyggnadskontoret Håkan Sylvan, detaljplanering Anna Call, mark- och exploatering Samhällsbyggnadsnämnden Genomförandestrategi
Markanvisning inom del av fastigheten Gredelby 7:78, revidering KS-2019/230
Sida 1 av 3 Handläggare Tjänsteskrivelse Diarienummer Anders Carlquist Datum KS-2019/230 Exploateringschef 2019-04-02 Kommunstyrelsen Markanvisning inom del av fastigheten Gredelby 7:78, revidering KS-2019/230
Riktlinje för pendlarparkeringar KSN
1 (1) KOMMUNSTYRELSENS ARBETSUTSKOTT SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-05-21 175 Riktlinje för pendlarparkeringar KSN-2019-1320 Beslut Kommunstyrelsens arbetsutskott föreslår kommunstyrelsen
riktlinjer för exploateringsavtal I NYNÄSHAMNS KOMMUN Förslag till riktlinjer för markanvisningar i Nynäshamns kommun
riktlinjer för exploateringsavtal I NYNÄSHAMNS KOMMUN Förslag till riktlinjer för markanvisningar i Nynäshamns kommun 1 Innehållsförteckning Utgångspunkter och mål... 3 Vad är ett exploateringsavtal...3
RIKTLINJER FÖR EXPLOATERINGSAVTAL. Antagen av KF
RIKTLINJER FÖR EXPLOATERINGSAVTAL Antagen av KF 2017-09-13 67 RIKTLINJER FÖR EXPLOATERINGSAVTAL INNEHÅLLSFÖRTECKNING 1. INLEDNING... 4 1.1 Syfte...4 1.2 Utgångspunkt för exploateringsavtal...4 2. RIKTLINJER
Startbesked för genomförandefas för exploateringsprojekt Biskopskvarn
TJÄNSTEUTLÅTANDE Samhällsbyggnadskontoret Dnr KS/2018:558-254 Mark- och exploateringsenheten 2018-11-23 1/2 Handläggare Jörgen Altin Startbesked för genomförandefas för exploateringsprojekt Biskopskvarn
Motion av Simon Alm (SD) om husvagnar till nyanlända KSN
1 (1) KOMMUNSTYRELSEN SAMMANTRÄDESPROTOKOLL Sammanträdesdatum: 2019-05-08 98 Beslut Kommunstyrelsen beslutar Reservation Simon Alm (SD) reserverar sig mot beslutet till förmån för eget yrkande. Sammanfattning
Västerbro i Lund inriktningsbeslut Öresundsvägen, Fjelievägen, Bryggaregatan
Stadsbyggnadskontoret TJÄNSTESKRIVELSE 1 (5) Planavdelningen Handläggare: Katarina Meier Telefonnummer: 046-359 56 57 E-post: katarina.meier@lund.se Byggnadsnämnden Västerbro i Lund inriktningsbeslut Öresundsvägen,
Riktlinjer för exploateringsavtal
Riktlinjer för exploateringsavtal www.sollentuna.se Antagen av kommunfullmäktige 2015-11-19 Producerad av kommunledningskontoret, Sollentuna kommun, 2015 Text: Karin Sköld. Omslagsbild från Silverdal,
Ett samrådsmöte hölls i kommunhuset den 3 september 2012.
PROGRAMSAMRÅDSREDOGÖRELSE Dnr KS/2012:80 Hur programsamrådet har bedrivits Plansamrådet har pågått under tiden 2012-09 03 2012-09-30 Ett samrådsmöte hölls i kommunhuset den 3 september 2012. Förutsättningar
Datum 2012-02-06. att notera att frågan om en trafikövningsplats vid Rörken bör prövas utifrån kommersiella villkor, samt
KS 14 7 MARS 2012 KOMMUNLEDNINGSKONTORET Handläggare Malmberg Jan Nilsson Christoffer Datum 2012-02-06 Diarienummer KSN-2008-0676 Kommunstyrelsen Trafikövningsplats vid Rörken Förslag till beslut Kommunstyrelsen
Uppsala. rnk/ /411A-/ kai( Sammanträdesdatum: Jonas Segersam (KD)
1 (8) Uppsala KOMMUN Plats och tid: Vattenhästen, Stationsgatan 12, klockan 13:15-16.25 ande: Erik Pelling (S), ordförande Helena Nordström Källström (MP), 1:e vice ordförande Fredrik Ahlstedt (M), 2:a
UNDERLAG FÖR BESLUT OM ETAPPORDNING
23 april 2014, uppdaterat 11 juni 2014. Uppdateringar markerade med rött. Detaljplan för Norrby norra etappen, Vendelsö 3:126 m.fl., Norrby UNDERLAG FÖR BESLUT OM ETAPPORDNING Inledning: I planprogrammet
Berga 1:8 m.fl., Kullavägen, etapp 1
Dnr: 642/2017 Upprättad 20 oktober 2017 Redaktionellt ändrad "DAG månad ÅR" Ändring av detaljplan (akt 1283K-15703) genom upphävande för fastigheten Berga 1:8 m.fl., Kullavägen, etapp 1 Helsingborgs stad
Exploateringsavtal. Riktlinjer i Leksands kommun. Fastställd av kommunfullmäktige
Exploateringsavtal Riktlinjer i Leksands kommun Fastställd av kommunfullmäktige 2015-09-21 113 0 Mål Riktlinjerna ska bidra till transparens och ökad tydlighet som medverkar till att en mångfald av aktörer/exploatörer
upf21.13, TNRAA,A SAMMANTRÄDESPROTOKOLL Sammanträdesdatum:
1 (9) upf21.13, Plats och tid: Bergius, Stationsgatan 12, Uppsala ldockan 13:15 15:25 ande: Övriga deltagare: Erik Pelling (S), Ordförande Fredrik Ahlstedt (M), 2:e vice ordförande Hanna Mörck (V) 18-24,
G R A N S K N I N G S H A N D L I N G
2011-10-04 Granskning: Stafsinge 5:2 mfl 1(5) G R A N S K N I N G S H A N D L I N G Detaljplan för Stafsinge 5:2 mfl Falkenbergs kommun Hallands län GENOMFÖRANDEBESKRIVNING Upprättad 2010-06-07 Reviderad
GENOMFÖRANDEBESKRIVNING
GENOMFÖRANDEBESKRIVNING tillhörande detaljplan för fastigheten Östra Eneby 1:1 med närområde (Östra Ryssnäs) inom Svärtinge i Norrköpings kommun, Fysisk planering den 24 mars 2011 reviderad den 13 september
Bostäder och förskola på Kvarnhöjden, Kyrkeby 4:1 m.fl.
Samrådshandling 2013-04-19 Rev: Dnr: 0072/06 Plannummer: Mark och Exploateringsenheten Andreas Wingfors Telefon: 0303-73 26 65 Mail: andreas.wingfors@stenungsund.se DETALJPLAN för Bostäder och förskola
SOLLENTUNA KOMMUN Kommunledningskontoret
^ SOLLENTUNA KOMMUN Kommunledningskontoret Johanna Andersson Exploateringsingenjör +46 8 579 216 42 Tjänsteutlåtande Sidan 1 av 5 Diariekod: 222 Kommunstyrelsens plan- och exploateringsutskott Förvärv
Riktlinjer för kommunala markanvisningar och exploateringsavtal
Sidan 1 av 6 Riktlinjer för kommunala markanvisningar och exploateringsavtal Enligt lagstiftning från 1 januari 2015 ska samtliga kommuner anta riktlinjer för markanvisningar och exploateringsavtal. Dessa
Genomförandeavtal med SLL - Planskild korsning Enebybergs station
DANDERYDS KOMMUN Tjänsteutlåtande 1 (5) Klicka här för att ange text. Genomförandeavtal med SLL - Planskild korsning Enebybergs station Ärende Trafikförvaltningen på Stockholms läns landsting, SLL, har
Skola och förskola i Nytorp
Februari 2004 Miljö- och stadsbyggnadsförvaltningen Gustav Thörnqvist, Exploateringsingenjör GENOMFÖRANDEBESKRIVNING TILLHÖRANDE DETALJPLAN FÖR Skola och förskola i Nytorp Del av fastigheten Trinntorp
Riktlinjer för exploateringsavtal
Riktlinjer för exploateringsavtal KLK.2018.618 Riktlinjer för exploateringsavtal antogs av kommunfullmäktige den 28 januari 2019. Riktlinjer för exploateringsavtal tydliggör hur kommunen arbetar med exploateringsavtal.
RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET
RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET 2 Riktlinjer för exploateringsverksamhet Daterad 2016-03-14 Fastställd Kommunfullmäktige 2016-03-14 26 Reviderad Produktion Kommunledningskontoret, Ekonomienheten
Förslag till beslut. 2. Exploateringsnämnden förklarar ärendet omedelbart justerat. Håkan Falk Förvaltningschef. Gunnar Jensen Avdelningschef
Dnr Sida 1 (7) 2018-03-21 Handläggare Karl Gylje 08-508 264 82 Till Exploateringsnämnden 2018-04-19 Idé kring utbyggnad för Centrala Telefonplan, del av fastigheten Västberga 1:1 mfl, i stadsdelarna Midsommarkransen
Genomförandebeslut gällande Stockholm Parkerings nyproduktion av parkeringshus i Hagastaden
Stadsledningskontoret Stockholms Stadshus AB Sida 1 (6) 2017-08-22 Ärende 9 Handläggare SLK: Ebba Agerman Telefon: 08-508 29 790 Stadshus AB: Peter Dahlberg Telefon: 08-508 29 323 Till Koncernstyrelsen
Datum Lägesredovisning för trafikövningsplats vid Rörken
KS 8 12 OKT 2011 KOMMUNLEDNINGSKONTORET Handläggare Carlén Göran Nilsson Christoffer Datum 2011-08-30 Diarienummer KSN-2008-0676 Kommunstyrelsen Lägesredovisning för trafikövningsplats vid Rörken Förslag
Yttrande över förslag till godsstrategi för Stockholmsregionen
STADSBYGGNADSFÖRVALTNINGEN Handläggare Malmgren Tobias Datum 2018-01-31 Diarienummer KSN-2017-4337 Kommunstyrelsen Yttrande över förslag till godsstrategi för Stockholmsregionen Förslag till beslut Kommunstyrelsen
Motion av Mohamad Hassan (L) om hur kommunen ska hantera avstängningar av gator vid ombyggnation
KOMMUNLEDNINGSKONTORET Handläggare Davidsson Per (KLK) Ådegren Ann-Britt (SBF) Datum 2016-08-11 Diarienummer KSN-2015-2370 Kommunstyrelsen Motion av Mohamad Hassan (L) om hur kommunen ska hantera avstängningar
Investering 2017 Infrastrukturutbyggnad gällande gator och VA för Görla 8:1, Nya Brandstationen m.fl.
2017-02-23 2017-340 Sid 1 av 6 Handläggare: Ulrika Österberg Till Titel: Projektledare, VA Kommunstyrelsens arbetsutskott E-post: ulrika.osterberg@norrtalje.se Investering 2017 Infrastrukturutbyggnad gällande
KUNGSBACKA KOMMUN Kommunstyrelsens arbetsutskott
KUNGSBACKA KOMMUN Kommunstyrelsens arbetsutskott PROTOKOLLSUTDRAG Datum 2017-09-19 275 Planprogram för Kyvik 1:119 m.fl. KS/2017:450 7.1.2 Beslut förslag till kommunstyrelsen Kommunstyrelsen ger kommundirektören
Tjänstemännen deltar som föredragande i respektive ärende. Wmad Hassan (L), justerare
upeatie 1(13) Plats och tid: Storskogen, stationsgatan 12, 13:15 16:00 Beslutande: Erik Pelling (S), ordförande Ersättare: Ulrik Wärnsberg (S) Mohamad Hassan (L) Stefan Hanna (C) 71-74 Hanna Victoria Mörck
KS SEPTEMBER 2014
KS 15 10 SEPTEMBER 2014 KOMMUNLEDNINGSKONTORET Handläggare Åström Susanna Datum 2014-08-08 Diarienummer KSN-2013-1206 Kommunstyrelsen Köpeavtal för exploatering, Bruno Liljeforsgatan Förslag till beslut
Riktlinjer för exploateringsavtal
Dnr TN/2015-0277 0277 Strömstads kommuns Styrdokument Riktlinjer för exploateringsavtal Dokumenttyp Riktlinjer Beslutande organ Kommunfullmäktige Förvaltningsdel Tekniska förvaltningen Mark- och exploateringsavdelningen
Planprogram för Gottsundaområdet med fokus på social hållbarhet
STADSBYGGNADSFÖRVALTNINGEN Handläggare Datum Diarienummer Gunilla Englund 2015-03-18 KSN-2015-0654 Örjan Trapp Rev. 2015-04-16 Kommunstyrelsen Planprogram för Gottsundaområdet med fokus på social hållbarhet
Motion av Jonas Segersam (KD) om gatumat i Uppsala
KOMMUNLEDNINGSKONTORET Handläggare Berger d Argy Ann-Charlotte (KLK) Davidsson Per (KLK) Lindström Roger (SBG) Datum 2016-10-18 Diarienummer KSN-2015-1807 Kommunstyrelsen Motion av Jonas Segersam (KD)
Markanvisning genom direktanvisning till Saltsjö-Järla Fastighets AB för del av fastigheten Sicklaön 40:11 i Järla stationsområde
2017-03-01 1 (6) TJÄNSTESKRIVELSE KFKS 2016/129-251 Stadsbyggnadsprojekt 9244 Kommunstyrelsen Markanvisning genom direktanvisning till Saltsjö-Järla Fastighets AB för del av fastigheten Sicklaön 40:11
Detaljplan för kontor Uddvägen, fastigheten Sicklaön 346:1m.fl. på västra Sicklaön Yttrande under granskning
2014-07-04 1 (6) TJÄNSTESKRIVELSE Dnr KFKS 2012/148-214 Projekt nr. 9218 Kommunstyrelsens stadsutvecklingsutskott Detaljplan för kontor Uddvägen, fastigheten Sicklaön 346:1m.fl. på västra Sicklaön Yttrande
Förstudierapport för detaljplan för idrottshall inom del av Husby 3:3
Förstudierapport för detaljplan för idrottshall inom del av Husby 3:3 Projektbeställare Projektledare Maria Bengs Camilla Bennet Datum 2017-02-03 Version 1 Projekt-, ärendenr. 2017/0038 Innehållsförteckning
Projektdirektiv för Busstomten, Kungsängen 24:1, 24:2 och 24:8
STADSBYGGNADSFÖRVALTNINGEN Handläggare Matilda Åberg Sara Ringbom 2017-05-23 Diarienummer KSN-2016-1295 Kommunstyrelsen Projektdirektiv för Busstomten, Kungsängen 24:1, 24:2 och 24:8 Förslag till beslut
Gatukostnadsutredning för VIDJA, etapp 1 och 2 Inom Trångsunds kommundel, Huddinge kommun
Miljö- och samhällsbyggnadsförvaltningen Mark- och exploateringsavdelningen DIARK MEX 08/15.358 SAMRÅDSSHANDLING Gatukostnadsutredning Kartbilaga över fördelningsområdet Bilaga beräkningsunderlag Flygbild
KS 4 11 JAN Utredningsområdet Marielund. Kommunstyrelsen. Förslag till beslut Kommunstyrelsen föreslås besluta
KS 4 11 JAN 2012 KOMMUNLEDNINGSKONTORET Handläggare Carlén Göran Datum 2011-12-28 Diarienummer KSN-2011-0538 Kommunstyrelsen Utredningsområdet Marielund Förslag till beslut Kommunstyrelsen föreslås besluta
Kommunrevisionen: Granskning av intern kontroll 2016
STADSBYGGNADSFÖRVALTNINGEN Handläggare Rinander Barbro Datum 2017-09-19 Diarienummer GSN-2017-1376 Gatu- och samhällsmiljönämnden Kommunrevisionen: Granskning av intern kontroll 2016 Förslag till beslut
Riktlinje för ekonomiskt stöd till lokala aktörer som tar ett övergripande ansvar för sin egen bygds utveckling
STADSBYGGNADSFÖRVALTNINGEN Handläggare Skarelius Lille Mimmi Datum 2017-05-12 Diarienummer KSN-2017-1920 Kommunstyrelsen Riktlinje för ekonomiskt stöd till lokala aktörer som tar ett övergripande ansvar
PLANBESKRIVNING. Detaljplan för Kvantumvallen, Del av fastigheten Vägskälet 17 m.fl. Katrineholms kommun. Dnr. Plan.2012.2.
Dnr. Plan.2012.2 PLANBESKRIVNING tillhörande Detaljplan för Kvantumvallen, Del av fastigheten Vägskälet 17 m.fl. Katrineholms kommun SAMRÅDSHANDLING Upprättad på Samhällsbyggnadsförvaltningen i Katrineholm
Genomförandebeskrivningen behandlar de organisatoriska, ekonomiska och tekniska åtgärder som behövs för att genomföra detaljplanen för Eds Allé.
Antagandehandling enligt PBL 1987:10 uppr. aug 2012 rev. maj 2013 Detaljplan för Eds Allé GENOMFÖRANDEBESKRIVNING Genomförandebeskrivningen behandlar de organisatoriska, ekonomiska och tekniska åtgärder
Samverkansavtal mellan Uppsala kommun och Tryggare Uppsala län
KOMMUNLEDNINGSKONTORET Handläggare Börjesdotter Carina Datum 2016-01-18 Diarienummer KSN-2016-0063 Kommunstyrelsen Samverkansavtal mellan Uppsala kommun och Tryggare Uppsala län Förslag till beslut Kommunstyrelsen
Motion av Stefan Hanna och Anne Lennartsson (båda C) om särskild satsning på Vattholma
KOMMUNLEDNINGSKONTORET Handläggare Davidsson Per (KLK) Carlén Göran (SBF) Malmberg Jan (SBF) Datum 2017-05-09 Diarienummer KSN-2016-1732 Kommunstyrelsen Motion av Stefan Hanna och Anne Lennartsson (båda
PLANBESKRIVNING. Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp. Kvarntorp-Haninge kommun
Detaljplan för Komplettering av Trafikplats Vega del av Kvarntorp Kvarntorp-Haninge kommun PLANBESKRIVNING Planområdet Enkelt planförfarande Laga kraft 2014-01-09 Dnr PLAN.2013.17 INNEHÅLLSFÖRTECKNING
RIKTLINJER FÖR EXPLOATERINGSAVTAL I SÖLVESBORG KOMMUN
RIKTLINJER Sid 1 (9) RIKTLINJER FÖR EXPLOATERINGSAVTAL I SÖLVESBORG KOMMUN Sölvesborgs kommun, upprättad 2015-12-14, KF 153/2015 Vad är ett exploateringsavtal? Ett exploateringsavtal är ett avtal för genomförande
Förändringar av övre gräns för parkeringsavgift
KOMMUNLEDNINGSKONTORET Handläggare Nilsson Bjervner Åsa Datum 2016-05-17 Diarienummer KSN-2016-1105 Kommunstyrelsen Förändringar av övre gräns för parkeringsavgift Förslag till beslut Kommunstyrelsen föreslår
Välkomna. Kopplingen mellan planering och genomförande - genomförandeavtal i samhällsbyggandet Sveriges Kommuner och Landsting 7 maj 2019
Kopplingen mellan planering och genomförande - genomförandeavtal i samhällsbyggandet Sveriges Kommuner och Landsting 7 maj 2019 Välkomna myndigheter, byggherrar, konsulter och alla kommunrepresentanter!
Yttrande. Lantmäteriets rapport Förslag till normaltaxa för kommunala gatuavgifter. Tekniska nämnden föreslås besluta att lämna följande yttrande:
Malmö stad Tekniska nämnden 1 (5) Datum 2015-10-09 Adress August Palms plats 1 Diarienummer TN-2015-2060 Yttrande Till Kommunstyrelsen Lantmäteriets rapport Förslag till normaltaxa för kommunala gatuavgifter
Yttrande över förslag till detaljplan för Handel mm vid Backavägen inom stadsdelen Backa, samrådsremiss utökat förfarande
Tjänsteutlåtande Till Fastighetsnämnden 2017-02-06 Diarienummer 0740/15 Exploateringsavdelningen Albin Svahn, Stefan Unger Telefon 031-368 10 65 E-post: stefan.unger@fastighet.goteborg.se Yttrande över
