1 Projektpresentation
2
3 Vår personal Peter Dosé Projektledare Västvatten Christian Skogstad LTA ansvarig Västvatten Katarina Bjelke Abonnentingenjör Västvatten Camilla Svensson Byggledare Västvatten Robin Eriksson Tf Platschef NCC Daniel Sarheim Projektledare fiber Uddevalla Energi
4 Agenda LTA Tidplan Säkerhet Post- och sophantering Tillfälliga parkeringar Information under projektet Anslutningsfrågor VA-planer El och fiber
5
6 LTA En vanlig orsak till att man måste ha ett tryckavloppssystem är att det är bergigt och svårt att få ner avloppsrör på ett frostfritt djup eller att det av någon anledning är svårt att få självfall på ledningarna. Då krävs att pumpar installeras för att anläggningen skall kunna nyttjas på ett avsett vis. Ett LTA-system består av små pumpstationer, en per fastighet, som placeras inne på fastigheten i anslutning till den bebyggelse som skall betjänas av systemet.
7
8
9 Tider Arbetstider Mån-tors: 06:30-16:15 Fredag: 06:30-13:00 Raster Frukost: 08:45-09:15 Lunch: 13:30-14:00 Byggsemester V: 28-31
10 Säkerhet Ta sig förbi arbetsområdet Ögonkontakt med personal som ger klartecken att komma fram Följ anvisningar Gå ej förbi avspärrningar Barn i området?
11 Post- och sophantering Tillfälliga sopkärl Tillfälliga brevlådor

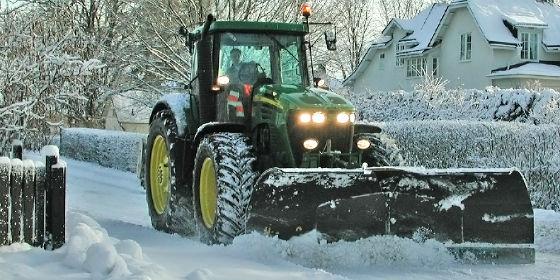

12 Snöröjning Hanteras av oss under entreprenadtiden
13 Tillfälliga parkeringar?
14 Information under projektet
15 Vattenprov Fastighetsägaren tar själv vattenprov Vattenprov görs per fastighet, även vid gemensam brunn Vattenprov skickas till ackrediterat bolag, t.ex. Alcontrol eller Eurofins Provsvar skall vara Västvatten tillhanda före utbyggnaden i området är klar För att få sitt vatten godkänt skall det: Finnas god tillgång Vara lika bra eller bättre än ett kommunalt vatten
16 Ersättning onyttig anläggning - Ansökan ska vara oss tillhanda innan utbyggnaden i området är klar - 10 års avskrivningstid för avloppsanläggning - 20 års avskrivningstid för dricksvattenanläggning Exempel: 5 år gammal avloppsanläggning som kostade kr att anlägga. Enligt 40 har den ett restvärde kr.
17 Taxa anläggningsavgift 2019 Exempel 2019 års taxa: 1500 kvadratmeter tomt, 1st boendeenhet Vatten och spillvatten kr inkl. moms Spillvatten kr inkl. moms 1500 kvadratmeter tomt, 2st boendeenheter Vatten och spillvatten inkl. moms 2500 kvadratmeter tomt, 1st boendeenhet Vatten och spillvatten kr inkl. moms
18 Taxa brukningsavgift 2019 Fast avgift vatten och spillavlopp 3380kr/år Rörlig avgift vatten och spillavlopp 30,48kr/kbm Exempel: Ett småhus med tjänsterna VS med årlig förbrukning på 120kbm: 7040kr/år
19 VA-lån delbetalning av anläggningsavgift VA-lån delbetalning av anläggningsavgift - Högst 10 år - Nej från bank ej fritidshus låg inkomst
20 Betalning Infobrev innan slutbesiktning 1 månad VA-uppgift Faktura 20 dagar 30 dagar Löpande fast avgift Slutbesiktning Förbrukning rörlig kostnad
21 Inkoppling Kan göras samtidigt Inkoppling Vattenmätare Klart att använda Koppla in sig på nätet Besiktas av Västvatten Schakt skall vara fri från vatten och vara åskådlig Fastighetsägare begär ut mätare Ledning spolas Mätare installeras
22 Kontakt Camilla Svensson Byggledare, Västvatten Robin Eriksson Tf Platschef, NCC Daniel Nolåker Arbetsledare, NCC Katarina Bjelke Abonnentingenjör, Västvatten AB Christian Skogstad LTA ansvarig Västvatten AB
23 Diskussion
24 Tack för oss!
25
Projektpresentation Forshälla-Strand Södra
Projektpresentation Forshälla-Strand Södra Vår organisation Erik Holmgren Projektledare Västvatten Katarina Bjelke Abonnenthandläggare Västvatten Christian Skogstad LTA-ansvarig Västvatten Camilla Svensson
Lars Ålander Linda Jonsson Christian Skogstad Camilla Svensson Robin Eriksson
Lars Ålander Linda Jonsson Christian Skogstad Camilla Svensson Robin Eriksson Projektledare Abonnentingenjör Byggledare (LTA) Byggledare Projektchef Agenda Historia Lag och Taxa Vattenprover Betalning
VA-utbyggnad. Orrvik / Vansvik.
VA-utbyggnad Orrvik / Vansvik Urban Vikingsson Aqvatech Ajka Velic Projekt/byggledare VA-admin, anslutning, taxa Robert Pettersson Platschef, Markbygg 0739 17 17 34 Magnus Blad Arbetsledare, Markbygg 0739
Projekt presentation. Västerby.
Projekt presentation Västerby Lars Ålander Linda Jonsson Projektledare Abonnentingenjör Jesper Pedersen Byggledare (LTA) Andreas Björk Projektör Agenda Historia Lag och taxa Betalning Vattenprover Dagvatten
Projekt presentation. Osebacken.
Projekt presentation Osebacken Peter Dosé Linda Jonsson Projektledare Abonnentingenjör Mikael Svensson Chef projekt/utredning Lars Björk Projektör Agenda Historia Lag och taxa Betalning Vattenprover Projektering
Restenäs-Andorra Strand-Lyckås
Projekt presentation Restenäs-Andorra Strand-Lyckås Lars Ålander Linda Jonsson Jesper Pedersen Erik Johansson Projektledare Abonnentingenjör Byggledare (LTA) Entreprenadingenjör Tobias Wickström Platschef
Projekt Orrvik / Vansvik
Projekt Orrvik / Vansvik Kenneth Marberg Annmarie Erlandsson Projektledare Kundnära tjänster Ulf Mulenbock Projektör Aquacanale Agenda Historia Projektering / Entreprenad / Tidsplan Verksamhetsområde Lag
VA-utbyggnad Hägnen
VA-utbyggnad Hägnen 2018-10-25 Medverkande Skanska Anton Lundström, produktionschef Johannes Gustafsson, projektchef Marks kommun Karin Ahlgren, projektledare Per Mårtensson, byggledare Agenda Inledning
VA-utbyggnad Sjödal
VA-utbyggnad Sjödal 2017-10-23 Informationsmöte - Agenda Presentation Övergripande om projektet Tidplan Eget arbete LTA-pumpar Kaffepaus Anslutning till kommunalt VA varför, vem, hur, vad kostar det? Medverkande
Informationsmöte VA utbyggnad för Utmarksvägen.
Informationsmöte VA utbyggnad för Utmarksvägen Medverkande på mötet - Martin Birgersson Projektsamordnare, Västvatten AB - Jesper Pedersen Samordnare LTA stationer, Västvatten AB - Henrik Tellskog Entreprenadchef,
VÄLKOMMEN TILL INFORMATIONSMÖTE OM VA-UTBYGGNAD I BJÄRESJÖ HUNNESTAD MED OMNEJD
1 www.ystad.se VÄLKOMMEN TILL INFORMATIONSMÖTE OM VA-UTBYGGNAD I BJÄRESJÖ HUNNESTAD MED OMNEJD Lars Mellberg, Projektledare, Ystads kommun Christina Molin, VA-chef,Ystads kommun Johnny Andersson, Byggledare,
Utbyggnad av kommunala vatten- och avloppsledningar i Skebobruk. Informationsmöte
Utbyggnad av kommunala vatten- och avloppsledningar i Skebobruk Informationsmöte 2018-11-27 Vilka är vi? Karoline Neumann, projektledare Jeanette Granholm, VA-handläggare Claes Gewalli, byggledare Hans
VA-utbyggnad Öresjö
VA-utbyggnad Öresjö 2018-06-19 Informationsmöte - Agenda Presentation Övergripande om projektet Tidplan Eget arbete LTA-pumpar Bensträckare Anslutning till kommunalt VA varför, vem, hur, vad kostar det?
INFORMATIONSMÖTE 24 januari Överföringsledningen (ÖFL) Ljungby Bollstad. Gång och cykelväg Hovdinge Mjälen Tannåker
INFORMATIONSMÖTE 24 januari 2019 Överföringsledningen (ÖFL) Ljungby Bollstad samt Gång och cykelväg Hovdinge Mjälen Tannåker VA-taxa för Ljungby kommun 2019 Avgifter tas ut för: V : Vattenförsörjning (dricksvatten)
Informationsmöte om VA-utbyggnad till Löderups Strandbad
www.ystad.se 1 Informationsmöte om VA-utbyggnad till Löderups Strandbad 2020-2025 Löderups Strandbad den 12 augusti 2017 Christina Molin, VA-chef, Ystads kommun www.ystad.se Information om: Vattenplan
Information om VA-utbyggnad på Nötön/Renön
Information om VA-utbyggnad på Nötön/Renön 2017-09-13 Agenda Bakgrund Avgifter Ersättning onyttigblivna anläggningar Preliminär ledningssträckning Projektering Information Tidplan Kontakt Bakgrund Riktlinjer
Informationsmöte VA utbyggnad för Palle Näbba. Välkommen. www.vastvatten.se
Informationsmöte VA utbyggnad för Palle Näbba Välkommen Medverkande på mötet - Mikael Svensson Projekt och utrednings chef, Västvatten AB - Martin Birgersson Projektledare, Västvatten AB - Gerhard Pettersson
VA Sälgsjön. Välkommen. Informationsmöte för fastighetsägare i Sälgsjön. Ta gärna fika innan du sätter dig!
VA Sälgsjön Välkommen Informationsmöte för fastighetsägare i Sälgsjön Ta gärna fika innan du sätter dig! Agenda idag 19:00 Presentation» Verksamhetsområde» Byggstart, entreprenör» Anslutningsprocessen
Information om Lågtrycksavloppssystem (LTA)
Information om Lågtrycksavloppssystem (LTA) Innehållsförteckning Vad är ett tryckavlopp?... 1 Kontakta Byggnadsförvaltningen... 1 Hur monteras pumpbrunnen?... 1 Hur gör jag på min fastighet?... 2 Driftsättning...
Björklunden. Utbyggnad av allmänt vatten och avlopp
Björklunden Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
September 2016 VA i Sörfjärden. Rent vatten idag och i framtiden
September 2016 VA i Sörfjärden MittSverige Vatten AB Bildades 1 juni 2004 Timrå, 2007 Nordanstig VA-samverkan över kommungränserna Erfarenhet och kompetens för tre kommuner Ansvarar för drift och utveckling
Länsbodarna. Utbyggnad av allmänt avlopp
Länsbodarna Utbyggnad av allmänt avlopp Bakgrund Länsbodarna är ett område som konstaterats ha behov av verksamhetsområde för avlopp. Stora delar av området har täta jordlager och nära till berg som leder
Utbyggnad av allmänt vatten och avlopp i Lisselbo/Svartskär
Utbyggnad av allmänt vatten och avlopp i Lisselbo/Svartskär Kvällens program 1. Kort redogörelse för vad som händer nu och framöver 2. Servisanmälan 3. Ekonomi/fakturering 4. Grävning på egen fastighet
Enviksbyn. Utbyggnad av allmänt vatten och avlopp
Enviksbyn Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
Hedgårdarna. Utbyggnad av allmänt vatten och avlopp
Hedgårdarna Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
Inkoppling av kommunalt vatten och avlopp i Grisslehamn
1 (5) INFORMATIONSBREV 4 2017-09-27 Information till fastighetsägare i norra delen av Grisslehamn Inkoppling av kommunalt vatten och avlopp i Grisslehamn Slutförande av arbetet i området Anläggningsarbetena
Stora Källviken. Utbyggnad av allmänt vatten och avlopp
Stora Källviken Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING...
SVINNINGE PARTNERING
SVINNINGE PARTNERING Vi bygger vägar, vatten och avlopp Informationsmöte för fastighetsägare Skåvsjöholm 2012-11-12 Kvällens program Allmänt Svinningeprojektet VA-projektering och anslutning Vad sker under
Utbyggnad av allmänt vatten och avlopp i Kniva
Utbyggnad av allmänt vatten och avlopp i Kniva Kvällens program 1. Kort redogörelse för vad som händer nu och framöver 2. Grävning på egen fastighet vad gäller 3. Vattenmätare 4. Arbetsgång egen grävning
Information VA-utbyggnad Bjursnäs-Igelösa (Måsabacken)
Datum 2017-04-26 Till fastighetsägare i Bjursnäs och Igelösa (Måsabacken) Information VA-utbyggnad Bjursnäs-Igelösa (Måsabacken) Kalmar Vatten kommer att bygga ut det allmänna ( kommunala ) vatten- och
Ulvstorps fritidshusområde Utbyggnad vatten och avlopp Informationsmöte Välkomna!
Ulvstorps fritidshusområde Utbyggnad vatten och avlopp Informationsmöte 2017-12-12 Välkomna! Närvarande Roger Rohdin, VA-chef Jeanette le Mahieu, enhetschef VA-nät utveckling Christer Kåhre, projektingenjör
Munga Vatten och avlopp Elnät MÄLARENERGI AB AO VATTEN
Munga Vatten och avlopp Elnät 2016-12-15 MÄLARENERGI AB AO VATTEN Dagordning Presentation av deltagare Översikt av projektet Anläggandet av det lokala ledningsnätet och elnätet Anslutning till tomtmark;
Svartskär/Lisselbo. Utbyggnad av allmänt vatten och avlopp
Svartskär/Lisselbo Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING...
Byggarbetsplats Norrlandet
Byggarbetsplats Norrlandet Välkommen Informationsmöte för fastighetsägare i Utvalnäs och Harkskär Ta lite fika innan du sätter dig! Kontaktpersoner Gästrike Vatten Stefan Hedström, Projektledare VA Jessica
Information om VA-utbyggnaden i Munga
Datum 2017-02-02 Fastighet Information om VA-utbyggnaden i Munga Arbetet med att ordna kommunalt vatten och avlopp i Munga har nu påbörjats. Vi vill med detta brev informera om anläggningens utformning,
Sörmland Vatten och Avfall AB
Sörmland Vatten och Avfall AB Service och miljö varje dag Fornbo, Fållökna och Malmsjöberg Pågående Omvandlingsområdena Fornbo, Malmsjöberg och Fållökna I projektet med omvandlingsområdena pågår arbete
Bergsgården. Utbyggnad av allmänt vatten och avlopp
Bergsgården Utbyggnad av allmänt vatten och avlopp Innehåll BAKGRUND... 2 TIDIGARE HÄNDELSER... 2 VERKSAMHETSOMRÅDE... 3 PRELIMINÄR TIDSPLAN... 4 PROJEKTERING... 4 LEDNINGSRÄTT... 4 UPPHANDLING... 4 UTBYGGNAD...
UTBYGGNAD AV VATTEN OCH AVLOPP I FRITIDSHUSOMRÅDE
UTBYGGNAD AV VATTEN OCH AVLOPP I FRITIDSHUSOMRÅDE Från fritidshus till åretruntbostad 1 INNEHÅLL Inledning... 3 Utbyggnad av vatten och avlopp... 4 Självfalls- eller LTA-system?... 6 Exempel på eget arbete
Sammanfattning av informationsmöte
VA-utbyggnad Marbäck 12 februari 2017 Bakgrund Laholmsbuktens VA kommer under 2017 att bygga ut dricks- och spillvatten till område 14 och 15 i Marbäck. Fastigheterna som berörs kan ses på bilden nedan,
SPJÖSVIK. Utbyggnad av allmän VA-anläggning. Informationsmöte
SPJÖSVIK Utbyggnad av allmän VA-anläggning Informationsmöte 2018-10-25 ORDLISTA VA - förkortning för Vatten och Avlopp. Allmän VA-anläggning - VA-anläggning över vilken en kommun har ett rättsligt bestämmande
Anslutning till det kommunala VA-nätet
Informationsblad Samhällsbyggnad, Vatten och avfall Skellefteå 2018-10-12 Anslutning till det kommunala VA-nätet Denna information riktar sig till dig i Klutmark vars fastighet under våren, sommaren och
VA Sälgsjön. Välkommen. Informationsmöte för fastighetsägare i Sälgsjön. Ta gärna fika innan du sätter dig!
VA Sälgsjön Välkommen Informationsmöte för fastighetsägare i Sälgsjön Ta gärna fika innan du sätter dig! Agenda 19:00 Presentation» Anslutningsprocessen var är vi nu?» Anläggningsfaktura» Projektet» Eget
VA-taxa för Göteborgs Stad 2019
VA-taxa för Göteborgs Stad 2019 BRUKNINGSAVGIFTER Avgifterna gäller från och med 2019-01-01. Fast avgift för dricksvatten och spillvatten För småhusfastighet erläggs fast avgift enligt Småhus i tabell
Information VA-utbyggnad Vadstena
Datum 2019-05-06 Till fastighetsägare i Vadstena Information VA-utbyggnad Vadstena Kalmar Vatten kommer att bygga ut det allmänna ( kommunala ) vatten- och spillvattennätet till Vadstena, för att förbättra
Vanliga frågor och svar
Vanliga frågor och svar Här finner ni de vanligaste frågorna och svaren gällande VA Vattentjänstlagen Enligt 6 lagen (2006:412) om allmänna vattentjänster ska kommunen, om det med hänsyn till skyddet för
Ulvstorps fritidshusområde Utbyggnad vatten och avlopp Informationsmöte. Välkomna!
Ulvstorps fritidshusområde Utbyggnad vatten och avlopp Informationsmöte Välkomna! Närvarande Astrid Löfdahl, 1:a vice ordf. Tekniska nämnden Roger Rohdin, Verksamhetschef Vatten och avlopp Kerstin Nyström,
Anslutning till kommunalt vatten och avlopp (VA)
Anslutning till kommunalt vatten och avlopp (VA) Enligt beslut från stämman 2015-10-18 Bakgrund Nynäshamns kommun har i kommunfullmäktige beslutat en långsiktig VA-plan gällande utbyggnation av kommunens
Information om tryckavloppssystem (LTA = Lätt Tryck Avlopp)
Information om tryckavloppssystem (LTA = Lätt Tryck Avlopp) 2 Innehållsförteckning Information om tryckavloppssystem... 1 (LTA = Lätt Tryck Avlopp)... 1 Vad är ett tryckavlopp?... 3 Kontakta Byggnadsförvaltningen...
Utbyggnad av allmänt dricksvatten och spillvatten på Skarpö
Utbyggnad av allmänt dricksvatten och spillvatten på Skarpö Agenda Presentation av projektmedlemmar Kort om Roslagsvatten Bakgrund Vad är gjort hittills? Vad händer? Hur påverkas du? Frågestund Projekt
Information om VA-utbyggnad på Renön/Nötön.
Information om VA-utbyggnad på Renön/Nötön Agenda Bakgrund För dig som är innanför verksamhetsområdet Avgifter För dig som är utanför verksamhetsområdet Teknik Tidplan Information Kontakt Bakgrund Riktlinjer
Hajom-Hjorttorp
Hajom-Hjorttorp 2019-06-04 Medverkande Marks kommun Karin Ahlgren, projektledare Skanska Robert Oskarsson Johannes Gustafsson Markförhandlare Karl-Johan Svanvik, Tibvik Informationsmöte - Agenda Övergripande
Informationsmöte etapp 5 - Loberg & Sannebo
Informationsmöte etapp 5 - Loberg & Sannebo Datum: 2014-09-30 Plats: Skerruds bygdegård Deltagare från kommunen och Skanska: Krister Lavén projektledare Vänerkustprojektet, Teknikenheten Anna Edvartsen
Vanliga frågor RÖREVIKEN. Allmänna begrepp. Allmänna frågor
SAMHÄLLSBYGGNADS- FÖRVALTNINGEN Tekniska avdelningen 21 juni 2010 Vanliga frågor RÖREVIKEN Vi har sammanställt ett antal frågeställningar som berörd allmänhet tidigare haft vid liknande projekt. Har ni
Information om tryckavloppssystem (LTA = Lätt Tryck Avlopp)
Information om tryckavloppssystem (LTA = Lätt Tryck Avlopp) _ Vad är ett tryckavlopp? En vanlig orsak till att man måste ha ett tryckavloppssystem är att det är bergigt och svårt att få ner avloppsrör
UTBYGGNAD AV VATTEN- OCH AVLOPP I FRITIDSHUSOMRÅDE
UTBYGGNAD AV VATTEN- OCH AVLOPP I FRITIDSHUSOMRÅDE Från fritidshus till åretruntbostad 1 INNEHÅLL Inledning... 3 Utbyggnad av vatten och avlopp... 4 Självfall eller lättrycksavlopp (LTA)?... 6 Tips på
KOMMUNALT VATTEN OCH AVLOPP PÅ HEMLUNDA - FRÅGOR OCH SVAR FRÅN
KOMMUNALT VATTEN OCH AVLOPP PÅ HEMLUNDA - FRÅGOR OCH SVAR FRÅN ALLMÄNT - BAKGRUND Vem har beslutat att Hemlunda ska ha kommunalt vatten och avlopp och vad innebär det? Kommunfullmäktige i Piteå beslutade
Så går VA-anslutningen till när det allmänna nätet är utbyggt och färdigt att tas i drift.
Så går VA-anslutningen till när det allmänna nätet är utbyggt och färdigt att tas i drift. Information om hur anslutningen går till samt översiktliga illustrationer som visar hur VAinstallationen på din
VÄLKOMMEN TILL INFORMATIONSMÖTE OM VA-UTBYGGNAD I ÖJA
1 www.ystad.se VÄLKOMMEN TILL INFORMATIONSMÖTE OM VA-UTBYGGNAD I ÖJA Lars Mellberg, VA-ingenjör, Ystads kommun Christina Molin, VA-chef,Ystads kommun Tony Gunnemar, VA-ingenjör, Ystads kommun Helene Jeppsson,
Presentation av deltagare
2018-04-10 Presentation av deltagare Agenda VA-projektet Entreprenaden - Häv & Gräv i Östergötland AB Anslutningsfrågor VA Fiberutbyggnad - NoVA bredband Frågestund, allmän Anläggningstaxan samt frågestund
Överföringsledningsprojektet Informationsmöte Etapp Sätila - Ubbhult
Överföringsledningsprojektet Informationsmöte Etapp Sätila - Ubbhult 2017-01-11 Informationsmöte - Agenda Presentation Övergripande om projektet Bilder från liknande projekt planerat arbete Ledningssträckning
Överföringsledningsprojektet Information
Överföringsledningsprojektet Information 2017-02-27 Informationsmöte - Agenda Presentation Övergripande om projektet Partnering Marks kommun Skanska Pågående arbete Planer för Etapp 1.3 Hyssna - Sätila
Kommunalt verksamhetsområde
Vänerkustprojektet Kommunalt verksamhetsområde Ett kommunalt verksamhetsområde beslutas av kommunfullmäktige. Alla fastigheter inom ett verksamhetsområde är skyldiga att betala anslutningsavgiften. Från
Uppdaterad Teknisk Info om Sjölanda etapp 2
Uppdaterad 20180611 Teknisk Info om Sjölanda etapp 2 Sjölanda etapp 2 Preliminär tidsplan Anläggningsavgift Övriga kostnader Teknik VA-ledningar Fiber och El Övriga frågor Utbyggnad av VA Exploatering:
Information om tryckavloppssystem
Information om tryckavloppssystem (LTA = Lätt Tryck Avlopp) 2 Vad är ett tryckavlopp? Du som har fått denna information bor i ett verksamhetsområde där avloppsvattnet måste pumpas bort från fastigheten.
VA Aröd E1. Informationsmöte
VA Aröd E1 Informationsmöte 2017-09-27 DAGORDNING 1. PRESENTATION AV PROJEKTORGANISATIONEN 2. ETAPP 1 3. VARFÖR VA-UTBYGGNAD? 4. VAD INNEFATTAS I PROJEKTERINGEN? 5. LEDNINGSRÄTT 6. LEDNINGSSTRÅK & FÖRBINDELSEPUNKT
Frågor och Svar? Detaljplanefrågor
Frågor och Svar? Detaljplanefrågor Till vilken adress skickas inbjudningar och handlingar ut? Alla handlingar skickas till den adress där man är skriven. Kommunen tar alltid ut en fastighetsägarförteckning
Sjöar och vattendrag
Skyldigheter I EU:s ramdirektiv finns mål om att Sverige ska uppnå god vattenkvalitet Kommunen måste ha en VA-planering Vattentjänstlagen säger att kommunen har skyldighet att säkerställa att VA ordnas
Välkomna. Informationsmöte om VA utbyggnad i Djupvik & Lofta
Välkomna Informationsmöte om VA utbyggnad i Djupvik & Lofta 2013 07 04 Agenda Välkomna Presentation Samhällsbyggnadsförvaltningen informerar Borgholm Energi informerar Frågestund Kaffe och bulle / Mingel
Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Svansjo sommarby
Information och anvisningar vid utbyggnad av vatten- och avloppsna t i Svansjo sommarby Under år 2016 påbörjar kommunen utbyggnaden av vatten- och avloppsledningsnät i Svansjö sommarby. Möjlighet att ansluta
Ulvstorps fritidshusområde Utbyggnad av vatten och avlopp i norra delen Informationsmöte 2014-06-17. Välkomna!
Ulvstorps fritidshusområde Utbyggnad av vatten och avlopp i norra delen Informationsmöte 2014-06-17 Välkomna! Dagordning Välkomna och presentation av närvarande Avgränsning av utbyggnad 2014 Bakgrund Utbyggnad
VÄLKOMNA. Informationsmöte VA-utbyggnad av Älvsåker-Kyrkotorp. Etapp 4. Mikael Fellman. Projektledare
VÄLKOMNA Informationsmöte 2019-02-06 VA-utbyggnad av Älvsåker-Kyrkotorp Etapp 4 Mikael Fellman Projektledare Presentation Maria Luciasson, VA-planering, anslutning och taxa Carolina Daniel, VA-planering,
Sjöar och vattendrag
Skyldigheter I EU:s ramdirektiv finns mål om att Sverige ska uppnå god vattenkvalitet Kommunen måste ha en VA-planering Vattentjänstlagen säger att kommunen har skyldighet att säkerställa att VA ordnas
VA-utbyggnad Bonared
VA-utbyggnad Bonared 2019-01-22 Informationsmöte - Agenda Presentation Övergripande om projektet Tidplan Anslutning till kommunalt VA varför, vem, hur, vad kostar det? LTA-pumpar Bensträckare tid för egna
Kristinelund Vatten- och Avloppsutredning En lösning för framtiden
Kristinelund Vatten- och Avloppsutredning En lösning för framtiden Vi som är här Vetlanda Energi och Teknik Mattias Ahlbert, Projektledare /VA-ingenjör Marcus Tingvall, Avdelningschef Miljö- och byggförvaltningen,
Wira Bruk 2009-09-08
Wira Bruk 2009-09-08 Nulägesrapport av projektet Kort om Roslagsvatten Fattade beslut Samråd om placering av förbindelsepunkt Frisprängning Aktuella va-ledningskartor Va-anslutning av fastighet Tidplan
Ängsbergsstigens fritidshusområde Anslutning till Vatten och Avlopp
Ängsbergsstigens fritidshusområde Anslutning till Vatten och Avlopp Dagordning Välkomna och presentation av närvarande Bakgrund Systemet för vatten och avlopp Markåtkomst- Ledningsrätt Tidplan Anslutning
Vanliga frågor för Röreviken m.fl.
SAMHÄLLSBYGGNADS- FÖRVALTNINGEN TEKNISKA 22 augusti 2011 Vanliga frågor för Röreviken m.fl. Vi har sammanställt ett antal frågeställningar som berörd allmänhet tidigare haft vid liknande projekt. Allmänna
Västersjöns östra fritidshusområde Utbyggnad vatten och avlopp Informationsmöte Välkomna!
Västersjöns östra fritidshusområde Utbyggnad vatten och avlopp Informationsmöte 20140423 Välkomna! Närvarande Rolf Landin, Enhetschef VA Nät drift Kerstin Nyström, Projektledare Vatten och Avlopp Torbjörn
Information om utbyggnaden av Gladö kvarn
2019-04-29 Information om utbyggnaden av Gladö kvarn Det här brevet får du som är som fastighetsägare i Gladö kvarn. Här informerar Huddinge kommun och Stockholm Vatten och Avfall om vad som händer i området
Alseda Vatten- och Avloppsutredning En lösning för framtiden
Alseda Vatten- och Avloppsutredning En lösning för framtiden Vi som är här Vetlanda Energi och Teknik Mattias Ahlbert, Projektledare Alseda/VA-ingenjör Marcus Tingvall, Avdelningschef Ulf Hördegård, VA-ingenjör
Projekt VA Norrfjärd. Välkommen! Informationsmöte för fastighetsägare/ arrendatorer i Norrfjärd
Projekt VA Norrfjärd Välkommen! Informationsmöte för fastighetsägare/ arrendatorer i Norrfjärd Program Inledning Bakgrund Ekonomi Teknik Information - kontakt Frågestund Projektgrupp Namn Befattning Organisation
Välkommen. Informationsmöte för fastighetsägare i Engeltofta, Storsand och Gröndal. Var så god att ta fika innan du sätter dig!
Välkommen Informationsmöte för fastighetsägare i Engeltofta, Storsand och Gröndal Var så god att ta fika innan du sätter dig! Gästrike Vatten Kontaktpersoner Samhällsbyggnad Gävle Stefan Hedström, Projektledare
Från informationsmötet om kommunalt vatten och avlopp i Enviken
Datum 2013-08-20 Ärendenummer 2012-000854 Sida 1 av 9 Till fastighetsägare i Envikens verksamhetsområde för vatten och avlopp Från informationsmötet om kommunalt vatten och avlopp i Enviken Här kommer
Anslutning till det kommunala VA-nätet
Informationsblad Samhällsbyggnad, Vatten och avfall Skellefteå 2018-10-12 Anslutning till det kommunala VA-nätet Denna information riktar sig till dig i Klutmark vars fastighet under våren, sommaren och
Utbyggnad av VA i Ulmekärr Dagsläge
Utbyggnad av VA i Ulmekärr Dagsläge Bakgrund Miljö- och hälsoskyddsnämnden anser att det finns brister i enskilda avloppsanläggningar i området vilket utgör ett miljöproblem. Alla områden i kommunen har
Välkommen! Rent vatten idag och i framtiden
Välkommen! Informationsmöte 28 augusti Presentation av MittSverige Vatten Tidplan Ledningssträckning LTA-station Anslutningsrutin Vad kostar det Miljökontoret Fiberbredband ServaNet Frågor MittSverige
Möte angående utbyggnad av allmänt vatten och avlopp i Björklunden
KALLELSE Sidan 1 av 1 Falu Energi & Vatten Therese Carlsson Västermalmsvägen 12 Box 213 791 25 Falun Tel 023-77 46 63 E-post therese.carlsson@fev.se Datum 2016-08-31 Er referens/adressat Beteckning/Version
Uppdaterad Teknisk Info om Sjölanda etapp 1
Uppdaterad 20180125 Teknisk Info om Sjölanda etapp 1 Sjölanda etapp 1 Preliminär tidsplan Anläggningsavgift Övriga kostnader Teknik VA-ledningar Fiber och El Övriga frågor VA byggs ut i tre etapper Första
Bilaga till Föreskrifter för vatten- och avloppstaxa i Göteborg
Kretslopp och vatten VATTEN- OCH AVLOPPSTAXA 2017 Bilaga till Föreskrifter för vatten- och avloppstaxa i Göteborg www.goteborg.se Brukningsavgifter 2017 Fast avgift för dricksvatten och spillvatten För
1(8) Tekniska förvaltningen VA-avdelningen. «Namn» «Adress» «Postnummer» «Postort» «Fastighetsnamn»
Tekniska förvaltningen VA-avdelningen Datum 2015-11-18 Vår referens TN 2015/0121-540 1(8) «Namn» «Adress» «Postnummer» «Postort» Till berörda fastighetsägare i Långekärr, Gerlesborg «Fastighetsnamn» Information
Detaljplan för Dalarö etapp 1 - Schweizerdalen/Vadviken. Samrådsmöten november 2013. www.haninge.se/schweizerdalen
Detaljplan för Dalarö etapp 1 - Schweizerdalen/Vadviken Samrådsmöten november 2013 www.haninge.se/schweizerdalen 2010-12-14 1 Dagordning Presentation av projektgrupp Planens handlingar Förslagets innebörd
Informationsträff om VA för Skillingeudd 20/11 2012
Informationsträff om VA för Skillingeudd 20/11 2012 kl. 18:00 20:00 Allmän information om VA-utbyggnaden Information förbindelsepunkter Frågor Kungsörs Kommunteknik Ab - Projektledare Magnus Ribbing 0227-600140
Vänerkustprojektet etapp 6 SIKHALL SÖDRA - BRATTEN
Vänerkustprojektet etapp 6 SIKHALL SÖDRA - BRATTEN Kontaktinformation Kretslopp & Vatten Vänerkustprojektet på kommunens hemsida www.vanersborg.se/vanerkustprojektet Anna Edvartsen Utredningsingenjör,
Mitt vatten & avlopp Steg, checklistor och tips
Mitt vatten & avlopp Steg, checklistor och tips Nu är det dags att sätta sig in arbetet runt anslutningen av din fastighet mot den allmänna vatten- och avloppsanläggningen i Sörfjärden. Med det här materialet
Finansiering av VA-utbyggnad en politisk fråga
Finansiering av VA-utbyggnad en politisk fråga Agenda Bakgrund Underlag för dialog med politiken Kostnadsmodell Tidplan Egna lösningar Hur arbetar vi vidare? Slutsatser Kostnad nytta Gungor och karuseller
VA-utbyggnaden på Skarpö påbörjas
DATUM: 2016-12-01 VA-utbyggnaden på Skarpö påbörjas Vi bygger nu ut vatten- och avloppsledningar för att säkerställa att fastigheter i området får en säker dricksvattenförsörjning samt för att minska övergödningen
LTA-enhet. Din villapumpstation
LTA-enhet Din villapumpstation 1(7) Ordlista ABVA Allmänna Bestämmelser om Vatten och Avlopp. Varje kommun har en och varje hushåll som har kommunalt vatten och avlopp ska vara bekant med den. Den går
Informationsbrev 3 gällande kommunalt VA i Skärholmen
Tekniska förvaltningen VA-avdelningen Datum 2019-05-28 «Namn» «Adress» «Postnummer» «Postort» «Fastighetsnamn» Informationsbrev 3 gällande kommunalt VA i Skärholmen Är det många svåra ord i brevet? Vi
VA-taxa Populärversion
VA-taxa 2019 Populärversion Ordlista VA-taxa är hur man tar betalt för VA-tjänsterna, alltså taxekonstruktionen. Fastighet är ett mark- eller vattenområde som är fast egendom med tillhörande fastighetstillbehör
Information om utbyggnaden
2019-04-10 Information om utbyggnaden av Vidja Det här brevet får du som äger en fastighet i Vidja. Huddinge kommun och Stockholm Vatten och Avfall förbereder och planerar för utbyggnaden av gator och
