Veckoblad nr 224 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 26 september oktober 2016
|
|
- Helena Gunnarsson
- för 5 år sedan
- Visningar:
Transkript
1 v 39 Plan 01: Komplettering kring dörrmiljöer och montage solskydd. Komplettering med lister och foder i fönstermiljöer. El färdigställer arbeten i fönsterbänkskanaler och sätter på locken på dessa. Plan 2,3: Arbeten i dörrmiljöer utförs och kompletteringar i undertaken och på väggarna pågår. Montage motoriserade solskydd pågår. El färdigställer arbeten i fönsterbänkskanaler och sätter på locken på dessa. Plan 04: Kabeldragning utförs och tätt efter ligger undertaksmontörer och mattläggare. Plan 05: Mindre kompletteringar utförs. Plan 06: Mindre kompletteringar utförs. Övrigt: - Målning pågår i trappa T3 veckan ut, därefter kan udnertaksmontörer och elektriker ta vid på ställningen. Plan 98: Inga arbeten Plan 01: Losskoppling och rivning elinstallationer. Bilning för byte av radiatorer Plan 02: Losskoppling ventilation, Rivning inrede. Plan 03: Inga arbeten Plan 04: Kompletterande rivning, ändring av befintliga avlopp i tak. Mindre golvjusteringar/putslagningar innergård med fasadhiss. Detta kommer påverka våning 0,3,5 och 6. För att inte få in damm på våningarna och även för säkerheten för de som arbetar med fasadhissen vill vi be

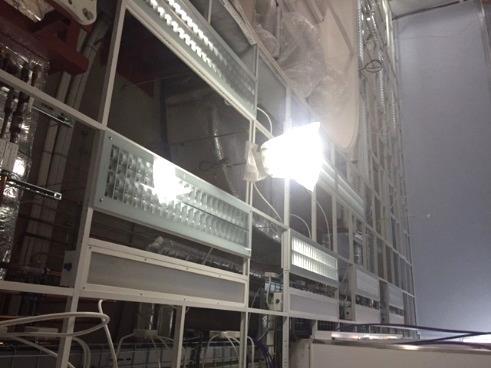

2 Etapp 3 Etapp 3 En reslig el-central på plan 04. Elektrikerna kan klappa sig på axeln för väl utfört arbete eller varför inte en klassisk ryggdunk. Stiliga armaturer på plan 04. Dock inte att förväxla med byggbelysningsbojen som även den har sin speciella skönhet. Övrigt Invigning av BOIC Övrigt Danne på dörrautomatik fredagsspexar redan på måndag. Hur kommer det att se ut i slutet av veckan?
3 v 40 Plan 01: Det monteras persienner i fönster och i övrigt pågår lite mindre kompletteringar, bla kring fönstermiljöer. Elektrikern färdigställer det sista inför städning som startar v41. Plan 2,3: Montage motoriserade solskydd och persienner i fönster avslutas. Fortsatt arbete med dörrmiljöer. Sprinklerhuvuden monteras i undertaken. Elektrikerns sista kompletteringar pågår inför slutstäd kommande vecka. Plan 04: Kabeldragning och efterföljande tätning av genomföringar i väggar pågår fortsatt. Undertaksmontage och mattläggning utförs i direkt anslutning efter att kabledragning slutförts på ytorna. Plan 05: Kompletteringsarbeten pågår. Plan 06: Mindre kompletteringar och städning utförs. Övrigt: Gips och målningsarbeten pågår i Trappa T3. Förändring utrymningsplan plan 23 v37-42 Denna bild ska ses som komplement till verksamhetens gällande utrymningsplan. Den visar endast förändring om man rymmer ut via förbindelsegången mot etapp 3. I händelse av nödutrymning under veckorna v37-42 skall röda pilar följas för verksamhetens personal. Detta pga av att det står en ställning i trappa T3 och kravet på bredd i ett utrymningstrapphus uppfylls inte. Kontakta gärna Skanskas platsledning vid frågor!
4 Plan 98: Omkoppling värmestammar. Plan 01: Rivning elinstallationer, Proppning/luftning radiatorstammar, förberedande rivning. Plan 02: Fortsatt rivning, proppning/luftning av gamla radiatorstammar Plan 03: Arbeten med avlopp från plan 4 Plan 04: Lapp och lagningsarbeten, mindre gjutningar, smides arbeten, håltagningar och fönsterarbeten. innergård med fasadhiss. Detta kommer påverka våning 0,3,5 och 6. För att inte få in damm på våningarna och även för säkerheten för de som arbetar med fasadhissen vill vi be
5 v 41 Plan 01: Ev har de första handlingarna på MR rummen nu kommit och vi kan börja förbereda dessa rum för SU s burbyggare. I övrigt pågår städning på planet. Plan 2,3: Lite kompletteringsarbeten pågår och denna vecka börjar även vår slutstädning ovan undertak. Plan 04: Kabeldragning och elkomplettering, tätning samt undertak och mattläggning pågår i rum och salar. Plan 05: Kompletteringsarbeten utförs. Plan 06: Mindre kompletteringar utförs. Övrigt: -Gips och målningsarbeten pågår i Trappa T3. Plan 98: Arbeten med nya värmestammar. Plan 01: Start rivning inrede, mattor, undertak Plan 02: Fortsatt rivning Plan 03: Arbeten med avlopp från plan 4 Plan 04 Lapp och lagningsarbeten, mindre gjutningar, smides arbeten, håltagningar och fönsterarbeten. innergård med fasadhiss. Detta kommer påverka våning 3,5 och 6. För att inte få in damm på våningarna och även för säkerheten för de som arbetar med fasadhissen vill vi be
Veckoblad nr 223 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 19 september oktober 2016
v 38 Plan 01: Komplettering kring dörrmiljöer och montage solskydd. Komplettering med lister och foder i fönstermiljöer. Plan 2,3: Arbeten i dörrmiljöer utförs och kompletteringar i undertaken och på väggarna
Läs merVeckoblad nr 226 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 10 oktober oktober 2016
v 41 Plan 01: Städning av stora delar av våningen. MR rummen förbereds inför start byggnation. Plan 2,3: Kompletteringar i fönster- och dörrmiljöer. Start städning ovan undertak sker torsdag denna vecka.
Läs merVeckoblad nr 229 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 31 oktober november 2016
Viktig information inför v45 Måndag 7:e november: Provning av brandlarm påbörjas inne på plan 01-2,3 i Bild- och Interventionscentrum Detta innebär att larmtablåer på våningar 98-2,3 i Bild- och Interventionscentrum
Läs merVeckoblad nr 239 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 9 januari januari 2017
v 02 Etapp 3 Hus 5071 Plan 01: I MR rummen pågår mattläggning och arbeten med gasinstallation. Elektrikern sätter upp vårdrumspaneler. Plan 2,3: Åtgärder efter förbesiktning pågår och i övrigt så pågår
Läs merVeckoblad nr 244 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 13 februari mars 2017
v 07 Etapp 3 Hus 5071 Plan 01: Kompletteringar i MR rummen och på övriga ytor är det provning som gäller. Plan 2,3: Driftsättning/provning pågår och även åtgärder efter förbesiktning. Plan 04: Sista kompletteringarna
Läs merVeckoblad nr 241 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 23 januari februari 2017
Uppmärksamma särskilt! Strömavbrott fredagen den 3 februari 07:00-14:00 PL 02 Hus 5032B (Etapp 3B) Under fredagen den 3 februari kommer Bravida El att byta elcentral på plan 02. Arbetet påbörjas kl 07:00
Läs merVeckoblad nr 246 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 27 februari mars 2017
v 09 Etapp 3 Hus 5071 Plan 01: MR inlyft och arbeten från SU s leverantörer med instalaltion av systemen. Plan 2,3: Driftsättning/provning pågår. Plan 04: Det pågår driftsättning och provtryckning av lufttäthet
Läs merVeckoblad nr 245 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 20 februari mars 2017
v 08 Etapp 3 Hus 5071 Plan 01: Kompletteringar i MR rummen och på övriga ytor är det provning som gäller. Plan 2,3: Driftsättning/provning pågår och även åtgärder efter förbesiktning. Plan 04: Denna vecka
Läs merVeckoblad nr 248 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 13 mars mars 2017
v 11 Plan 01: I veckan lyftes det tredje och sista MR systemet in. Fredagen den 17e mars tar SU över arbetsmiljöansvaret för plan 01, endast trappa T3 undantaget. Plan 2,3: Provning pågår fortsatt. Installation
Läs merVeckoblad nr 249 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 20 mars april 2017
v 12 Plan 01: SU har nu tagit över arbetsmiljöansvaret undantaget trappa T3. Vad kvarstår då för oss? Jo lite extra arbeten och lite besiktningsanmärkningar. Plan 2,3: Provning pågår fortsatt. Installation
Läs merVeckoblad nr 262 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 19 maj juli 2017
OBS! Onsdagen den 28/6 kl 16.00-19.00 kommer vi att prova elkraft larmer och Reservgas larmer till manöverpaneler i hus 5071. Det gäller Batteri UPS larmer och AO-kraft larmer. Det kommer inte bli något
Läs merVeckoblad nr 206. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 25 april maj 2016
Veckoblad nr 206 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 25 april 2016 13 maj 2016 v 17-2016 Utförda arbeten Plan 99: Diverse kompletteringsarbeten i sterilen avslutades. Getinge
Läs merVeckoblad nr 252 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 10 april april 2017
v 15 Plan 01: Besiktningsarbeten pågår. Plan 2,3: Driftsättning/provning pågår. Plan 04: Det pågår driftsättning och kompletterings arbeten. Markarbeten pågår på cyklotrongården och framför trappa T3.
Läs merVeckoblad nr 181. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 26 oktober 2015 13 november 2015
Veckoblad nr 181 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 26 oktober 2015 13 november 2015 Plan 01-03 - I hisshall 7 i det närmaste färdigt. Plan 01-02 I hisshall 8. Byggarbeten
Läs merVeckoblad nr 182. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 2 november 2015 20 november 2015
Veckoblad nr 182 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 2 november 2015 20 november 2015 Plan 01-03 - I hisshall 7 i det närmaste färdigt. Plan 01-02 I hisshall 8. Byggarbeten
Läs merVeckoblad nr 161. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 27 april maj 2015
Veckoblad nr 161 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 27 april 2015 15 maj 2015 Byggnad 5032 Plan 99 - Hisshall 6 V18. Mycket Begränsad framkomlighet i korridorstråket framför
Läs merVeckoblad nr 177. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 28 september 2015 16 oktober 2015
Veckoblad nr 177 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 28 september 2015 16 oktober 2015 Byggnad 5032 Plan 99 - Hisshall 6. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merVeckoblad nr 170. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 29 juni juli 2015
Veckoblad nr 170 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 29 juni 2015 31 juli 2015 Byggnad 5032 Plan 99 - Hisshall 6. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merVeckoblad nr 180. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 19 oktober 2015 6 november 2015
Veckoblad nr 180 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 19 oktober 2015 6 november 2015 Byggnad 5032 Plan 99 - Hisshall 6. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merVeckoblad nr 172. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 24 augusti september 2015
Veckoblad nr 172 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 24 augusti 2015 11 september 2015 Byggnad 5032 Plan 99 - Hisshall 6. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merVeckoblad nr 162. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 4 maj 2015 22 maj 2015
Veckoblad nr 162 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 4 maj 2015 22 maj 2015 Byggnad 5032 Plan 99 - Hisshall 6 V18. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merVeckoblad nr 166. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 01 juni juni 2015
Veckoblad nr 166 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 01 juni 2015 19 juni 2015 Byggnad 5032 Plan 99 - Hisshall 6. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merVeckoblad nr 124. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 30 juni 2014 1 augusti 2014. Nästa veckoblad kommer igen v31.
Veckoblad nr 124 Nybyggnad Bild- och interventionscentrum under perioden 30 juni 2014 1 augusti 2014 Nästa veckoblad kommer igen v31. Rivning på fasad hus 5032 våning 3,2 & 1 pågår tom v27. v 27-2014 Utförda
Läs merVeckoblad nr 160. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 20 april maj 2015
Veckoblad nr 160 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 20 april 2015 8 maj 2015 Byggnad 5032 Plan 99 - Hisshall 6 V18. Mycket Begränsad framkomlighet i korridorstråket framför
Läs merVeckoblad nr 150. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 9 februari 2015 27 februari 2015
Veckoblad nr 150 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 9 februari 2015 27 februari 2015 Byggnad 5032 I korridor plan 00 påbörjas sprinklerdragning vilket medför lokala avspärrningar.
Läs merVeckoblad nr 165. Nybyggnad Bild- och interventionscentrum Arbeten under perioden 25 maj 2015 12 juni 2015
Veckoblad nr 165 Nybyggnad Bild- och interventionscentrum Arbeten under perioden 25 maj 2015 12 juni 2015 Byggnad 5032 Plan 99 - Hisshall 6. Begränsad framkomlighet i korridorstråket framför hissarna.
Läs merOrmen 7 Sidan 1 av 12 COOR Förfrågningsunderlag Luleå 2013-12-02
Ormen 7 Sidan 1 av 12 Ormen 7 Lokalanpassning Coor 6.2. RUMSBESKRIVNING Datum: 2013-12-02 Senast ändrad: - PRIMINÄRHANDLING Upprättad av: Simon Sundström Uppdragsansvarig: Simon Sundström INNEHÅLLSFÖRTECKNING
Läs merRumsbeskrivning, Kv. Rosenbuketten 8, Malmö.
Generellt 3 Demontering larm Komplettering VENT enl. spec antalet personer är inskrivet i ritningarna plan och plan 3. Gäller endast rum på plan samt rum 46 och 3. Ingen ombyggnation av ventilation i övrig
Läs merGENERELLA ANVISNINGAR
1/23 GENERELLA ANVISNINGAR FÖRKLARINGAR Förkortningar R = Rivning G = Golv S = Sockel V = Vägg T = Tak Ö = Övrigt GENERELLT GÄLLER: Denna beskrivning omfattar i stora drag byggnadsarbeten ytskikt, rumskompletteringar
Läs merVändskivan 5 B Svenska Kakel
Handling 6.2 Sidantal 3 Vändskivan 5 B Svenska Kakel Förfrågningsunderlag RAMBESKRIVNING - HUS Totalentreprenad ombyggnad Upprättad av Lars-Göran Hedström Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING
Läs merVästervik Investeringar 100 mkr/ år Underhåll 80 mkr/ år Presentation En mindre del utförs i egen regi
Västervik Investeringar 100 mkr/ år Underhåll 80 mkr/ år Presentation En mindre del utförs i egen regi o Årsbokslutet o Större investeringar och planerat underhåll o Måluppfyllelse i förhållande till strategisk
Läs merUNITED OFFERT. Vi kan erbjuda en tillbyggnation / inredning av ert vindsutrymme på 60 kvm för :-(efter ROT-avdrag)
UNITED OFFERT version 1, jan 2019 Vi kan erbjuda en tillbyggnation / inredning av ert vindsutrymme på 60 kvm för 597. 000:-(efter ROT-avdrag) Den här offerten är beräknad på en befintlig renovering som
Läs merAnsvarsfördelning mellan bostadsrättsföreningen och bostadsrättshavaren gällande inre underhåll och reparationer
Ansvarsfördelning mellan bostadsrättsföreningen och bostadsrättshavaren gällande inre underhåll och reparationer Som bostadsrättsinnehavare måste du själv bekosta reparationer och förbättringar på sådant
Läs merBoendeansvar vem ansvarar för underhållet av bostaden?
Boendeansvar vem ansvarar för underhållet av bostaden? Som en grundprincip gäller att bostadsrättshavaren, den boende, har ansvaret för underhållet av sin lägenhet, och att bostadsrättsföreningen ansvarar
Läs merInformationsmöte stambyte. Brf Hanaholm 789
Informationsmöte stambyte Brf Hanaholm 789 Inledning Vi har fått i uppdrag att: - Uppdatera värmesystemet - Byta ut kall & varmvattenledningar i er fastighet - Bygga om elsystemet till gemensamhetsmätning
Läs merVändskivan 5 Imtech Förfrågningsunderlag RAMBESKRIVNING - HUS
Handling 6.2 Sidantal 3 Vändskivan 5 Imtech Förfrågningsunderlag RAMBESKRIVNING - HUS Totalentreprenad om och tillbyggnad Upprättad av Galären i Luleå AB Bet Ändringen avser Sign INNEHÅLLSFÖRTECKNING 0
Läs merInsats, årsavgift, överlåtelseavgift, pantsättningsavgift samt upplåtelseavgift fastställs av styrelsen.
12 INSATS, AVGIFTER M M För varje bostadsrätt skall till föreningen betalas insats och årsavgift samt i förekommande fall upplåtelseavgift, överlåtelseavgift och pantsättningsavgift. Insats, årsavgift,
Läs merStorheden 1:55 Förfrågningsunderlag RAMBESKRIVNING - HUS
Handling 6.7 Sidantal 3 Förfrågningsunderlag RAMBESKRIVNING - HUS Totalentreprenad Bygg Måla Golv Upprättad av Galären i Luleå AB Bet Ändringen avser Sign Rivning samt tak 2013-11-28 SS INNEHÅLLSFÖRTECKNING
Läs merCarl-johan.x.claesson@ericsson.com
Sidnummer 1 av 11 Datum 2015-03-26 Vår referens Fredrik Karlsson Fastighetsbeteckning Häradsdomaren 6 Kundnummer 1617 Fastighetsadress Badvägen 6 Beställare Carl-johan Claesson Adress Badvägen 6 Postadress
Läs merStorheden 1:55 Sidan 1 av 19 Myrorna Förfrågningsunderlag Luleå 2013-11-13
Storheden 1:55 Sidan 1 av 19 Storheden 1:55 Lokalanpassning 2. RUMSBESKRIVNING Datum: 2013-11-13 Senast ändrad: 2013-00-00 PRELIMINÄRHANDLING Upprättad av: Simon Sundström Uppdragsansvarig: Simon Sundström
Läs merVem ansvarar för vad? En lathund för medlemmar i Brf Oliven 13-14. Underhåll och reparationer
2010-05-20 Vem ansvarar för vad? En lathund för medlemmar i Brf Oliven 13-14 Underhåll och reparationer Brf Oliven 13-14, Oxelösund sida 1 av 5 1. Balkong Ingen målning, håltagning, påförande av material
Läs merMOELVENMETODEN METODEN DÄR DU FÅR MAXIMAL NYTTA
METODEN DÄR DU FÅR MAXIMAL NYTTA MOELVENMETODEN Tillsammans med våra kunder har vi utvecklat en metod där man får maximal nytta av fördelarna av att bygga industriellt. Genom att förbereda projektering,
Läs merInternmedicinska placeringen - Malmö
Vecka 6 Vecka 7 Vecka 8 Vecka 9 Måndag Måndag- Måndag Måndag Lokal:. Lokal: Röda Salen, Ruth Vecka 10 Vecka 11 Vecka 12 Vecka 13 Måndag- Måndag- Måndag Måndag Lokal:. Lokal: Röda Salen, Ruth Vecka 14 Vecka
Läs merOffertförfrågan. Hej!
Offertförfrågan Hej! Vi önskar genomföra en om och tillbyggnad av vår fastighet (Boda 3) på adressen Bodavägen 19, 144 62 Rönninge. Projektet är i slutfasen av arkitektarbetet och vi har för avsikt att
Läs merTvättmaskin (under bänkskiva) Torktumlare (under bänkskiva) Plats för tvättmaskin. Plats för torktumlare
1 2 rok 60 m² 1, 6, 11 / 2 80 m² 2, 7, 12 / 3 68 m² 3, 8, 13 / 4 78 m² 4, 9, 14 / 5 2 rok 52 m² 5, 10, 15 / 10 79 m² 16 / 11 89 m² 17 / 12 84 m² 18 / 6A 2 rok 59 m² 19, 23 / 7A 70 m² 20, 24 / 7B 70 m²
Läs merOMBYGGNAD TAK MM Kv. KULLAN MALUNG
OMBYGGNAD TAK MM Kv. KULLAN MALUNG TOTALENTREPRENAD RAMBESKRIVNING Huvuddelar A, B och C Kund/projekt nr: Ändringsdatum: RAMBESKRIVNING KULLAN Omb. Tak mm 160425 Innehållsförteckning Sid ALLMÄNT 3 1 HANDLINGAR
Läs merUnderhållsplan för Bostadsföreningen Döbeln upa
Underhållsplan för Bostadsföreningen Döbeln upa Underhållsbesiktningen har utförts av SBCs byggkonsulter avseende långsiktlig underhållsplan. Underhållsplanen kan uppdateras varje år vad avser index eller
Läs merFörfrågan via BraByggare Sollentuna Offertförfrågan - Renovering badrum samt ordna eluttag för värmepump
Förfrågan via BraByggare Sollentuna 2017-03-14 Offertförfrågan - Renovering badrum samt ordna eluttag för värmepump Bakgrund: Vi önskar en offert på arbeten enligt nedan beskrivning i vårt fritidhus på
Läs merFörsta steget. Andra saker som du ska tänka på är hur ser tomten ut?
Husköpet Att köpa hus En dröm om ett eget hus, ett hem som du vill leva i länge. Alla tankar om hur du vill ha det, hur du vill leva och bo kan bli verklighet. Stort eller litet, modernt eller gammaldags.
Läs merABC-Protect 60. Självverkande brandspjäll med backströmningsskydd 2014-02. Monteringsanvisning
ABC-Protect 60 Självverkande brandspjäll med backströmningsskydd 2014-02 Monteringsanvisning Användning/Utförande... sid 1 Innan montering... sid 2 Funktionskontroll... sid 3 Kanalmontage (ABC-Protect
Läs merNORA 2:6, TRÄNGEN 1, HUS 11 & 12, NORA Brandskyddande åtgärder
Nora Fastigheter AB Änggatan 11 713 30 NORA FÖRFRÅGNINGSUNDERLAG TOTALENTREPRENAD Örebro Upprättad av Sebastian Lundberg ROOF Arkitekter AB 2(21) INNEHÅLLSFÖRTECKNING SID ALLMÄNT 3 SAMMANFATTNING AV UPPDRAG
Läs merBrf Hagalunden. Stambyte och våtrumsrenovering 2015-10-14
Brf Hagalunden Stambyte och våtrumsrenovering 2015-10-14 2 Brf Hagalunden Stambyte och våtrumsrenovering Agenda Varför stambyte? Åtgärdsprogram Tider Försäkringar Kostnader Beslutsfrågor 3 Brf Hagalunden
Läs merRelax Ventilerad Badrum
Framtidens badrum Hemmets hjärta... Köket har alltid sagts vara hemmets hjärta. Det är där vi samlas, umgås och spenderar stor del av vår tid. Men badrummet då? Vilken roll spelar det i våra hem? Man skulle
Läs merPolicy för skötsel och renovering av bostadsrätter, Brf Finnberget
BRF FINNBERGET POLICY FÖR SKÖTSEL OCH RENOVERING 1(6) Policy för skötsel och renovering av bostadsrätter, Brf Finnberget Ansvar för skötsel och renovering Enligt 13 i föreningens stadgar gäller: Bostadsrättshavaren
Läs merRotrenovering 2014, kv Kalkstenen 2
NBUDSFORMULÄR B Botkyrkabyggen dress 1 av 5 Totala anbudssumman i kr, inkl á-priser nge timkostnad för respektive yrkesgrupp. Redovisade priser är fasta utan indexreglering under hela entreprenadtiden.
Läs merVi levererar helhetslösningar
R TM Vi levererar helhetslösningar Ett badrum är en helhet. Vi levererar den. Ett nytt badrum ska du leva med under lång som vi alla tycker oss ha för lite av. Men tar du dig att läsa vår broschyr, får
Läs merPolicy för skötsel och renovering av bostadsrätter, Brf Finnberget
POLICY FÖR SKÖTSEL OCH RENOVERING 1(6) Policy för skötsel och renovering av bostadsrätter, Brf Finnberget Ansvar för skötsel och renovering Enligt 13 i Föreningens stadgar gäller att Bostadsrättshavaren
Läs merHJORTVÄGEN 5 BROSLÄTT, N:A RÖRUM HÖÖRS KOMMUN MÄNGDBESKRIVNING FÖR RENOVERING OCH OMBYGGAD AV FRITIDSHUS. Lars Holm Bernstorpsgatan 5a Malmö
HJORTVÄGEN 5 BROSLÄTT, N:A RÖRUM HÖÖRS KOMMUN MÄNGDBESKRIVNING FÖR RENOVERING OCH OMBYGGAD AV FRITIDSHUS. C:\Users\selh06290\Documents\BRF Bernstorp\AMA - Mängdbeskrivning - Hjortvägen 5.docx Mall: AMA
Läs merHandling 06.56 PU-plan Trelleborgs lasarett
Handling 6.56 -plan rt T2 871 871 N UTVÄNIGT MRK 2-1-1 16 17 18 19 2 21 22 23.1 sfaltering av ytor utanför lastkaj samt upp mot Frans Malmr T46 Malmrosgatan Värmesystem i byggnad 2-1-1 3 T4241.1 Upprätta
Läs merBilen 25 Sidan 1 av 8 Förfrågningsunderlag Luleå 2014-05-09
Bilen 25 Sidan 1 av 8 Bilen 25 6.3. RUMSBESKRIVNING Datum: 2014-05-09 Senast ändrad: PRELIMINÄRHANDLING Upprättad av: Simon Sundström Uppdragsansvarig: Simon Sundström INNEHÅLLSFÖRTECKNING Rumsbeskrivning
Läs merOffertunderlag för källarrenovering
Offertunderlag för källarrenovering Huset byggdes 1927 och byggdes om och till 1978 1980 åt syd och väst. Gillestuga och toalett tillhör utbyggnaden. Enligt uppgift ska grunden vara betong i de gamla delarna
Läs merBYGG SÅ HÄR 4 TILLÄGGSISOLERA YTTERVÄGGEN INVÄNDIGT
BYGG SÅ HÄR 4 TILLÄGGSISOLERA YTTERVÄGGEN INVÄNDIGT ISOLERA INÅT OM FASADEN ÄR VACKER OCH VÄRD ATT BEVARA Väljer du att isolera ytterväggen inåt finns två sätt: med Vägg-/Bjälklagsskiva Trä som beskrivs
Läs merSPENSHULT 1:8 HALMSTADS KOMMUN
HANSON INREDNINGAR AB/WHITE ARKITEKTER AB SPENSHULT 1:8 HALMSTADS KOMMUN ANPASSNING AV VÅRDLOKALER TILL KORRIDORBOENDE, ETAPP 2B RAMHANDLIN RUMSBESKRIVNING Korridorboende hus A2 PROJEKTNUMMER UPPRÄTTAD
Läs merTYPRUM: Vårdrum isolering
TYPRUM 2014-12-12 TYPRUM: Vårdrum isolering Innehåll Checklista vårdrum isolering Typrumsritningar: Vårdrum isolering Hänvisningar 1. VLL:s projekteringsanvisningar 2. Typrumsritning Tvättplats TYP 1 3.
Läs merNy lagstiftning. Den 1 april 2003 förändrades delar av bostadsrättslagen Nya stadgar krävs Andra justeringar har samtidigt gjorts
Nya stadgar för f brf Bågen Ny lagstiftning Den 1 april 2003 förändrades delar av bostadsrättslagen Nya stadgar krävs Andra justeringar har samtidigt gjorts Uppdelning Stadgar följer lagen / föreningsspecifikt
Läs merV-F 101 G: Bef. S: Bef. V: Bef väv lagas och målas. T: Bef. Övrigt: byta armatur samt se över tändning. Kopiering/Arkiv 102 G: Bef. V: Bef.
Rumsbeskrivning Datum: 2012-11-23 Objekt: BDX Proj.nr: 250 Bolag: Lejontassen fastighets AB Vår ref: Lars-Göran Hedström Tel: 070-5461301 E-post: lars-goran.hedstrom@lulea.galaren.se Förklaringar: G =
Läs merFastighetsprojekt i Norrköping AB
Fastighetsprojekt i Norrköping AB Handling Lägenhetsbeskr. Sidantal 13 FASTIGHETEN Vattenkannan 6 ÄGARLÄGENHET Albrektsvägen 21 603 50 Norrköping LÄGENHET NR 1001. Rev Upprättad av BYGG GG I NORRKÖPING
Läs merSnart får du ett nytt badrum! Information från Svenska Bostäder om badrumsombyggnad
Snart får du ett nytt badrum! Information från Svenska Bostäder om badrumsombyggnad Alla hus åldras och behöver renoveras Vid en badrumsombyggnad får badrum och el-installationer en ny modern standard
Läs merBYGGNADSVERK Besiktningsadag: 2006- Kostnader är exklusive mervärdeskatt och YTTERTAK Utförd av: Wilhelm Apor och Rune Enquist
PLANERAT UNDERHÅLL/ KOSTNADER FASTIGHETSUNDERHÅLL 1(6) Byggnadsår:1897 UTVÄNDIGA BYGGNADSVERK Besiktningsadag: 2006- Kostnader är exklusive mervärdeskatt och YTTERTAK Utförd av: Wilhelm Apor och Rune Enquist
Läs merRAM OCH RUMSBESKRIVNING Lokal för Sogeti
Ram och Rumsbeskrivning Datum: 2012-02-15 Objekt: Sogeti Proj.nr: Bolag: Galären i Luleå AB Vår ref: Mattias Nilsson Tel: 070-350 69 24 E-post: mattias.nilsson@lulea.galaren.se Dok nr: 6.5 RAM OCH RUMSBESKRIVNING
Läs mer02.4 Rumsbeskrivning
Handling 02.4 Sidantal 16 02.4 Rumsbeskrivning 20140613 Byggnadsbyrån AB Innehållsförteckning Generellt 4 Beteckningar 4 Rivning, demontering och lagningar 4 Listverk 4 Golvtyper / vägg och takbeläggning
Läs merVARFÖR GÖR NI DET HÄR?
Praktisk information INFÖR STAMBYTET Hej! I augusti, preliminärt den 10 augusti, kommer vi att påbörja stambytet på din gård. Vi börjar i port 21 och fortsätter port för port fram till 27:an. I detta brev
Läs merBrogårdsbladet. Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås
Nr 23 maj 2010 Brogårdsbladet Gemensamt nyhetsbrev från Alingsåshem och Hyresgästföreningen till hyresgästerna på Brogården i Alingsås Hyror och lediga lägenheter i hus 31 Huset är det första med fyra
Läs merANSÖKAN OM TILLSTÅND VID RENOVERING AV LÄGENHET I BRF OXENGÅRDEN
ANSÖKAN OM TILLSTÅND VID RENOVERING AV LÄGENHET I BRF OXENGÅRDEN Föreningens namn Lägenhetens adress Lägenhetens nummer Namn innehavare 1 Telefon/Mobil Epost adress Namn innehavare 2 Telefon/Mobil Epost
Läs merBrf Hagalunden. Stambyte och våtrumsrenovering 2015-10-20
Brf Hagalunden Stambyte och våtrumsrenovering 2015-10-20 2 Brf Hagalunden Stambyte och våtrumsrenovering Agenda Varför stambyte? Åtgärdsprogram Tider Försäkringar Hyrespåverkan Beslutsfrågor 3 Brf Hagalunden
Läs merInformation angående stambyte Brf Torpedbåten Eskadervägen 34-26
Information angående stambyte Brf Torpedbåten Eskadervägen 34-6 Innehåll När du ser denna symbol i texten så innebär det något som du som bostadsrättsinnehavare är ansvarig för att utföra.. Företaget BTH
Läs merFastighetsprojekt i Norrköping AB
Fastighetsprojekt i Norrköping AB Handling Lägenhetsbeskr. Sidantal 15 FASTIGHETEN Vattenkannan ÄGARLÄGENHET Albrektsvägen 19 603 50 Norrköping LÄGENHET NR 1502. Rev Upprättad av BYGG GG I NORRKÖPING AB
Läs merSödergårdens Äldreboende Programhandling,
Södergårdens Äldreboende Programhandling, 2017-07-24 1 2 Innehållsförteckning Förteckning, samarbetspartners 3 Inledning 4 Byggnadstekniska förutsättningar 5 Markplanering, angöring, parkering, inlastning
Läs mer3. Blanketten "Ansökan om tillstånd" (nedan) skall skrivas under i 2 ex och lämnas in till styrelsen för godkännande innan byggstart.
2017-11-20 Ansökan renovering Ska du bygga om/renovera din lägenhet kan du behöva Styrelsens godkännande för detta. Blankett för ansökan om godkännande hittar du längst ner på sidan. VÅTRUM/KÖKSRENOVERING:
Läs merAB Helsingborgshem. Agenda
AB Helsingborgshem AB Helsingborgshem Agenda 1. Våra åtaganden 2. Generella implementeringspunkter 3. Kv Turkiet (Portalen) 4. Parkkvarteret 5. Björka/Ödåkra 6. Individuellt Mätsystem 7. Fotokollage över
Läs merVEM ANSVARAR FÖR UNDERHÅLLET? i stadgarna Bostadsrättshavarens rättigheter och skyldigheter
VEM ANSVARAR FÖR UNDERHÅLLET? 35-43 i stadgarna Bostadsrättshavarens rättigheter och skyldigheter 35 Bostadsrättshavarens ansvar Bostadsrättshavaren ska på egen bekostnad hålla det inre av lägenheten i
Läs merOrmen 7 Sidan 1 av 7 Kommunals A-kassa Förfrågningsunderlag Luleå 2014-01-15
Ormen 7 Sidan 1 av 7 Ormen 7 Lokalanpassning Kommunal A-kassa 6.2. RUMSBESKRIVNING Datum: 2014-01-15 Senast ändrad: 2000-00-00 PRELIMINÄRHANDLING Upprättad av: Simon Sundström Uppdragsansvarig: Simon Sundström
Läs merInformationsmöte - Stambyte och våtrumsrenovering
Informationsmöte - Stambyte och våtrumsrenovering Brf Lädersättra Elise Ahlström Niklas Hesselvall 20 mars 2014 Kvällens agenda Styrelsen inleder, vad har hänt från förra stämman fram till nu ÅF:s roll
Läs merÅtgärd Mängd Nästa år Intervall, Föreg. år Kostnad
Urval: Planerat underhåll.nivå lika med Egenskaper.Kostnadsfaktor lika med 1,40 Egenskaper.Kostnadsfaktornotering lika med Inkl omk och moms.. lika med 000 Företag.Företag lika med 31147 Sida
Läs merBrandskyddssystem. KBK-K Brandskyddskuddar från sidan 515. FBA-BK Flexibla brandskyddsblock från sidan 518
Överallt där många människor träffas uppstår kravet på de viktigaste byggnadsfunktionerna, även vid brandrisk. Här gäller det att skydda utrymningsvägarna och att se till att strömförsörjningen fungerar
Läs merBeslutsunderlag stambyte mm. Brf Hornsgatan/ Hornsbruksgatan 2009-08-26
Beslutsunderlag stambyte mm Brf Hornsgatan/ Hornsbruksgatan 2009-08-26 1 På programmet - i kväll Bakgrund stambyte Styrelsen förslag till åtgärder inom lägenhet Hur stambytet går till Boendefrågor under
Läs merSida. Trygg-Hansa 2016 Riktlinjer Meps Tolkning och granskning
Sida Trygg-Hansa 2016 Riktlinjer Meps Tolkning och granskning Riktlinjer för att förbättra och förenkla vårt samarbete. Vi vill att ni så långt som möjligt försöker följa dessa. Förhoppningen är att detta
Läs merPreliminär Kapital- och driftskostnadsbilaga Ansgarius 15
Preliminär Kapital- och driftskostnadsbilaga Ansgarius 15 Ombyggnad Paviljonger Beräkning enligt Wikells 304 000 000 Montage/demontage 5 800 000 Påslag enl Wikells 5% 15 200 000 Anslutningavg VA, el. IT-installation
Läs merKv. Rafinaderiet 1, Lund
Sida 1 av 11 Kv. Rafinaderiet 1, Lund IM, Individuell Människohjälp Lund Ombyggnad lokalanpassning KORTFATTAD RUMSBESKRIVNING mm FÖRHANDSKOPIA 2015-06-26 Generalentreprenad BE = GE = EGB = Beställaren
Läs merTYPRUM: Vårdrum. Innehåll. Checklista vårdrum. Typrumsritningar: Vårdrum. Hänvisningar
TYPRUM 2014-12-12 TYPRUM: Vårdrum Innehåll Checklista vårdrum Typrumsritningar: Vårdrum Hänvisningar 1. VLL:s projekteringsanvisningar 2. Typrumsritning Tvättplats TYP 2 3. Typrumsritning RWC/Dusch TYP
Läs merBIBLIOTEK SIGNALFABRIKEN
Hyresvärd Alecta pensionsförsäkring Hyresgäst Sundbybergs Stad ALLMÄNT OM GRÄNSDAGSNINGLISTA Vill Hyresgästen utföra åtgärd som på något sätt kräver ingrepp i byggnaden eller påverkar lokalen krävs alltid
Läs merBild på fastighet. Tomt area 1184 m²
Fastigheten Kv Melonen 2 Brf Melonen Underhållsplan 2018 - Bild på fastighet Tomt area 1184 m² Bostäder Lokaler Totalt 1436 m² 0 m² 1436 m² HUS Bygg Byggnader Trapphus Våningar Antal lägenheter/brf:er
Läs merUppdaterad information till Brf Svartpoppelns medlemmar 2013
Uppdaterad information till Brf Svartpoppelns medlemmar 2013 Nedan finner ni viktig och matnyttig information. Vid frågor och funderingar är ni, som alltid, välkomna att kontakta någon av oss i styrelsen.
Läs merBrandtätning av ventilationsgenomföring i väggar
Brandtätning av ventilationsgenomföring i väggar 1. 1A. 2A. 3. 3A. BRANDTEKNISK KLASS EI30 - EI90 1. Genomföring i gipsvägg med genomgående isolering., tjocklek 2x30 mm 1A. Genomföring i gipsvägg med bruten
Läs mer19 juni Norra sidan. Vy över Skönsberg och norra brofästet 12 juni. Fotograf Torbjörn Bergkvist.
Trafikverket E4 Sundsvall Telefon: 010-123 90 50 e4sundsvall@trafikverket.se www.trafikverket.se/e4sundsvall 19 juni Norra sidan Vy över Skönsberg och norra brofästet 12 juni. Fotograf Torbjörn Bergkvist.
Läs merVem vill bo i en plastpåse? Det påstås ibland att byggnader måste kunna andas. Vad tycker ni om det påståendet?
Lufttäta byggnader I exemplet diskuterar och förklarar vi varför det är bra att bygga lufttätt och vilka risker som finns med byggnader som läcker luft. Foto: Per Westergård Vem vill bo i en plastpåse?
Läs merVändskivan 5B Sidan 1 av 13 Svenska Kakel Förfrågningsunderlag Luleå 2014-02-14
Vändskivan 5B Sidan 1 av 13 Vändskivan 5B Lokalanpassning 6.6 RUMSBESKRIVNING Datum: 2014-02-14 Senast ändrad: PRELIMINÄRHANDLING Upprättad av: Lars-Göran Hedström Uppdragsansvarig: Lars-Göran Hedström
Läs mer
