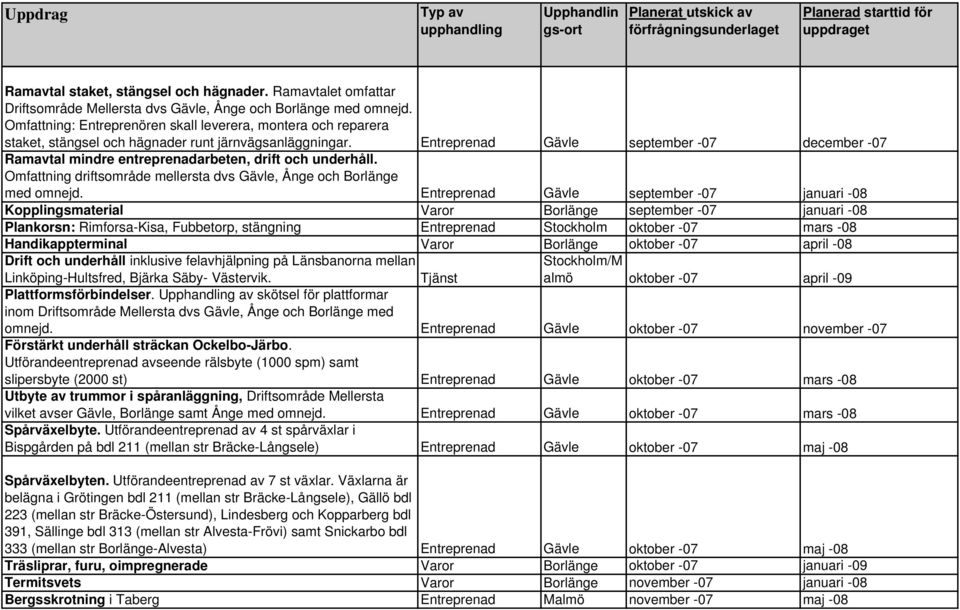

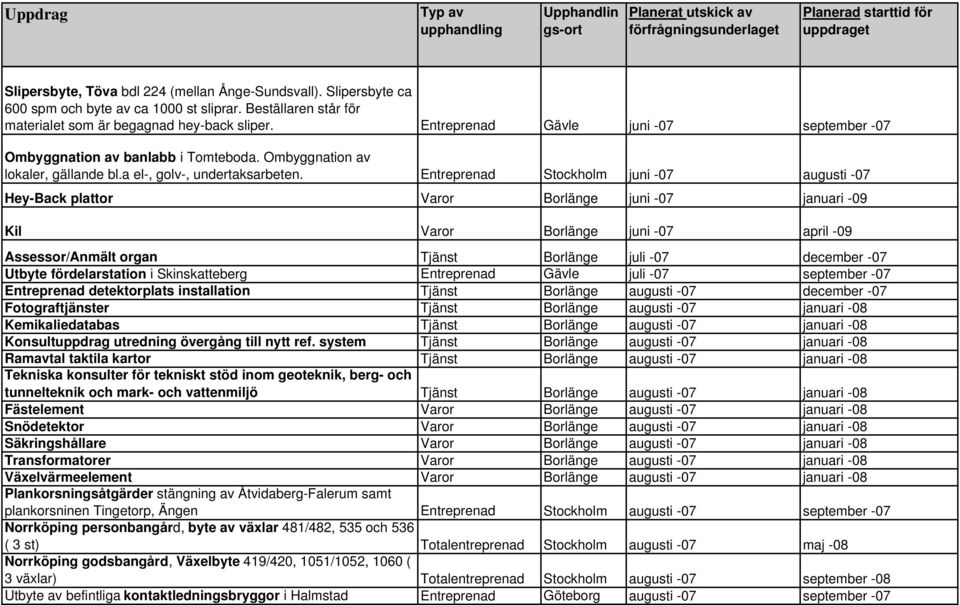

Division Leverans preliminära upphandlingstidplan
|
|
- Ludvig Engström
- för 8 år sedan
- Visningar:
Transkript
1 Uppdaterad Division Leverans preliminära stidplan Uppdrag Ramavtal konsulttjänster bro, inspektion och besiktning Tjänst Stockholm juni -07 september -07 Uppgradering Ebicos NT för ERMTS Tjänst Borlänge juni -07 september -07 Testverksamhet gällande kemisk bekämpning Tjänst Borlänge juni -07 september -07 Rekrytering av personal (chefer) till Banverket Tjänst Borlänge juni -07 oktober -07 Meteorologiska tjänster Tjänst Borlänge juni -07 oktober -07 Underhållsbesiktning av linjebundna kraftförsörjn anläggningar Tjänst Stockholm juni -07 september -07 Vägskyddsanläggning Appelviken/CD Gångfälla Entreprenad Göteborg juni -07 september -07 Akuta DEF-slipersbyten bdl 215 sträckan Ånge-Ramsjö, ca 4000 sliprar. Entreprenören ansvarar även för destruktion av slipers Entreprenad Gävle juni -07 augusti -07 Bergskrotning Stora Landvetter tunnel, Almedal-Borås Entreprenad Göteborg juni -07 augusti -07 Plankorsningsåtgärder bdl 552, Gårdsjö-Håkantorp Entreprenad Göteborg juni -07 augusti -07 Plankorsningsåtgärder bdl 652, Öxnered-Borås Entreprenad Göteborg juni -07 augusti -07 Spårväxelbyte Olskroken Entreprenad Göteborg juni -07 september -07 Ny projektorlösning på driftledningscentralen Malmö, 70 projekteringspositioner Tjänst Malmö juni -07 november -07 Slipers- och växelbyte, bandel 231, Timrå-Tunadal. Slipersbyte ca 1000 spm och byte av ca 1700 st sliprar. 1 st växelbyte i Timrå. Befintligt material tillhandahålls av beställren och finns i tre delar i Johannedal (v 132 A) Entreprenad Gävle juni -07 september -07
2 Slipersbyte, Töva bdl 224 (mellan Ånge-Sundsvall). Slipersbyte ca 600 spm och byte av ca 1000 st sliprar. Beställaren står för materialet som är begagnad hey-back sliper. Entreprenad Gävle juni -07 september -07 Ombyggnation av banlabb i Tomteboda. Ombyggnation av lokaler, gällande bl.a el-, golv-, undertaksarbeten. Entreprenad Stockholm juni -07 augusti -07 Hey-Back plattor Varor Borlänge juni -07 januari -09 Kil Varor Borlänge juni -07 april -09 Assessor/Anmält organ Tjänst Borlänge juli -07 december -07 Utbyte fördelarstation i Skinskatteberg Entreprenad Gävle juli -07 september -07 Entreprenad detektorplats installation Tjänst Borlänge augusti -07 december -07 Fotograftjänster Tjänst Borlänge augusti -07 januari -08 Kemikaliedatabas Tjänst Borlänge augusti -07 januari -08 Konsultuppdrag utredning övergång till nytt ref. system Tjänst Borlänge augusti -07 januari -08 Ramavtal taktila kartor Tjänst Borlänge augusti -07 januari -08 Tekniska konsulter för tekniskt stöd inom geoteknik, berg- och tunnelteknik och mark- och vattenmiljö Tjänst Borlänge augusti -07 januari -08 Fästelement Varor Borlänge augusti -07 januari -08 Snödetektor Varor Borlänge augusti -07 januari -08 Säkringshållare Varor Borlänge augusti -07 januari -08 Transformatorer Varor Borlänge augusti -07 januari -08 Växelvärmeelement Varor Borlänge augusti -07 januari -08 Plankorsningsåtgärder stängning av Åtvidaberg-Falerum samt plankorsninen Tingetorp, Ängen Entreprenad Stockholm augusti -07 september -07 Norrköping personbangård, byte av växlar 481/482, 535 och 536 ( 3 st) Totalentreprenad Stockholm augusti -07 maj -08 Norrköping godsbangård, Växelbyte 419/420, 1051/1052, 1060 ( 3 växlar) Totalentreprenad Stockholm augusti -07 september -08 Utbyte av befintliga kontaktledningsbryggor i Halmstad Entreprenad Göteborg augusti -07 september -07
3 Plankorsningsåtgärder Gistad-Linghem, utförande av borttagning av signalanläggning Entreprenad Stockholm augusti -07 oktober -07 Plankorsningsåtgärder. Nya o gamla Svenserum, byggande av ny väg Entreprenad Stockholm augusti -07 oktober -07 Plankorsningsåtgärder. Nya o gamla Svenserum samt ny signalanläggning Entreprenad Stockholm augusti -07 oktober -07 Plankorsningsåtgärder Stängning av plankorsning i Fubbetorp slopande av signalanläggning och byggande av ersättningsväg Entreprenad Stockholm augusti -07 0kt -07 Viltstängsel Geografi: bdl 129 (Mellansel-Vännäs) Omfattning: ca 7500 meter Entreprenad Luleå augusti -07 oktober -07 Trädsäkring järnvägar , Banverket avser att under 2 år trädsäkra/avverka ca 900 km järnväg. Den beräknade volymen uppskattas till ca m3sk.utförandeentreprenaden fördelas på följande sträckor (huvuddelar): Trädsäkring under 2007: - Storvik-Bollnäs (100 km järnväg) - Katrineholm-Norrköping (38 km jvg) Trädsäkring 2008: - Fagersta-Frövi (87 km jvg) - Stockholm-Katrineholm (143 km jvg) - Norrköping-Mjölby (77 km jvg) - Hallsberg-Alvesta (260 km jvg) Kontraktet kommer att delas upp i ovan fem huvuddelar, där anbudsgivaren har möjlighet att lämna anbud på valfria delar. Entreprenad Gävle augusti -07 maj -08 Drift och underhållsentreprenad, Norra Stambanan, dvs sträckan Storvik-Gävle, Gävle-Ånge. g av Totalentreprenad med funktionsinriktning för bandelarna 215, 216, 217, 218, 242, 243, 251, 311 samt 315. Kontraktslängd 5 år med option år. Entreprenad Gävle augusti -07 oktober -08 EOS Anpassning ERTMS-ombordutrustning Tjänst Borlänge september -07 december -07
4 Handikappterminaler info Tjänst Borlänge september -07 december -07 Informationsskyltar Tjänst Borlänge september -07 december -07 Ramavtal bänkar Tjänst Borlänge september -07 december -07 Ramavtal konsulter arkitekter Tjänst Borlänge september -07 december -07 Ramavtal markplattor (sinus och kupolplattor) Tjänst Borlänge september -07 december -07 Reseräkningssystem, profildatabas, reseadministrationstjänster mm (eventuell - option 1 år finnes) Tjänst Borlänge september -07 december -07 Fordon för Utveckling av STM och ERTMS Tjänst Borlänge september -07 januari -08 Hyrbilar Tjänst Borlänge september -07 januari -08 Slumpvisa Drogtester Tjänst Borlänge september -07 januari -08 DLC driftavtal Tjänst Borlänge september -07 januari -08 Konsult marklösen Tjänst Borlänge september -07 januari -08 Konsulttjänster för långsiktig planering av infrastruktur. Tjänst Borlänge september -07 januari -08 Psykologiska tester Tjänst Borlänge september -07 januari -08 Trafiktjänster Malmö godsbangård (rangering, växling mm) Entreprenad Borlänge september -07 december -08 Trafiktjänster Sävenäs rangerbangård (rangering, växling mm) Entreprenad Borlänge september -07 december -08 Underhållsavtal 130 kv ledningar. Omfattning Borlänge, Ånge, Stockholm samt Hallsberg. Kontraktets ängd kommer att vara 3 år. Entreprenad Gävle september -07 januari -08 Gjutgods Varor Borlänge september -07 januari -08 Klämmor Varor Borlänge september -07 januari -08 Linhållare Varor Borlänge september -07 januari -08 Stålrör Varor Borlänge september -07 januari -08 Plankorsningsåtgärder, Norra Mosås byväg, signalanläggning slopas och byggande av ersättningsväg Entreprenad Stockholm september -07 okt/nov -07 Laststyrning, styrning av kraftförsörjning till banan för Driftsområde Mellersta dsv Gävle, Ånge och Borlänge med omnejd. Tjänst Gävle september -07 november -07
5 Ramavtal staket, stängsel och hägnader. Ramavtalet omfattar Driftsområde Mellersta dvs Gävle, Ånge och Borlänge med omnejd. Omfattning: Entreprenören skall leverera, montera och reparera staket, stängsel och hägnader runt järnvägsanläggningar. Entreprenad Gävle september -07 december -07 Ramavtal mindre entreprenadarbeten, drift och underhåll. Omfattning driftsområde mellersta dvs Gävle, Ånge och Borlänge med omnejd. Entreprenad Gävle september -07 januari -08 Kopplingsmaterial Varor Borlänge september -07 januari -08 Plankorsn: Rimforsa-Kisa, Fubbetorp, stängning Entreprenad Stockholm oktober -07 mars -08 Handikappterminal Varor Borlänge oktober -07 april -08 Drift och underhåll inklusive felavhjälpning på Länsbanorna mellan Linköping-Hultsfred, Bjärka Säby- Västervik. Tjänst Stockholm/M almö oktober -07 april -09 Plattformsförbindelser. g av skötsel för plattformar inom Driftsområde Mellersta dvs Gävle, Ånge och Borlänge med omnejd. Entreprenad Gävle oktober -07 november -07 Förstärkt underhåll sträckan Ockelbo-Järbo. Utförandeentreprenad avseende rälsbyte (1000 spm) samt slipersbyte (2000 st) Entreprenad Gävle oktober -07 mars -08 Utbyte av trummor i spåranläggning, Driftsområde Mellersta vilket avser Gävle, Borlänge samt Ånge med omnejd. Entreprenad Gävle oktober -07 mars -08 Spårväxelbyte. Utförandeentreprenad av 4 st spårväxlar i Bispgården på bdl 211 (mellan str Bräcke-Långsele) Entreprenad Gävle oktober -07 maj -08 Spårväxelbyten. Utförandeentreprenad av 7 st växlar. Växlarna är belägna i Grötingen bdl 211 (mellan str Bräcke-Långsele), Gällö bdl 223 (mellan str Bräcke-Östersund), Lindesberg och Kopparberg bdl 391, Sällinge bdl 313 (mellan str Alvesta-Frövi) samt Snickarbo bdl 333 (mellan str Borlänge-Alvesta) Entreprenad Gävle oktober -07 maj -08 Träsliprar, furu, oimpregnerade Varor Borlänge oktober -07 januari -09 Termitsvets Varor Borlänge november -07 januari -08 Bergsskrotning i Taberg Entreprenad Malmö november -07 maj -08
6 Utbyte av reservelverk och omkopplingsutrustning, driftsområde mellersta vilket avser Gävle, Borlänge och Ånge med omnejd. Utförandet skall ske under 2008 och Entreprenad Gävle december -07 mars -08 Drift & Underhåll inklusive felavhjälpning på sträckan Gällivare- Riksgränsen Entreprenad Luleå januari -08 maj -09 Drift & Underhåll inklusive felavhjälpning på Botniabanan och Ådalsbanan Entreprenad Luleå mars -08 juni -09
Division Leverans preliminära upphandlingstidplan
Uppdaterad 2007-09-05 Division Leverans preliminära stidplan Uppdrag Drift och underhållsentreprenad, Norra Stambanan, dvs sträckan Storvik-Gävle, Gävle-Ånge. Upphandling av Totalentreprenad med funktionsinriktning
Läs merLeveransdivisionens preliminära upphandlingstidplan
Uppdaterad 2007-05-10 Leveransdivisionens preliminära stidplan Uppdrag Entreprenad MobiSIR TAM, 4 Tjänst Borlänge maj -07 augusti -07 GIS-konsulter Tjänst Borlänge maj -07 augusti -07 STM, ATC Expertstöd,
Läs merUpphandlingsort. Planerat utskick av förfrågningsunderlaget, Planerad starttid för uppdraget mån/år. upphandling
Uppdrag Division Investerings preliminära upphandlingstidplan 2007-03-20 Typ av upphandling Upphandlingsort Planerat utskick av förfrågningsunderlaget, Planerad starttid för uppdraget mån/år mån/år Bygghandling
Läs merInvesteringsdivisionens preliminära upphandlingstidplan. Planerat datum för anbud in mån/år. Planerat utskick av förfrågningsunderlaget
Uppdaterad 2007-11-08 Uppdrag Investeringsdivisionens preliminära stidplan Haparandabanan bef del, Proj JP 4, mötesstation Bredviken Tjänst Luleå september -07 november -07 december -07 > 5 Umeå godsbangård,
Läs merERTMS för att stärka järnvägens konkurrenskraft
ERTMS för att stärka järnvägens konkurrenskraft Ett gemensamt gränsöverskridande trafikstyrningssystem för järnvägen Europa ska få en gemensam och konkurrenskraftig järnväg. Med detta i fokus beslutade
Läs merGLOBALA LEVERANTÖRER AV HÖGHASTIGHETSBANOR
Image size: 7,94 cm x 25,4 cm GLOBALA LEVERANTÖRER AV HÖGHASTIGHETSBANOR BESTÄLL EN HÖGHASTIGHETSBANA! Kapacitetsbrist varierar över dygnet Kapacitet Kapacitetstak 00 06 12 18 24 Tid Marknadsefterfrågan
Läs merAnnika Canaki Distriktschef Underhåll. Rickard Rosenlund Distriktschef Investering. Roland Mårtensson Kvalificerad inköpare
Vad är på gång i Region Syd? Utvalda uppdrag på väg och järnväg Annika Canaki Distriktschef Underhåll Rickard Rosenlund Distriktschef Investering Roland Mårtensson Kvalificerad inköpare 1 Aktuellt från
Läs merPlanerad starttid för uppdraget mån/år. Planerat utskick av förfrågningsunderlaget, Upphandlingsort. upphandling
Uppdrag Division Investerings preliminära upphandlingstidplan 2007-05-04 Typ av upphandling Upphandlingsort Planerat utskick av förfrågningsunderlaget, Planerad starttid för uppdraget mån/år mån/år Ådalsbanan,
Läs merBESLUT. Beslutat av Catrine Carlsson, cplt
2 (6) 2018-03-23 Kapitel 2 Villkor för tillträde och trafikering Bilaga 2 C Förskrifter Tabellen korrigeras enligt nedan: Dokument Titel Giltig from TDOK 2013:0389 Trafiksäkerhetsinstruktion för trafikeringssystem
Läs mer1 2013-05-03. Banbrytande kompetens
1 2013-05-03 Banbrytande kompetens Detta är Infranord Infranord ägs av svenska staten, bolagiserades 2010 och hette tidigare Banverket Produktion. 2 600 medarbetare varav drygt 2000 tekniker. 4 516 miljoner
Läs merKAPITEL 7 TRAFIKSÄKERHETSINSTRUKTION TRI
Utgåva 2 Datum 2016-10-12 Sida 1 (7) KAPITEL 7 TRAFIKSÄKERHETSINSTRUKTION TRI Trafikverkets Trafikbestämmelser för järnväg TDOK 2015:0309 gäller med följande tillägg. Specifika regler avseende huvudspår
Läs merBeslut om de nya verksamhetsområdena. Trafikledning och Underhåll
Beslut om de nya verksamhetsområdena Trafikledning och Underhåll Varför omorganisation? När Trafikverket skapades var det högsta prioritet att säkra driften av vägar och järnvägar. Tiden från beslut till
Läs merRegion Väst Erik Lööv, distriktschef
1 Region Väst Erik Lööv, distriktschef 2 Göteborg 2030 3 Region Väst växer så det knakar 4 Region Väst växer så det knakar Region Väst Affärsmöjligheter Göteborg Halmstad Väg 161 Väg 49 Falköping Karlstad
Läs merProjekt Göteborg Borås Sara Distner, projektchef
Projekt Göteborg Borås Sara Distner, projektchef 1 Höghastighetsjärnväg mellan Västsveriges två största städer 2 En ny generation järnväg Stora behov av att öka kapaciteten på järnvägen i södra Sverige
Läs merJusteringar av JNB 2009 med anledning av införandet av Järnvägsstyrelsens trafikföreskrifter, JvSFS 2008:7 (JTF)
Justeringar av JNB 2009 med anledning av införandet av Järnvägsstyrelsens trafikföreskrifter, JvSFS 2008:7 (JTF) Järnvägsstyrelsen trafikföreskrifter JvSFS 2008:7 (JTF) träder i kraft 2009-05-31. Vid samma
Läs merJärnvägsnätsbeskrivning 2012 del 1, bilaga 6.1 Tåglägesavgift, Samrådsutgåva
Bilaga 6.1 Tåglägesavgift och passageavgift 1 Tåglägesavgift En särskild avgift tåglägesavgift debiteras enligt avsnitt 6.3.1.1, för tågläge för persontrafik, godstrafik och tjänstetåg. Avgiften baseras
Läs merUppdaterad 2007-12-20
Uppdaterad 2007-12-20 Uppdrag Projekt Citybanan, Projekteringsledare Norr Tjänst Stockholm november -07 december -07 februari -08 < 5 Projekt Citybanan, Biträdande projekteringsledare/samordnande byggledare
Läs merERTMS för en konkurrenskraftig järnväg
ERTMS för en konkurrenskraftig järnväg Ett gränsöverskridande, gemensamt trafikstyrningssystem för järnvägen och Europa behöver en konkurrenskraftig järnväg. Med detta i fokus beslutade EU 1996 att ett
Läs merKiruna KUV 1365. Motala Norrköping Nyköping. Sala. Välkommen! Sundsvall Söderhamn. Umeå Uppsala
TrackingCode EN LITE NÄRMARE SLANGSERVICE. TrackingCode EN UNIK Arboga Boden Borlänge Borås Enköping Eslöv Gällivare Gävle Göteborg Backa Strand Göteborg Hisingen Göteborg Sävenäs Göteborg Åbro Hallstahammar
Läs merERTMS för en konkurrenskraftig järnväg
ERTMS för en konkurrenskraftig järnväg Ett gränsöverskridande, gemensamt trafikstyrningssystem för järnvägen Sverige och Europa behöver en konkurrenskraftig järnväg. Med detta i fokus beslutade EU 1996
Läs merärnvägssektorn utgör en stor och mycket viktig del av WSP:s verksamhet. Genom samordning av verksamheterna inom WSP Järnväg är vi en mycket stark
WSP Järnväg ärnvägssektorn utgör en stor och mycket viktig del av WSP:s verksamhet. Genom samordning av verksamheterna inom WSP Järnväg är vi en mycket stark aktör på marknaden med en bred och djup kompetens
Läs merEN LITE NÄRMARE SLANGSERVICE.
TRACKINGCODE SIDRUBRIK TRACKINGCODE - EN UNIK EN LITE NÄRMARE SLANGSERVICE. EN LITE NÄRMARE SLANGSERVICE Vi på Hydroscand erbjuder dig hög service, från beställning till leverans. Vårt produktsortiment
Läs merERTMS. Nytt signalsystem
ERTMS Nytt signalsystem Nytt signalsystem i Sverige Det gamla signalsystemet i Sverige, ATC, bygger på en nationell standard som försvårar trafik över landgränserna. Idag byter vi lok och förare vid gränserna
Läs merJärnvägsnätsbeskrivning Eslövs kommun
Utgåva: 3 Gällande fr.o.m.: 2019-09-01 Handläggare: Stefan Åhman Sweco Rail AB Utgivare: Ann-Charlotte Gaeyner Eslövs kommun Järnvägsnätsbeskrivning Eslövs kommun Gäller från 2019-09-01 Sida 1 av Järnvägsnätbeskrivning
Läs merBV FÖRSLAG TILL GRÄNSPASSAGER T10
Datum Ert datum Diarienummer Er beteckning 2009-06-26 F08-1300/TR50 Banverket Leverans Planering SE-781 85 BORLÄNGE Sweden Besöksadress: Östergatan 20 Telefon 040-20 22 00 Telefax 040-20 24 59 www.banverket.se
Läs merBESLUT. Beslutat av Catrine Carlsson, cplt
2 (5) 2017-11-17 Allmänt Slutgiltiga förändringar utifrån nedanstående ändringsförslag, föreslås inarbetas i Järnvägsnätsbeskrivning 2019 inför publiceringen som är den 8 december, det vill säga samma
Läs merStällverksförteckning, övriga datorställverk (ej typ 85 eller 95)
Ställverksförteckning, övriga datorställverk (ej typ 85 eller 95) plats typ driftsatt slopat notiser Almedal 75 1978-05-21 2010-10-10 Slopat klockan 03.55 angivet datum Altorp Microlok II 2000-09-2x Återupptagen
Läs merAnläggningar för tågbildning Kriterier för utpekande av anläggningar E1
Anläggningar för tågbildning Kriterier för utpekande av anläggningar Anläggningen är eller blir lokaliserad till betydande konsumtions- och produktionsområden Anläggningen är eller blir lokaliserad till
Läs merHållbar infrastruktur
Hållbar infrastruktur Vi är som bäst när vi kombinerar ihop vårt kunnande till sammanhållna projekt, gärna som totalentreprenader. Men självklart erbjuder vi även våra specialistområden var för sig. El
Läs merCirka 8 km dubbelspårig järnväg, drygt 6 km i tunnel, genom centrala Göteborg. Tre nya stationer i staden vid Göteborg central, Haga och Korsvägen.
. 1 2014-05-22 9.00 Välkommen. Västlänken vad är det? Vad gör vi nu? Ledning och styrning av uppdragen. Förfrågningsunderlagen. Så här går upphandlingen till. Frågor? Ca 11.00 Avslut. 2 2014-05-22 3 2014-05-22
Läs merByggherremodell för demonstrationsprojekt Projektseminarium 18 november 2008. Lars Redtzer, Banverket
Byggherremodell för demonstrationsprojekt Projektseminarium 18 november 2008 Lars Redtzer, Banverket Banverkets uppgifter Klara dagens tågtrafik. Leverera den kvalitet som resenärer och godstransportköpare
Läs merTrafiksäkerhetsinstruktion
Dokumenttyp Verksamhetsområde Trafiksäkerhetsinstruktion Jernhusens järnvägsverksamhet 1 (9) Upprättad av Stefan Halldén, 08-4100 363, stefan.hallden@jernhusen.se Beslutas av CTFI, Maria Denize Giltigt
Läs merBESLUT. Beslutat av Catrine Carlsson, cplt. Dokument Titel Giltig from Växlar manövrering med lokalställare, passage när växeln är ur kontroll
2 (6) 2018-11-23 Kapitel 2 Villkor för tillträde och trafikering Bilaga 2 C Föreskrifter TDOK 2013:0601 tas bort från listan. Dokument Titel Giltig from TDOK 2013:0601 Växlar manövrering med lokalställare,
Läs merBeslut om avvikelsemeddelande 6 Järnvägsnätsbeskrivning 2019
1 (6) 2018-12-14 Diariet Beslut om avvikelsemeddelande 6 Järnvägsnätsbeskrivning 2019 Till detta beslut har tillförts ändringar som inte ingick i samrådsunderlaget för avvikelsemeddelande 6 Järnvägsnätsbeskrivning
Läs merJärnvägsnätsbeskrivning 2014, bilaga 6.1 Tåglägesavgift, passageavgift och emissioner Samrådsutgåva
Bilaga 6.1 Tåglägesavgift, passageavgift och emissionsavgift 1 Tåglägesavgift En särskild avgift tåglägesavgift debiteras enligt avsnitt 6.3.1.1, för tågläge för persontrafik, godstrafik och tjänstetåg.
Läs merSkapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer
SAMRÅD FÖRÄNDRING AV LINJEBOK Bilaga 2 Skapat av (Efternamn, Förnamn, org) DokumentID Ev. ärendenummer Ilomeri, Carita Tttaf Fastställt av Dokumentdatum Version Anders Wahlberg 2011-02-22 0.2 Dokumenttitel
Läs merSvenska kraftnäts tekniska riktlinjer och styrande dokument
Svenska kraftnäts tekniska riktlinjer och styrande dokument Konsult- och entreprenörsdagen 27 april 2017 Johan Nissen Kari Vaiho Vad är riktlinjerna till för? Specifika krav på komponenter Dokumentation
Läs merBESLUT. Beslutat av Catrine Carlsson, cplt
2 (5) 2017-08-30 Kapitel 3 Infrastruktur 3.3 Beskrivning av infrastrukturen 3.3.3.4 ATC Andra styckets andra mening får följande lydelse: Dessa är Borås central, Gävle godsbangård, Kil, Kisa, Luleå, Mora,
Läs merInköpstidplanen Johanna Wik, Linda Öbrink
Inköpstidplanen Johanna Wik, Linda Öbrink 1 TMALL 0141 Presentation v 1.0 Totala affären är 40 miljarder varje år. I region Mitt cirka 5,2 miljarder under 2017. 2 Håll koll på våra aktuella upphandlingar
Läs merUtvecklings- och underhållsstrategi för Inlandsbanan år 2013 2022
Utvecklings- och underhållsstrategi för Inlandsbanan år 2013 2022 2011-11-11 Reviderad: Diarienummer: BA 0029/11 Rev. Innehåll 1 Sammanfattning... 3 2 Bakgrund... 3 3 Syfte... 5 4 Drift och underhåll...
Läs merInformationsmaterial BASkontrakt. Leverans och hantering av förvaltningsdata. Målgrupp: - Trafikverkets Entreprenörer
TMALL 0145 Presentation Widescreen v 1.0 Informationsmaterial BASkontrakt järnväg Leverans och hantering av förvaltningsdata Målgrupp: - Trafikverkets Entreprenörer Syfte med utbildningsmaterialet Informationsmaterialet
Läs merKiruna. Gällivare. Piteå Storuman. Skellefteå Lycksele. Tåsjö Vännäs Umeå. Örnsköldsvik. Östersund Sollefteå. Härnösand
Appendix II kartor Karta 1. Teracom Kiruna Gällivare Pajala Överkalix Kalix Arvidsjaur Älvsbyn Luleå Piteå Storuman Skellefteå Lycksele Tåsjö Vännäs Umeå Åre 34 Mbit/s Östersund Sollefteå Örnsköldsvik
Läs merCitytunneln tilldelar Balfour Beatty Rail AB ett stort järnvägskontrakt i Malmö
Pressmeddelande 2009-06-11 Citytunneln tilldelar ett stort järnvägskontrakt i Malmö, verksamt inom järnvägsinfrastrukturområdet meddelar idag den 11 juni att företaget får ytterligare en beställning av
Läs merLokal instruktion och vägledning
Jernhusens Infrastruktur GÖTEBORG Fjällbo, vagnverkstad Göteborg C, tvättanläggning Göteborg C (Skansen), motorvagnshall Olskroken, skötselhall Sävenäs, lokstation Sävenäs, motorvagnsverkstad Jernhusen
Läs merERTMS. Nytt signalsystem
ERTMS Nytt signalsystem Nytt signalsystem i Sverige Ställarställverket i Luleå har över 65 år på nacken Det gamla signalsystemet i Sverige, ATC, bygger på en nationell standard som försvårar trafik över
Läs merMer väg och järnväg för pengarna. Stabil och god lönsamhet för företagen.
Mer väg och järnväg för pengarna. Stabil och god lönsamhet för företagen. Vi har bestämt oss! Förnyelse kräver förändring Skapa drivkrafter Ta fram hjälpmedel Skapa förutsättningar Program och verktyg
Läs merStarkströmsanläggning för järnvägsdrift. Mikael Fredriksson
1 dilemma en valsituation där båda alternativen är dåliga WIKIPEDIA 2 ? eller? 3 Bakgrund Trafikverkets förvaltningsuppdrag omfattar enbart statens infrastruktur. Överföra elanläggningar för järnvägsdrift
Läs merMuseiföreningen Stockholm Roslagens Järnvägar Banavdelningens verksamhetsplan för 2017
Museiföreningen Stockholm Roslagens Järnvägar Banavdelningens verksamhetsplan för 2017 Version 1.5 daterat 2016-11-03 Innehållsförteckning 1. Allmänt... 3 2. Banavdelningens mål för verksamheten... 3 3.
Läs merInformation inför upphandling av entreprenad. Projekt Hamnbanan, delsträcka Eriksberg-Pölsebo
Information inför upphandling av entreprenad Projekt Hamnbanan, delsträcka Eriksberg-Pölsebo 1(4) 2018-01-15 1 Bakgrund och syfte Göteborgs Hamn, som utgörs av Skandiahamnen, Älvsborgshamnen och Oljehamnen.
Läs merTMALL 0141 Presentation v 1.0. Åtgärdsvalsstudie för stråket Stockholm Oslo
TMALL 0141 Presentation v 1.0 Åtgärdsvalsstudie för stråket Stockholm Oslo Avgränsningar Person och godstrafik Långväga och regionala transporter Väg och järnväg Detaljeringsnivå 2 Processen Förstå situationen
Läs merInformation/läsanvisning till dokument ingående i utkast till Tågplan 2020
Information Trafikverket www.trafikverket.se registrator@trafikverket.se Till mottagare av Utkast till Tågplan 2020 Information/läsanvisning till dokument ingående i utkast till Tågplan 2020 1. BANSTANDARD
Läs merEffektredovisning för BVLu_007 Malmbanan, ökad kapacitet (Harrå)
PM Effektredovisning för BVLu_007 Malmbanan, ökad kapacitet (Harrå) Handläggare: Telefon: e-post: Innehåll 1 Effektbeskrivning av åtgärd...3 1.1 Allmänt...3 1.2 Trafikering...3 1.3 Restider/transporttider/avstånd...3
Läs merJÄRNVÄGSNÄTSBESKRIVNING
JÄRNVÄGSNÄTSBESKRIVNING för tågplan med början 2006-12-10 Stadsmiljö Stadsmiljö Sida 2(8) INNEHÅLLSFÖRTECKNING 1 ALLMÄN INFORMATION... 3 2 VILLKOR FÖR TILLTRÄDE OCH TRAFIKERING... 3 3. INFRASTRUKTUR...
Läs merTåglägesavgift, passage- och emissionsavgift
Tåglägesavgift, passage- och emissionsavgift 1 Tåglägesavgift Tåglägesavgiften är en kilometerbaserad avgift som har tre nivåer: hög, mellan och bas. Den geografiska indelningen för de olika nivåerna redovisas
Läs merFastighetsförteckning Jernhusen - Sammanfattning 2013-12-31
Fastighetsförteckning Jernhusen - Sammanfattning Jernhusens fastighetsbestånd Jernhusens fastighetsbestånd är utbrett över hela Sverige med fokus på storstadsregioner, tillväxtorter och viktiga järnvägsknutpunkter.
Läs mer1 2015-10-02. Vi bygger och underhåller järnväg
1 2015-10-02 Vi bygger och underhåller järnväg Detta är Infranord Ca 2 000 medarbetare 3,9 miljarder SEK i omsättning (2014) Verksamhet inom anläggning, service samt tillverkning och renovering av järnvägsprodukter,
Läs merMuseiföreningen Stockholm Roslagens Järnvägar Banavdelningens verksamhetsplan för 2016
Museiföreningen Stockholm Roslagens Järnvägar Banavdelningens verksamhetsplan för 2016 Version 2.0 daterat 2015-11-19 Innehållsförteckning 1. Allmänt... 3 2. Banavdelningens mål för verksamheten... 3 3.
Läs merSå får du som användare de produkter/tjänster du behöver vid upphandling av VA-verksamhet
Så får du som användare de produkter/tjänster du behöver vid upphandling av VA-verksamhet VARIMs snabbguide till upphandlingsprocessen och hur du som användare ställer krav vid upphandling av VA-verksamhet.
Läs merJernhusens Infrastruktur BORLÄNGE GODSVAGNSVERKSTAD GODSTERMINAL OCH VERKSTAD LOKVERKSTAD
Dokumenttyp Lokal instruktion och vägledning Verksamhetsområde Jernhusens järnvägsverksamhet 1 (6) Upprättad av Maria Andréasson Beslutas av Chef affärsområde depåer och godsterminaler Giltigt fr o m 2017-07-03
Läs merKontaktuppgifter E_post: lars.sandholm@prokomp-projekt.se Mobil: 0703 78 43 75 Adress: Bennebolsgatan 34, 163 50 Spånga
CURRICULUM VITAE Namn Lars Sandholm Kontaktuppgifter E_post: lars.sandholm@prokomp-projekt.se Mobil: 0703 78 43 75 Adress: Bennebolsgatan 34, 163 50 Spånga Nationalitet Svensk Födelseår 1960 Utbildning
Läs merLokal instruktion och vägledning Jernhusens Infrastruktur BORLÄNGE GODSVAGNSVERKSTAD GODSTERMINAL OCH VERKSTAD LOKVERKSTAD
Dokumenttyp Verksamhetsområde Trafiksäkerhetsinstruktion Jernhusens järnvägsverksamhet 1 (6) Upprättad av Stefan Halldén, 08-4100 3263, stefan.hallden@jernhusen.se Beslutas av CTFI, Maria Denize Giltigt
Läs merTåglägesavgift, passage- och emissionsavgift
Tåglägesavgift, passage- och emissionsavgift 1 Tåglägesavgift Tåglägesavgiften är en kilometerbaserad avgift som har tre nivåer: hög, mellan och bas. Den geografiska indelningen för de olika nivåerna redovisas
Läs merTrafikverkets beredskapsplan för sommar 2015, järnväg
[ NY] 1(17) Entreprenörer Järnvägsföretag Trafikverket Kopia till: Diariet Trafikverkets beredskapsplan för sommar 2015, järnväg Trafikverket har sammanställt denna nationella beredskapsplan för sommaren
Läs merKap 11 DRIFT OCH UNDERHÅLL
Kap 11 DRIFT OCH UNDERHÅLL 11.1 LEDANDE DOKUMENT 11.2 GATA 11.2.1 Beläggning 11.2.2 Vägmarkering 11.2.3 Vägmärken och gatunamnsskyltar 11.2.4 Städning 11.2.5 Dagvatten 11.3 VINTER 11.3.1 Snöröjning och
Läs merSvenska Flygvapnet, Kalmar Flygflottilj F12. Flygtekniker 1967-1975
CURRICULUM VITAE 1 (5) Upprättat: Mats Gentzell 2002-01-20 Ändrat: 2012-01-24 Företag: ProKomp HB Hemdalsvägen 3a 72334 Västerås Tel: 021-12 63 19 Mobil: 070 318 99 13 Befattning i företaget: Delägare,
Läs merBESLUT. Beslutat av Catrine Carlsson, cplt
2 (8) 2017-08-30 Kapitel 3 Infrastruktur 3.3 Beskrivning av infrastruktur 3.3.3.4 TÅGKONTROLLSYSTEM Andra styckets andra mening får följande lydelse: Dessa är Borås central, Gävle godsbangård, Kil, Kisa,
Läs merEntreprenad för löpande drift och underhåll samt om- och nybyggnation av trafiksignaler och andra elektriska trafikanordningar.
Håvard Wahl Trafikplanering 08-508 279 14 havard.wahl@stockholm.se Till Trafik- och renhållningsnämnden 2013-12-12 Entreprenad för löpande drift och underhåll samt om- och nybyggnation av trafiksignaler
Läs merJärnvägens dagsform vårt utgångsläge
Järnvägens dagsform vårt utgångsläge Pålitliga järnvägar genom smart teknik och samverkan Så ser det ut i pressen Vadå utgångsläge? Vet vi utgångsläget då kan vi börja ta ut kompassriktningen till dit
Läs merOrsakskoder för kvalitetsavgifter
Orsakskoder för kvalitetsavgifter Innehåll 1 Orsakskoder... 1 1.1 Inledning... 1 1.2 Kodstruktur för merförseningar... 2 1.3 Principer för användande vid merförseningar... 2 1.4 Kodstruktur för akut inställda
Läs mer3.6.6 Trafikplatser för resandeutbyte. 6.3.4 Tilläggstjänster enligt 5.4. Stuvsta (Sta) är trafikplats för resandeutbyte (hållställe).
3.6.6 Trafikplatser för resandeutbyte Stuvsta (Sta) är trafikplats för resandeutbyte (hållställe). 6.3.4 Tilläggstjänster enligt 5.4 6.3.4.1 Tillhandahållande av drivmotorström Bedömning av framtida pris
Läs merAdministrativa föreskrifter AF AMA 07
Administrativa föreskrifter AF AMA 07 Översikt AMA systemet AMA Allmän material- och arbetsbeskrivning AF Köp Konsult Anläggning Hus VVS Kyl El Pyramidregeln AFC AFC.3 AFC.36 AFC.361 Företrädesregeln I
Läs merÅtgärdsvalsstudie. Västra stambanan genom Västra Götaland i Västra Götalandsregionens perspektiv
Nodstadsseminarium i Västerås 14 november 2014 Skövde kommun/västra Stambanegruppen Jan Bremer Åtgärdsvalsstudie Västra stambanan genom Västra Götaland i Västra Götalandsregionens perspektiv Jan Bremer
Läs merKAPITEL 11 DRIFT OCH UNDERHÅLL
KAPITEL 11 DRIFT OCH UNDERHÅLL 11.1 Ledande dokument Anläggnings AMA 10 Allmän material- och arbetsbeskrivning för anläggningsarbeten, Svensk byggtjänst Ledning för grävning i Tyresö (LÄNK) 2010-03-30,
Läs mer3 2015-04-30. Kent Sahlman, senior projektledare Investering
1 2015-04-30 2 2015-04-30 3 2015-04-30 Kent Sahlman, senior projektledare Investering Getingmidjan Upprustningen av järnvägen genom centrala Stockholm - 2 km järnväg med stor betydelse för hela Sveriges
Läs merUppförande av viltstängsel längs stambanan genom övre Norrland och tvärbanan
SAMRÅDSUNDERLAG Uppförande av viltstängsel längs stambanan genom övre Norrland och tvärbanan Bandelar 129, 130, 126, 124 och 152 i Västernorrland, Västerbotten och Norrbottens län TRV 2017/63459 TMALL
Läs merBaneseminar Multiconsult 2014-01-30. Upphandling Entreprenaden Samverkan Kontraktet Erfarenheter. Björn Kruse Upphandlingschef Projekt Citybanan
Baneseminar Multiconsult 2014-01-30 Upphandling Entreprenaden Samverkan Kontraktet Erfarenheter Björn Kruse Upphandlingschef Projekt Citybanan 6 km railway tunnel 2 tracks 2 stations 1,4 km railway bridge
Läs merRåd och. skyddsanvisningar
Råd och skydds- Råd anvisningar och skyddsanvisningar för dig som ska arbeta inom Banverkets spårområde för dig som ska arbeta inom Banverkets spårområde Arbetsmiljölagen Utdrag ur arbetsmiljölagen 3 kapitlet
Läs merAvropsförfrågan/anbudsformulär. Gismo med GeoPanelen till Tyresö kommun
1 (10) Avropsförfrågan/anbudsformulär Gismo med GeoPanelen till Tyresö kommun 2 (10) Innehåll 1 Anbudsförfrågan... 3 2 Anbudsformulär... 5 3 Leveransavtal... 7 4 Tillägg... 10 3 (10) 1 ANBUDSFÖRFRÅGAN
Läs merSortimentslista över tekniskt godkänt material. Senast uppdaterad: 2015-12-02 Version 4.9 Ärendenummer: 2012/31535
Senast uppdaterad: 2015-12-02 Version 4.9 Ärendenummer: 2012/31535 Tekniskt godkänt material består till övervägande del av järnvägsrelaterat material till Trafikverkets projekt. Flikarna i sortimentslistan
Läs merTrafiksäkerhetsinstruktion Jernhusens Infrastruktur, Malmö, Tvättanläggning
Dokumenttyp Verksamhetsområde Jernhusens Infrastruktur (5) Upprättad av Ansvarig utgivare Giltig från Jimmy Ahl Lennart Forslin 20-0-0 Jernhusens Infrastruktur, Malmö, Tvättanläggning 2 (5). Introduktion
Läs merContainermonterad reservkraft
Containermonterad reservkraft Om Coromatic Coromatic är ett specialistföretag som erbjuder strategier, lösningar och underhåll för säker kraftförsörjning och fysisk IT-säkerhet med målsättning att säkerställa
Läs merUppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor
REDOVISNING AV FRAMDRIFIT Uppdrag avseende järnvägsunderhållets organisation och besiktningsfrågor Regeringsuppdrag N2017/00208/TIF, N2016/06825/TIF Trafikverket E-post: trafikverket@trafikverket.se Telefon:
Läs mer10 års. garanti. välj service efter behov. Vi servar alla typer och fabrikat av telfrar, traverser, portar, etc
upplyftande Dematek är idag den största organisationen inom lyftteknik i Sverige. I slutet av 2005 övertog vi verksamheten från ABB lyftteknik och välkomnade dess personal in i vår organisation. Vi finns
Läs merProjekt Göteborg Borås. Höghastighetsjärnväg mellan Västsveriges största städer
Projekt Göteborg Borås Höghastighetsjärnväg mellan Västsveriges största städer PROJEKT GÖTEBORG BORÅS En del av en ny generation järnväg En unik satsning på infrastruktur pågår i Sverige. Byggandet av
Läs merTrafiksäkerhetsinstruktion Jernhusens Infrastruktur, Göteborg, Olskroken skötselhall
Dokumenttyp Verksamhetsområde Trafiksäkerhetsinstruktion Jernhusens Infrastruktur (6) Upprättad av Ansvarig utgivare Giltig från Jimmy Ahl Lennart Forslin 20-0-25 Trafiksäkerhetsinstruktion Jernhusens
Läs merProjekt Byggherre Period. Sävenäs Rangerbangård, spår Trafikverket
REFERENSER I SVERIGE Utförandeentreprenad Dubbelspårfunktion på godsstråket genom Hallsberg, ktl-arbeten NRC Group 2018-2021 Växelbyte Flen, kontaktledningsarbeten BCA AB 2018 Skruv mötesstation, kontaktledningsarbeten
Läs merEffektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h
PM Effektredovisning för BVMa_002 Emmaboda- Karlskrona/Kalmar, fjärrblockering samt spårupprustning och hastighetsanpassning till 160 km/h Handläggare: Hans Thorselius, DANIELSONDOSK AB Telefon: 0733-96
Läs merNationella stråkkoordinatorer en väg mot en tydligare nationell helhetsbild av alla trafikpåverkande åtgärder och dess konsekvenser
TMALL 0794 Presentation bilder sommar v 1.0 Nationella stråkkoordinatorer en väg mot en tydligare nationell helhetsbild av alla trafikpåverkande åtgärder och dess konsekvenser Möte med stambanan.com den
Läs merBilaga 3 samråd JNB 2009
Bilaga 3 samråd JNB 2009 Verksamhetsutövare enl. Järnvägsstyrelsen 2007-09-10 Postadress Postnr Postort Telnr Faxnr Län Kommun Spåranläggning Aarhus Karlshamn Sweden AB V. Kajen 374 82 Karlshamn 0454-823
Läs merJärnvägsnätsbeskrivning Logent Hallsbergsterminalen
Järnvägsnätsbeskrivning Logent Hallsbergsterminalen Innehållsförteckning 1. Allmän information. 2. Villkor för tillträde och trafikering. 3. Infrastruktur. 4. Tjänster. 5. Avgifter. 6. Övrigt. Bilaga Karta
Läs merUtvecklingen av trafiksystemen. Stefan Knutsson 2012-08-22
Utvecklingen av trafiksystemen Stefan Knutsson 2012-08-22 Snabbare åtgärder, bättre trafikinformation bidrar till nöjdare trafikanter Trafikverket har i uppdrag att: Leverera aktuell trafikinformation
Läs merTMALL 0141 Presentation v 1.0. Vad händer de närmaste åren inom järnväg och nationella vägar?
TMALL 0141 Presentation v 1.0 Vad händer de närmaste åren inom järnväg och nationella vägar? Preliminära ramar Örebro län 2016-2019 Mkr 2016 2017 2018 2019 Nationell plan väginvesteringar 282 213 287 412
Läs merProjektledare Norrortsleden ulrica.nilsson@vv.se 08-757 69 87
Ulrica Nilsson Projektledare Norrortsleden ulrica.nilsson@vv.se 08-757 69 87 37 Norrortsleden delen Täby kyrkby Rosenkälla 7 km mötesfri motortrafikled t (2+1 väg) 1 km bergtunnel med skiljevägg 7 broar
Läs merTREDJE SPÅR GENOM SKÖVDE
TREDJE SPÅR GENOM SKÖVDE 2018-10-08 UPPDRAGSLEDARE: GÖRAN SEWRING KONTAKTPERSONER SKÖVDE KOMMUN: JAN BREMER, CHRISTIAN JOHANSSON OMSLAGSBILD: VY NORRUT. DE TVÅ VÄNSTRA SPÅREN ÄR STAMBANANS HUVUDSPÅR. MARIESJÖOMRÅDET
Läs merRemissutgåva JNB 2018 Nedsättningar och risk för varaktiga nedsättningar. (bilaga 3G och kapitel ) Presentation per stråk
TMALL 0141 Presentation v 1.0 Remissutgåva JNB 2018 Nedsättningar och risk för varaktiga nedsättningar (bilaga 3G och kapitel 3.4.1.1) Presentation per stråk Materialets giltighet Följande kartbilder är
Läs mer2011-01-20 Asfaltdagen 2011. Erfarenheter från bildandet av Trafikverket i Sverige. Per Andersson
2011-01-20 Asfaltdagen 2011 Erfarenheter från bildandet av Trafikverket i Sverige Per Andersson Varför bildades Trafikverket? Ett trafikslagsövergripande synsätt Ett tydligare kundperspektiv Stärkt regional
Läs merNätverksträff för Trafiksäkerhet i Örnsköldsvik Claes Edblad Håkan Lind Trafikverket
Nätverksträff för Trafiksäkerhet i Örnsköldsvik 2011-04-04 Claes Edblad Håkan Lind Trafikverket Vision Alla kommer fram smidigt, grönt och tryggt 2 2011-04-05 Alla kommer fram smidigt Välinformerande trafikanter
Läs merRemissutgåva JNB 2018 Nedsättningar och risk för varaktiga nedsättningar. (bilaga 3G och kapitel ) Presentation per stråk
TMALL 0141 Presentation v 1.0 Remissutgåva JNB 2018 Nedsättningar och risk för varaktiga nedsättningar (bilaga 3G och kapitel 3.4.1.1) Presentation per stråk Materialets giltighet Följande kartbilder är
Läs merVi bygger fyra spår mellan Lund och Arlöv
Vi bygger fyra spår mellan Lund och Arlöv Fyra spår 11 kilometer Ökad kapacitet Färre trafikstörningar Minskat buller Fyra spår ökar kapaciteten Södra stambanans två spår är idag mycket hårt belastade.
Läs merSammanfattning av resultat från delprojekt. Pålitliga järnvägar genom smart teknik och samverkan
Sammanfattning av resultat från delprojekt Pålitliga järnvägar genom smart teknik och samverkan Projektbanken Totalt 54 idéer/projekt har kommit in Beslutade delprojekt 23 Följa-projekt 7 Idé-förverkligande
Läs mer
