Genomförandebeslut om- och nybyggnad av Enskede skola i kv. Skiftet 4, Enskede
|
|
- Gunnar Bengtsson
- för 4 år sedan
- Visningar:
Transkript

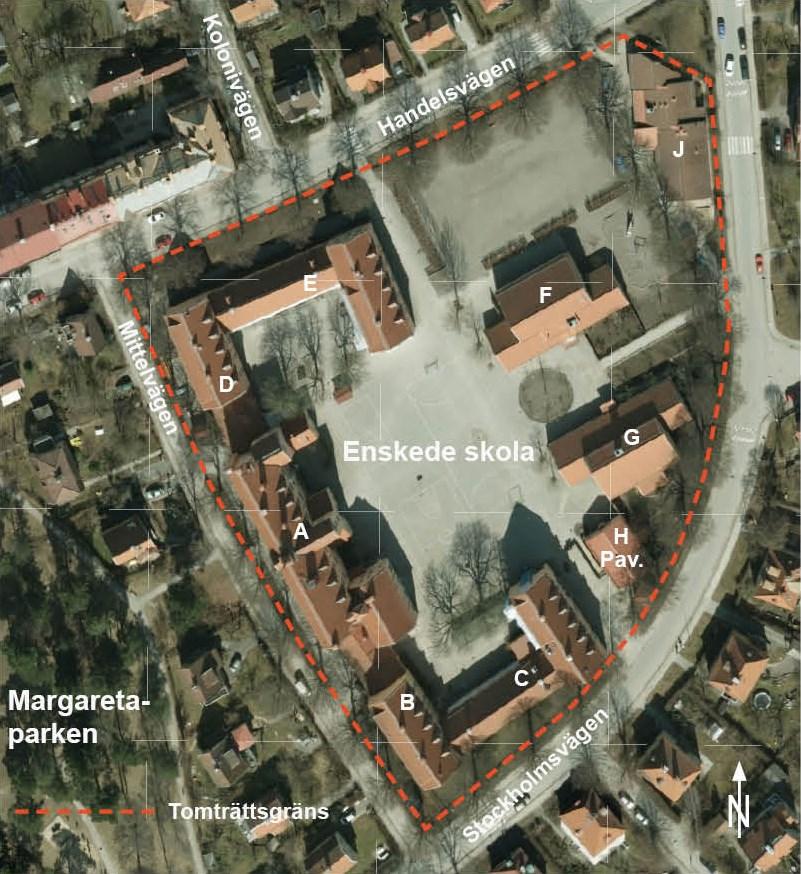

1 Handläggare: Anders Eklund Telefon Tjänsteutlåtande SISAB:s styrelse Ärende 9.1 DNR: Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut om- och nybyggnad av Enskede skola i kv. Skiftet 4, Enskede Företagsledningens förslag till beslut Styrelsen beslutar följande 1. att godkänna om- nybyggnadsprojektet enligt redovisningen med en investeringsutgift om 368 mnkr, varav 327 mnkr är hyresgenererande. 2. att under förutsättning av kommunfullmäktiges godkännande uppdra åt VD att genomföra projektet enligt redovisningen, vid en beställning från Utbildningsförvaltningen. Claes Magnusson VD Sammanfattning SISAB har lämnat offert, daterad , med budgetpris till Utbildningsförvaltningen avseende om- och nybyggnation av Enskede skola. Projektets mål är att öka skolans permanenta kapacitet med 368 elevplatser och samtidigt koncentrera verksamheten till fastigheten Skiftet. Projektet planeras att vara klart för inflyttning till höstterminen Den tillkommande hyran till Utbildningsförvaltningen under det första helåret uppgår till 16 mnkr. Investeringsutgiften utslaget på skolans beräknade yta om ca kvm (BRA) motsvarar ca kr per kvm. SISAB, Skolfastigheter i Stockholm AB Postadress: Besöksadress: Tel: Org.nr: Box 5010 Palmfeltsvägen 5, våning 5 e-post: diarie@sisab.se Styrelsens säte: Stockholm Johanneshov Johanneshov webbadress:
2 Bakgrund Enskede skola ligger i Gamla Enskede och byggdes mellan åren Fastigheten är grönklassad enligt Stockholms stadsmuseum. På skolan bedrivs F-9 verksamhet. Skolan har idag kapacitet på 940 elevplatser varav 670 inom skolfastigheten Skiftet och resterande 270 i annex eller tillfälliga lokaler i området. För att klara dagens pedagogiska krav och kravet på tillgänglighet behöver befintlig skolbyggnad byggas om. Med anledning av att skolans verksamhet idag är fördelat på ett antal fastigheter i området samt att elevantalet i högstadiet kommer att öka enligt elevantalsprogrammet, vill Utbildningsförvaltningen lokaleffektivisera och säkerställa permanent kapacitet inom skolfastigheten Skiftet. Matsalen behöver byggas ut för att möta skolans ökande elevantal. För att möjliggöra detta krävs ytterligare lokaler inom skolfastigheten. Enskede skolas placering på karta. Bildkälla: Eniro Det finns sedan tidigare inriktningsbeslut för projektet från bolagsstyrelsen. Det var i samband med framtagande av underlaget för genomförandebeslut som kalkylerna visade en högre kostnad än 300 mnkr på grund av bland annat en program- och planlösningändring gentemot det förslag som inriktningsbeslutet fattades för. Därav saknas inriktningsbeslut från Kommunfullmäktige. Sida 2 av 8
3 Ärendet Projektet syftar till att kapacitetsöka Enskede skola med 368 elevplatser till elevplatser, fördelat på tre paralleller åk F-6 och fem paralleller åk 7-9. Projektet syftar också till att möjliggöra att skolans hela verksamhet koncentreras till permanenta lokaler inom fastigheten Skiftet. I dagsläget bedriver skolan verksamhet i ett antal olika lokaler i området, vilket inte är önskvärt. Befintliga byggnader på Enskede skola. Bildkälla: Stockholms Stad Under arbetet med förslagshandlingen har Utbildningsförvaltningen beslutat att idrottshallen och omklädningsrummen ska utökas samt att musiksalen ska flyttas från befintligt hus J till en ny byggnad, hus M. Detta har medfört en program- och planlösningändring gentemot det förslag som inriktningsbeslutet fattades för. Den nya byggnaden ska inrymma kök och matsal, gymnastiksalar, musiksal och lärosalar för åk F-3. Den nya byggnaden uppförs i 5 plan, varav 2 plan under mark, byggnadens totala storlek blir m 2 (BRA). Den nya byggnaden har utformats med hänsyn till befintlig bebyggelse i området och gymnastiksalens fria mått har gett förutsättningar för byggnadens gestaltning. För att passa in i området har byggnaden delats in i tydliga volymer och anpassats till skalan på omkringliggande byggnader. Dock kommer byggnaden ur material- och konstruktionssynpunkt ges betydligt modernare inrtyck än omgivningen. Sida 3 av 8

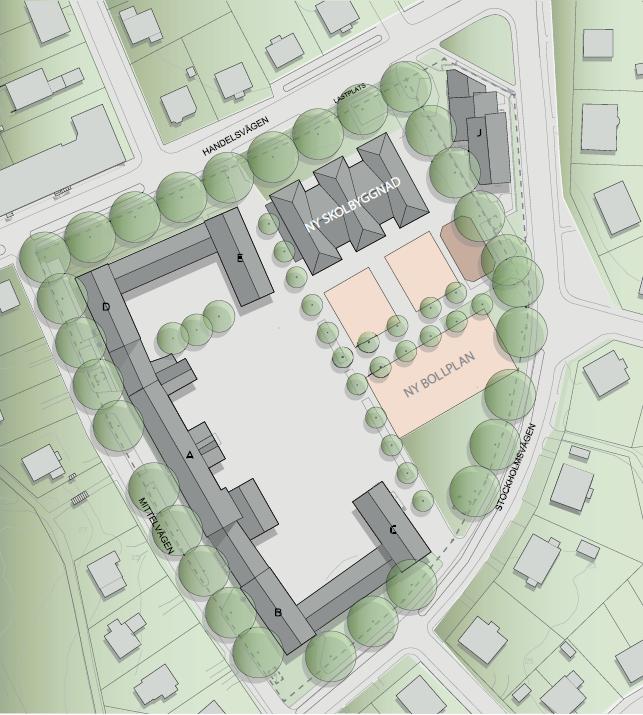

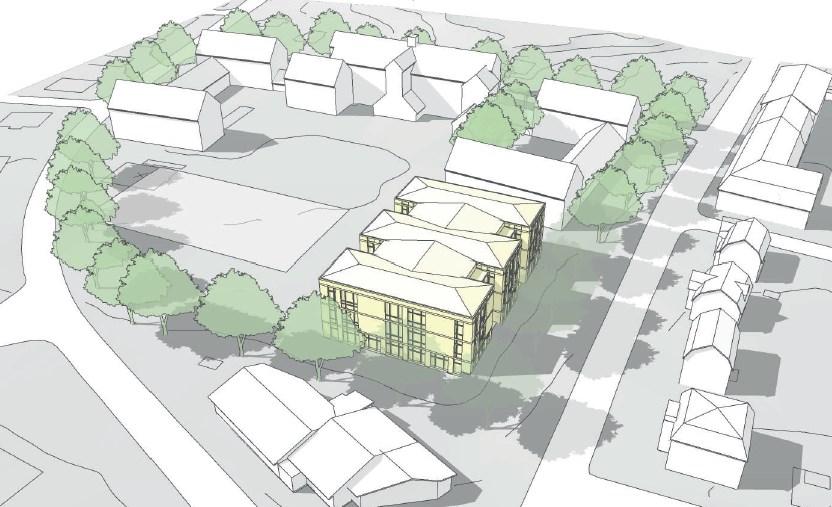

4 Befintliga byggnader samt den nya skolbyggnaden. Bildkälla: Cedervall arkitekter Sida 4 av 8
5 Befintliga byggnader samt den nya skolbyggnaden. Bildkälla: Cedervall arkitekter Den delbara gymnastiksalen med tillhörande förråd och omklädningsrum inrymms i de två planen under mark. I markplan placeras matsalen med tillhörande tillagningsskök, som får kapacitet för ca portioner fördelat på 3 matlag. På plan 2 och 3 inryms 4 stycken hemvister inklusive 12 lärosalar, kapprum, grupprum och personalrum för åk F-3. Den nya byggnaden ska utformas enligt Utbildningsförvaltningens funktionsprogram, SISAB:s projekteringsanvisningar och certifieras enligt Miljöbyggnad silver. I befintliga byggnader, hus A-E, utförs verksamhetsanpassningar. Befintliga lokaler för matsal och kök, som ersätts i den nya byggnaden, görs om för att användas till samlingssal och hemkunskapssalar. På bottenvåningen skapas lärosalar för slöjd och bild samt skolans administration. I samband med verksamhetsanpassningarna planerar SISAB att byta ut befintliga el-, ventilations- och värmesystem, ytskiktsrenovera i klassrummen samt byta ut undertak i korridorer och trapphus. 4 nya hissar behövs i byggnaden, en i varje flygelbyggnad, för att öka tillgängligheten. Dessa placeras invändigt i byggnaden för att inte påverka fasaden med hänsyn till fastighetens grönklassning och krav om varsam ombyggnad. I och med verksamhetsanpassningarna och ett antal rokader kan mellanstadieverksamheten koncentreras till huvudbyggnaden och en flygel (hus A och D). Hus F, G och H planeras att rivas för att göra plats för hus M och för att bibehålla storleken på skolgården med tillhörande grusad bollplan. Sida 5 av 8
6 Befintligt skyddsrum på skolan ligger i ett av de hus som planeras att rivas. I detta skede planerar projektet för att komplettera den nya byggnaden, hus M, med ett nytt skyddsrum. När detta utrymme inte brukas som skyddsrum kommer det att inrymma förrådsfunktioner. Huruvida ett nytt skyddsrum krävs i den nya byggnaden eller ej kommer inte att fastställas förrän efter rivningslovet av den befintliga byggnaden med skyddsrummet har beviljats. Ingen evakuering är nödvändig annat än för idrottsverksamheten då befintlig gymnastiksal rivs innan den nya är färdigställd. Utbildningsförvltningen ansvarar för att hitta en tillfällig lösning för detta. Nuläge Skolan ligger i Gamla Enskede. Stadsdelen utformades under början av 1900-talet som Stockholms första trädgårdsstad. Det var då en ny typ av förstad med blandad bebyggelse omväxlat med parker och grönområden efter internationella förebilder. Området präglas av en genomtänkt gestaltning, både när det gäller arkitektoniska kvalitéer och stadsplan. Nu är Gamla Enskede riksintresse för kulturmiljö, bland annat på grund av att trädgårdsstadens äldre karaktär är välbevarad. Fastigheten är grönklassad och anses ha en bebyggelse som är särskilt värdefull från historisk, kulturhistorisk, miljömässig eller konstnärlig synpunkt enligt Stockholms stadsmuseum. Ett miljöprogram som informerar om områdets värden och hur man tar tillvara dessa har utgivits av Stockholms stadsbyggnadskontor. Tidplan Projekteringen planeras att pågå under Produktionen är uppdelad i tre etapper enligt nedan: Produktion Inflyttning Etapp 1, nybyggnation hus M VT 2022 Etapp 2, verksamhetsanpassningar i hus A-E HT 2023 Etapp 3, rivning och återställande av skolgård 2023 Projektet planeras att vara helt avslutat under hösten/vintern Tidplanen förutsätter att Utbildningsförvaltningens beställning av genomförandet inkommer till SISAB senast under januari Tidplanen förutsätter också att bygglov och upphandling inte överklagas. Projektet planerar för ansökan om bygg- och rivningslov under sommaren 2019 och beviljande av dessa förväntas under december Budgetoffert inför genomförandebeslut skickades till Utbildningsförvaltningen Genomförandeärendet planeras tas upp för godkännande i Utbildningsnämnden och därefter i KS-EKU. Sida 6 av 8
7 Ekonomi Investeringsutgiften beräknas uppgå till 368 mnkr, varav 327 mnkr är hyresgenererande. Risker vad gäller program- och verksamhetsförändringar är inte beaktade i investeringskostnaden. Hyrestillägget är beräknat med rak amortering utifrån gällande samverkansavtal för utbildningslokaler, giltigt från 1 april Rak amortering innebär att räntan successivt minskar vartefter de kvartalsvisa amorteringarna betalas. Hyrestillägget på helårsbasis utifrån kvartal 1 år 1 uppgår till 16 mnkr. Fastigheten Skiftet Nuvarande Framtida Årshyra Antal elever Årshyra/elev (kr) Kvm/elev 13,2 11,6 Yta totalt kvm I tabellen ovan ingår endast uppgifter för fastigheten Skiftet. I kolumnen Nuvarande framgår inte de kostnader som Utbildningsförvaltningen har för de övriga lokalerna i området där verksamhet för ca 260 elever bedrivs. Av SISAB hyr Utbildningsförvaltningen lokaler i Höbärgningen och Körkarlen för ca kr/år som kan beräknas som avgående när verksamheten flyttas till kvarteret Skiftet. I bedömd kostnad ingår inte eventuell nedsättning av hyran under genomförandet. I projektkostnaden ingår inte arbeten med evakuering, provisorier eller andra tillfälliga åtgärder för verksamheten under produktionstiden. Hittills nedlagda kostnader i förslagshandlingsskedet är 7,3 mnkr. Utredningskostnaden om 1,6 mnkr är redan fakturerad Utbildningsförvaltningen. Restvärdeskostnaden på ca 3,8 mnkr är inte inkluderade i projektkostnaden och kommer att direktfaktureras. Miljö Nybyggnationen ska projekteras för Miljöbyggnad nivå Silver. Risker En risk är det faktum att fastigheten är grönklassad. Detta påverkar utformningen av både om- och nybyggnation och ställer höga krav på varsamhet, gestaltning och utformning i samband med bygglovshanteringen. Detta kan innebära tidsförskjutning och bli kostnadsdrivande. Platsen där hus M ska byggas har en hög grundvattennivå. Detta ställer krav på produktionen då åtgärder behöver göras för att minimera risken för ras samt bortpumpning av grundvatten. Dessa risker kräver ytterligare utredningar i projekteringsskedet. Sida 7 av 8
8 I befintlig byggnad A-E ska 4 hissar placeras invändigt i byggnaden. Även dessa hisschakt kräver en noggrann projektering med hänsyn till den höga grundvattennivån. Ärendets beredning Ärendet har beretts av bolagets projektavdelning, representanter från Utbildningsförvaltningen och fackliga företrädare har deltagit i projektarbetet. Sida 8 av 8
Genomförandebeslut ombyggnad av Lugnets skola, Hus A i kv. Innanhavet 2, Södermalm
Tjänsteutlåtande SISAB:s styrelse 2018-12-04 Ärende 9.2 DNR: 2018-00609 2018-10-16 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Genomförandebeslut ombyggnad av hus A och B i kv. Skolörten 1, Hässelby Villastads skola, Hässelby- Vällingby
Tjänsteutlåtande SISAB:s styrelse 2019-03-11 Ärende 7.1 DNR: 2019-00096 2019-02-15 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Reviderat genomförandebeslut kapacitetsökning med ny- och ombyggnad, Bäckahagens skola, kv. Krysstaket 7, Bandhagen
Tjänsteutlåtande SISAB:s styrelse 2019-05-25 Ärende 8.7 DNR: 2019-00243 2019-05-08 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Reviderat genomförandebeslut
Genomförandebeslut för ny-och ombyggnation vid Enskede skola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2018-11-14 Handläggare Monica Strandgren Telefon: 08 50833426 Till Utbildningsnämnden 2018-11-22 Genomförandebeslut
Inriktningsbeslut avseende utbyggnad hus A, Olovslundsskolan i kv. Olovsberg 11, Bromma
Tjänsteutlåtande SISAB:s styrelse 2018-12-04 Ärende 8.3 DNR: 2018-00609 2018-11-02 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Inriktningsbeslut
Inriktningsbeslut avseende om- och nybyggnation i kv. Portklappen 1, Ripsavägen 33, Enskede-Årsta-Vantör
Handläggare: Anders Eklund Telefon 08-508 460 67 Tjänsteutlåtande SISAB:s styrelse 2018-10-23 Ärende 4.3 DNR: 2018-00572 2018-09-27 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Inriktningsbeslut
Inriktningsbeslut avseende om- och nybyggnation av Sveaplans grundskola i kv. Cedersdal 5, Norrmalm
Handläggare: Anders Eklund Telefon 08-508 460 67 Tjänsteutlåtande SISAB:s styrelse 2018-09-25 Ärende 6.1 DNR: 2018-00438 2018-08-16 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Inriktningsbeslut
Inriktningsbeslut för om- och nybyggnad vid Enskede skola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2017-03-21 Handläggare Patrik Ståhl Telefon:08-508 33 614 Till Utbildningsnämnden 2017-05-18 Inriktningsbeslut
Genomförandebeslut nybyggnation av skola Kista äng i kv. Akalla 4:1, Kista Alléväg, Rinkeby-Kista
Handläggare: Anders Eklund Telefon 08-508 460 67 Tjänsteutlåtande SISAB:s styrelse 2018-10-23 Ärende 5.2 DNR: 2018-00572 2018-09-28 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Genomförandebeslut nybyggnation av förskola i kv. Akalla 4:1, Kista äng, Kista Alléväg, Rinkeby-Kista
Handläggare: Anders Eklund Telefon 08-508 460 67 Tjänsteutlåtande SISAB:s styrelse 2018-10-23 Ärende 5.1 DNR: 2018-00572 2018-09-28 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Genomförandebeslut ombyggnad av kök, matsal och toaletter, hus B i kv. Pärlhönan 3, Thorildsplans gymnasium, Kungsholmen
Tjänsteutlåtande SISAB:s styrelse 2019-03-11 Ärende 7.2 DNR: 2019-00096 2019-02-11 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut
Genomförandebeslut för om- och tillbyggnation av Västertorpsskolan
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2017-09-15 Handläggare Josefin Johansson Telefon: 076-1233601 Till Utbildningsnämnden 2017-10-19 Genomförandebeslut
I dagsläget är CSI-grupperna förlagda i två separata lokaler i andra delar av stadsdelen. Söderklasserna och Svea s fastighet.
Sida 1av5 Stockholm 2018-02-13 Vår referens: Anders Lööv Er referens: Hanna Svensson Utbildningsförvaltningen Hantverkargatan 2 112 21 Stockholm Beslutsunderlag inför inriktningsbeslut kv. Ångpannan 20,
Inför genomförandebeslut Budgetoffert kv. Fornvården 1, Beckombergaskolan, Utbyggnad vind Hus B Styresman Sanders Väg 14
Sida 1av5 Stockholm den 11 oktober 2017 Vår referens: Berit Berggren Er referens: Sara Karakani Utbildningsförvaltningen Box 22049 104 22 Stockholm Inför genomförandebeslut Budgetoffert kv. Fornvården
Genomförandebeslut för verksamhetsanpassningar i kök och matsal vid Sjöängsskolan
Somar18 Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2018-10-10 Handläggare Monica Strandgren Telefon: 08-508 33 426 Till Utbildningsnämnden 2018-11-22 vid
Inriktningsbeslut gällande SISAB:s ny- och ombyggnad av Sveaplans grundskola inom Norrmalms stadsdelsnämndsområde
Stadsledningskontoret Handläggare Peter Dahlberg Telefon: 08 508 293 23 Till Kommunstyrelsen Tjänsteutlåtande Dnr KS 2018/1276 Ärende 7 Sida 1 (6) 2018-09-11 Stadsledningskontoret Åsa Berglind Telefon:
Inför genomförandebeslut fastprisoffert-ombyggnad av Hägerstensåsens skolas storkök Hus C
DNR: 987-2012 Stockholm, 2014-07-03 Vår referens: Mats Eklund Utbildningsförvaltningen Box 22049 104 22 STOCKHOLM Er referens: Tobias Arab SISAB:s proj. nr. 143001-9261 Inför genomförandebeslut fastprisoffert-ombyggnad
Skolfastigheter i Stockholm AB:s (SISAB) om-, tilloch. nybyggnad av grund- och förskola på fastigheten Resedan 2, Vasa Real, Genomförandebeslut
Utlåtande 2017:56 RI+RIV (Dnr 112-14/2017) Skolfastigheter i Stockholm AB:s (SISAB) om-, tilloch nybyggnad av grund- och förskola på fastigheten Resedan 2, Vasa Real Genomförandebeslut Kommunstyrelsen
Genomförandebeslut SISAB gällande om-, ny- och tillbyggnad av Fridhemsskolan på Kungsholmen
Stadsledningskontoret Stockholms Stadshus AB Tjänsteutlåtande Sida 1 (6) 2013-05-22 ÄRENDE 7 Handläggare SLK: Katharina Gratschew Telefon: 08-508 29 311 Stadshus AB: Susanna Höglund Telefon: 08-508 29
Genomförandebeslut för om-och tillbyggnad av skolbyggnad vid Hedvig Eleonora skola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2018-06-26 Handläggare Monica Strandgren Telefon: 08-508 33 426 Till Utbildningsnämnden 2018-08-23 tillbyggnad
Förlag till inriktningsbeslut om byggnation av ny skola på Årstafältet
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Sida 1 (5) 2017-11-09 Handläggare Maria Holdo Telefon: 08-508 33 888 Till Utbildningsnämnd Förlag till inriktningsbeslut om byggnation av ny
Inriktningsbeslut gällande SISAB:s nybyggnad och kapacitetsökning av grundskolan Gröndalsskolan
Stockholms Stadshus AB Stadsledningskontoret Handläggare Stockholms Stadshus AB Peter Dahlberg Telefon: 08-508 293 23 Till Koncernstyrelsen och kommunstyrelsen Ärende 7 Sida 1 (6) 2018-02-27 Stadsledningskontoret
Inriktningsbeslut renovering och verksamhetsanpassning av Skönstaholmsskolan
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) Handläggare Emil Hjort Telefon: 08-508 11 771 Åsa Härkegård Telefon: 08-508 33 333 Till Utbildningsnämnden Inriktningsbeslut
Genomförandeförslag för rivning och nybyggnad av Hägerstenshamnens skola
Utbildningsförvaltningen Administrativa avdelningen Tjänsteutlåtande Dnr 09-324/3037 Sida 1 (5) 2014-05-09 Handläggare Lotti Hammar Telefon: 08 508 33 741 Till Utbildningsnämnden 2014-06-12 Genomförandeförslag
Budgetoffert Uppställning paviljong Rödabergsskolan
[Offertmall, dat. 2014-11-04] Sida 1 av 5 074001-4739 381-2014 Utbildningsförvaltningen Grundskoleavdelningen Box 22049 104 22 Stockholm Vår referens: Kamran Lotfi Stockholm 2018-02-06 Er referens: Sara
Inriktningsbeslut gällande ombyggnation och volymökning Bäckahagens skola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2016-09-20 Handläggare Michael Vogtmann Telefon: 08-508 33 650 Till Utbildningsnämnden 2016-10-20 Inriktningsbeslut
ta fram underlag Sammanfattning Tjänsteutlåtande Öttenius Åsa VD cirka Besöksadress Skolfastigheter i Stockholm AB SISAB, Postadress
Bilaga 1 SISAB:s styrelse 2013 11 26 Ärendee 11 Dnr 890 2013 2013 11 12 Handläggare: Linda Hårdén Telefon 08 508 470 47 Till styrelsen för Skolfastigheter i Stockholm AB,, SISAB Inriktningsbeslut om ny
Inriktningsbeslut om kapacitetsökning i kök och matsal samt ventilationsåtgärder på Hökarängsskolan.
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (9) 2016-04-15 Handläggare Michael Vogtmann Telefon: 08-508 33 650 Till Utbildningsnämnden 2016-05-19 Inriktningsbeslut
Inriktningsbeslut om ny- och ombyggnation av skolbyggnad vid Sturebyskolan
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Sida 1 (7) 2017-06-21 Handläggare Monica Strandgren Telefon: 08-508 33 426 Till Utbildningsnämnden 2017-09-21 Inriktningsbeslut om ny- och
Genomförandebeslut gällande SISAB:s om-, tilloch nybyggnad av Rödabergsskolan och Rödabergshallen
Stadsledningskontoret Stockholms Stadshus AB Sida 1 (8) 2017-02-28 Ärende 6 Handläggare SLK: Ebba Agerman Telefon: 08-508 29 790 Stadshus AB: Peter Dahlberg Telefon: 08-508 29 323 Till Koncernstyrelsen
Fullstor idrotthall vid Rödabergsskolan Inriktningsbeslut
Idrottsförvaltningen Tjänsteutlåtande Dnr 08.01.01/547/2015 Sida 1 (6) 2015-05-28 IDN 2015-06-16 Handläggare Sophie Dahlberg Telefon: 08-508 27 639 Till Idrottsnämnden Fullstor idrotthall vid Rödabergsskolan
Inför genomförandebeslut fastprisoffert - nybyggnad av Sjöviksskolan
Offertmall dat: -- Sisabs projektnummer: - UtbF dnr: -/# Stockholm --, rev -+- Er referens: Erland Flygt Vår referens: Jan Hjertström Stockholm Stad Utbildningsförvaltningen Box Stockholm Inför genomförandebeslut
Återuppbyggnad av nedbrunnen skolfastighet på Rinkebyskolan
UTBILDNINGSFÖRVALTNINGEN EKONOMI- OCH LOKALAVDELNINGEN TJÄNSTEUTLÅTANDE SID 1 (5) 2010-07-12 Handläggare: Svante Lilja Telefon: 08-508 33 026 Till Utbildningsnämnden 2010-08-19 Återuppbyggnad av nedbrunnen
Genomförandeförslag för ombyggnad av Östra Reals gymnasium i samband med ombyggnaden av ventilationssystemet
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2017-06-13 Handläggare Maria Holdo Telefon: 08-508 33 888 Till Utbildningsnämnden 2017-08-24 Genomförandeförslag
Inhyrningsmedgivande för paviljongetablering intill Värmdö gymnasium för Årstaskolan
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2016-11-02 Handläggare Josefin Ohlson Telefon: 08-508 33 874 Till Utbildningsnämnden 2016-11-24 Inhyrningsmedgivande
Inriktningsförslag avseende ombyggnad av kök/matsal samt verksamhets- och tillgänglighetsanpassning på Kämpetorpsskolan
UTBILDNINGSFÖRVALTNINGEN KVALITETS- OCH EKONOMIAVDELNING EN GRUNDSKOLEAVDELNINGE N DNR 09-324/3788 SID 1 (6) 2010-10-27 Handläggare: Johanna Slotteborn Telefon: 08-508 33576 Till Utbildningsnämnden 2010-11-18
Ersättning av paviljong; Solhemsskolan, hus E
UTBILDNINGSFÖRVALTNINGEN KVALITETS- OCH EKONOMIAVDELNINGEN TJÄNSTEUTLÅTANDE SID 1 (5) 2011-03-24 Handläggare: Gustav Widström Telefon: 08-508 33 575 Till Utbildningsnämnden 2011-04-14 Ersättning av paviljong;
Förslag till inriktningsbeslut om ny skola i Årstadal
Utbildningsförvaltningen Lokalenheten Sida 1 (7) 2013-05-27 Handläggare Lotti Hammar Telefon: 08 5083341 skola i Årstadal Förvaltningens förslag till beslut Förvaltningen föreslår att utbildningsnämnden
Inriktningsbeslut gällande Skolfastigheter i Stockholm AB:s (SISAB) nybyggnad och kapacitetsökning av grundskolan Gröndalsskolan
Utlåtande Rotel I+IV (Dnr KS 2018/297) Inriktningsbeslut gällande Skolfastigheter i Stockholm AB:s (SISAB) nybyggnad och kapacitetsökning av grundskolan Gröndalsskolan Kommunstyrelsen föreslår att kommunfullmäktige
VASA REAL. Informationsmöte
VASA REAL Informationsmöte 2017-04-18 Välkommen Program för kvällen: Bakgrund, planering/behov av skolplatser i staden och i Norrmalm (Utbildningsförvaltningen) SISAB:s uppdrag och processer generellt
Förlag till inriktningsbeslut om byggnation av ny skola i Midsommarkransen
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Dnr 13-324/2629 Sida 1 (5) 2015-09-03 Handläggare Maria Holdo Telefon: 08-50833888 Till Utbildningsnämnd 2015-09-21 Förlag
Förslag till genomförandebeslut om uppförande av kök, matsal och undervisningslokaler i Örbyskolan
Utbildningsförvaltningen Administrativa avdelningen Tjänsteutlåtande Sida 1 (6) 2013-06-20 Handläggare Thomas Björk Telefon: 08-508 33 847 Till Utbildningsnämnden 2013-08-22 Förslag till beslut Utbildningsförvaltningen
Genomförandeförslag Hökarängsskolan kapacitetsökning, verksamhetsanpassningar samt ventilationsåtgärder
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2016-08-08 Handläggare Michael Vogtmann Telefon: 08-508 33 650 Till Utbildningsnämnden 2016-08-18 Genomförandeförslag
Inhyrningsmedgivande av lokal för ny skolenhet i Mariehäll
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Sida 1 (5) 2018-05-09 Handläggare Monica Strandgren Telefon: 08-508 33 426 Till Utbildningsnämnden 2018-06-14 Inhyrningsmedgivande av lokal
Genomförandeförslag för ombyggnad av byggnaden Farsta gymnasium till grundskola - etapp 1
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2015-02-02 Handläggare Maria Holdo Telefon: 08-508 33 888 Till Utbildningsnämnden 2015-02-19 Genomförandeförslag
Inredning plan 5 Sjöstadsskolan
EKONOMI- OCH LOKALAVDELNINGEN EKONOMI OCH -LOKALAVDELNINGEN TJÄNSTEUTLÅTANDE SID 1 (11) 2008-04-21 Handläggare: Thomas Björk Telefon: 08-508 33 847 Till Utbildningsnämnden Inredning plan 5 Sjöstadsskolan
Genomförandebeslut om ut- och ombyggnad på Herrängens skola
Utbildningsförvaltningen Administrativa avdelningen Tjänsteutlåtande Sida 1 (8) 2013-12-03 Handläggare Johanna Slotteborn Telefon: 08-508 33 576 Till Utbildningsnämnden 2013-12-19 Genomförandebeslut om
Rivning av en förskola med fyra avdelningar och nybyggnation av en sex avdelningars förskola på Vingåkersvägen i Örby
Enskede-Årsta-Vantör Avdelningen för utveckling lokaler och stadsmiljö Sida 1 (5) 2018-06-07 Handläggare Kerstin Hellmark Telefon: 08-508 20 026 Till Enskede-Årsta-Vantörs Stadsdelsnämnd 2018-06-14 Rivning
PM Skolutbyggnad Sanduddens skola Dnr BUN18/ Jacob Holm Utvecklingsledare Barn- och utbildningsförvaltningen
2018-11-05 Jacob Holm Utvecklingsledare Barn- och utbildningsförvaltningen jacob.holm@ekero.se Skolutbyggnad Sanduddens skola Dnr BUN18/162-403 Bakgrund Antalet invånare i Ekerö kommun kommer under de
Genomförandeförslag för om- och tillbyggnad av Vasa Real
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (7) 2016-11-23 Handläggare Johanna Slotteborn Telefon: 08-50833576 Till Utbildningsnämnden 2016-12-15 tillbyggnad av
Inriktningsförslag avseende ny skola i Kista Äng
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Dnr 2.6.3-608/2015 Sida 1 (5) 2017-09-15 Handläggare Kristina Tegman Telefon: 08-508 33 905 Till Utbildningsnämnden 2017-10-19
Nya lokaler och ombyggnad för SFI Västerort och Jobbtorg Kista filial Tensta - Genomförandebeslut
Arbetsmarknadsförvaltningen Ekonomistaden Sida 1 (7) 2015-05-28 Handläggare Namn: Martin Thor Telefon: 08-508 355 25 Till Arbetsmarknadsnämnden den 9 jun 2015 Ärende 10 Nya lokaler och ombyggnad för SFI
Skolfastigheter i Stockholm AB:s (SISAB) om-, ny- och tillbyggnad av Fridhemsskolan på Kungsholmen Genomförandebeslut
Bilaga 2 sekretess enligt 19 kap 1 och 3 OSL Utlåtande 2013: RI+IV (Dnr 308-822/2013) Skolfastigheter i Stockholm AB:s (SISAB) om-, ny- och tillbyggnad av Fridhemsskolan på Kungsholmen Genomförandebeslut
Verksamhetsanpassning av skollokaler i Adolf Fredriks Musikklasser - genomförandeärende
Planeringsavdelningen Norrmalms stadsdelsförvaltning Handläggare: Hanna Berg Sällemark Tfn: 508 09 032 Tjänsteutlåtande Sid 1 (5) 2006-05-10 Till Norrmalms stadsdelsnämnd Verksamhetsanpassning av skollokaler
Genomförandeförslag om tillbyggnad av Långbrodalsskolan
Utbildningsförvaltningen Administrativa avdelningen Tjänsteutlåtande Sida 1 (6) 2014-05-09 Handläggare Leif G. Hellén Telefon: 08-508 33 757 Till Utbildningsnämnden 2014-06-12 Genomförandeförslag om tillbyggnad
Genomförandeförslag för om- och tillbyggnad av byggnaden Lindeparkens gymnasium till ny grundskola i Enskede Gård
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2014-10-27 Handläggare Leif G. Hellén Telefon: 08-508 33 757 Till Utbildningsnämnden 2014-11-27 Genomförandeförslag
Genomförandeärende om verksamhetsanpassning i Lilla Adolf Fredriks skola samt hyreshöjning
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (6) 2018-01-09 Handläggare Thomas Björk/Josefin Ohlson Telefon: 076-12 33 847 Till Utbildningsnämnden 2018-02-01 Genomförandeärende
SISAB:s nybyggnation av skola i Årstaberg Sjöviksskolan Inriktningsbeslut
Utlåtande 2014:62 RI+RIV (Dnr 308-294/2014) SISAB:s nybyggnation av skola i Årstaberg Sjöviksskolan Inriktningsbeslut Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande. Inriktningen för
Nybyggnad av förskola kv. Temmelburken 2 i Mariehäll
BROMMA STADSDELSFÖRVALTNING VERKSAMHETSOMRÅDE FÖ RSKOLA DNR 84-11-2.6 SDN 2011-05-19 Handläggare: Åsa Algott Telefon: 08 50806168 Till Bromma stadsdelsnämnd Nybyggnad av förskola kv. Temmelburken 2 i Mariehäll
Verksamhetsanpassning av förskolan Hamngården
stadsdelsförvaltning Avdelningen för samhällsplanering Sida 1 (5) 2015-04-02 Handläggare Helén Örtegren Telefon: 08-508 23 051 Till stadsdelsnämnd 2015-04-23 Verksamhetsanpassning av förskolan Hamngården
Upprustning av Stockholms stadsbibliotek, fastigheten Spelbomskan 16, ombyggnad, renovering och utveckling. Reviderat inriktningsbeslut. Lägesrapport.
Sida 1 (6) 2017-01-04 Handläggare Fastighetskontoret Lena Johanson Utvecklingsavdelningen Telefon: 08-508 269 28 lena.johanson@stockholm.se Handläggare Karin Bolin Stockholms stadsbibliotek Telefon: 08-508
Skolfastigheter i Stockholm AB:s (SISAB) nyproduktion av skola på fastigheten Brandstegen 1 Genomförandebeslut
Utlåtande 2017:7 RI+IV (Dnr 112-1659/2016) Skolfastigheter i Stockholm AB:s (SISAB) nyproduktion av skola på fastigheten Brandstegen 1 Genomförandebeslut Kommunstyrelsen föreslår att kommunfullmäktige
Ny idrottshall på Västberga IP Inriktningsbeslut
Tjänsteutlåtande FSK Dnr 4.3-010/2016 IDF Dnr 08.01.01/1408/2015 Sida 1 (8) 2016-05-24 Handläggare fastighetskontoret Stefan Hagdahl Utvecklingsavdelningen Telefon: 08-508 26 938 stefan.hagdahl@stockholm.se
Nybyggnad av förskola kv. Temmelburken 2 i Mariehäll
BROMMA STADSDELSFÖRVALTNING VERKSAMHETSOMRÅDE FÖ RSKOLA OCH TEKNIK DNR 84-11-2.6. SDN 2011-12-15 Handläggare: Åsa Algott Telefon: 08 50806168 Till Bromma stadsdelsnämnd Nybyggnad av förskola kv. Temmelburken
Paviljongetablering med anledning av prognos för asylsökande
Utbildningsförvaltningen Avdelningen för ekonomi och styrning, lokalenheten Tjänsteutlåtande Sida 1 (6) 2015-12-21 Handläggare Thomas Eriksson Telefon: 08-508 337 19 Till Utbildningsnämnden 2016-01-14
Sturebyskolan. Riva Vitan och bygga nytt på kort tid och till låg kostnad.
Sturebyskolan Riva Vitan och bygga nytt på kort tid och till låg kostnad. Ersätta befintlig tillfällig Paviljong Vitan med permanent byggnad. Att bygga nytt kostar pengar och tar tid det kan vi alla vara
Utökning av förskolan Årstaberg
HÄGERSTEN-LILJEHOLMENS STADSDELSFÖRVALTNING AVDELNINGEN FÖR SAMH ÄLLSPLANERING TJÄNSTEUTLÅTANDE DNR 264-2011-2.6 SID 1 (8) 2011-12-15 Handläggare: Helén Örtegren Telefon: 08-508 23 051 Till Hägersten-Liljeholmens
Västertorpsskolan Informationsmöte
Västertorpsskolan Informationsmöte 2017-04-03 Välkommen Program för kvällen: Bakgrund, planering/behov av skolplatser i staden och i Västertorp (Utbildningsförvaltningen) SISAB:s uppdrag och processer
Inhyrningsmedgivande av lokal för ny skolenhet i Mariehäll
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Sida 1 (5) 2017-05-17 Handläggare Josefin Ohlson Telefon: 08-508 33 874 Till Utbildningsnämnden 2017-06-15 Inhyrningsmedgivande av lokal för
s UTBILDNINGSFÖRVALTNINGEN
UTBILDNINGSFÖRVALTNINGEN EKONOMI- OCH LOKALAVDELNINGEN GRUNDSKOLEAVDELNINGEN SID 1 (6) 2009--04-14 Handläggare: Leif G. Hellén Telefon: 508 33 757 Till Utbildningsnämnden 2009-05-14 Genomförandeförslag
Slutredovisning projekt
Tjänsteutlåtande SISABs styrelse 2016-02-02 Rapport 10 Dnr 2016-02-09 2016-01-21 Handläggare: Anders Eklund Telefon 08-508 460 67 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Slutredovisning
Genomförandebeslut för anpassning av Frans Schartaus Handelsinstitut till gymnasieskola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (5) 2016-02-18 Handläggare Michael Vogtmann Telefon: 08-508 336 50 Till Utbildningsnämnden 2015-03-10 Genomförandebeslut
Genomförandebeslut rörande ombyggnation och tillgänglighetsanpassning av Hammarbyskolan Södra (åk f - 9)
Utbildningsförvaltningen avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (7) 2014-10-13 Handläggare Anna Fredriksson Telefon: 08-508 33 875 Till Utbildningsnämnden 2014-12-18 Genomförandebeslut
Genomförandebeslut gällande AB Familjebostäders nyproduktion av bostäder i kv. Säterhöjden, Rågsved
Styrelsebeslut ÄRENDE NR 13 DATUM FÖR STYRELSEMÖTET 2016-05-31 DNR 2016/0694-1.2.1 2016-05-23 HANDLÄGGARE Per Andrén Projektchef Tfn 08-737 21 85 Per.andren@familjebostader.com Genomförandebeslut gällande
Förskolan Grågåsen Genomförandebeslut
HÄGERSTEN-LILJEHOLMENS STADSDELSFÖRVALTNING AVDELNINGEN FÖR SAMH ÄLLSPLANERING TJÄNSTEUTLÅTANDE DNR 12-2013-2.6 SID 1 (6) 2013-01-20 Handläggare: Helén Örtegren Telefon: 08-508 23 051 Till Hägersten-Liljeholmens
SISAB:s nybyggnation av skola i Norra Djurgårdsstaden Inriktningsbeslut
Utlåtande 2014: RI+RIV (Dnr 308-296/2014) SISAB:s nybyggnation av skola i Norra Djurgårdsstaden Inriktningsbeslut Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande. Inriktningen för nybyggnation
Förskola kvarteret Masugnen 7, Mariehäll
Administration Lokal och parkenheten Dnr 120-18-1.1. Sida 1 (7) 2018-09-11 Handläggare Ann-Chatrine Olsson Telefon: 08-50806431 Till Bromma stadsdelsnämnd Genomförandebeslut Förvaltningens förslag till
Genomförandeärende: Rivning och uppbyggnad av förskolan Torpgläntan 8 i Vårberg.
SKÄRHOLMENS STADSDELSFÖRVALTNING SAMHÄLLSSERVICE TJÄNSTEUTLÅTANDE SID 1 (6) 2012-10-02 Handläggare: Rune Ney Telefon: 08-508 24 060 Till Skärholmen stadsdelsnämnd Sophie Dahlberg Telefon: 08-508 24 016
Ny förskola på Förmansvägen i kv. Golvläggaren, Årstadal
Hägersten-Liljeholmens stadsdelsförvaltning Samhällsplanering Sida 1 (7) 2013-11-11 Handläggare Helén Örtegren Telefon: 08-508 23 051 Till Hägersten-Liljeholmens stadsdelsnämnd 2013-11-28 Ny förskola på
Inriktningsbeslut gällande AB Svenska Bostäders ombyggnad till studentbostäder i kvarteret Vallgossen 14 inom Kungsholmen
Utlåtande 2013:48 RI+RV (Dnr 311-340/2013) Inriktningsbeslut gällande AB Svenska Bostäders ombyggnad till studentbostäder i kvarteret Vallgossen 14 inom Kungsholmen Kommunstyrelsen föreslår att kommunfullmäktige
Grundskola/förskola Braxen 2
Ärende 5 Utbildningskontoret PM 2018-11-26 Grundskola/förskola Braxen 2 - Beskrivning av byggprojektet Handläggare: Lotta Eklund, Utbildningskontoret /konsult Lille-Vie Eklind, Utbildningskontoret Diarienummer:
Byleskolan - Ny skolbyggnad
1(5) KOMMUNLEDNINGSKONTORET Kommunfastigheter Maria Östholm Byleskolan - Ny skolbyggnad Sammanfattning Täby kyrkby och området Byle har en kraftig befolkningstillväxt bland annat till följd av omfattande
Förslag till inriktning om volymökning av Gröndalsskolan genom att bygga en ny skola.
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (10) 2018-01-09 Handläggare Maria Sundwall Telefon: 08-50811774 Felix Wickman Telefon: 08-50833577 Till Utbildningsnämnden
Genomförandebeslut avseende ventilationsåtgärder, internevakuering, ombyggnad och tillgänglighetsanpassning av Johannes skola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (9) 2015-11-23 Handläggare Anna Fredriksson Telefon: 08-508 33 875 Till Utbildningsnämnden 2015-12-17 tillgänglighetsanpassning
5 Nybyggnation av Falkbergsskolan (UF/2017:88)
ORDFÖRANDEFÖRSLAG 1 [1] Utbildningsnämnden 2017-03-14 5 Nybyggnation av Falkbergsskolan (UF/2017:88) Förslag till beslut 1. Utbildningsnämnden beslutar om nybyggnation av Falkbergskolan. 2. Utbildningsnämnden
Genomförandebeslut Micasa Fastigheter avseende renovering av Vintertullens äldreboende, kv. Hamnvakten 7
Stadsledningskontoret Stockholms Stadshus AB Tjänsteutlåtande Sida 1 (5) 2015-05-26 Ärende 7 Handläggare Stadshus AB: Andreas Jaeger Telefon: 08-508 29 369 SLK: Sverker Henriksson Telefon: 08-508 29 394
Ny förskola på Sturehillsvägen i Årstadal
Hägersten-Liljeholmens stadsdelsförvaltning Avdelningen för samhällsplanering Tjänsteutlåtande Sida 1 (6) 2014-12-01 Handläggare Helén Örtegren Telefon: 08-508 23 051 Till Hägersten-Liljeholmens stadsdelsnämnd
Genomförandebeslut gällande AB Familjebostäders nyproduktion av bostäder i kv. Säterhöjden i Rågsved
Stadsledningskontoret Stockholms Stadshus AB Tjänsteutlåtande Sida 1 (6) 2016-11-07 Ärende 14 Handläggare Stadshus AB: Susanna Höglund Telefon: 08-508 29 758 SLK: Ebba Agerman Telefon: 08-508 29 790 Till
Inriktningsbeslut gällande AB Familjebostäders nyproduktion av bostäder m.m. i kv. Kristinebergs slott 10, Kungsholmen
Stadsledningskontoret Stockholms Stadshus AB Tjänsteutlåtande Sida 1 (6) 2016-04-13 Ärende 7 Handläggare Stadshus AB: Susanna Höglund Telefon: 08-508 29 758 SLK: Ebba Agerman Telefon: 08-508 29 790 Till
Inhyrningsmedgivande i fastigheten Spelbomskan 14, Sandåsgatan 2, Norrmalm
Utbildningsförvaltningen Administrativa avdelningen Tjänsteutlåtande Sida 1 (6) 2013-11-07 Handläggare Maria Nilsson Telefon: 08-508 33 932 Till Utbildningsnämnden 2013-11-28 Inhyrningsmedgivande i fastigheten
Genomförandebeslut för ombyggnad av fastigheten Torkan 17, Norrmalm
Handläggare Per Andrén Tel 08-737 21 85 Styrelseärende 2013-10-01 Ärende nr 12 Dnr 2013/1768-3.2.4 Genomförandebeslut för ombyggnad av fastigheten Torkan 17, Norrmalm Förslag till beslut Styrelsen för
Rosenborgskolans grundsärskola tillbyggnad
Ärende 6 Utbildningskontoret Rosenborgskolans grundsärskola tillbyggnad Beskrivning av byggprojektet Datum: 2017-10-18 Handläggare: Lille-Vie Eklind, utbildningskontoret Diarienummer: UN 17/98 KS 17/342
Inriktningsbeslut gällande AB Familjebostäders nyproduktion av bostäder i kv. Länsmannen, Gamla Enskede
ÄRENDE NR 19 DATUM FÖR STYRELSEMÖTET 2015-12-01 DNR2015/1644-1.2.1 2015-11-17 HANDLÄGGARE Anja Norman T.f. Projektledare Tfn 08-737 21 48 Anja.norman@familjebostader.com Inriktningsbeslut gällande AB Familjebostäders
Genomförandebeslut gällande AB Familjebostäders totalombyggnad av fastigheten Oxögat 3, Norrmalm
Styrelseärende ÄRENDE NR 18 DATUM FÖR STYRELSEMÖTET 2014-12-02 DNR 2014/2227-3.2.4 2014-11-12 HANDLÄGGARE Bo Östlund Projektledare Tfn 08-737 22 45 Bo.ostlund@familjebostader.com Genomförandebeslut gällande
Ny förskola i kv. Rosteriet, Liljeholmen
Hägersten-Liljeholmens stadsdelsförvaltning Samhällsplanering Tjänsteutlåtande Sida 1 (6) 2014-01-13 Handläggare Helén Örtegren Telefon: 08-508 23 051 Till Hägersten-Liljeholmens stadsdelsnämnd 2014-01-30
Bilagor Karta över Wegas föreslagna framtida placering Kalkyl nya lokaler Wegas Carlforsska Inhyrning av lokaler för Wegas i kvarteret Rosenhill
TJÄNSTESKRIVELSE 1 (1) Barn- och utbildningsförvaltningen 2016-03-14 Dnr: 2016/204-UAN-291 Roland Axelsson - KNRA01 E-post: roland.axelsson@vasteras.se Kopia till Fastighetskontoret Rektor Carlforsska
Informationsmöte Vårdnadshavare, närliggande bostadsrättsföreningar och allmänheten
Hedvig Eleonora skola Informationsmöte 2018-11-20 Vårdnadshavare, närliggande bostadsrättsföreningar och allmänheten Välkommen Program för kvällen: SISAB hälsar välkomna SISAB:s uppdrag och processer Presentation
Genomförandeförslag för om- och tillbyggnad av Enskedefältets skola
Utbildningsförvaltningen Avdelningen för ekonomi och styrning Tjänsteutlåtande Sida 1 (8) 2014-10-03 Handläggare Leif G. Hellén Telefon: 08-508 33 757 Till Utbildningsnämnden 2014-11-27 Genomförandeförslag
Fastighetskontoret. Idrottsförvaltningen. Inriktningsbeslut. Fastighetskontorets förslag till beslut. Idrottsförvaltningens förslag till beslut
Fsk dnr 4.3-540/2016 Idf dnr 08.02.01/191/2016 Sida 1 (5) 2017-02-28 Handläggare Fastighetskontoret Åke Söderberg Projektavdelningen Telefon: 08-508 260 09 ake.soderberg@stockholm.se Till Fastighetsnämnden
A. Styrelsen föreslår koncernstyrelsen för Stockholms Stadshus AB respektive kommunfullmäktige att besluta följande:
Tjänsteutlåtande SISABs styrelse 2014-06-11 Ärende 3 Dnr 418-2014 2014-06-13 Handläggare: Per Backe Telefon 08-508 422 09 Till styrelsen för Skolfastigheter i Stockholm AB, SISAB Genomförandebeslut gällande
