Informationsmöte VA utbyggnad för Palle Näbba. Välkommen.
|
|
- Oliver Fredriksson
- för 9 år sedan
- Visningar:
Transkript
1 Informationsmöte VA utbyggnad för Palle Näbba Välkommen

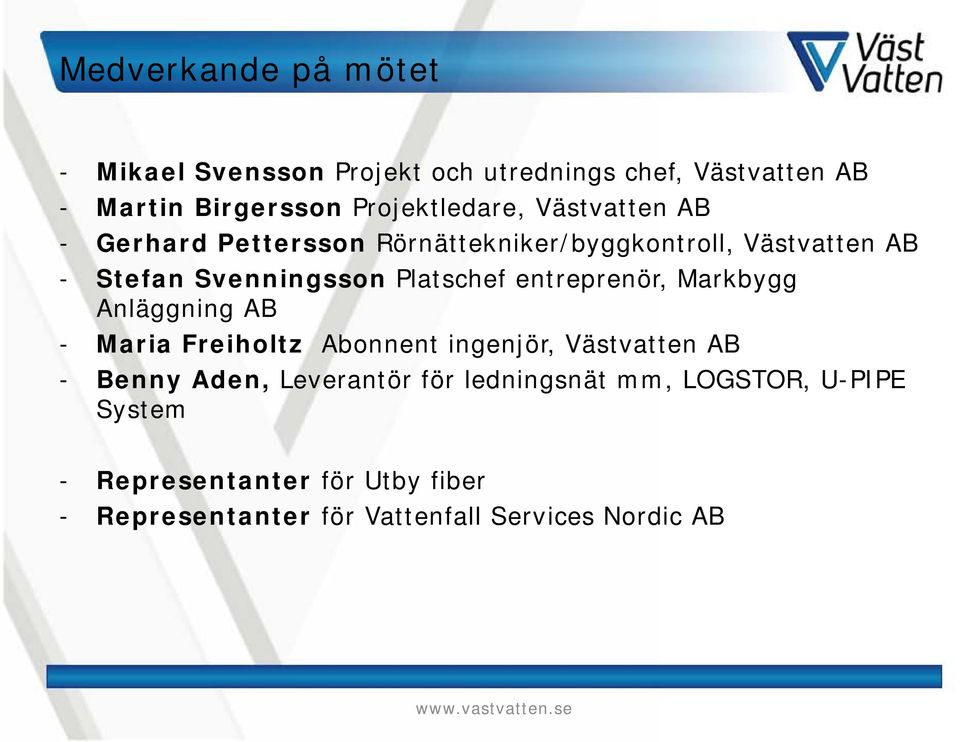

2 Medverkande på mötet - Mikael Svensson Projekt och utrednings chef, Västvatten AB - Martin Birgersson Projektledare, Västvatten AB - Gerhard Pettersson Rörnättekniker/byggkontroll, Västvatten AB - Stefan Svenningsson Platschef entreprenör, Markbygg Anläggning AB - Maria Freiholtz Abonnent ingenjör, Västvatten AB - Benny Aden, Leverantör för ledningsnät mm, LOGSTOR, U-PIPE System - Representanter för Utby fiber - Representanter för Vattenfall Services Nordic AB
3 Agenda Vattenfall Info Utby fiber Info Västvatten - Förbindelsepunkten, ledningssystem - VA-uppgift, debitering - Isolerade ledningar för grund förläggning - LTA pumpar - Tidplan
4 FÖRBINDELSEPUNKTENS LÄGE Gräns mellan privata ledningar och kommunens ledningar Vatten och spillvatten I anslutning till fastighetsgränsen Samlad servis VA-uppgift Bild är generell med dagvatten och innehåller inte LTA-station

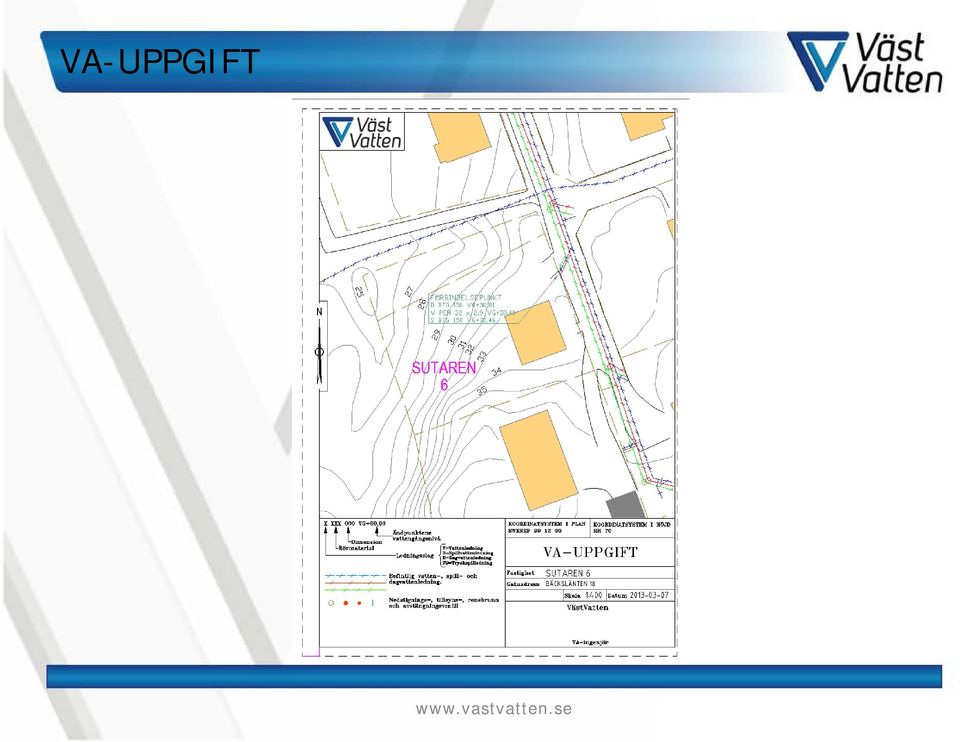

5 VA-UPPGIFT

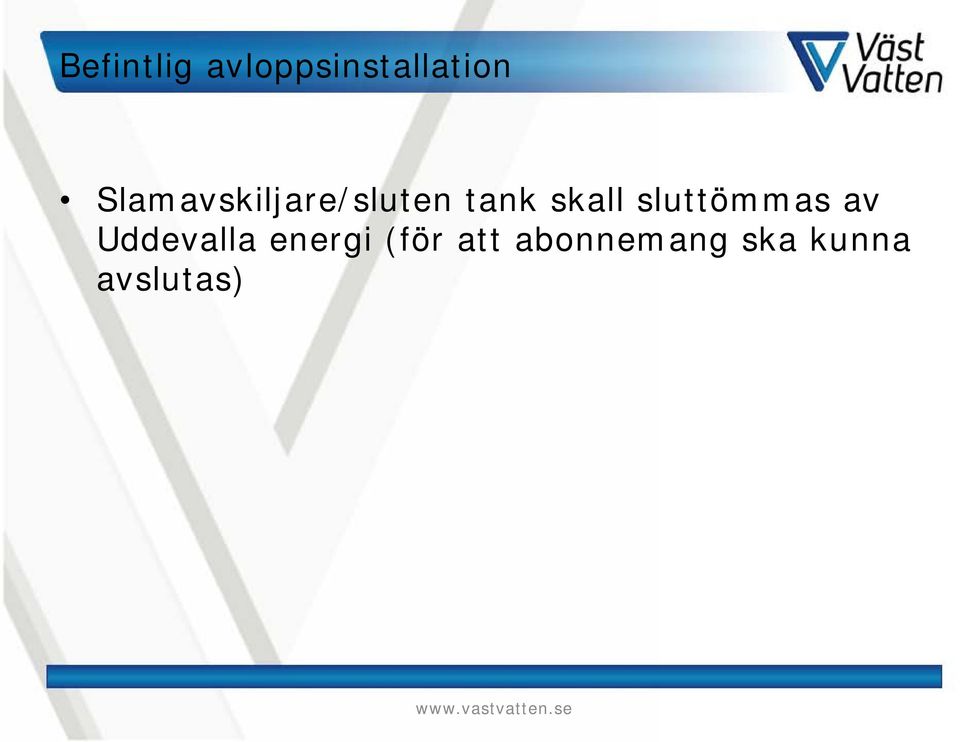

6 Befintlig avloppsinstallation Slamavskiljare/sluten tank skall sluttömmas av Uddevalla energi (för att abonnemang ska kunna avslutas)
7 DEBITERING AV ANLÄGGNINGSAVGIFTEN Innan debitering: Verksamhetsområde är upprättat Förbindelsepunkt är upprättad VA-uppgift är utskickad till fastighetsägaren Spillvatten (obligatorisk anslutning), samt av fastighetsägare påskrivet LTA-avtal Vatten (frivillig anslutning) Vattenmätaren frostskyddas
8 DEBITERING AV ANLÄGGNINGSAVGIFTEN En tid innan räkningen kommer skickas en uppgift om avgiftens exakta storlek till fastighetsägaren Räkningen har förfallodatum på 30 dagar från utskriftsdatum Avgiften år 2015 för en fastighet på 1500m 2 är kr inkl. moms. (vatten och spillvatten) När det gäller brukningstaxan så är den fasta avgiften för vatten + spill kr inkl. moms/år - Avgiften per m3 är 27,80 kr/m3 inkl. moms - Avgiften för enbart spillvatten blir på 16,68 kr/m3 inkl. moms
9 Exempel på från gällande Anläggnings taxa Alla priser (inkl. moms) Tomt yta. m m m 2 Spillvatten (obligatorisk) Spillvatten (obligatorisk) kr kr Spillvatten och vatten: Spillvatten och vatten: kr kr Differens: Differens: kr kr 2000 m m 2 Spillvatten (obligatorisk) Spillvatten (obligatorisk) kr kr Spillvatten och vatten: Spillvatten och vatten: kr kr Differens: Differens: kr kr

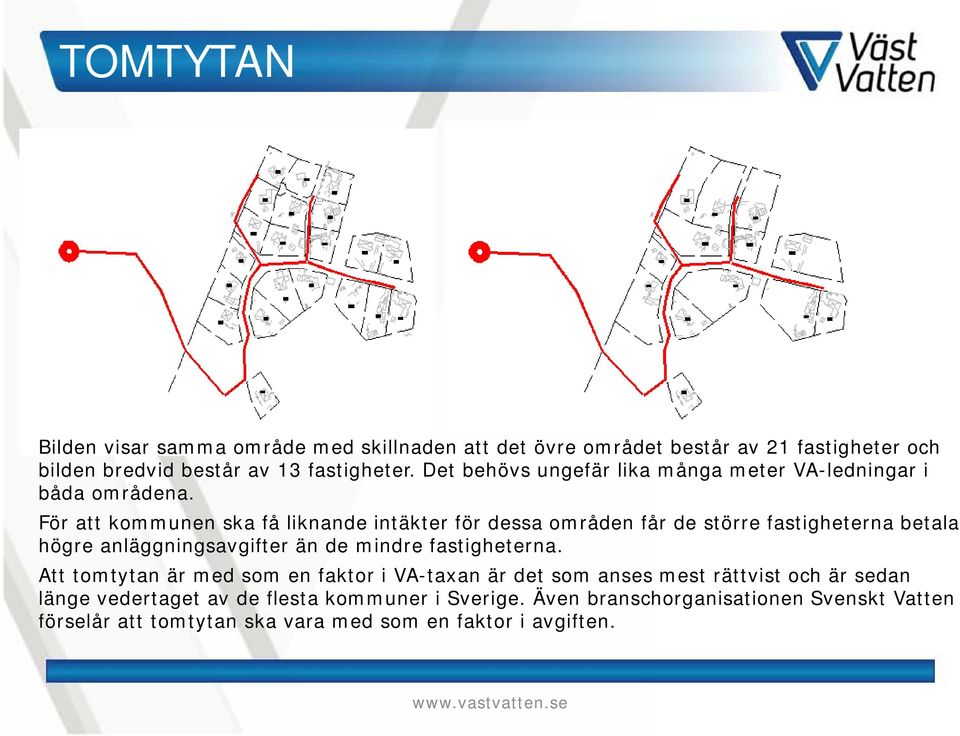

10 TOMTYTAN Bilden visar samma område med skillnaden att det övre området består av 21 fastigheter och bilden bredvid består av 13 fastigheter. Det behövs ungefär lika många meter VA-ledningar i båda områdena. För att kommunen ska få liknande intäkter för dessa områden får de större fastigheterna betala högre anläggningsavgifter än de mindre fastigheterna. Att tomtytan är med som en faktor i VA-taxan är det som anses mest rättvist och är sedan länge vedertaget av de flesta kommuner i Sverige. Även branschorganisationen Svenskt Vatten förselår att tomtytan ska vara med som en faktor i avgiften.
11 Juridik Utdrag från Uddevalla kommuns gällande ABVA 15. Huvudmannen bestämmer antalet pumpenheter i ett LTAsystem och vilket slags av pumpenhet som ska användas. Vid anslutning till allmänt tryckavloppssystem tillhandahåller huvudmannen LTA-enheten (pump, pumptank, styrskåp samt backventil). Pumpen och styrskåpet är och förblir huvudmannens egendom och denne svarar därmed för service, underhåll och förnyelse. Pumptank och backventil övergår i fastighetsägarens ägo, som därmed svarar för installation, underhåll och förnyelse. Fastighetsägaren ansvarar för utförande av och bekostar erforderliga anordningar för att sammankoppla enheten med installationen i övrigt inom fastigheten. Enhetens plats ska vara godkänd av huvudmannen, som har rätt till kostnadsfri upplåtelse av platsen och som ensam har befogenhet att sätta upp, ta ned, kontrollera, justera, underhålla samt till- och frånkoppla pumpen.
12 Avtal LTA station För att kunna få en LTA-station distribuerad krävs att ett gällande avtal för LTA-station föreligger mellan fastighetsägare och Västvatten AB Huvudmannen svarar för inköp och tillhandahåller LTAenhet (pump, pumptank, styrskåp samt backventil) Fastighetsägaren bekostar och svarar för elanslutningen och elförsörjningen av LTA-enheten

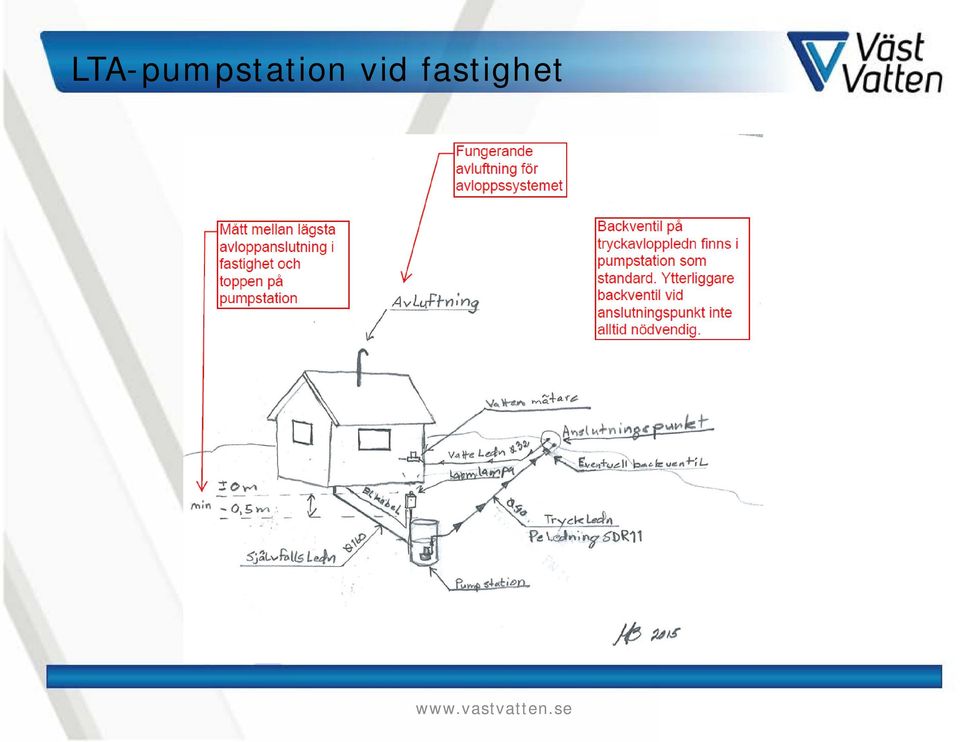

13 Avtal LTA station Pumpen och styrskåpet förblir huvudmannens egendom och svarar därmed för underhåll och förnyelse. Huvudmannen levererar pumpen i samband med besiktning av anslutningen till den allmänna VA-anläggningen. driftsättning Pumptank och backventil övergår i fastighetsägarens ägo, som därmed svarar för underhåll och förnyelse. Fastighetsägaren bekostar och ansvarar själv för att gräva ner pumptank och ledningar med tillhörande installationer inom den egna fastigheten fram till förbindelsepunkt

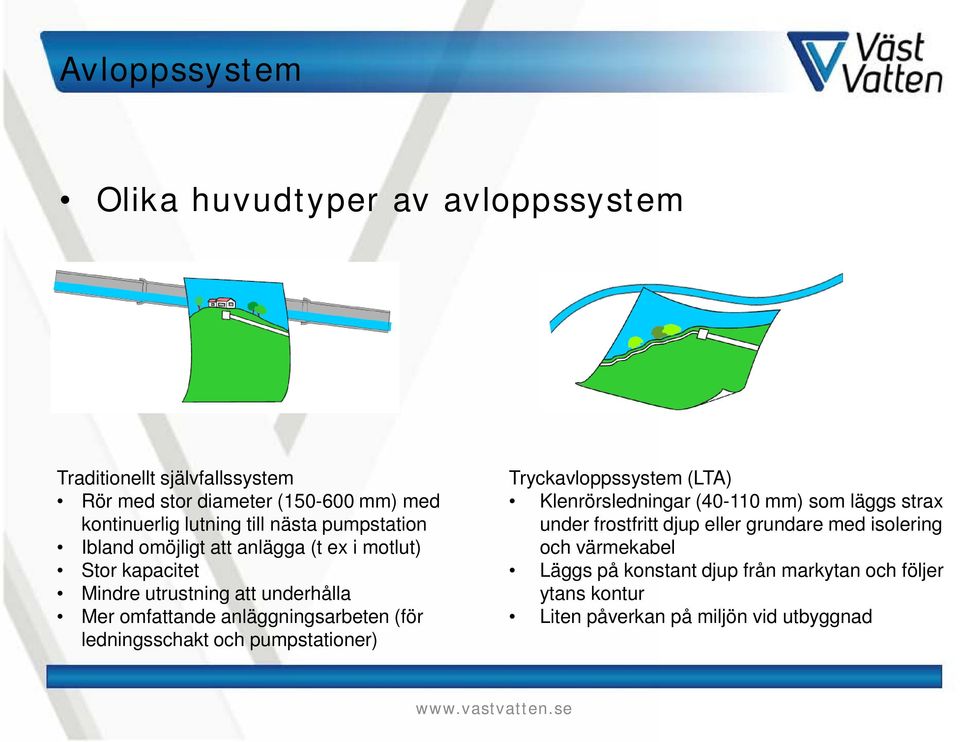

14 Avloppssystem Olika huvudtyper av avloppssystem Traditionellt självfallssystem Rör med stor diameter ( mm) med kontinuerlig lutning till nästa pumpstation Ibland omöjligt att anlägga (t ex i motlut) Stor kapacitet Mindre utrustning att underhålla Mer omfattande anläggningsarbeten (för ledningsschakt och pumpstationer) Tryckavloppssystem (LTA) Klenrörsledningar ( mm) som läggs strax under frostfritt djup eller grundare med isolering och värmekabel Läggs på konstant djup från markytan och följer ytans kontur Liten påverkan på miljön vid utbyggnad

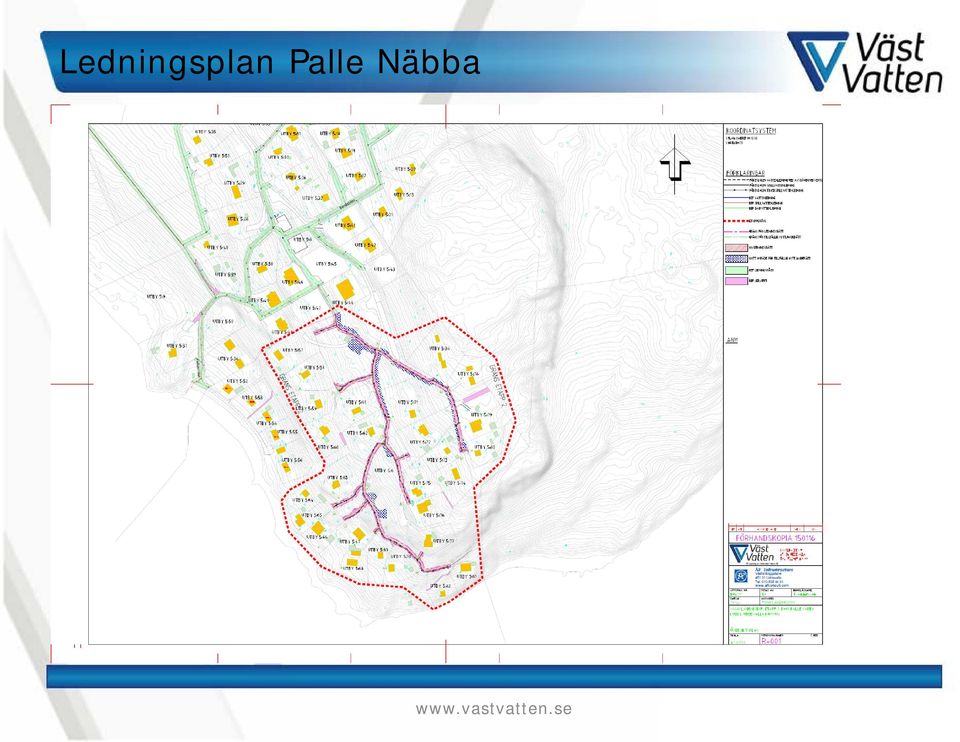

15 Ledningsplan Palle Näbba
16 Ledningsplan Palle Näbba

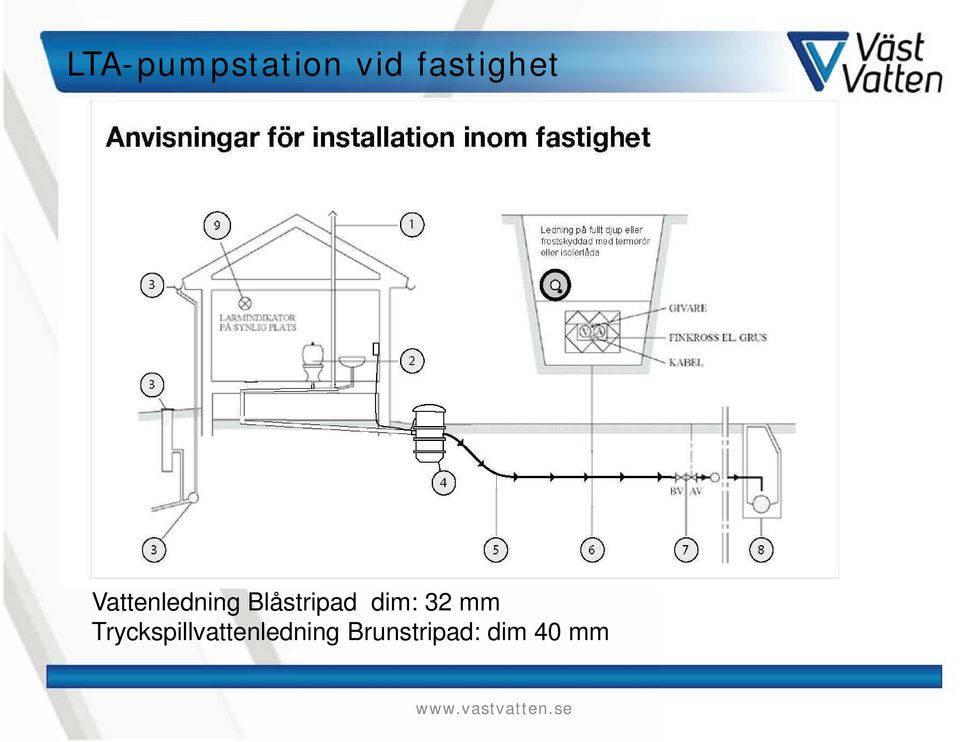

17 LTA-pumpstation vid fastighet Vattenledning Blåstripad dim: 32 mm Tryckspillvattenledning Brunstripad: dim 40 mm
18 LTA-pumpstation vid fastighet

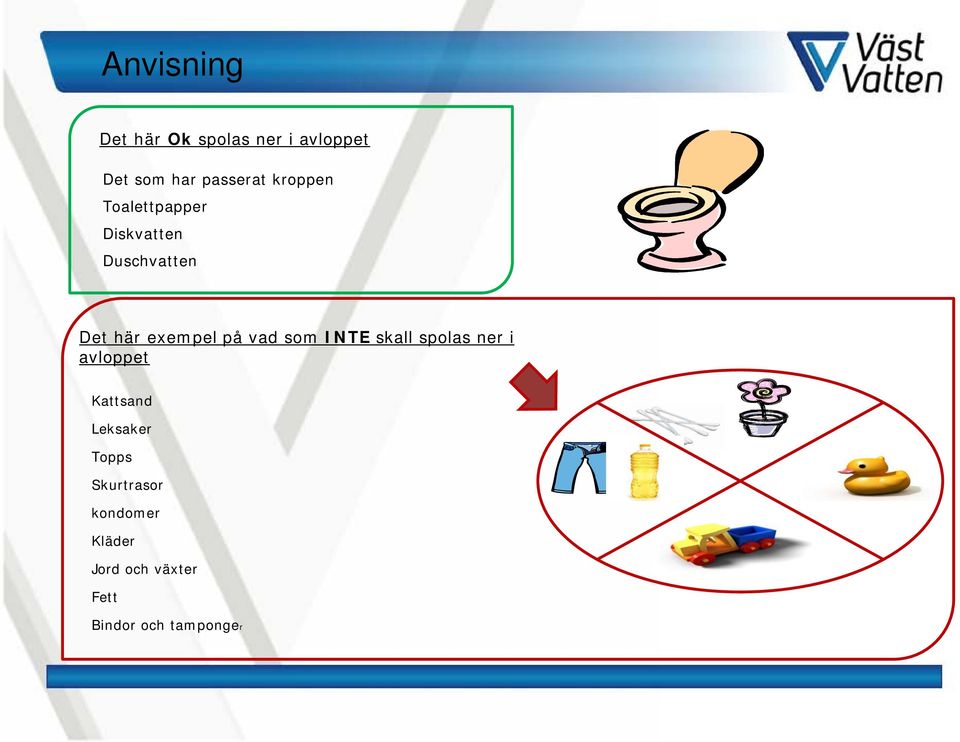

19 Anvisning Det här Ok spolas ner i avloppet Det som har passerat kroppen Toalettpapper Diskvatten Duschvatten Det här exempel på vad som INTE skall spolas ner i avloppet Kattsand Leksaker Topps Skurtrasor kondomer Kläder Jord och växter Fett Bindor och tamponger

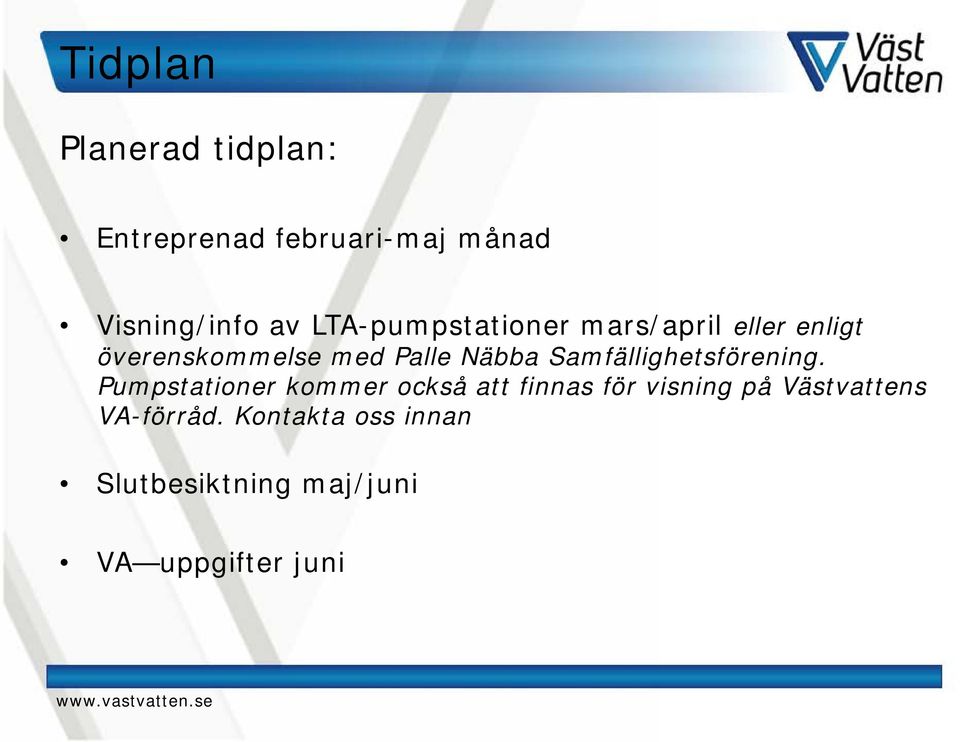

20 Tidplan Planerad tidplan: Entreprenad februari-maj månad Visning/info av LTA-pumpstationer mars/april eller enligt överenskommelse med Palle Näbba Samfällighetsförening. Pumpstationer kommer också att finnas för visning på Västvattens VA-förråd. Kontakta oss innan Slutbesiktning maj/juni VA uppgifter juni
21 Kontakter VA utbyggnad Palle Näbba Kontakter entreprenadskede: Gerhard Pettersson Rörnätstekniker/Byggkontrollant Västvatten AB tel: Stefan Svenningsson Platschef Markbygg Anläggning AB tel:
22 Kontakter VA utbyggnad Palle Näbba Välkommen att kontakta oss: Västvattens växel Telefon: E-post: Besöksadress: Kanslibacken 9, Uddevalla Postadress: VästVatten AB Kanslibacken 9, Uddevalla Mer info se: aktuella projekt, pågående Palle Näbba Martin Birgersson Projektledare Telefon: E-post:
