63 KBC.32. Innerväggar Gipsskivor - skruvade. Montering gipsskivor på vägg - enkling och dubbling. Förutsättningar. Förarbete.
|
|
- Charlotta Bergström
- för 9 år sedan
- Visningar:
Transkript
1 63 KBC.32 Innerväggar Gipsskivor - skruvade Montering gipsskivor på vägg - enkling och dubbling Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning på bygg- och anläggningsprojekt. Med väl genomarbetade planering uppnås god personsäkerhet och rimlig belastning samtidigt som arbetet organiseras smart och kostnadseffektivt.

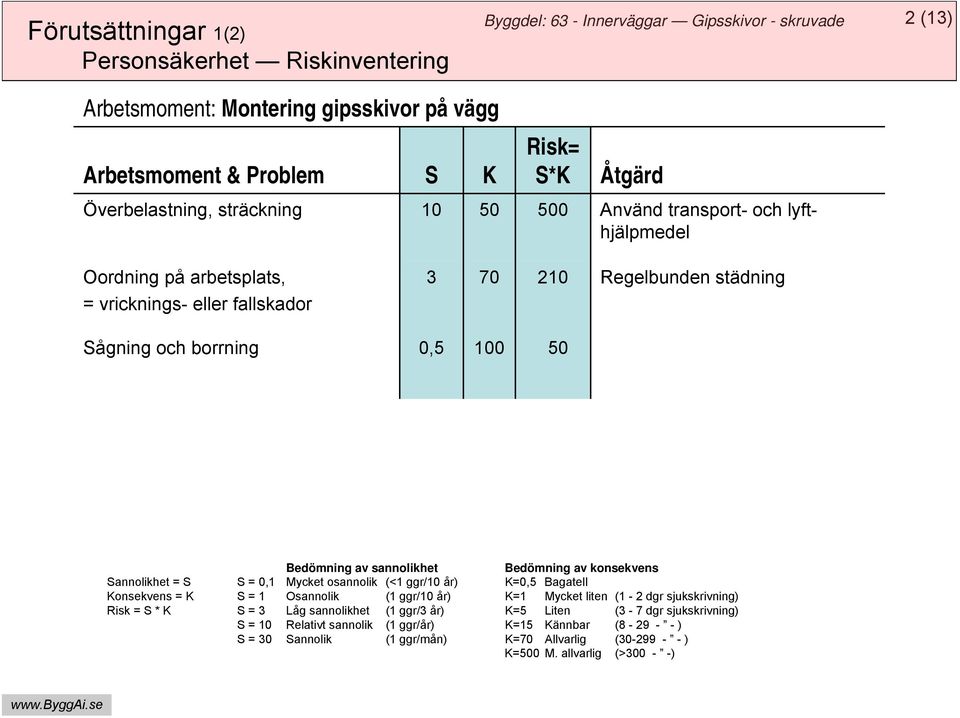

2 Förutsättningar 1(2) Personsäkerhet Riskinventering 2 (13) Arbetsmoment: Montering gipsskivor på vägg Arbetsmoment & Problem S K Risk= S*K Åtgärd Överbelastning, sträckning Använd transport- och lyfthjälpmedel Oordning på arbetsplats, = vricknings- eller fallskador Regelbunden städning Sågning och borrning 0, Bedömning av sannolikhet Bedömning av konsekvens Sannolikhet = S S = 0,1 Mycket osannolik (<1 ggr/10 år) K=0,5 Bagatell Konsekvens = K S = 1 Osannolik (1 ggr/10 år) K=1 Mycket liten (1-2 dgr sjukskrivning) Risk = S * K S = 3 Låg sannolikhet (1 ggr/3 år) K=5 Liten (3-7 dgr sjukskrivning) S = 10 Relativt sannolik (1 ggr/år) K=15 Kännbar ( ) S = 30 Sannolik (1 ggr/mån) K=70 Allvarlig ( ) K=500 M. allvarlig (> )

3 Förutsättningar 2(2) Personsäkerhet Skyddsutrustning 3 (13) Bilder ur Arbetsmiljöverkets broschyr Säkrare bygg- och anläggningsarbete Personlig skyddsutrustning 71 Skyddshjälm och skyddsskor ska användas om det inte är uppenbart obehövligt. Annan personlig skyddsutrustning t.ex. ögonskydd, hörselskydd och handskar ska användas när det behövs.

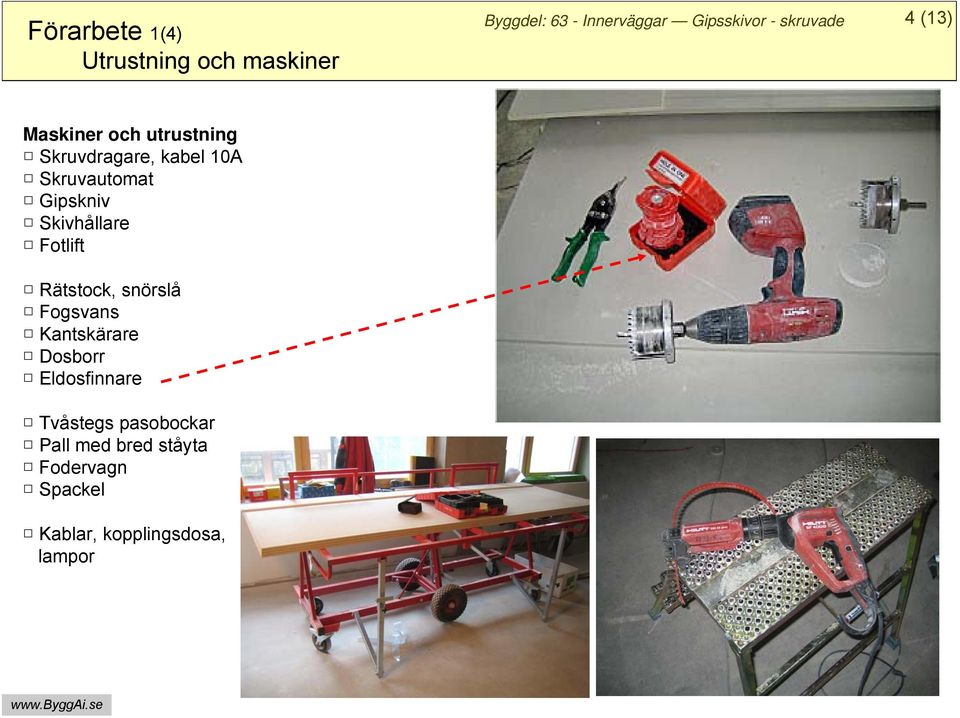

4 Förarbete 1(4) Utrustning och maskiner 4 (13) Maskiner och utrustning Skruvdragare, kabel 10A Skruvautomat Gipskniv Skivhållare Fotlift Rätstock, snörslå Fogsvans Kantskärare Dosborr Eldosfinnare Tvåstegs pasobockar Pall med bred ståyta Fodervagn Spackel Kablar, kopplingsdosa, lampor

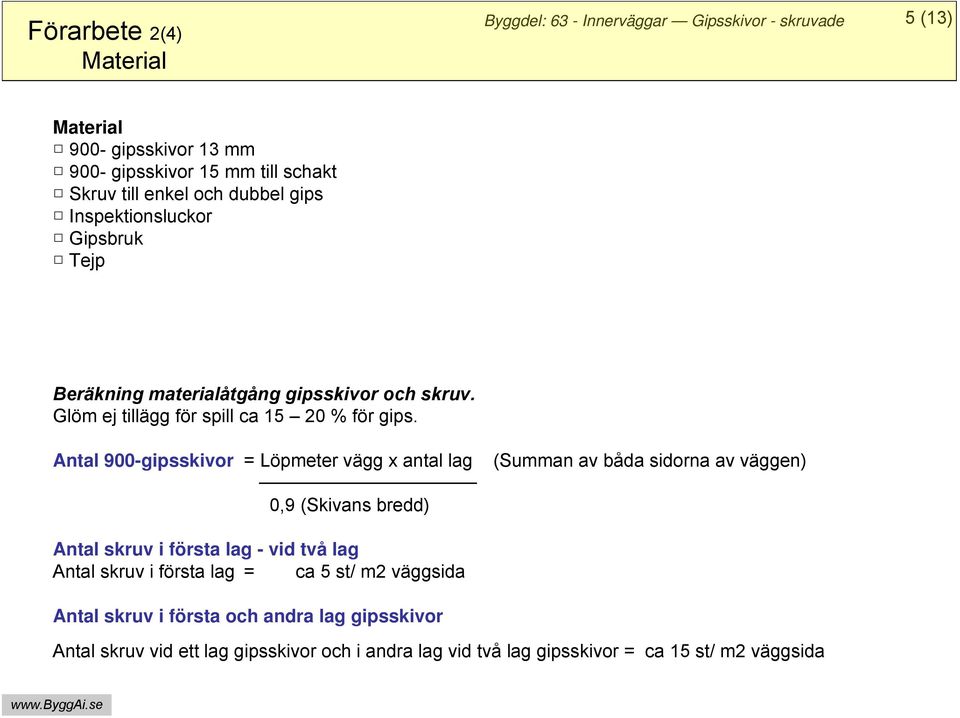

5 Förarbete 2(4) Material 5 (13) Material 900- gipsskivor 13 mm 900- gipsskivor 15 mm till schakt Skruv till enkel och dubbel gips Inspektionsluckor Gipsbruk Tejp Beräkning materialåtgång gipsskivor och skruv. Glöm ej tillägg för spill ca % för gips. Antal 900-gipsskivor = Löpmeter vägg x antal lag (Summan av båda sidorna av väggen) 0,9 (Skivans bredd) Antal skruv i första lag - vid två lag Antal skruv i första lag = ca 5 st/ m2 väggsida Antal skruv i första och andra lag gipsskivor Antal skruv vid ett lag gipsskivor och i andra lag vid två lag gipsskivor = ca 15 st/ m2 väggsida

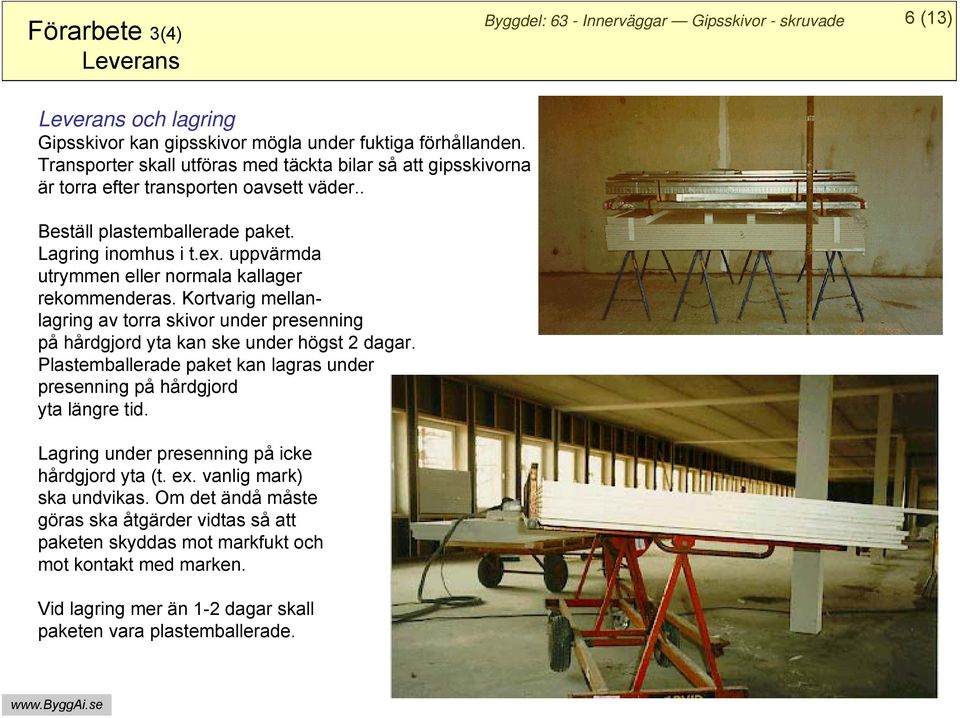

6 Förarbete 3(4) Leverans 6 (13) Leverans och lagring Gipsskivor kan gipsskivor mögla under fuktiga förhållanden. Transporter skall utföras med täckta bilar så att gipsskivorna är torra efter transporten oavsett väder.. Beställ plastemballerade paket. Lagring inomhus i t.ex. uppvärmda utrymmen eller normala kallager rekommenderas. Kortvarig mellanlagring av torra skivor under presenning på hårdgjord yta kan ske under högst 2 dagar. Plastemballerade paket kan lagras under presenning på hårdgjord yta längre tid. Lagring under presenning på icke hårdgjord yta (t. ex. vanlig mark) ska undvikas. Om det ändå måste göras ska åtgärder vidtas så att paketen skyddas mot markfukt och mot kontakt med marken. Vid lagring mer än 1-2 dagar skall paketen vara plastemballerade.

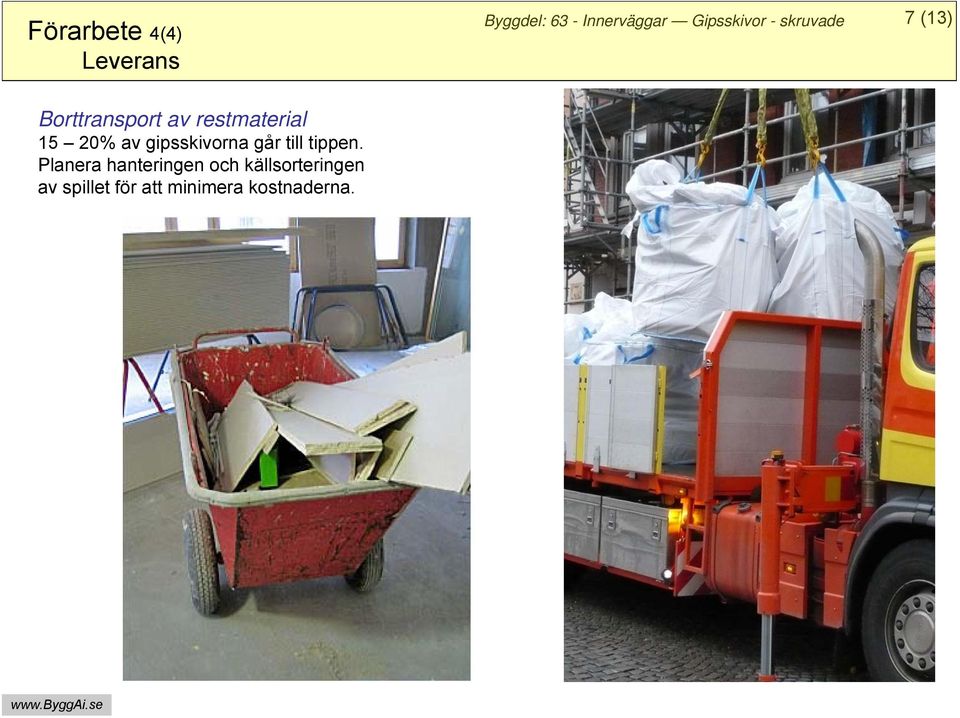

7 Förarbete 4(4) Leverans 7 (13) Borttransport av restmaterial 15 20% av gipsskivorna går till tippen. Planera hanteringen och källsorteringen av spillet för att minimera kostnaderna.
8 Egenkontroll 1(2) Mall och instruktion 8 (13) Nr Kontrollpunkt Metod eller utrustning 1 Regelstomme Rätt dimension, regelavstånd 2 Kortlingar Förstärkningar Frekvens Resultat Datum Signatur Avvikelse/åtgärd Godk./ej 3 Gipsskivor lag 1 4 Isolering Rätt dimension och kvalitet 5 Gipsskivor lag 2 Fogning/skarv förskjutning >400 mm 6 Plastfolie 7 Tätningar, genomföringar Tätning vid eldosor 8

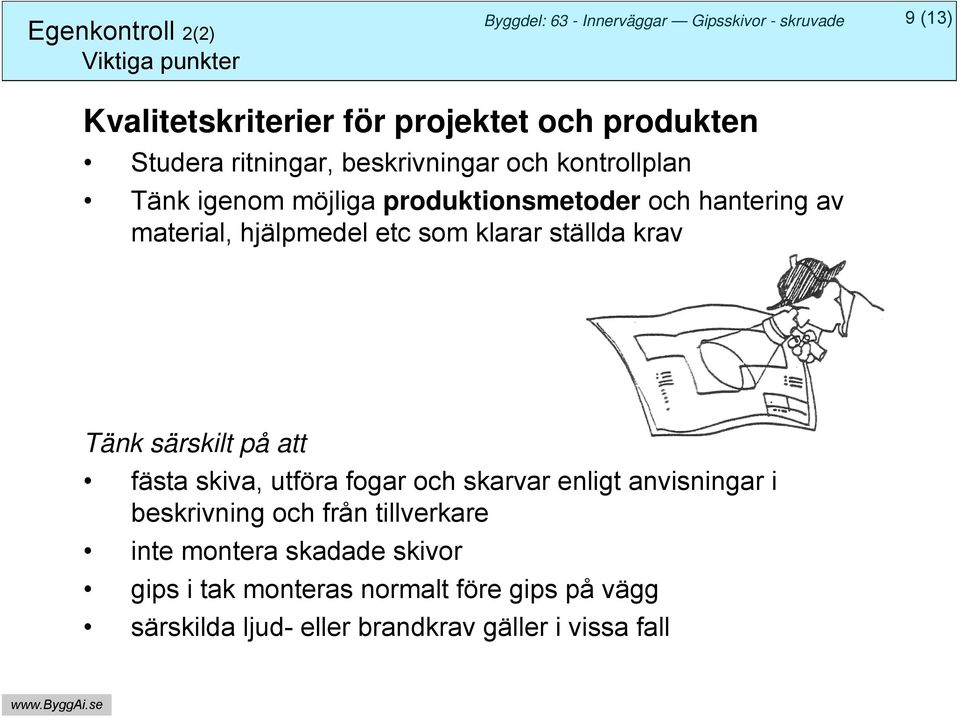

9 Egenkontroll 2(2) Viktiga punkter 9 (13) Kvalitetskriterier för projektet och produkten Studera ritningar, beskrivningar och kontrollplan Tänk igenom möjliga produktionsmetoder och hantering av material, hjälpmedel etc som klarar ställda krav Tänk särskilt på att fästa skiva, utföra fogar och skarvar enligt anvisningar i beskrivning och från tillverkare inte montera skadade skivor gips i tak monteras normalt före gips på vägg särskilda ljud- eller brandkrav gäller i vissa fall

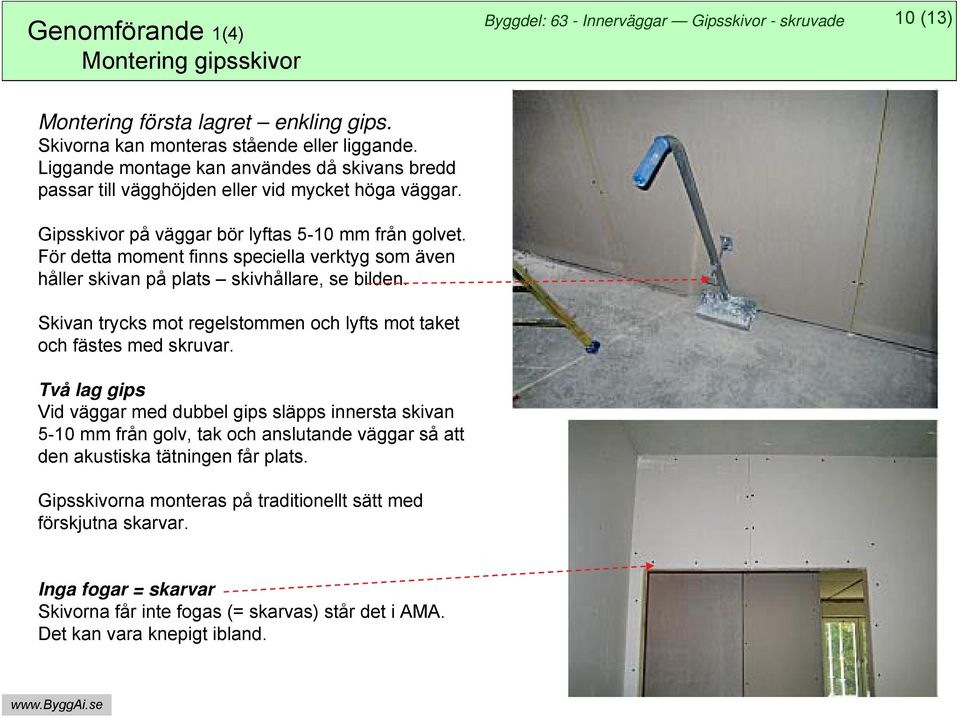

10 Genomförande 1(4) Montering gipsskivor 10 (13) Montering första lagret enkling gips. Skivorna kan monteras stående eller liggande. Liggande montage kan användes då skivans bredd passar till vägghöjden eller vid mycket höga väggar. Gipsskivor på väggar bör lyftas 5-10 mm från golvet. För detta moment finns speciella verktyg som även håller skivan på plats skivhållare, se bilden. Skivan trycks mot regelstommen och lyfts mot taket och fästes med skruvar. Två lag gips Vid väggar med dubbel gips släpps innersta skivan 5-10 mm från golv, tak och anslutande väggar så att den akustiska tätningen får plats. Gipsskivorna monteras på traditionellt sätt med förskjutna skarvar. Inga fogar = skarvar Skivorna får inte fogas (= skarvas) står det i AMA. Det kan vara knepigt ibland.

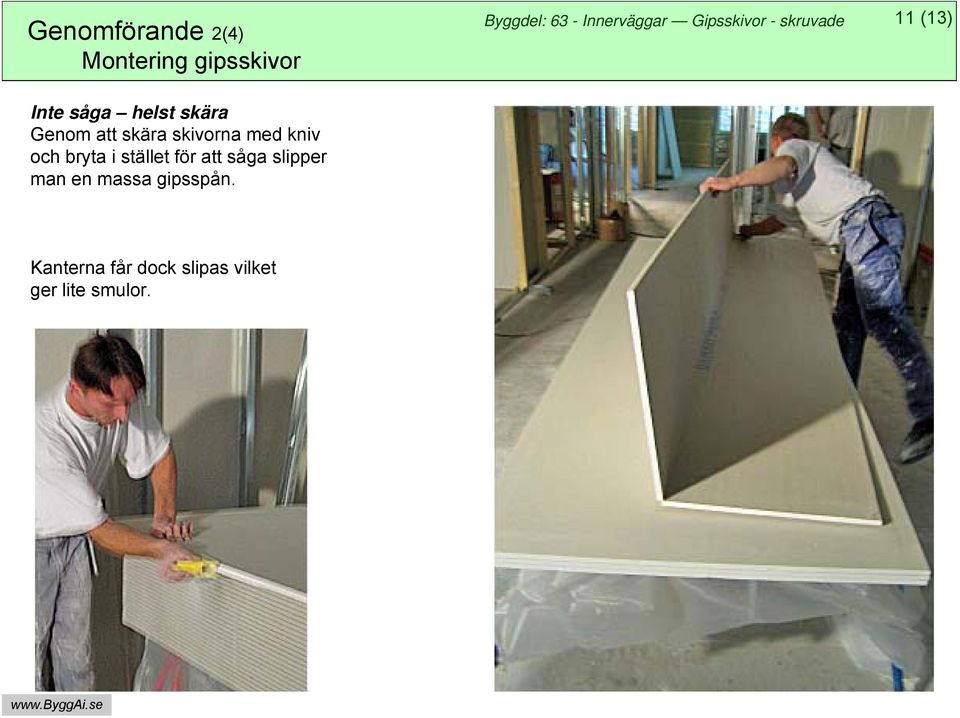

11 Genomförande 2(4) Montering gipsskivor Inte såga helst skära Genom att skära skivorna med kniv och bryta i stället för att såga slipper man en massa gipsspån. 11 (13) Kanterna får dock slipas vilket ger lite smulor.

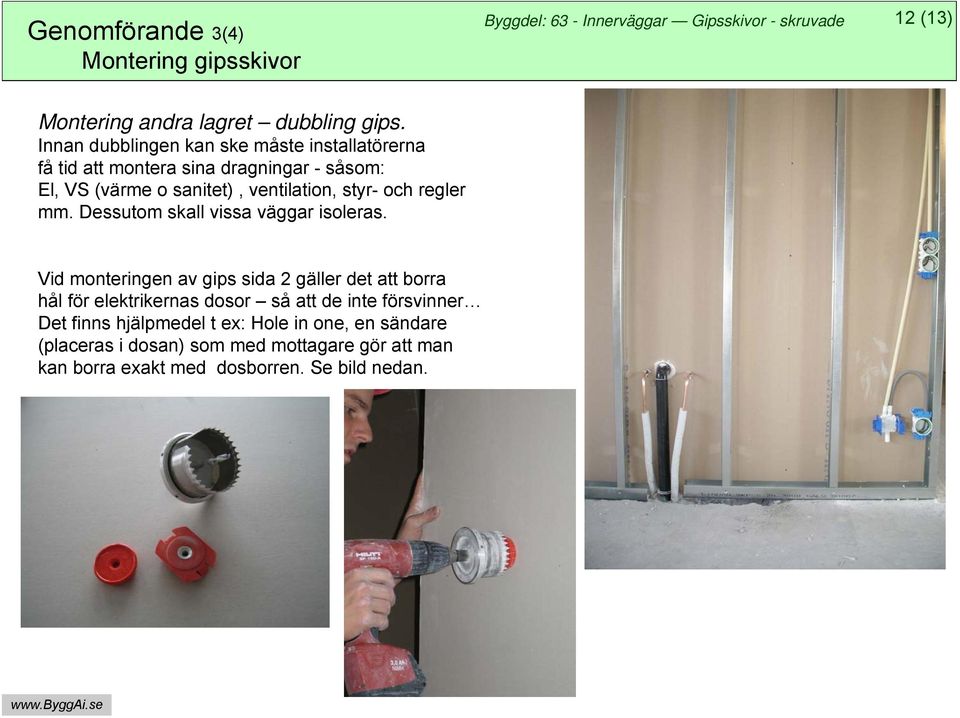

12 Genomförande 3(4) Montering gipsskivor 12 (13) Montering andra lagret dubbling gips. Innan dubblingen kan ske måste installatörerna få tid att montera sina dragningar - såsom: El, VS (värme o sanitet), ventilation, styr- och regler mm. Dessutom skall vissa väggar isoleras. Vid monteringen av gips sida 2 gäller det att borra hål för elektrikernas dosor så att de inte försvinner Det finns hjälpmedel t ex: Hole in one, en sändare (placeras i dosan) som med mottagare gör att man kan borra exakt med dosborren. Se bild nedan.

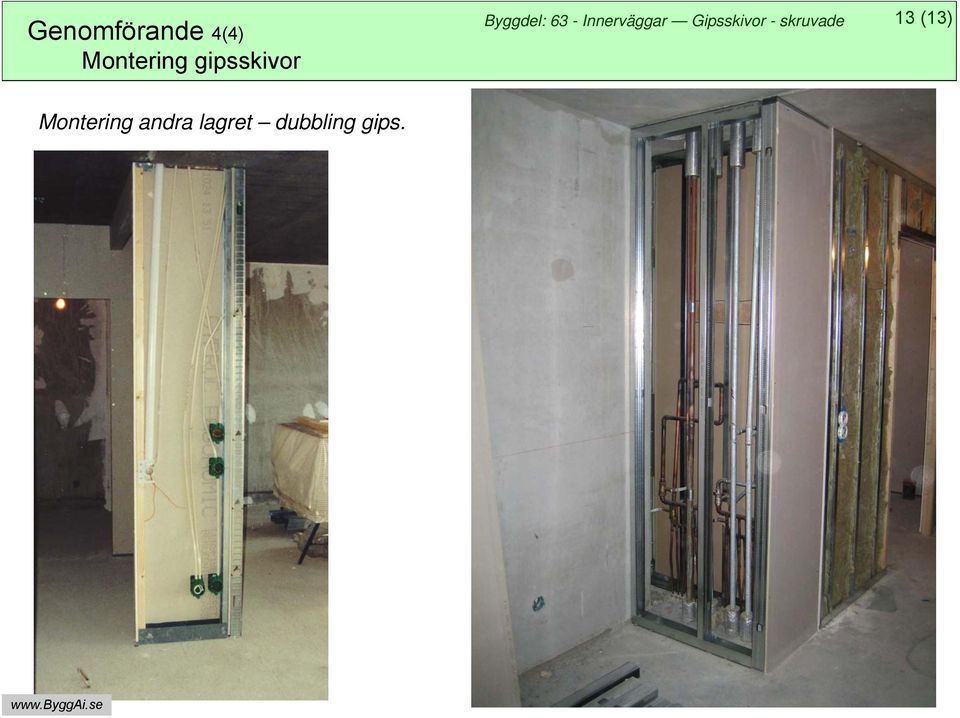

13 Genomförande 4(4) Montering gipsskivor 13 (13) Montering andra lagret dubbling gips.
Fasadbeklädnad Isolering av mineralull mot utsida yttre regelstomme 53 IBE.251. Montering mineralull på utsidan av stålregelvägg som underlag för puts
53 IBE.251 Fasadbeklädnad Isolering av mineralull mot utsida yttre regelstomme Montering mineralull på utsidan av stålregelvägg som underlag för puts Förutsättningar Förarbete Egenkontroll Genomförande
Invändiga dörrar, glaspartier Specialdörrar
65 NSC.251 Invändiga dörrar, glaspartier Specialdörrar Montering branddörrar och glaspartier Glasning av partier på särskild ArbetsInstruktion Förutsättningar Förarbete Egenkontroll Genomförande Denna
84 PRB.1. Värme och sanitet Golvbrunnar i bjälklag. Montering av golvbrunnar för ingjutning i bjälklag. Förutsättningar. Förarbete.
84 PRB.1 Värme och sanitet Golvbrunnar i bjälklag Montering av golvbrunnar för ingjutning i bjälklag Vanlig fråga - Klarar vi godkänt fall i röret? Förutsättningar Förarbete Egenkontroll Genomförande Denna
62 HSD.124. Undergolv Uppreglat golv. NIVELL SYSTEM för uppregling av golv. Förutsättningar. Förarbete. Egenkontroll. Genomförande
62 HSD.124 Undergolv Uppreglat golv NIVELL SYSTEM för uppregling av golv Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och
Undergolv Stålglättad yta - med fall mot brunn
62 ESE.512 Undergolv Stålglättad yta - med fall mot brunn Gjutning betonggolv med fall mot brunn i våtutrymmen på betongbjälklag Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Förutsättningar 1(4) Förklaringar
27 ESC Platta på mark Armering på rulle Monteringsfärdig armering på rulle lagd på underlag av Voltex-matta. Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för
53 FS. Fasadbeklädnader Renovering av murfogar. Fogarna fräses ur 15 20 mm djupt, rensas, vattnas och fogas med samma bruk som vid murningen
53 FS Fasadbeklädnader Renovering av murfogar Fogarna fräses ur 15 20 mm djupt, rensas, vattnas och fogas med samma bruk som vid murningen Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Broar Armering. Armering betongbro det mest tidskrävande arbetet. Förutsättningar. Förarbete. Egenkontroll. Genomförande EBC
19 EBC Broar Armering Armering betongbro det mest tidskrävande arbetet Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning
Broar Betonggjutning. Förutsättningar. Förarbete. Egenkontroll. Genomförande EBE
19 EBE Broar Betonggjutning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning på bygg- och anläggningsprojekt.
43 JSC. Taktäckningar Underlagsskikt av duk. Underlagstäckning med vattenavskiljande skikt av diffusionstät duk med klisterremsa.
43 JSC Taktäckningar Underlagsskikt av duk Underlagstäckning med vattenavskiljande skikt av diffusionstät duk med klisterremsa Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Allmänt arbetsplatsen Snickeriverkstad på byggarbetsplatsen
92 AFH.25 Allmänt arbetsplatsen Snickeriverkstad på byggarbetsplatsen Rätt planerad och placerad station sparar arbetstimmar och ger färre olyckor. Förutsättningar Förarbete Egenkontroll Genomförande Denna
Innerväggar Murning med leca-block. Murning innerväggar för putsning. Förutsättningar. Förarbete. Egenkontroll. Genomförande FSF.2
63 FSF.2 Innerväggar Murning med leca-block Murning innerväggar för putsning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering
51 GSN.15. Fasader utfackning Monteringsfärdiga element. Montering av förtillverkade utfackningselement av trä. Förutsättningar.
51 GSN.15 Fasader utfackning Monteringsfärdiga element Montering av förtillverkade utfackningselement av trä Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för
Platta på mark Betonggjutning inkl avjämning
27 ESE Platta på mark Betonggjutning inkl avjämning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning på bygg-
Markförstärkning Slitsmur
13 EB Markförstärkning Slitsmur En stödmur/skärm i marken utförd i betong från markytan med marken som form. Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för
Innertak Glespanel som underlag för beklädnad
64 HSD.1531 HSB.1666 Innertak Glespanel som underlag för beklädnad Glespanel består av bräder/reglar uppsatta med mellanrum avsett som underlag för beklädnad Förutsättningar Förarbete Egenkontroll Genomförande
2014-06-09. Fasadbeklädnader Renovering av murfogar. Förutsättningar 1(3) Förklaringar
53 FS Fasadbeklädnader Renovering av murfogar Fogarna fräses ur 15 30 mm djupt, rensas, vattnas och fogas med samma bruk som vid murningen Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Dräneringsledning Läggning av dränering runt hus
23 CEC.2112 Dräneringsledning Läggning av dränering runt hus Schakt för och läggning av dräneringsledning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att
62 ESE.512. Undergolv Stålglättad yta. Betonggjutning med pump inklusive stålglättning av ytan. Förutsättningar. Förarbete. Egenkontroll.
62 ESE.512 Undergolv Stålglättad yta Betonggjutning med pump inklusive stålglättning av ytan Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid
Fasadbeklädnad, tilläggsisolering Termisk isolering på murverk i yttervägg
53 IBE.231 Fasadbeklädnad, tilläggsisolering Termisk isolering på murverk i yttervägg Tvåstegstätad tilläggsisolering med puts Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
65 NSC.222. Invändiga dörrar Trädörr. Montering av innerdörrar. Förutsättningar. Förarbete. Egenkontroll. Genomförande
65 NSC.222 Invändiga dörrar Trädörr Montering av innerdörrar Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning
Terrasser Vattentäta skikt av asfaltmastix
47 JSE.24 Terrasser Vattentäta skikt av asfaltmastix Tätskikt över garage under trädgårdsanläggning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas
28 ESB.5. Garagenedfart Kvarsittande form av plåt. Förutsättningar. Förarbete. Egenkontroll. Genomförande
28 ESB.5 Garagenedfart Kvarsittande form av plåt Formsättning lutande form för bjälklag med kvarsittande form av plåt Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad
Fasader Renovering balkonger av betong
56 ESE.281 Fasader Renovering balkonger av betong Balkongrenovering är ett mycket kvalificerat arbete och kräver goda kunskaper om betong och formbyggnad för att ett gott resultat ska uppnås. Det lönar
Fasadbeklädnad, tilläggsisolering. Tvåstegstätad tilläggsisolering med puts ROT. Termisk isolering på murverk i yttervägg IBE.231.
53 IBE.231 Fasadbeklädnad, tilläggsisolering Termisk isolering på murverk i yttervägg ROT Tvåstegstätad tilläggsisolering med puts Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Fasader beklädnad Armerad puts på fibercementskivor
53 LBS.21 Fasader beklädnad Armerad puts på fibercementskivor Fasadputs på armerad isolering på fibercementskivor Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad
24 ESB.5. Grundkonstruktion Kvarsittande lågform. Kvarsittande lågform av stål för grundplintar och balkar. Förutsättningar. Förarbete.
24 ESB.5 Grundkonstruktion Kvarsittande lågform Kvarsittande lågform av stål för grundplintar och balkar Typ Recostal från HauCon Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Stomme väggar Formsättning med systemform
31 ESB Stomme väggar Formsättning med systemform Formsättning av väggar med systemform Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering
Grundmur Isolering utvändigt
24 JSH Grundmur Isolering utvändigt Dränerande skikt mot fukt i källare Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och
Stomme väggar Ytterväggar med Tilt-up metoden
31 ES Stomme väggar Ytterväggar med Tilt-up metoden Tillverkning av väggar av betong på formbord som reses = tilt up. Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad
34 ESC.1. Stomme bjälklag Armering på plattbärlag. Armering bjälklag ett mycket tidskrävande arbete. Förutsättningar. Förarbete.
34 ESC.1 Stomme bjälklag Armering på plattbärlag Armering bjälklag ett mycket tidskrävande arbete Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas
Broar Formställning och formsättning
19 EBB.4 Broar Formställning och formsättning Formställning och formsättning till betongbroar Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid
Platta på mark Formsättning. Kantform för gjutning av golv på mark. Förutsättningar. Förarbete. Egenkontroll. Genomförande ESB
27 ESB Platta på mark Formsättning Kantform för gjutning av golv på mark Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och
Fasadbeklädnad Renovering av äldre putsad fasad
53 LBS Fasadbeklädnad Renovering av äldre putsad fasad Nedknackning, grundning, stockning putsning, filtning och målning puts Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
34 ESB.5. Stomme bjälklag Formar av kassetter. Formsättning bjälklag med kvarsittande form av plåt. Förutsättningar. Förarbete.
34 ESB.5 Stomme bjälklag Formar av kassetter Formsättning bjälklag med kvarsittande form av plåt Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas
Platta på mark Installationer av El och VS. Dragning av. kablar och rör till avsättningar i betongplattan
27 Platta på mark Installationer av El och VS Dragning av servisernas kablar och rör till avsättningar i betongplattan Förutsättningar Förarbete Egenkontroll Genomförande Förutsättningar 1(2) Personsäkerhet
BYGG SÅ HÄR. Tilläggsisolera ytterväggen invändigt. med skivor med Ecoprim Varmvägg
Rekv.nr 3040 augusti 2009 STIG RENSTRÖM Foto & Layout AB 2009 4 BYGG SÅ HÄR Tilläggsisolera ytterväggen invändigt med skivor med Ecoprim Varmvägg Informationen i denna broschyr är en beskrivning av de
Platta på mark Armering med nät och lösjärn
27 Platta på mark Armering med nät och lösjärn Obs: I armeringen fästes ingjutningsgods som inte får flyttas ur läge vid gjutningen Förutsättningar Förarbete Egenkontroll Genomförande Förutsättningar 1(2)
72 JSE.1. Ytskikt golv, trappor Vattentät plastmatta. Våtrumssystem. Förutsättningar. Förarbete. Egenkontroll. Genomförande
72 JSE.1 Ytskikt golv, trappor Vattentät plastmatta Våtrumssystem Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning
Ytskikt väggar Vattentätt underlag för plastmatta
73 MJK.112 Ytskikt väggar Vattentätt underlag för plastmatta Våtrumssystem - PCI Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering
Markförstärkning Pålning
13 CC Markförstärkning Pålning Information om pålning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering och arbetsberedning på
PANEL & LIST. Här hittar du tydliga och handfasta råd så att du snabbt kan komma igång och göra det rätt från början. Så enkelt att du gör det själv!
PANEL & LIST Gamla slitna tapeter och flagnande färg. Då är det på tiden att fräscha upp hemma. Vad är då bättre än att sätta upp träpanel. Panelen inte bara skyddar väggen mot stötar. Den piggar också
Wc-stolar - väggmonterade VS-installationer
84 PUE.121 Wc-stolar - väggmonterade VS-installationer Många arbetsmoment och olika montörer krävs vid montaget av en väggmonterad wc-stol Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion
Väggar Håltagning. Håltagning i väggar genom kärnborrning eller sågning. Förutsättningar. Förarbete. Egenkontroll. Genomförande BEE.
31 BEE.41 Väggar Håltagning Håltagning i väggar genom kärnborrning eller sågning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering
84 PNR.514. Värme och sanitet Tappvatten av PEX-rör. Dragning rör för tappvatten enligt Säker vatteninstallation. Förutsättningar.
84 PNR.514 Värme och sanitet Tappvatten av PEX-rör Dragning rör för tappvatten enligt Säker vatteninstallation Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för
31 GSC.5. Stomme väggar Betongelement. Montering av massiva prefabricerade väggar av betong. Förutsättningar. Förarbete. Egenkontroll.
31 GSC.5 Stomme väggar Betongelement Montering av massiva prefabricerade väggar av betong Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering
Golv och bjälklag Håltagning
34 BEE.41 Golv och bjälklag Håltagning Håltagning i golv eller bjälklag genom kärnborrning eller sågning Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att
Fönster, dörrar, partier, portar Fönster
55 NSC.11 Fönster, dörrar, partier, portar Fönster Montering normala vanliga fönster Förutsättningar Förarbete Egenkontroll Genomförande Denna arbetsinstruktion är utformad för att användas vid detaljplanering
PANEL & LIST SÅ ENKELT ATT DU GÖR DET SJÄLV! www.grabber.se
PANEL & LIST SÅ ENKELT ATT DU GÖR DET SJÄLV! www.grabber.se PANEL & LIST Gamla slitna tapeter och flagnande färg. Då är det på tiden att fräscha upp hemma. Vad är då bättre än att sätta upp träpanel. Panelen
