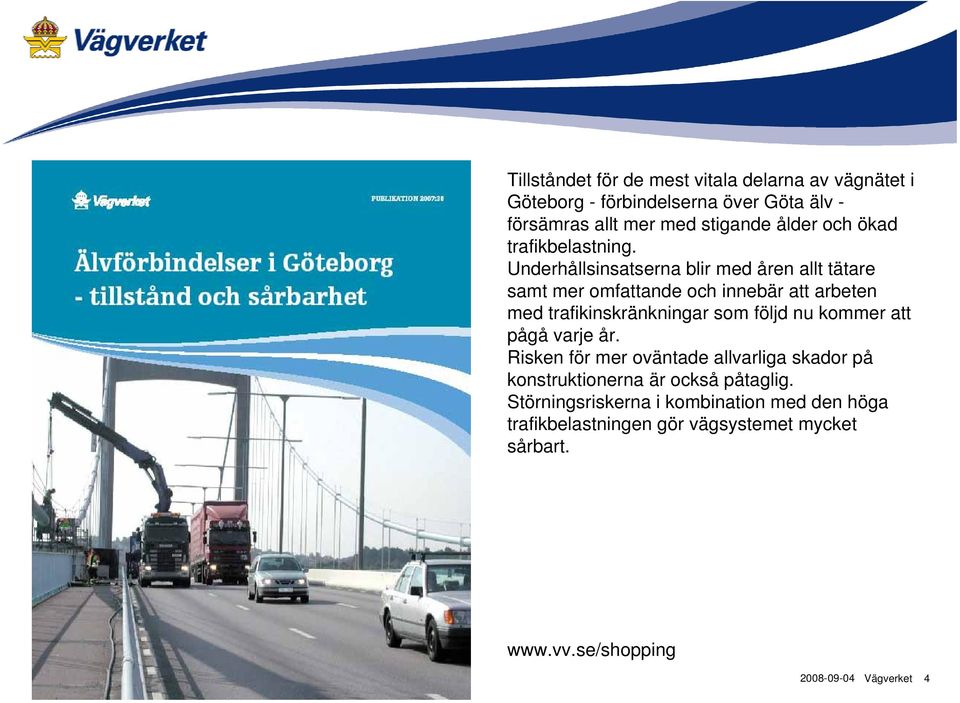

Download "2008-09-04. Vägverket"

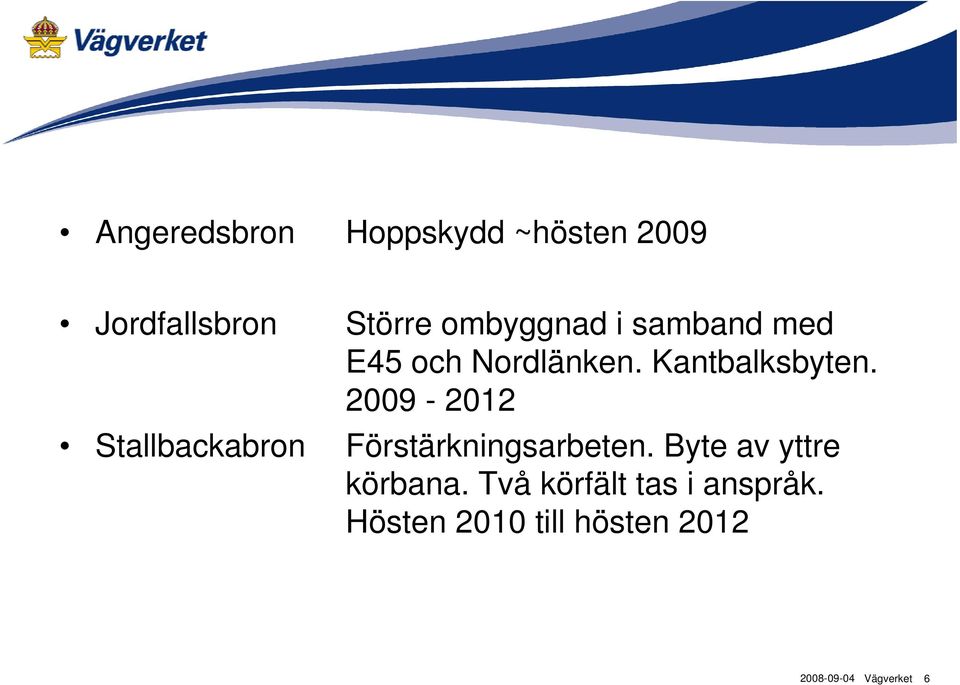

Transkript

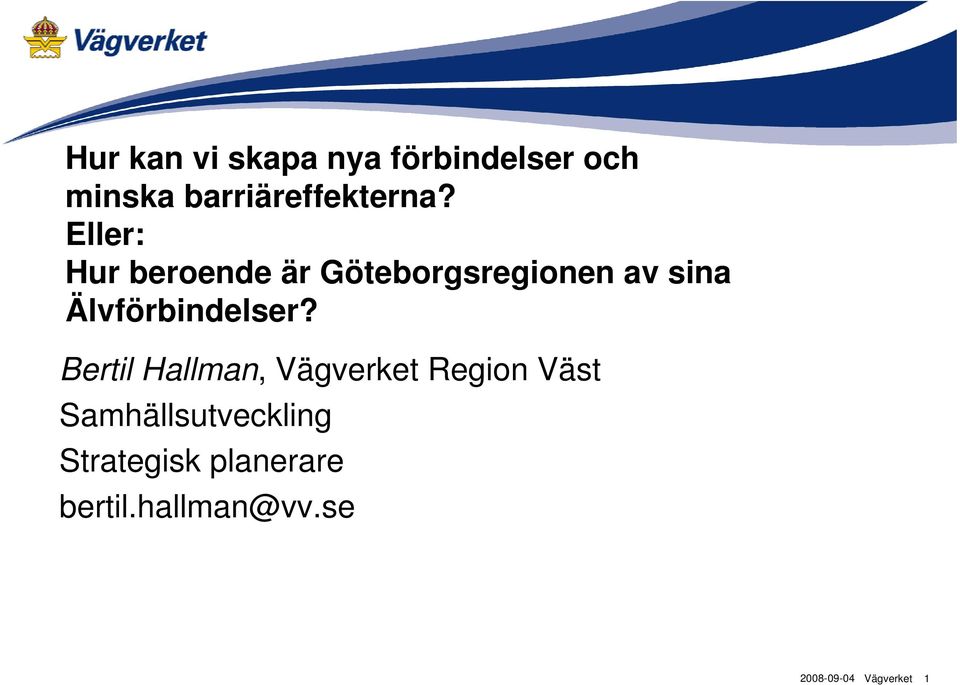

1 Hur kan vi skapa nya förbindelser och minska barriäreffekterna? Eller: Hur beroende är Göteborgsregionen av sina Älvförbindelser? Bertil Hallman, Vägverket Region Väst Samhällsutveckling Strategisk planerare Vägverket 1

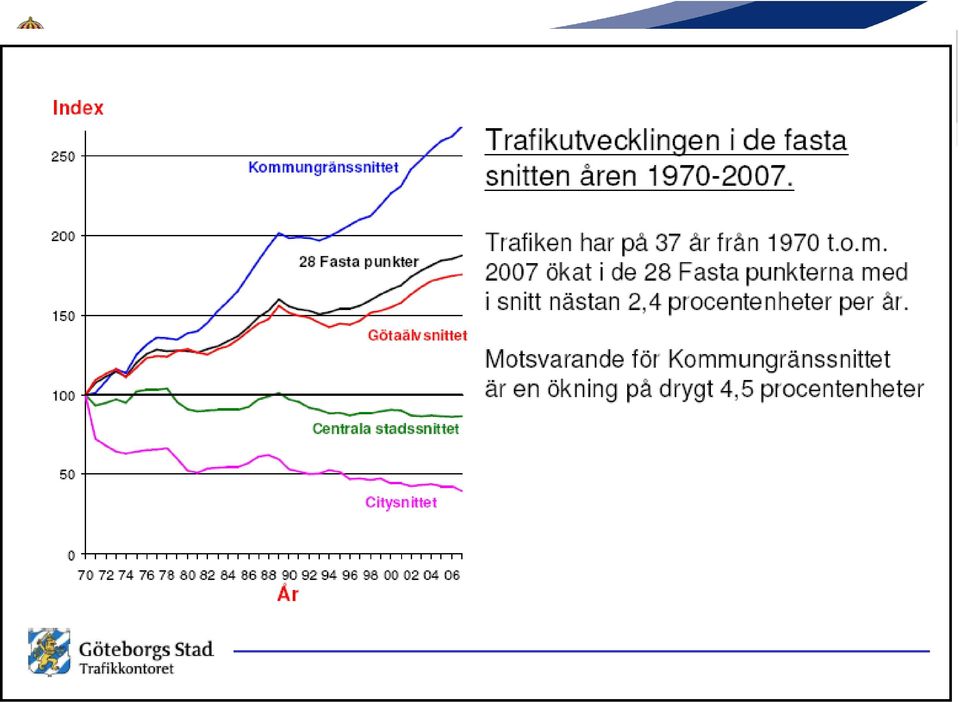

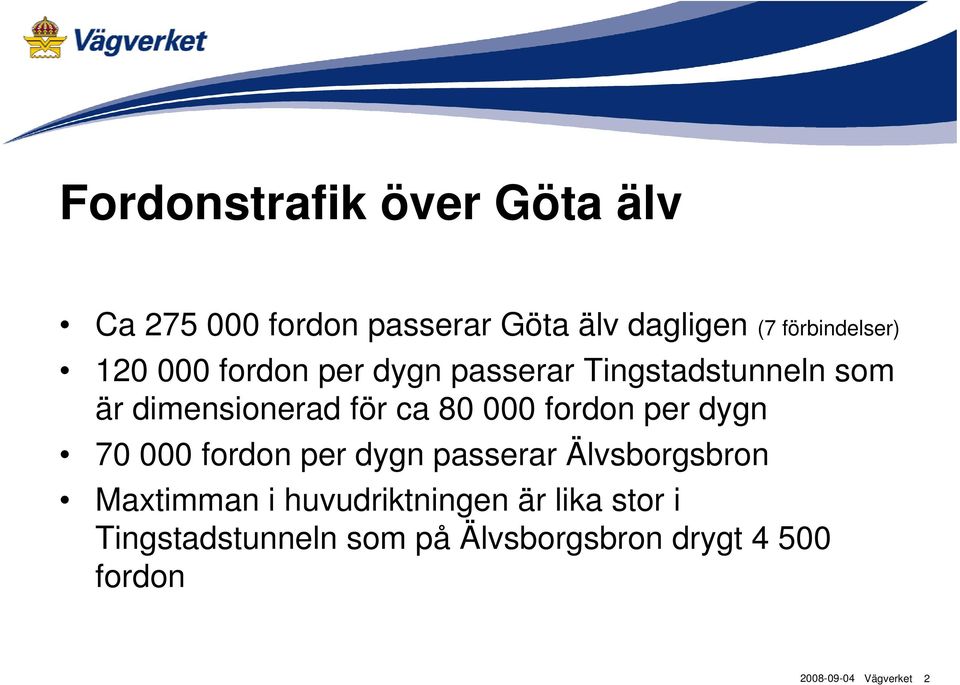

2 Fordonstrafik över Göta älv Ca fordon passerar Göta älv dagligen (7 förbindelser) fordon per dygn passerar Tingstadstunneln som är dimensionerad för ca fordon per dygn fordon per dygn passerar Älvsborgsbron Maxtimman i huvudriktningen är lika stor i Tingstadstunneln som på Älvsborgsbron drygt fordon Vägverket 2

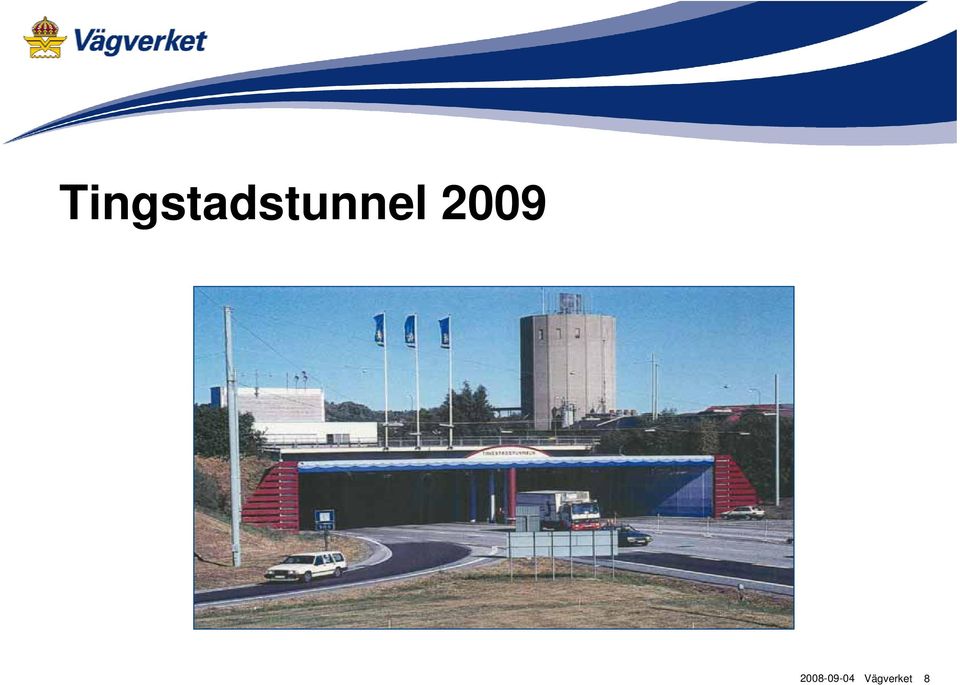

3 Vägverket 3

4 Tillståndet för de mest vitala delarna av vägnätet i Göteborg - förbindelserna över Göta älv - försämras allt mer med stigande ålder och ökad trafikbelastning. Underhållsinsatserna blir med åren allt tätare samt mer omfattande och innebär att arbeten med trafikinskränkningar som följd nu kommer att pågå varje år. Risken för mer oväntade allvarliga skador på konstruktionerna är också påtaglig. Störningsriskerna i kombination med den höga trafikbelastningen gör vägsystemet mycket sårbart. Vägverket 4

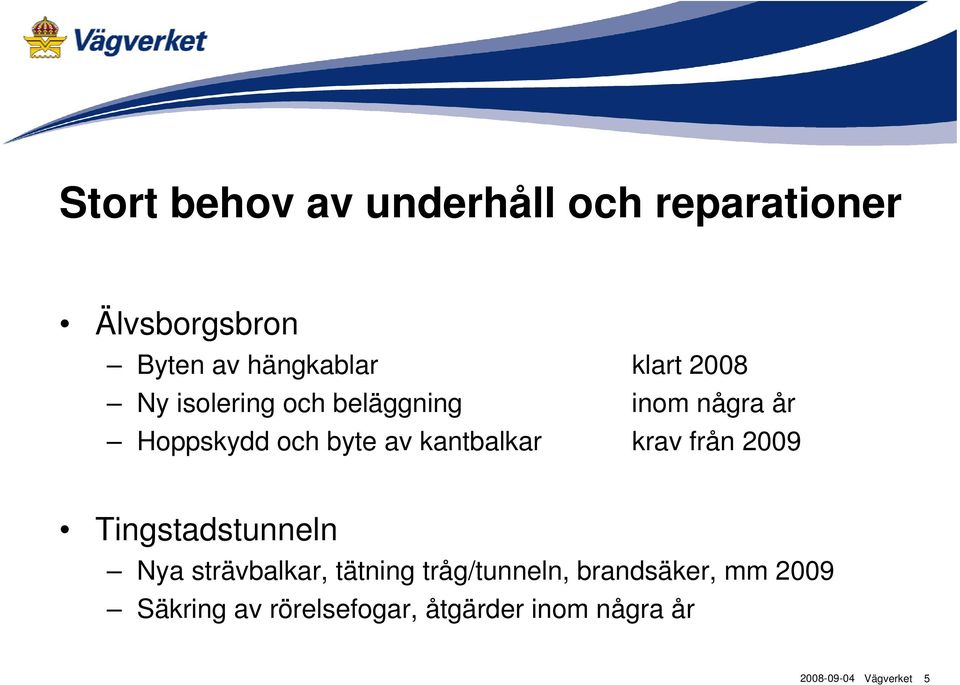

5 Stort behov av underhåll och reparationer Älvsborgsbron Byten av hängkablar klart 2008 Ny isolering och beläggning inom några år Hoppskydd och byte av kantbalkar krav från 2009 Tingstadstunneln Nya strävbalkar, tätning tråg/tunneln, brandsäker, mm 2009 Säkring av rörelsefogar, åtgärder inom några år Vägverket 5

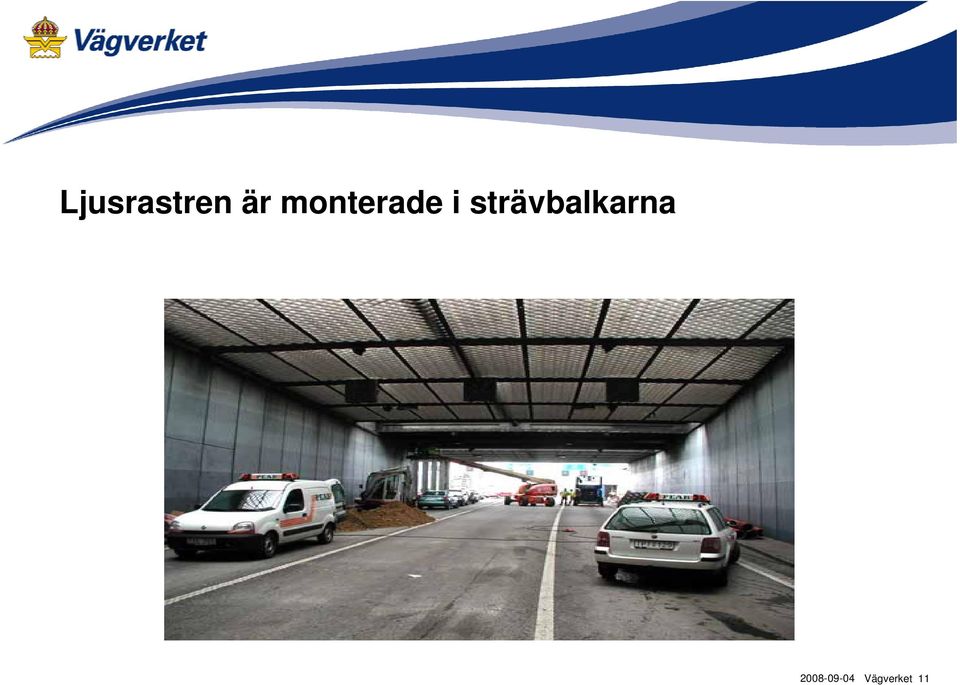

6 Angeredsbron Hoppskydd ~hösten 2009 Jordfallsbron Större ombyggnad i samband med E45 och Nordlänken. Kantbalksbyten Stallbackabron Förstärkningsarbeten. Byte av yttre körbana. Två körfält tas i anspråk. Hösten 2010 till hösten 2012 Vägverket 6

7 Älvsborgsbron Byten av hängkablar klart 2008 Ny isolering och beläggning inom några år Hoppskydd krav från 2009 Vägverket 7

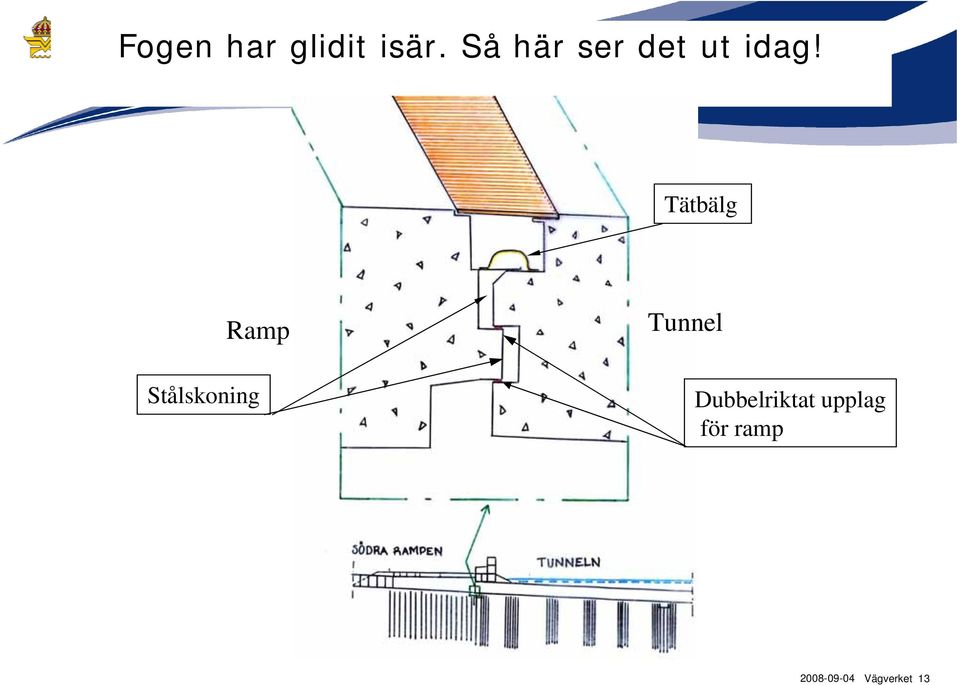

8 Tingstadstunnel 2009 Vägverket 8

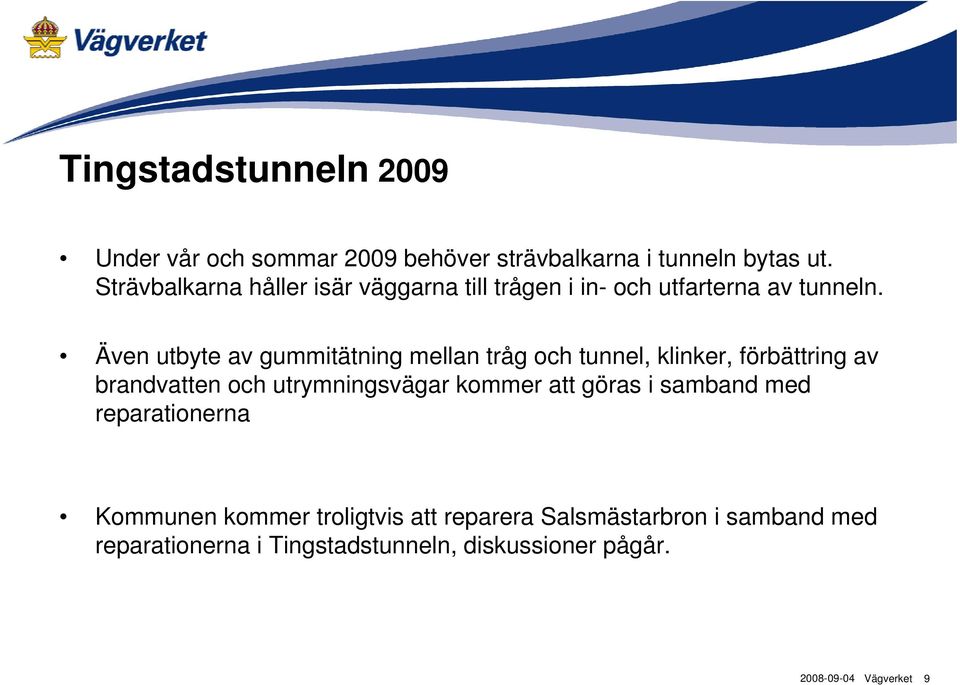

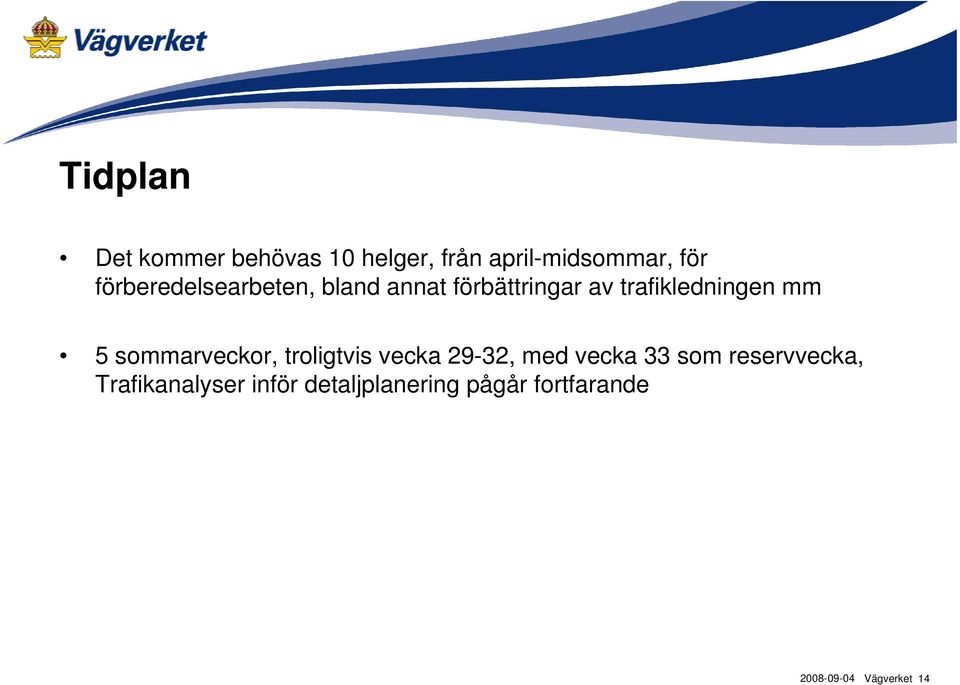

9 Tingstadstunneln 2009 Under vår och sommar 2009 behöver strävbalkarna i tunneln bytas ut. Strävbalkarna håller isär väggarna till trågen i in- och utfarterna av tunneln. Även utbyte av gummitätning mellan tråg och tunnel, klinker, förbättring av brandvatten och utrymningsvägar kommer att göras i samband med reparationerna Kommunen kommer troligtvis att reparera Salsmästarbron i samband med reparationerna i Tingstadstunneln, diskussioner pågår. Vägverket 9

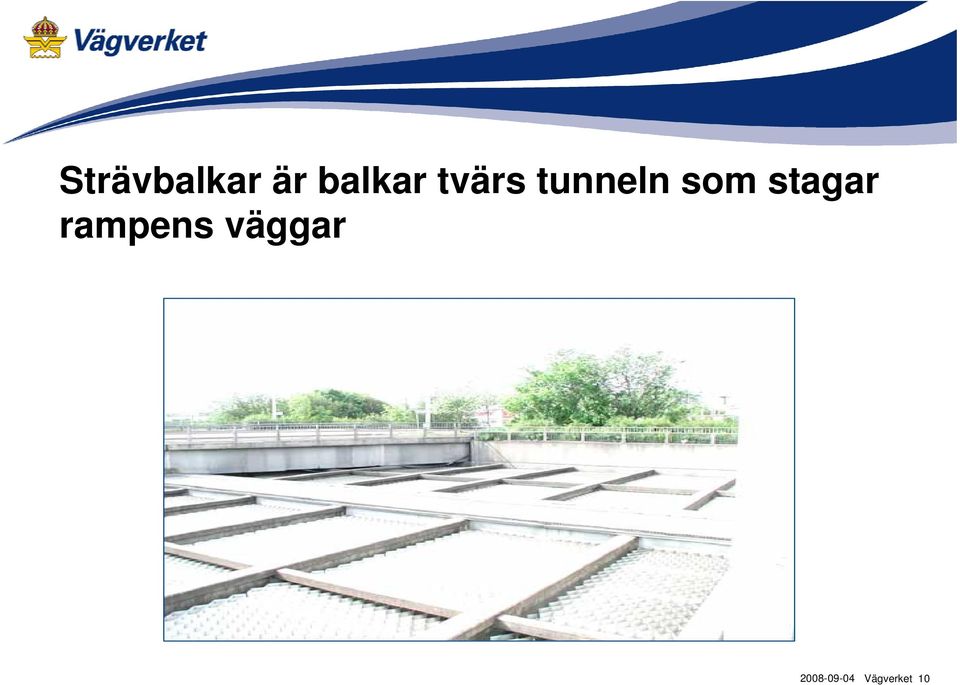

10 Strävbalkar är balkar tvärs tunneln som stagar rampens väggar Vägverket 10

11 Ljusrastren är monterade i strävbalkarna Vägverket 11

12 Det sitter stycken strävbalkar i varje tunnelmynning. Det är strävbalkarna under broarna som har störst skador. Vägverket 12

13 Fogen har glidit isär. Så här ser det ut idag! Tätbälg Ramp Stålskoning Tunnel Dubbelriktat upplag för ramp Vägverket 13

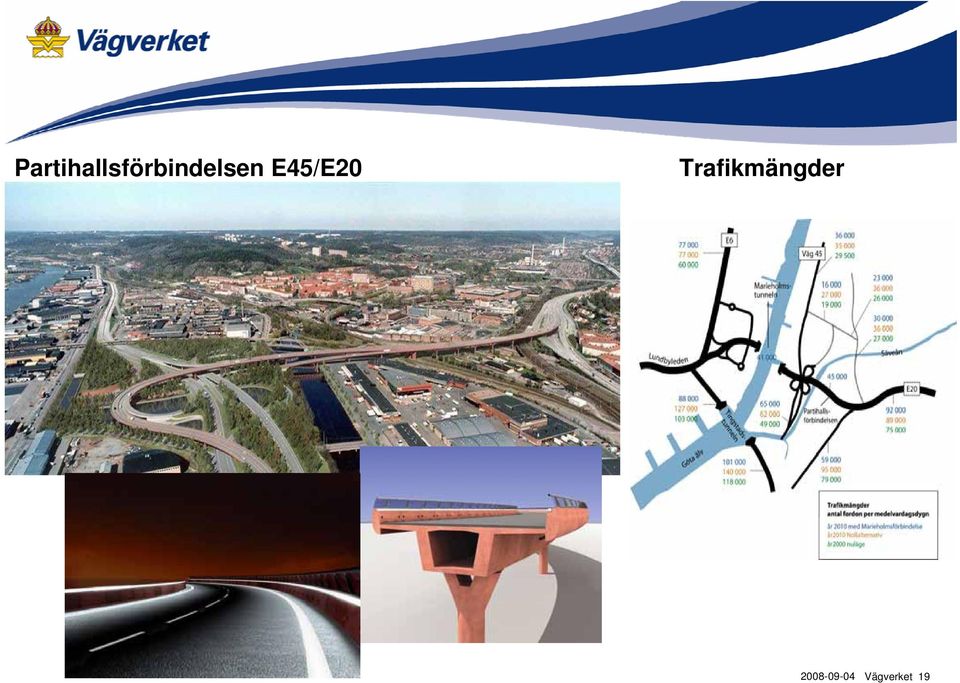

14 Tidplan Det kommer behövas 10 helger, från april-midsommar, för förberedelsearbeten, bland annat förbättringar av trafikledningen mm 5 sommarveckor, troligtvis vecka 29-32, med vecka 33 som reservvecka, Trafikanalyser inför detaljplanering pågår fortfarande Vägverket 14

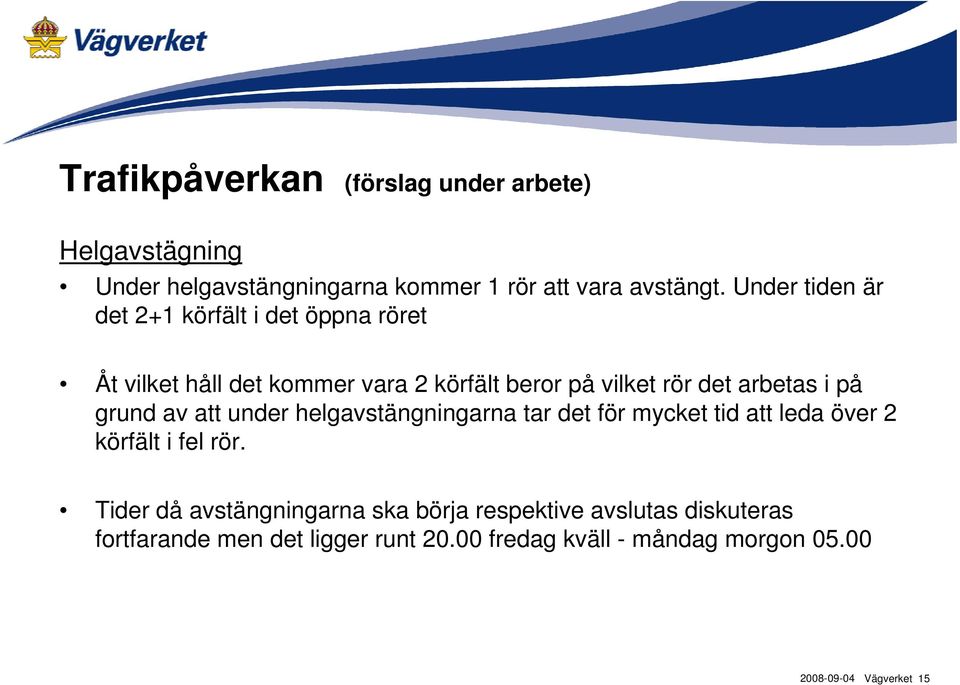

15 Trafikpåverkan (förslag under arbete) Helgavstägning Under helgavstängningarna kommer 1 rör att vara avstängt. Under tiden är det 2+1 körfält i det öppna röret Åt vilket håll det kommer vara 2 körfält beror på vilket rör det arbetas i på grund av att under helgavstängningarna tar det för mycket tid att leda över 2 körfält i fel rör. Tider då avstängningarna ska börja respektive avslutas diskuteras fortfarande men det ligger runt fredag kväll - måndag morgon Vägverket 15

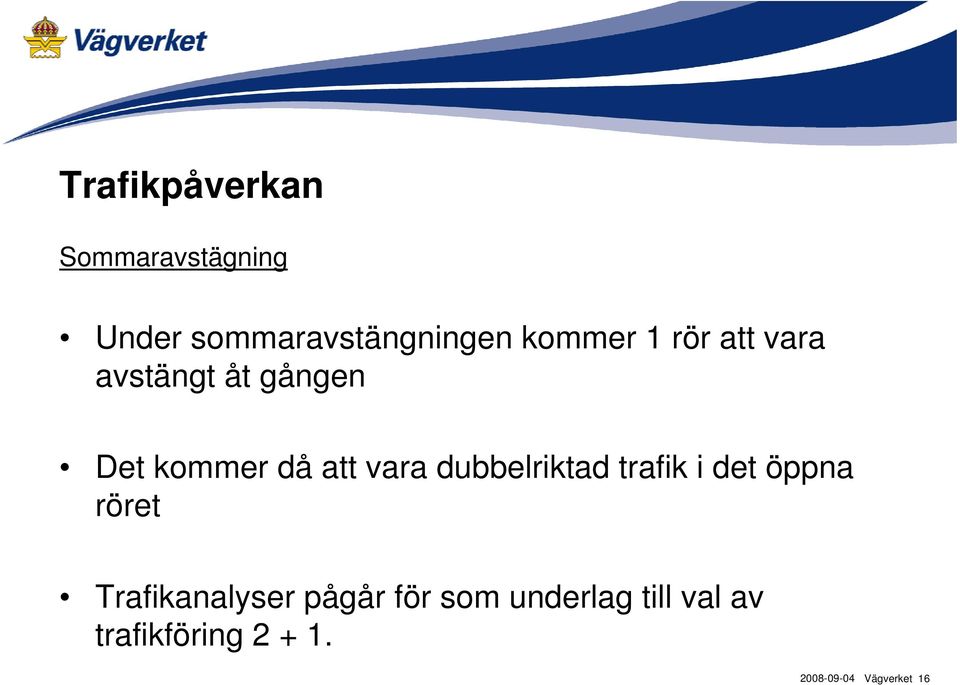

16 Trafikpåverkan Sommaravstägning Under sommaravstängningen kommer 1 rör att vara avstängt åt gången Det kommer då att vara dubbelriktad trafik i det öppna röret Trafikanalyser pågår för som underlag till val av trafikföring Vägverket 16

17 Stallbackabron Förstärkningsarbeten. Byte av yttre körbanekanter. Två körfält tas i anspråk. Hösten 2010 till hösten 2012 Vägverket 17

18 En ny älvförbindelse - bakgrund och nuläge Vägverket 18

19 Partihallsförbindelsen E45/E20 Trafikmängder Vägverket 19

20 Marieholmsförbindelsen Etapp 1 Partihallsförbindelsen E45/E20, byggtid Etapp 2 Marieholmstunneln E6/E45, beslut om utbyggnad saknas Den nya förbindelsen avlastar Tingstadstunneln och minskar sårbarheten i nuvarande vägsystem över Göta älv Vägverket 20

21 Partihallsförbindelsen Vägverket 21

22 Marieholmstunneln Vägverket 22

23 Marieholmstunneln Fakta: Utgör etapp 2 i Marieholmsförbindelsen Dimensionerad för fordon per dygn Avlasta Tingstadstunneln som idag har fordon per dygn (överskrider kapacitetstaket) och minska sårbarheten i nuvarande vägsystem över Göta älv Prognos fordon per dygn år 2020, beräknad fördelning är fordon i Tingstadstunneln och fordon i Marieholmstunneln Byggs som sänktunnel mellan Marieholm och Tingstad Tre körfält i vardera riktningen Längd 500 m Beräknad kostnad Mkr i dagens prisnivå Möjlig utbyggnad Vägverket 23

24 Marieholmstunneln byggs som sänktunnel Vägverket 24

25 Vägverket 25

26 Ny älvförbindelse i Göteborg -Studerade räkneexempel till alternativ finansiering Utredningsalternativ 1. Avgift enbart på den nya förbindelsen Kan endast användas för finansiering av älvförbindelsen. 2. Avgift på den nya förbindelsen i kombination med skatt i Tingstadstunneln. Skatt kan användas fritt. För att bidraga till målet bättre kollektivtrafik kan alternativ 2. kombineras med busskörfält i Tingstadstunneln som ger förutsättning för förbättrad kollektivtrafik över älven. Vägverket 26

27 Finansieringens förutsättningar Brukaravgifter täcker: Cirka 2/3 av investeringskostnaden för Marieholmsförbindelse. Motsvarar i räkneexemplen 2,3 miljarder kr. Täcker investering, drift och administration av avgiftssystemet. Bidrager med 40 Mkr per år till förbättring av kollektivtrafik. Motsvarar 1 miljard kr över 25 år. Avskrivningstiden är 25 år. Lån upptas hos Riksgäldskontoret till en ränta på 4,5 procent. Lånet beräknas som ett annuitetslån Vägverket 27

28 Intäktsmål Marieholm + Tingstad Investering v äg Bättre kollektivtrafik Kostnad avgiftsupptag Räntekostnader Summa Motsvarar årlig kostnad på ca 240 miljoner kronor Vägverket 28

29 År 2020 fördelar sig ca fordon per dygn mellan två förbindelser (Vägutredning) Ärendefördelning Lastbilar Yrkes pb Övriga privat Tjänsteresor Arbetsresor Tingstadstunneln Marieholmstunneln Vägverket 29

30 Trafikförutsättningar (utredning om brukaravgifter) Tingstadstunneln passeras idag av drygt fordon per vardagsdygn. När Marieholmstunneln byggs avlastas Tingstadstunneln. År 2020 beräknas ca fordon fördelas mellan Marieholmstunneln och Tingstadstunneln. Ett avgiftssystem kan minska trafiken något. Fördelningen av fordon mellan tunnlarna beror på utformning av övergripande och lokalt vägnät, ianspråktagande av busskörfält osv. Beräkningar för olika scenarier visar att respektive tunnel kommer att trafikeras av mellan och fordon per dygn. Analyser, som bygger på resvaneundersökningar, indikerar att minst 55-60% av personbilsresorna över älvsnittet utförs av personer bosatta i Göteborgs kommun. Mindre än 10% är ren genomfart dvs resor som har både start- och målpunkt utanför Storgöteborg. Vägverket 30

31 Alternativa sätt att få in intäkt Räkneexempel Avgiftsbeläggning Alla bilar, vardagar Enbart godstrafik Alla bilar, högtrafik Genomsnittsnivå på avgift personbil/lastbil 3-5 kr / kr 10/100 kr per passage 250/2000 kr per månad 0 kr / kr 6 10 kr / kr För-/nackdelar Avgift kan tas in med många olika konstruktioner. Rabatter kan ges via månadskort, årskort, etc. Liten styrande effekt på trafiken. Nästan ingen styrande effekt. Varierande betalningsvilja. Osäker intäktnivå. Stor styrande effekt. Trafiknätet utnyttjas mer optimalt. Många betalar. Vägverket 31
